Ход строительства
В стадии строительства · срок сдачи: III кв. 2026.
Хронология
- II кв. 2017Добавлен документ: Разрешение на строительство № 22-RU22302000-126-2017
- III кв. 2017Добавлен документ: Информация о выданных заключениях о соответствии застройщика и проектной декларации требованиям 214-ФЗ № 9
- III кв. 2018Добавлен документ: Разрешение на строительство № 22-RU22302000-253-2018

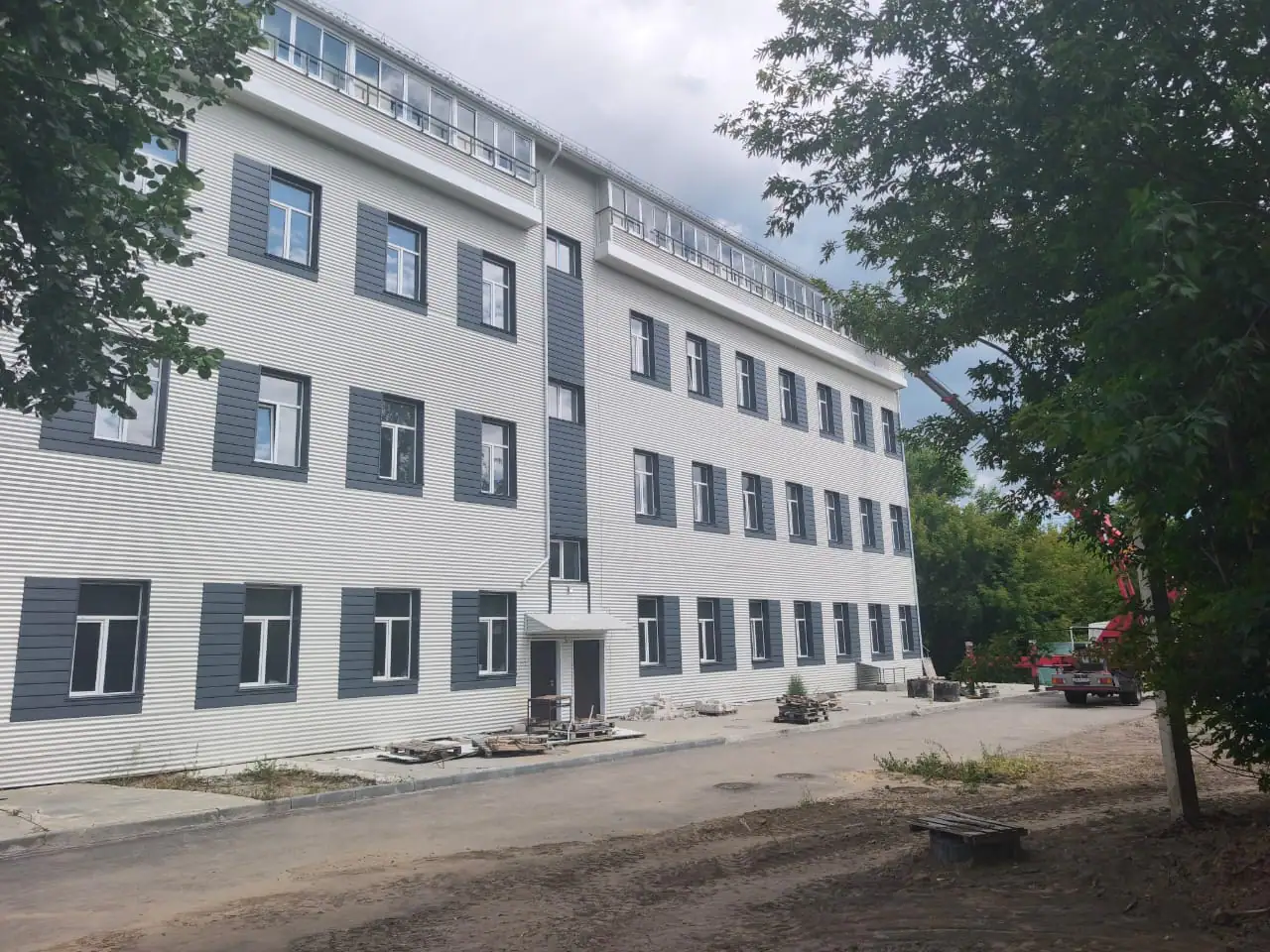

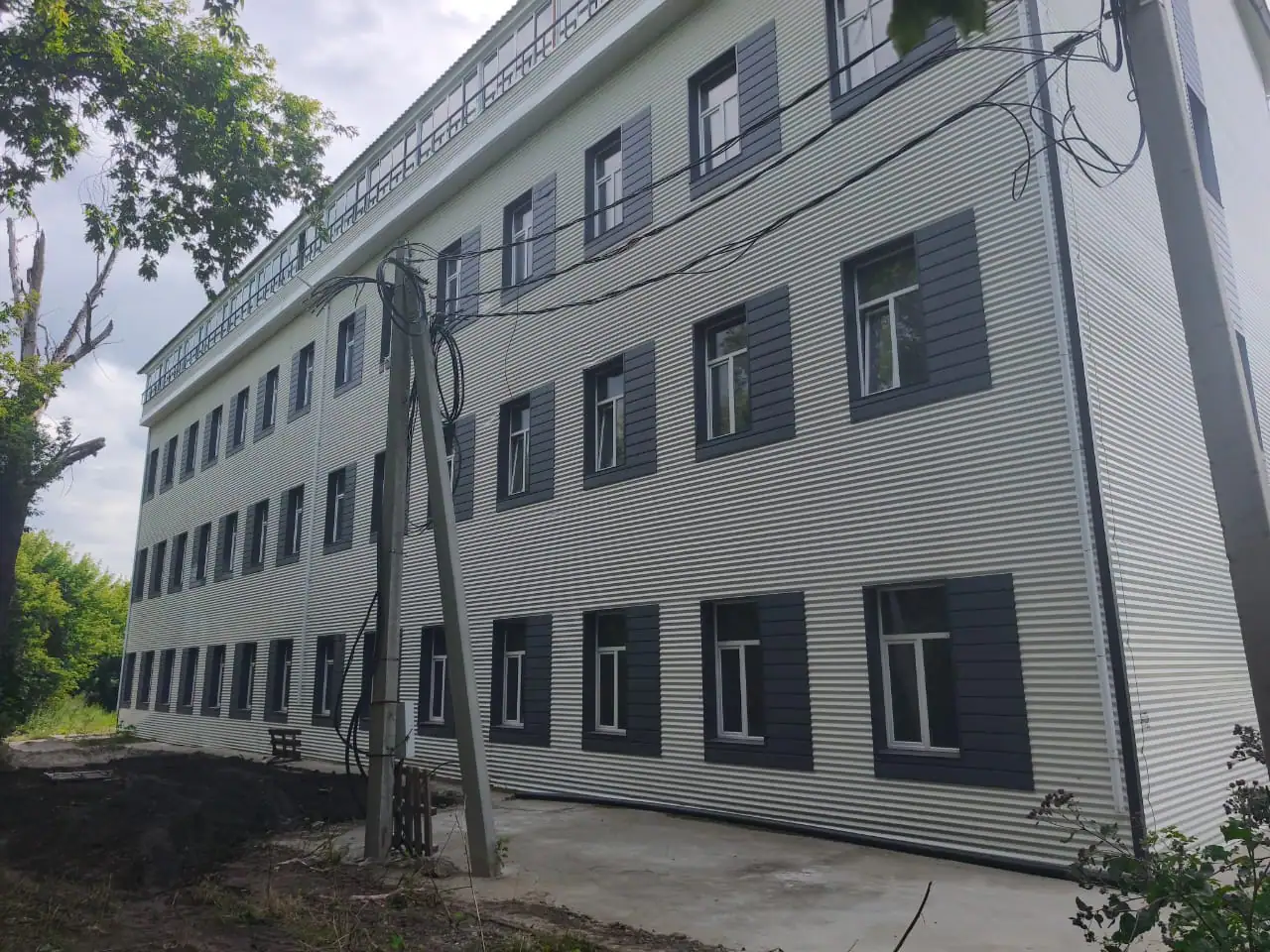

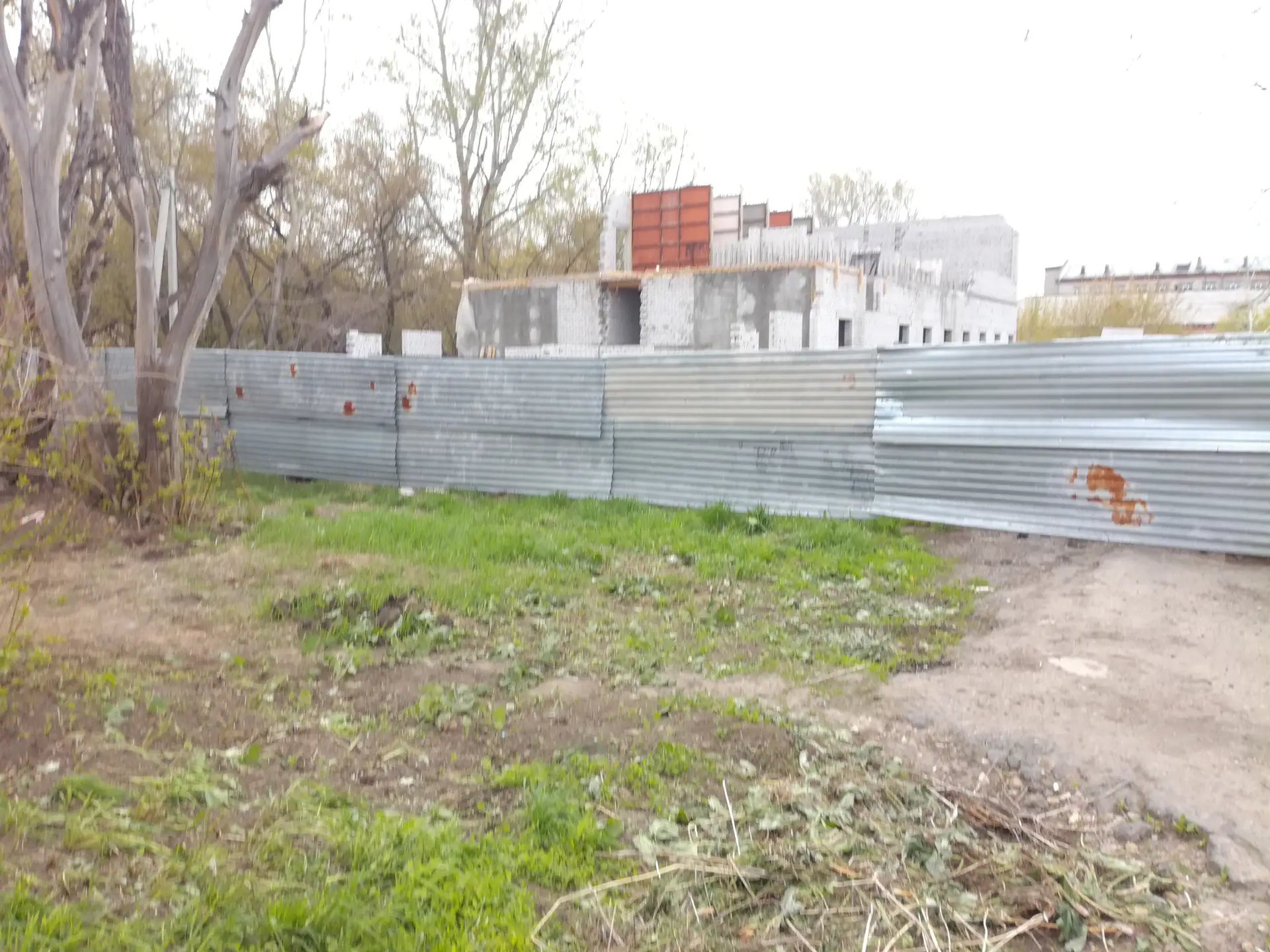

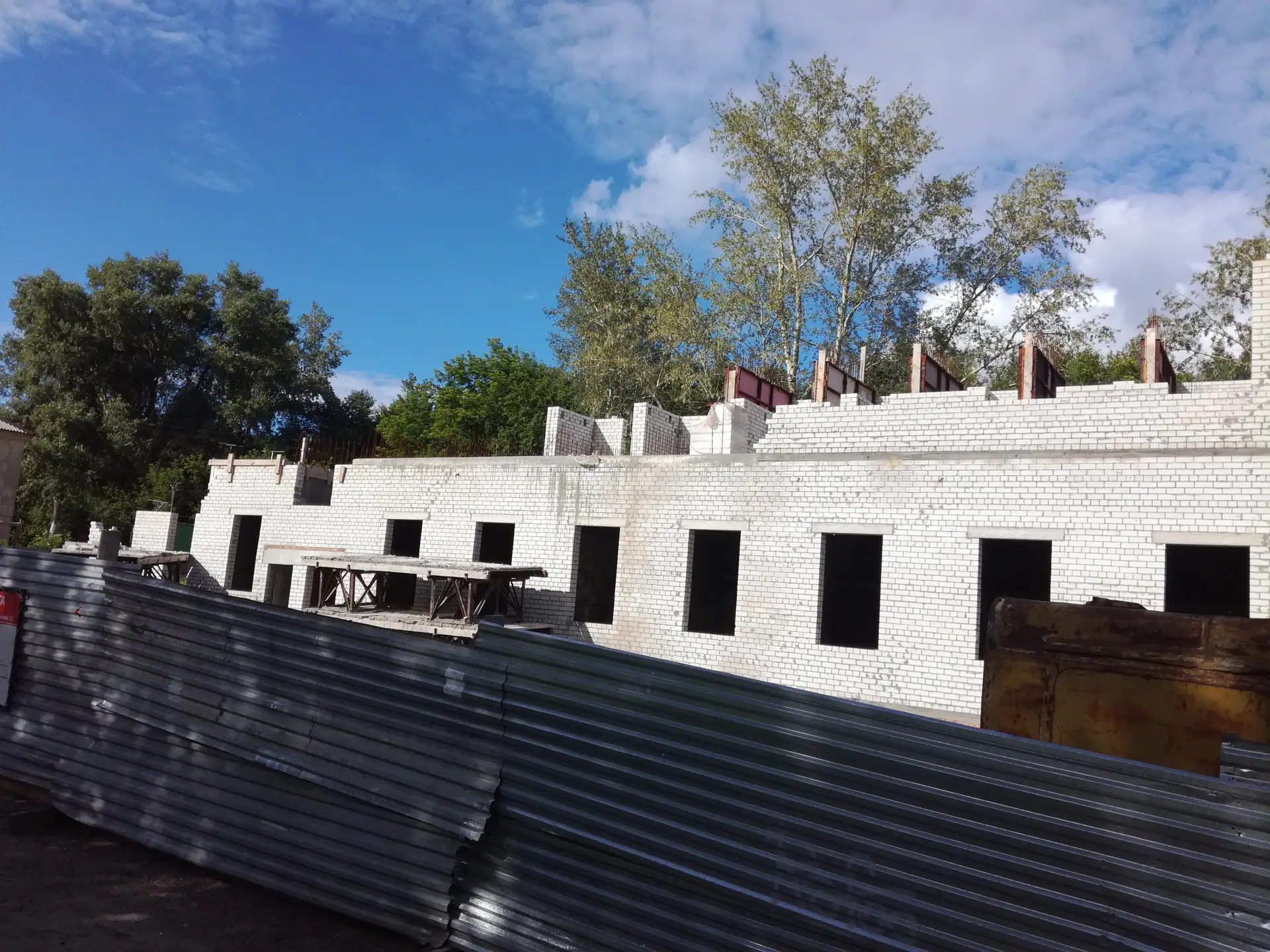

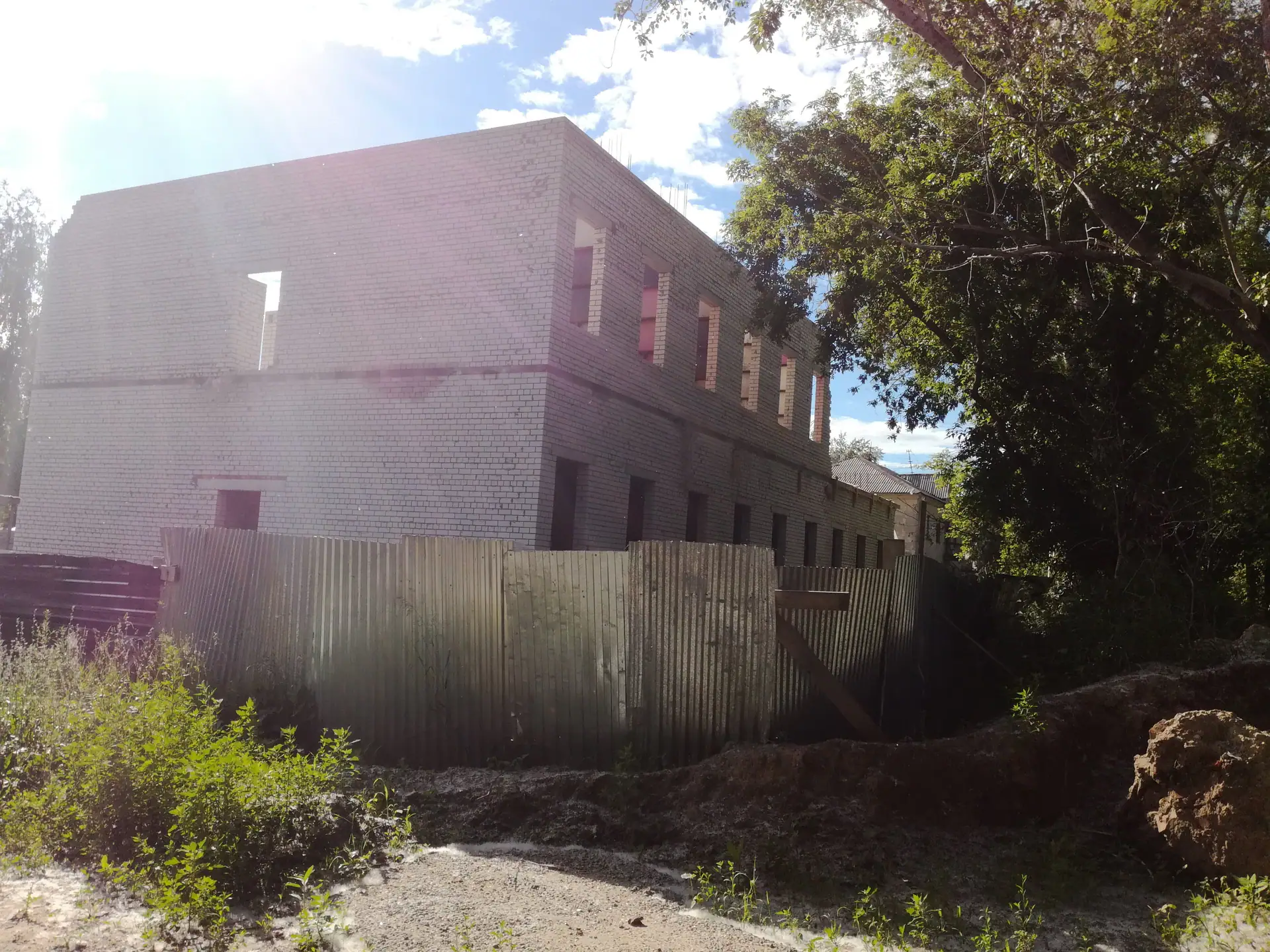

- III кв. 2018Фотоотчёт со стройки

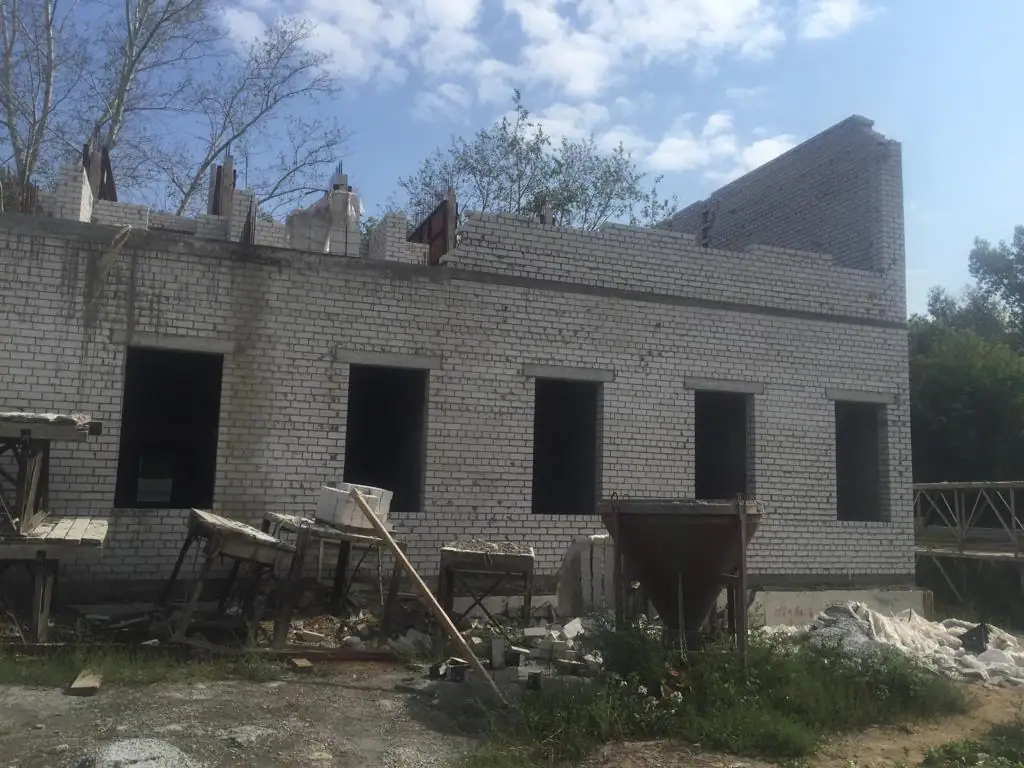

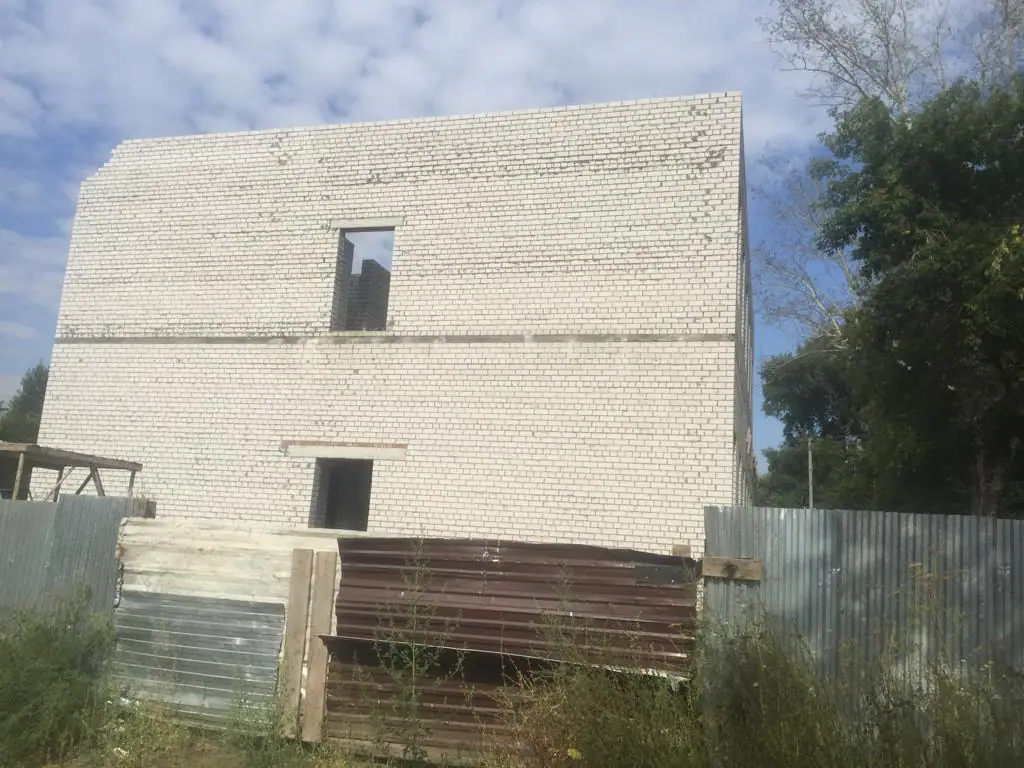

- II кв. 2019Фотоотчёт со стройки

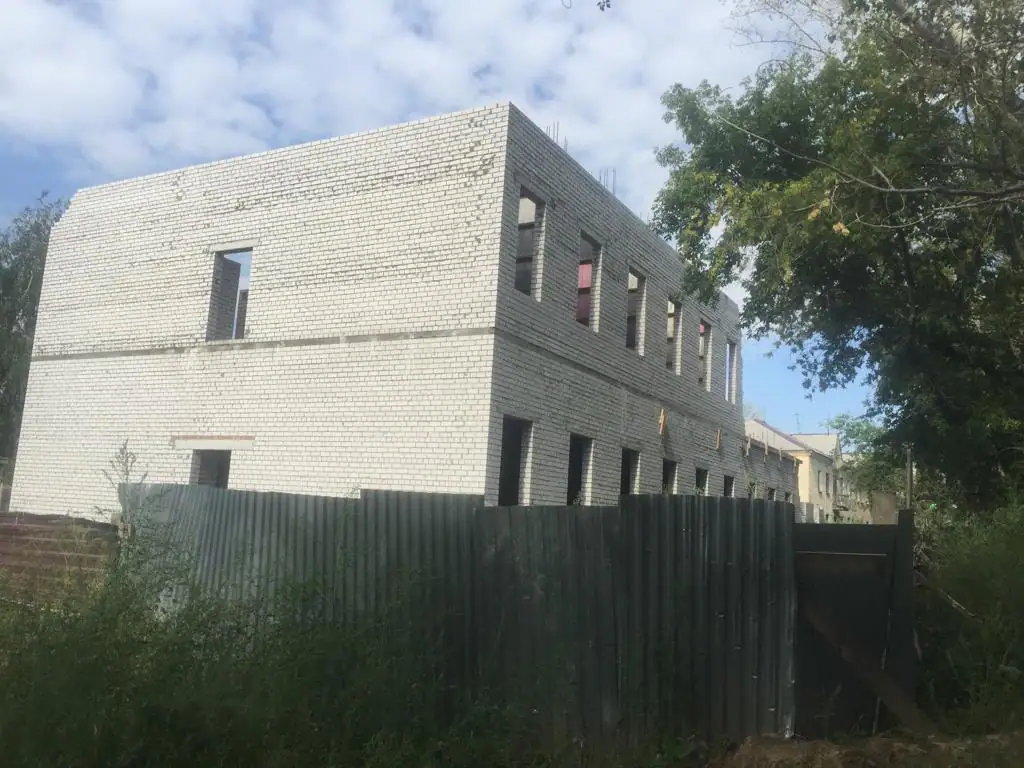

- III кв. 2019Добавлен документ: Разрешение на строительство № 22-RU22302000-190-2019

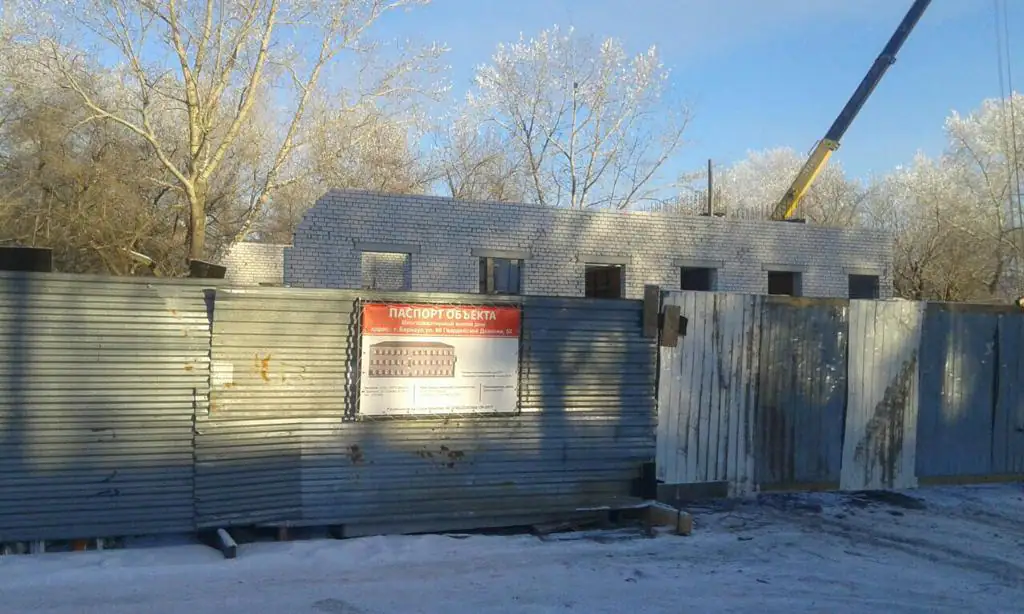

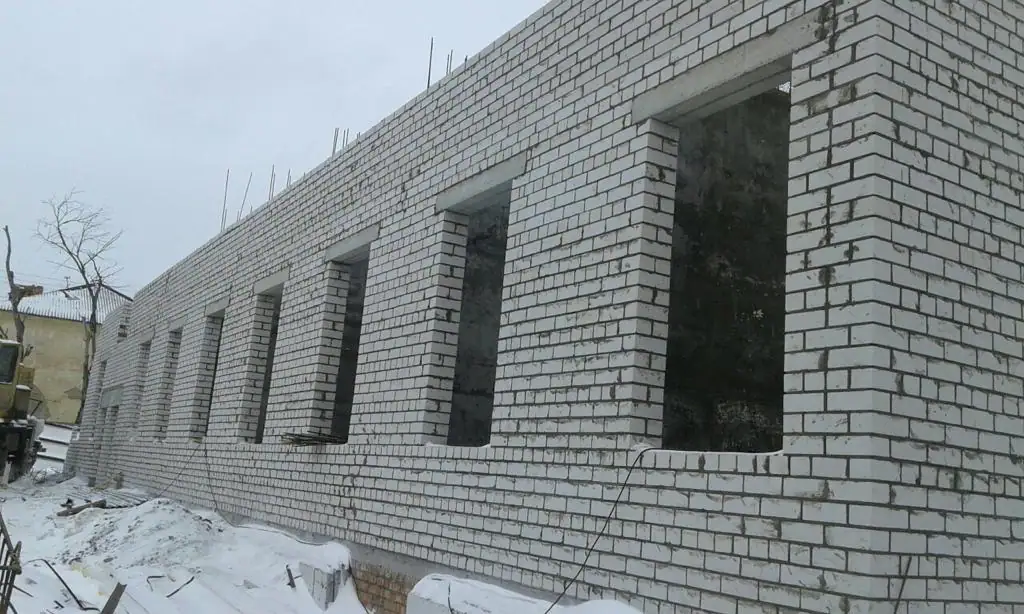

- IV кв. 2019Добавлены документы (2)

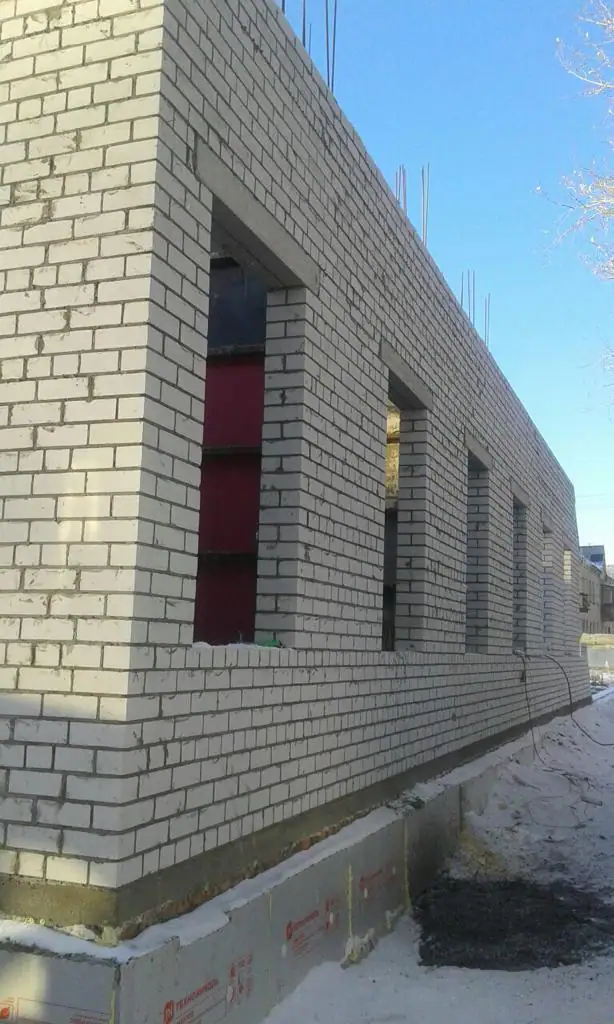

- IV кв. 2019Фотоотчёт со стройки

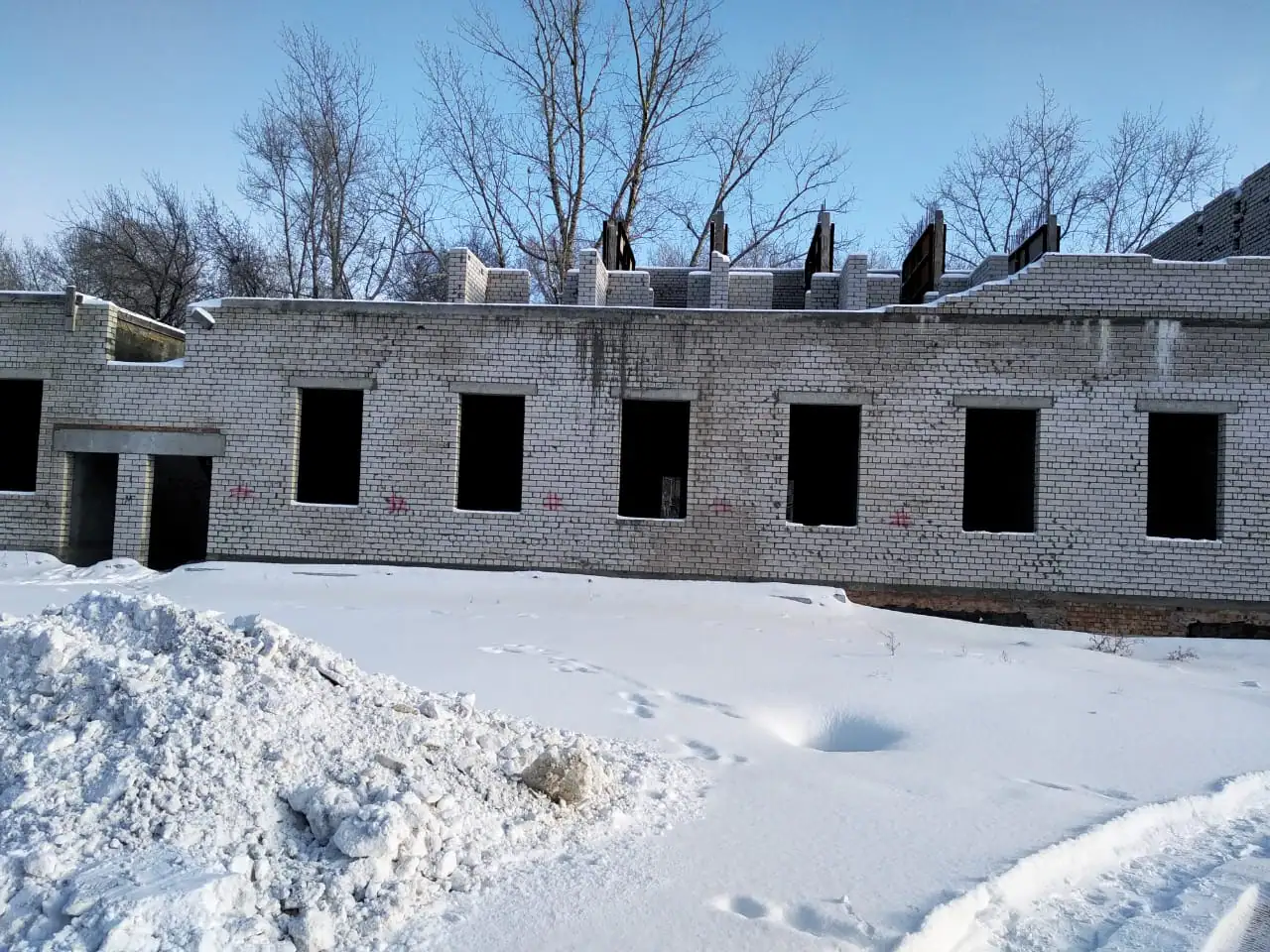

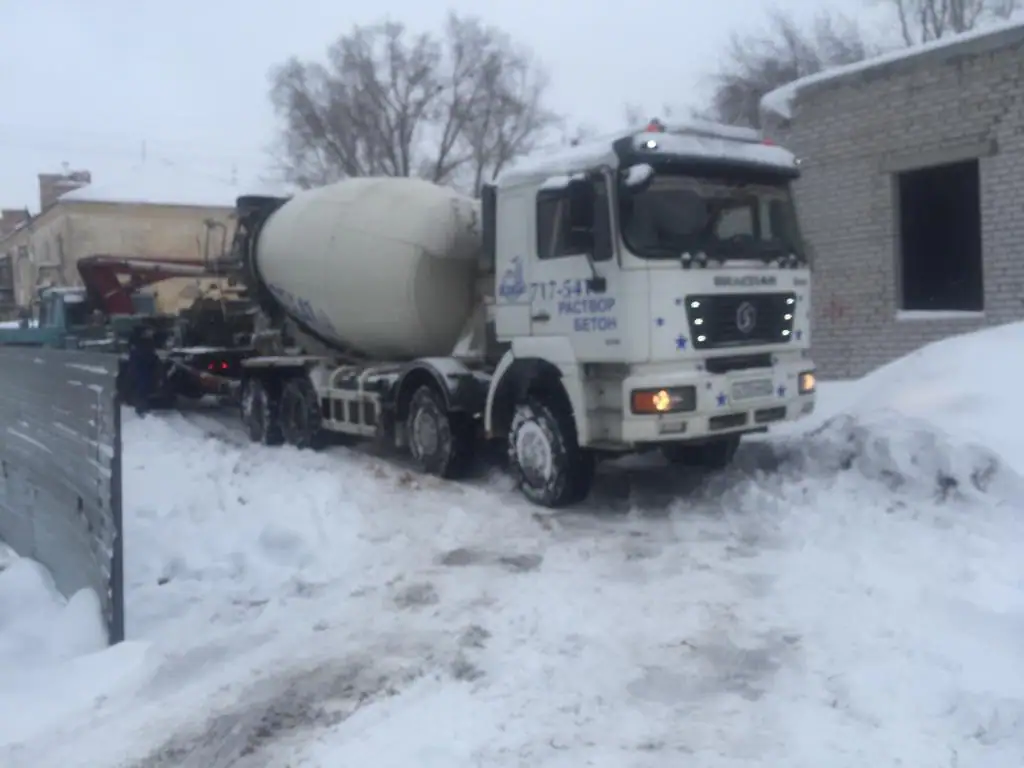

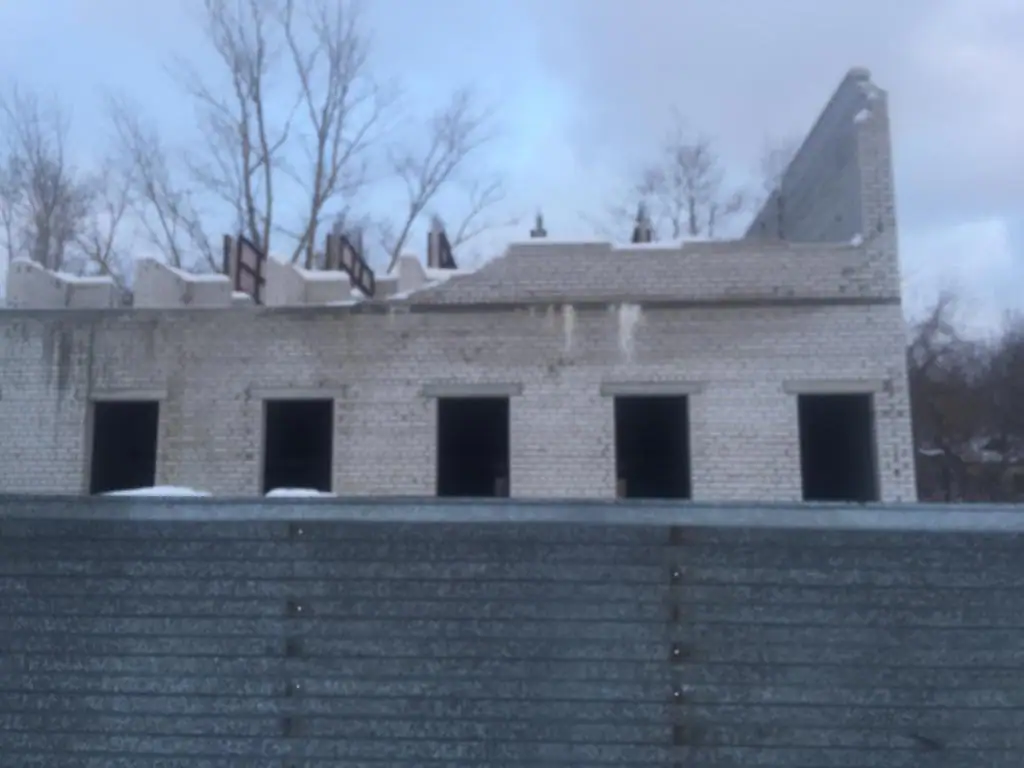

- I кв. 2020Добавлены документы (2)

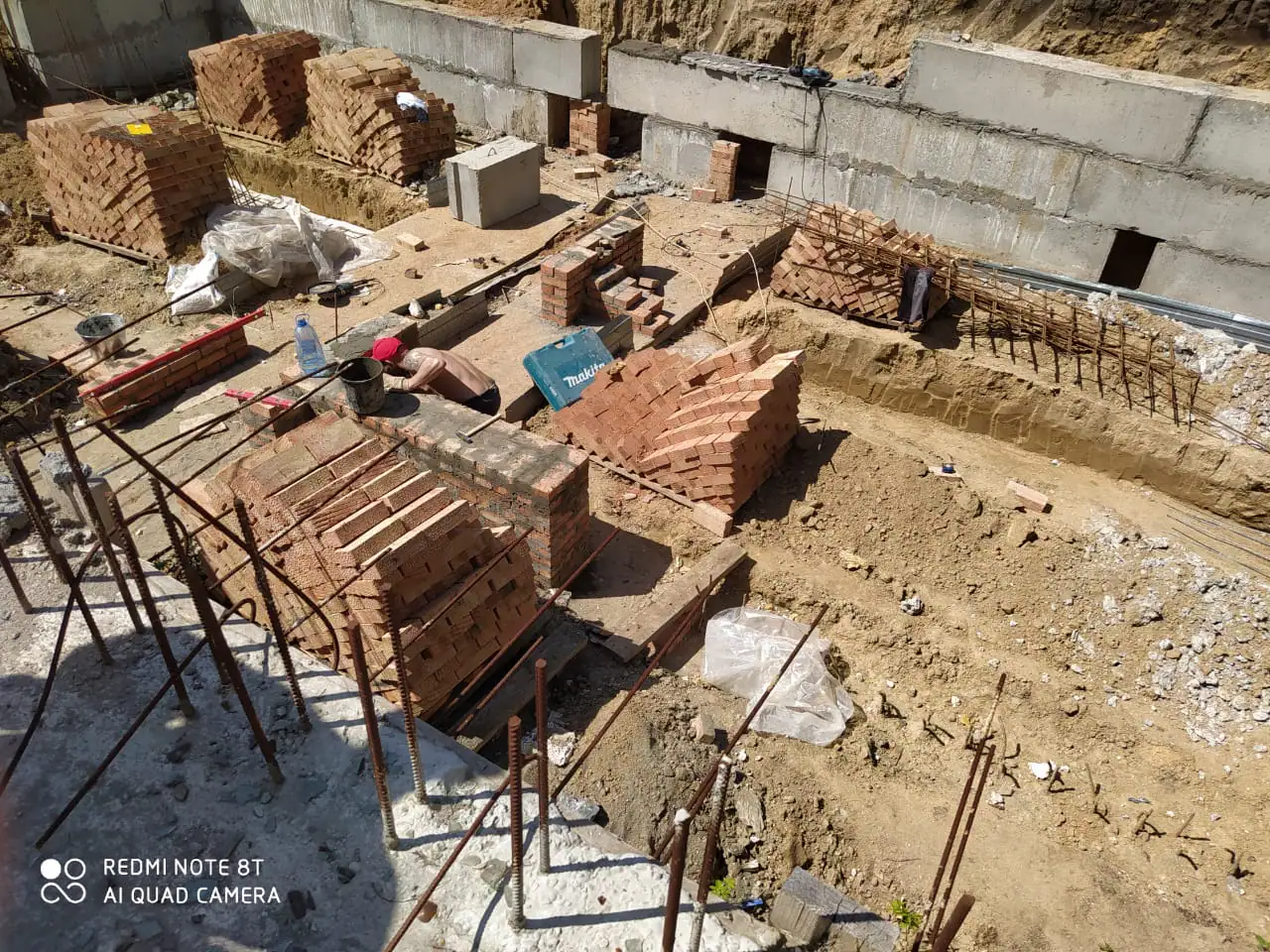

- I кв. 2020Фотоотчёт со стройки

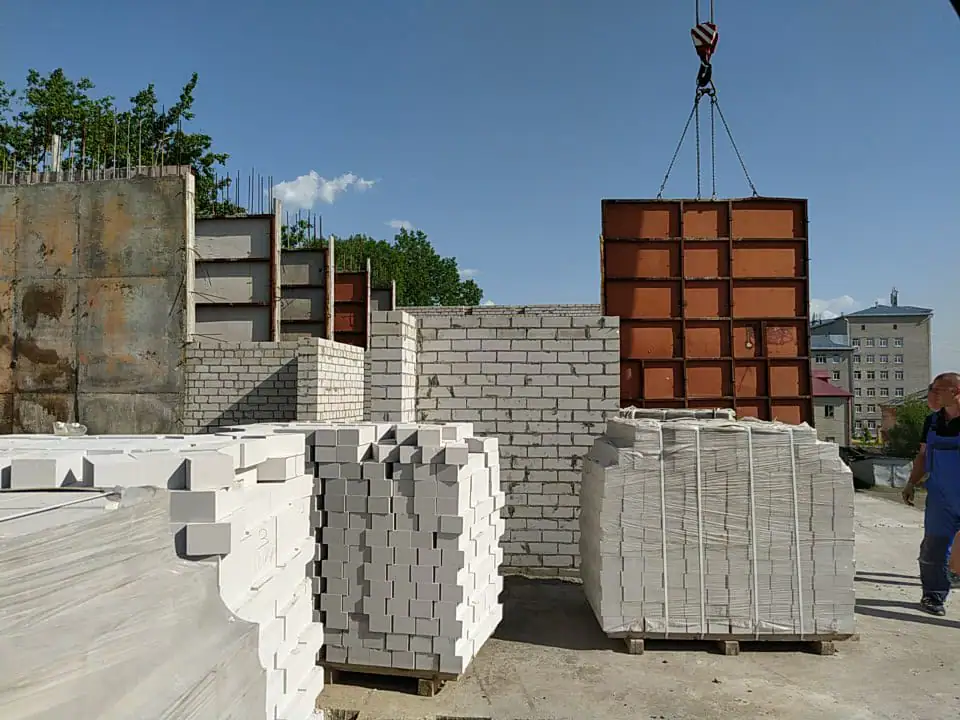

- II кв. 2020Добавлен документ: Сведения о расчете размера собственных средств и нормативах финансовой устойчивости застройщика

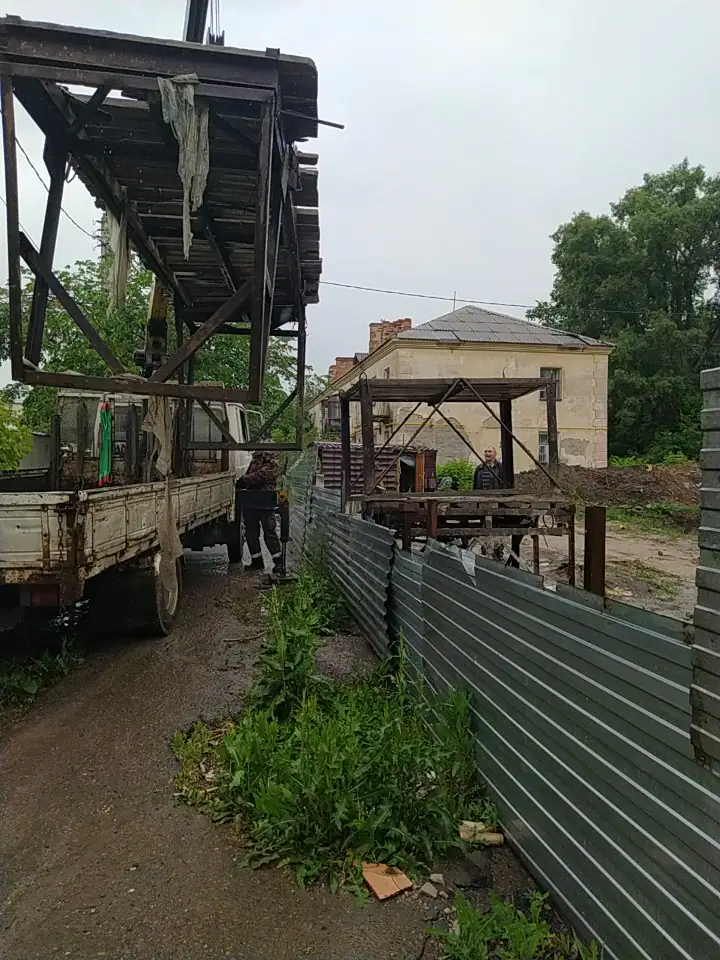

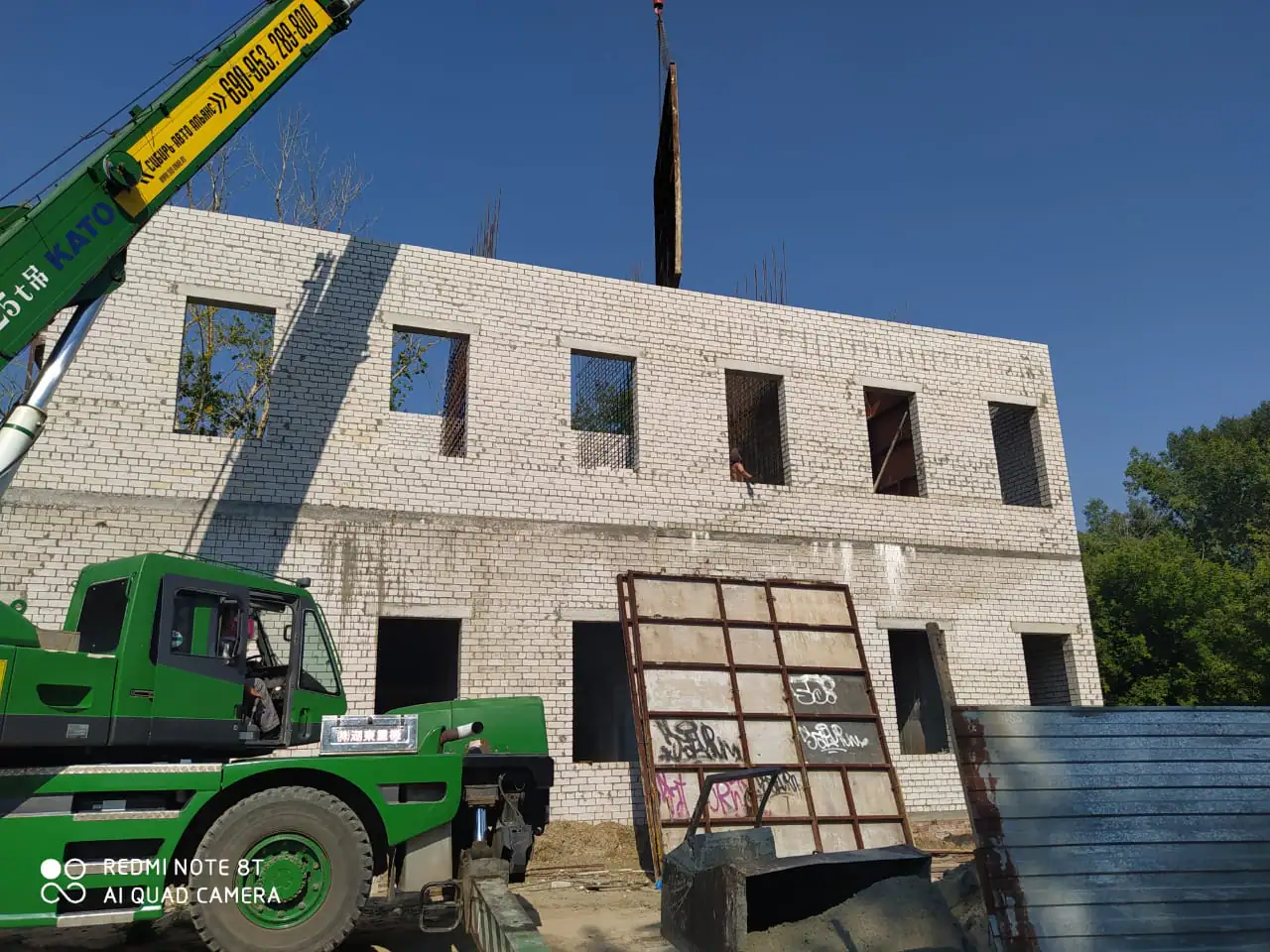

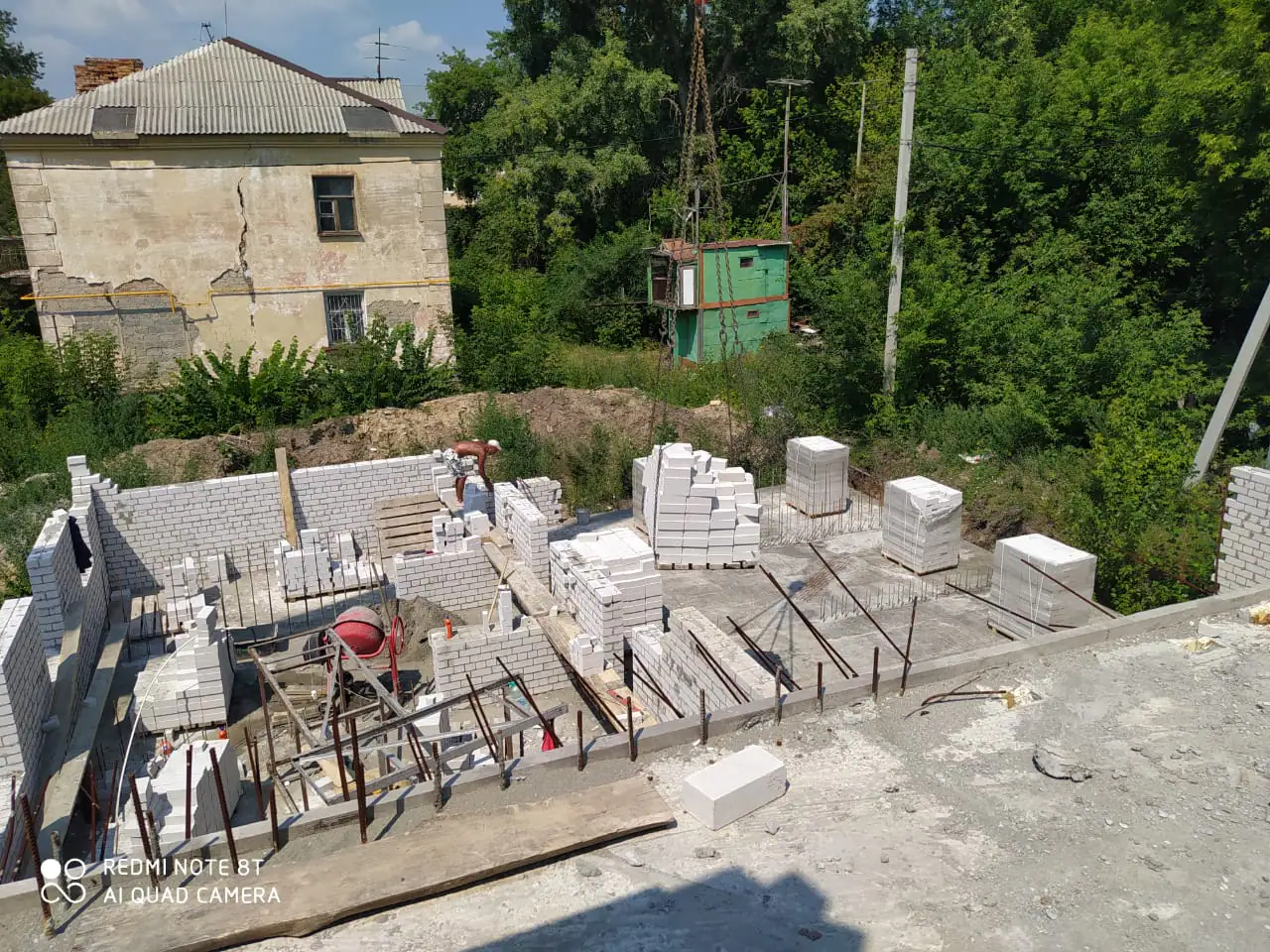

- II кв. 2020Фотоотчёт со стройки

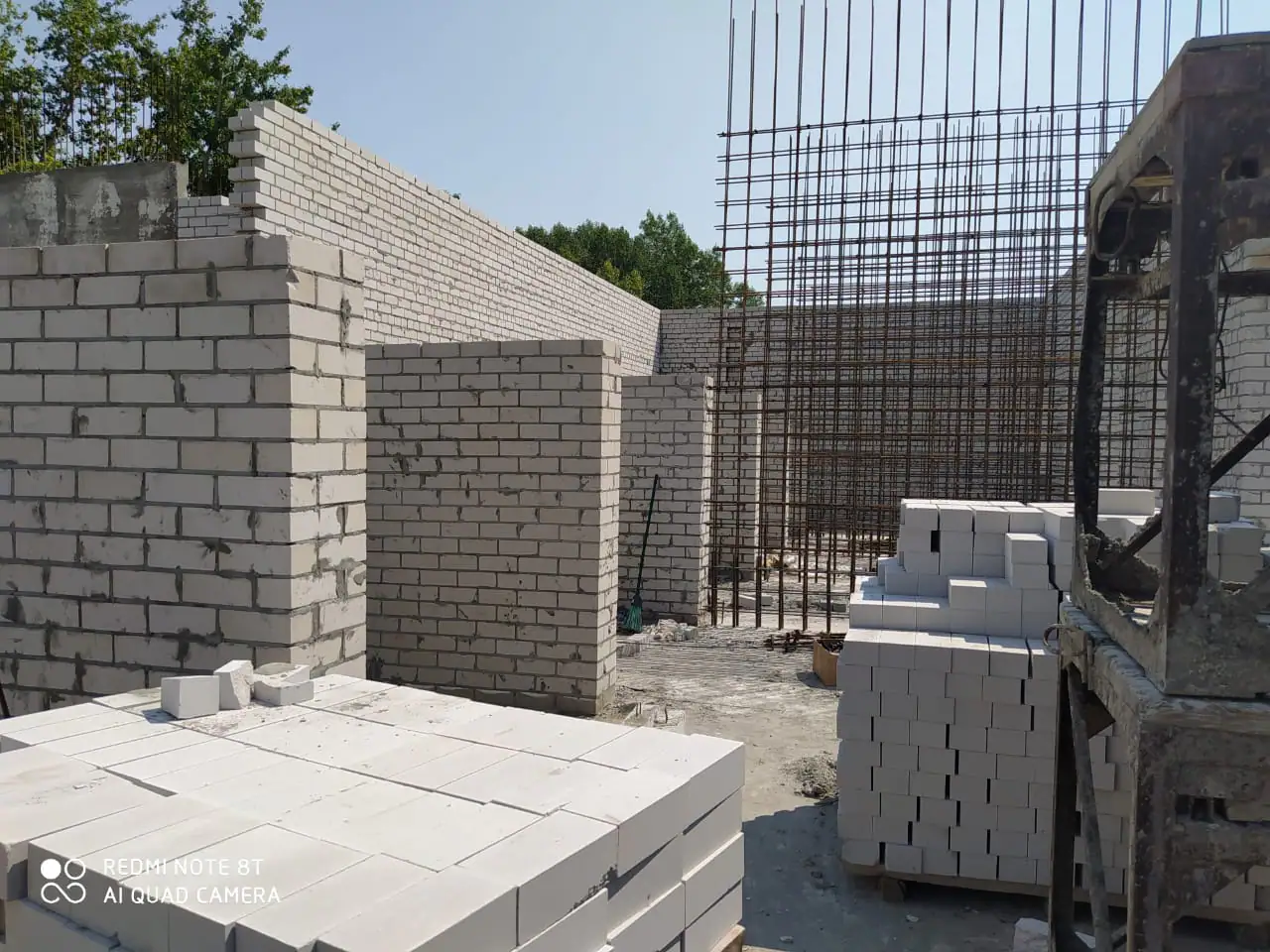

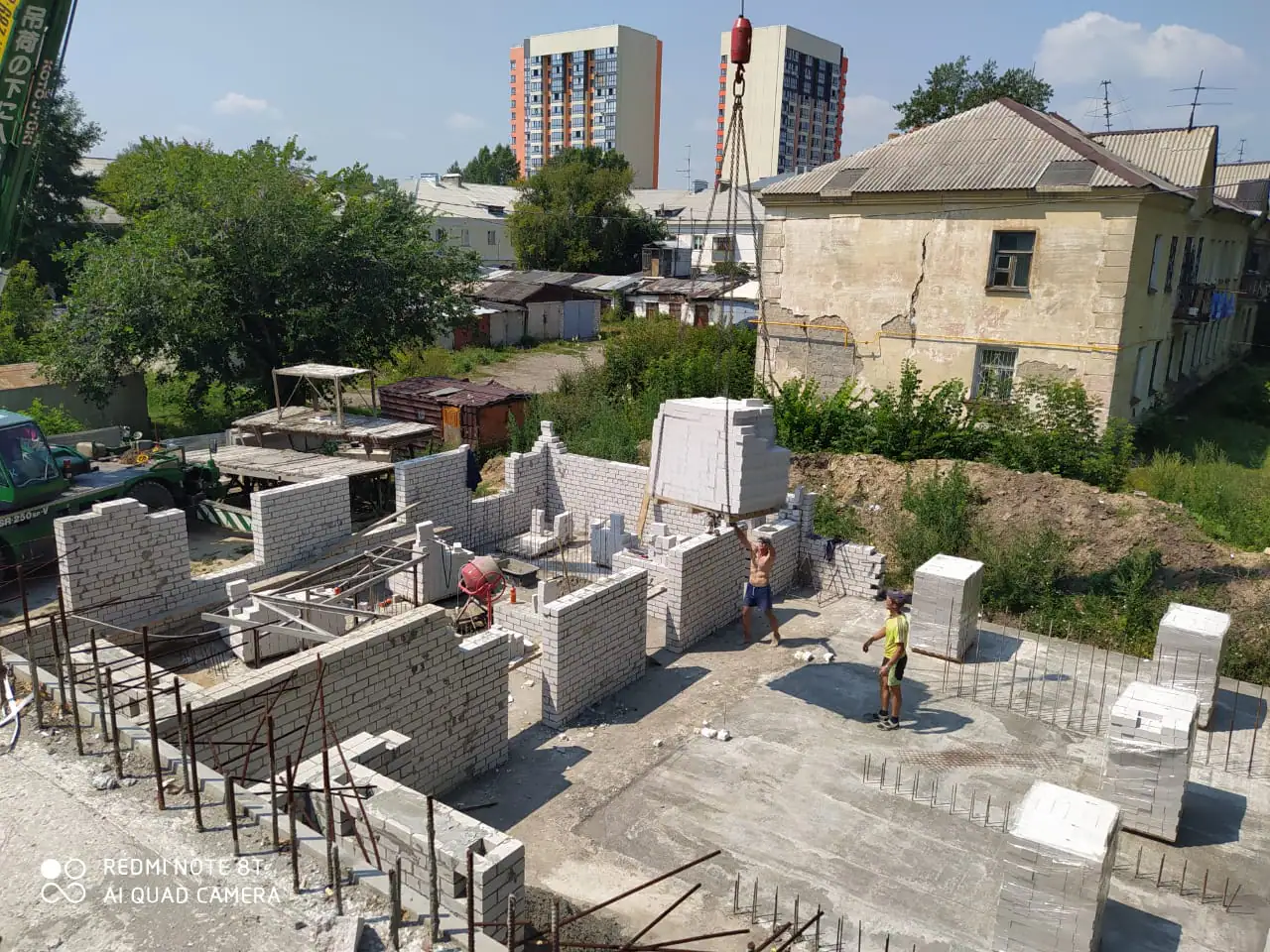

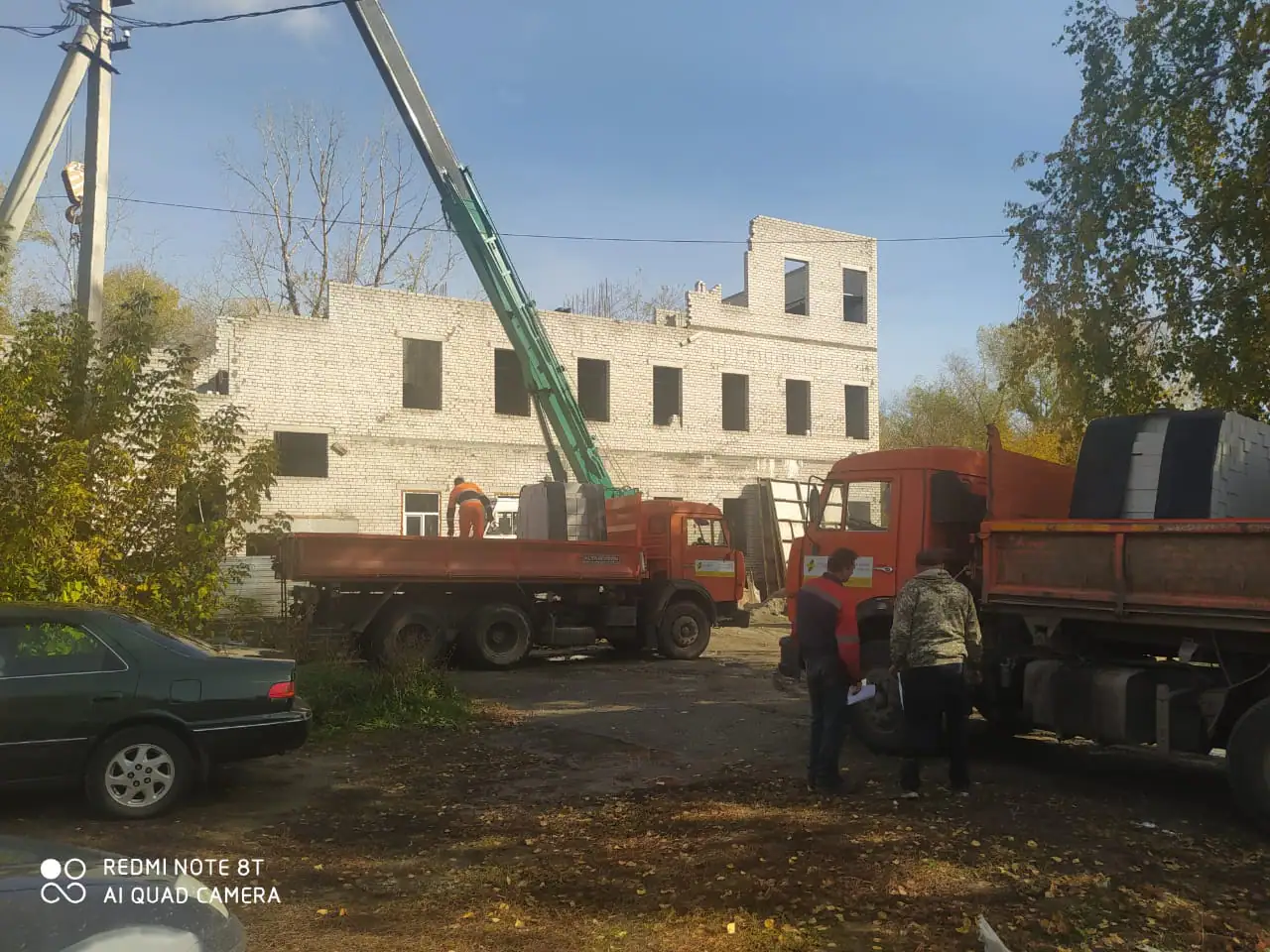

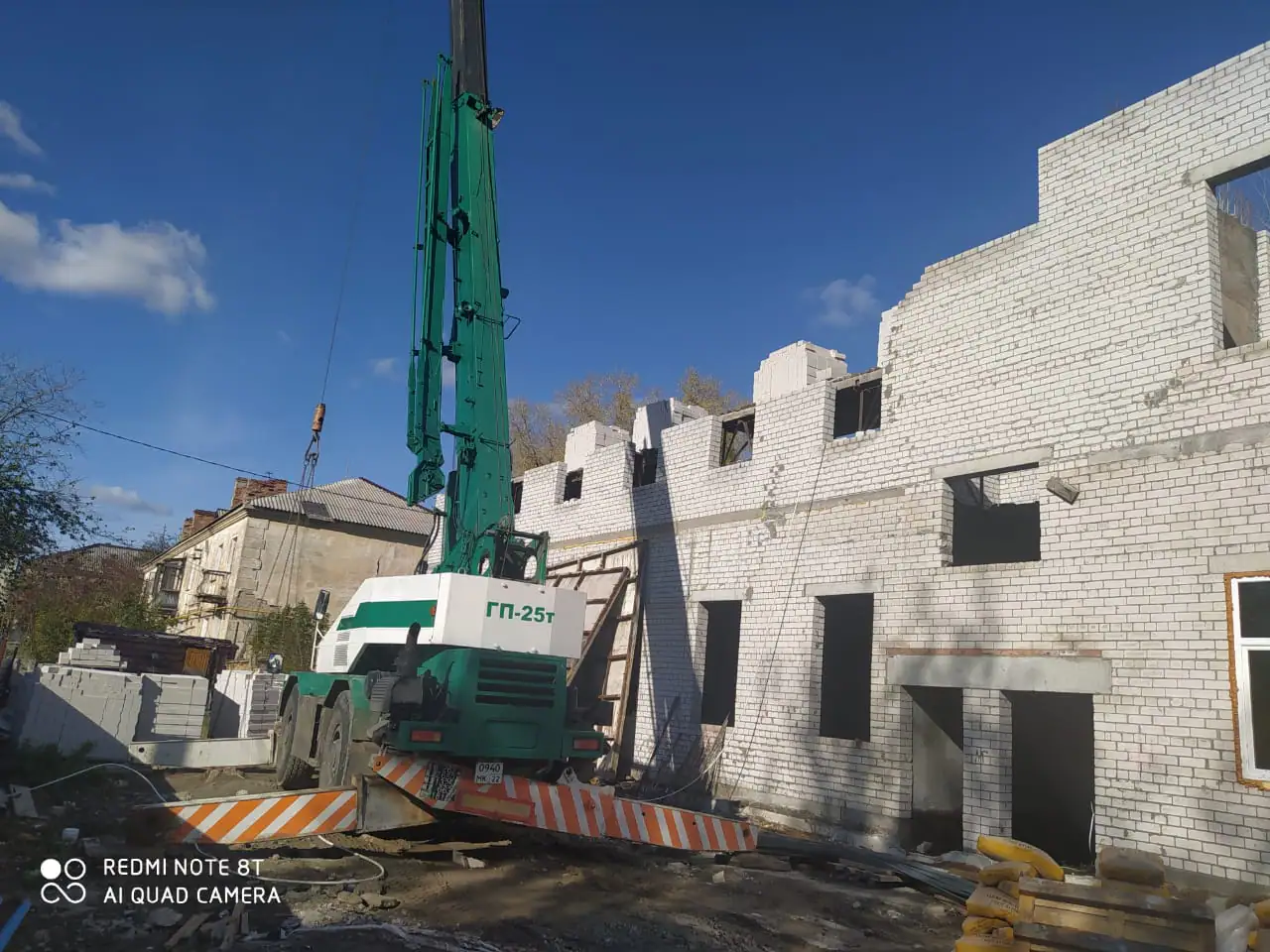

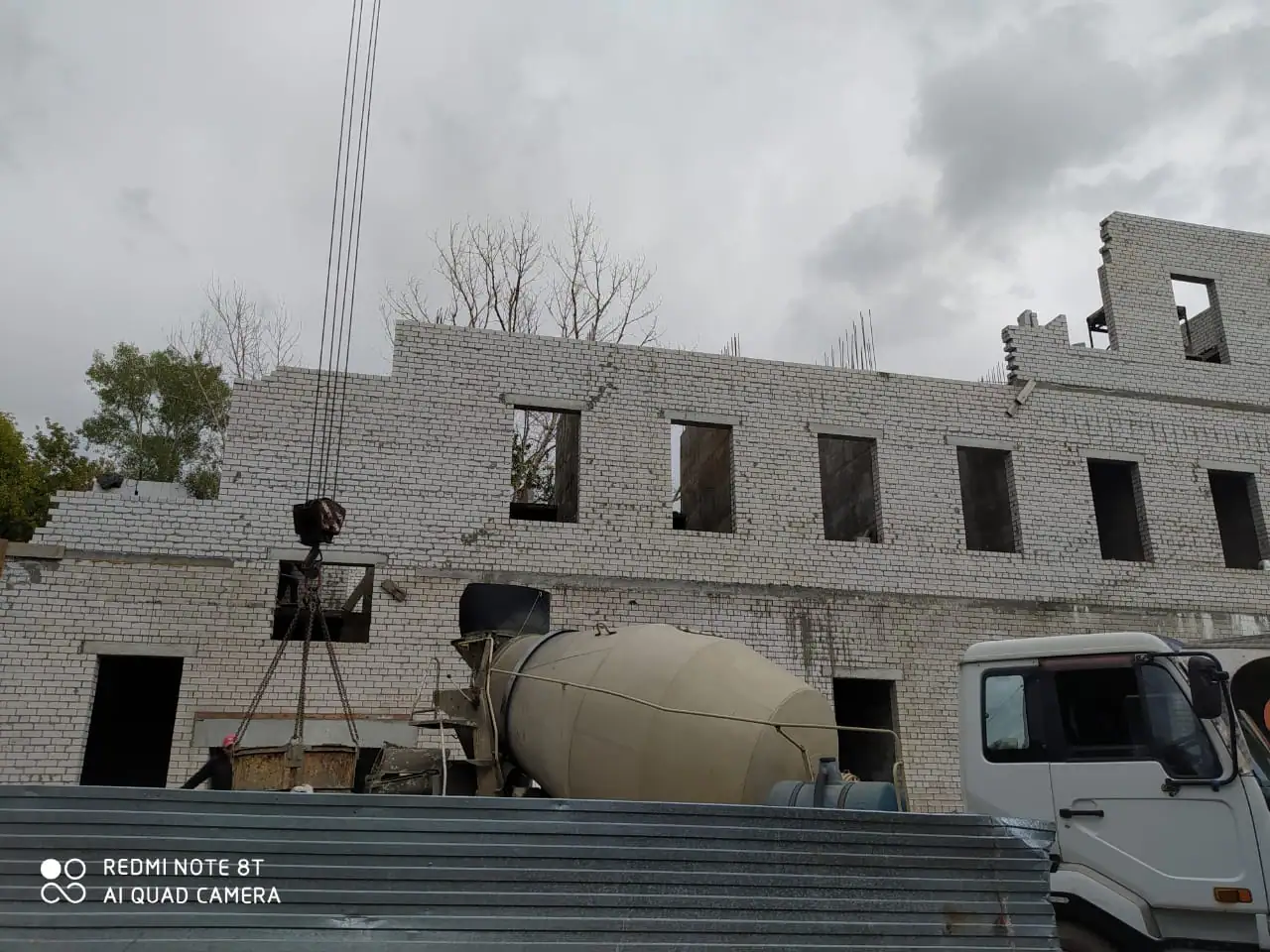

- III кв. 2020Фотоотчёт со стройки
- IV кв. 2020Добавлен документ: Схема планировочной организации земельного участка

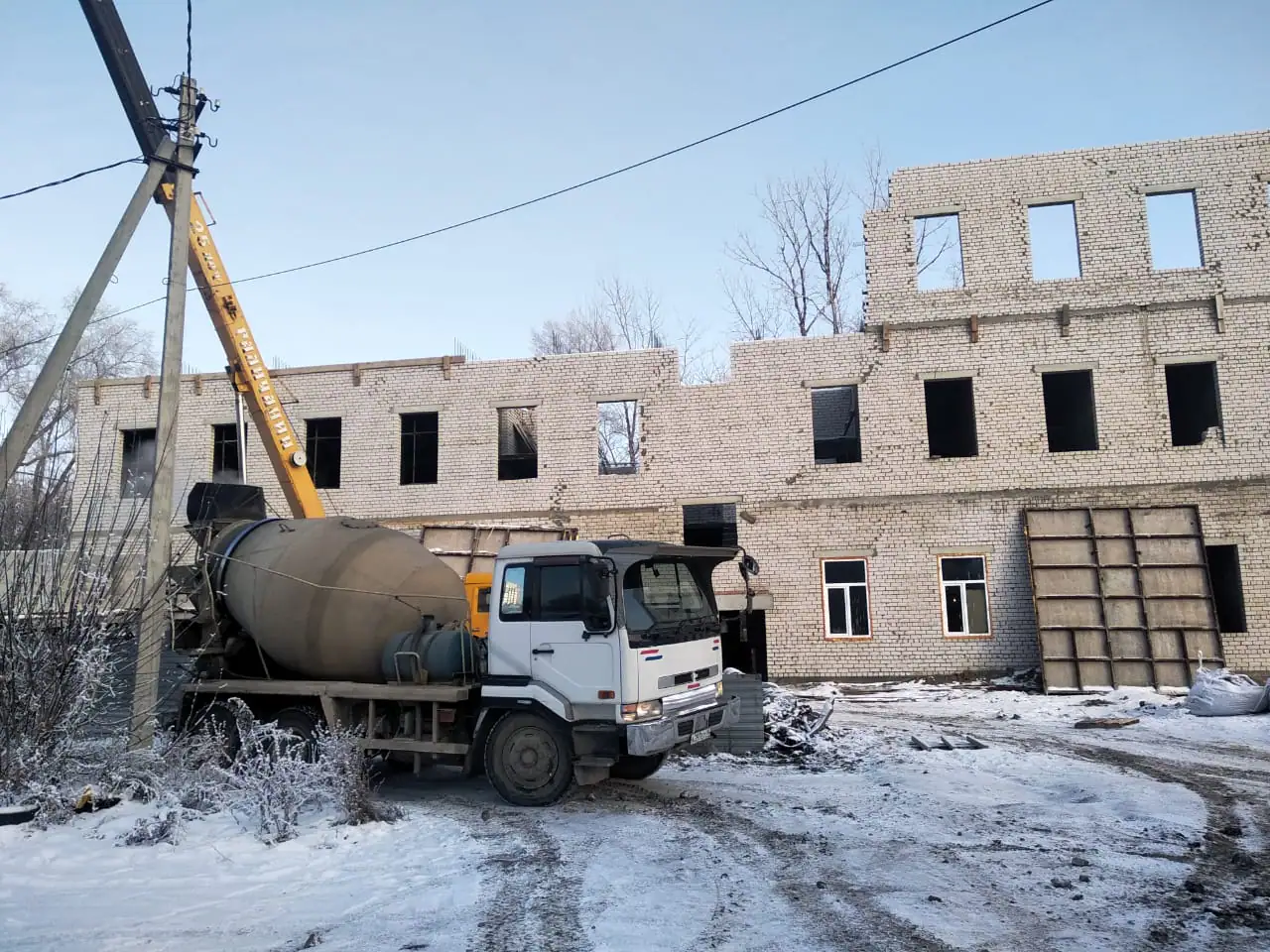

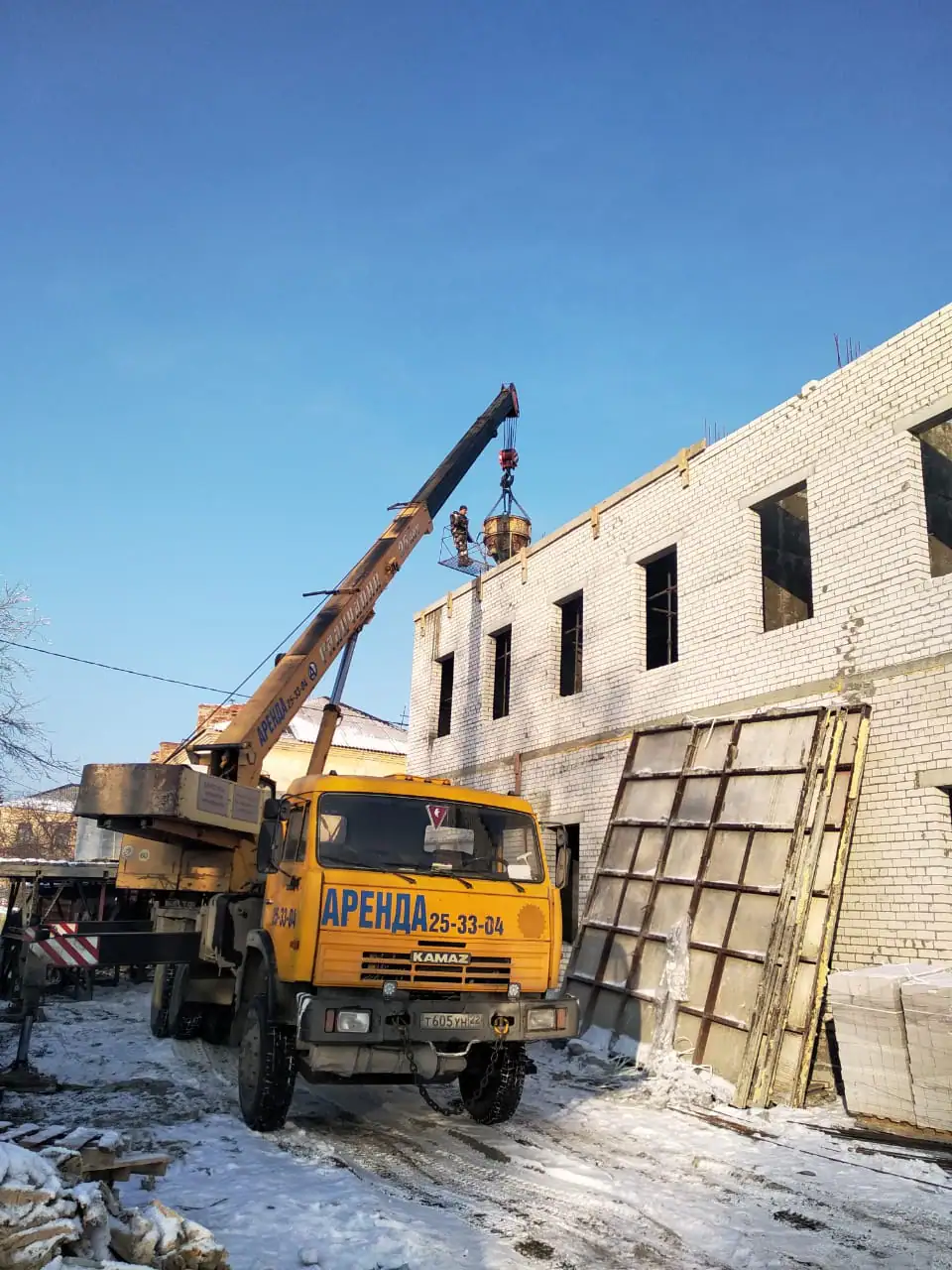

- IV кв. 2020Фотоотчёт со стройки
- I кв. 2021Фотоотчёт со стройки

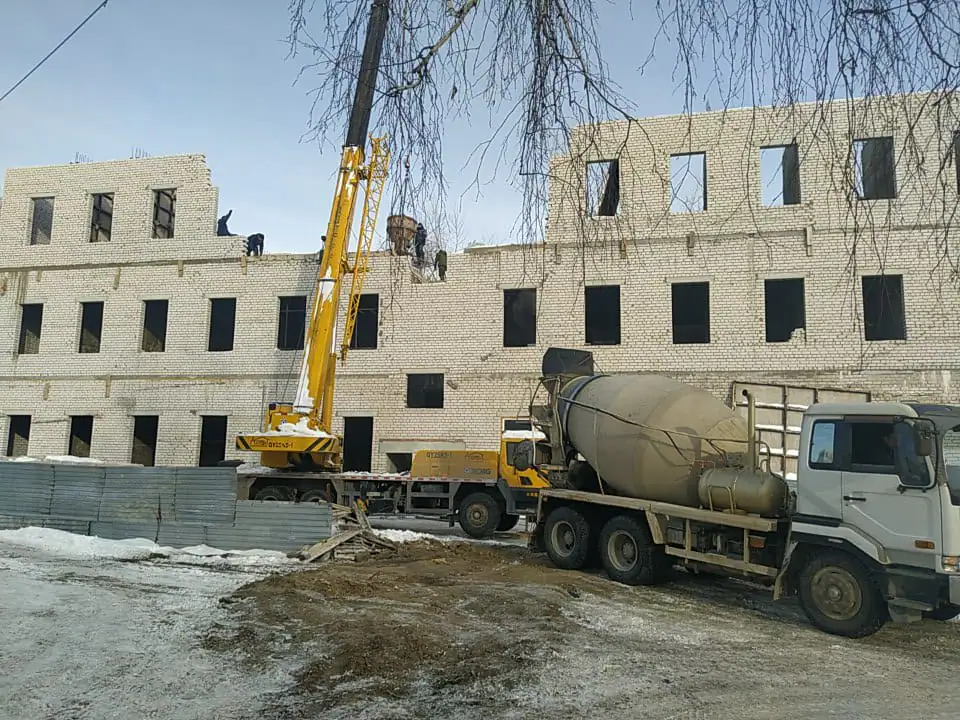

- II кв. 2021Добавлены документы (2)

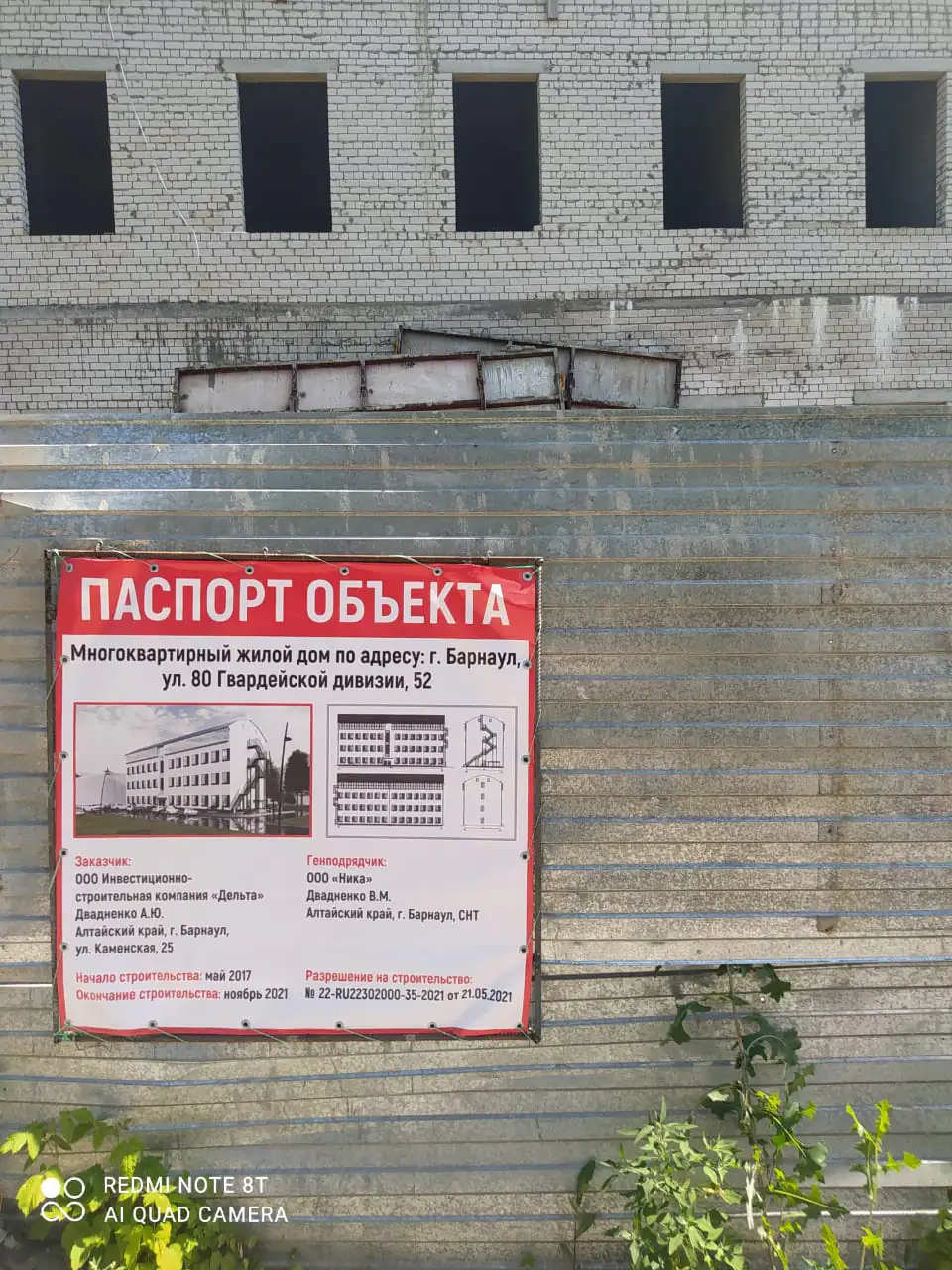

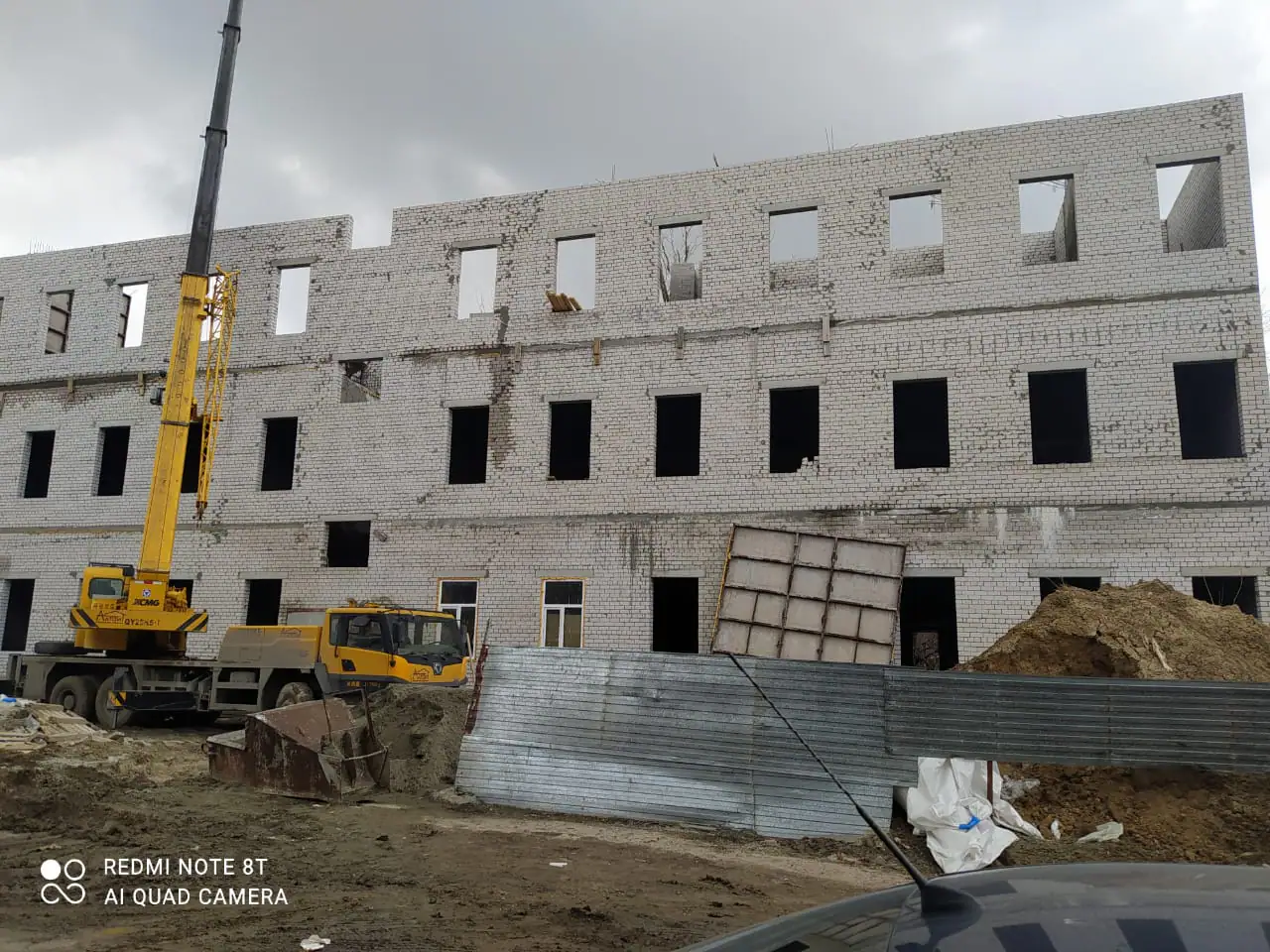

- II кв. 2021Фотоотчёт со стройки

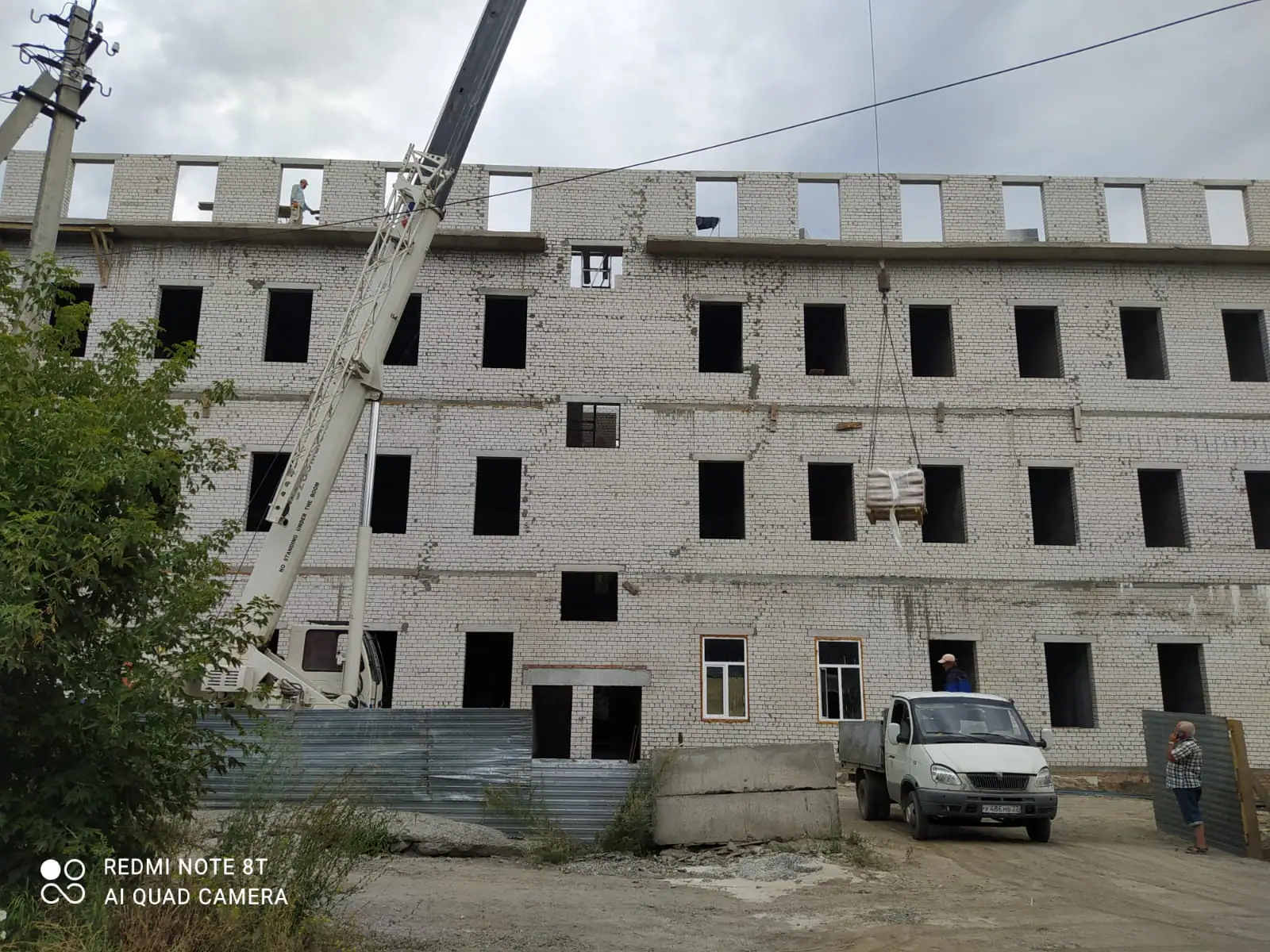

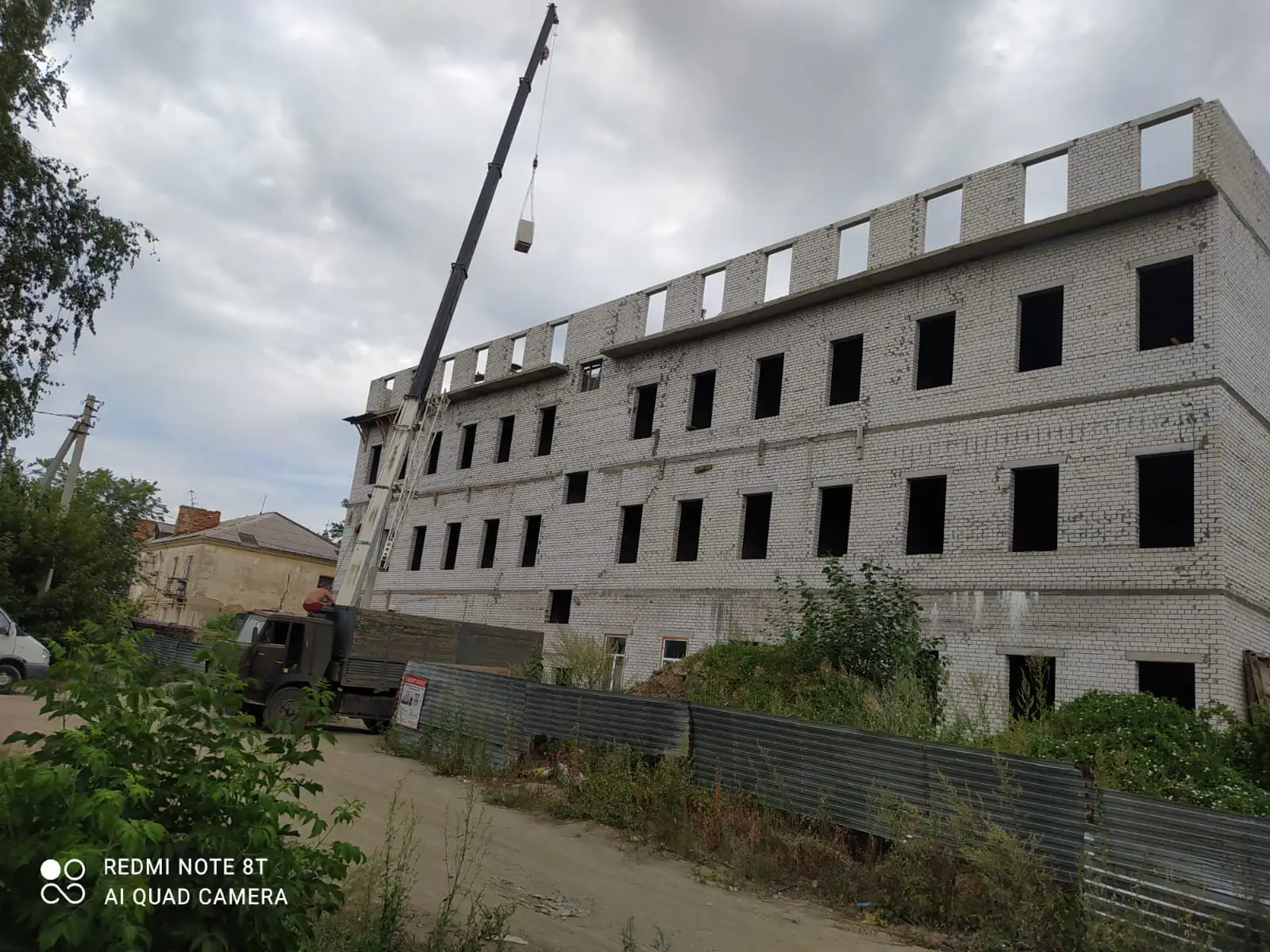

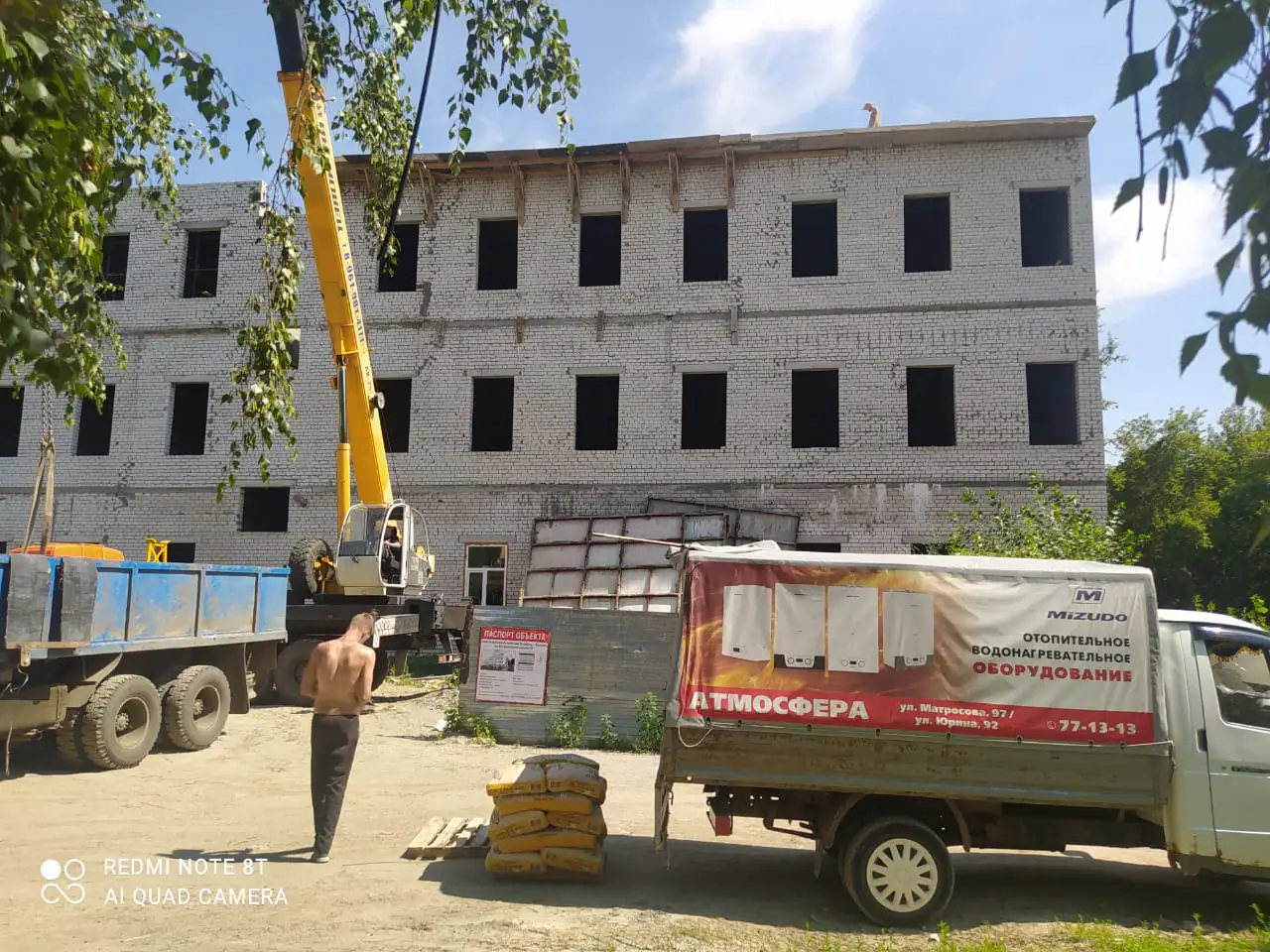

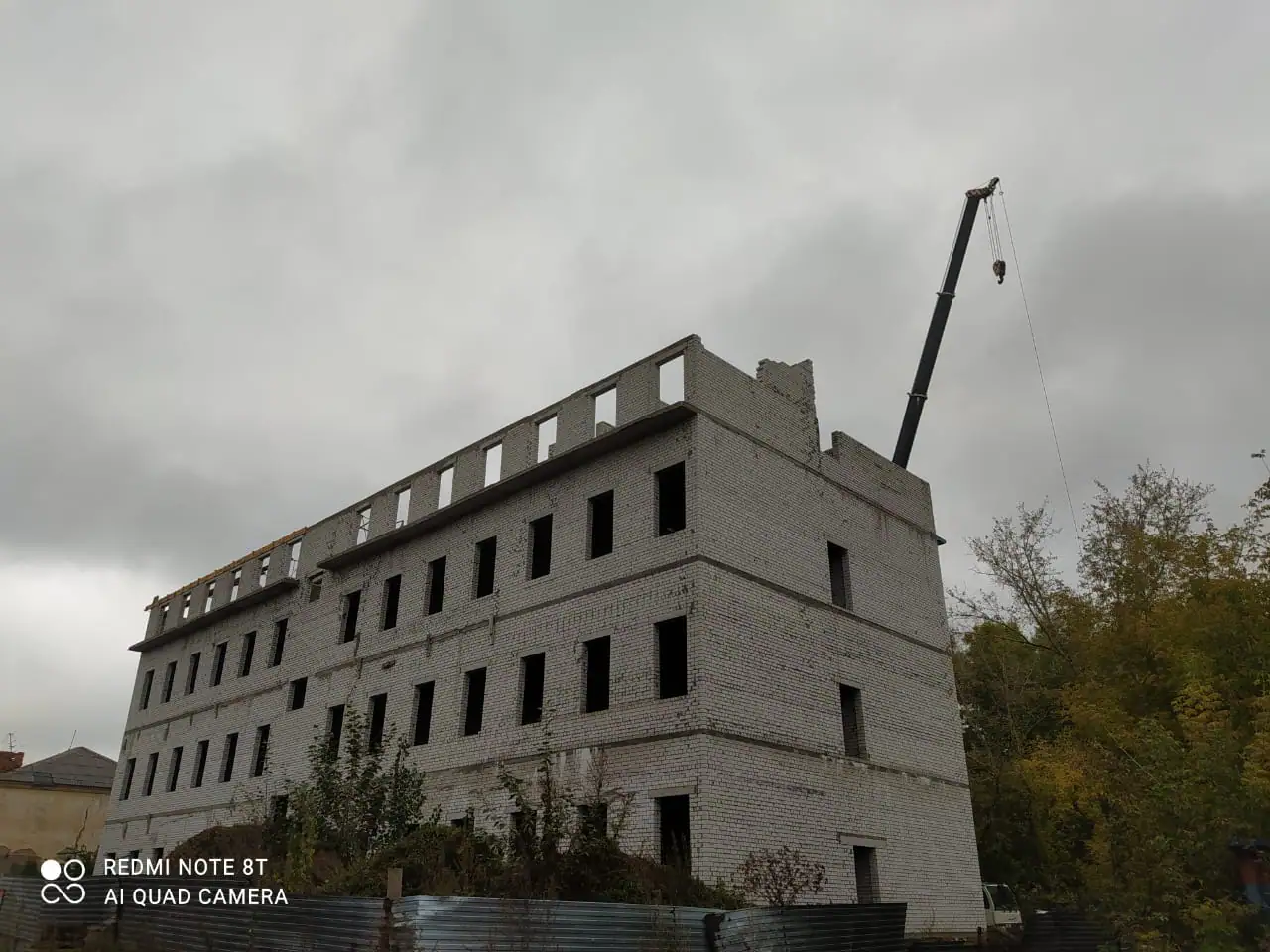

- III кв. 2021Фотоотчёт со стройки

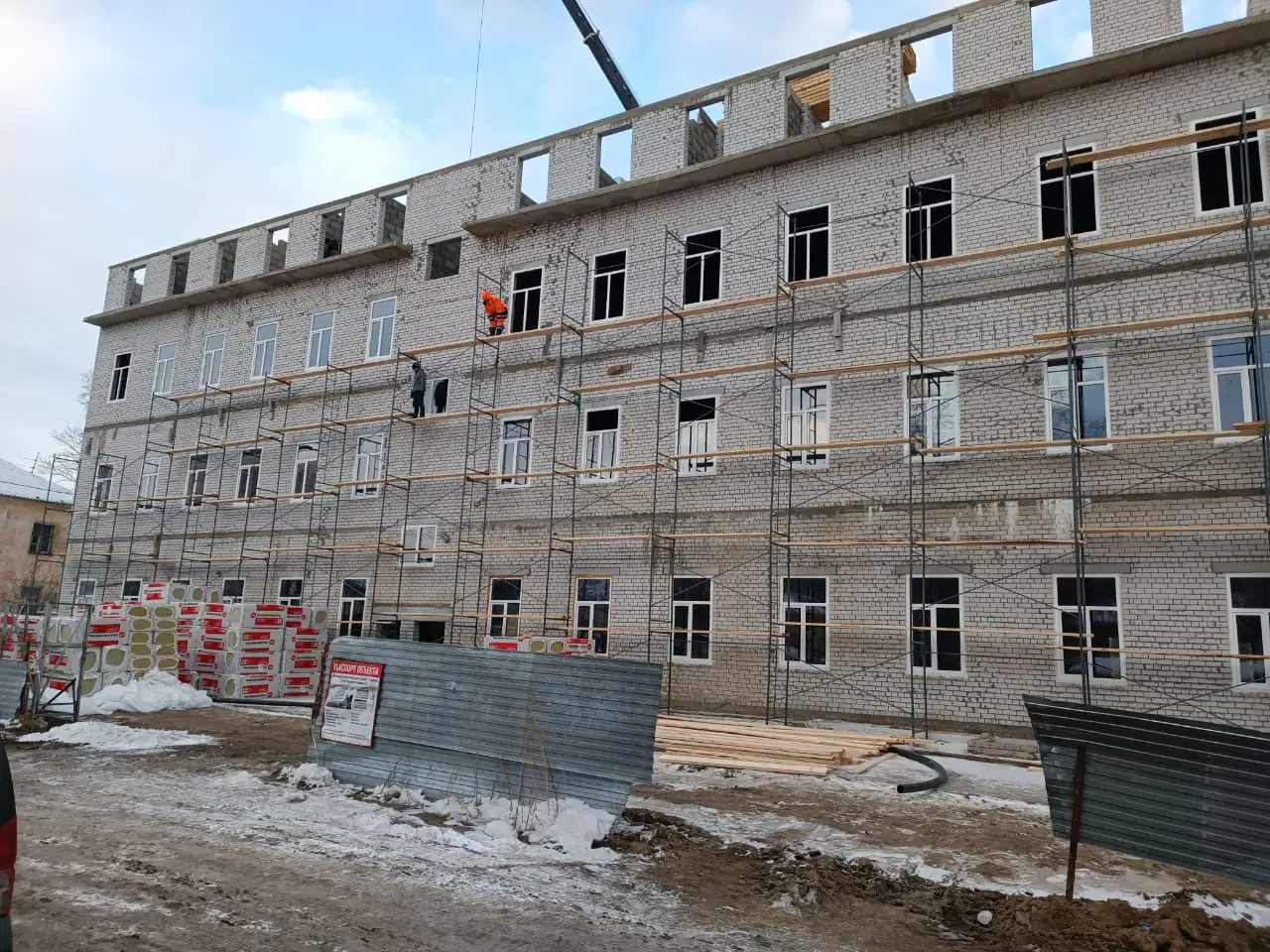

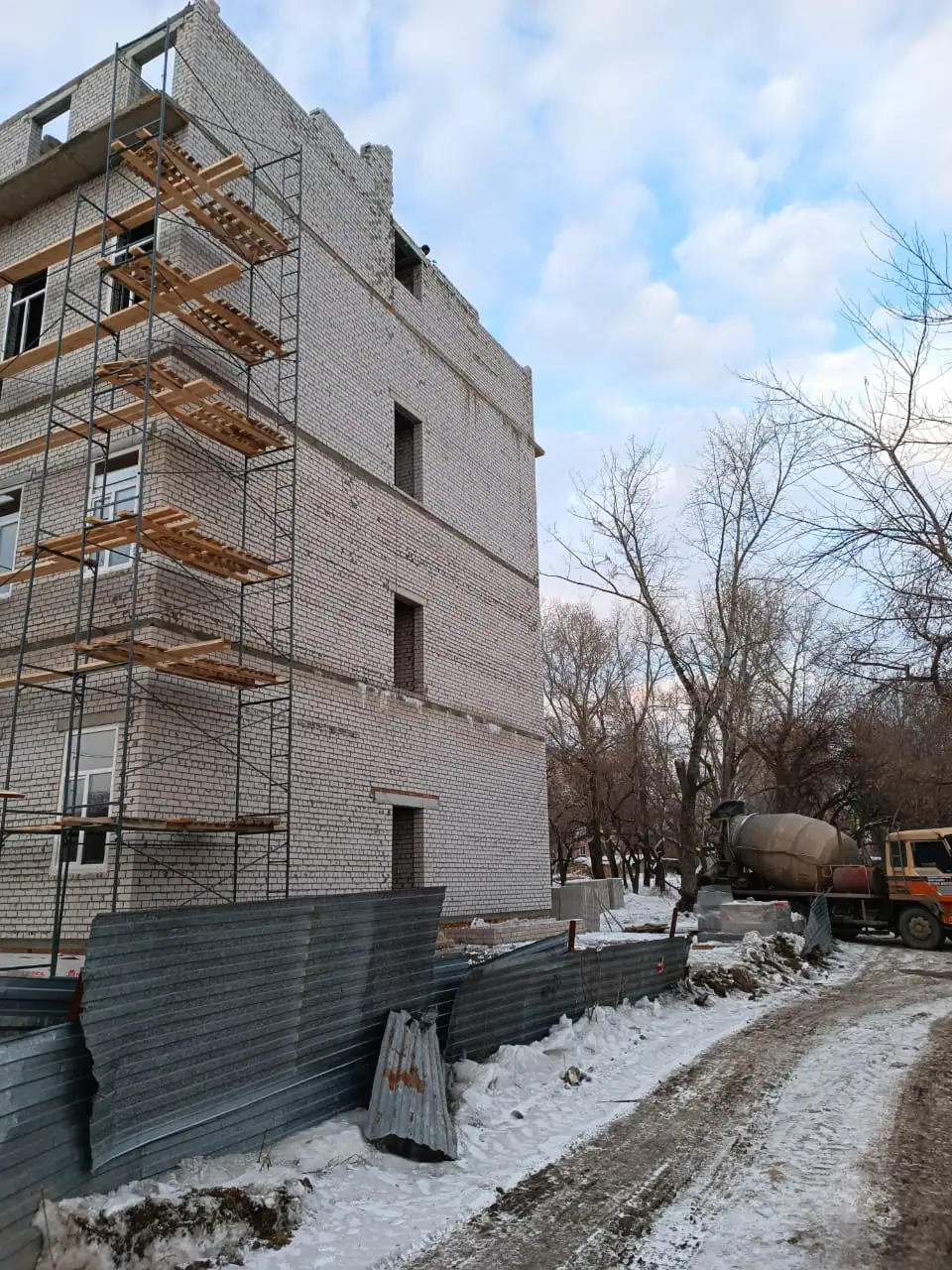

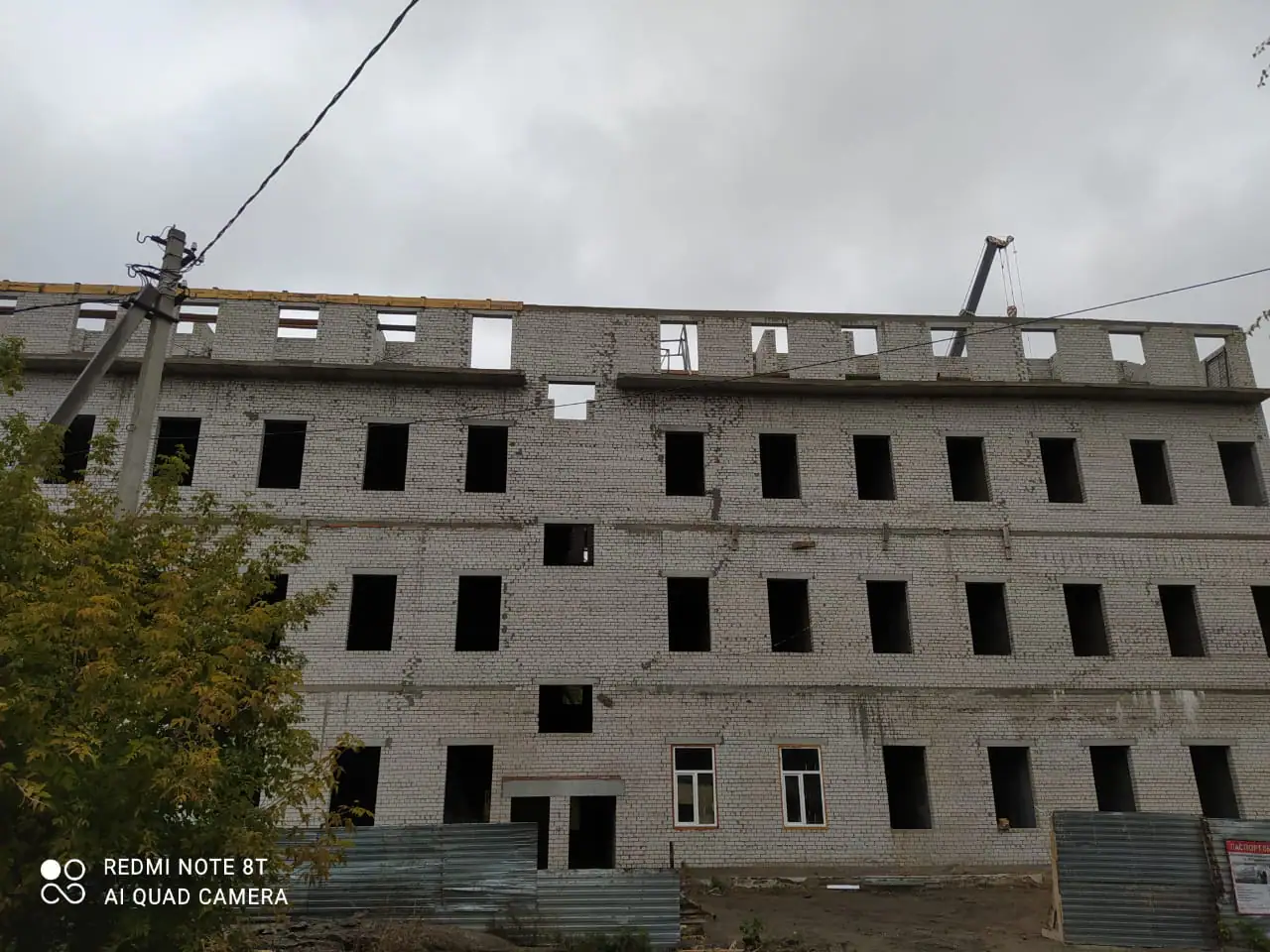

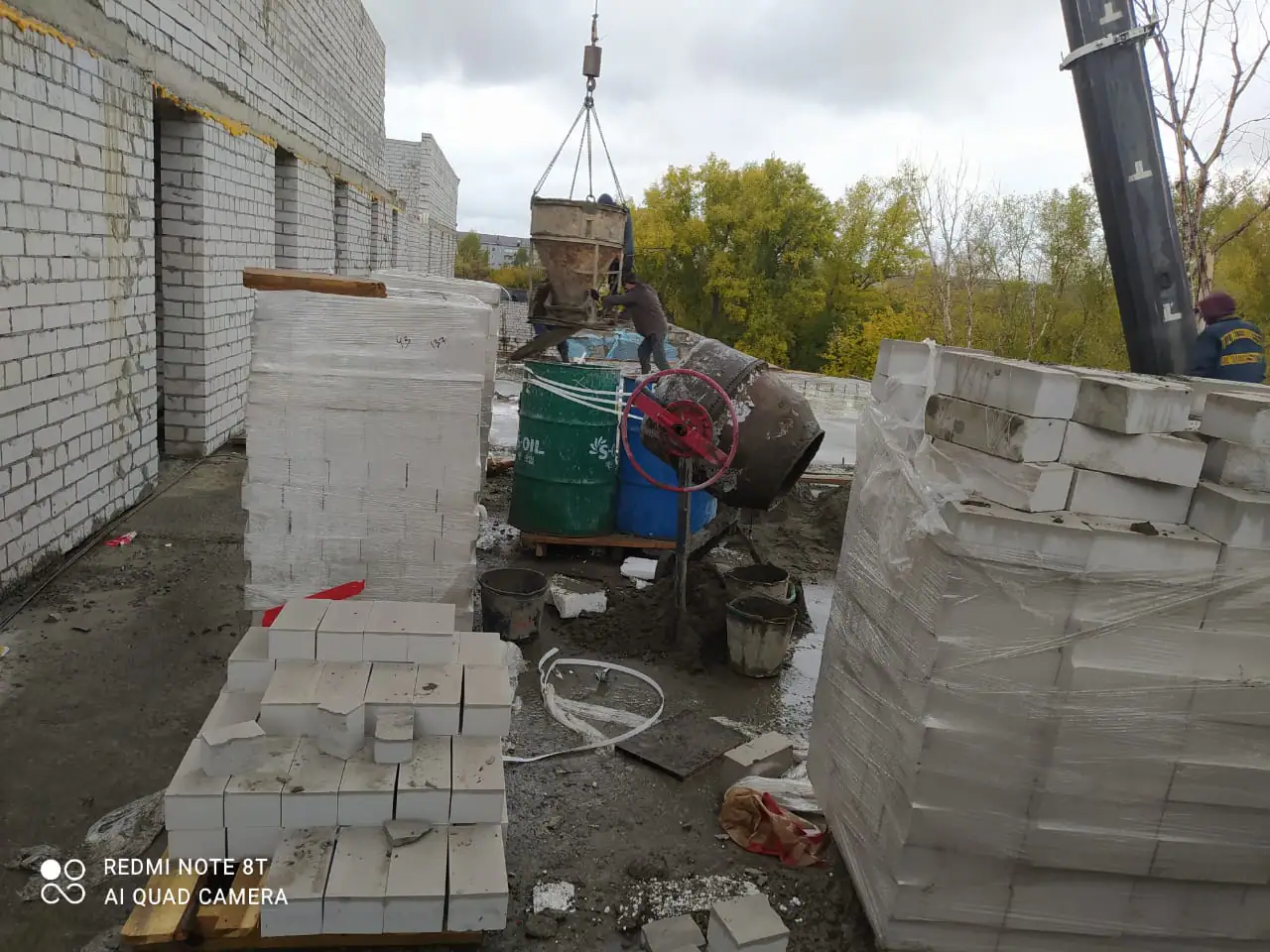

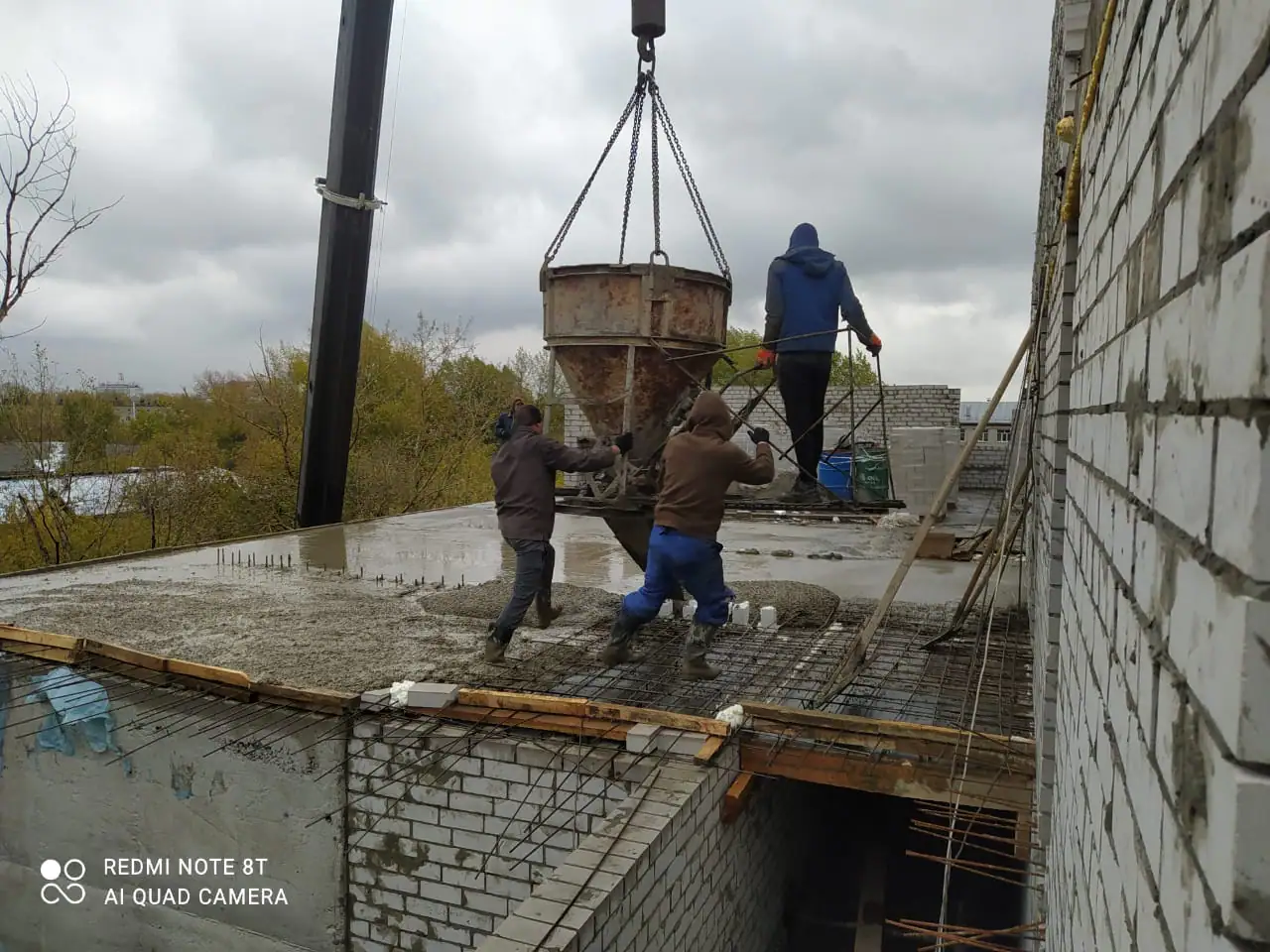

- IV кв. 2021Фотоотчёт со стройки

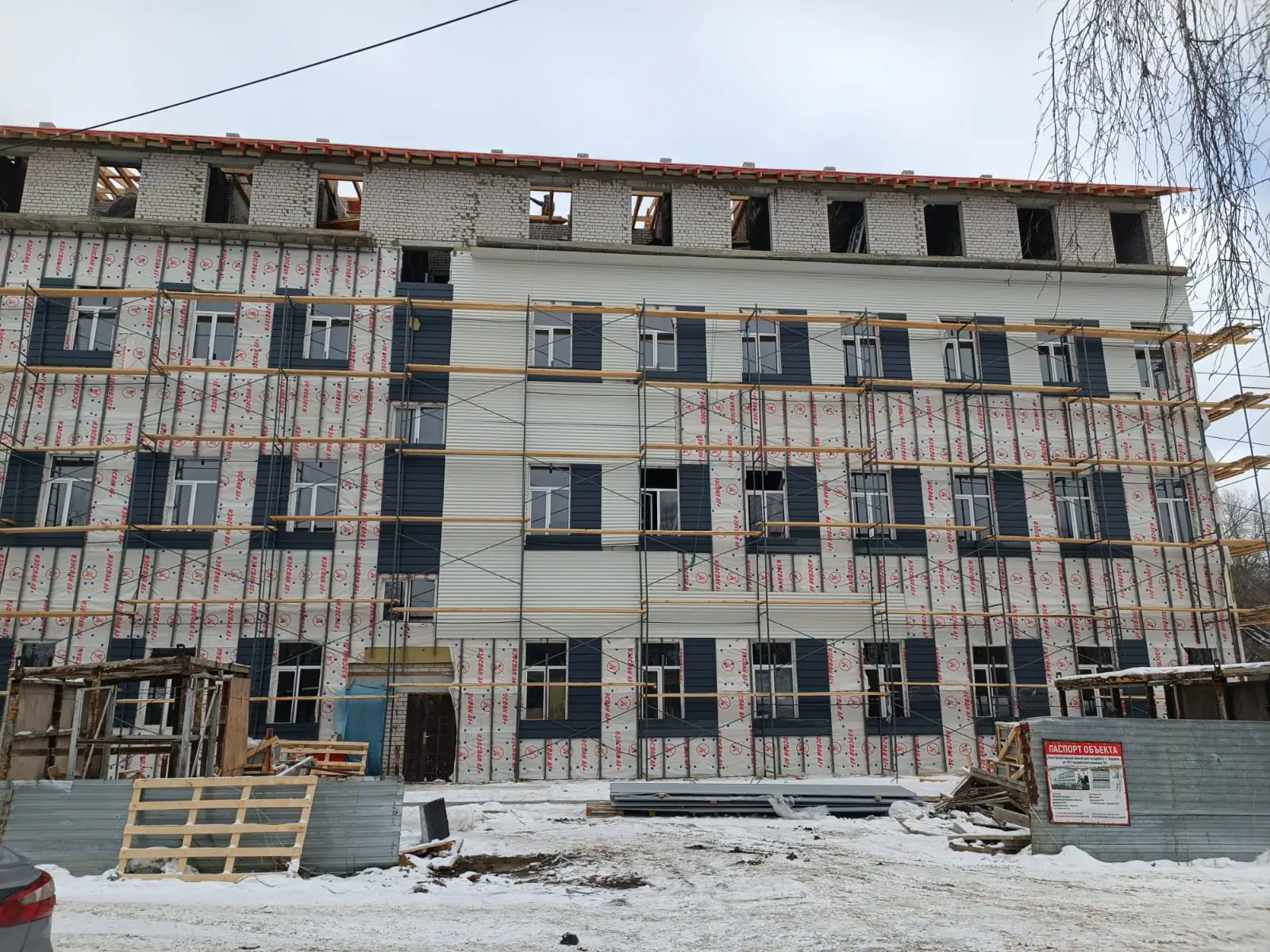

- I кв. 2022Фотоотчёт со стройки

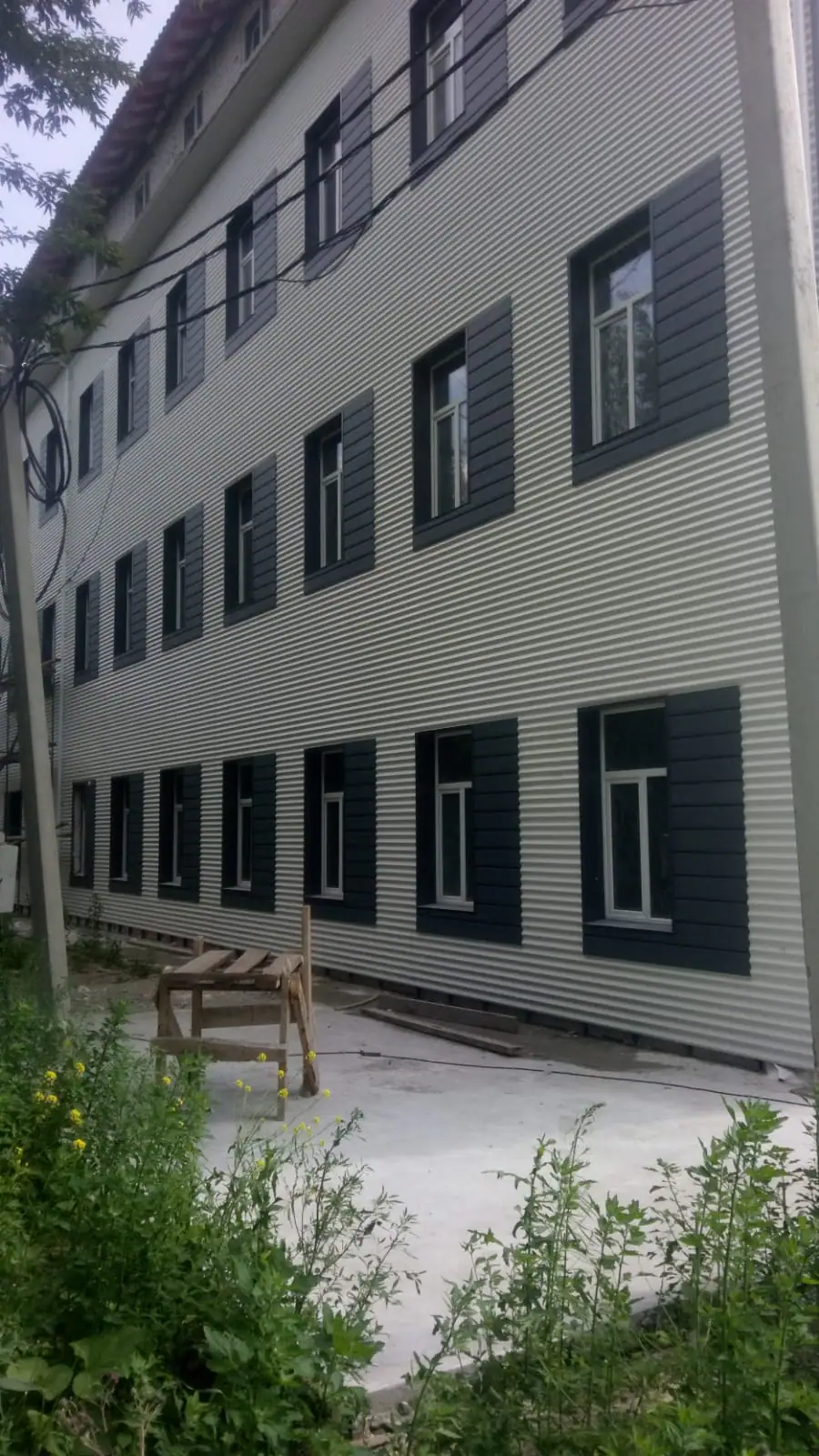

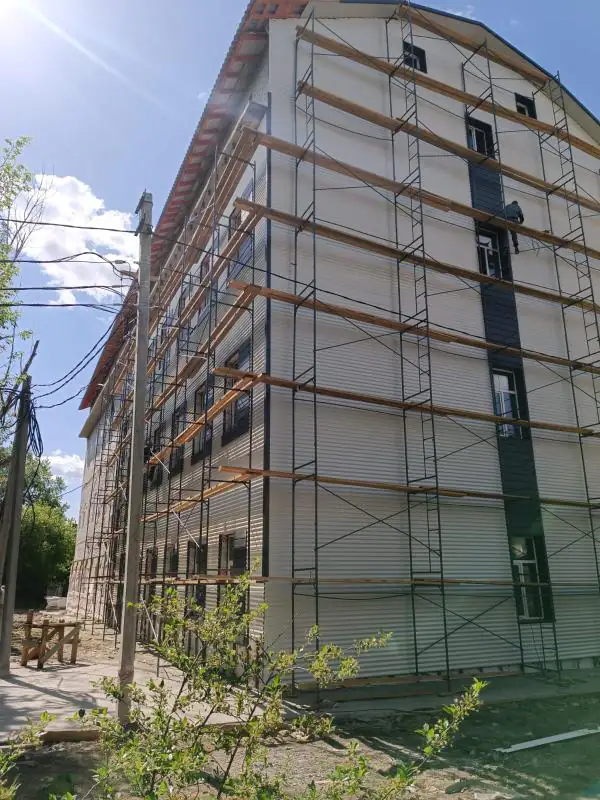

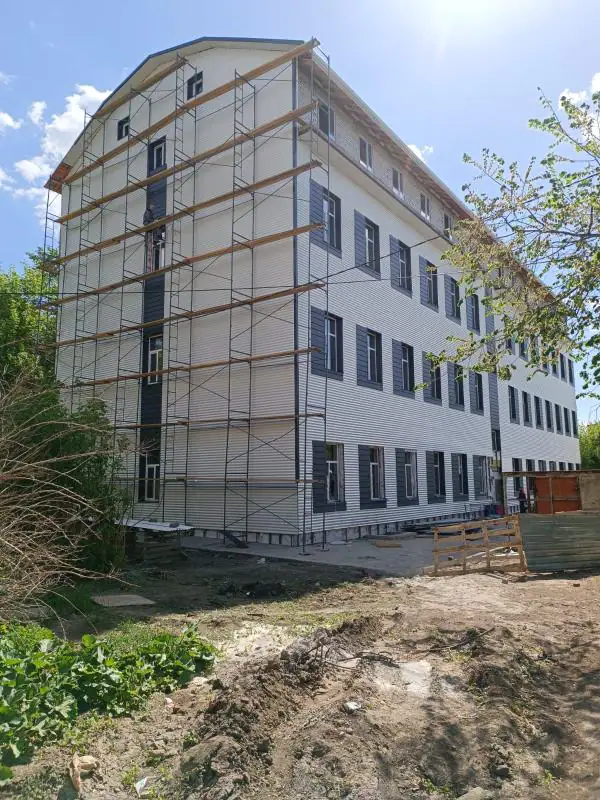

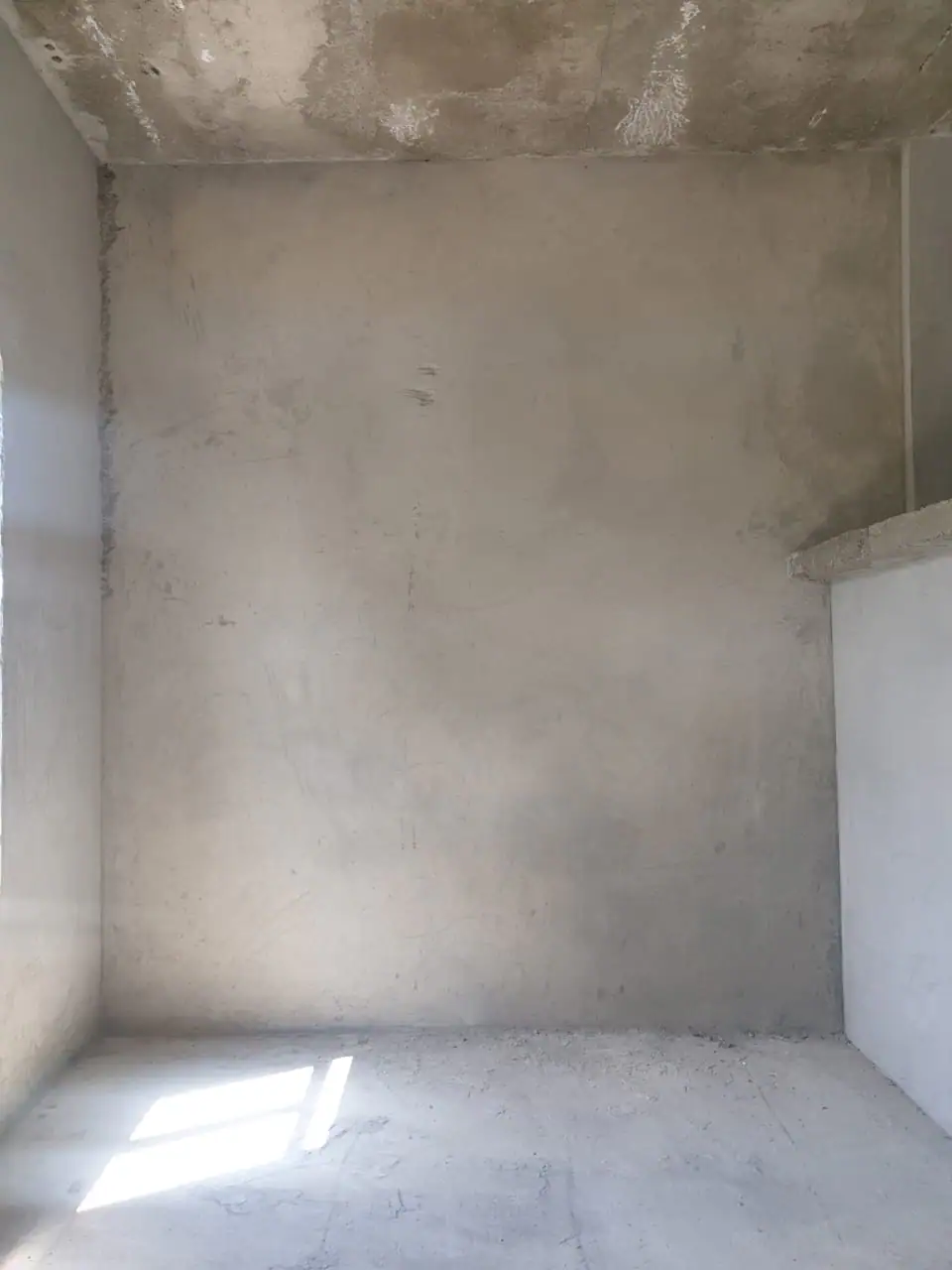

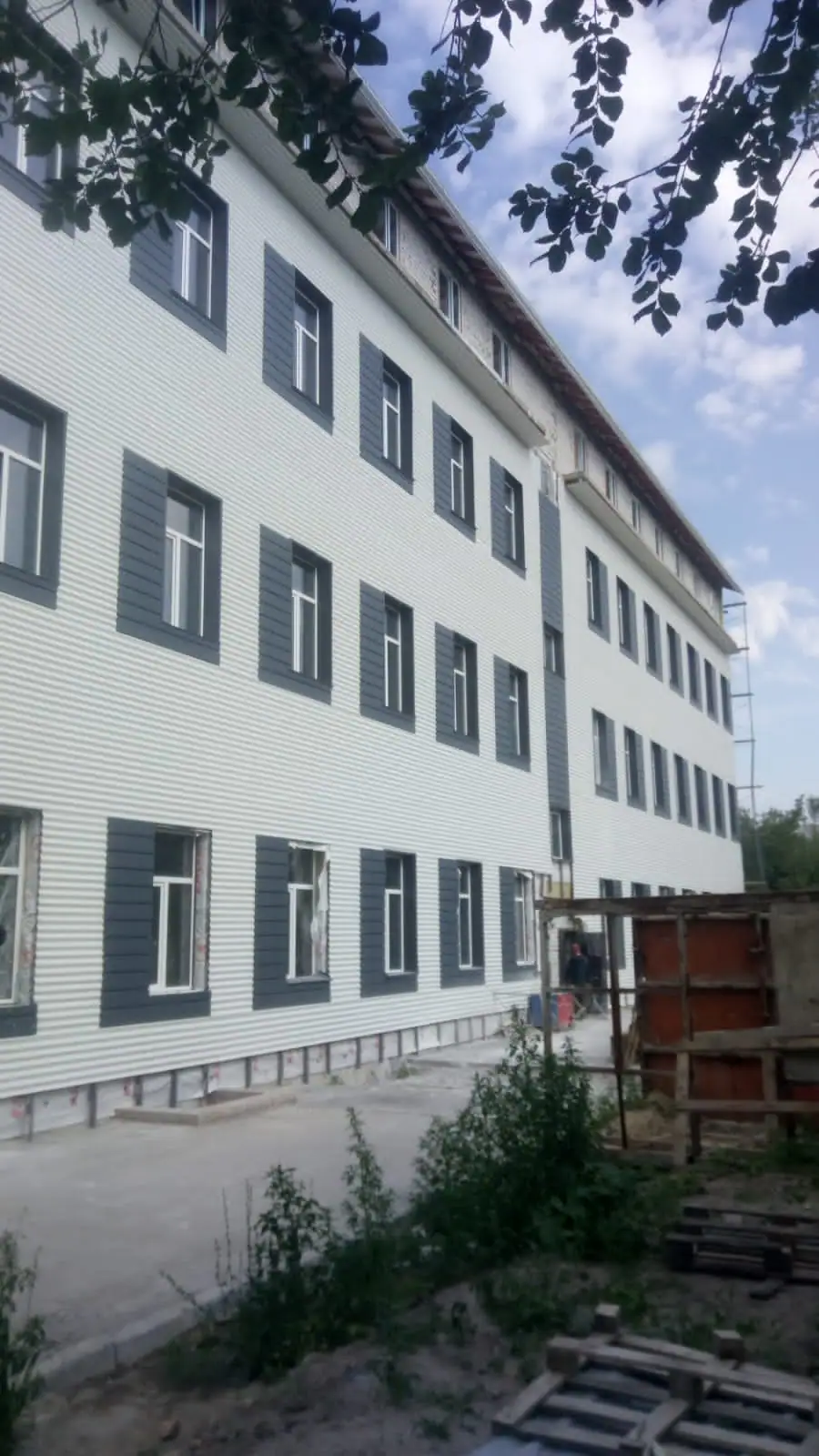

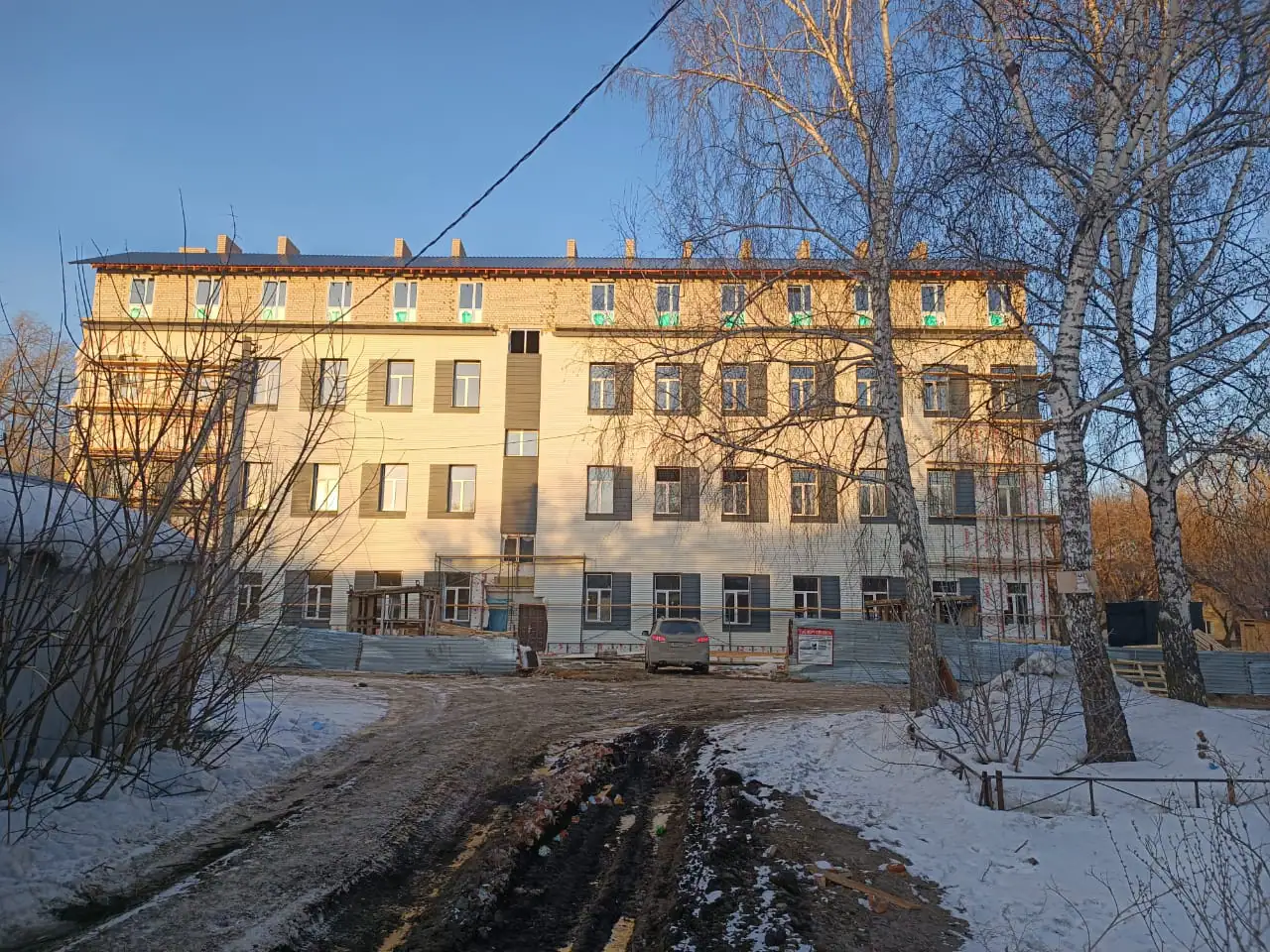

- II кв. 2022Фотоотчёт со стройки

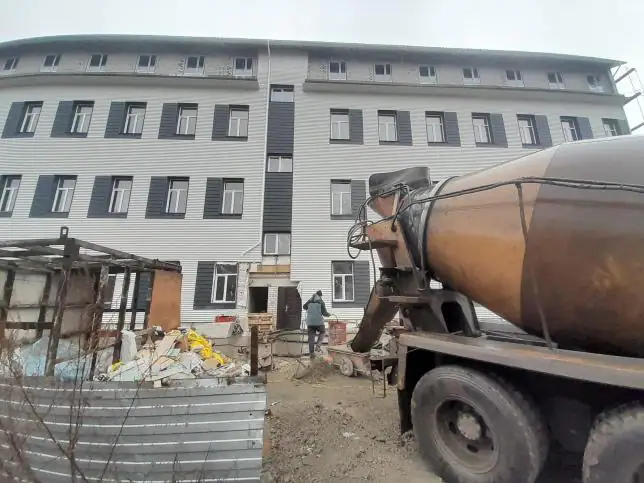

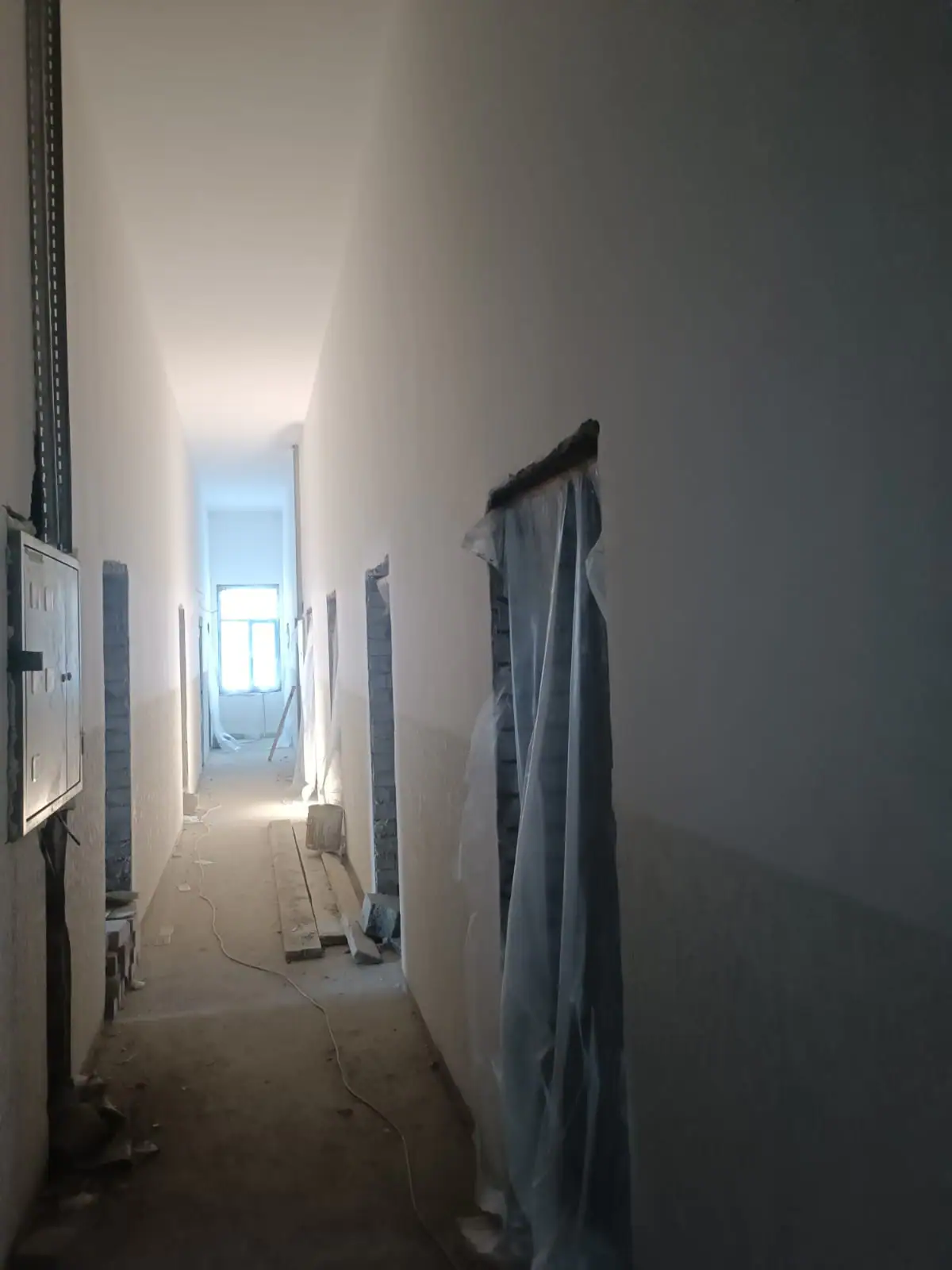

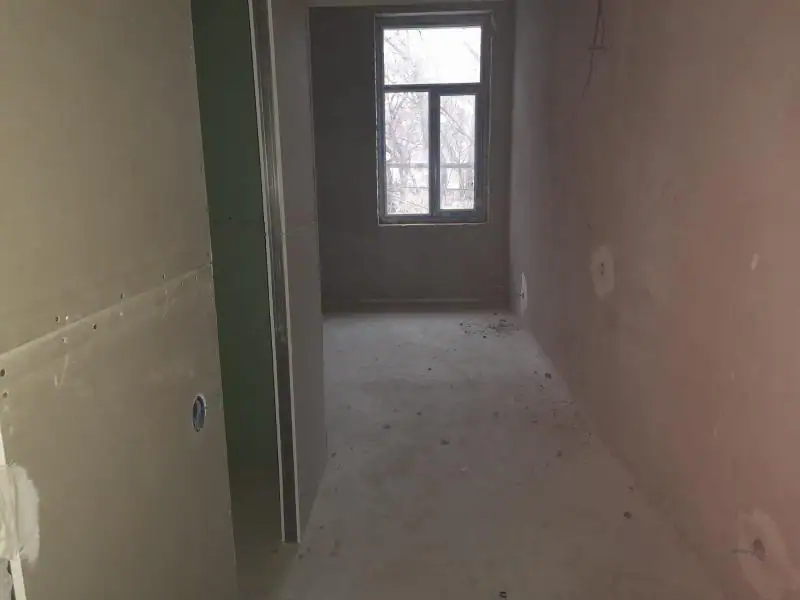

- III кв. 2022Фотоотчёт со стройки

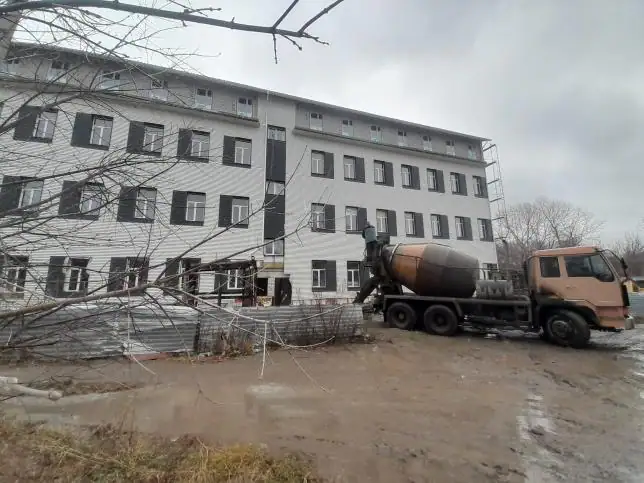

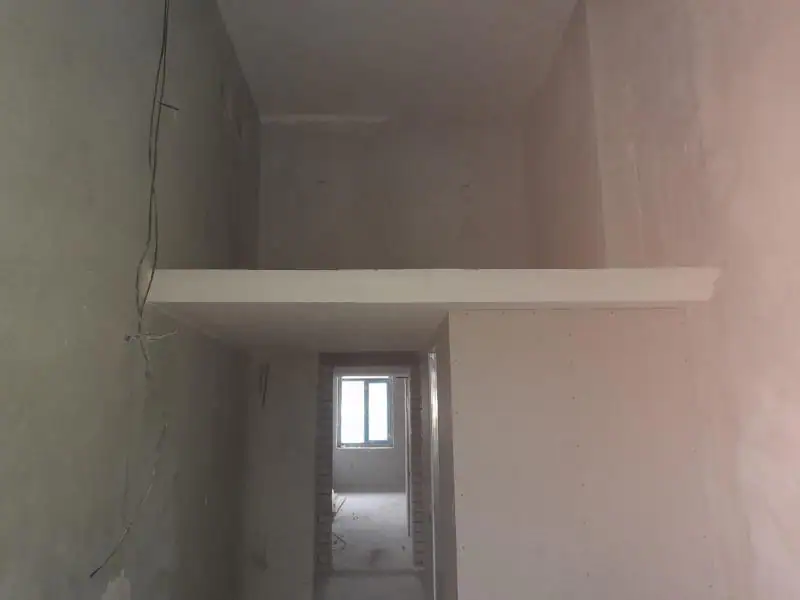

- IV кв. 2022Фотоотчёт со стройки
- I кв. 2023Фотоотчёт со стройки

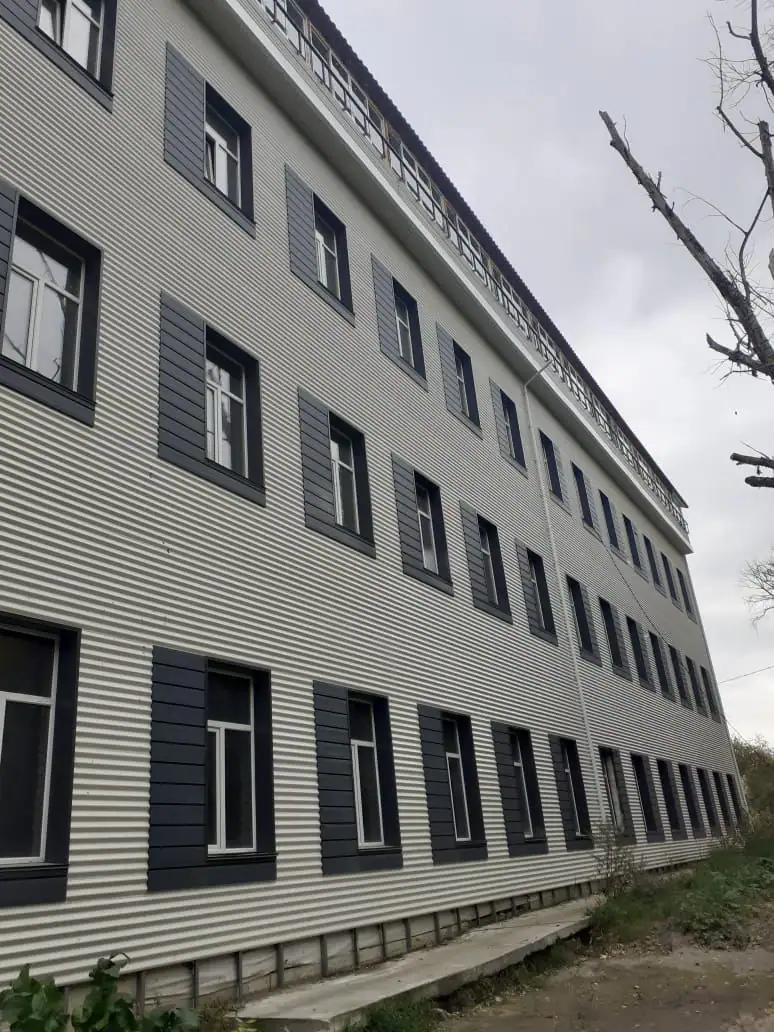

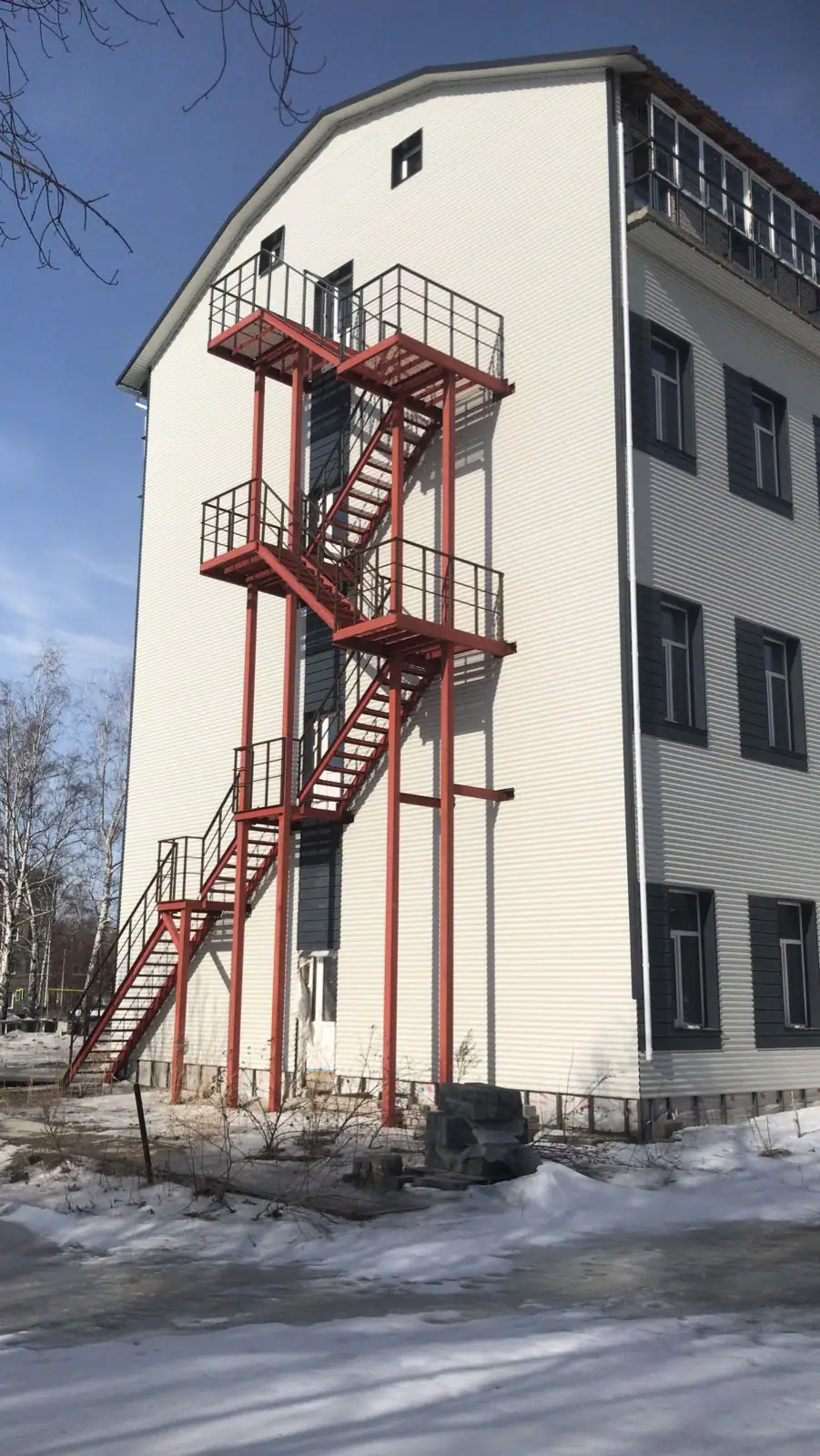

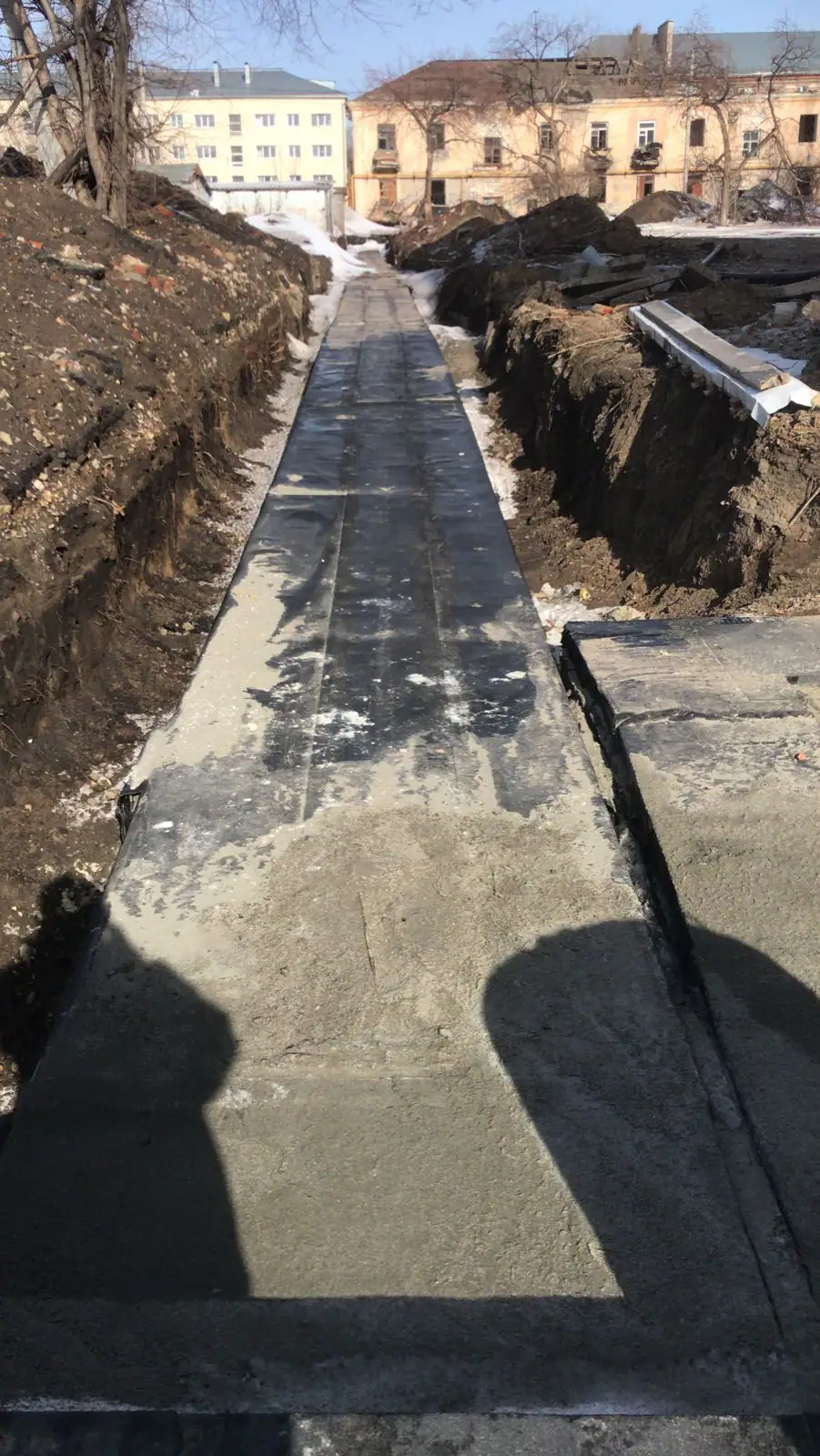

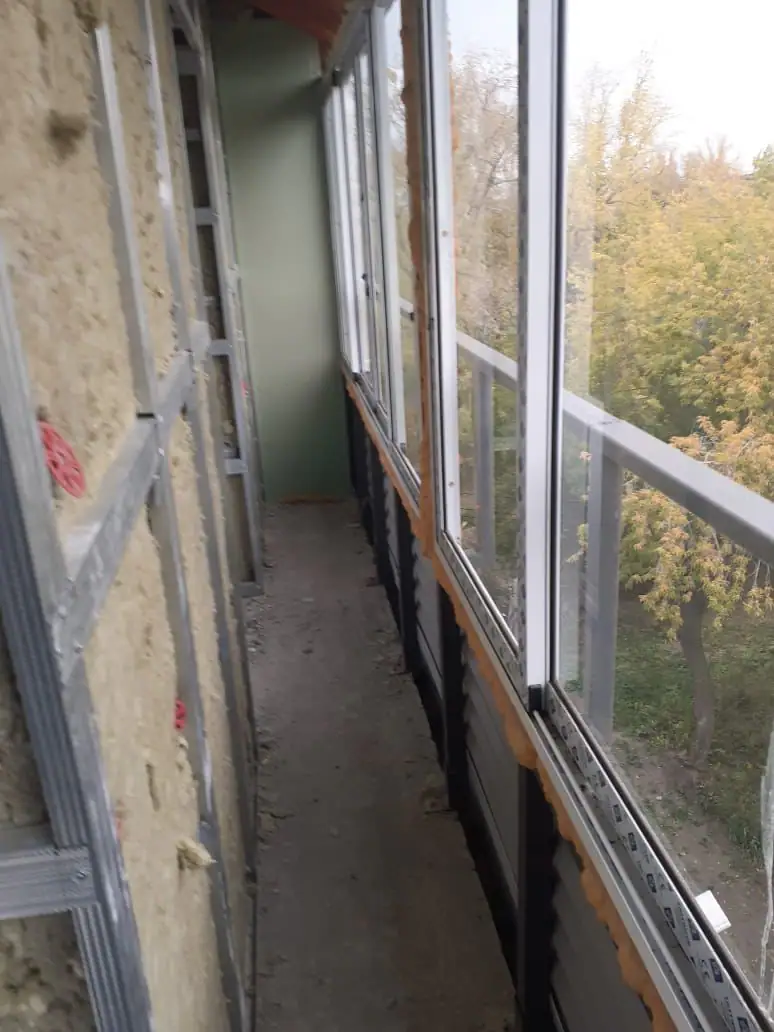

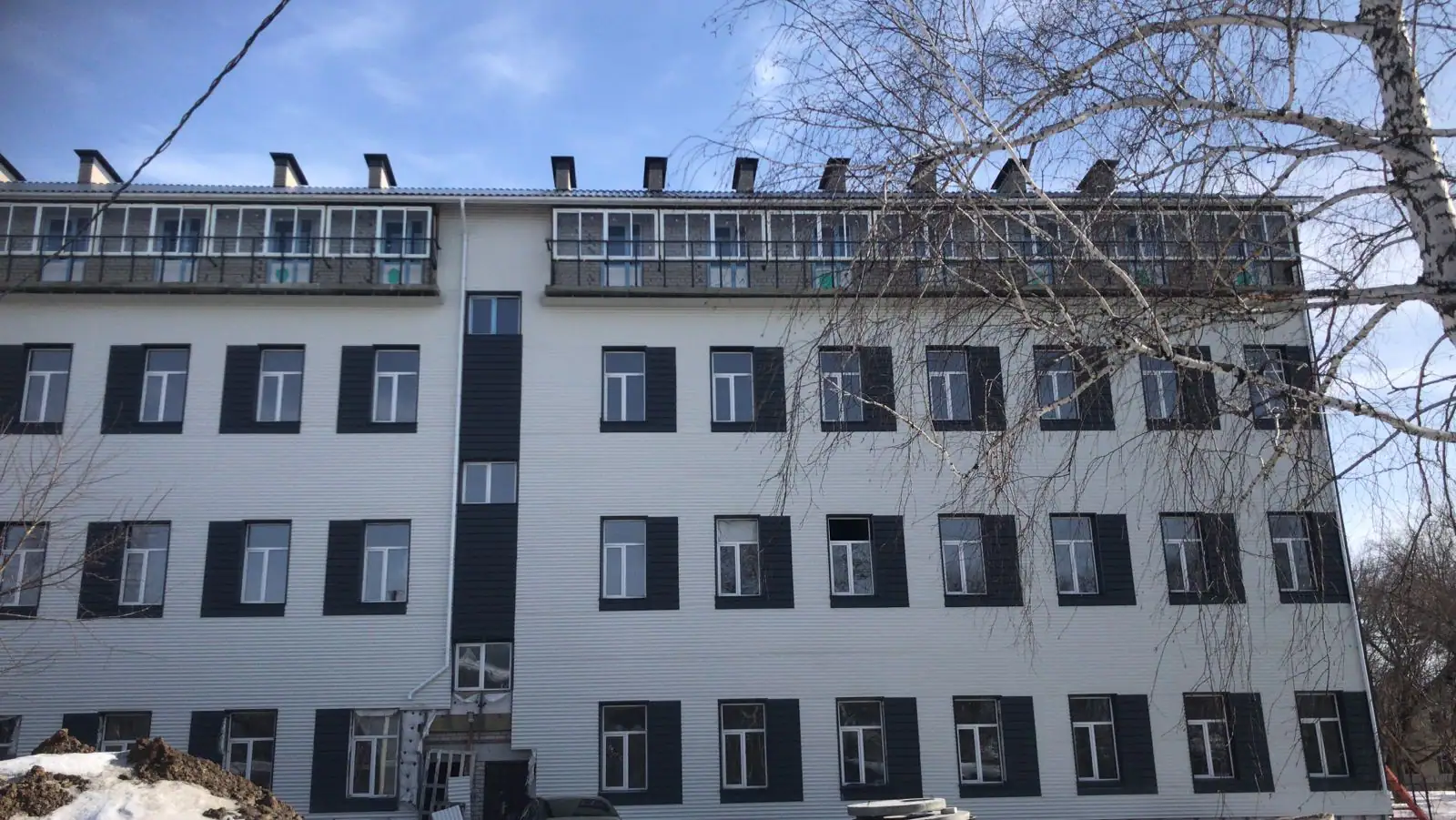

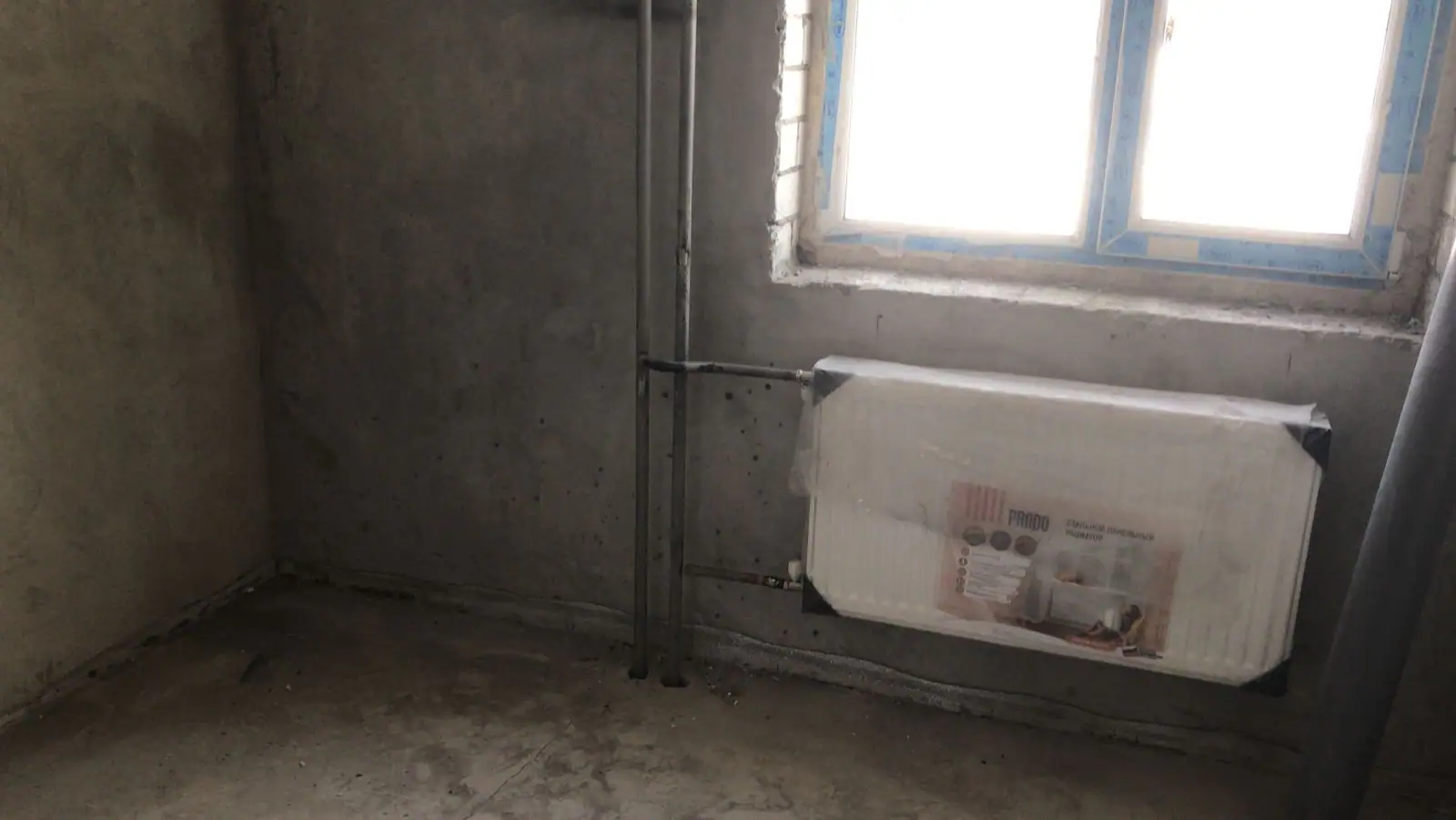

- I кв. 2024Фотоотчёт со стройки

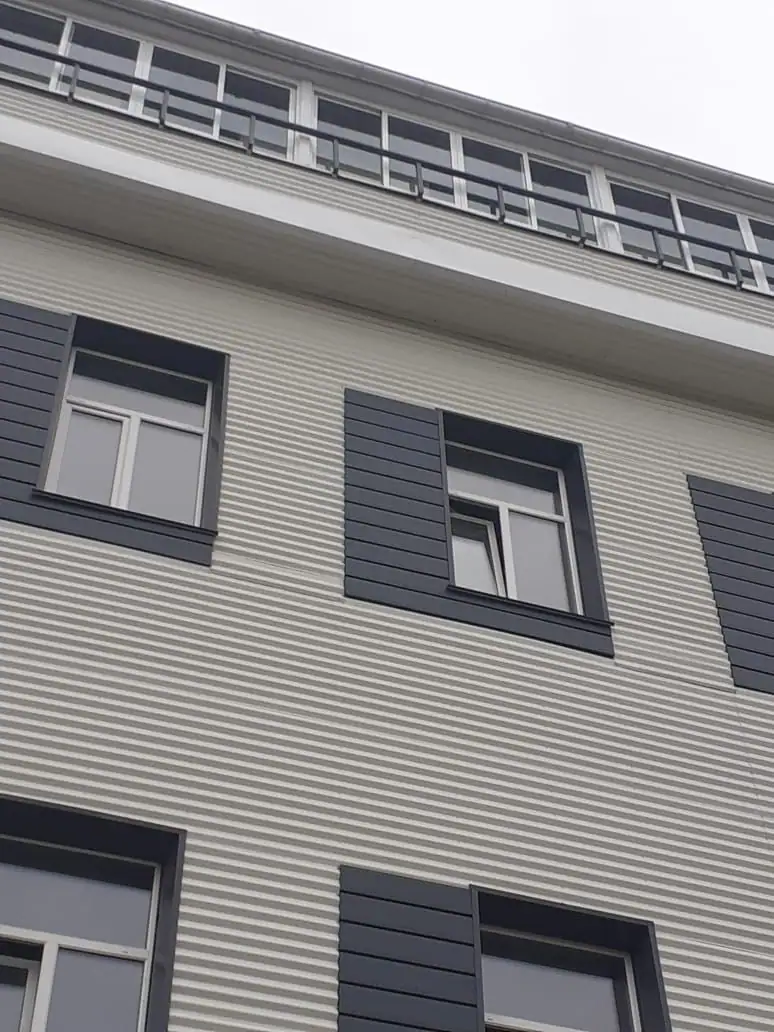

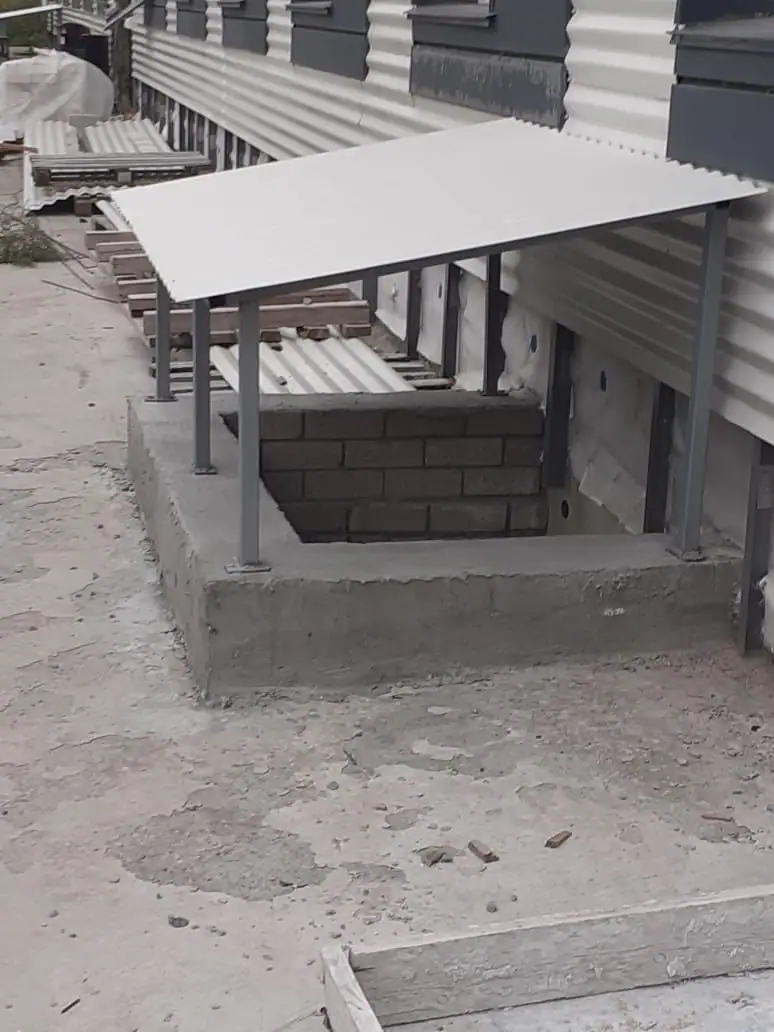

- III кв. 2024Фотоотчёт со стройки

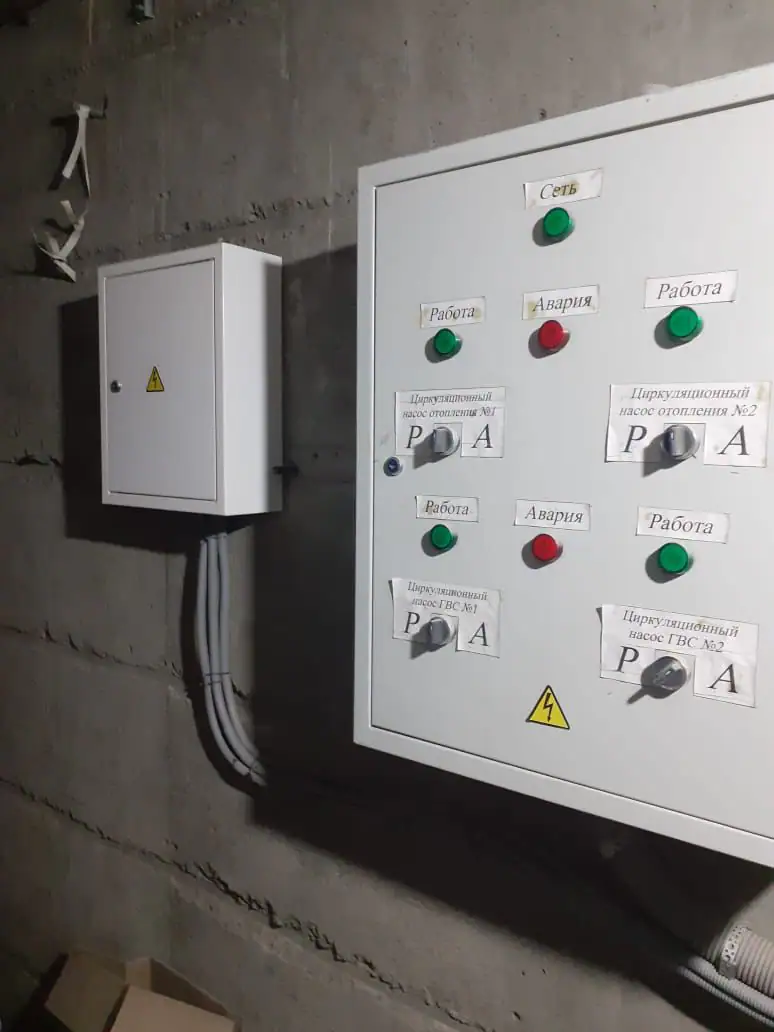

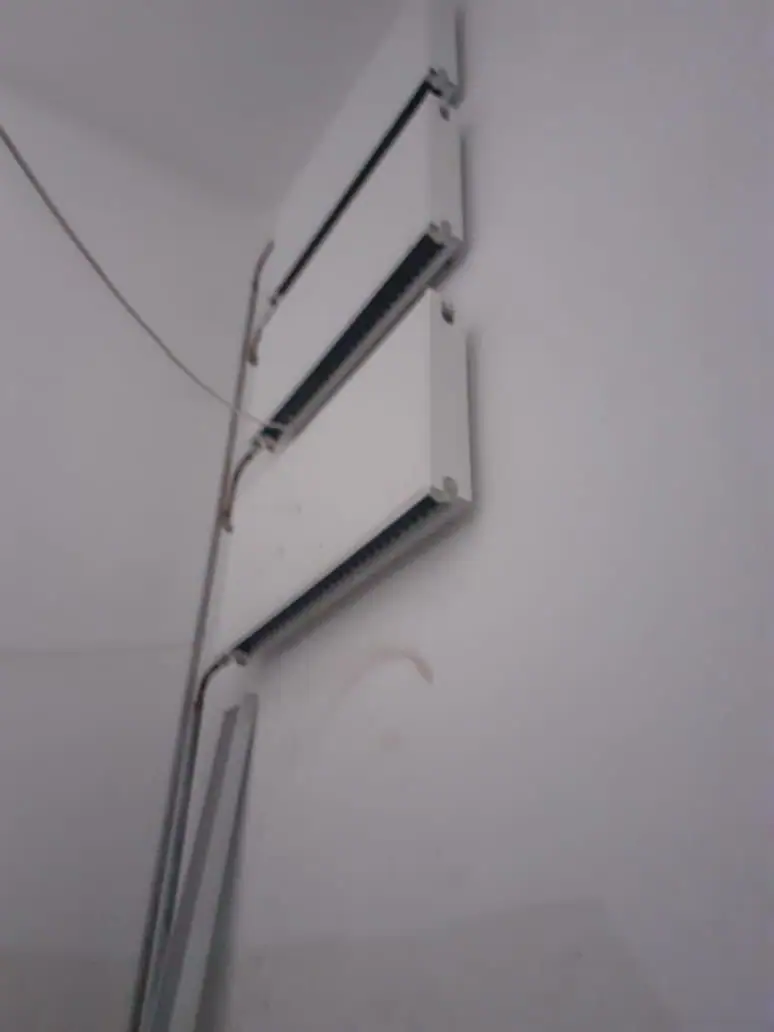

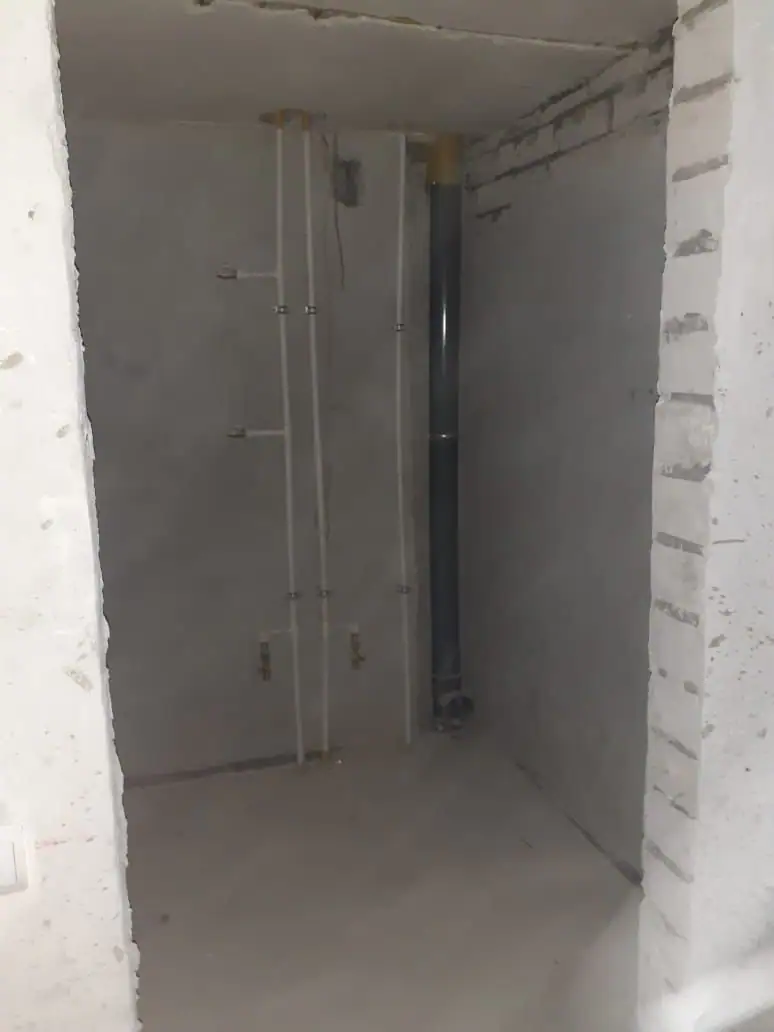

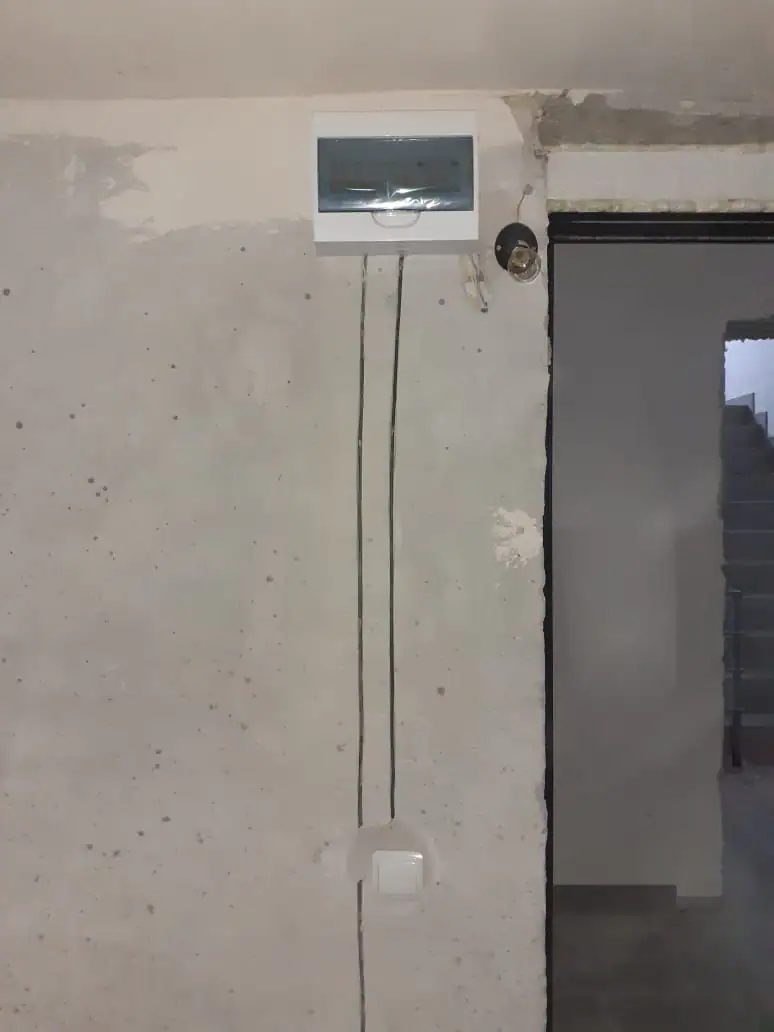

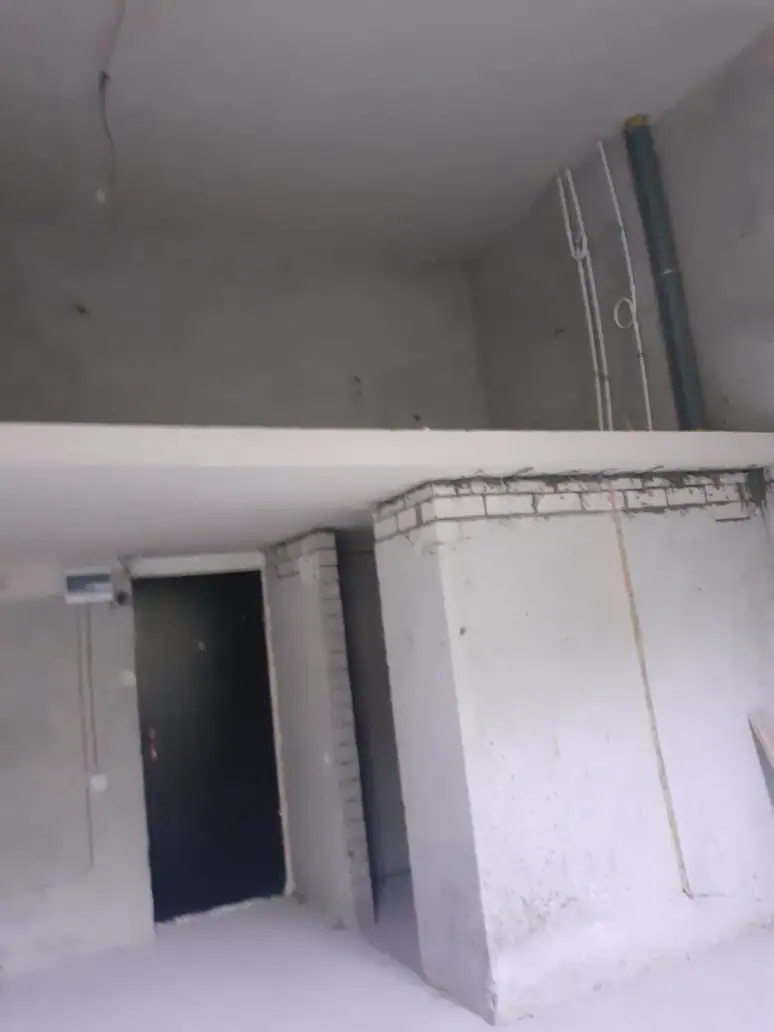

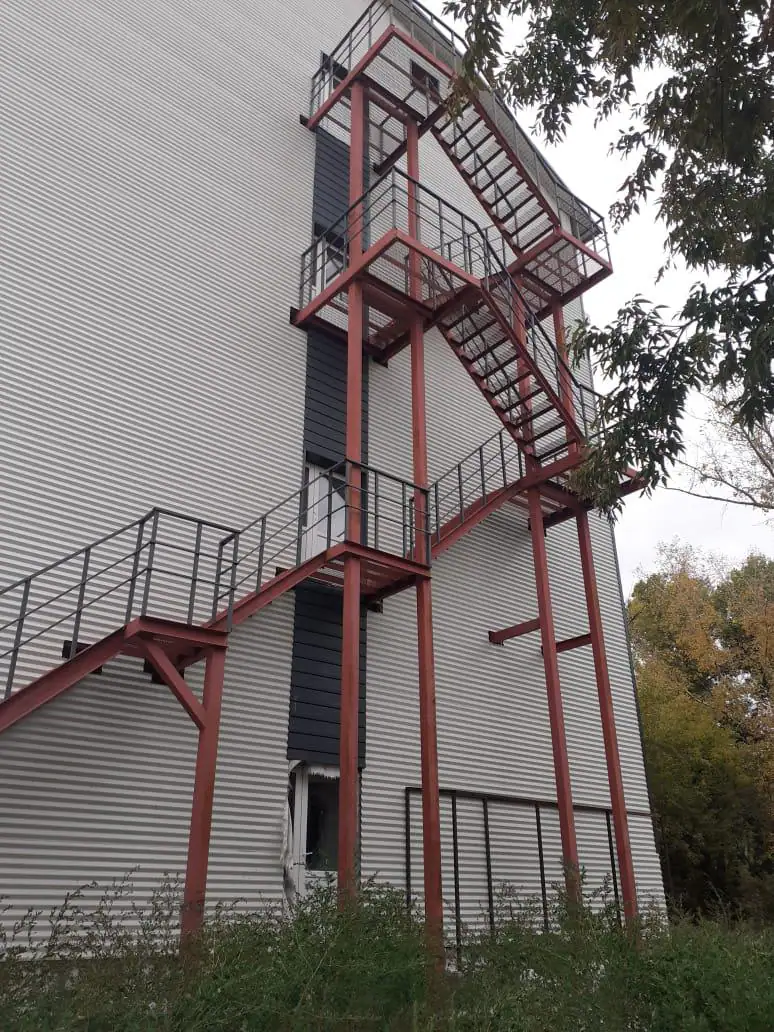

- IV кв. 2024Фотоотчёт со стройки

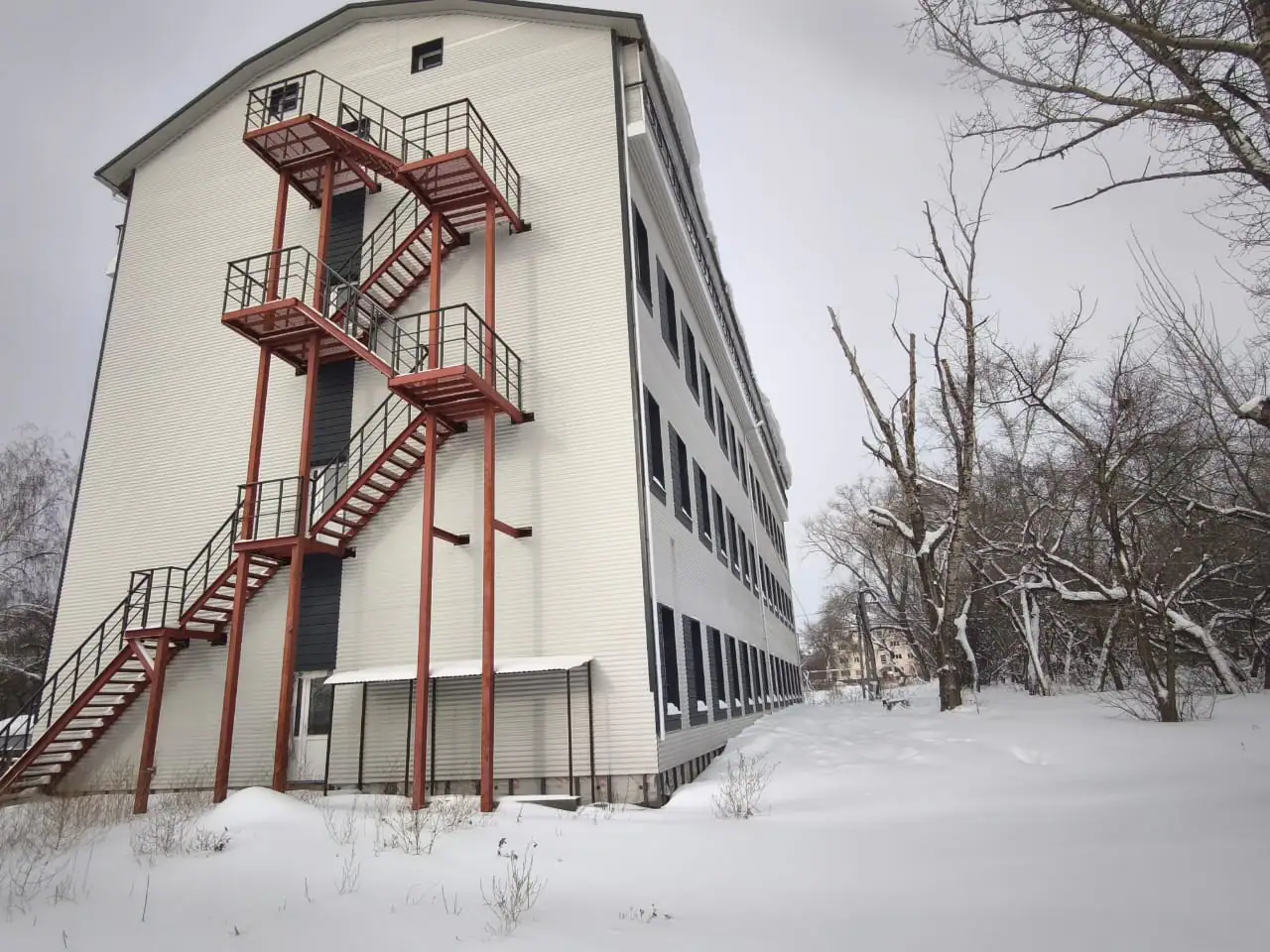

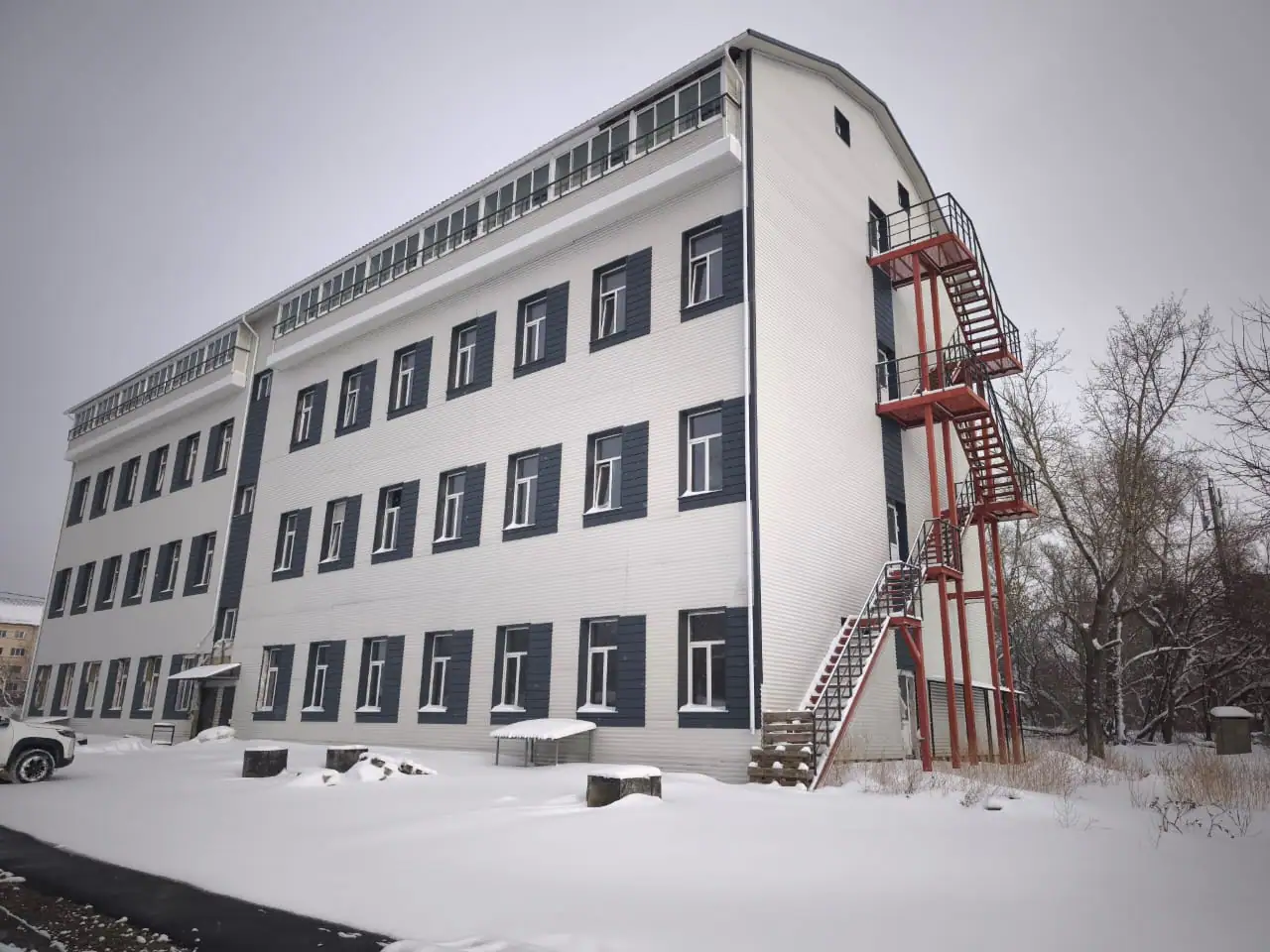

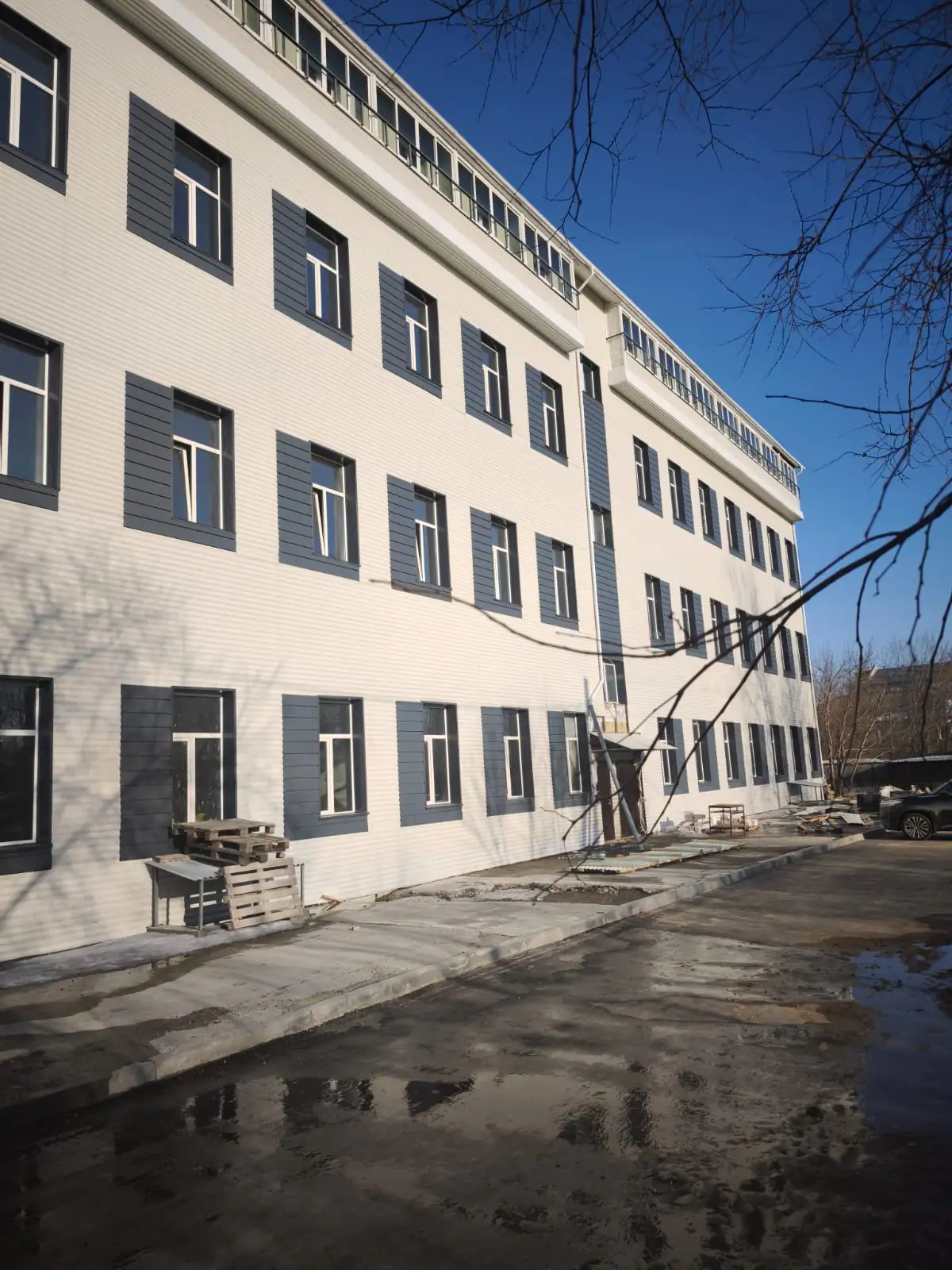

- I кв. 2025Фотоотчёт со стройки

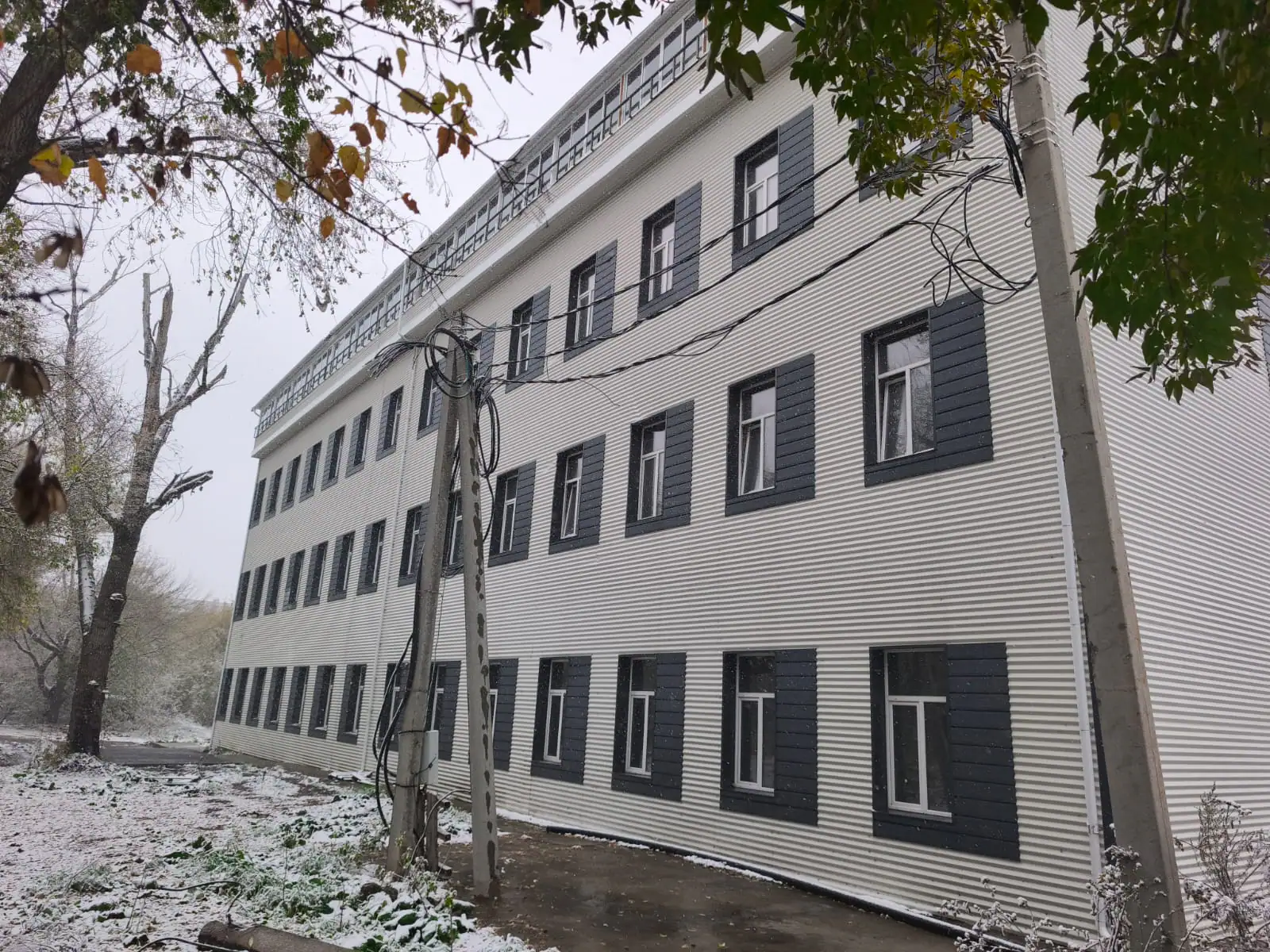

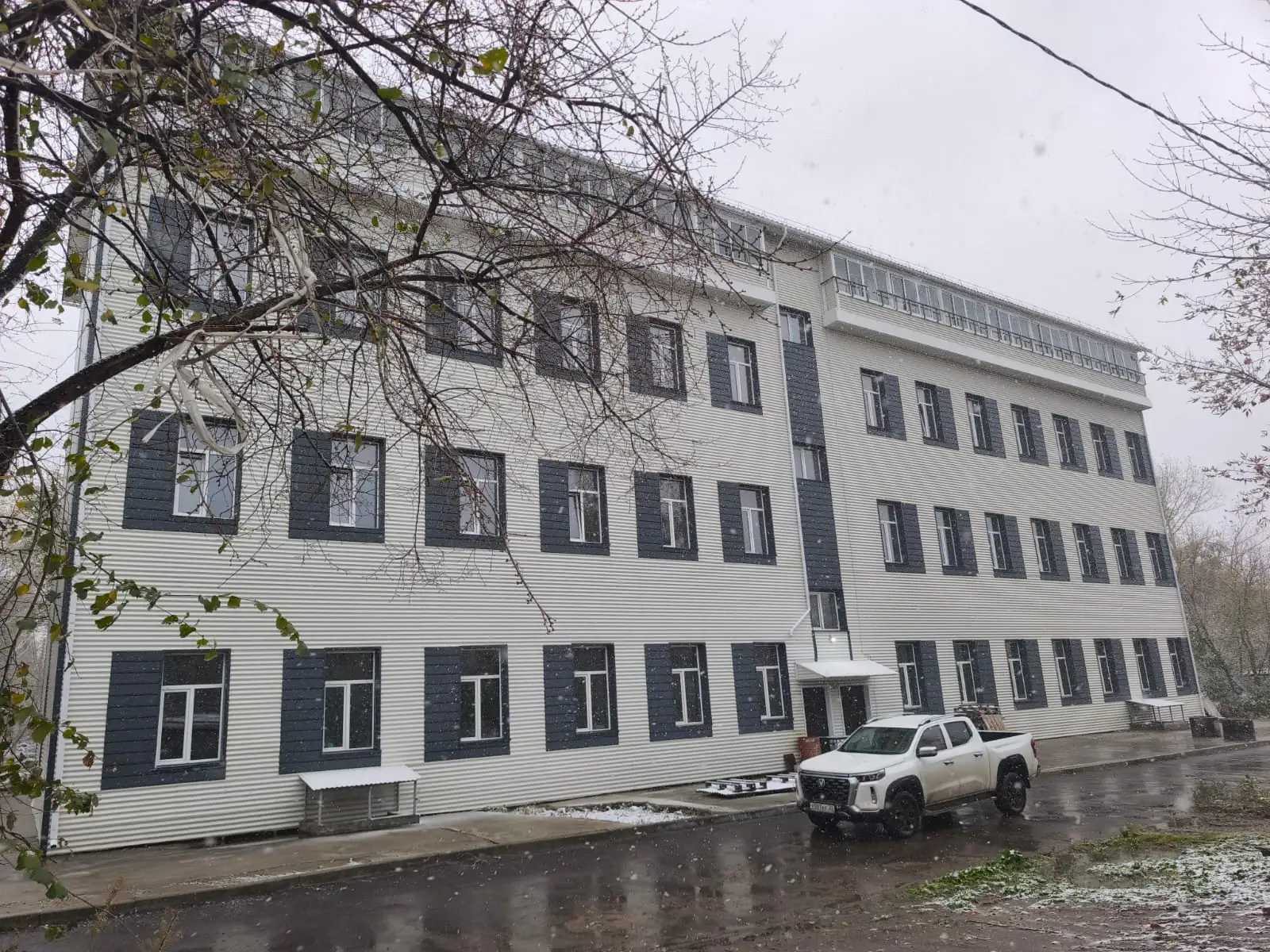

- III кв. 2025Фотоотчёт со стройки

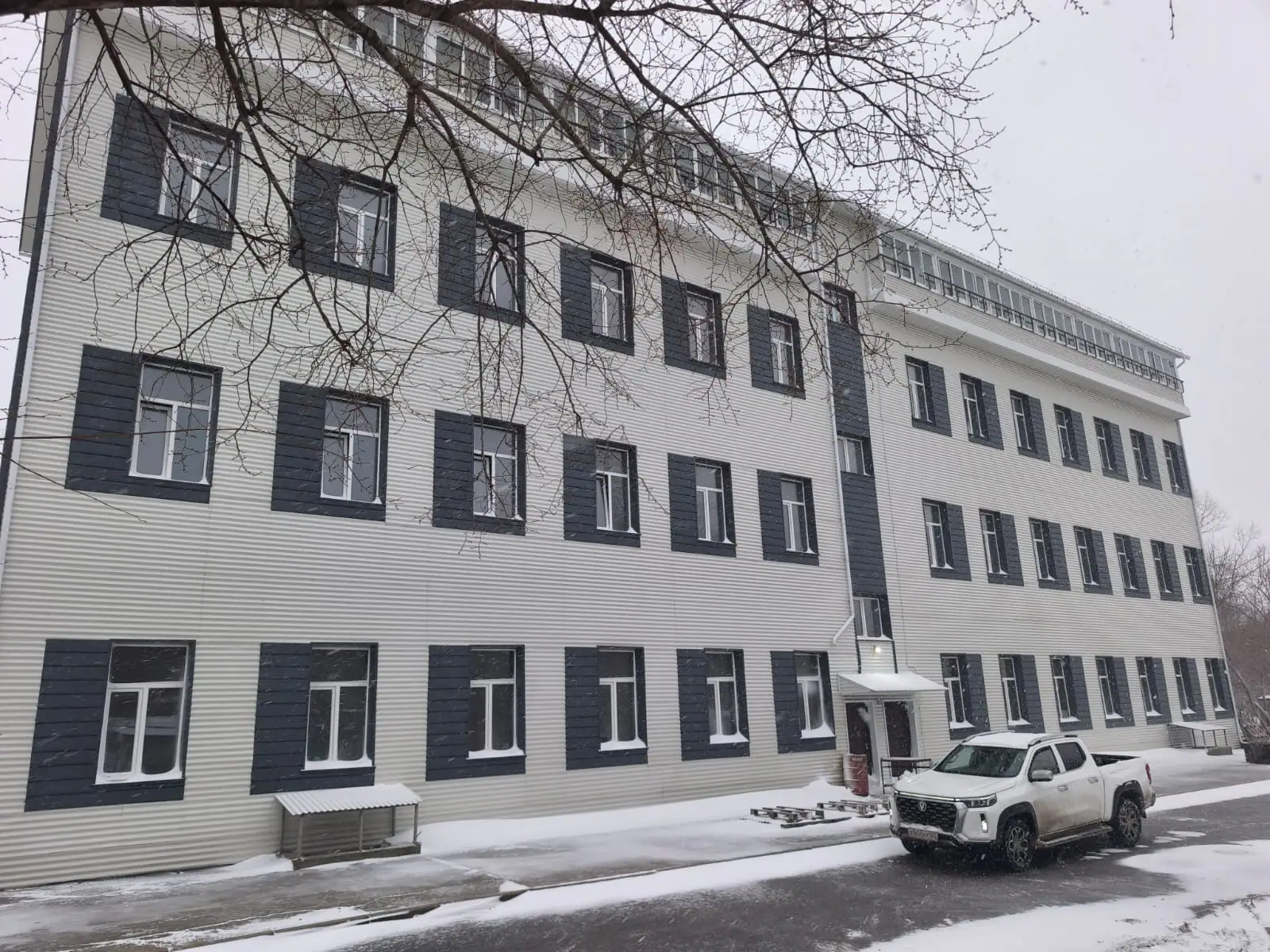

- IV кв. 2025Фотоотчёт со стройки
- I кв. 2026Фотоотчёт со стройки

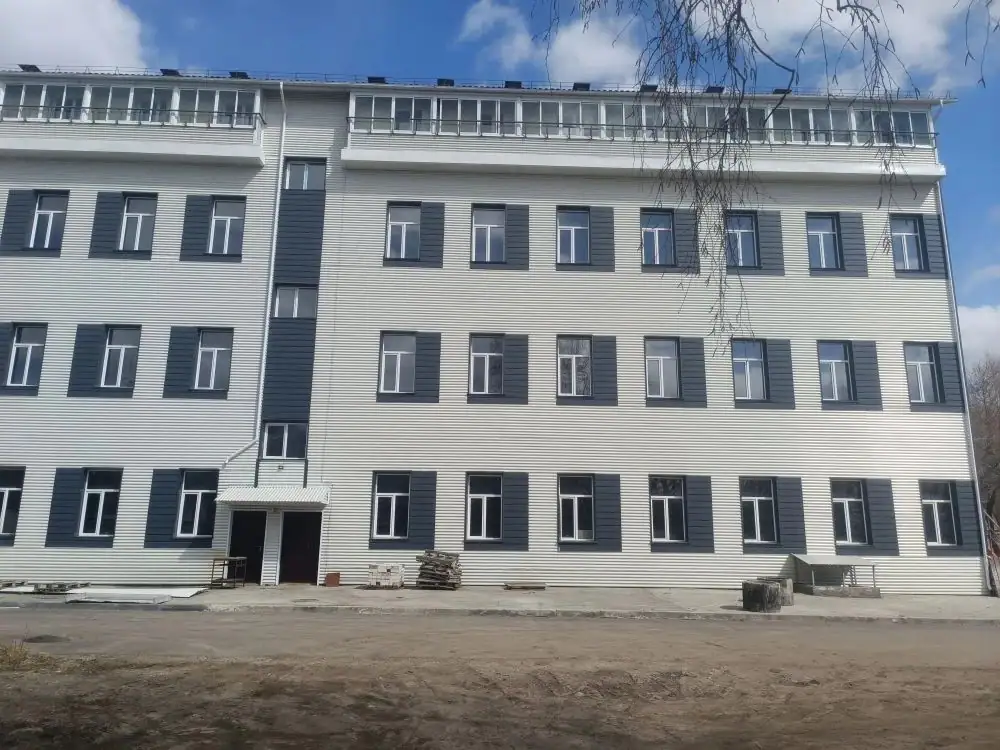

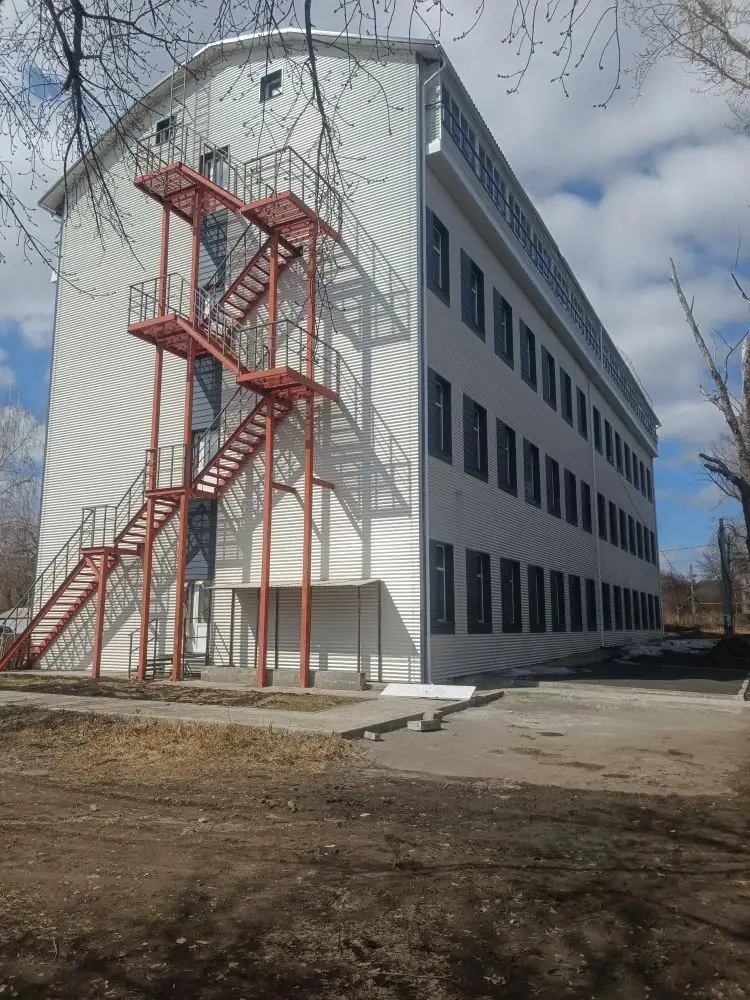

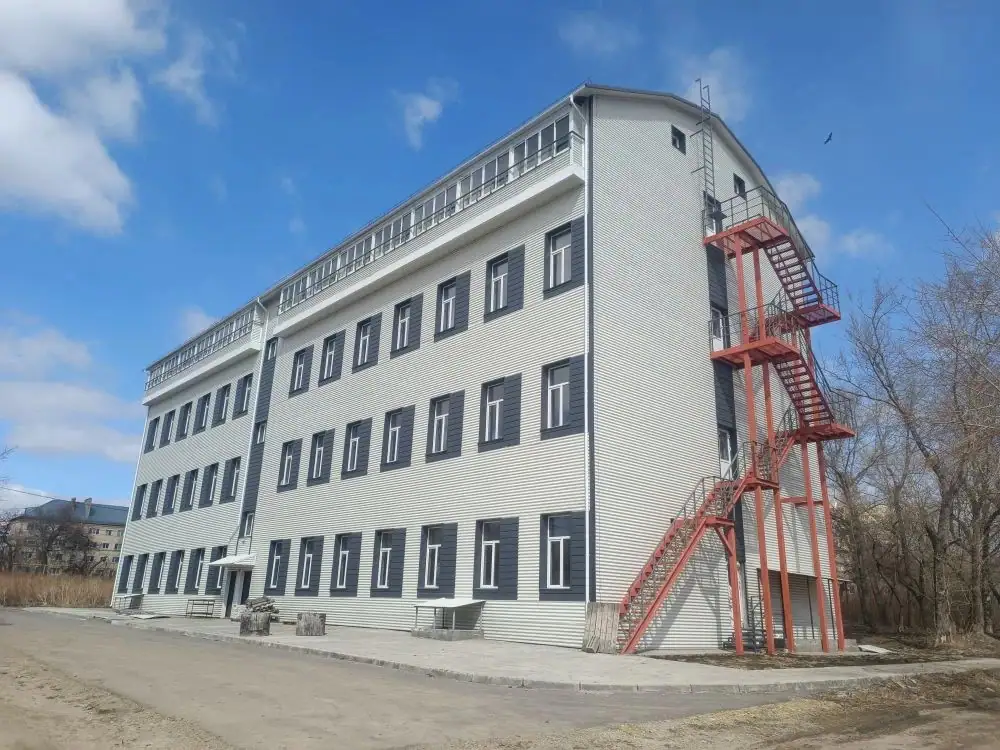

- II кв. 2026Плановая сдача: Дом 1
- II кв. 2026Добавлен документ: Бухгалтерская отчетность
- II кв. 2026Фотоотчёт со стройки
- III кв. 2026Добавлен документ: Проектная декларация № 22-000097

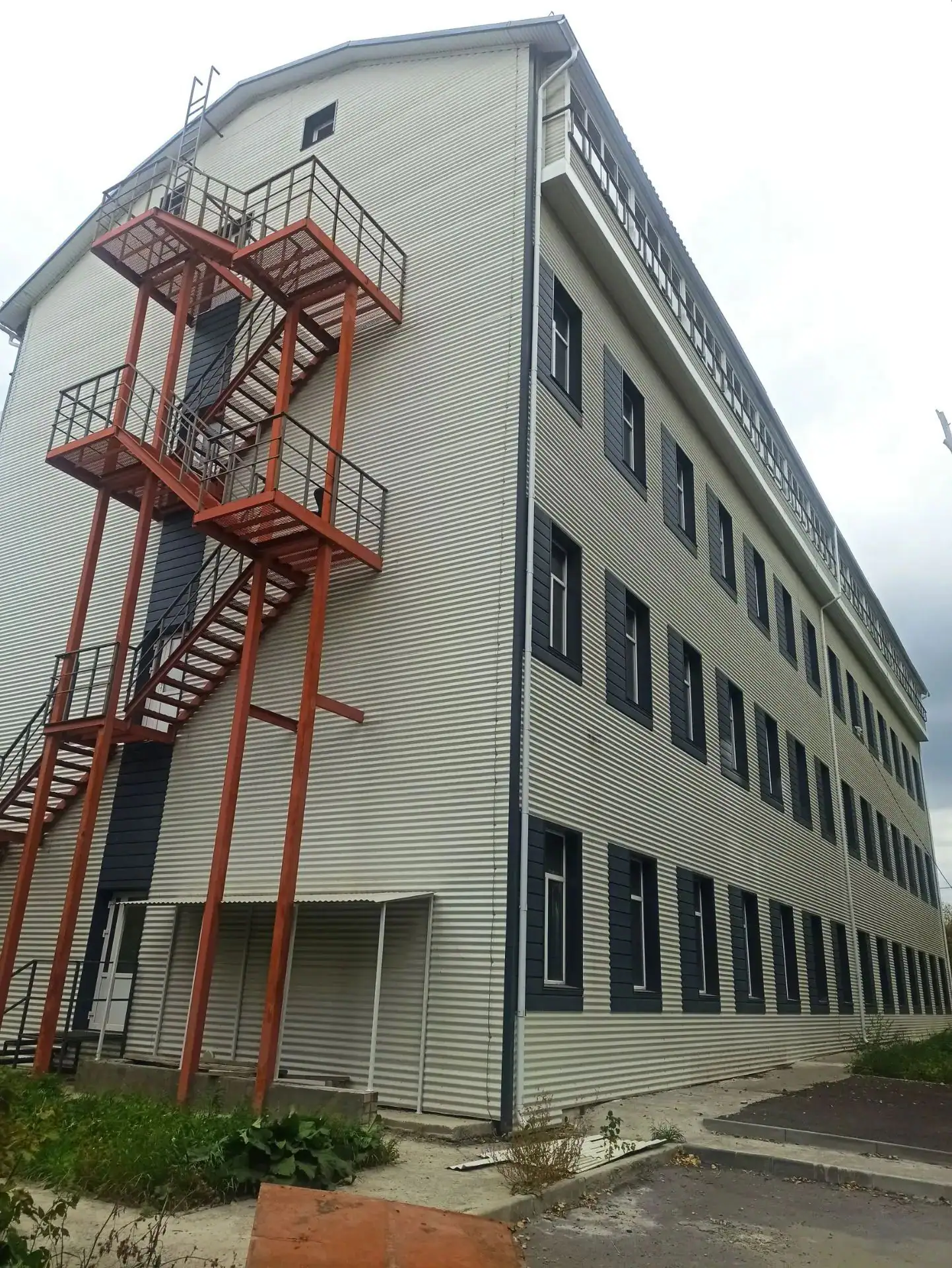

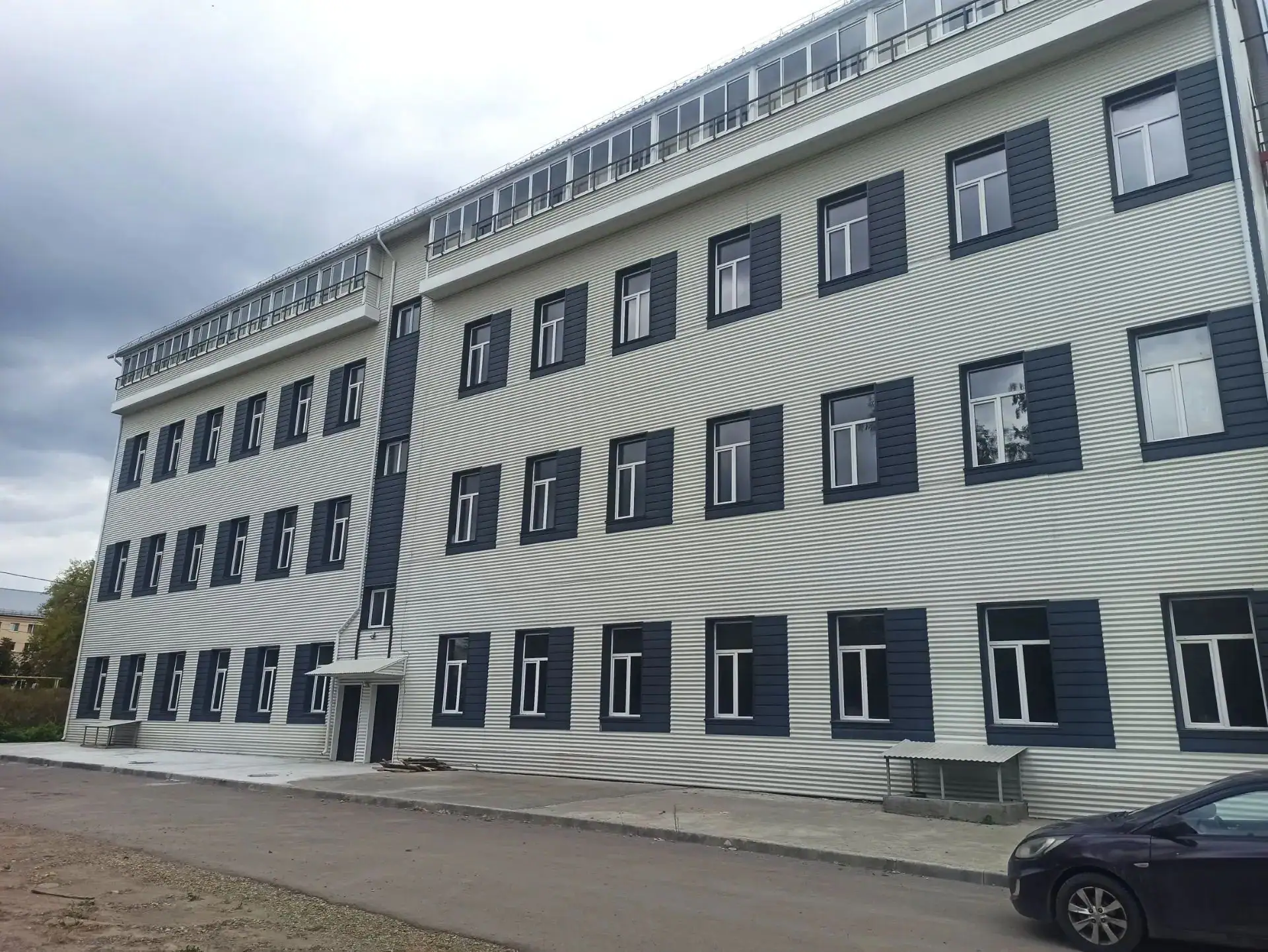

- III кв. 2026Фотоотчёт со стройки
Фото стройки
Фото хода строительства - из ЕИСЖС и от застройщика. Обновляются по мере поступления.
