Ход строительства
Все корпуса сданы · срок сдачи: Сдан в 2020.
Хронология

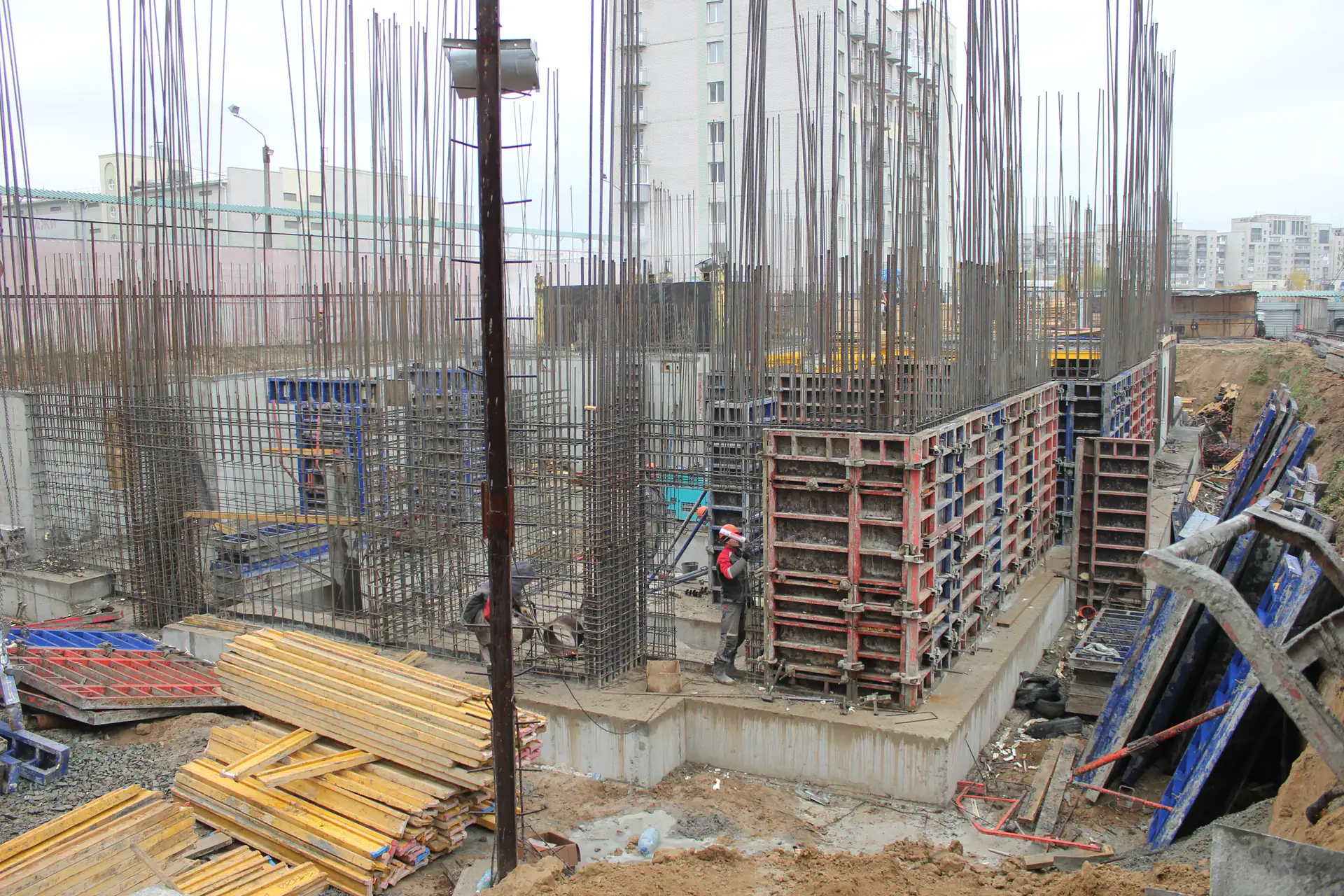

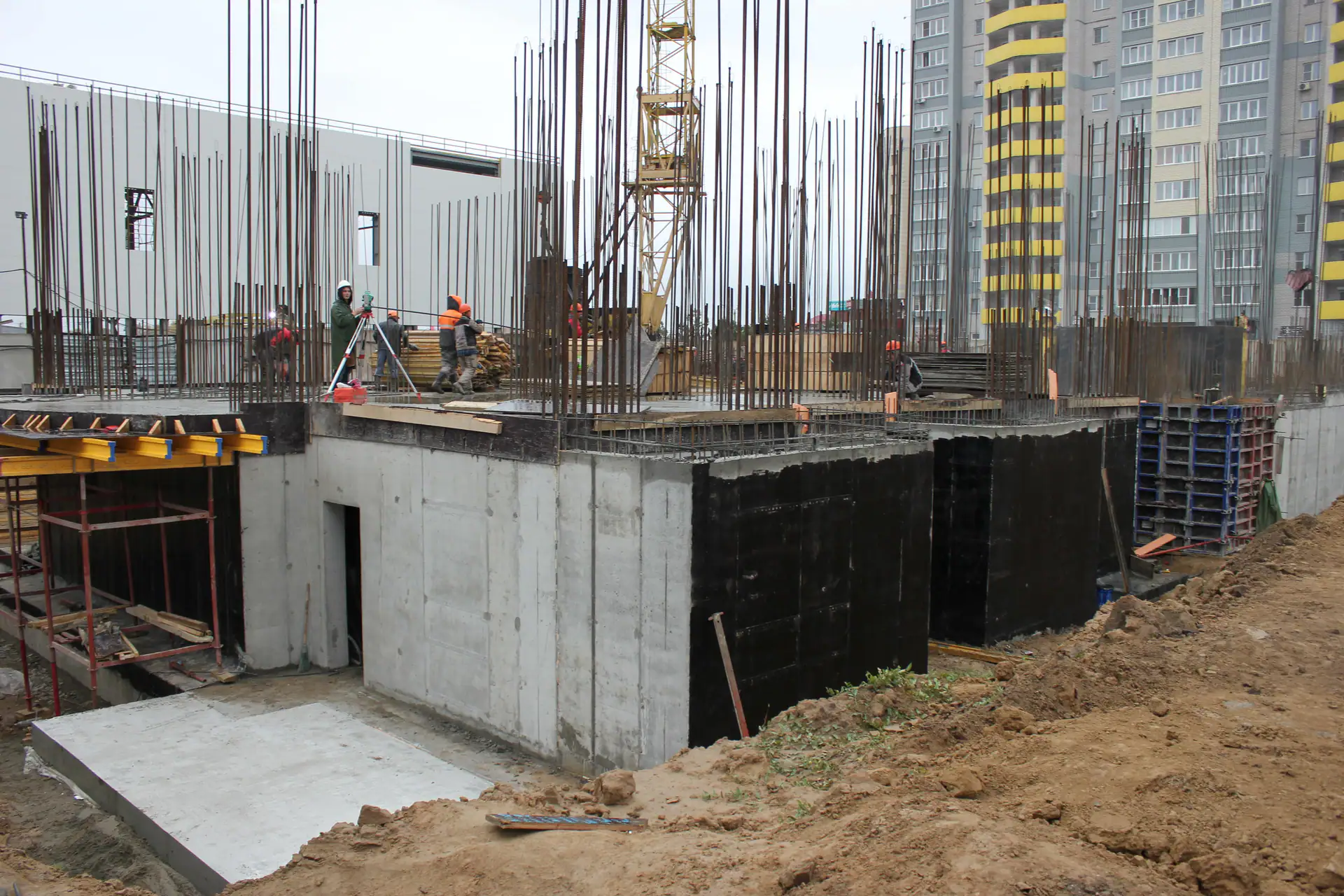

- II кв. 2018Добавлен документ: Разрешение на строительство № 22-RU22302000-179-2018

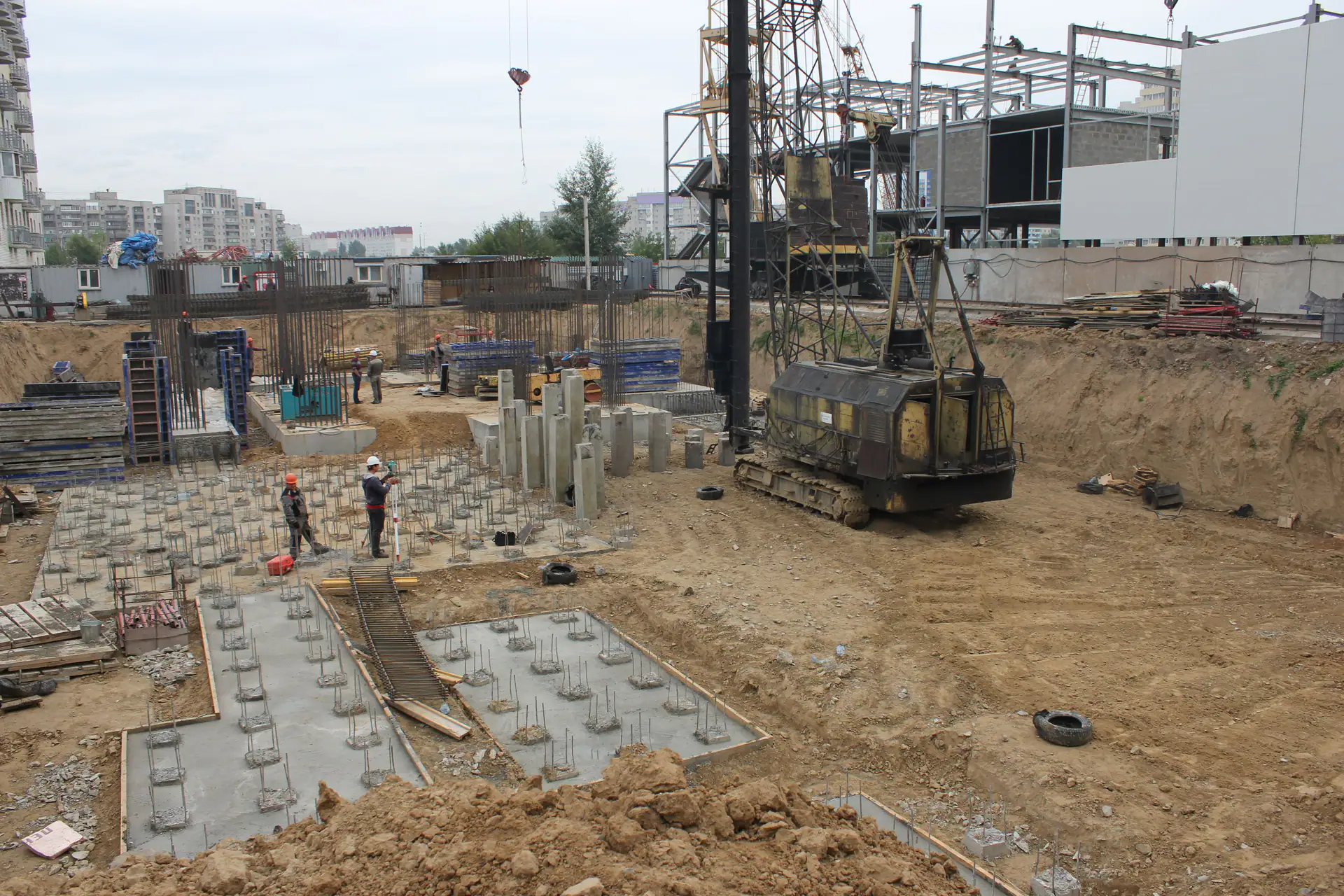

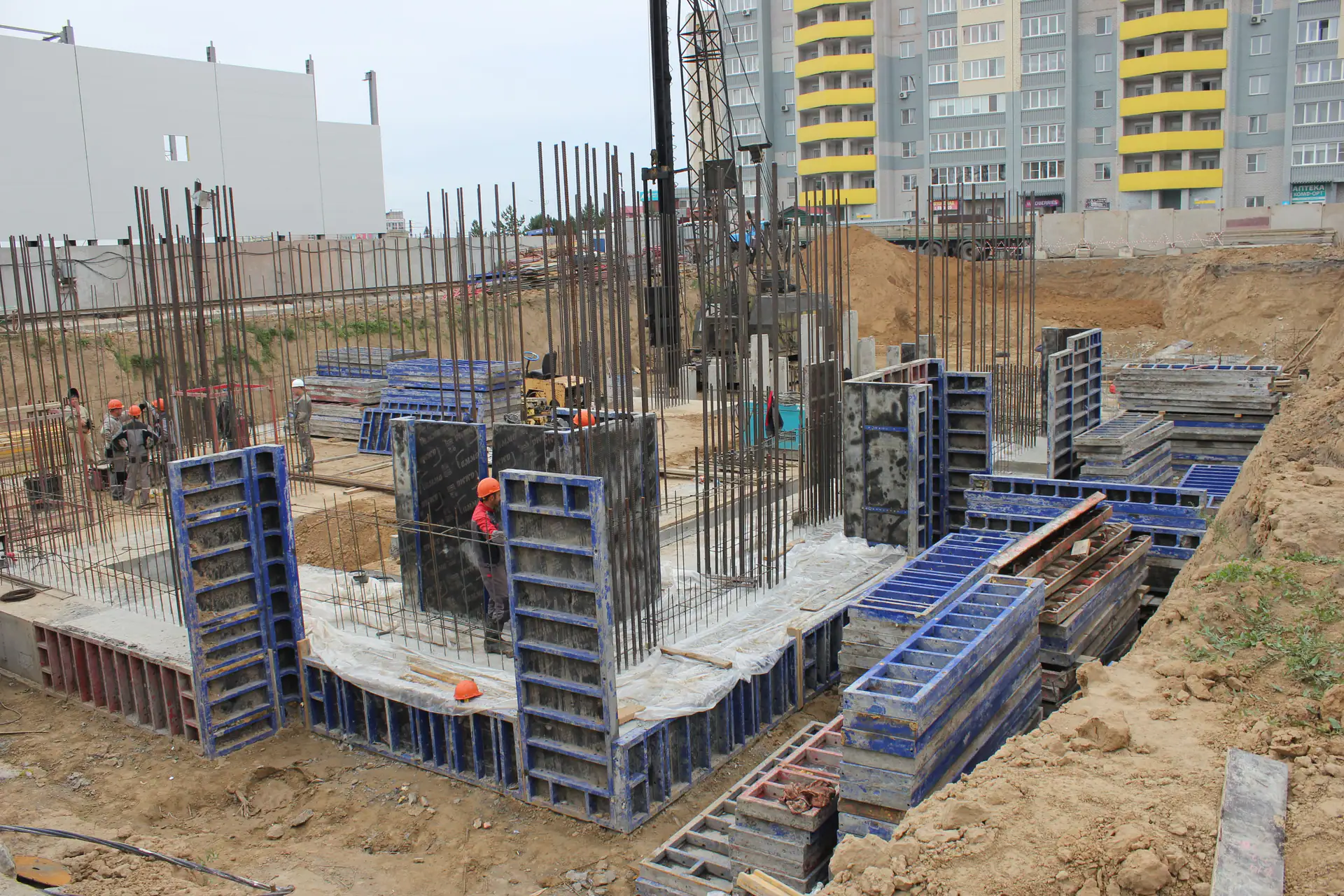

- III кв. 2018Добавлены документы (3)

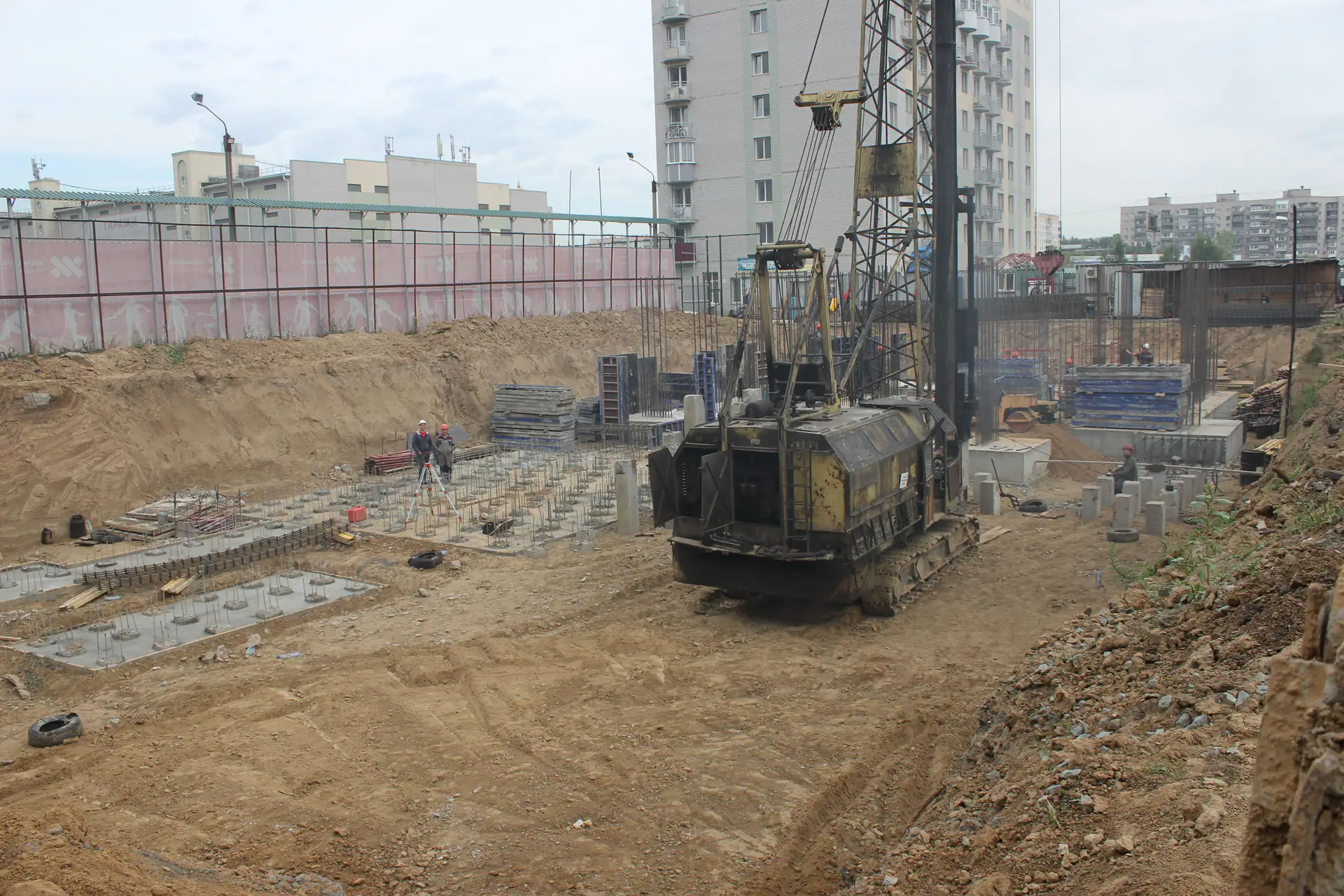

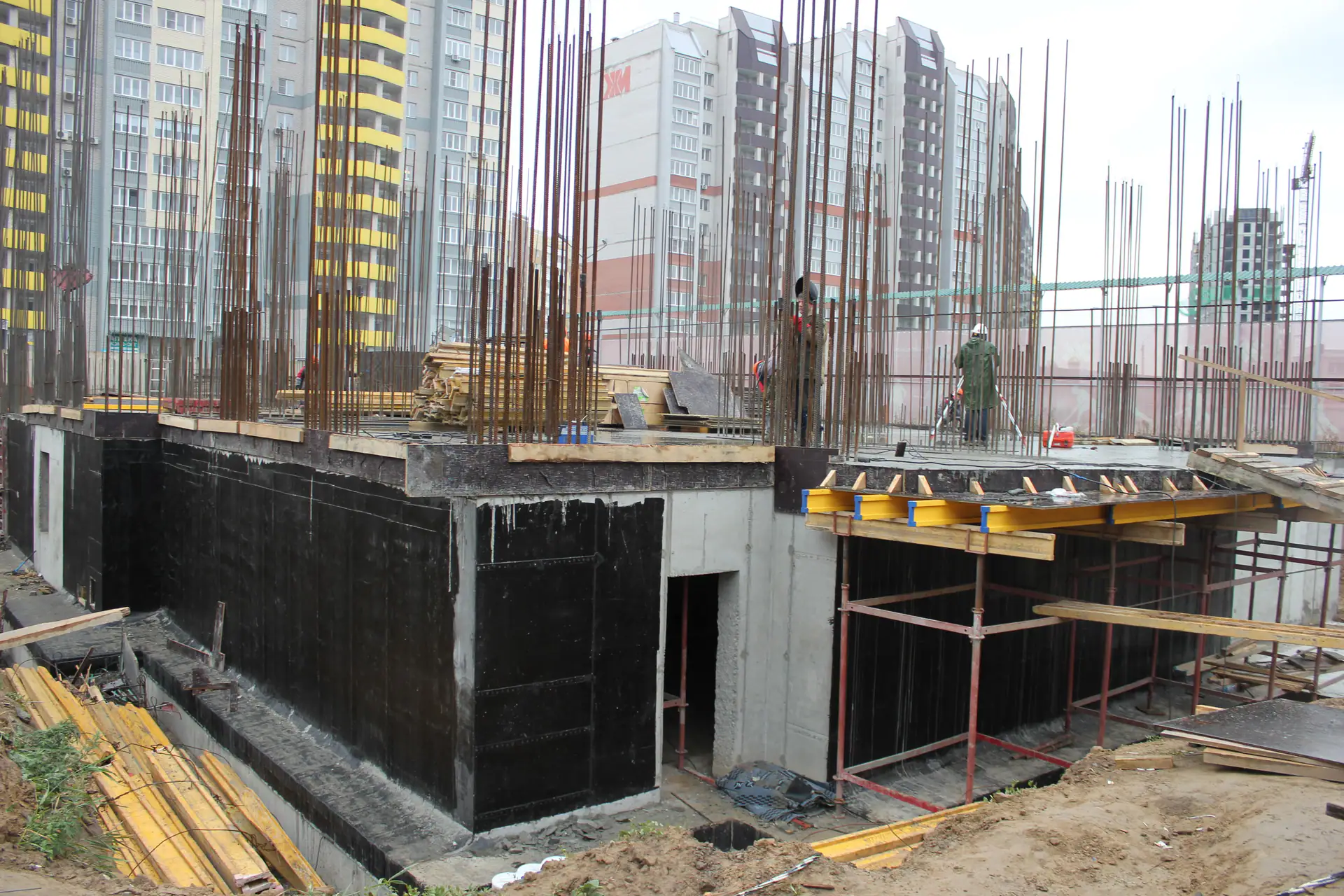

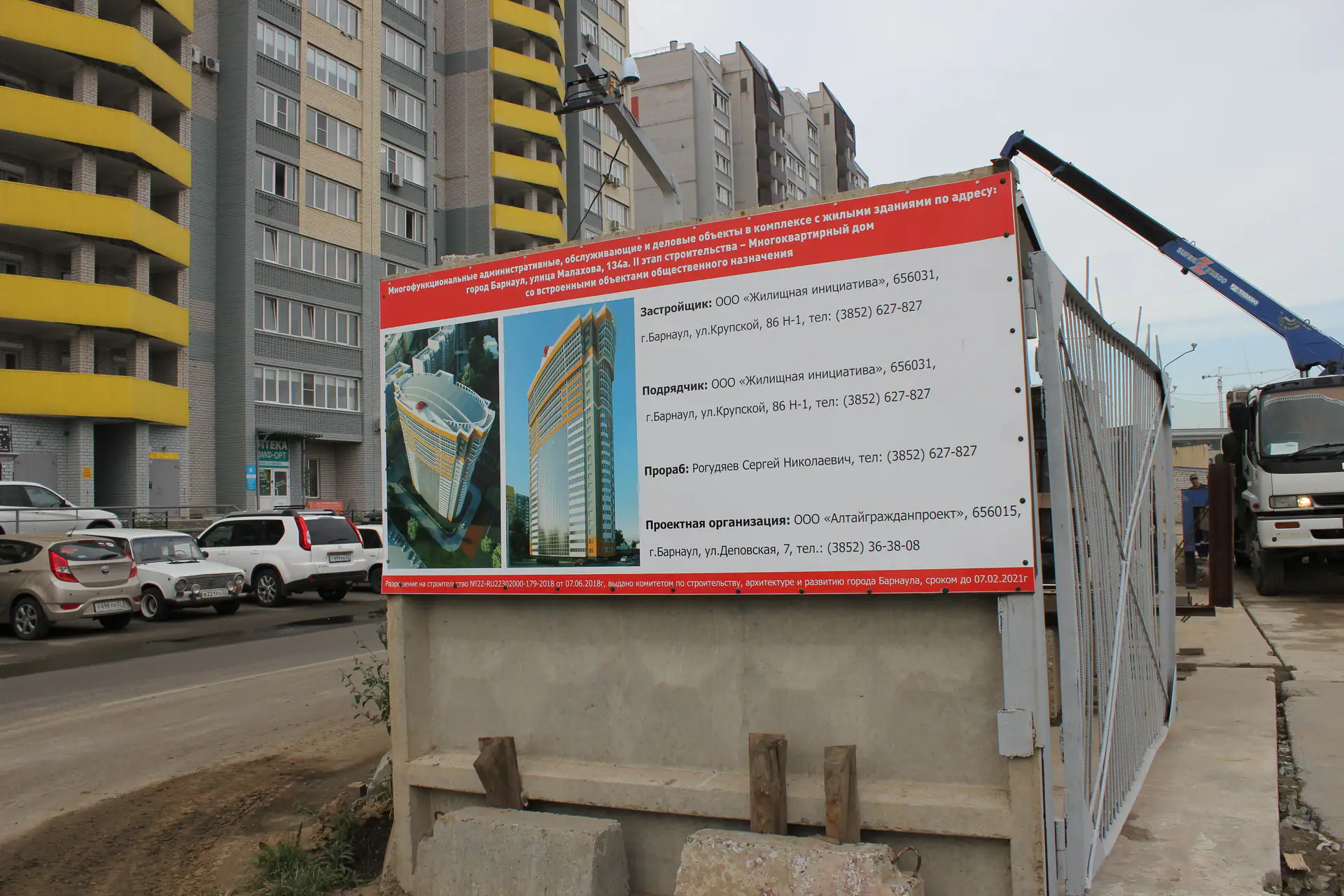

- III кв. 2018Фотоотчёт со стройки

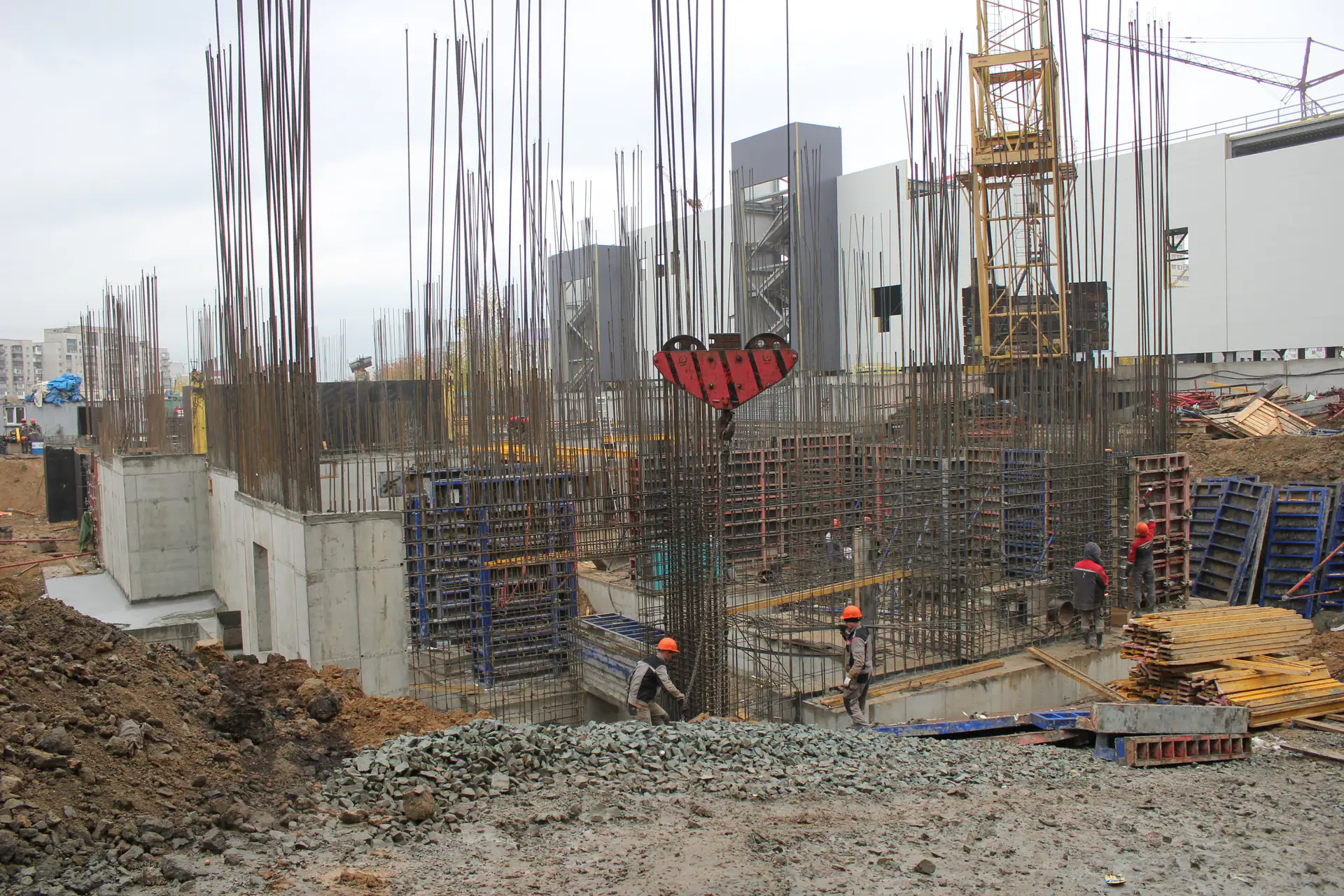

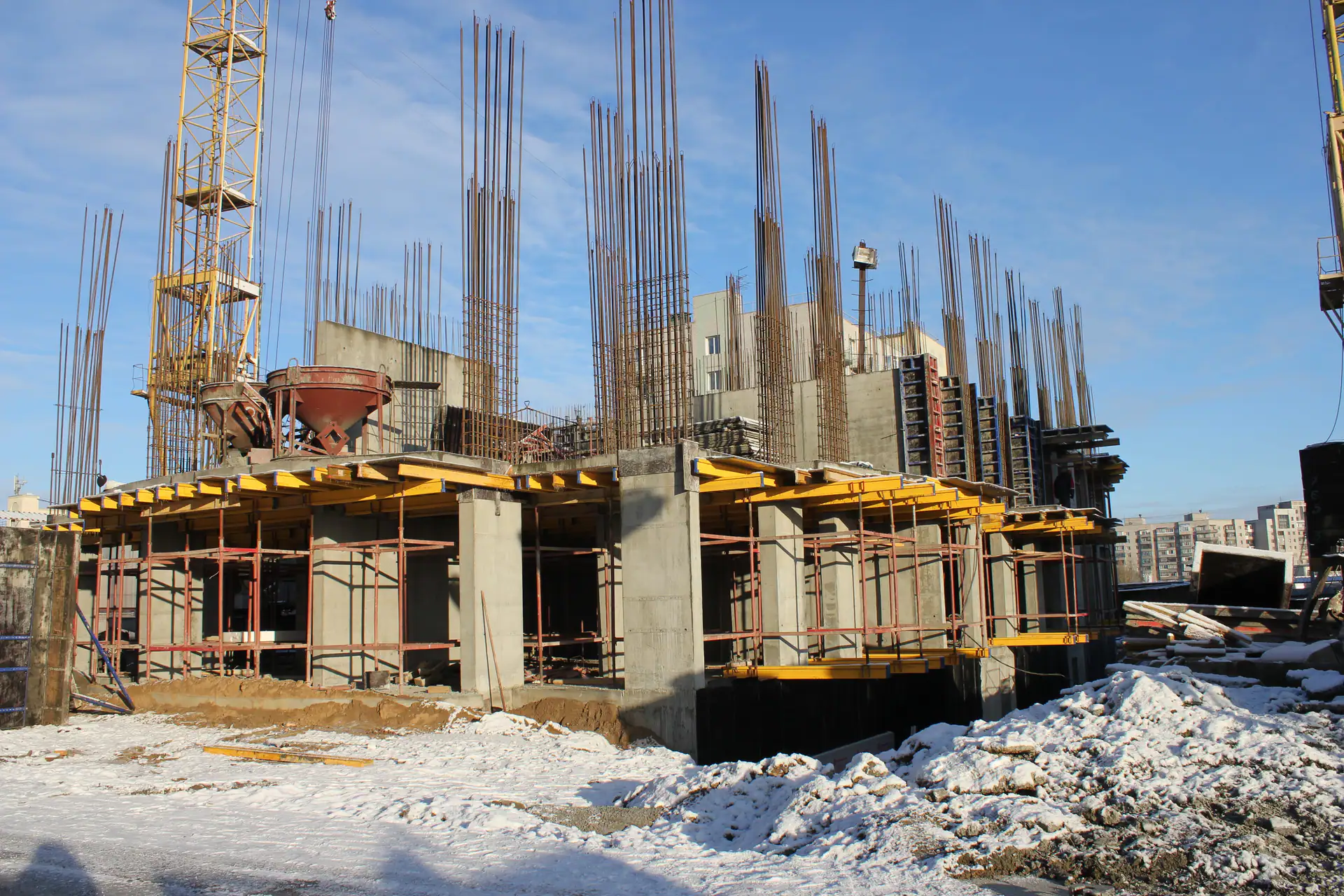

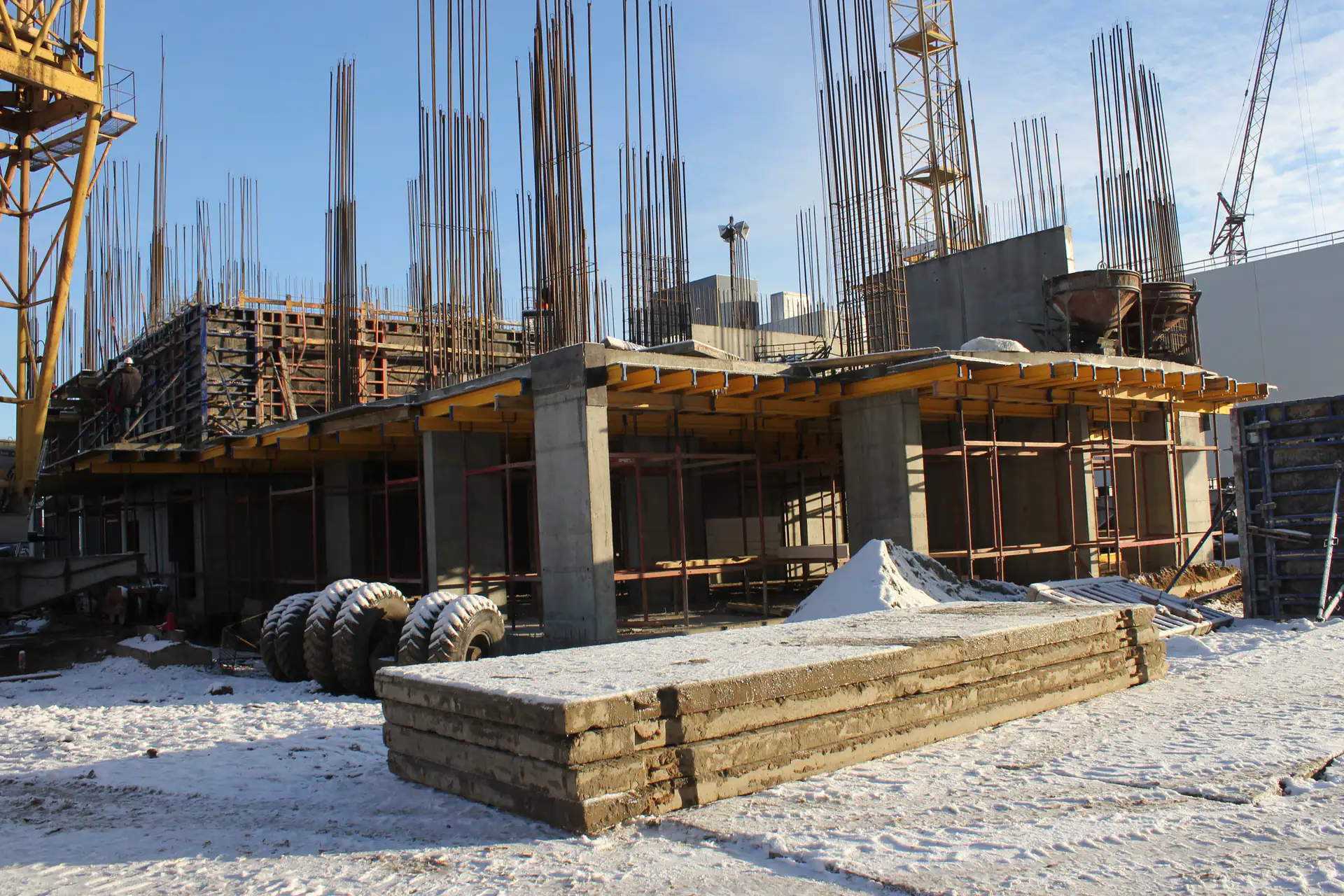

- IV кв. 2018Добавлен документ: Сведения об уплате застройщиком обязательных отчислений

- IV кв. 2018Фотоотчёт со стройки

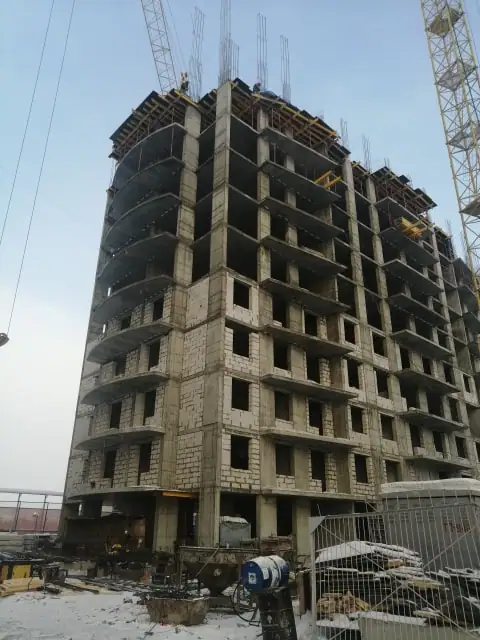

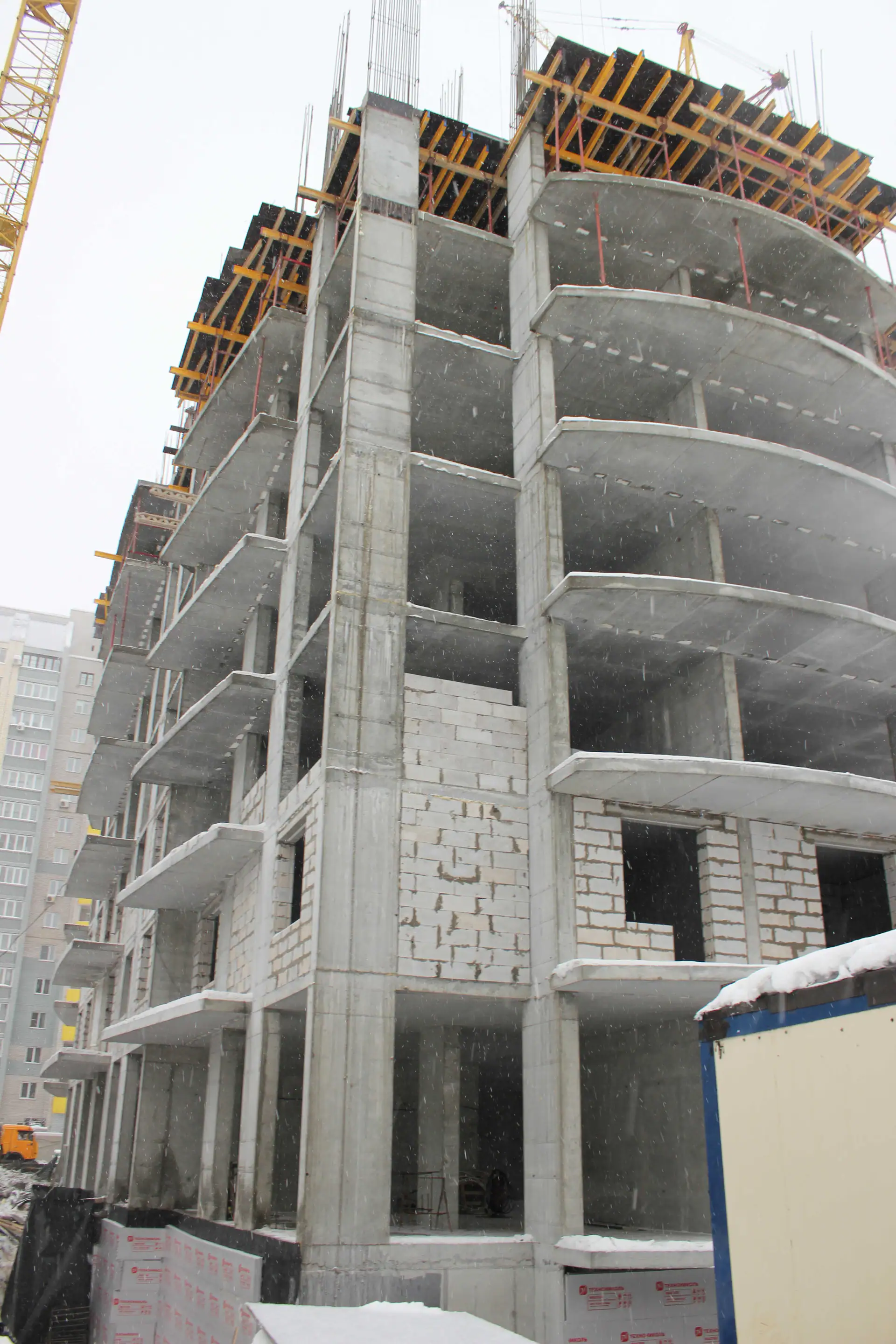

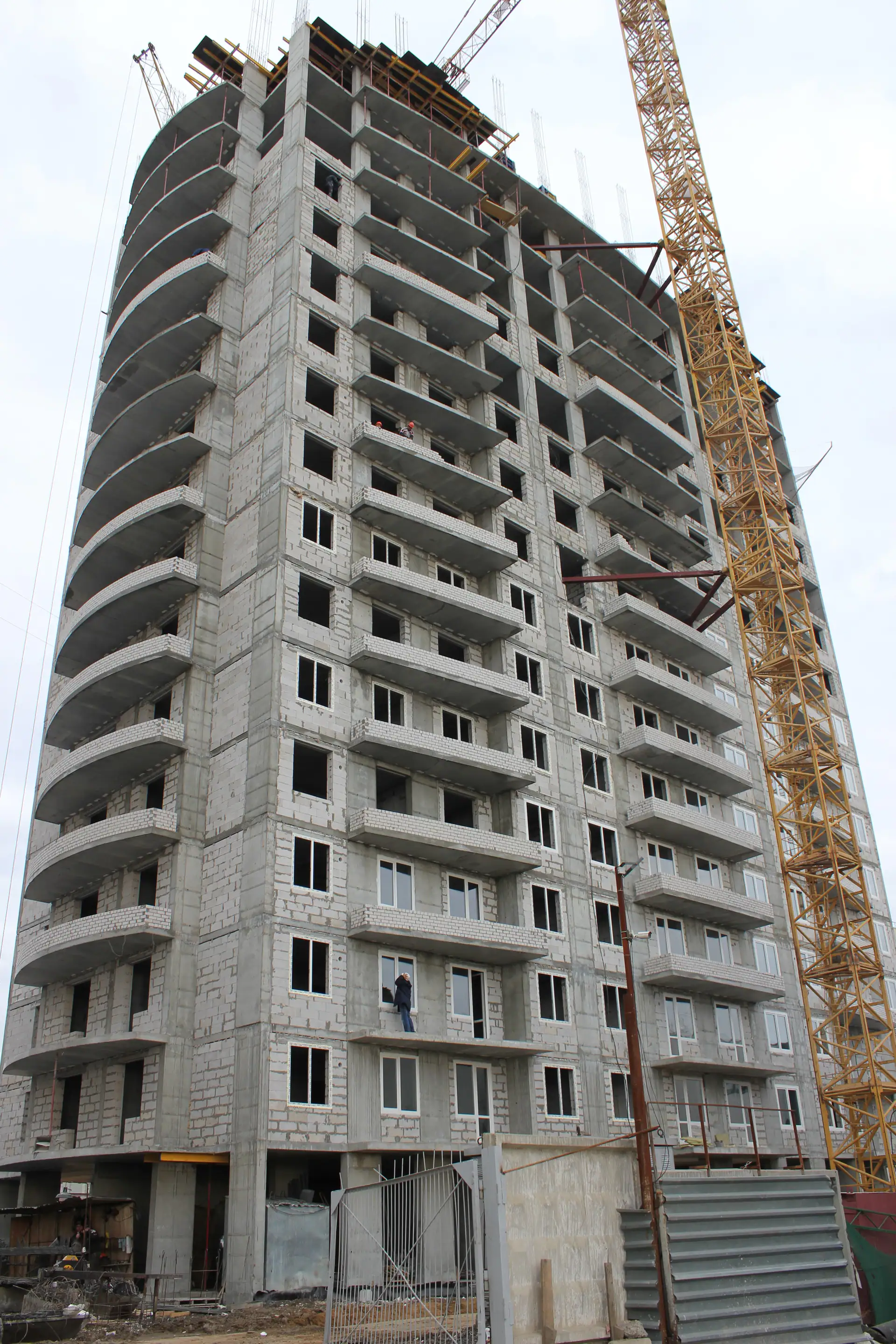

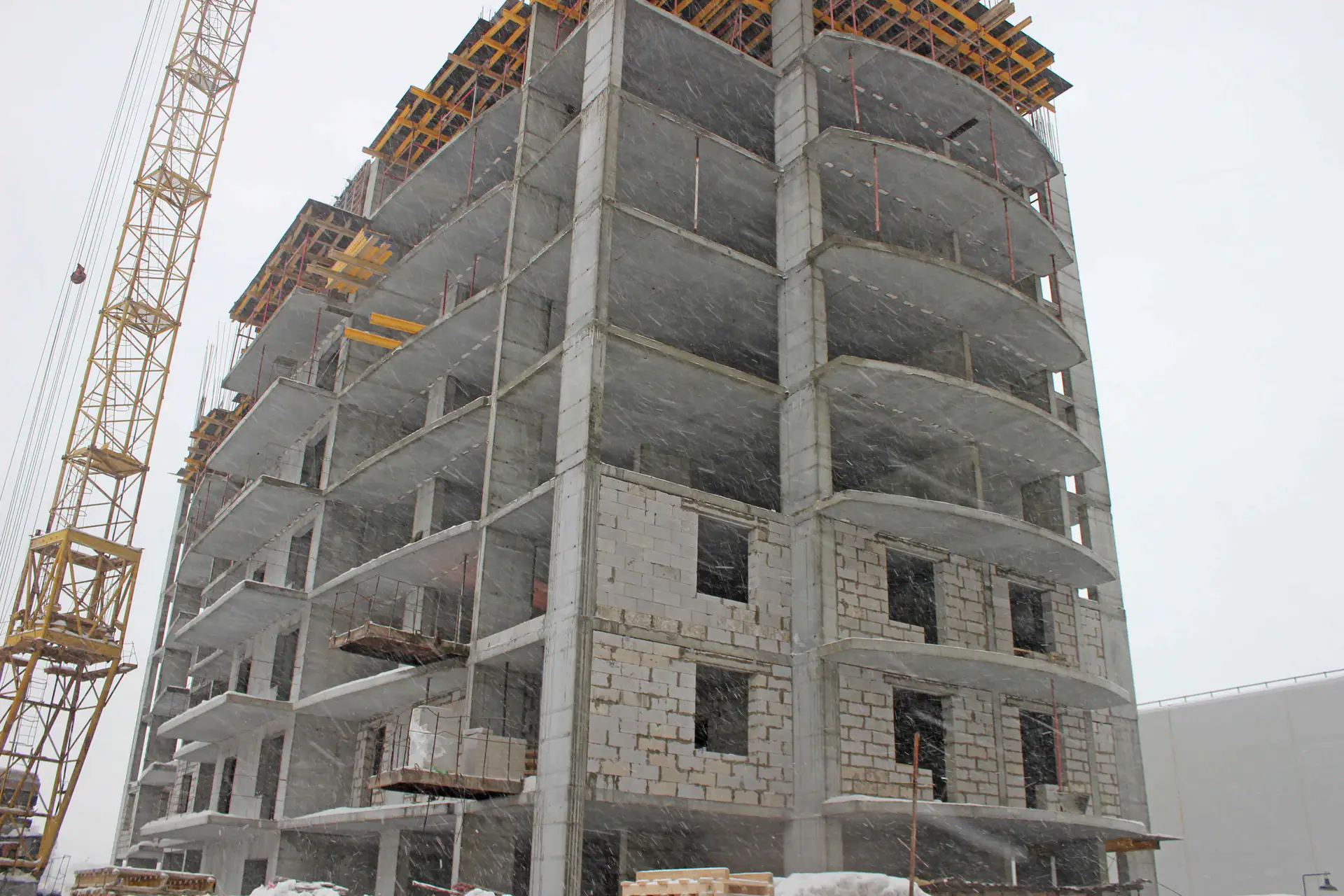

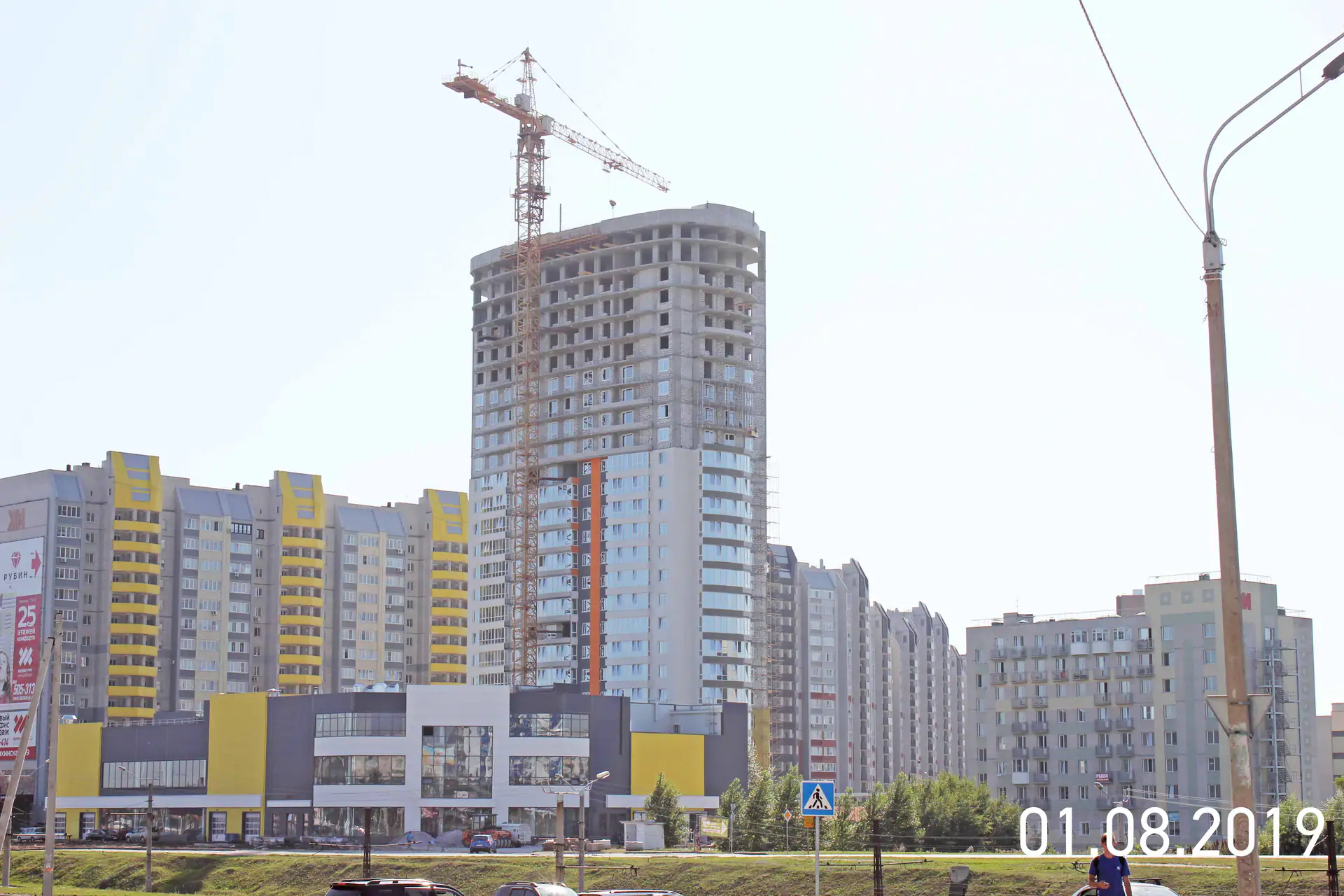

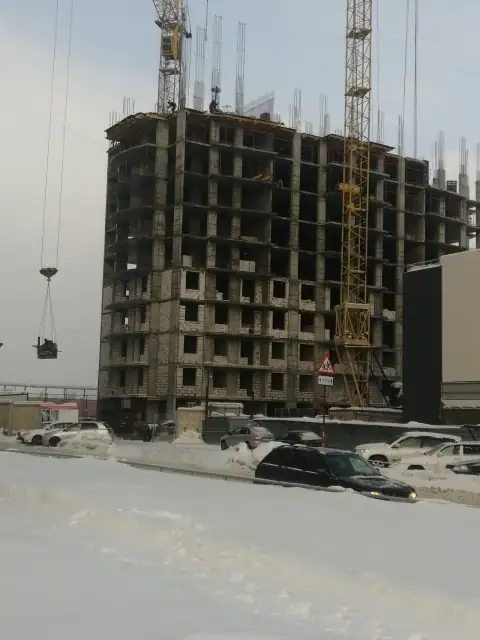

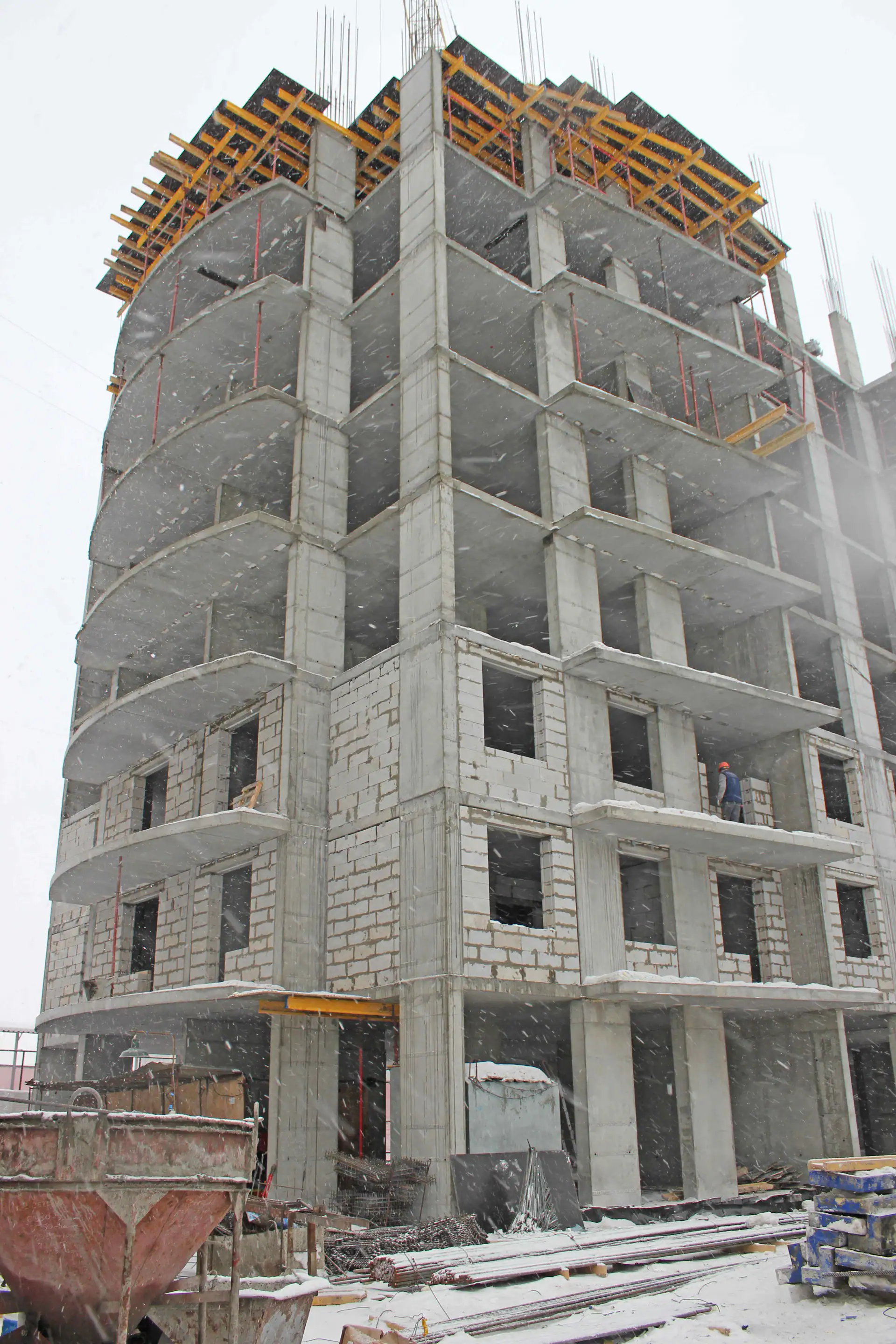

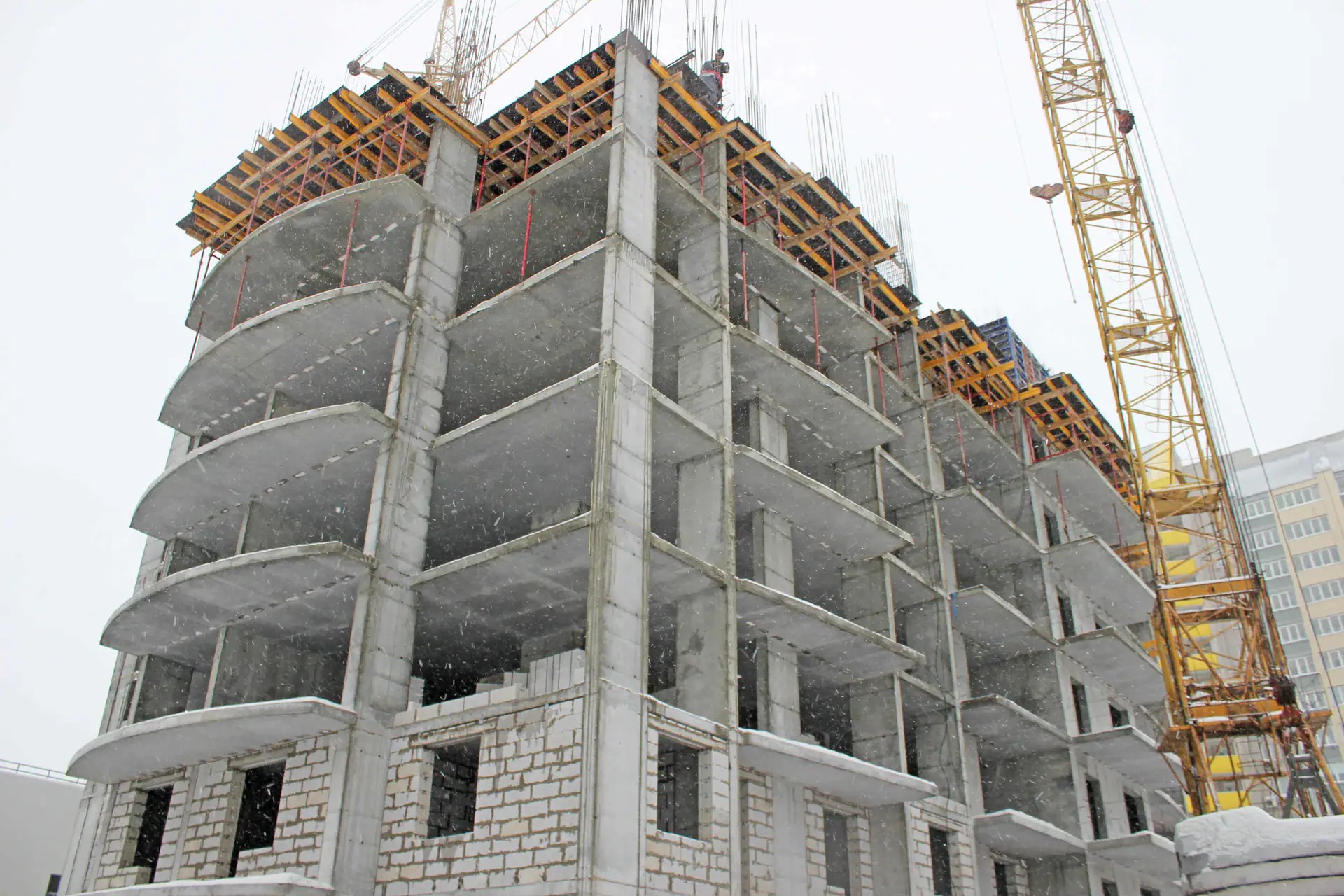

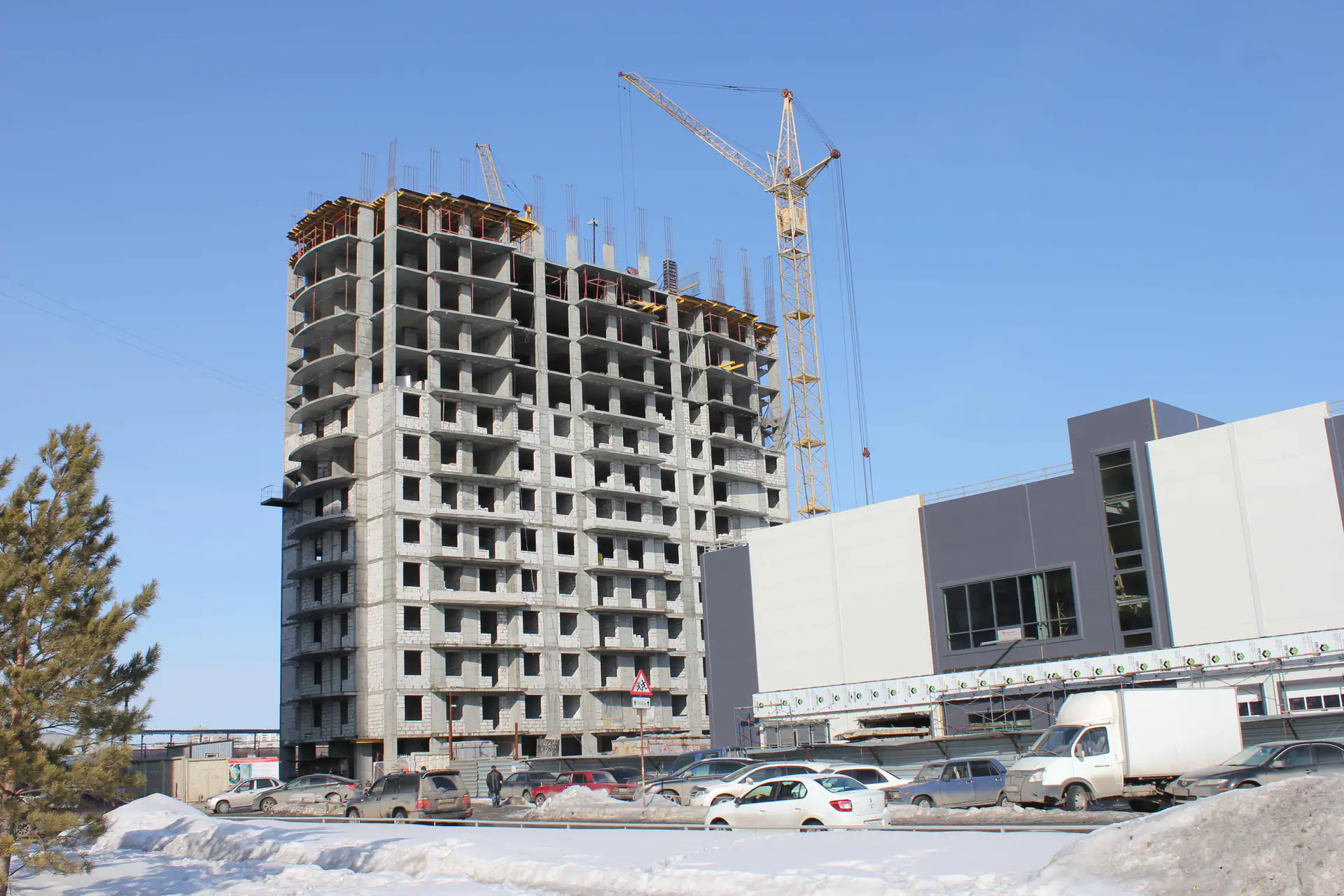

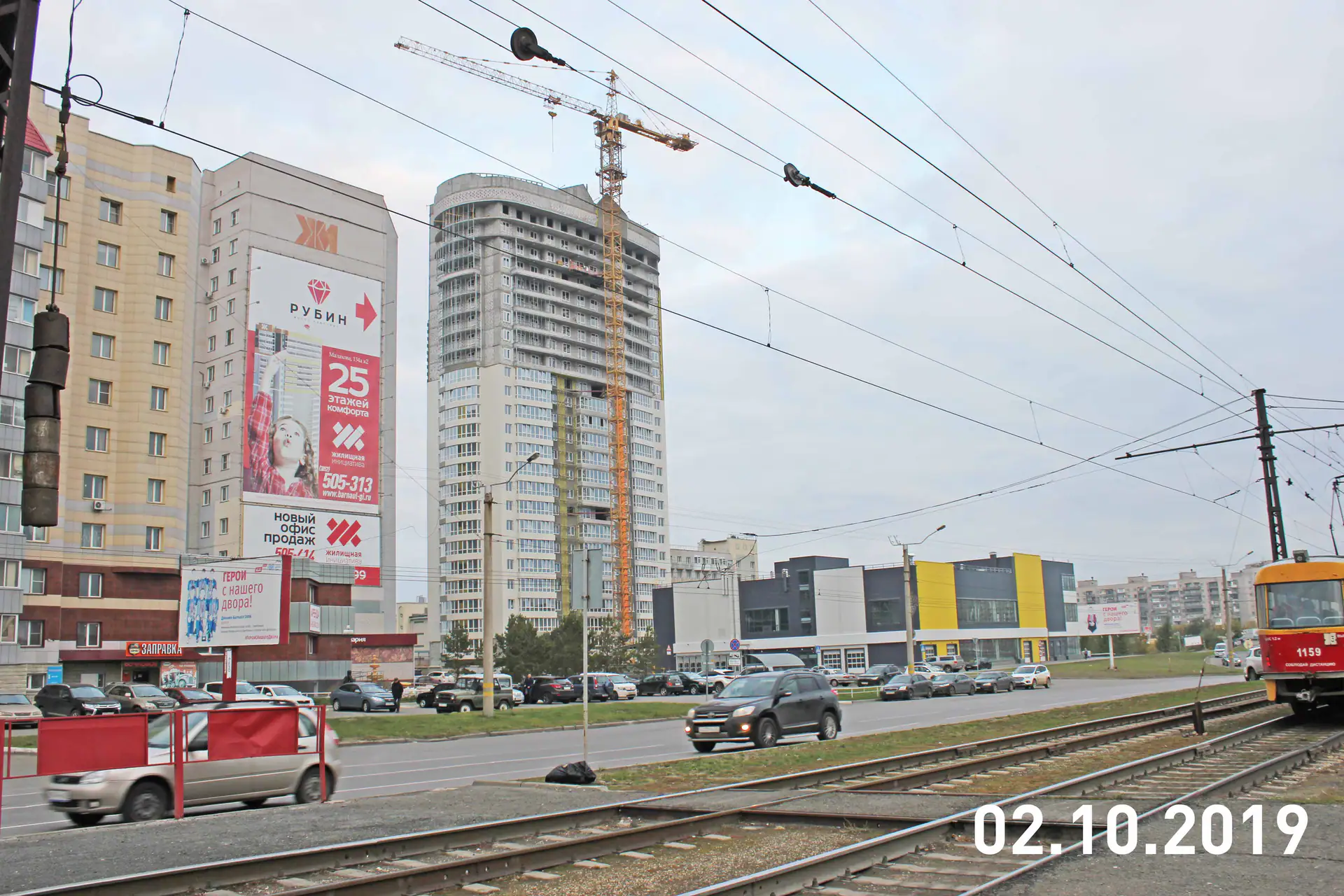

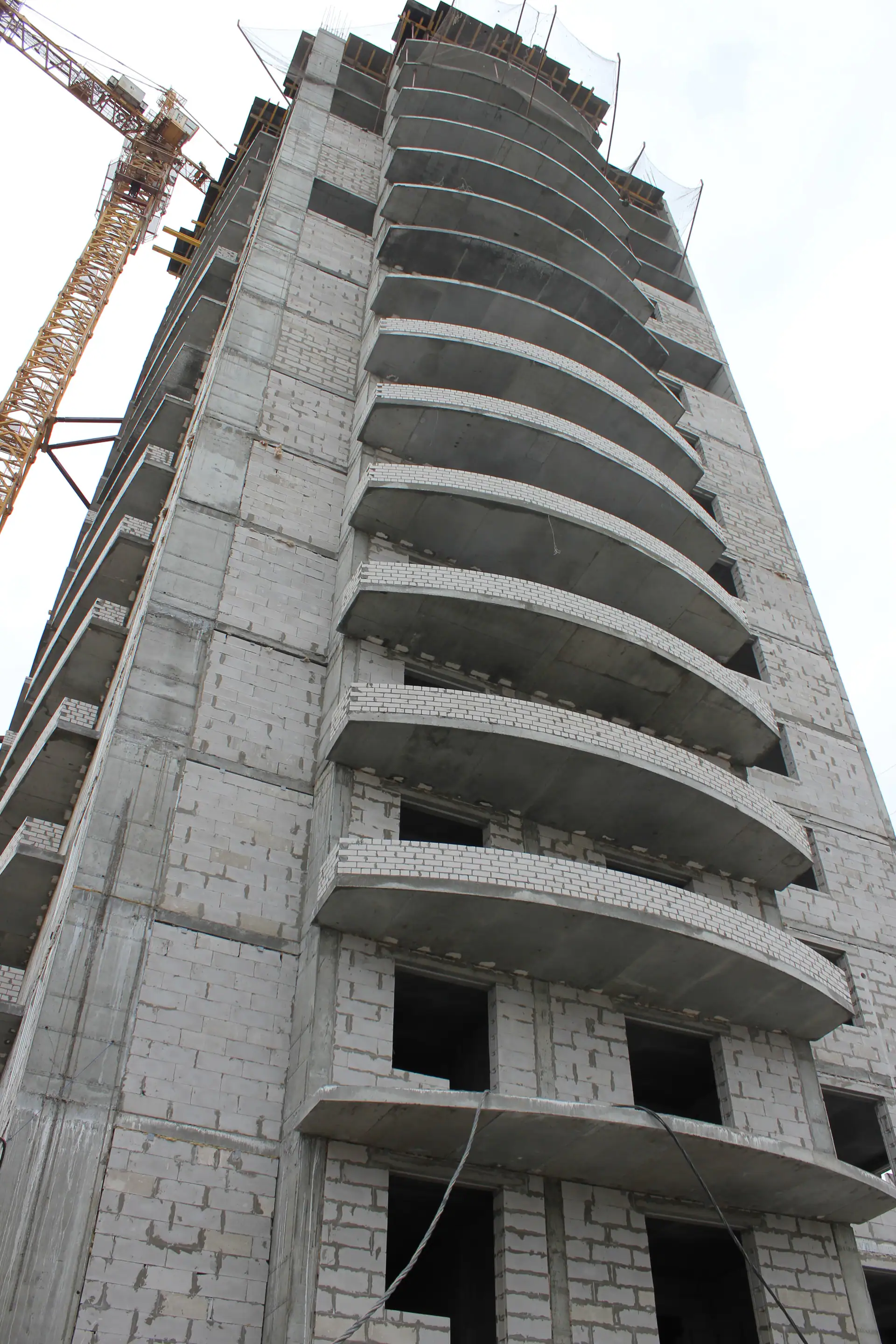

- I кв. 2019Фотоотчёт со стройки

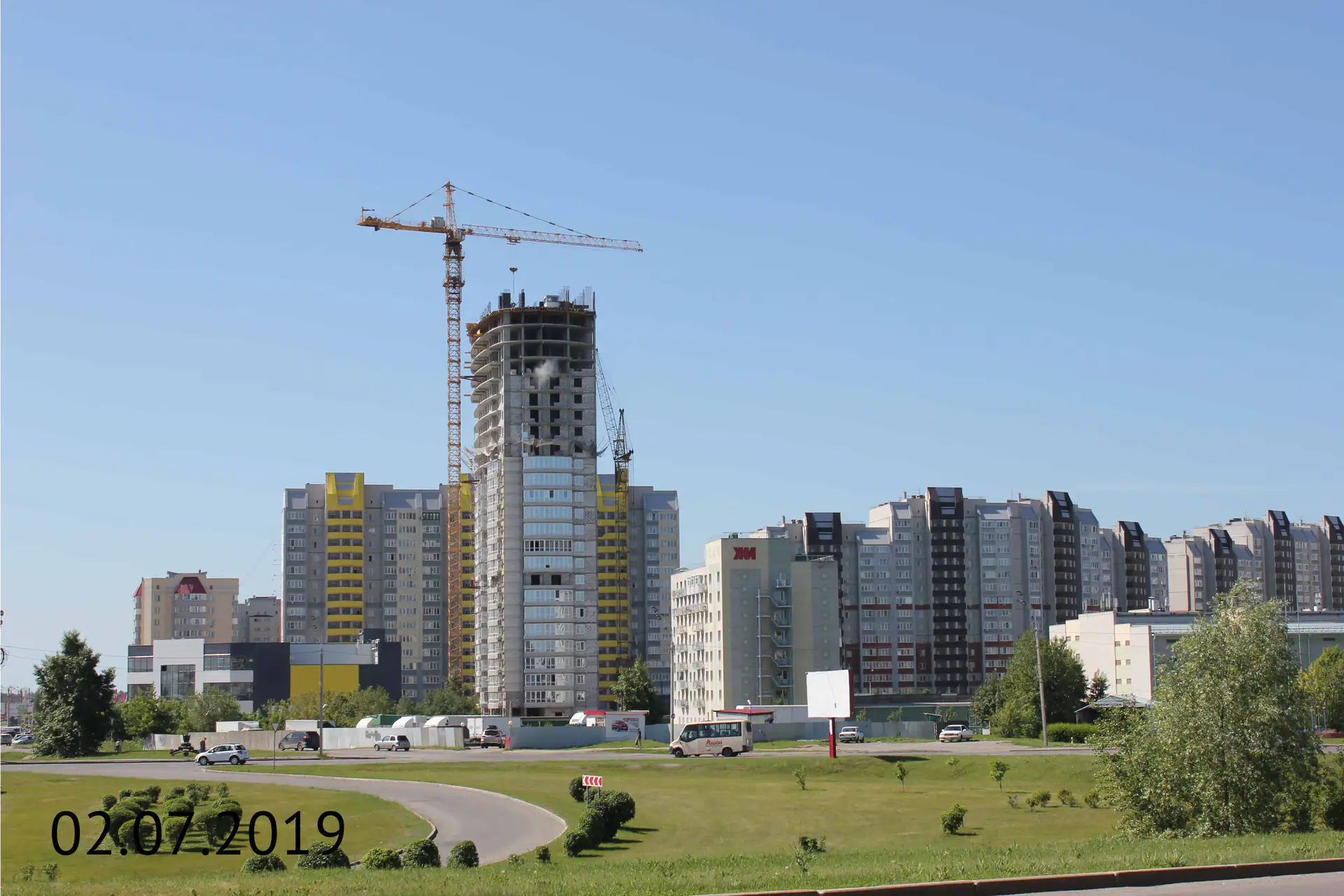

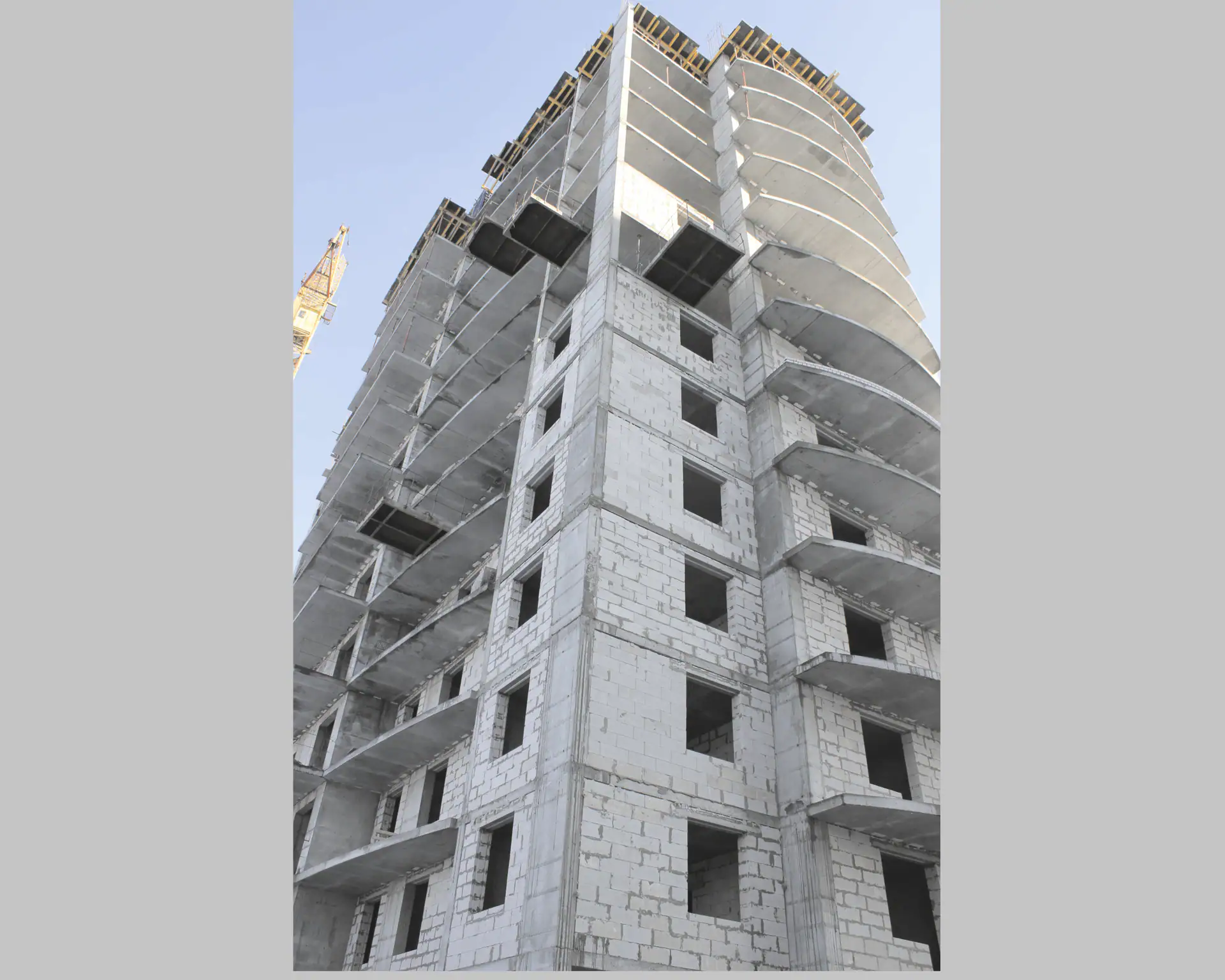

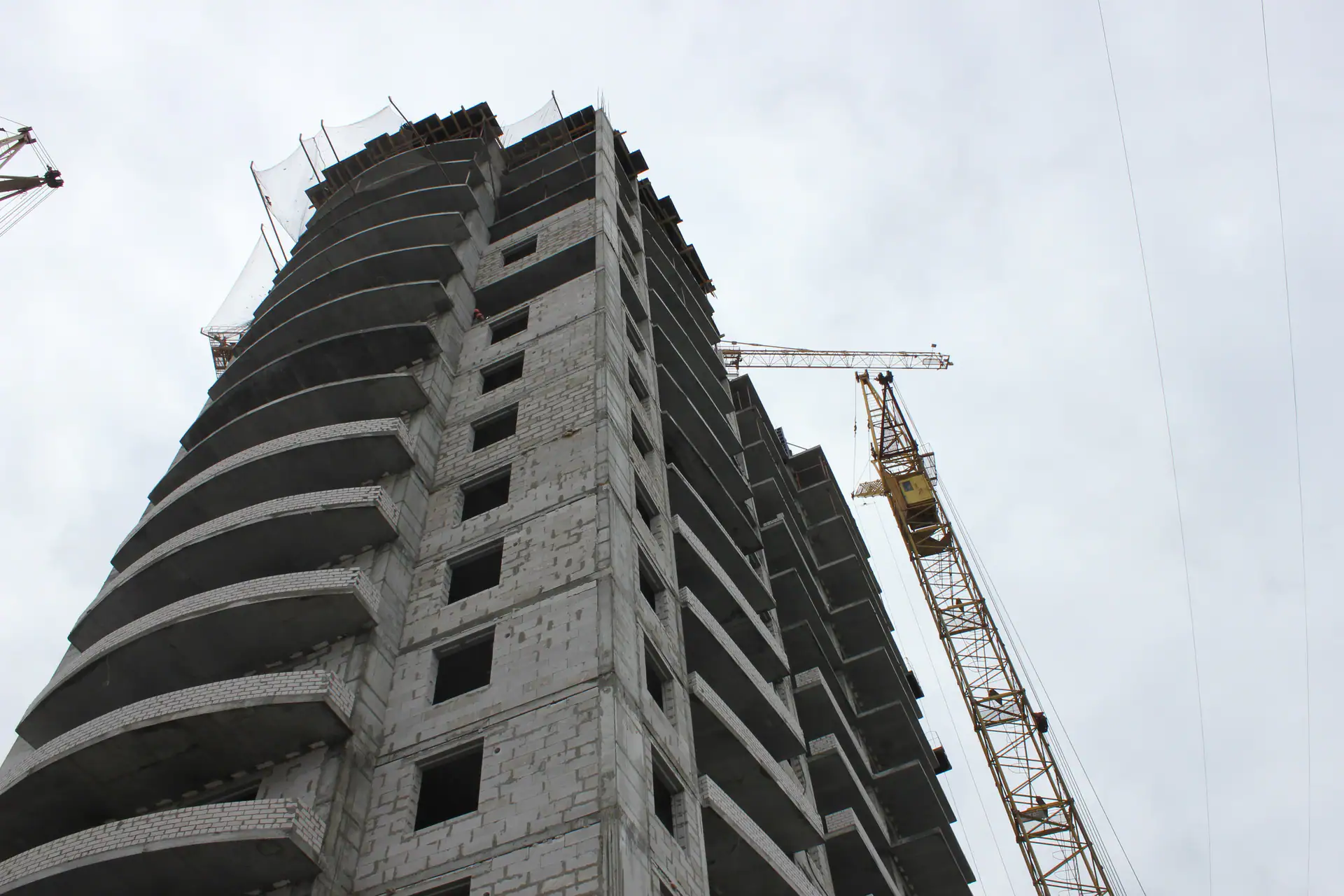

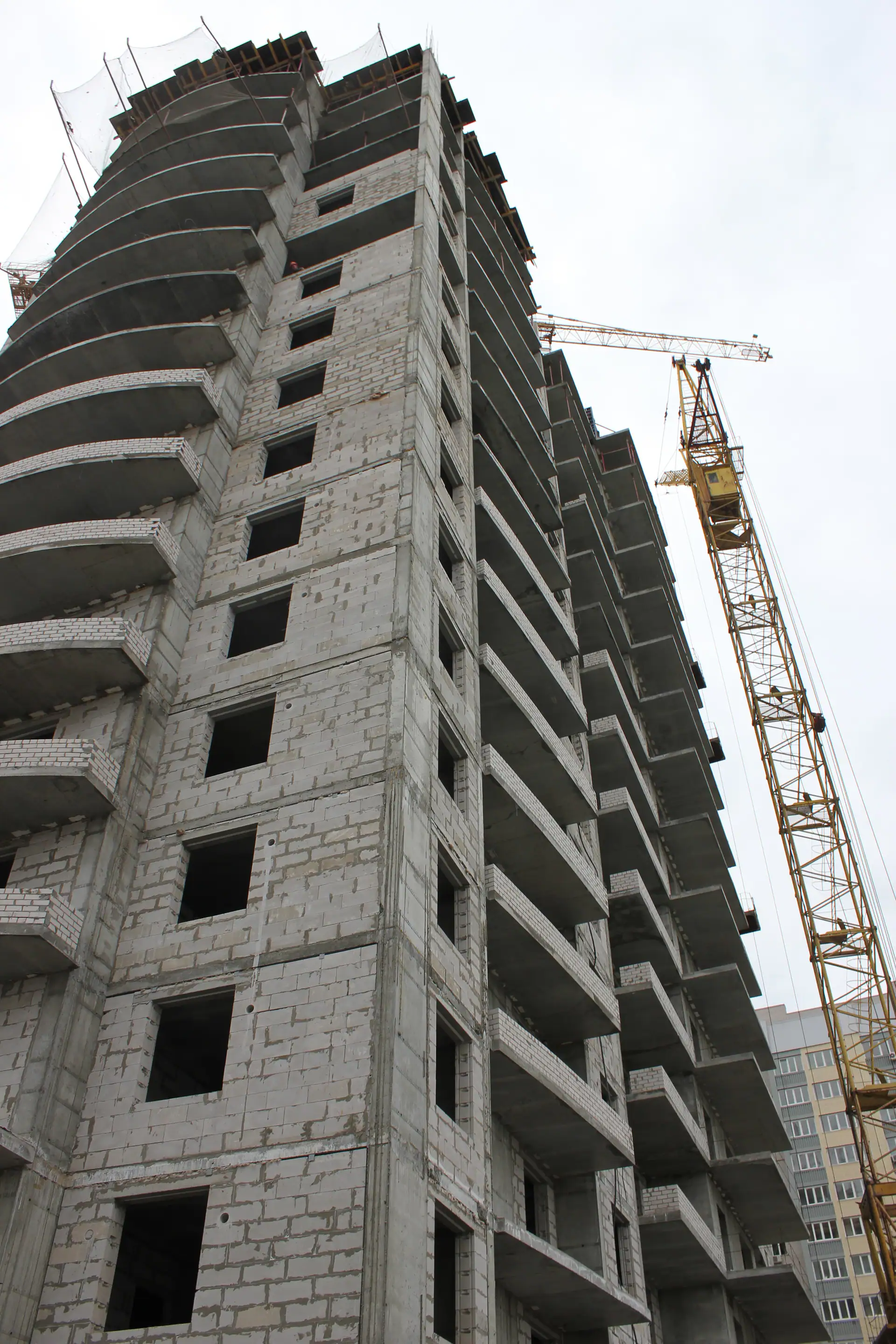

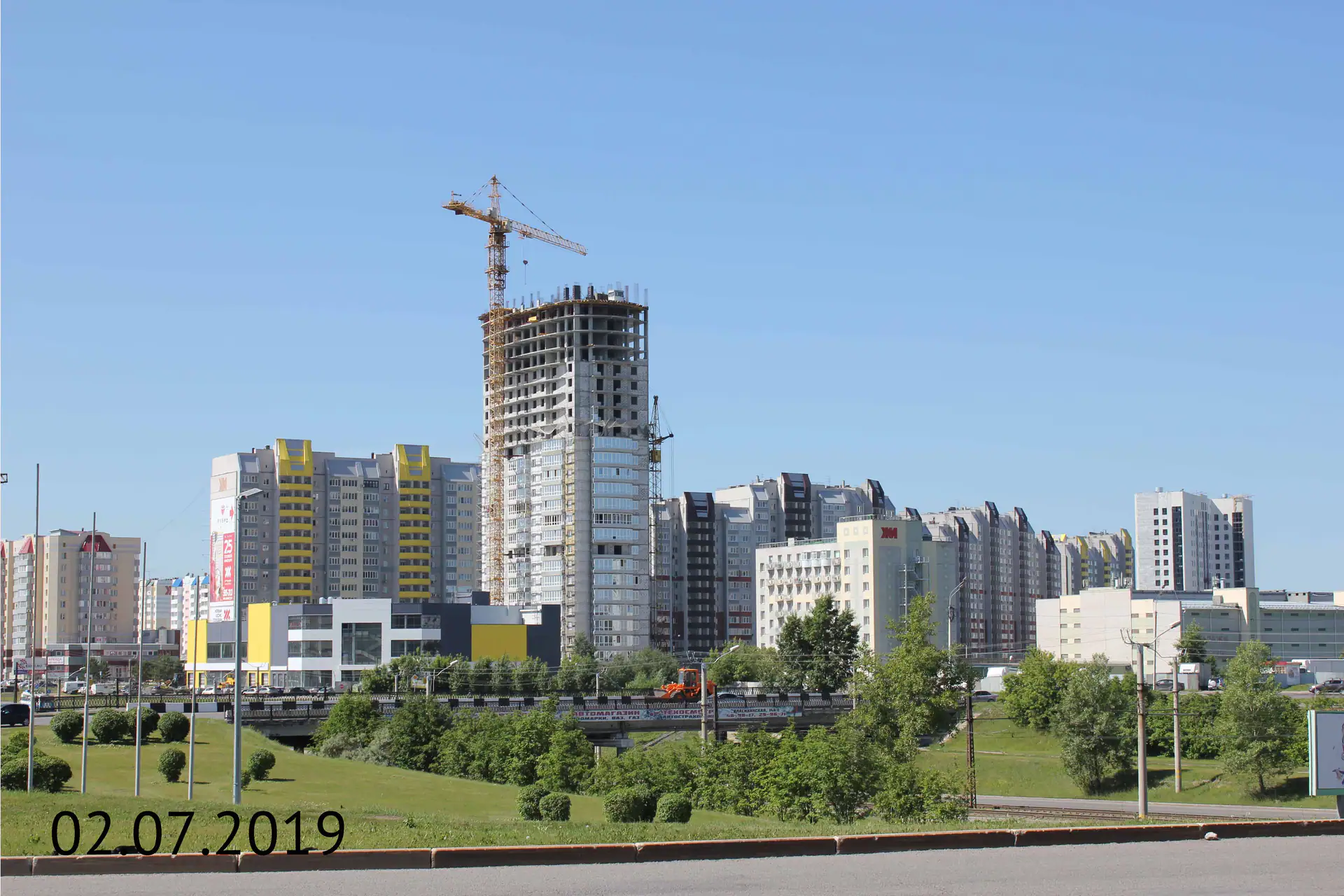

- II кв. 2019Фотоотчёт со стройки
- III кв. 2019Добавлен документ: Заключение о степени готовности № 22-RU22302000-282-2018

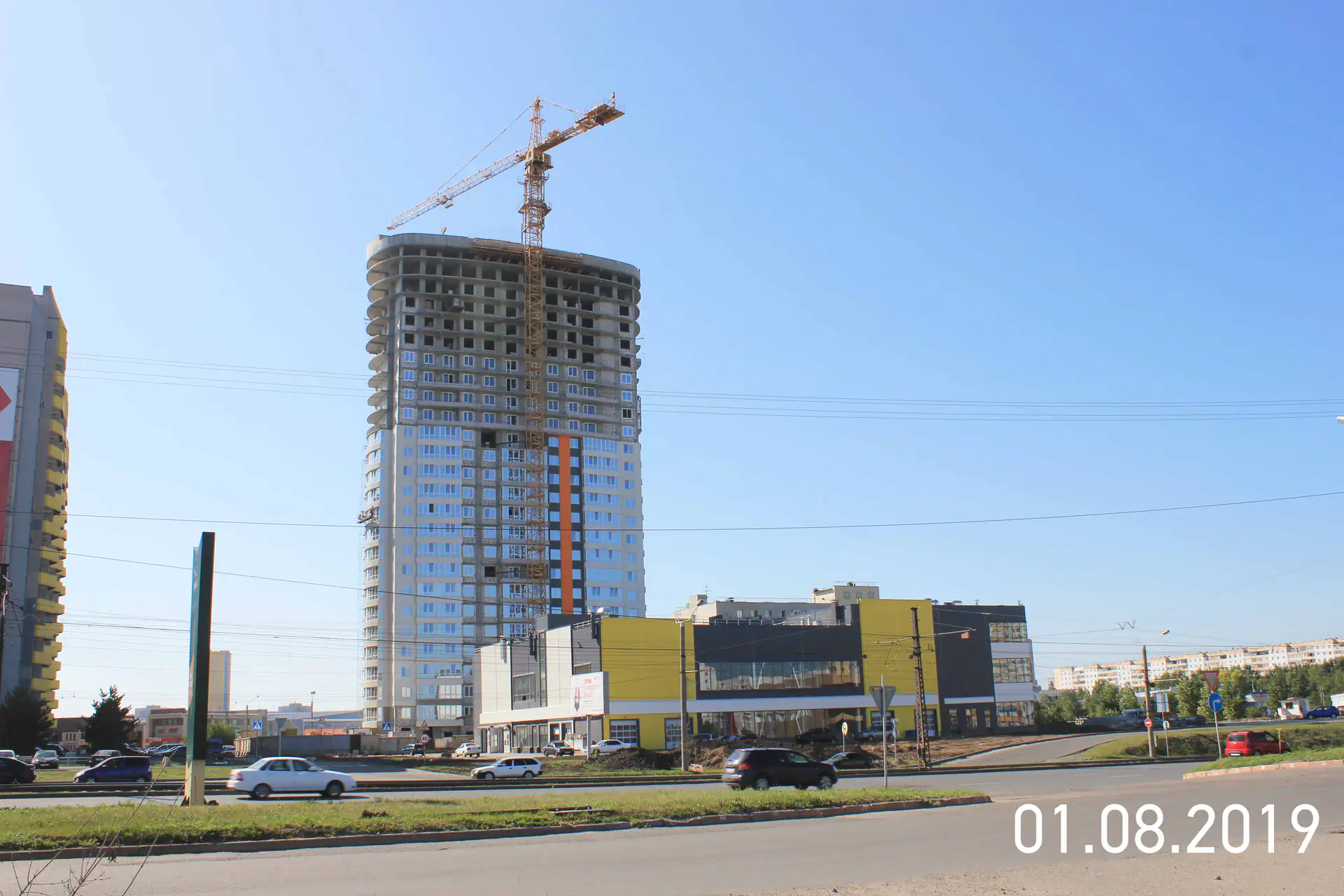

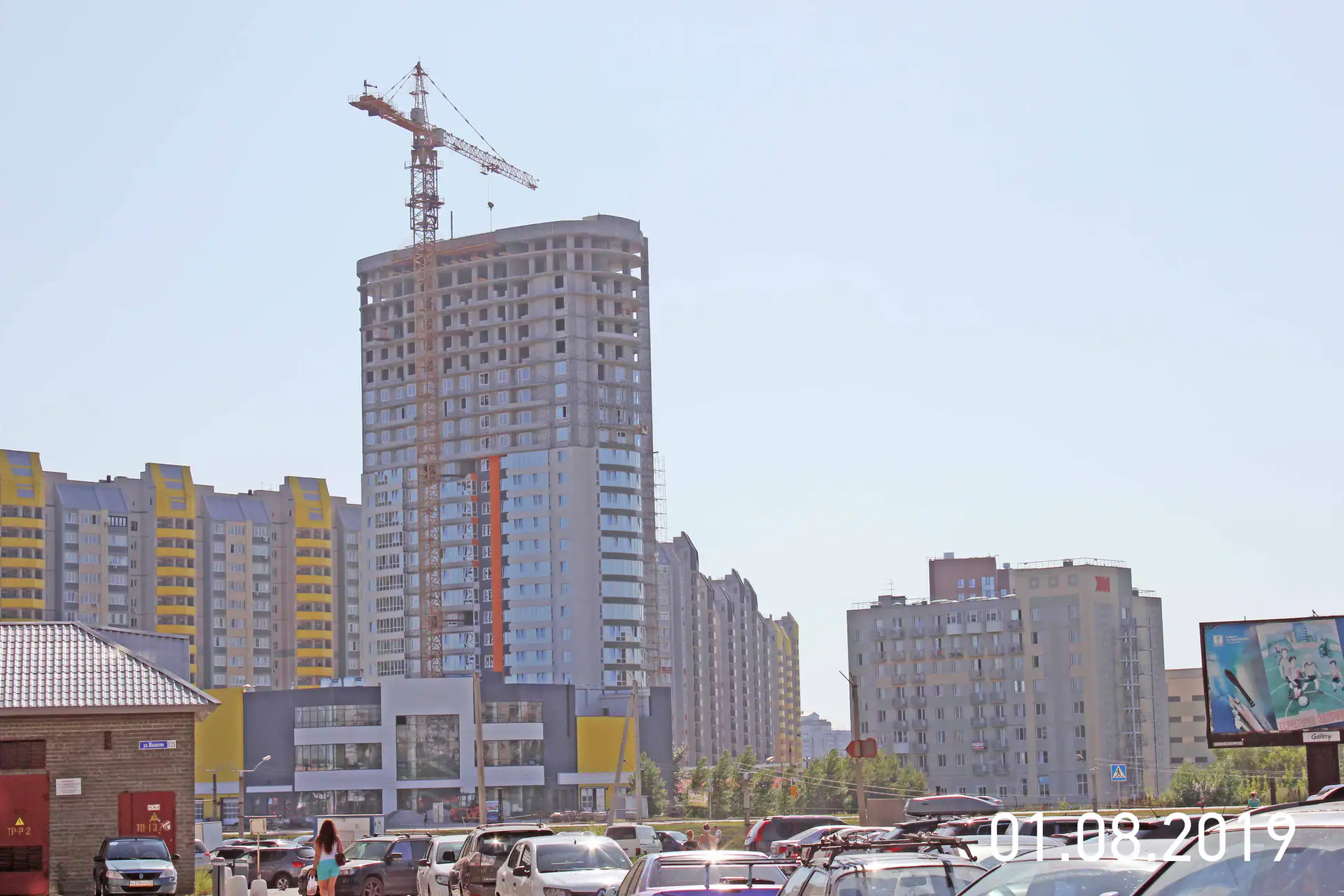

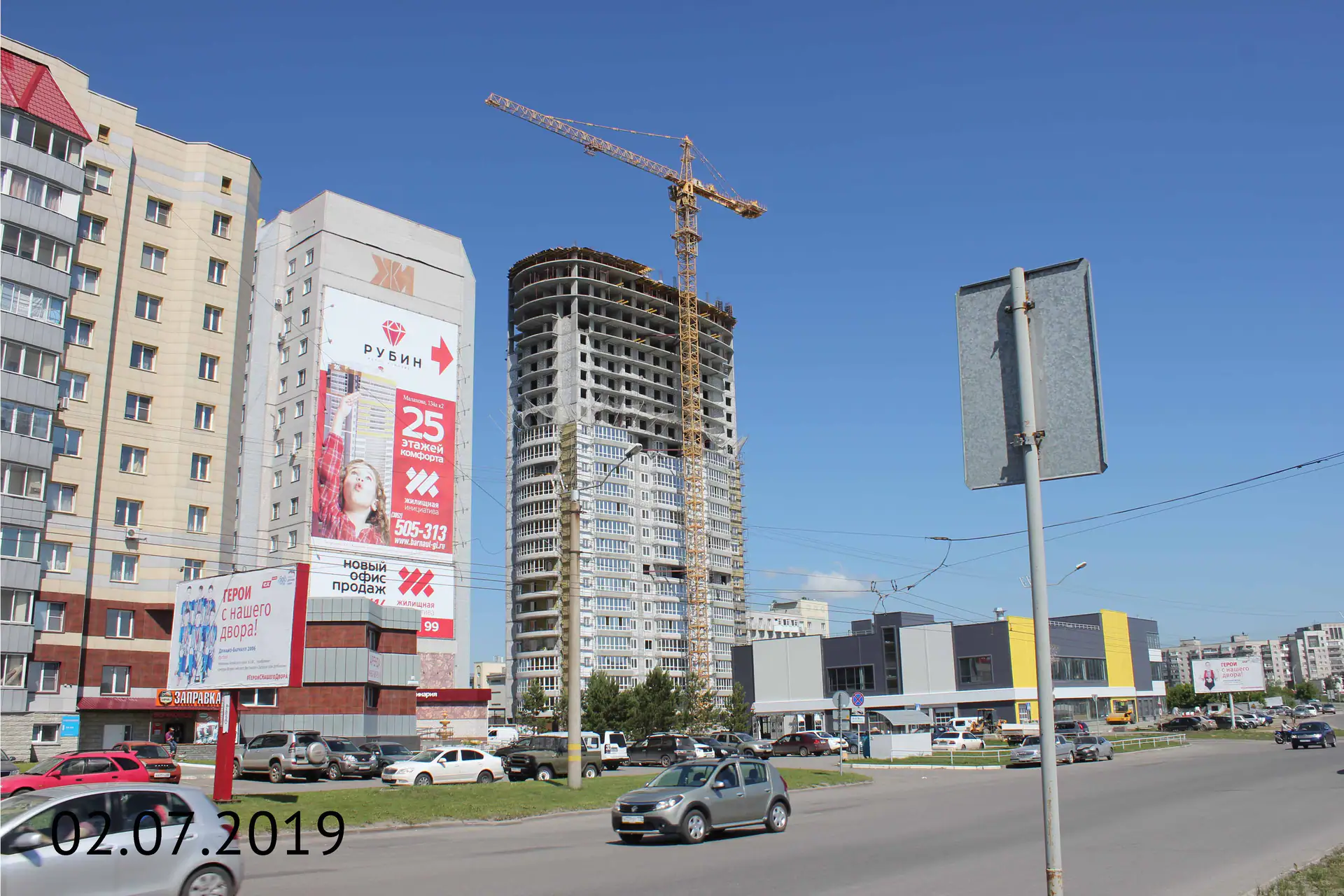

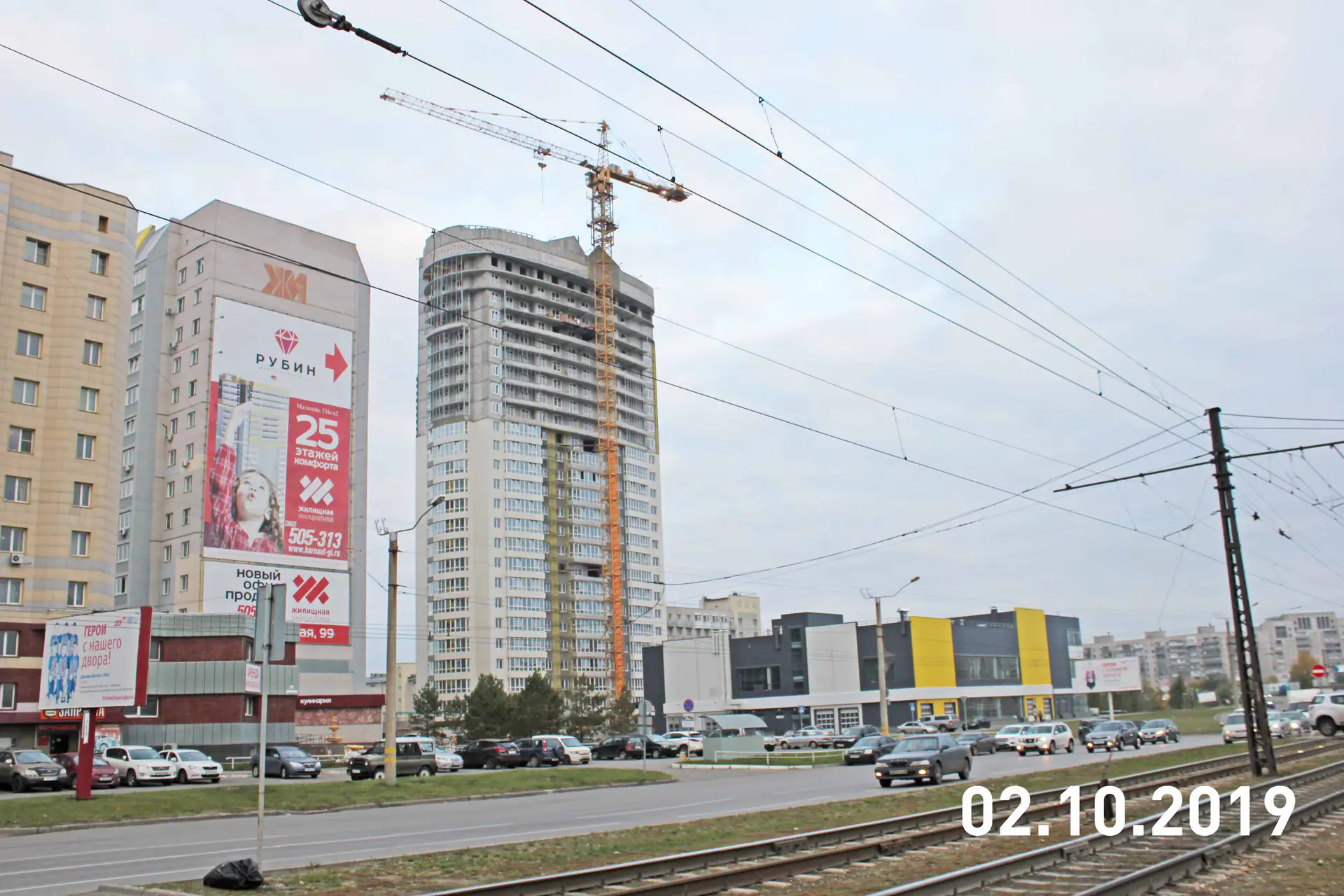

- III кв. 2019Фотоотчёт со стройки

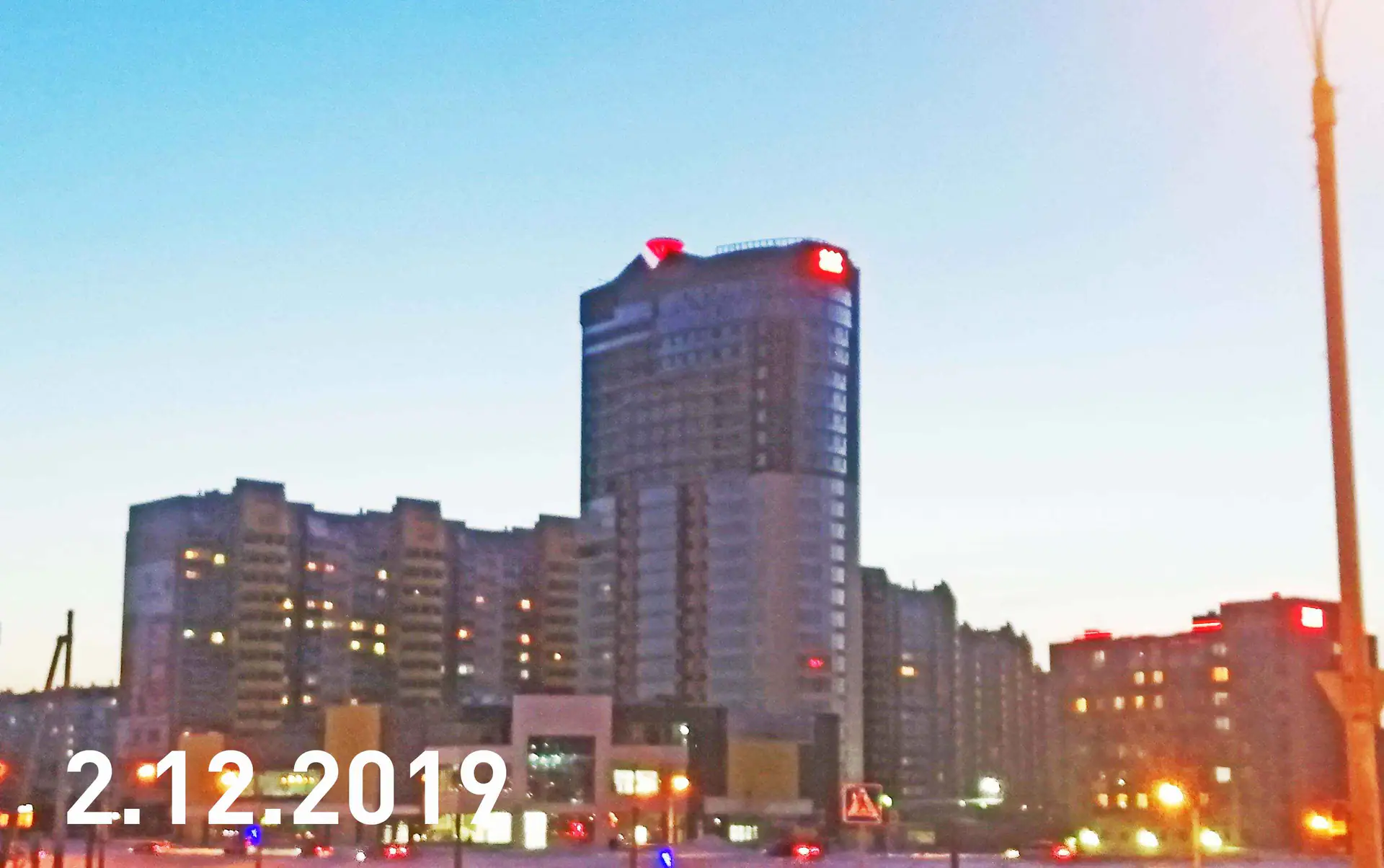

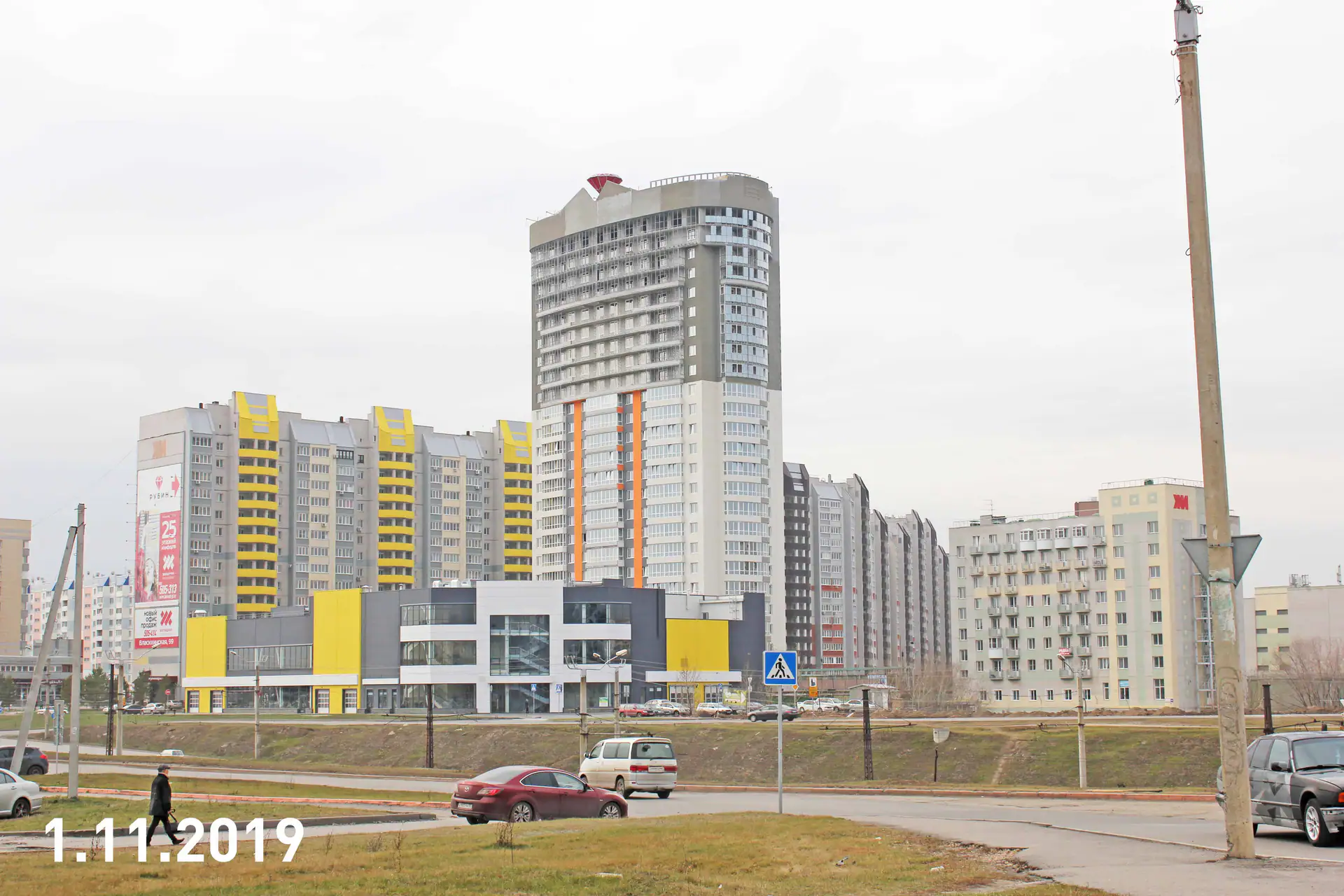

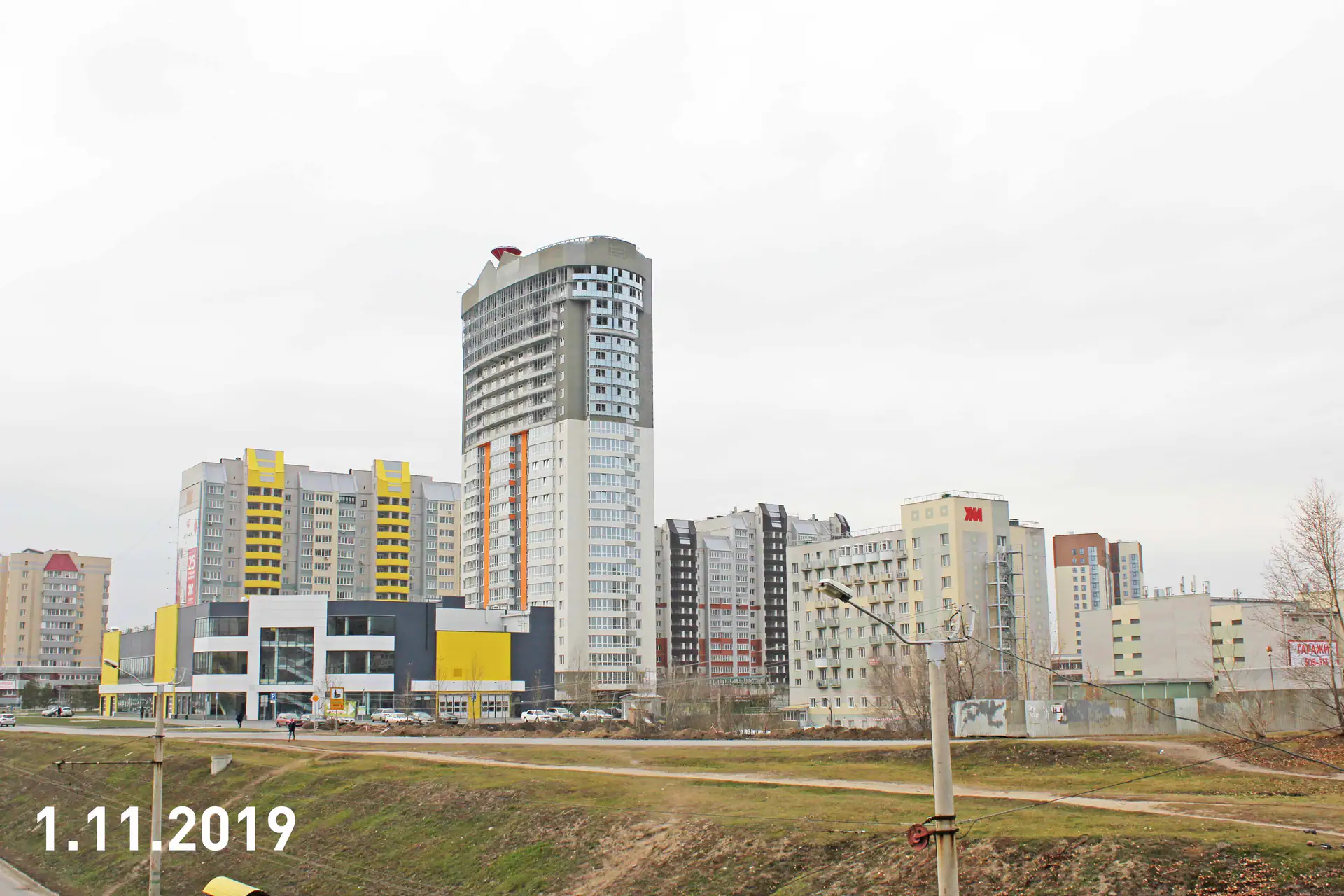

- IV кв. 2019Добавлен документ: Проект договора участия в долевом строительстве

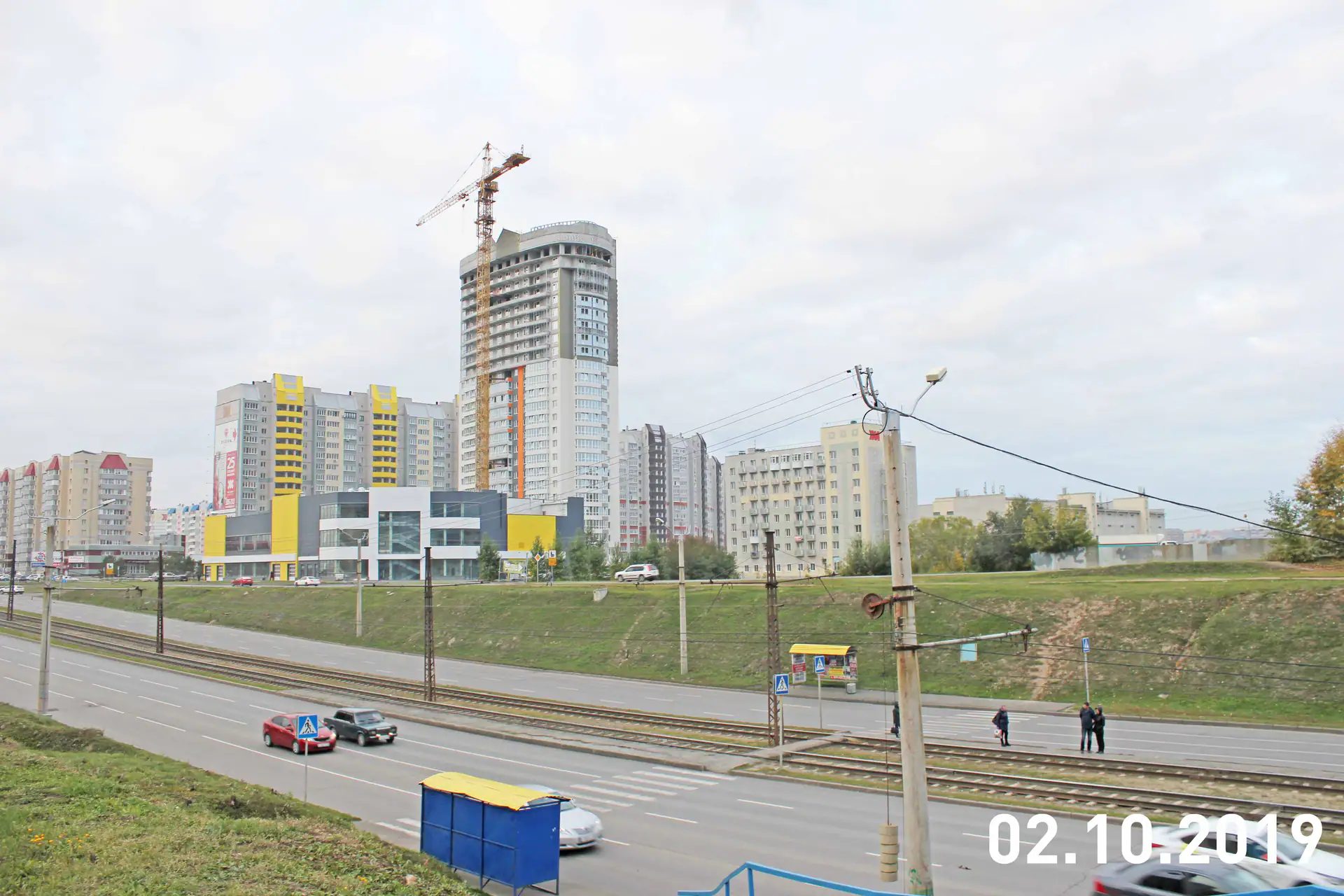

- IV кв. 2019Фотоотчёт со стройки

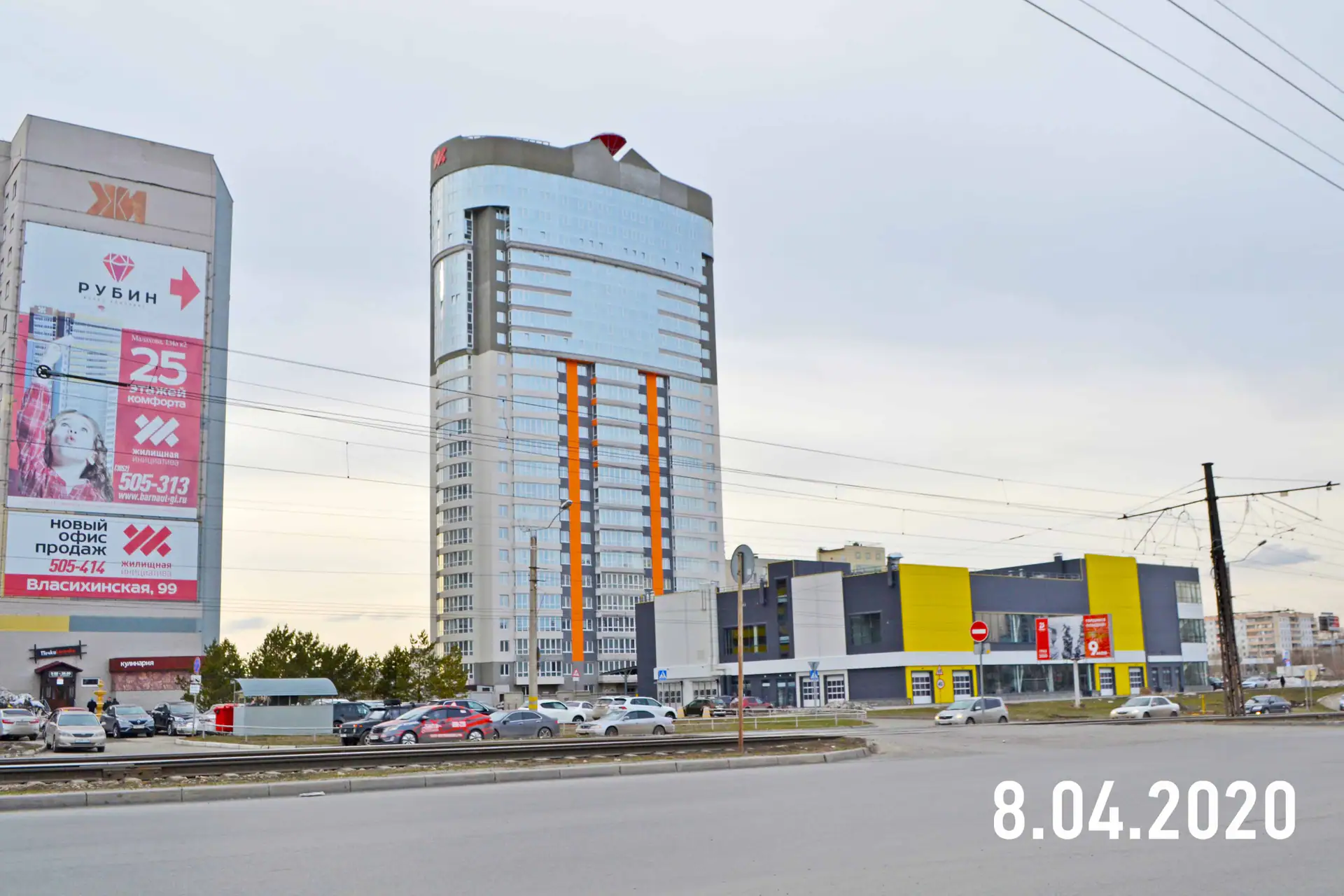

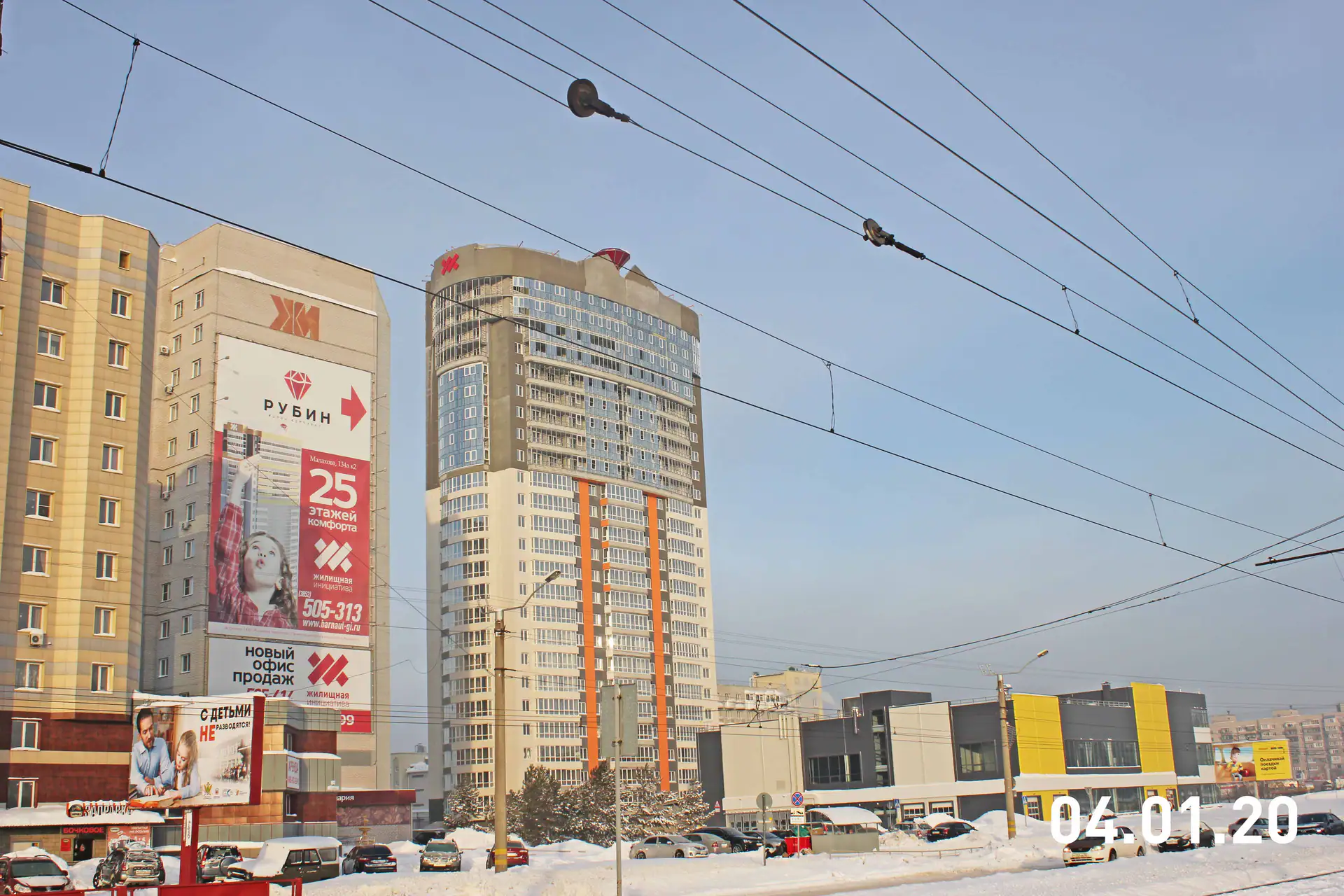

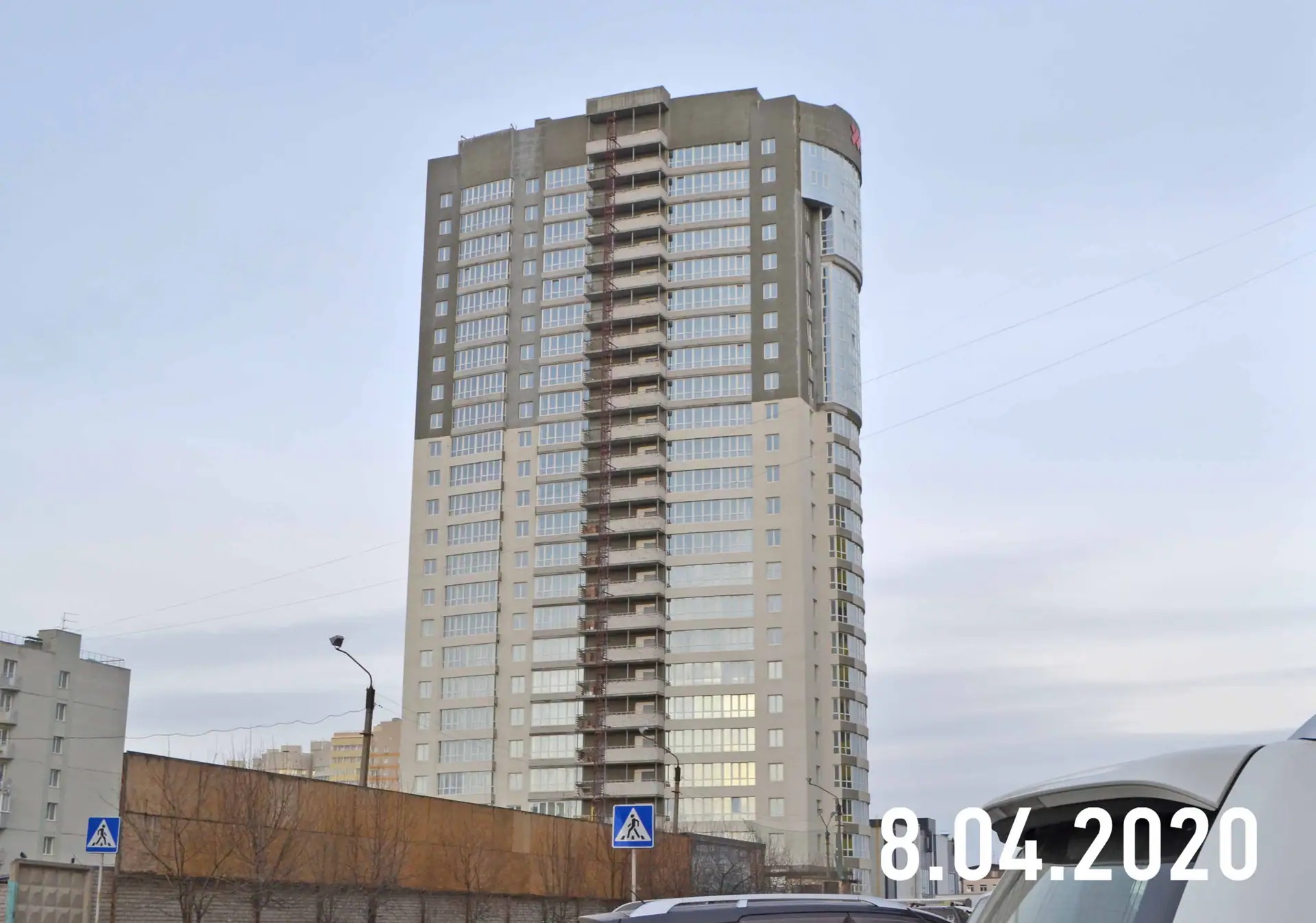

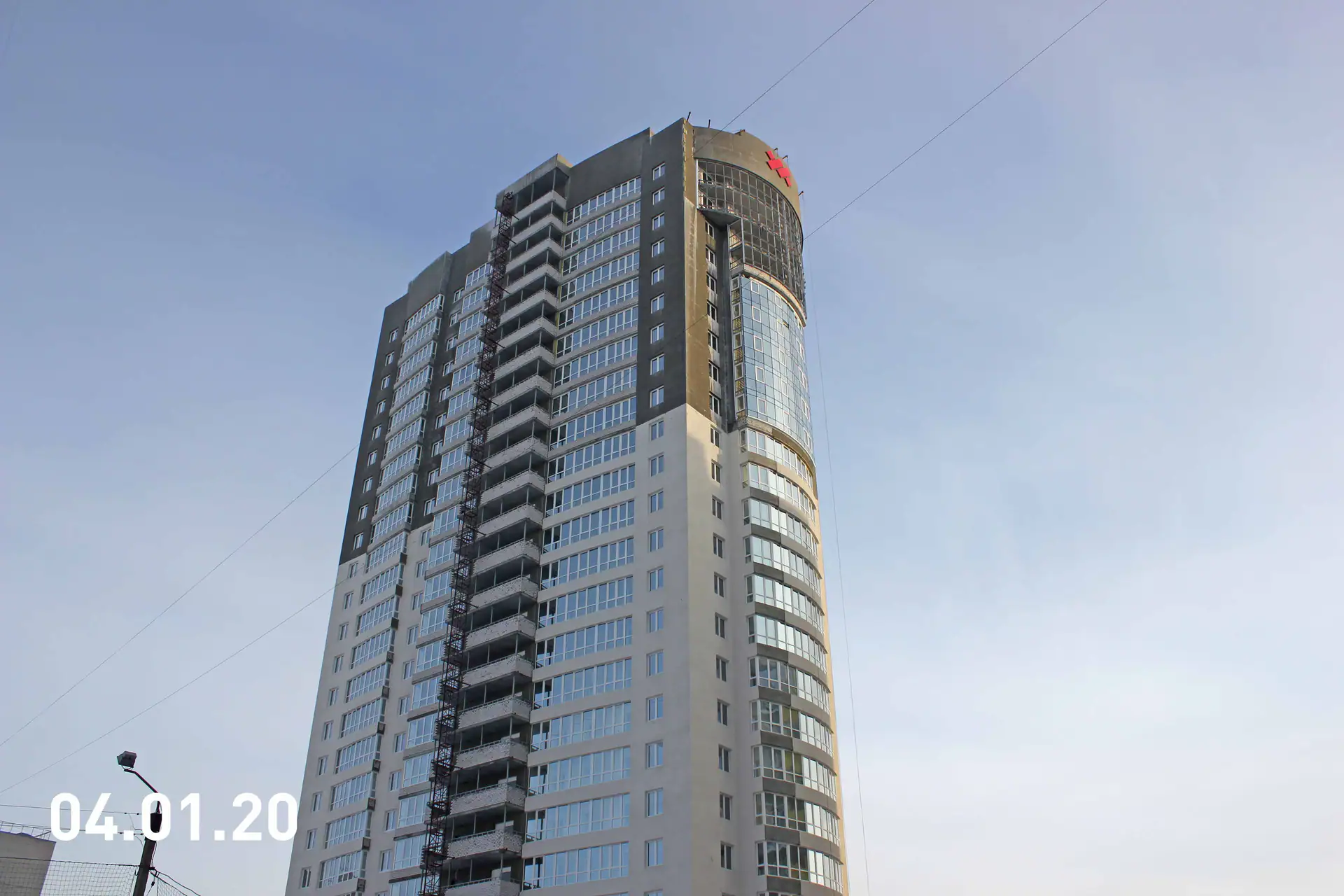

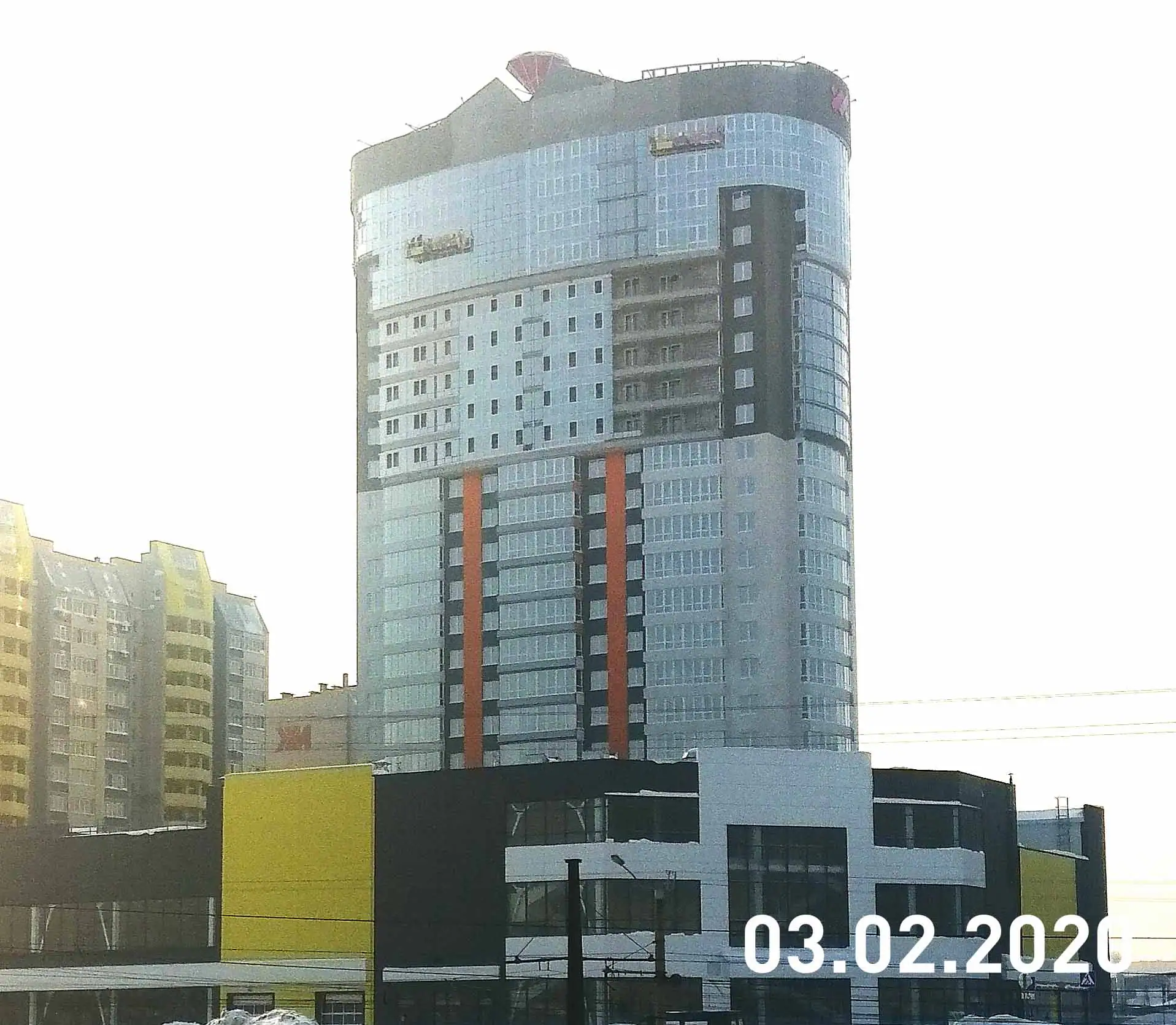

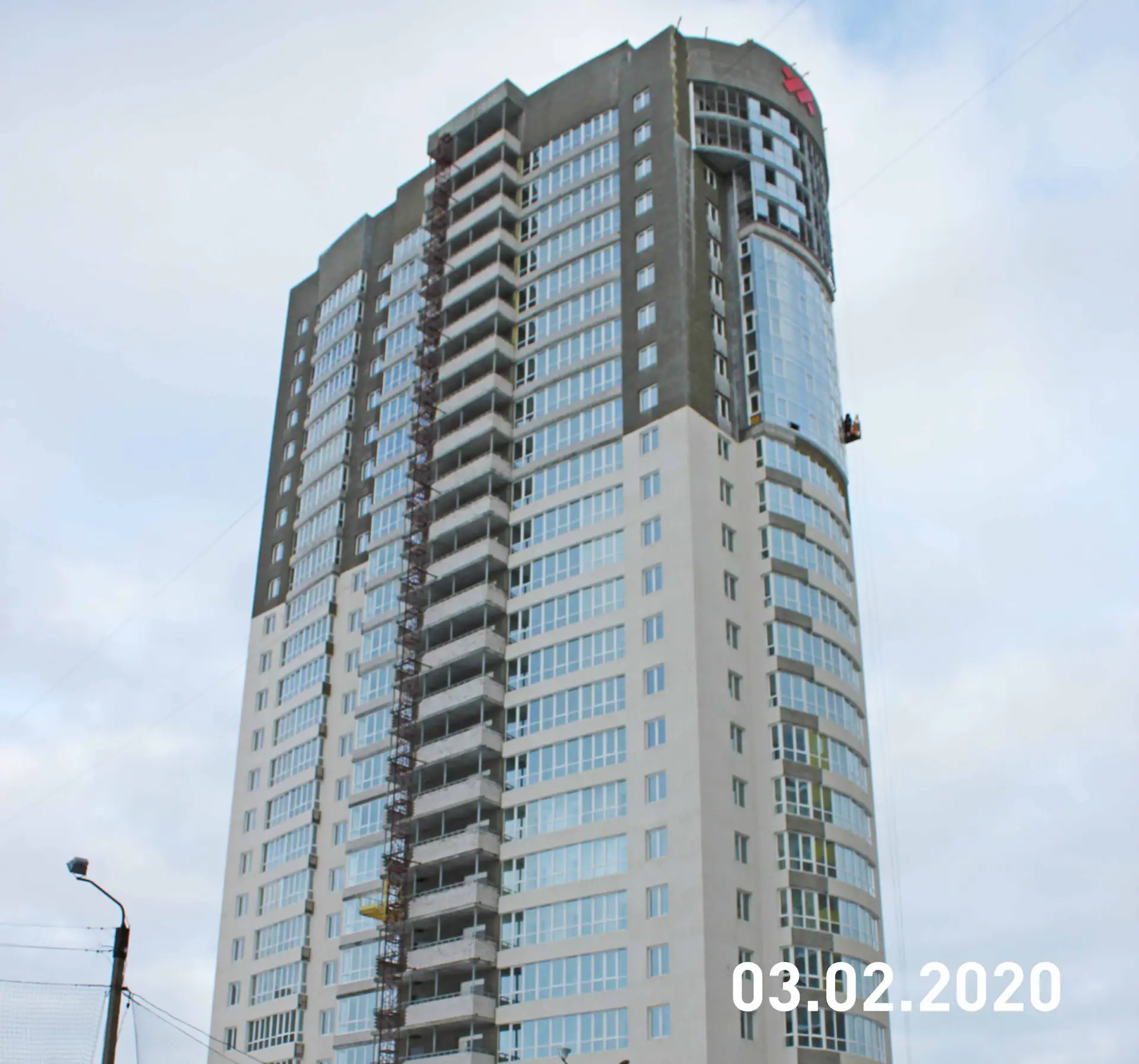

- I кв. 2020Фотоотчёт со стройки

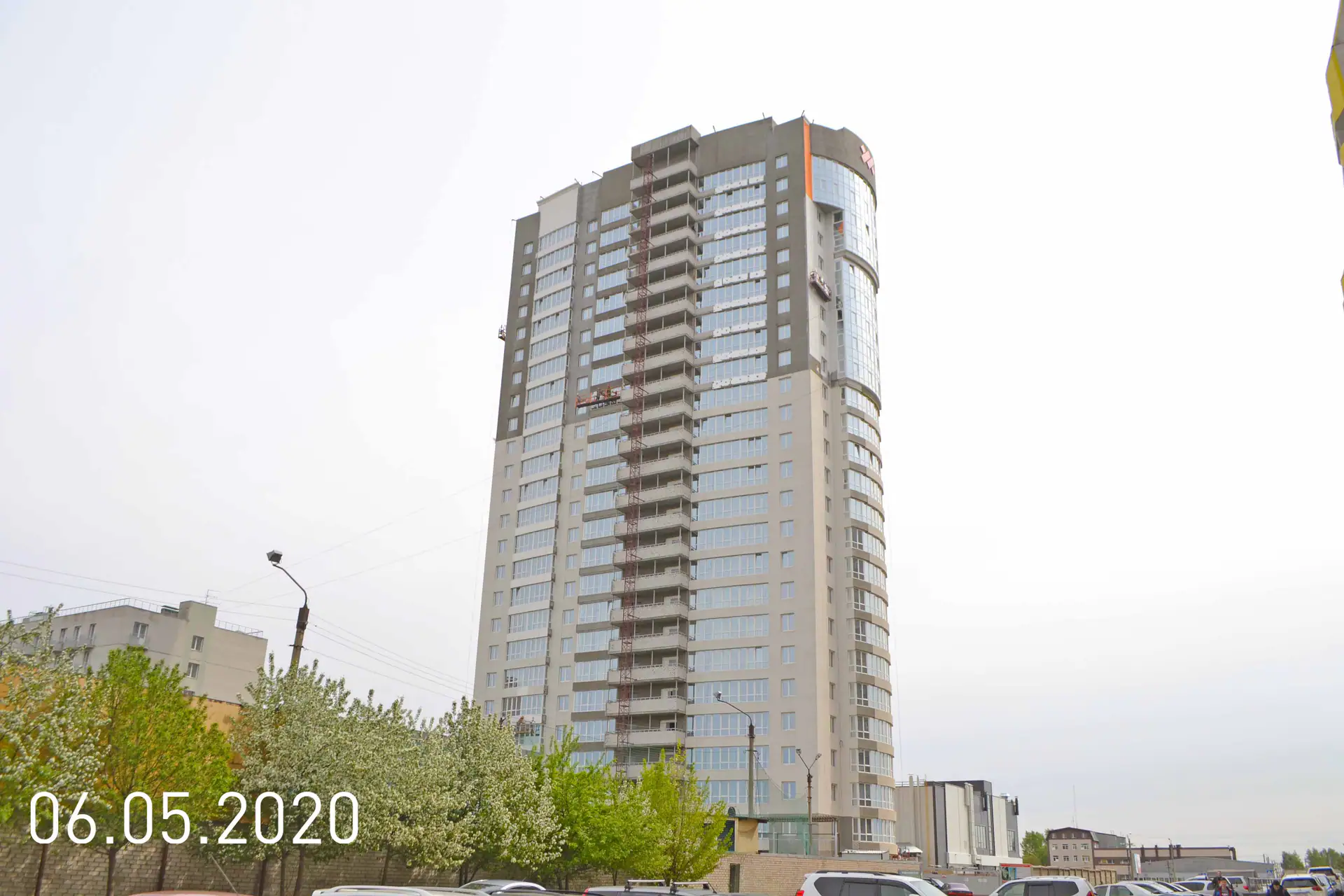

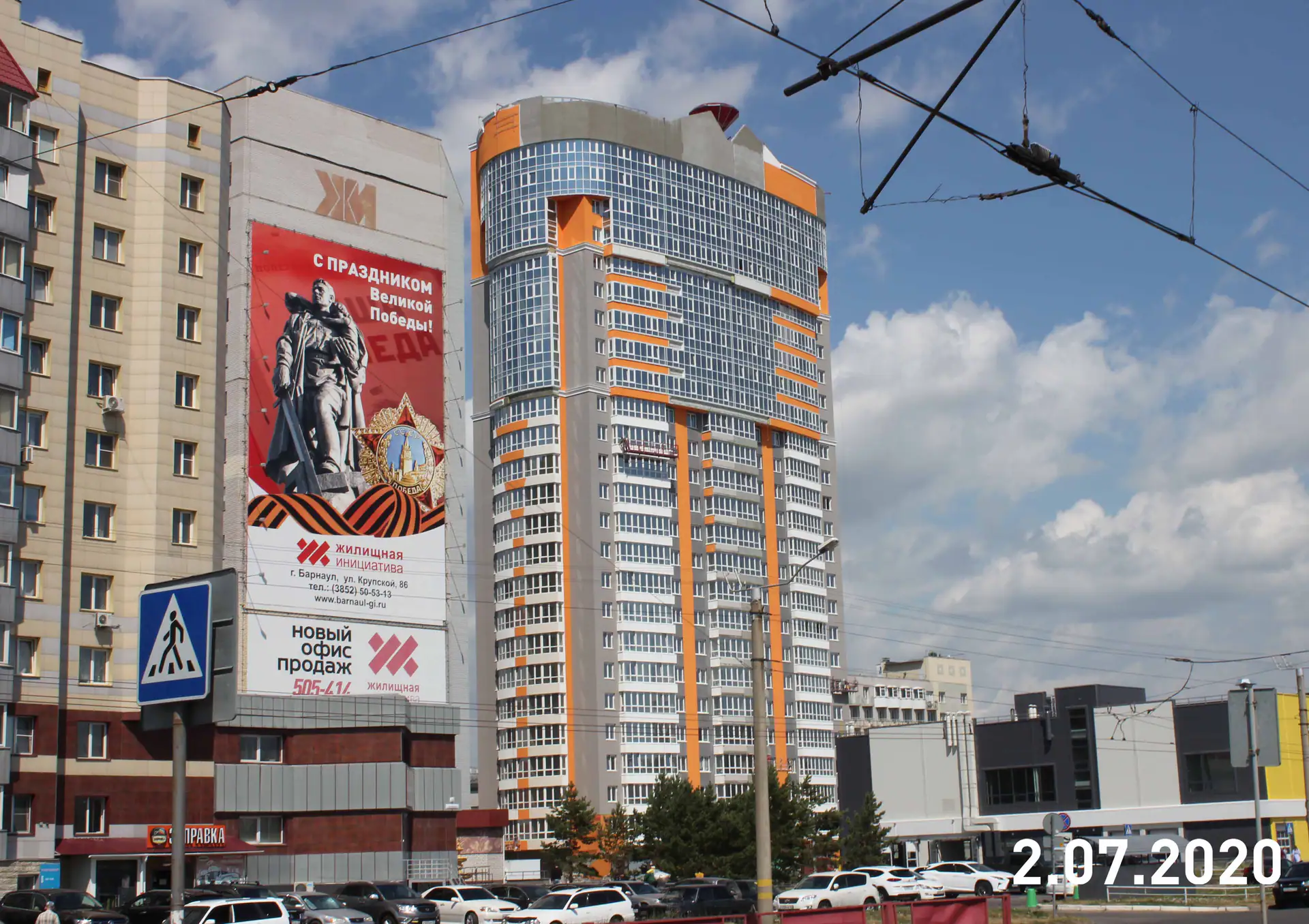

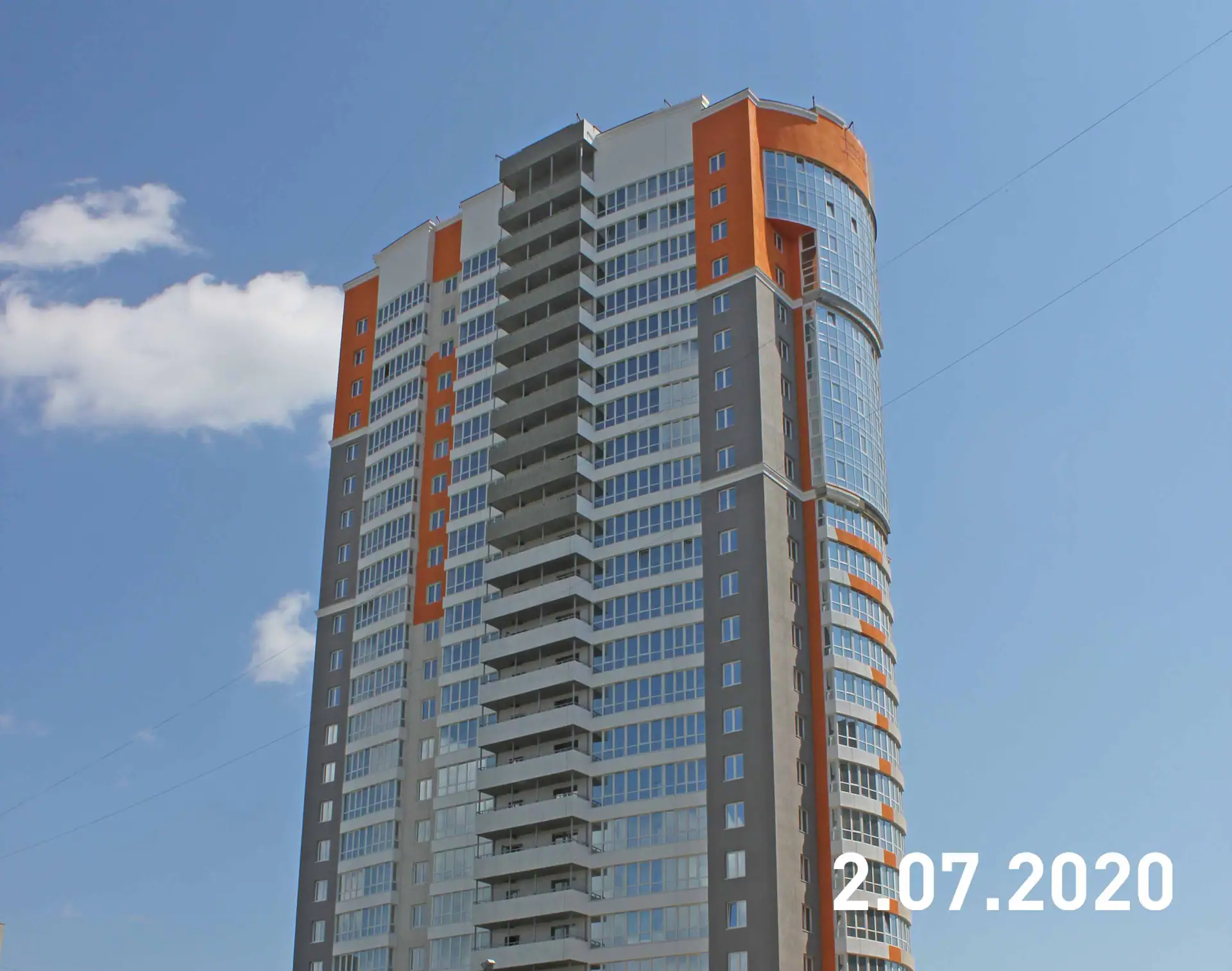

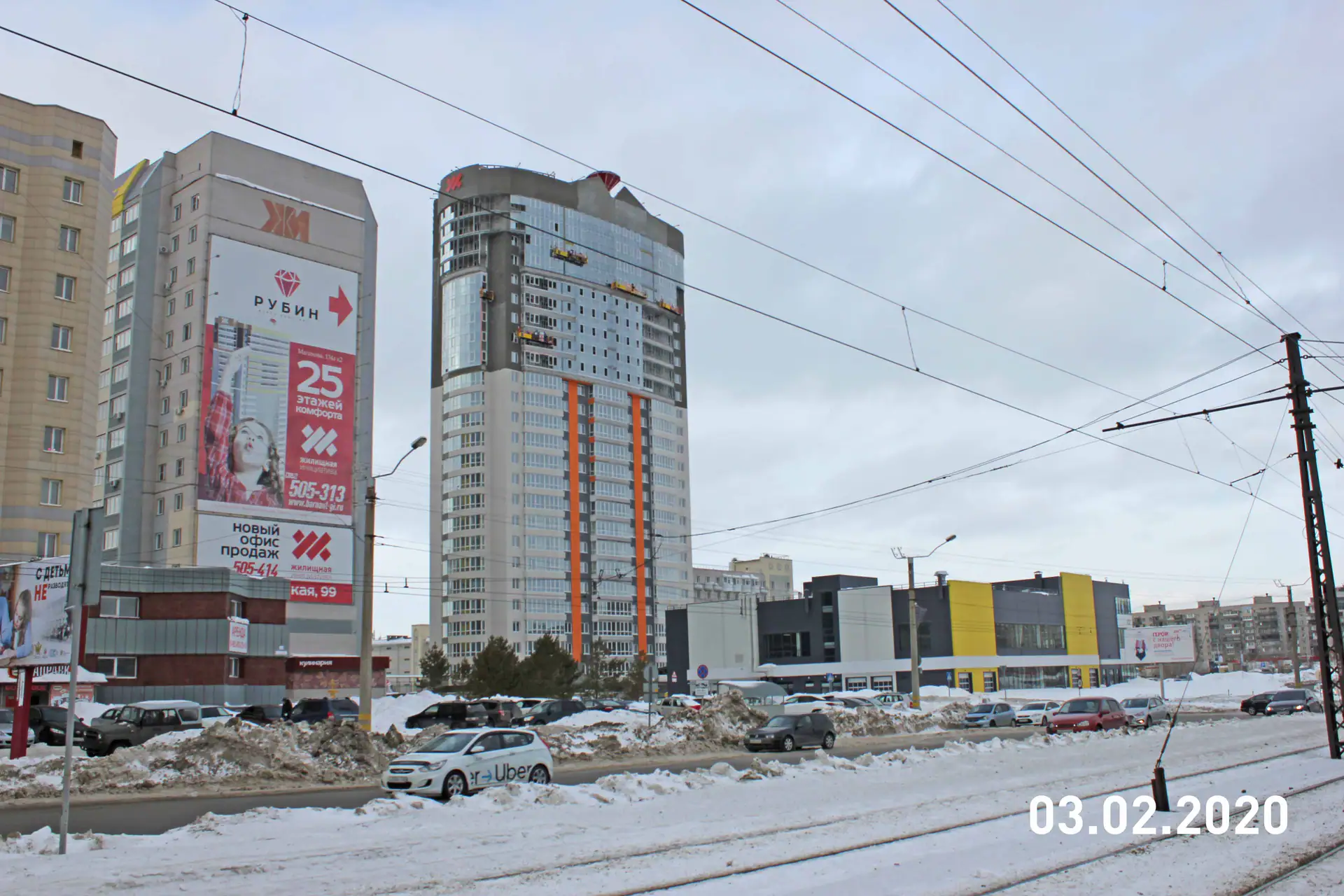

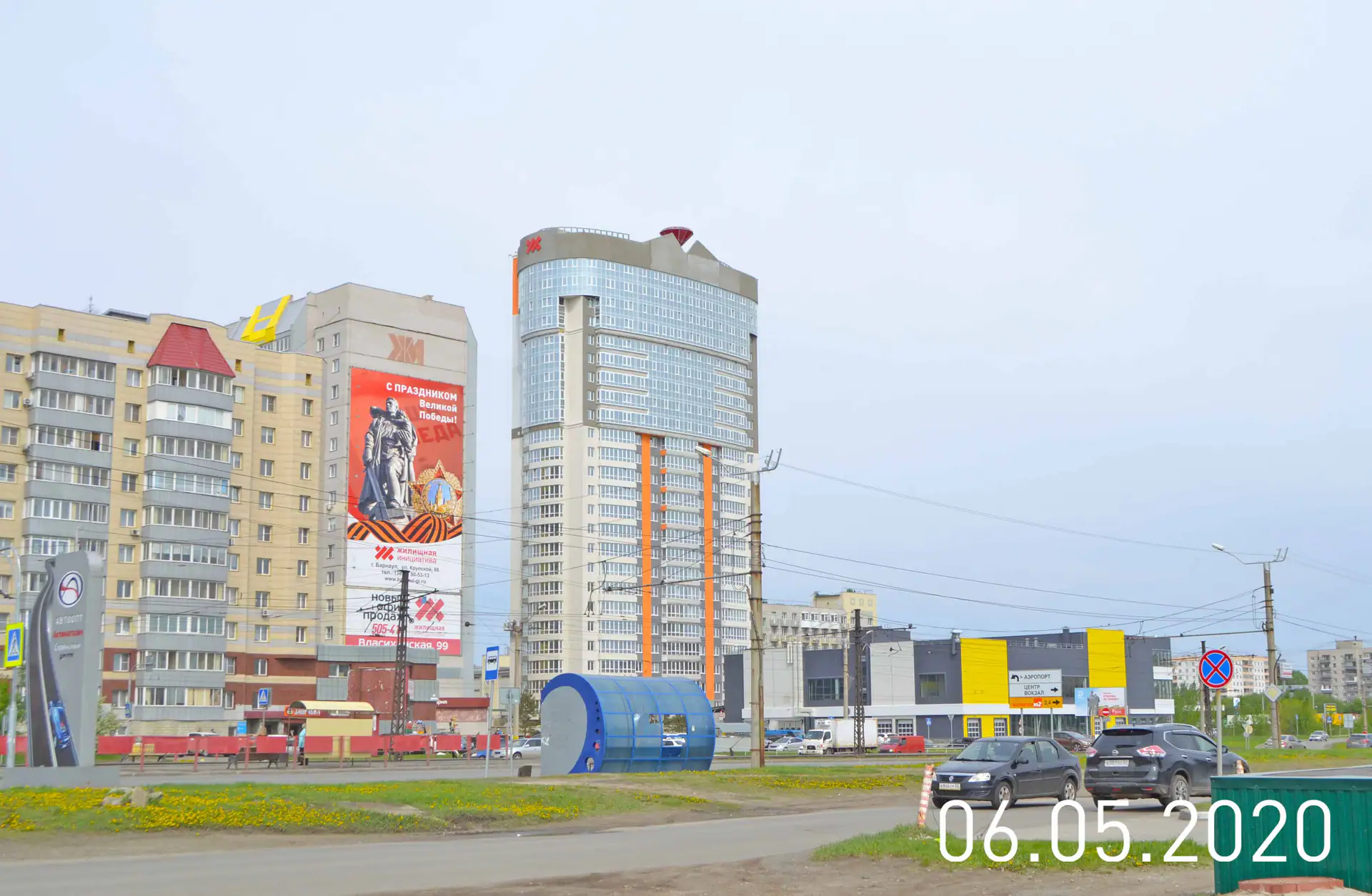

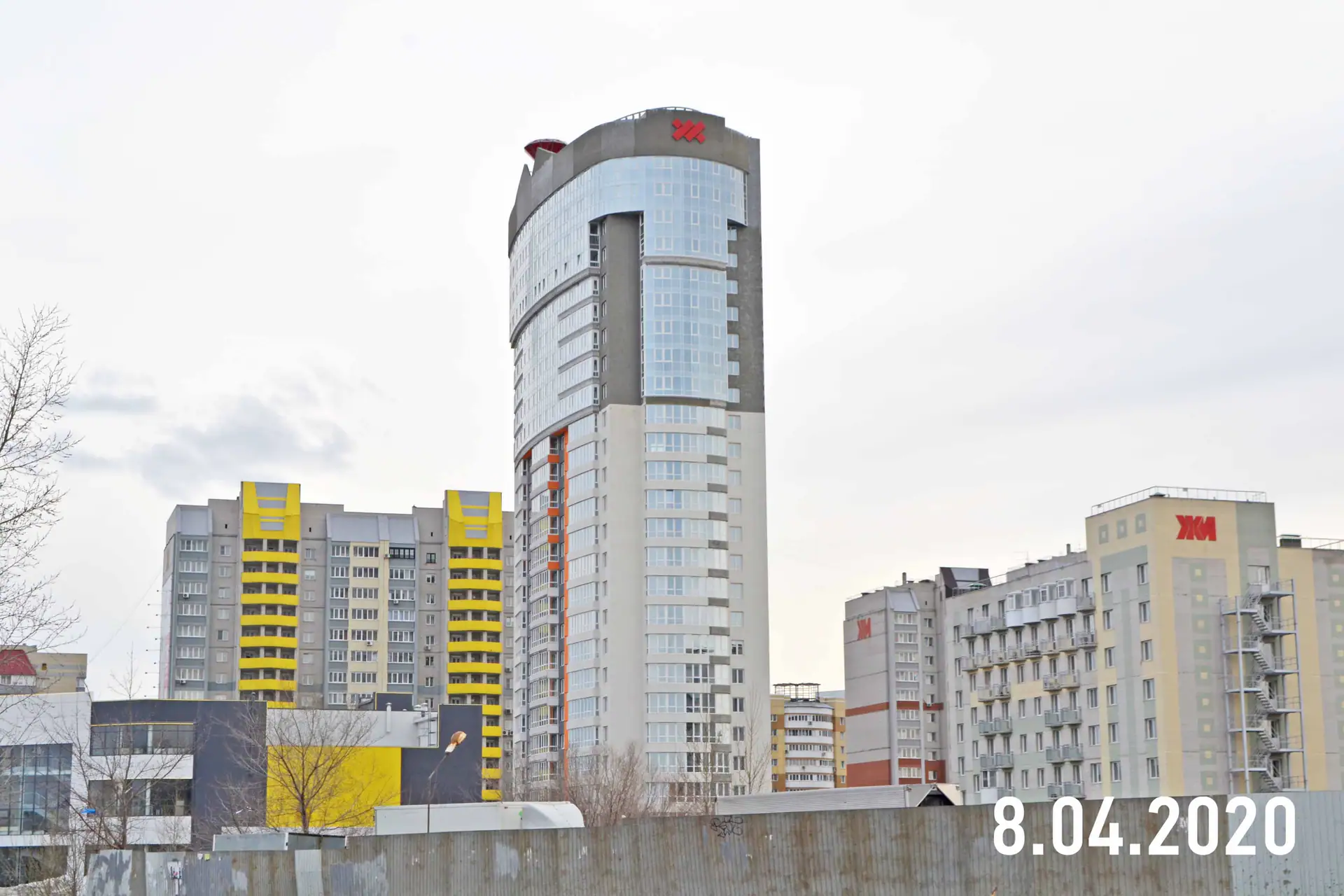

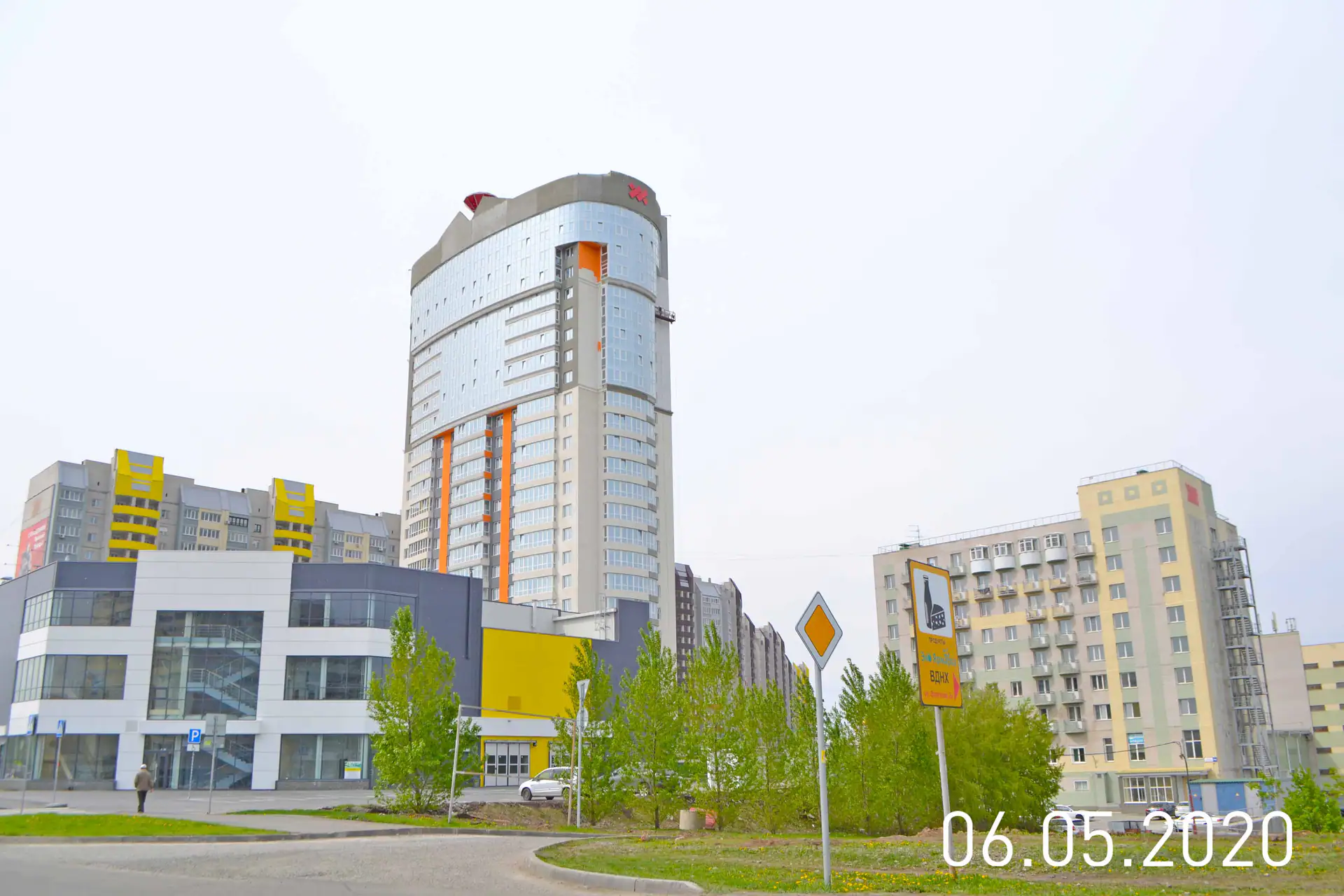

- II кв. 2020Фотоотчёт со стройки

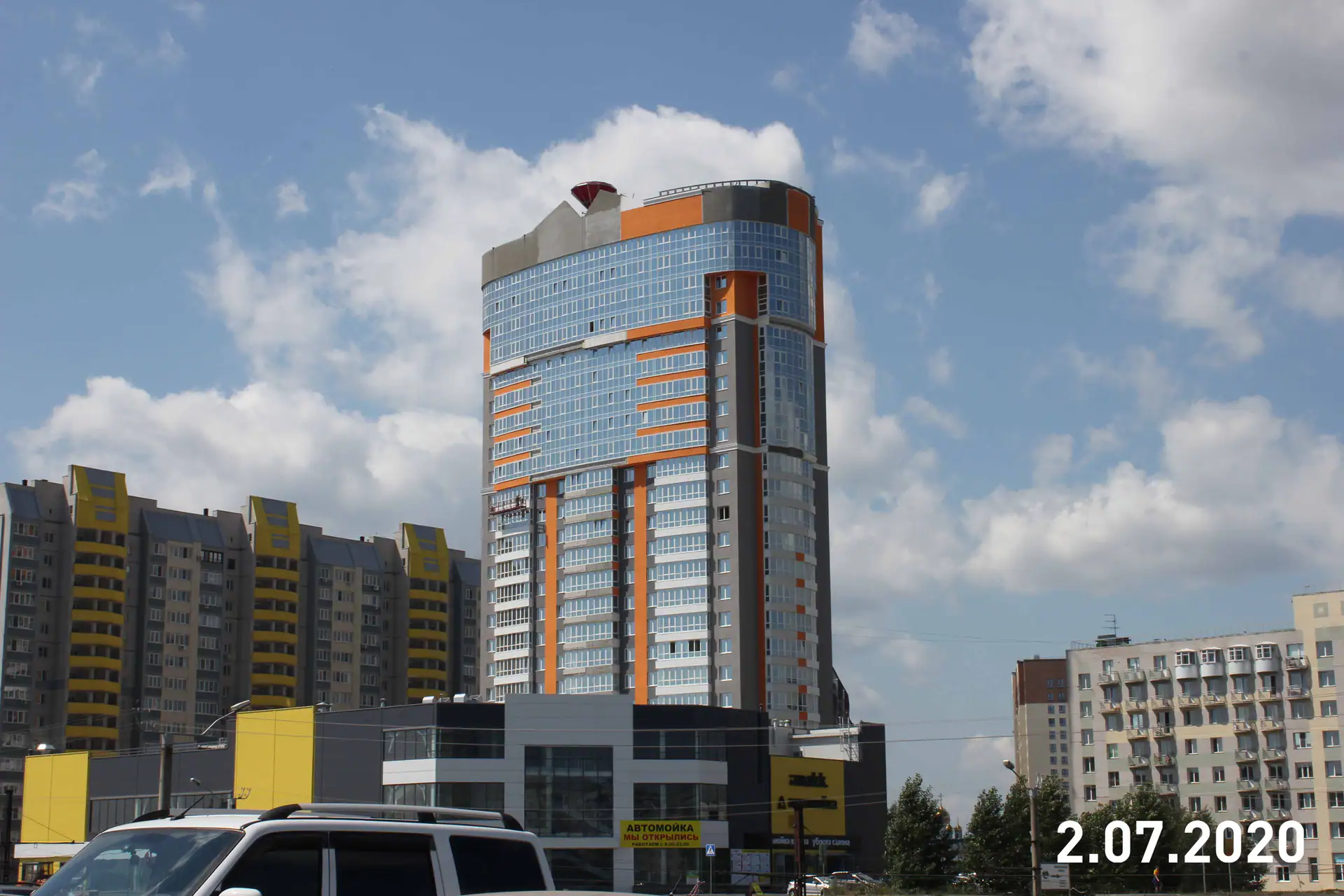

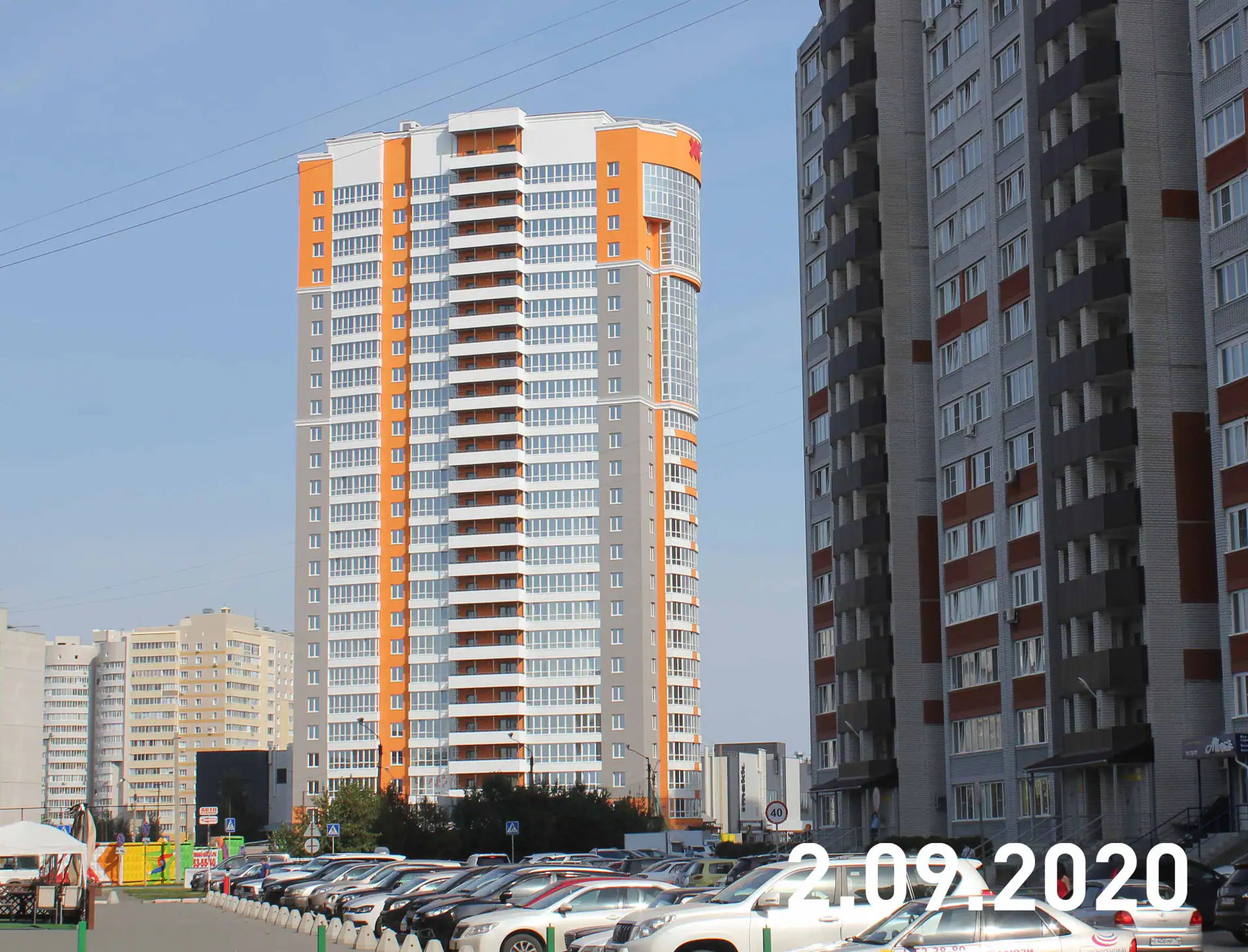

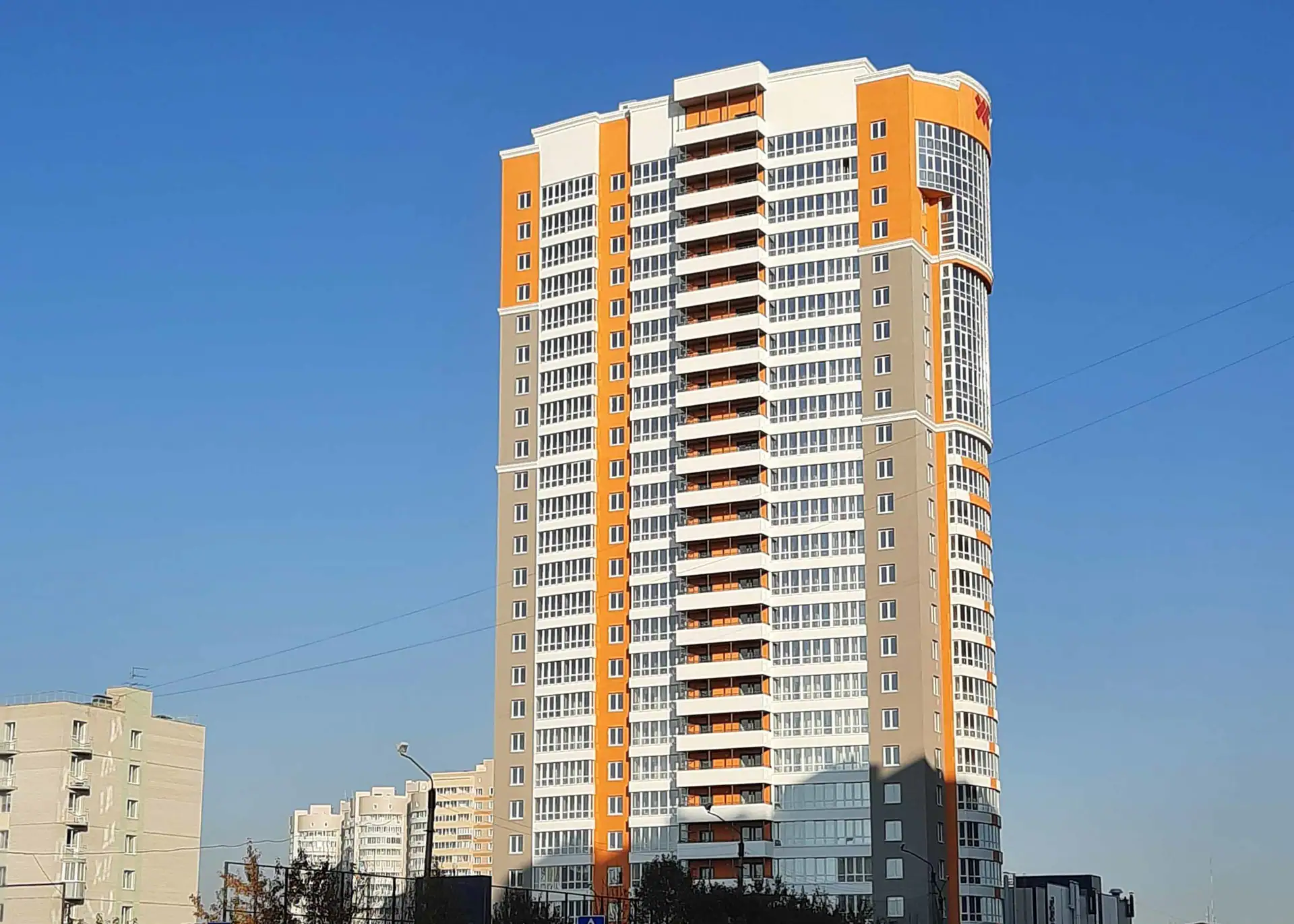

- III кв. 2020Фотоотчёт со стройки

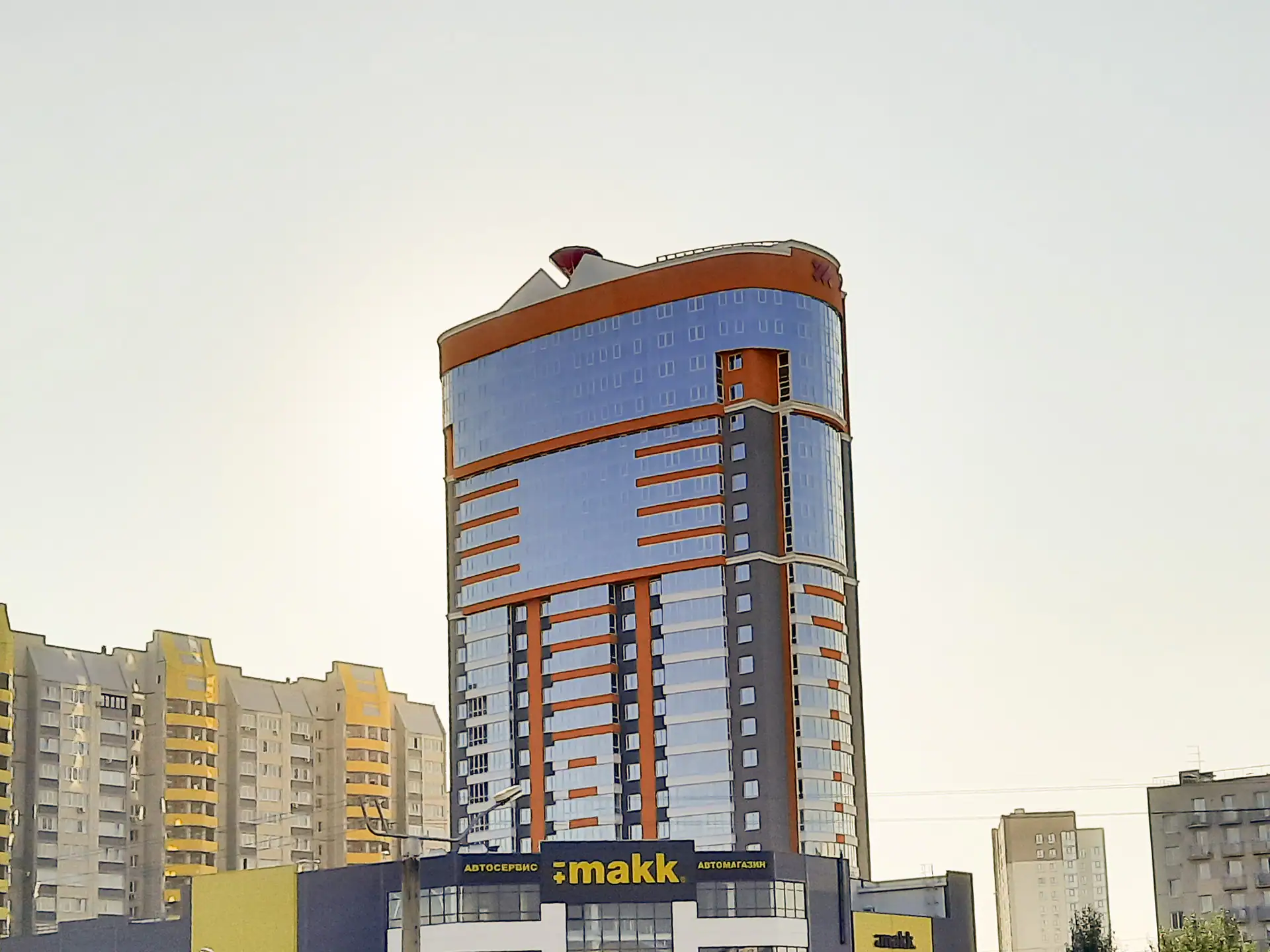

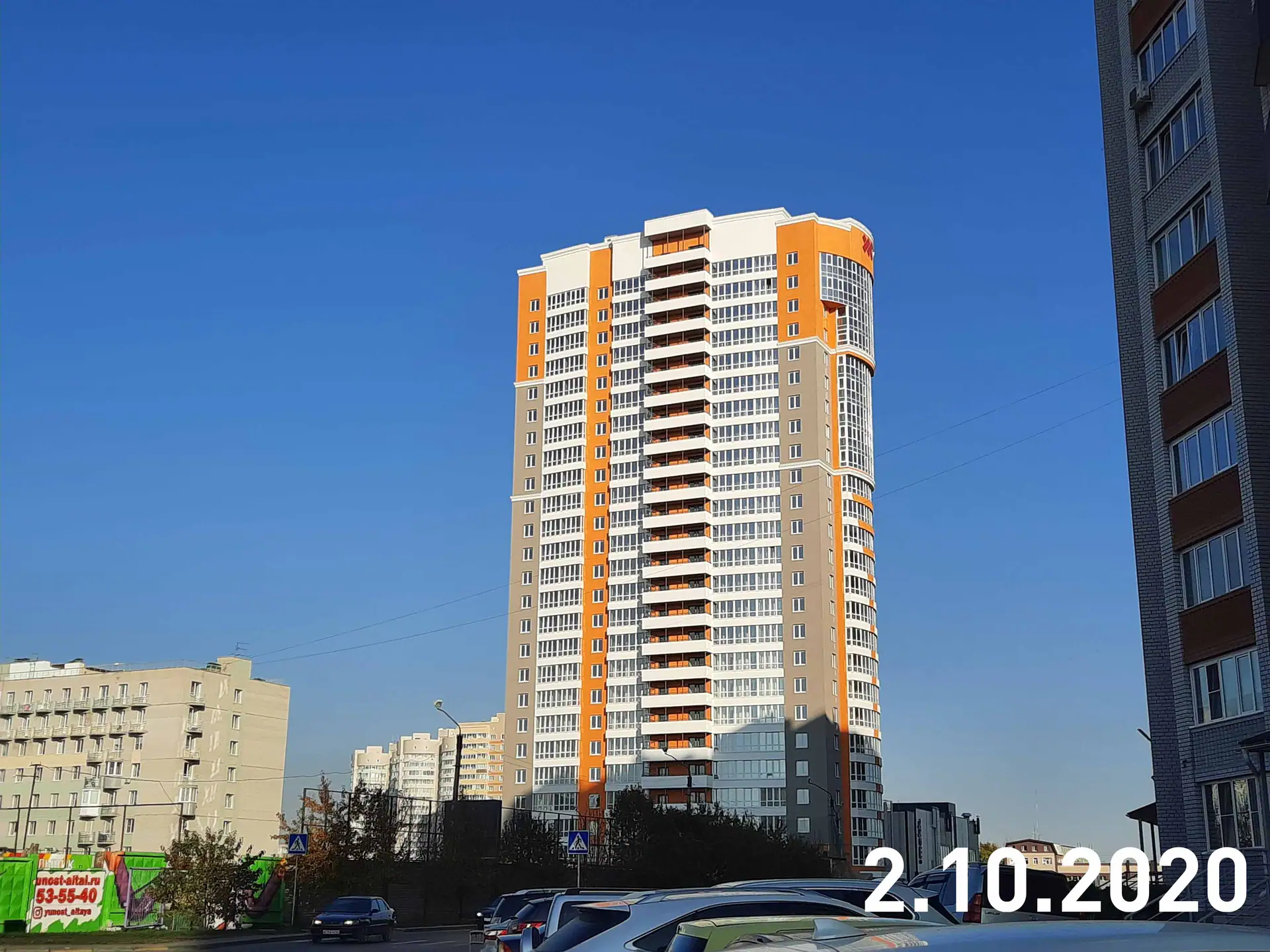

- IV кв. 2020Сдан: Дом 1
- IV кв. 2020Добавлены документы (4)

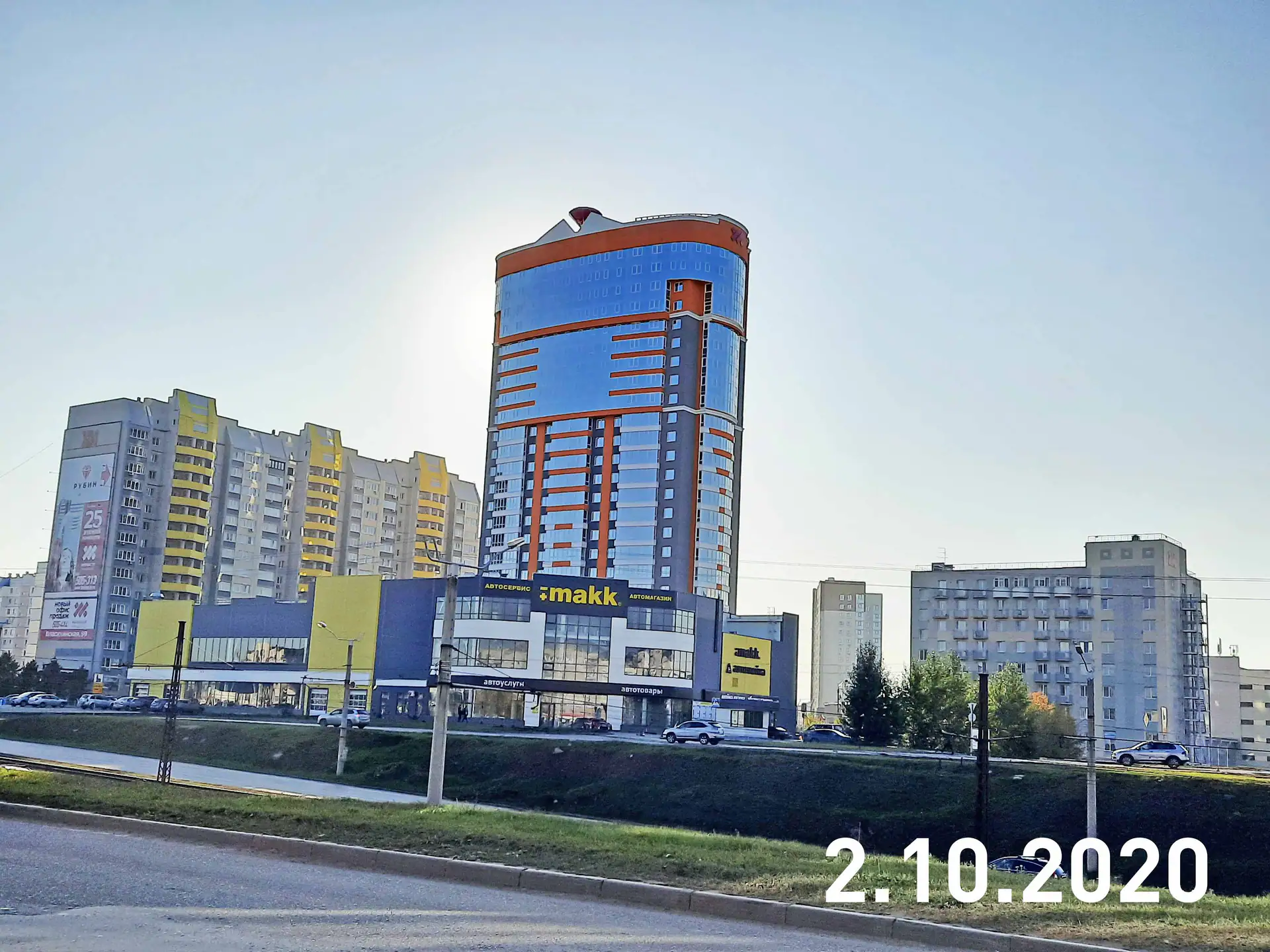

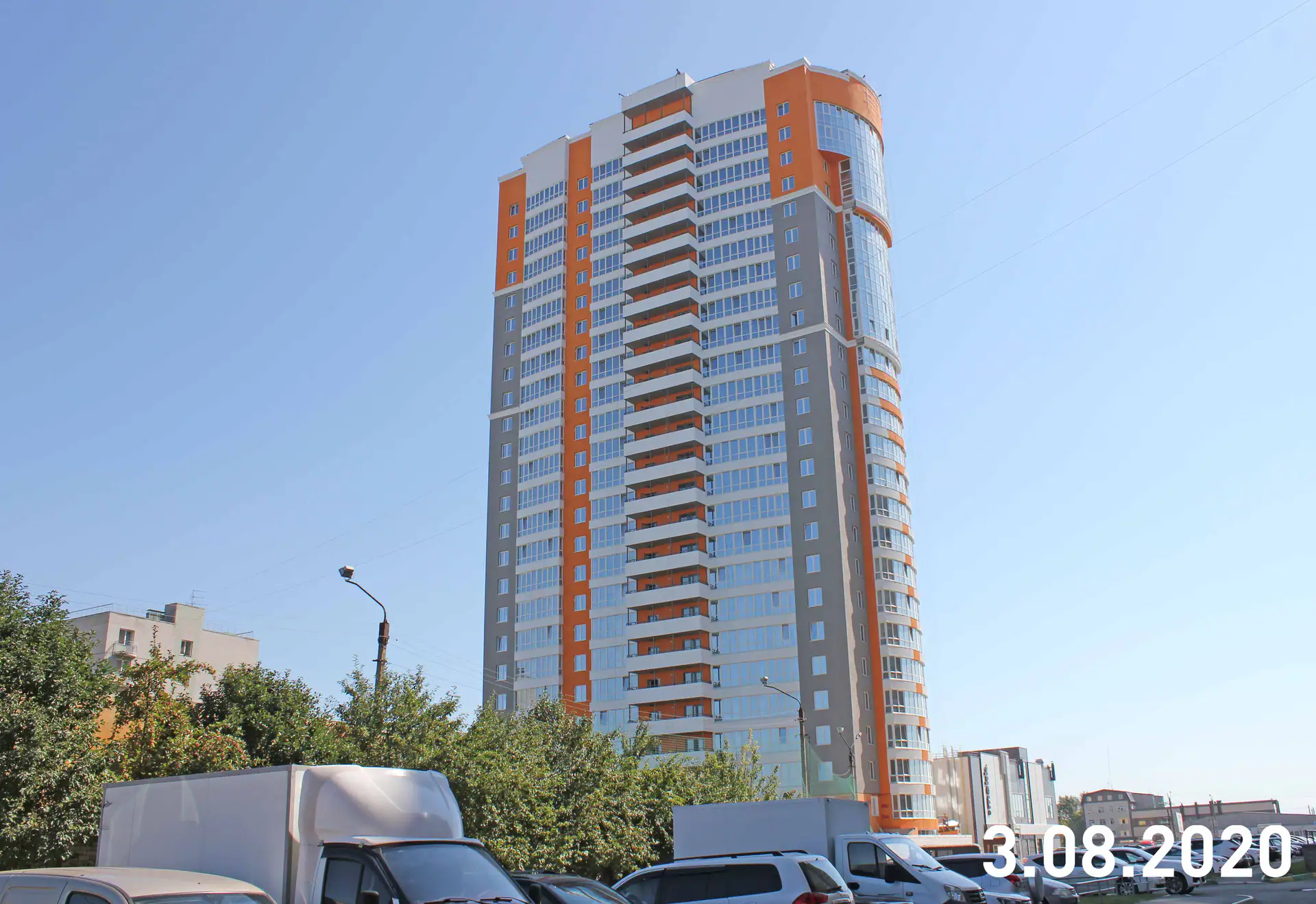

- IV кв. 2020Фотоотчёт со стройки
- I кв. 2023Добавлен документ: Сведения о расчете размера собственных средств и нормативах финансовой устойчивости застройщика
- I кв. 2026Добавлен документ: Аудиторское заключение
- III кв. 2026Добавлен документ: Бухгалтерская отчетность
Фото стройки
Фото хода строительства - из ЕИСЖС и от застройщика. Обновляются по мере поступления.
