Строитсяэконом-класс

ЖК «Смирнова, 94А»

Западное · Город Барнаул, Улица Смирнова, д. 94А

4.0

Ход строительства

В стадии строительства · срок сдачи: II кв. 2027.

Хронология

  1. IV кв. 2018
    Добавлен документ: Информация о выданных заключениях о соответствии застройщика и проектной декларации требованиям 214-ФЗ № 52

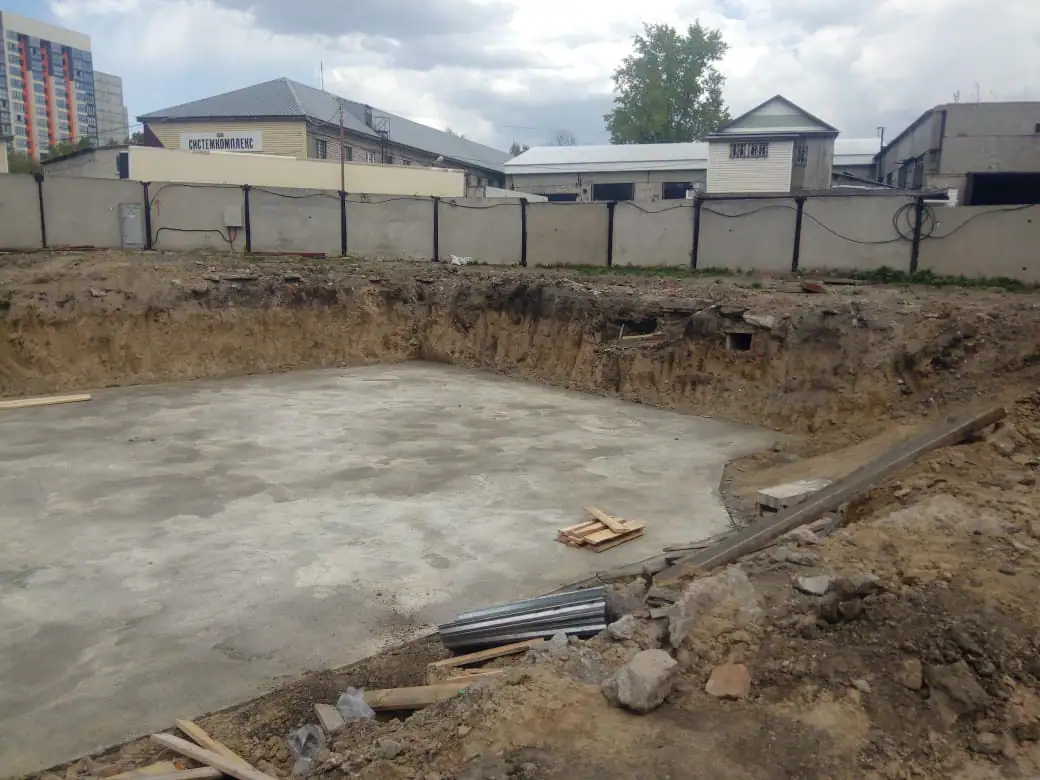

  2. I кв. 2019

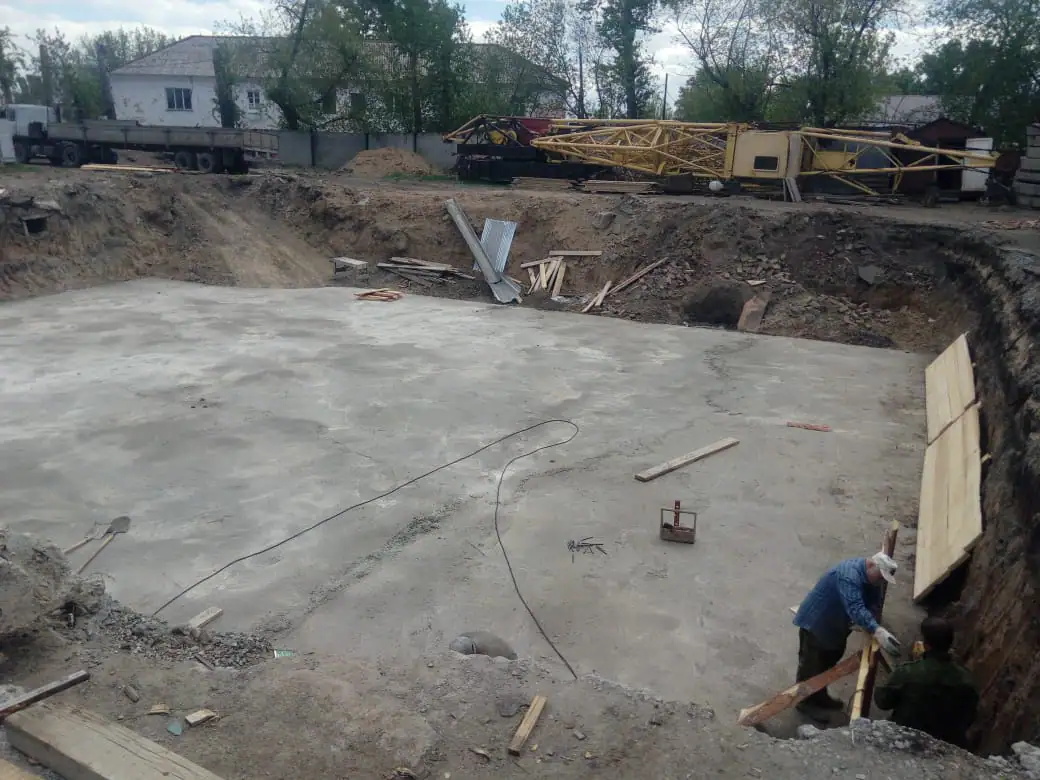

    Фотоотчёт со стройки

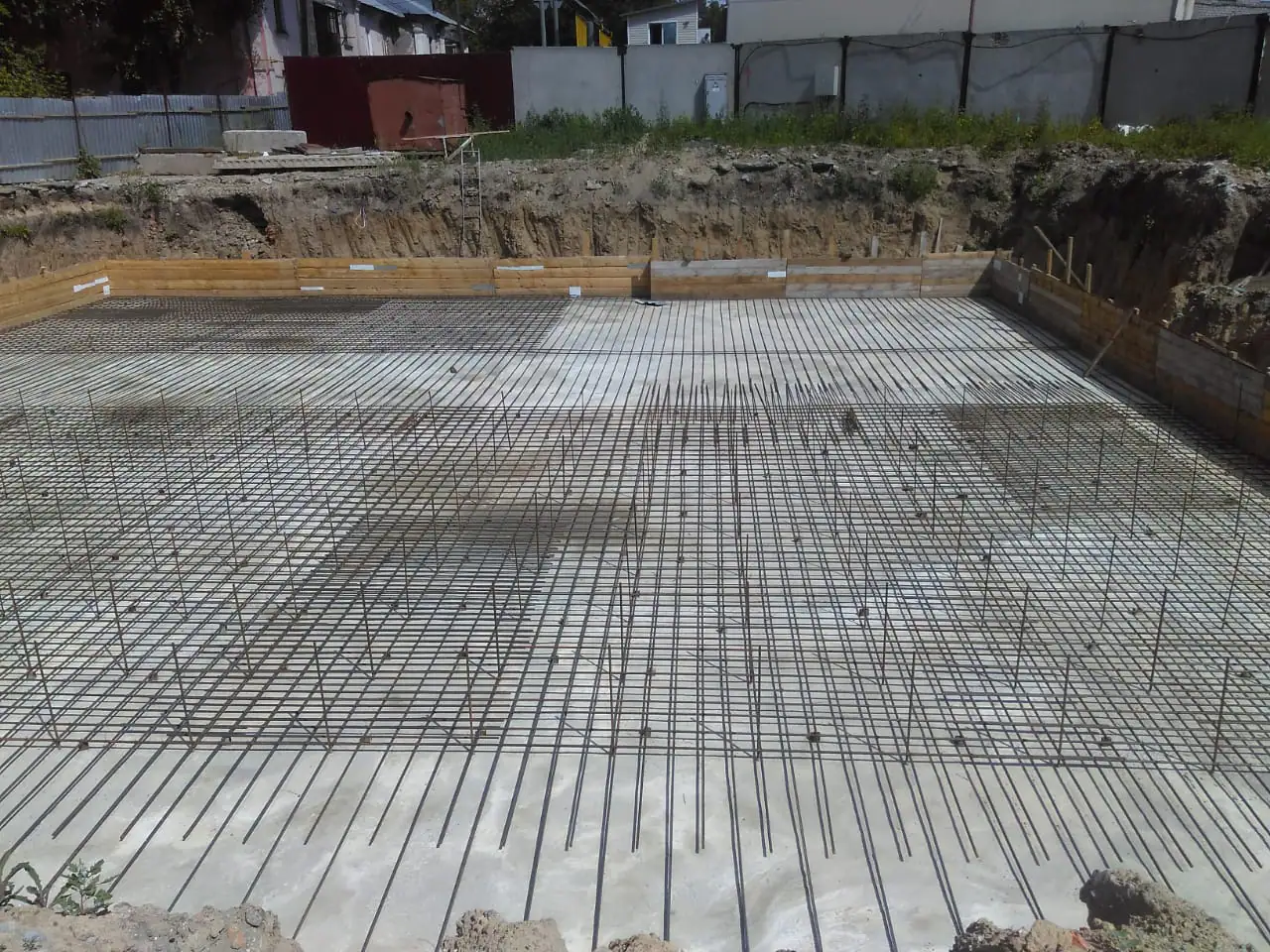

  3. II кв. 2019
    Добавлен документ: Извещение о начале строительства

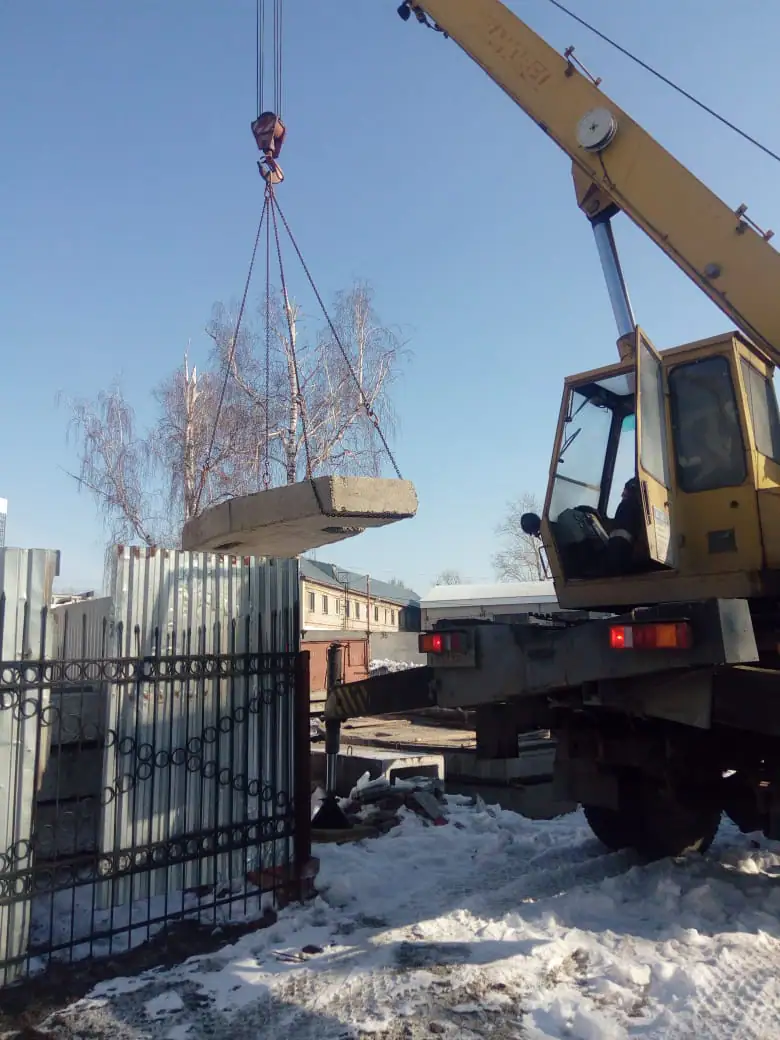

  4. II кв. 2019
    Фотоотчёт со стройки

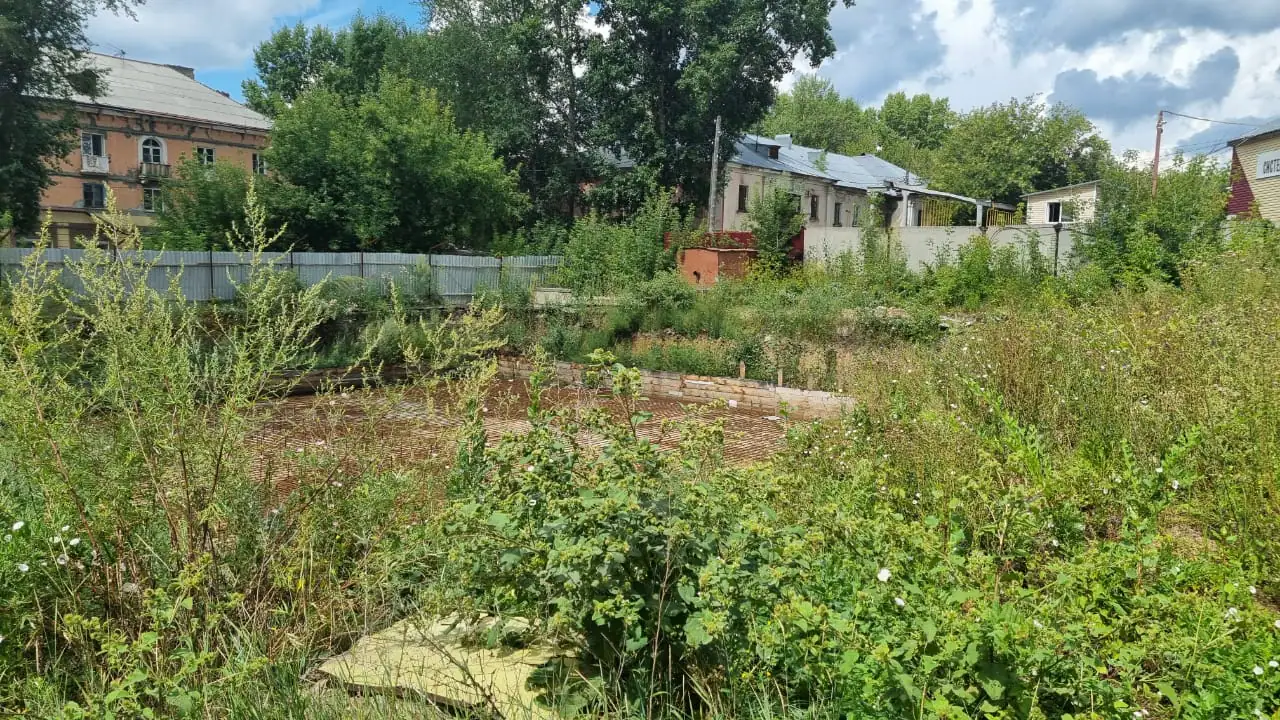

  5. III кв. 2019
    Фотоотчёт со стройки

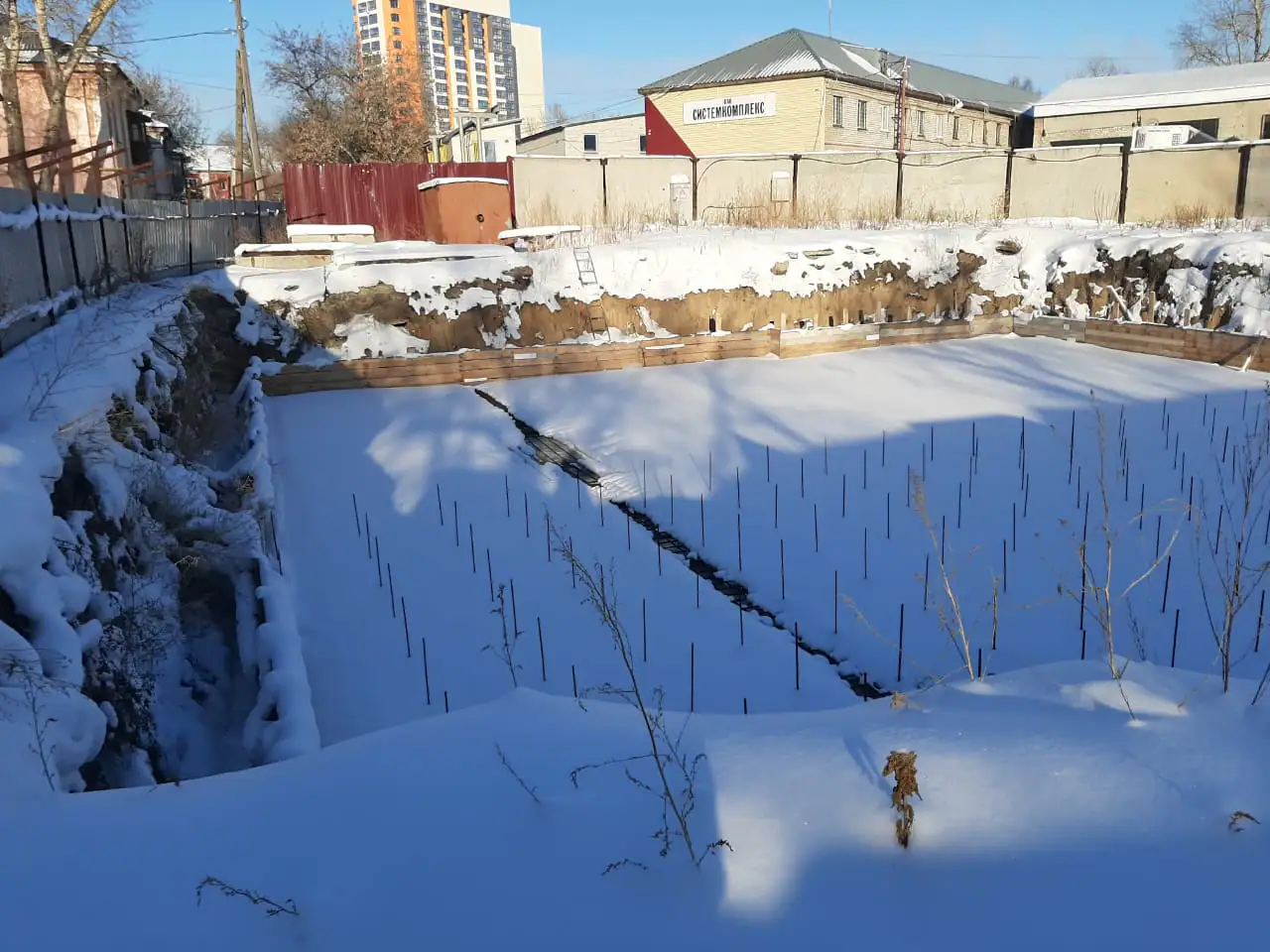

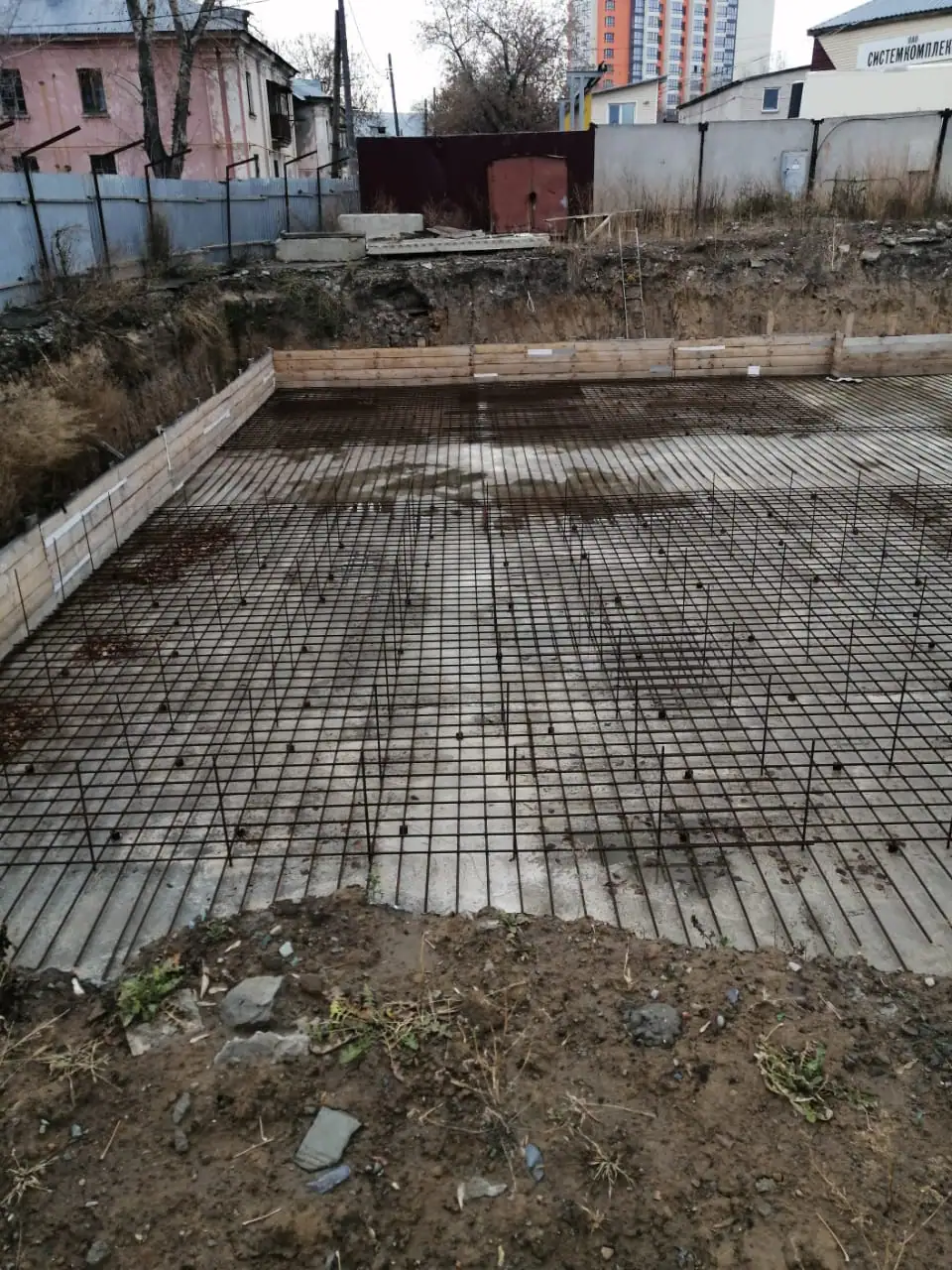

  6. IV кв. 2019
    Добавлен документ: Заключение о степени готовности № 22-RU22302000-168-2018

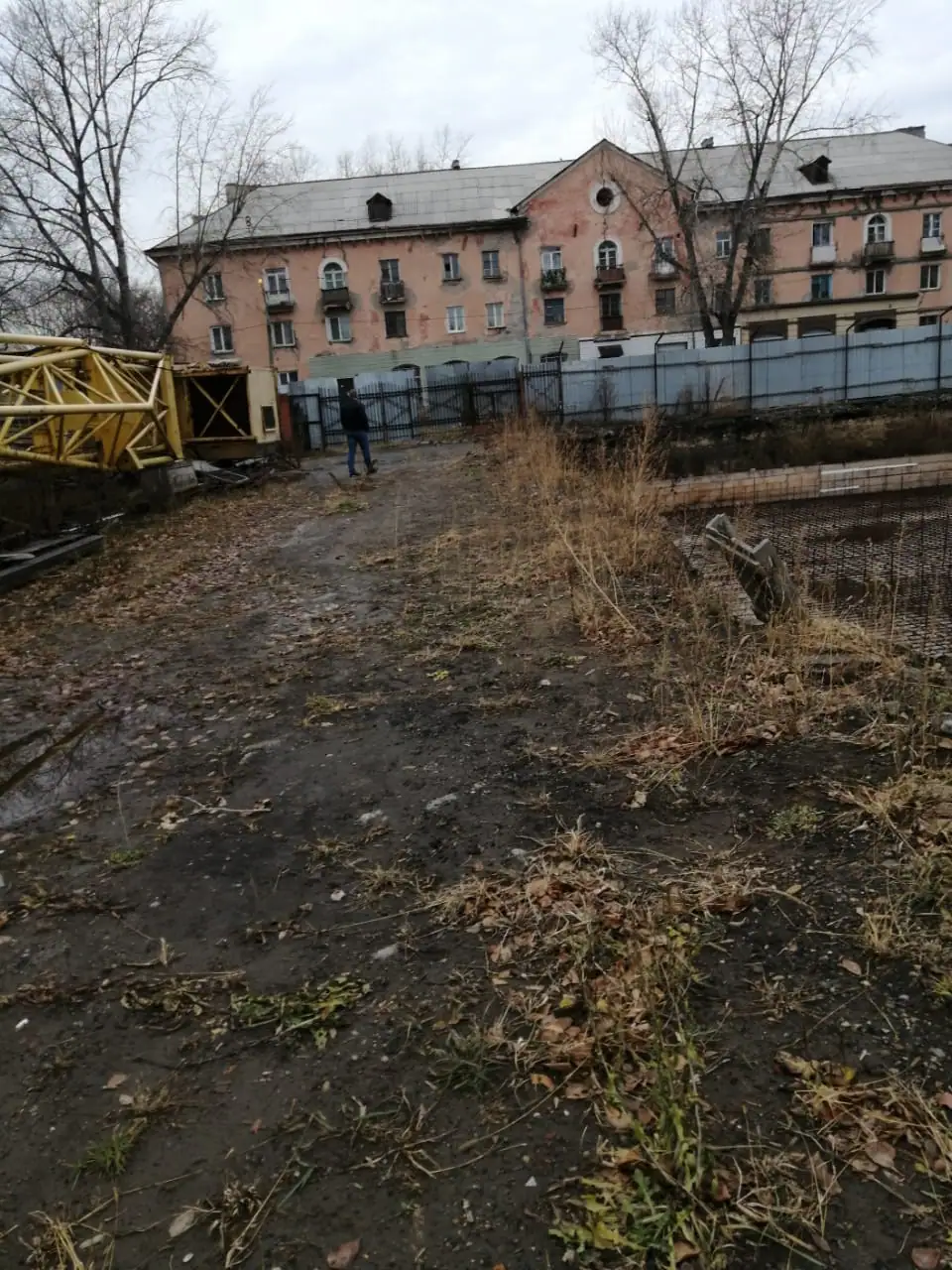

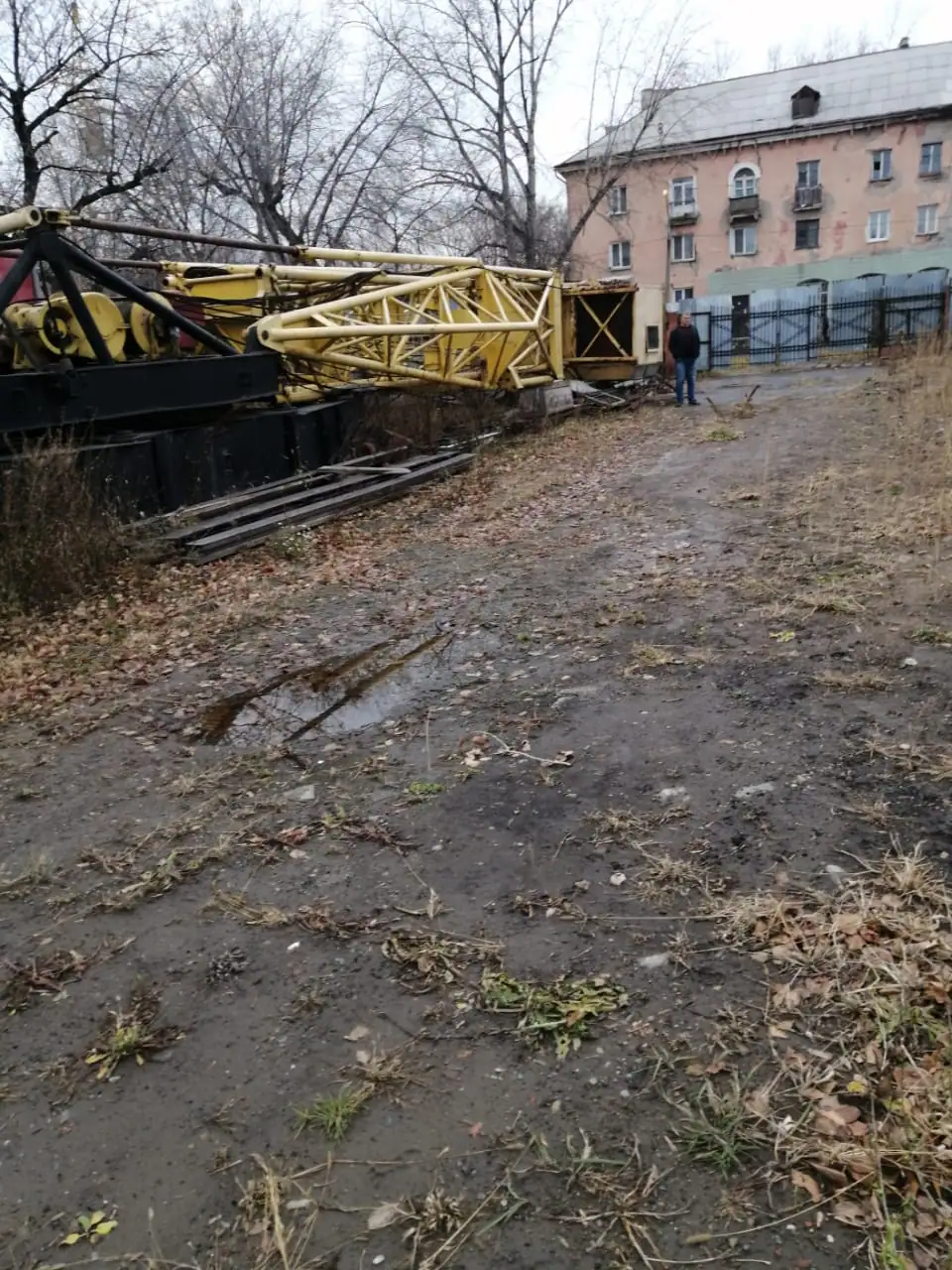

  7. IV кв. 2019
    Фотоотчёт со стройки
  8. I кв. 2020

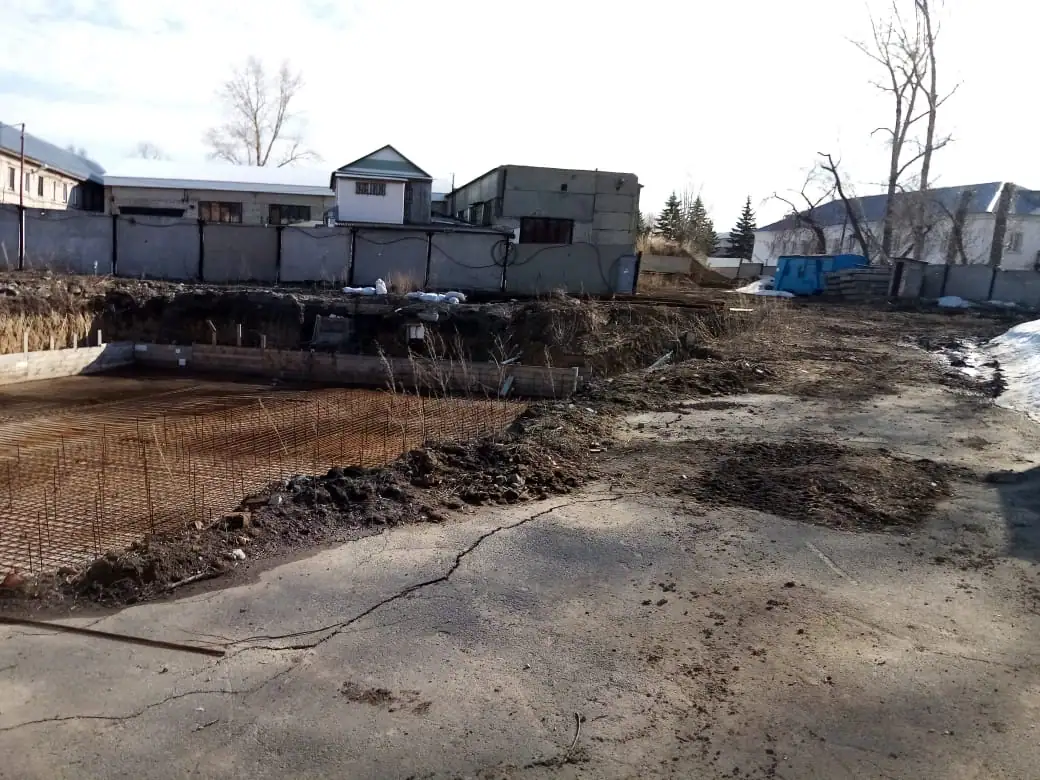

    Фотоотчёт со стройки
  9. II кв. 2020
    Добавлен документ: Сведения об уплате застройщиком обязательных отчислений

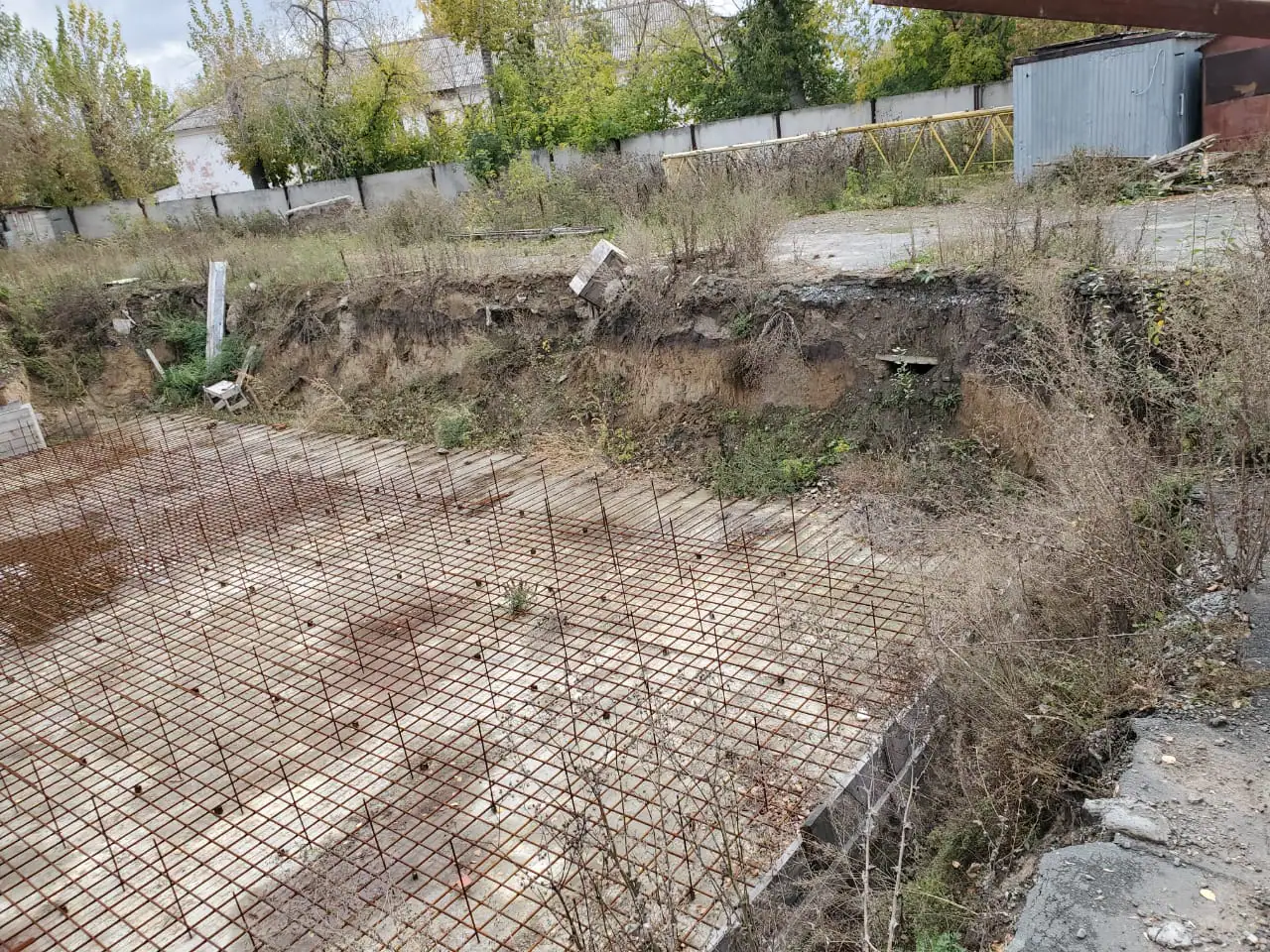

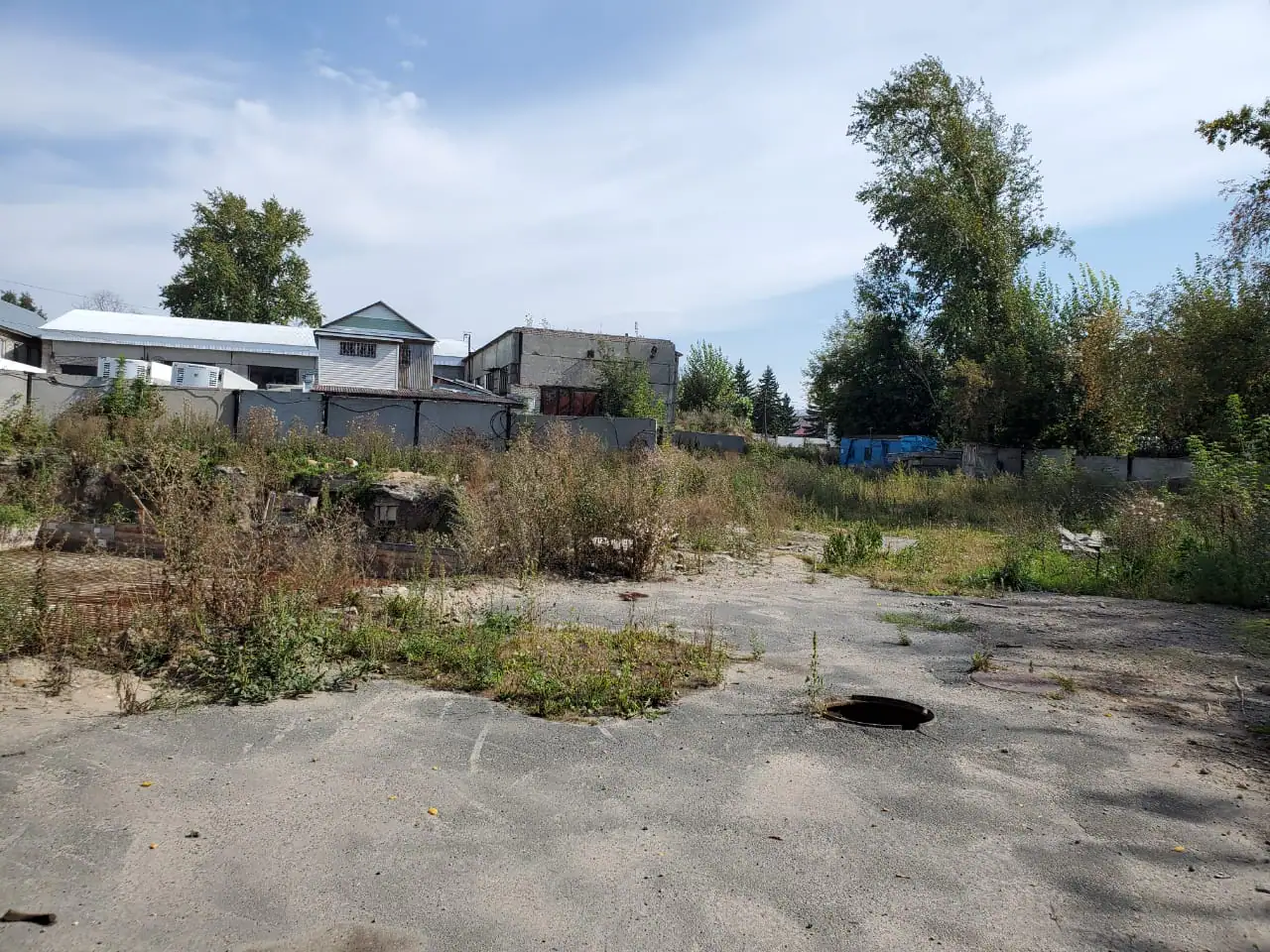

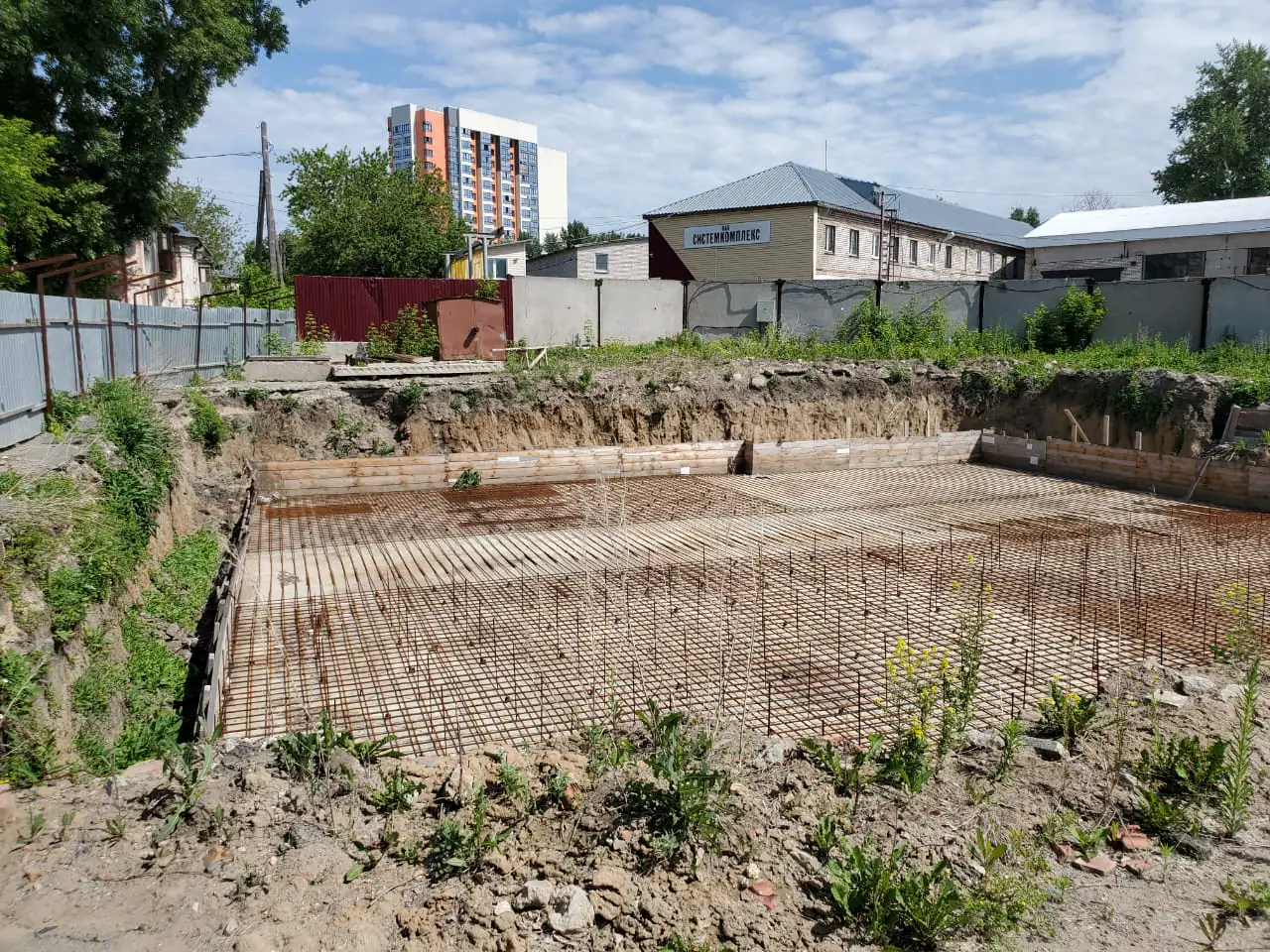

  10. II кв. 2020
    Фотоотчёт со стройки

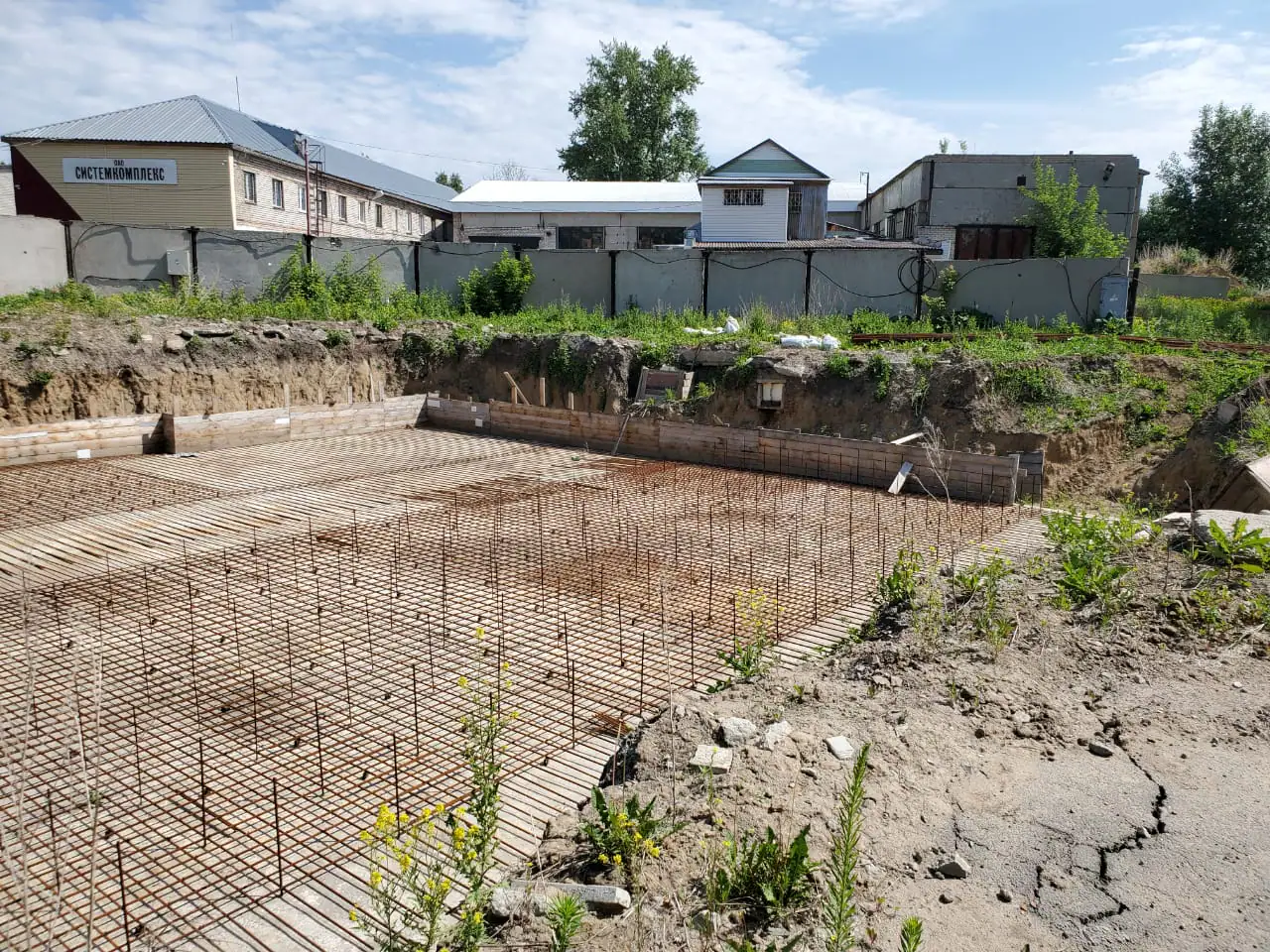

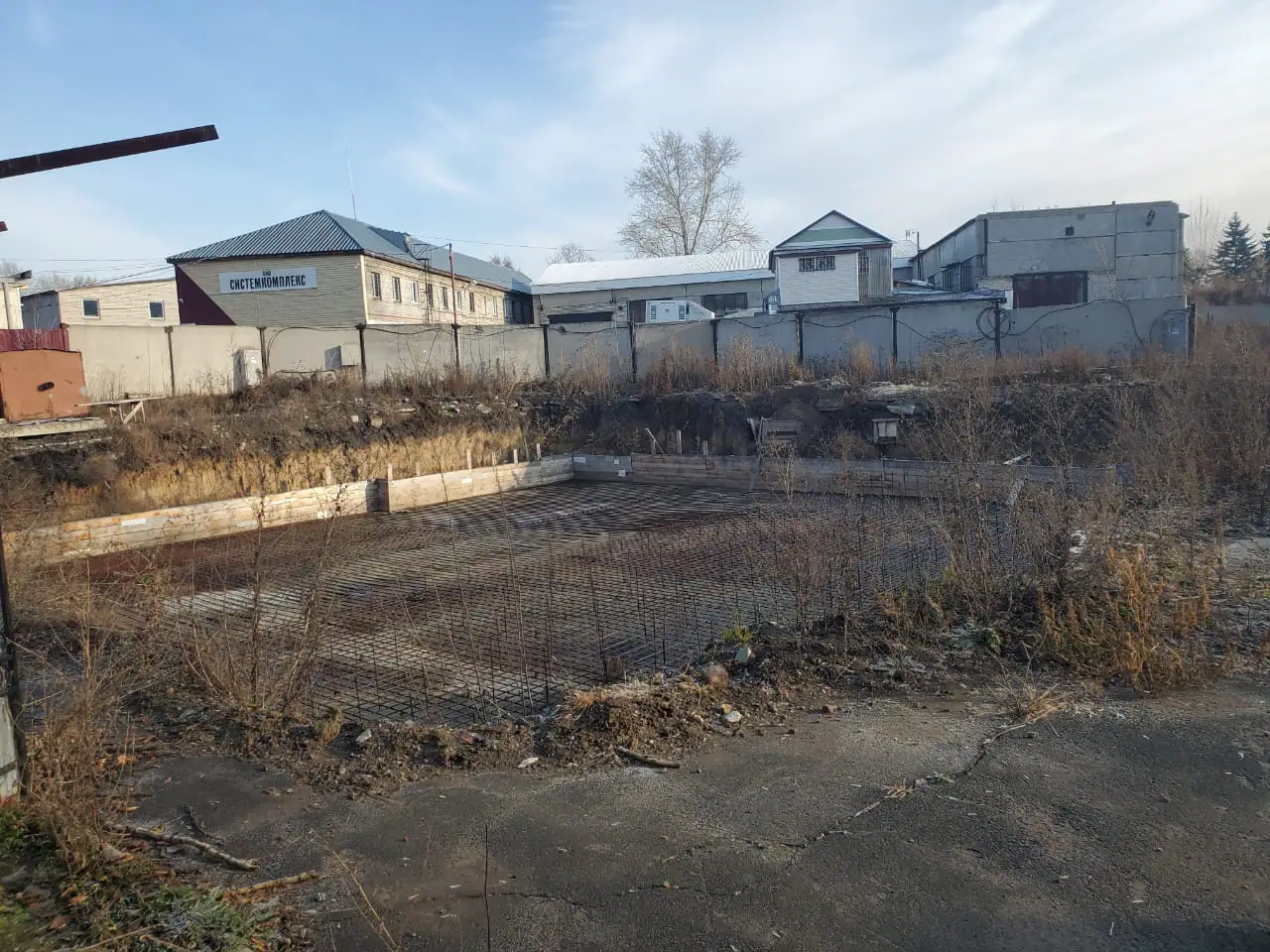

  11. III кв. 2020
    Фотоотчёт со стройки

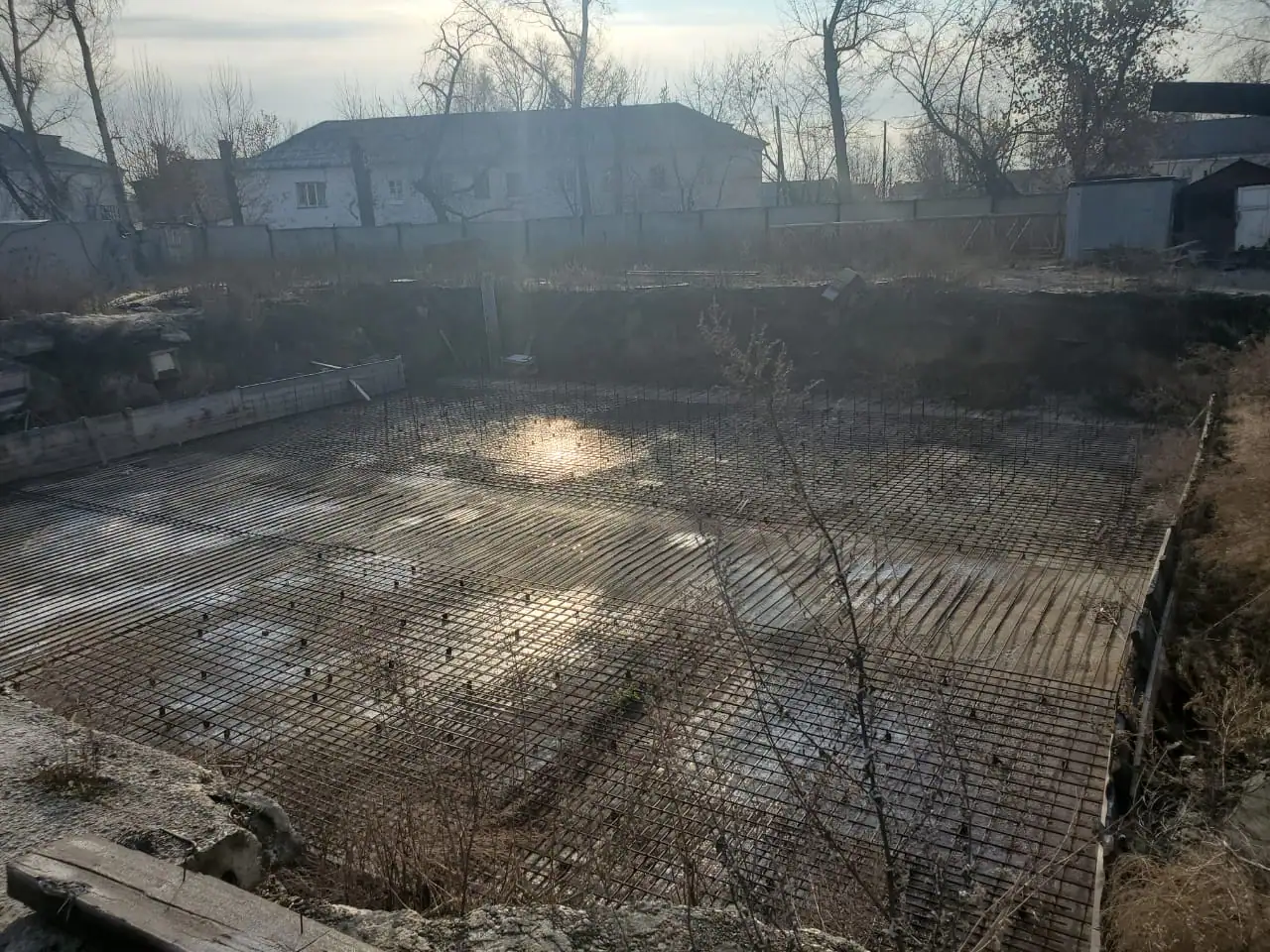

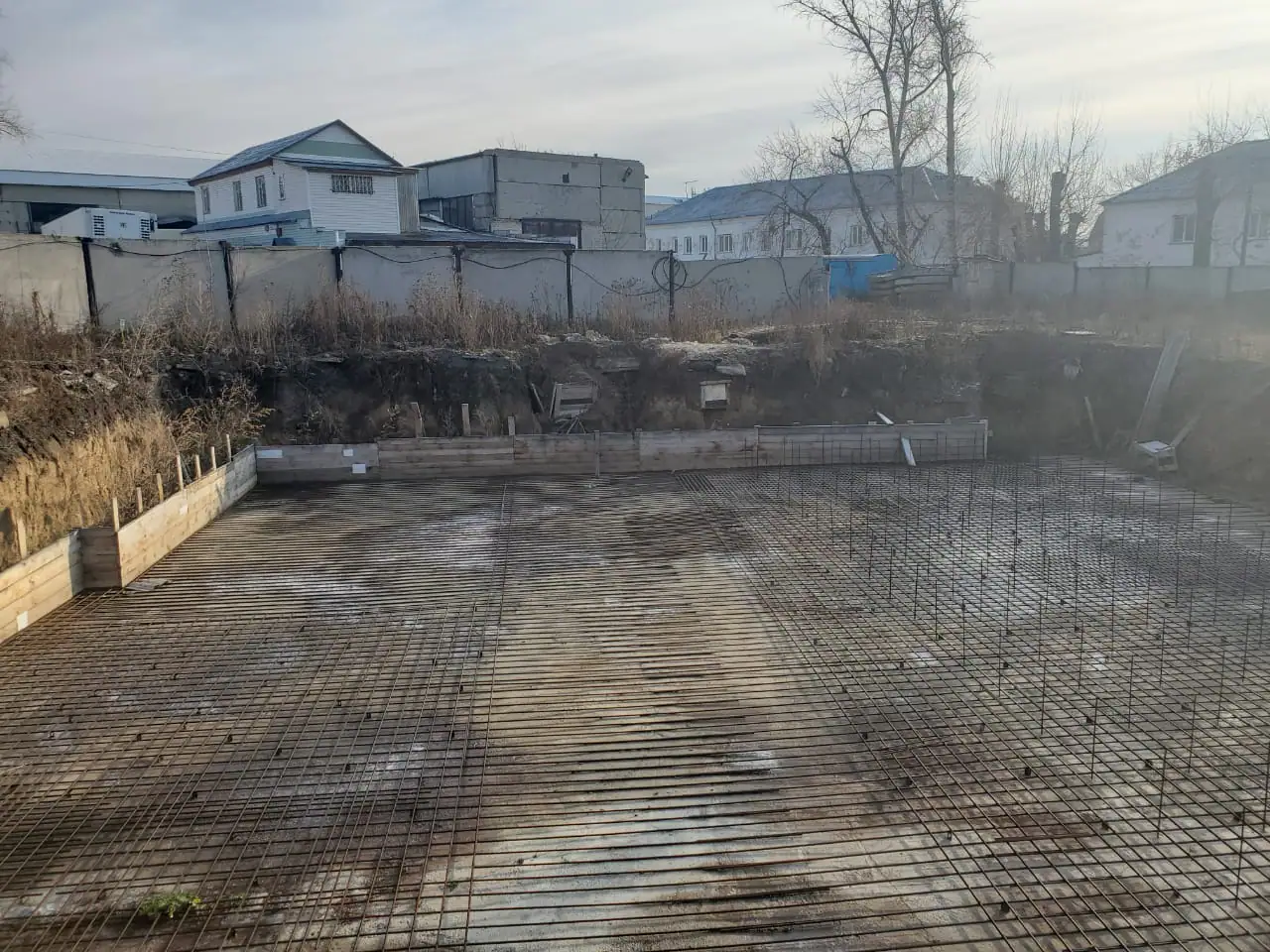

  12. IV кв. 2020
    Фотоотчёт со стройки

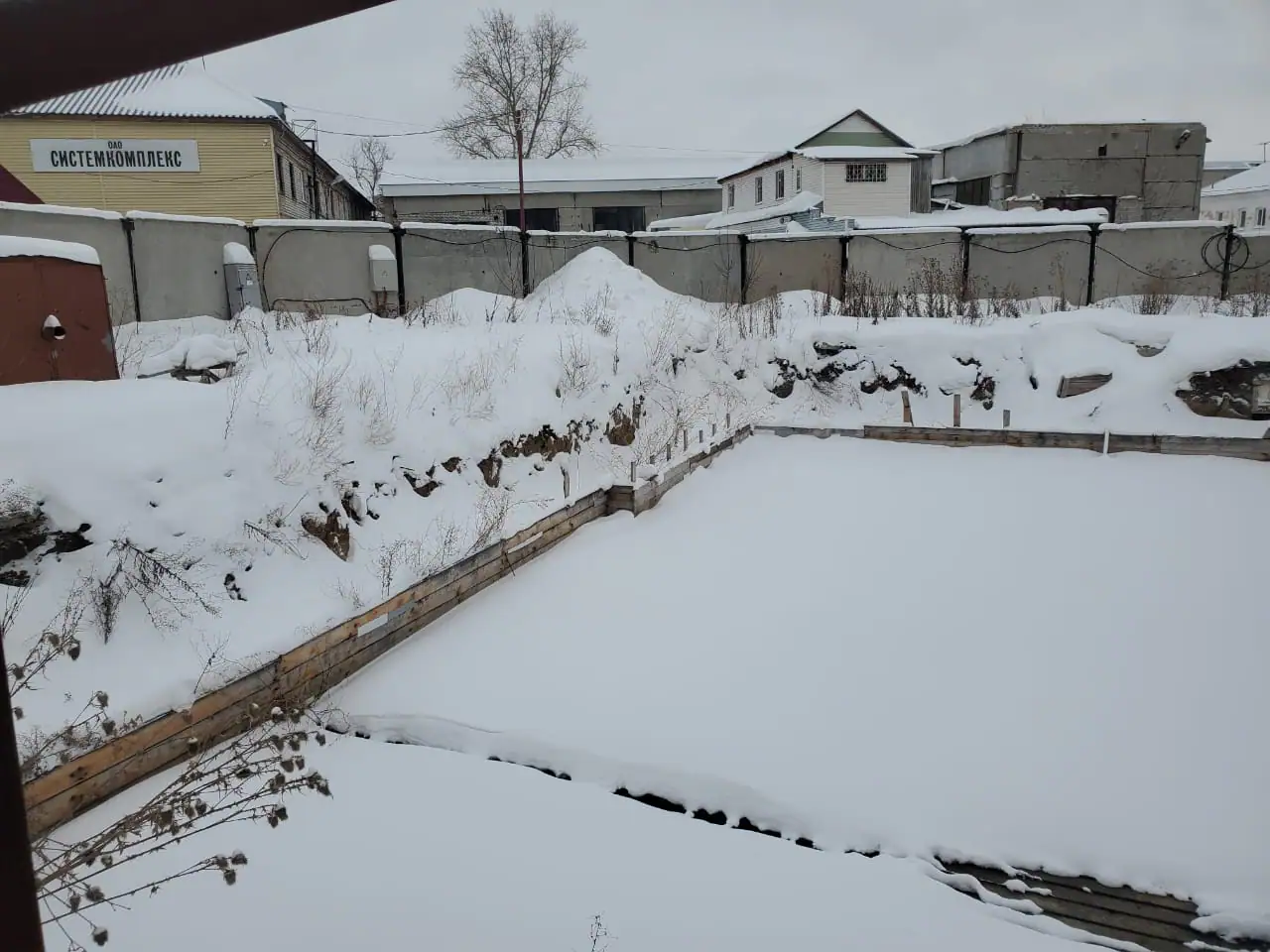

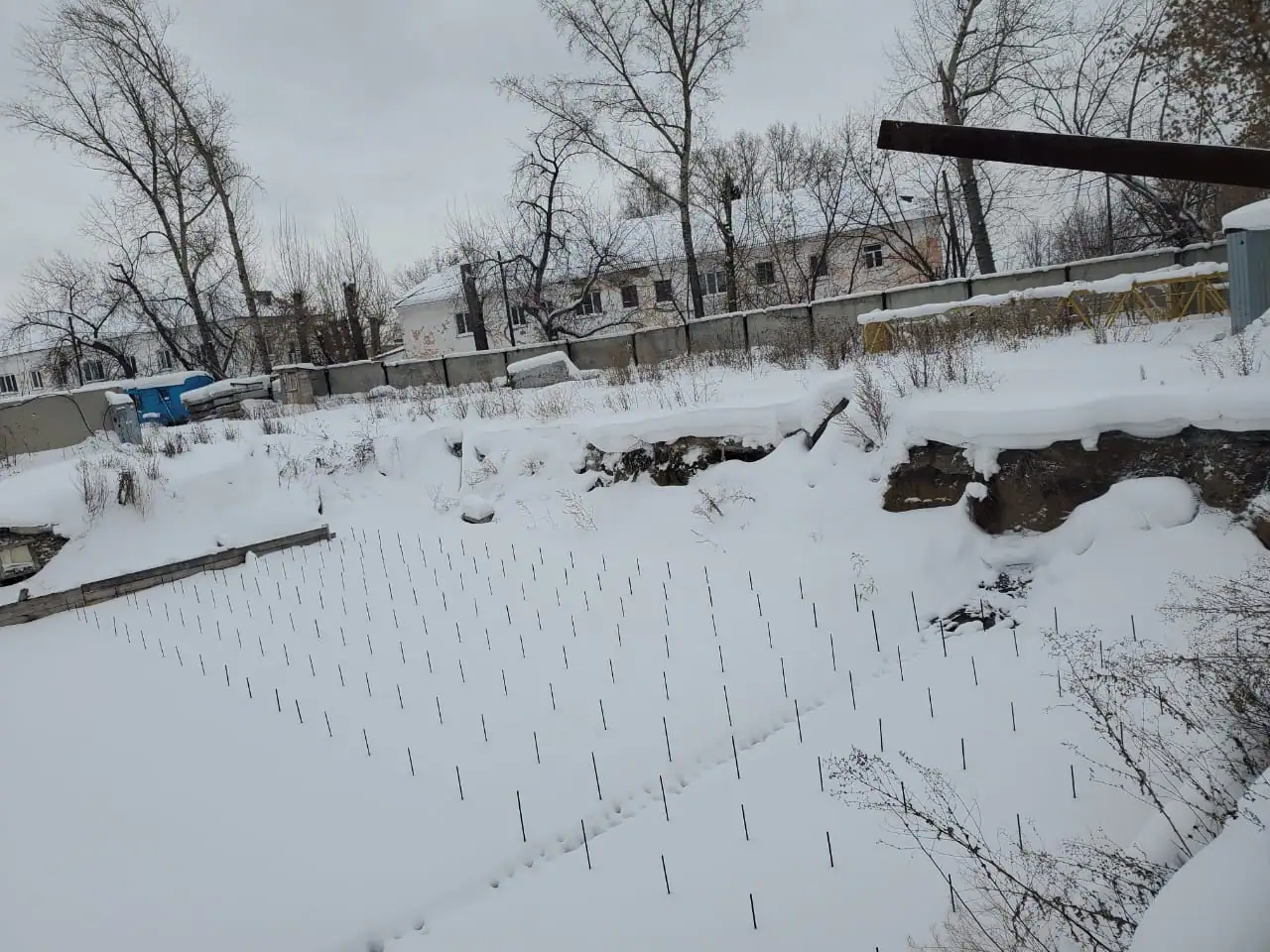

  13. I кв. 2021
    Фотоотчёт со стройки

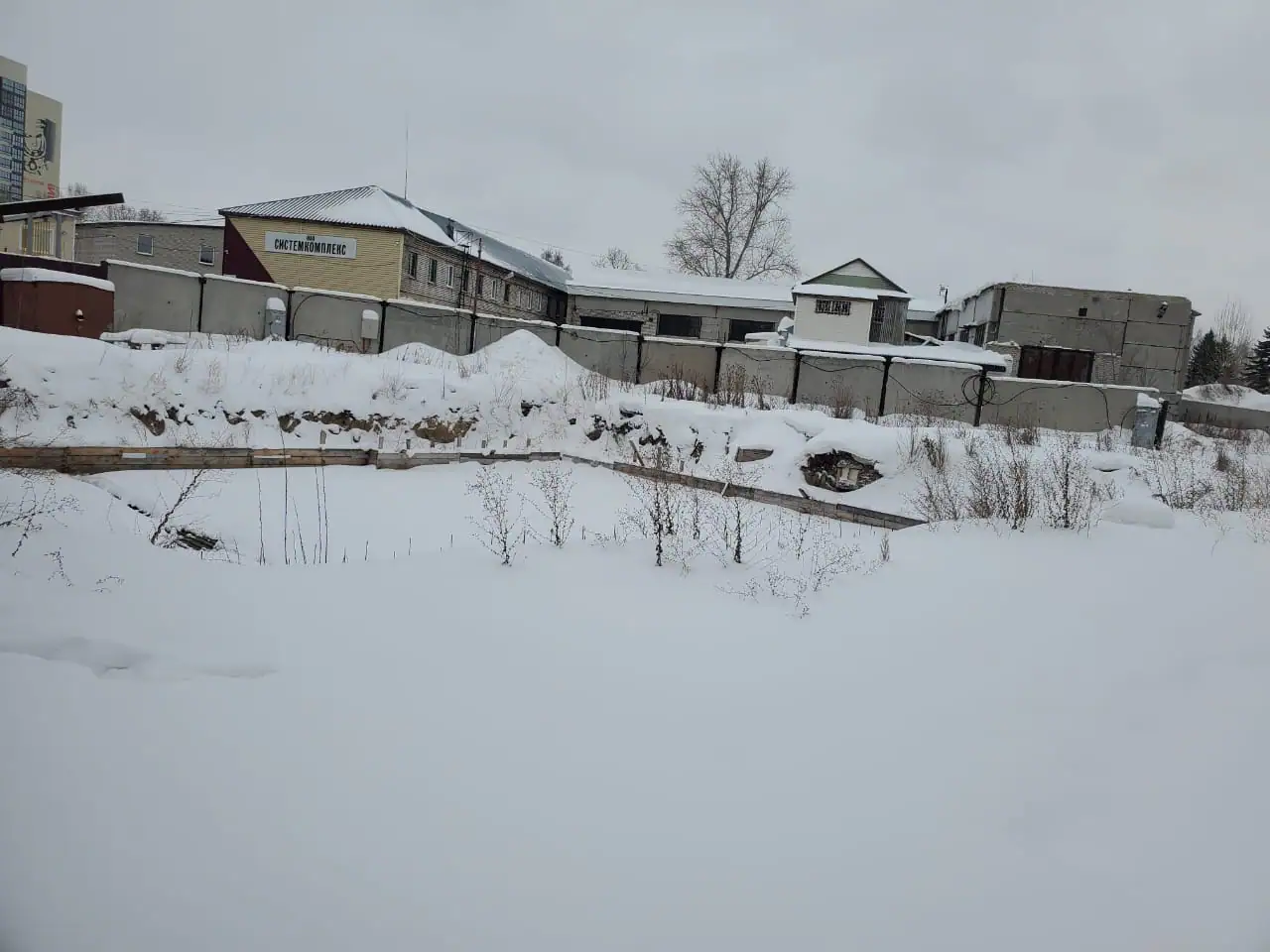

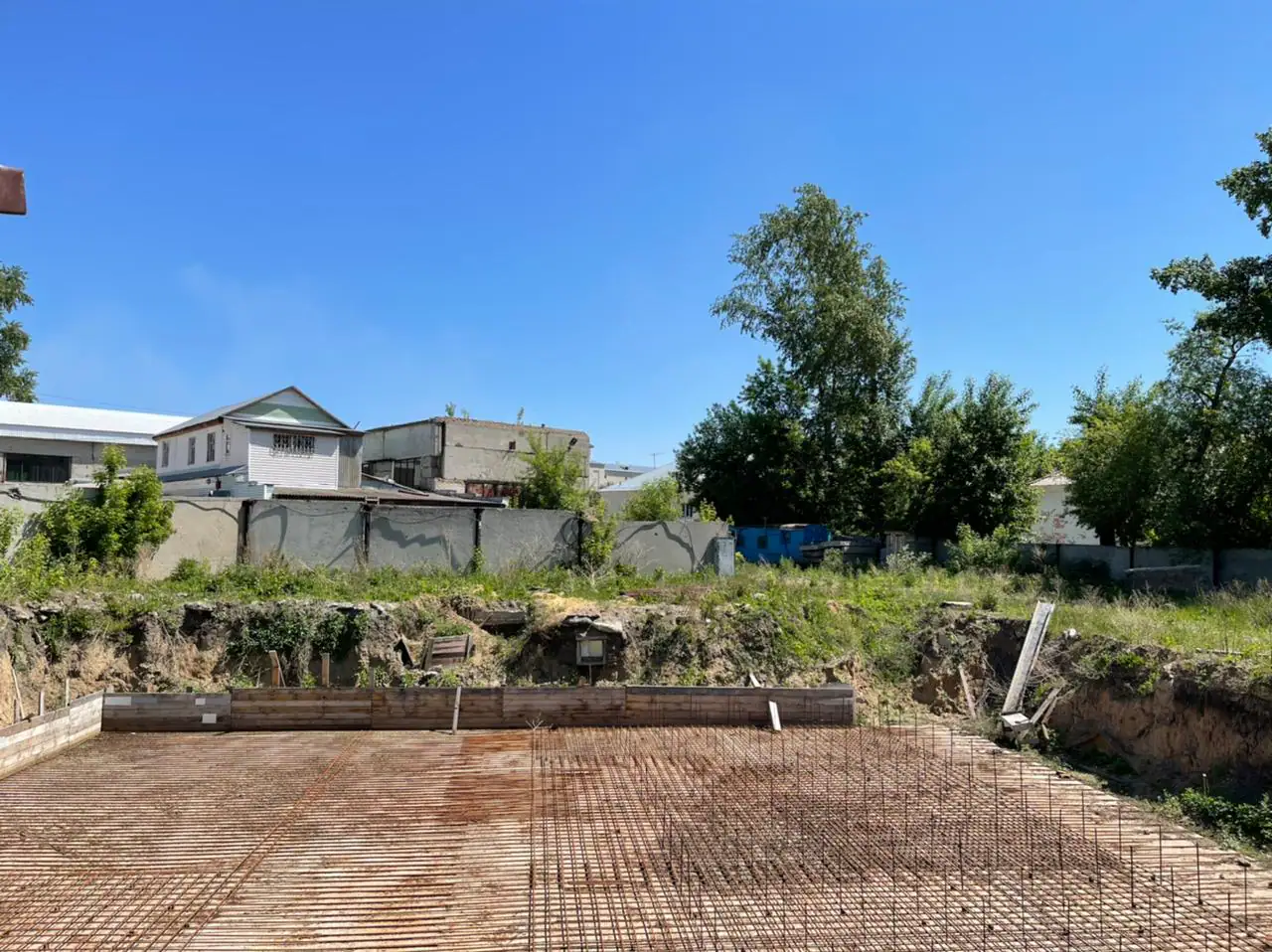

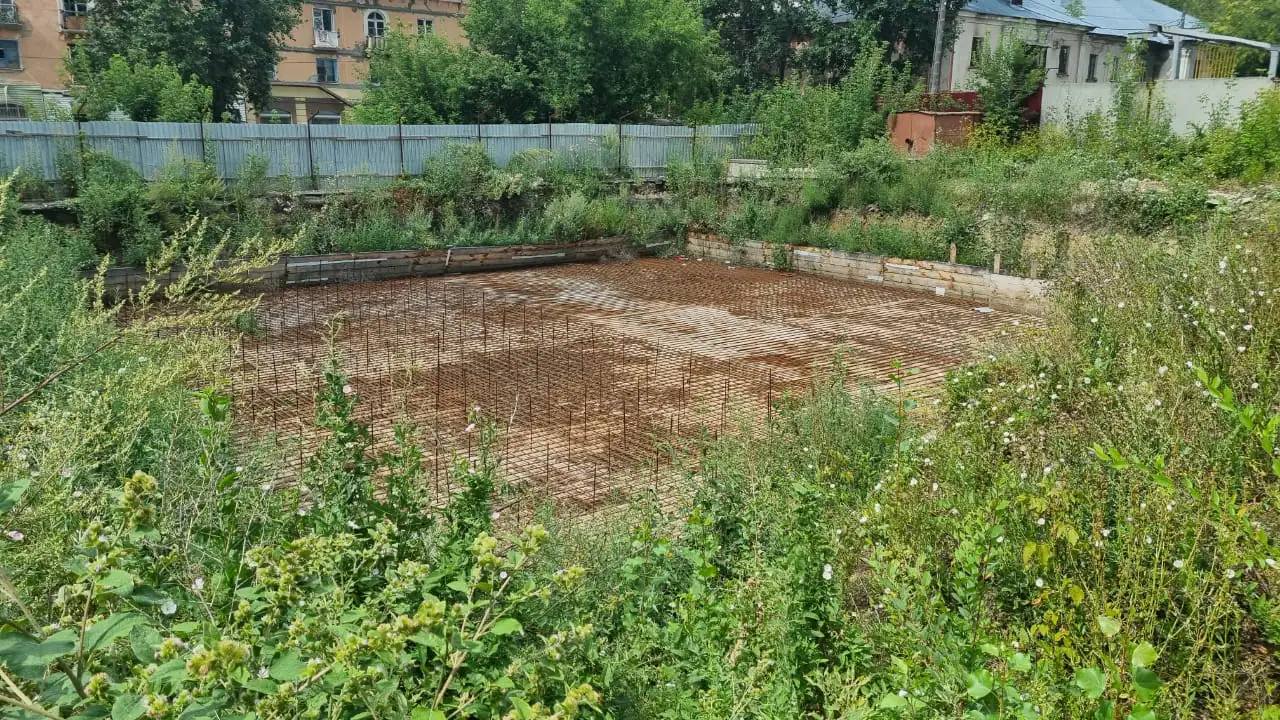

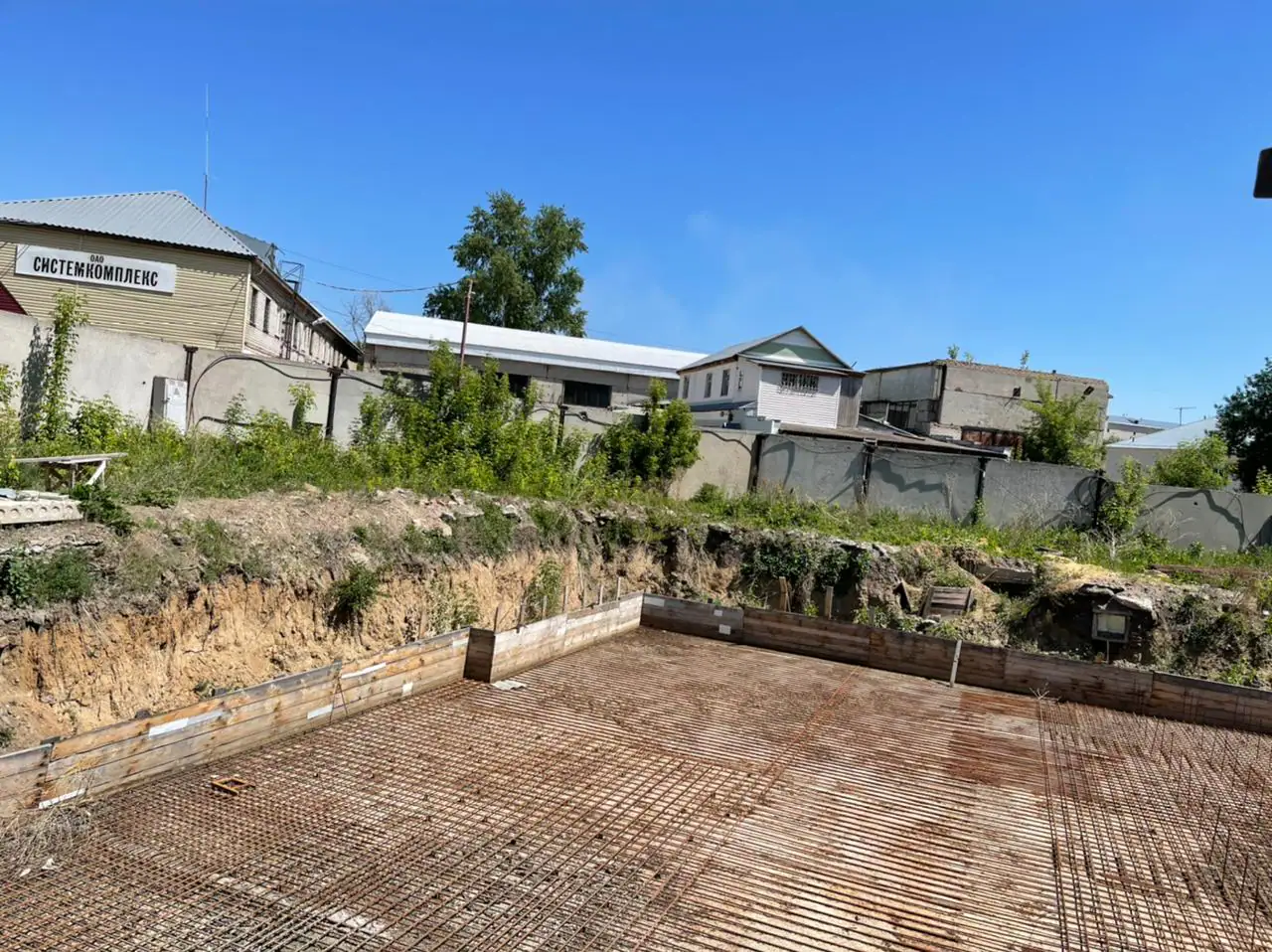

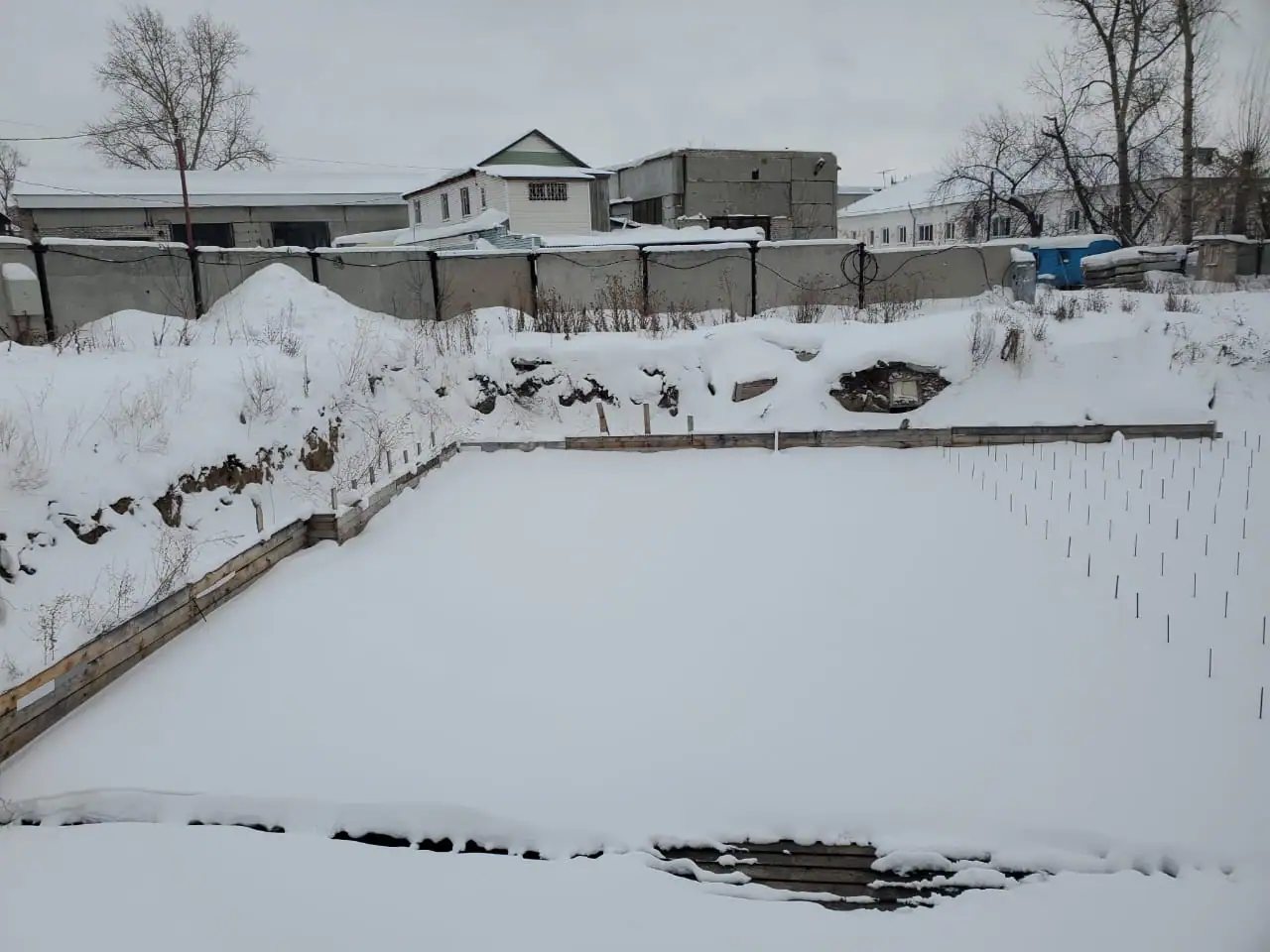

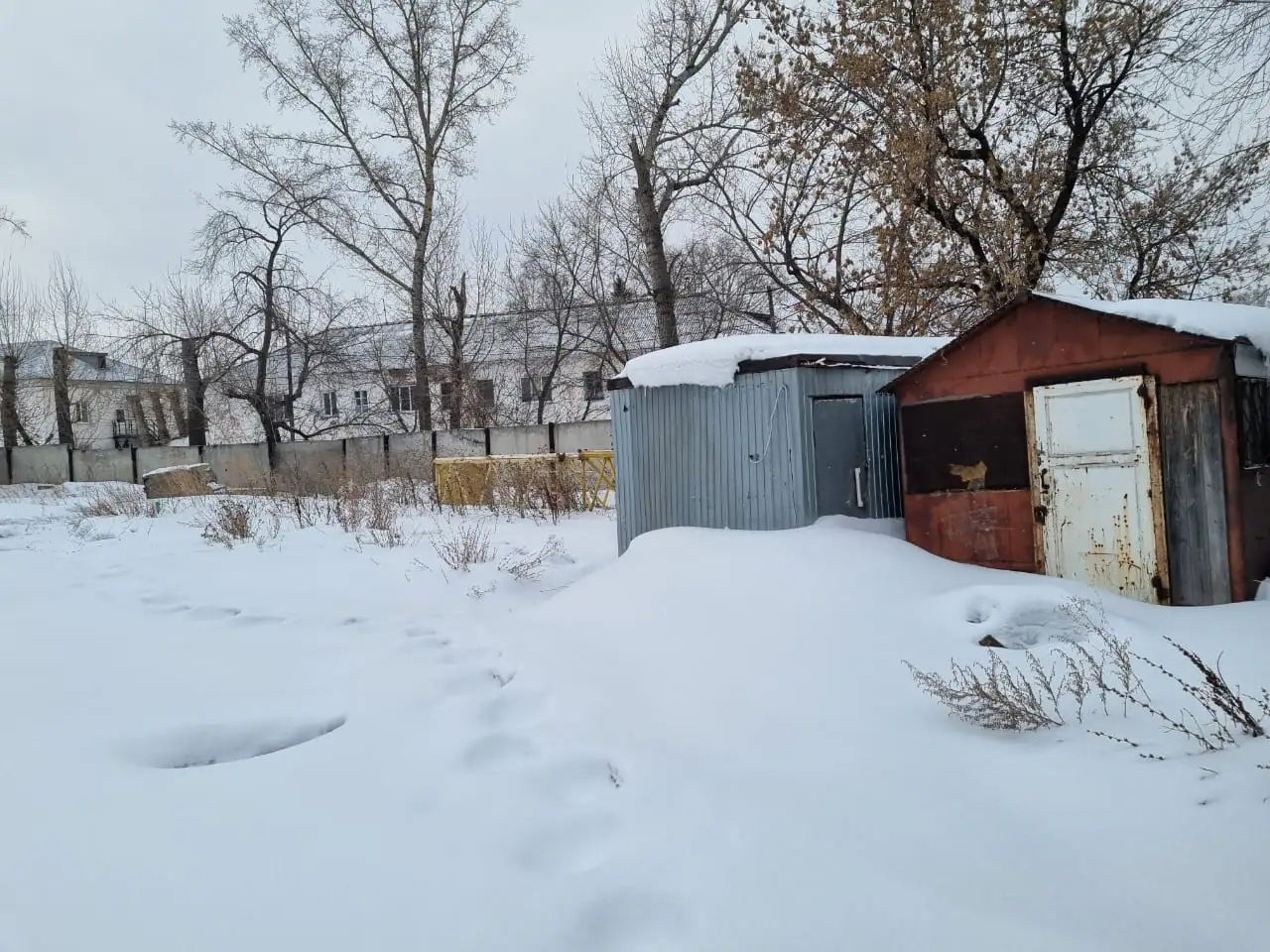

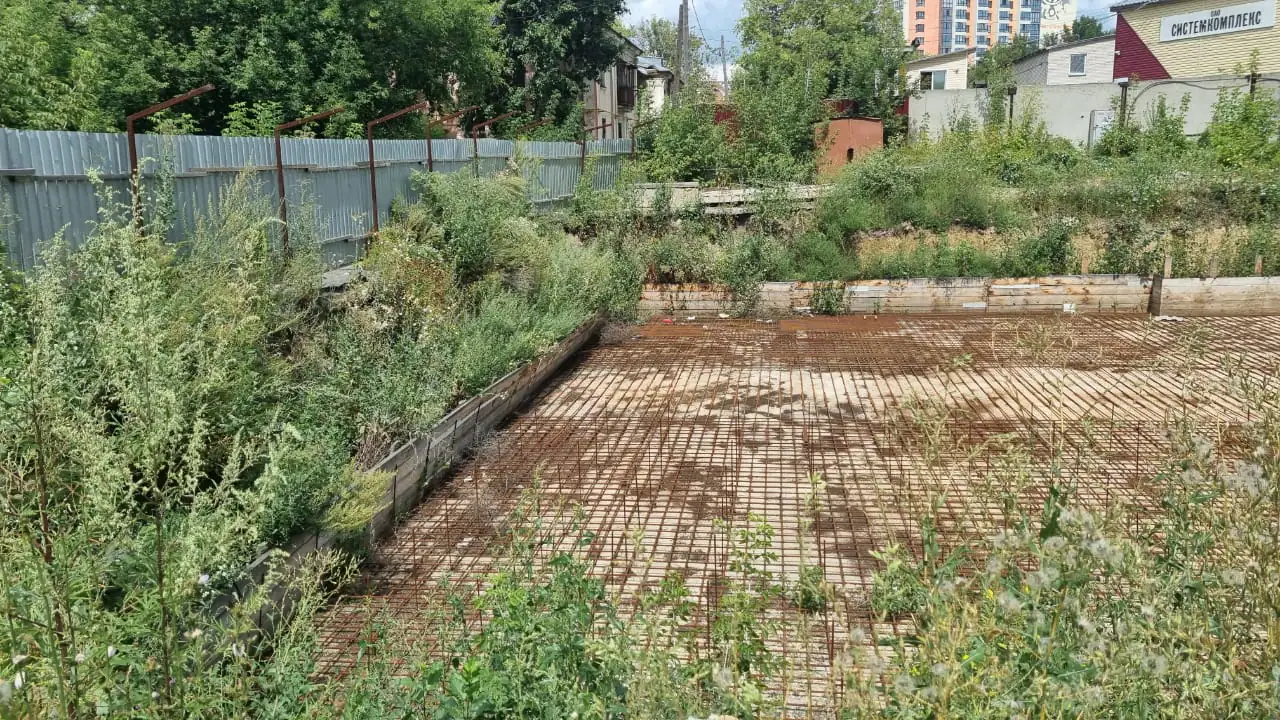

  14. II кв. 2021
    Фотоотчёт со стройки

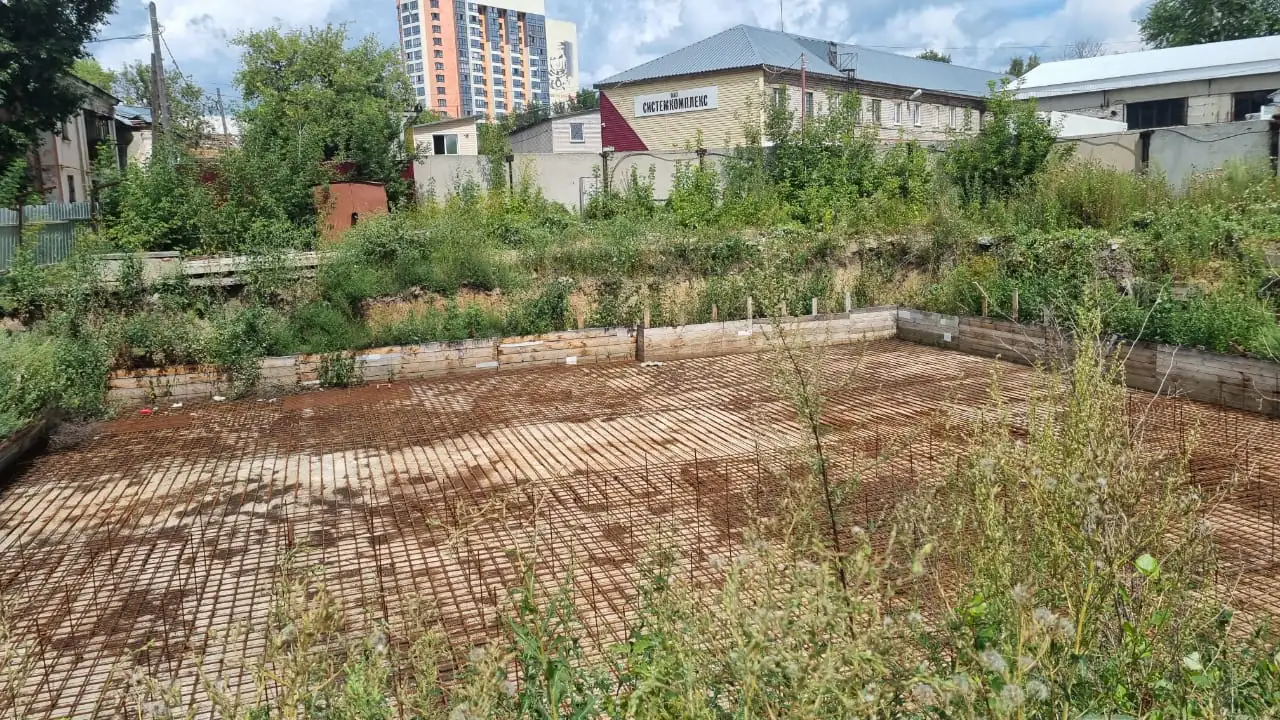

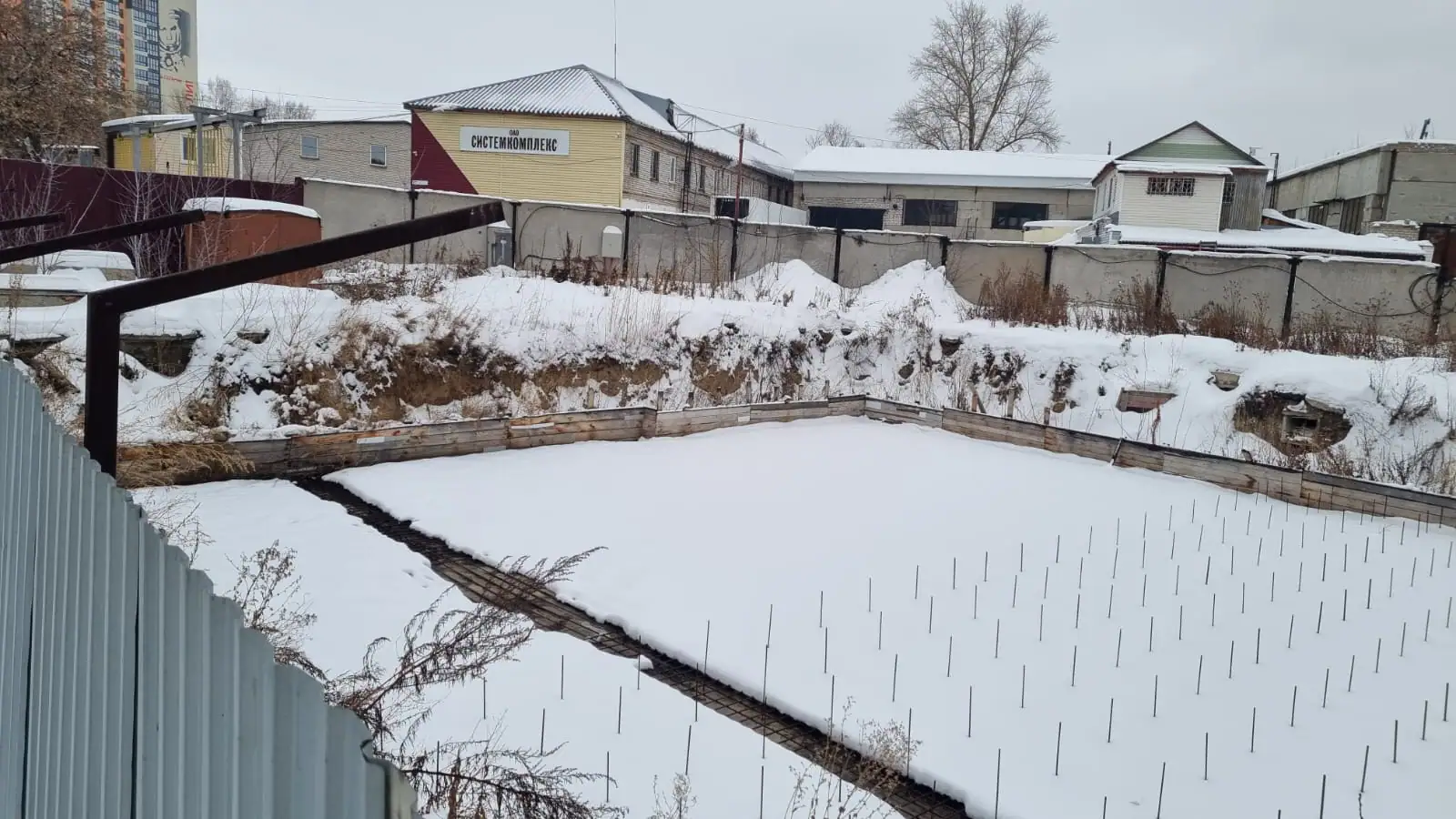

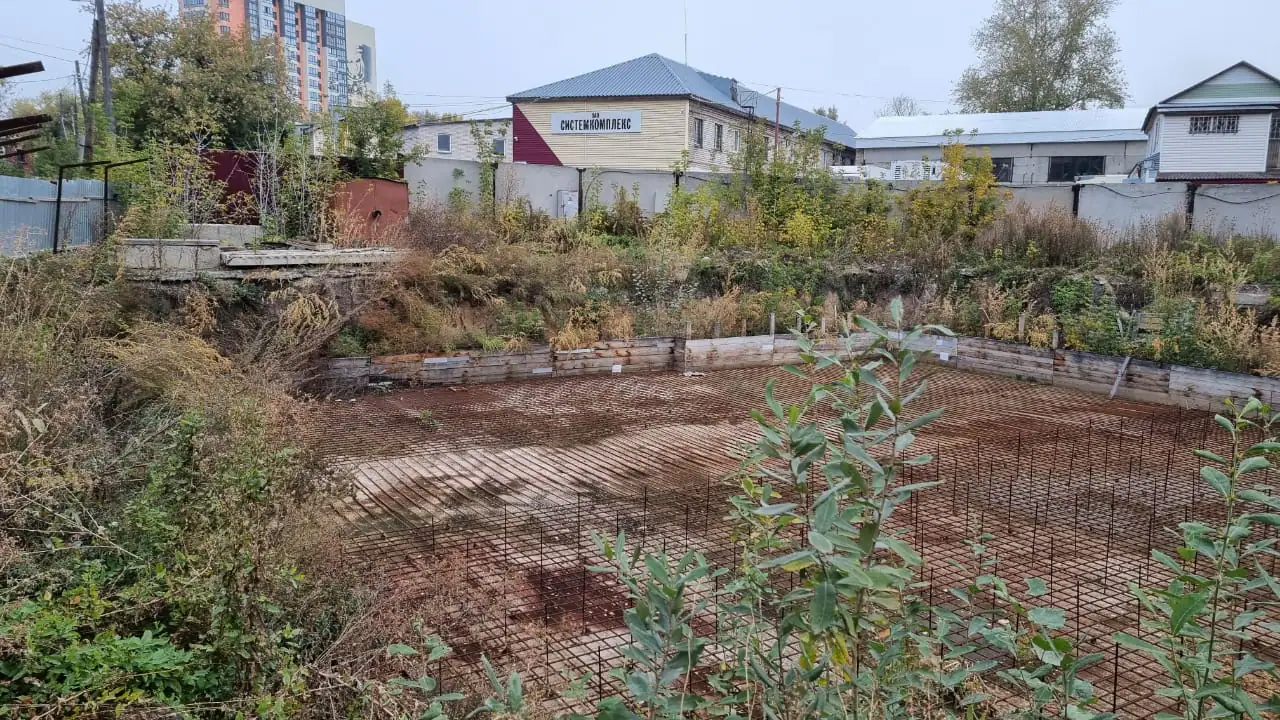

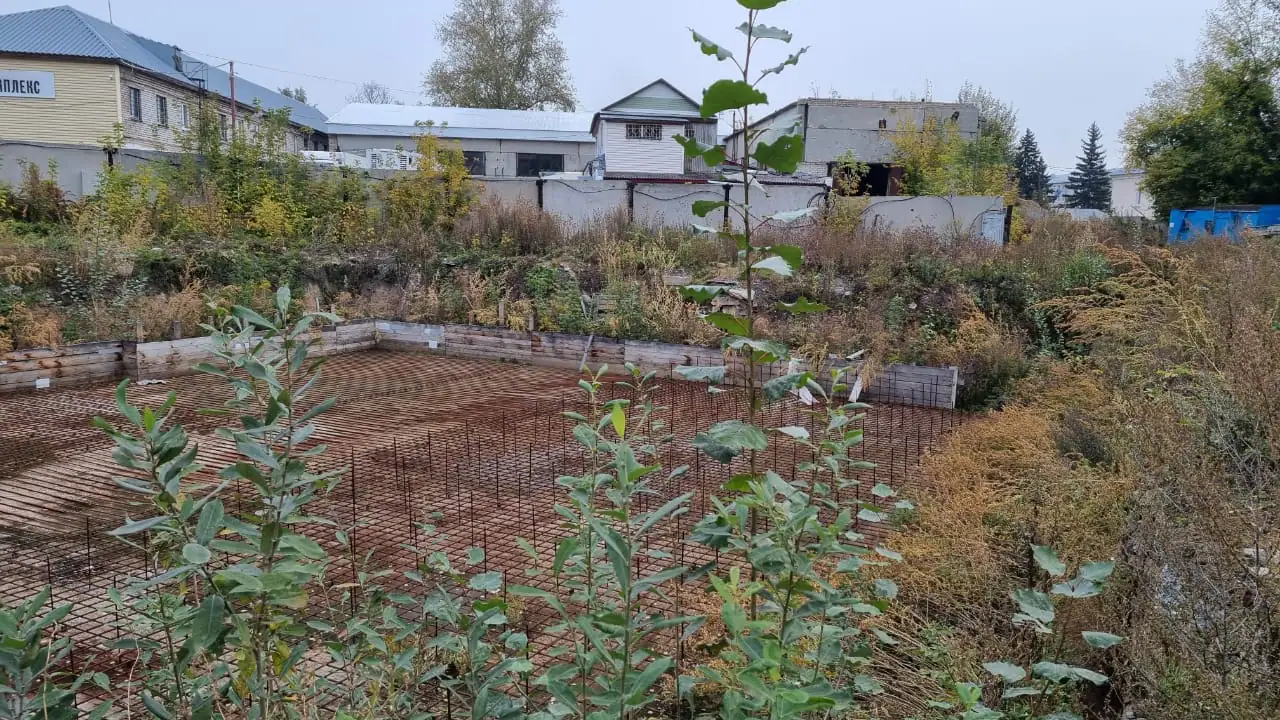

  15. III кв. 2021
    Фотоотчёт со стройки

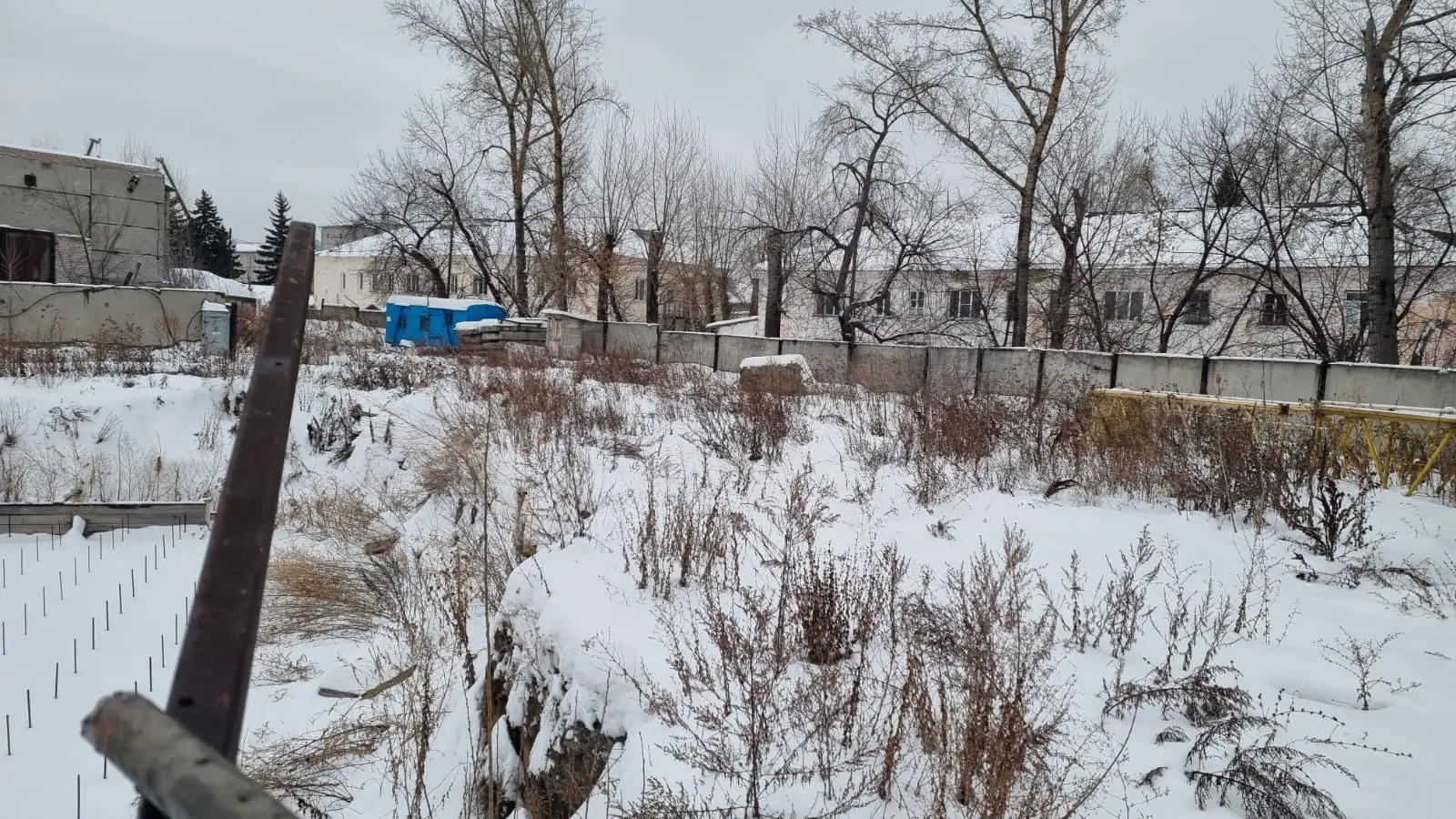

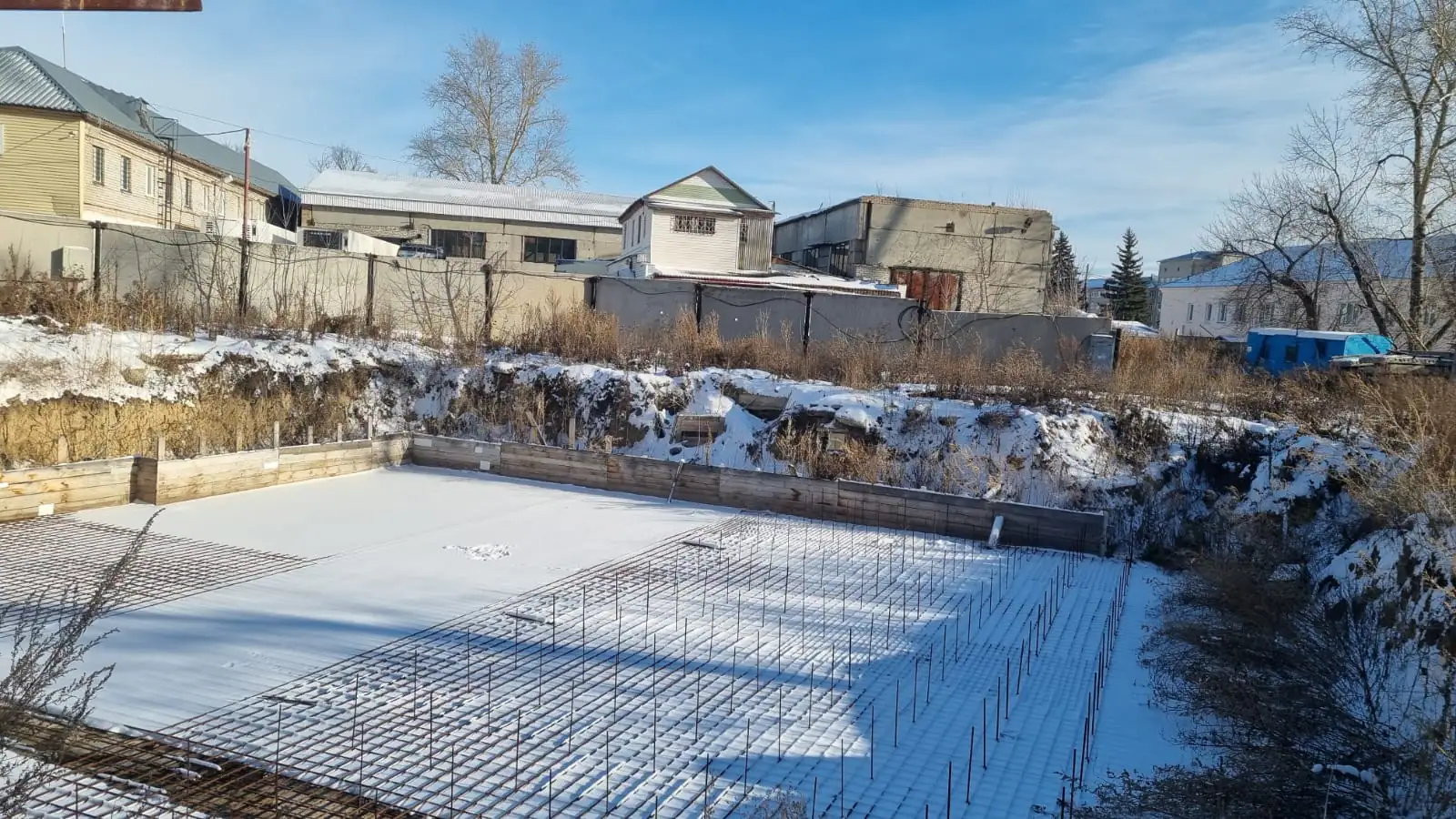

  16. IV кв. 2021
    Фотоотчёт со стройки

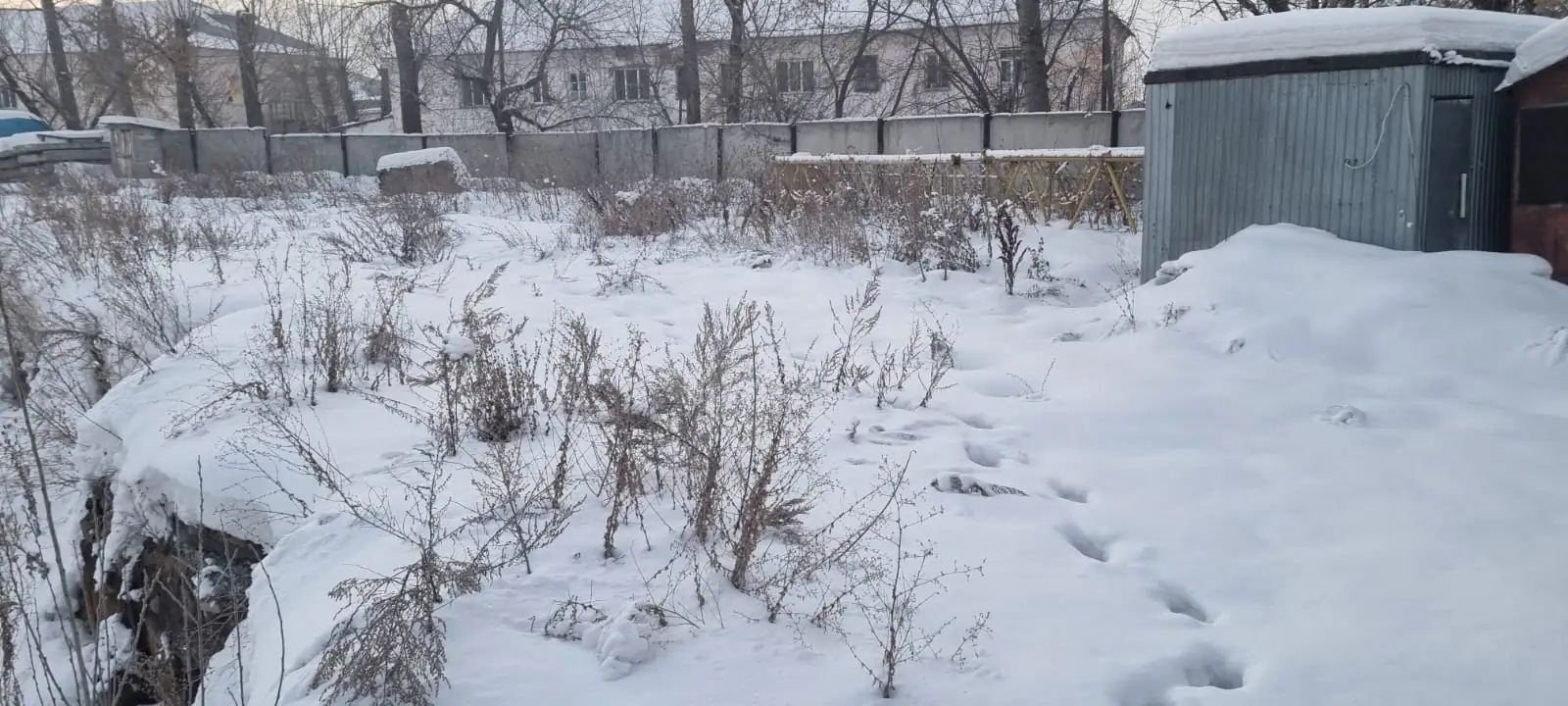

  17. I кв. 2022
    Фотоотчёт со стройки

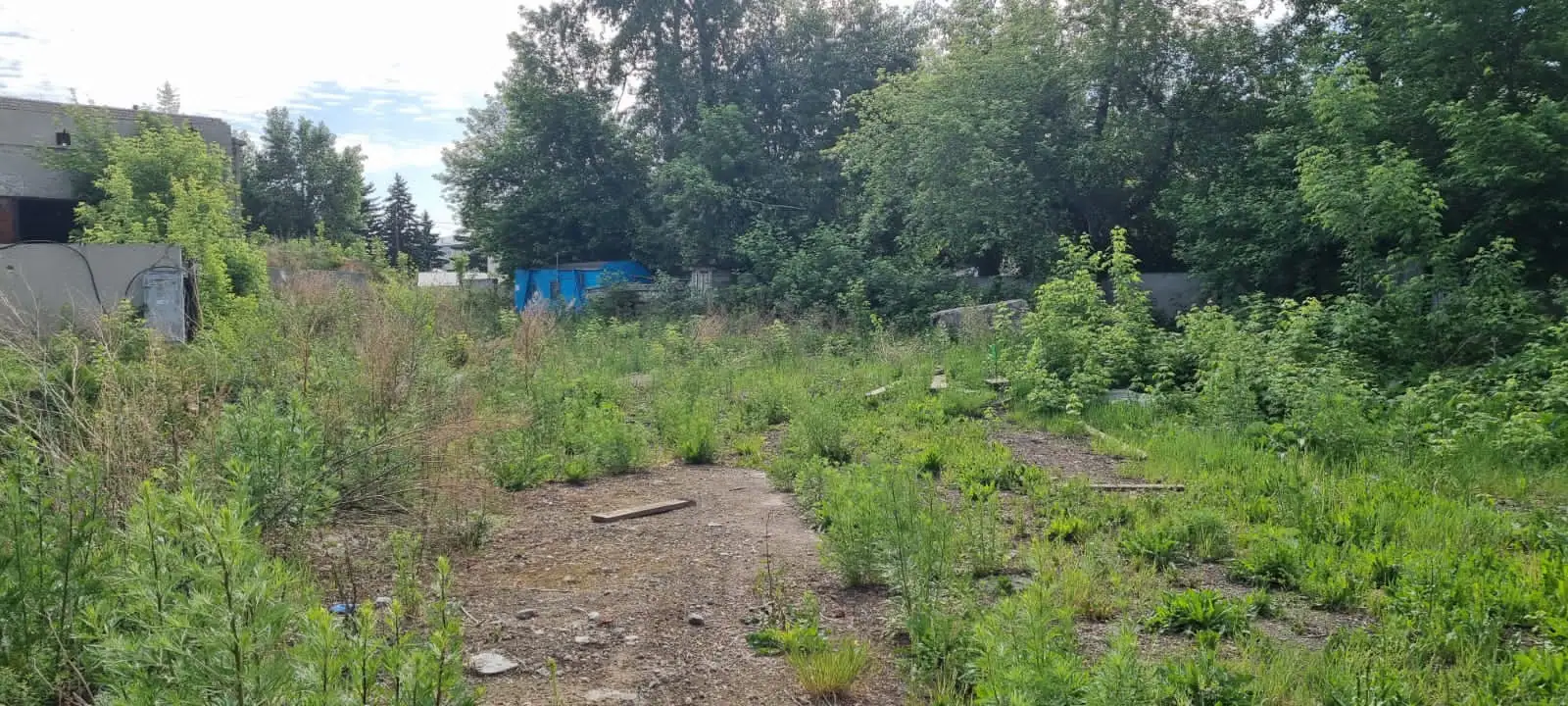

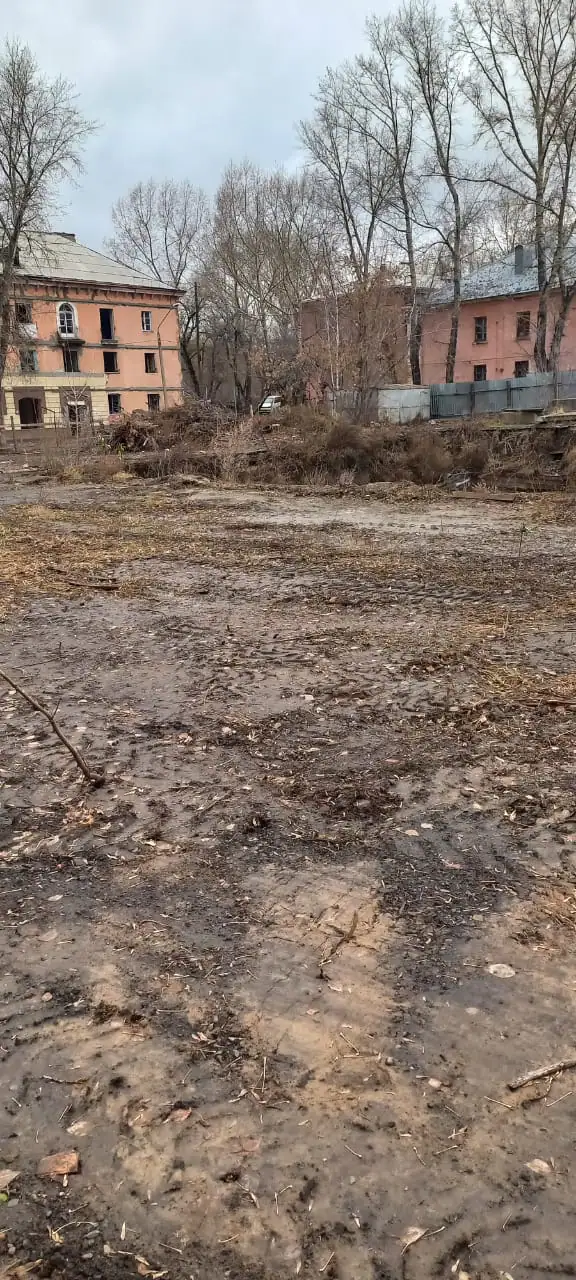

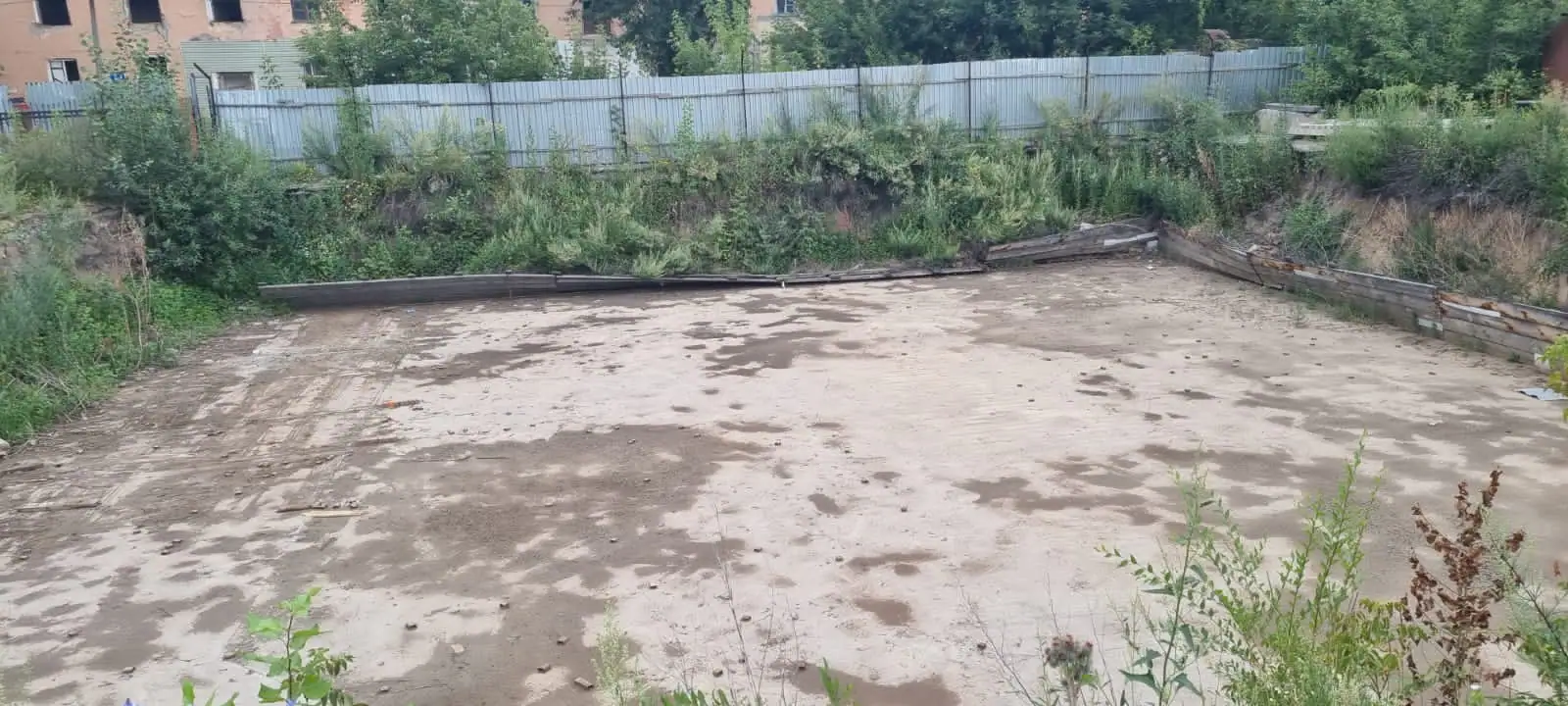

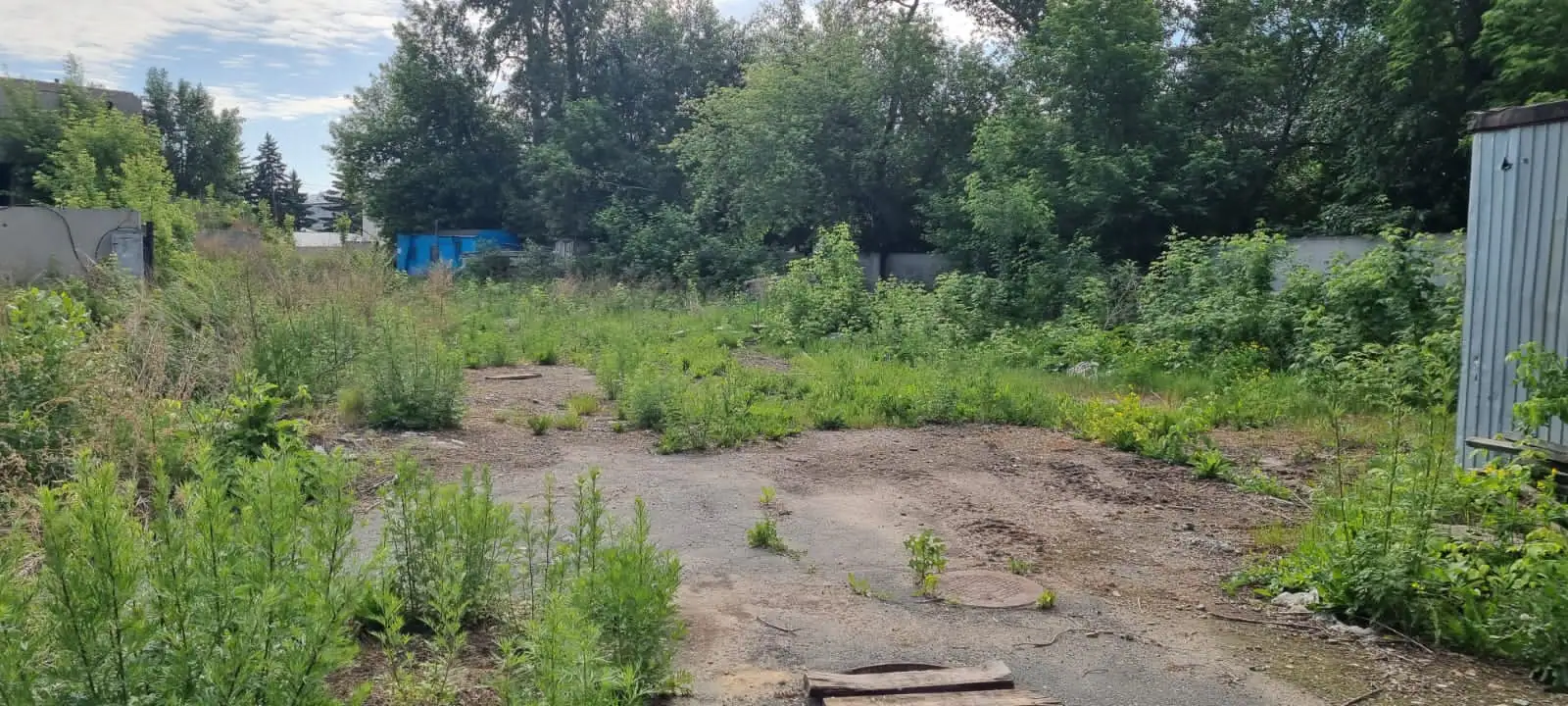

  18. II кв. 2022
    Фотоотчёт со стройки

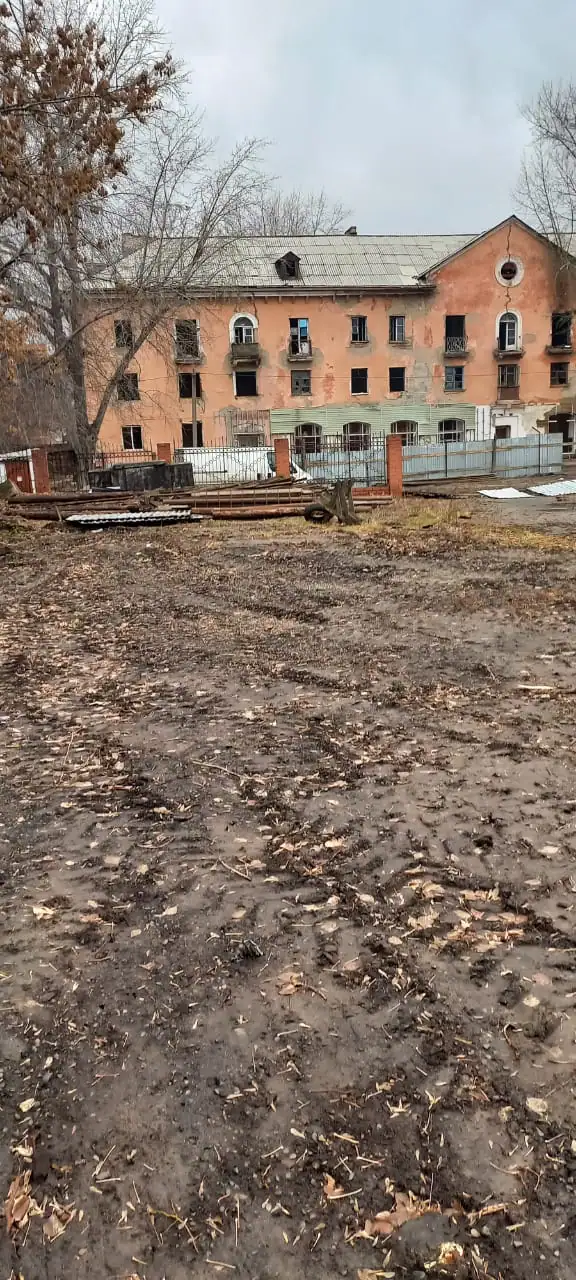

  19. III кв. 2022
    Фотоотчёт со стройки
  20. IV кв. 2022
    Добавлены документы (2)

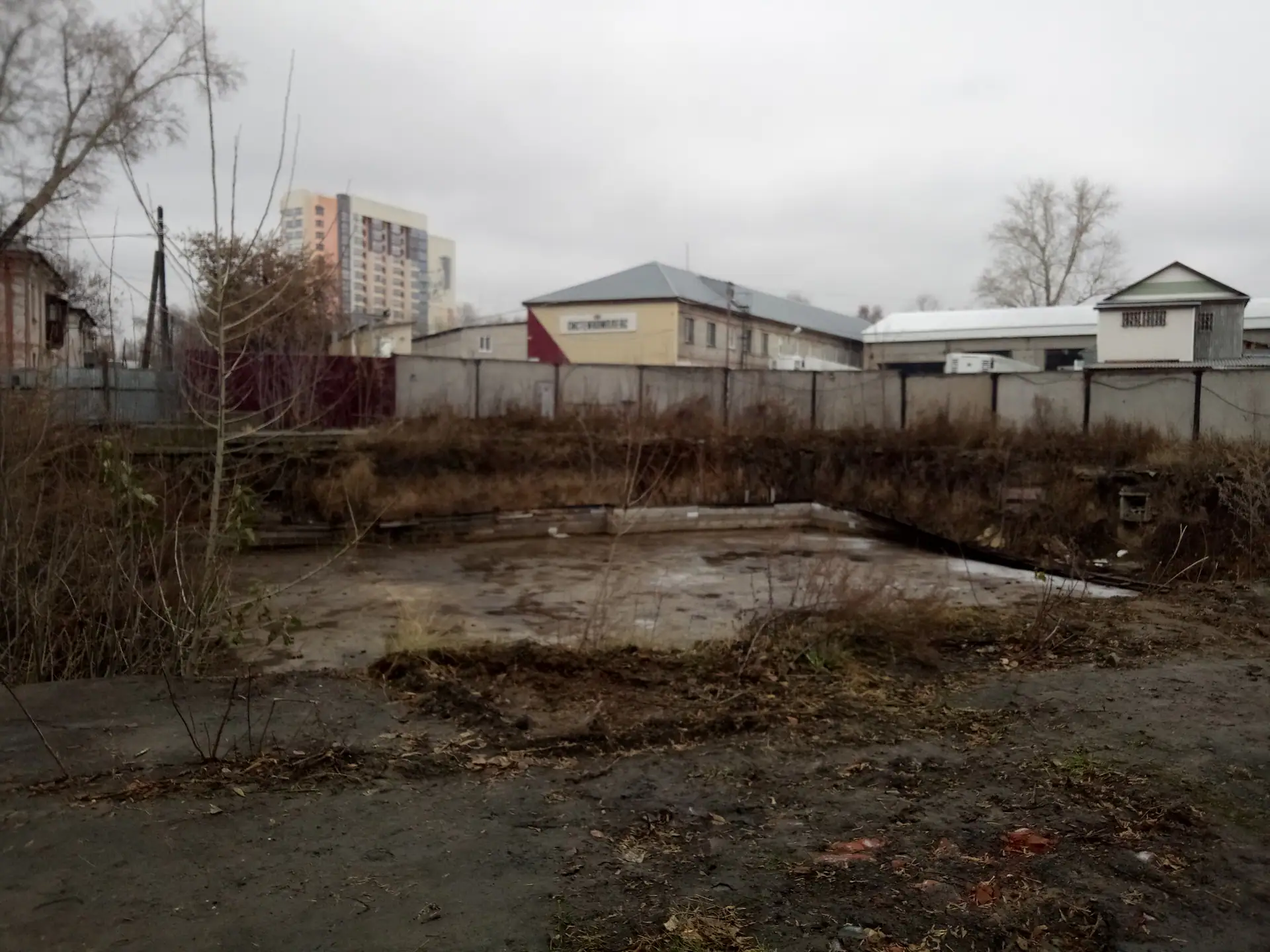

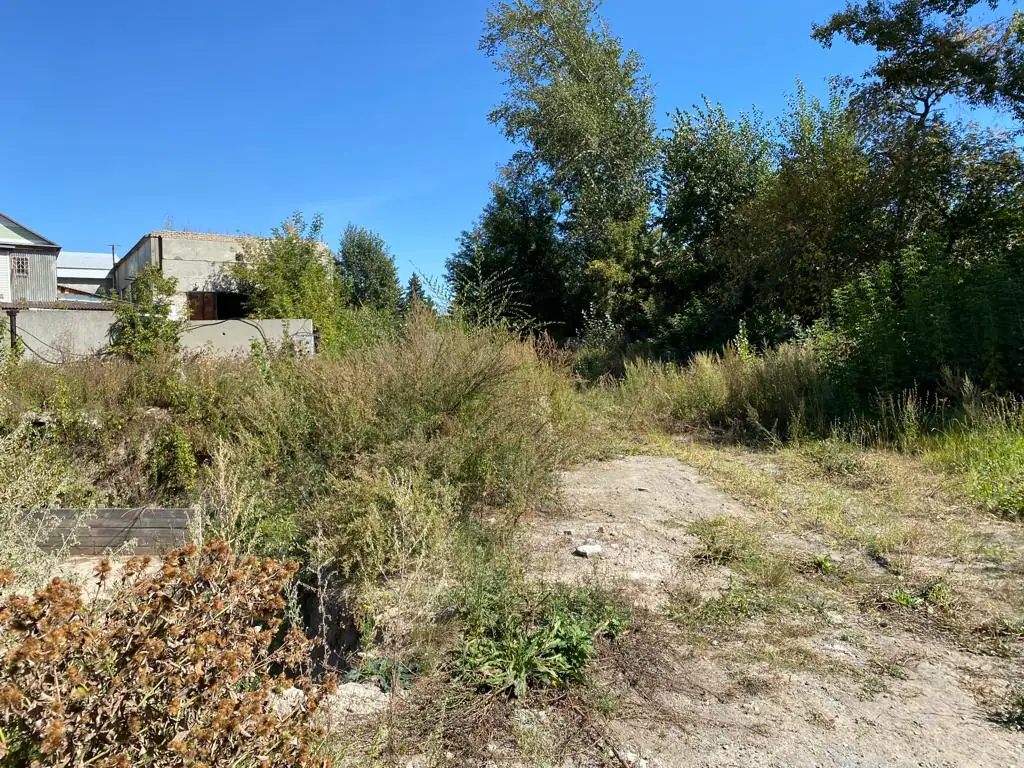

  21. IV кв. 2022
    Фотоотчёт со стройки

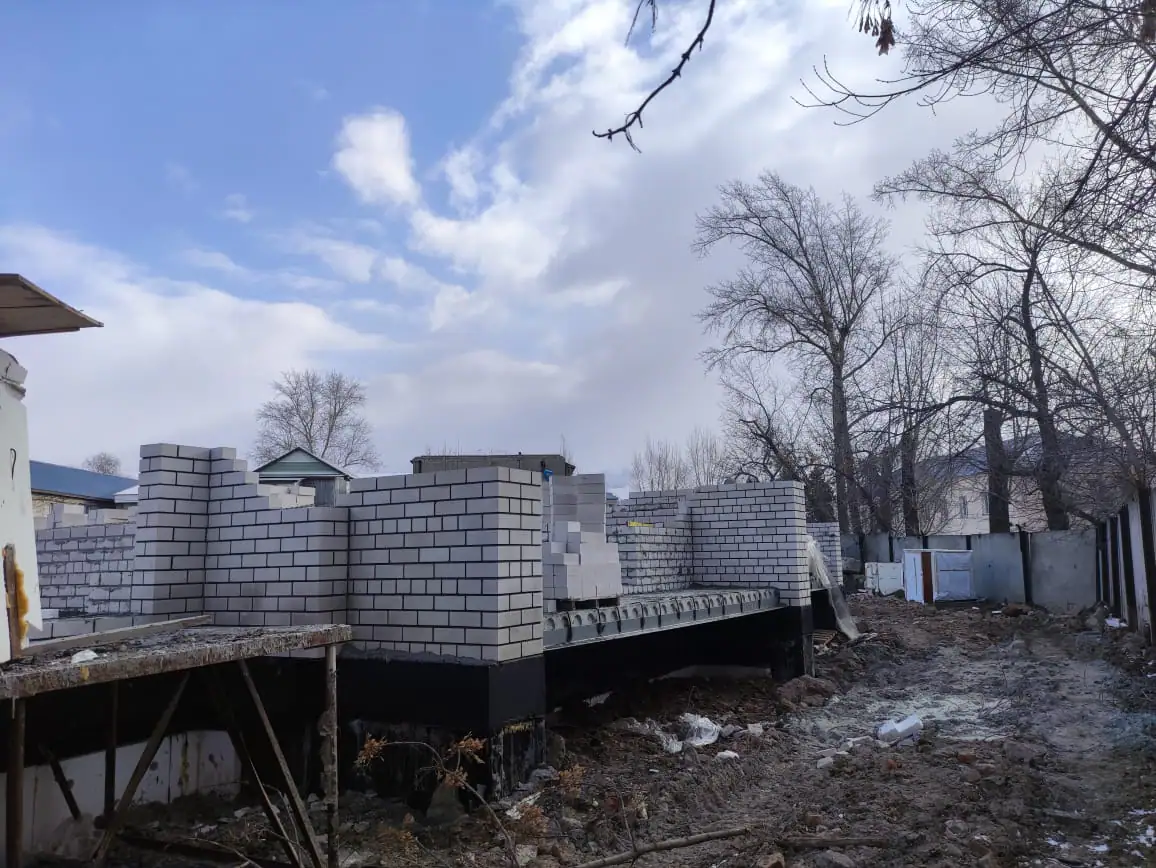

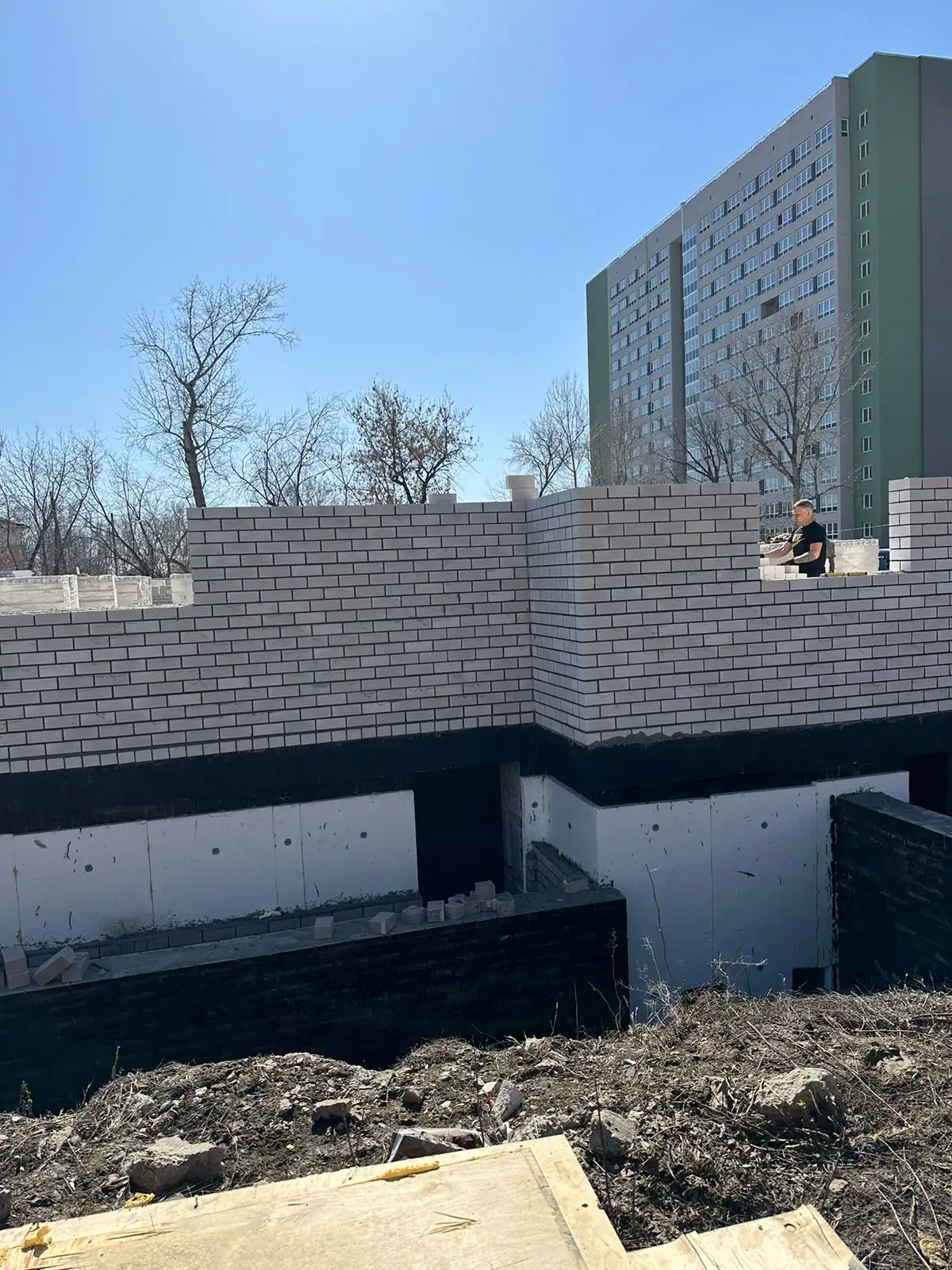

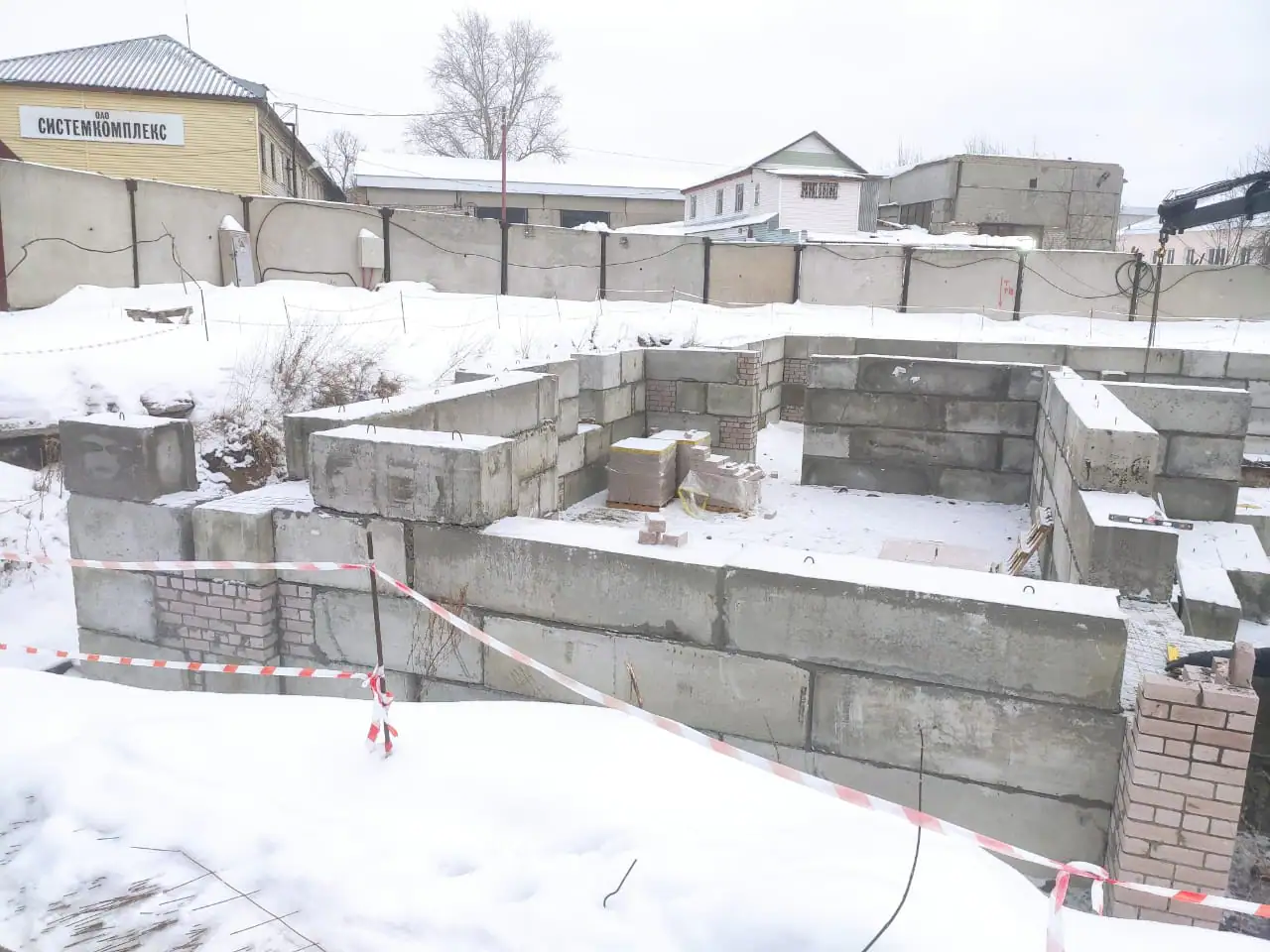

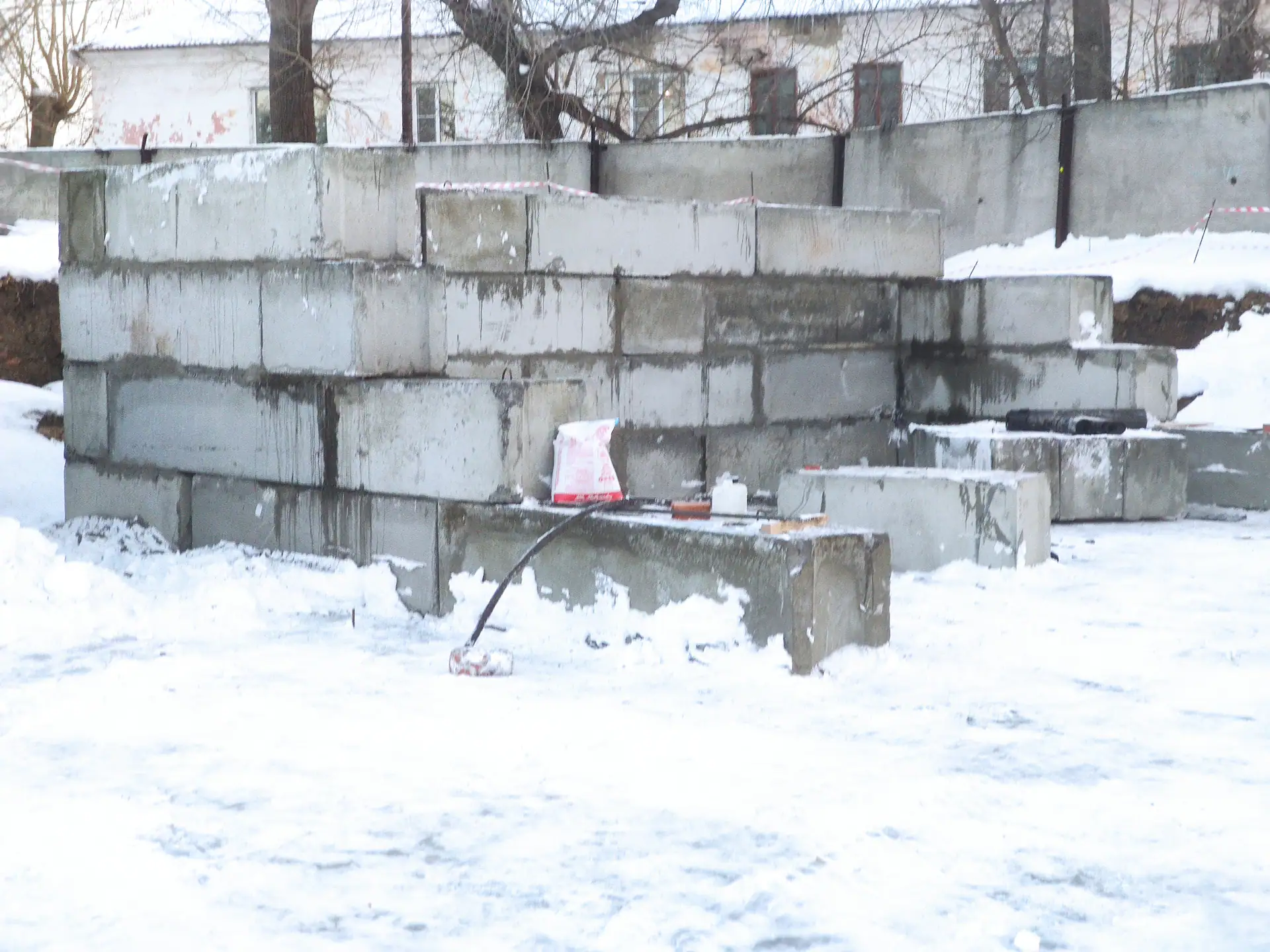

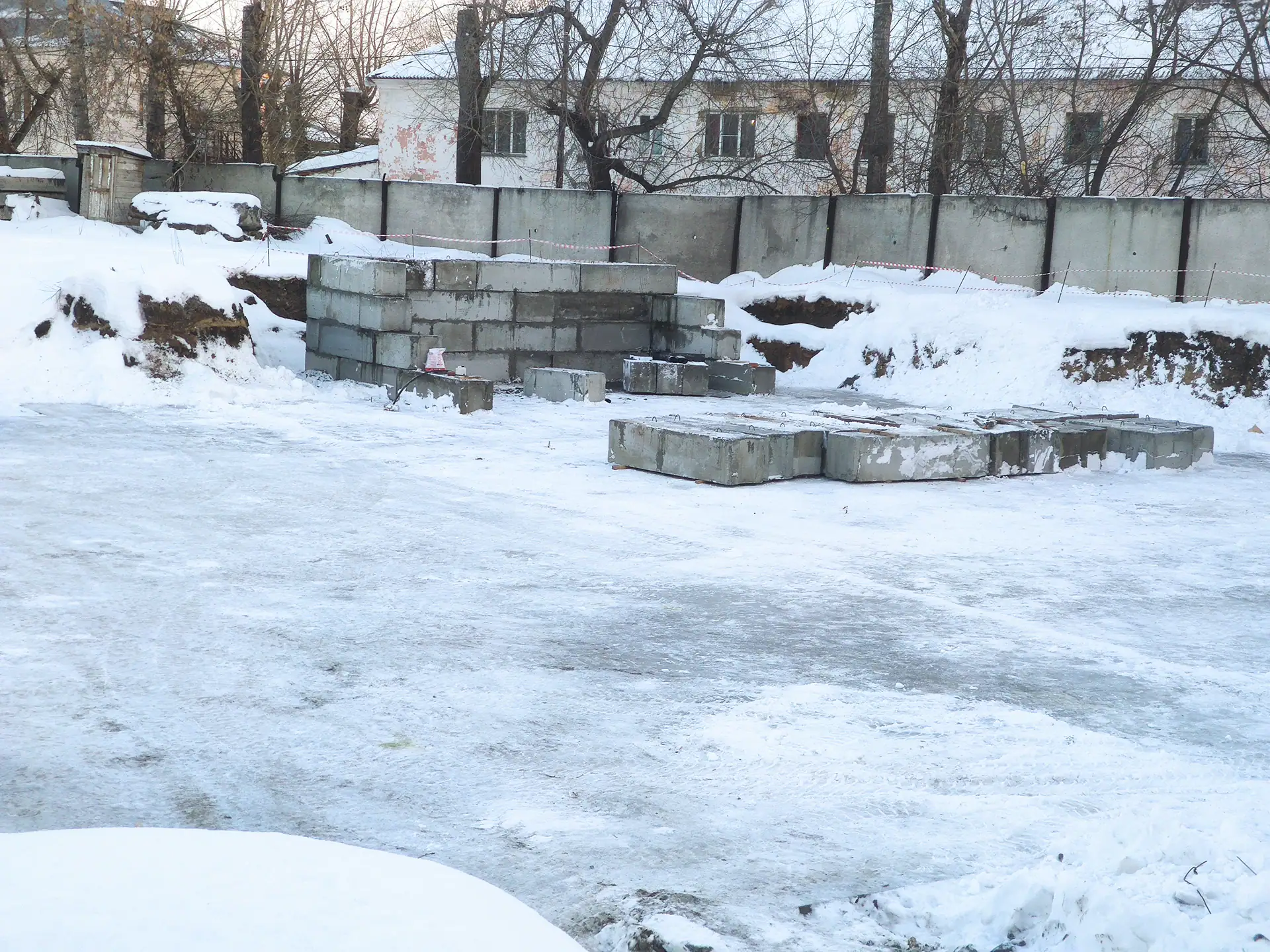

  22. I кв. 2023
    Фотоотчёт со стройки

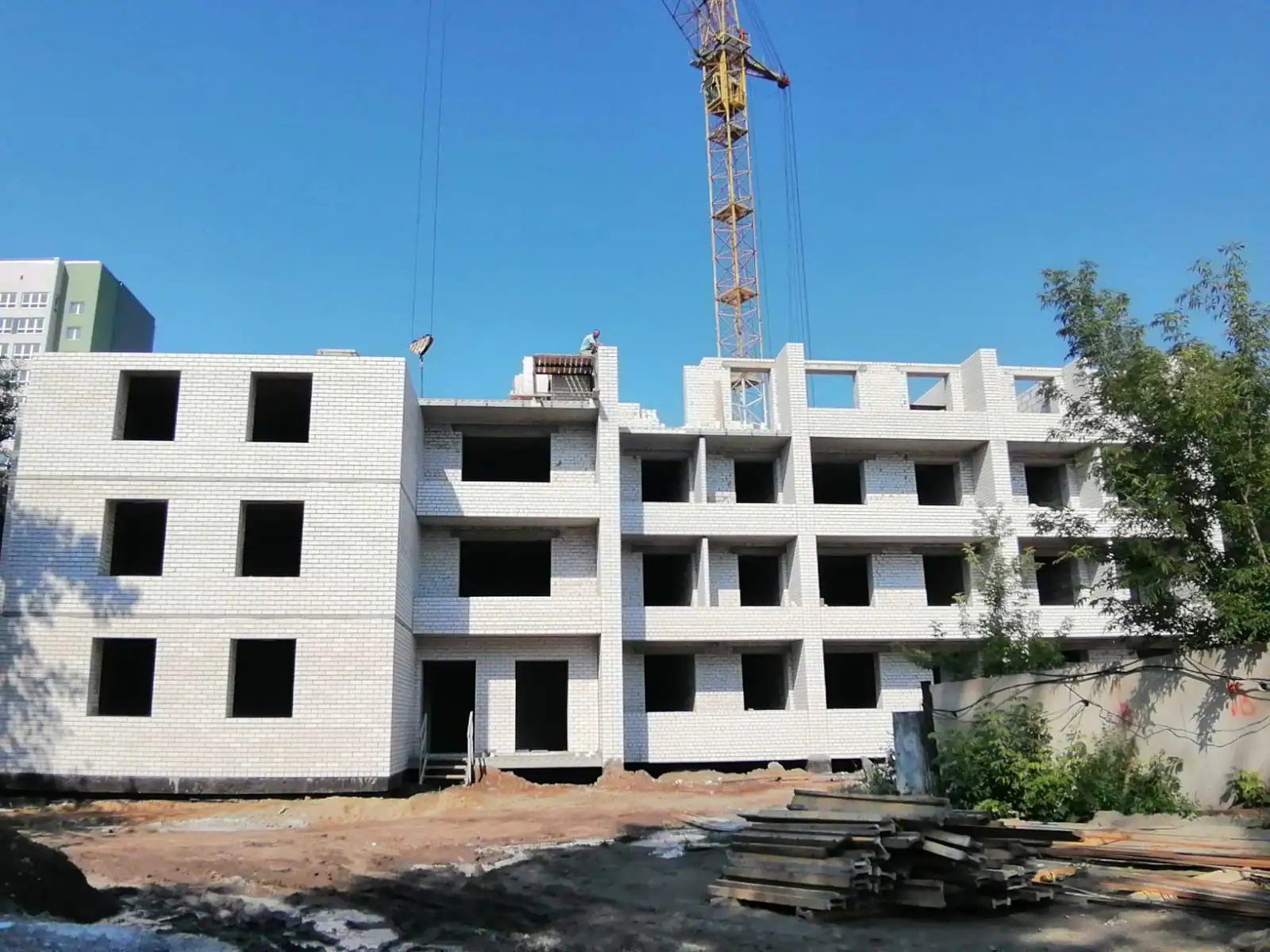

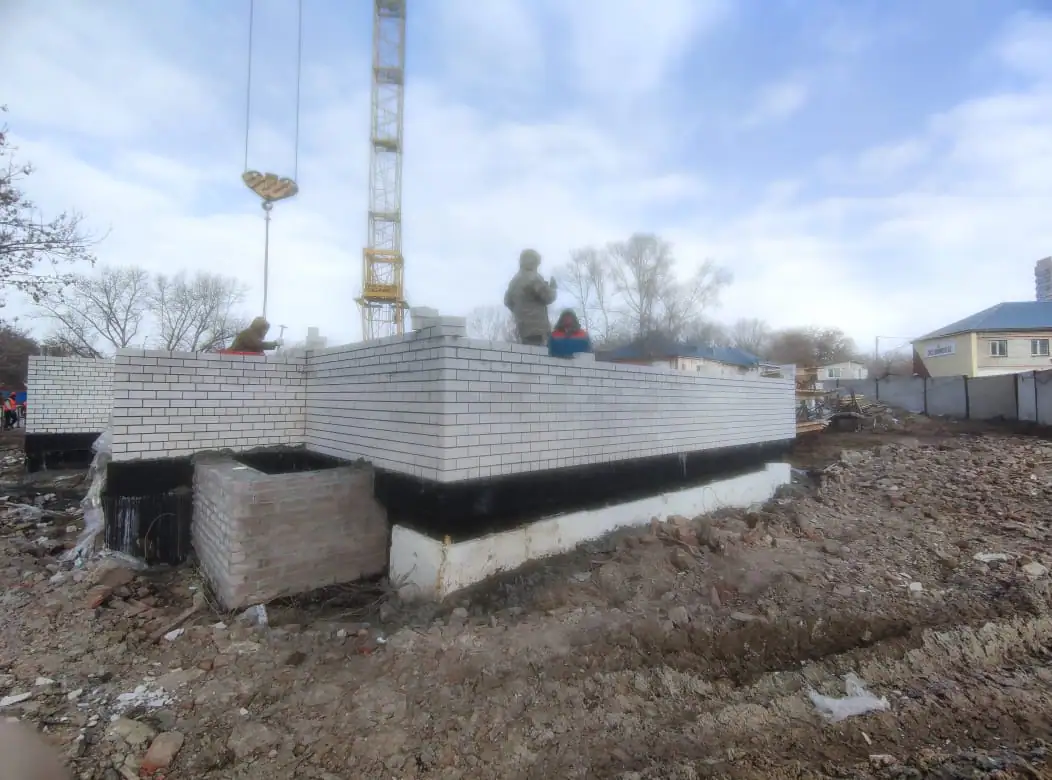

  23. II кв. 2023

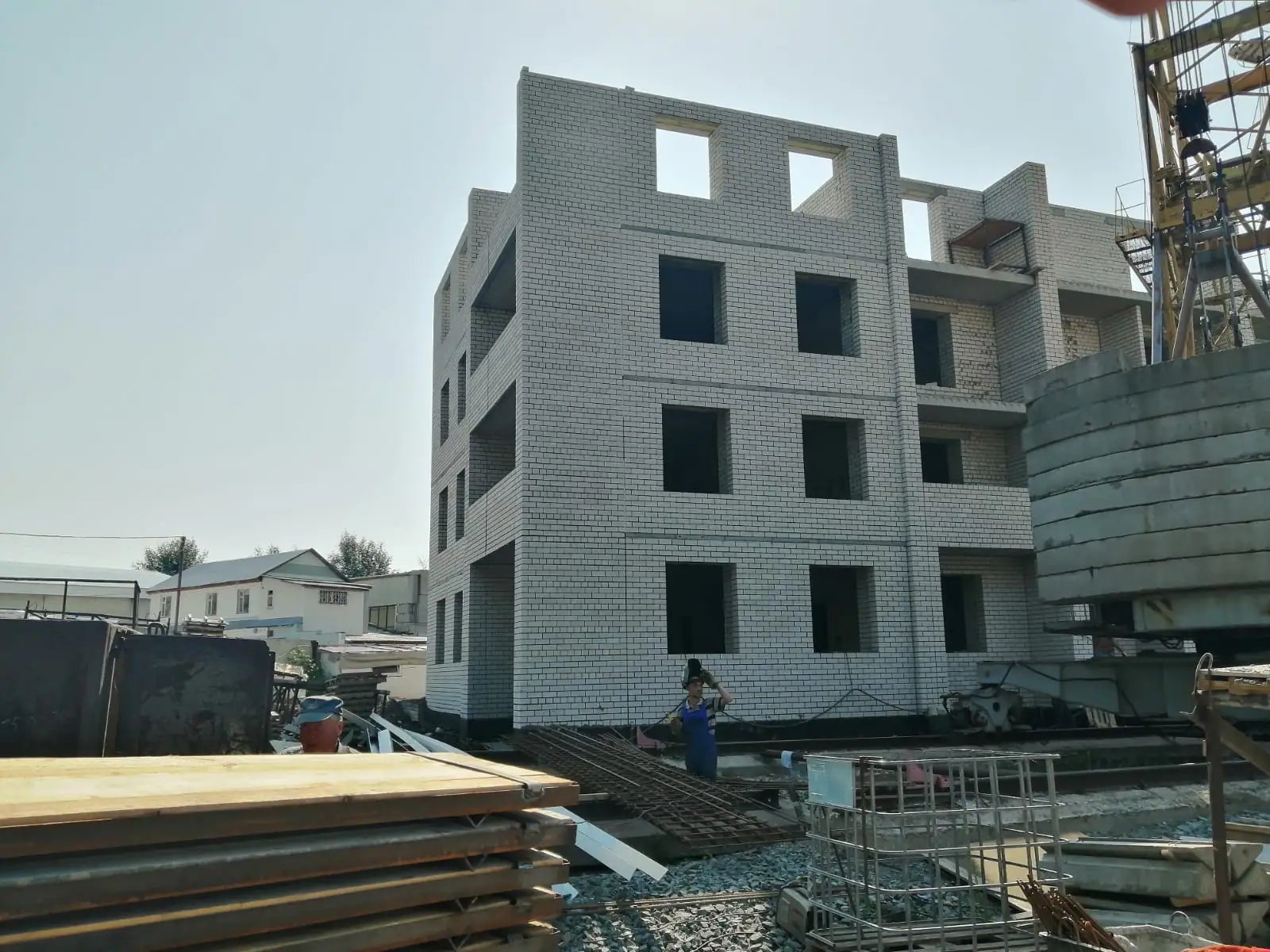

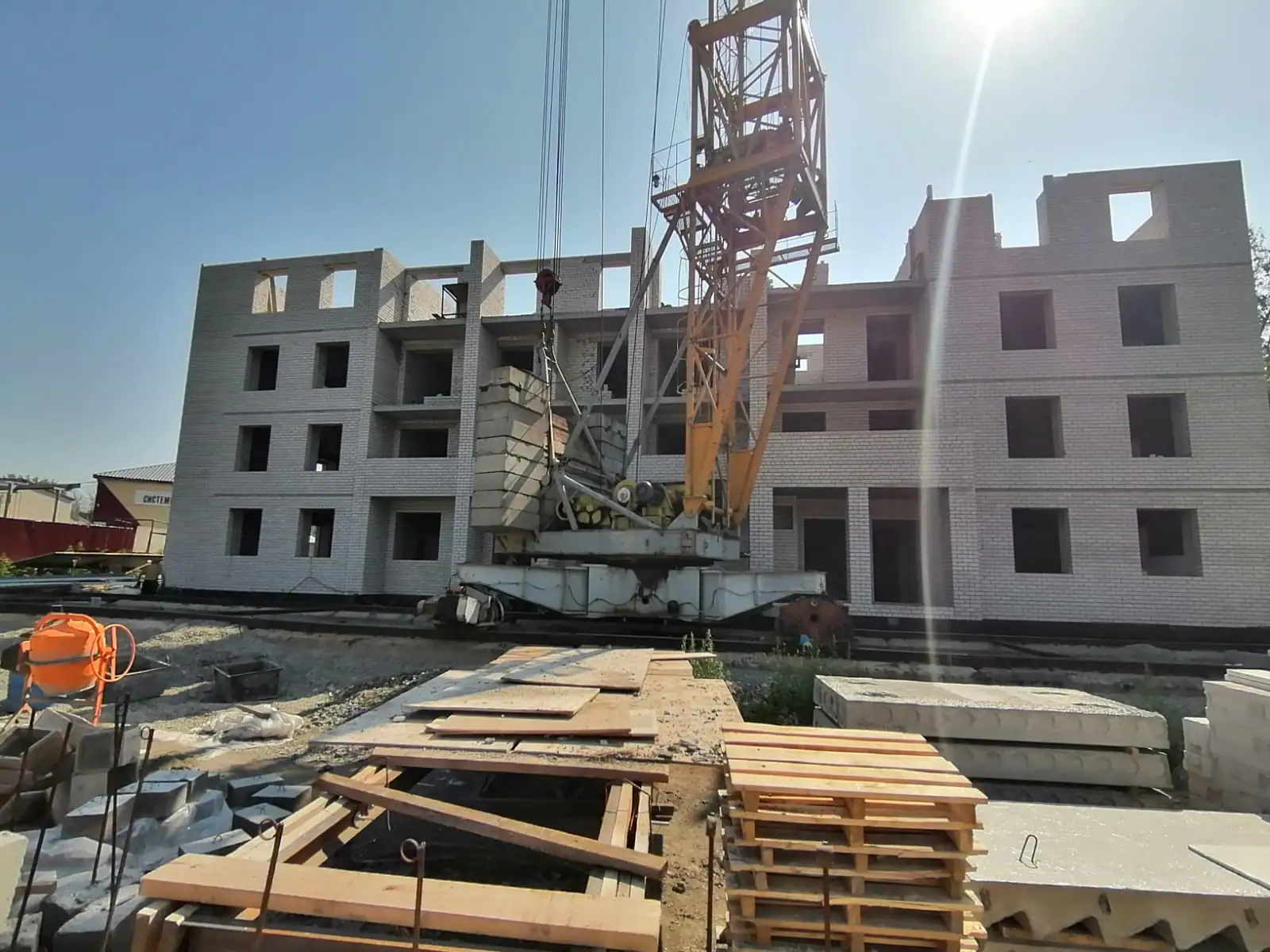

    Фотоотчёт со стройки

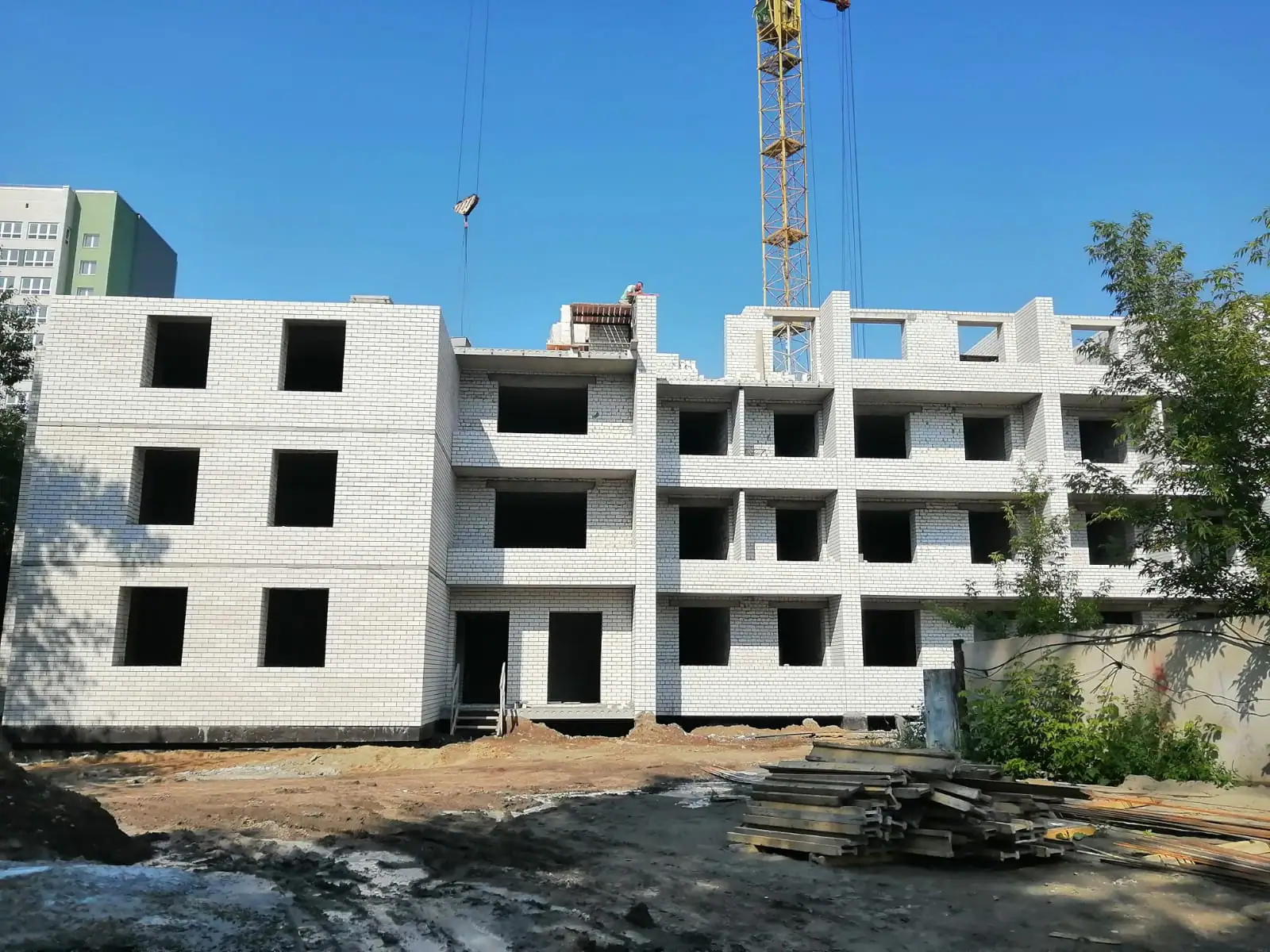

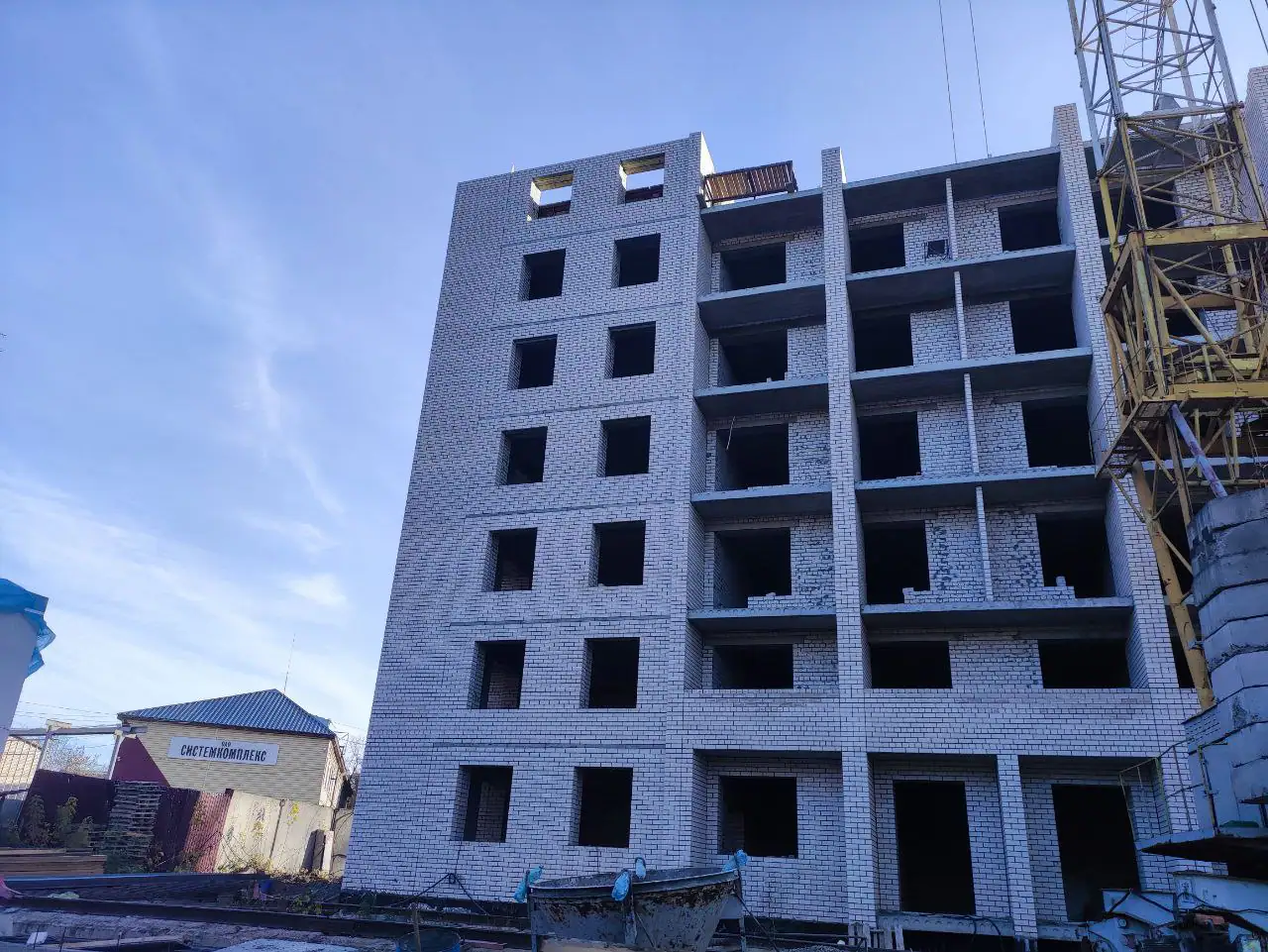

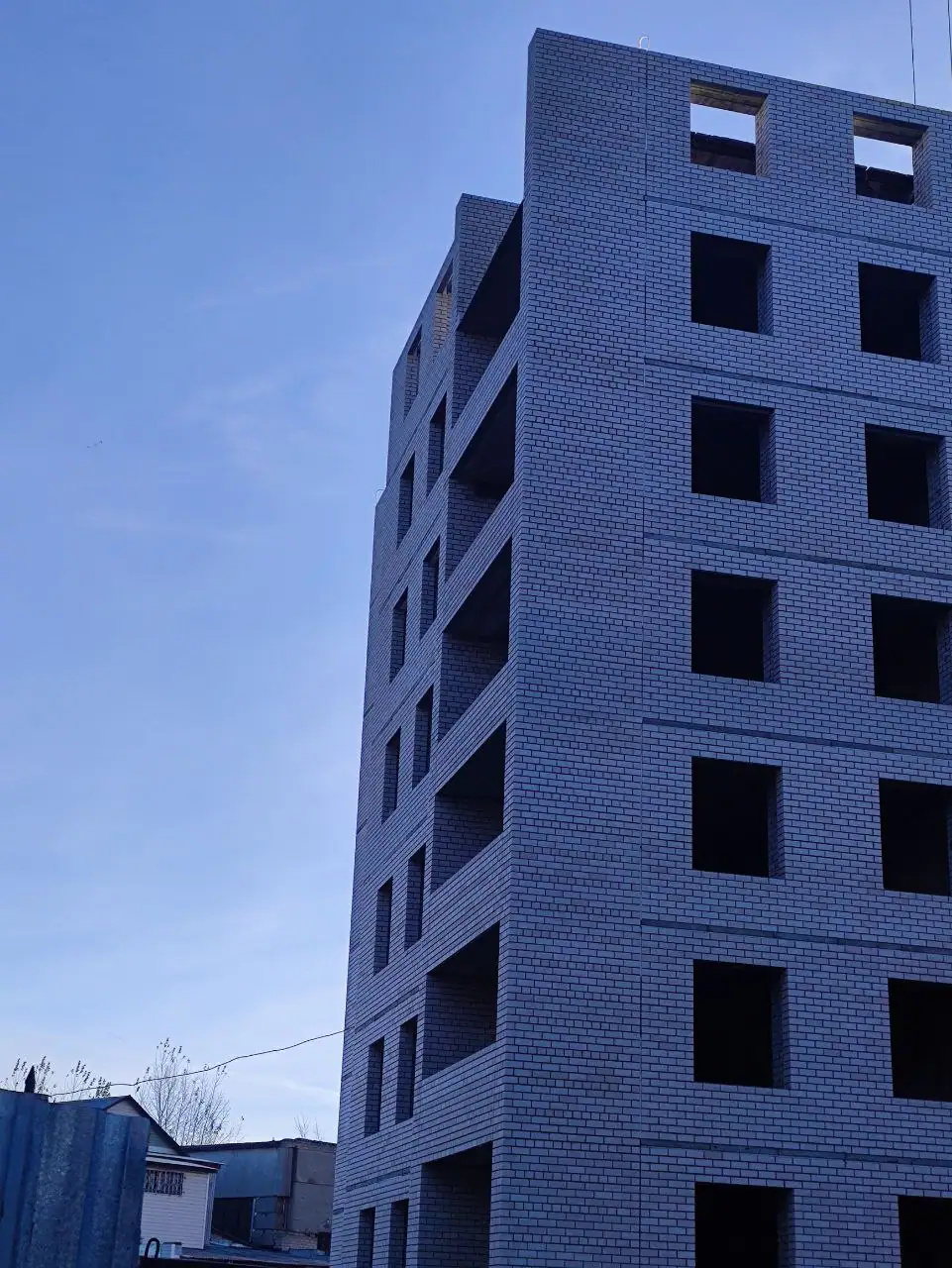

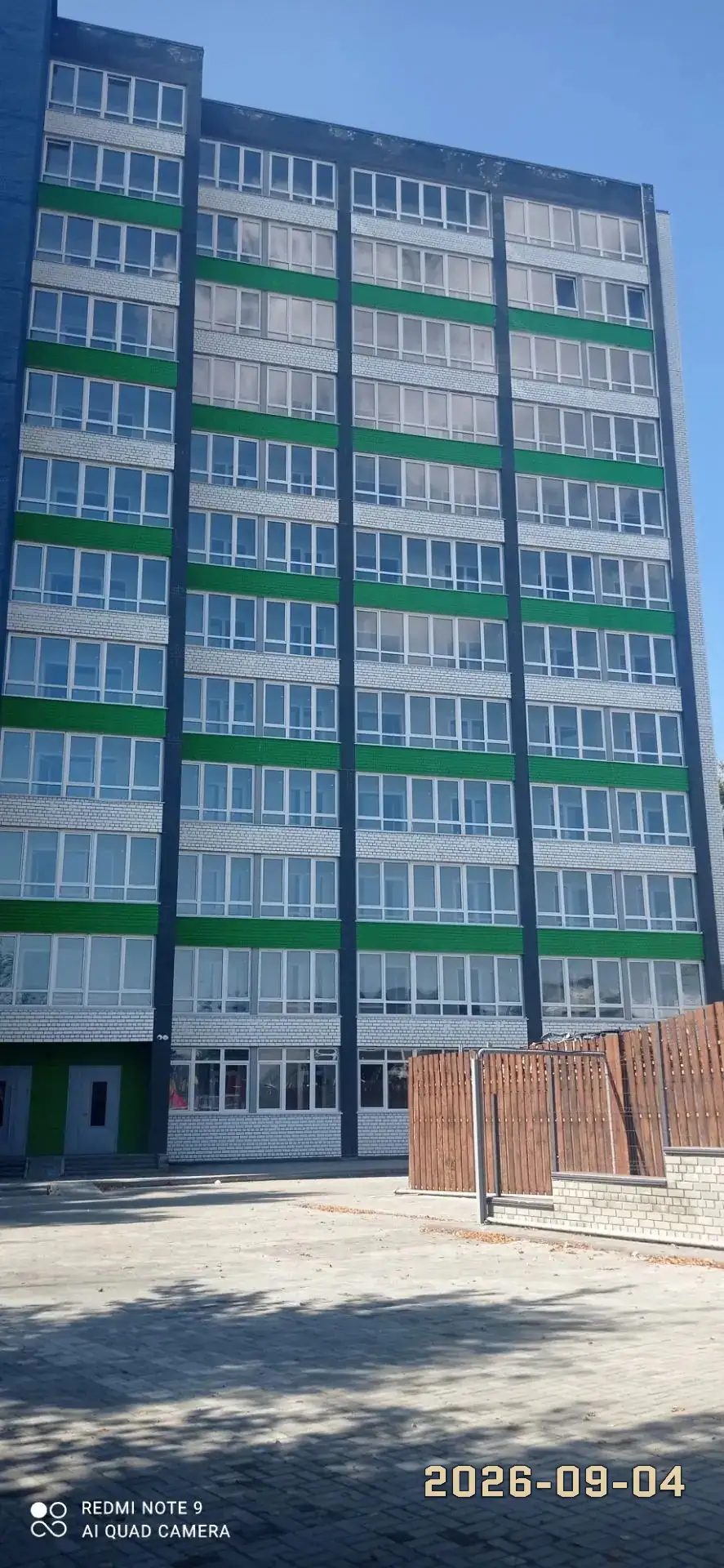

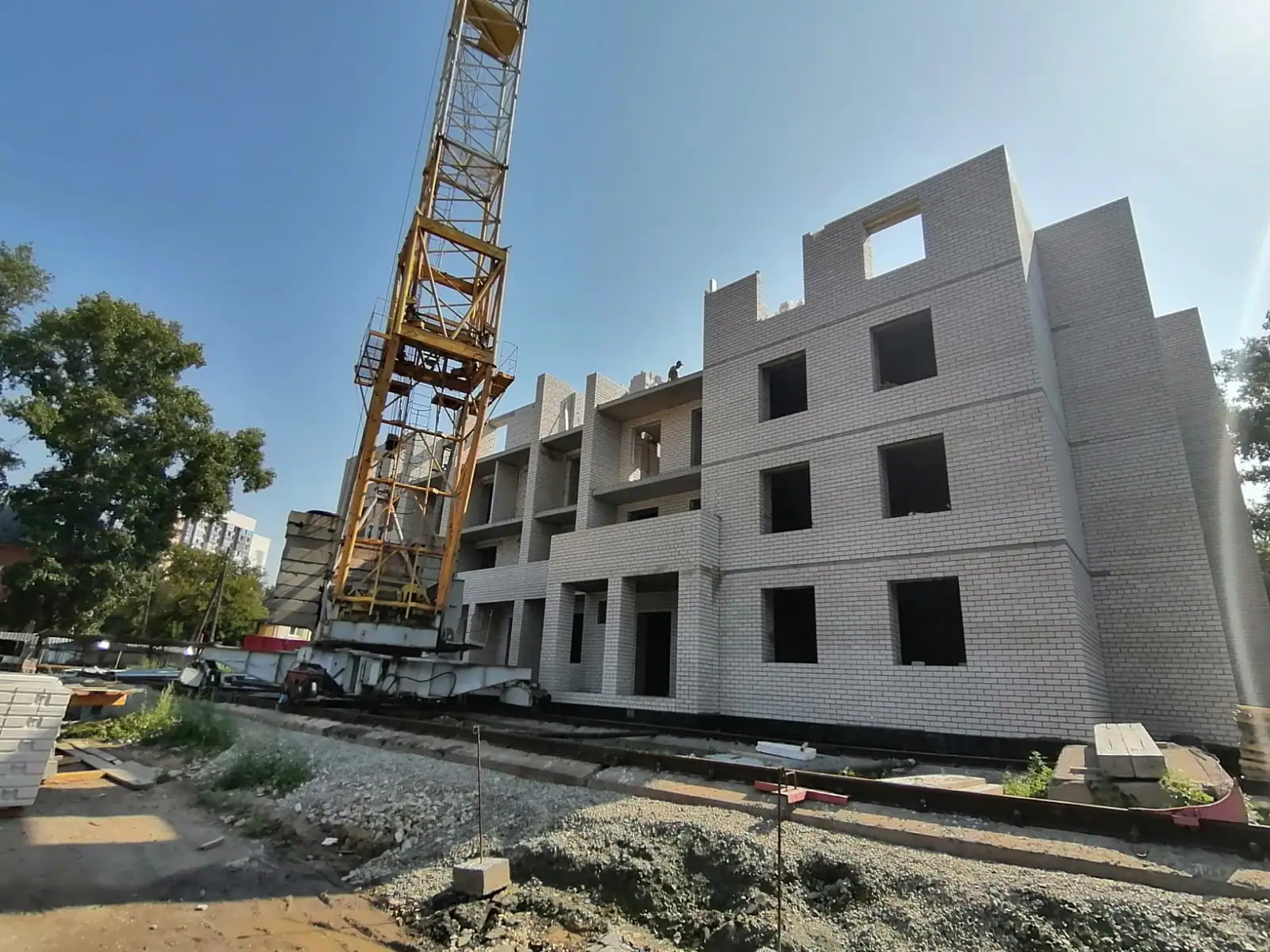

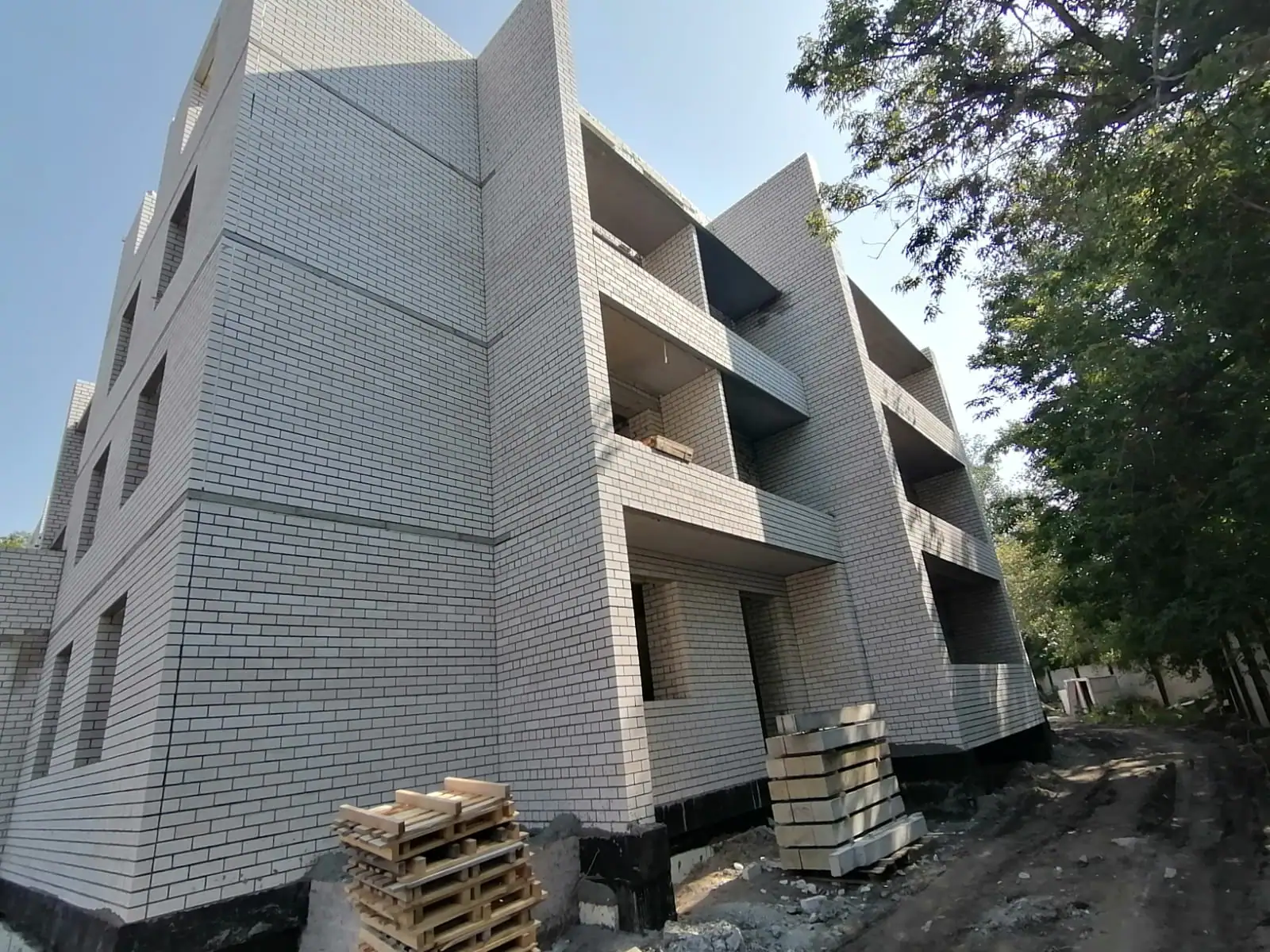

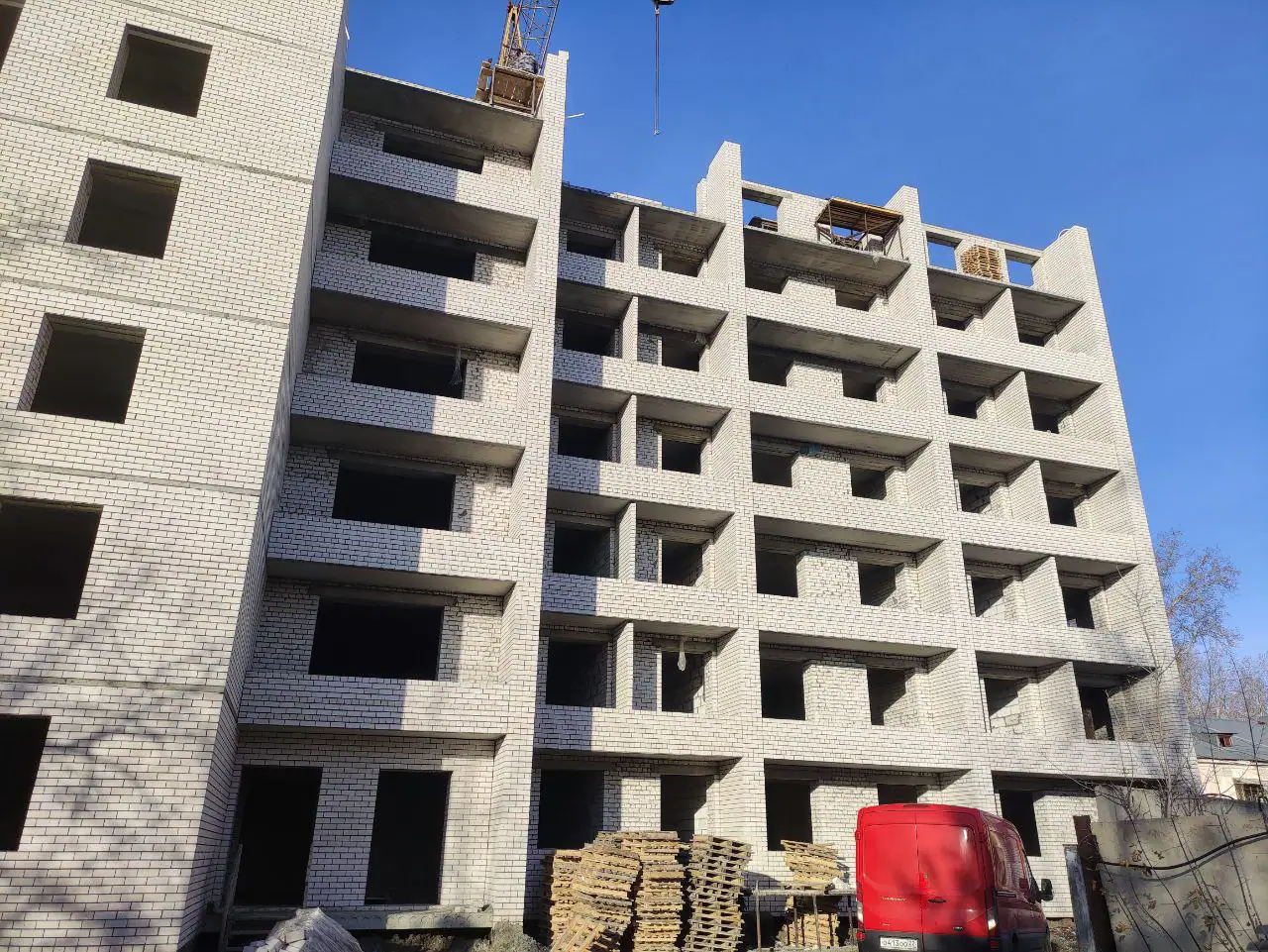

  24. III кв. 2023
    Фотоотчёт со стройки
  25. IV кв. 2023
    Фотоотчёт со стройки

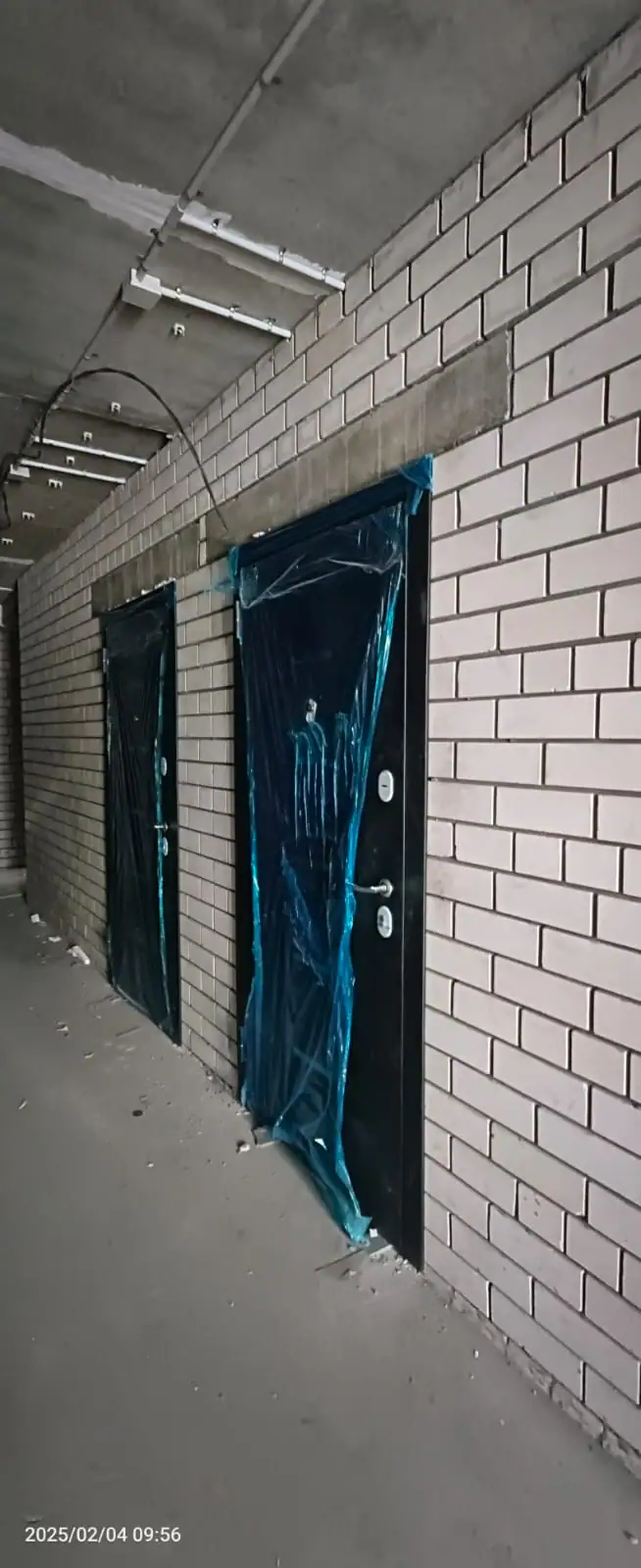

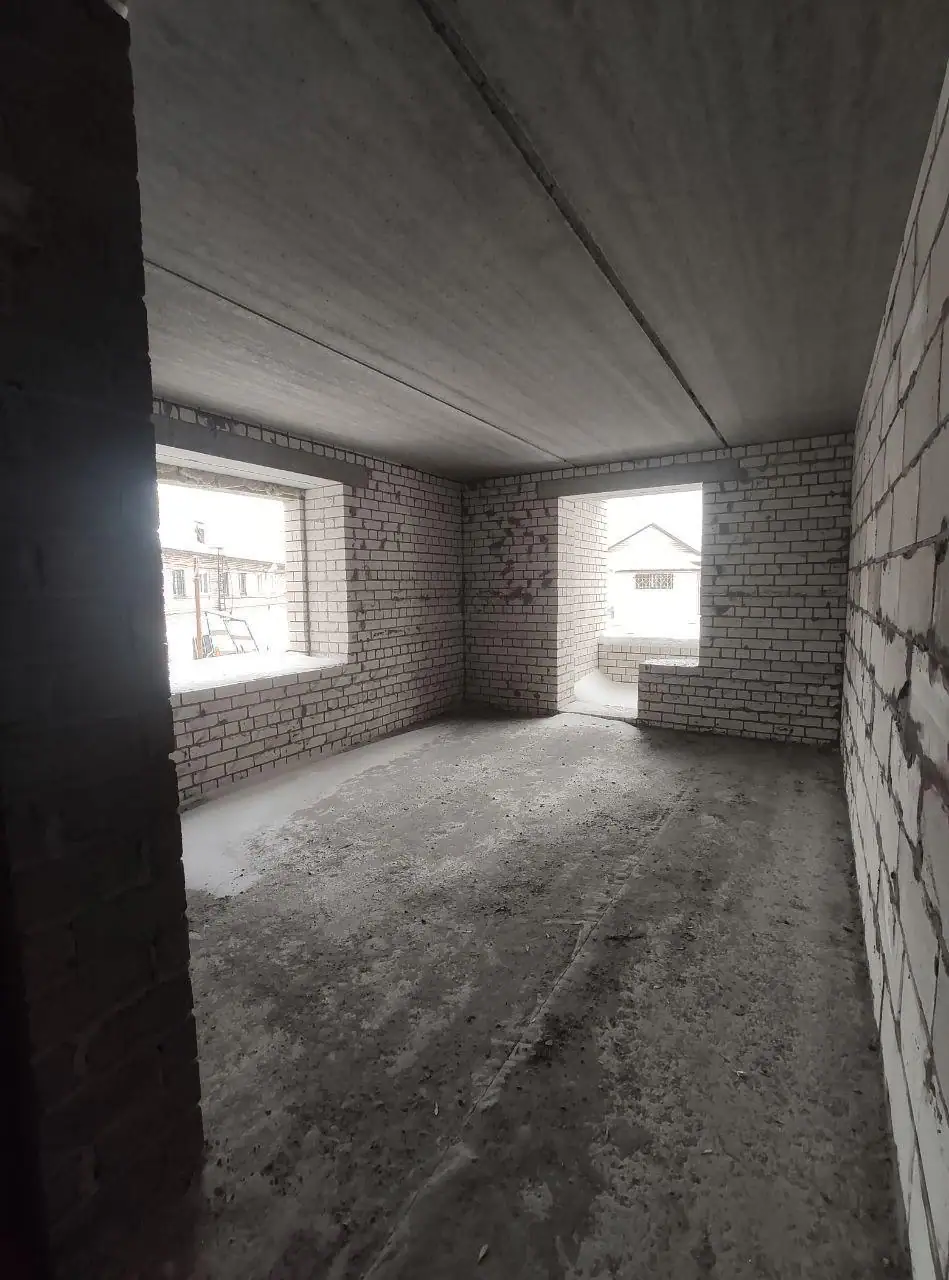

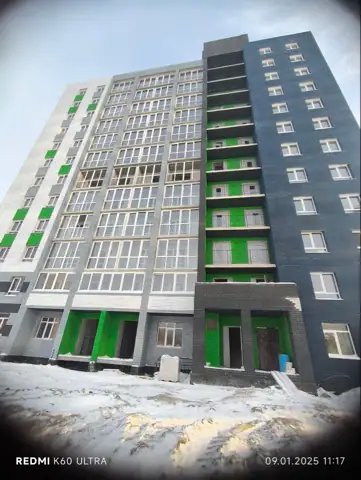

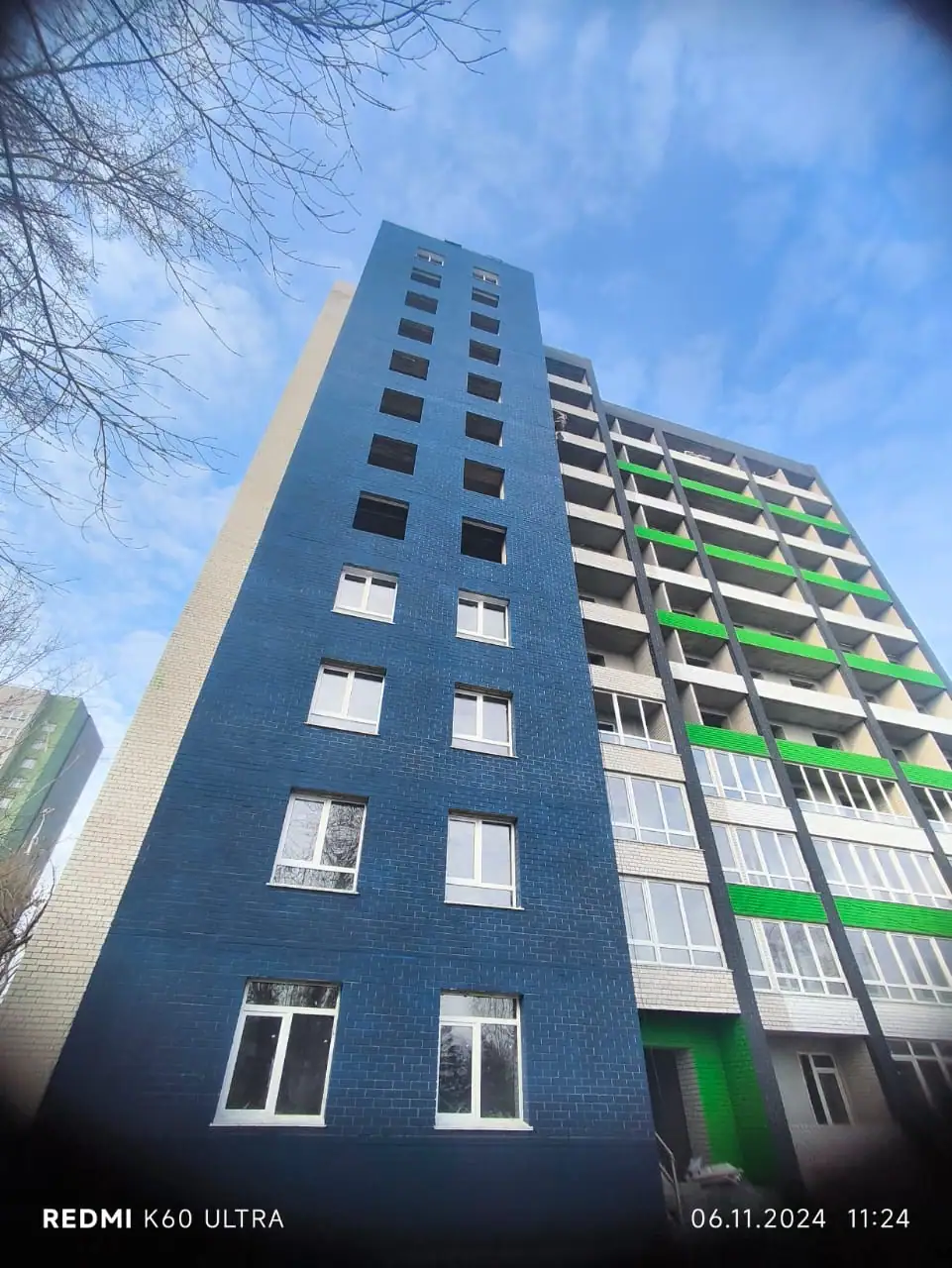

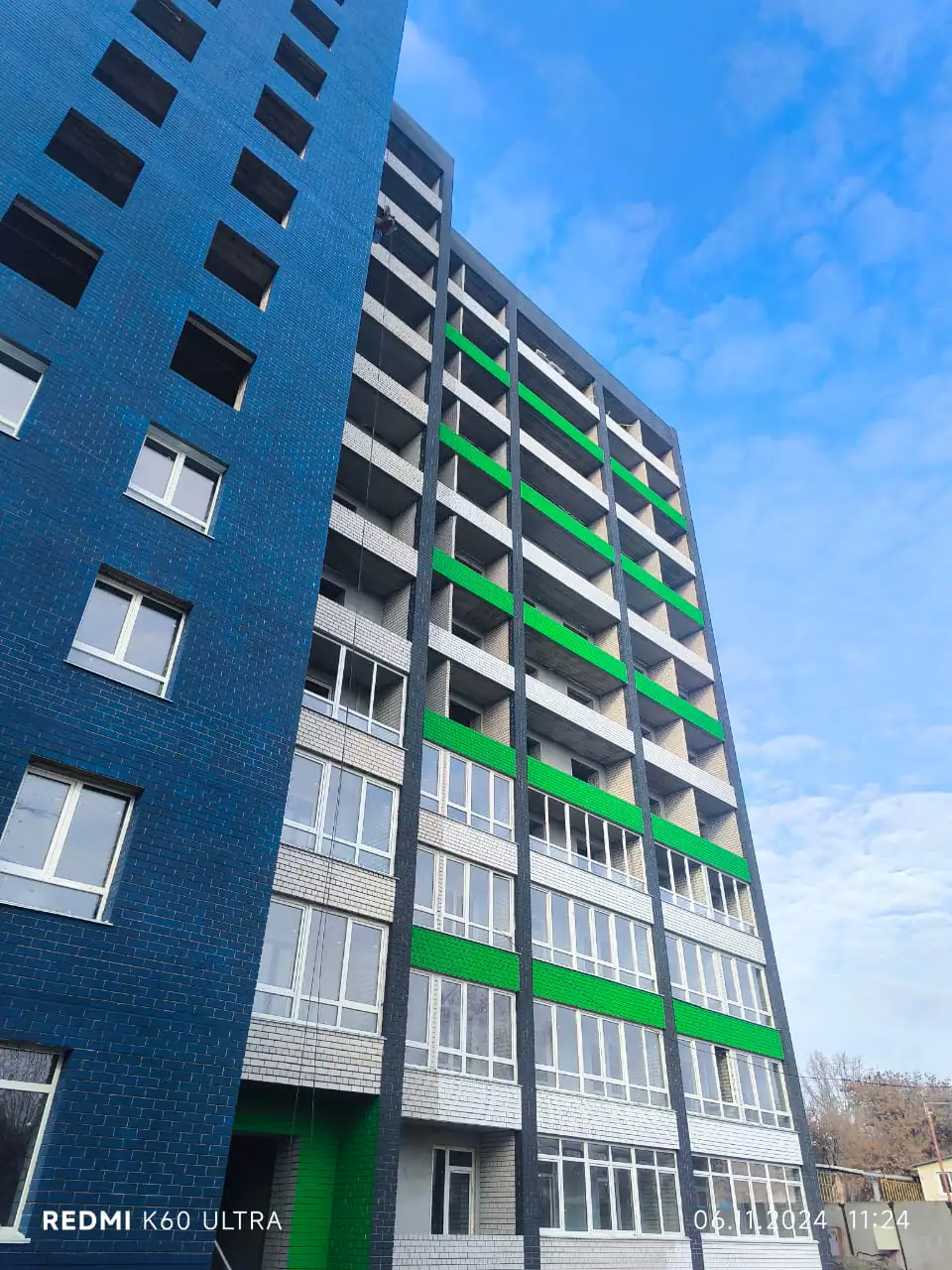

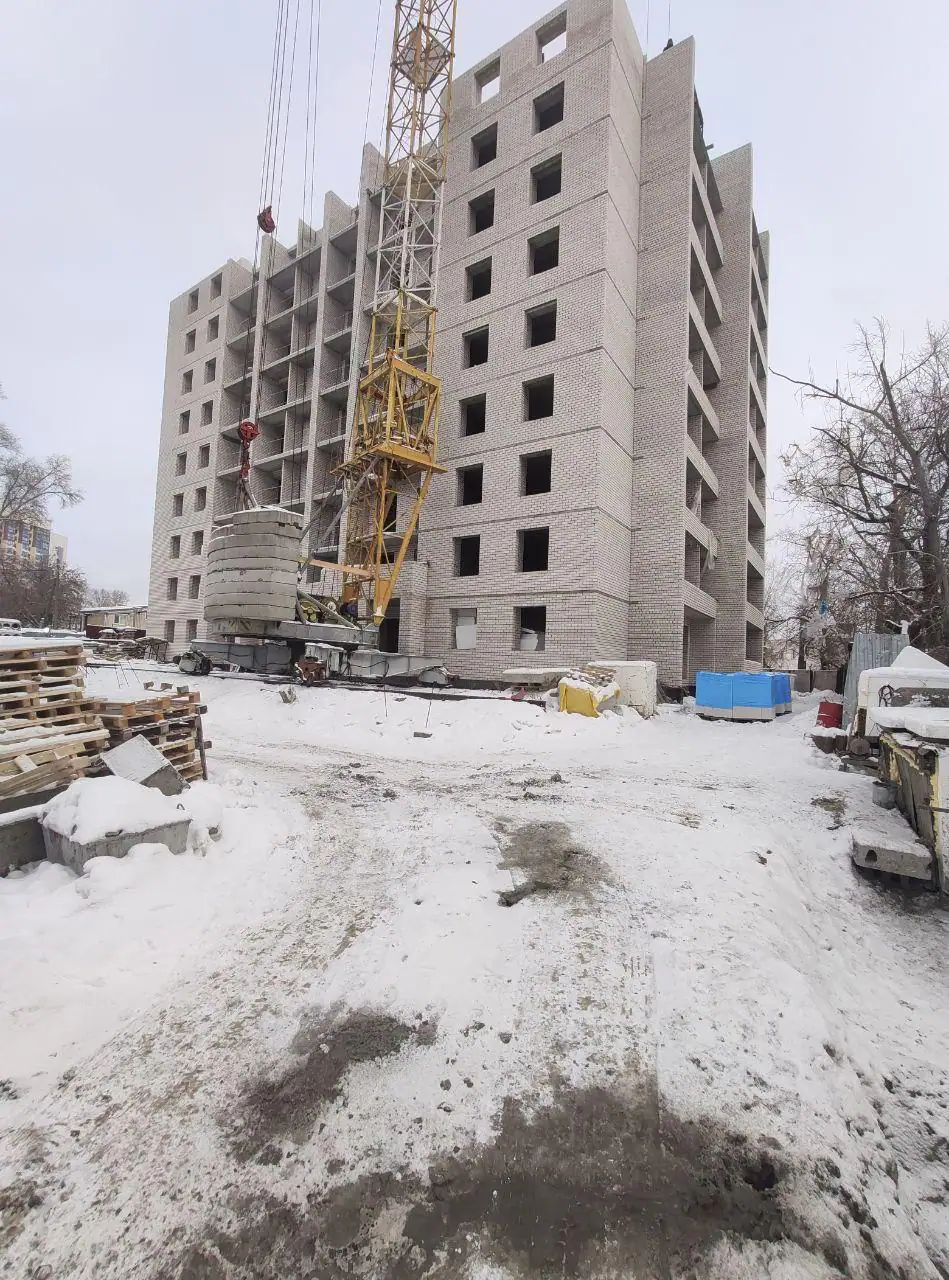

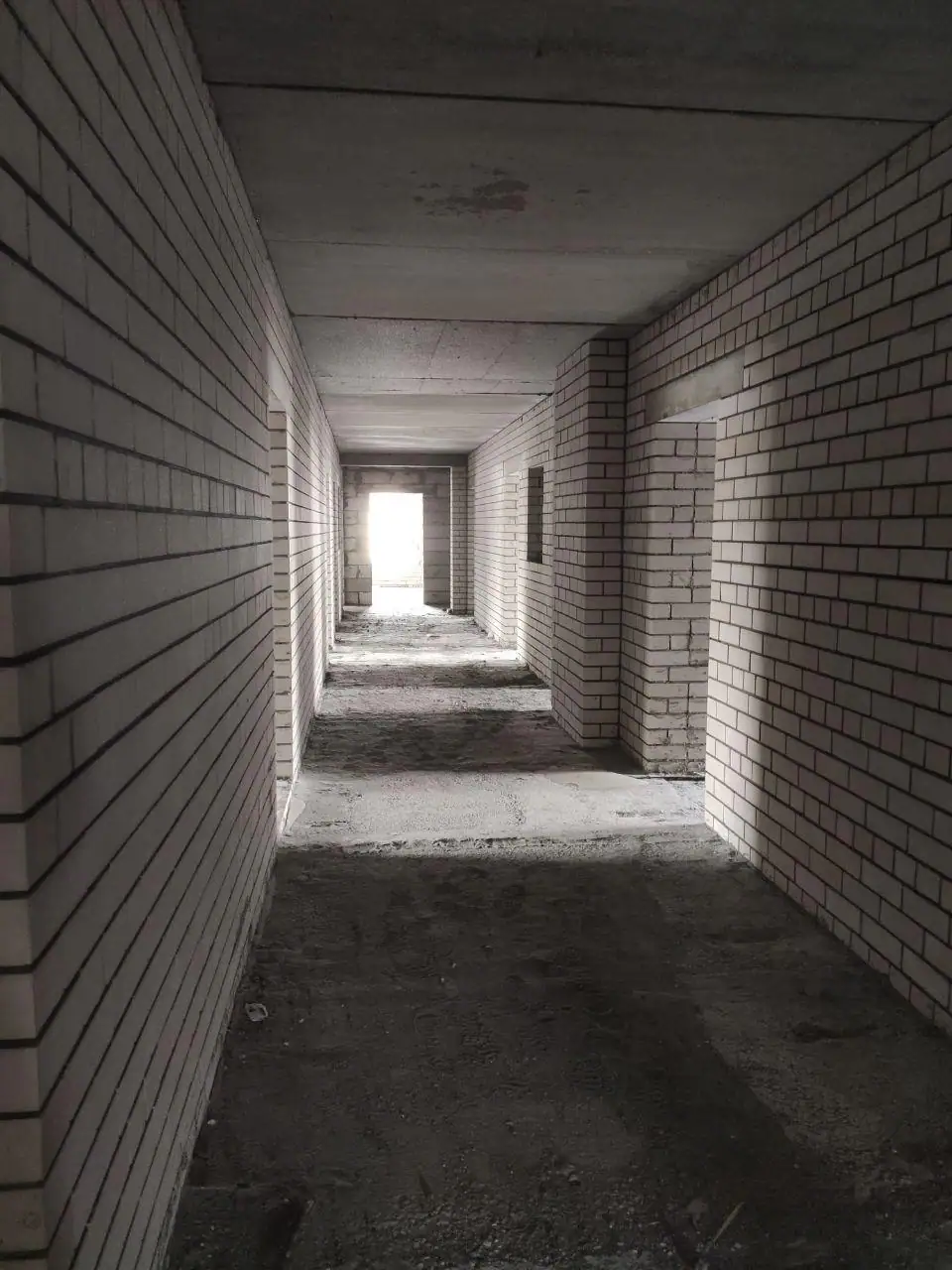

  26. I кв. 2024

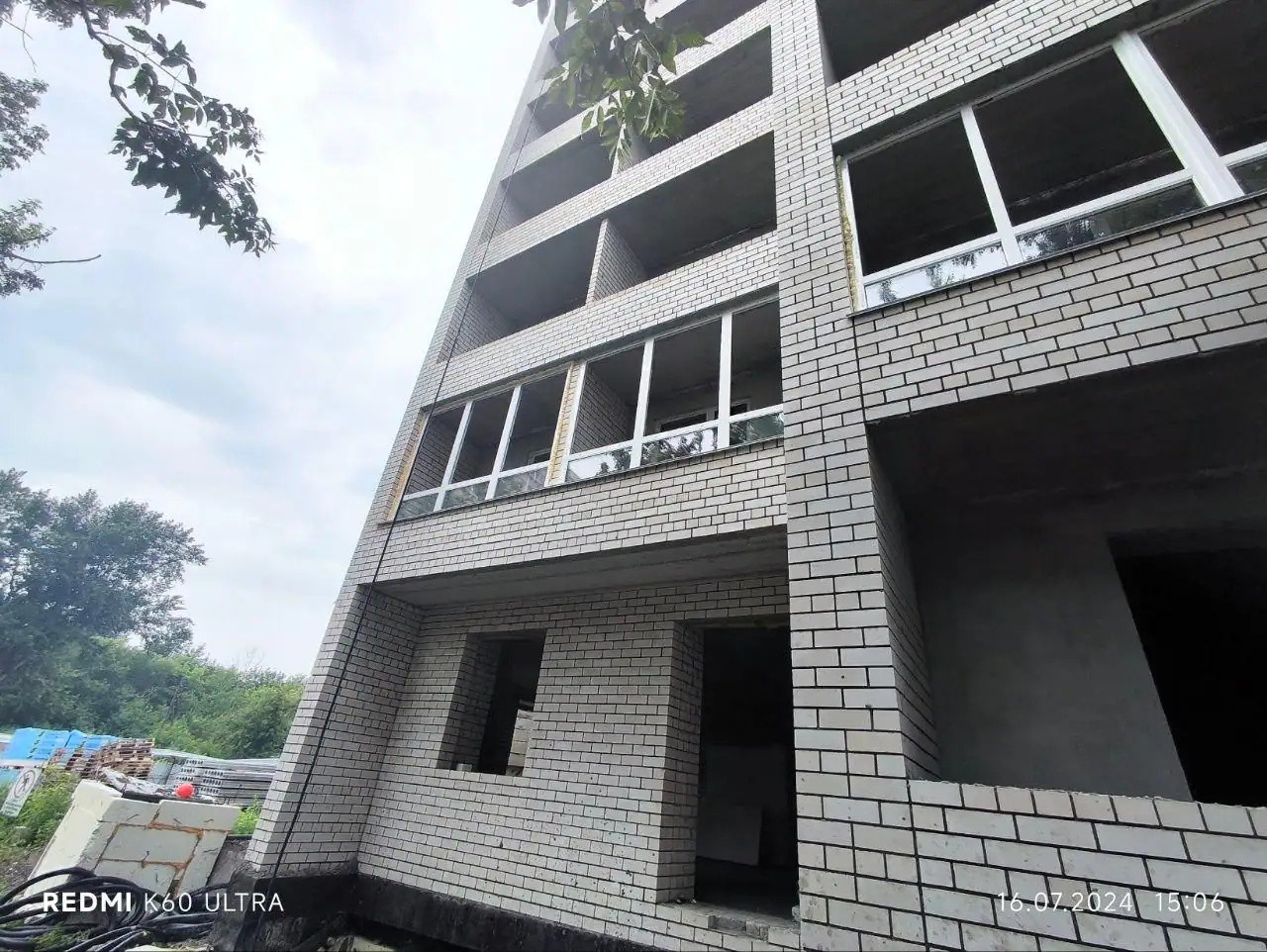

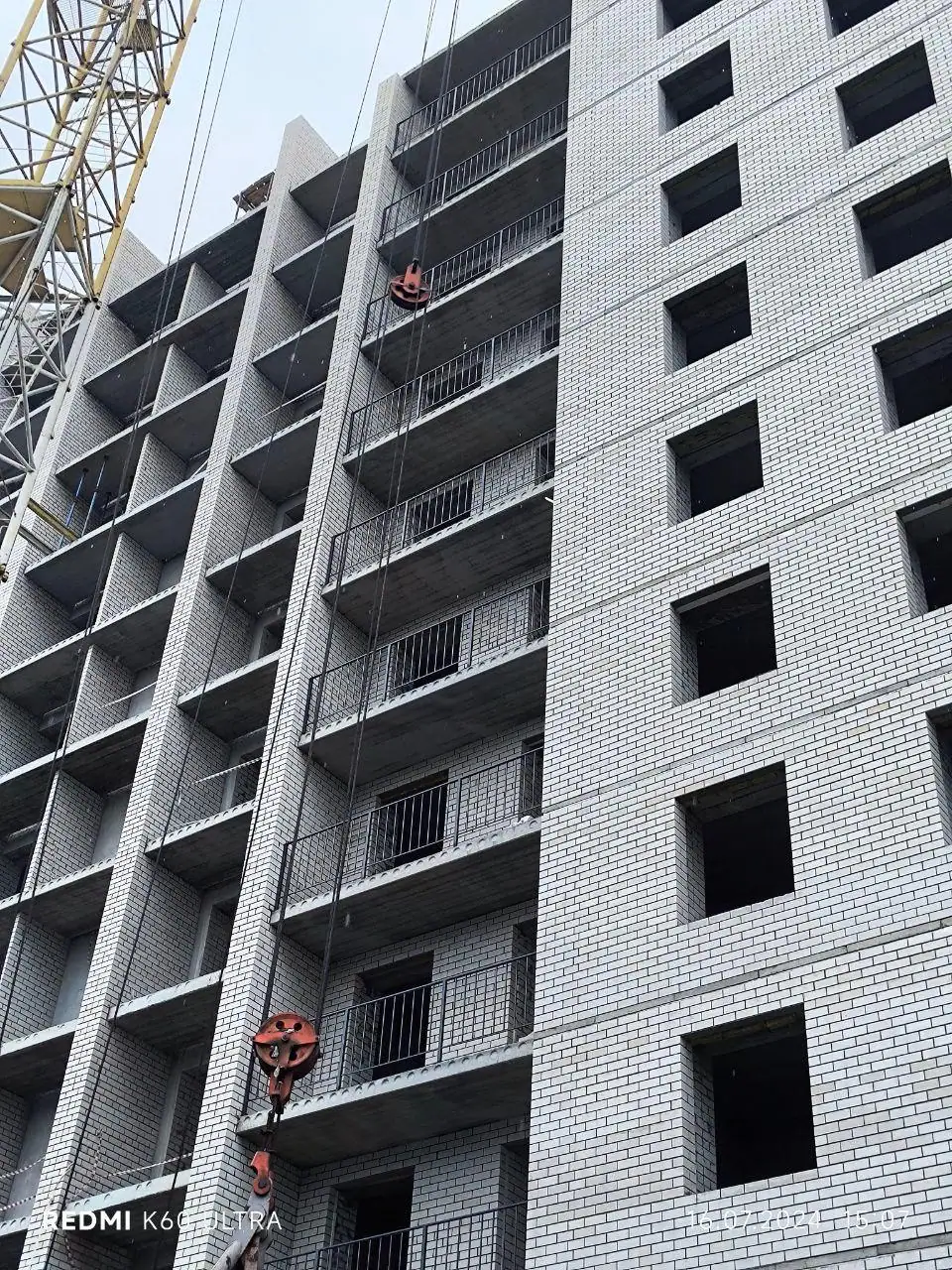

    Фотоотчёт со стройки
  27. II кв. 2024
    Добавлены документы (2)

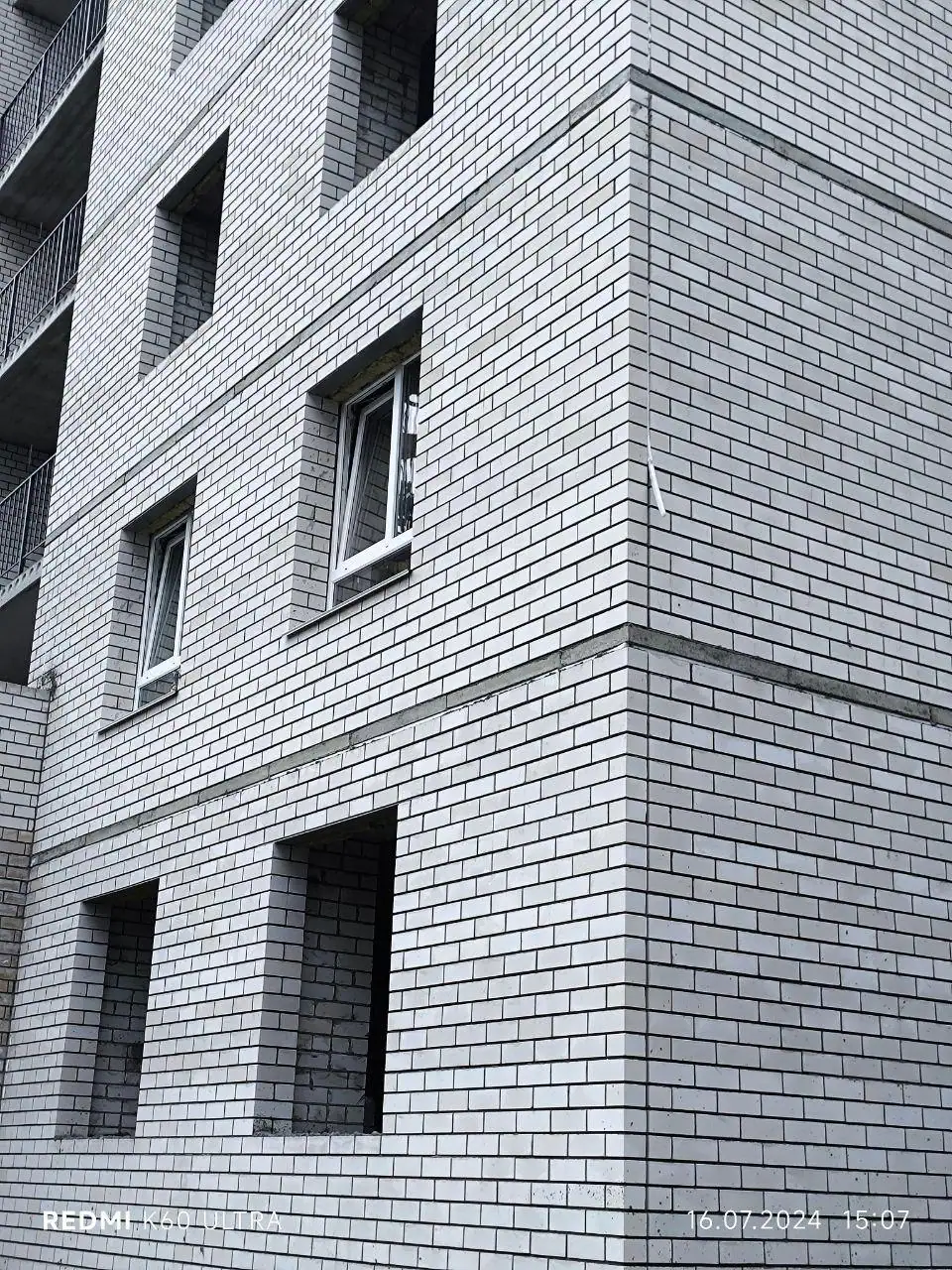

  28. III кв. 2024

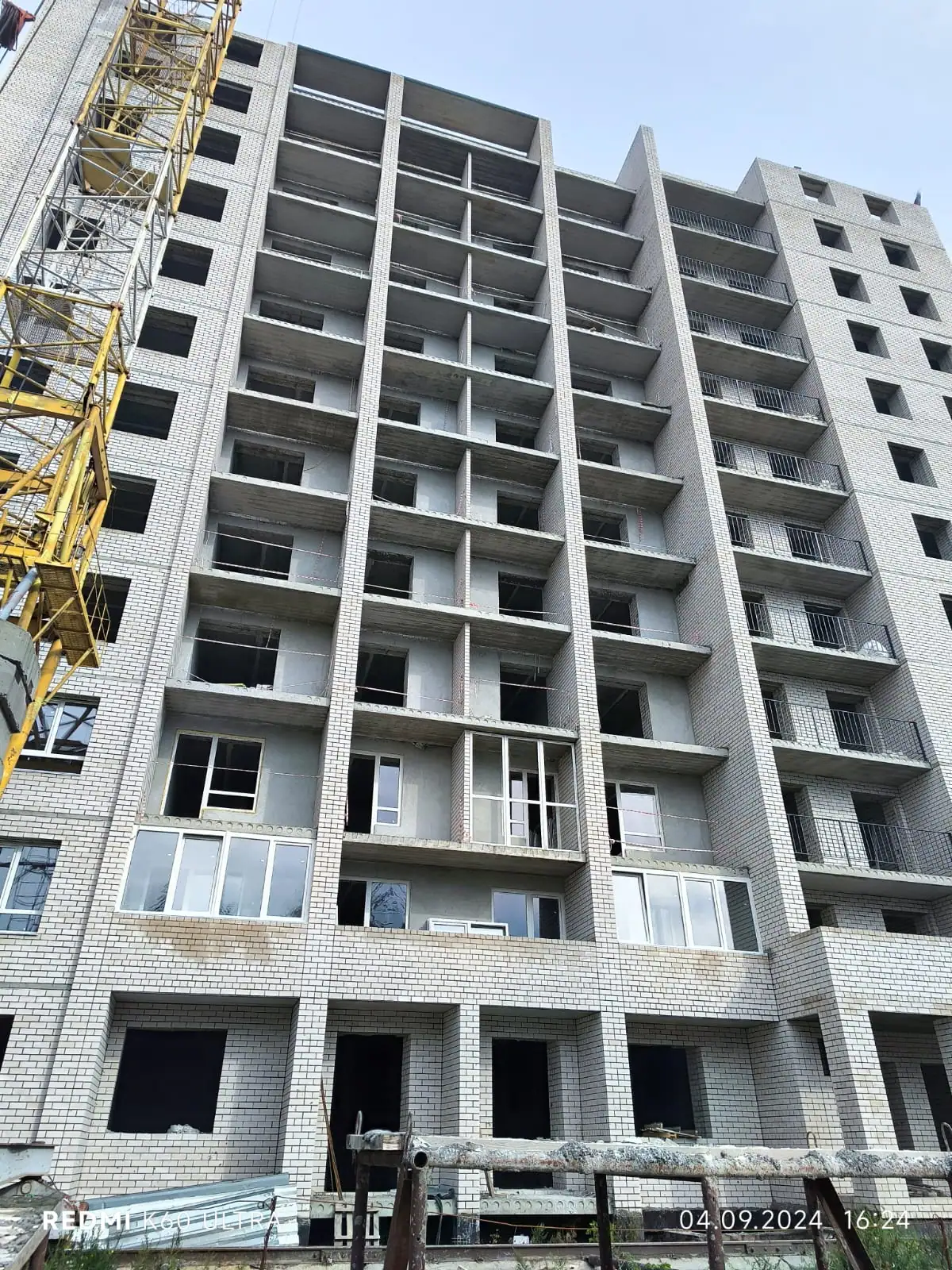

    Фотоотчёт со стройки
  29. IV кв. 2024

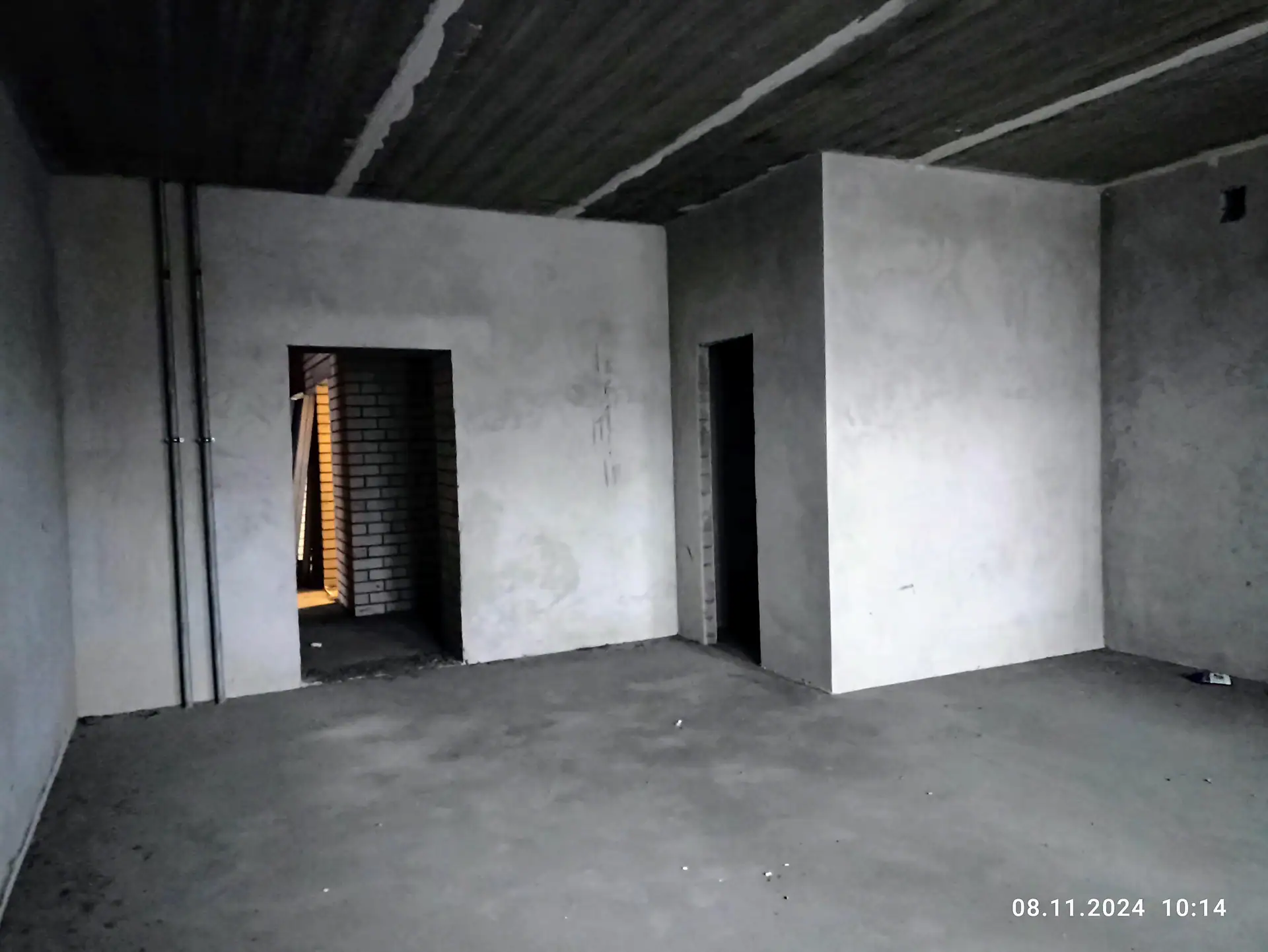

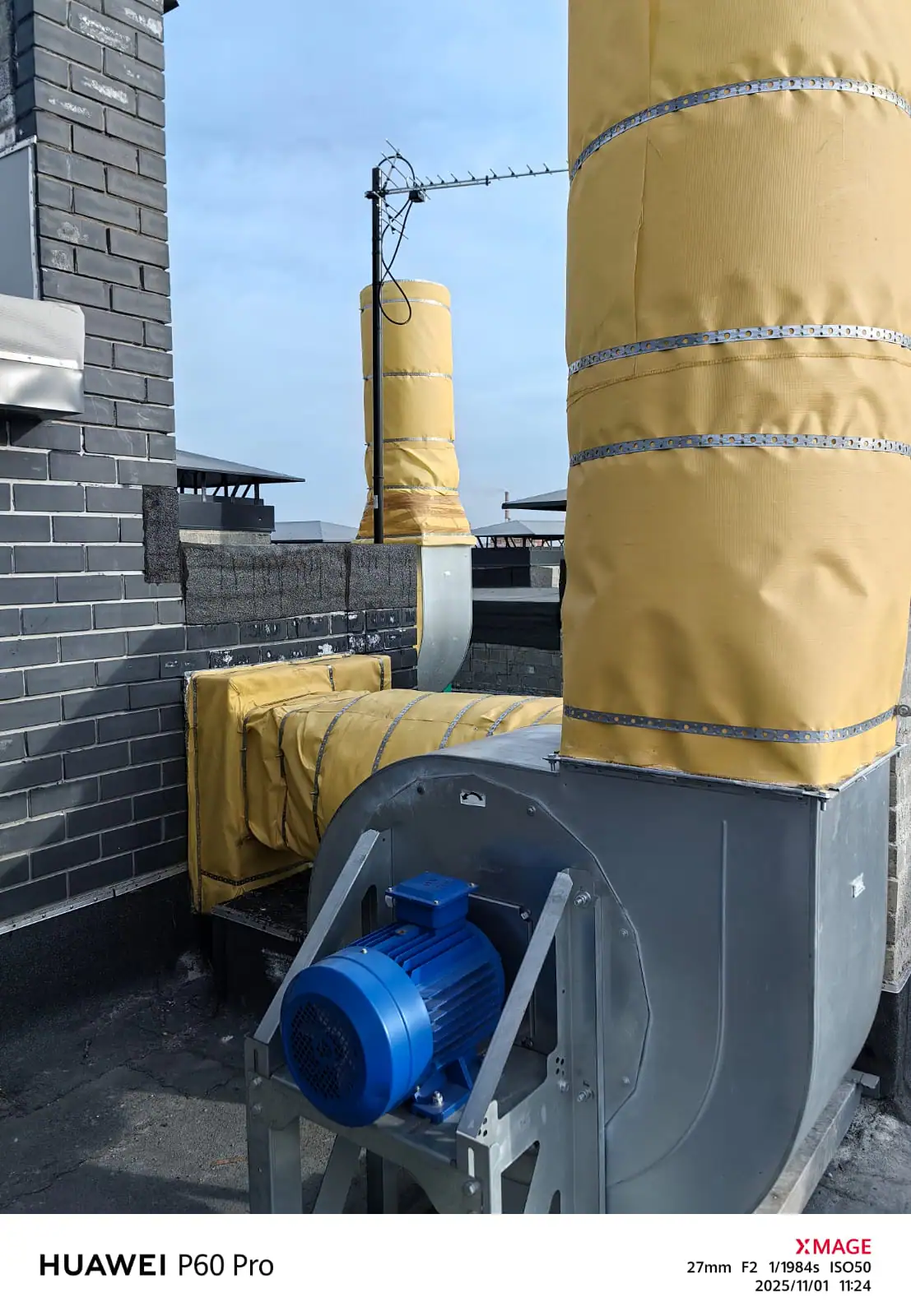

    Фотоотчёт со стройки

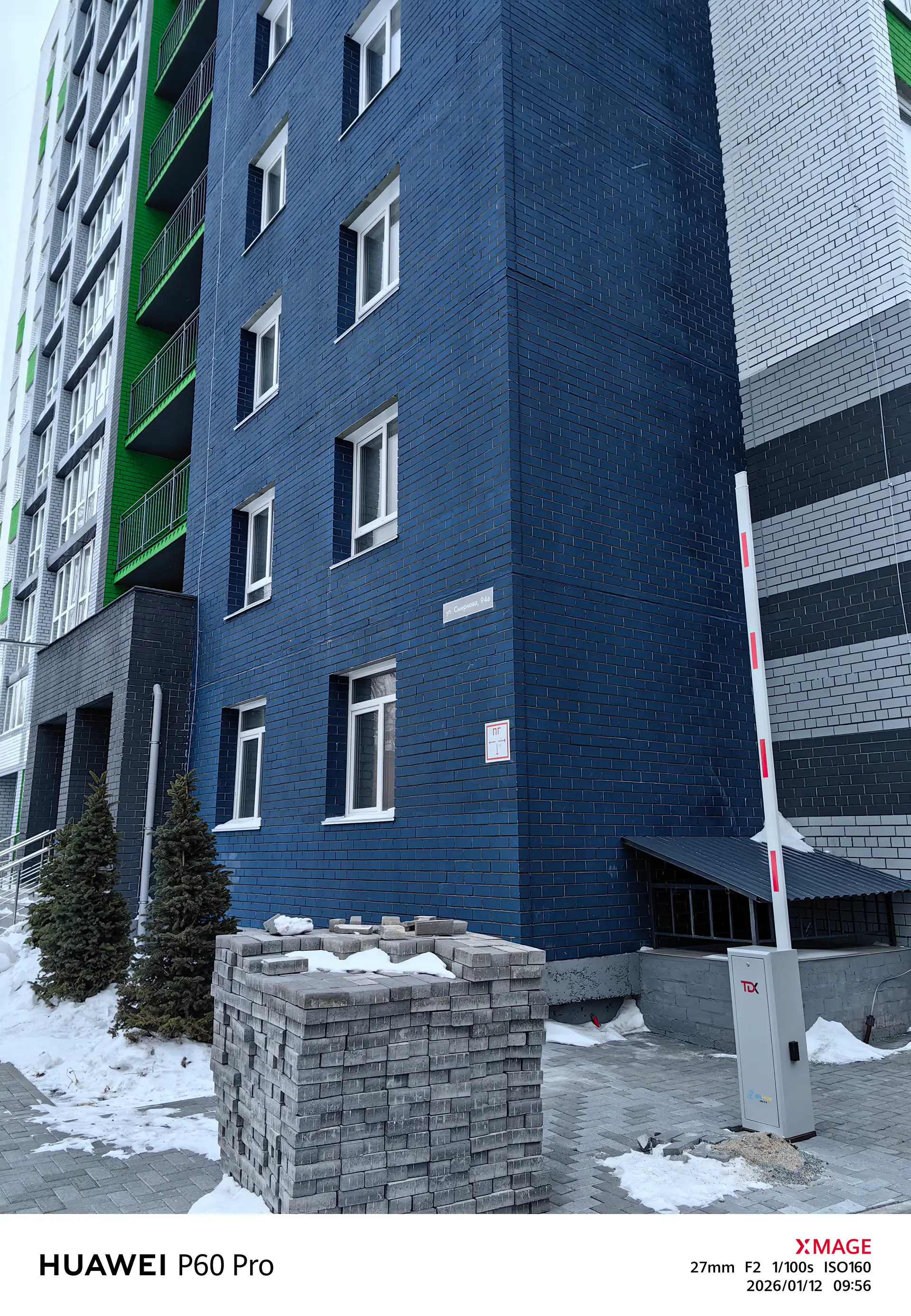

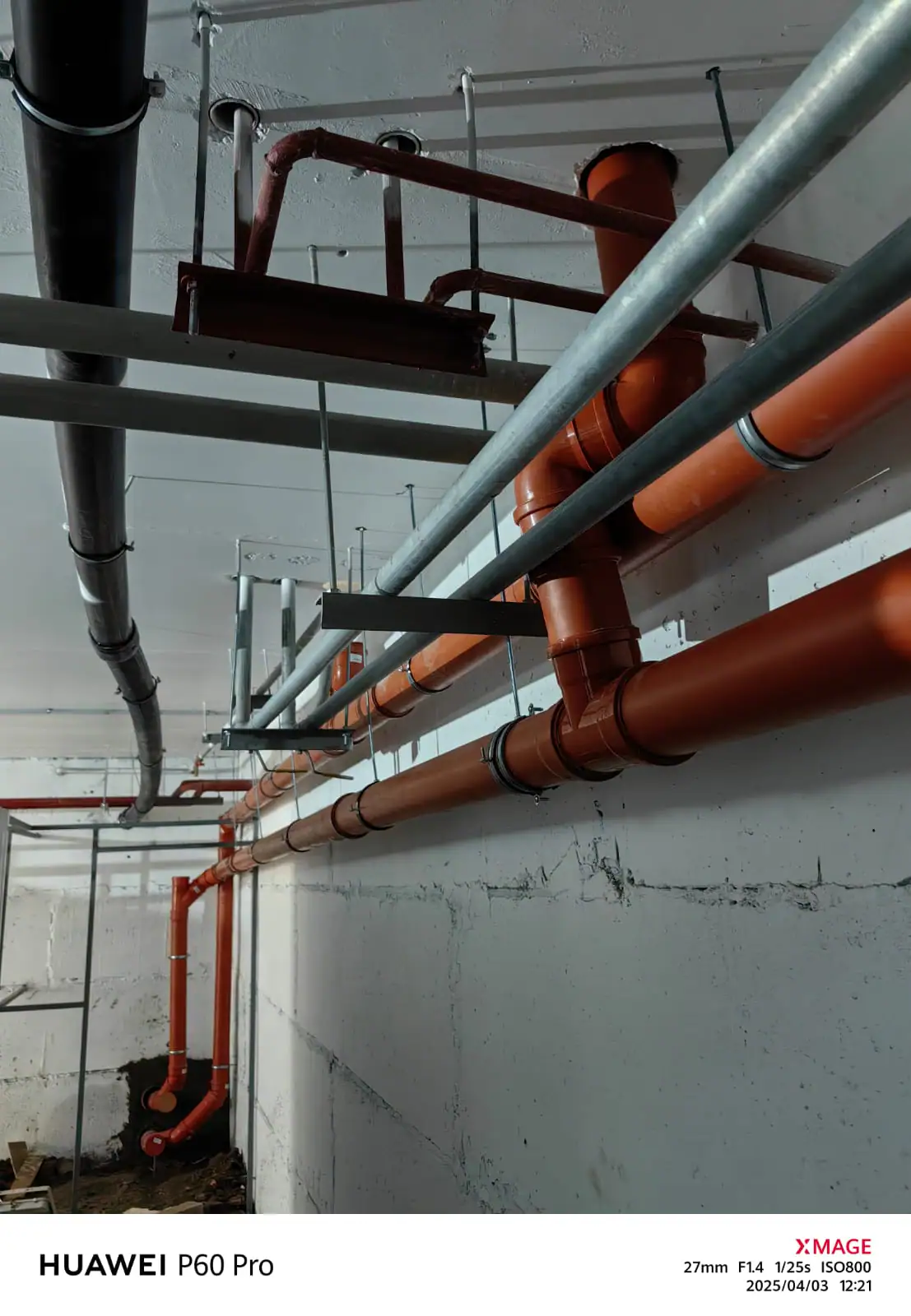

  30. I кв. 2025
    Фотоотчёт со стройки

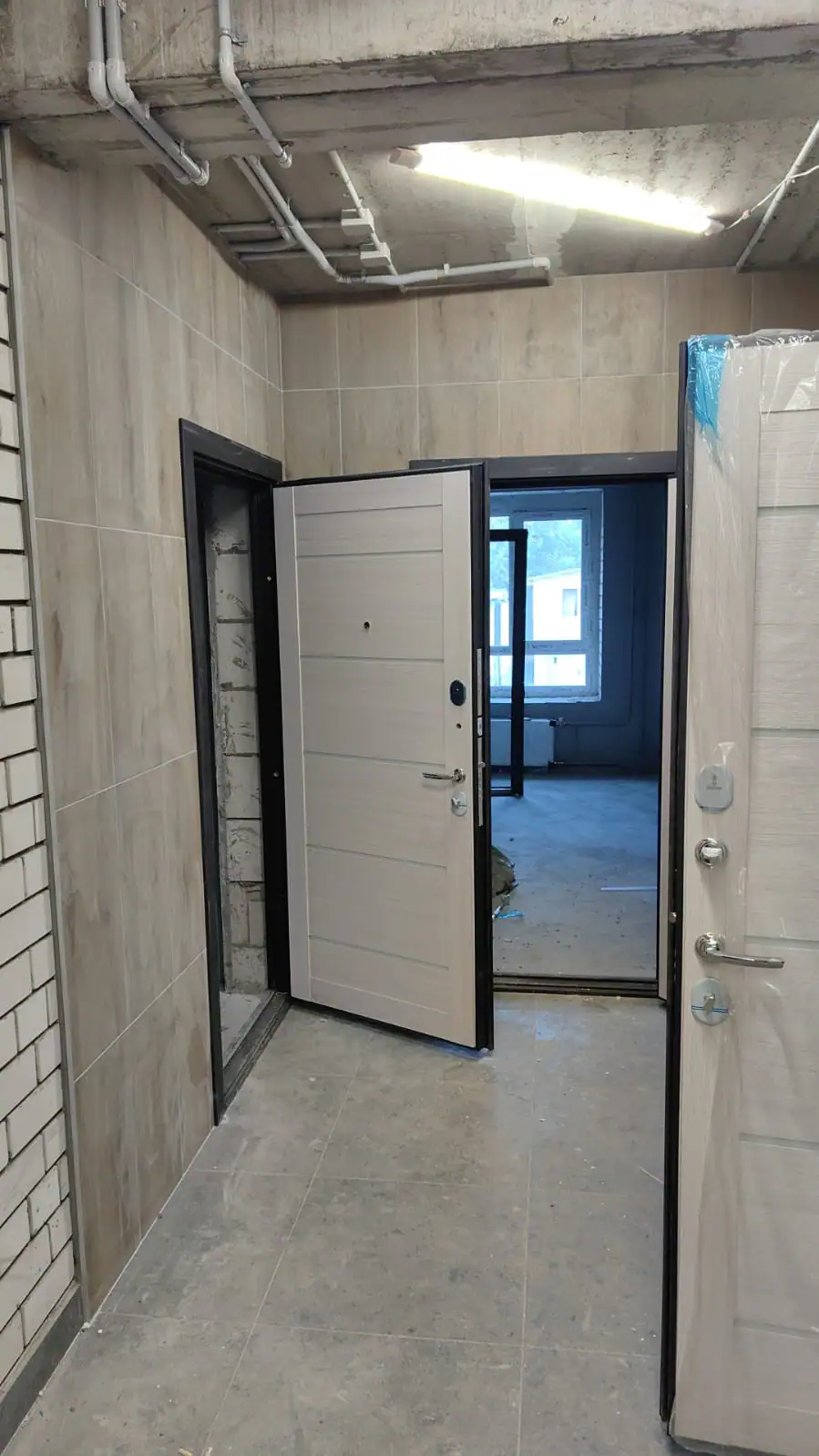

  31. II кв. 2025
    Фотоотчёт со стройки
  32. III кв. 2025
    Фотоотчёт со стройки
  33. IV кв. 2025
    Фотоотчёт со стройки

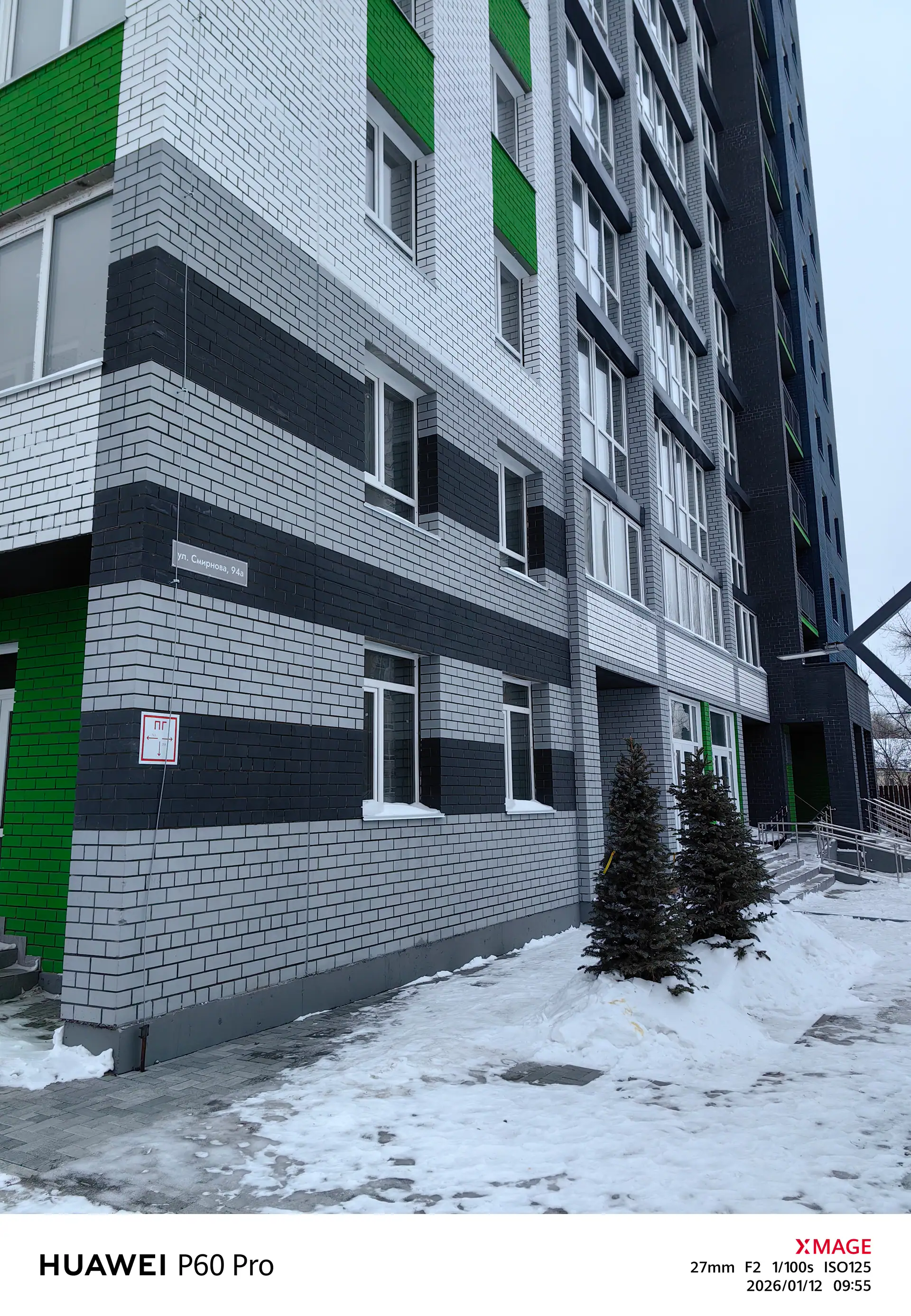

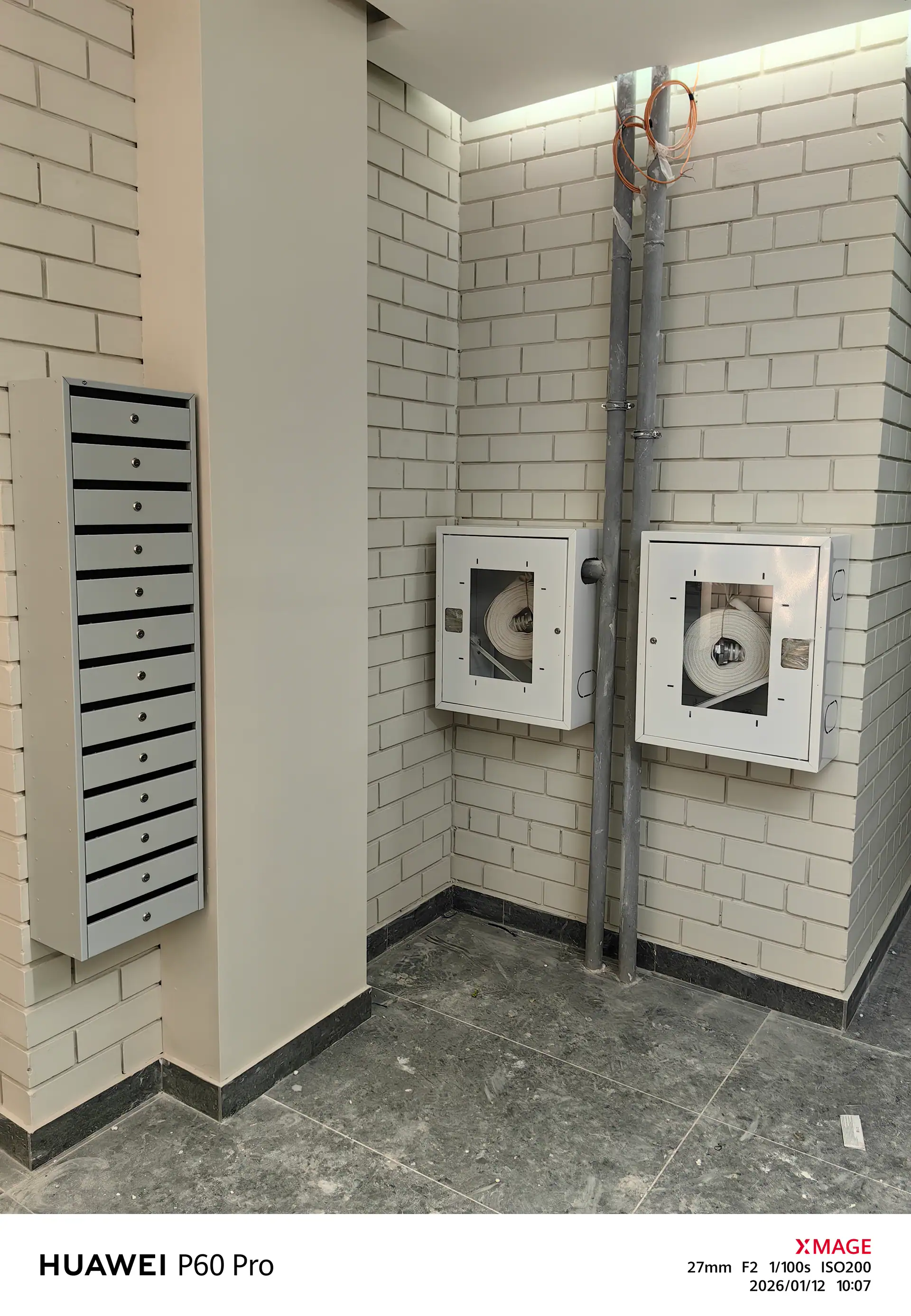

  34. I кв. 2026

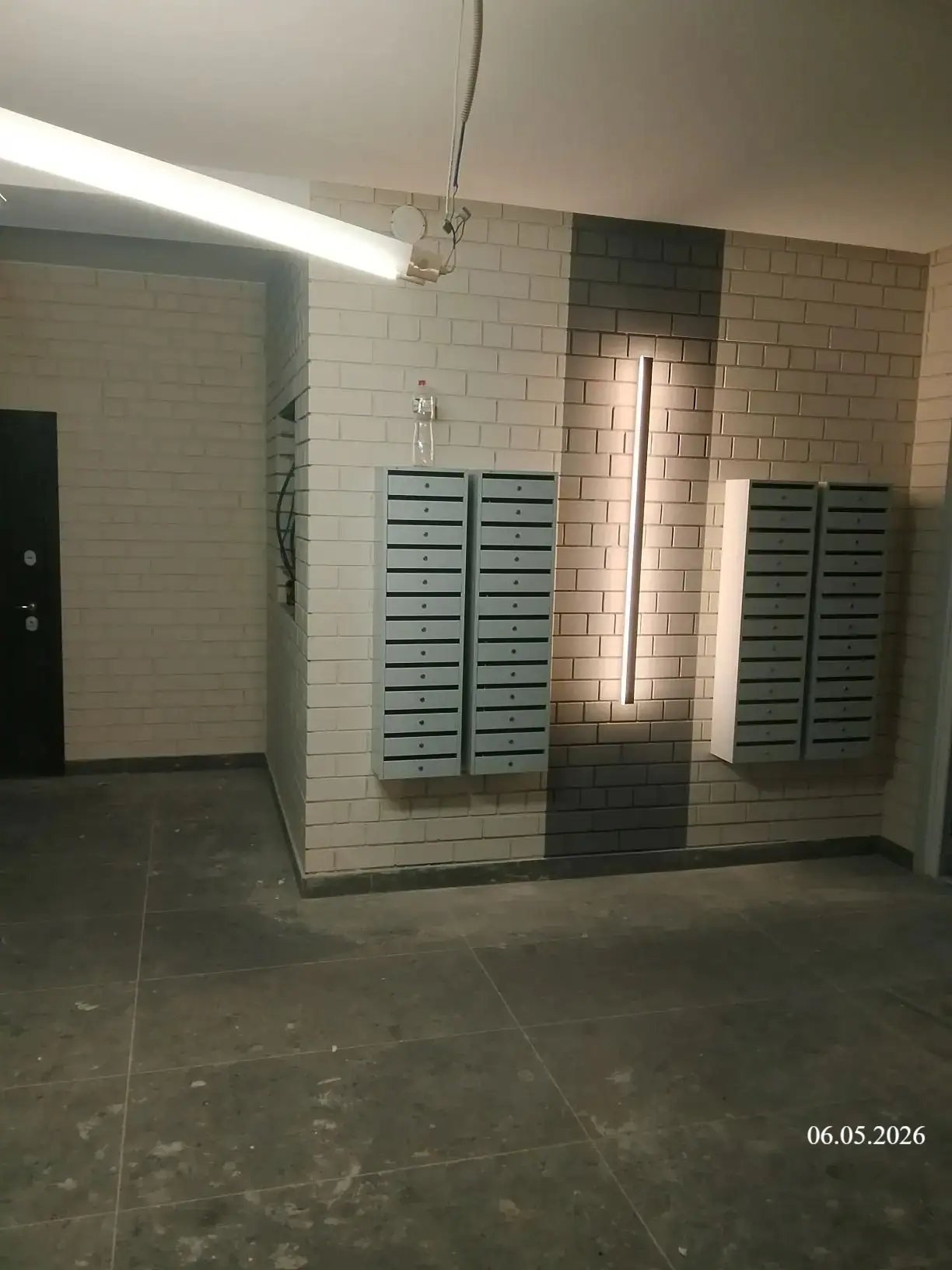

    Фотоотчёт со стройки

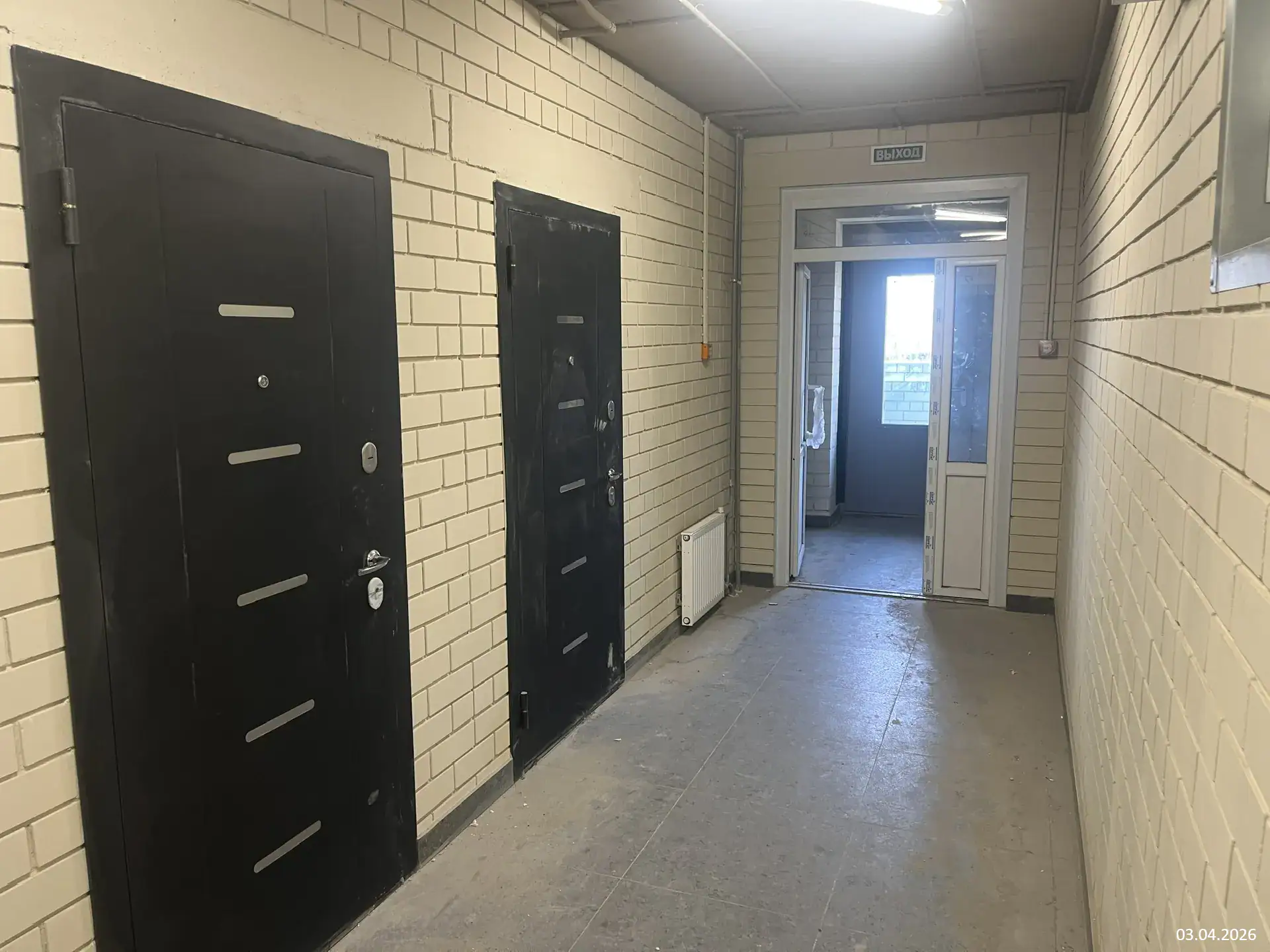

  35. II кв. 2026
    Добавлен документ: Экспертиза проектной документации

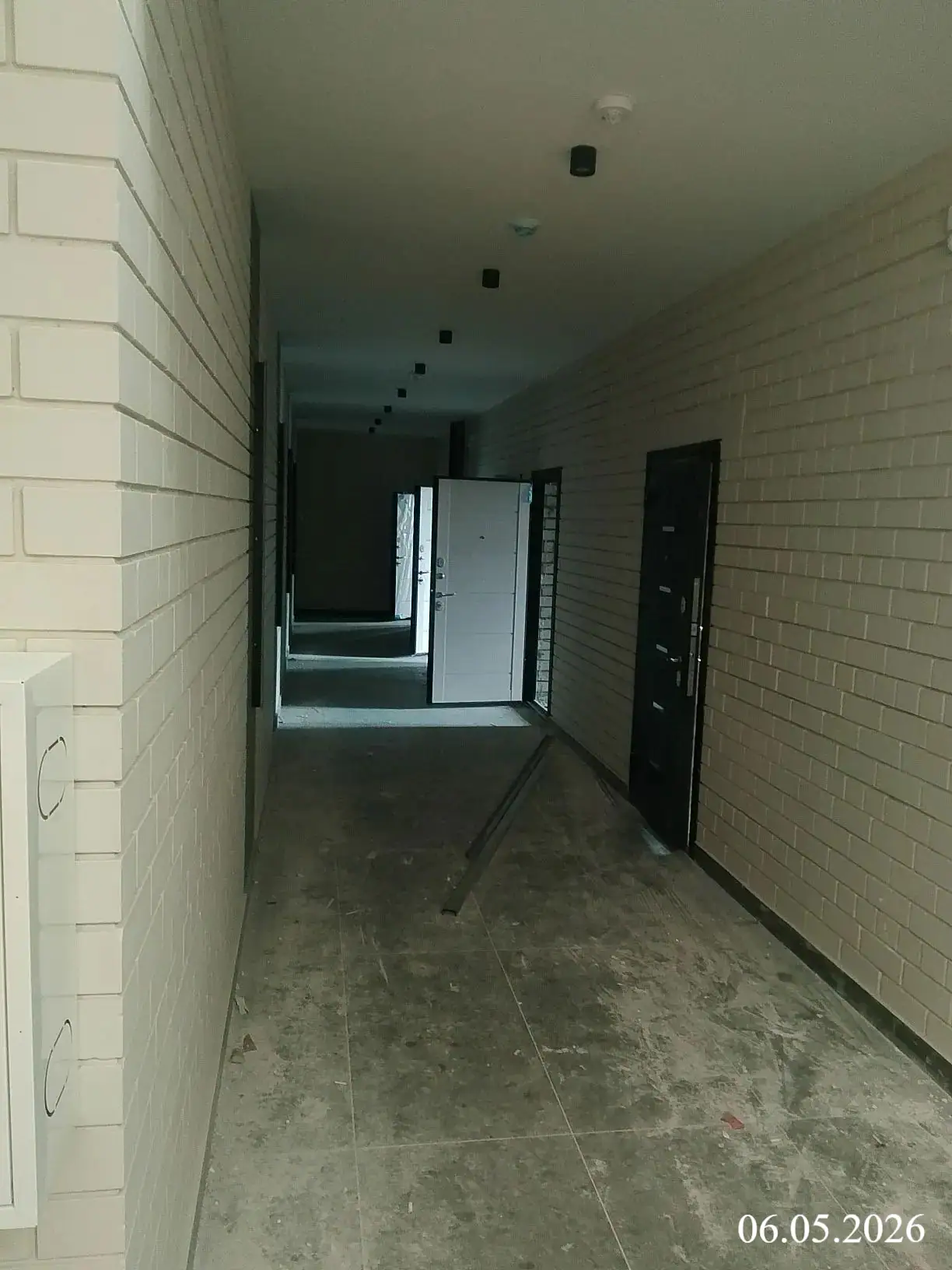

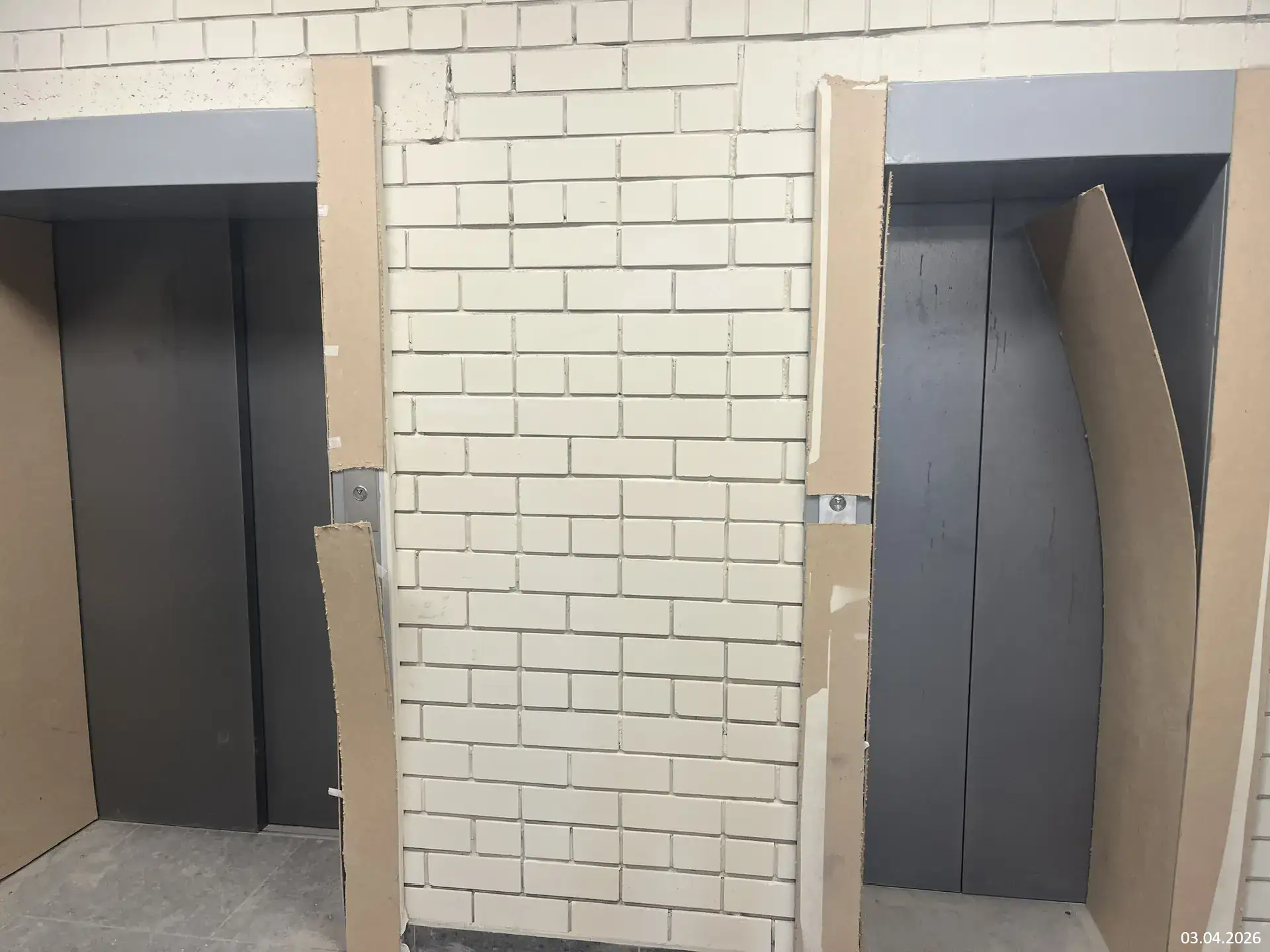

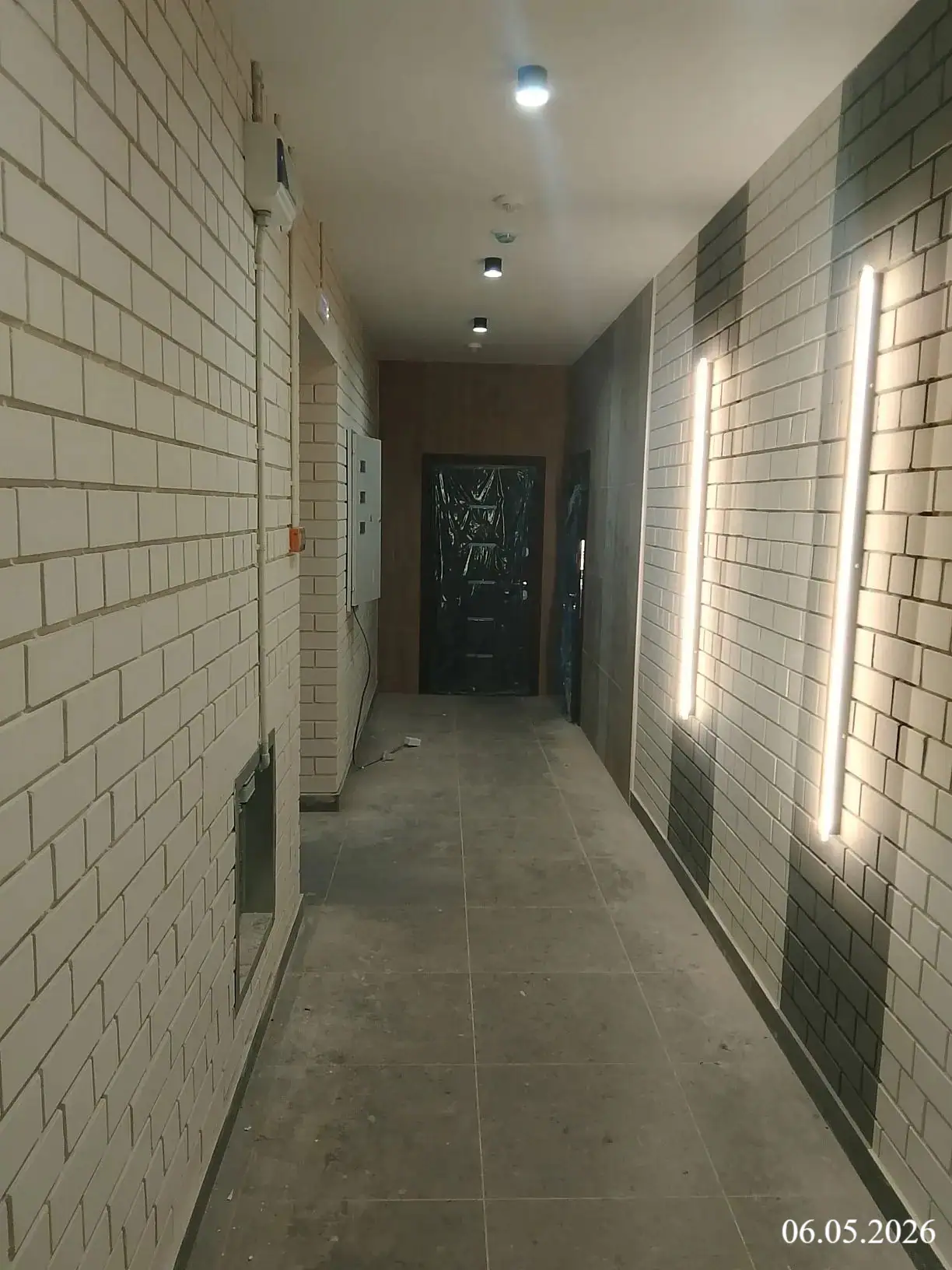

  36. II кв. 2026

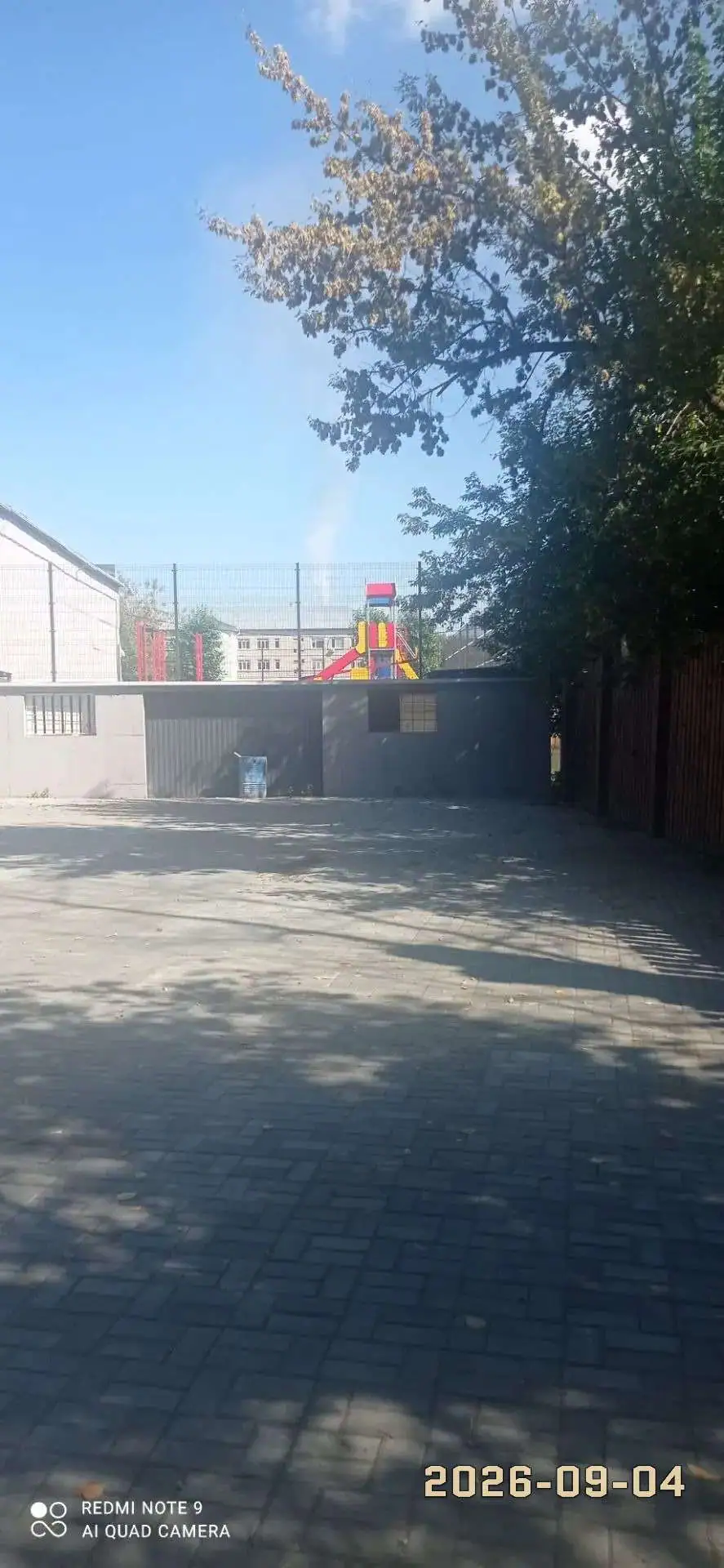

    Фотоотчёт со стройки
  37. III кв. 2026
    Добавлены документы (4)

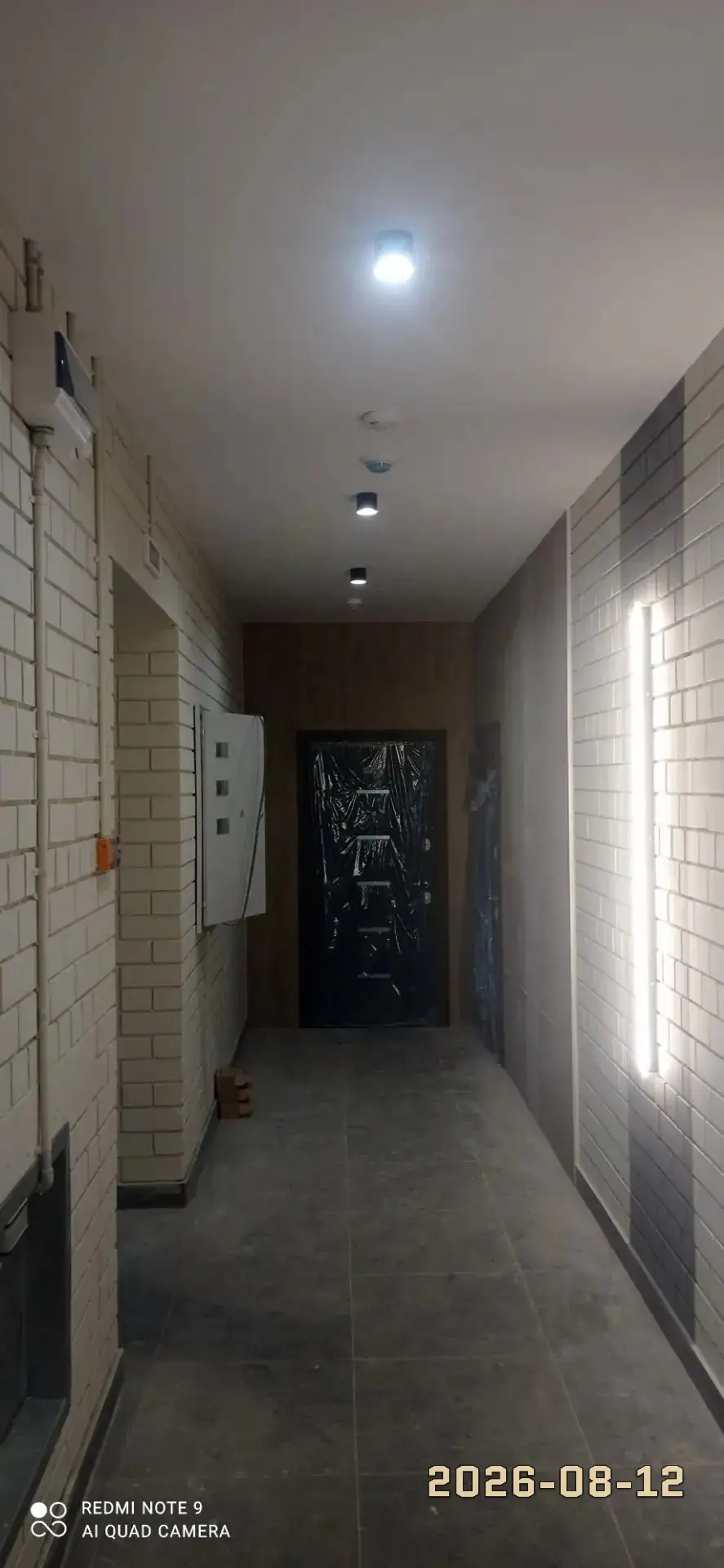

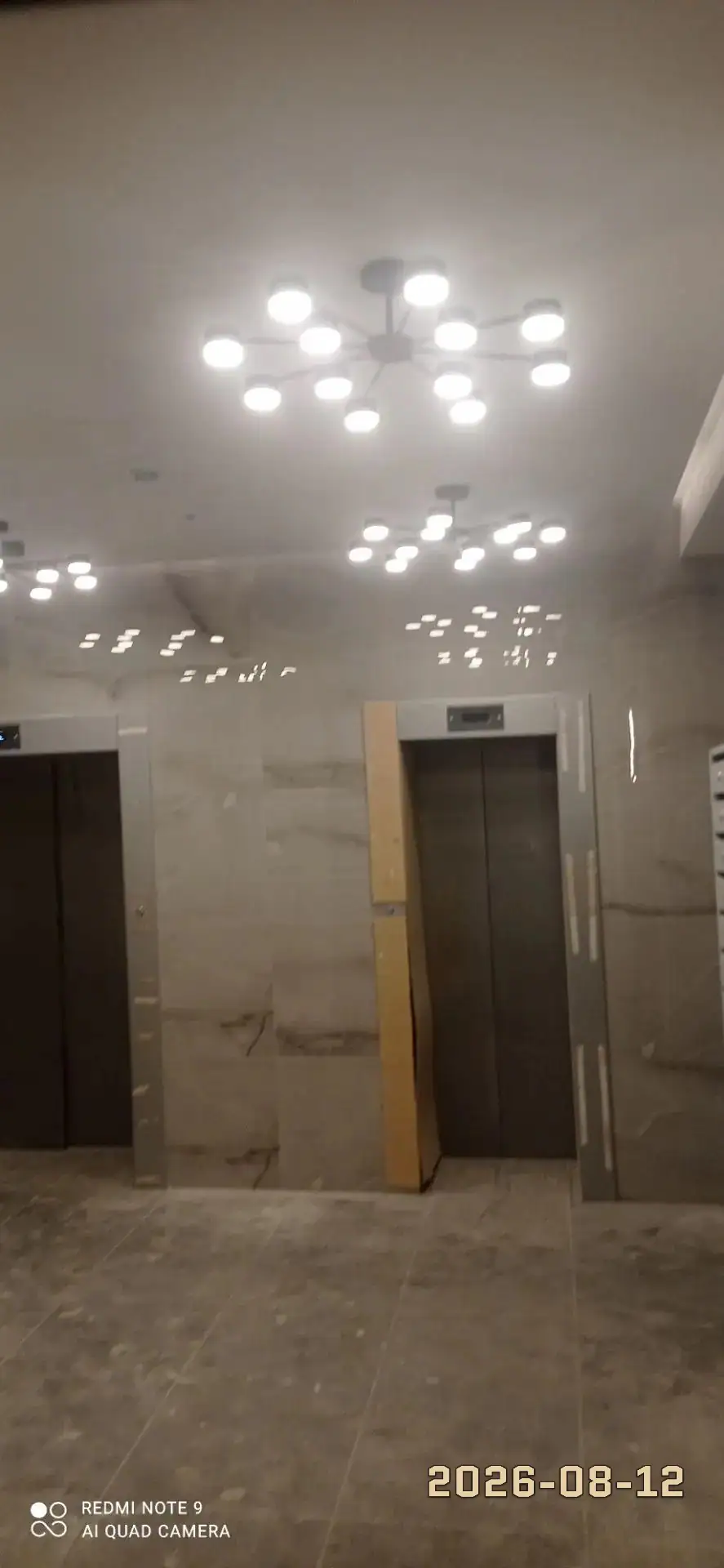

  38. III кв. 2026
    Фотоотчёт со стройки
  39. II кв. 2027
    Плановая сдача: Дом 1

Фото стройки

Фото хода строительства - из ЕИСЖС и от застройщика. Обновляются по мере поступления.
