Ход строительства
Все корпуса сданы · срок сдачи: Сдан в 2022.
Хронология
- II кв. 2018Добавлен документ: Разрешение на строительство № 22-RU22302000-232-2018

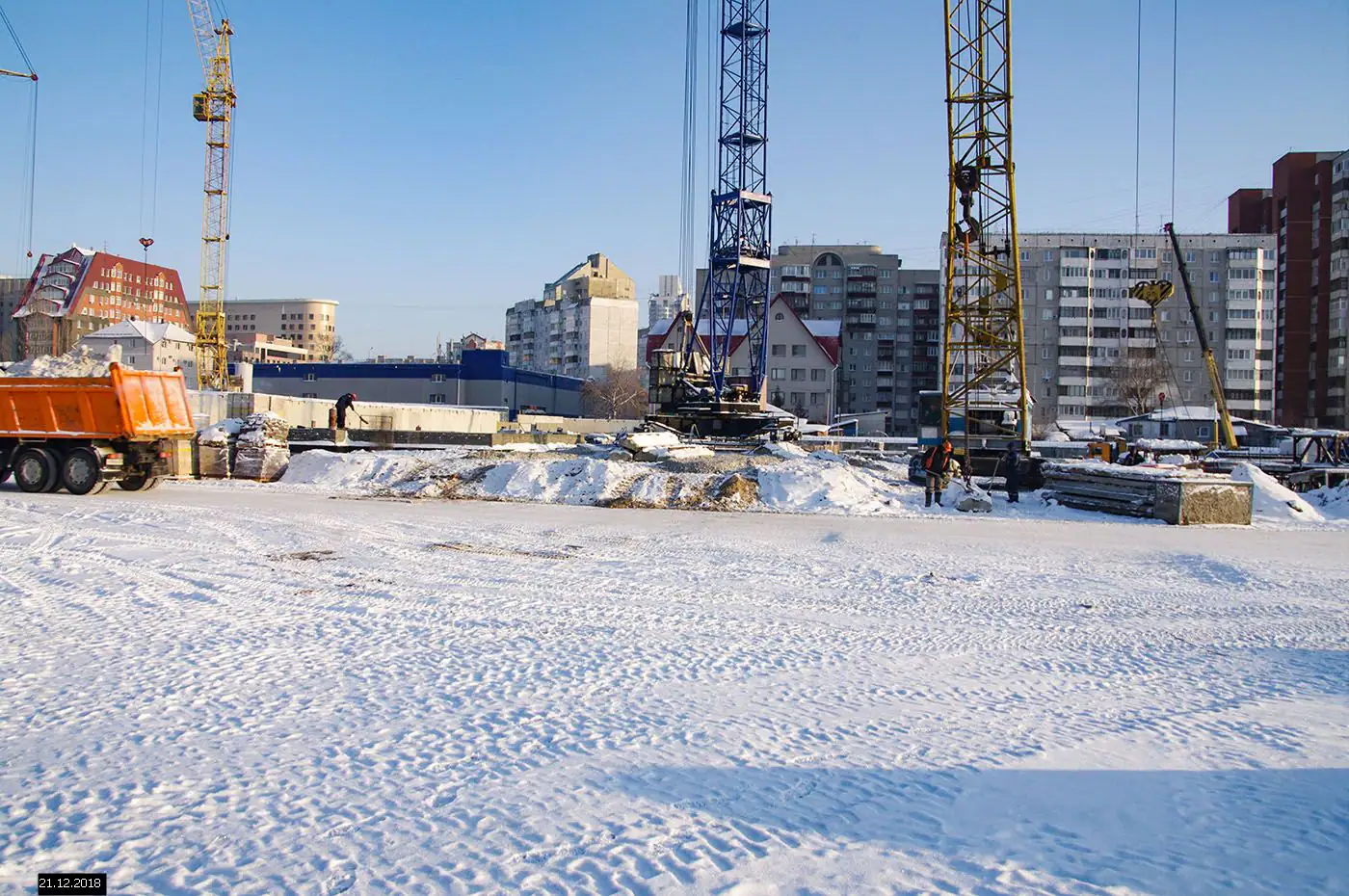

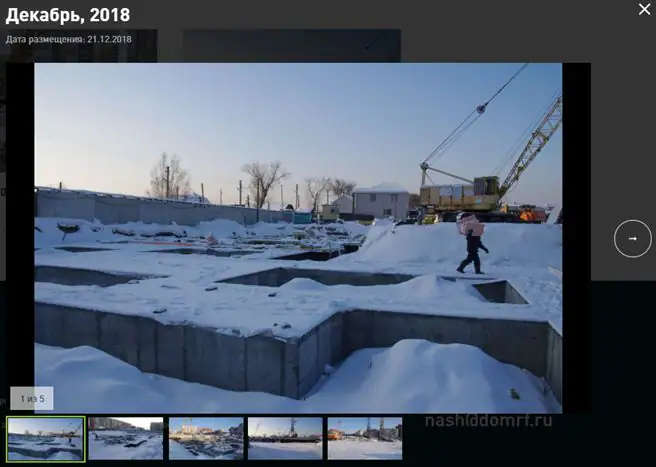

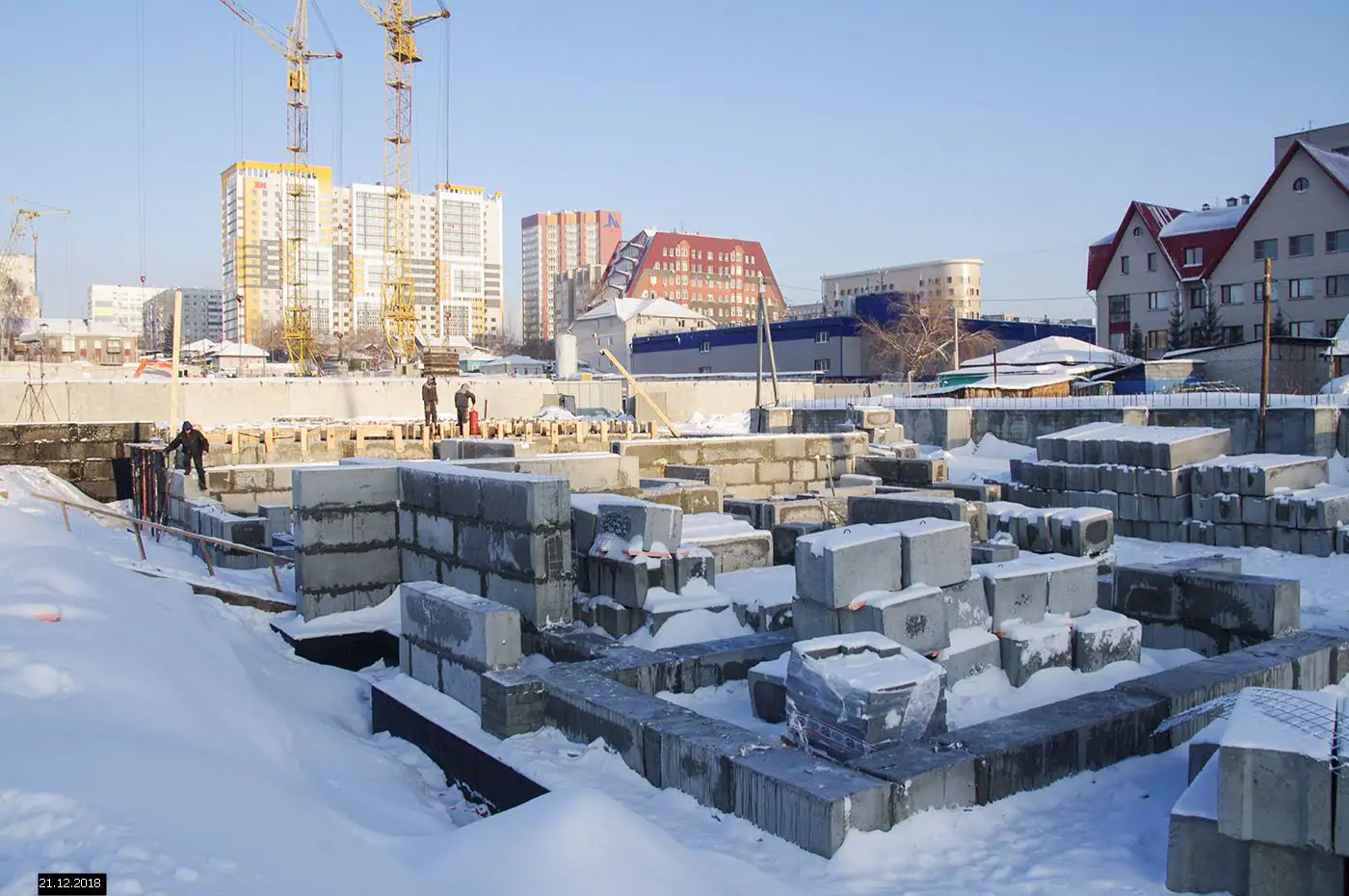

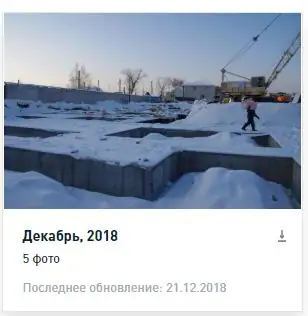

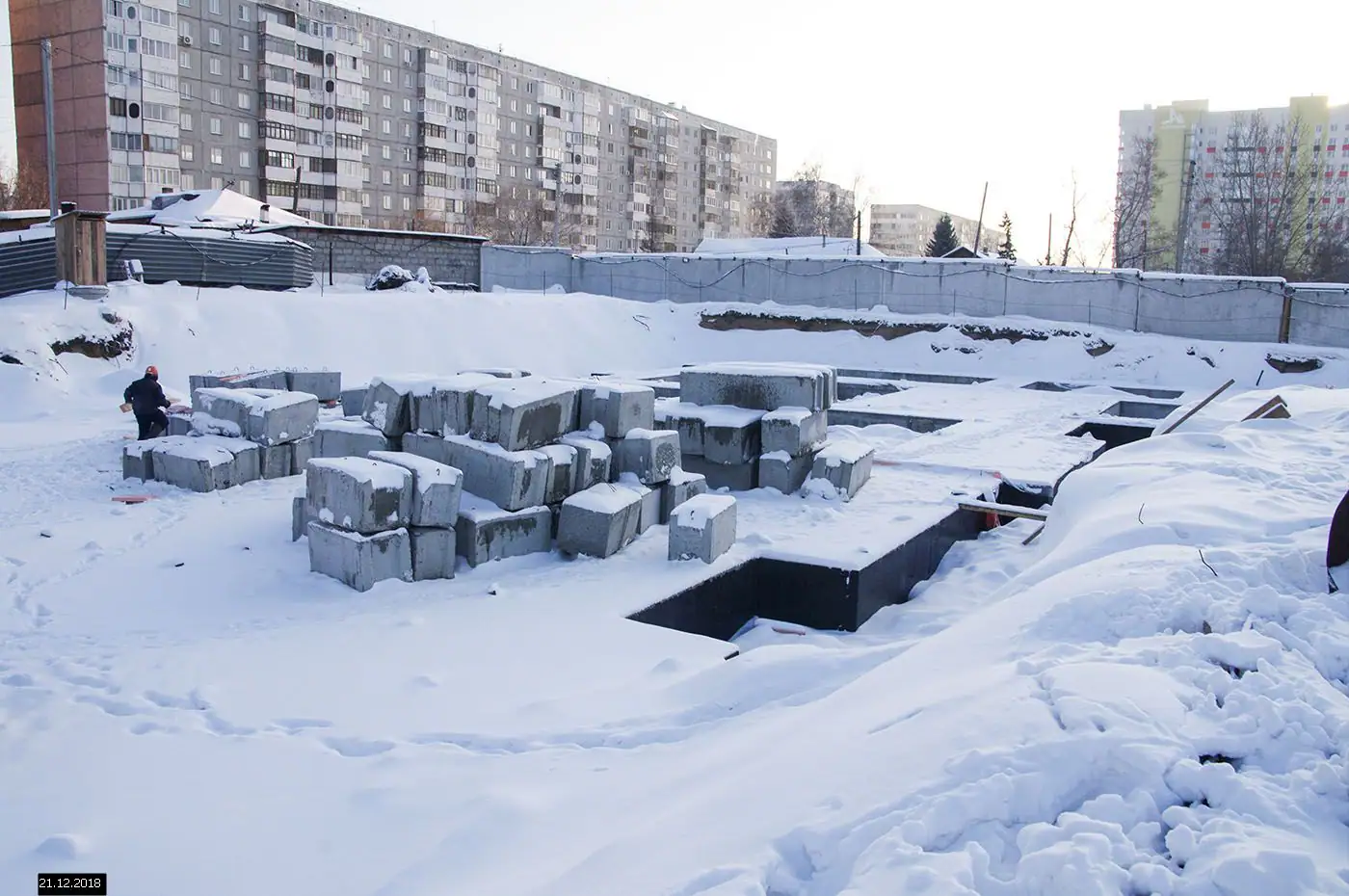

- IV кв. 2018Добавлены документы (2)

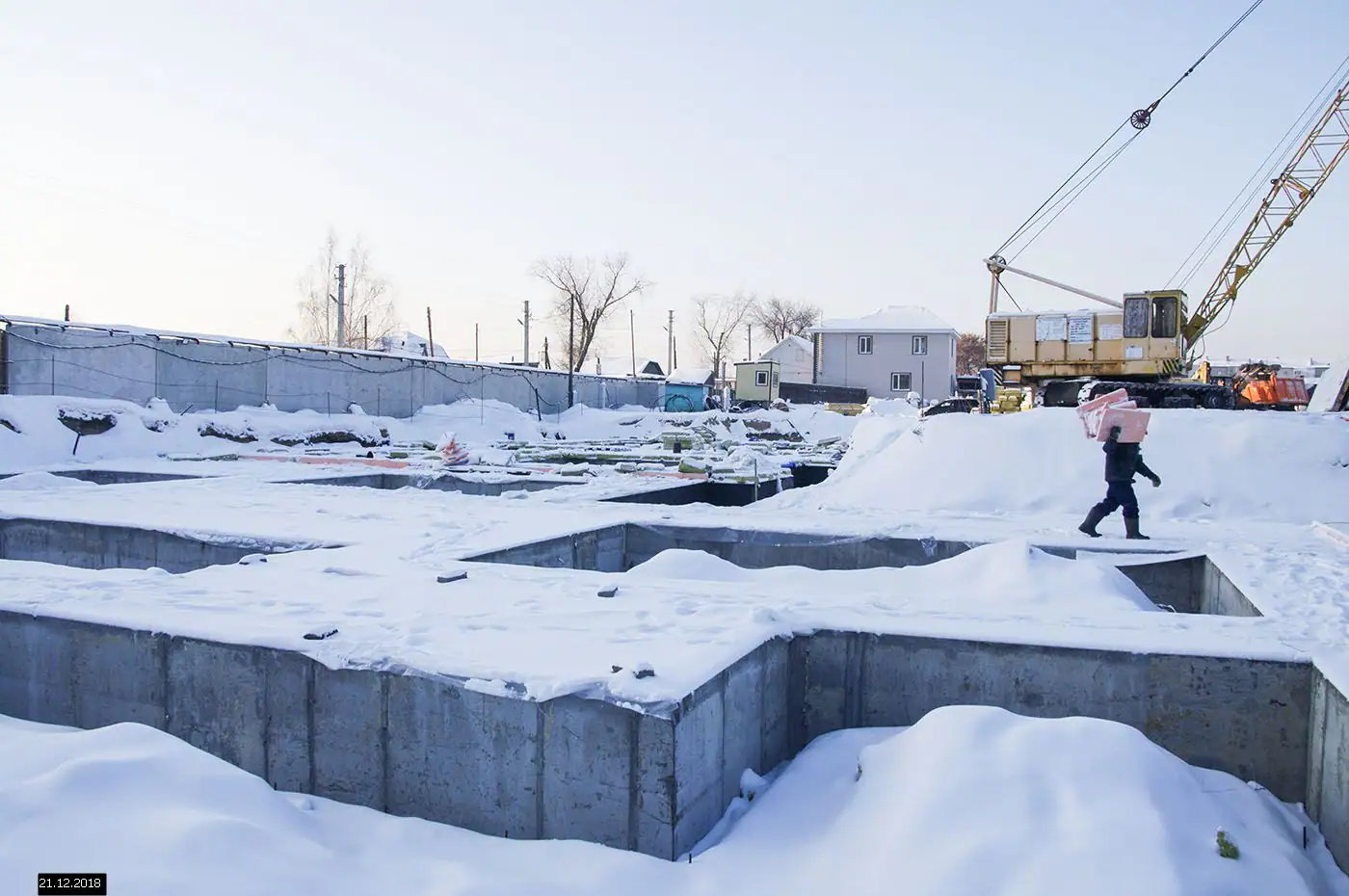

- IV кв. 2018Фотоотчёт со стройки

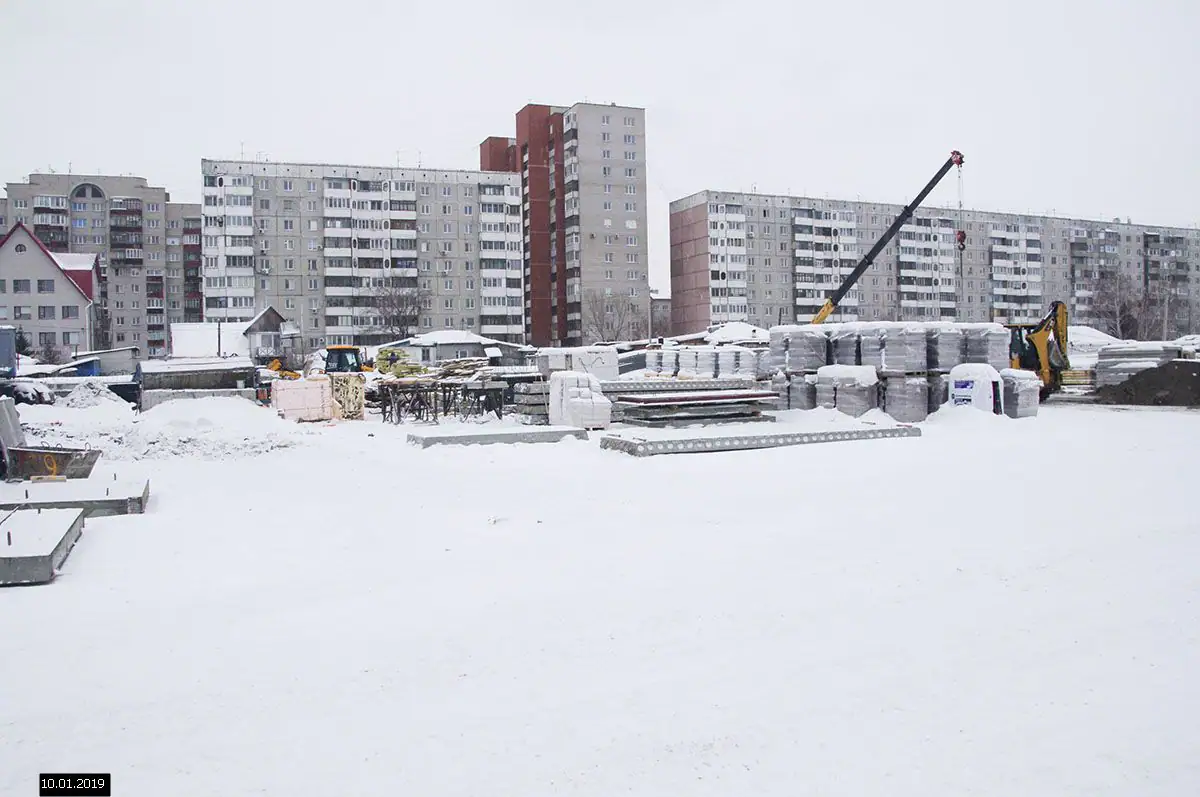

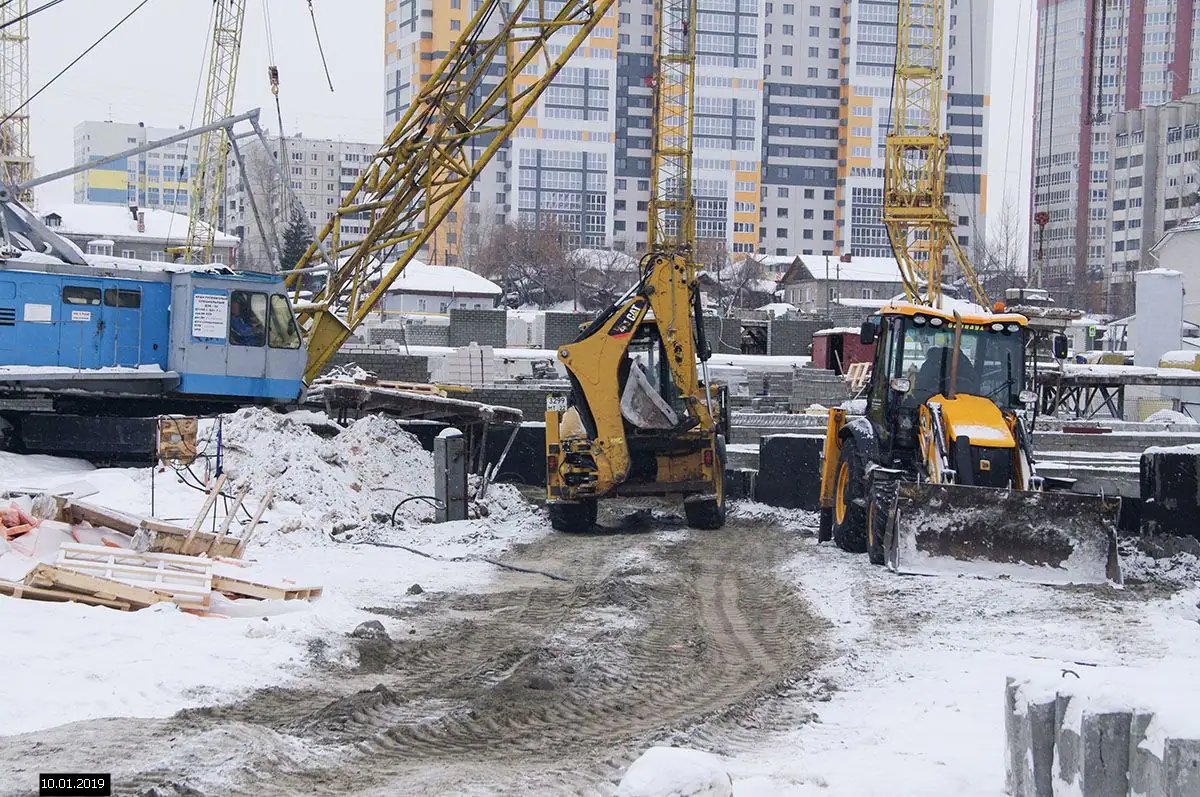

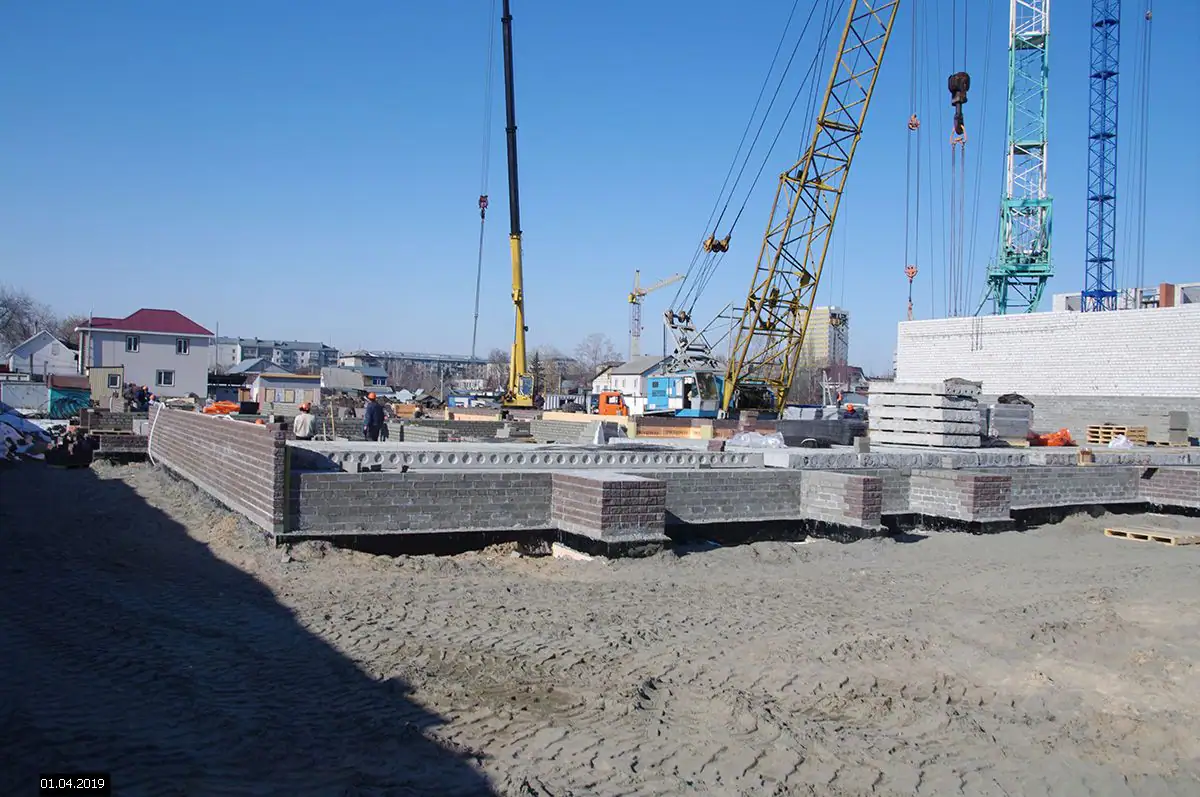

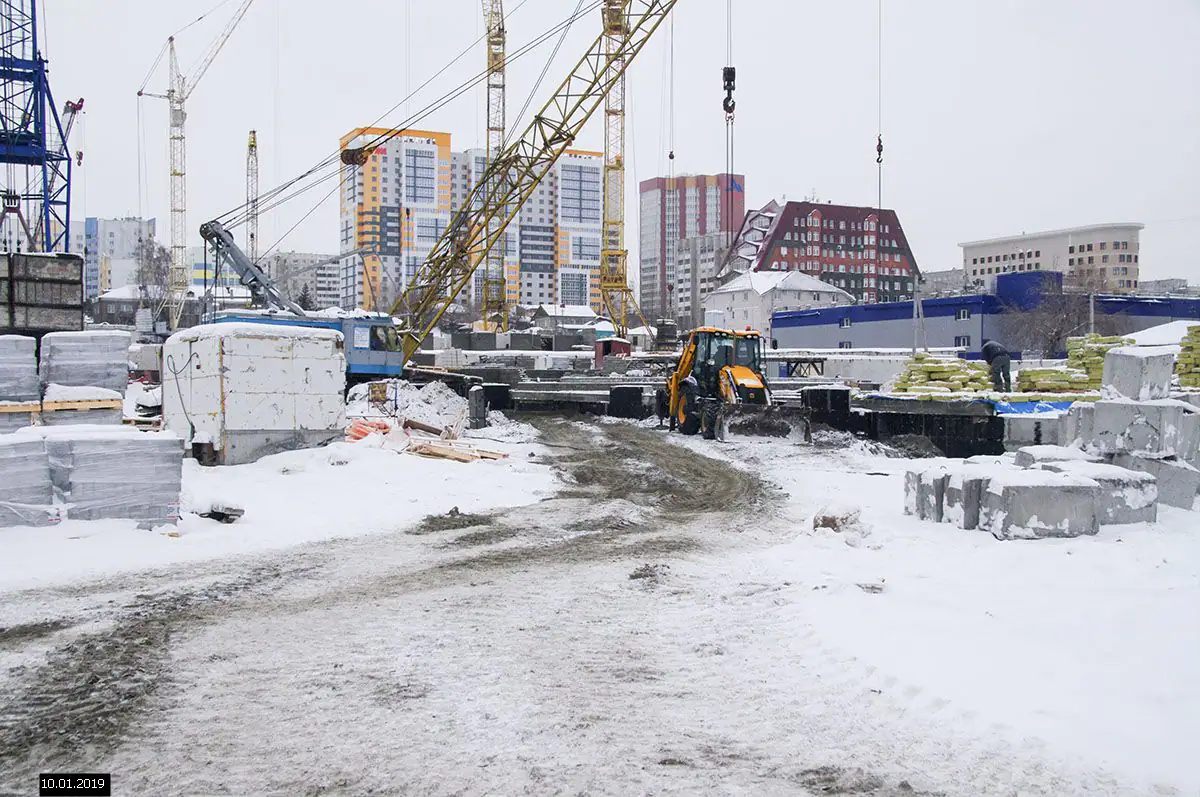

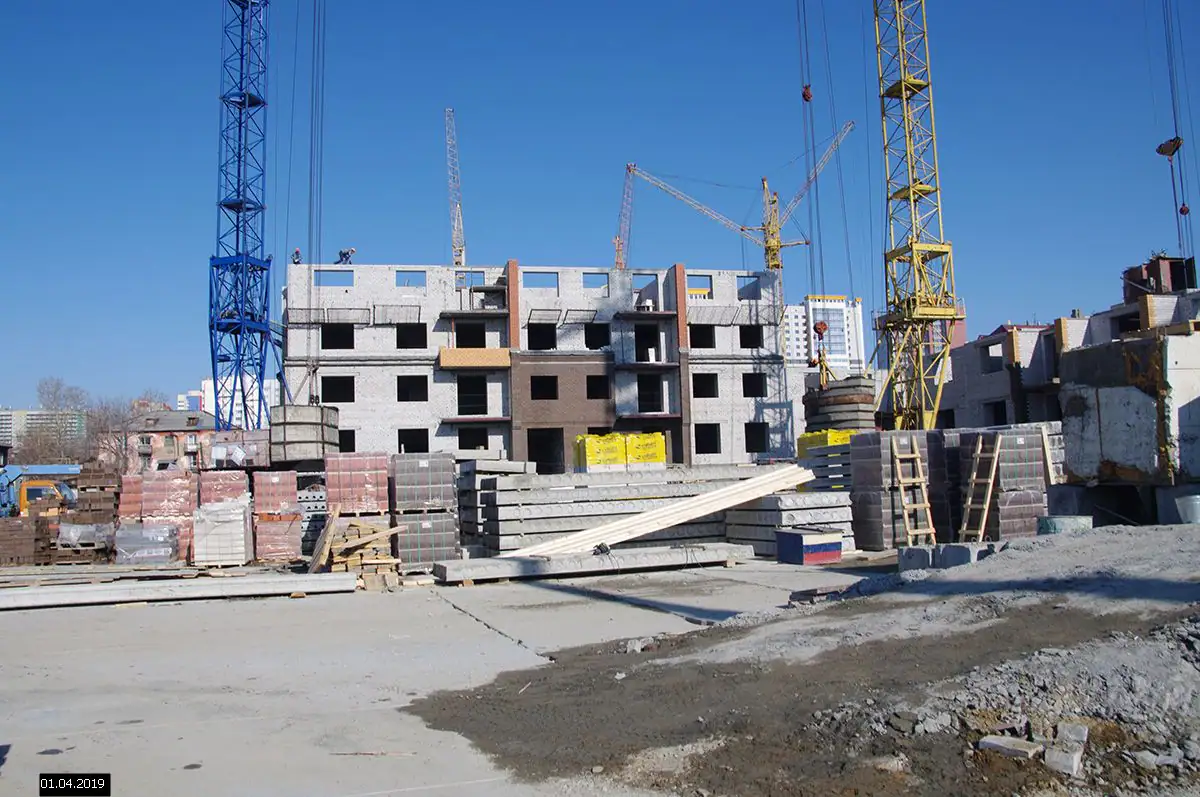

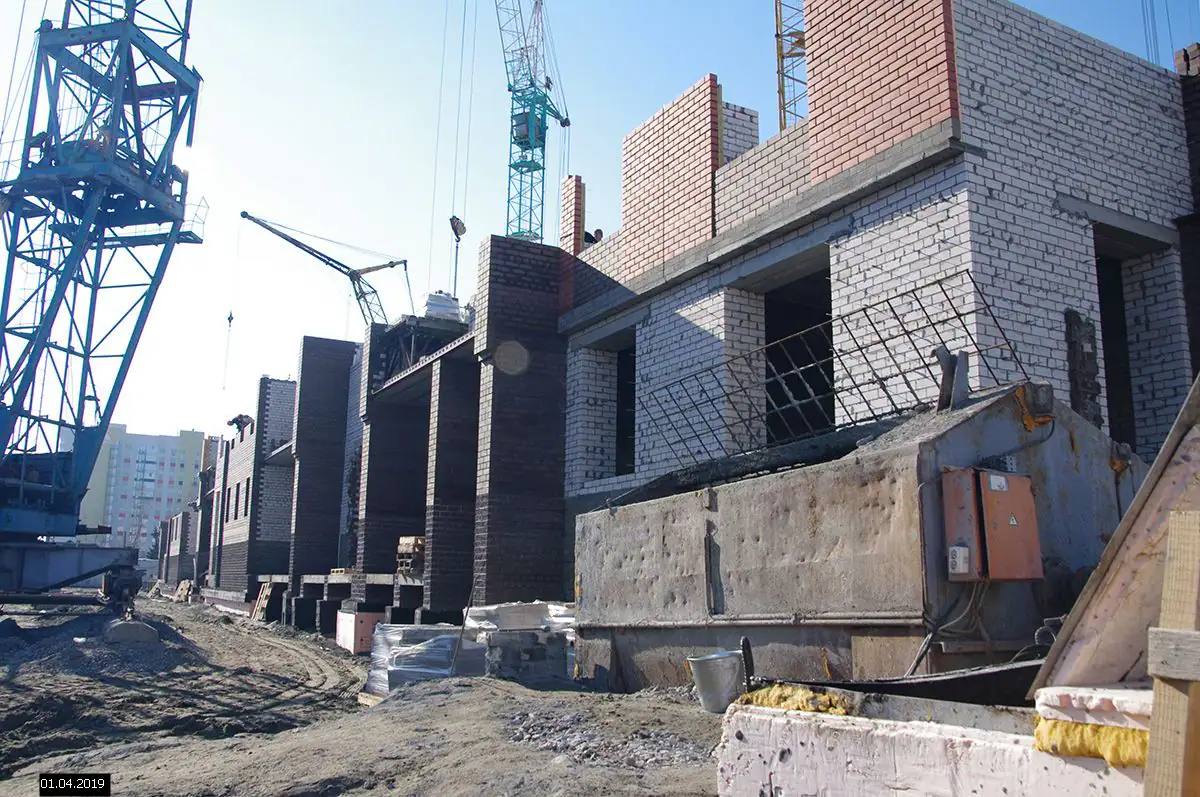

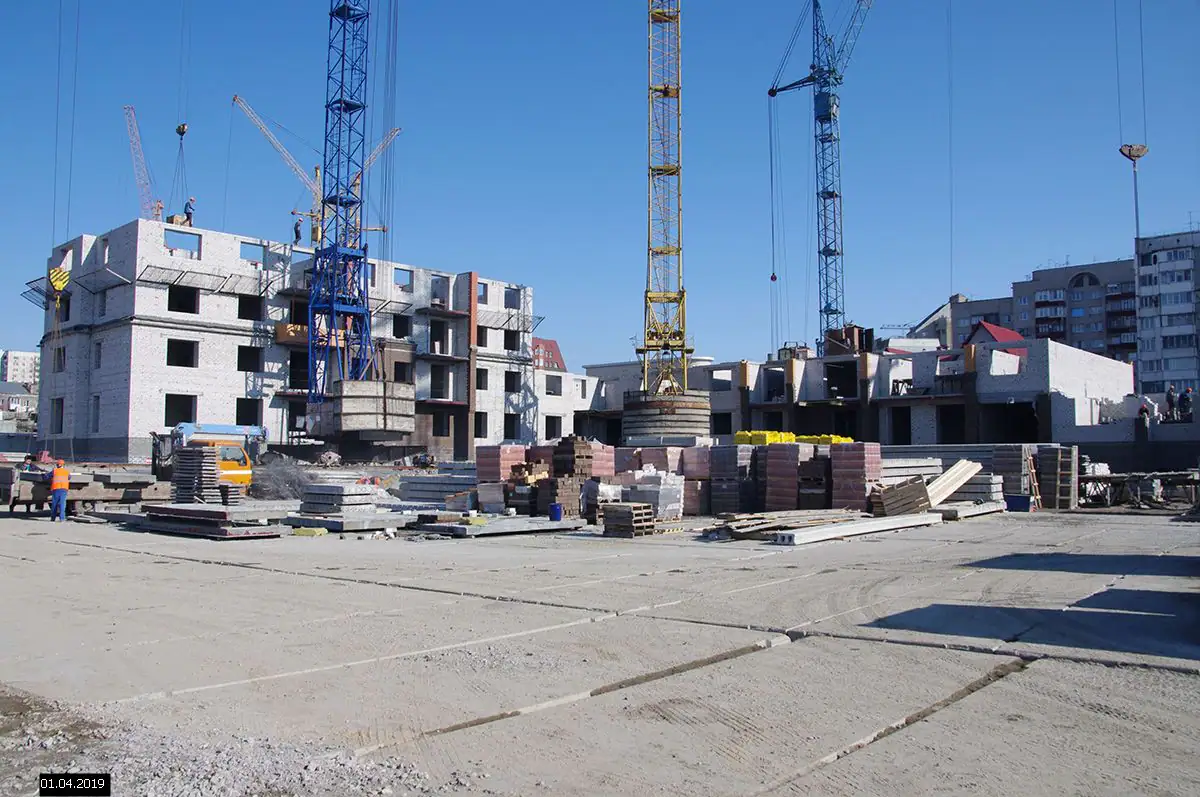

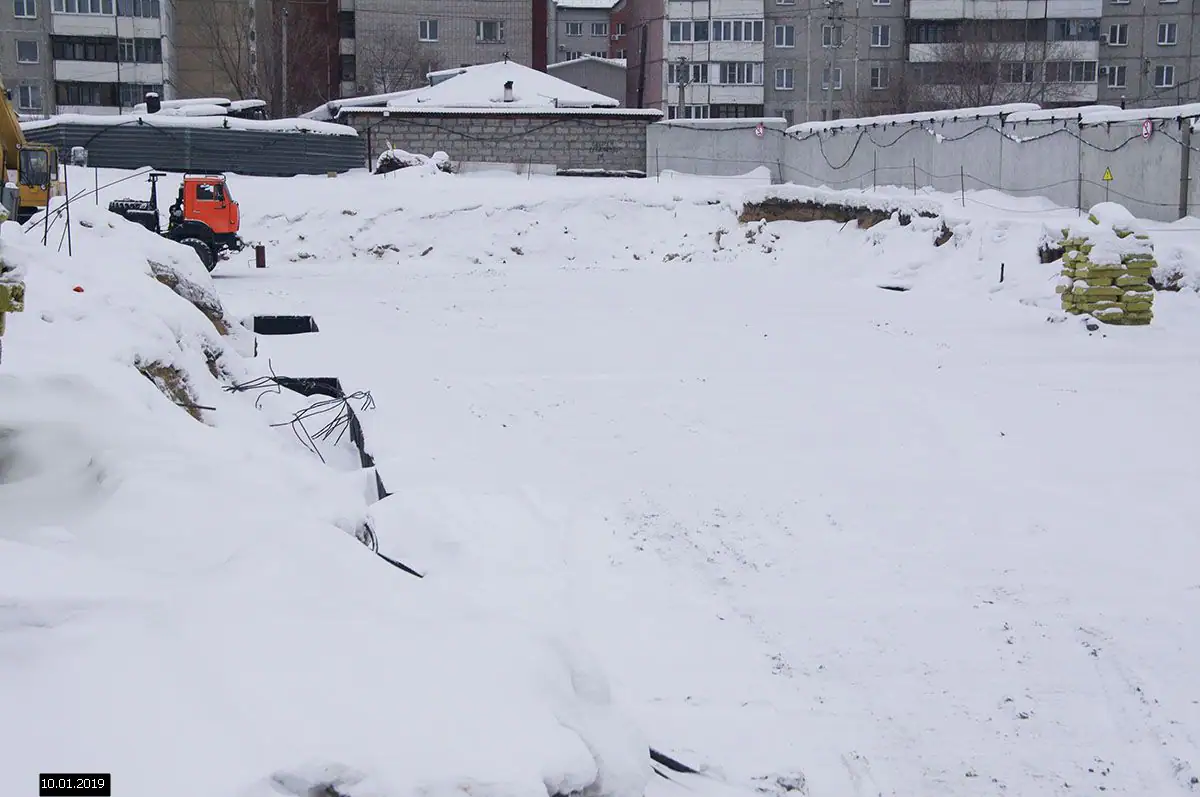

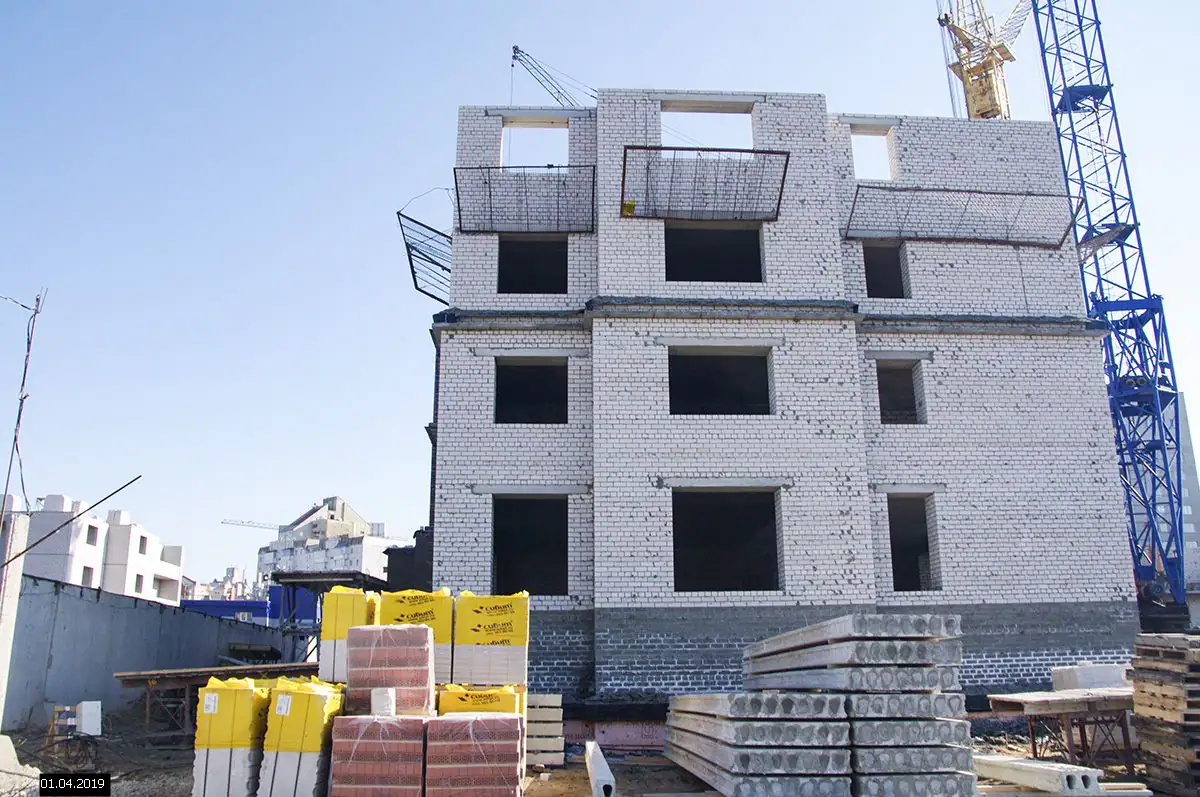

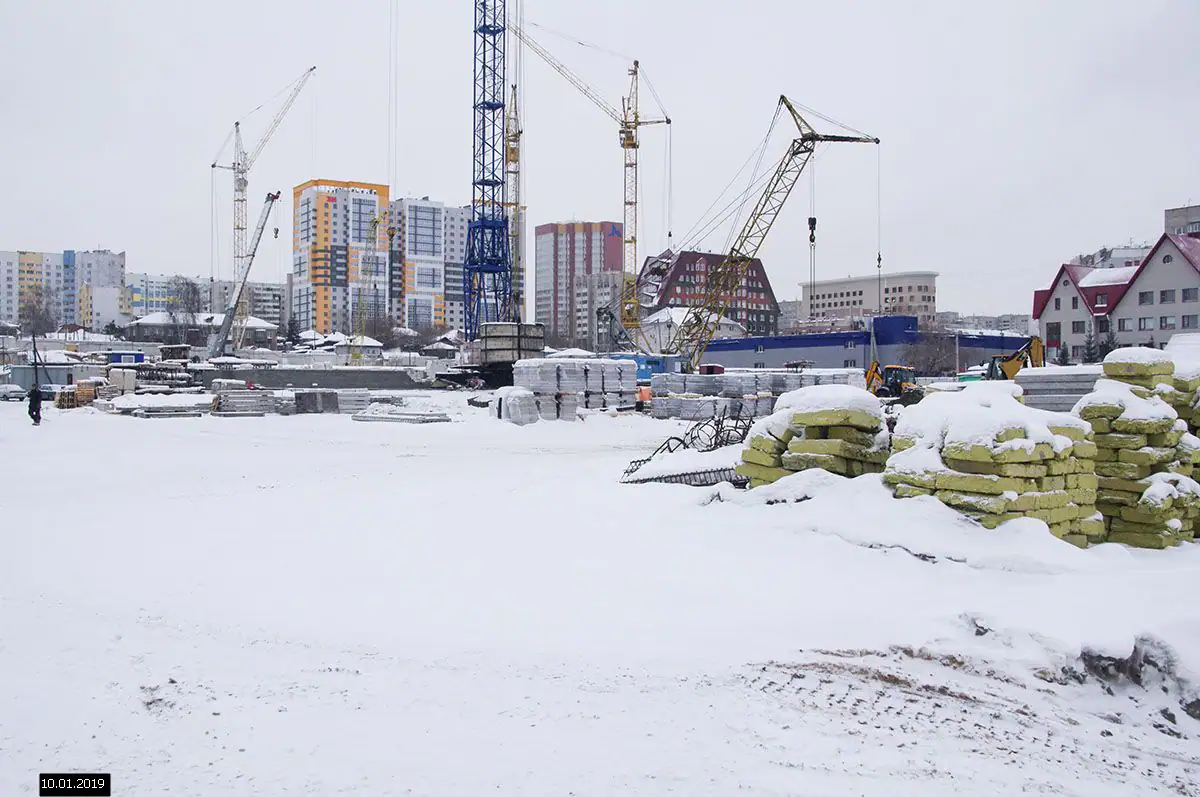

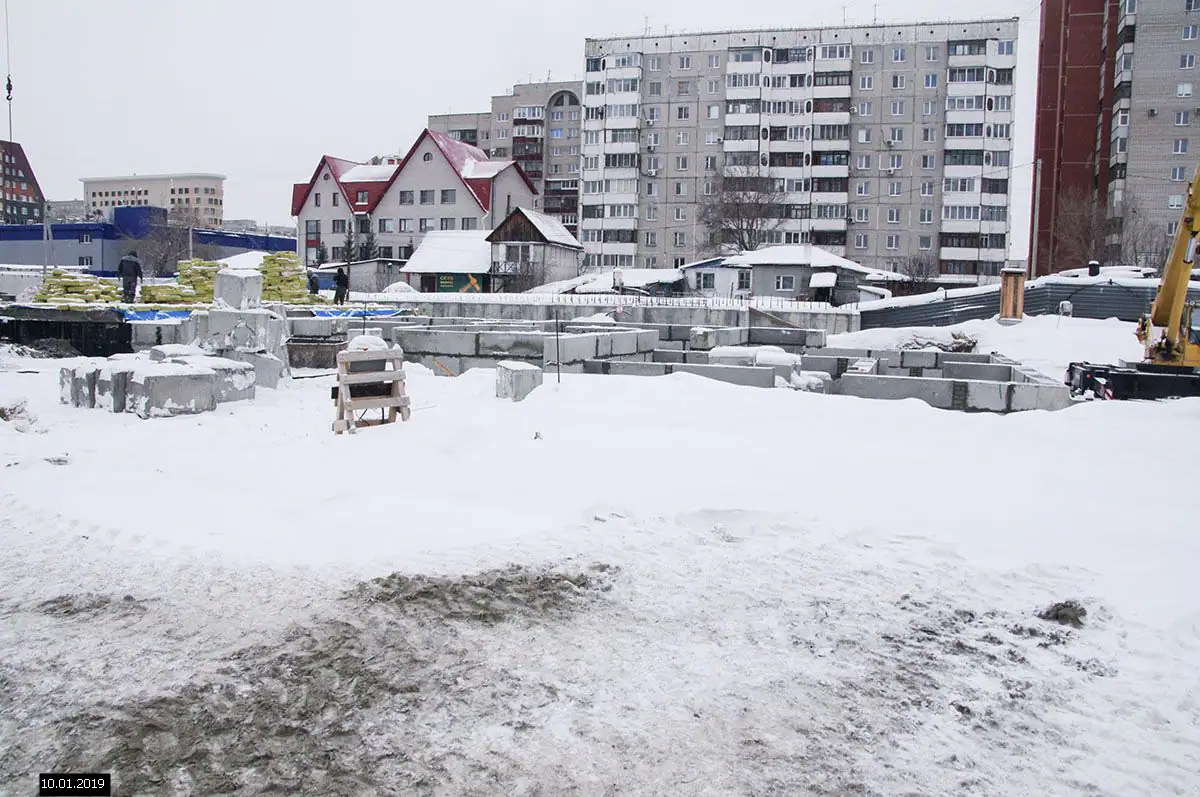

- I кв. 2019Фотоотчёт со стройки

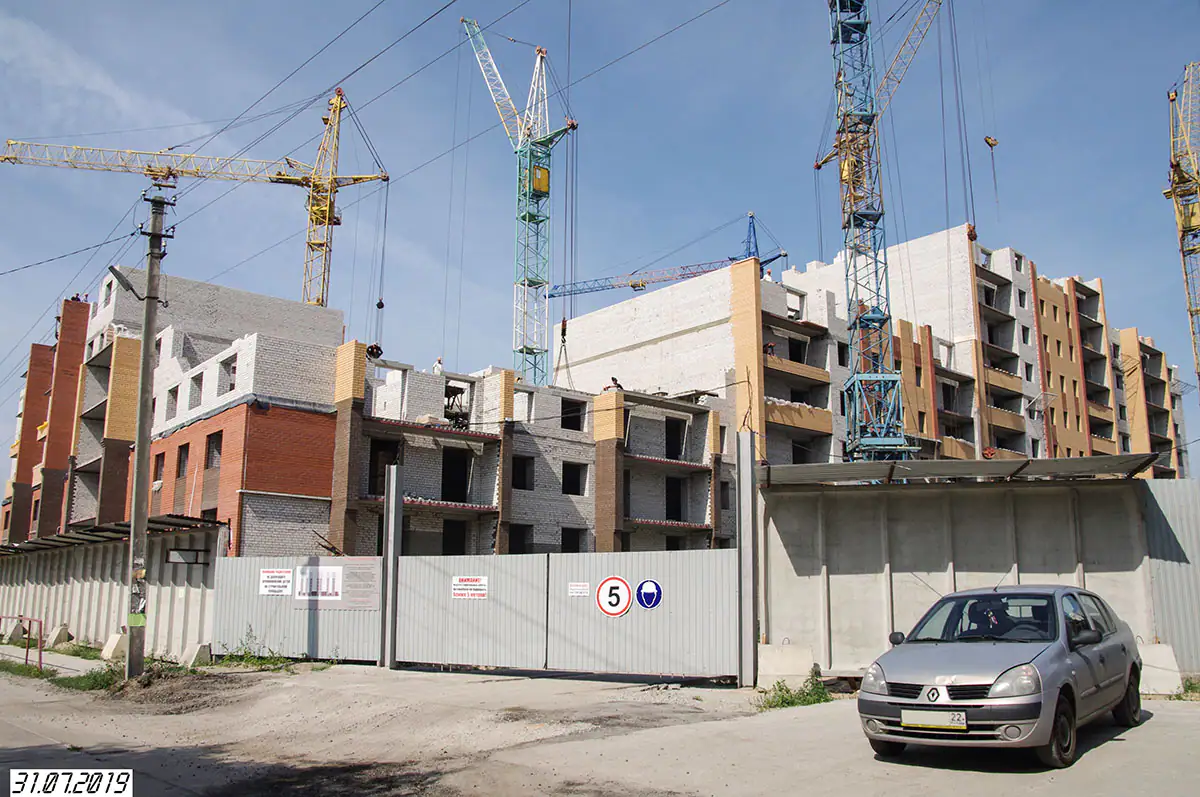

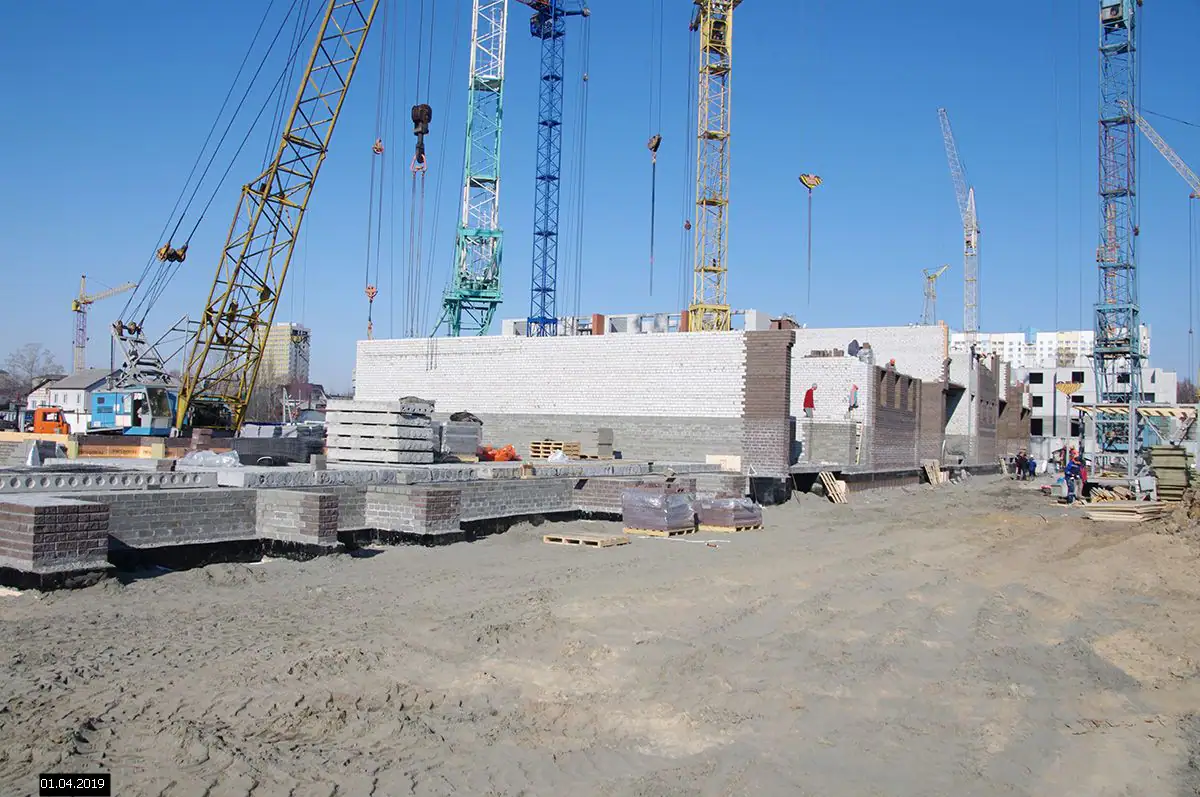

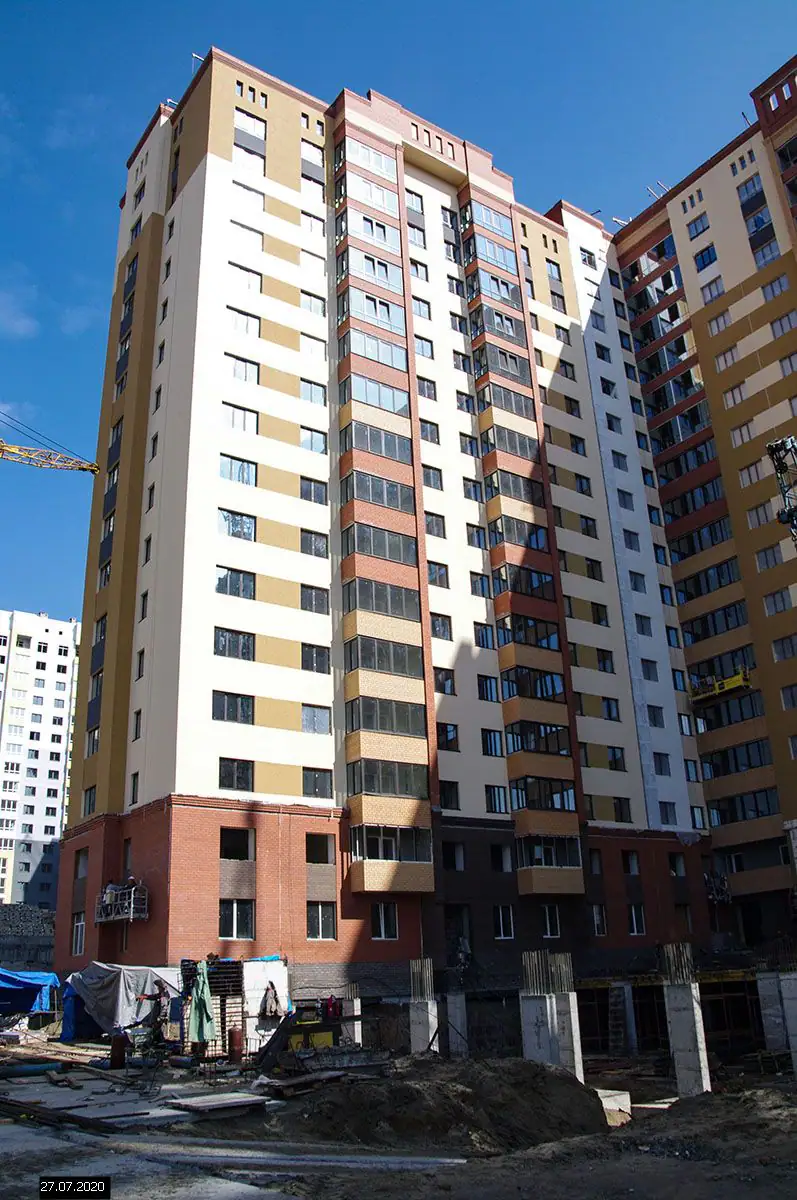

- II кв. 2019Фотоотчёт со стройки

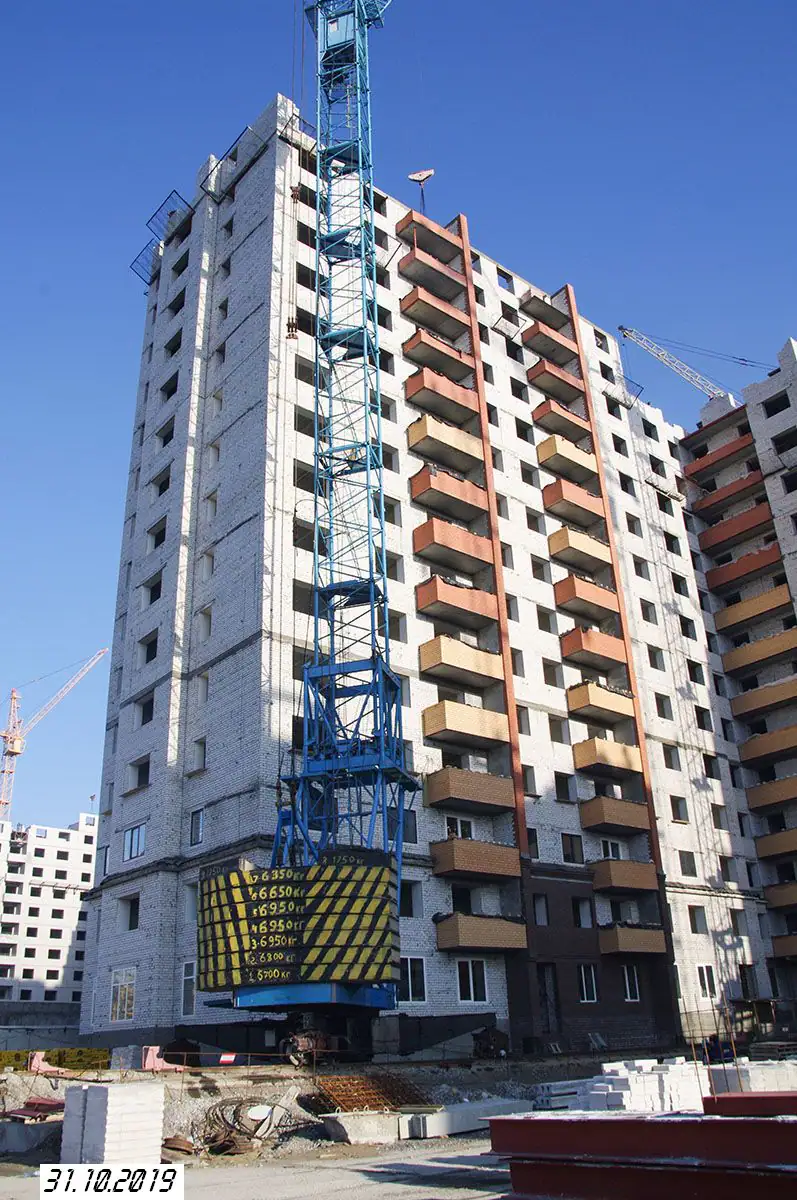

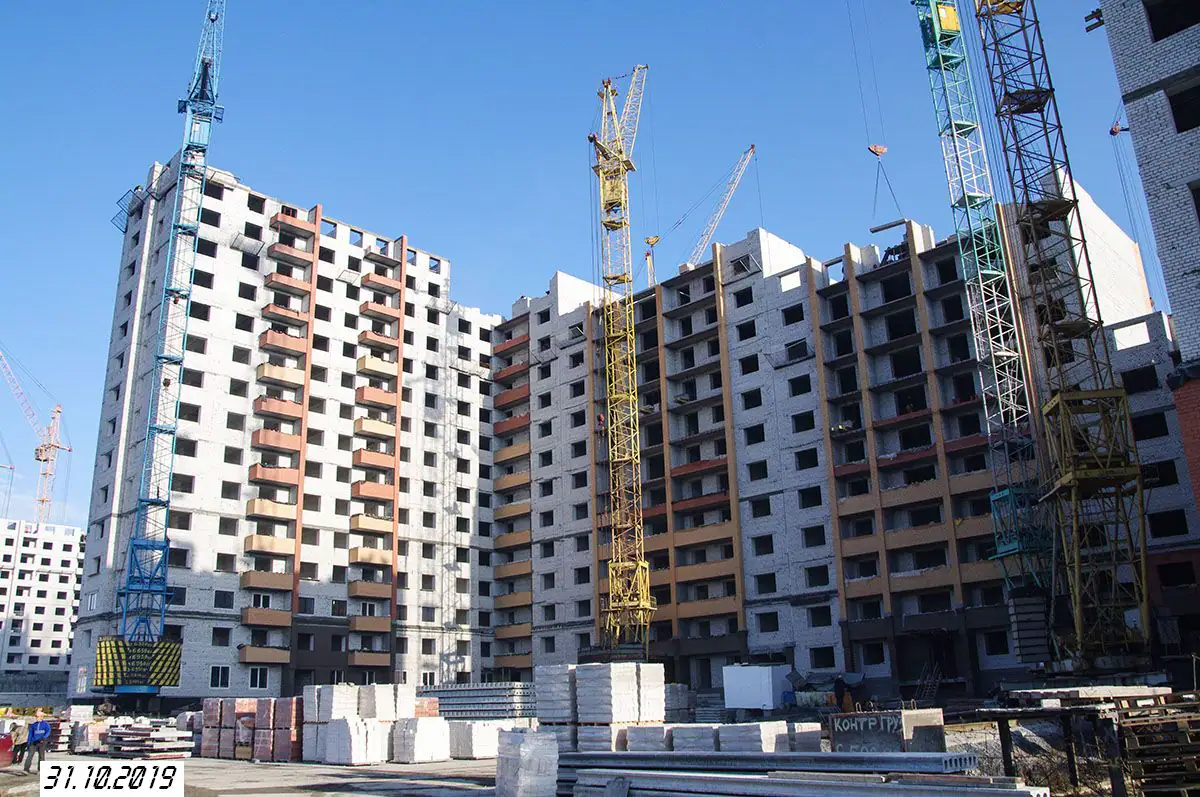

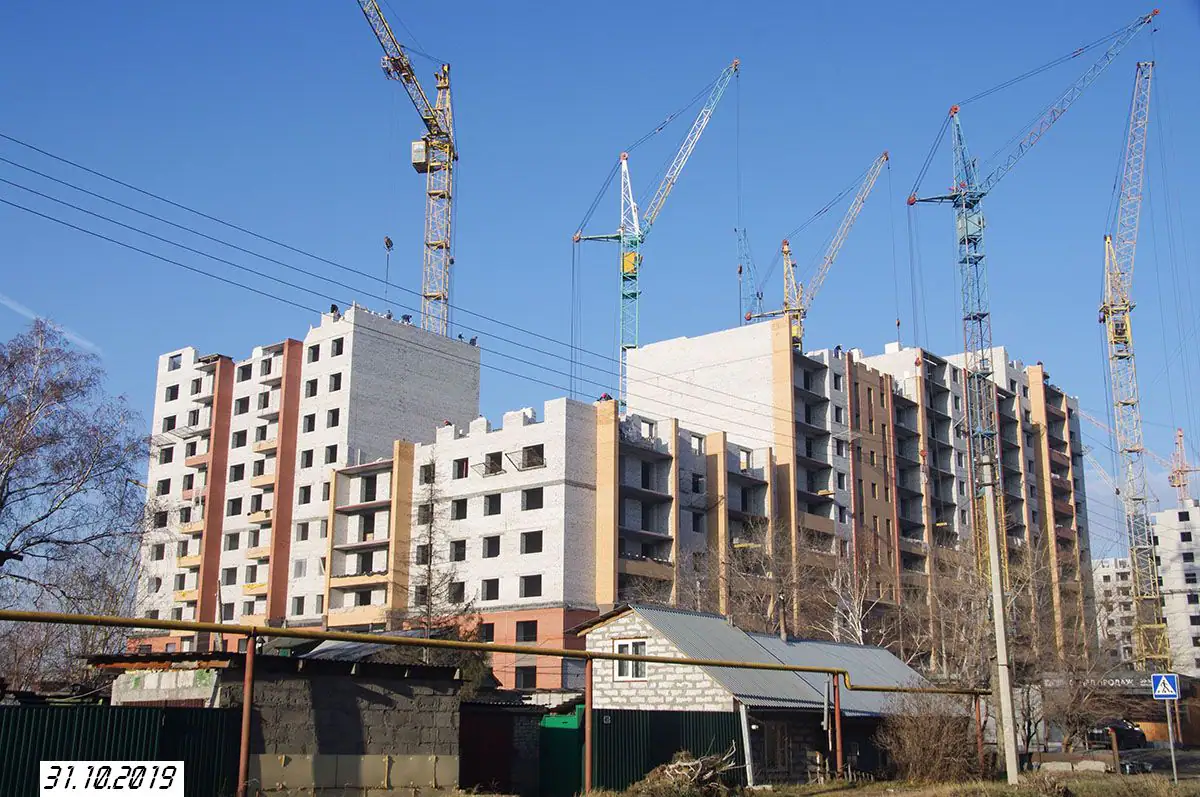

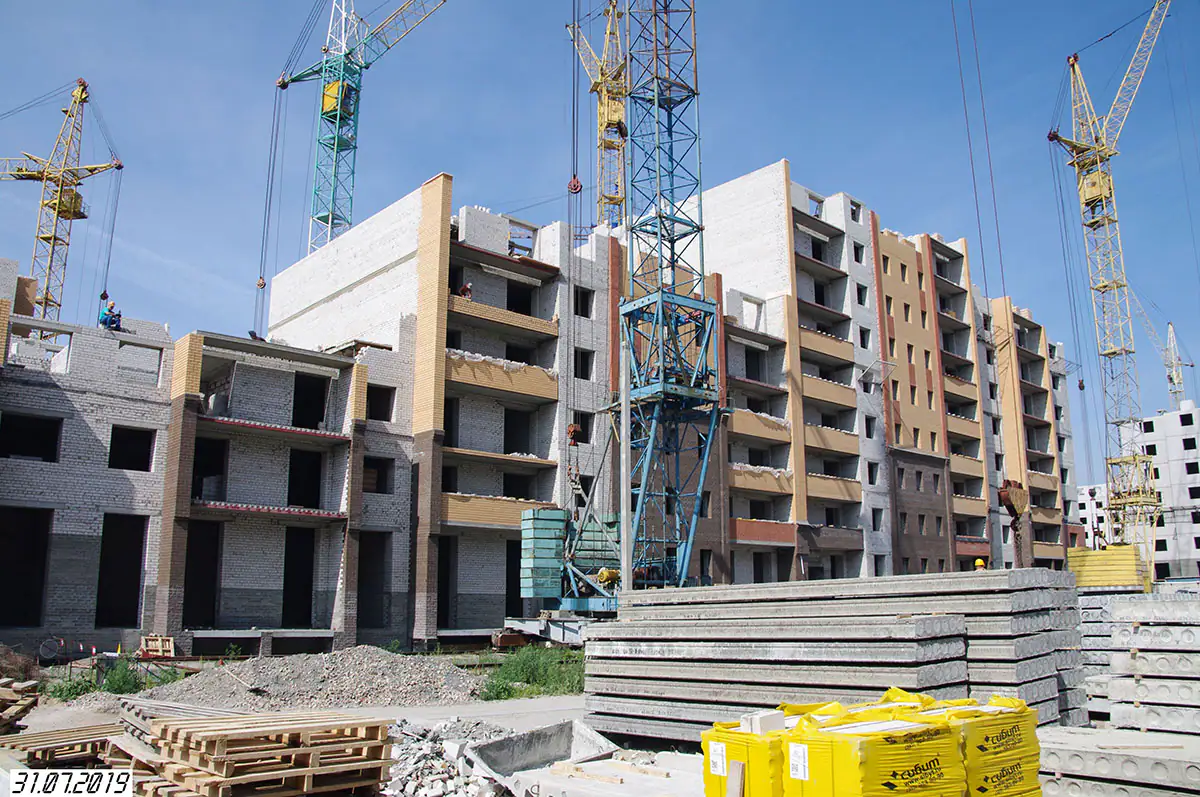

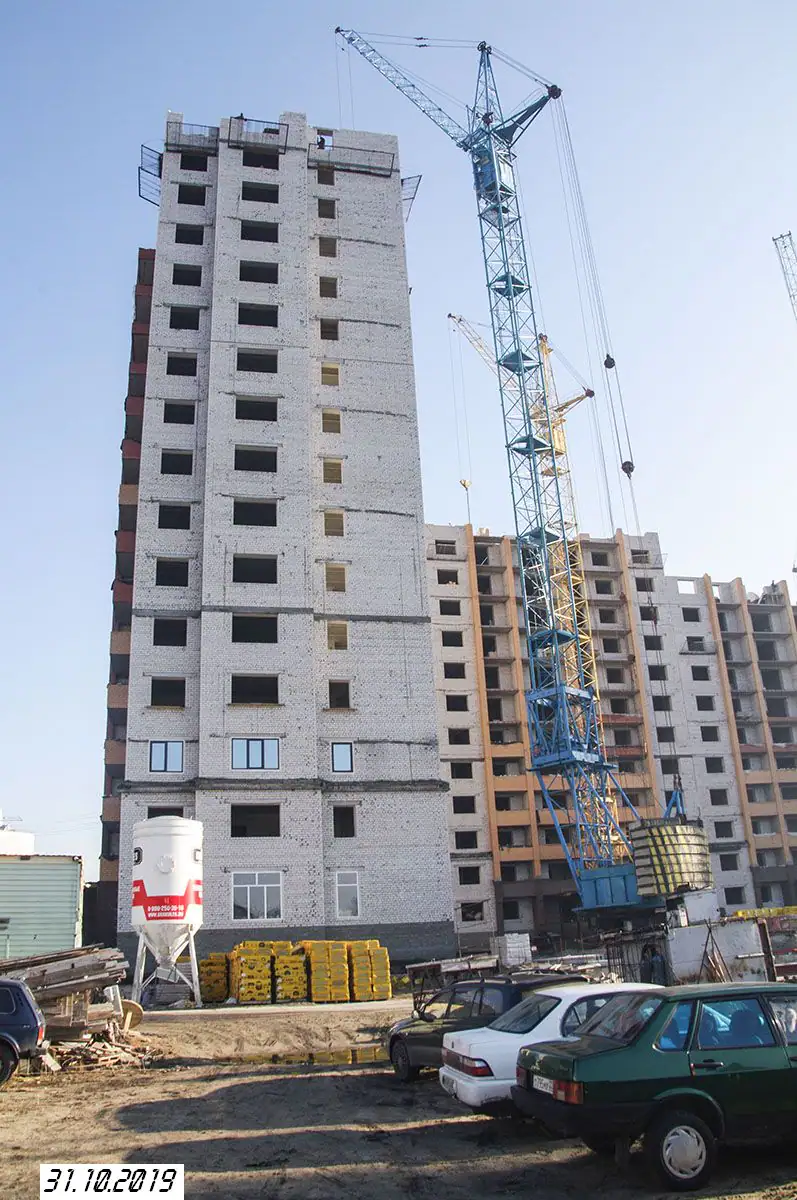

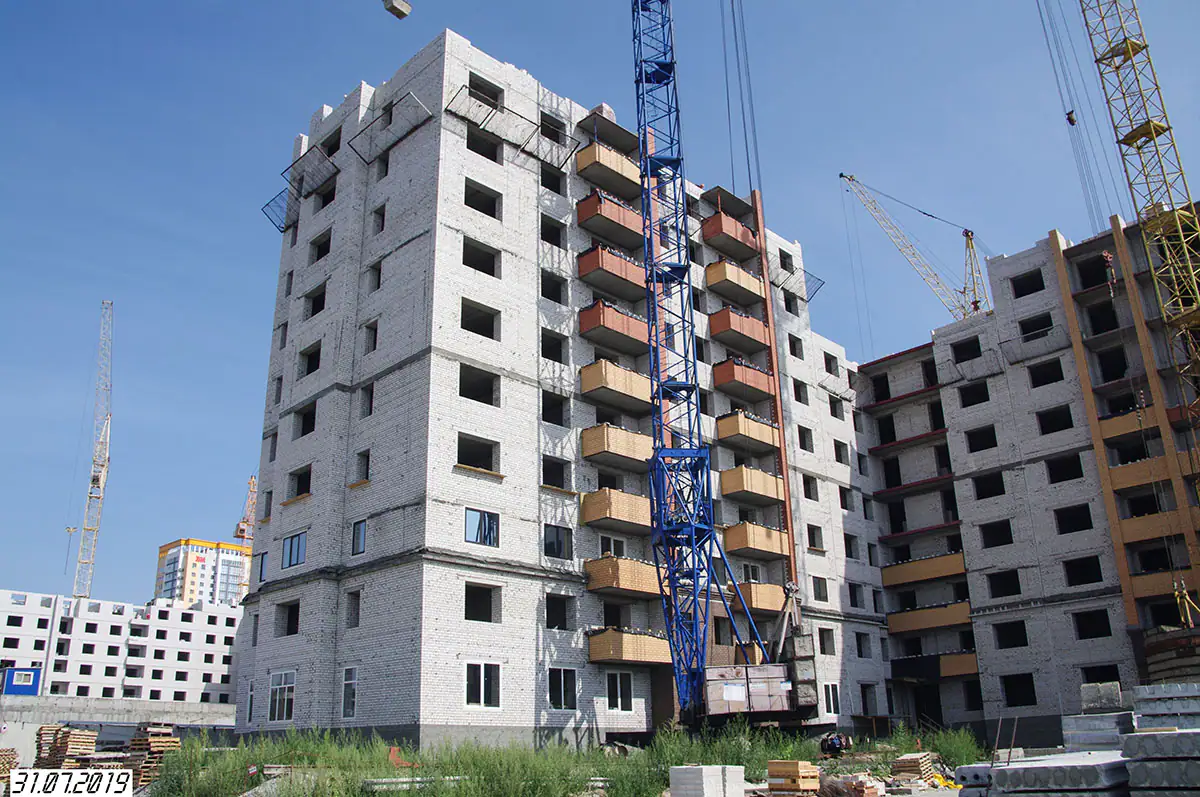

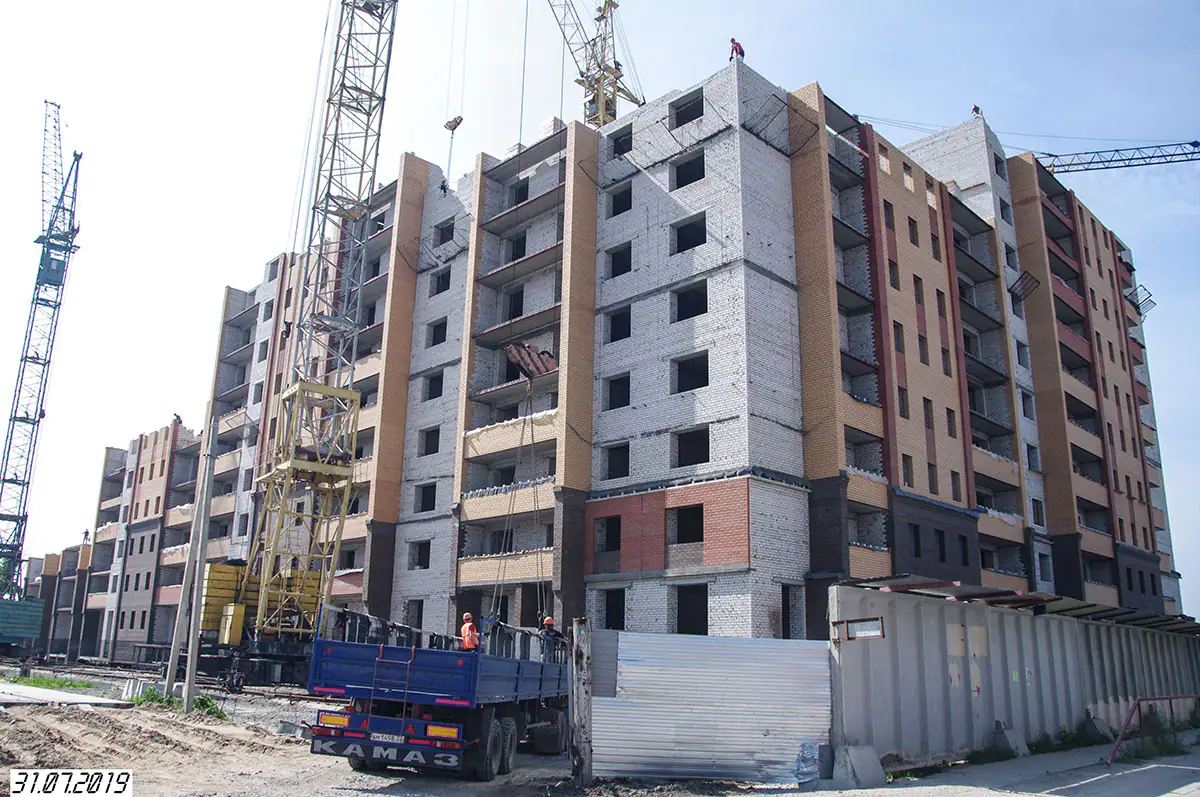

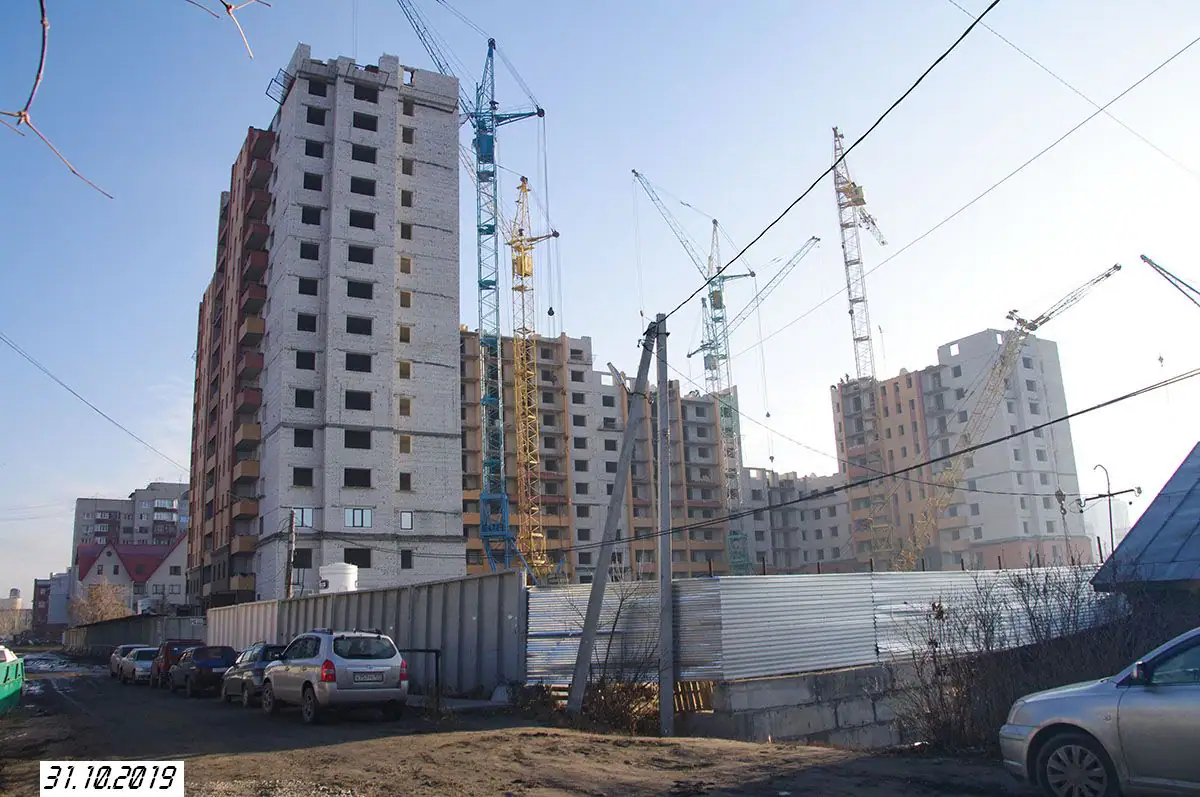

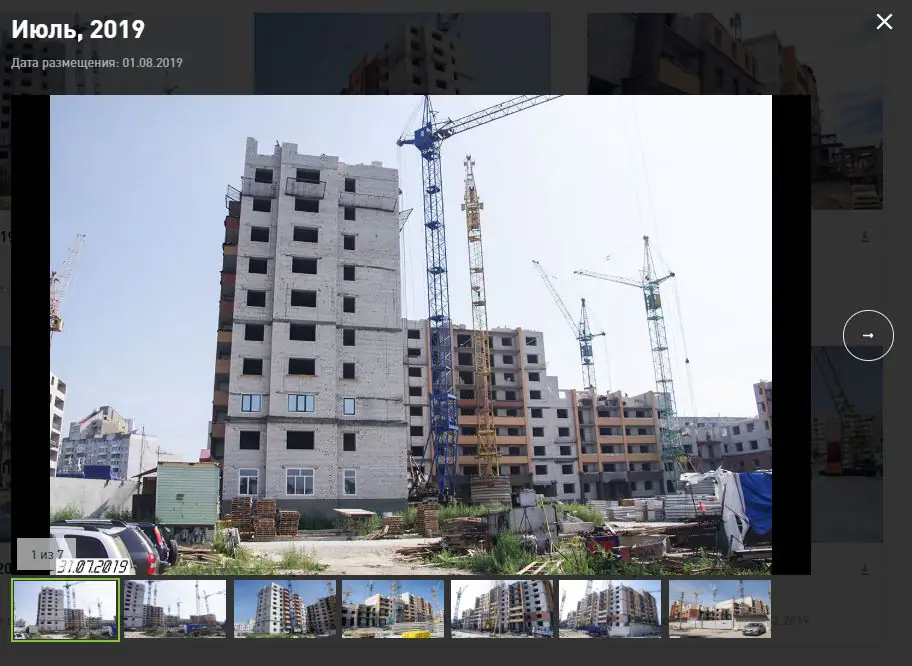

- III кв. 2019Фотоотчёт со стройки
- IV кв. 2019Фотоотчёт со стройки

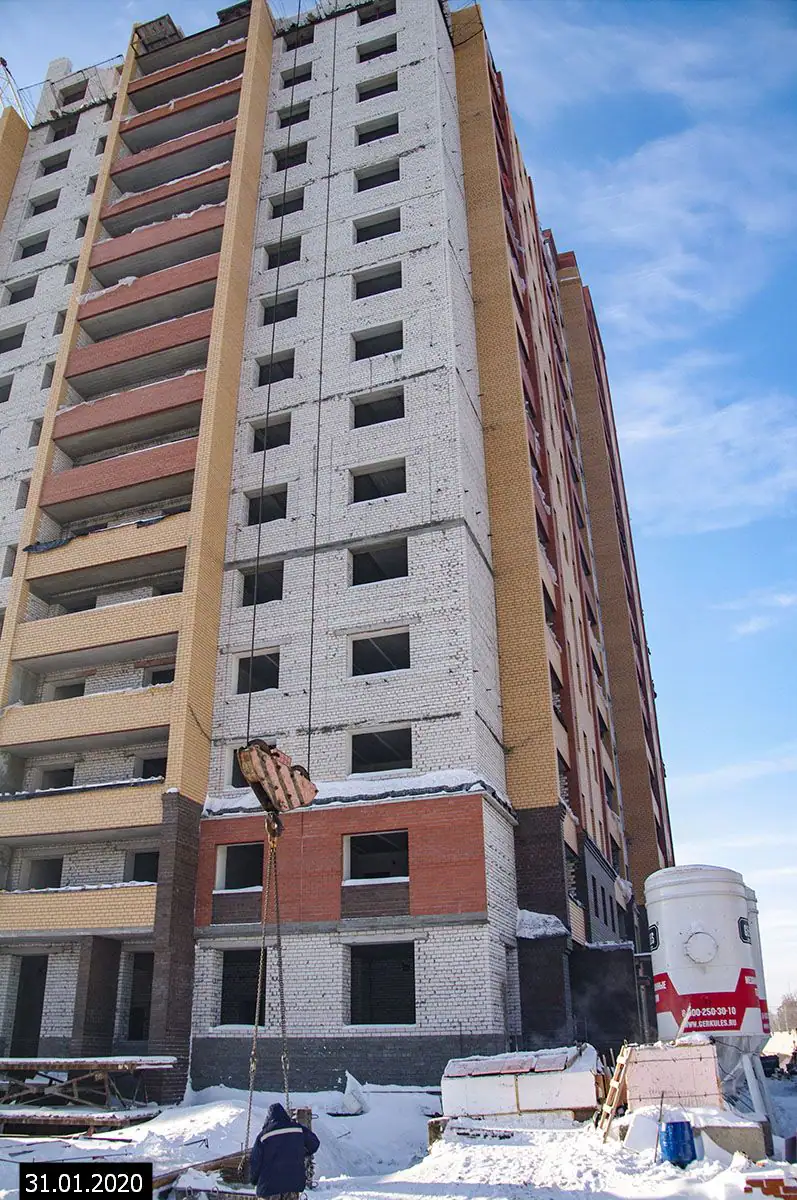

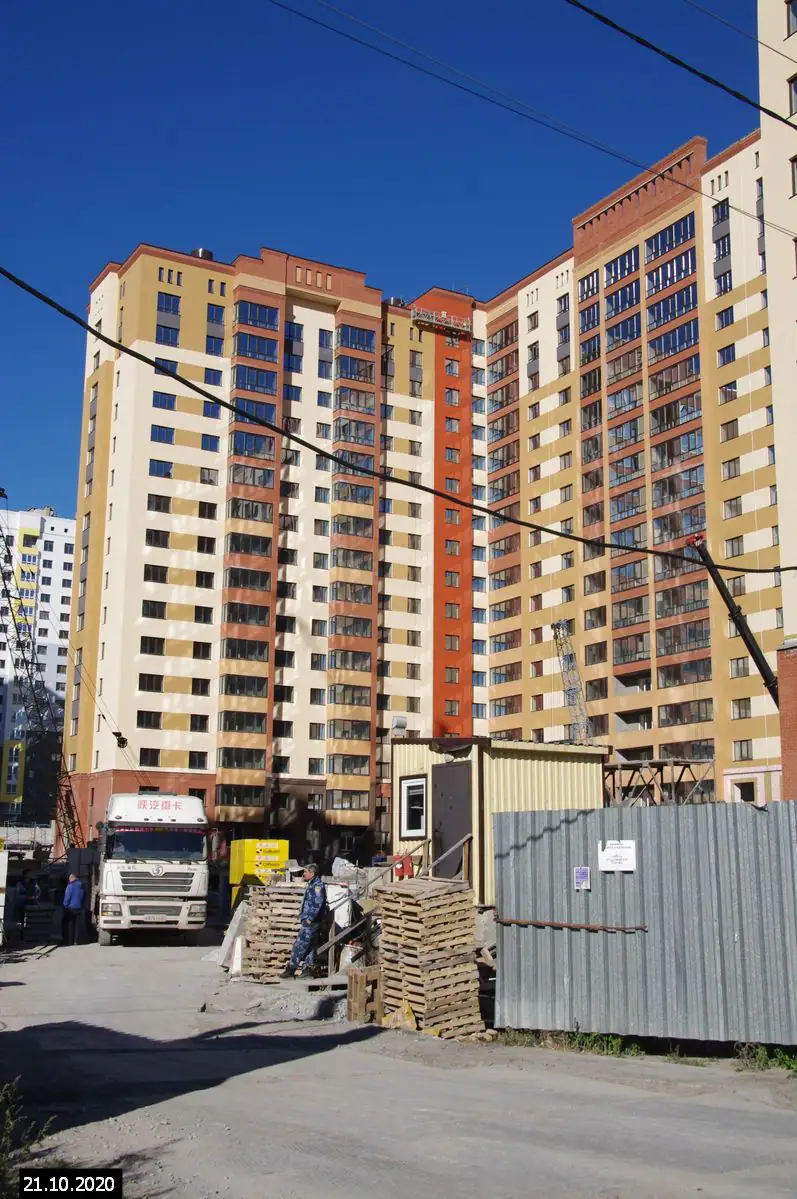

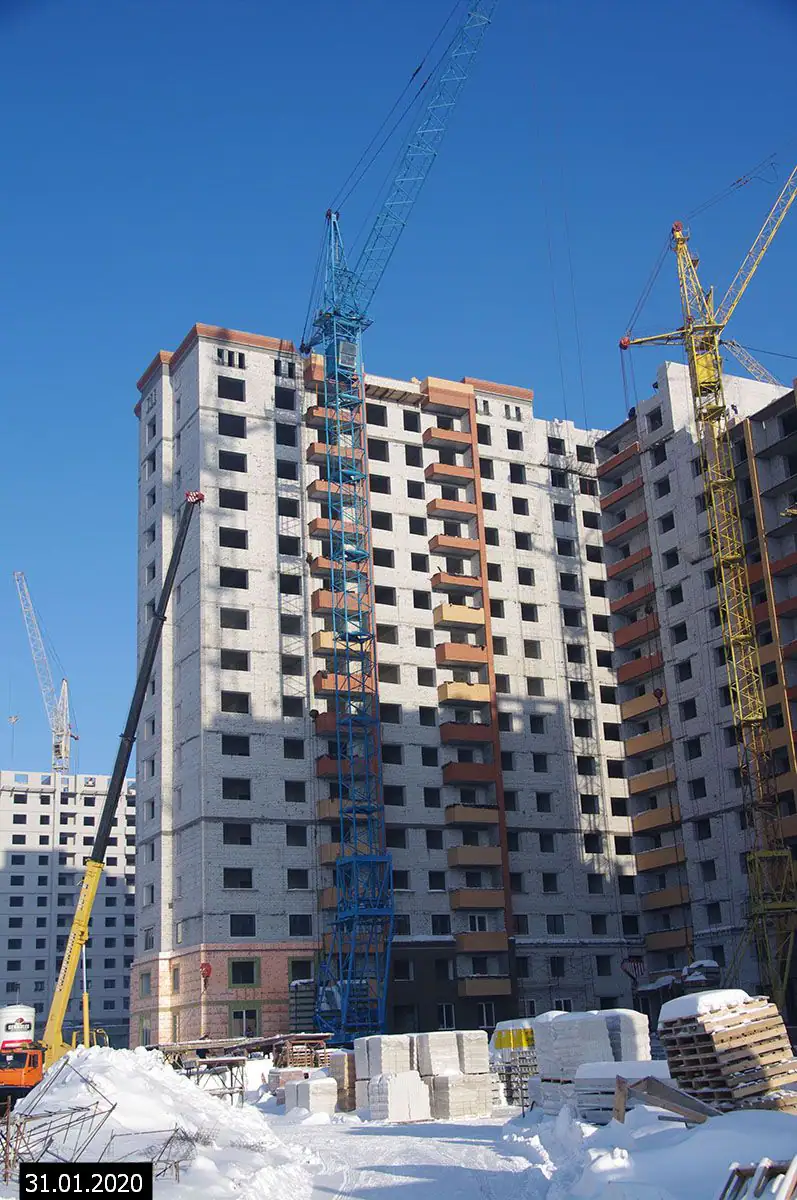

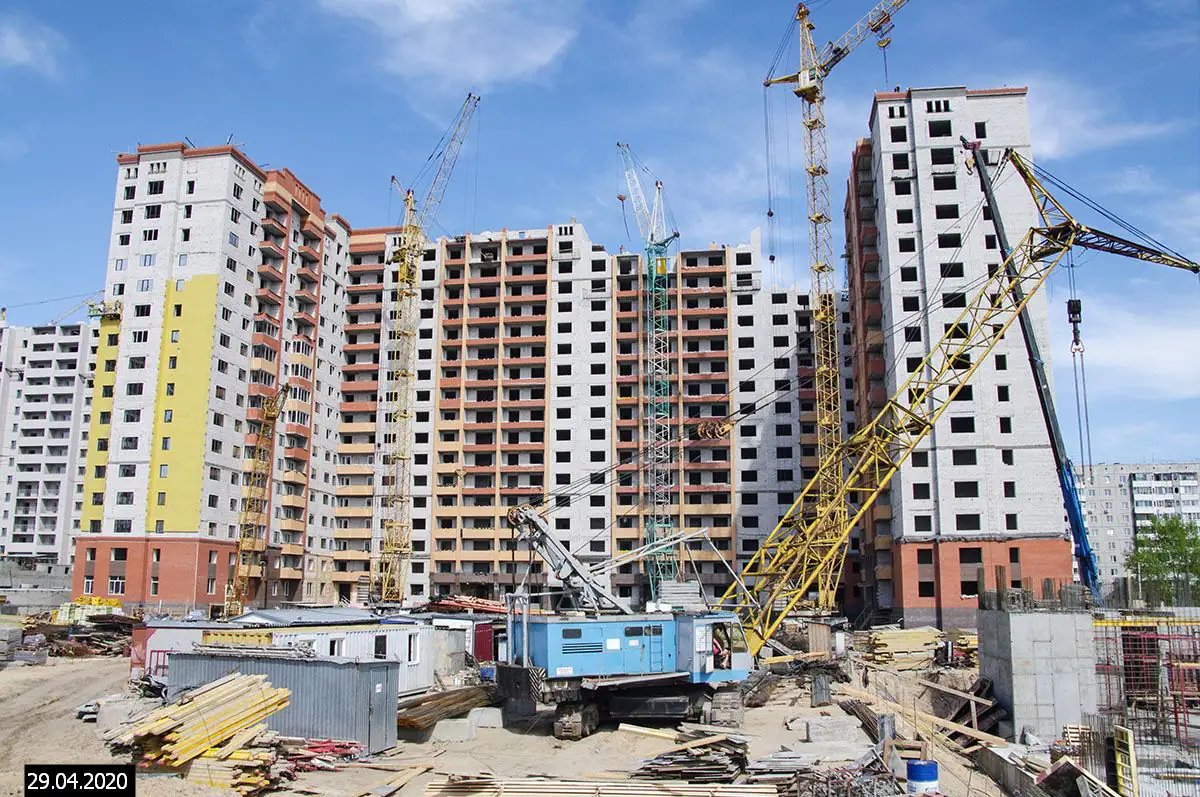

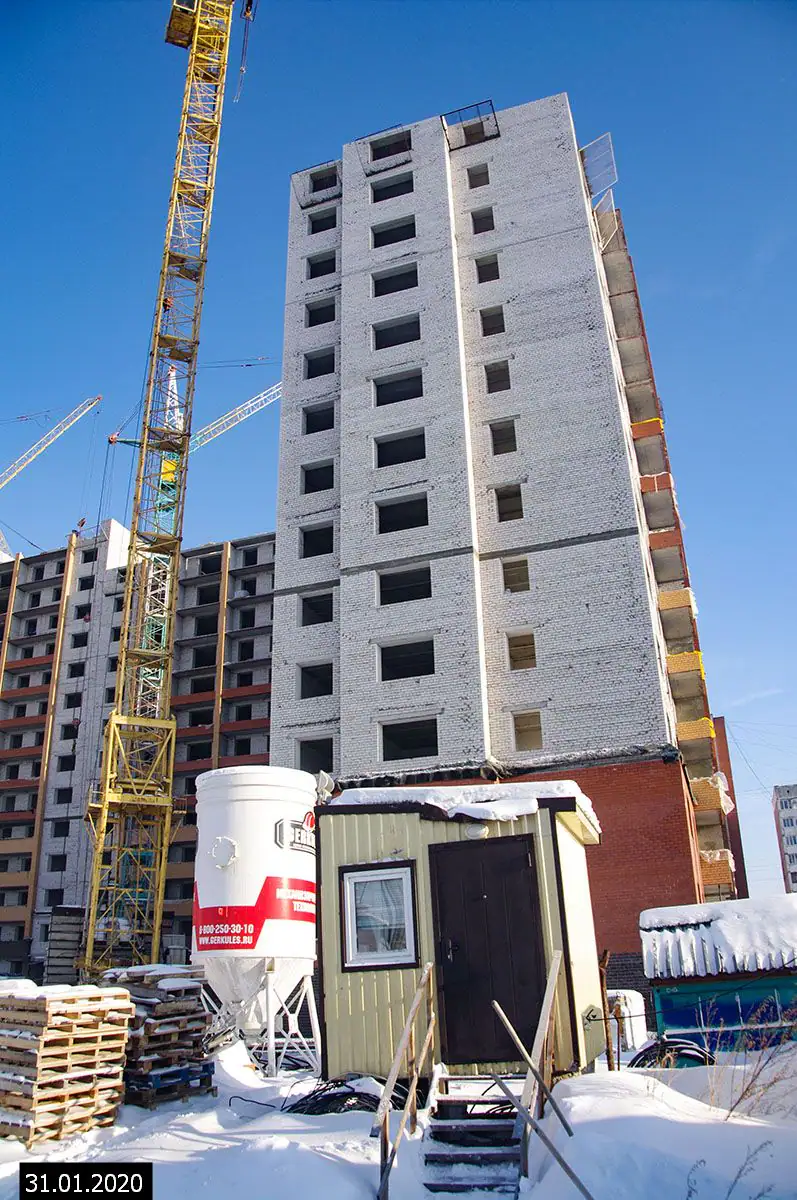

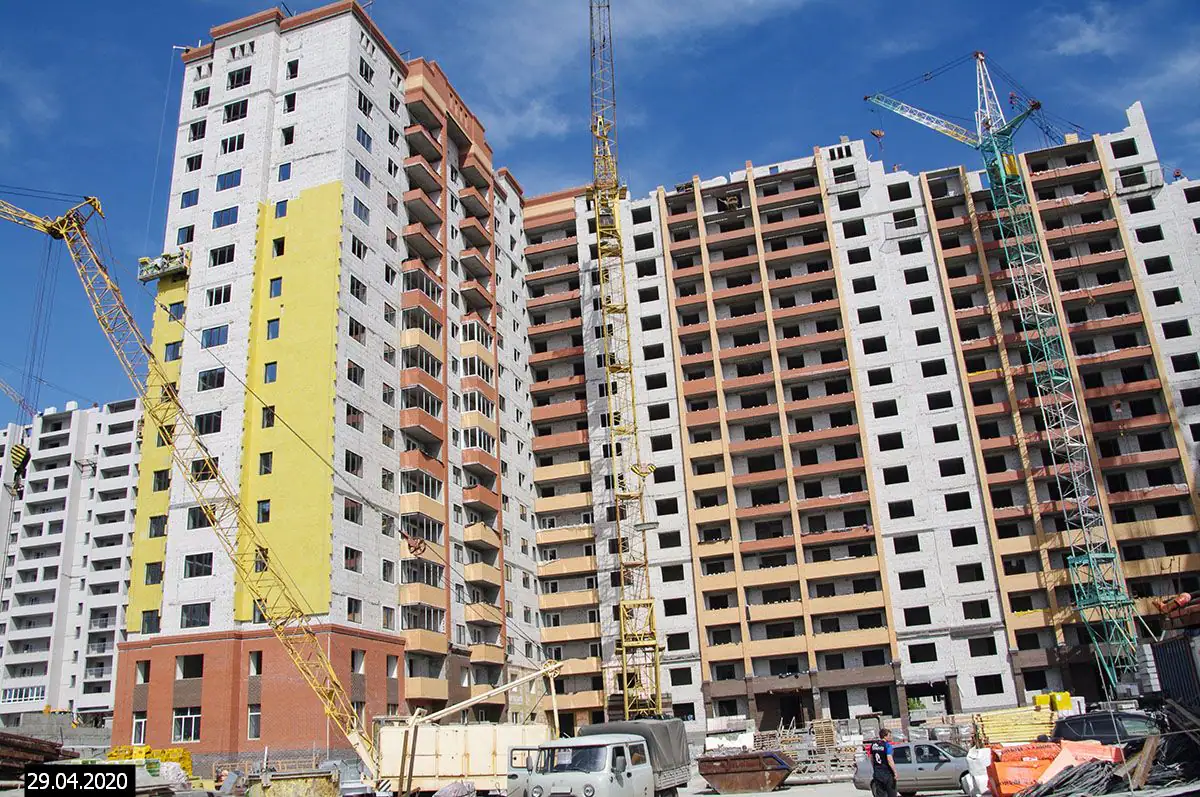

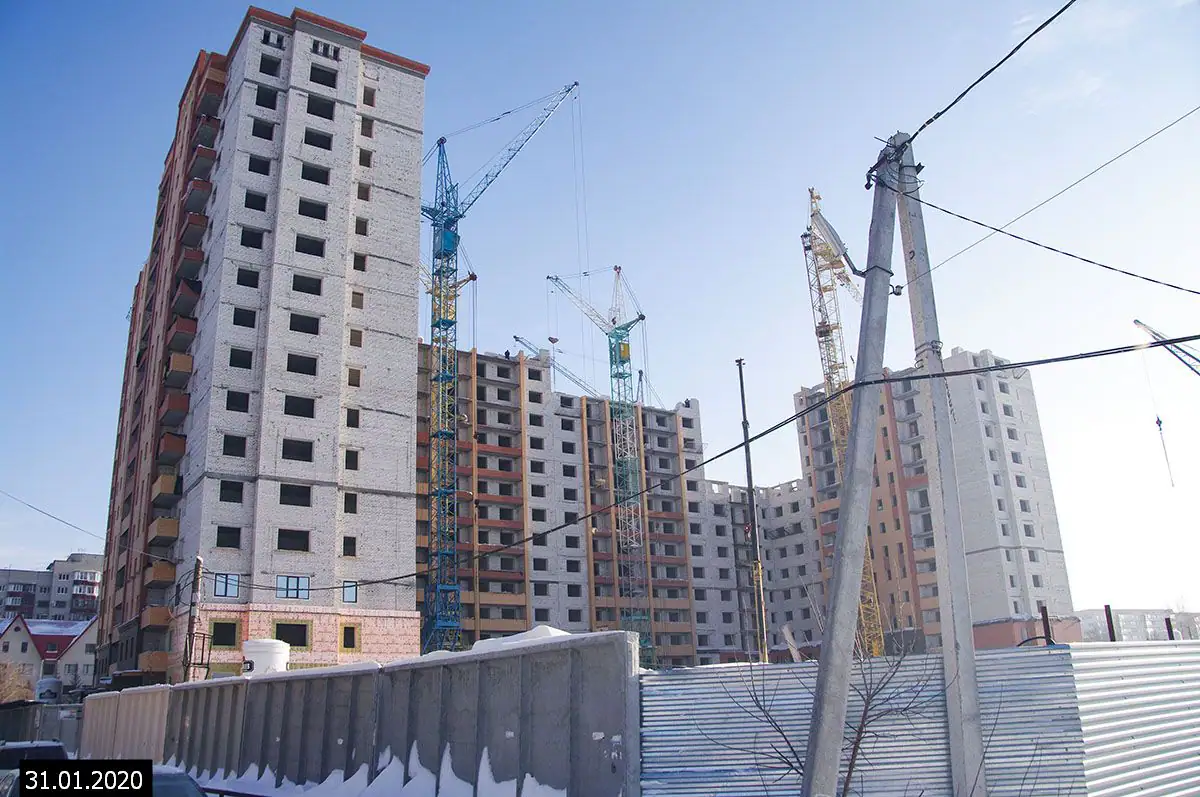

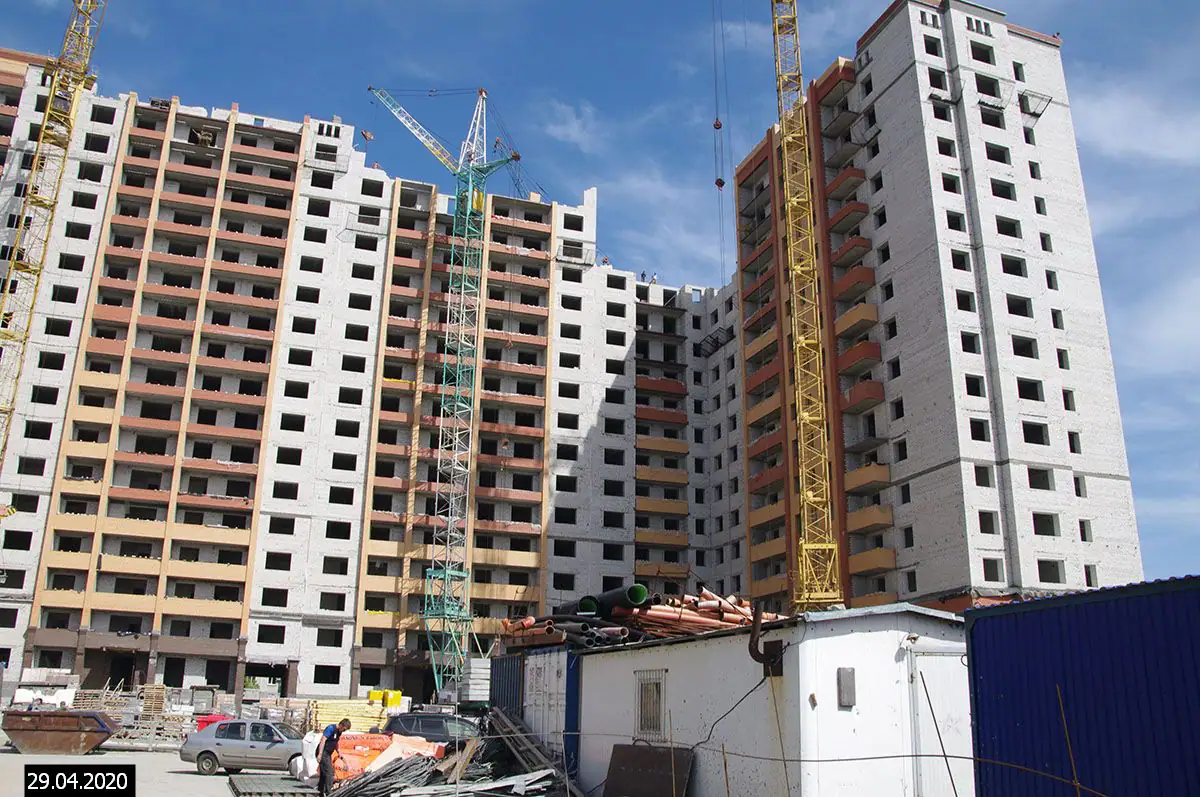

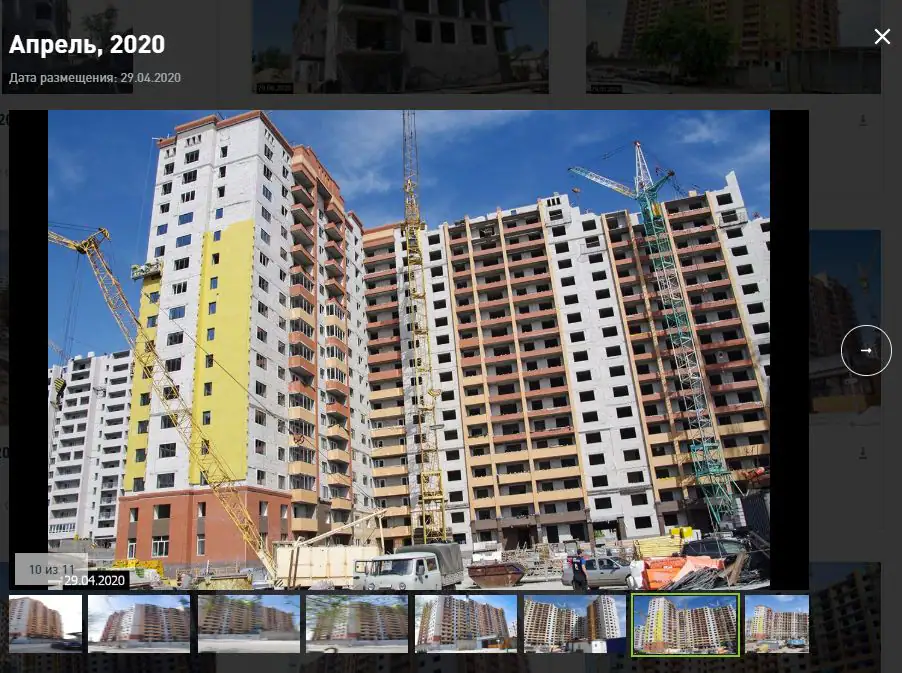

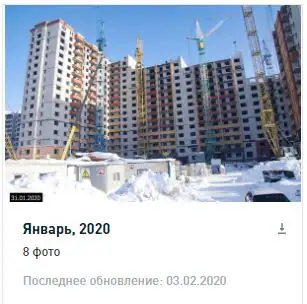

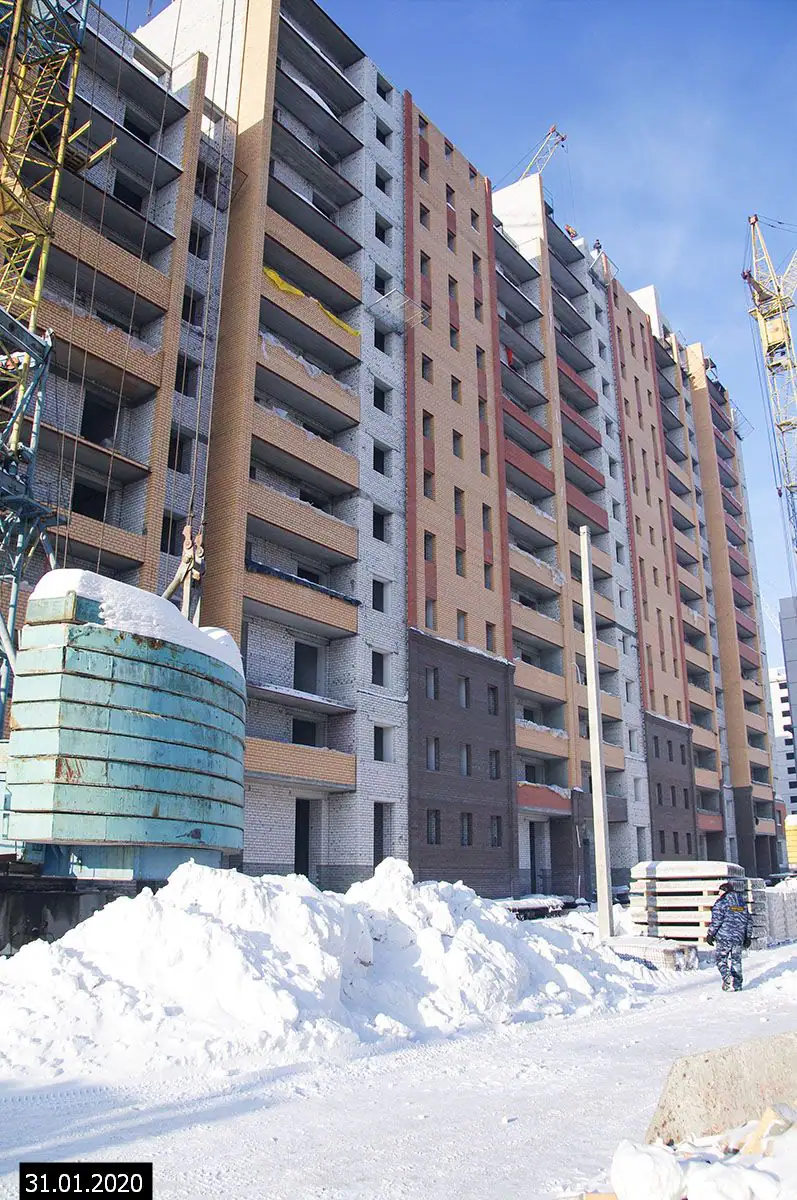

- I кв. 2020Фотоотчёт со стройки

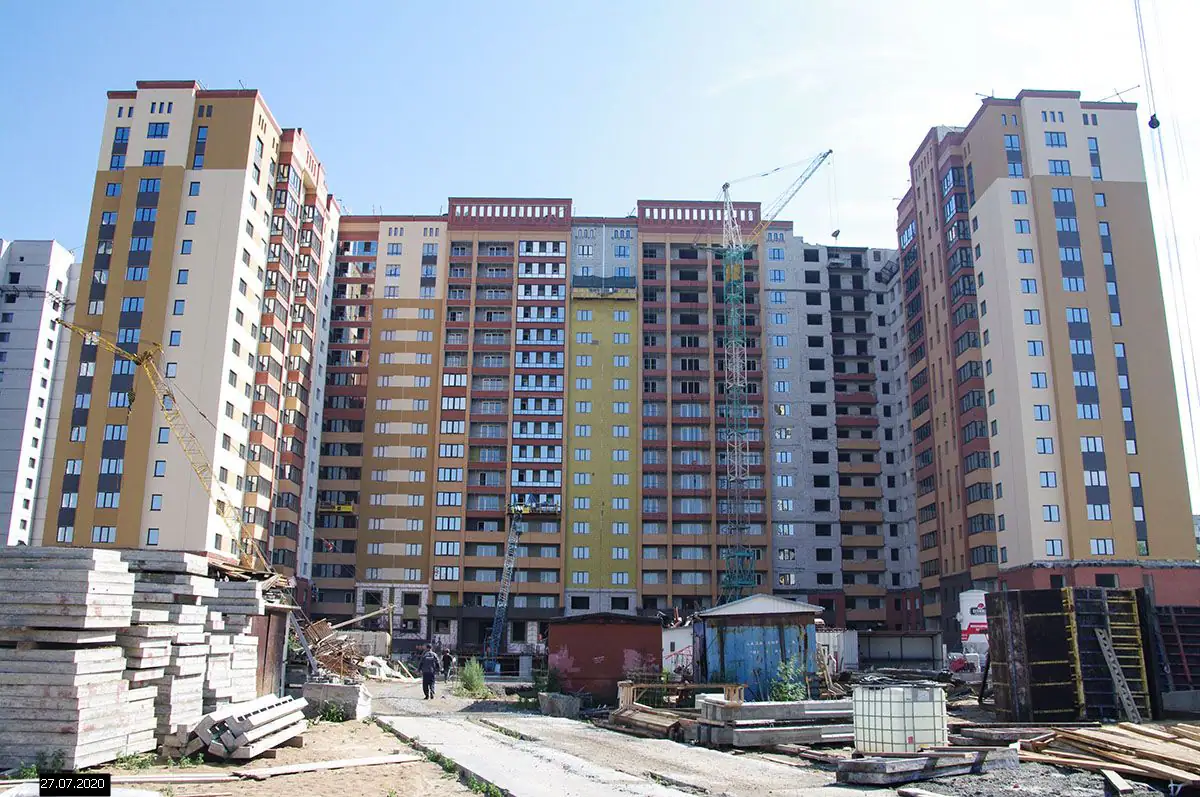

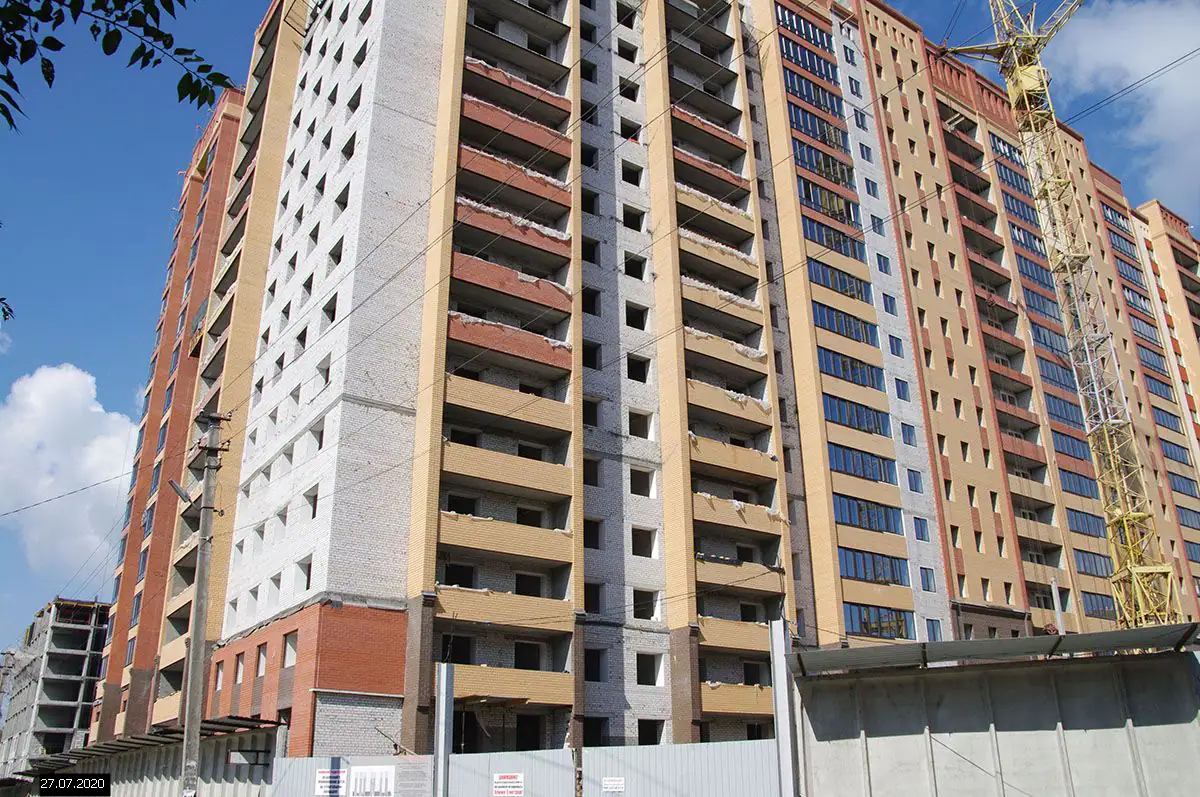

- II кв. 2020Фотоотчёт со стройки

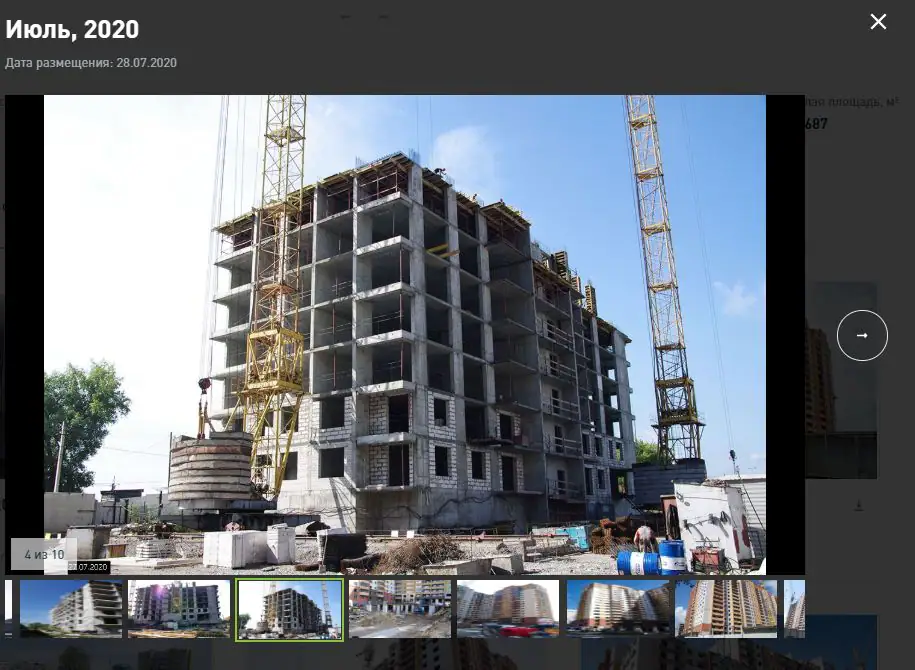

- III кв. 2020Добавлены документы (3)

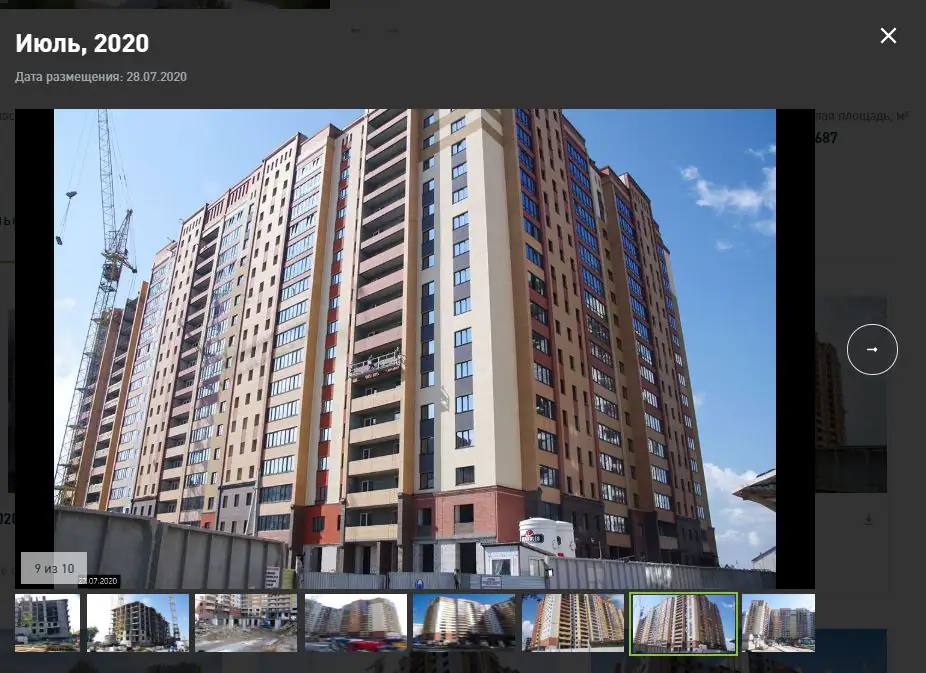

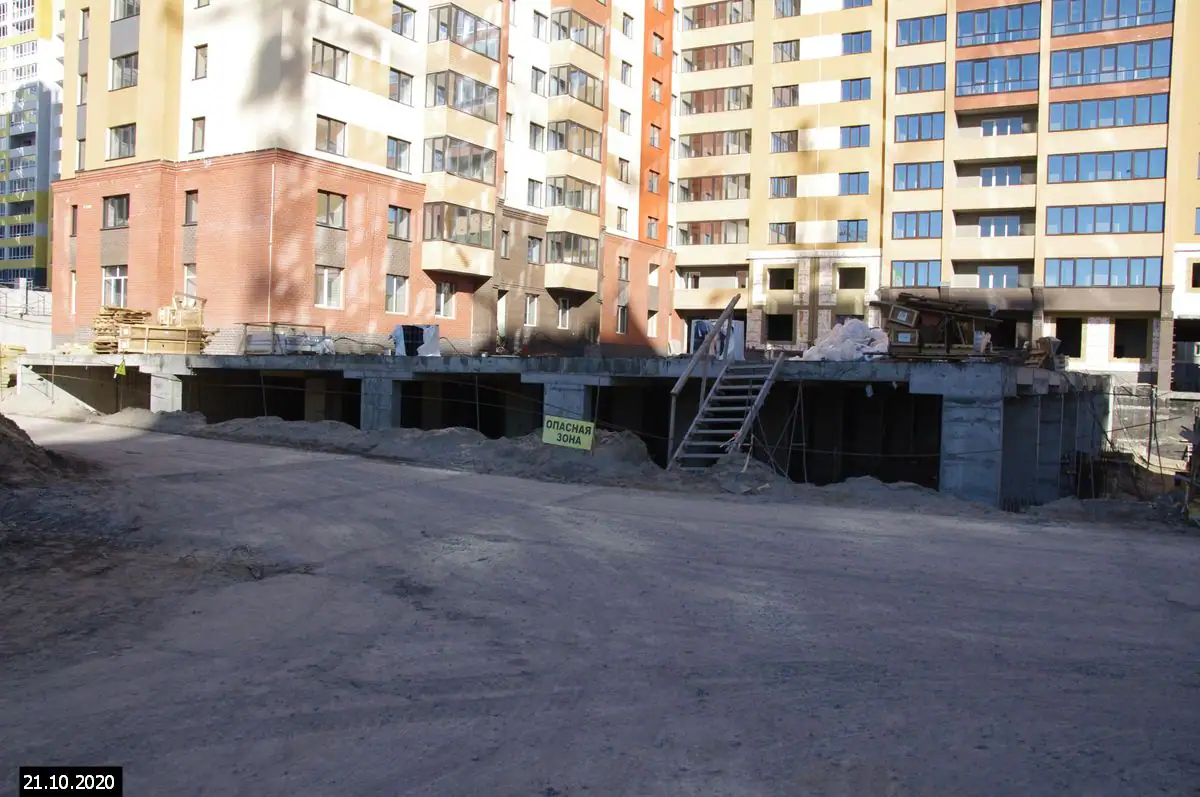

- III кв. 2020Фотоотчёт со стройки

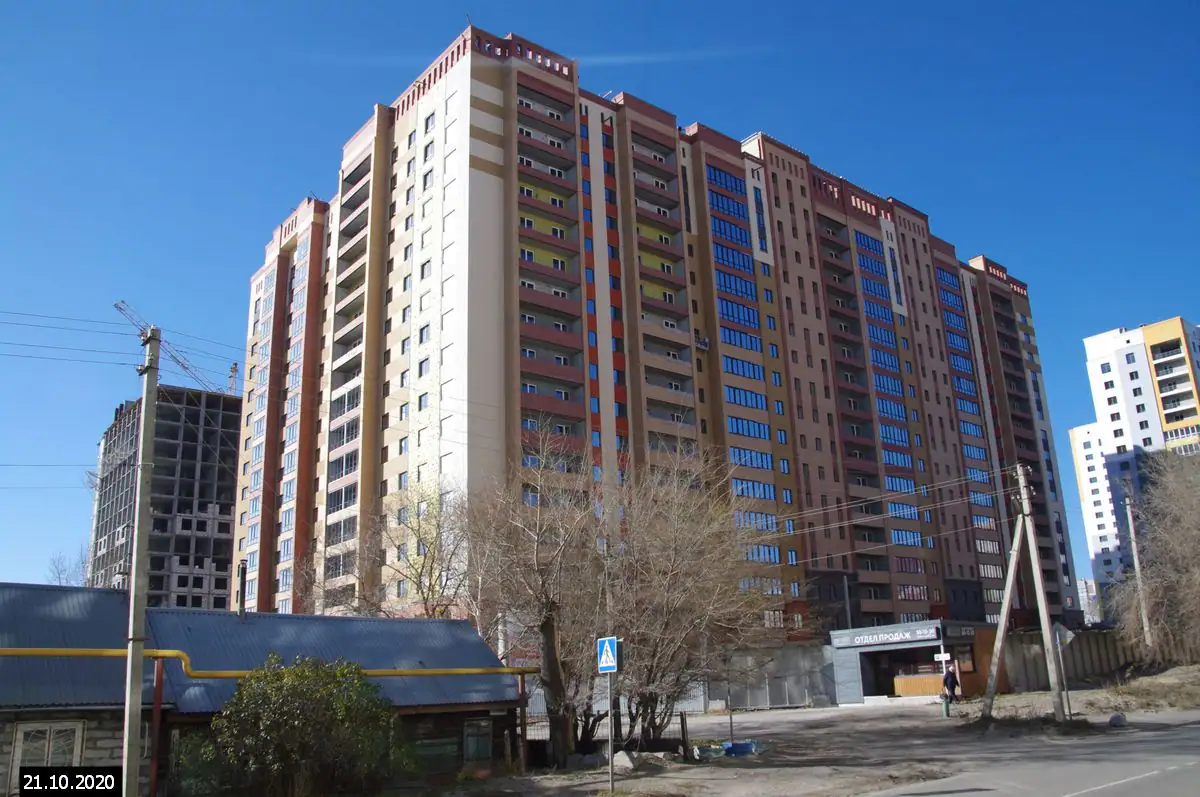

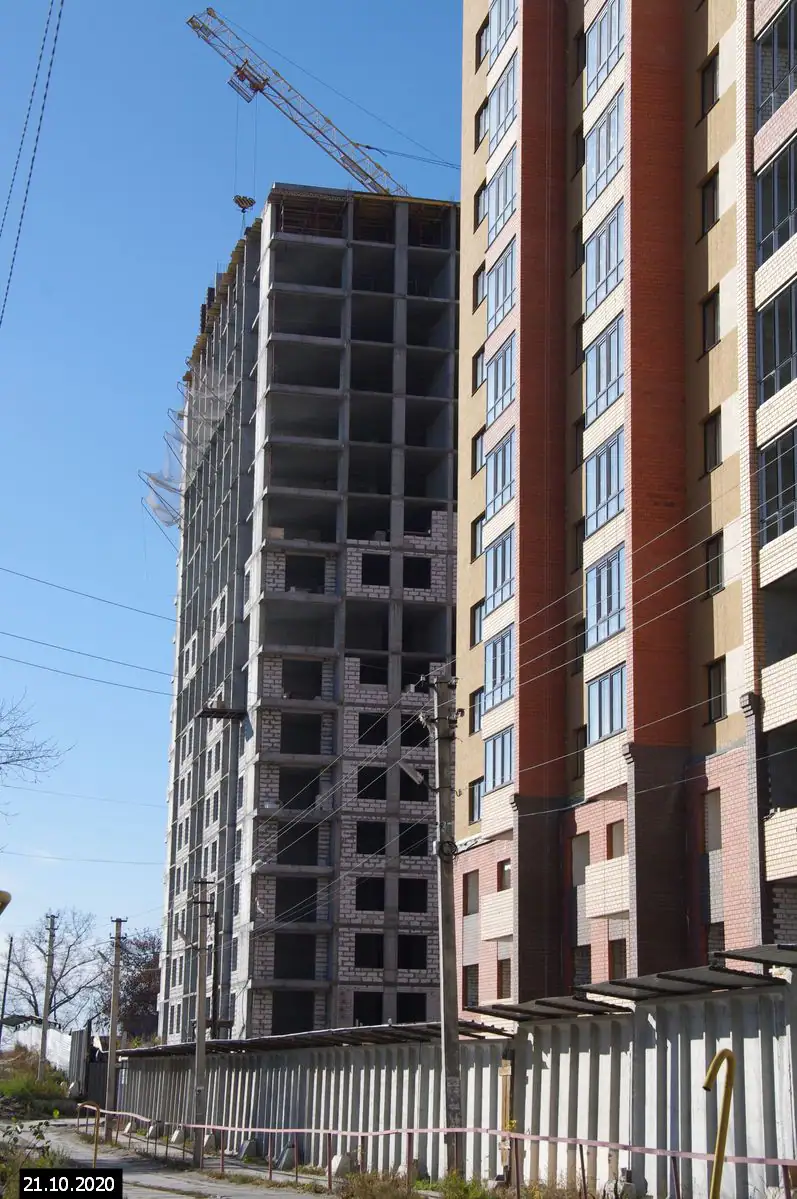

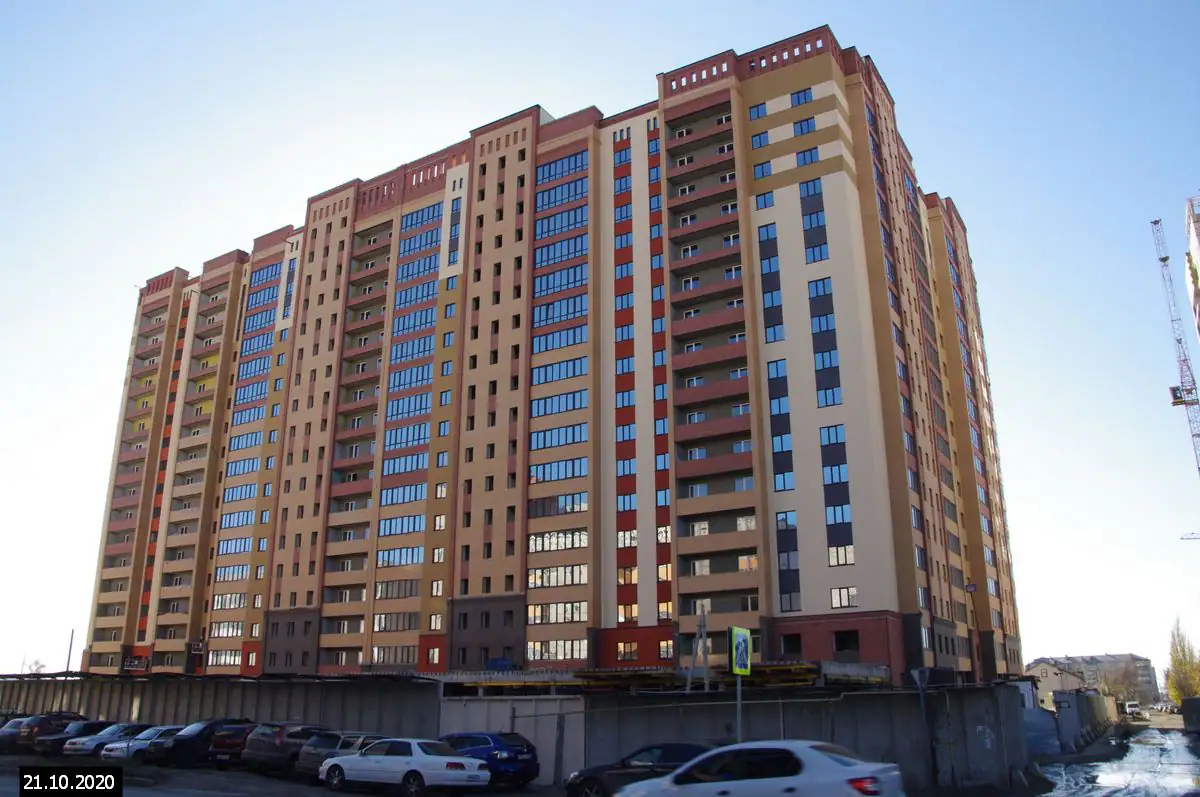

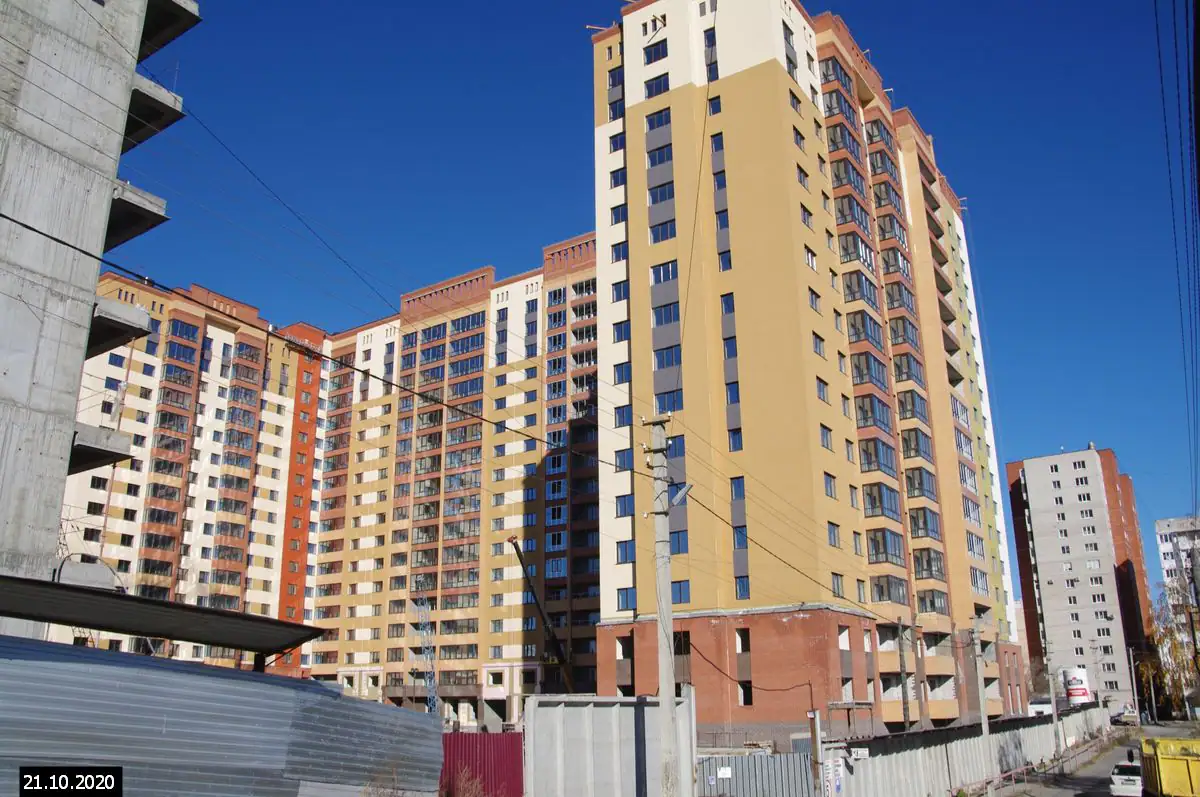

- IV кв. 2020Фотоотчёт со стройки

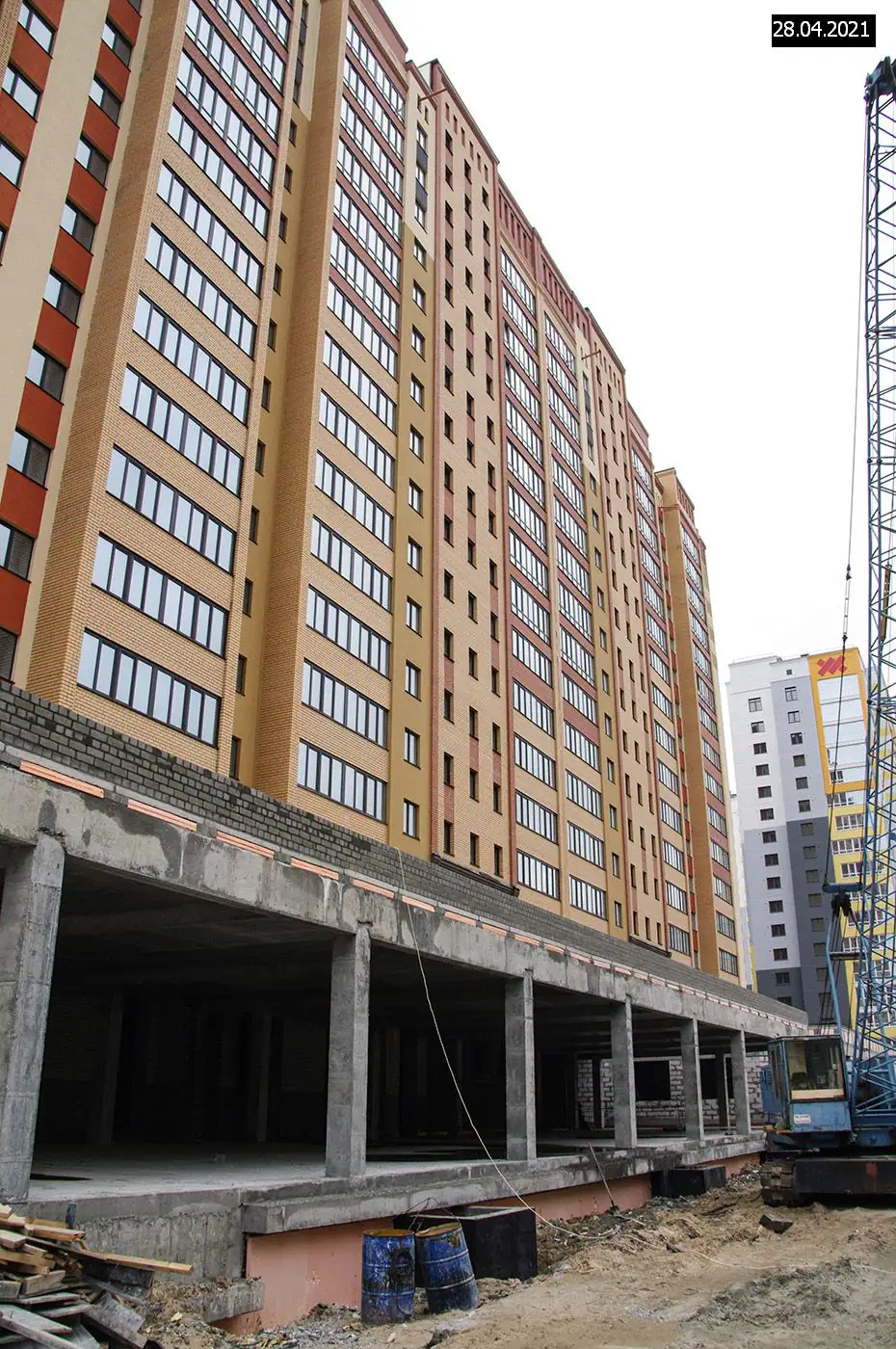

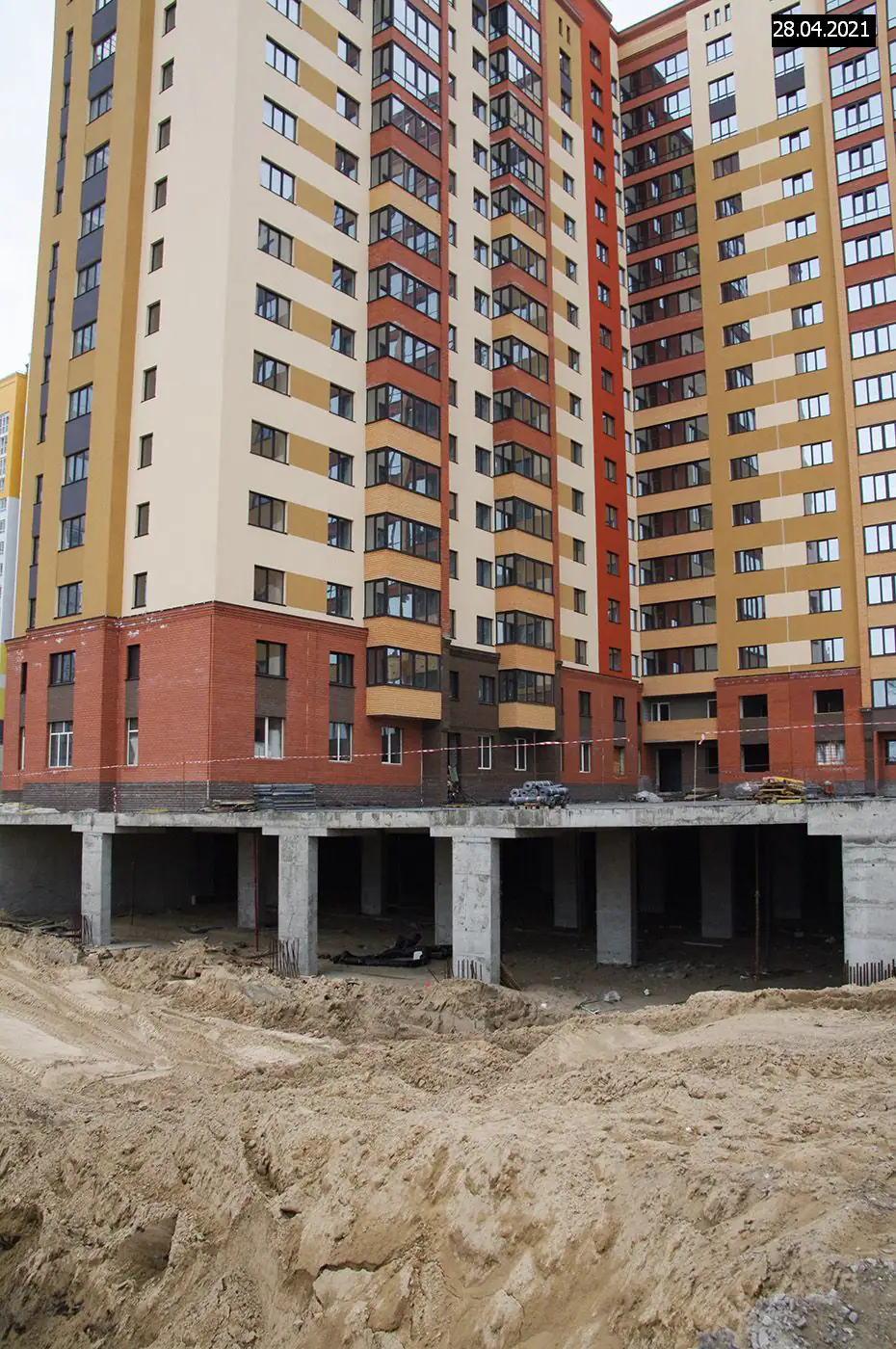

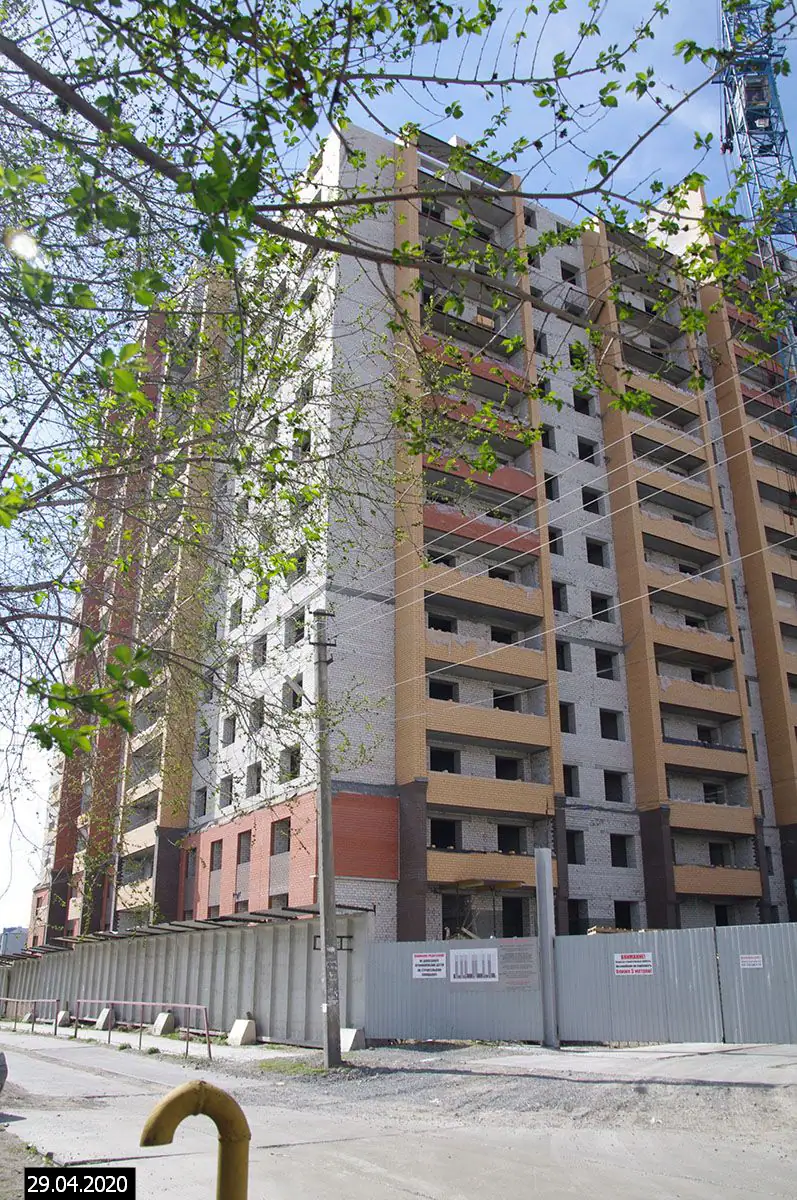

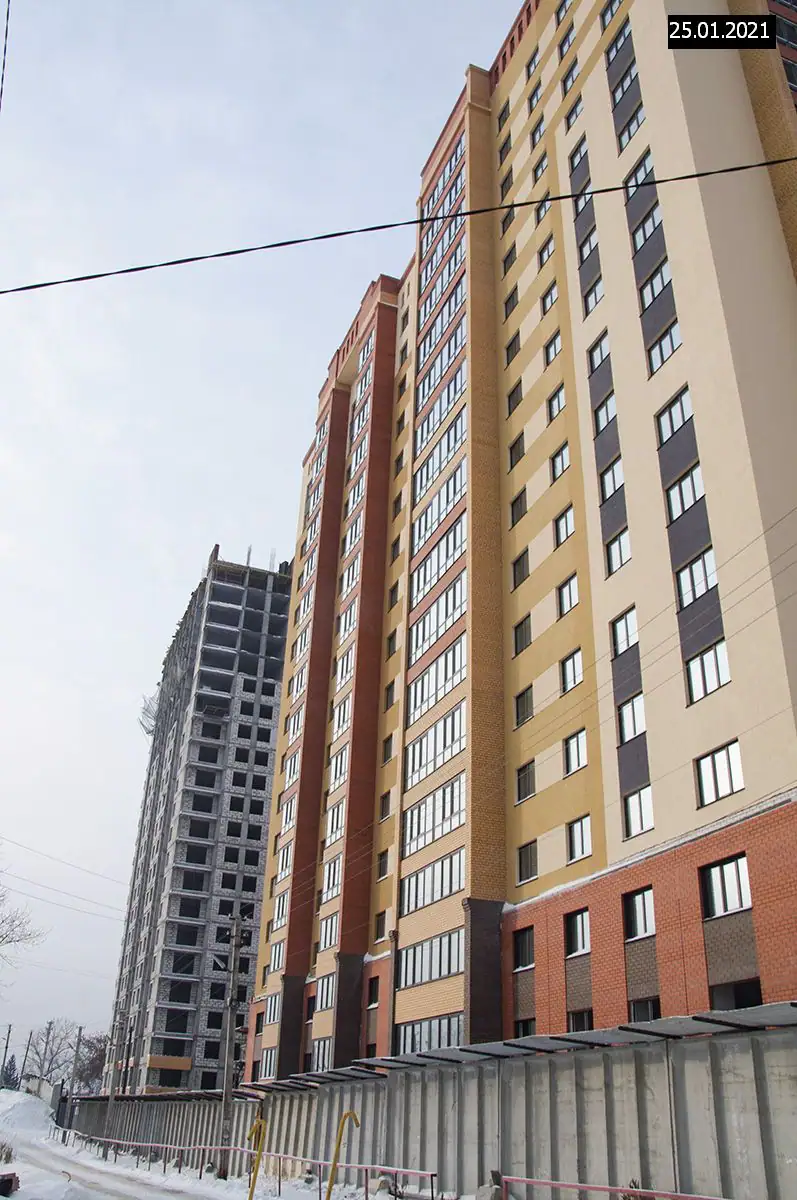

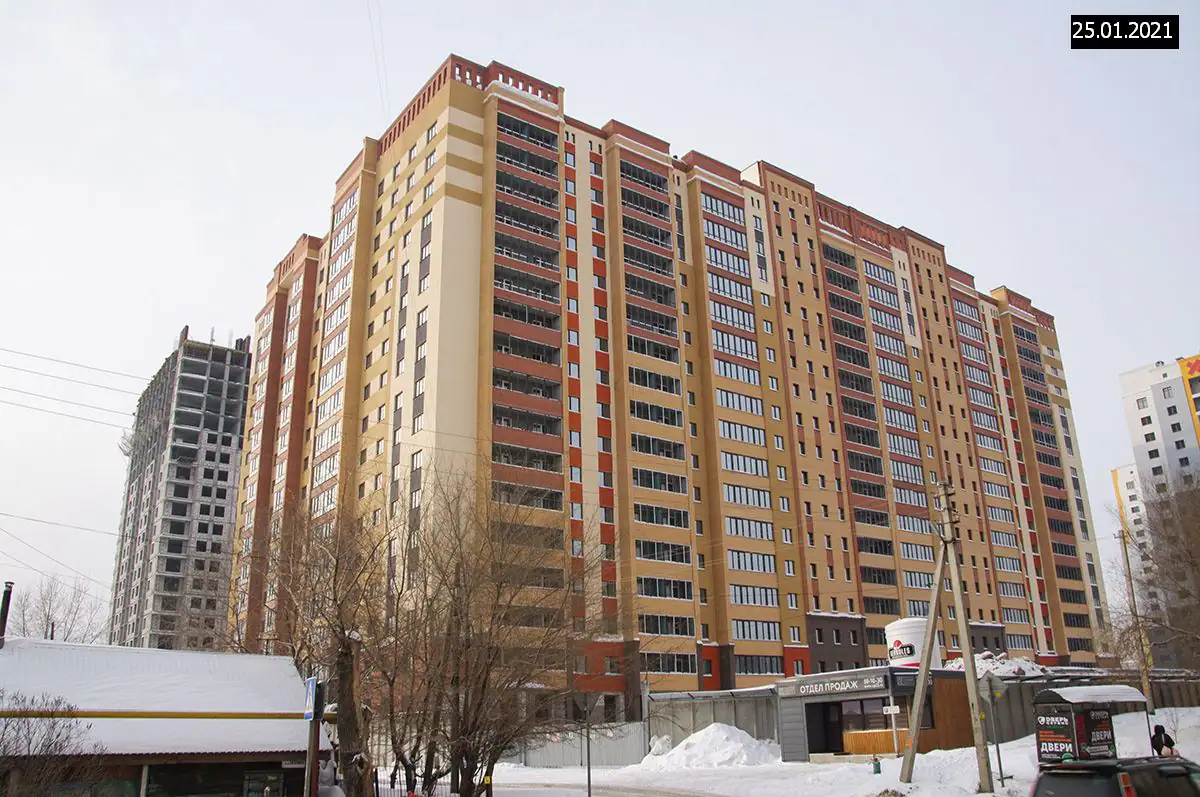

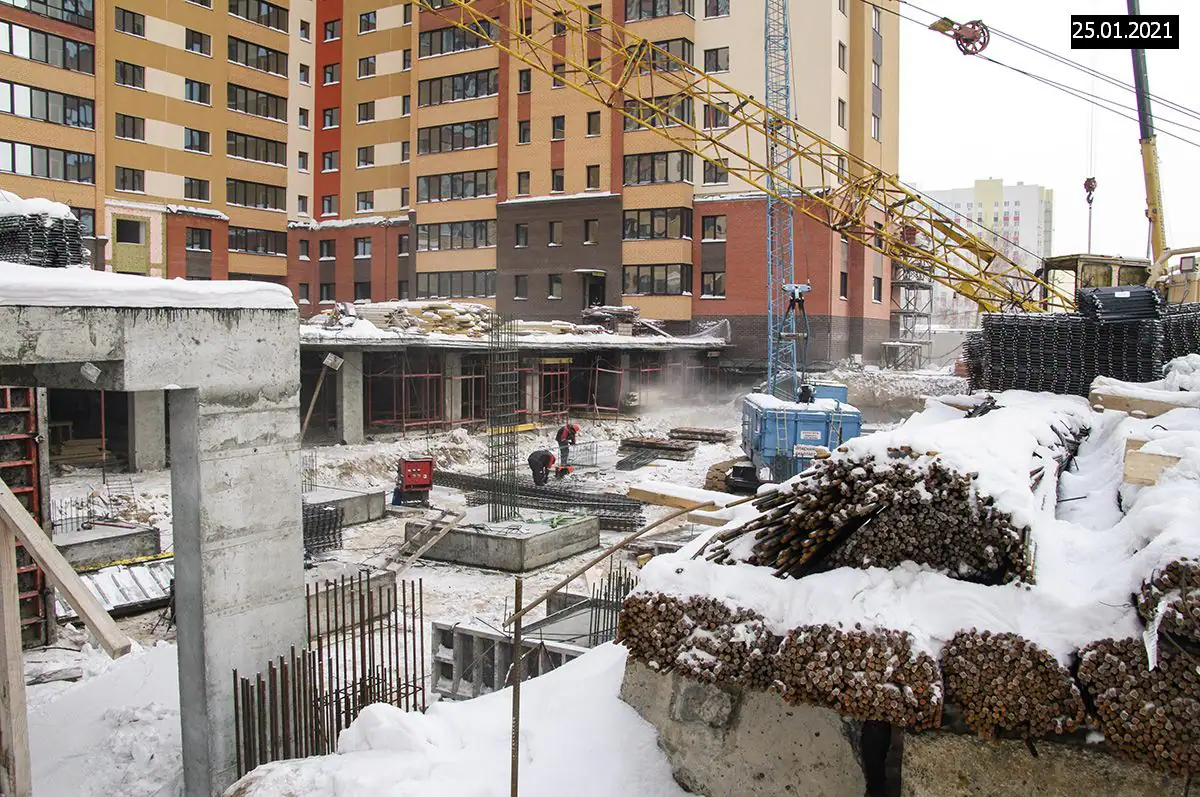

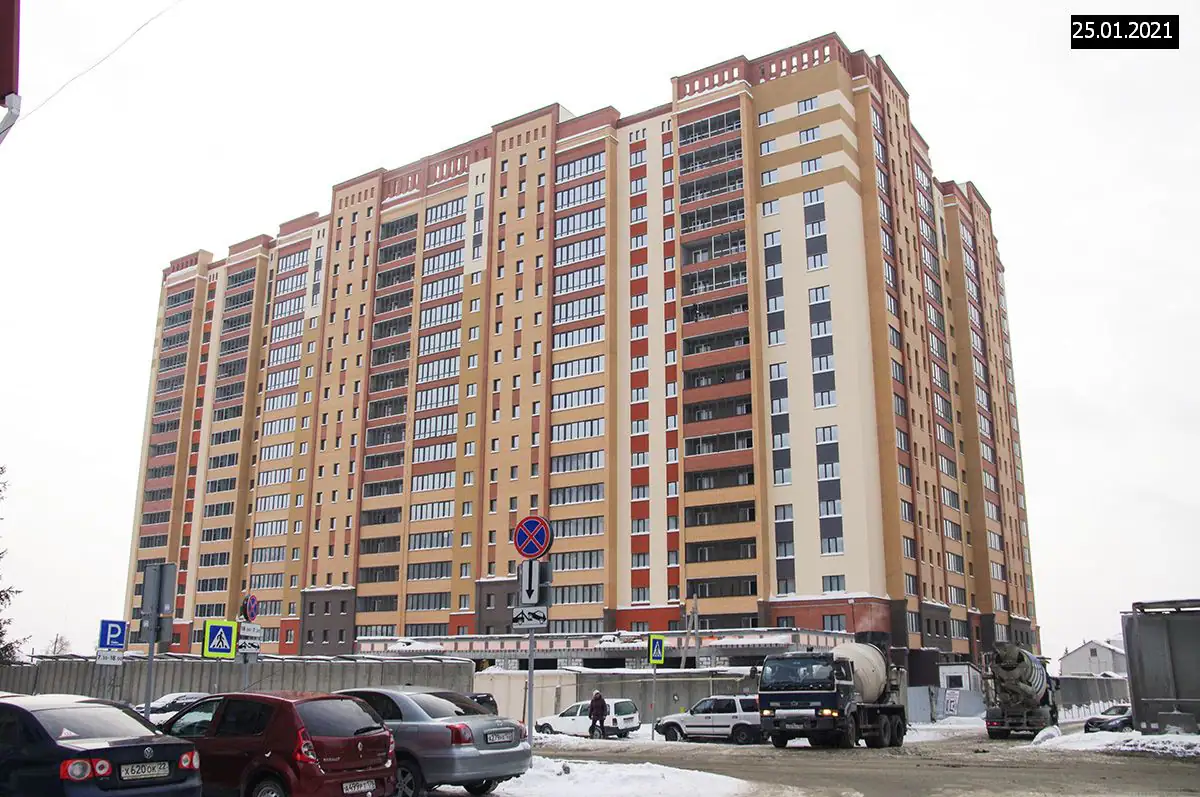

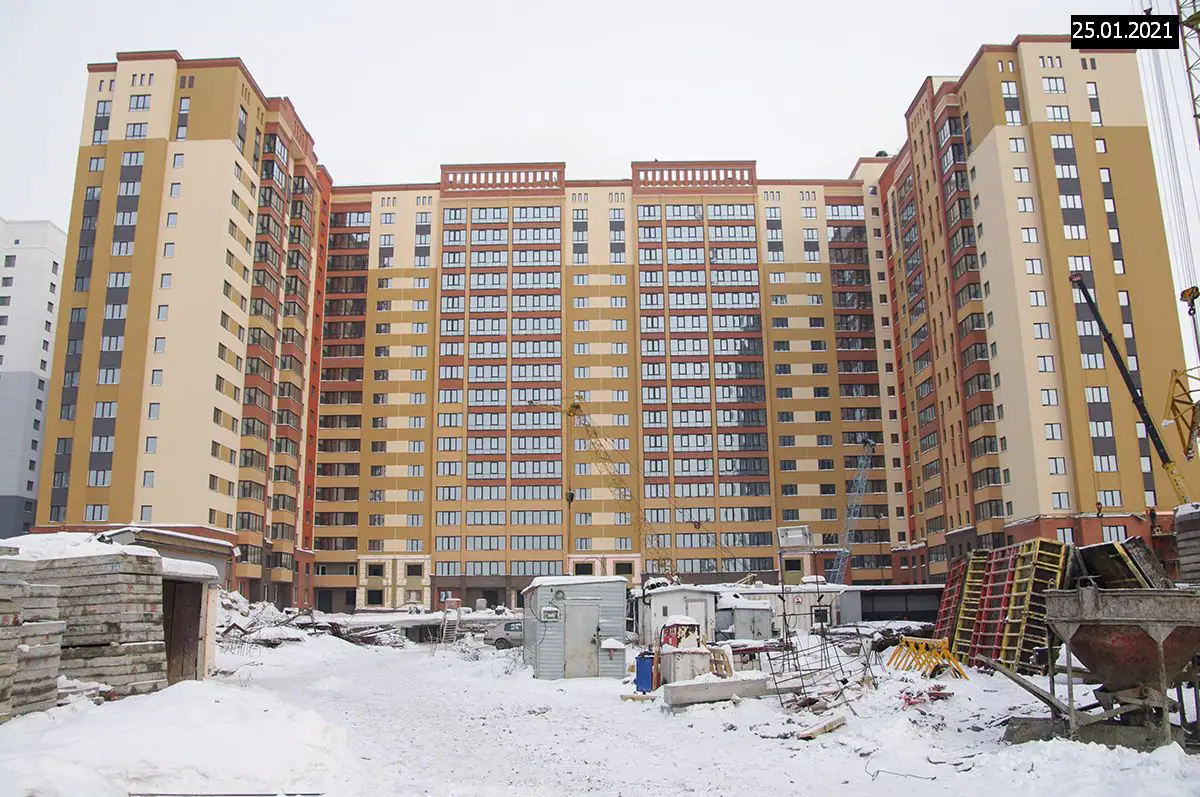

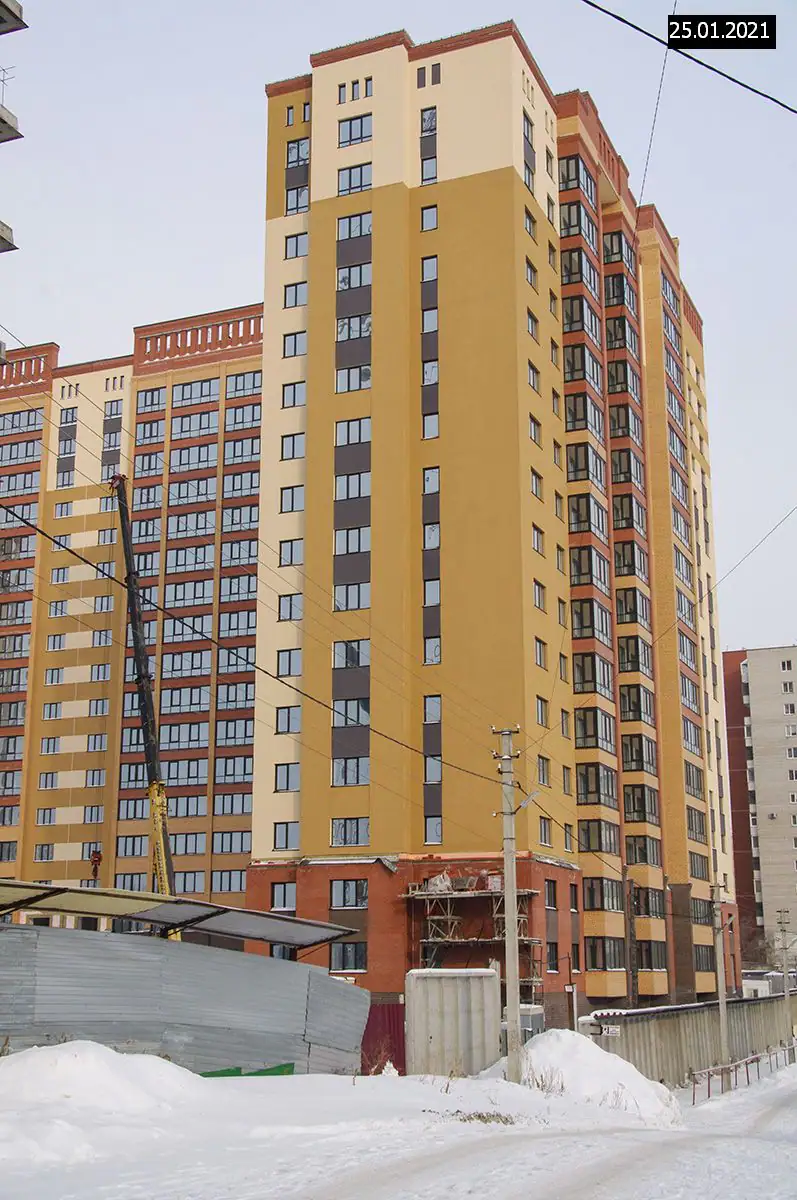

- I кв. 2021Фотоотчёт со стройки

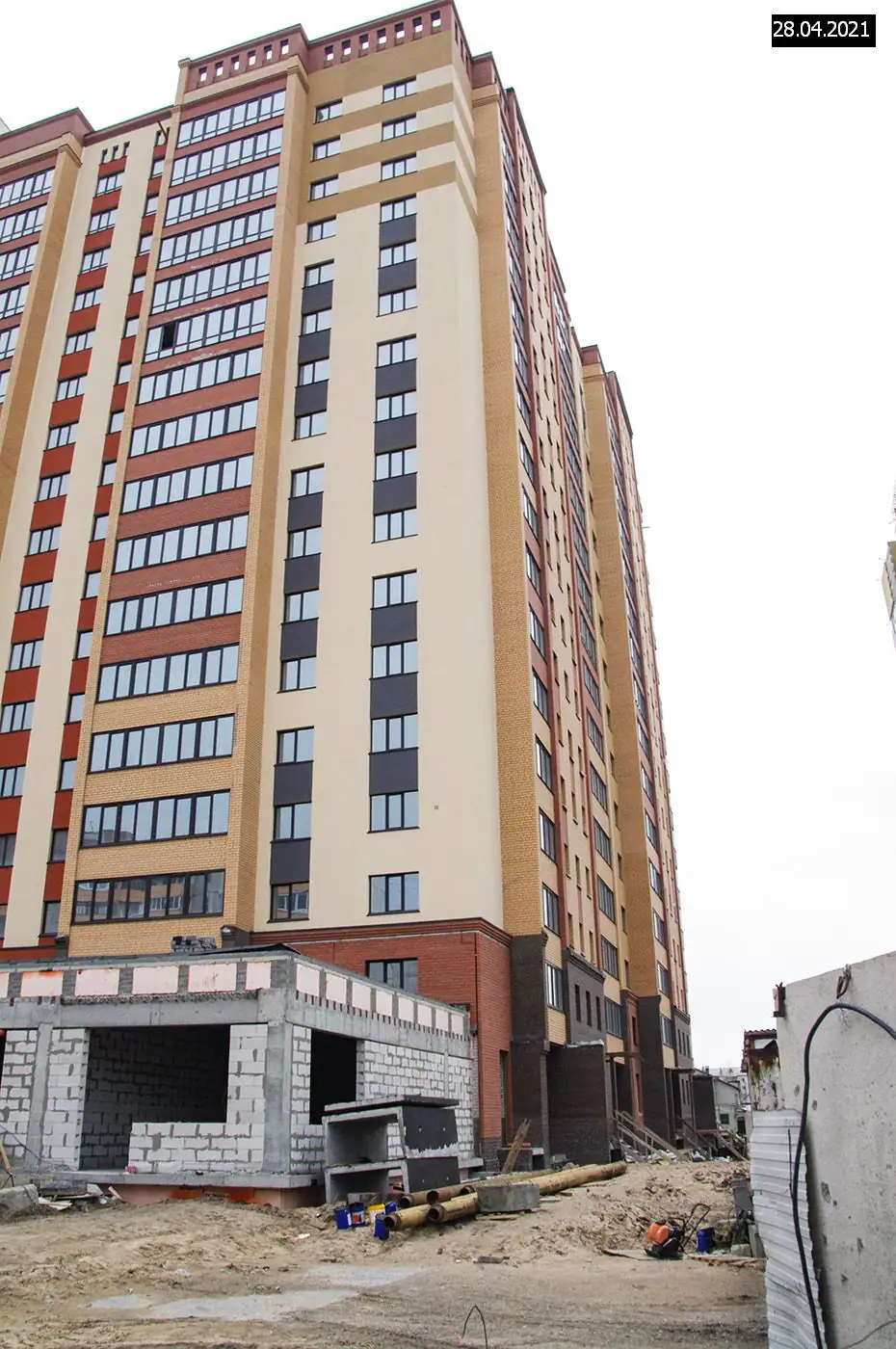

- II кв. 2021Добавлен документ: Извещение о начале строительства

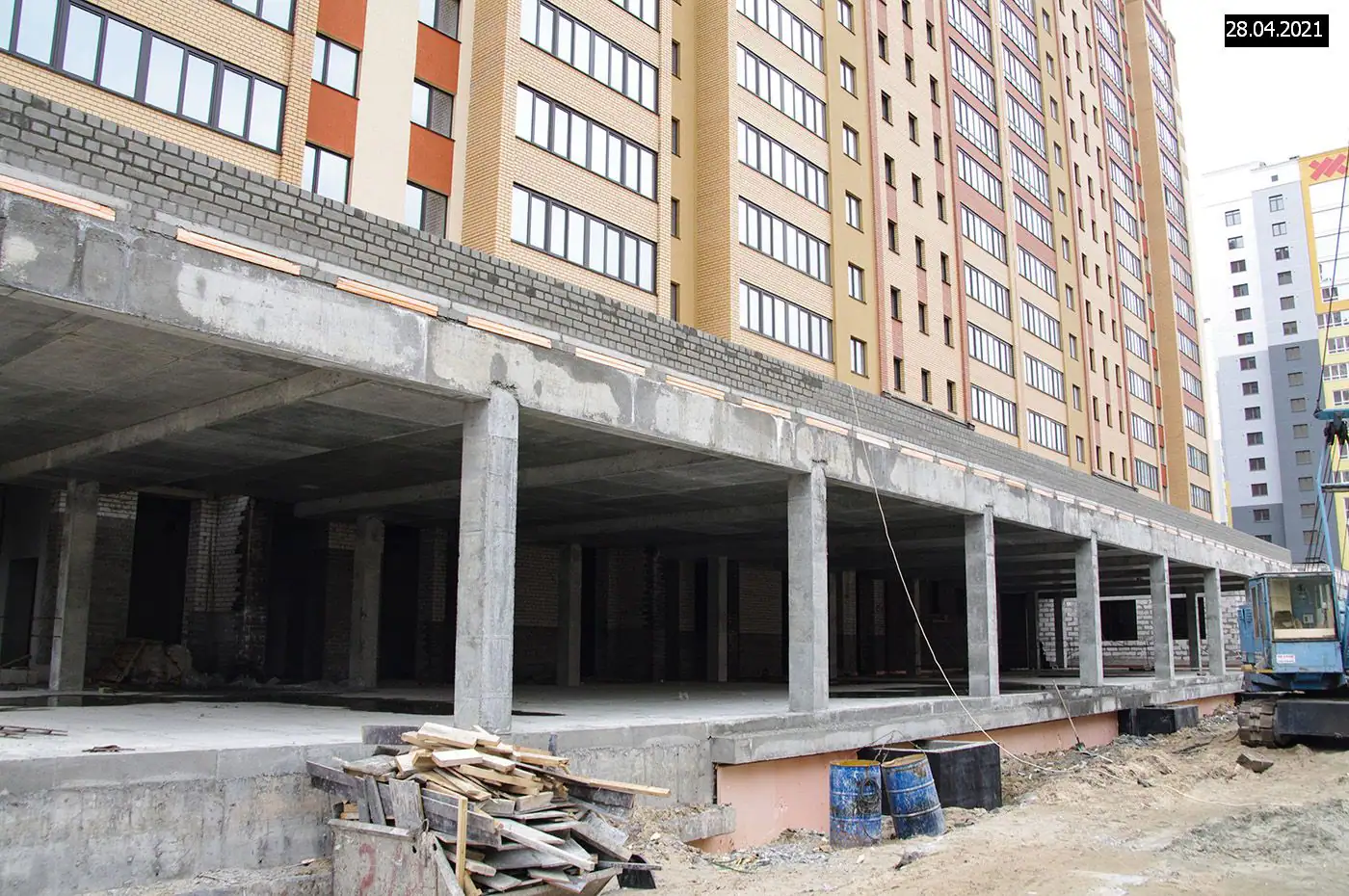

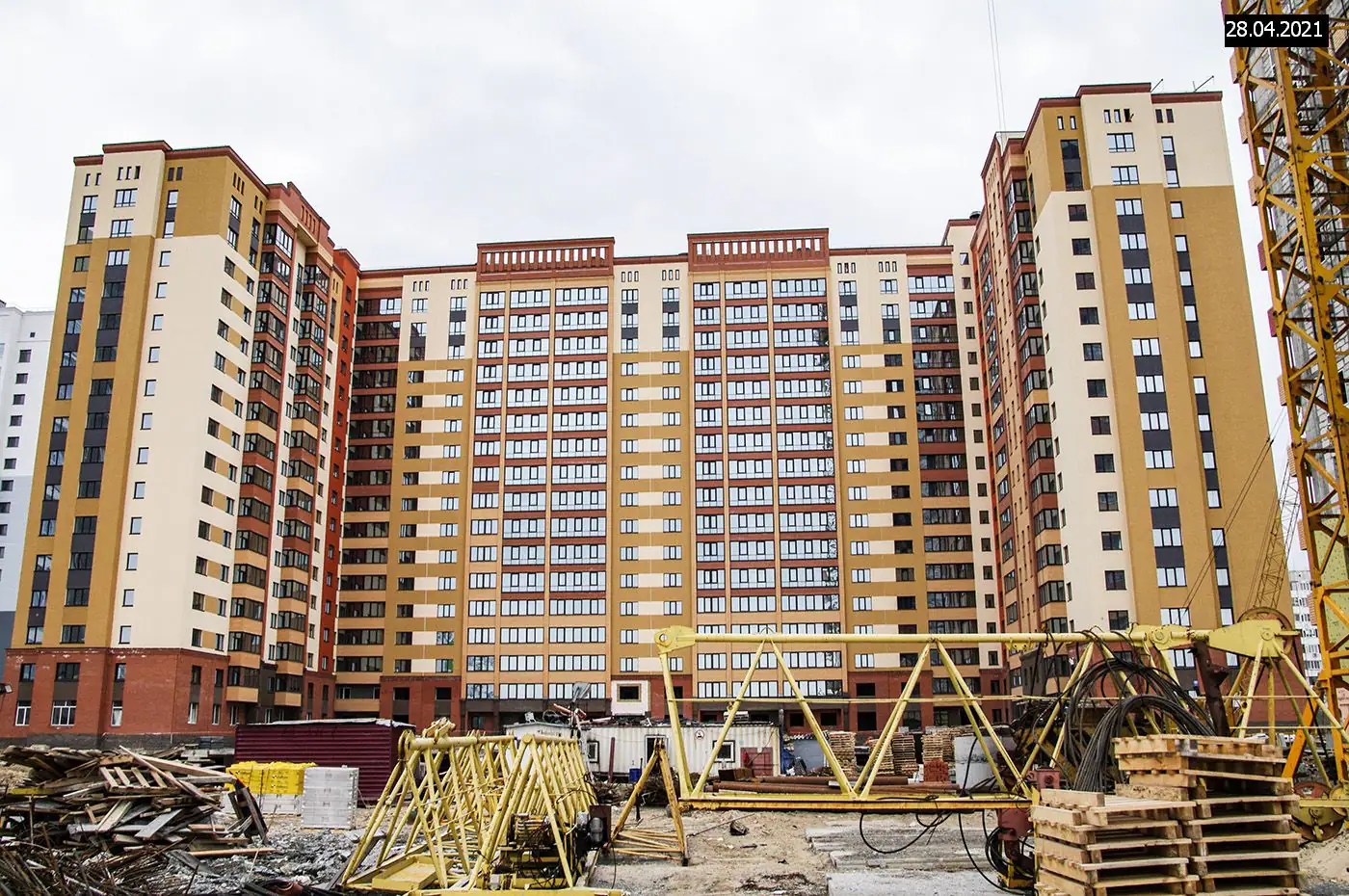

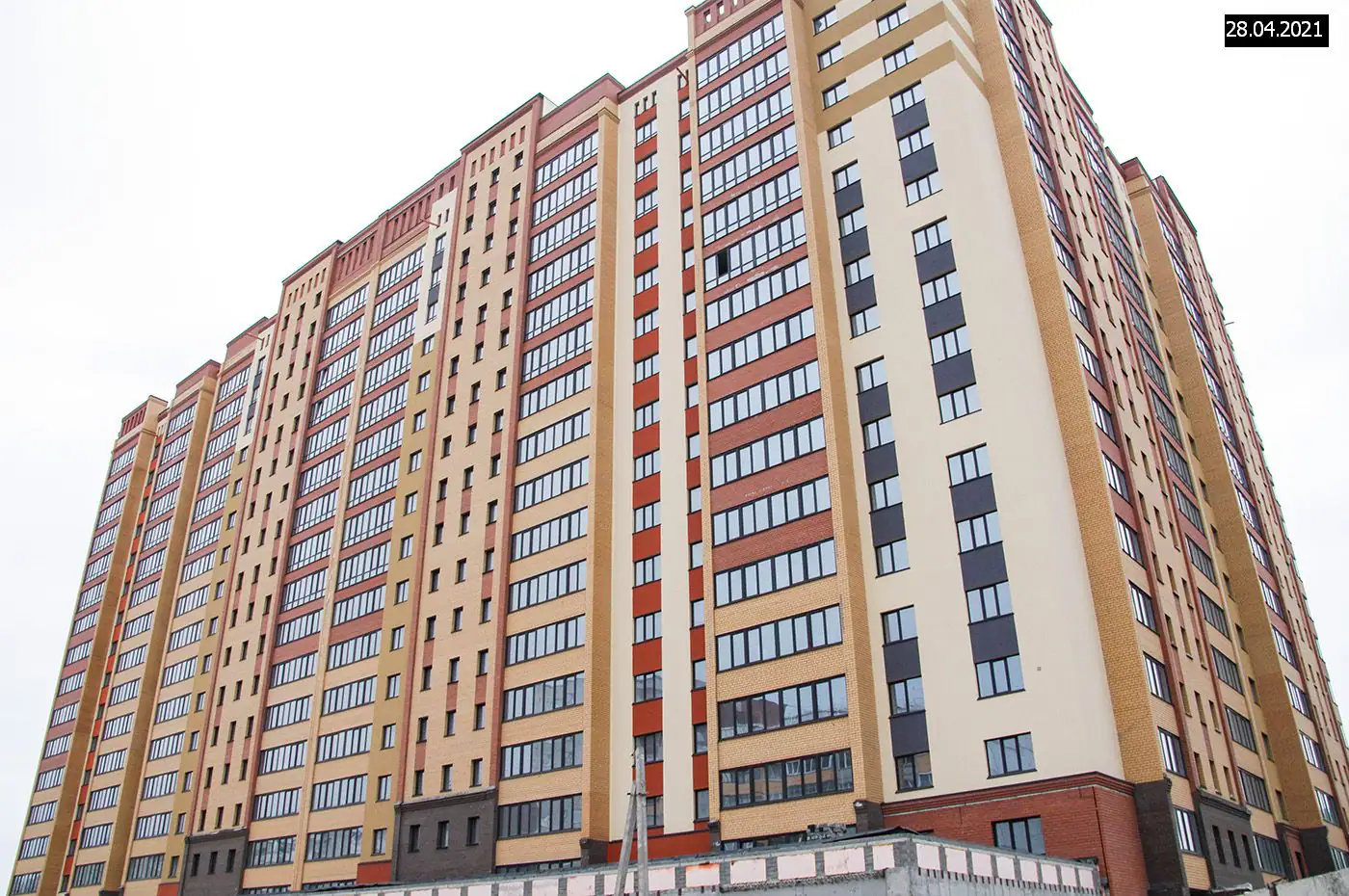

- II кв. 2021Фотоотчёт со стройки

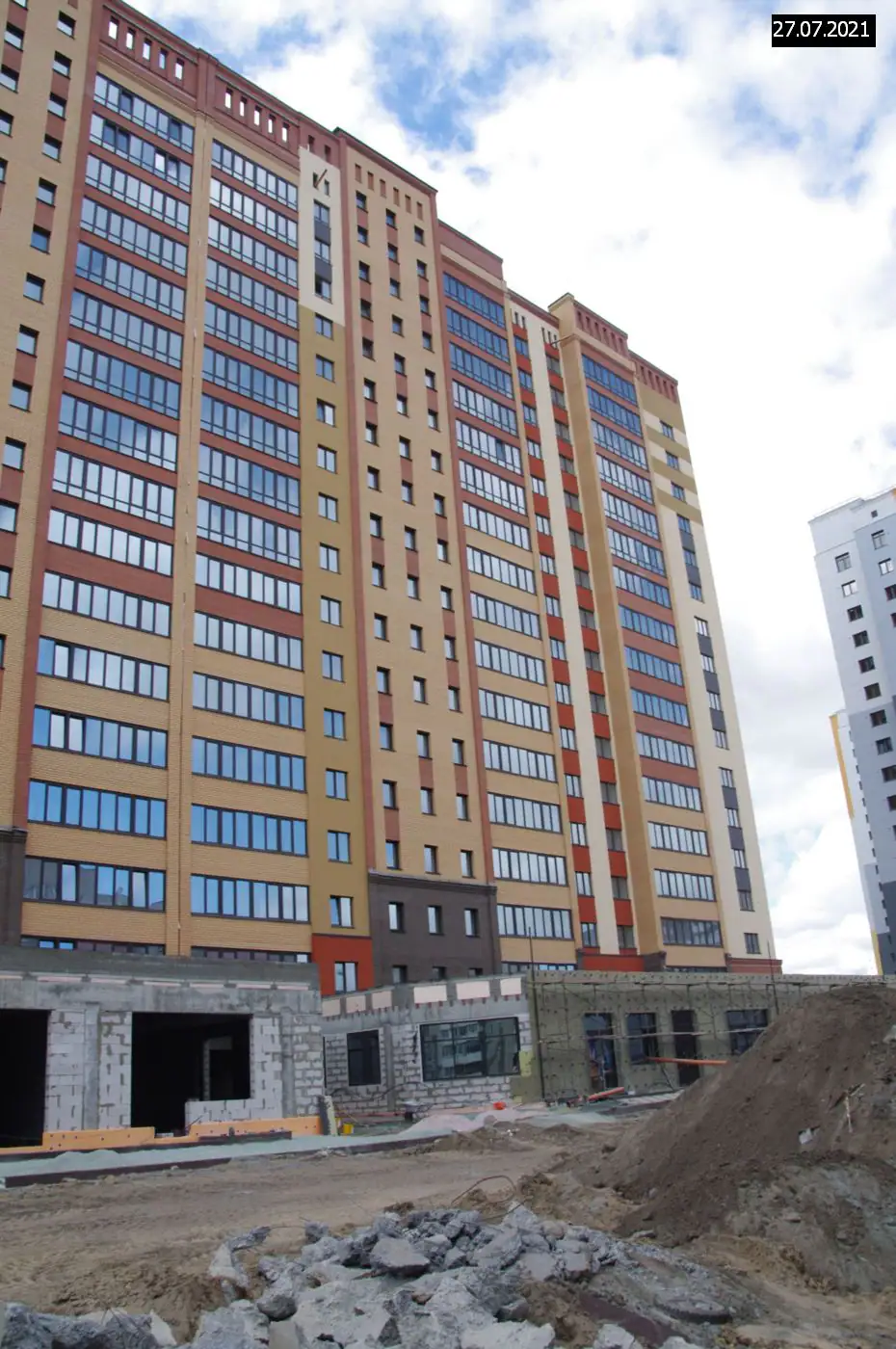

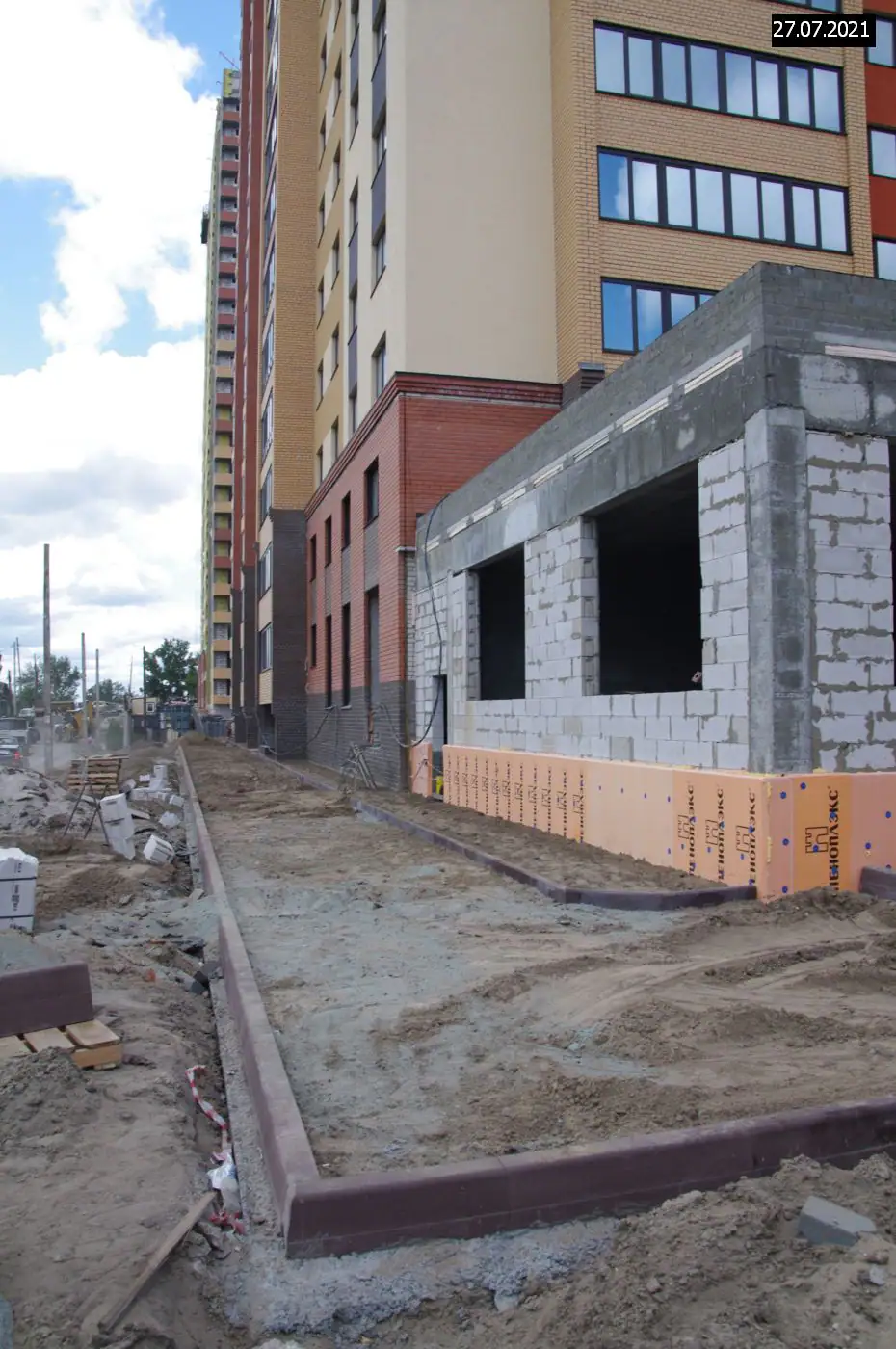

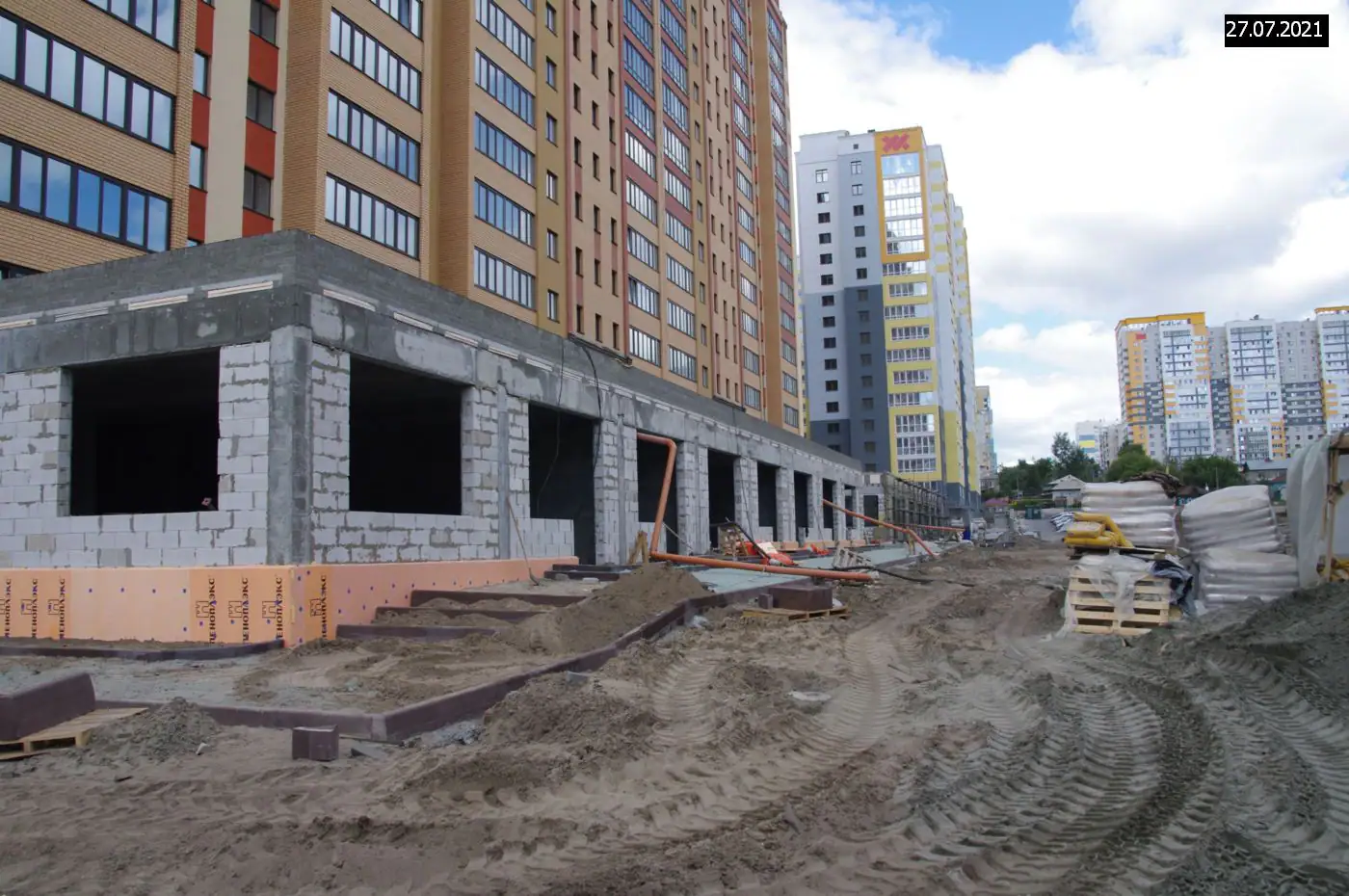

- III кв. 2021Добавлен документ: Проект договора участия в долевом строительстве

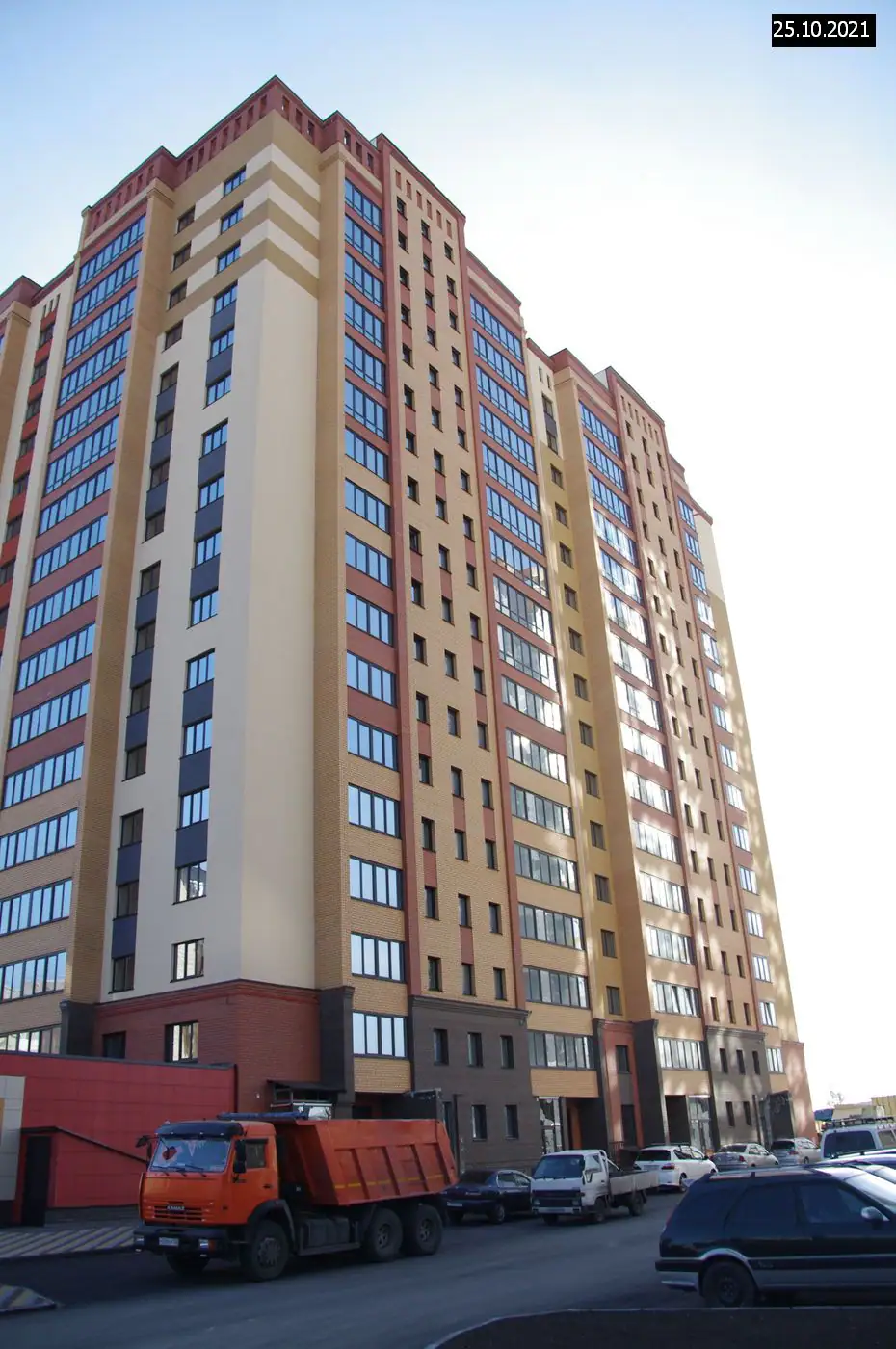

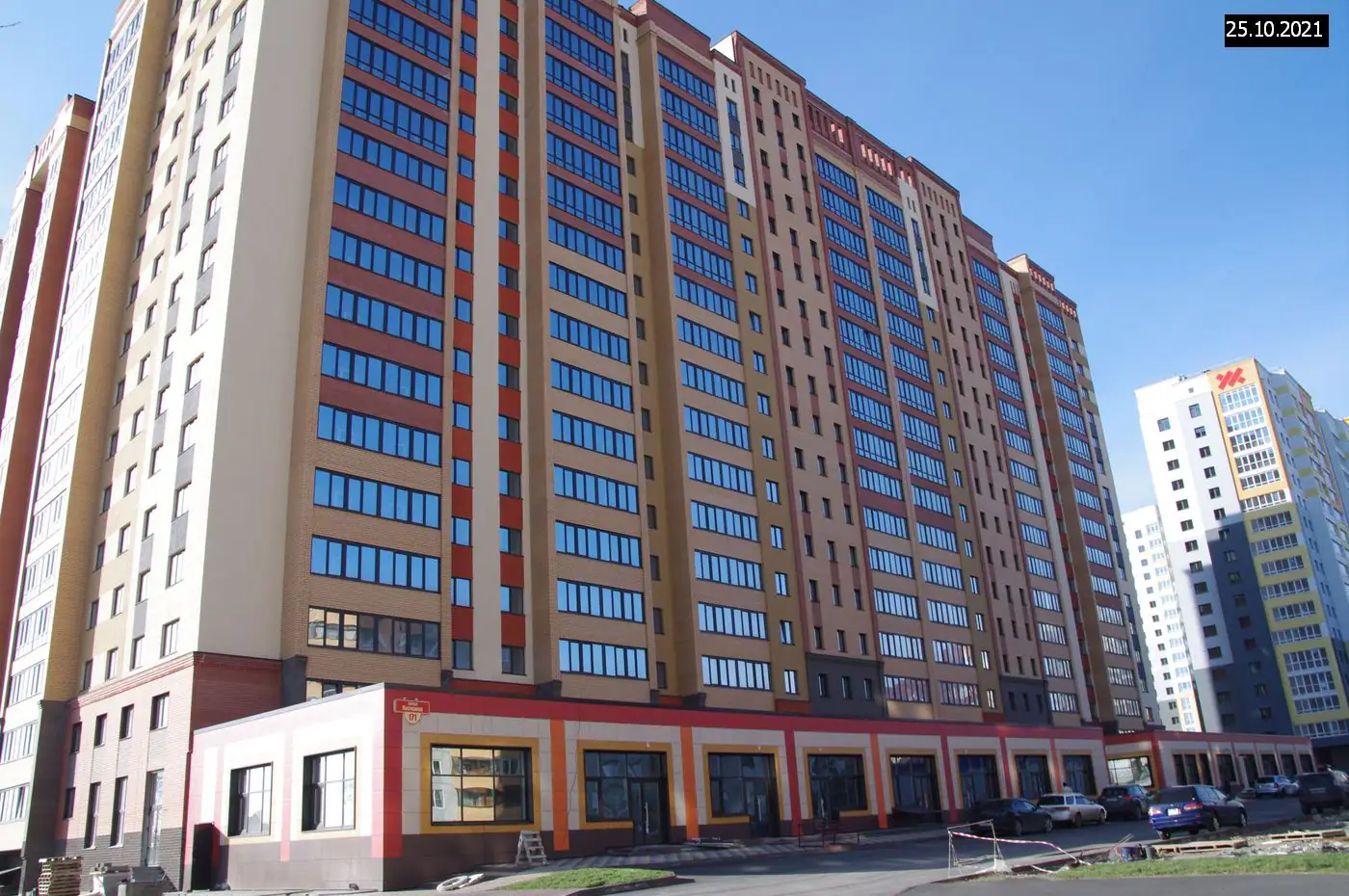

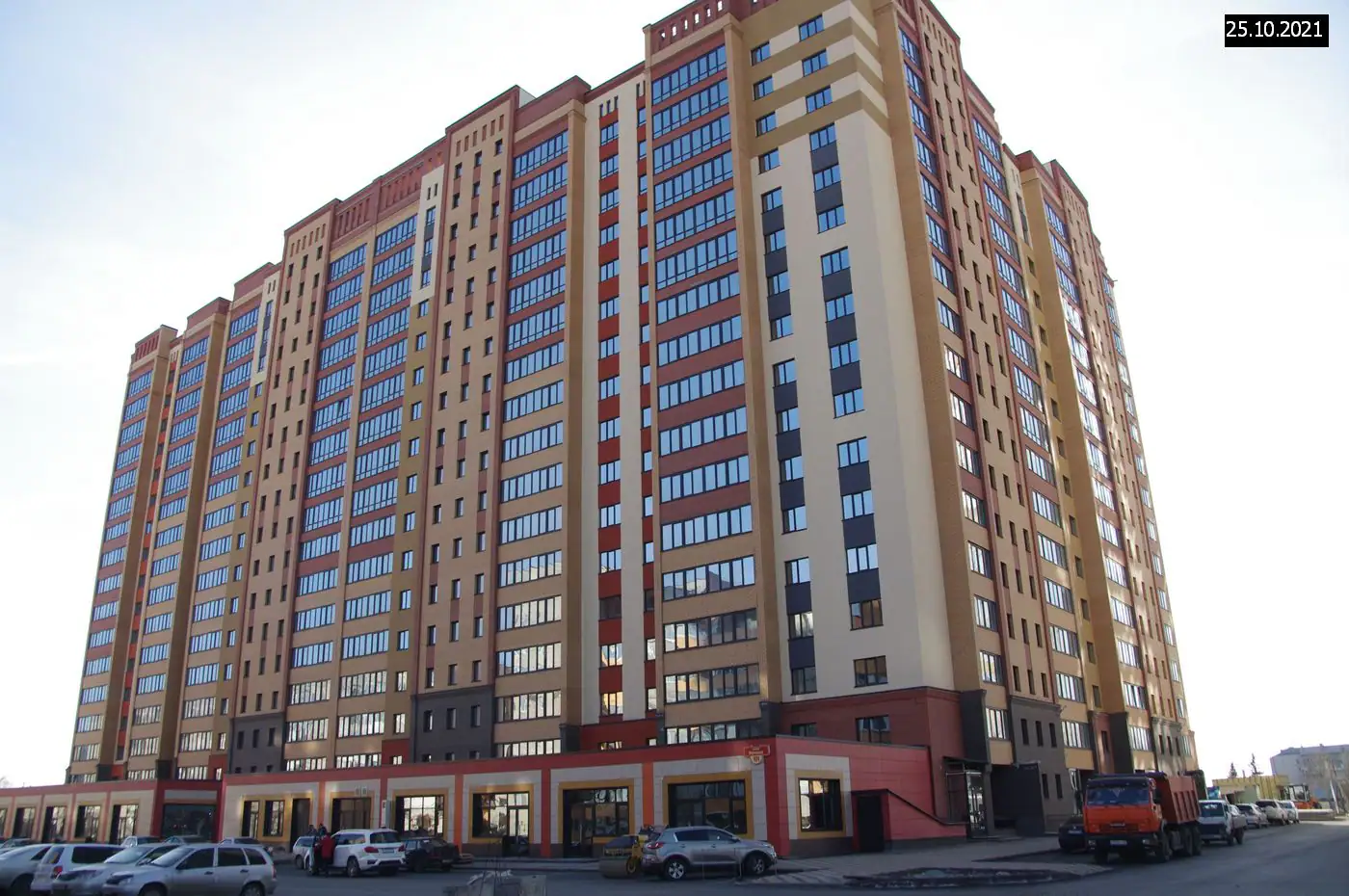

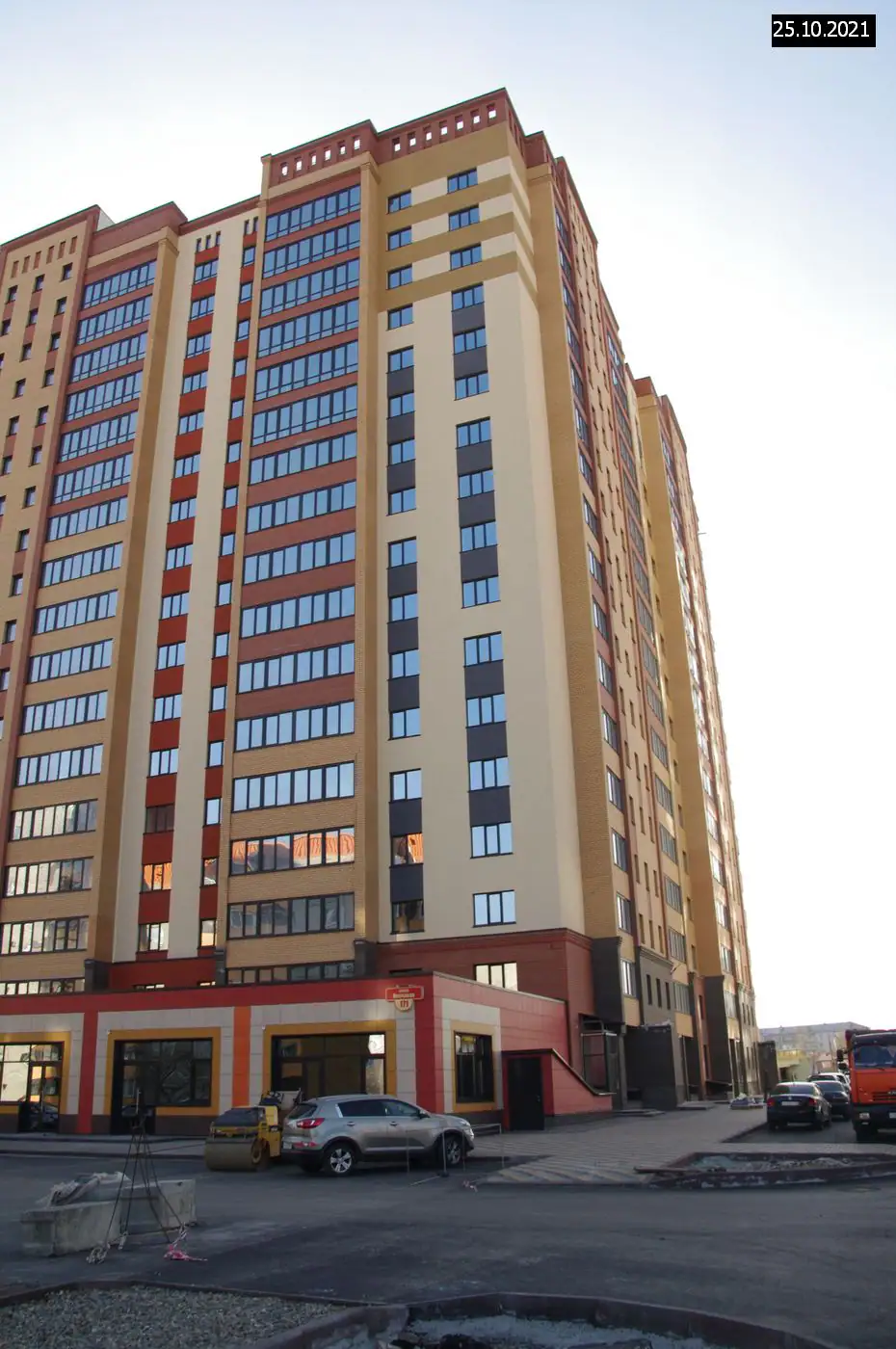

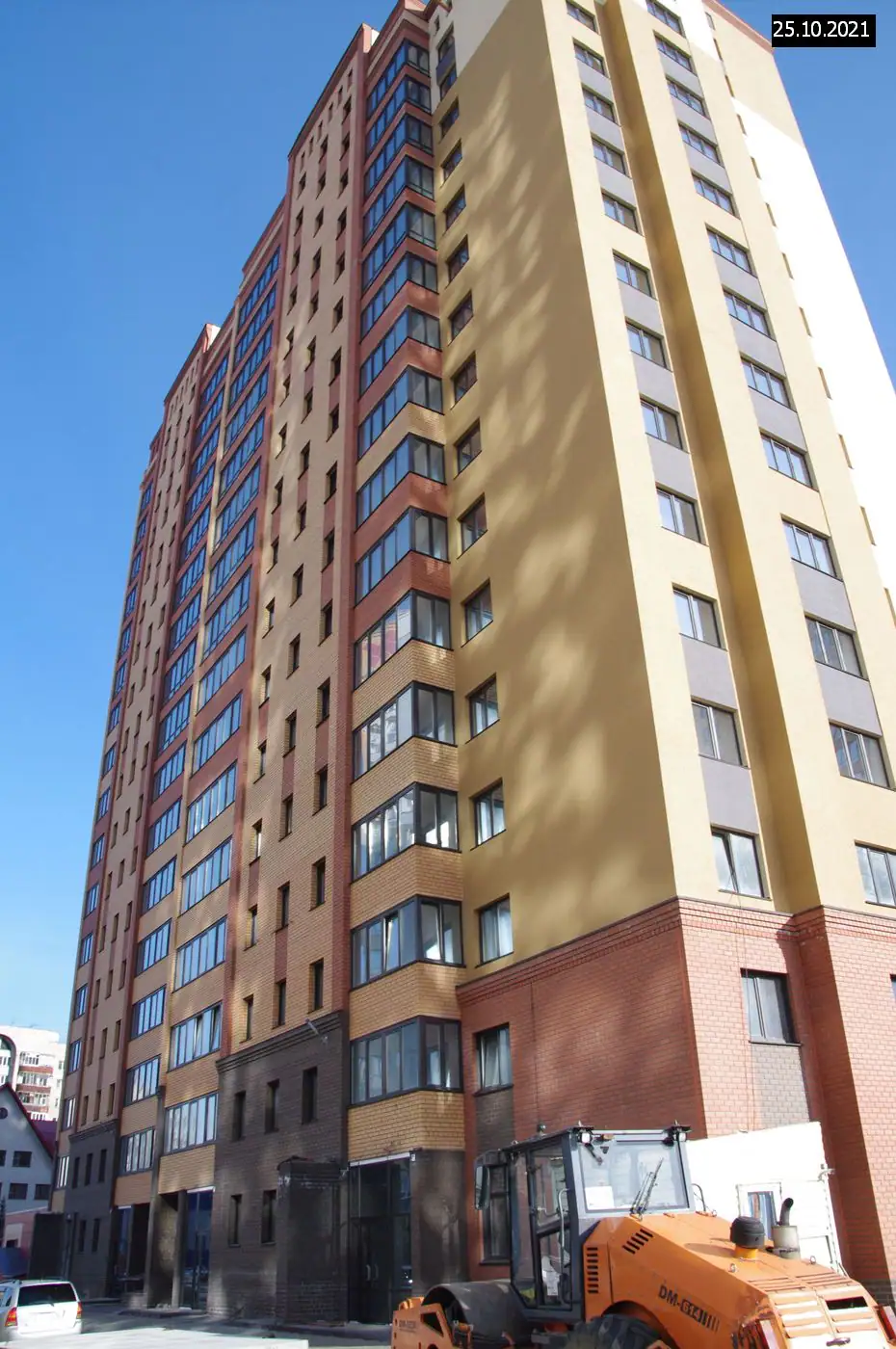

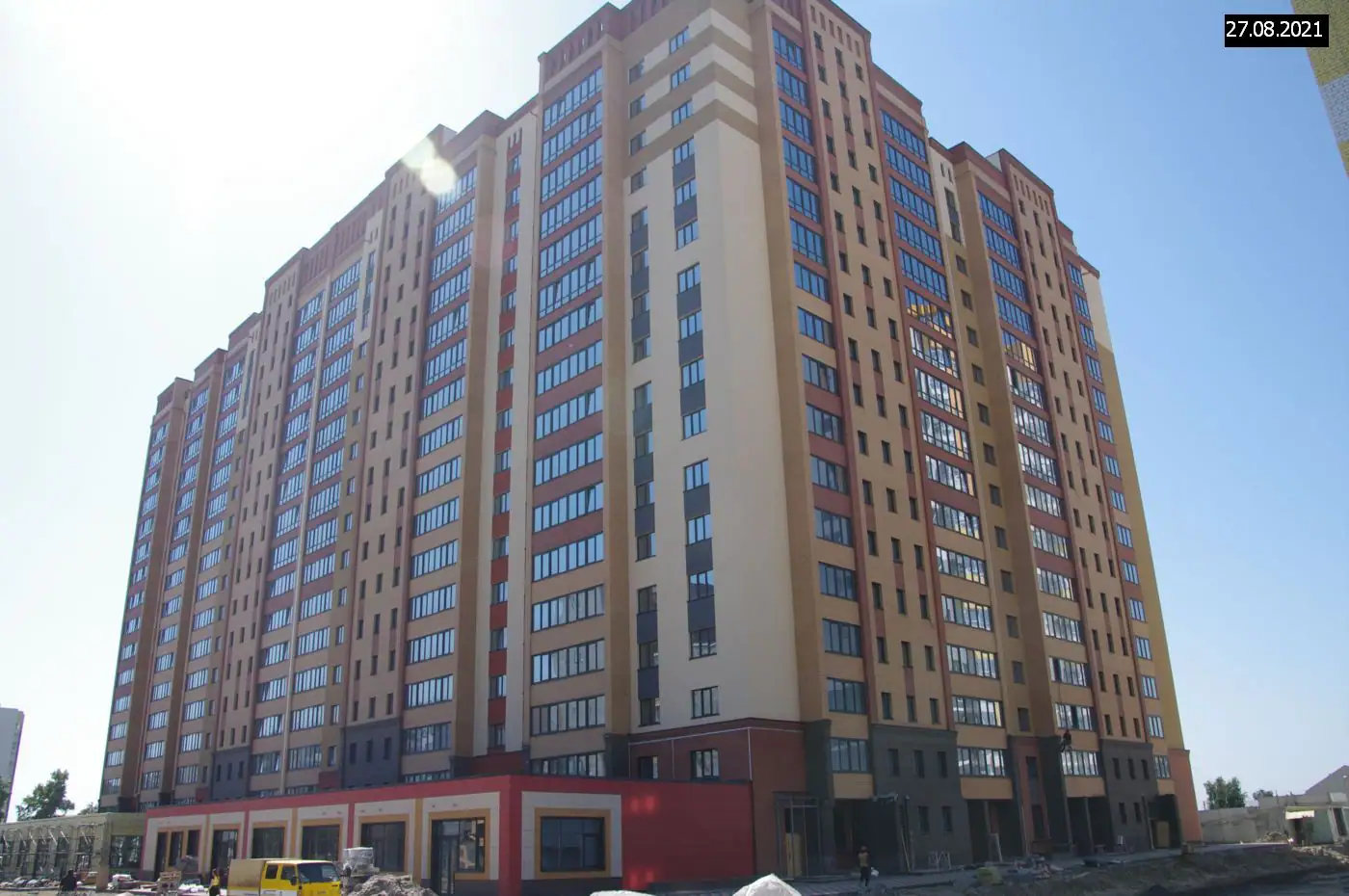

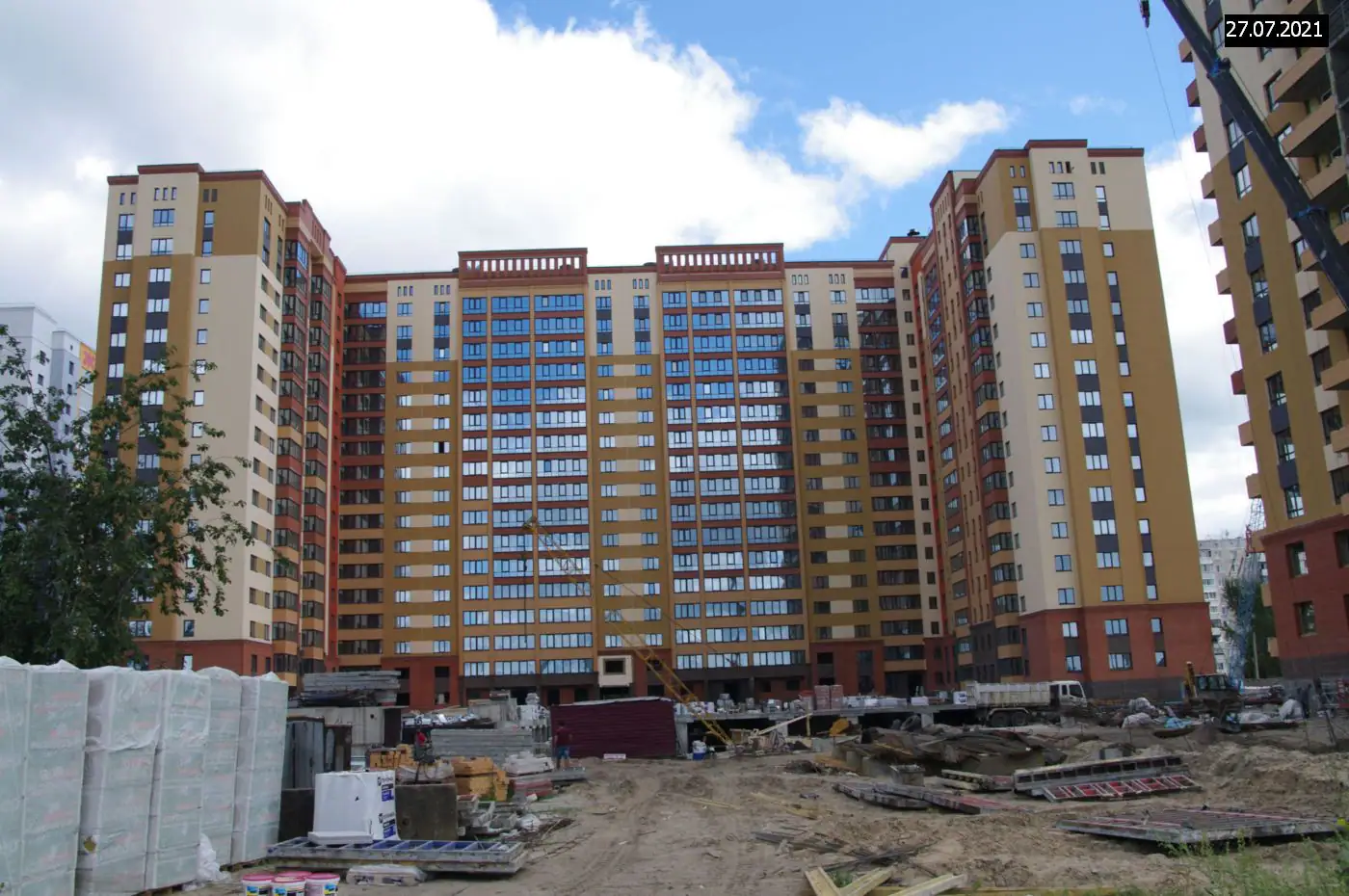

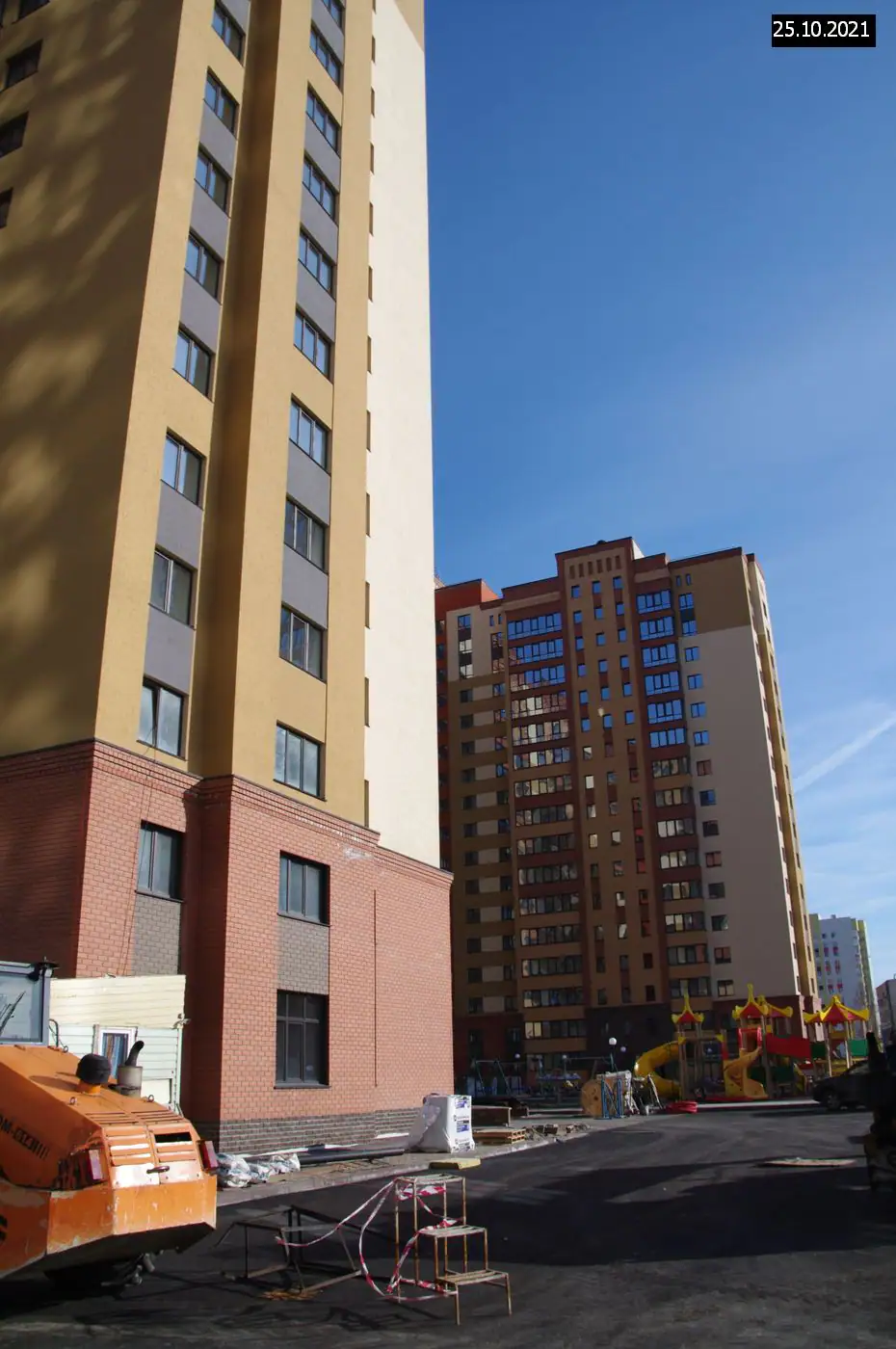

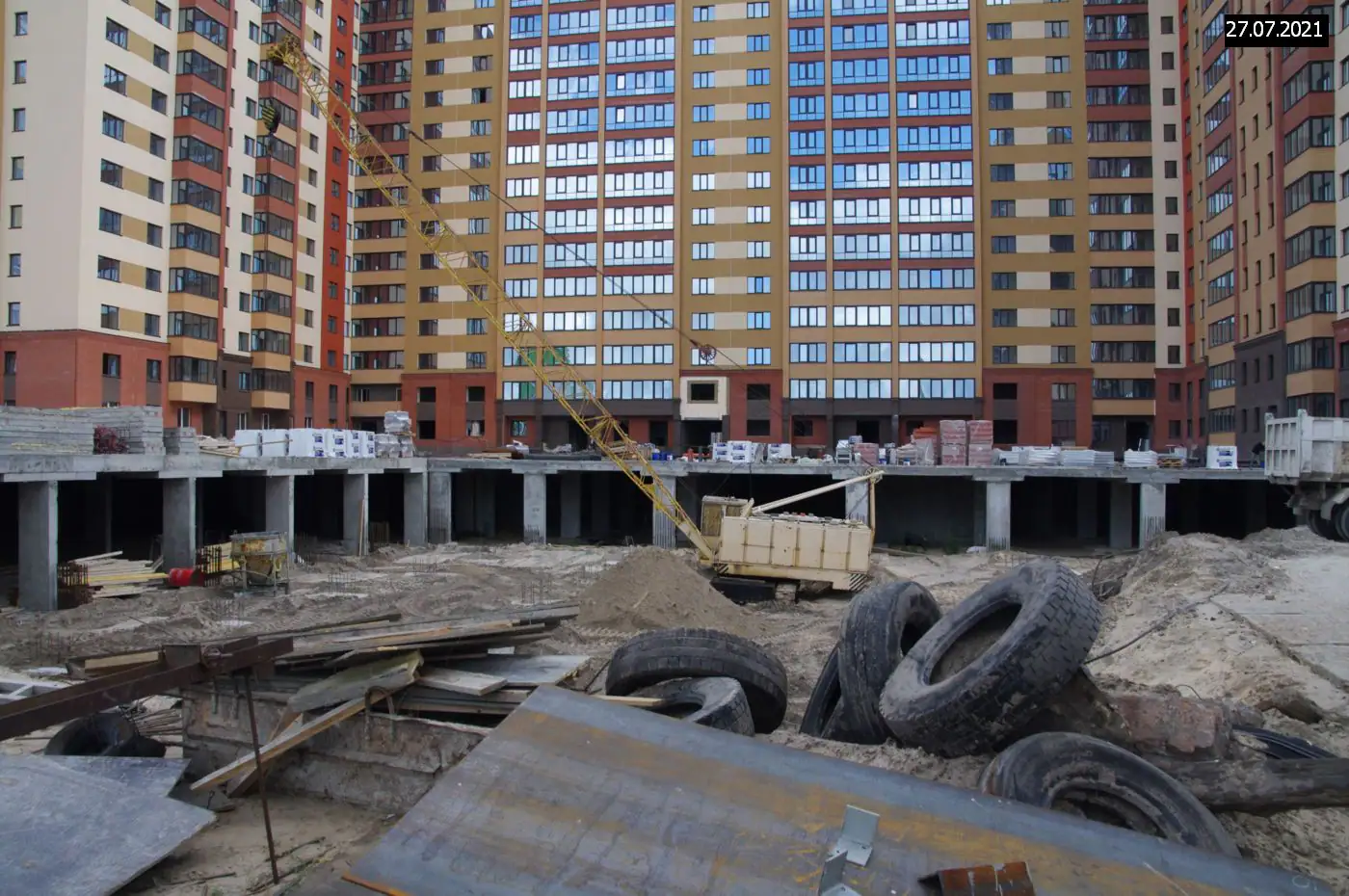

- III кв. 2021Фотоотчёт со стройки
- IV кв. 2021Сдан: Дом 1
- IV кв. 2021Добавлены документы (4)
- IV кв. 2021Фотоотчёт со стройки
- IV кв. 2022Сдан: Дом 2
- IV кв. 2022Добавлен документ: Проектная декларация № 22-000327
- I кв. 2023Добавлен документ: Сведения о расчете размера собственных средств и нормативах финансовой устойчивости застройщика
- II кв. 2023Добавлен документ: Аудиторское заключение
- III кв. 2026Добавлен документ: Бухгалтерская отчетность
Фото стройки
Фото хода строительства - из ЕИСЖС и от застройщика. Обновляются по мере поступления.
