Ход строительства
Все корпуса сданы · срок сдачи: Сдан в 2021.
Хронология

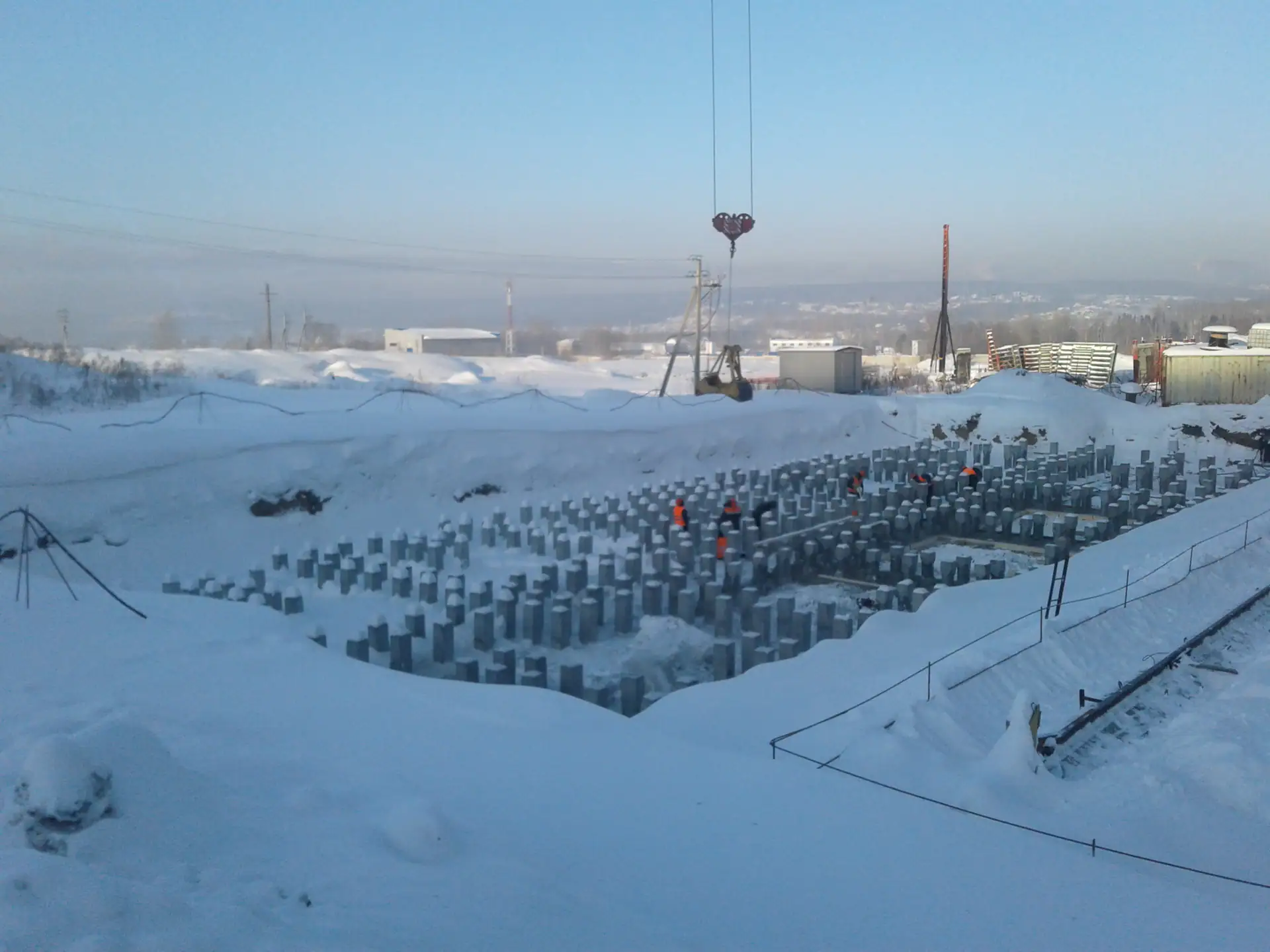

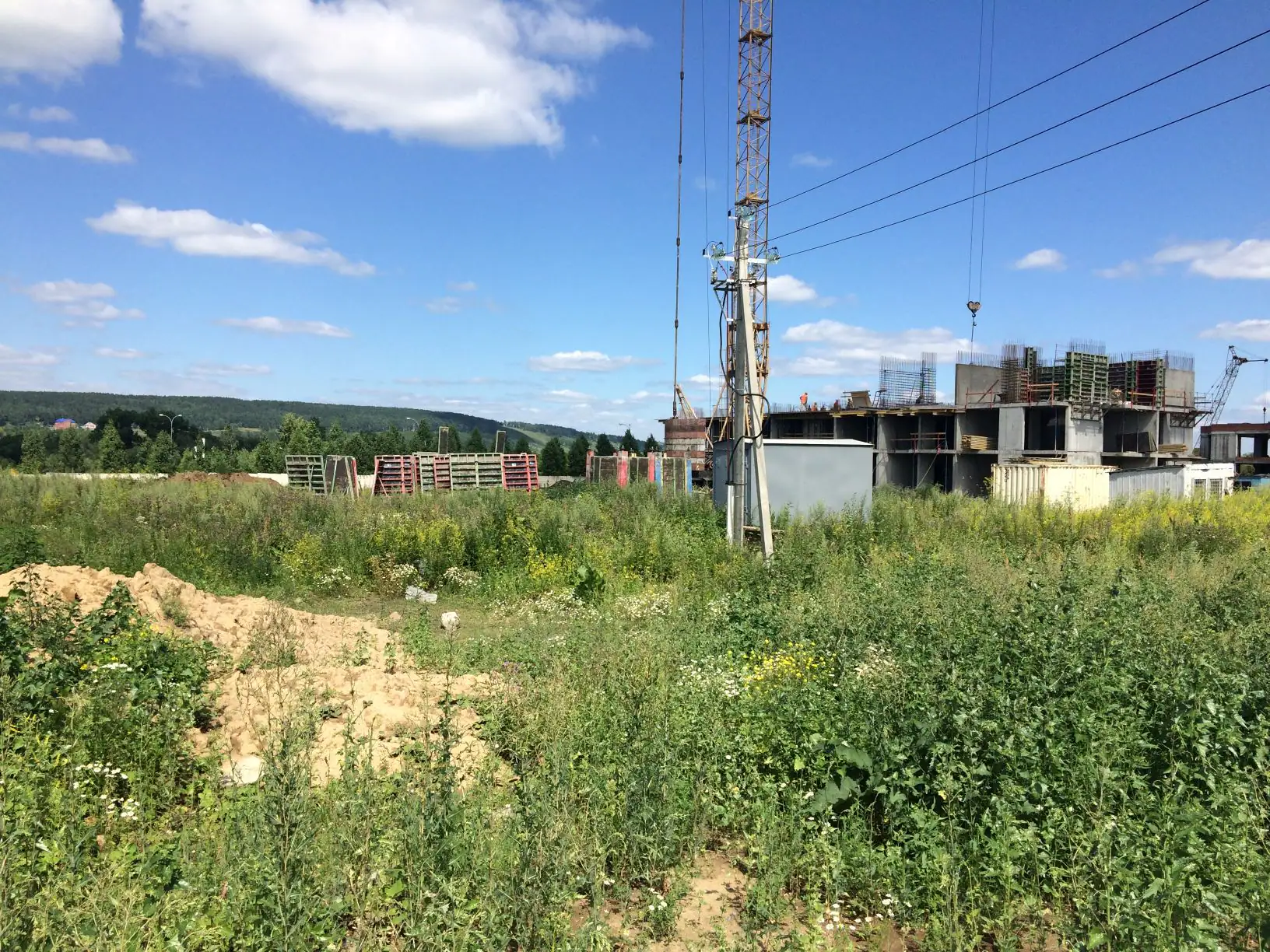

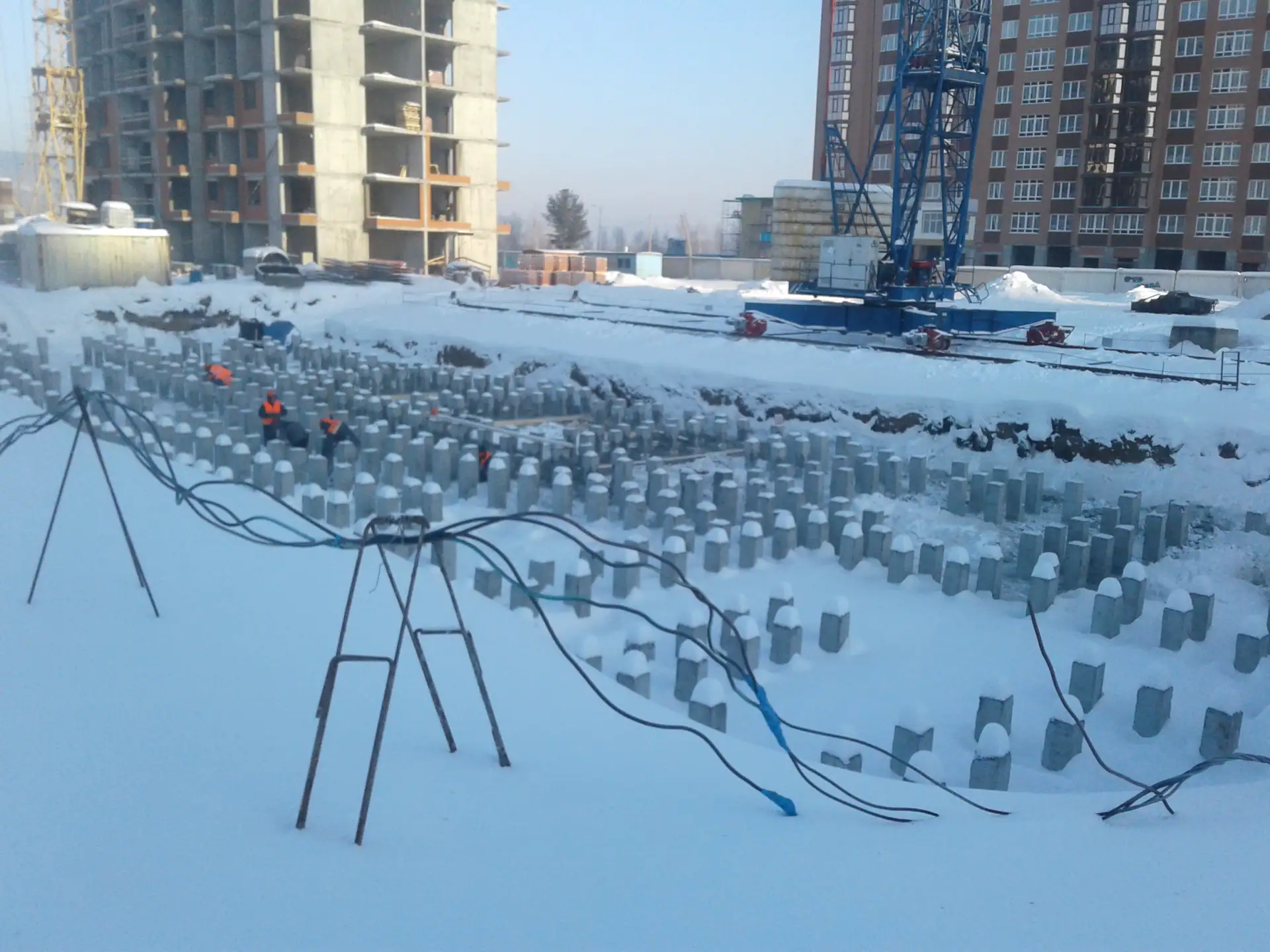

- II кв. 2018Добавлен документ: Информация о выданных заключениях о соответствии застройщика и проектной декларации требованиям 214-ФЗ № 365-06/2018

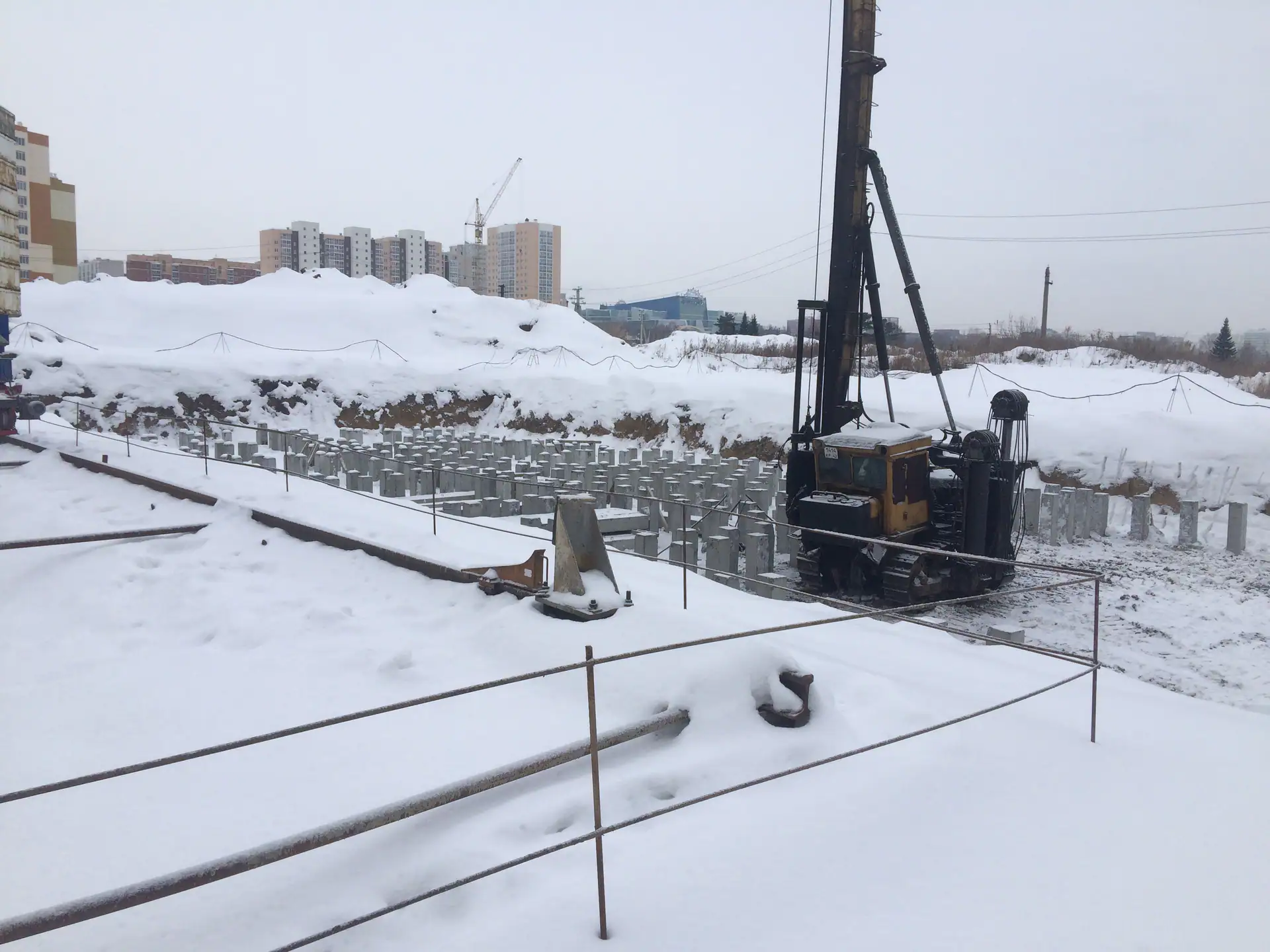

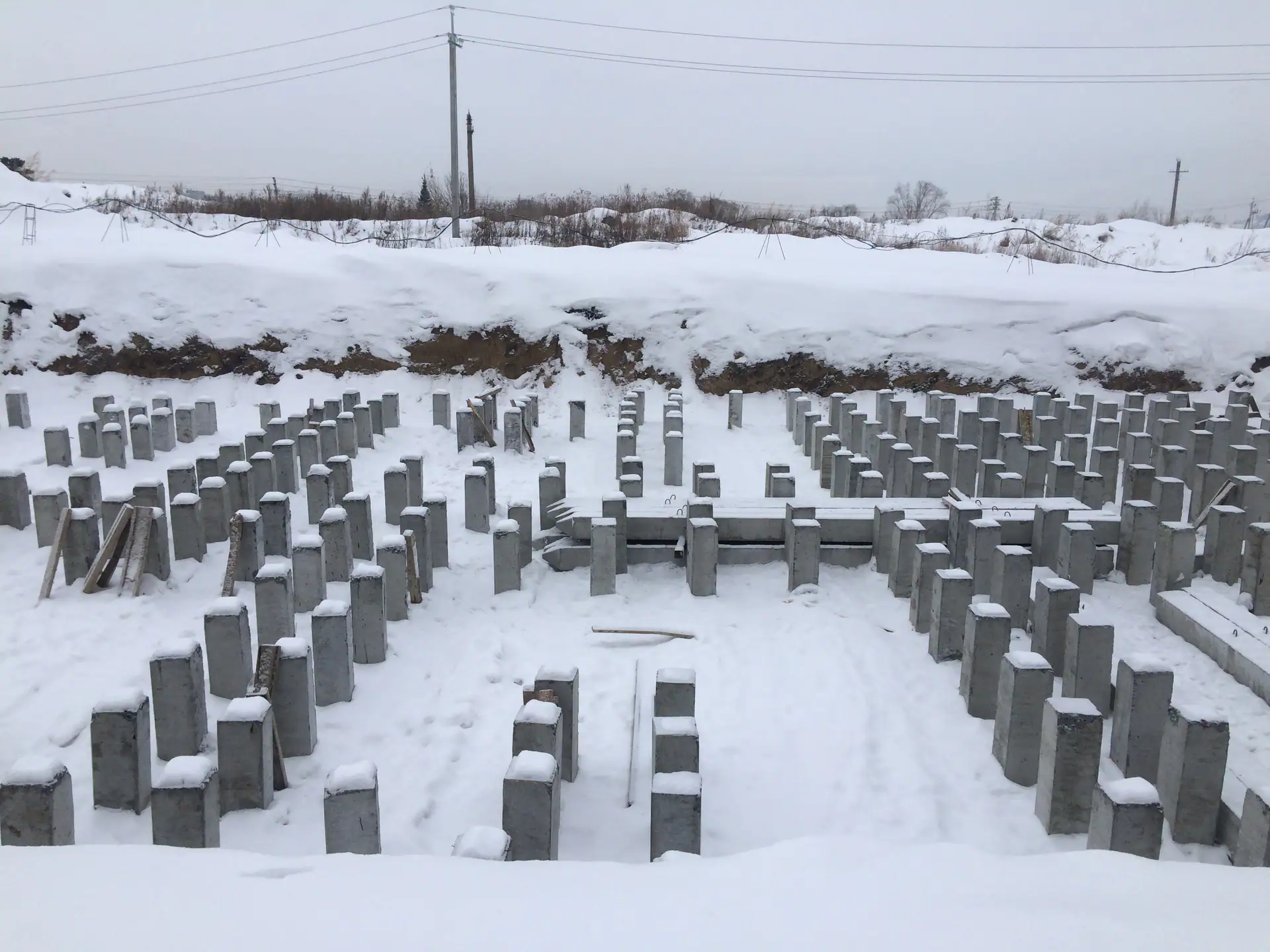

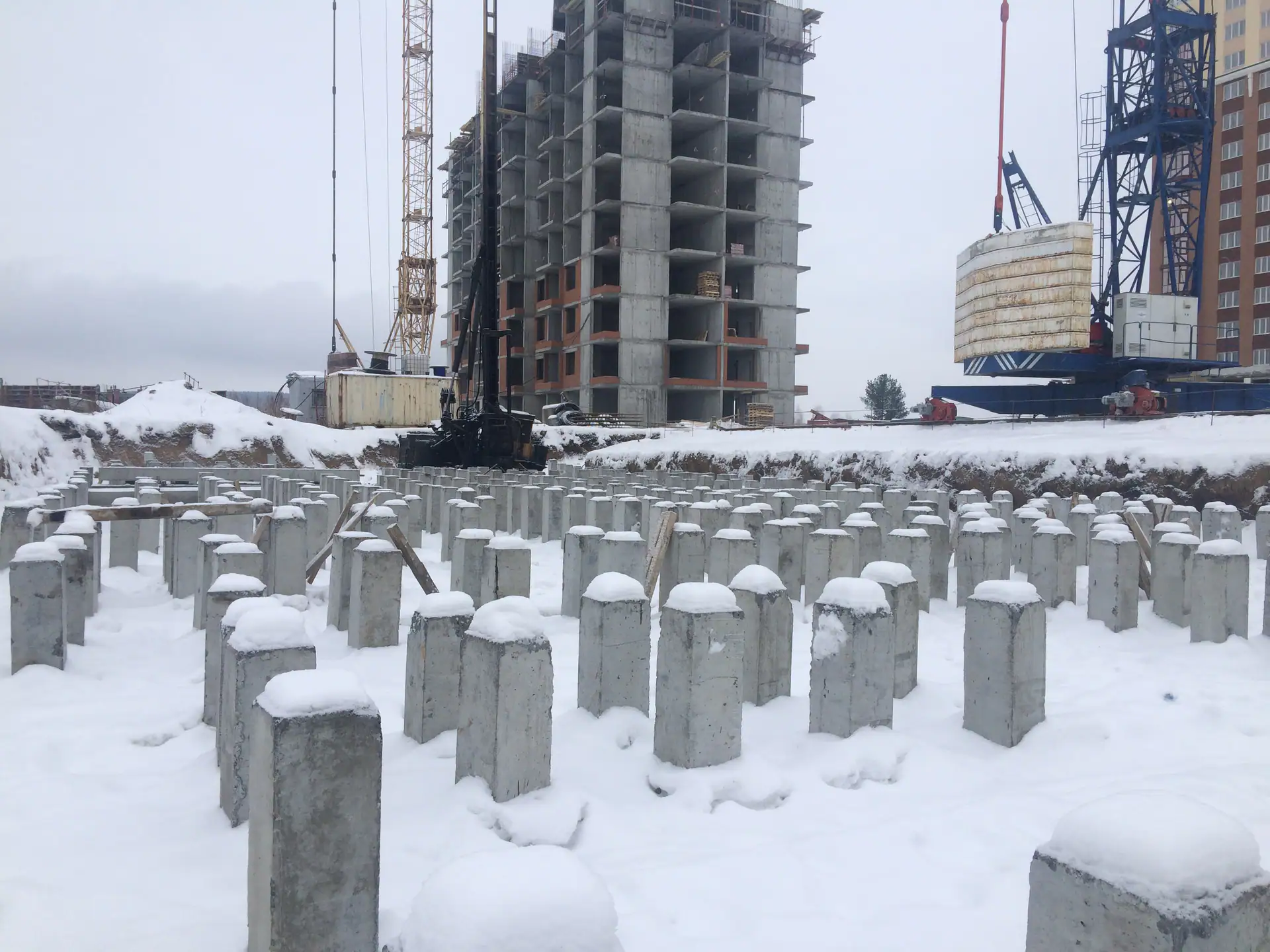

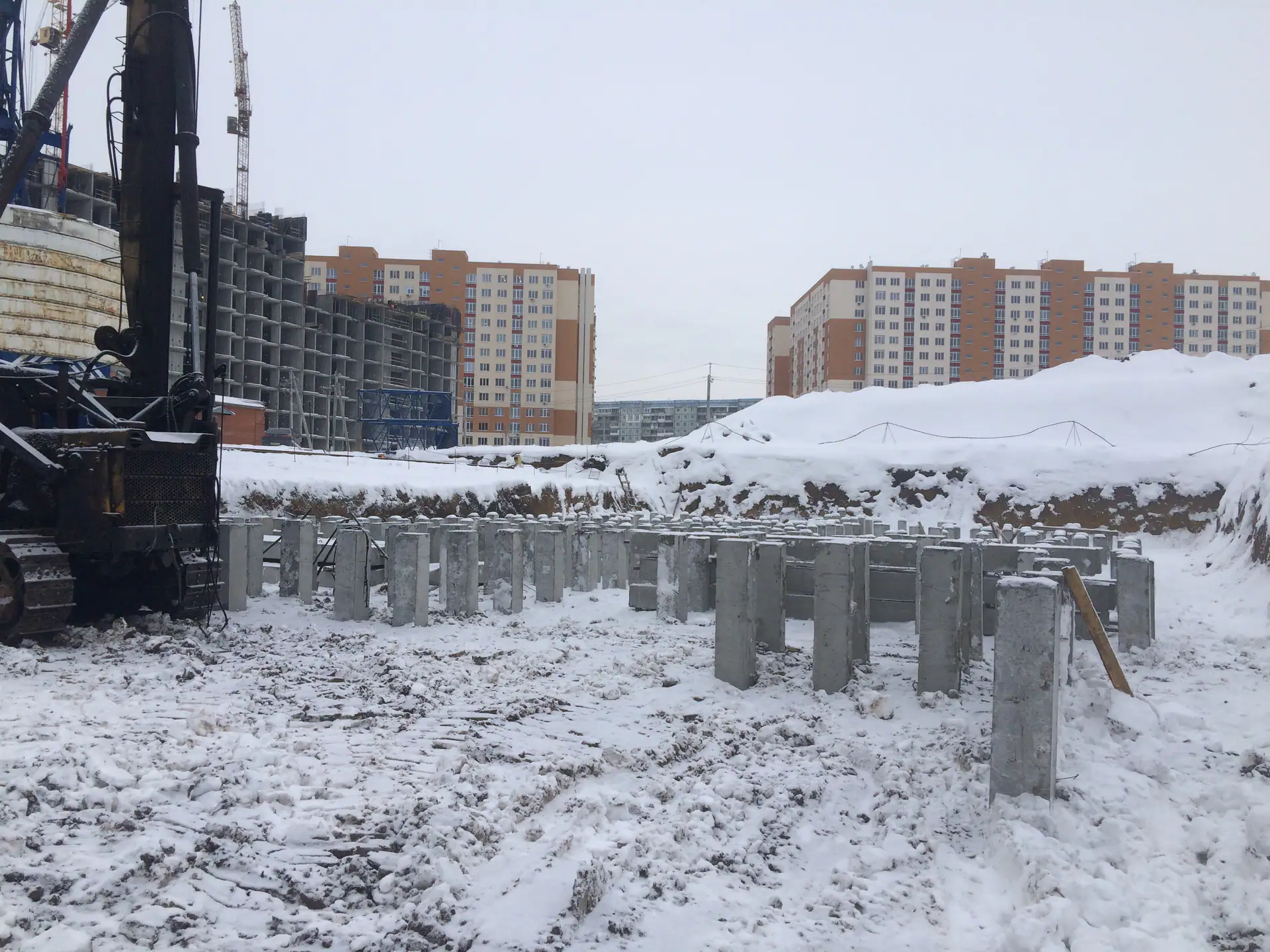

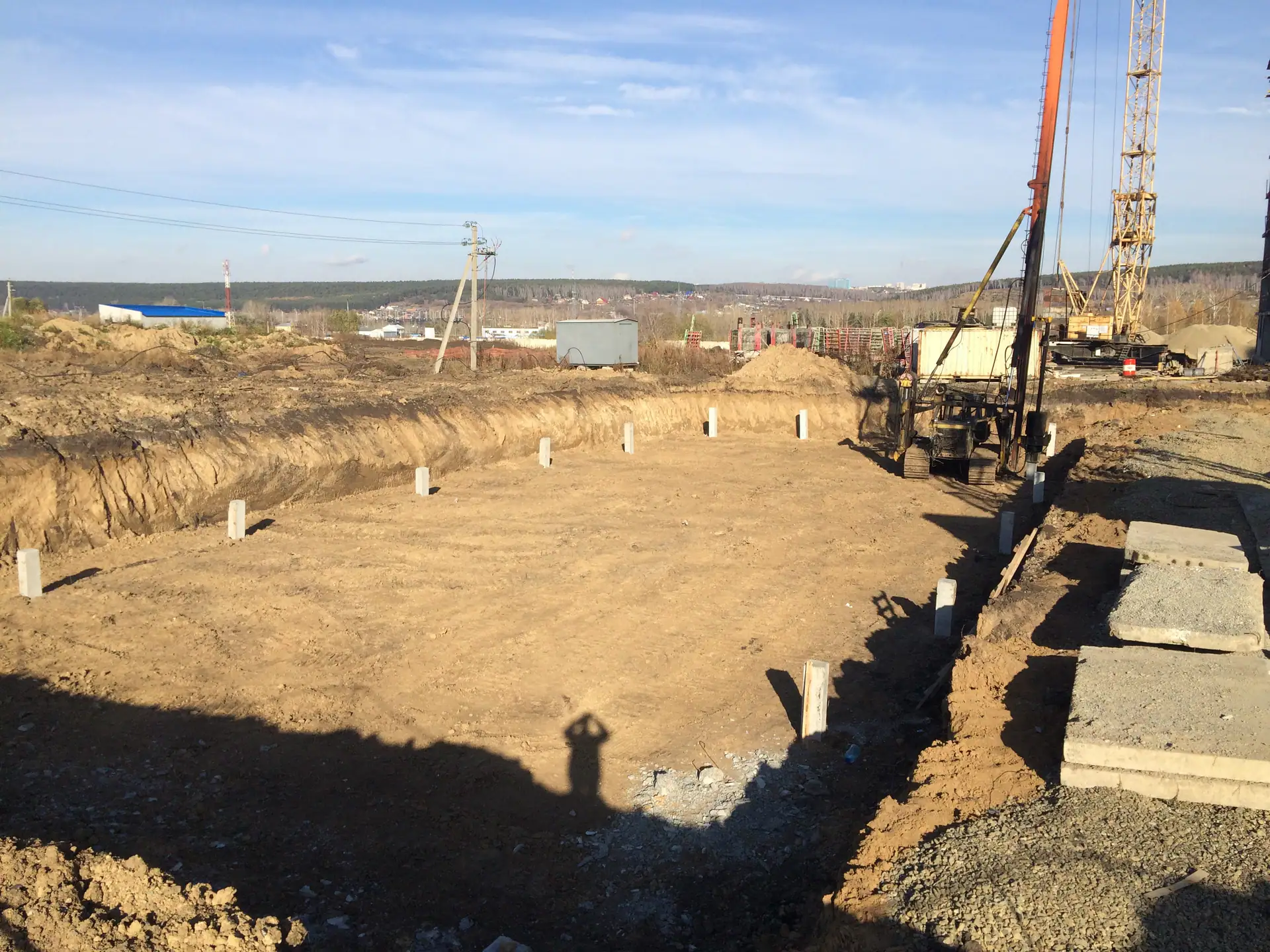

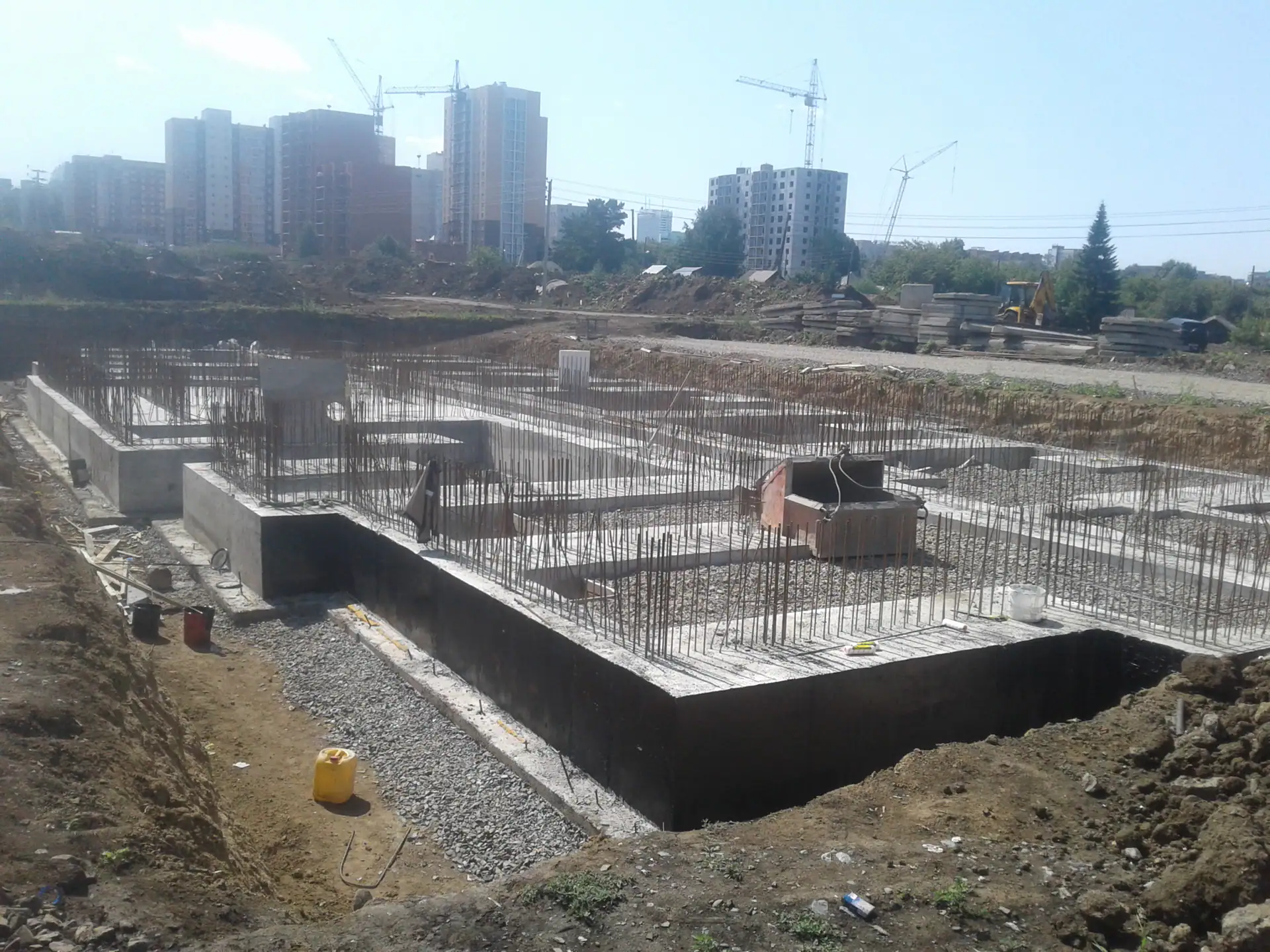

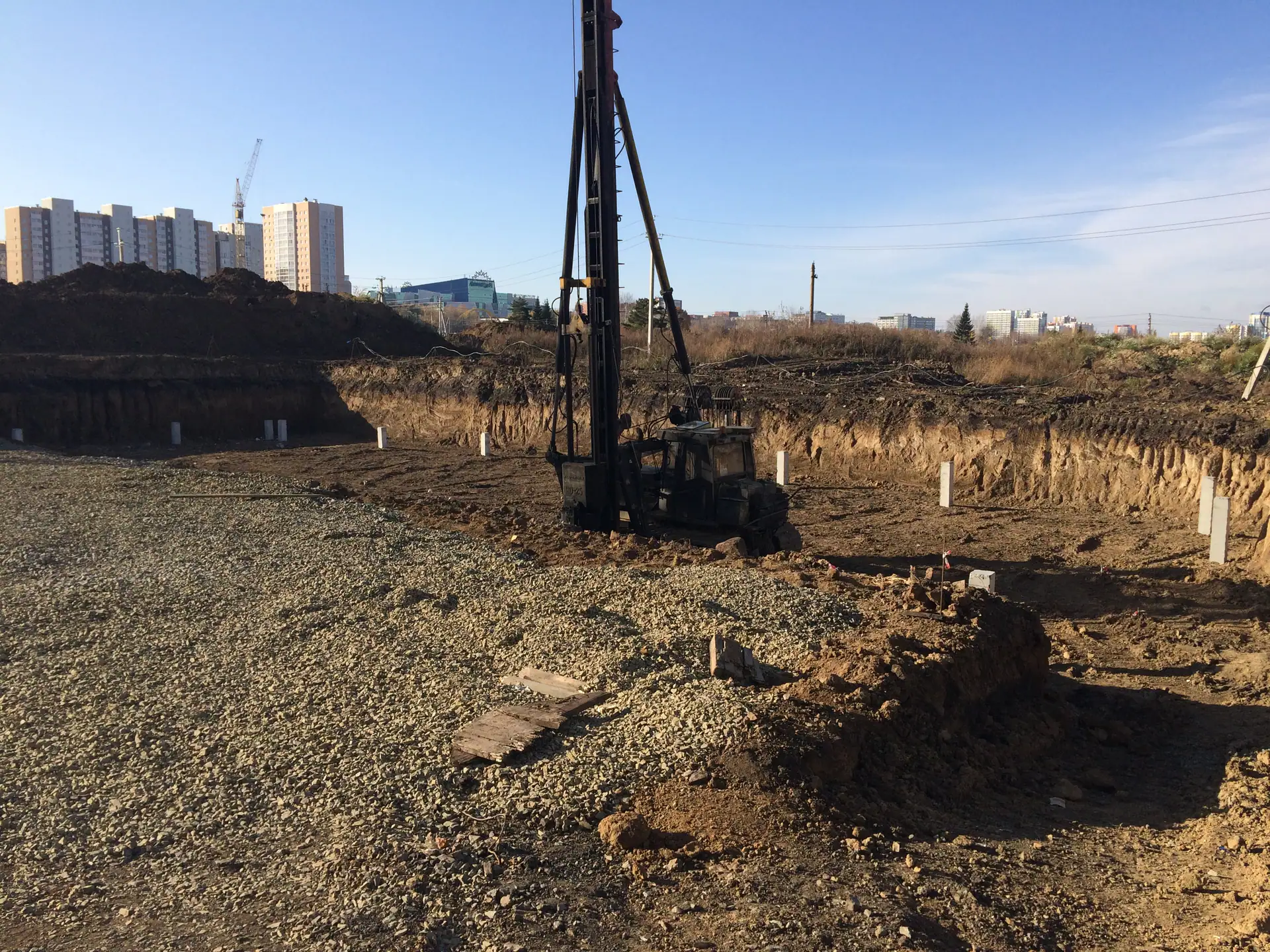

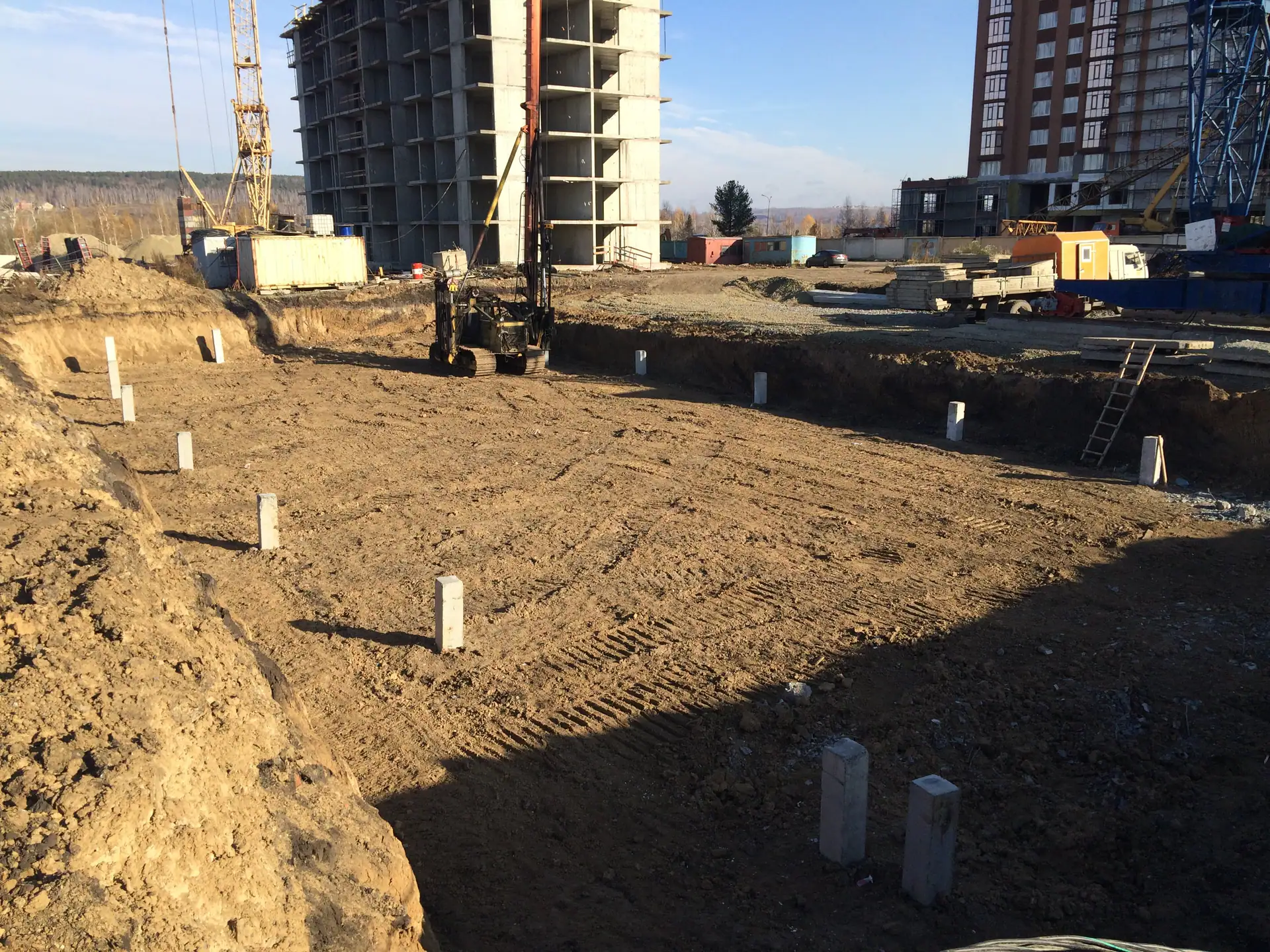

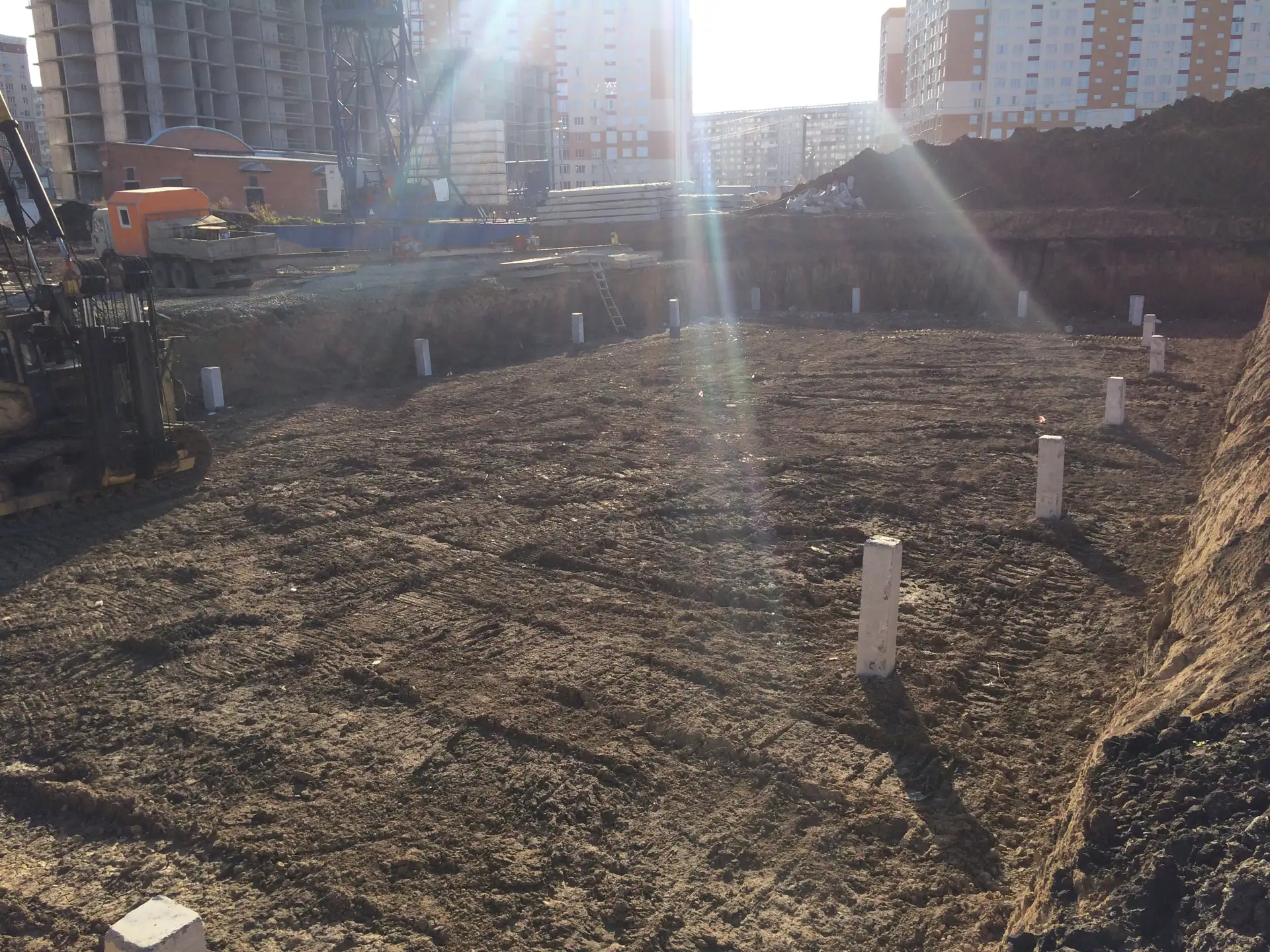

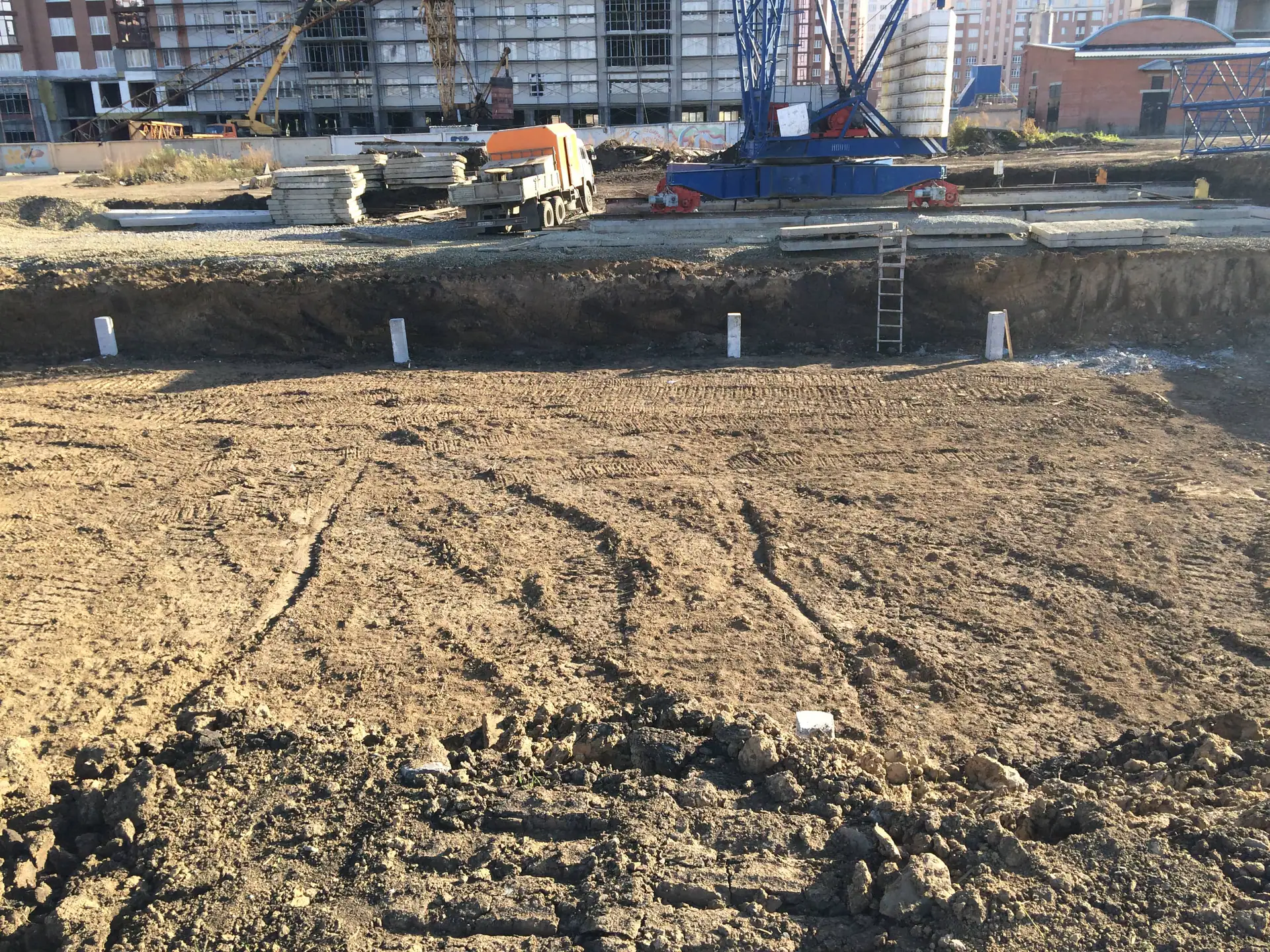

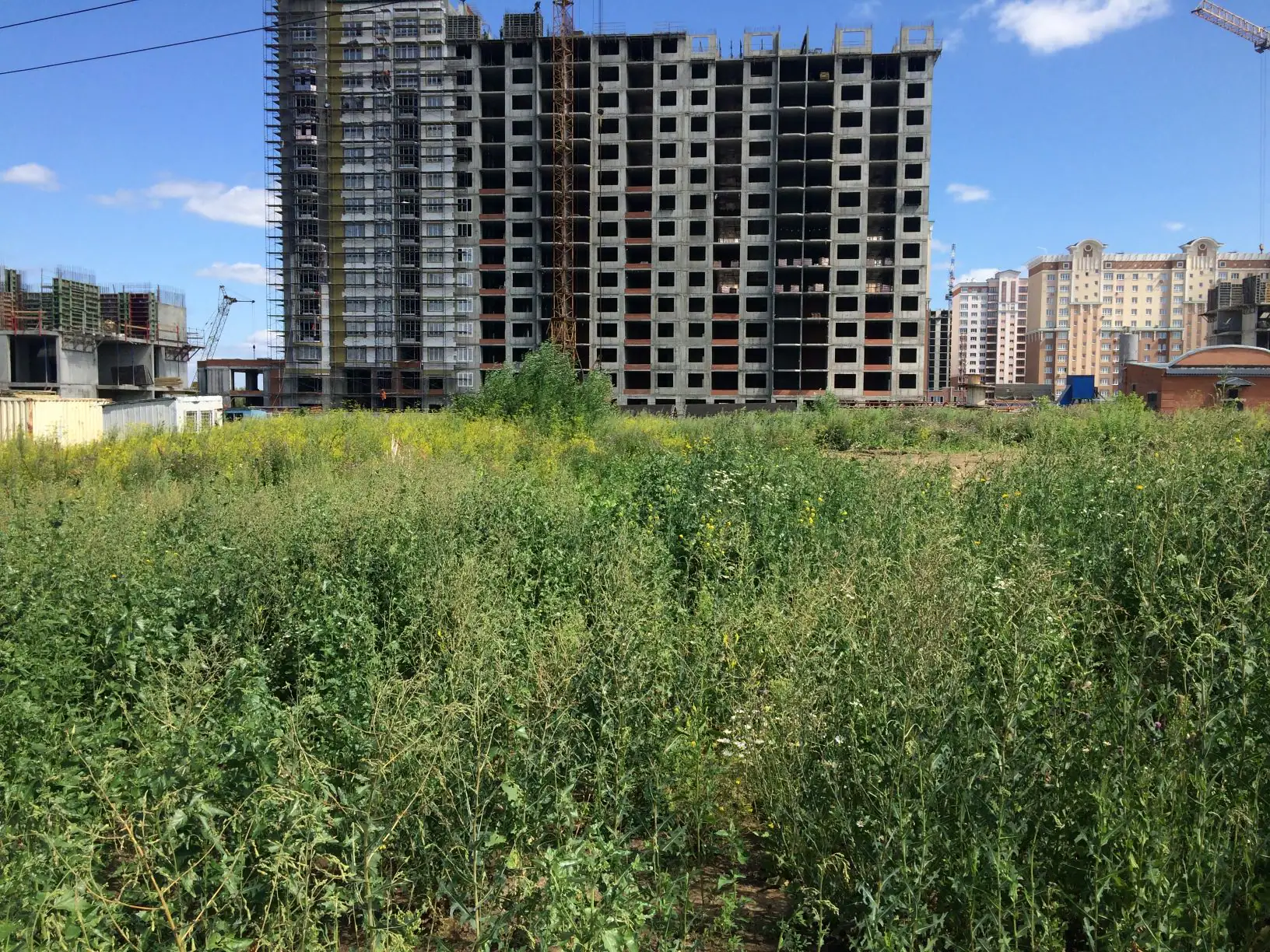

- III кв. 2018Добавлены документы (4)

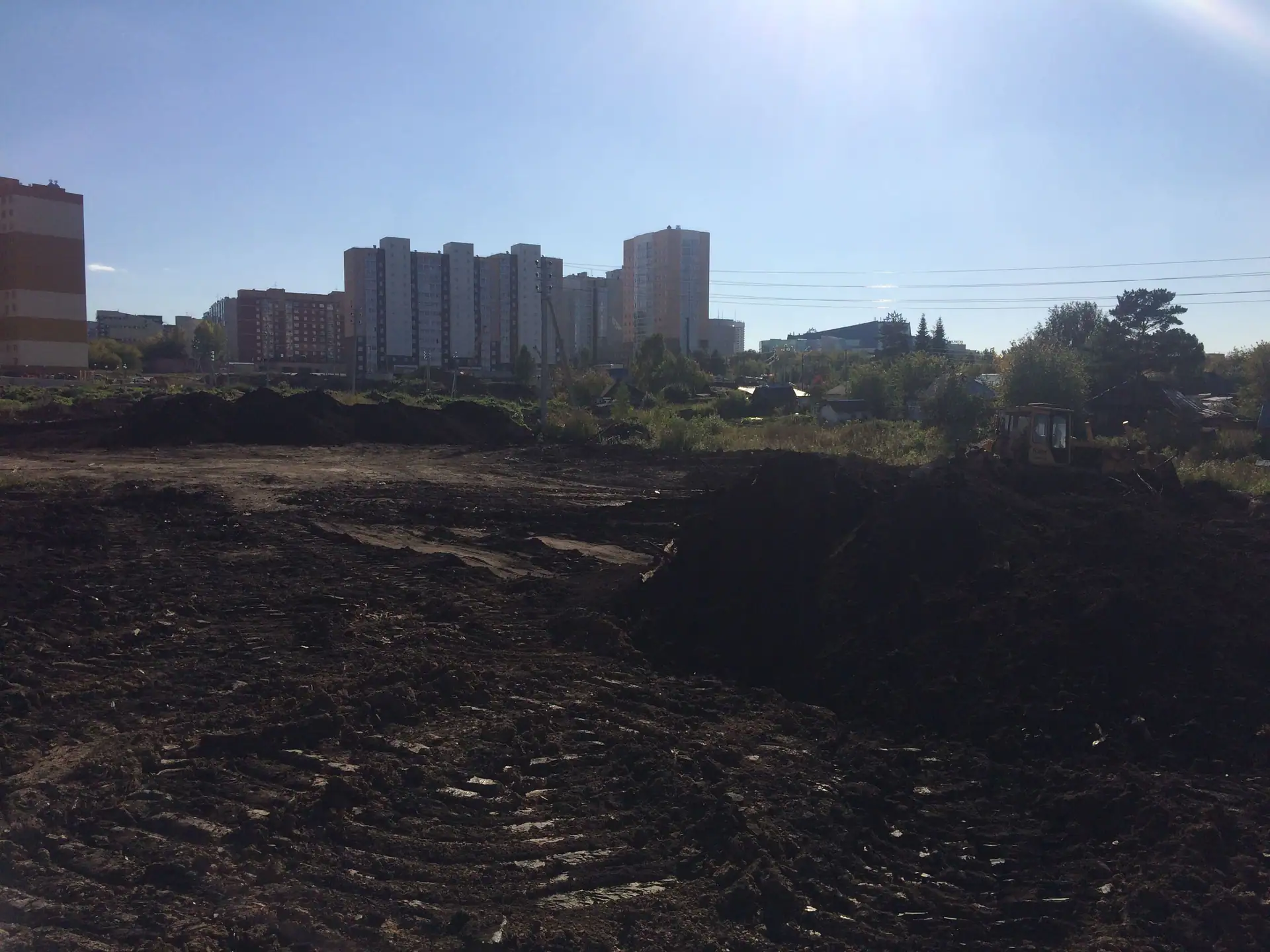

- III кв. 2018Фотоотчёт со стройки

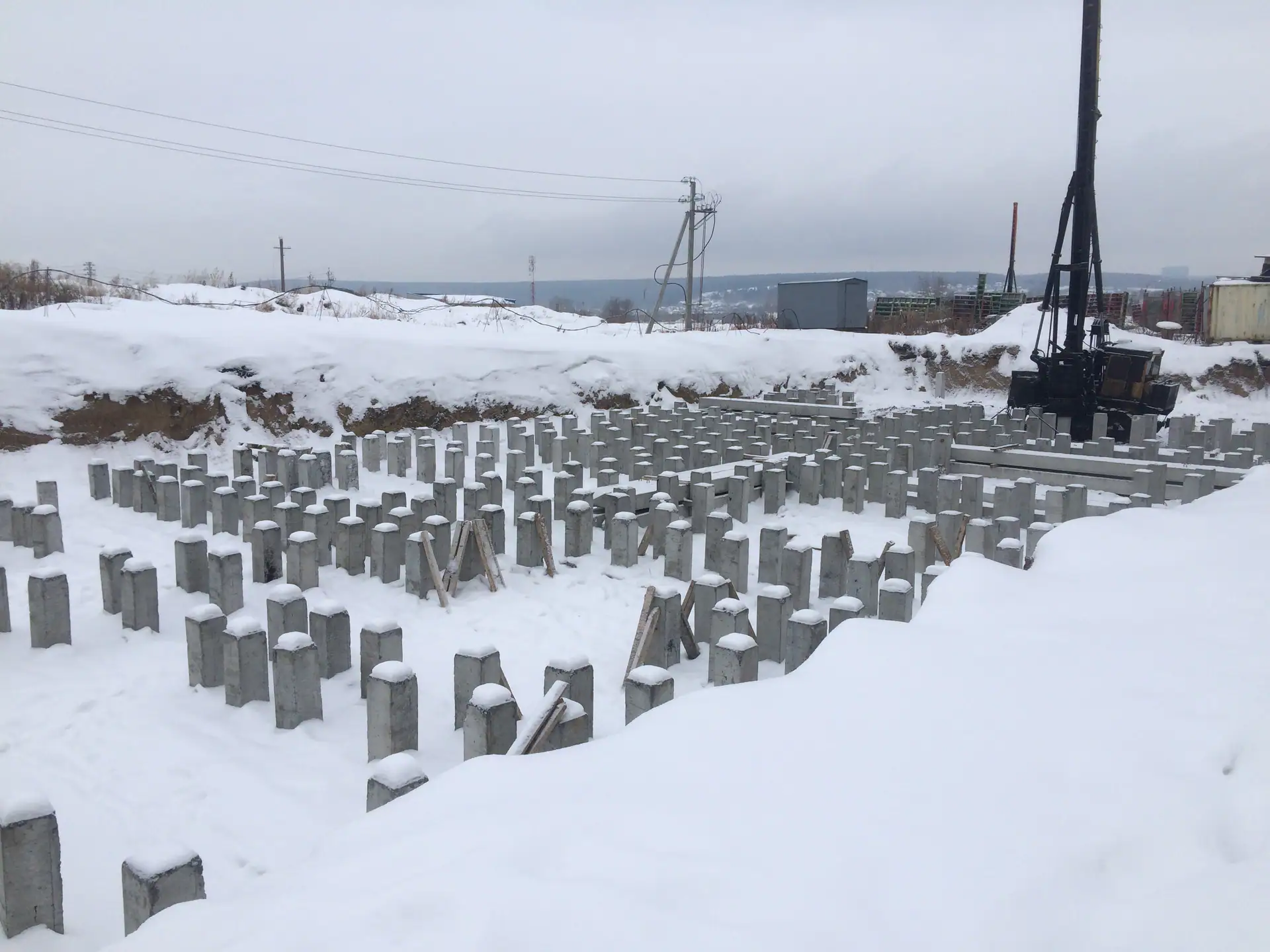

- IV кв. 2018Фотоотчёт со стройки

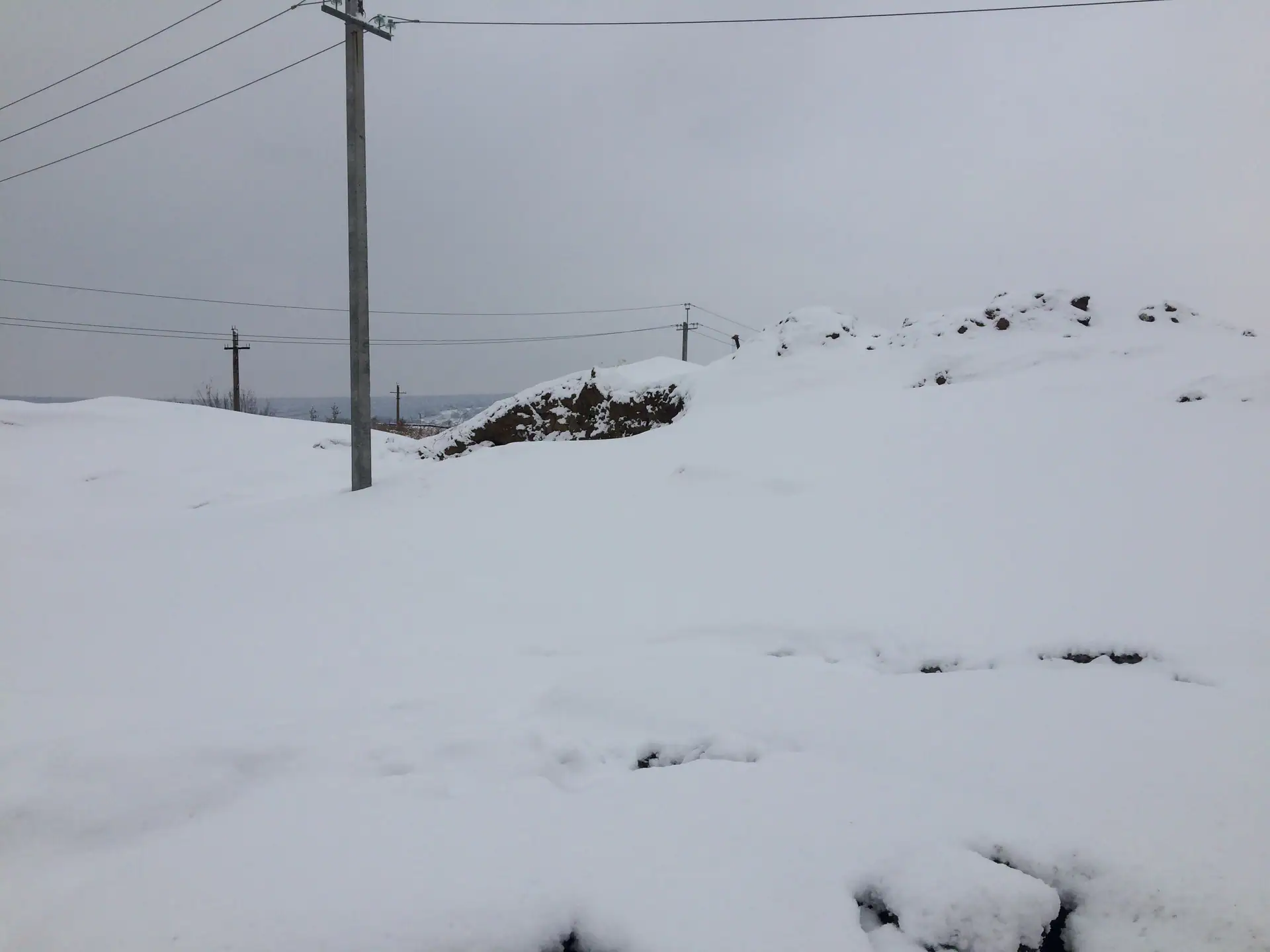

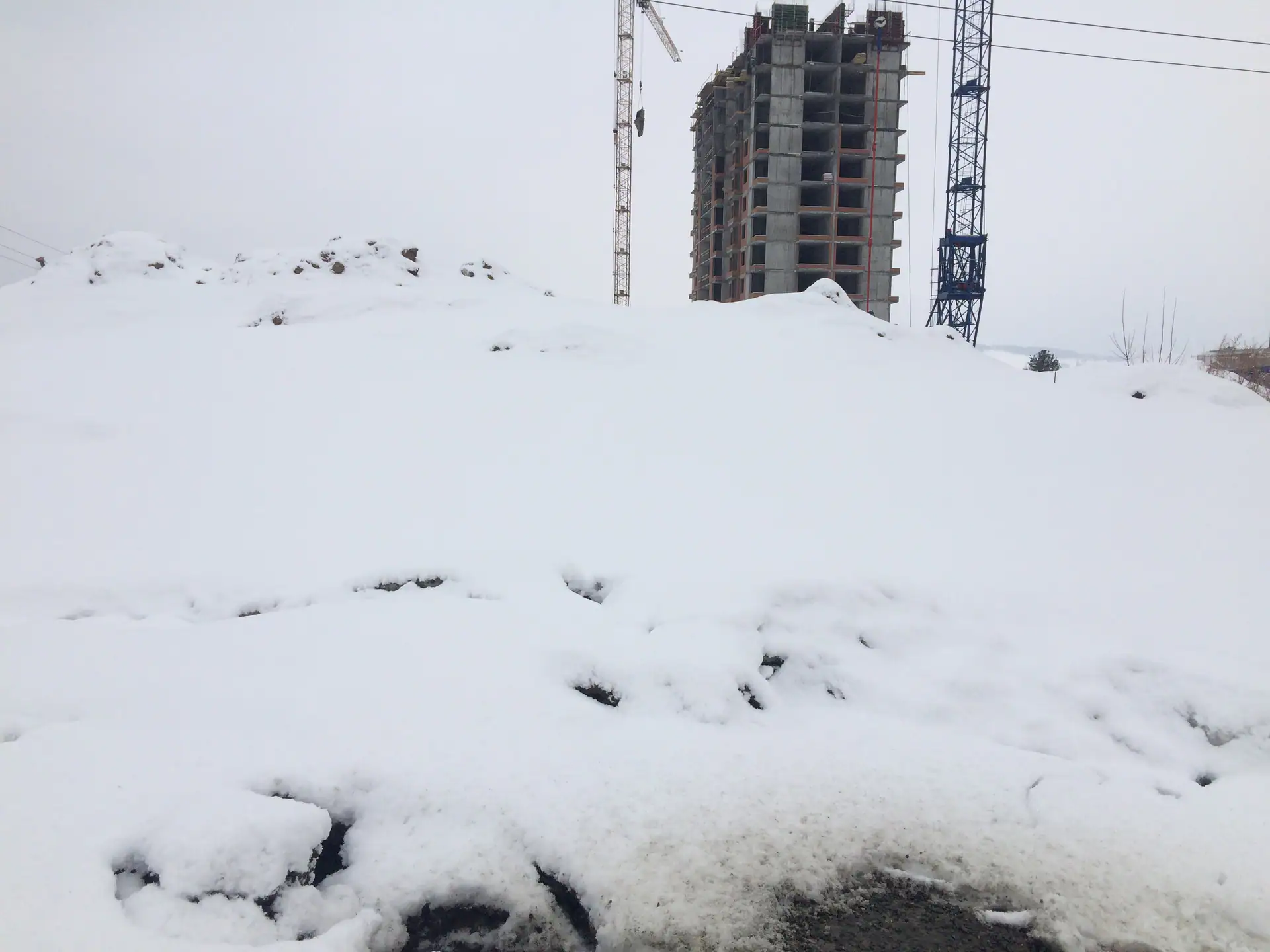

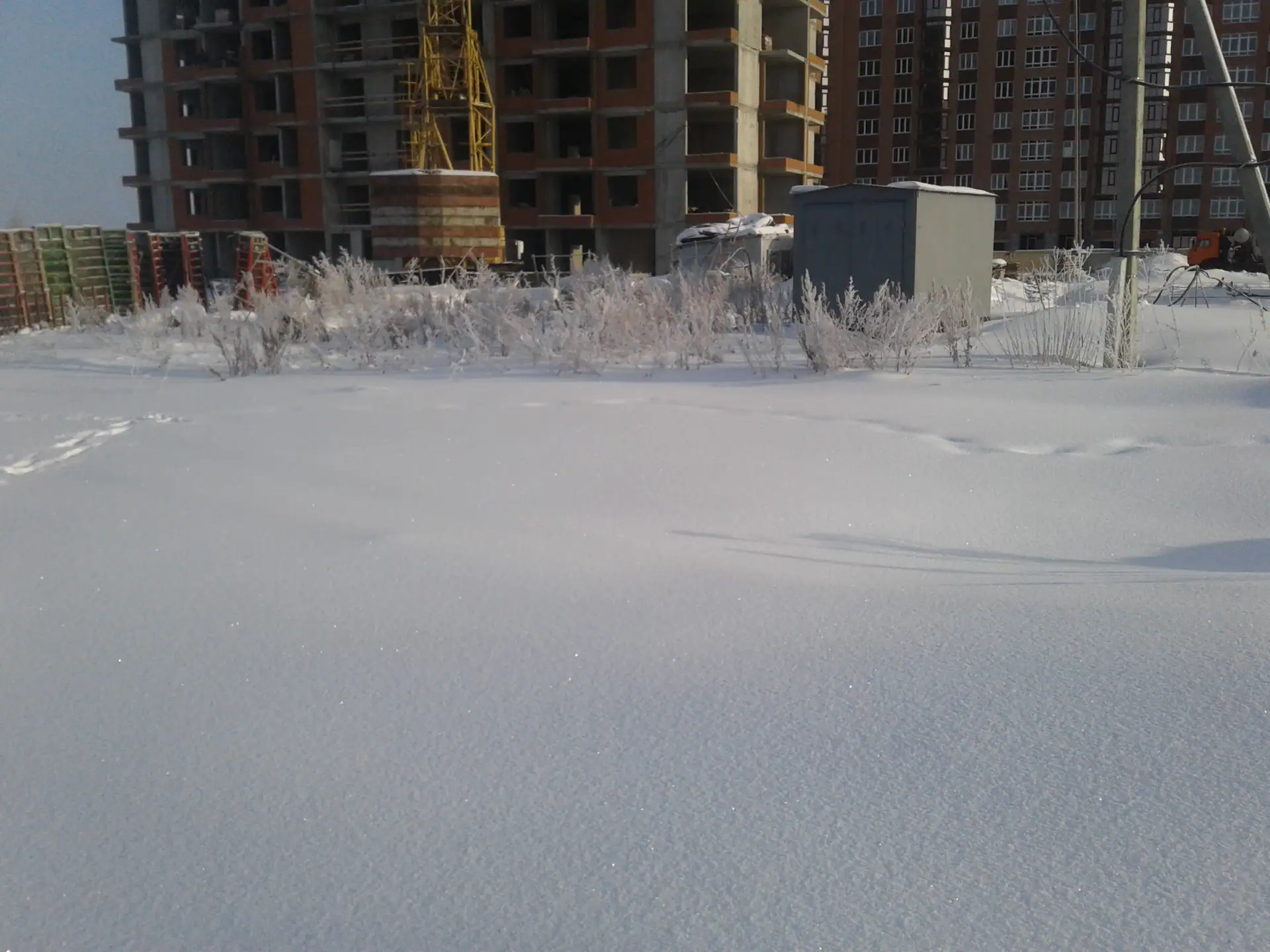

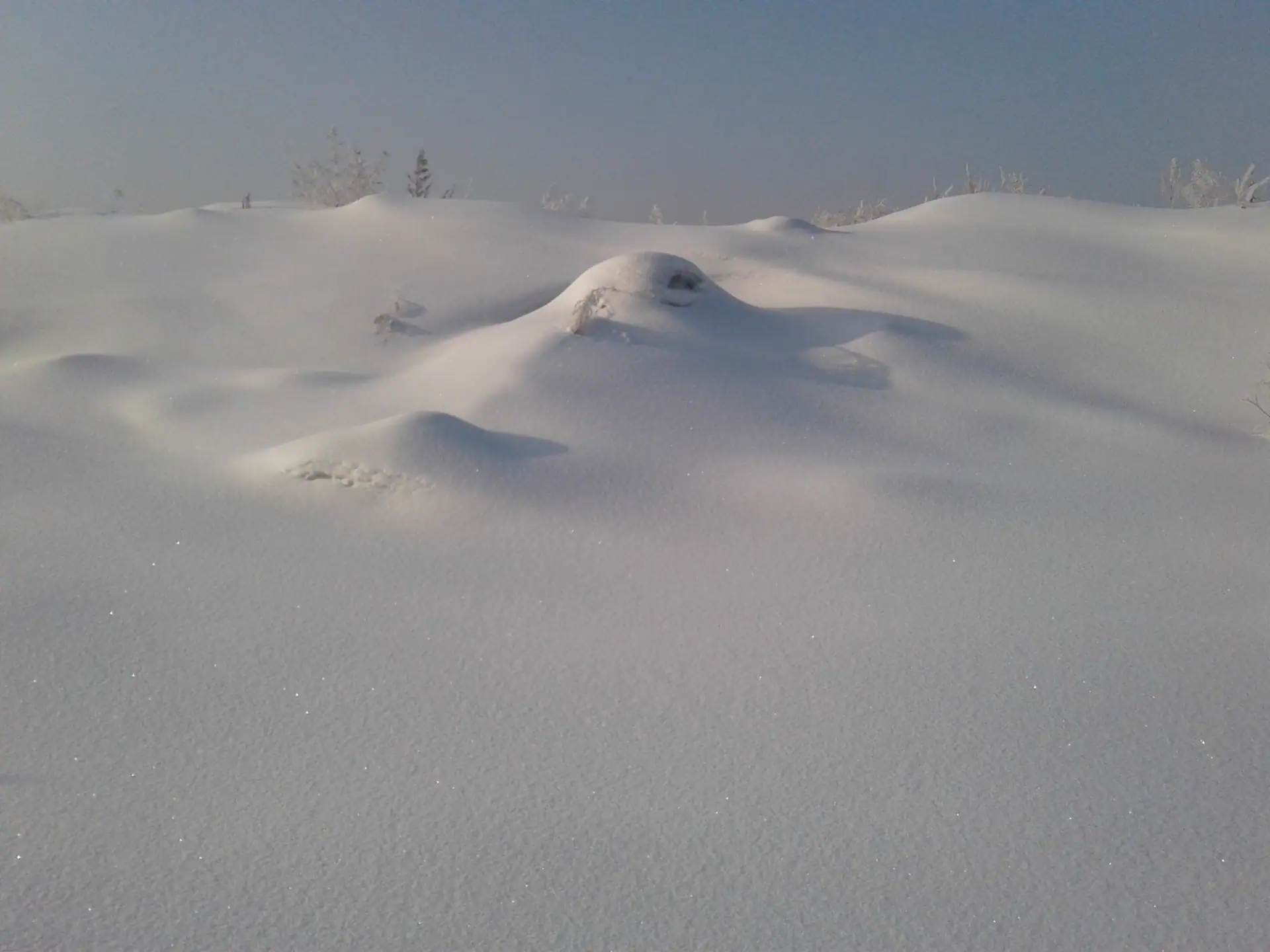

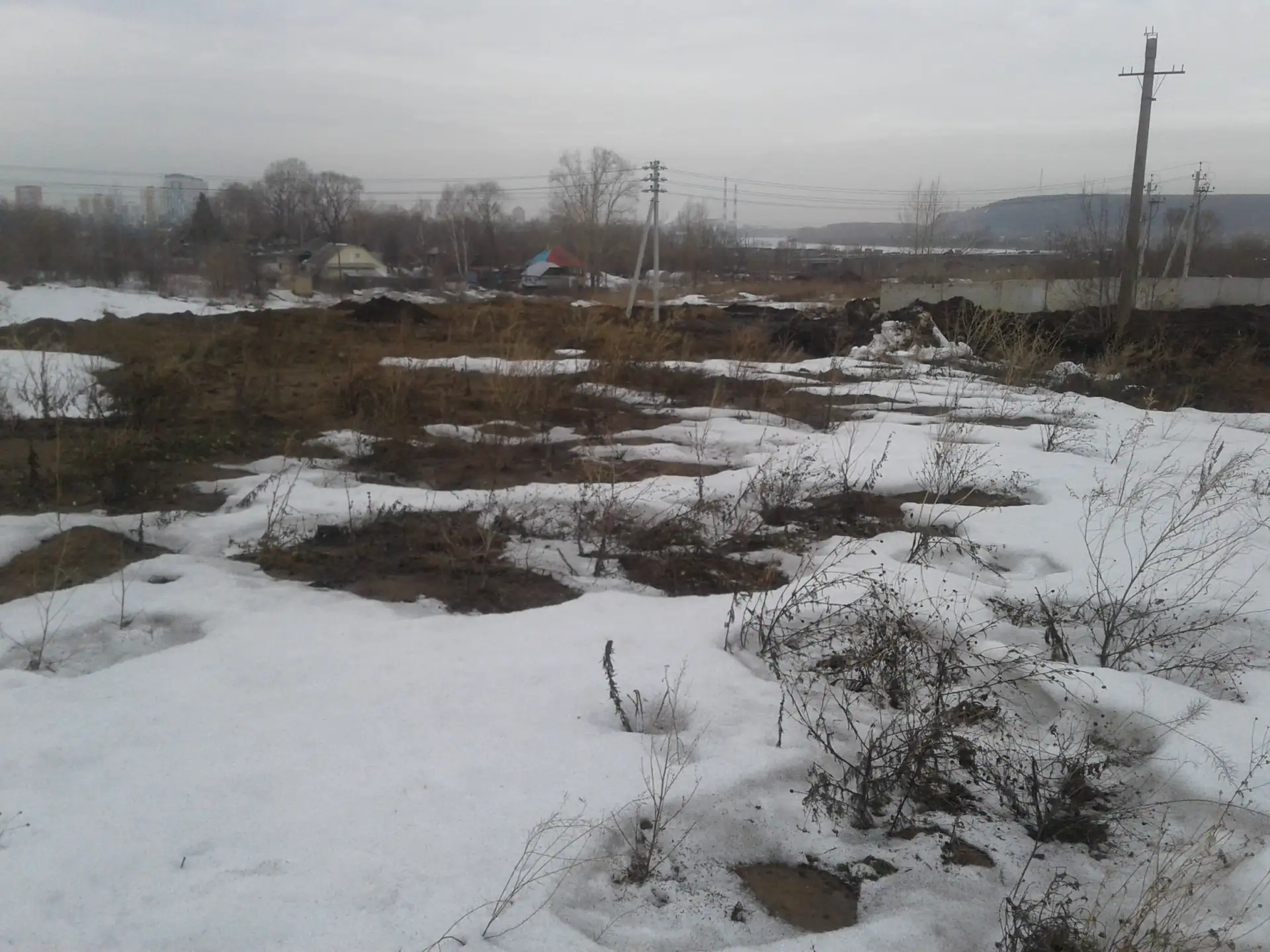

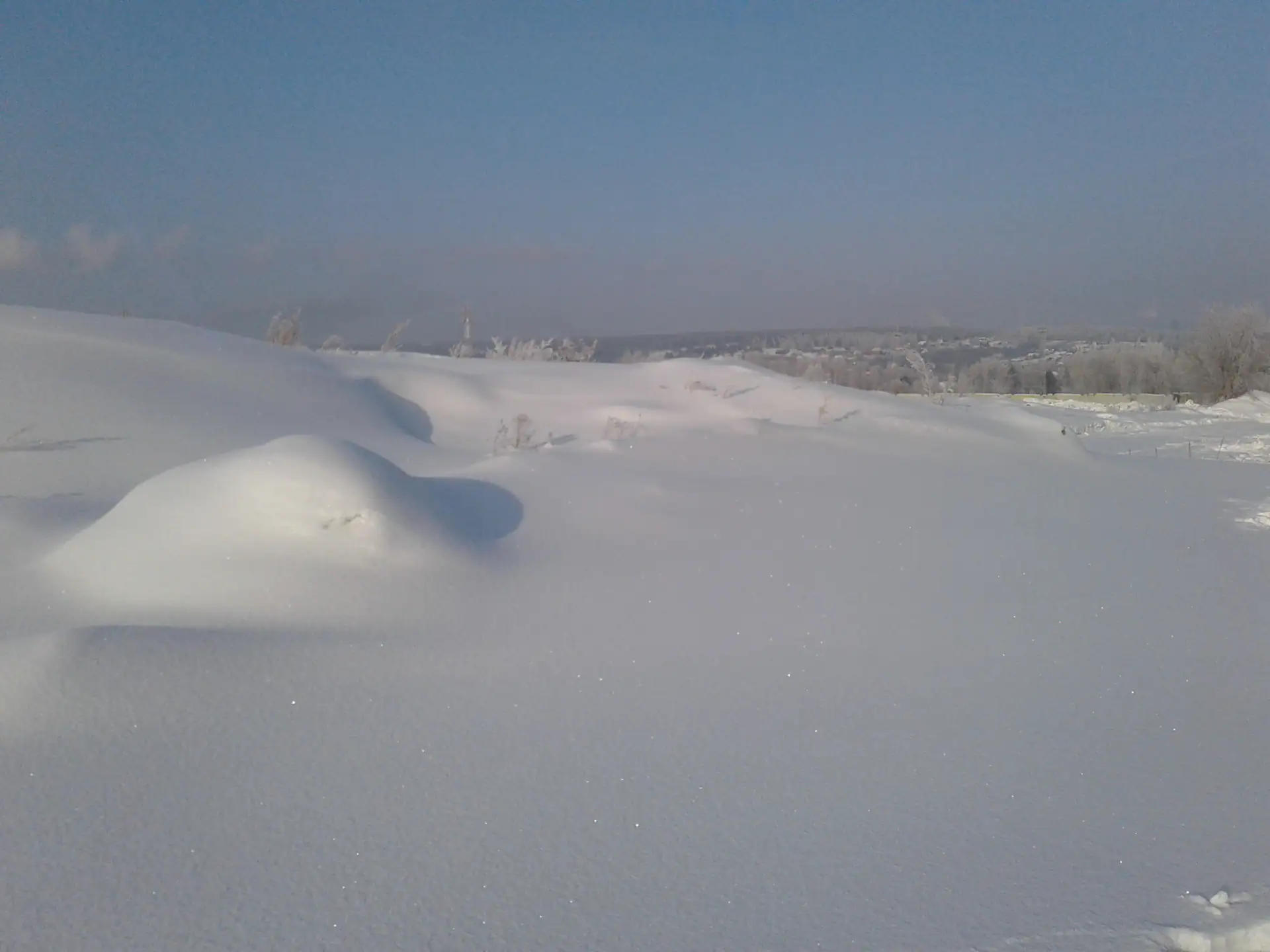

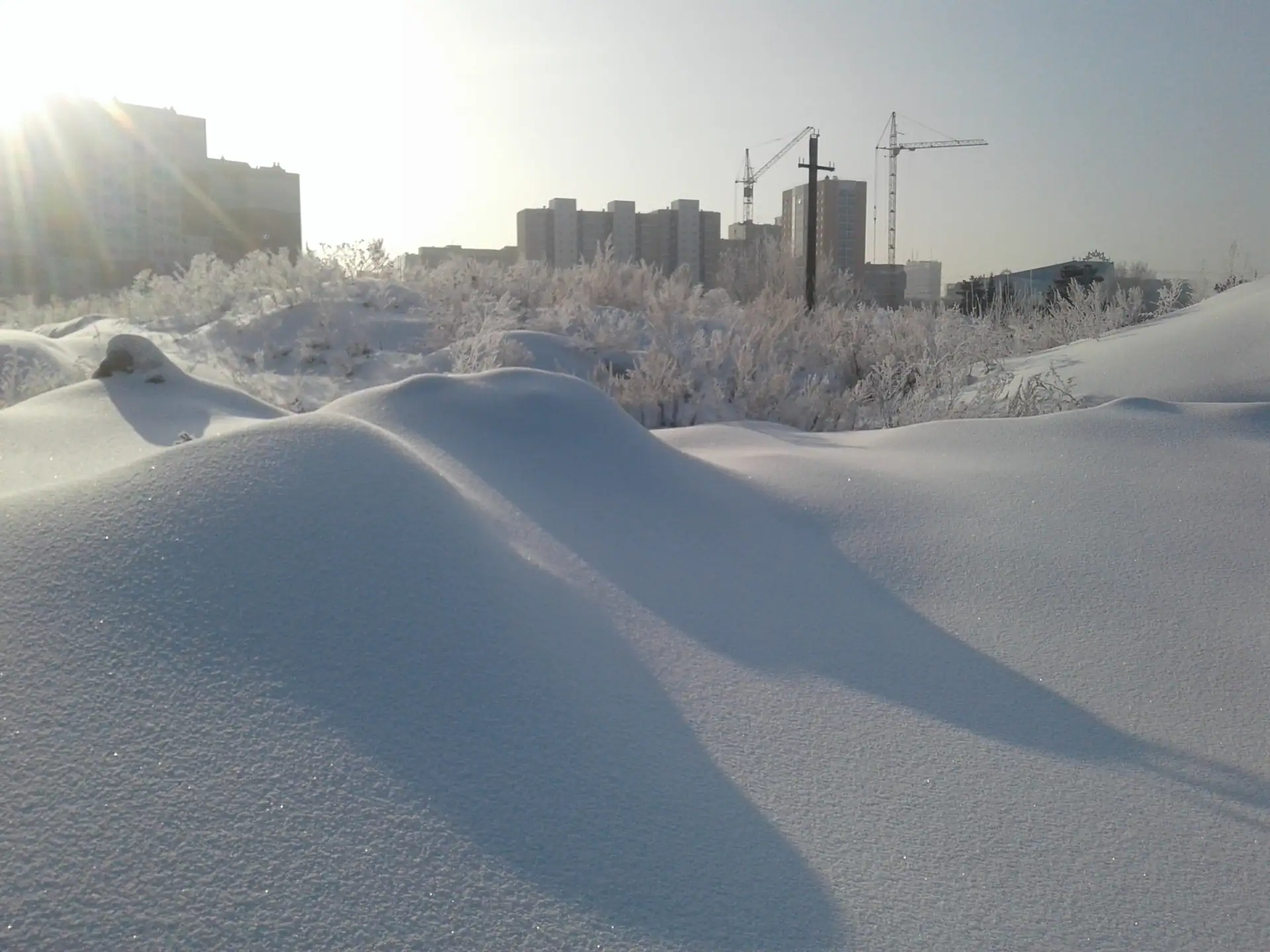

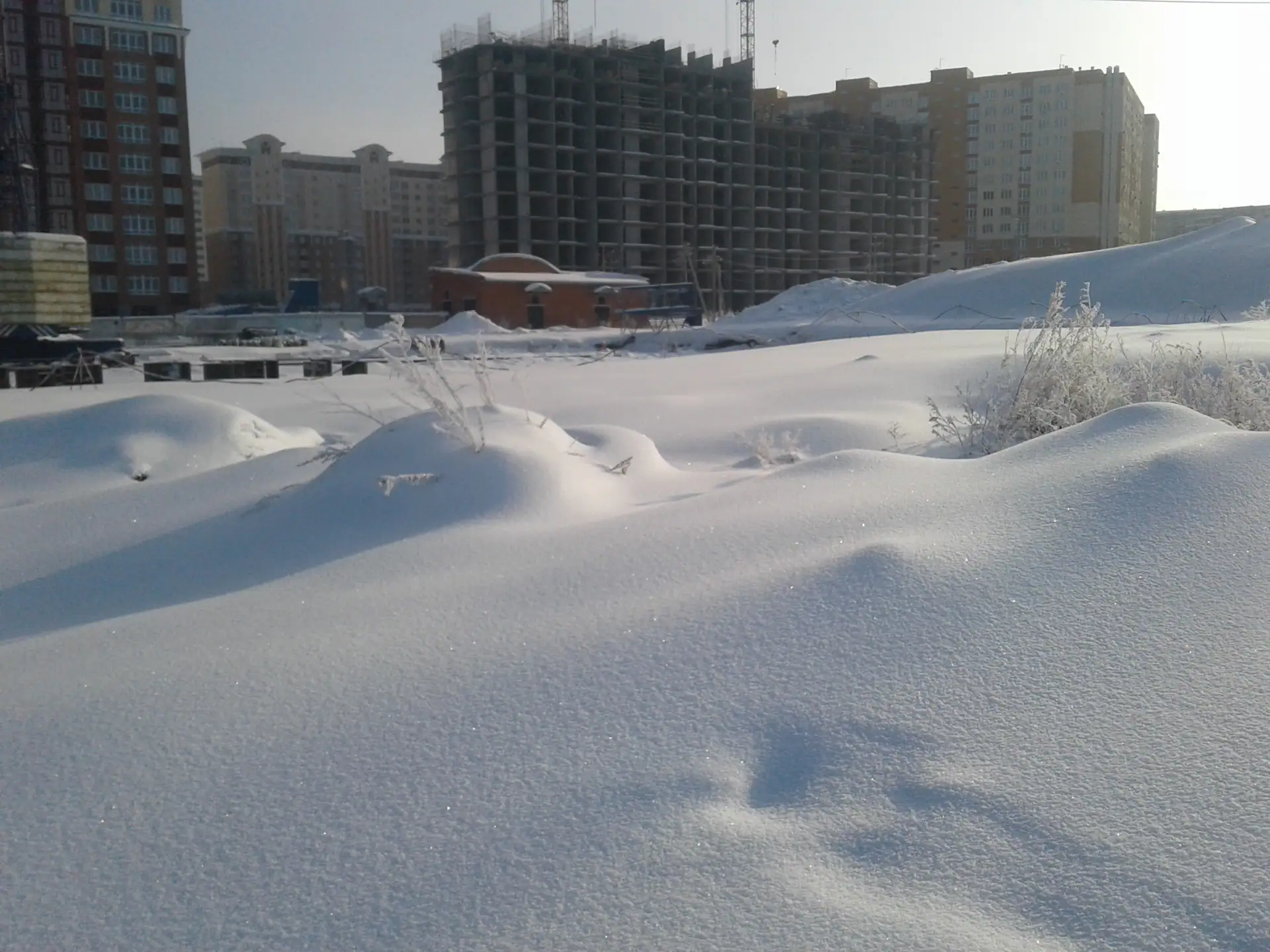

- I кв. 2019Добавлен документ: Извещение о начале строительства

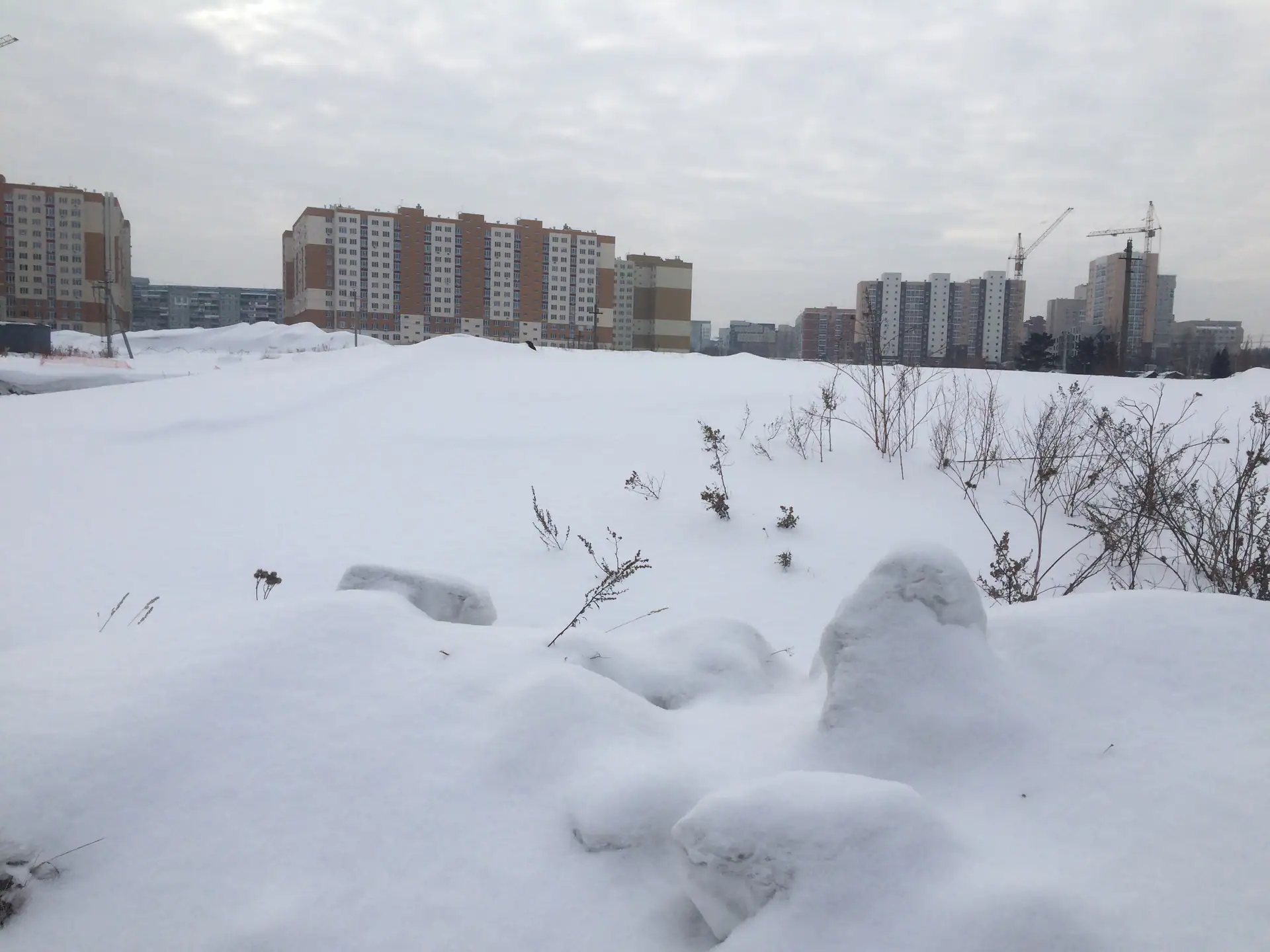

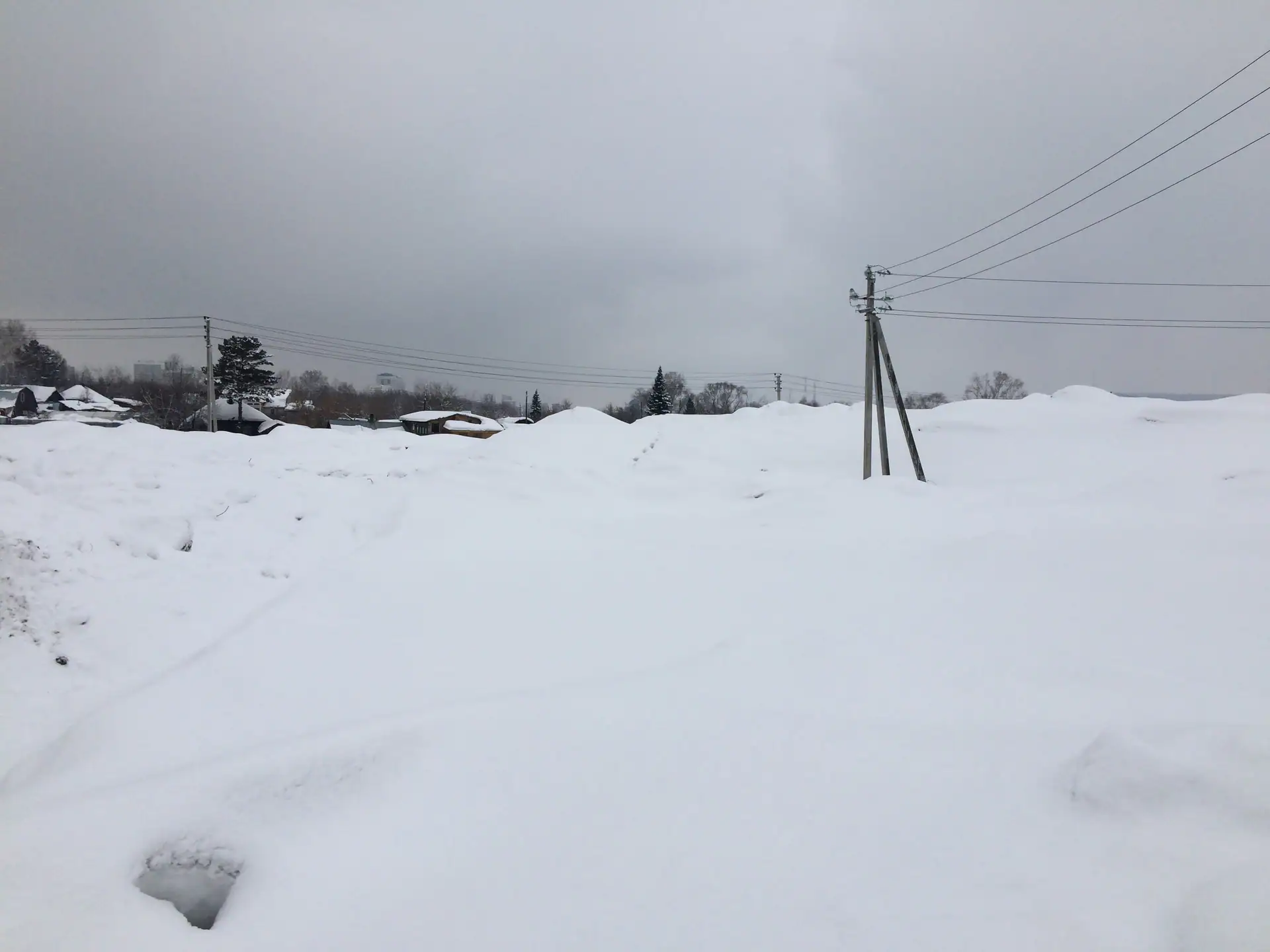

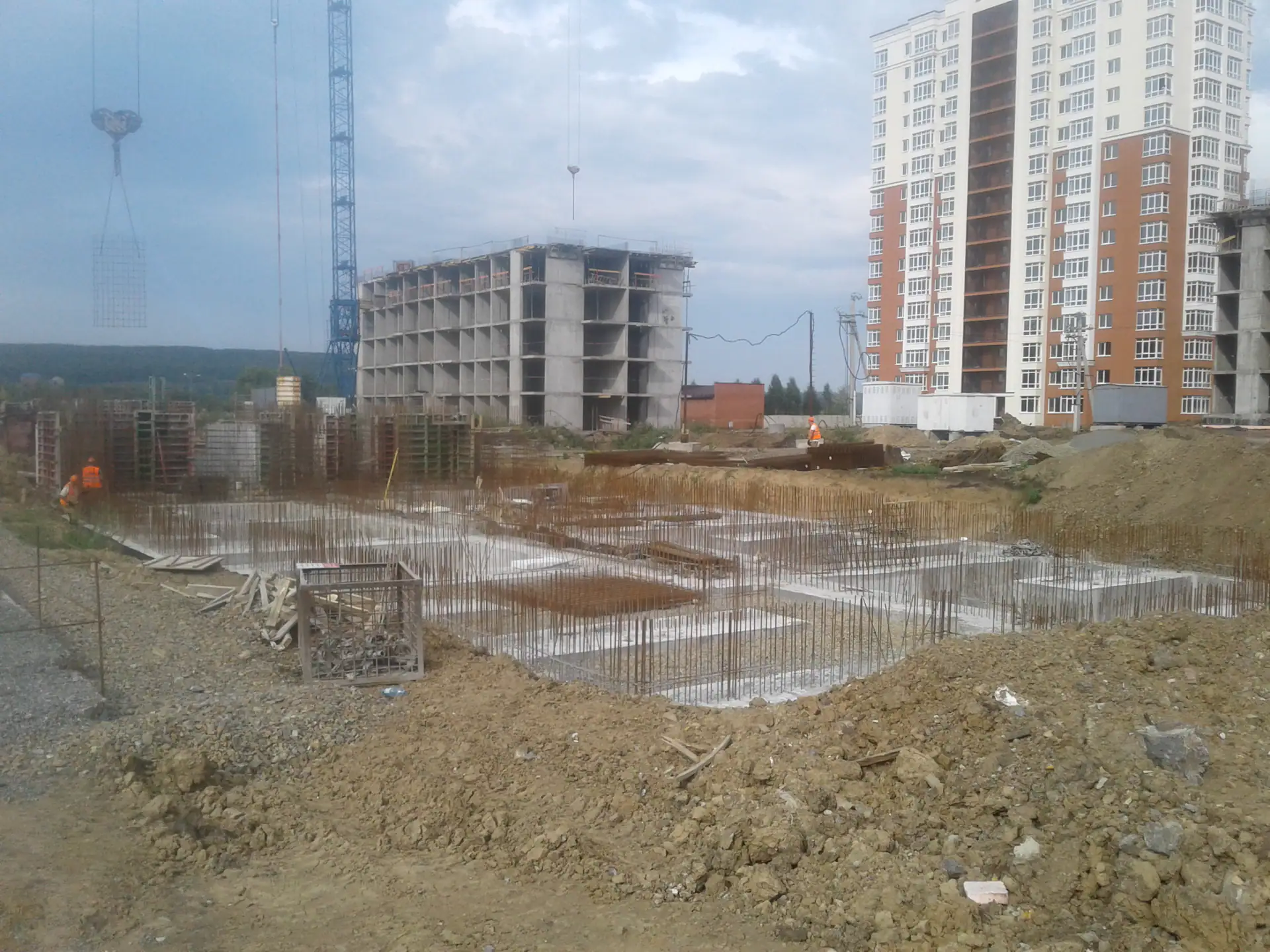

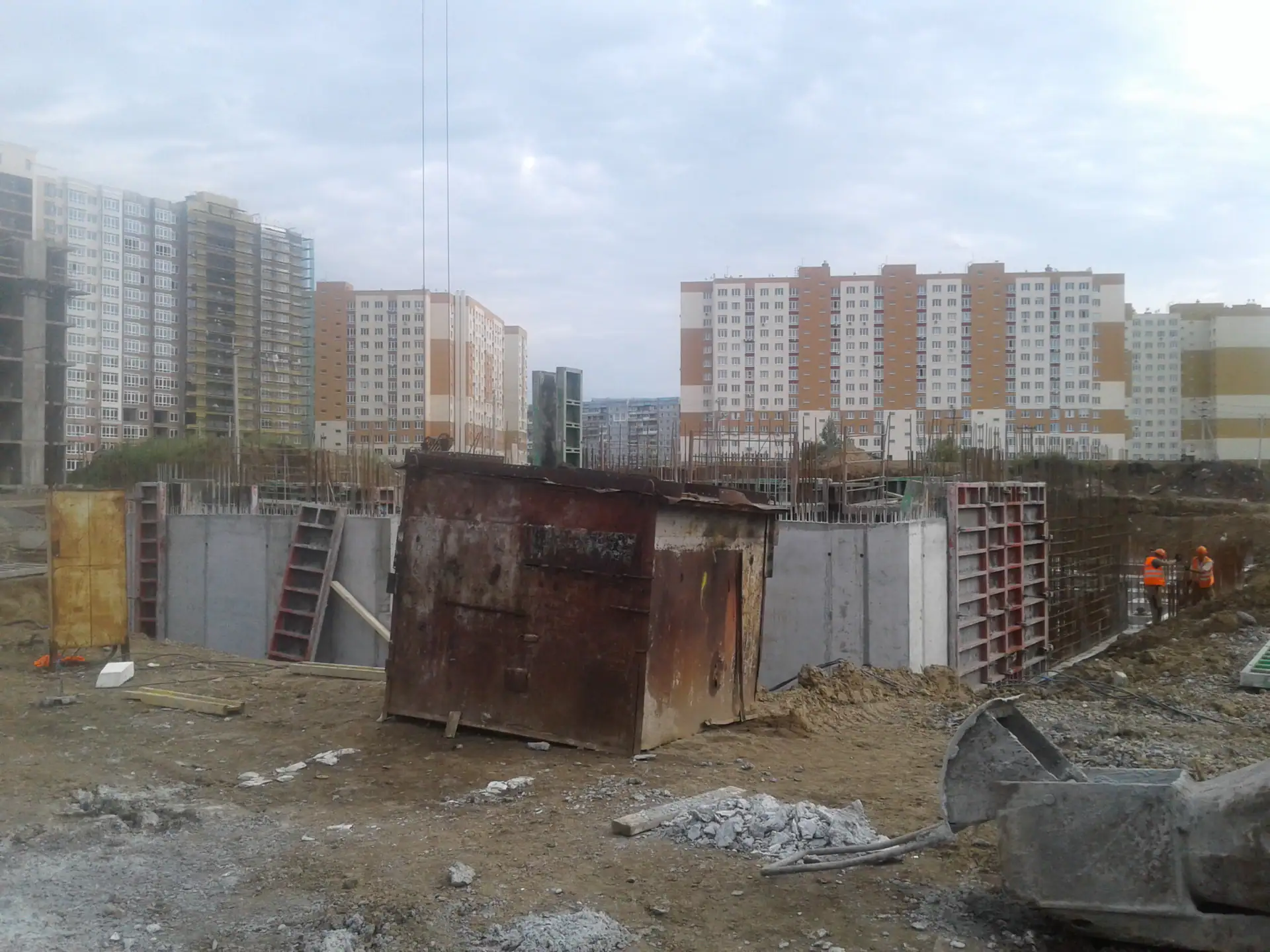

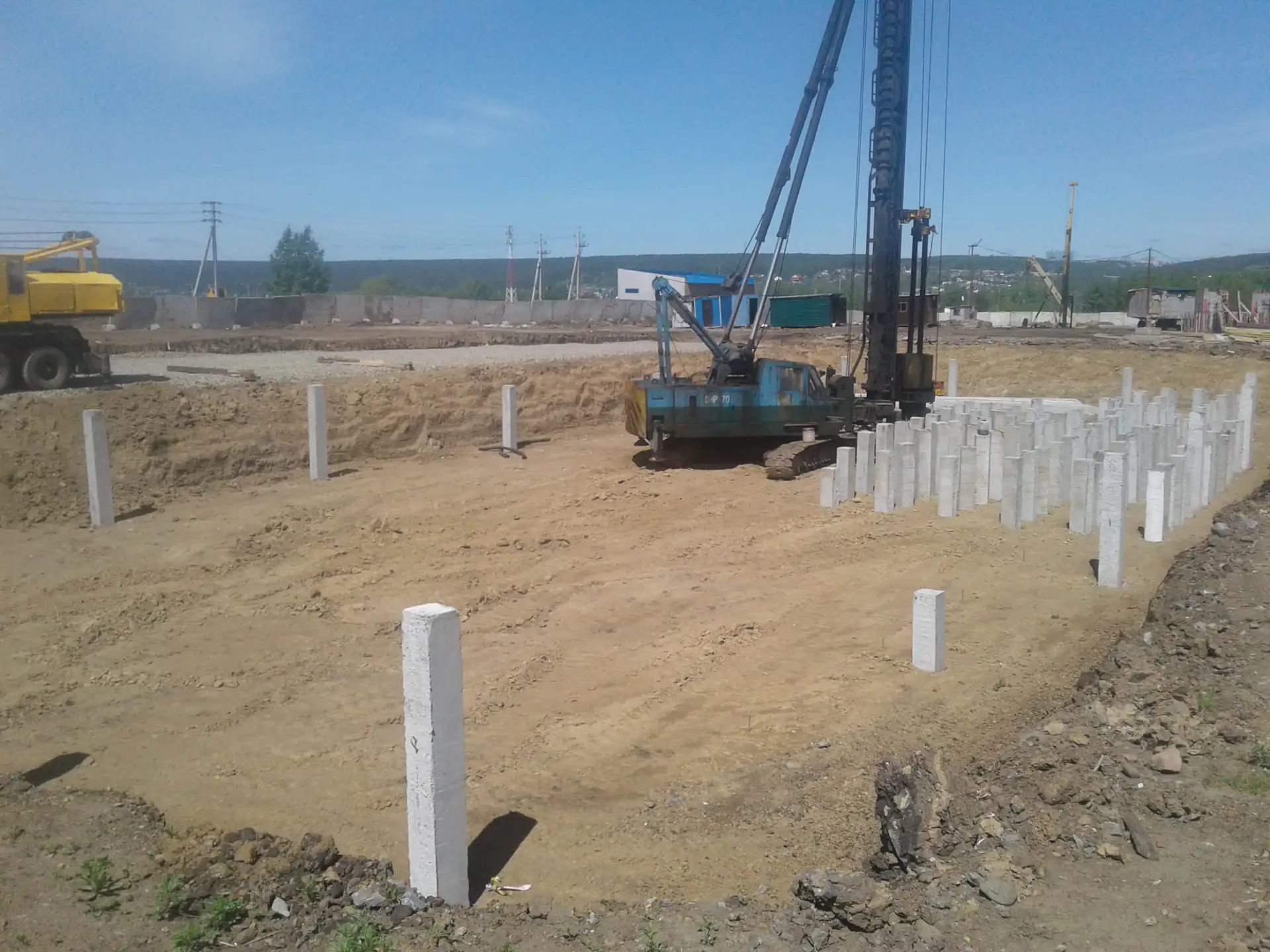

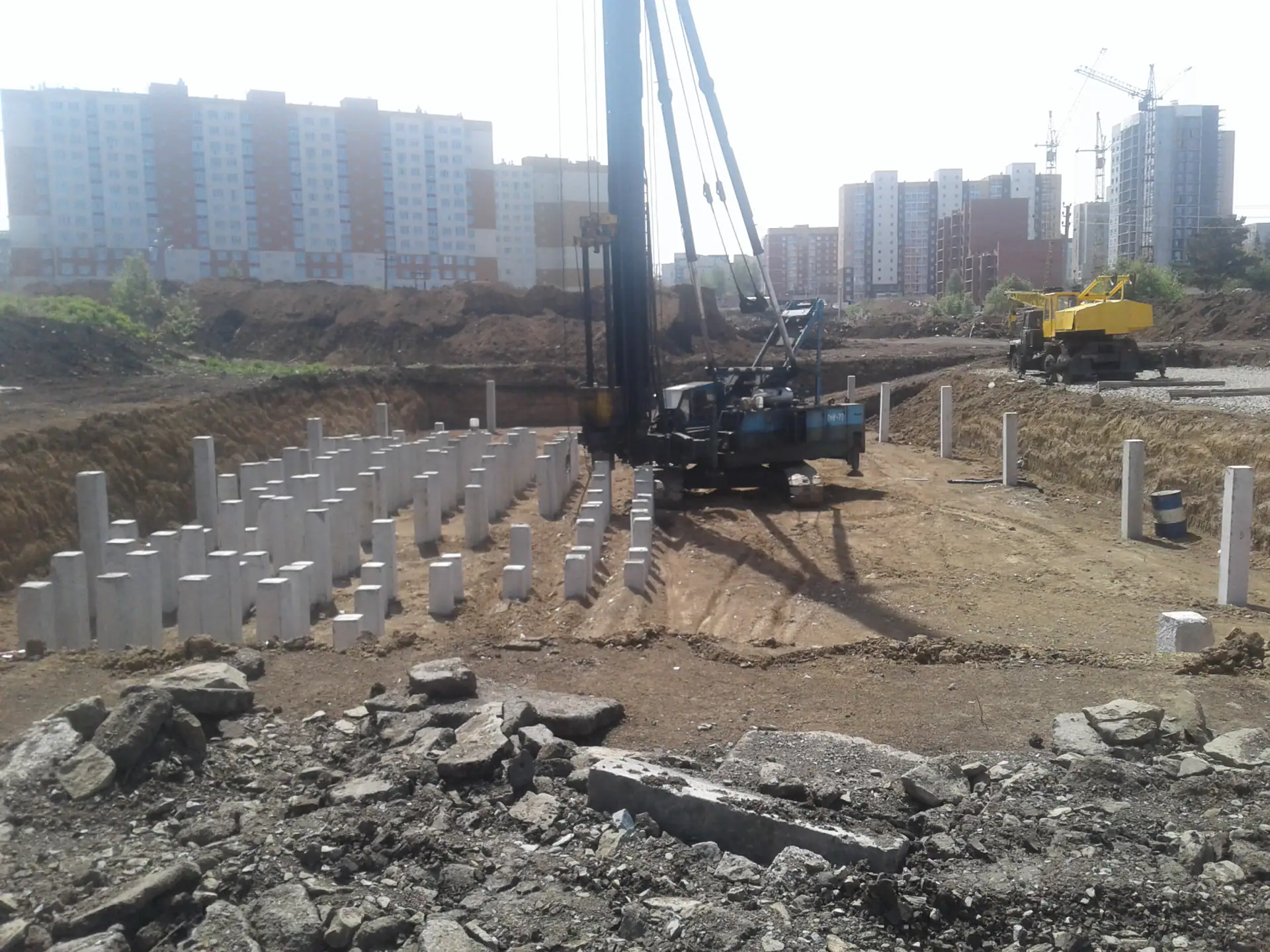

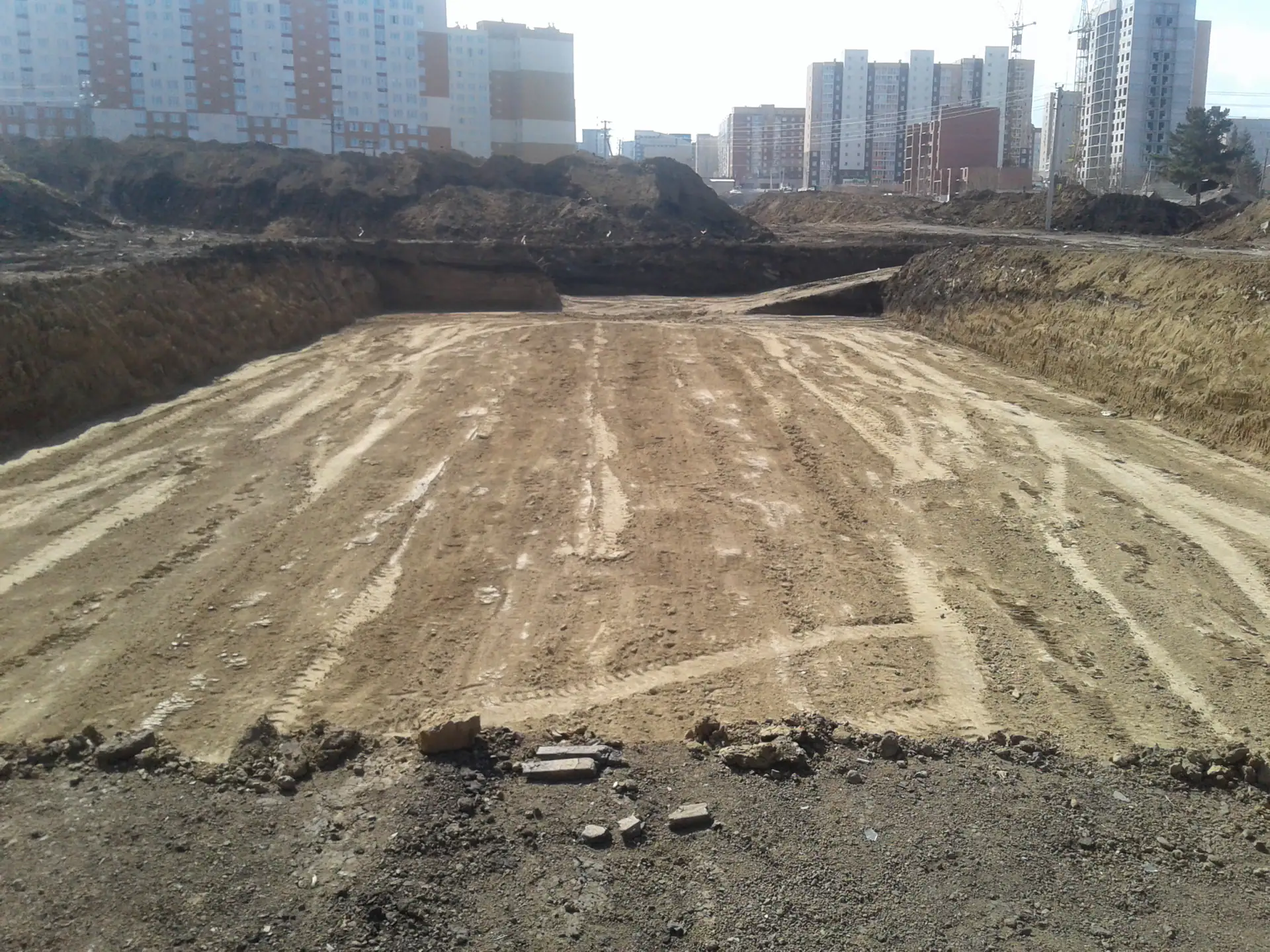

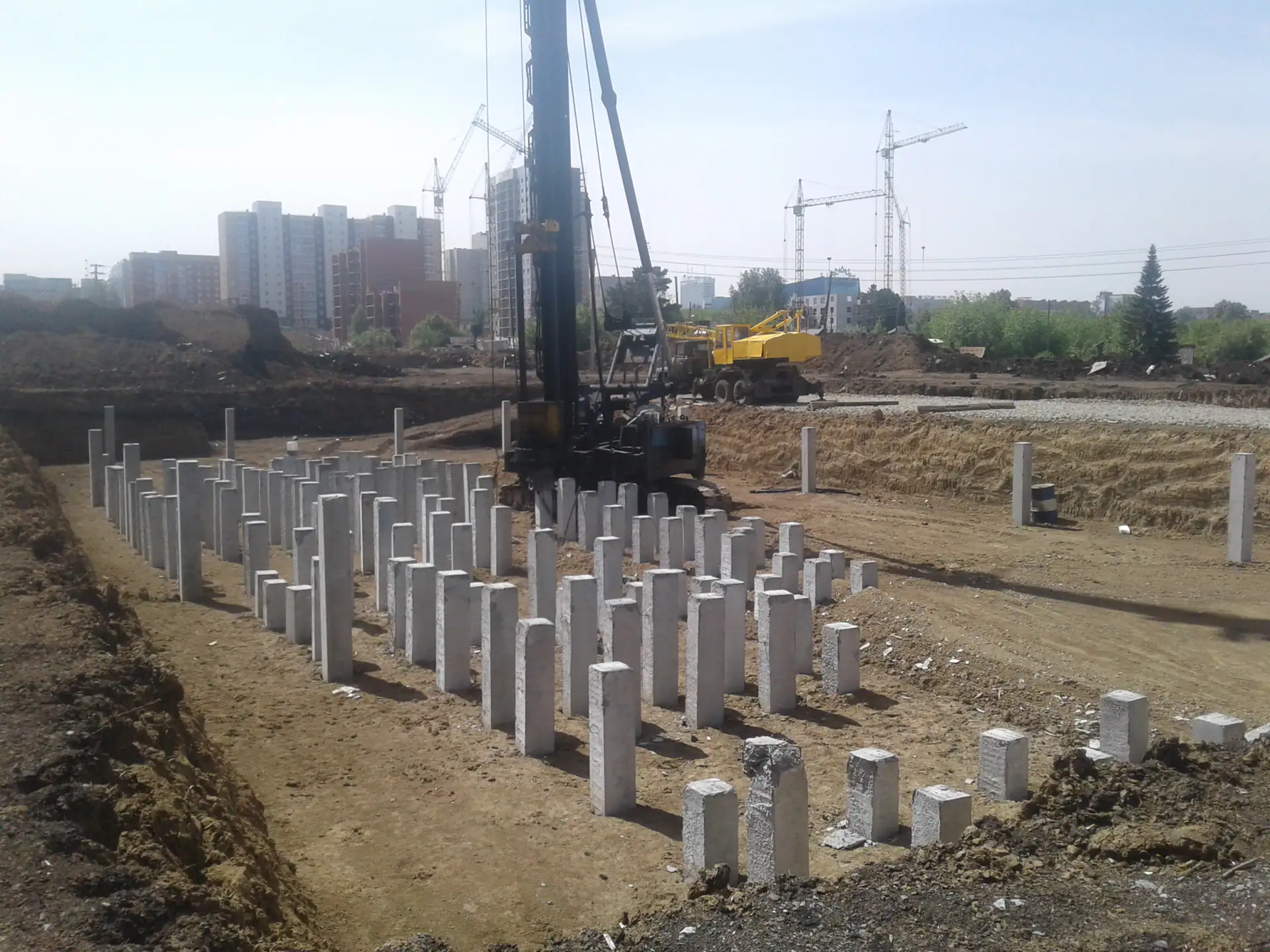

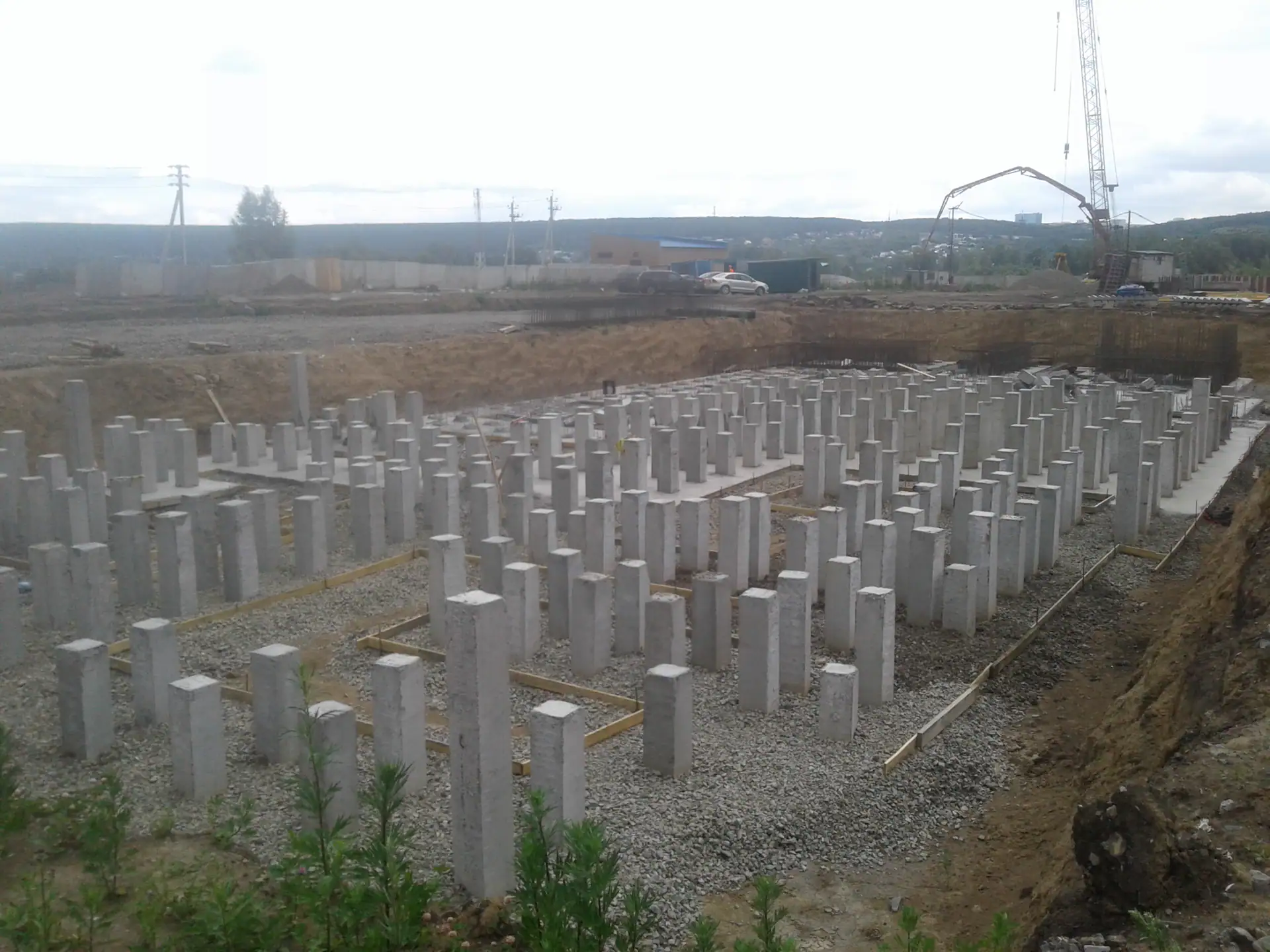

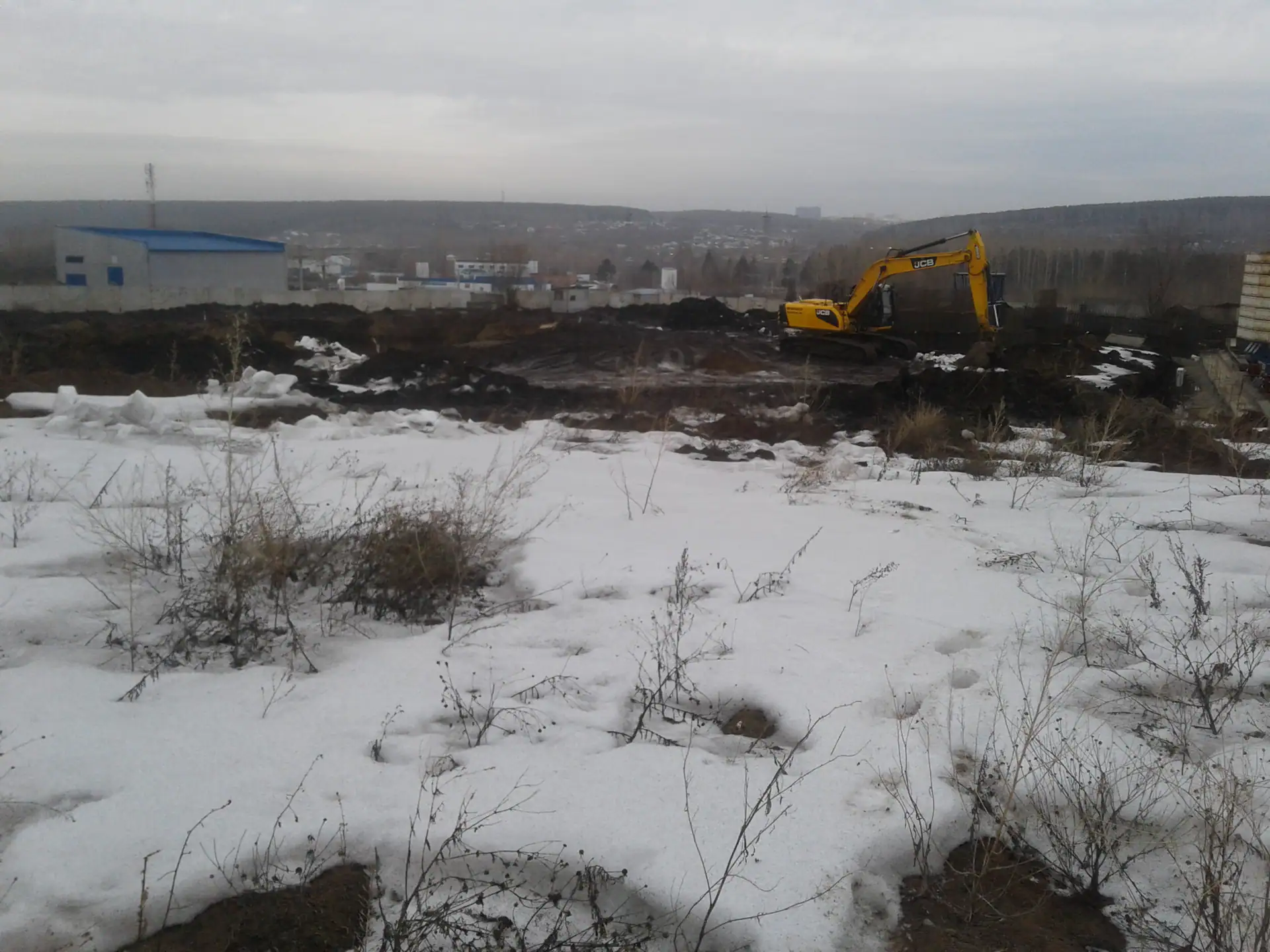

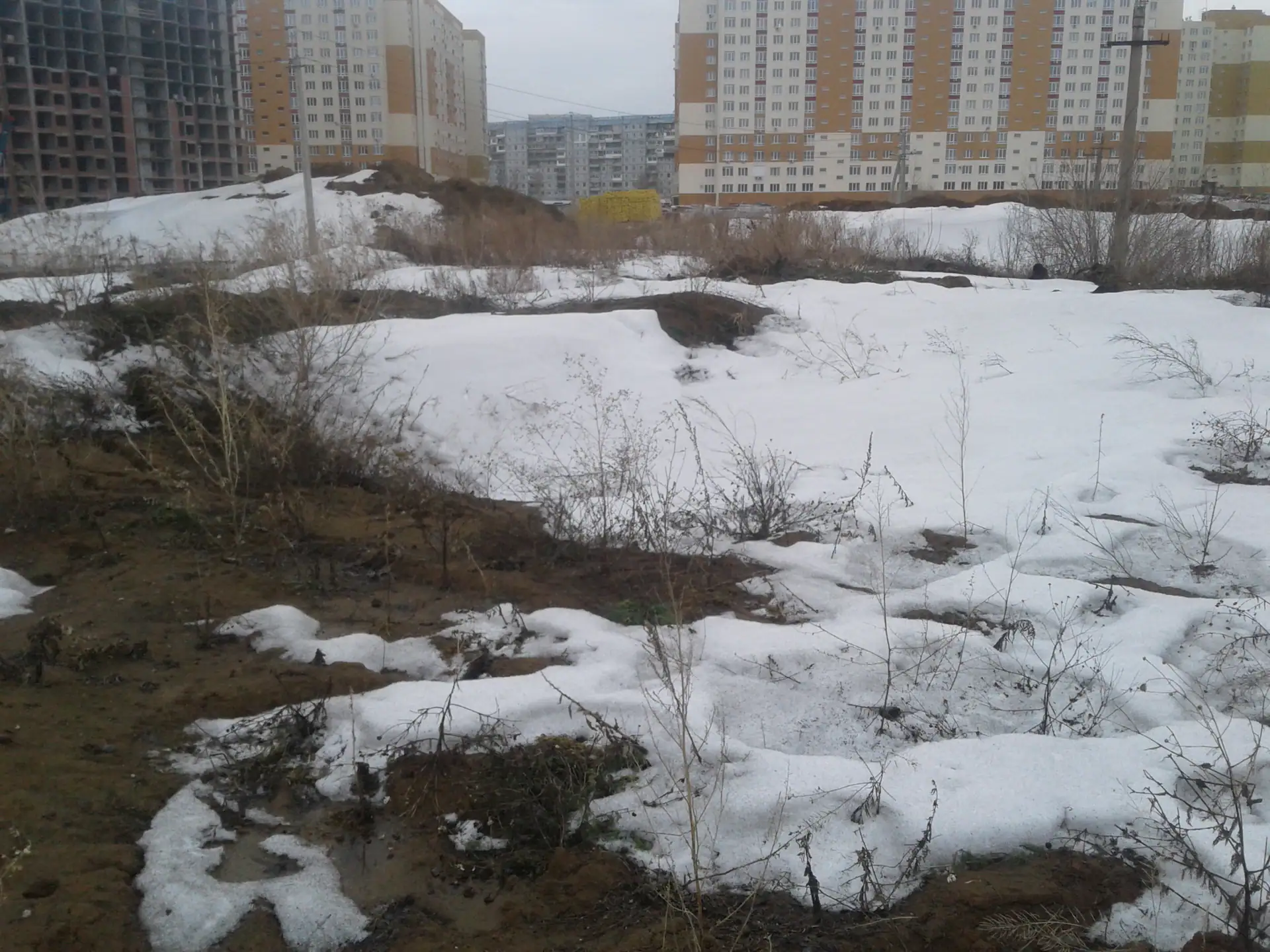

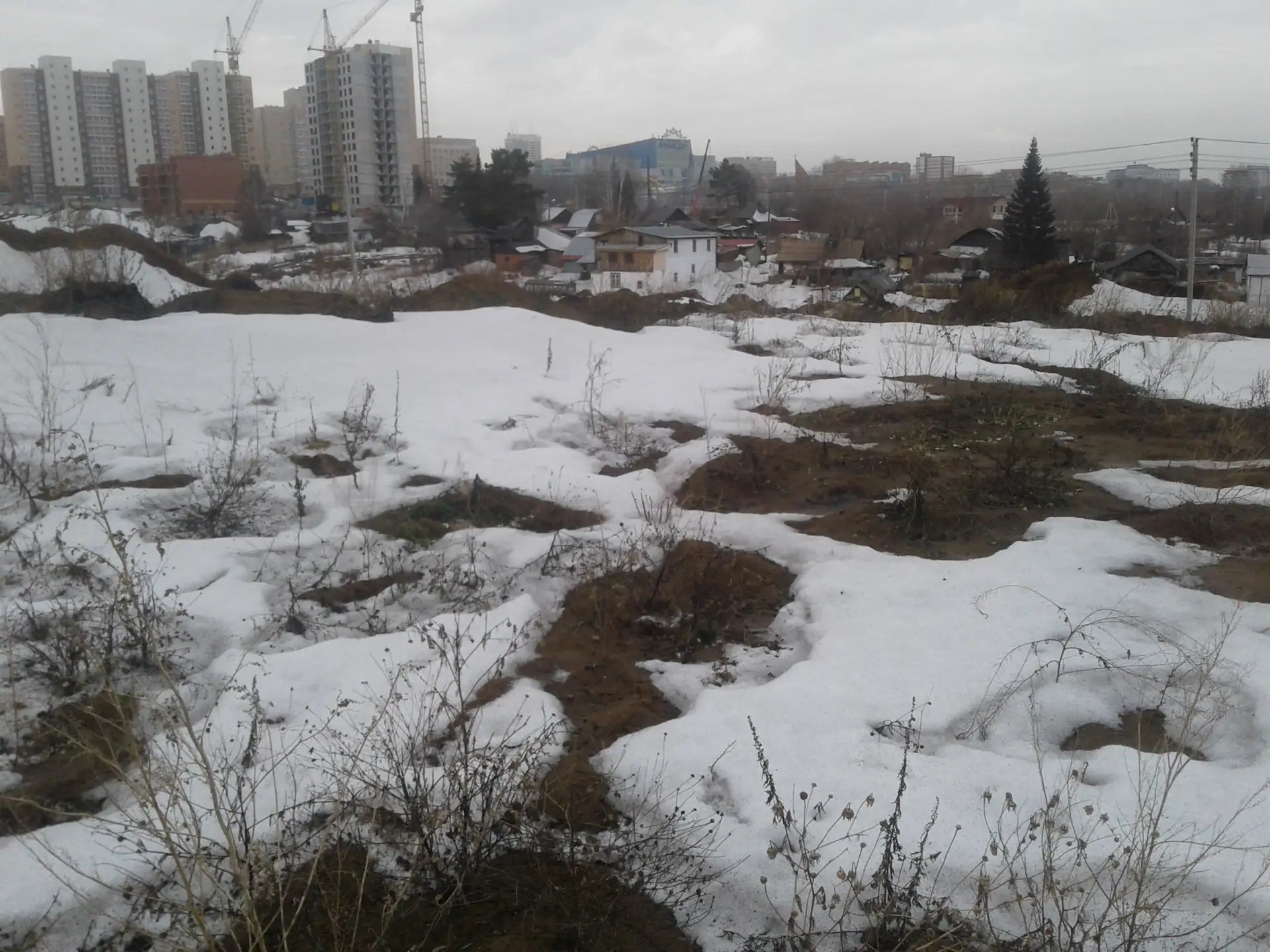

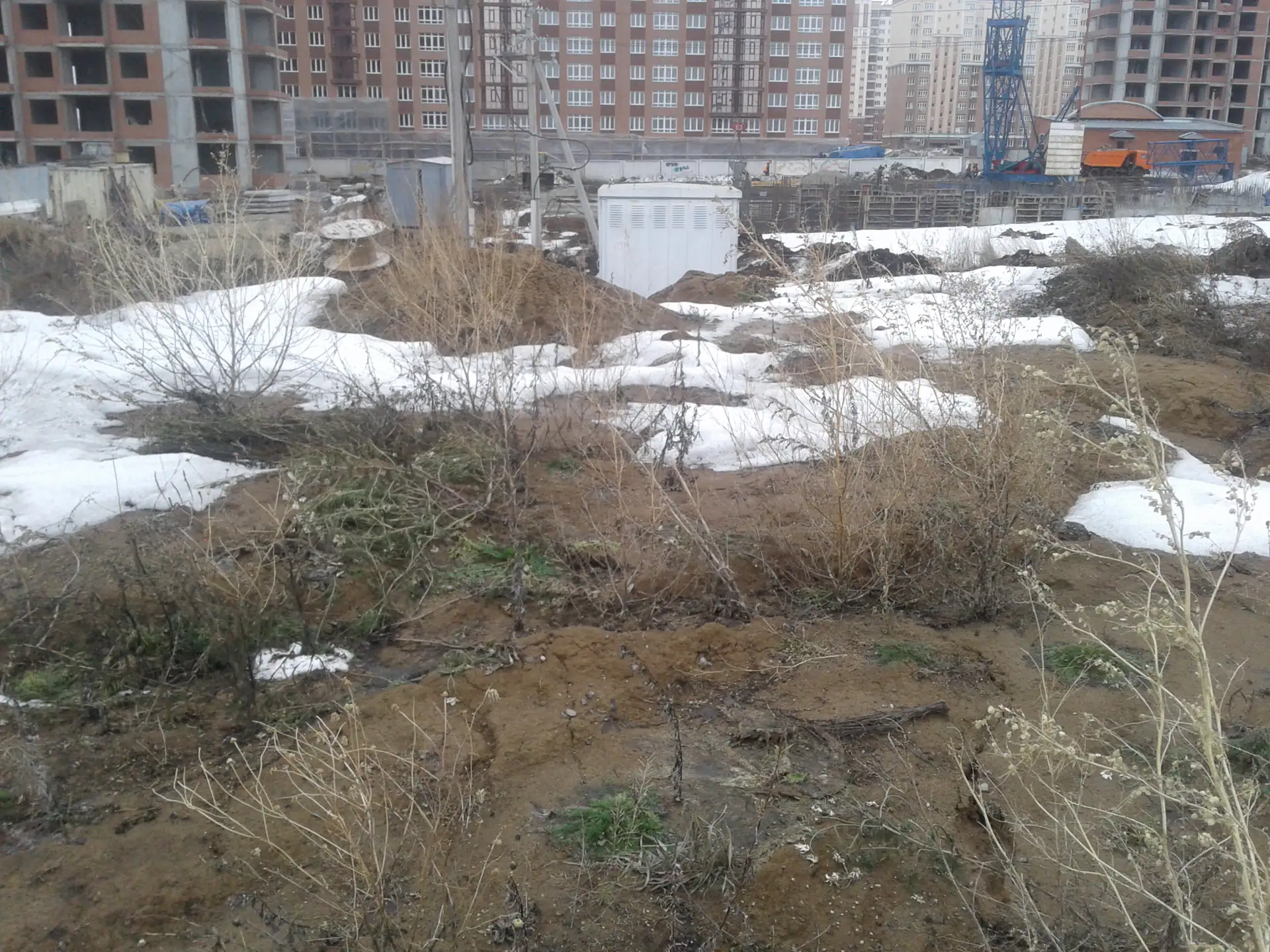

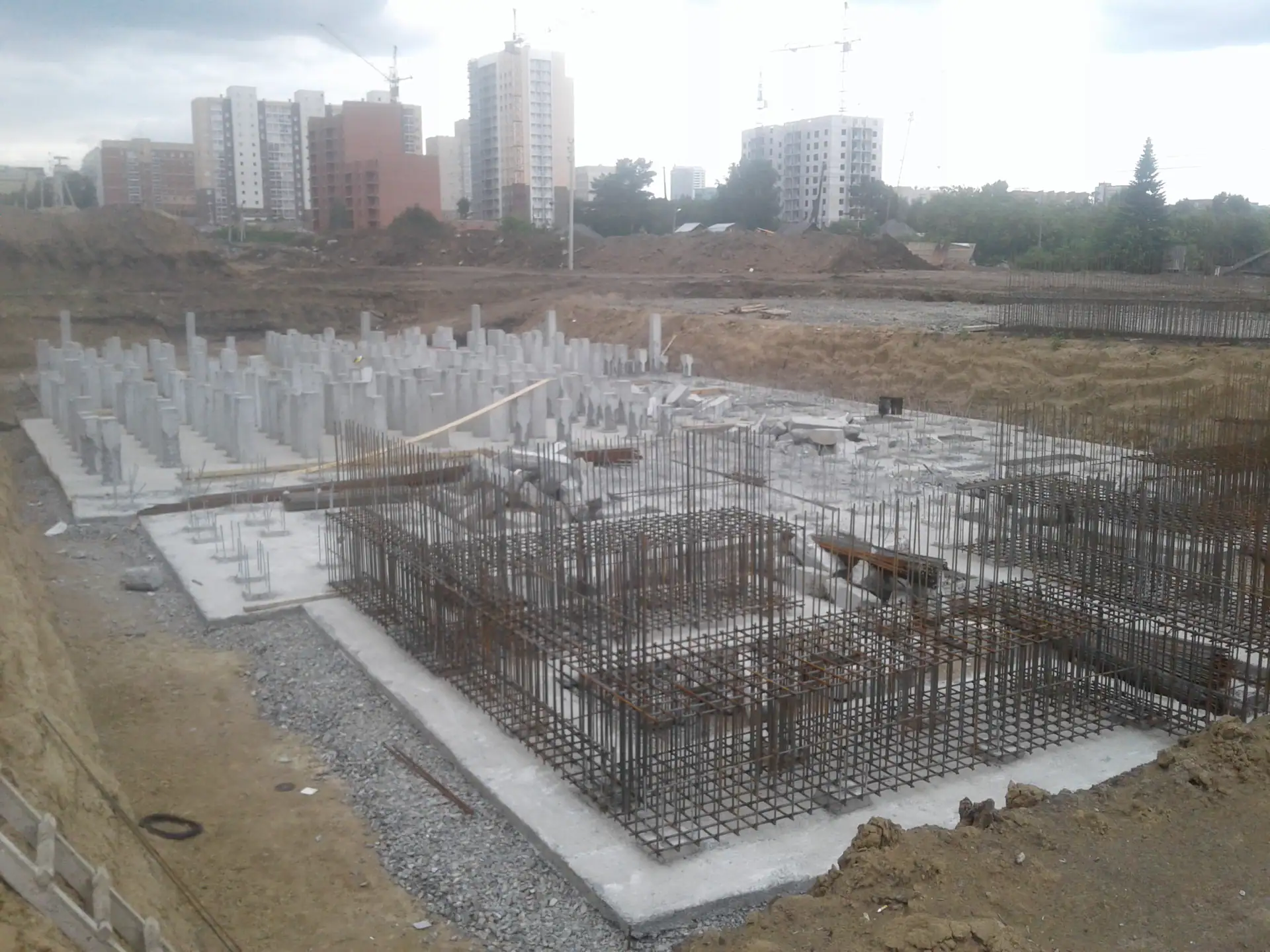

- I кв. 2019Фотоотчёт со стройки

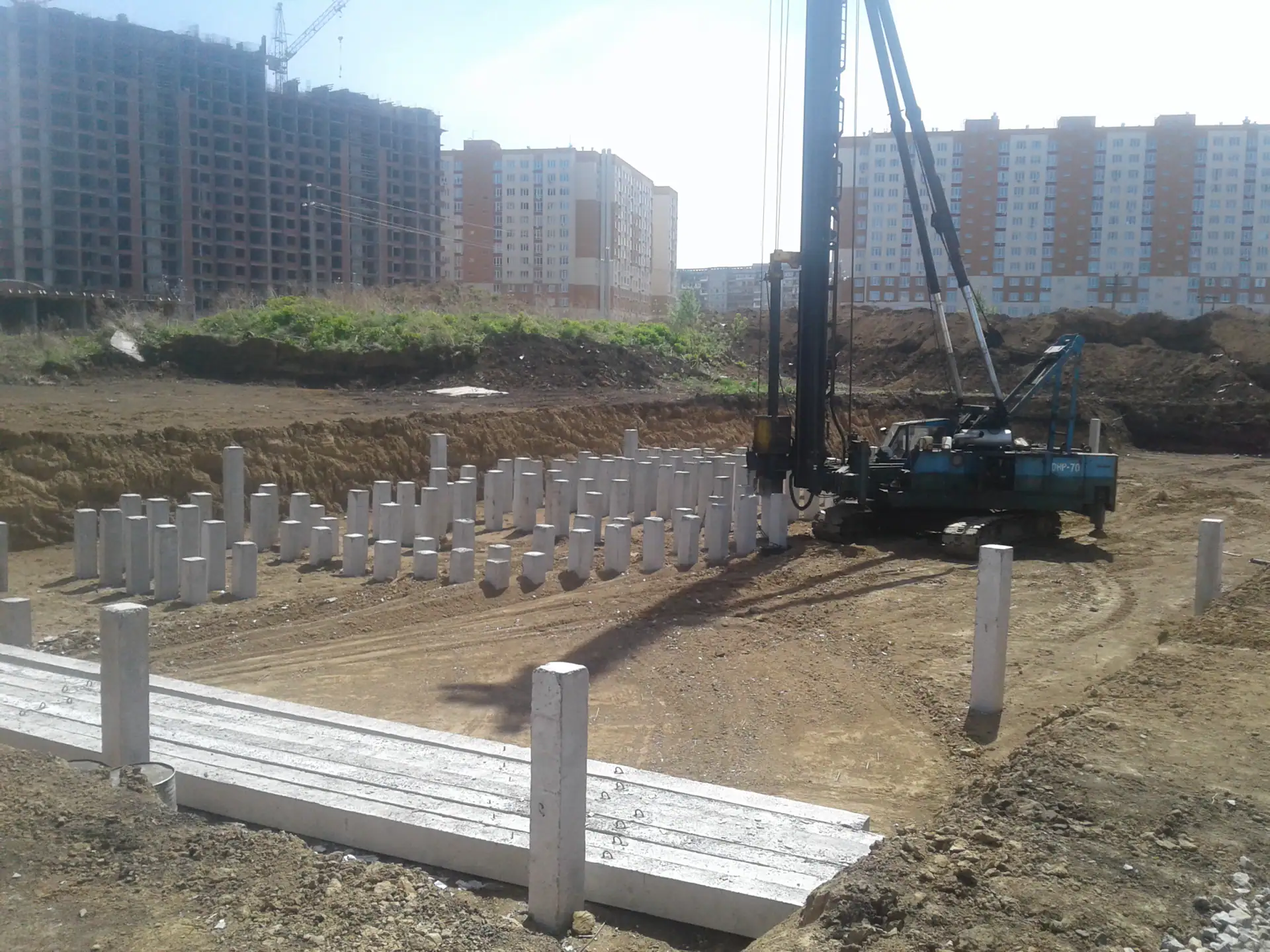

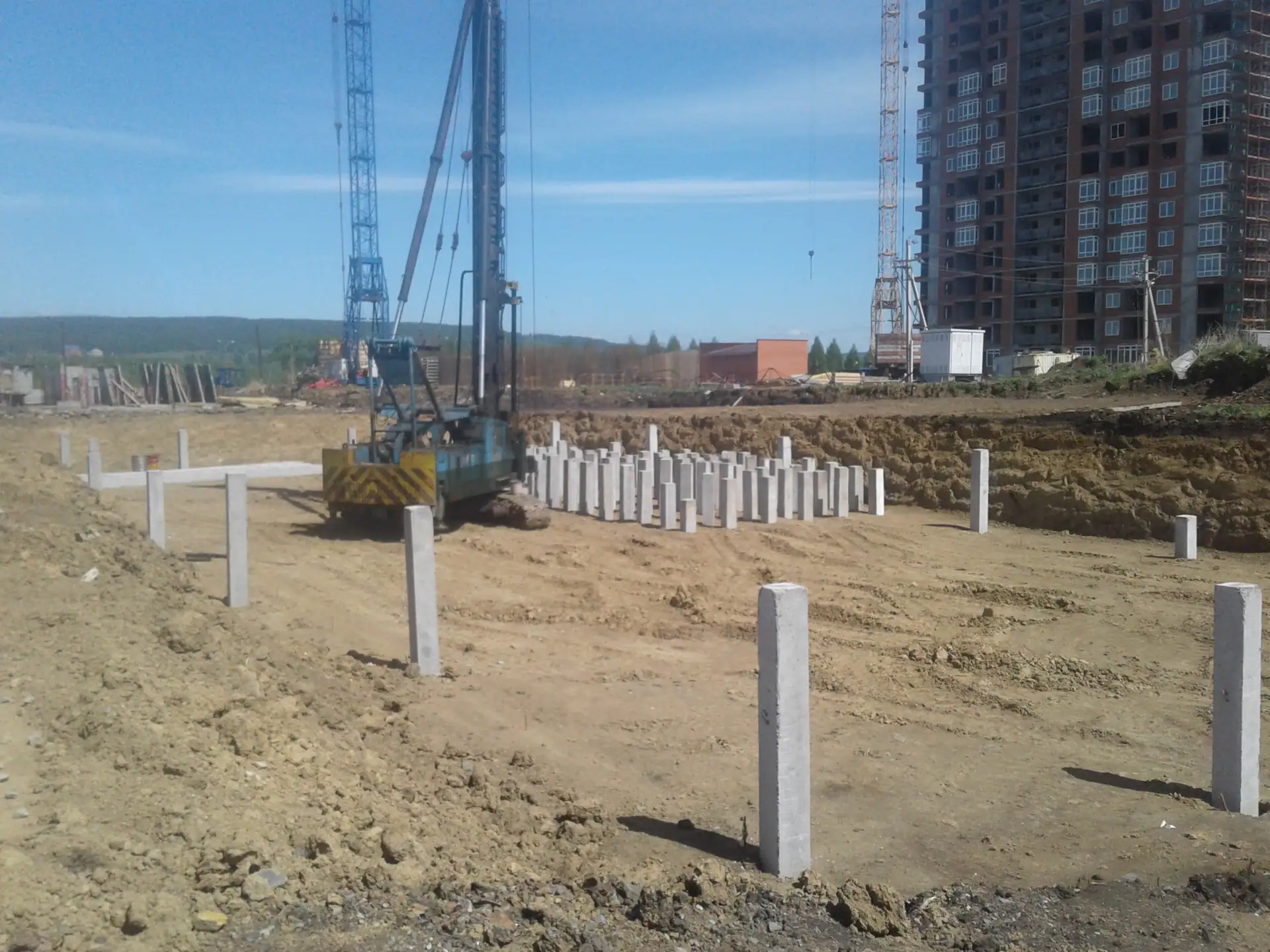

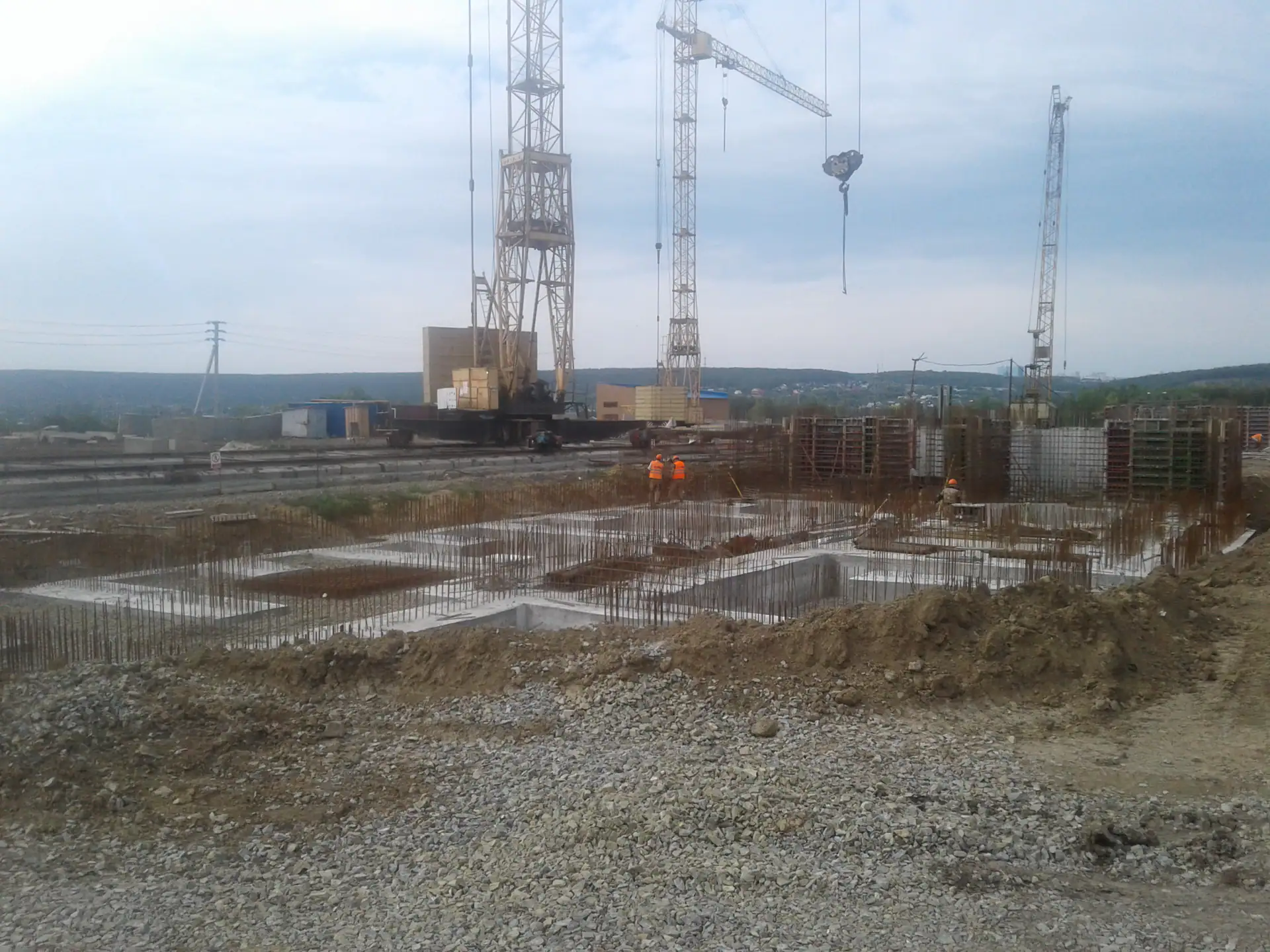

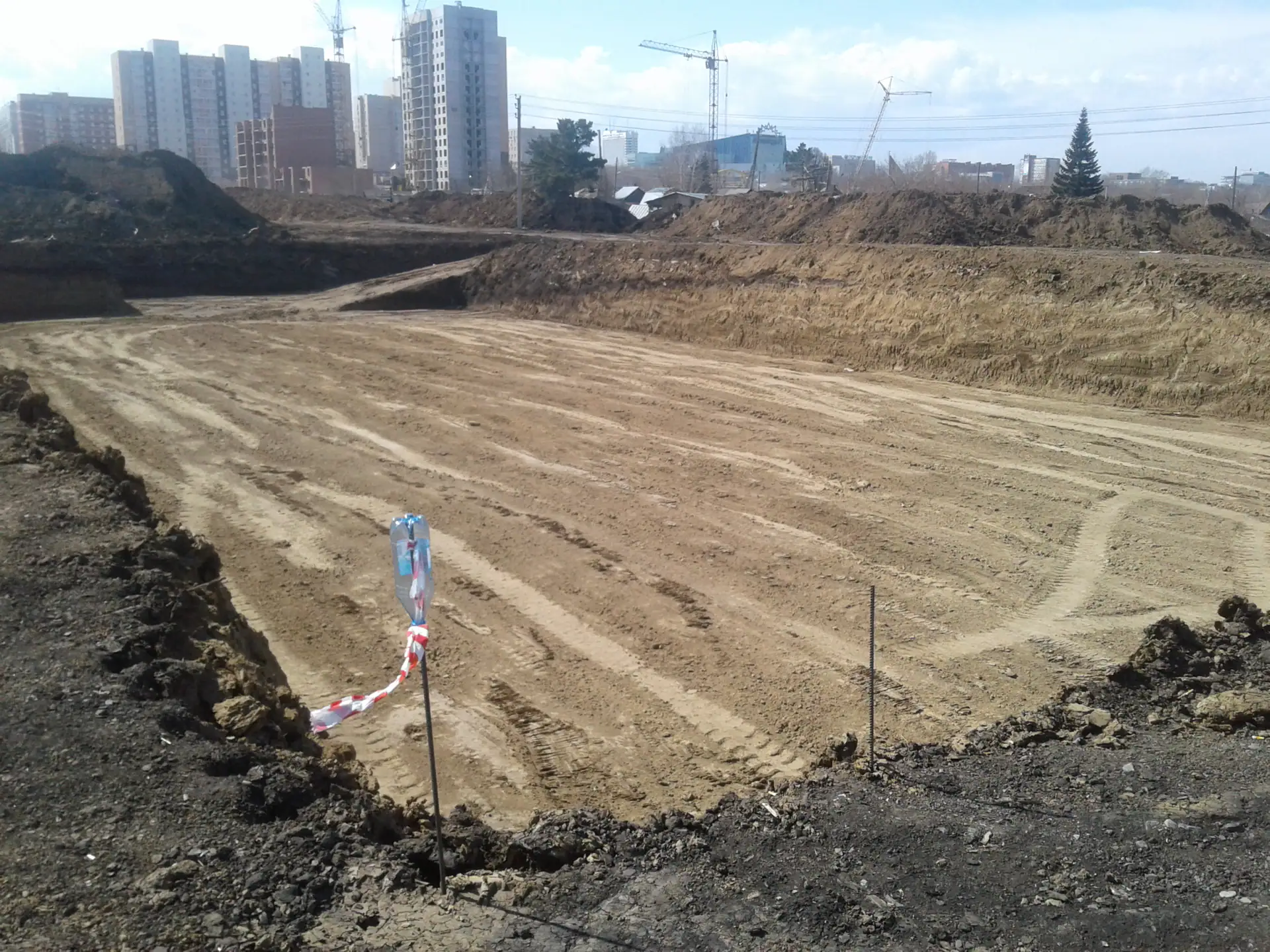

- II кв. 2019Фотоотчёт со стройки

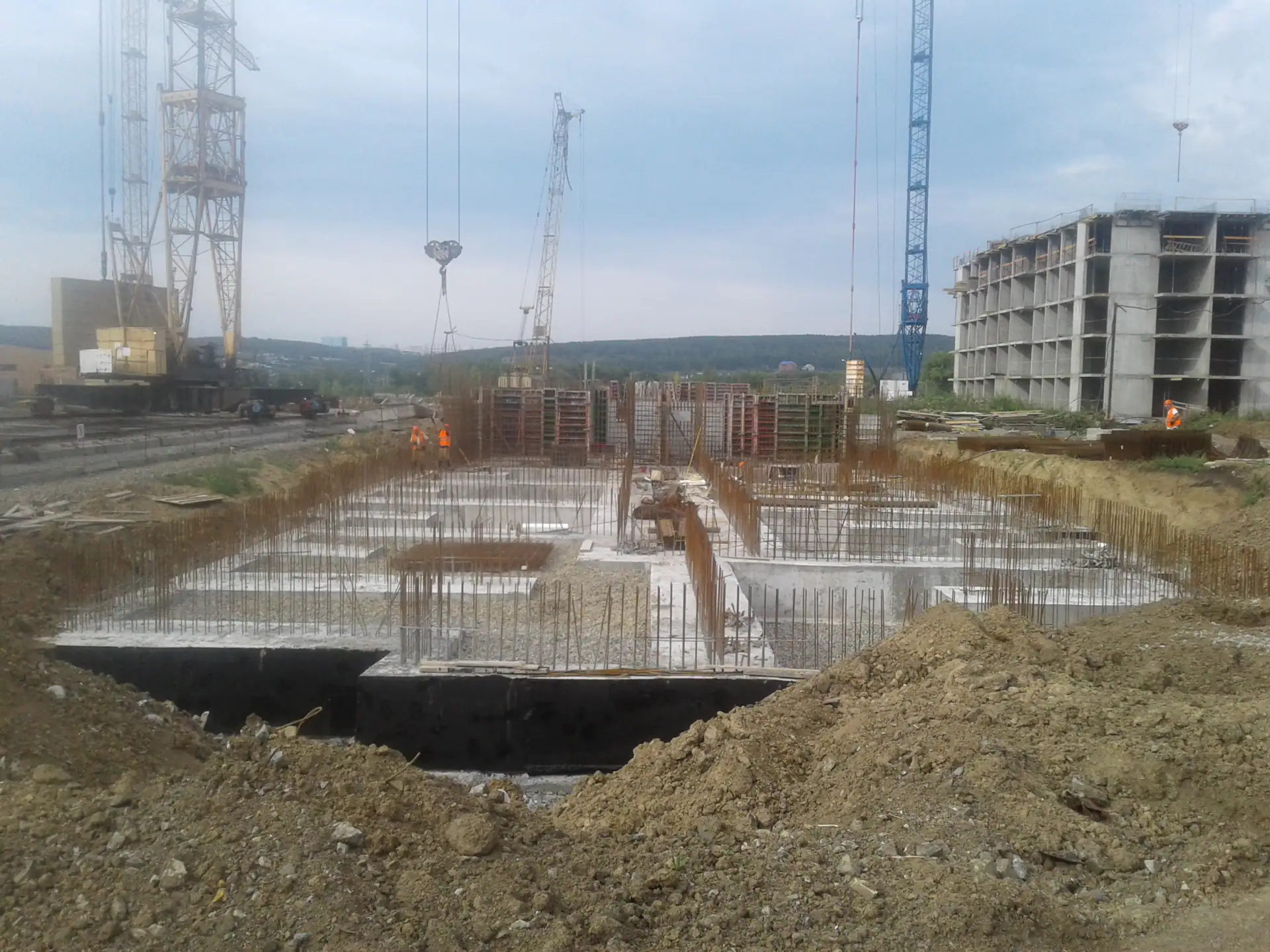

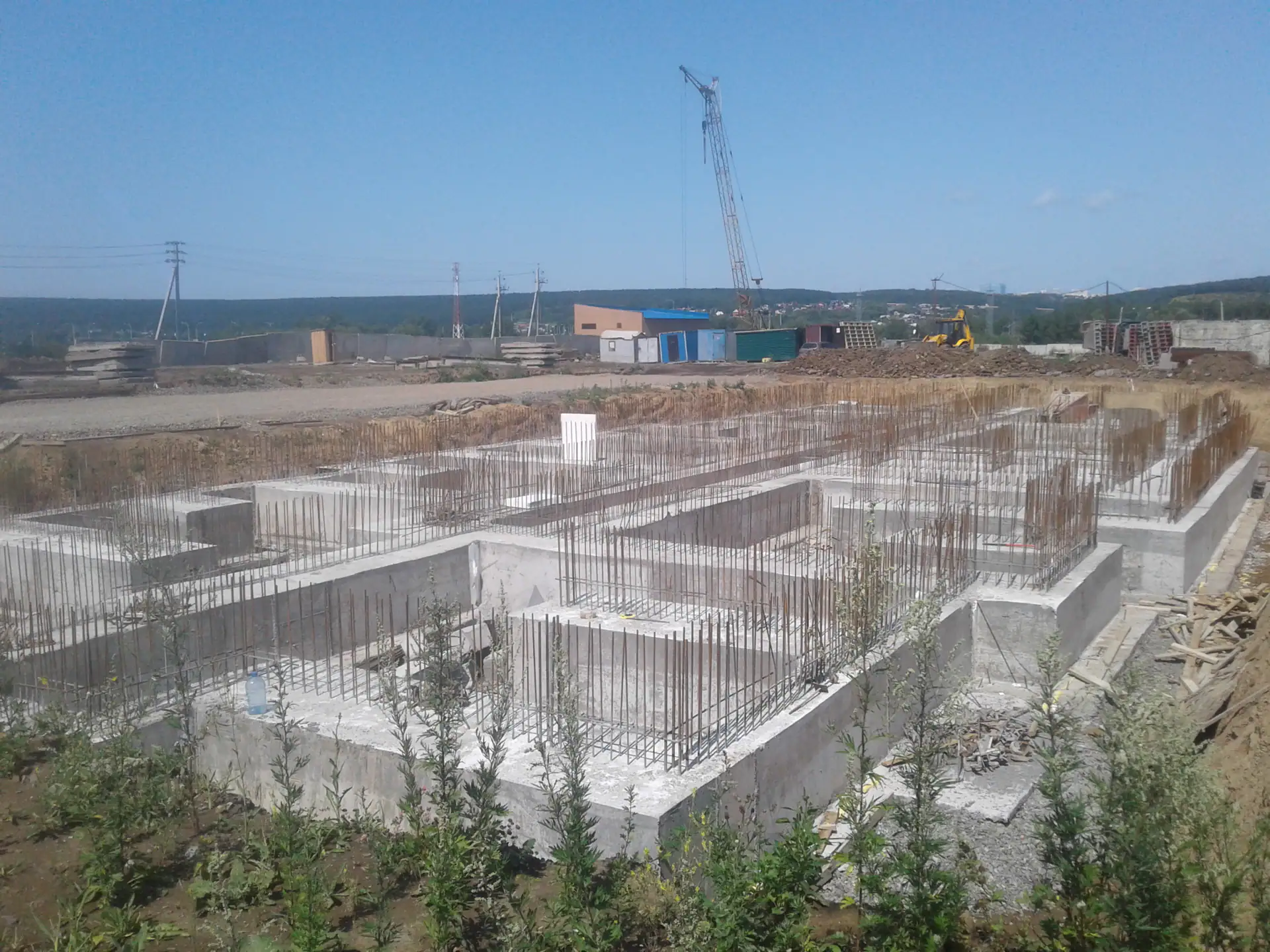

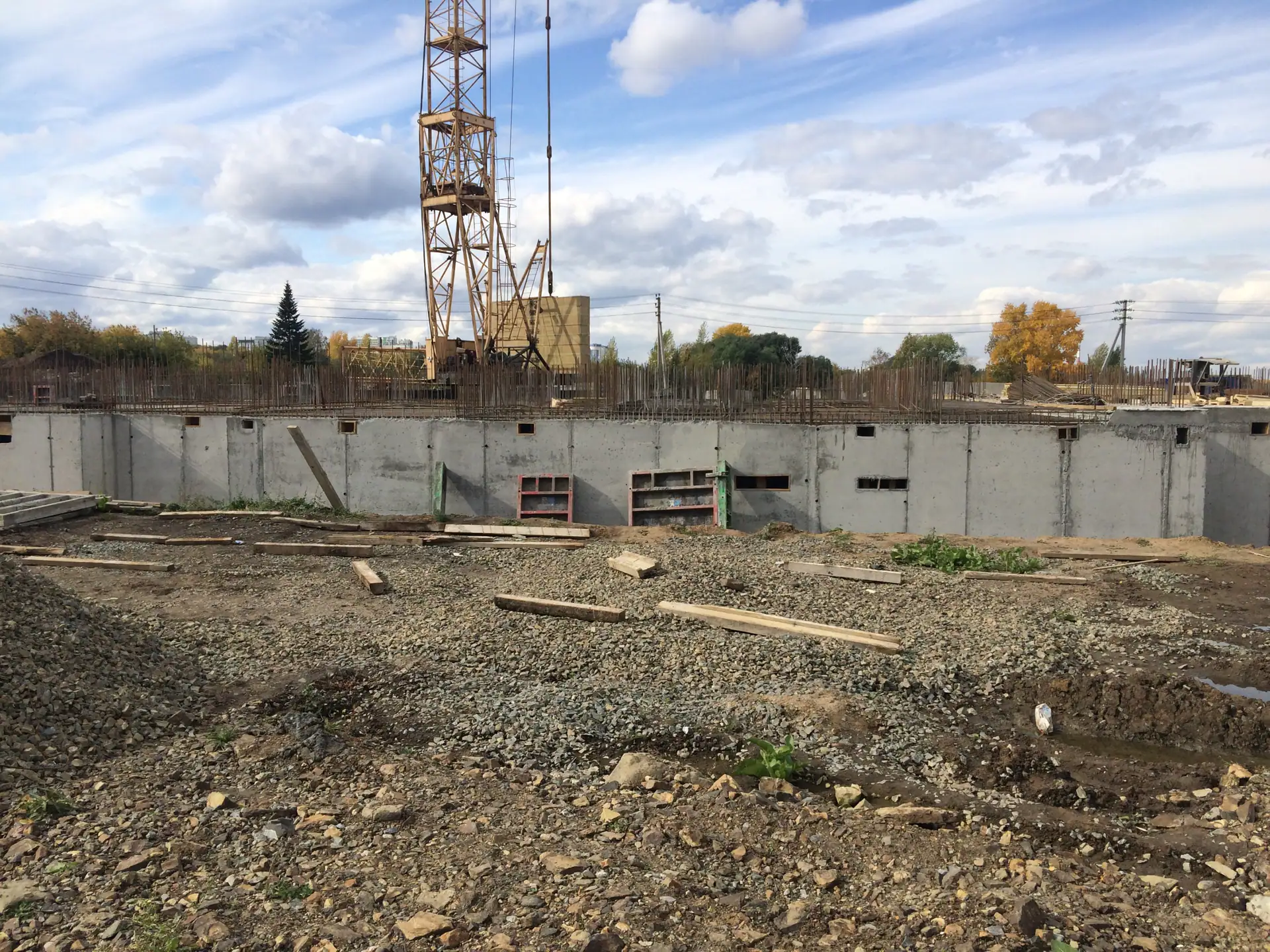

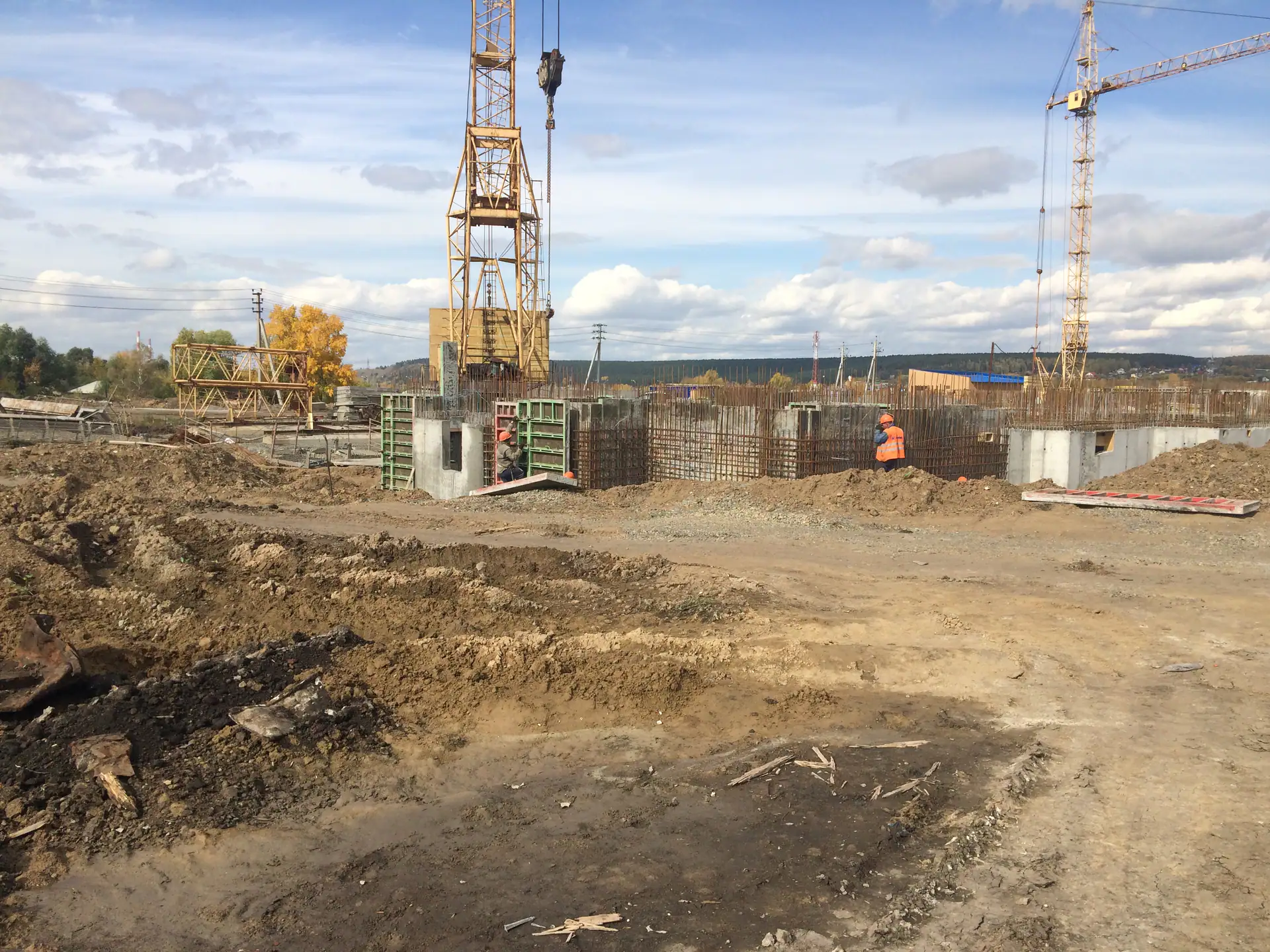

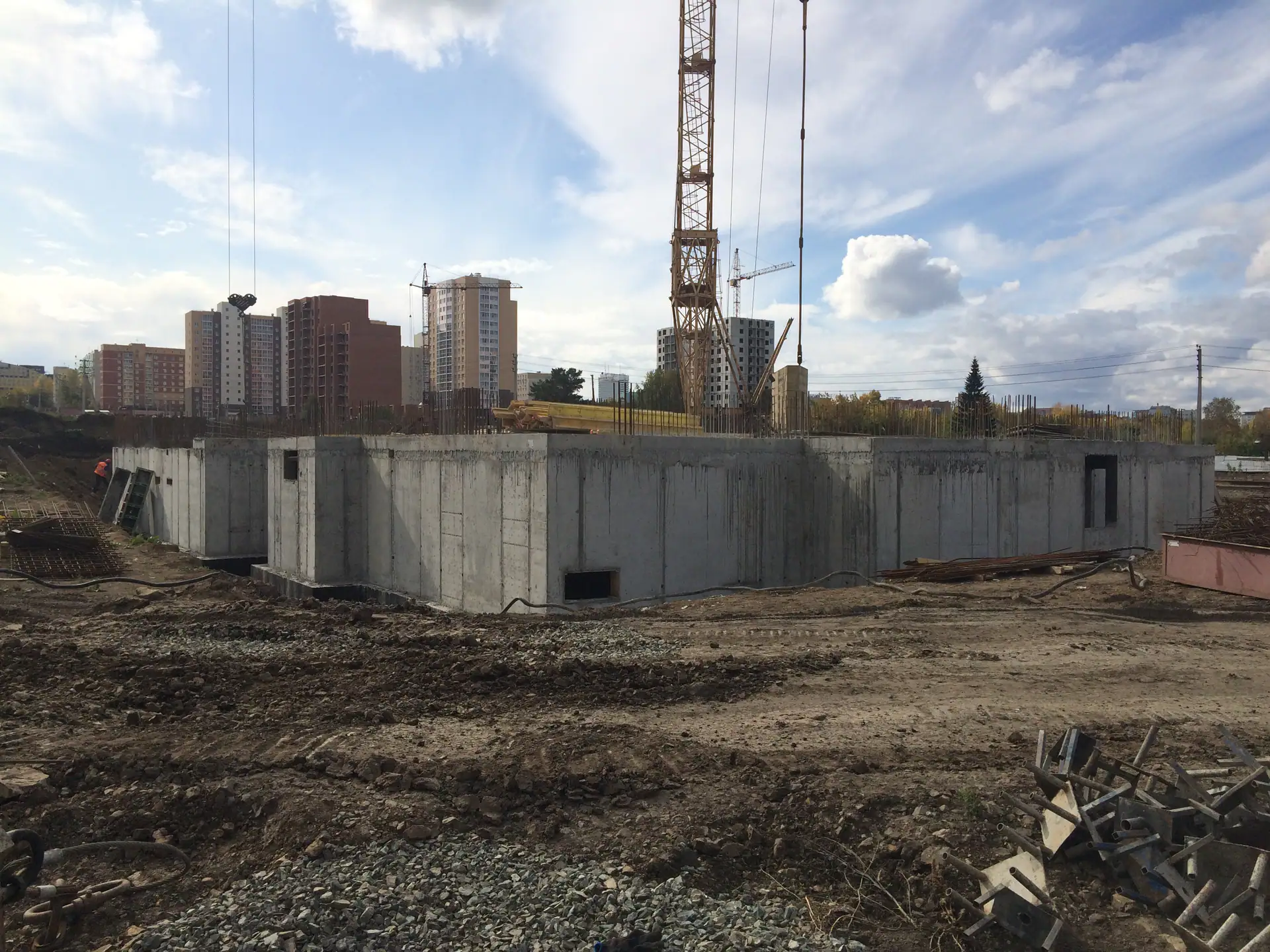

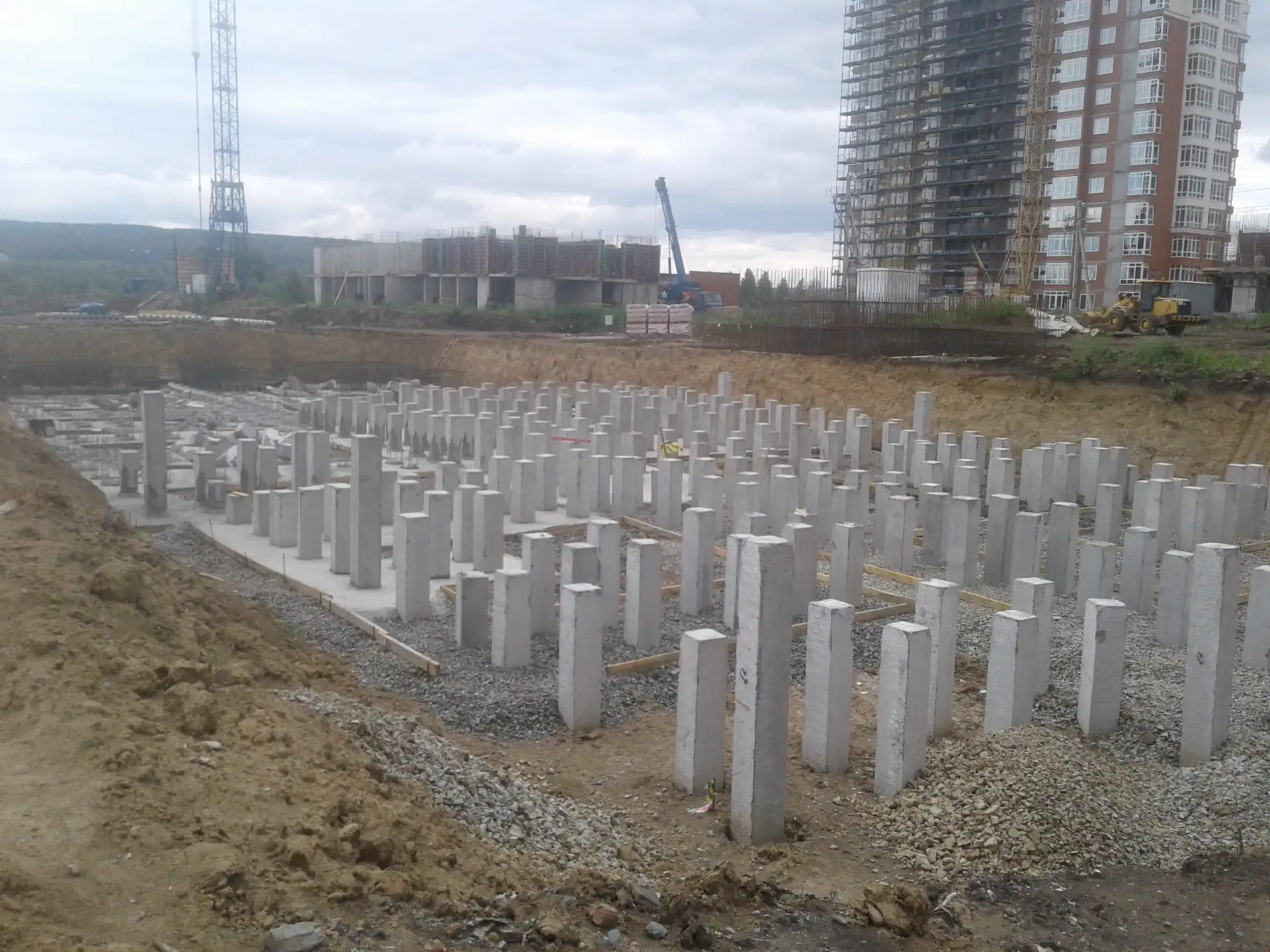

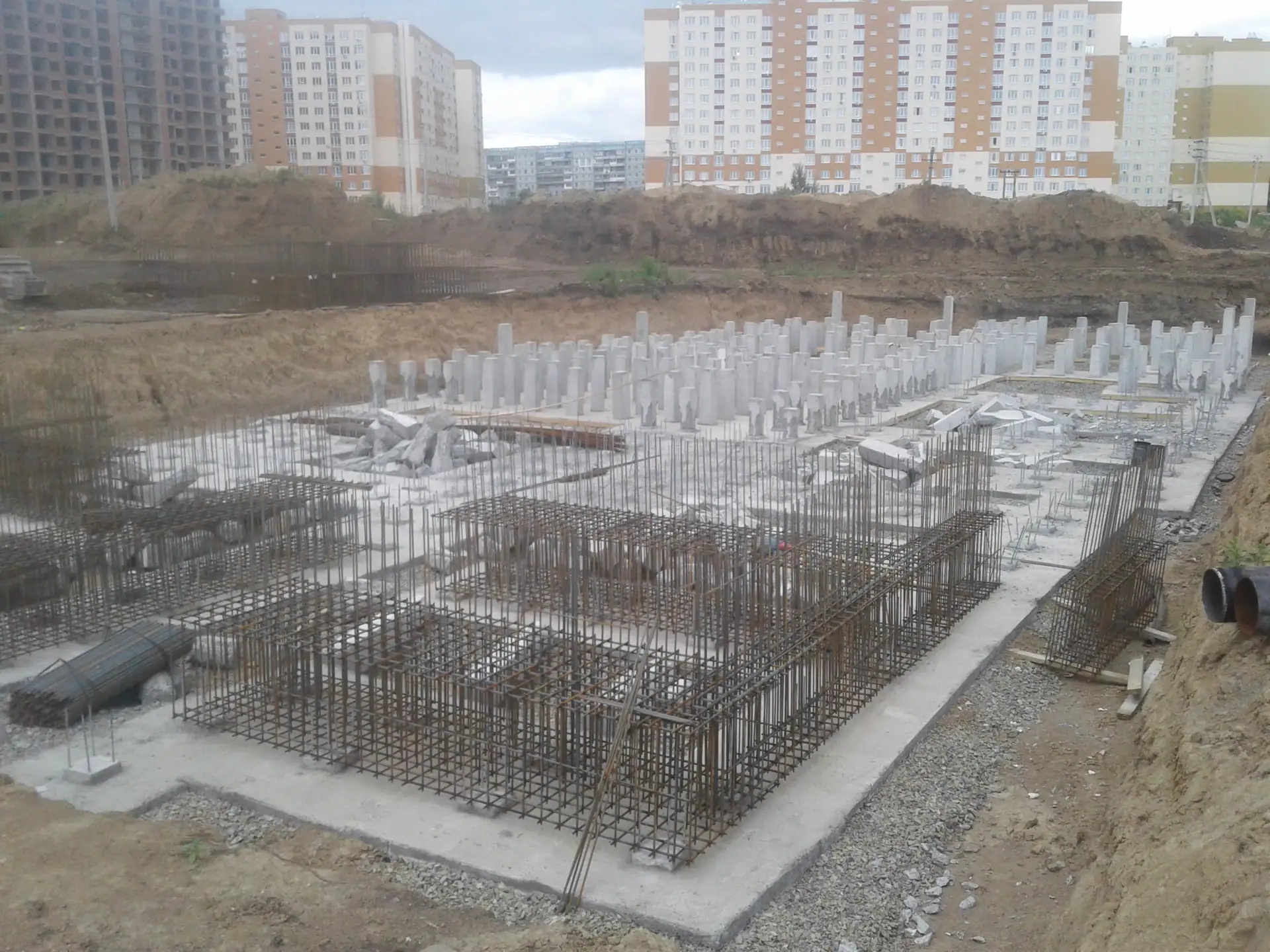

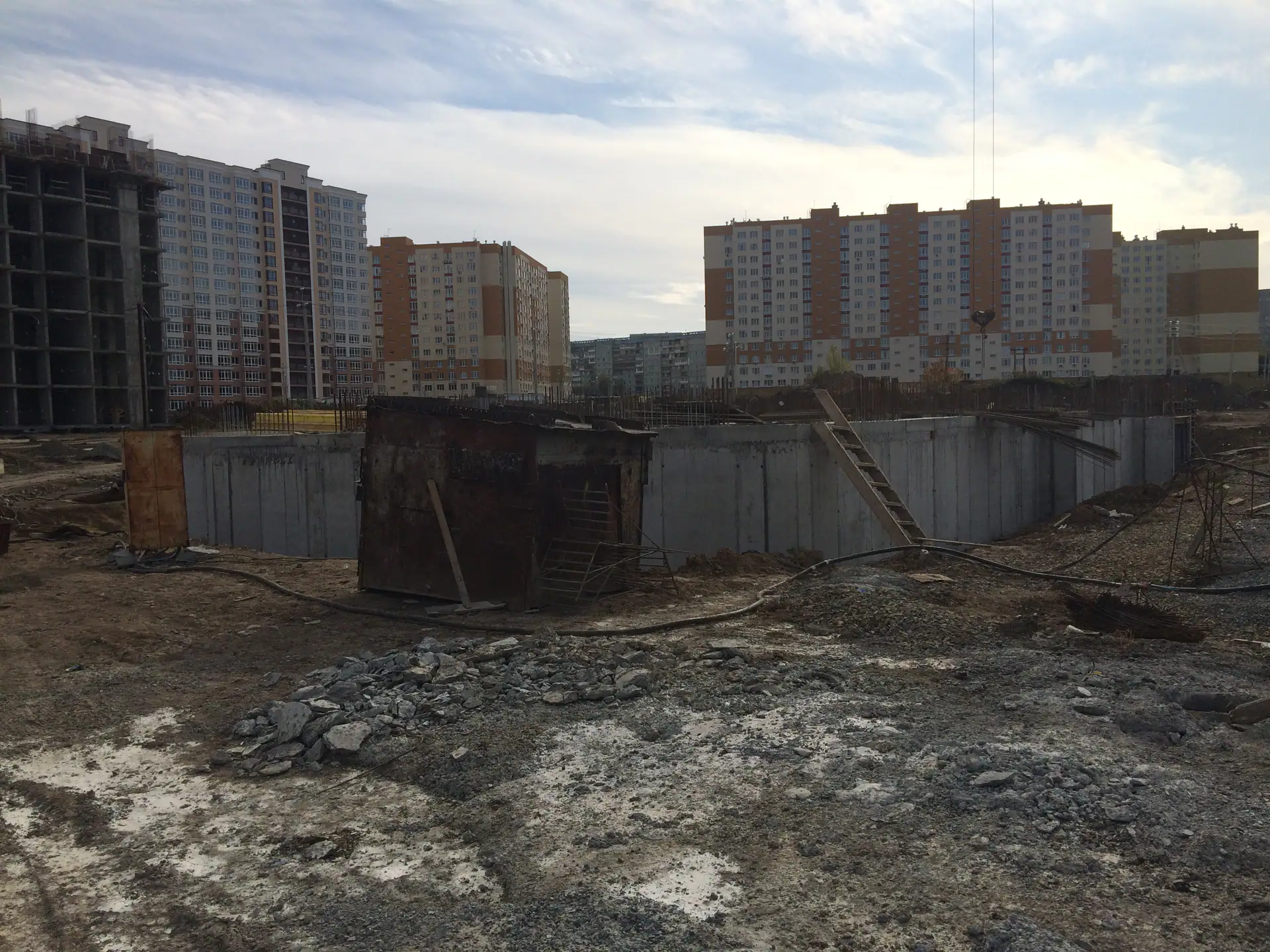

- III кв. 2019Добавлен документ: Заключение о степени готовности № 42-305-524-2017

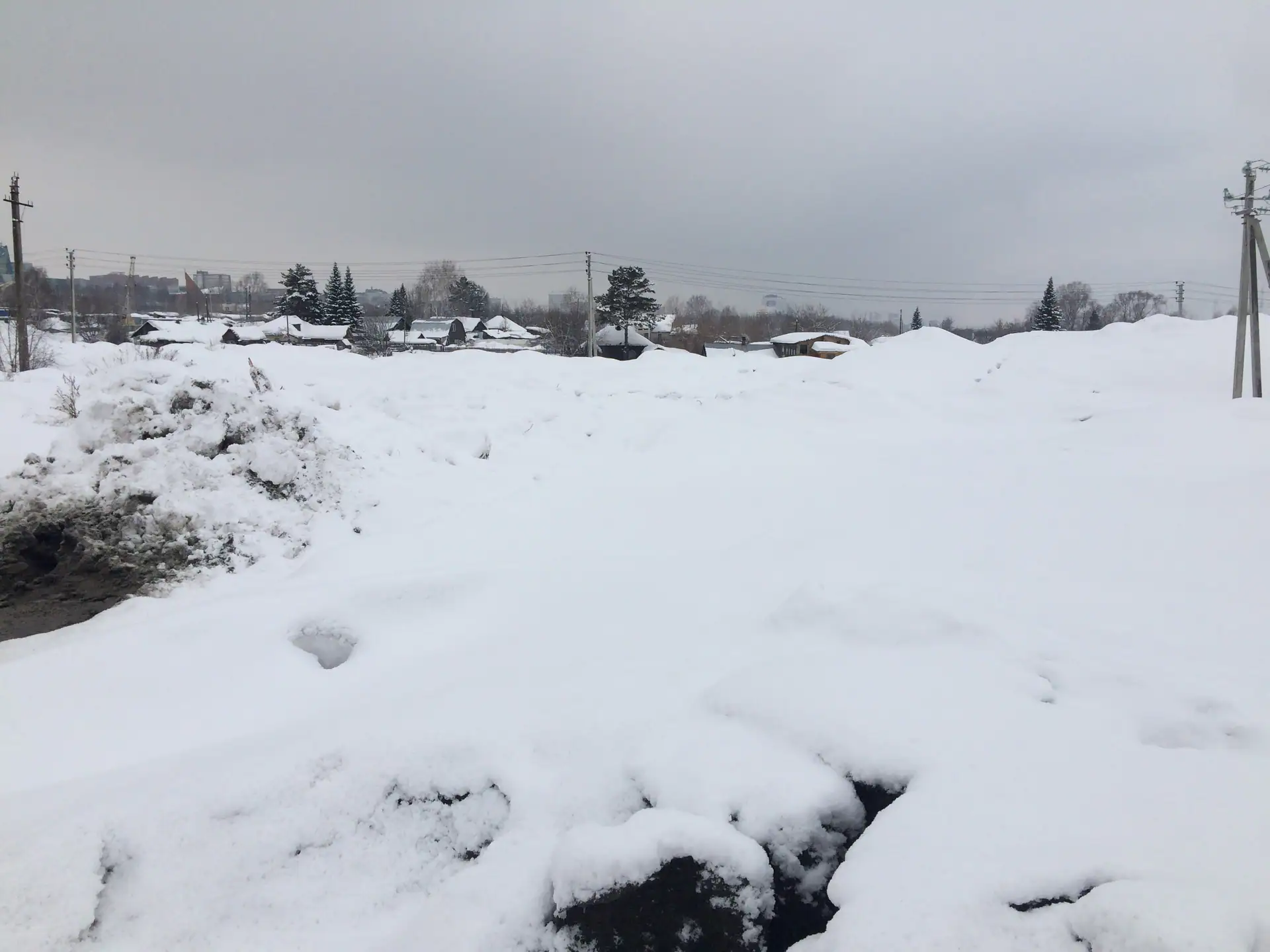

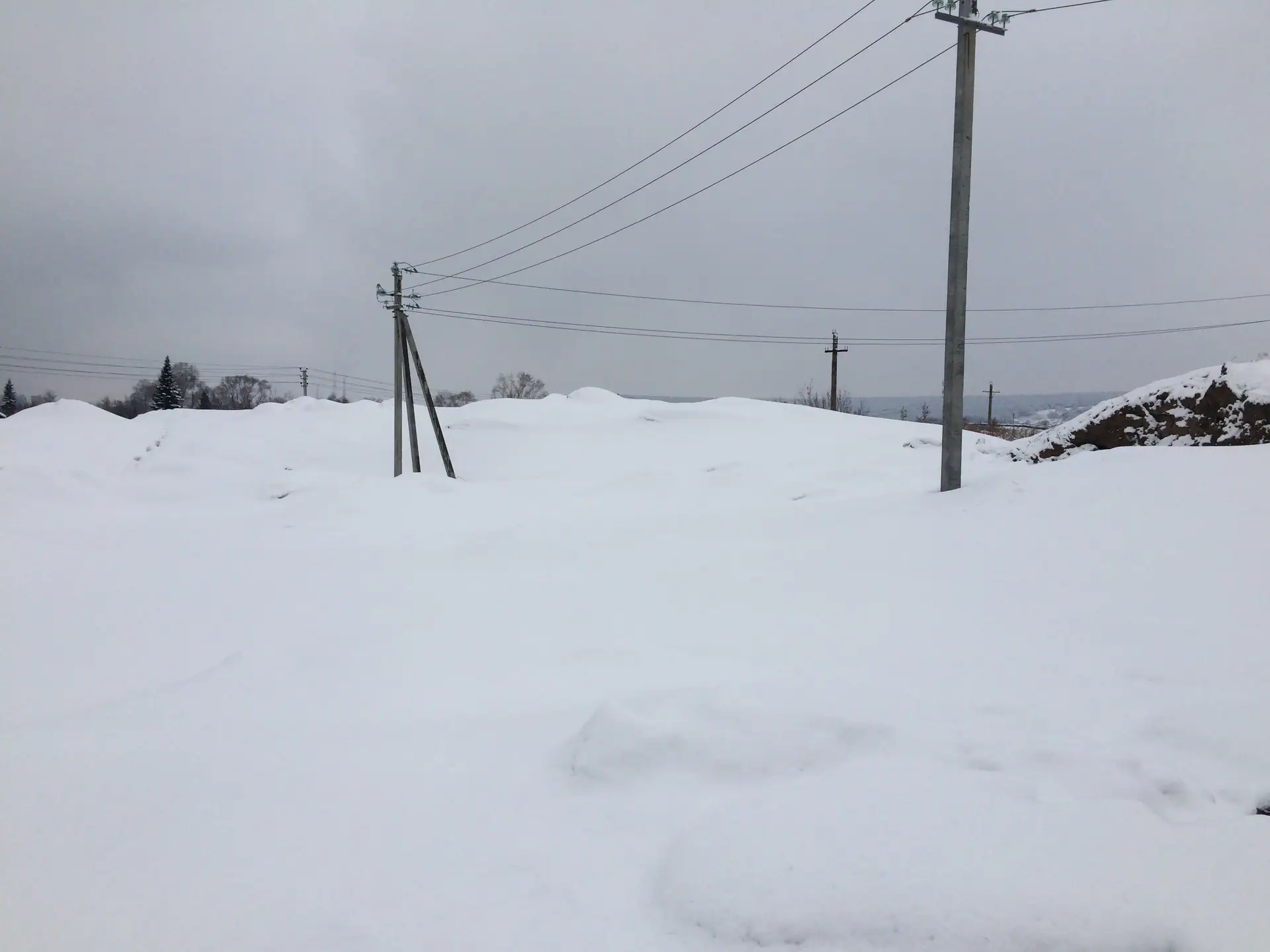

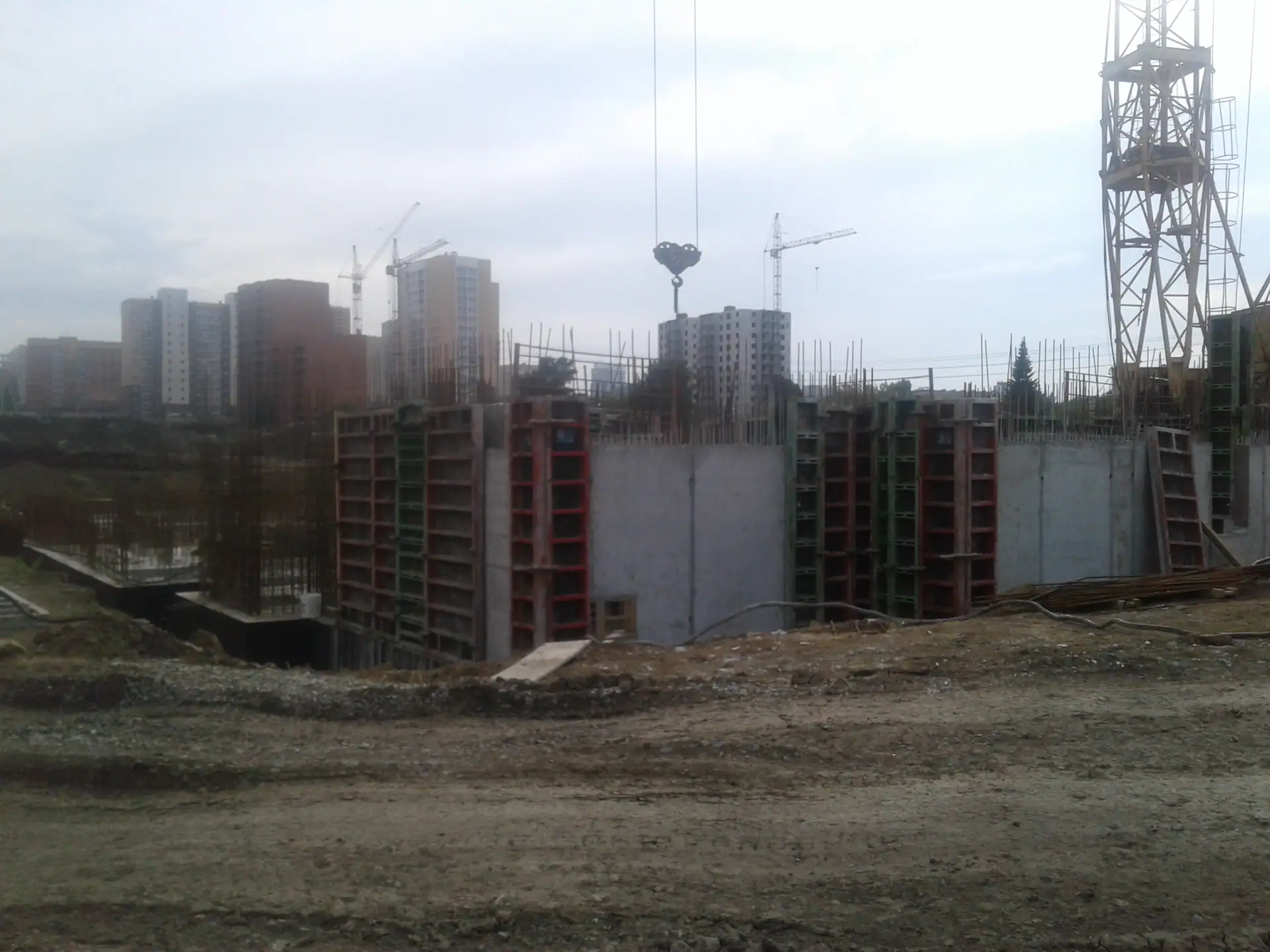

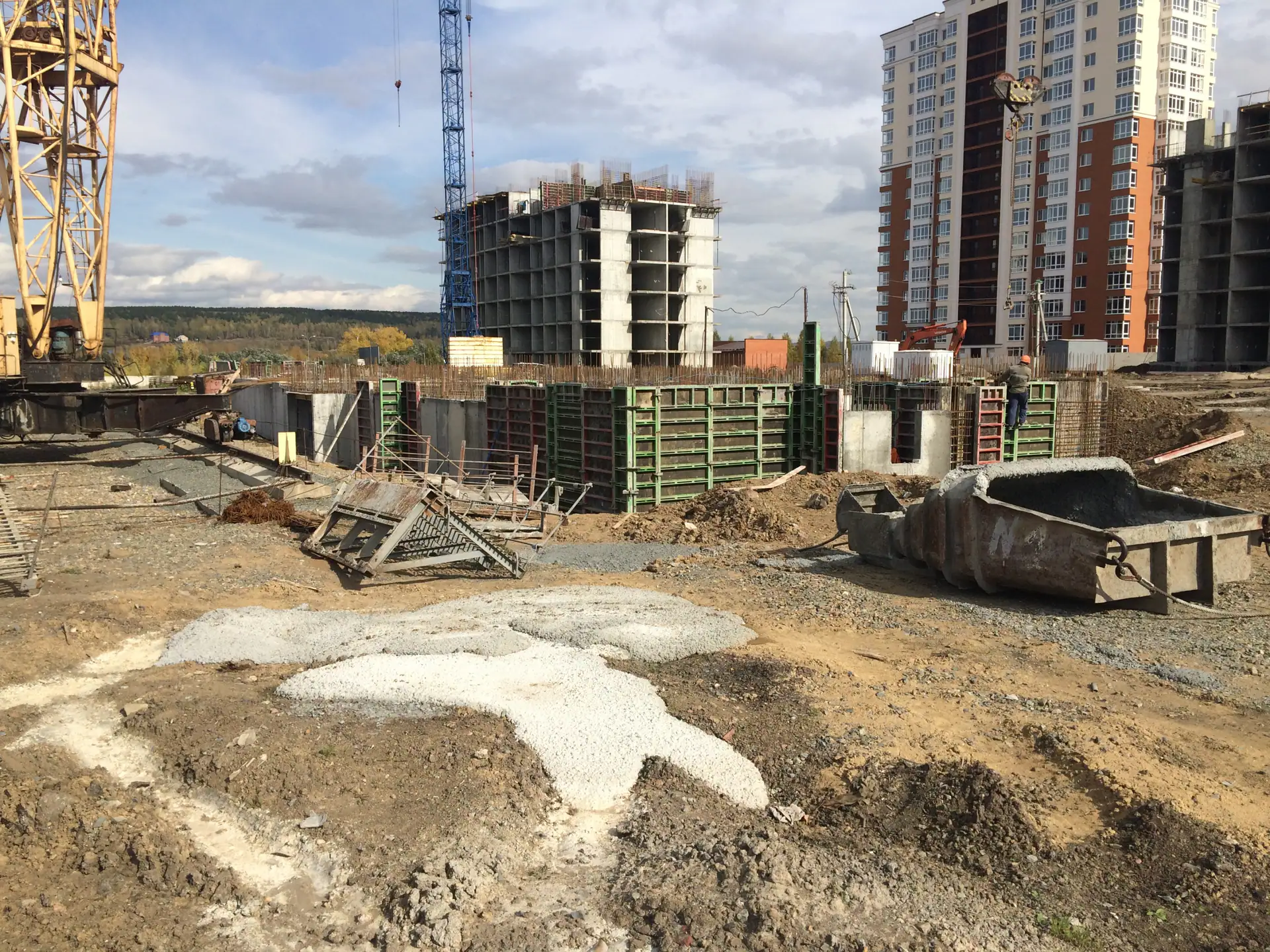

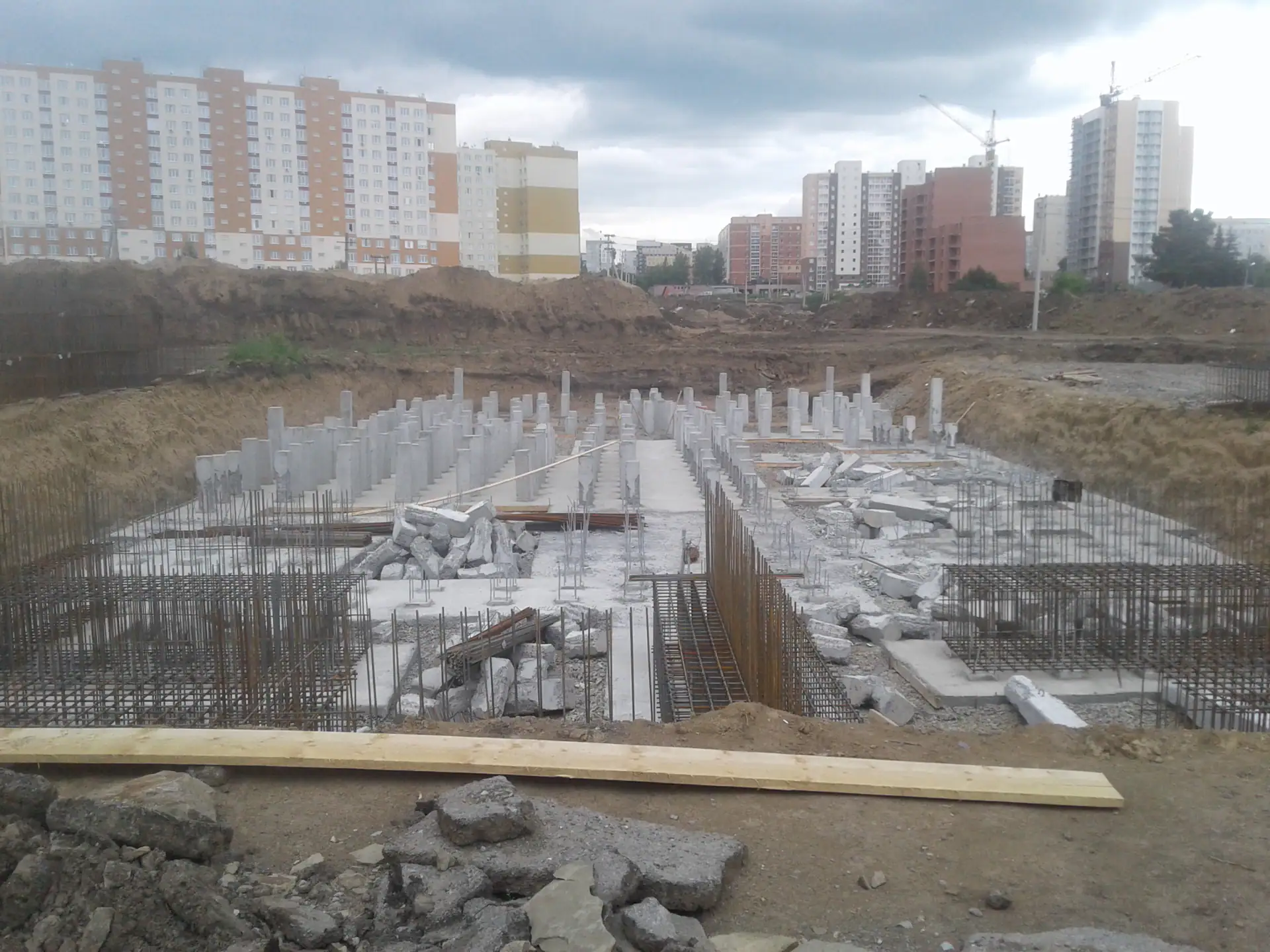

- III кв. 2019Фотоотчёт со стройки

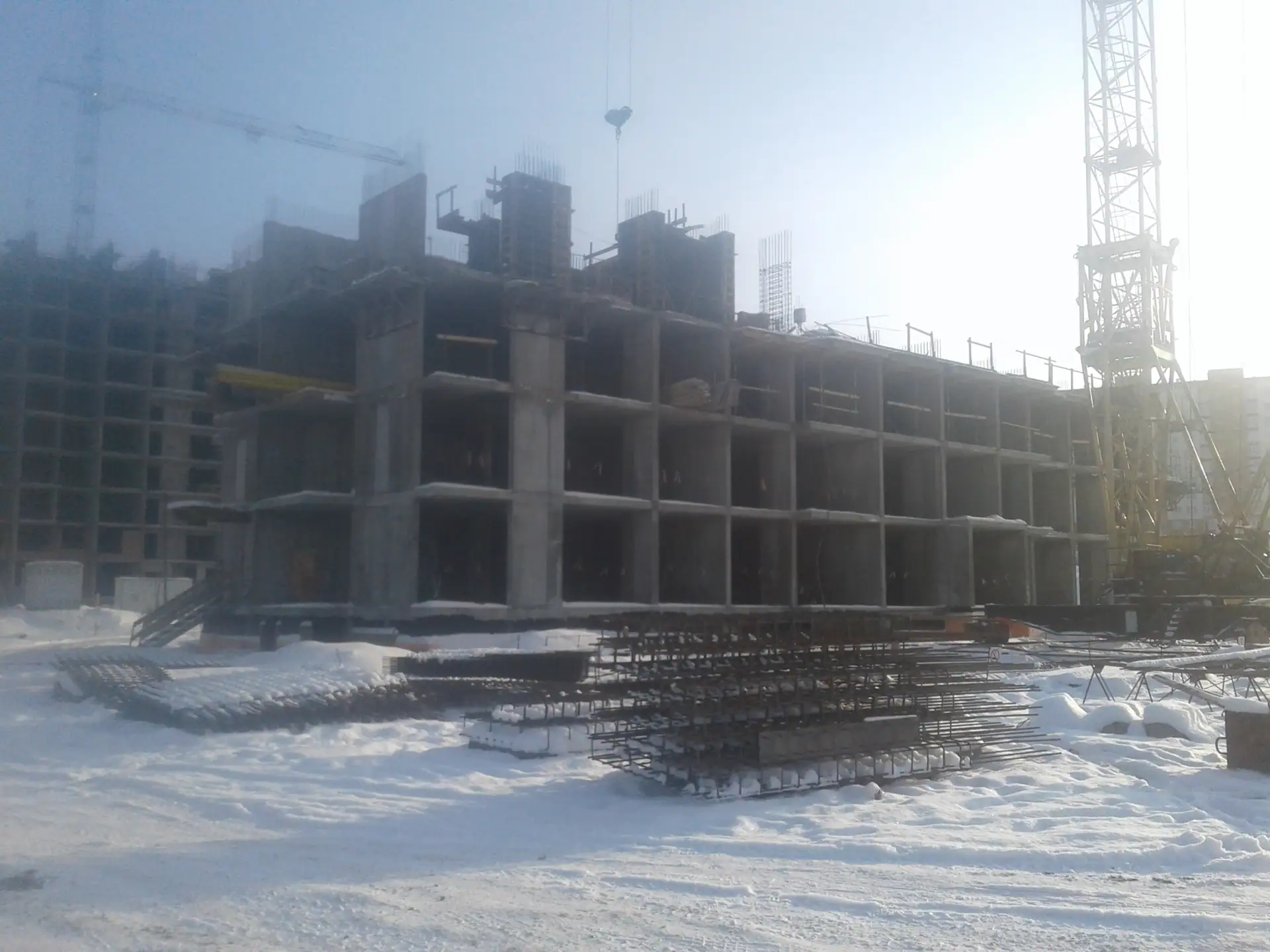

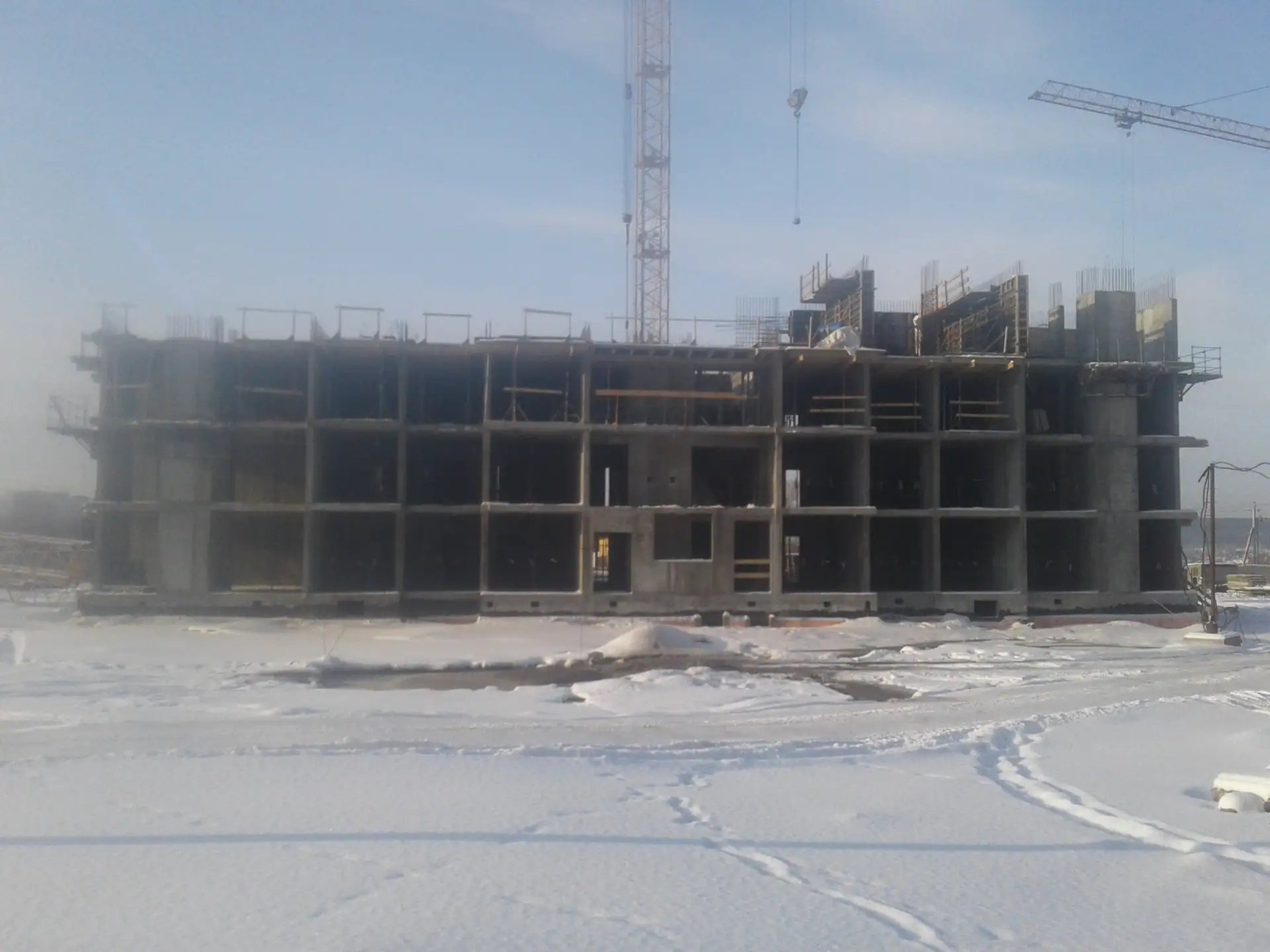

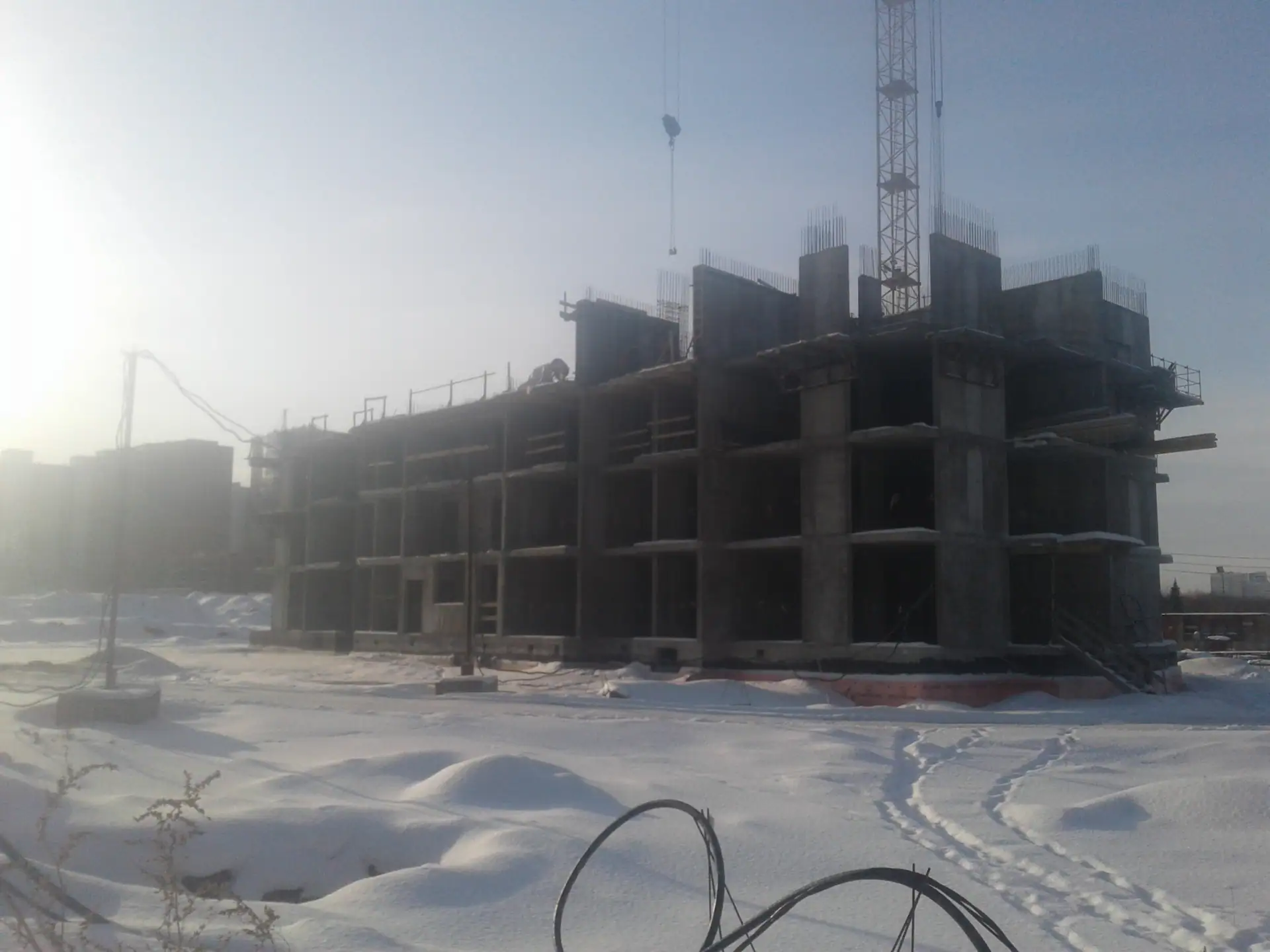

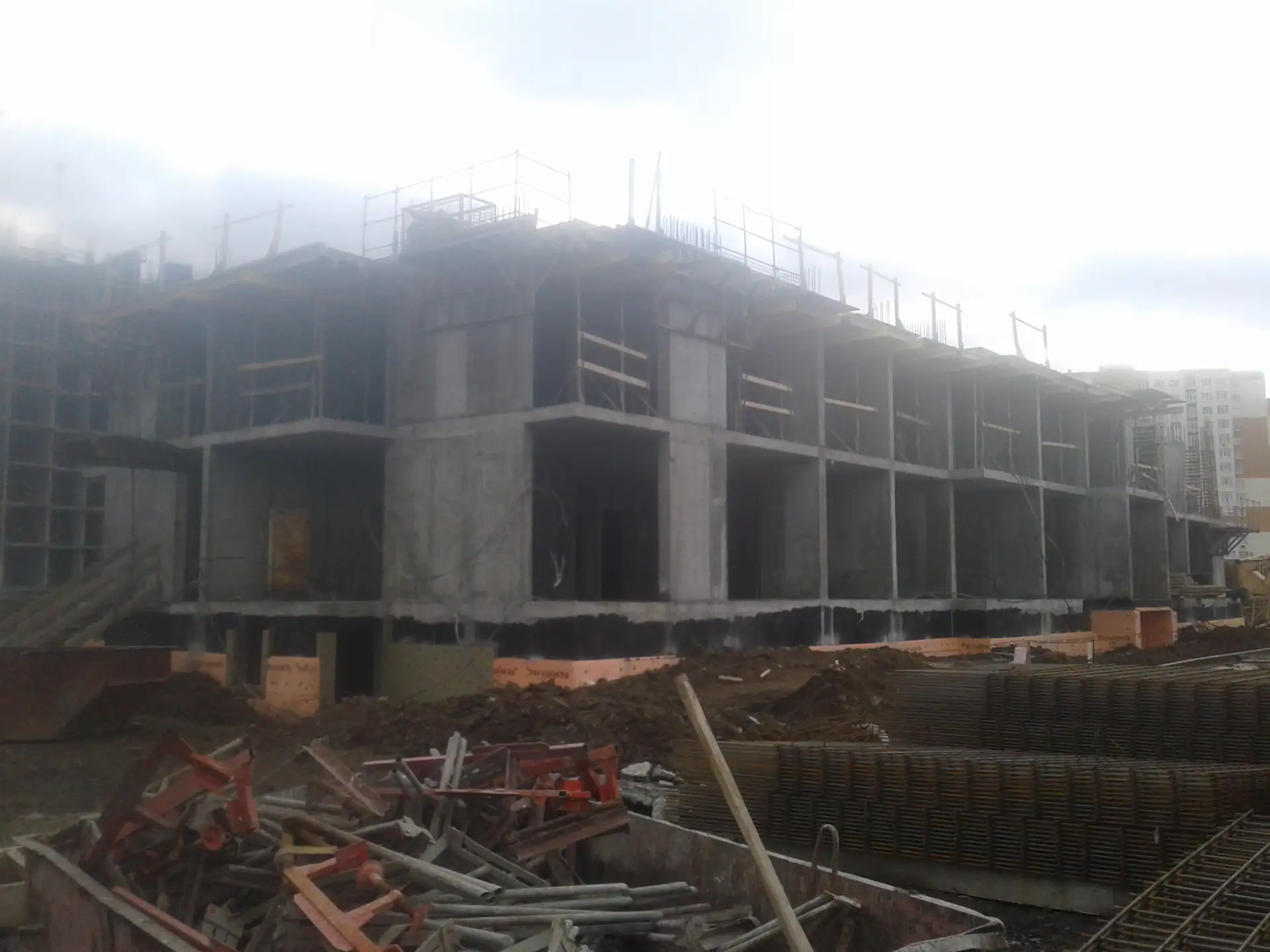

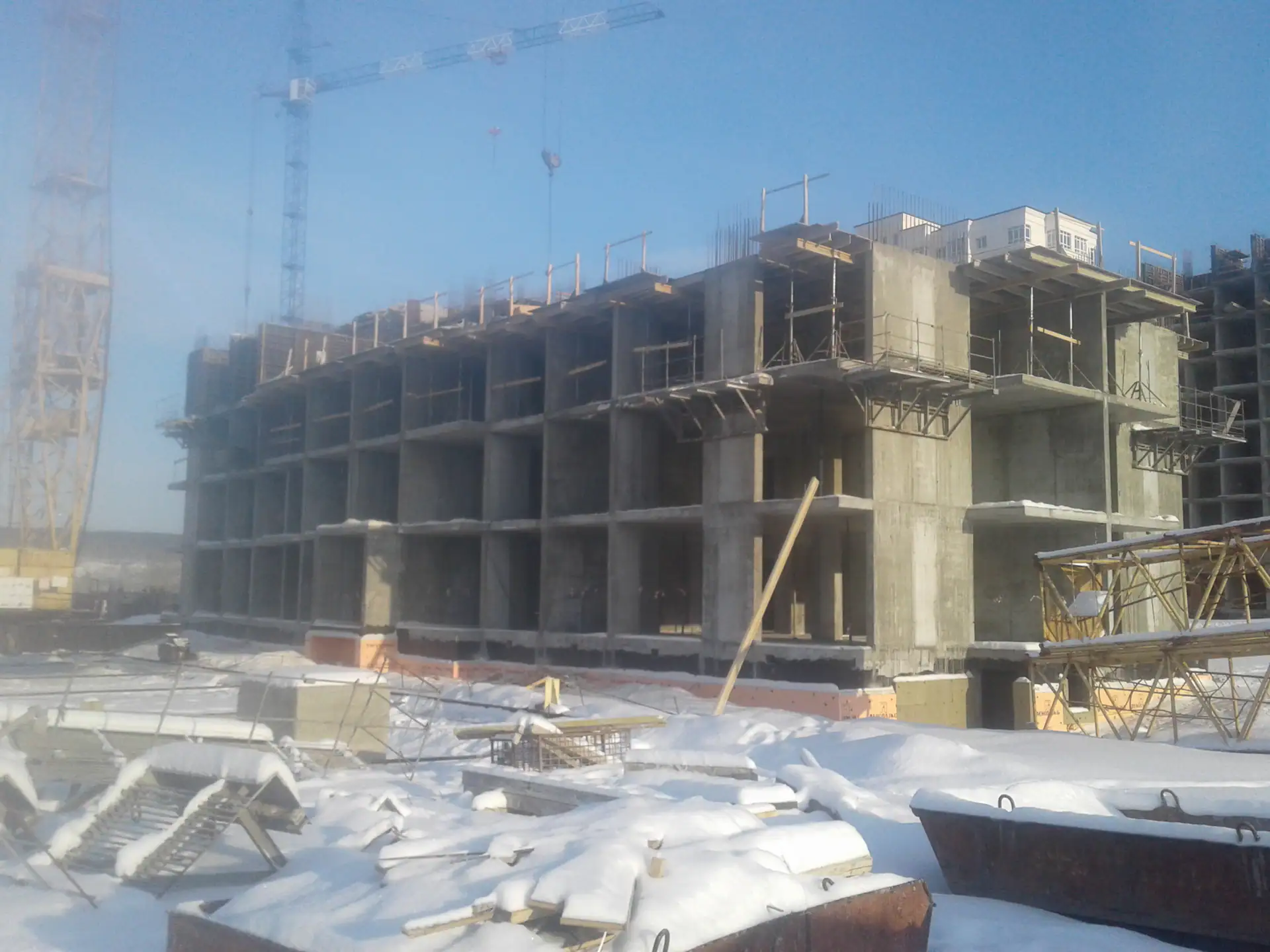

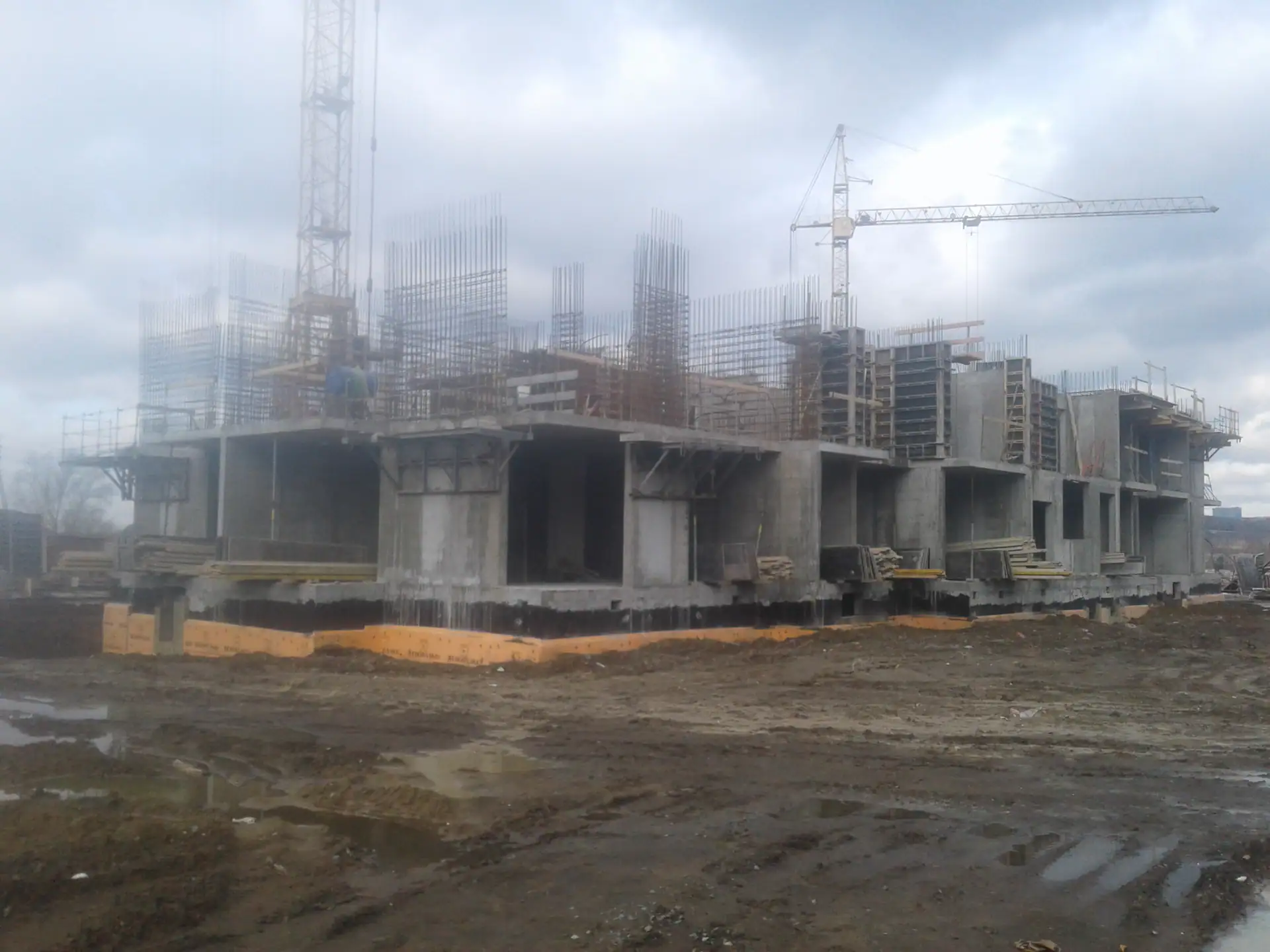

- IV кв. 2019Сдан: Дом 1

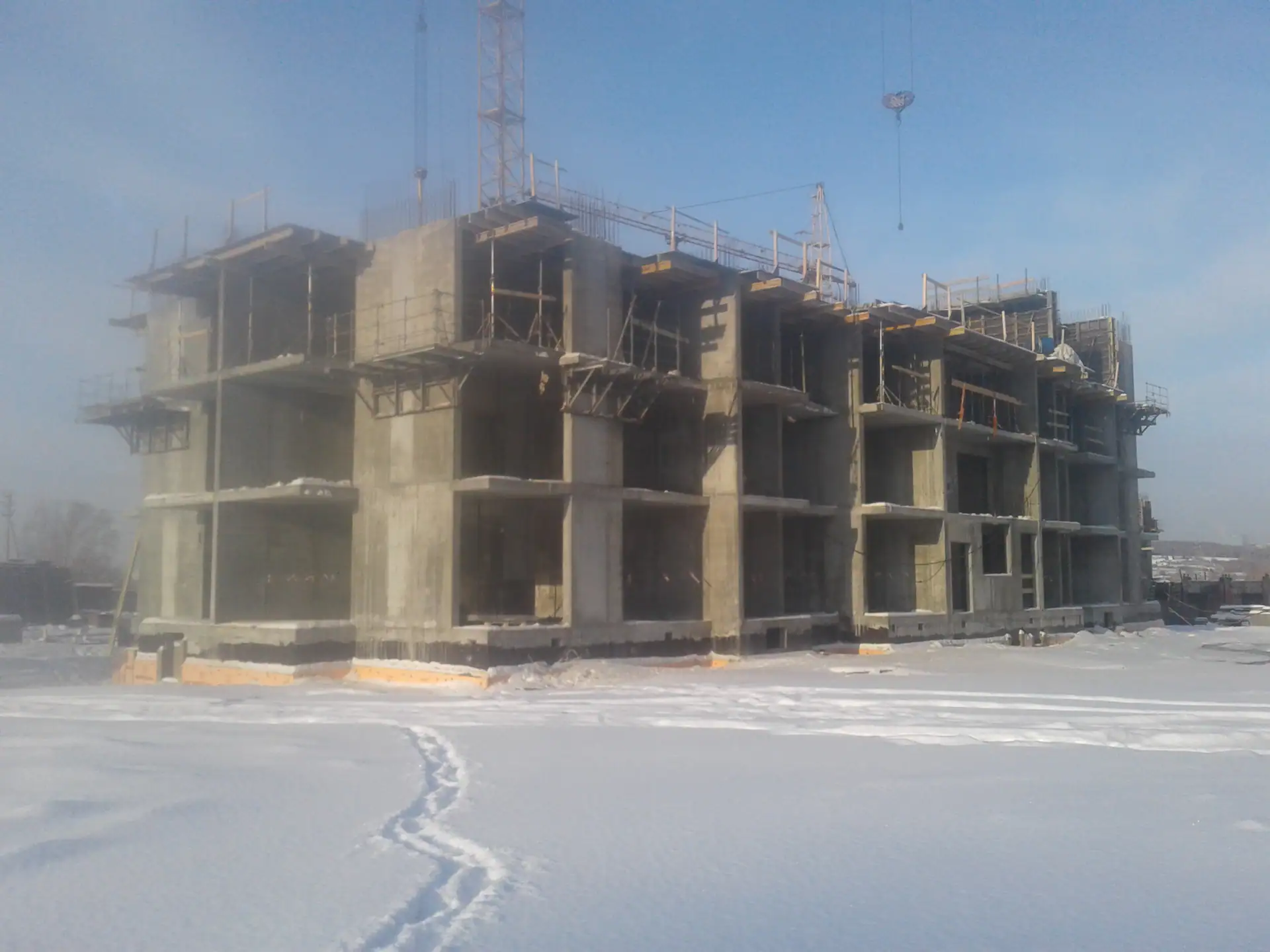

- IV кв. 2019Добавлен документ: Экспертиза проектной документации
- IV кв. 2019Фотоотчёт со стройки

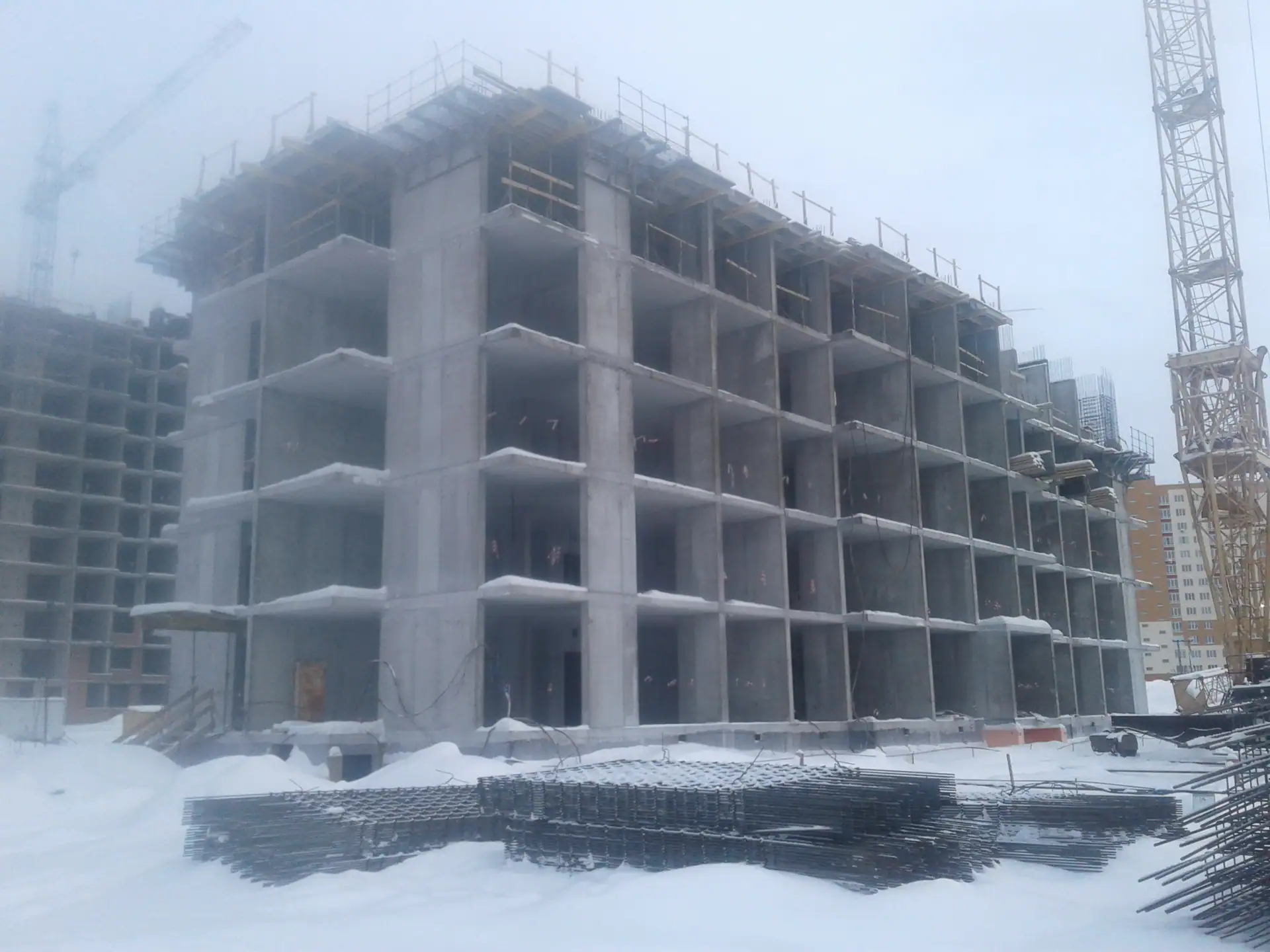

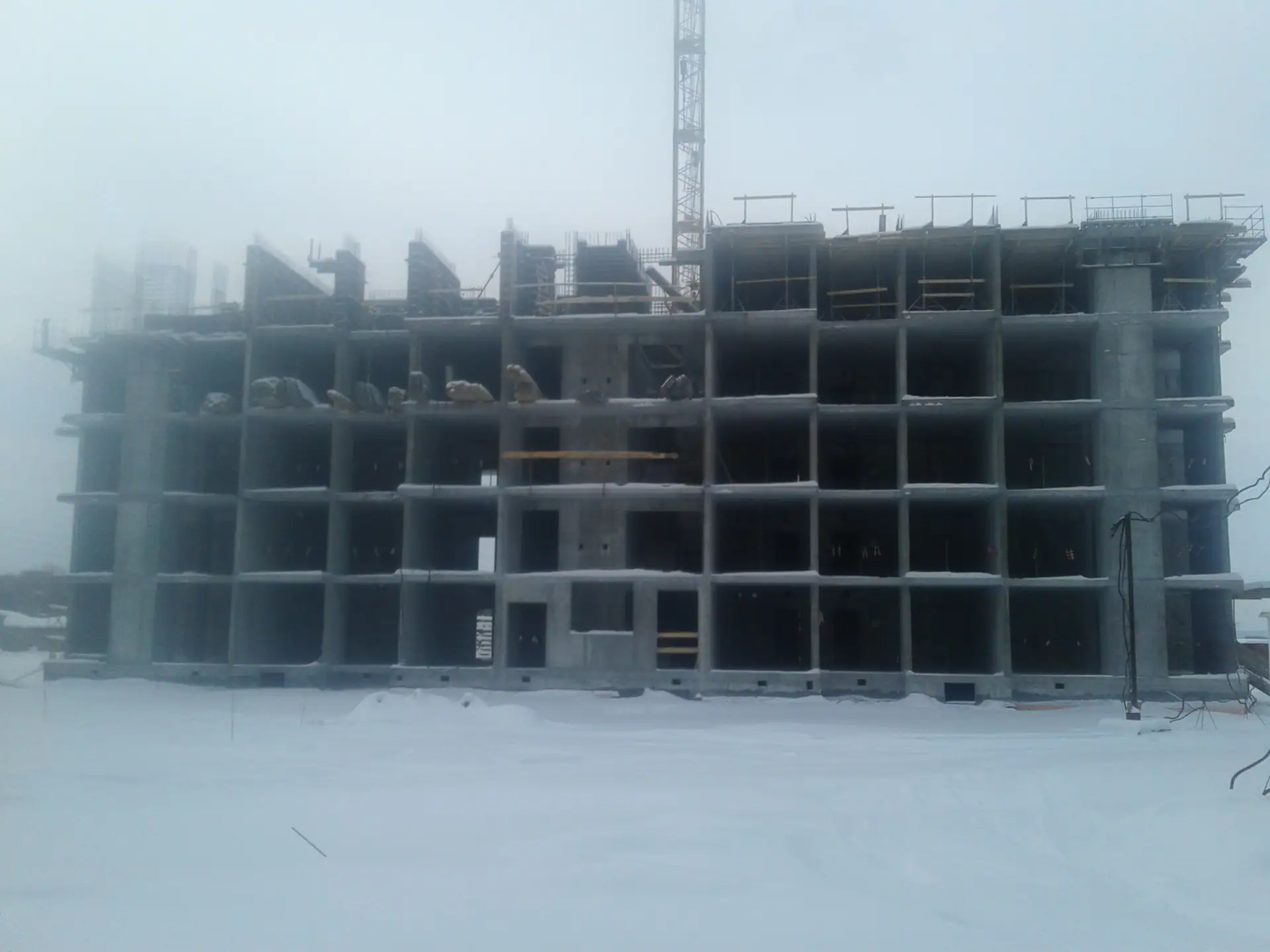

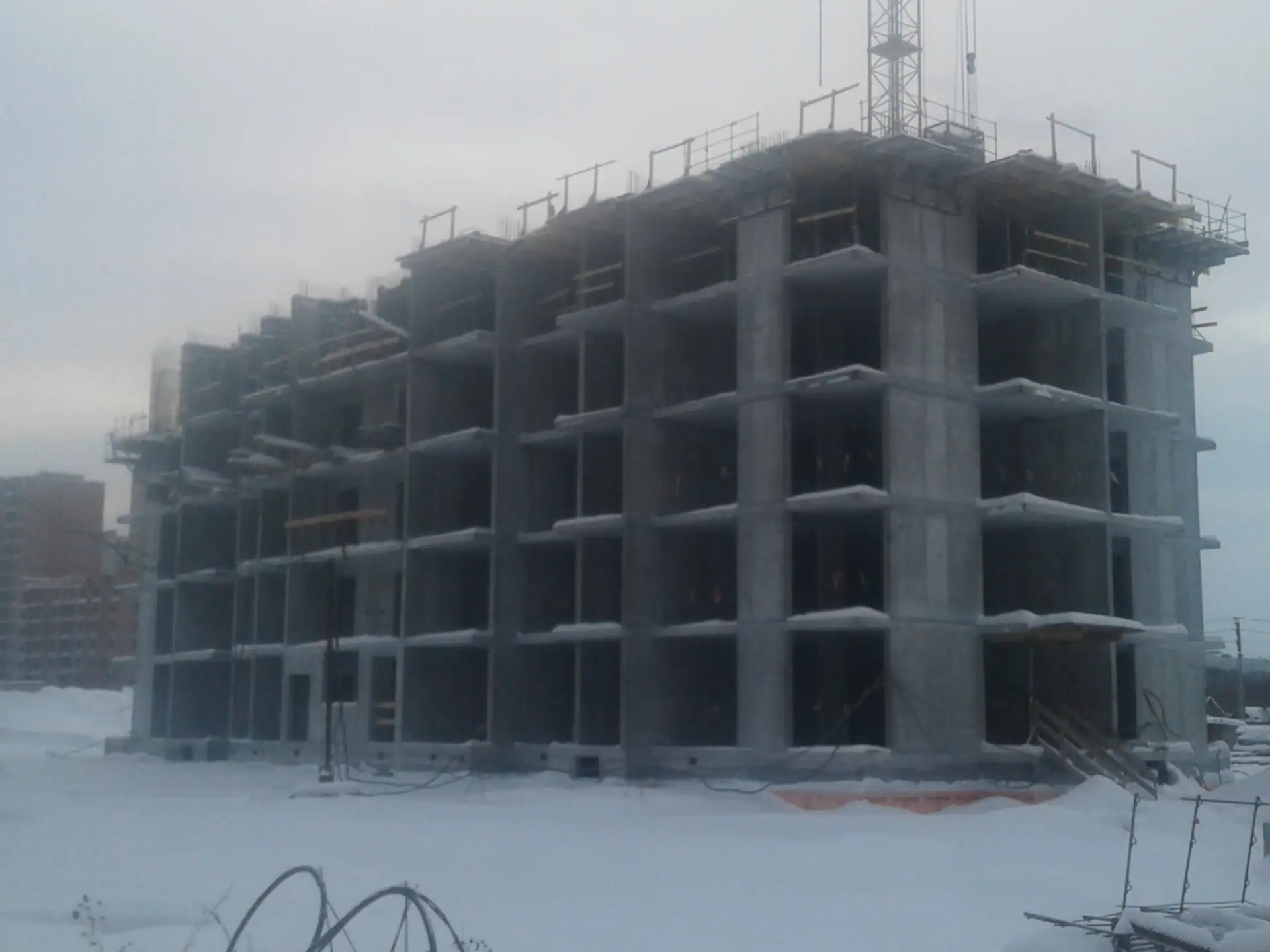

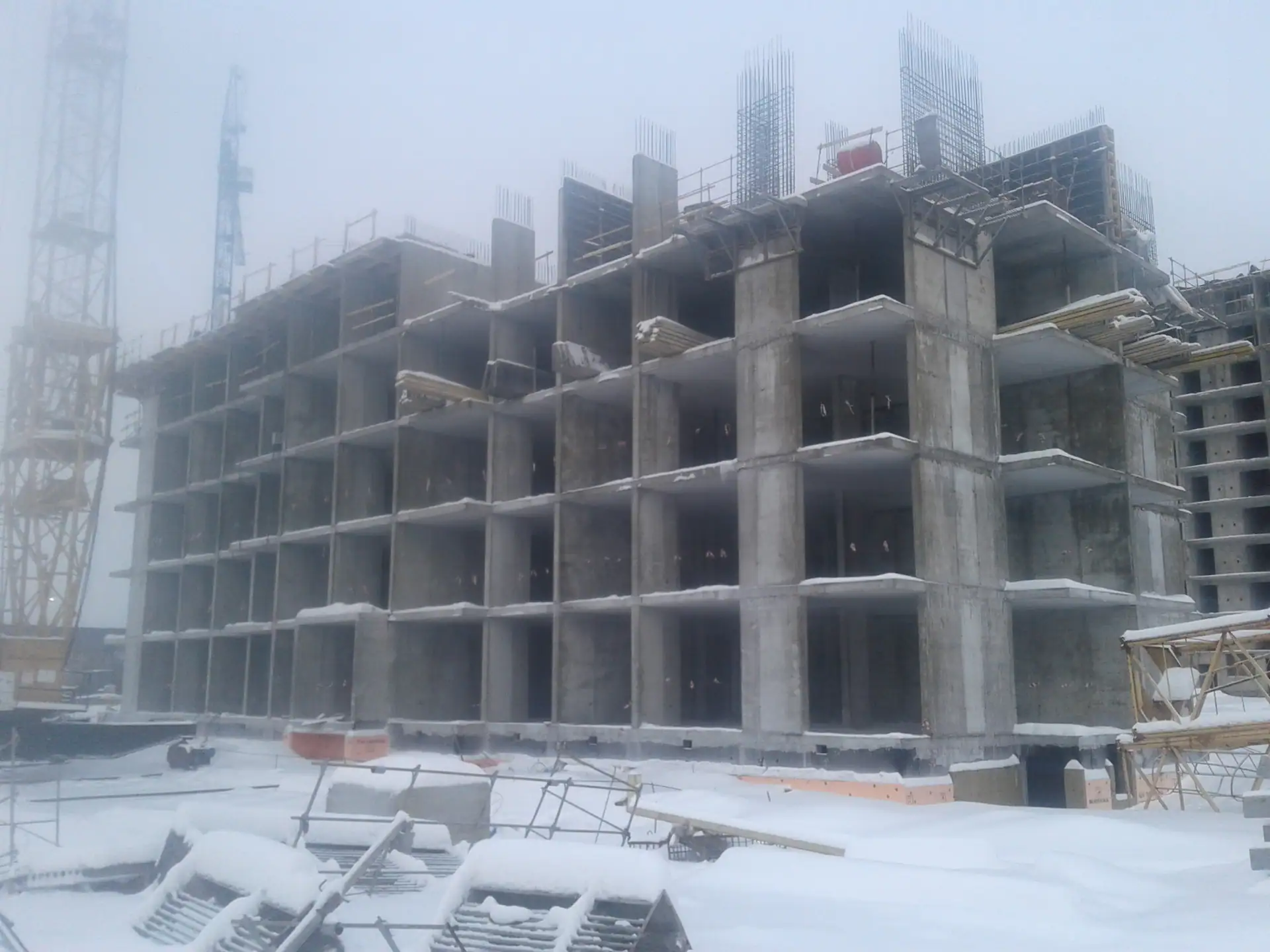

- I кв. 2020Добавлены документы (2)

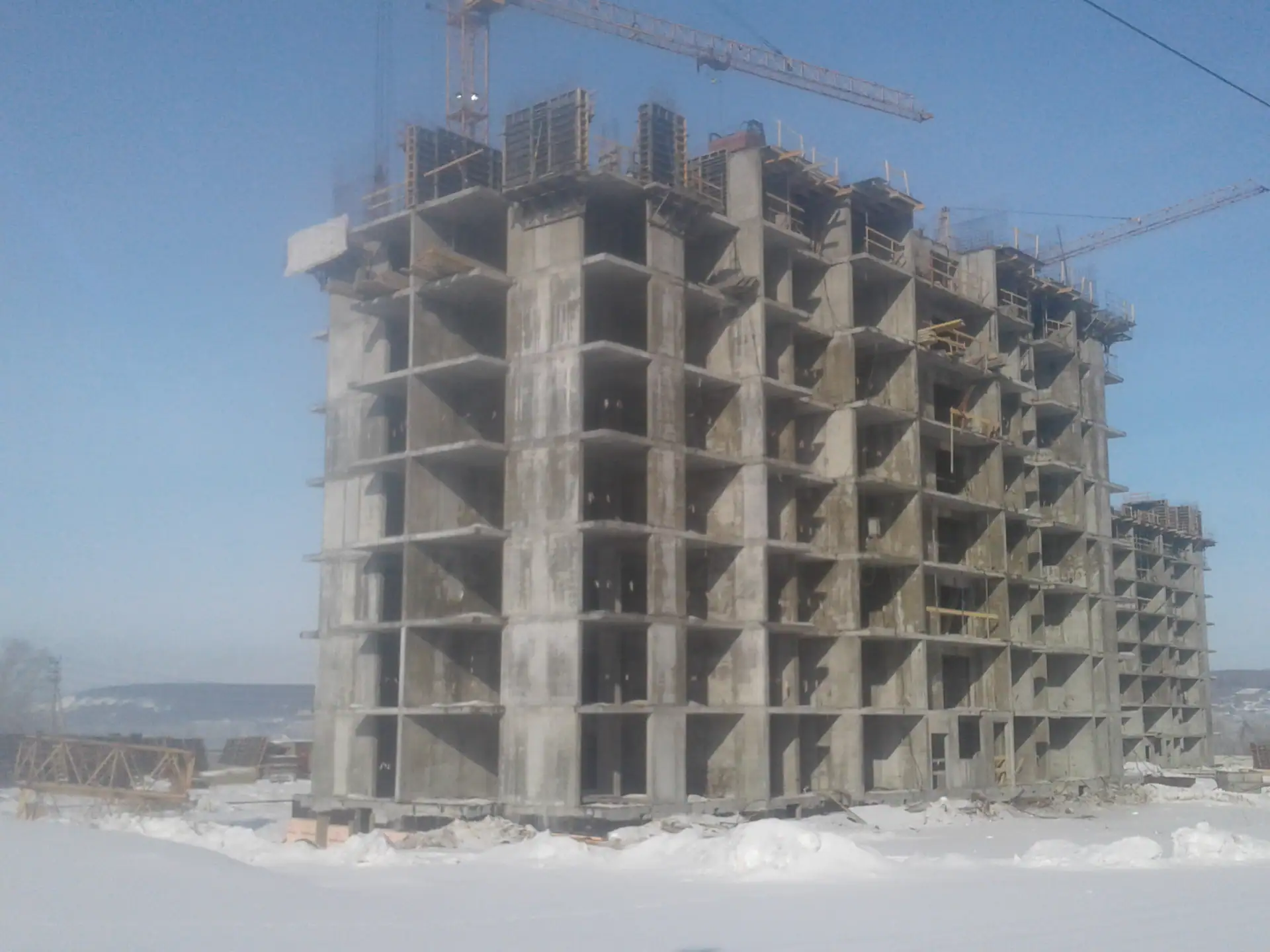

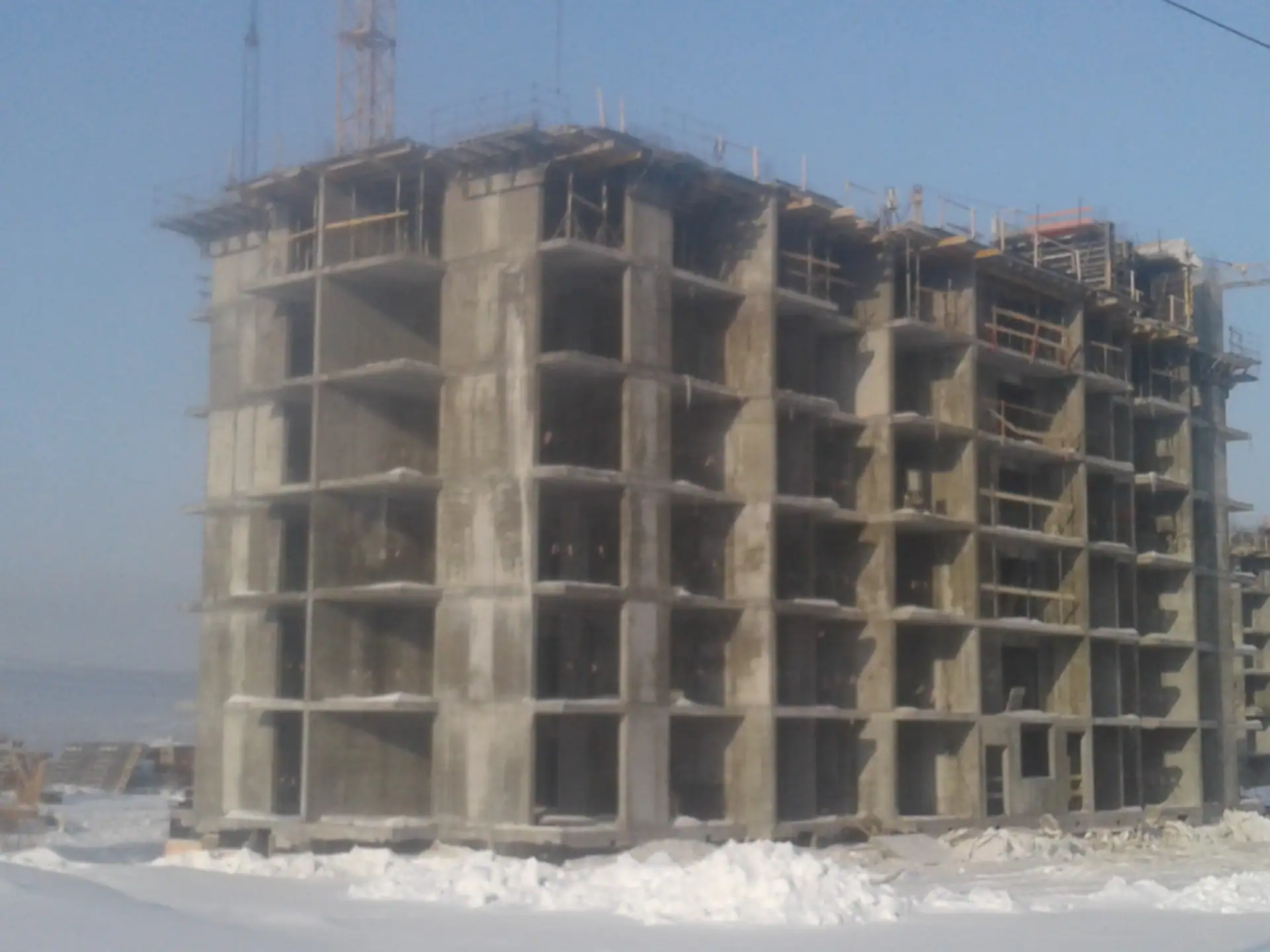

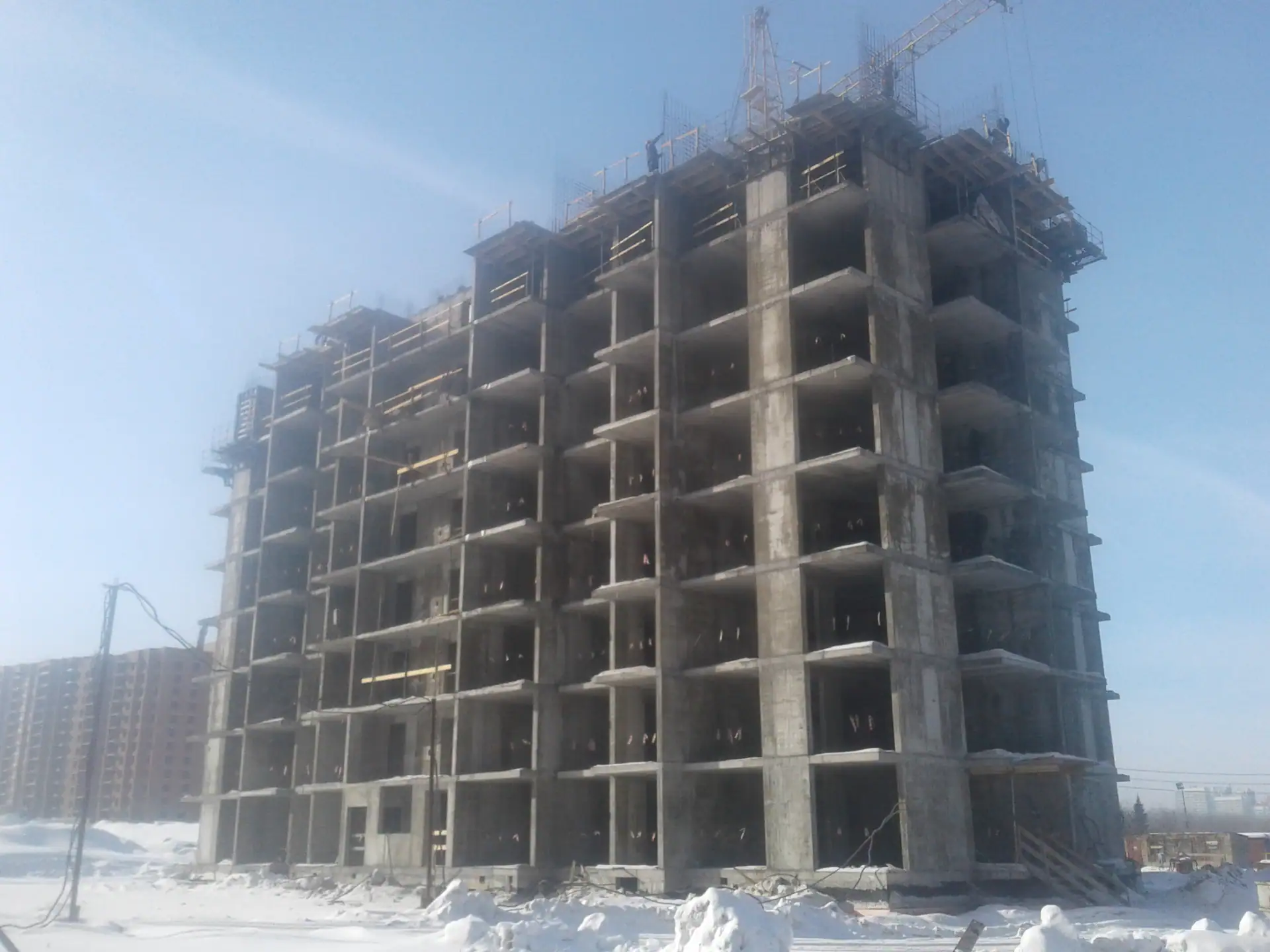

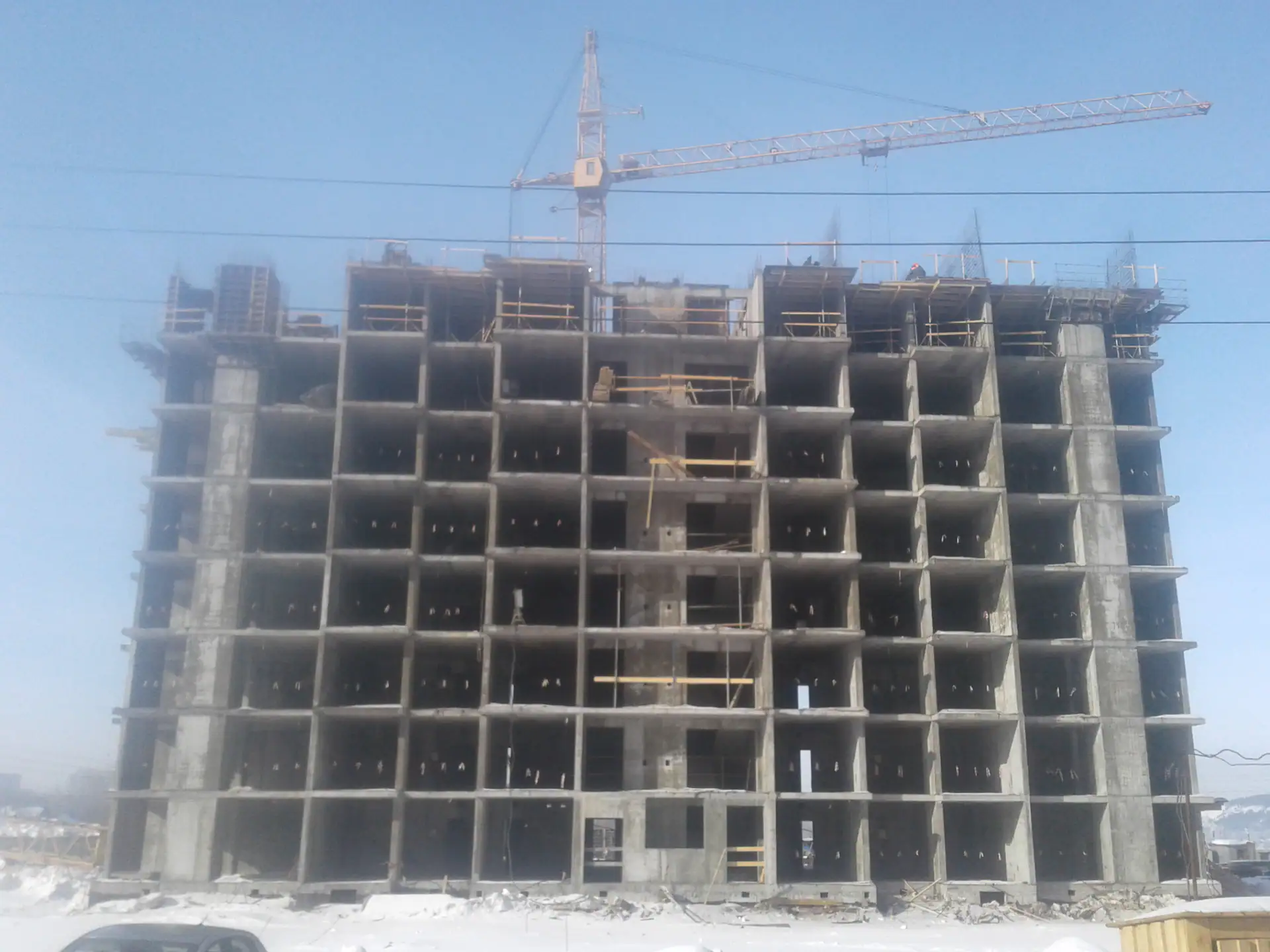

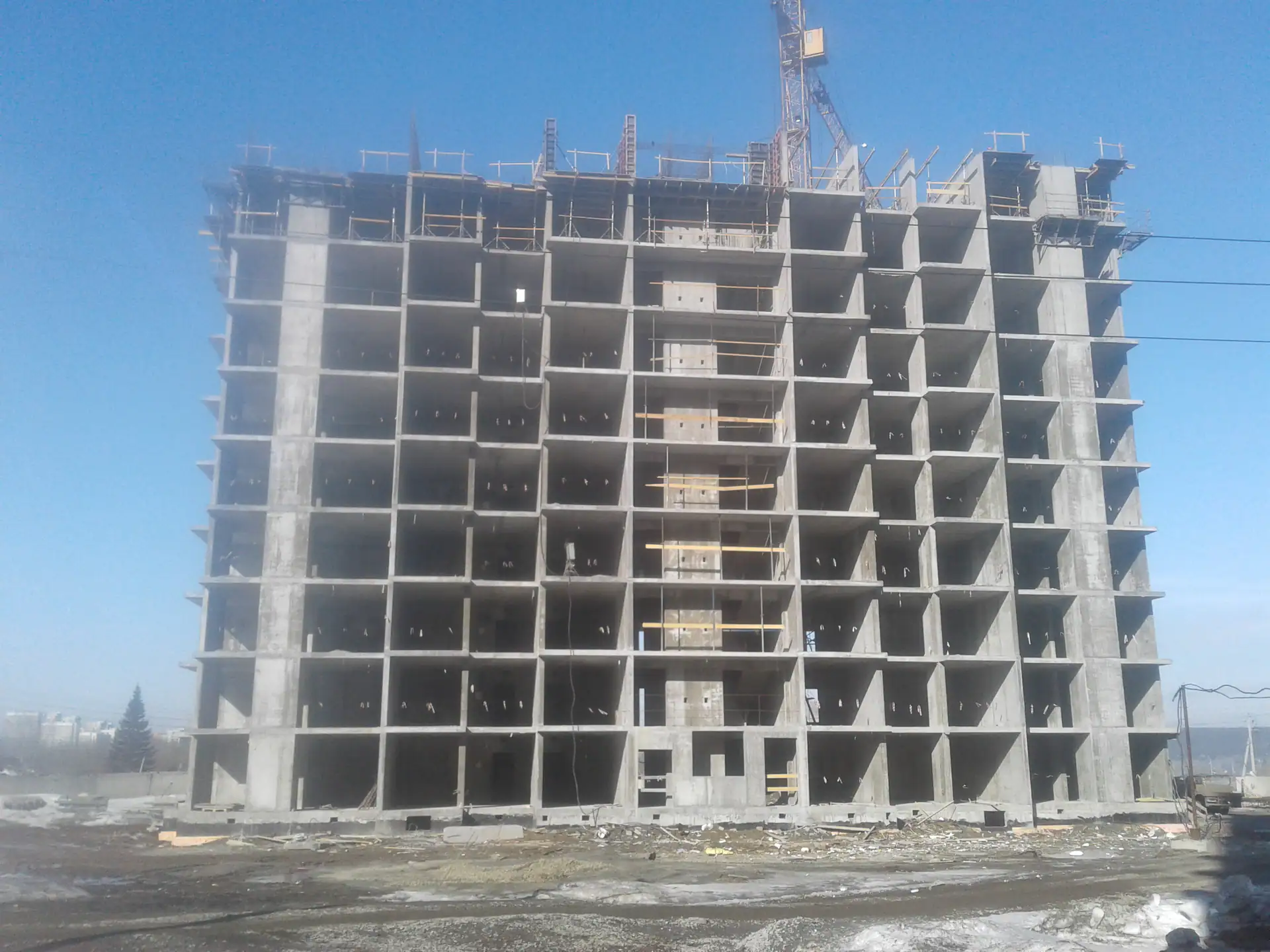

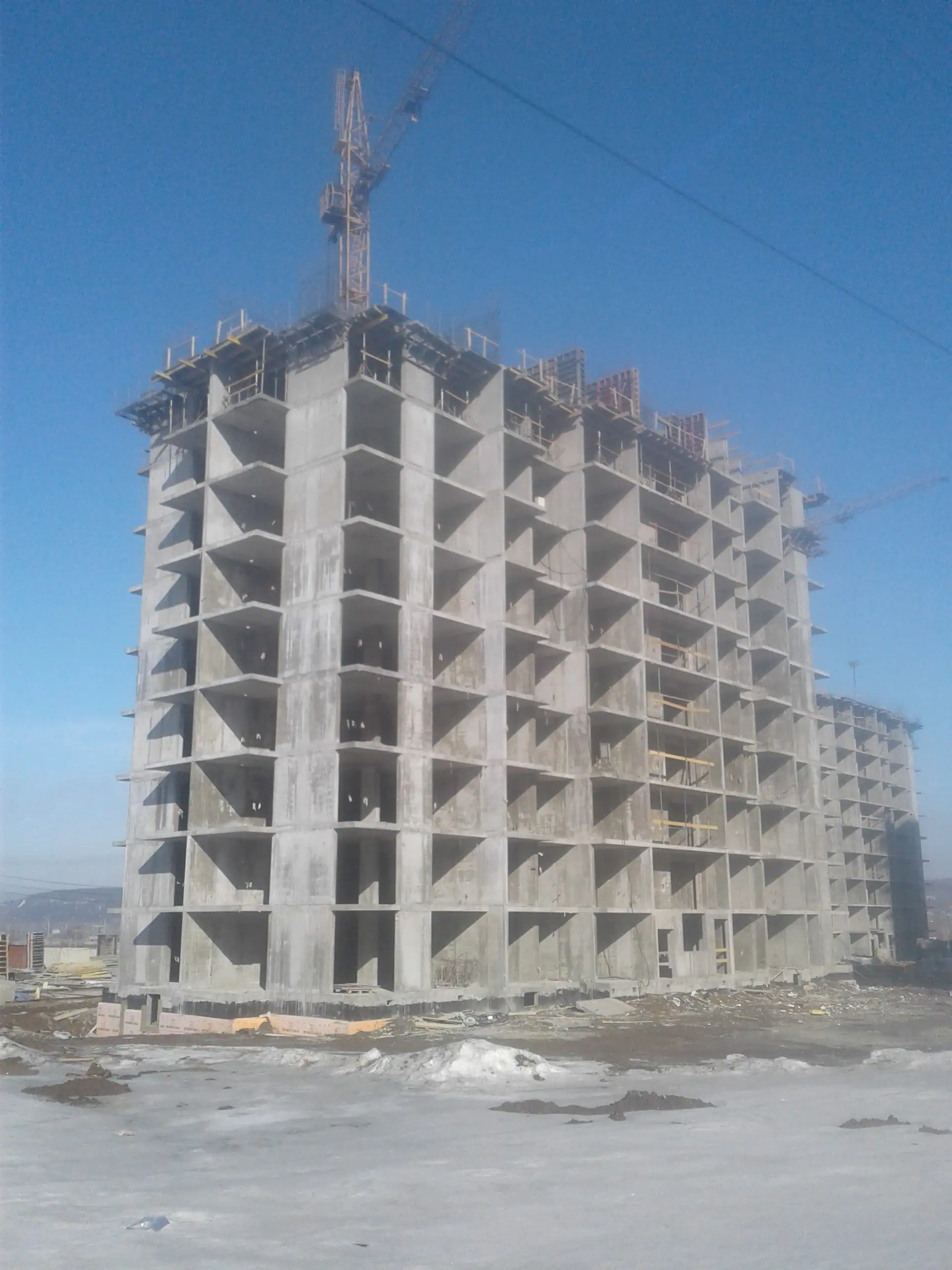

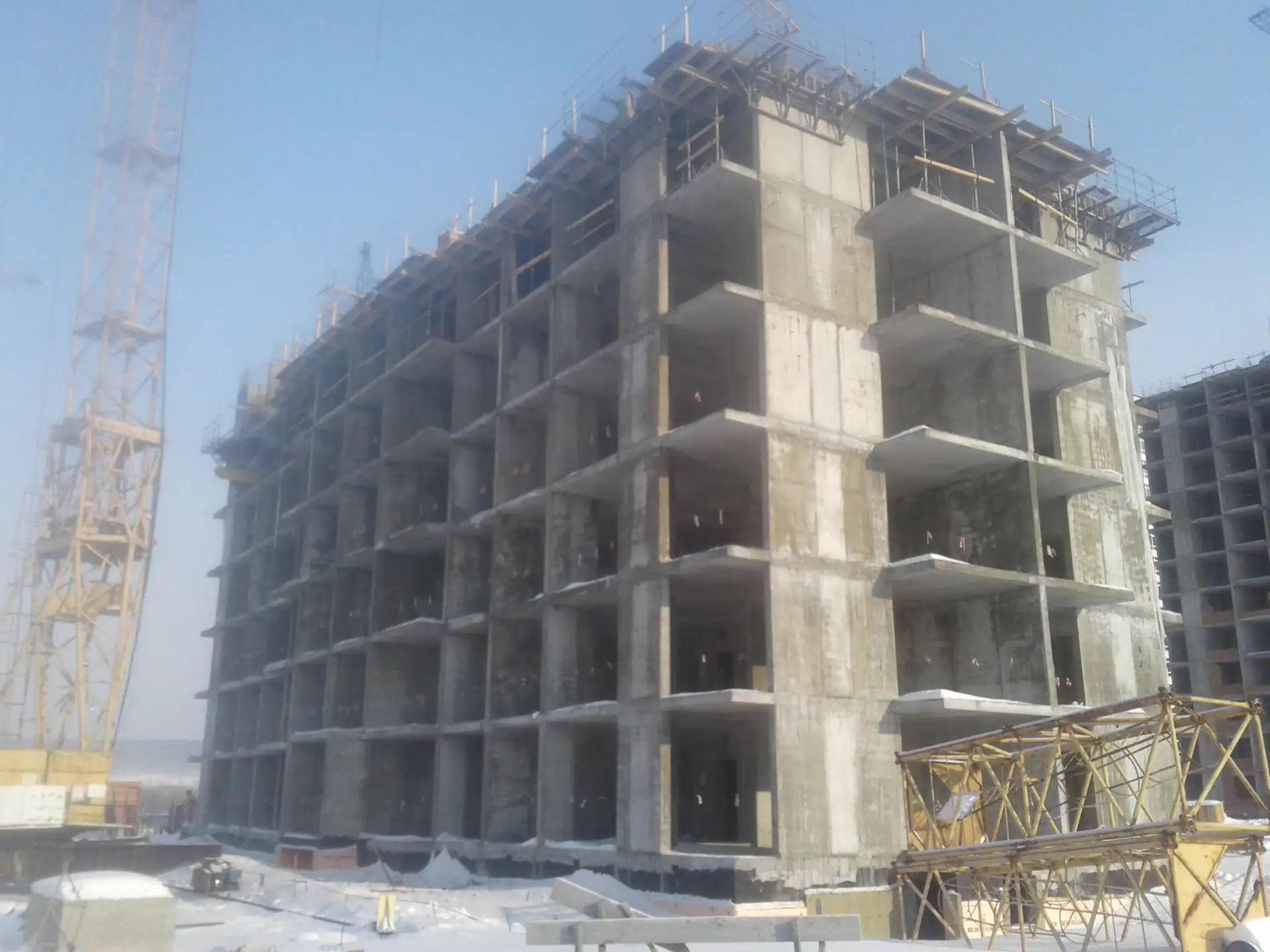

- I кв. 2020Фотоотчёт со стройки

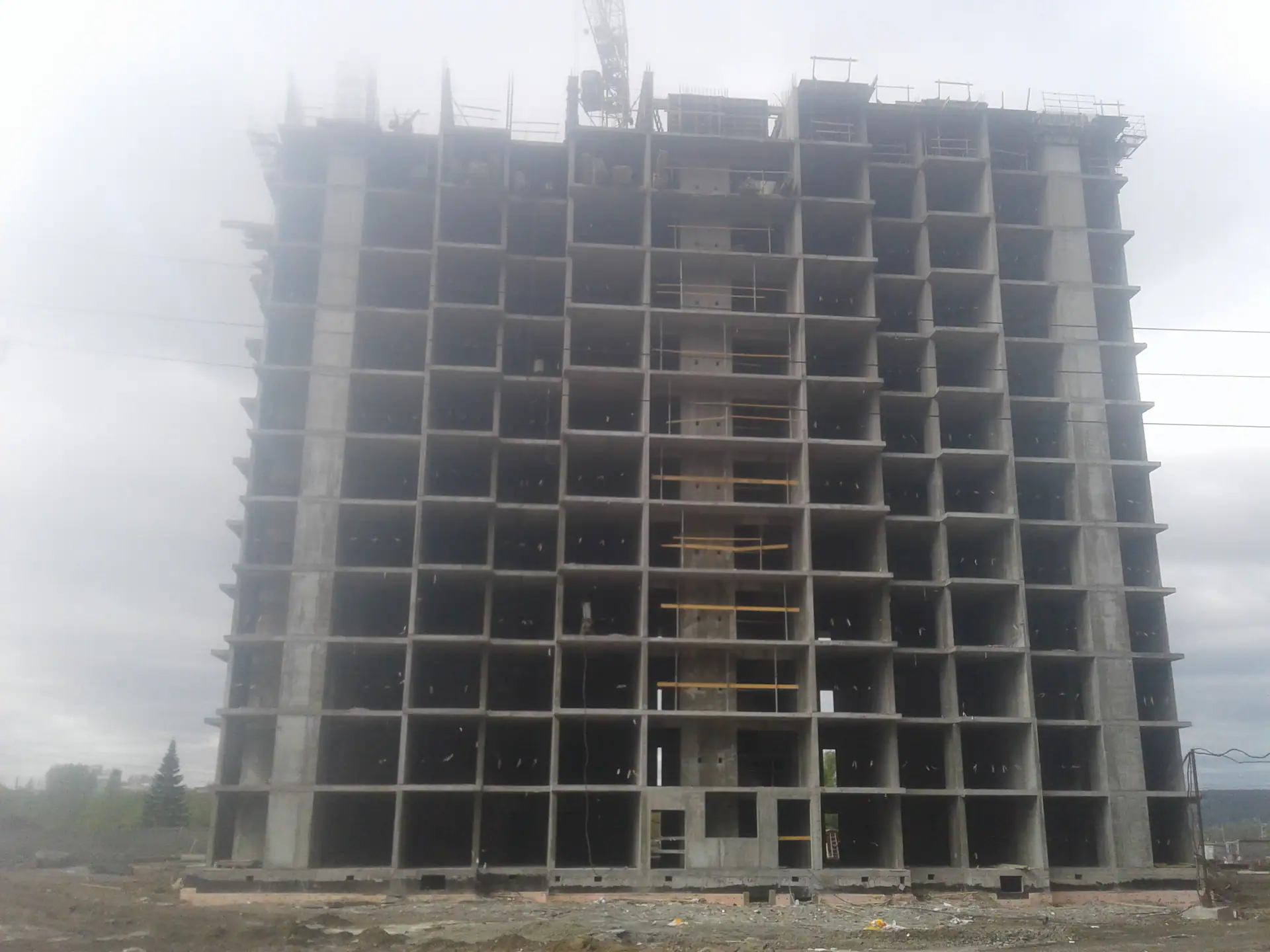

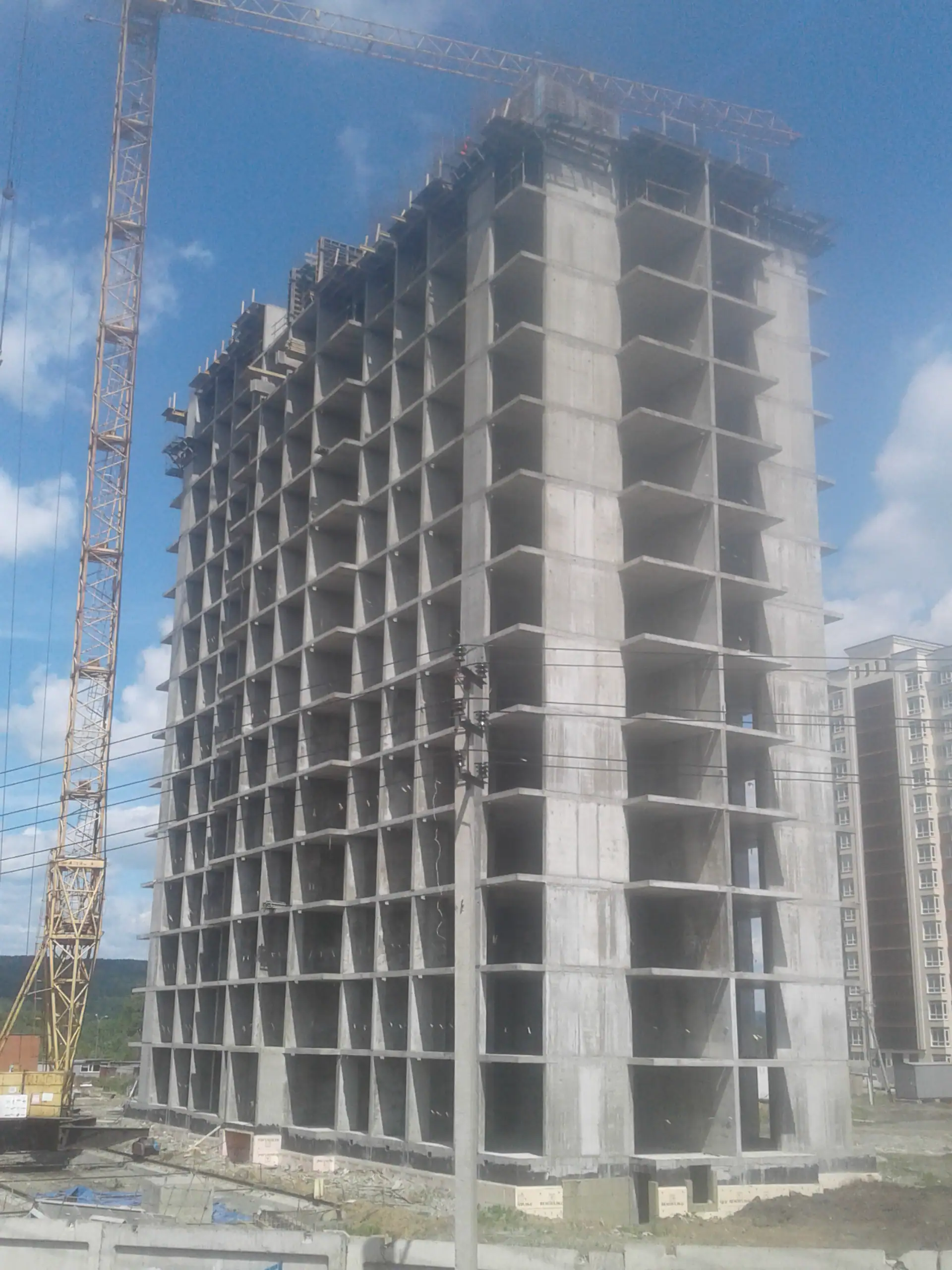

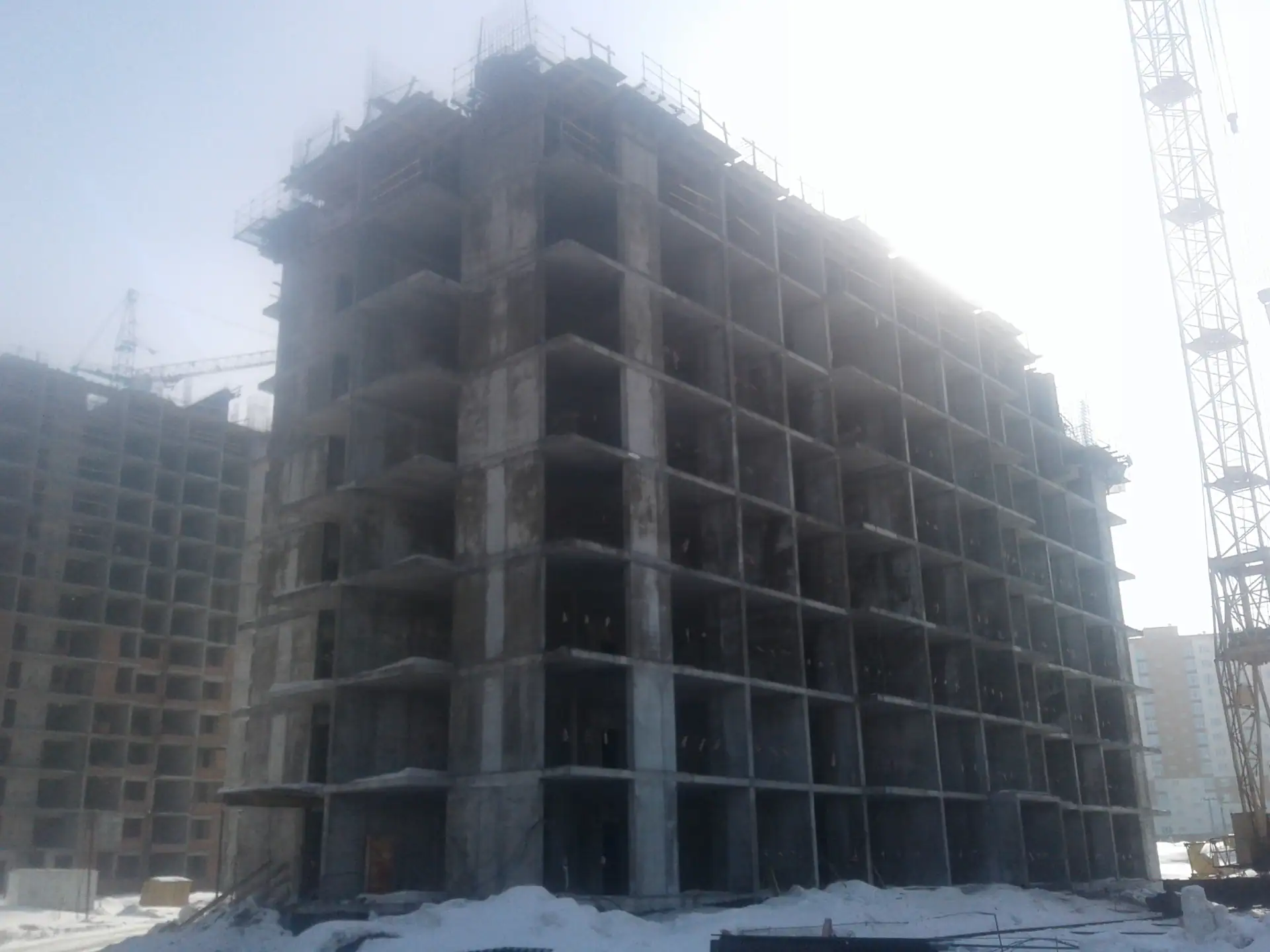

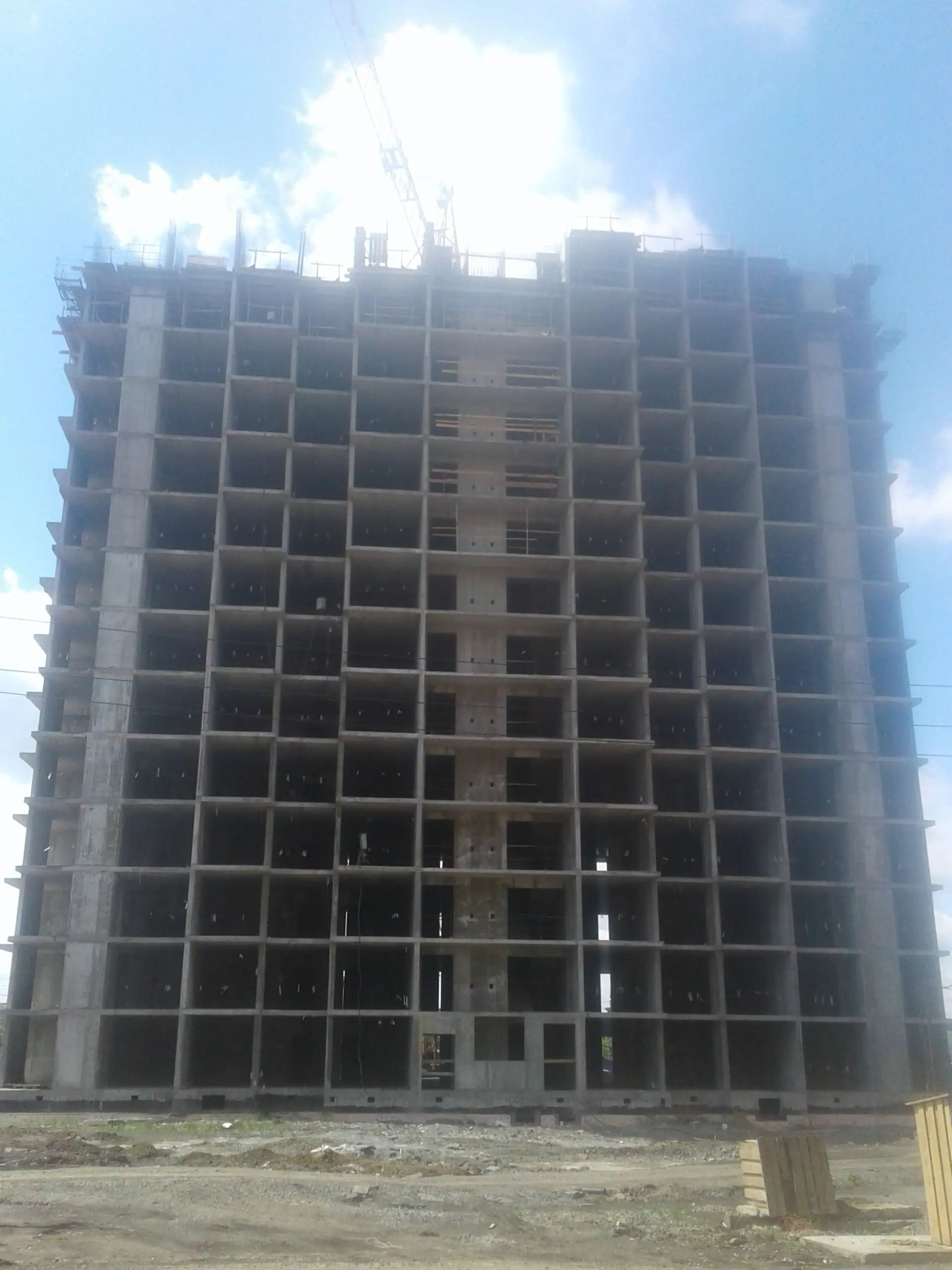

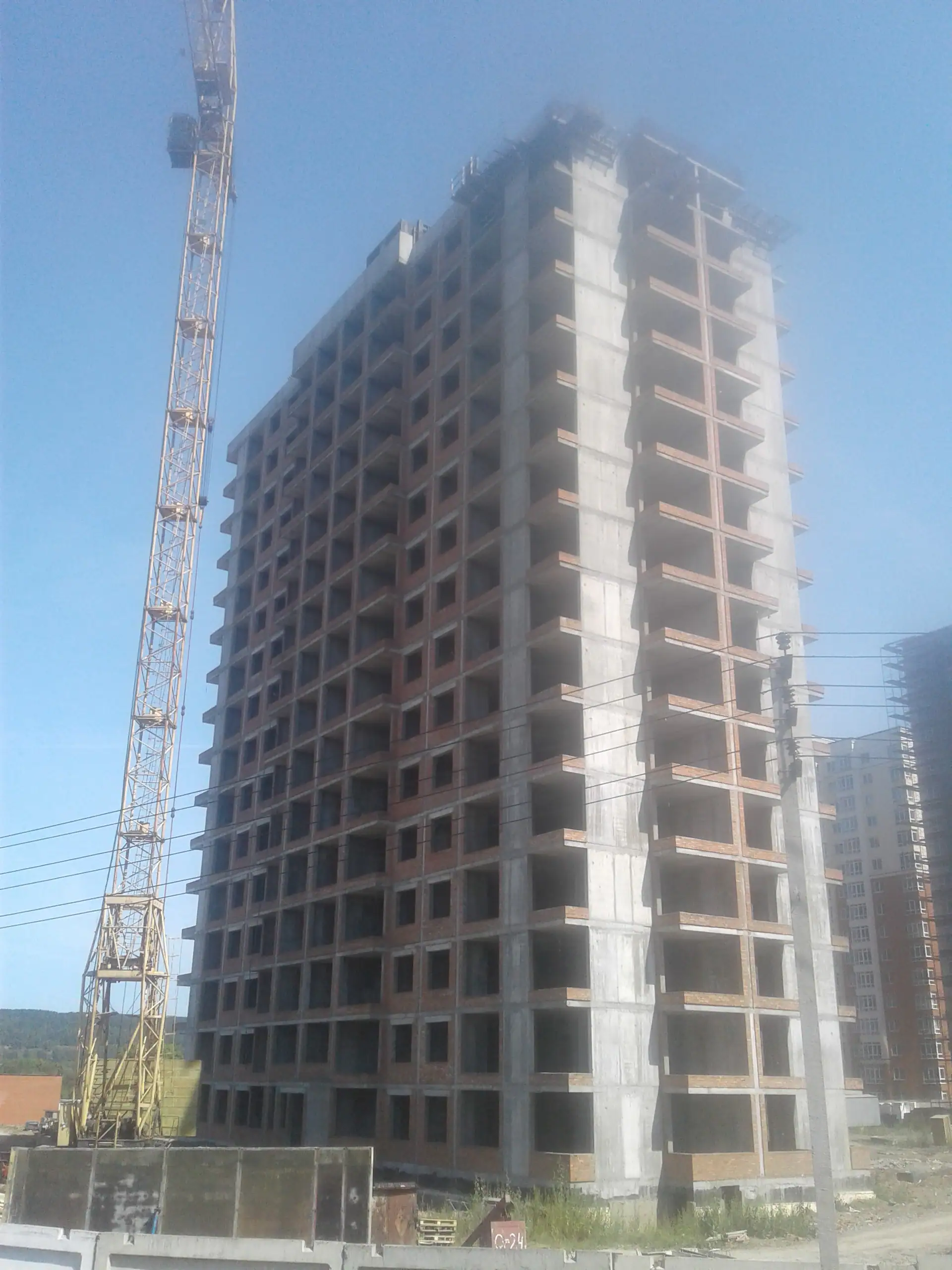

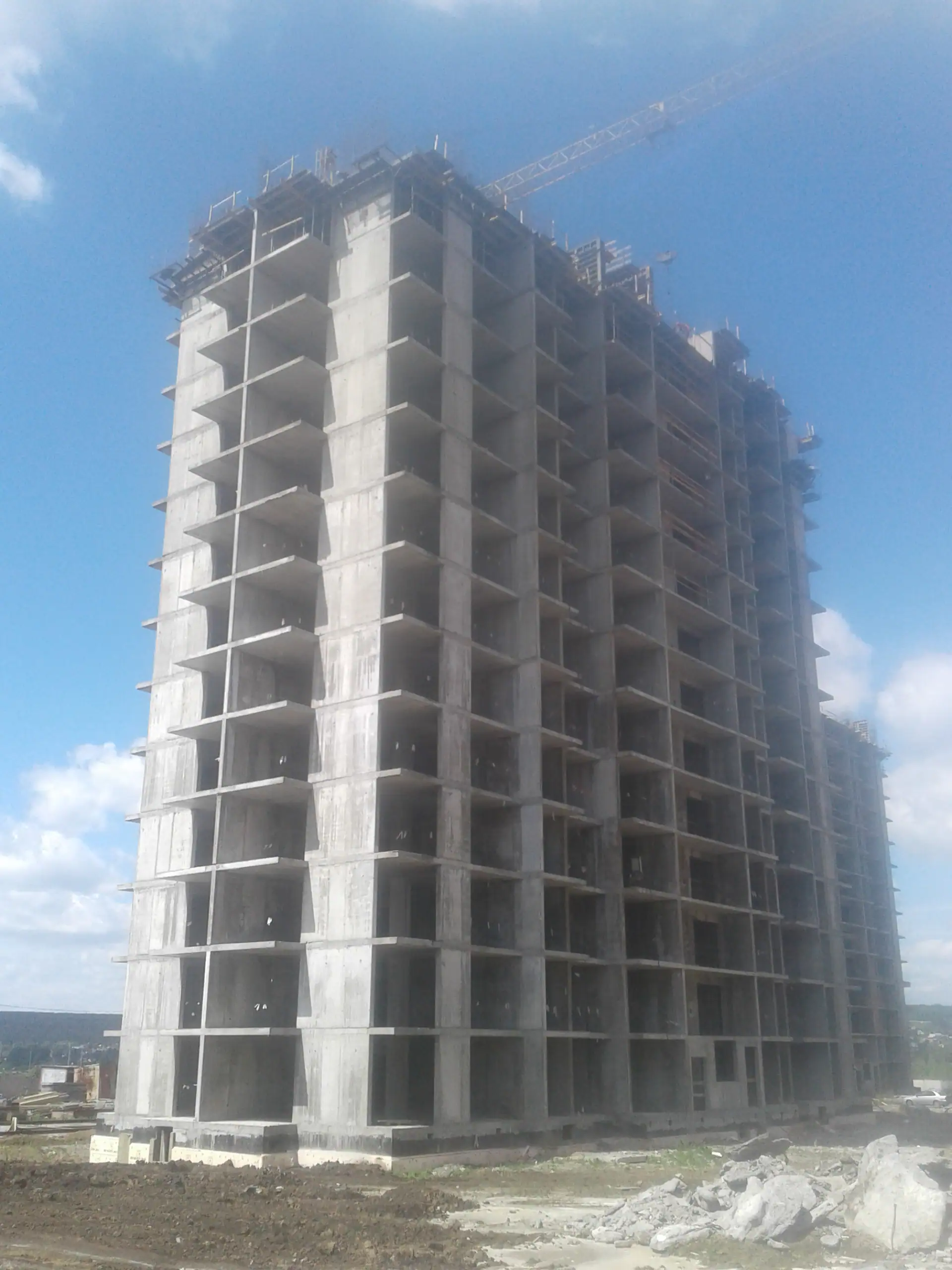

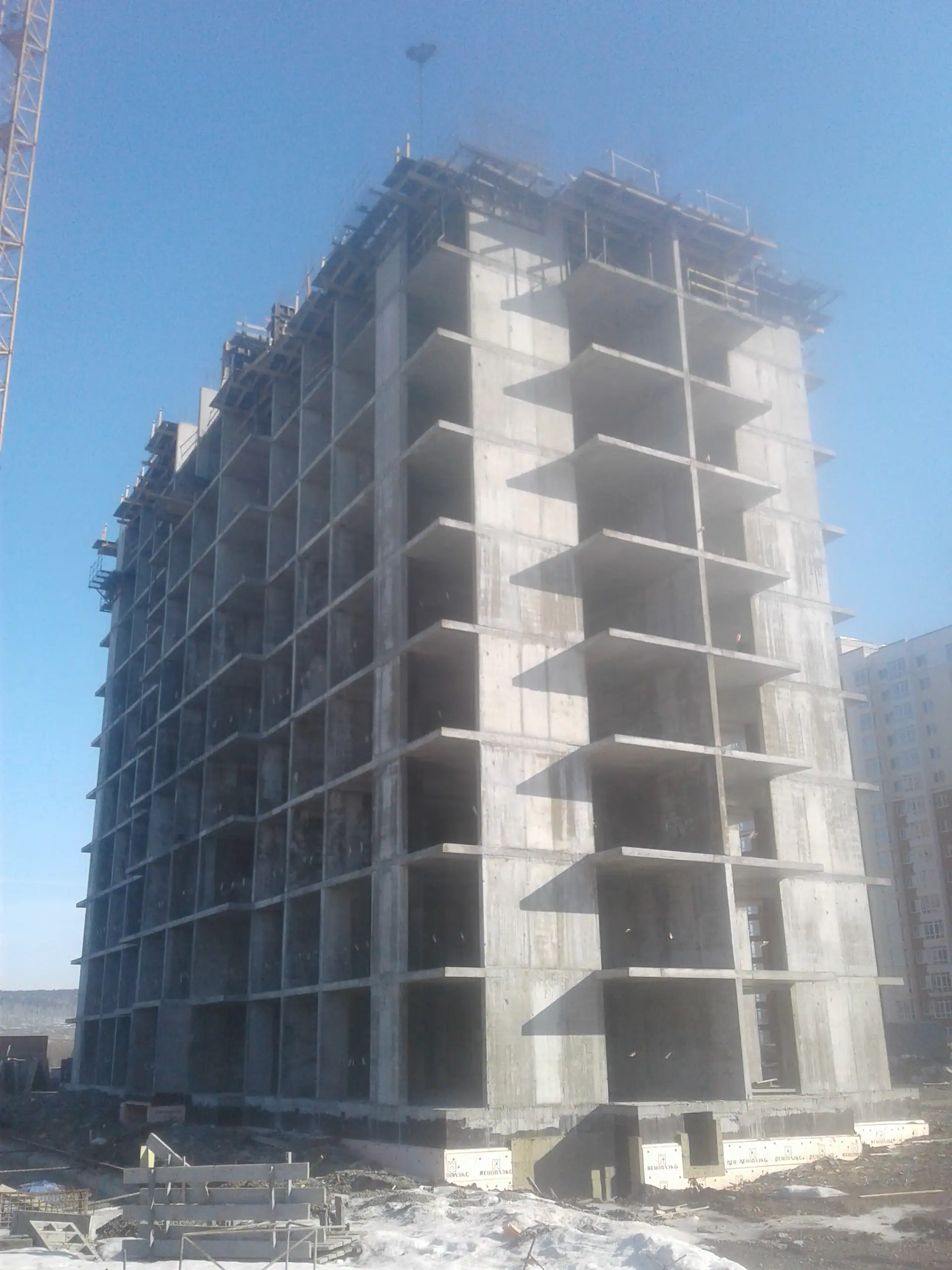

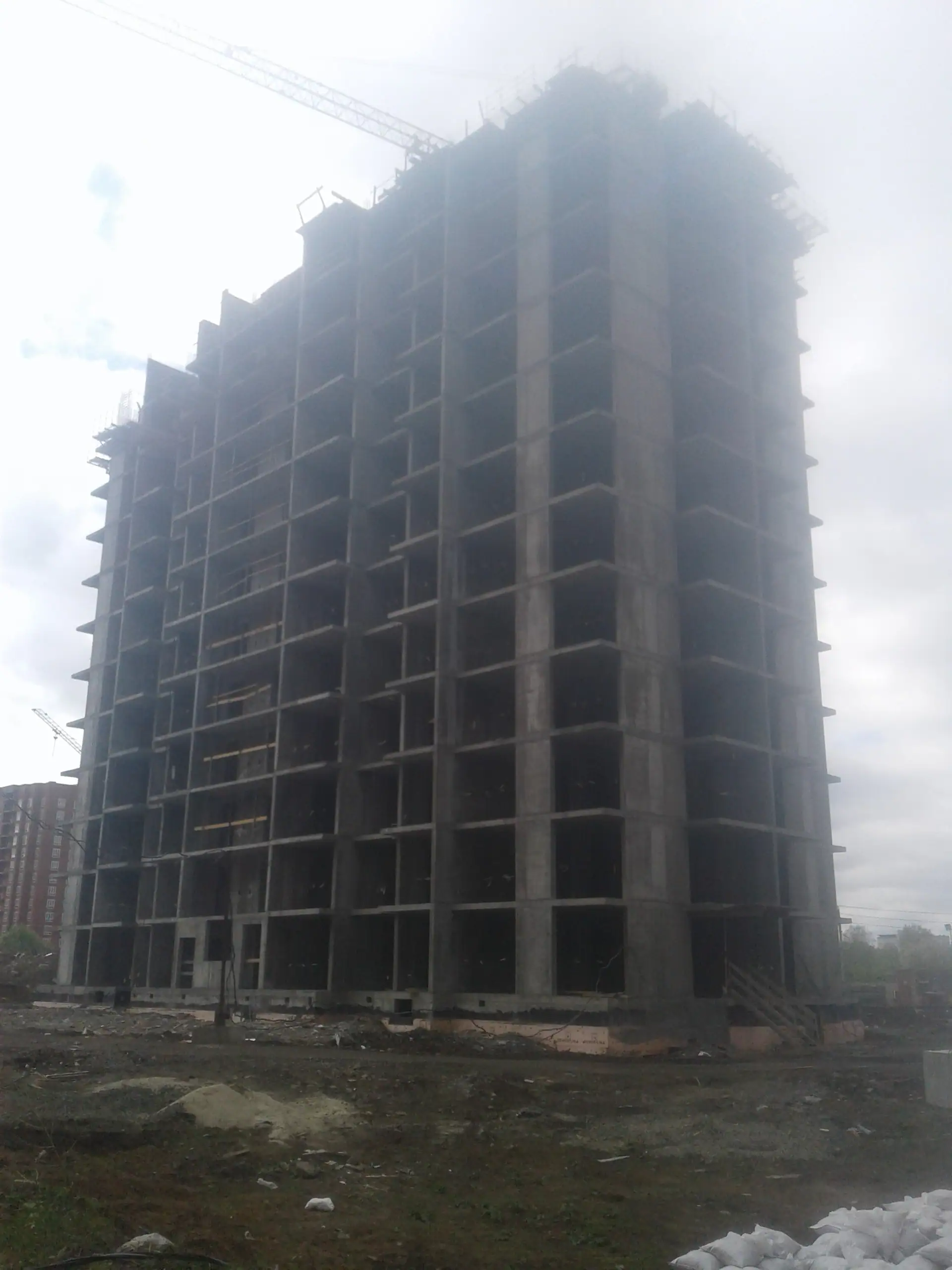

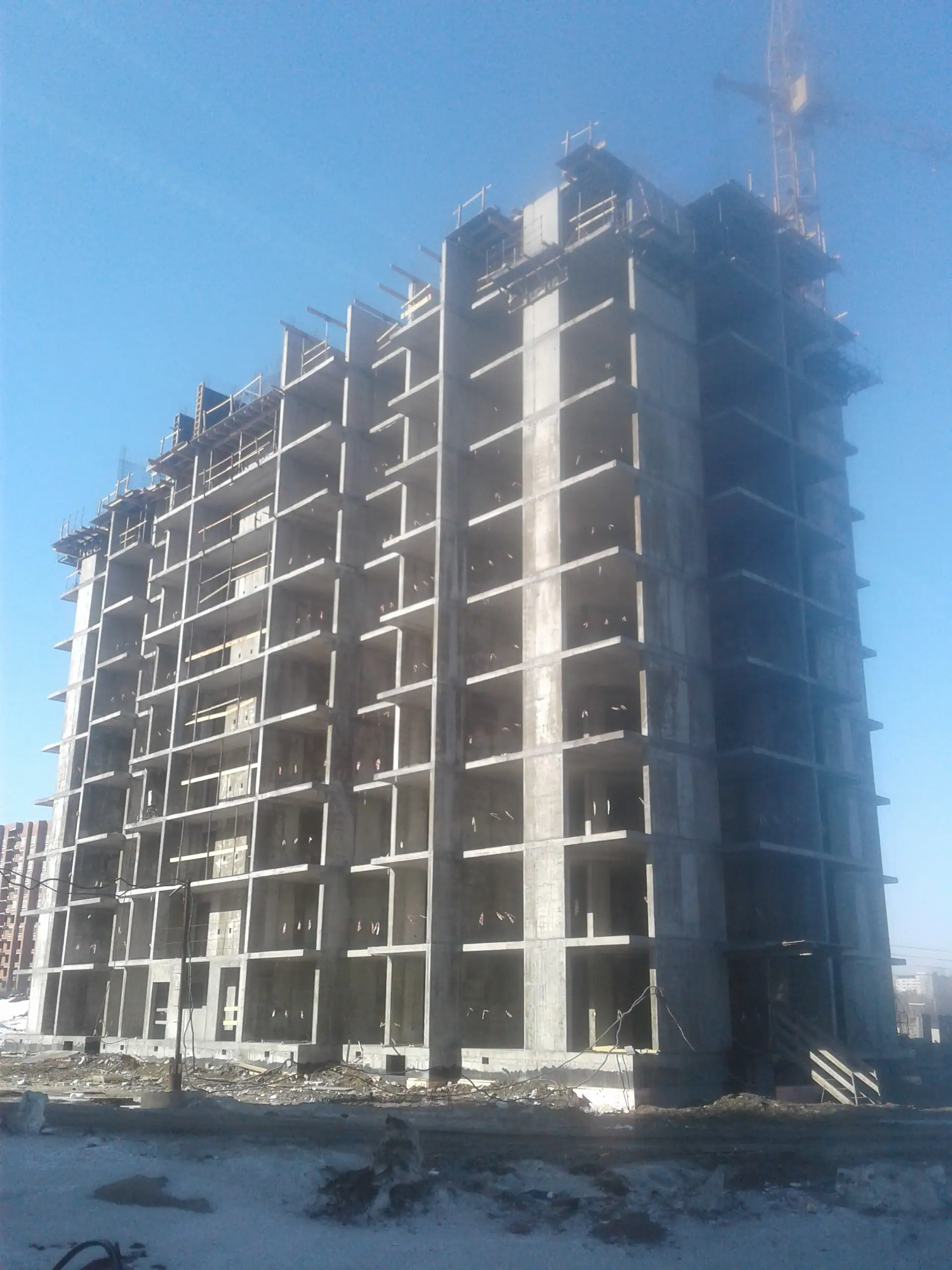

- II кв. 2020Фотоотчёт со стройки

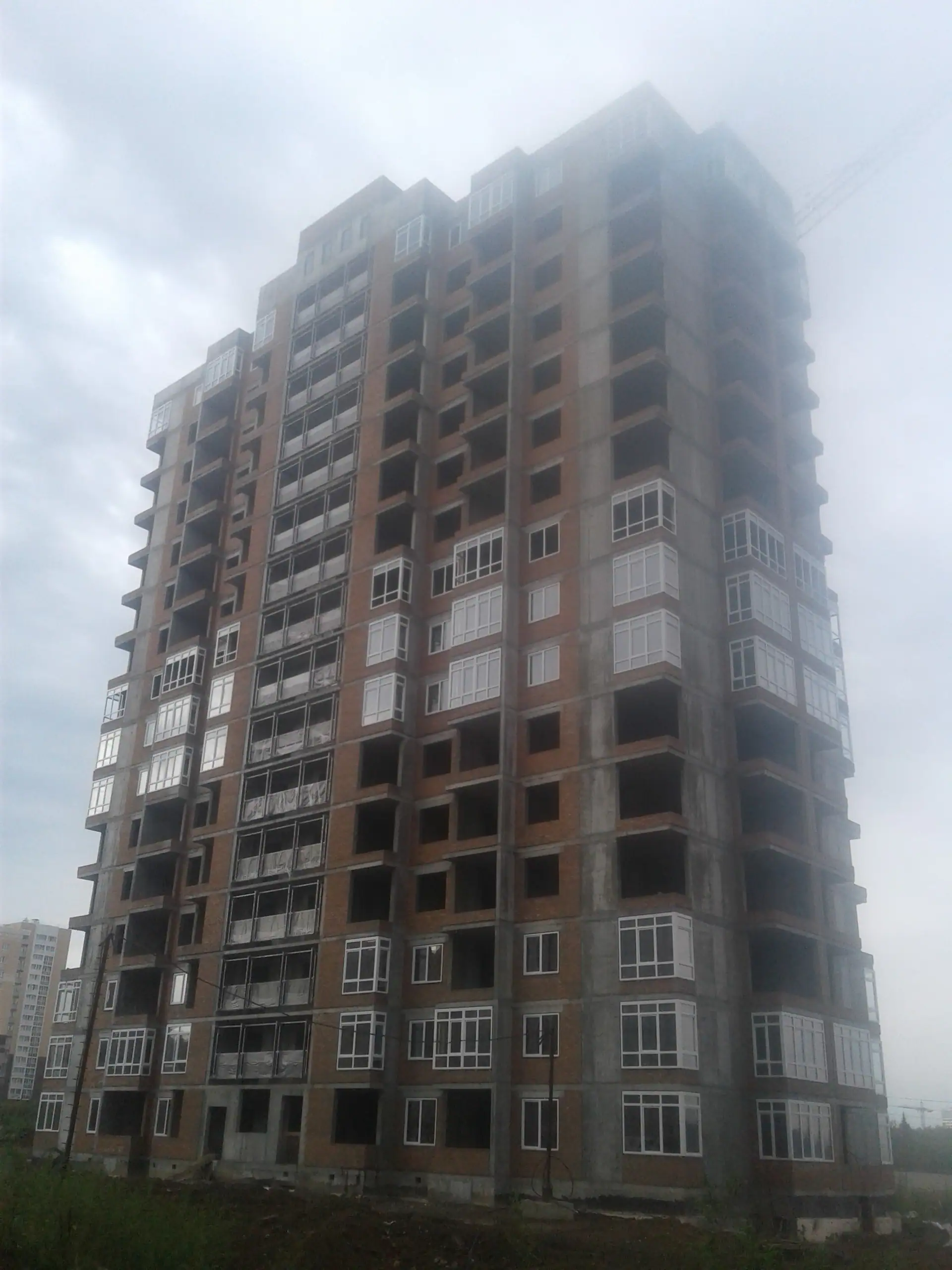

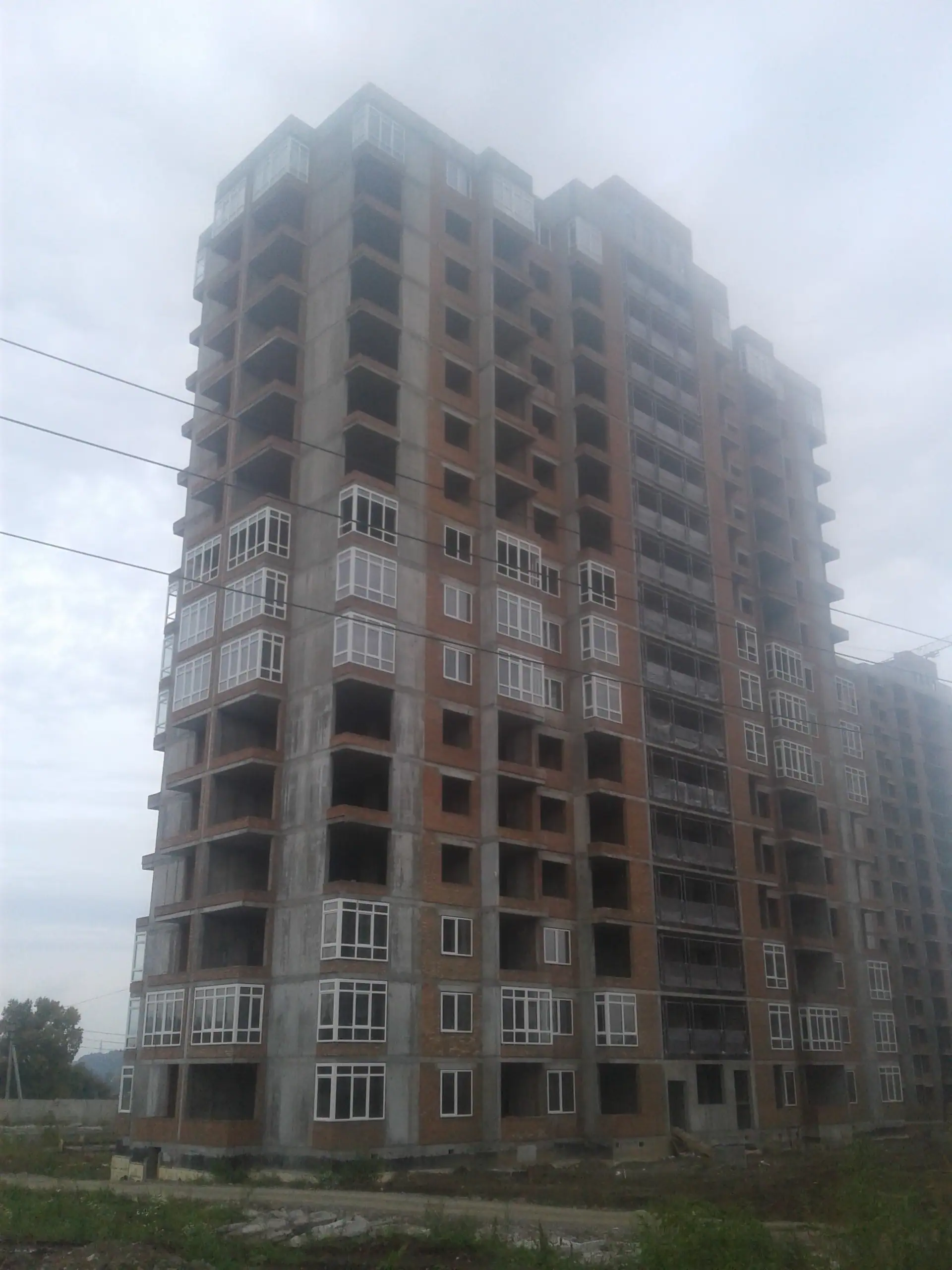

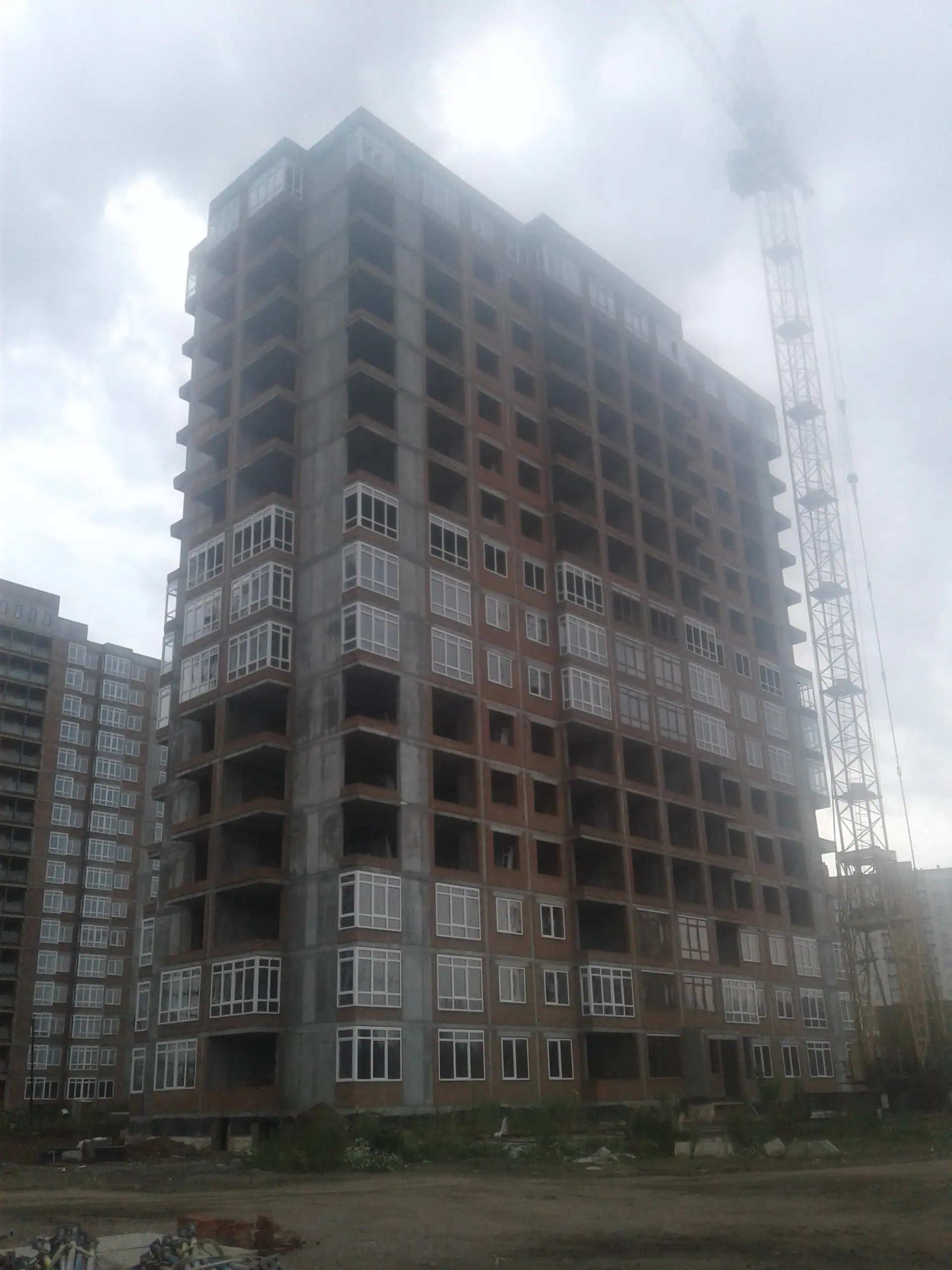

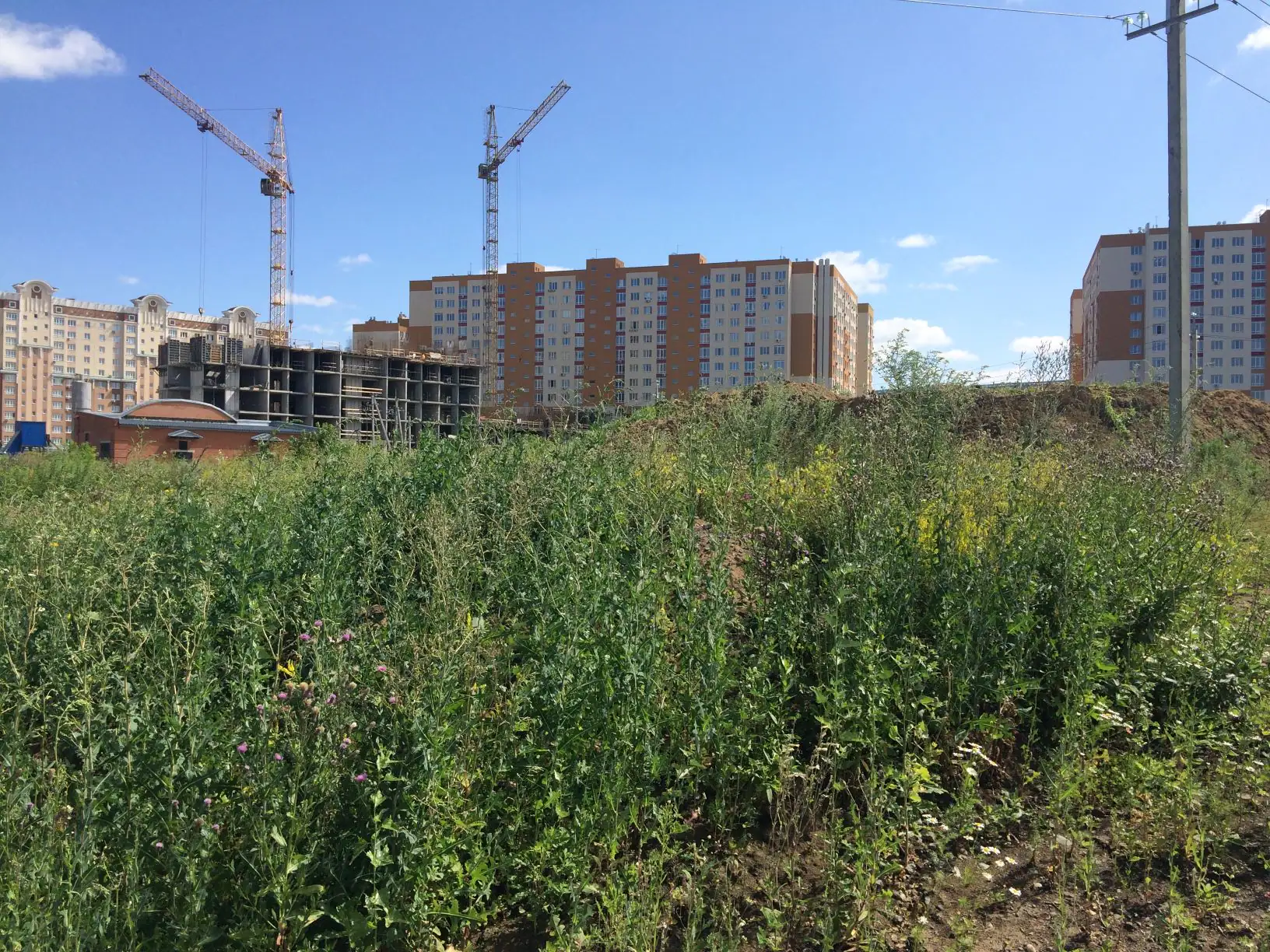

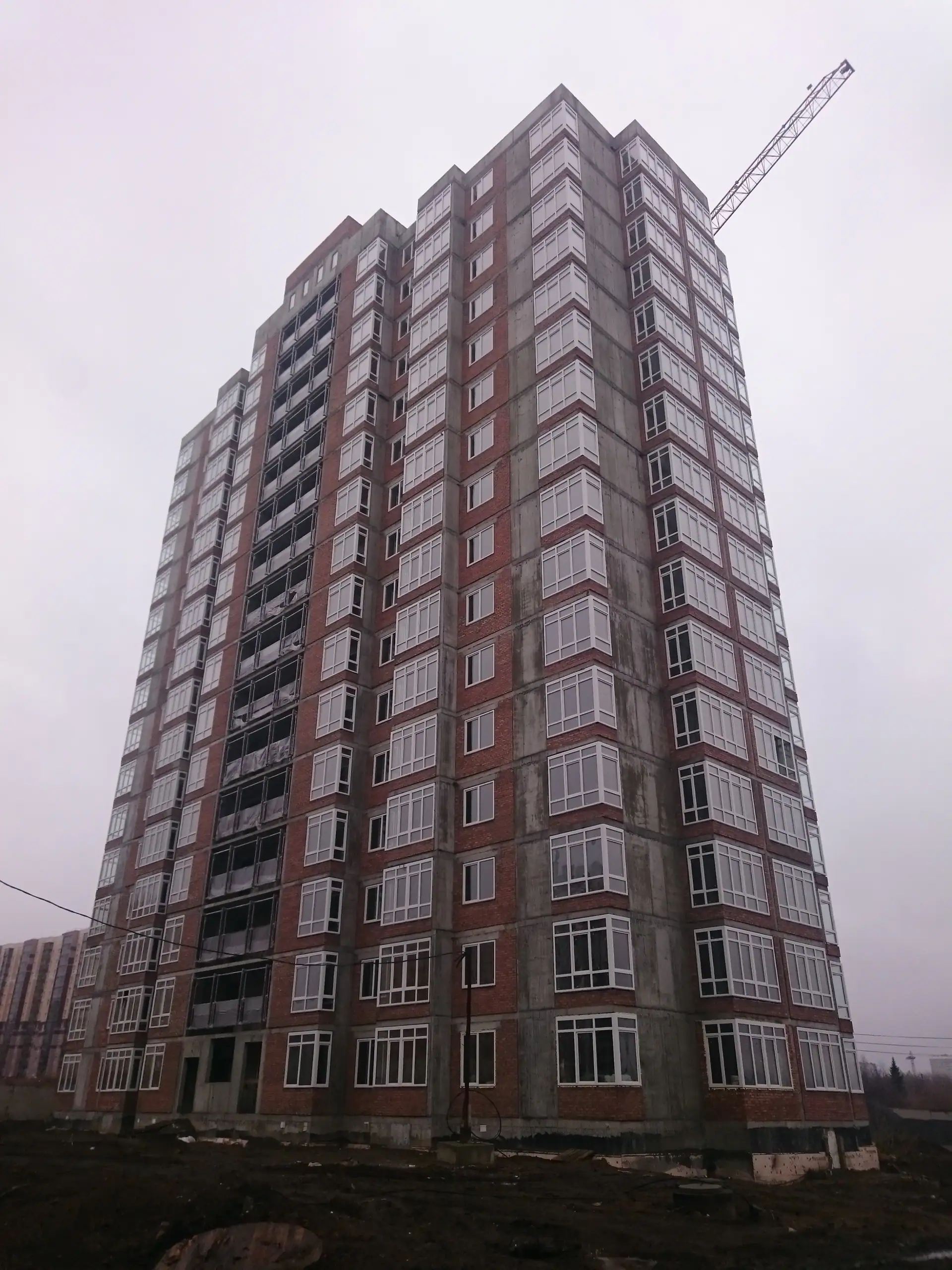

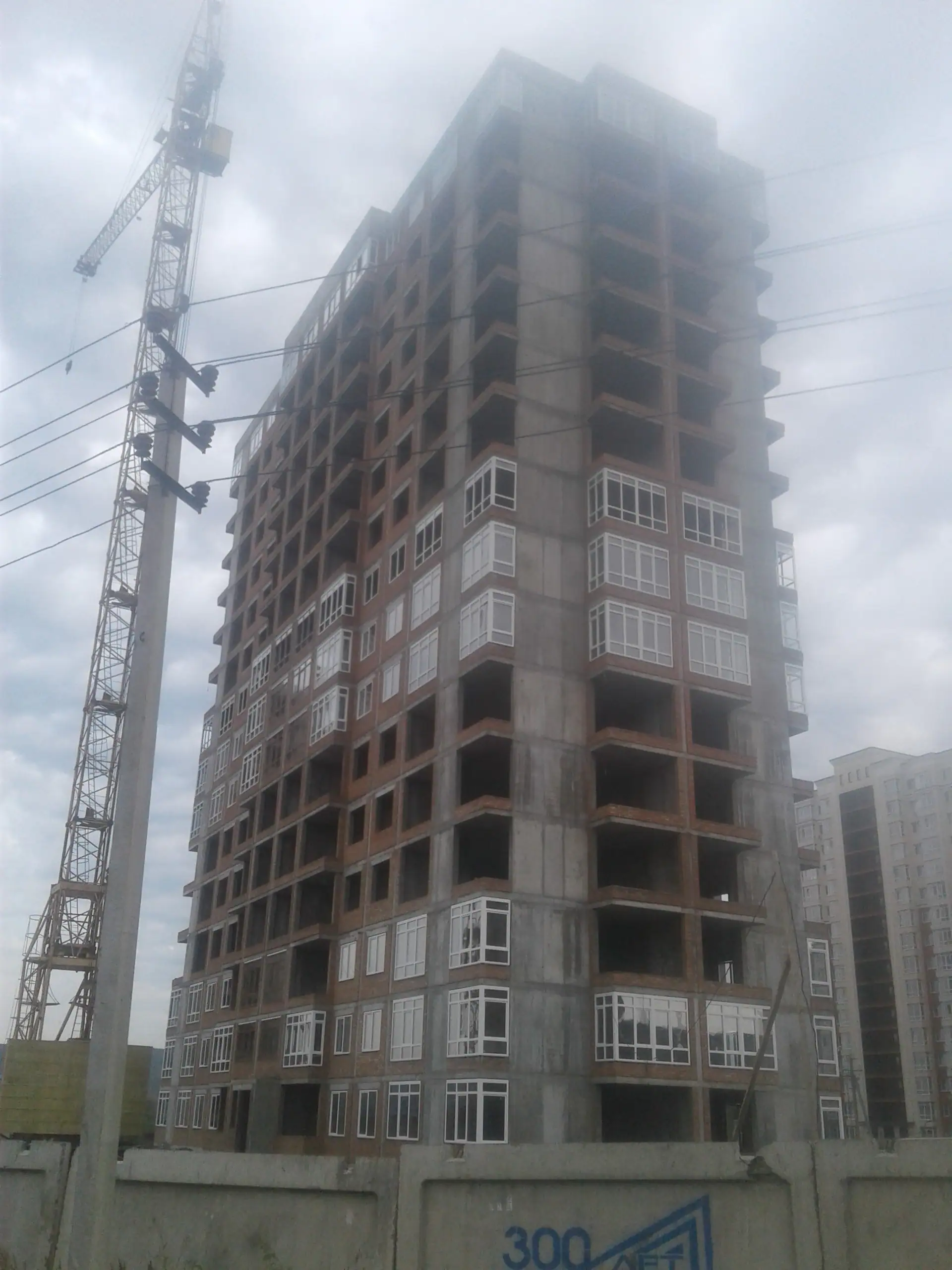

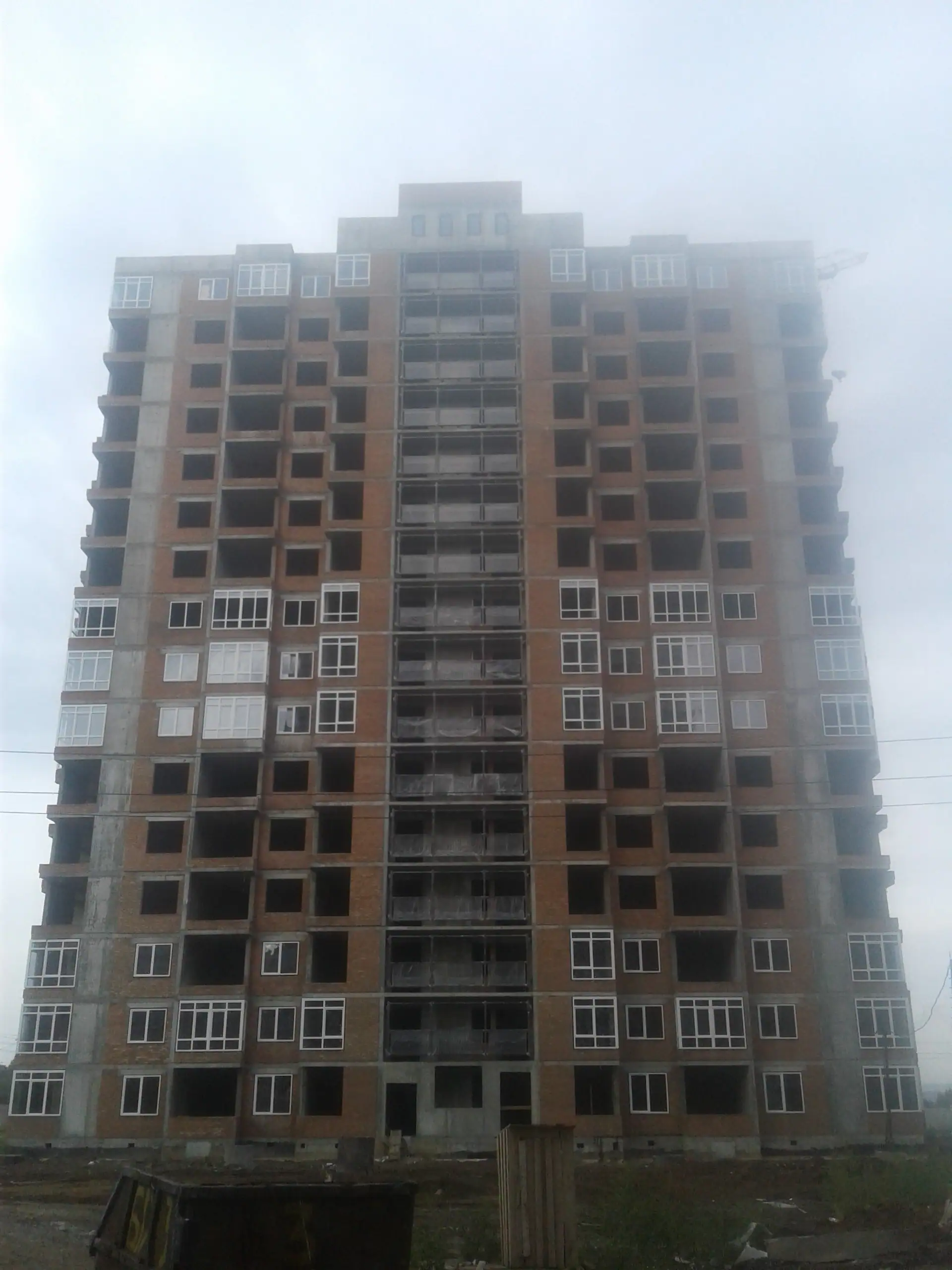

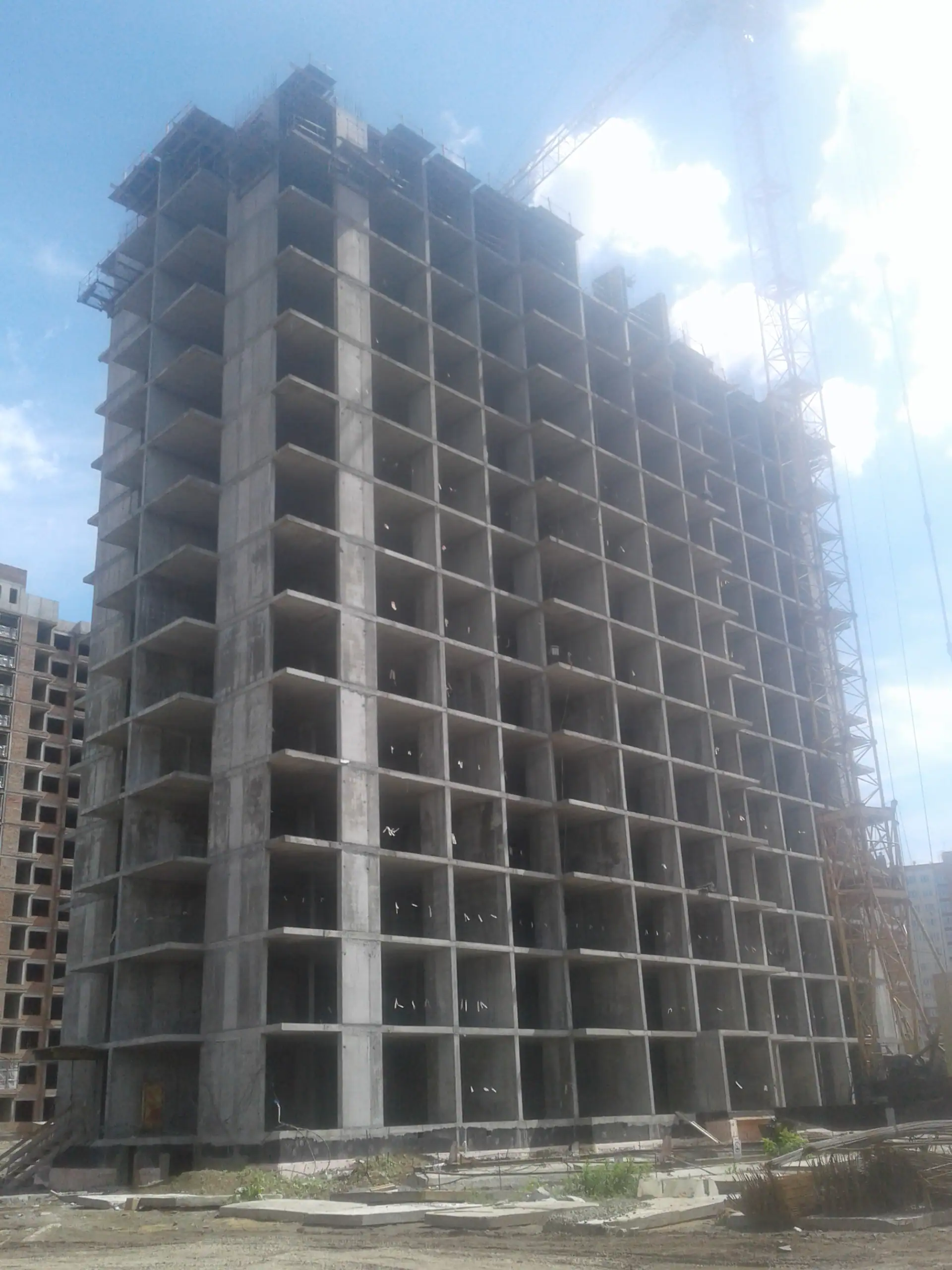

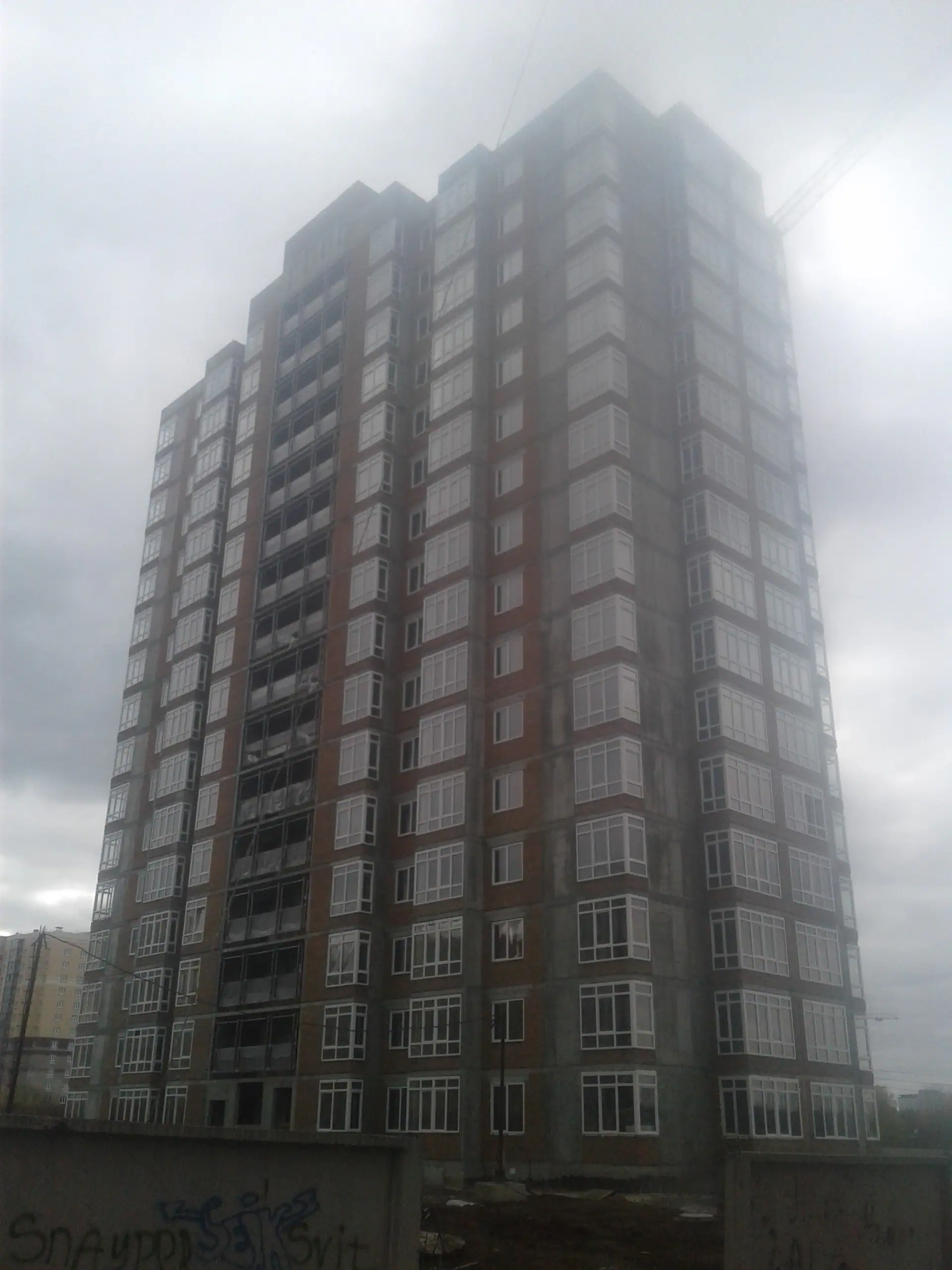

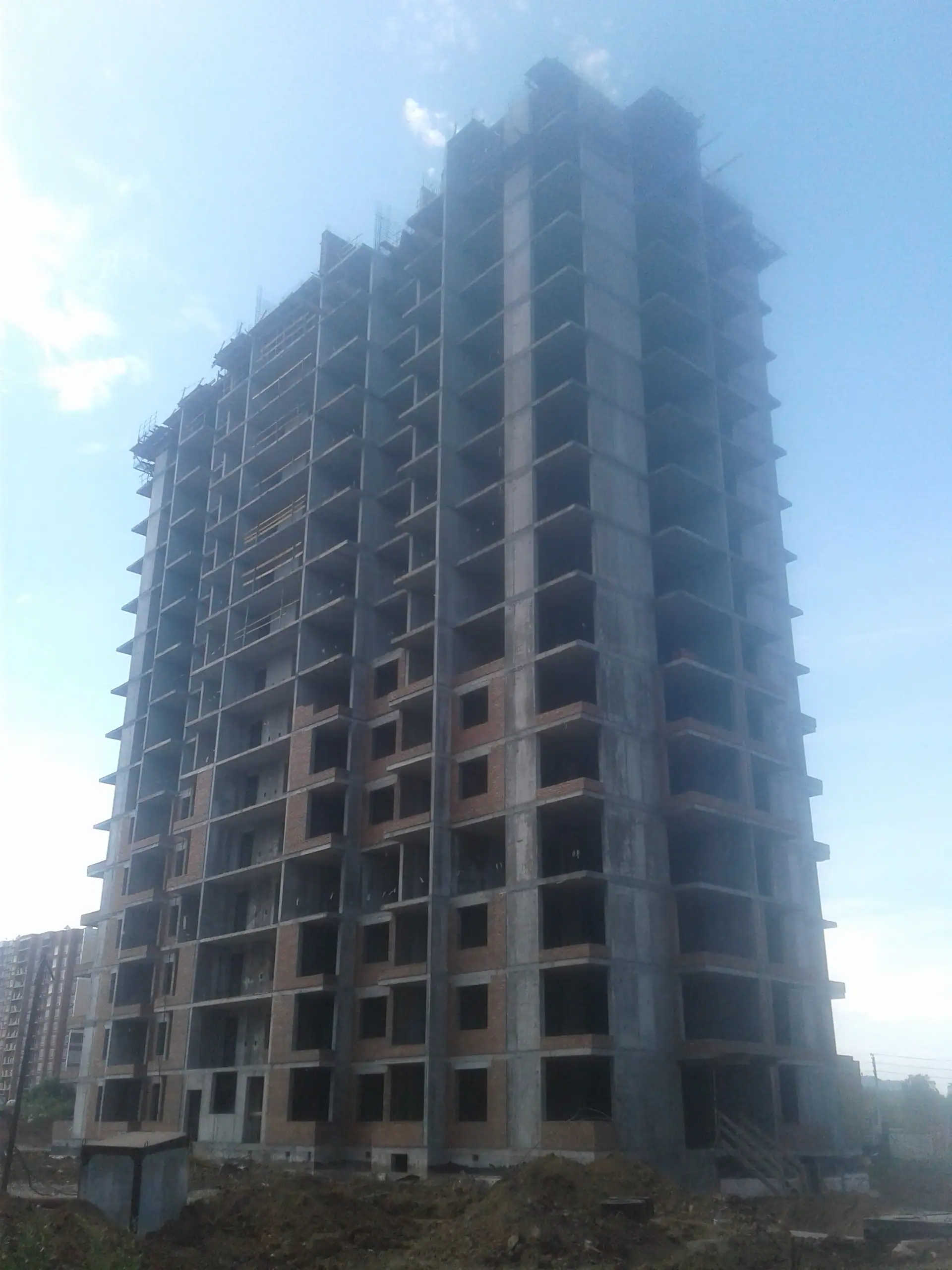

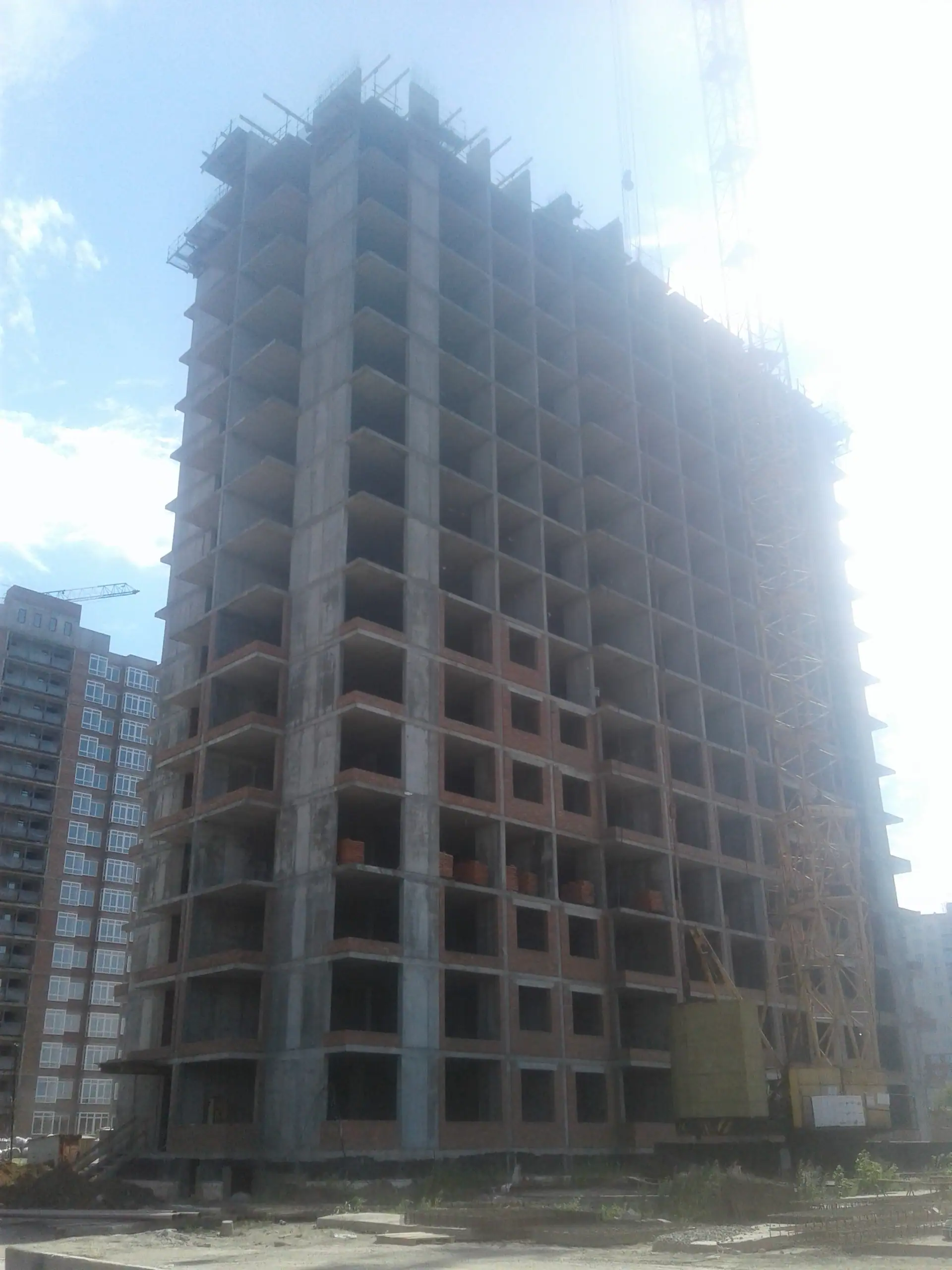

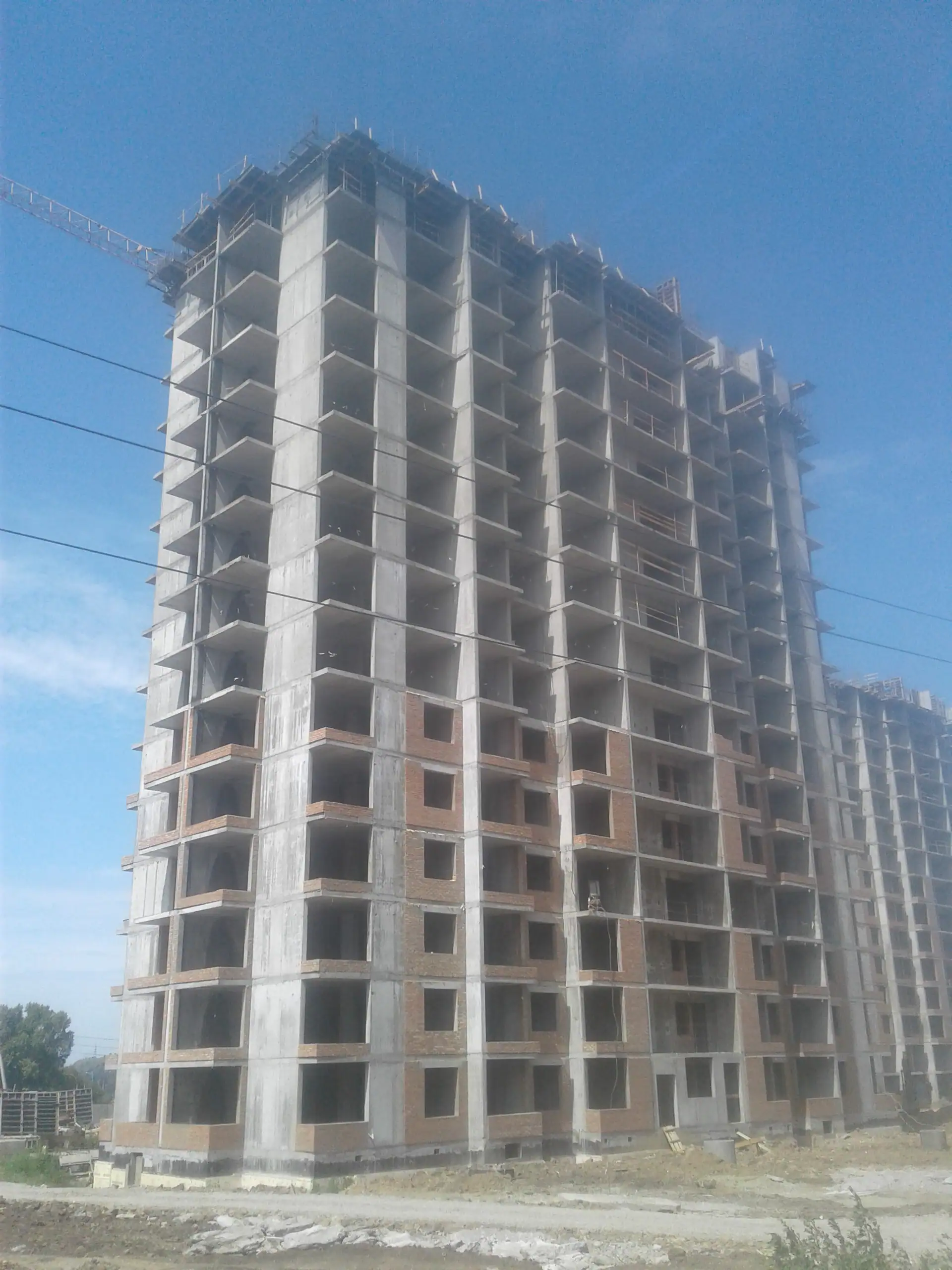

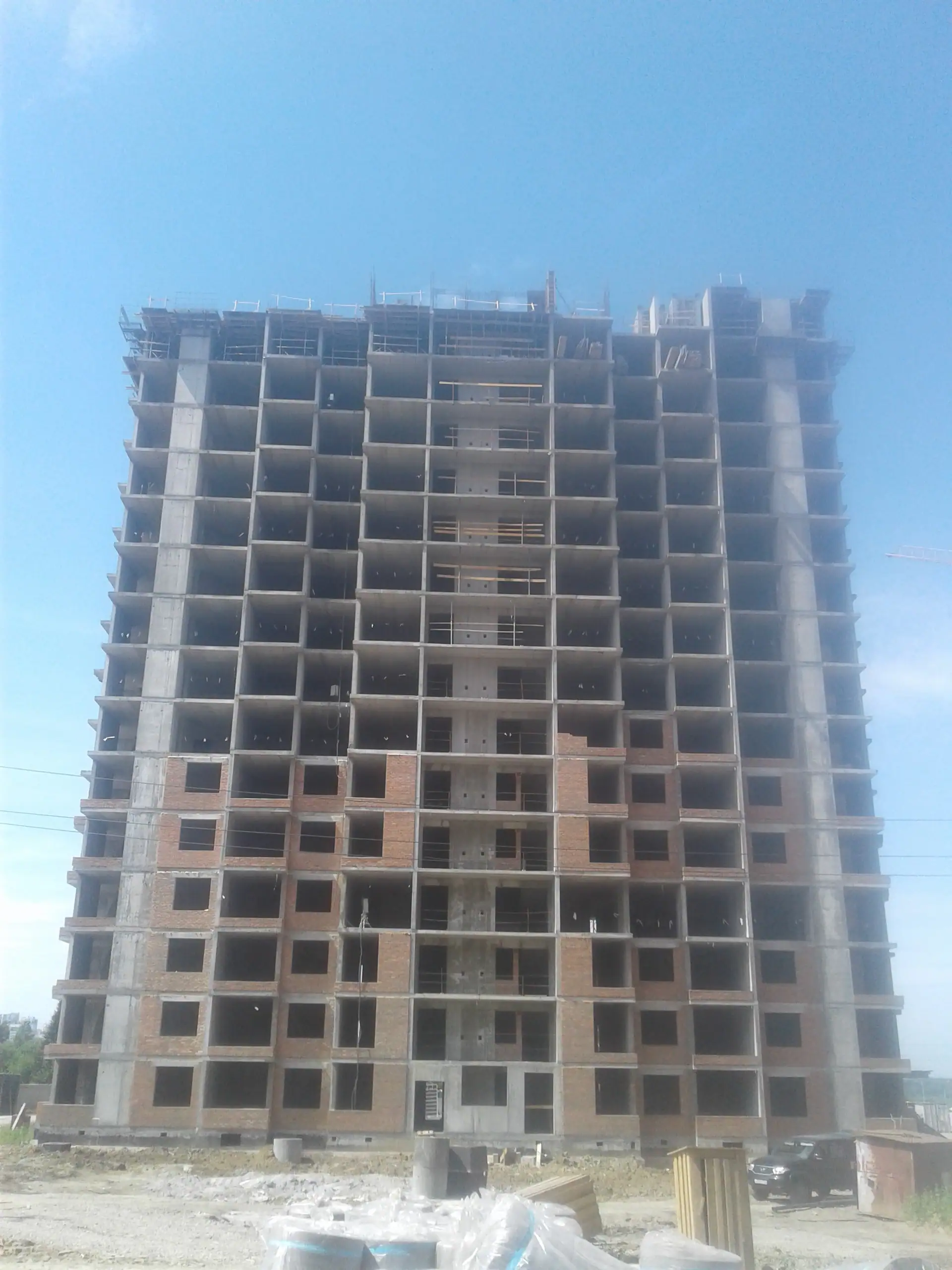

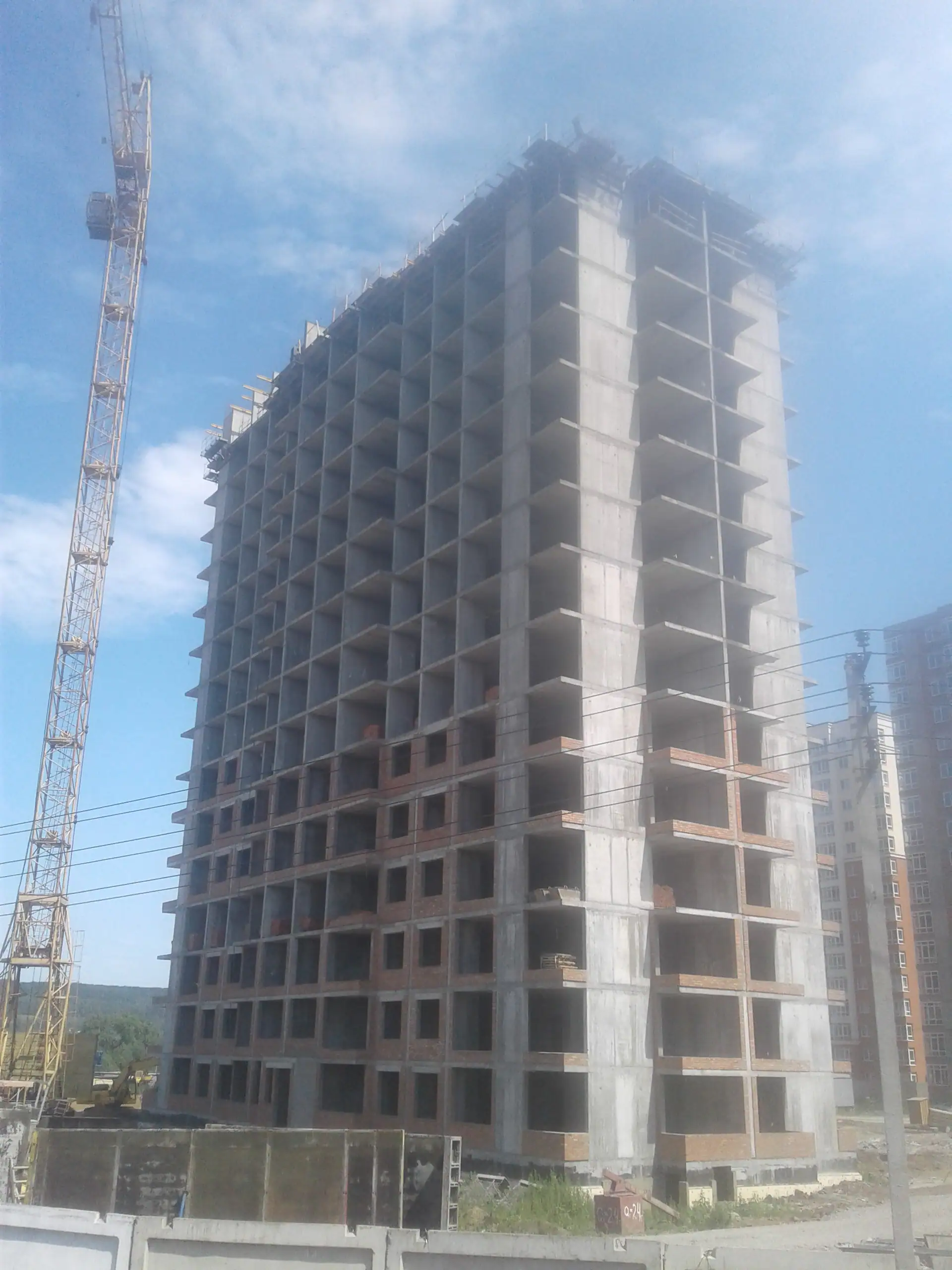

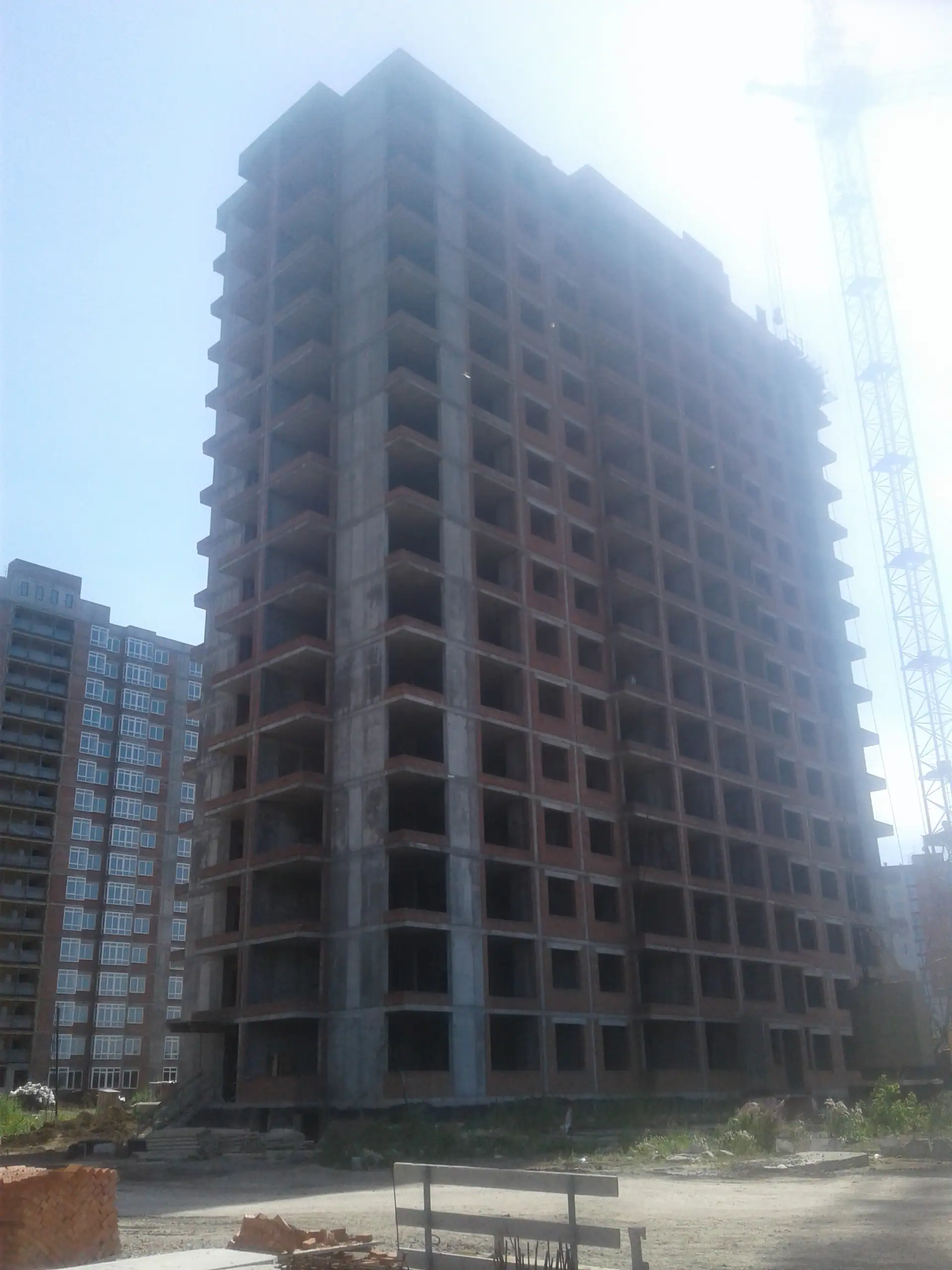

- III кв. 2020Фотоотчёт со стройки

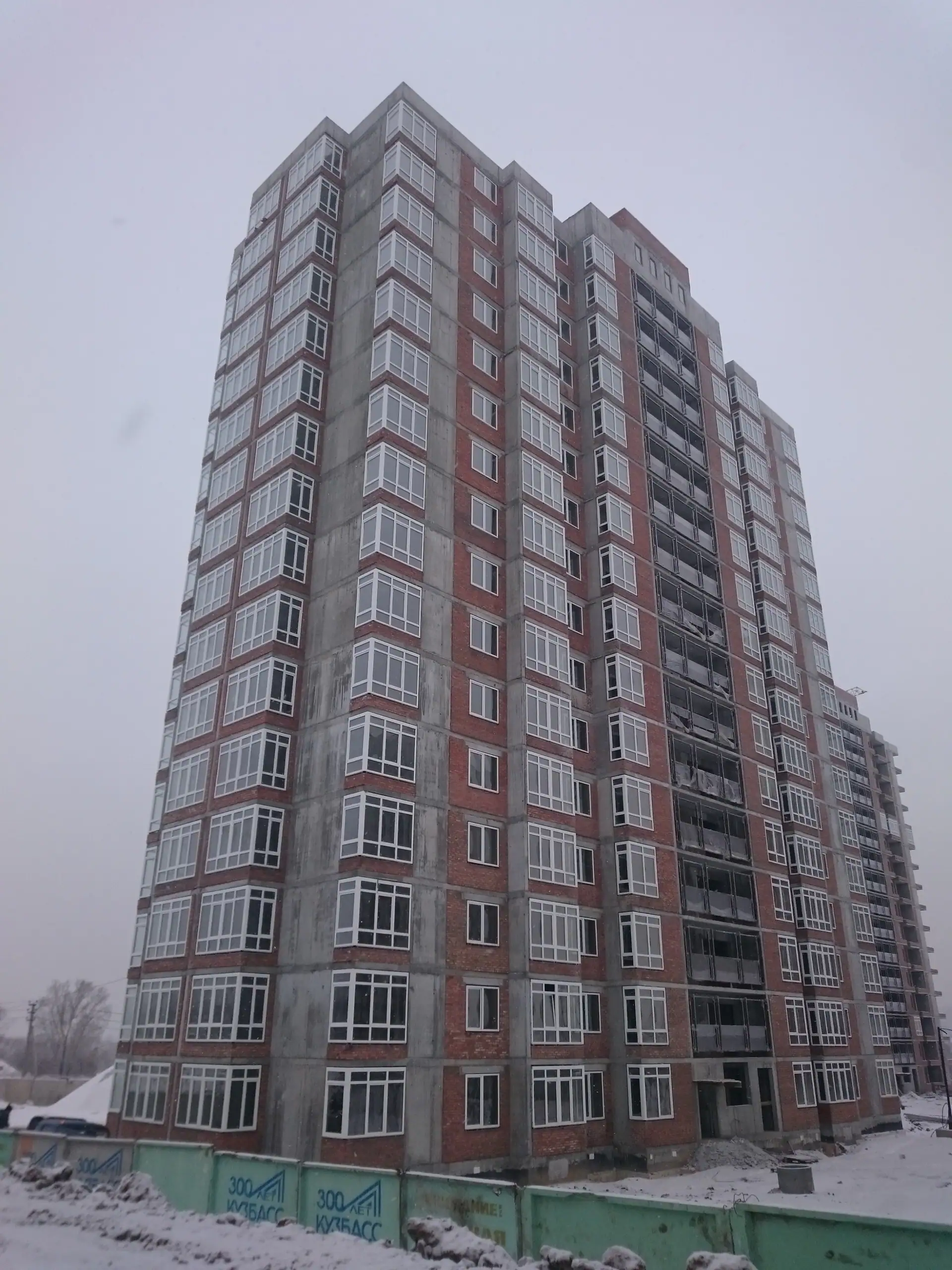

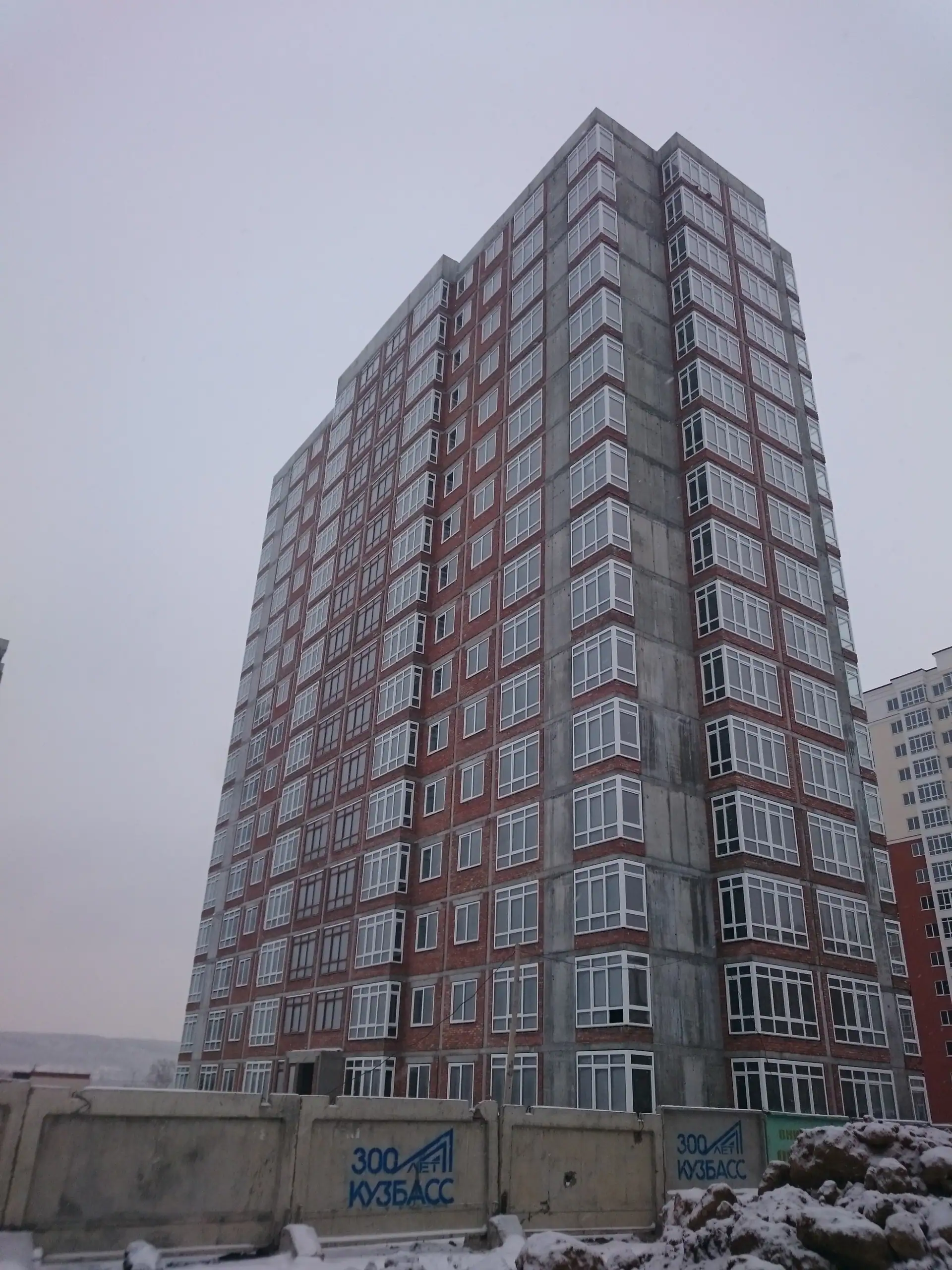

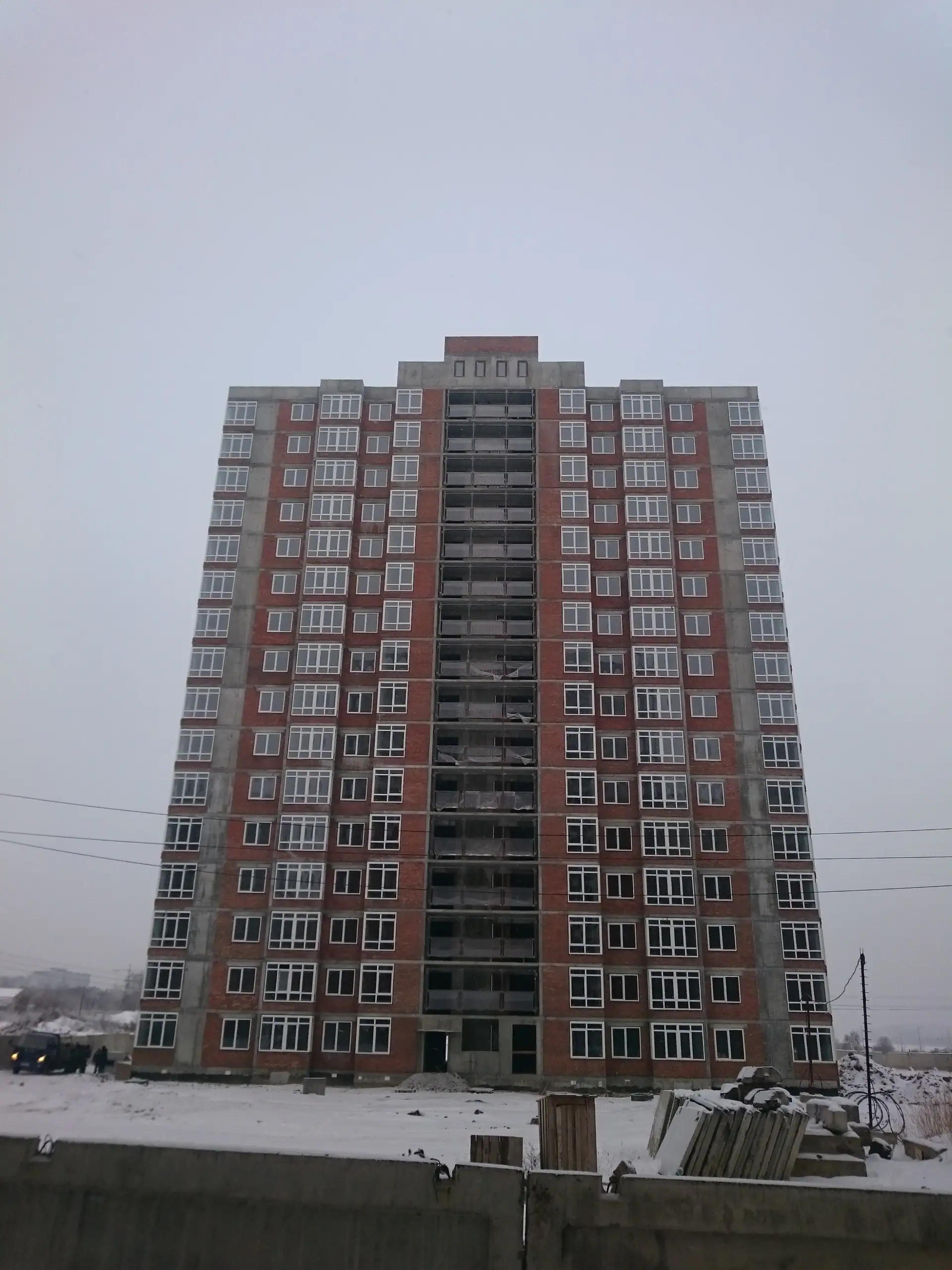

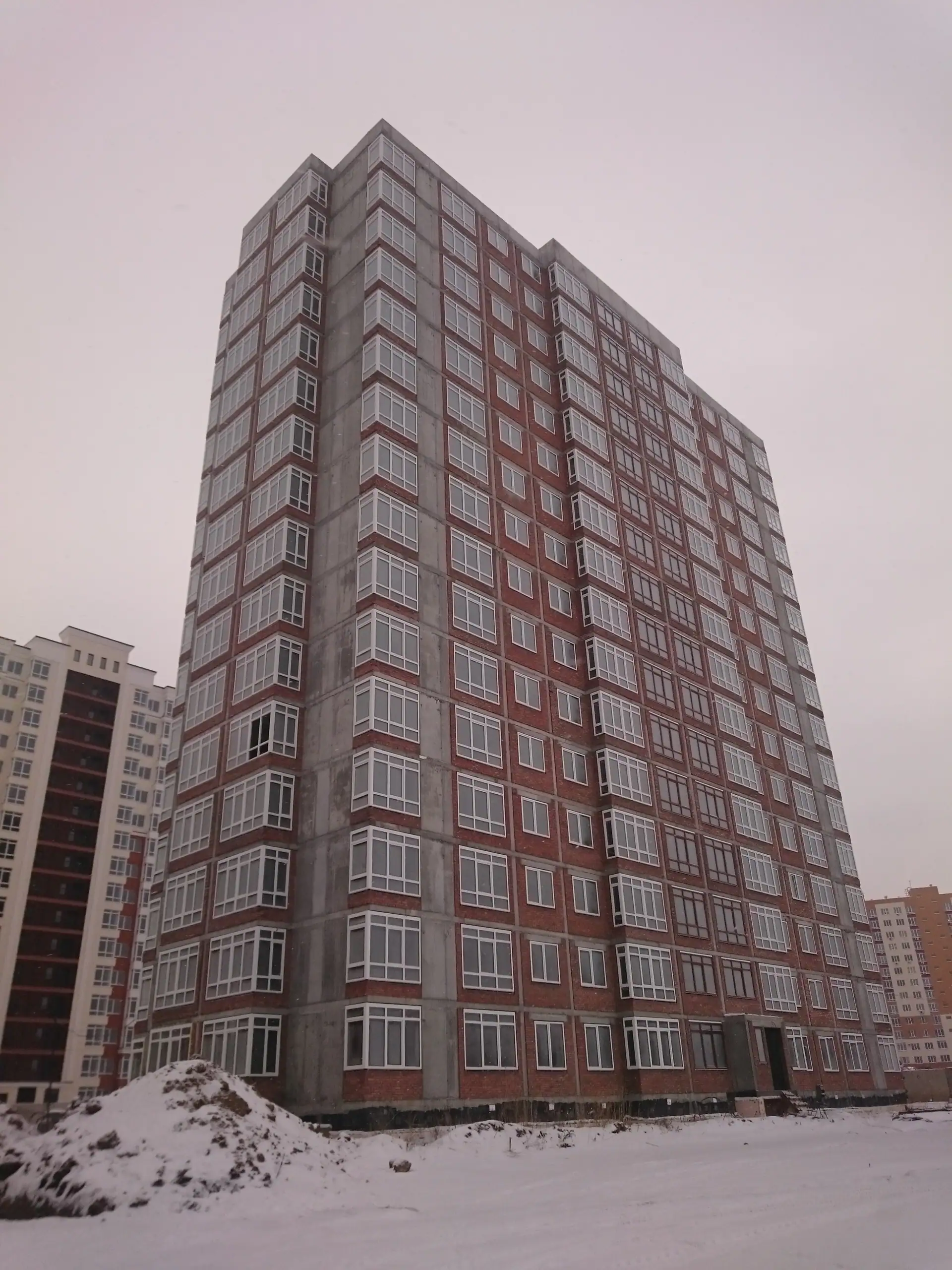

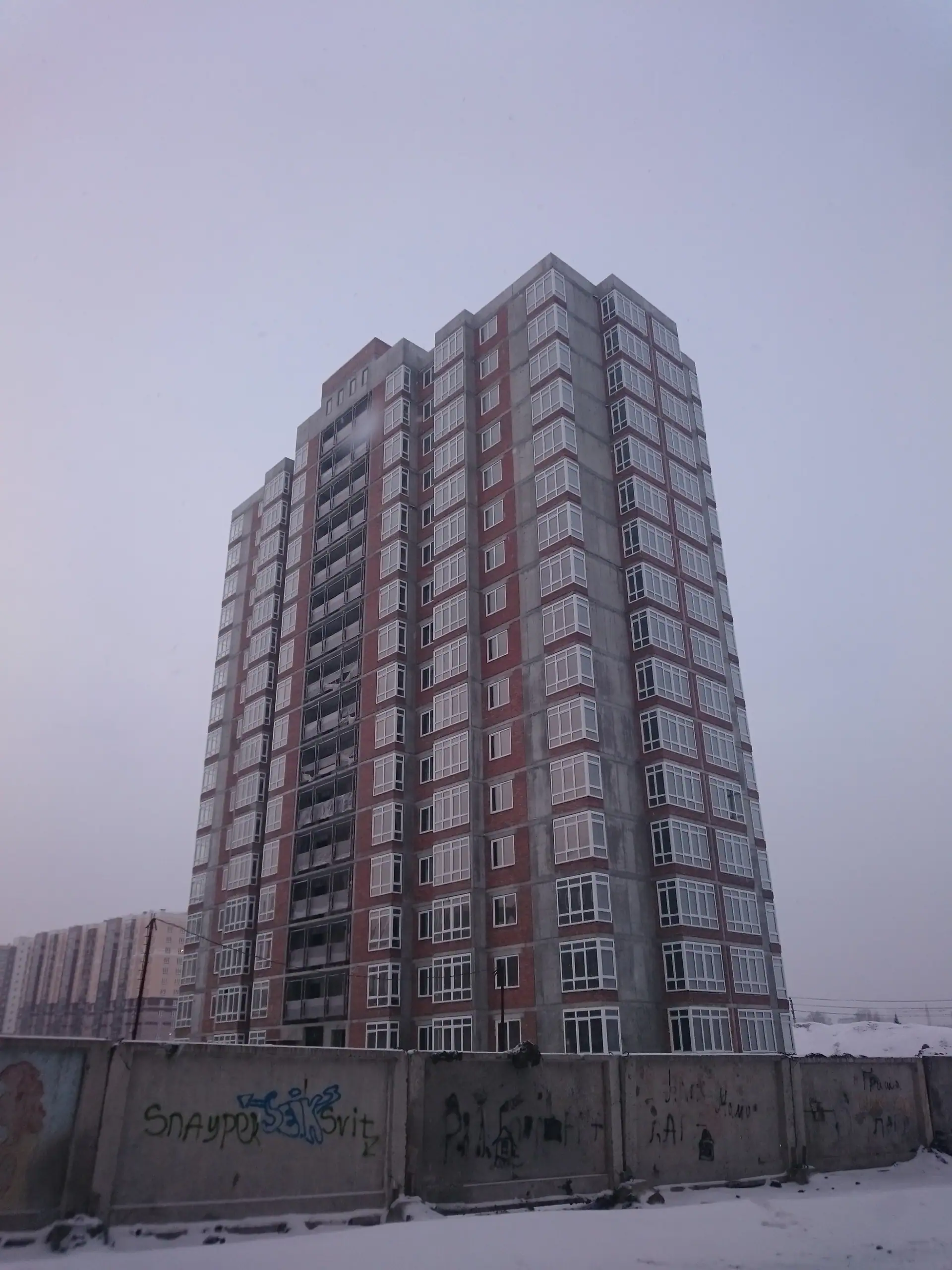

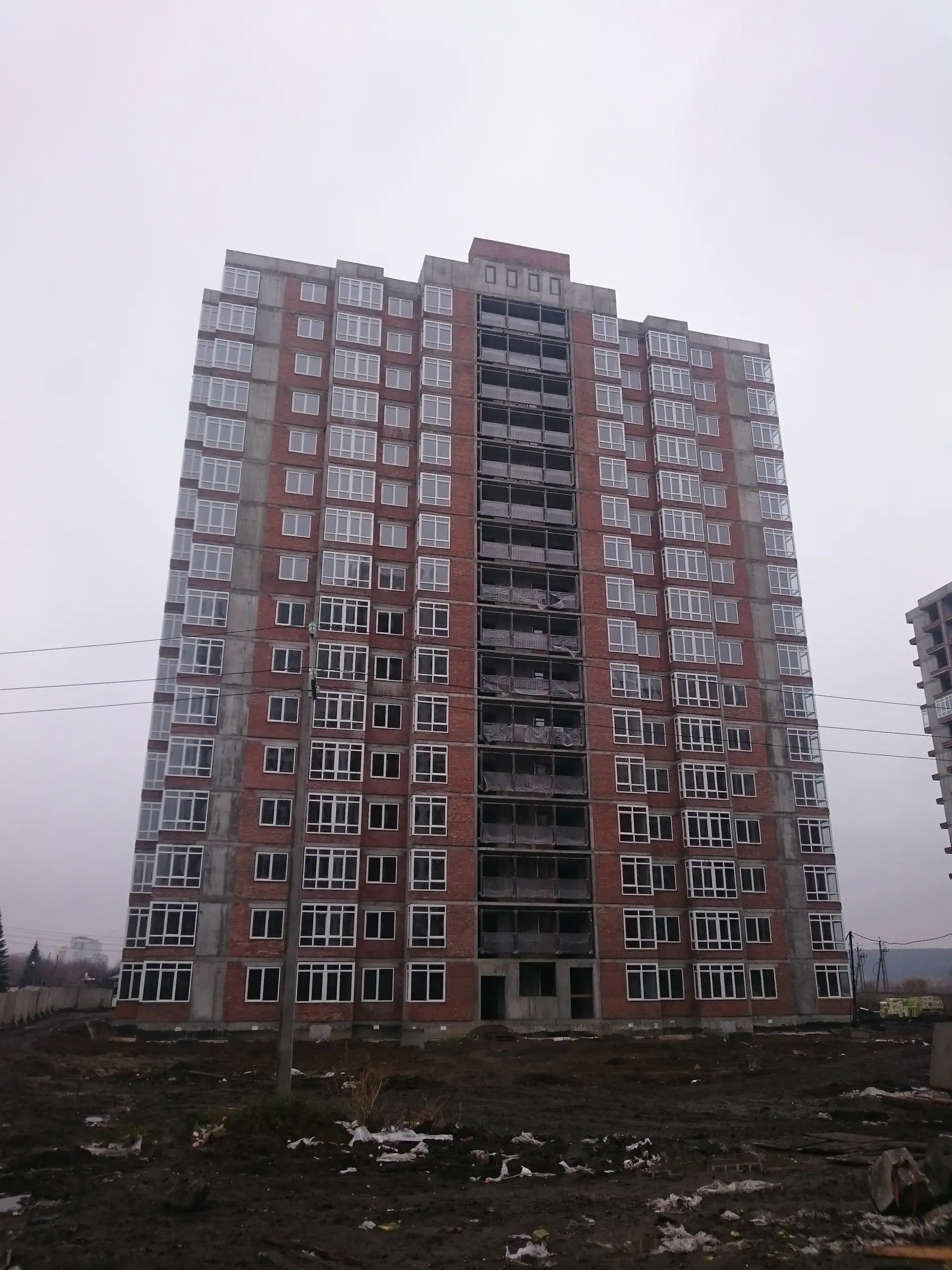

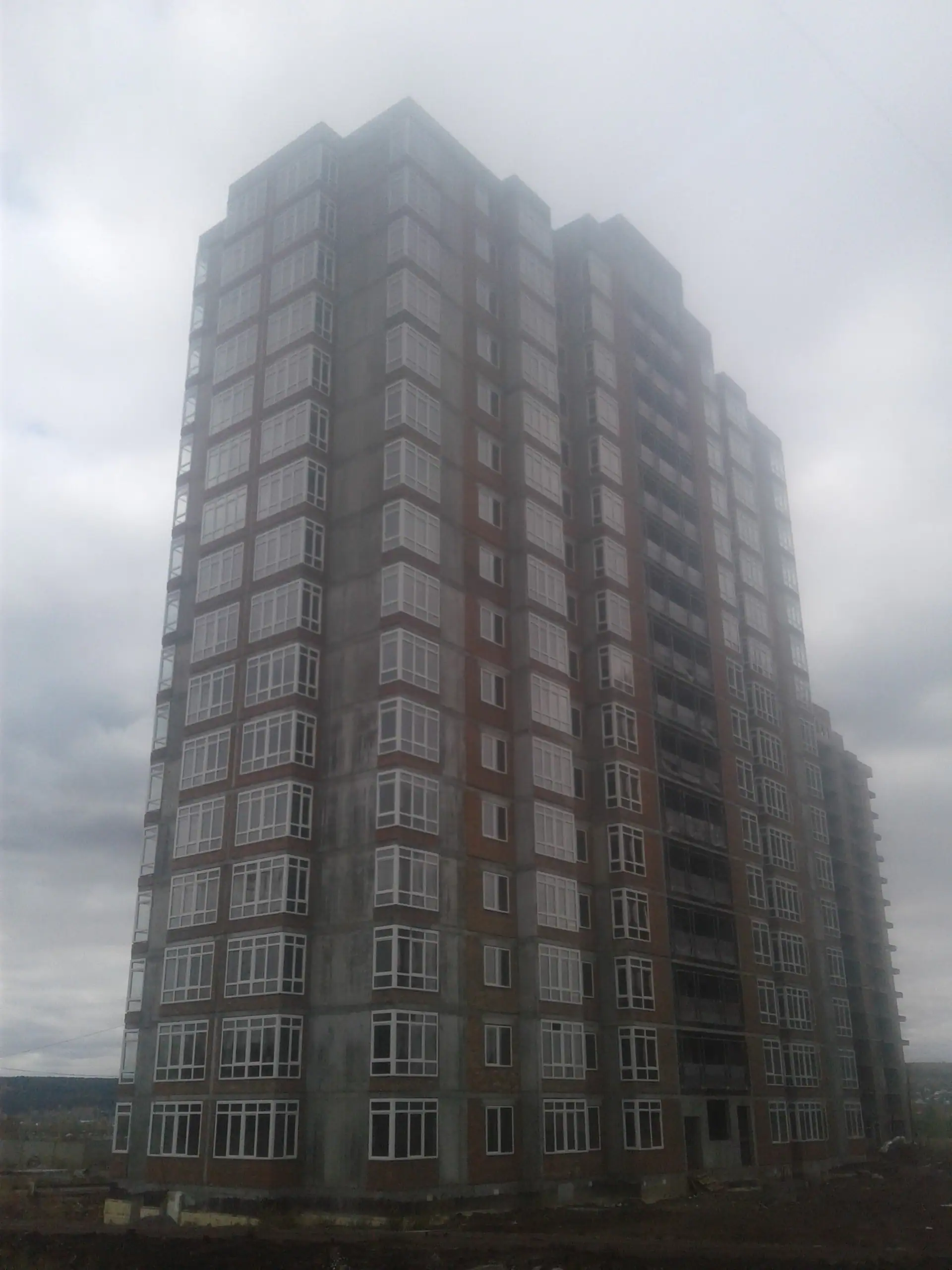

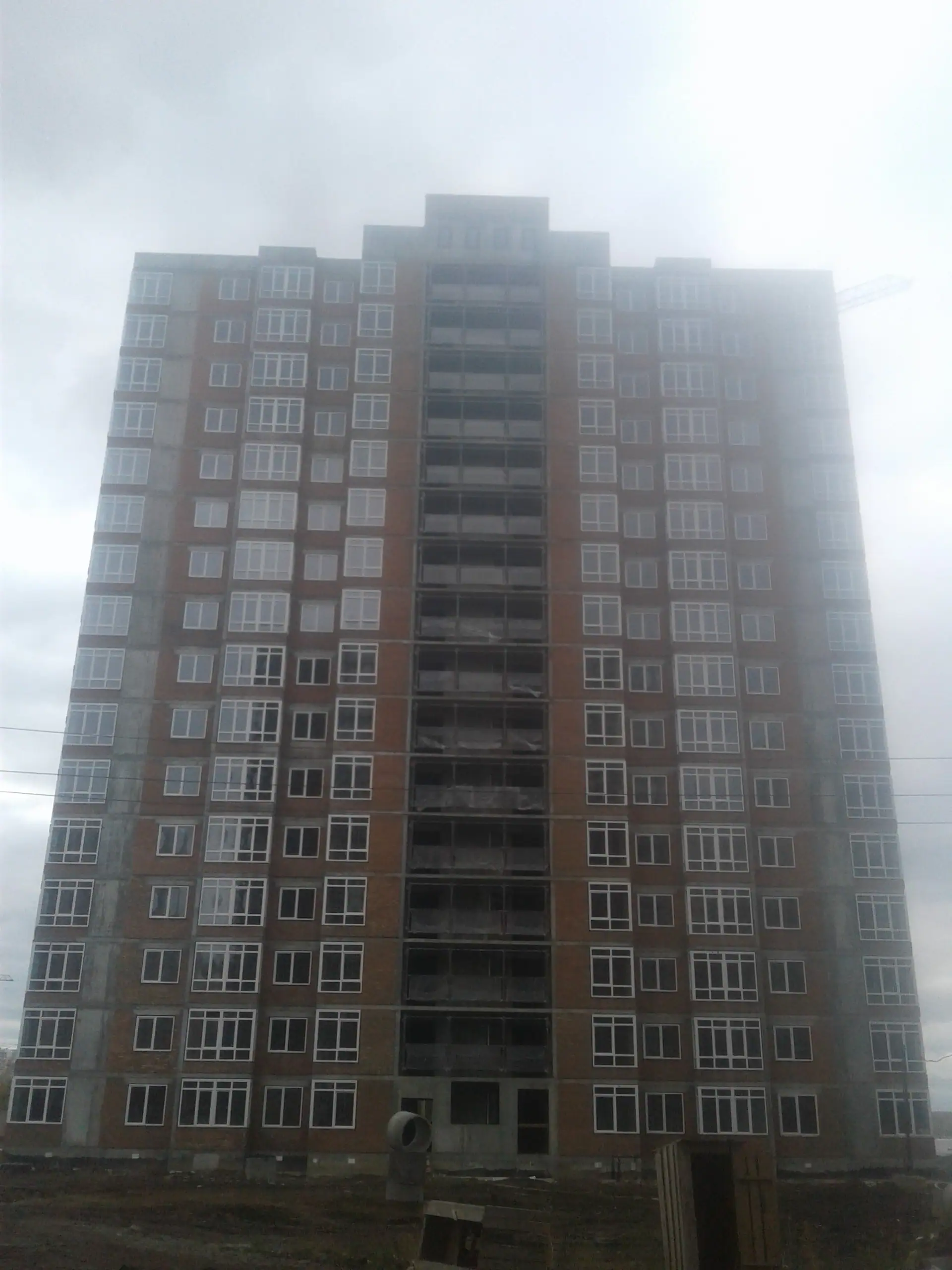

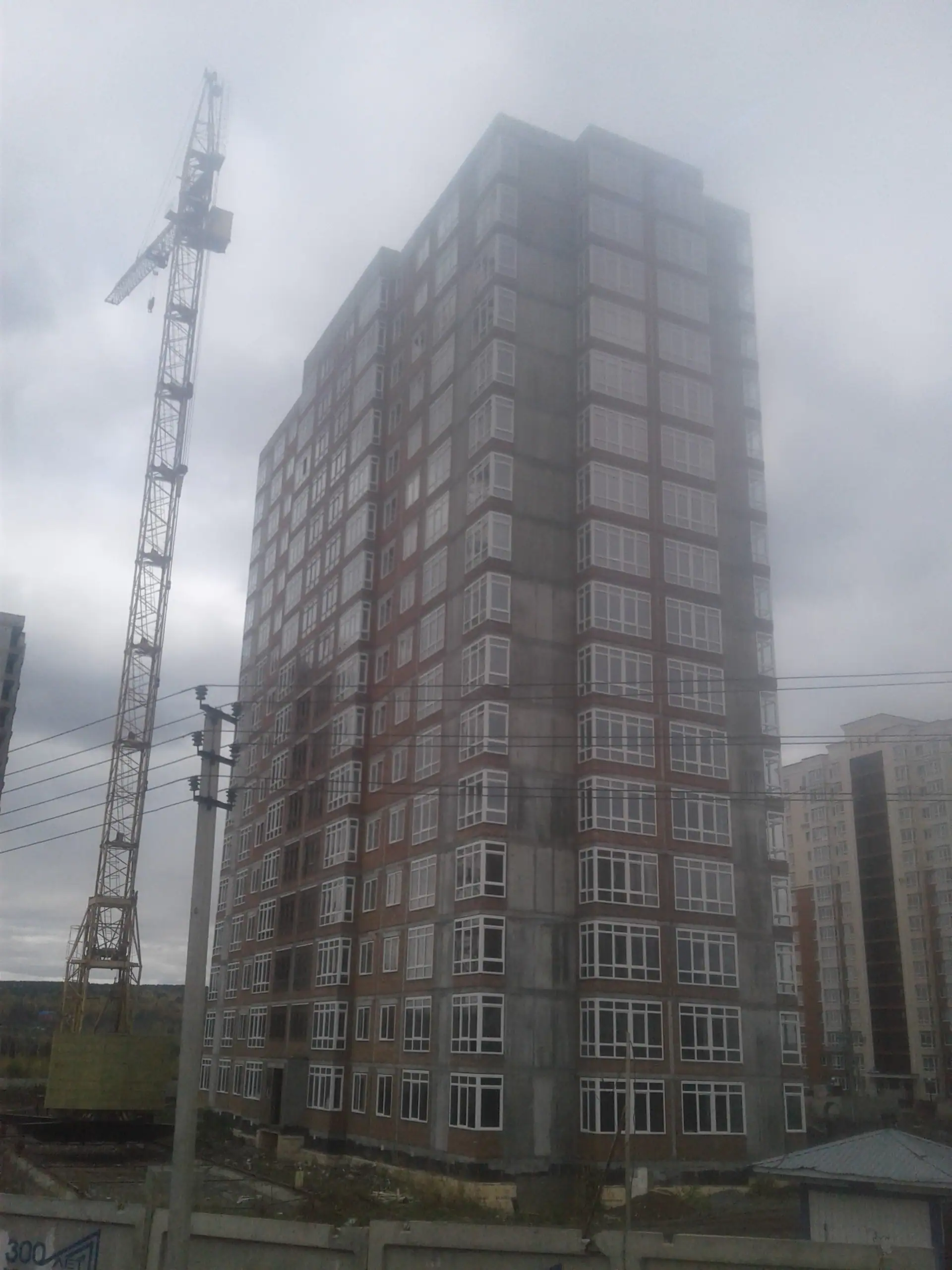

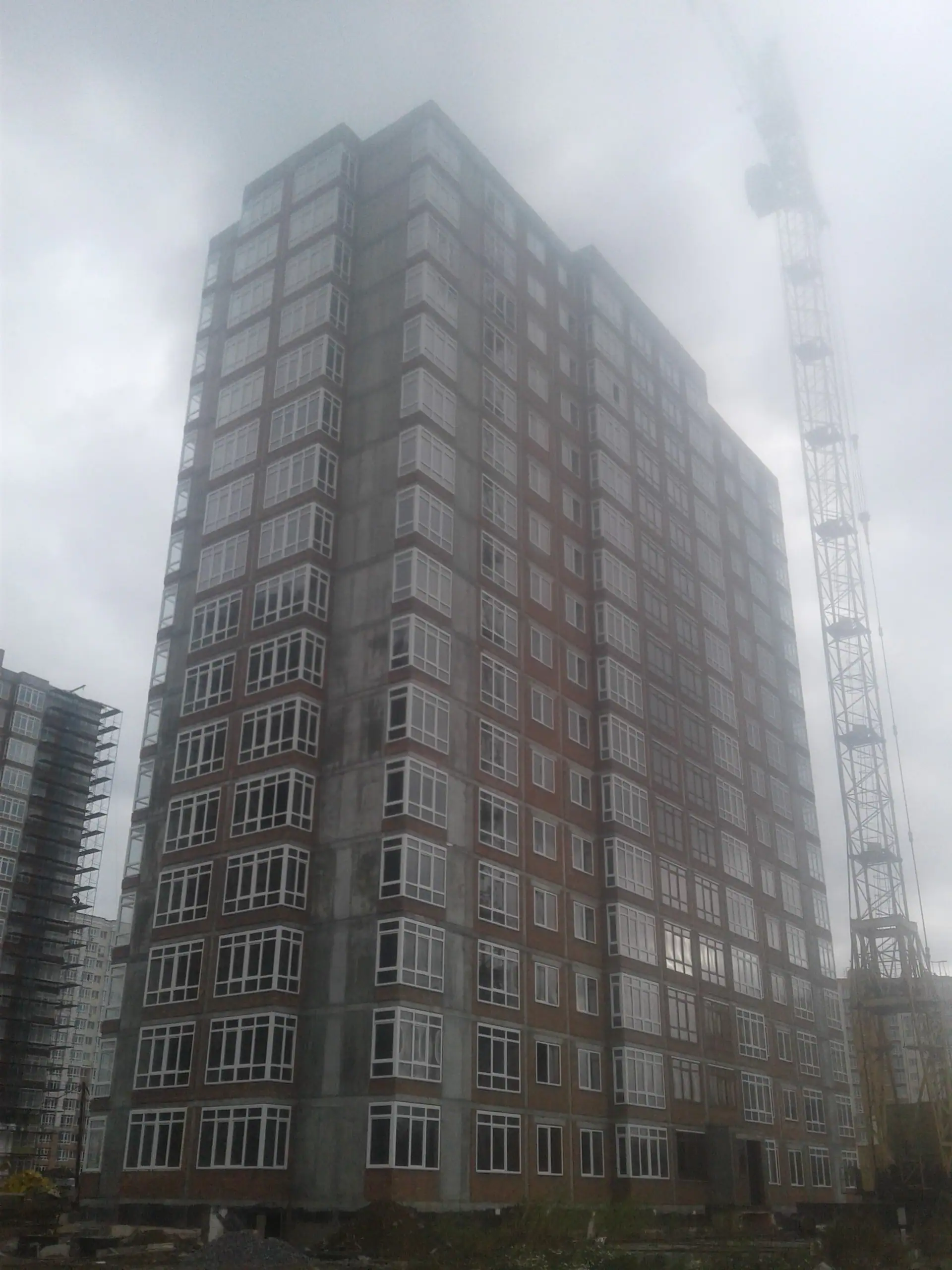

- IV кв. 2020Сдано 2 корпусов: Дом 2, Дом 3
- IV кв. 2020Фотоотчёт со стройки

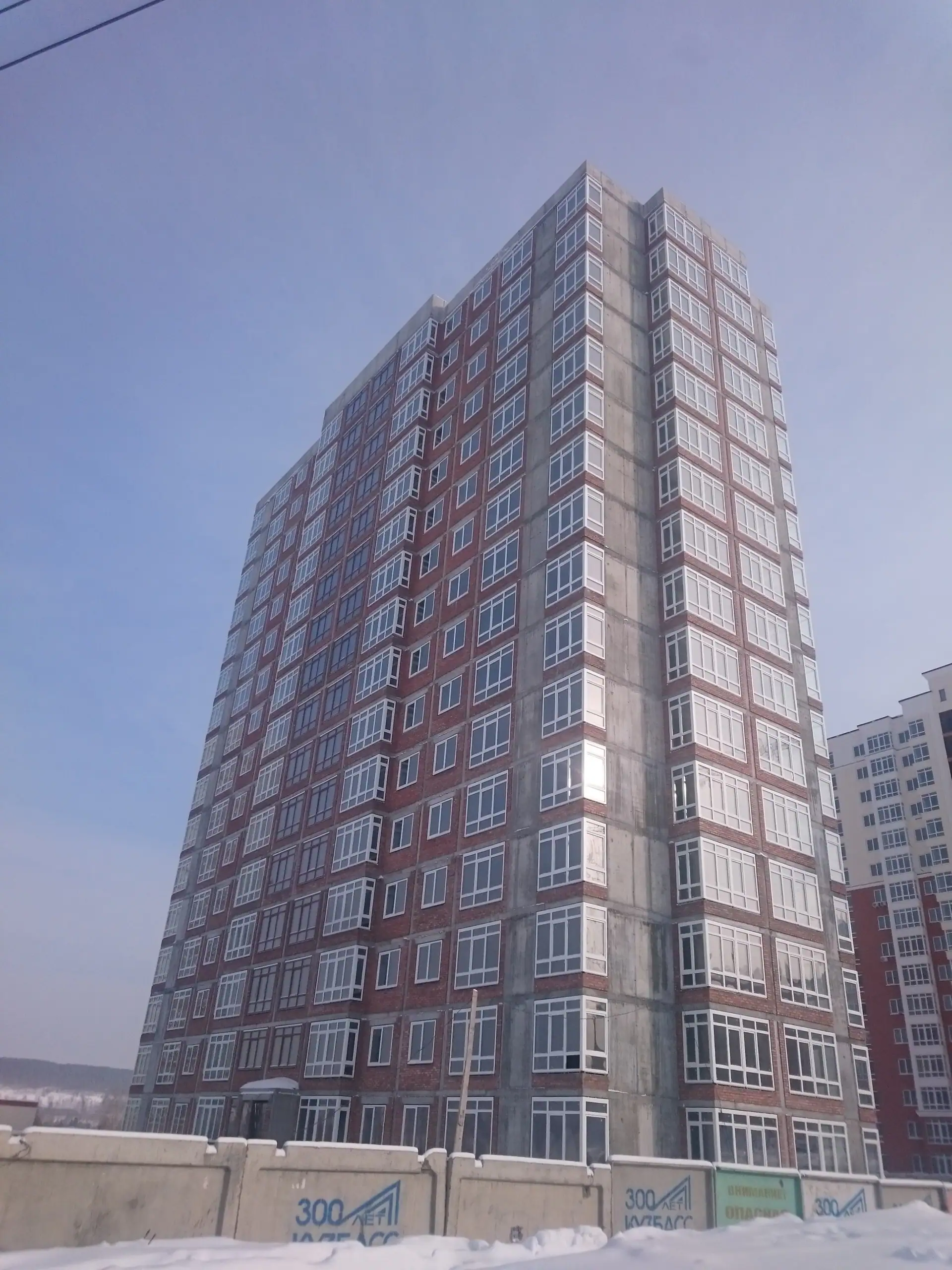

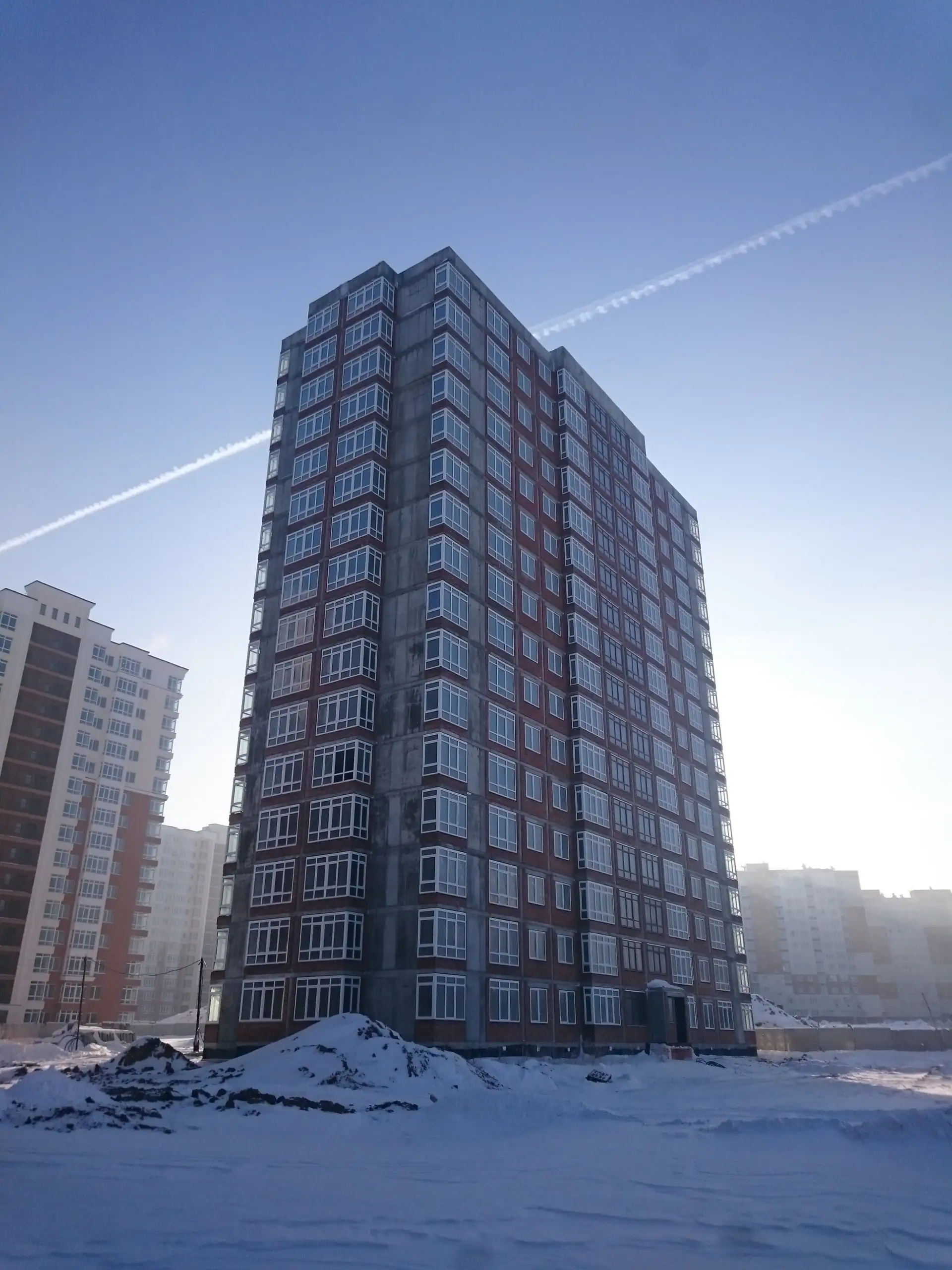

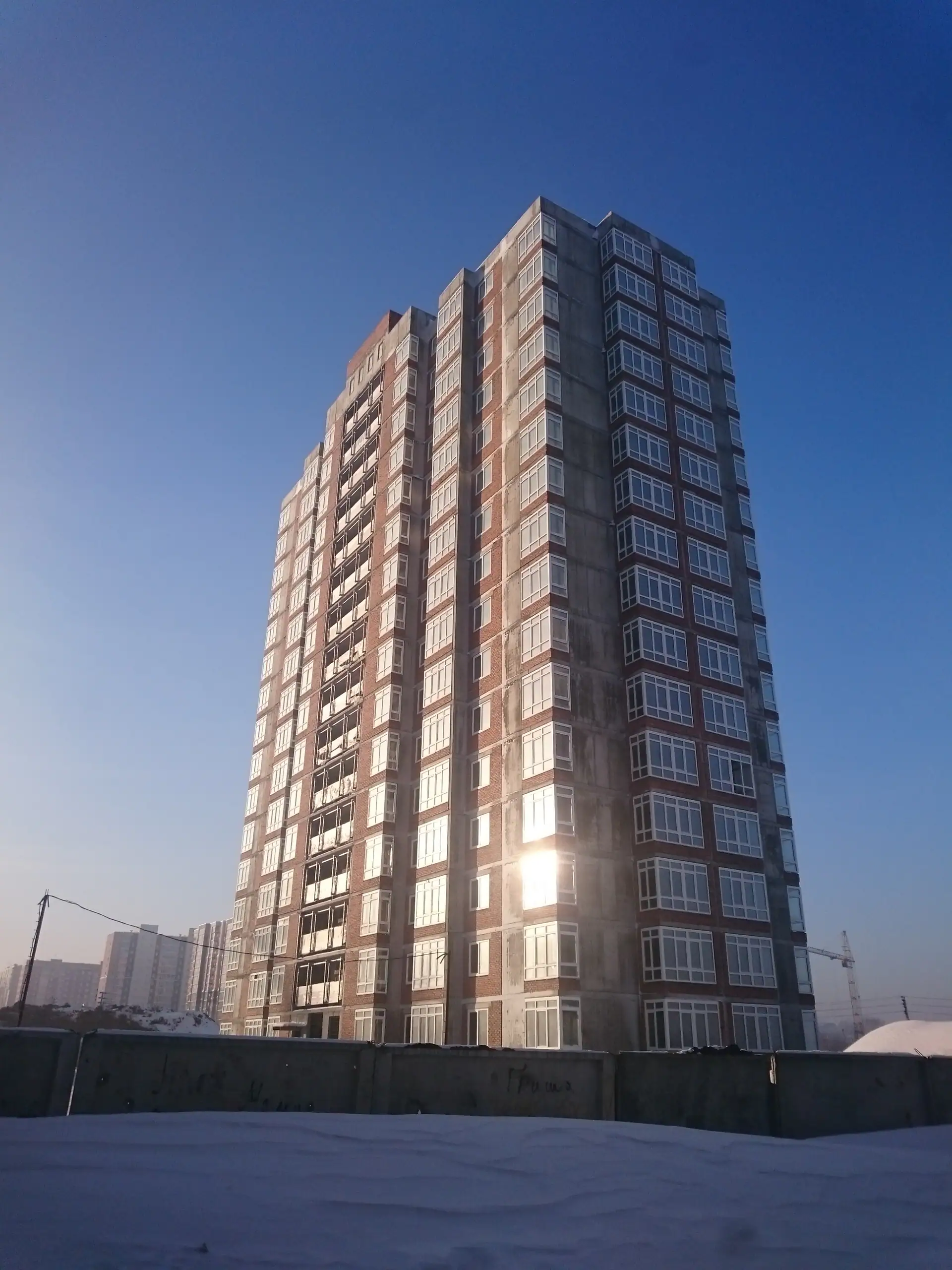

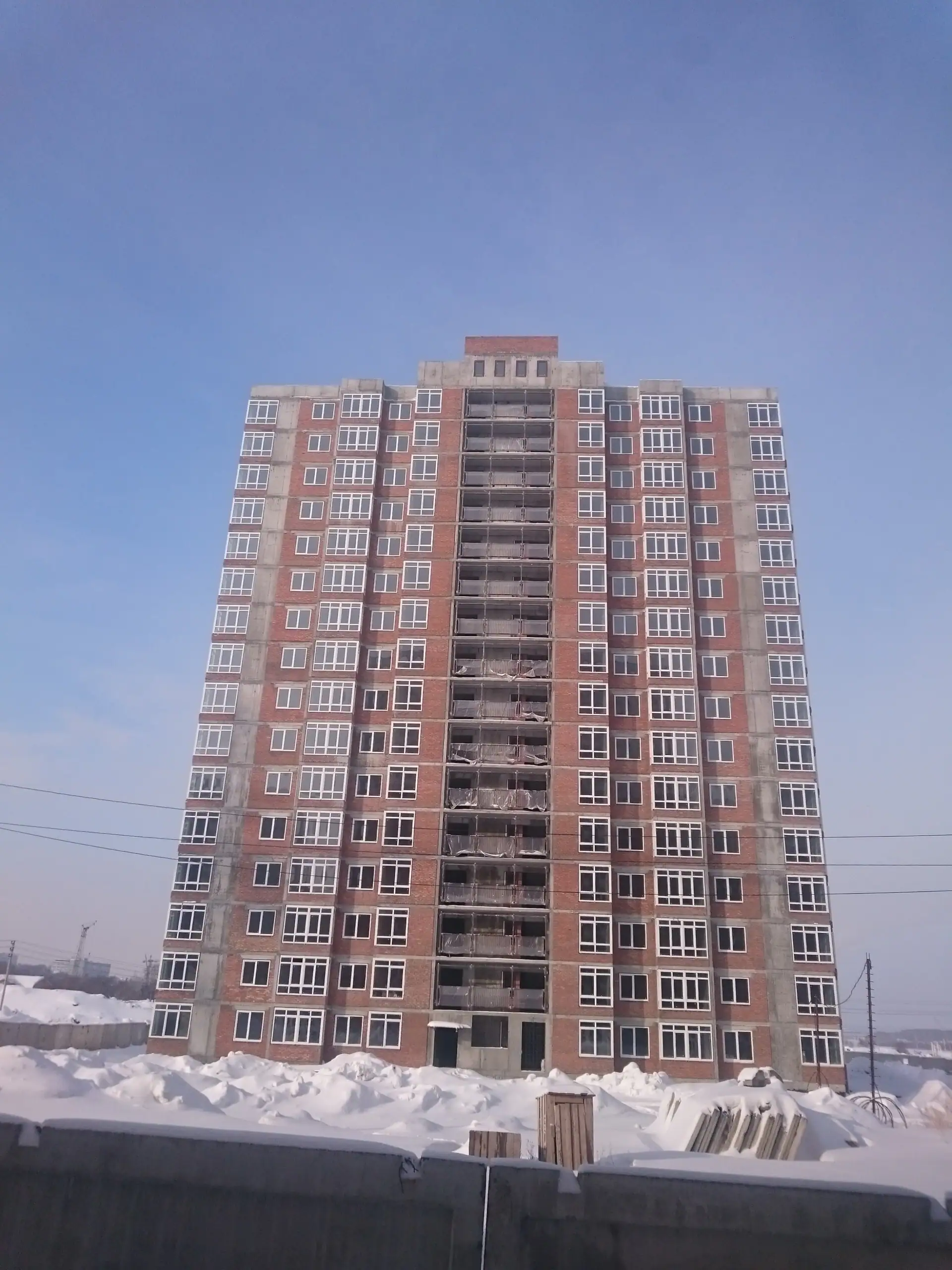

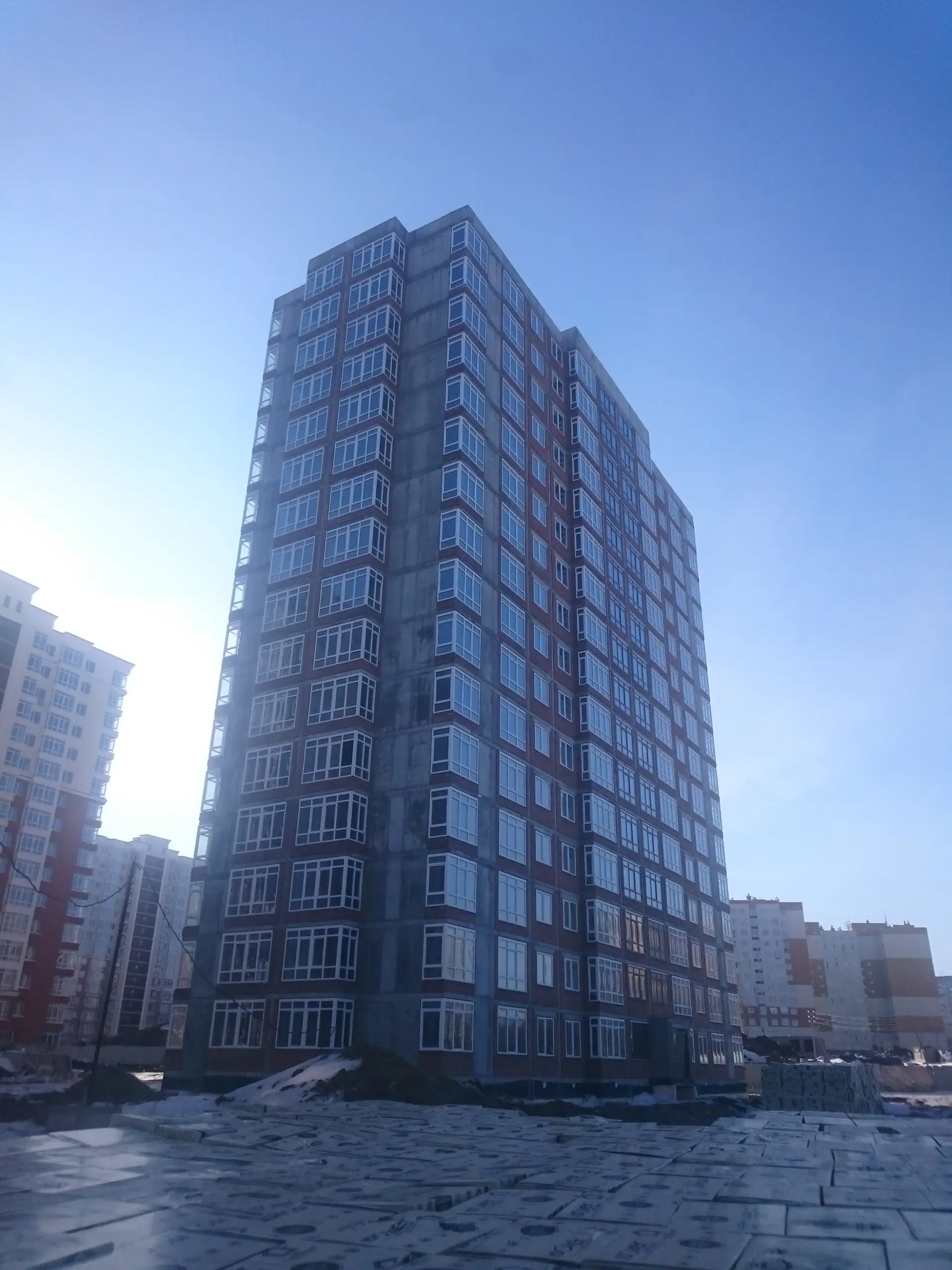

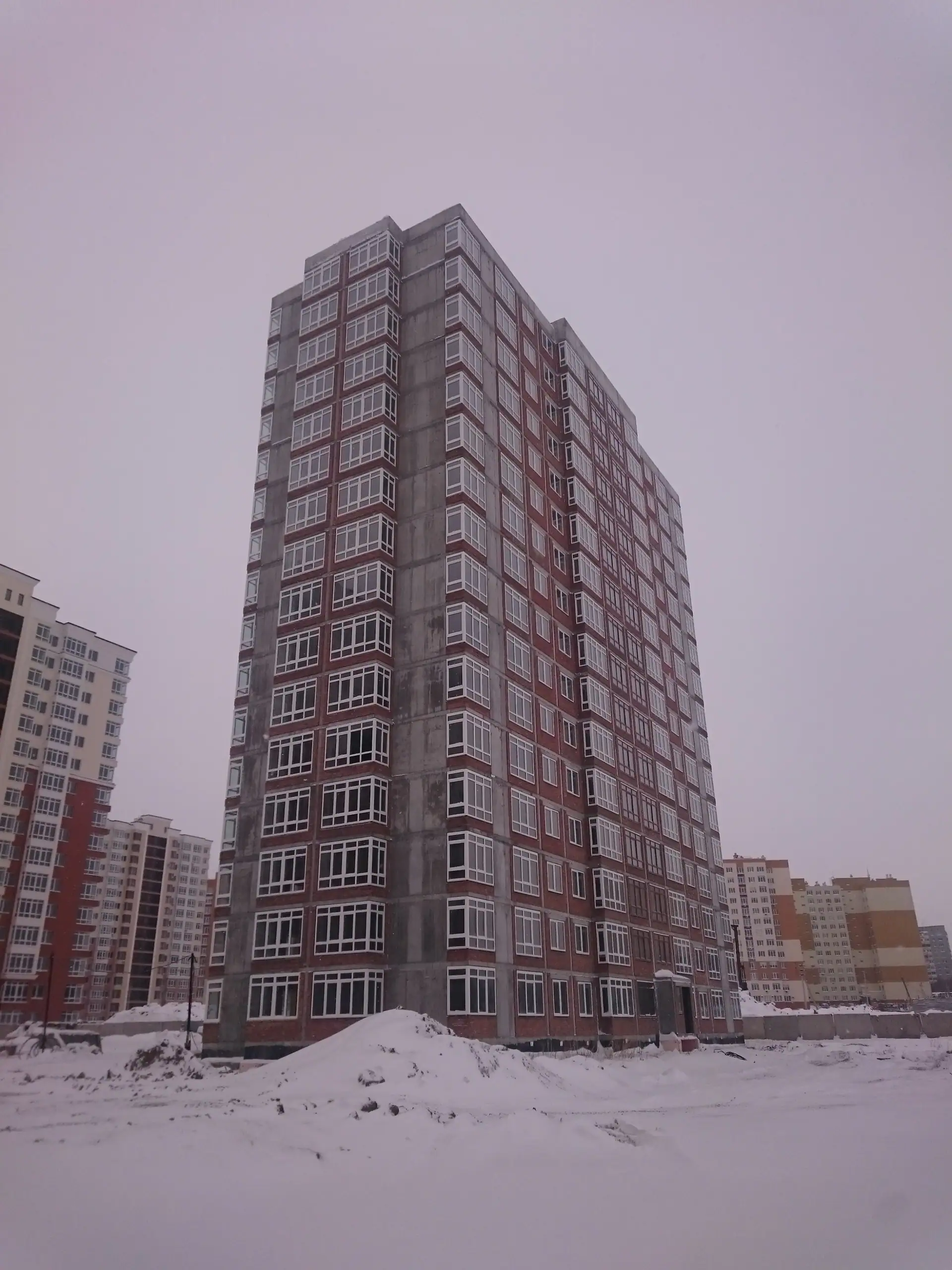

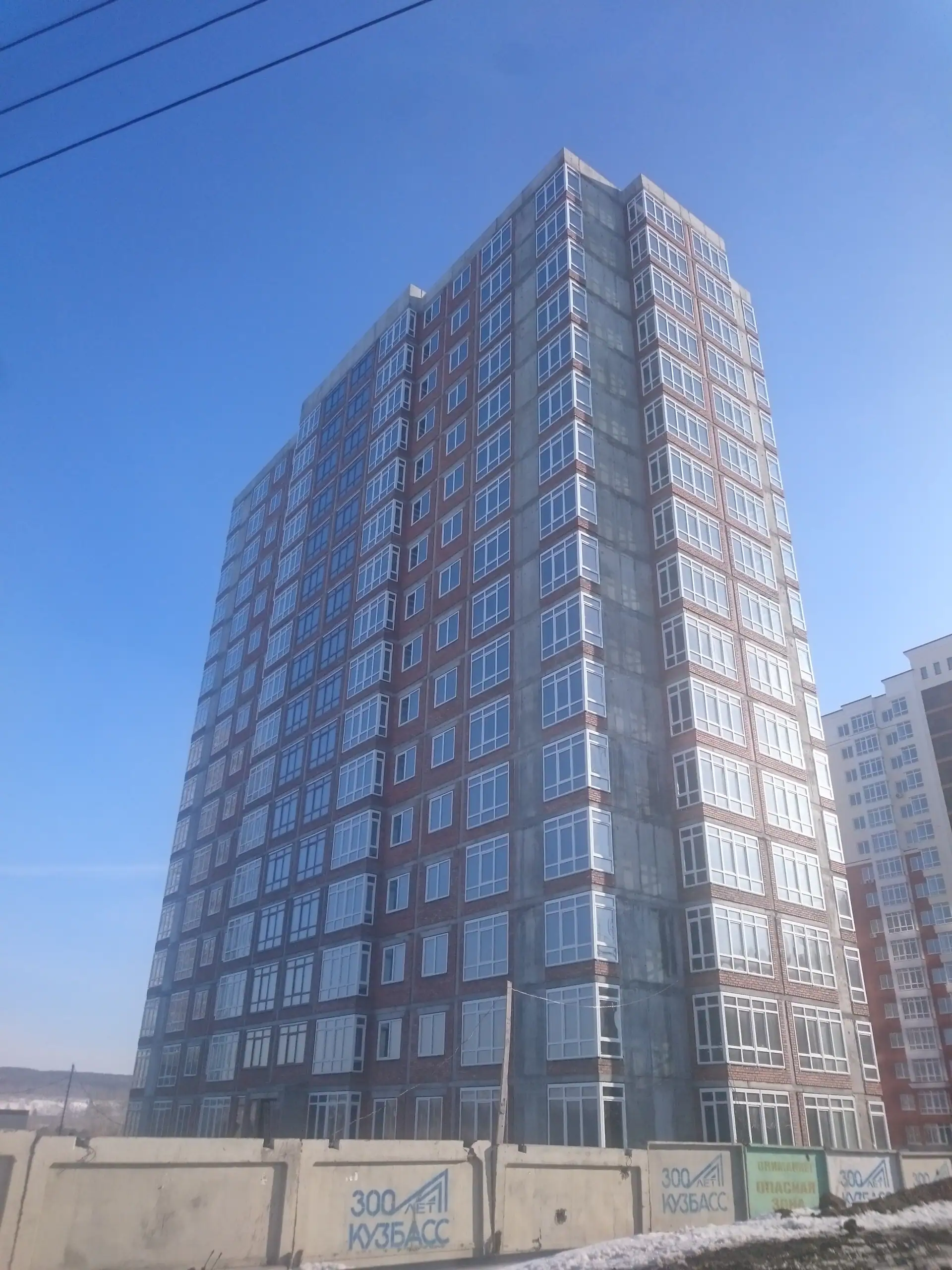

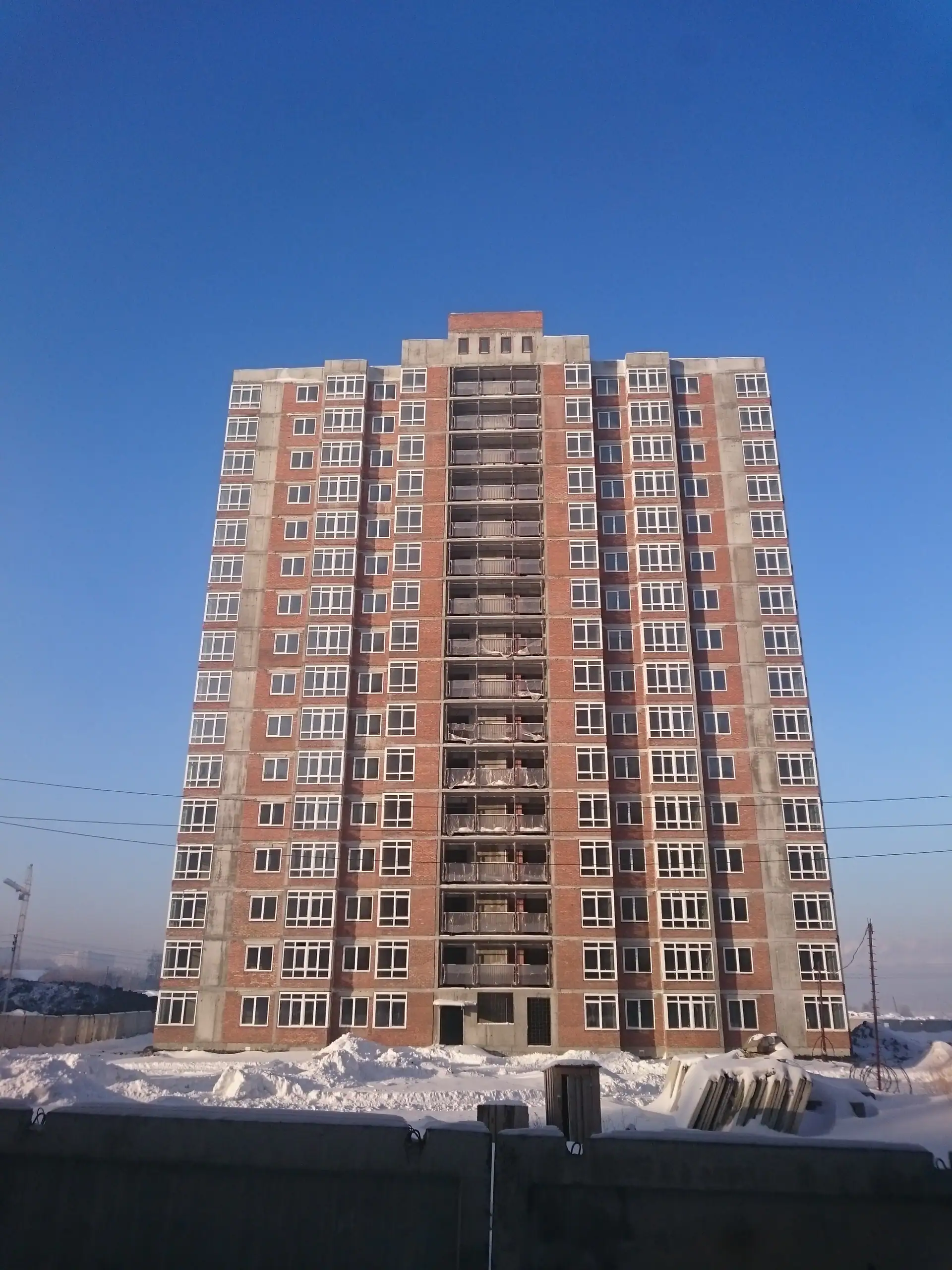

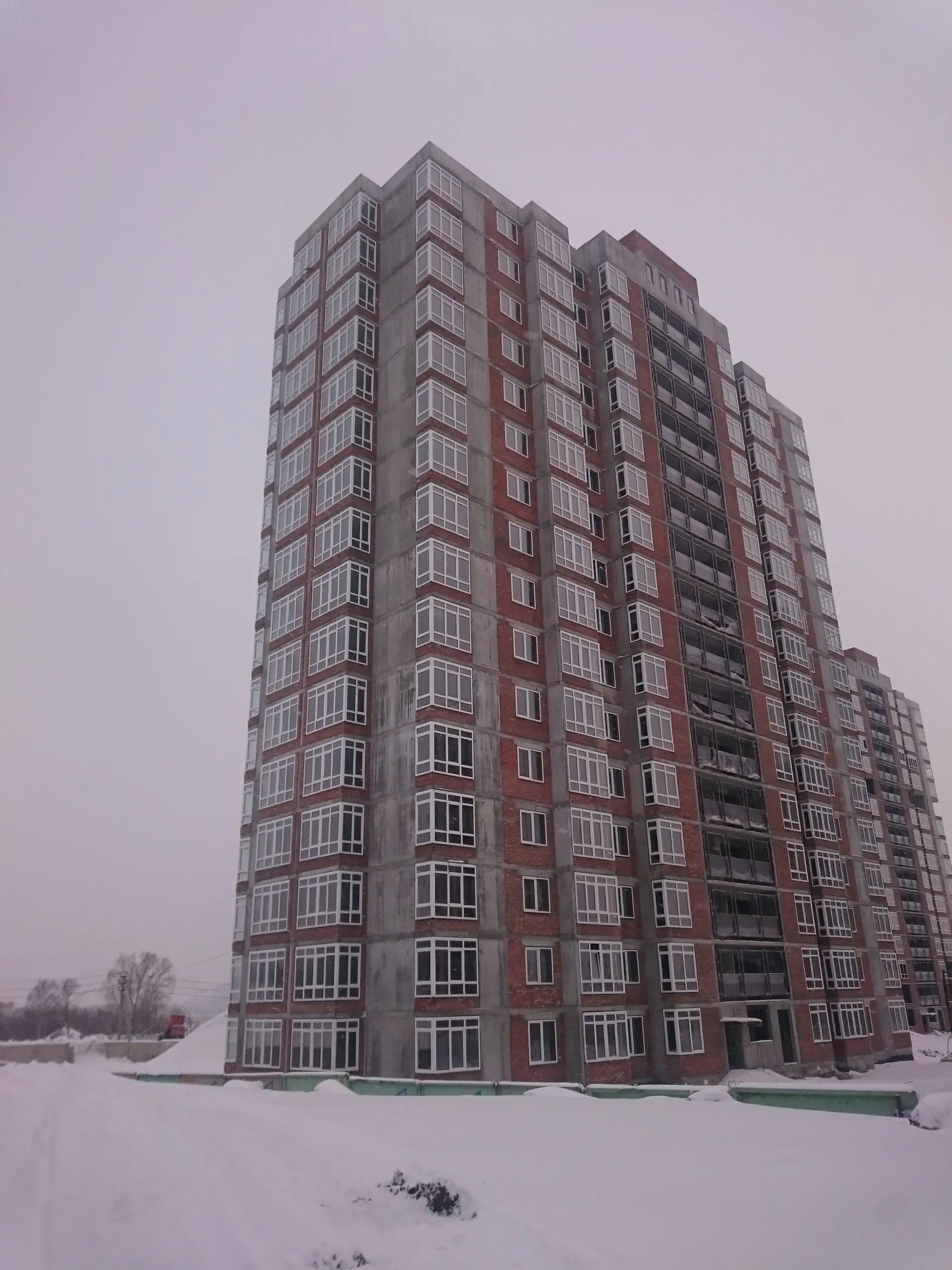

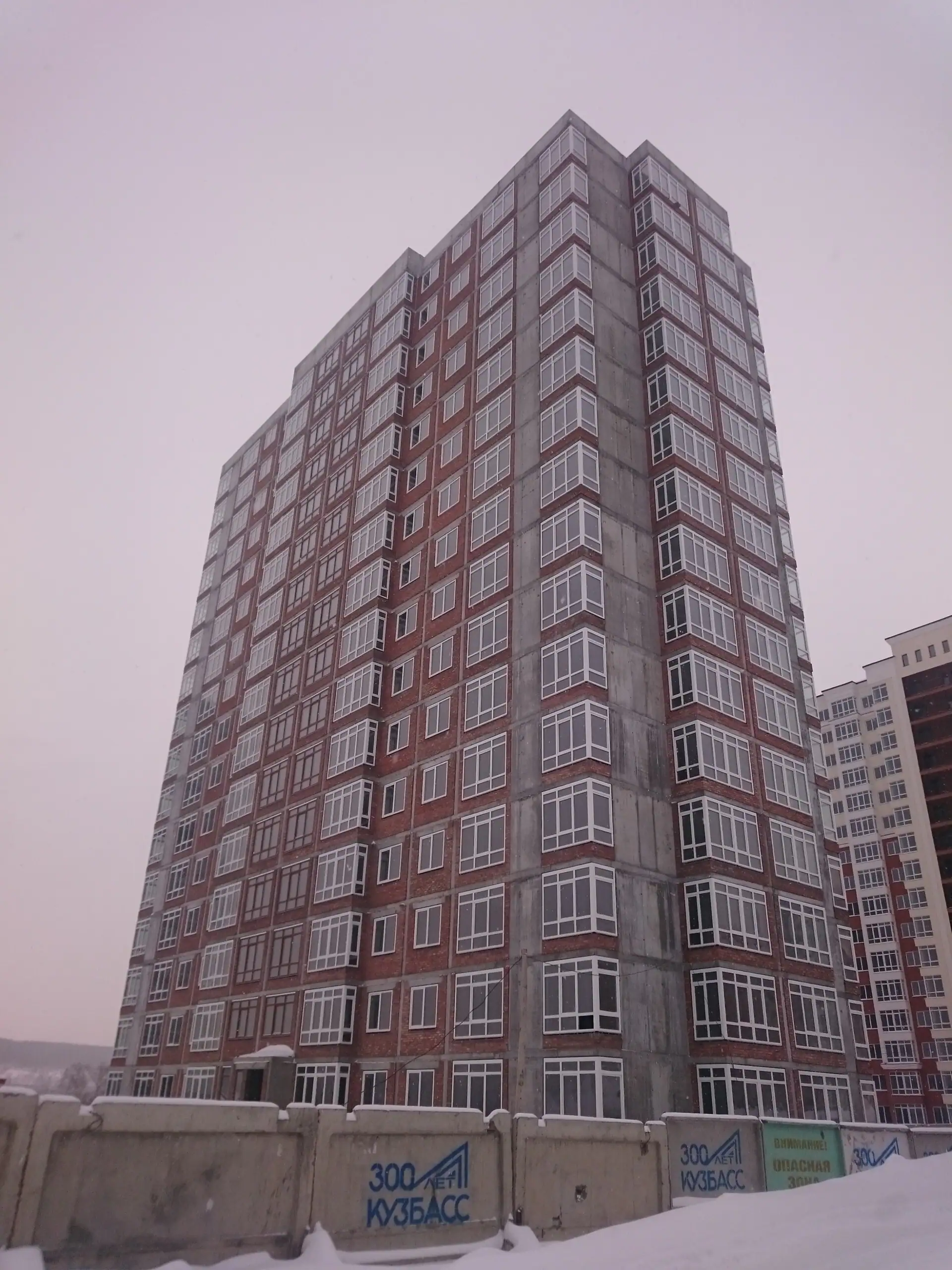

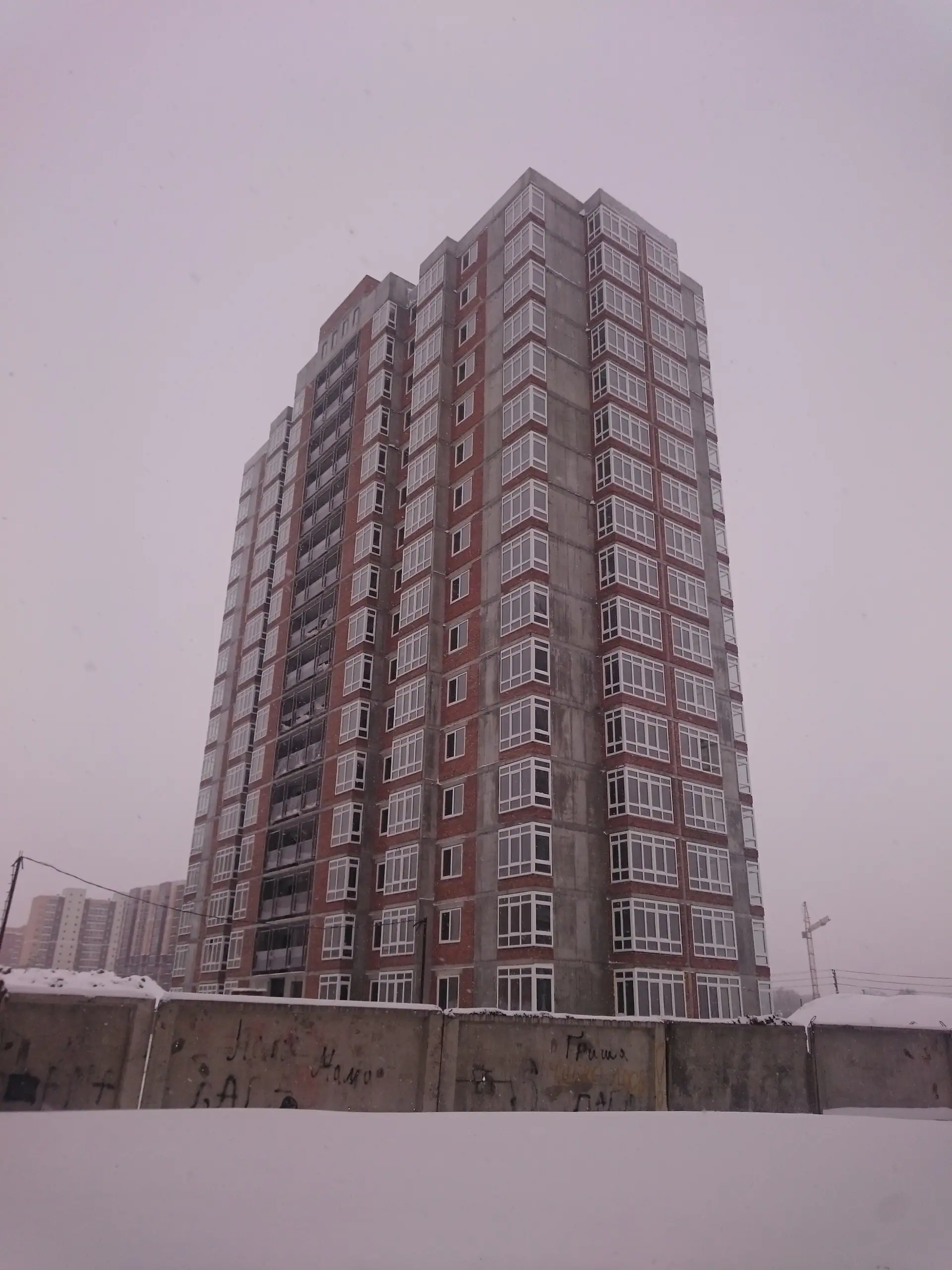

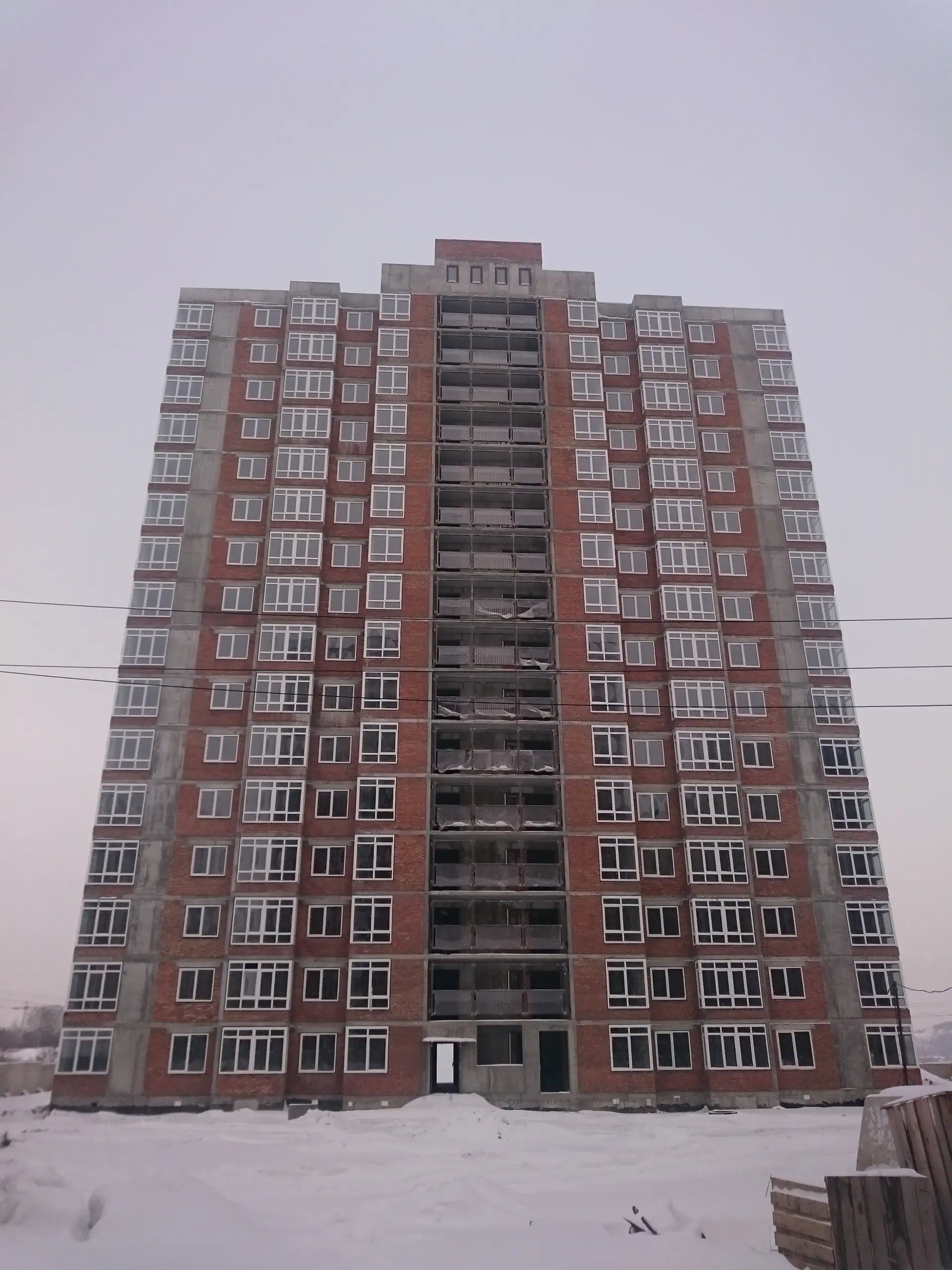

- I кв. 2021Фотоотчёт со стройки

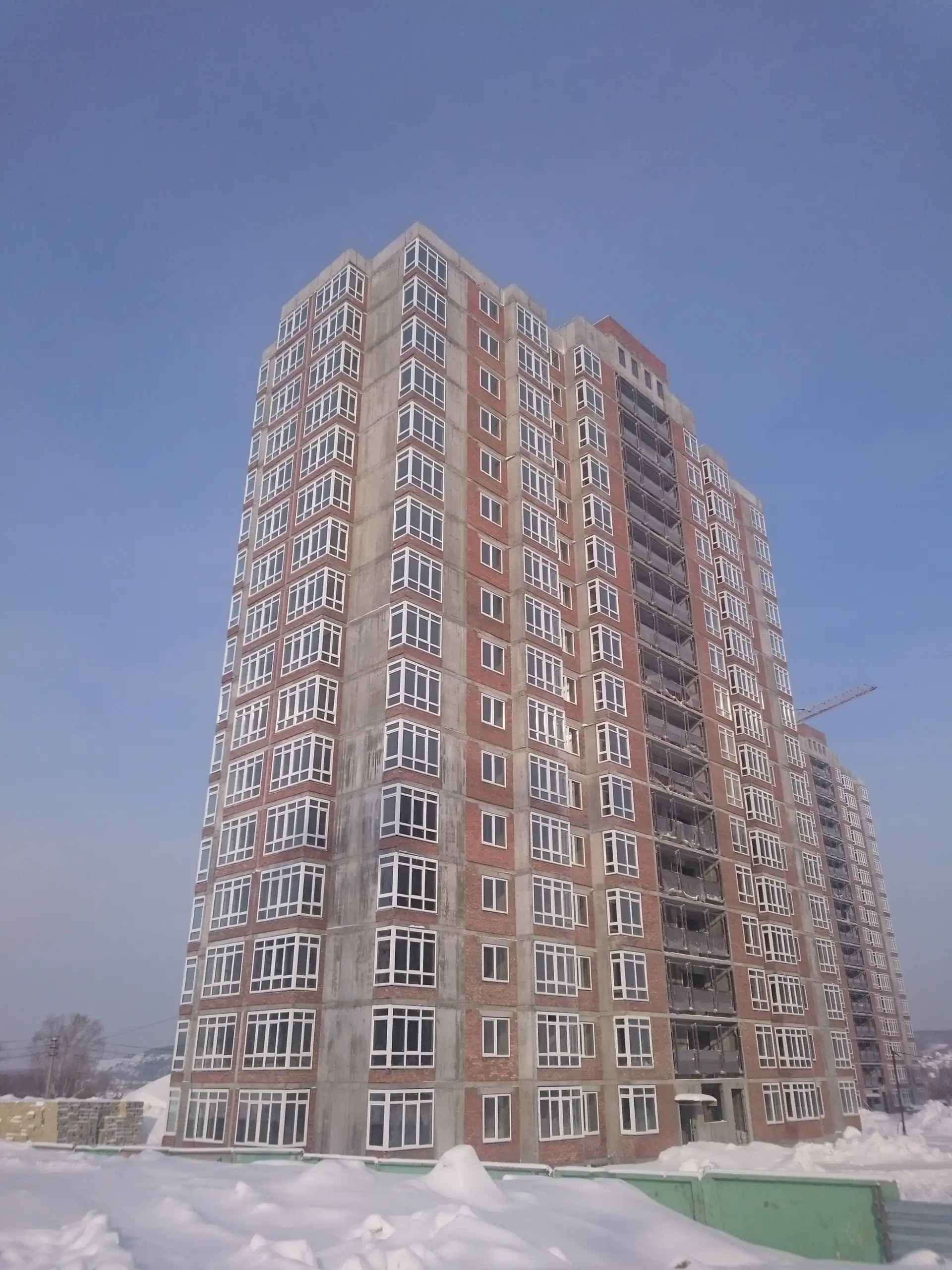

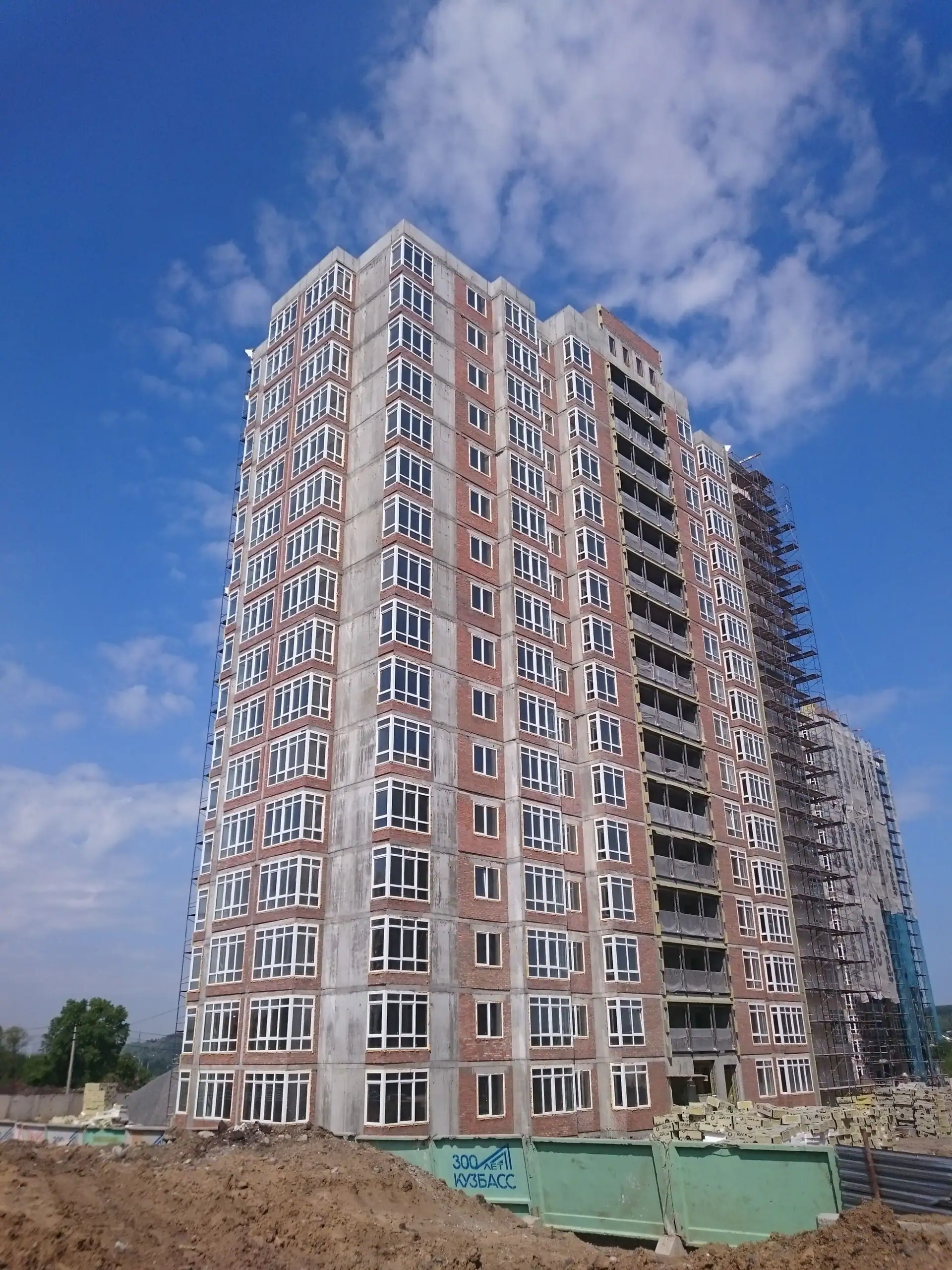

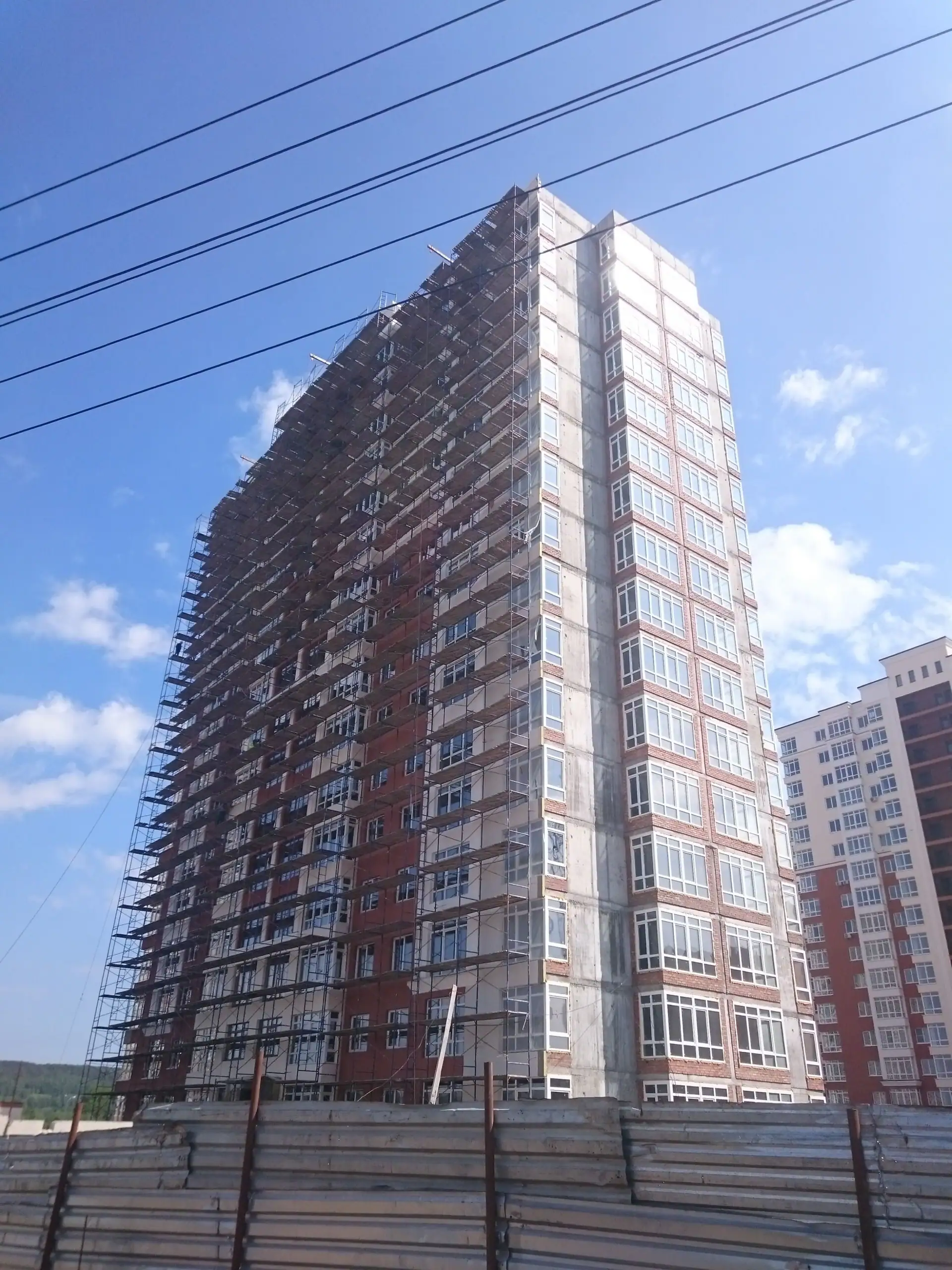

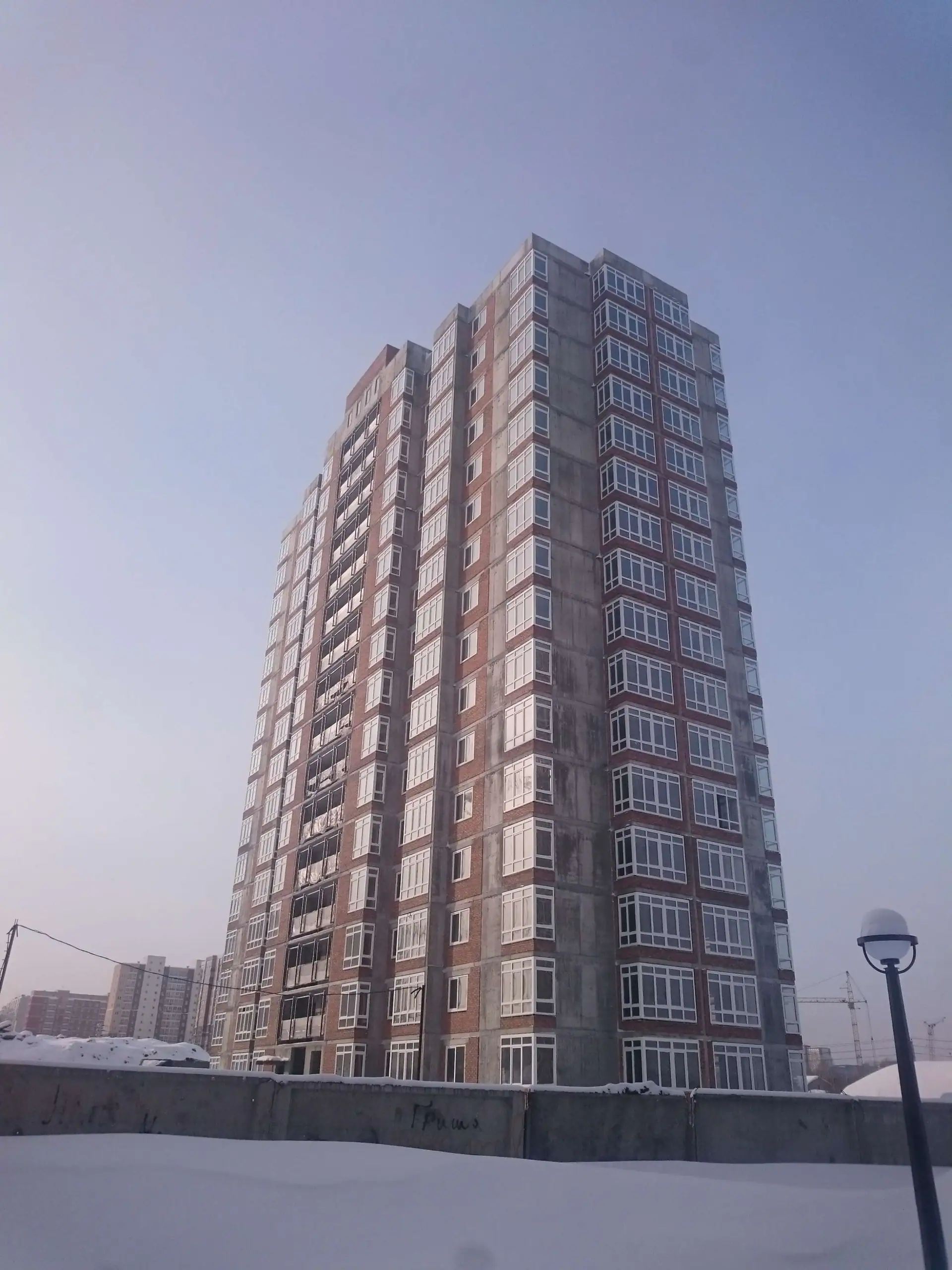

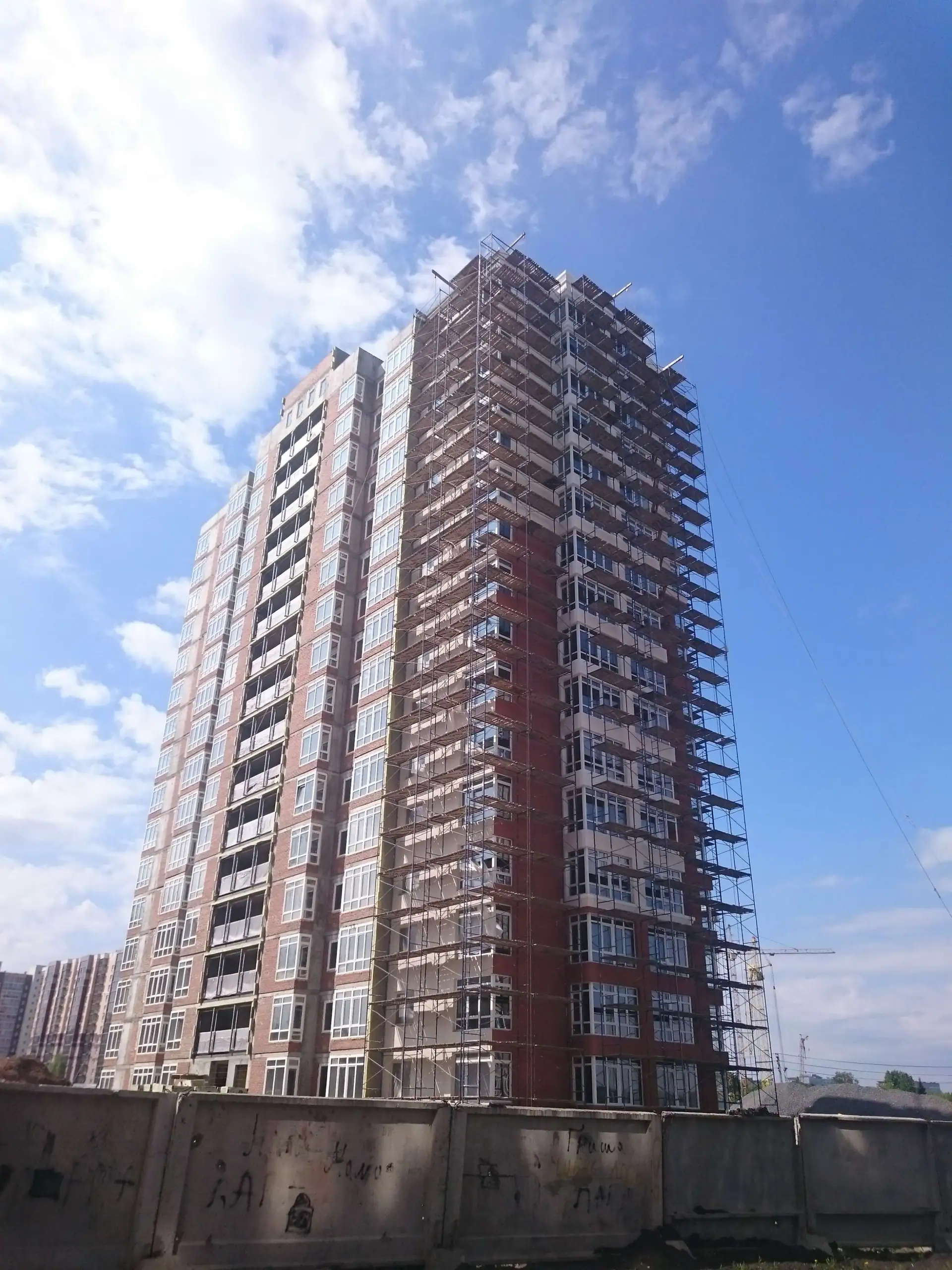

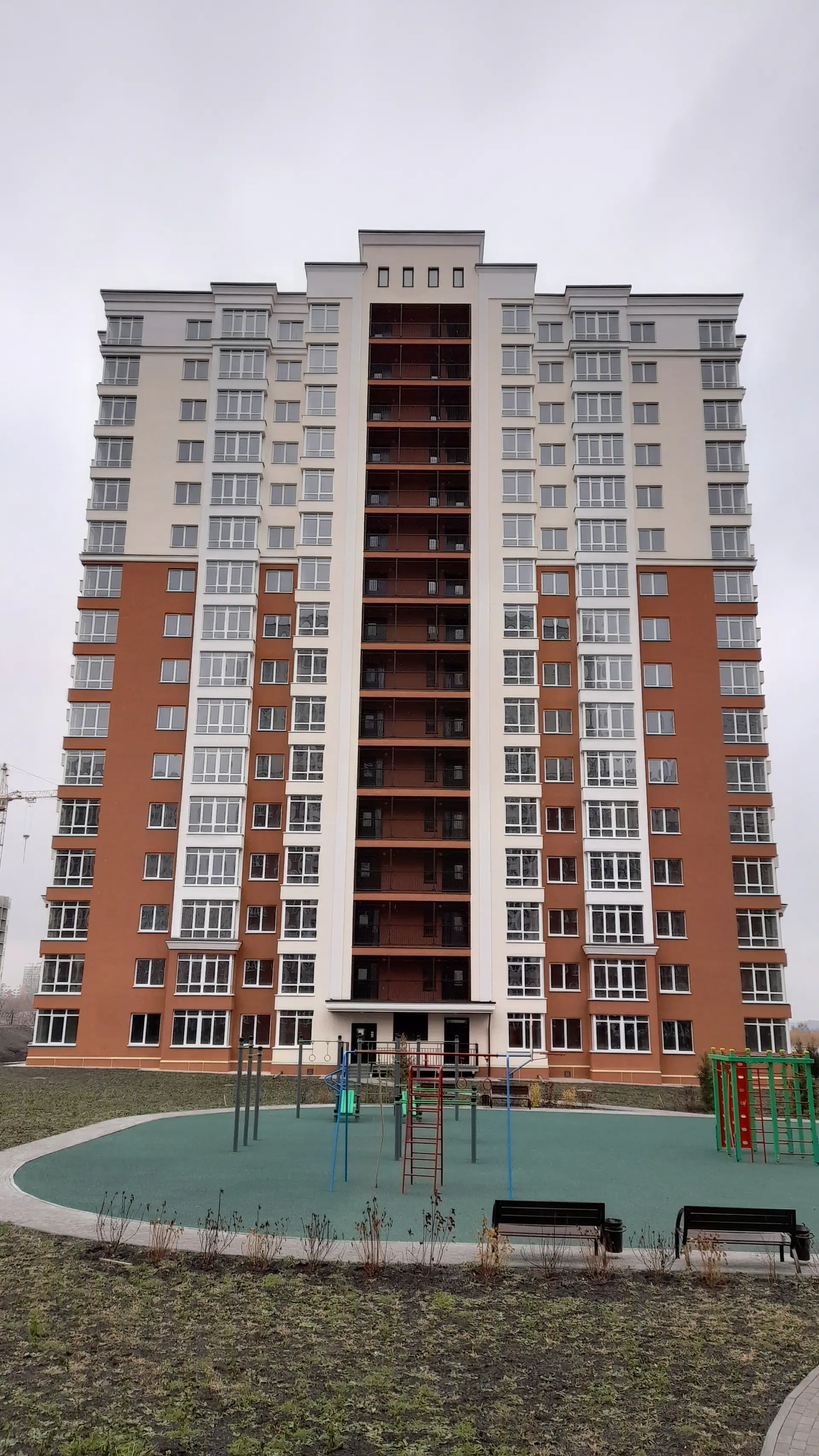

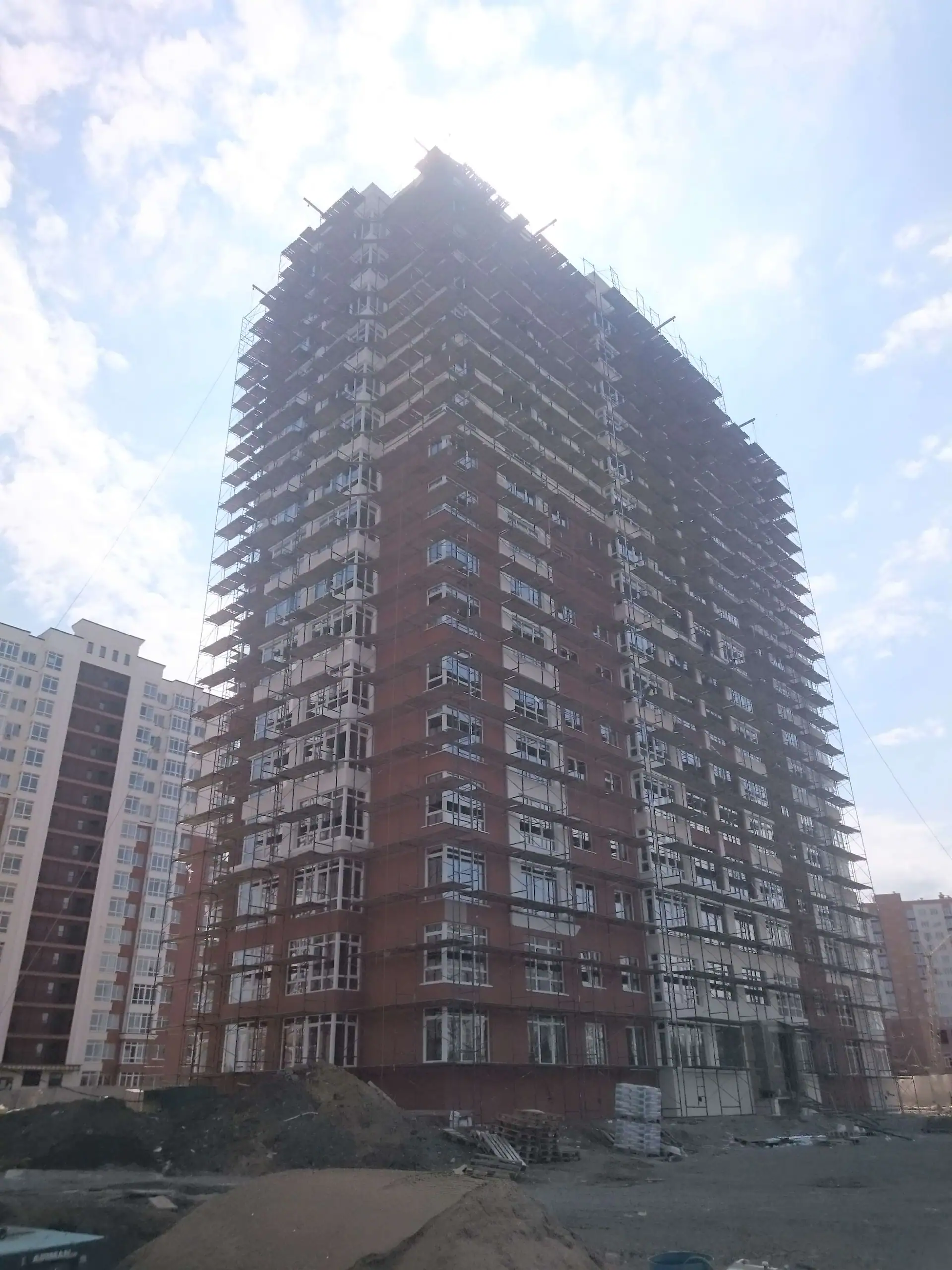

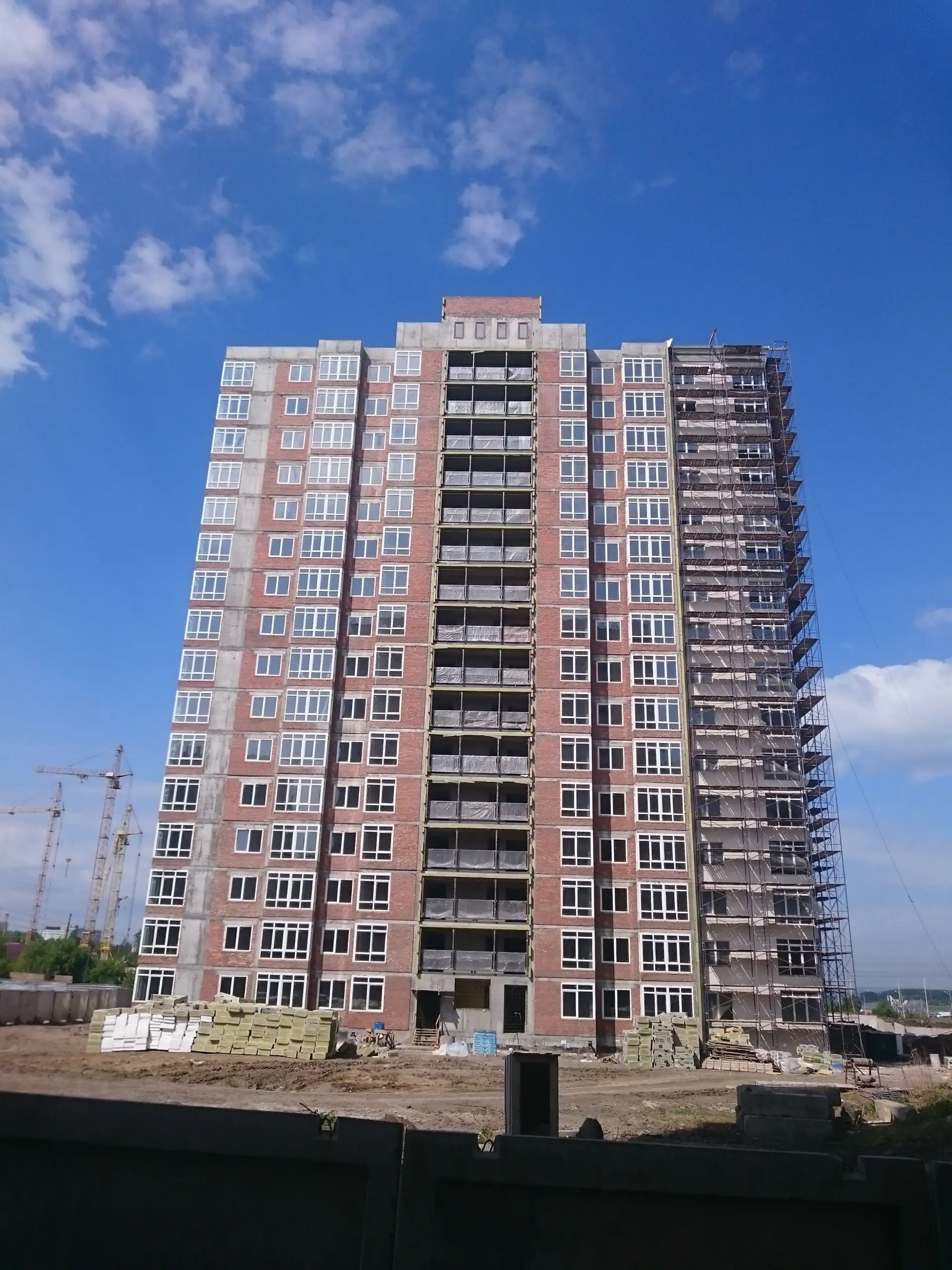

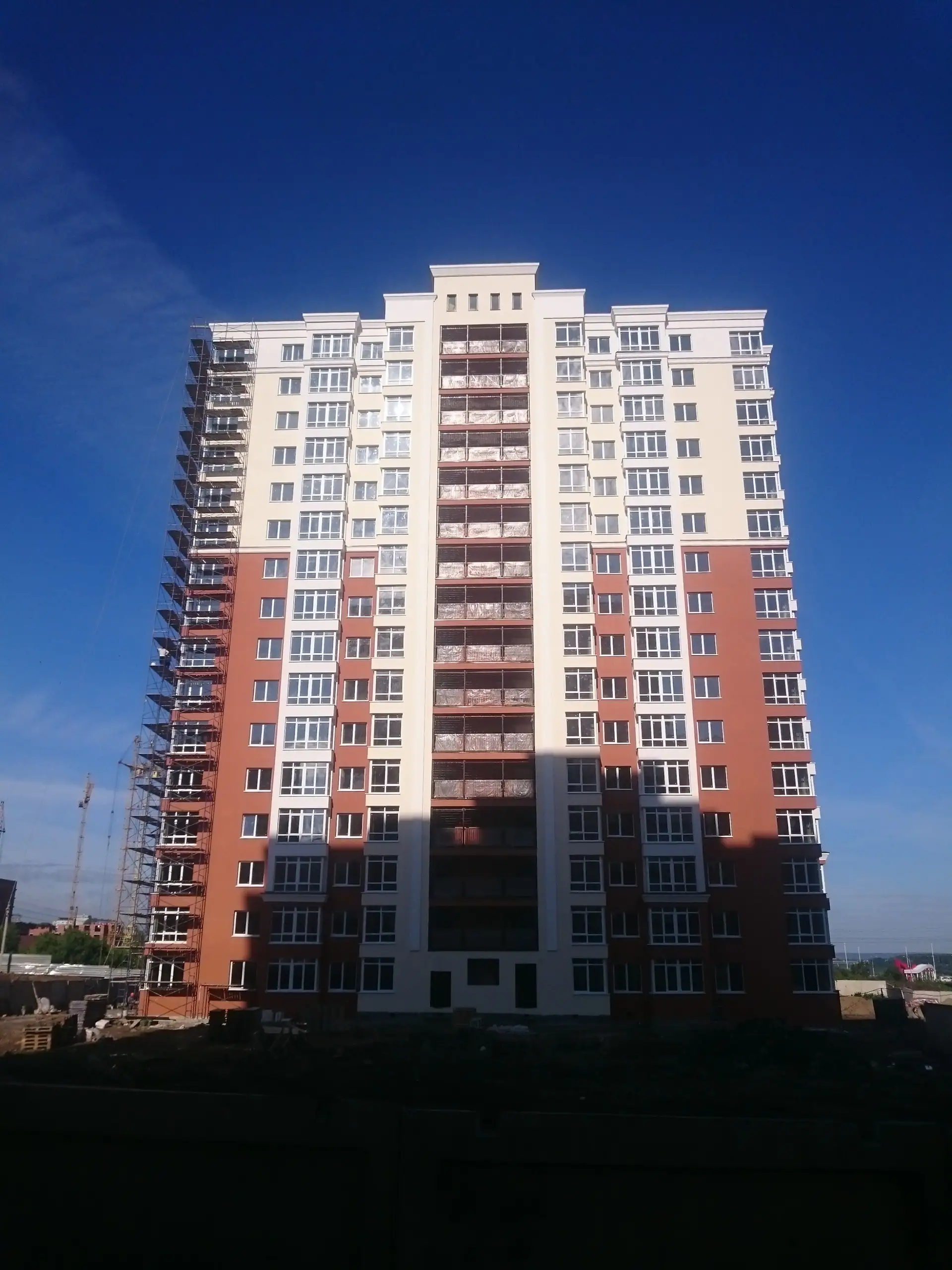

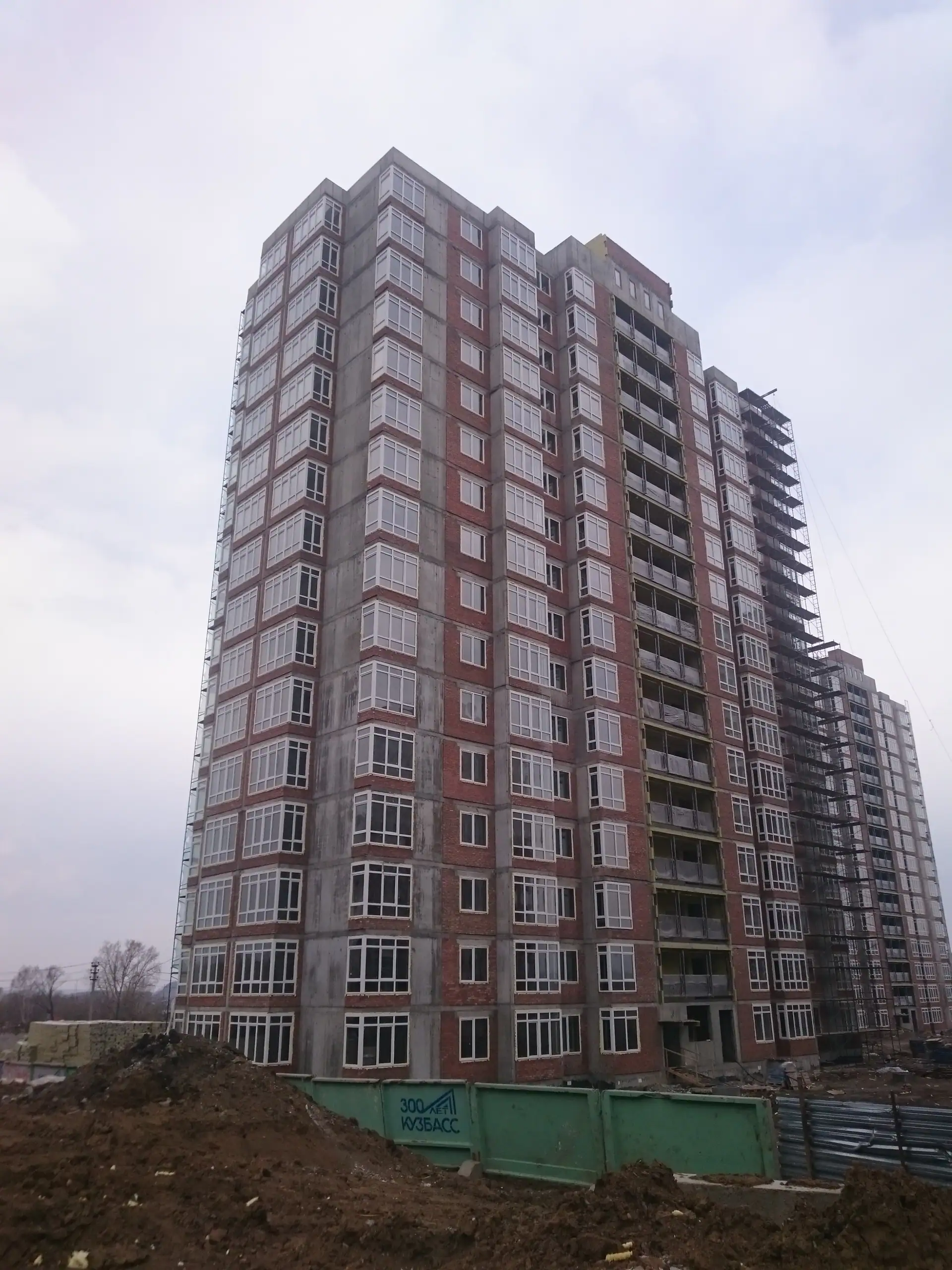

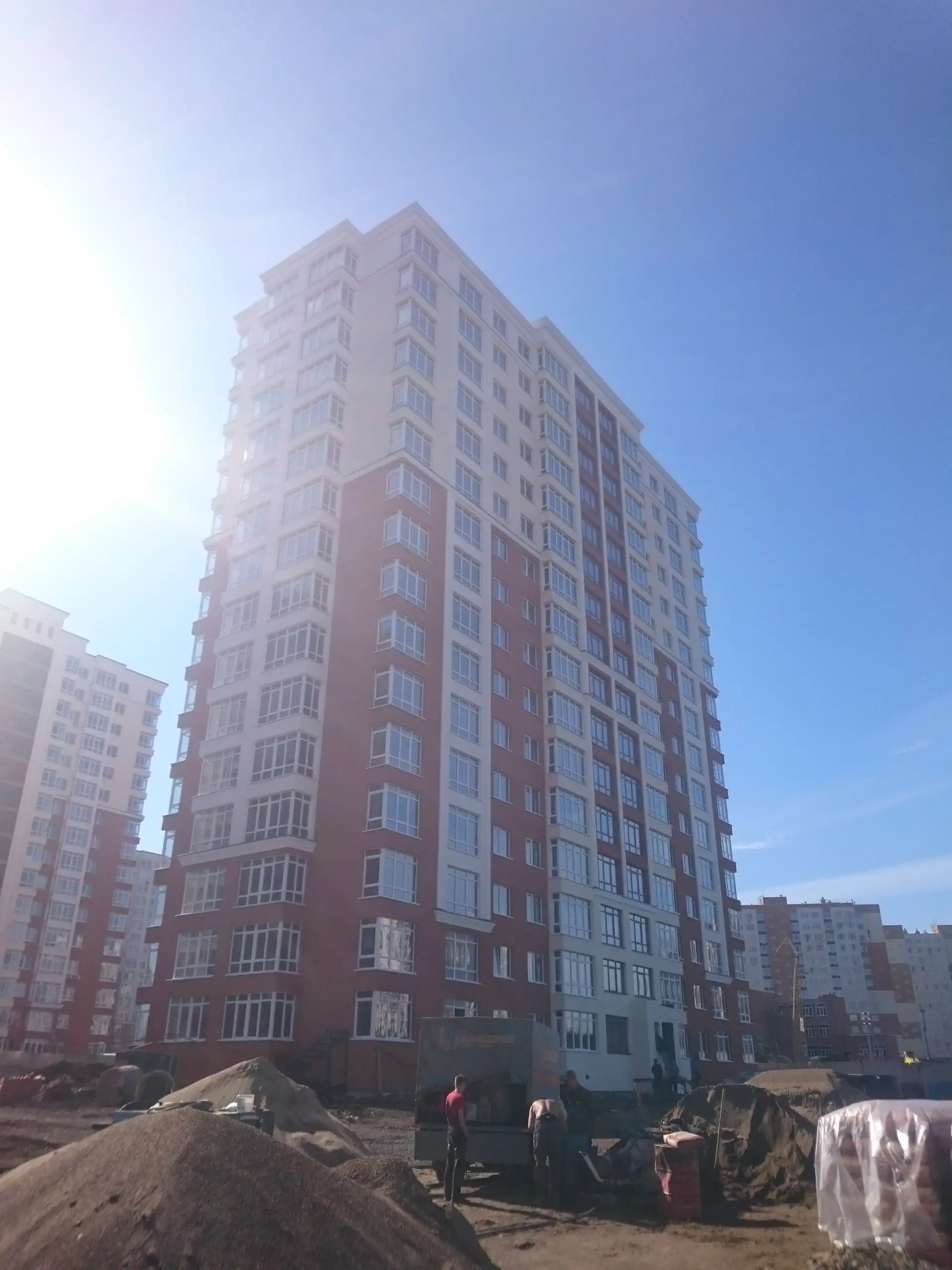

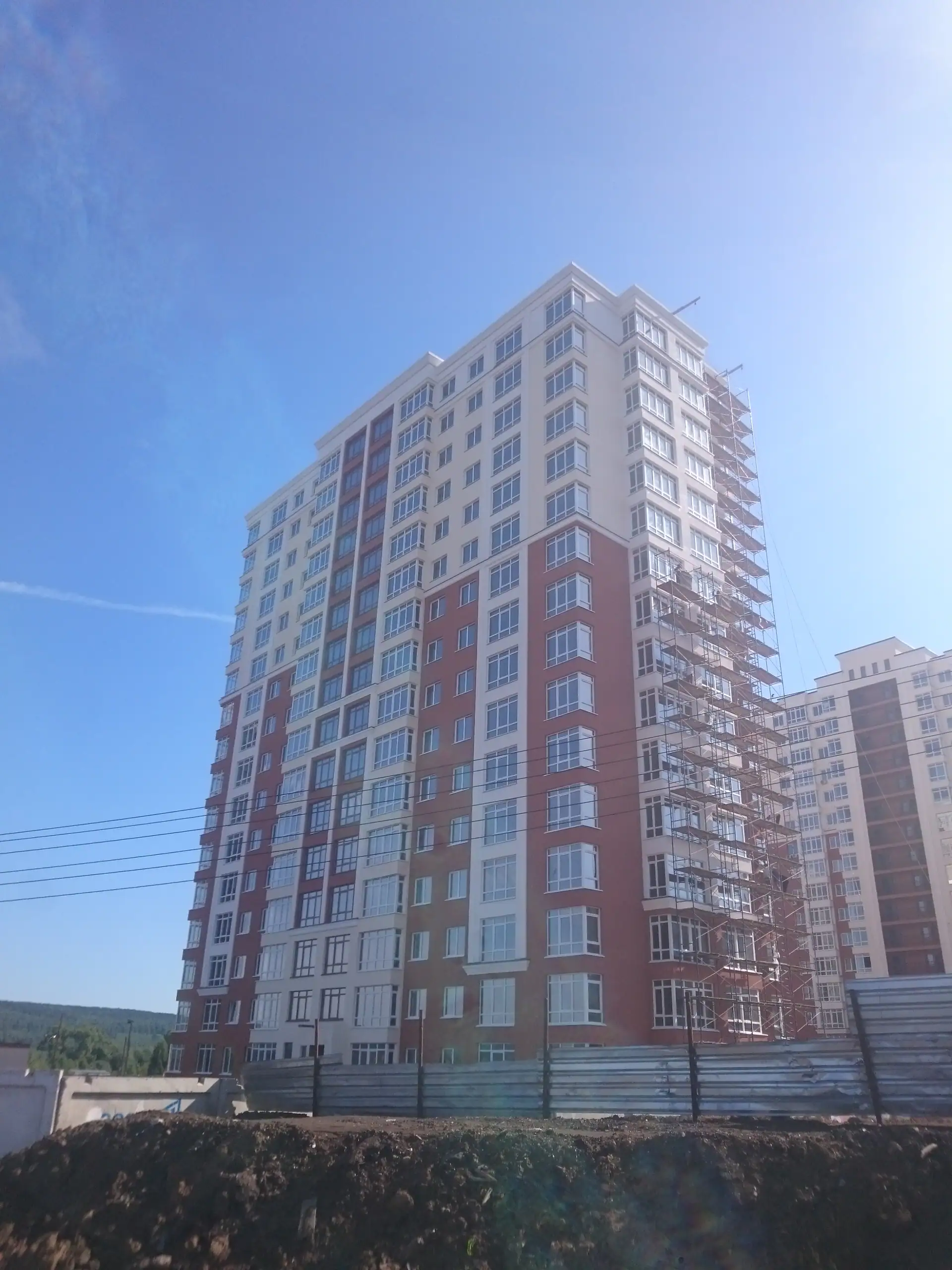

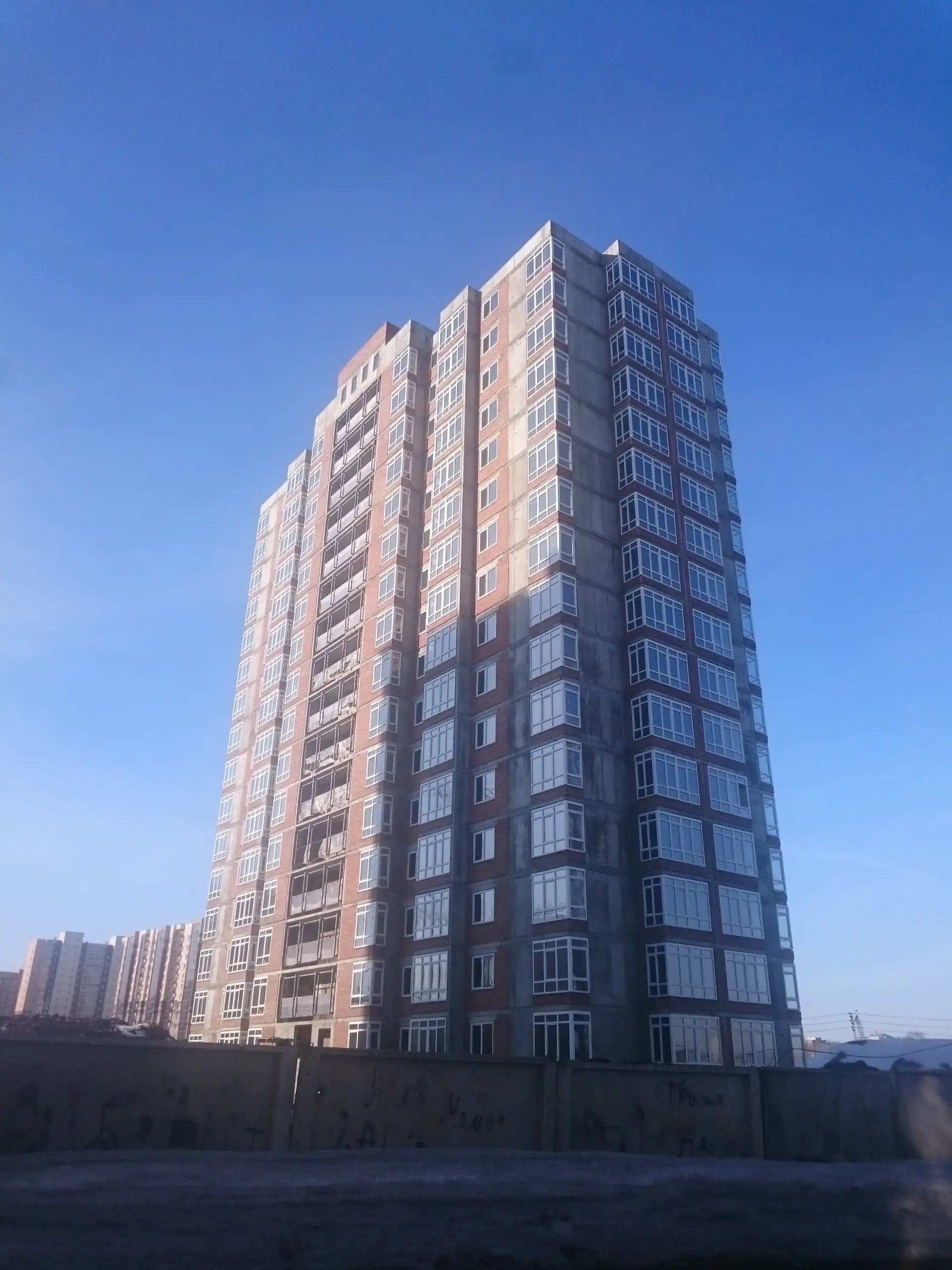

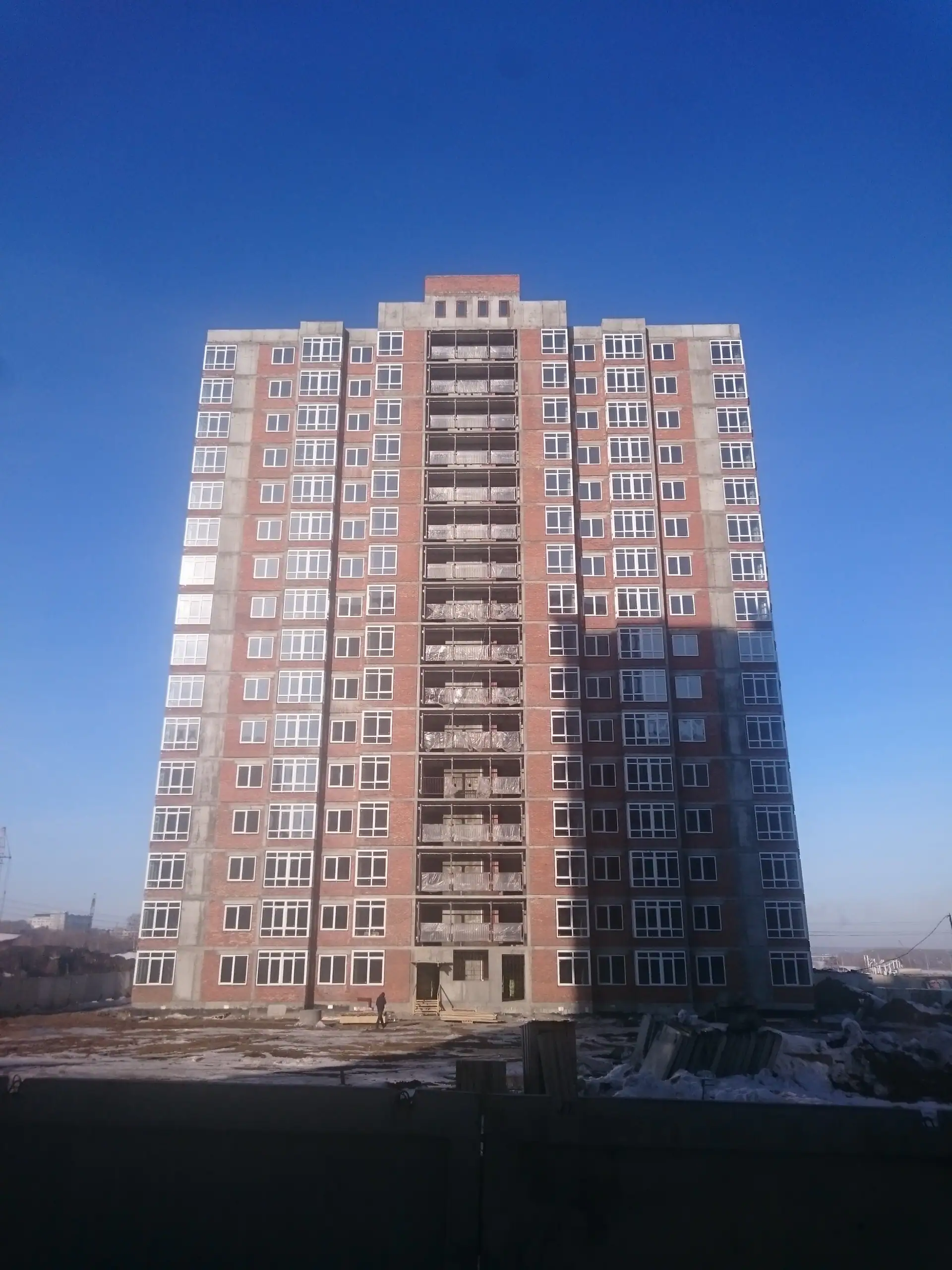

- II кв. 2021Фотоотчёт со стройки

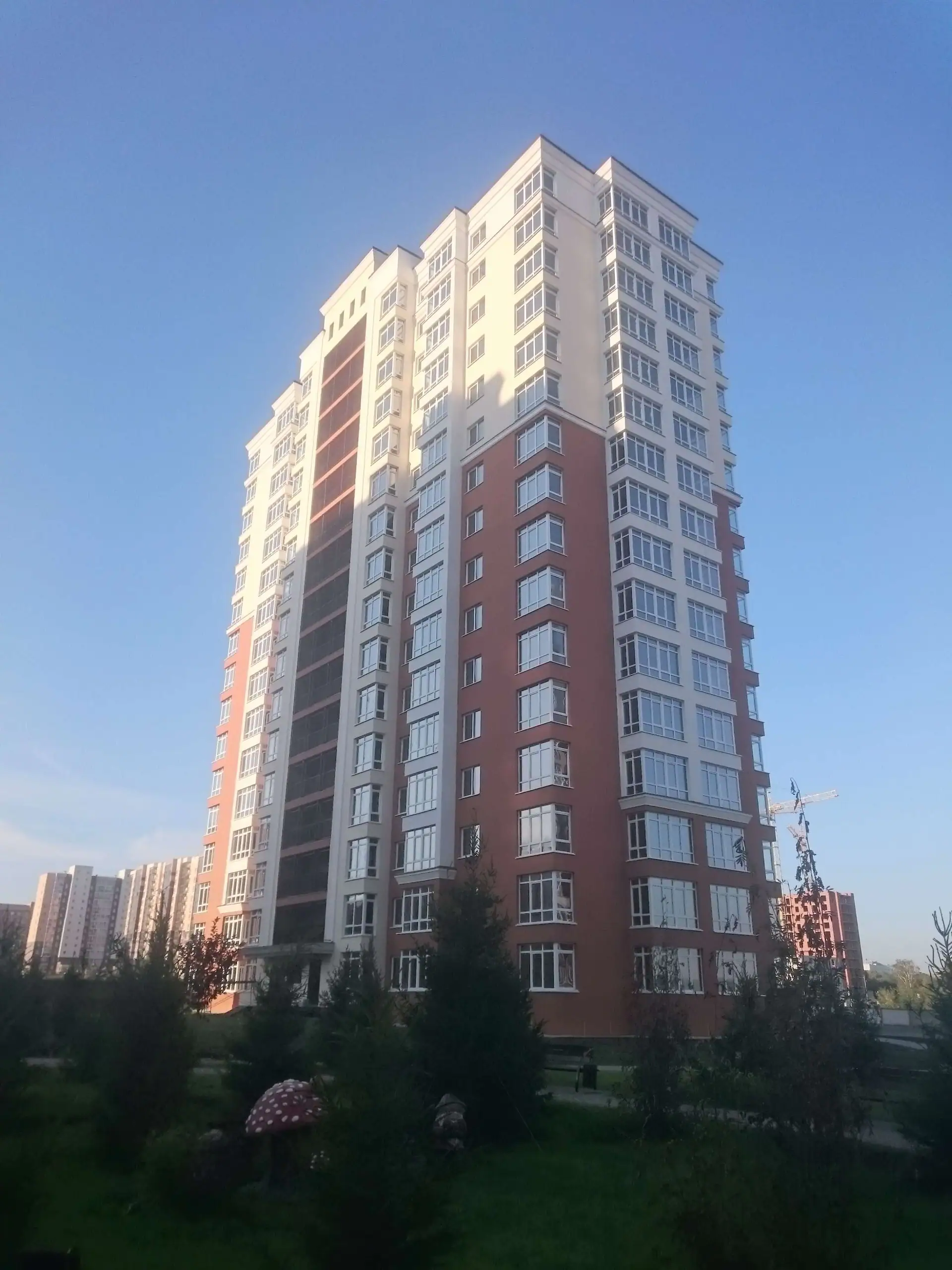

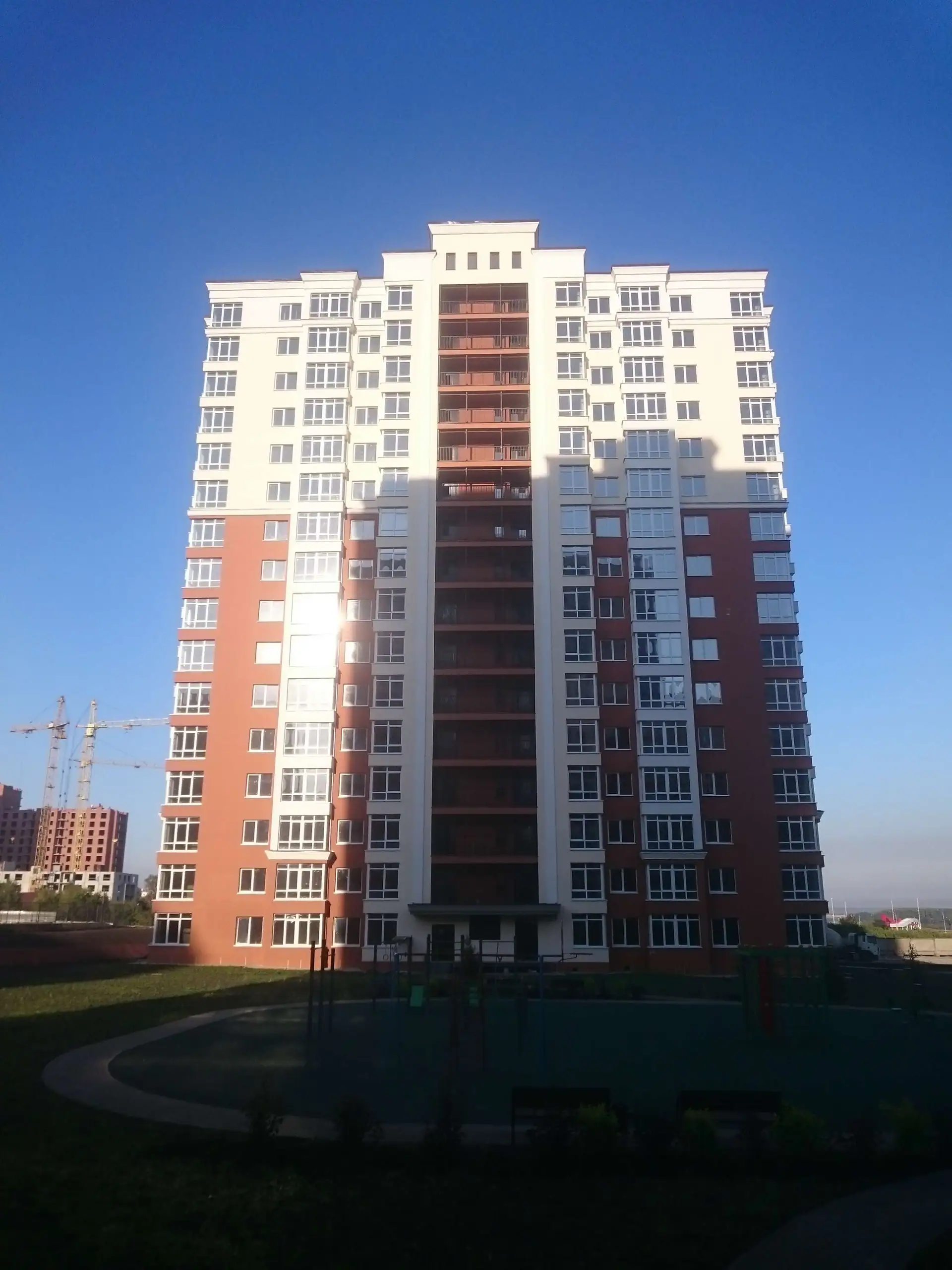

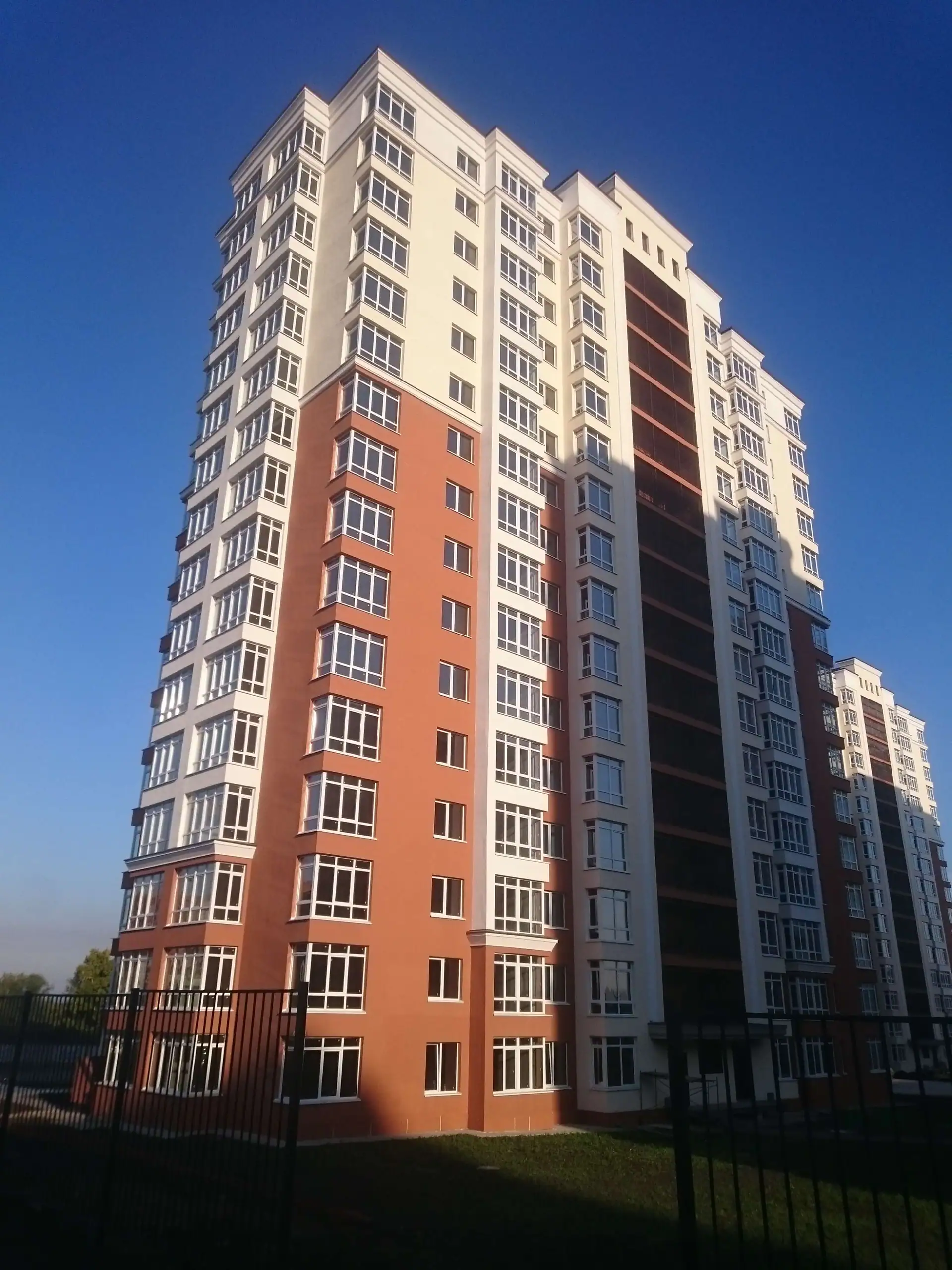

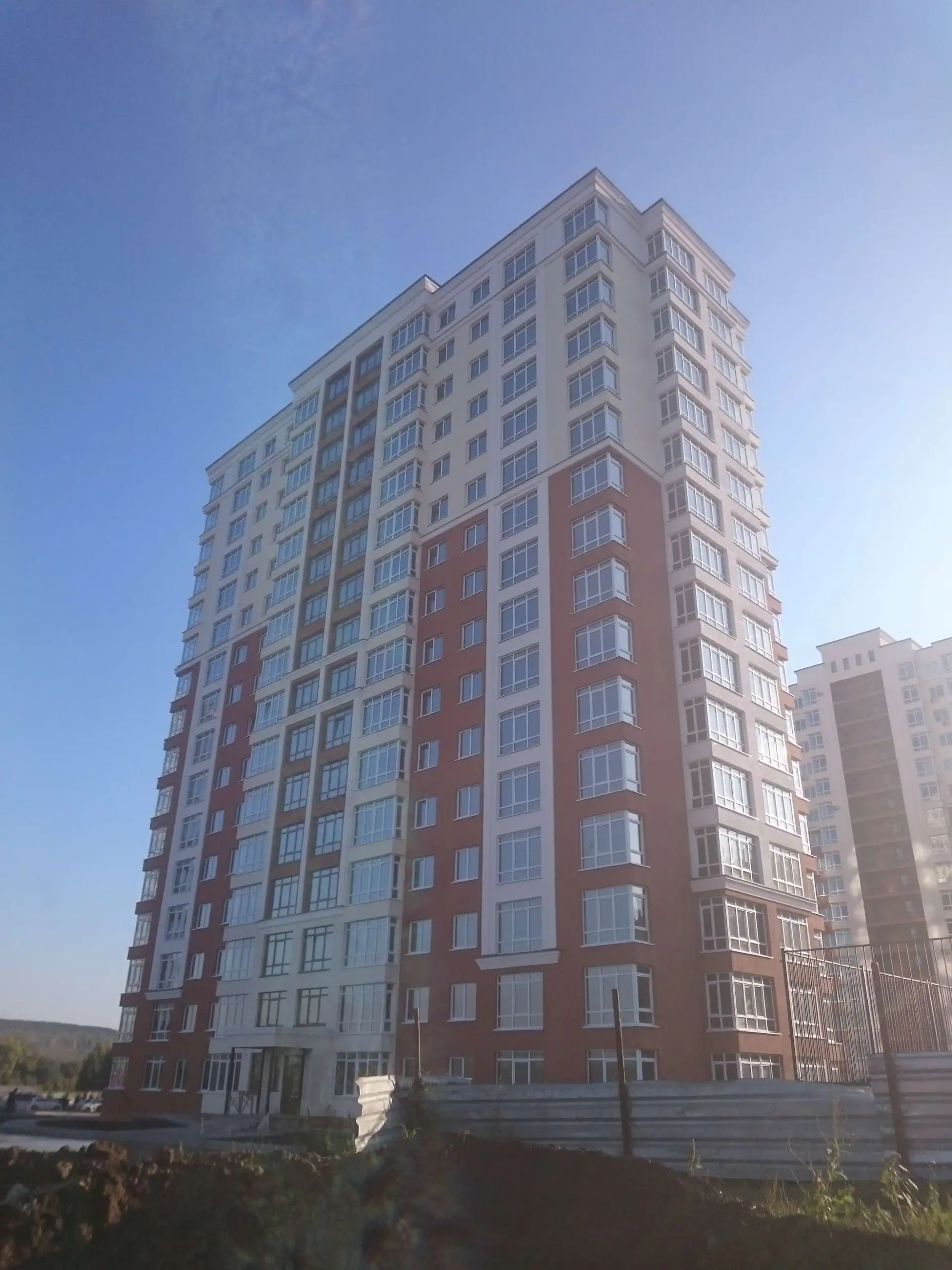

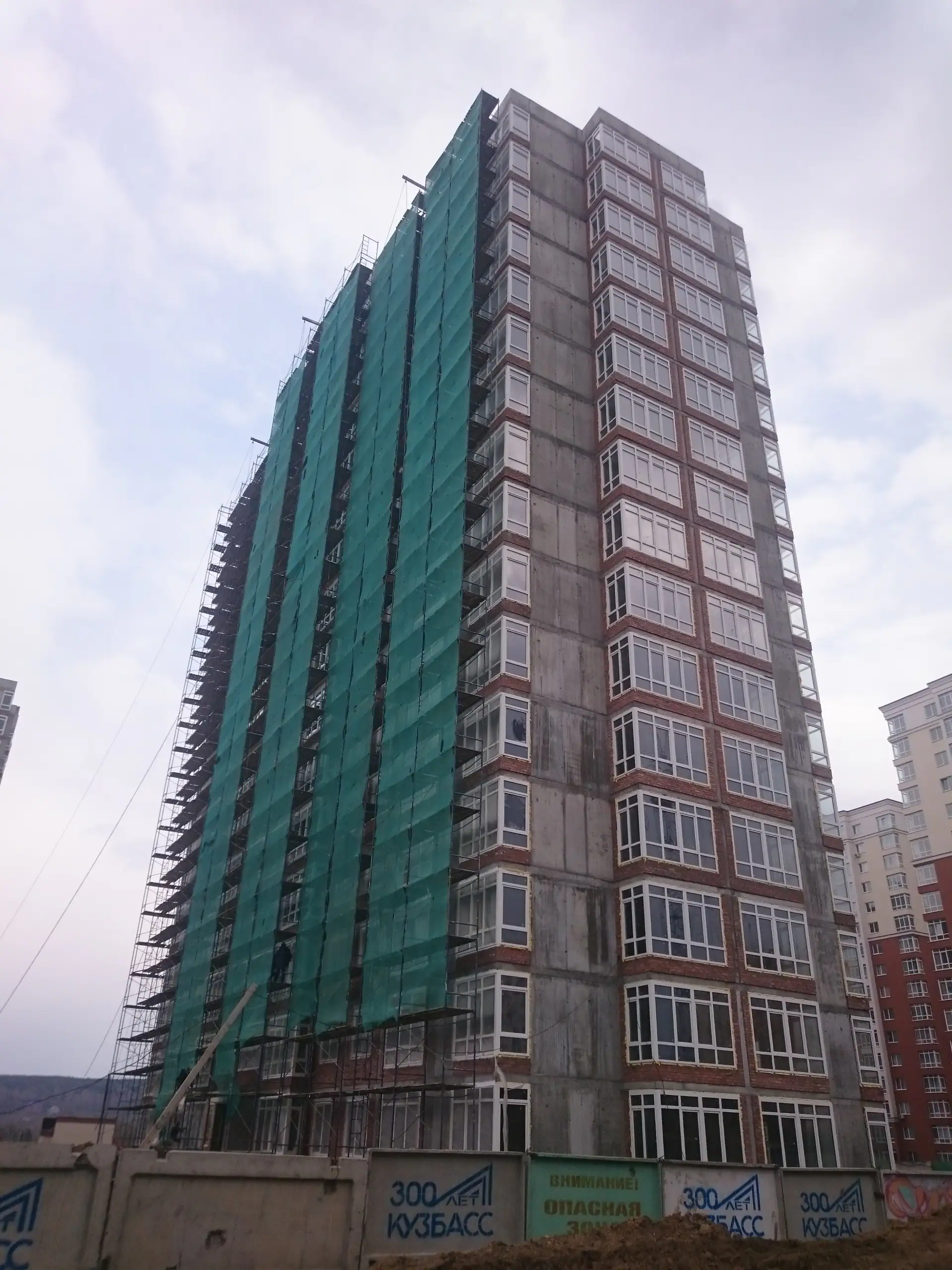

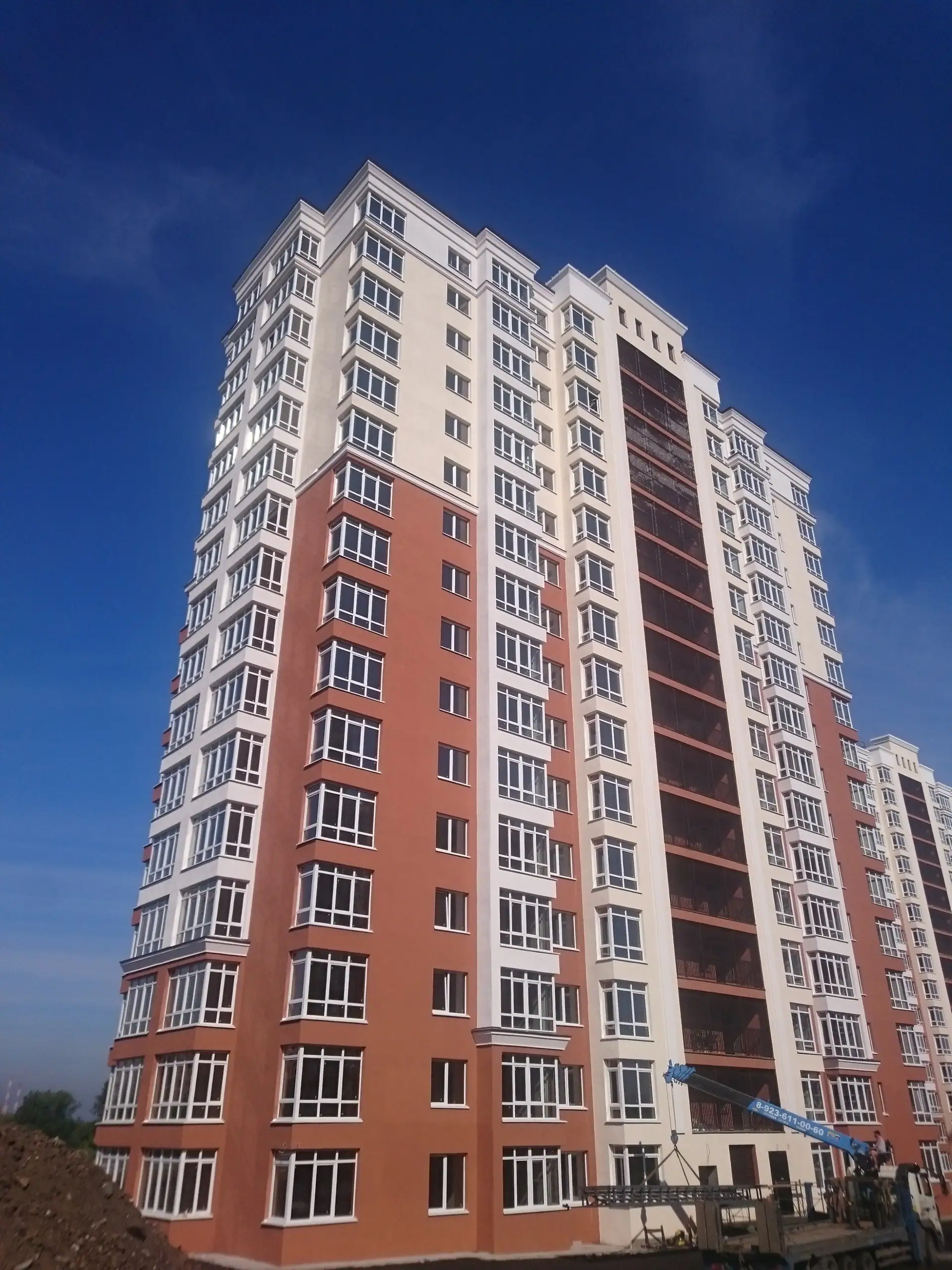

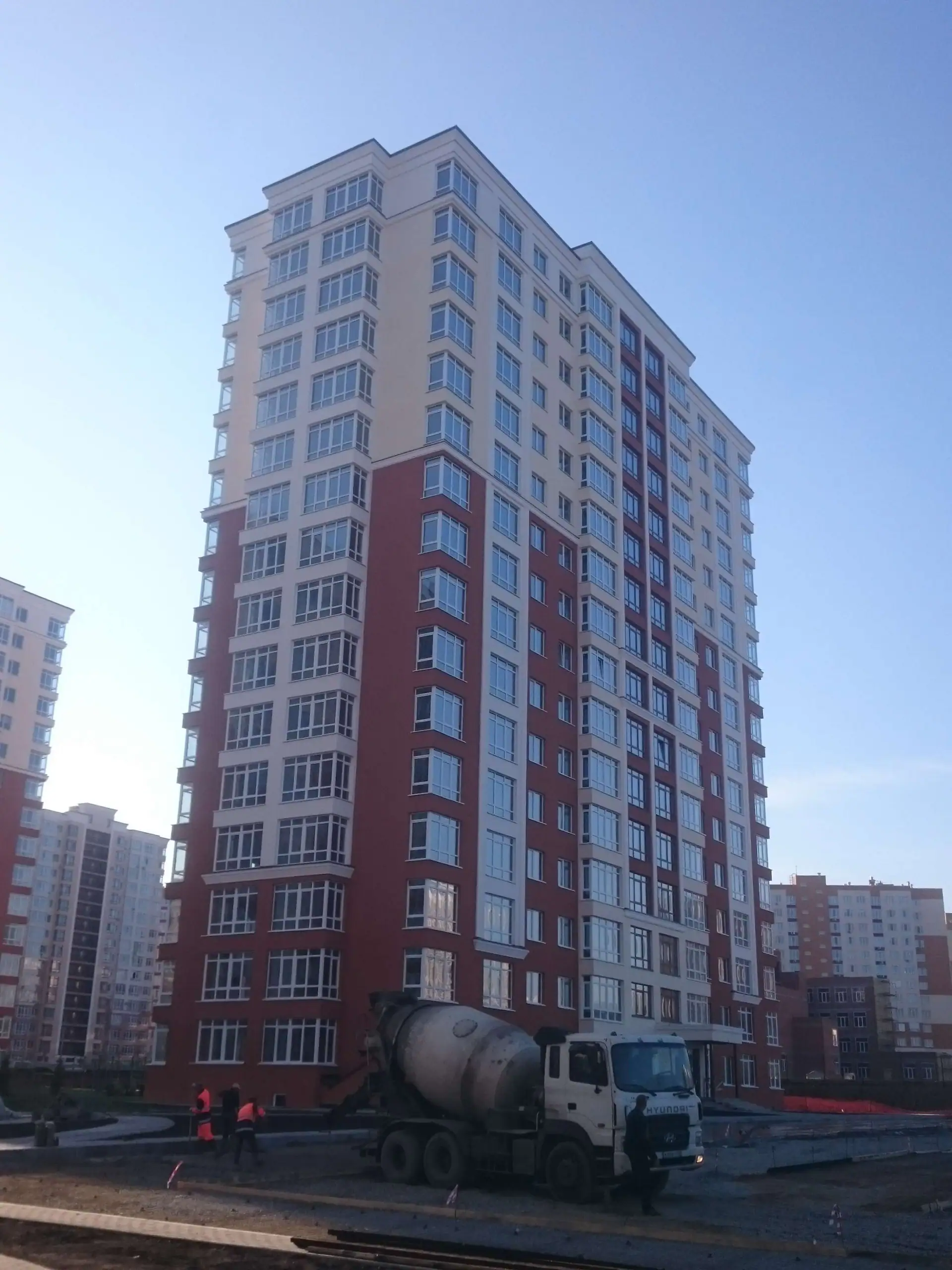

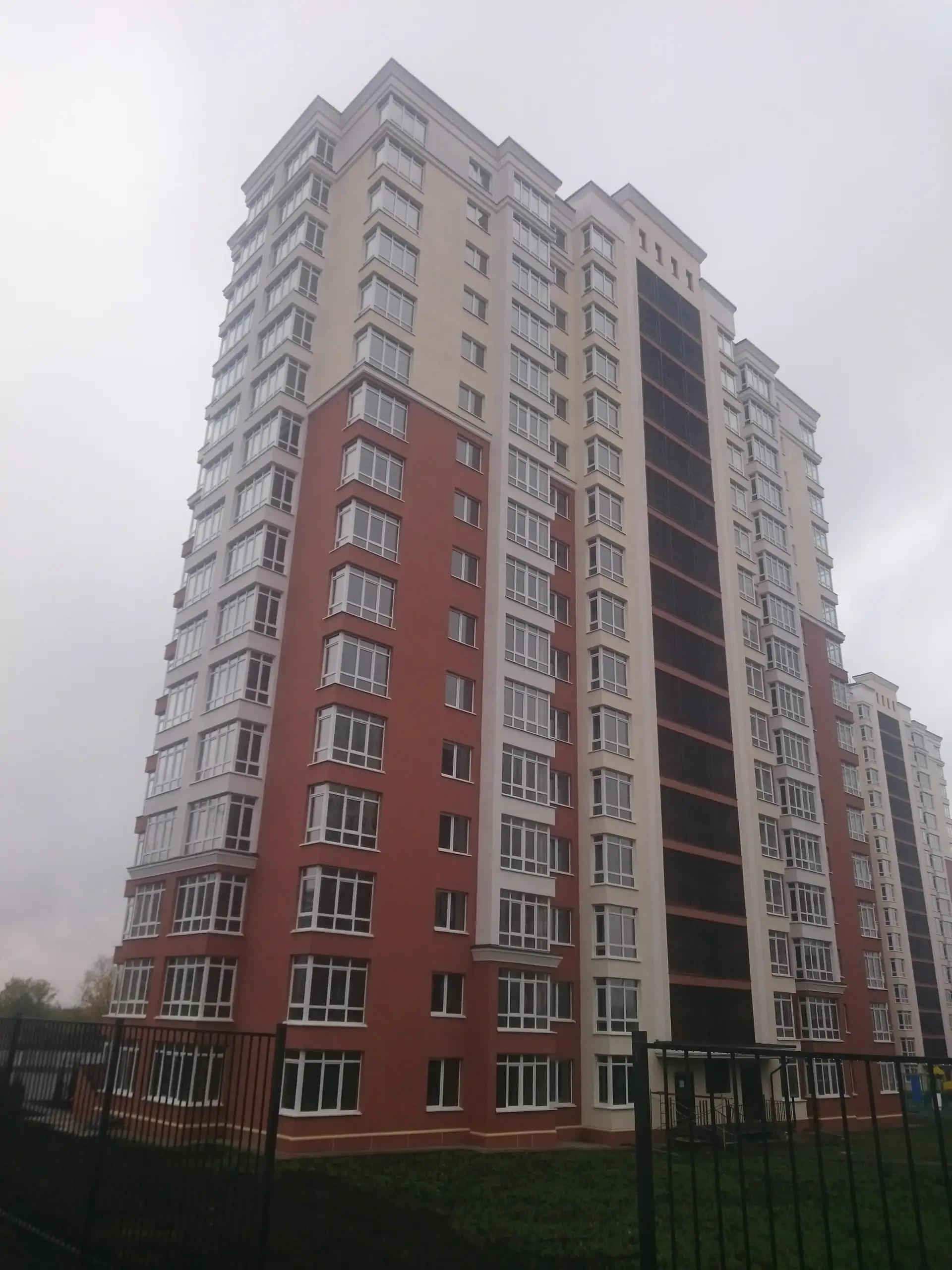

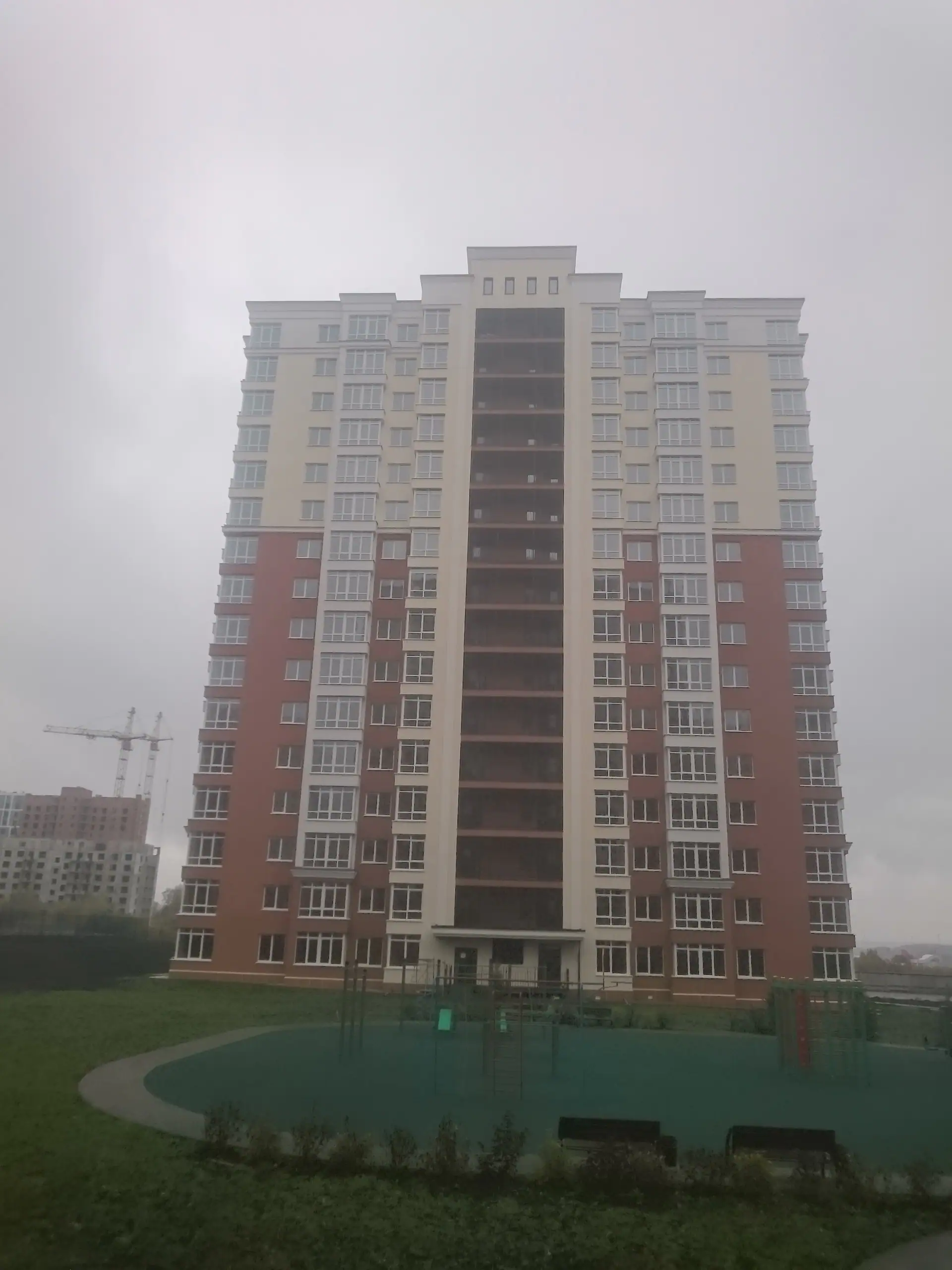

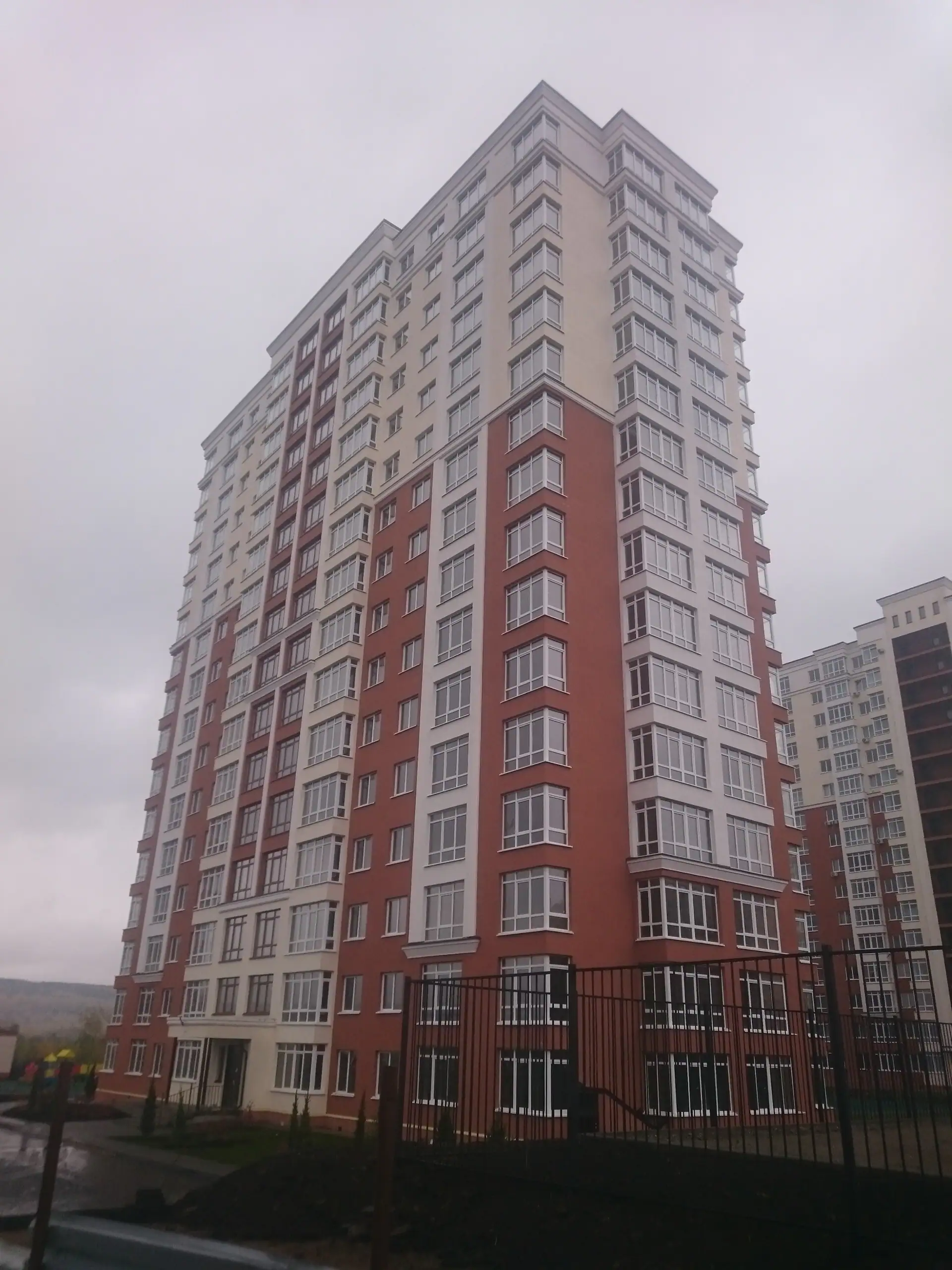

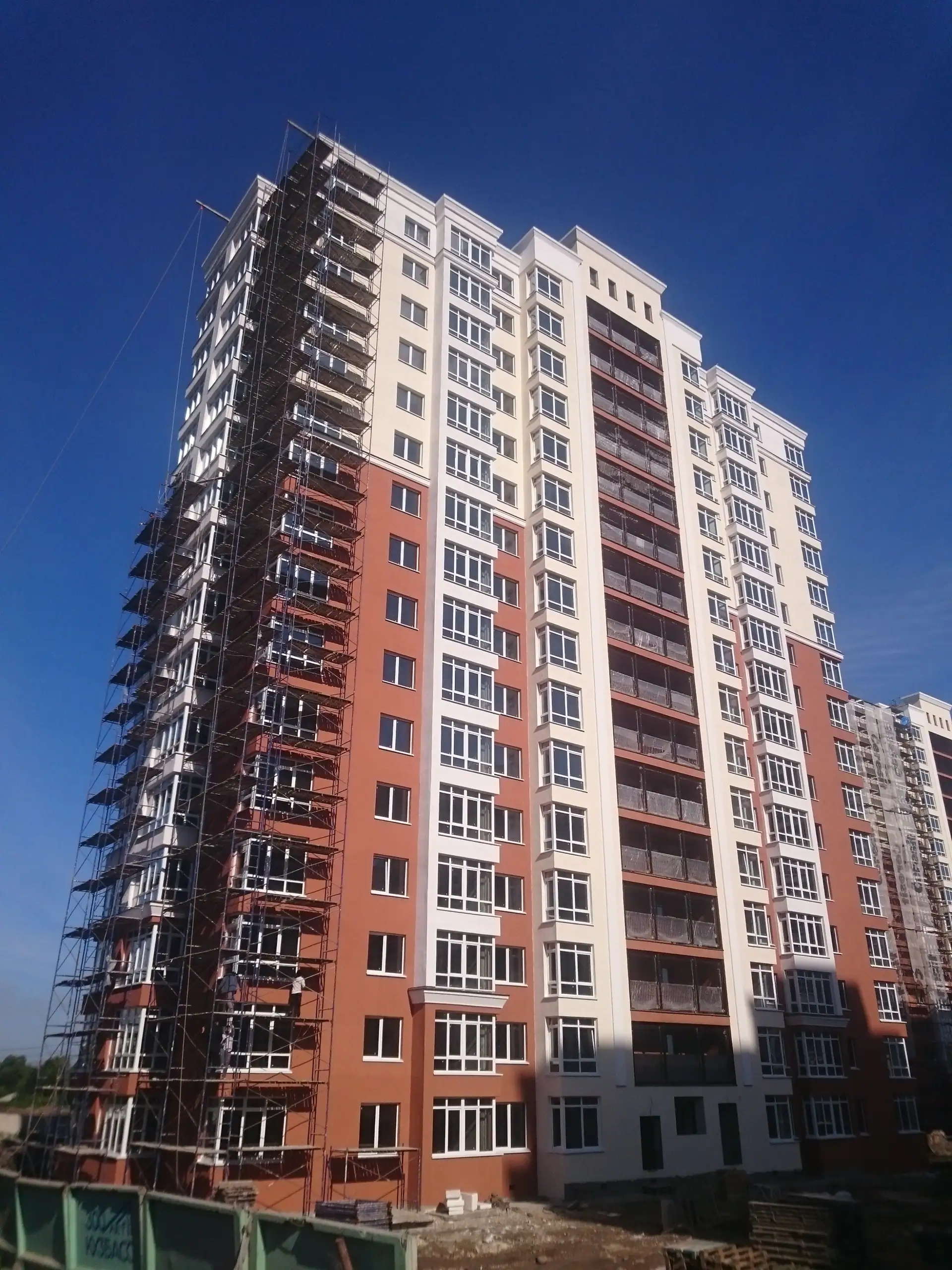

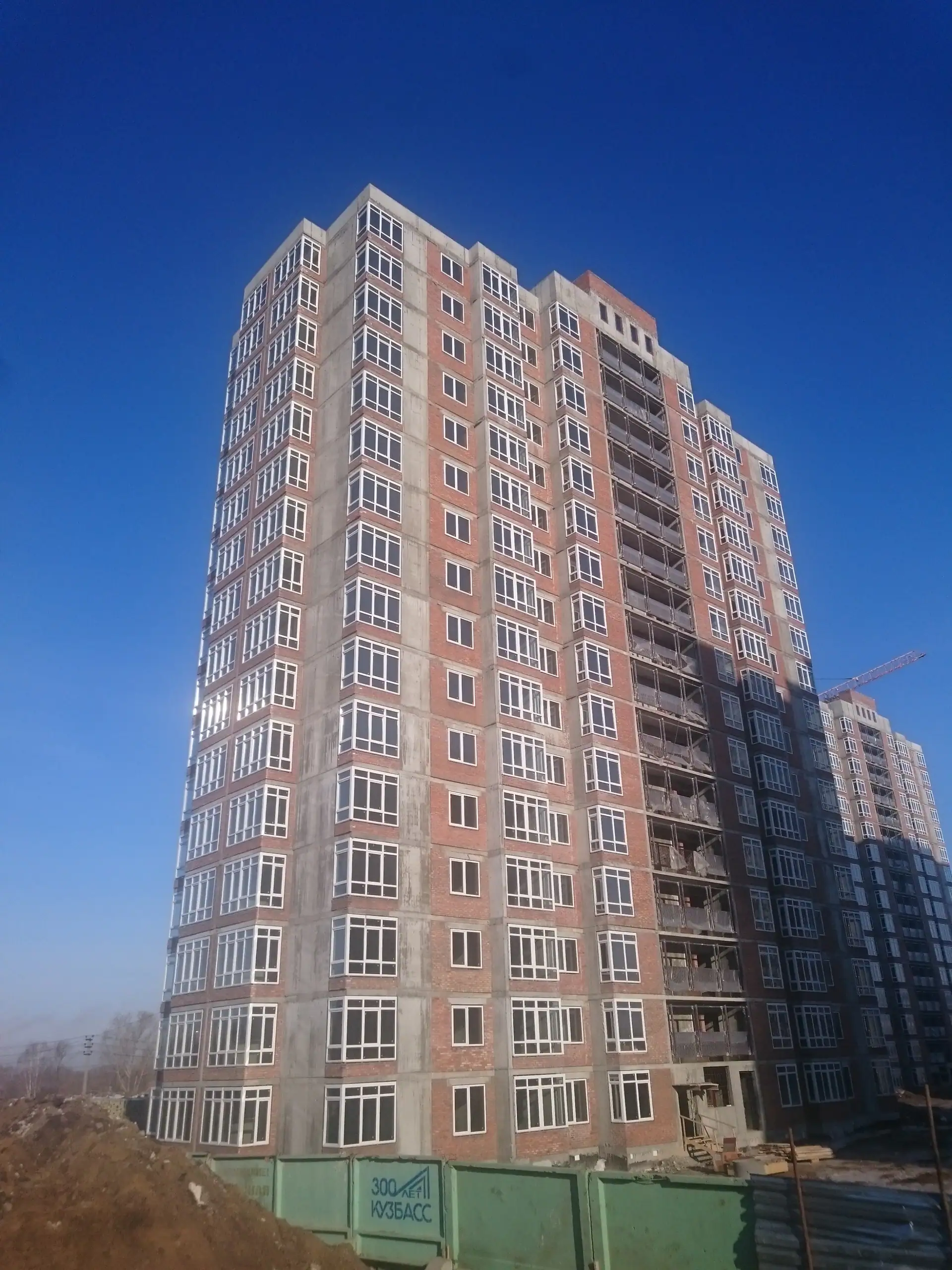

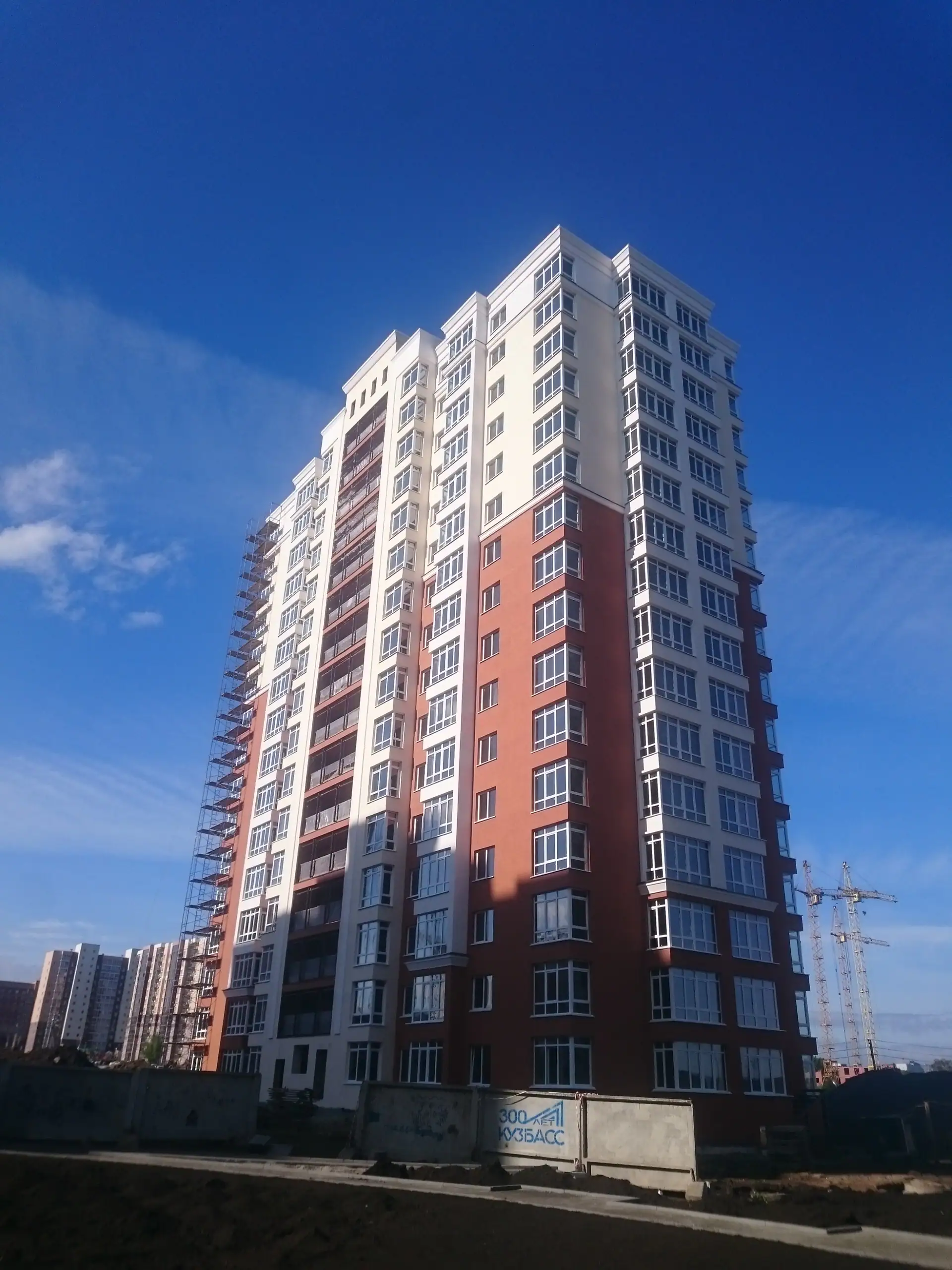

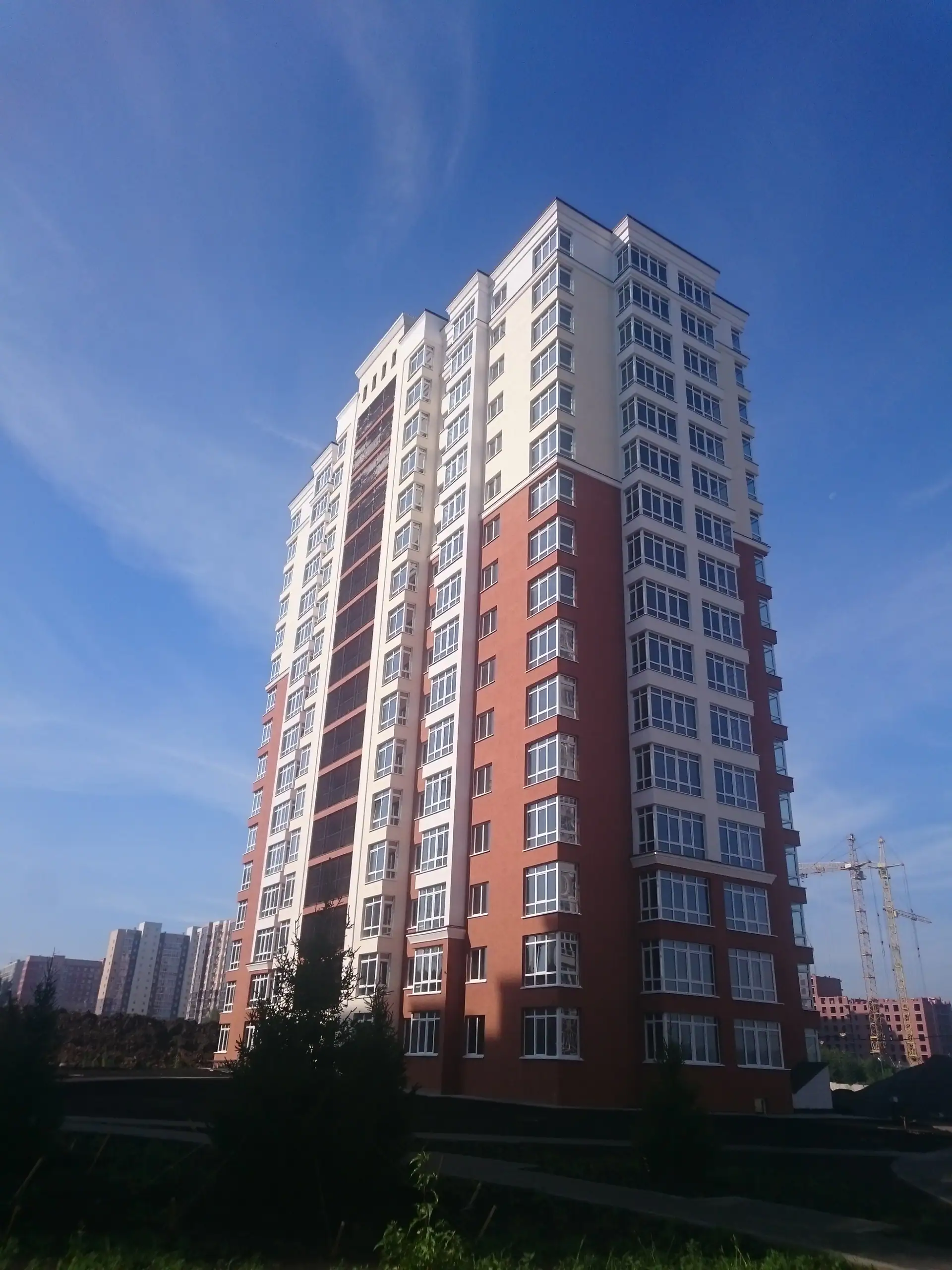

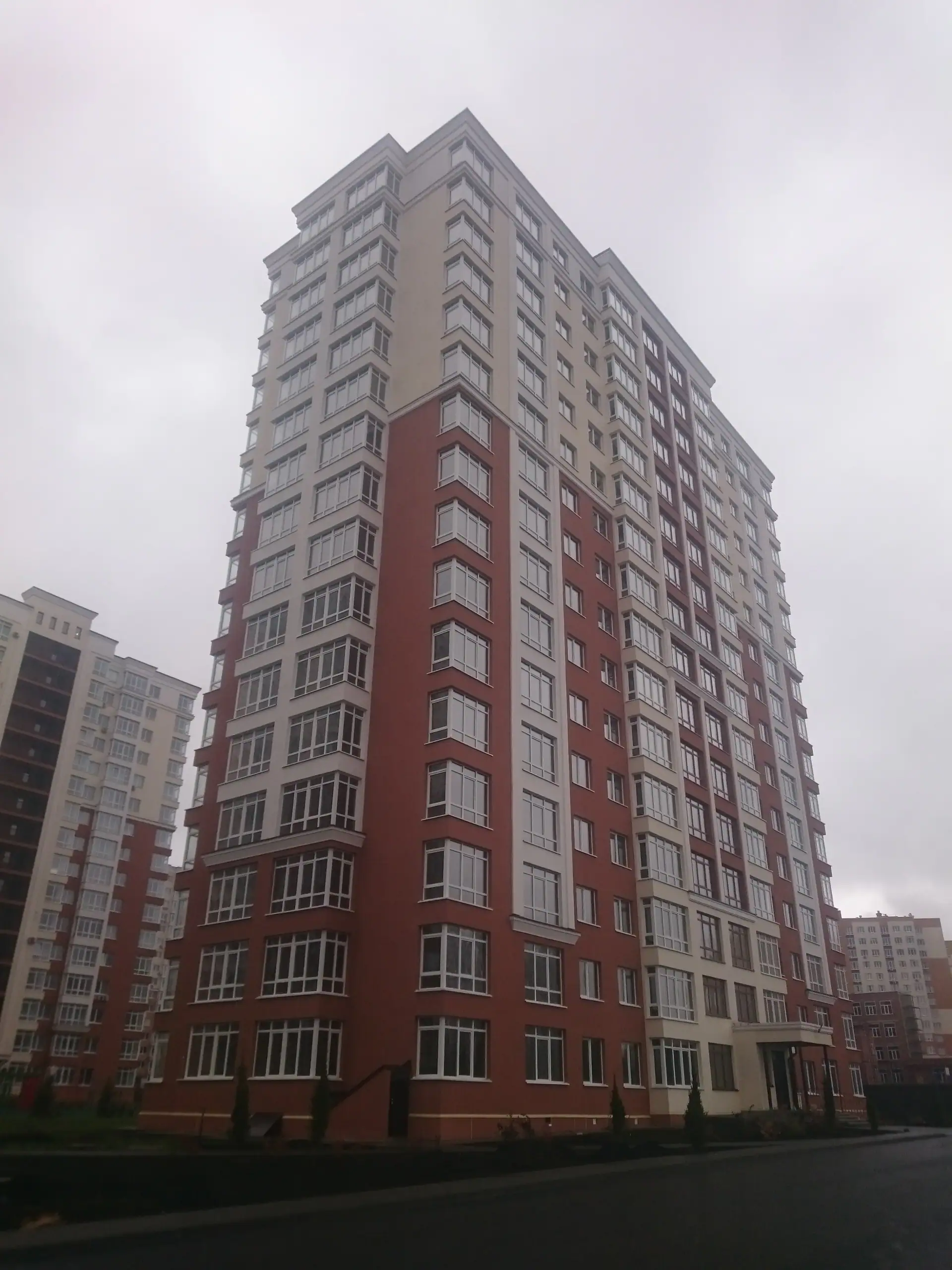

- III кв. 2021Фотоотчёт со стройки

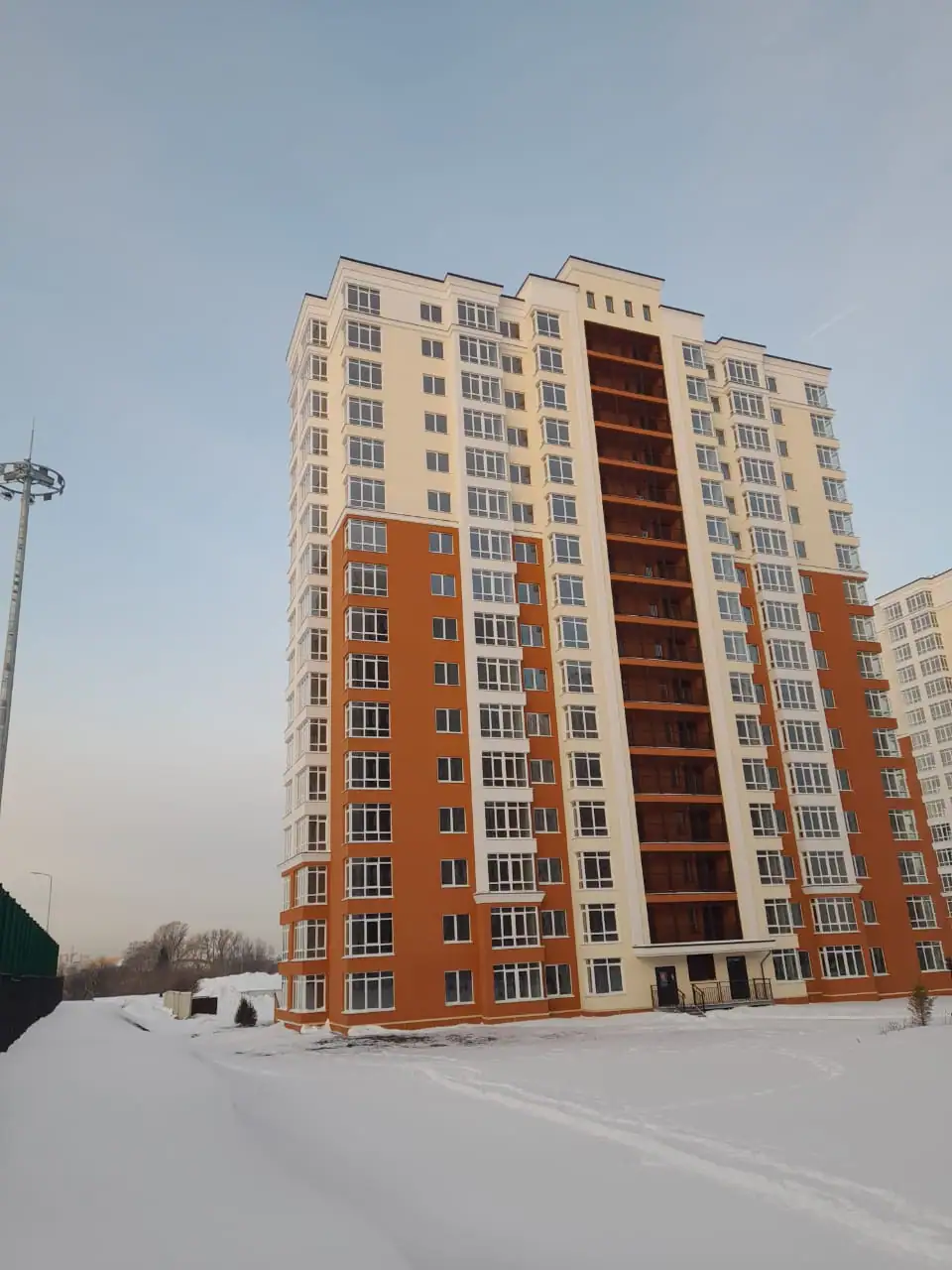

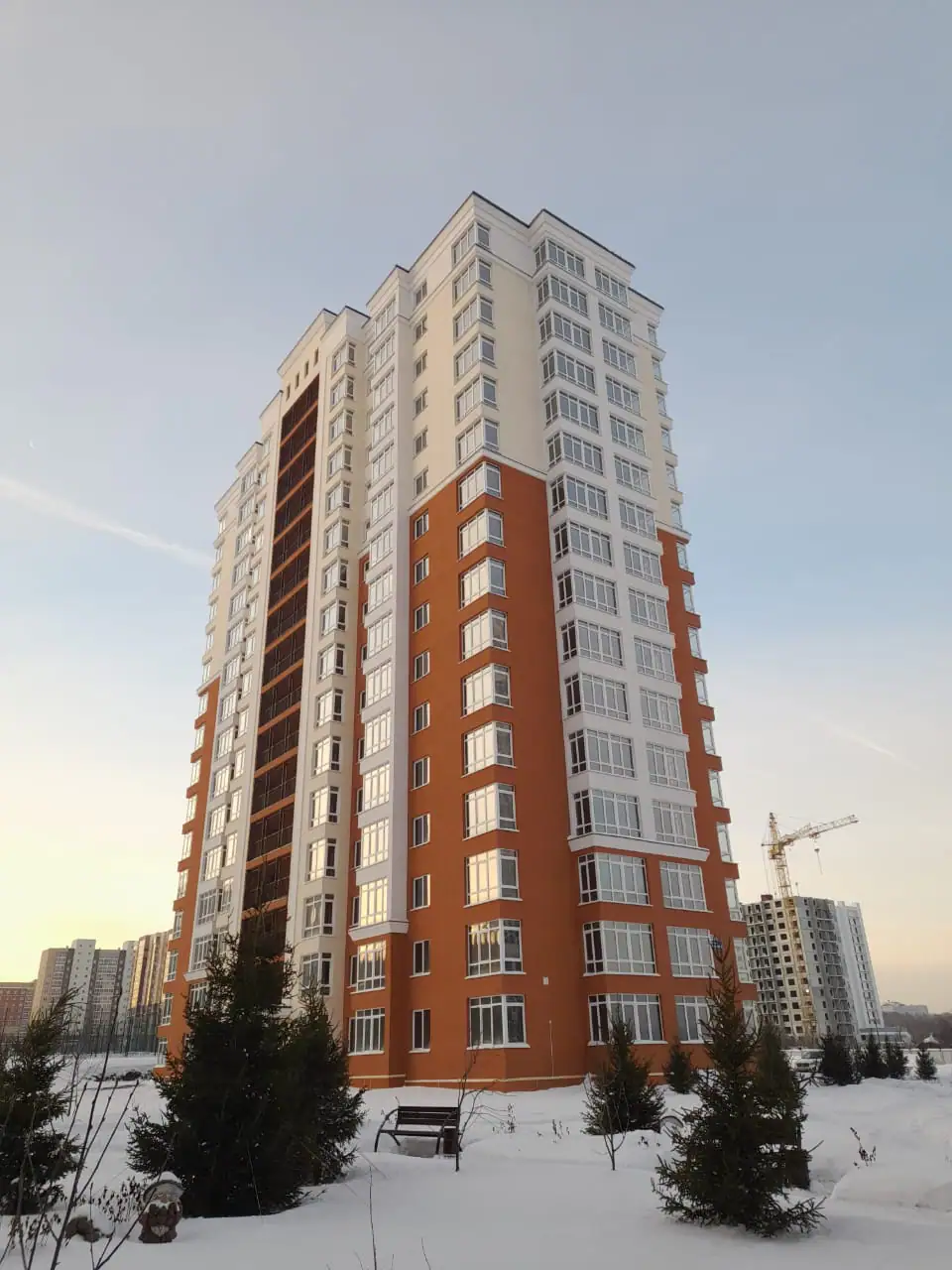

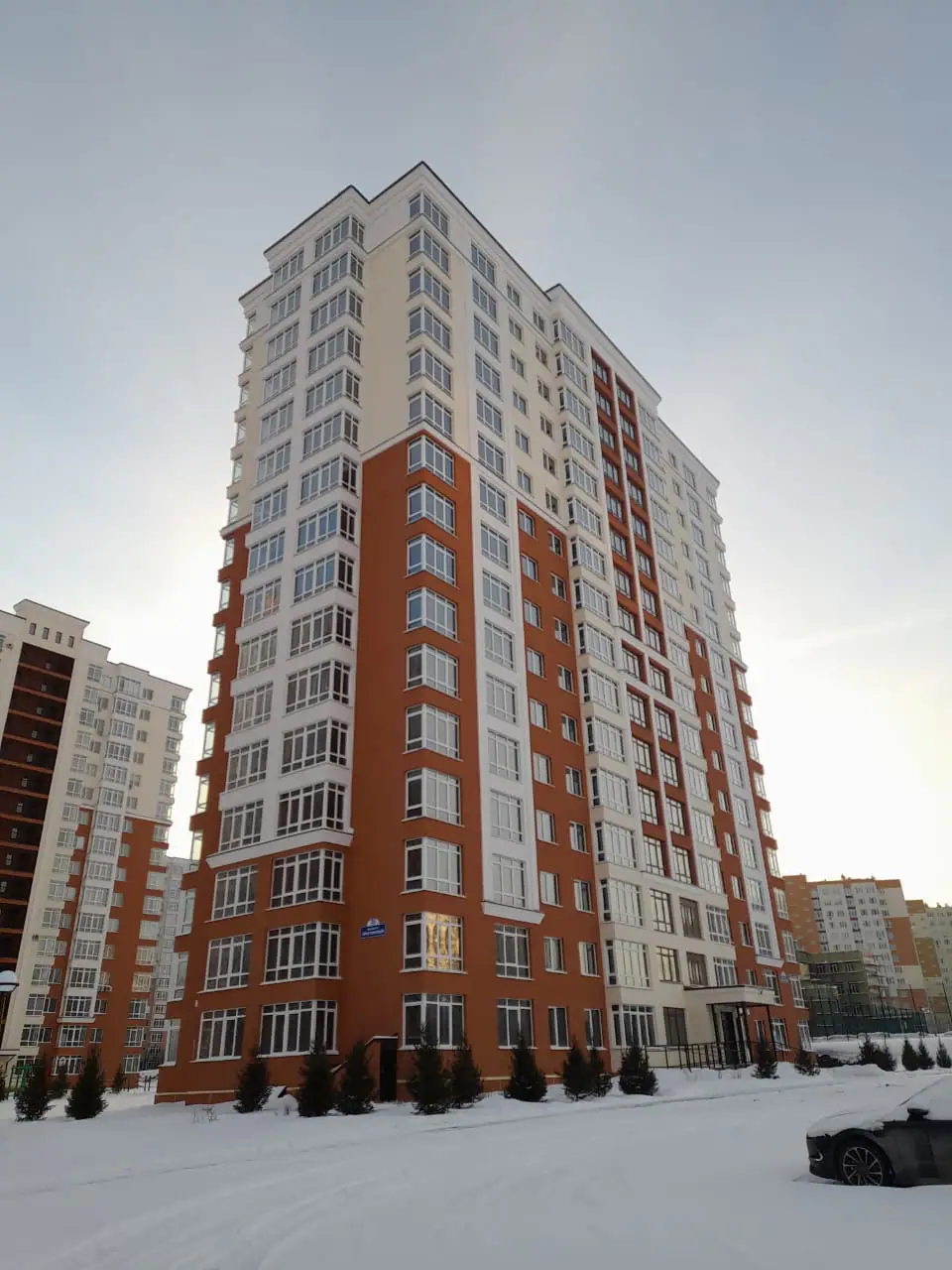

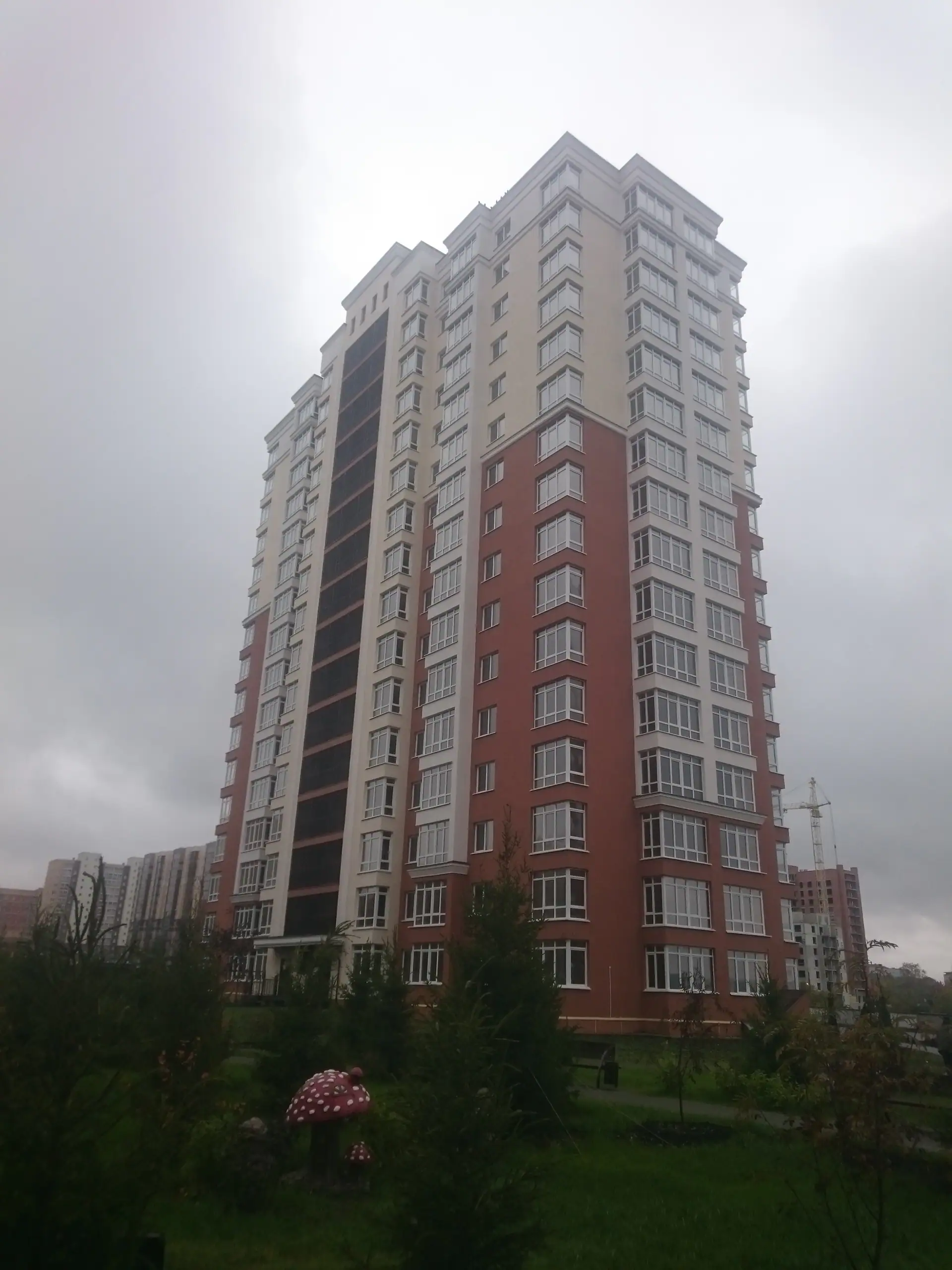

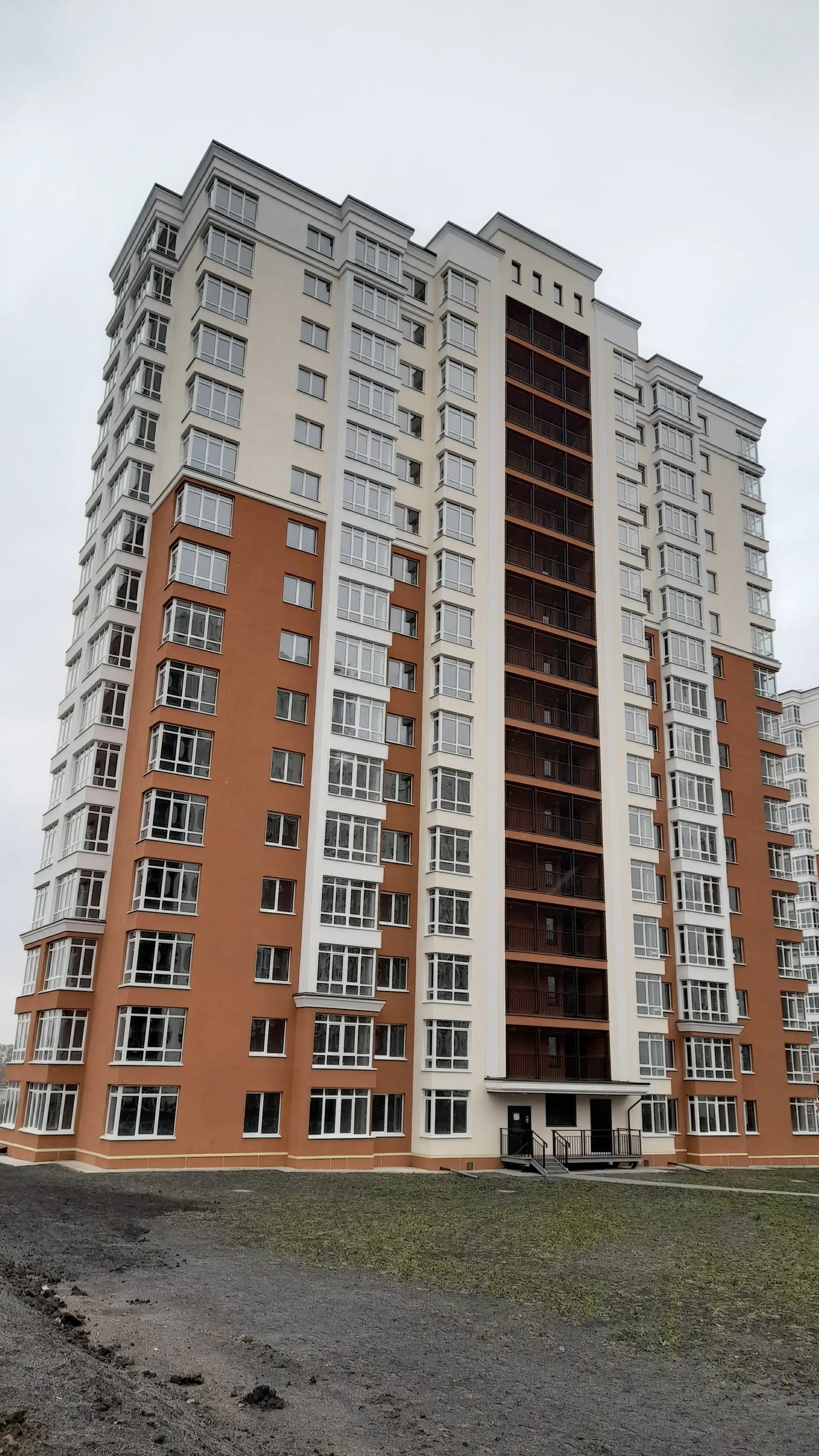

- IV кв. 2021Сдано 2 корпусов: Дом 4, Дом 5

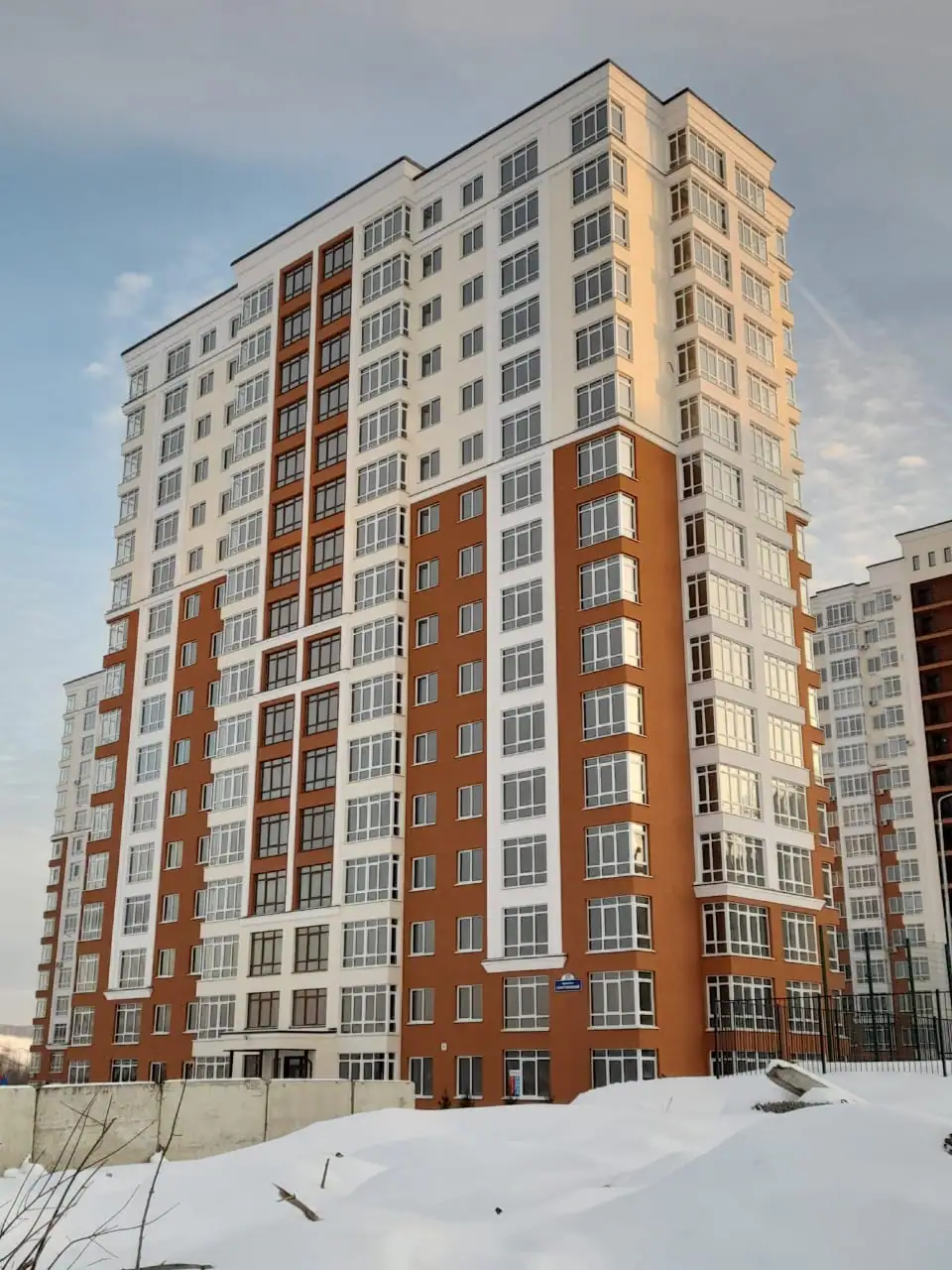

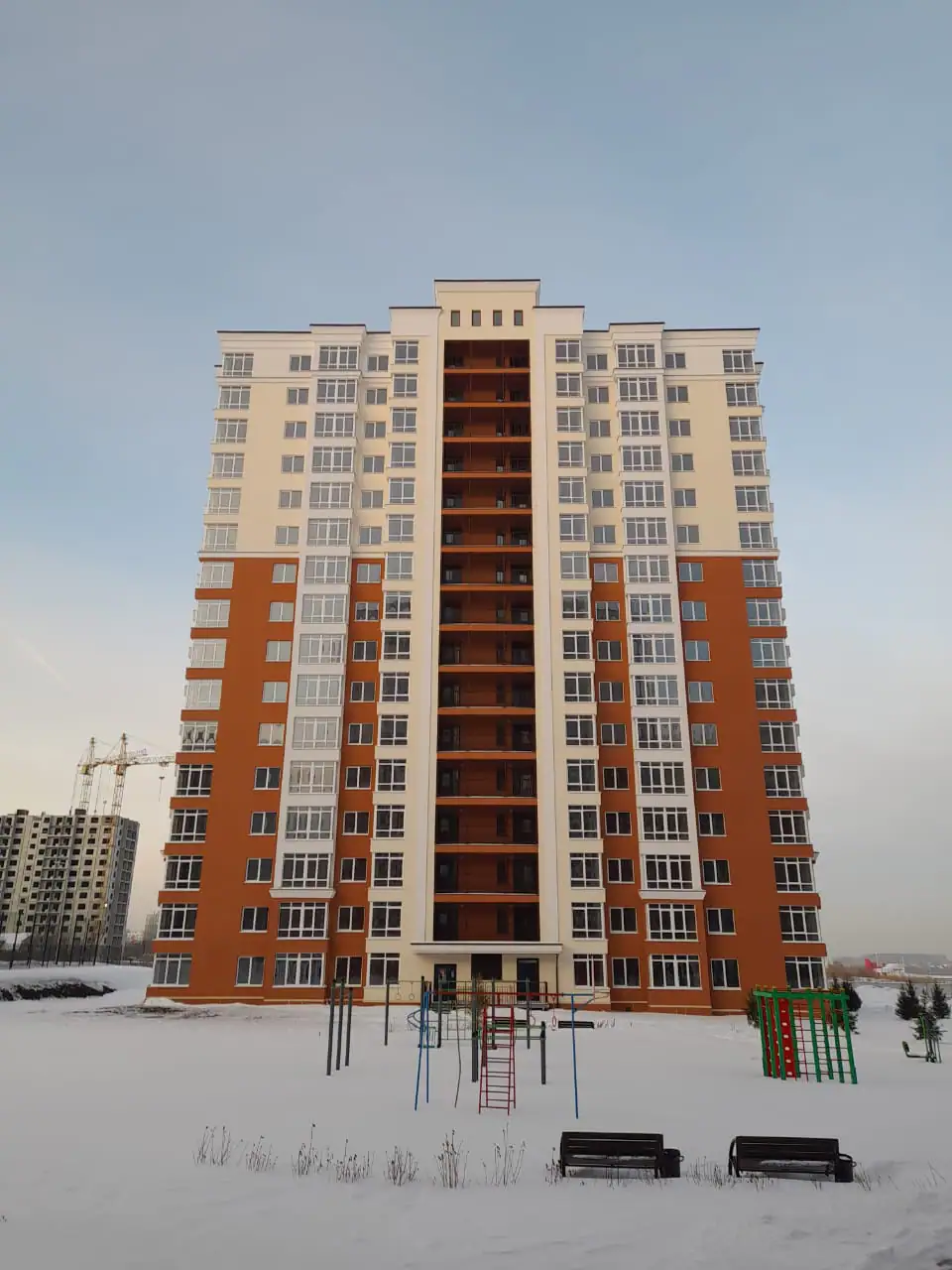

- IV кв. 2021Добавлены документы (2)
- IV кв. 2021Фотоотчёт со стройки
