Строитсяэконом-класс

ЖК «Чистая Слобода»

ДСК КПД-Газстрой · Город Новосибирск

4.3

Ход строительства

Сдано 33 из 36 корпусов · срок сдачи: IV кв. 2027.

Хронология

  1. III кв. 2017
    Добавлен документ: Разрешение на строительство № 54-RU54303000-225И(В)-2017
  2. IV кв. 2017
    Сдано 2 корпусов: Дом 1, Дом 2
  3. IV кв. 2017
    Добавлен документ: Экспертиза проектной документации

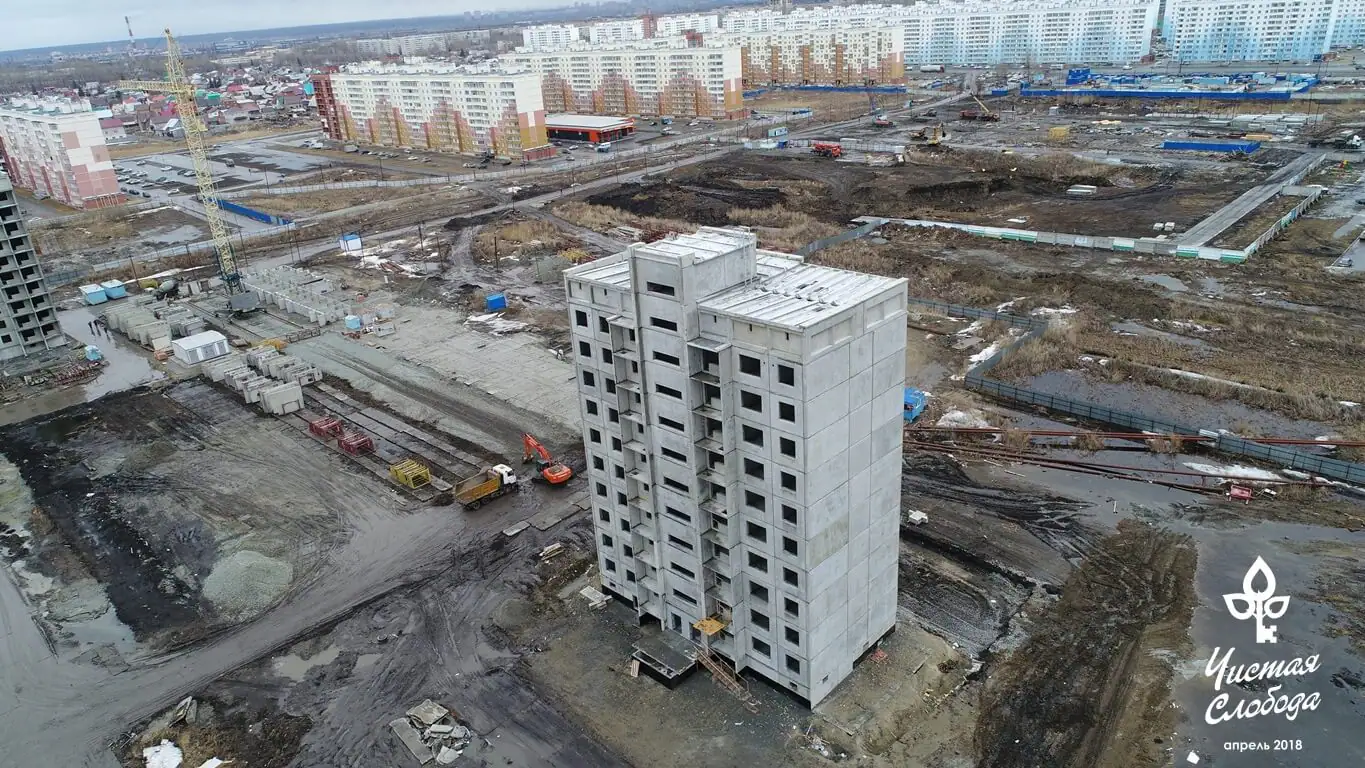

  4. I кв. 2018
    Добавлен документ: Разрешение на строительство № 54-RU54303000-225/1И1(В)-2018

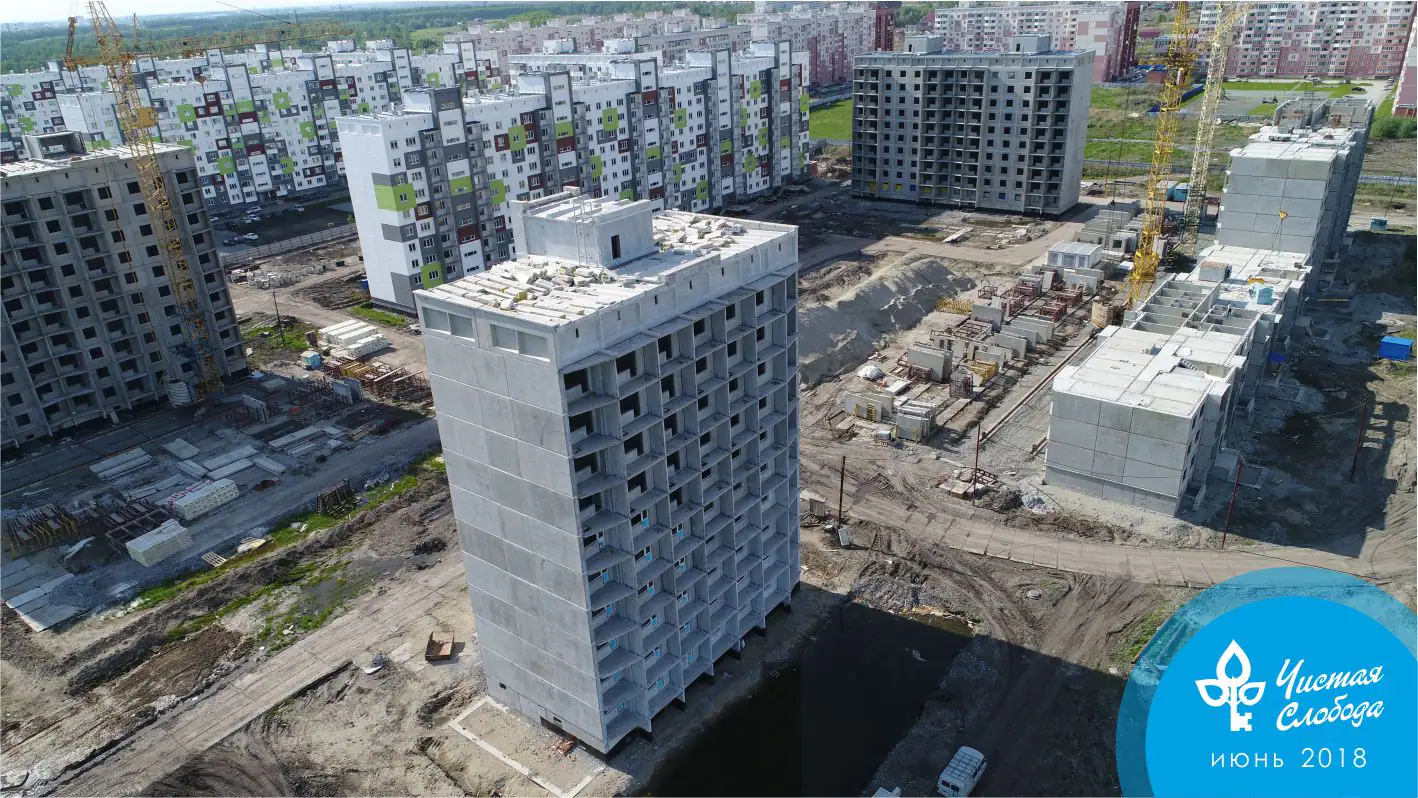

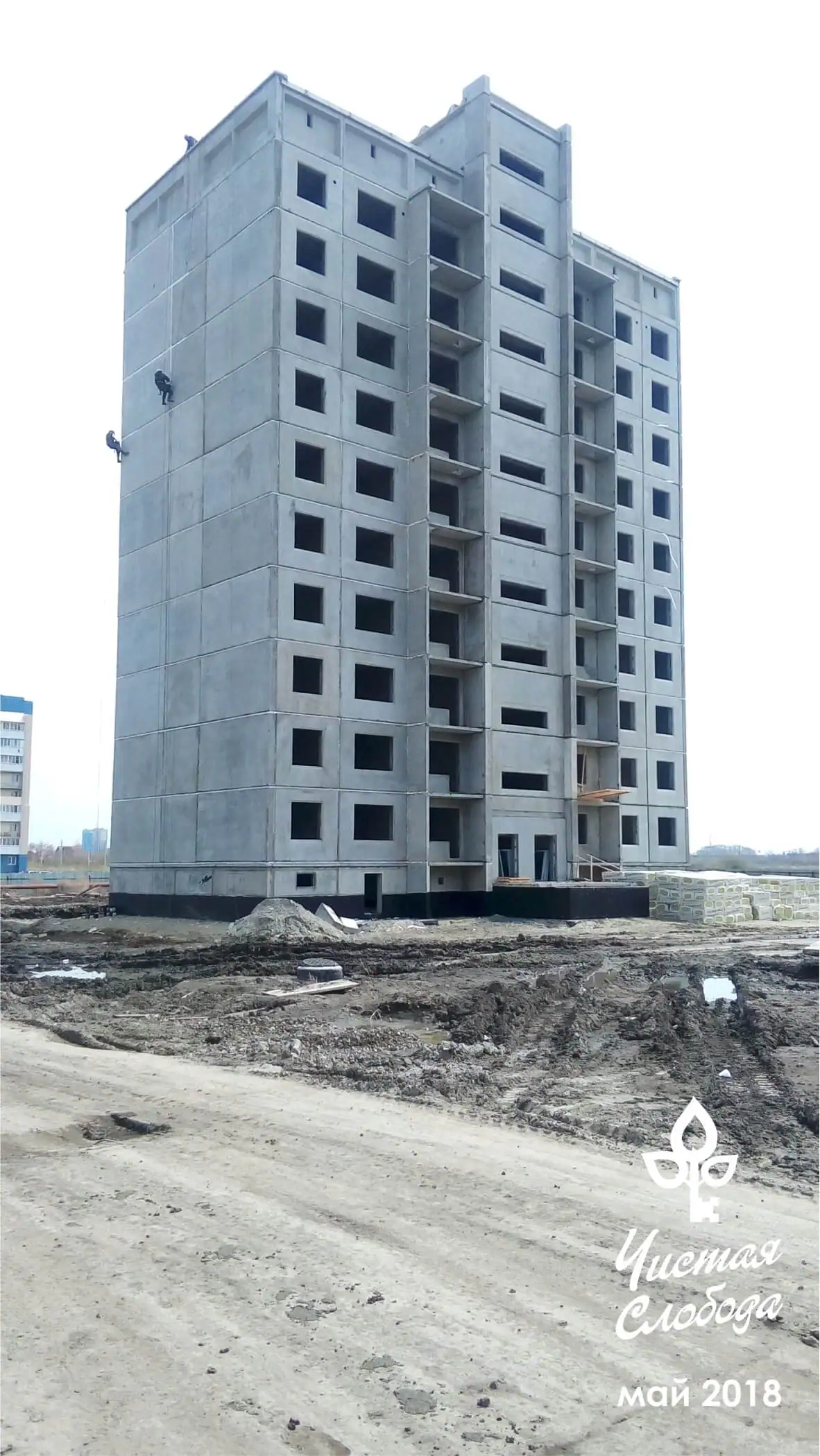

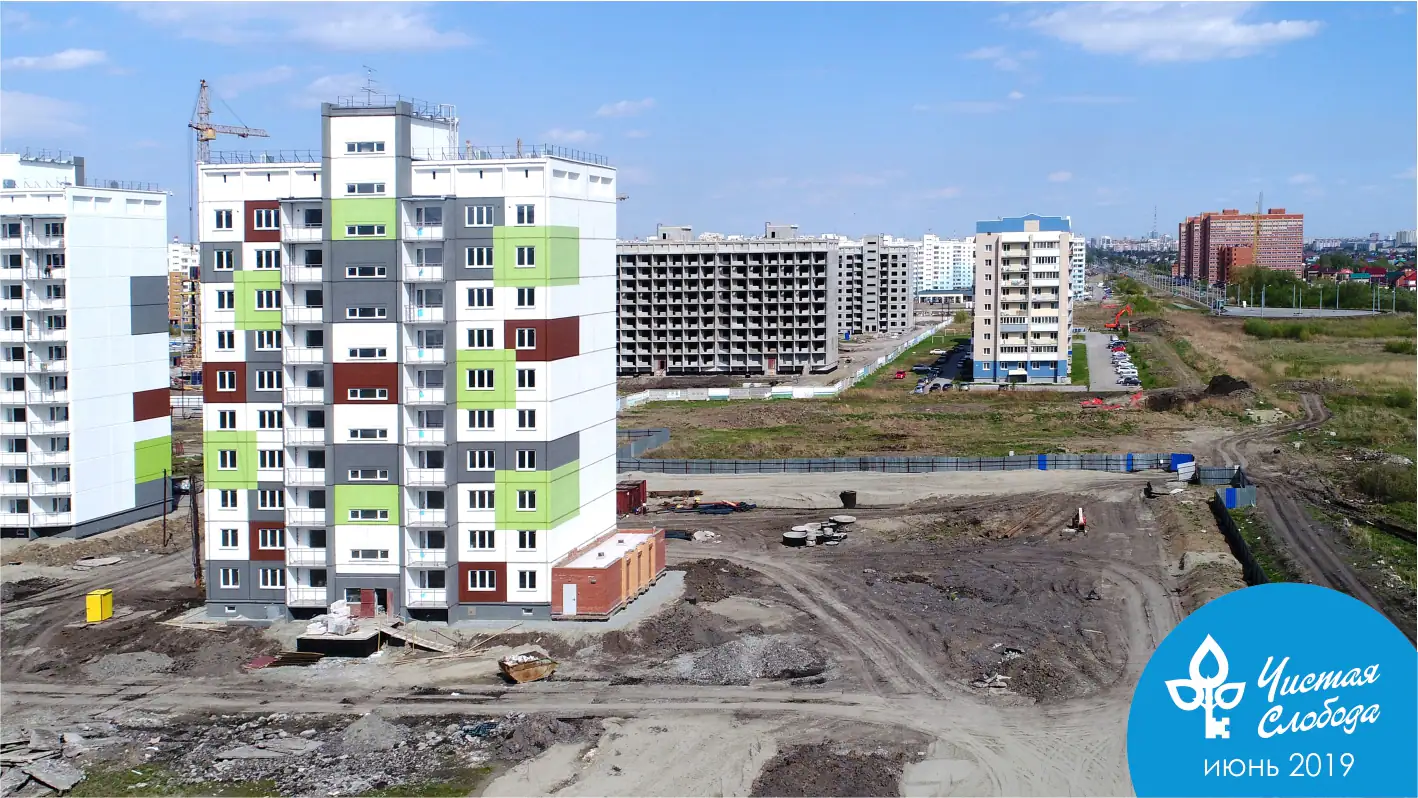

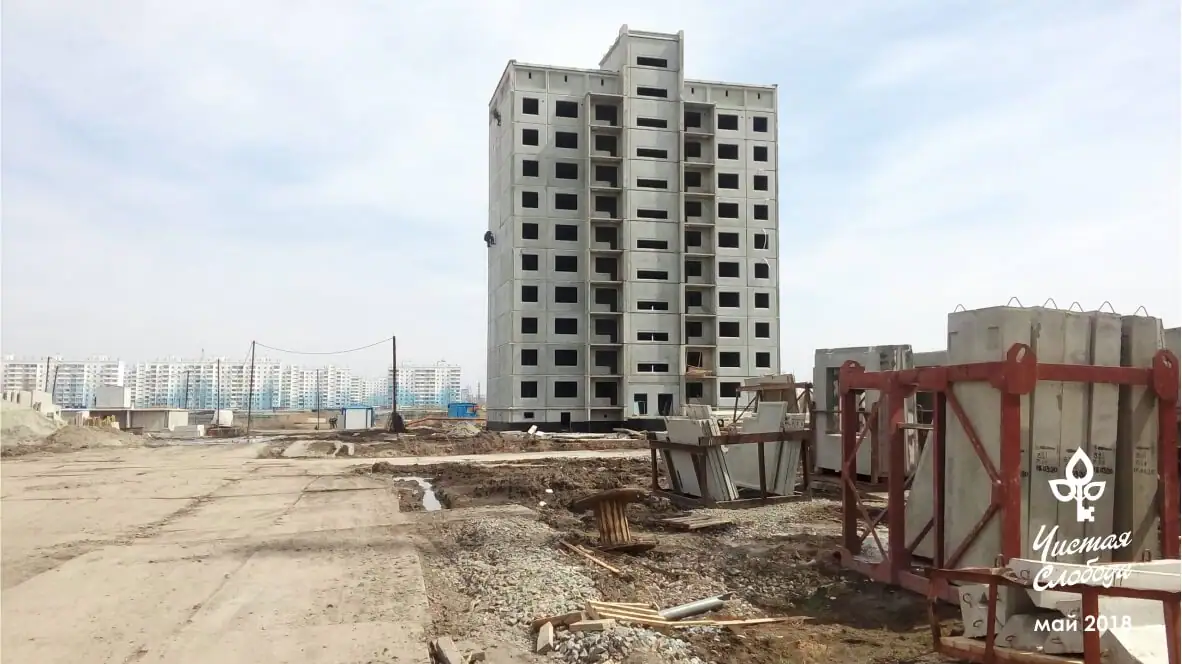

  5. II кв. 2018

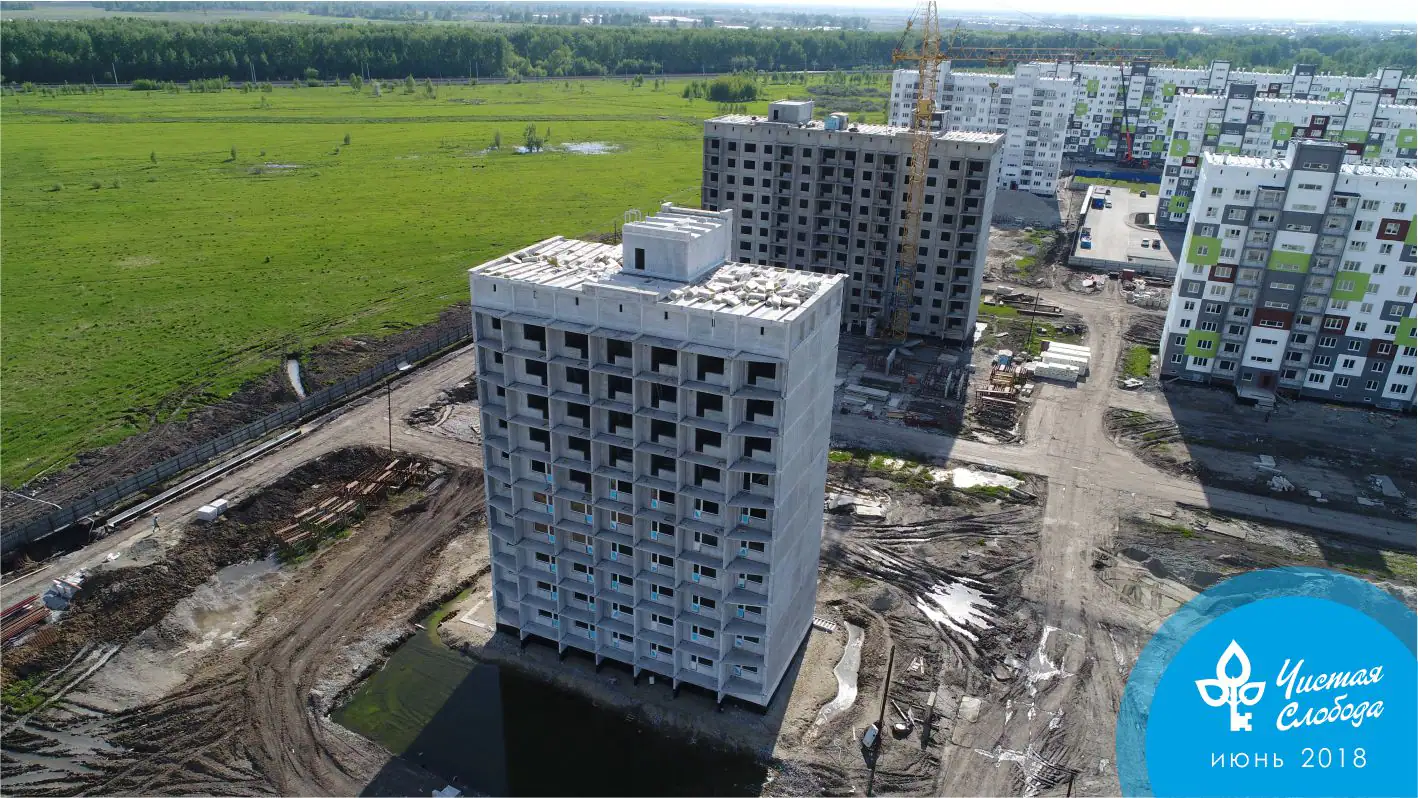

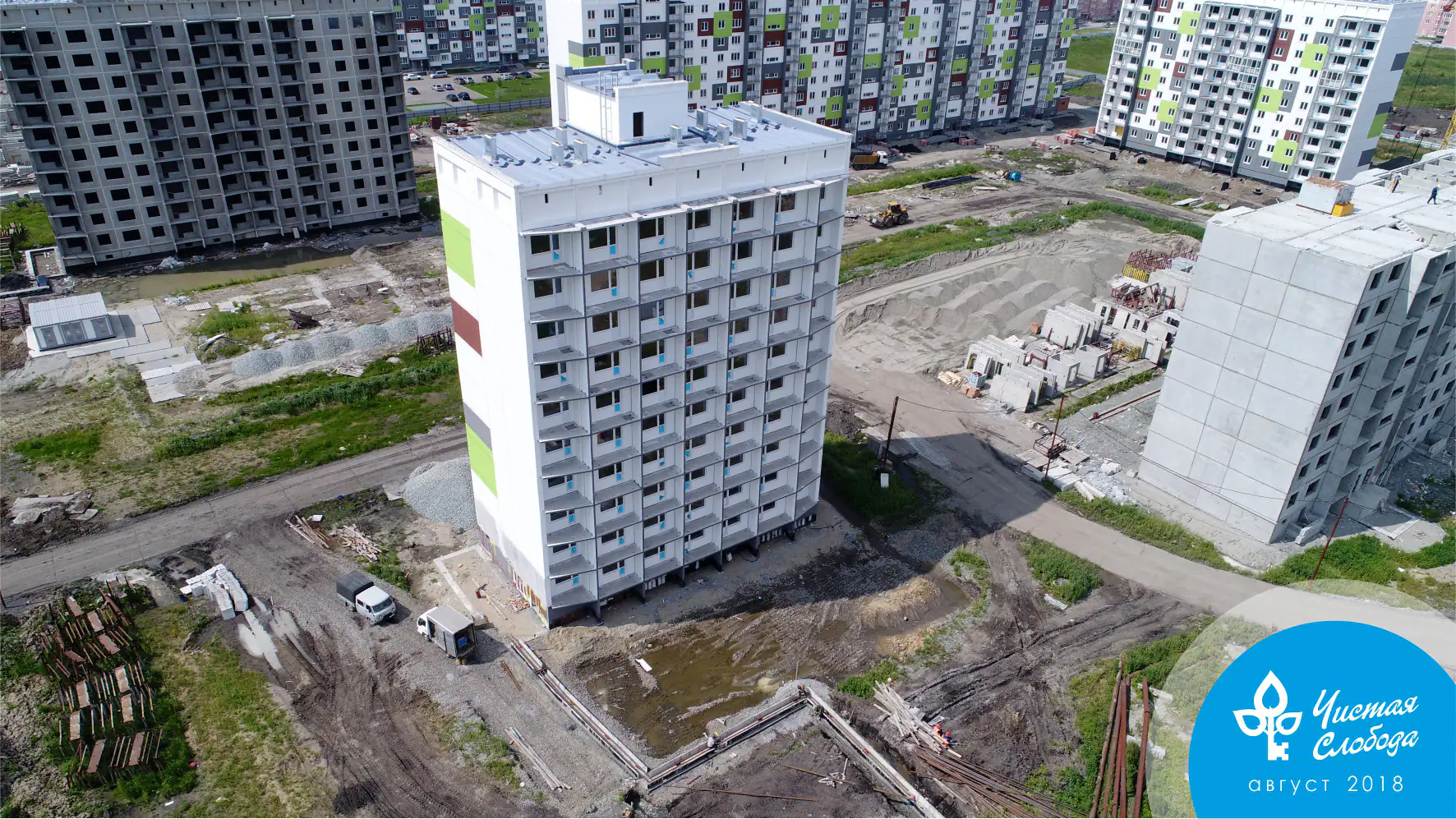

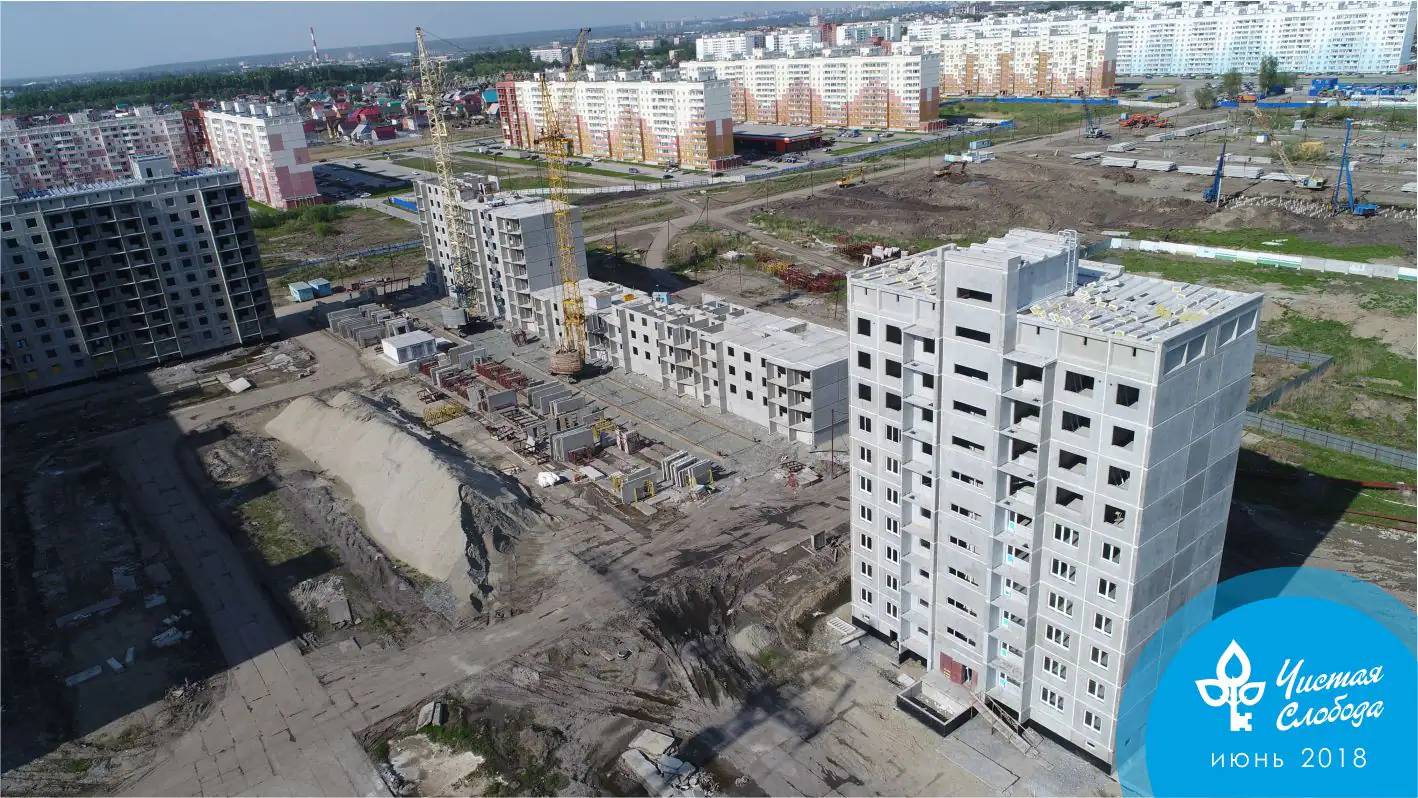

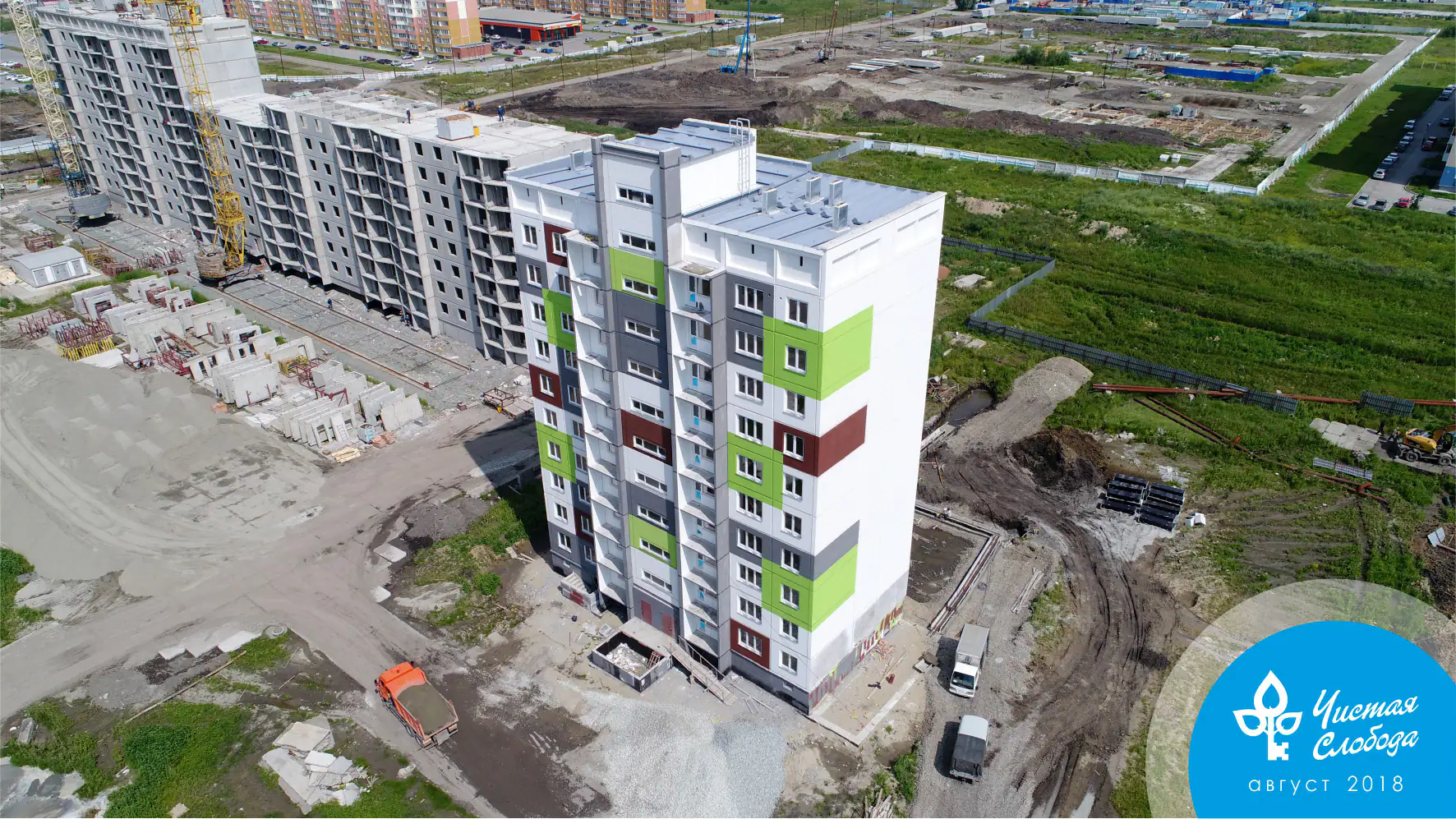

    Фотоотчёт со стройки

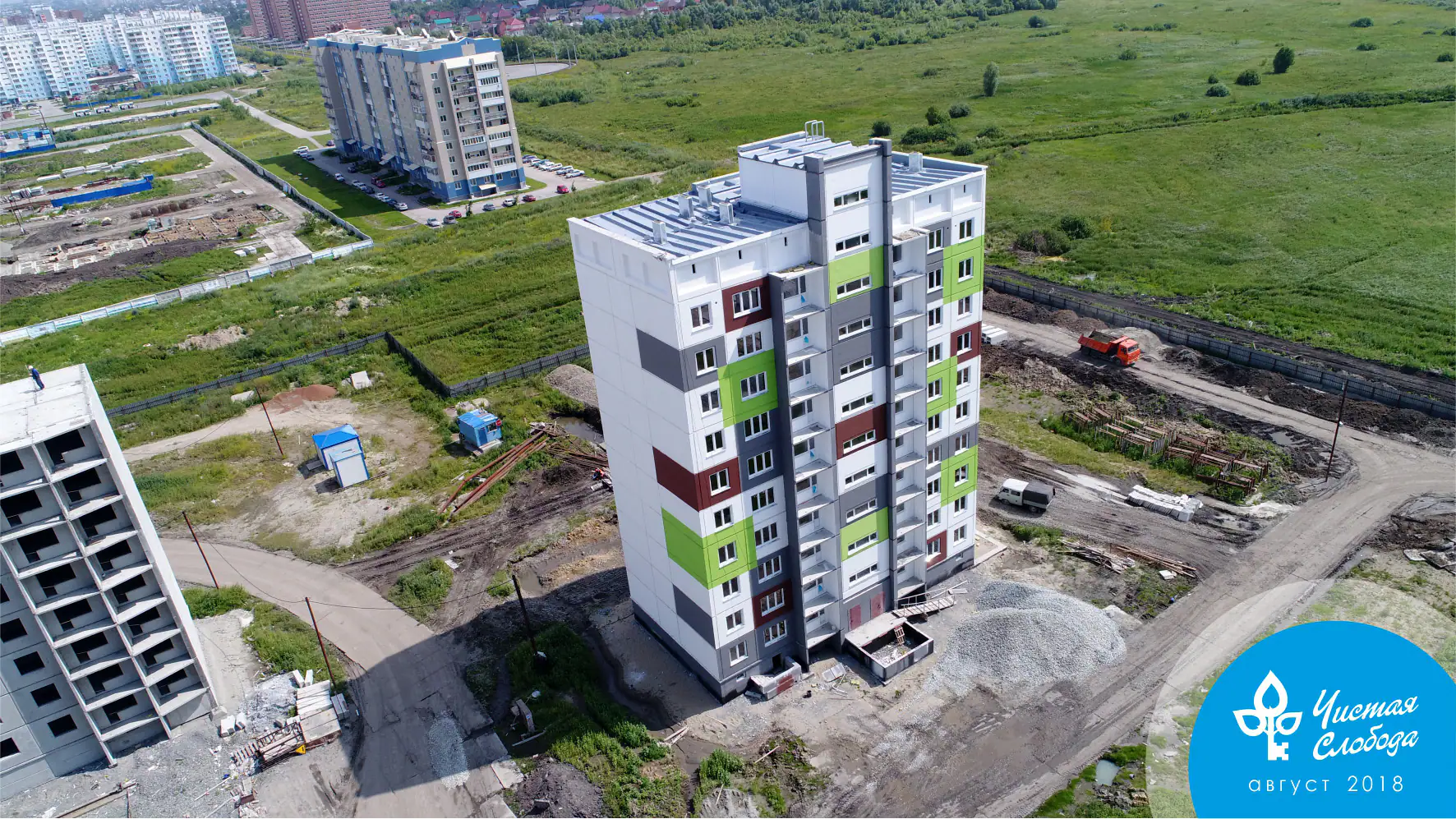

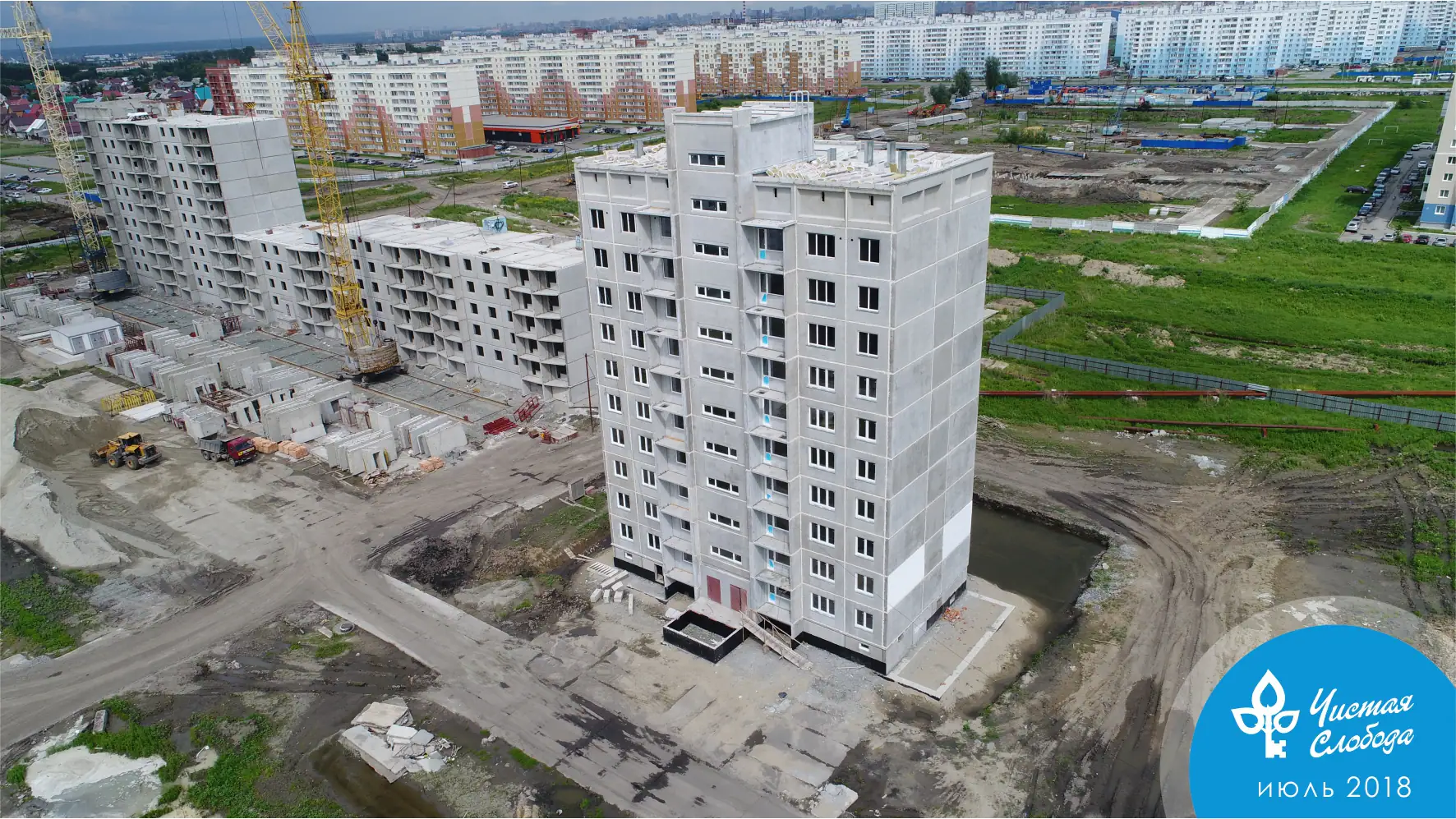

  6. III кв. 2018
    Сдан: Дом 3
  7. III кв. 2018
    Добавлен документ: Извещение о начале строительства

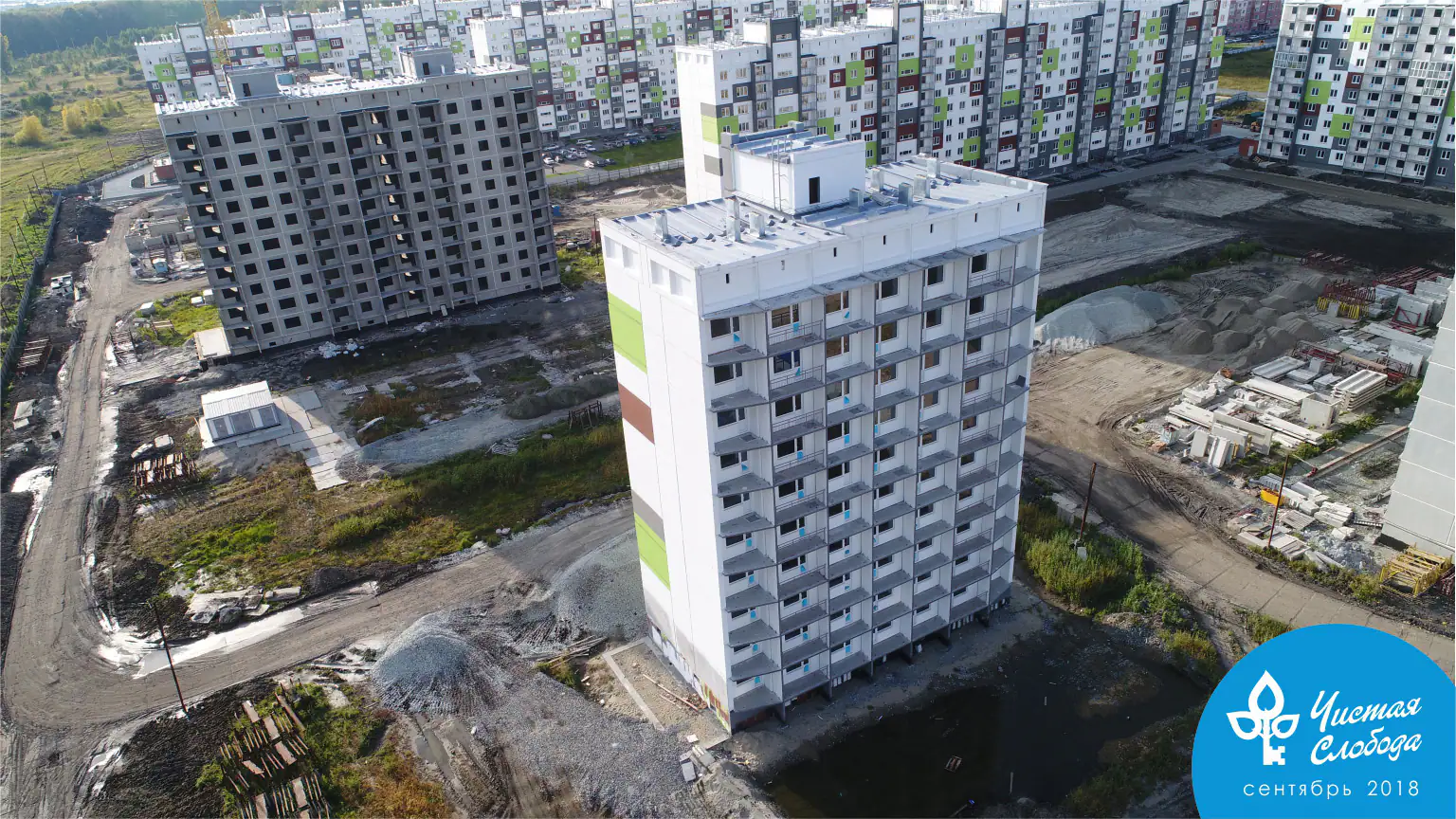

  8. III кв. 2018

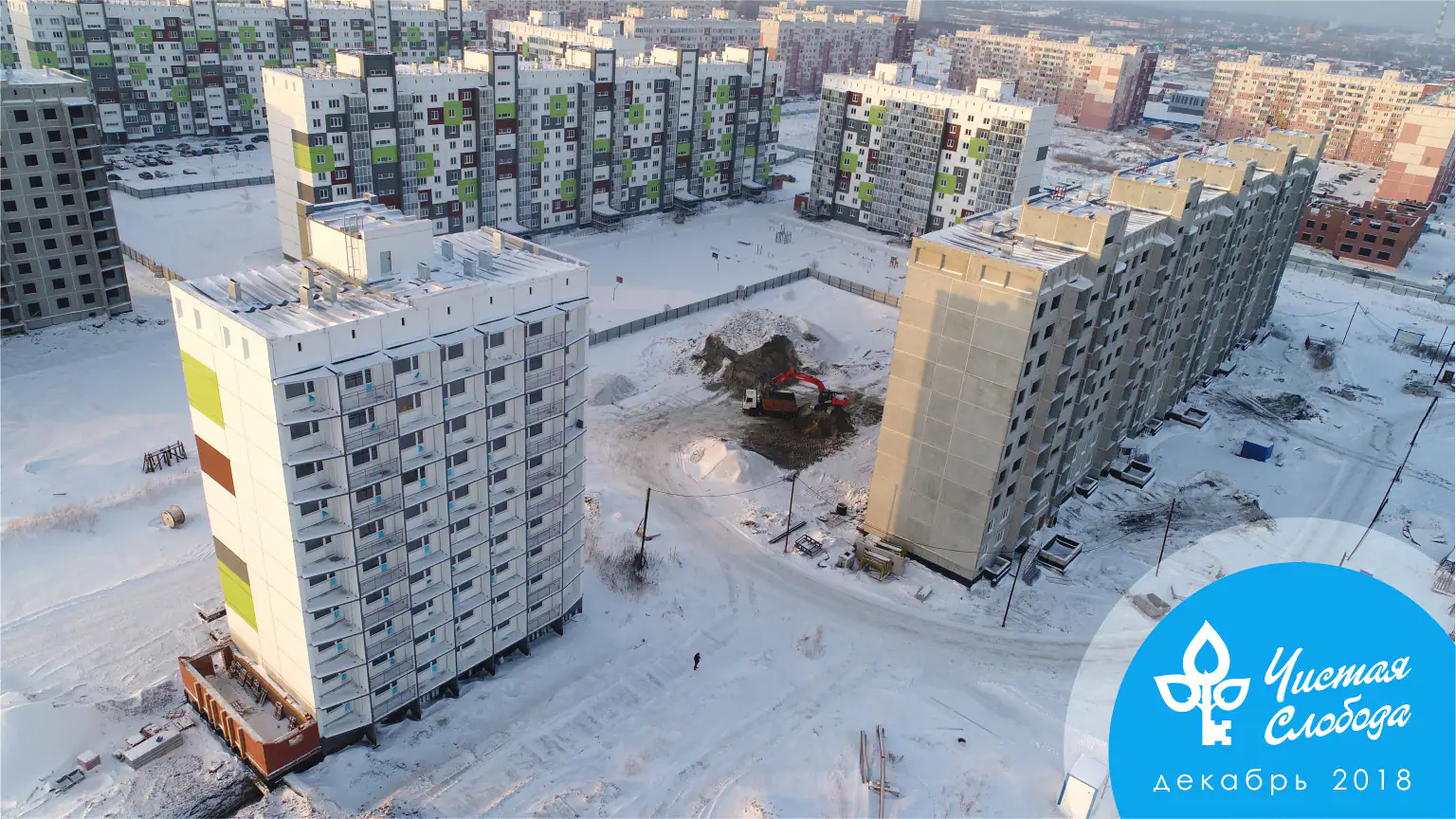

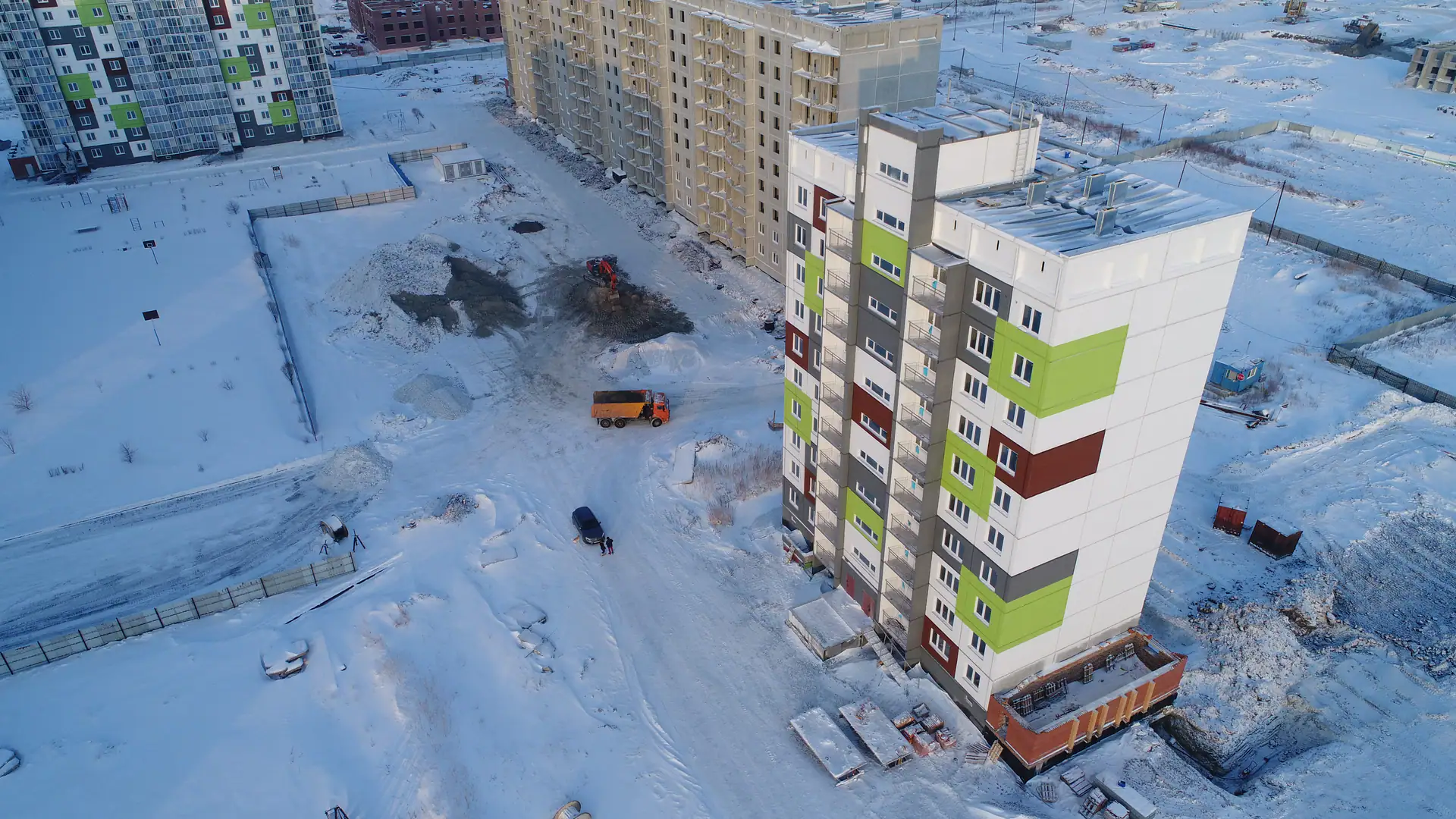

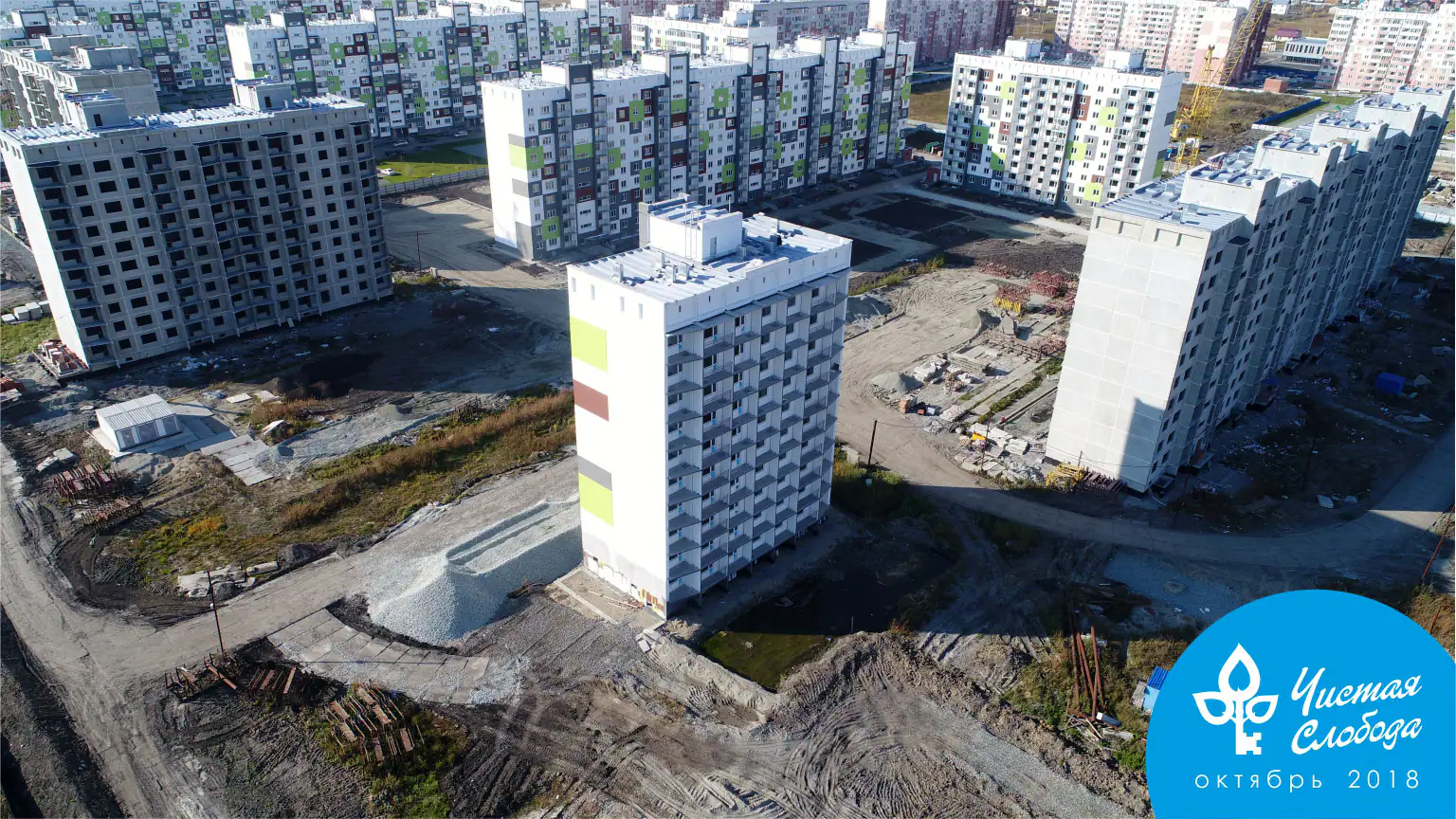

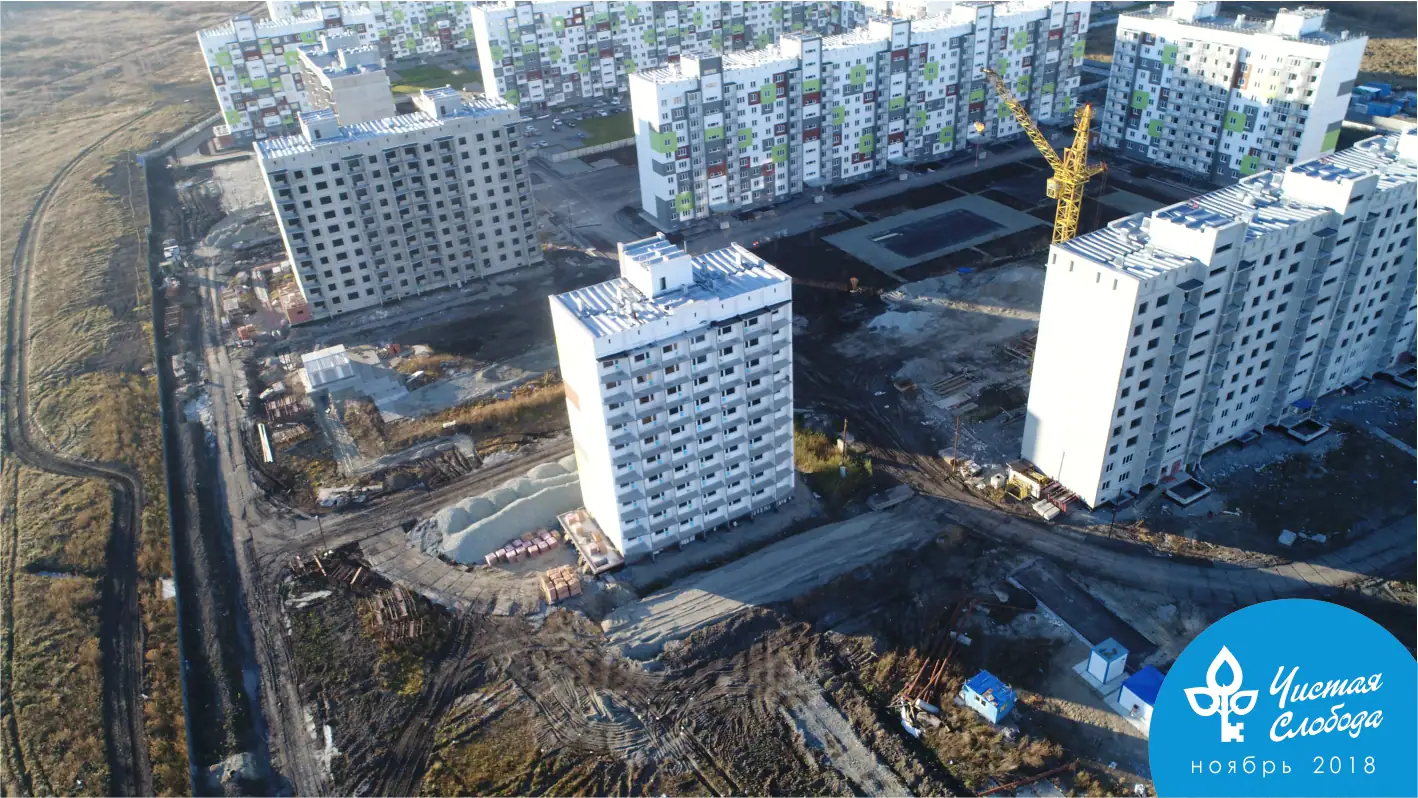

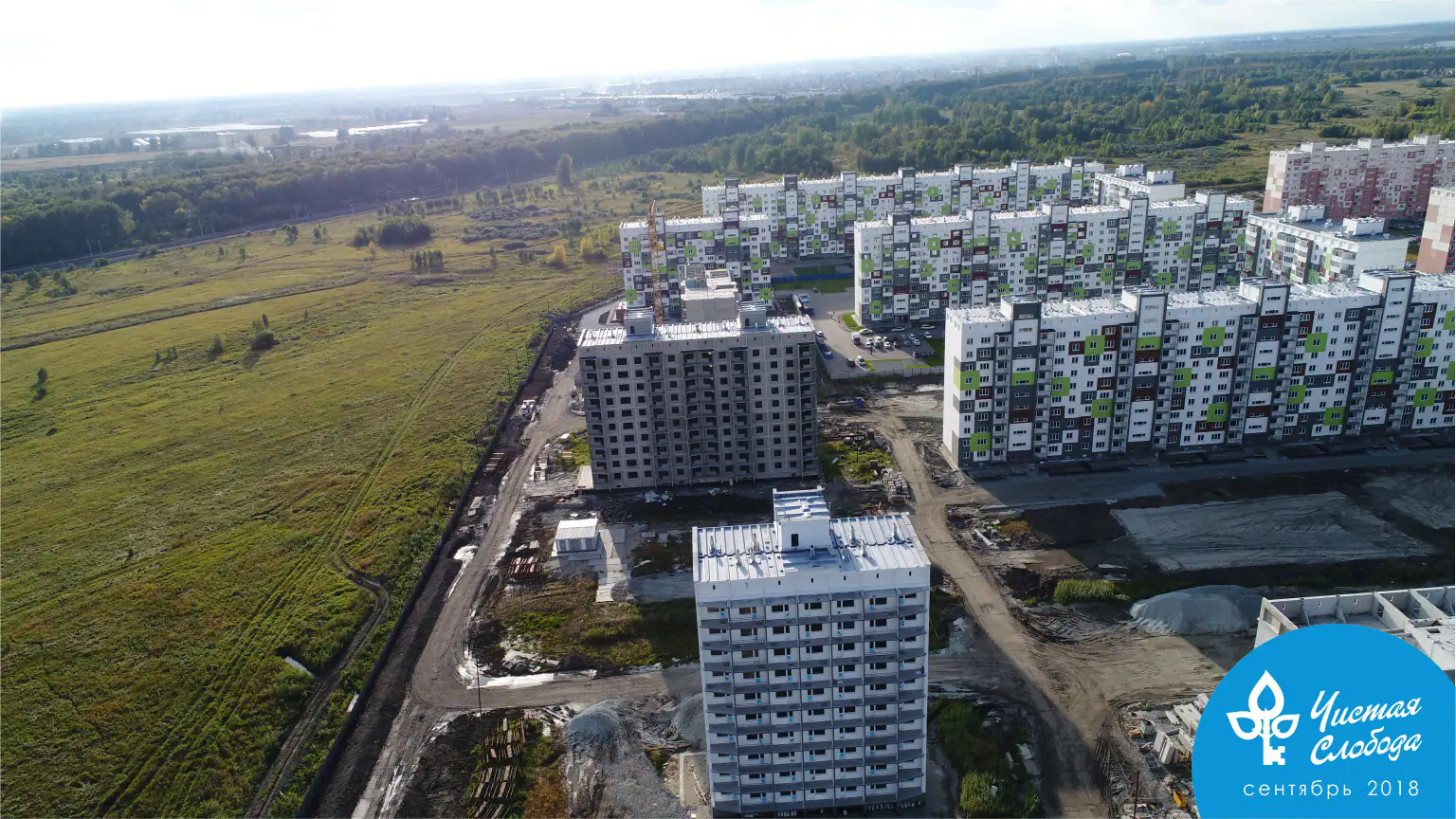

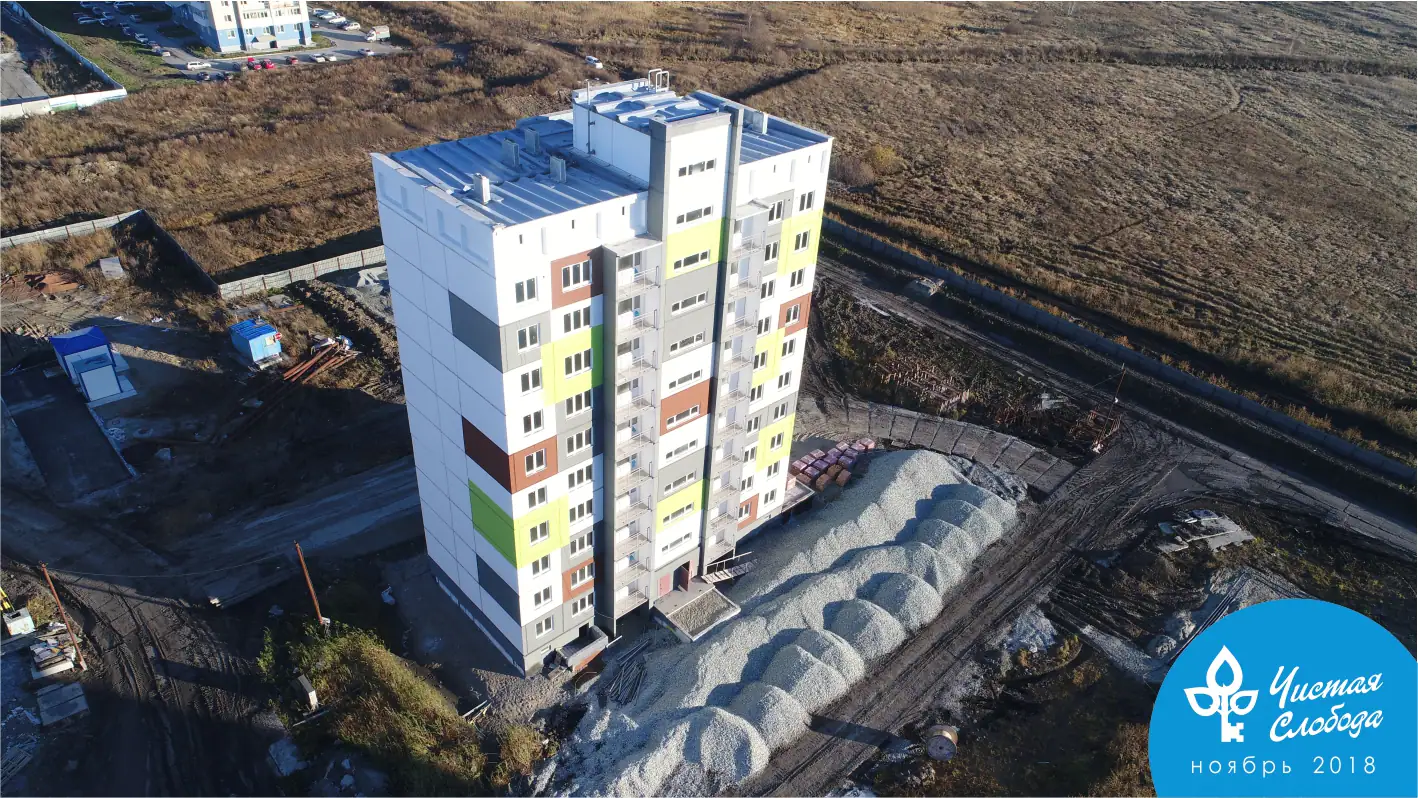

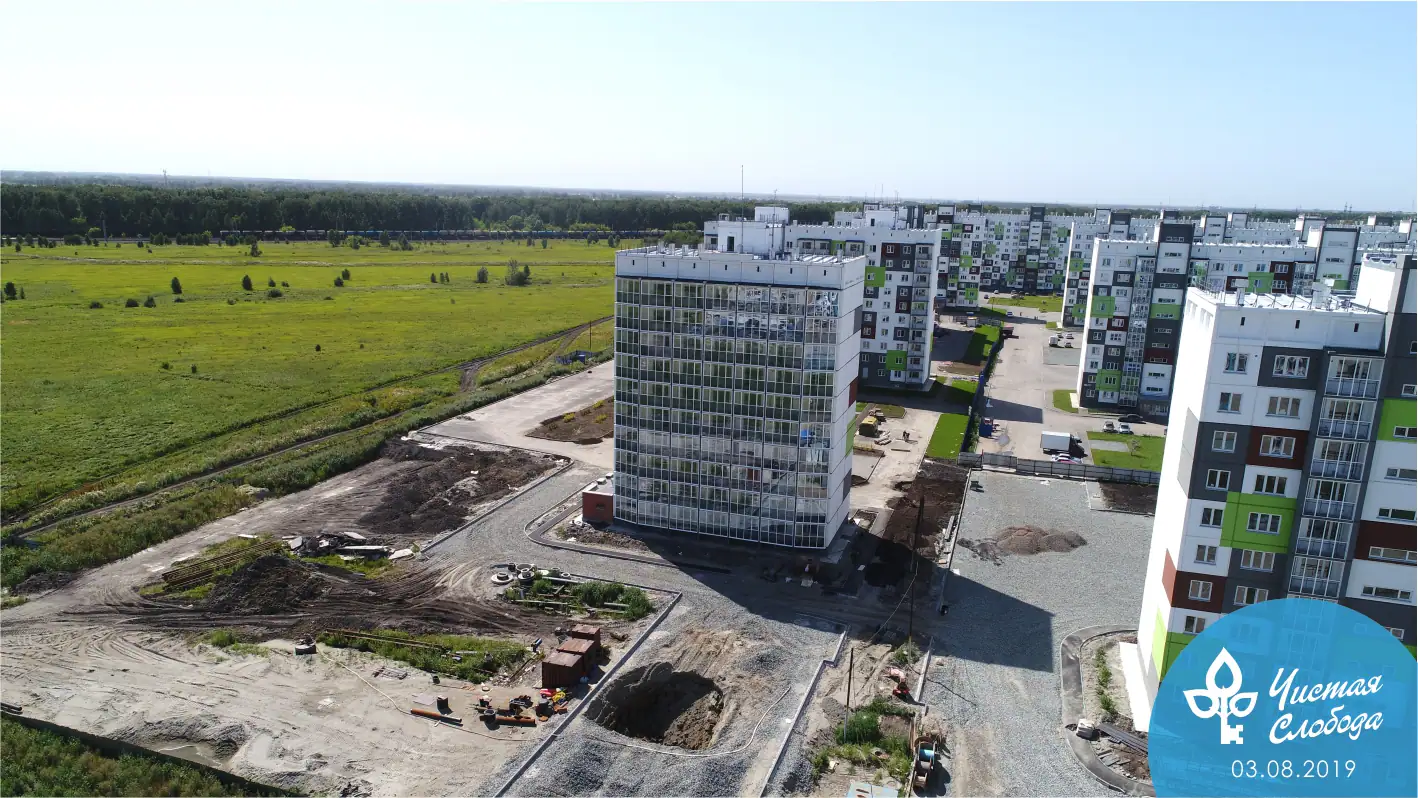

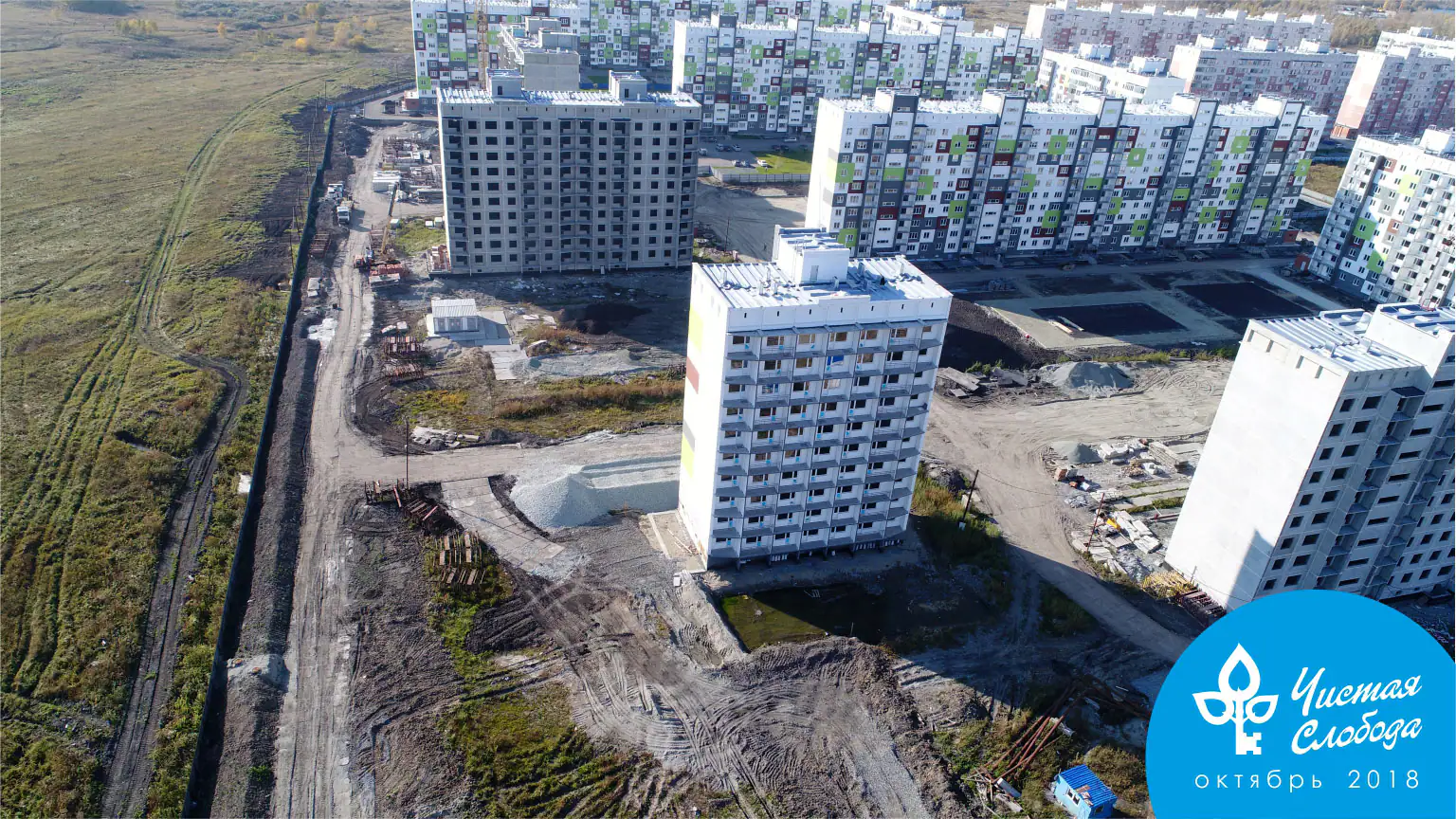

    Фотоотчёт со стройки
  9. IV кв. 2018
    Сдано 3 корпусов: Дом 4, Дом 5, Дом 6
  10. IV кв. 2018
    Добавлен документ: Проект договора участия в долевом строительстве
  11. IV кв. 2018
    Фотоотчёт со стройки

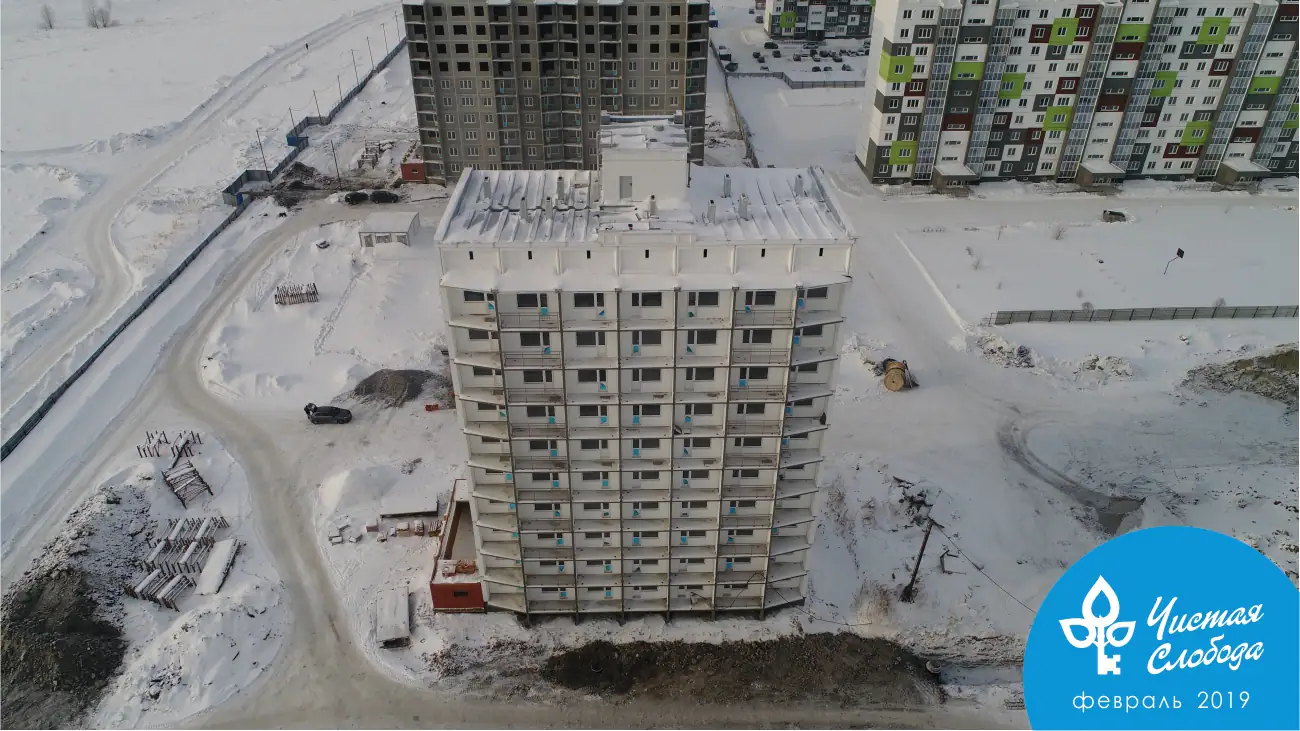

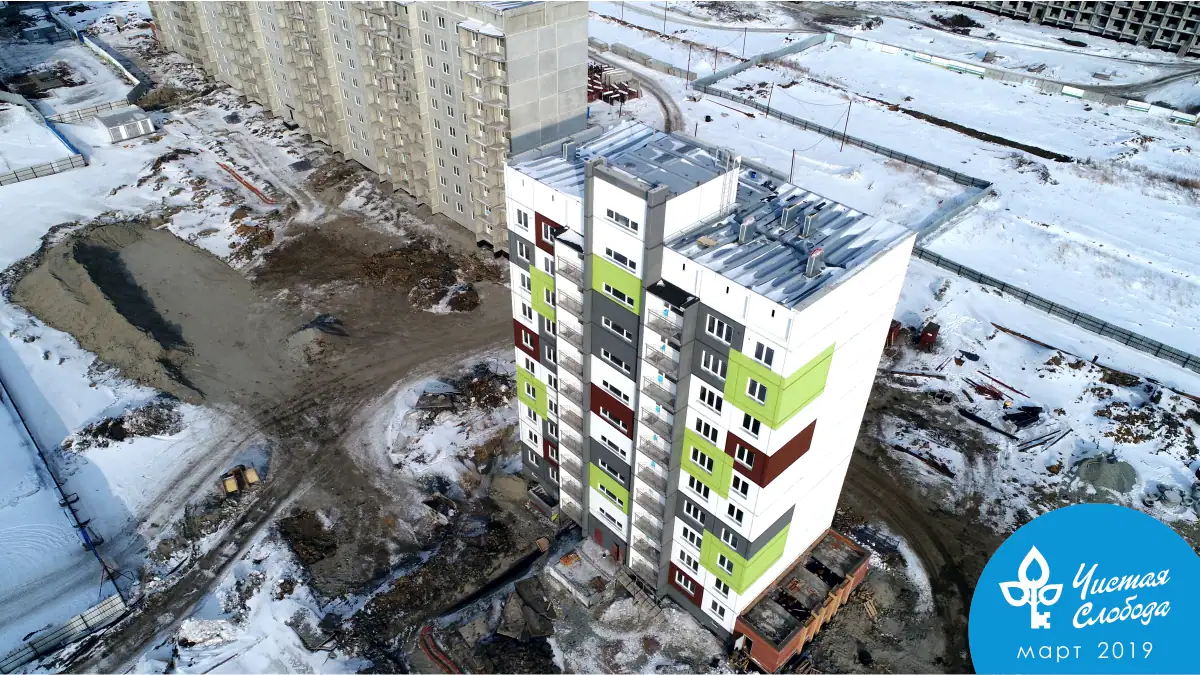

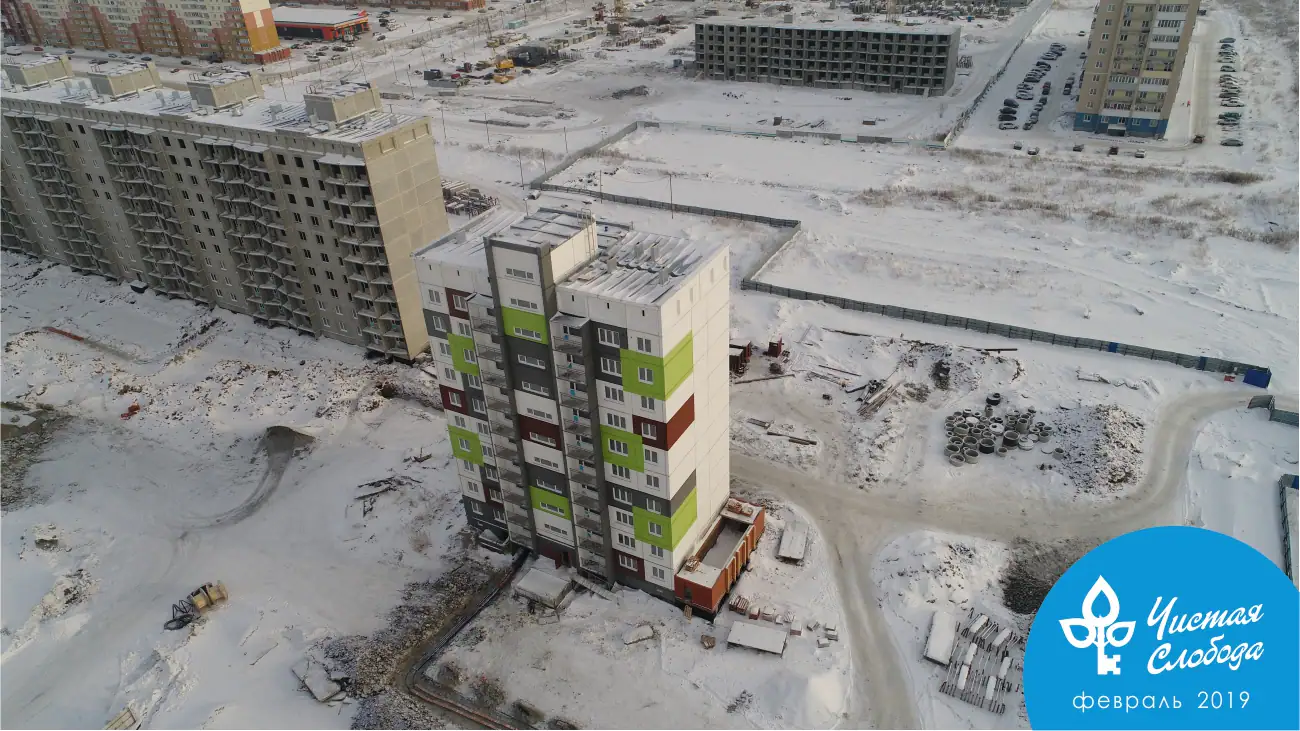

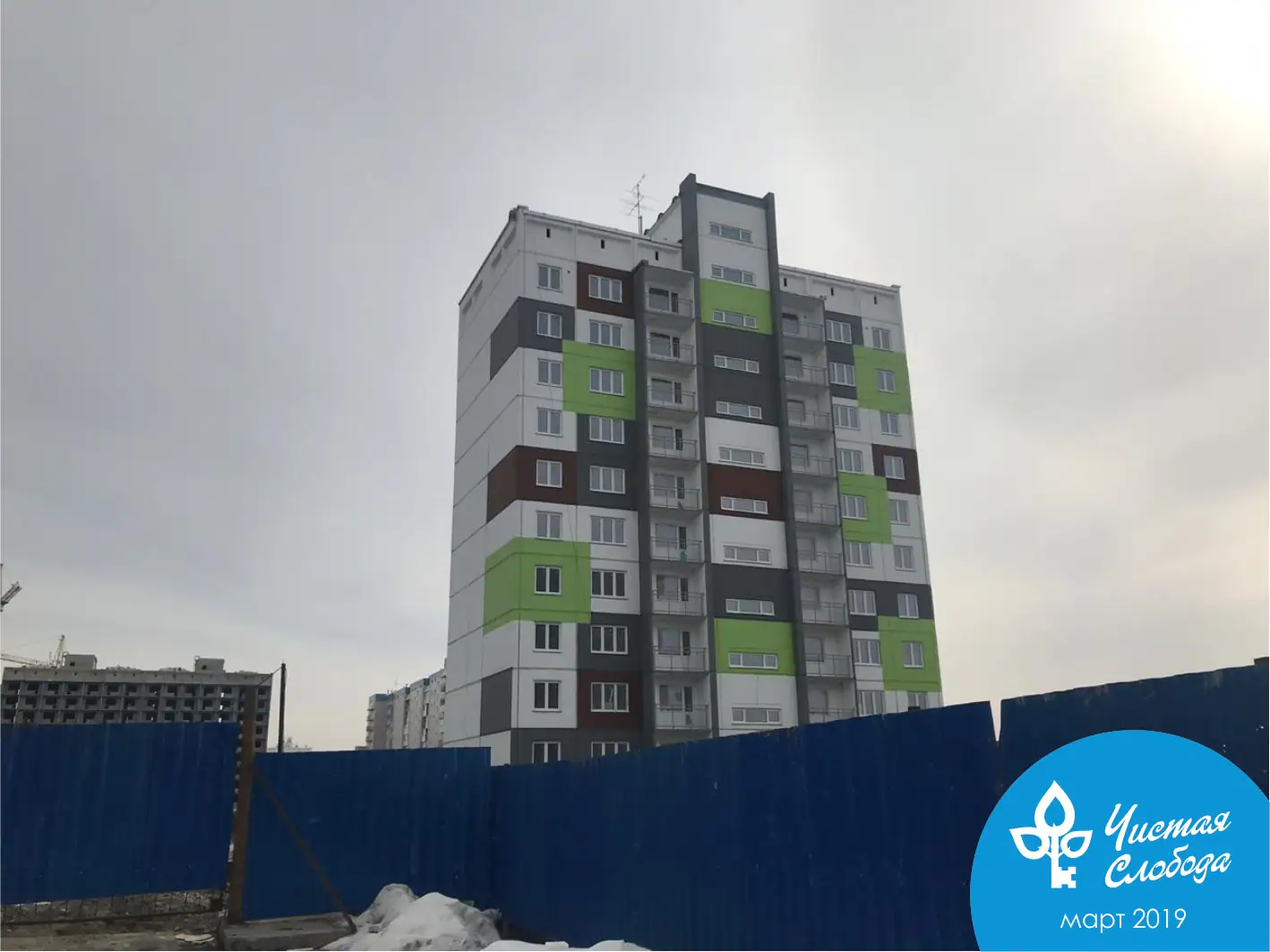

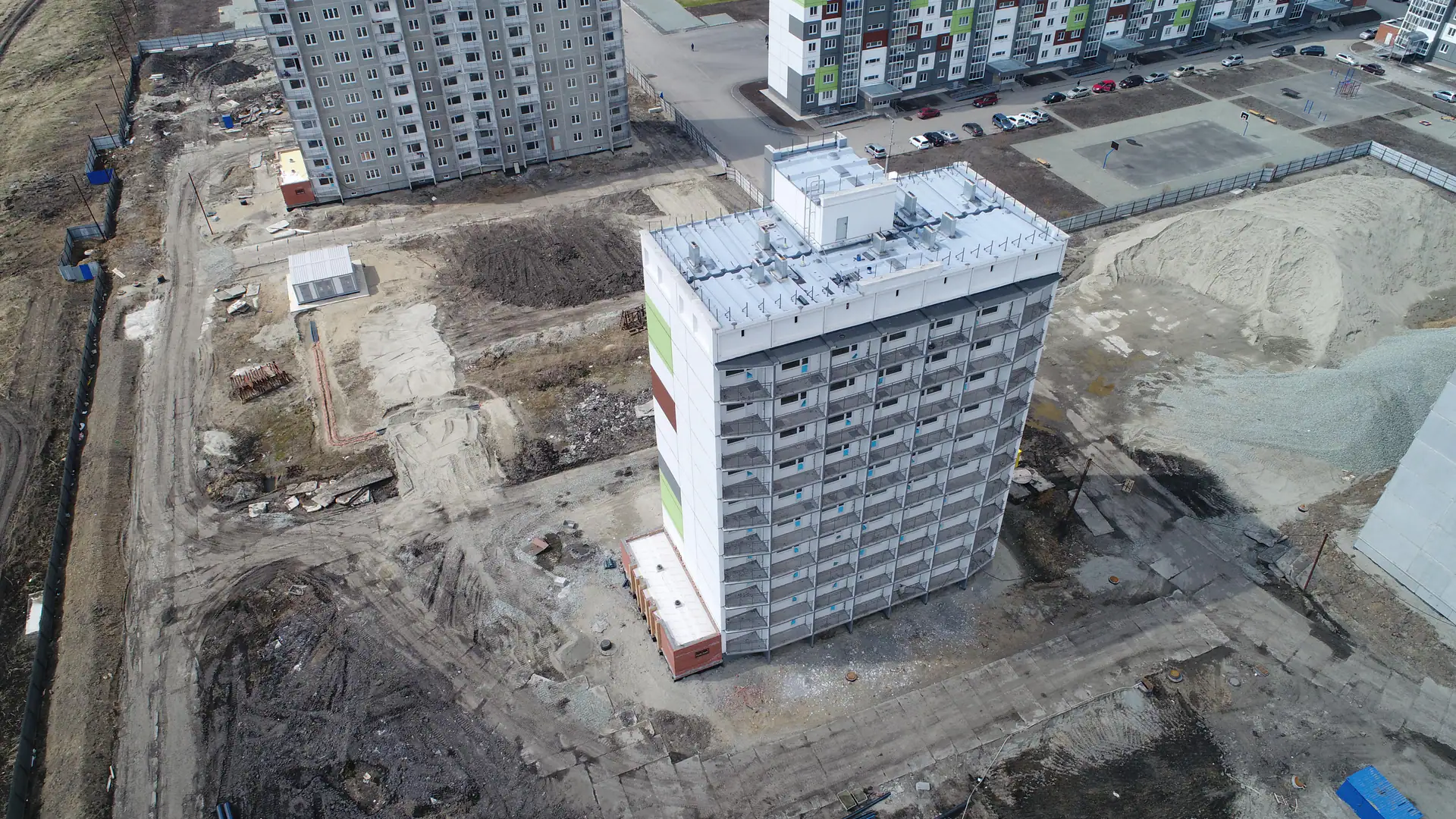

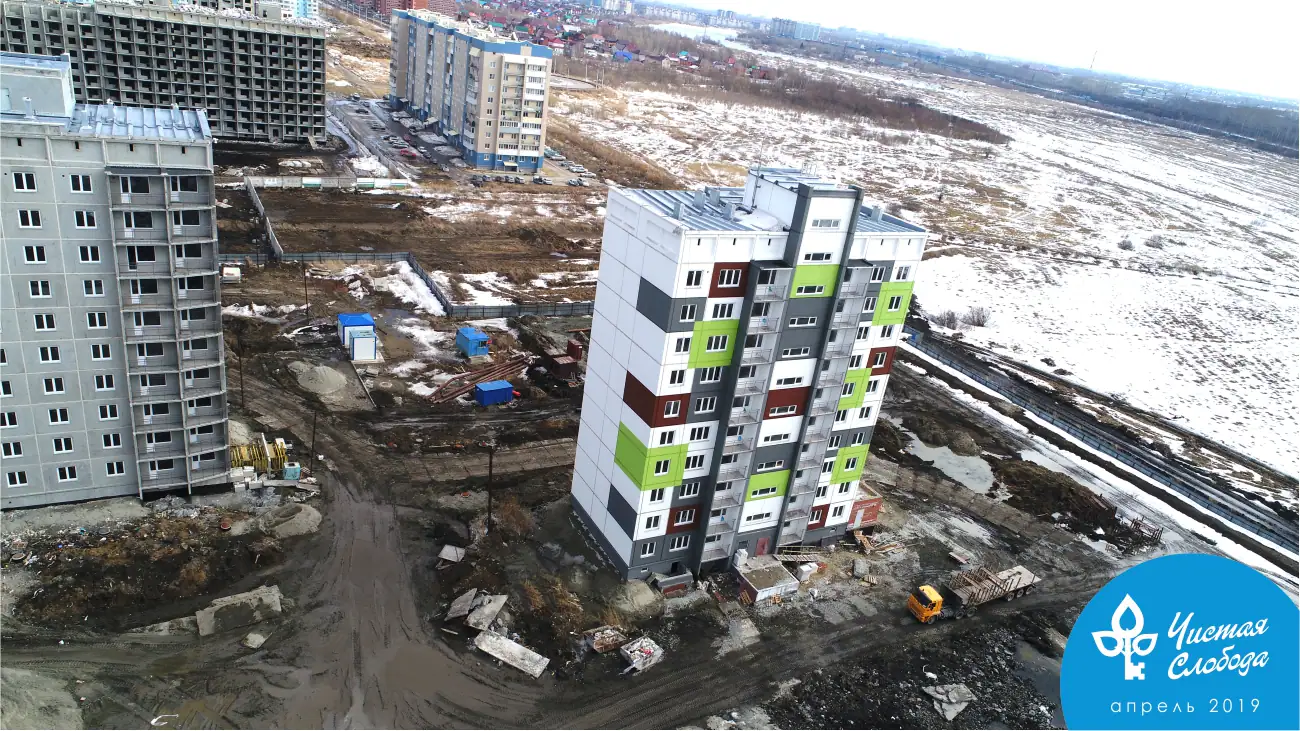

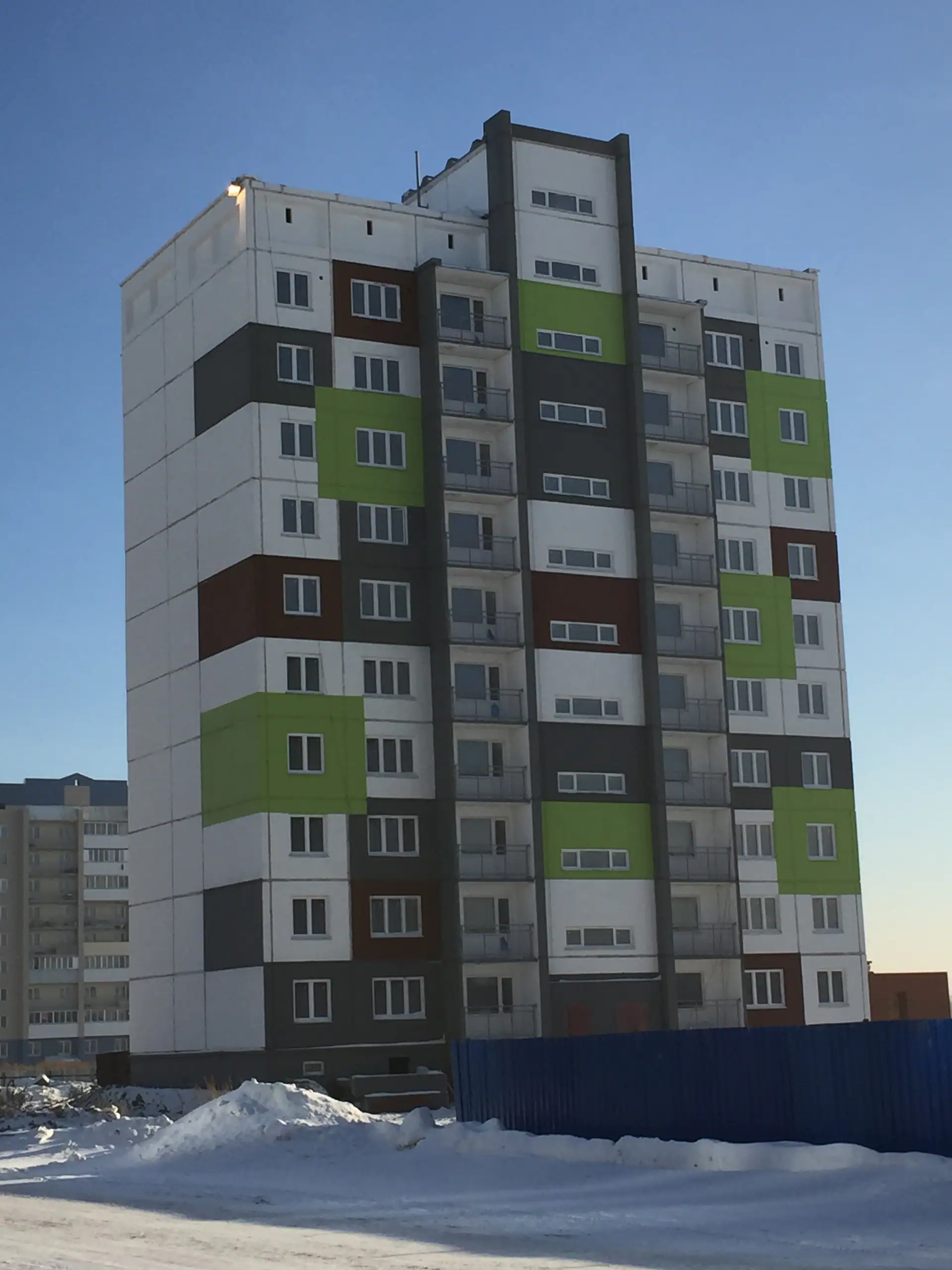

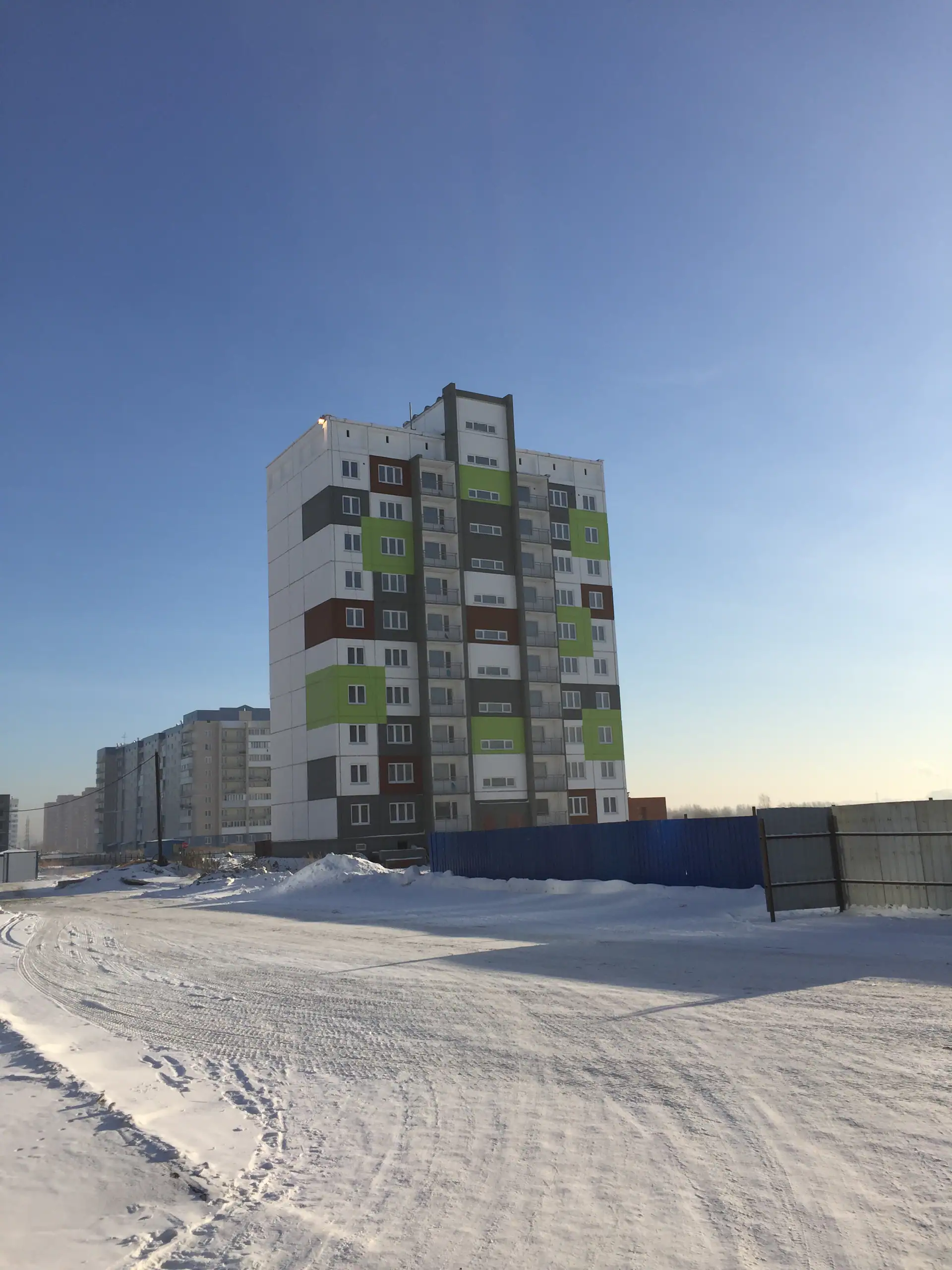

  12. I кв. 2019

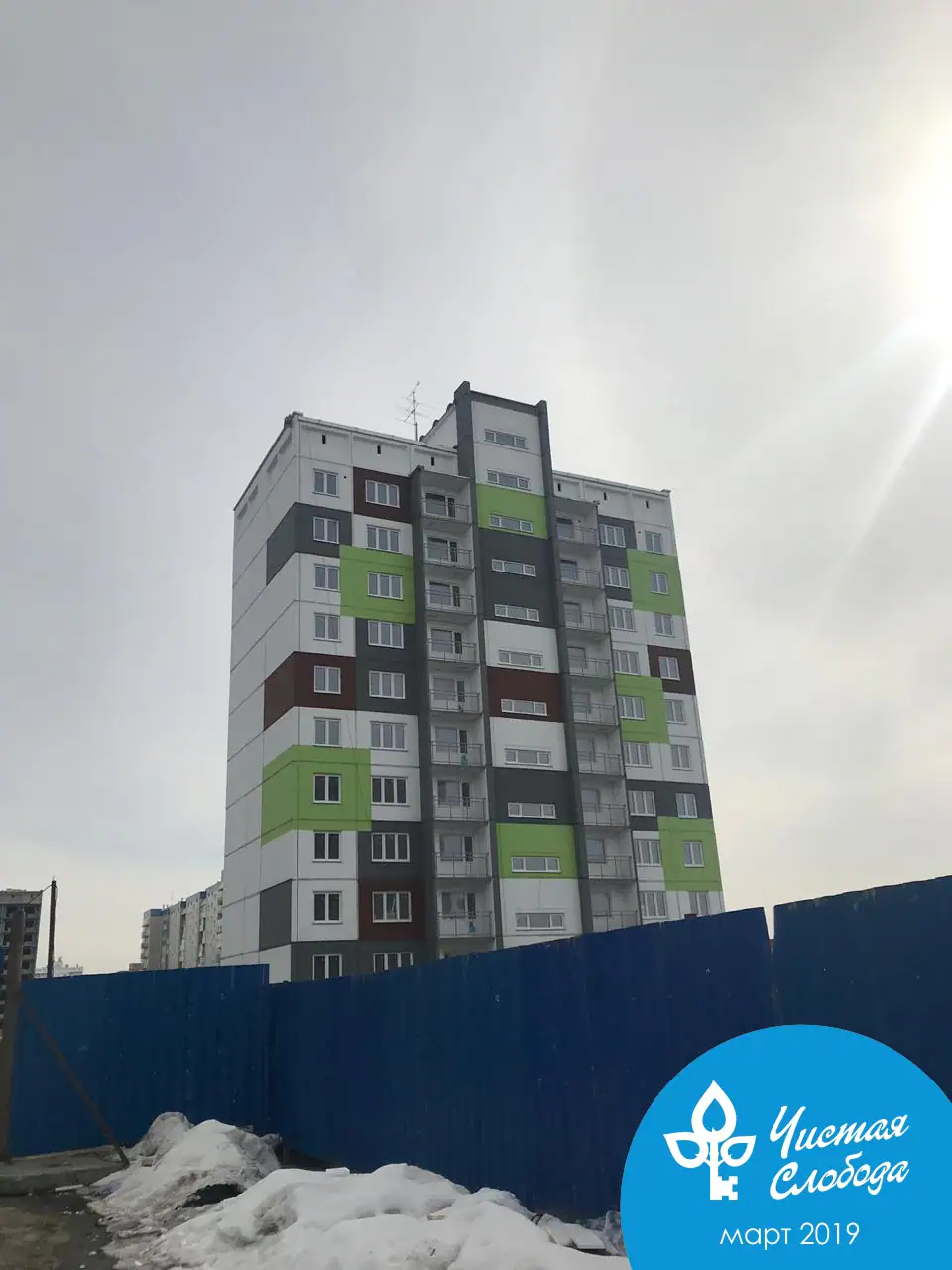

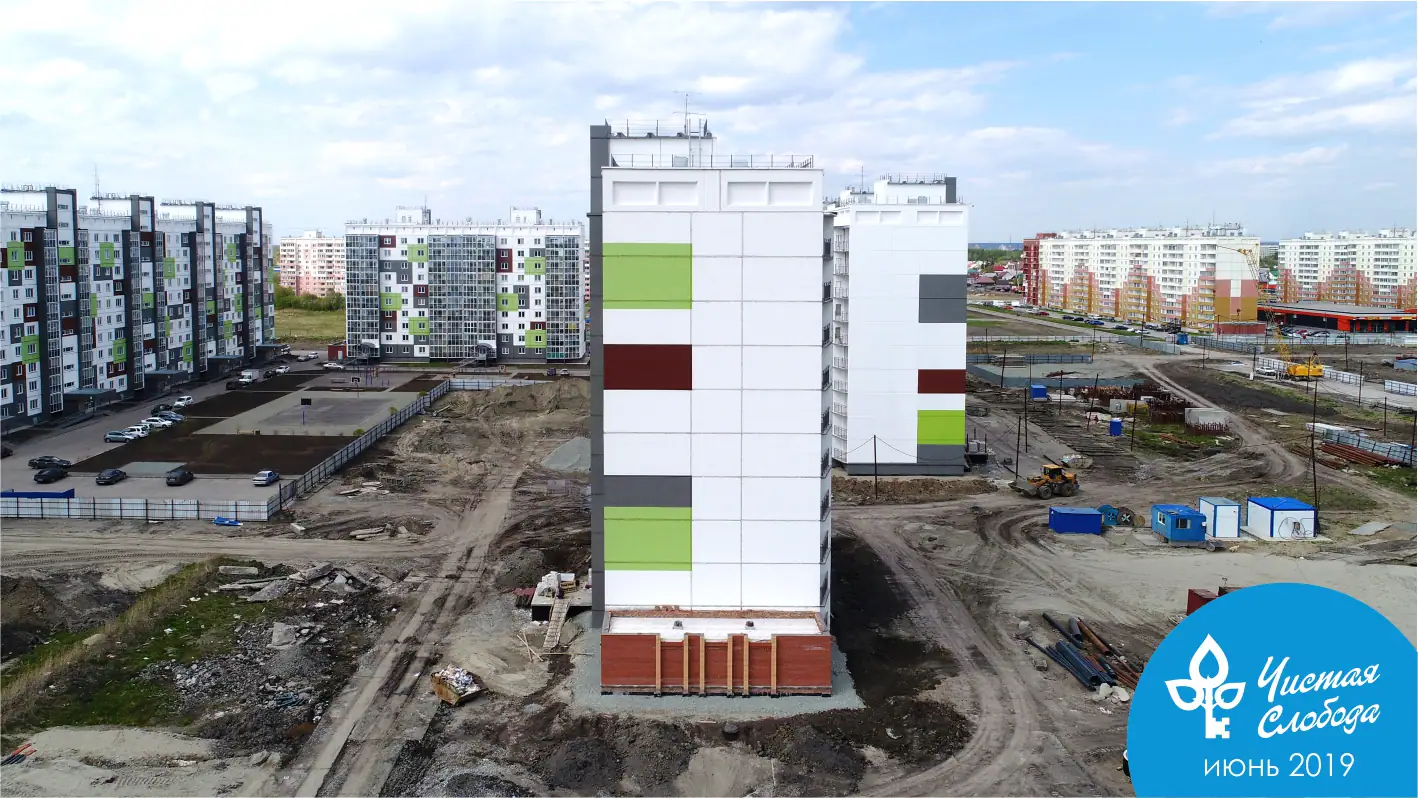

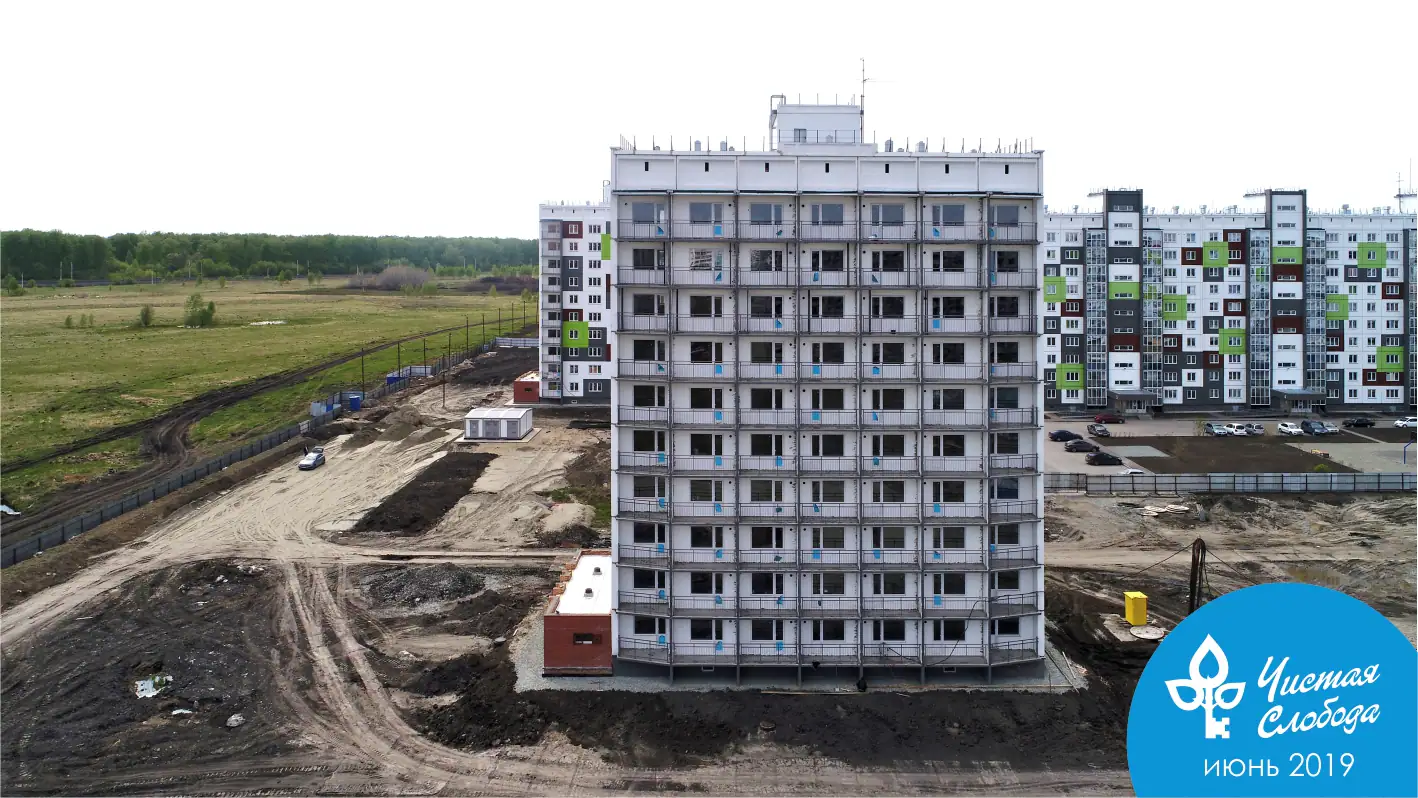

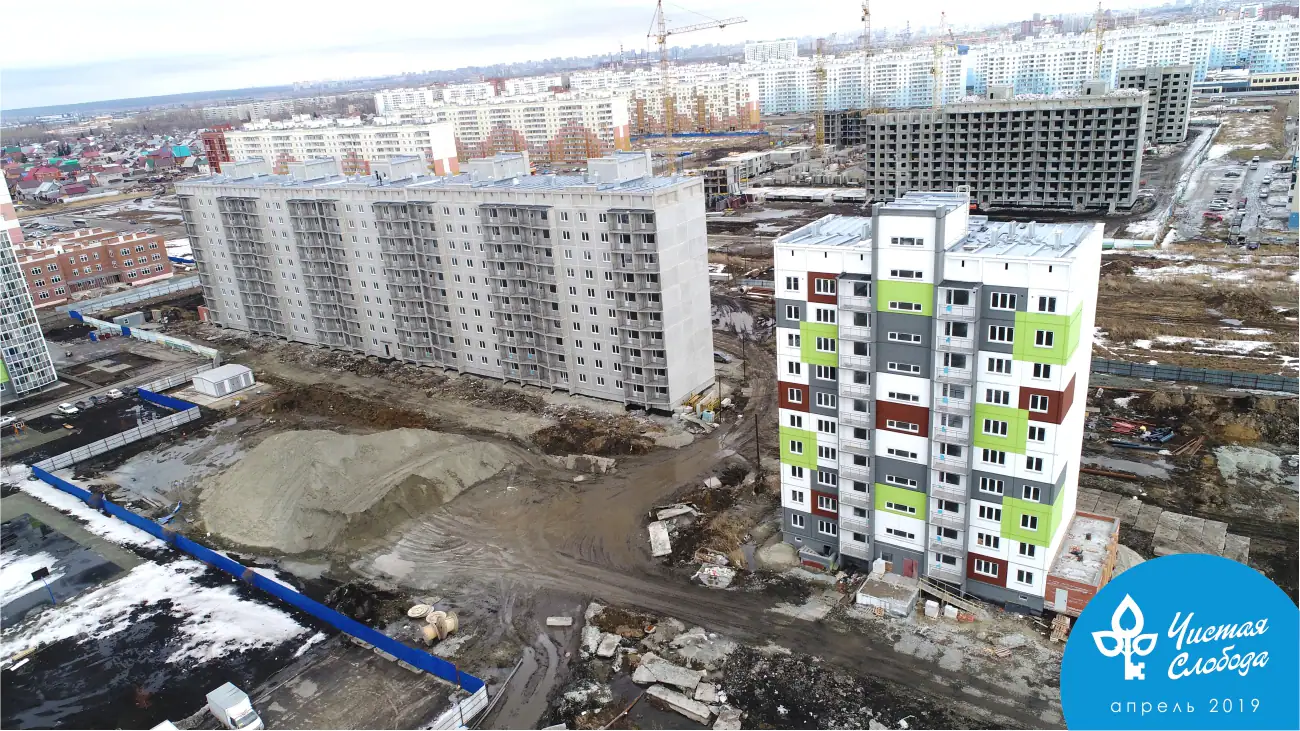

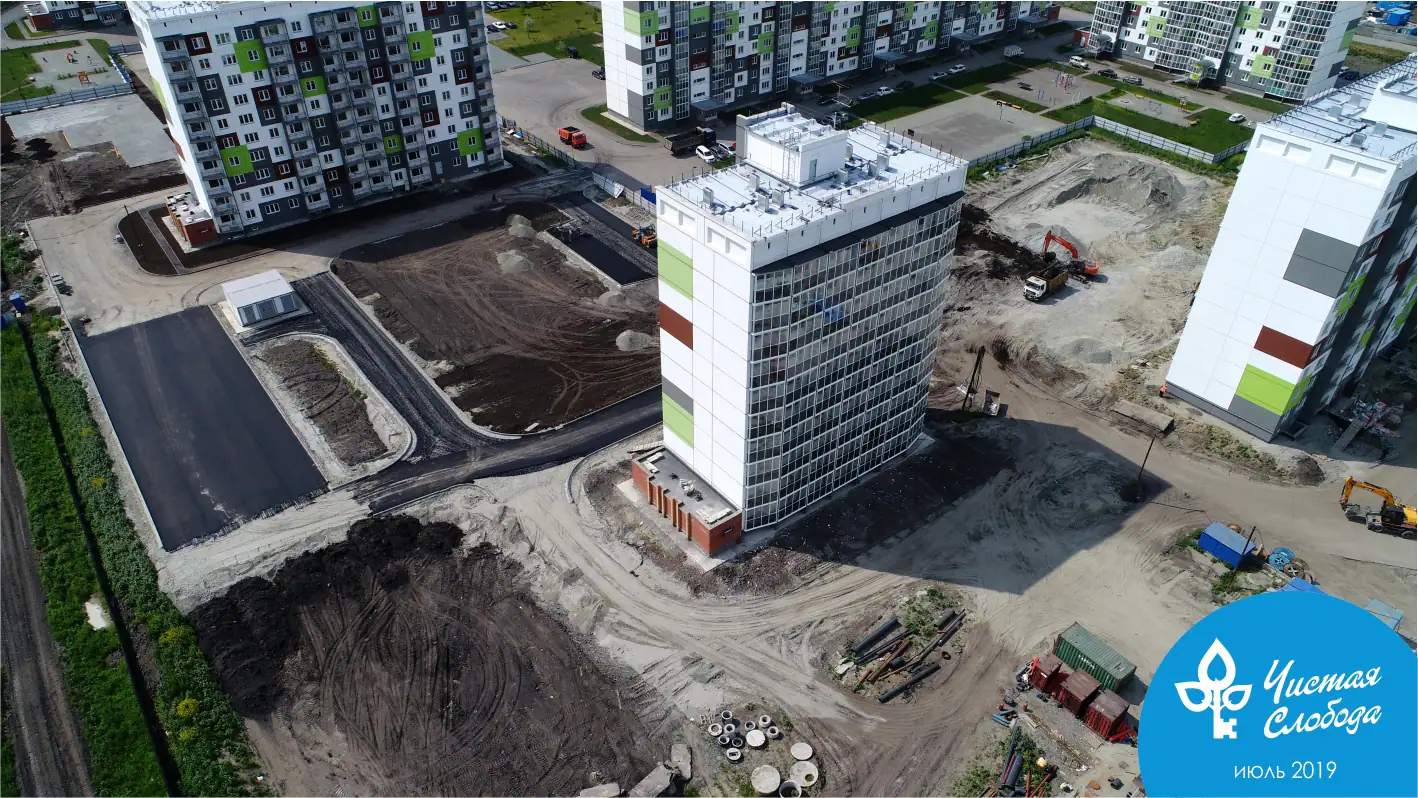

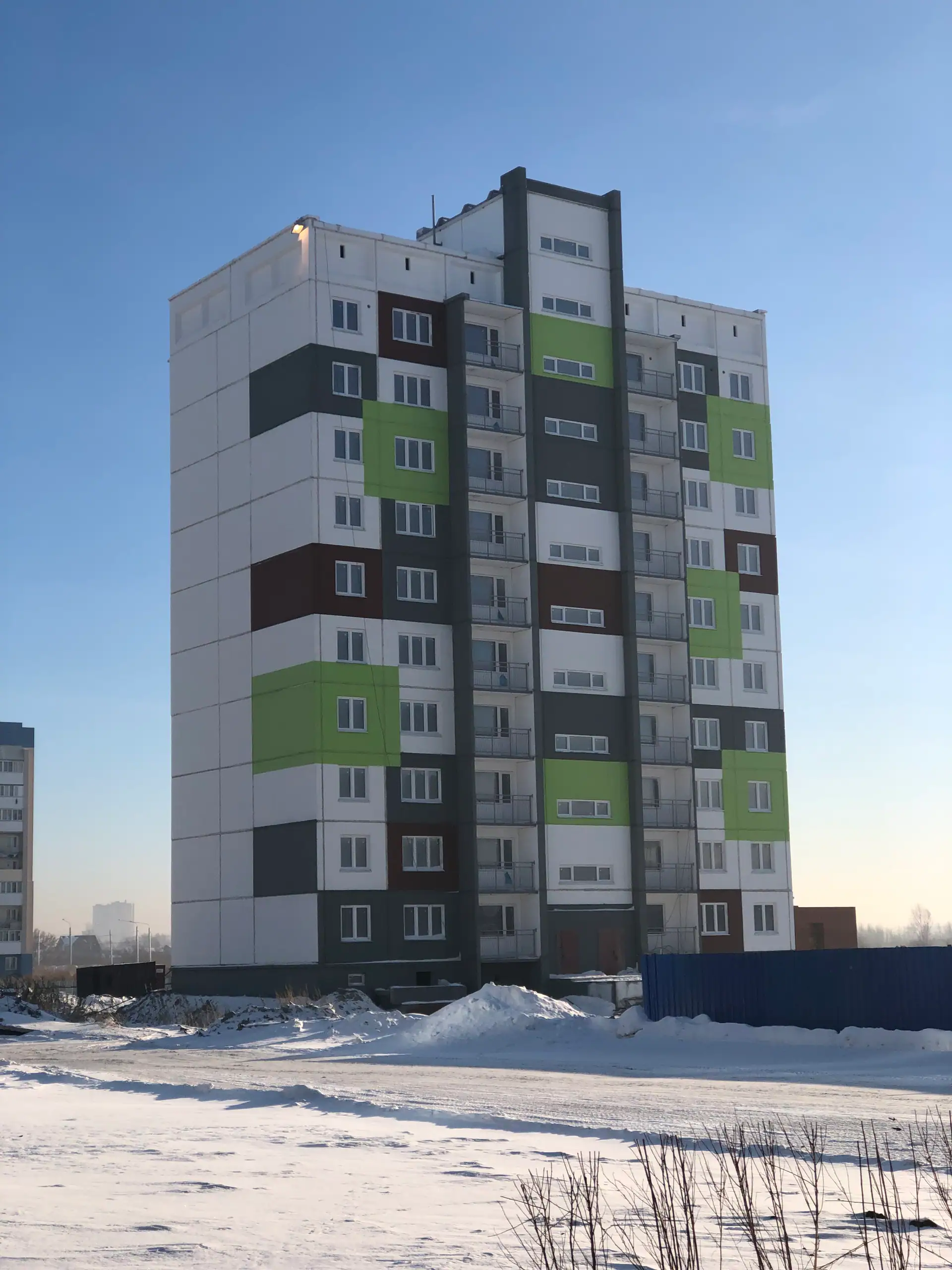

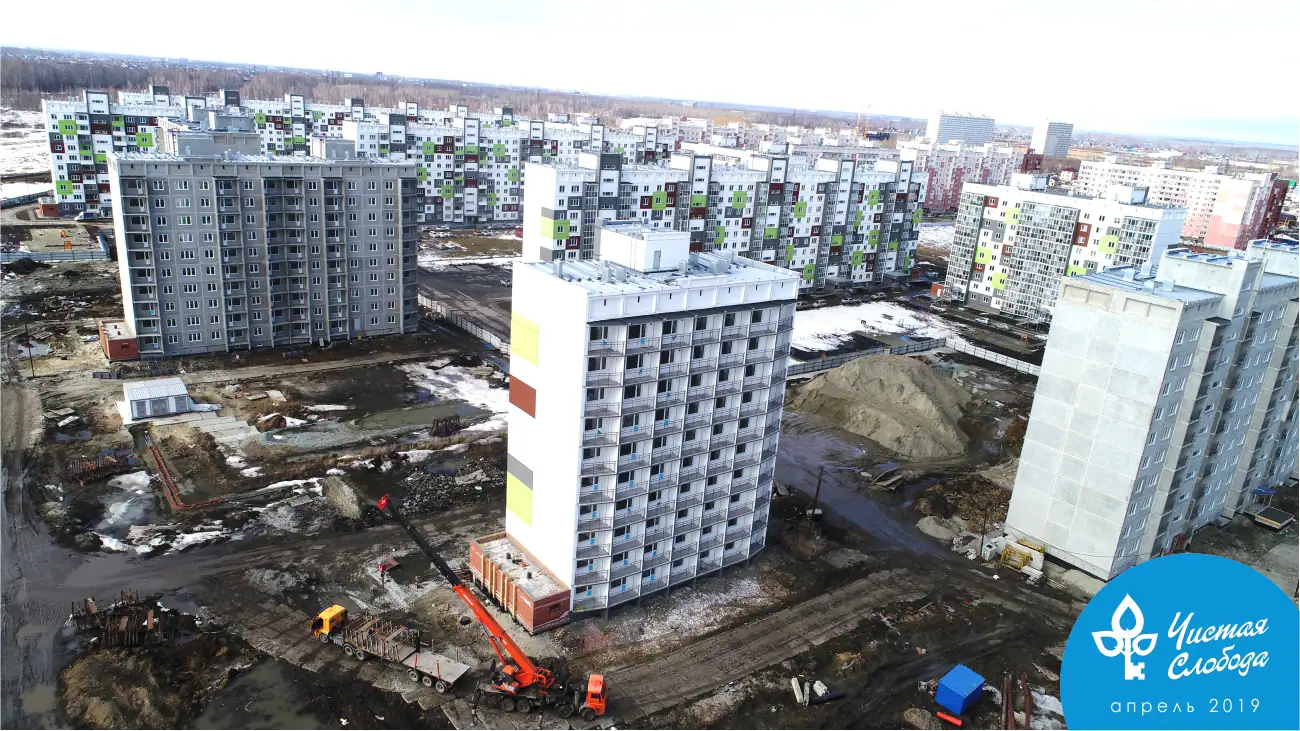

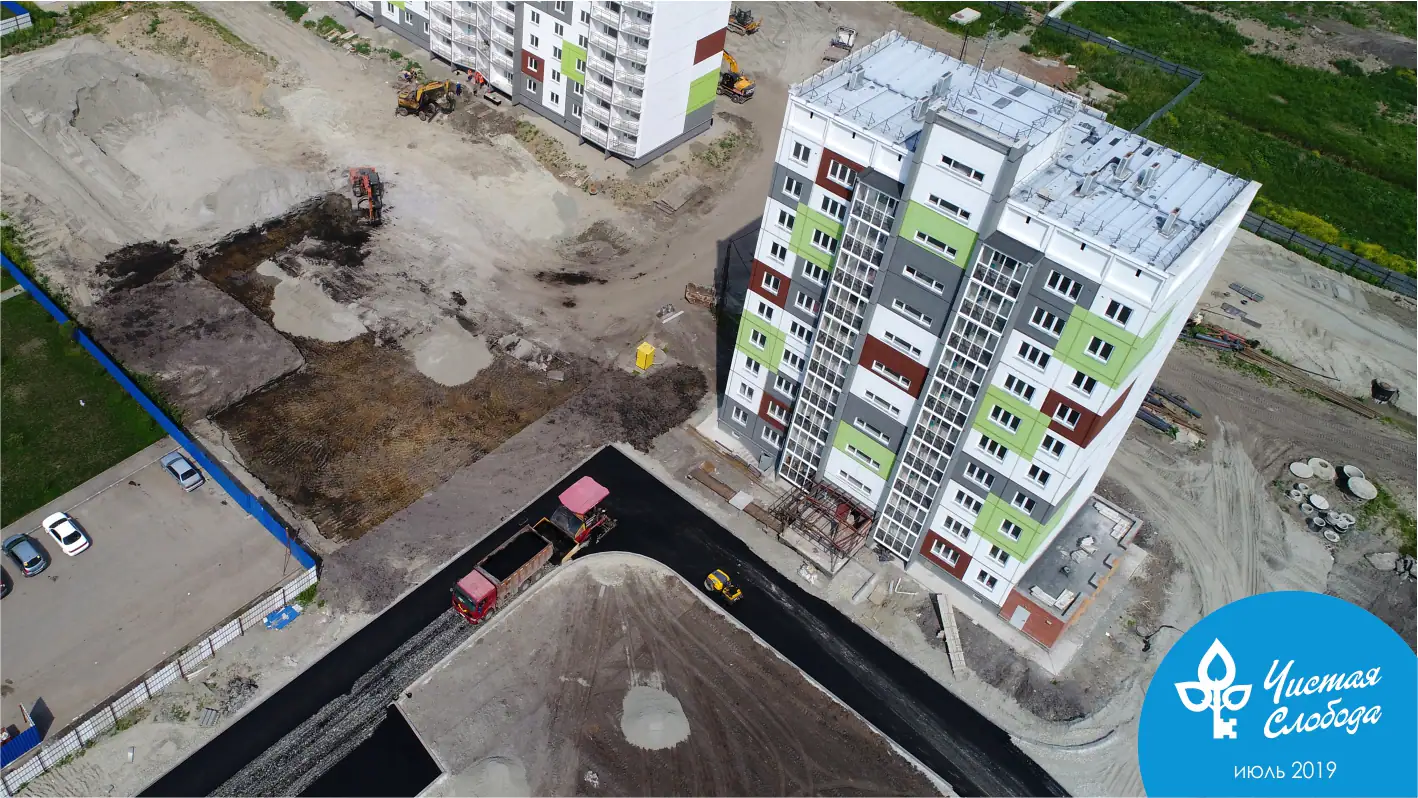

    Фотоотчёт со стройки
  13. II кв. 2019
    Добавлен документ: Сведения об уплате застройщиком обязательных отчислений

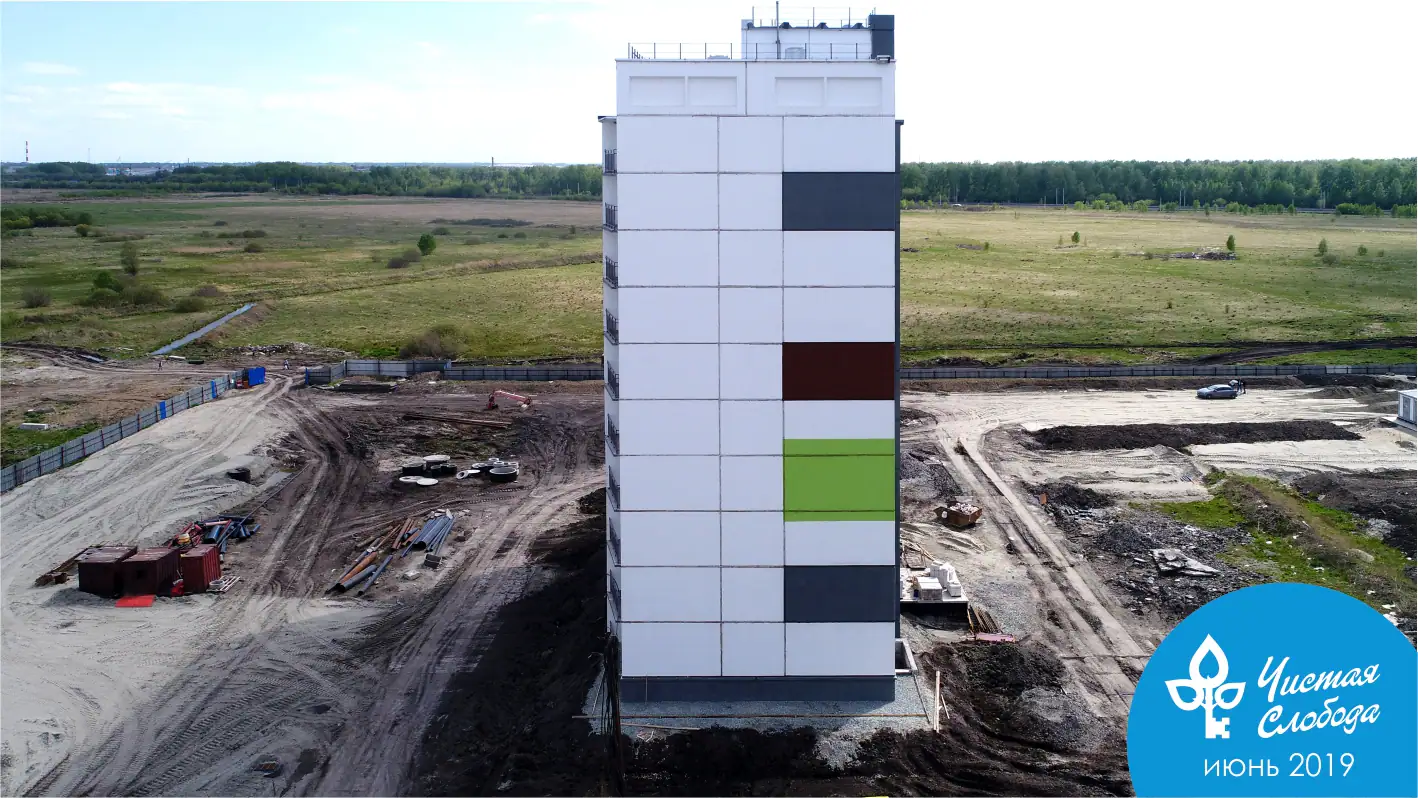

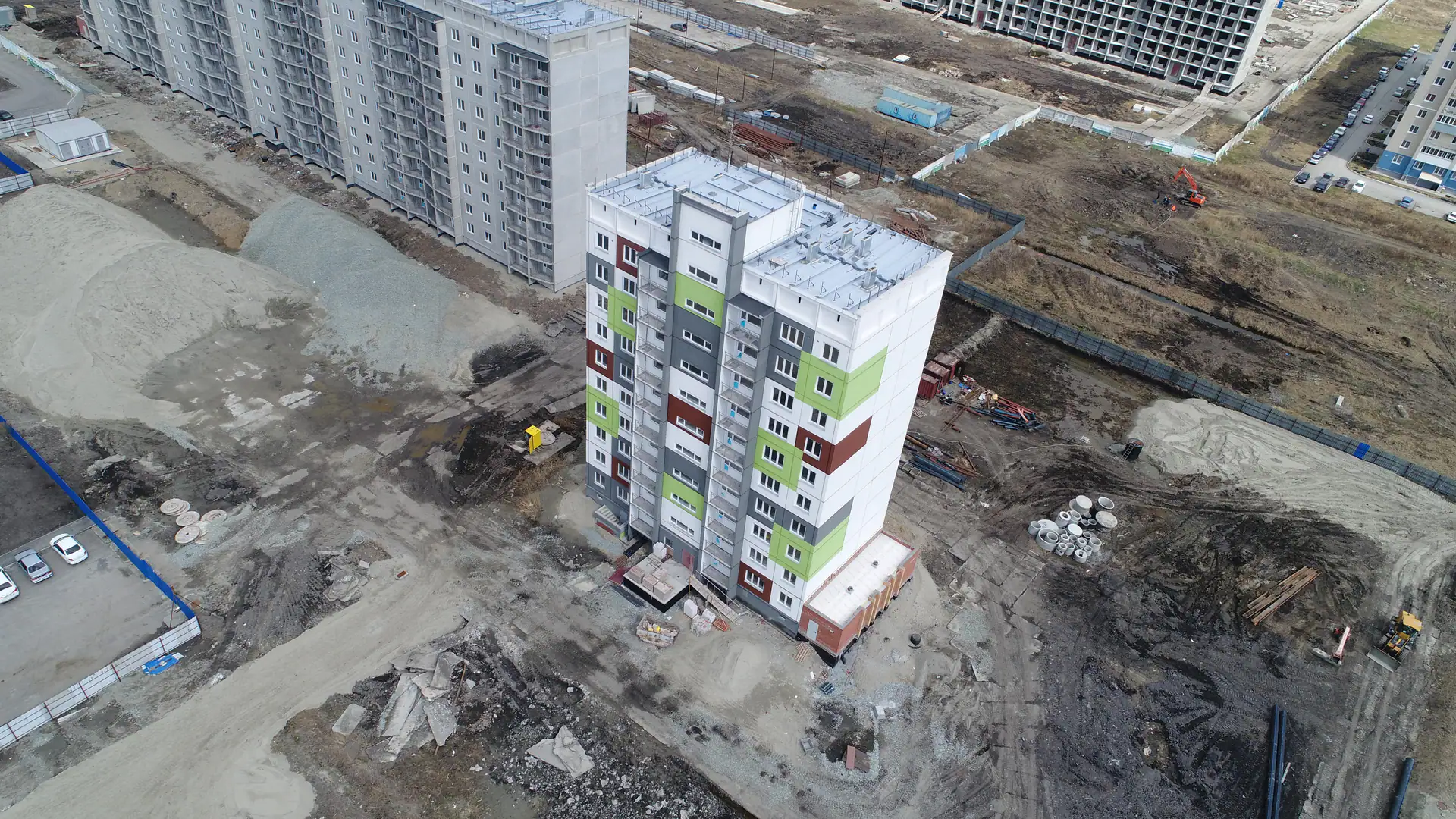

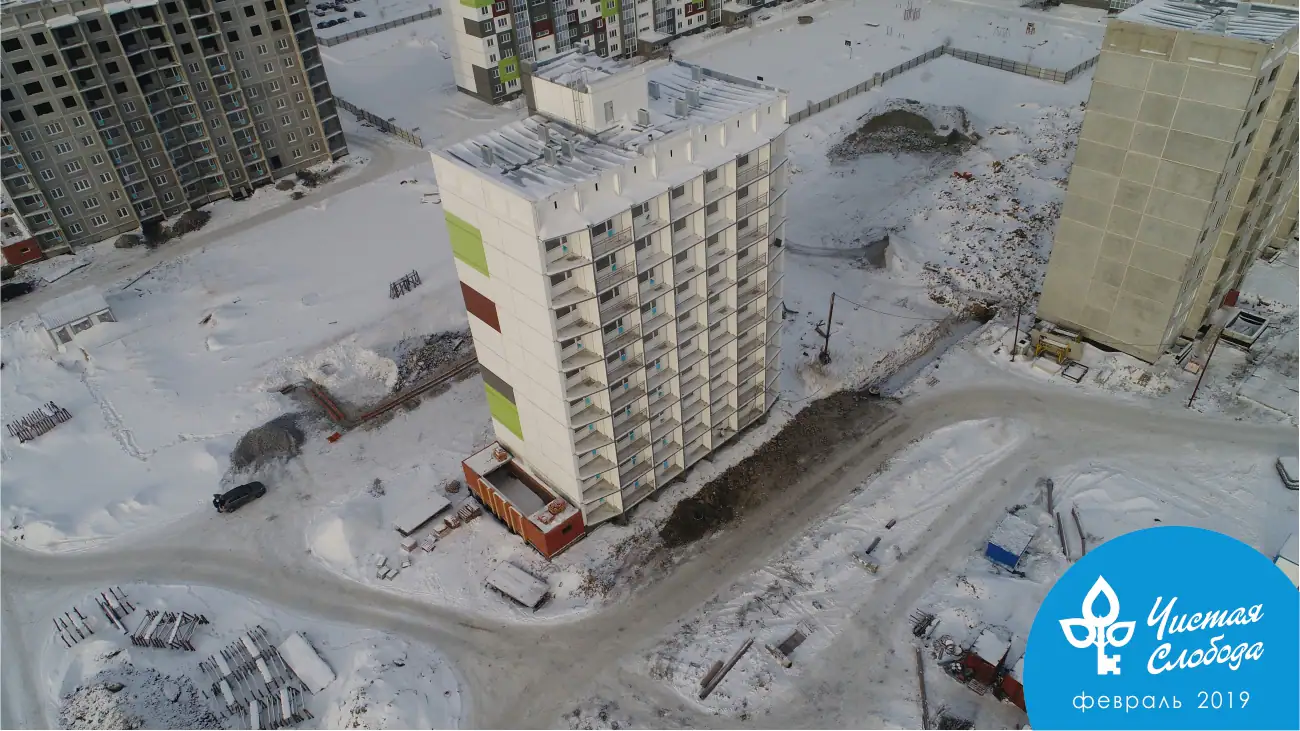

  14. II кв. 2019

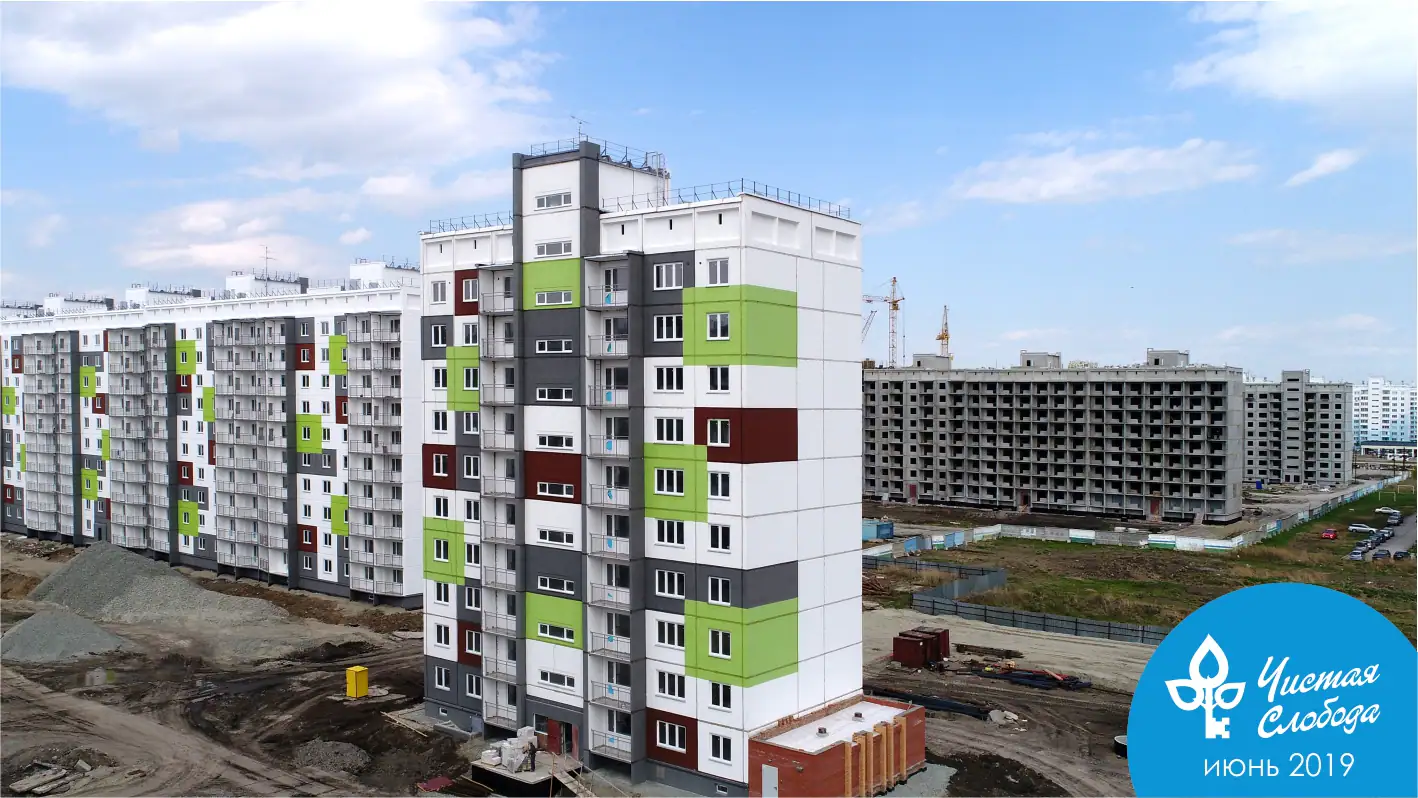

    Фотоотчёт со стройки

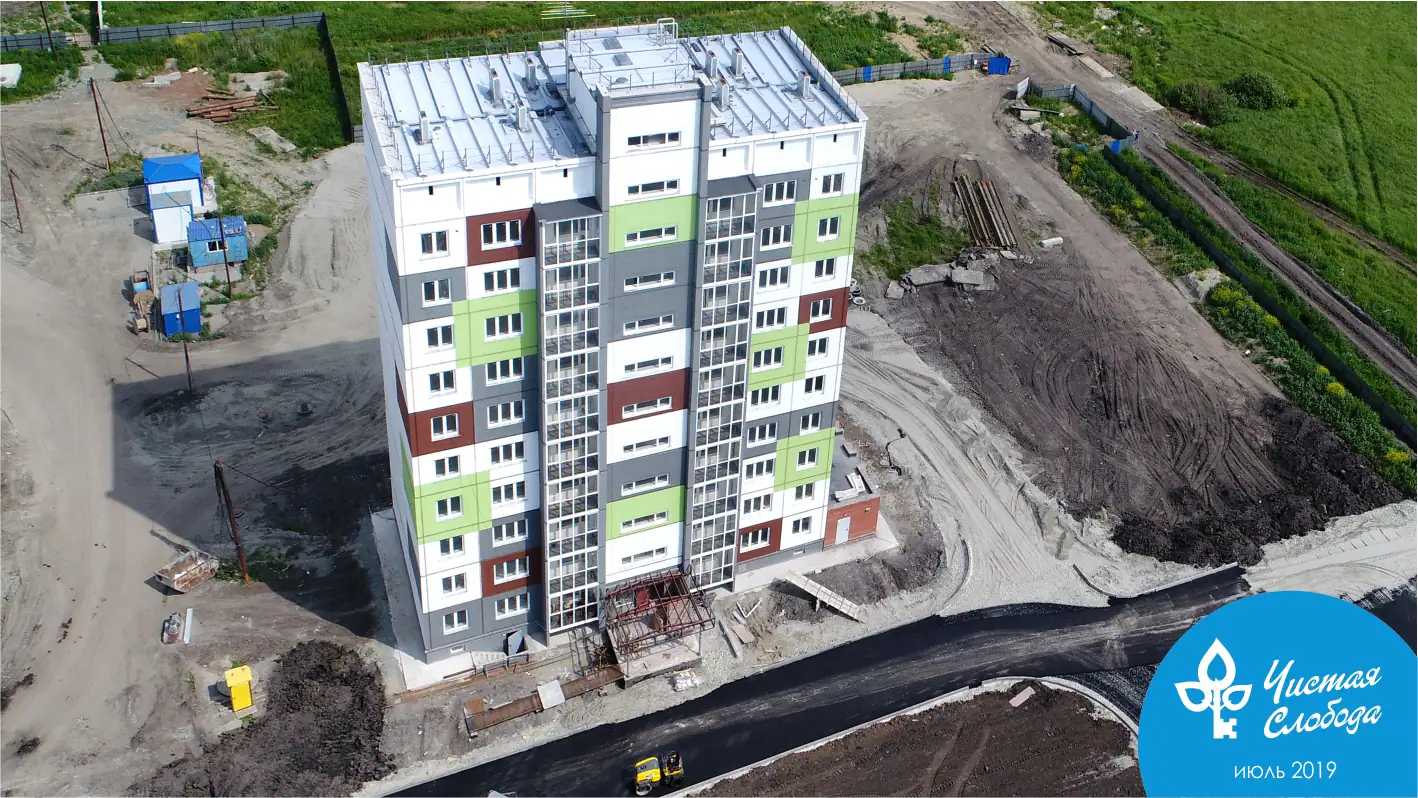

  15. III кв. 2019
    Сдан: Дом 7
  16. III кв. 2019
    Добавлены документы (5)

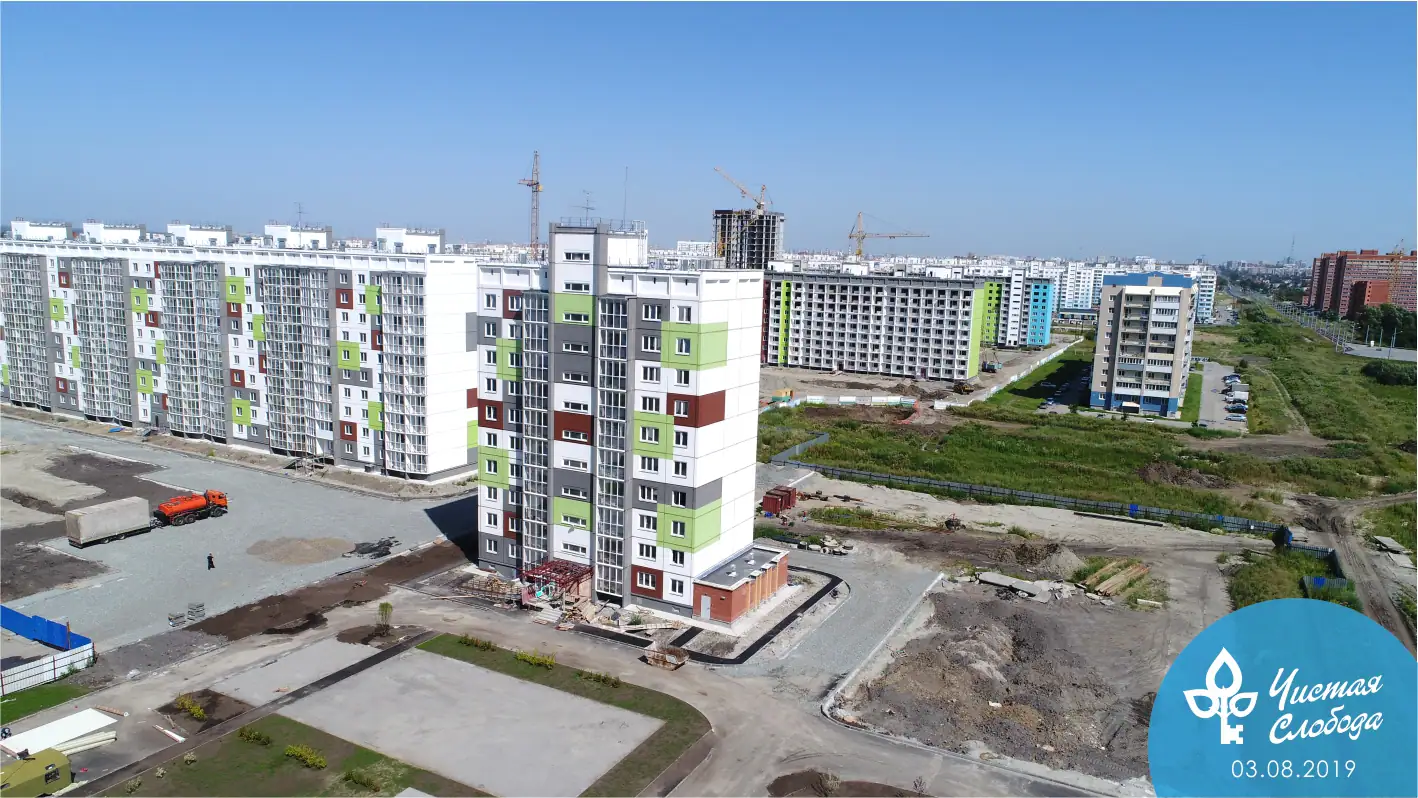

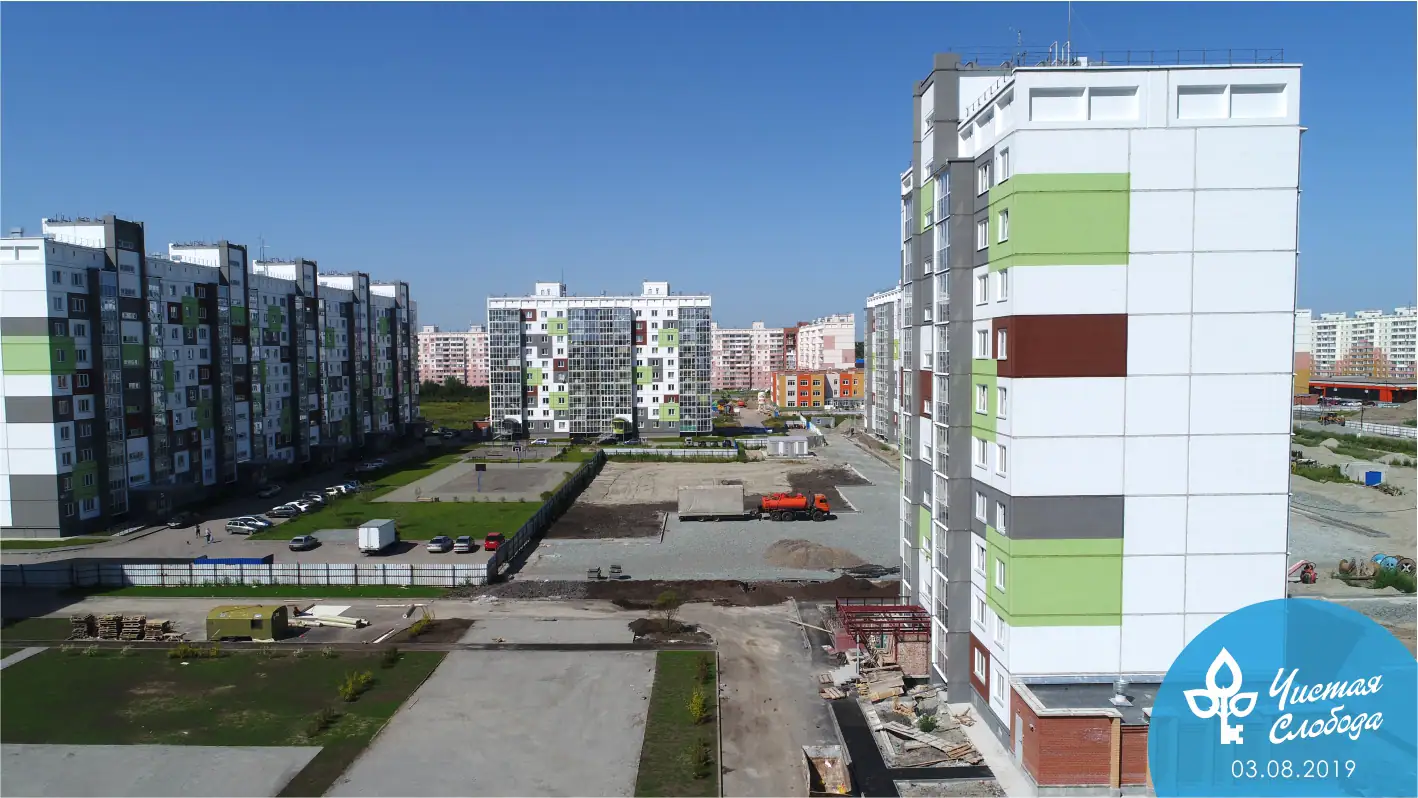

  17. III кв. 2019

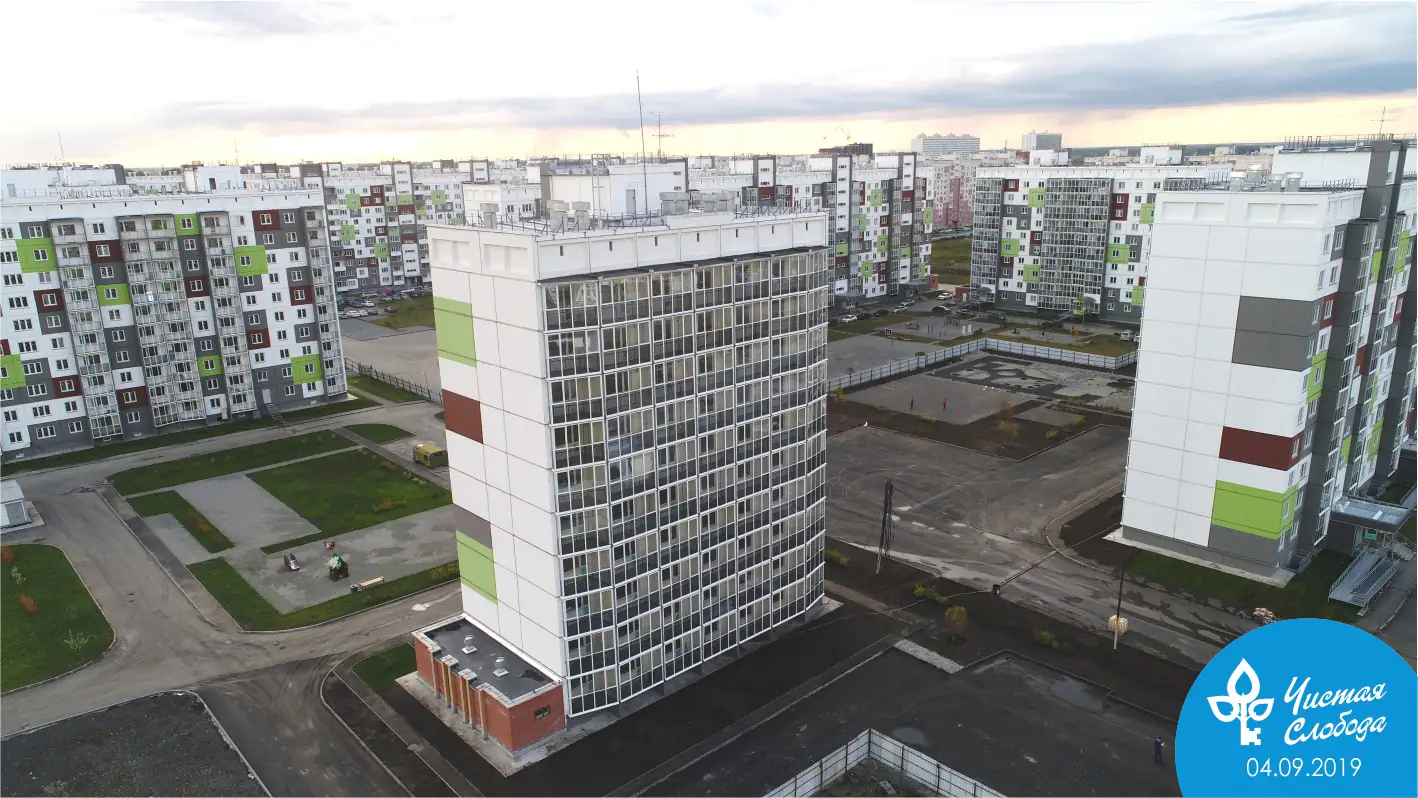

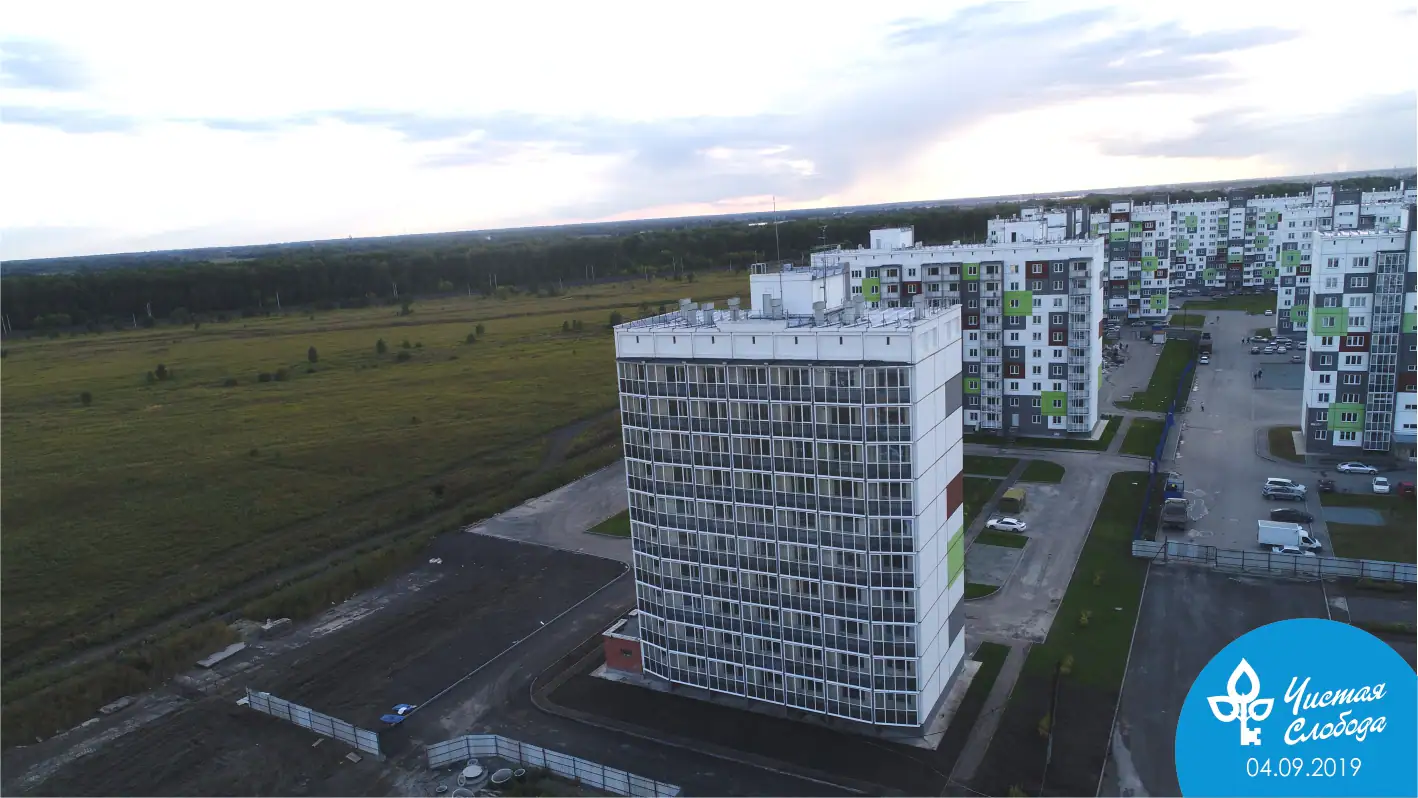

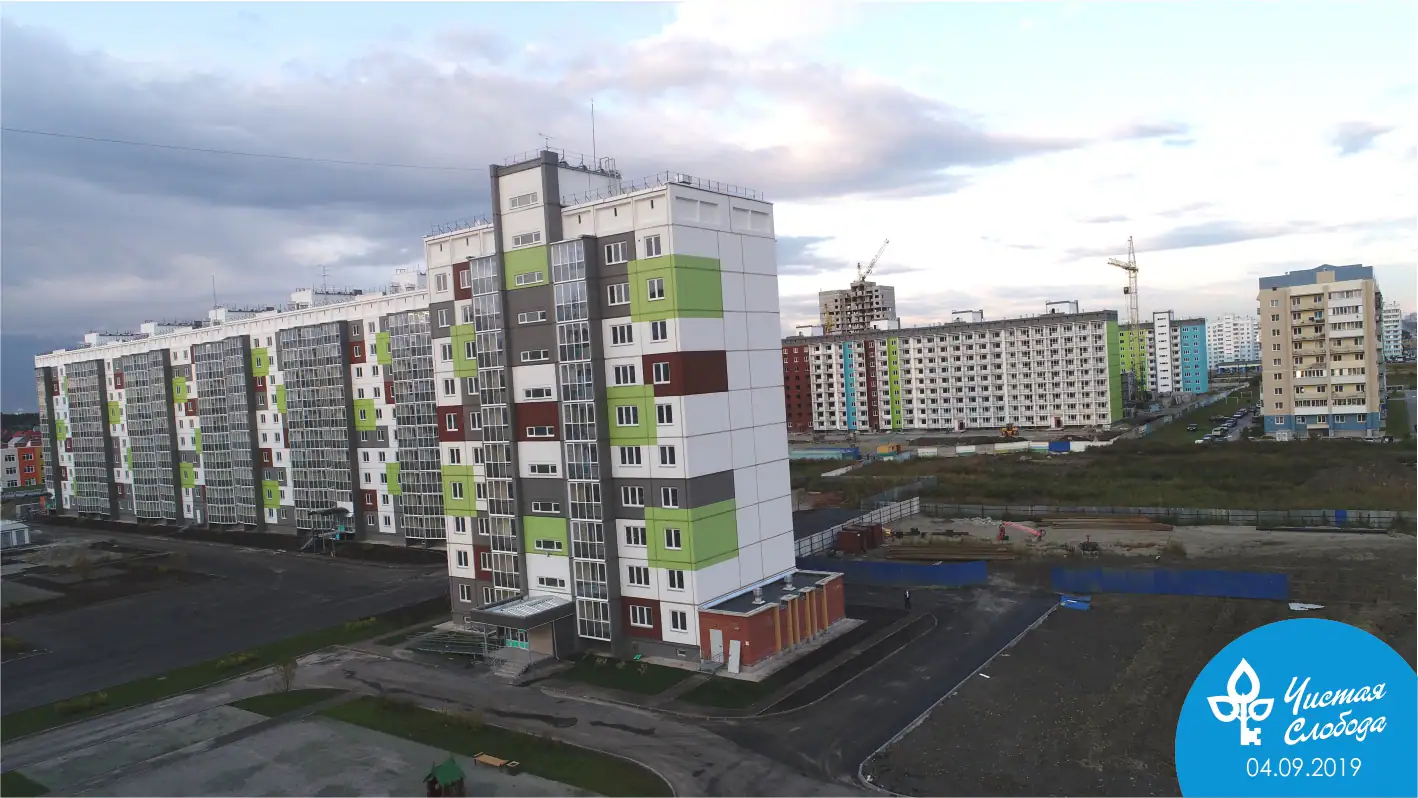

    Фотоотчёт со стройки
  18. IV кв. 2019
    Сдано 3 корпусов: Дом 8, Дом 9, Дом 10
  19. I кв. 2020
    Сдан: Дом 11
  20. I кв. 2020
    Добавлен документ: Проектная декларация № 54-000269
  21. III кв. 2020
    Сдан: Дом 12
  22. IV кв. 2020
    Сдано 3 корпусов: Дом 13, Дом 14, Дом 15
  23. I кв. 2021
    Сдан: Дом 16
  24. II кв. 2021
    Сдан: Дом 17
  25. III кв. 2021
    Сдан: Дом 18
  26. I кв. 2022
    Сдан: Дом 19
  27. II кв. 2022
    Сдан: Дом 20
  28. III кв. 2022
    Сдан: Дом 21
  29. IV кв. 2022
    Сдано 2 корпусов: Дом 22, Дом 23
  30. I кв. 2023
    Сдан: Дом 24
  31. II кв. 2023
    Сдан: Дом 25
  32. IV кв. 2023
    Сдано 2 корпусов: Дом 26, Дом 27
  33. I кв. 2024
    Сдан: Дом 28
  34. III кв. 2024
    Сдан: Дом 29
  35. IV кв. 2024
    Сдан: Дом 30
  36. III кв. 2025
    Сдан: Дом 31
  37. IV кв. 2025
    Сдан: Дом 32
  38. I кв. 2026
    Сдан: Дом 33
  39. II кв. 2027
    Плановая сдача 2 корпусов: Дом 34, Дом 35
  40. IV кв. 2027
    Плановая сдача: Дом 36

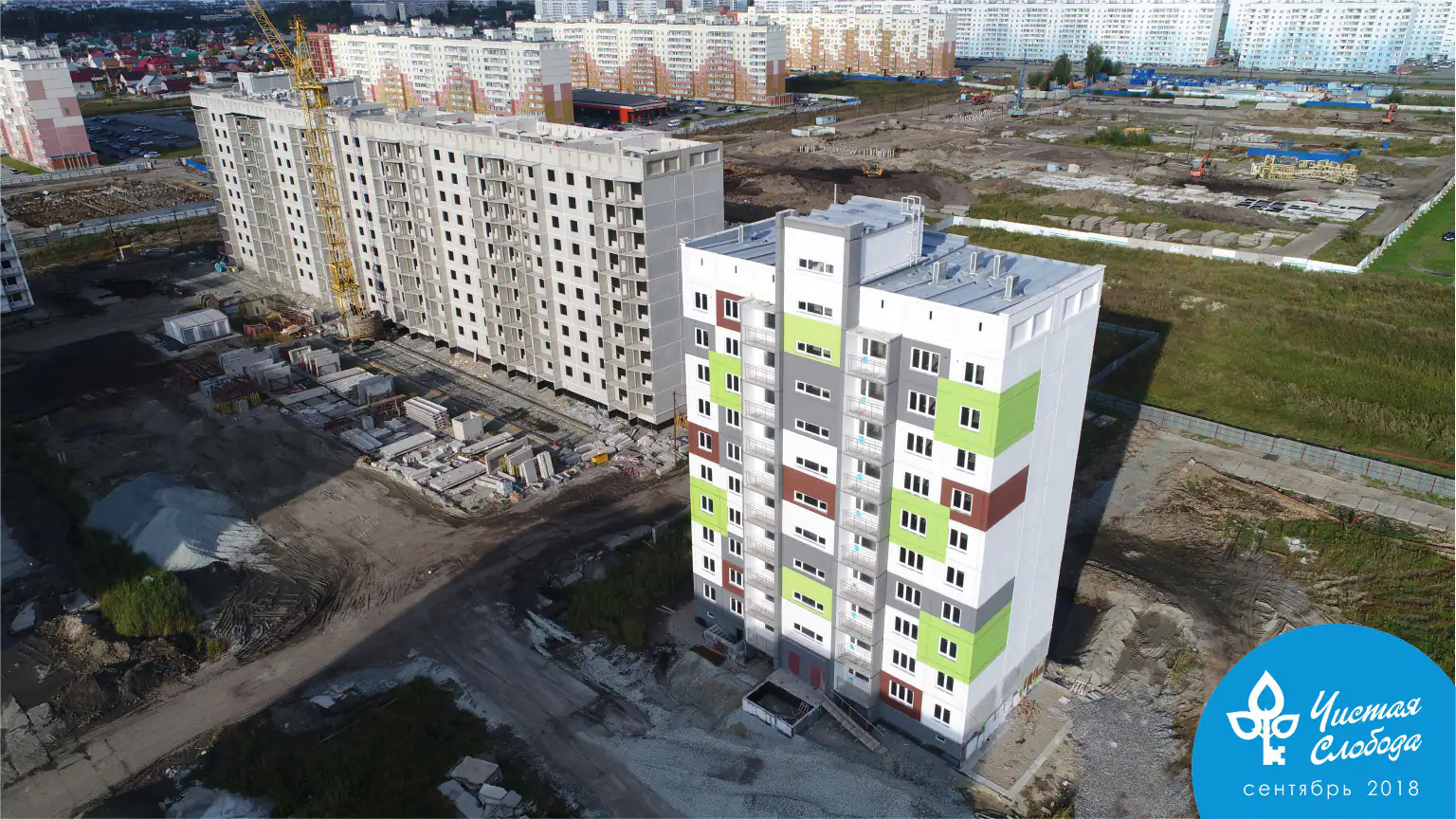

Фото стройки

Фото хода строительства - из ЕИСЖС и от застройщика. Обновляются по мере поступления.
