Ход строительства
Сдано 1 из 2 корпусов · срок сдачи: I кв. 2027.
Хронология

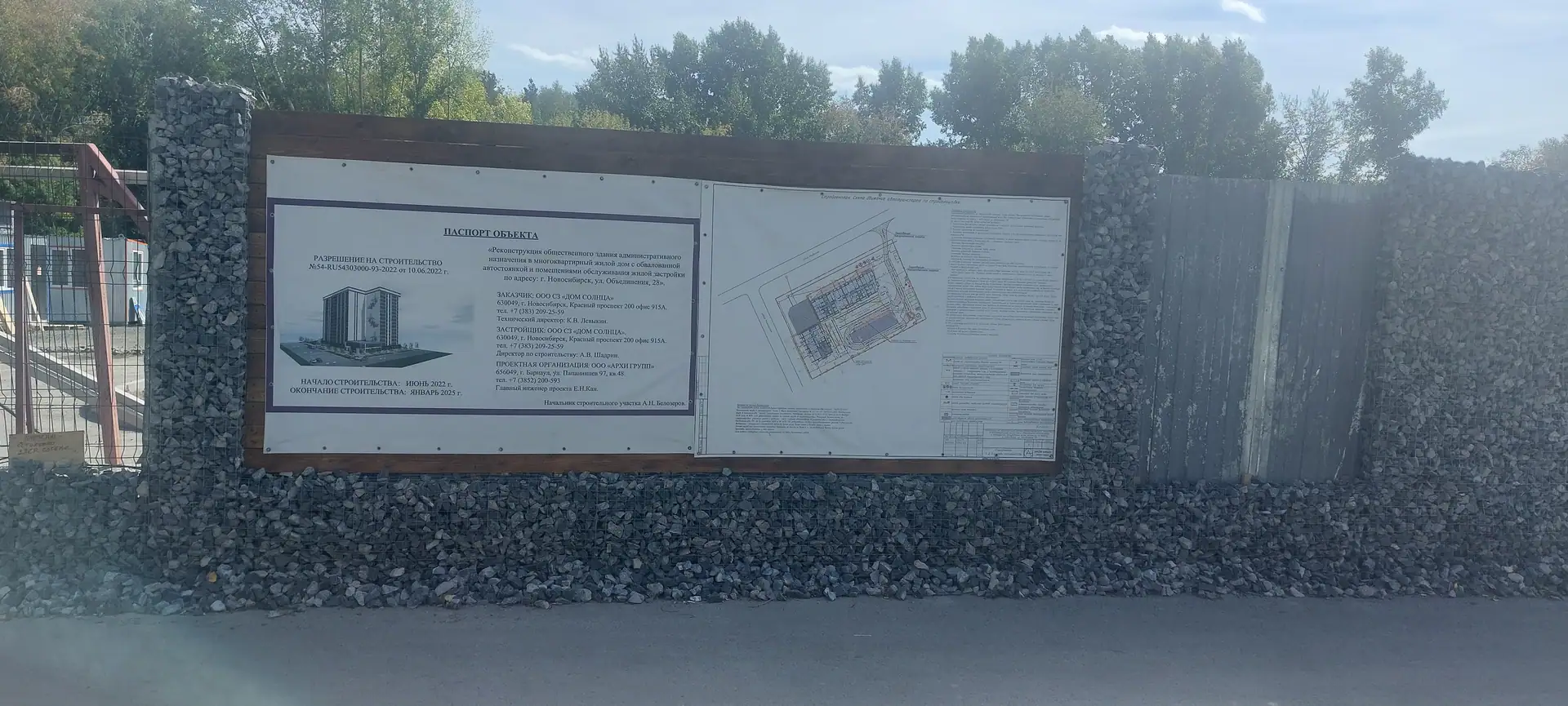

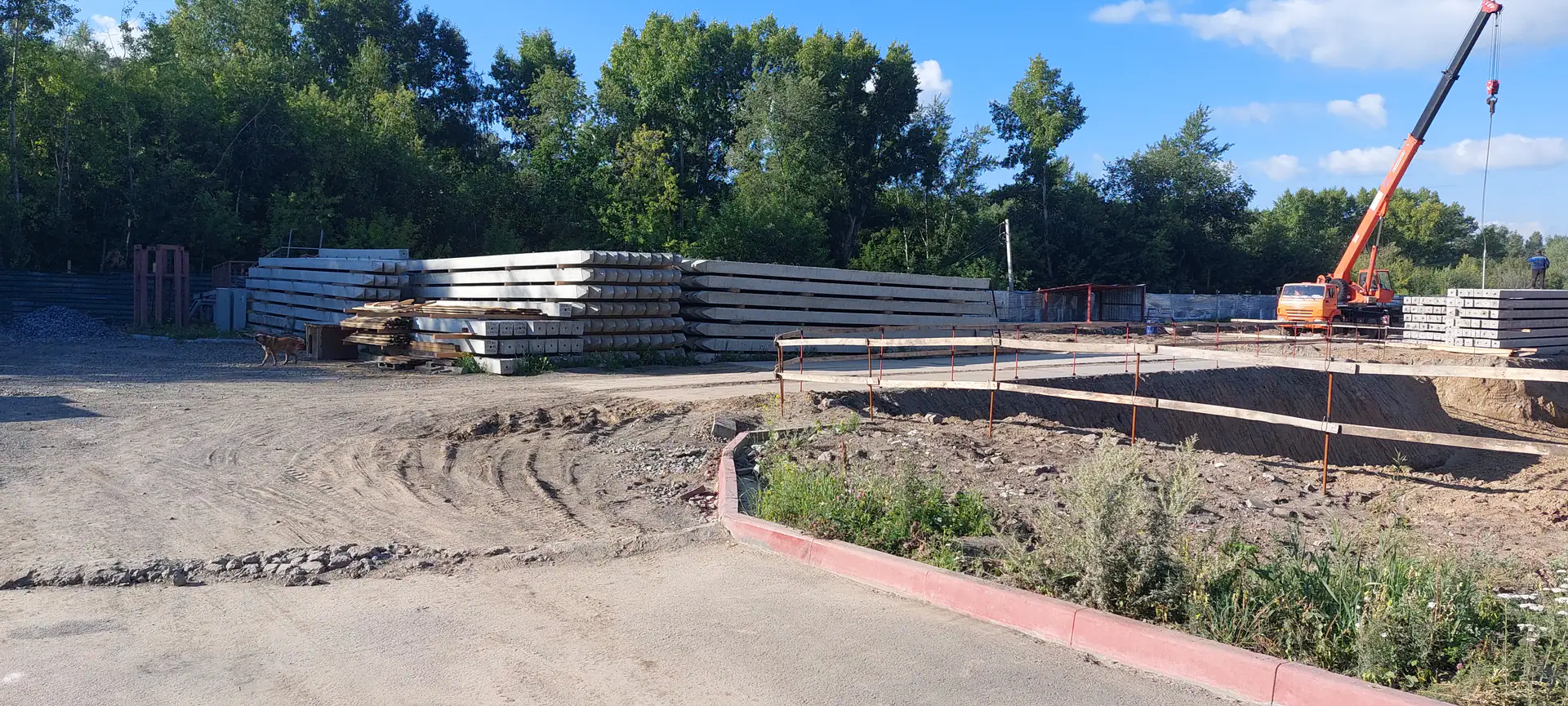

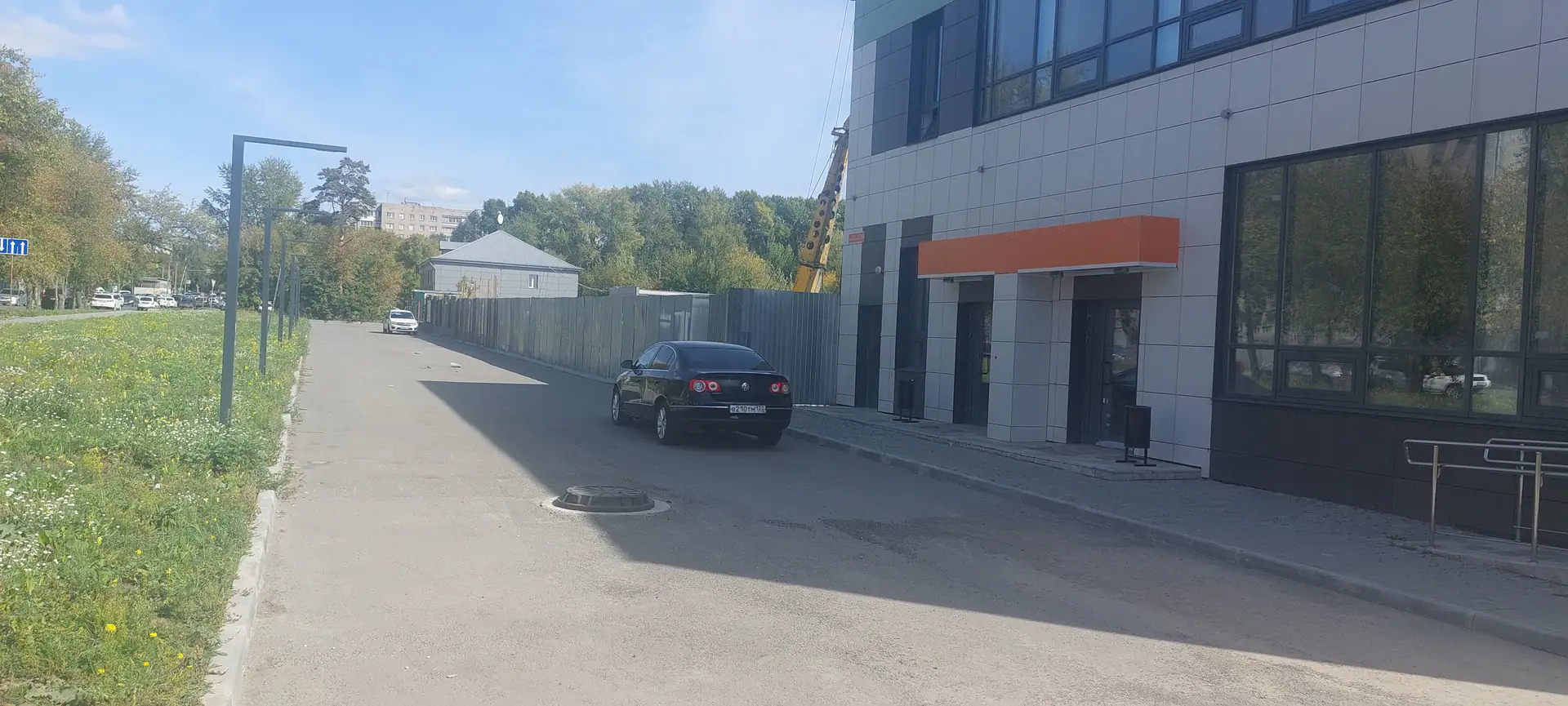

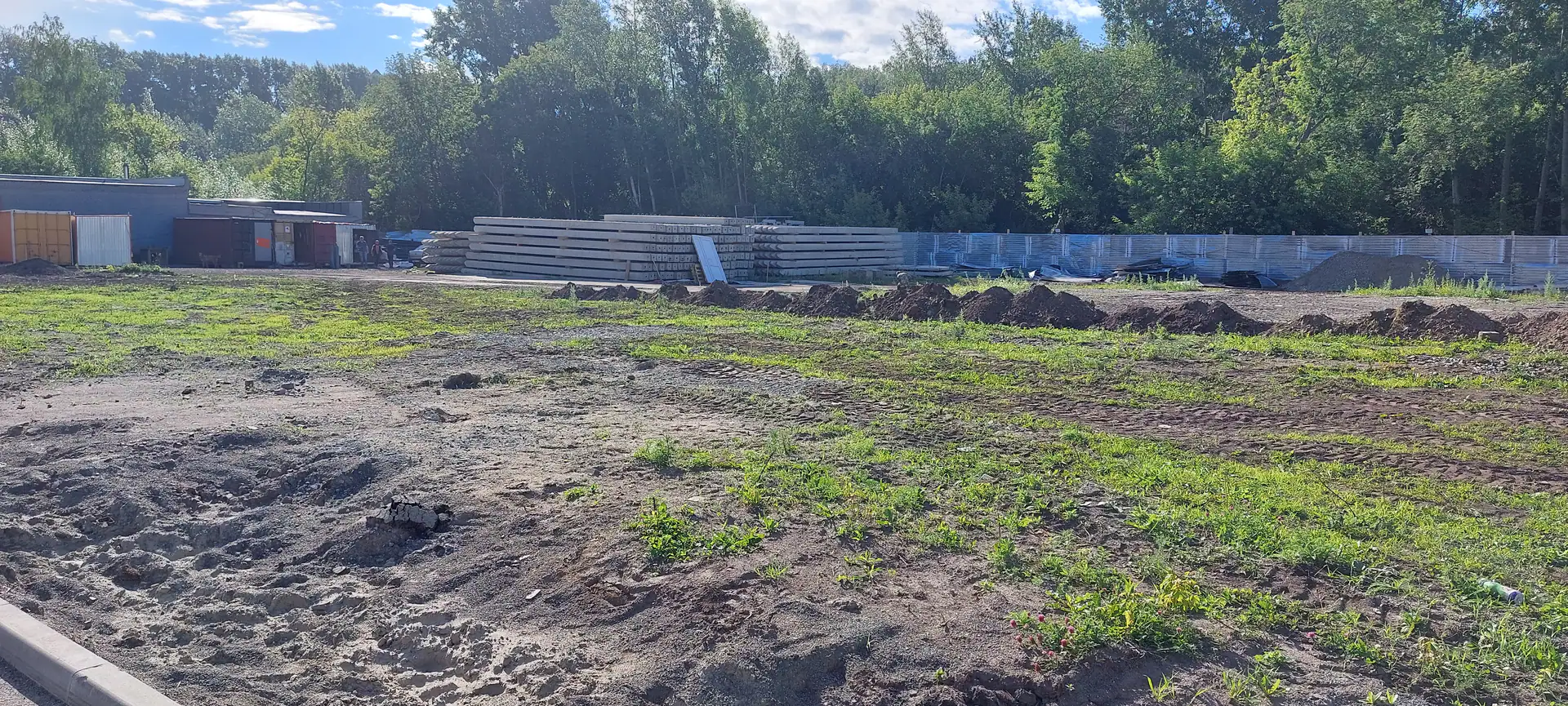

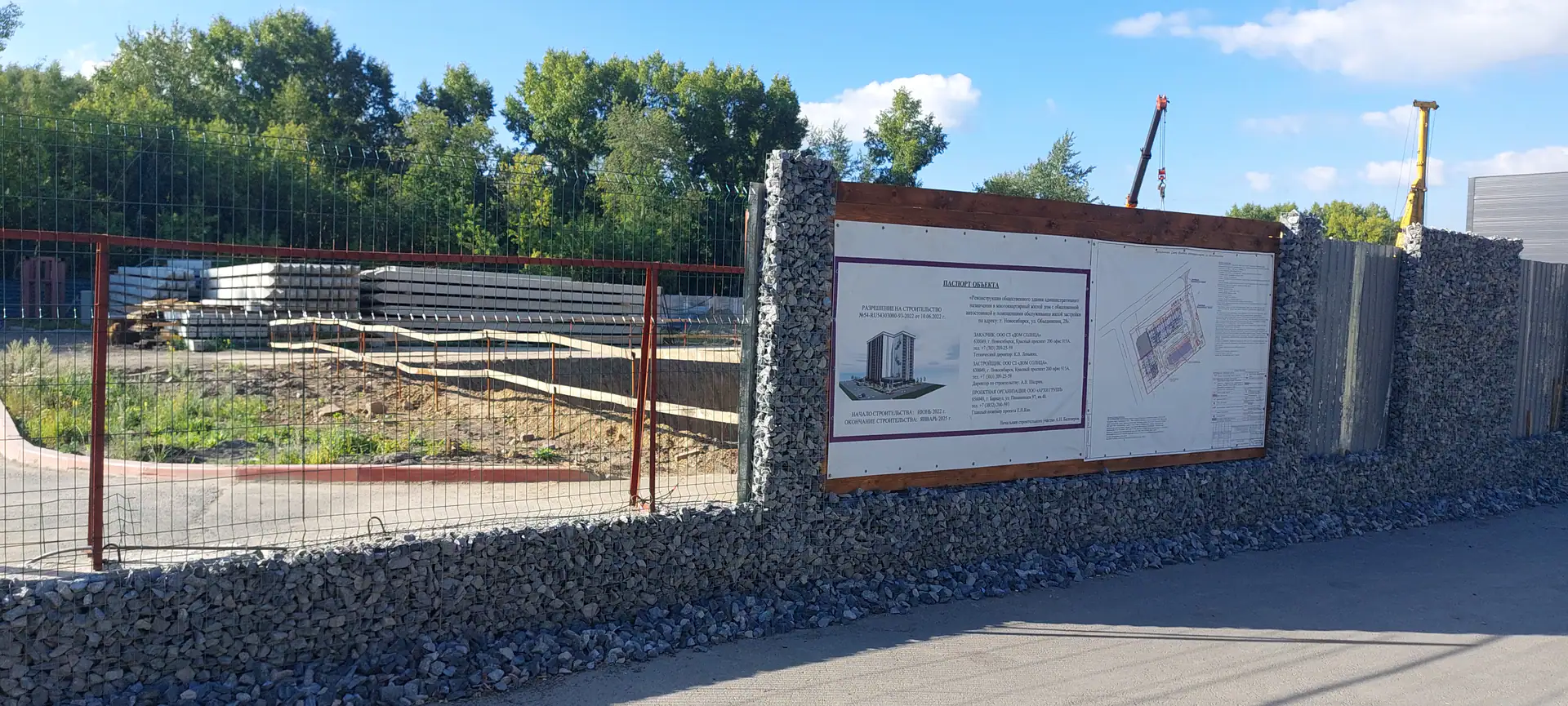

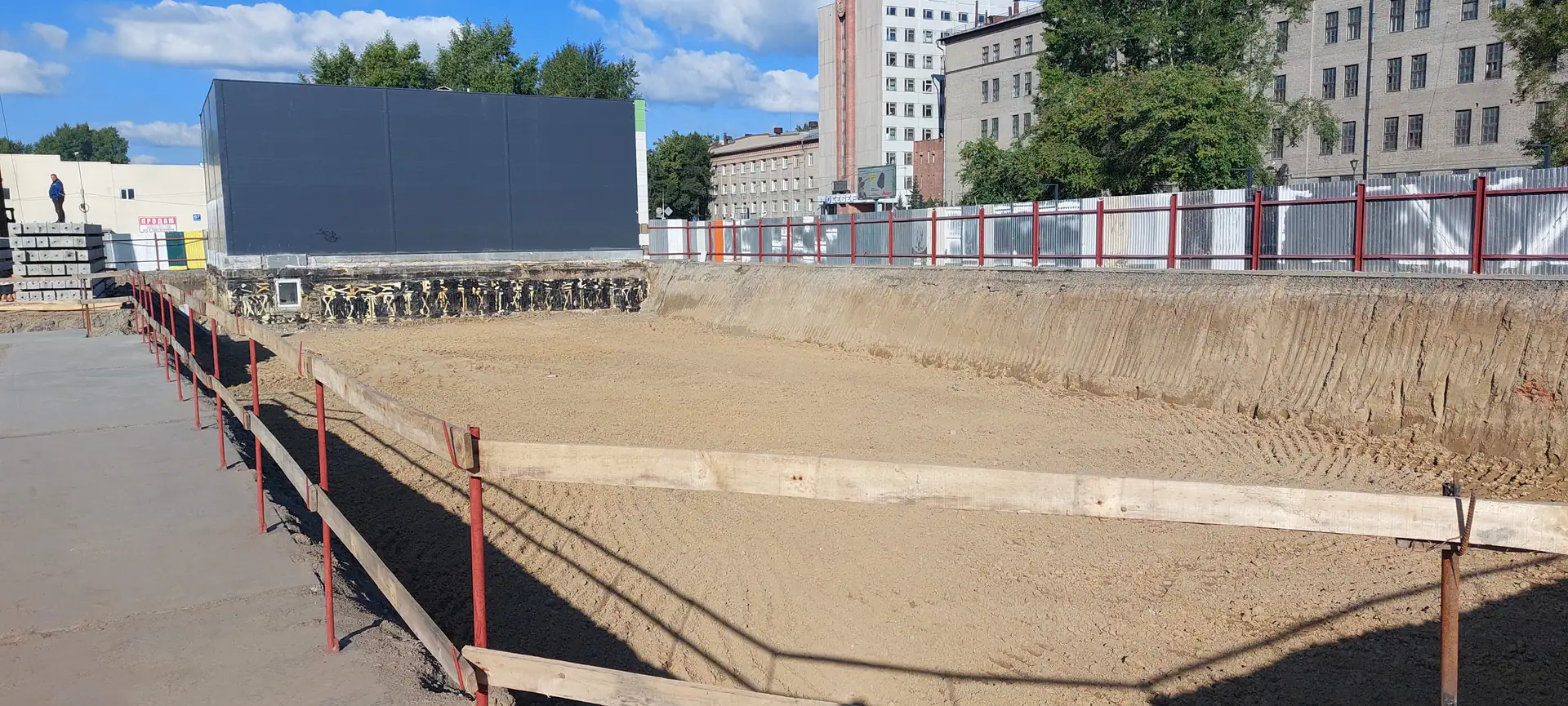

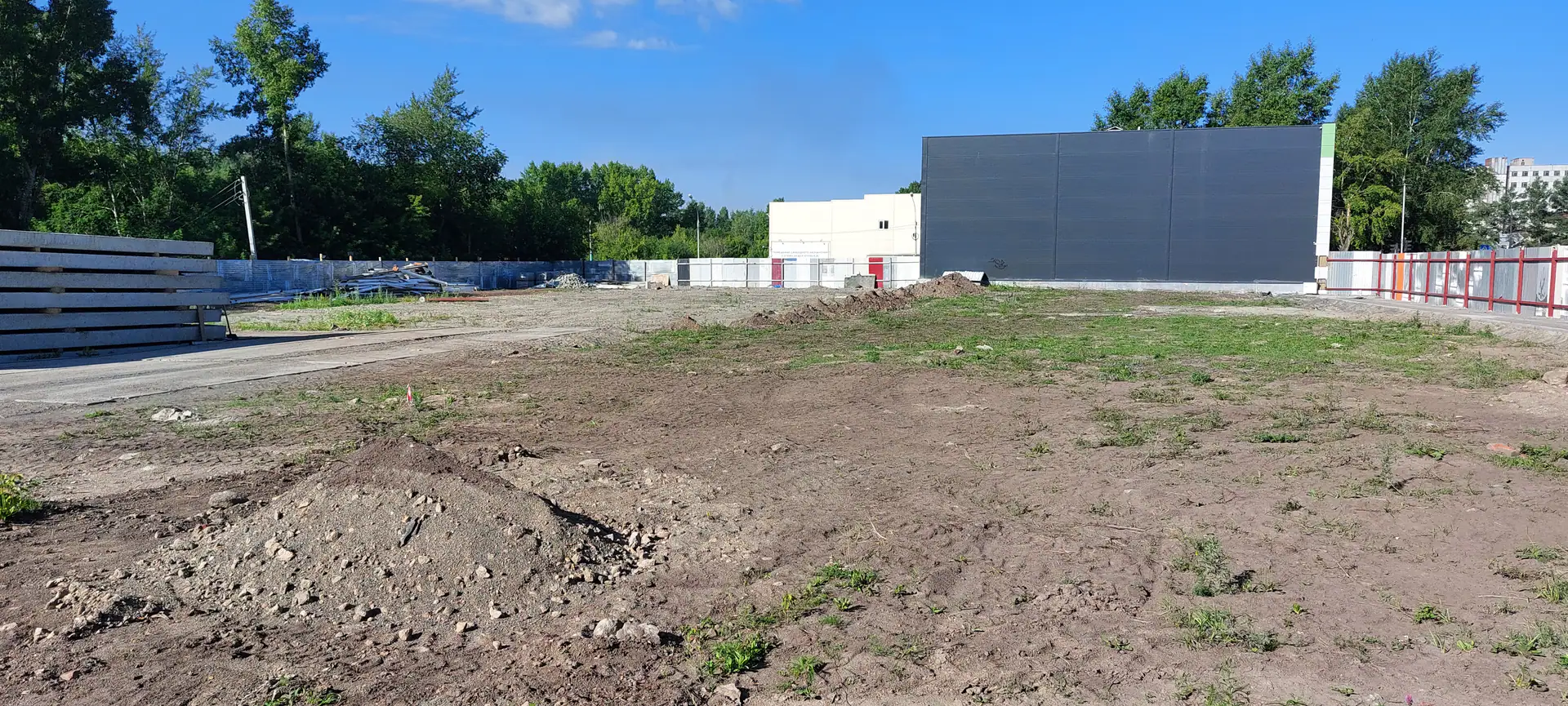

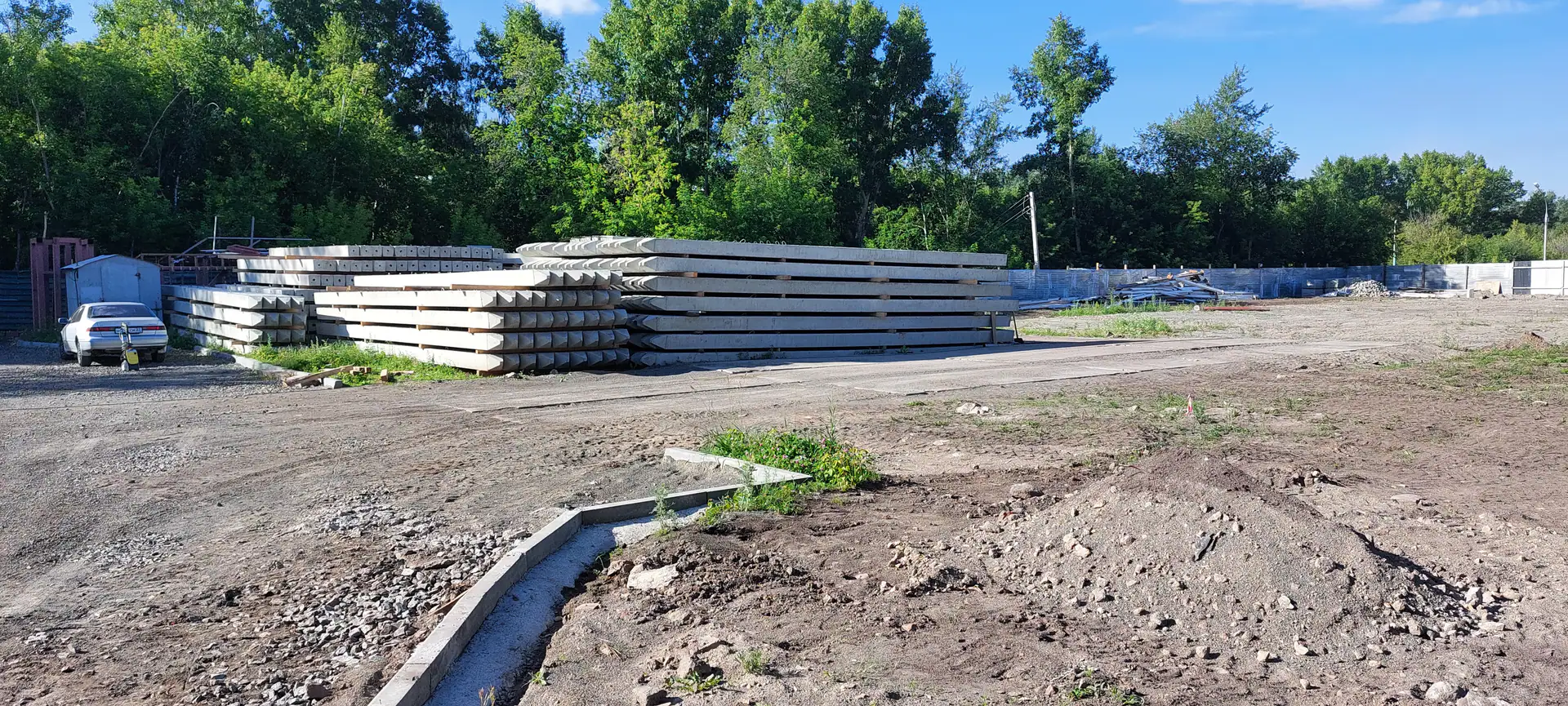

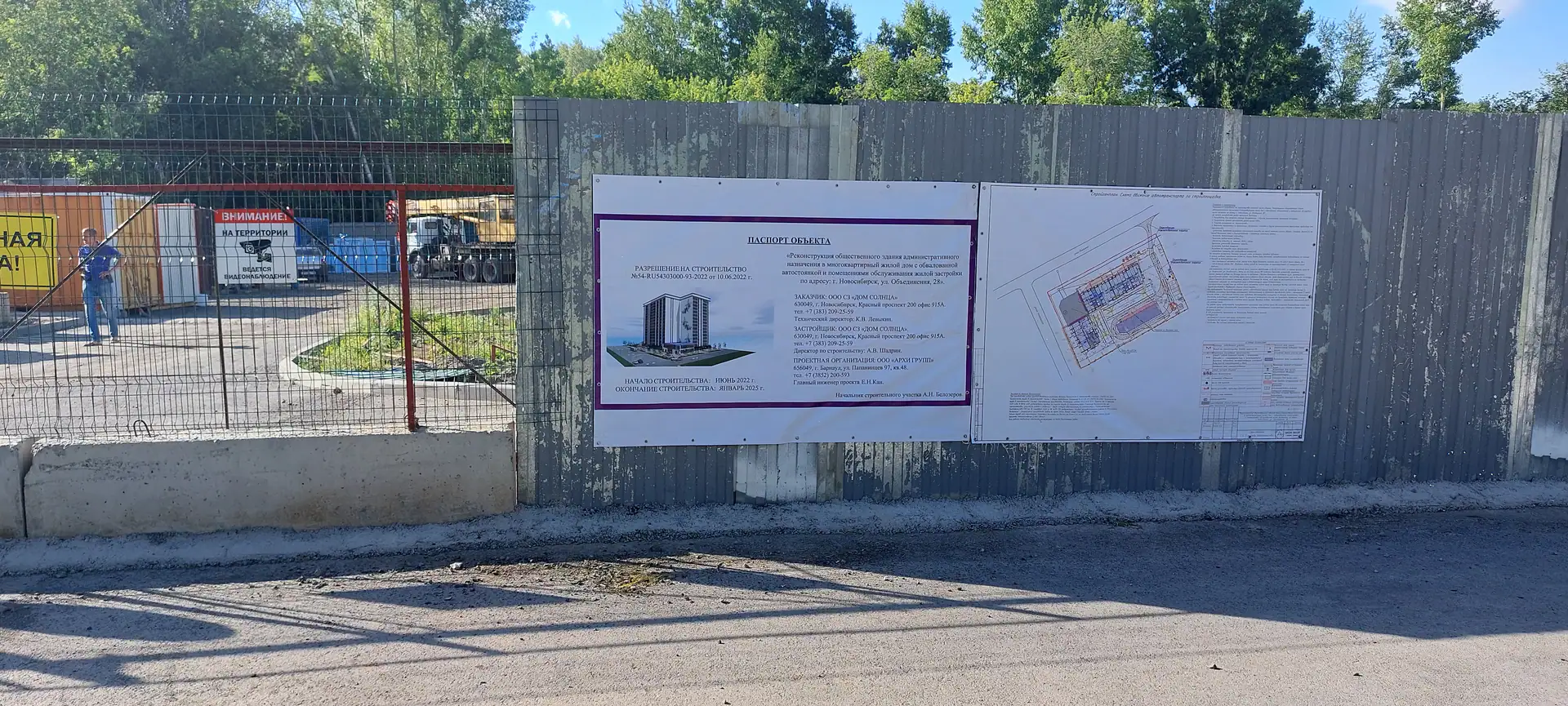

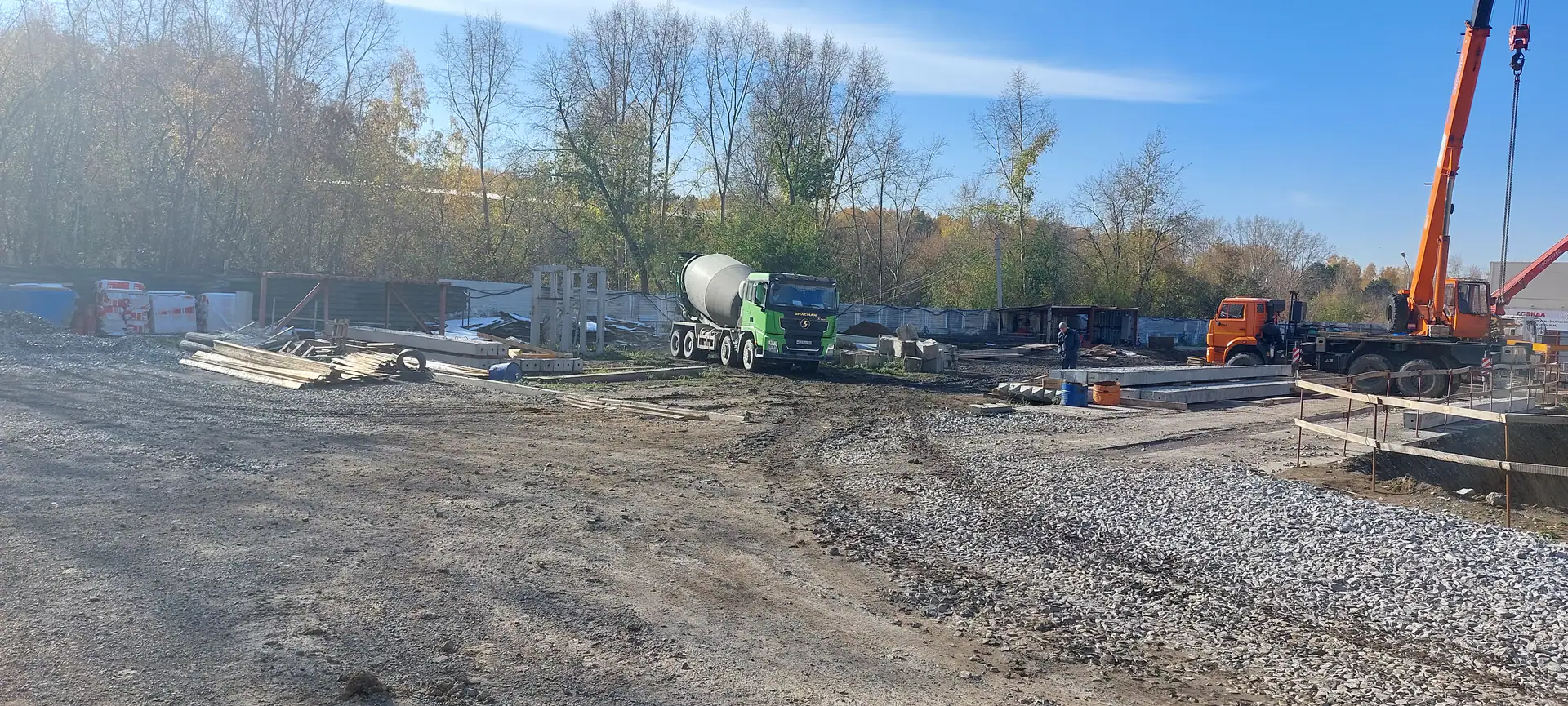

- II кв. 2022Добавлены документы (4)

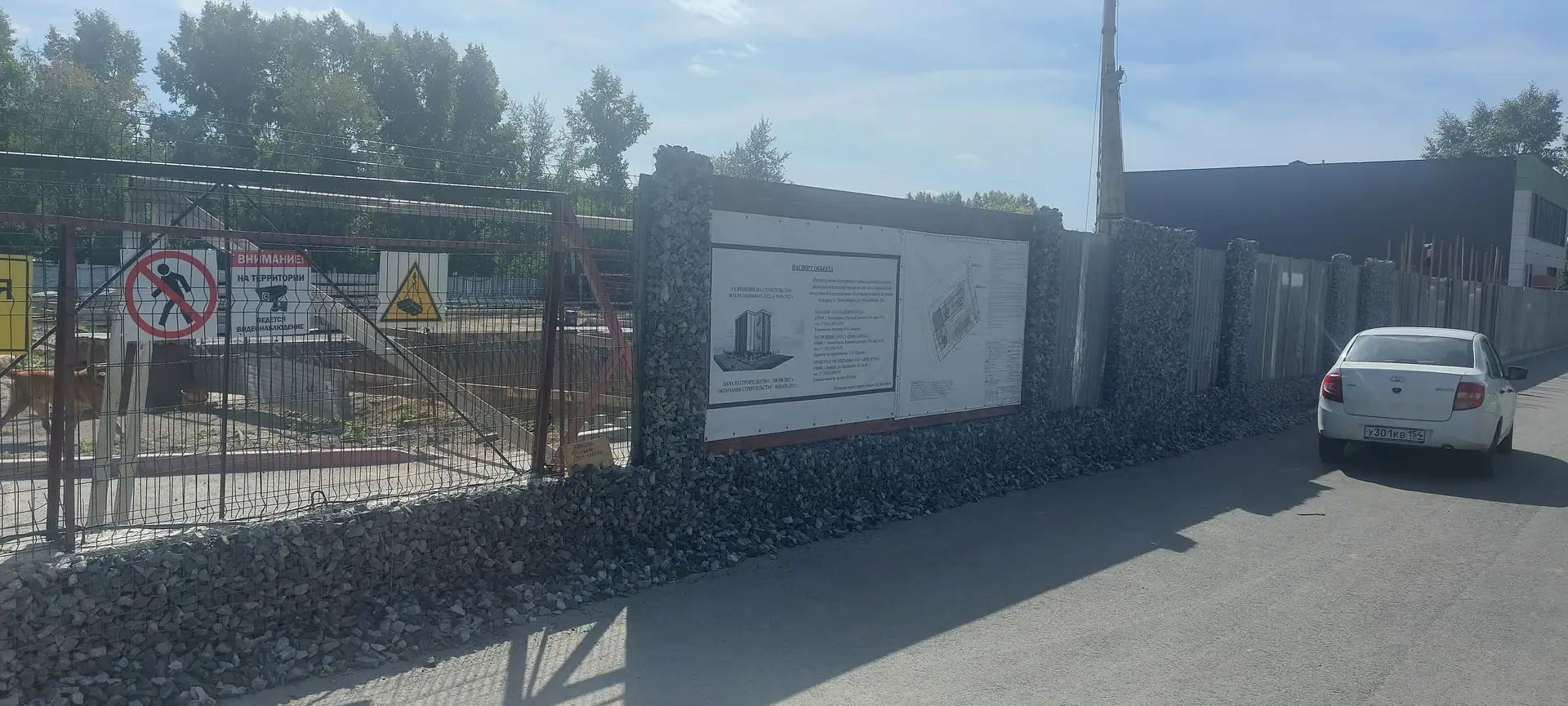

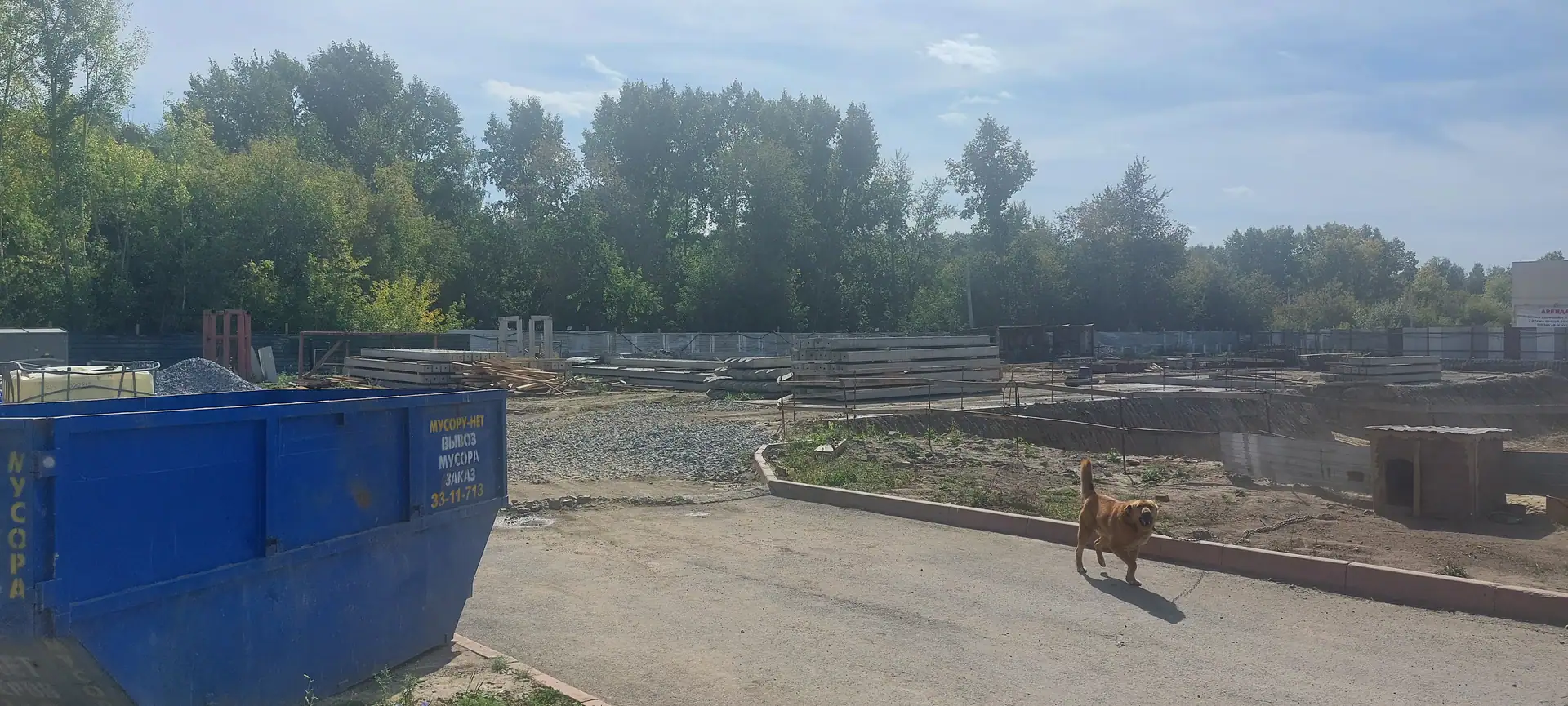

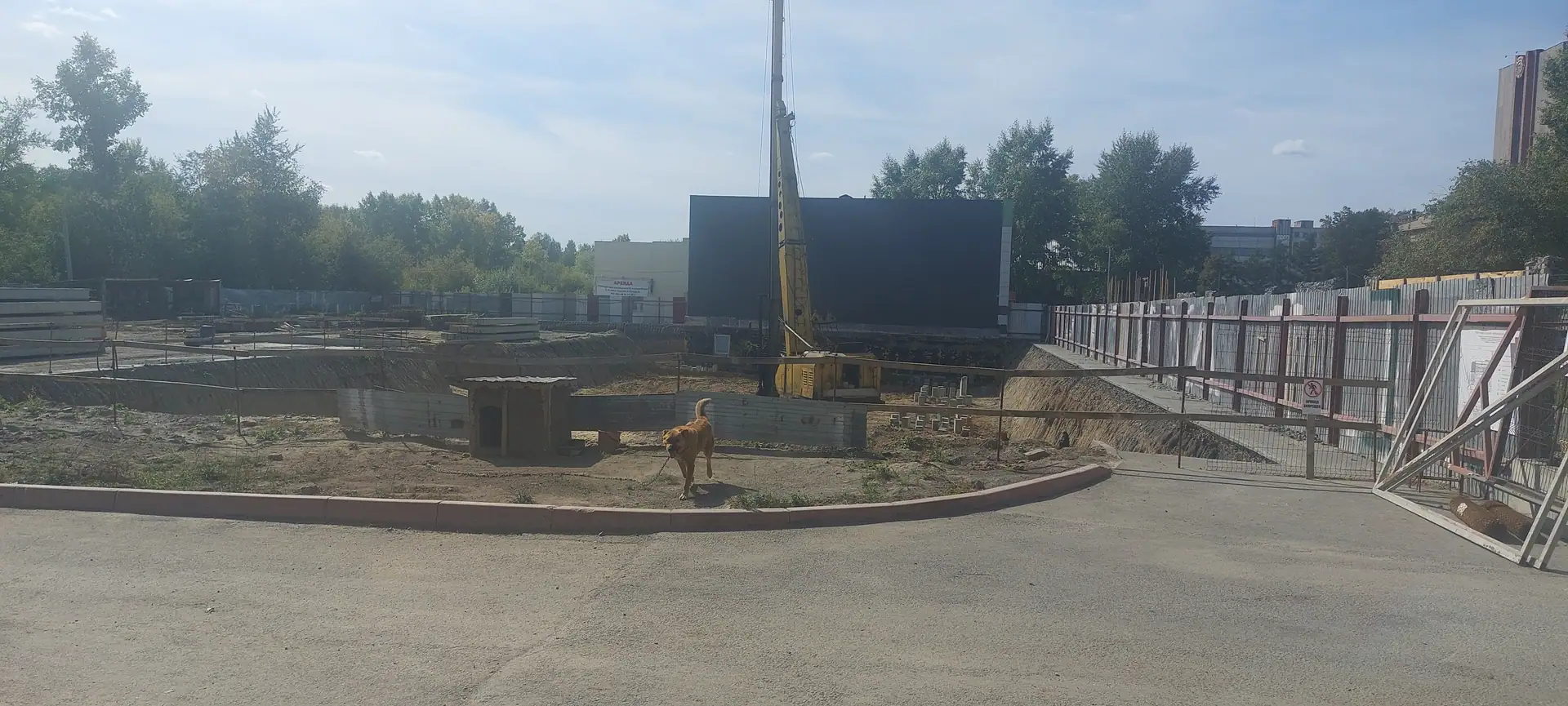

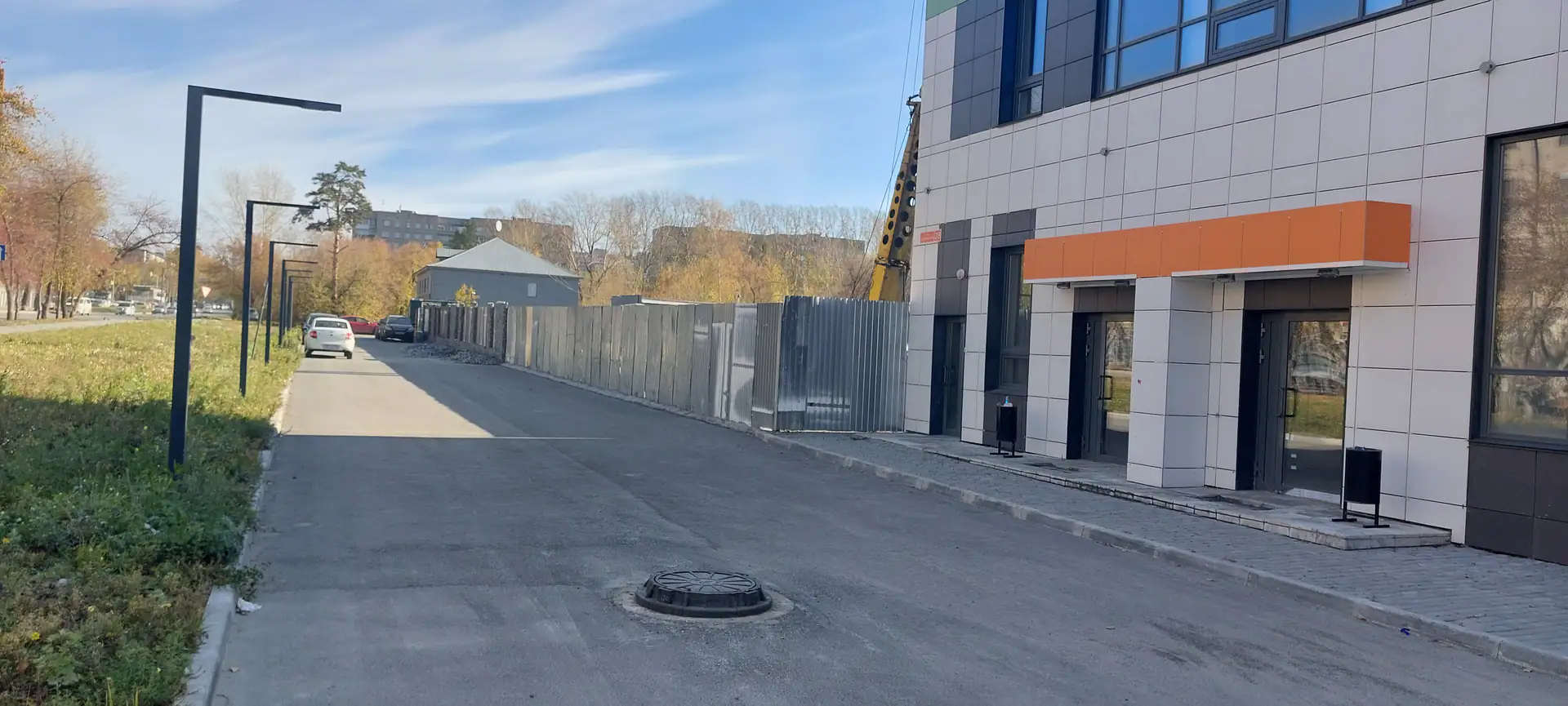

- III кв. 2022Фотоотчёт со стройки

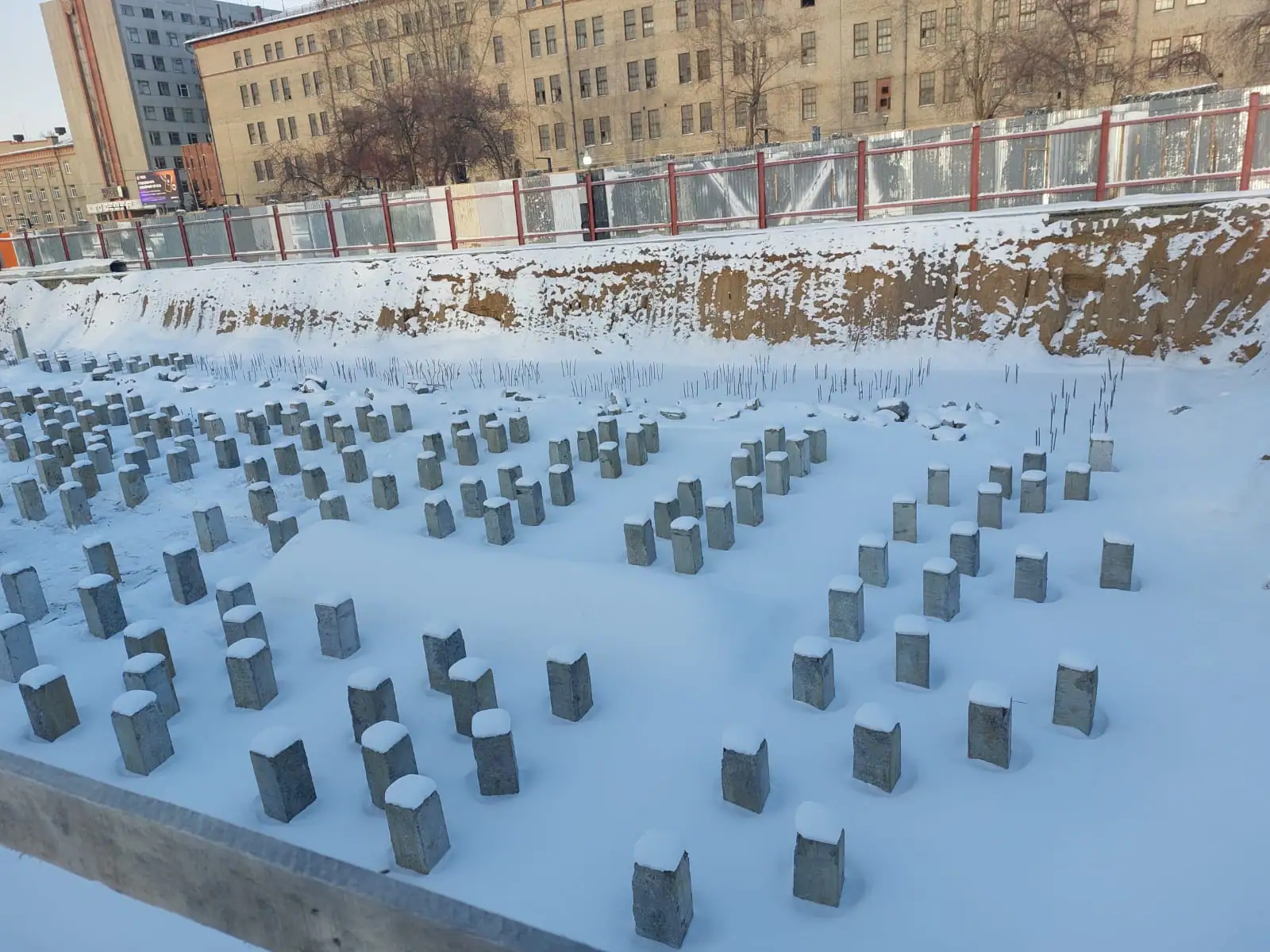

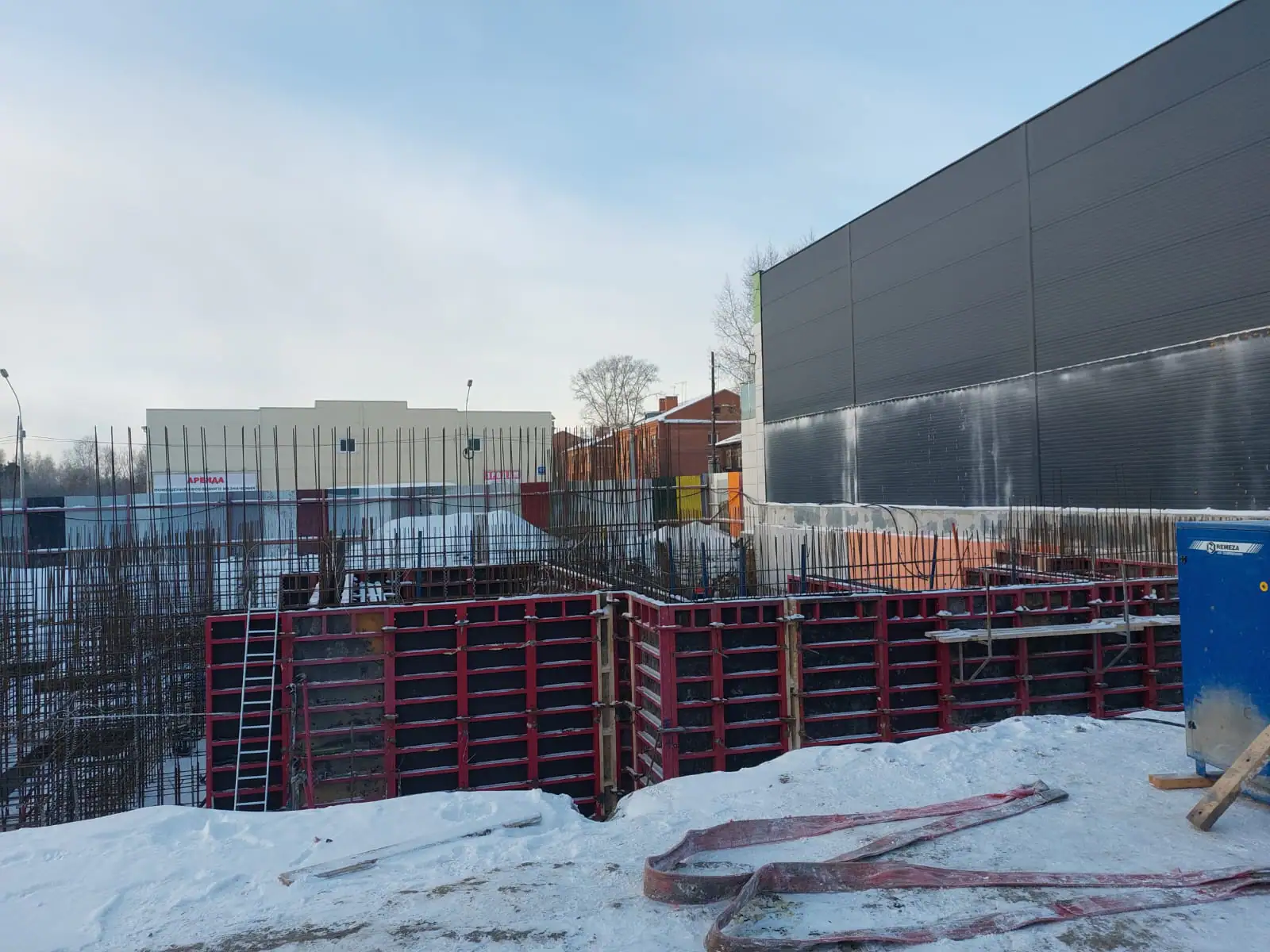

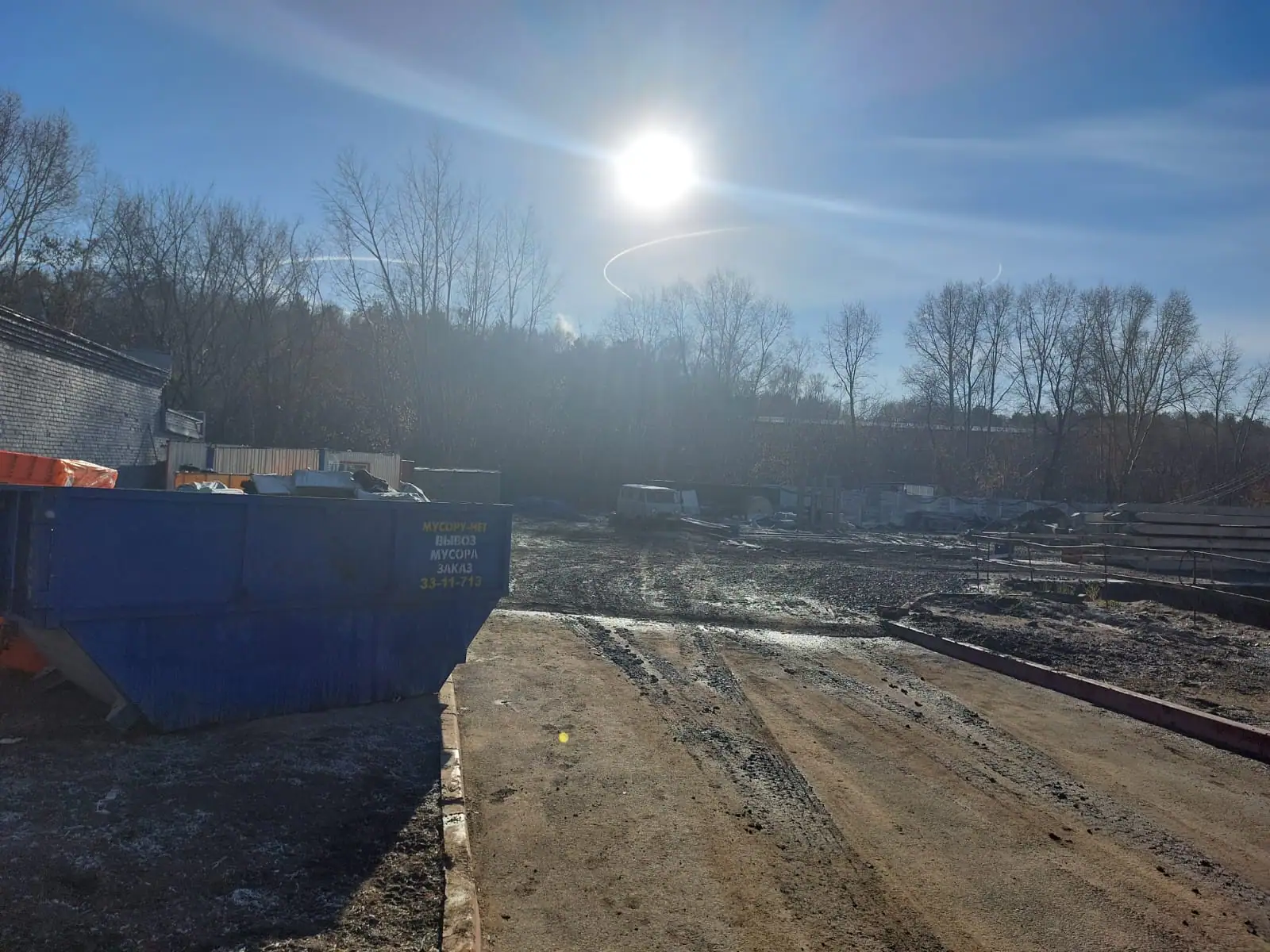

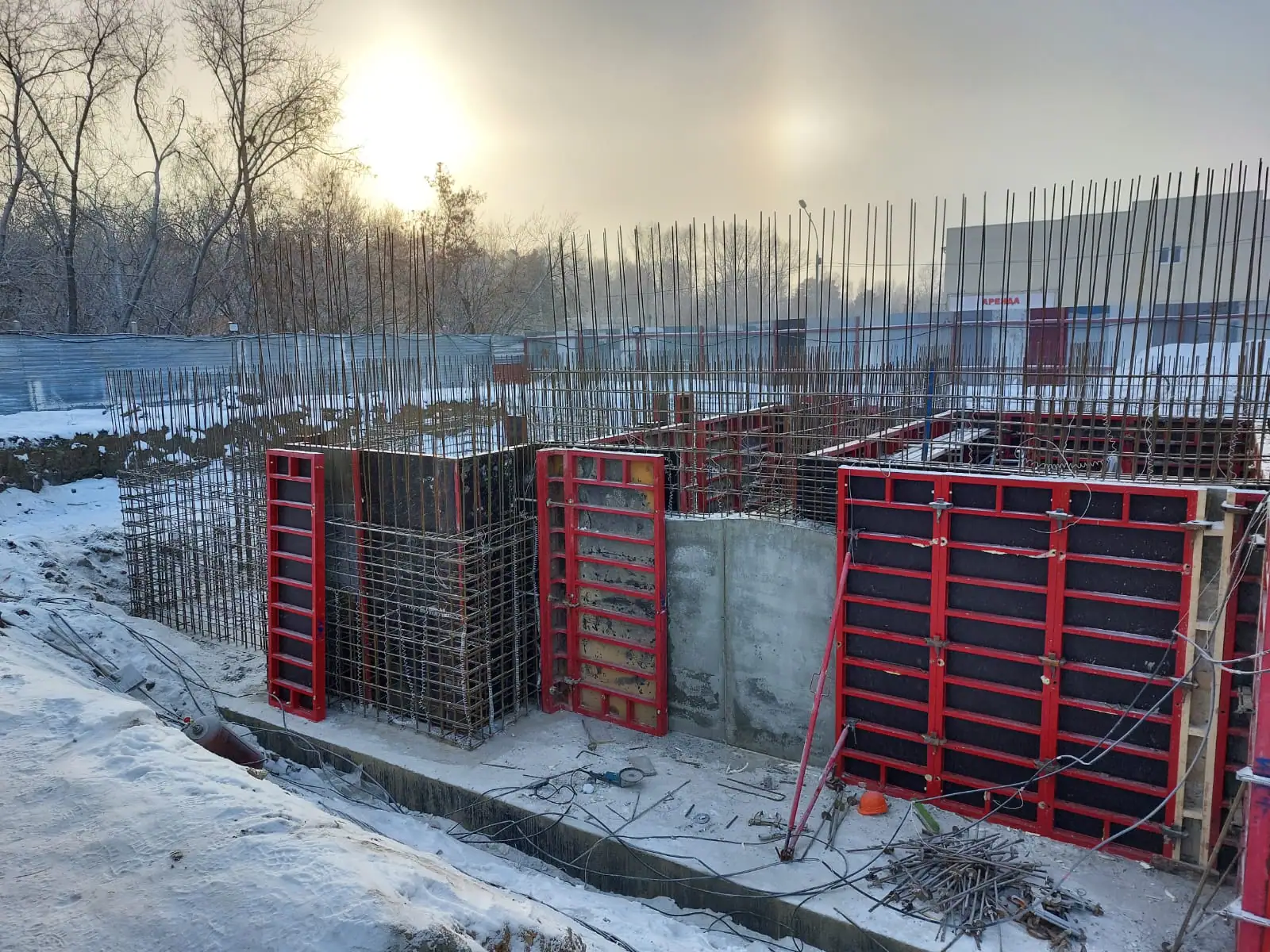

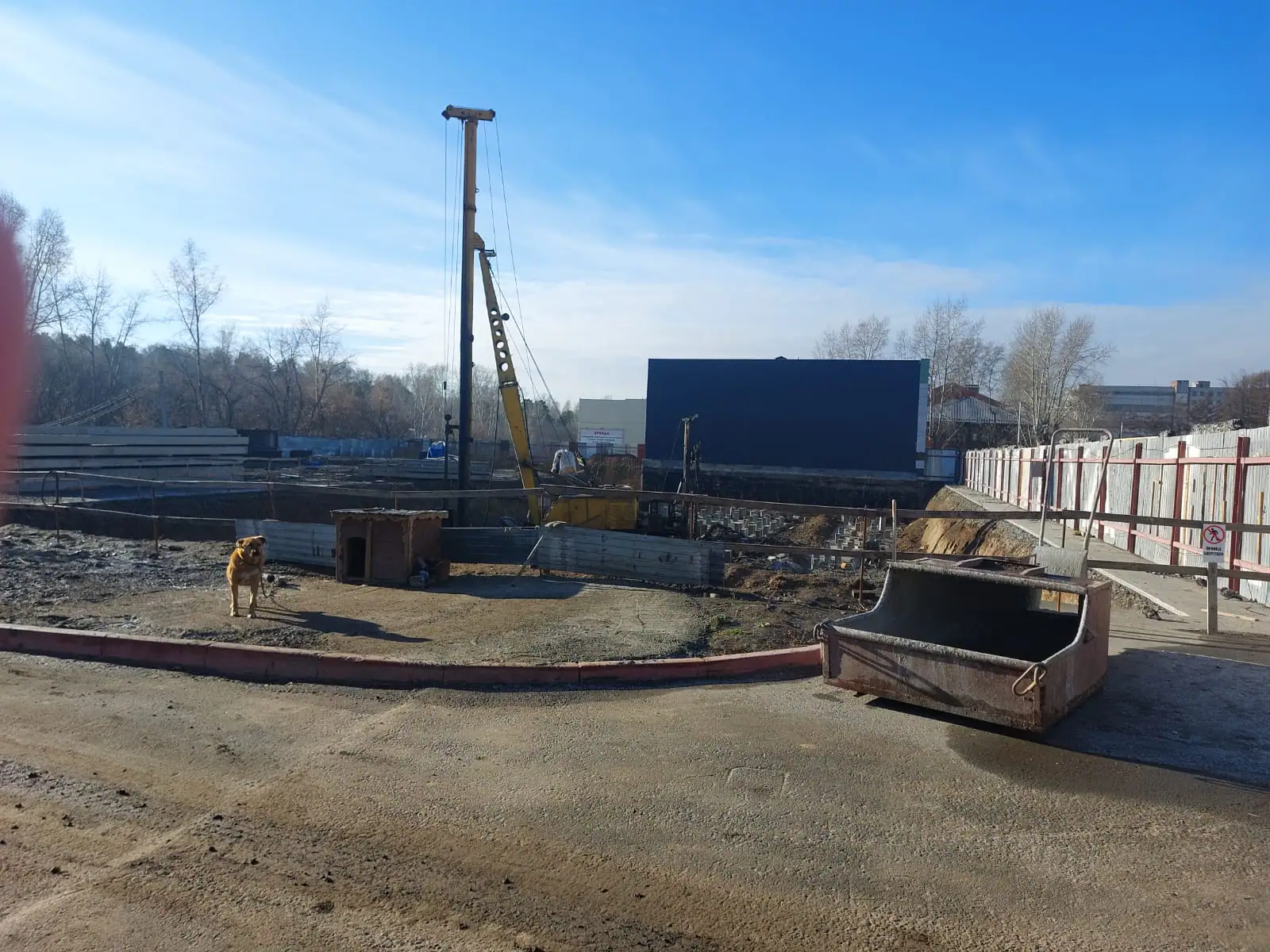

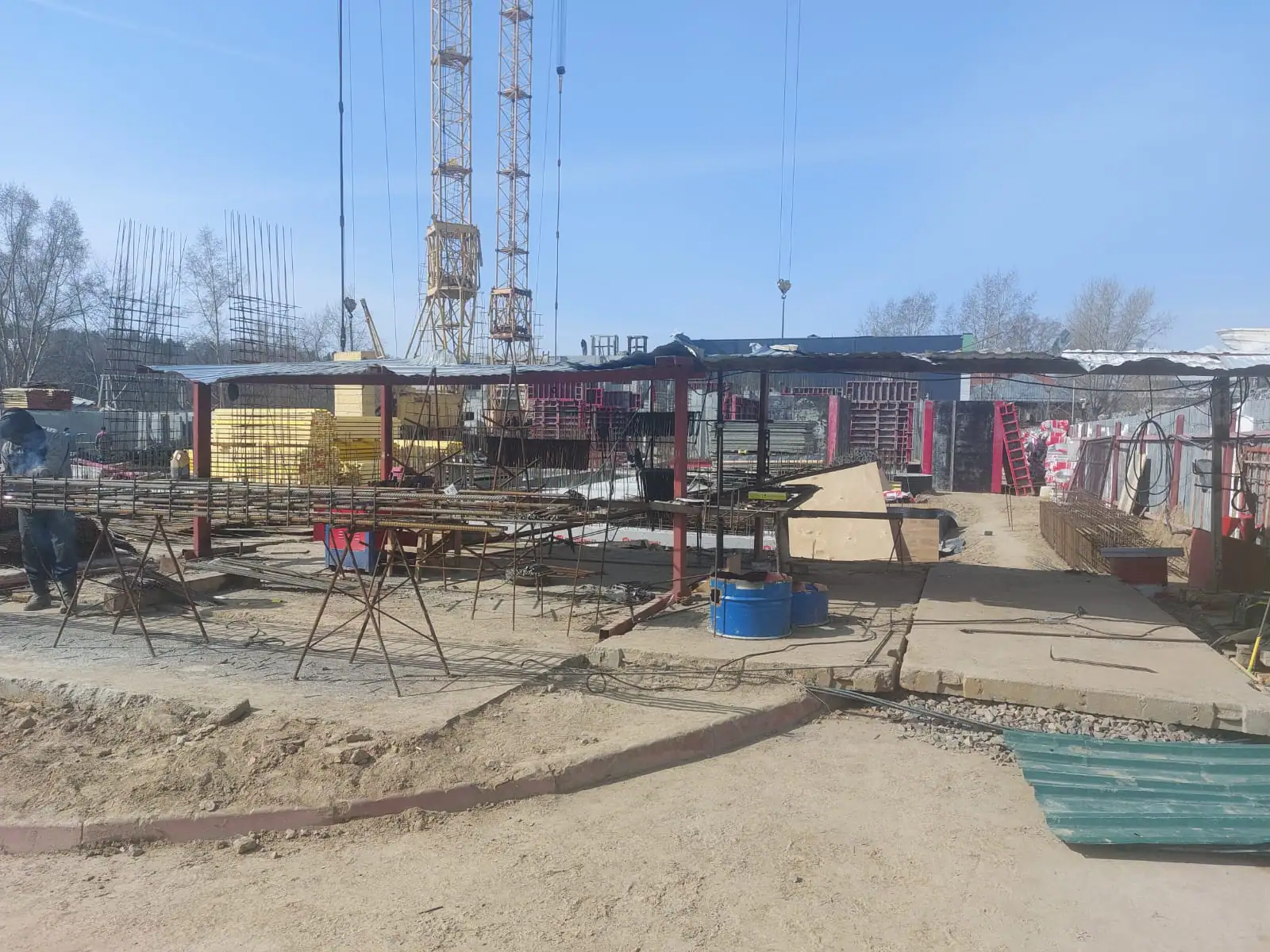

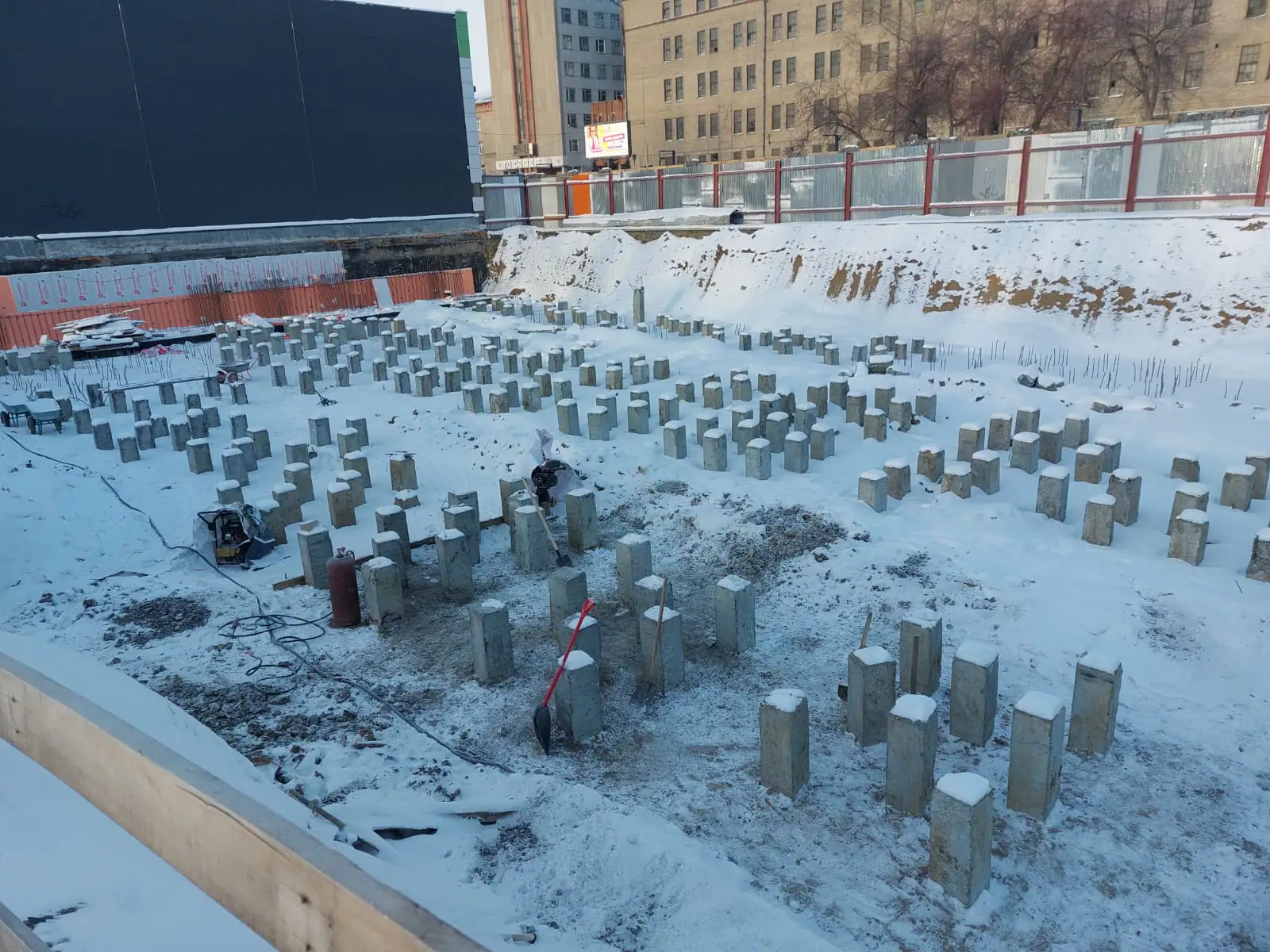

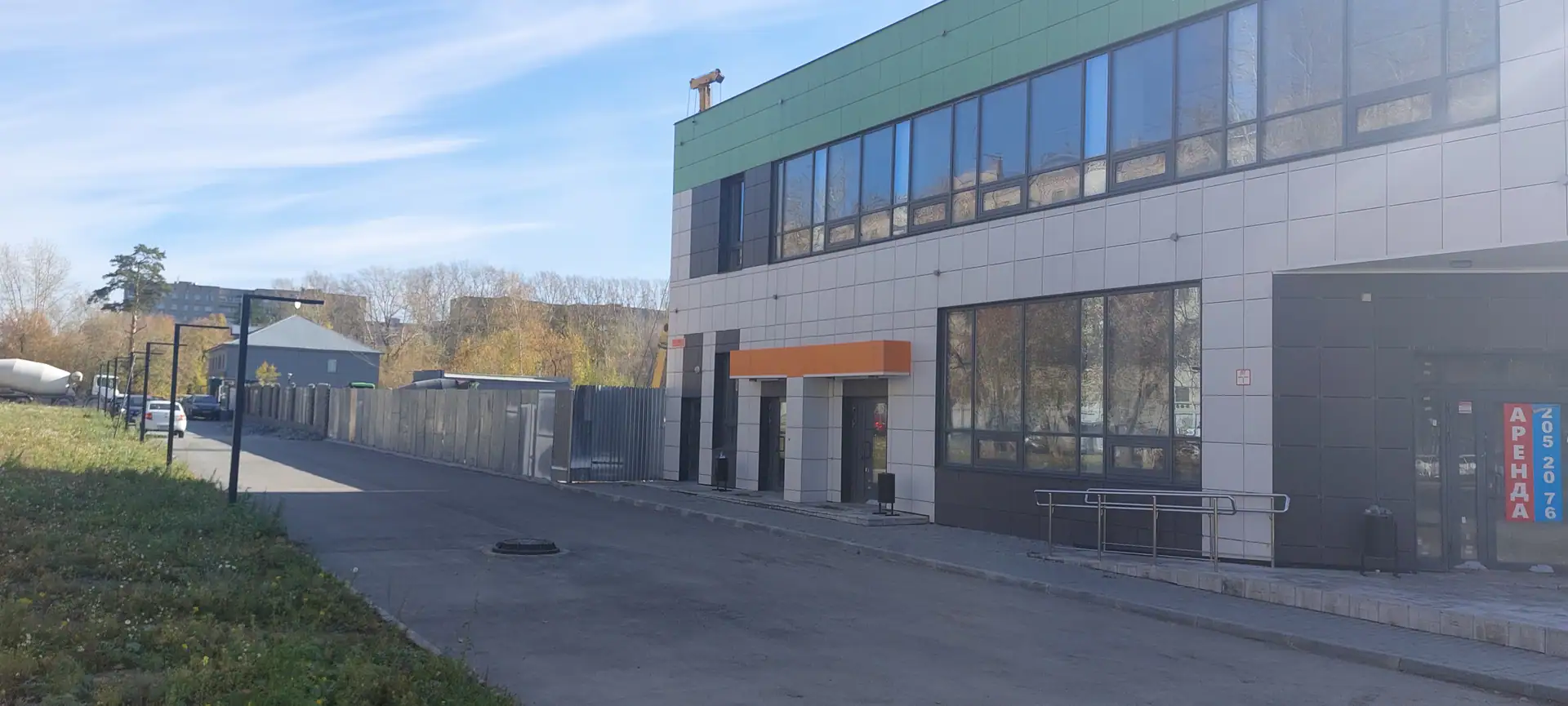

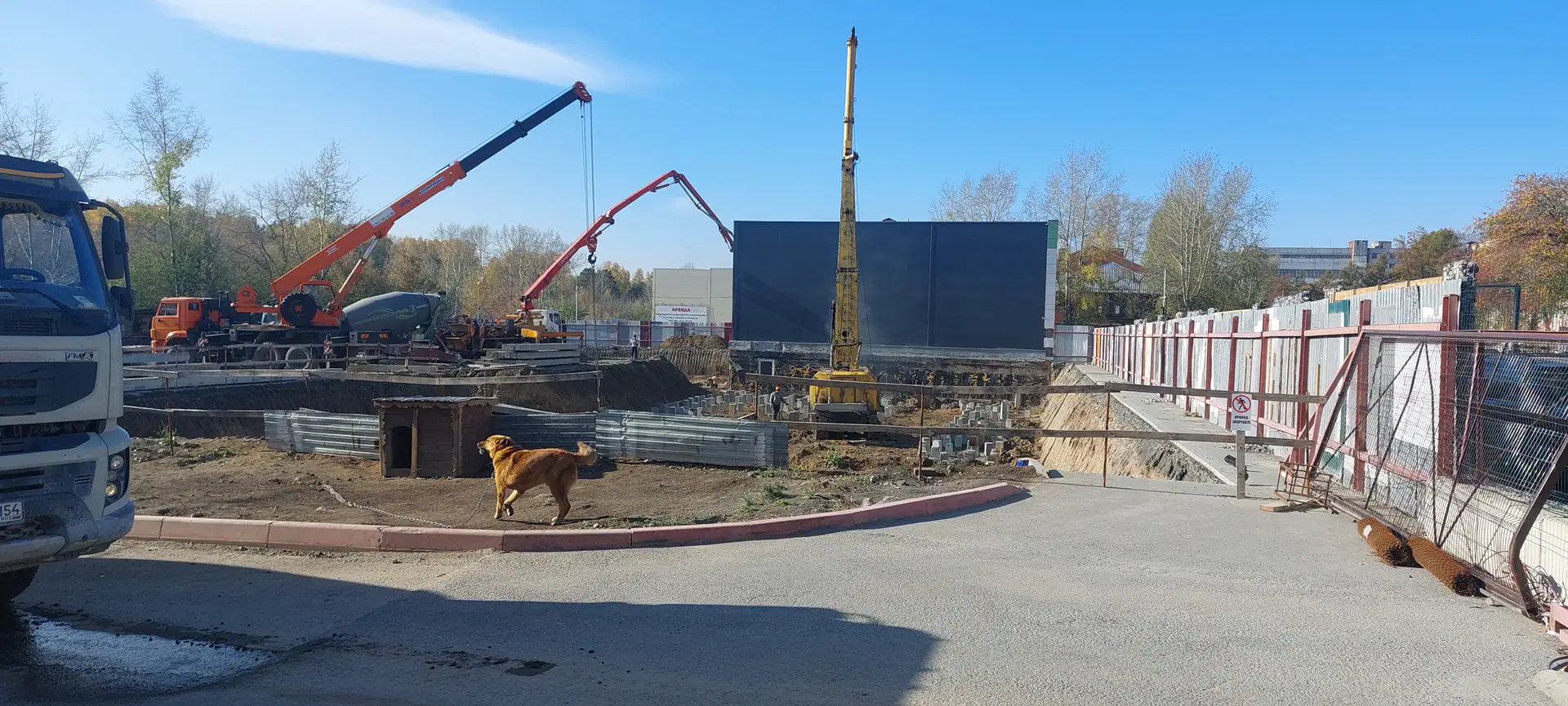

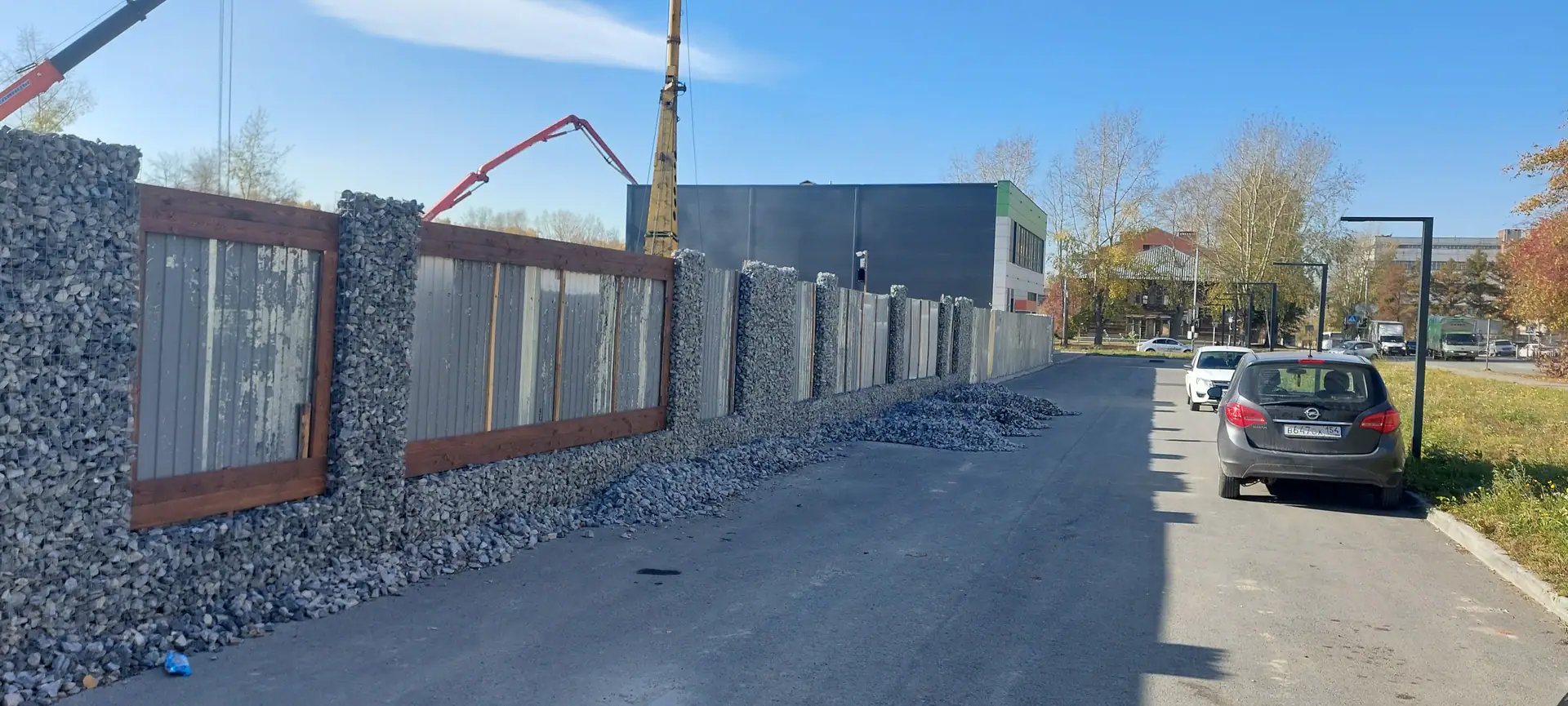

- IV кв. 2022Фотоотчёт со стройки

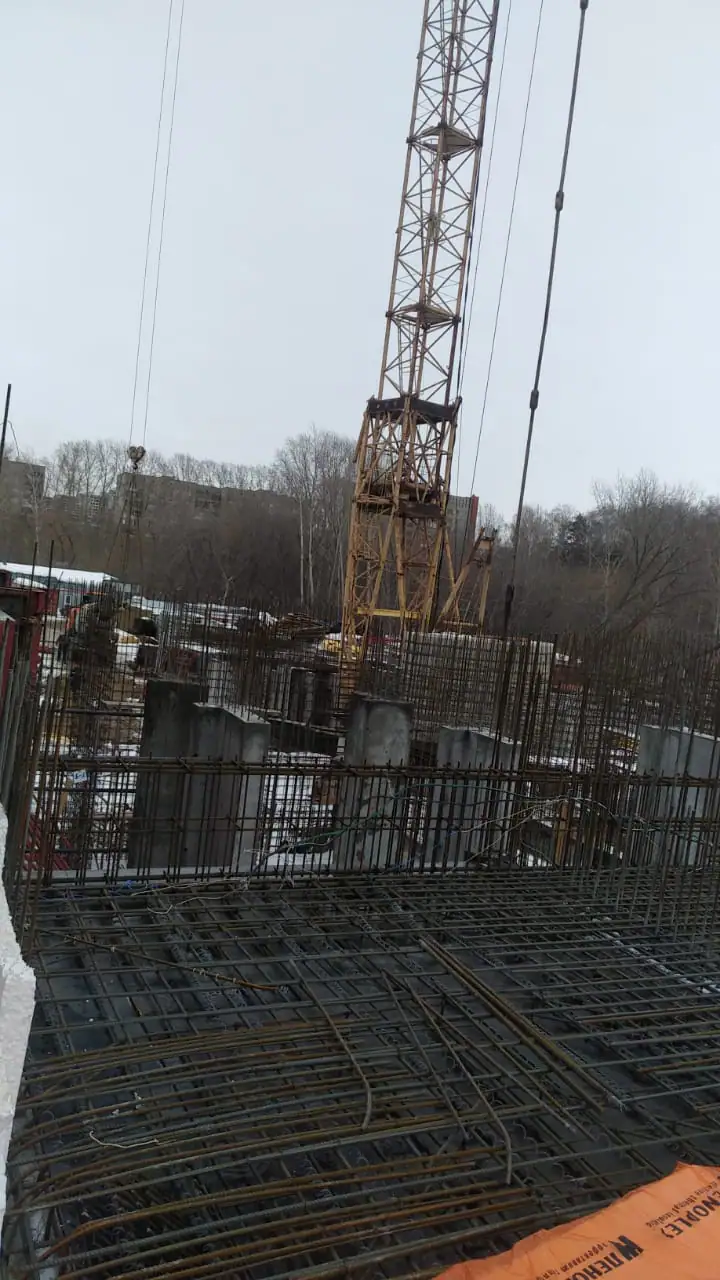

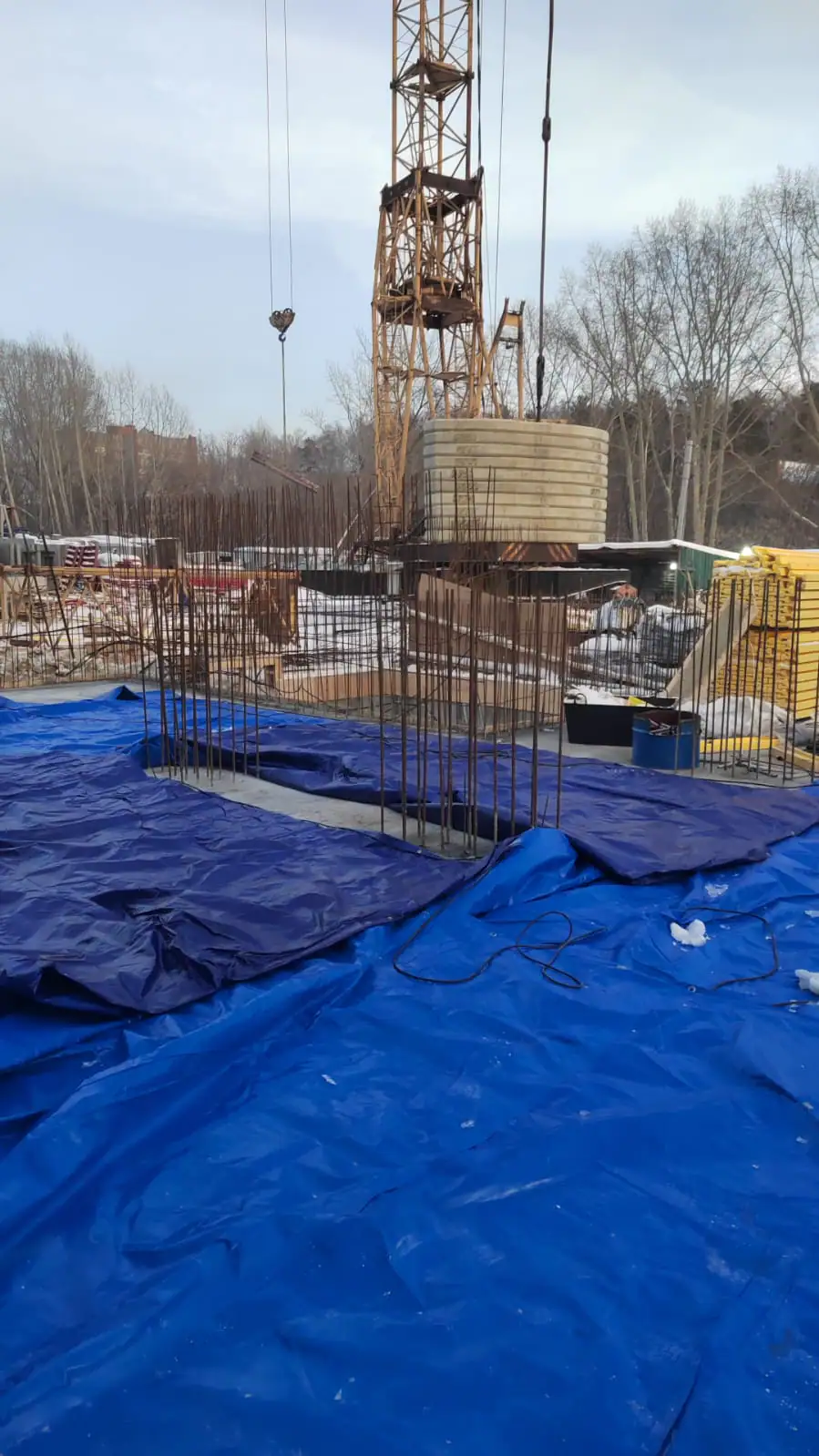

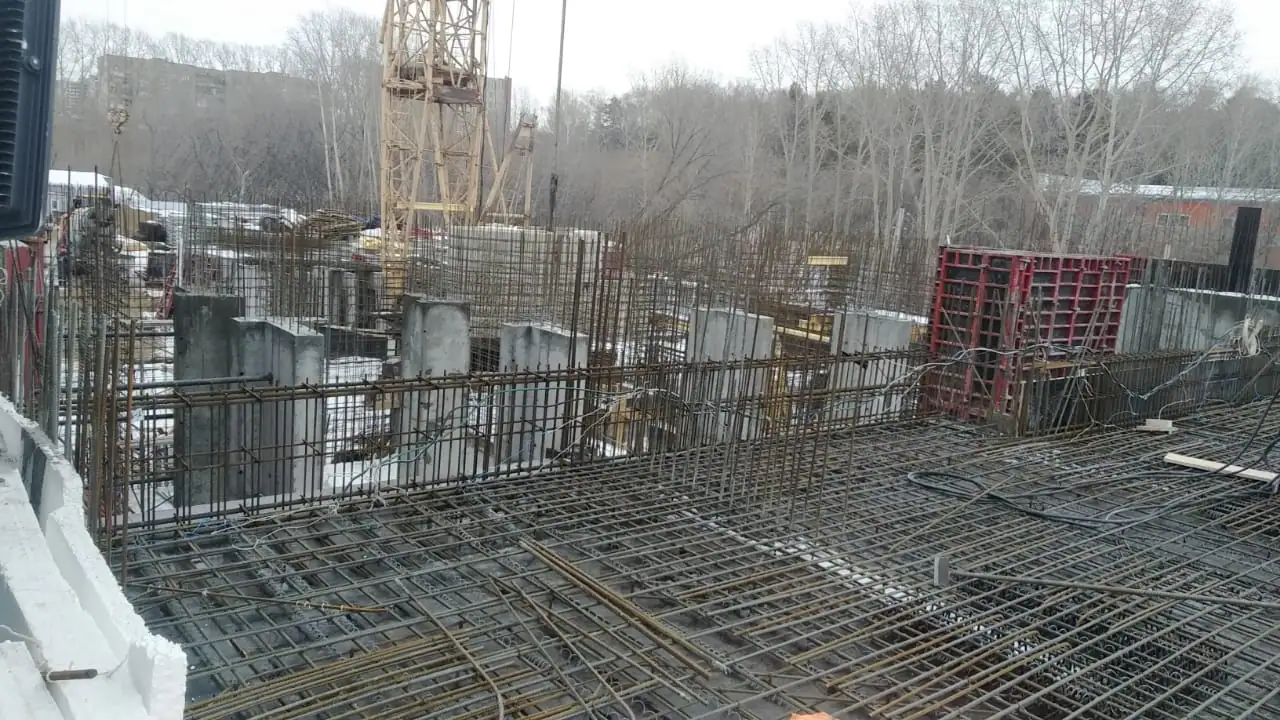

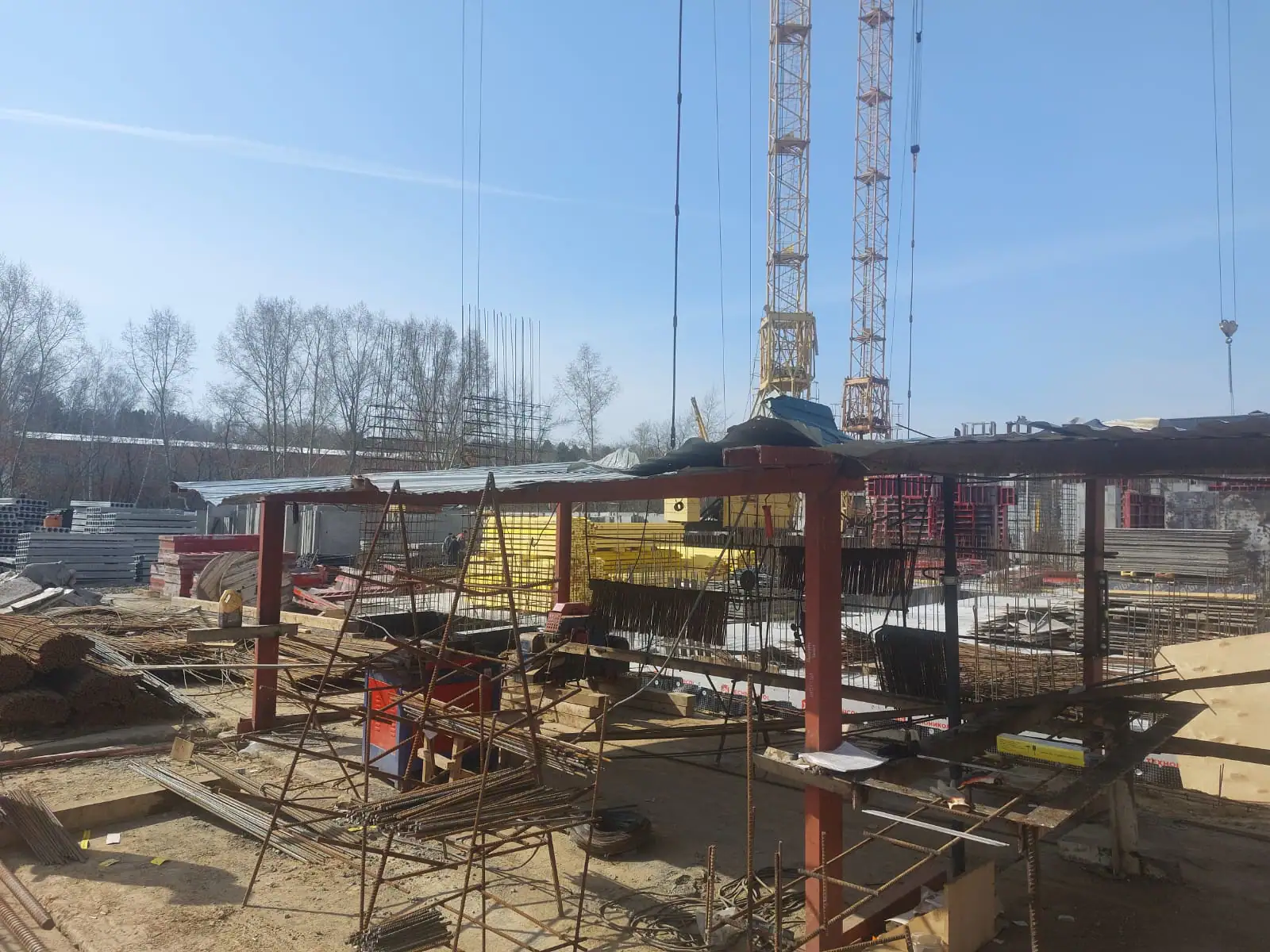

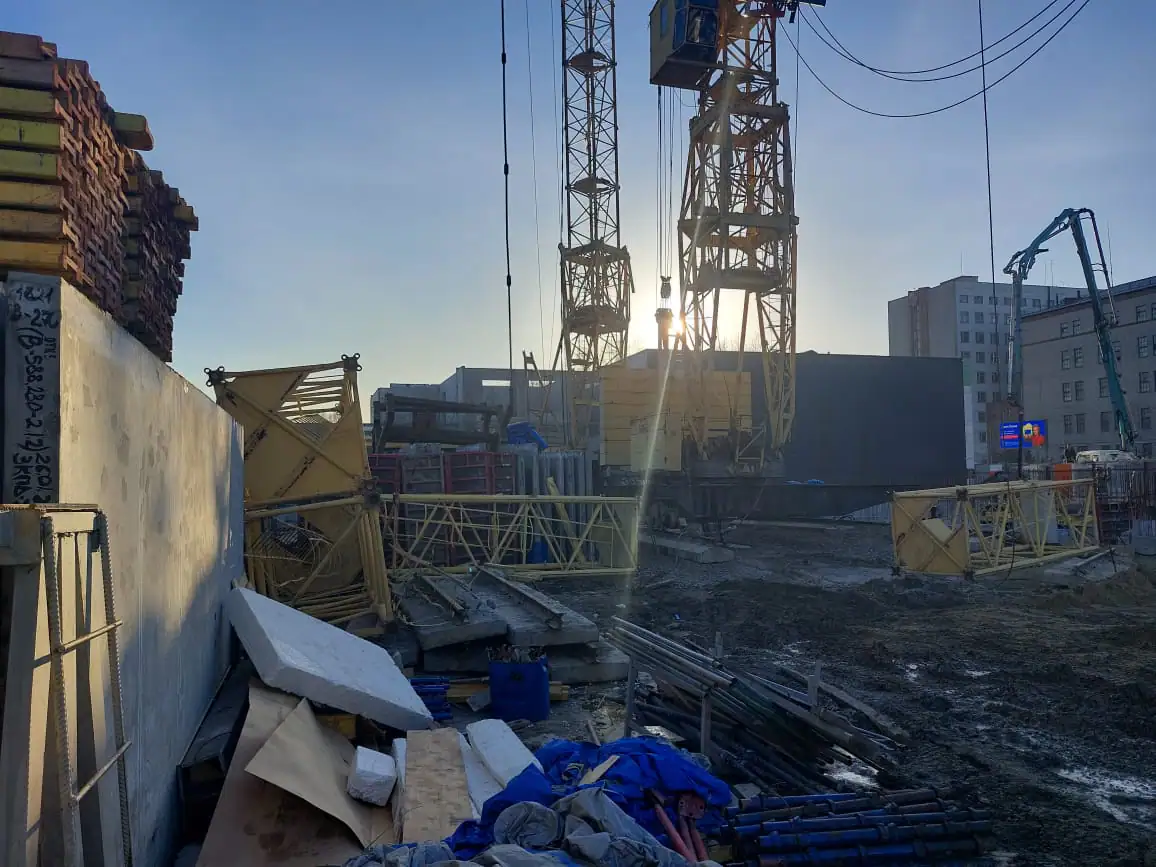

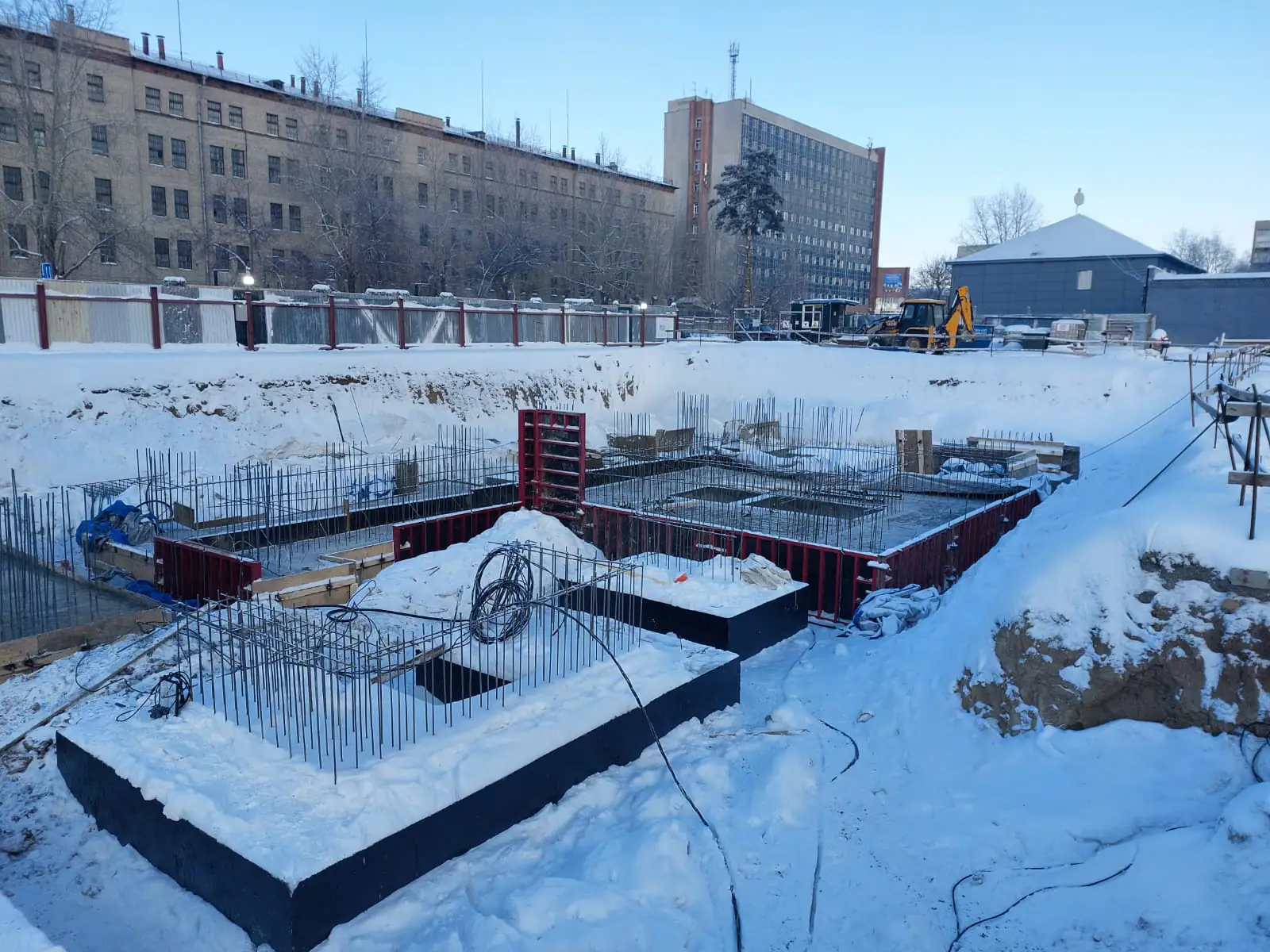

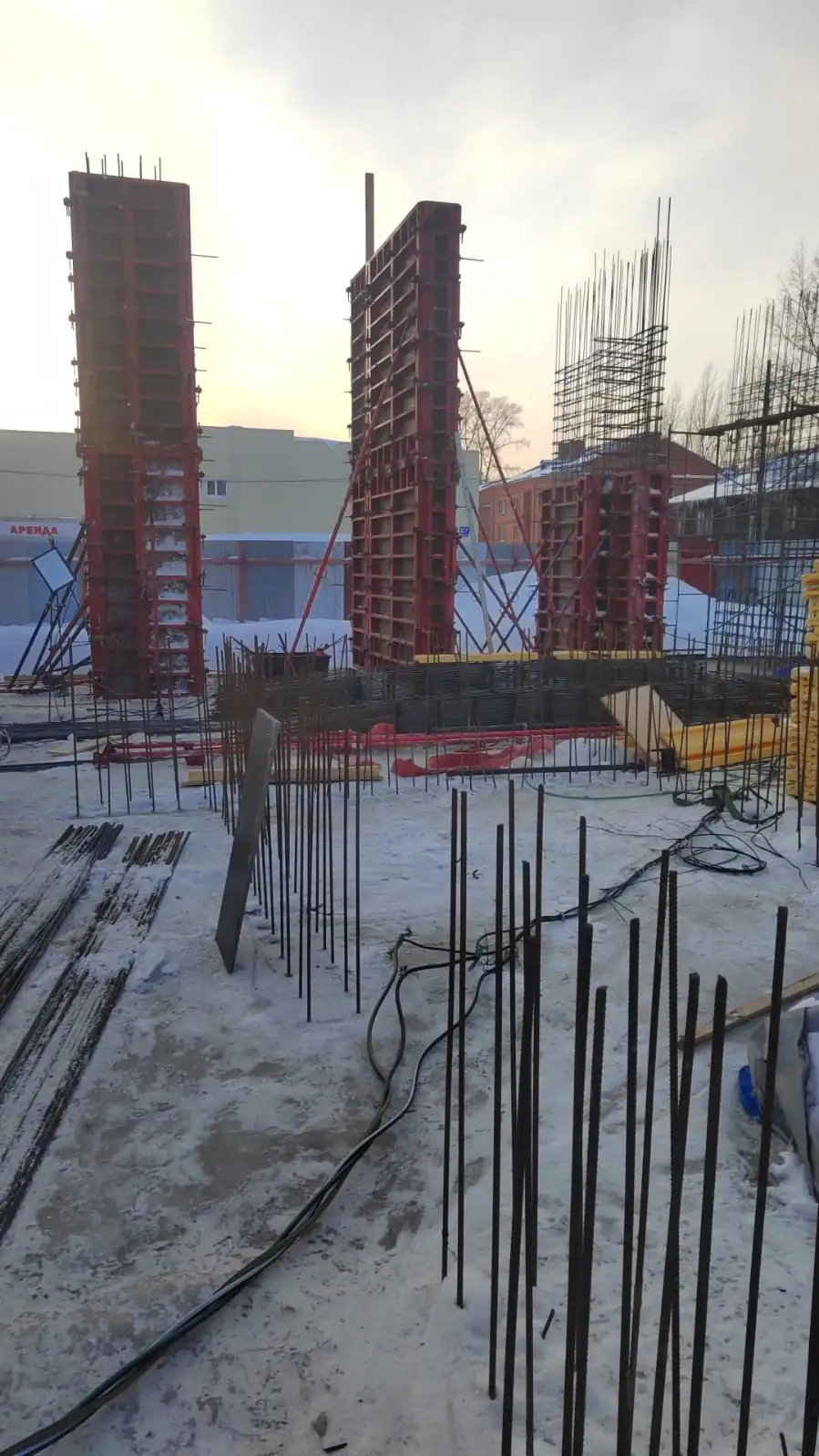

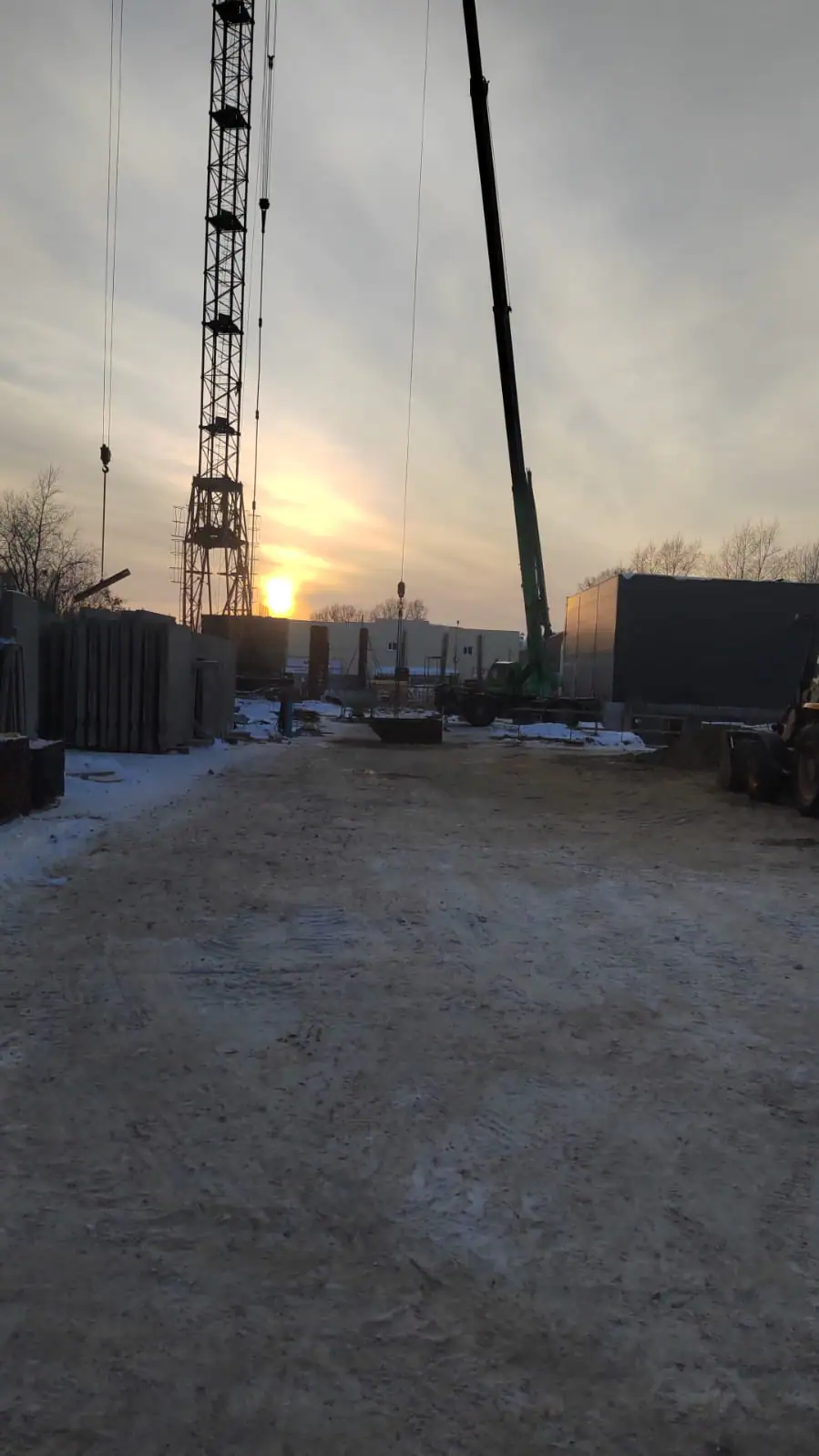

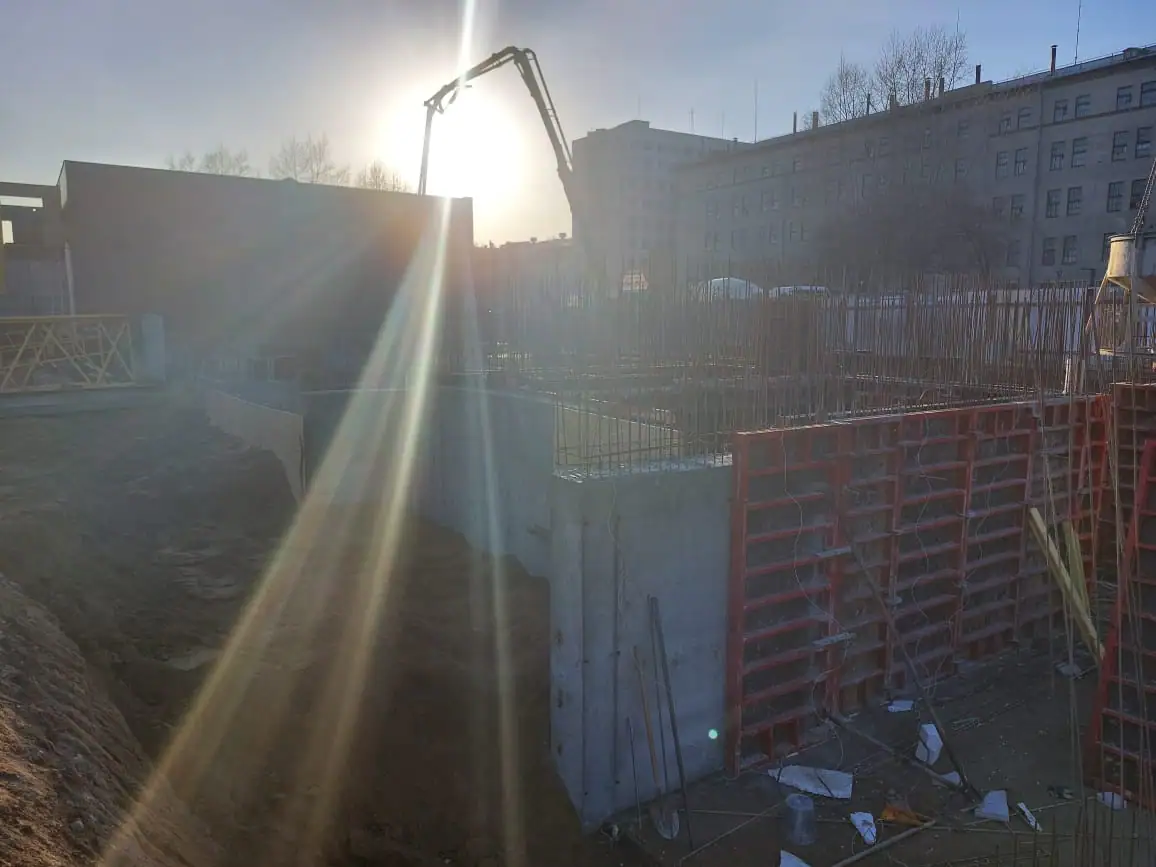

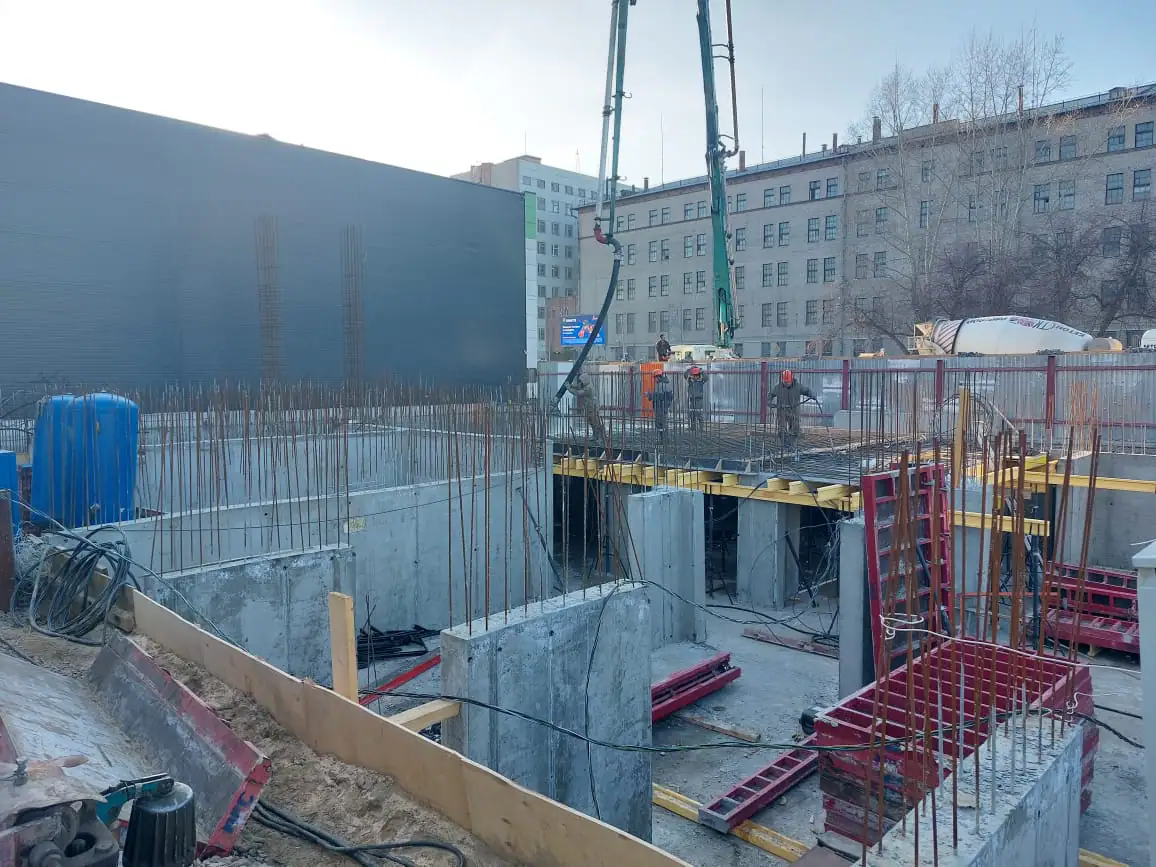

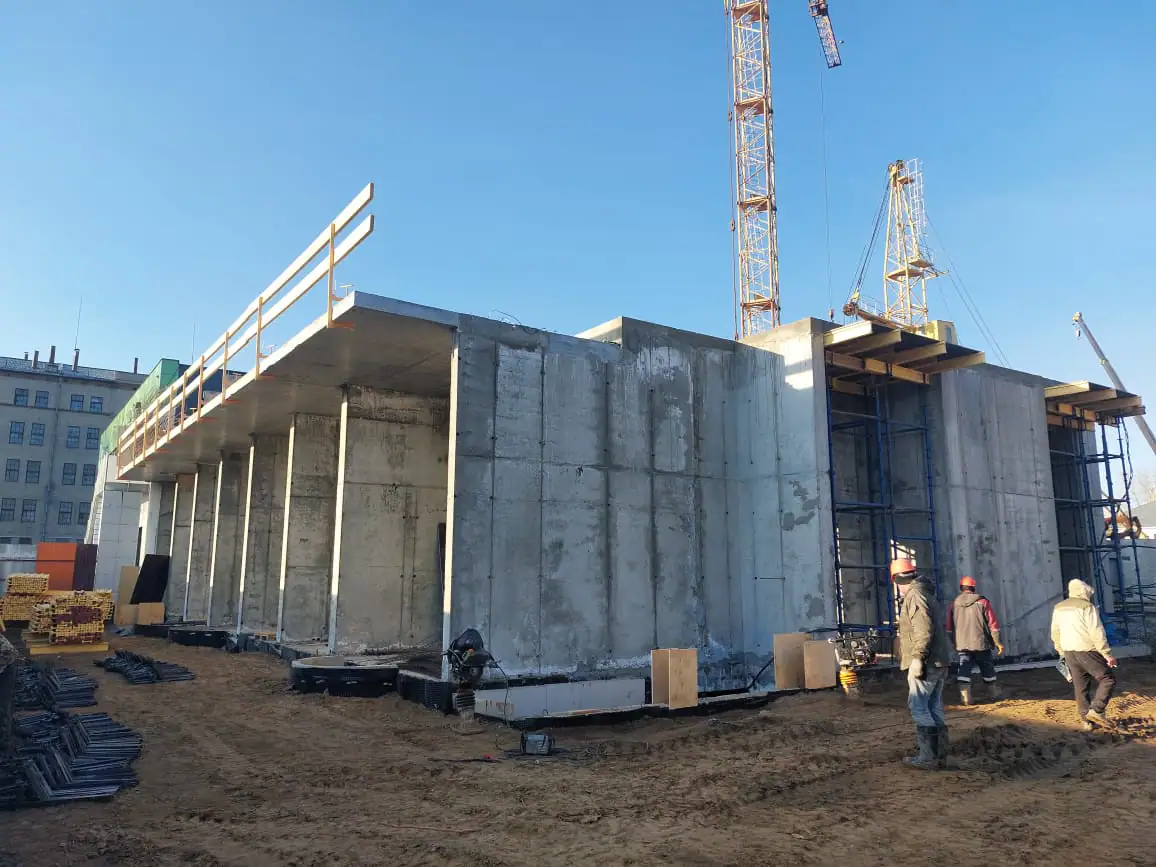

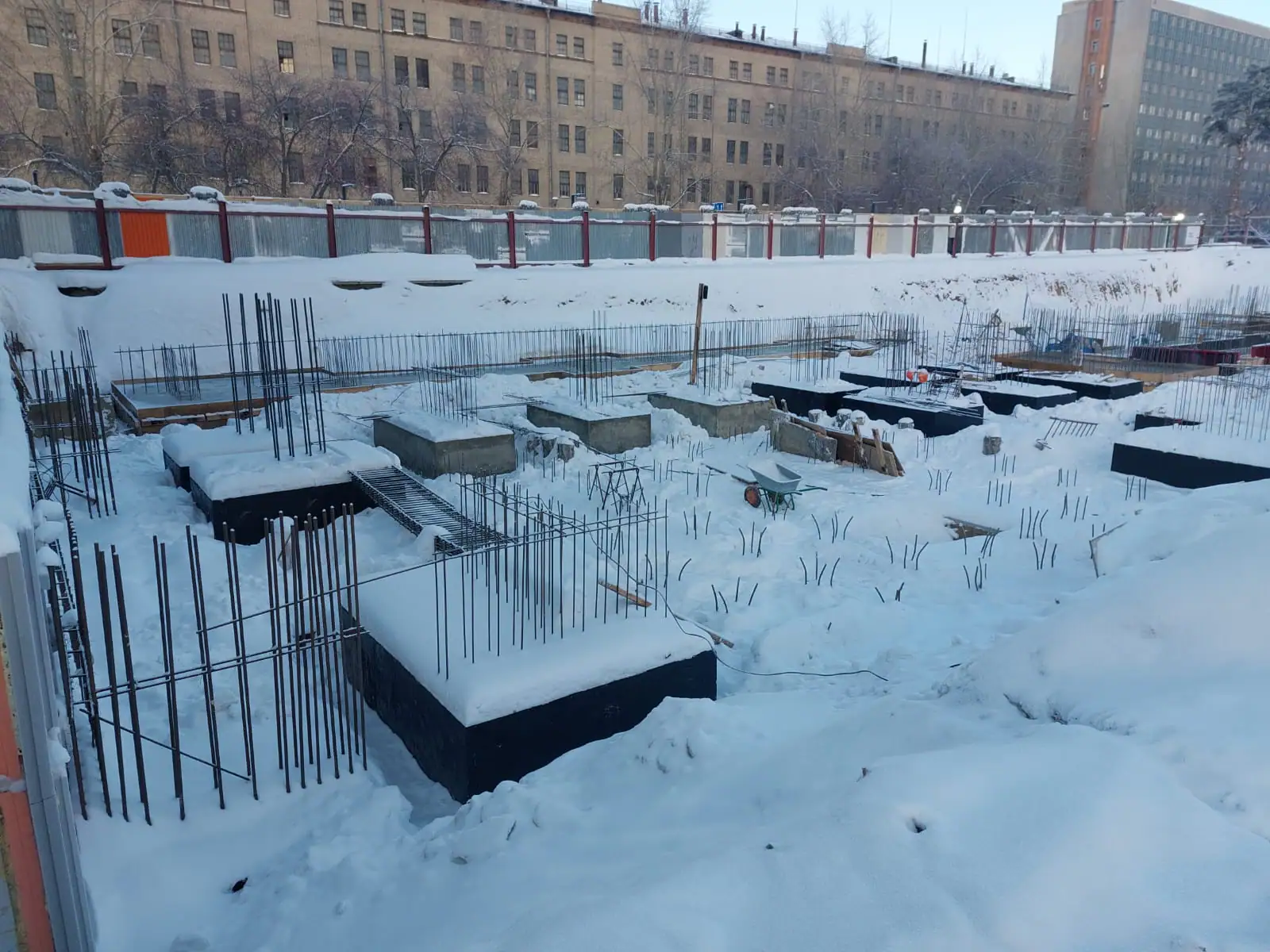

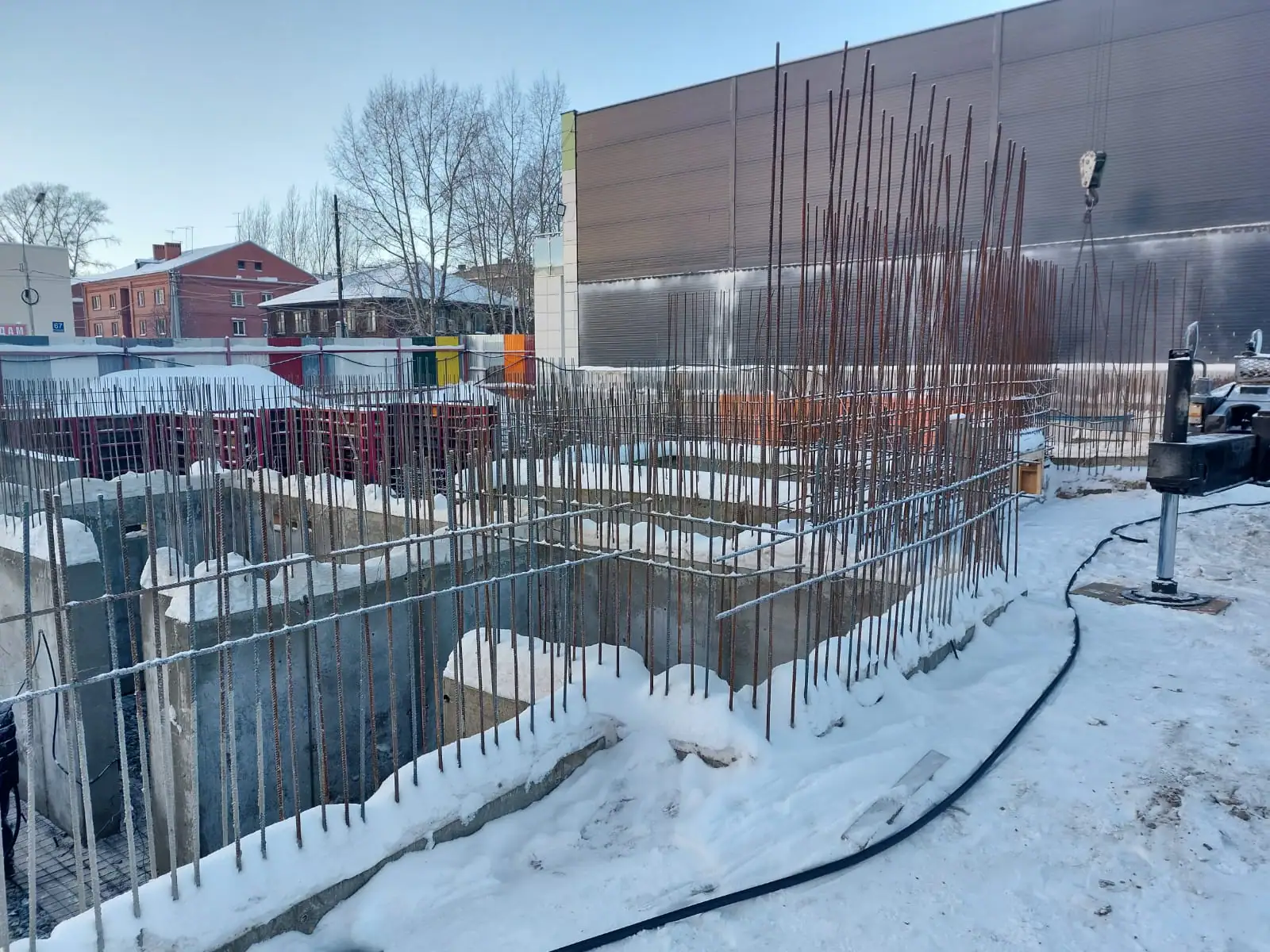

- I кв. 2023Фотоотчёт со стройки

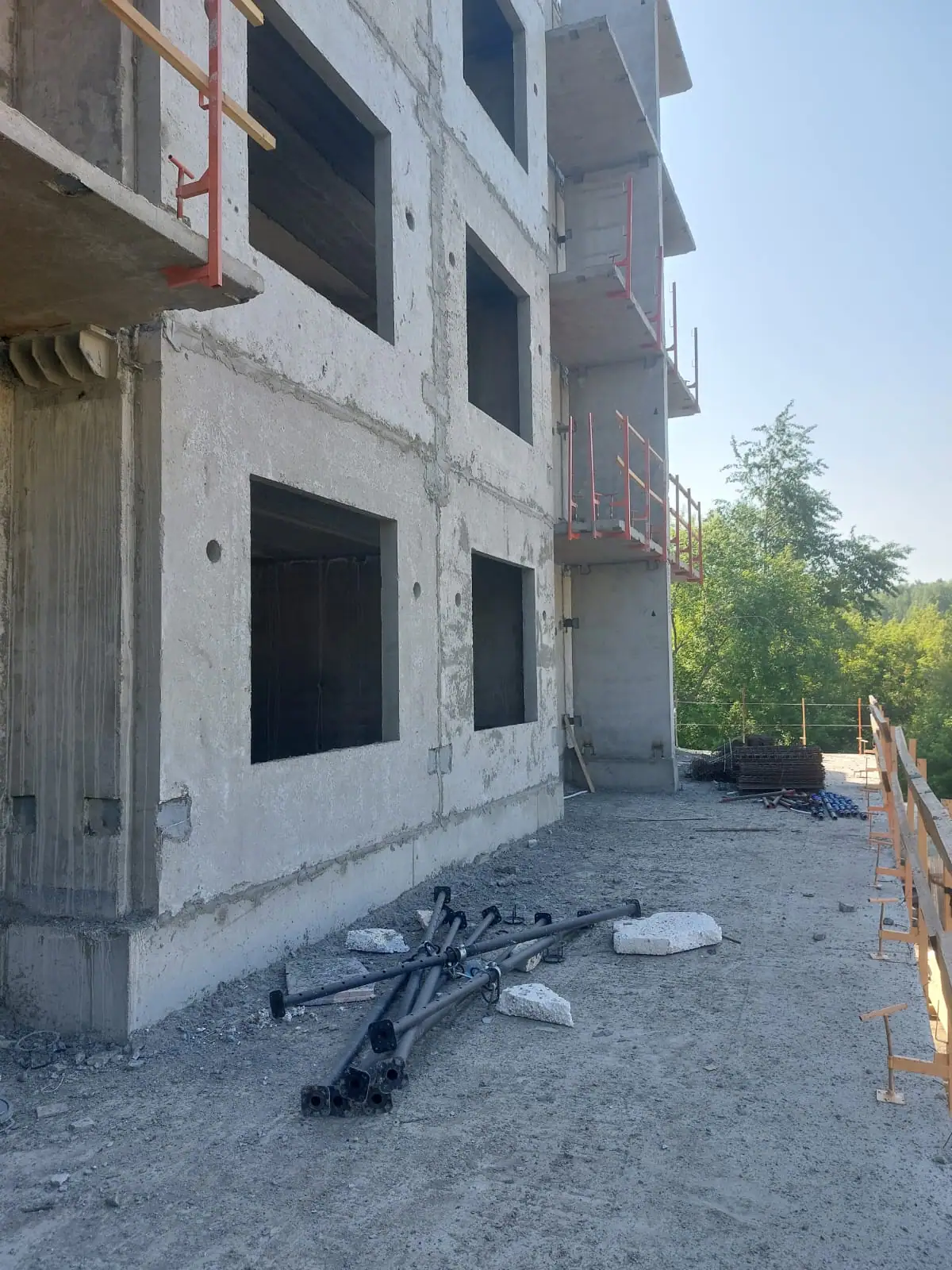

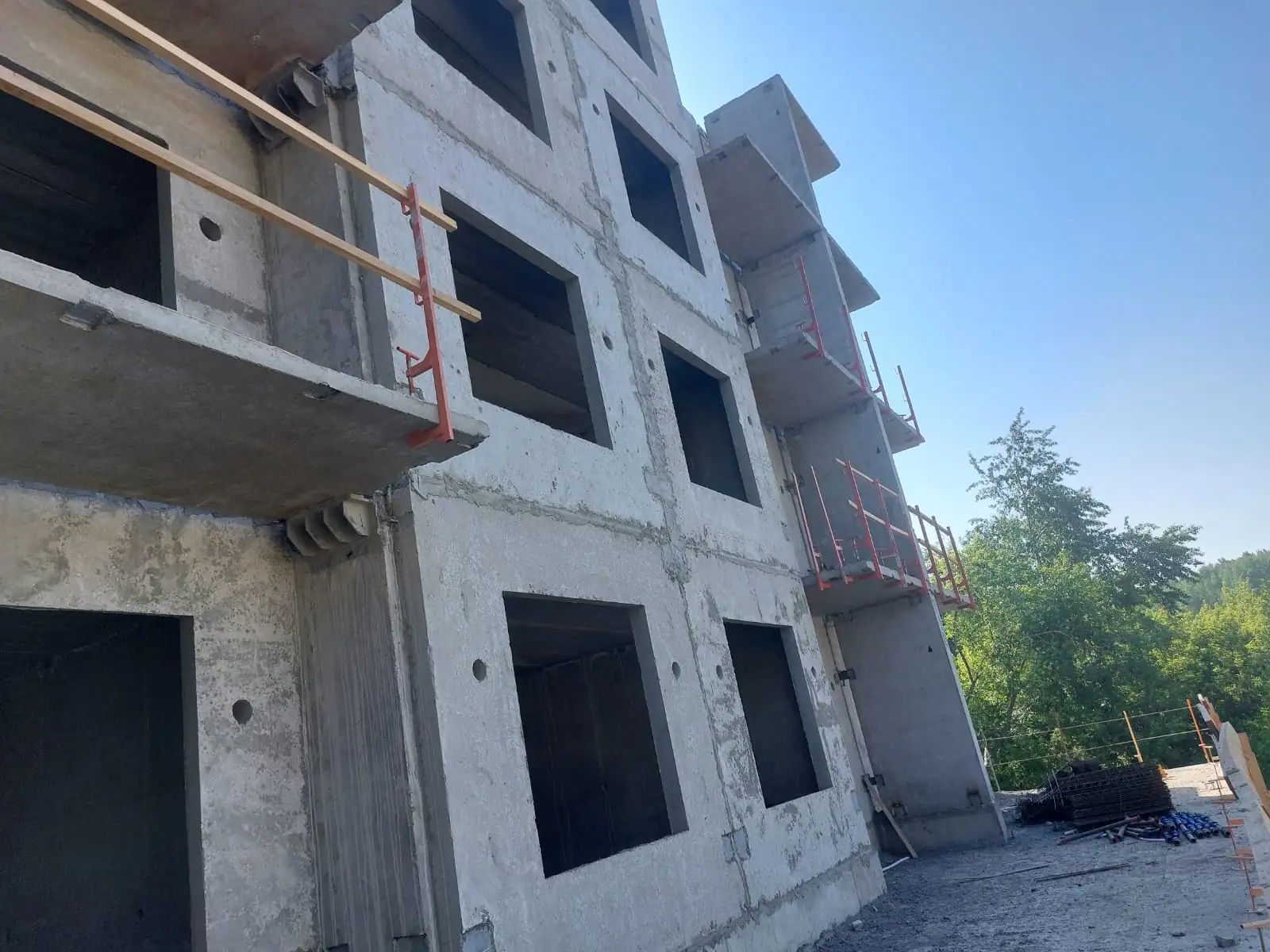

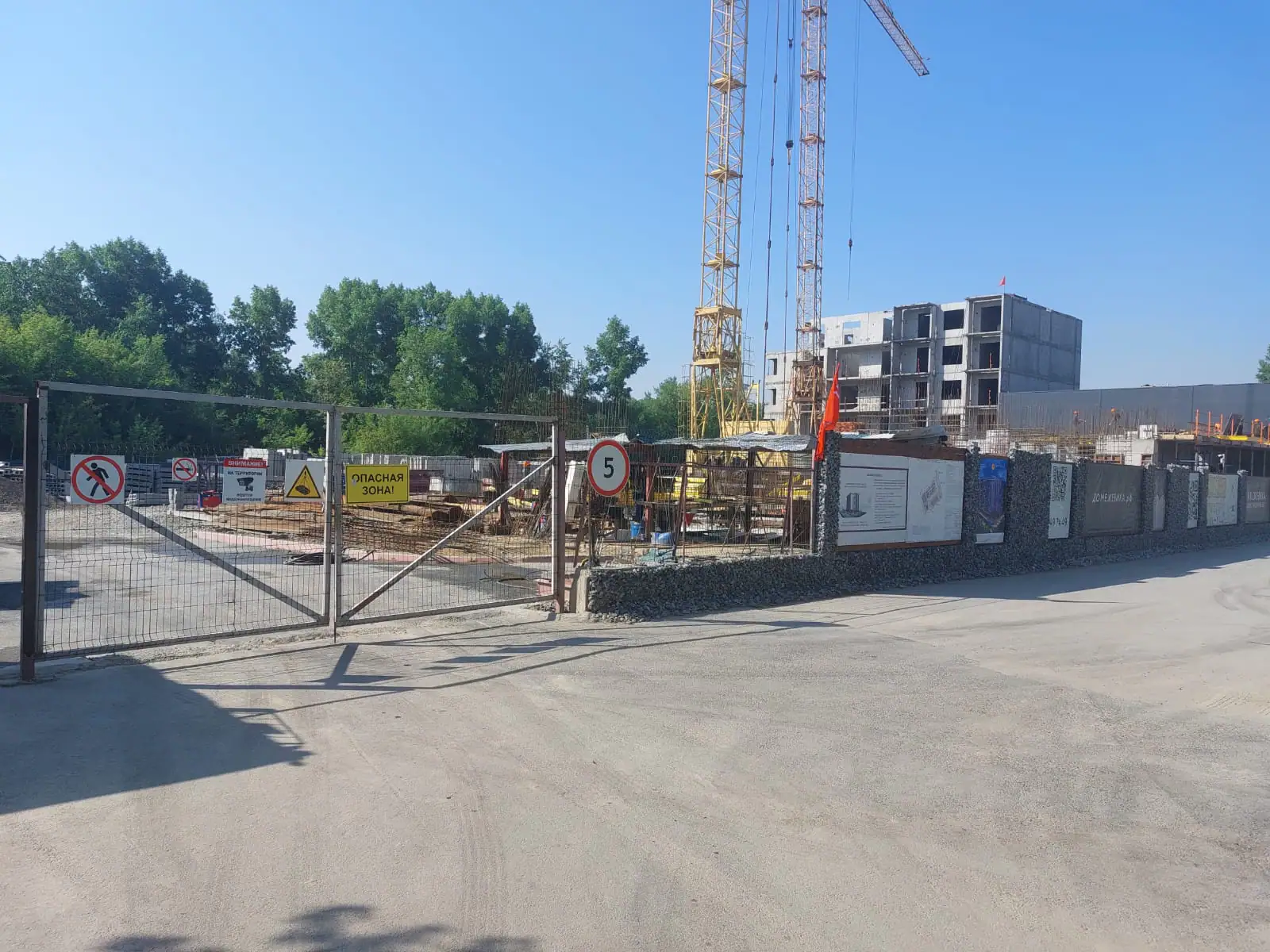

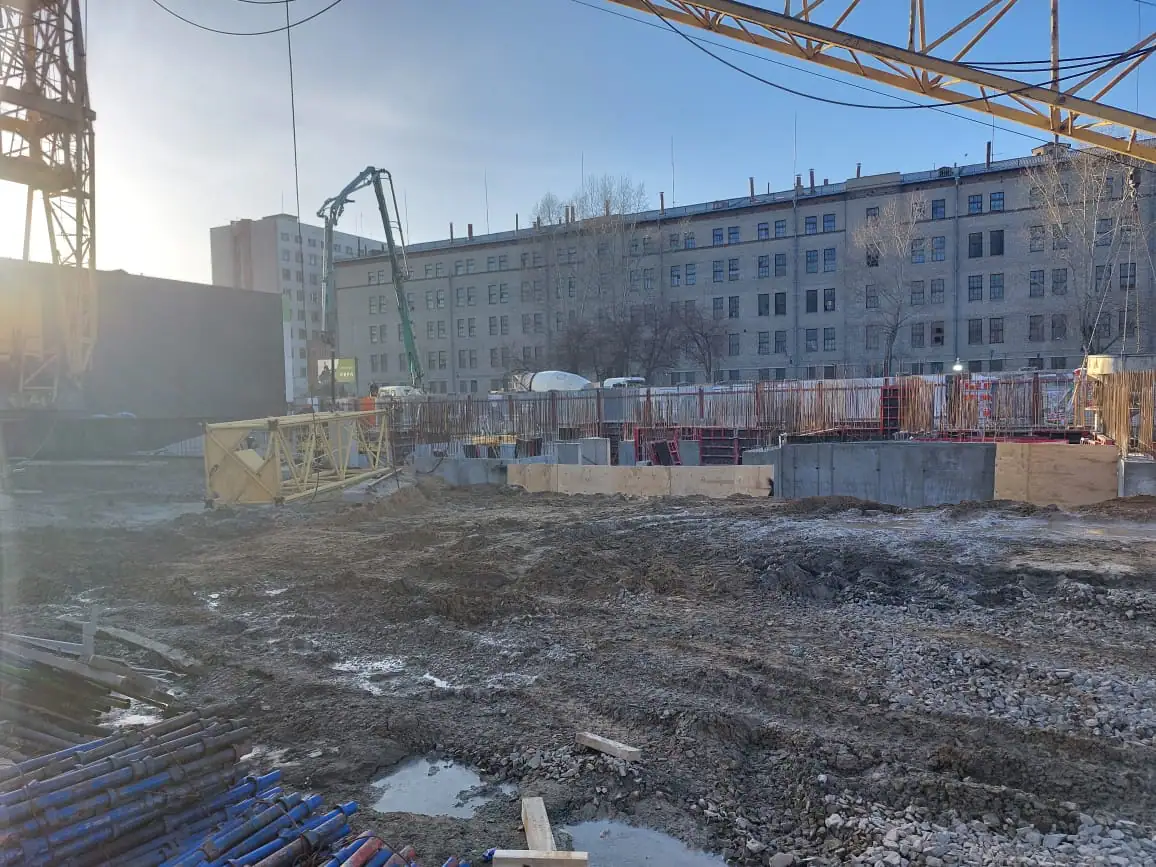

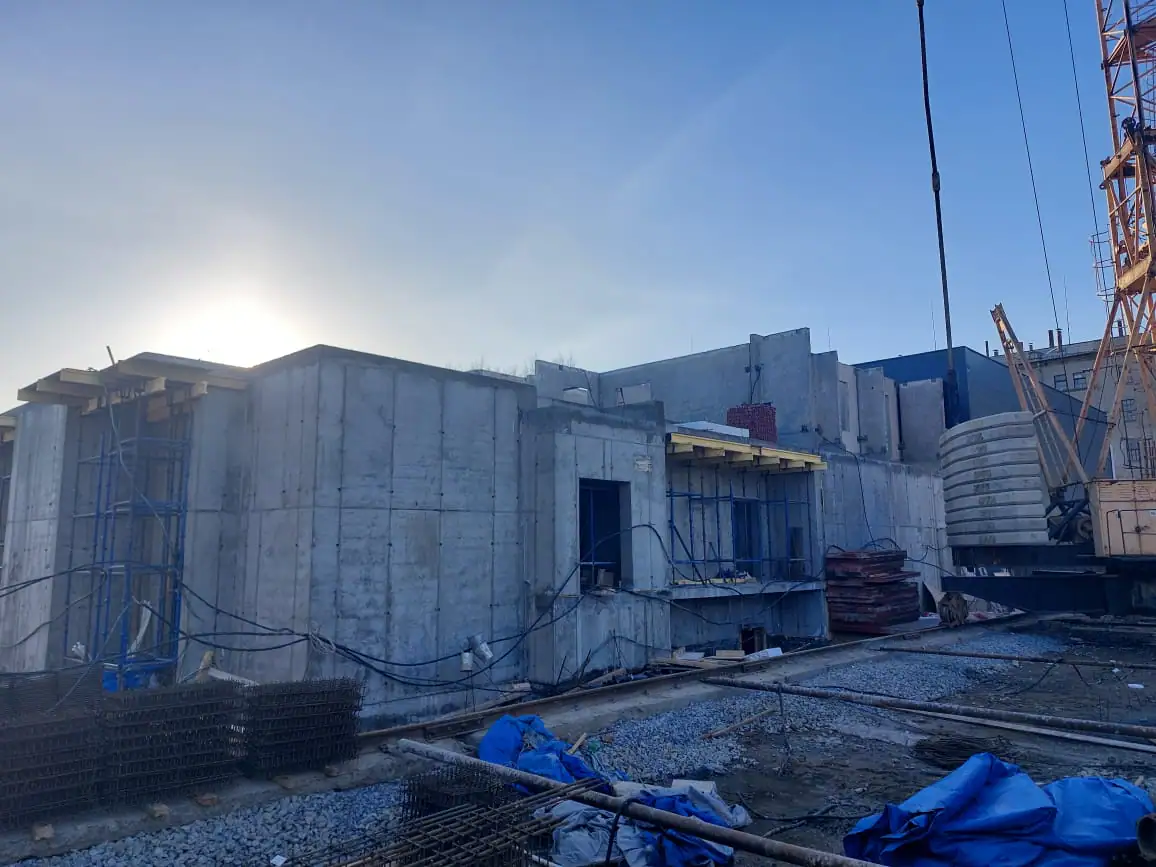

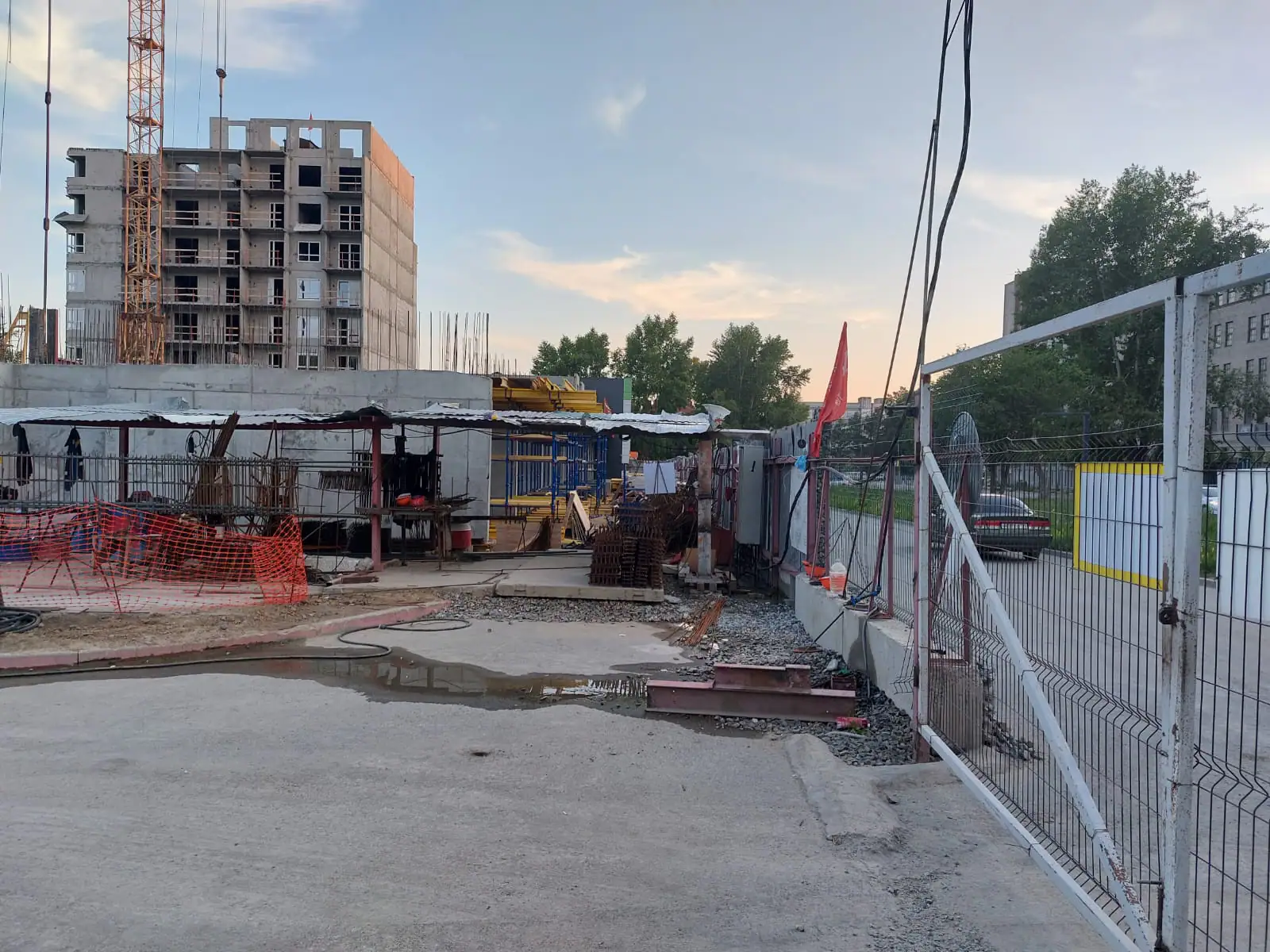

- II кв. 2023Фотоотчёт со стройки

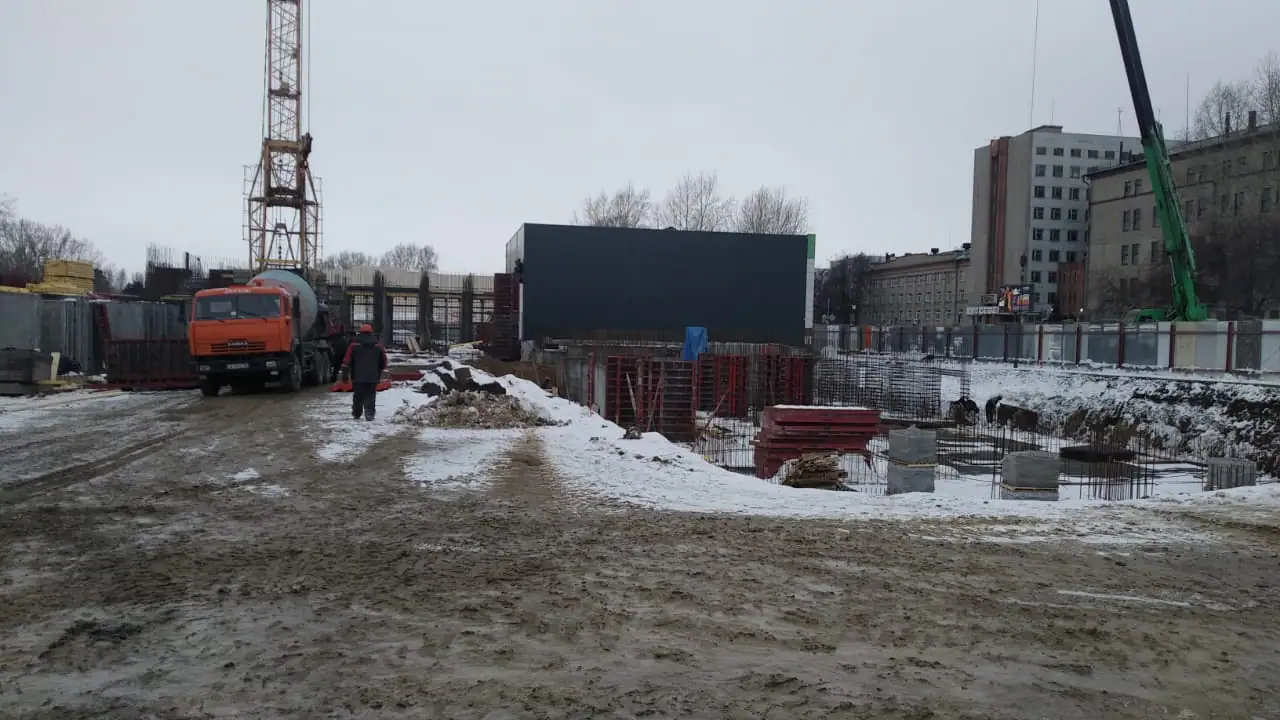

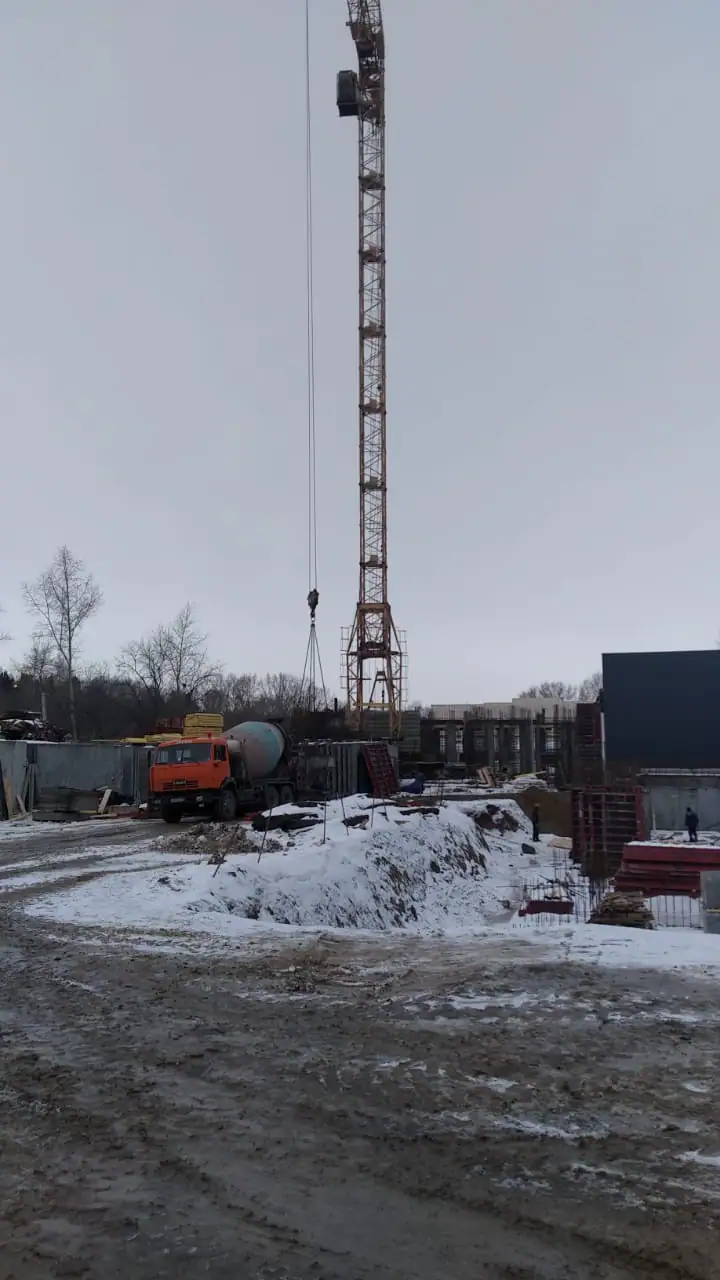

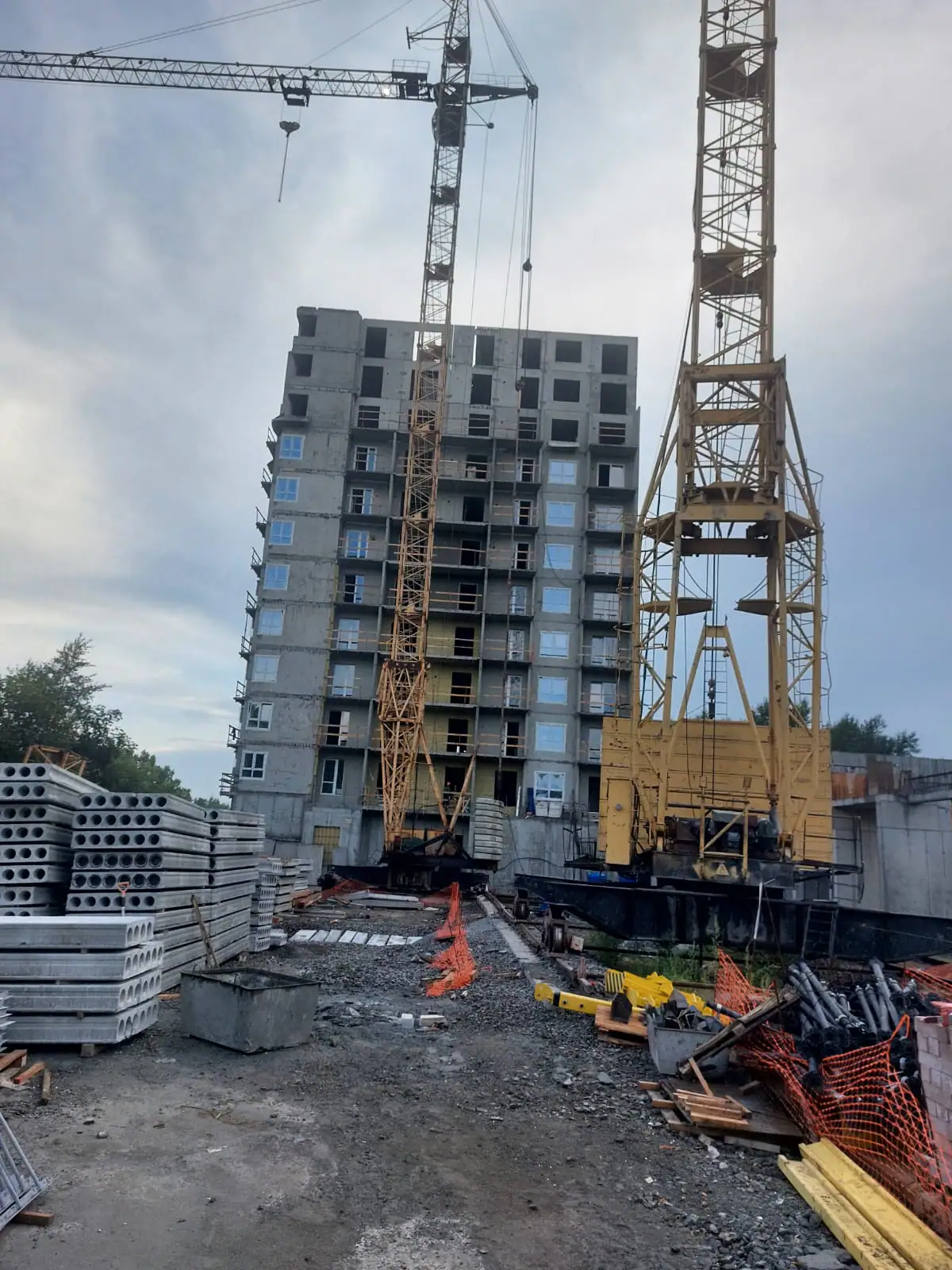

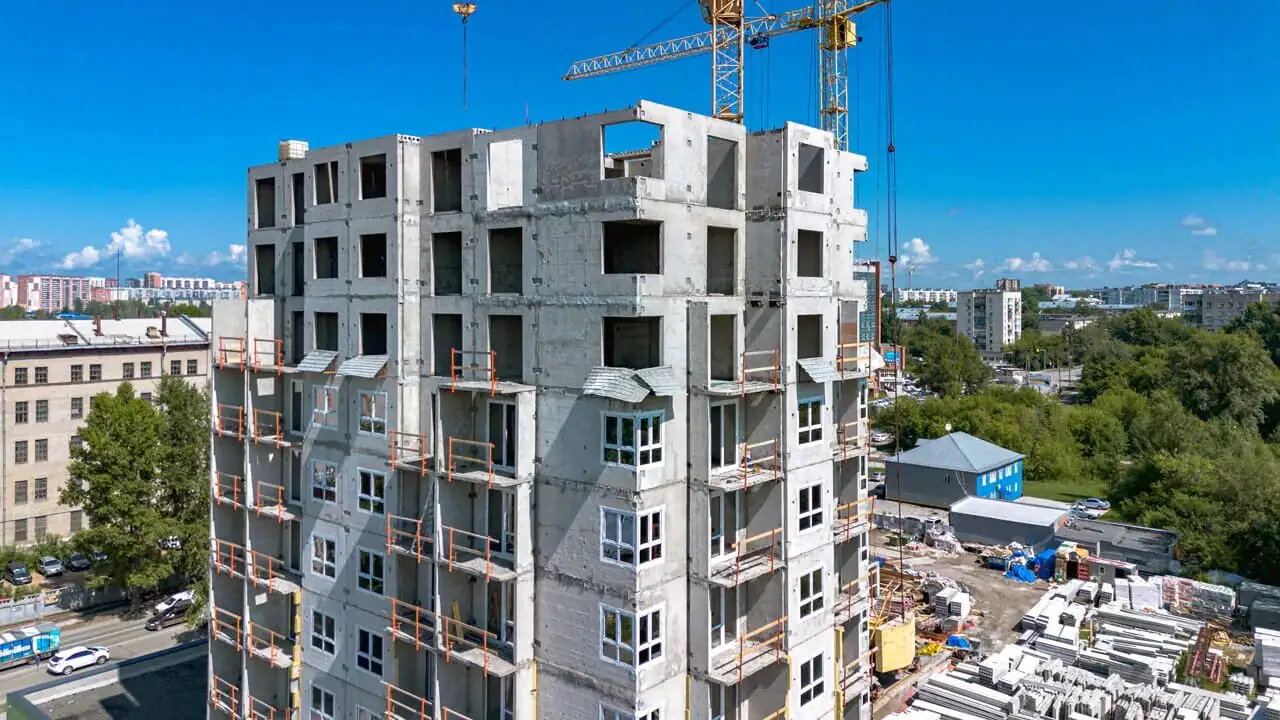

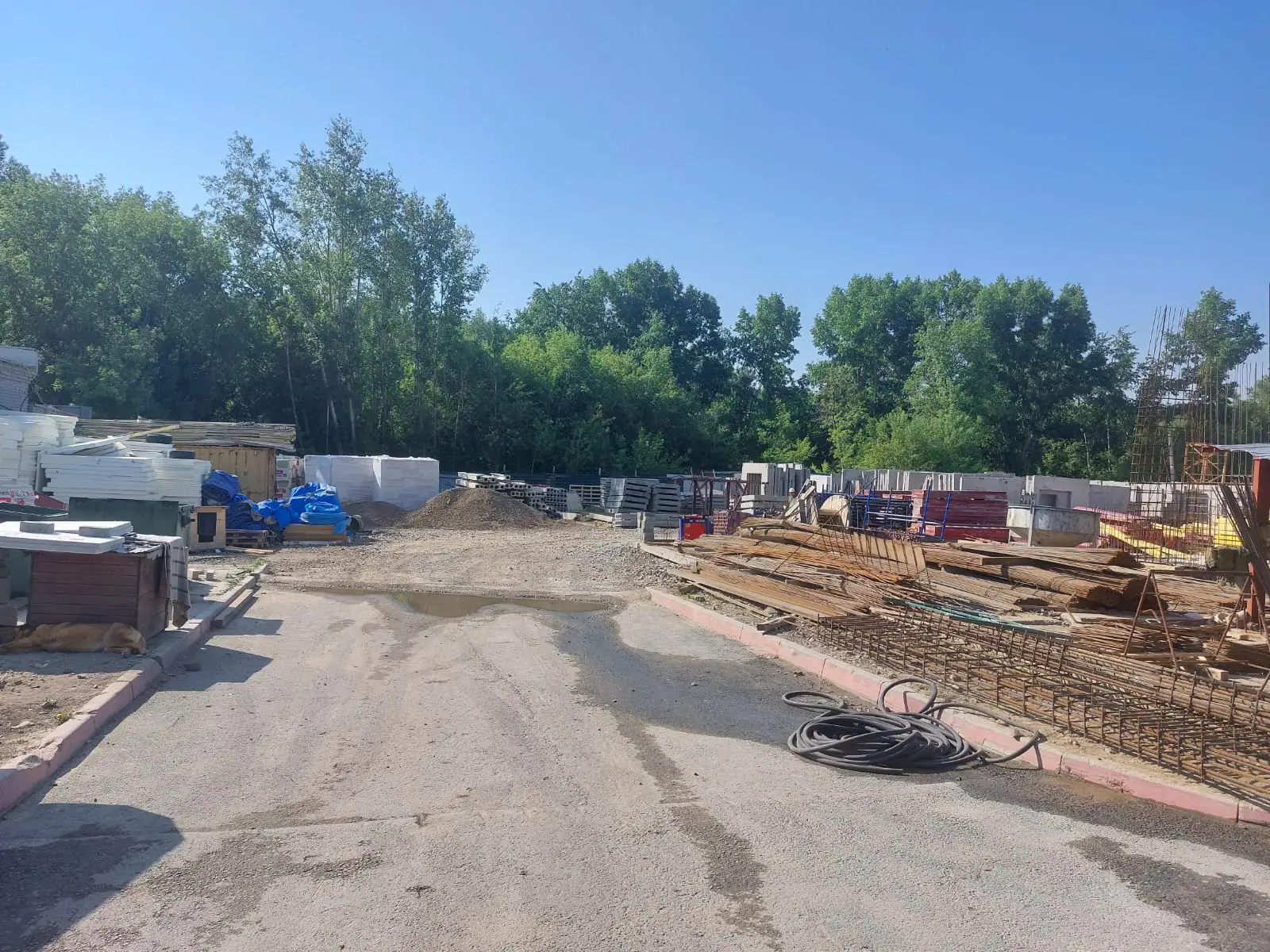

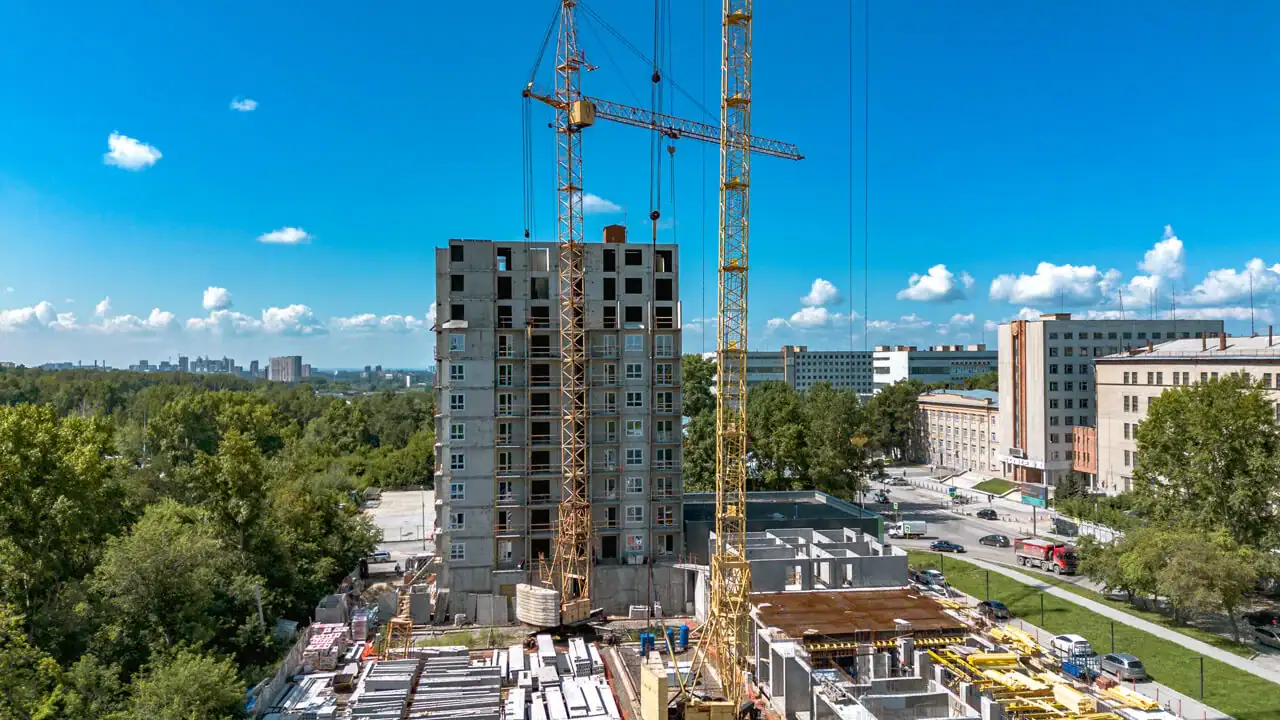

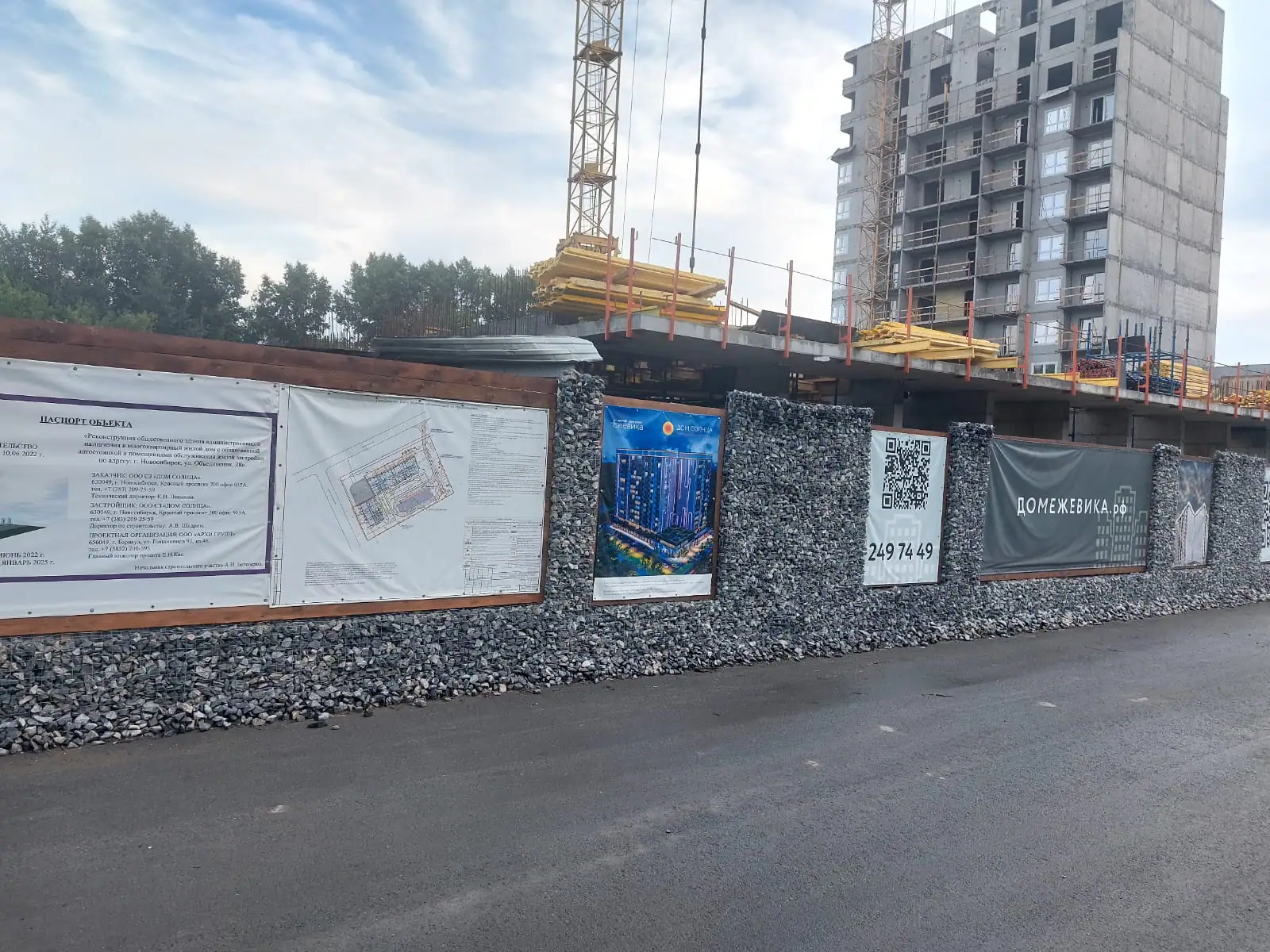

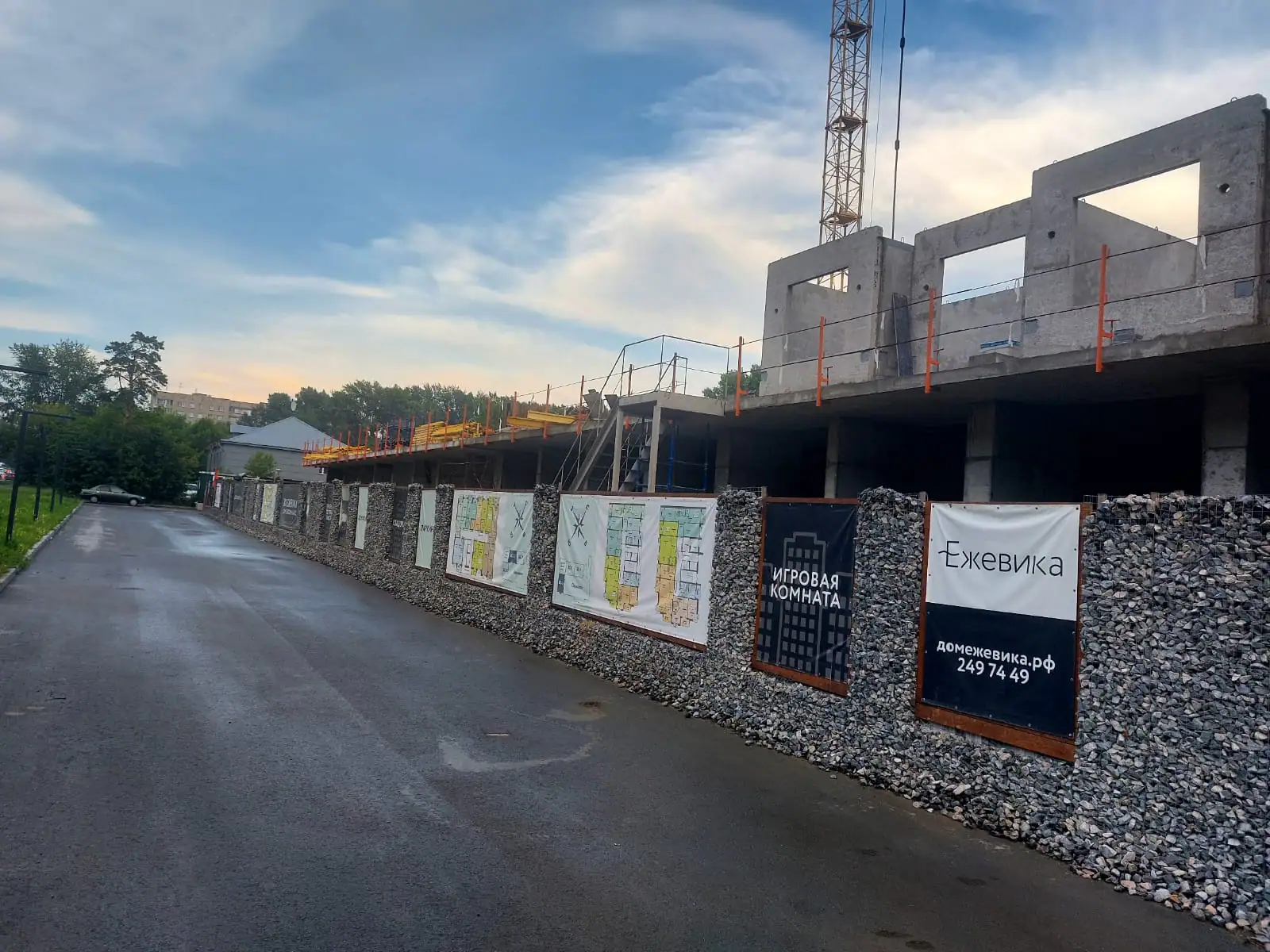

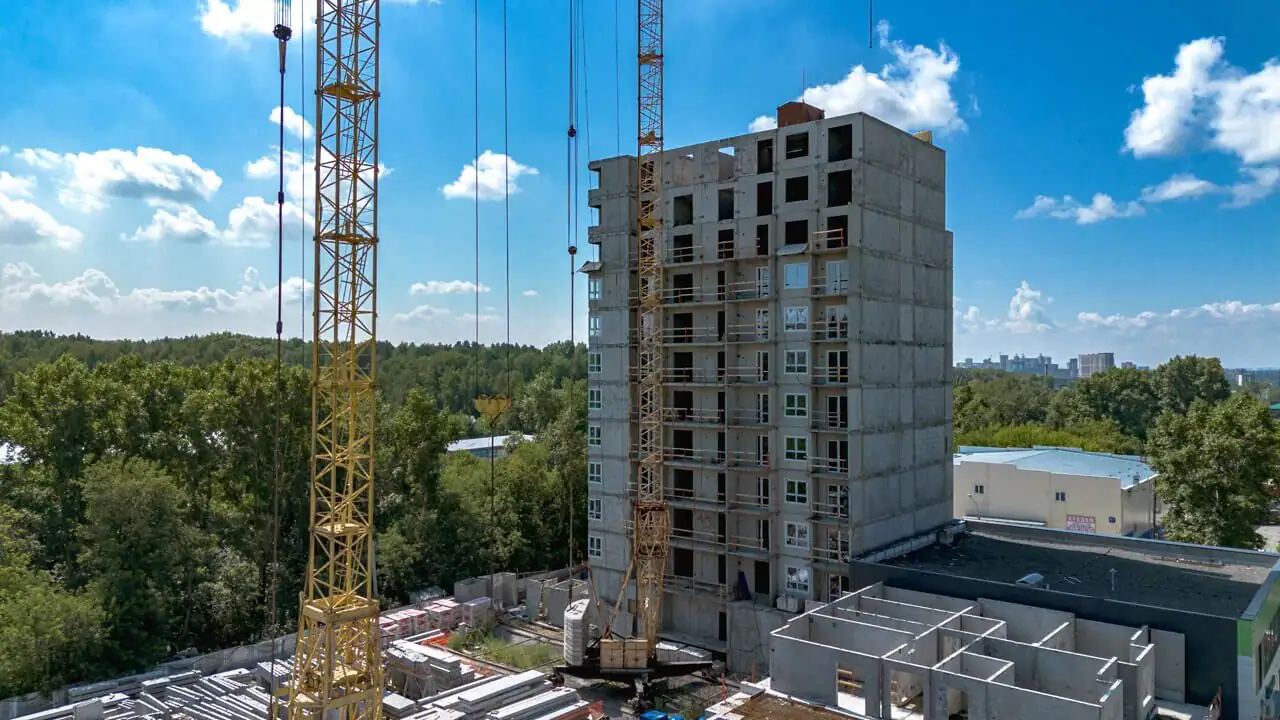

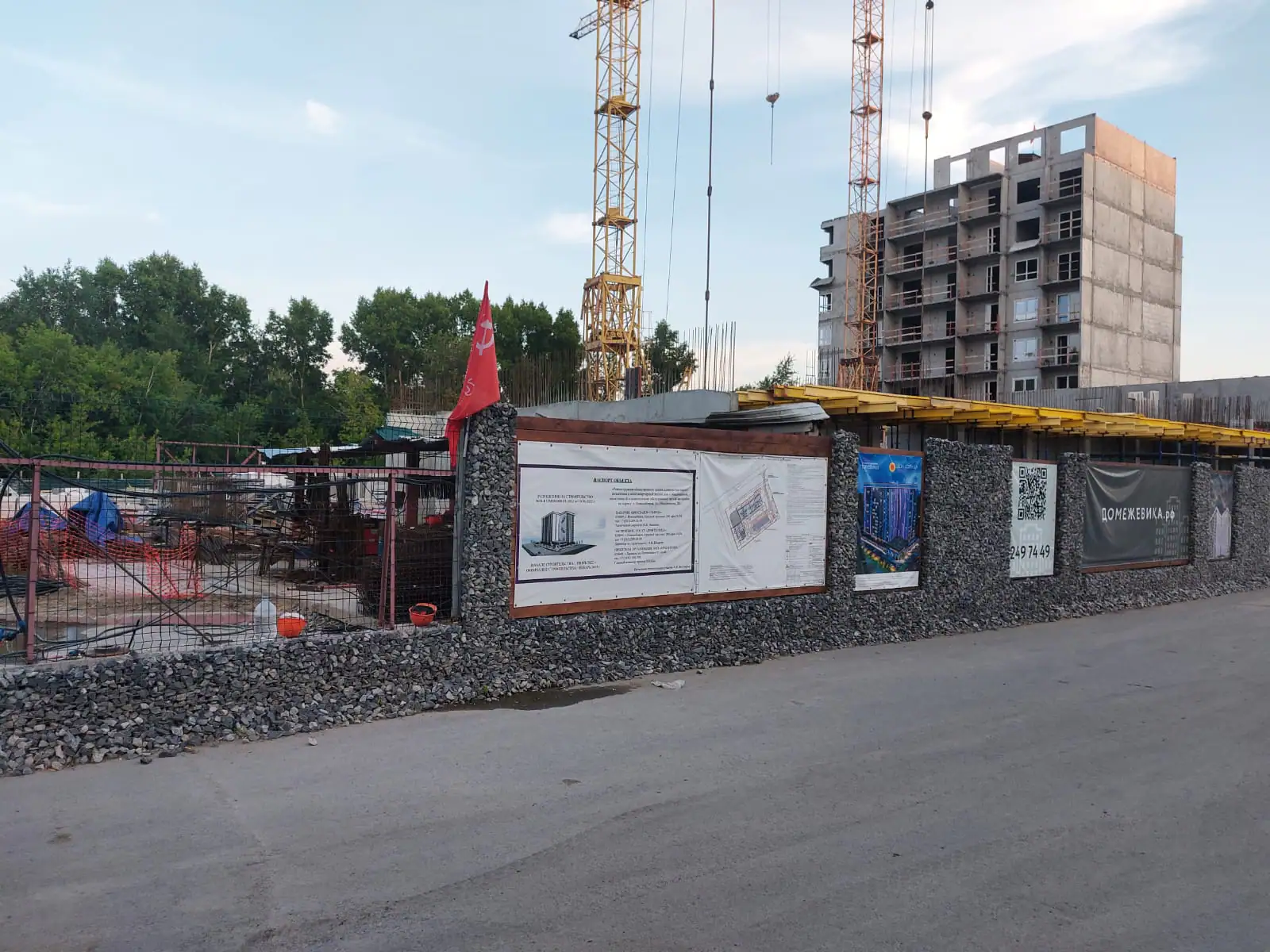

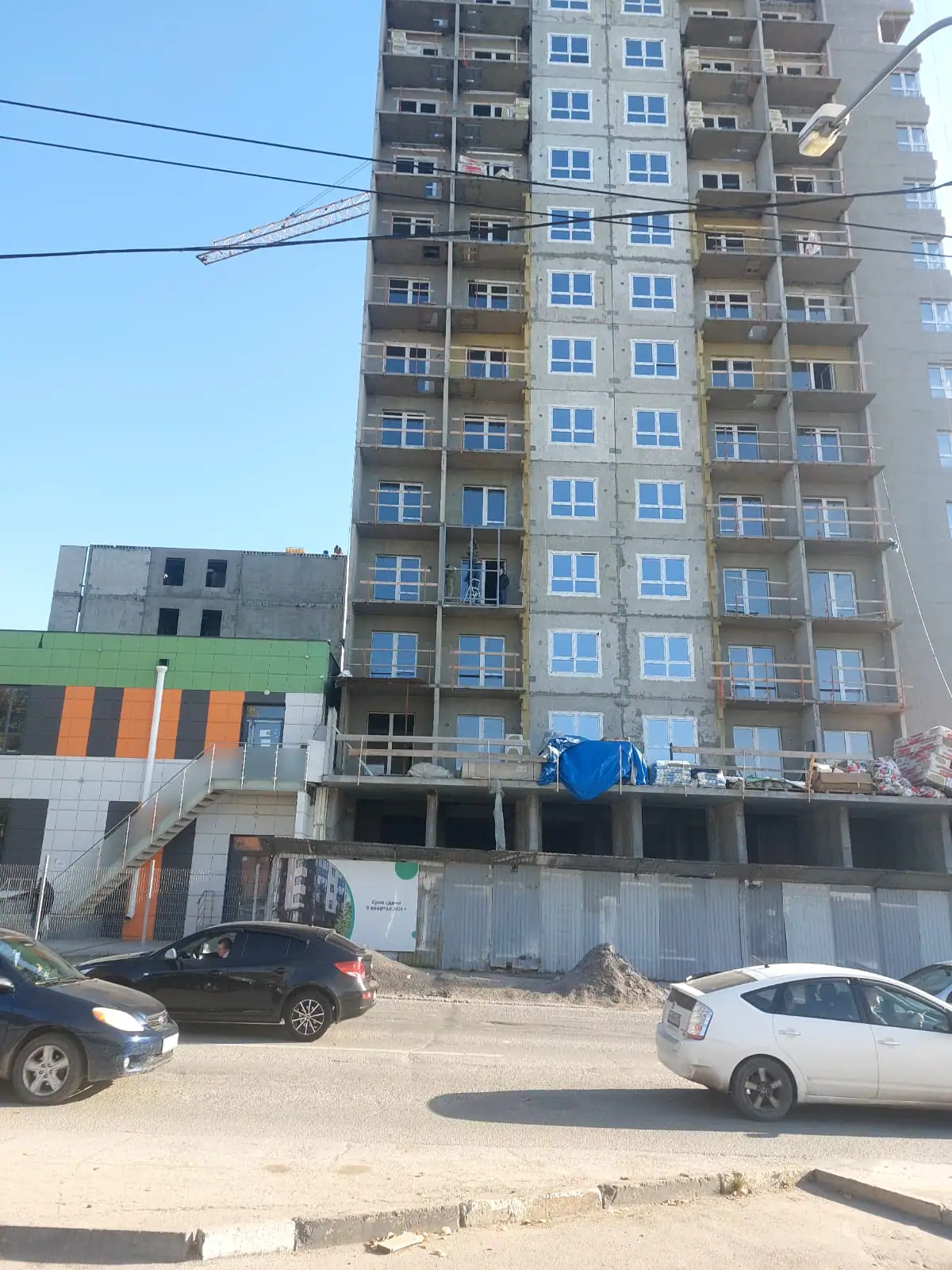

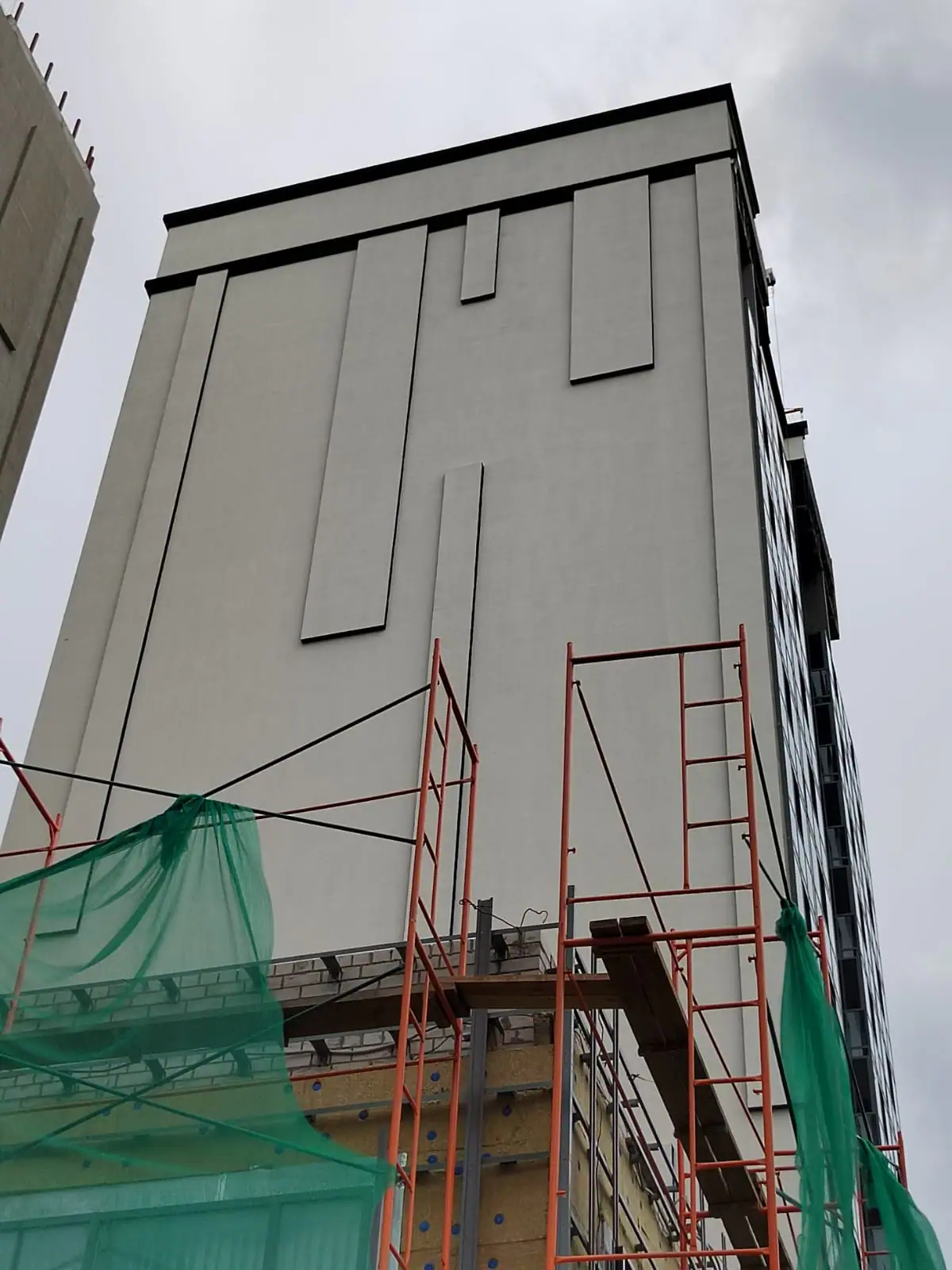

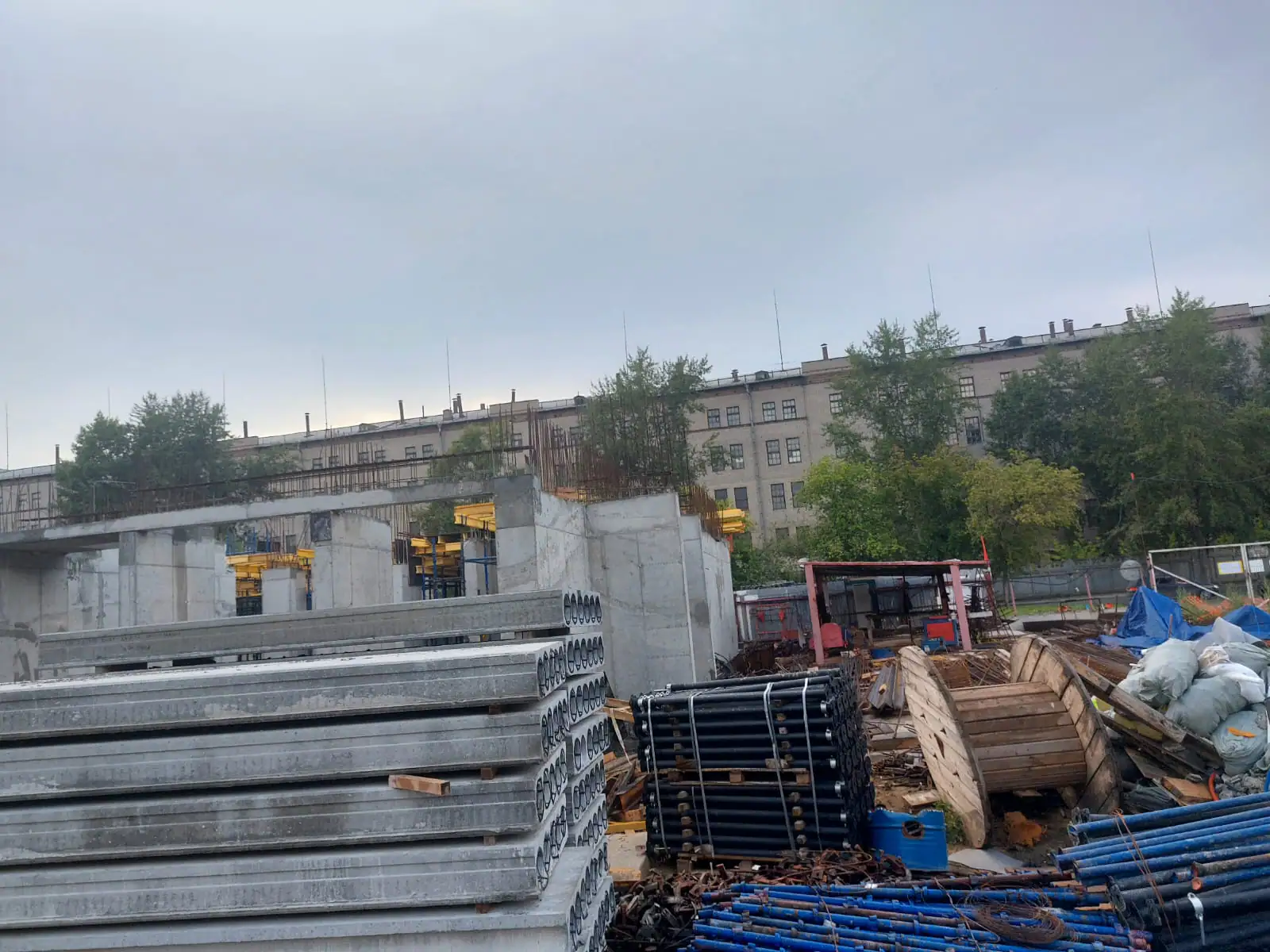

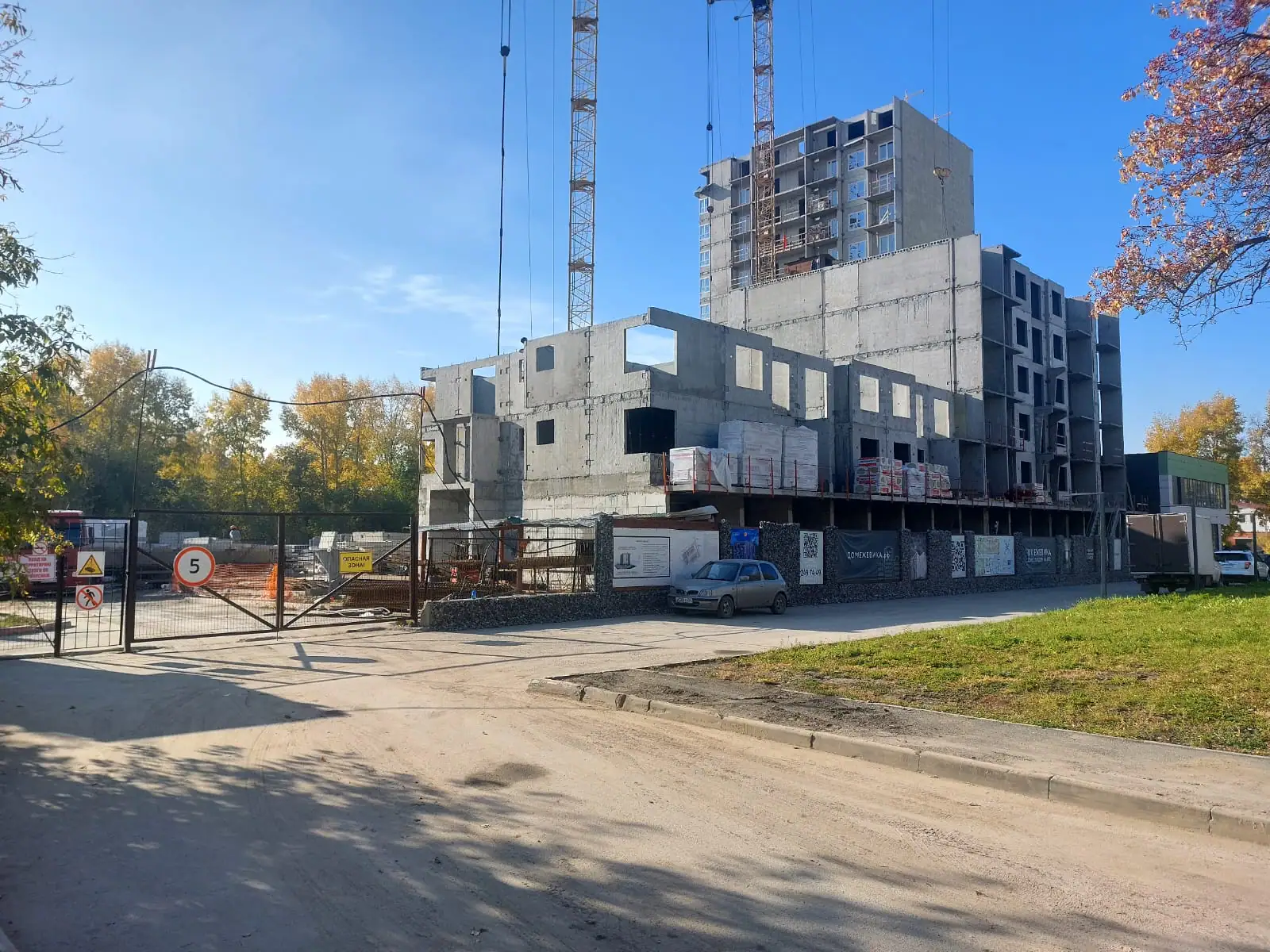

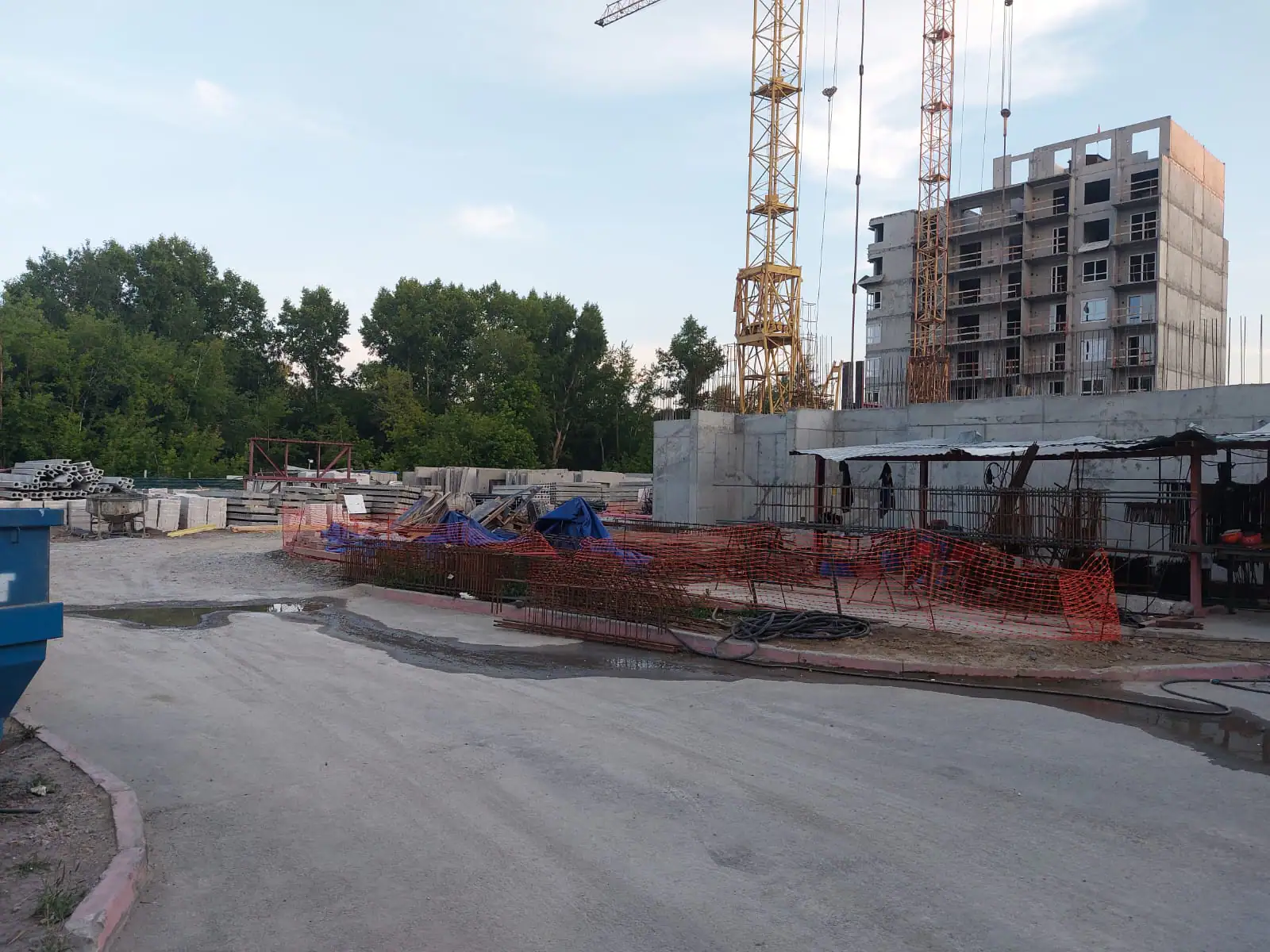

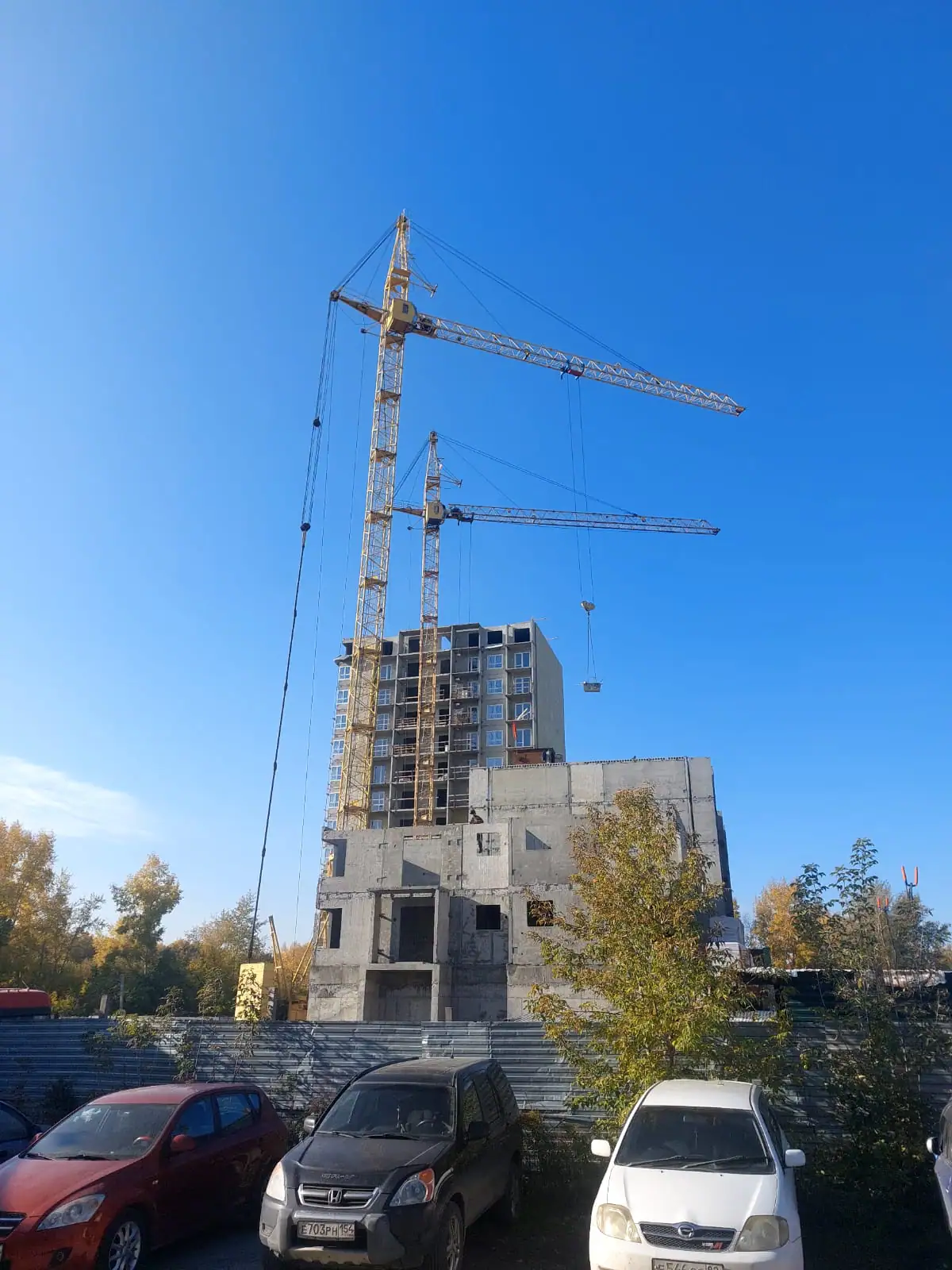

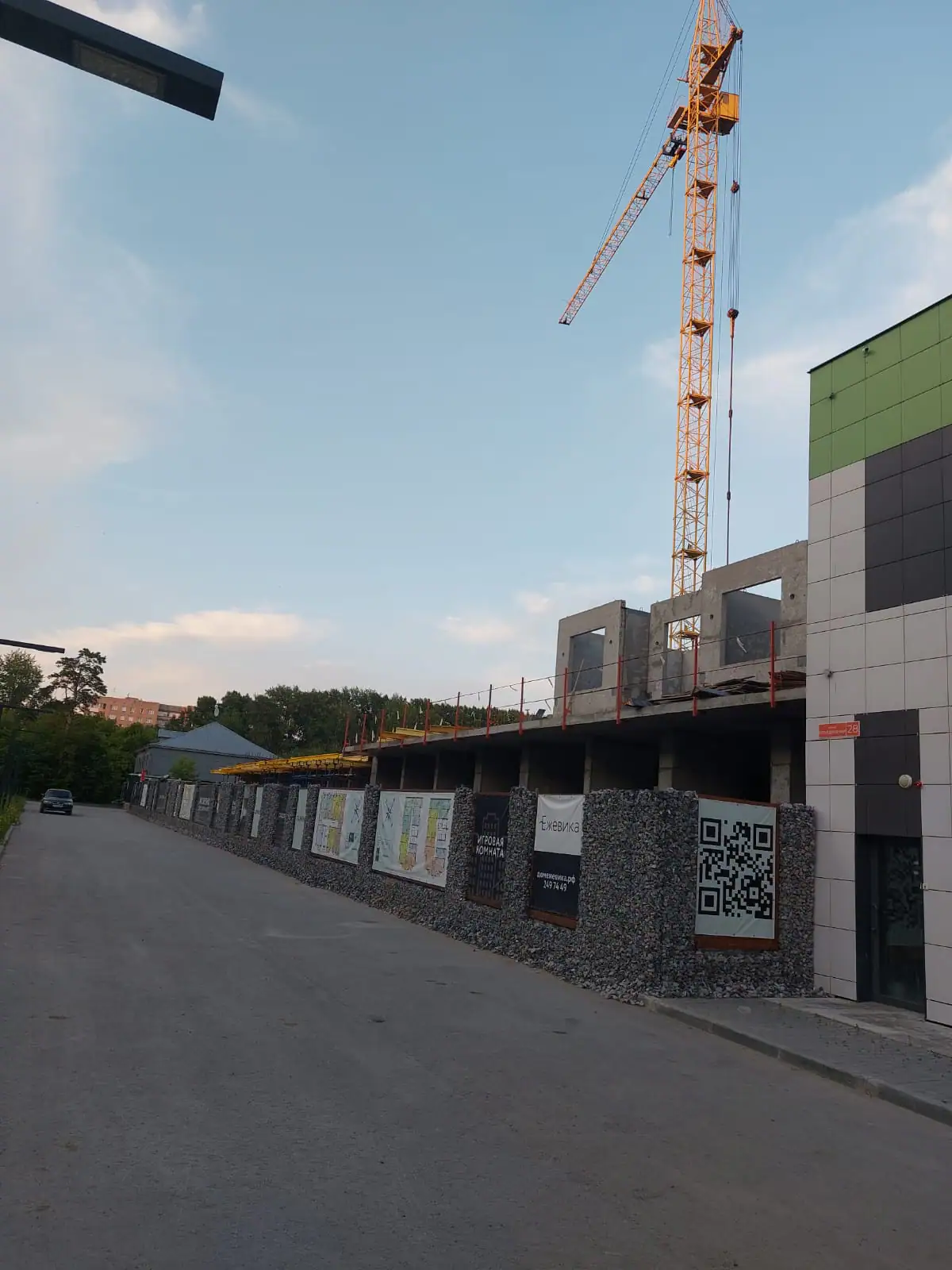

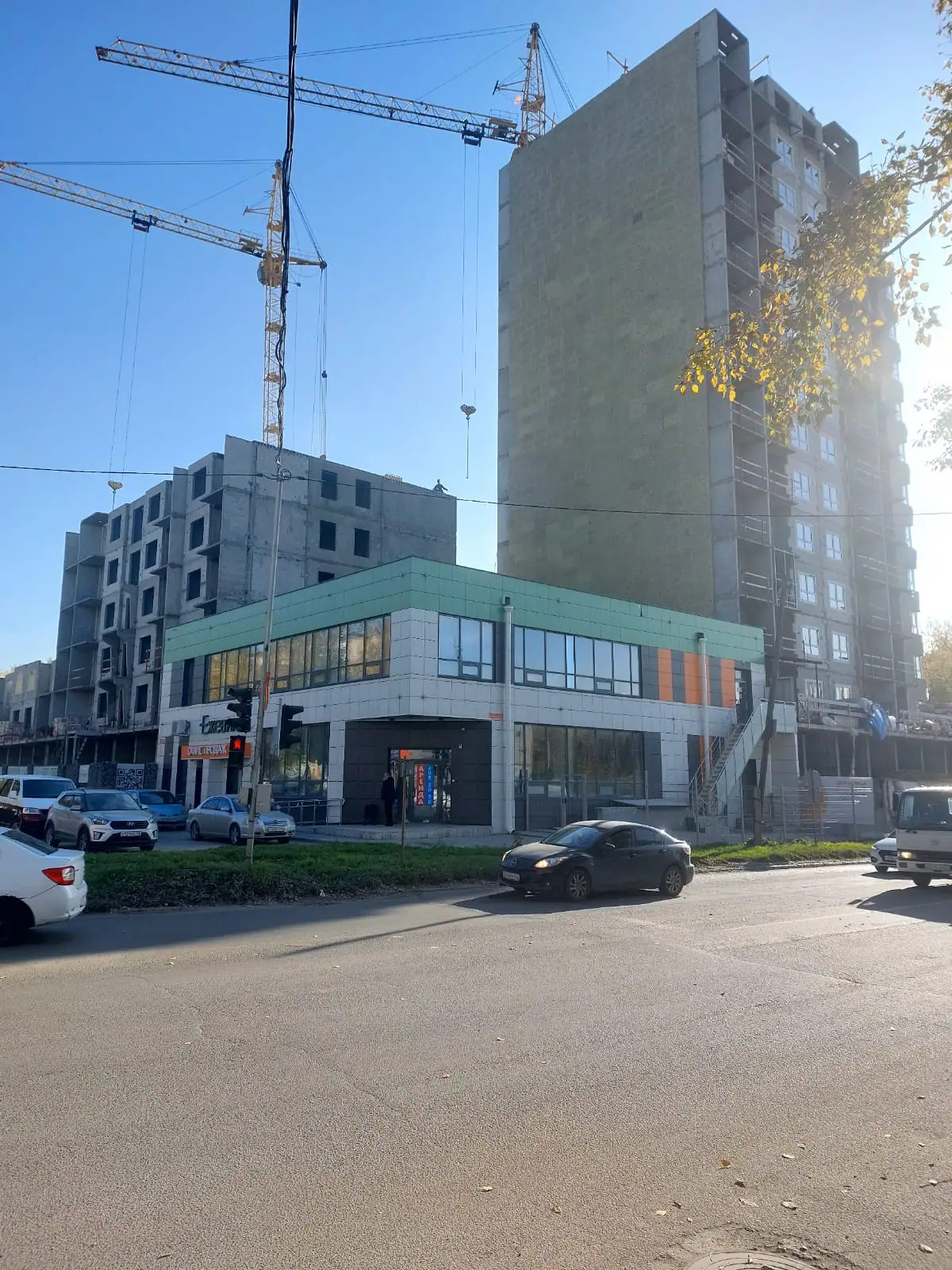

- III кв. 2023Фотоотчёт со стройки

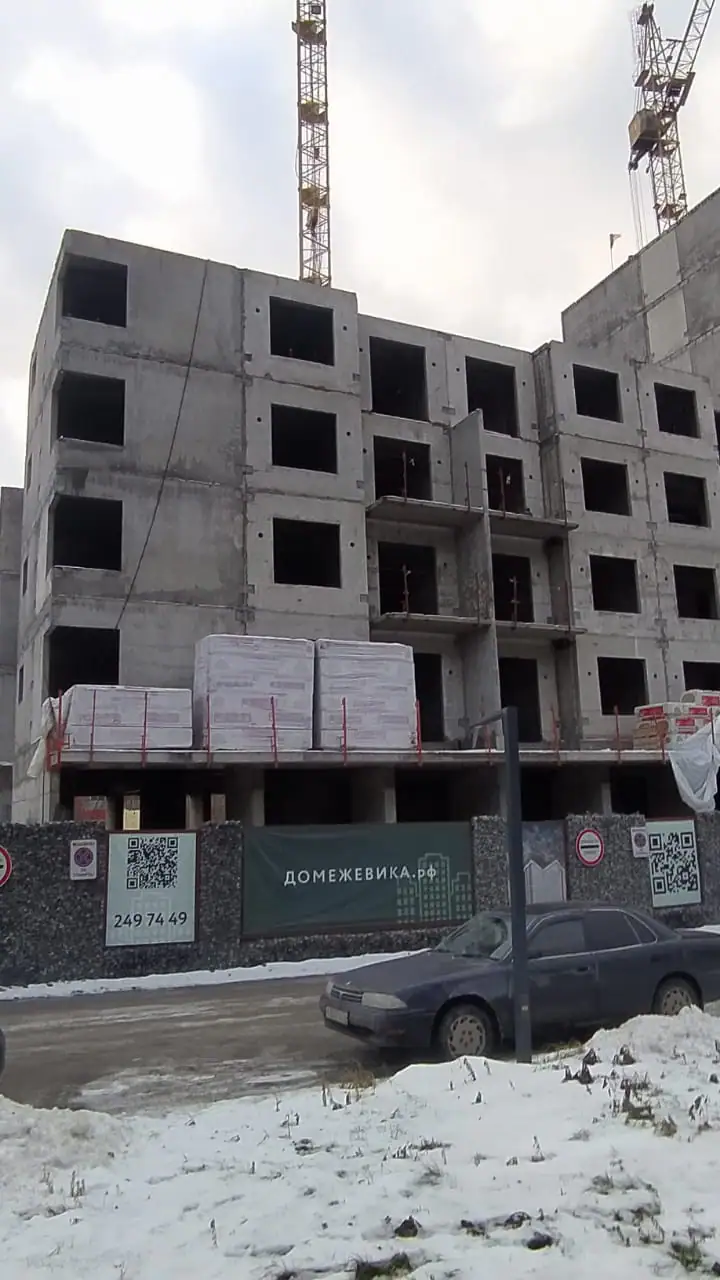

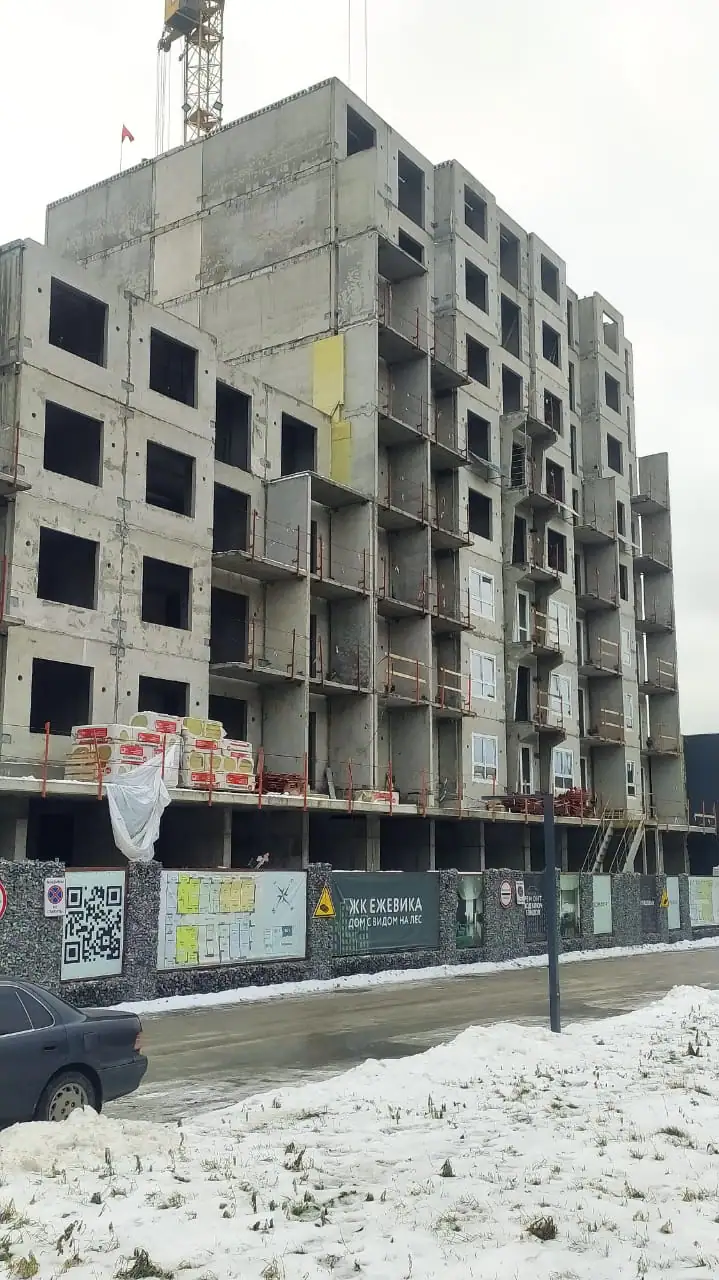

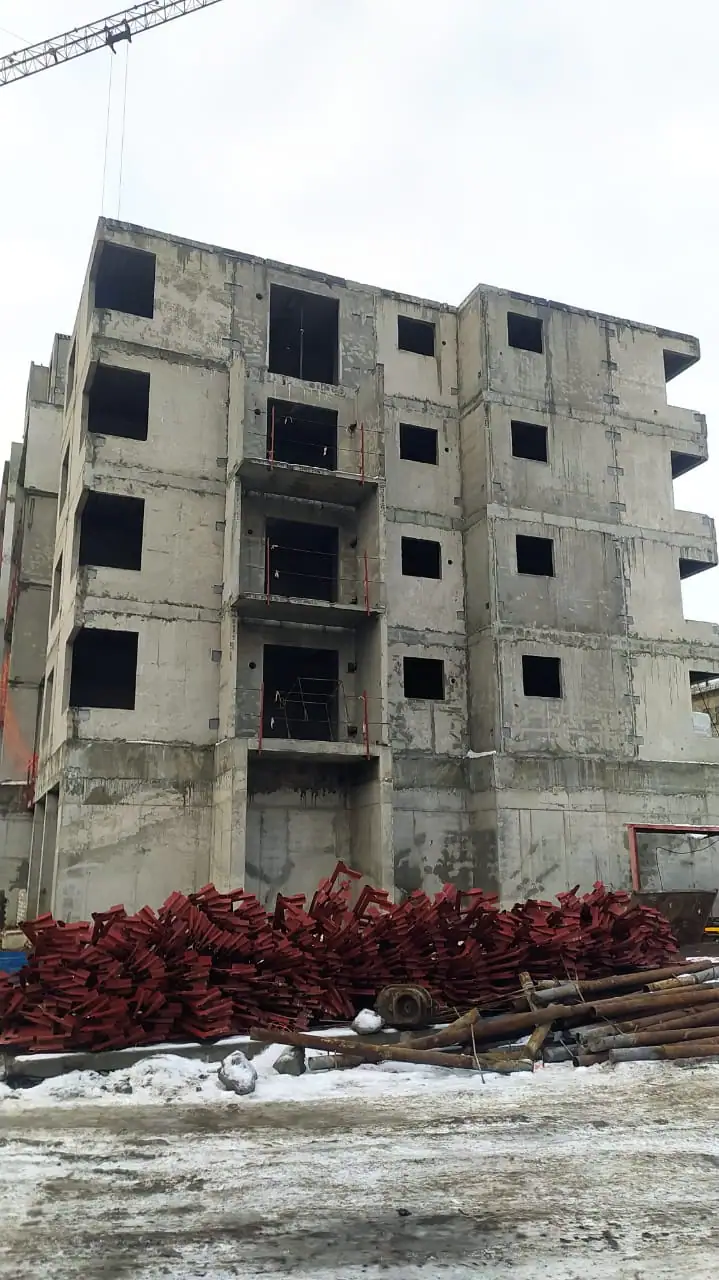

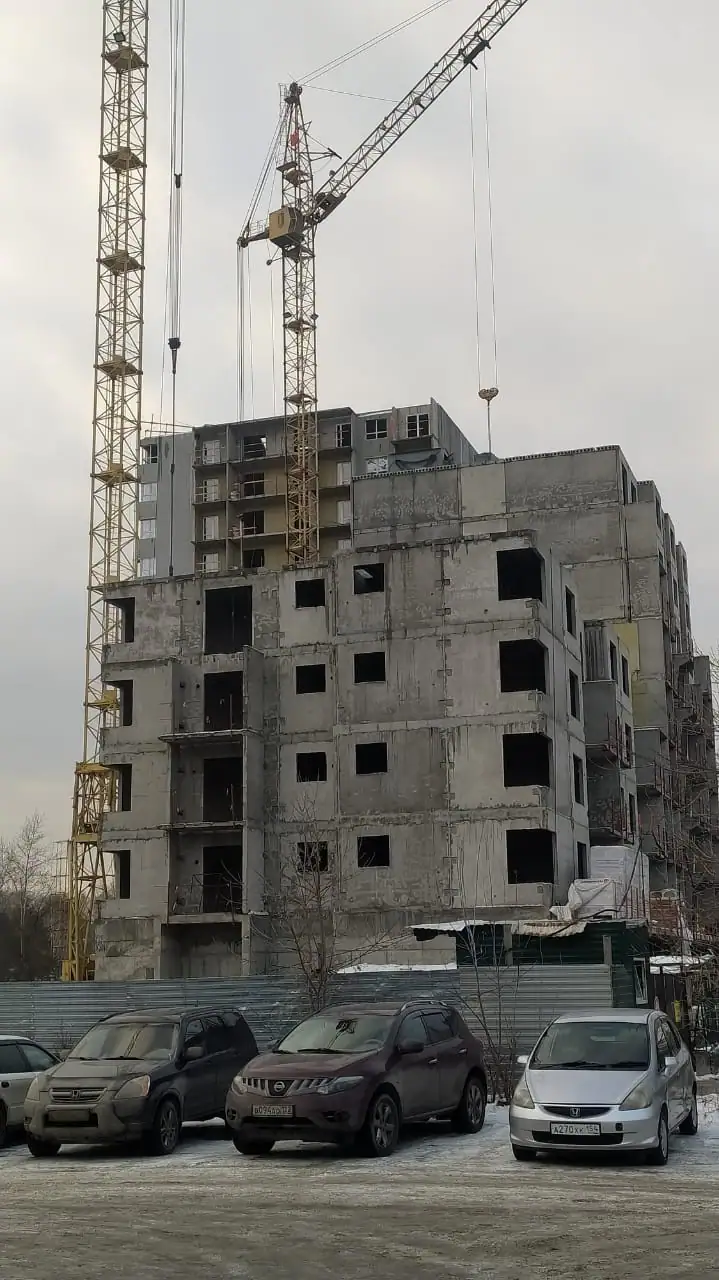

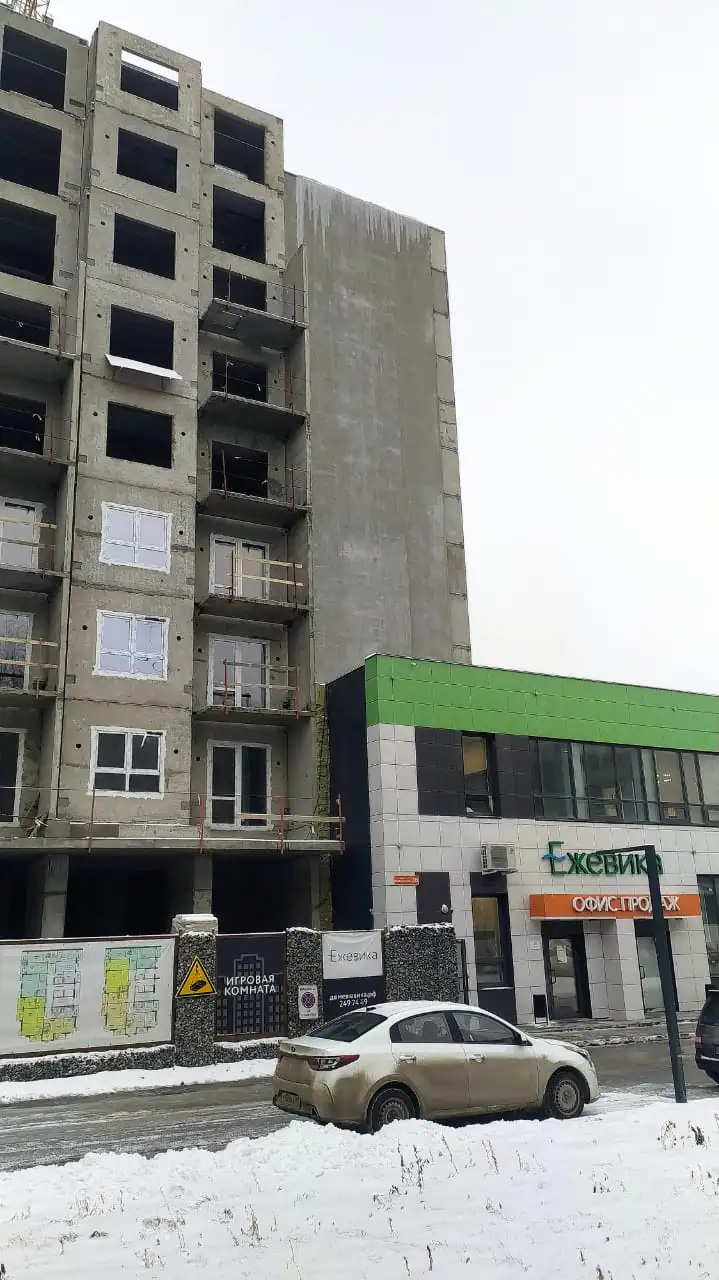

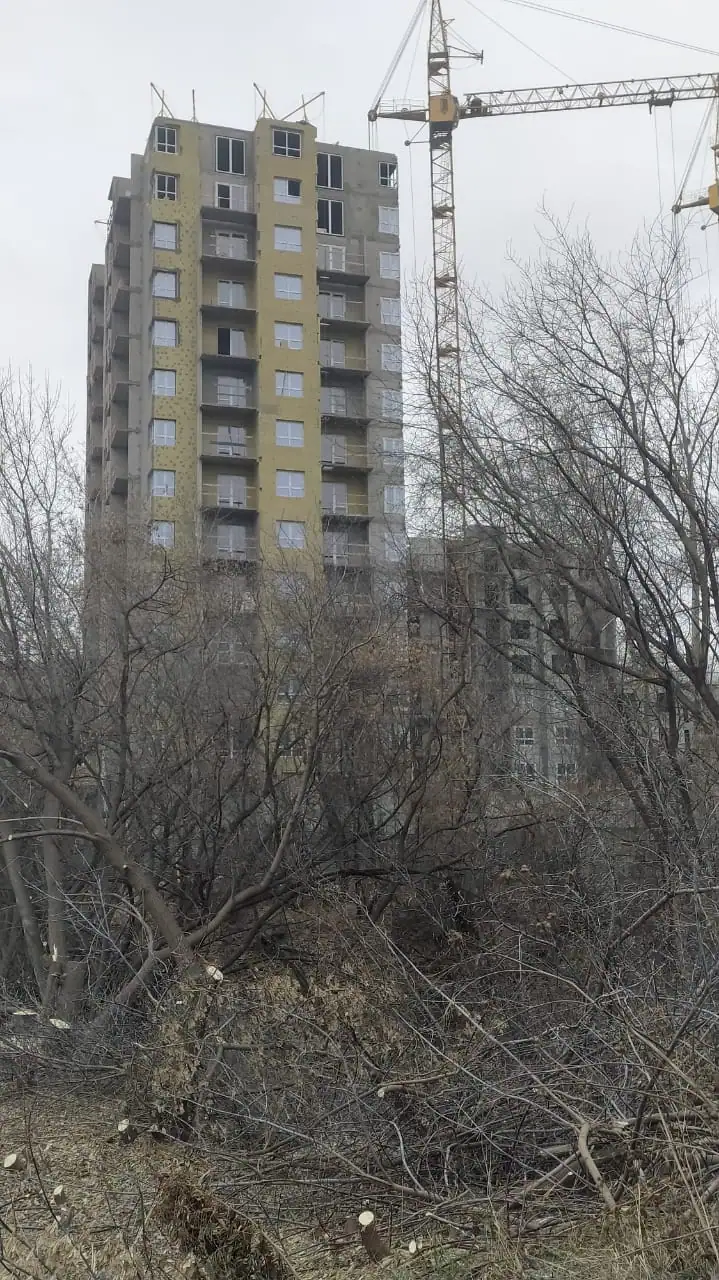

- IV кв. 2023Фотоотчёт со стройки

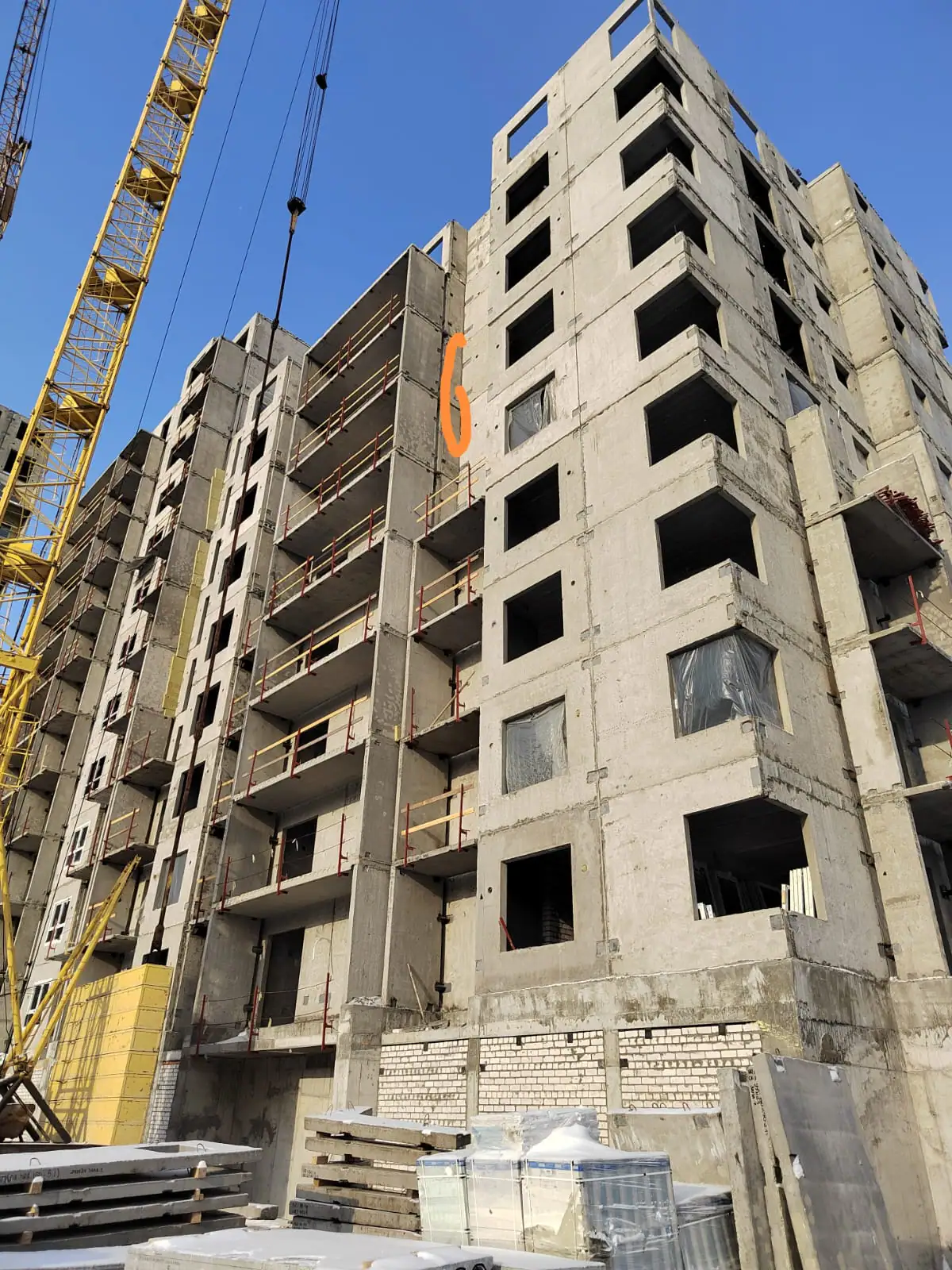

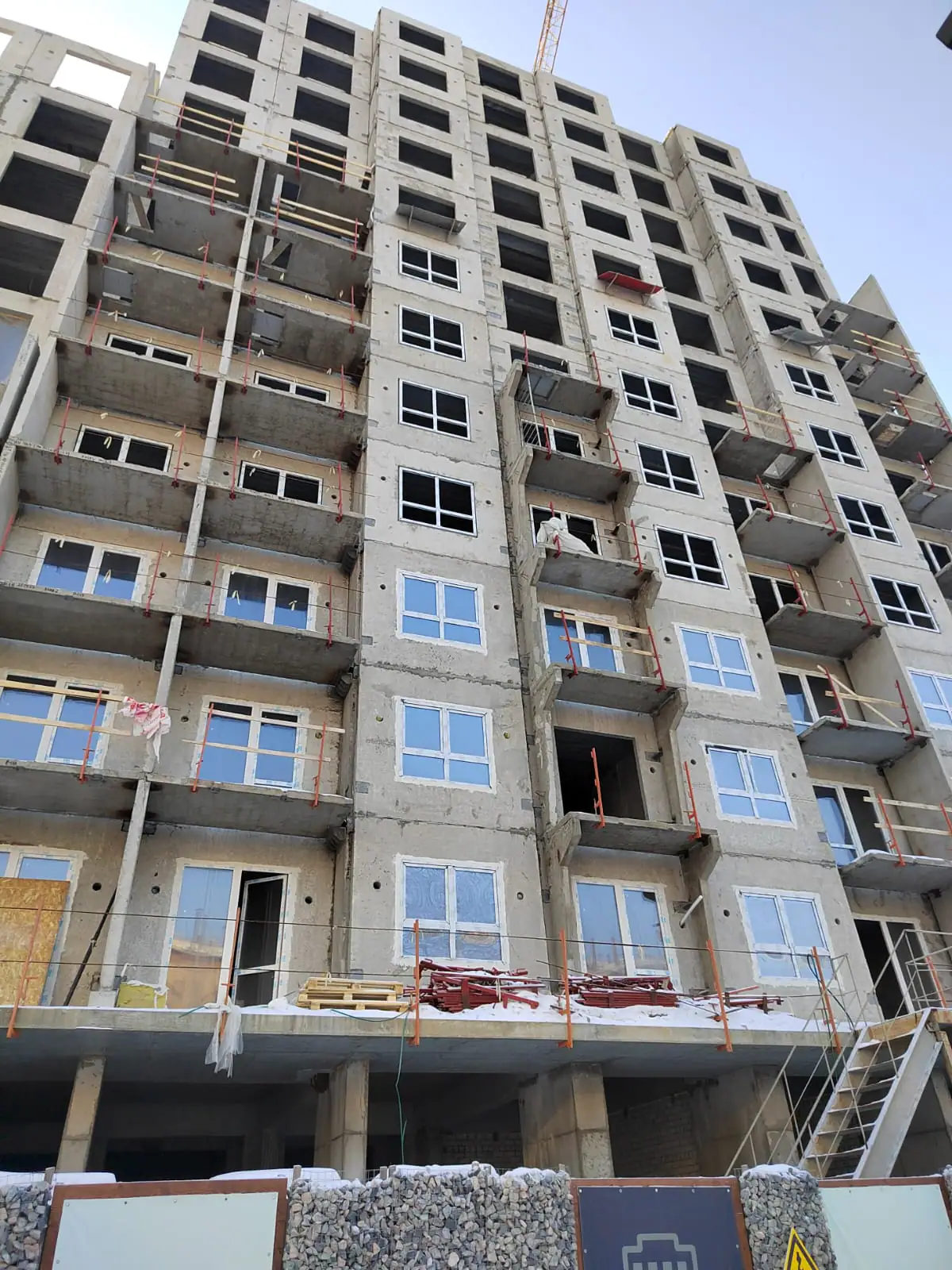

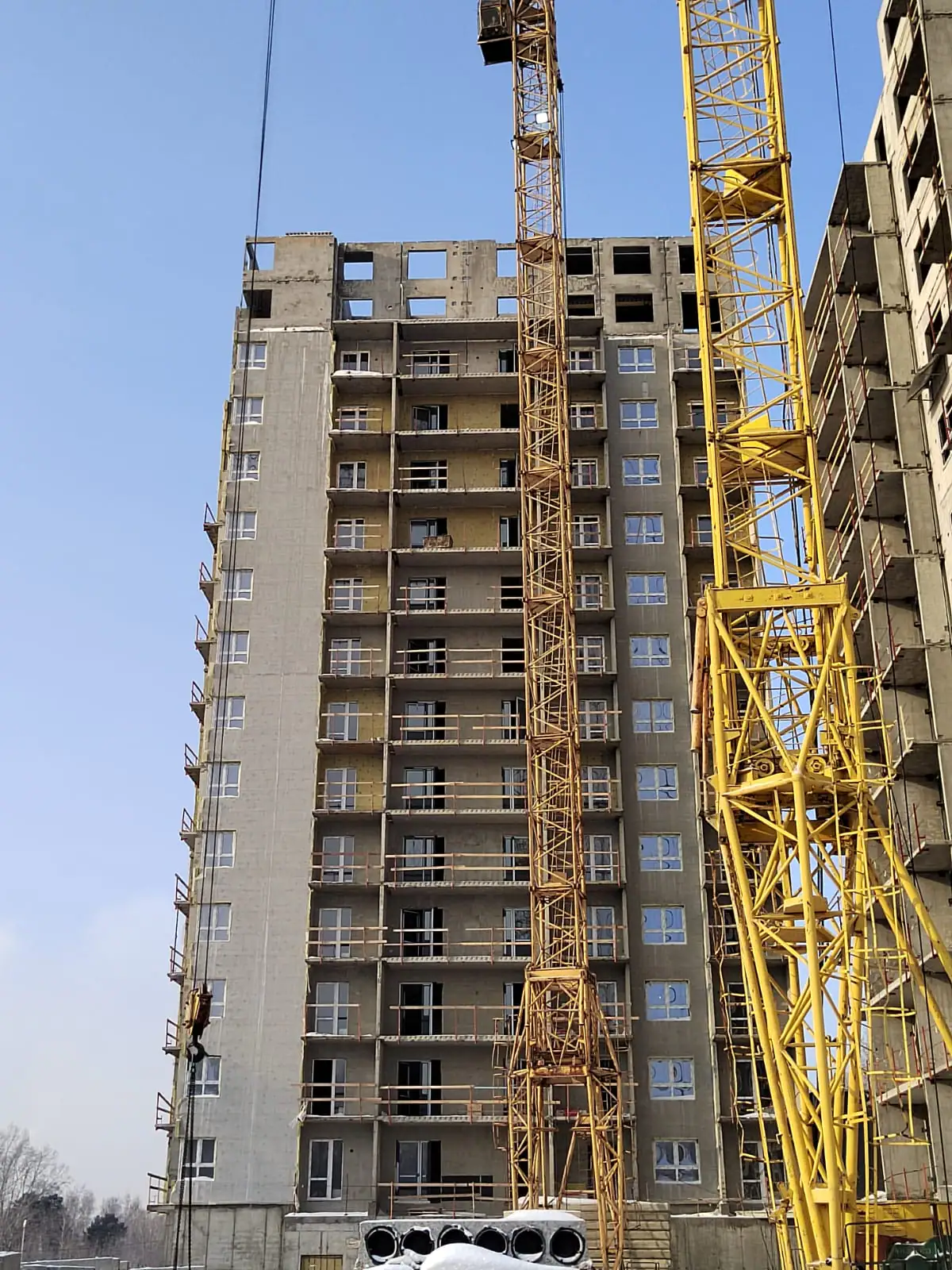

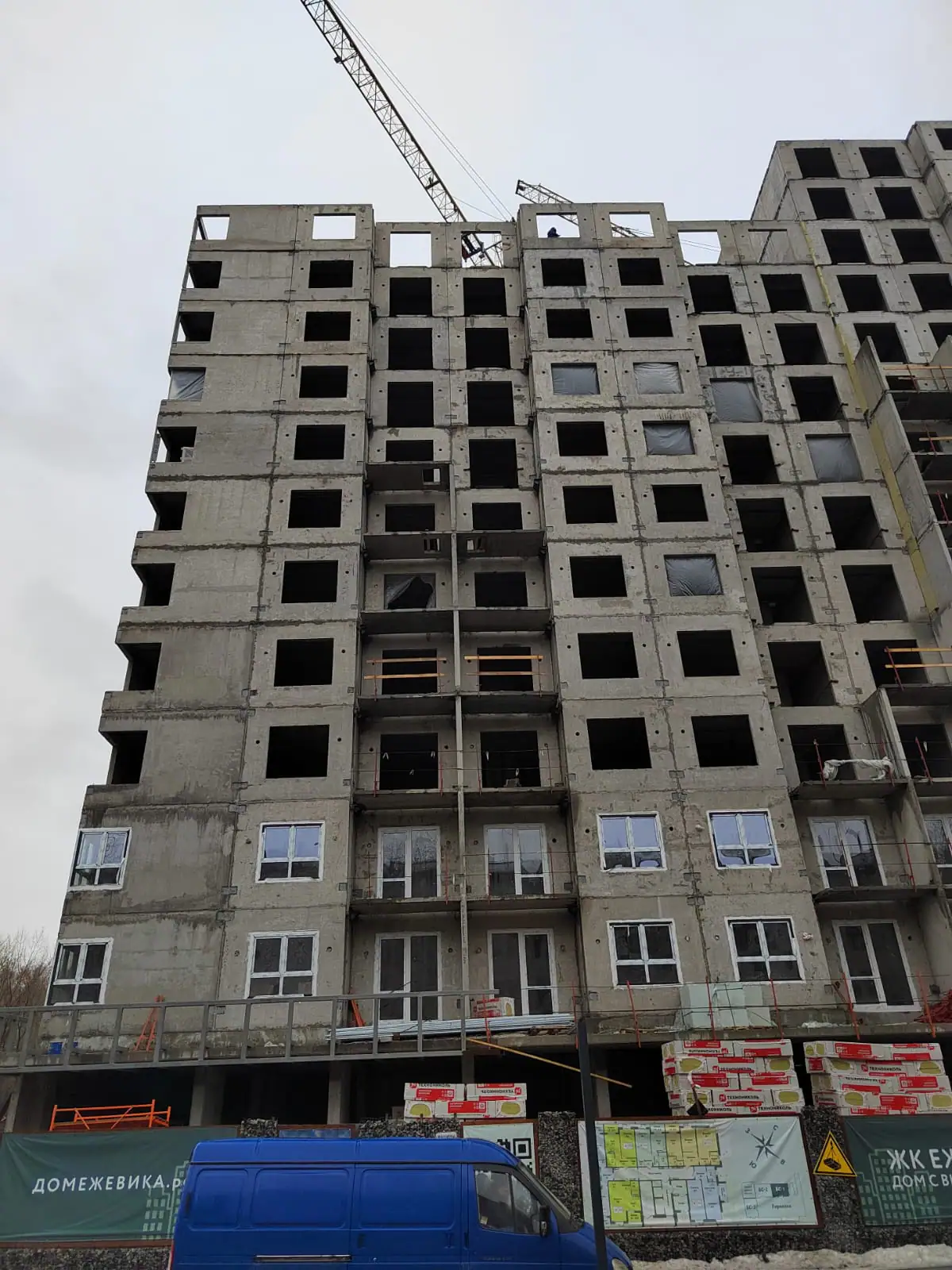

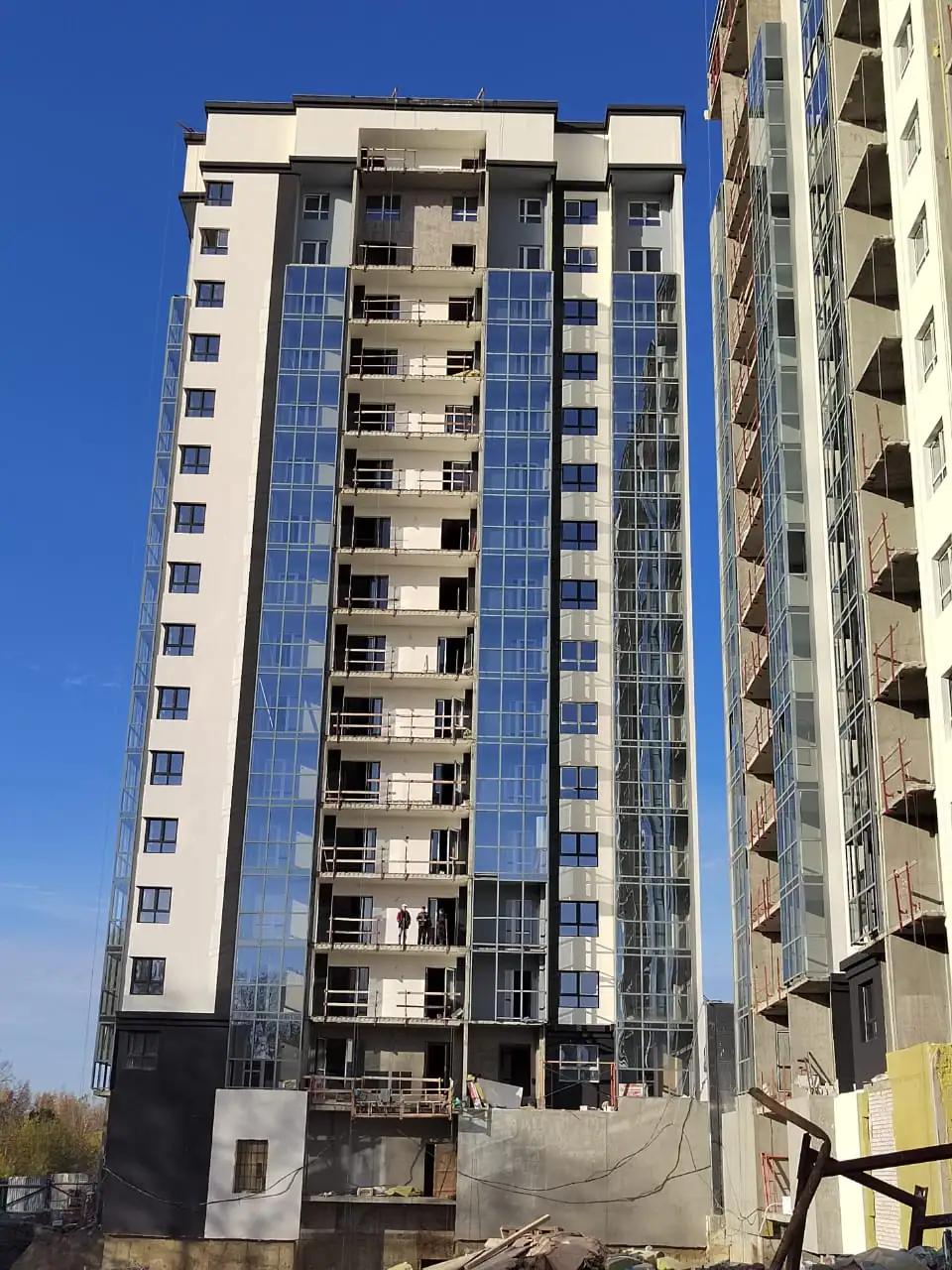

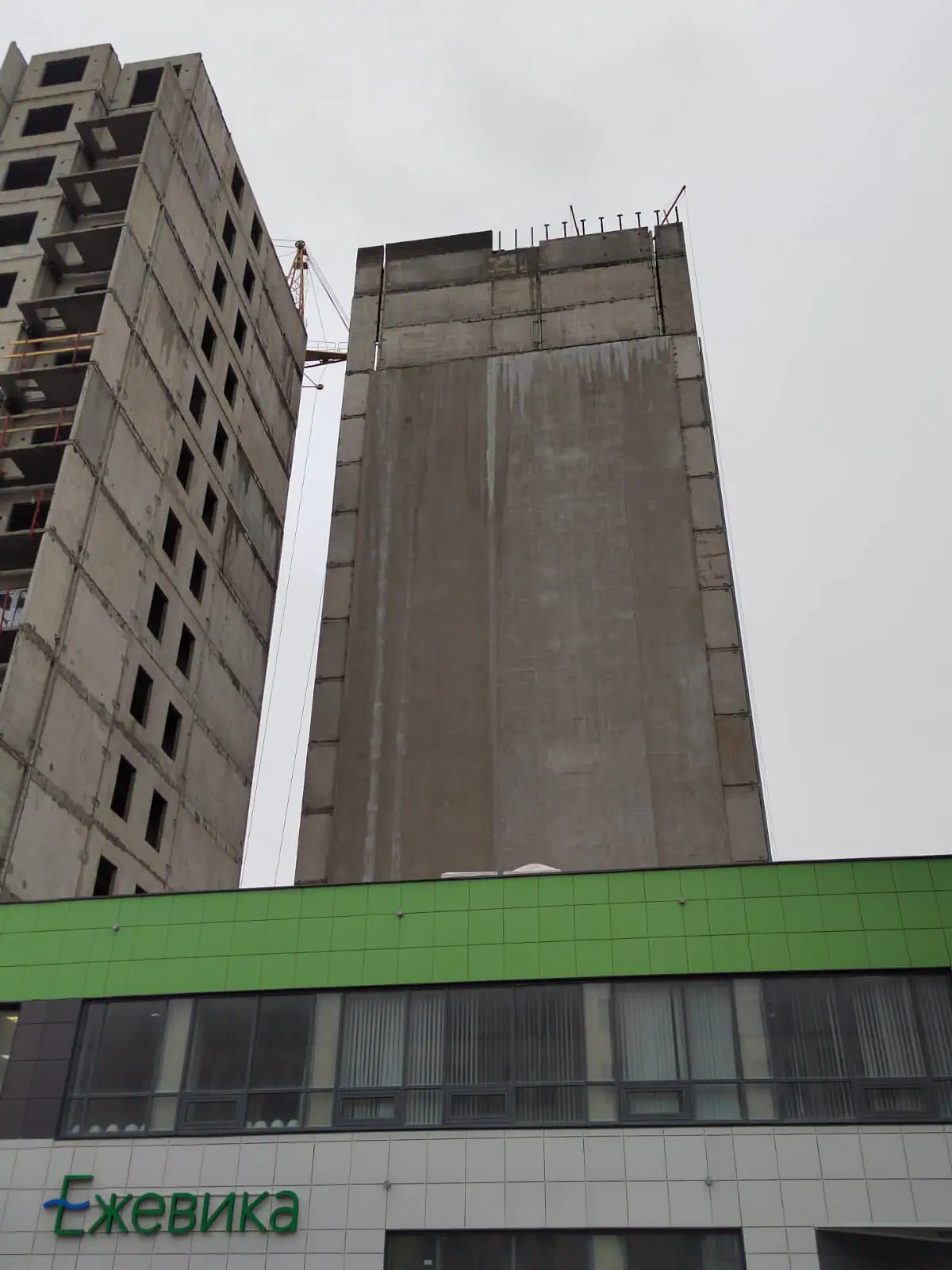

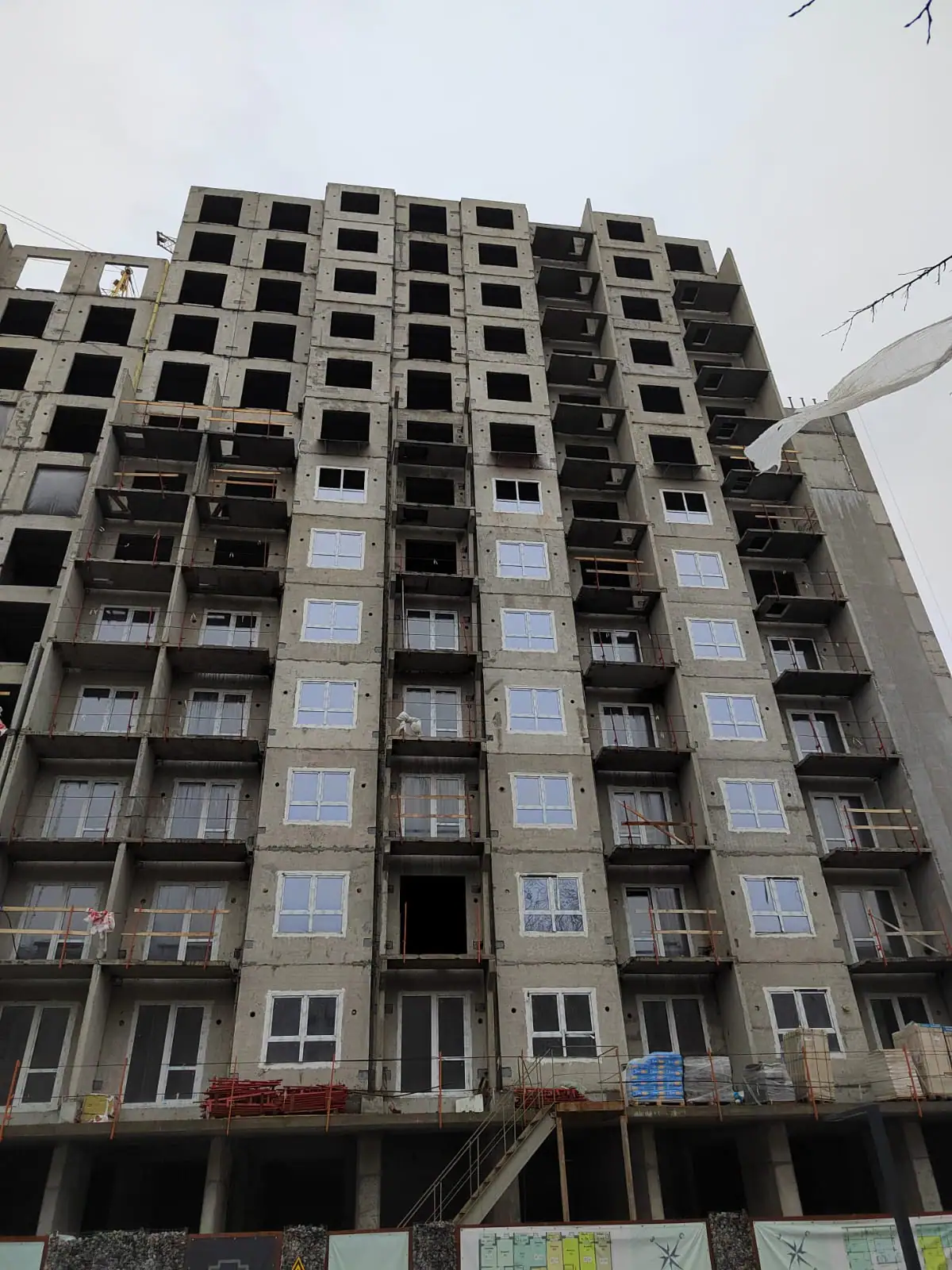

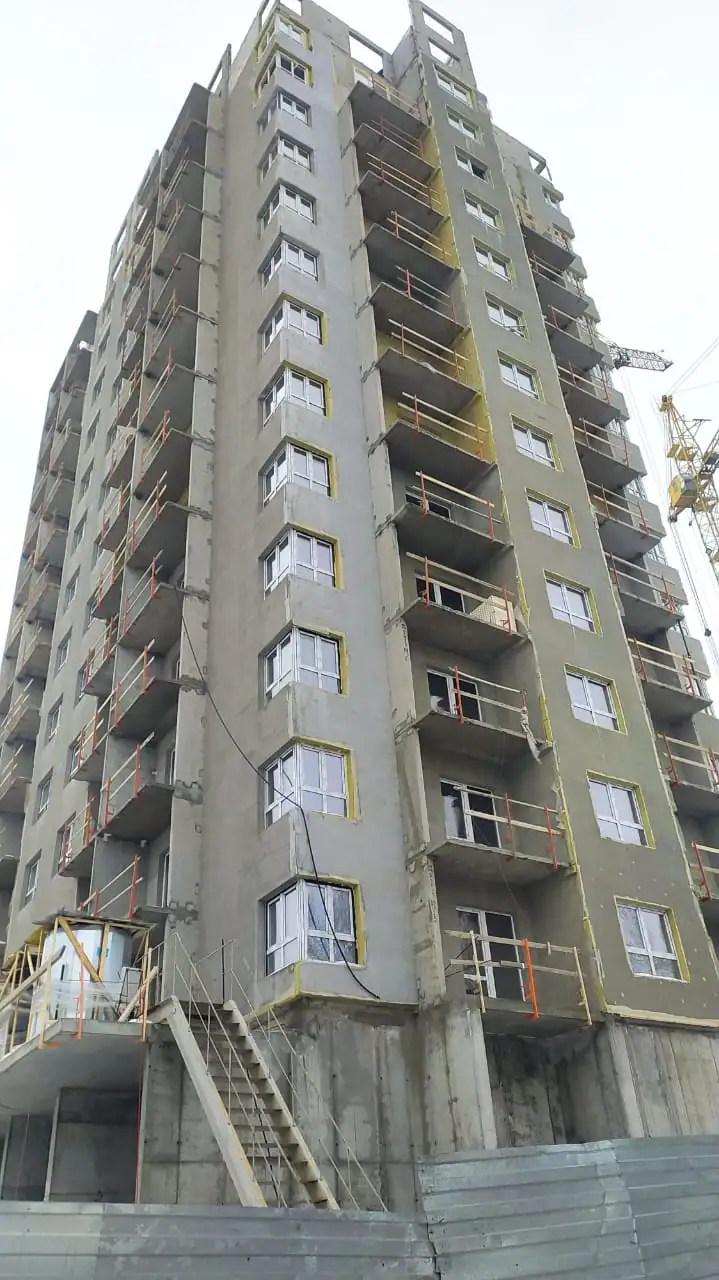

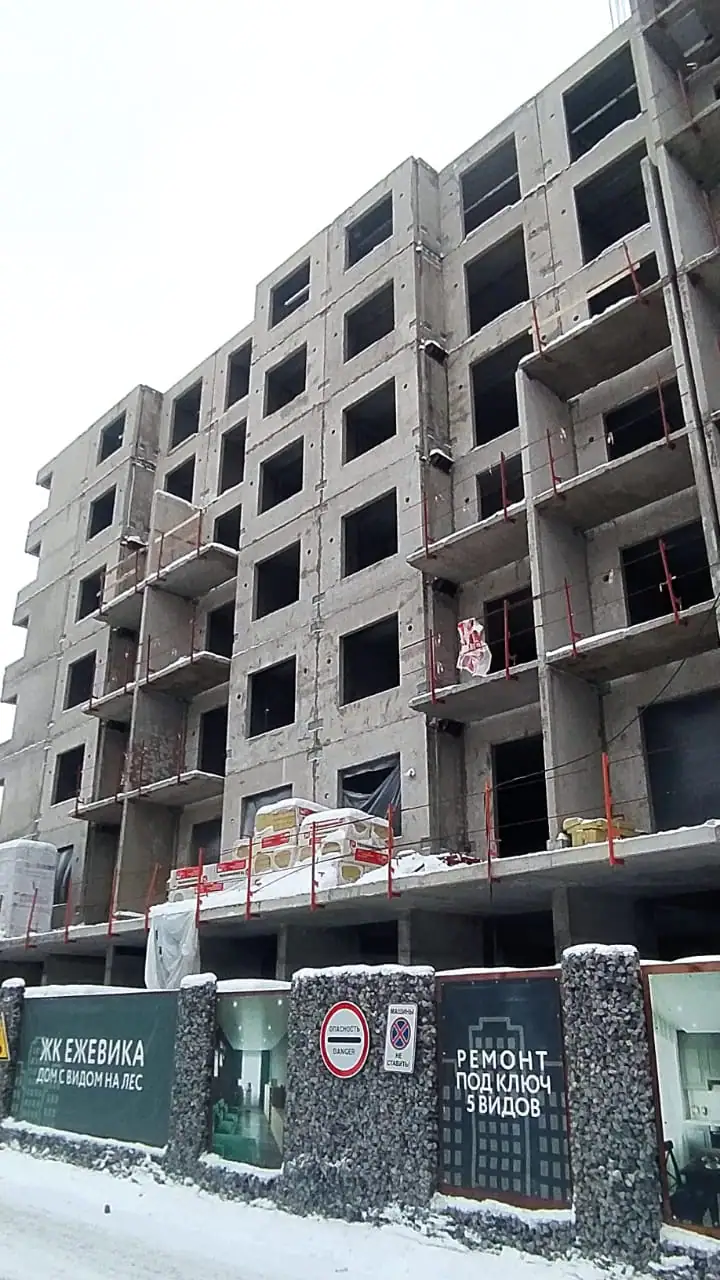

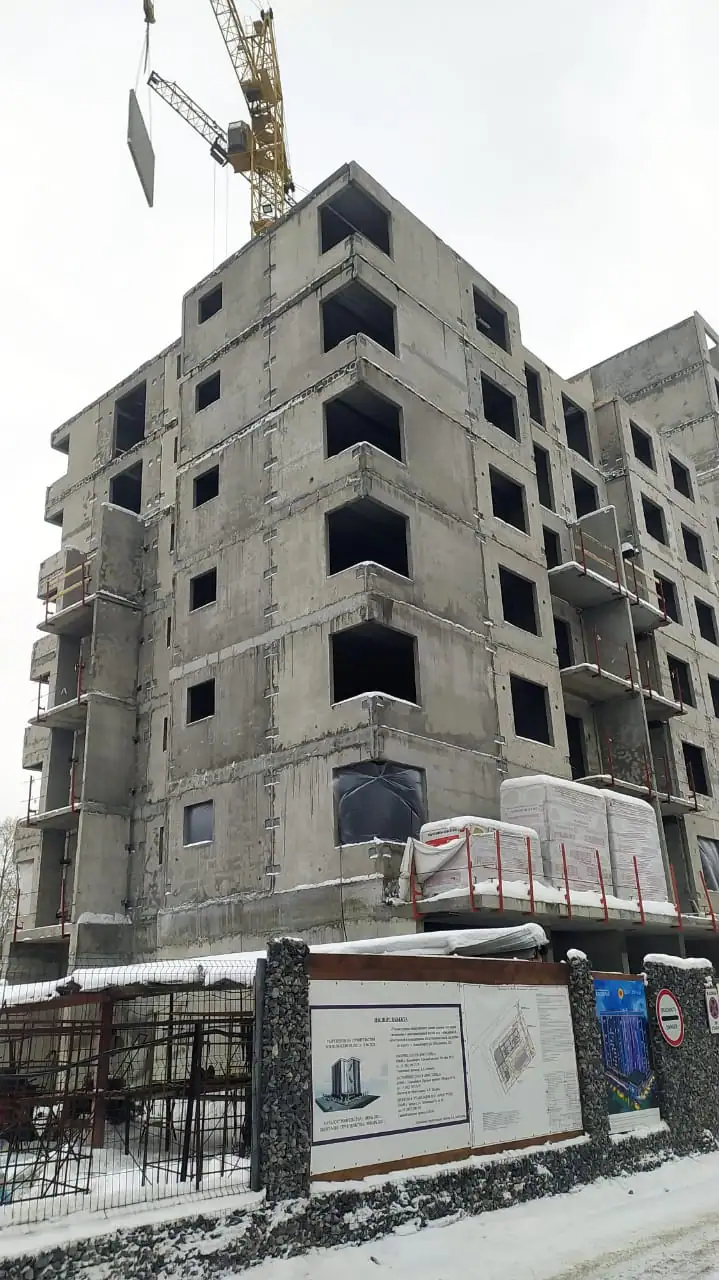

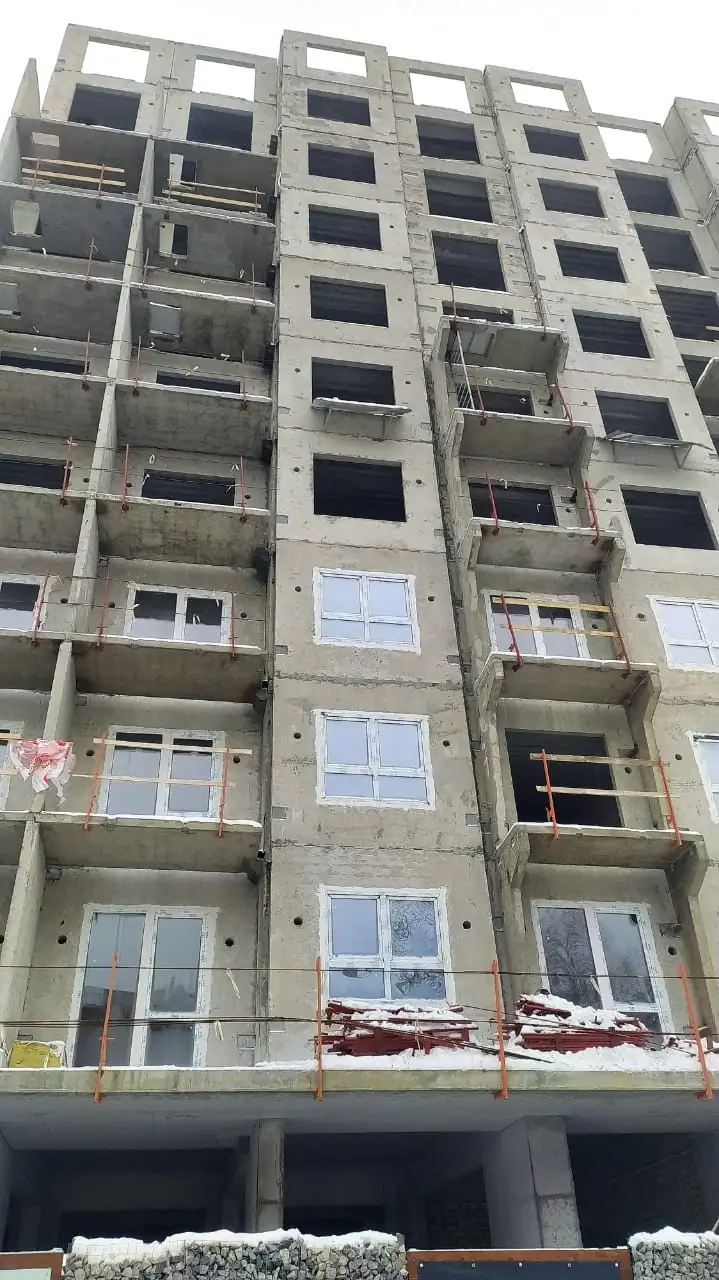

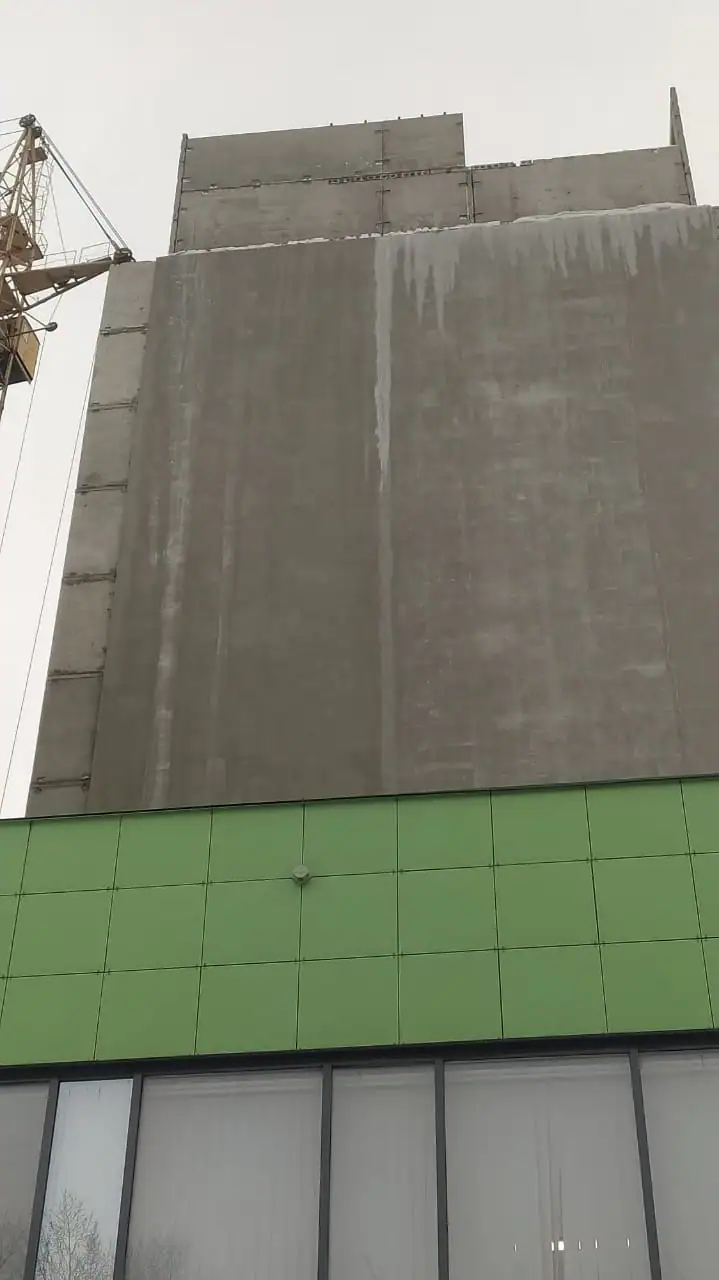

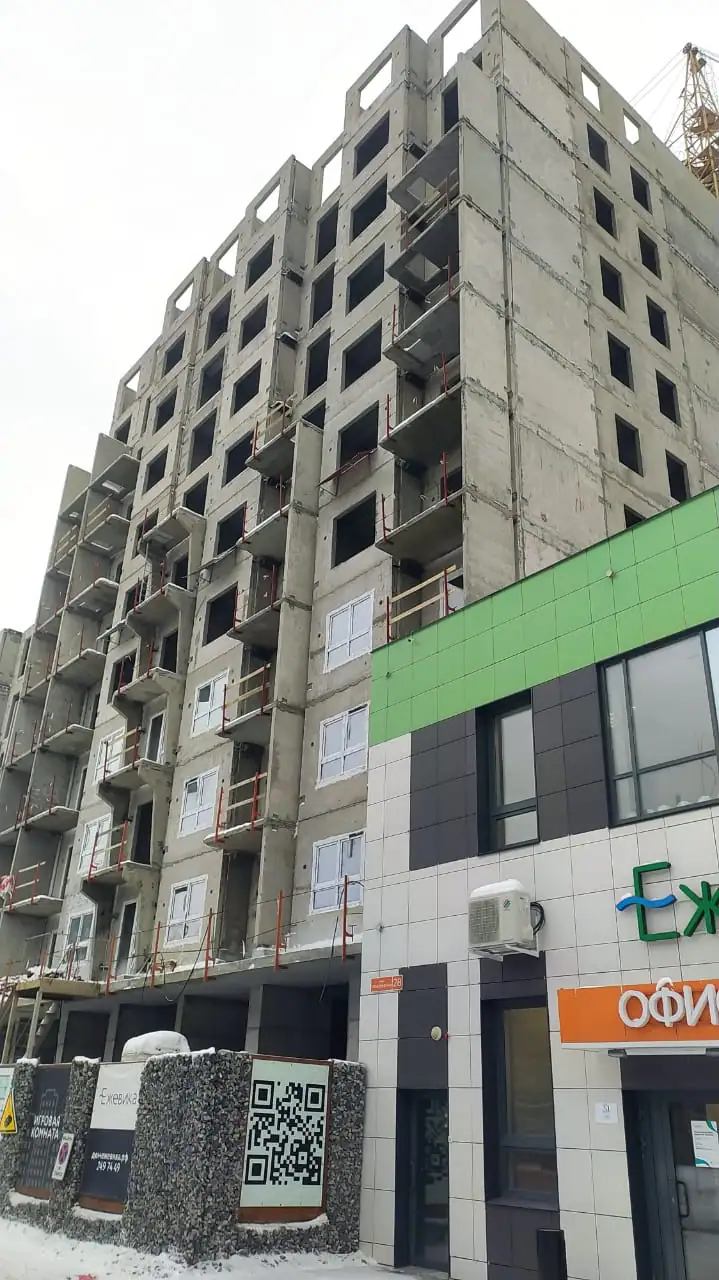

- I кв. 2024Фотоотчёт со стройки

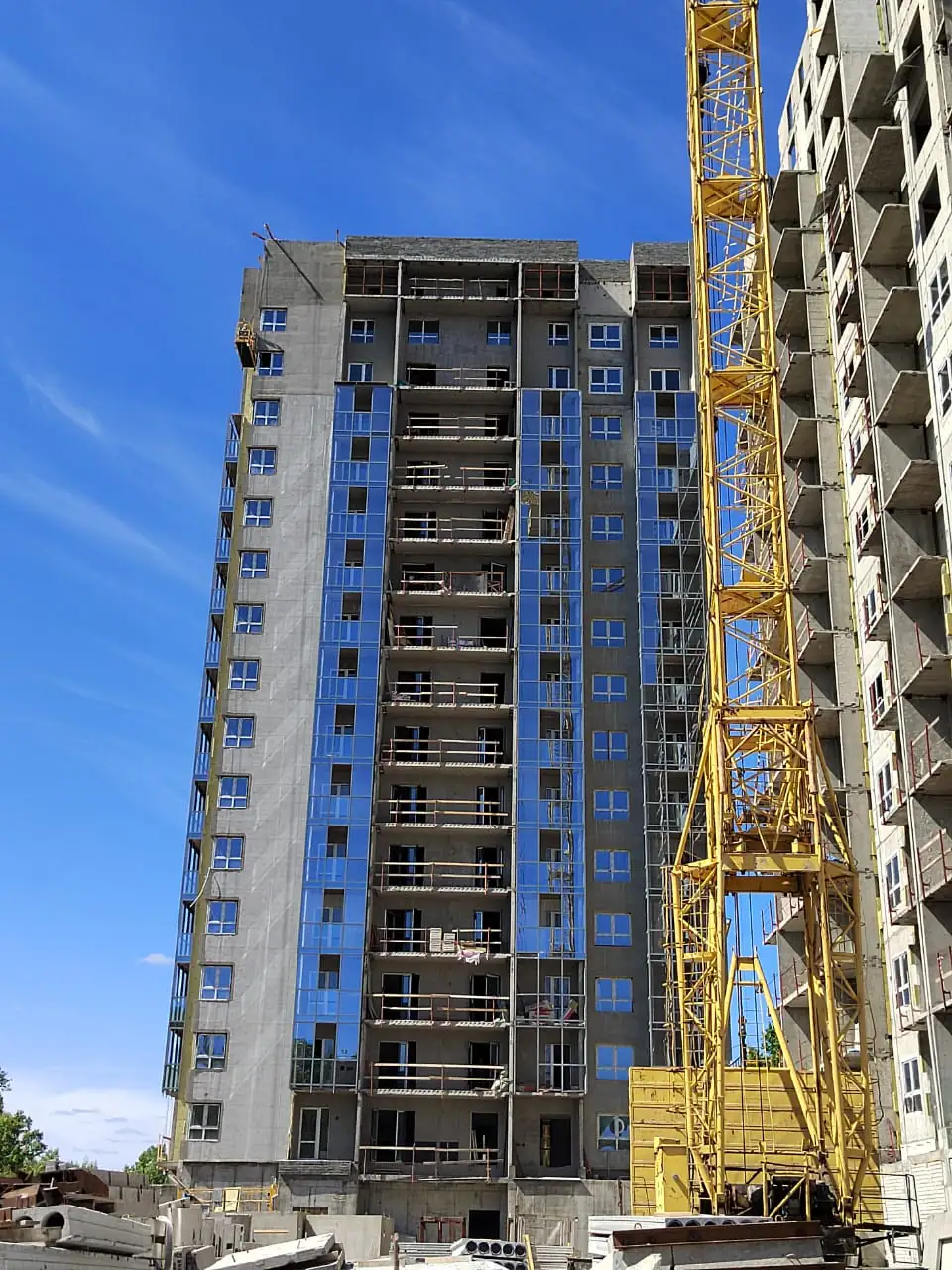

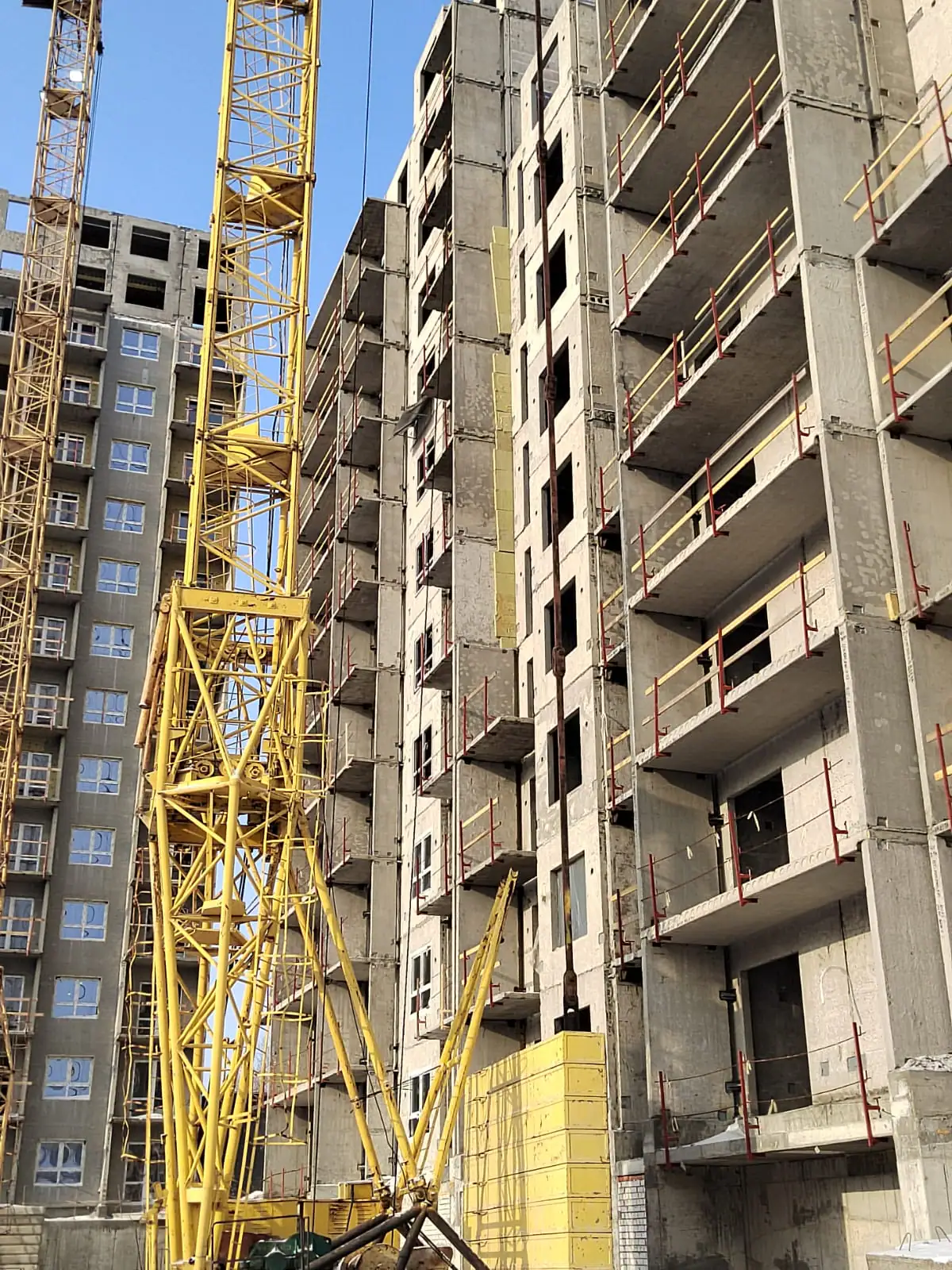

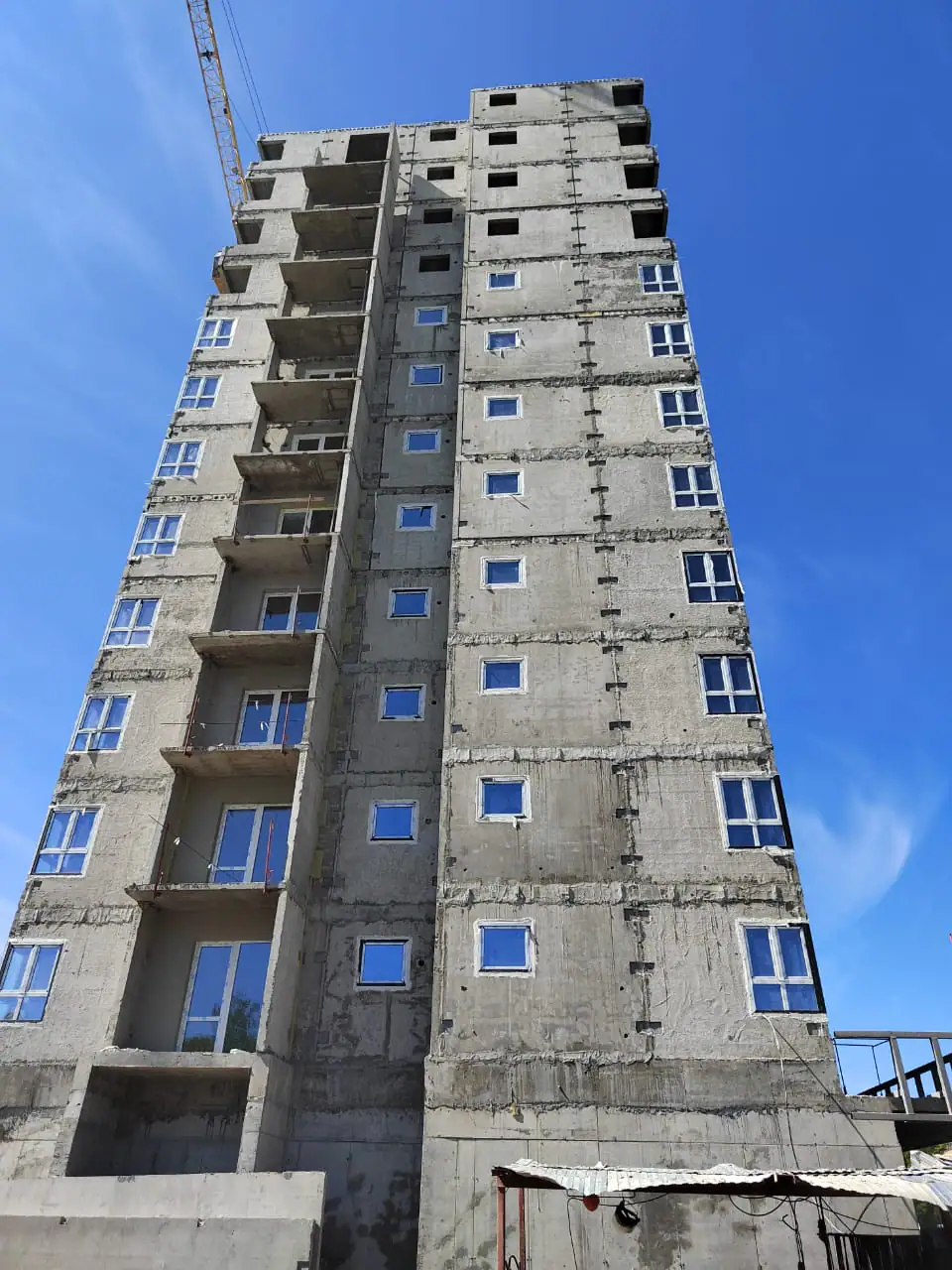

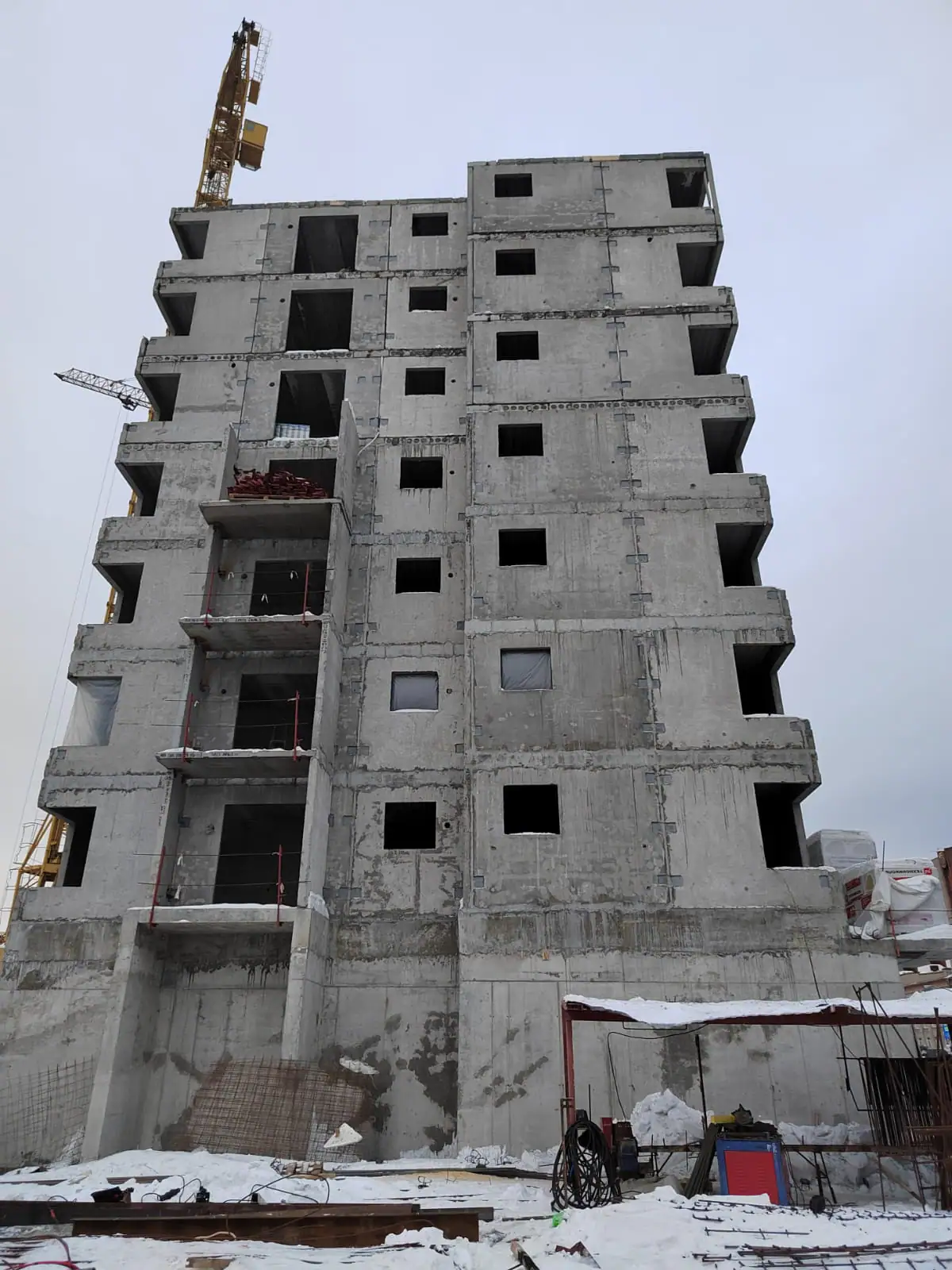

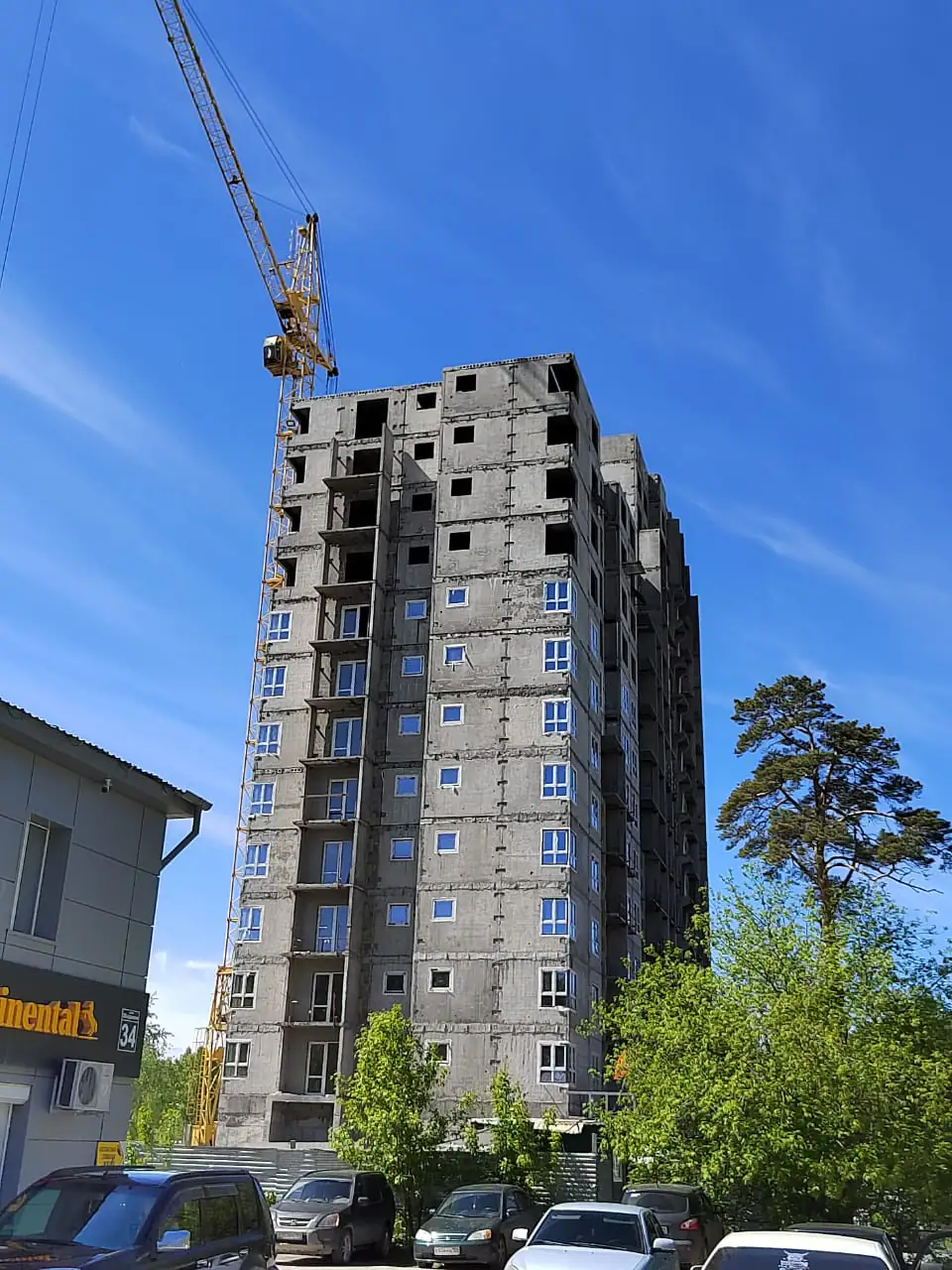

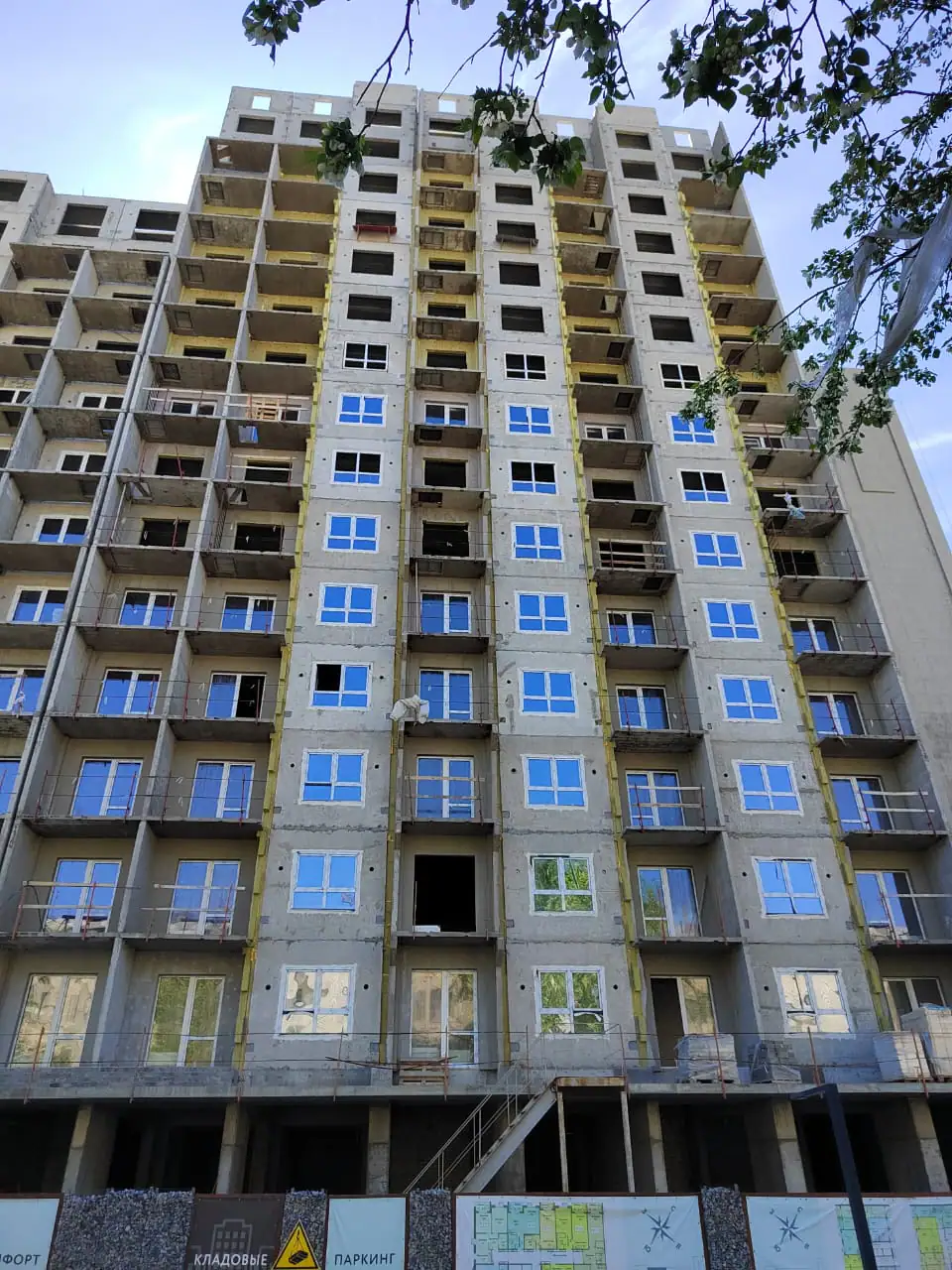

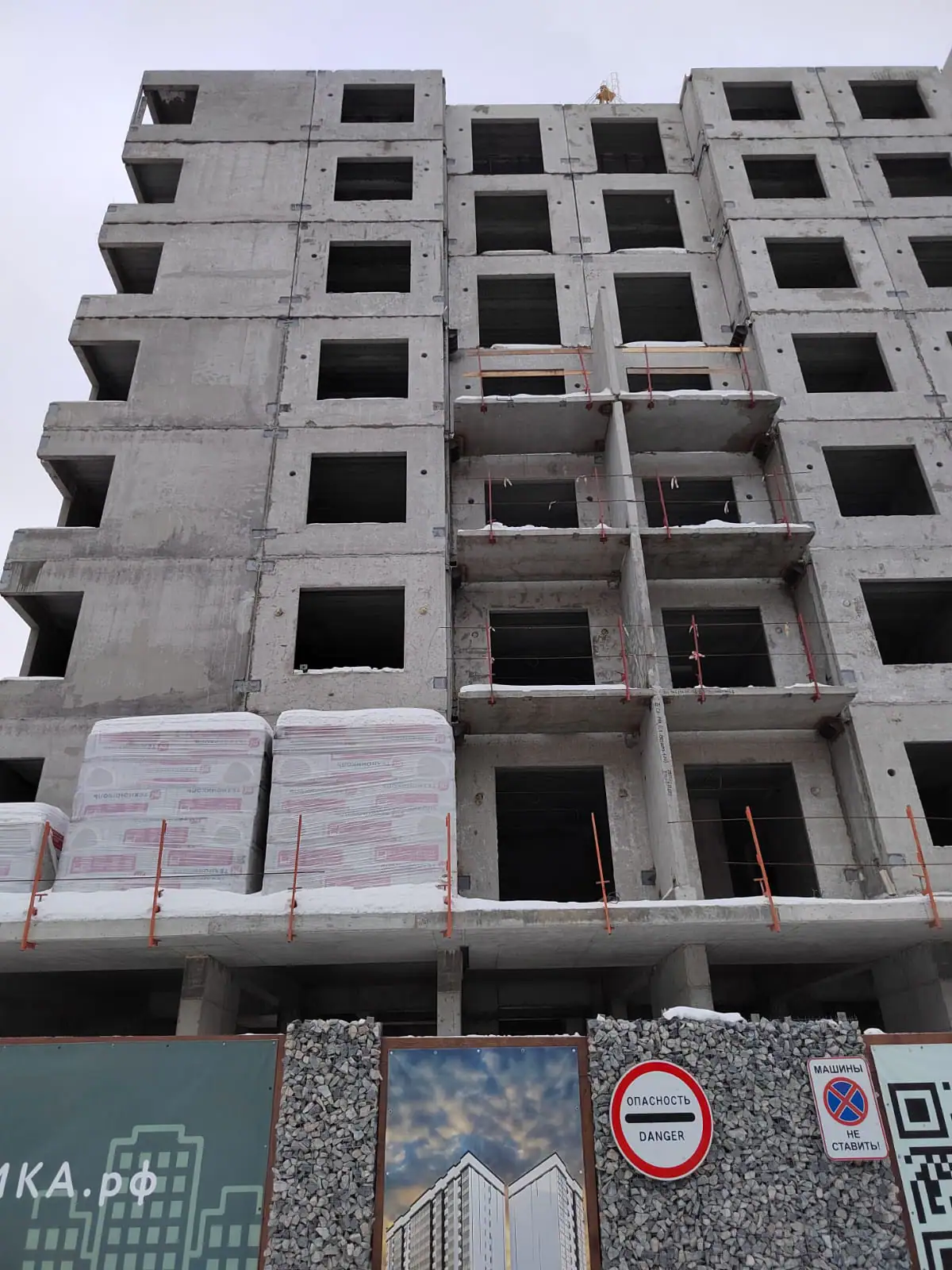

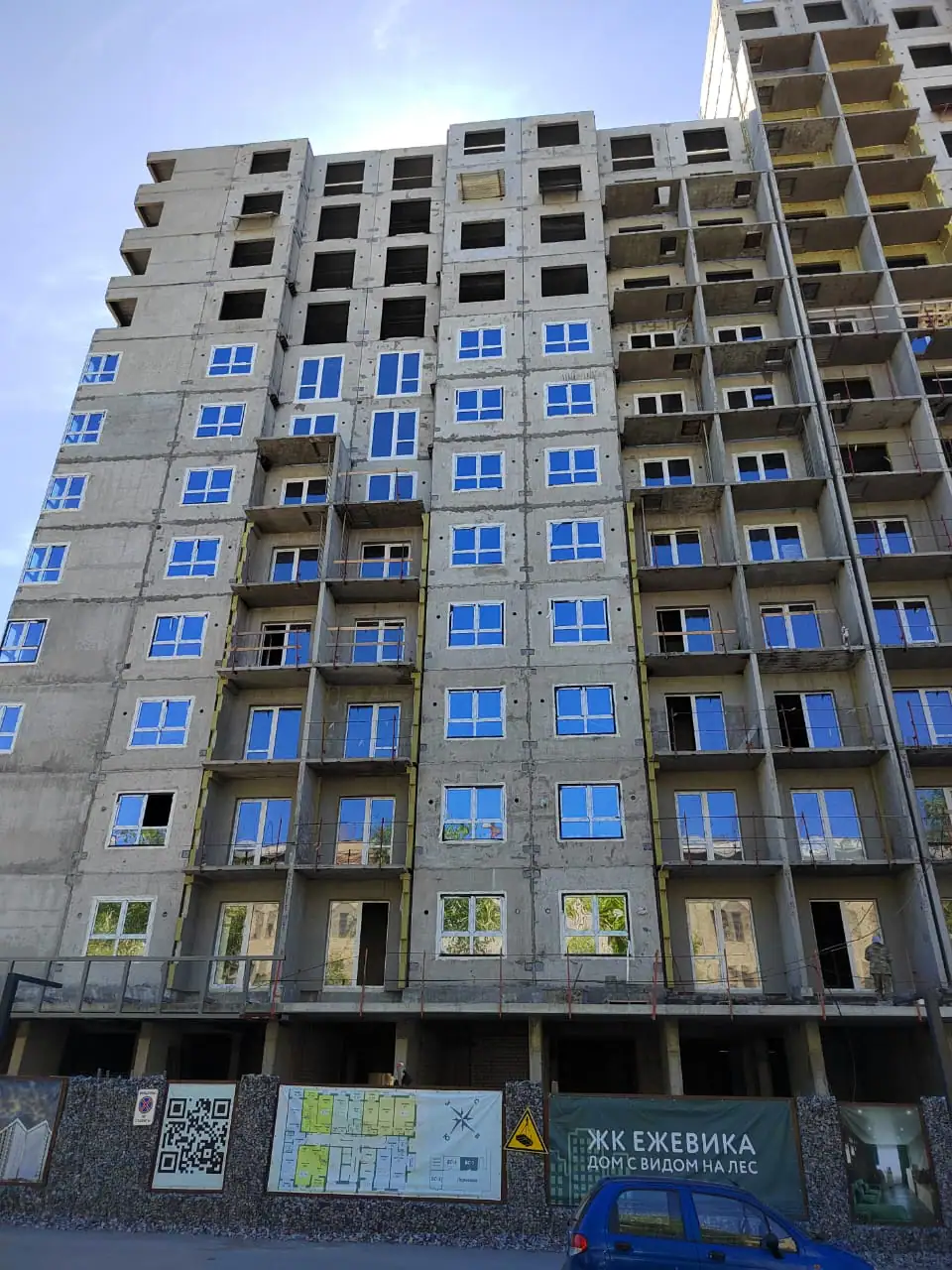

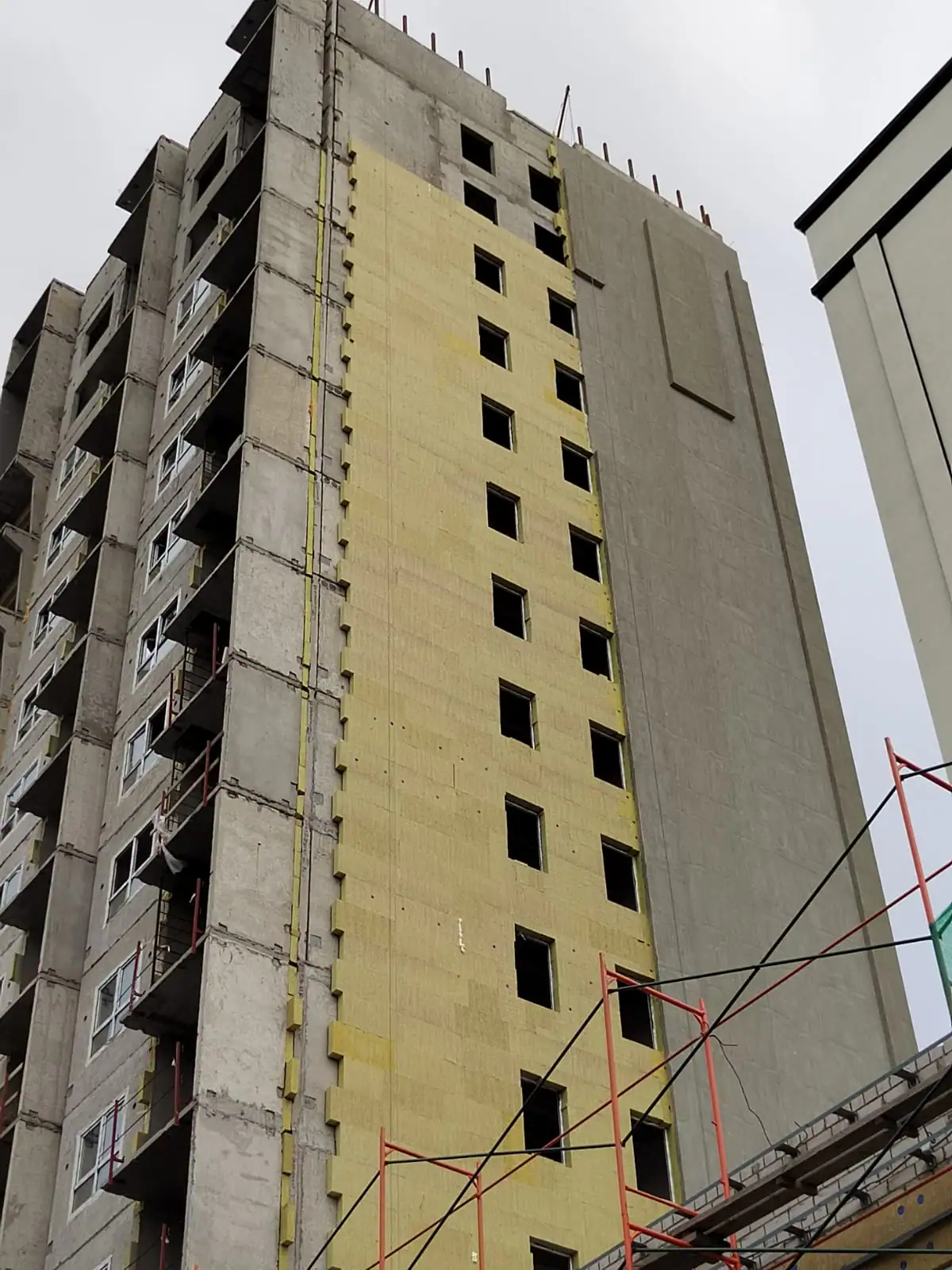

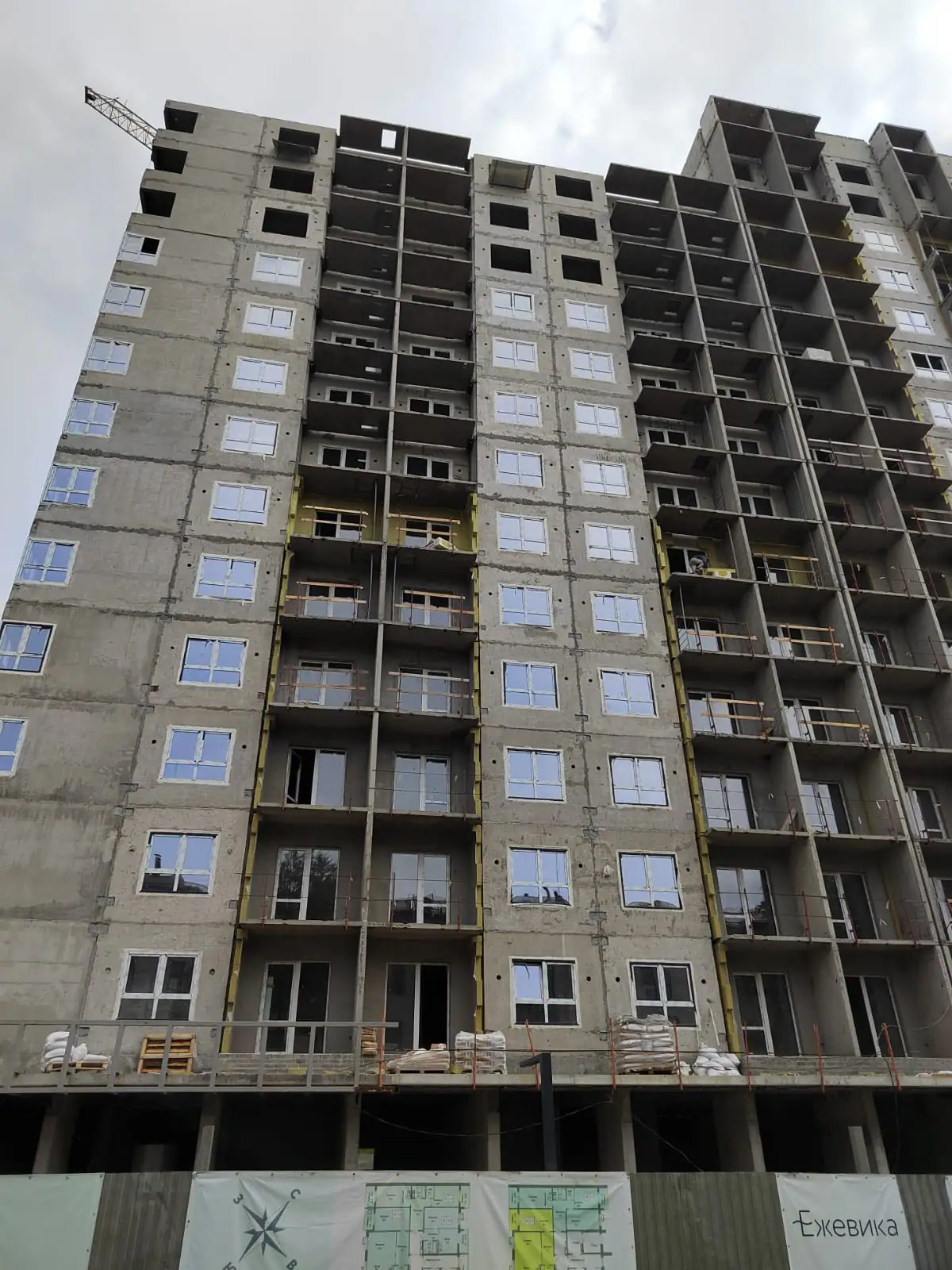

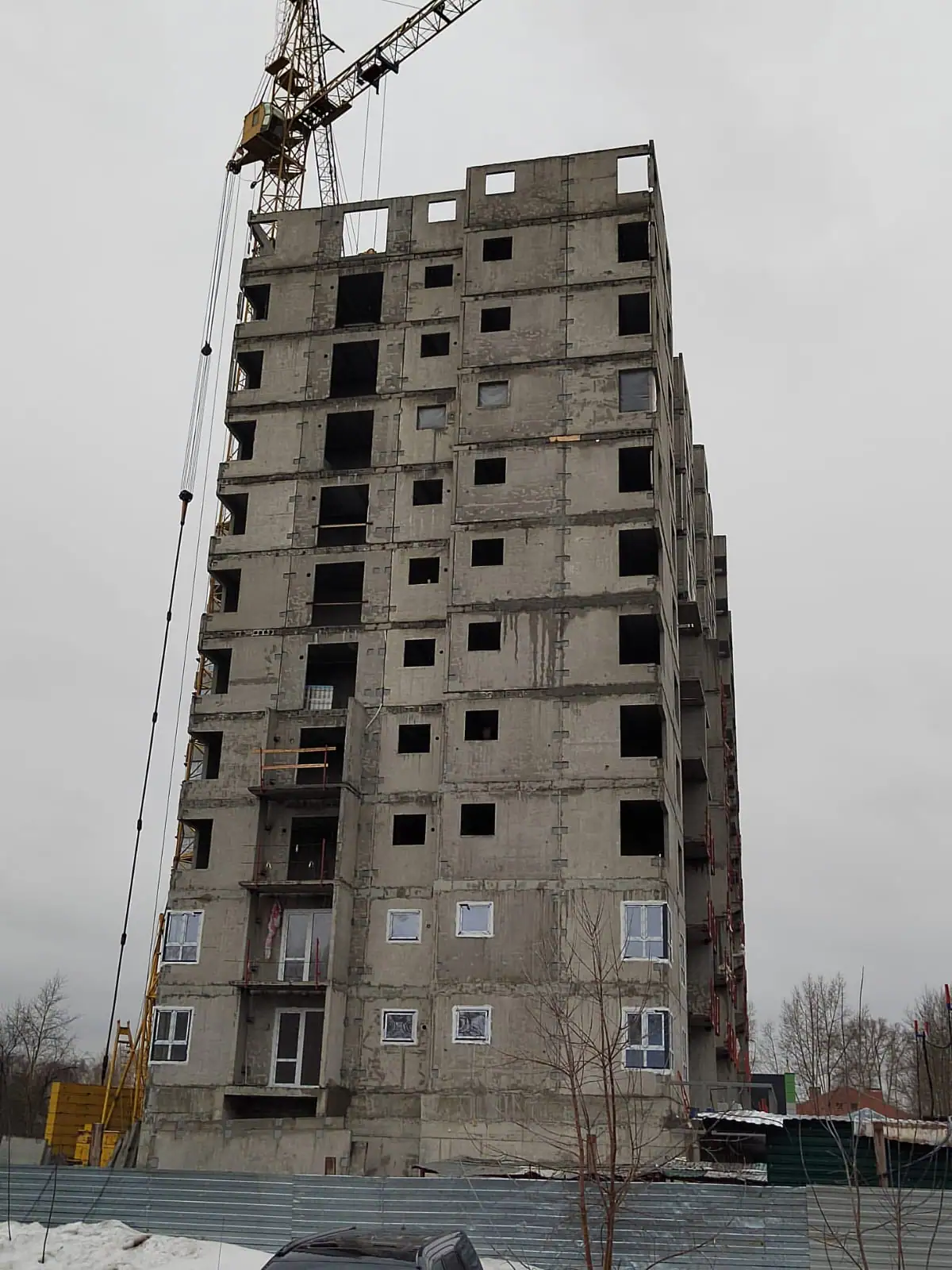

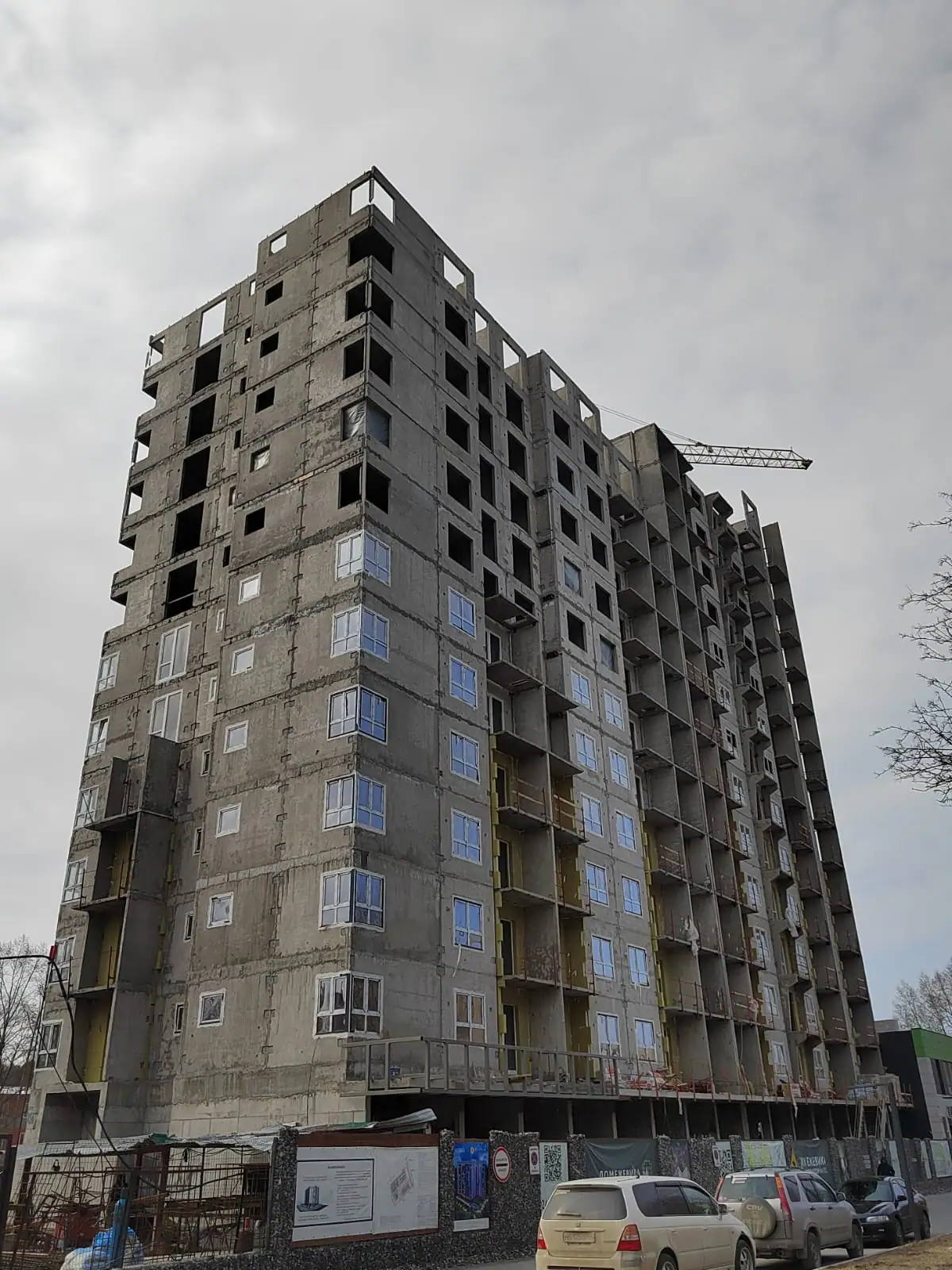

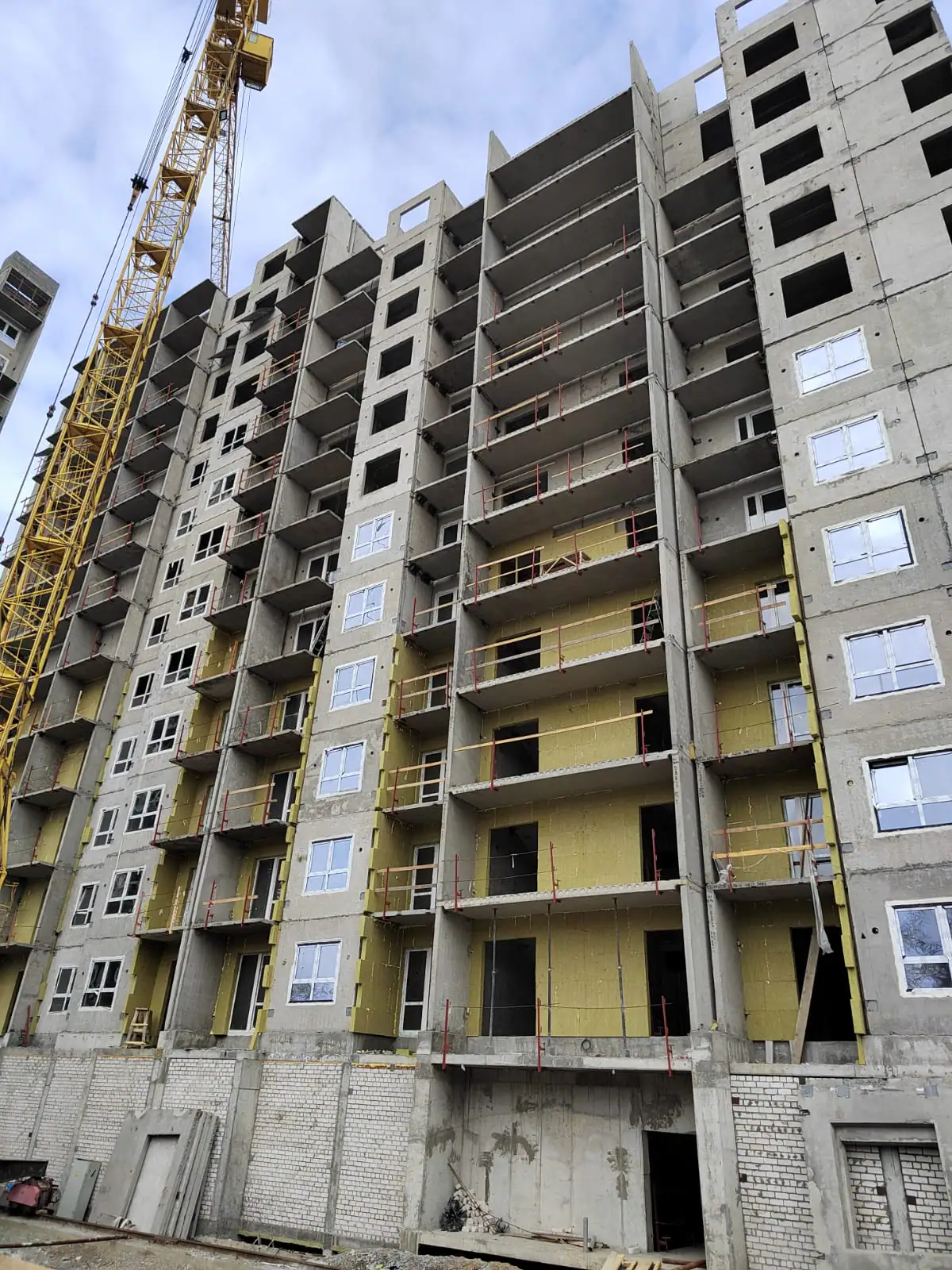

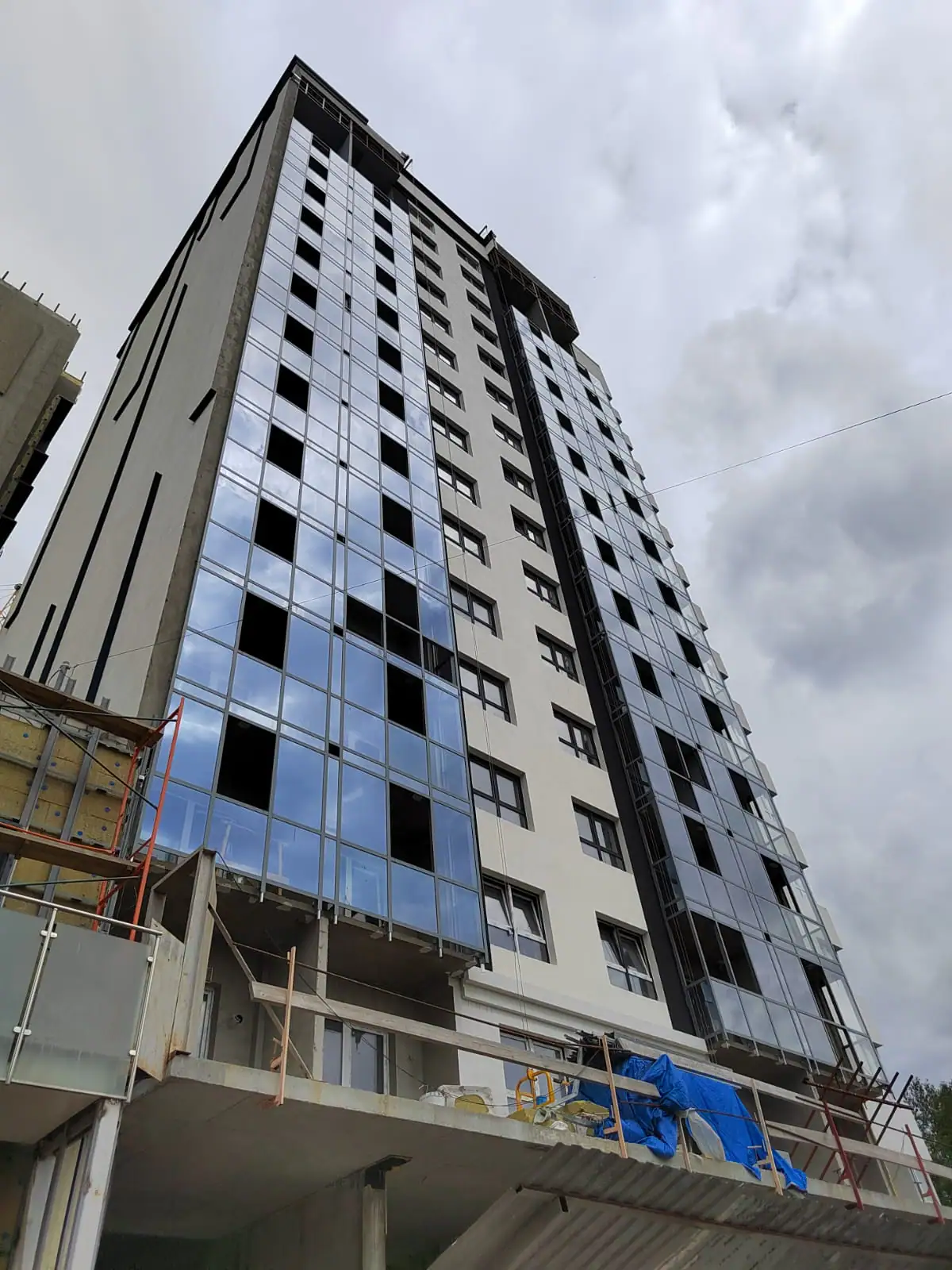

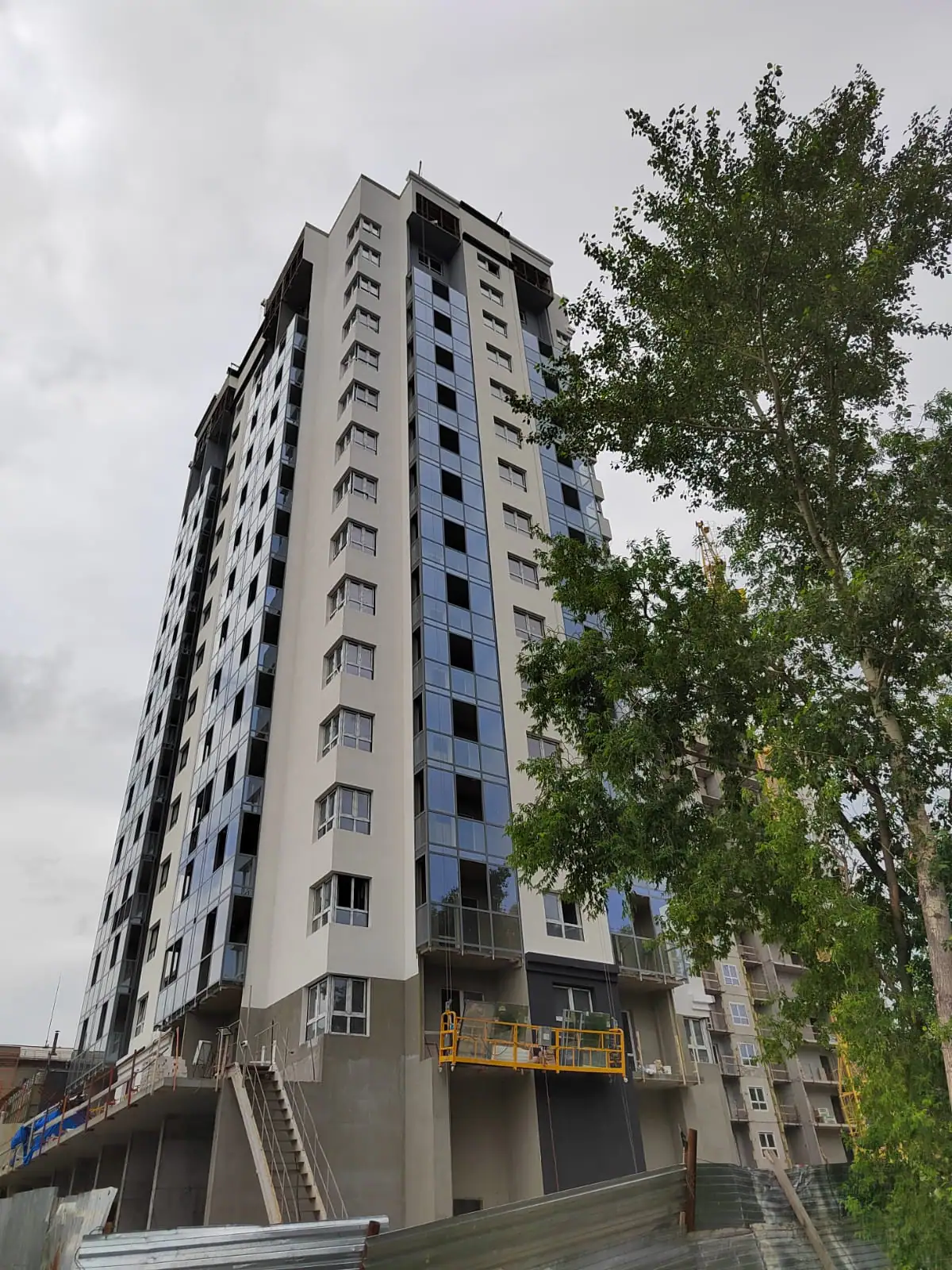

- II кв. 2024Фотоотчёт со стройки

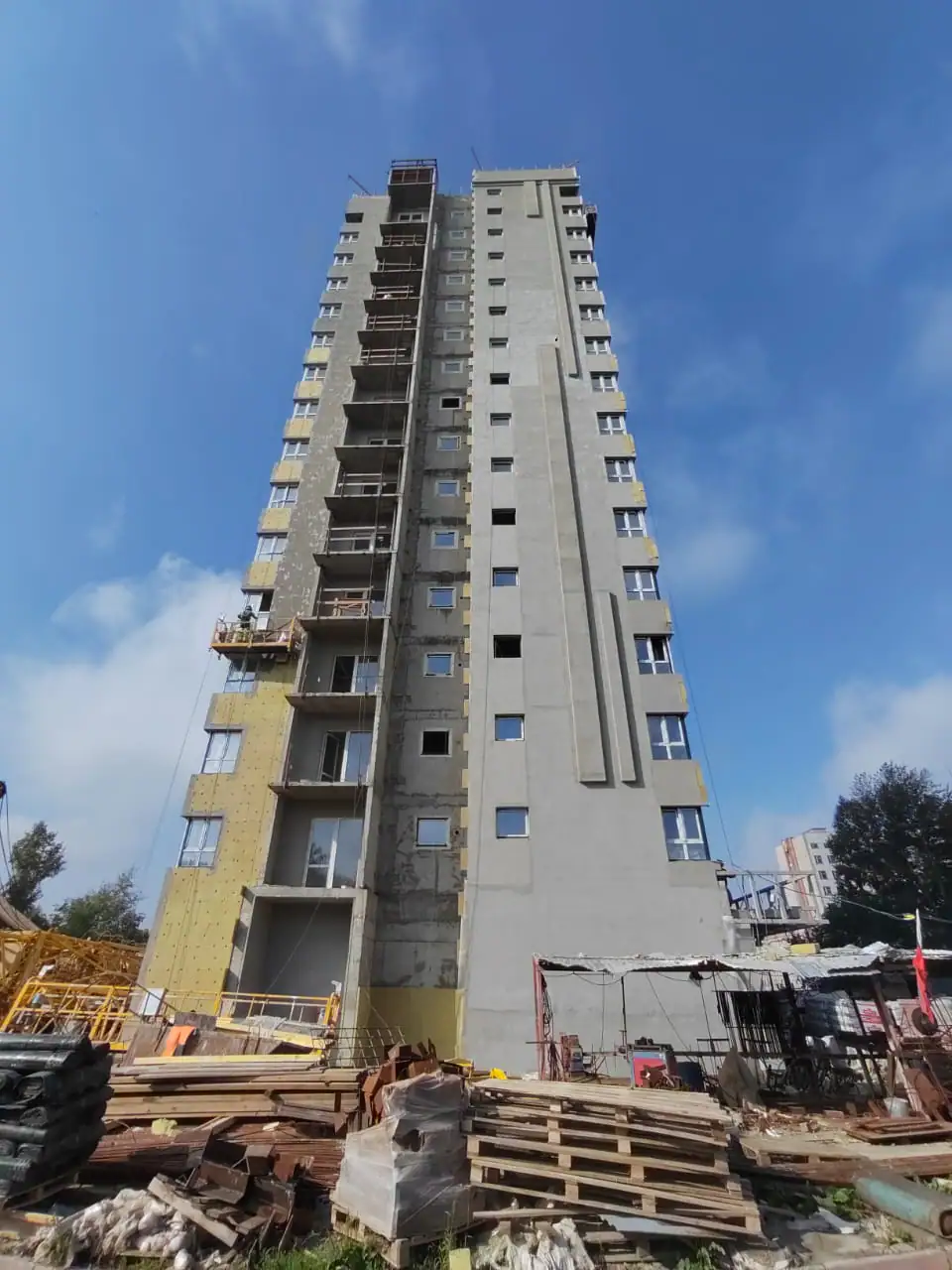

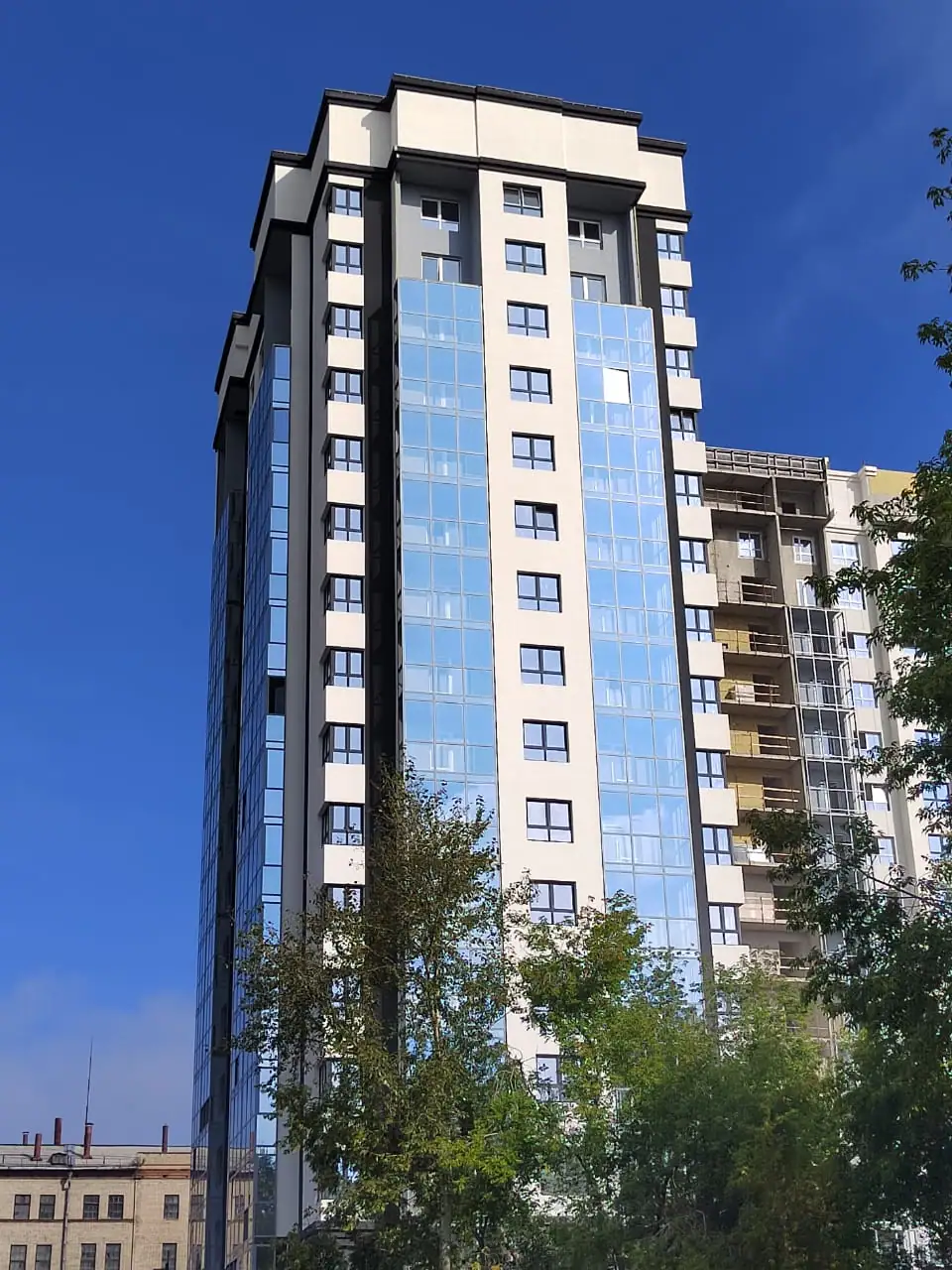

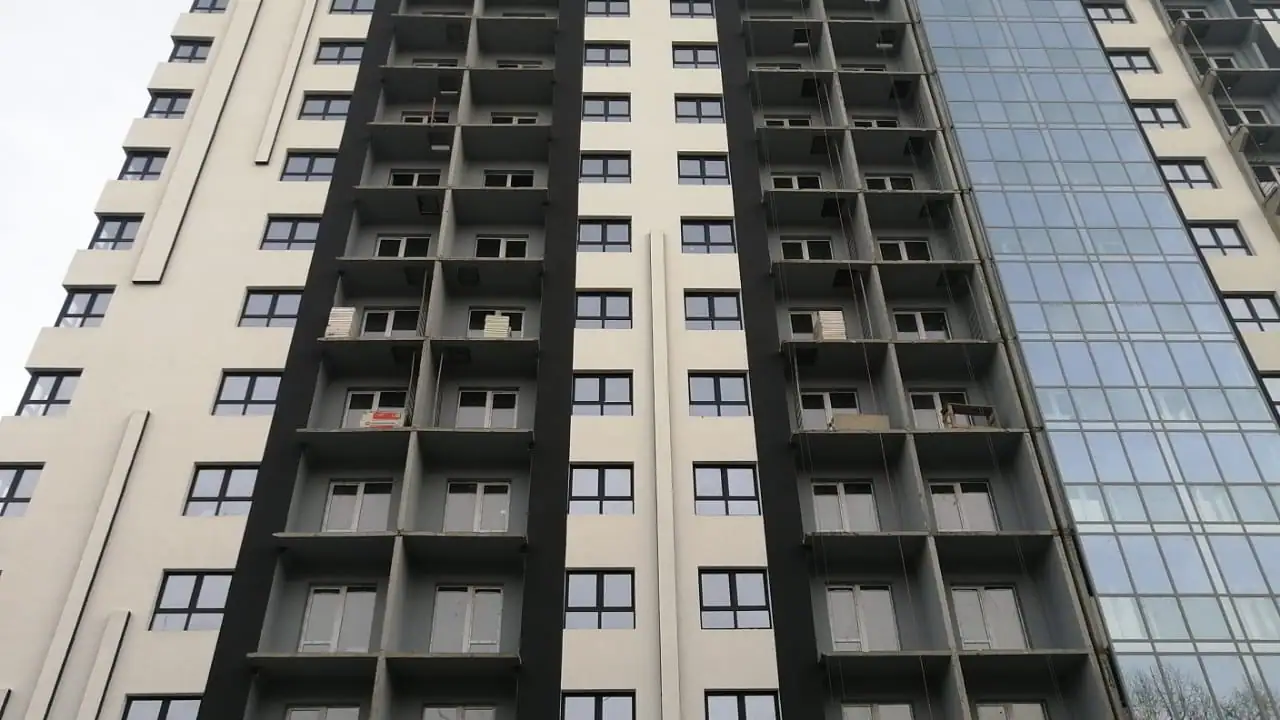

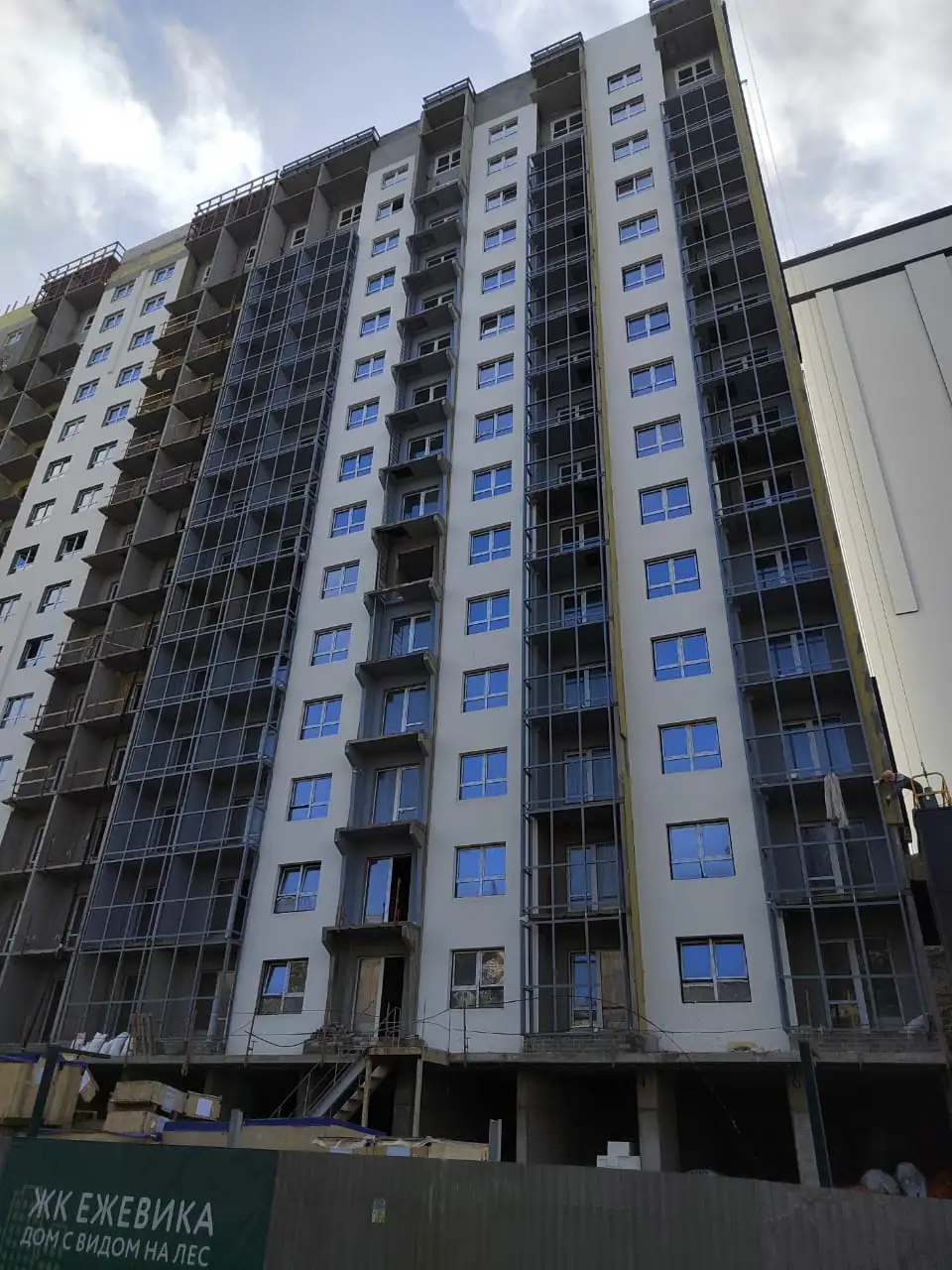

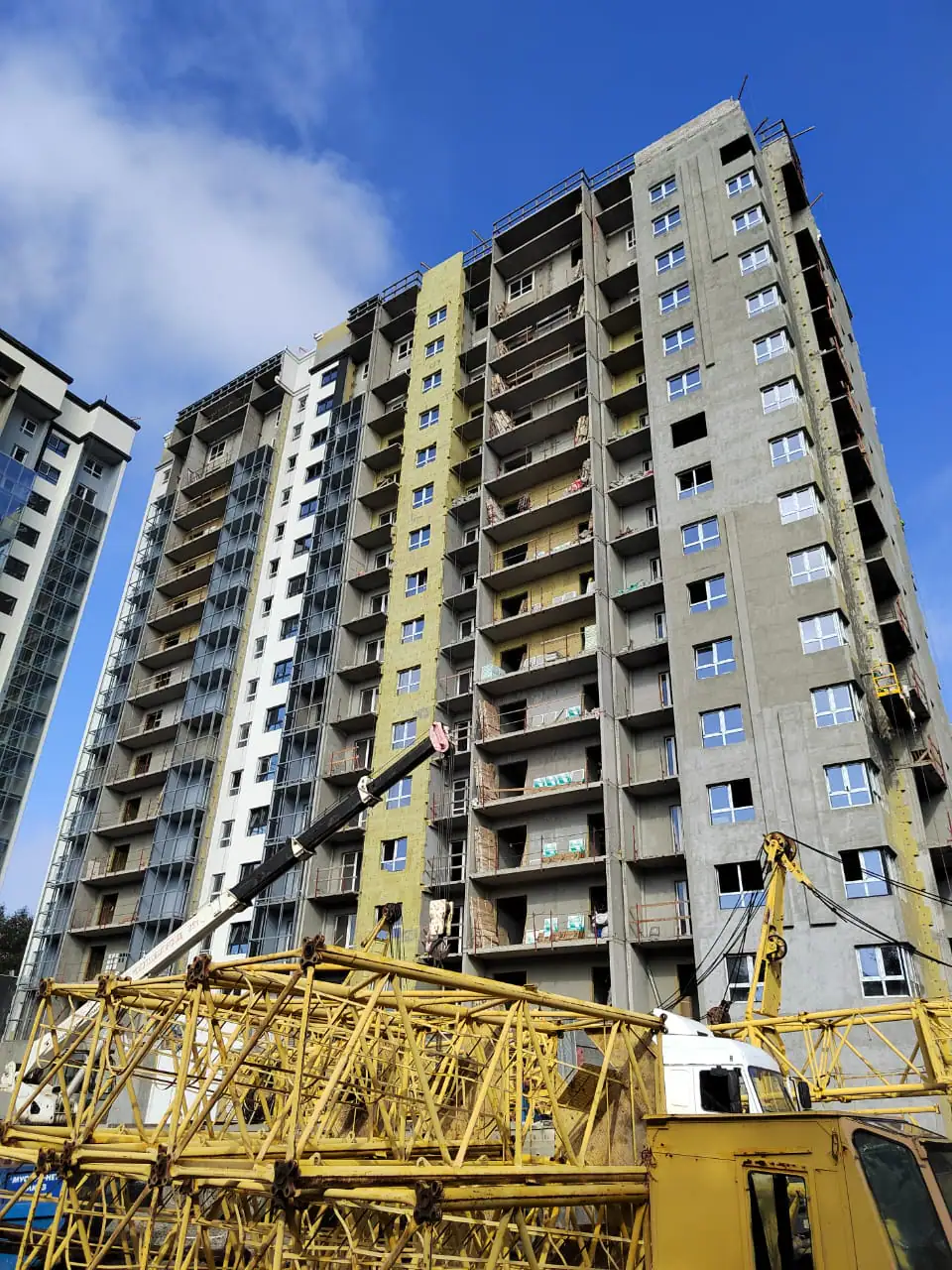

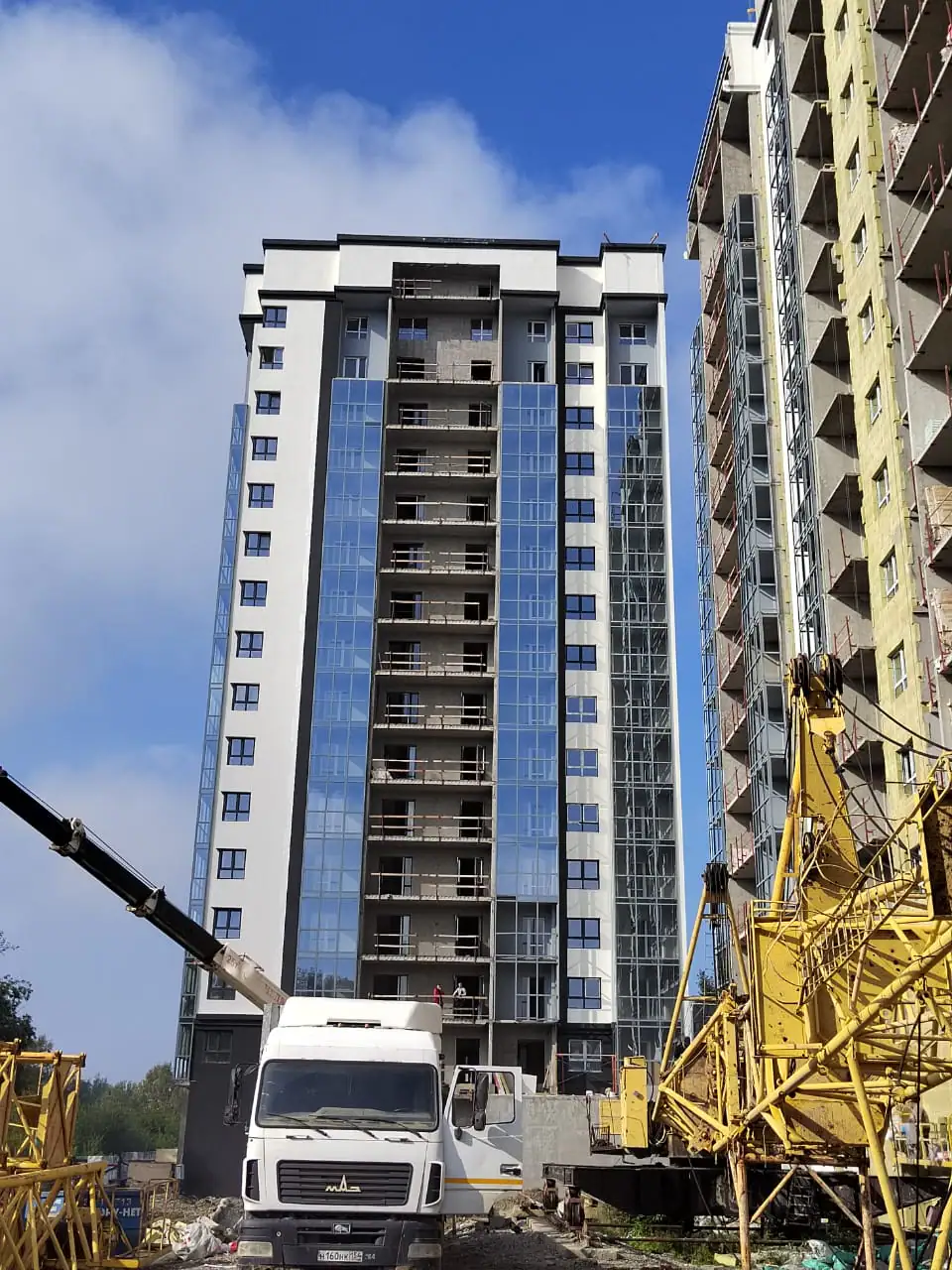

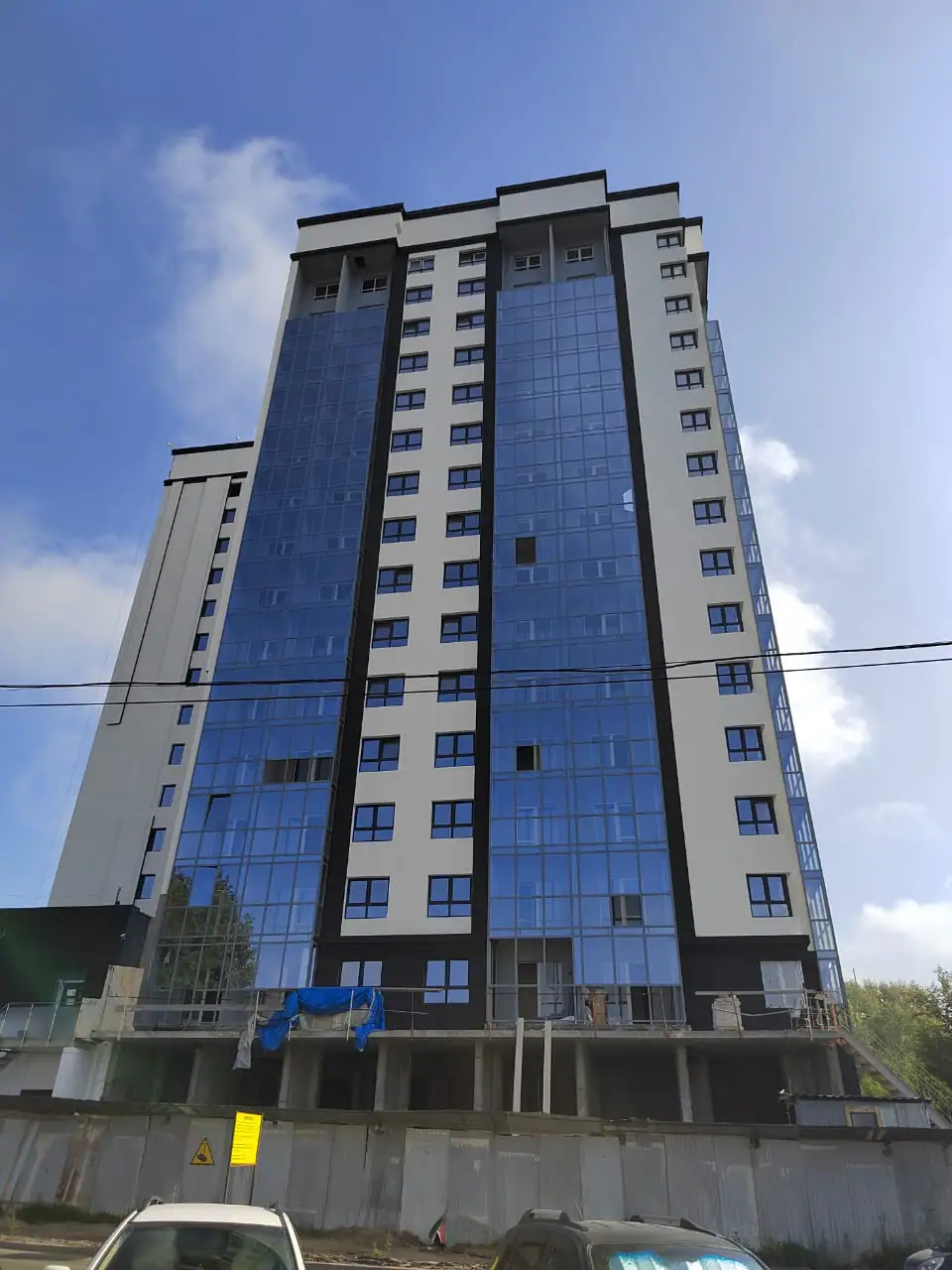

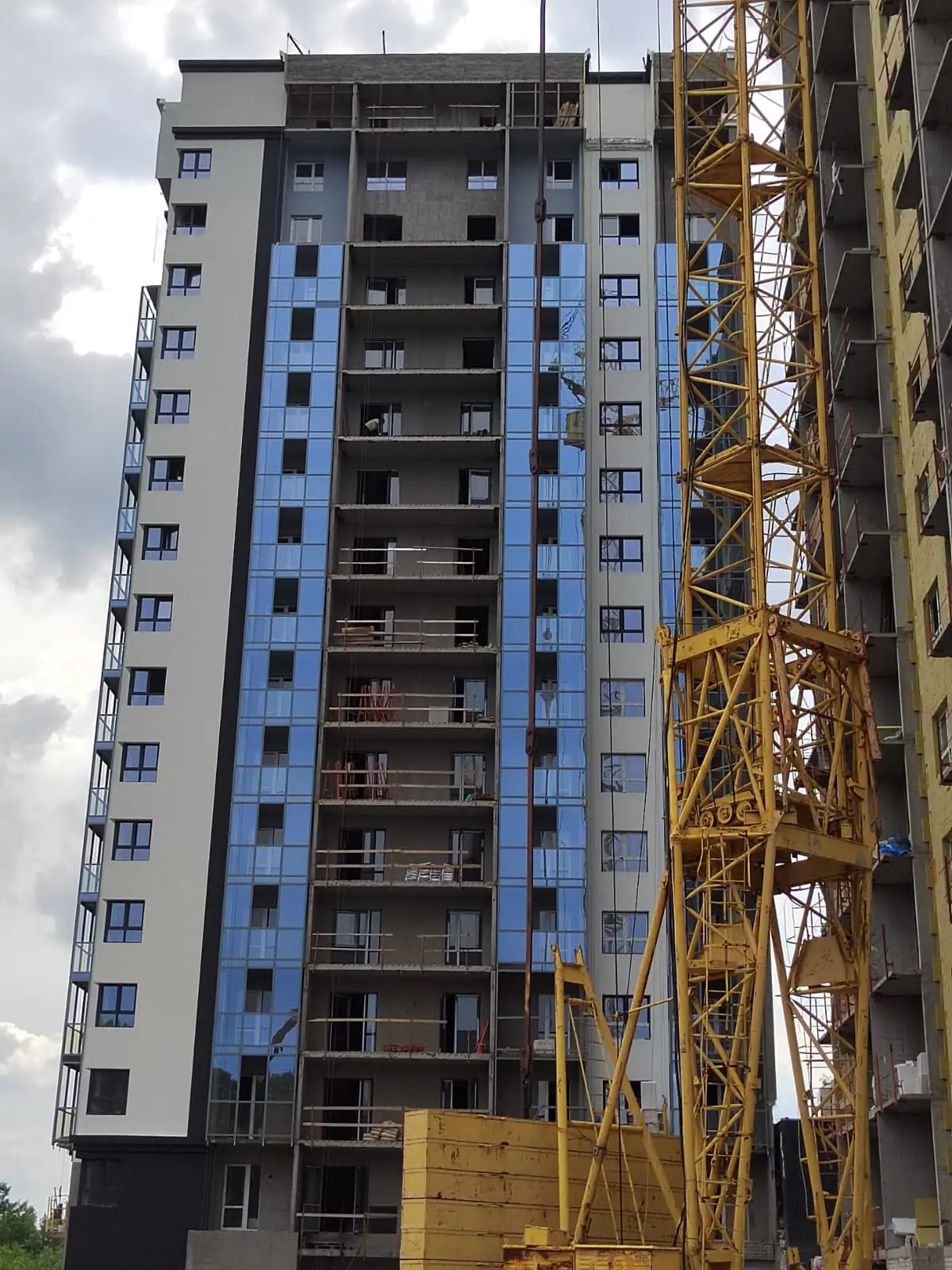

- III кв. 2024Фотоотчёт со стройки

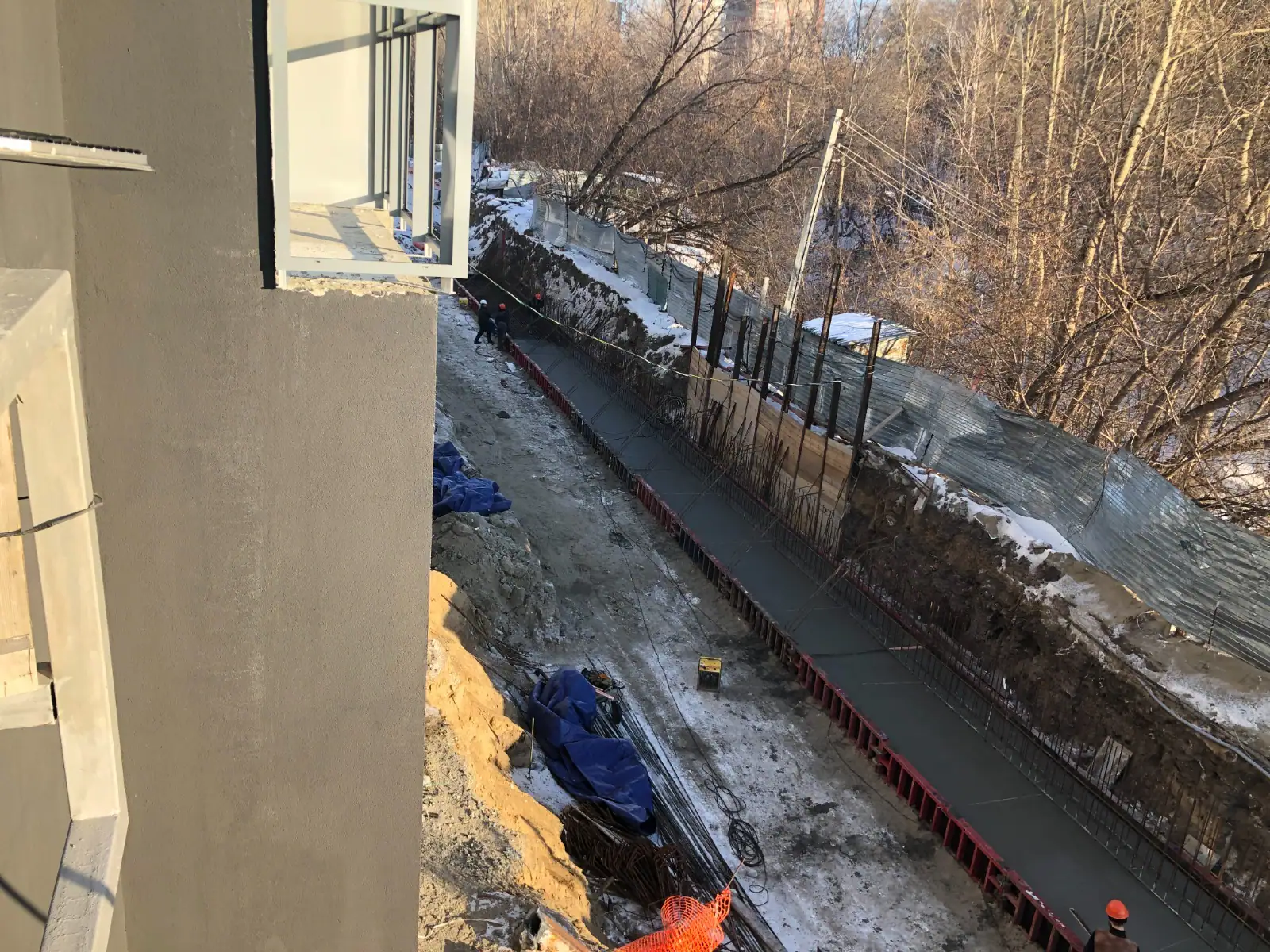

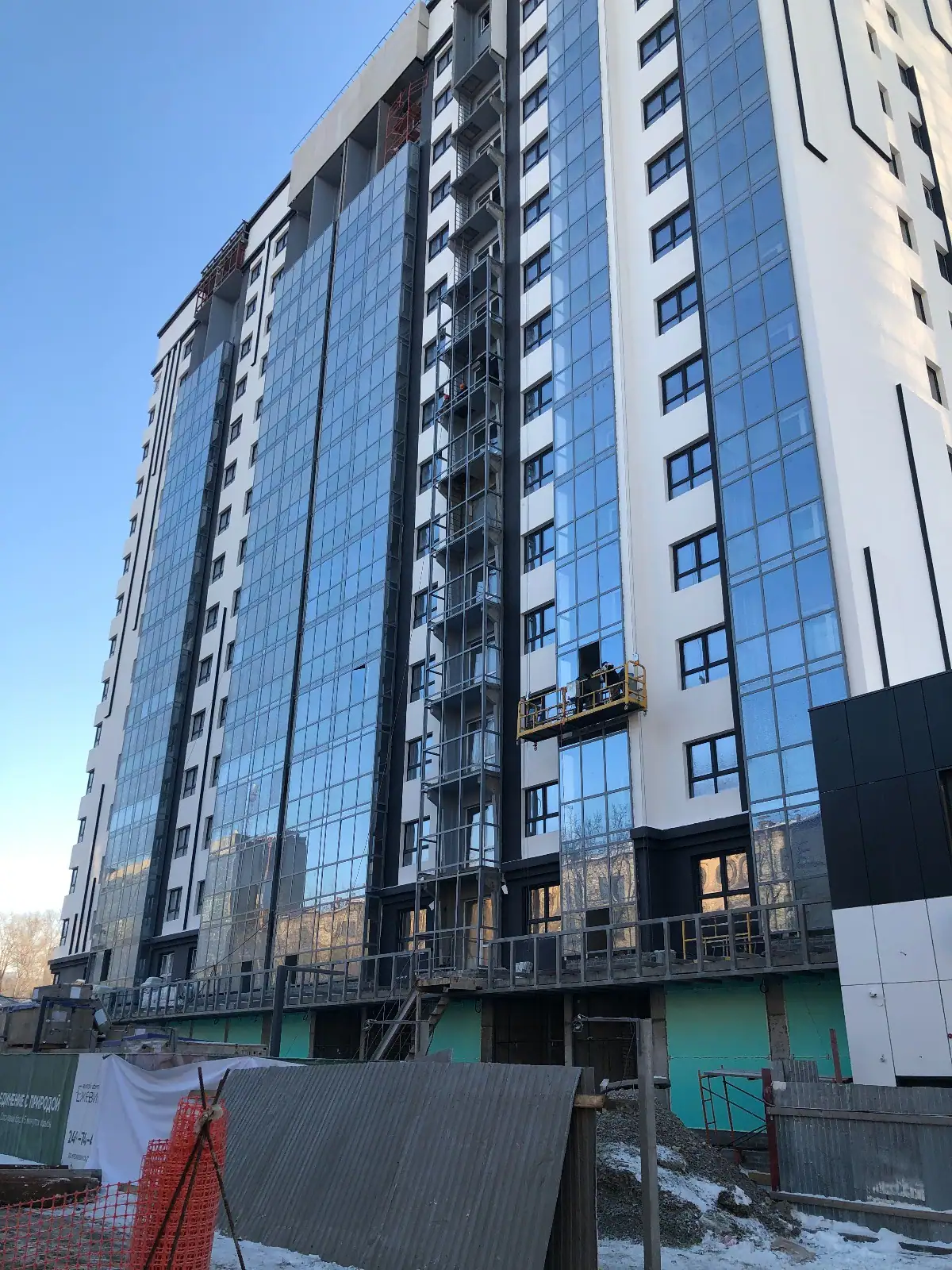

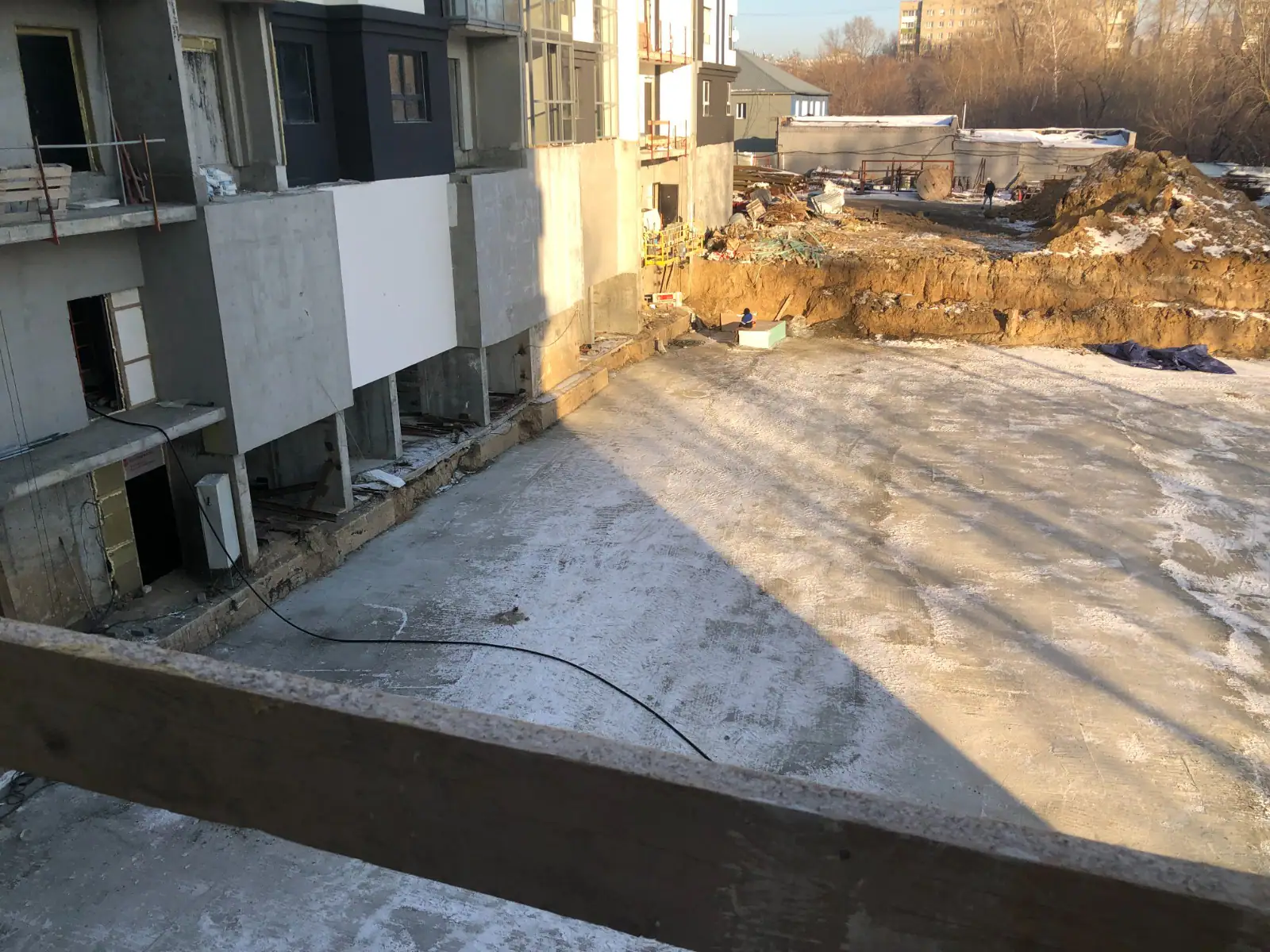

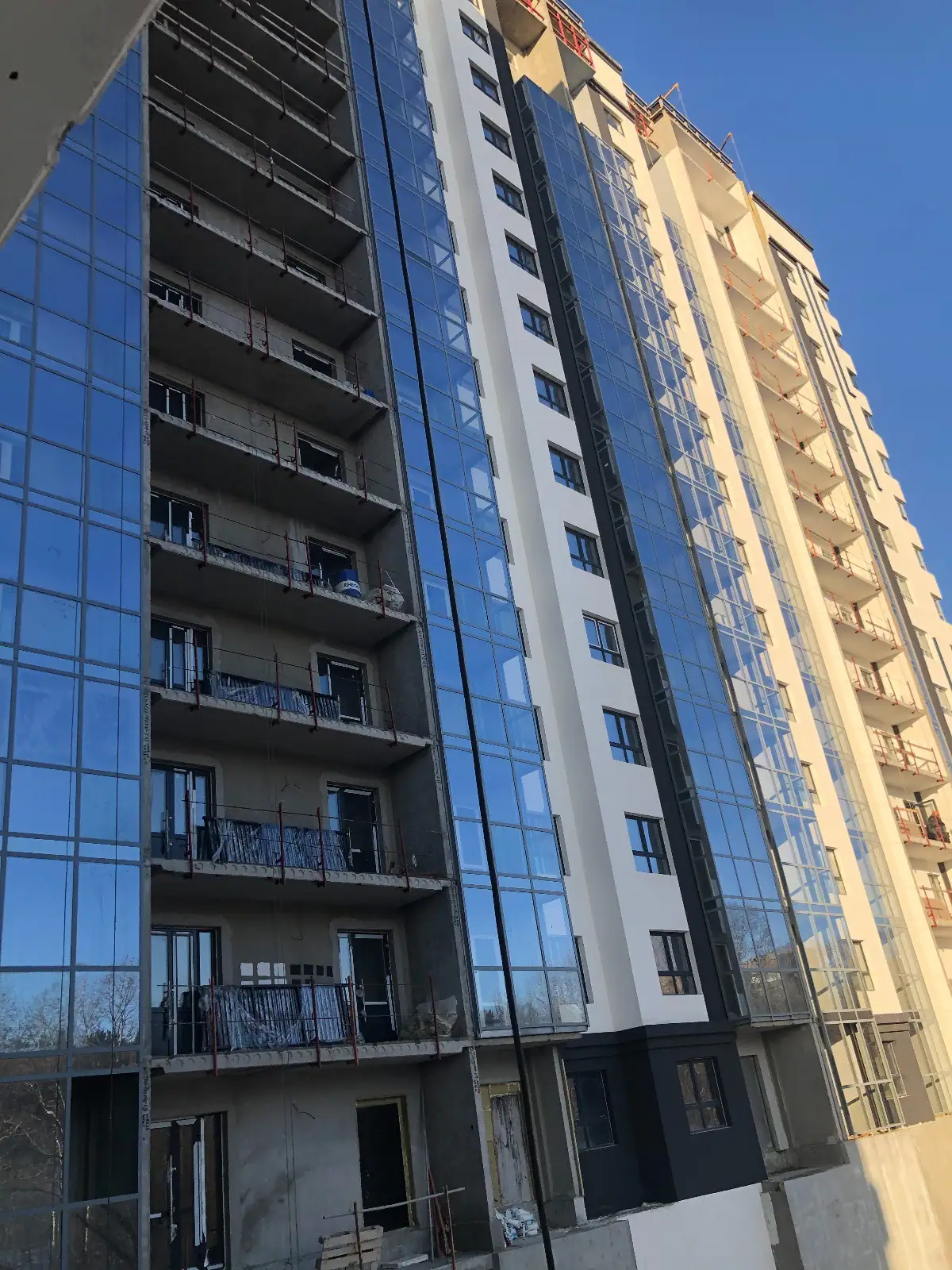

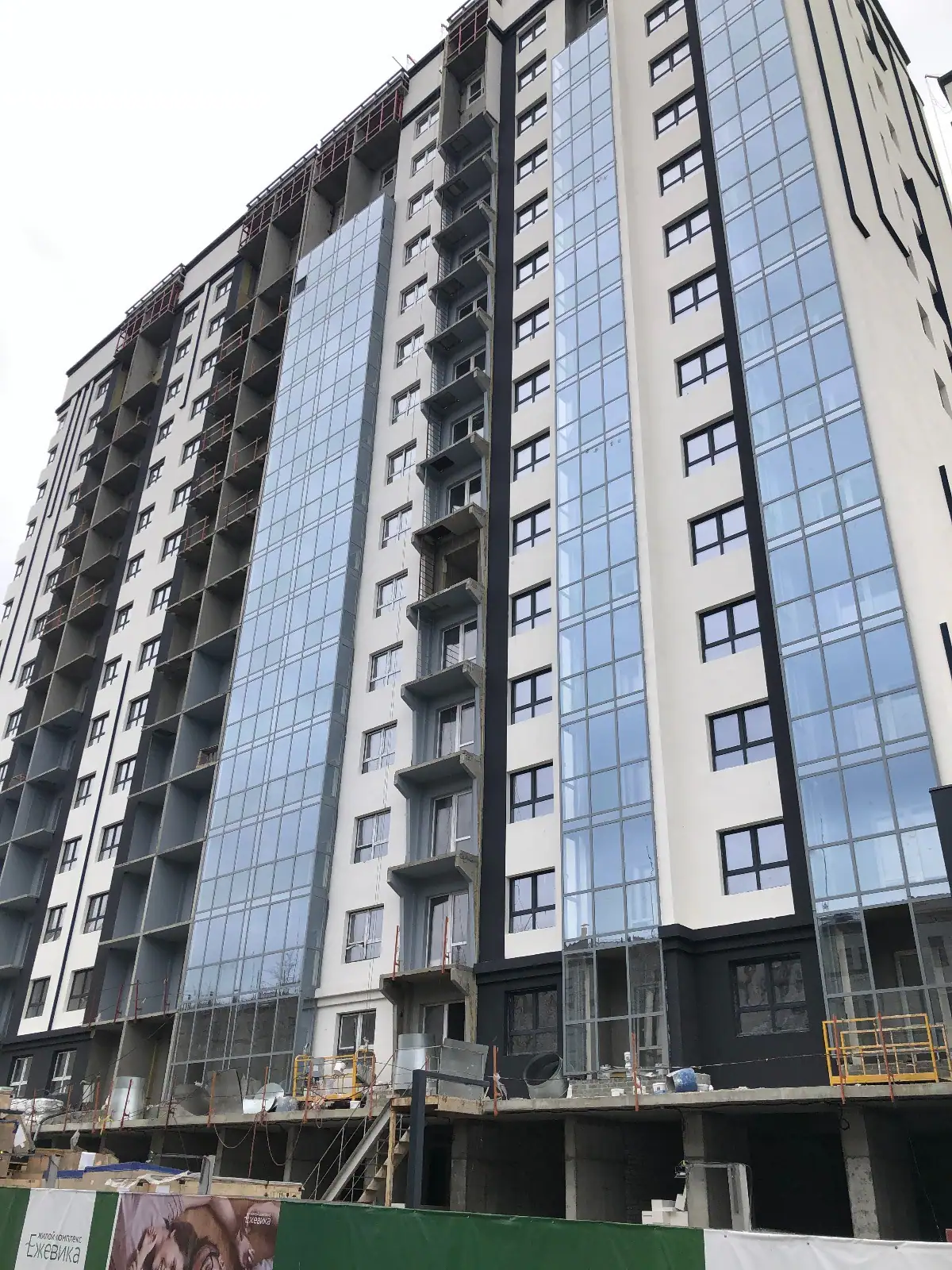

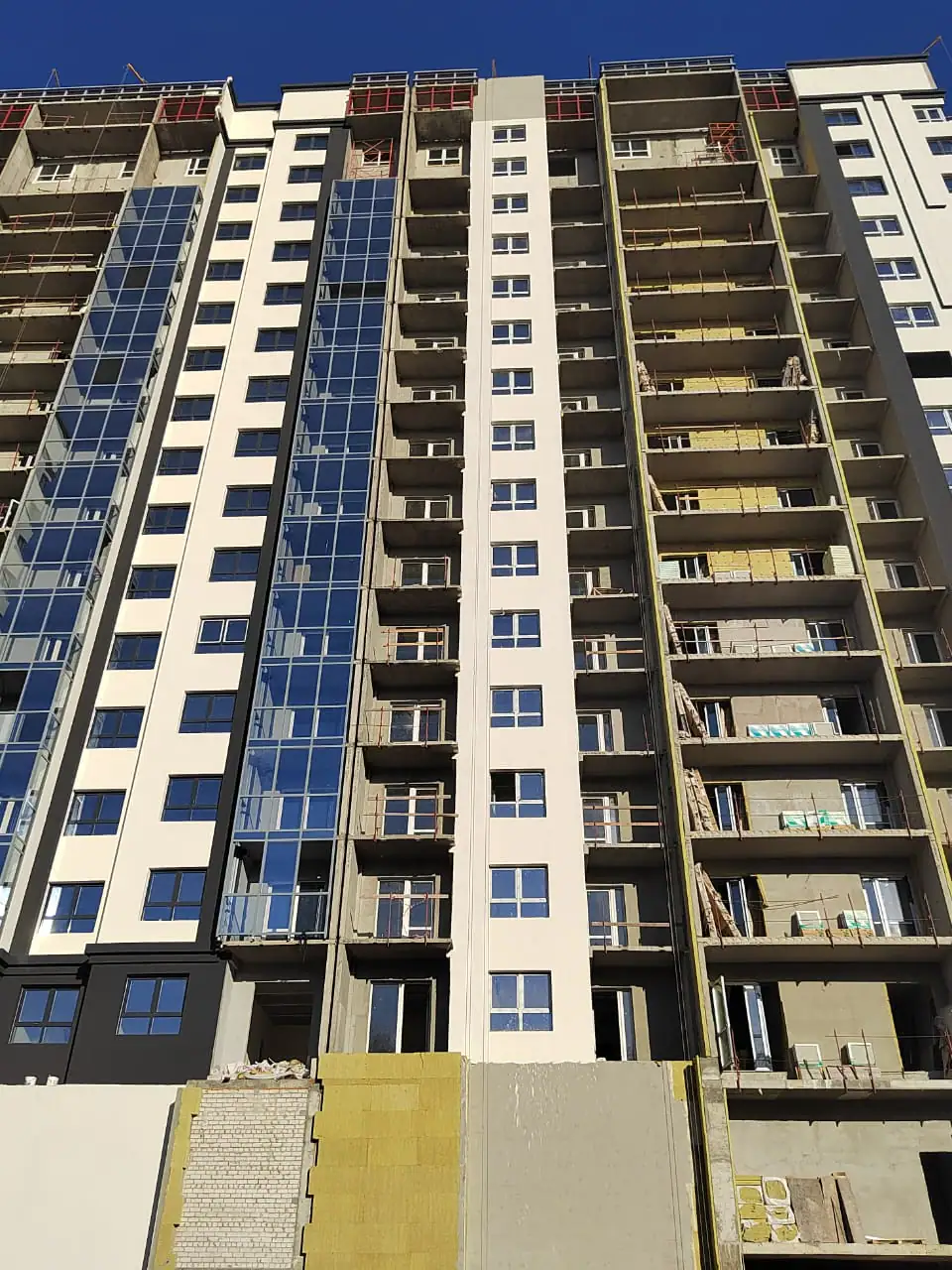

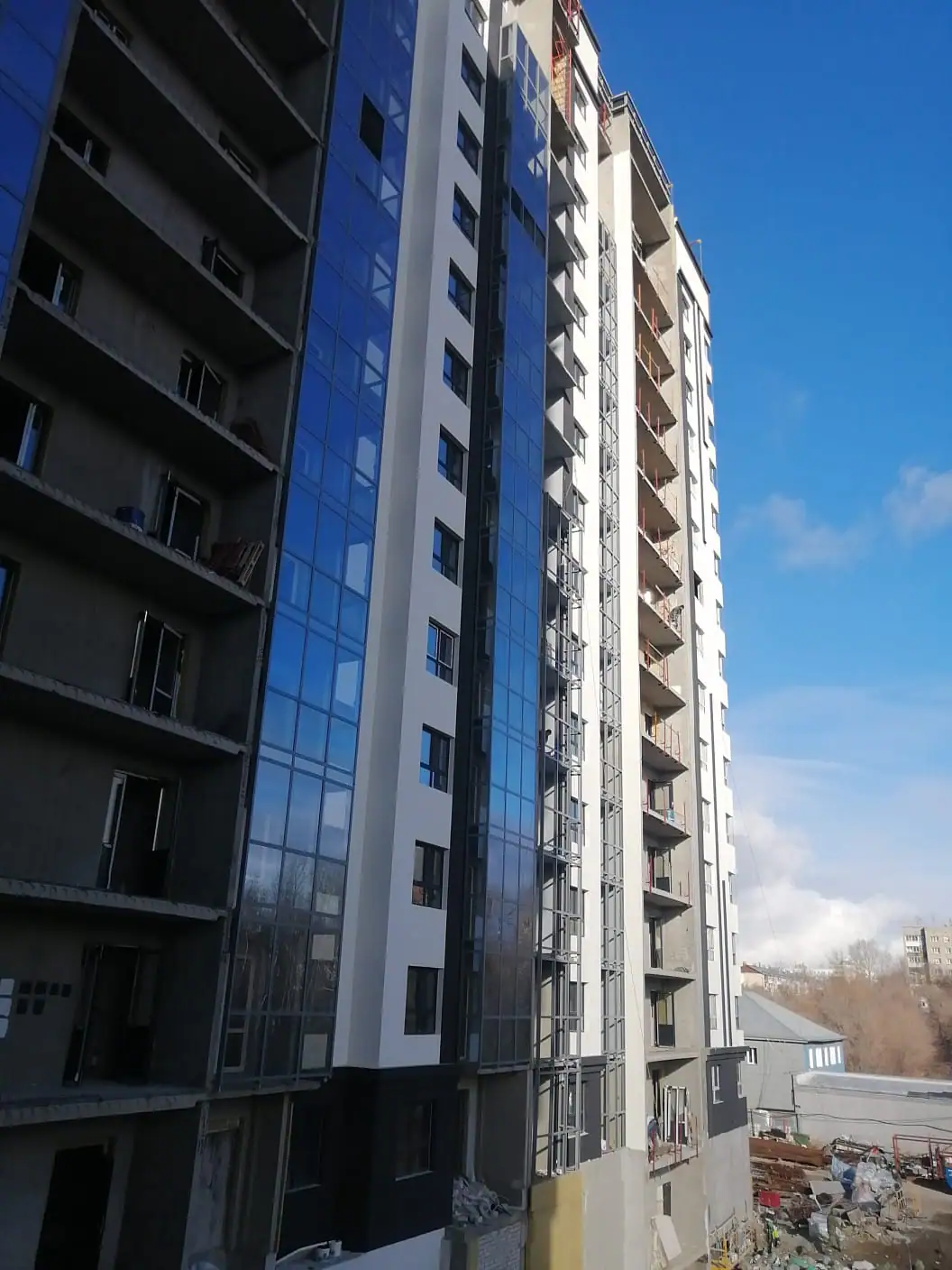

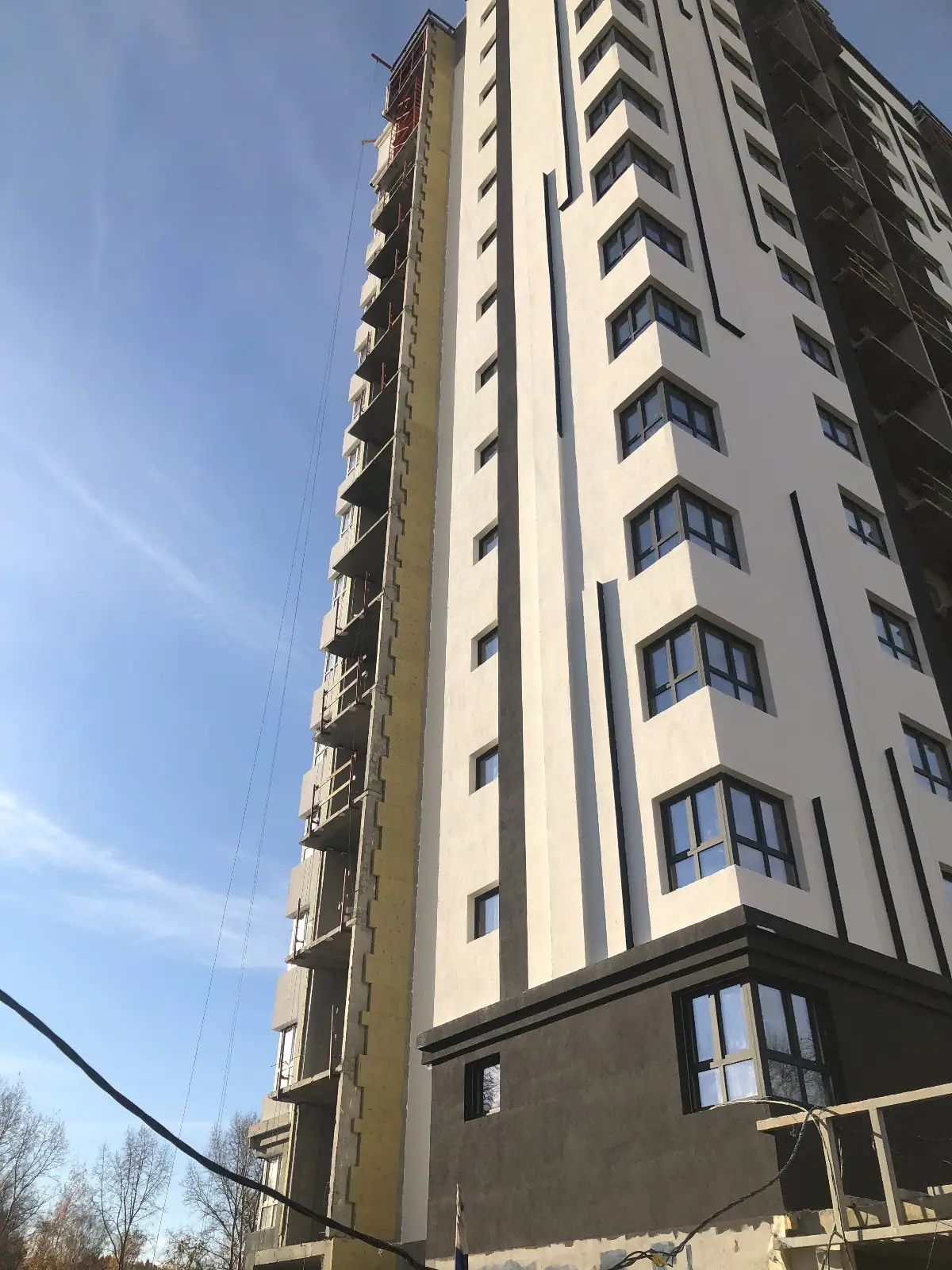

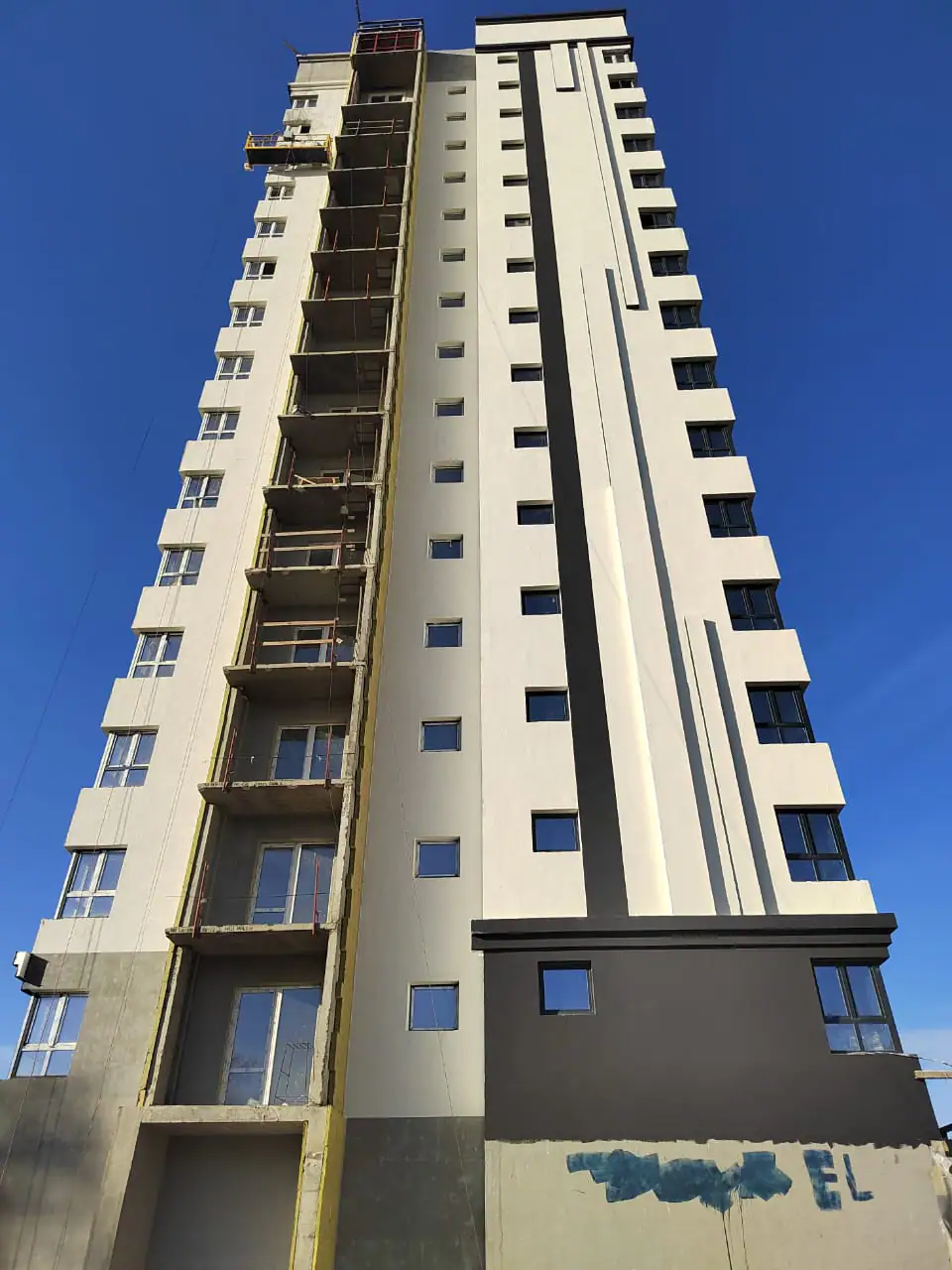

- IV кв. 2024Фотоотчёт со стройки

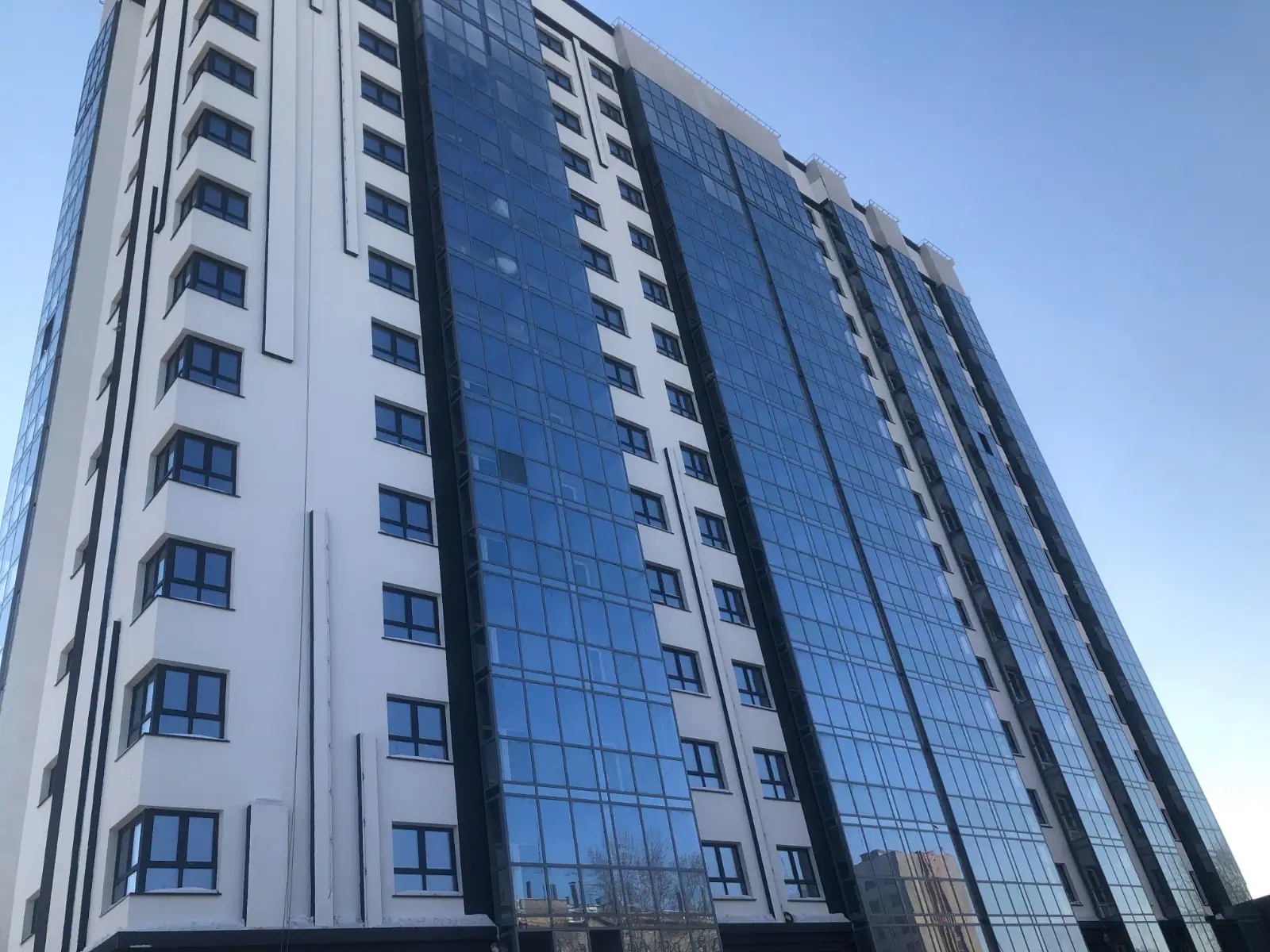

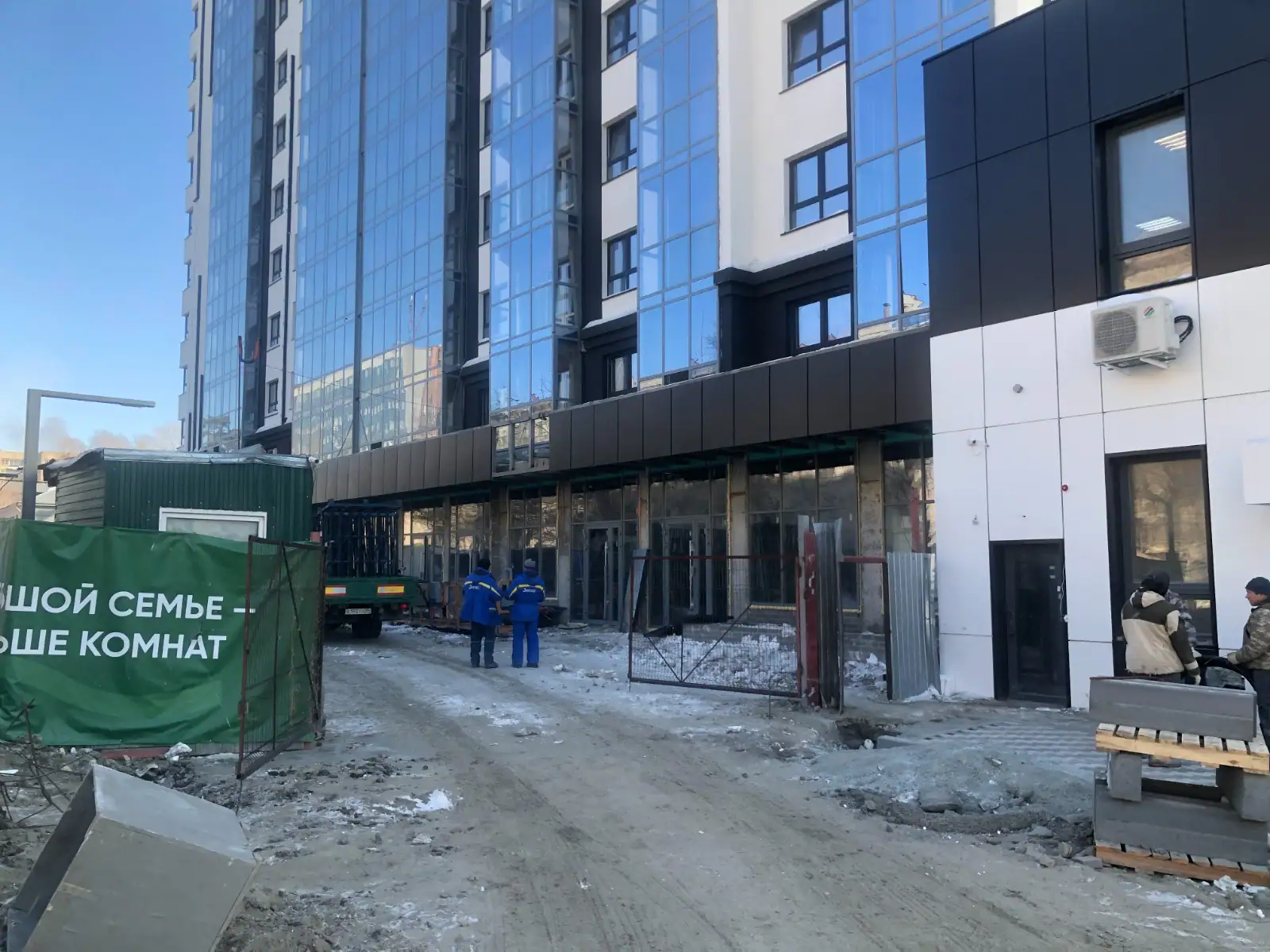

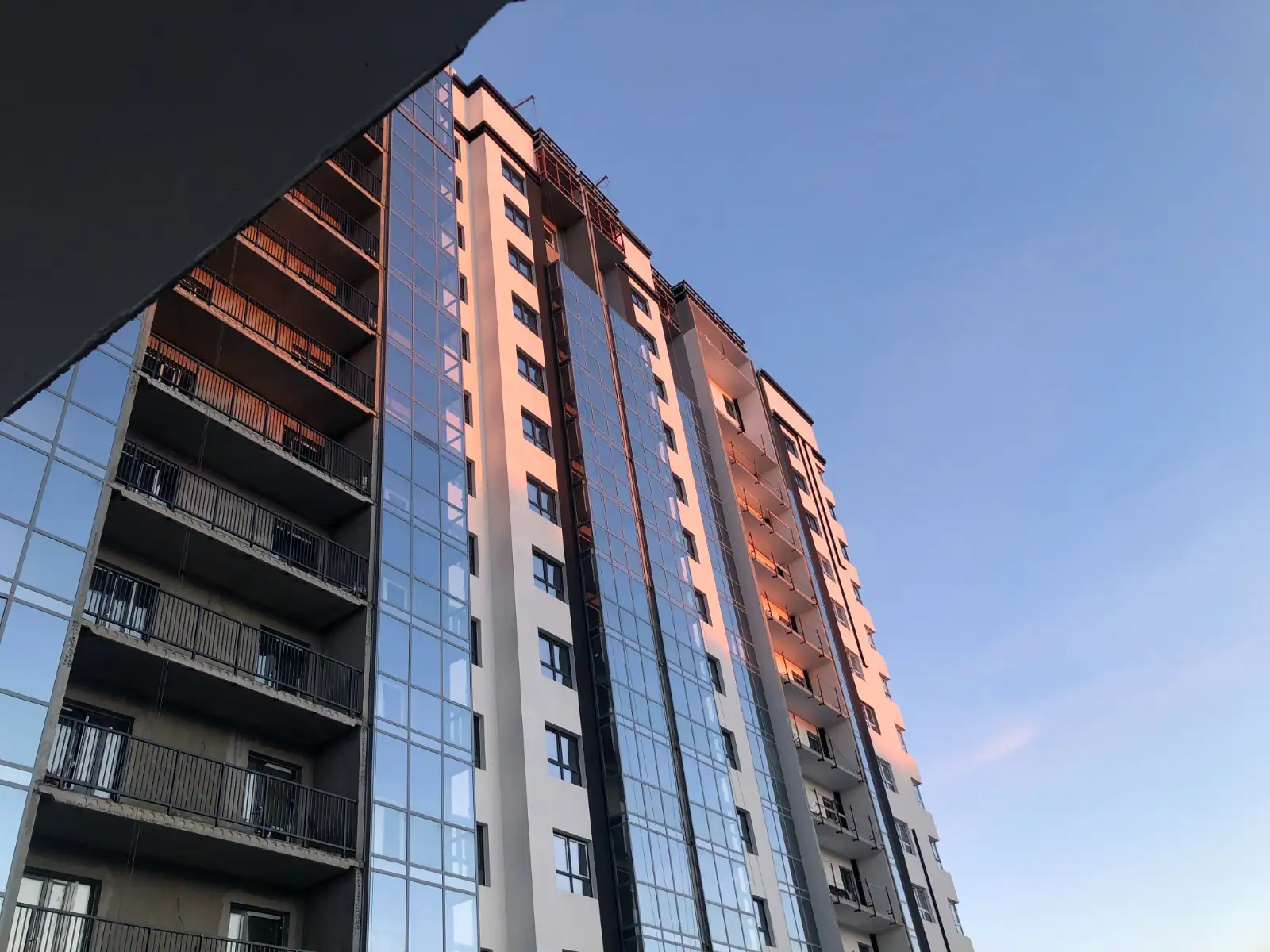

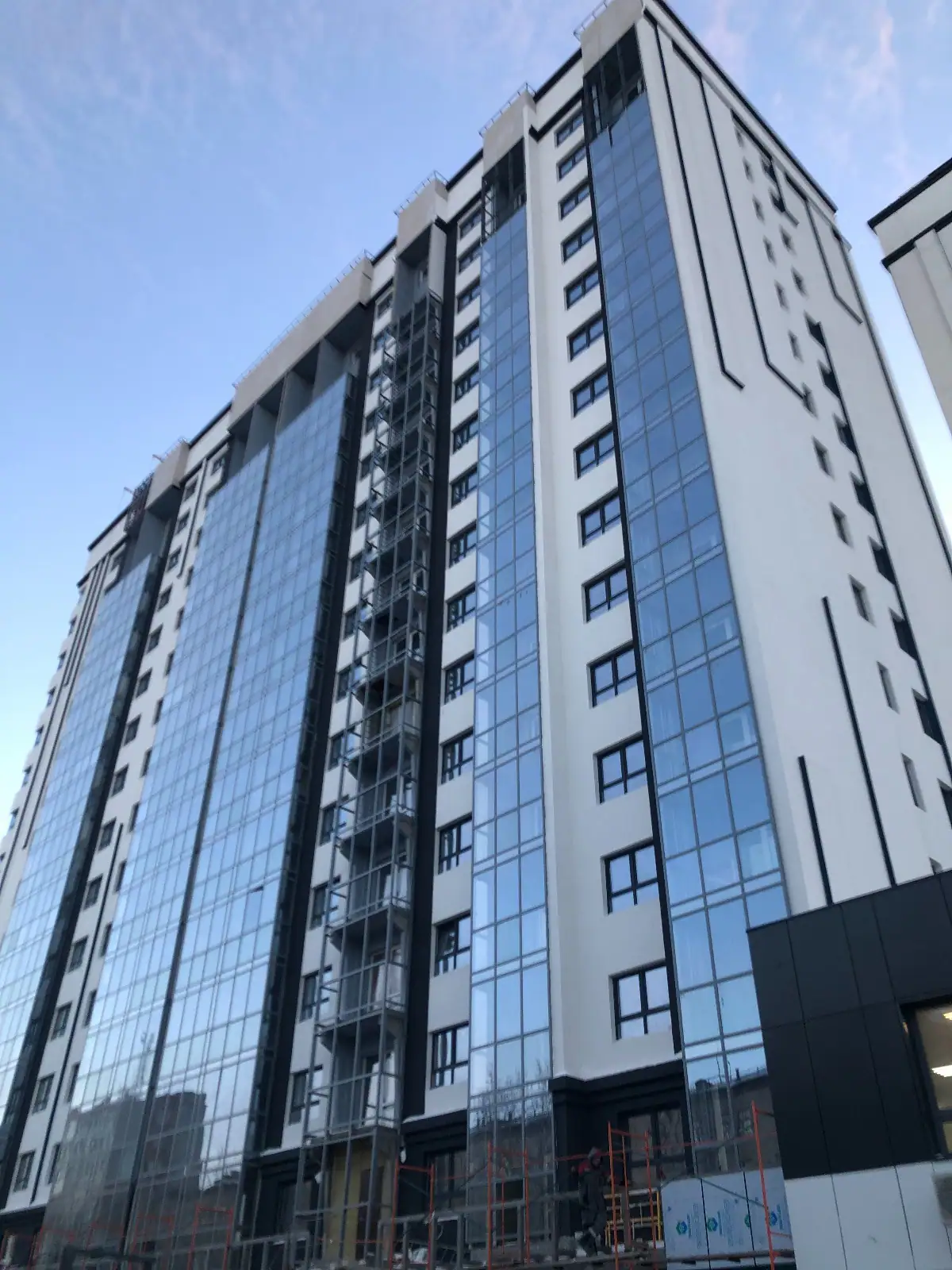

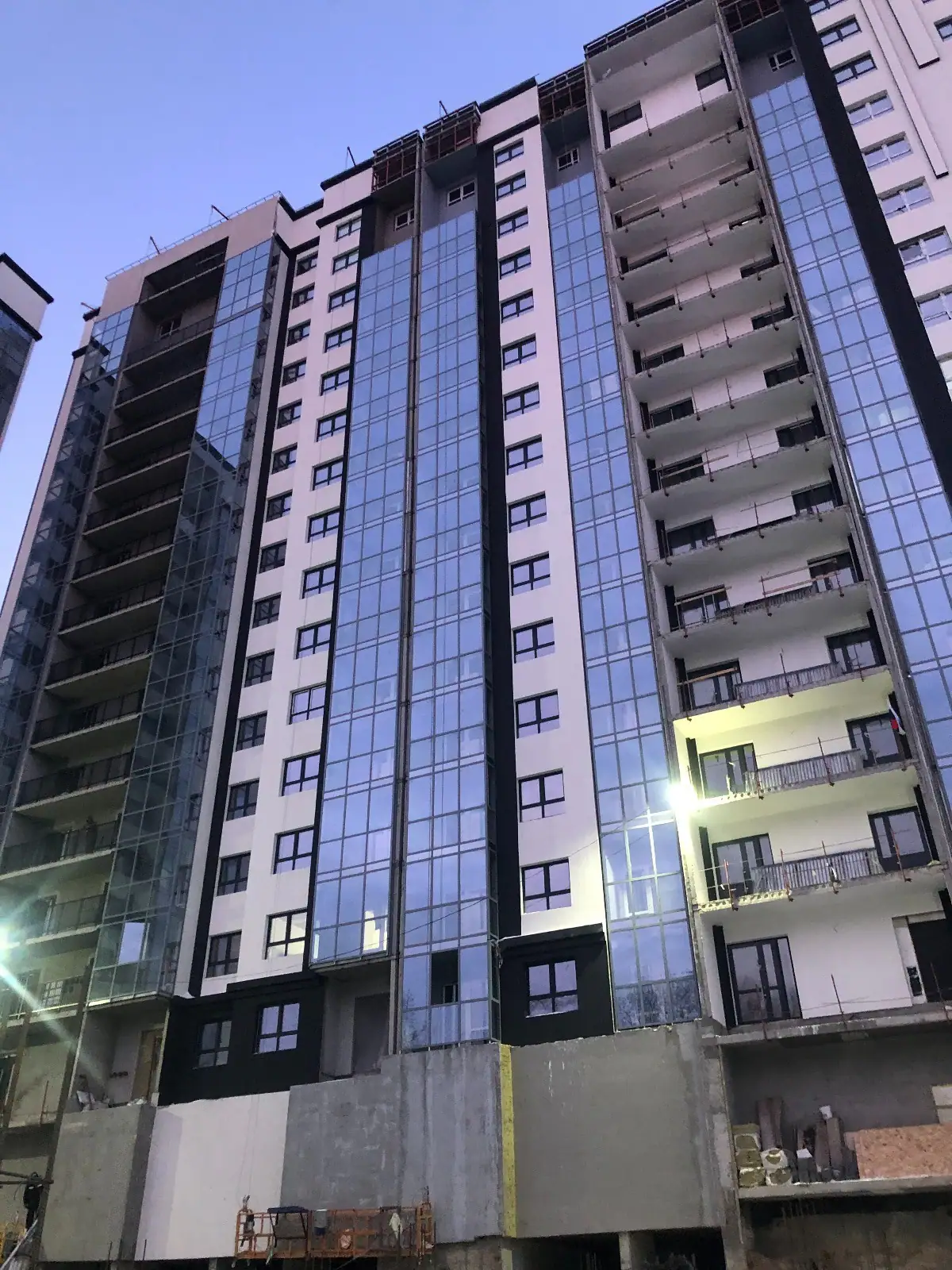

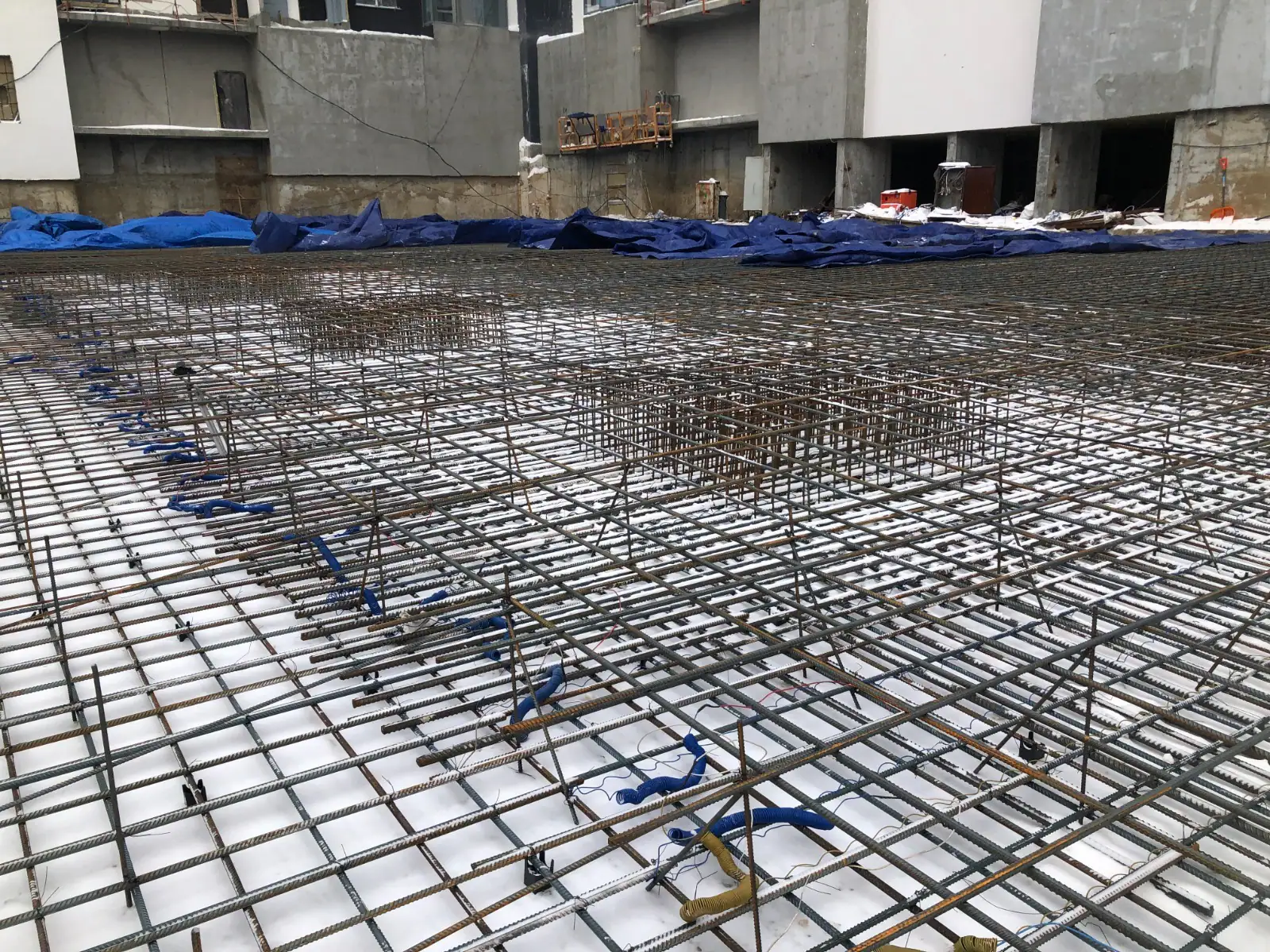

- I кв. 2025Добавлен документ: Экспертиза проектной документации

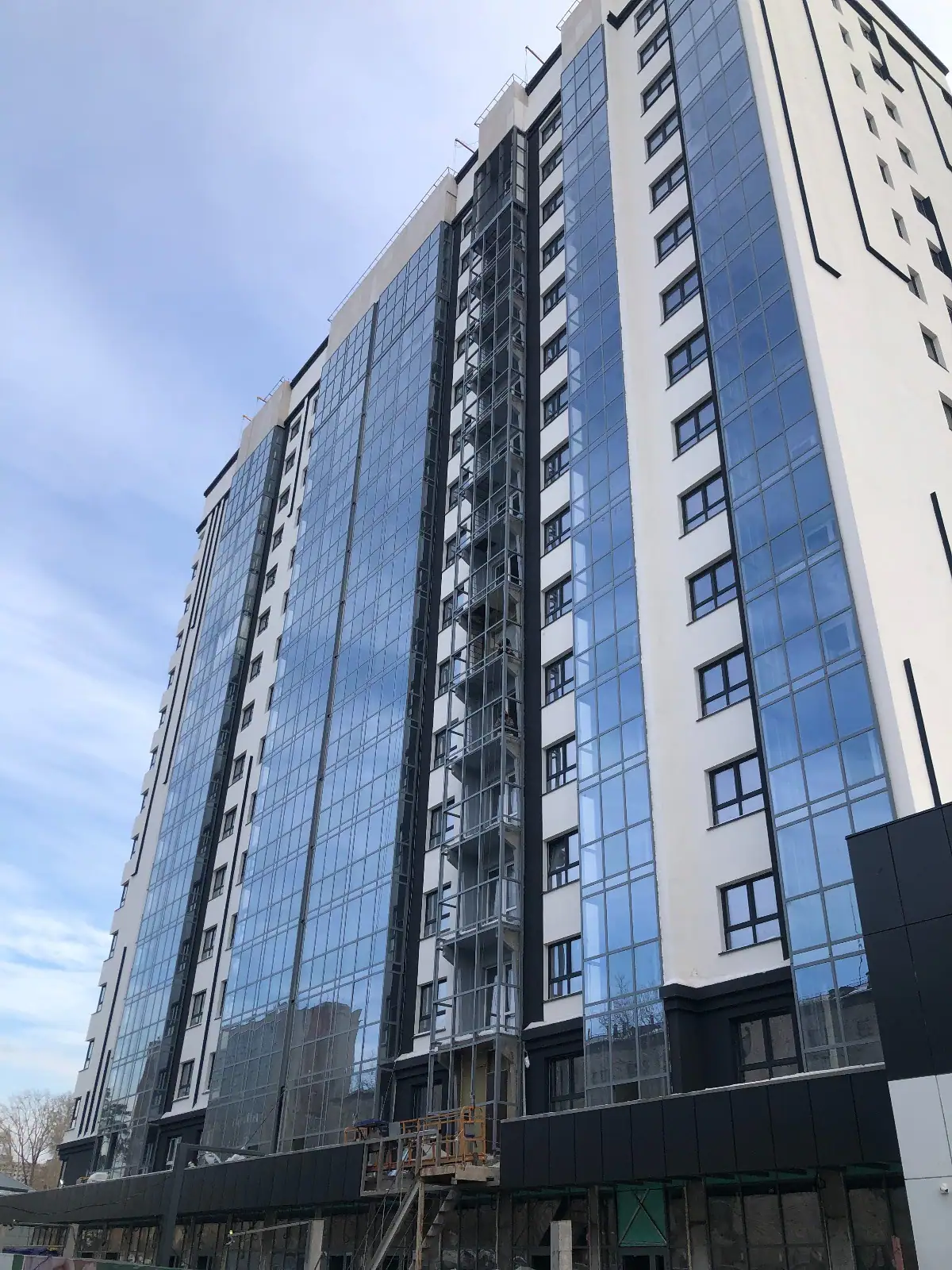

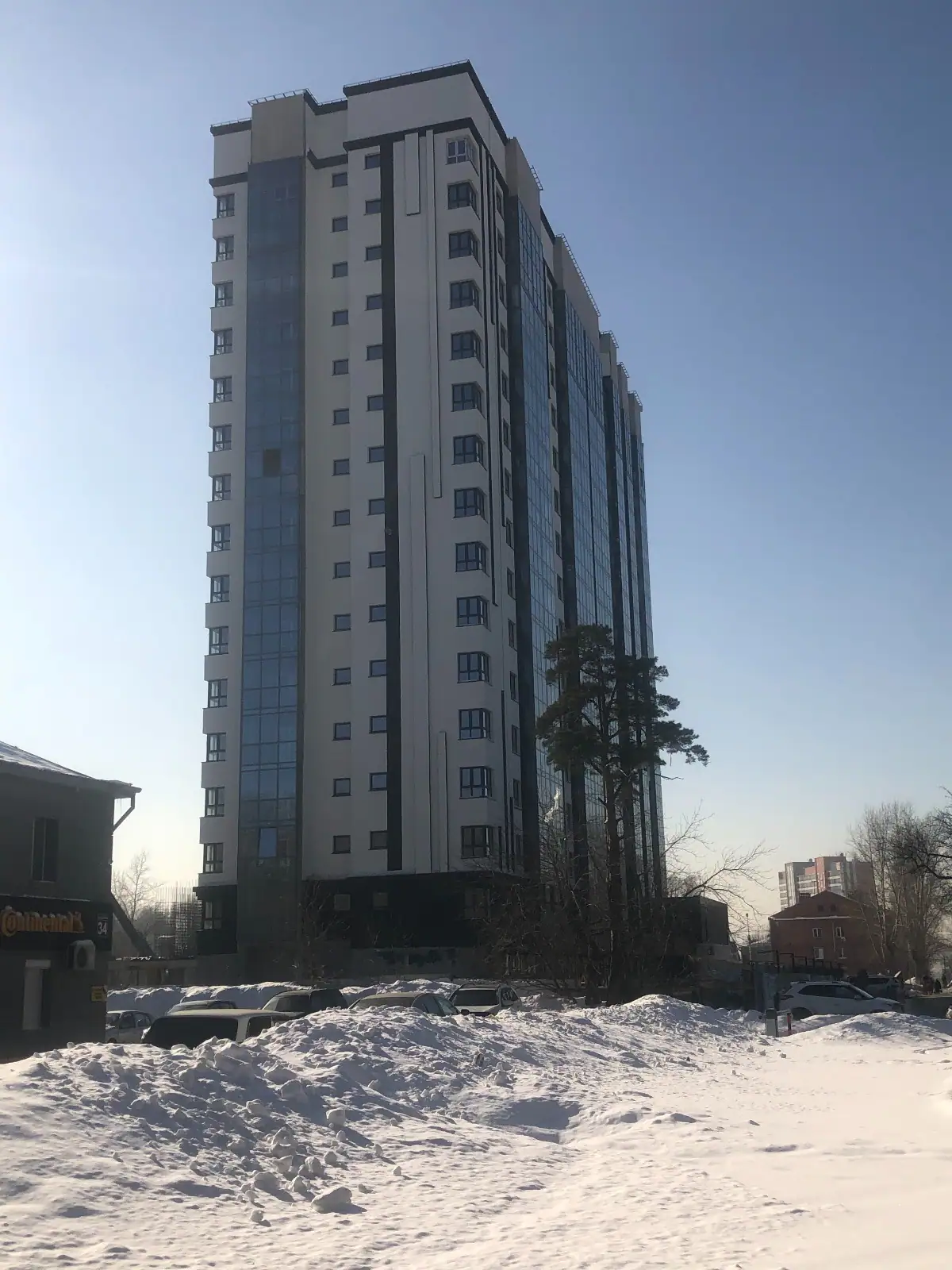

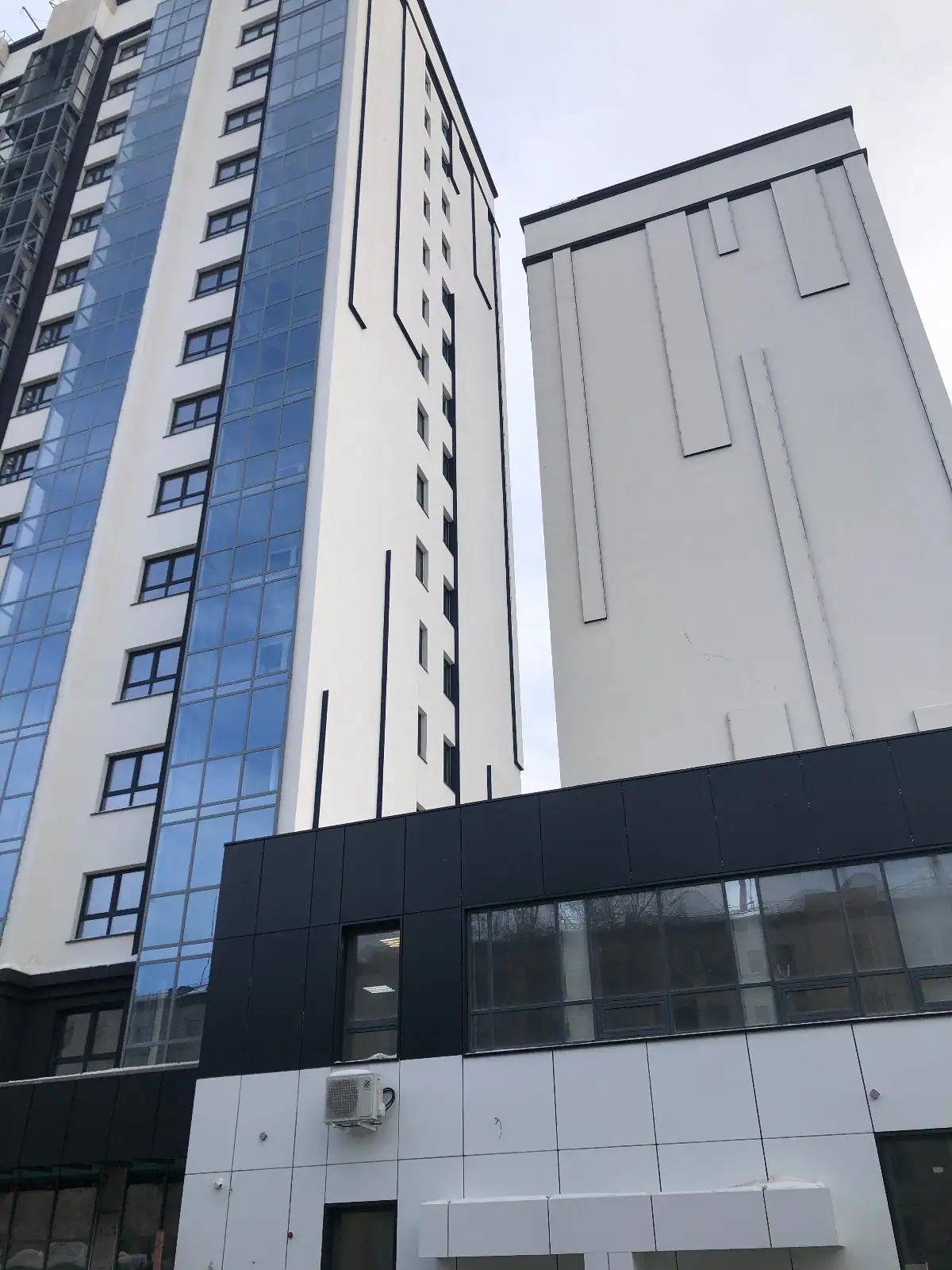

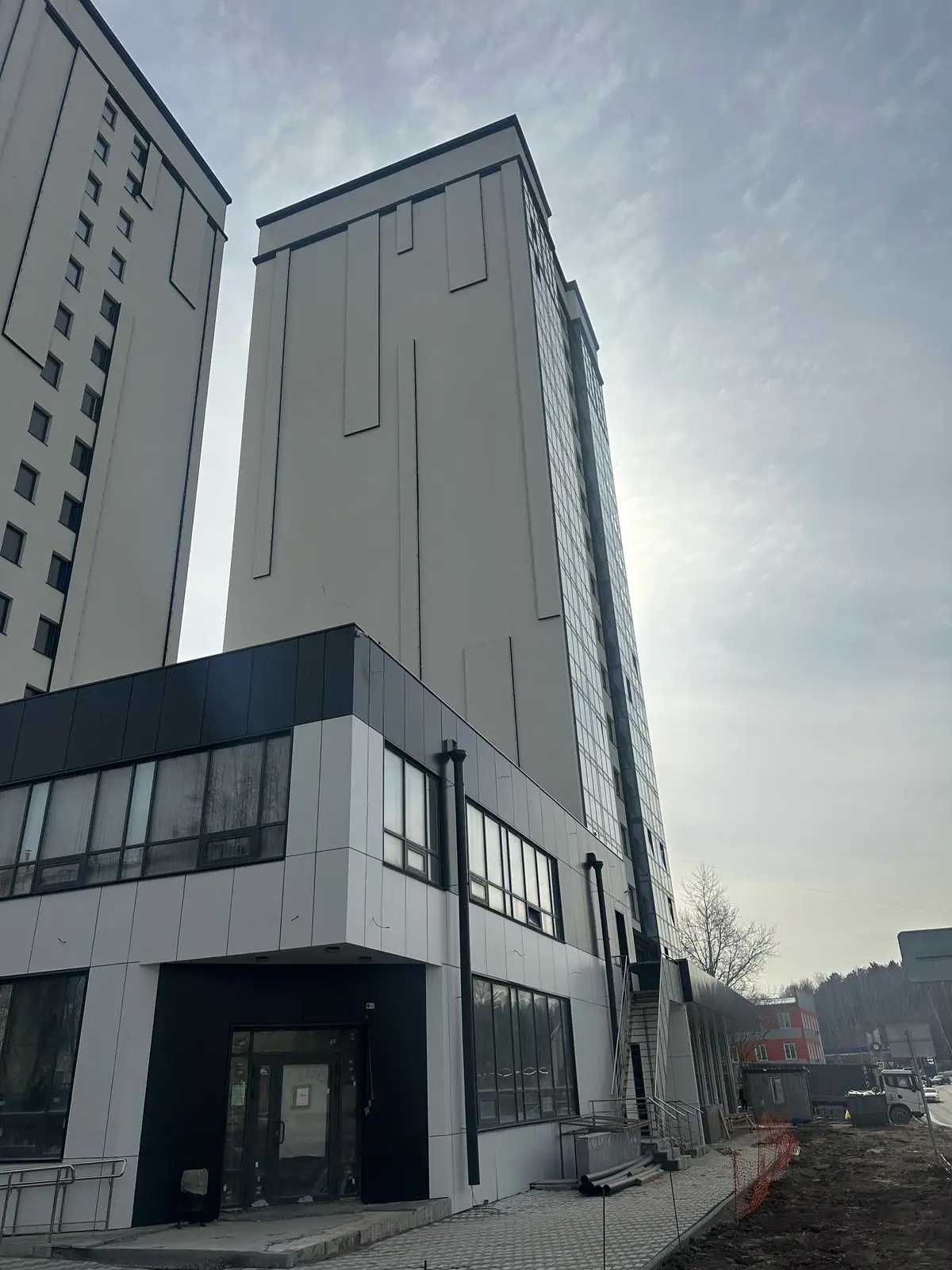

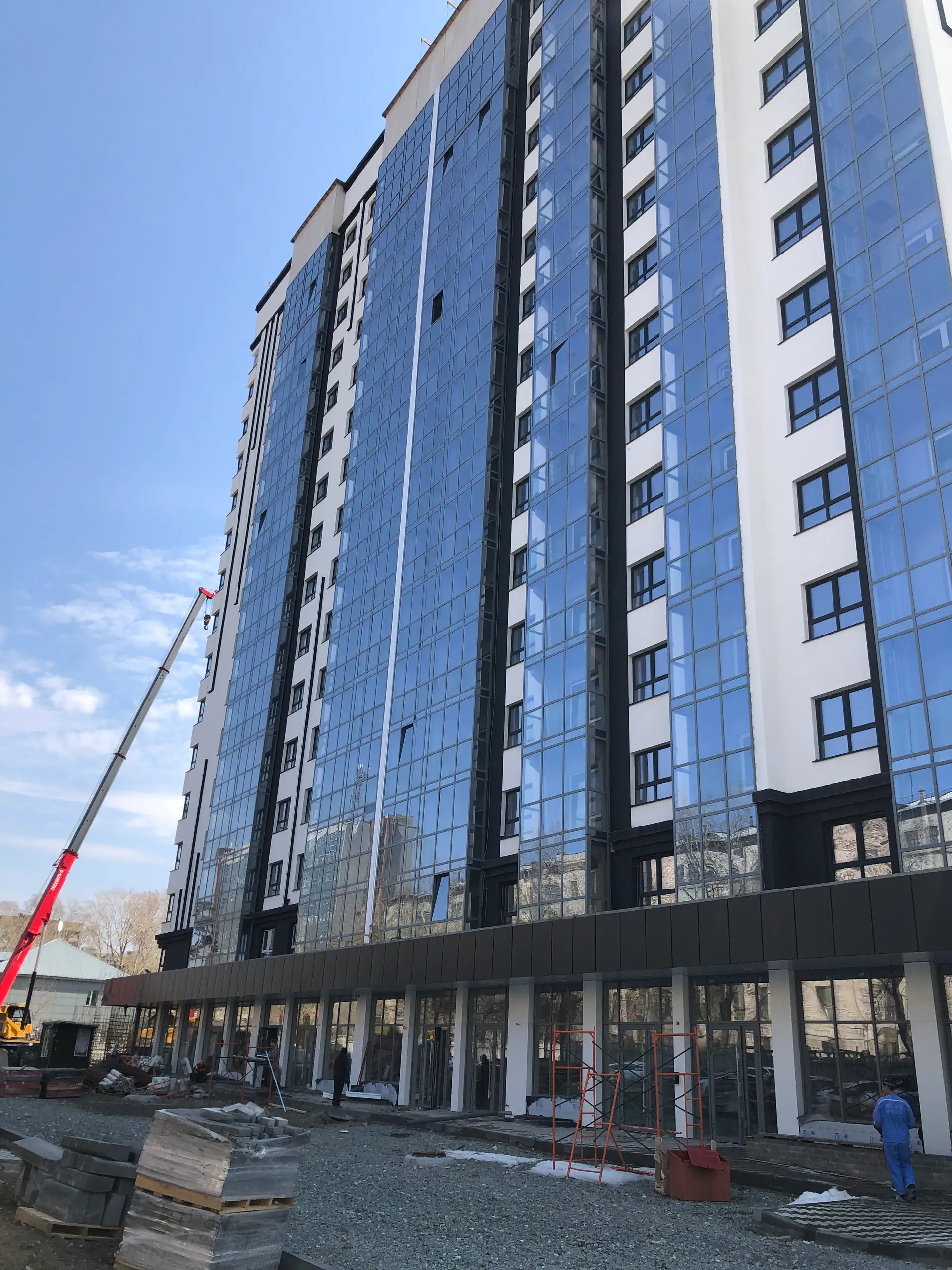

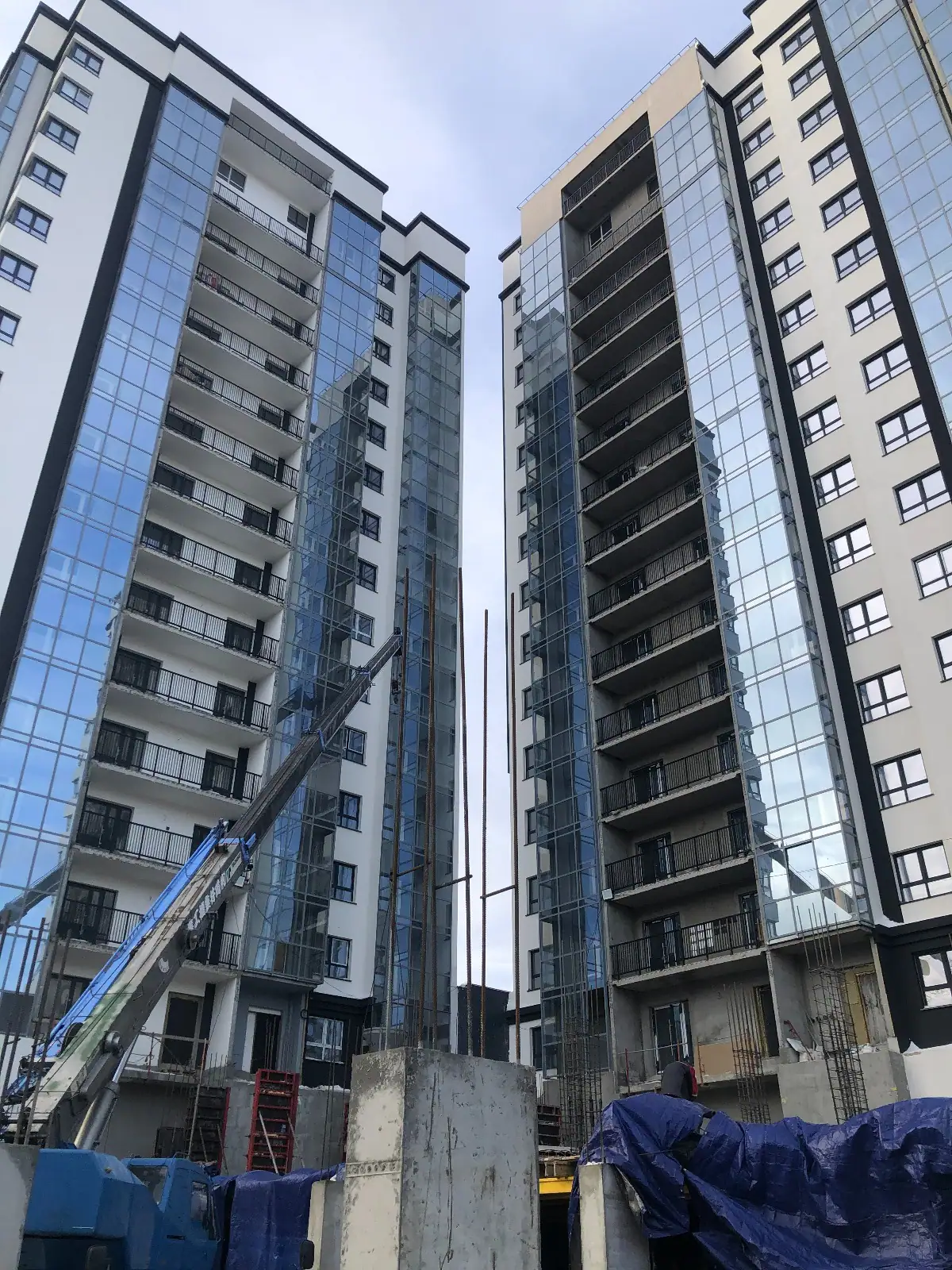

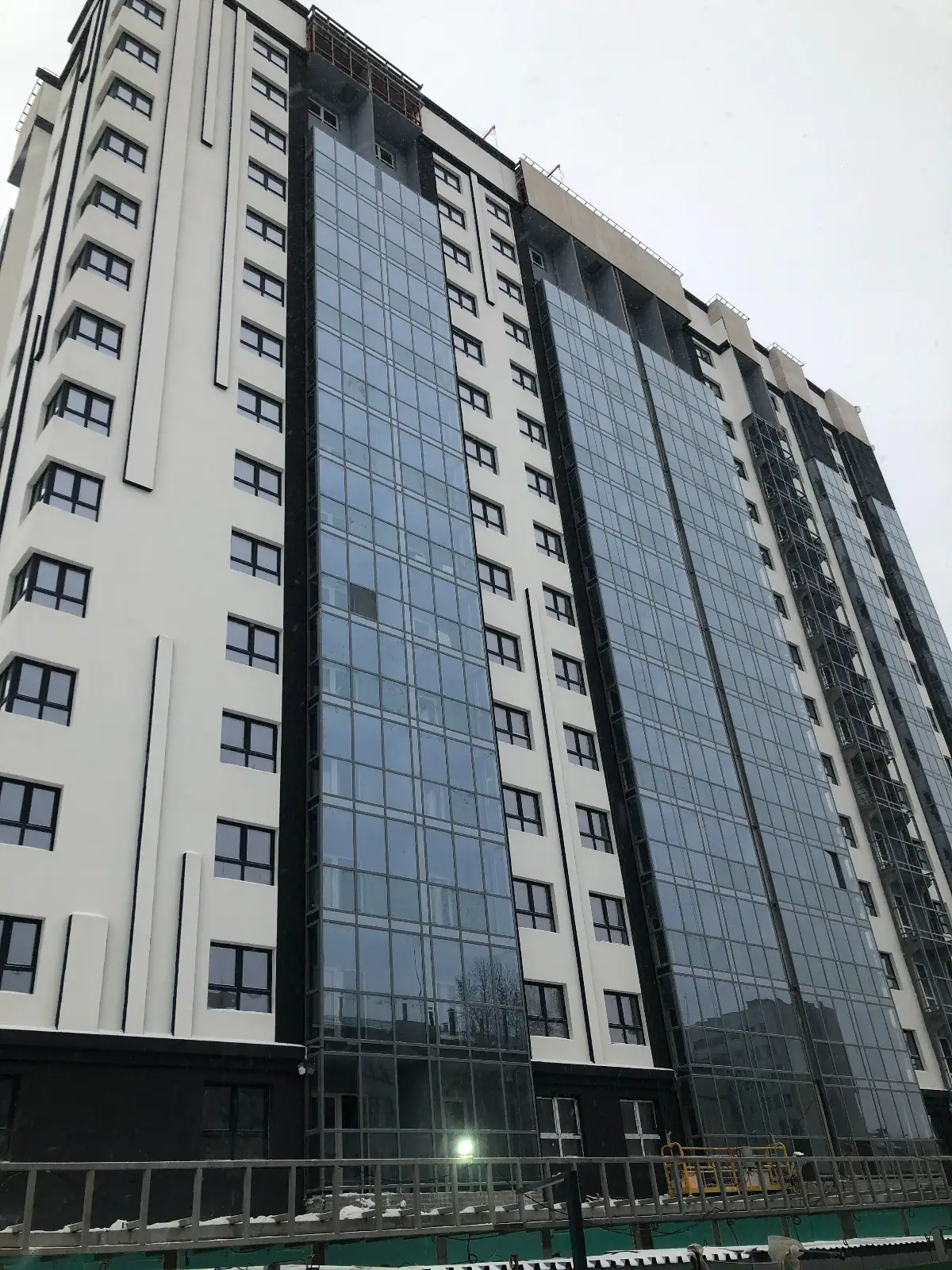

- I кв. 2025Фотоотчёт со стройки

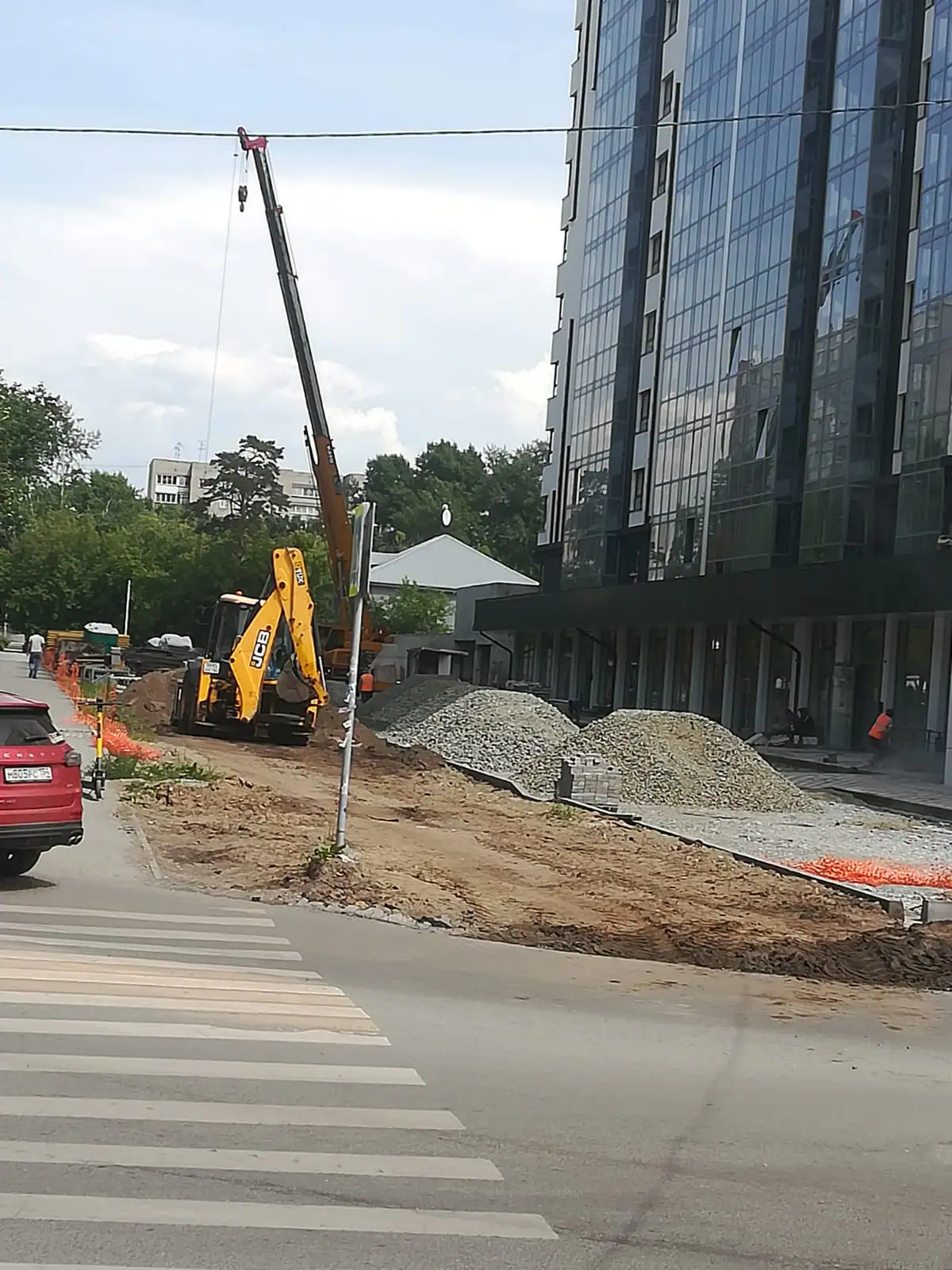

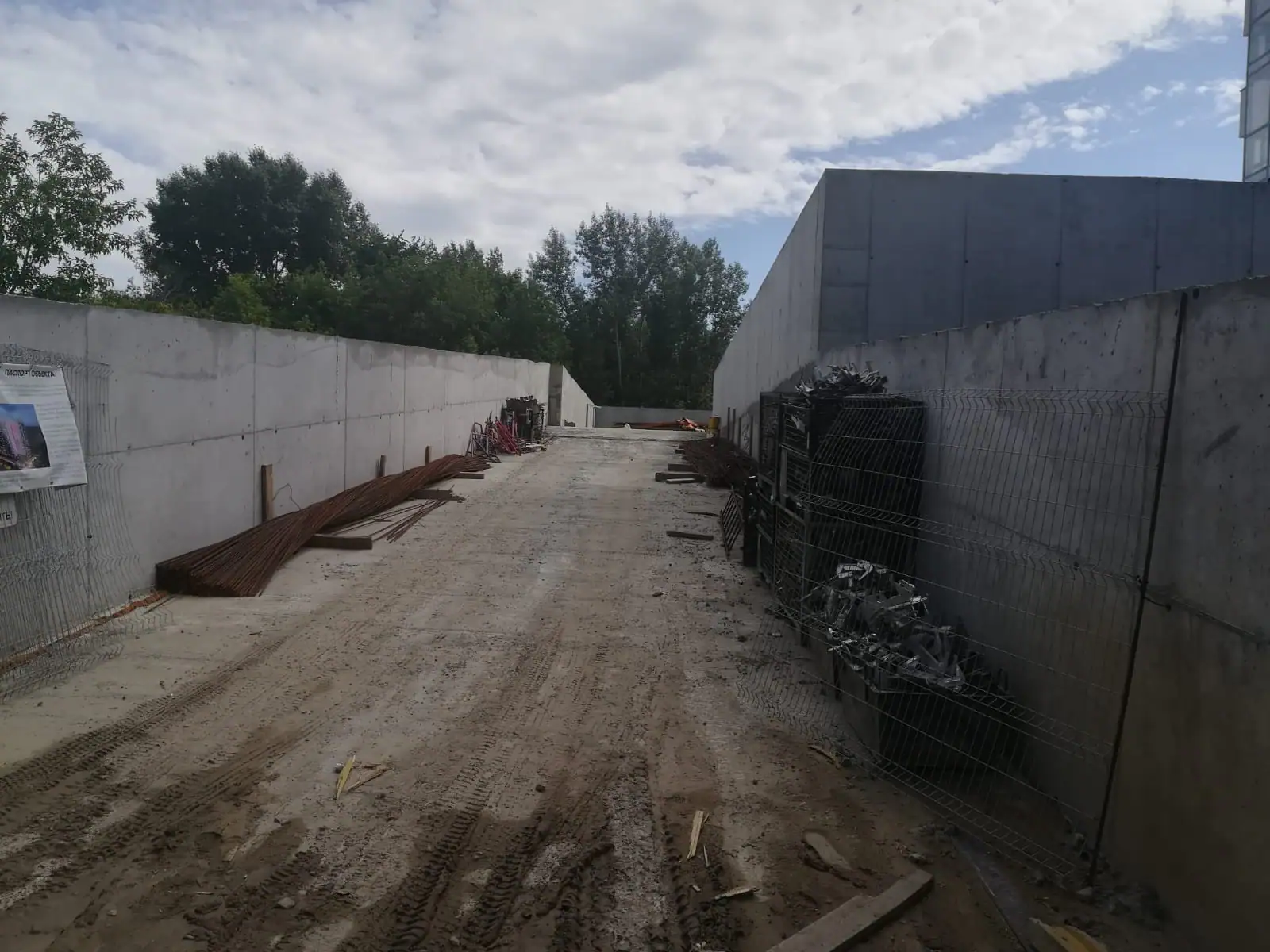

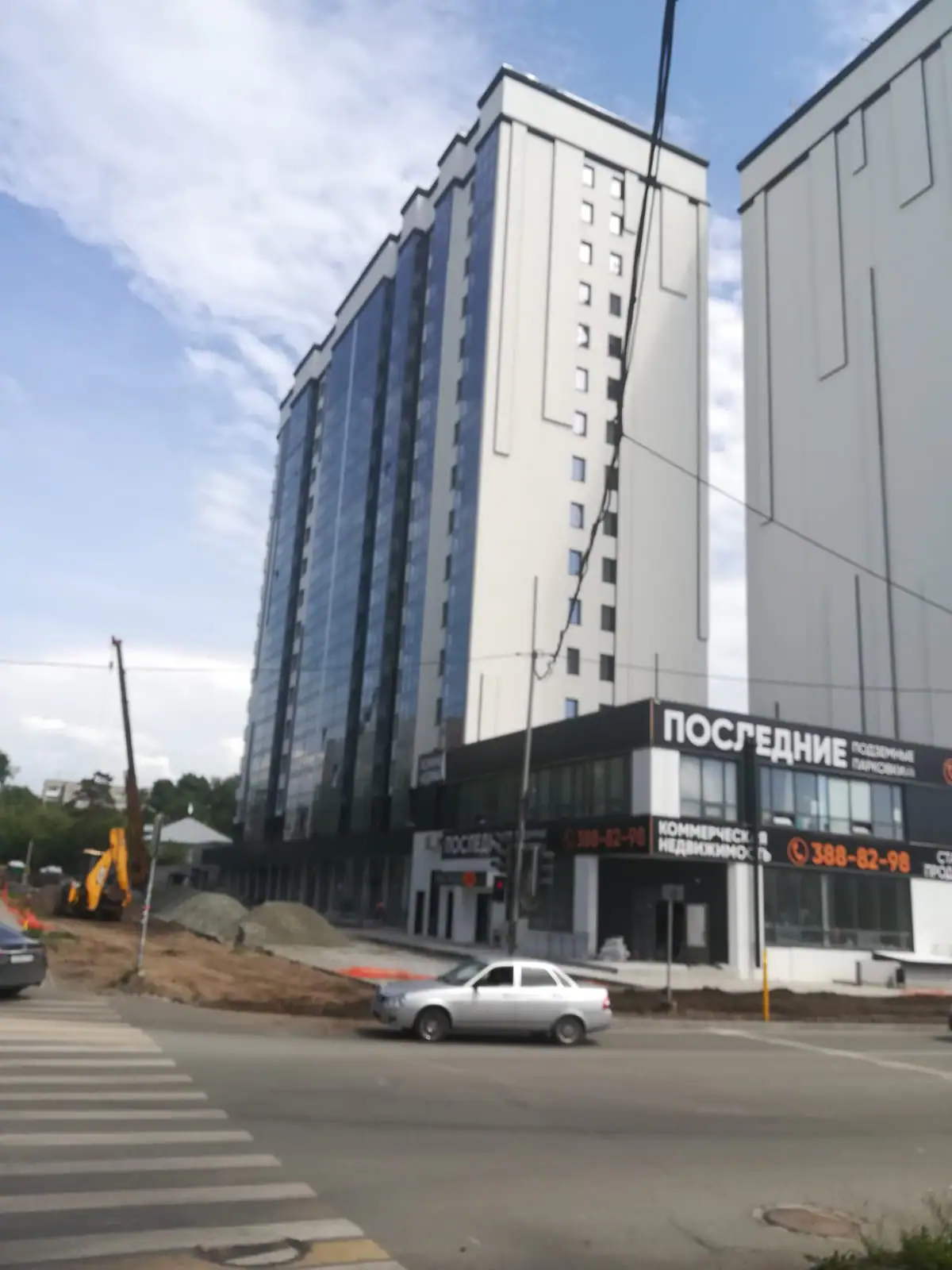

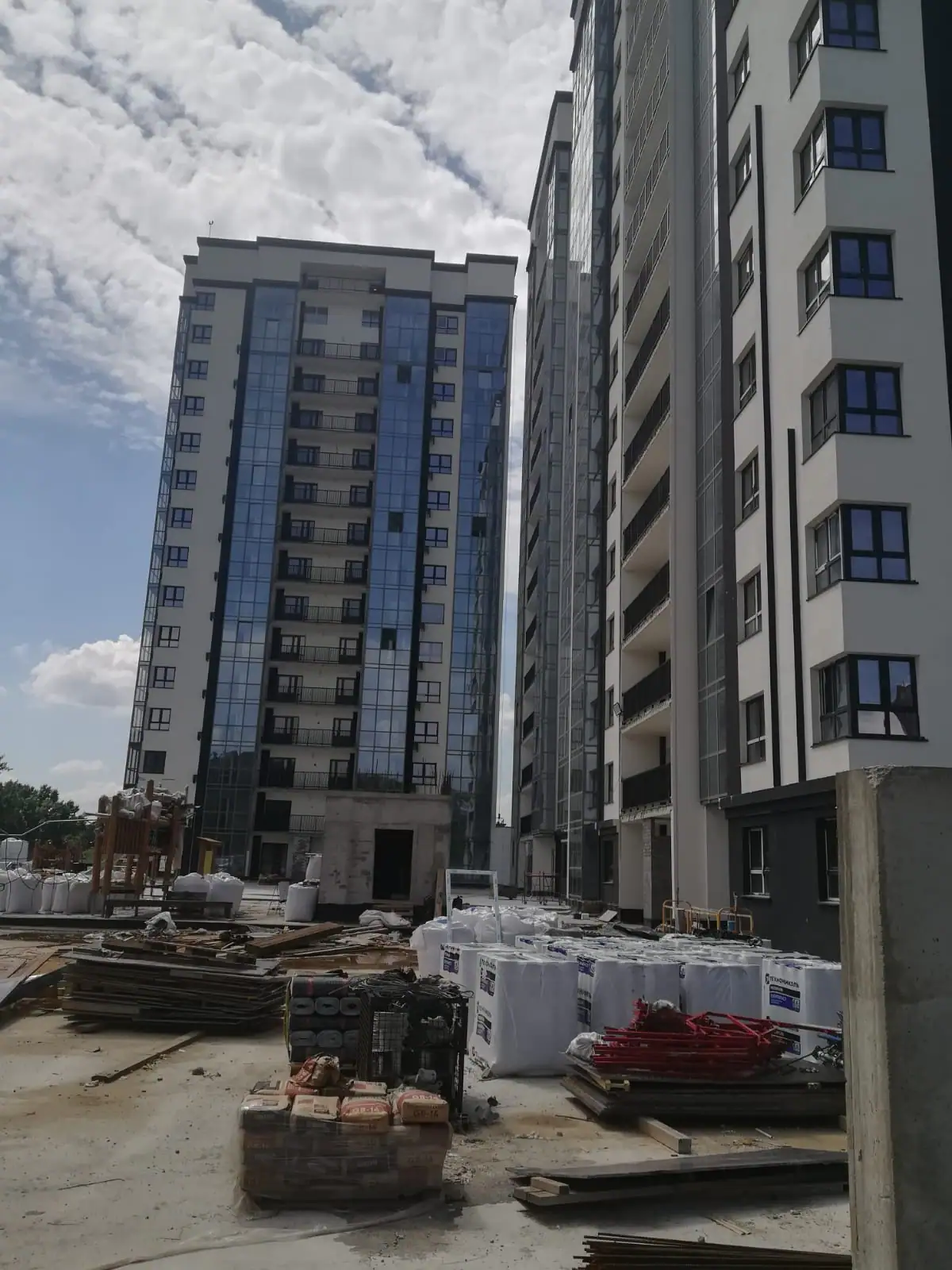

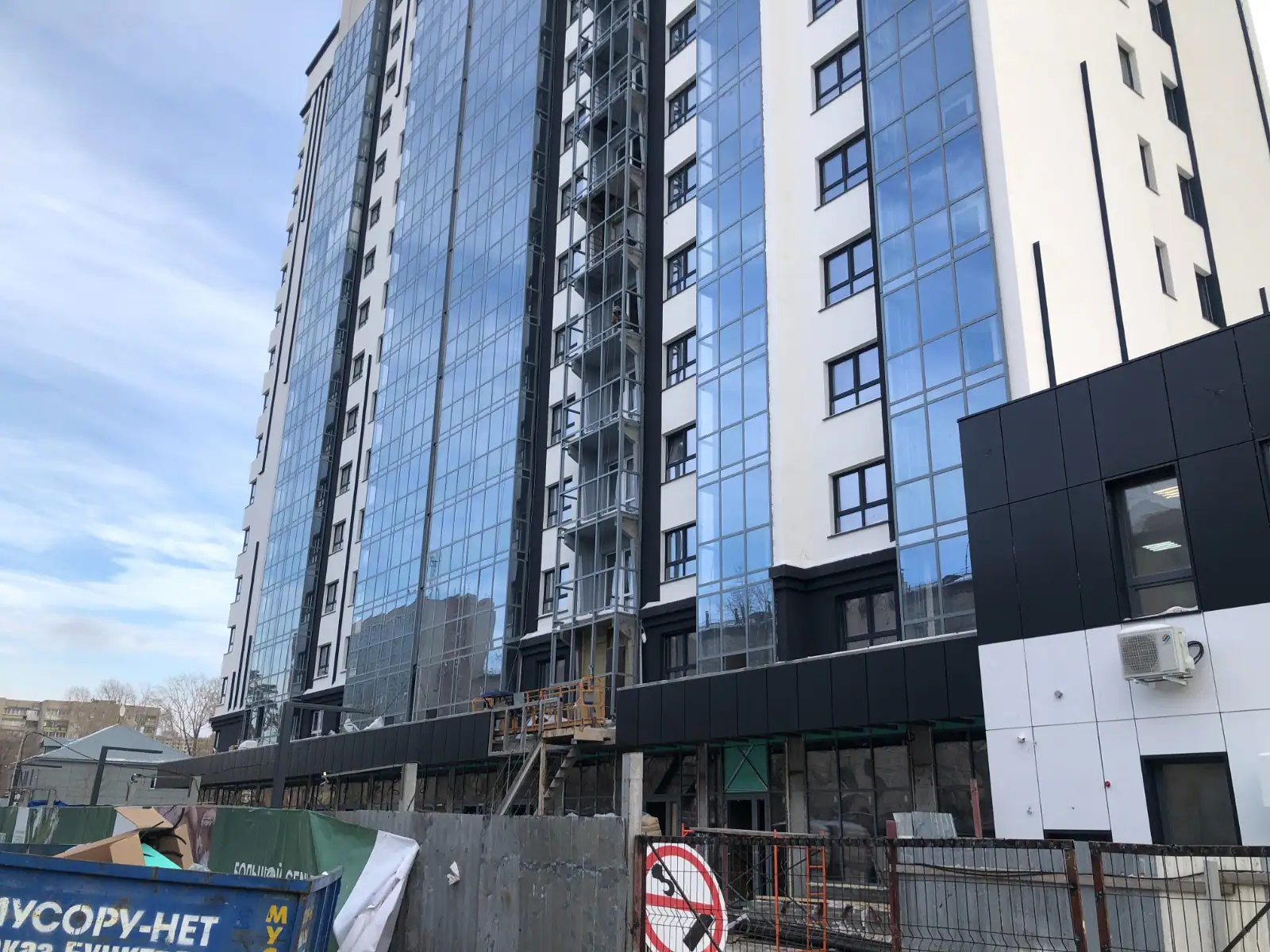

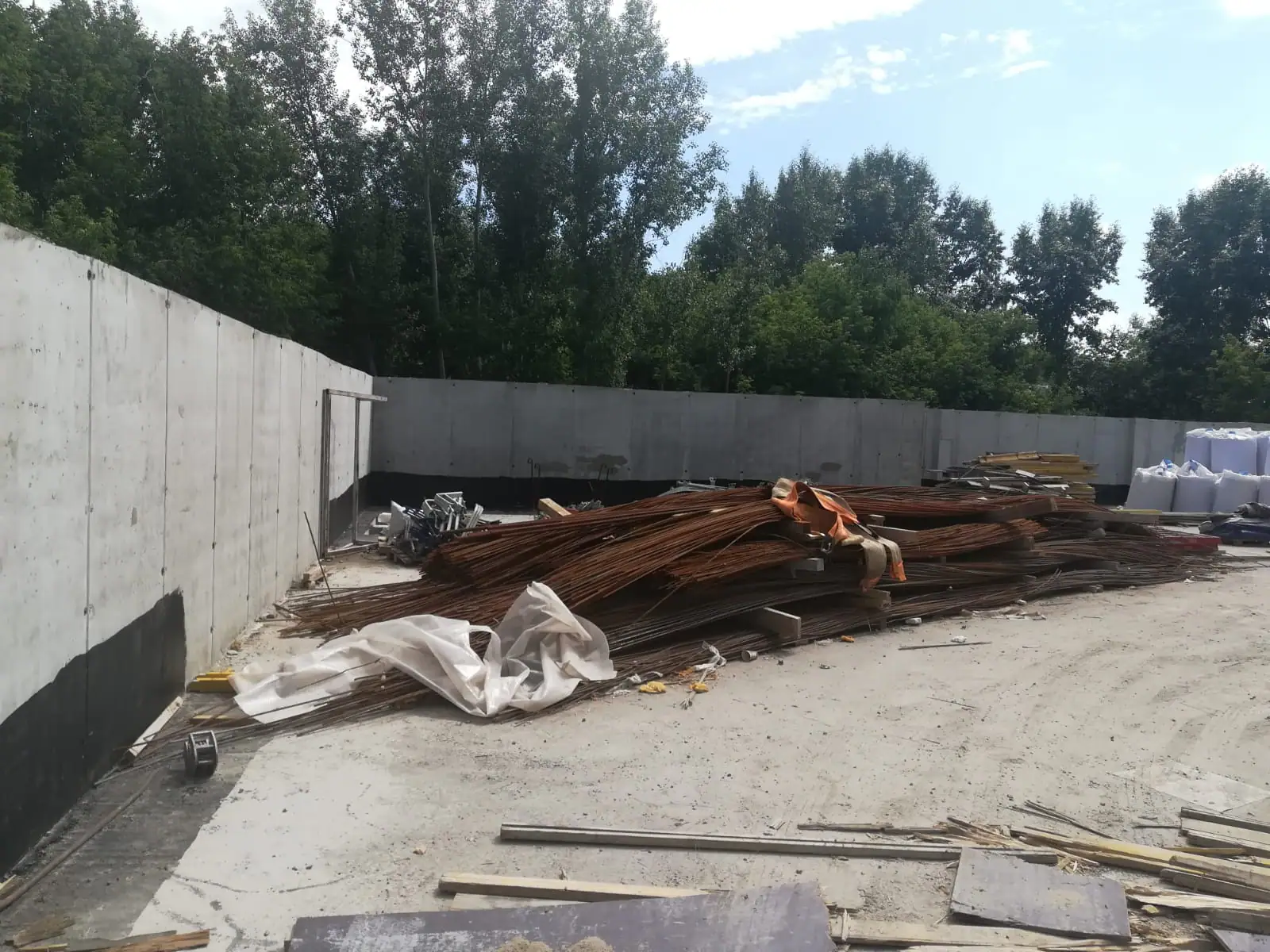

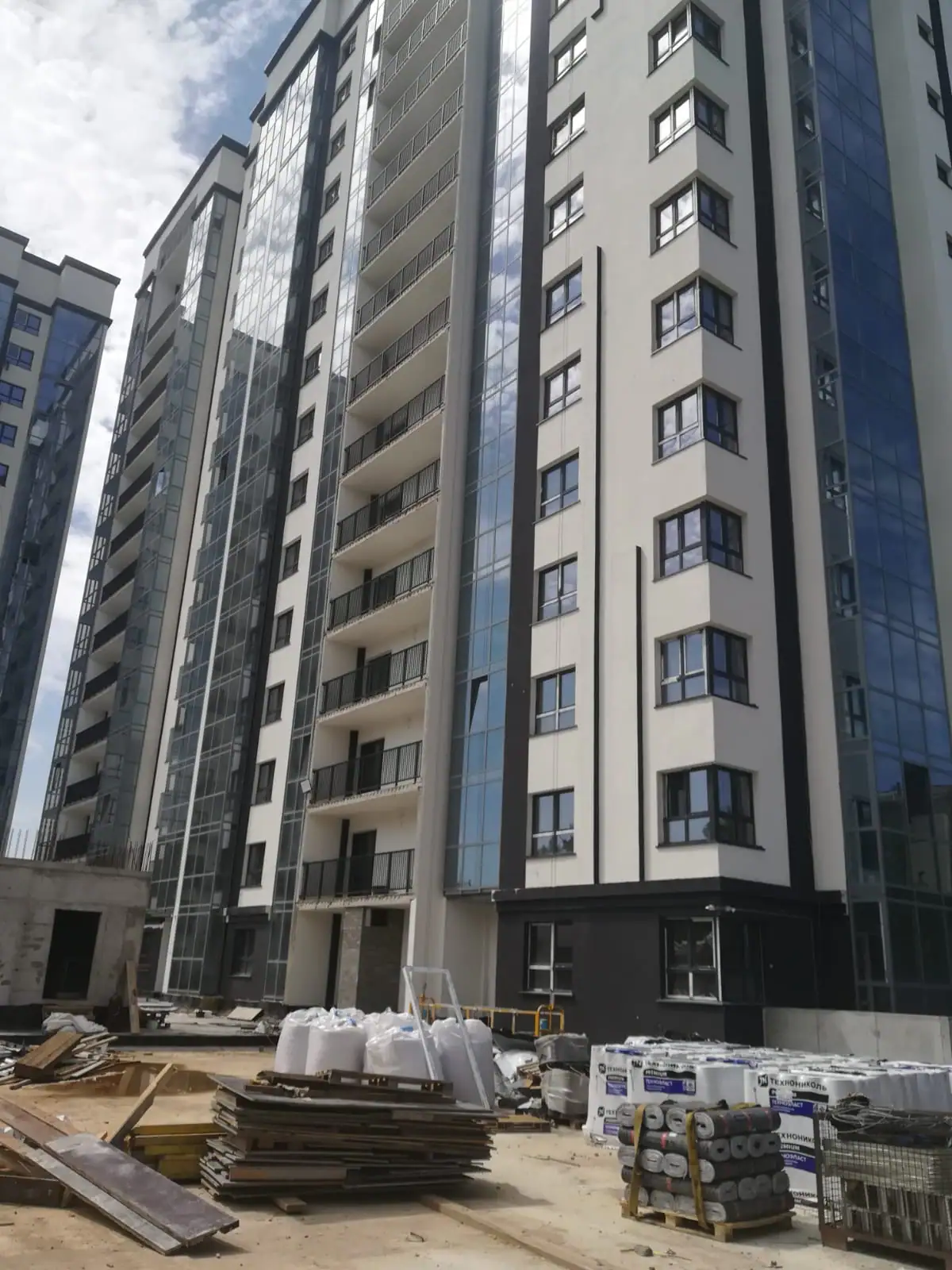

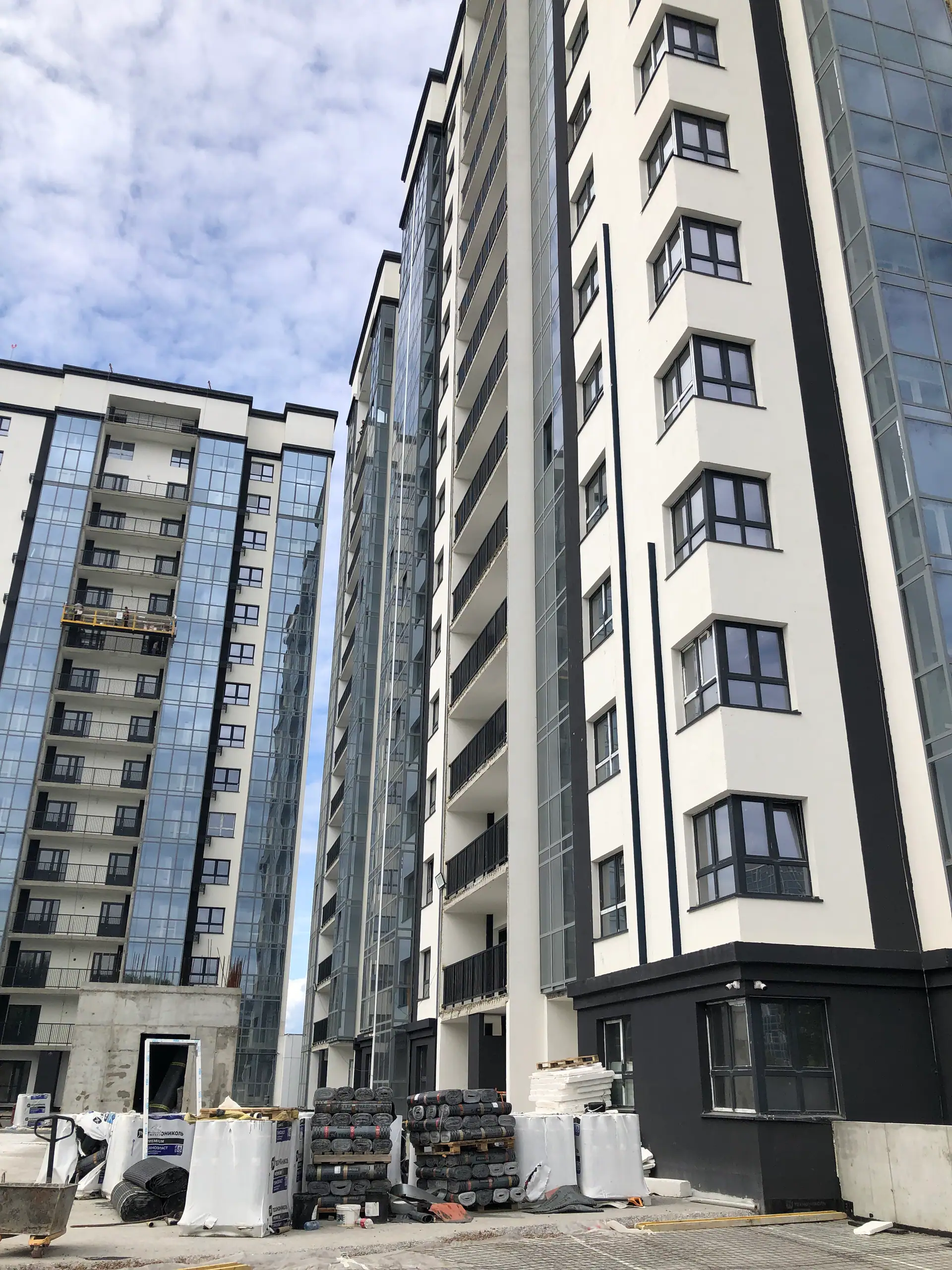

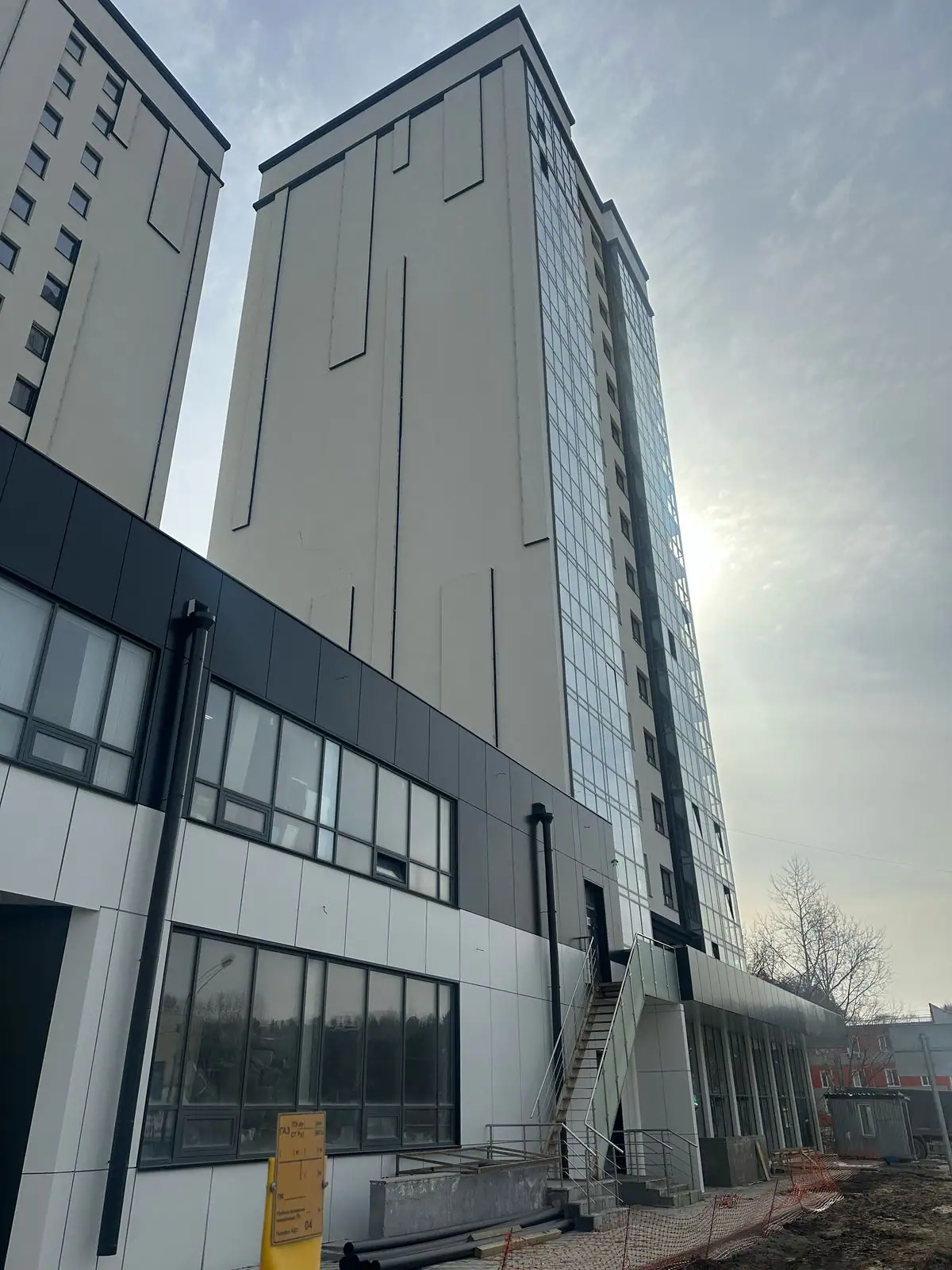

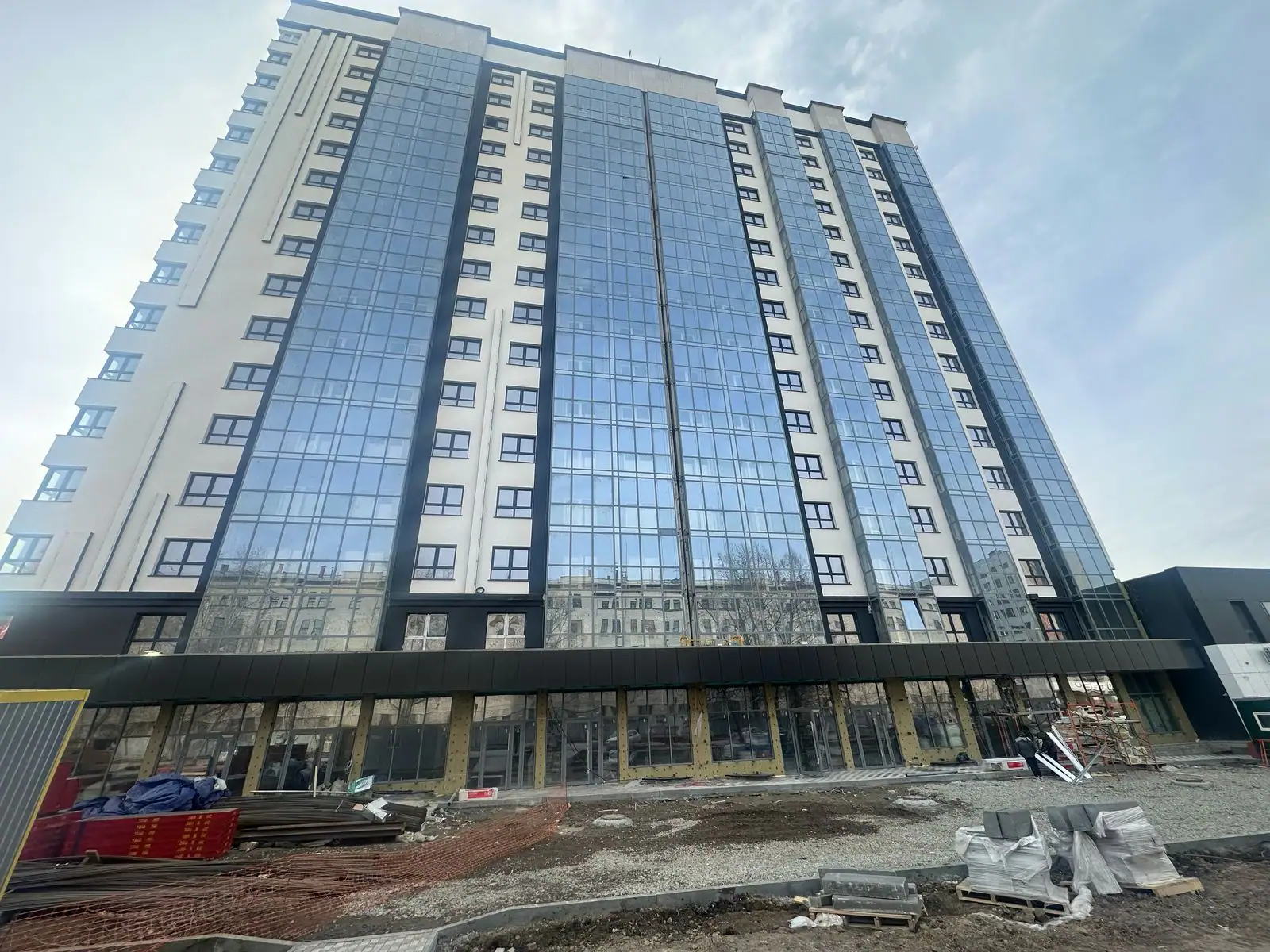

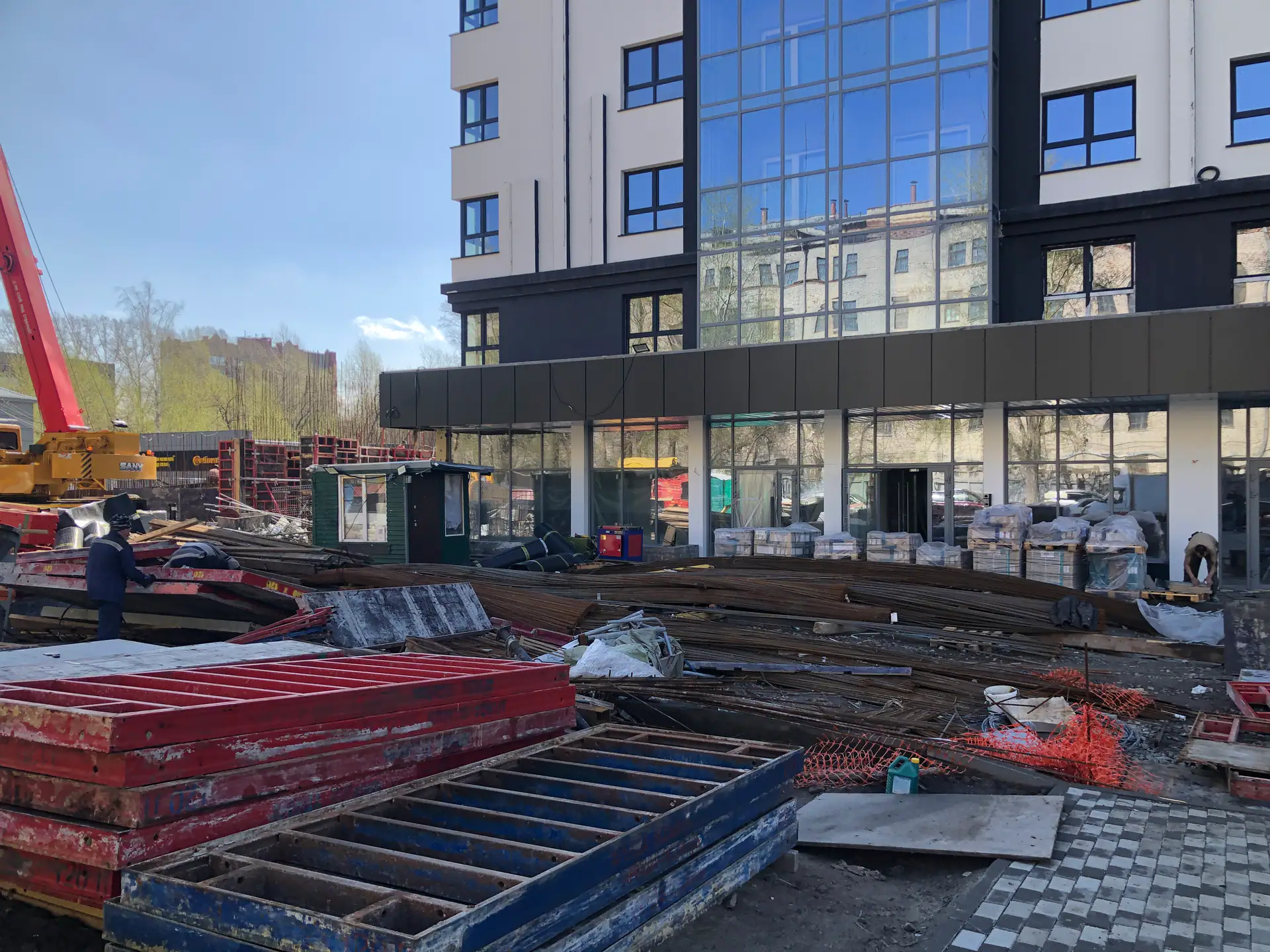

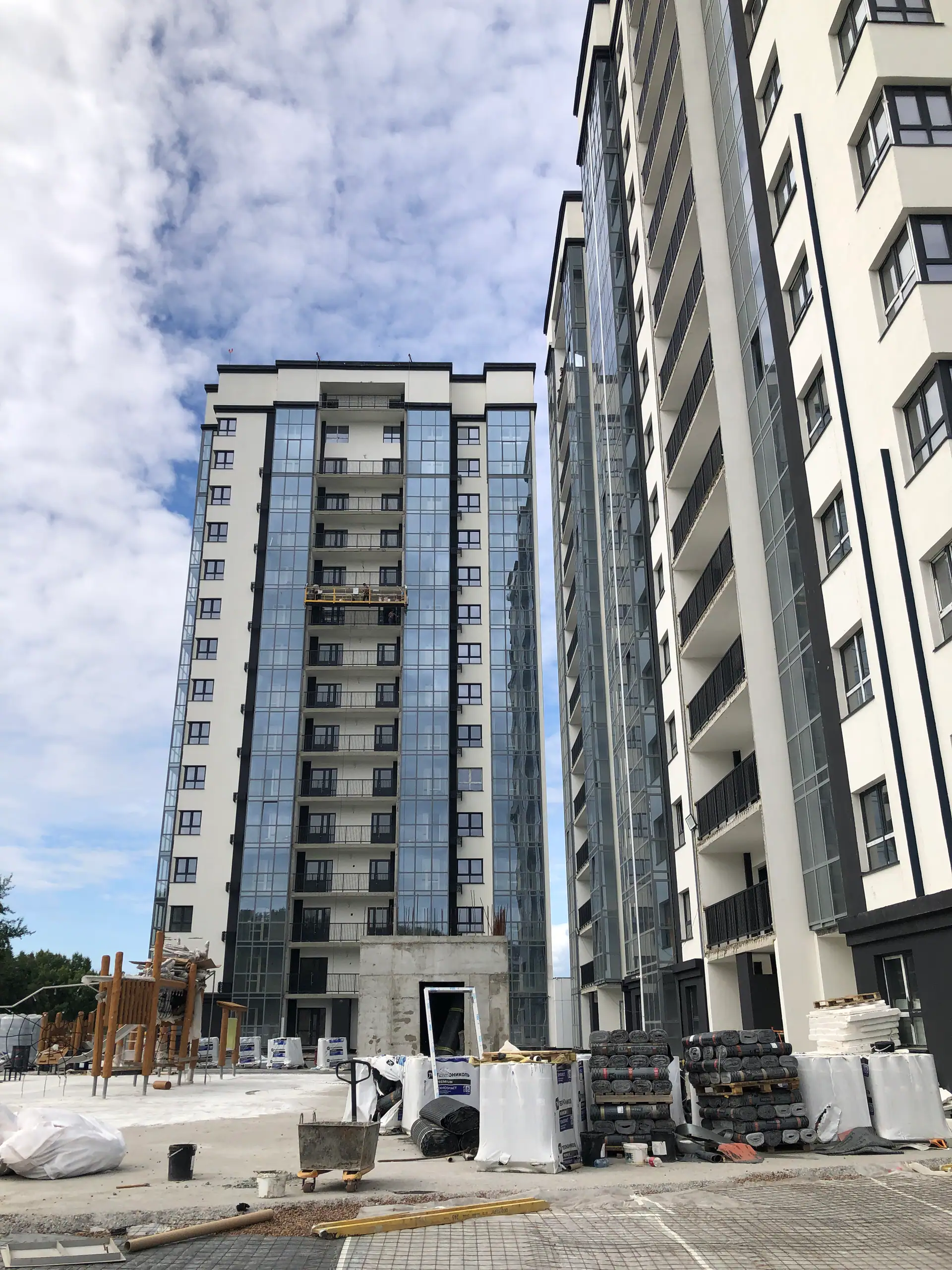

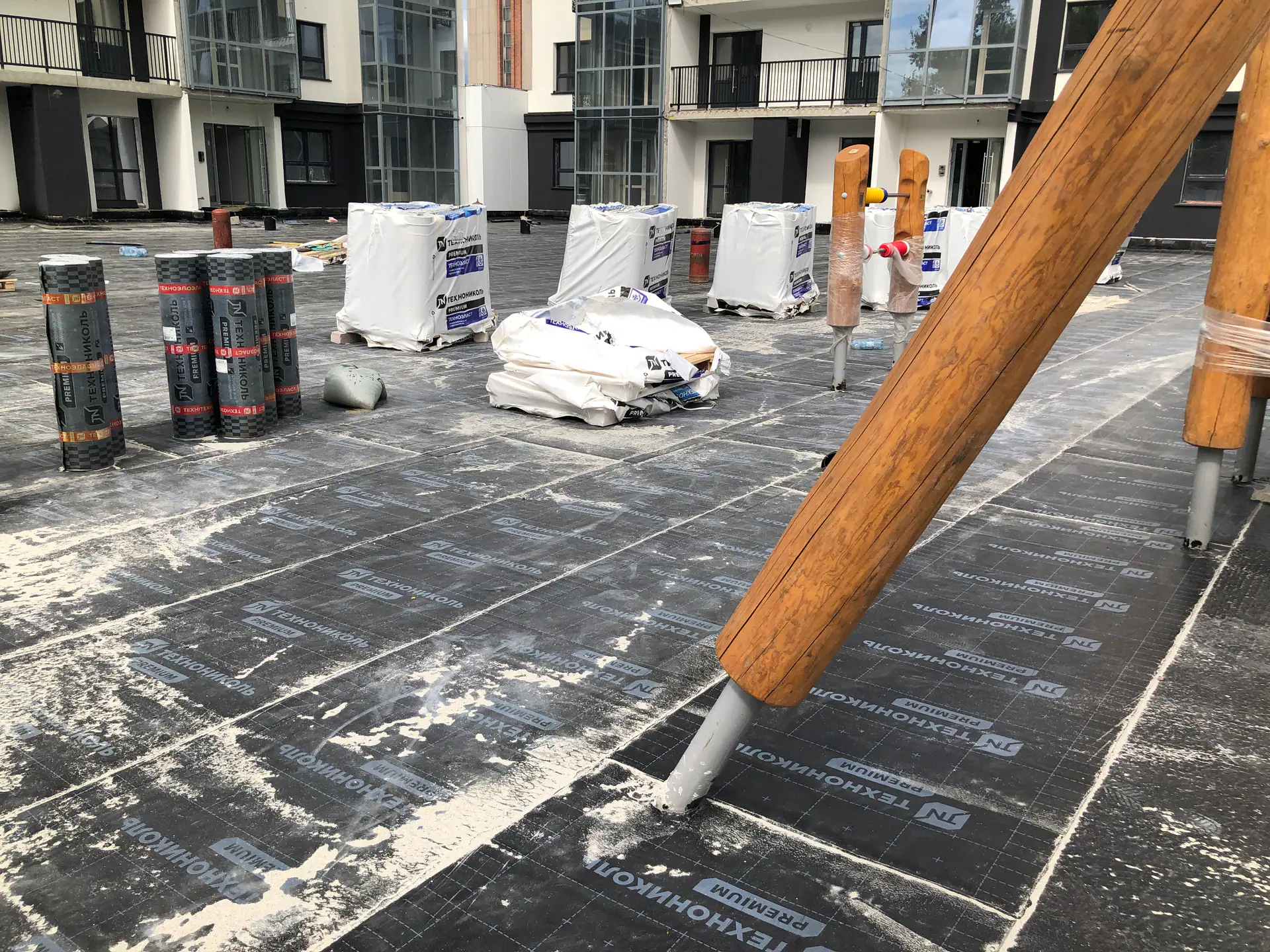

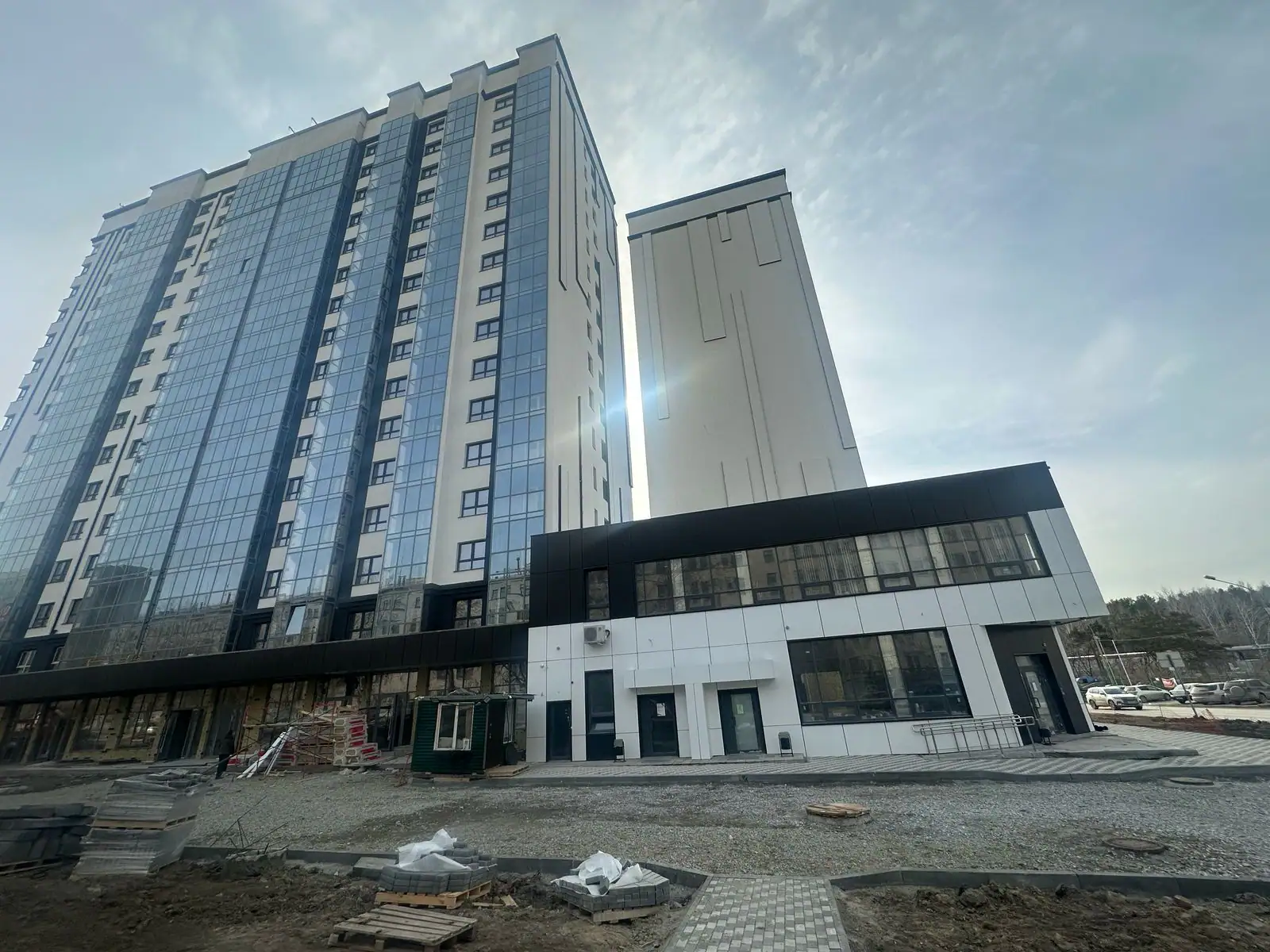

- II кв. 2025Фотоотчёт со стройки

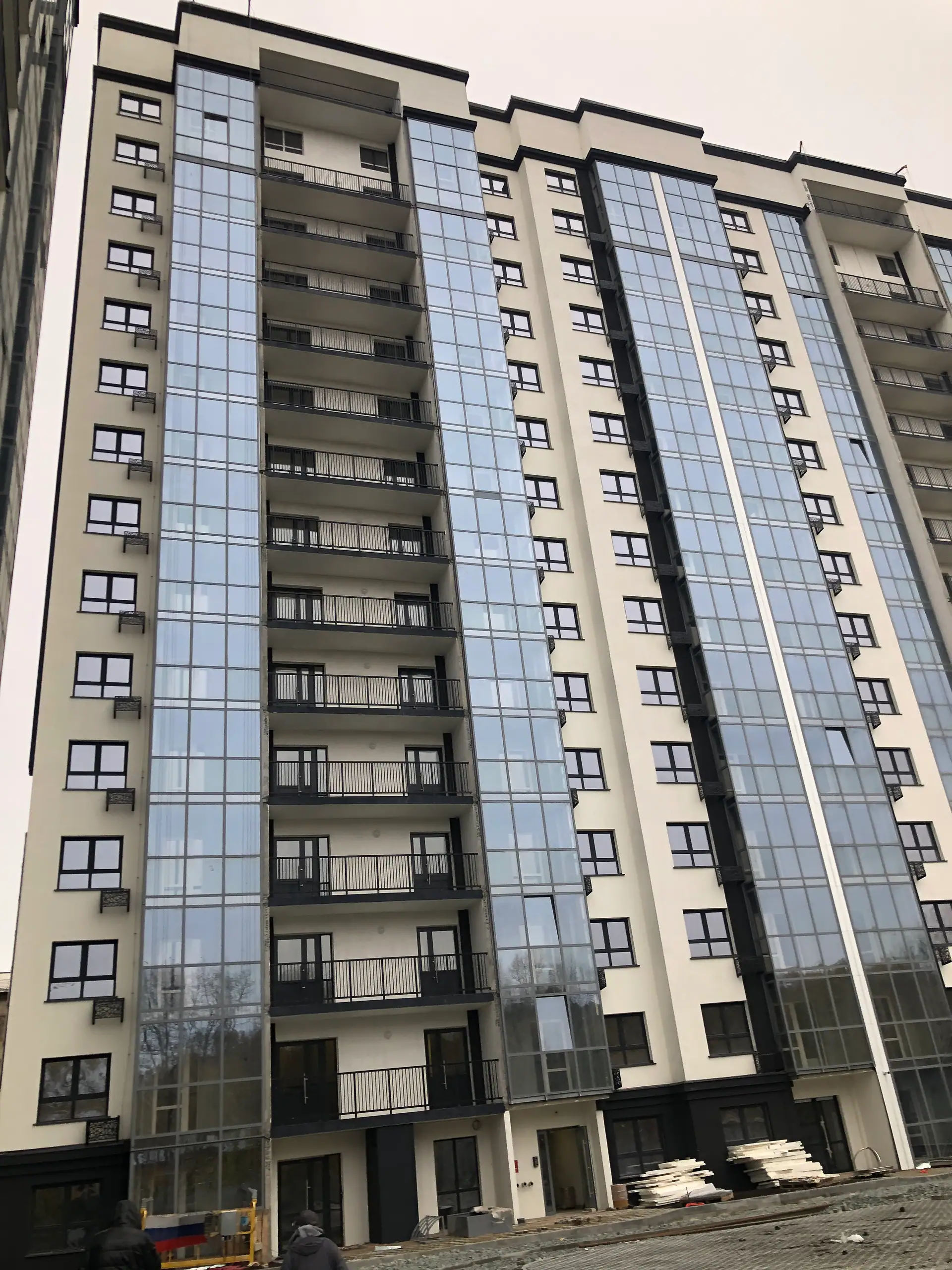

- III кв. 2025Сдан: Дом 1
- III кв. 2025Добавлен документ: Разрешение на ввод № 54-35-127-2025

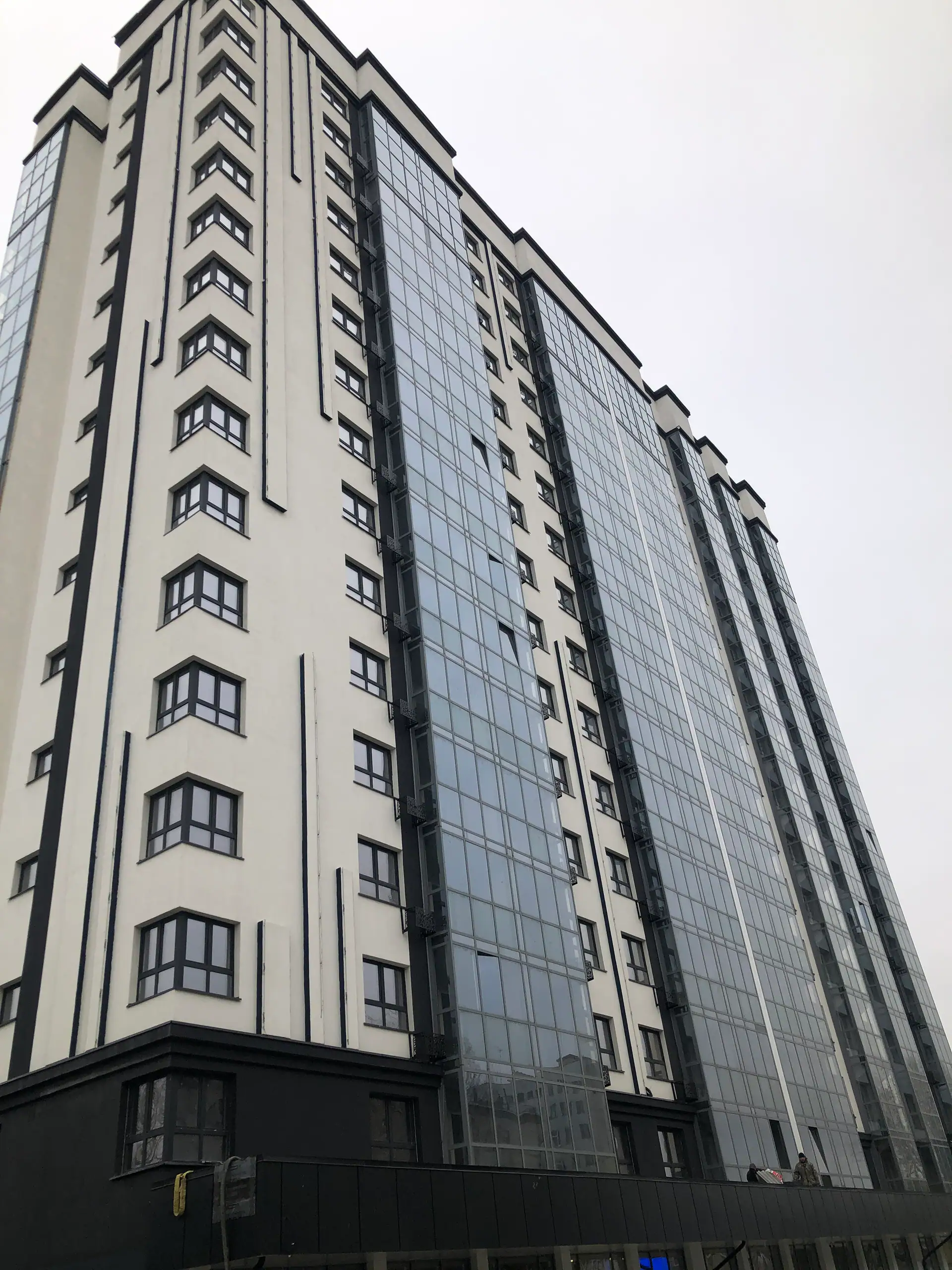

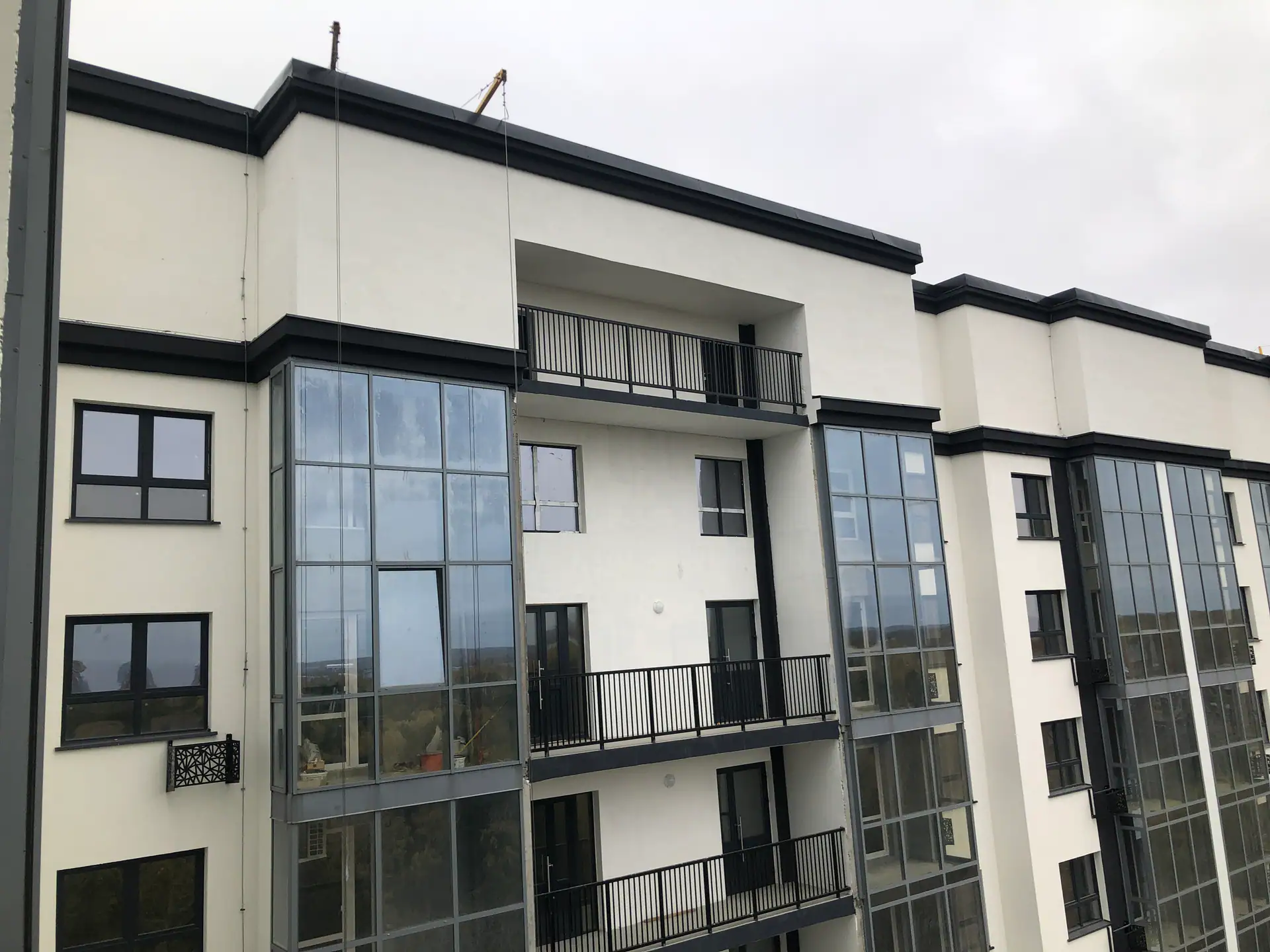

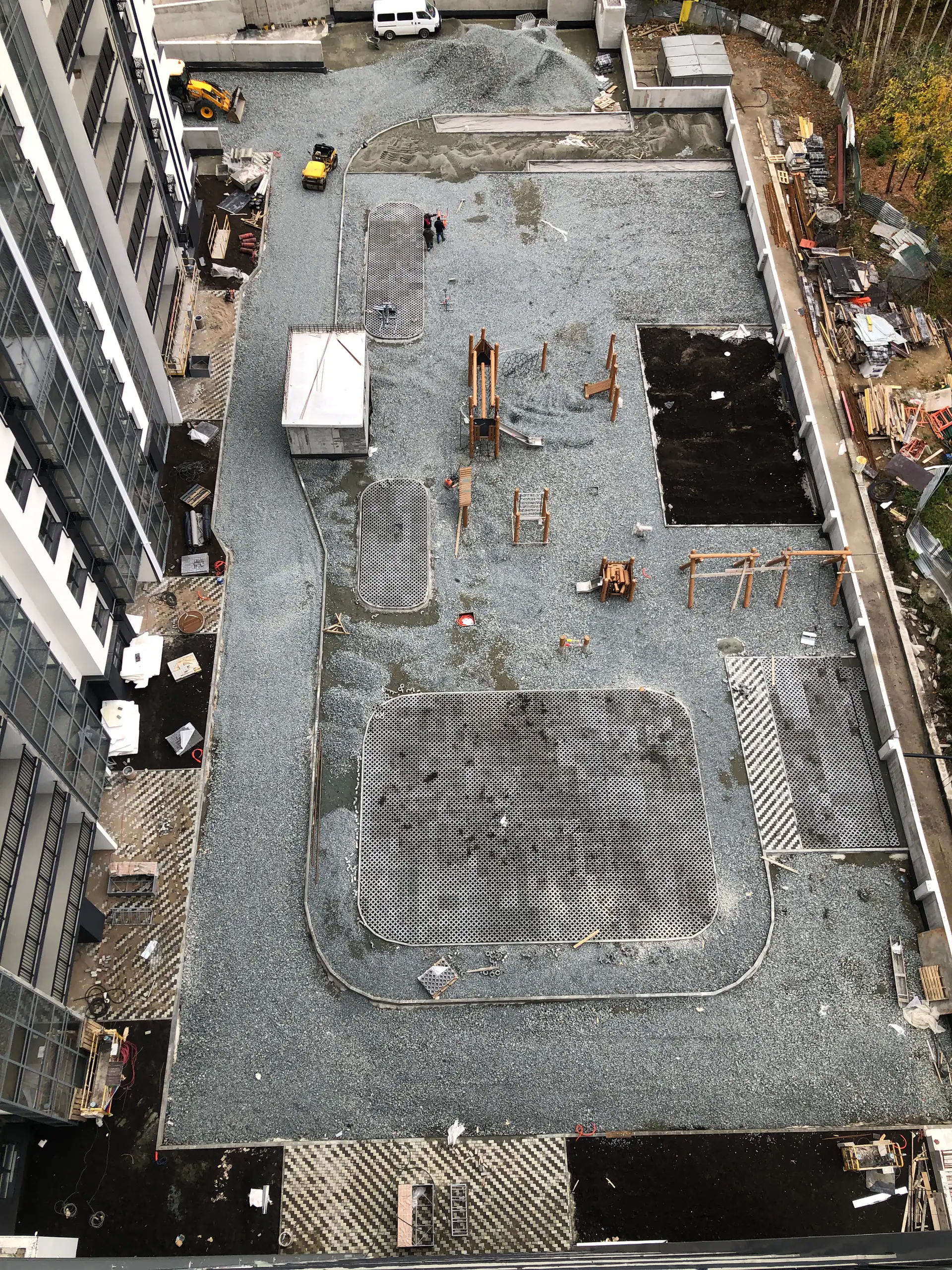

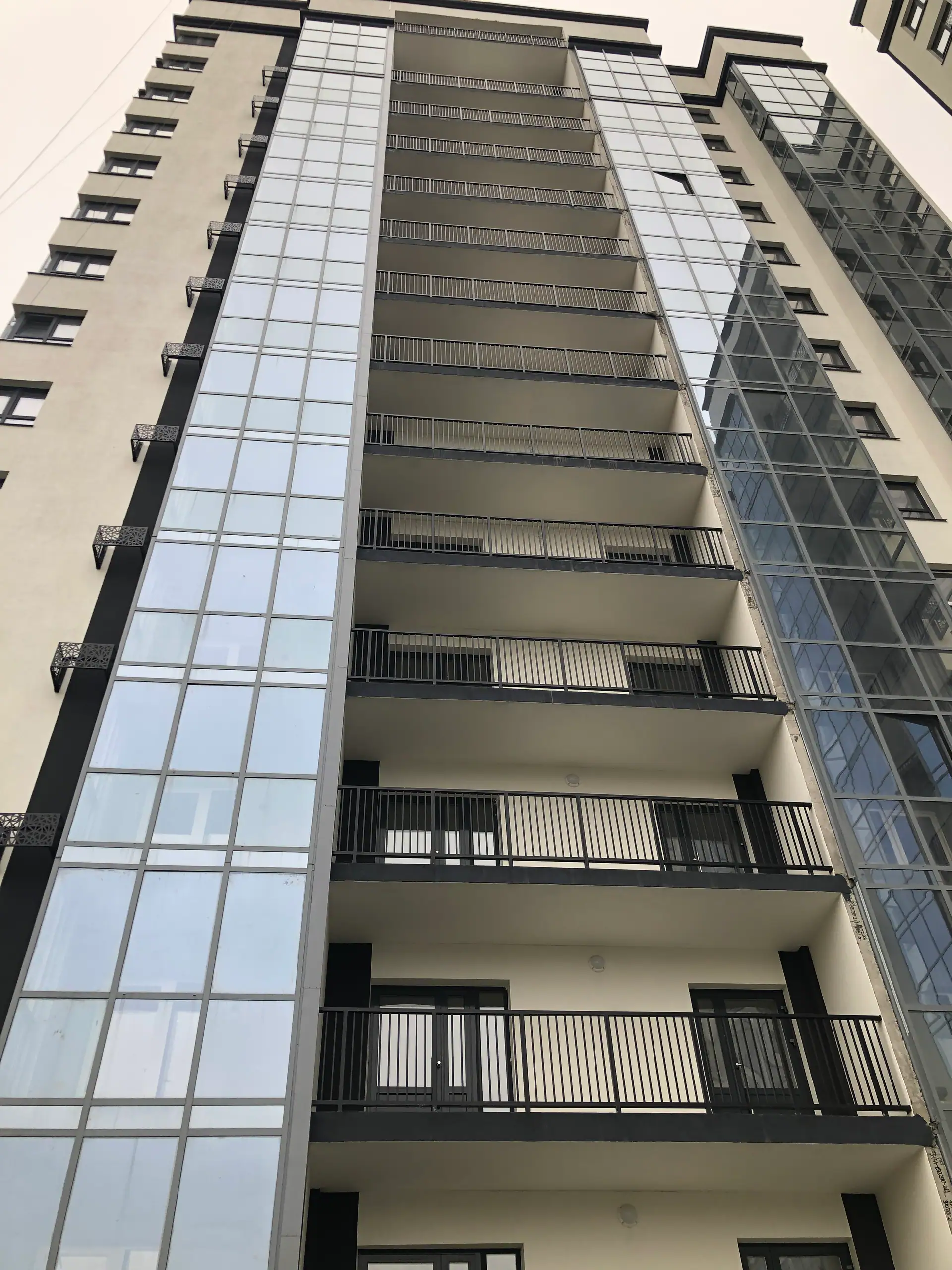

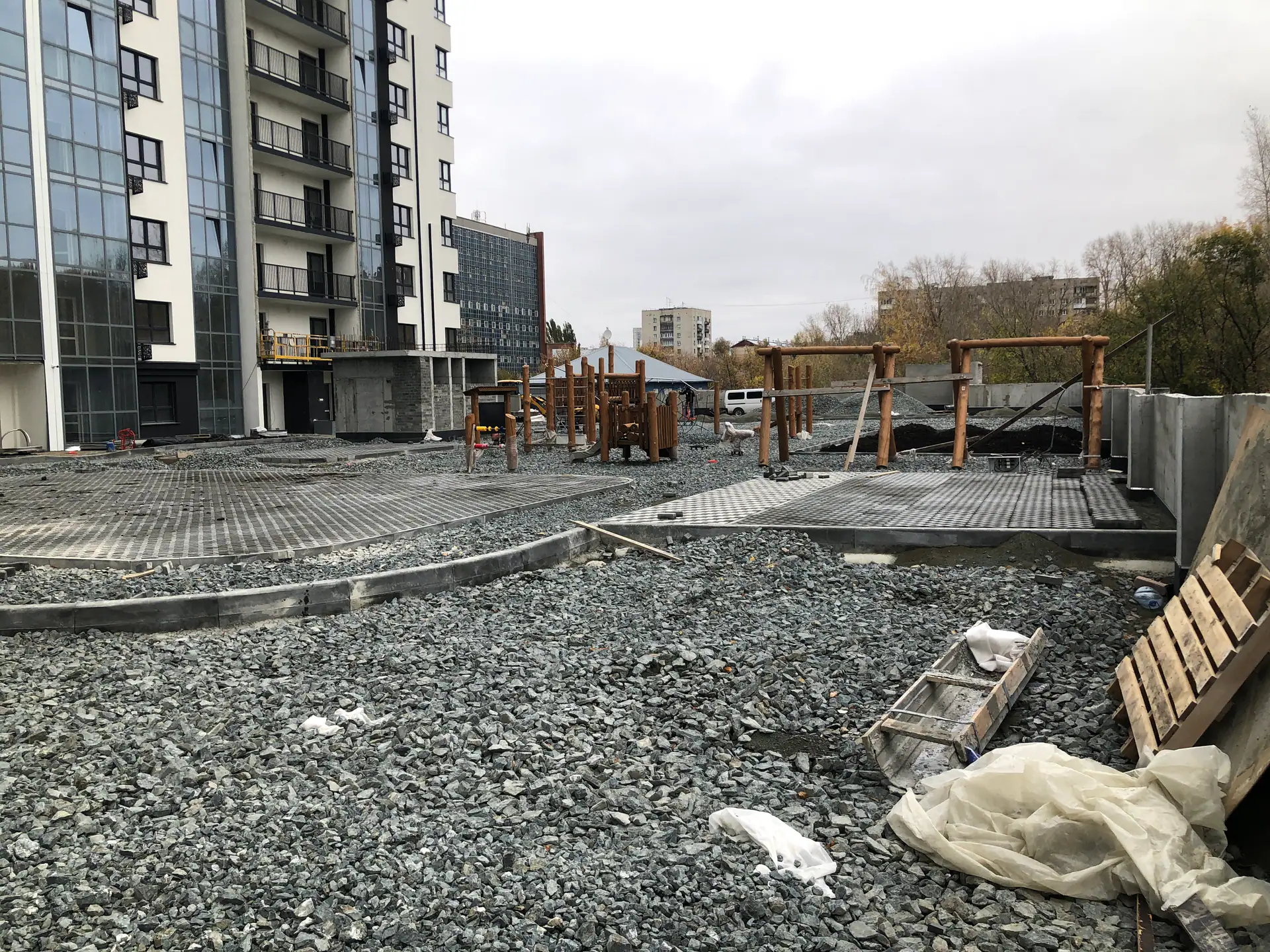

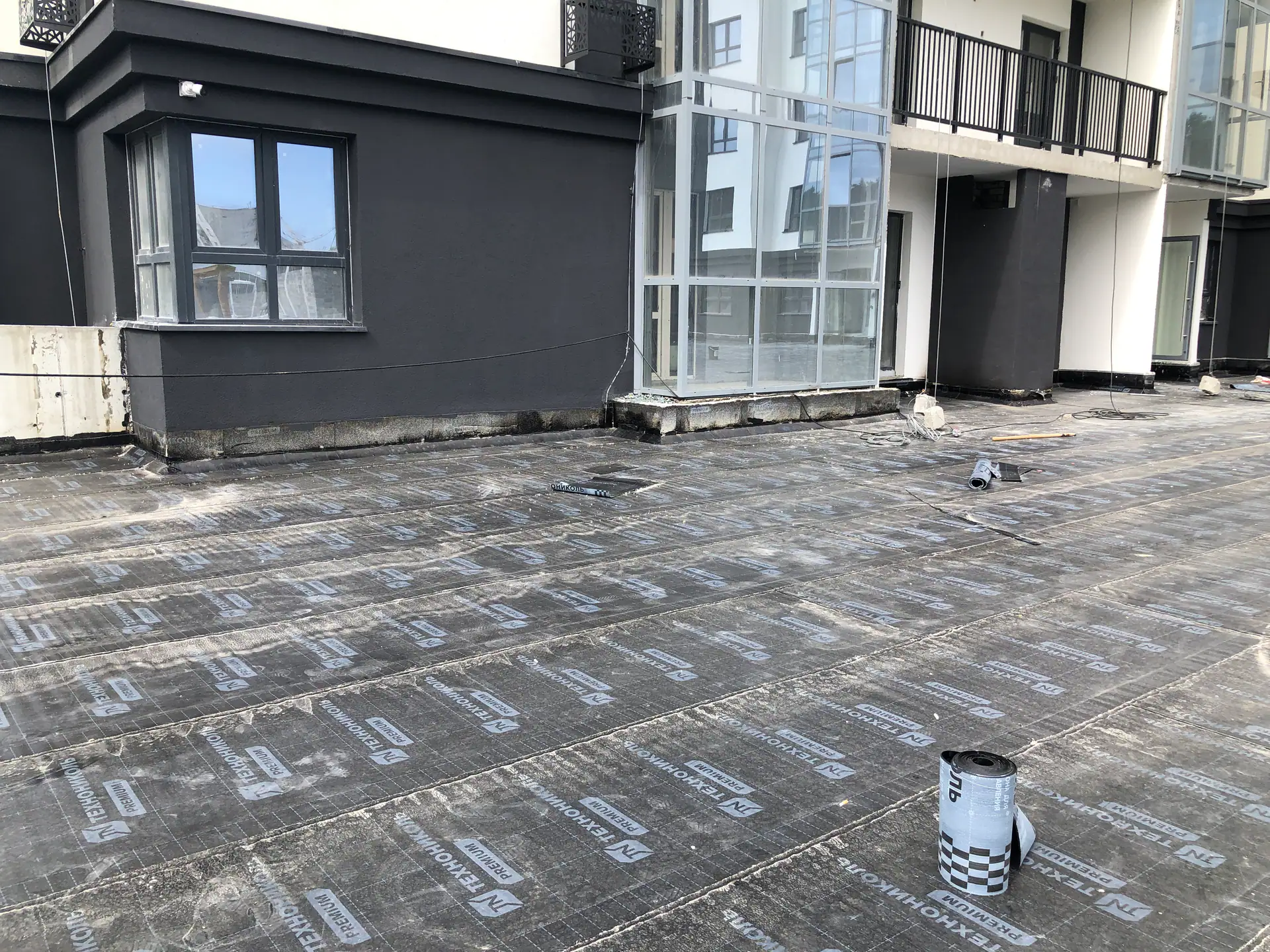

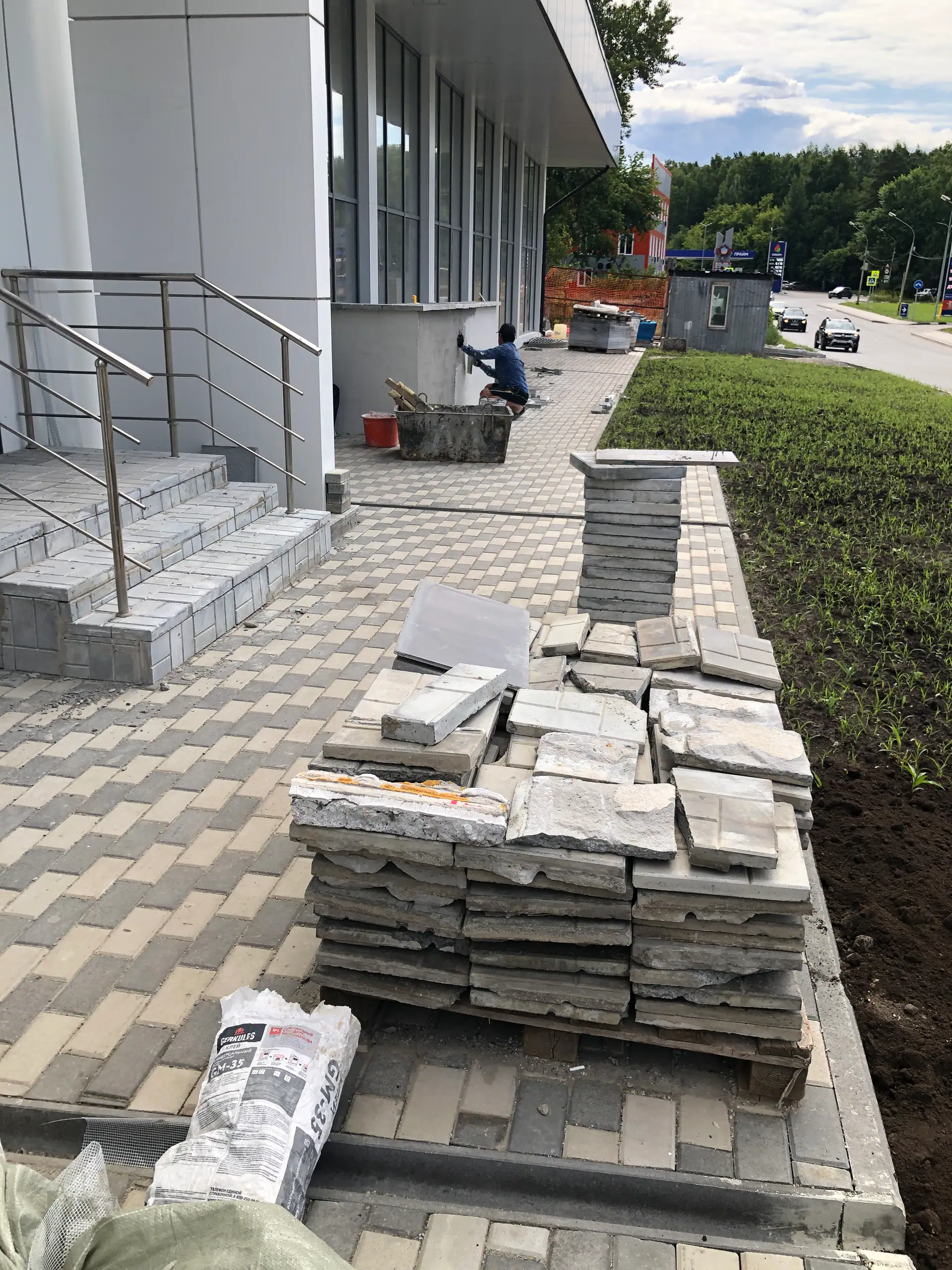

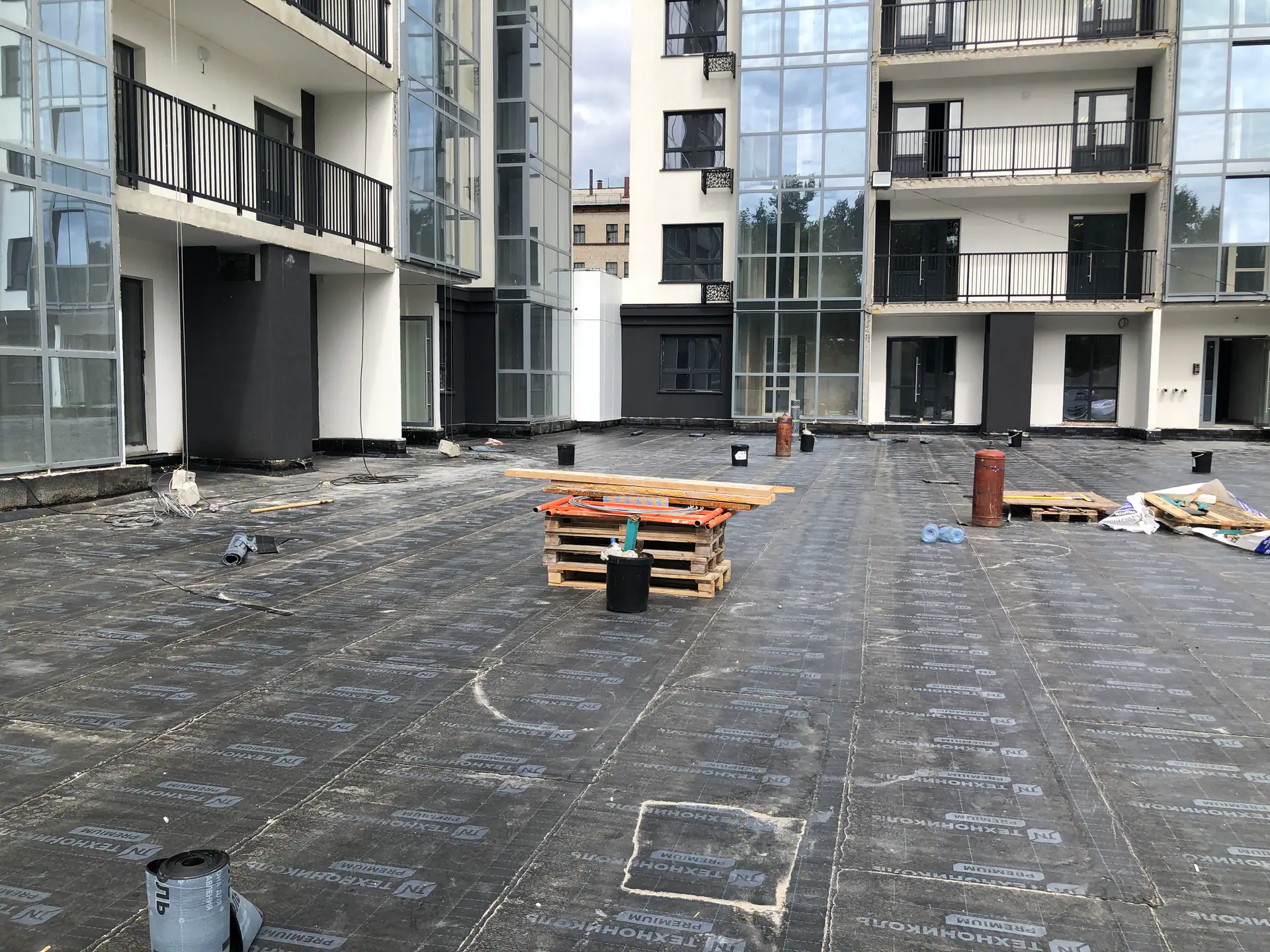

- III кв. 2025Фотоотчёт со стройки
- IV кв. 2025Добавлены документы (2)
- I кв. 2027Плановая сдача: Дом 2
