Ход строительства
Все корпуса сданы · срок сдачи: Сдан в 2025.
Хронология
- III кв. 2020Добавлены документы (2)

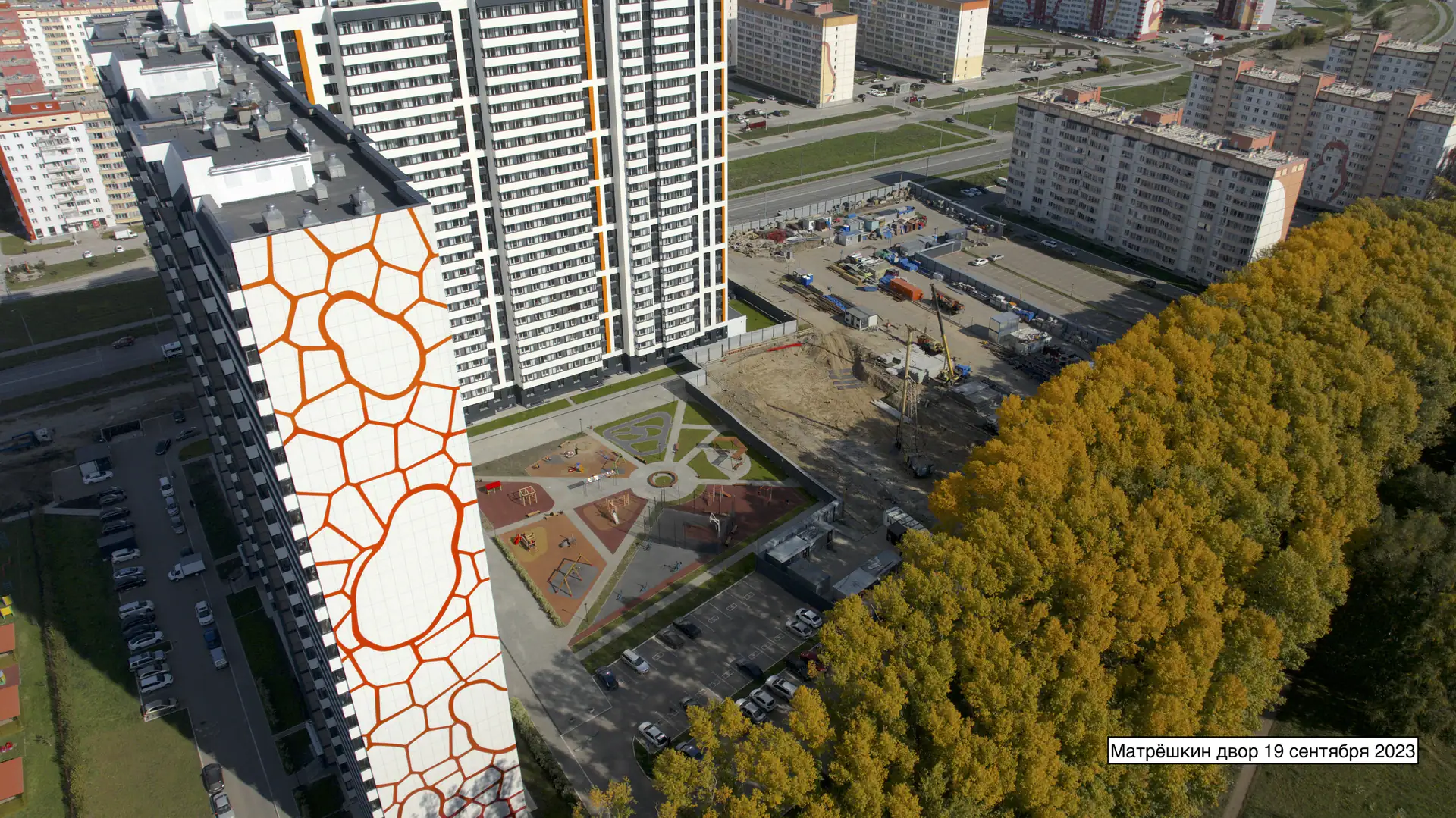

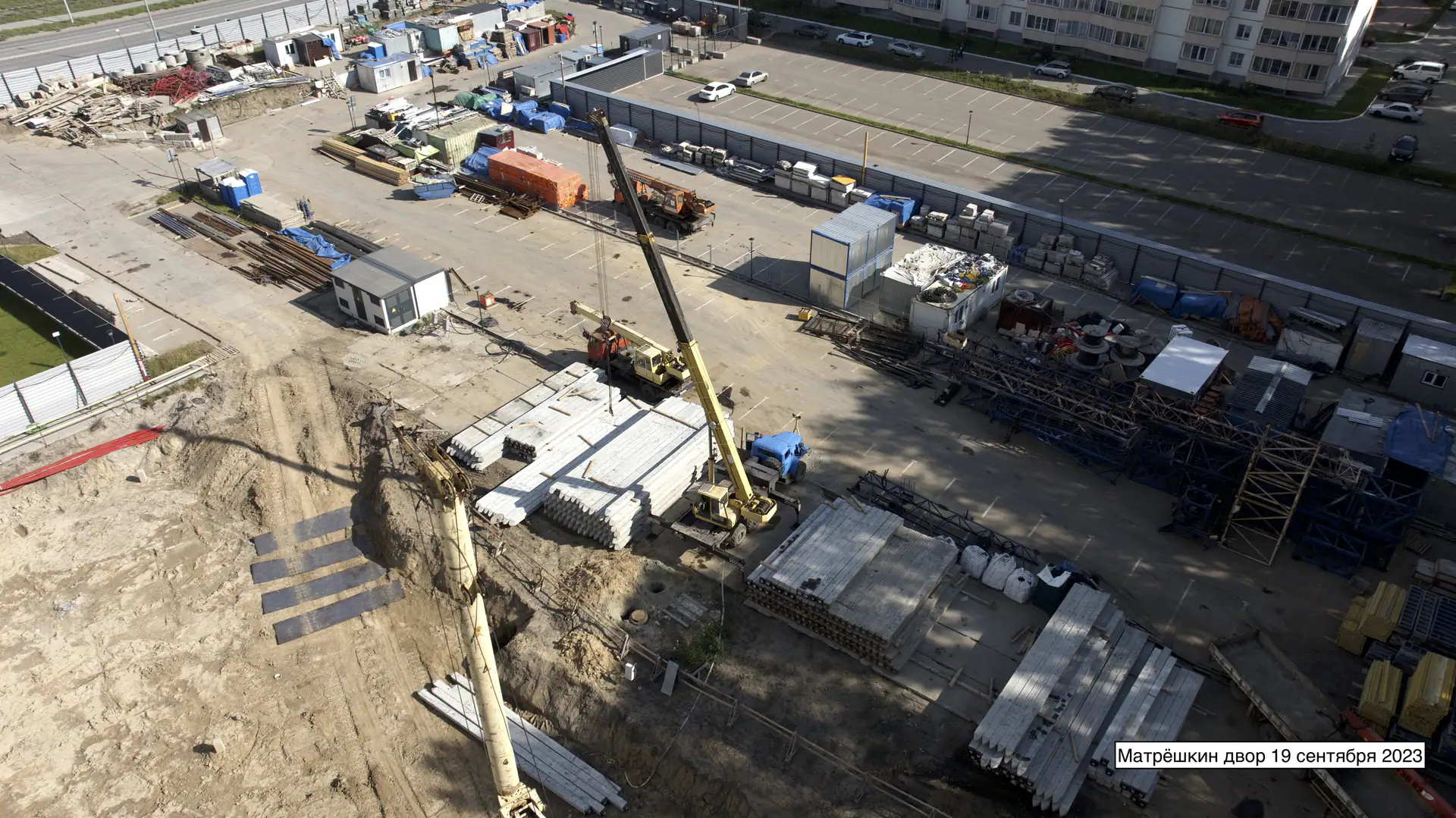

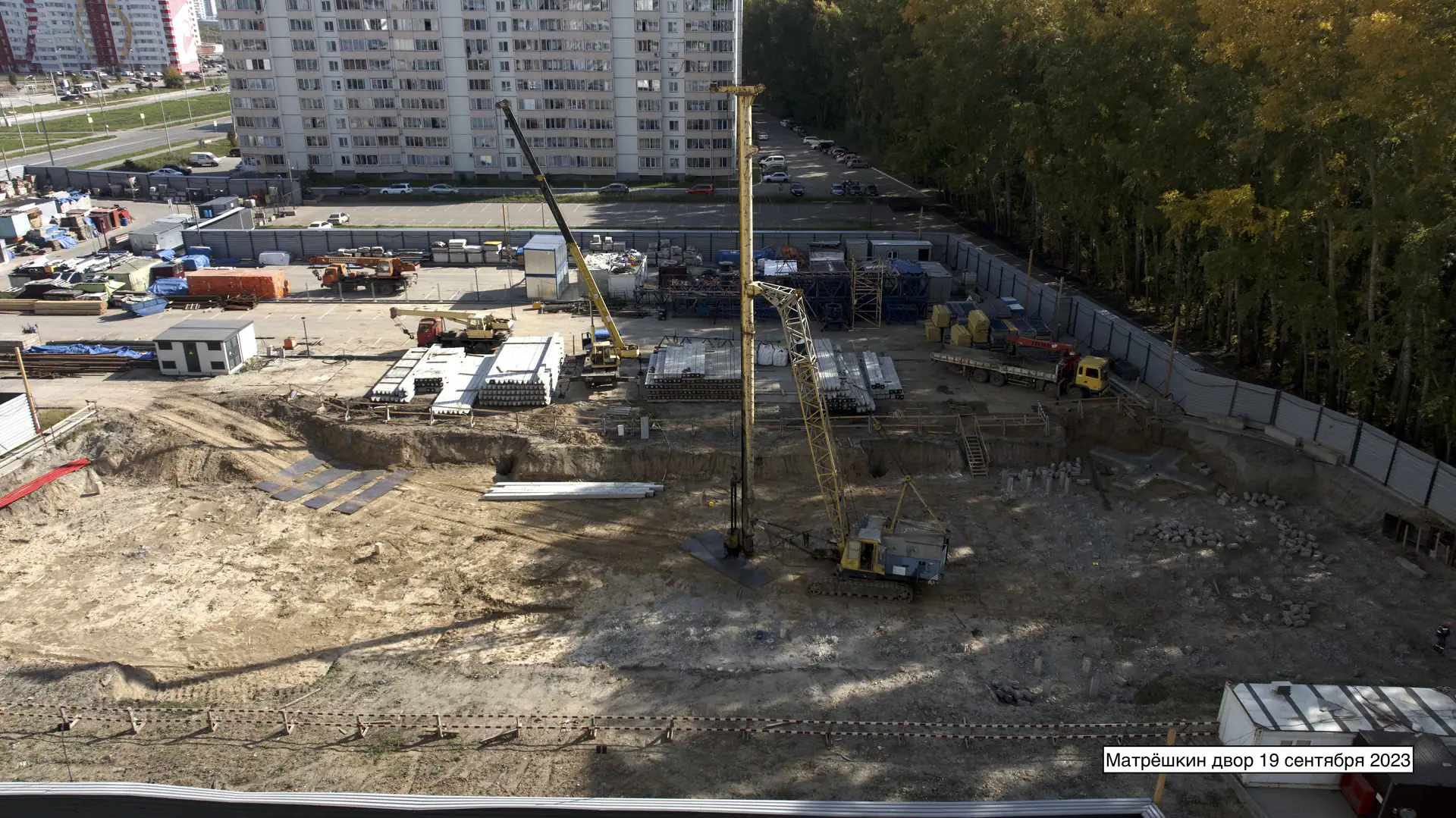

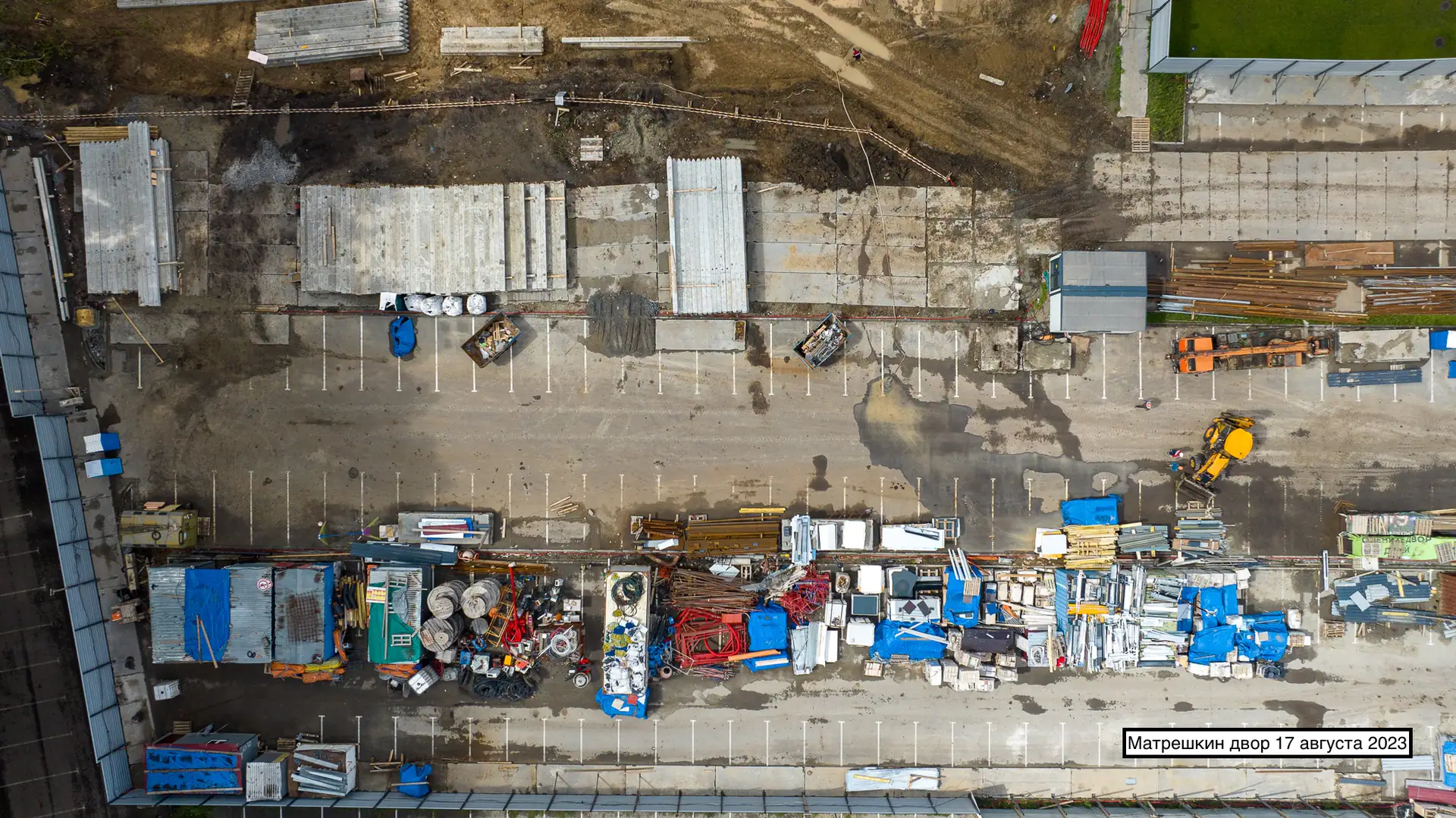

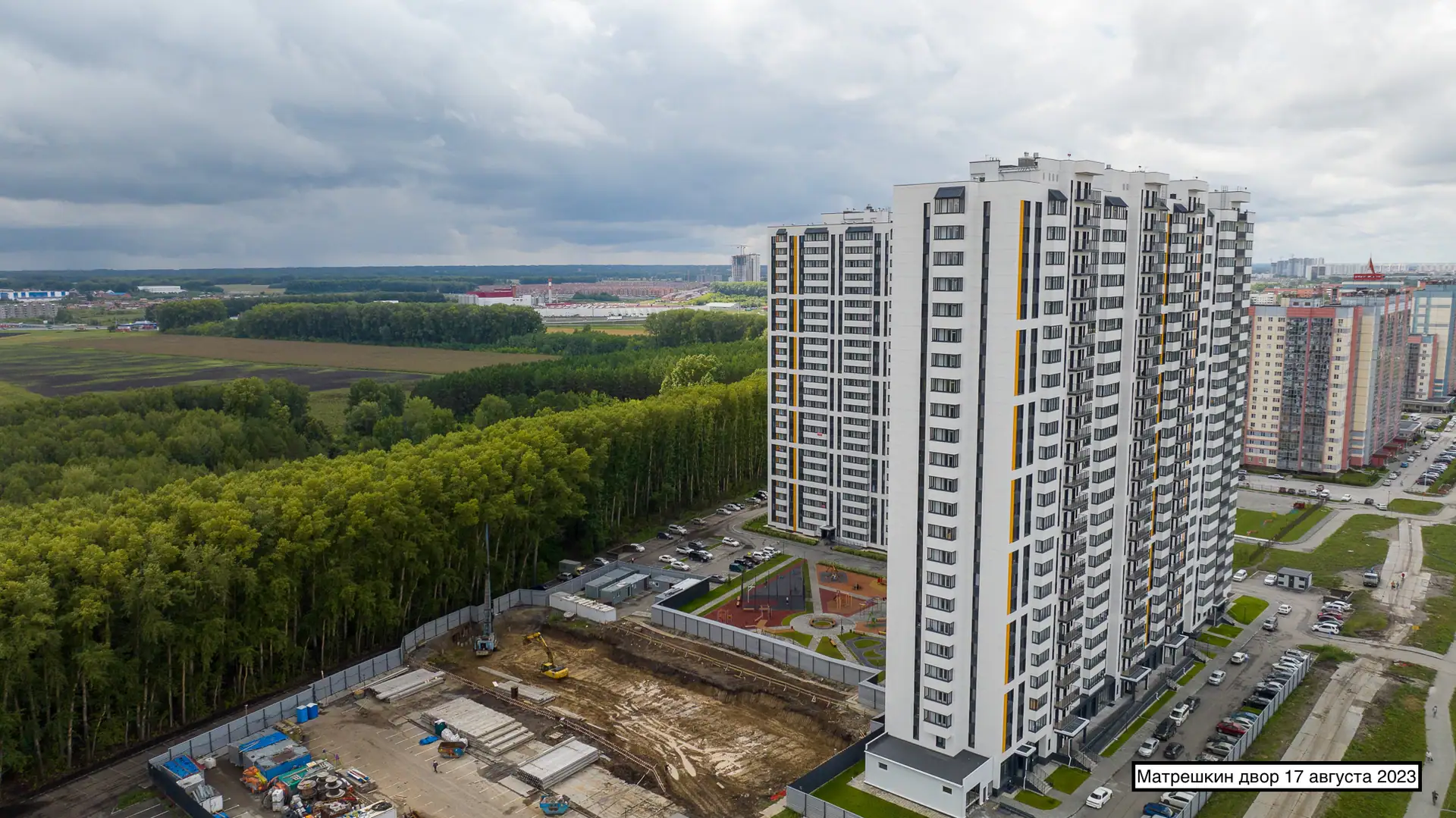

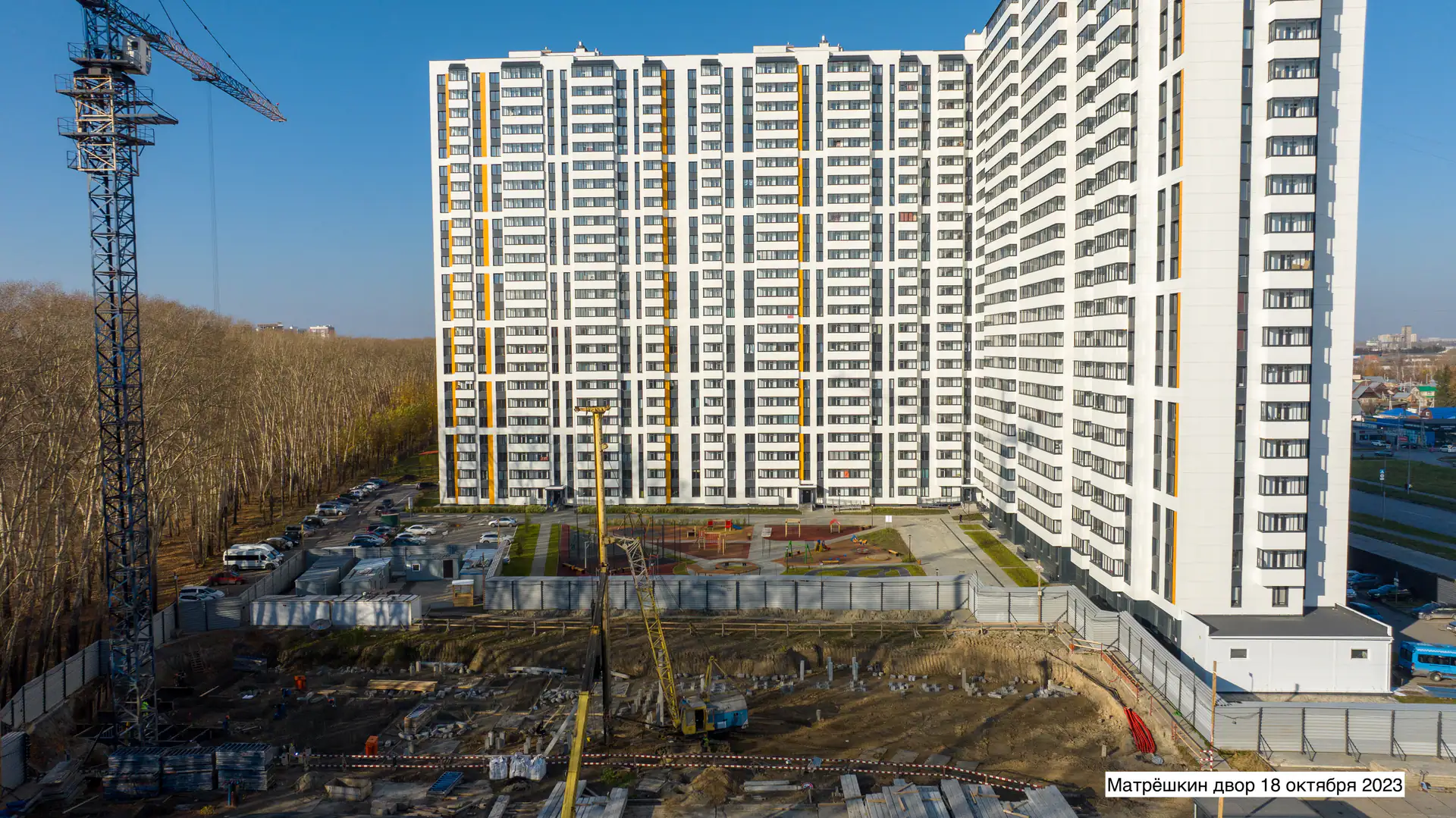

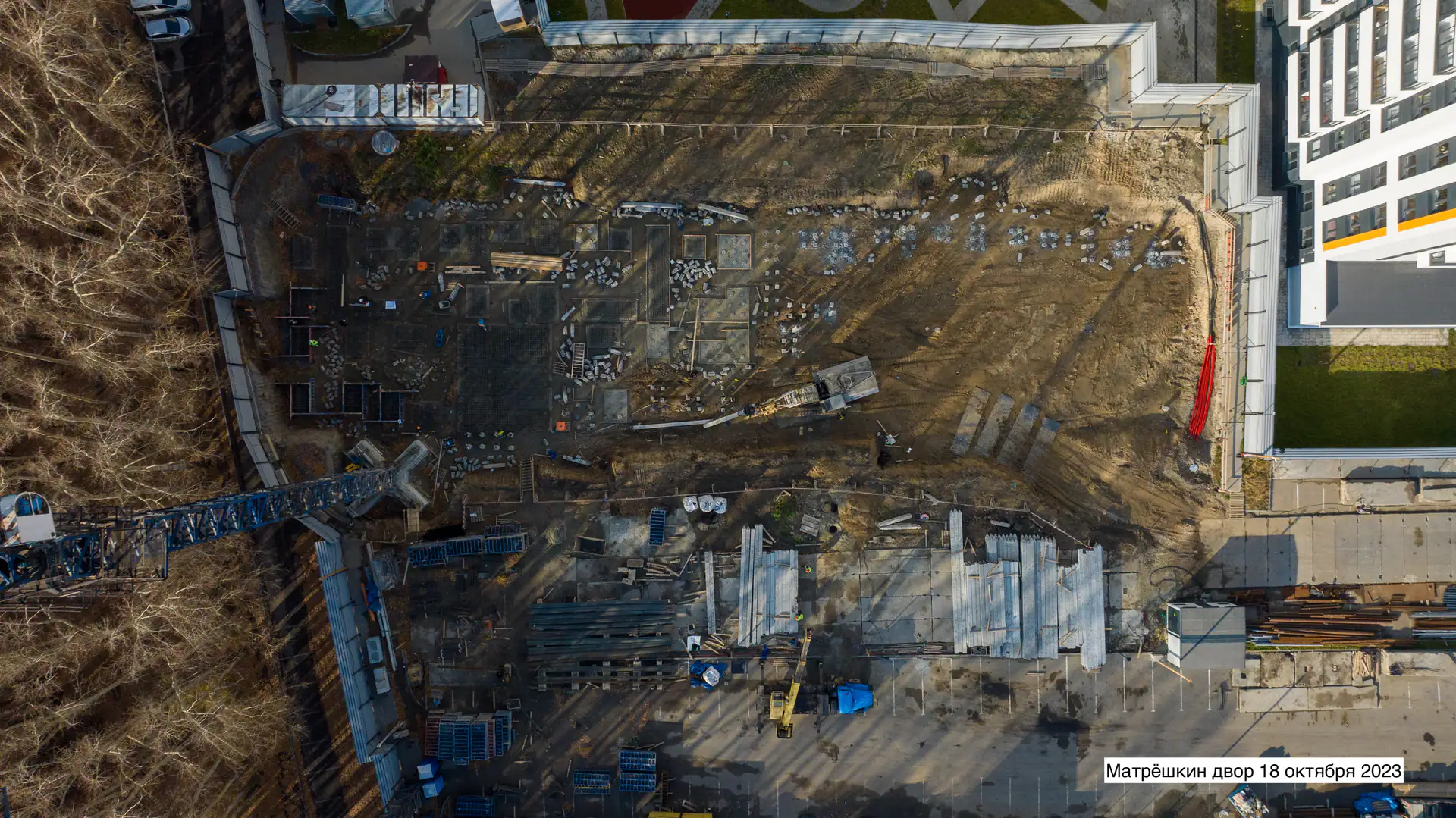

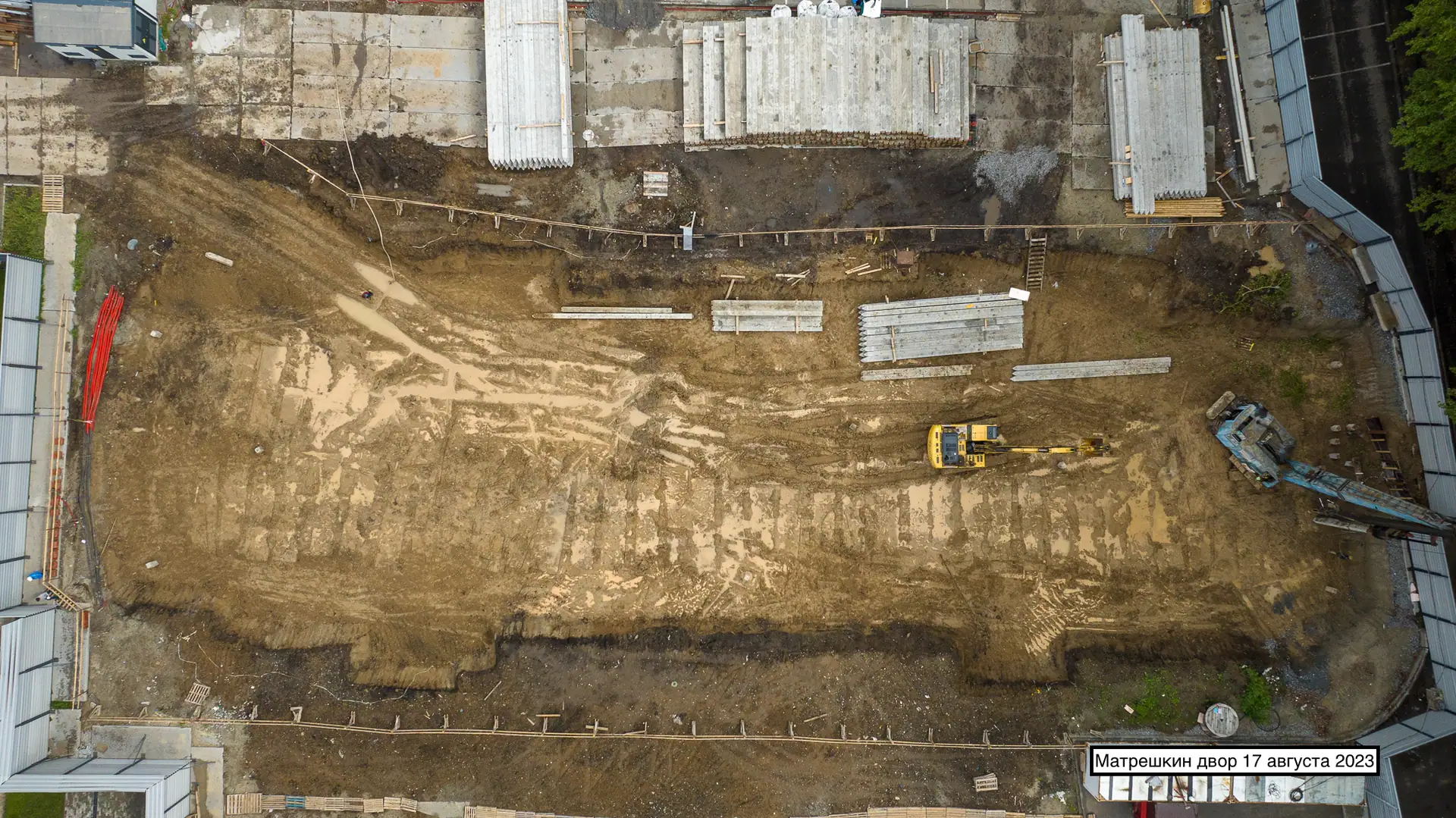

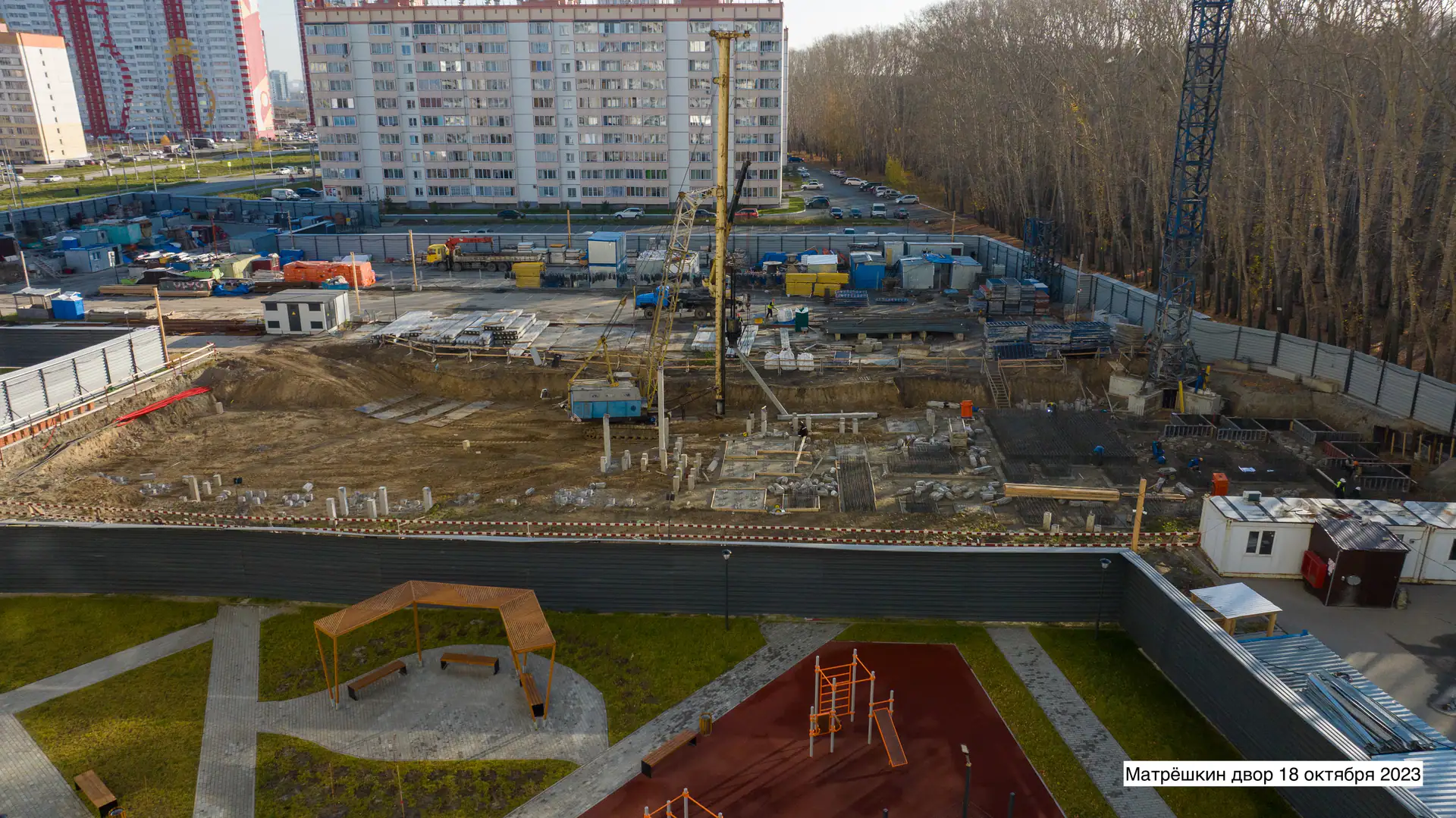

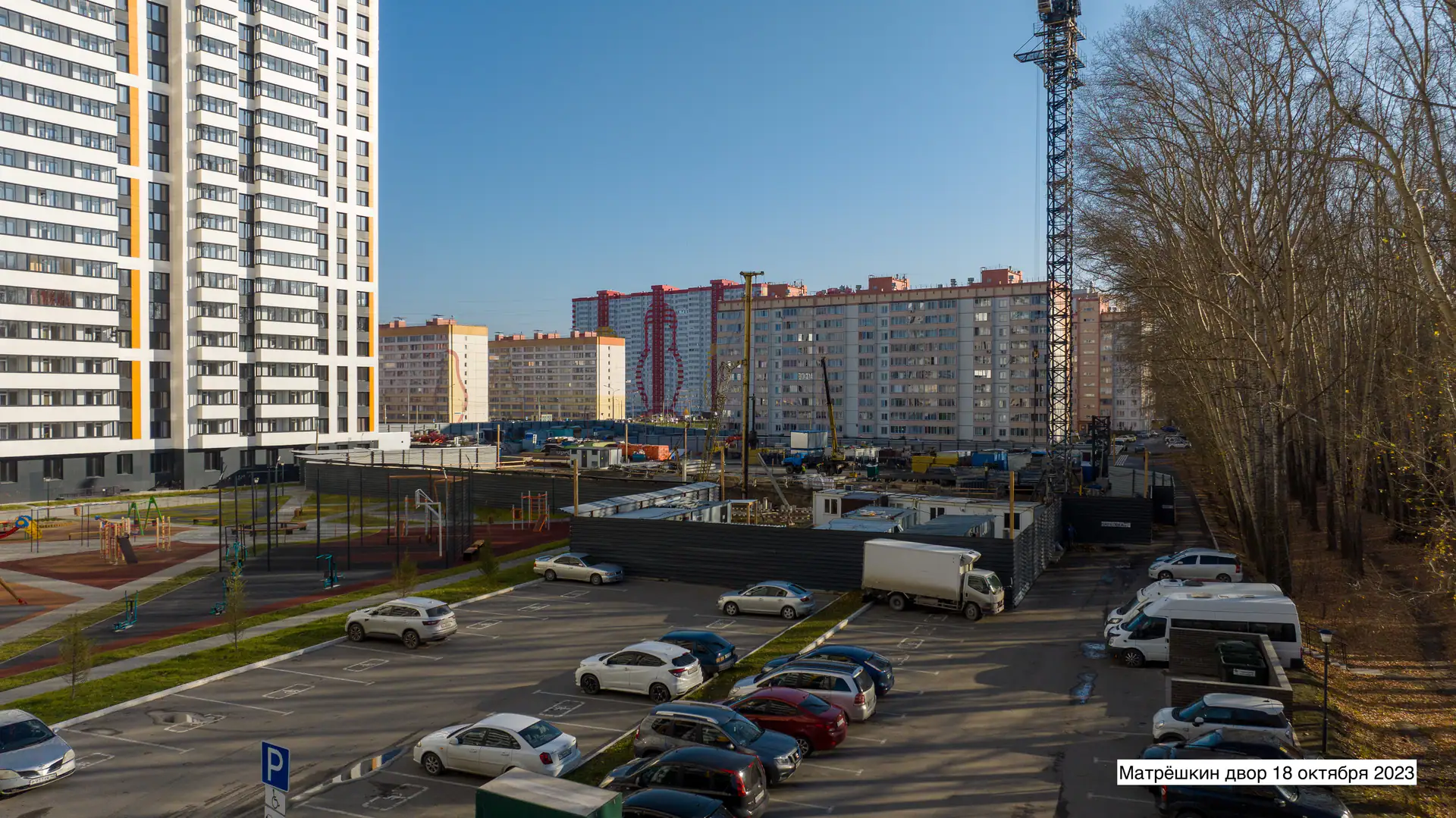

- III кв. 2023Добавлены документы (2)

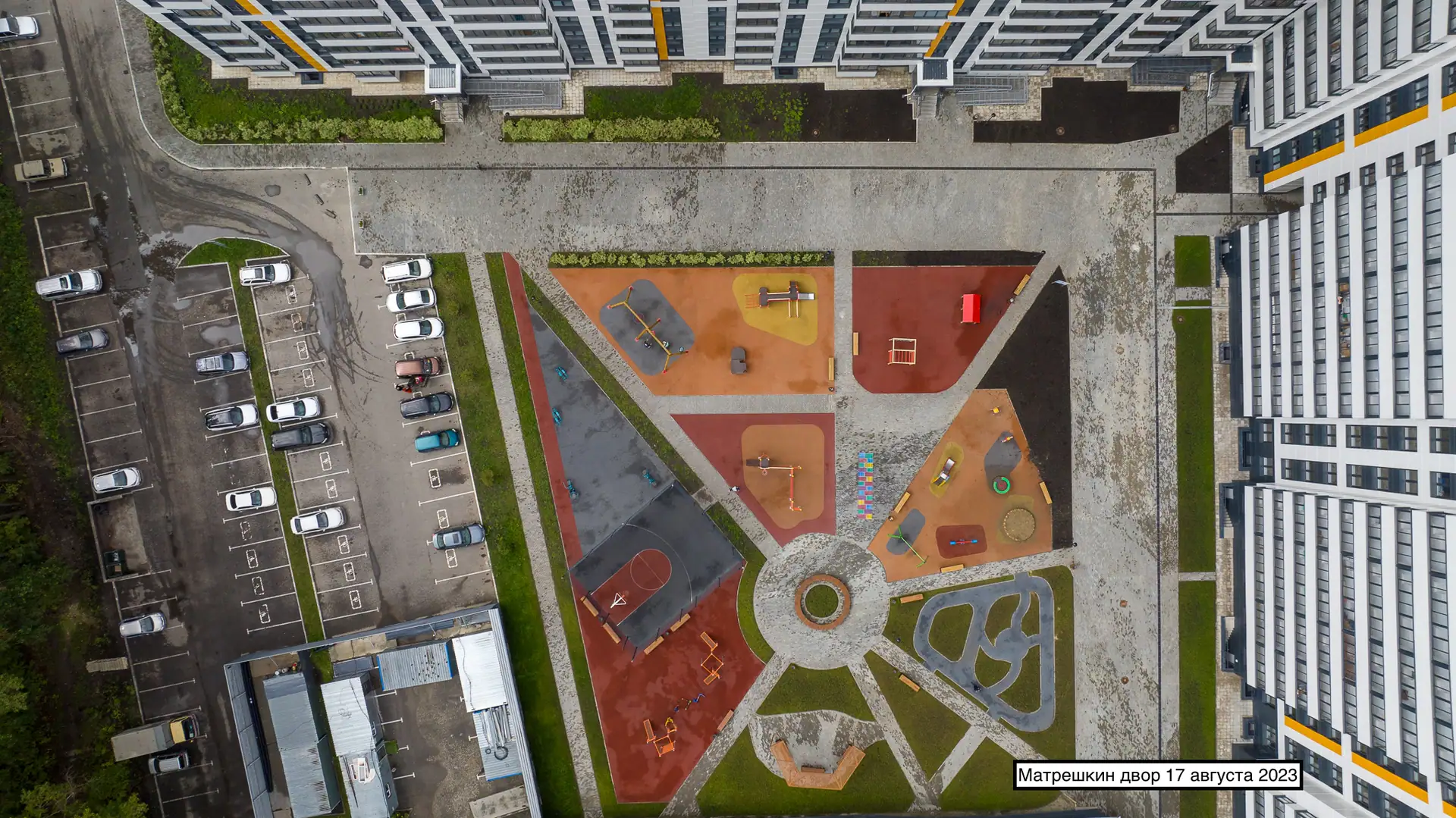

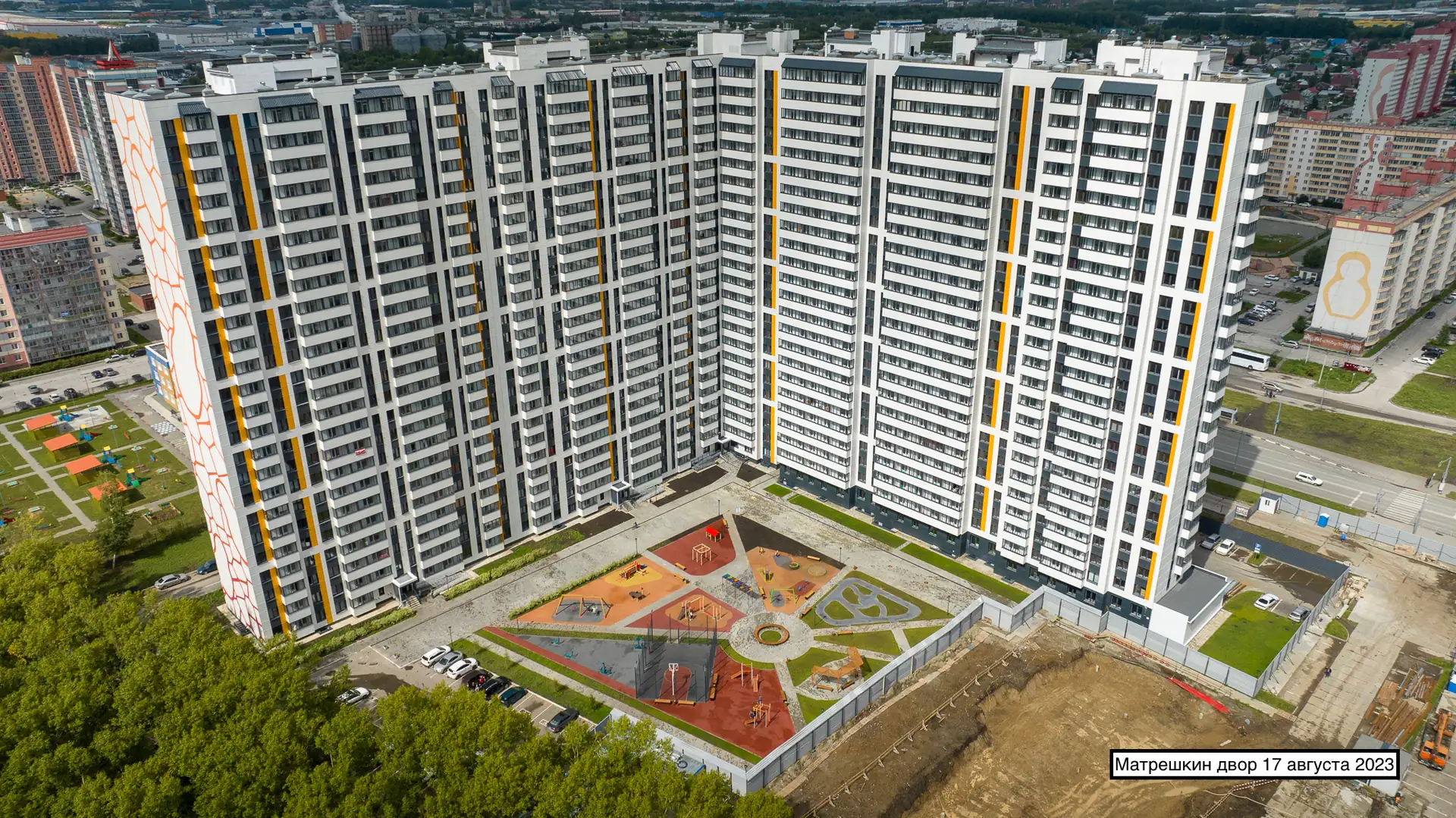

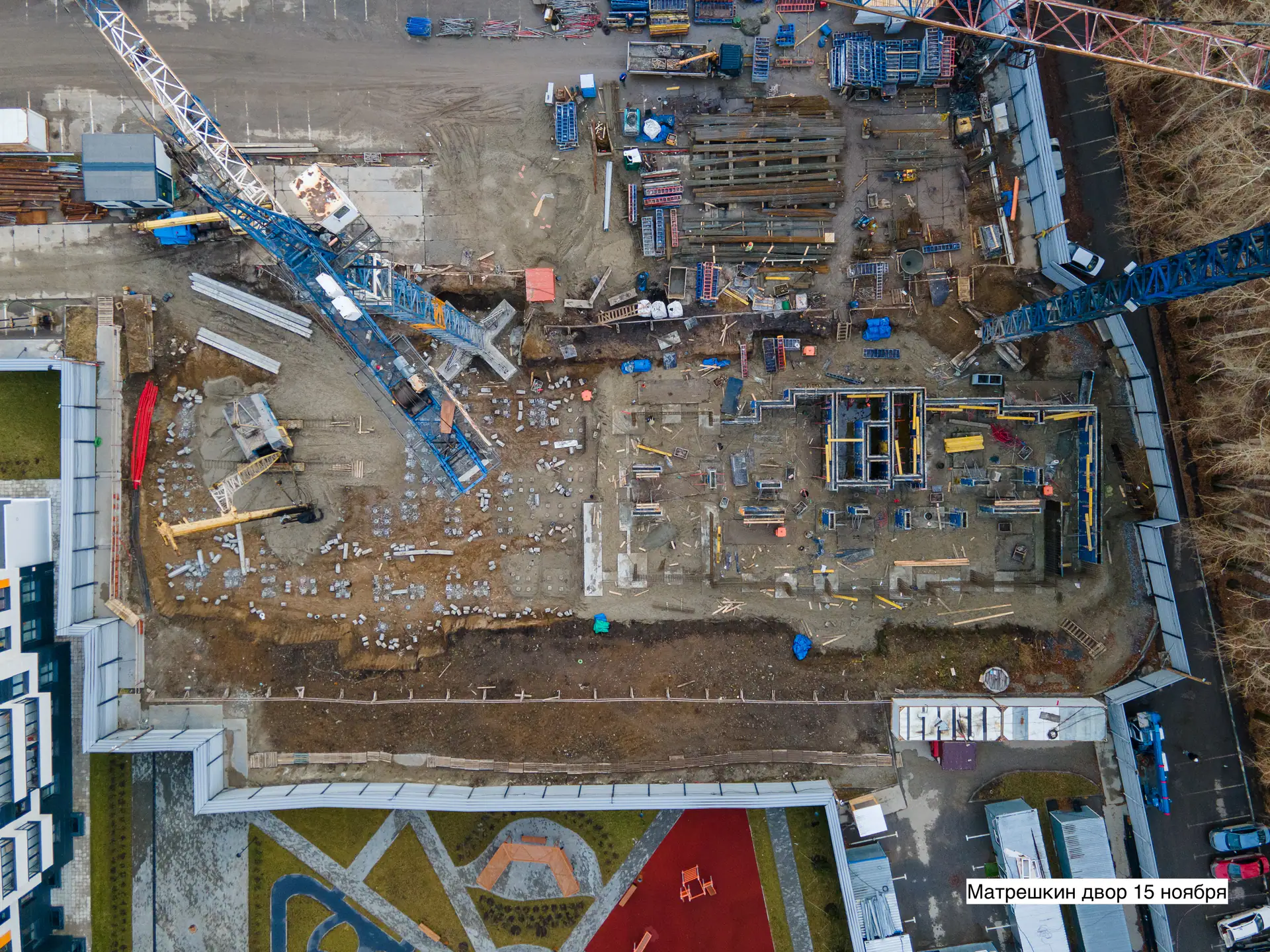

- III кв. 2023Фотоотчёт со стройки

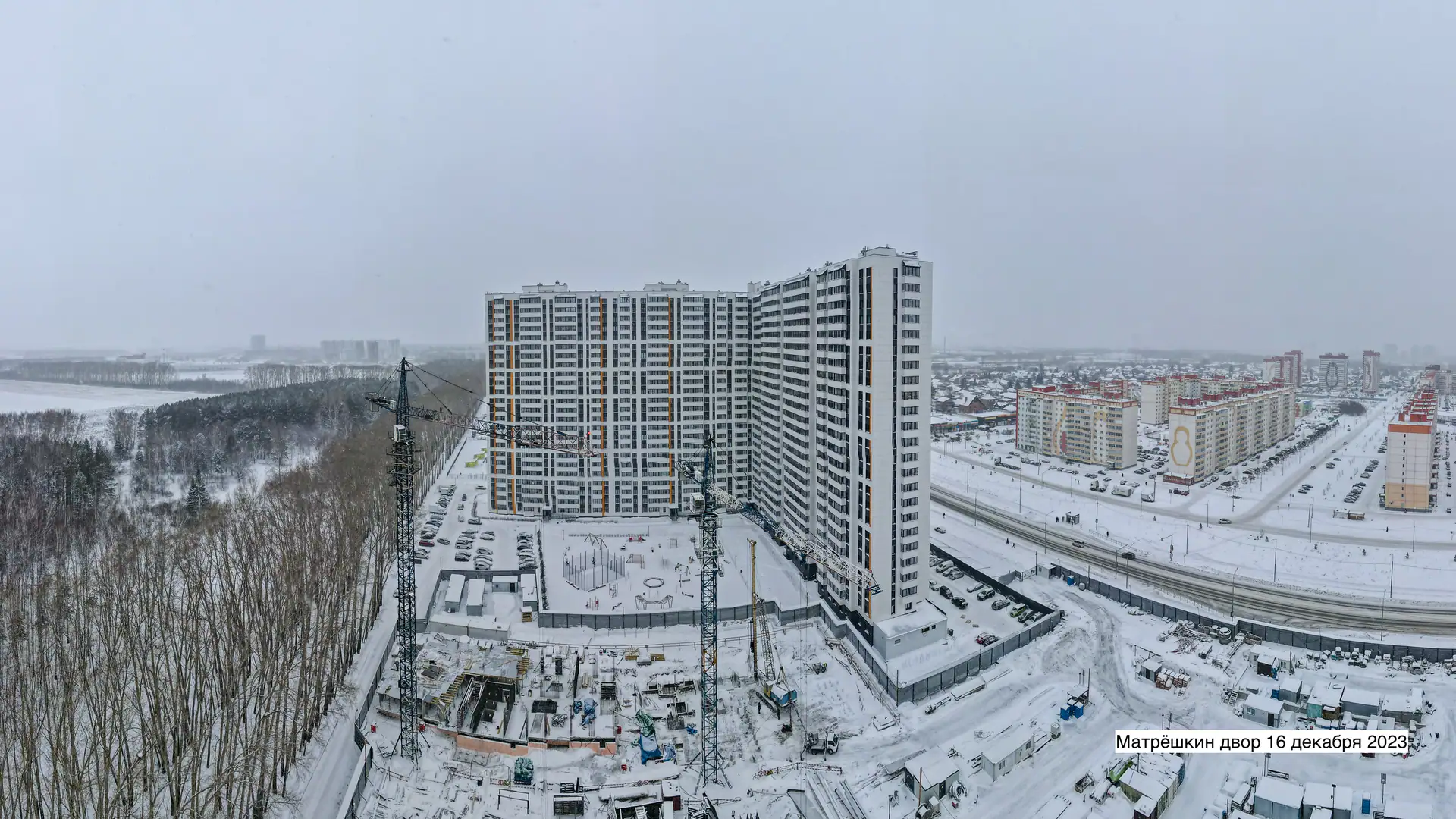

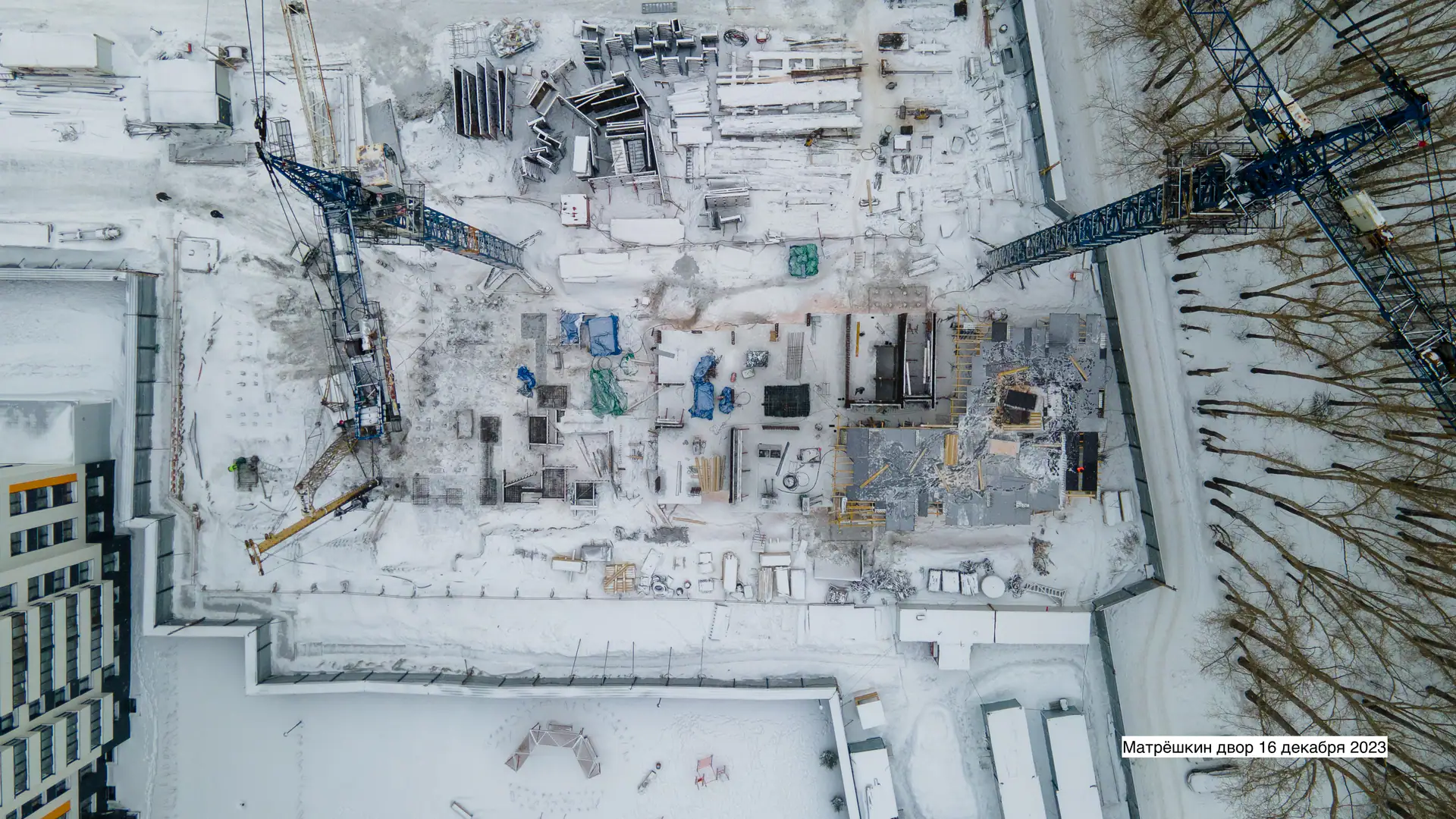

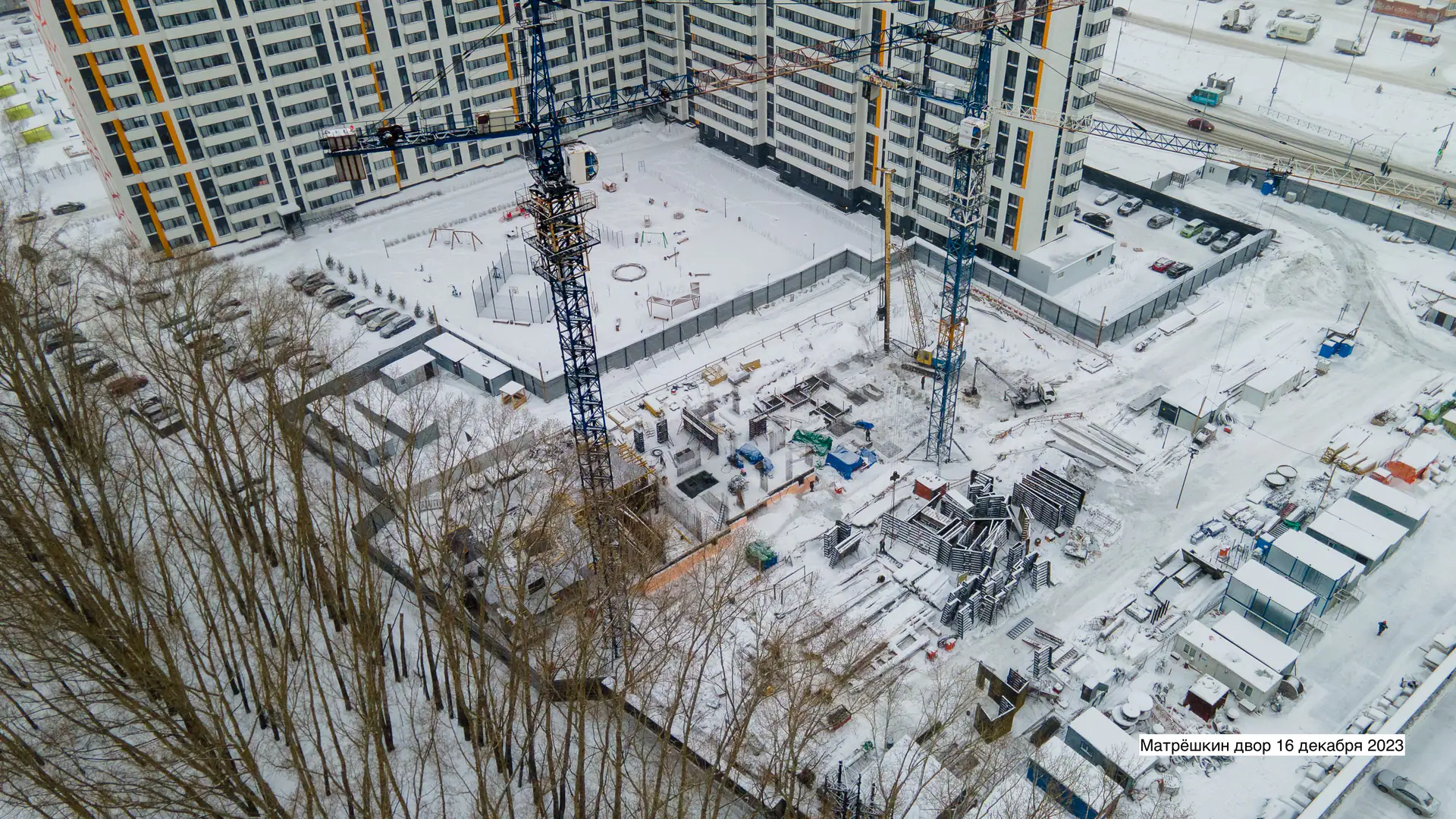

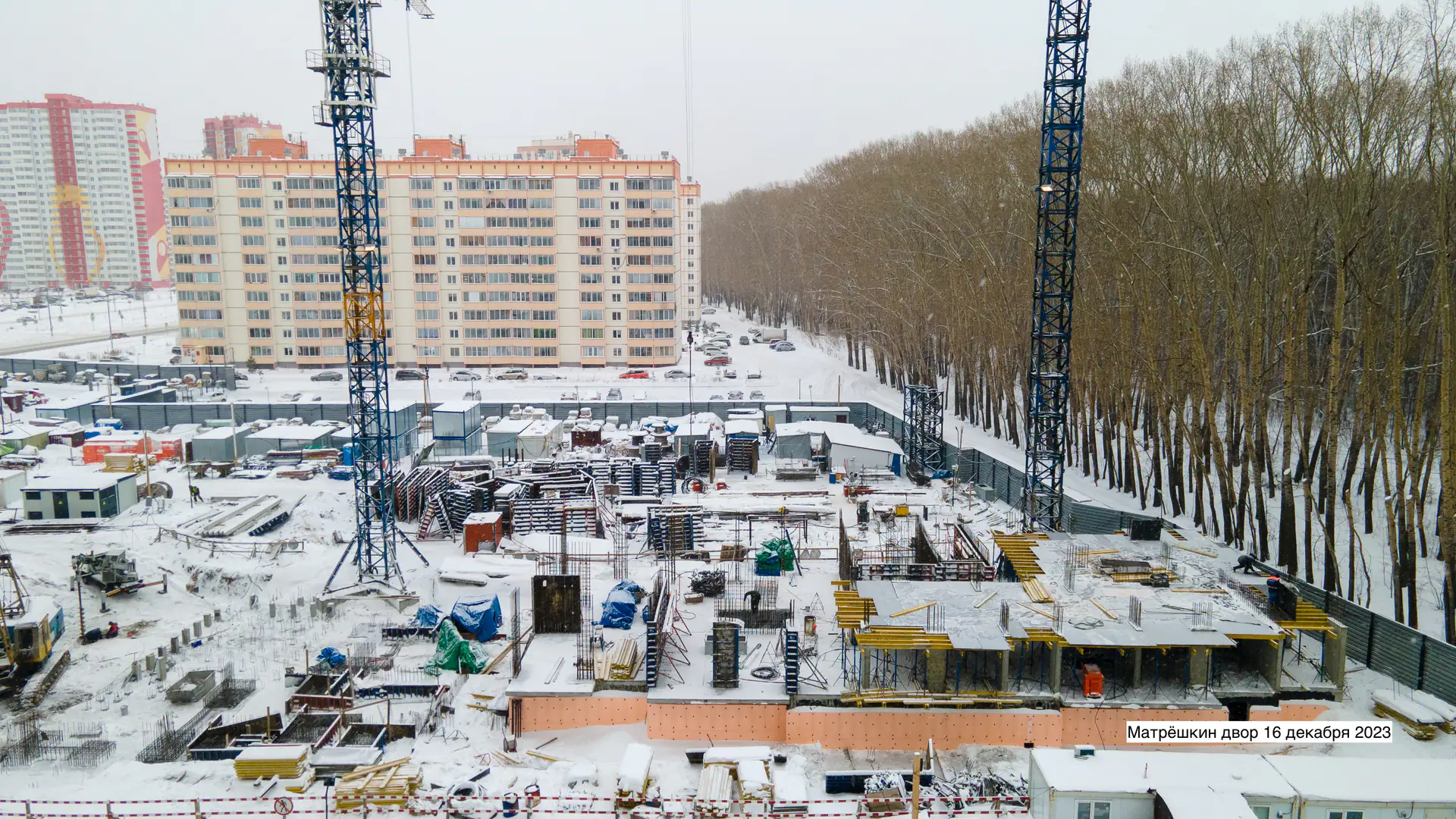

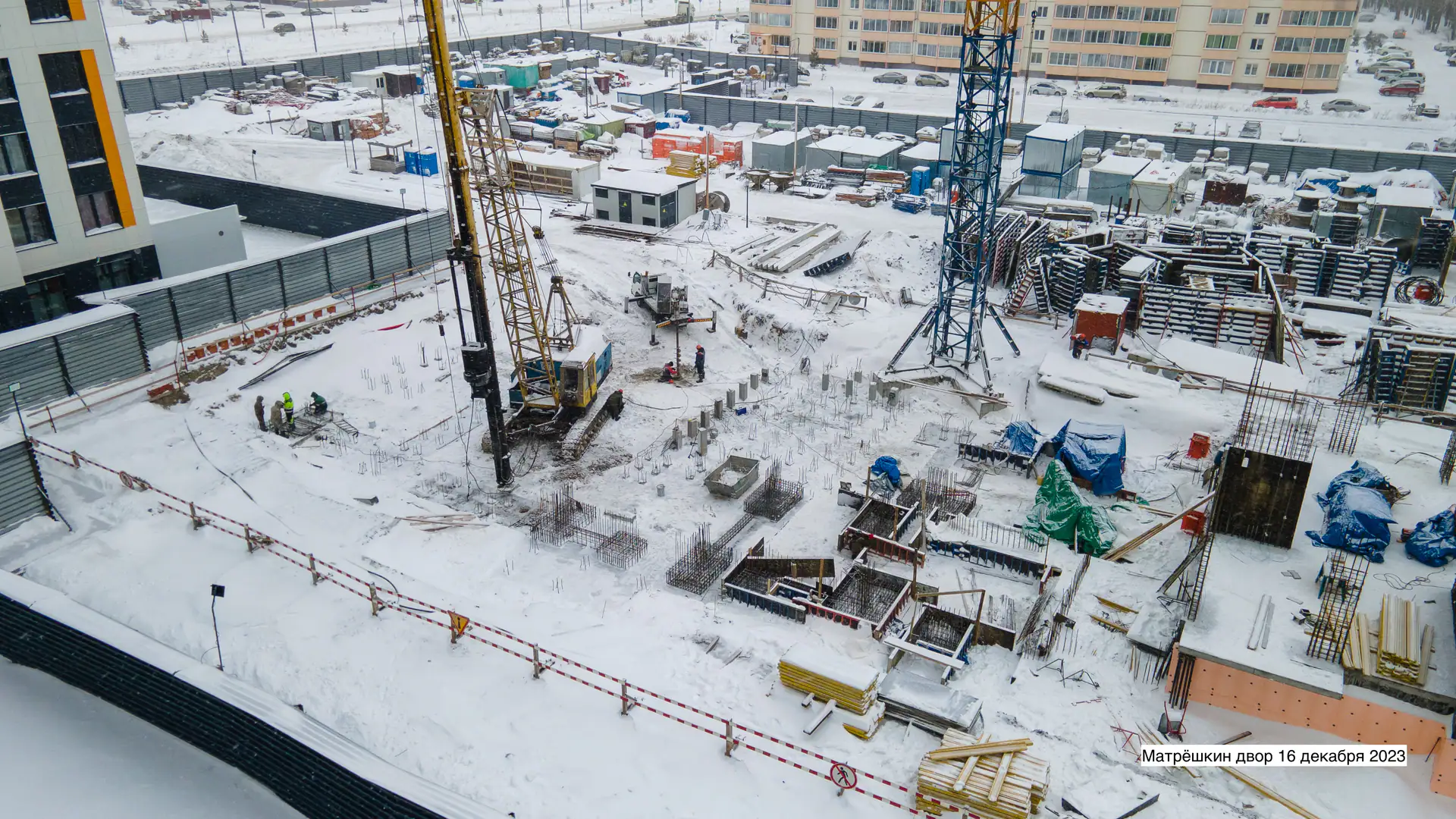

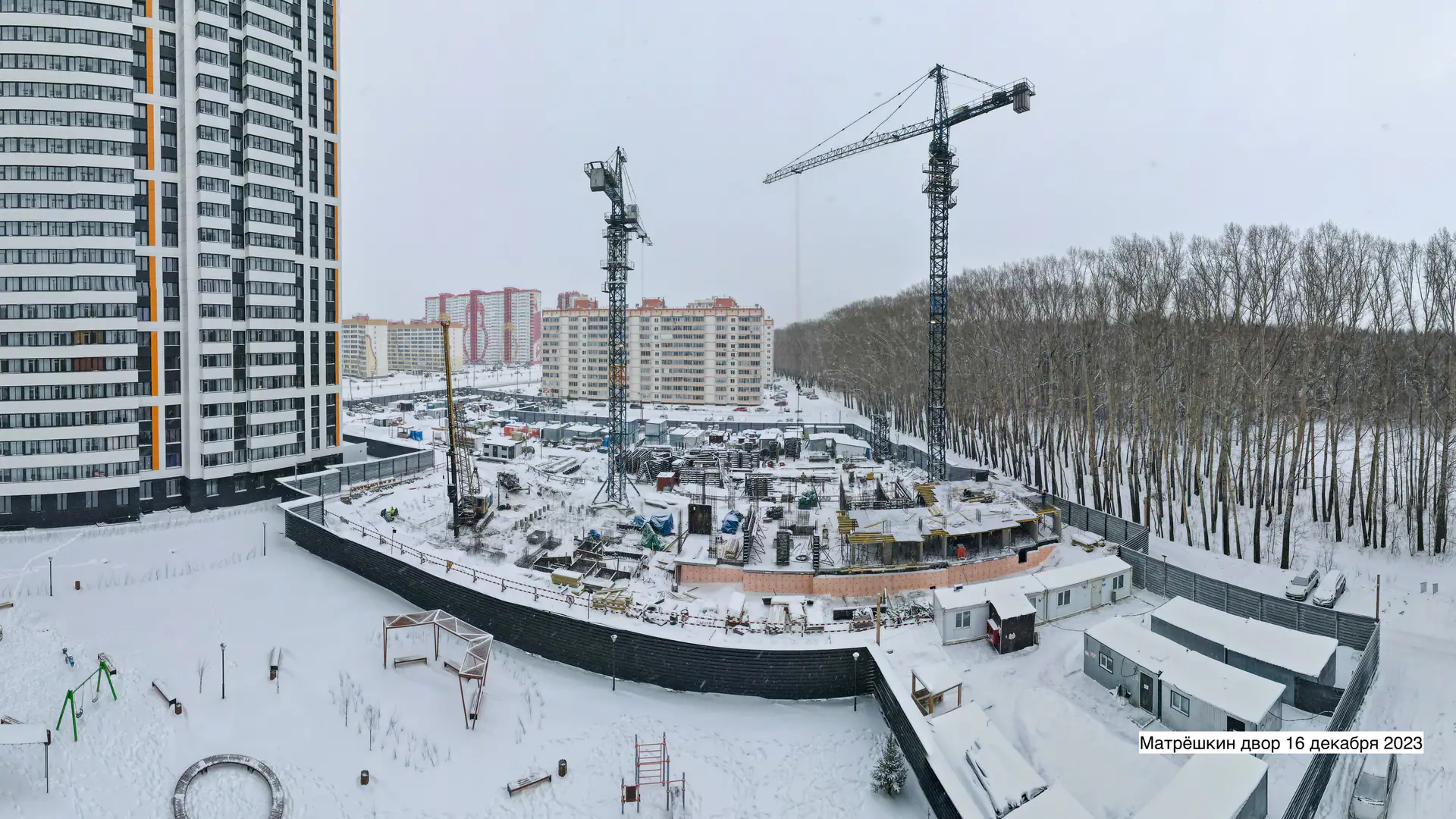

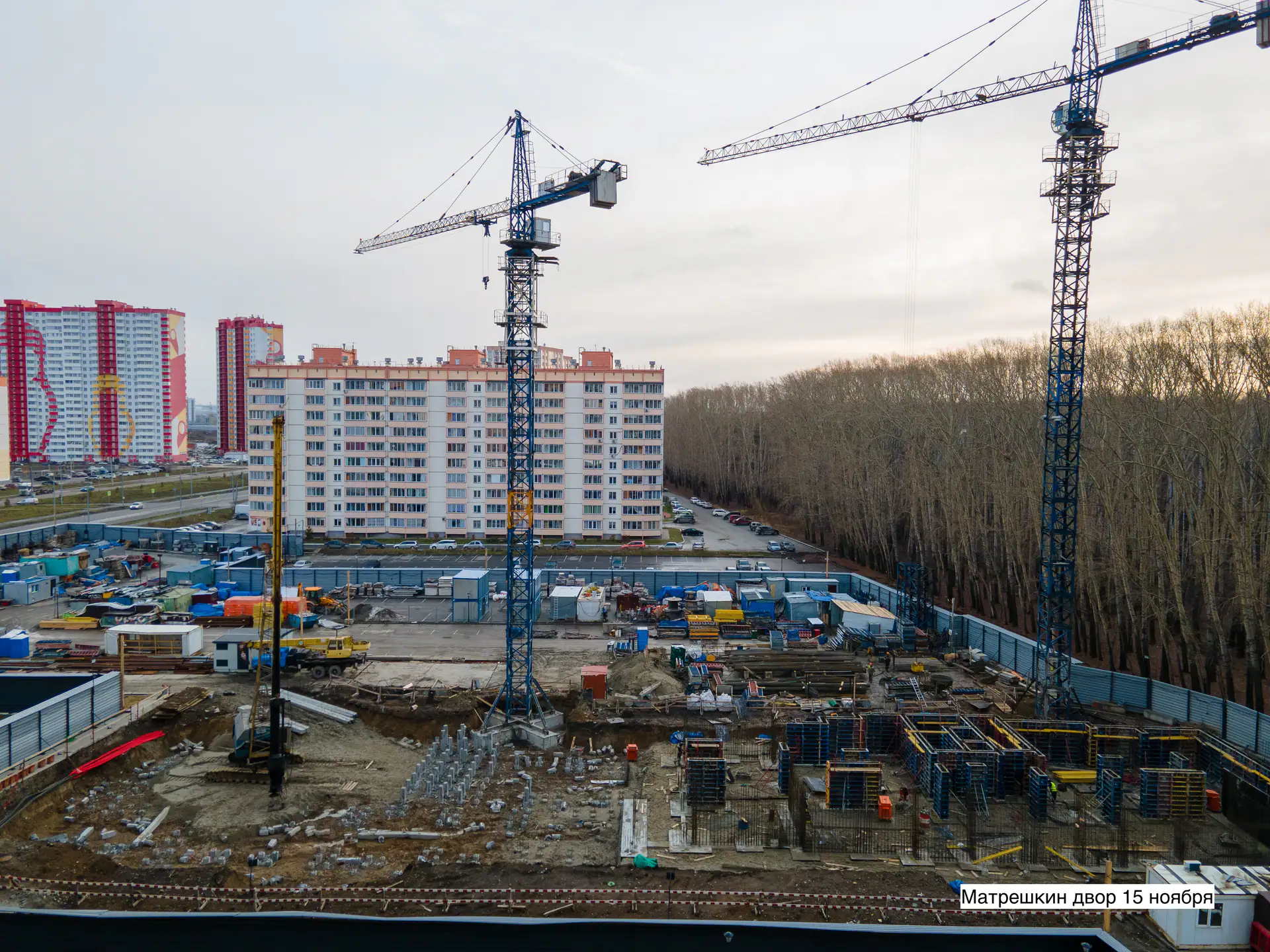

- IV кв. 2023Добавлен документ: Проект договора участия в долевом строительстве
- IV кв. 2023Фотоотчёт со стройки

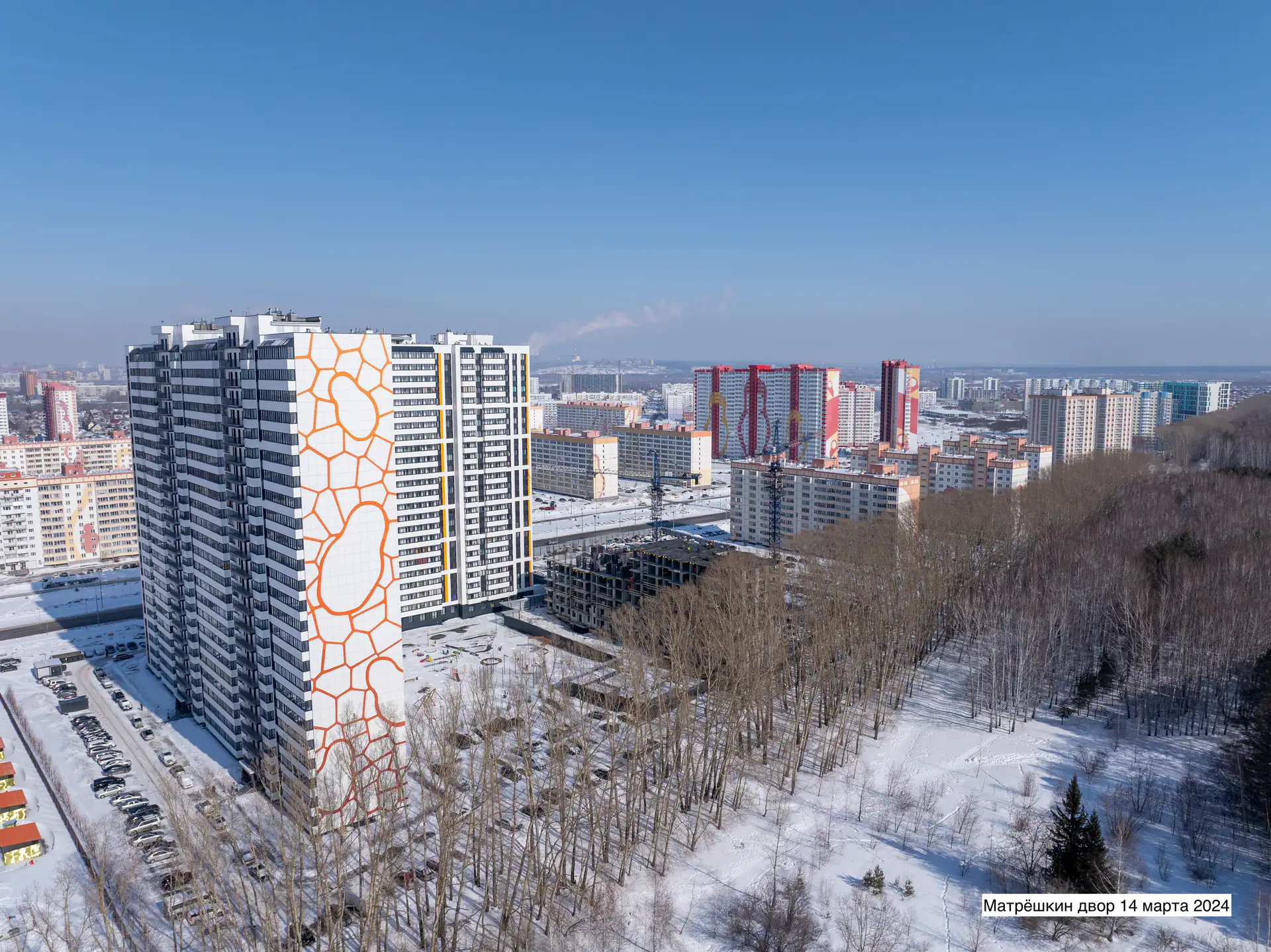

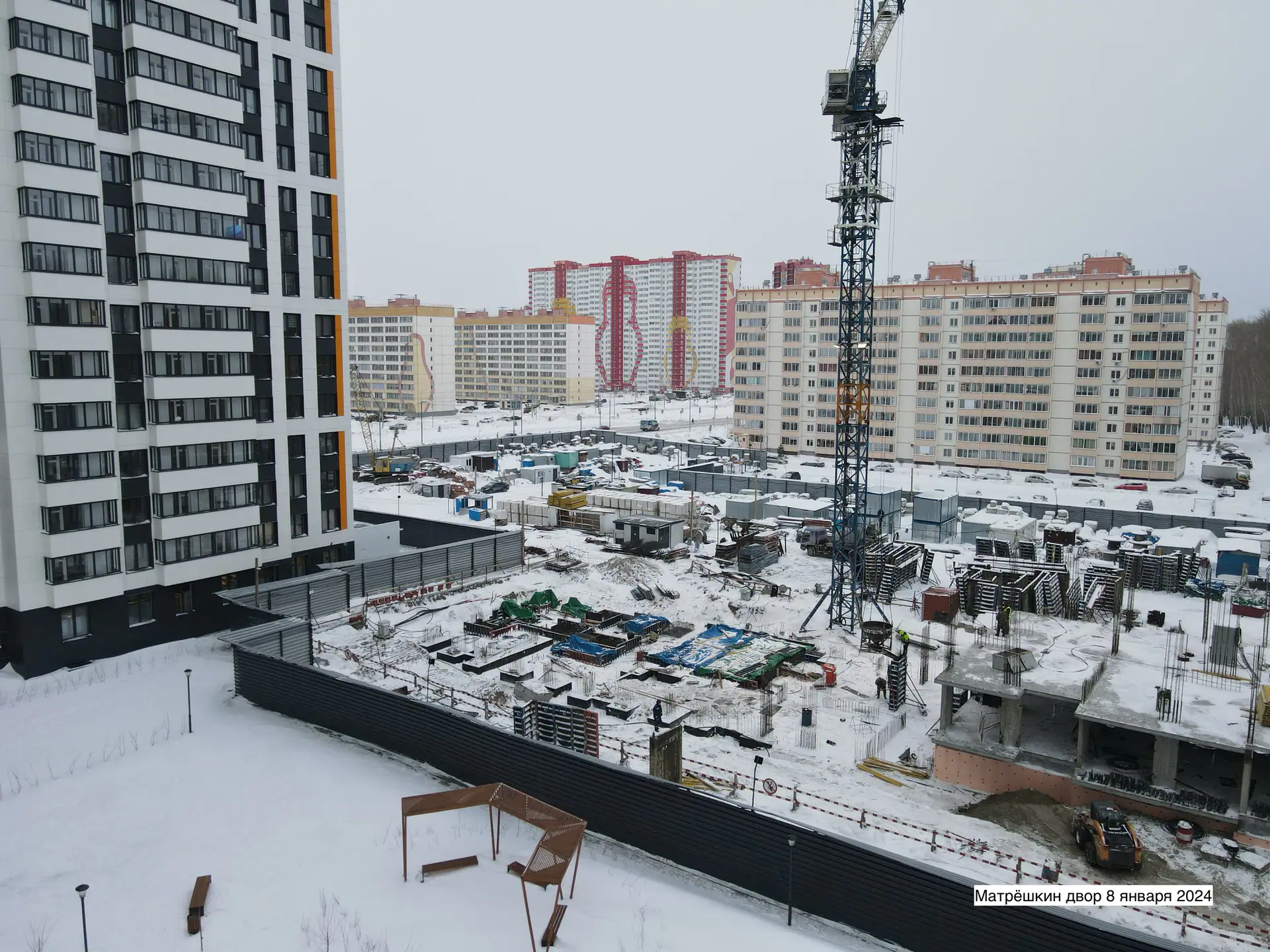

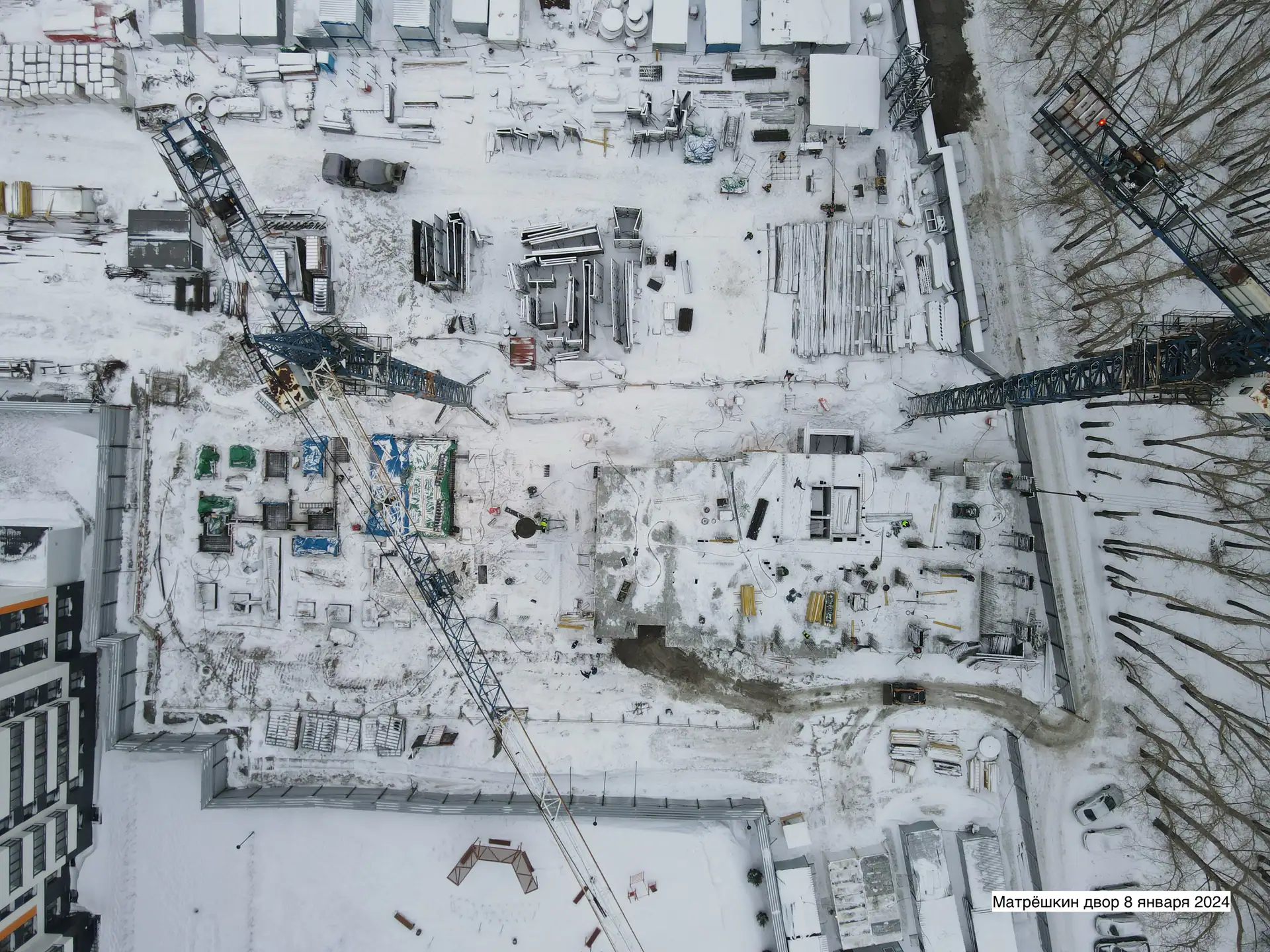

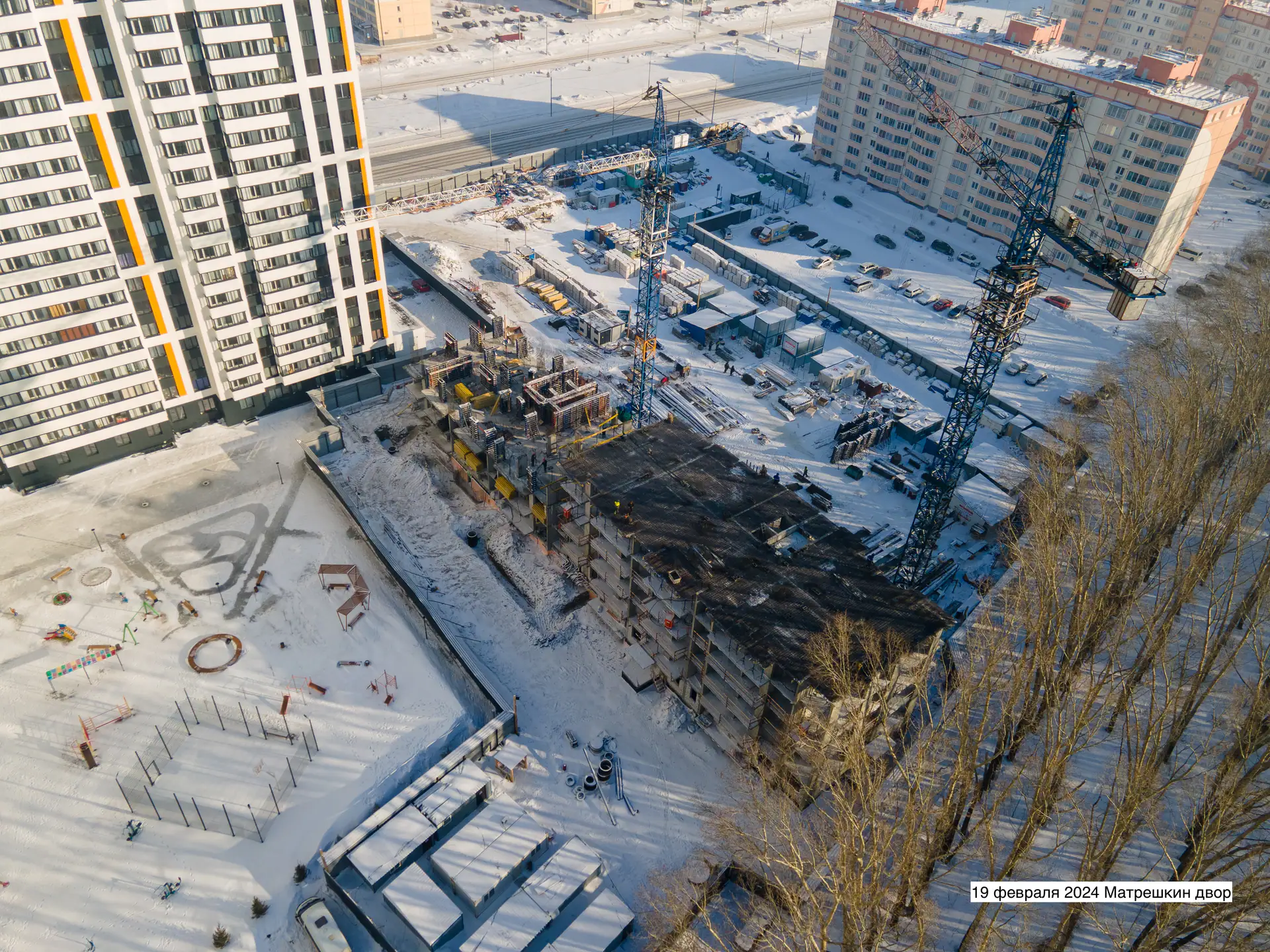

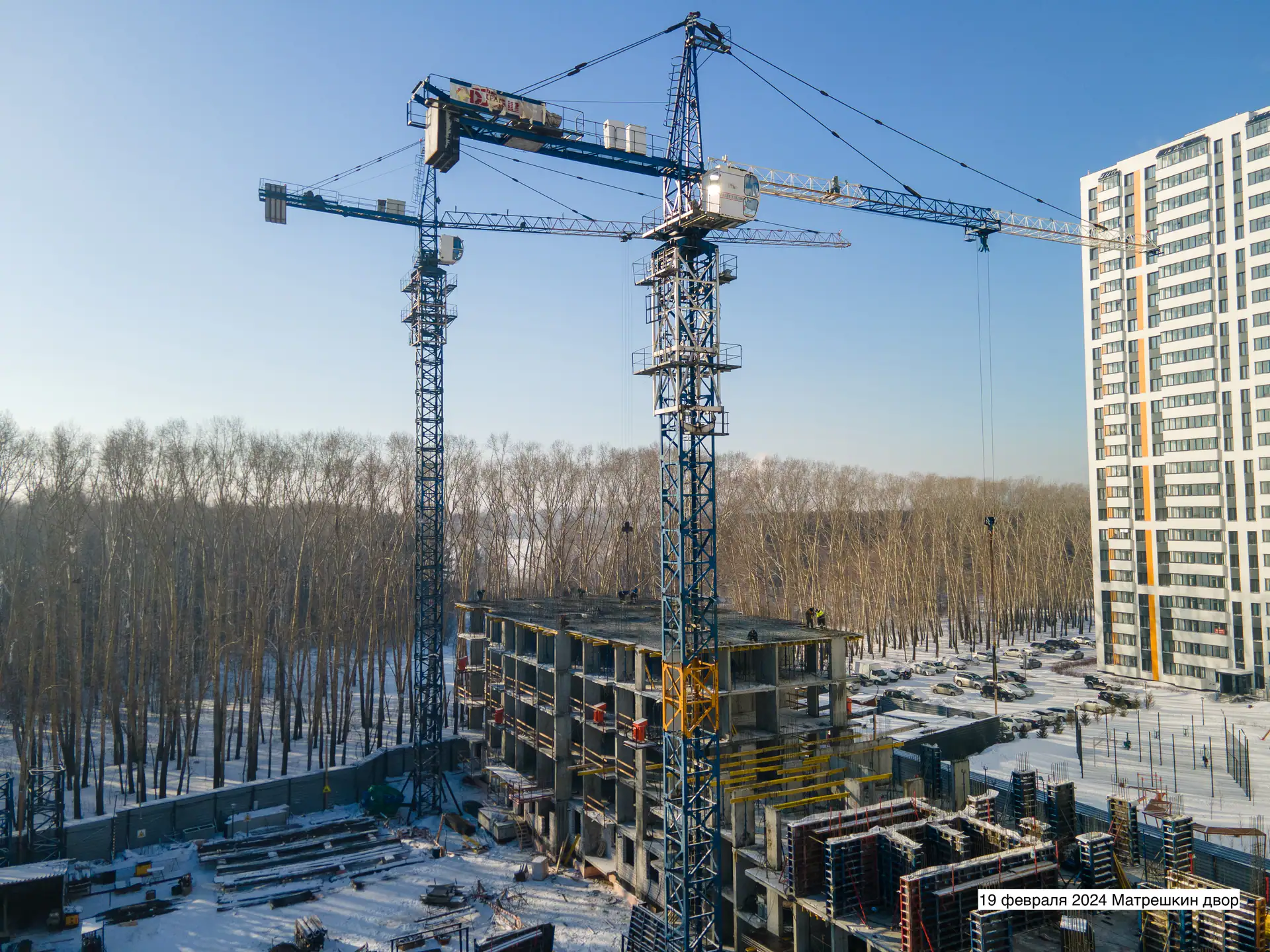

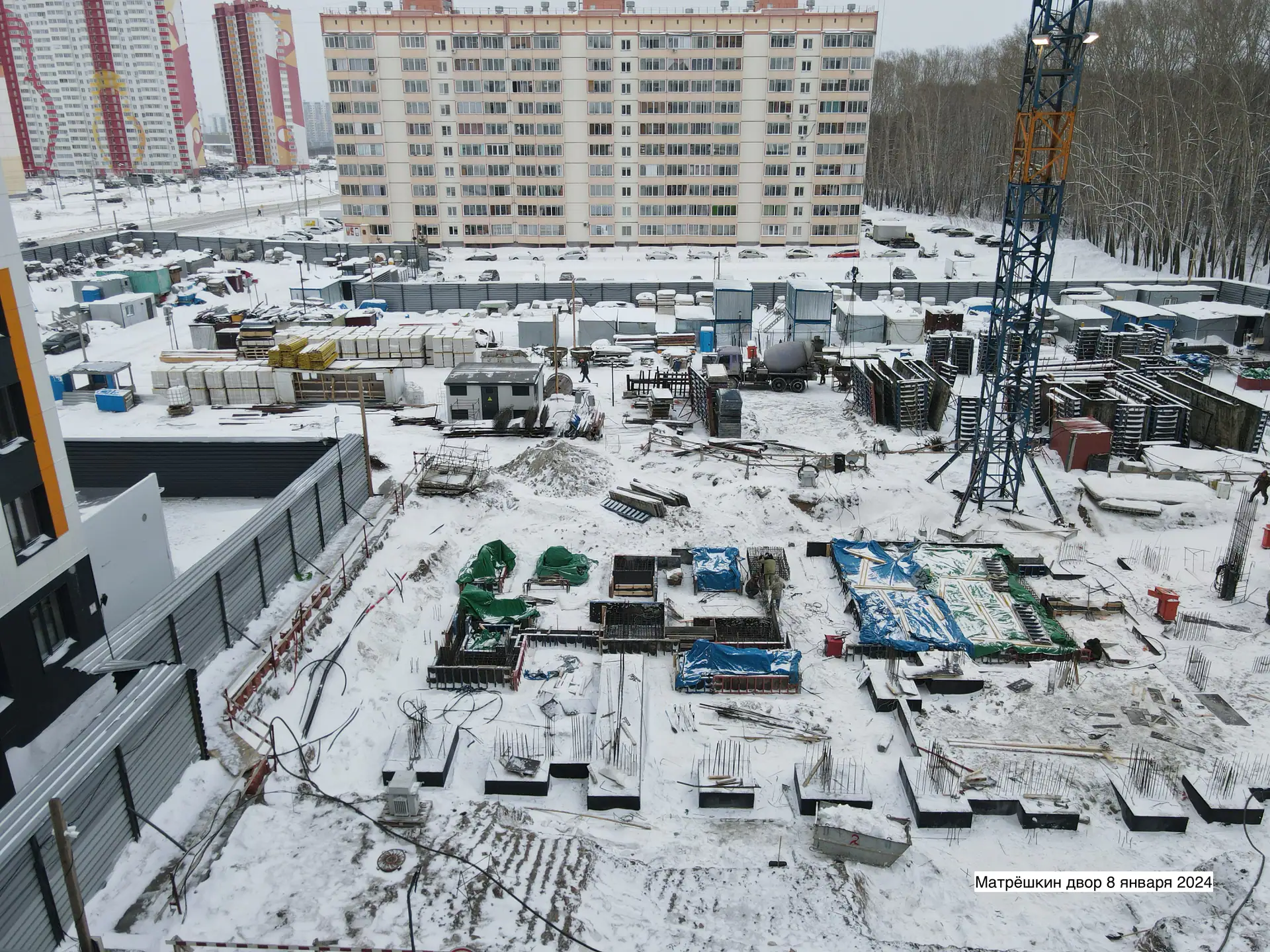

- I кв. 2024Фотоотчёт со стройки

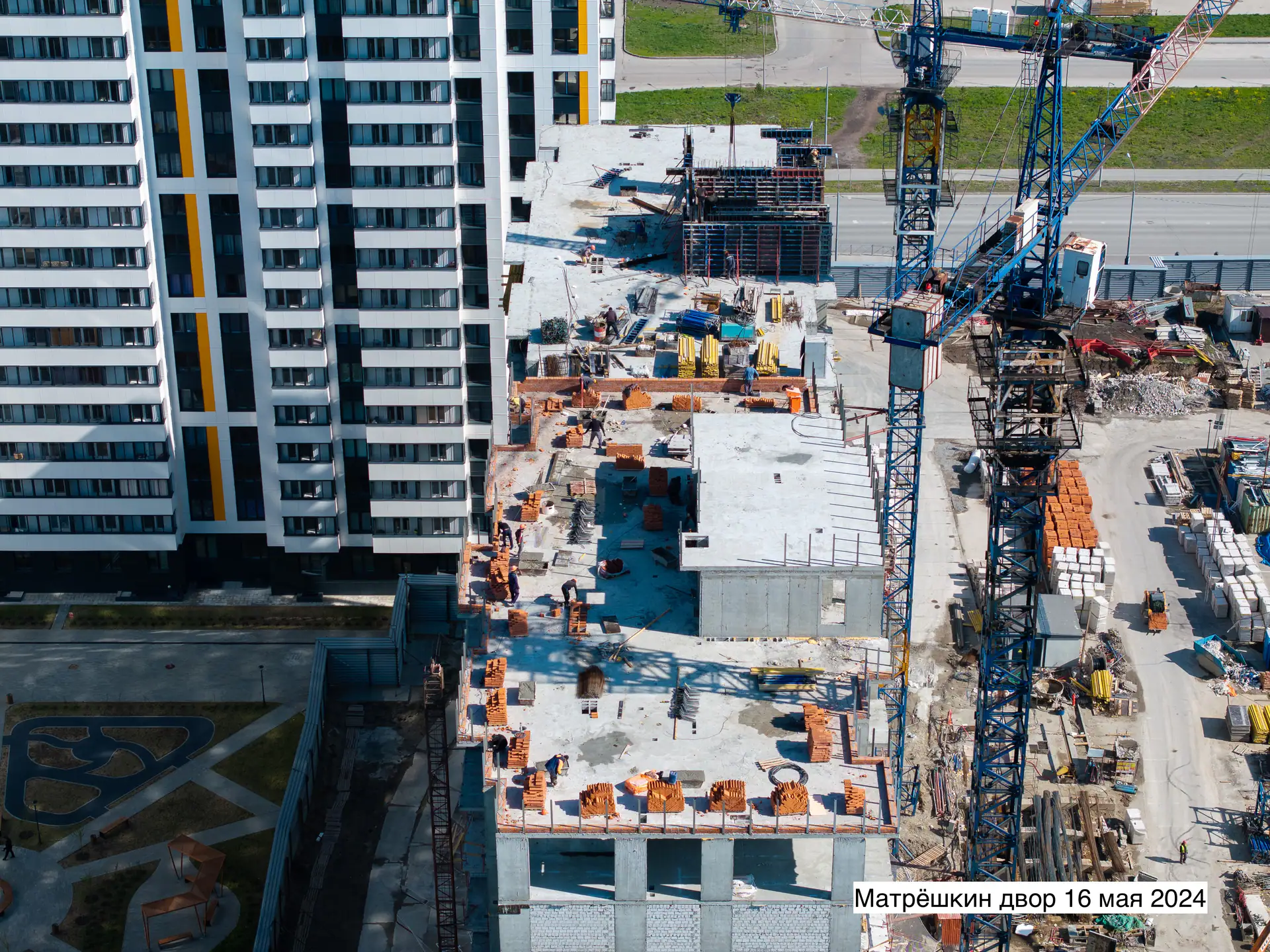

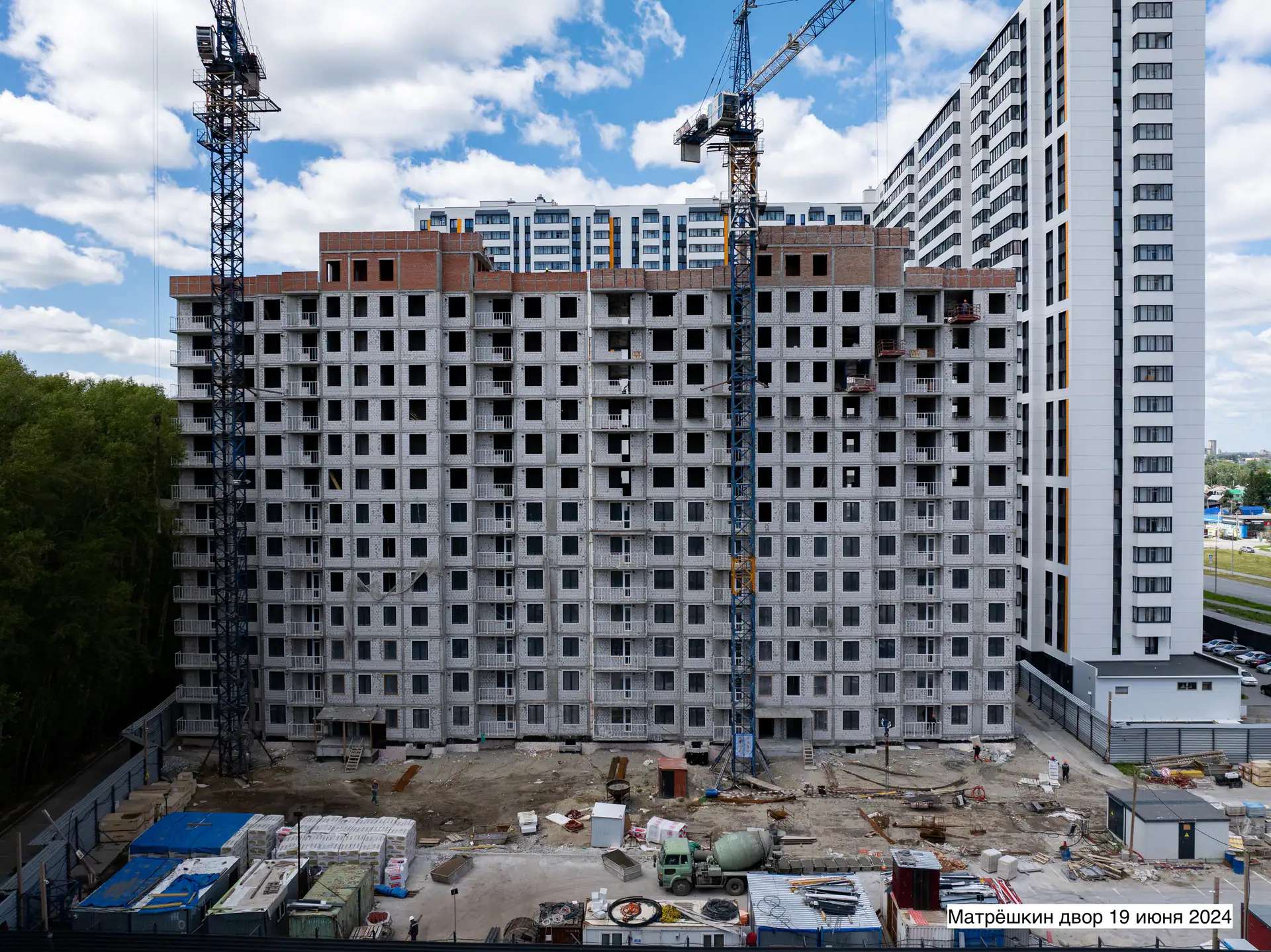

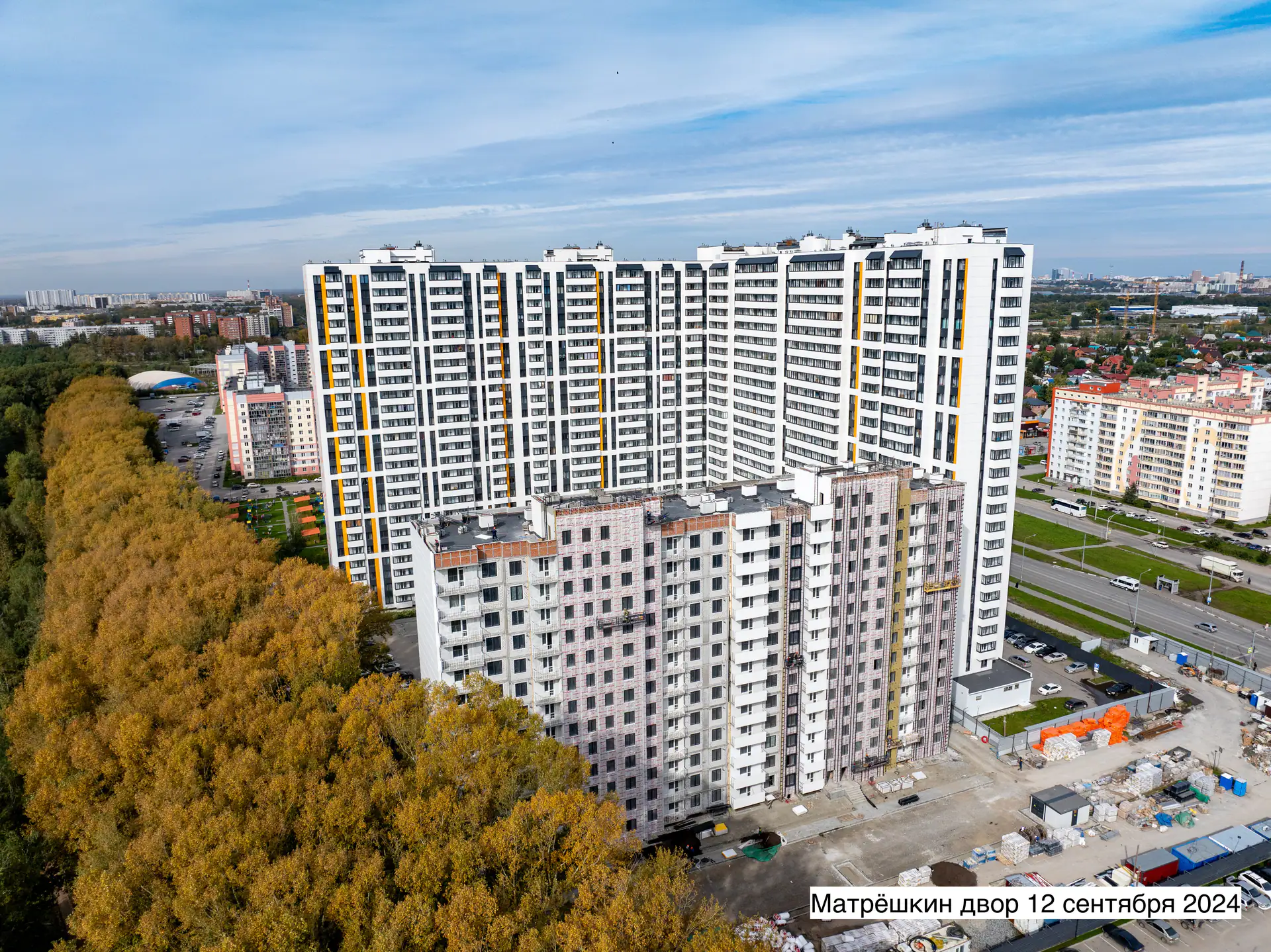

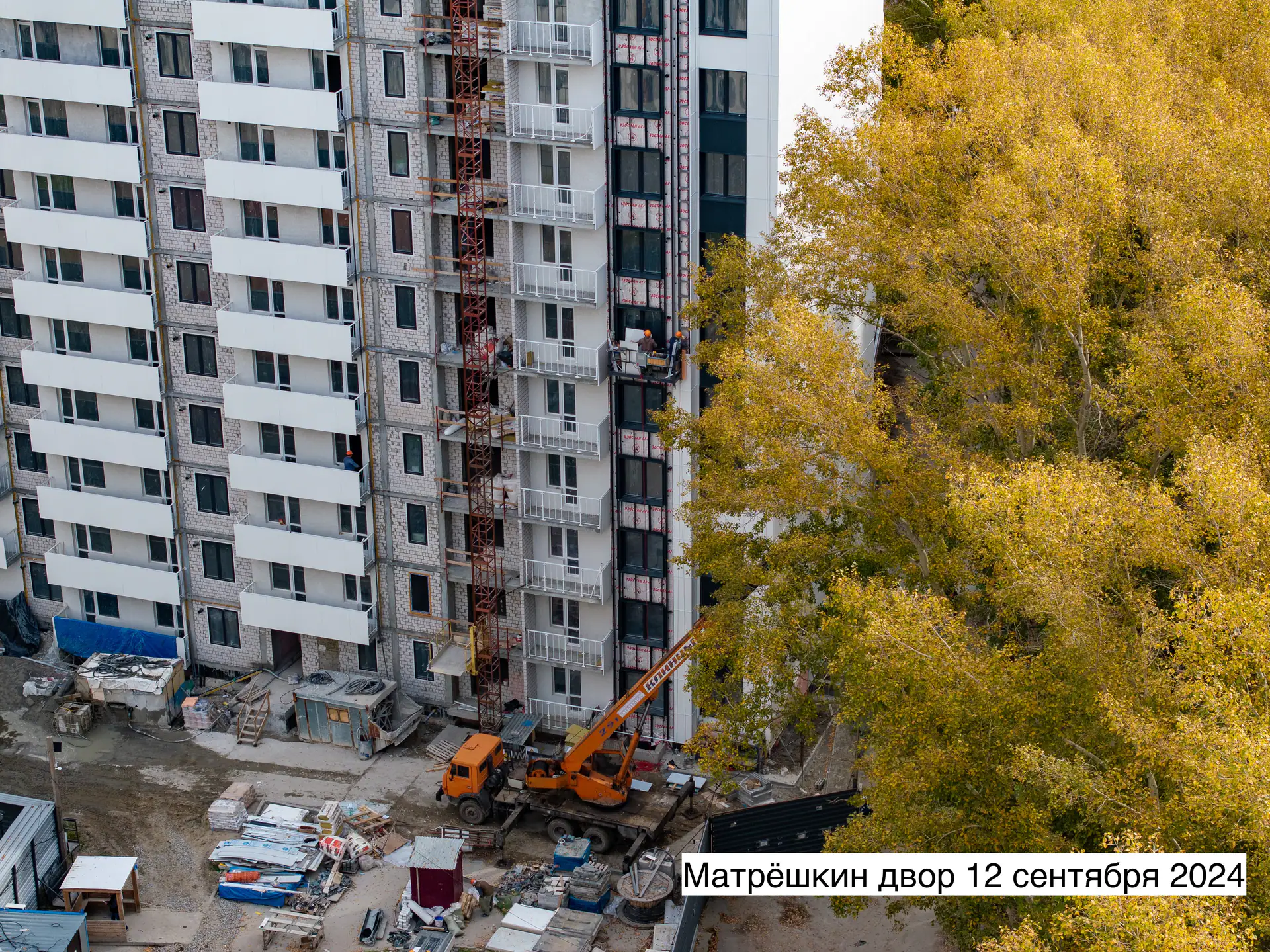

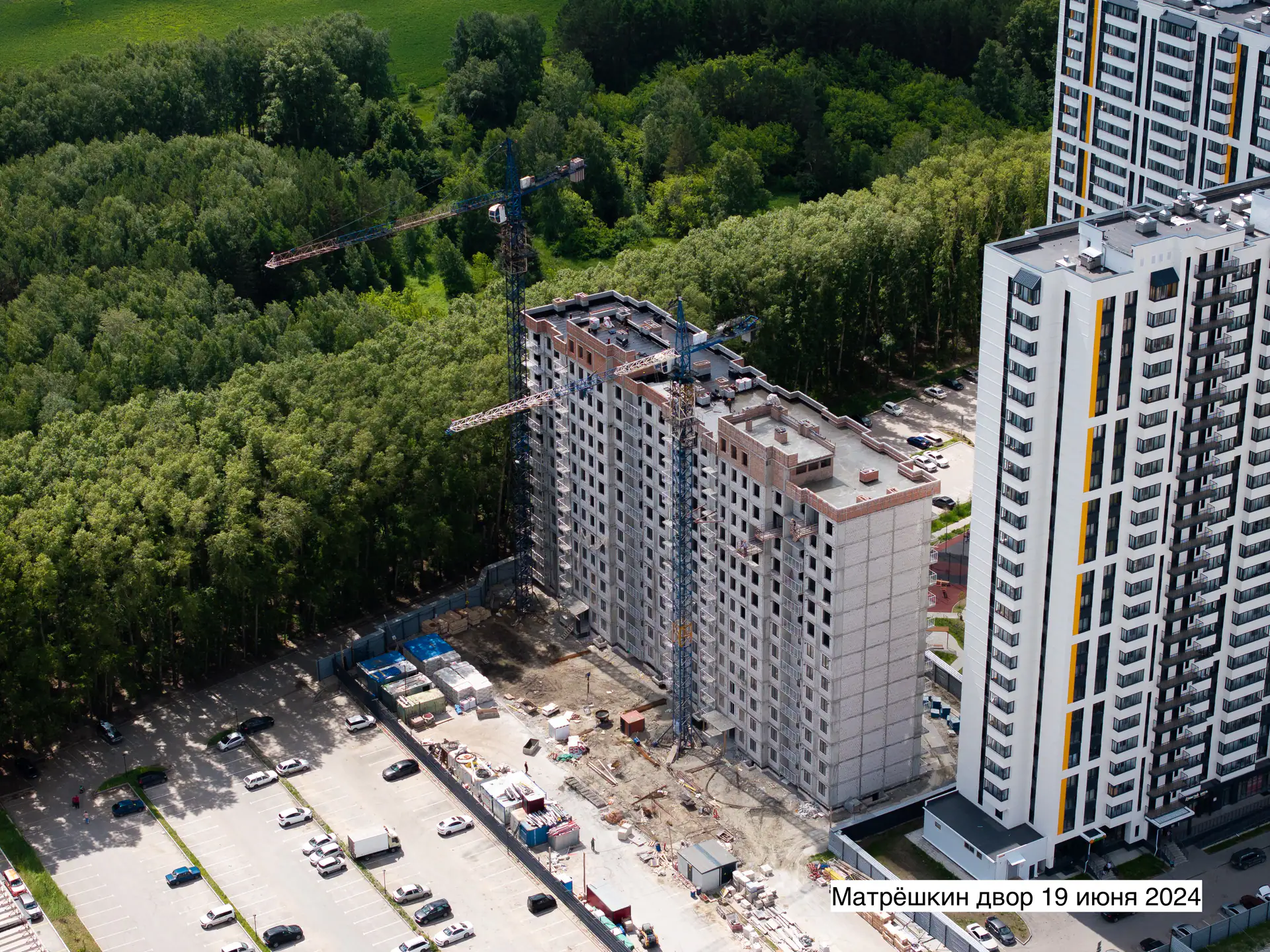

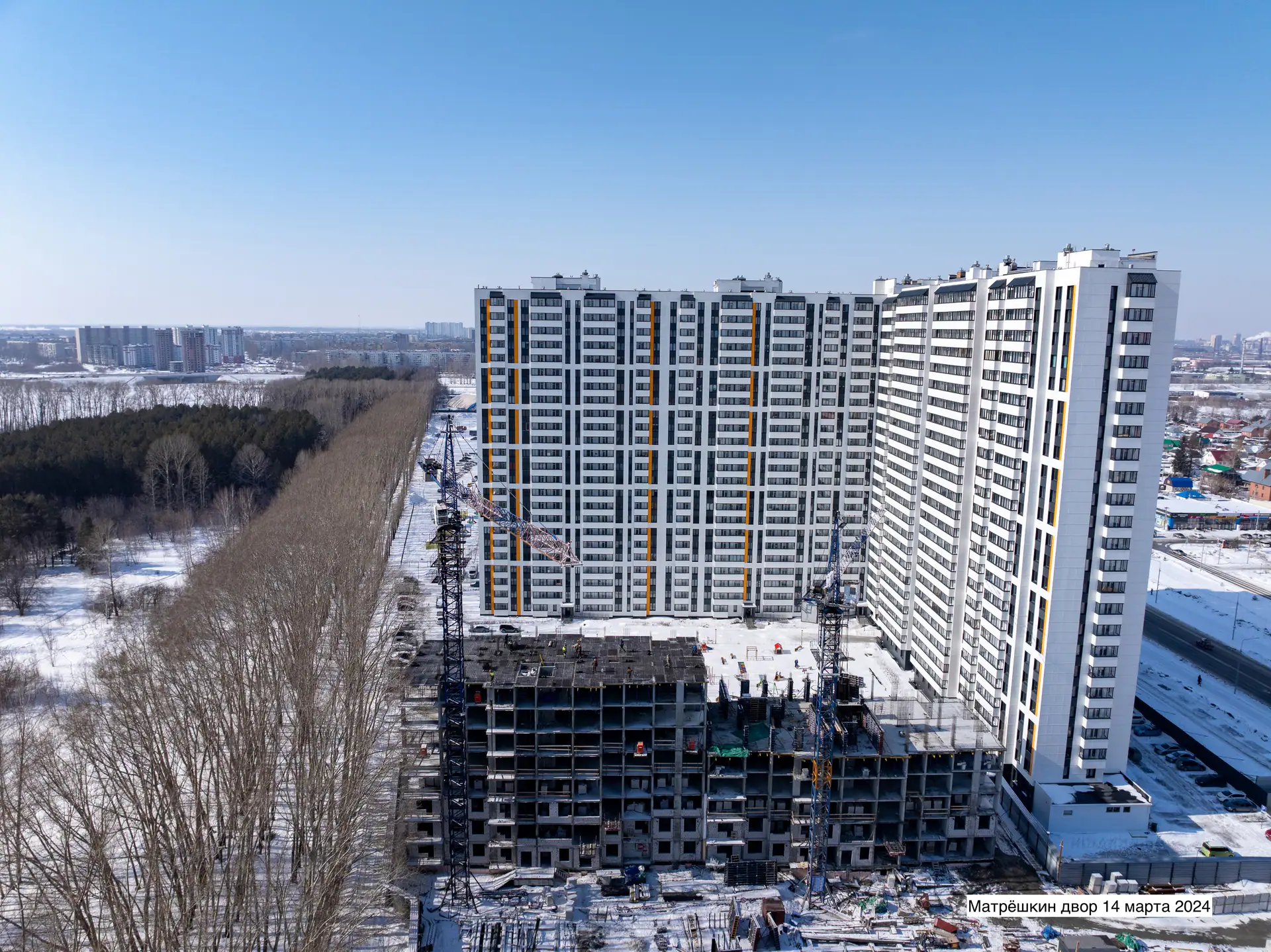

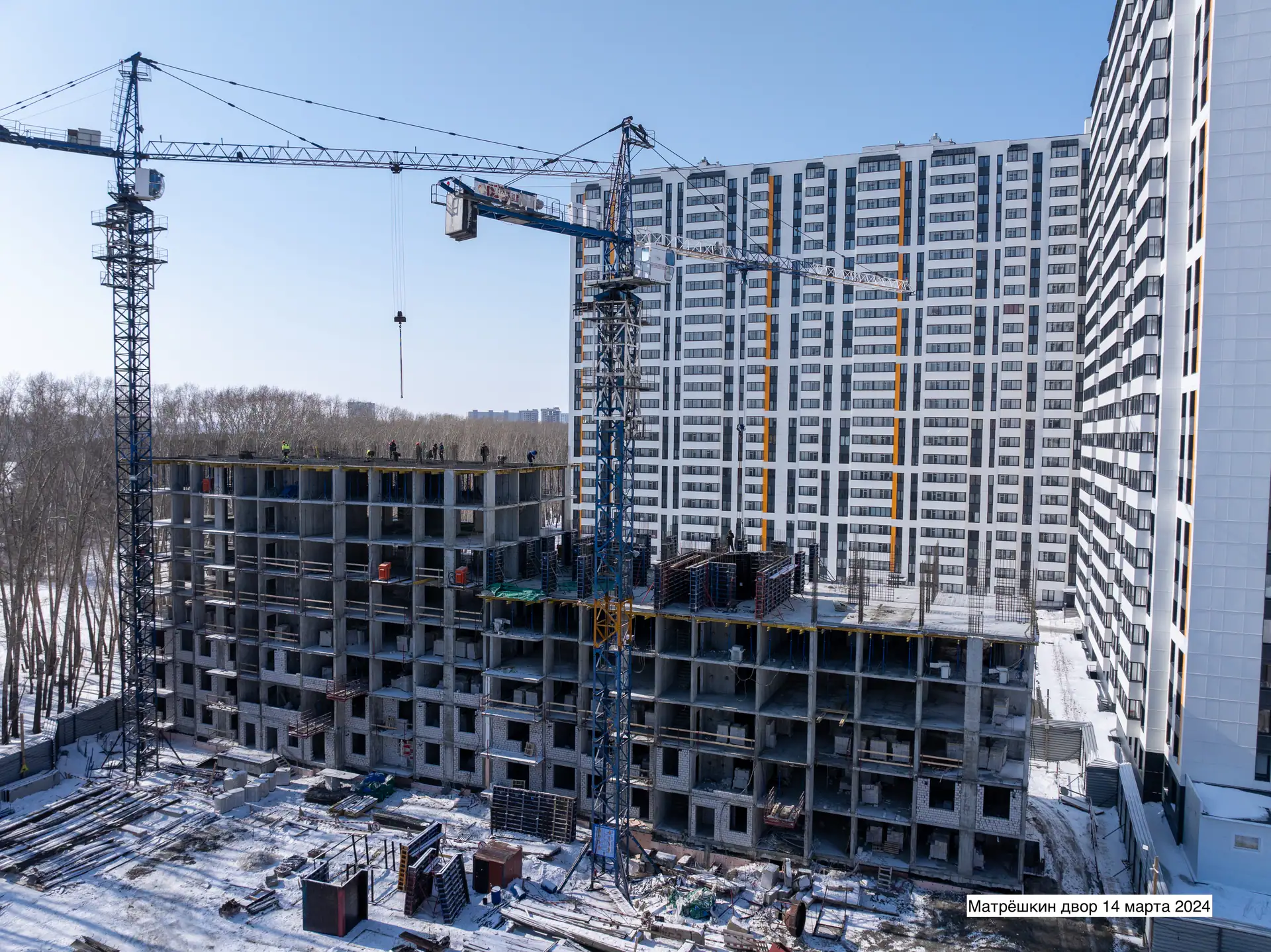

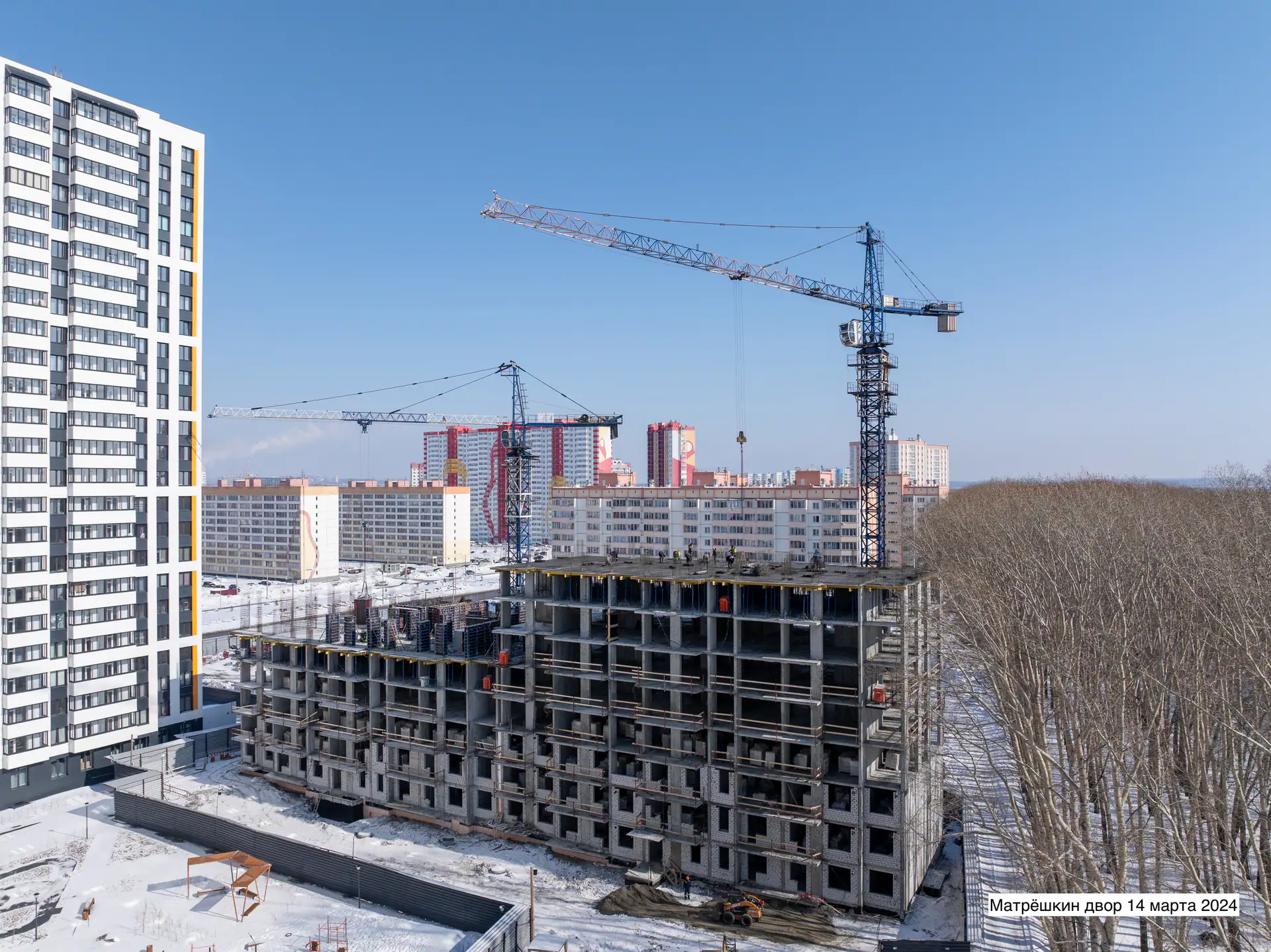

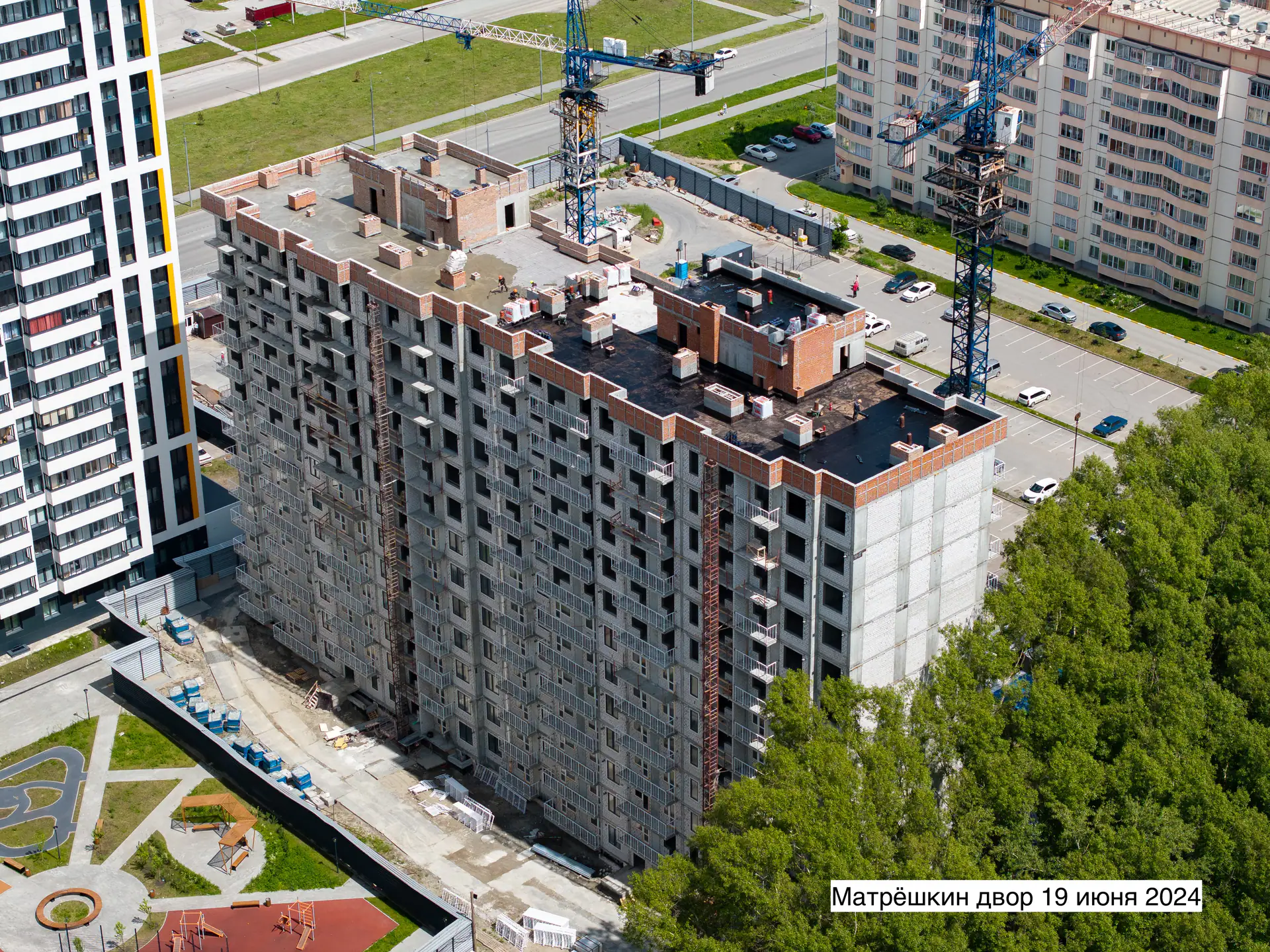

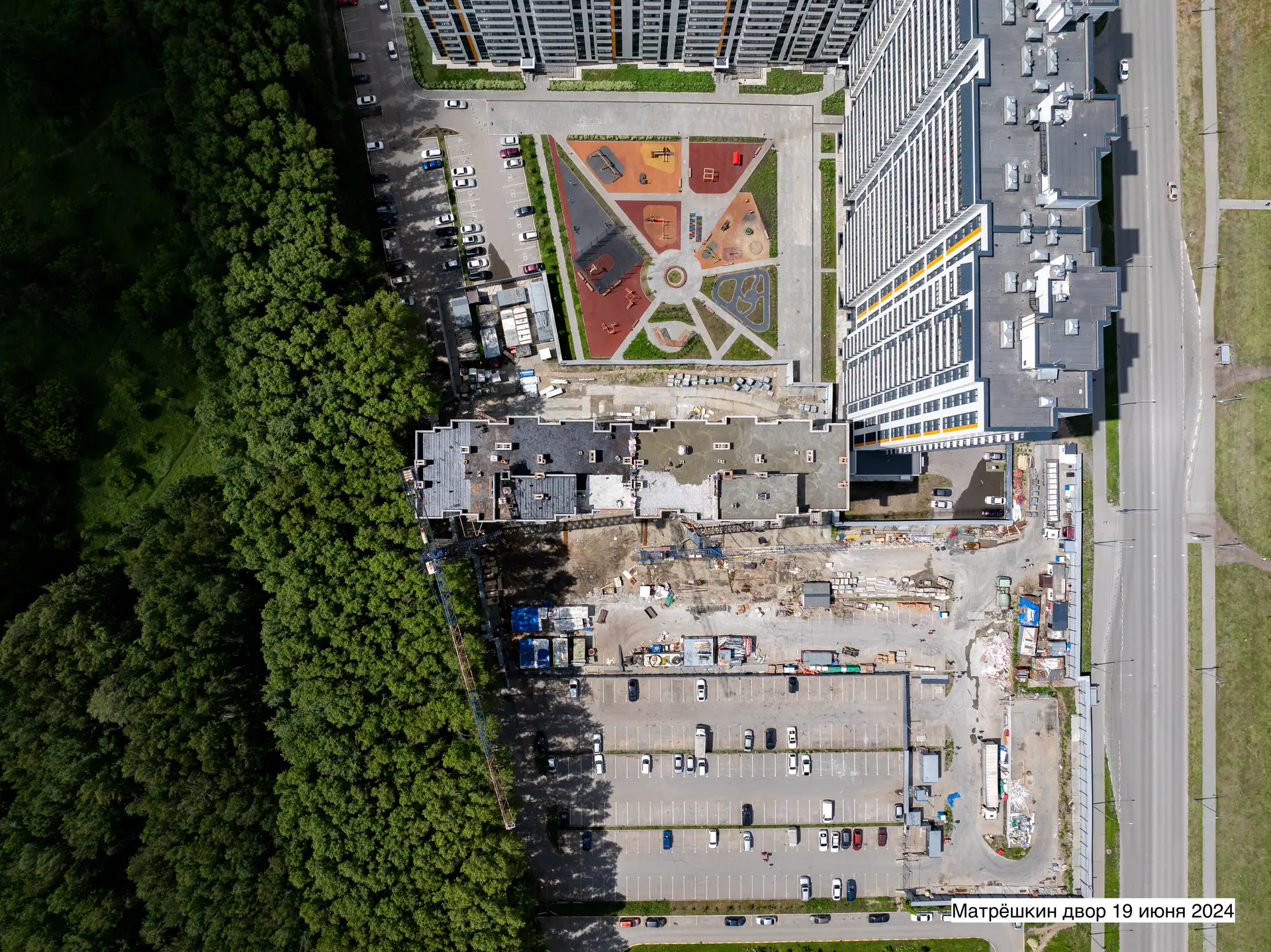

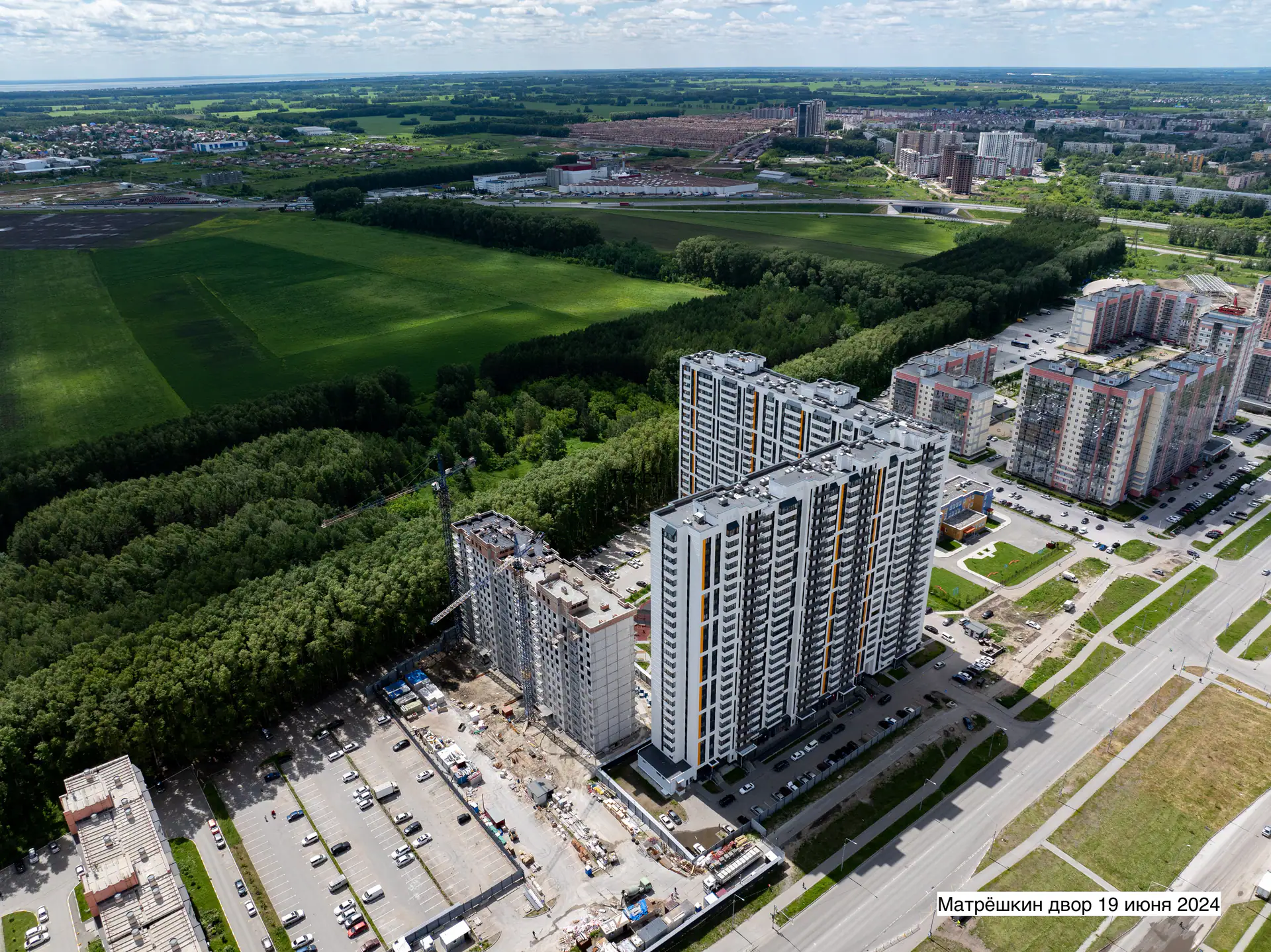

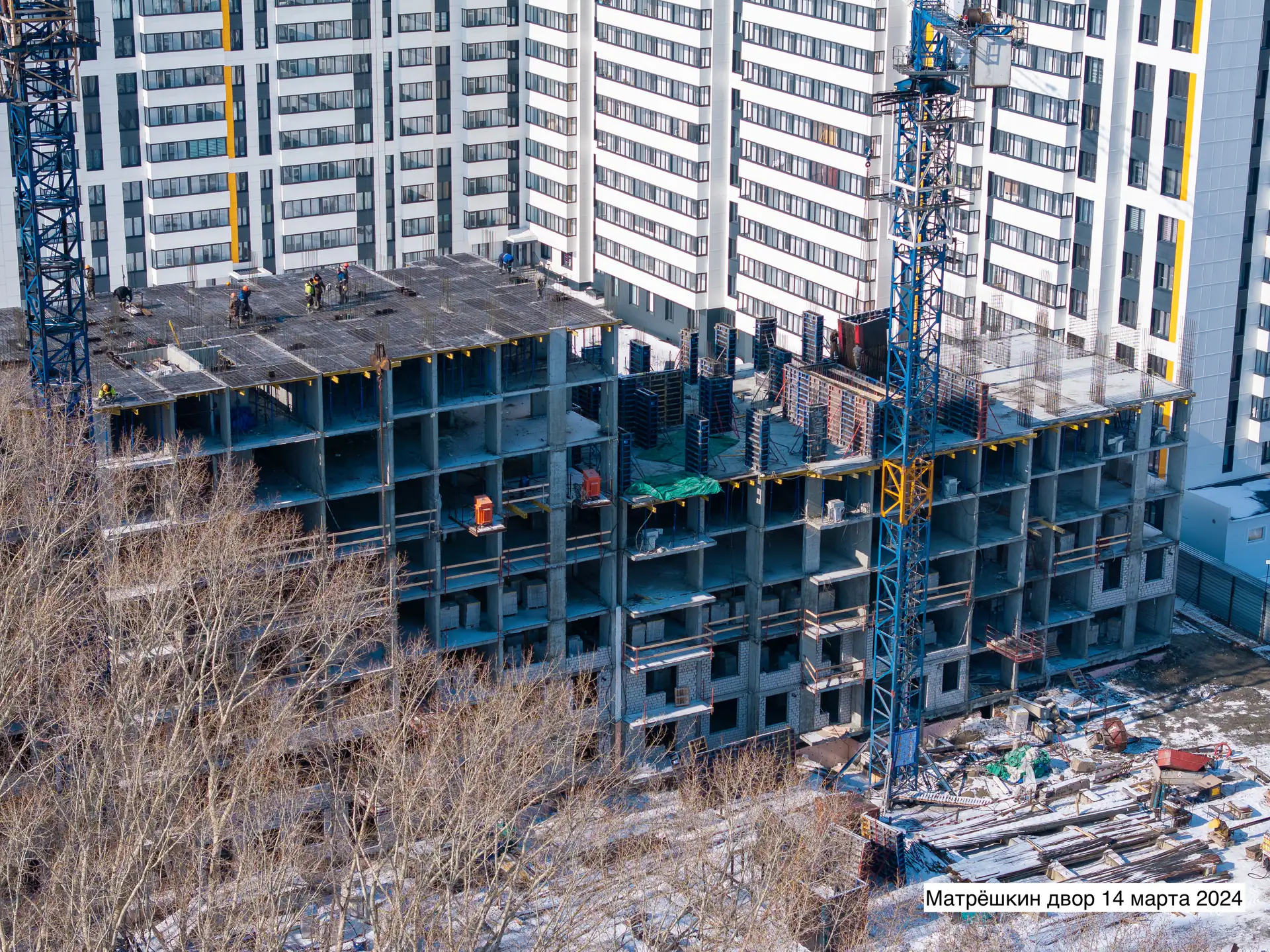

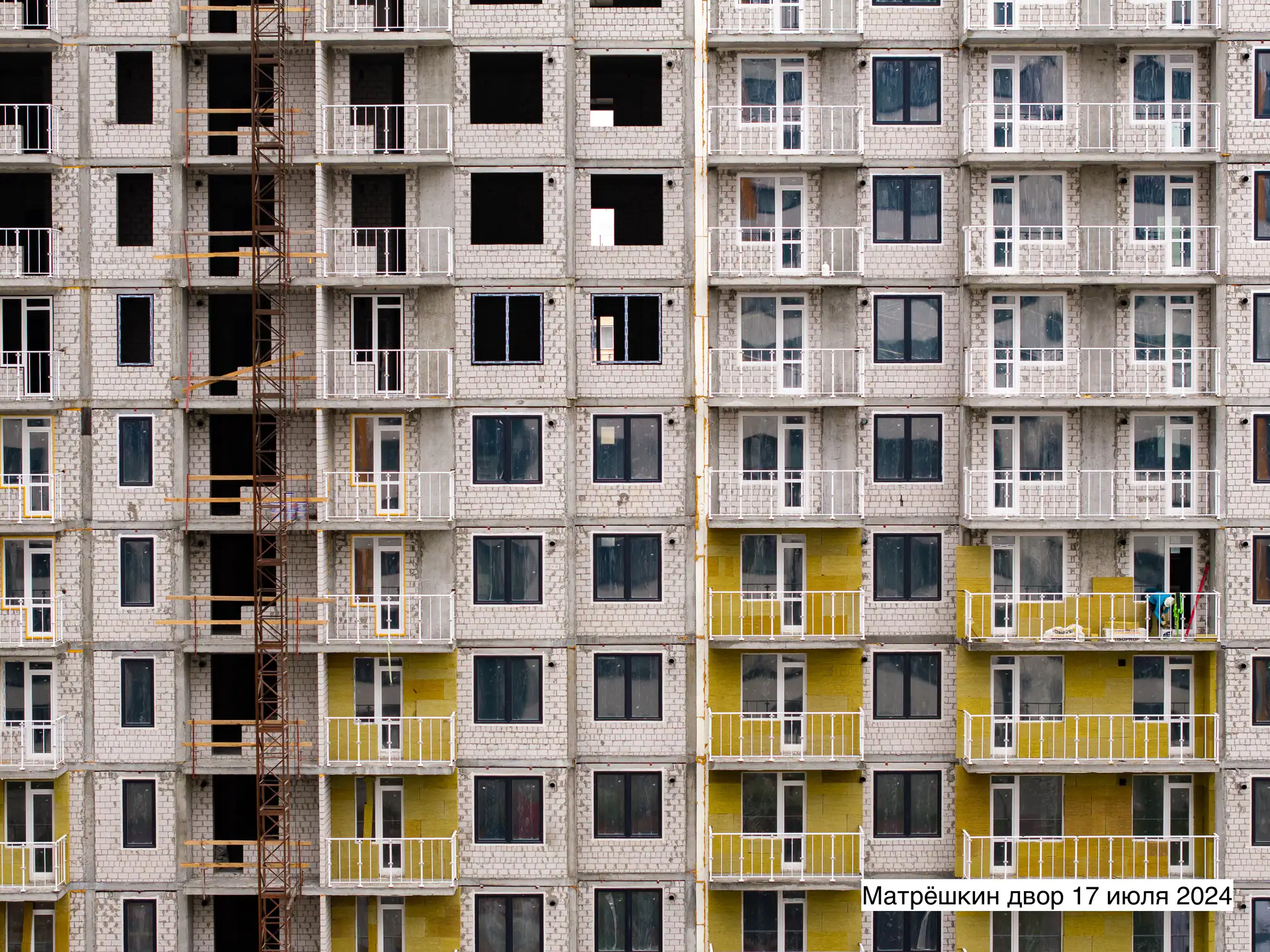

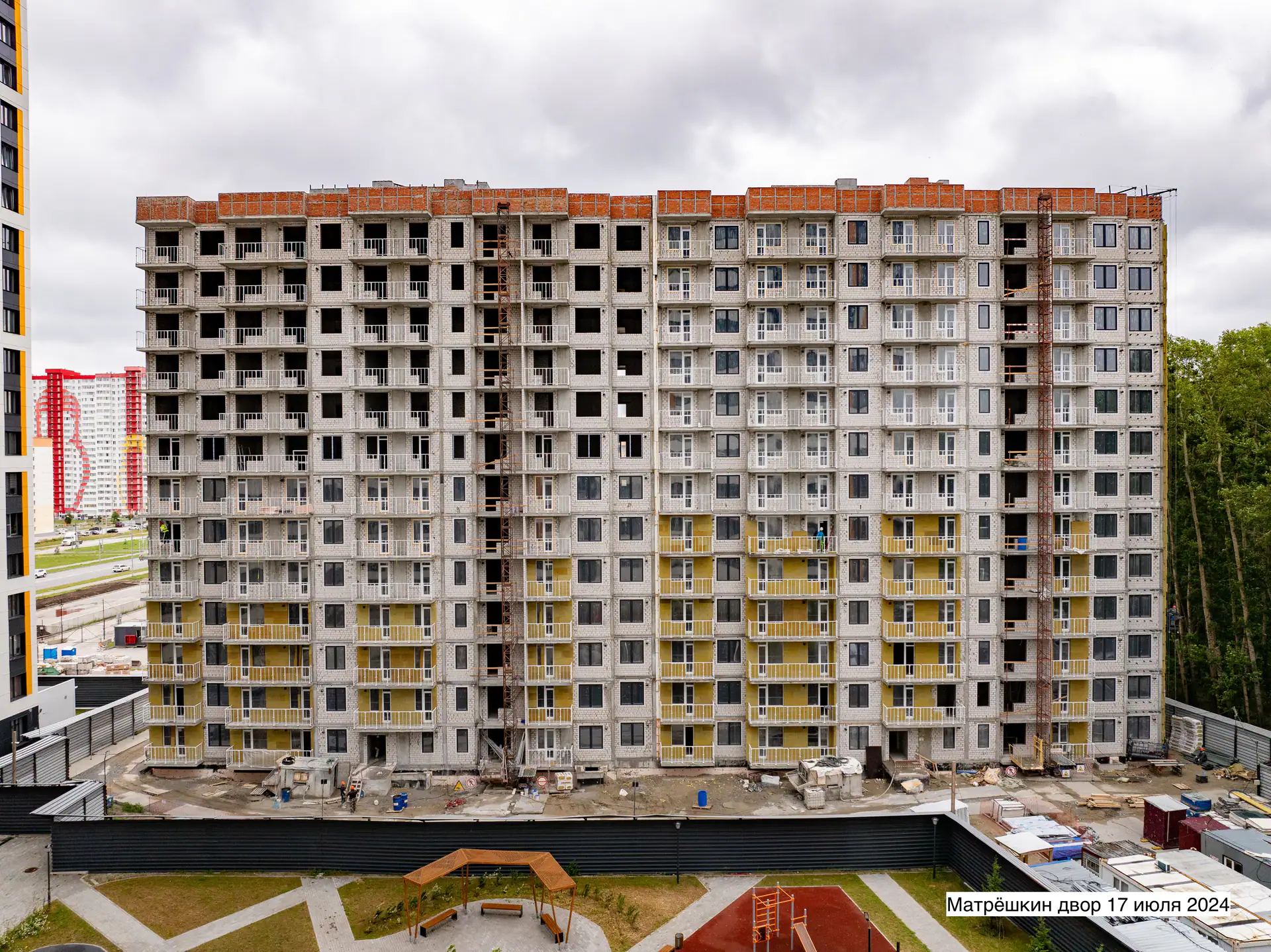

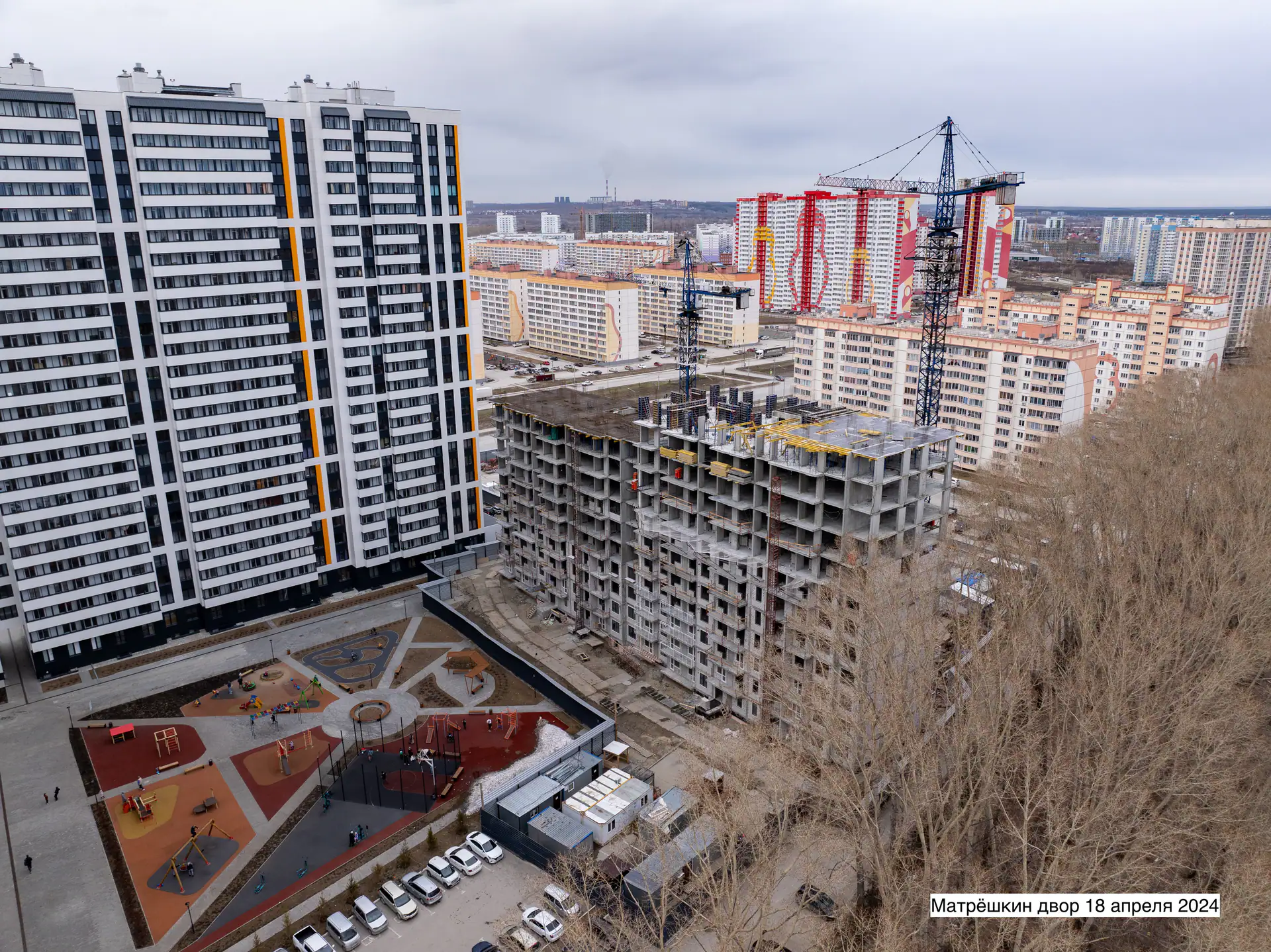

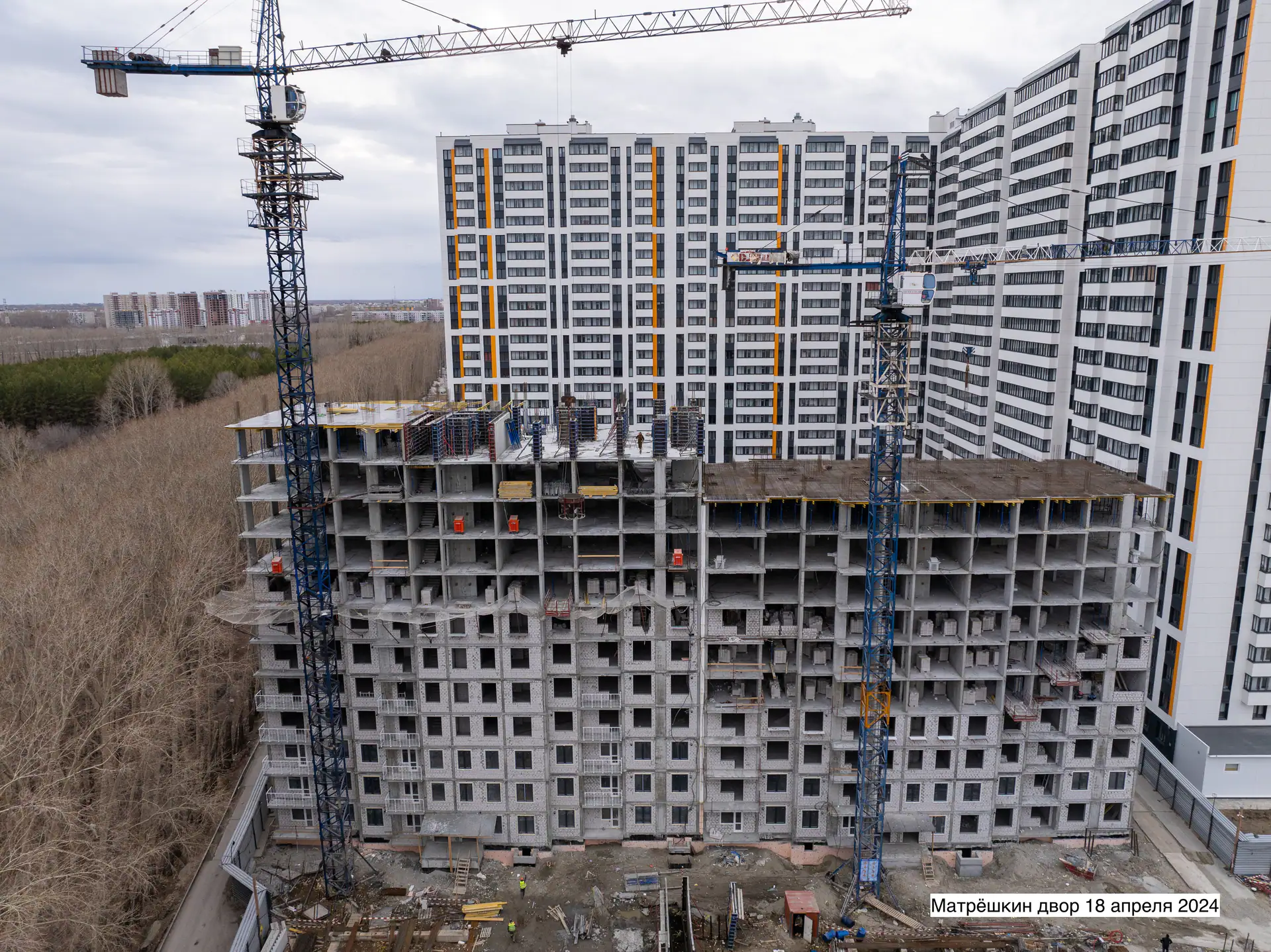

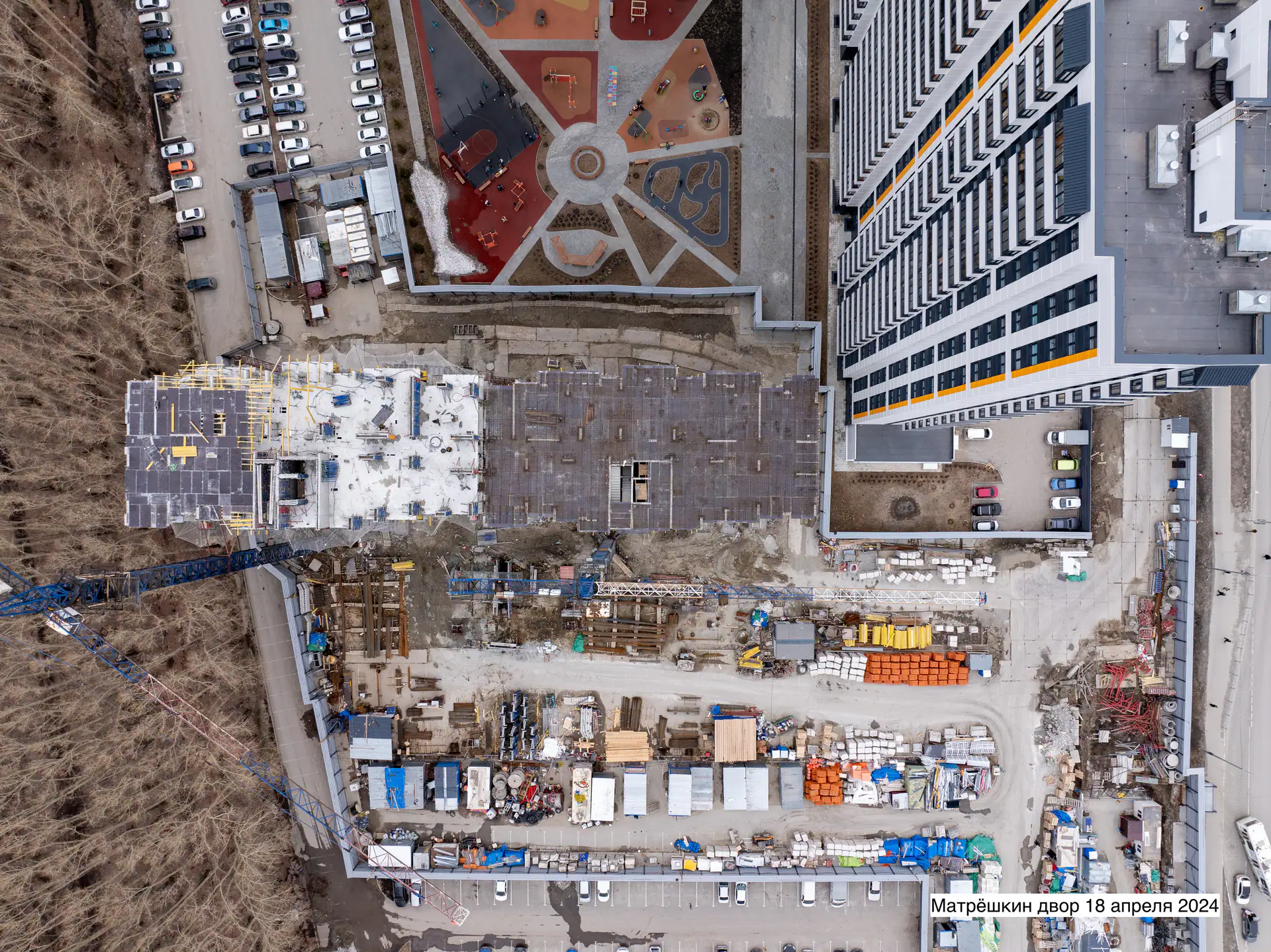

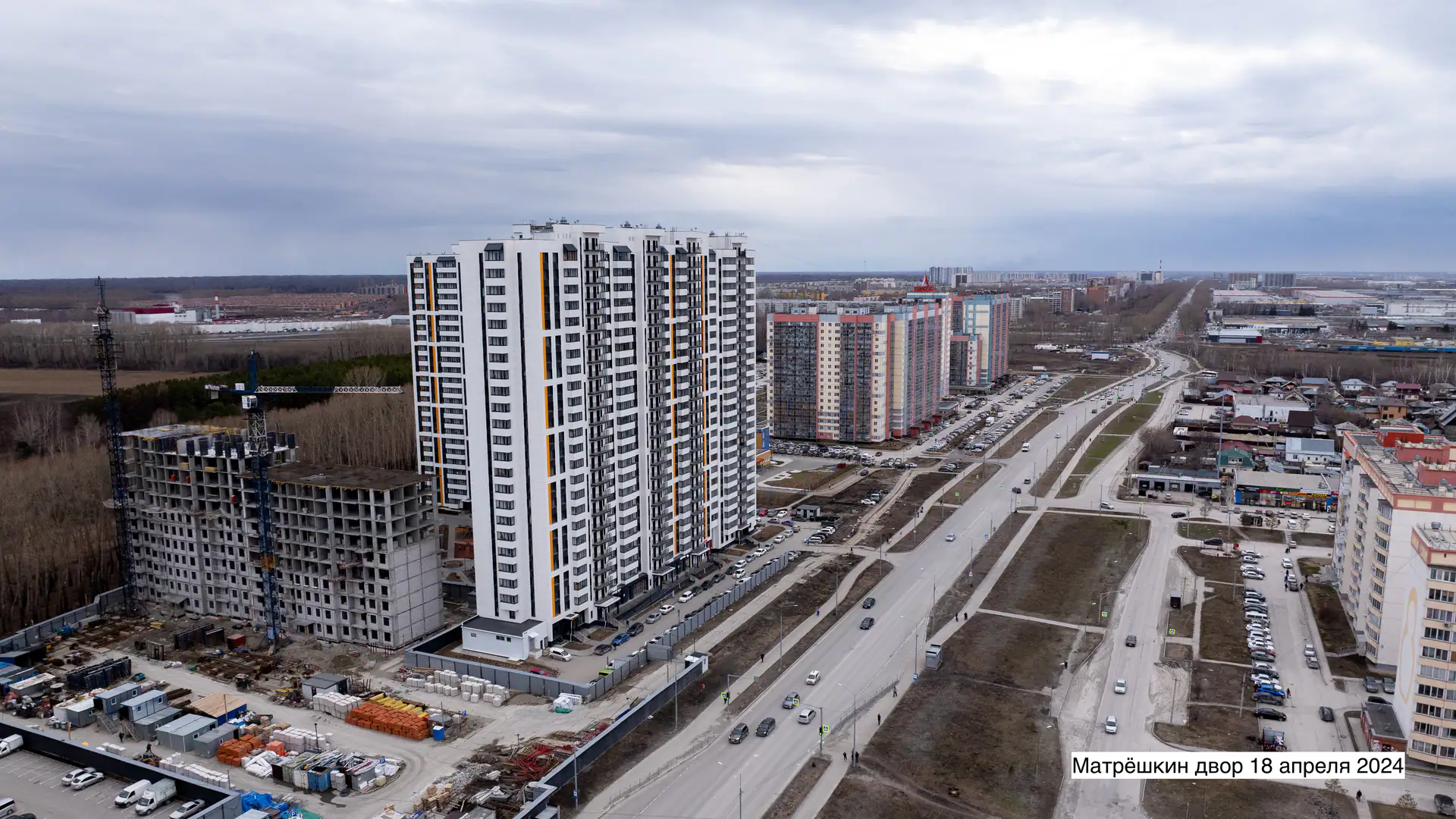

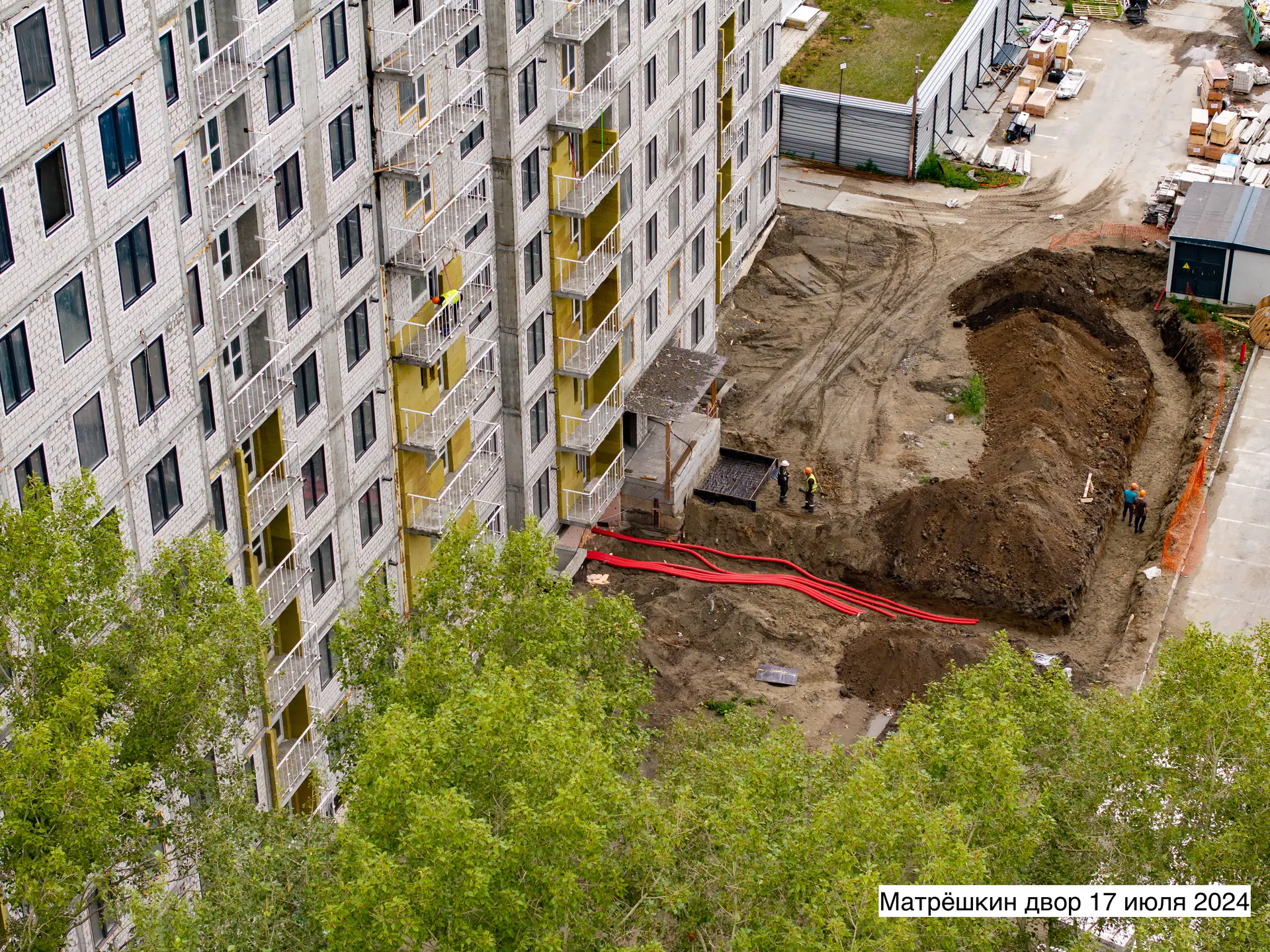

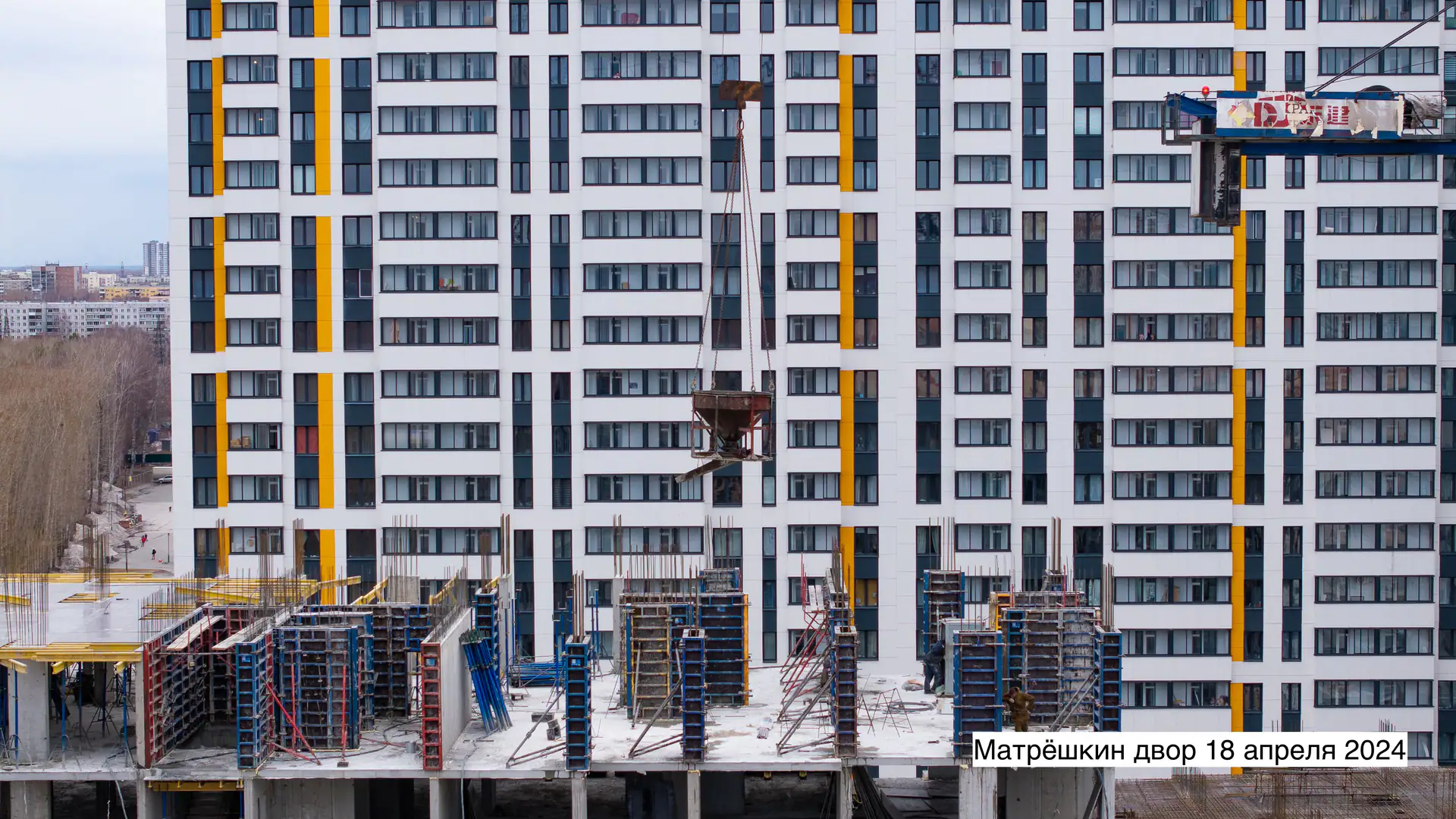

- II кв. 2024Фотоотчёт со стройки
- III кв. 2024Добавлен документ: Схема планировочной организации земельного участка

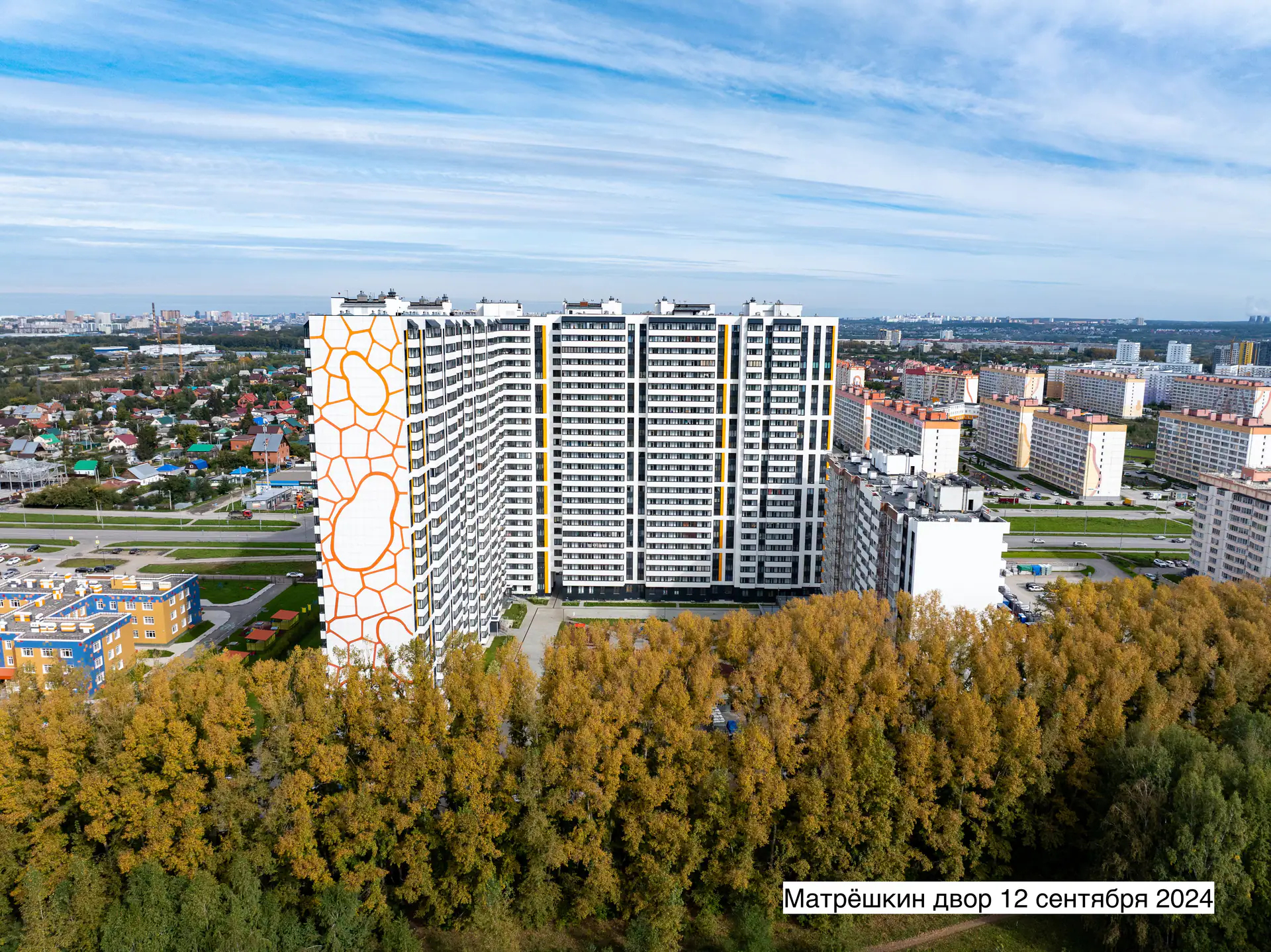

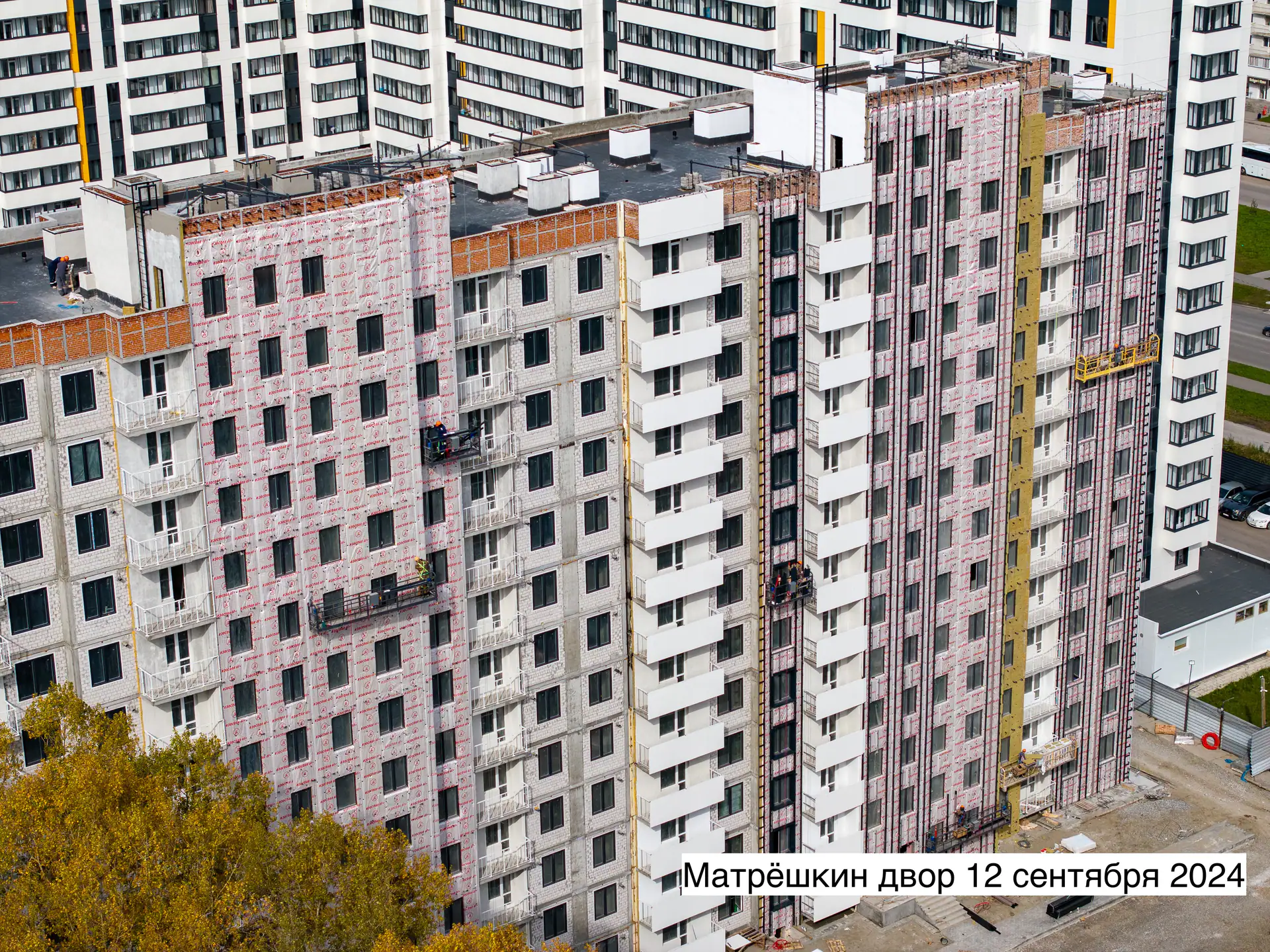

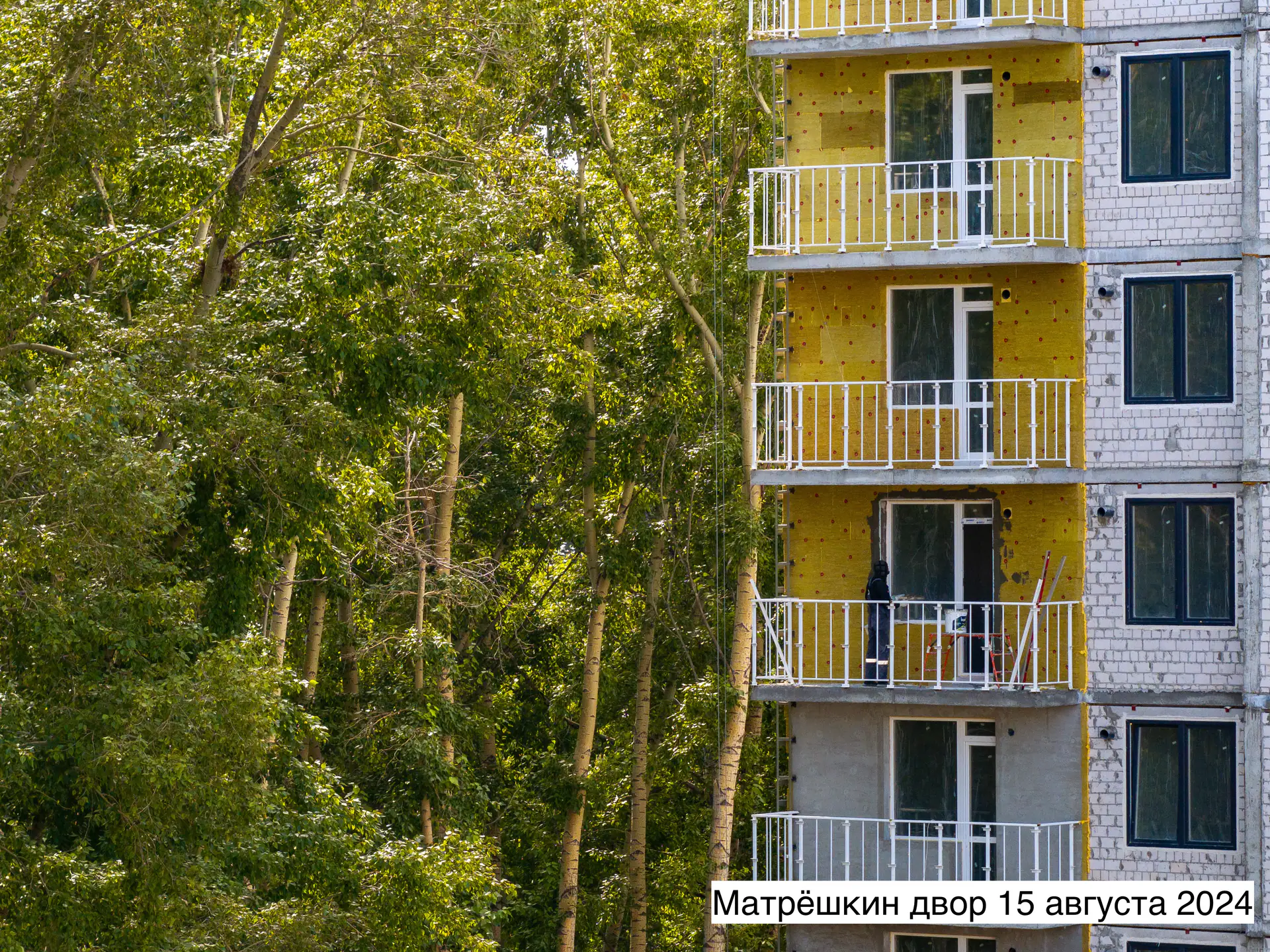

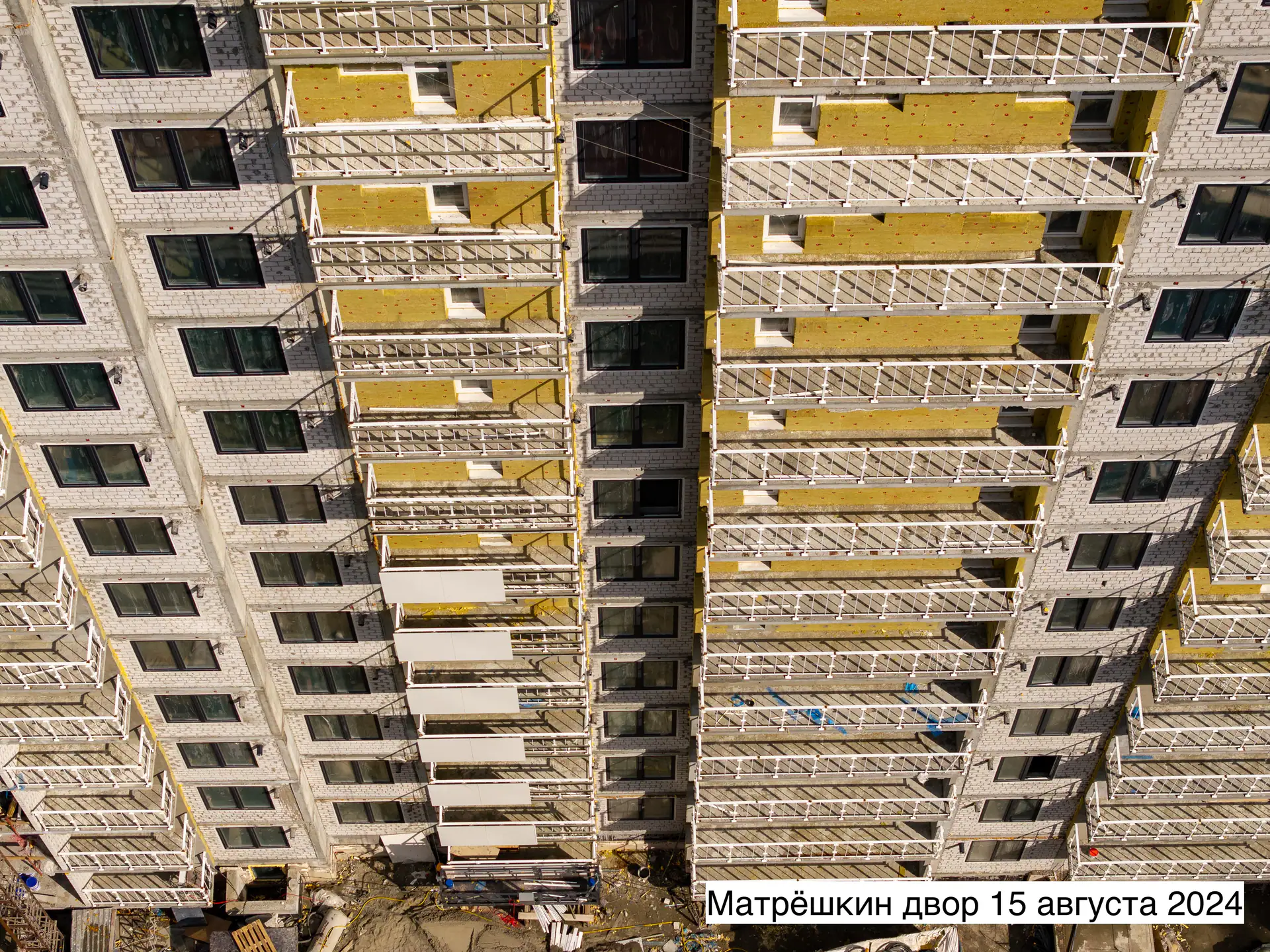

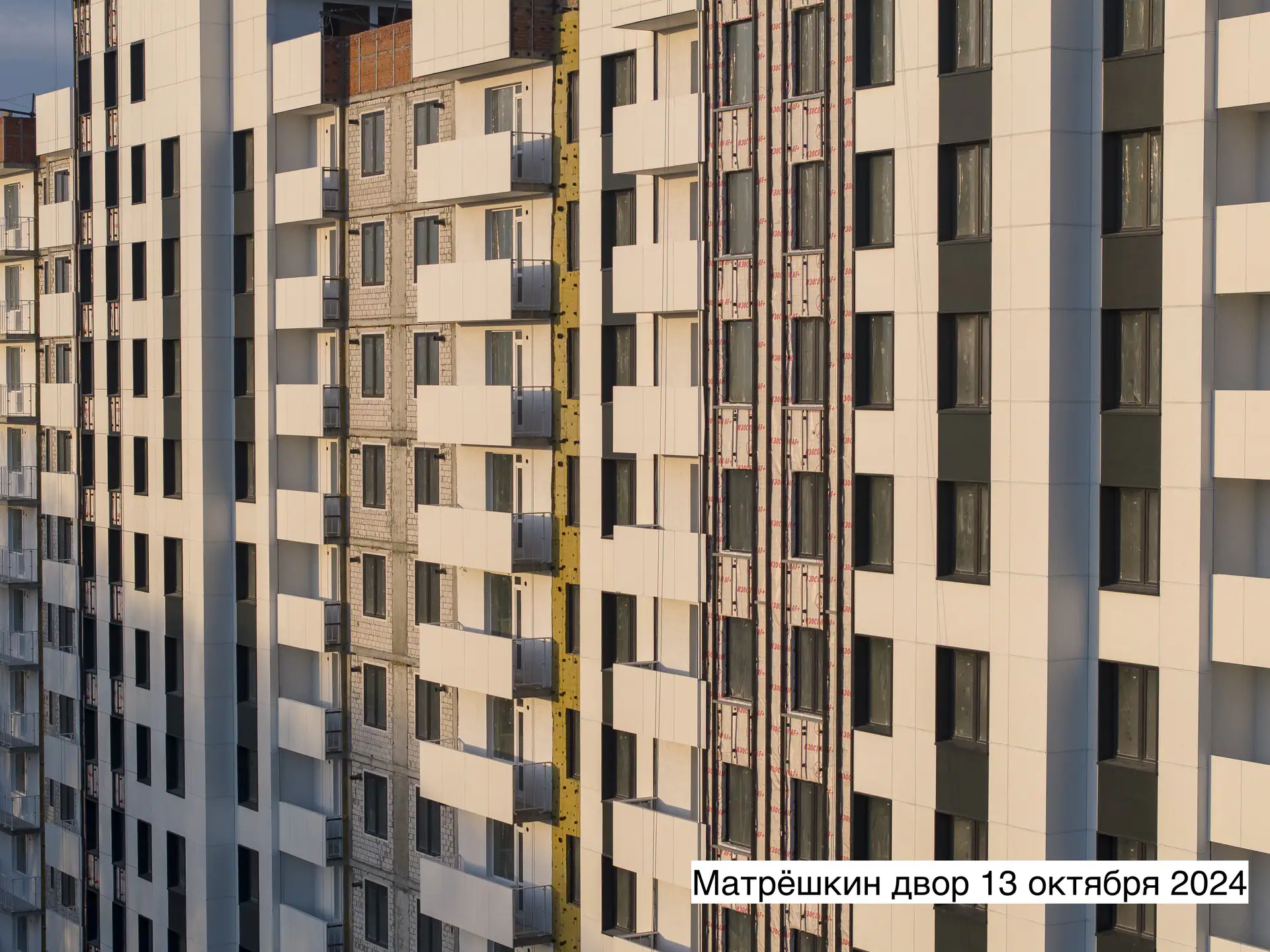

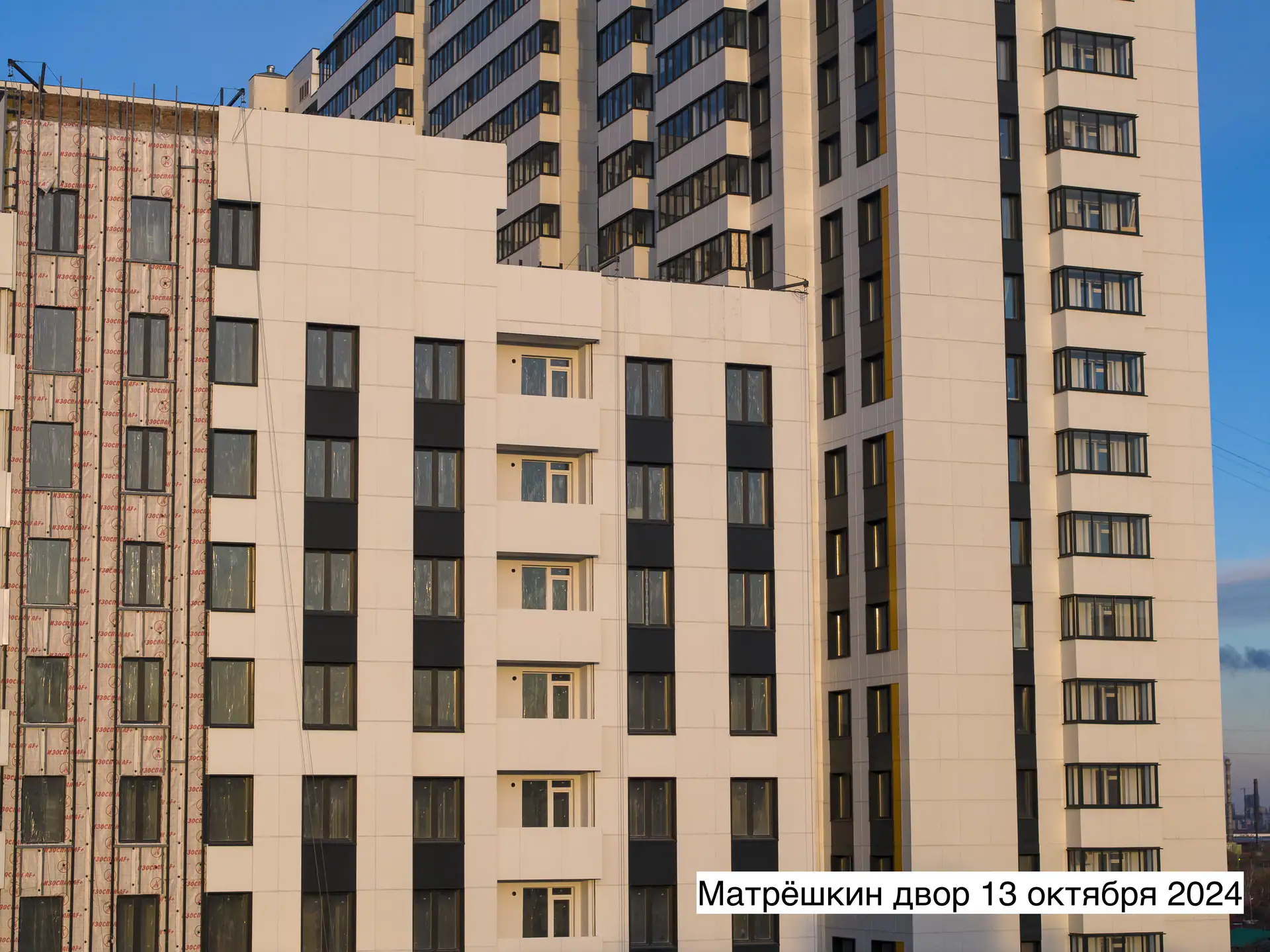

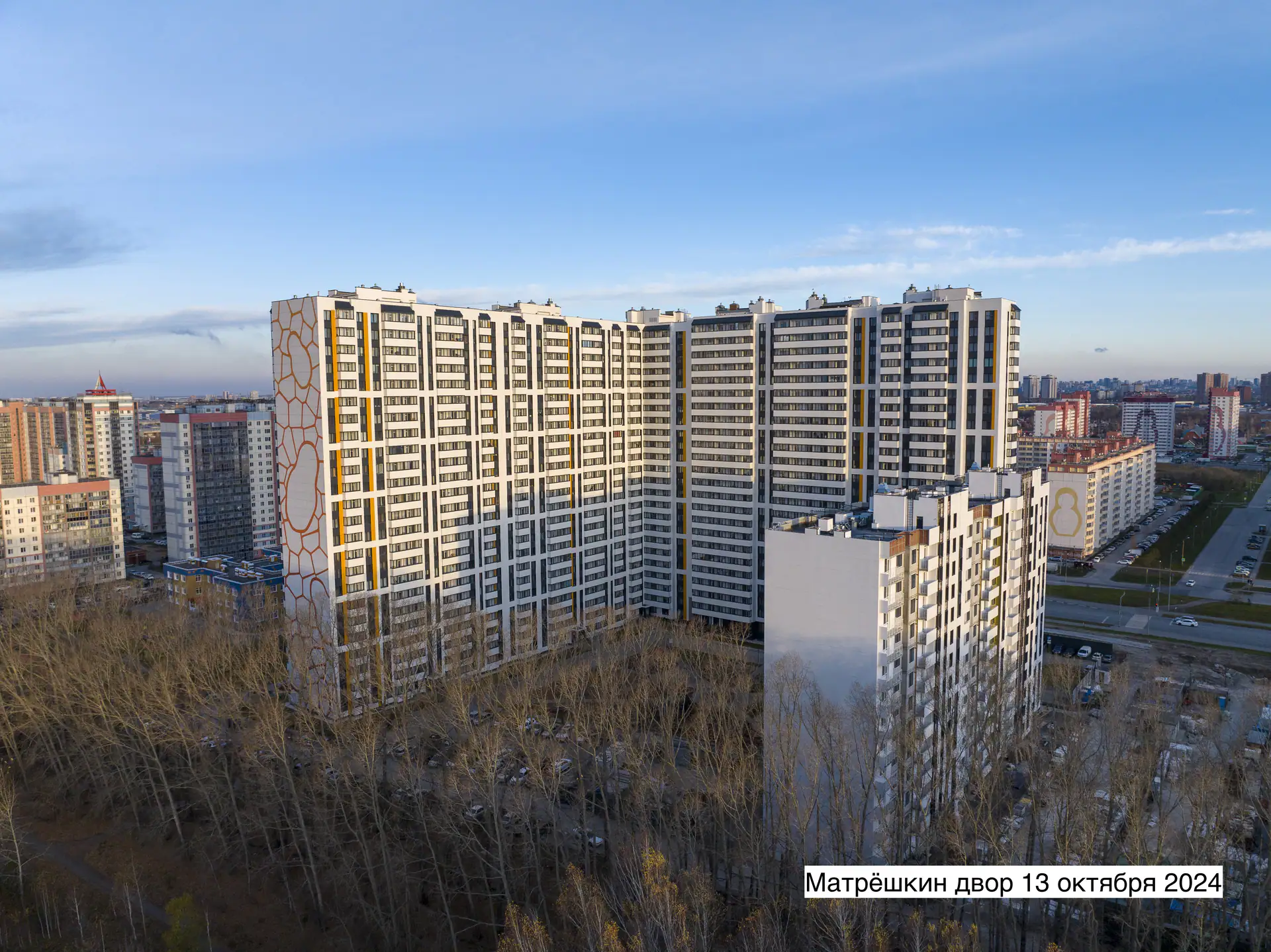

- III кв. 2024Фотоотчёт со стройки

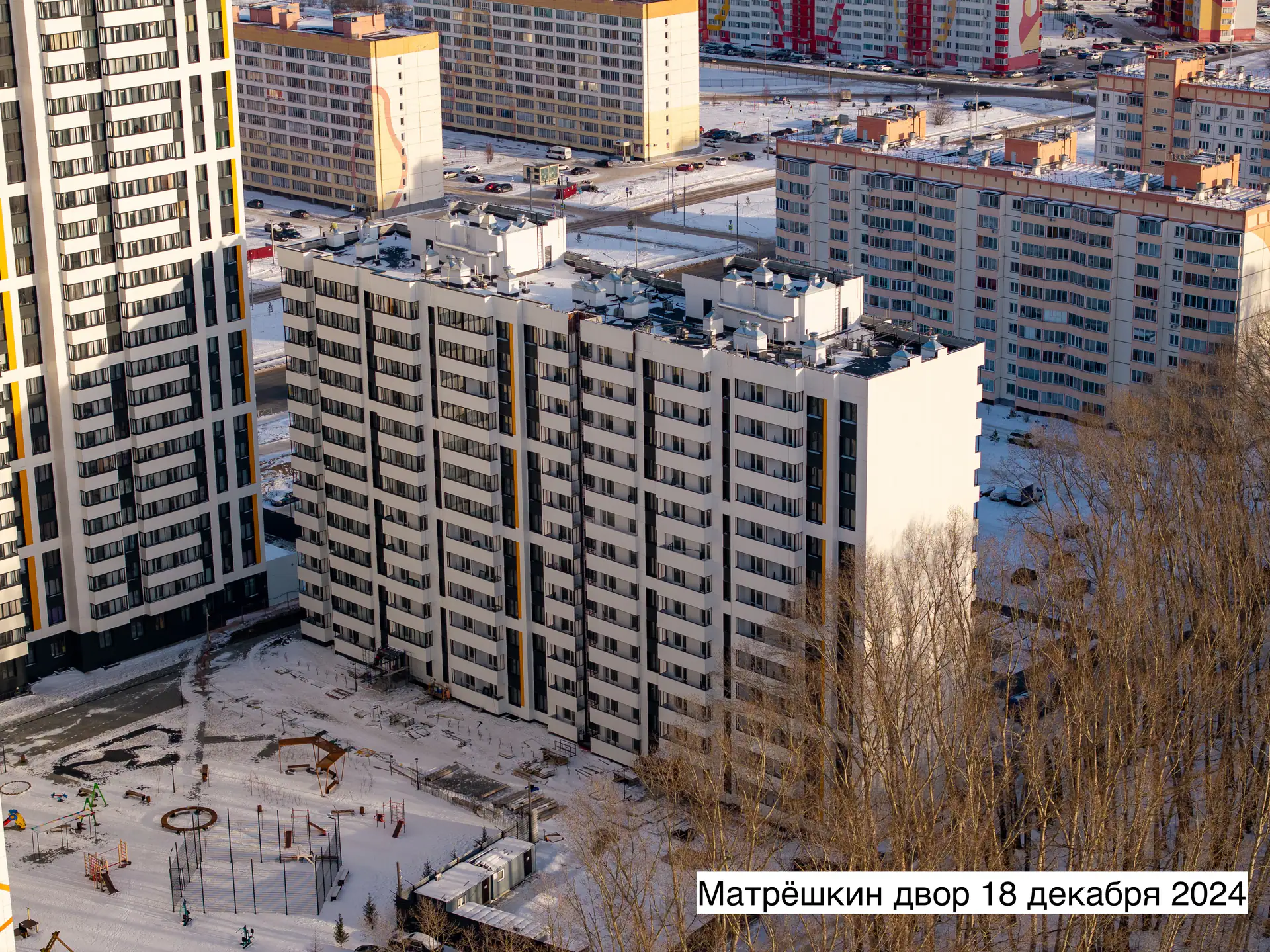

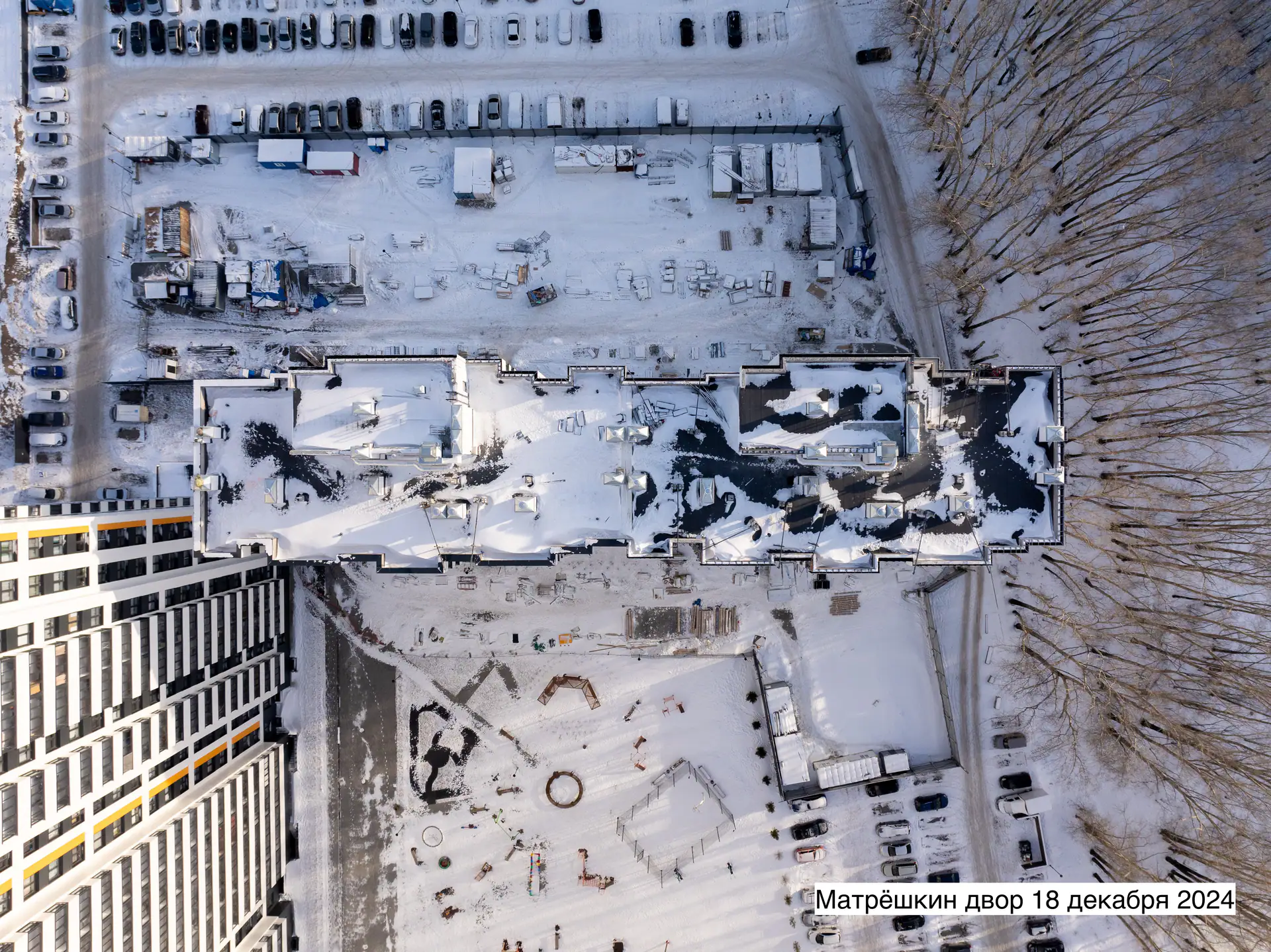

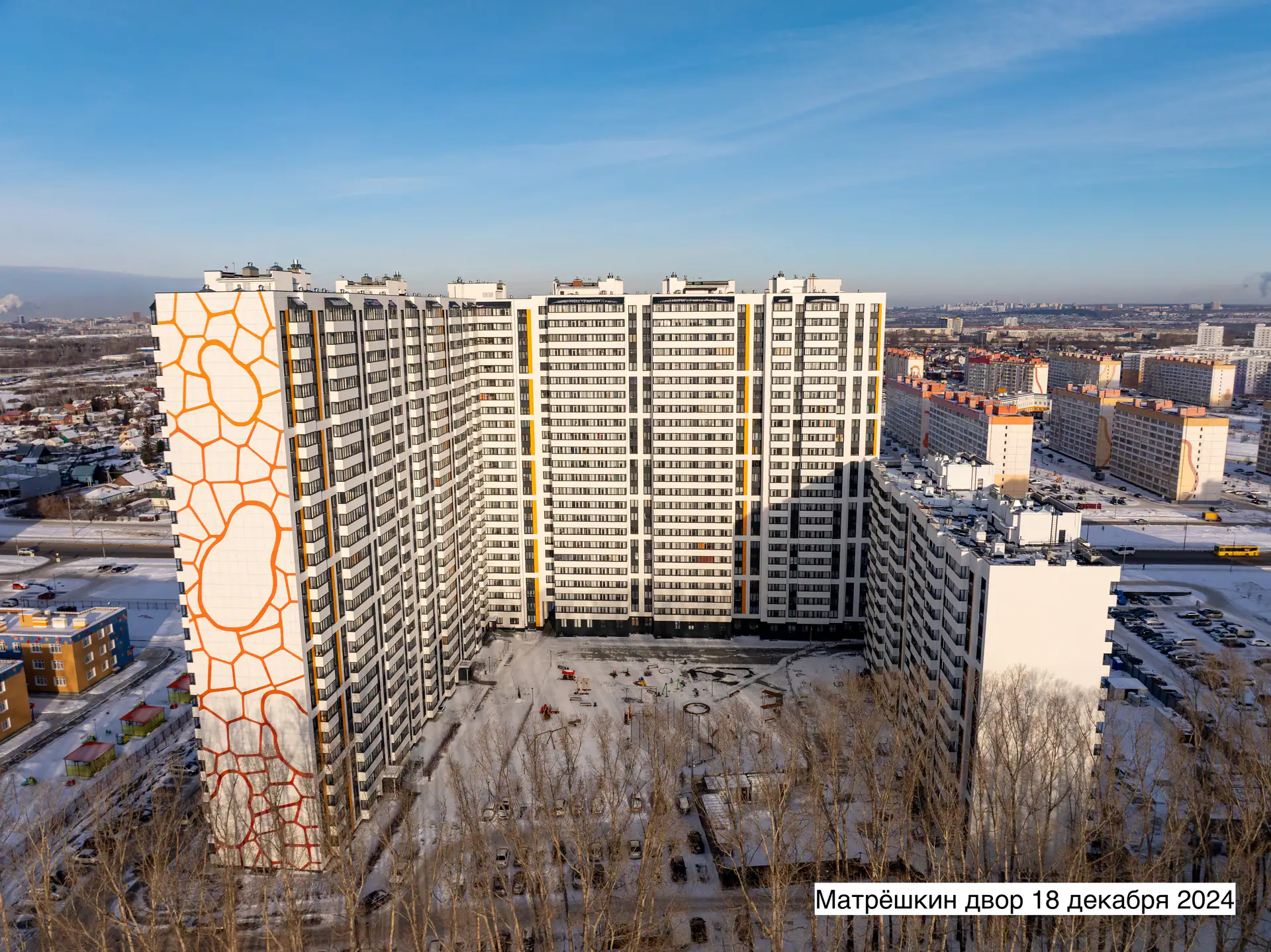

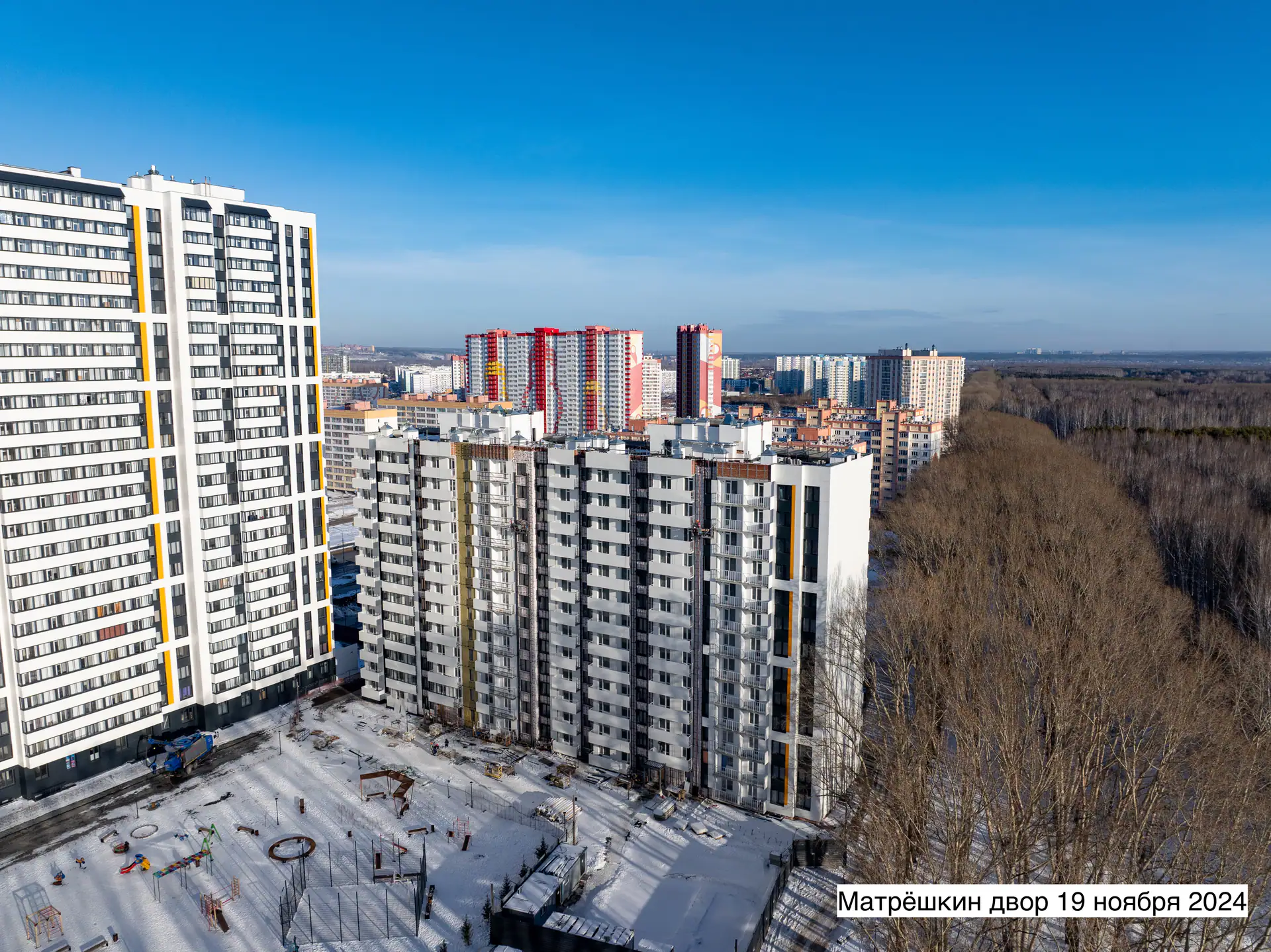

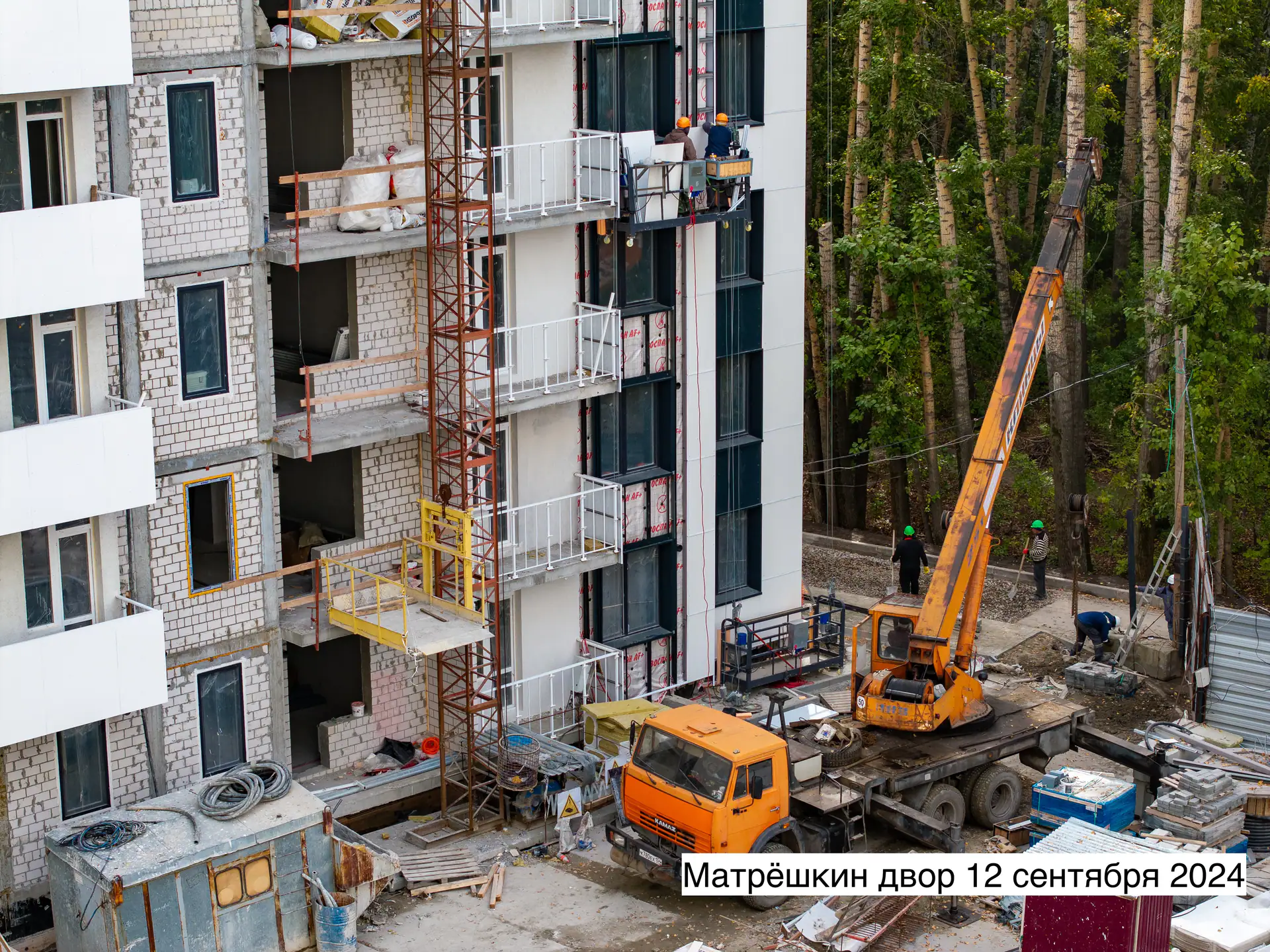

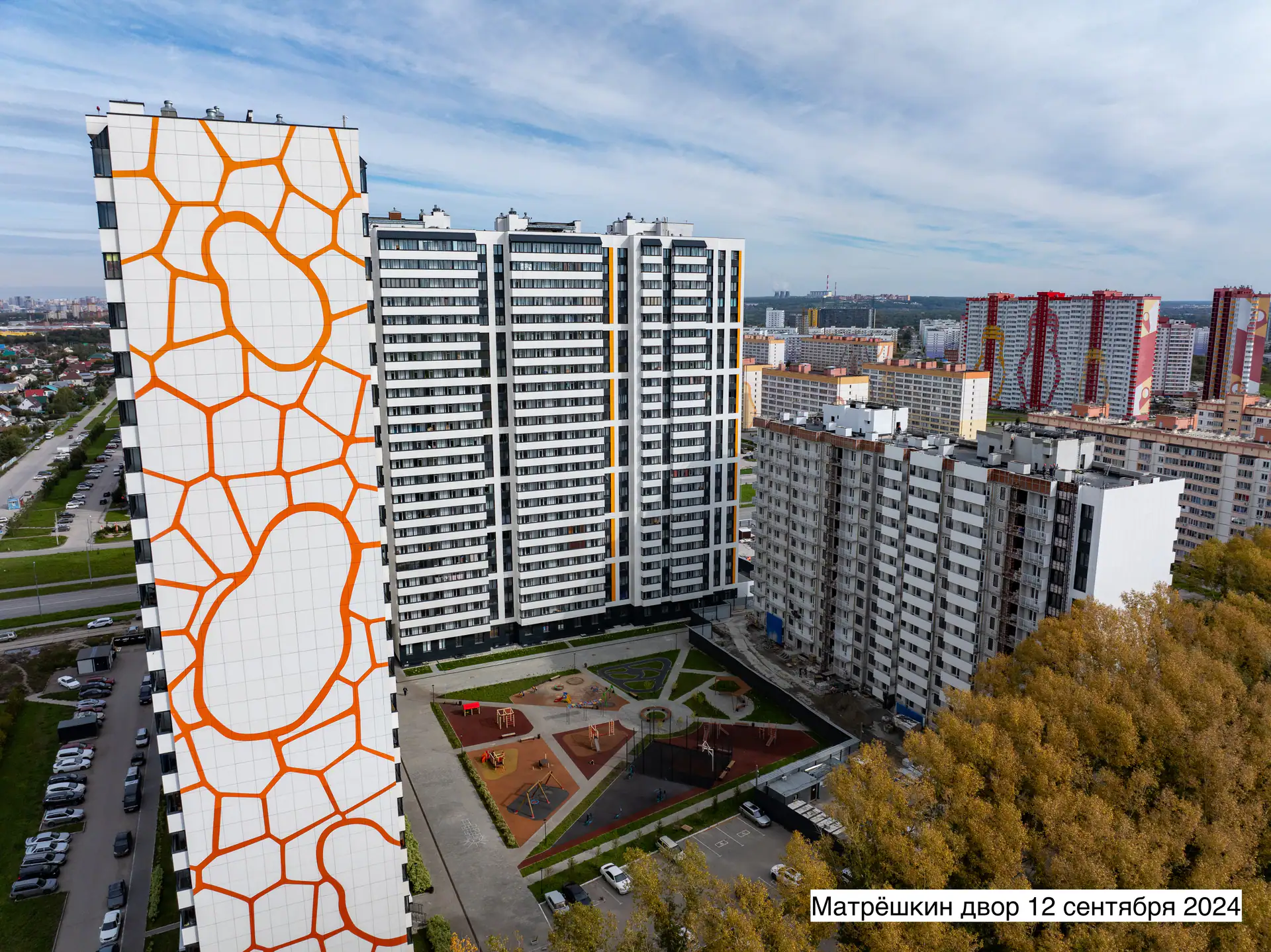

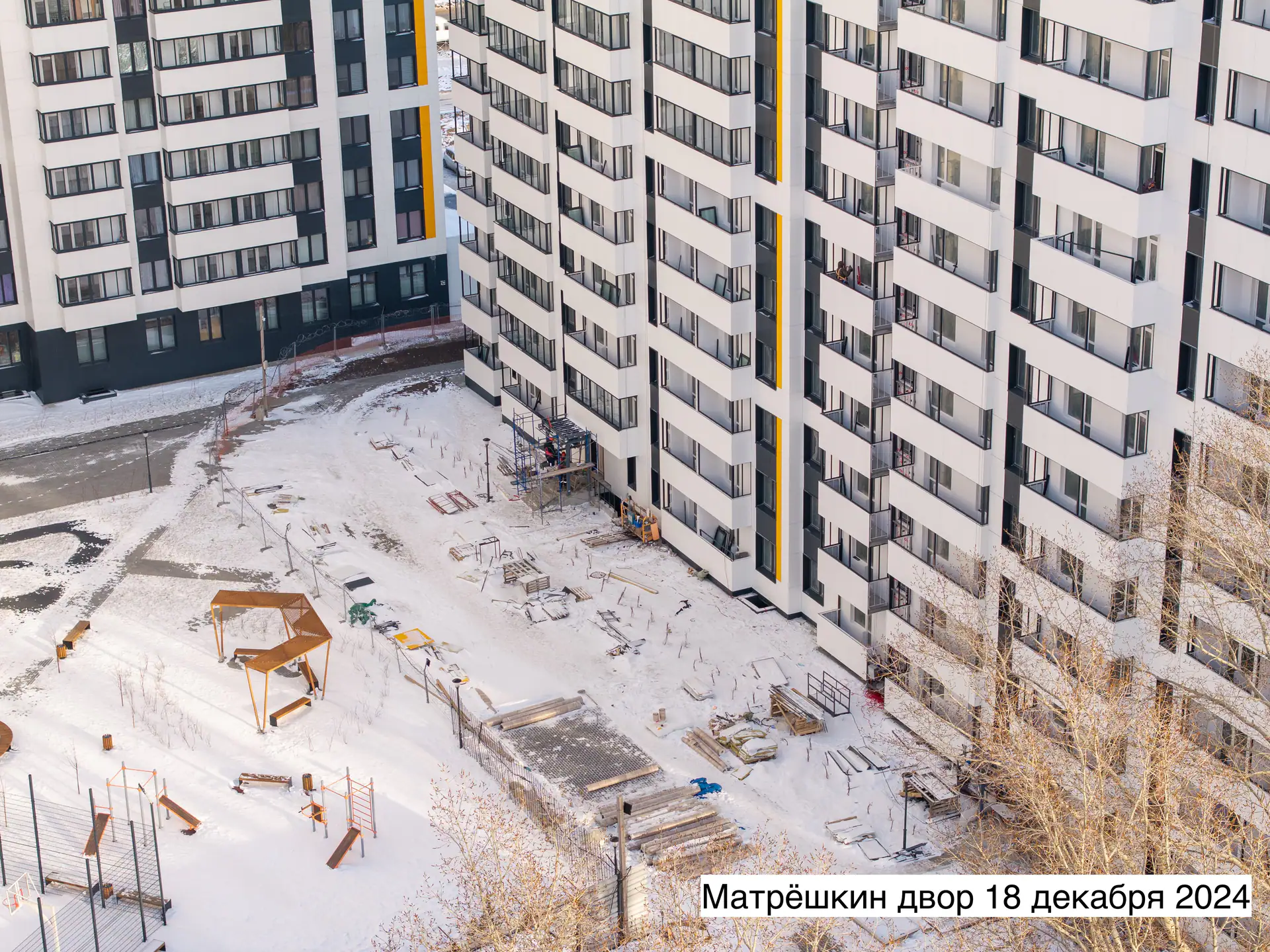

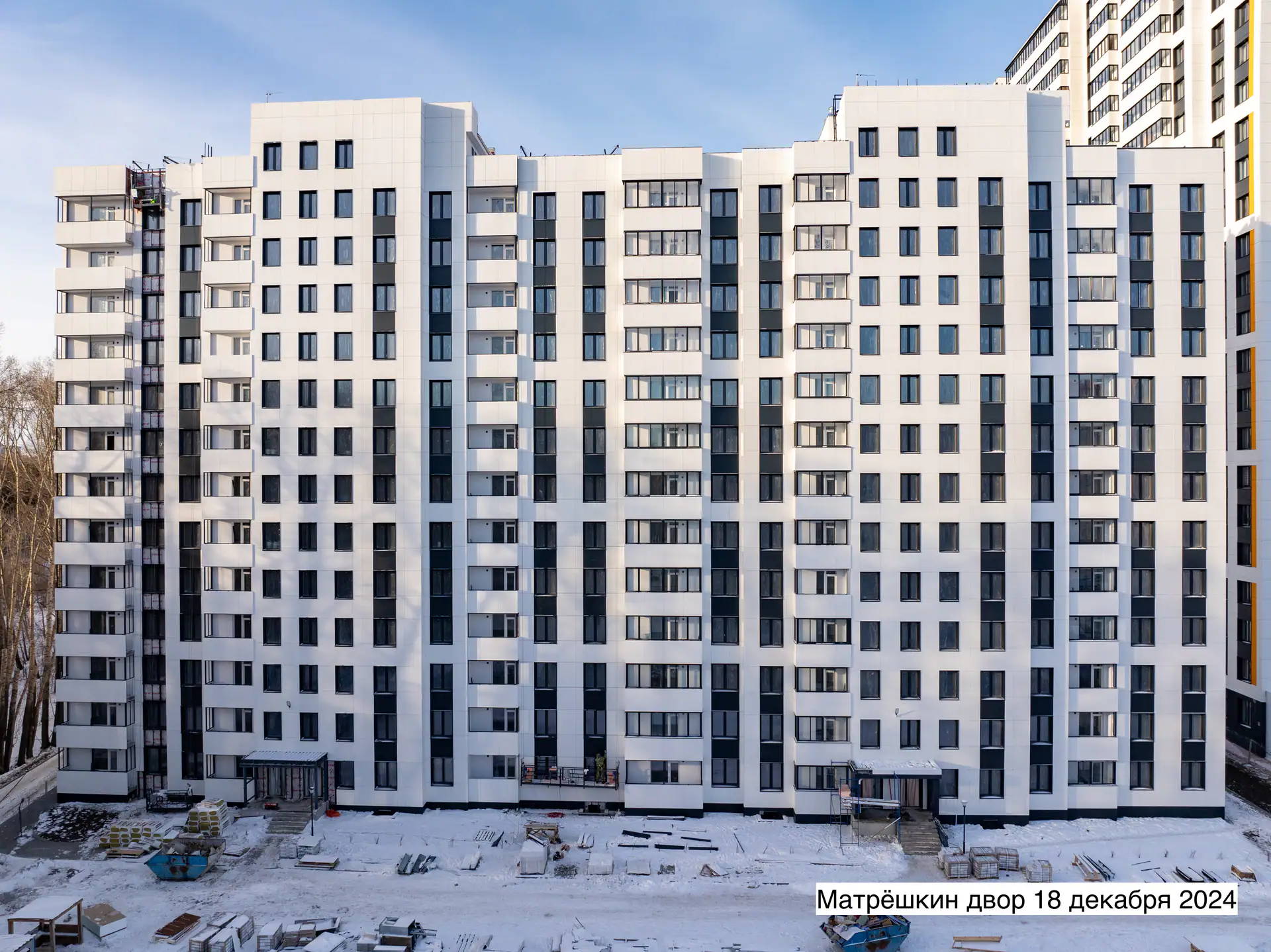

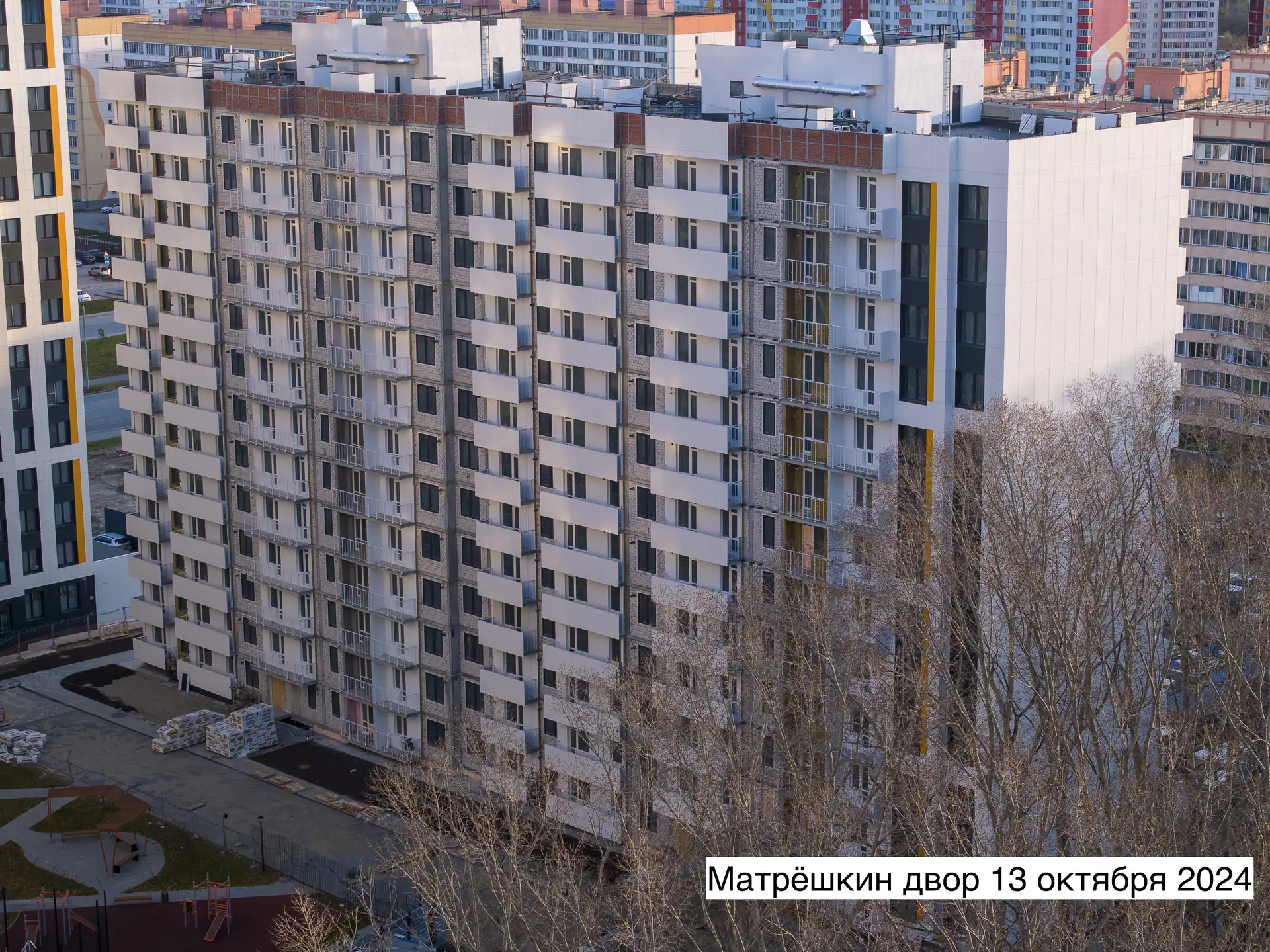

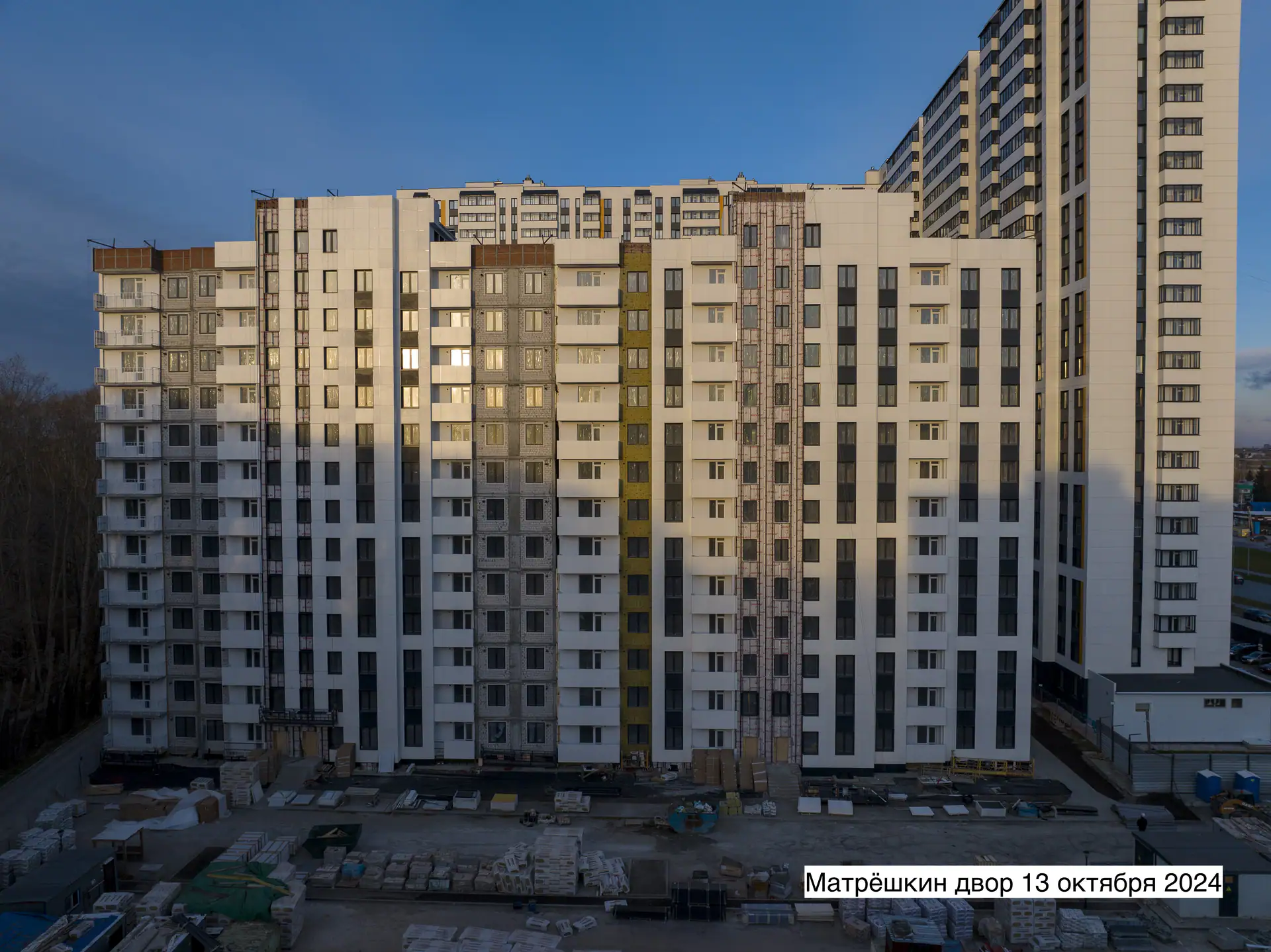

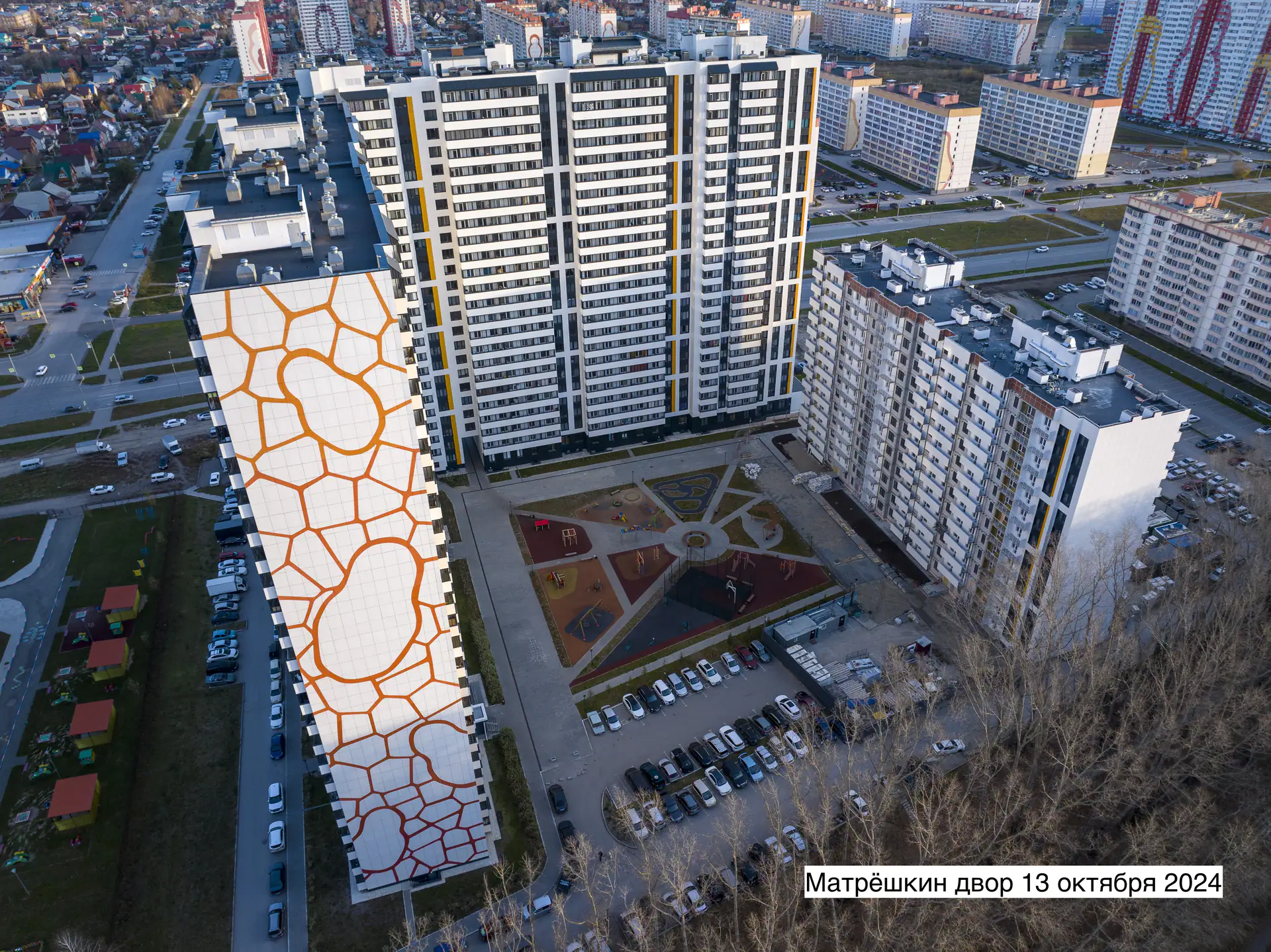

- IV кв. 2024Фотоотчёт со стройки

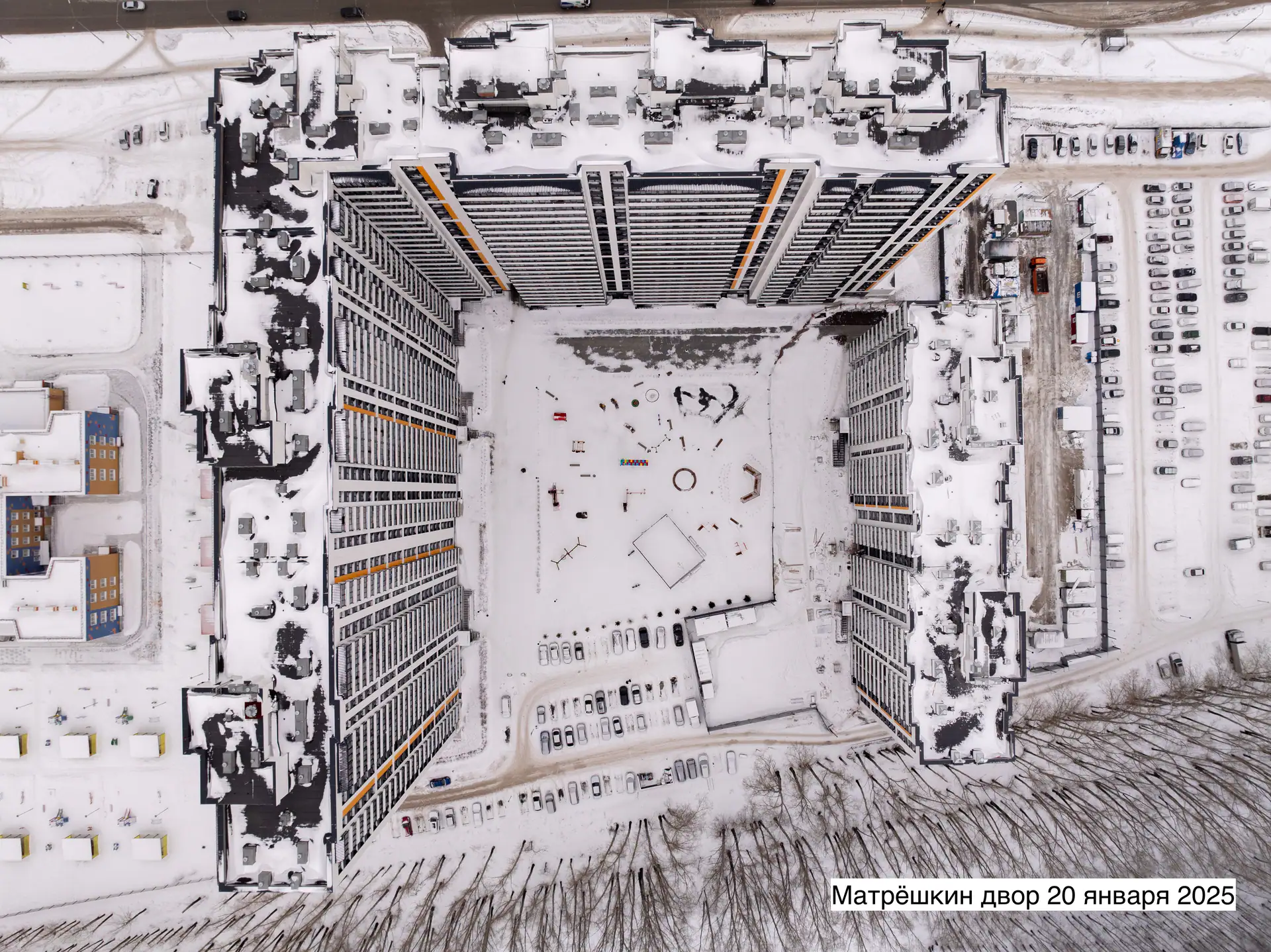

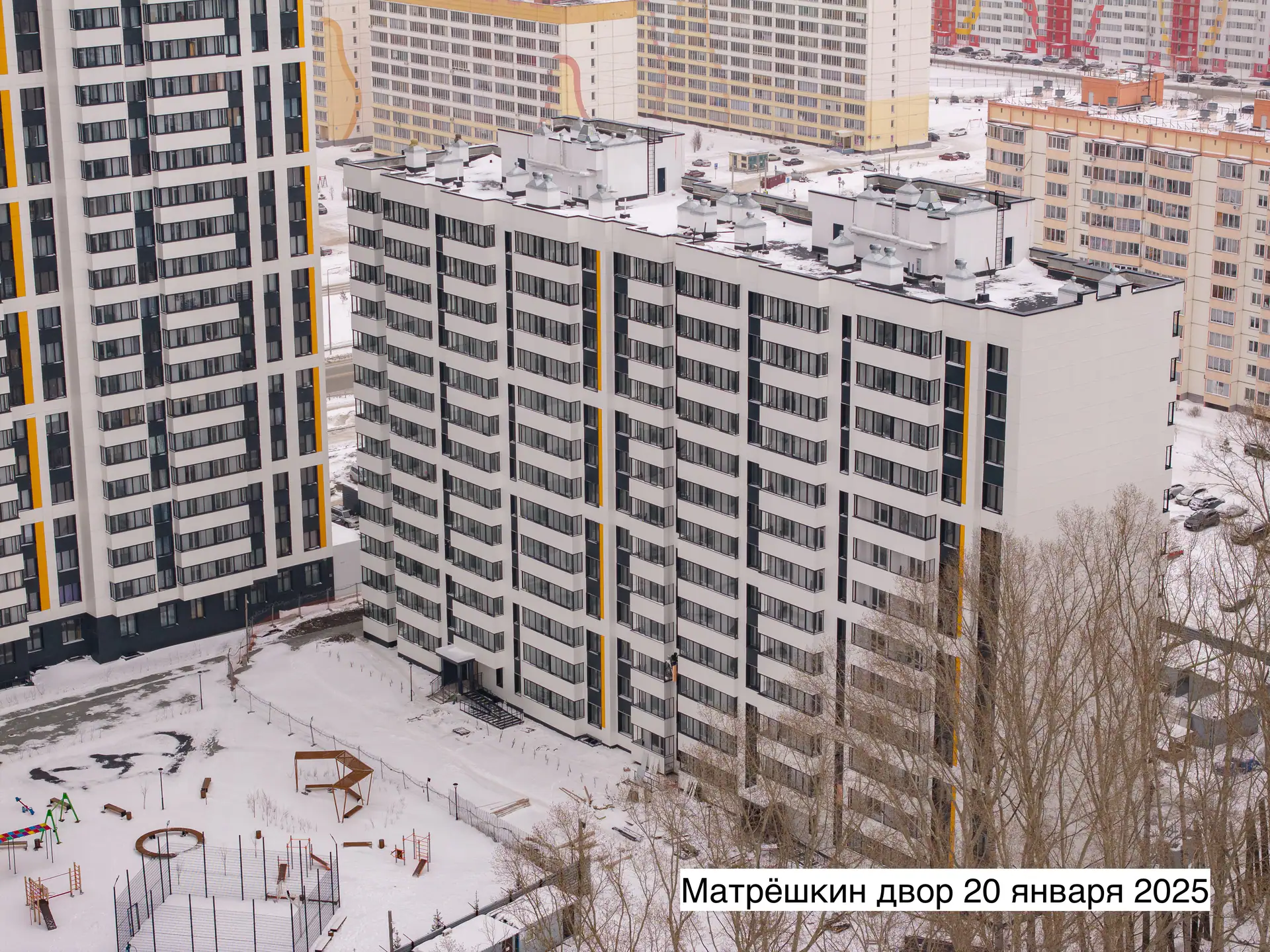

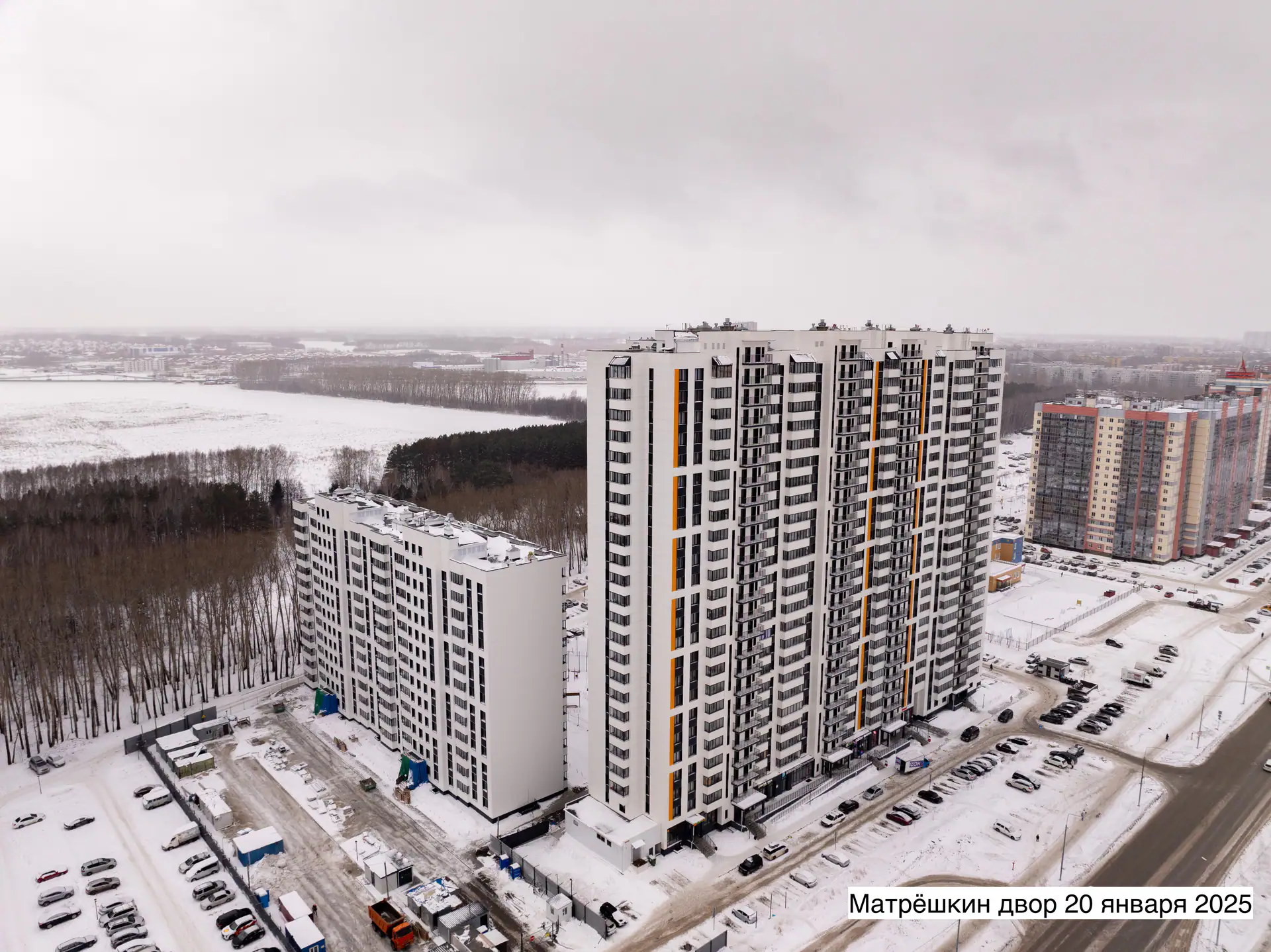

- I кв. 2025Сдано 2 корпусов: Дом 1, Дом 2
- I кв. 2025Добавлены документы (2)

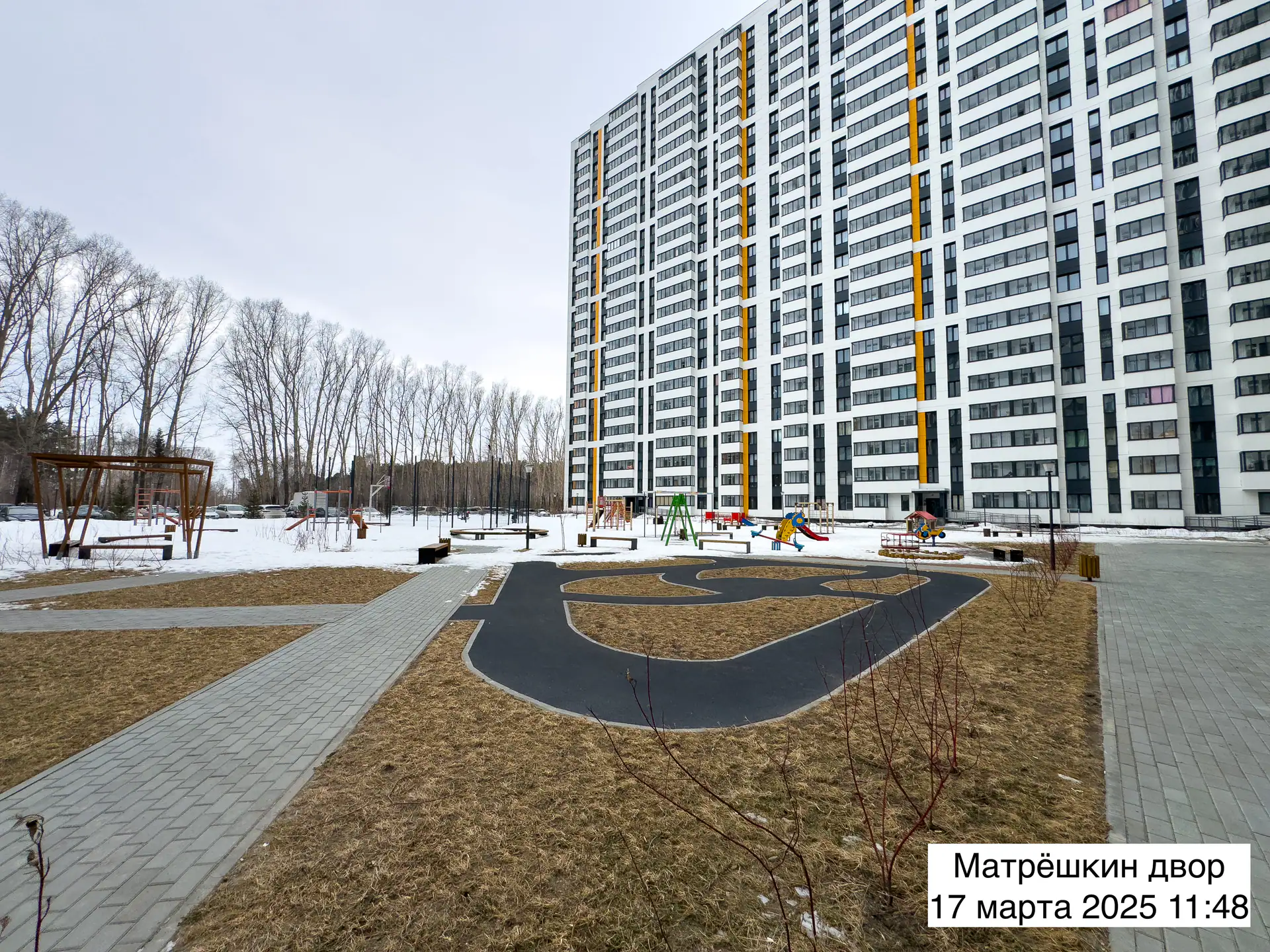

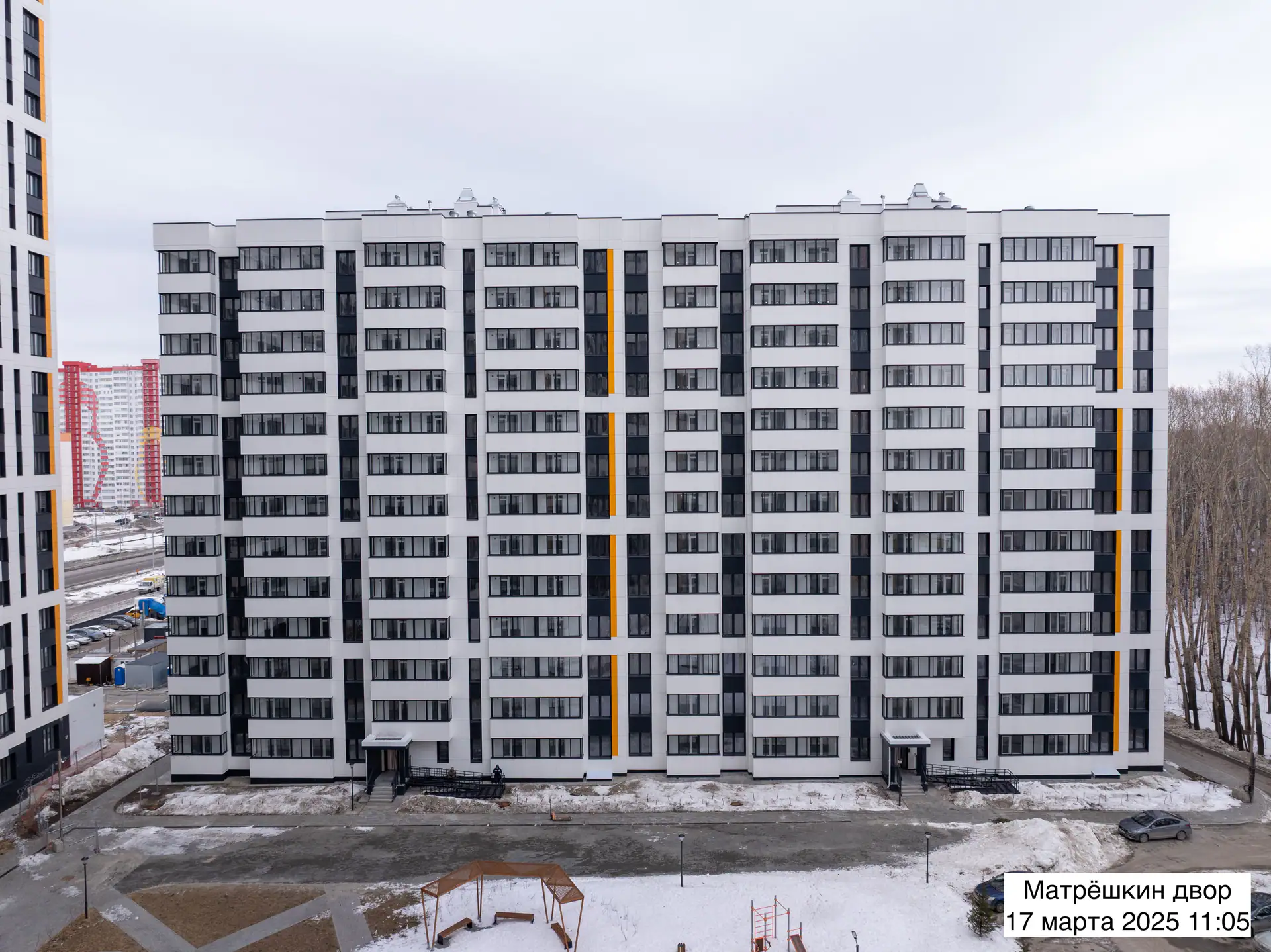

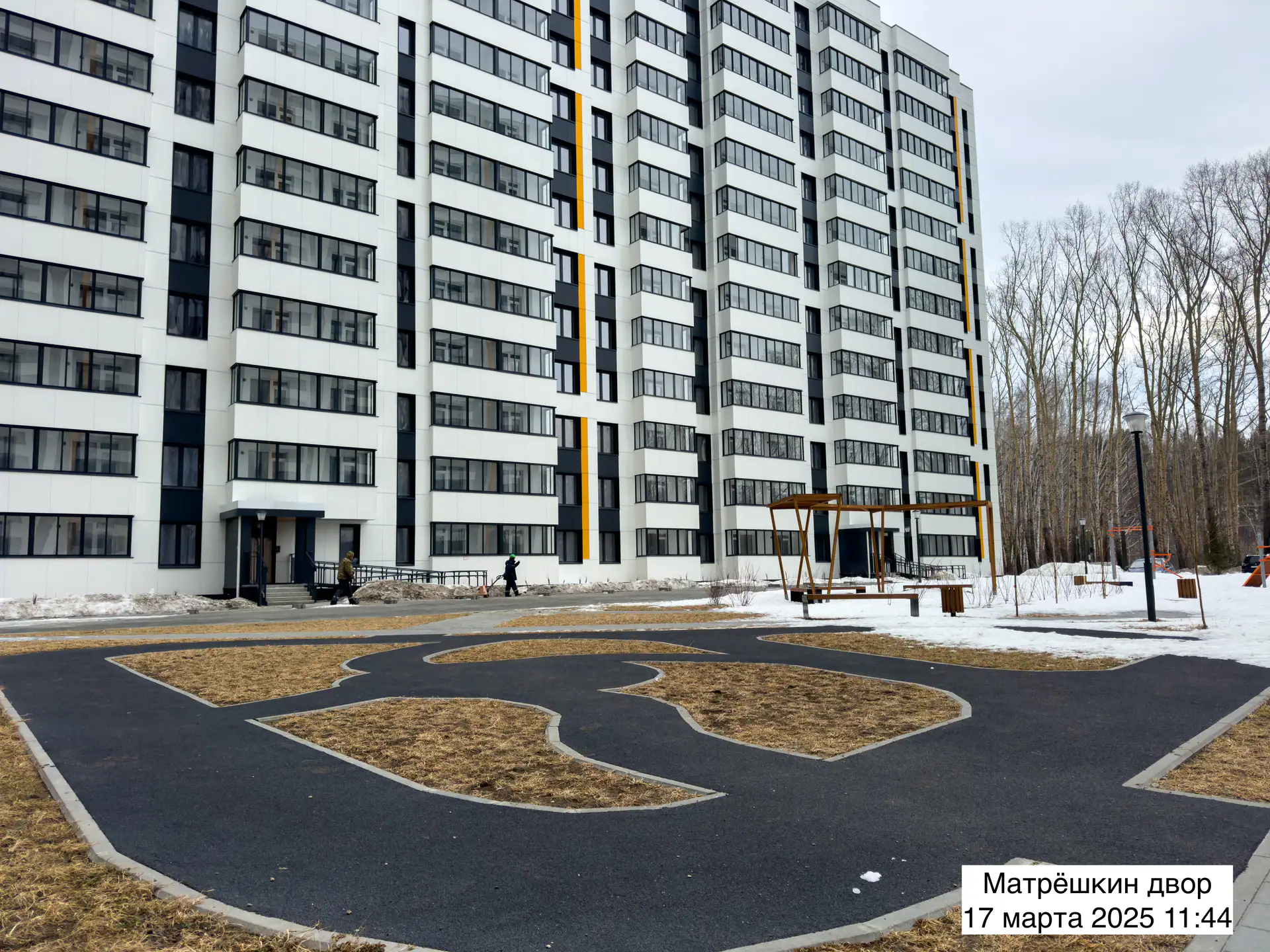

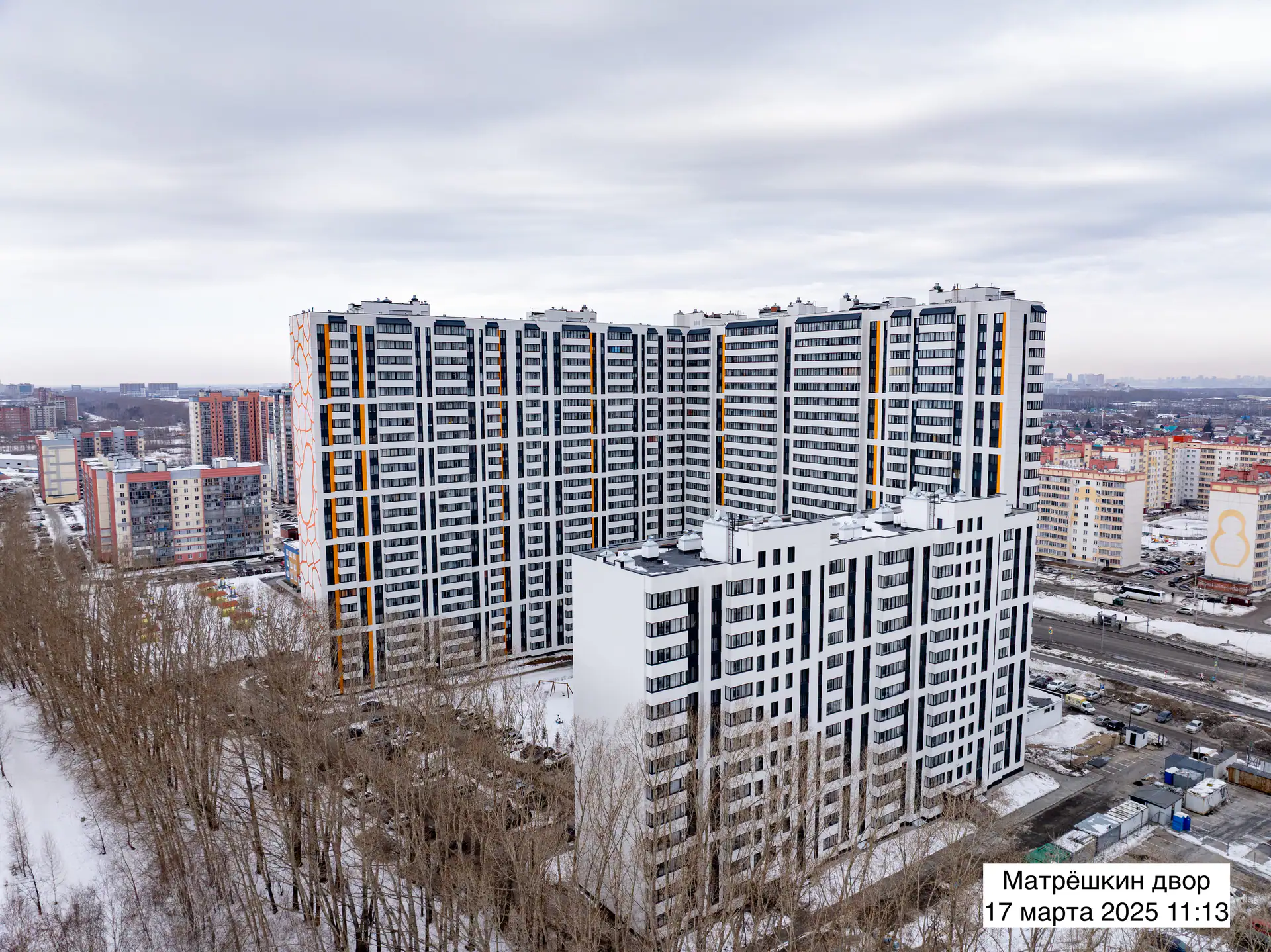

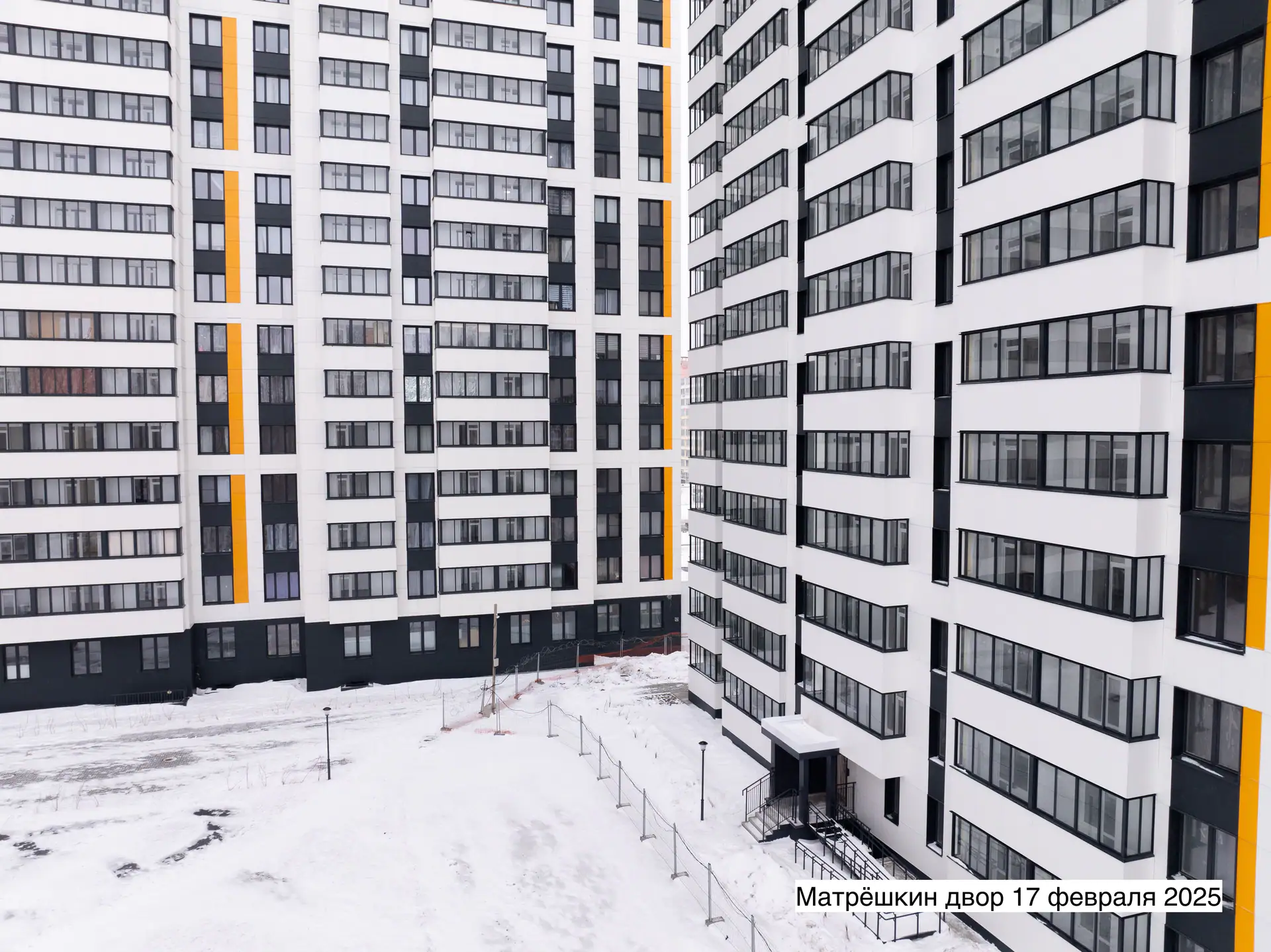

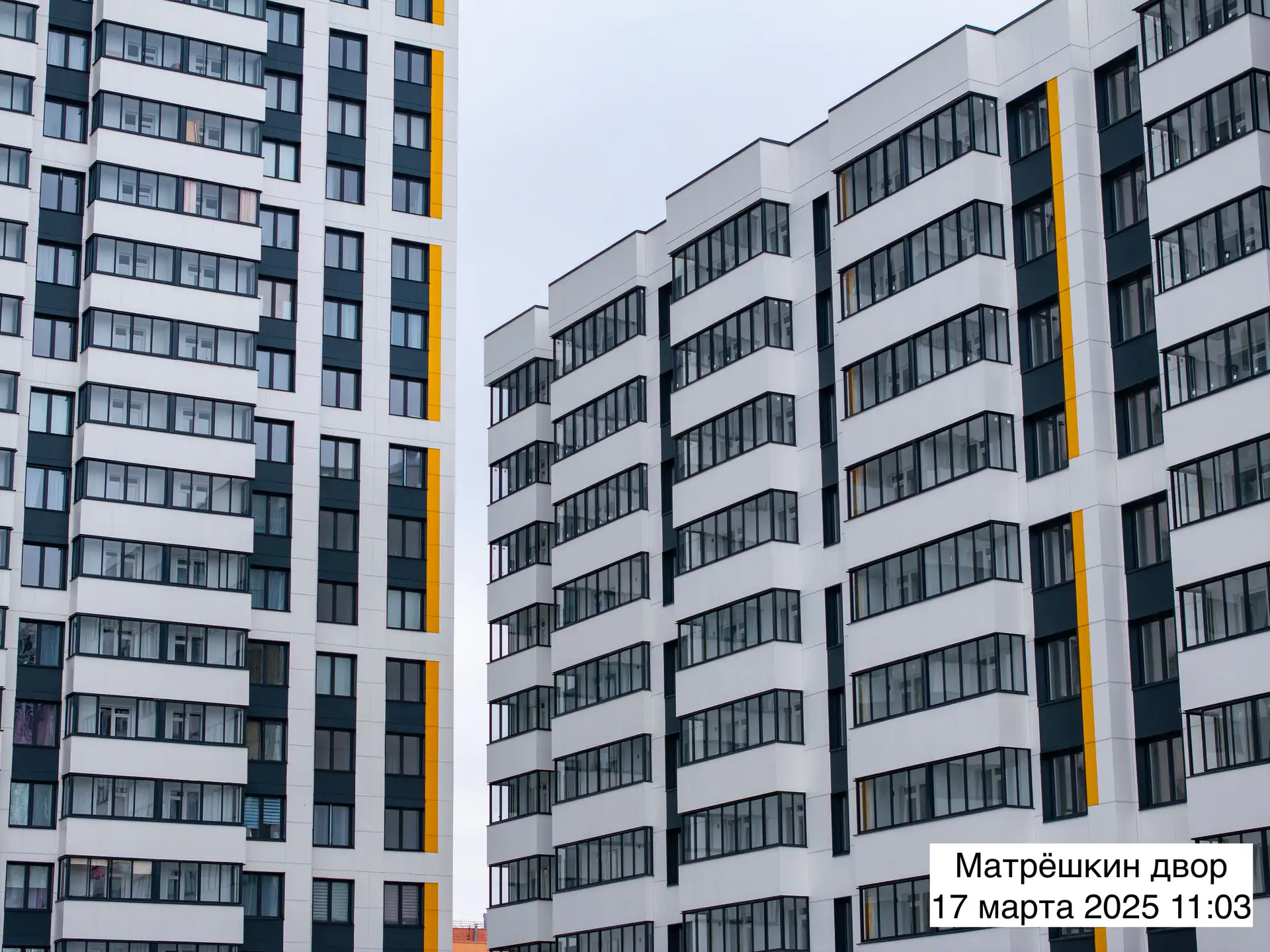

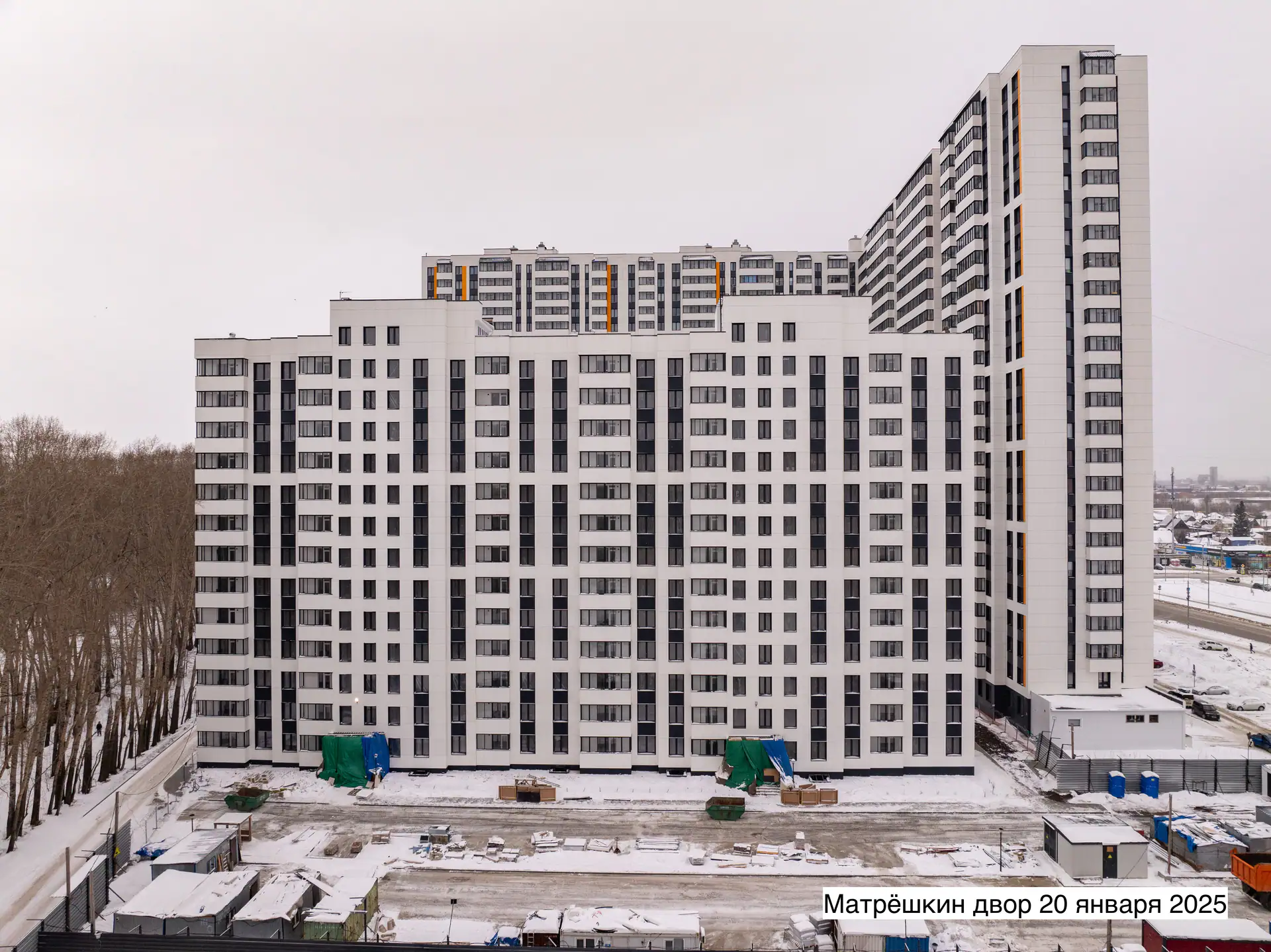

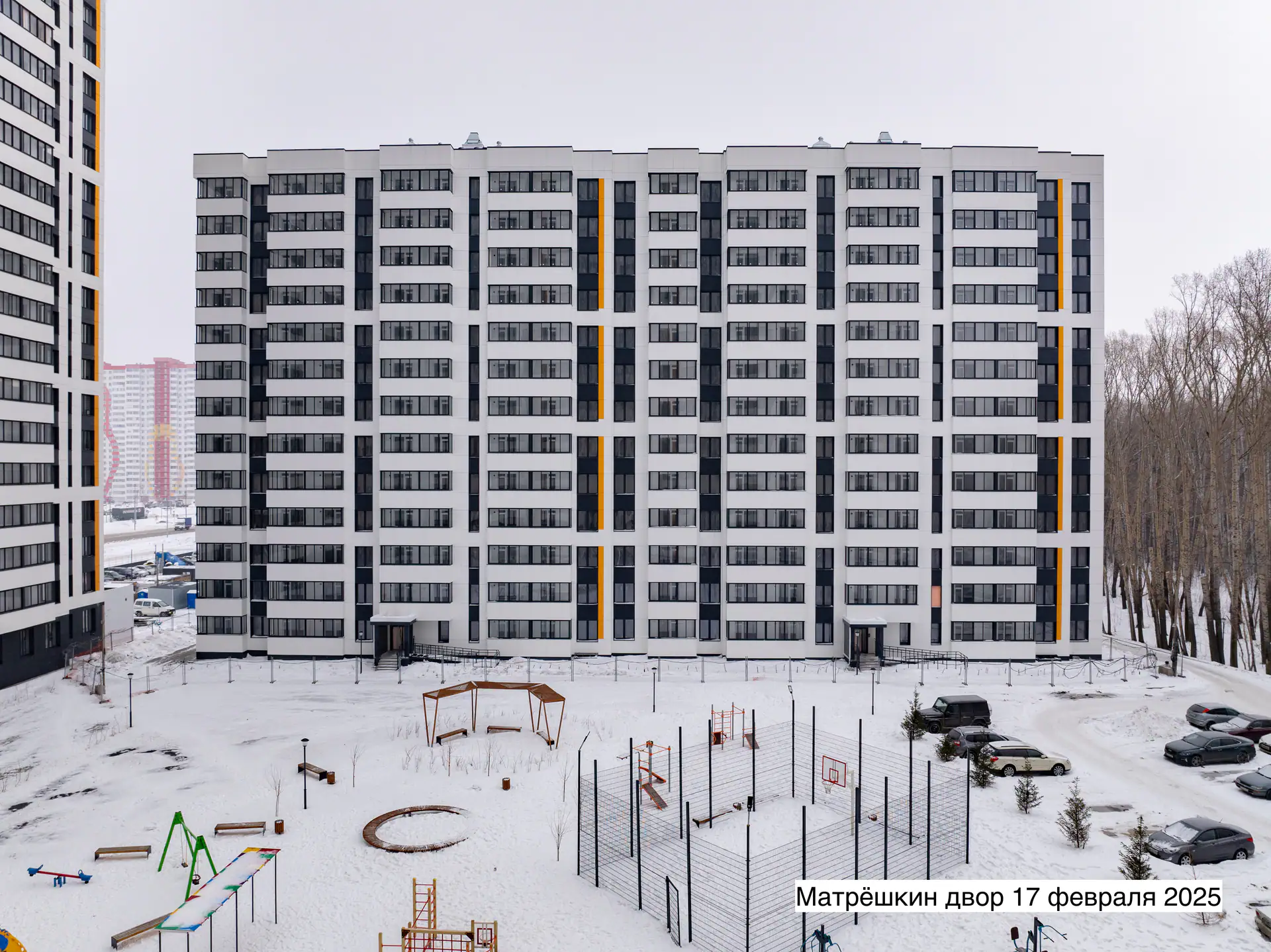

- I кв. 2025Фотоотчёт со стройки
