Ход строительства
Сдано 2 из 4 корпусов · срок сдачи: I кв. 2027.
Хронология

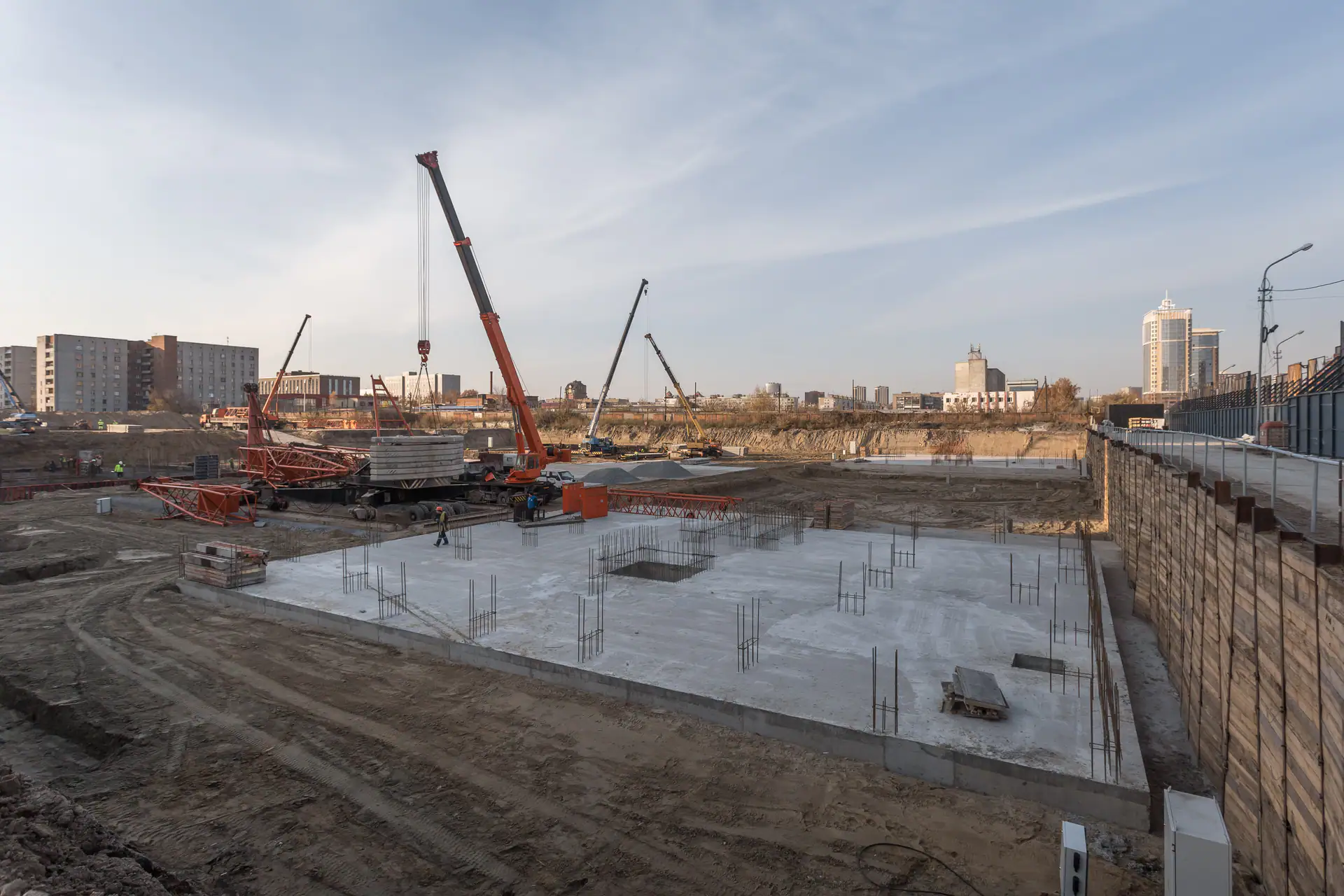

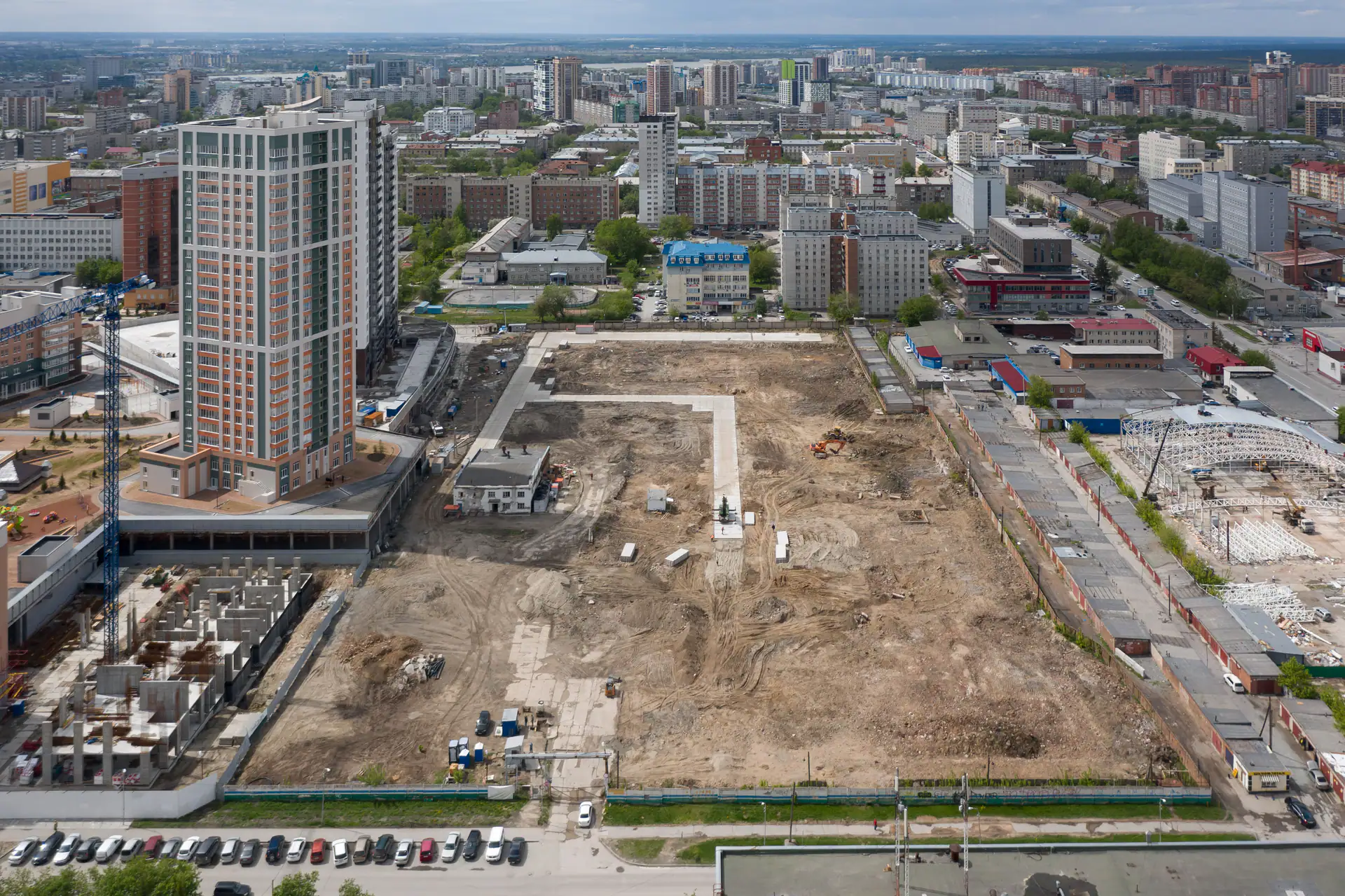

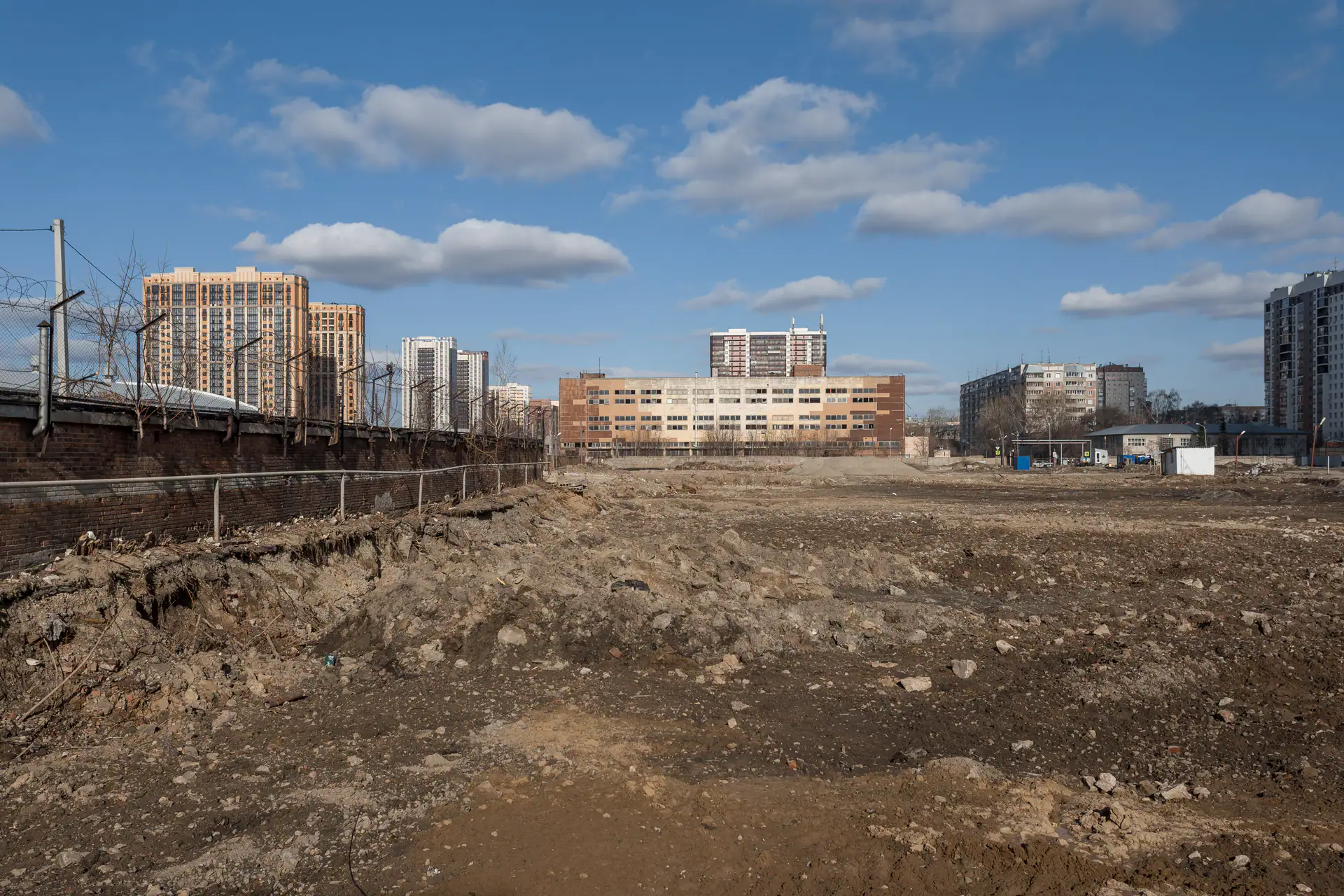

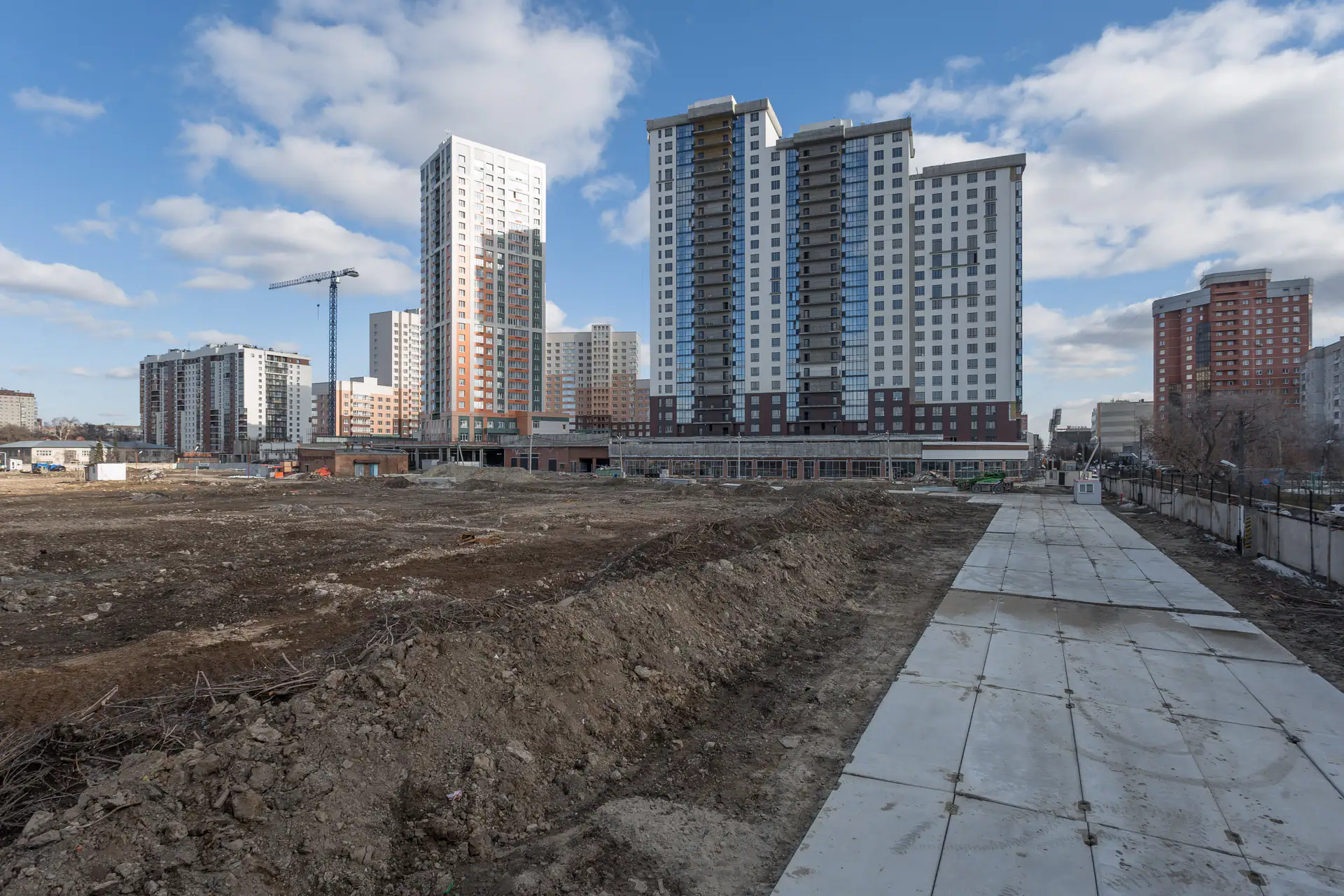

- II кв. 2018Добавлен документ: Разрешение на строительство № 54-RU54303000-162-2018

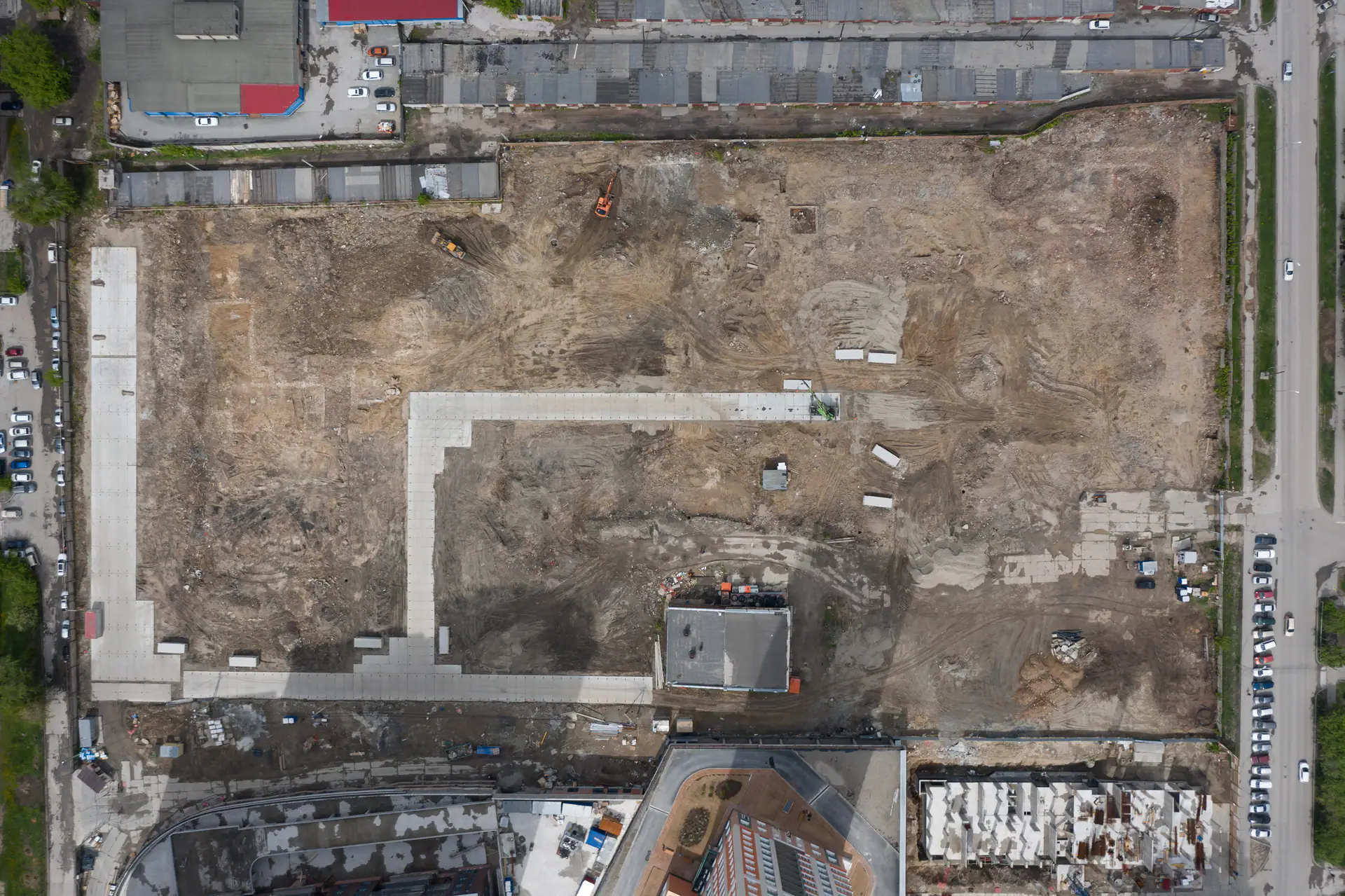

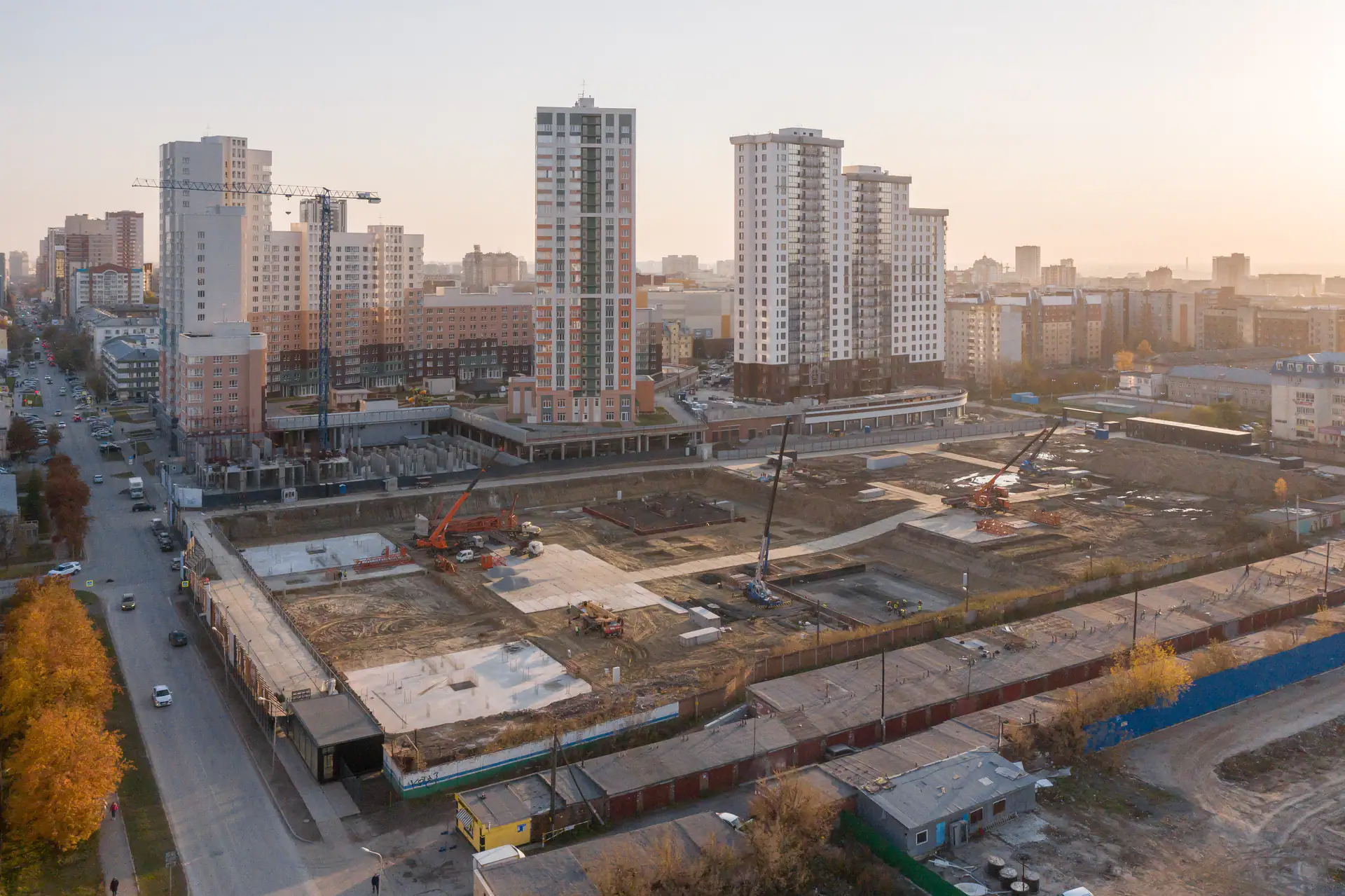

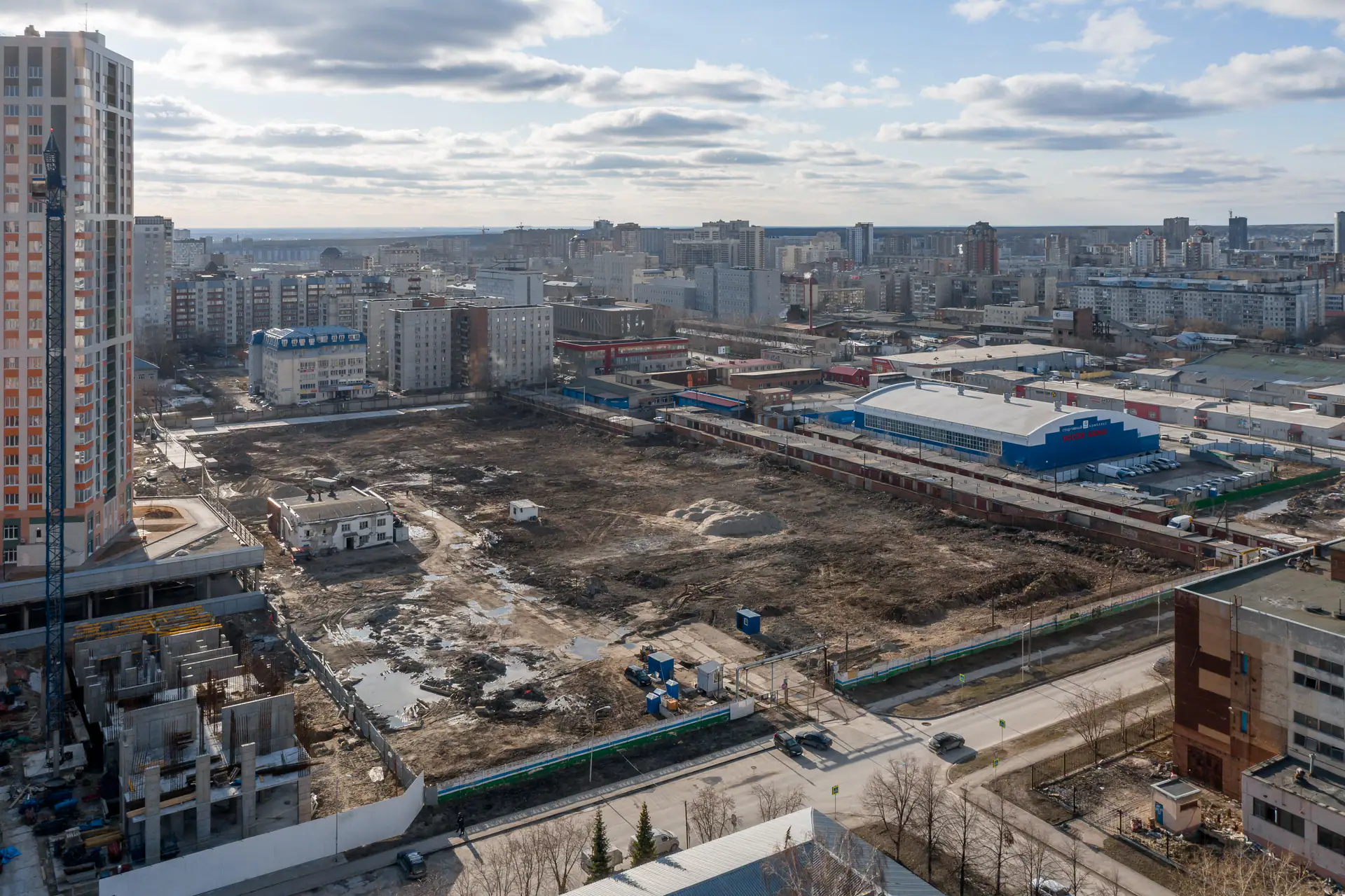

- I кв. 2021Добавлены документы (3)

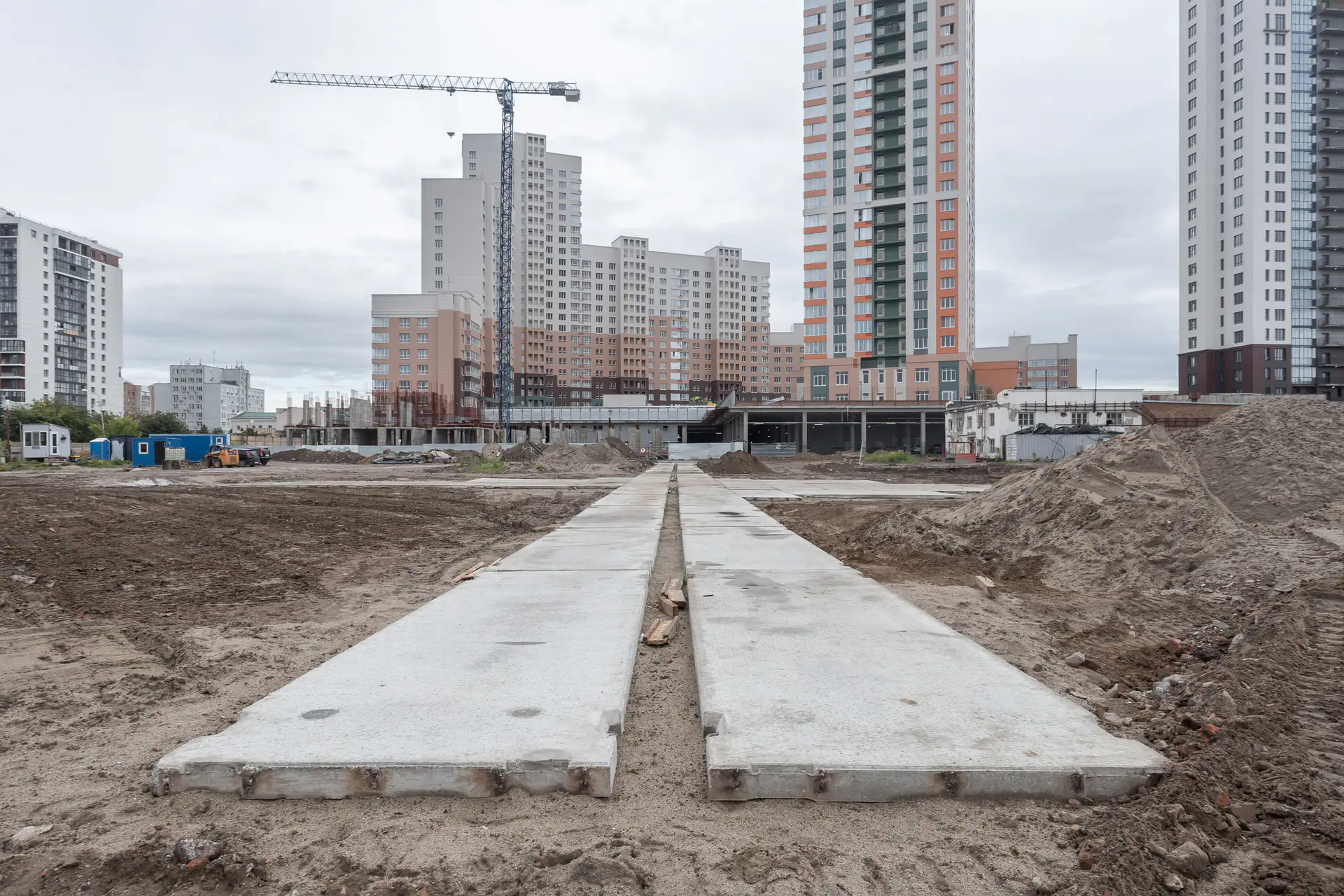

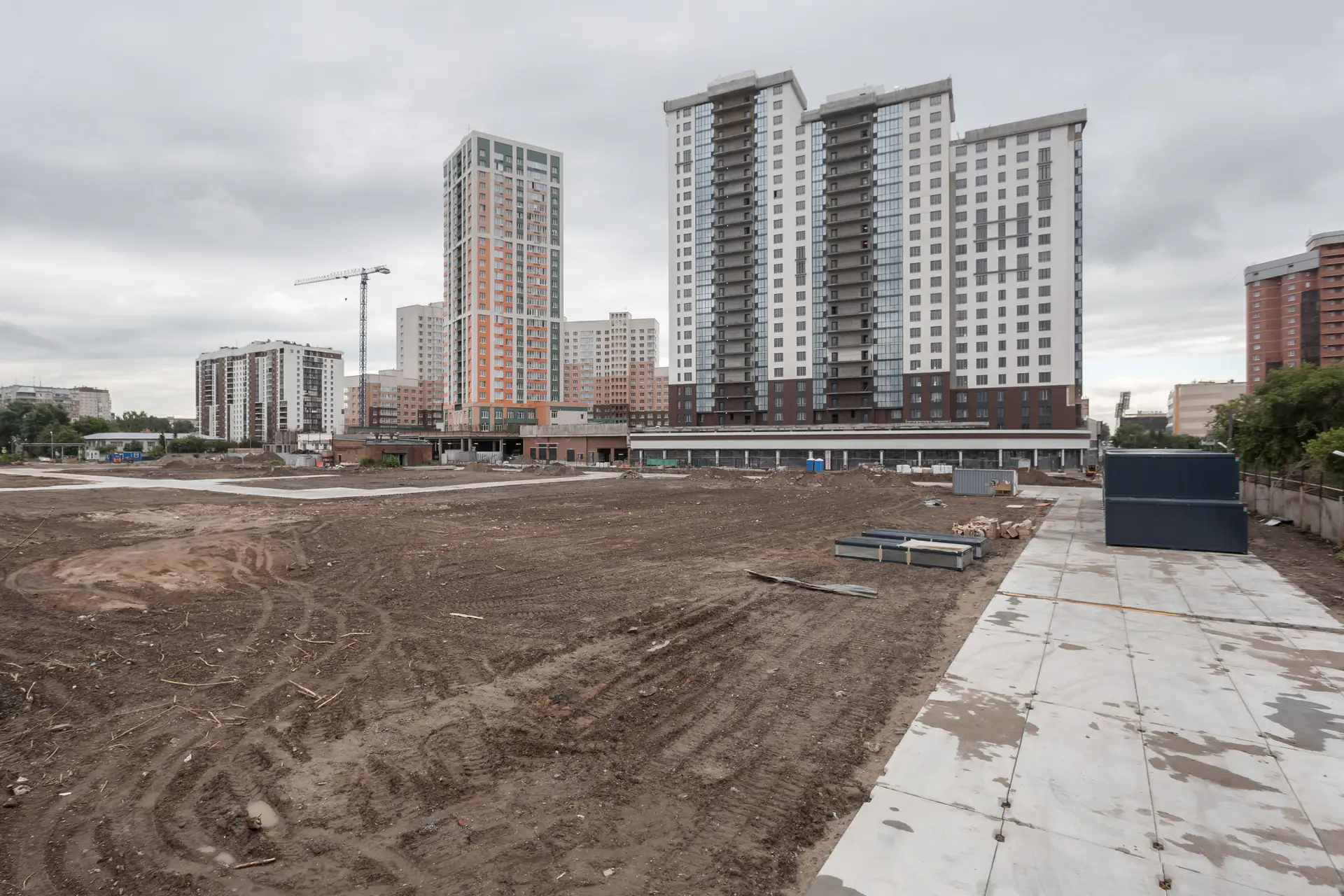

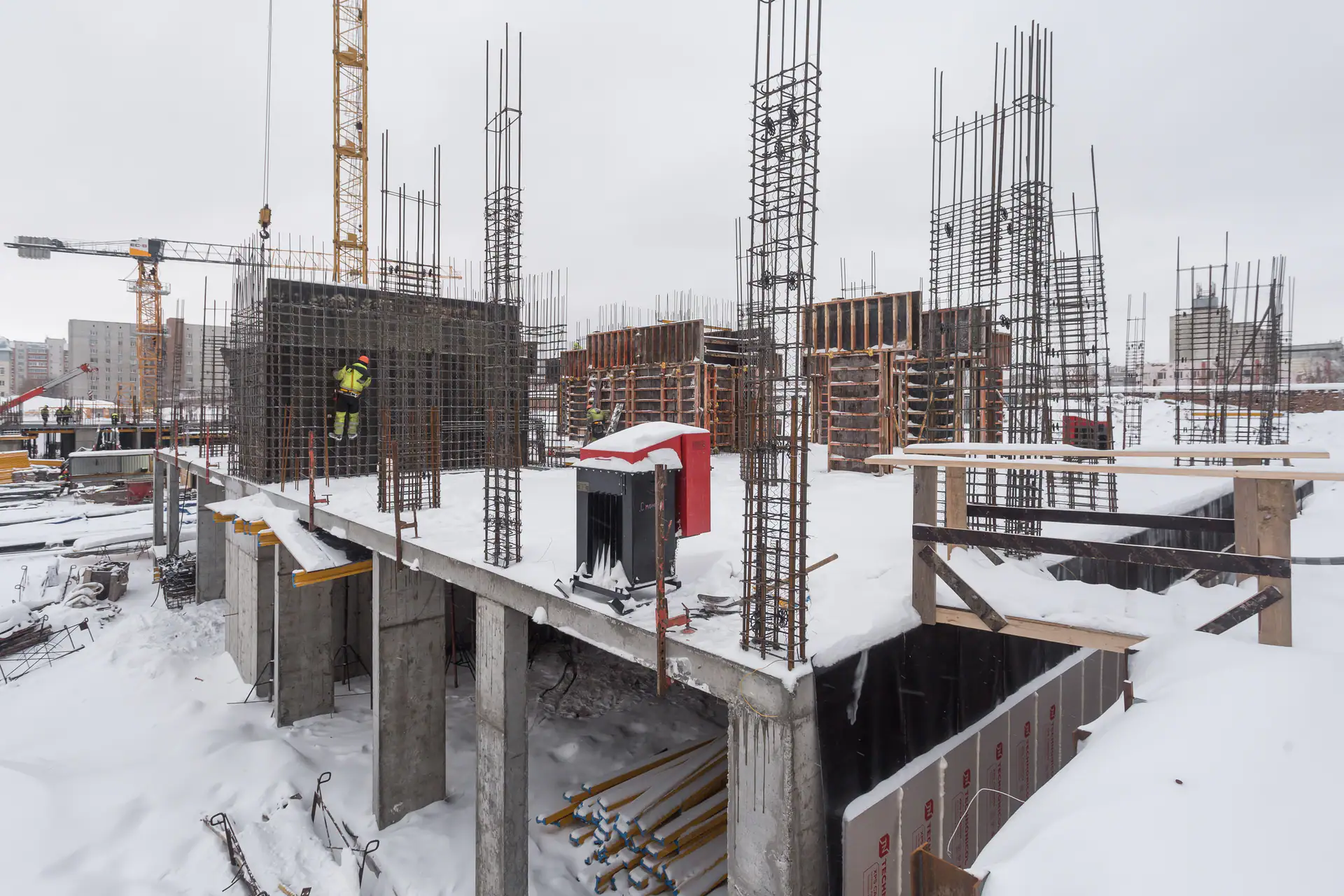

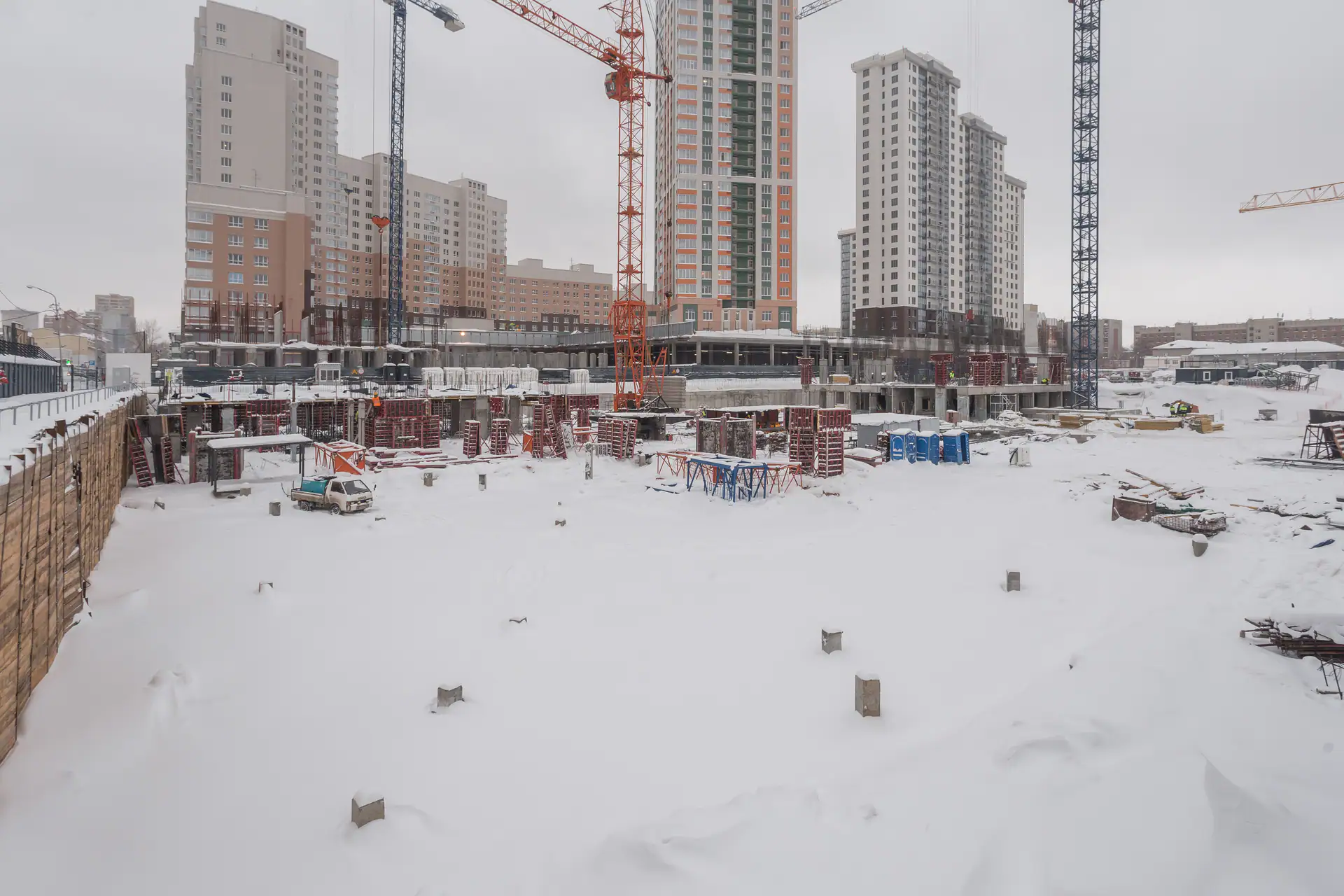

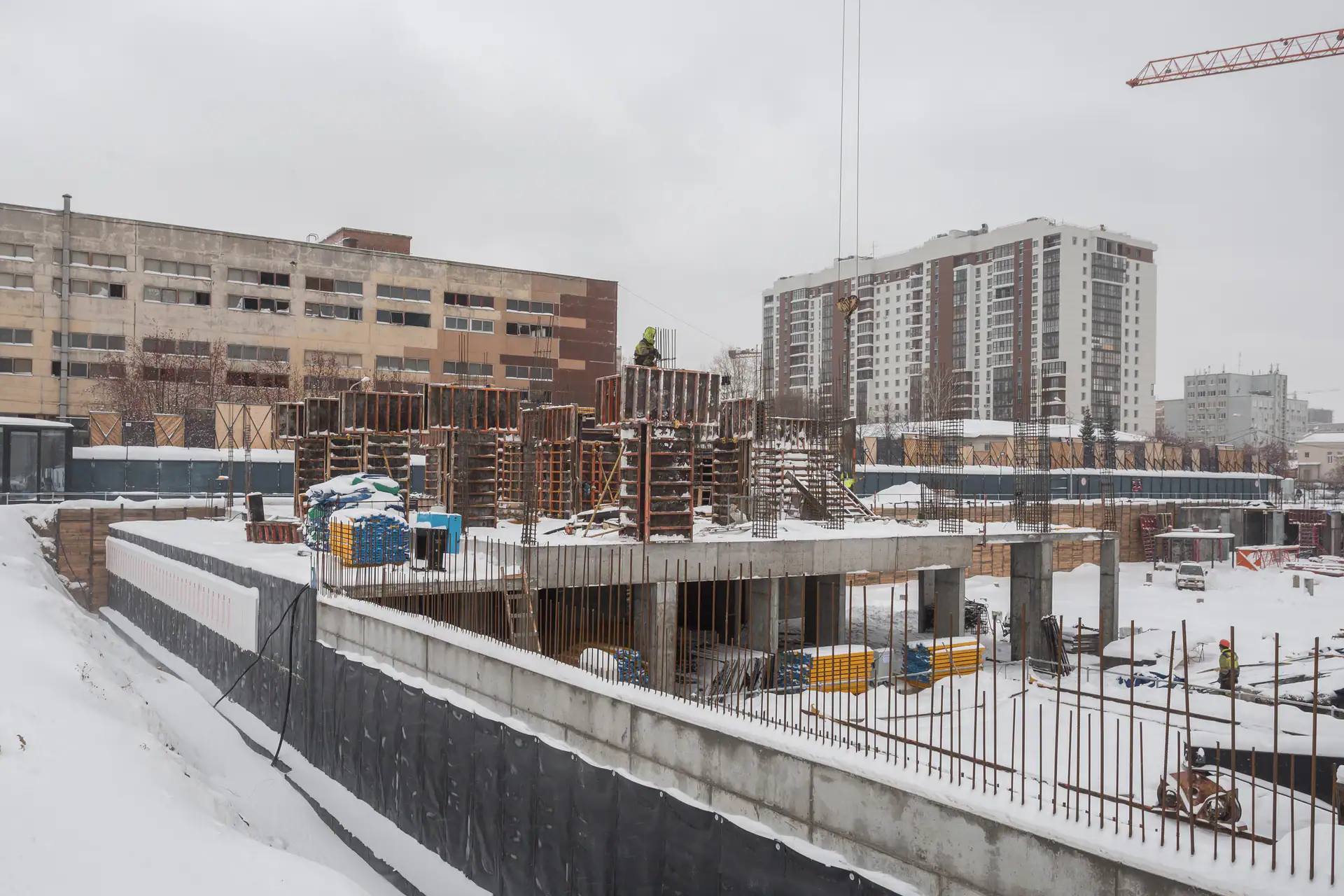

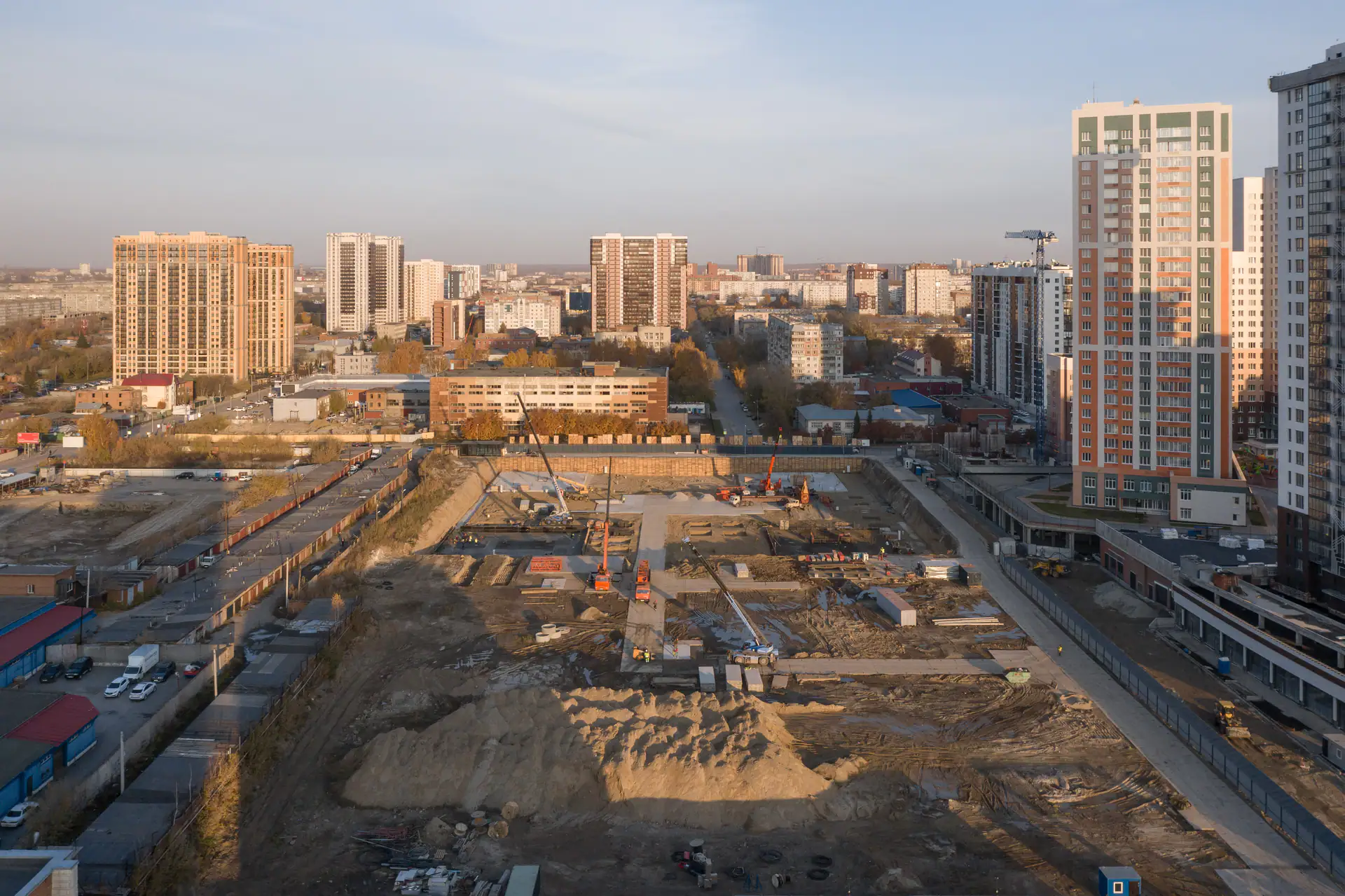

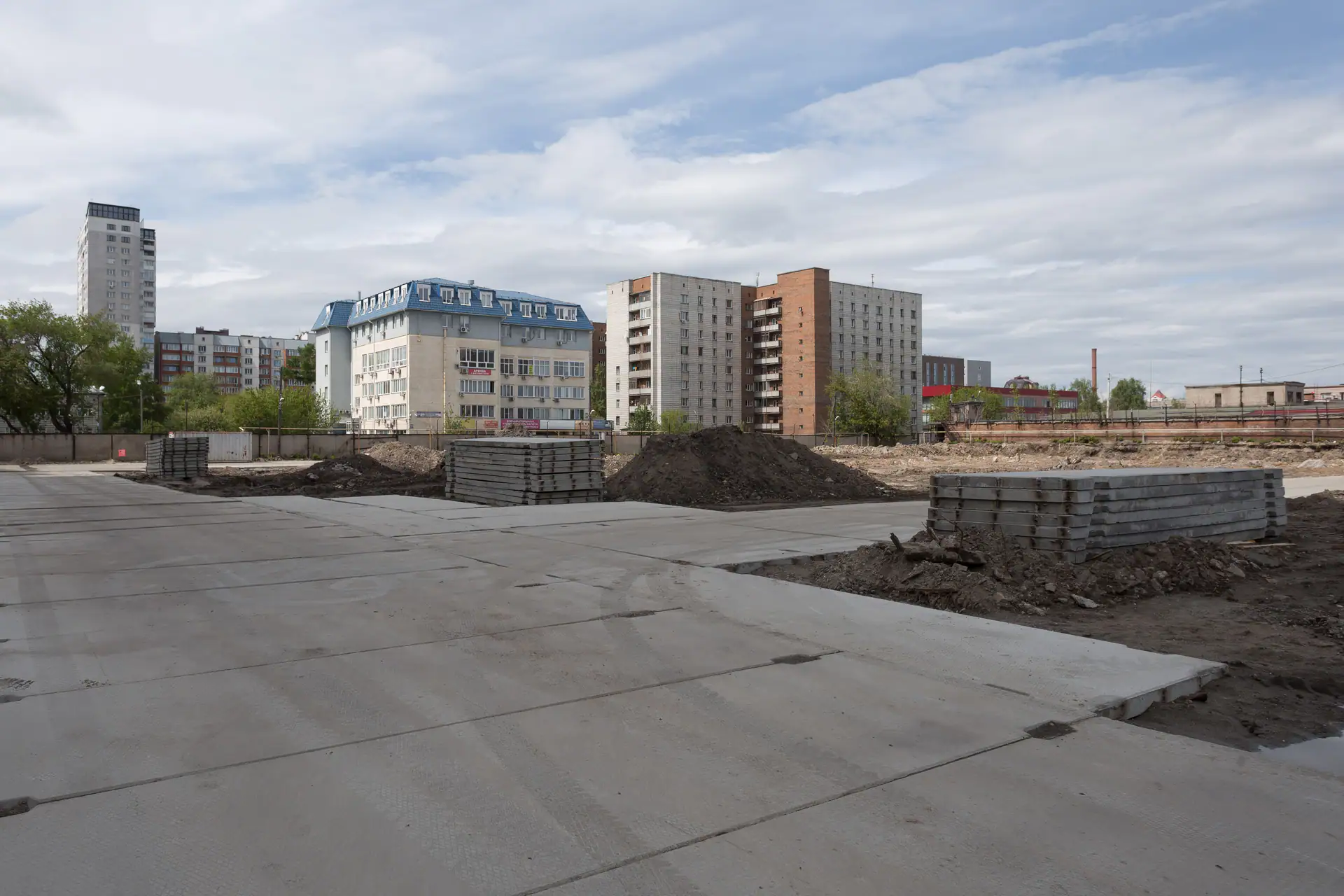

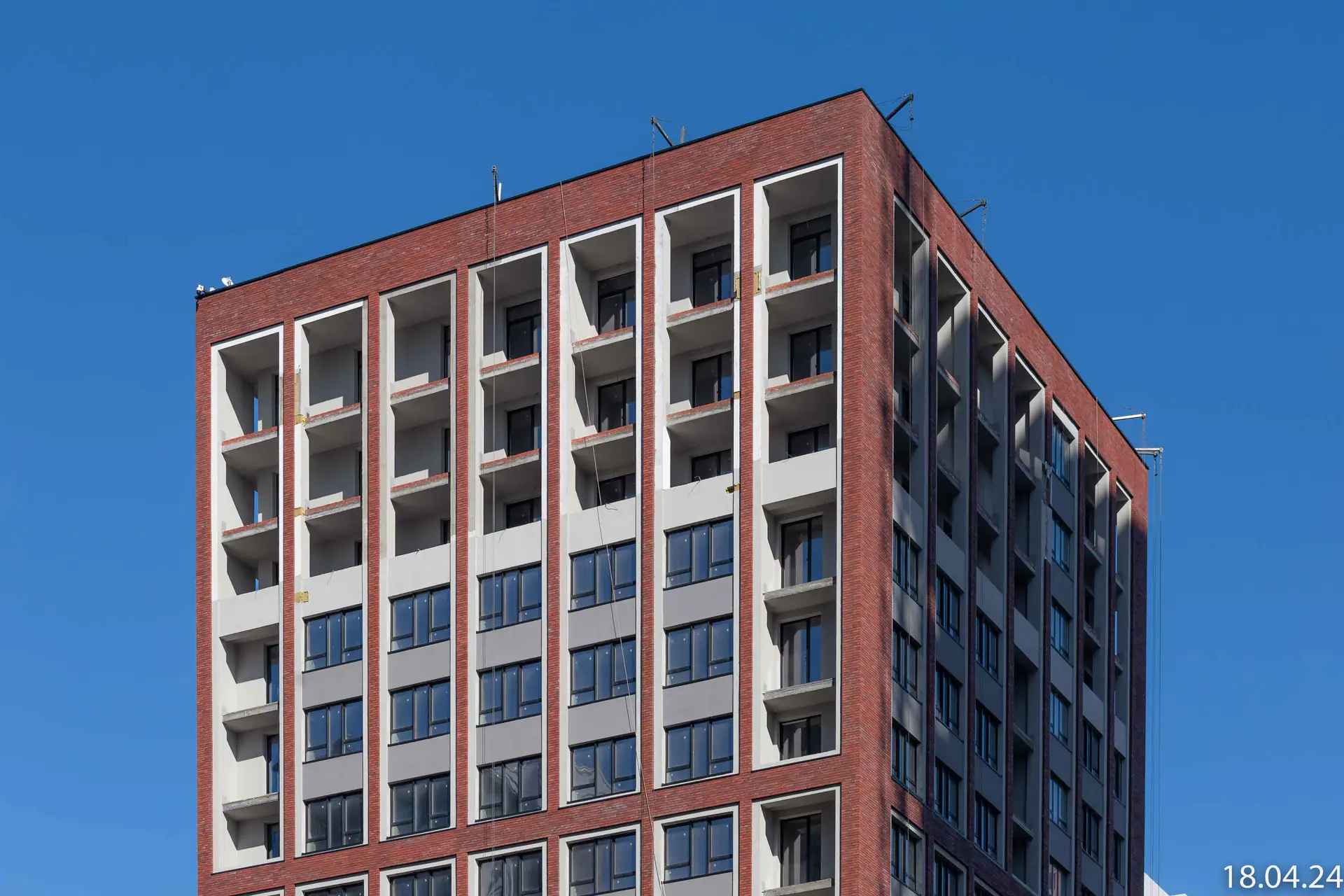

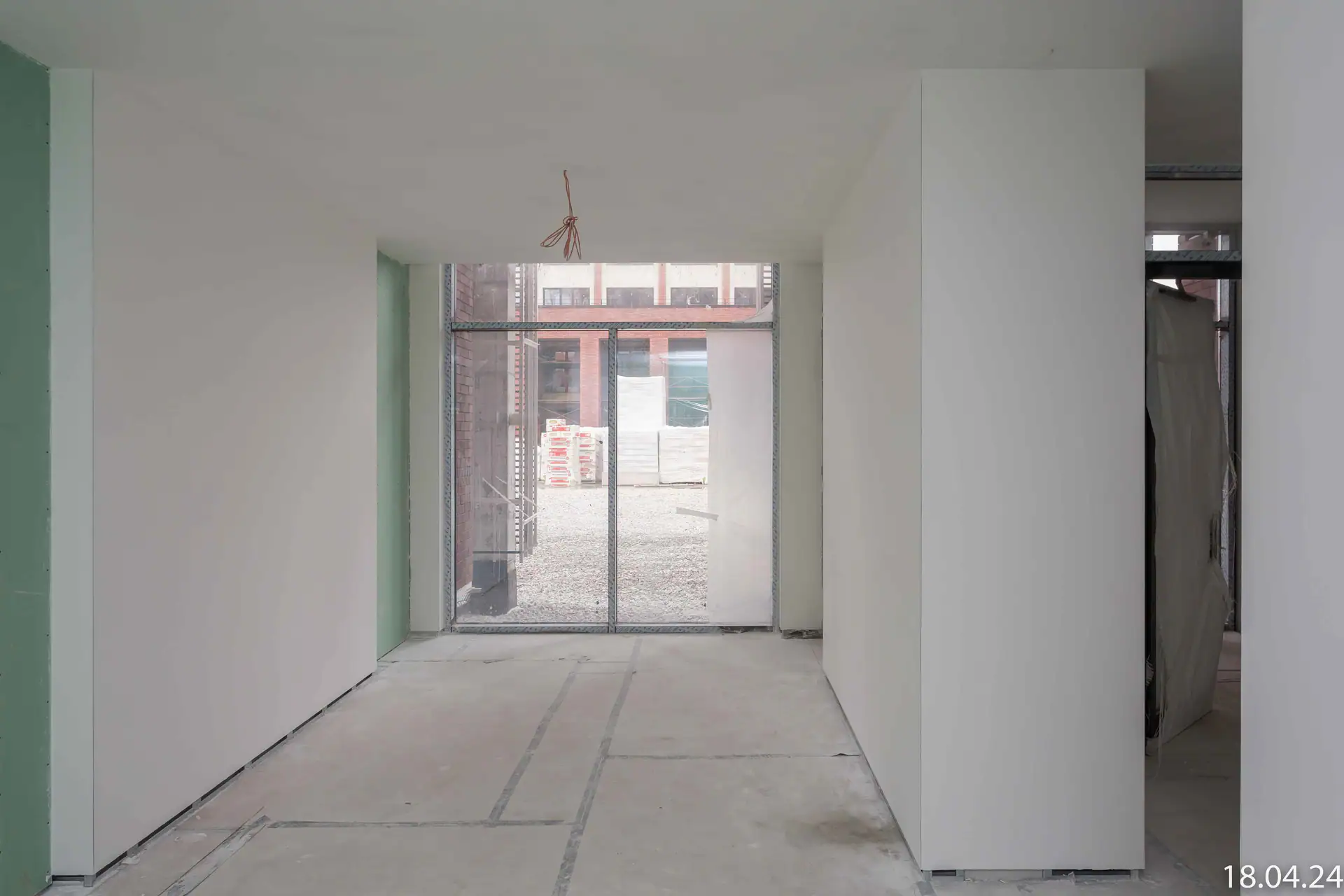

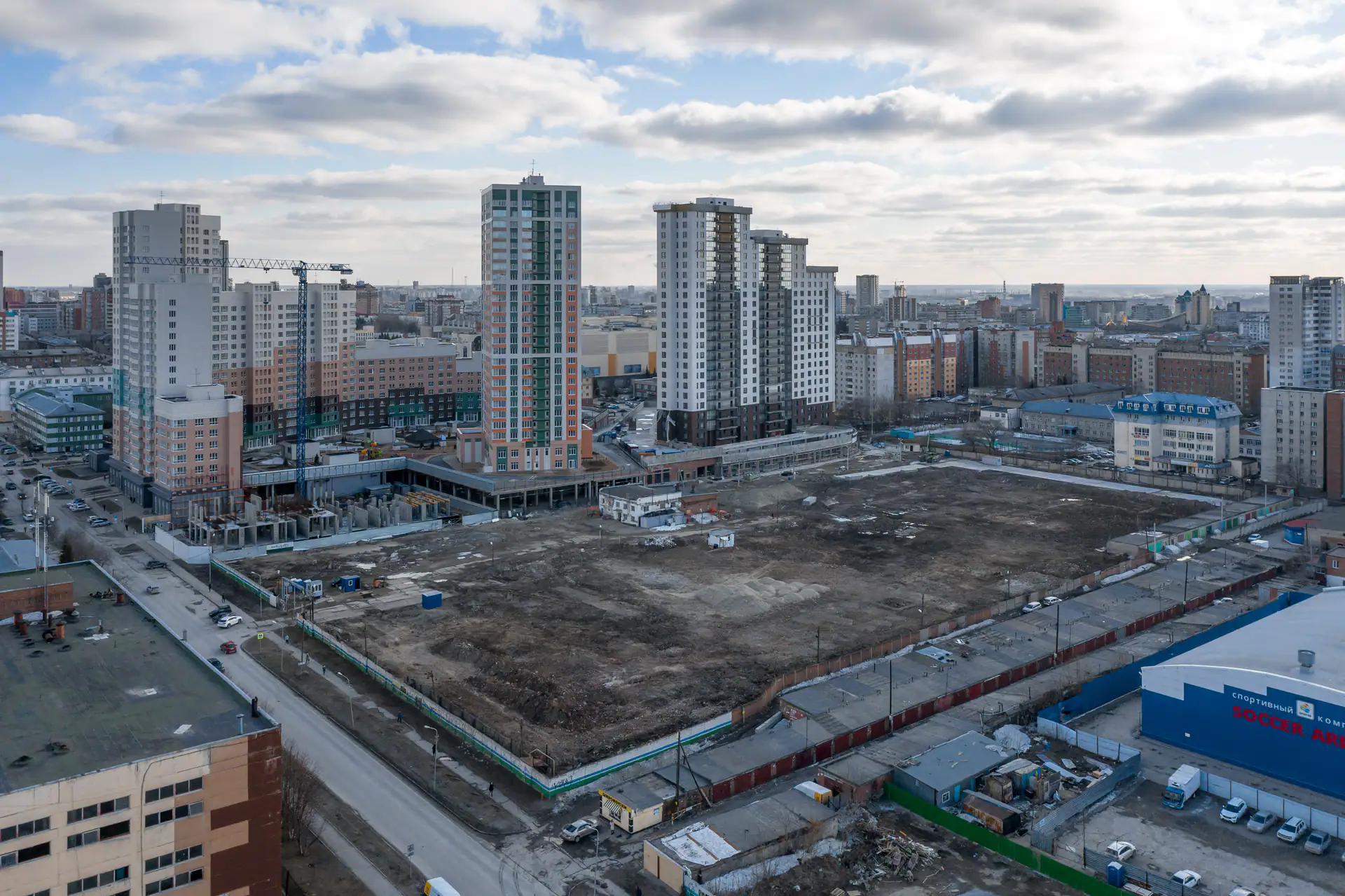

- II кв. 2021Добавлен документ: Разрешение на строительство № 54-RU54303000-162И1-2021

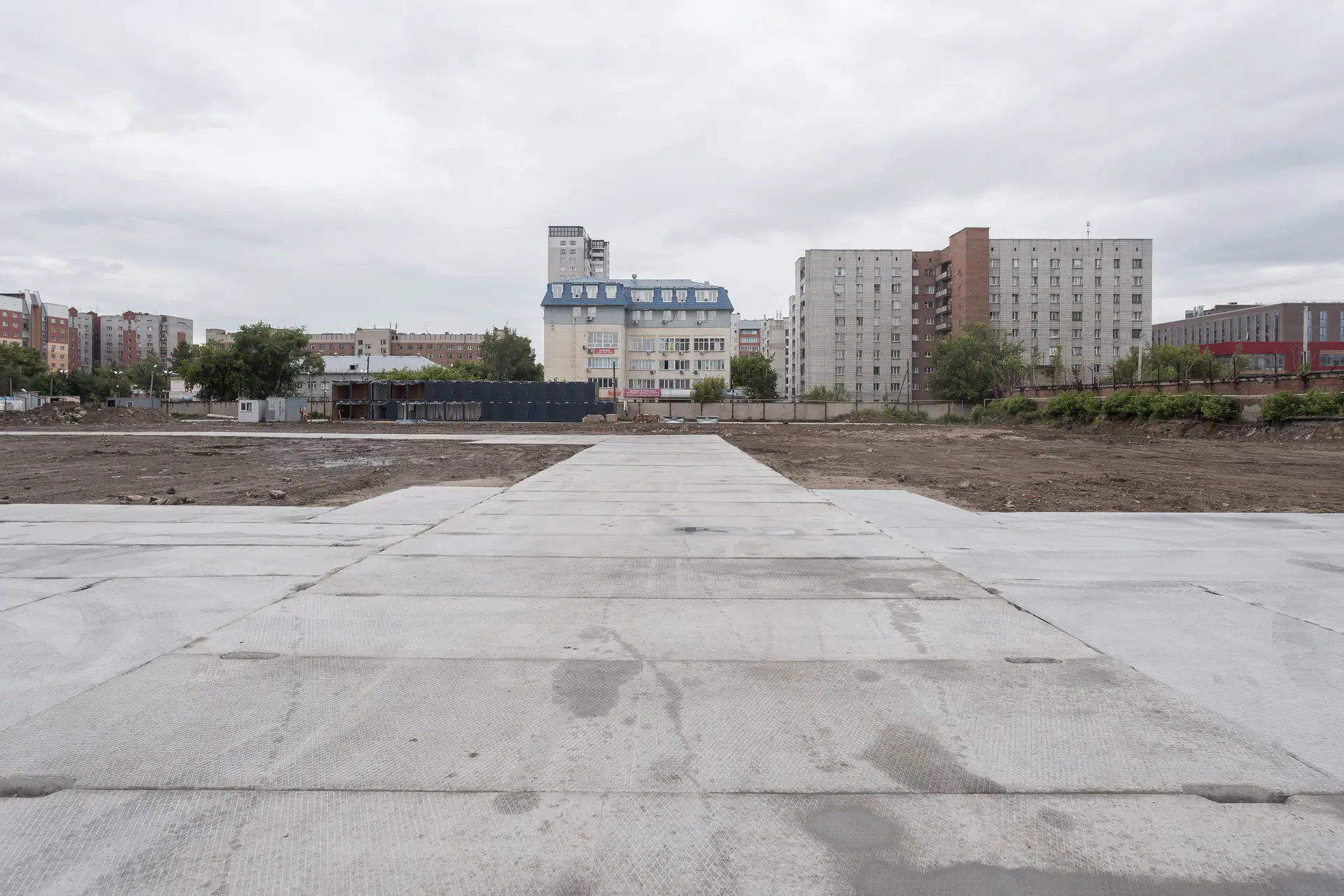

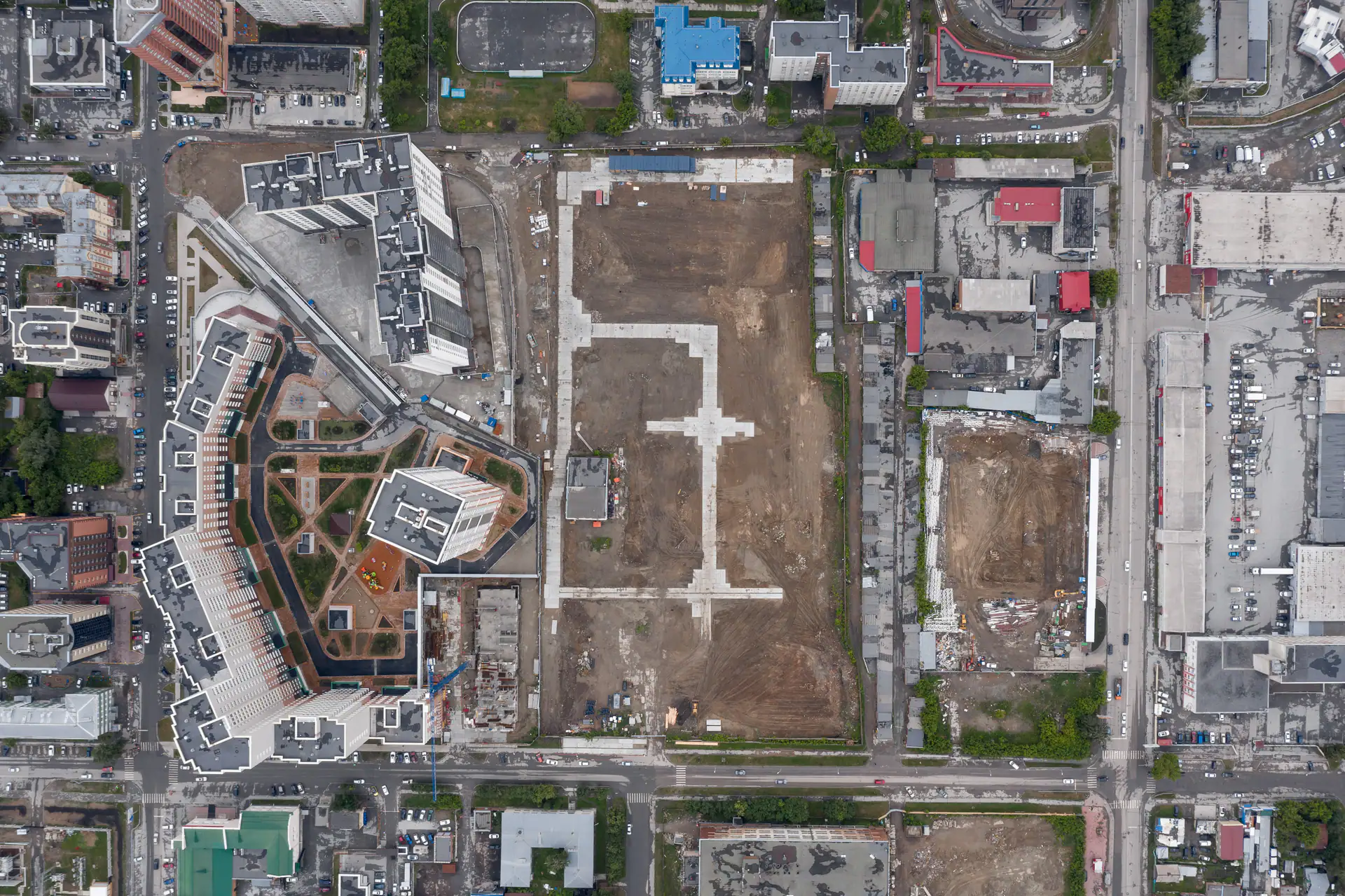

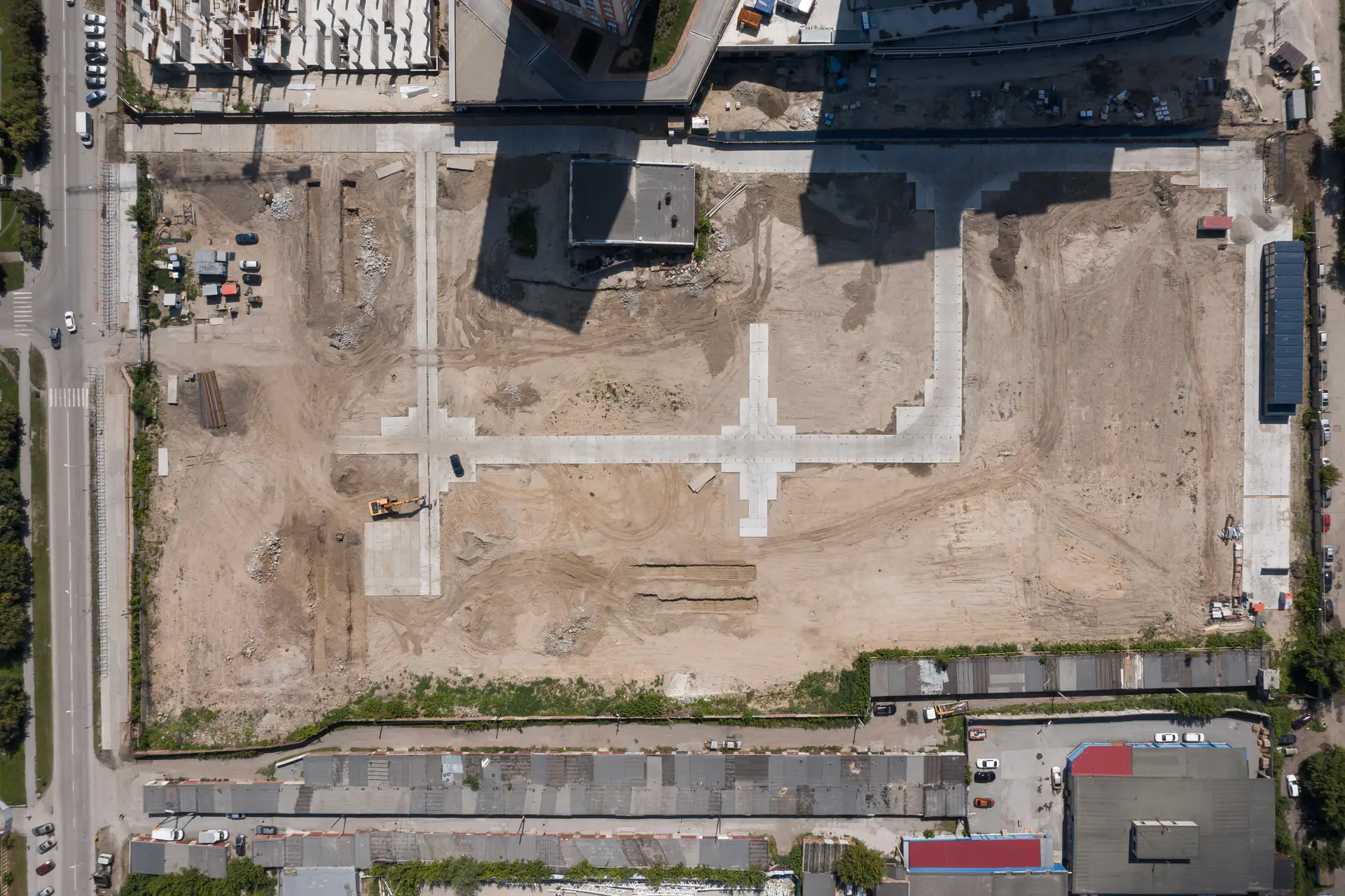

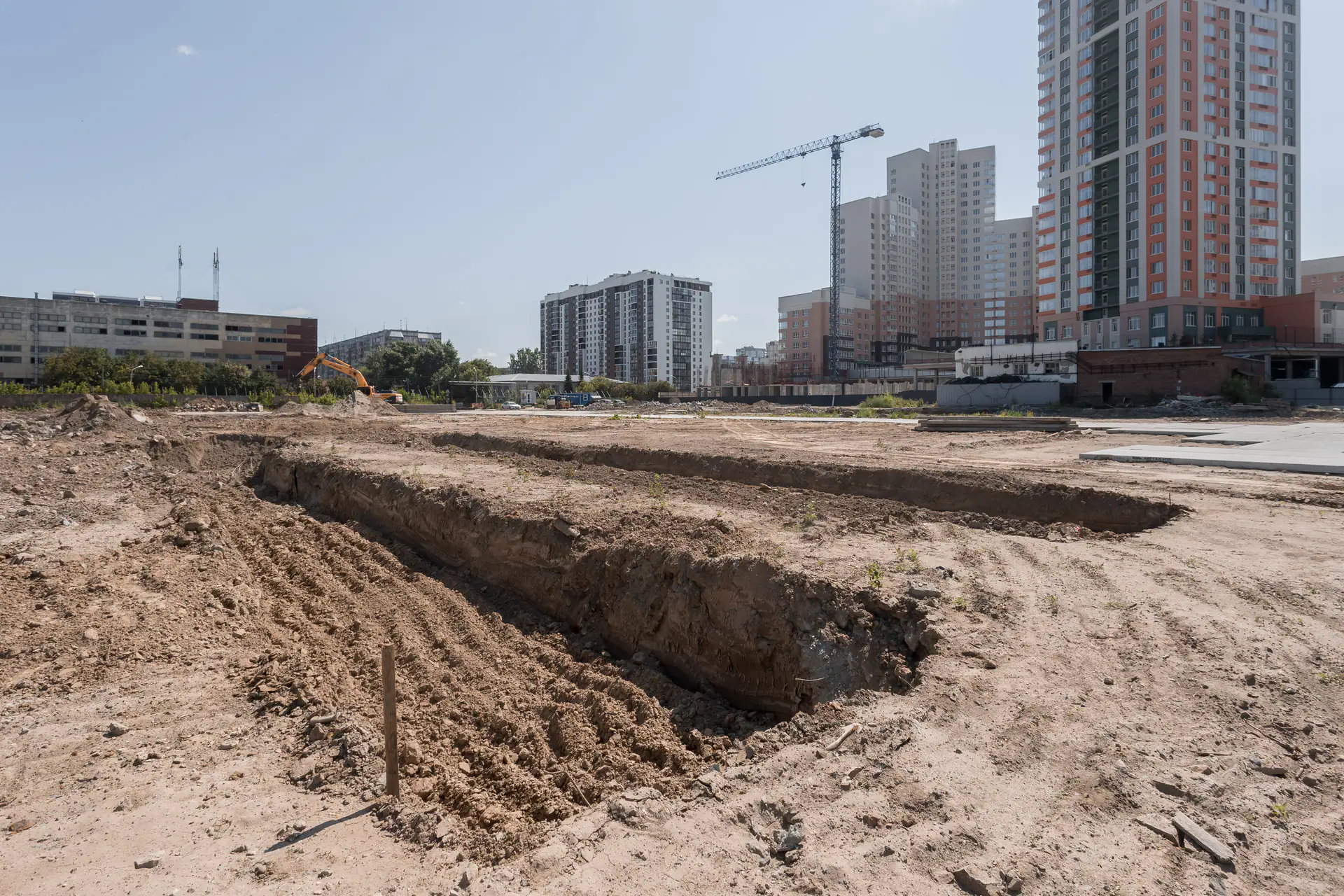

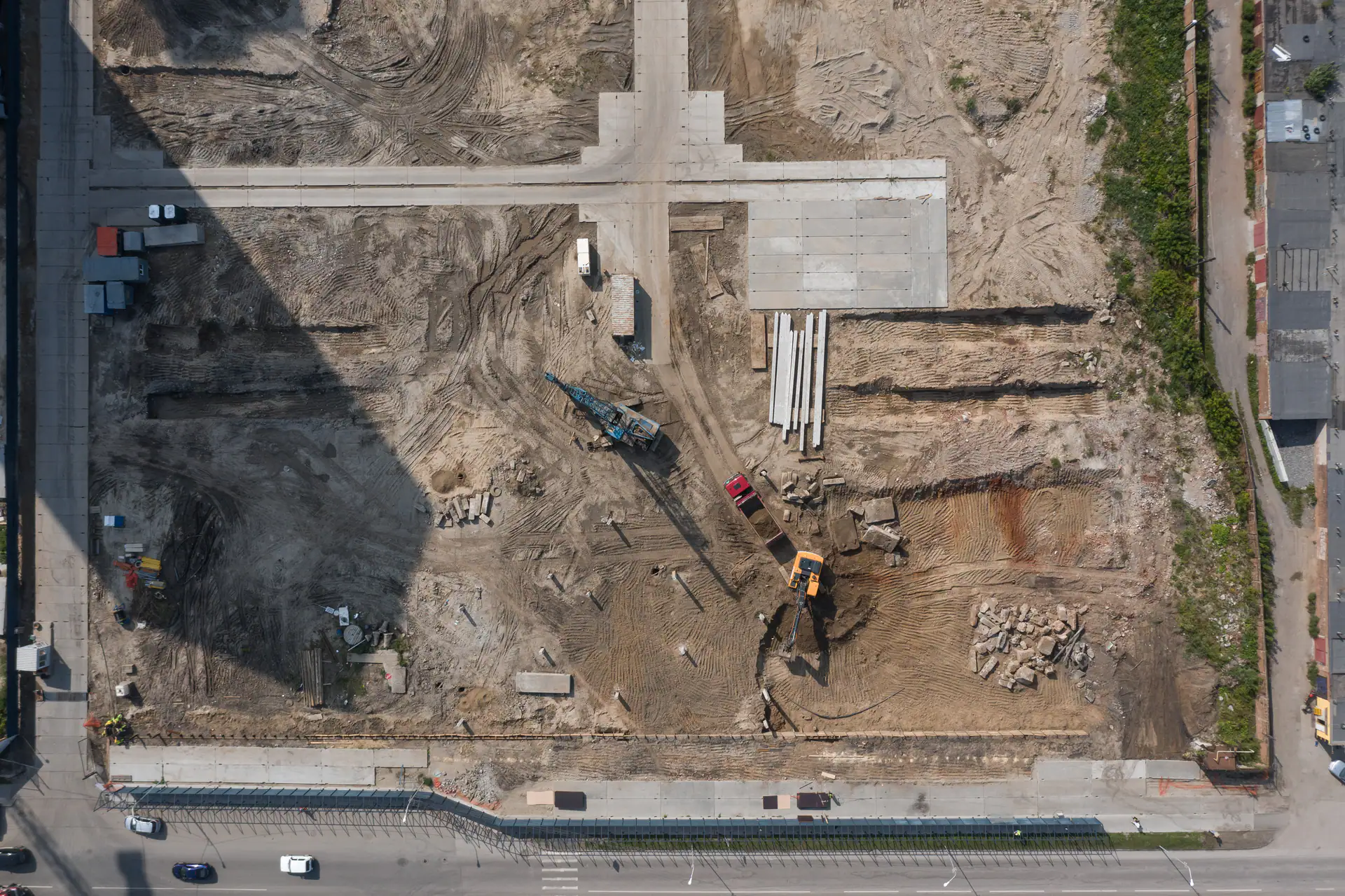

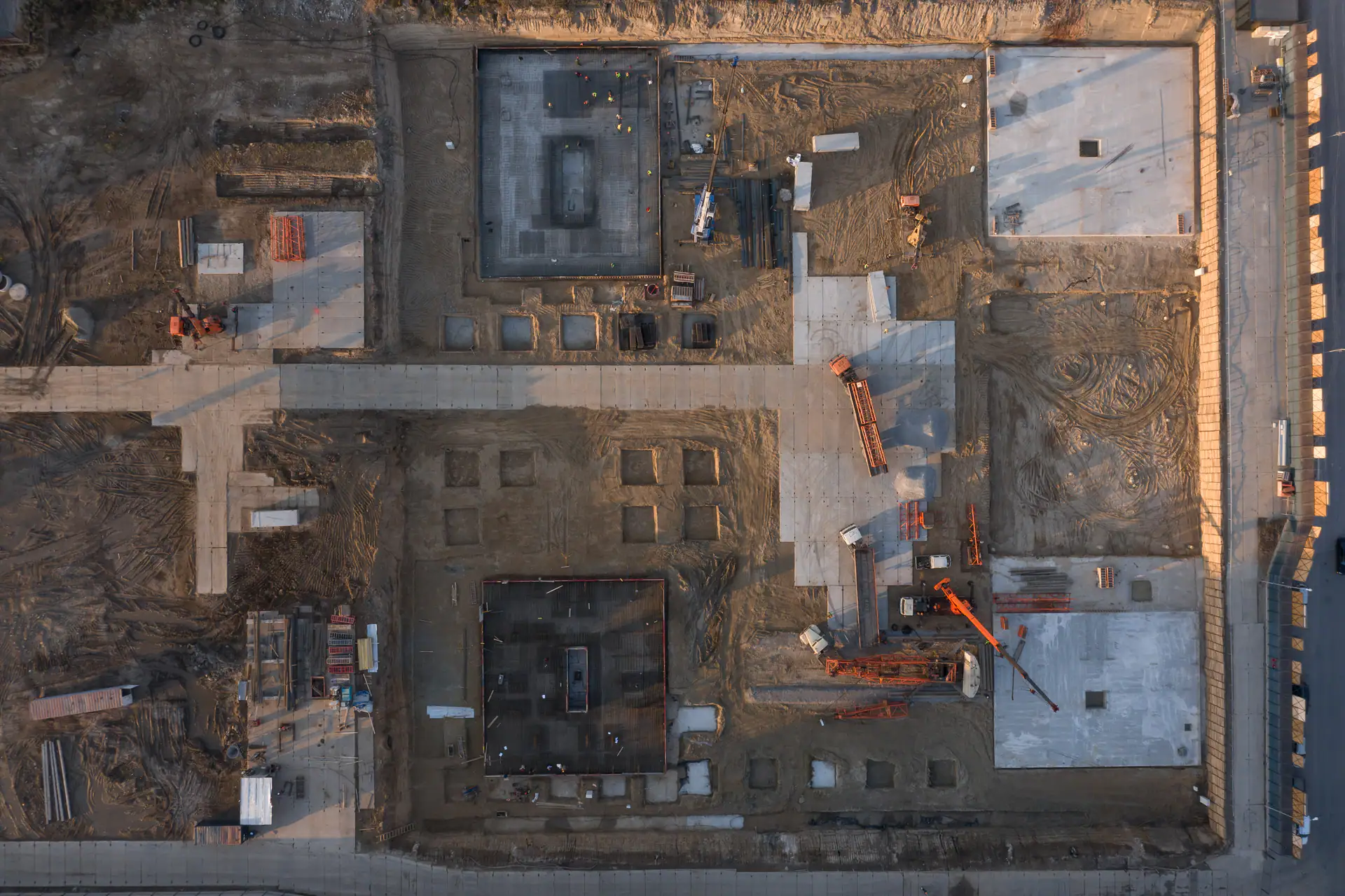

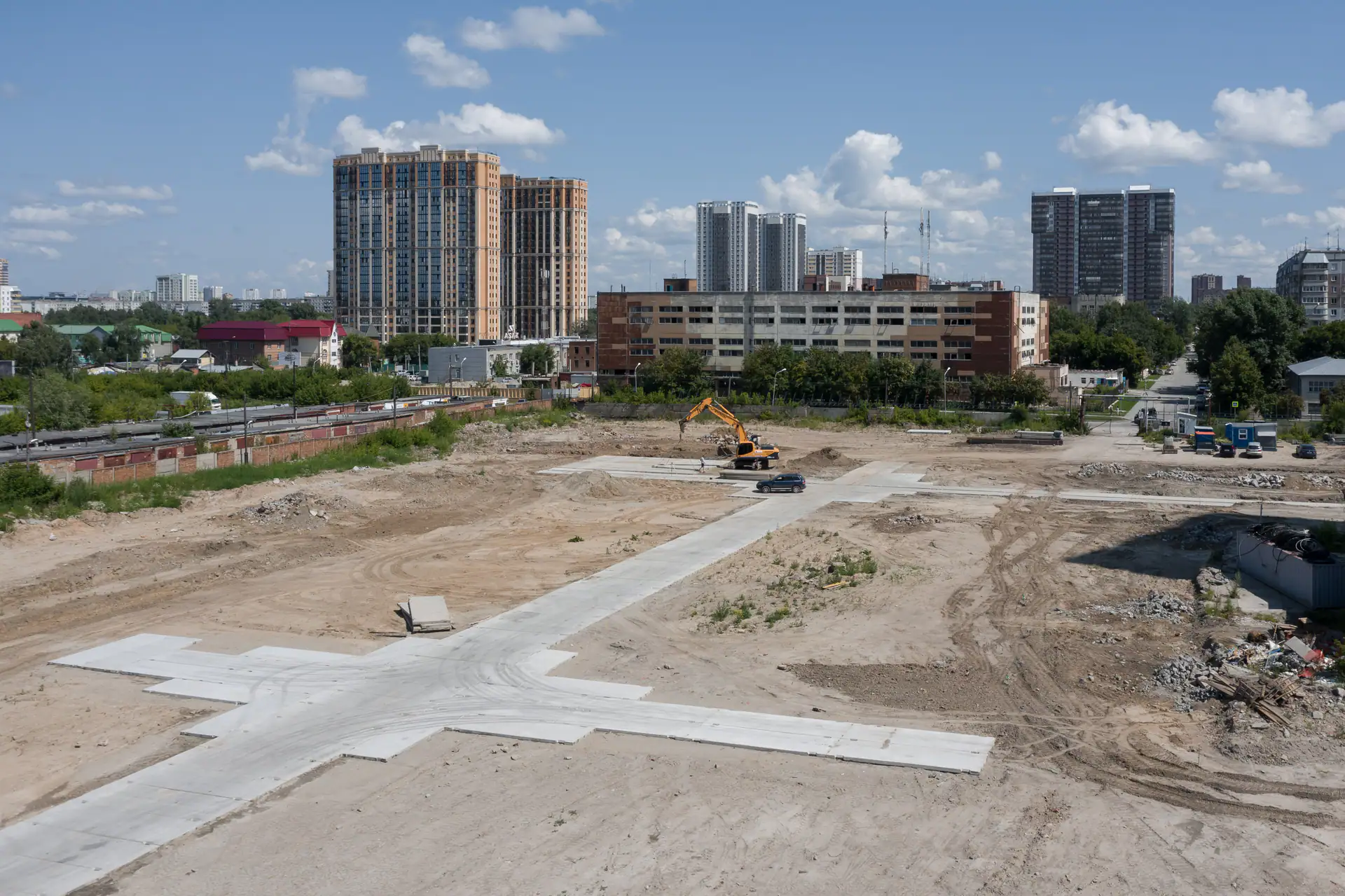

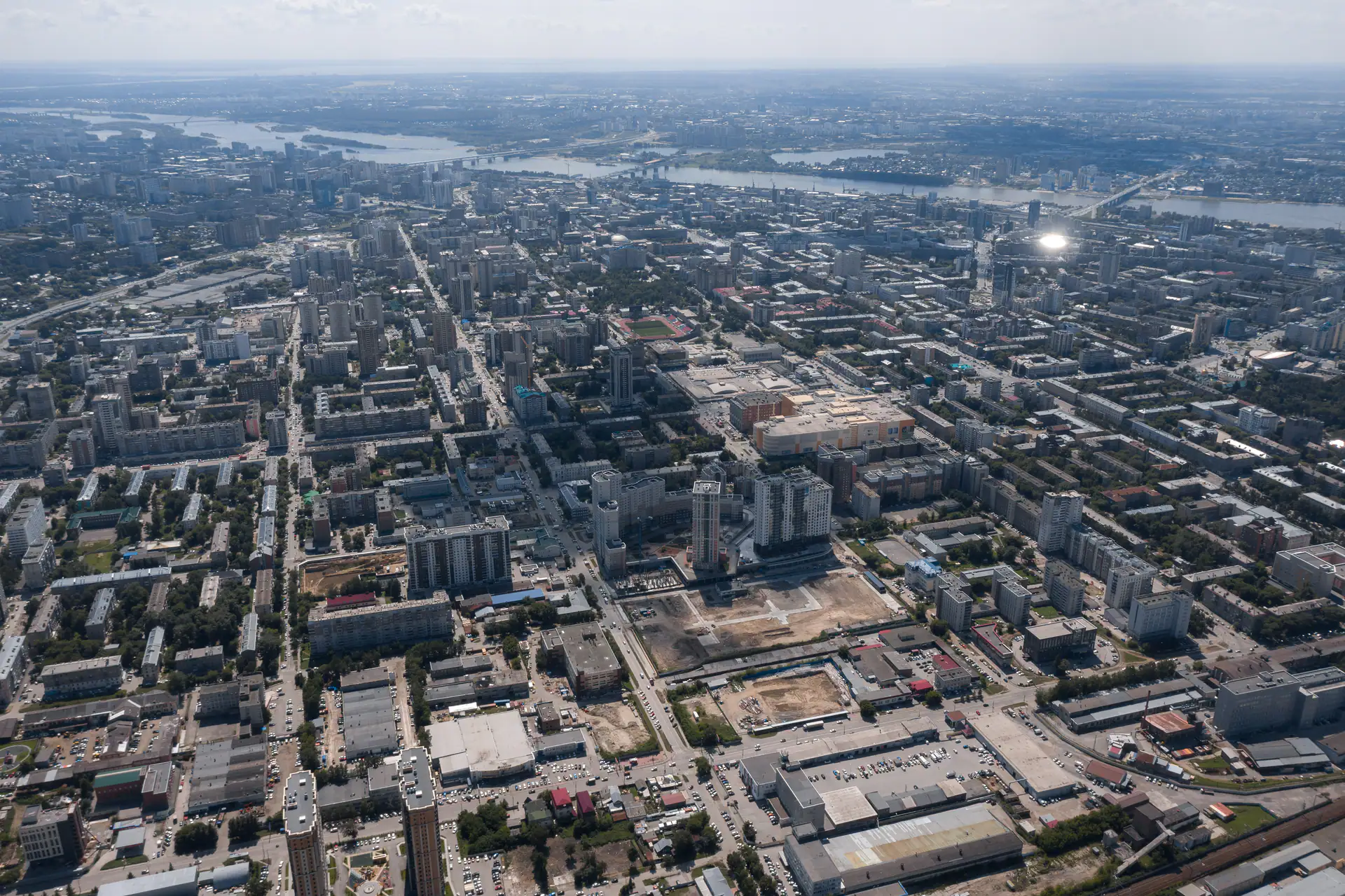

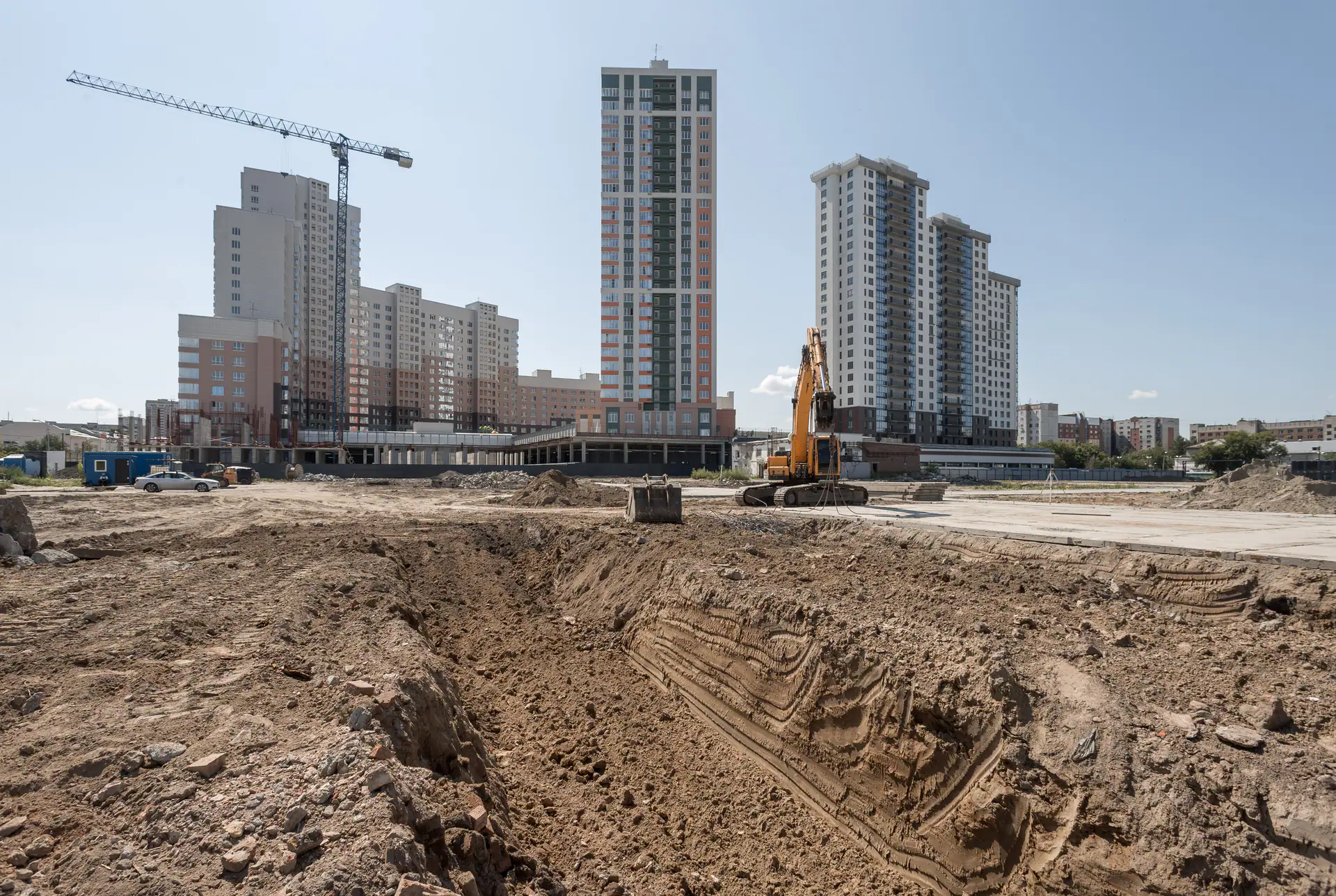

- II кв. 2021Фотоотчёт со стройки

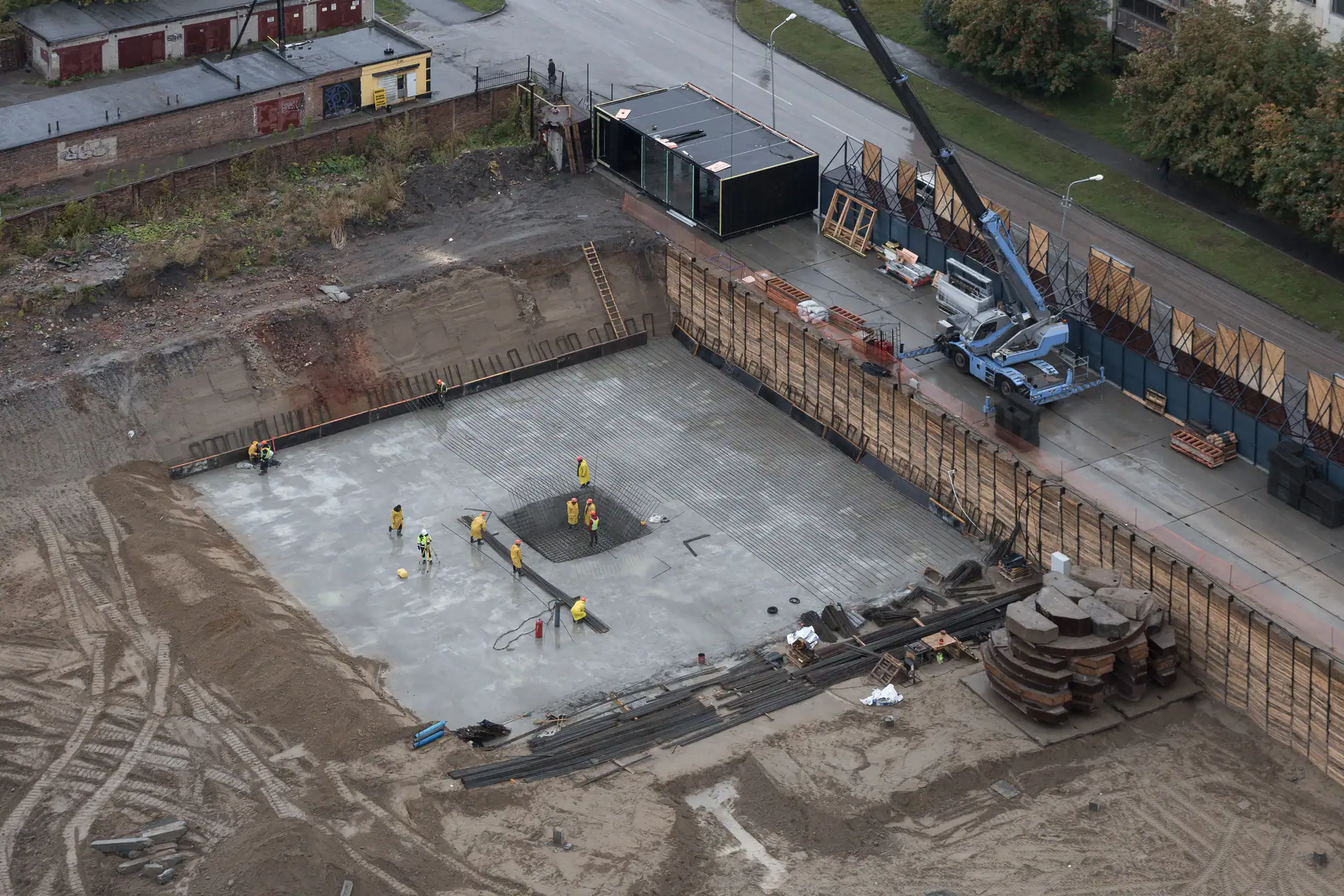

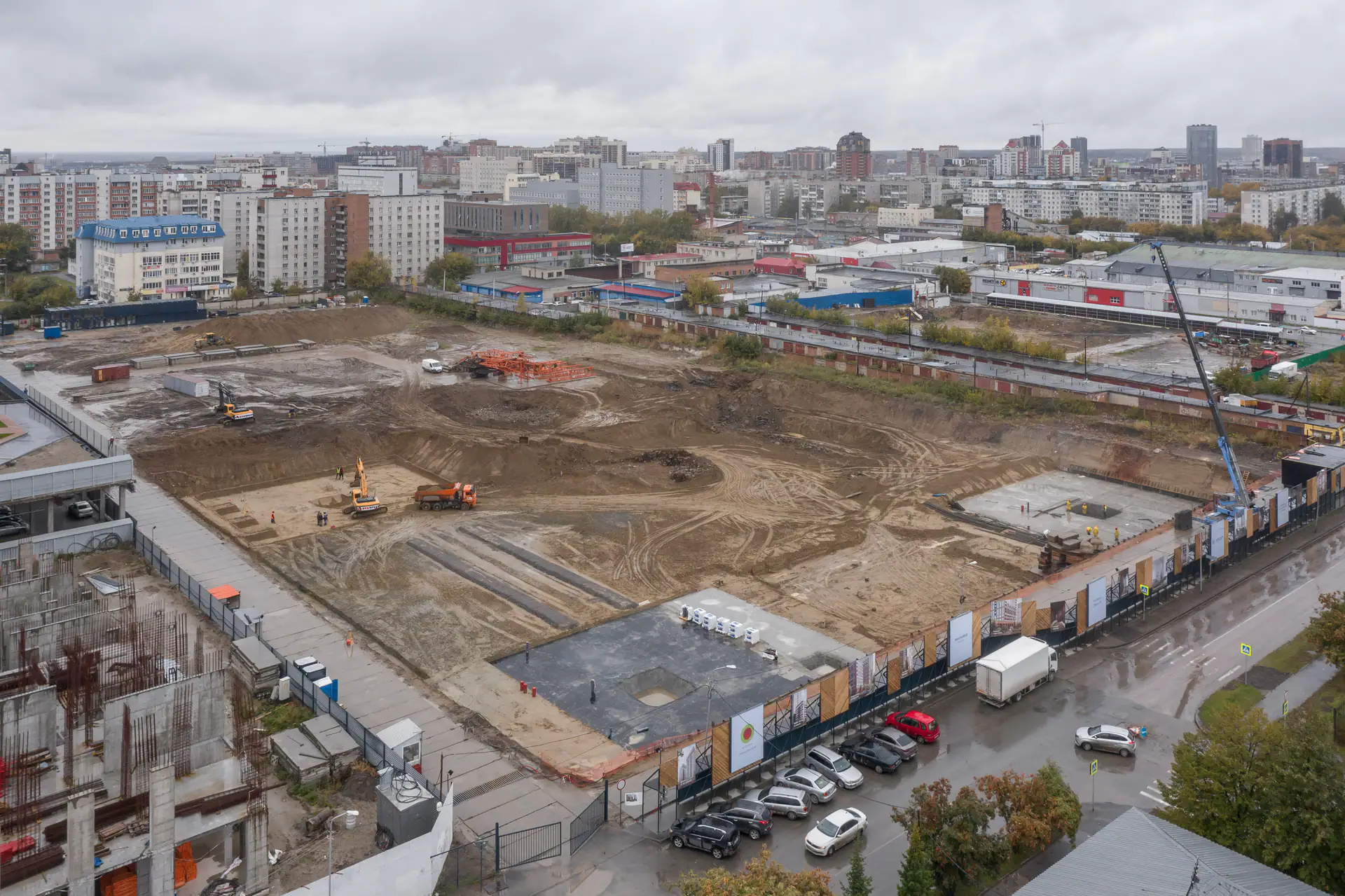

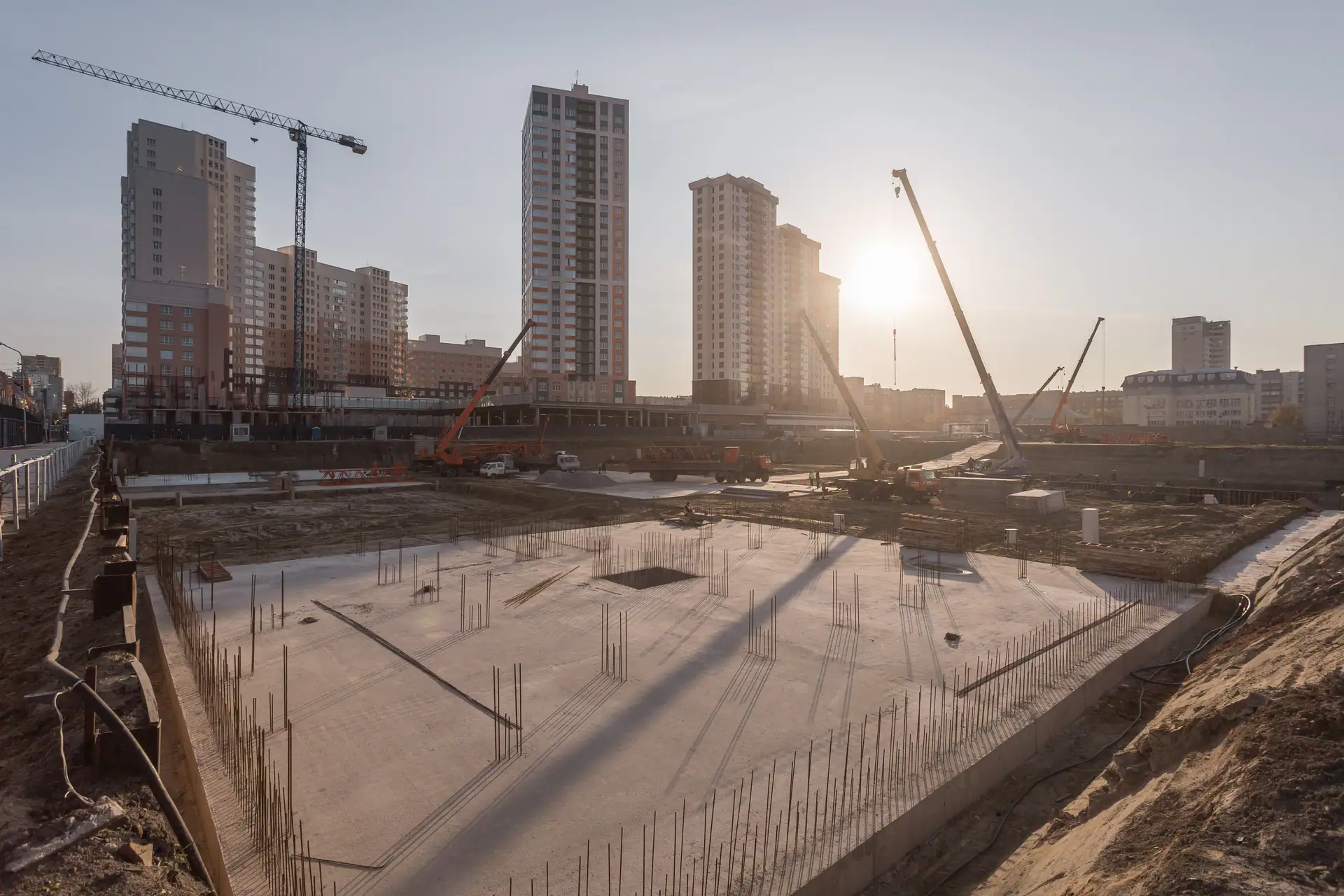

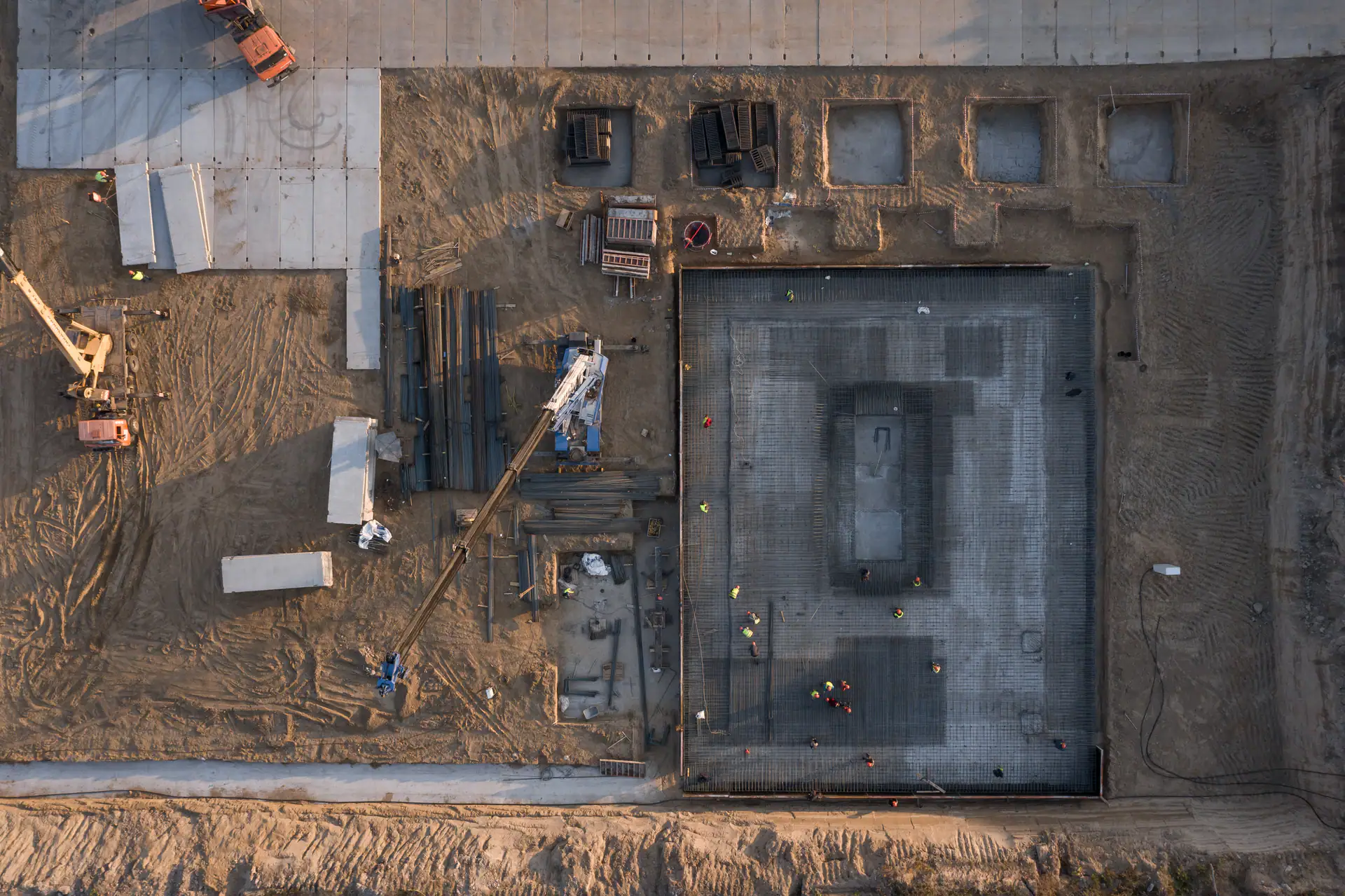

- III кв. 2021Добавлены документы (3)

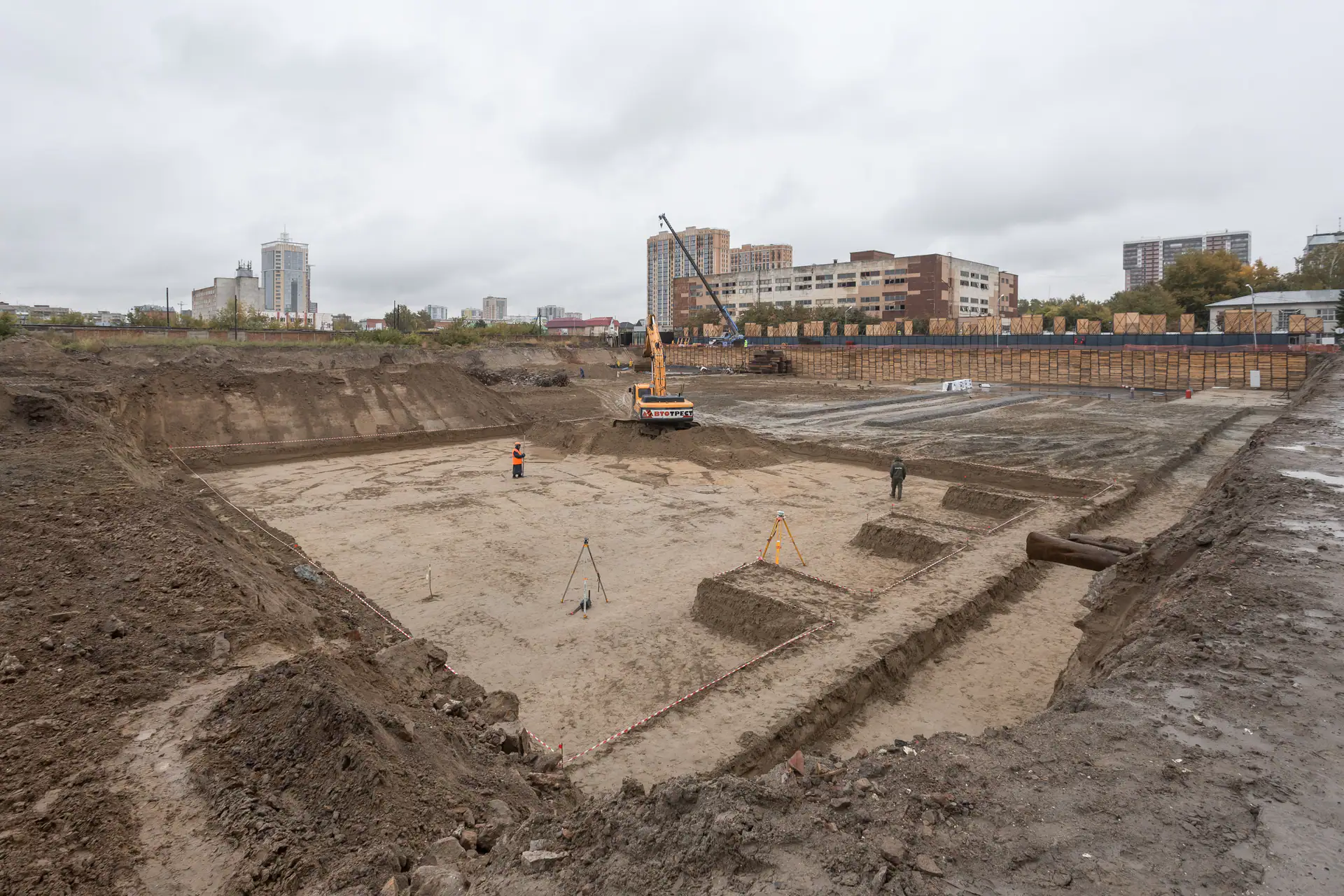

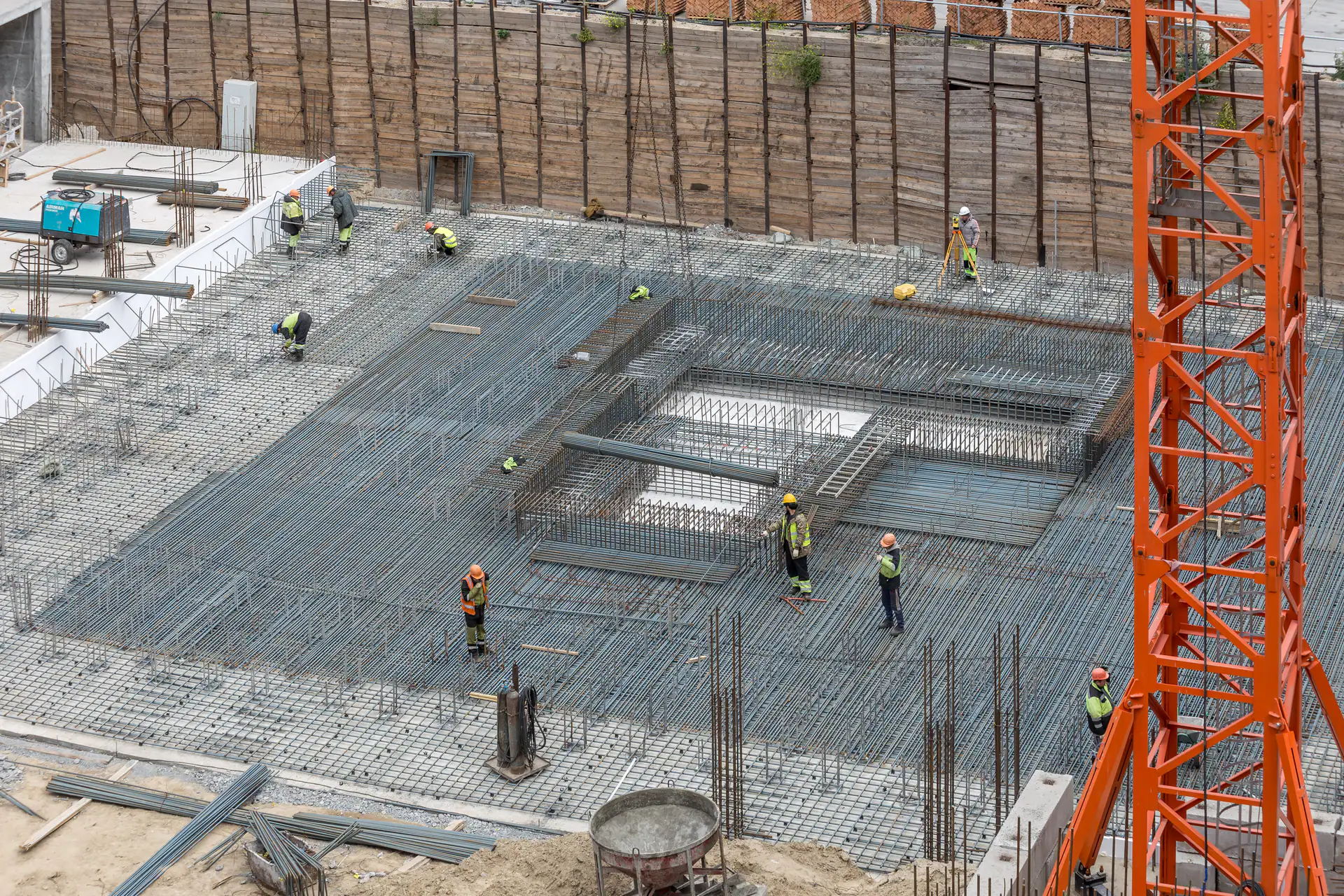

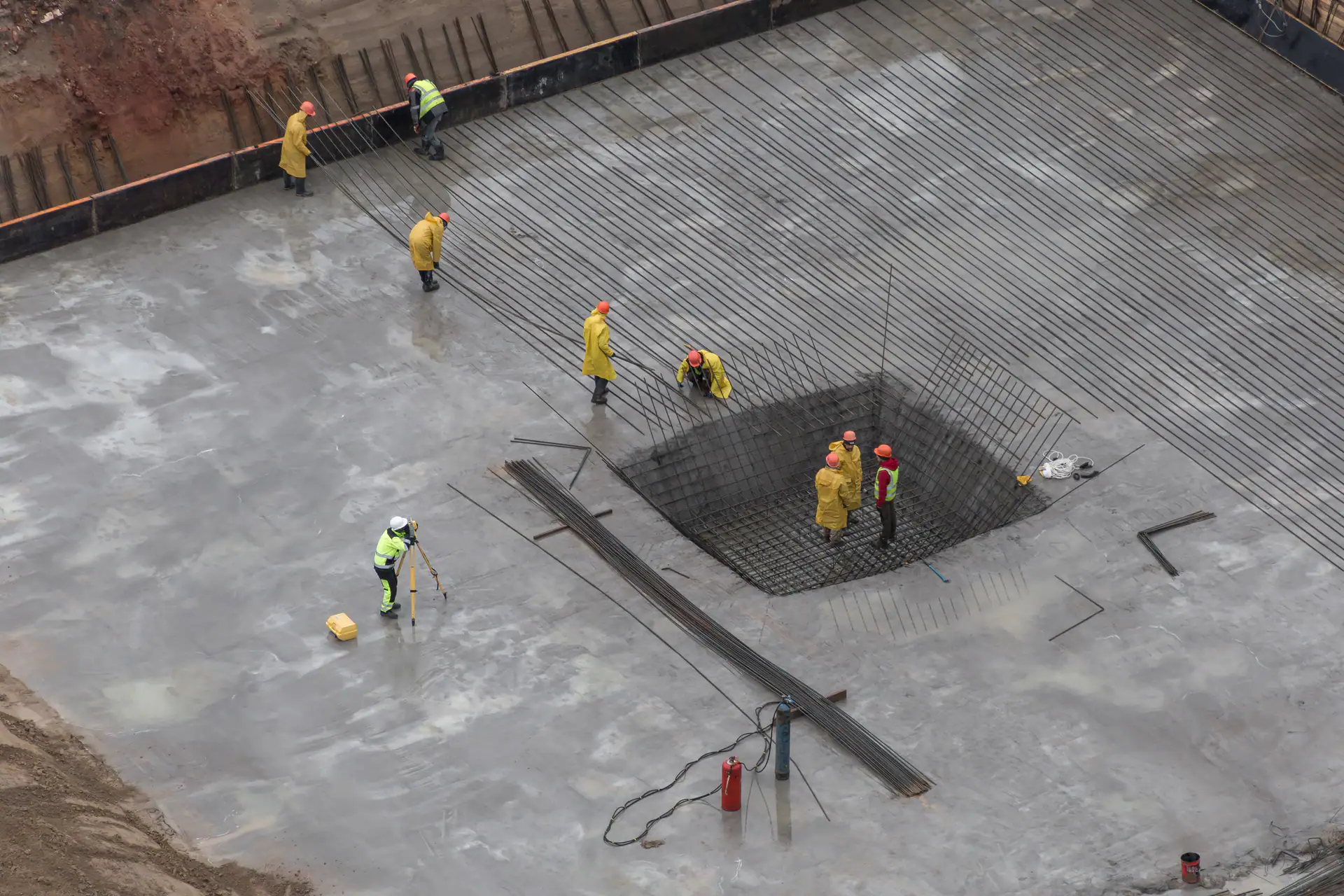

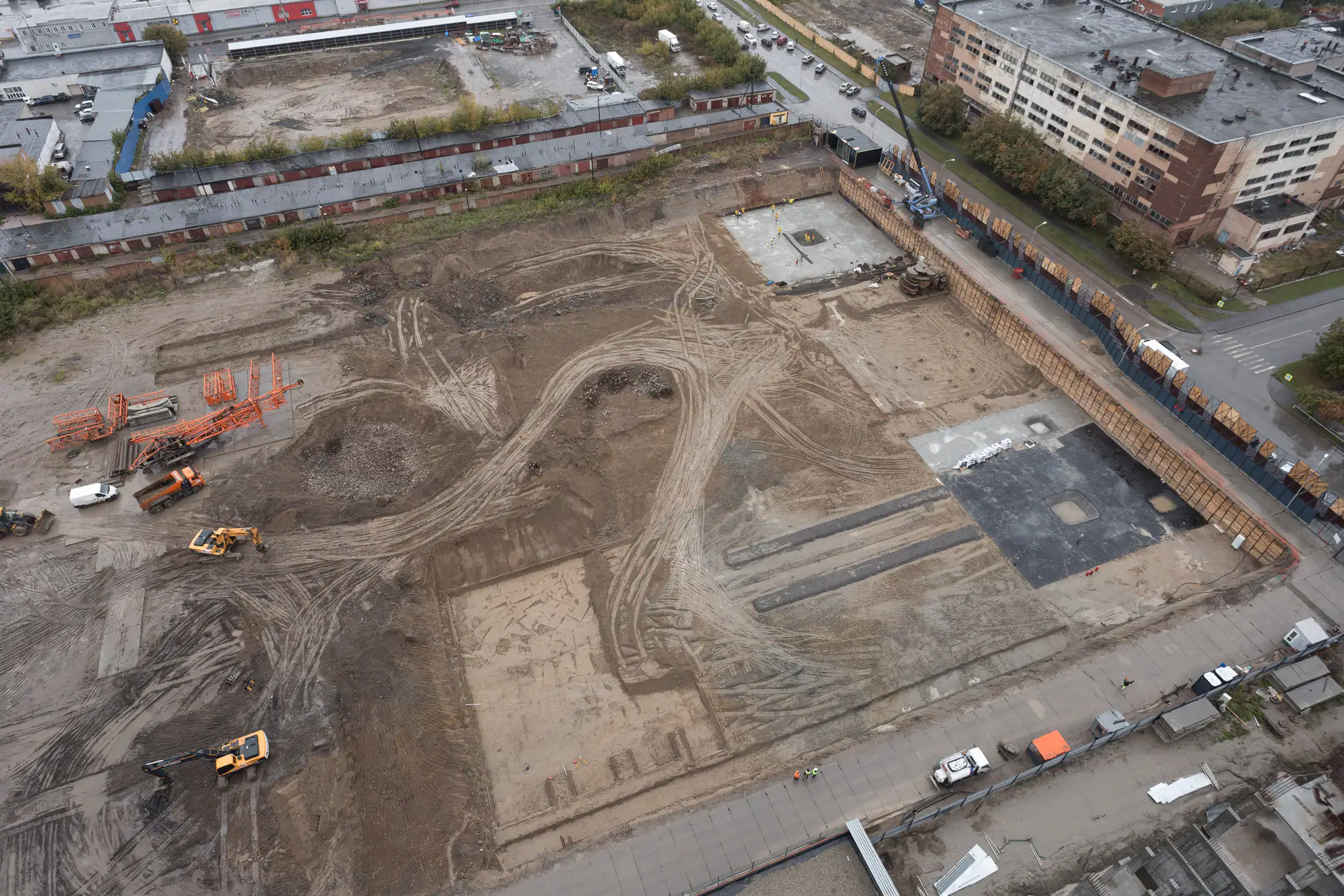

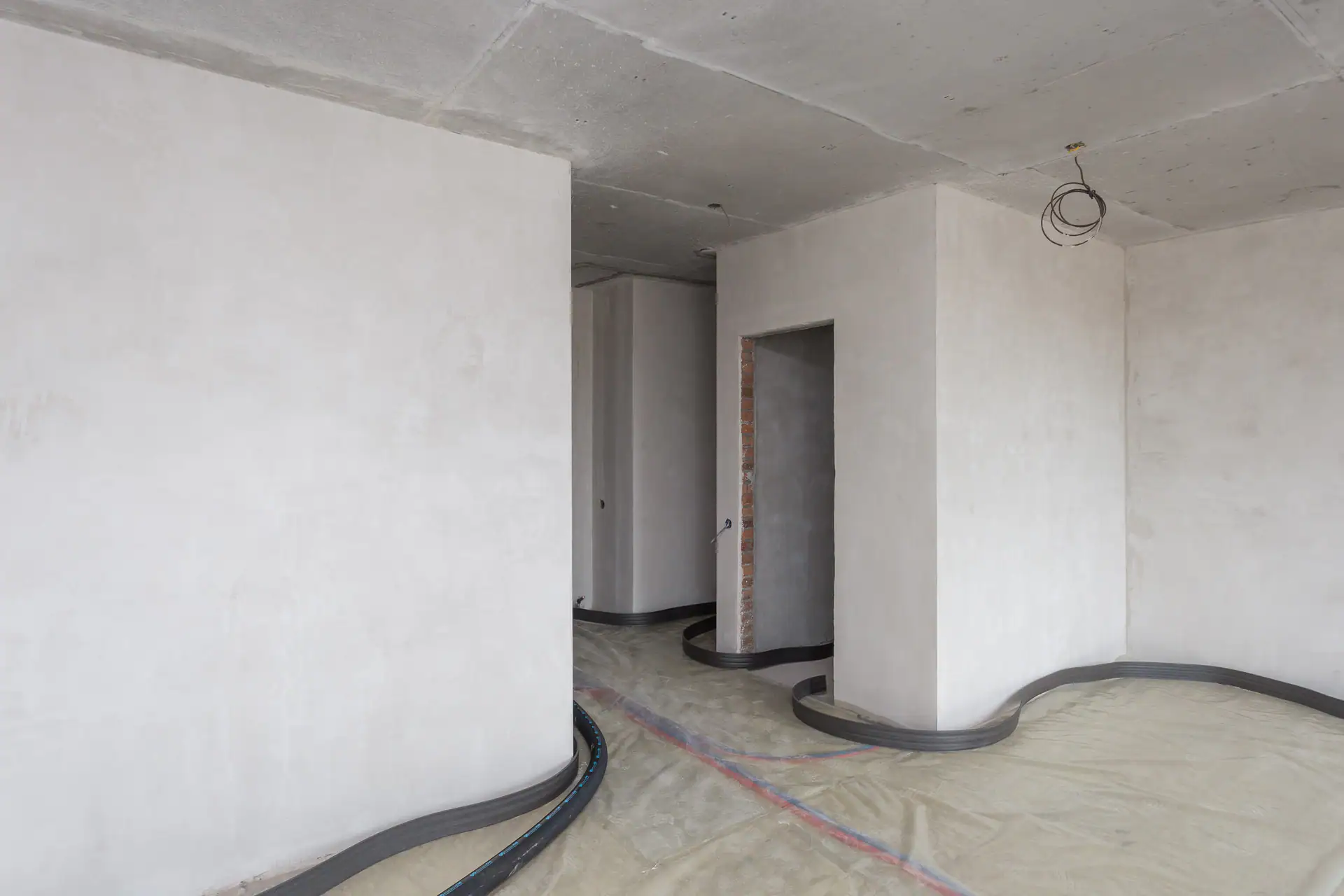

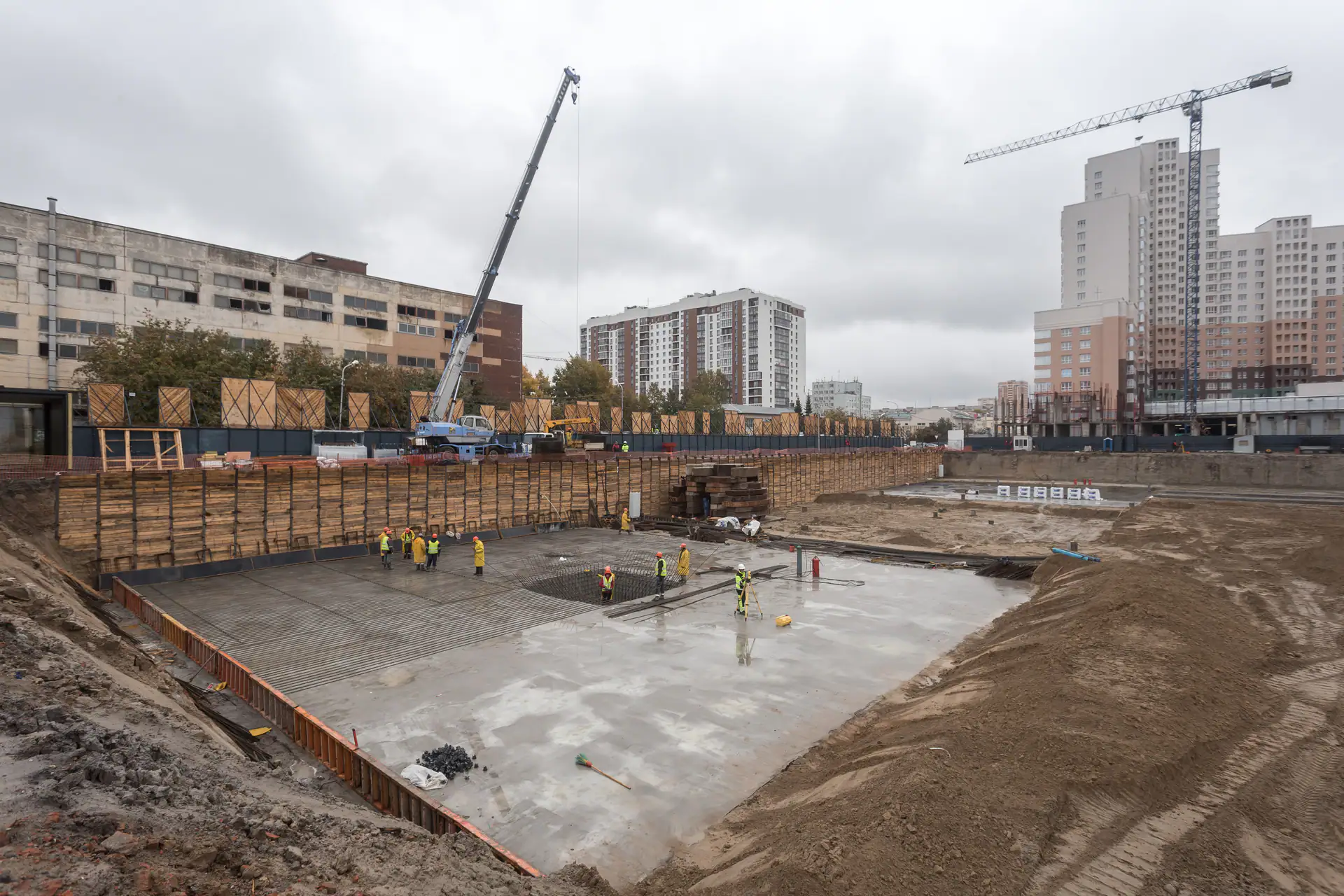

- III кв. 2021Фотоотчёт со стройки

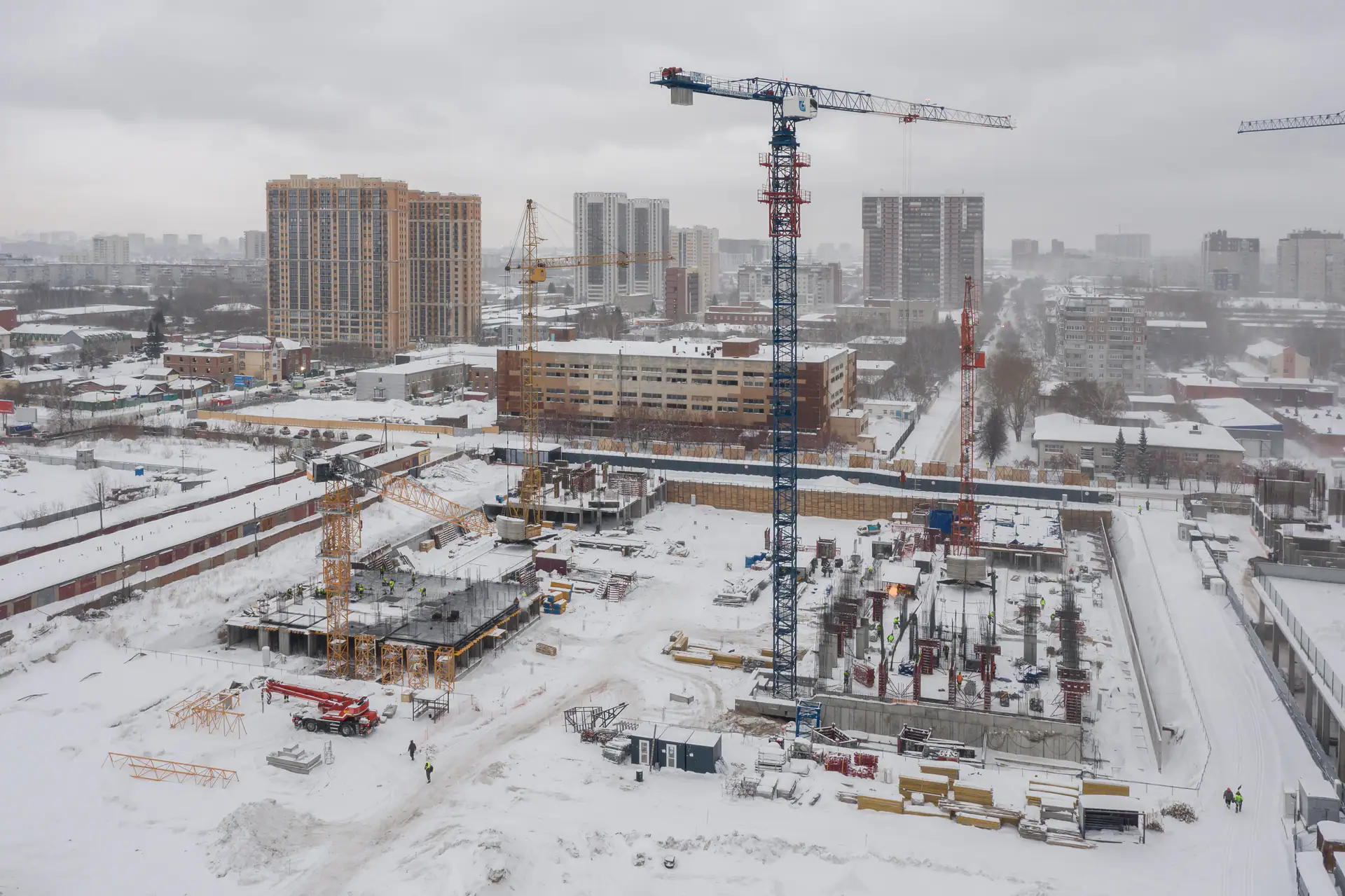

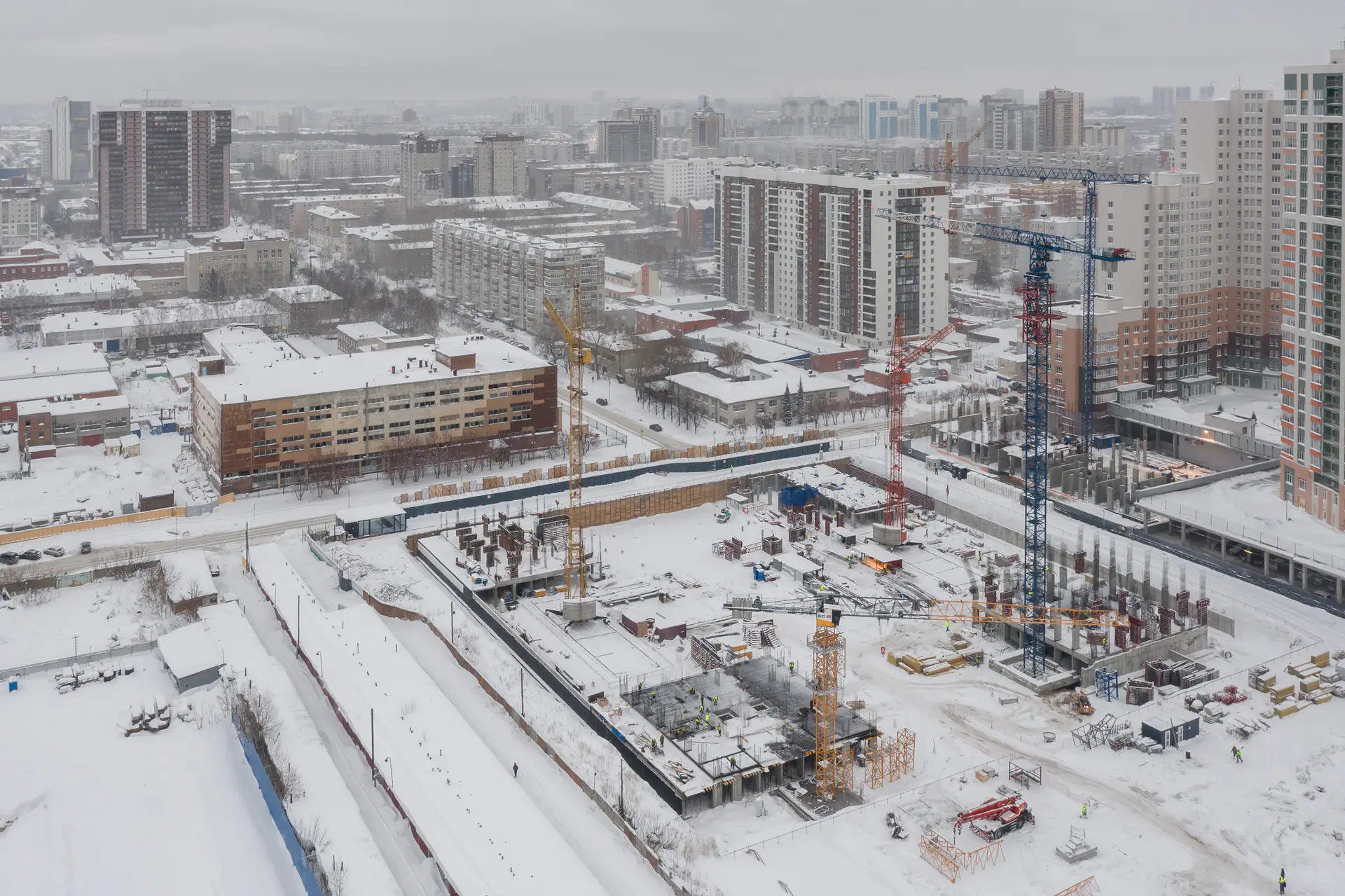

- IV кв. 2021Фотоотчёт со стройки

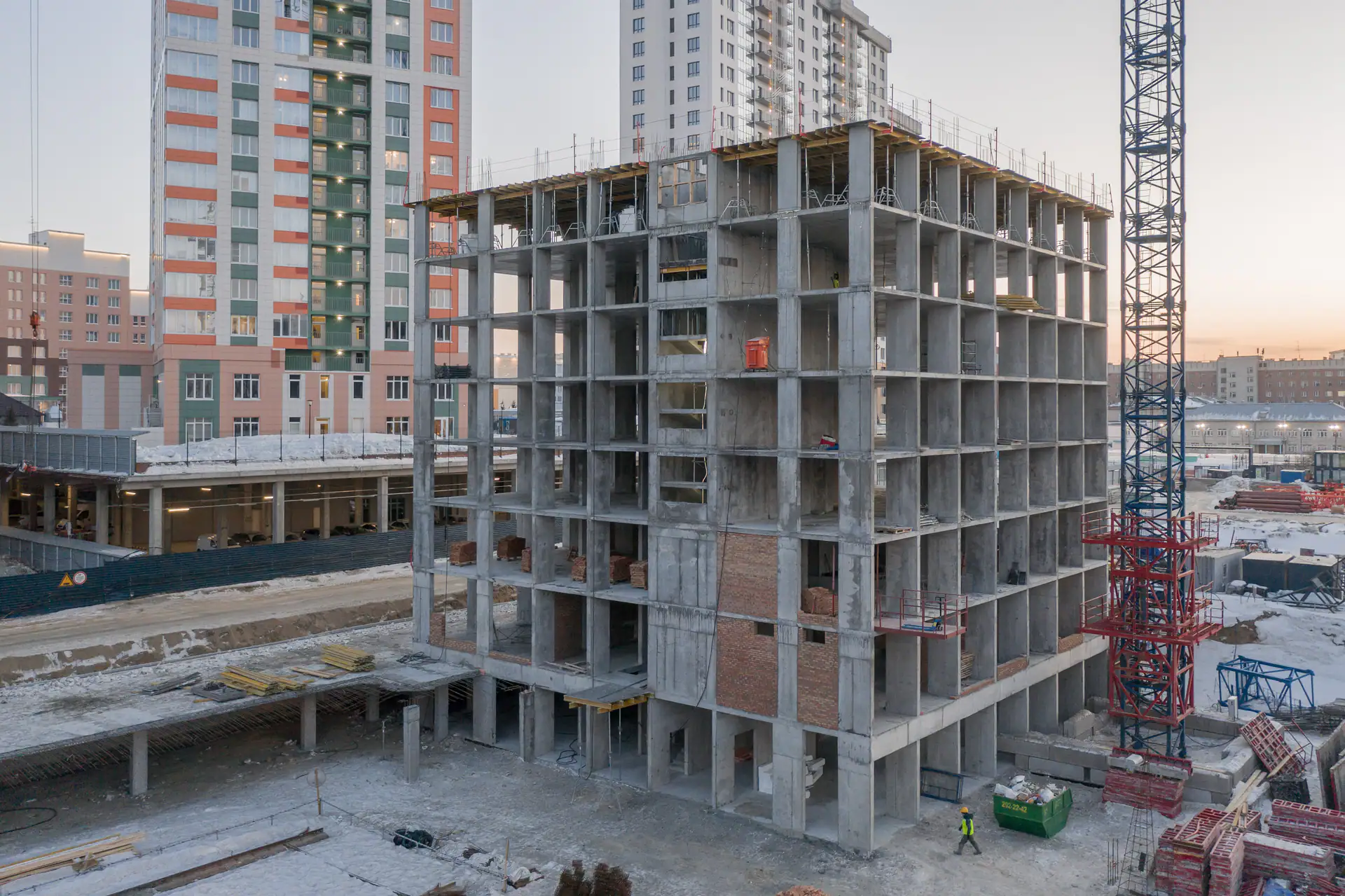

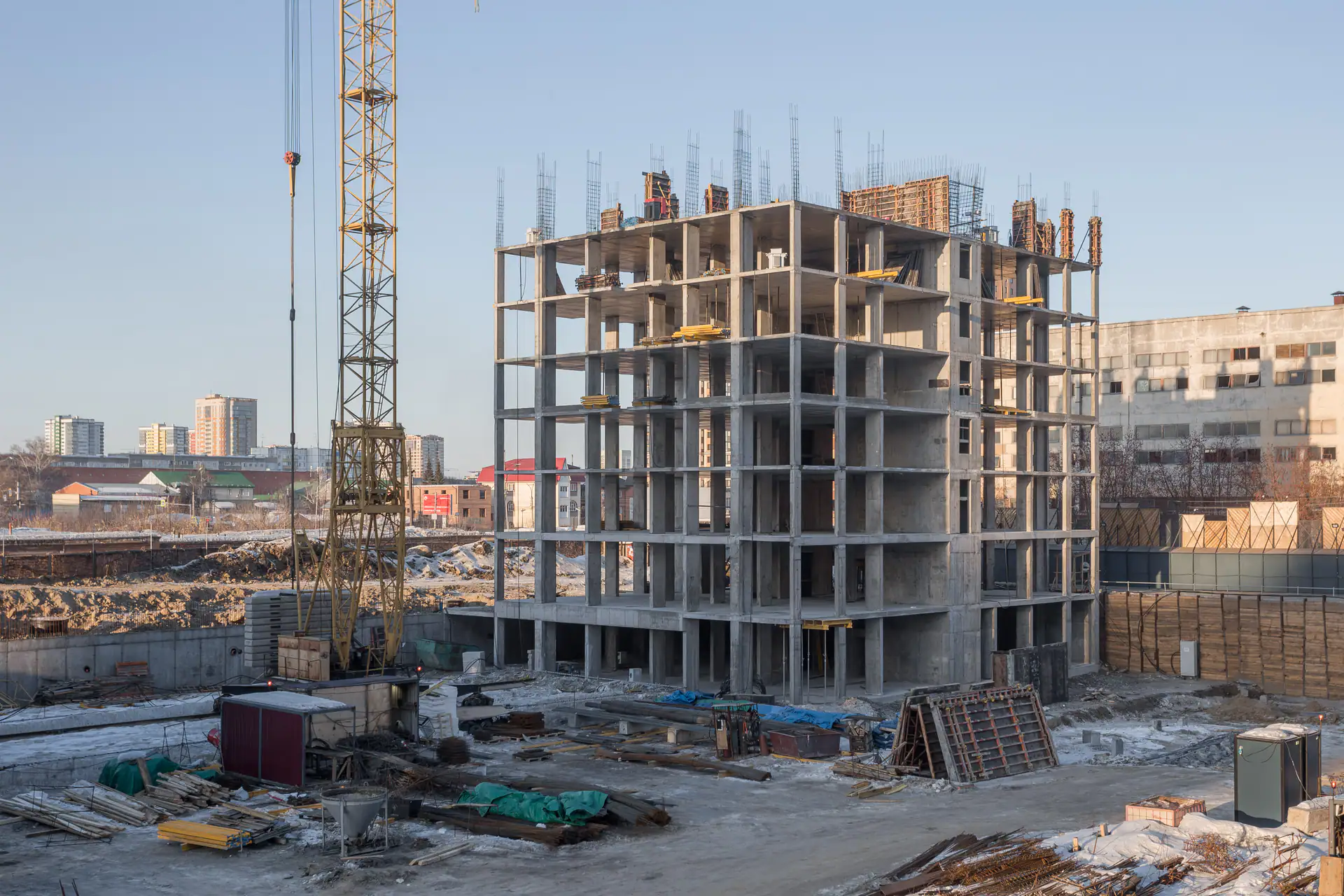

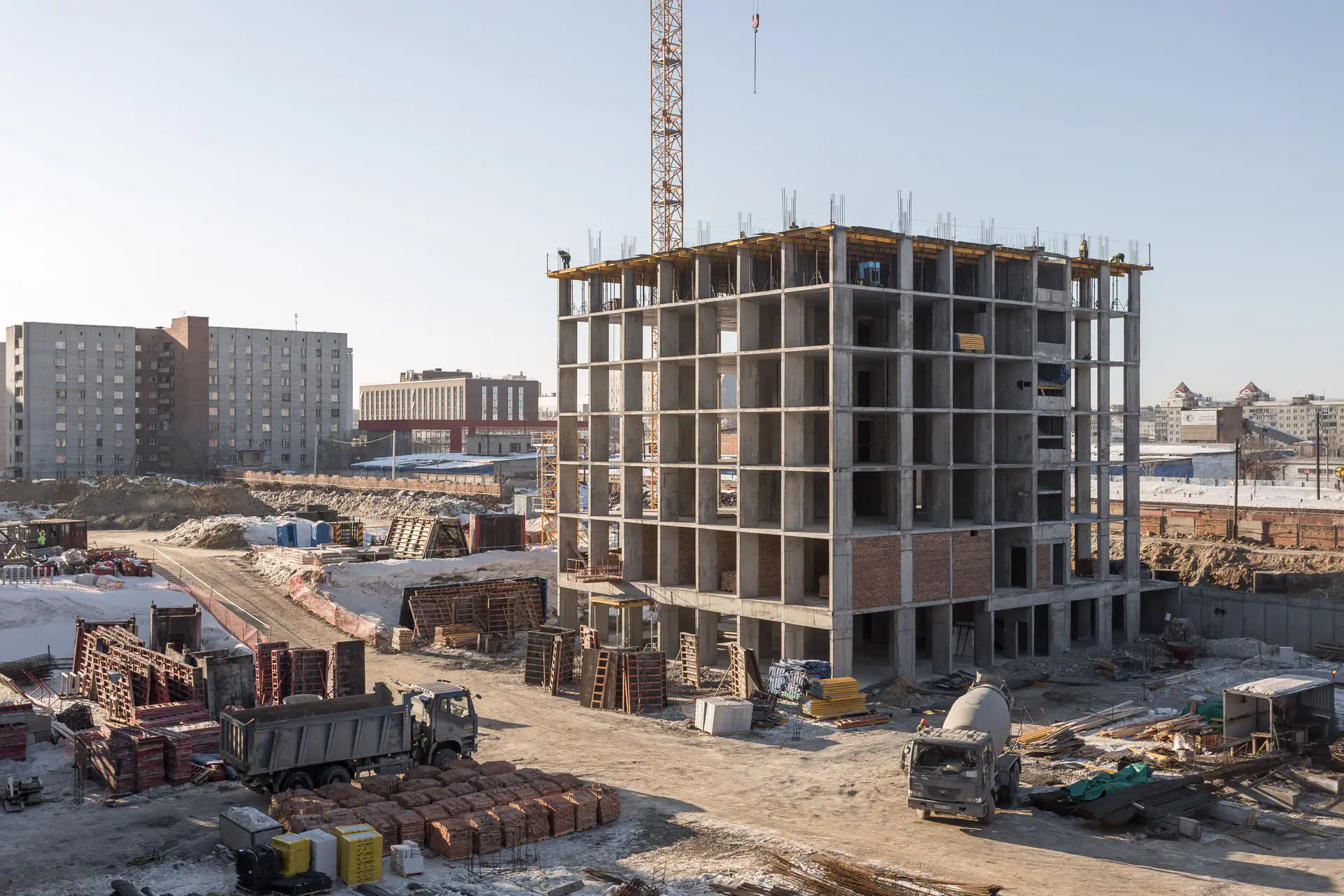

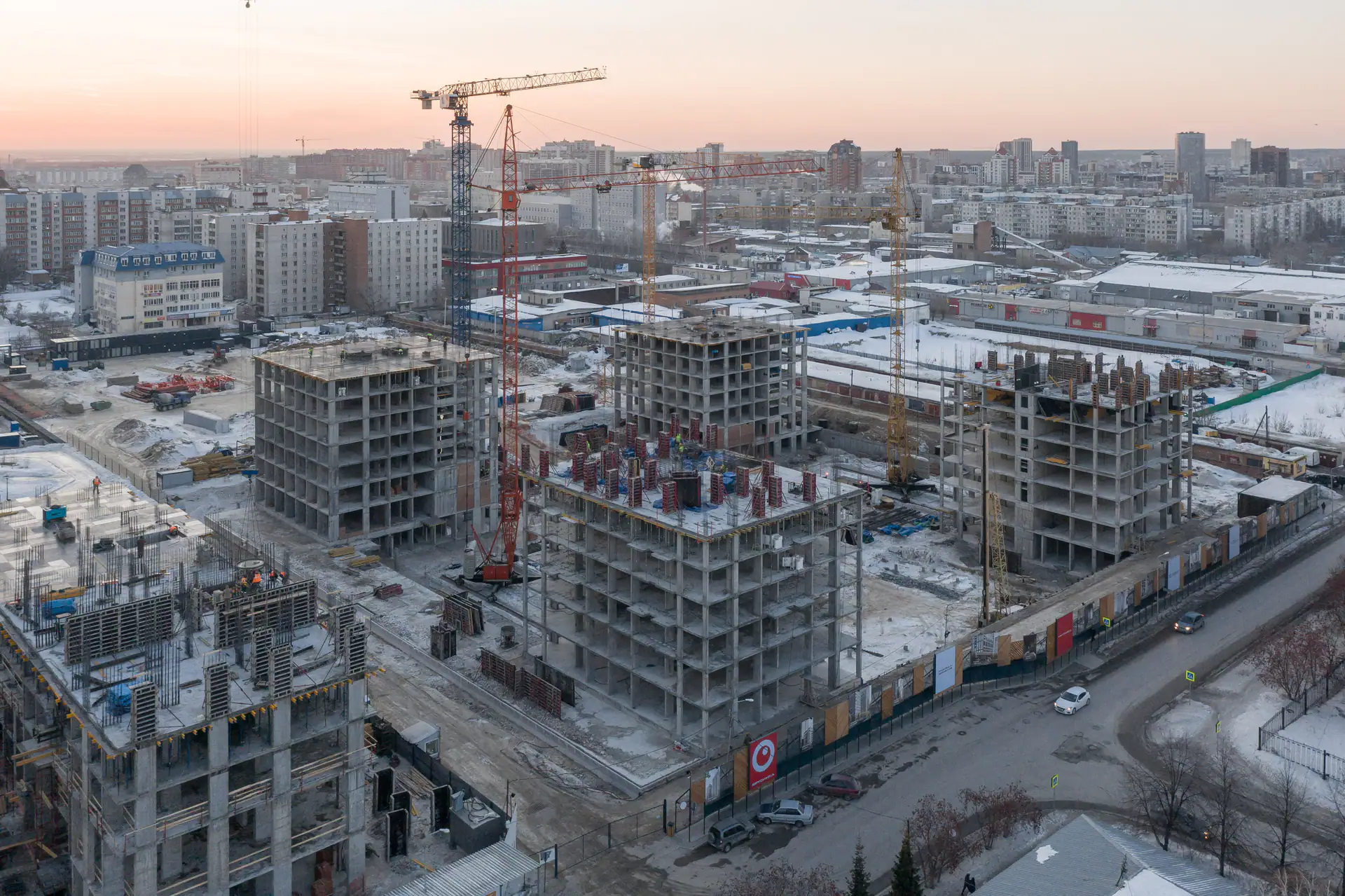

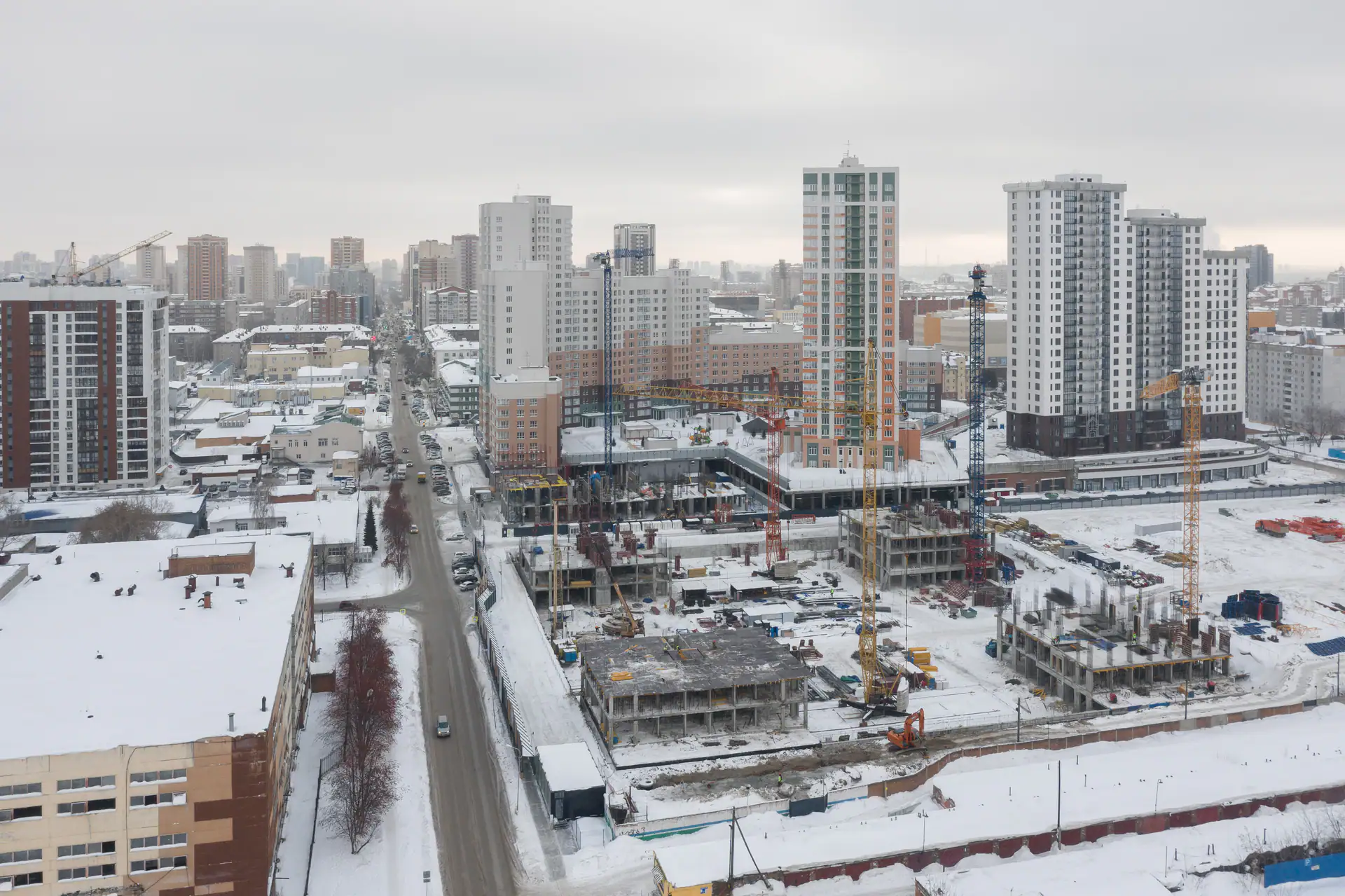

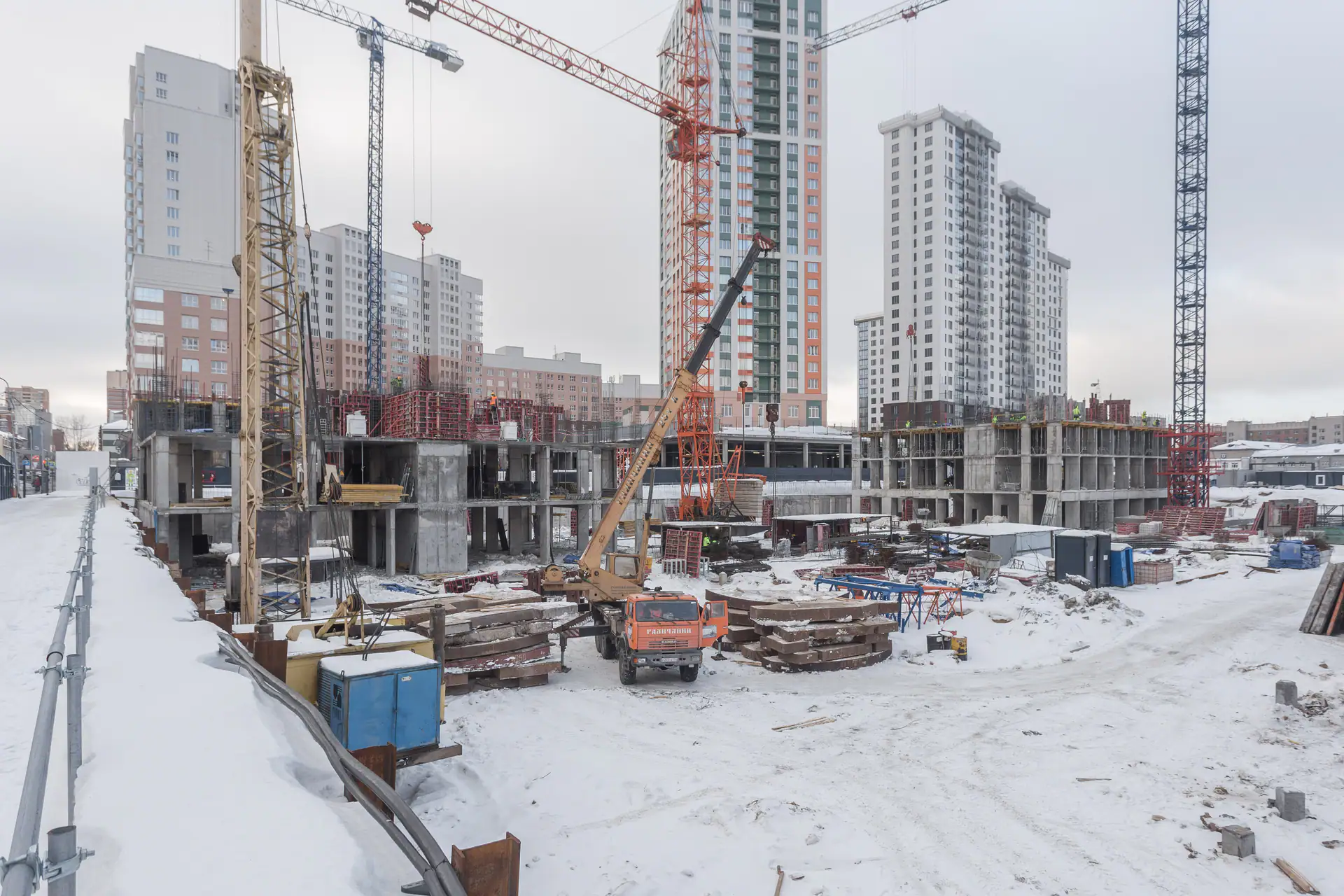

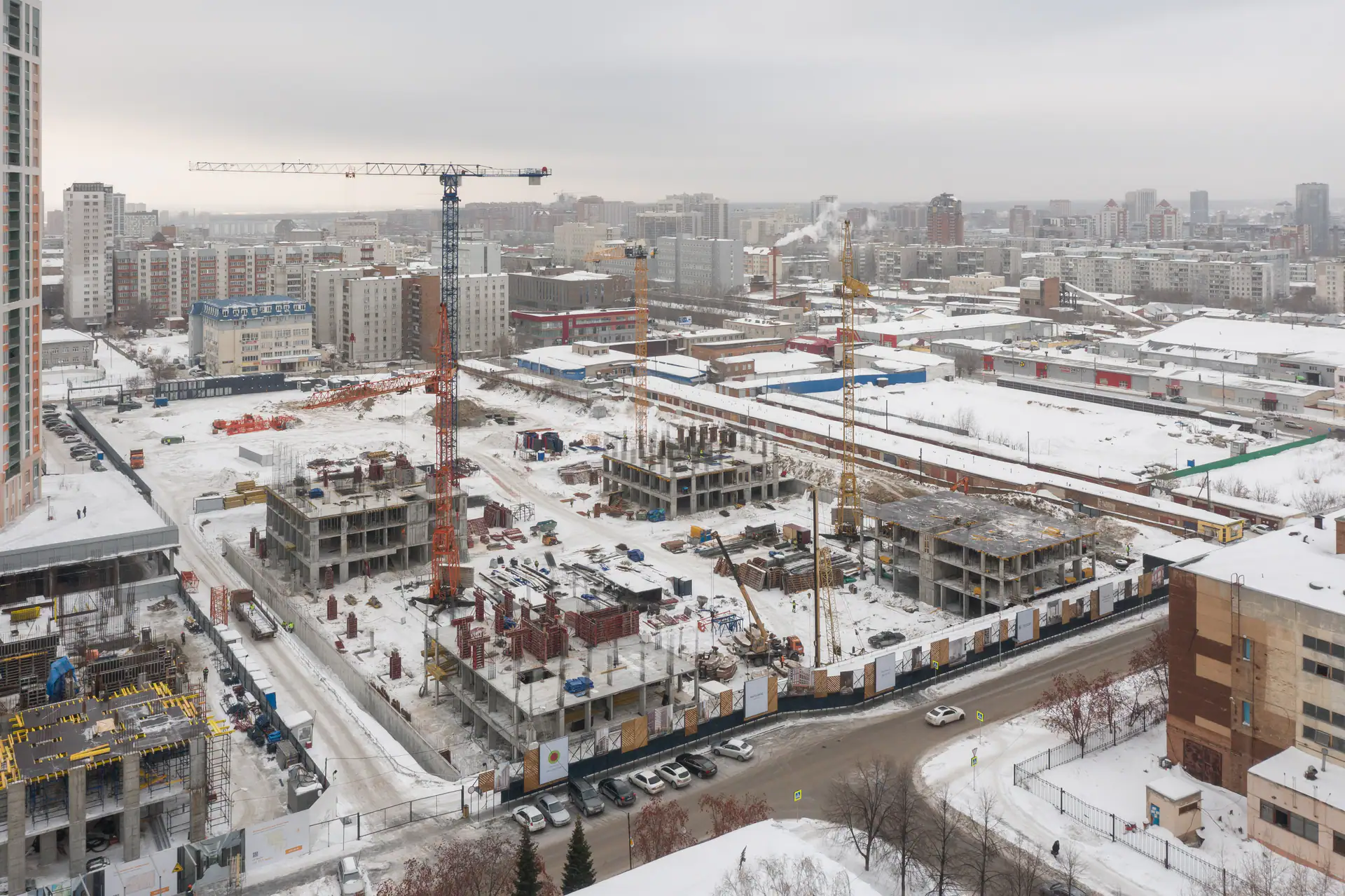

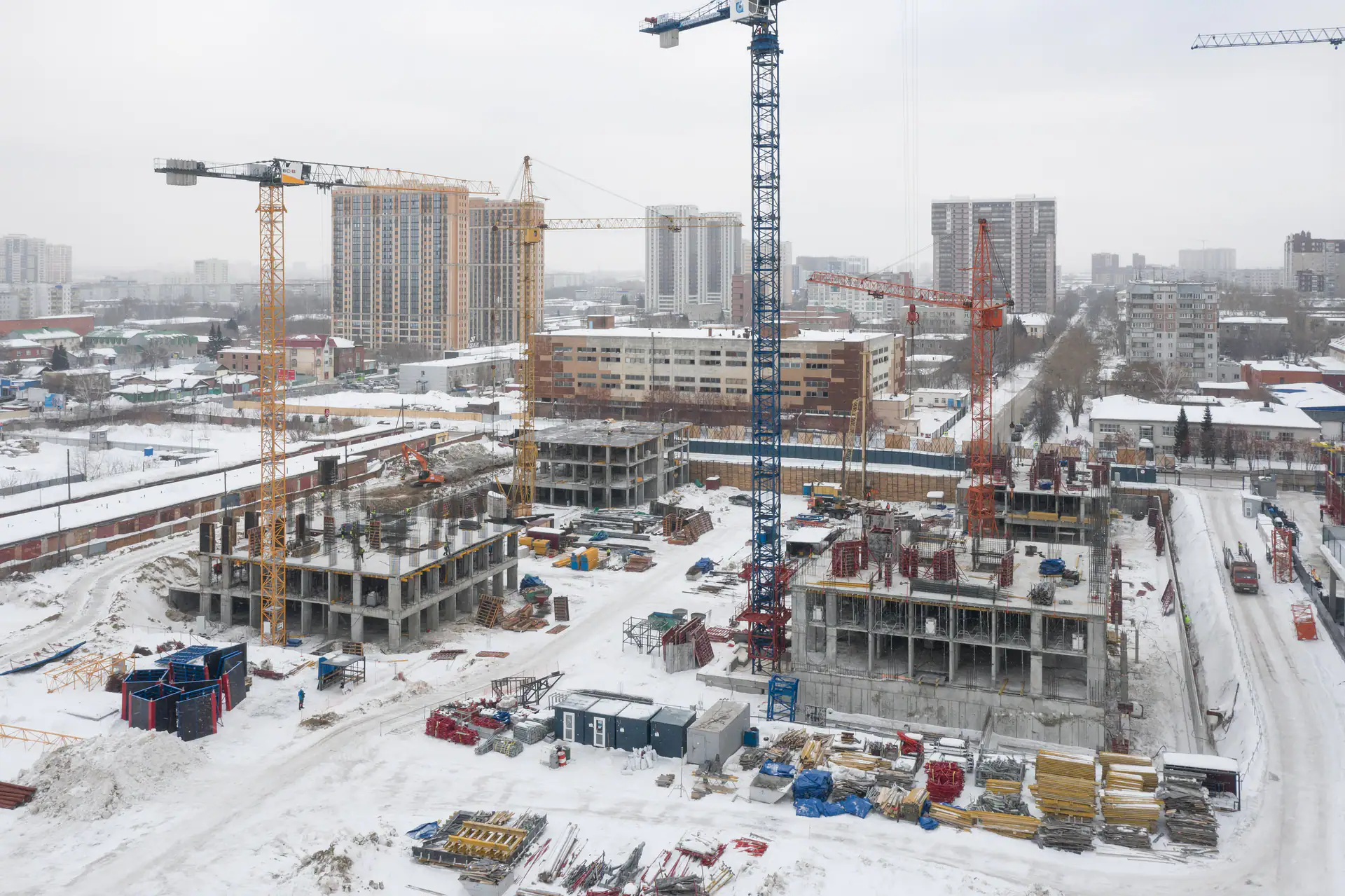

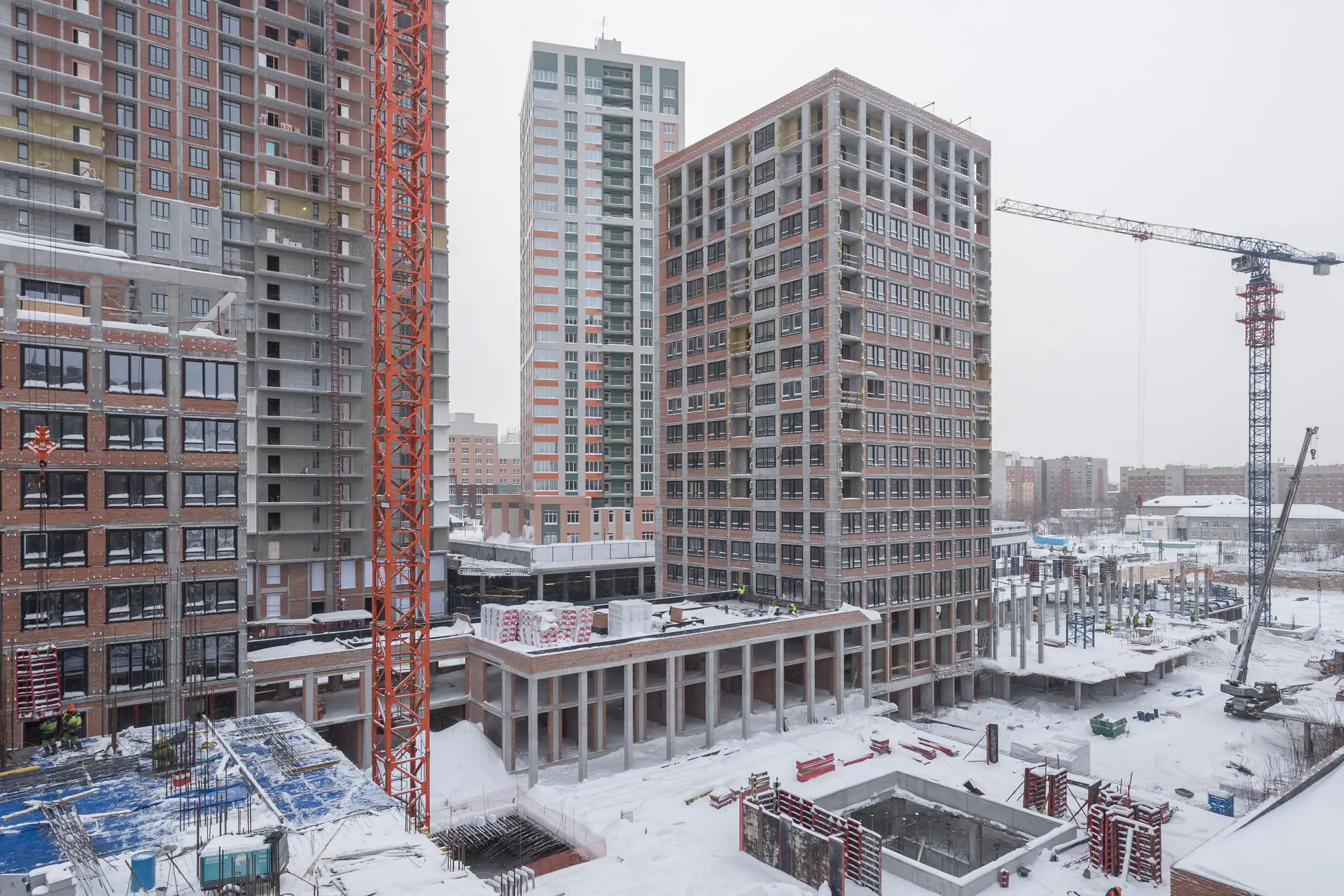

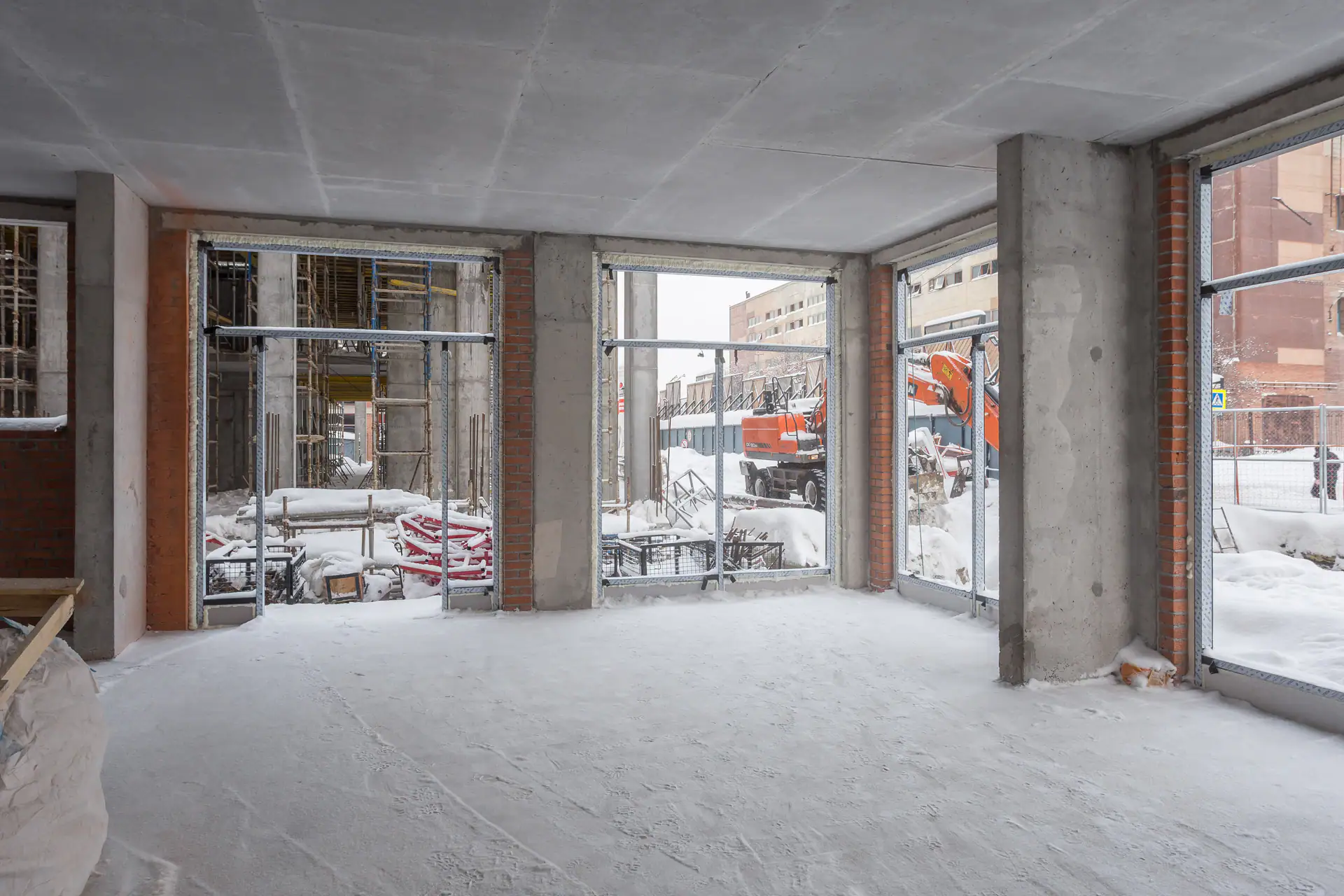

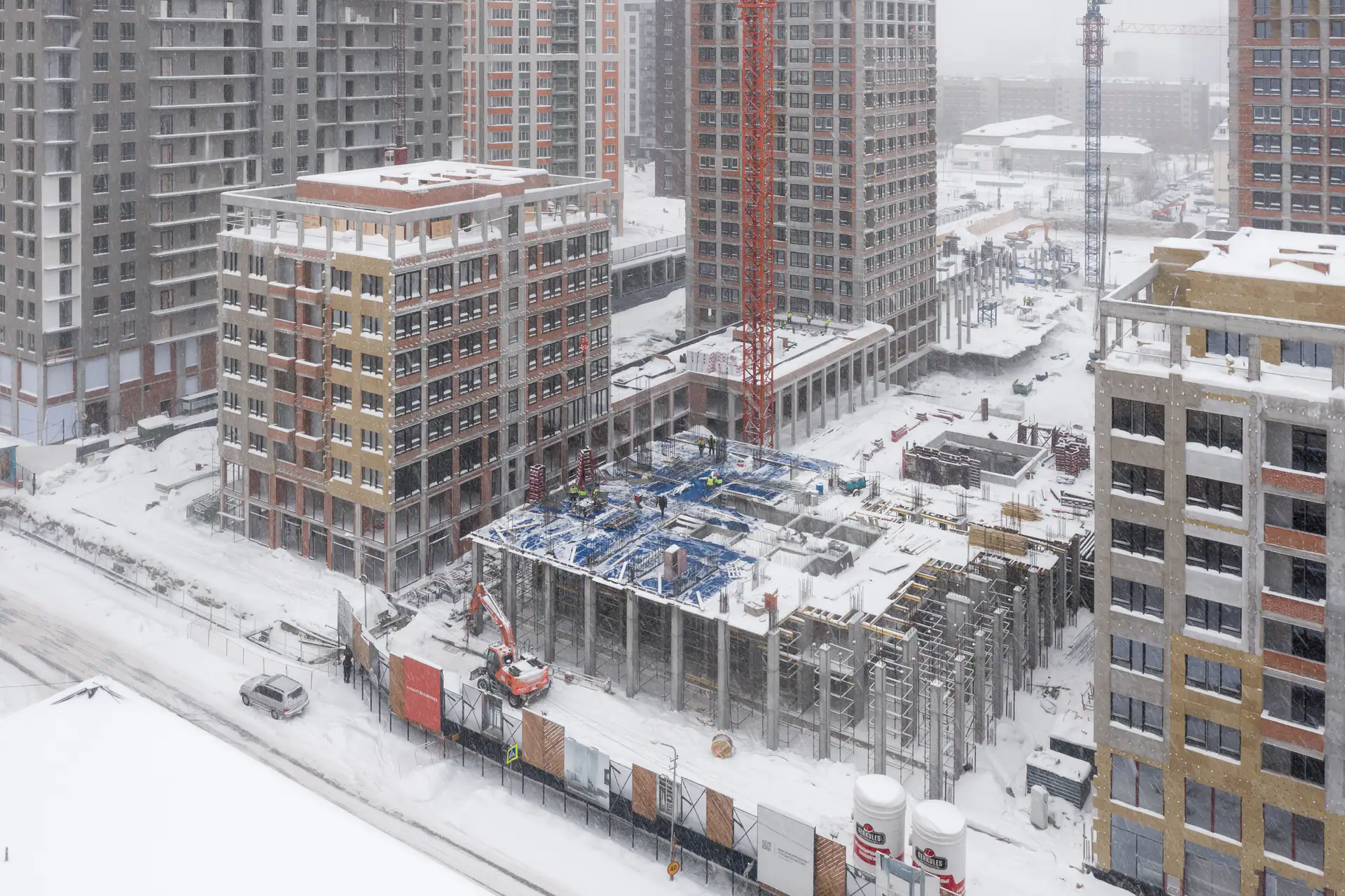

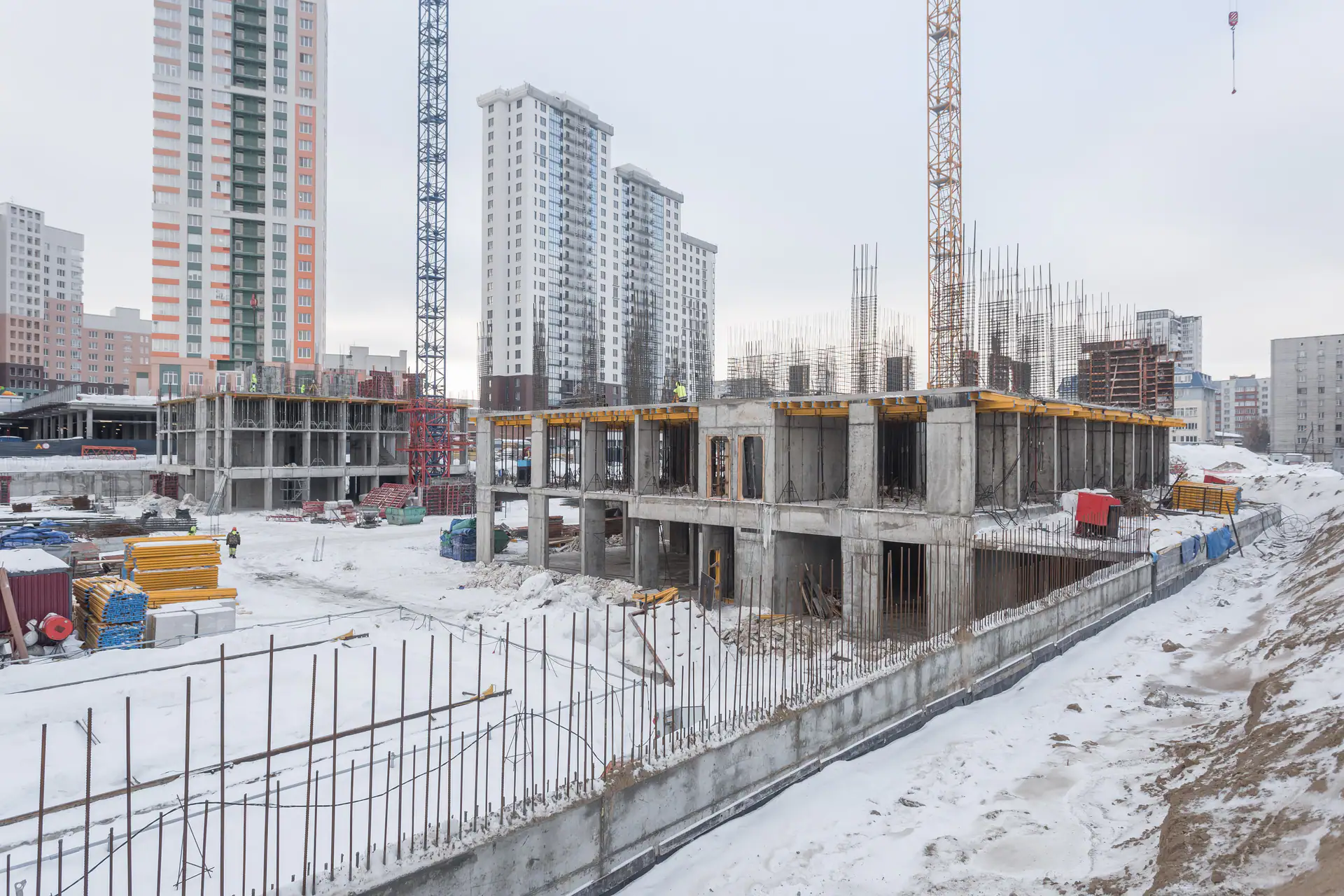

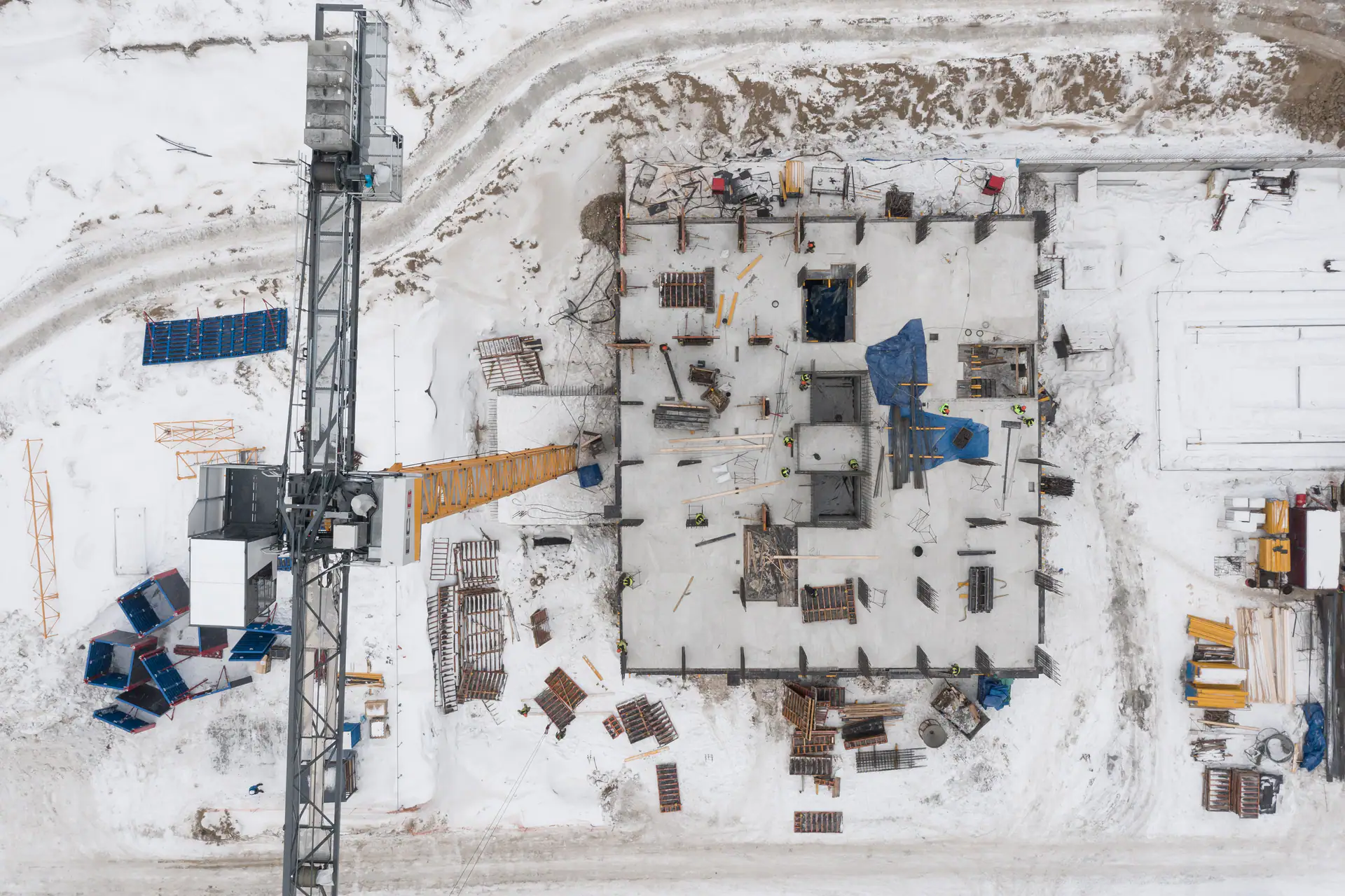

- I кв. 2022Фотоотчёт со стройки

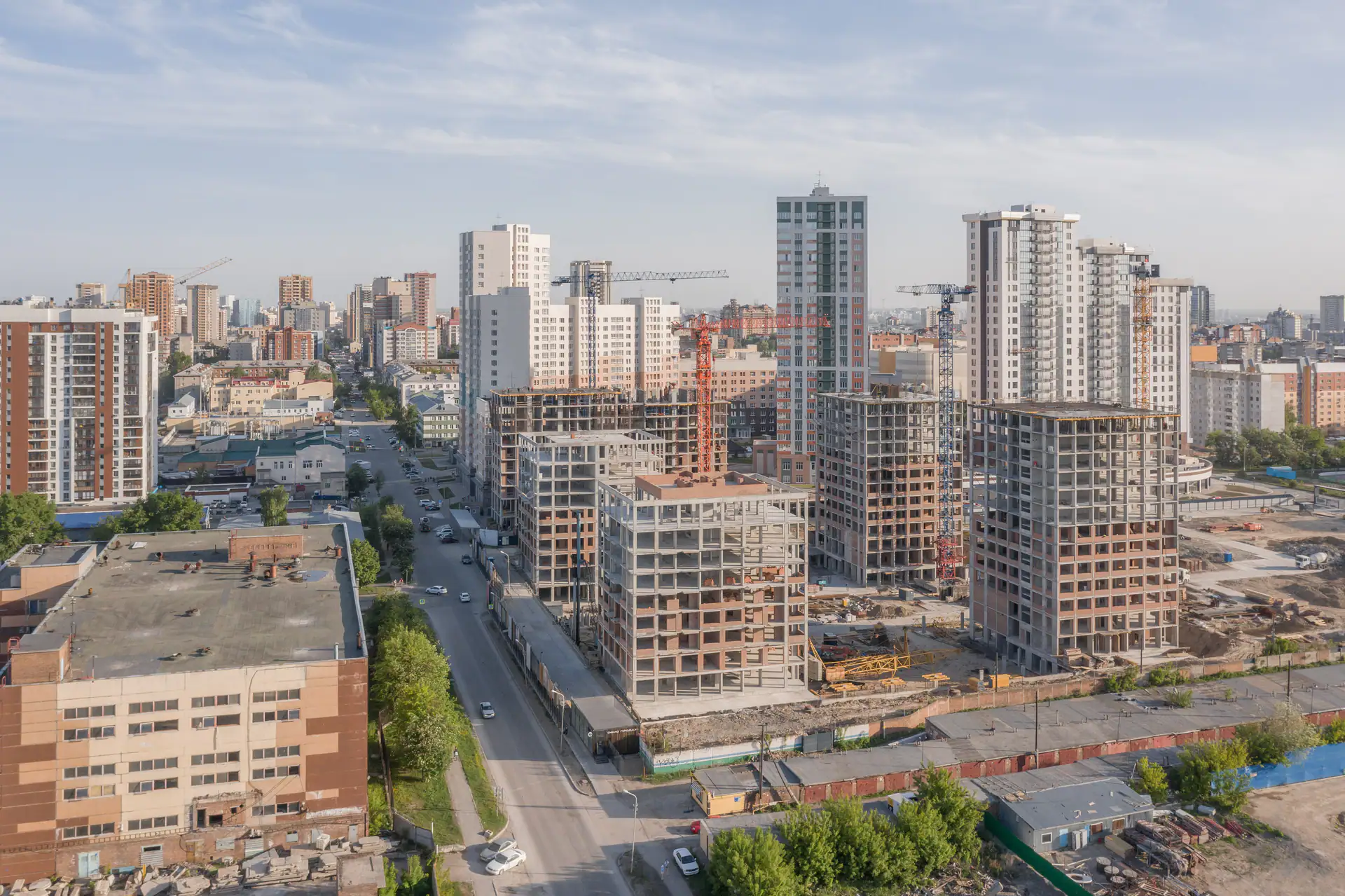

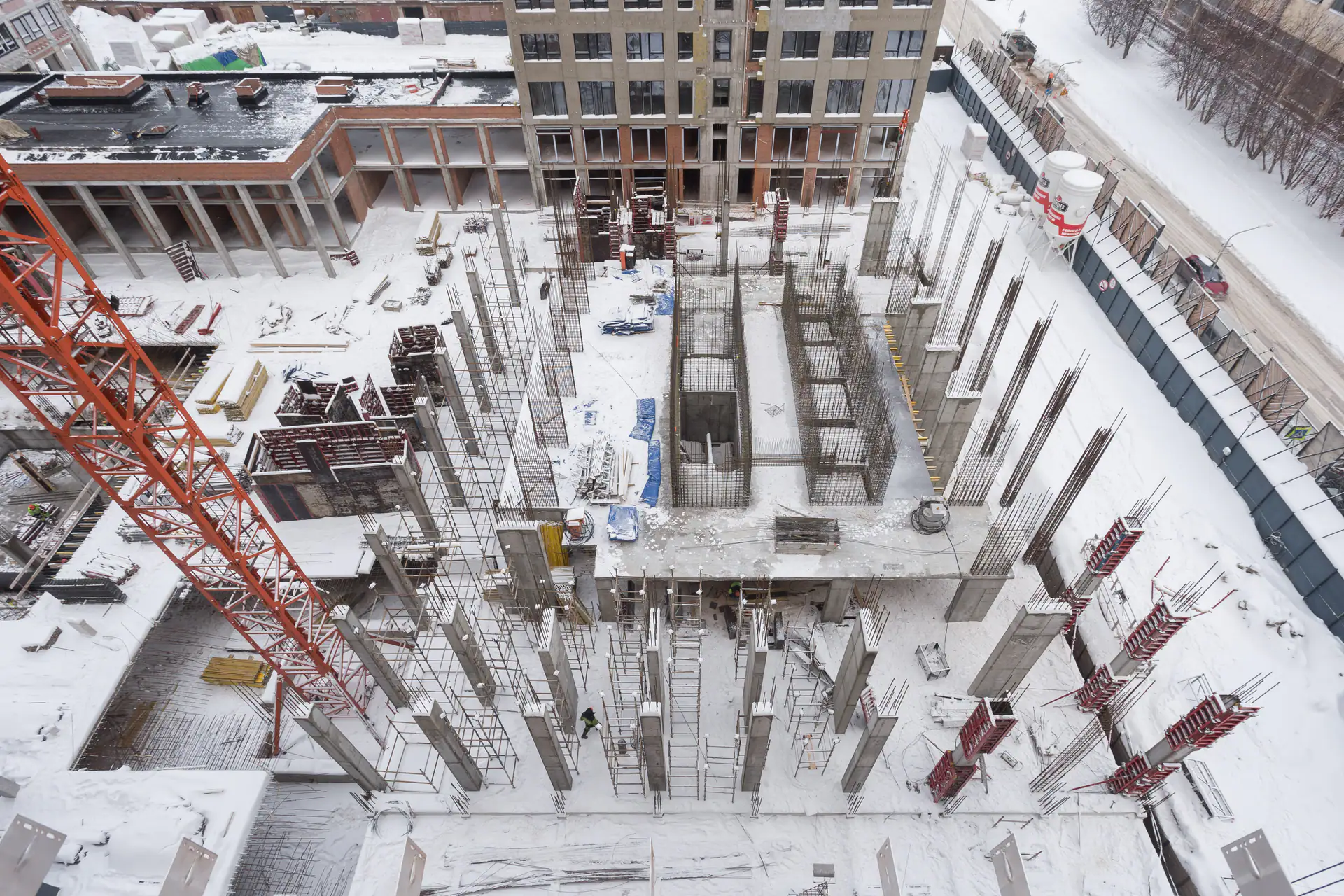

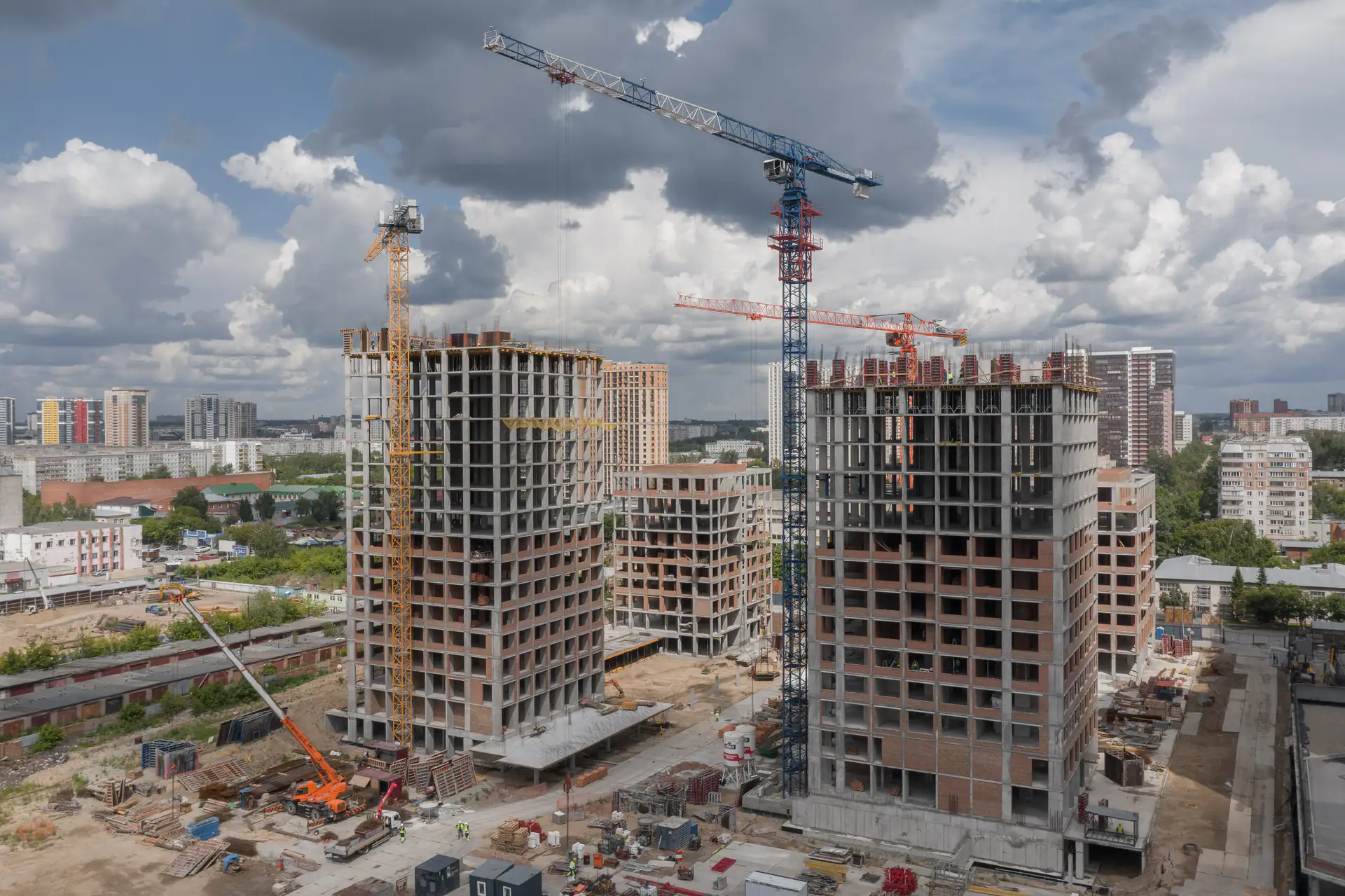

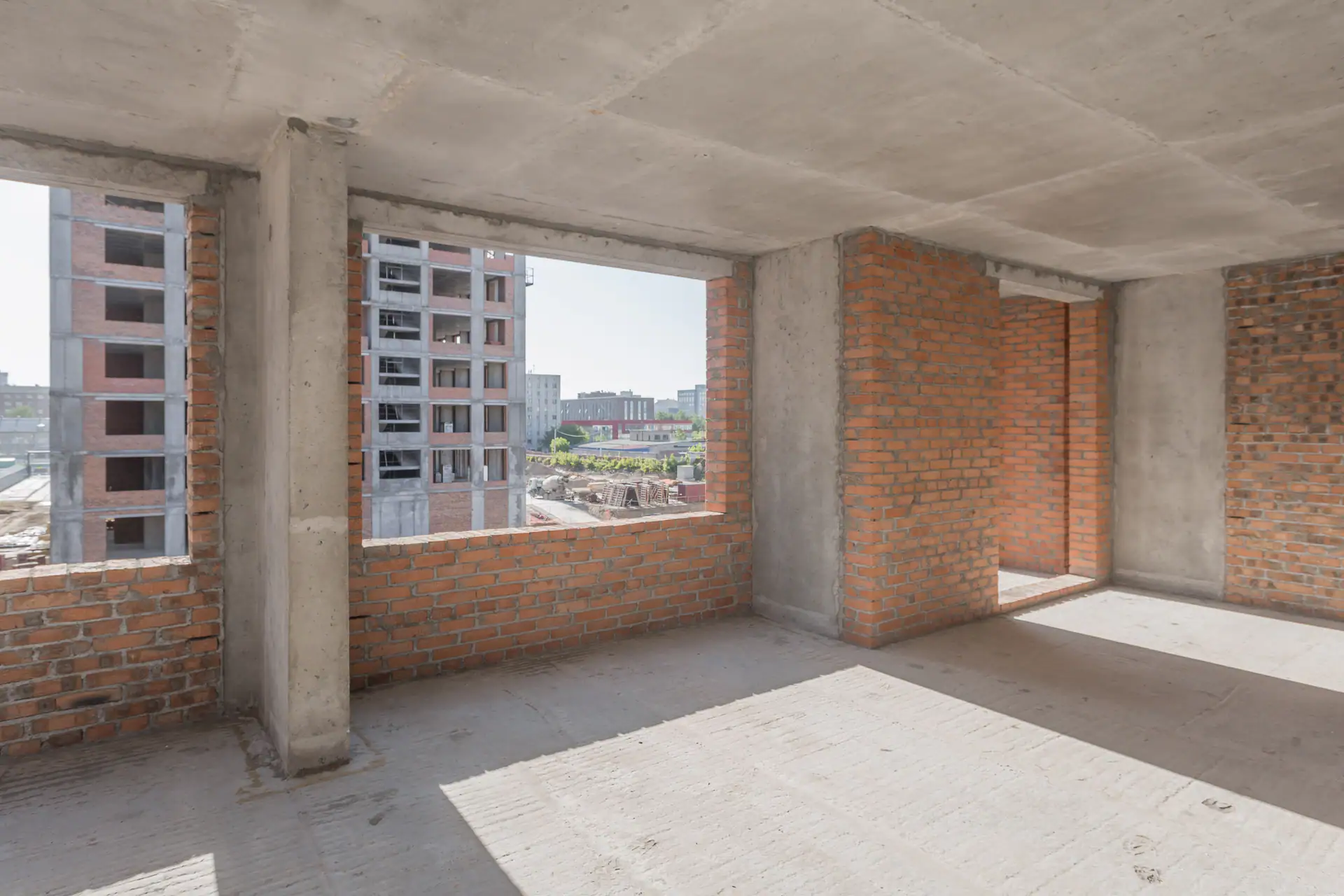

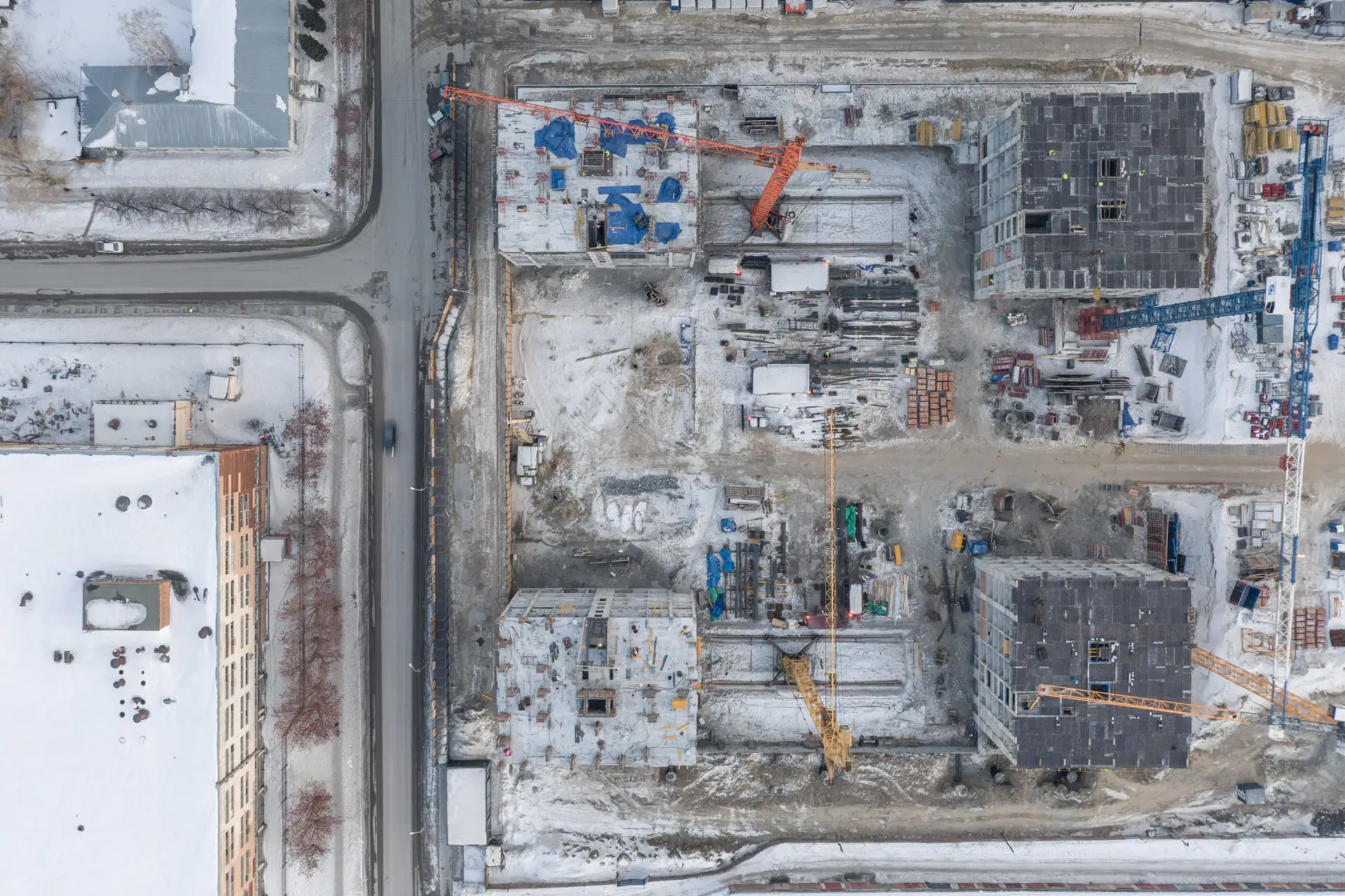

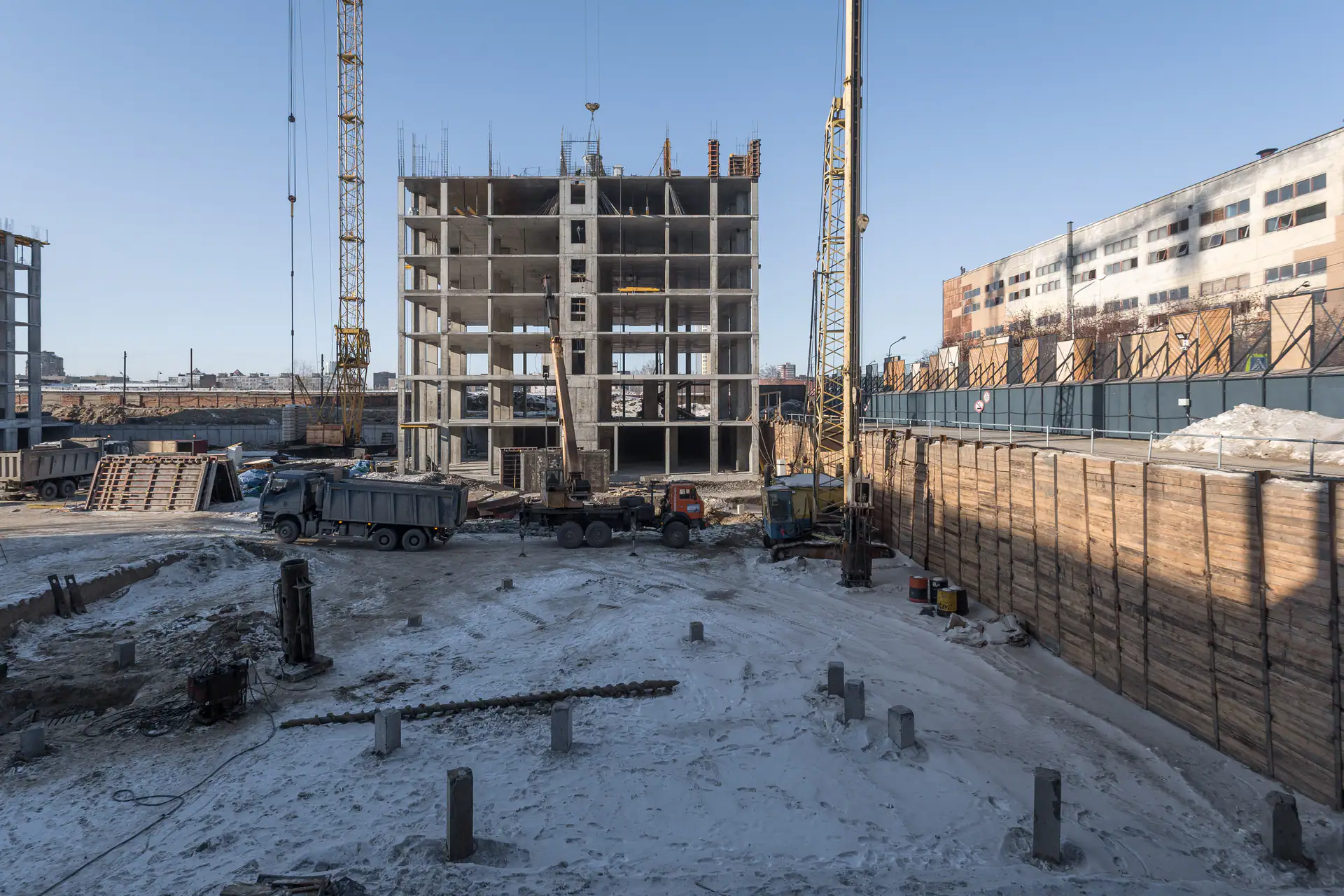

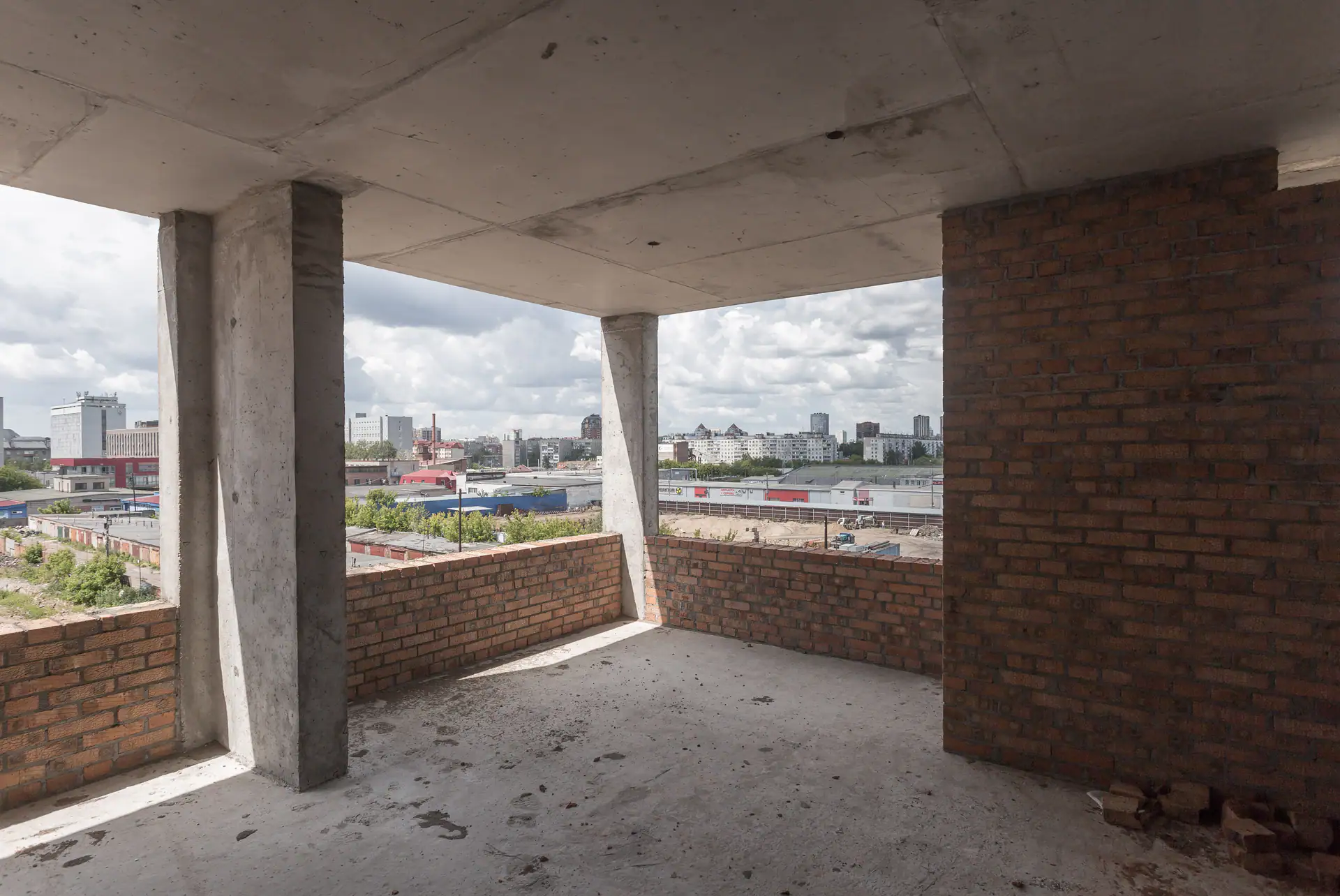

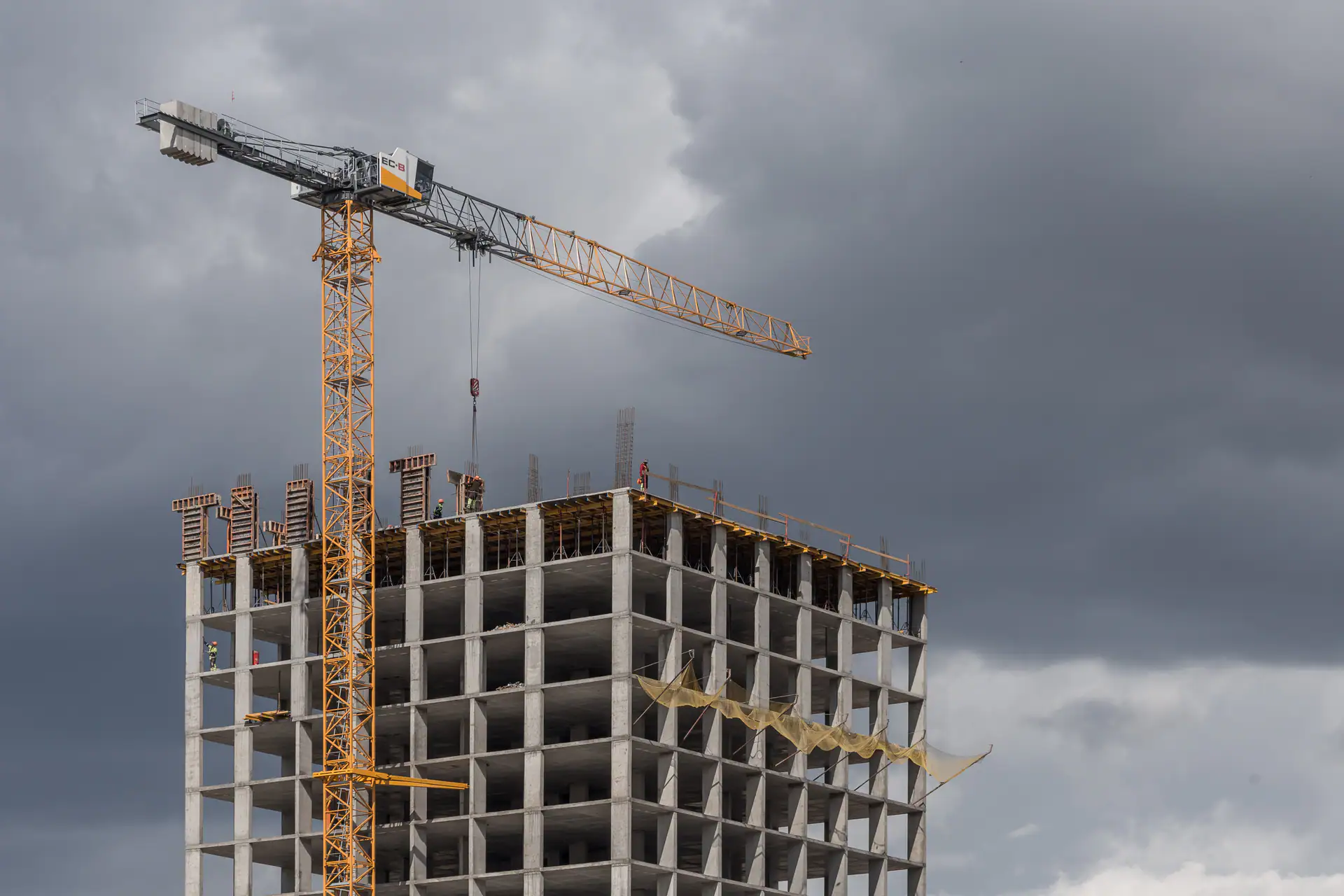

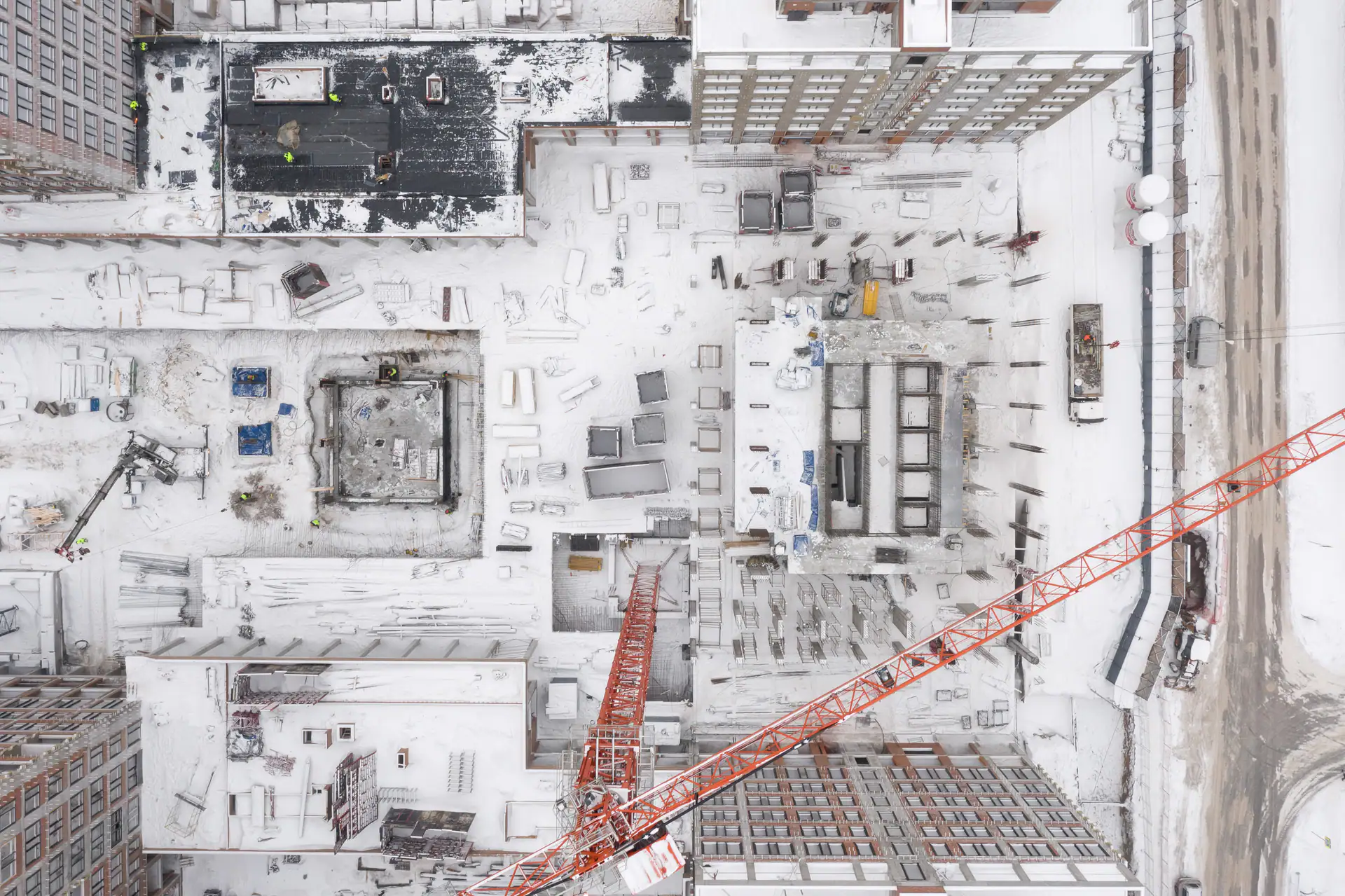

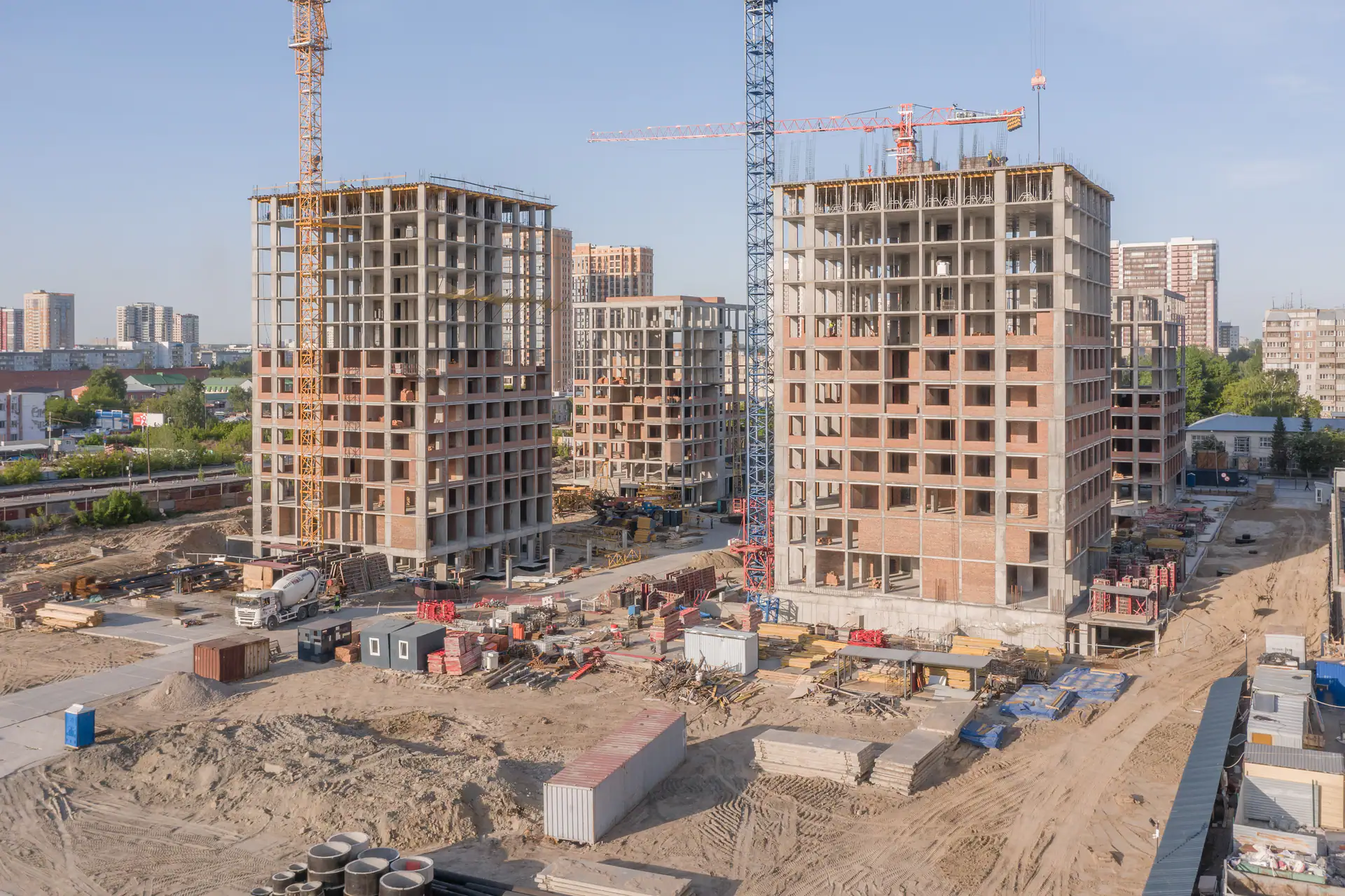

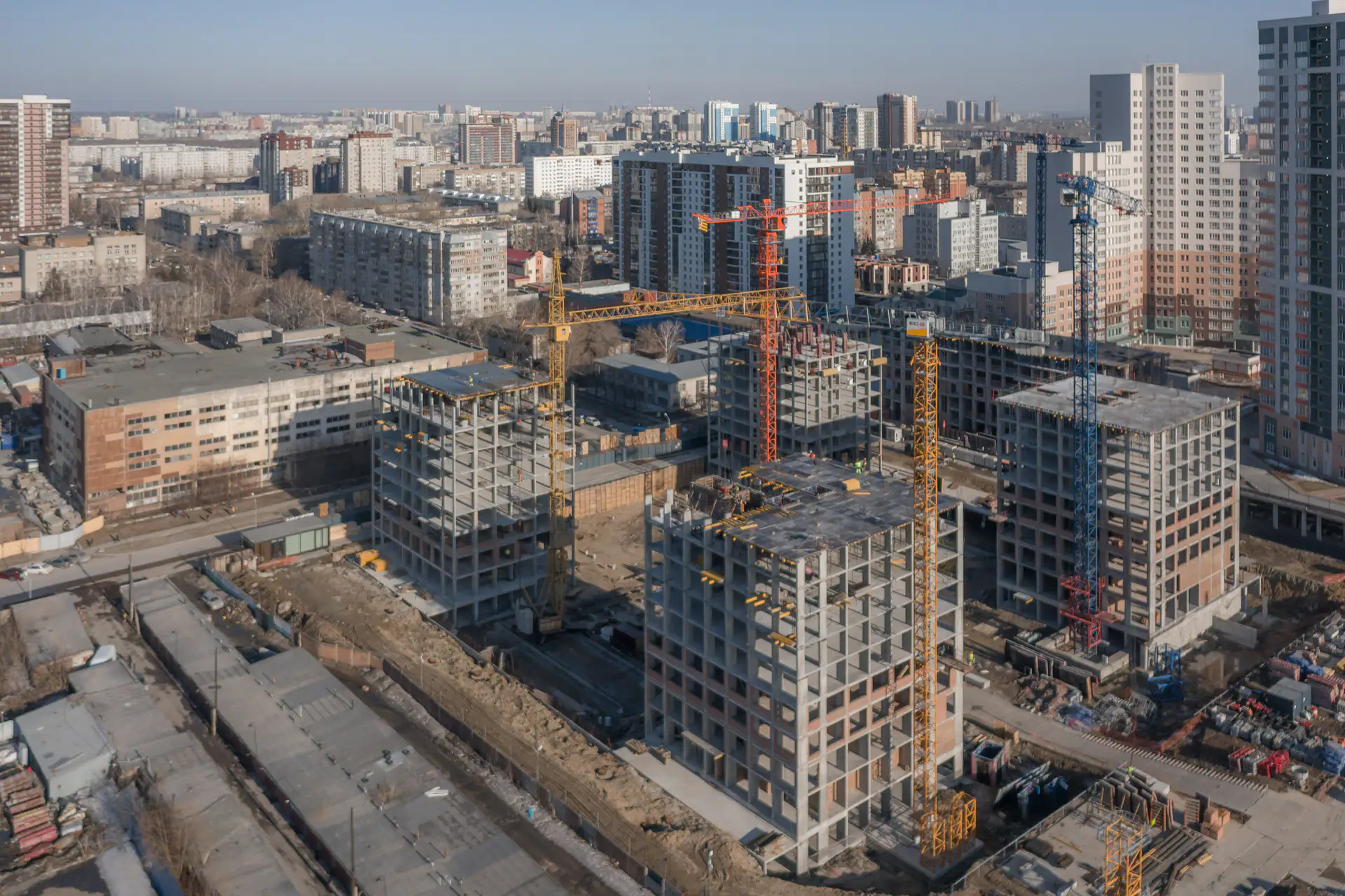

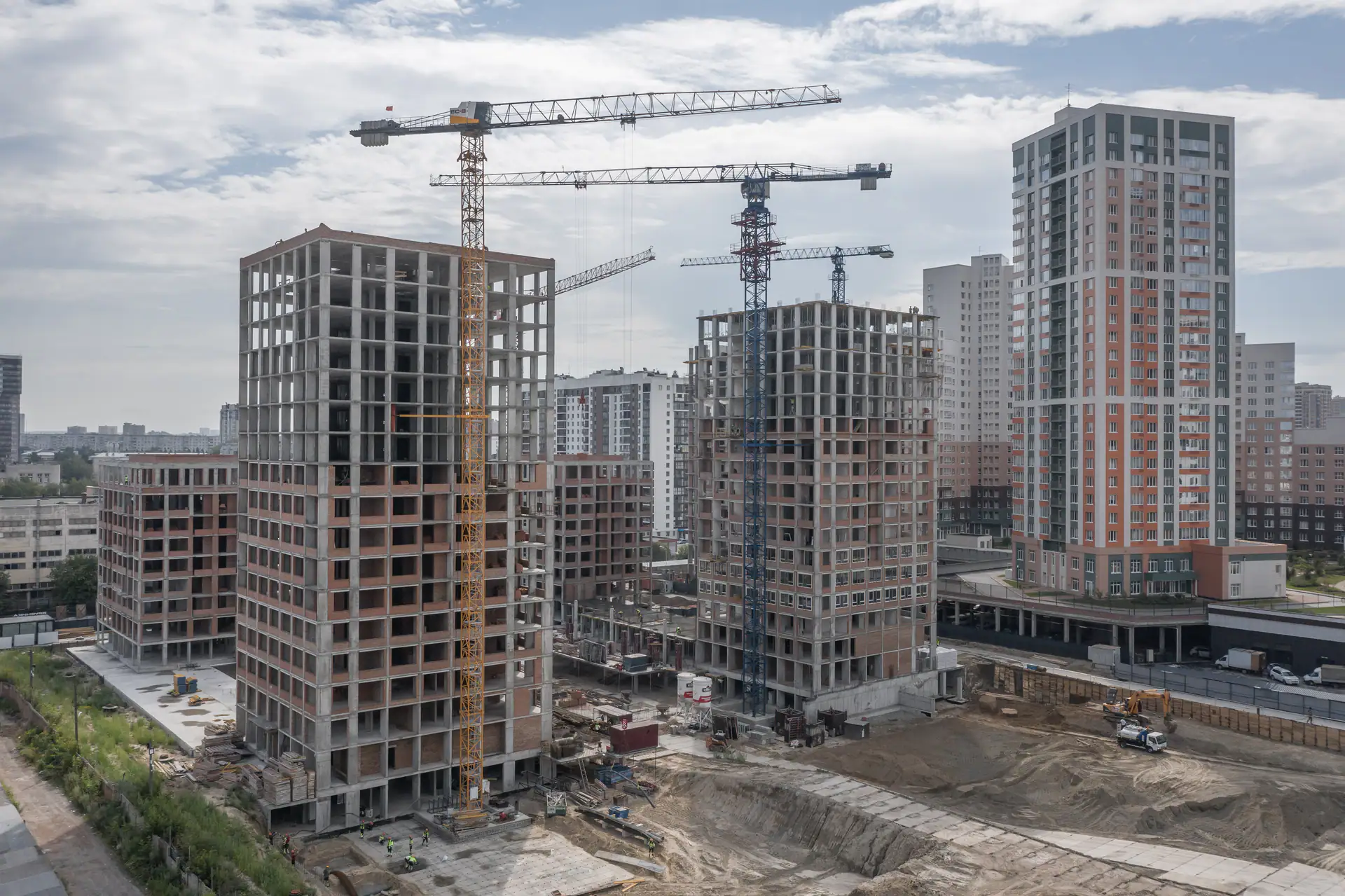

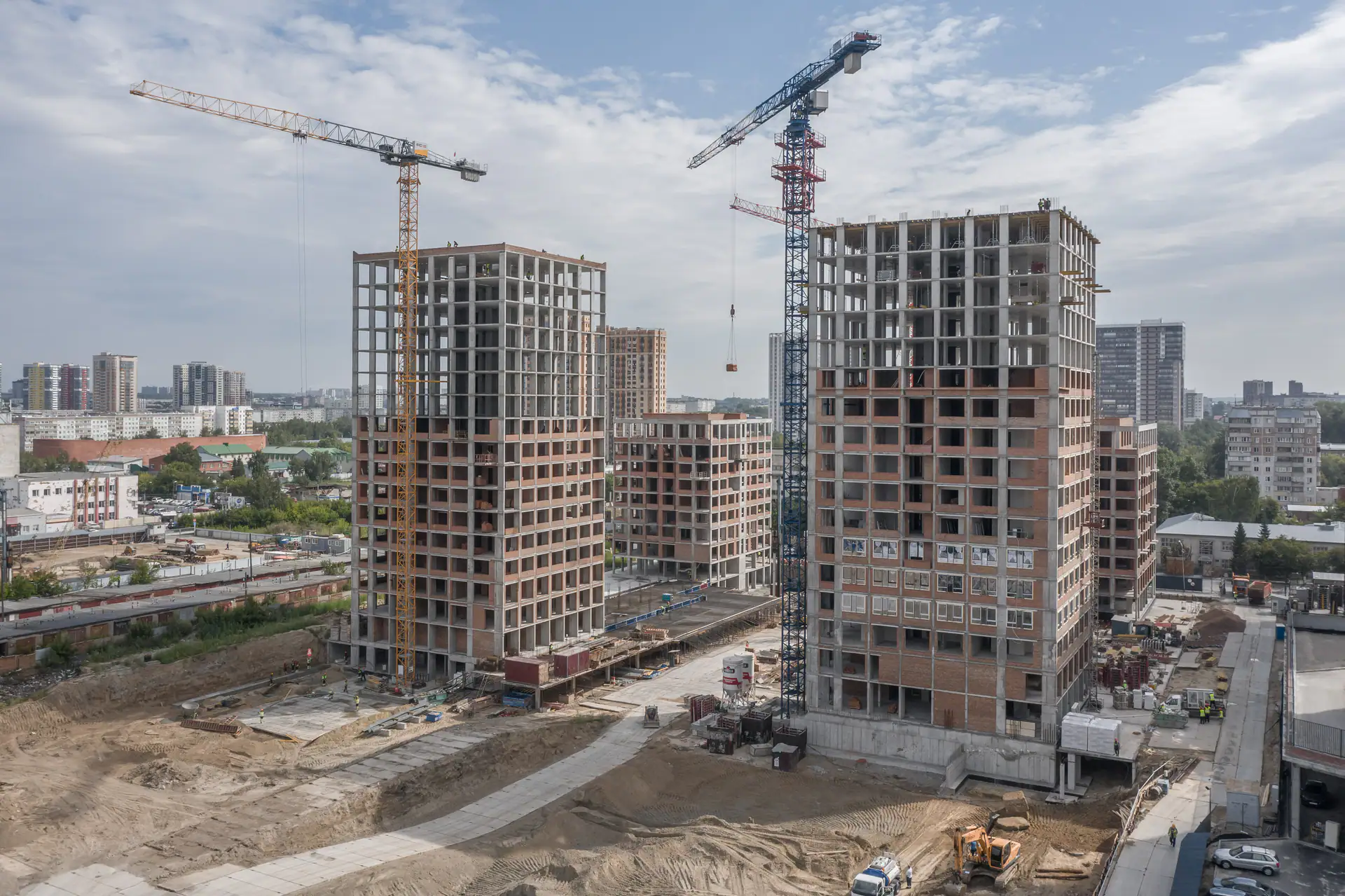

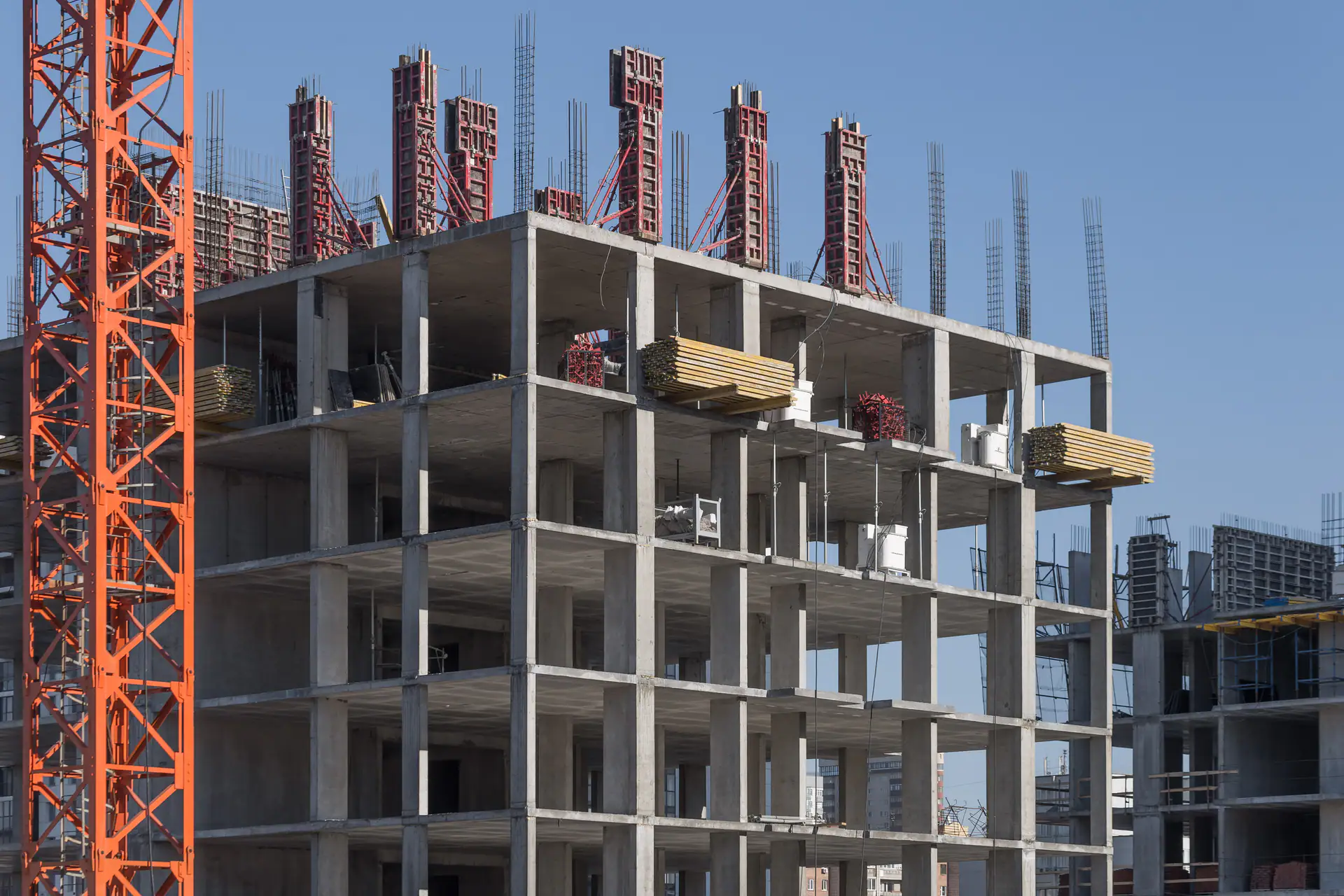

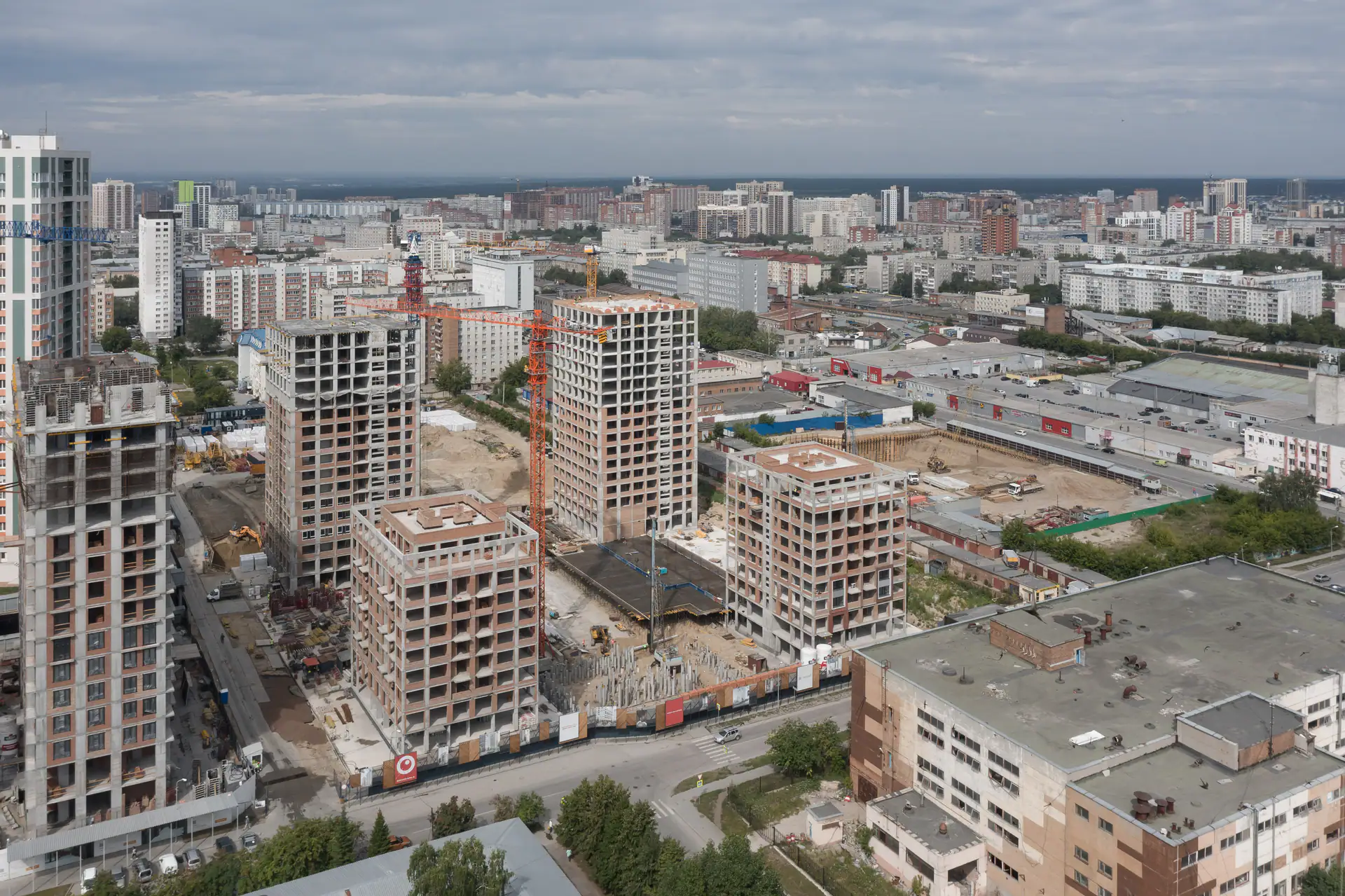

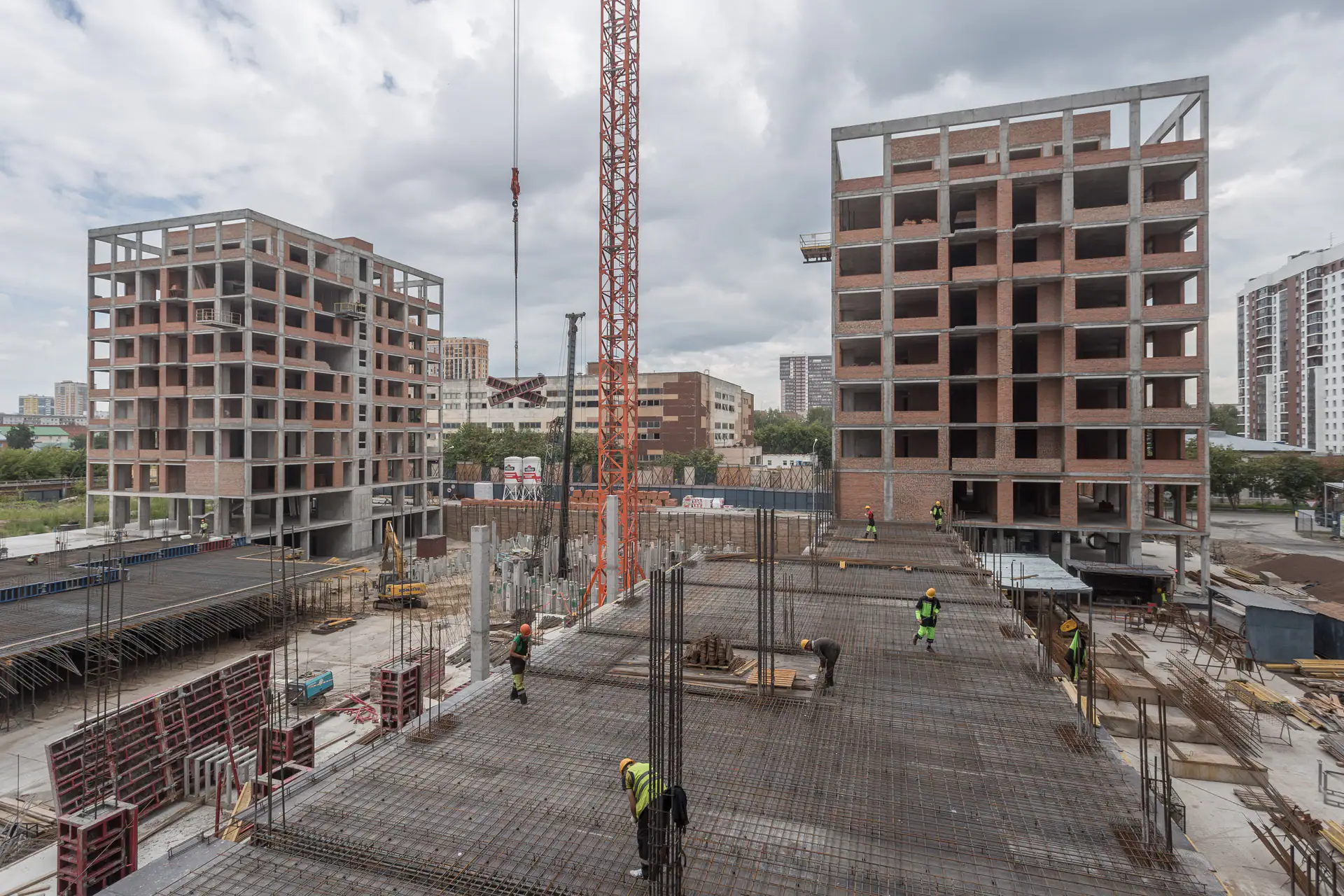

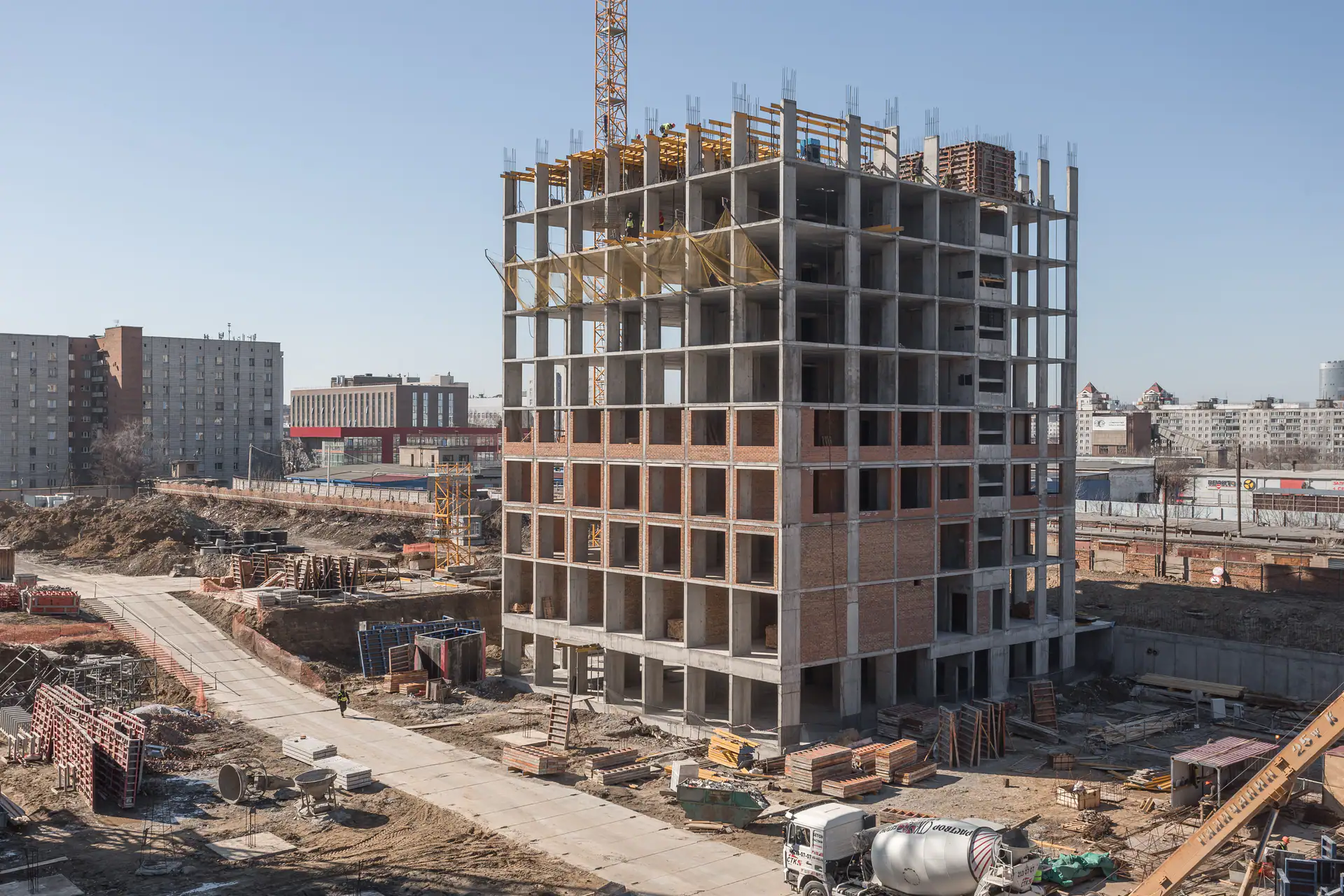

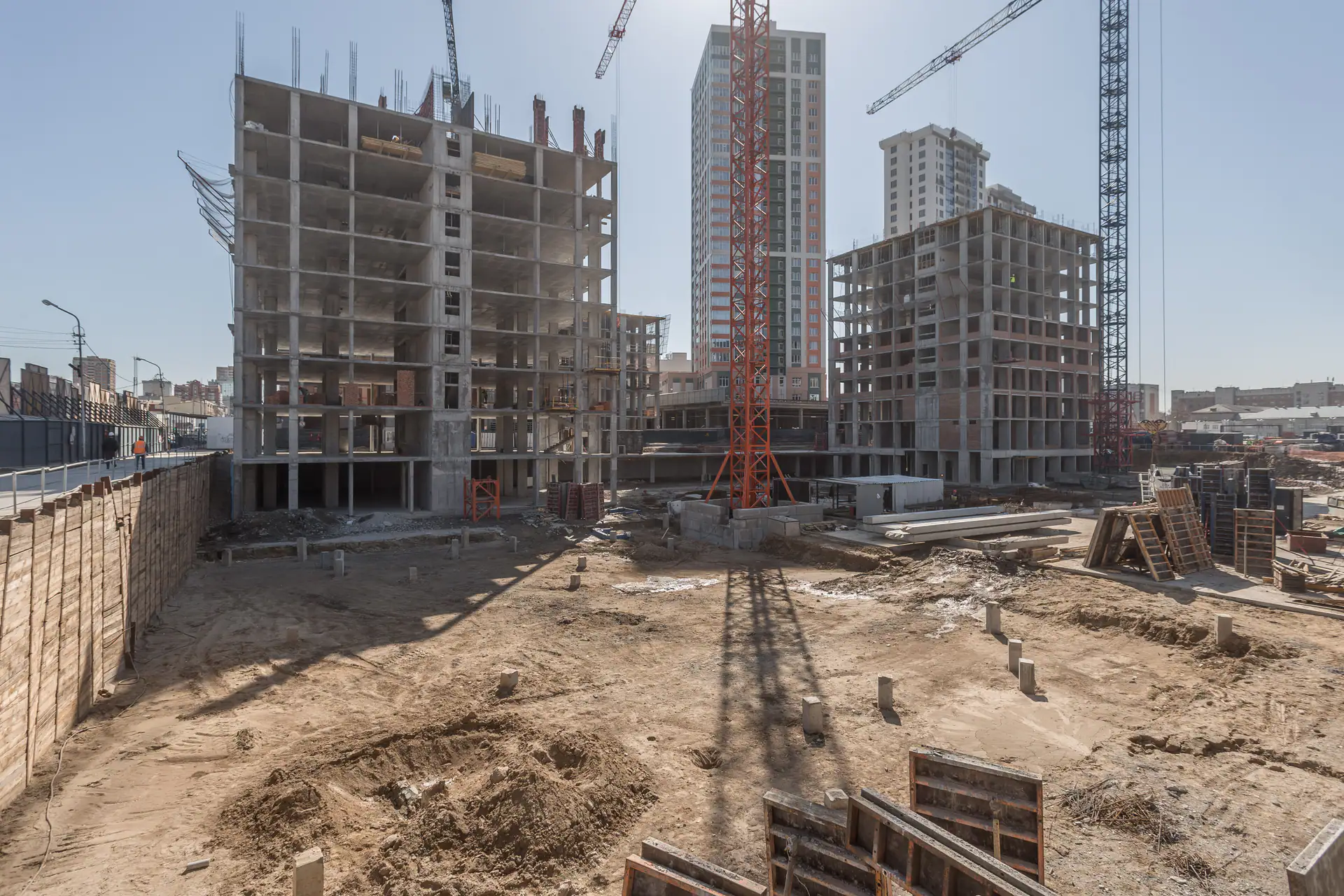

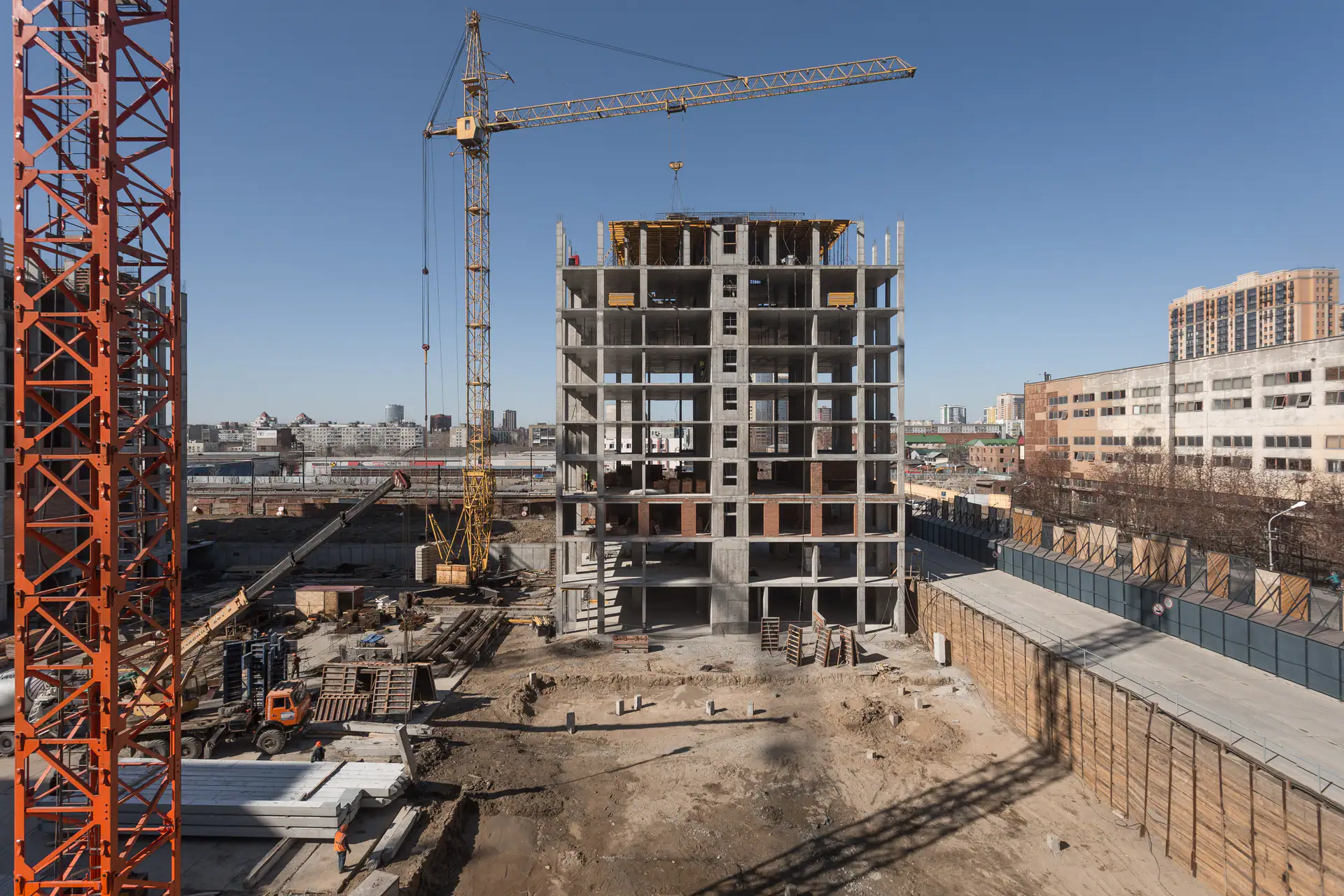

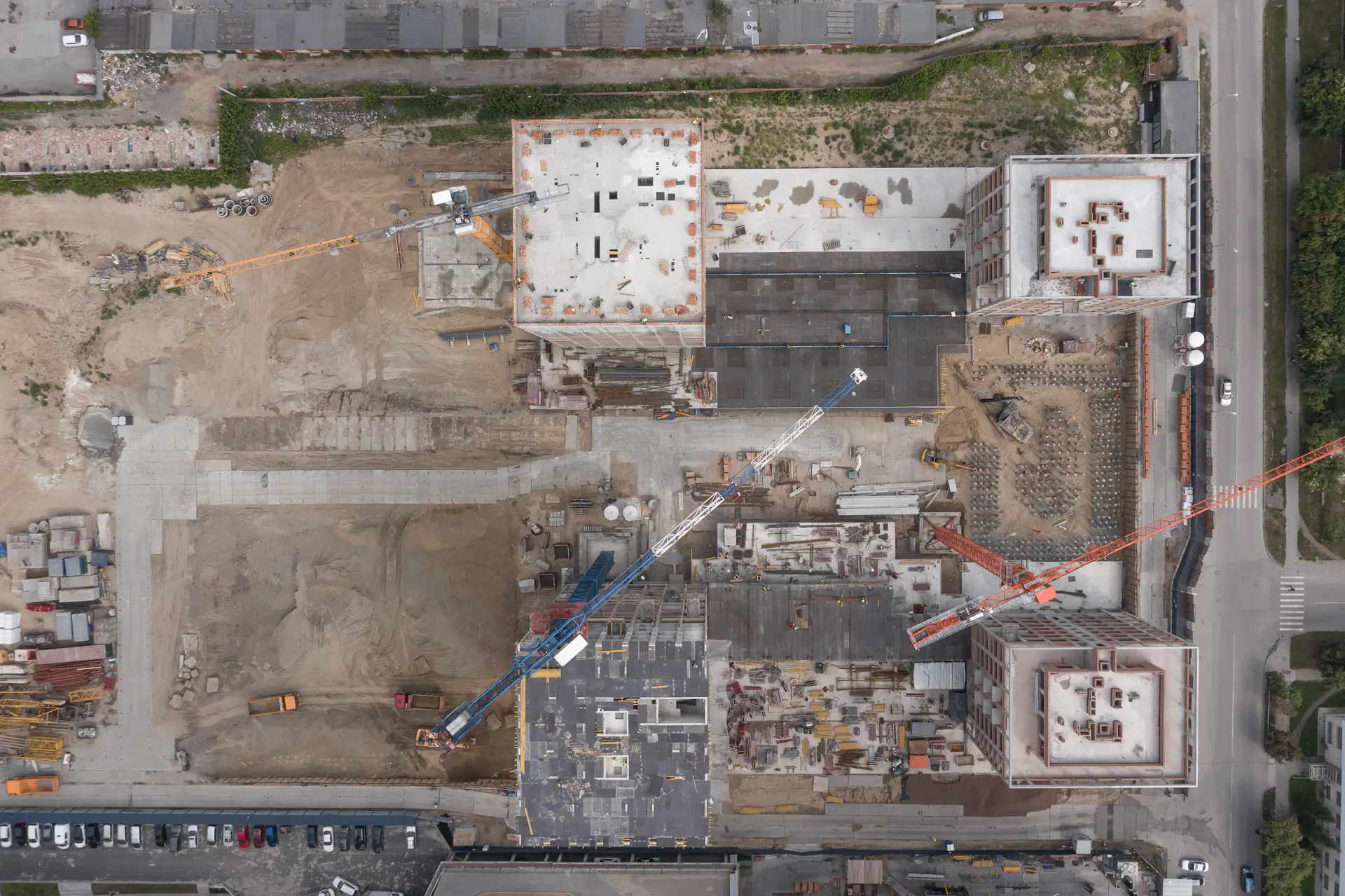

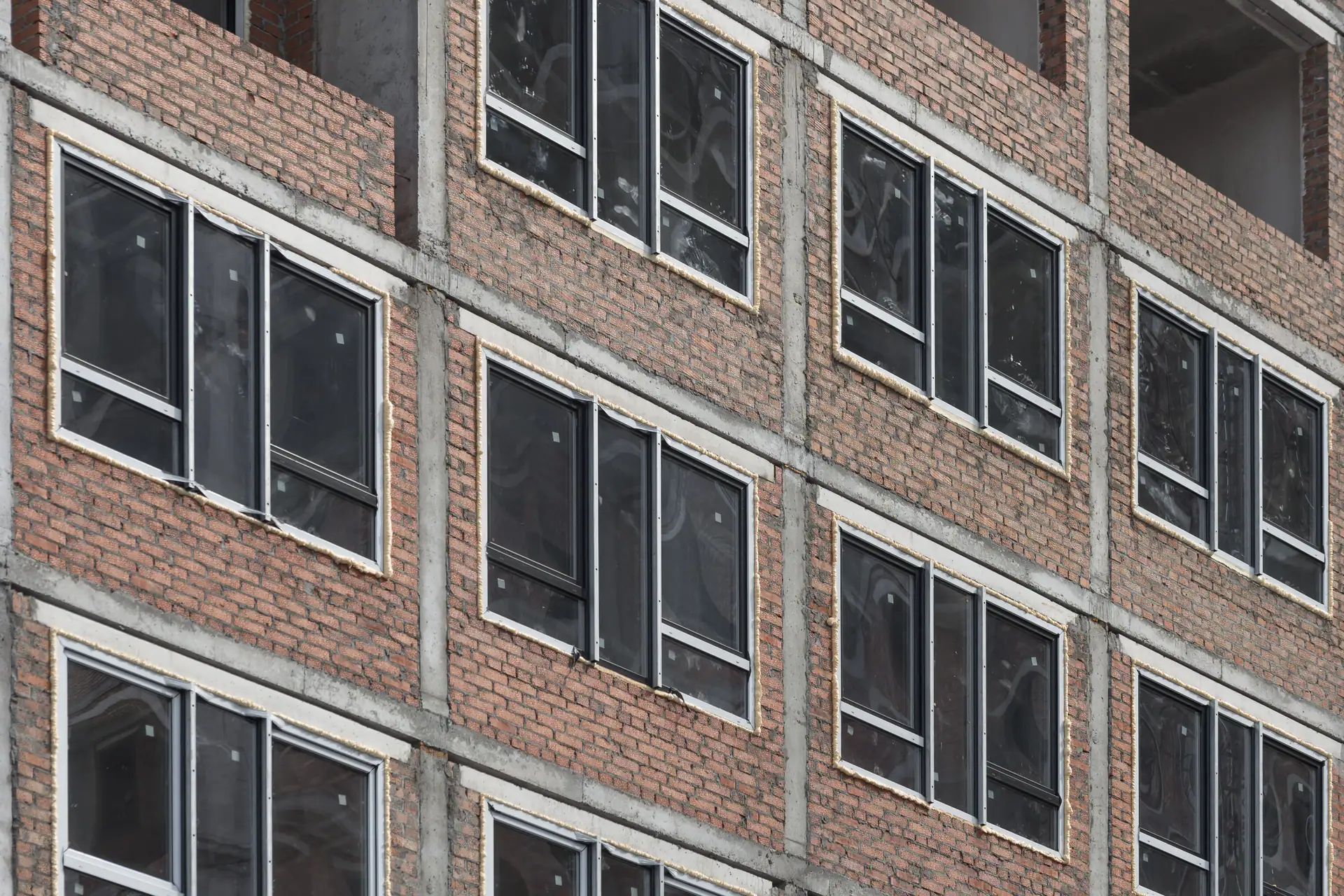

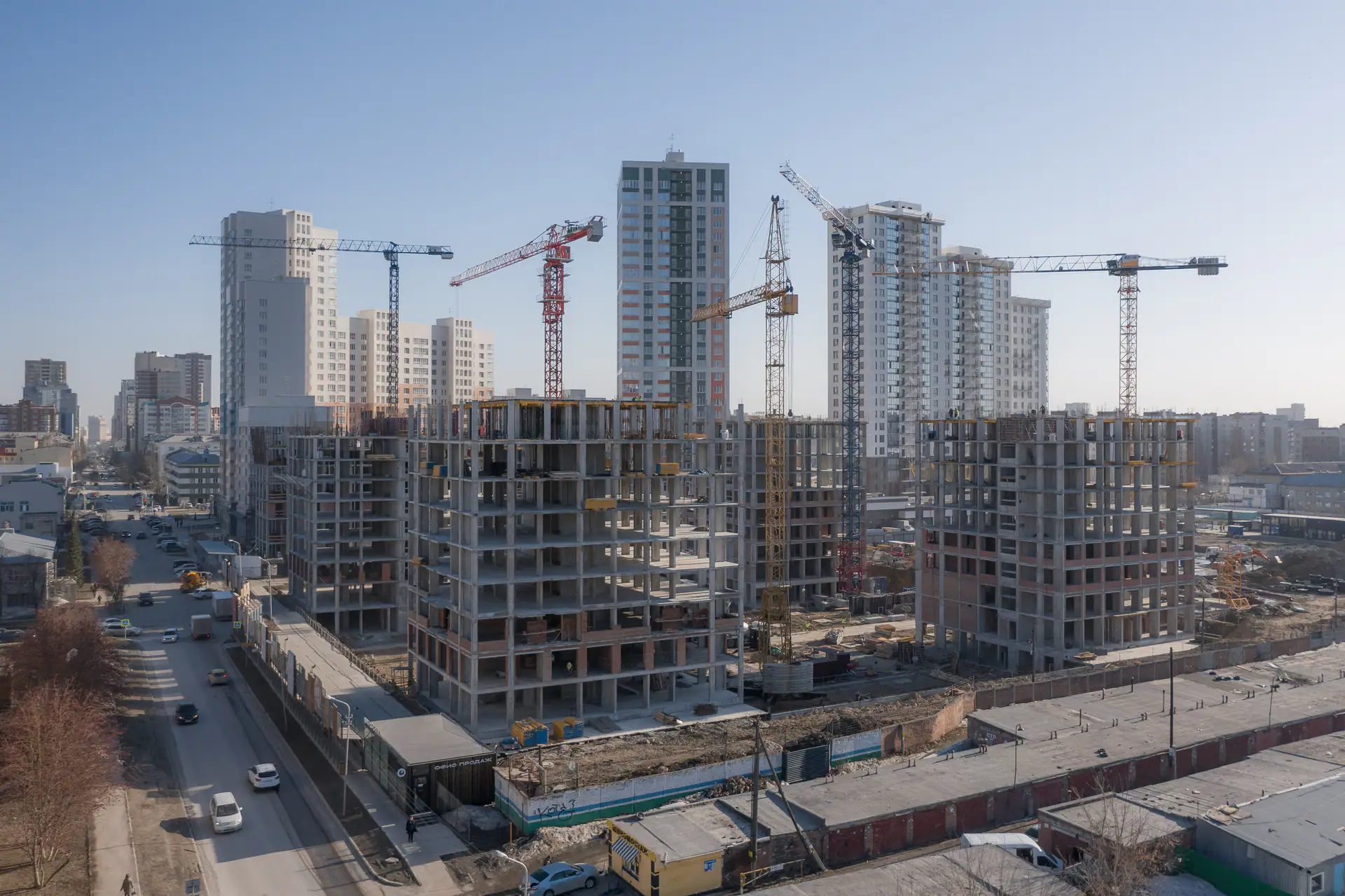

- II кв. 2022Фотоотчёт со стройки

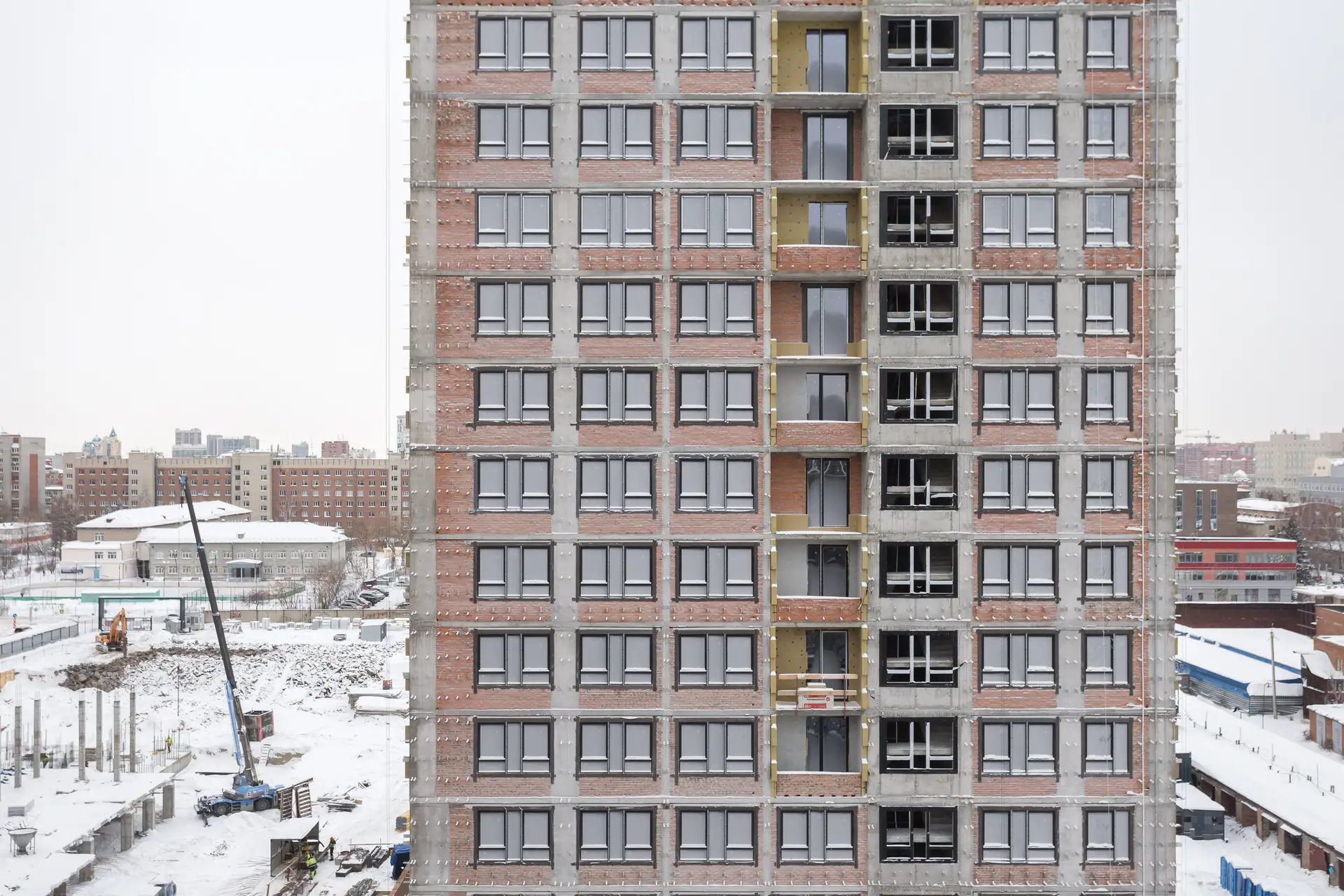

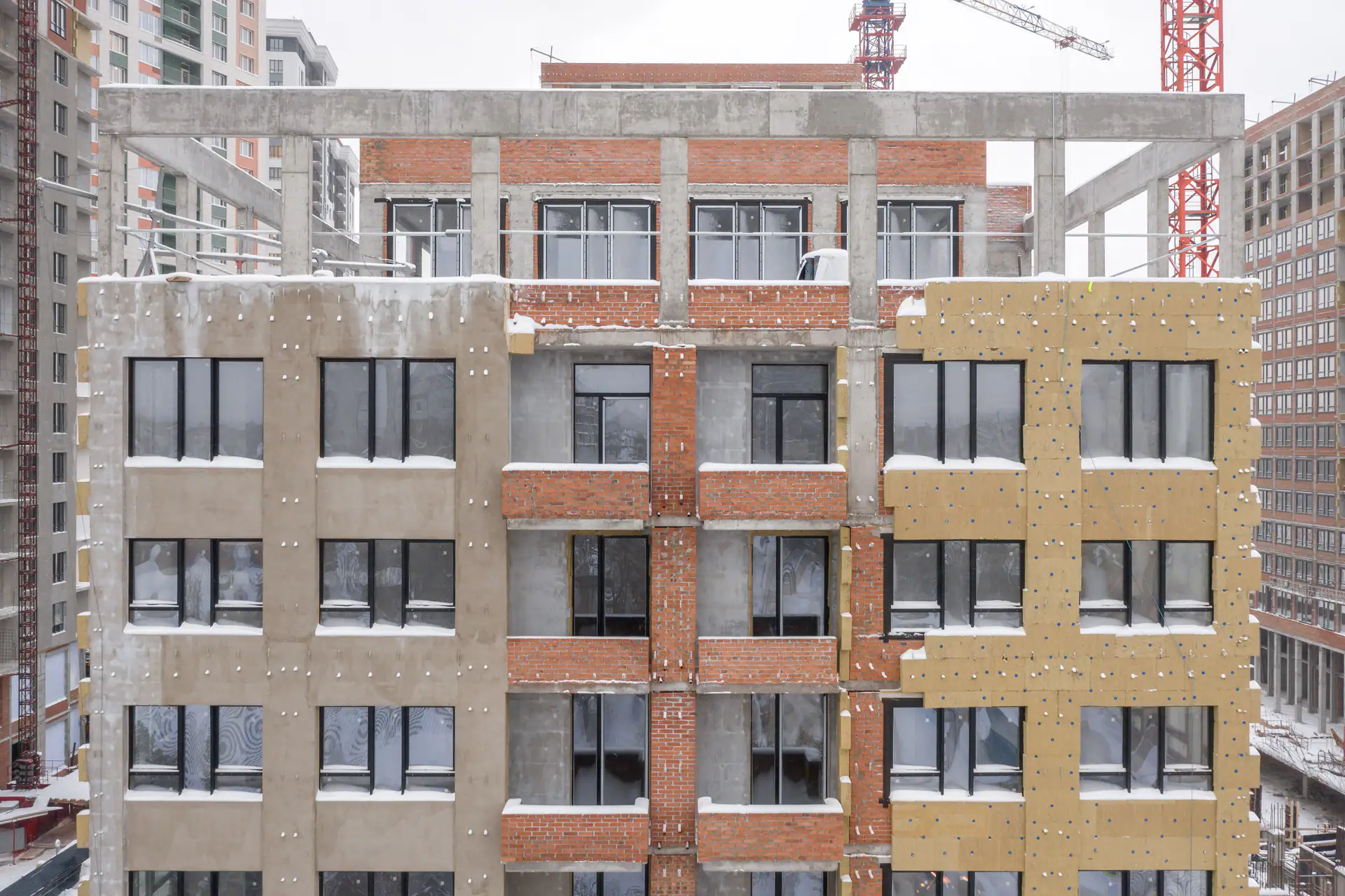

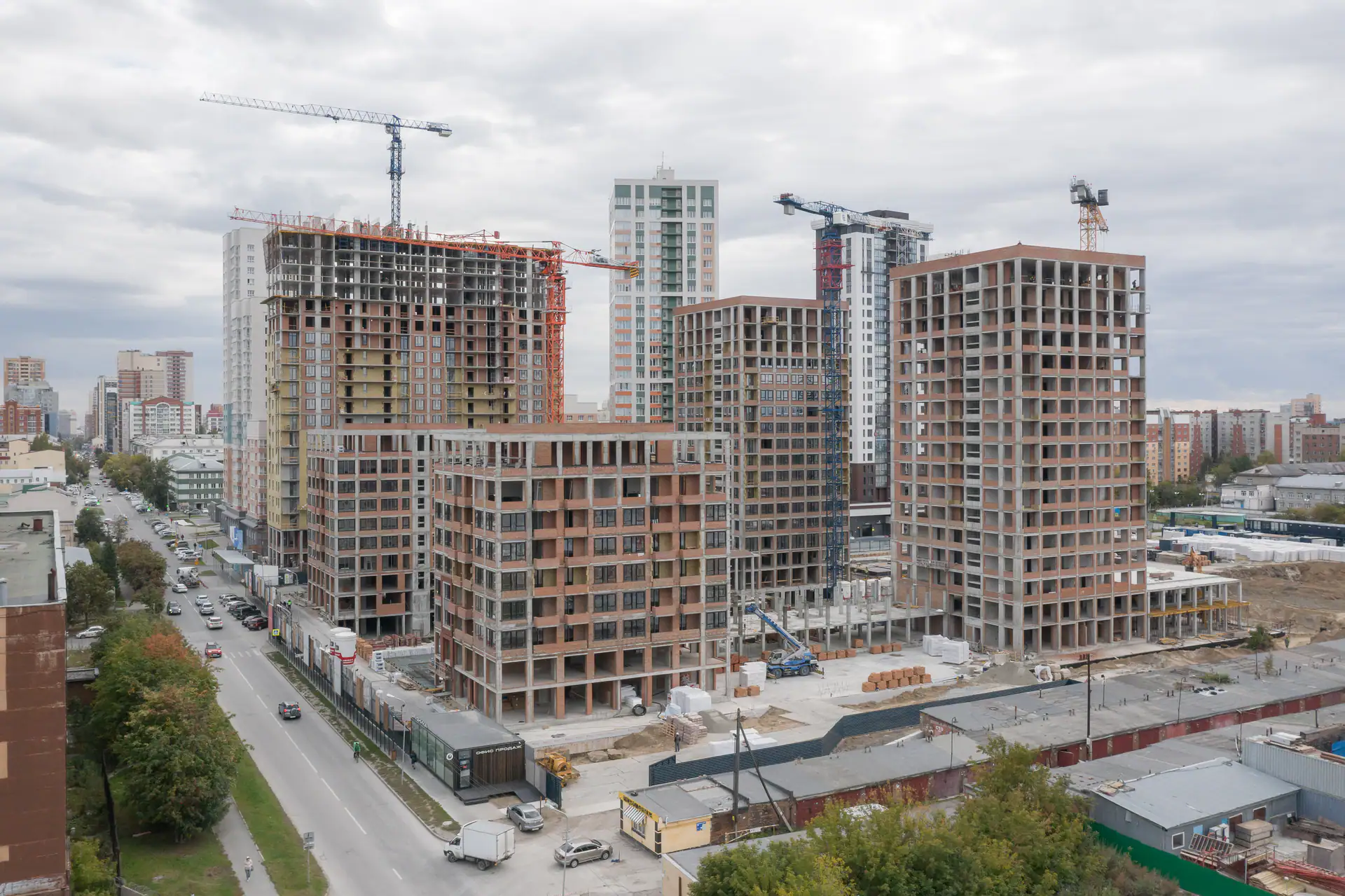

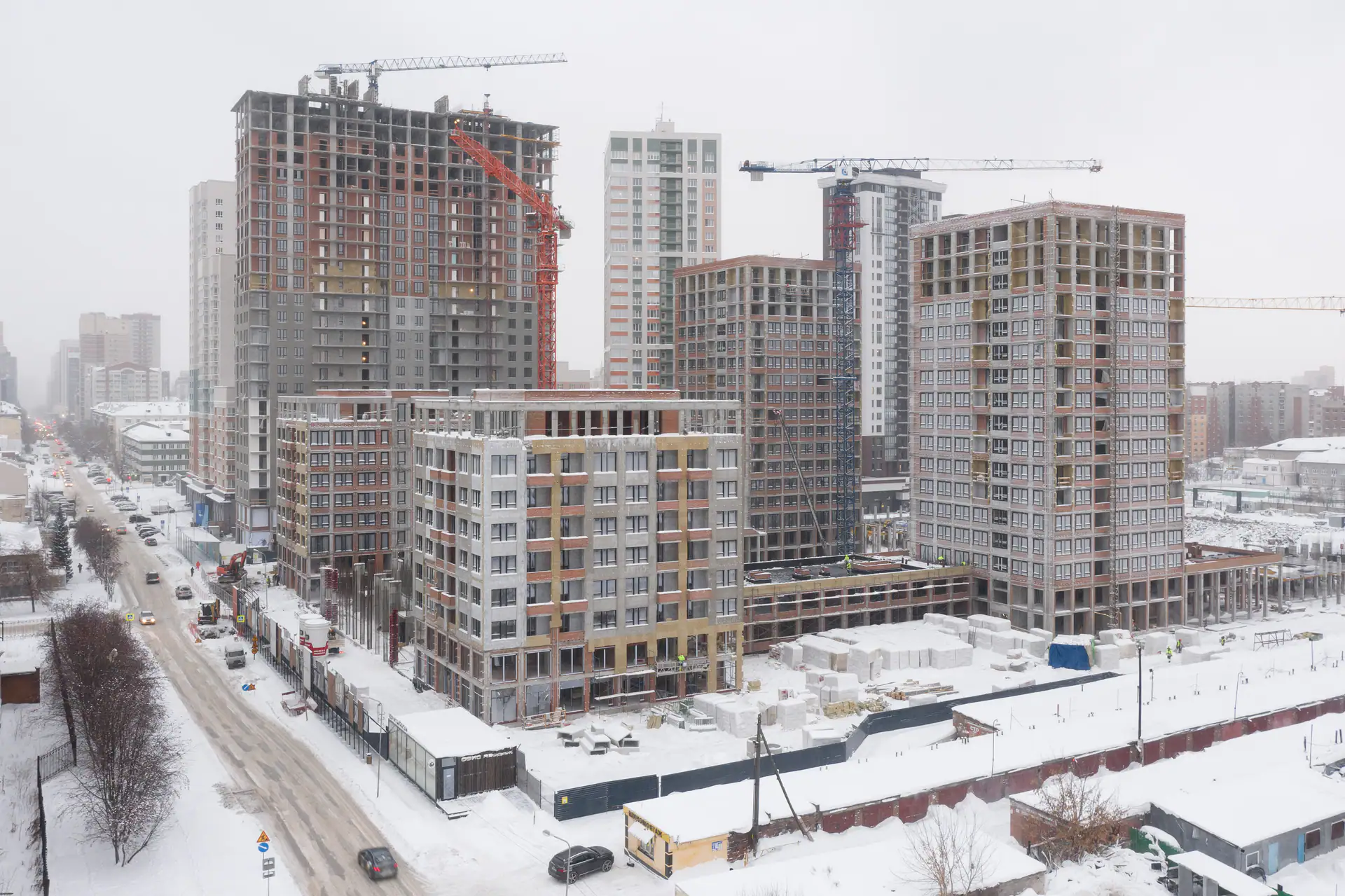

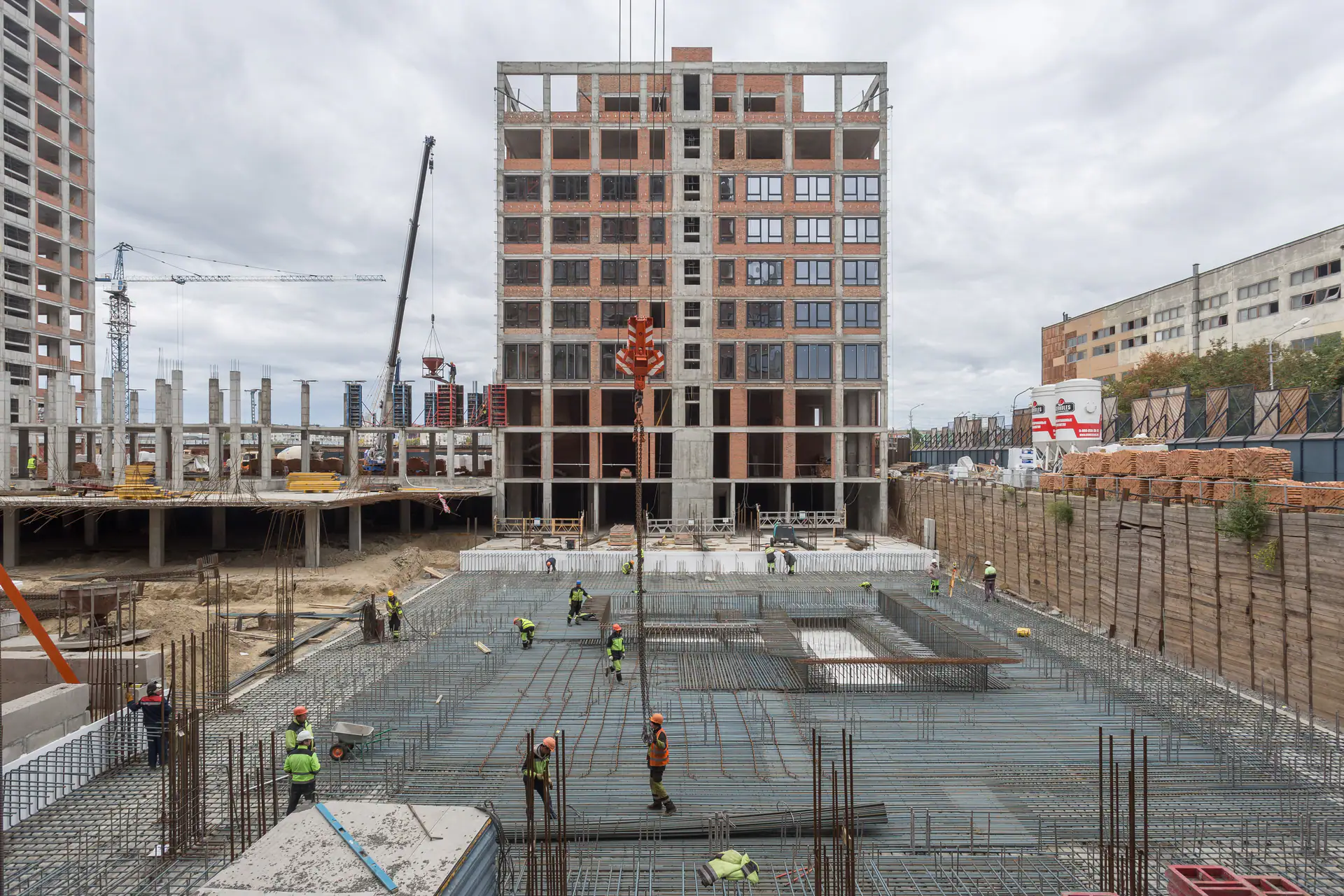

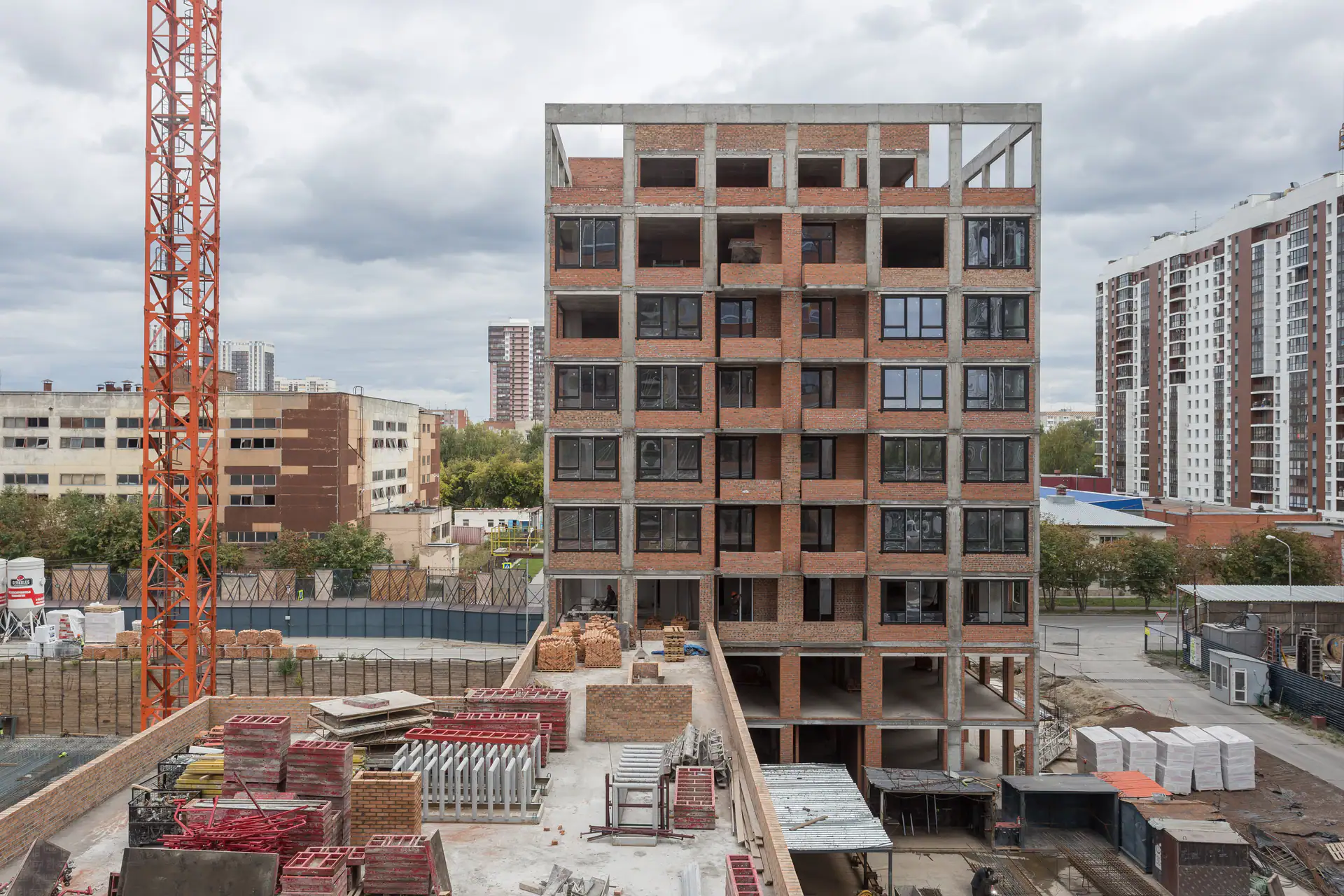

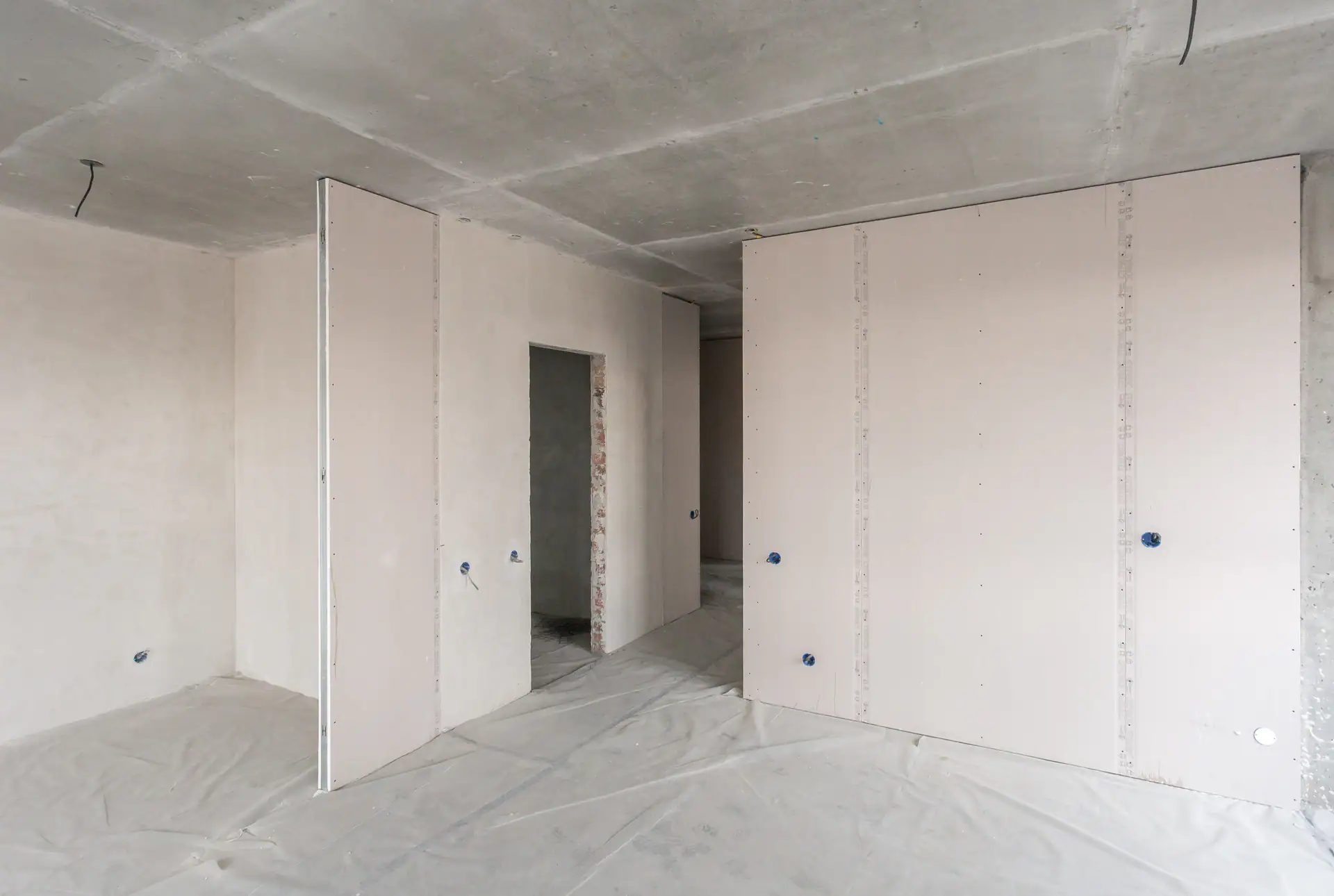

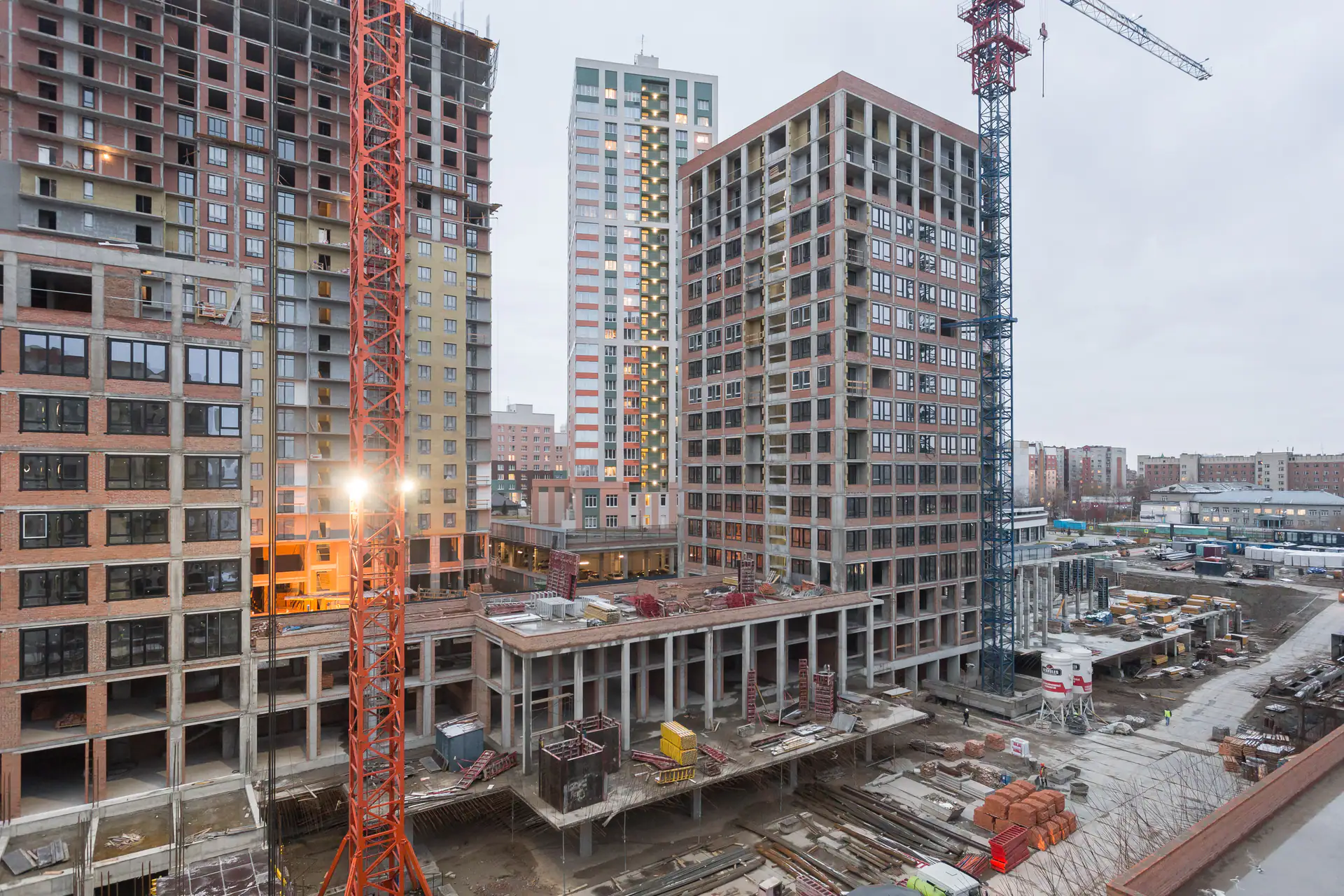

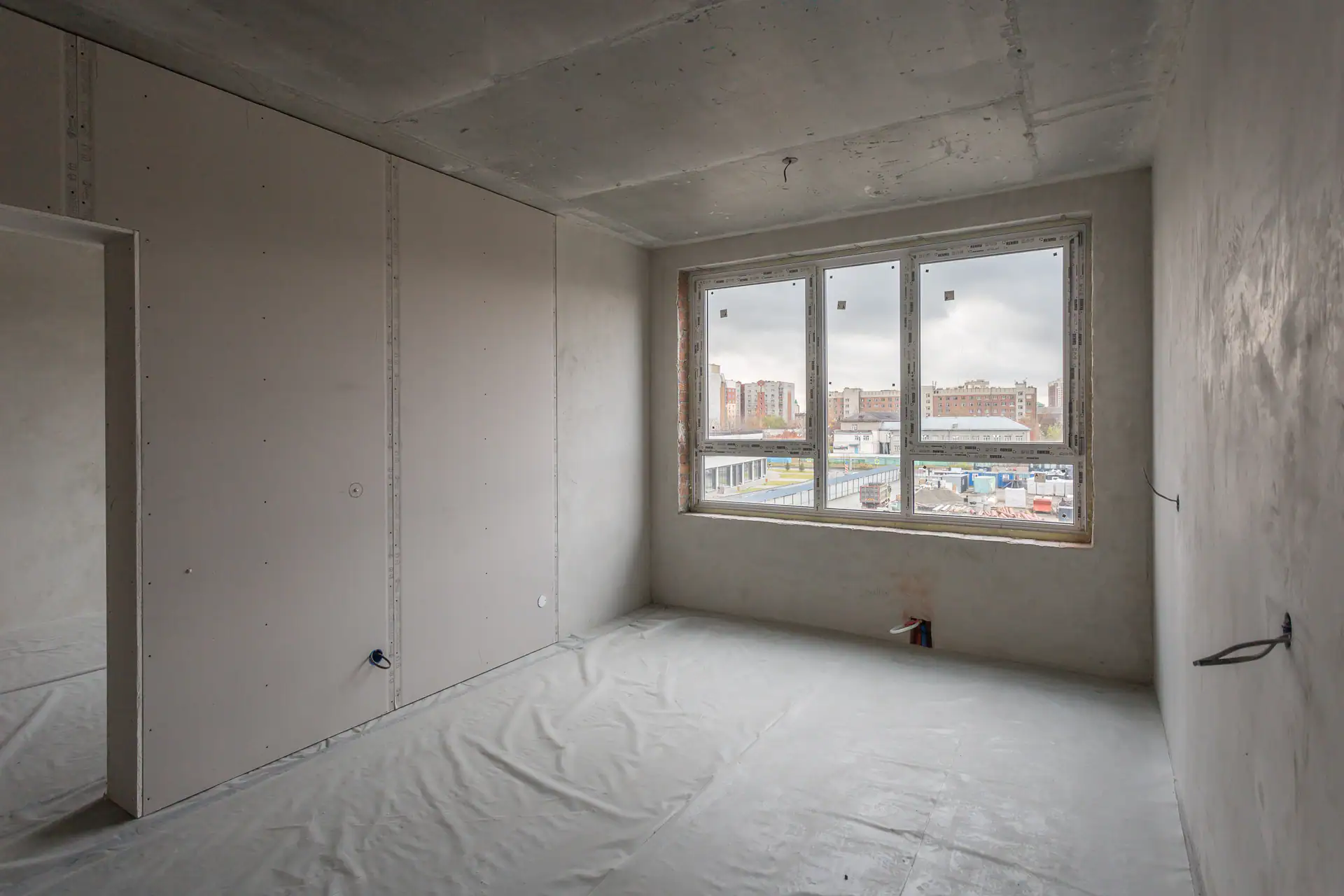

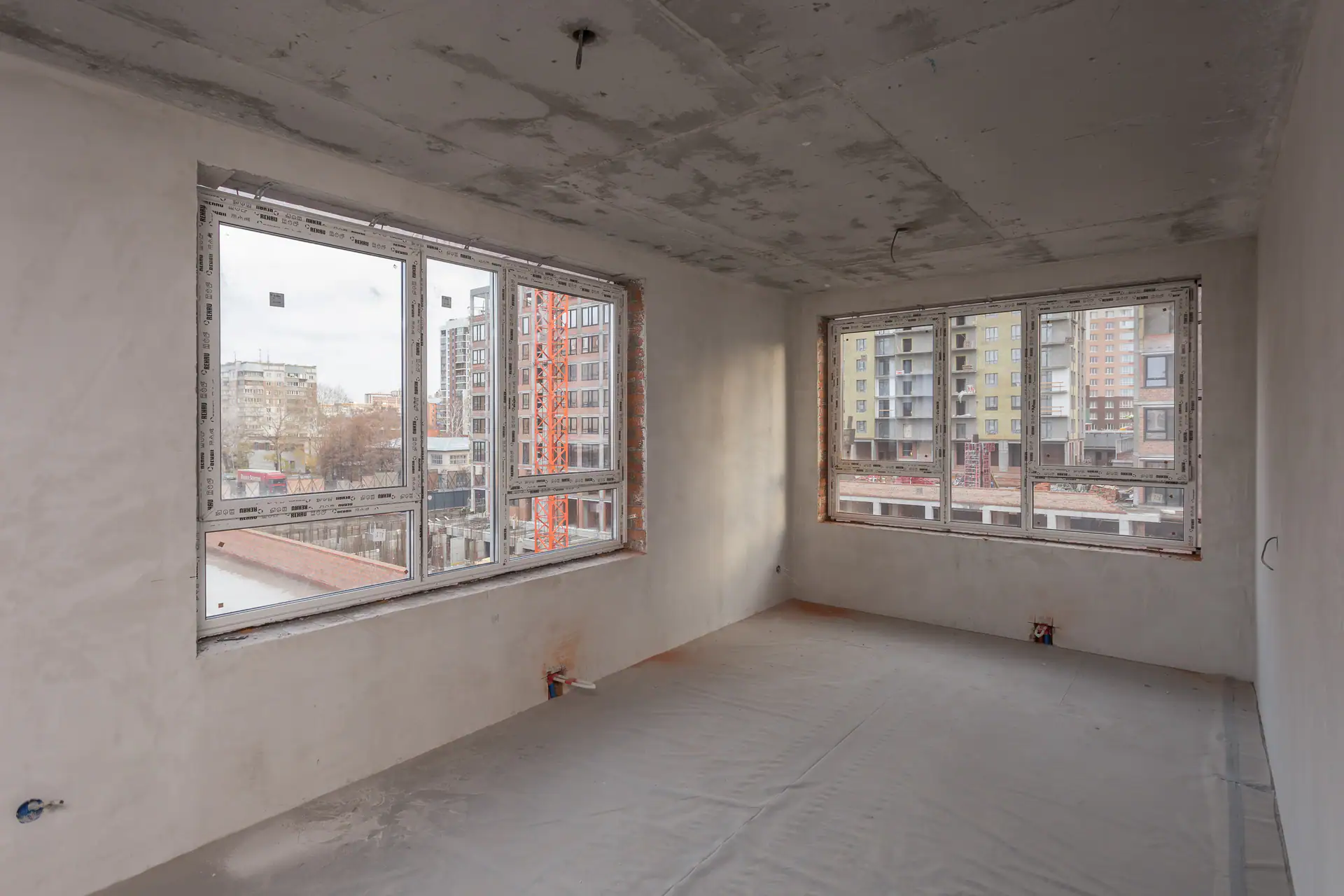

- III кв. 2022Фотоотчёт со стройки

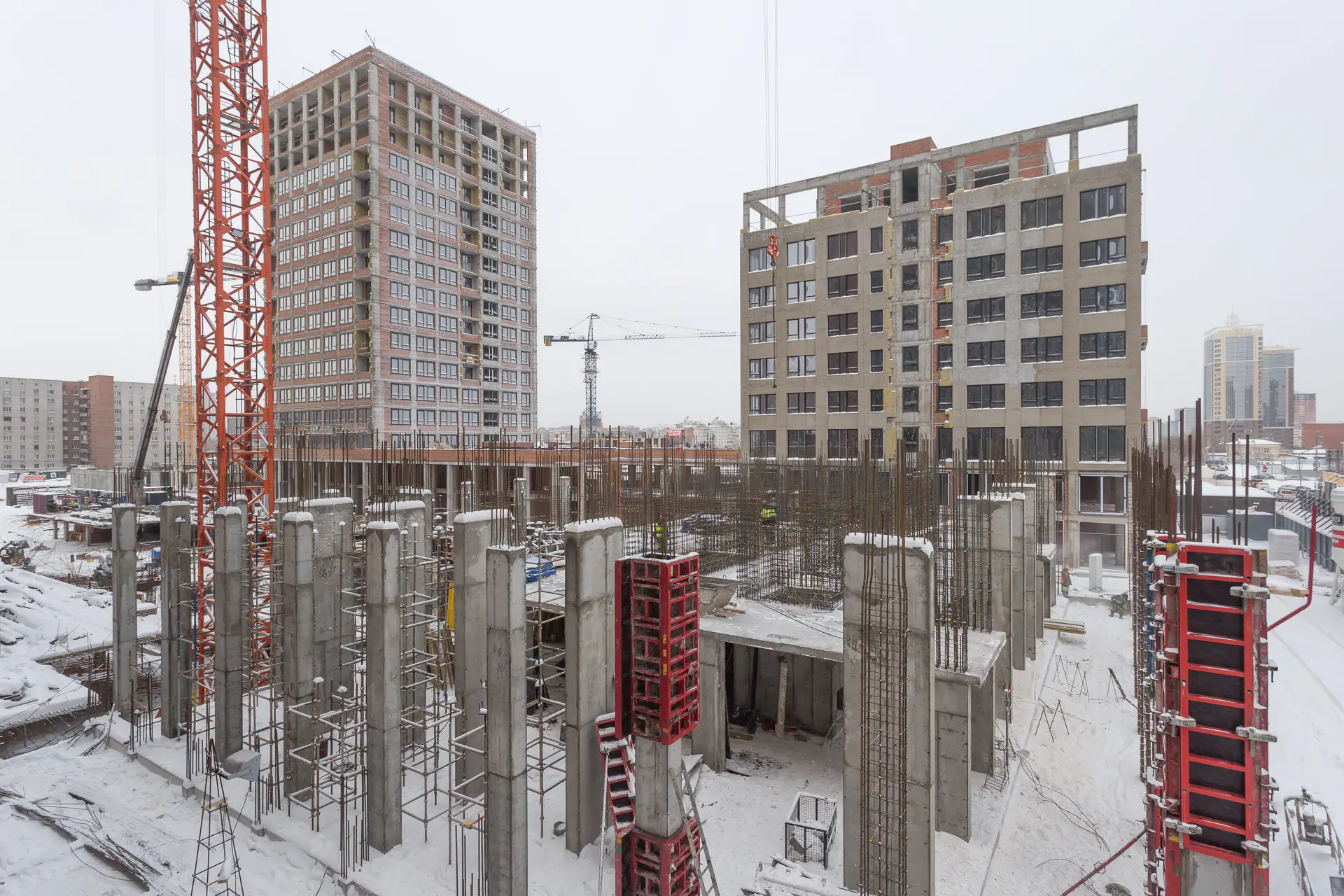

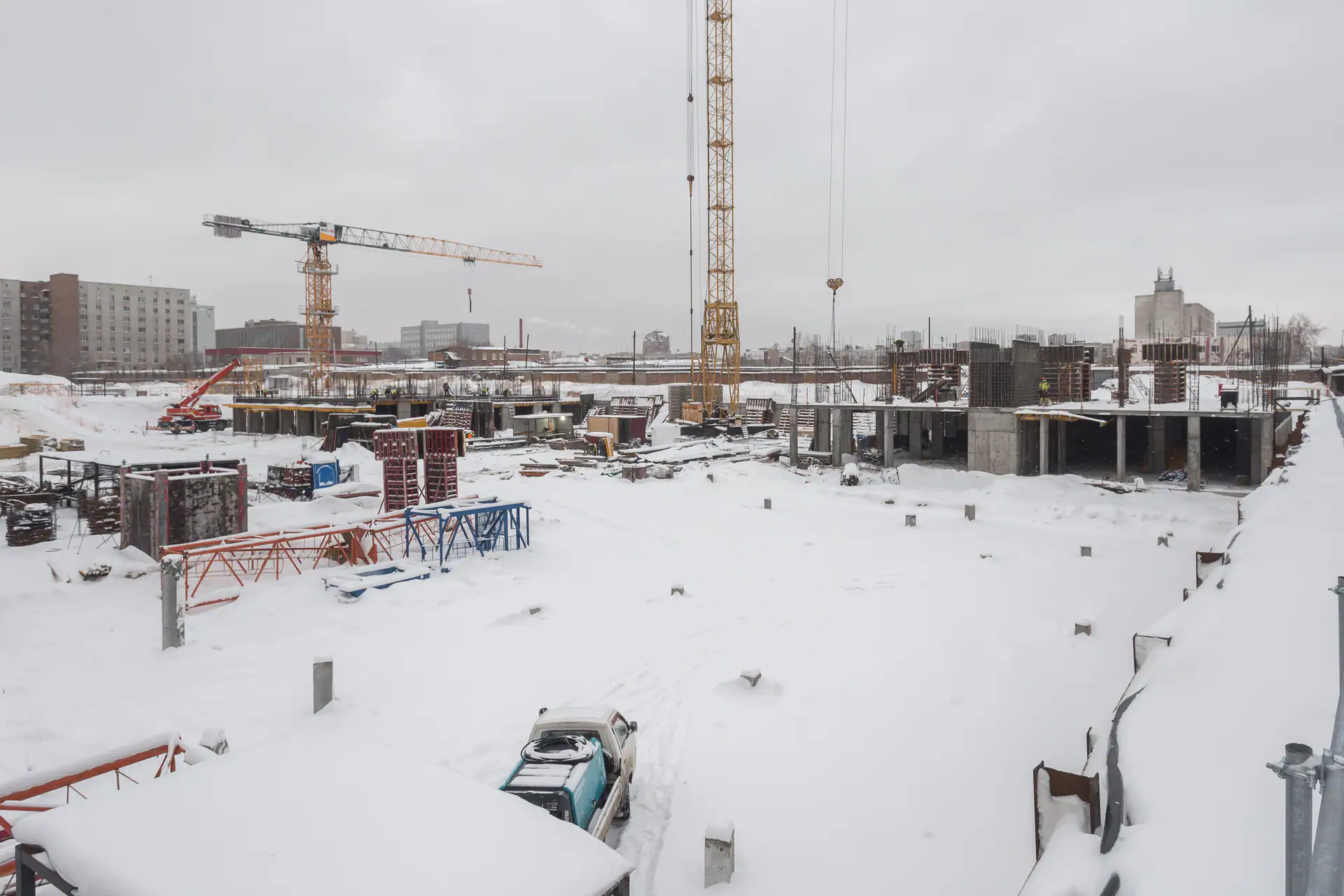

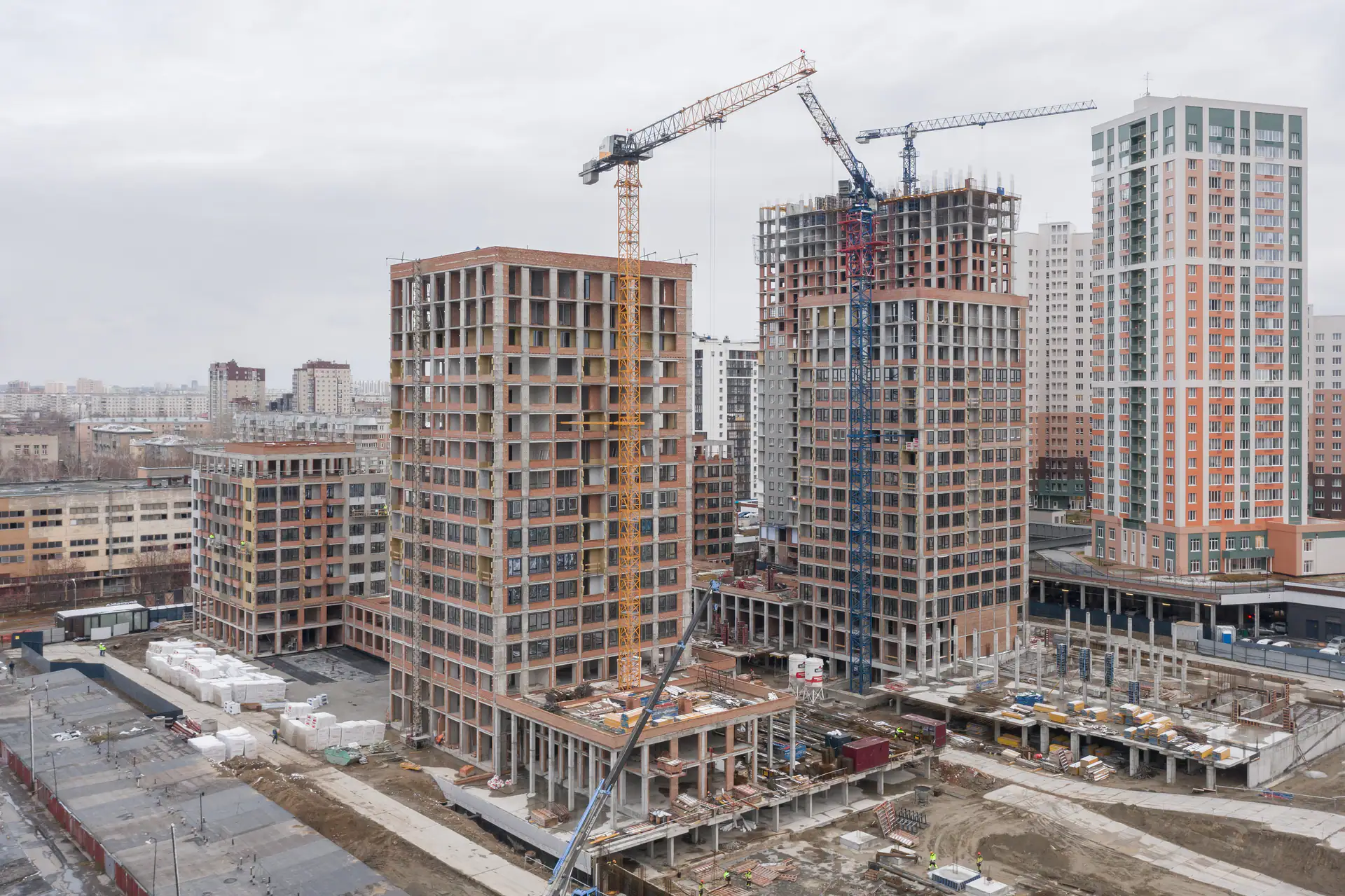

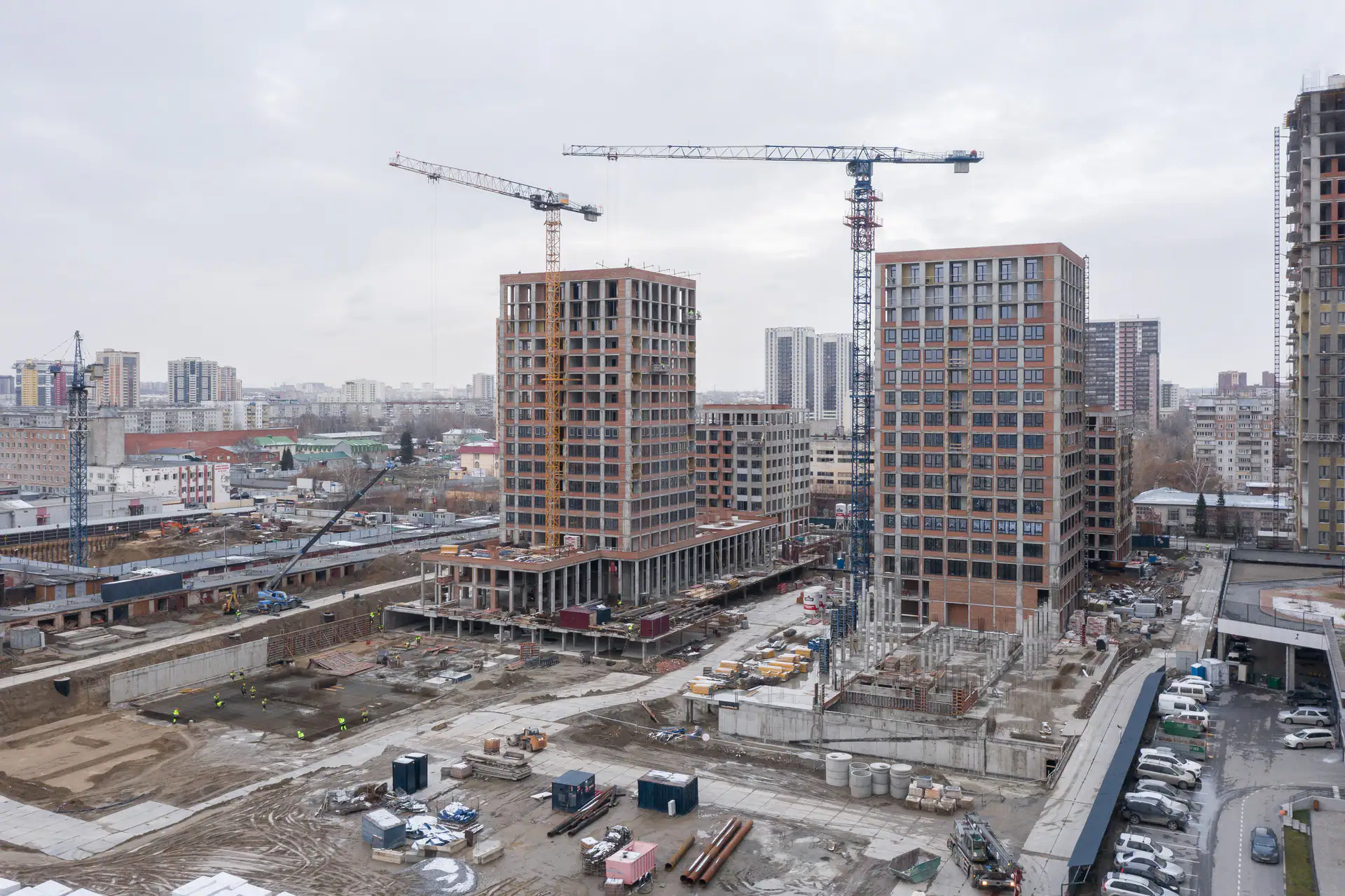

- IV кв. 2022Фотоотчёт со стройки

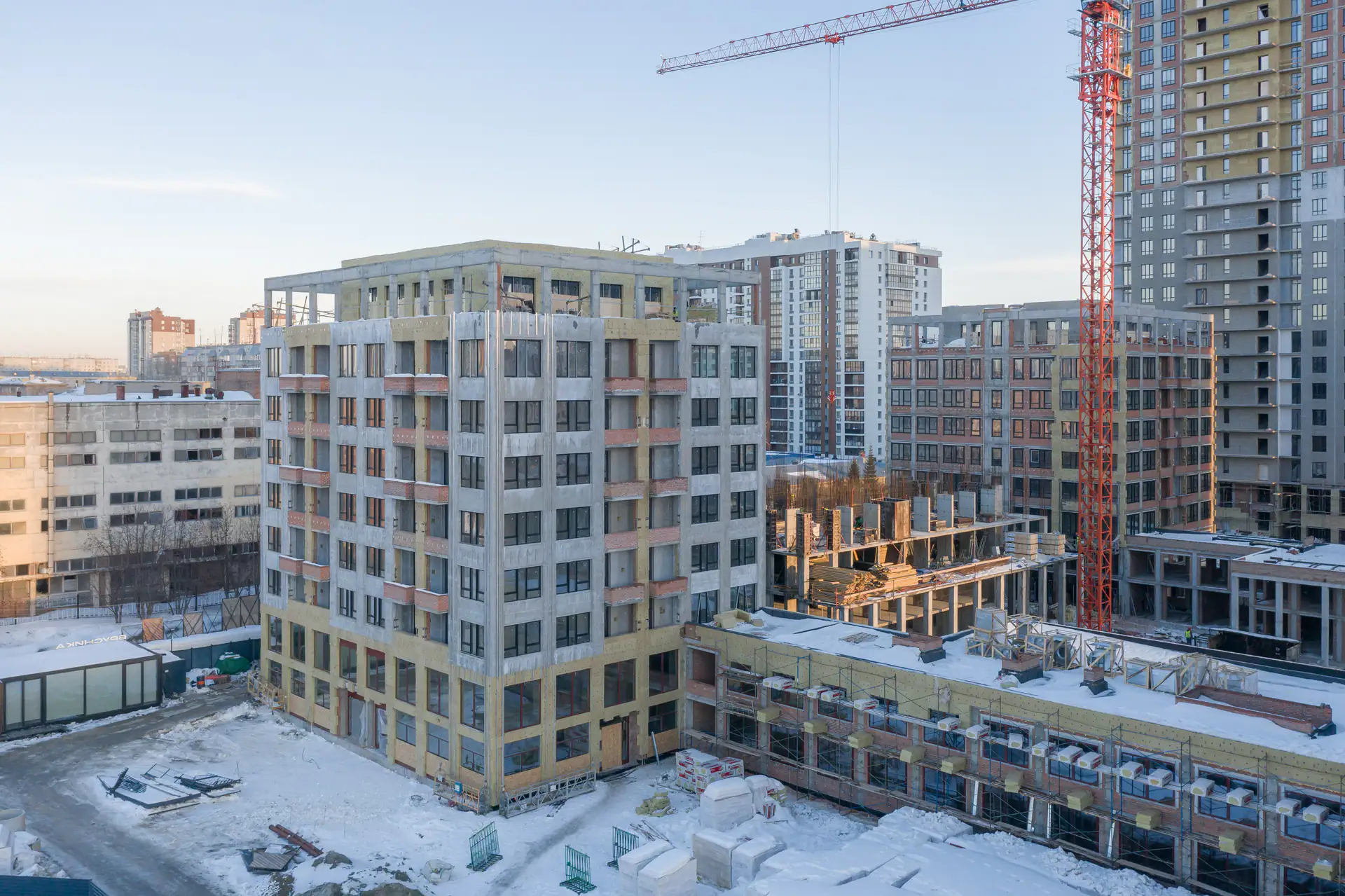

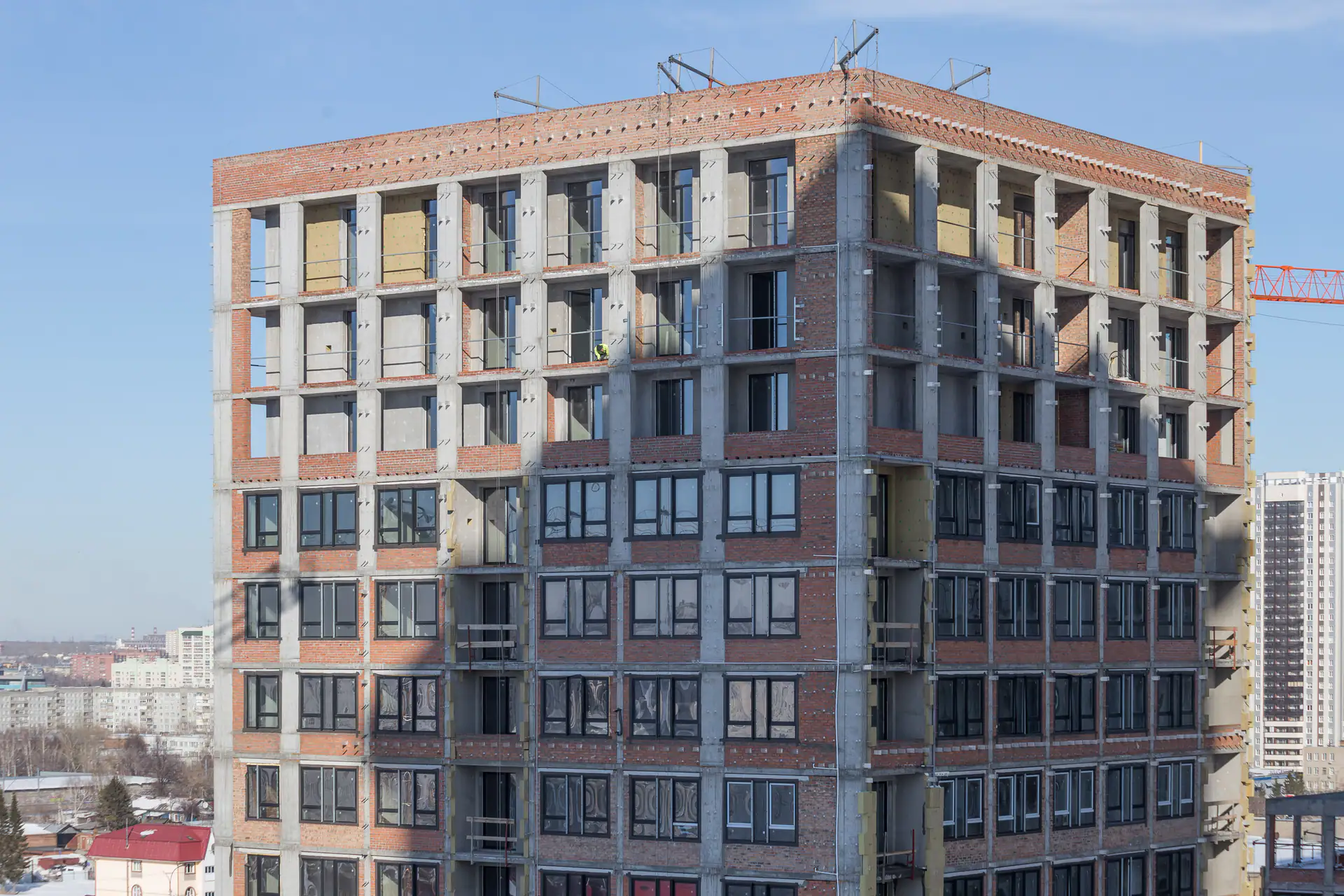

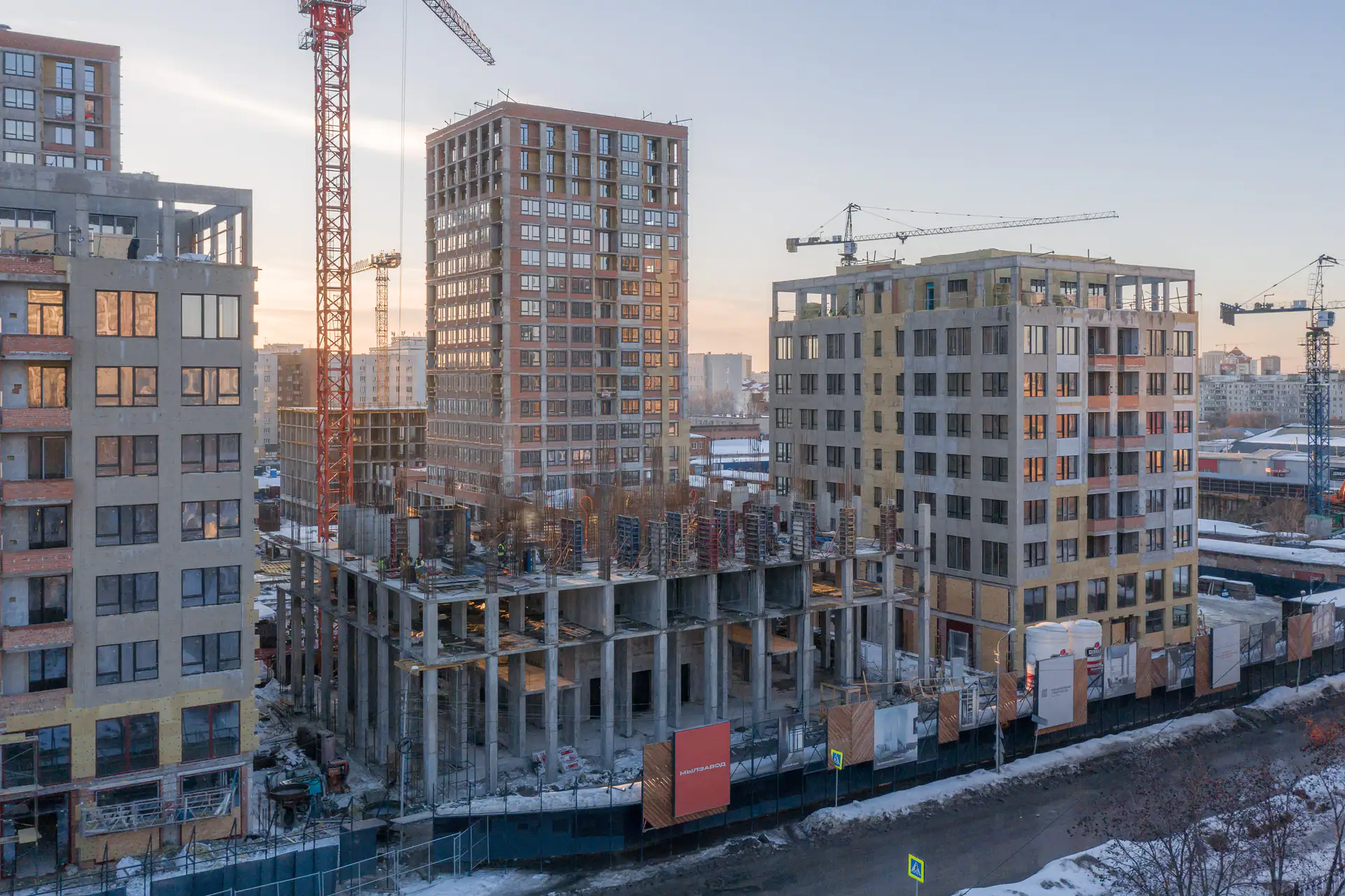

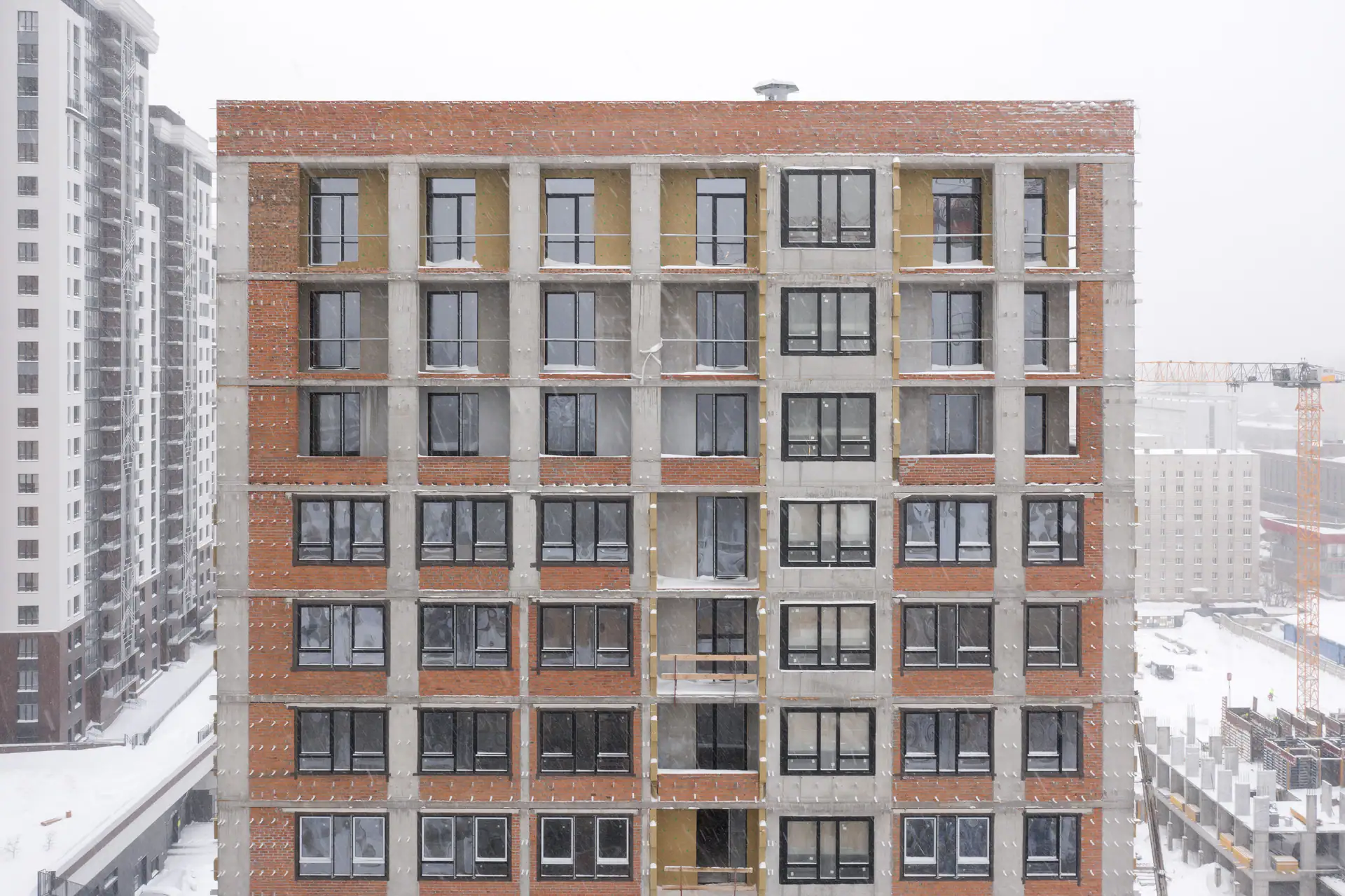

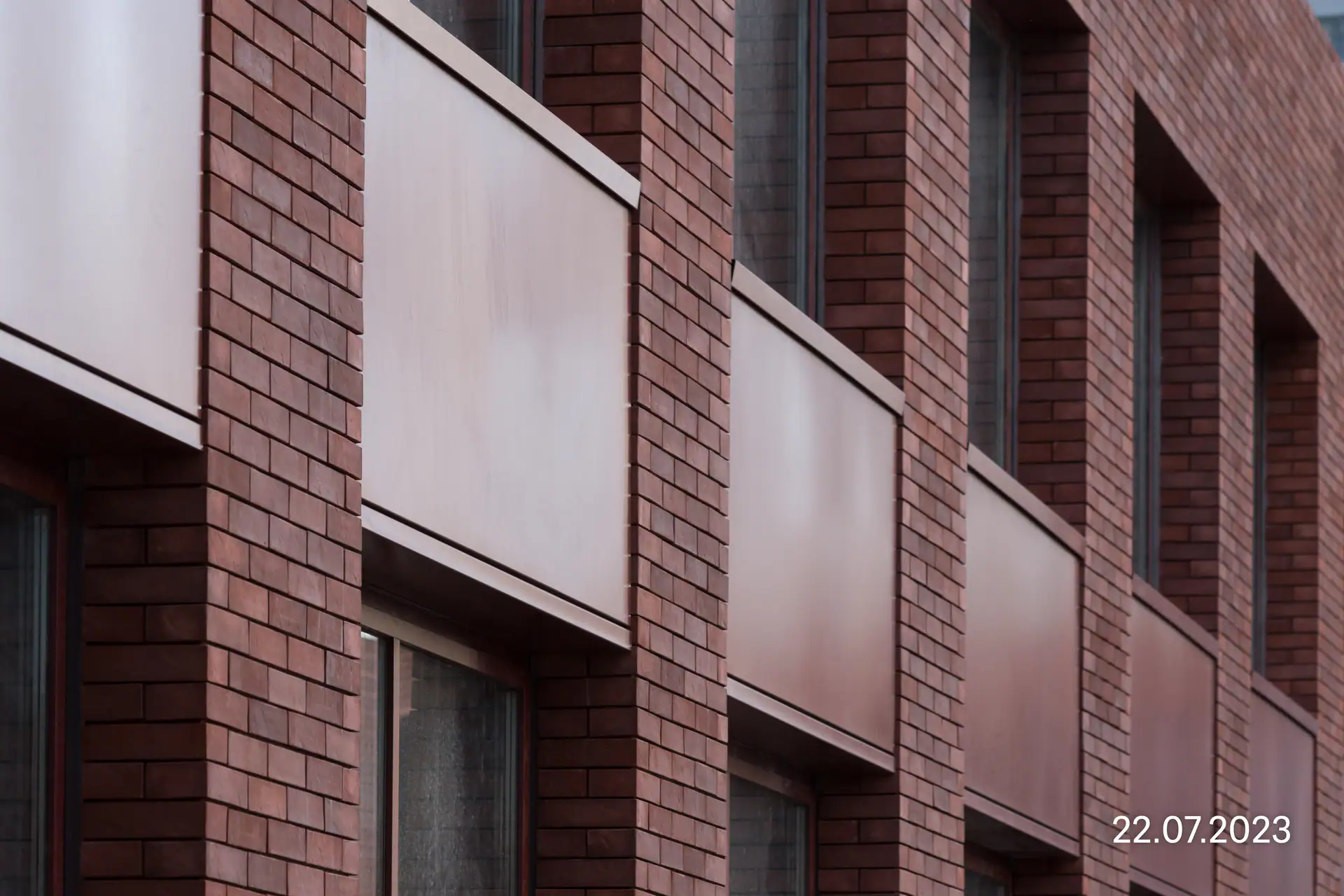

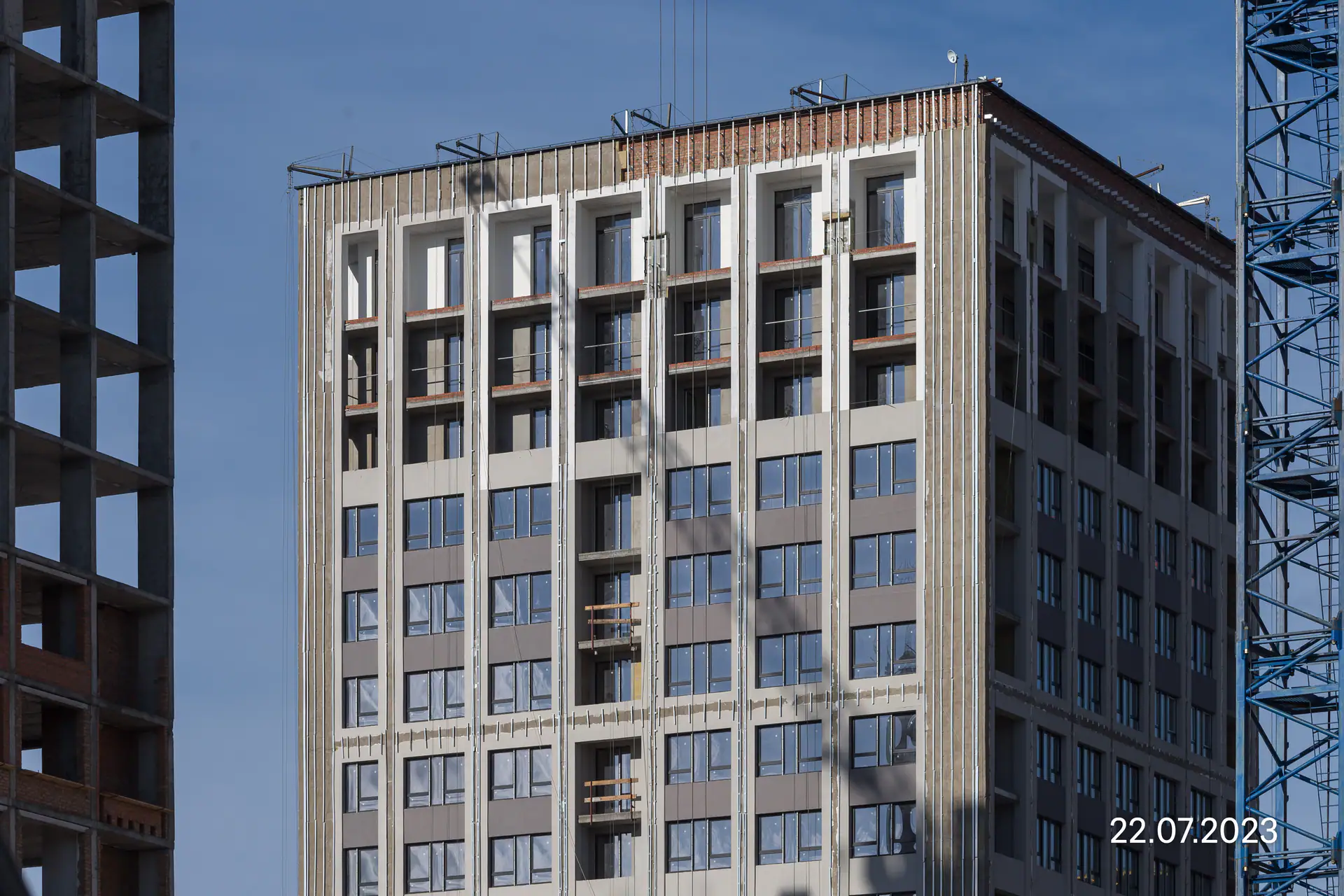

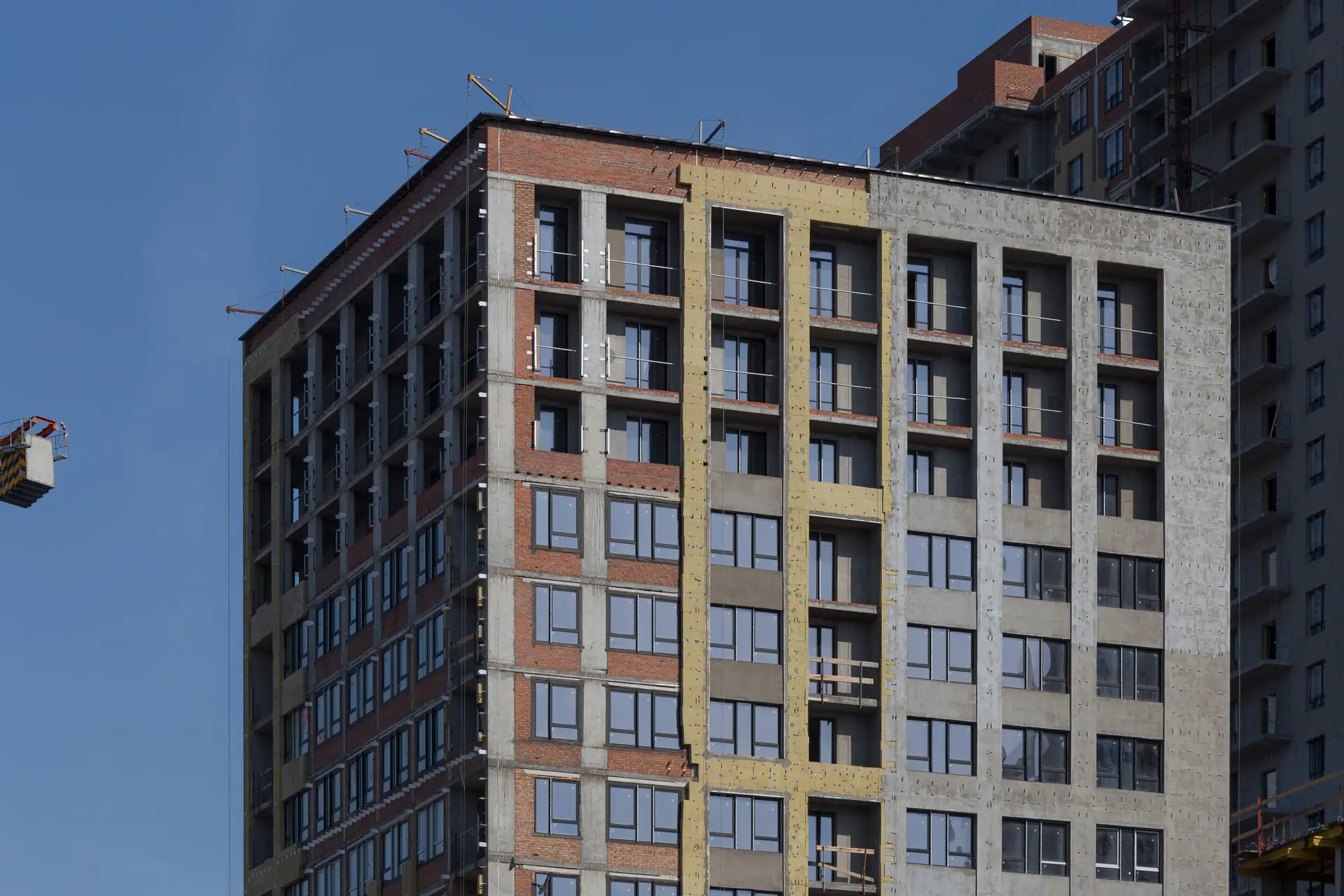

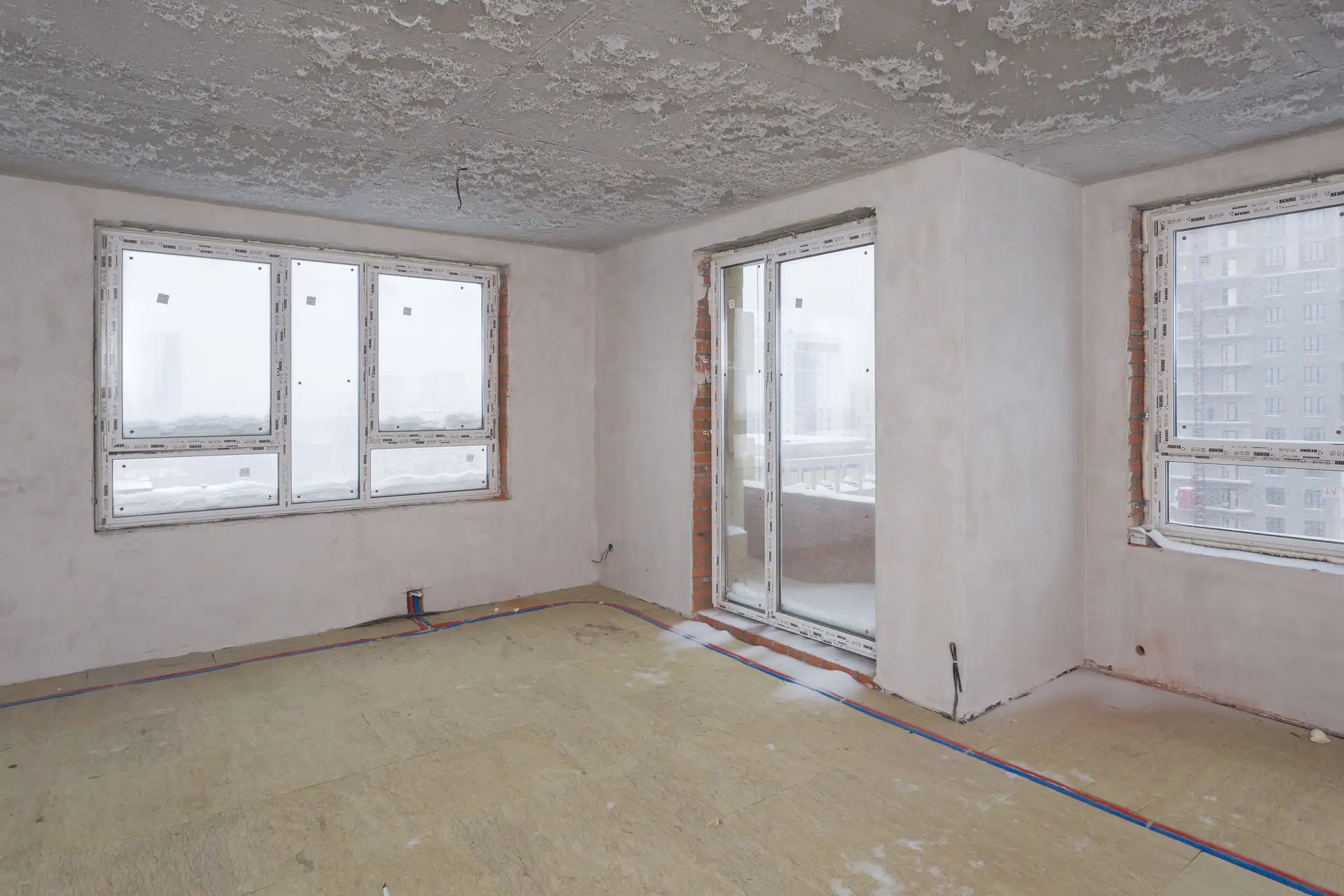

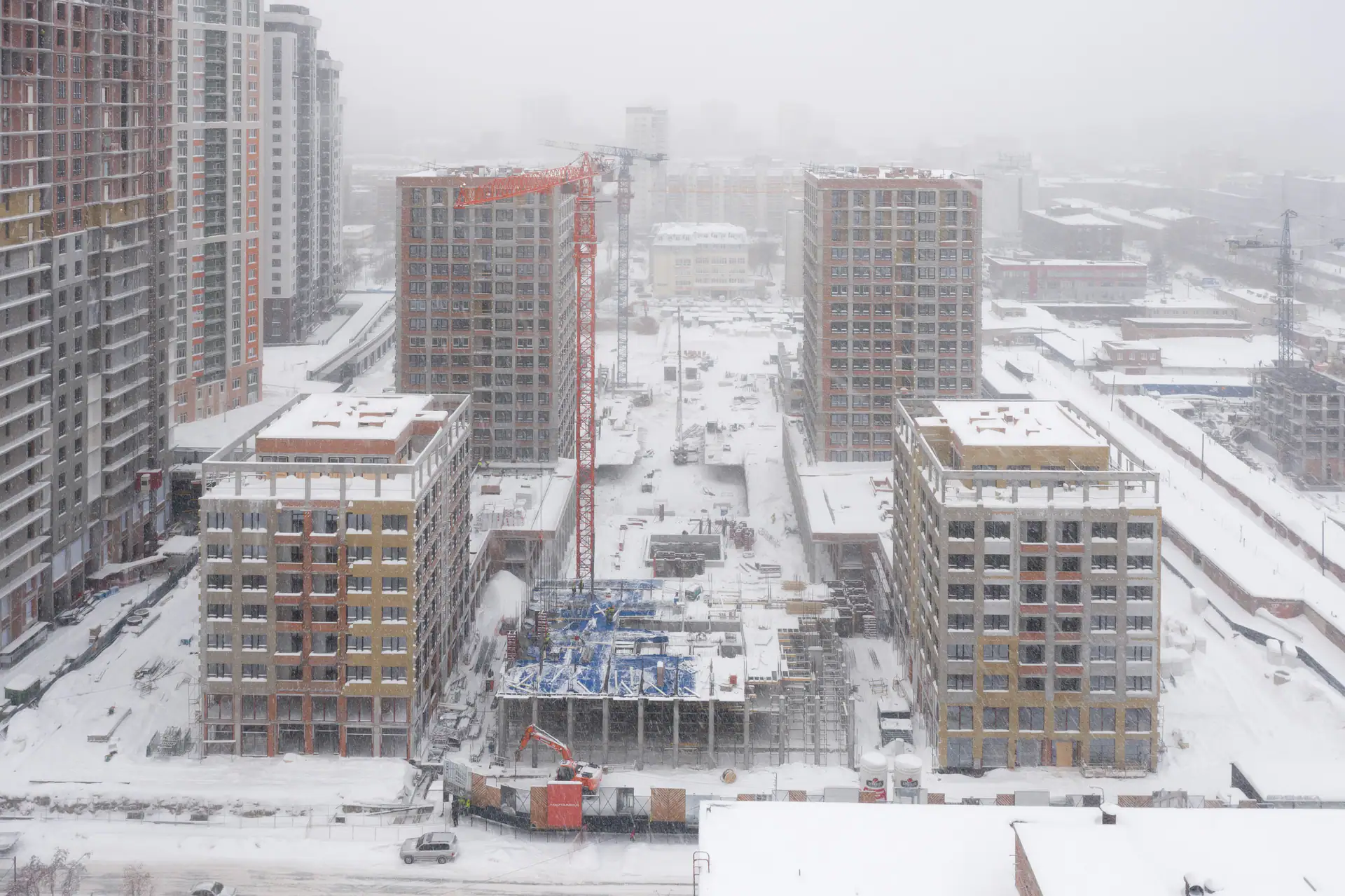

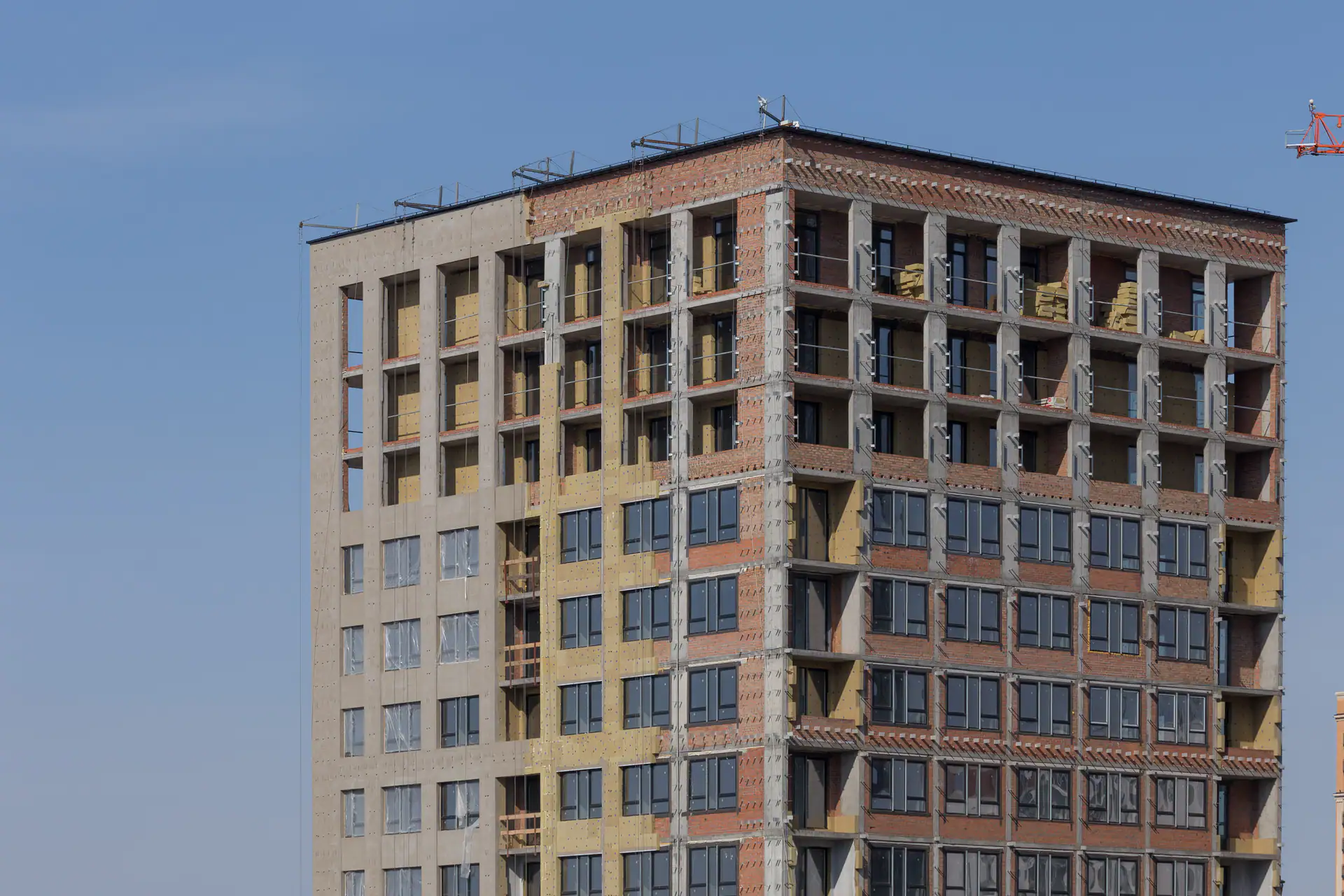

- I кв. 2023Фотоотчёт со стройки

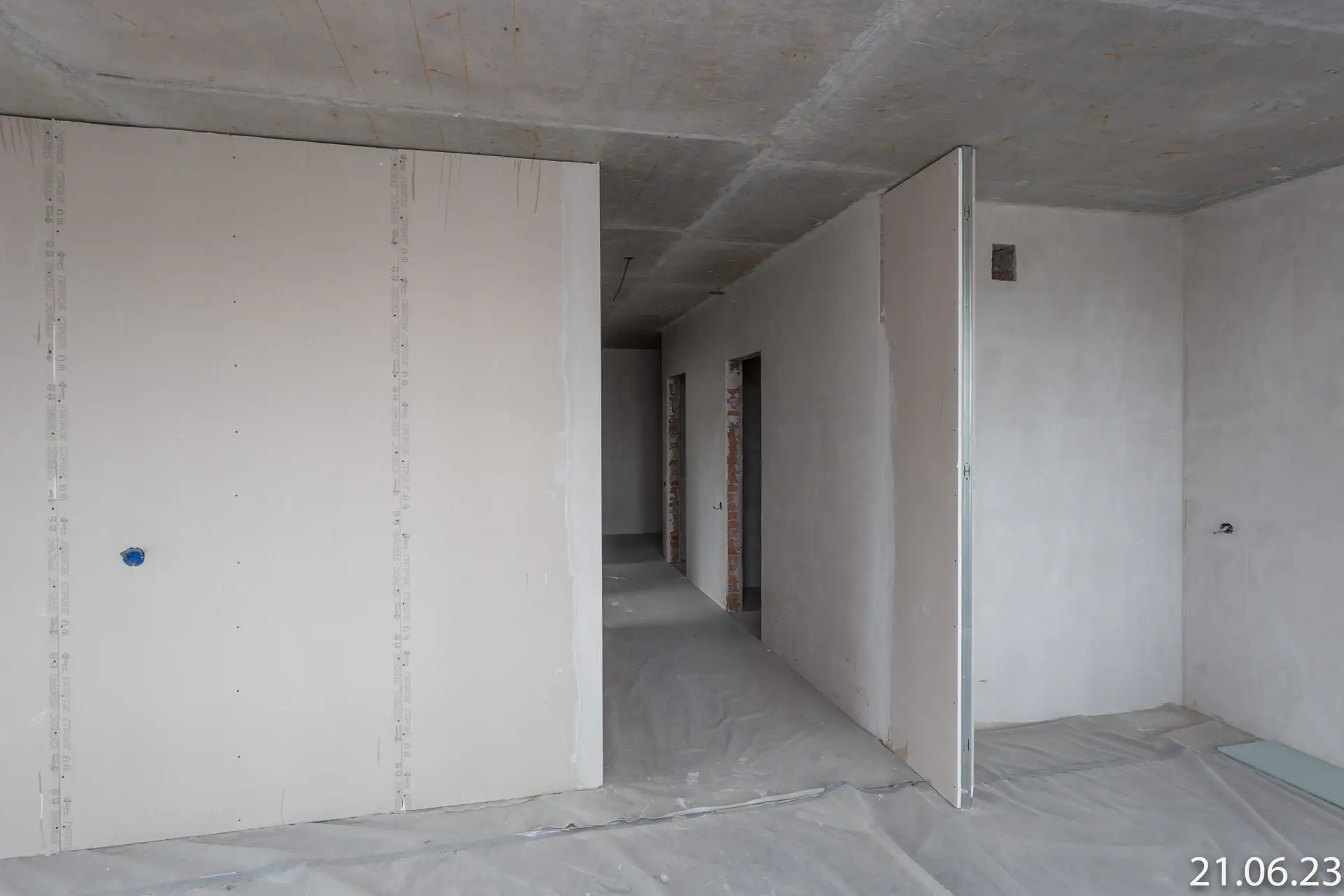

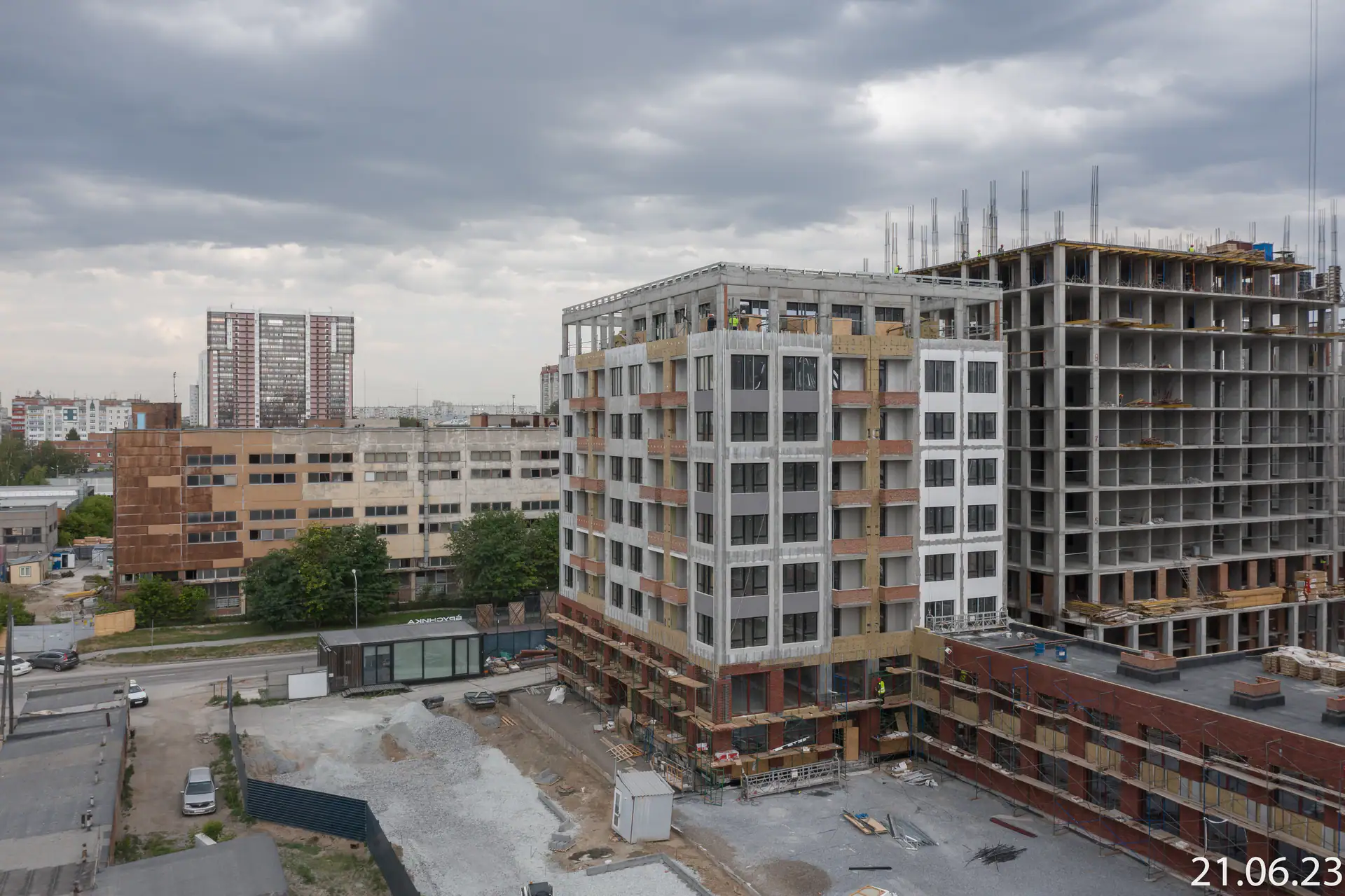

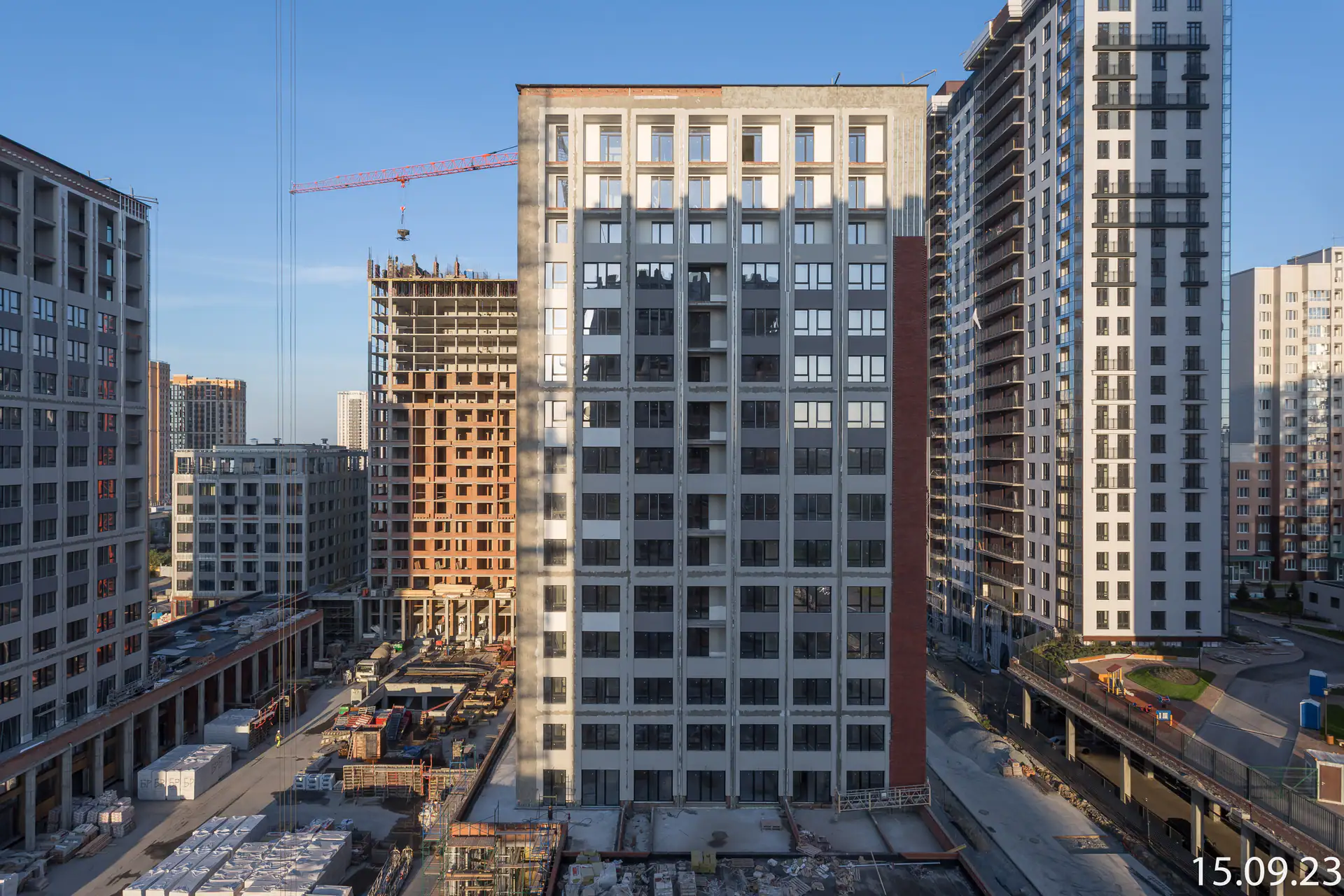

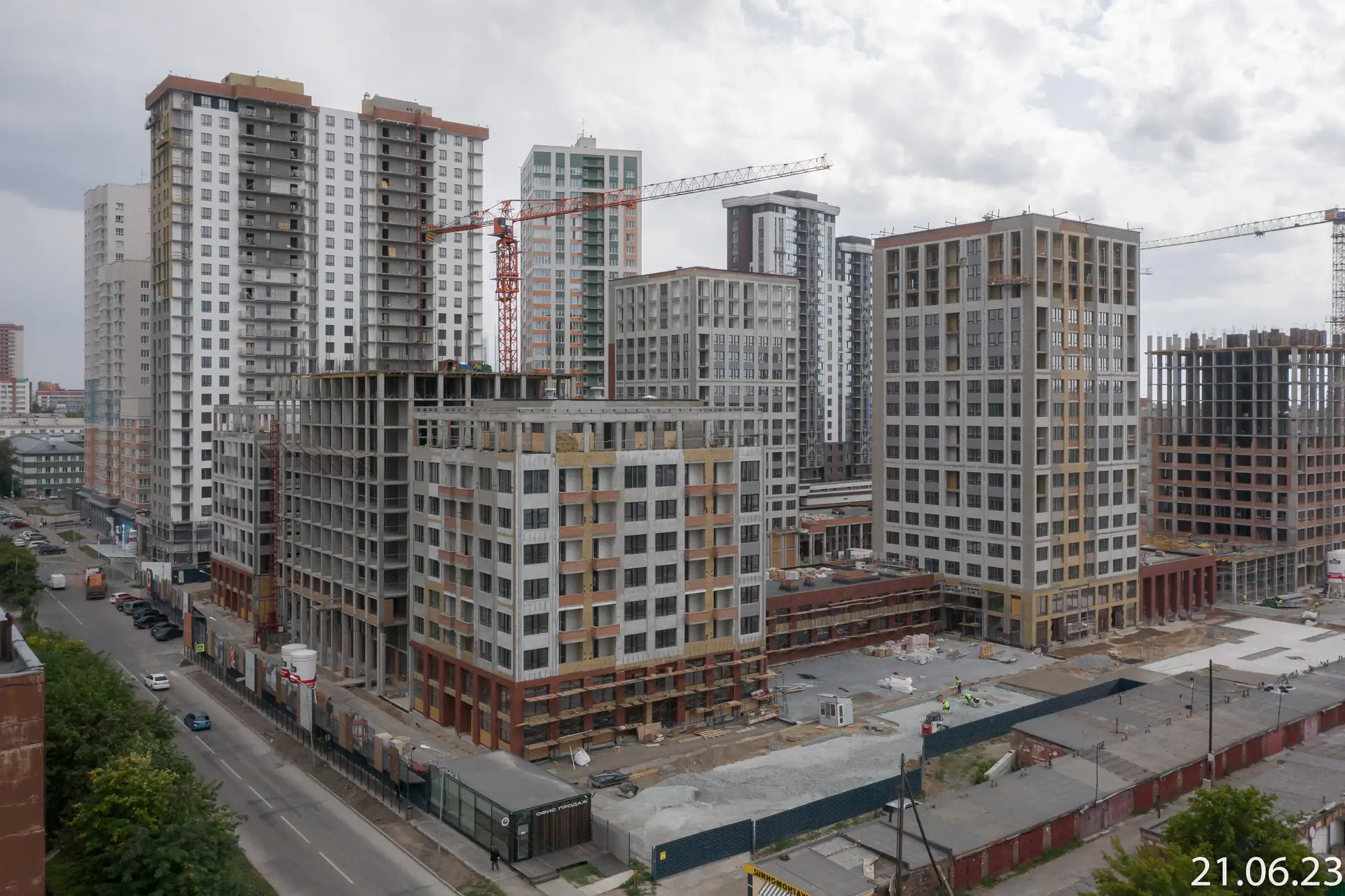

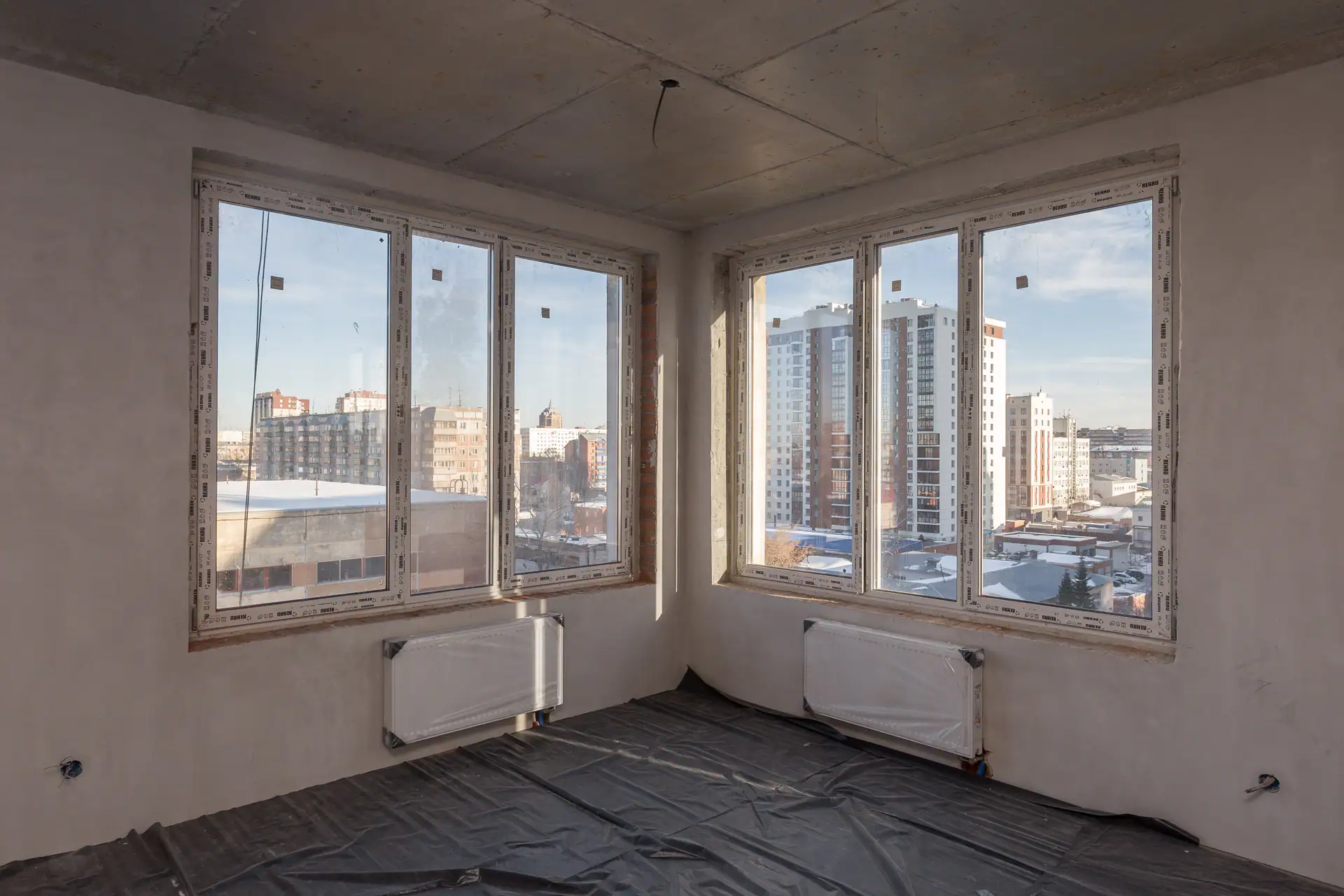

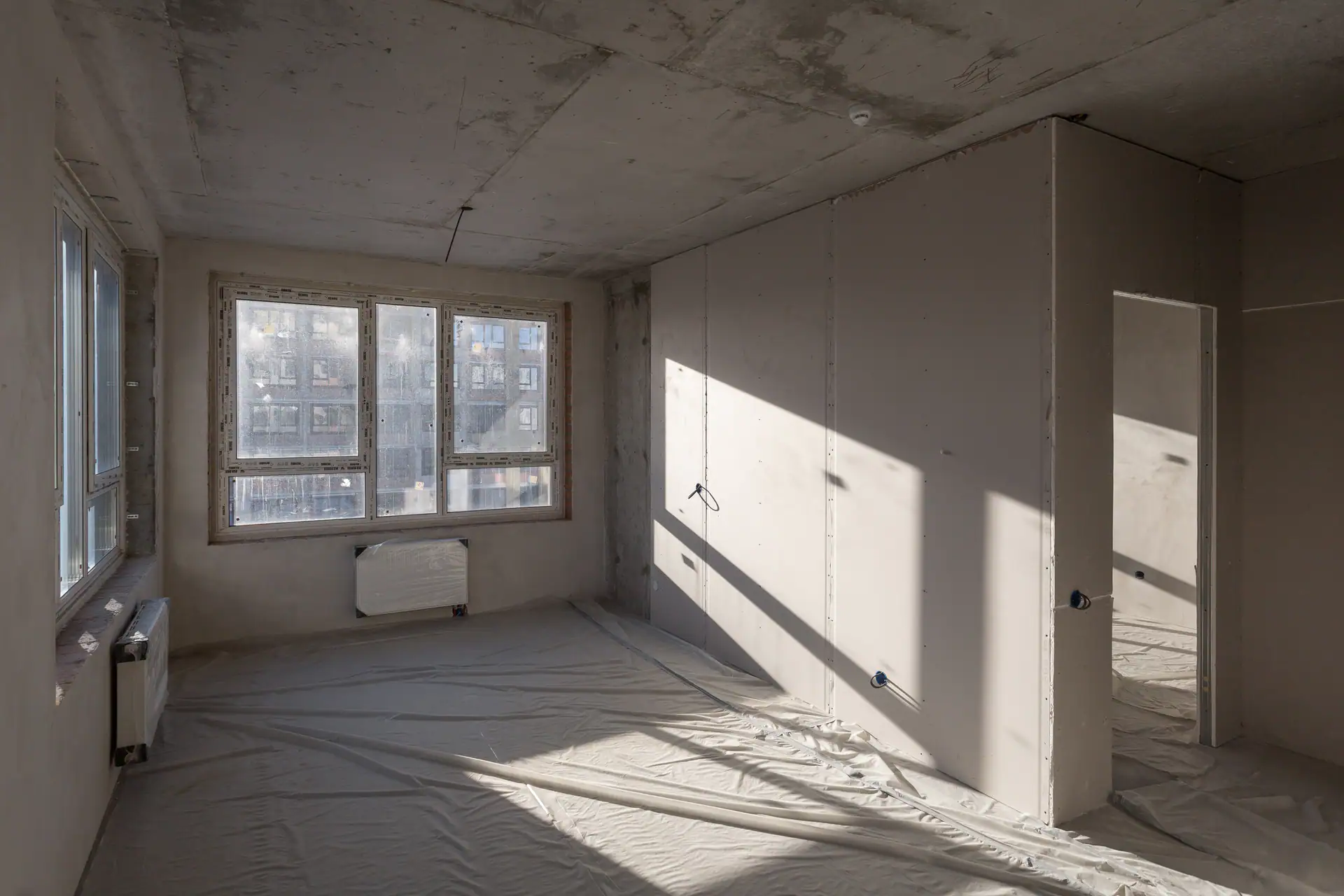

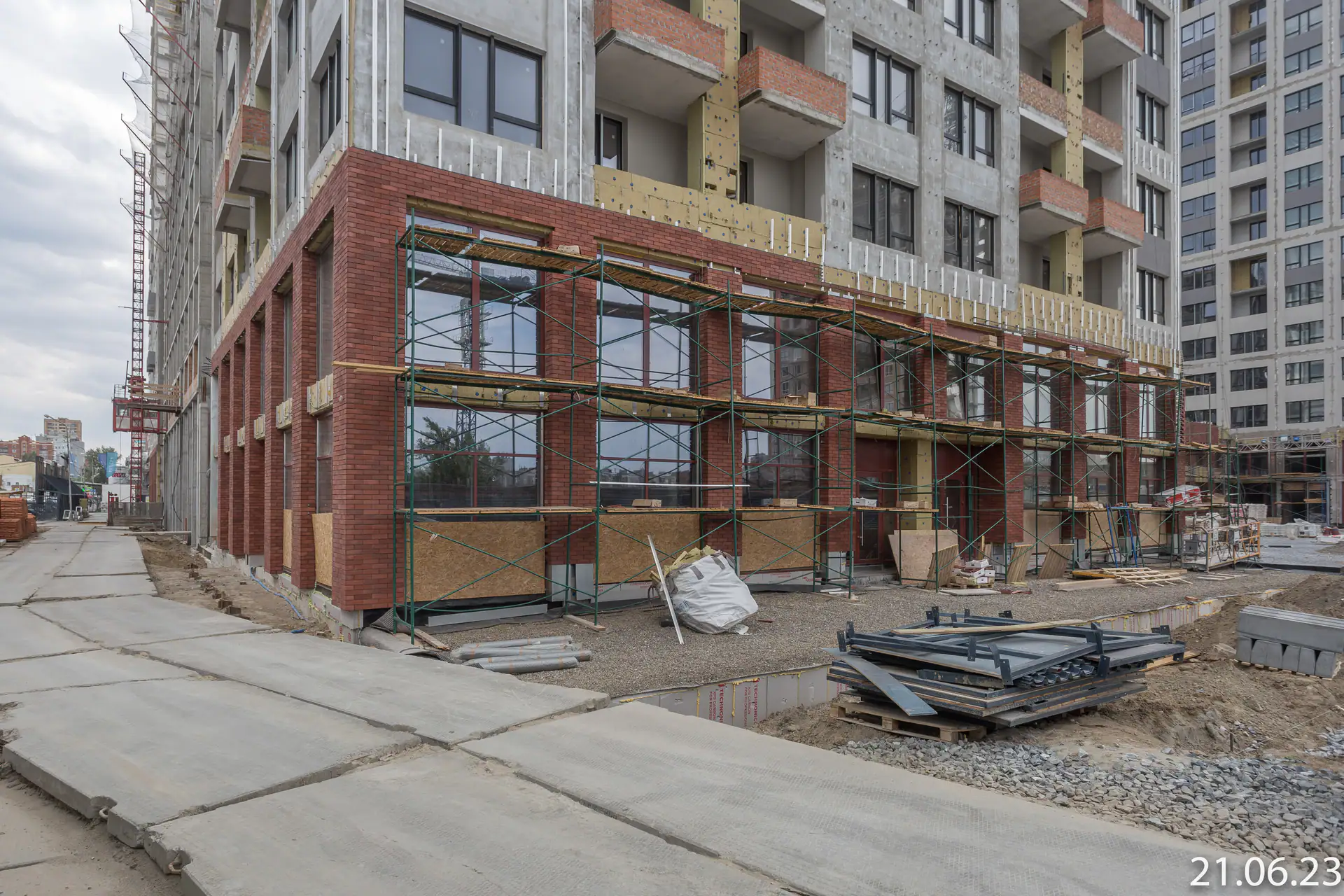

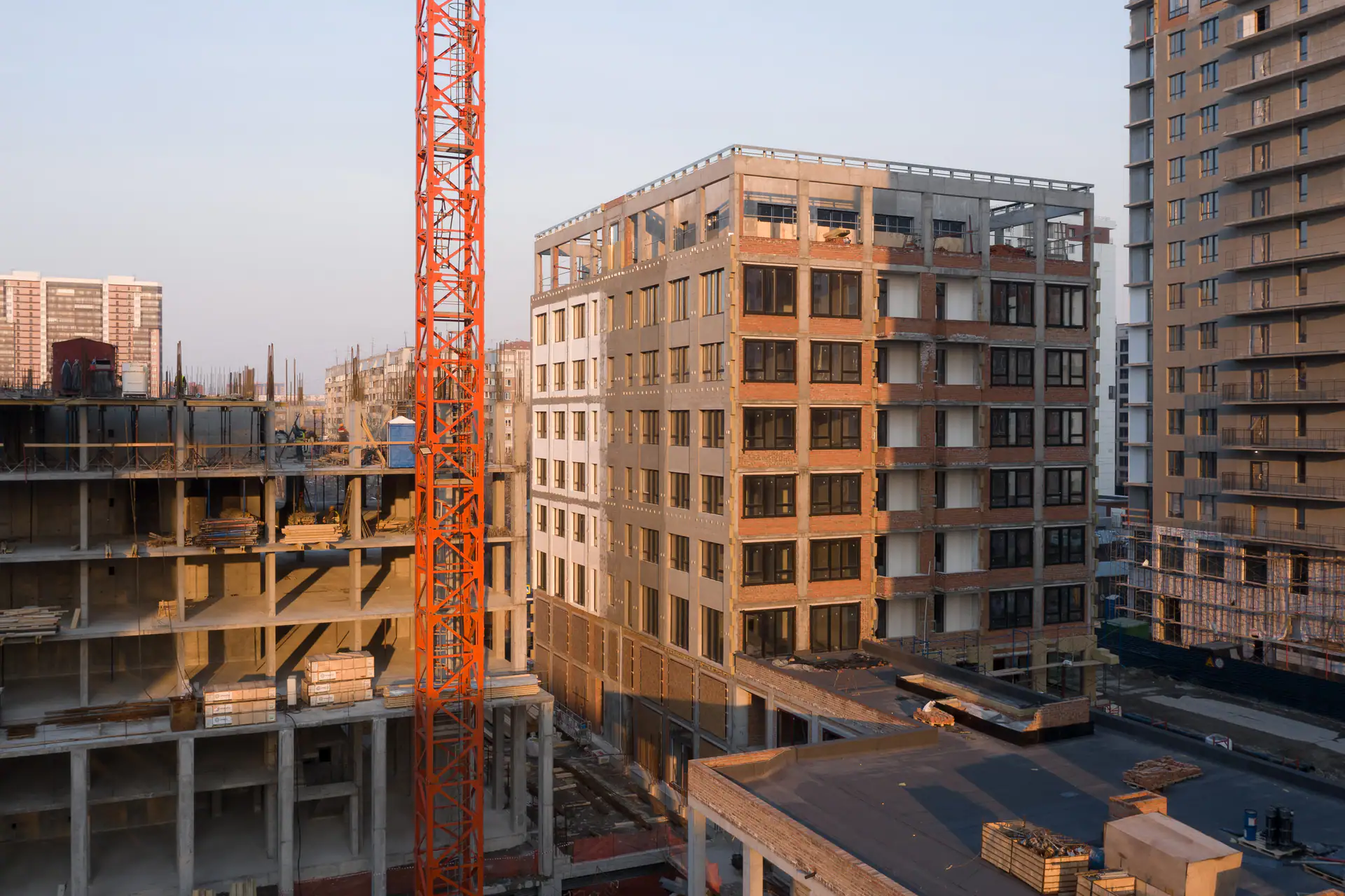

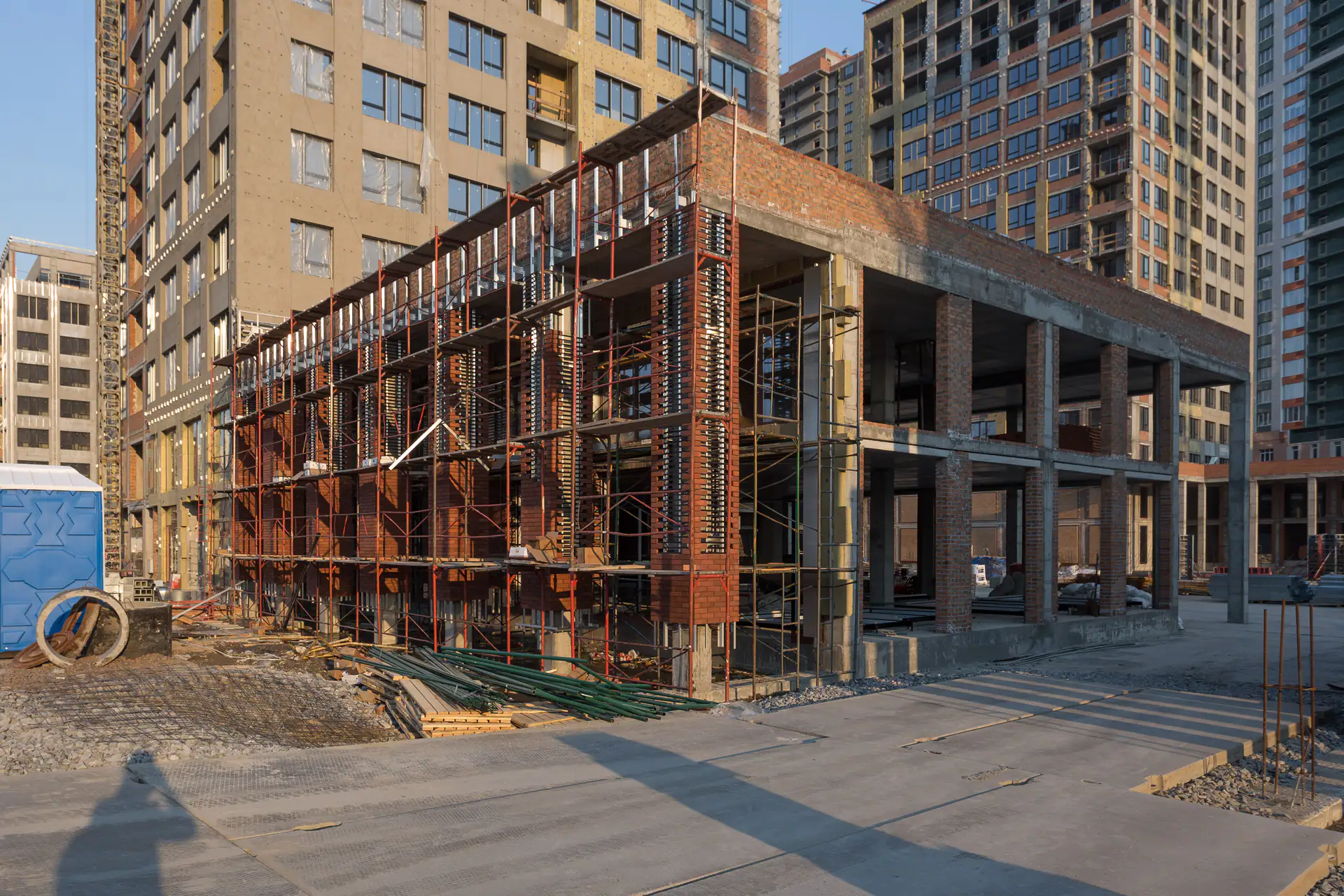

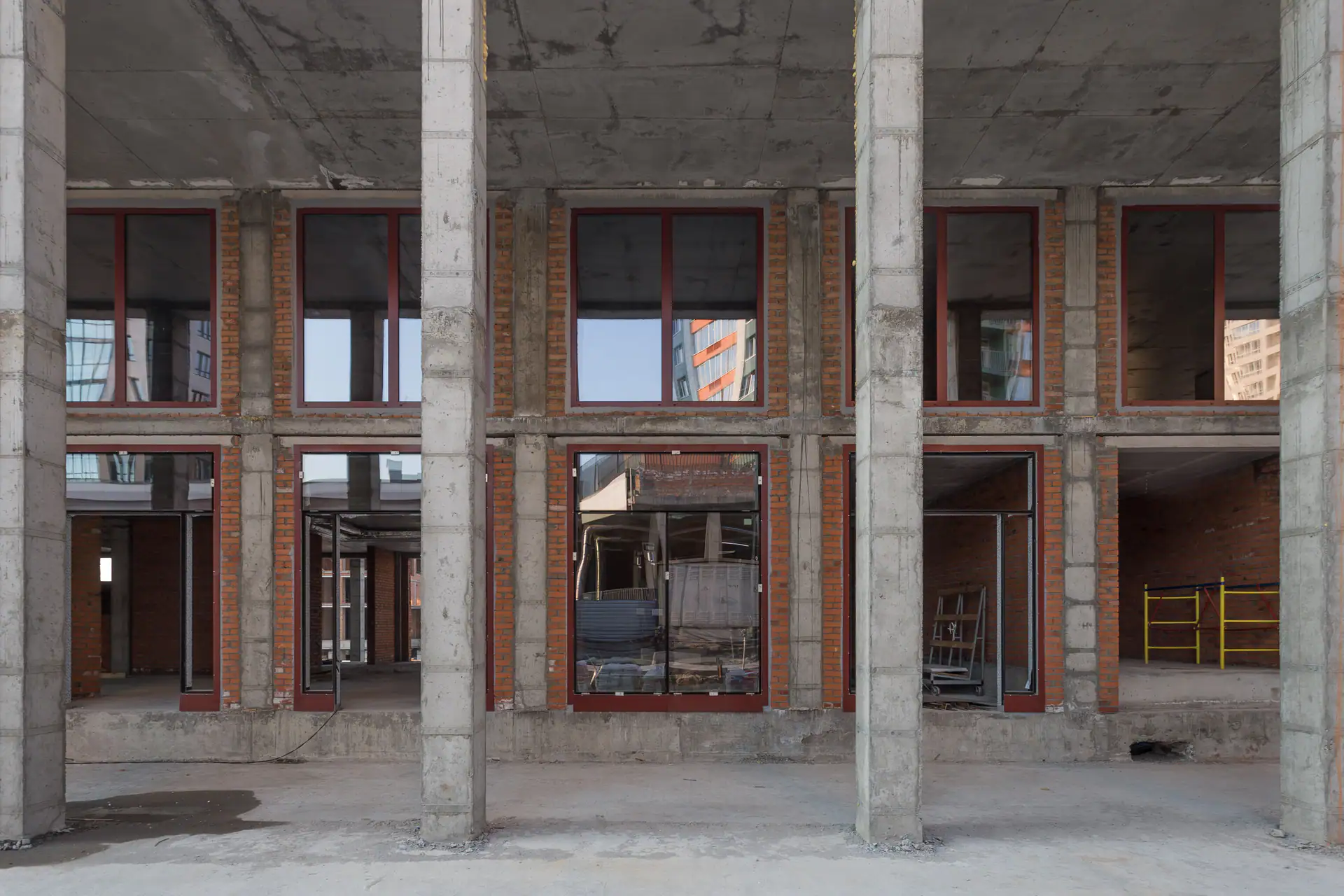

- II кв. 2023Фотоотчёт со стройки

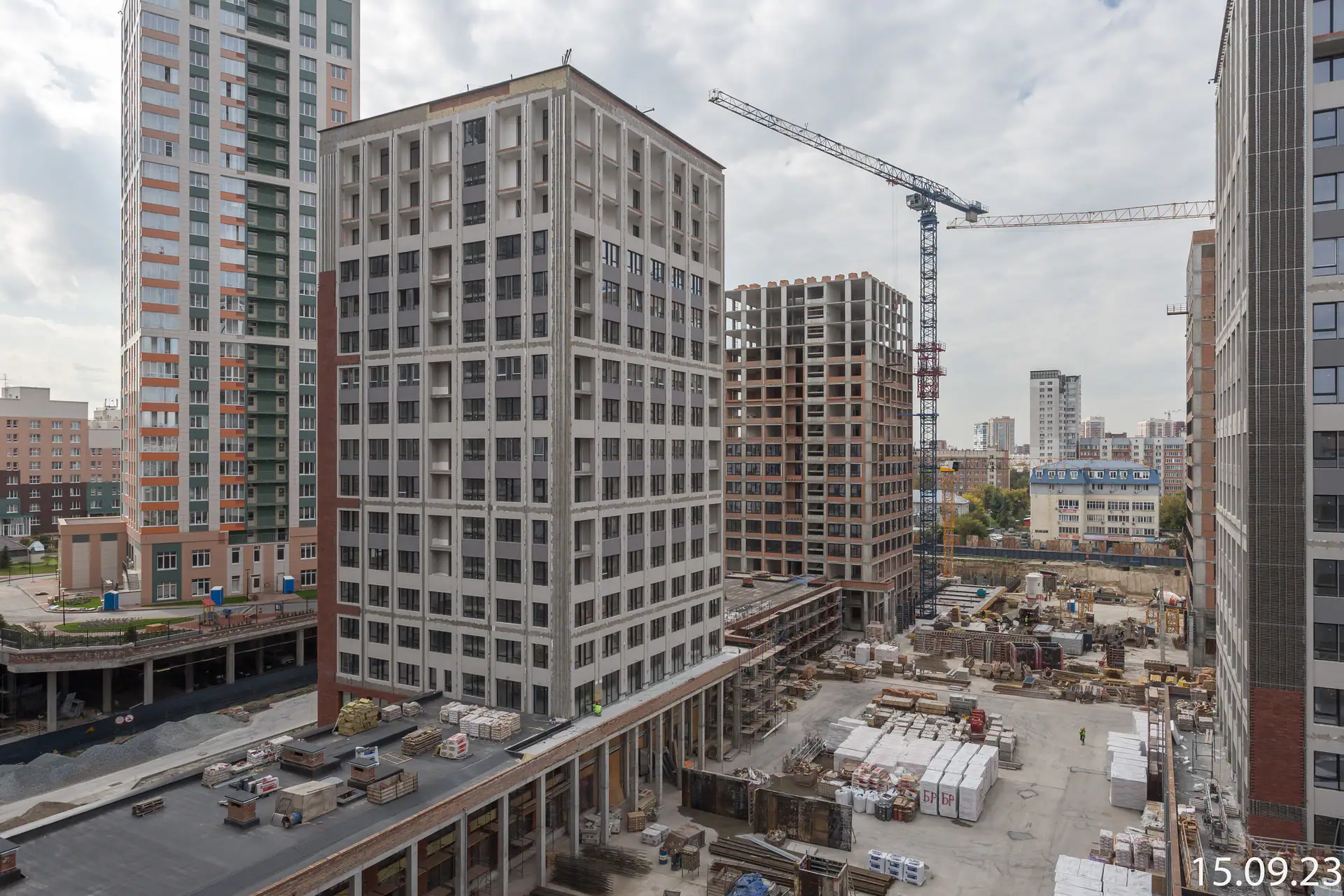

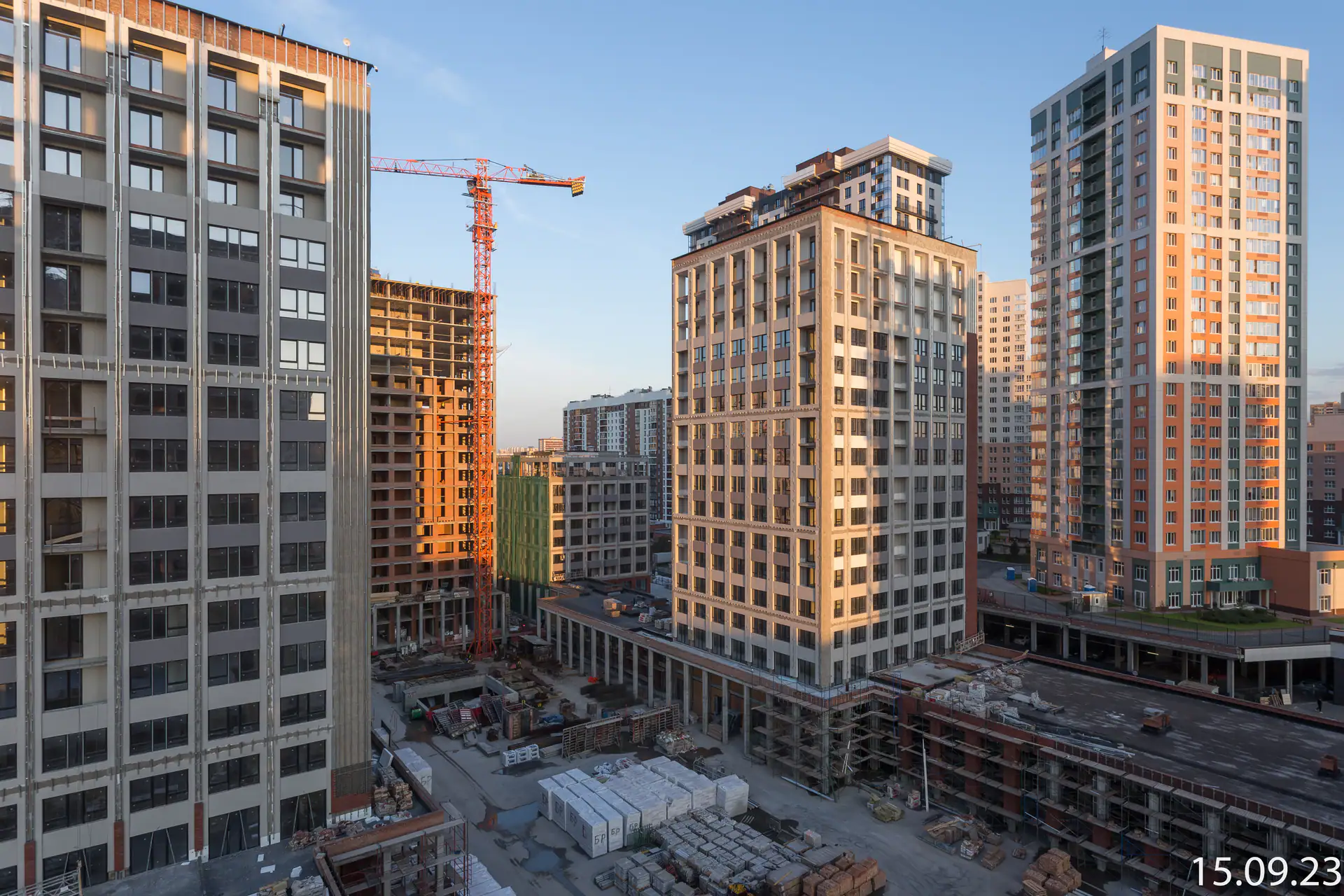

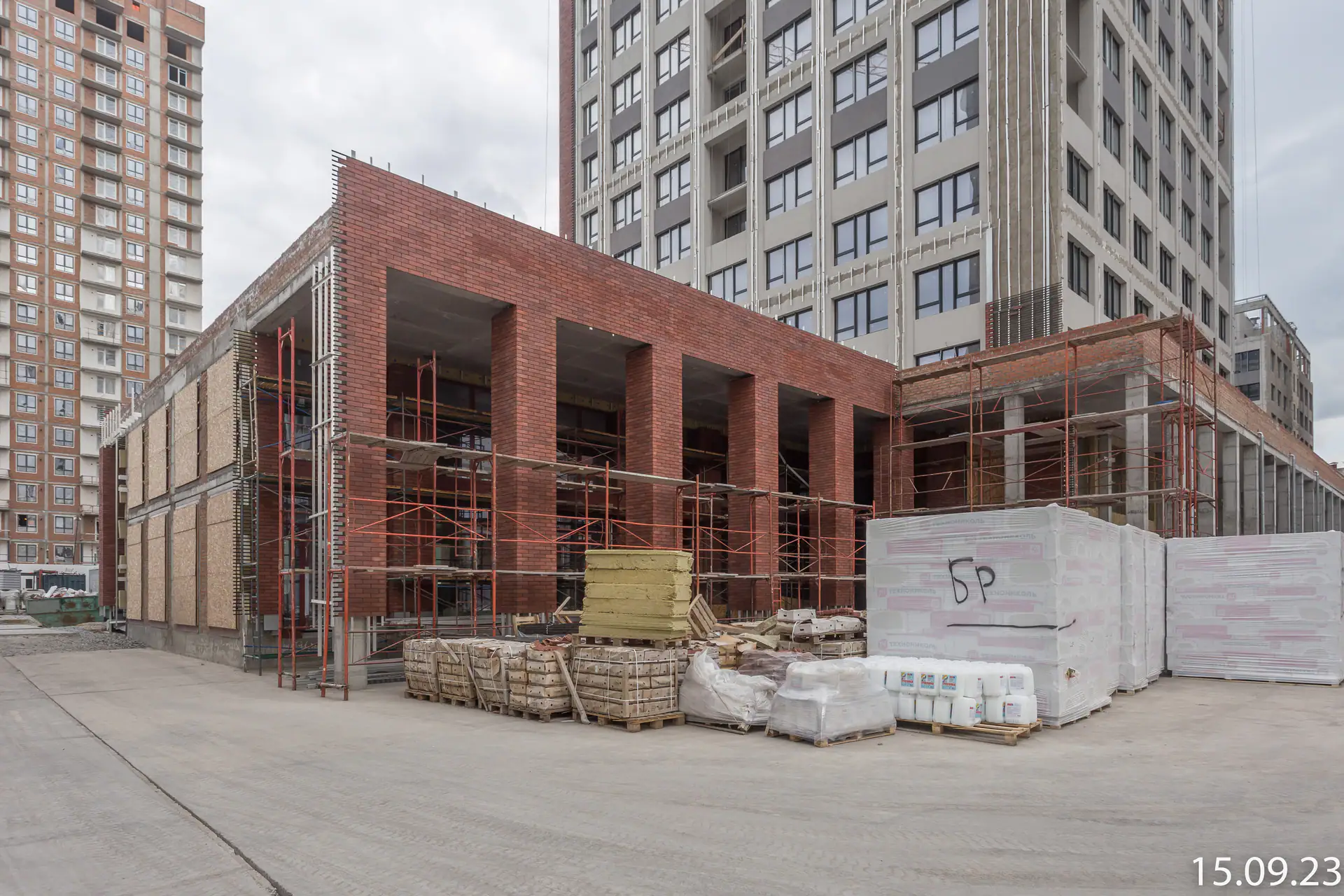

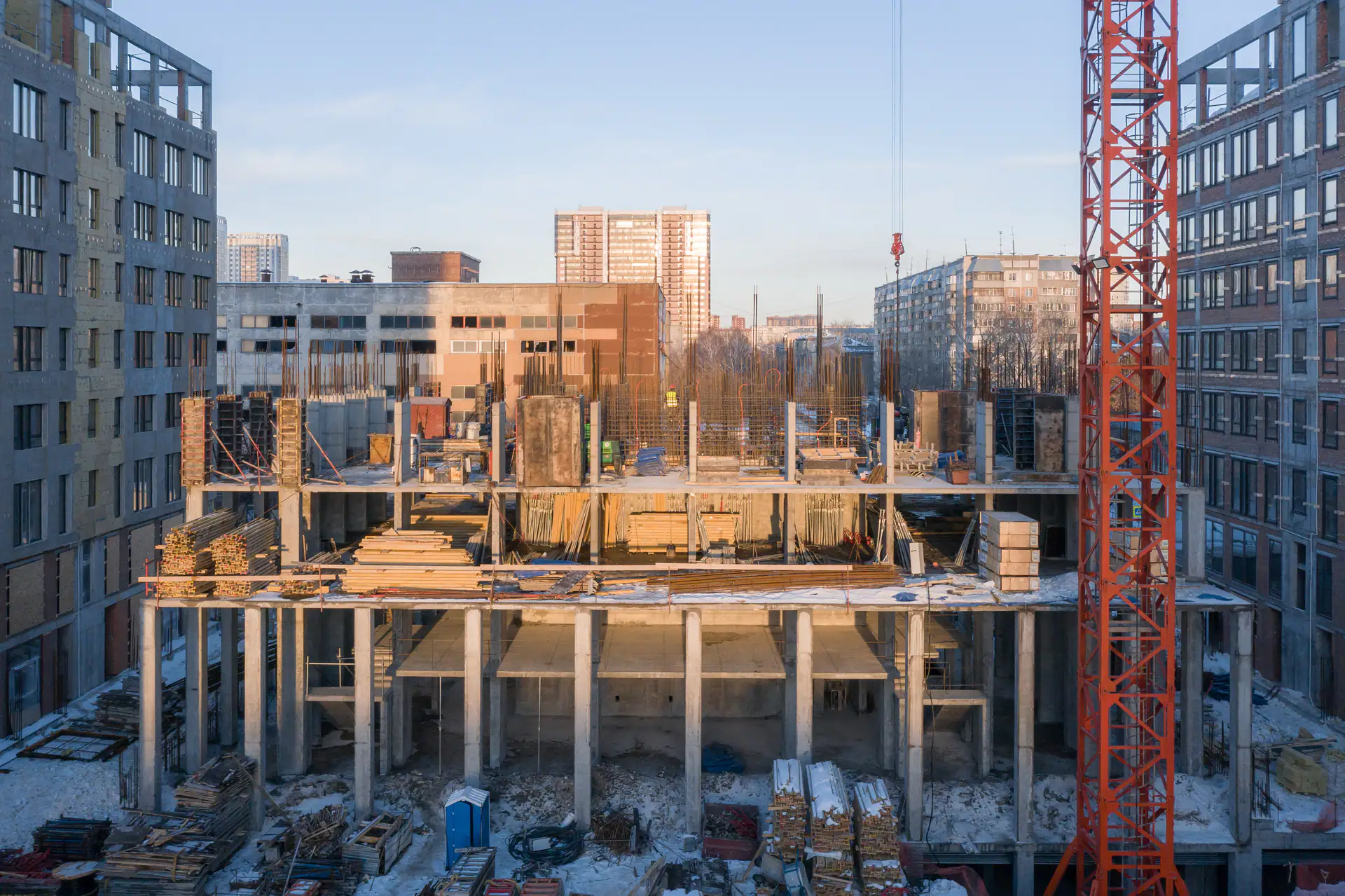

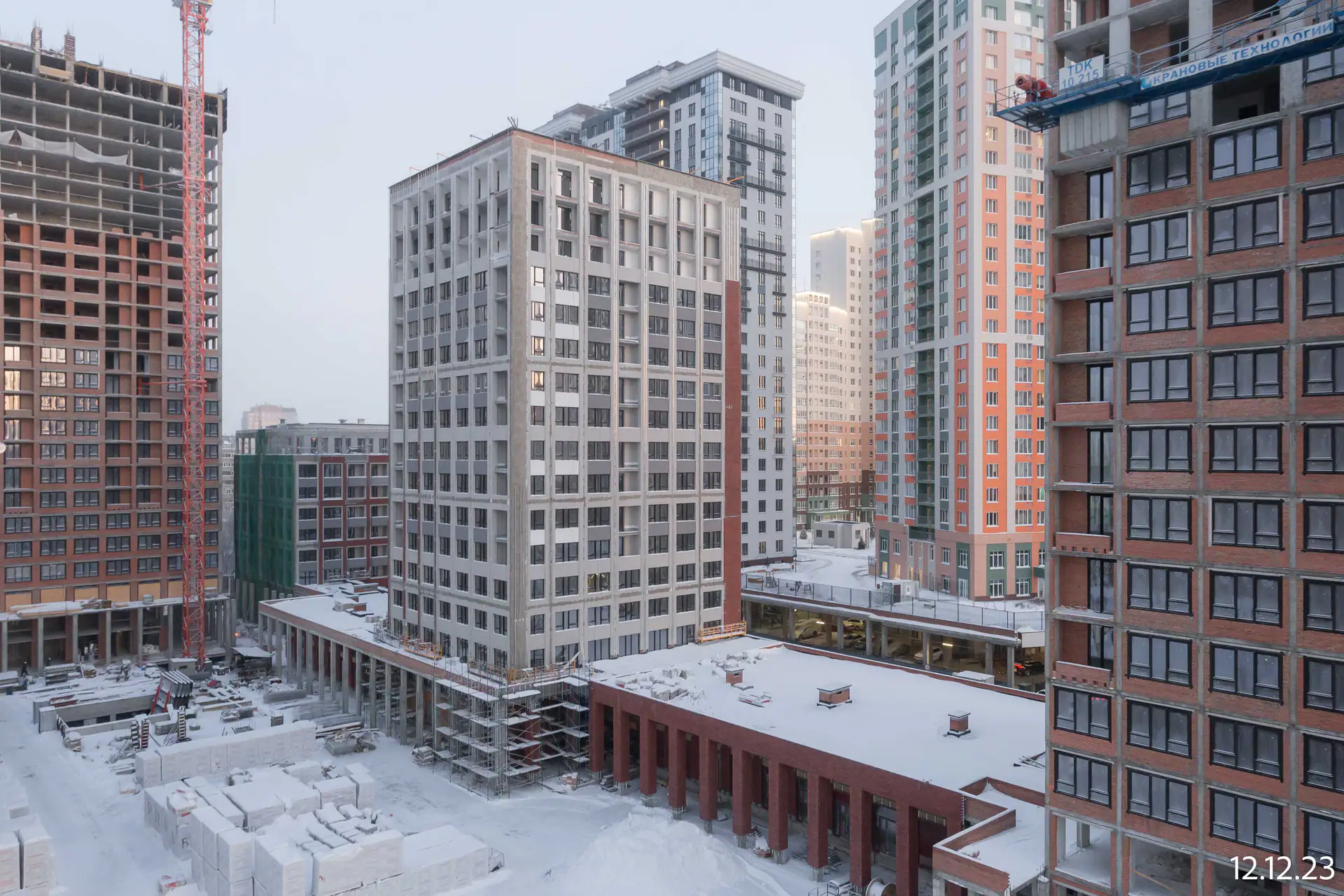

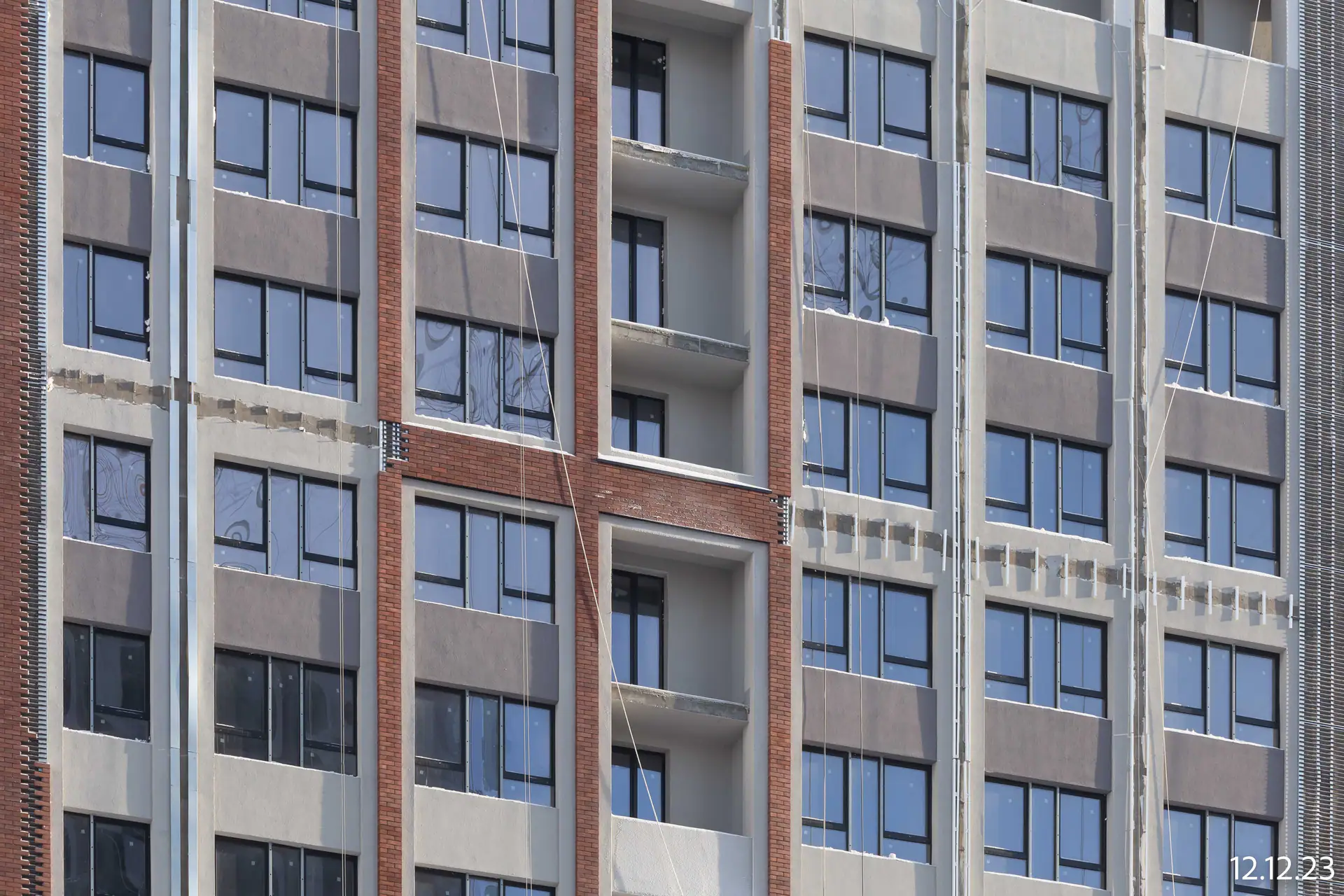

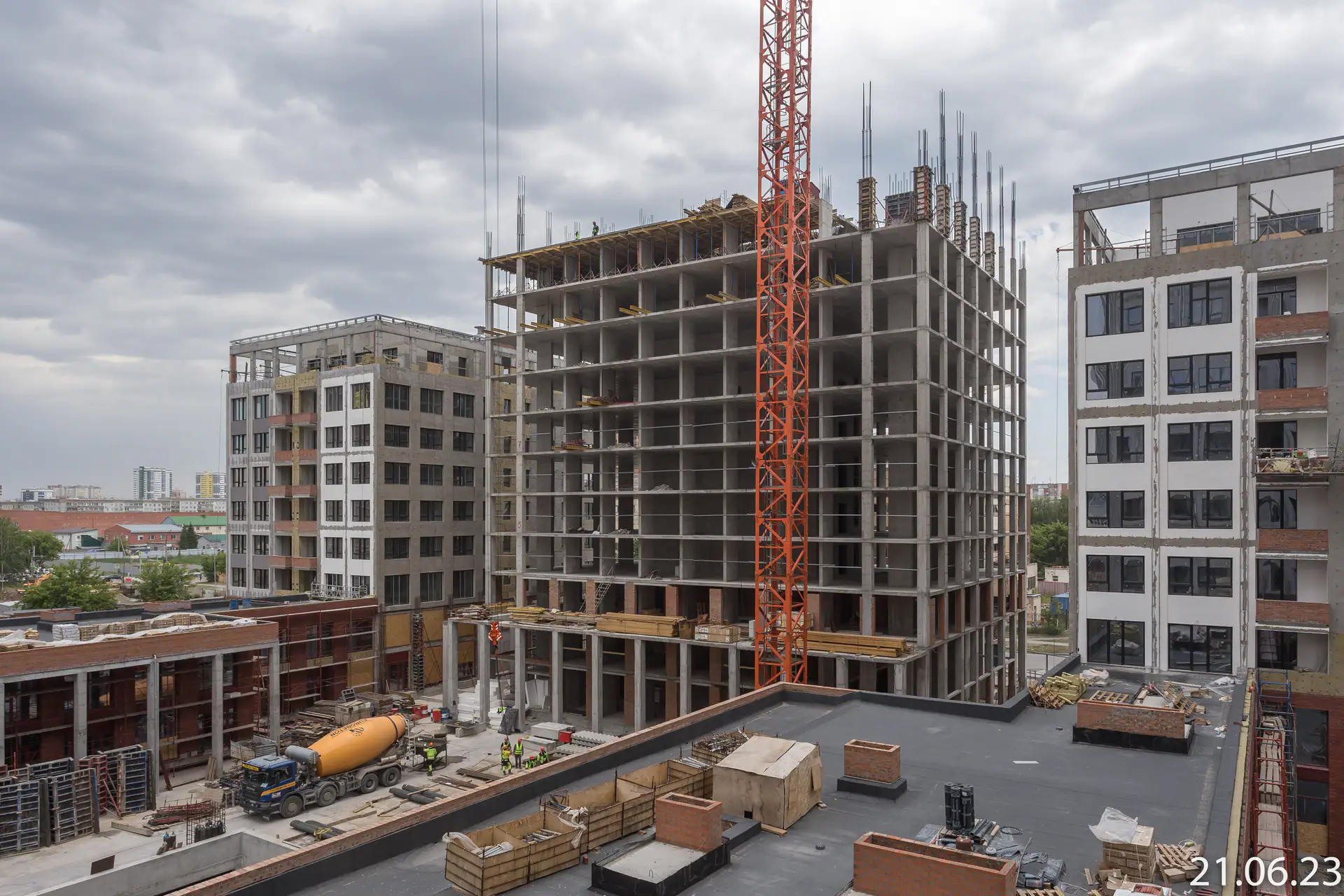

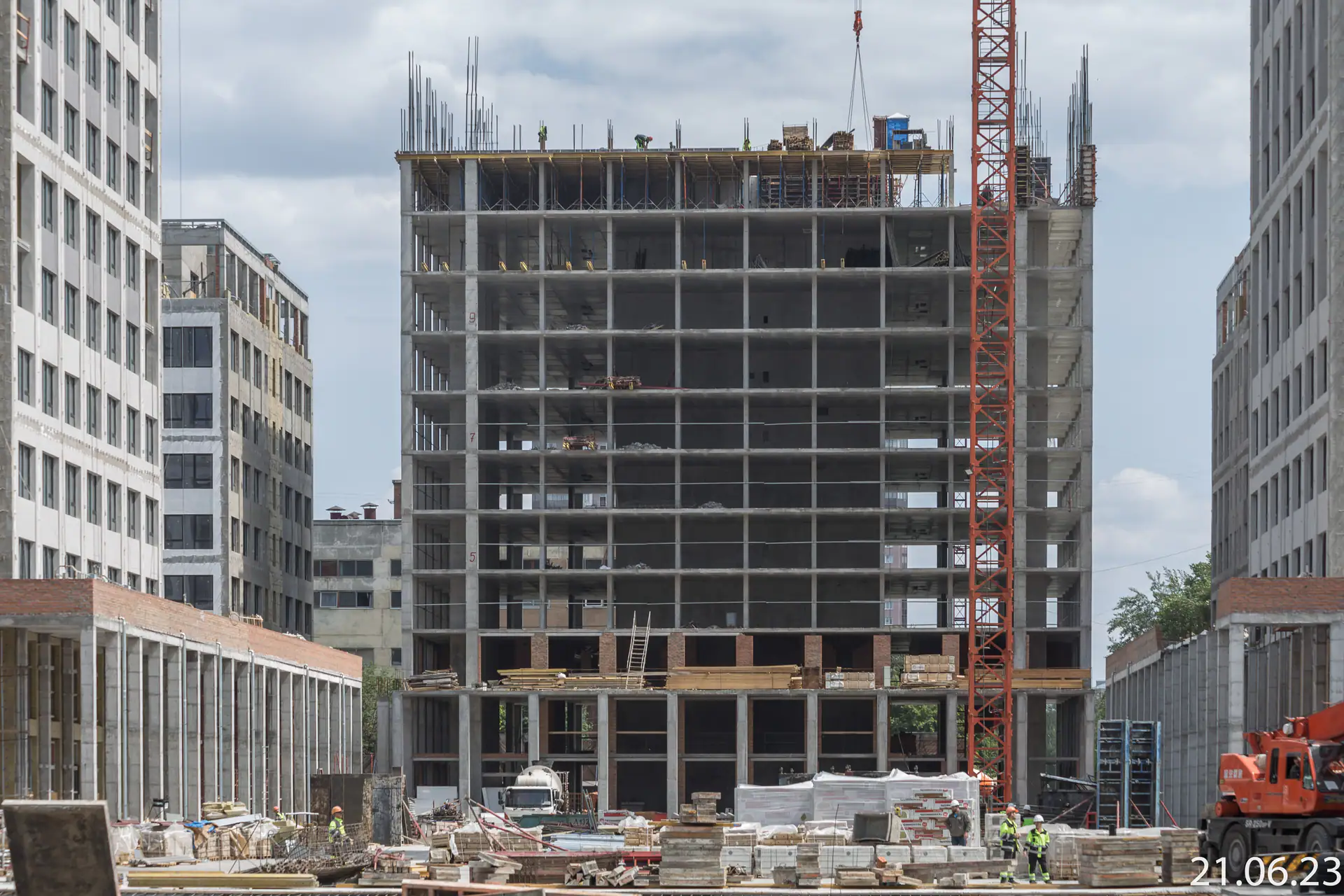

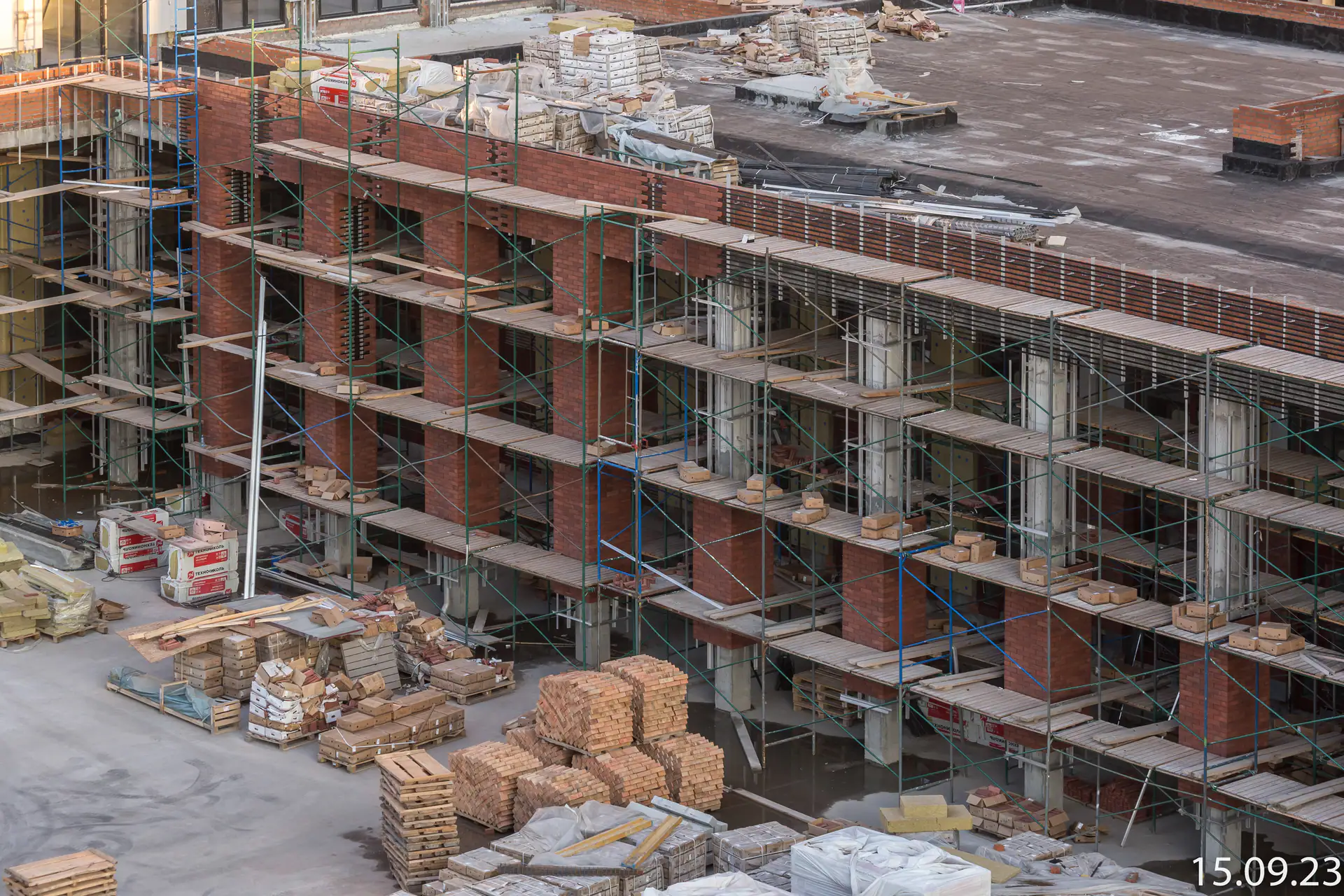

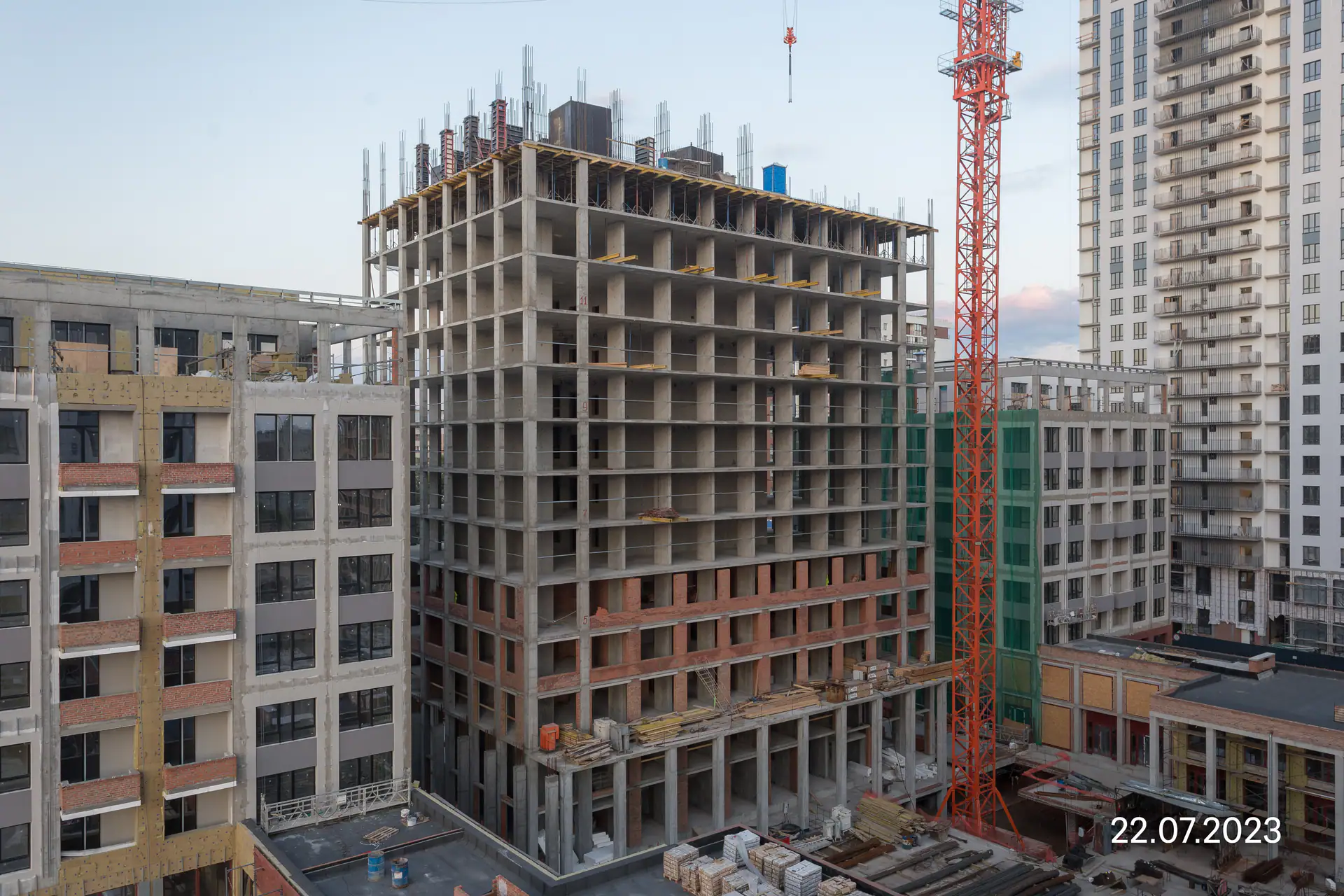

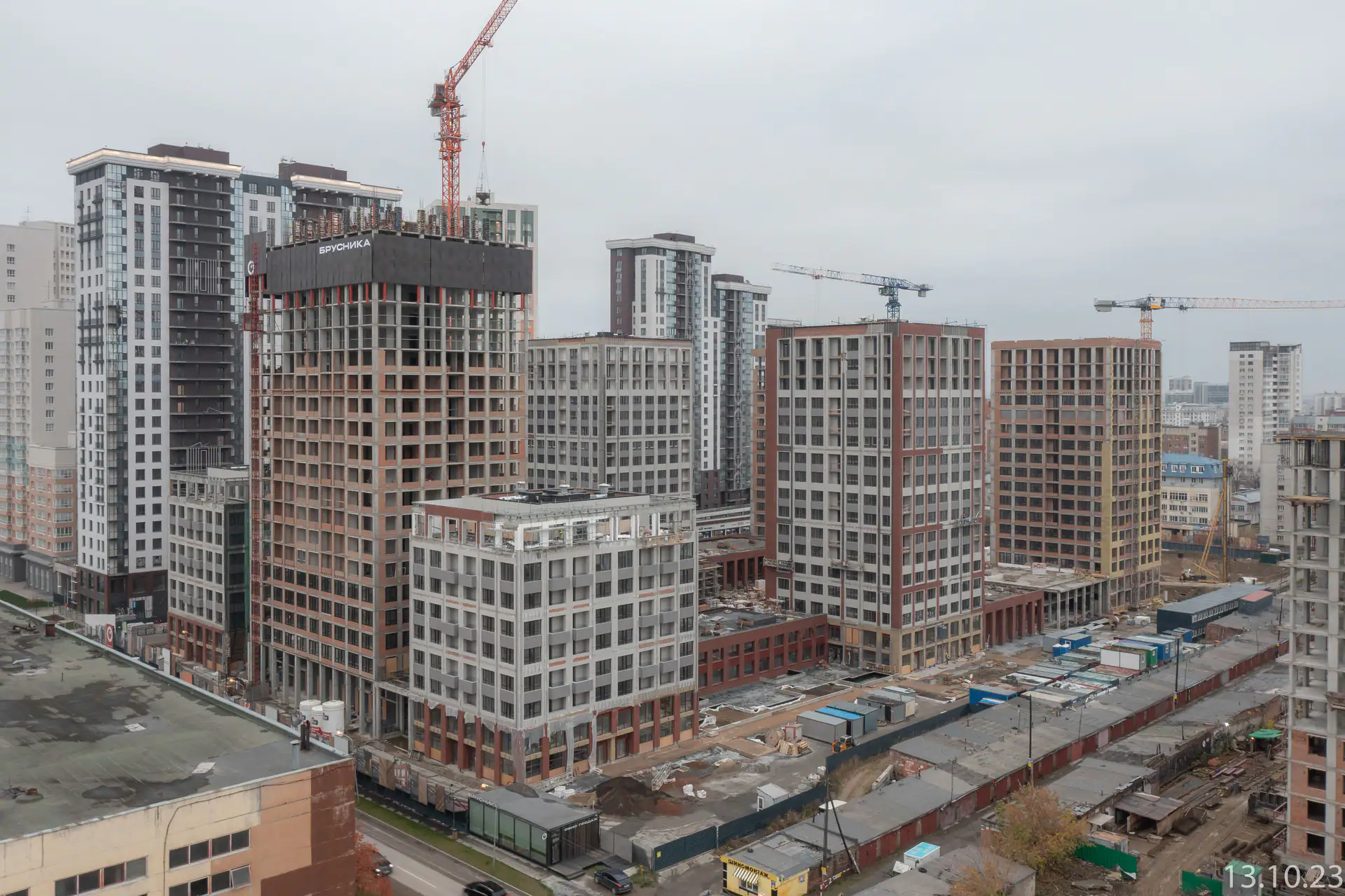

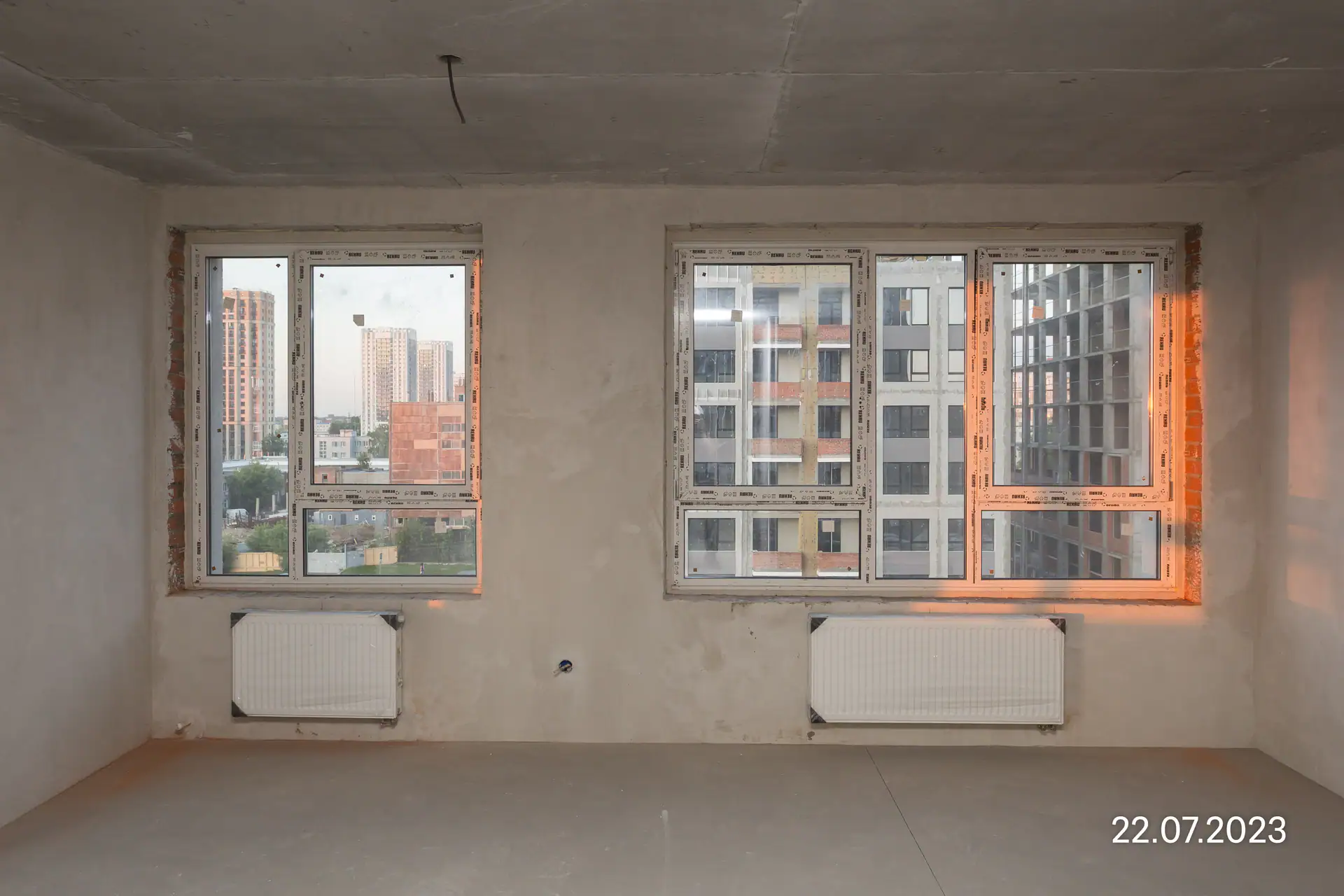

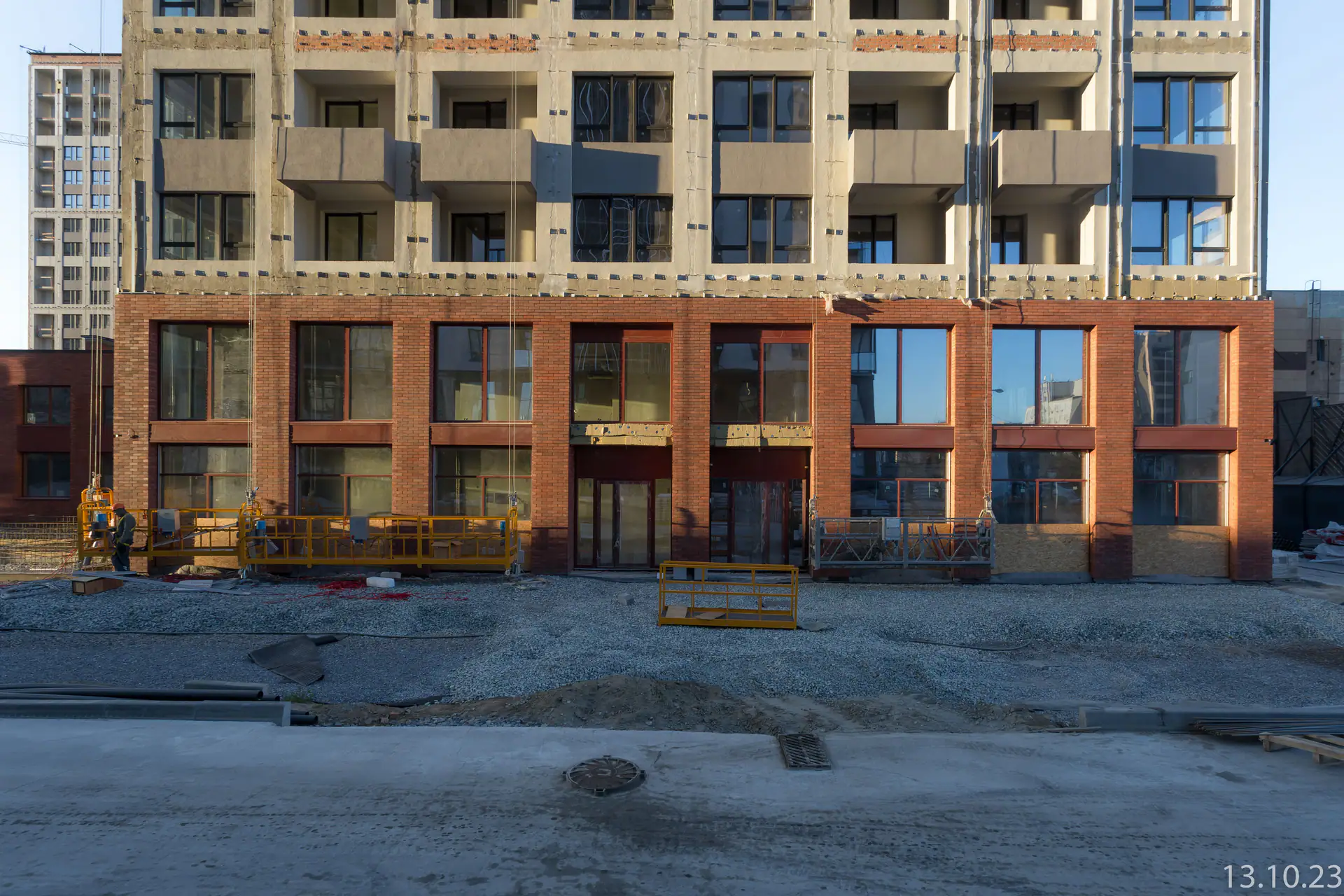

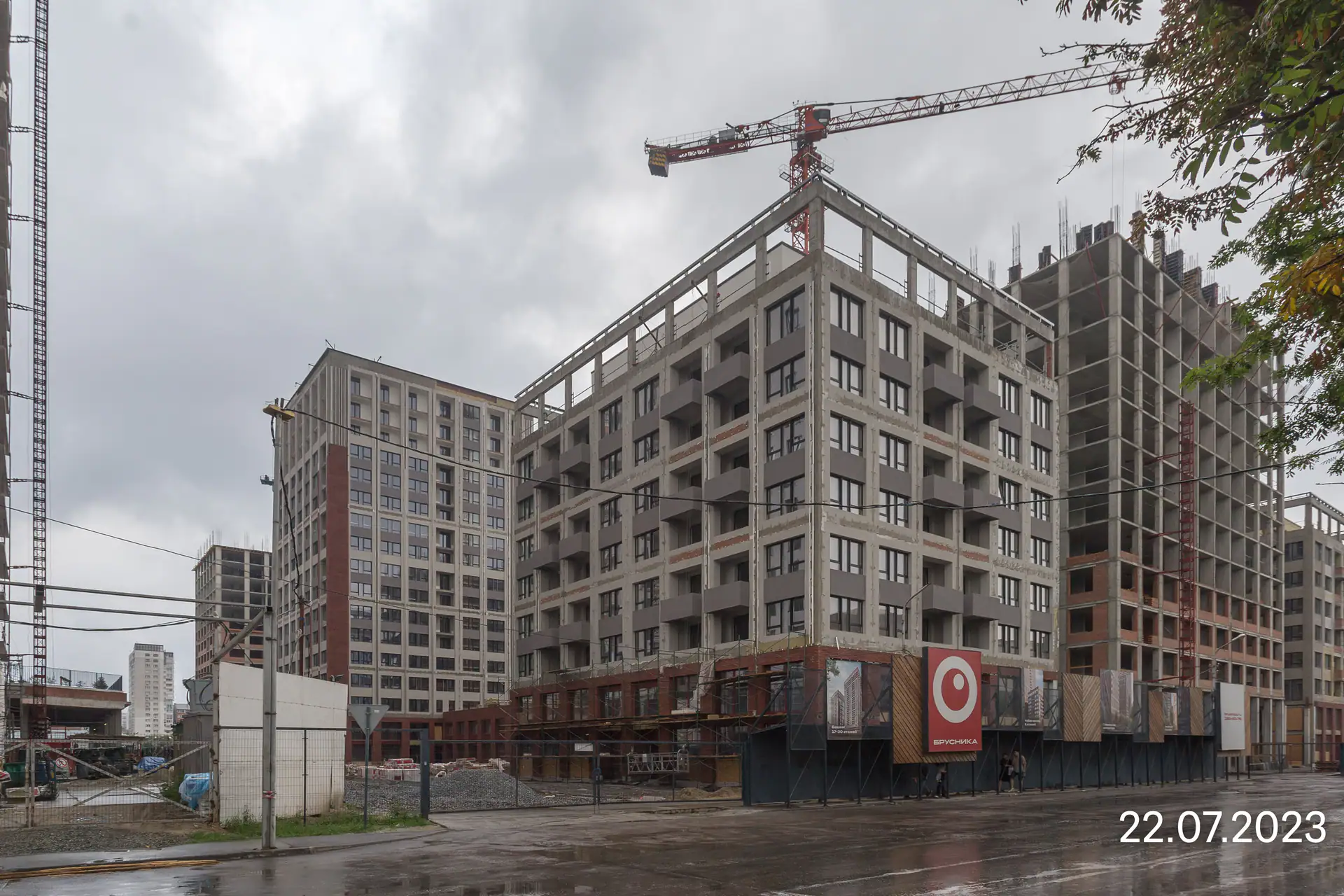

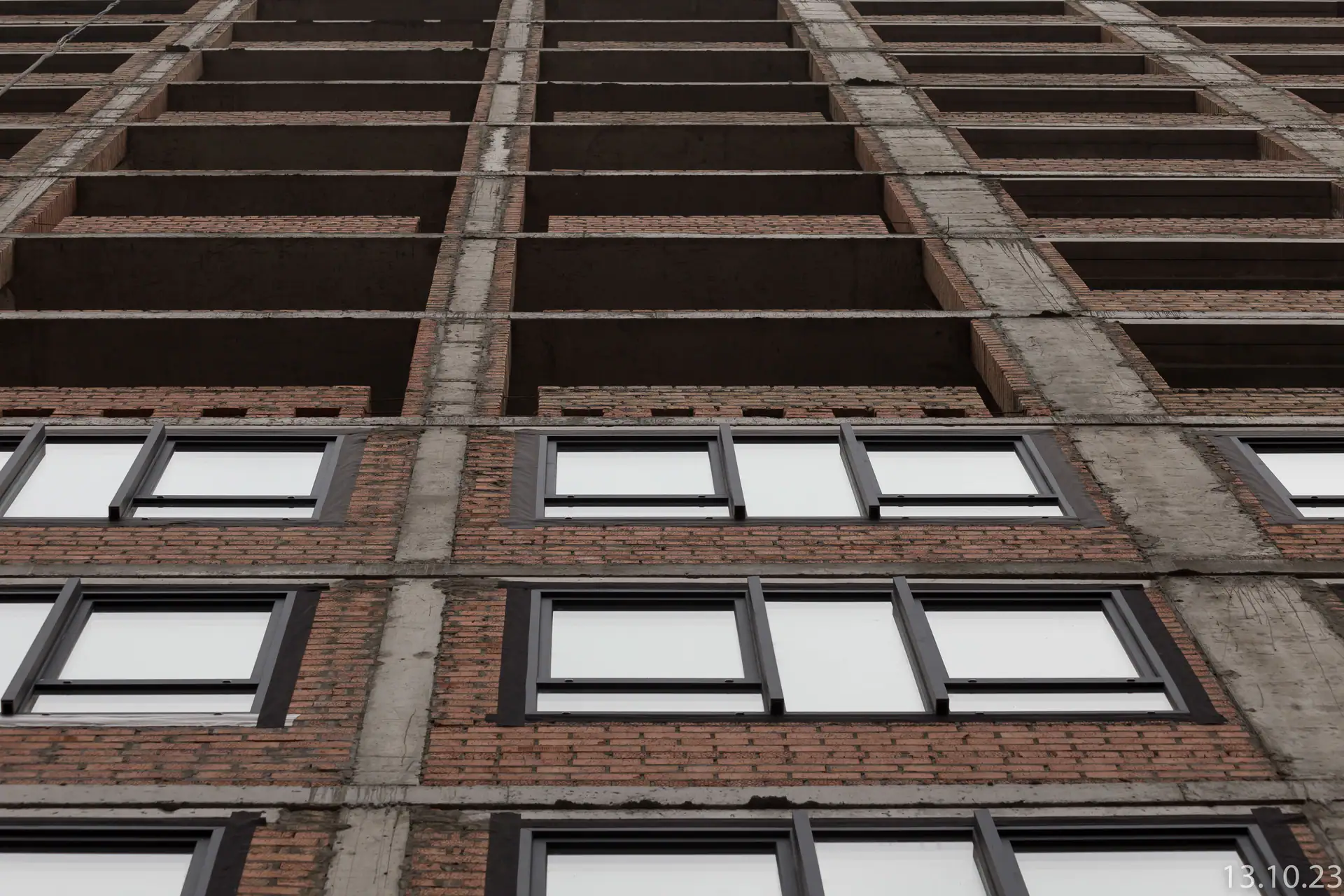

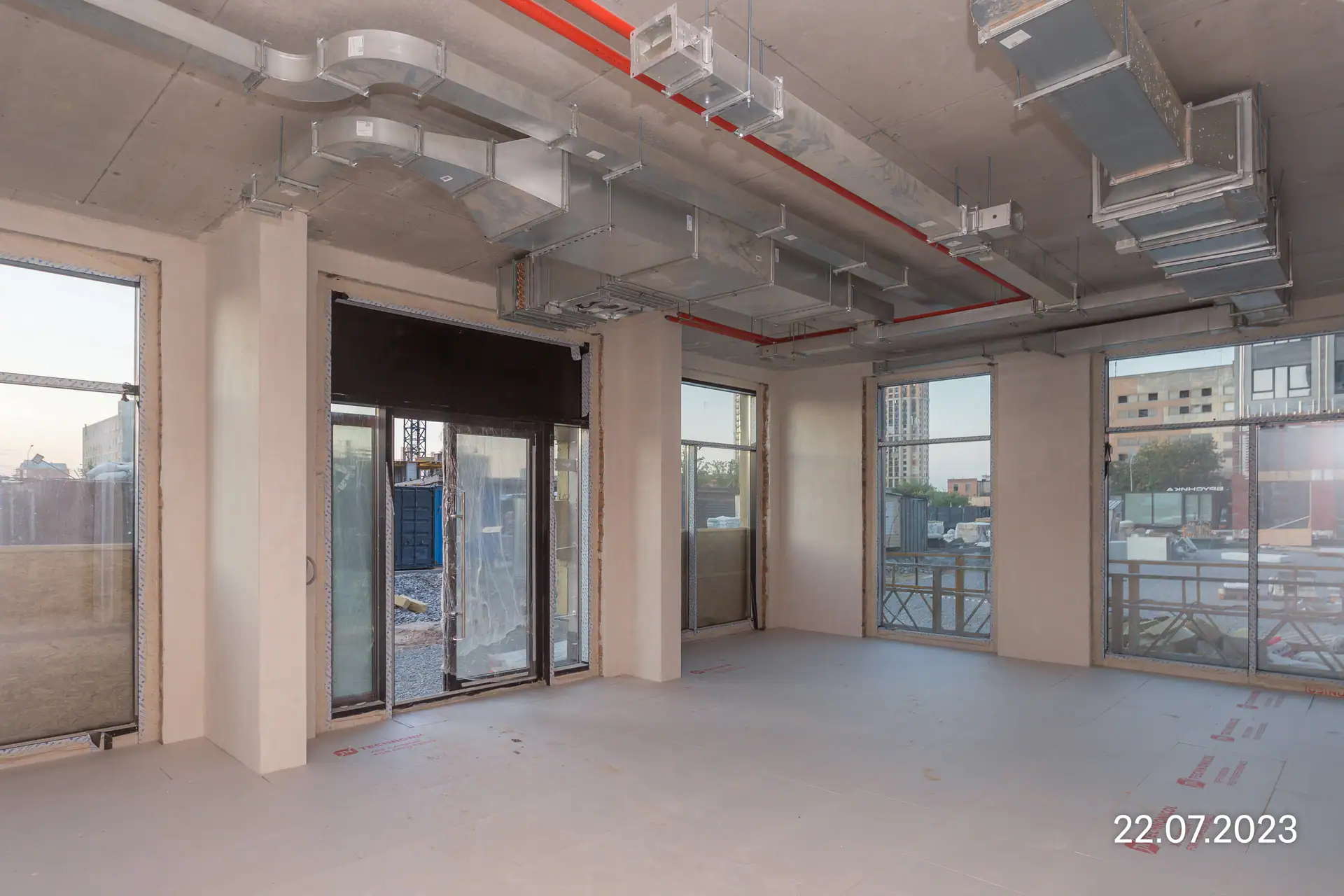

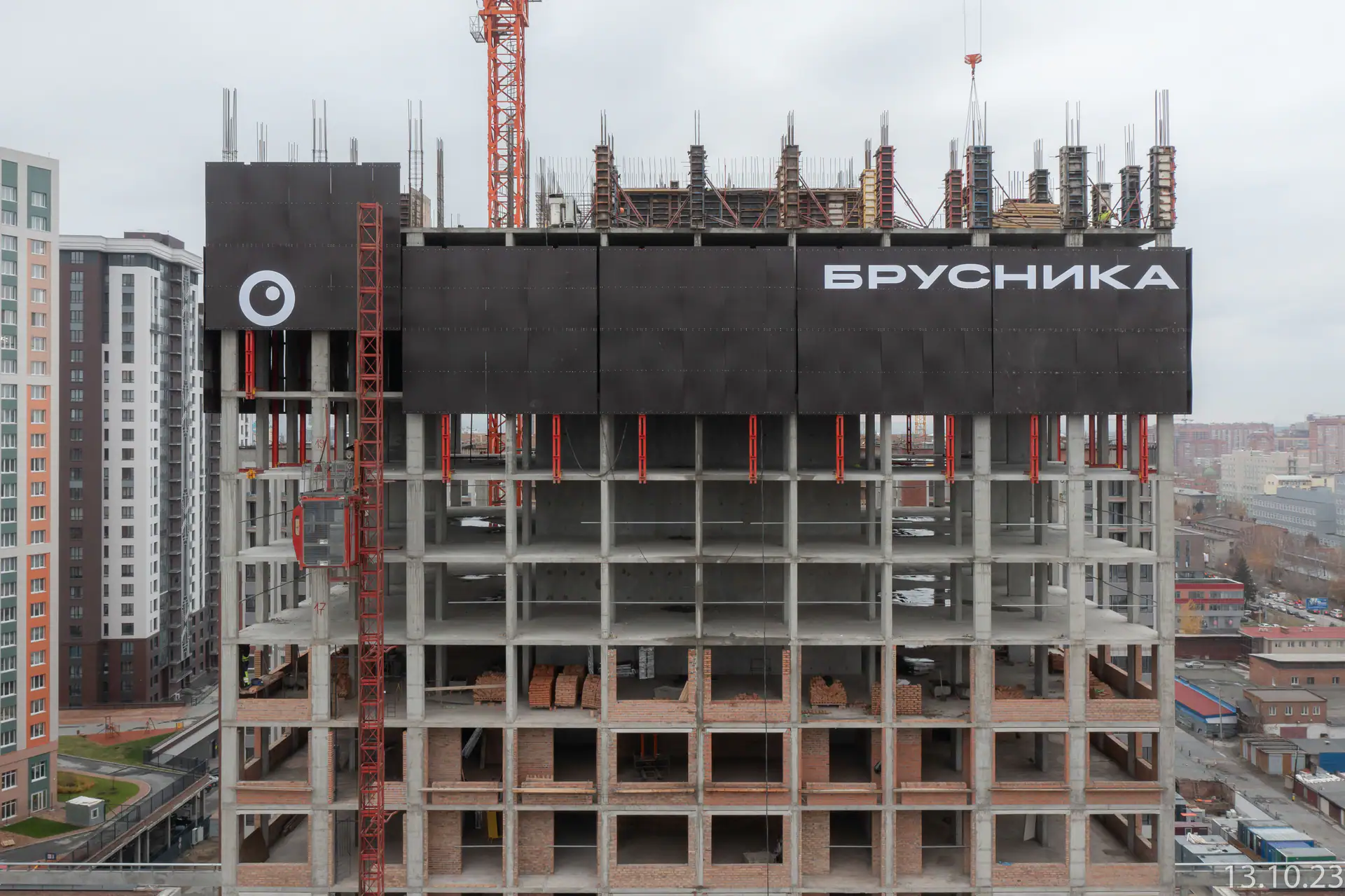

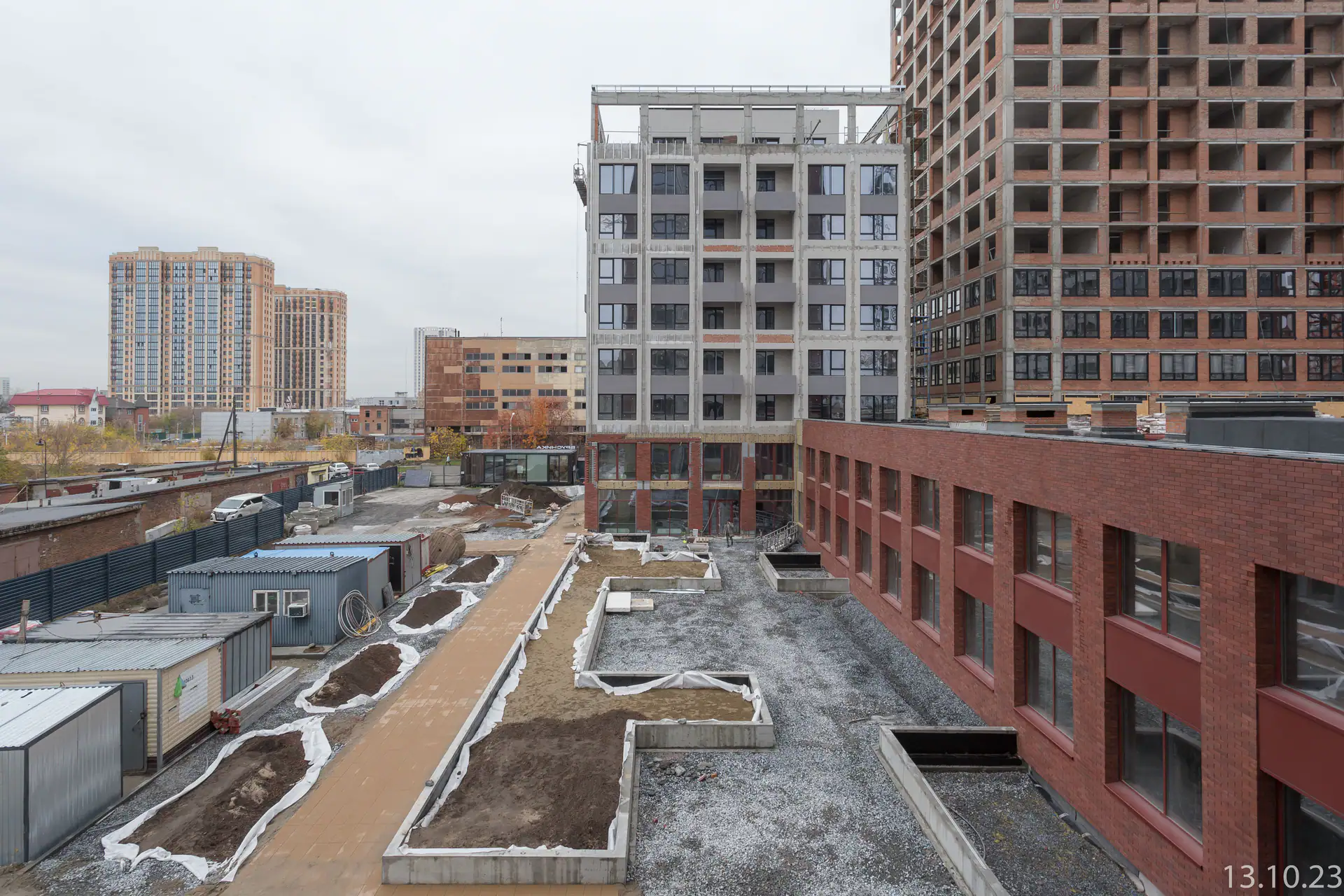

- III кв. 2023Фотоотчёт со стройки

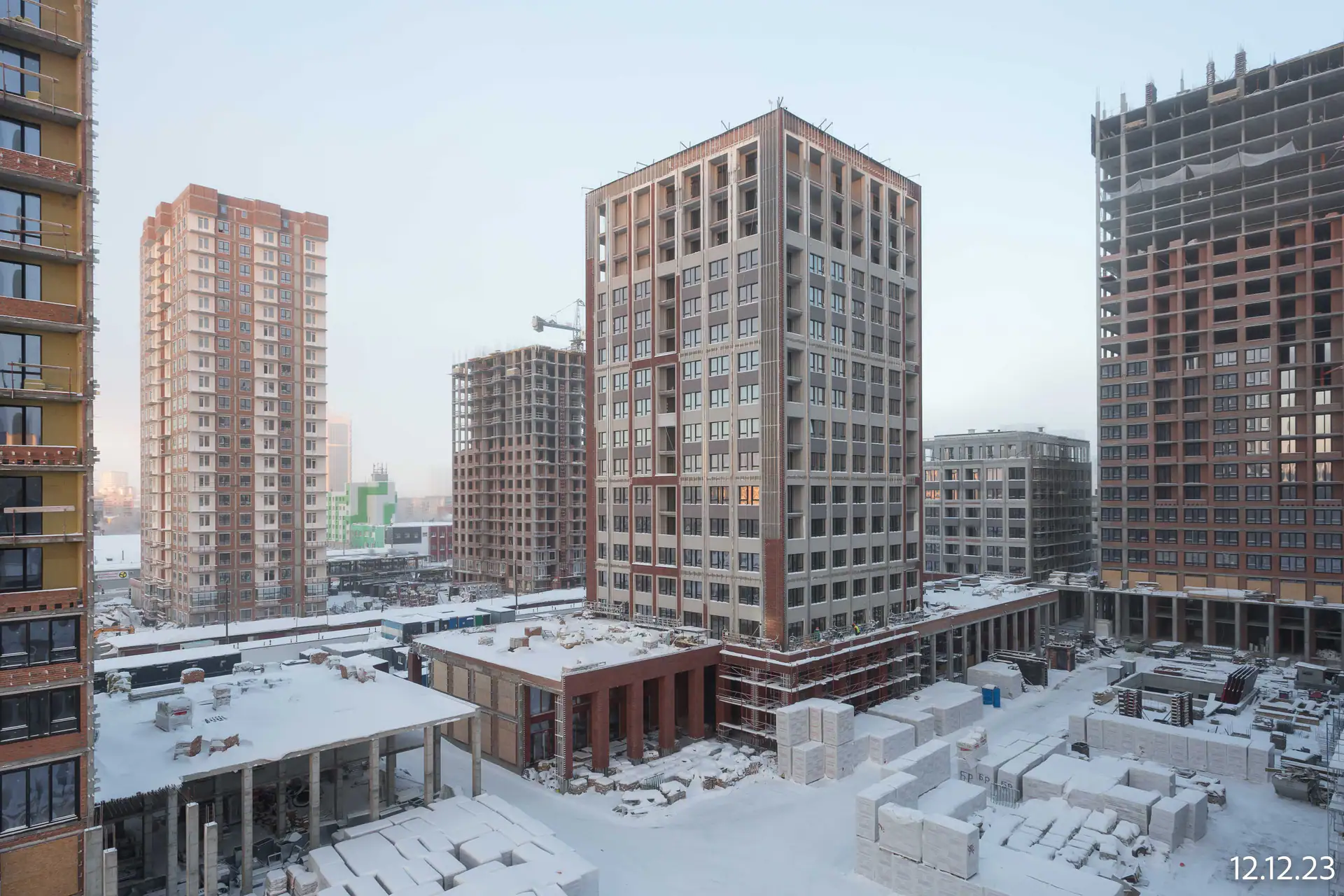

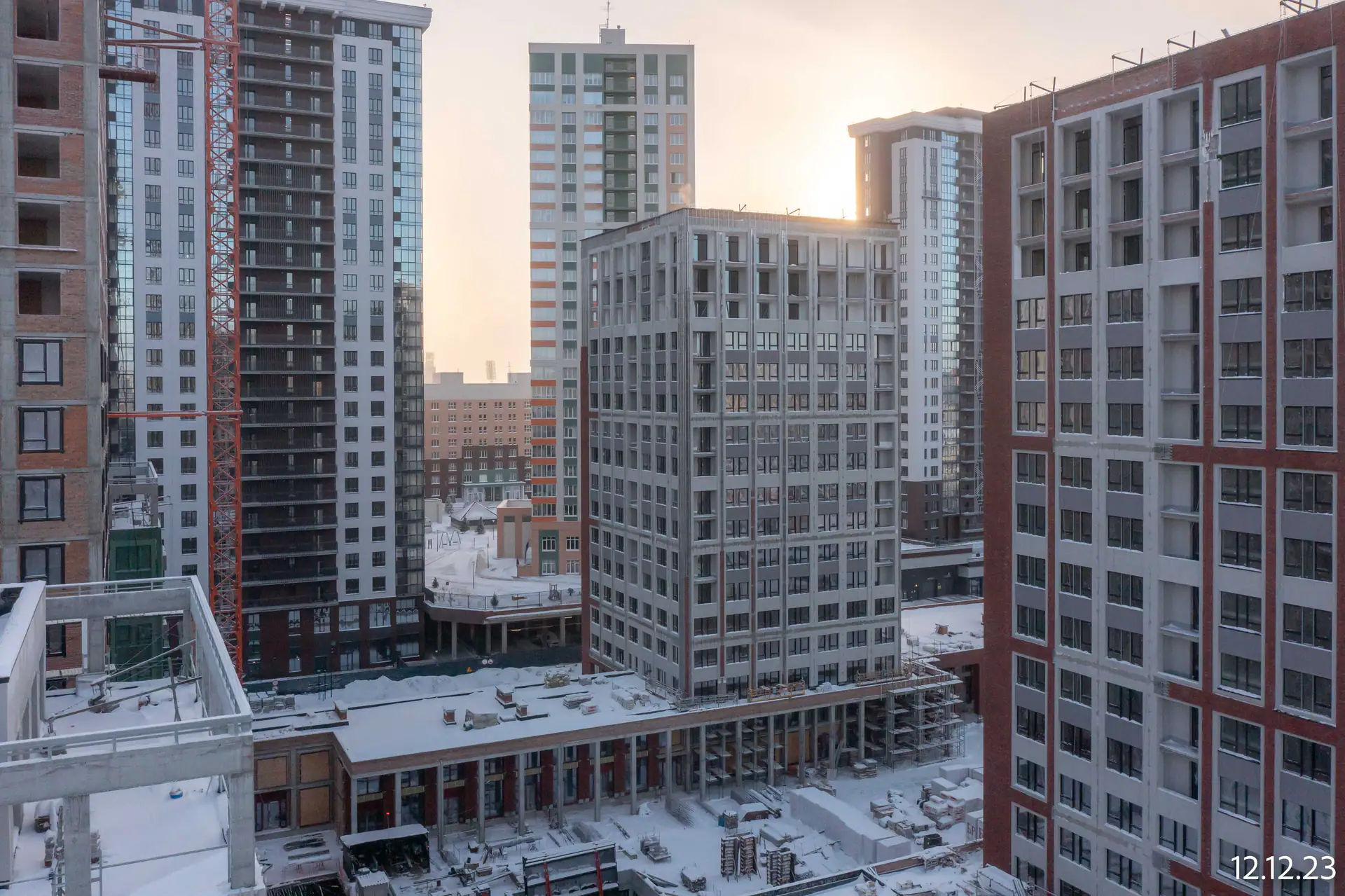

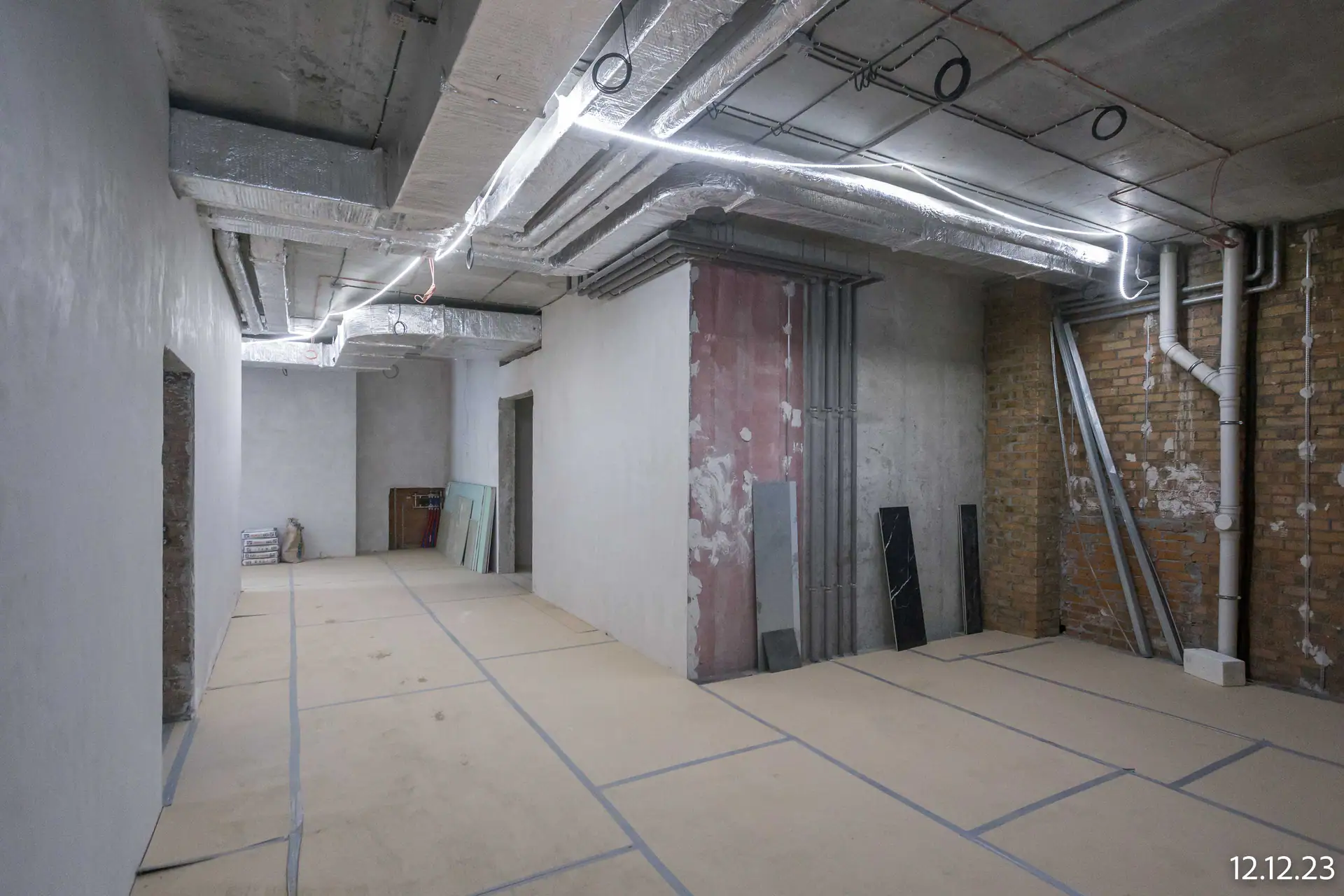

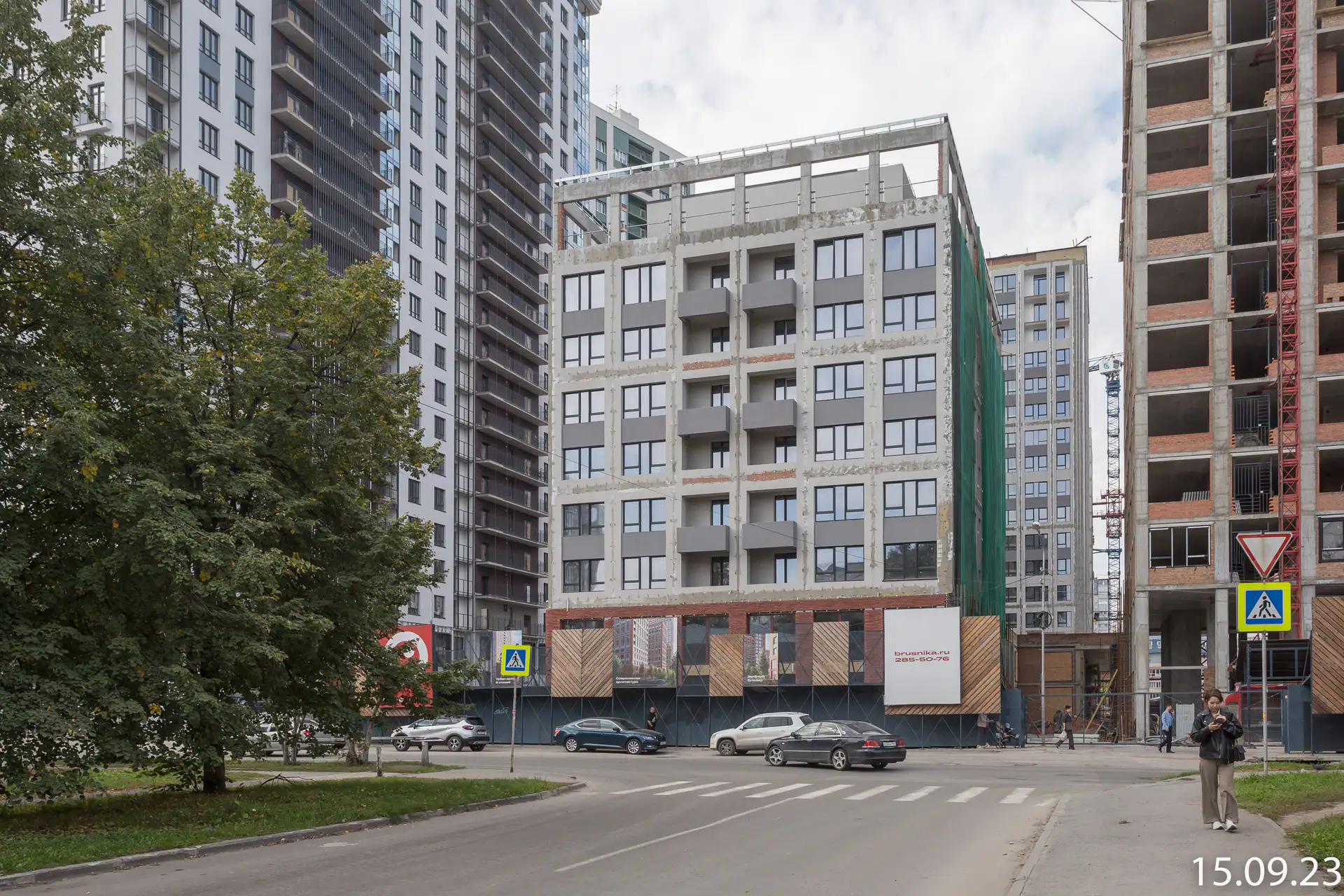

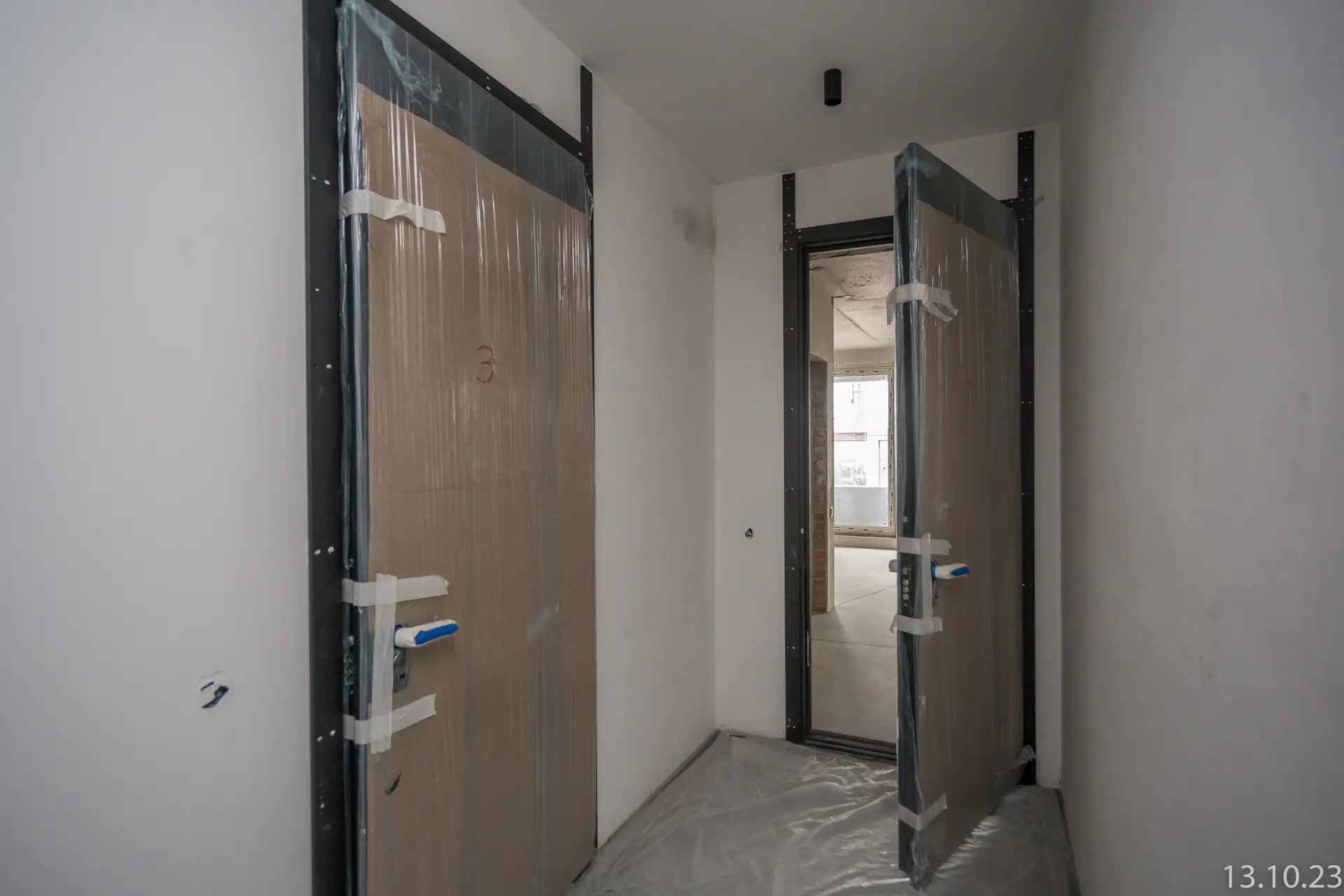

- IV кв. 2023Фотоотчёт со стройки

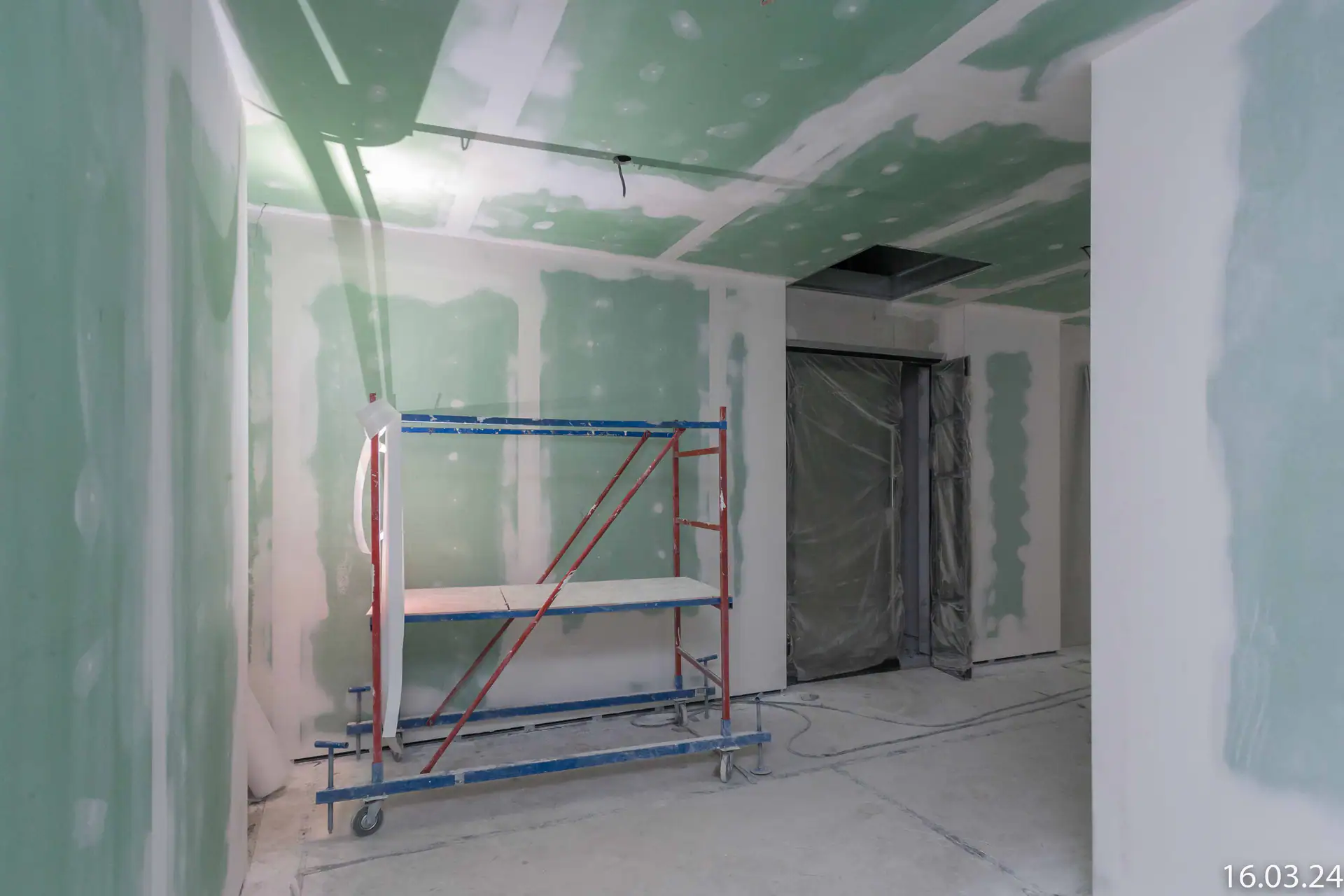

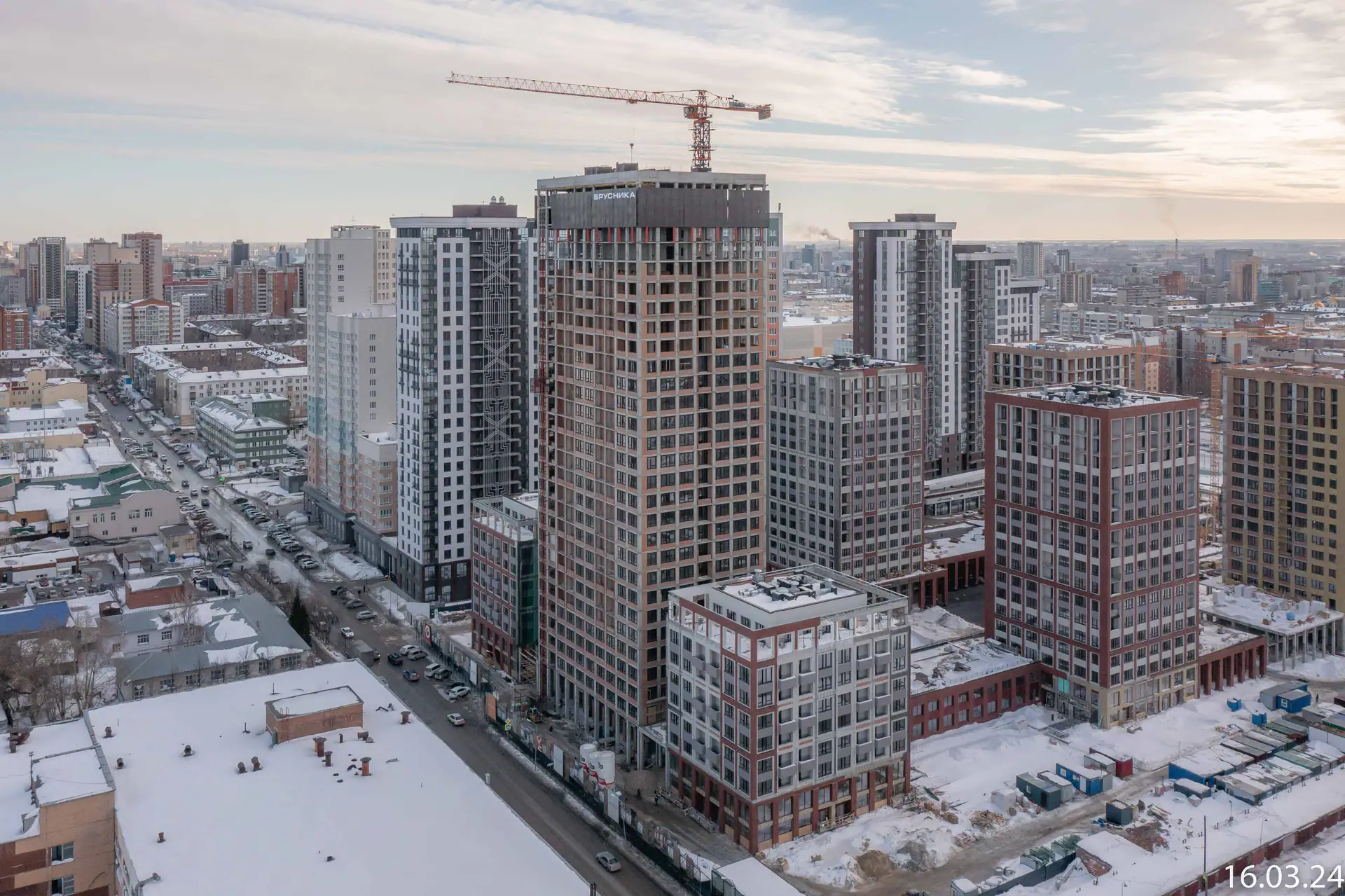

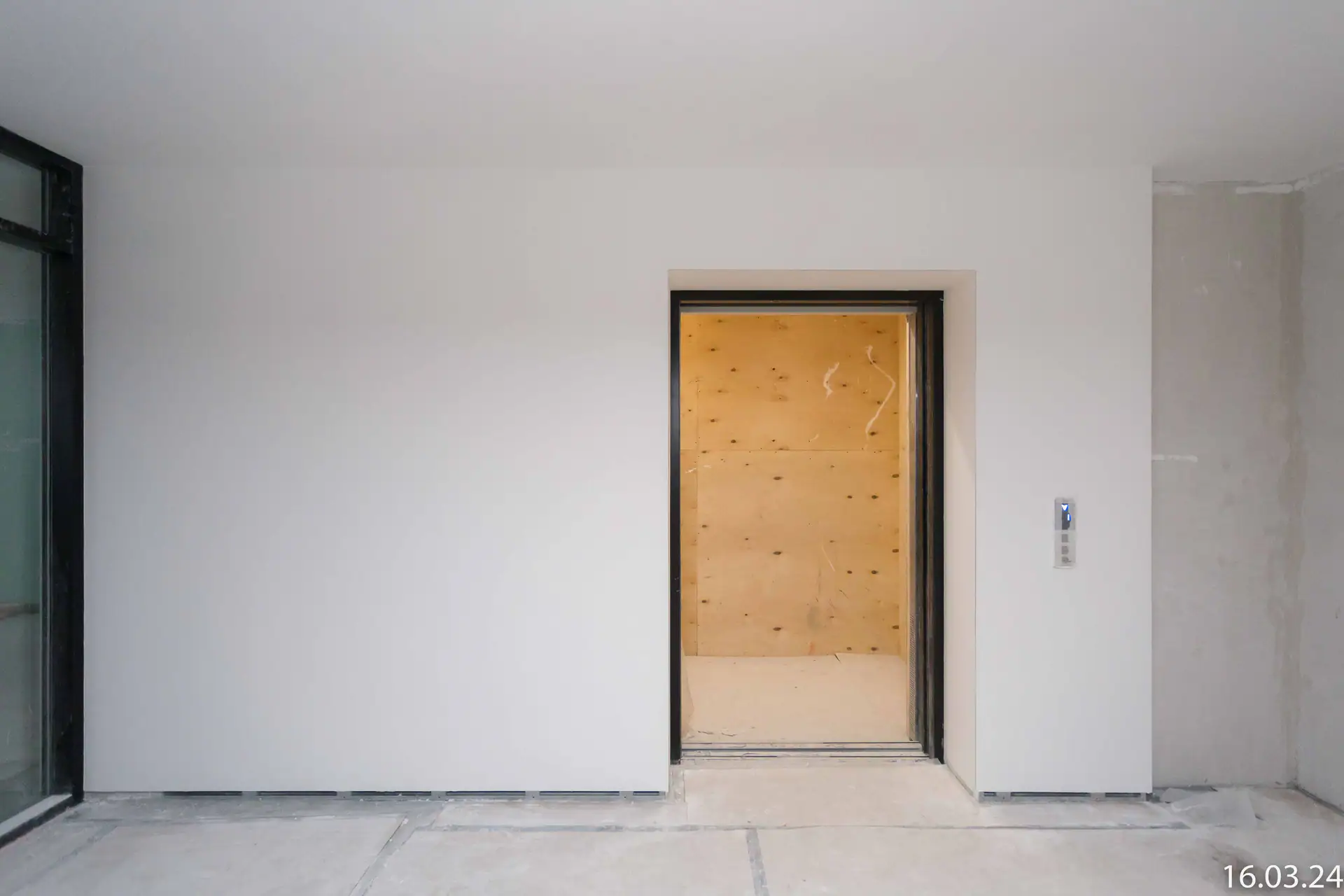

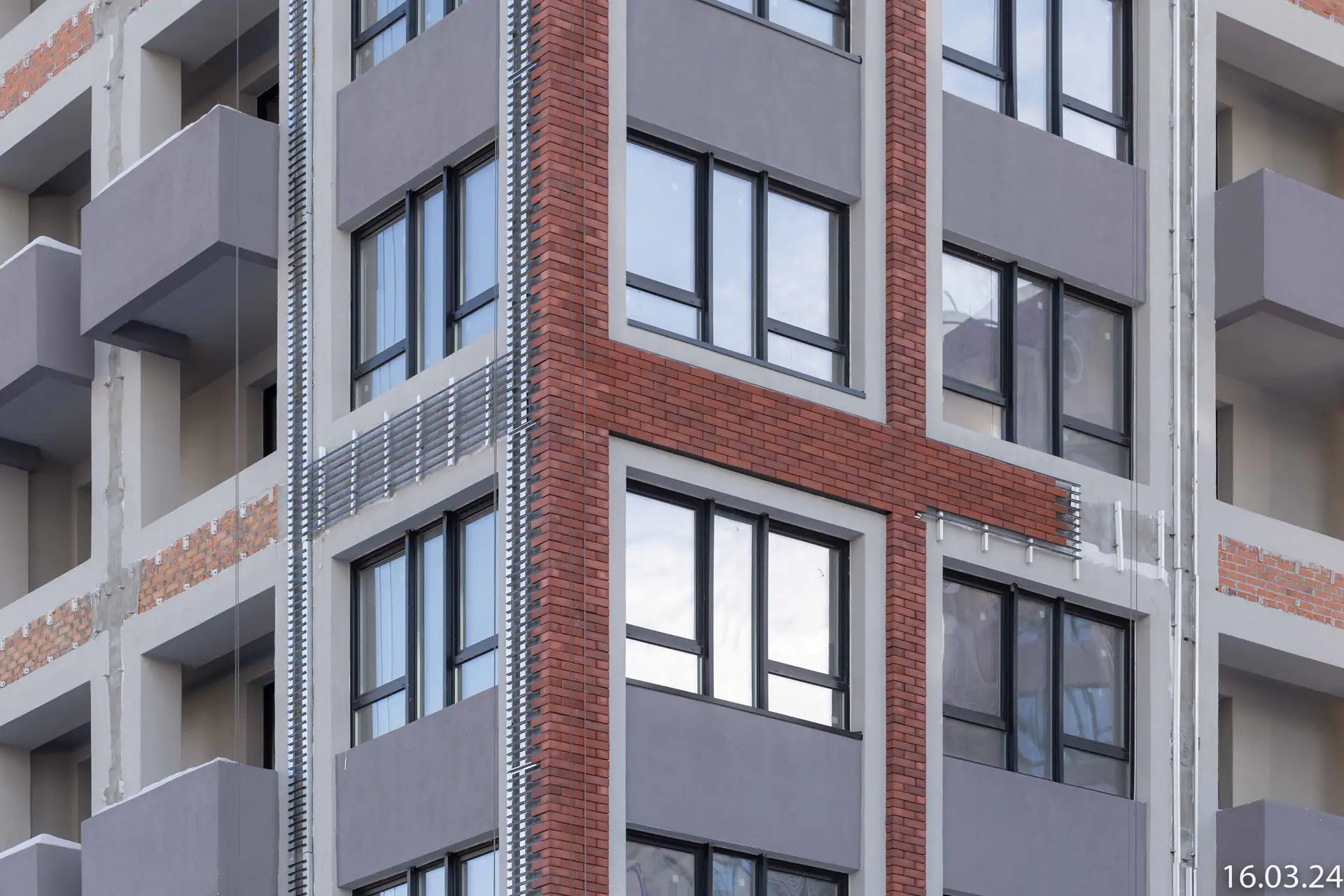

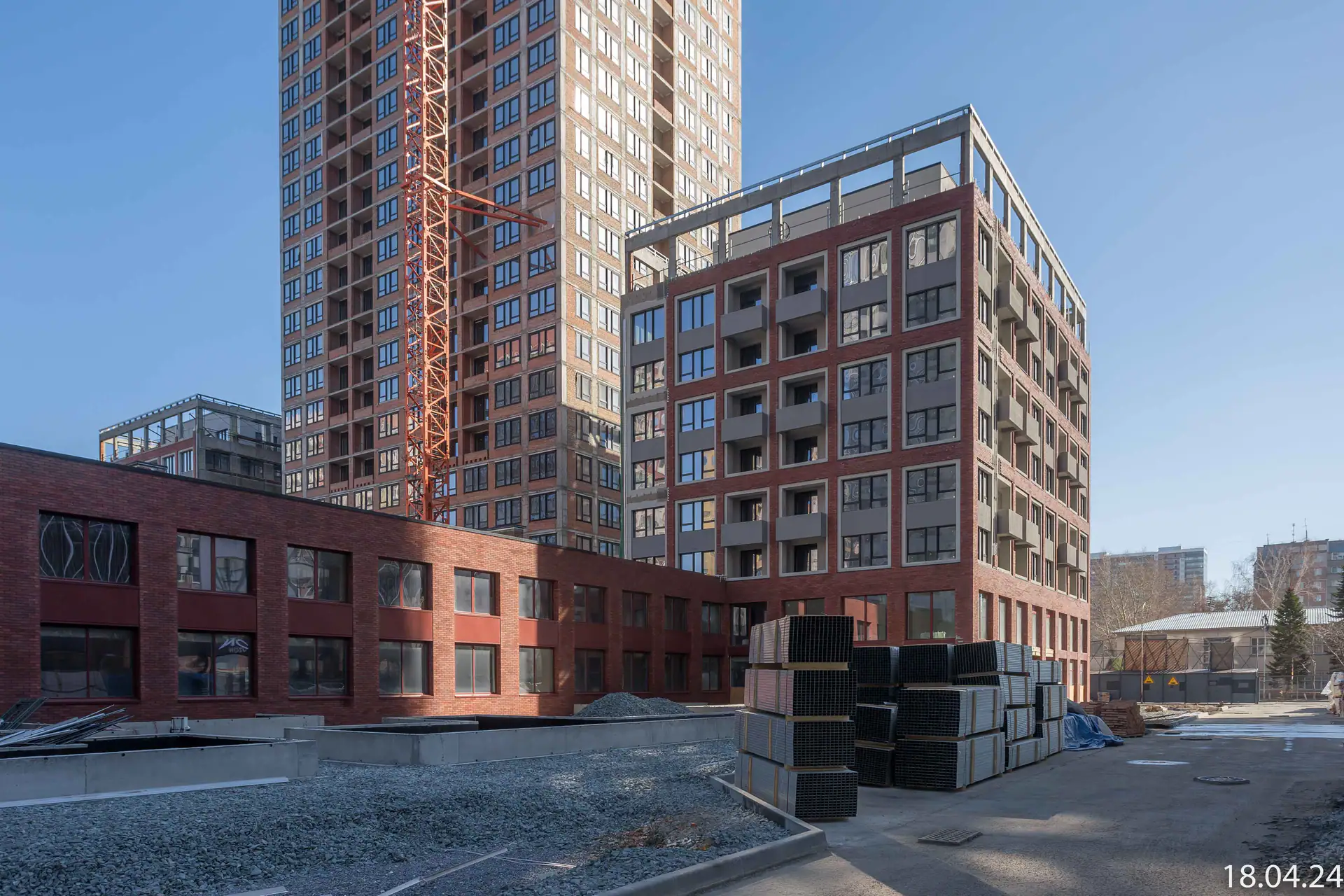

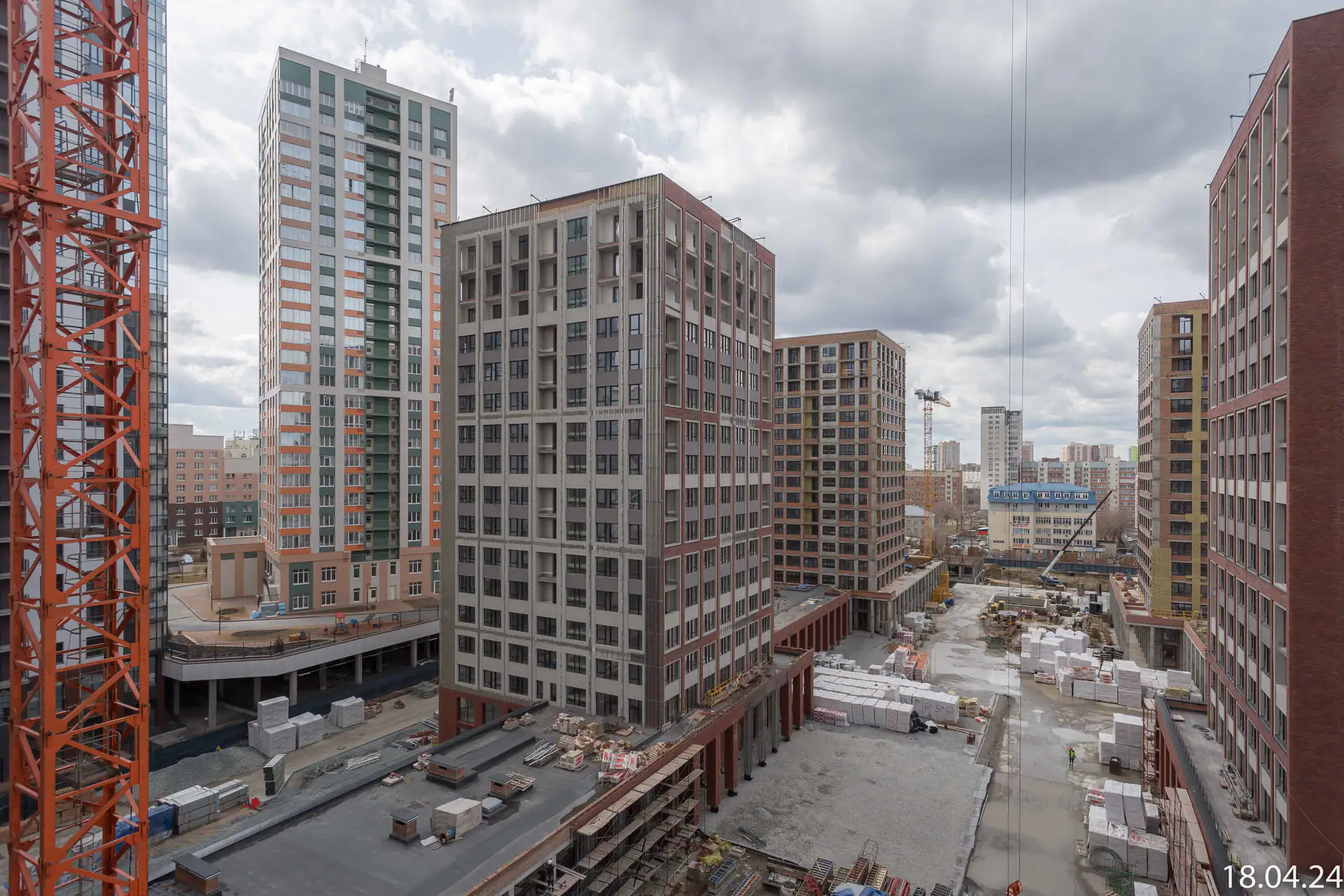

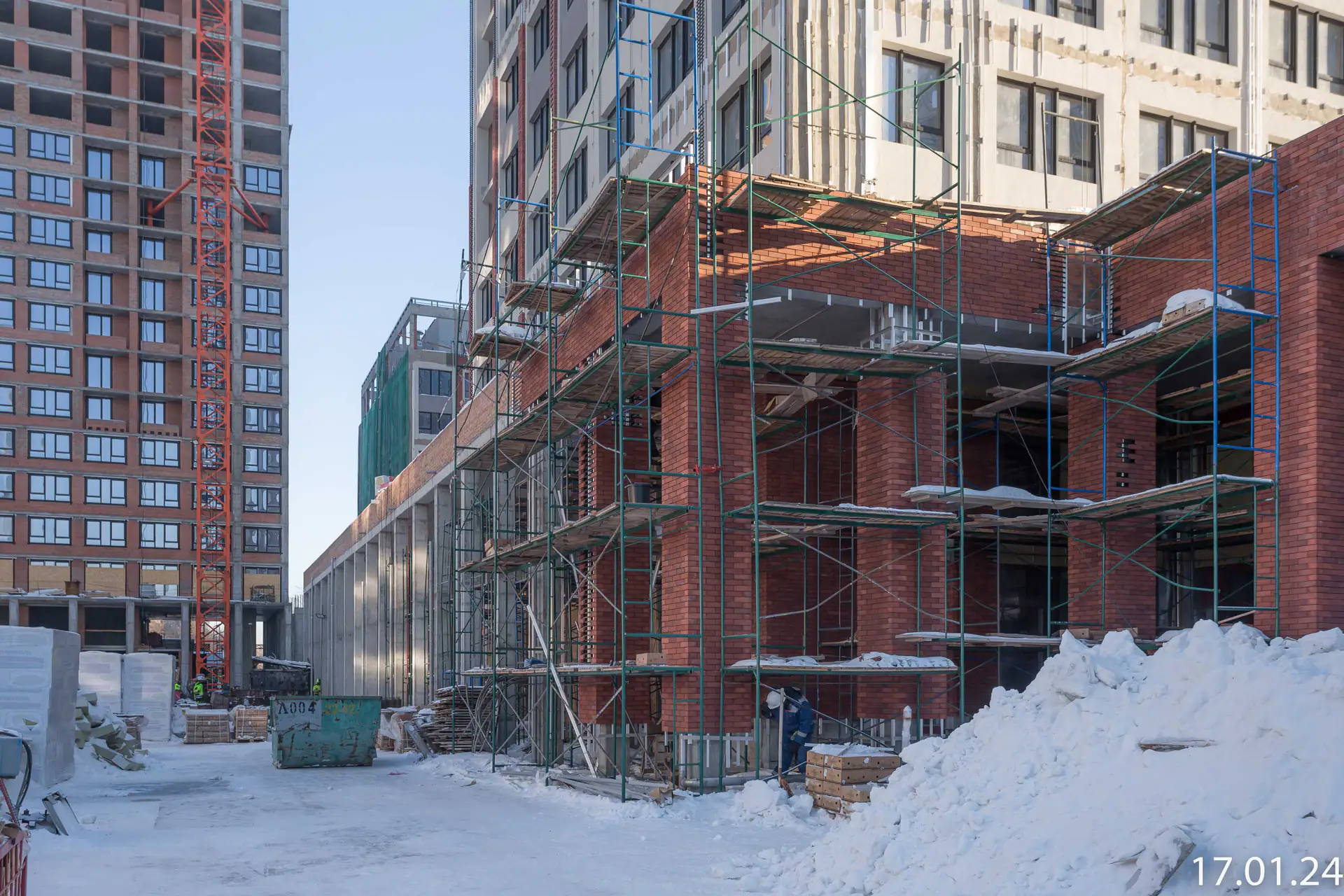

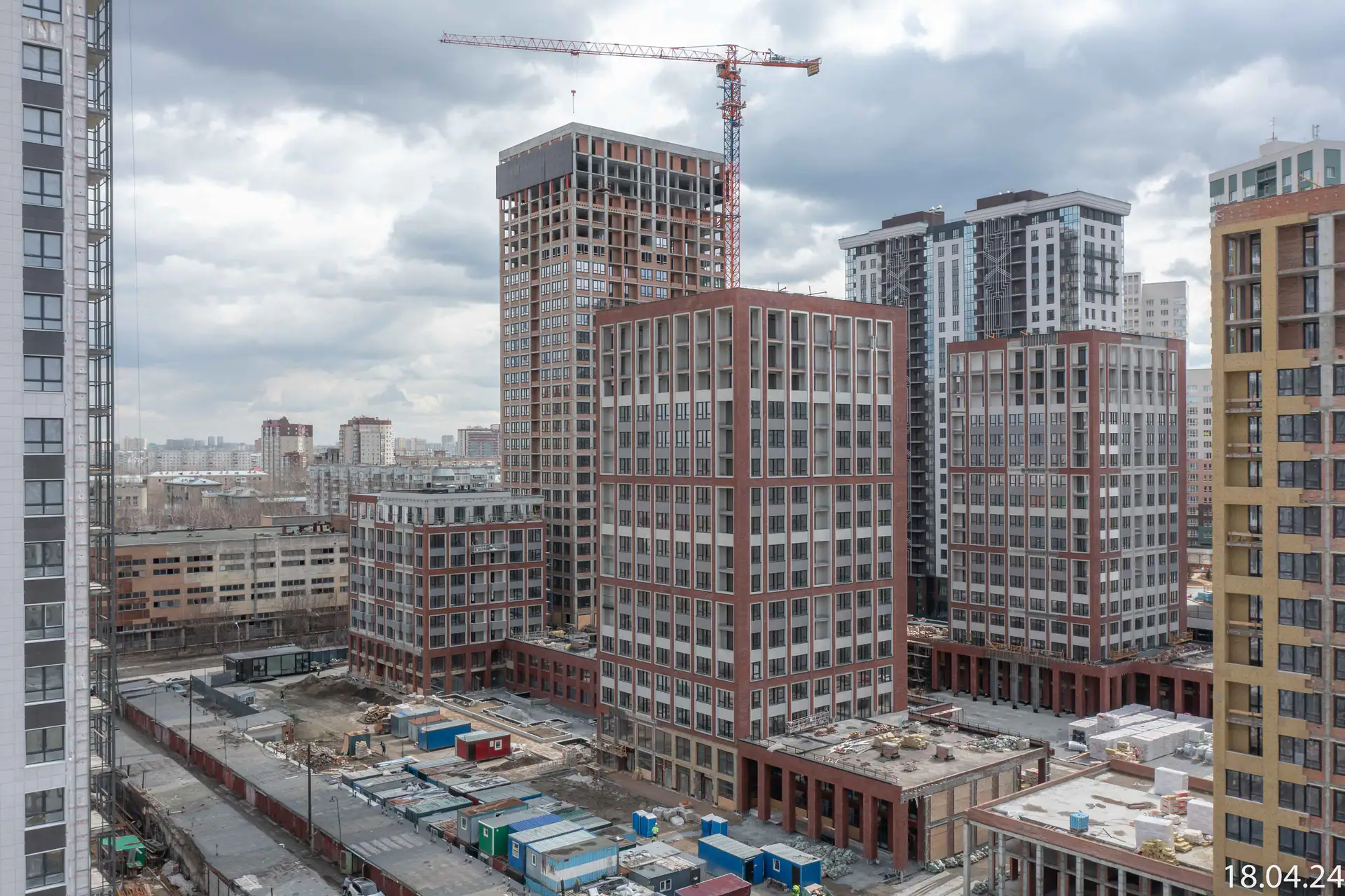

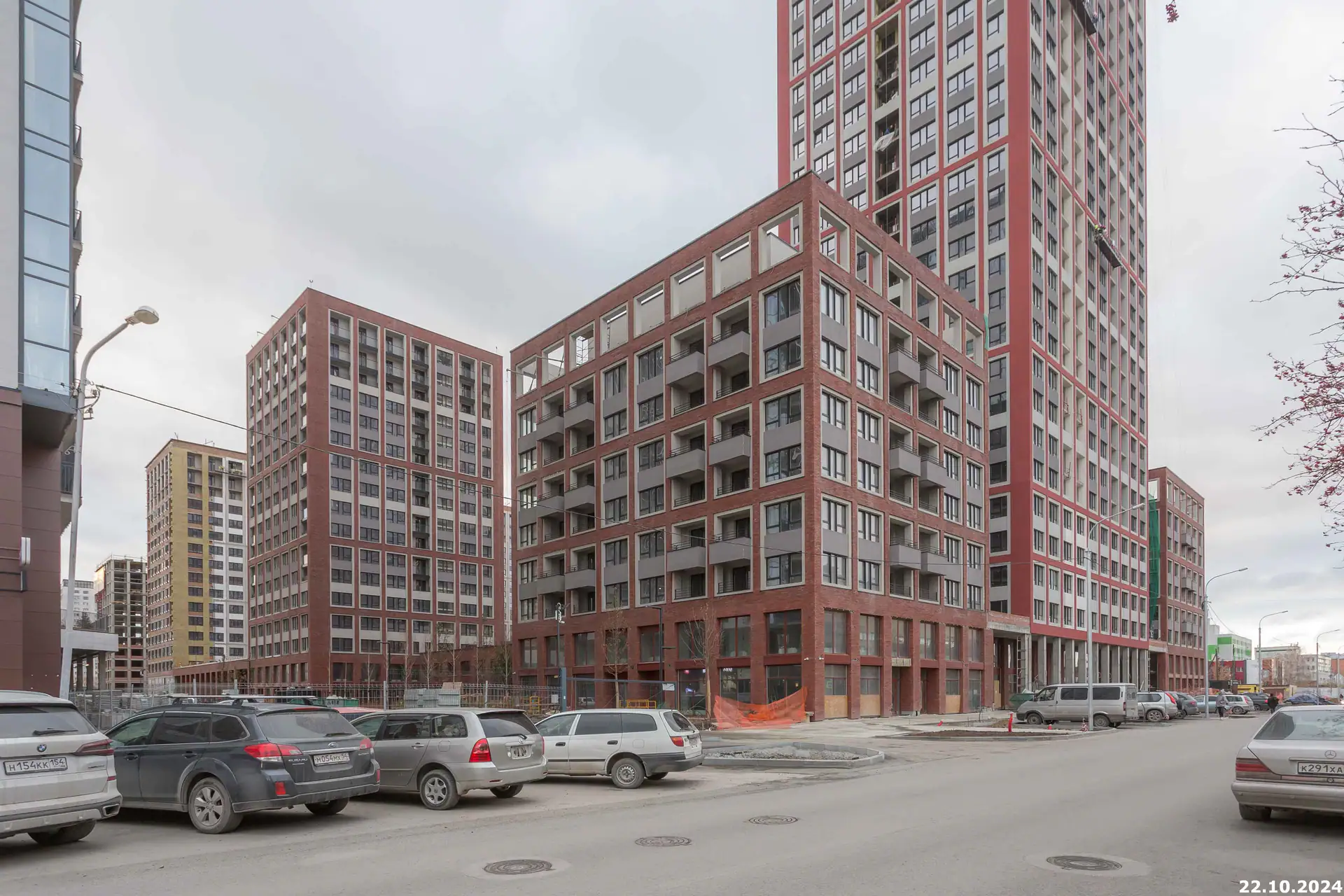

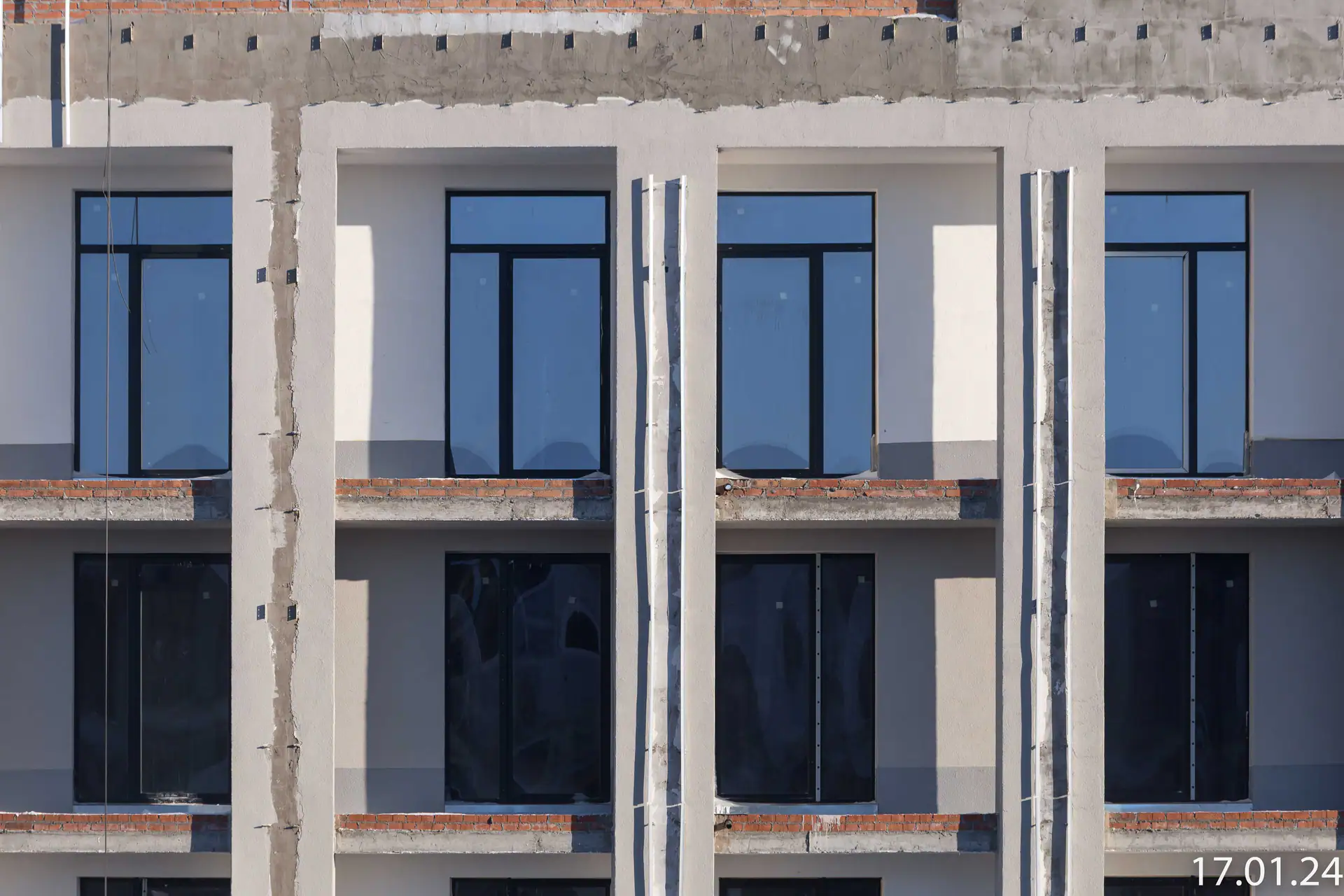

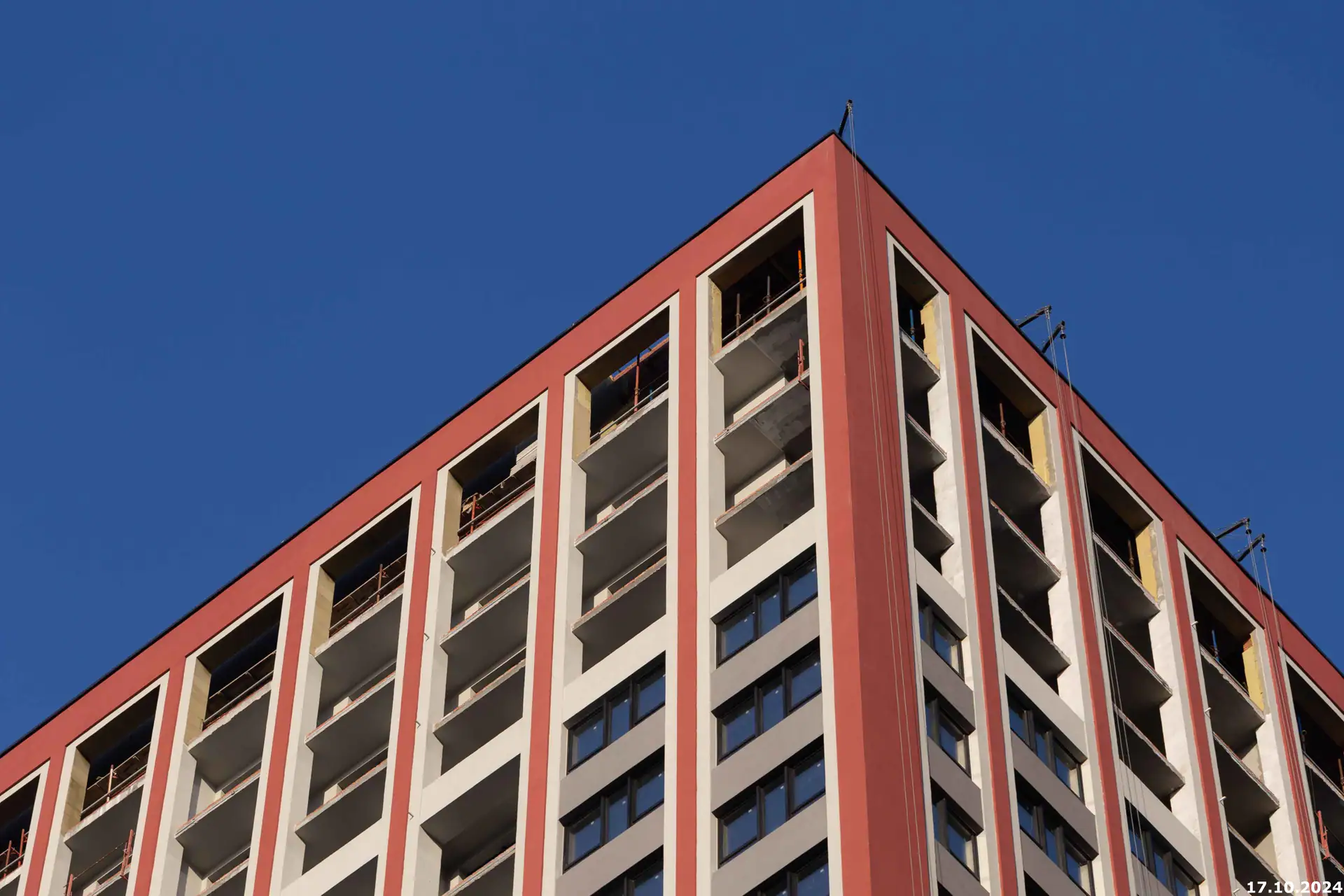

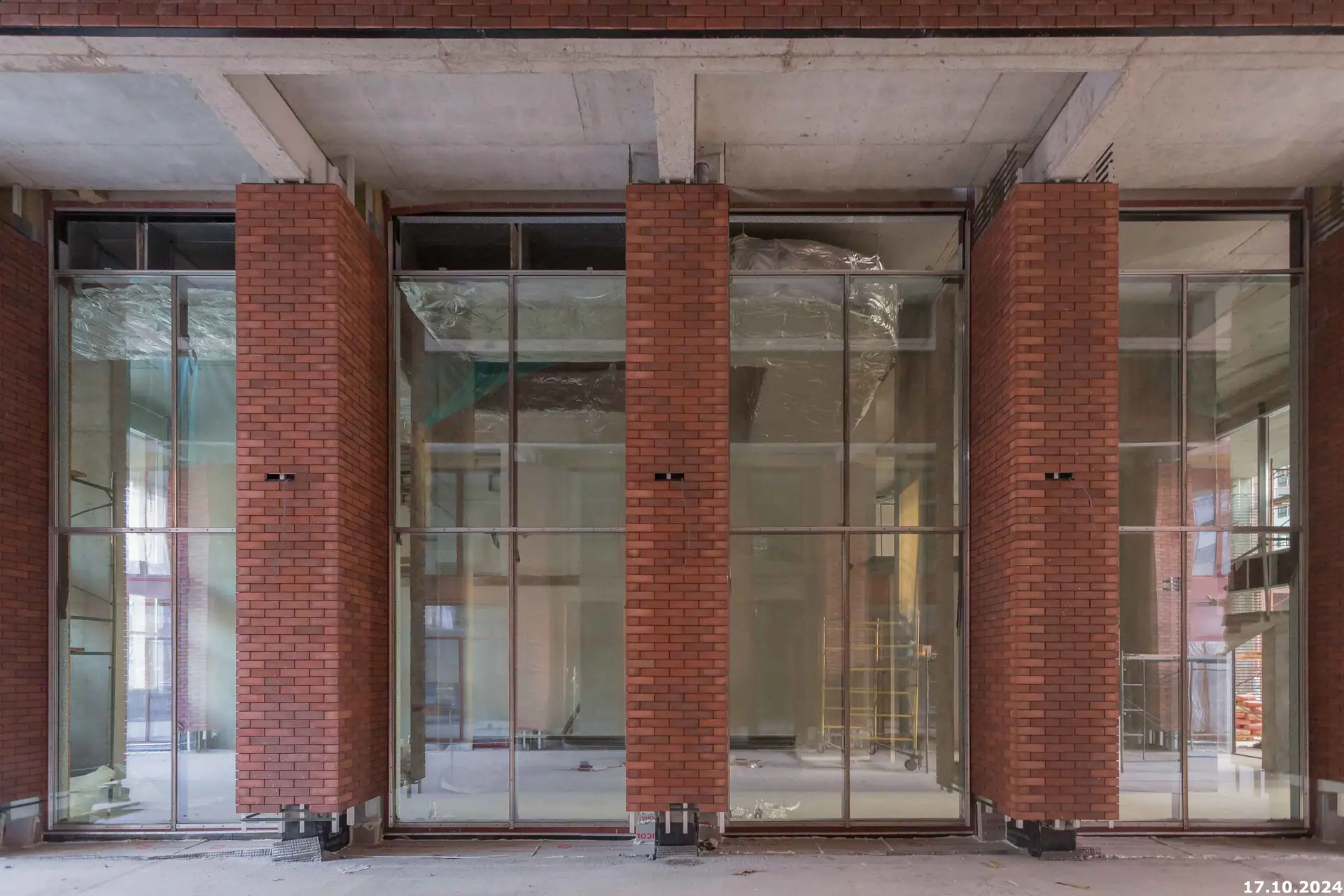

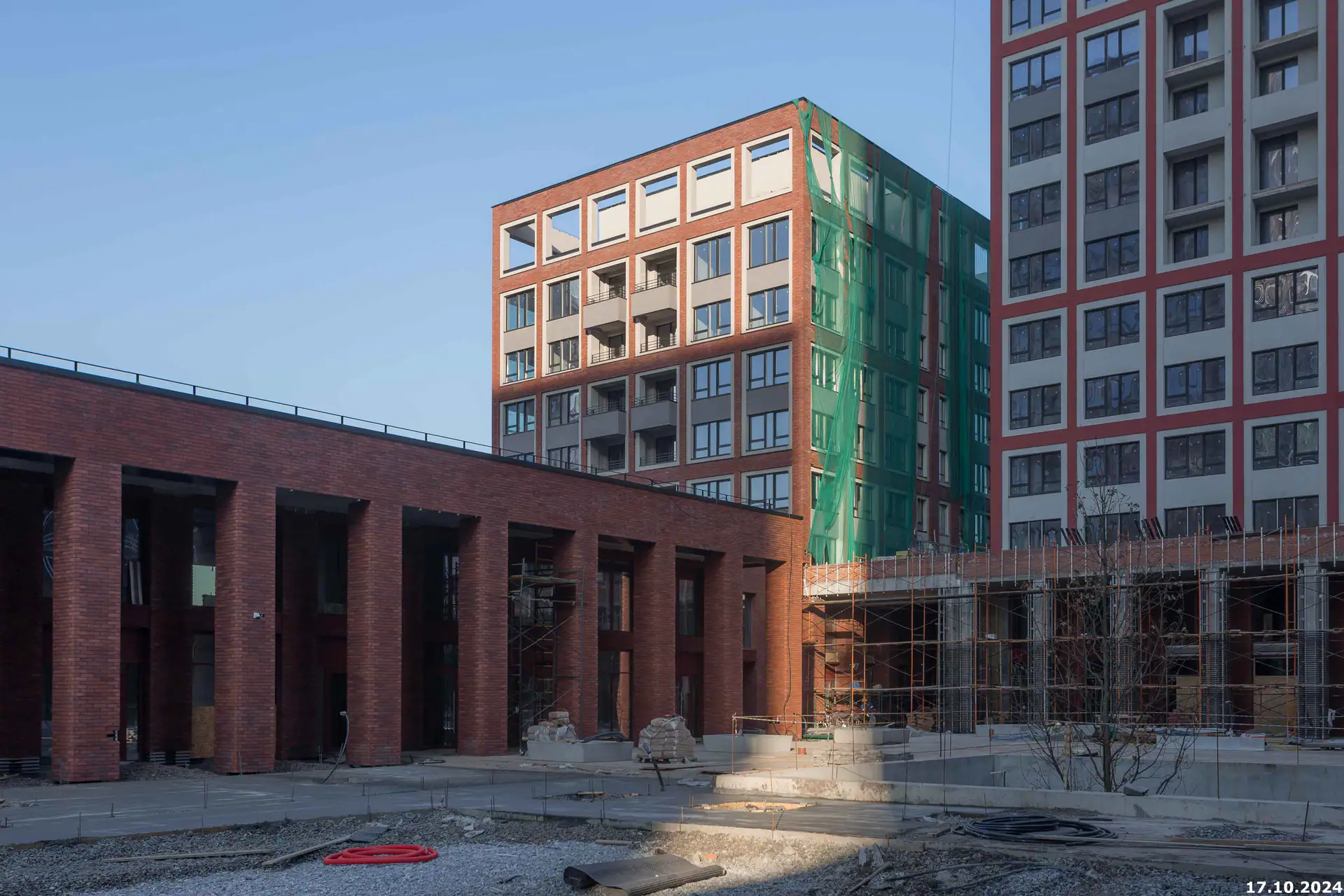

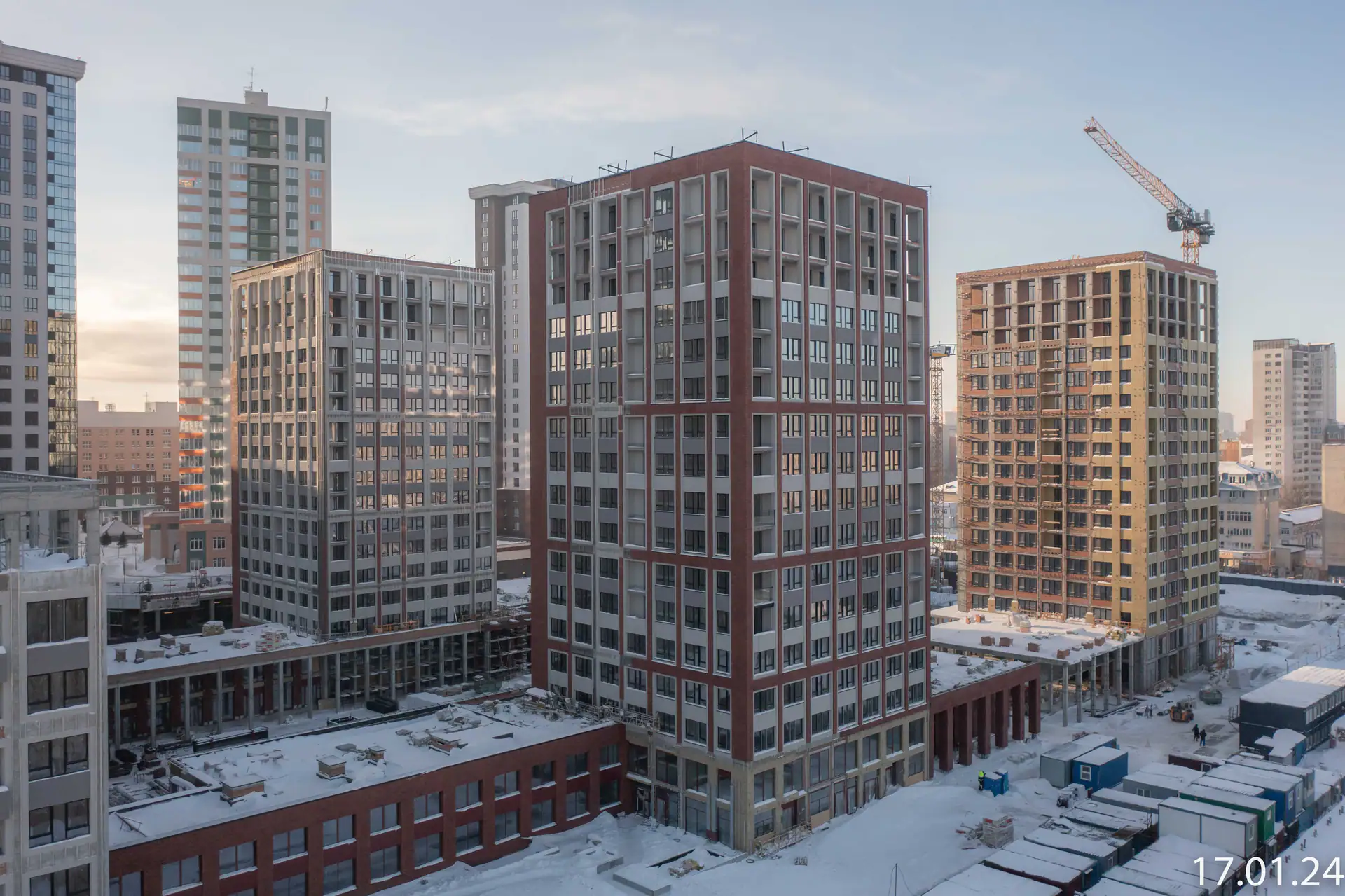

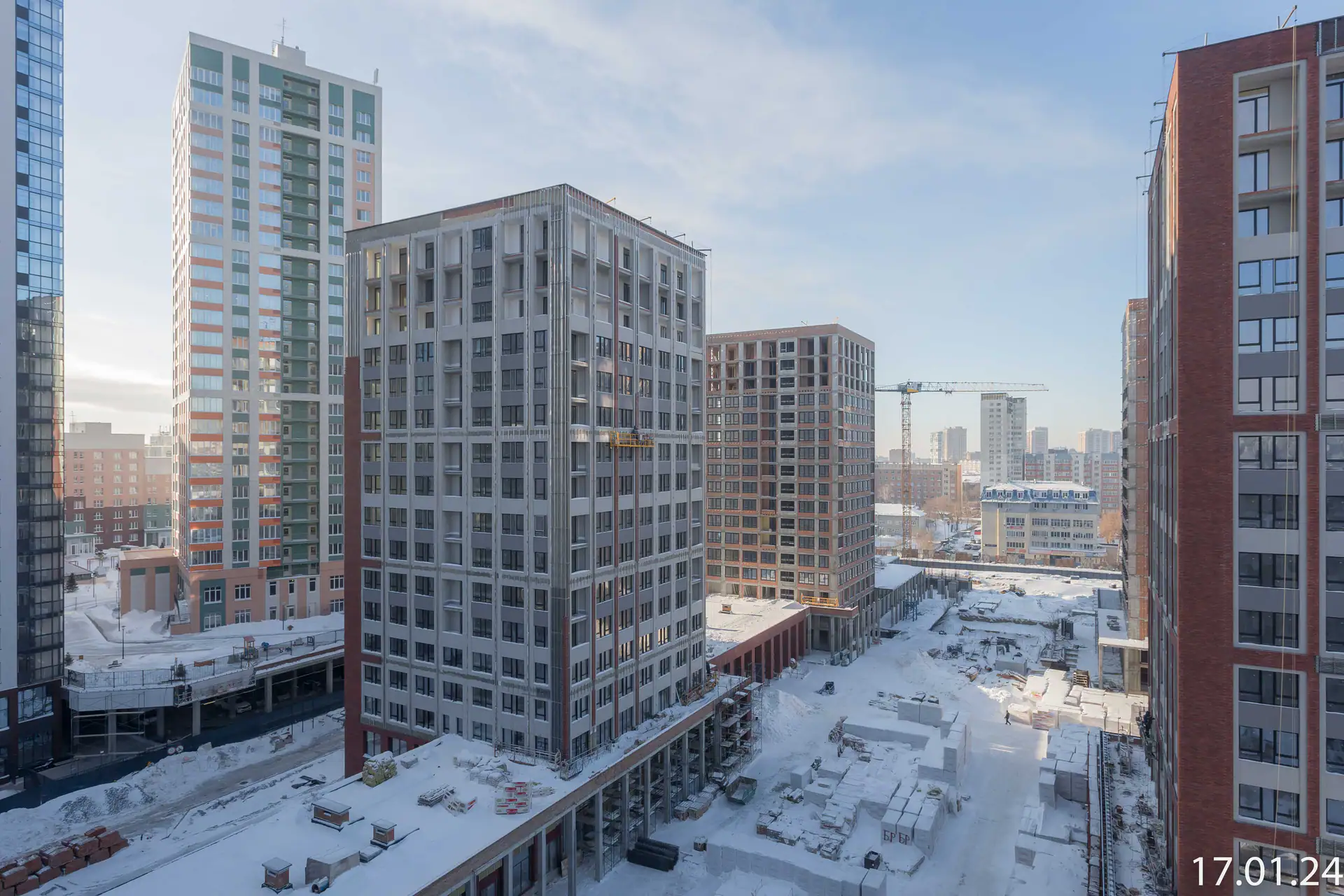

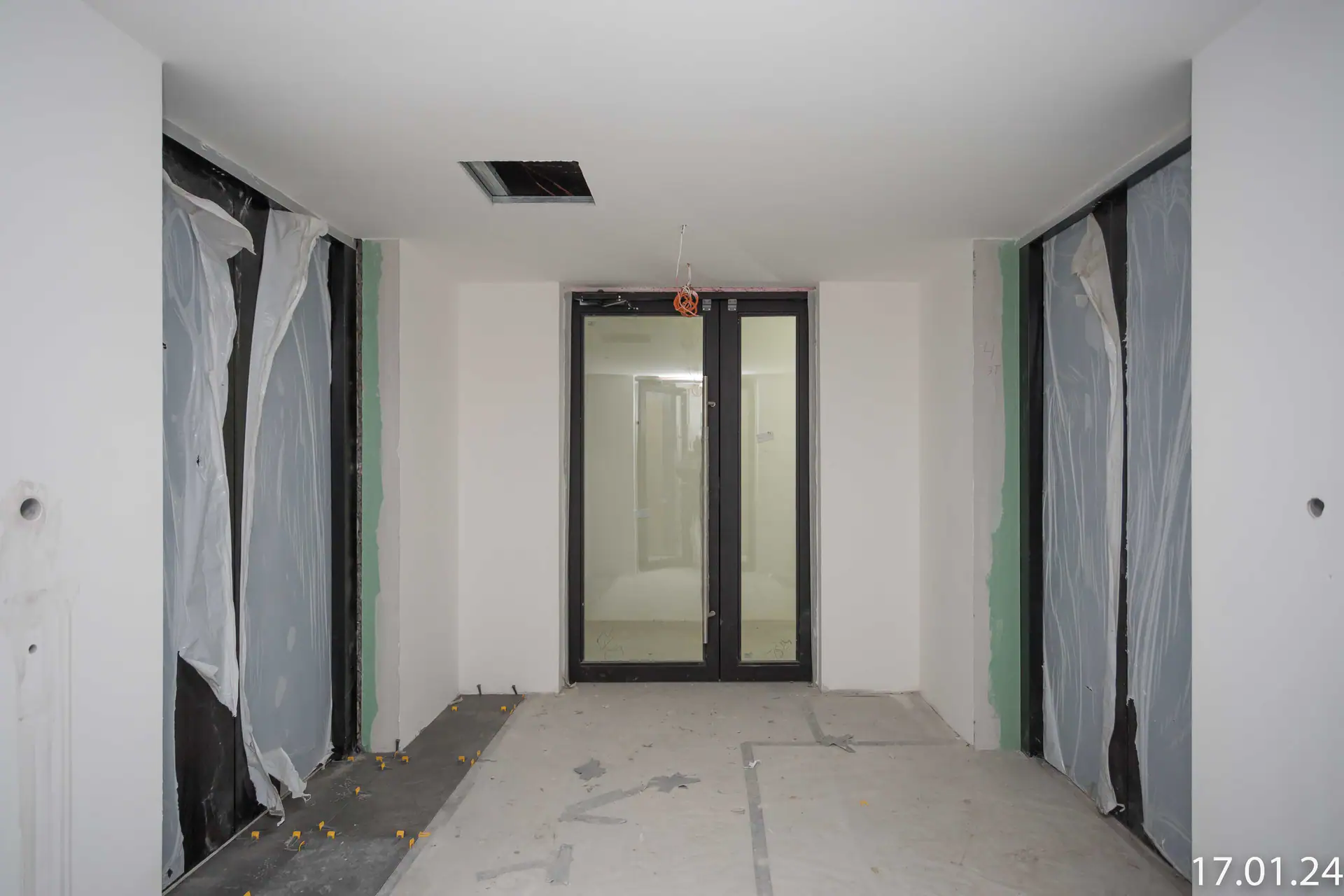

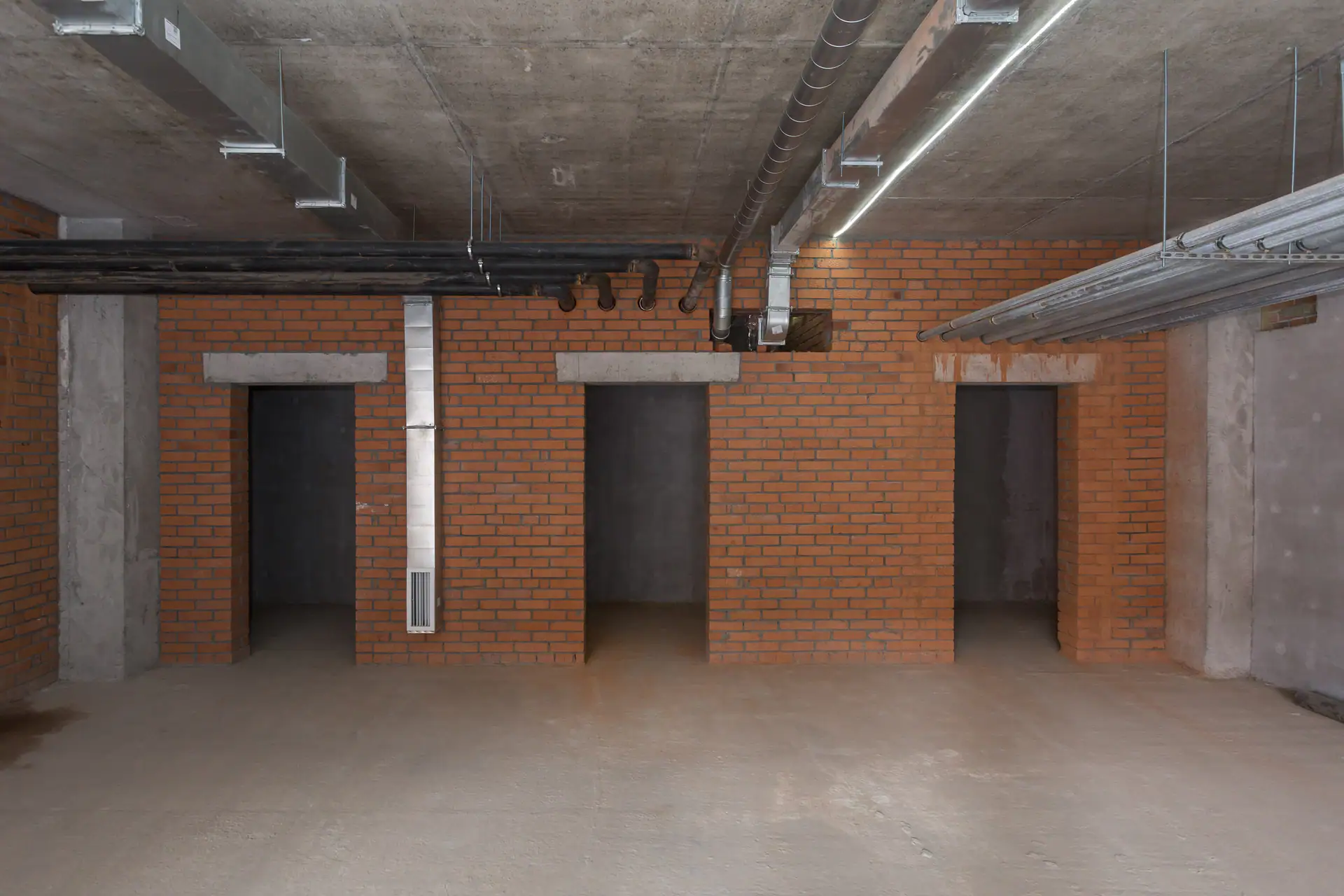

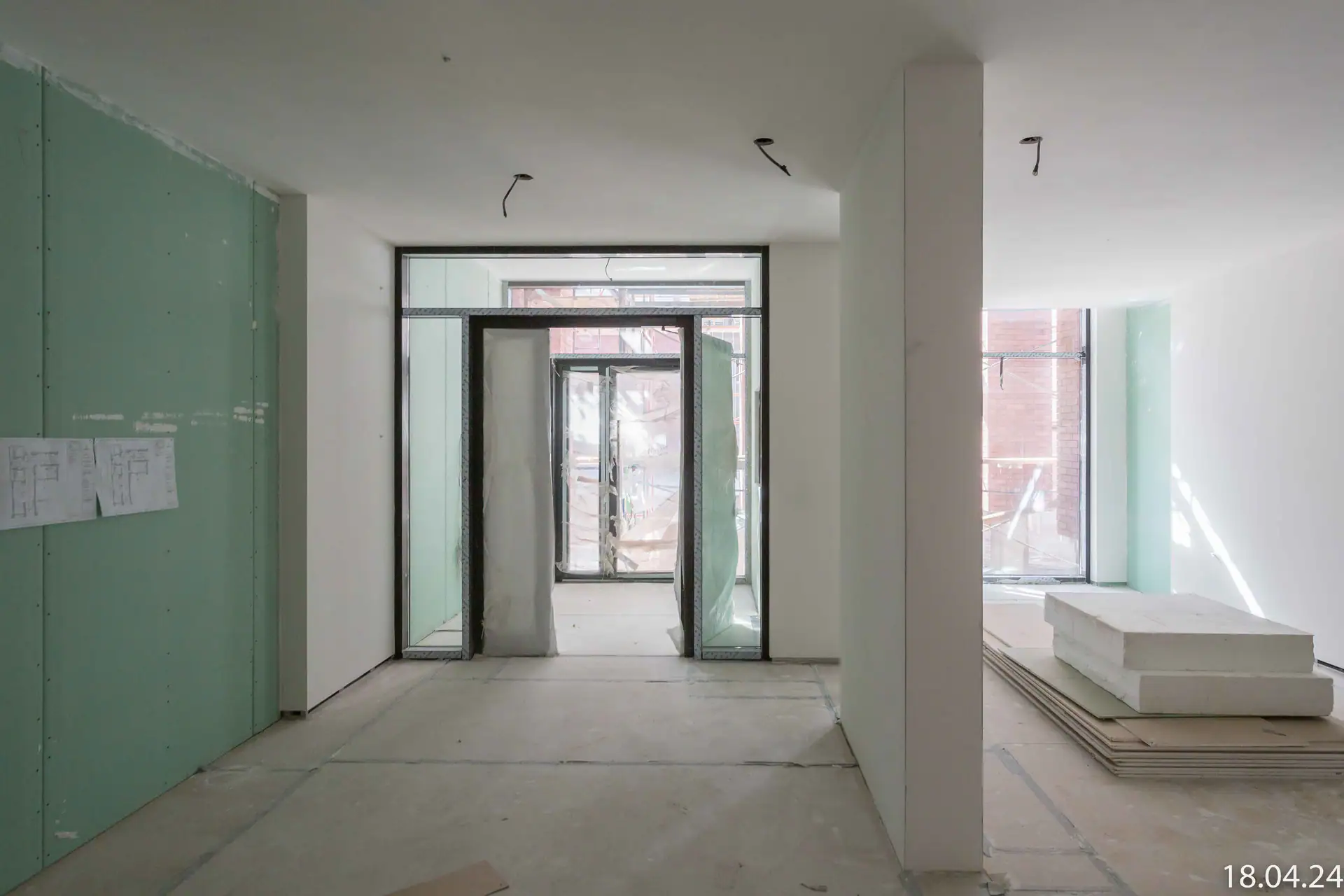

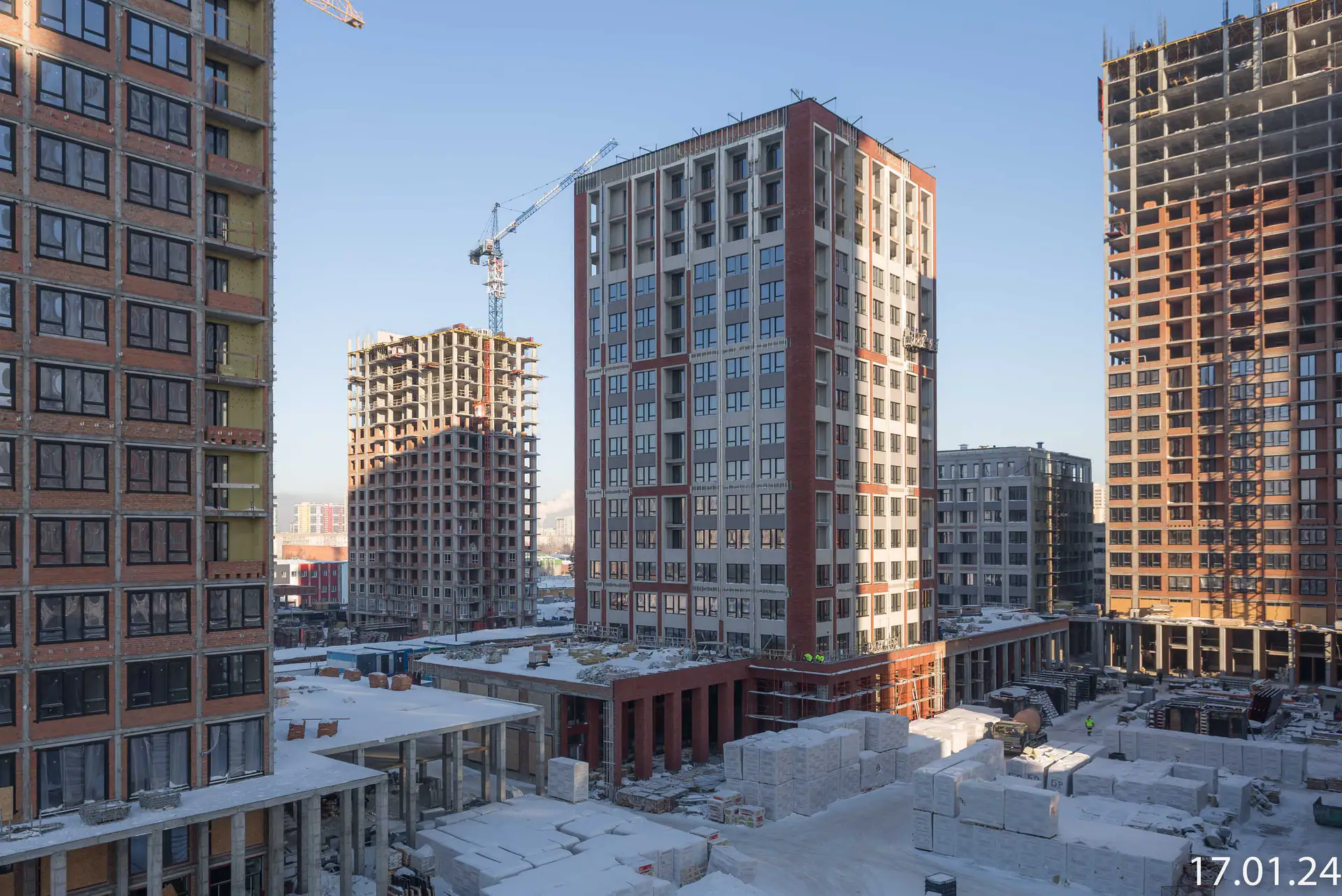

- I кв. 2024Фотоотчёт со стройки

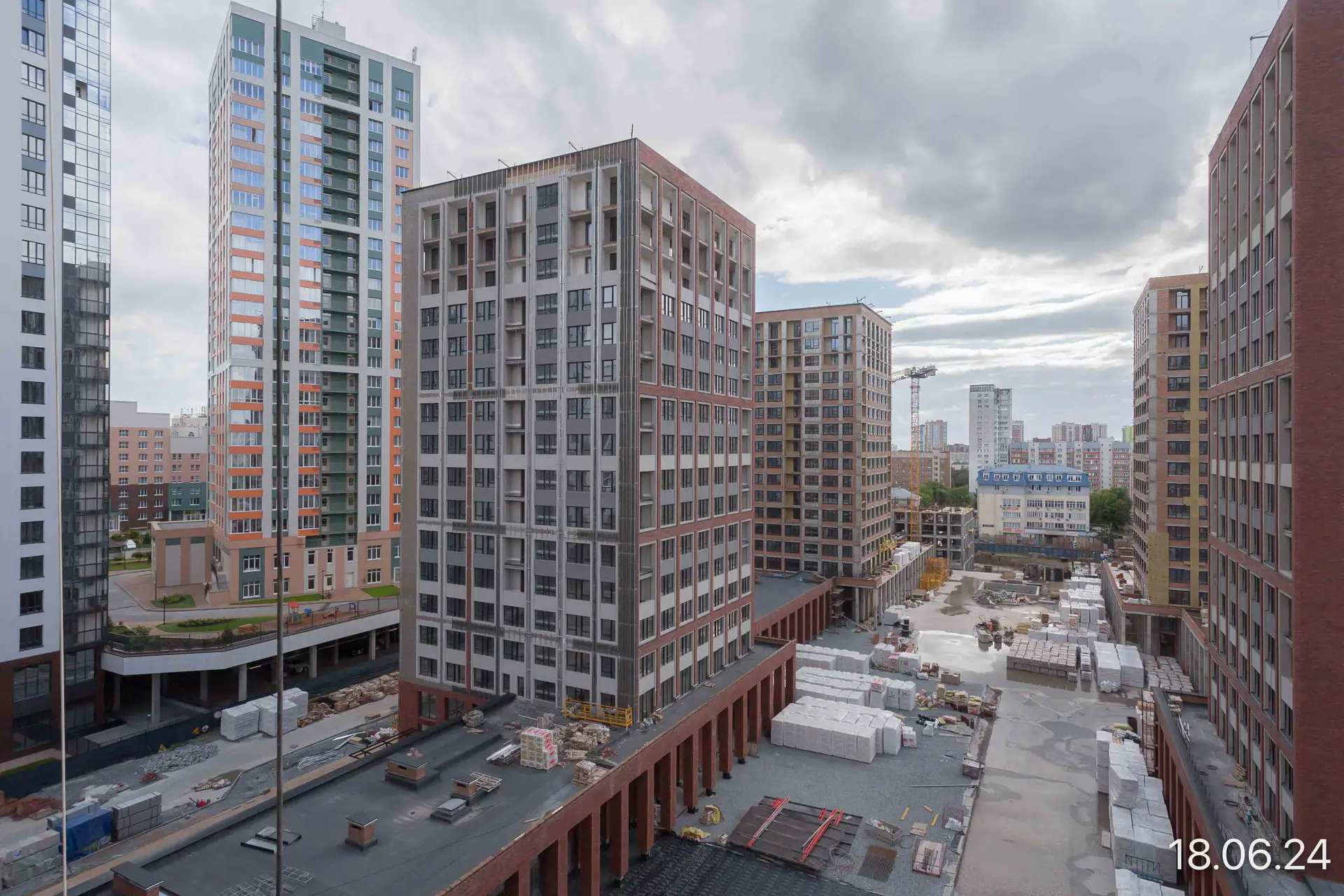

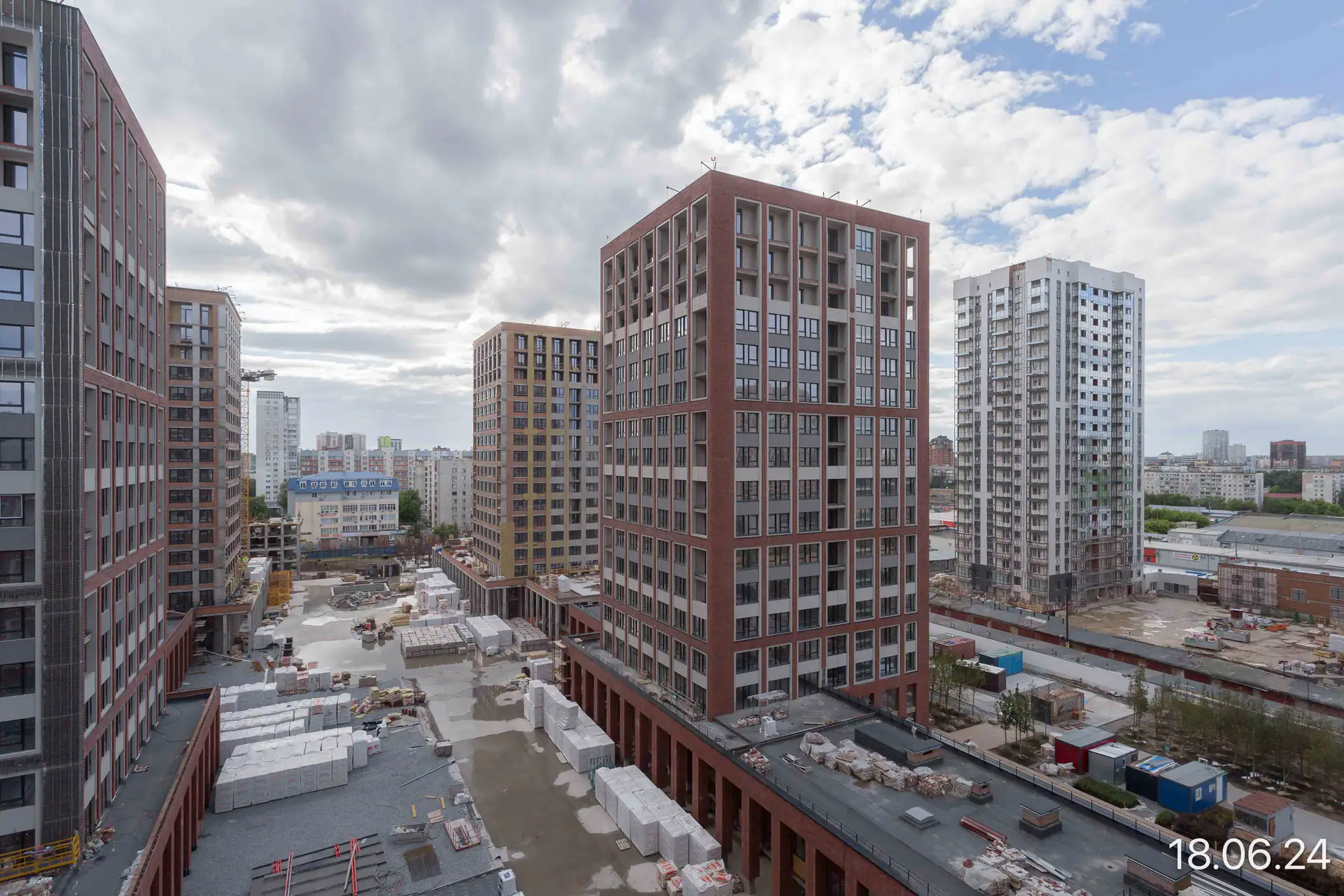

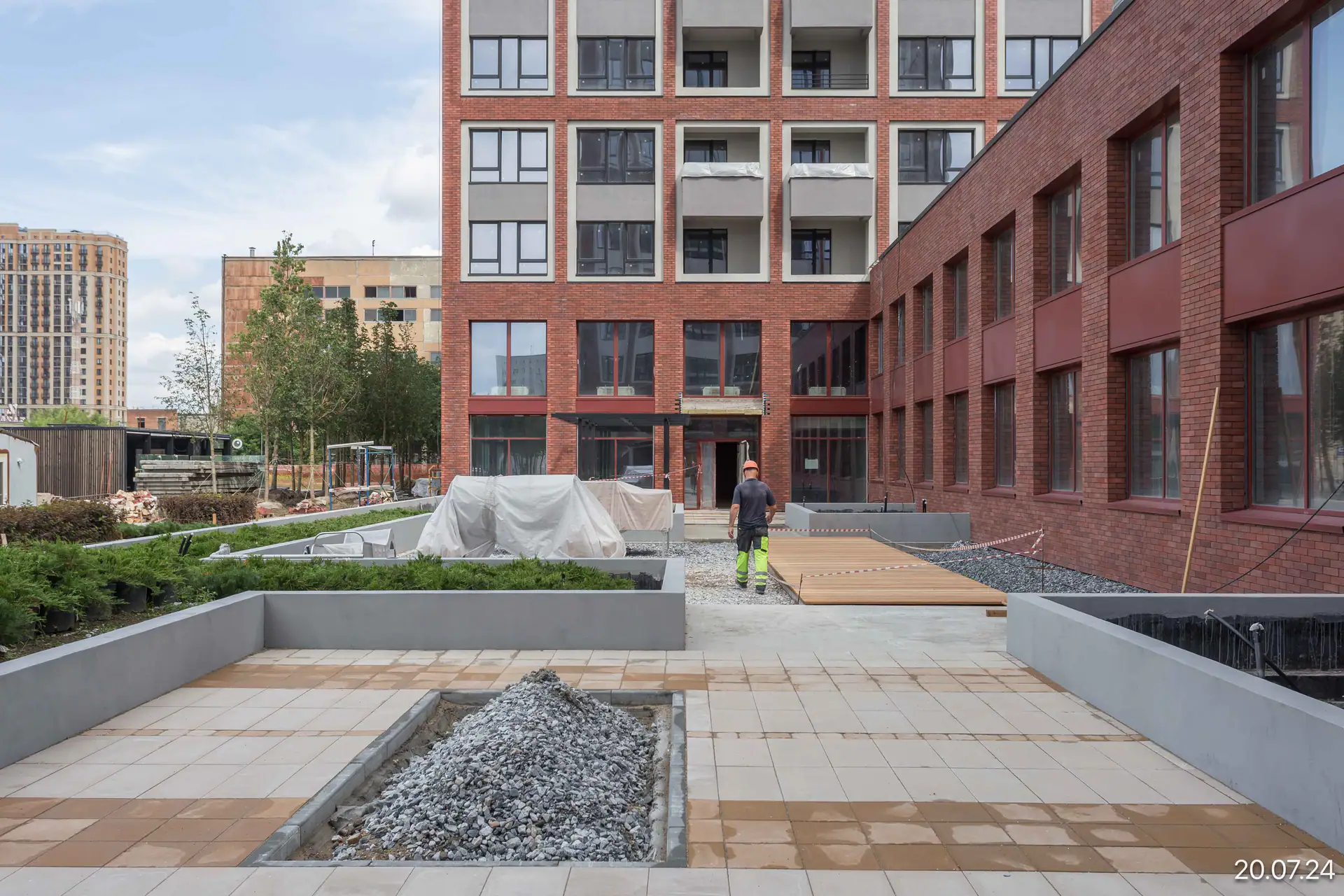

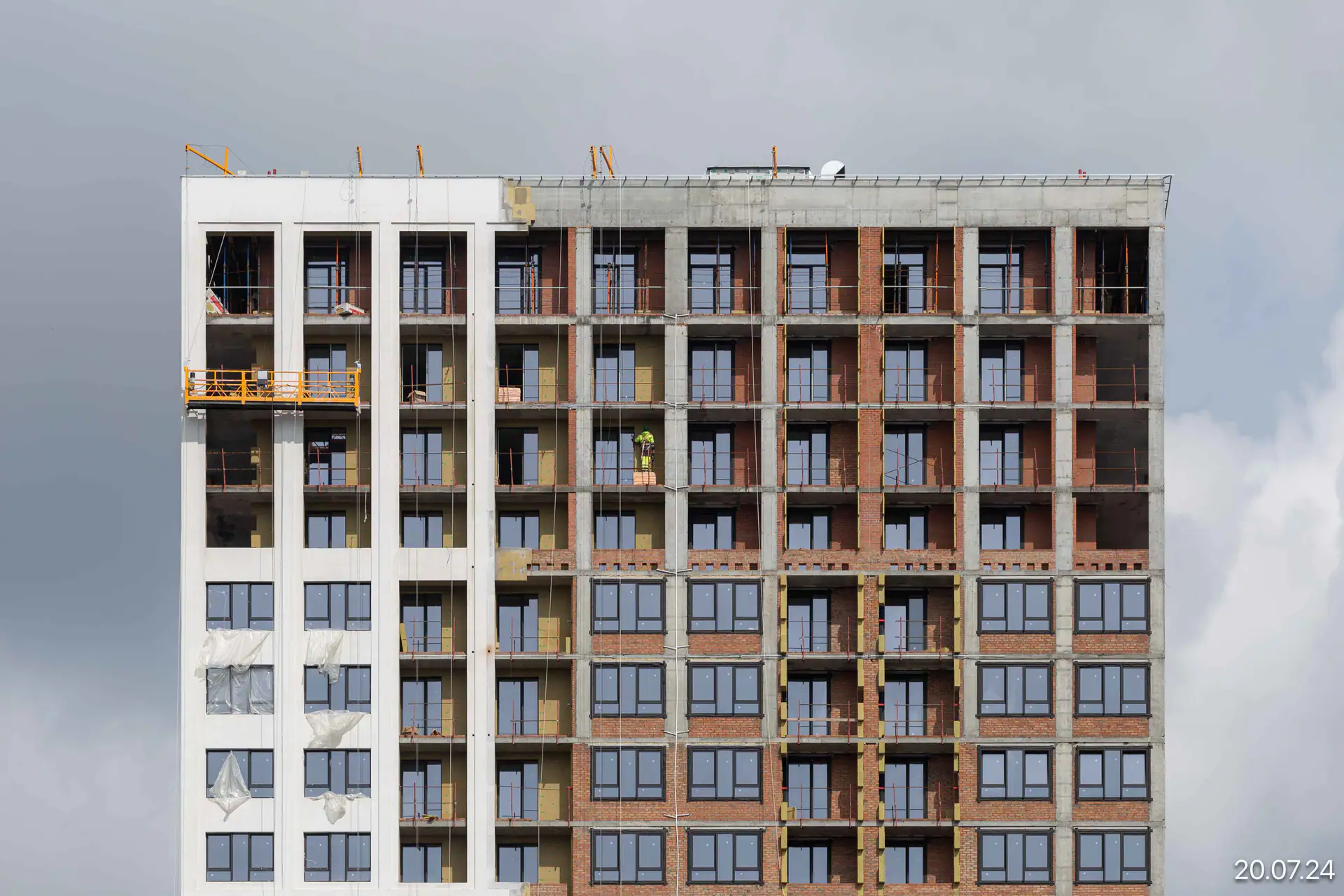

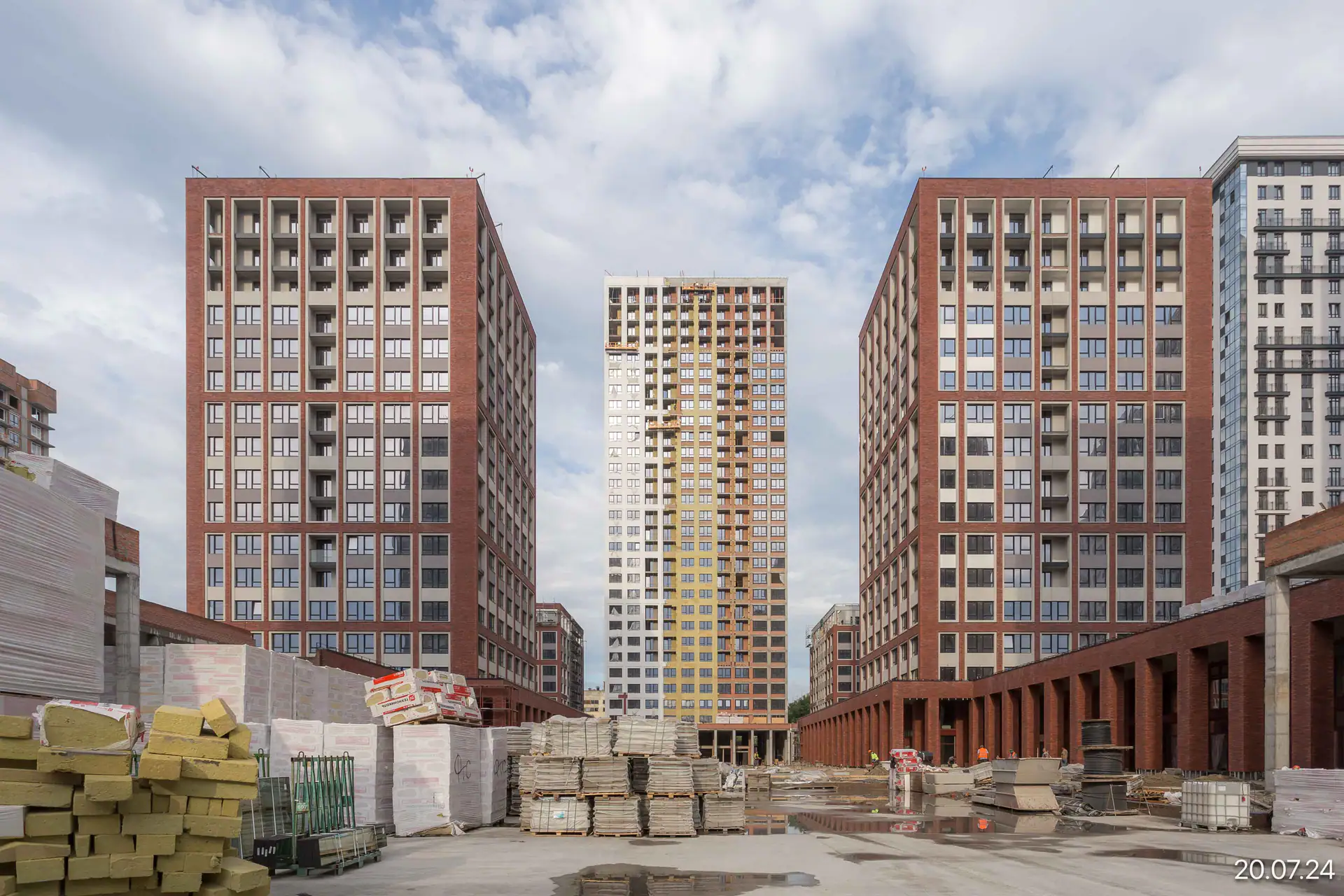

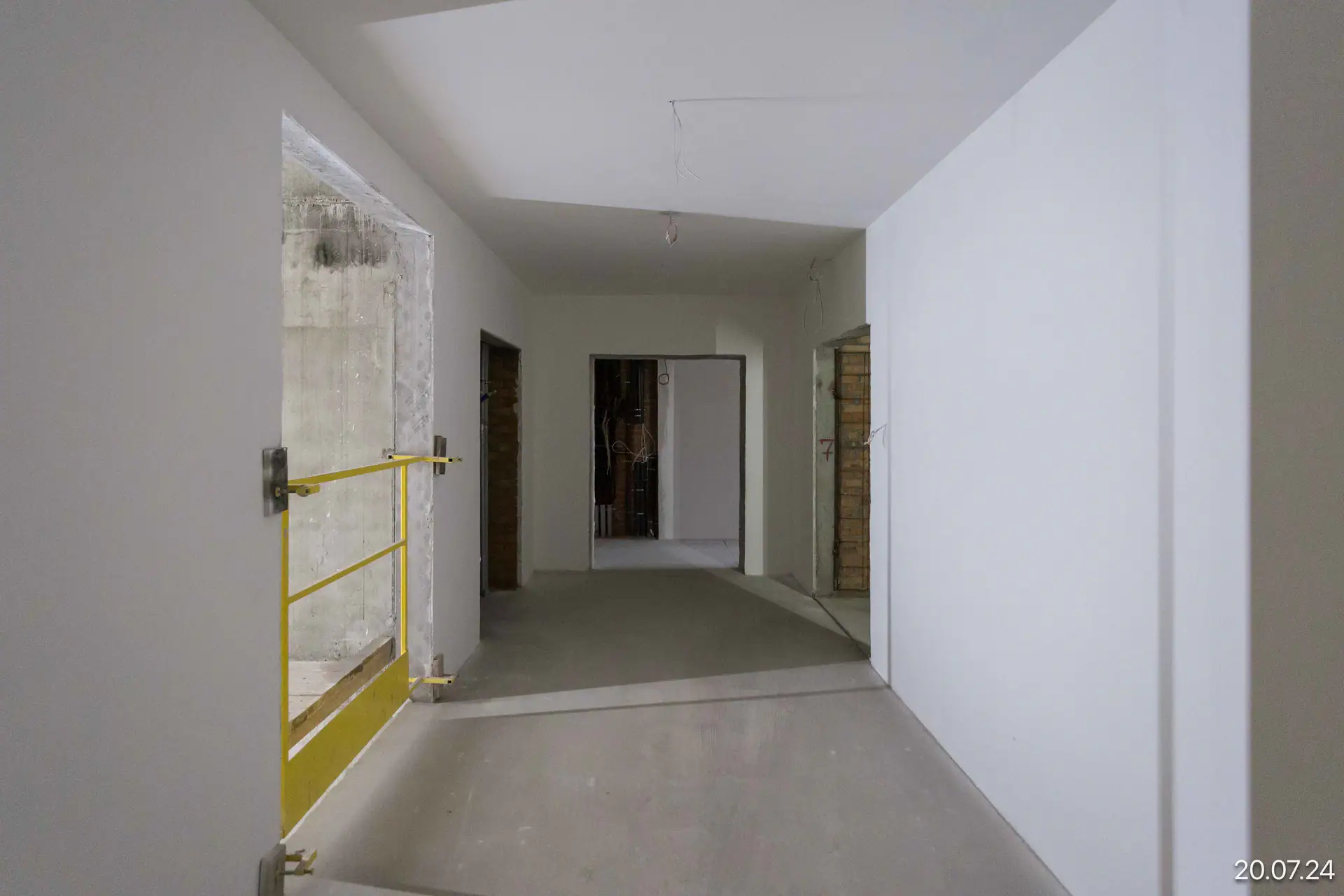

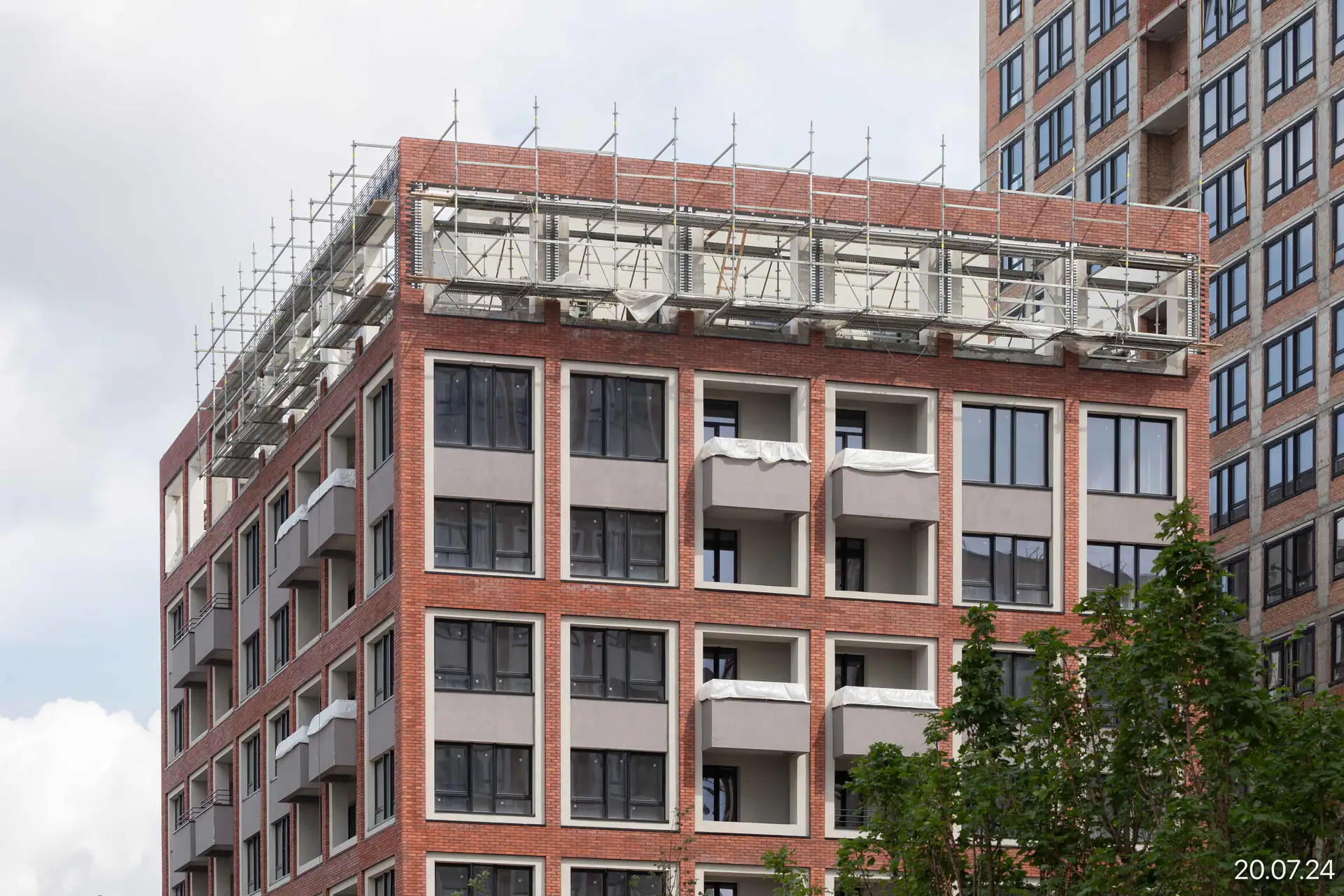

- II кв. 2024Фотоотчёт со стройки

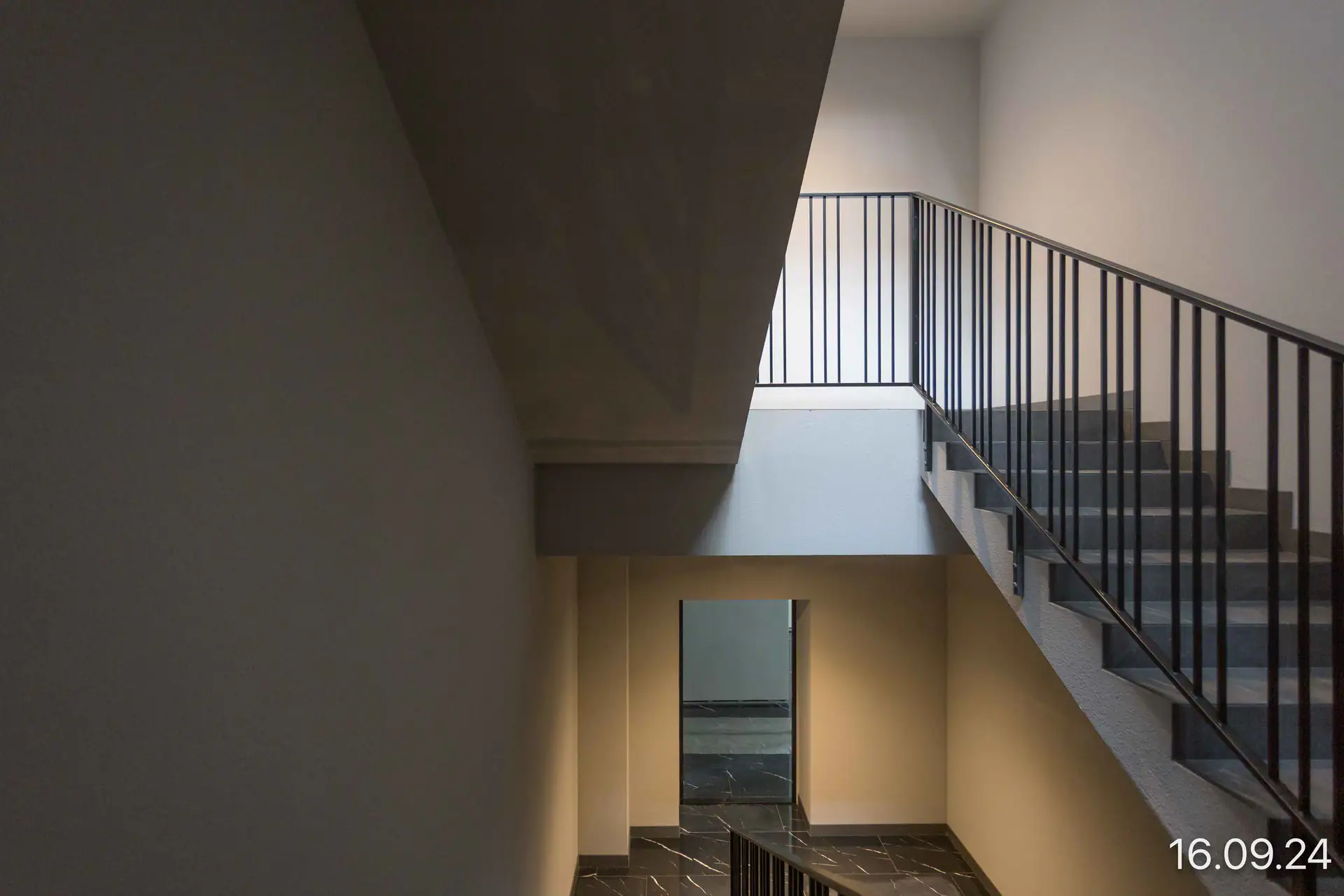

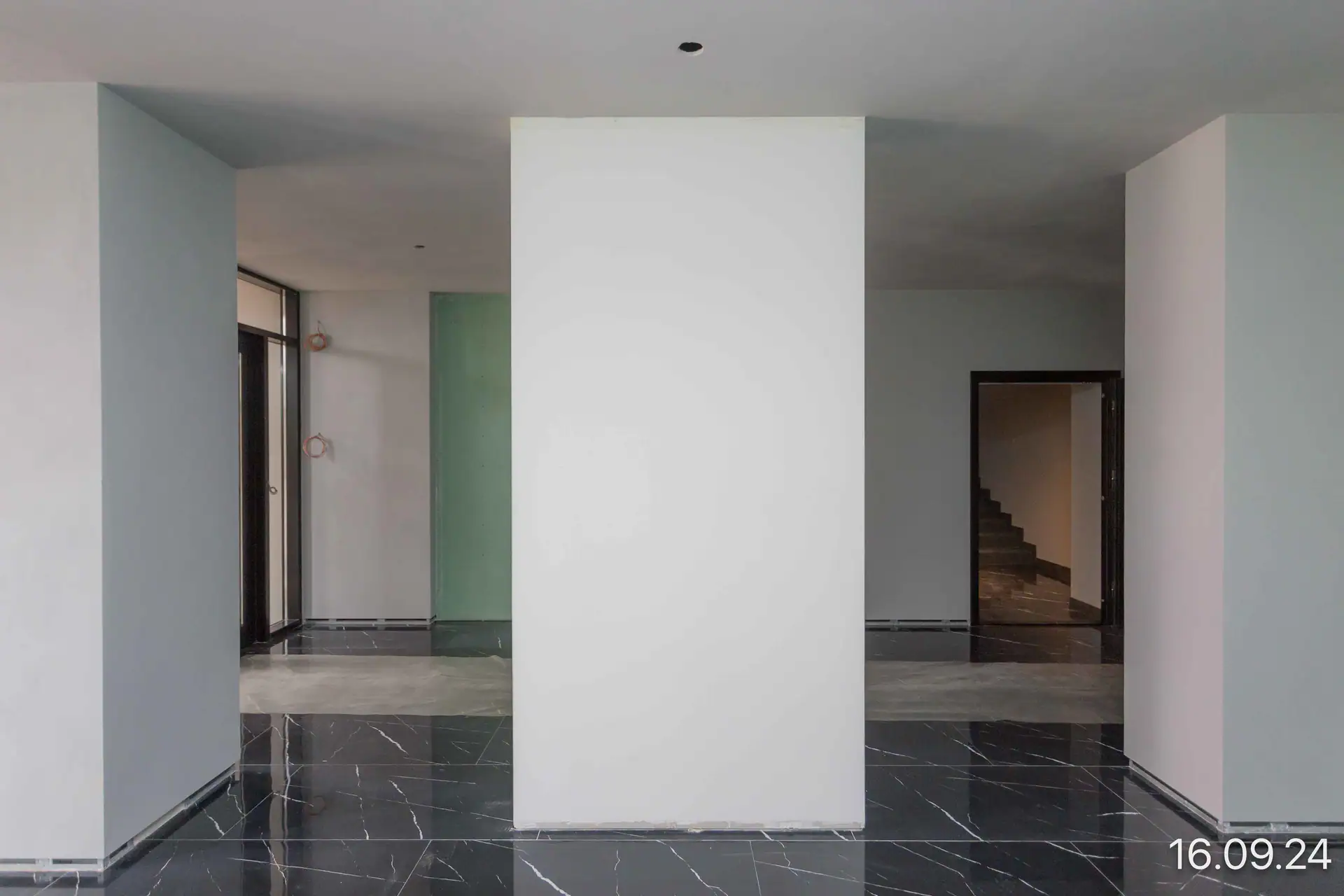

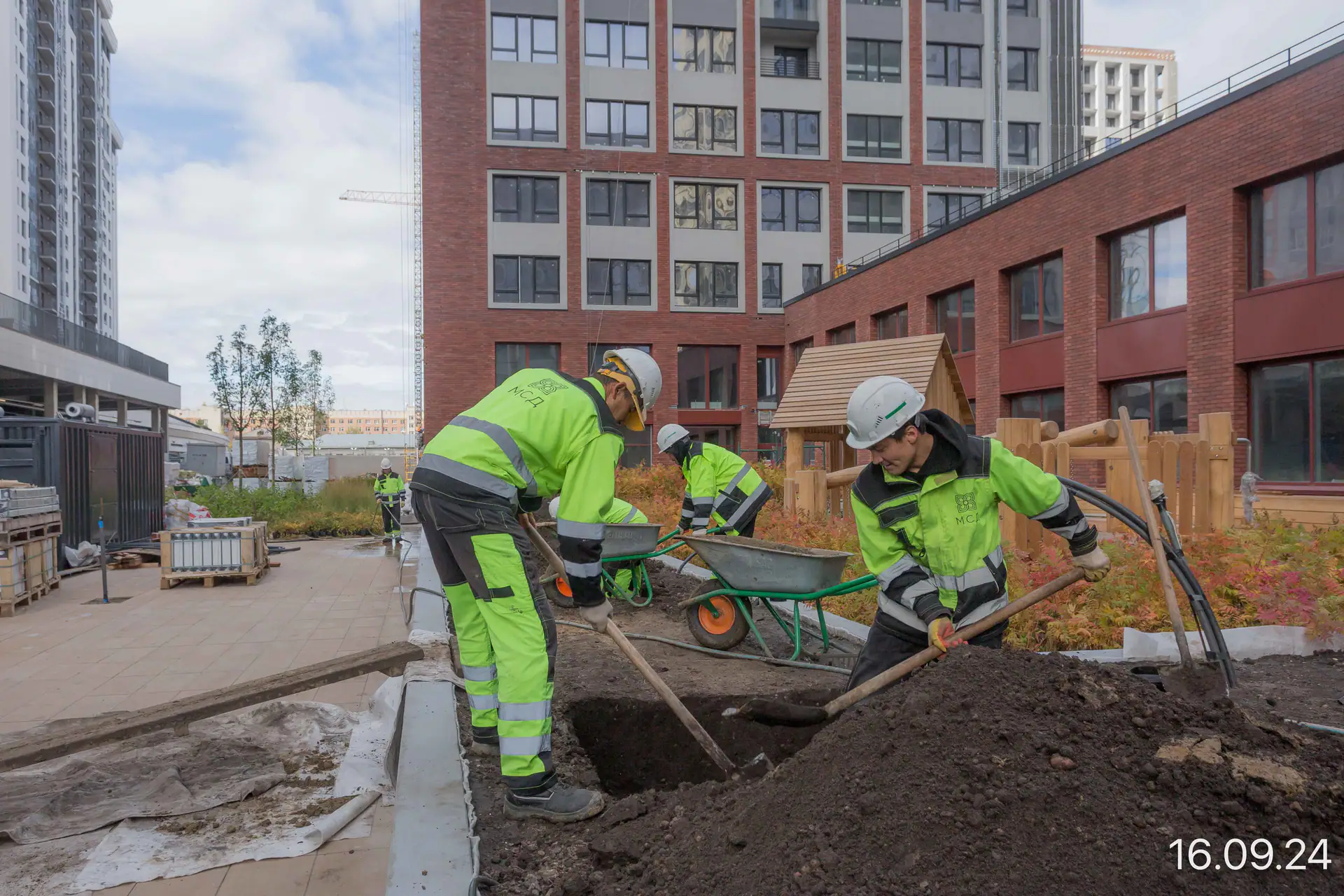

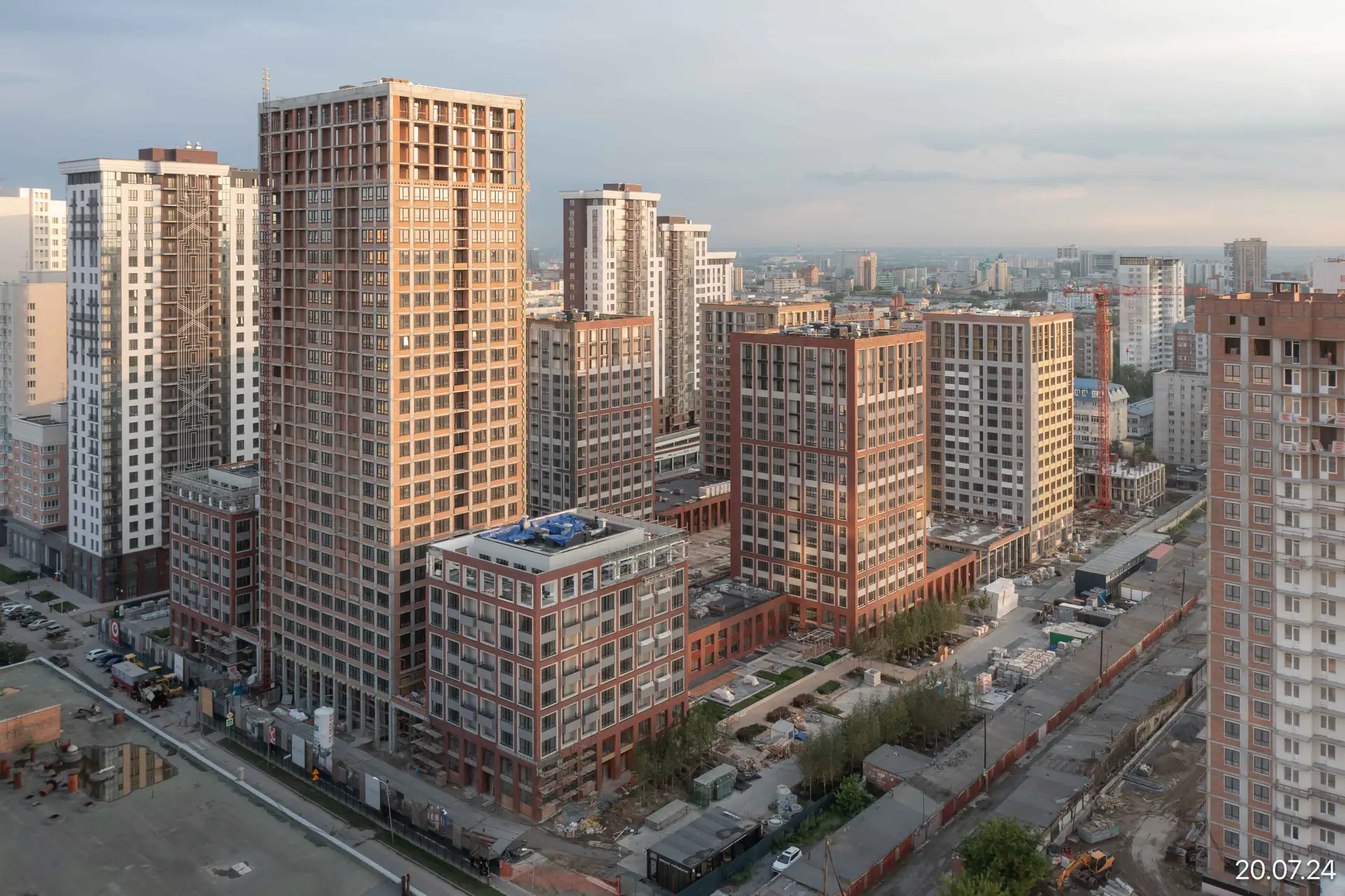

- III кв. 2024Фотоотчёт со стройки

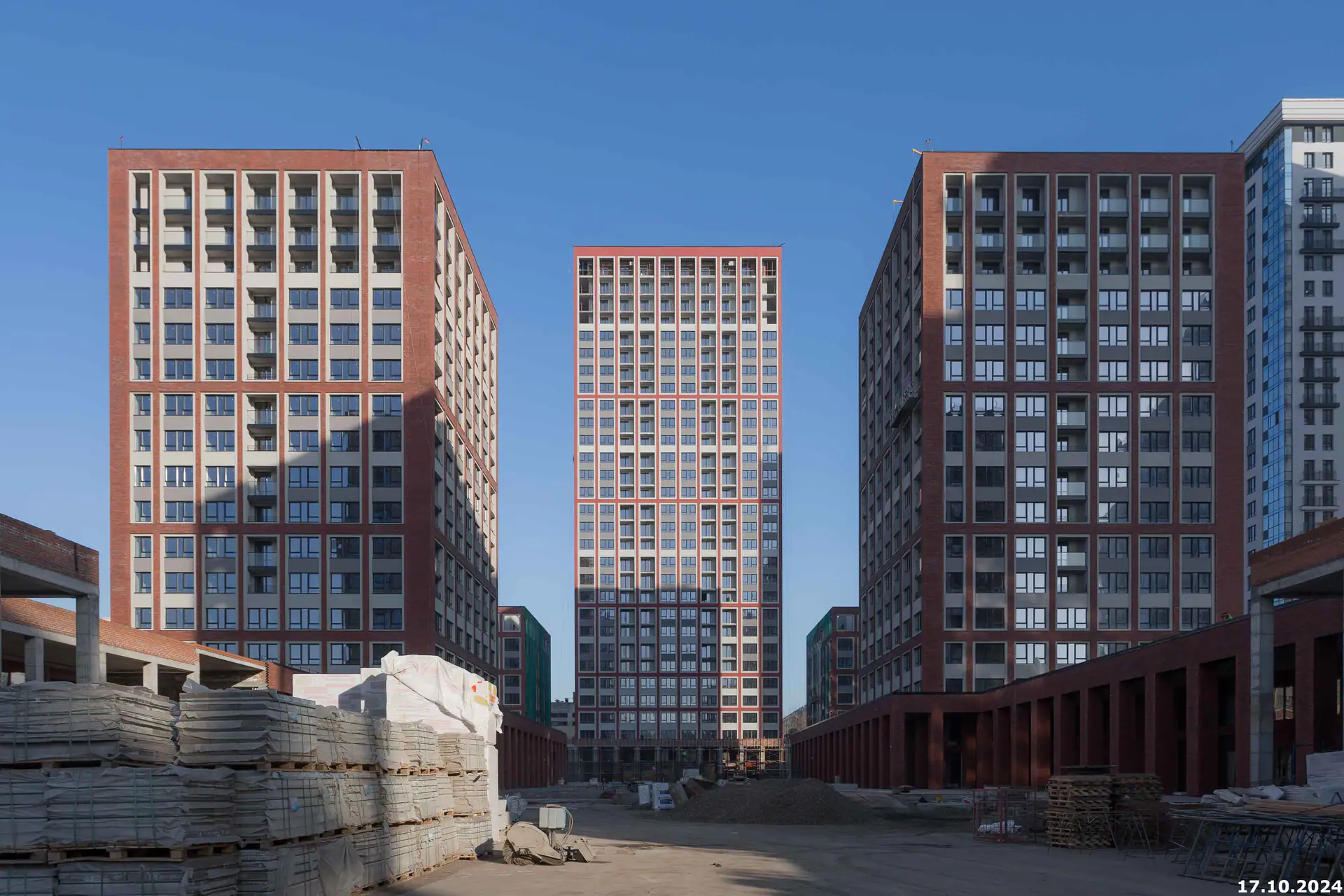

- IV кв. 2024Сдан: Дом 1

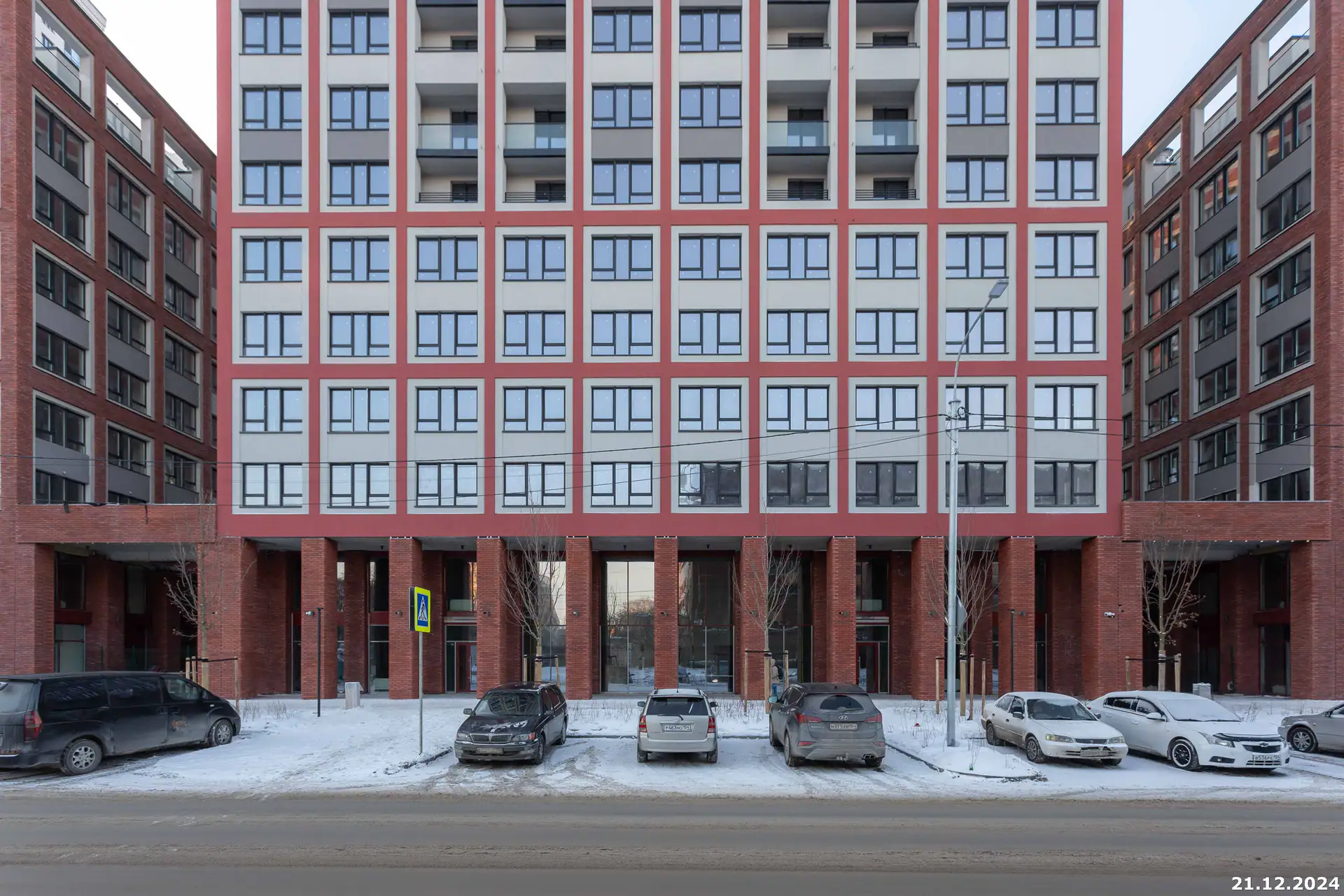

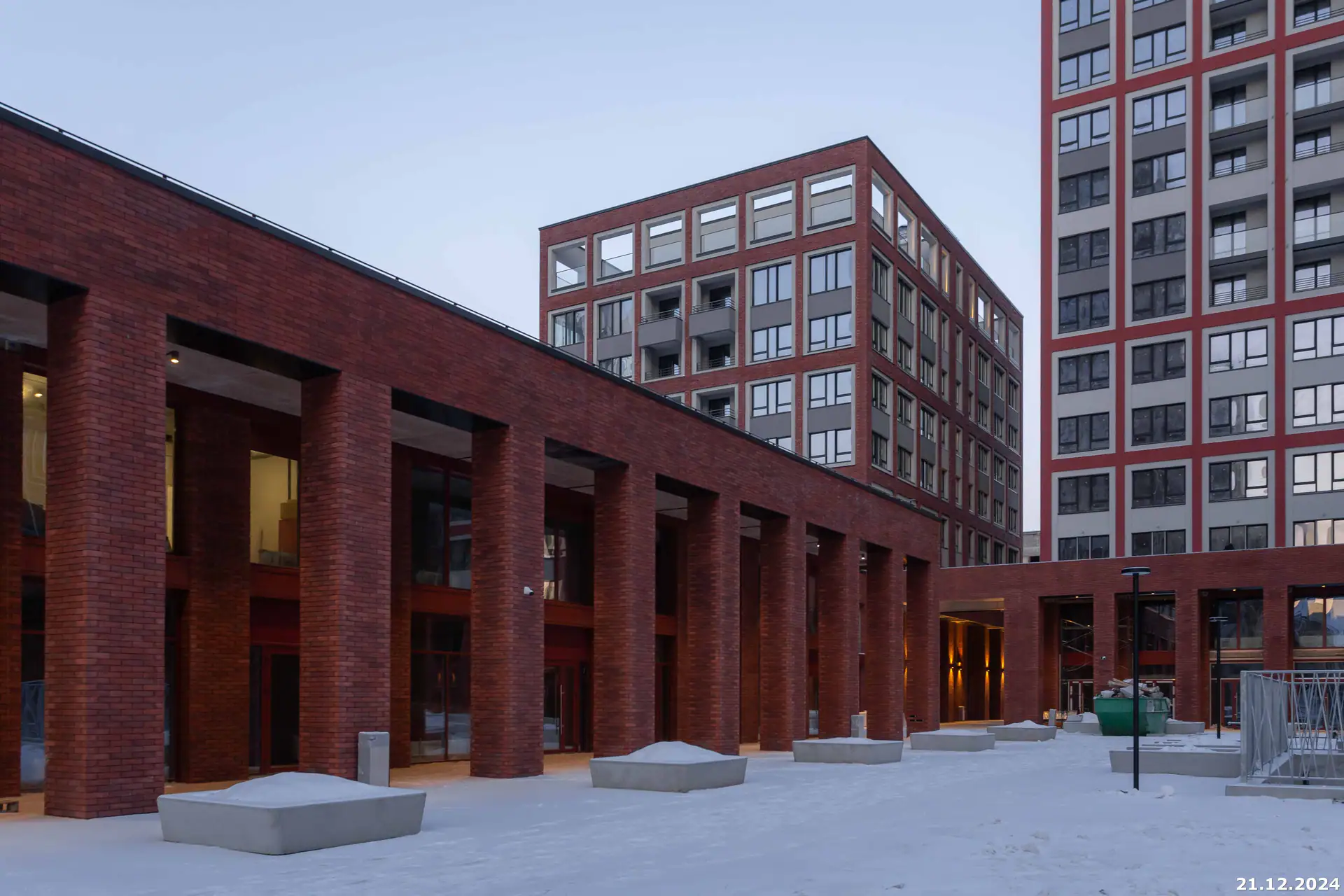

- IV кв. 2024Добавлены документы (4)

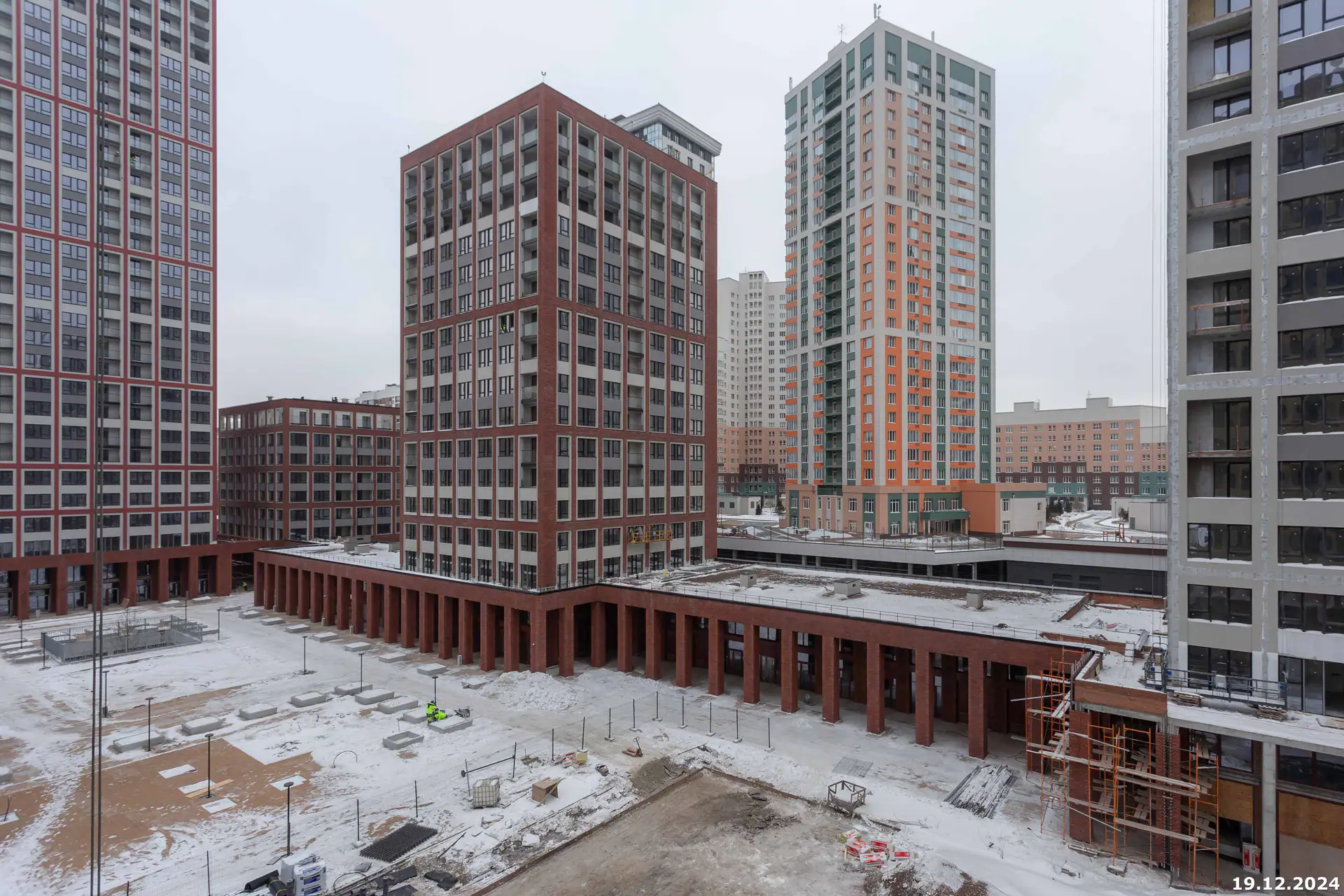

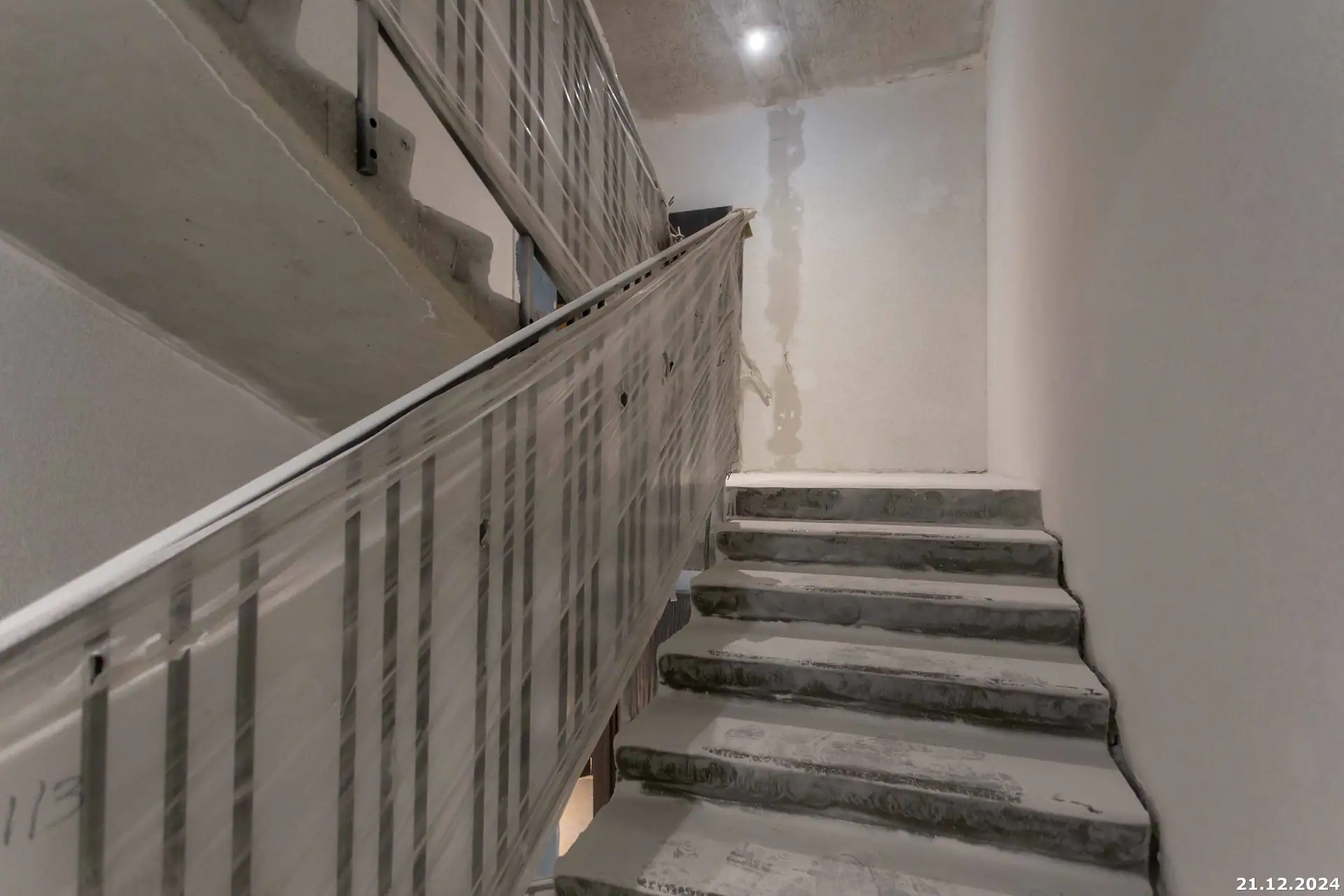

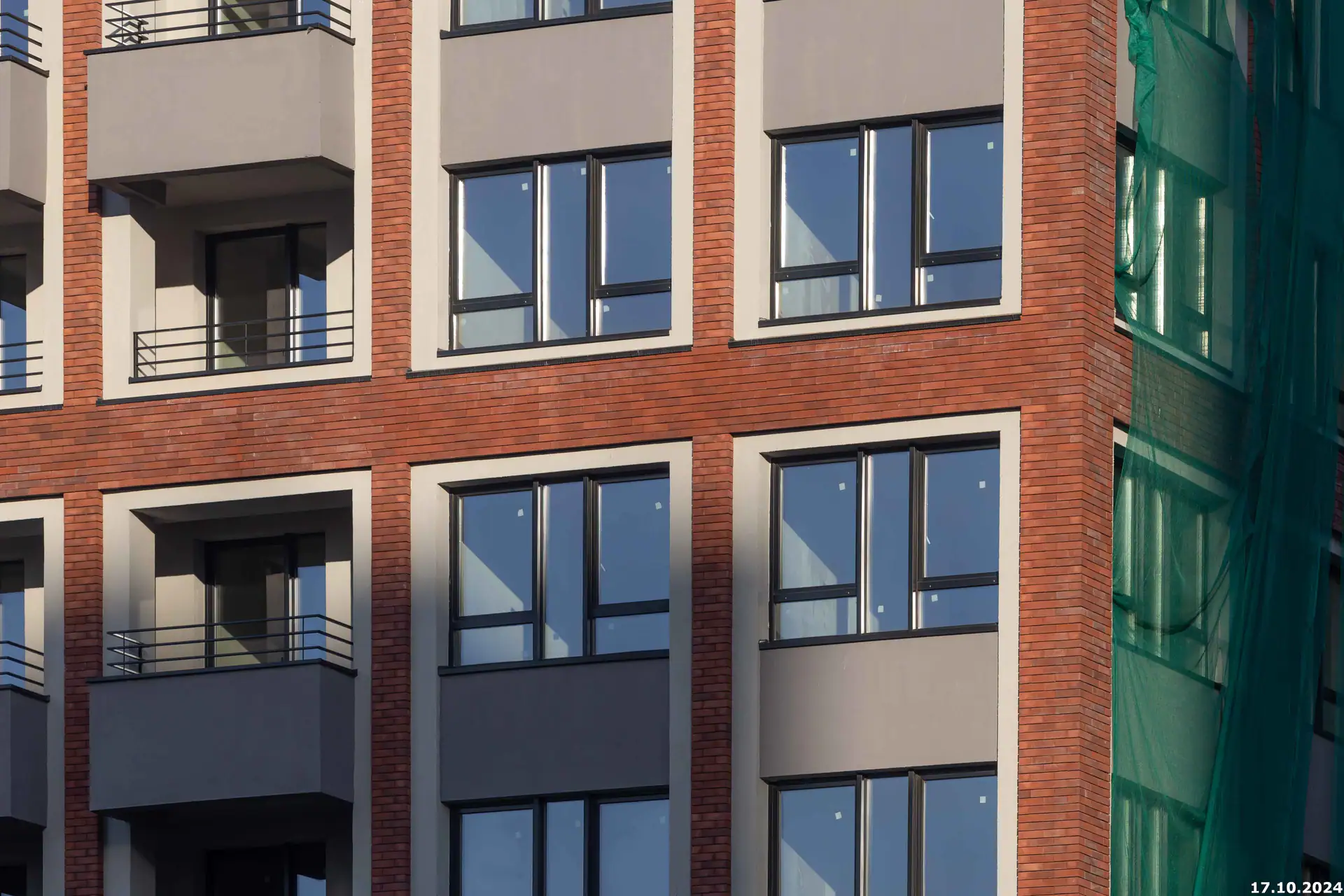

- IV кв. 2024Фотоотчёт со стройки
- I кв. 2025Добавлен документ: Проектная декларация № 54-001326
- IV кв. 2025Сдан: Дом 2
- IV кв. 2026Плановая сдача: Дом 3
- I кв. 2027Плановая сдача: Дом 4
