Ход строительства
Все корпуса сданы · срок сдачи: Сдан в 2021.
Хронология

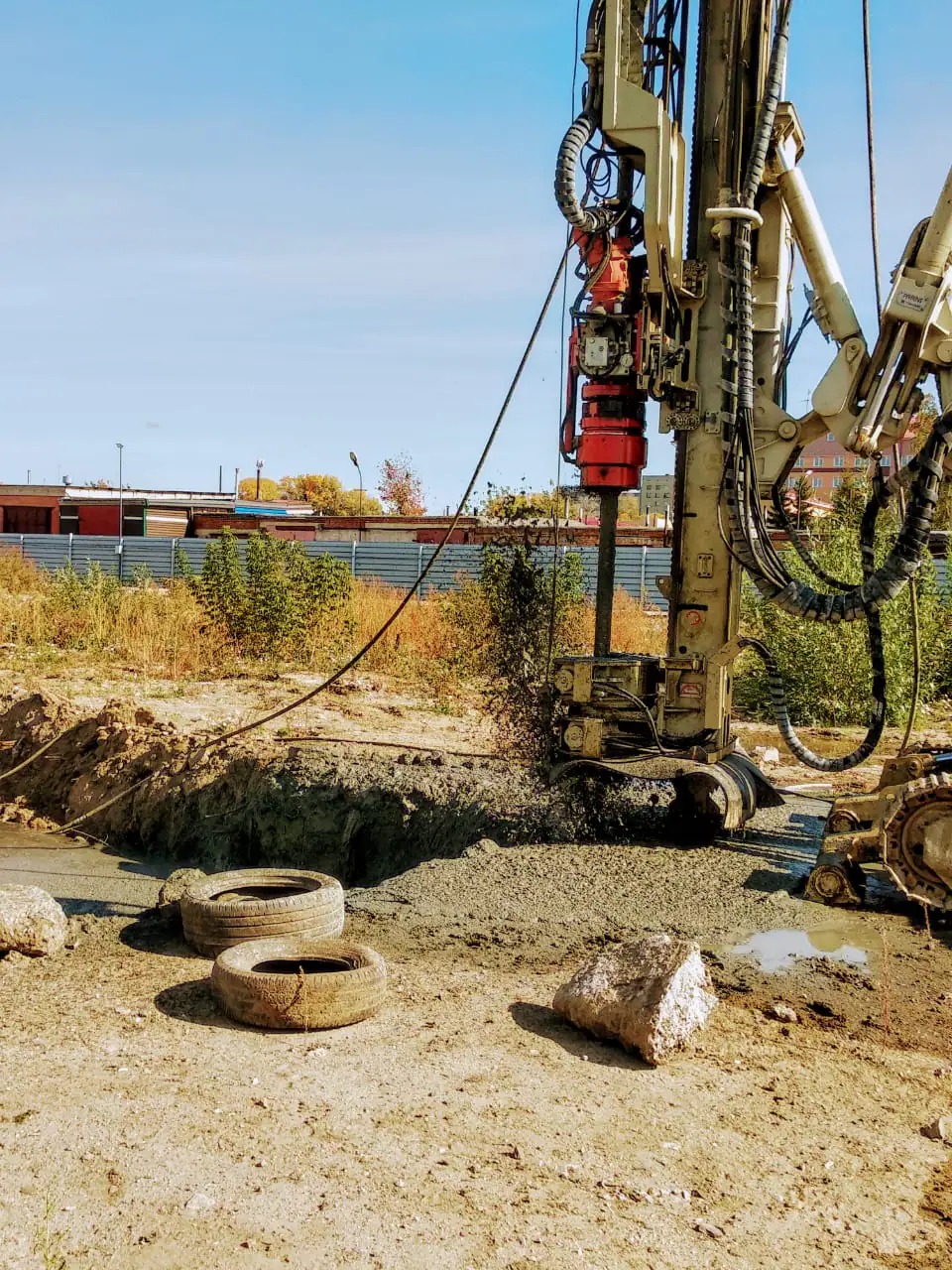

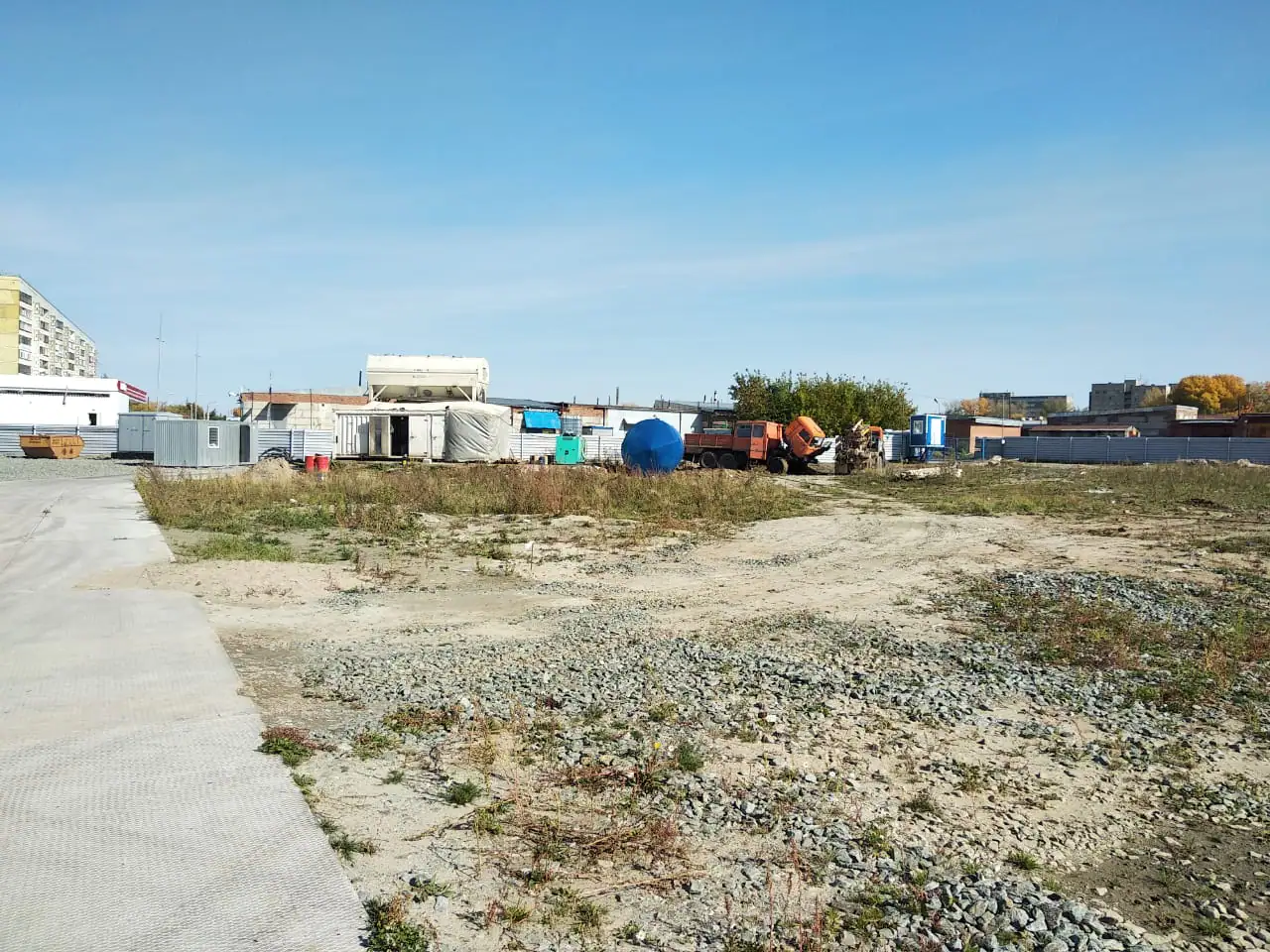

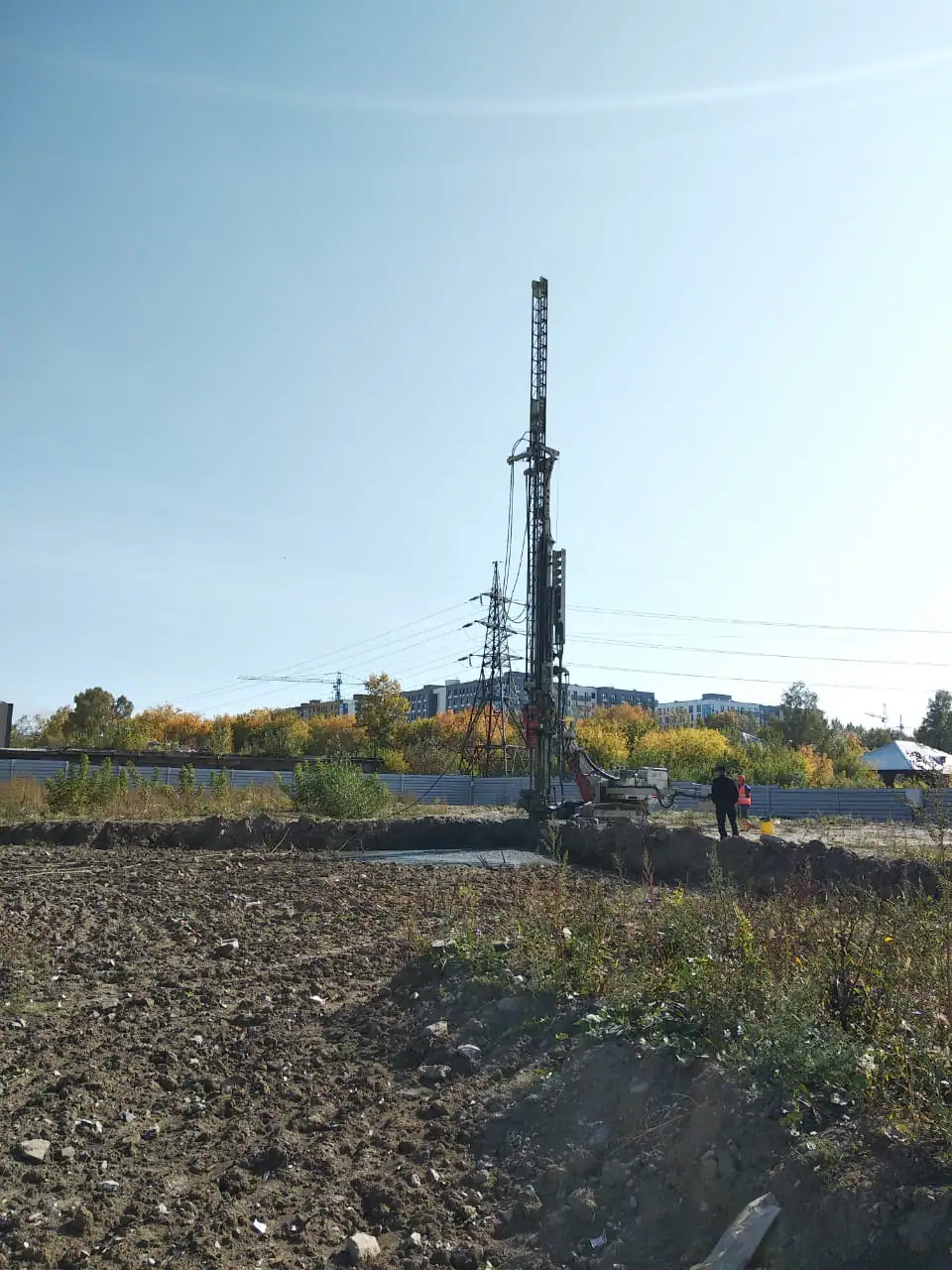

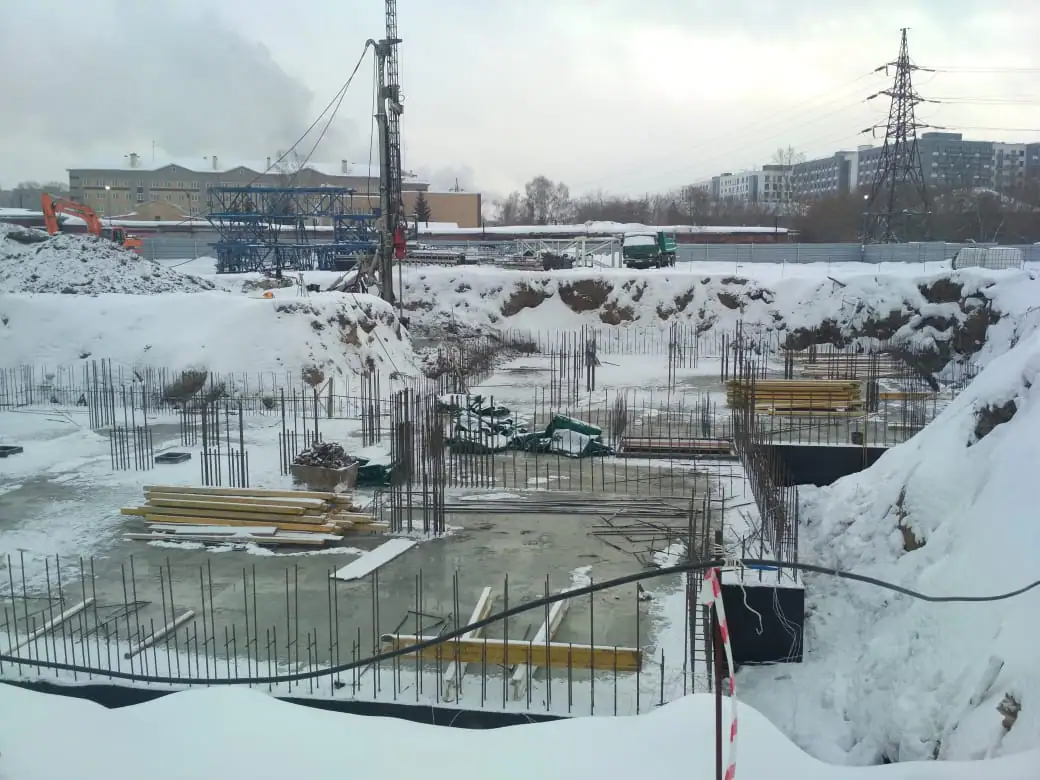

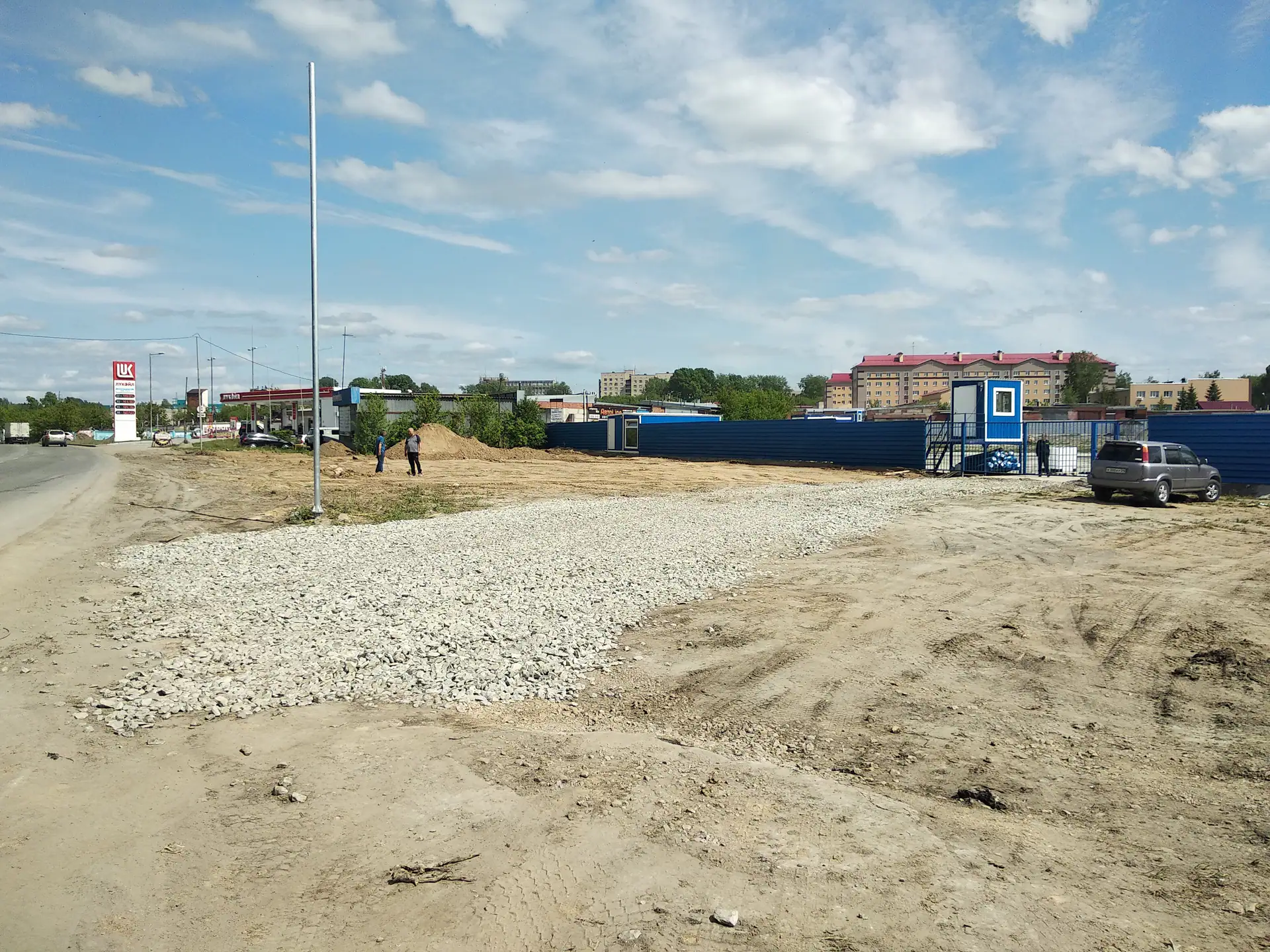

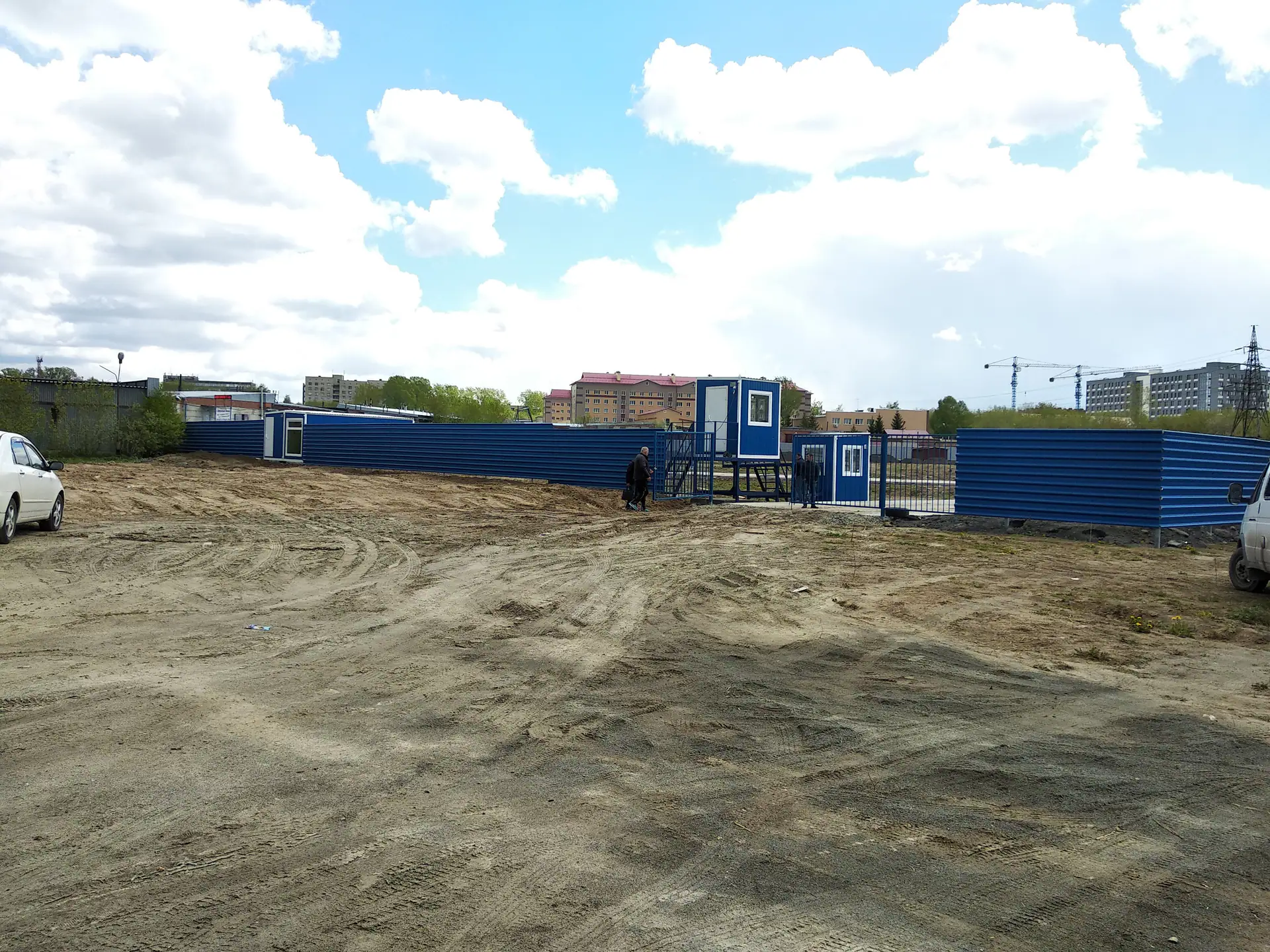

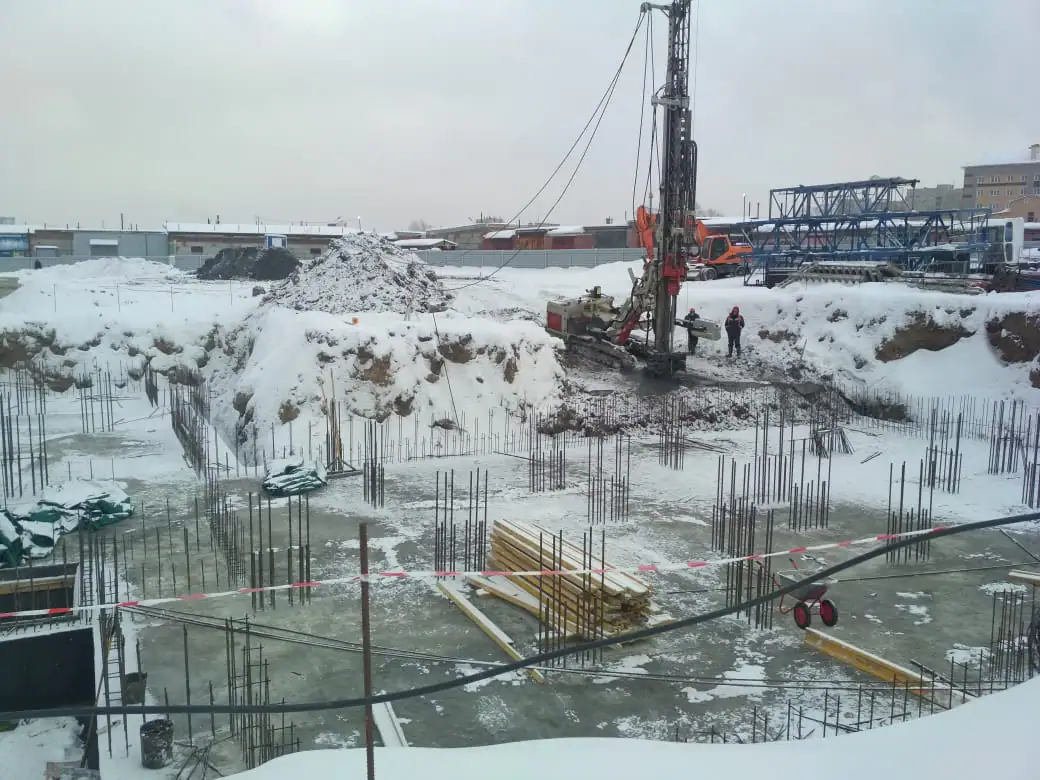

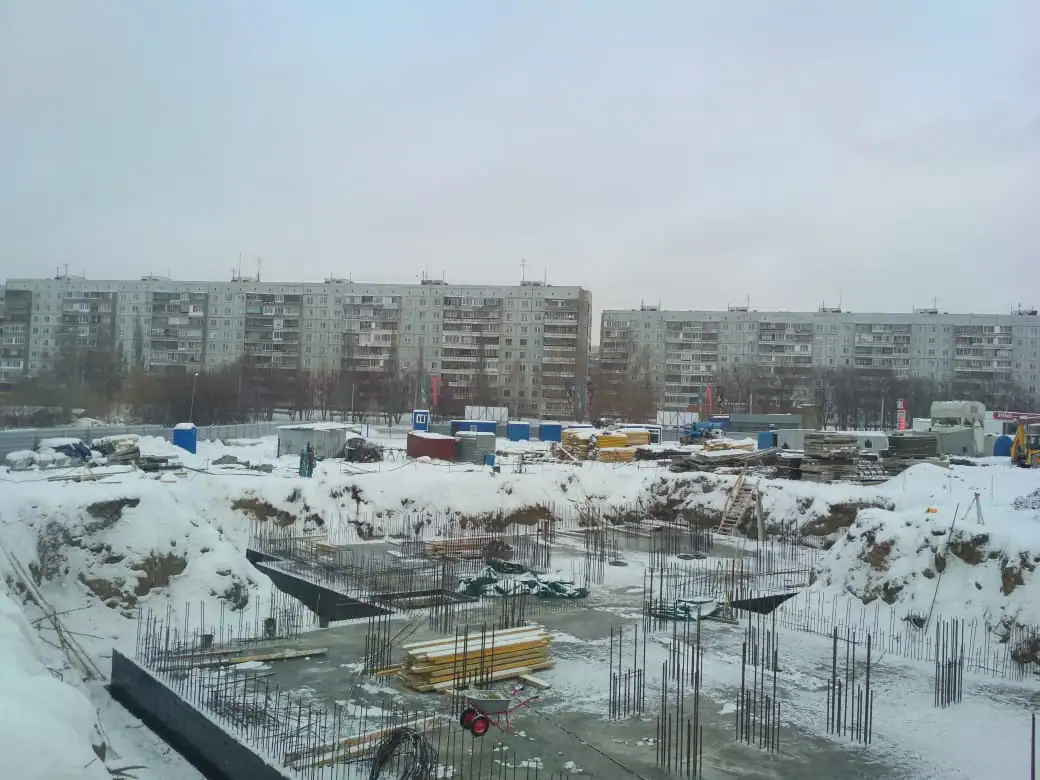

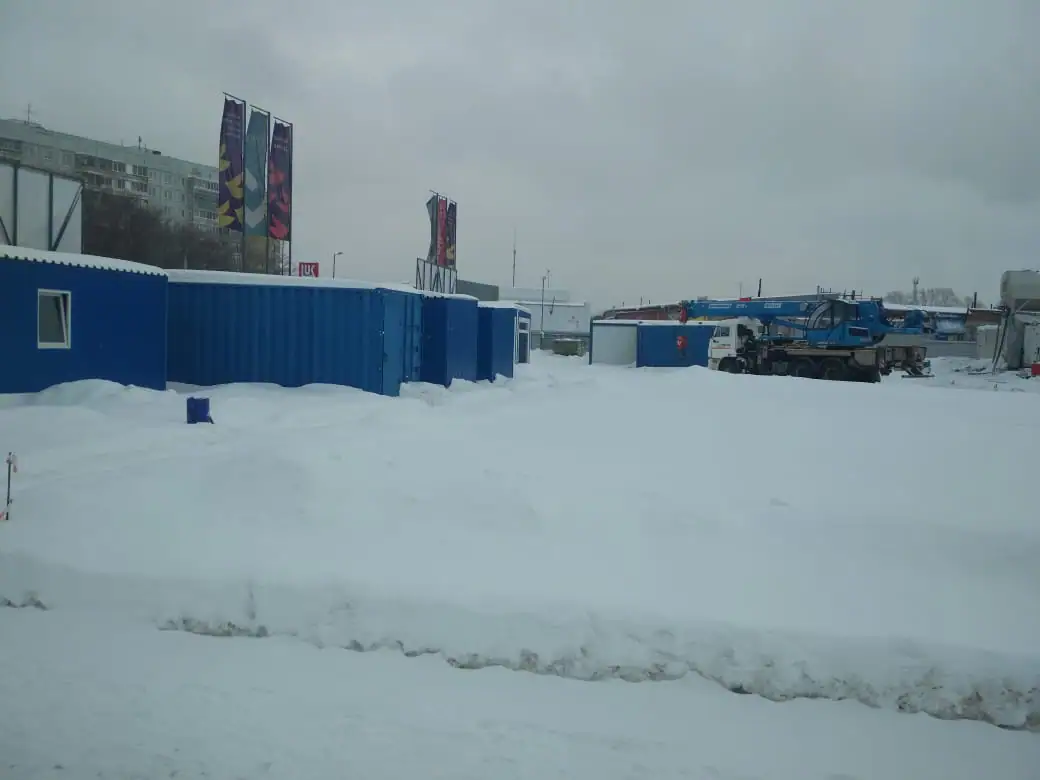

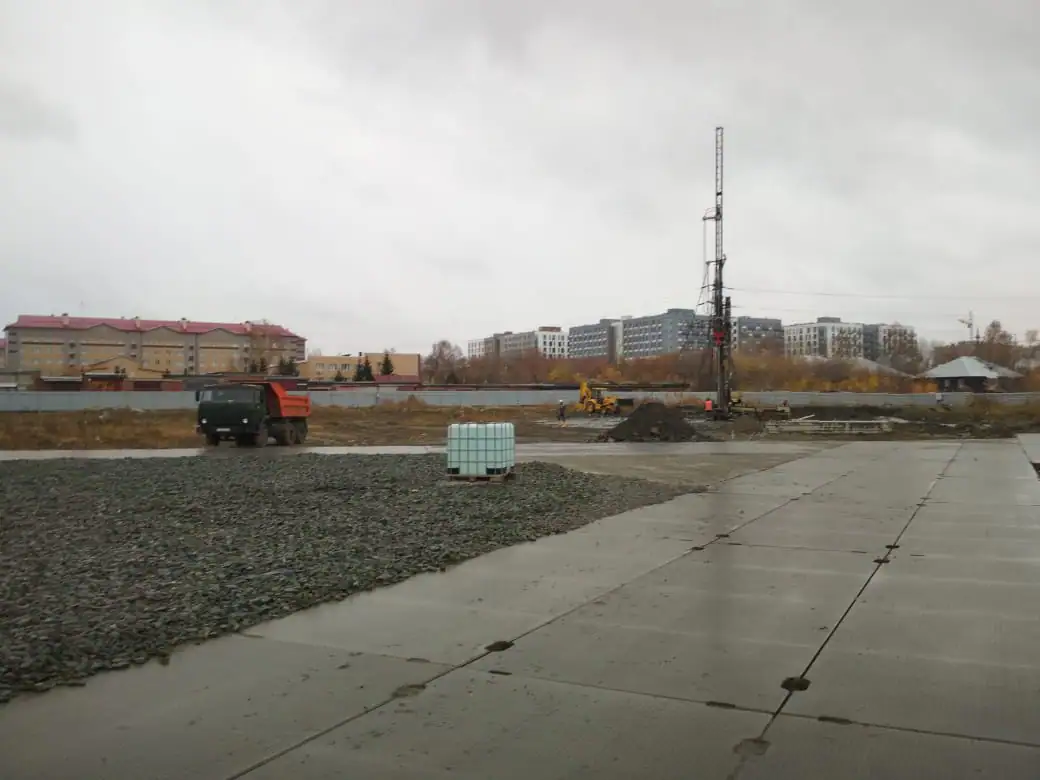

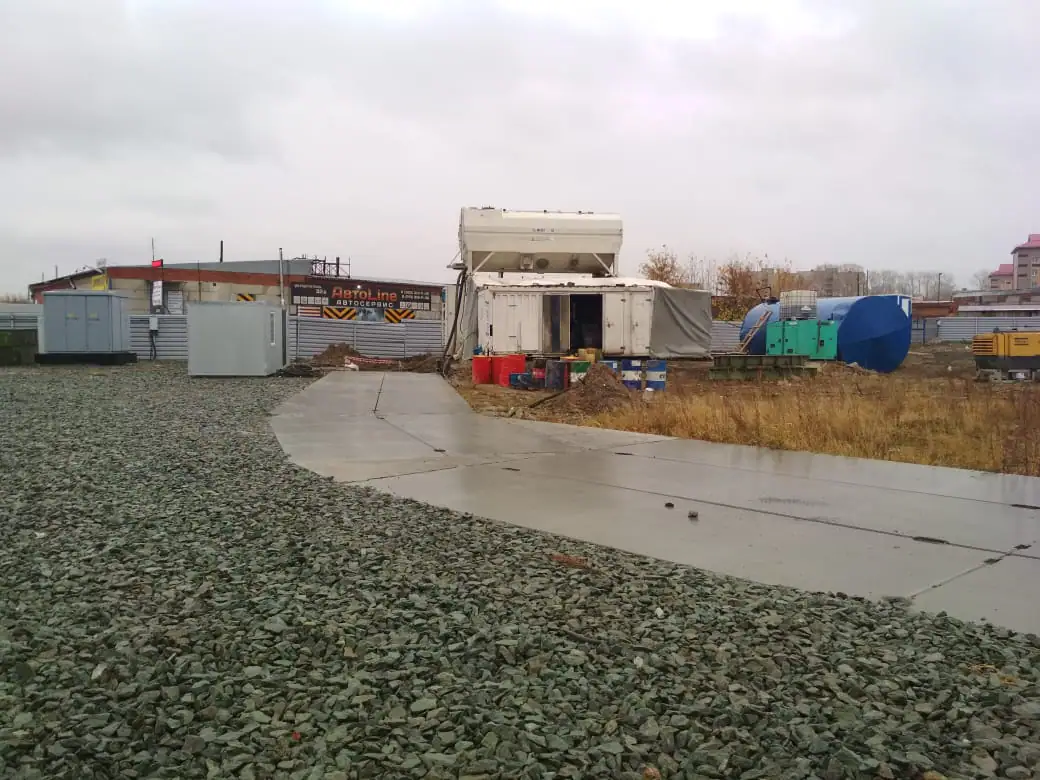

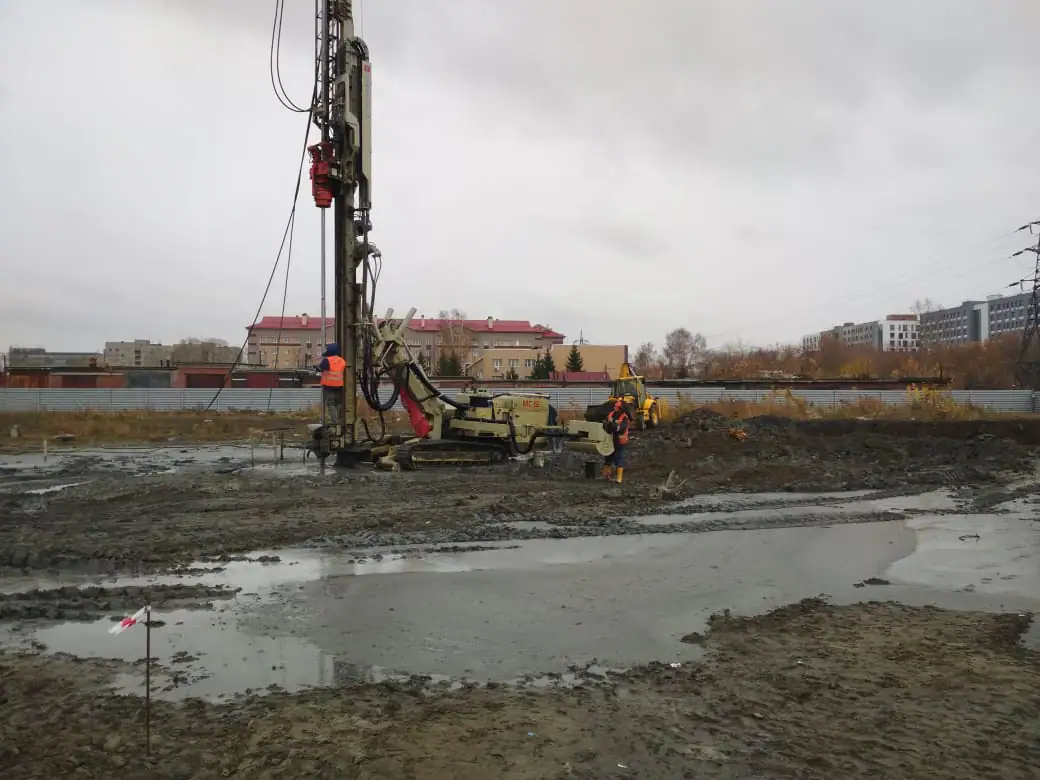

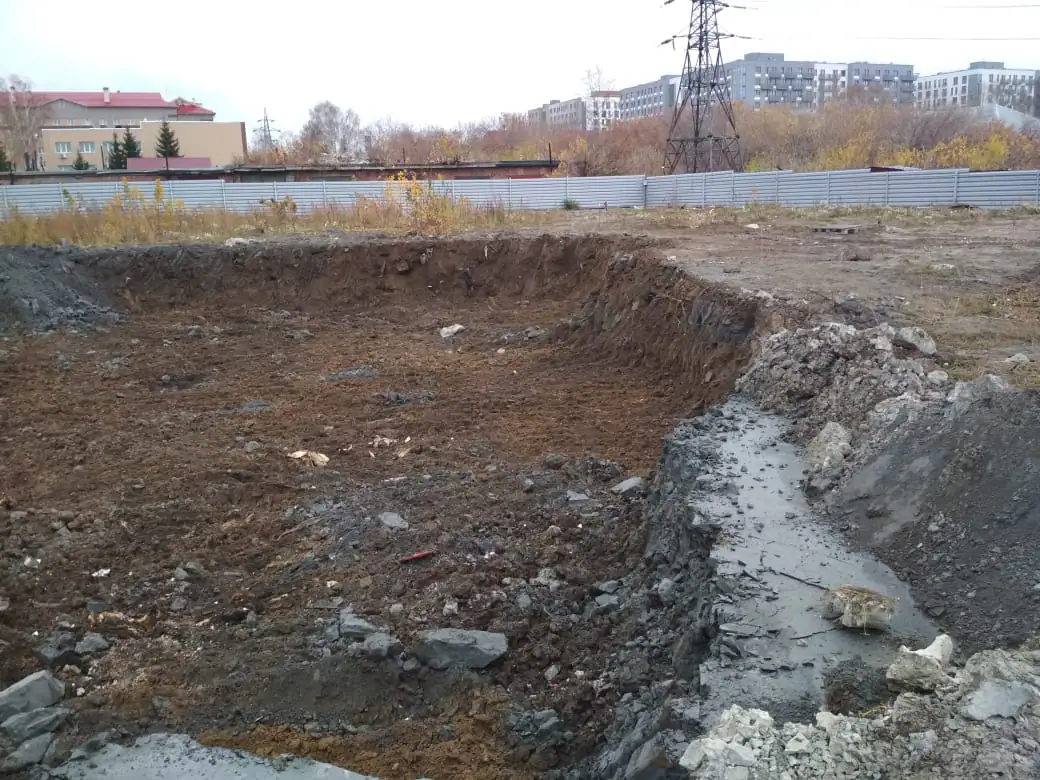

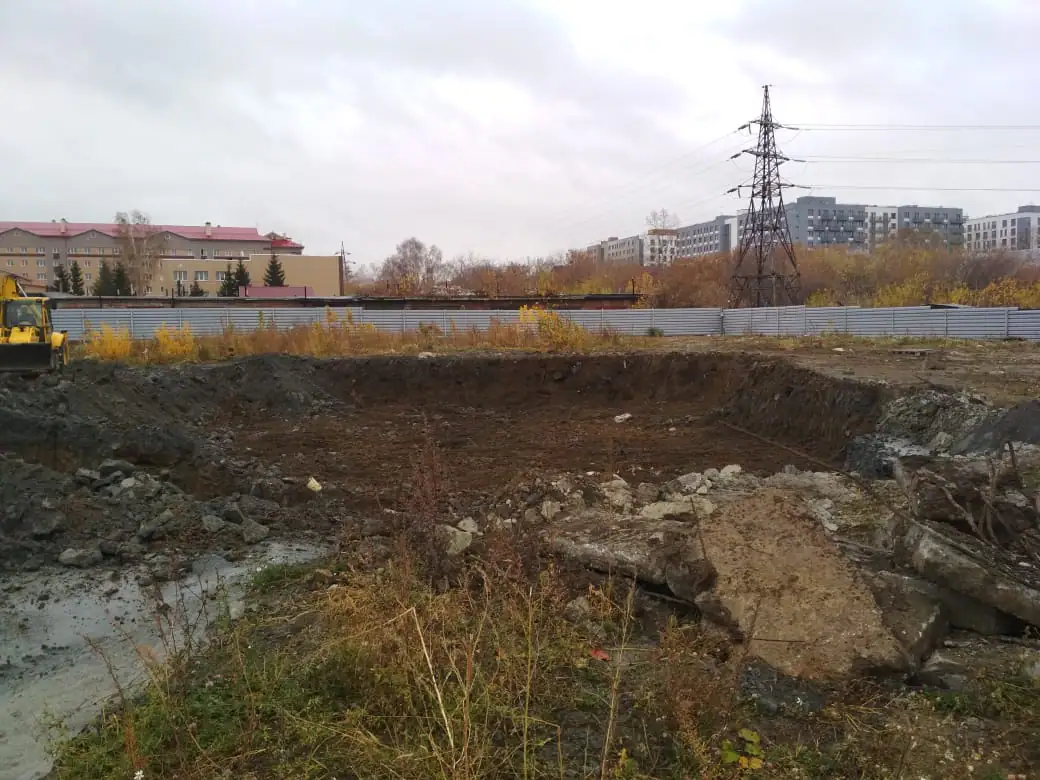

- III кв. 2019Добавлены документы (6)Информация о выданных заключениях о соответствии застройщика и проектной декларации требованиям 214-ФЗ № 7471/45Разрешение на строительствоПроект договора участия в долевом строительствеПроектная документацияИзвещение о начале строительстваПроектная документацияИзвещение о начале строительстваПроектная документацияГрадостроительный план земельного участкаПроектная документацияСхема планировочной организации земельного участкаПроектная документация
- III кв. 2019Фотоотчёт со стройки

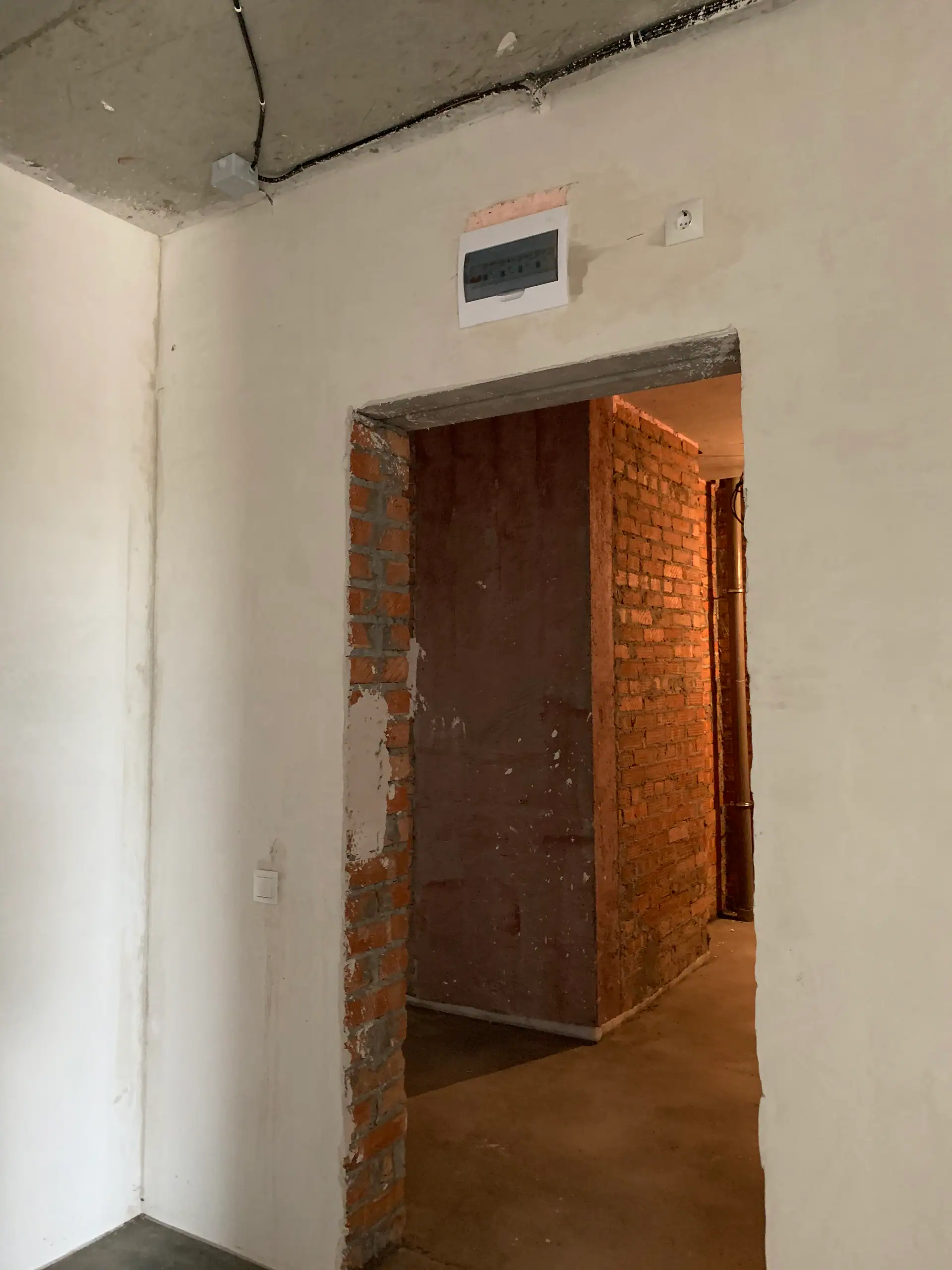

- IV кв. 2019Фотоотчёт со стройки

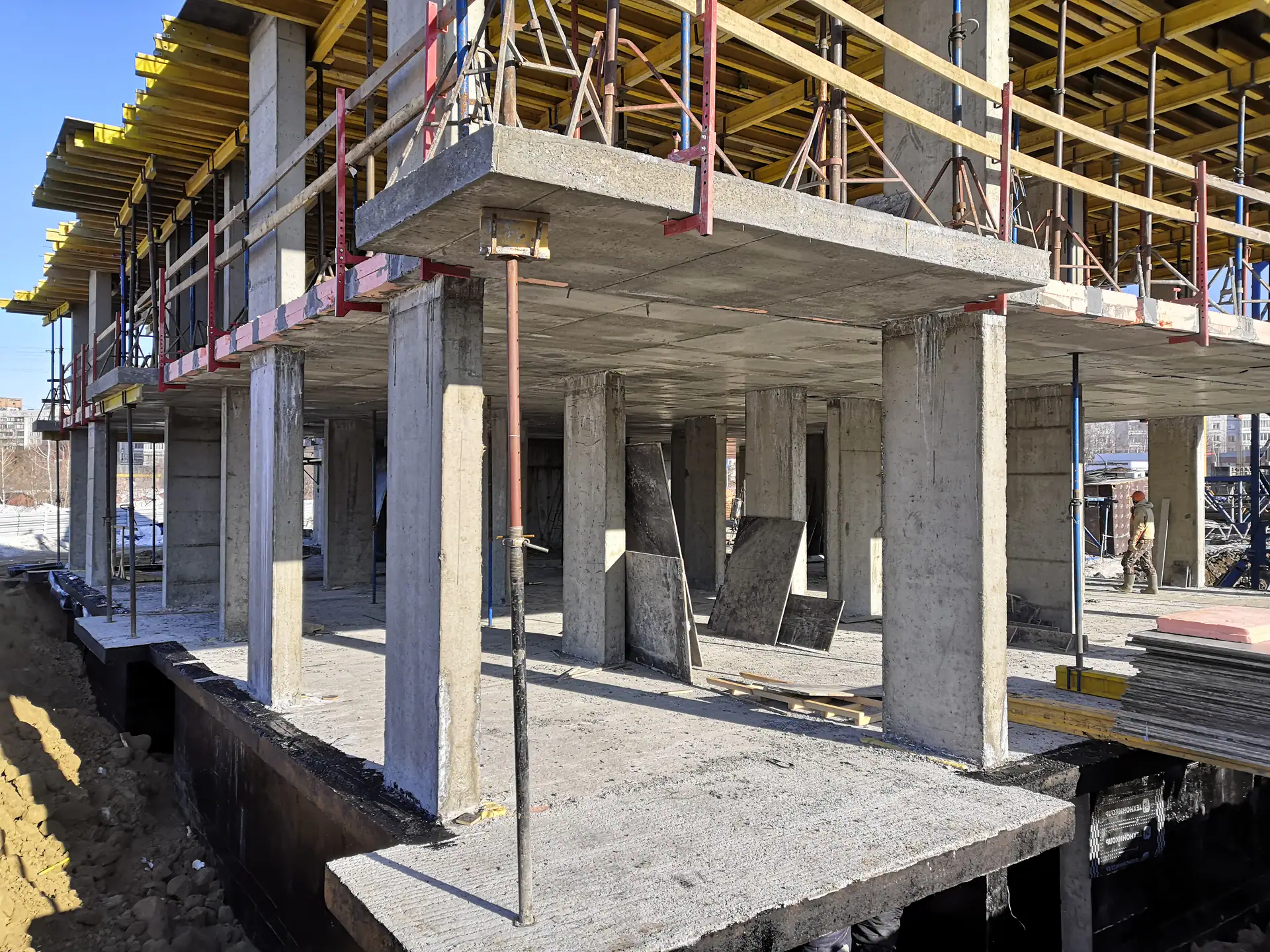

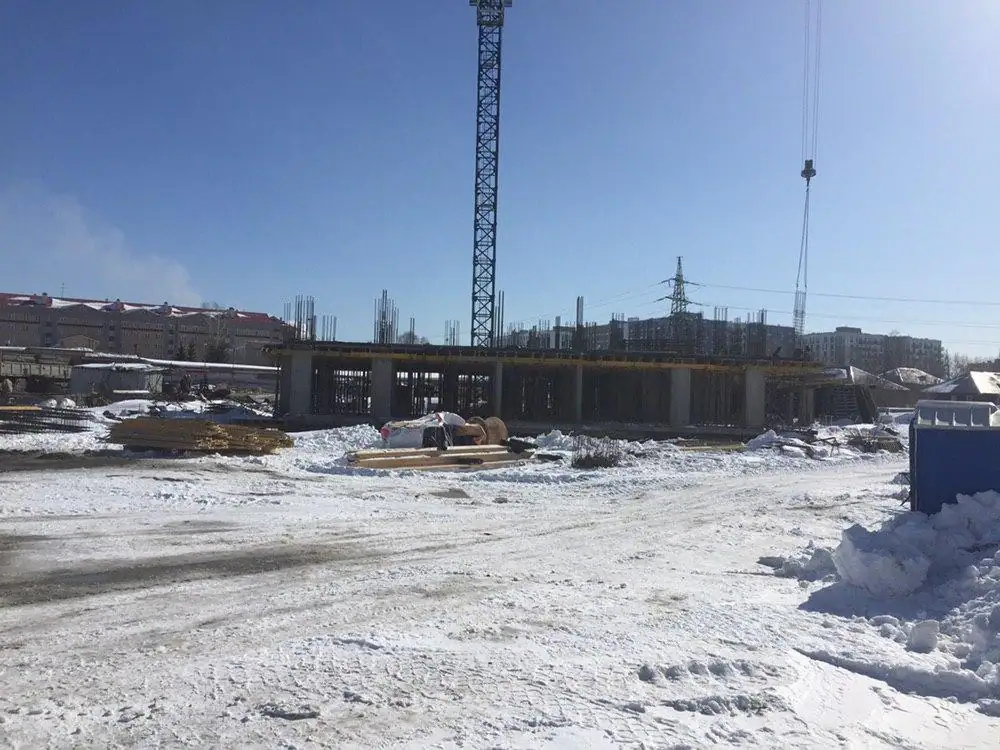

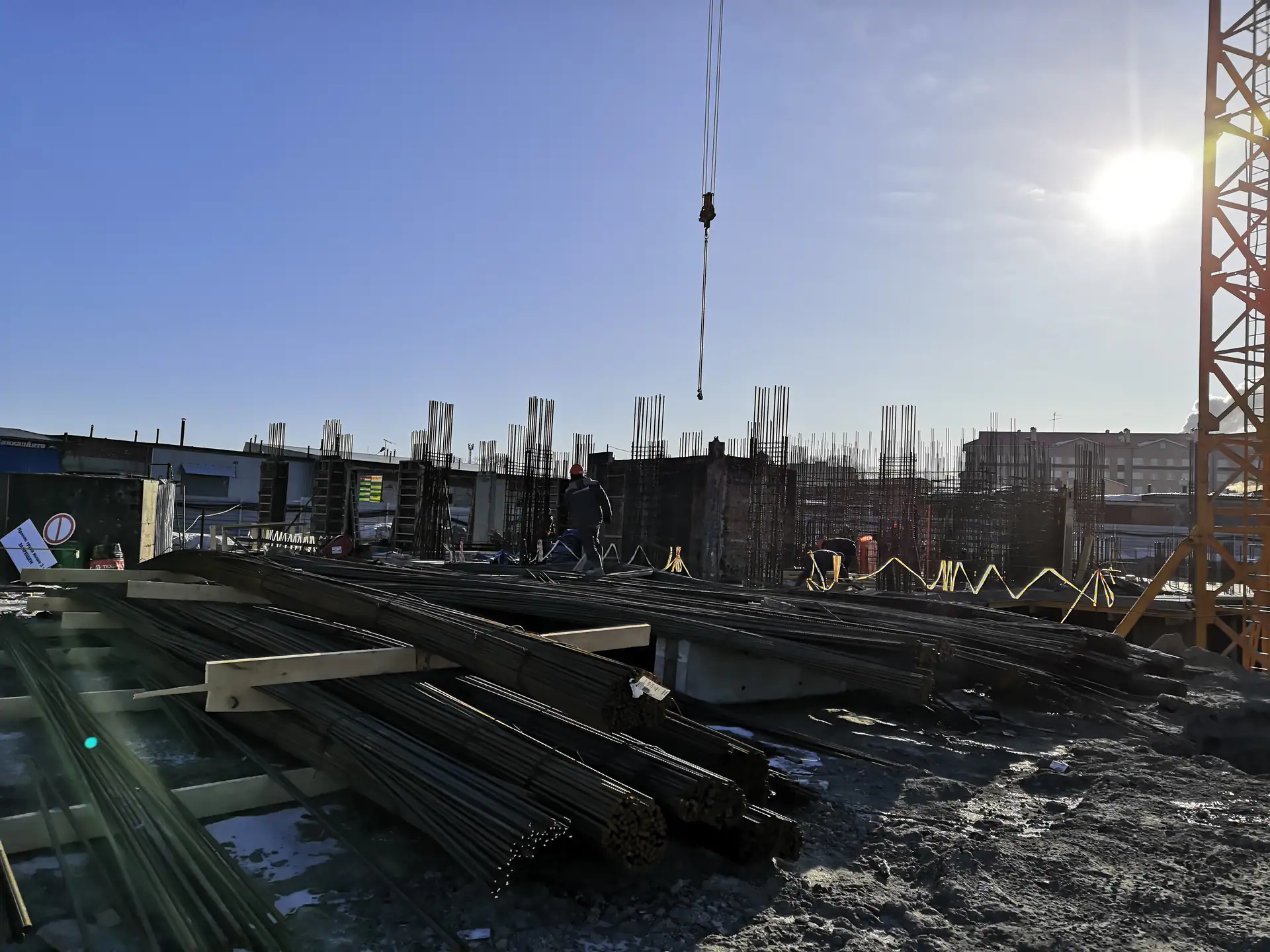

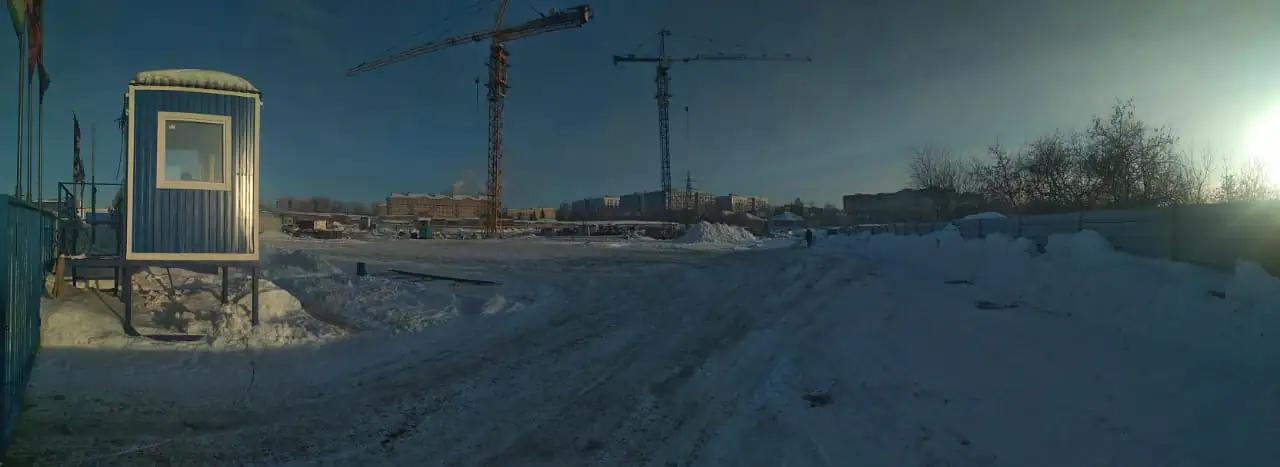

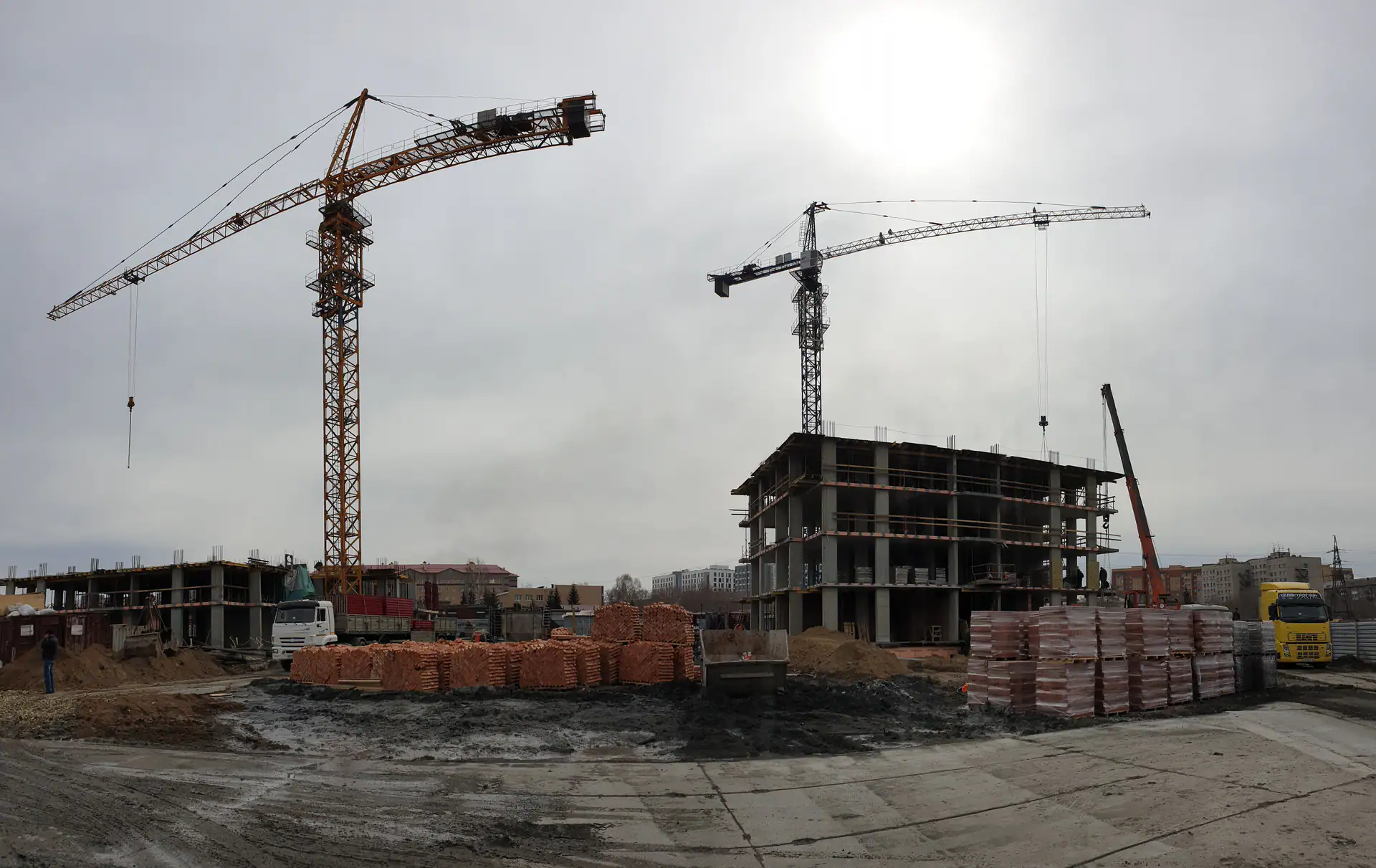

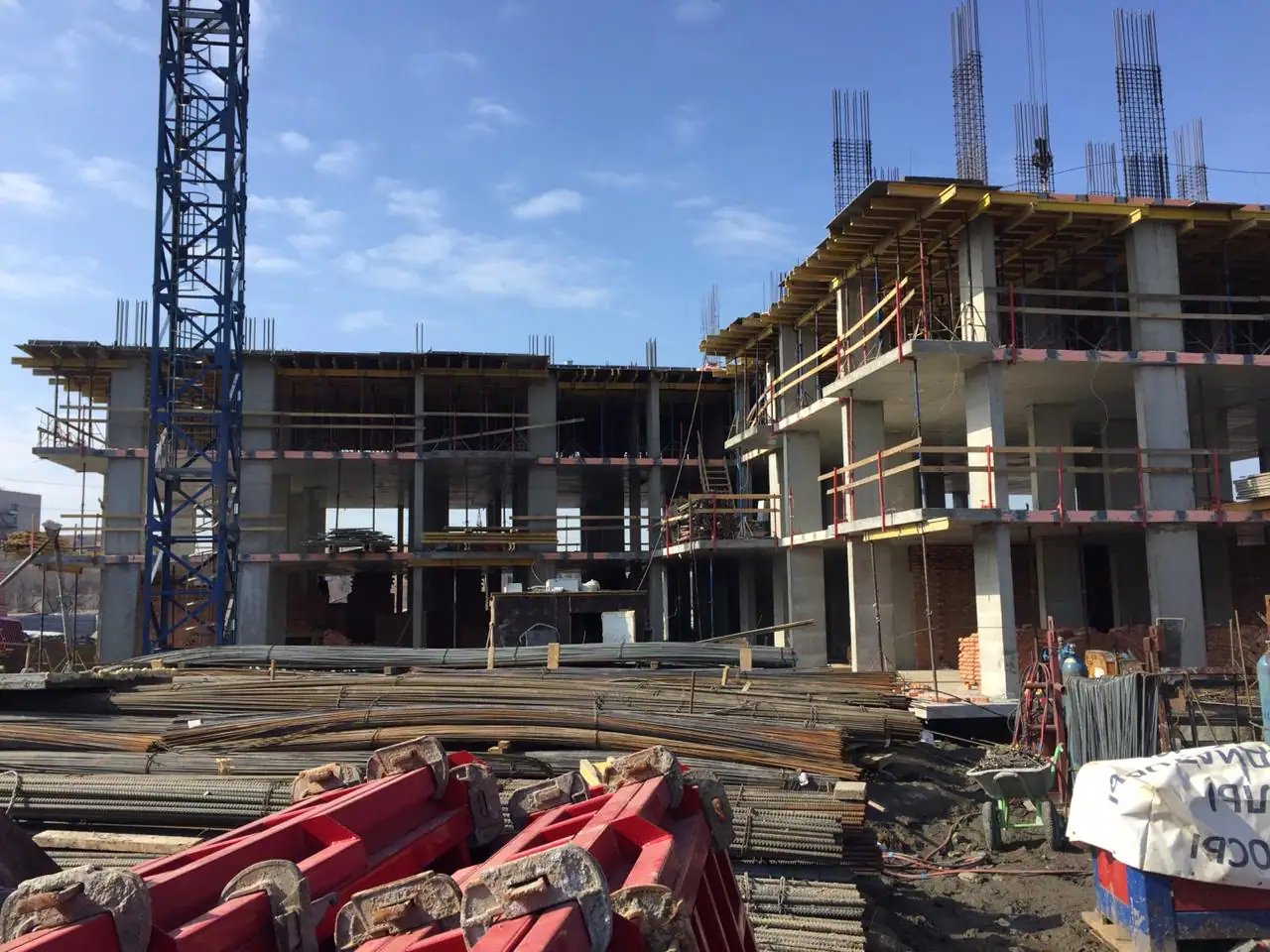

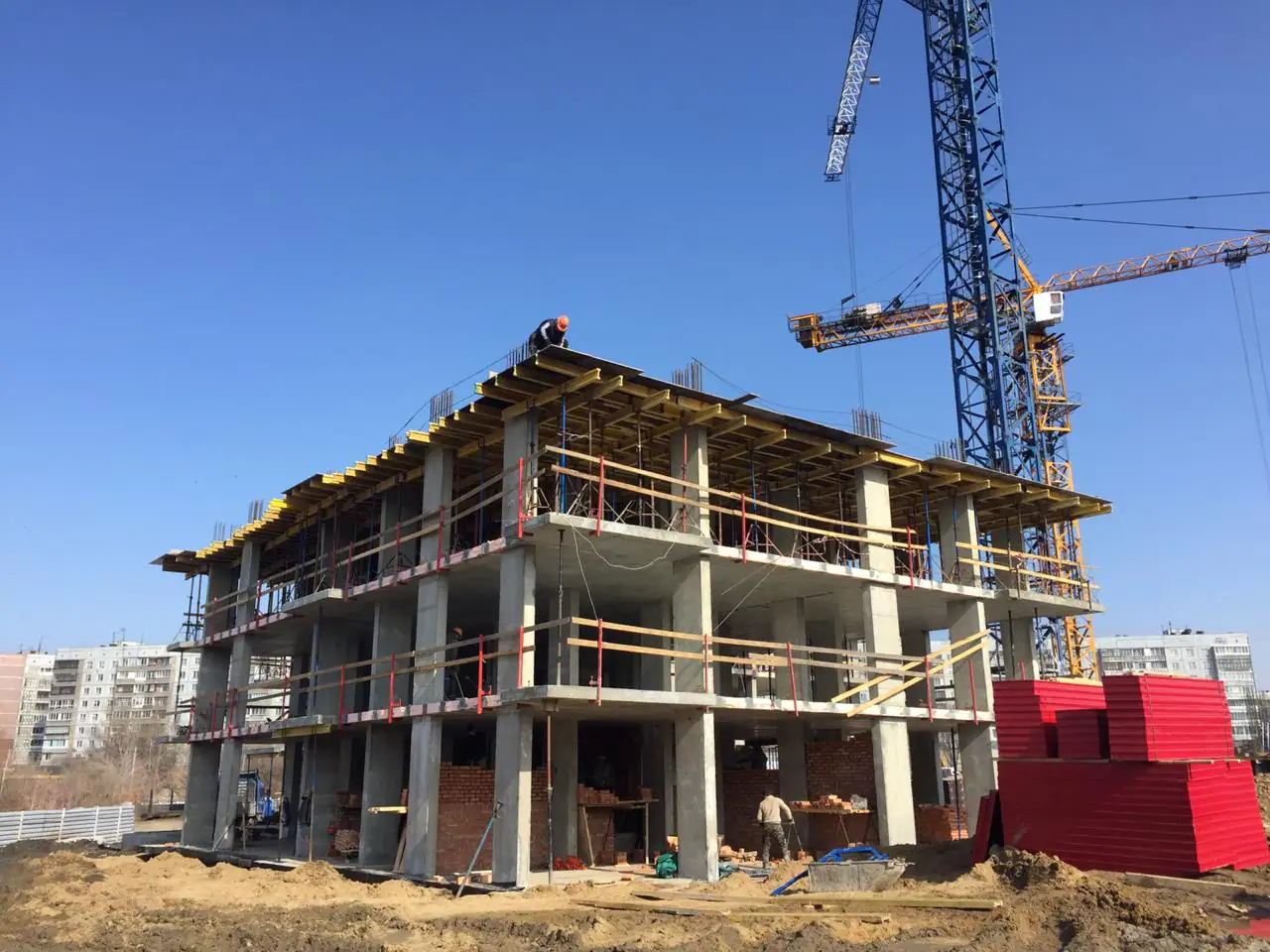

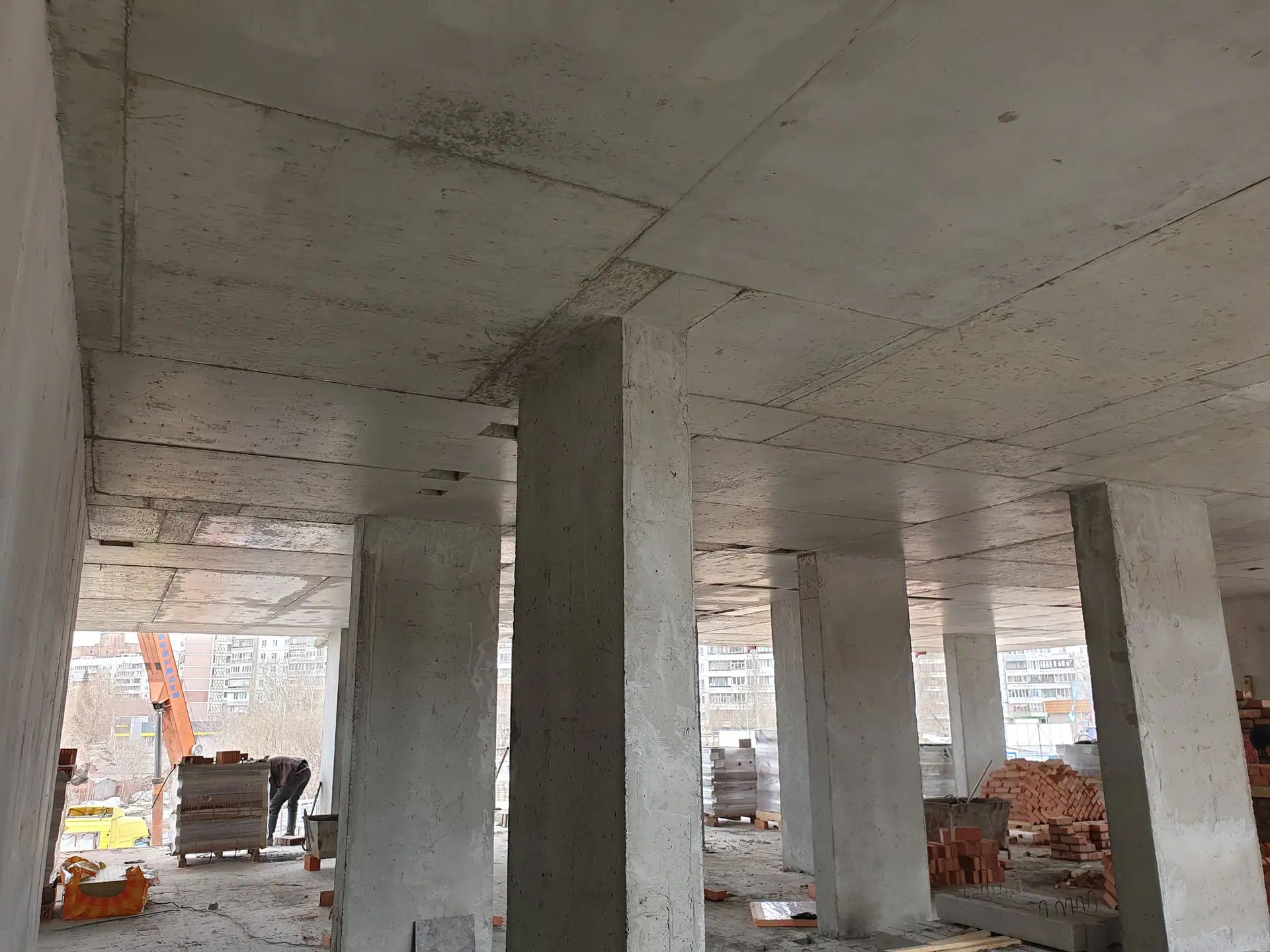

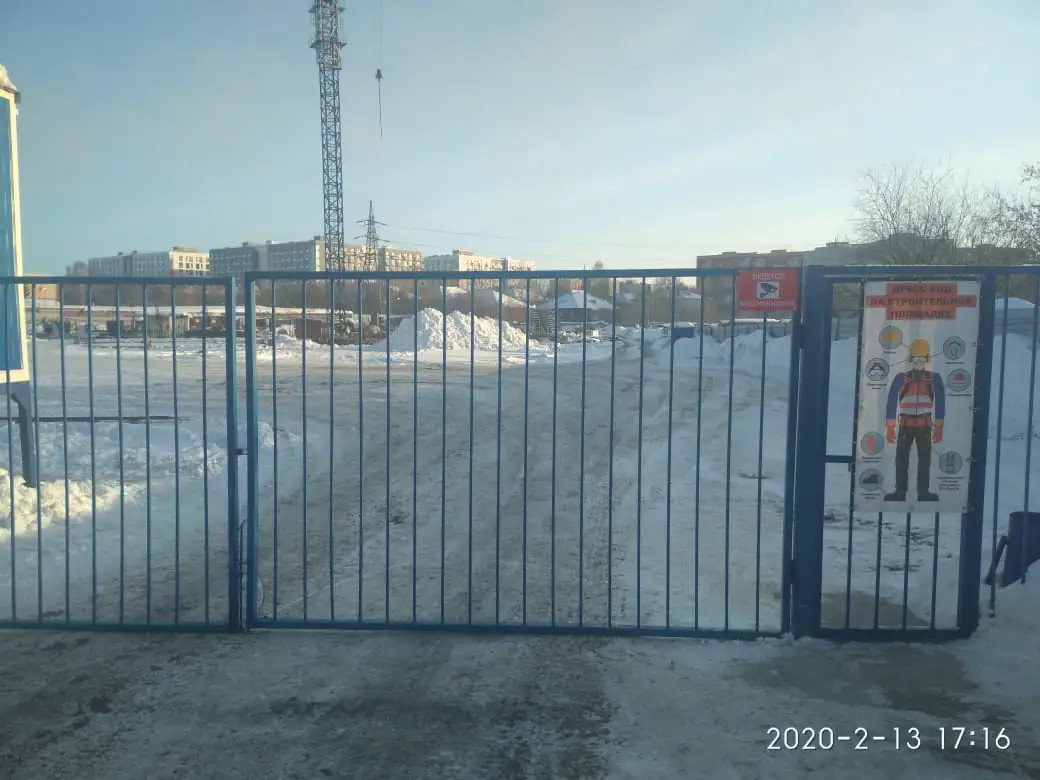

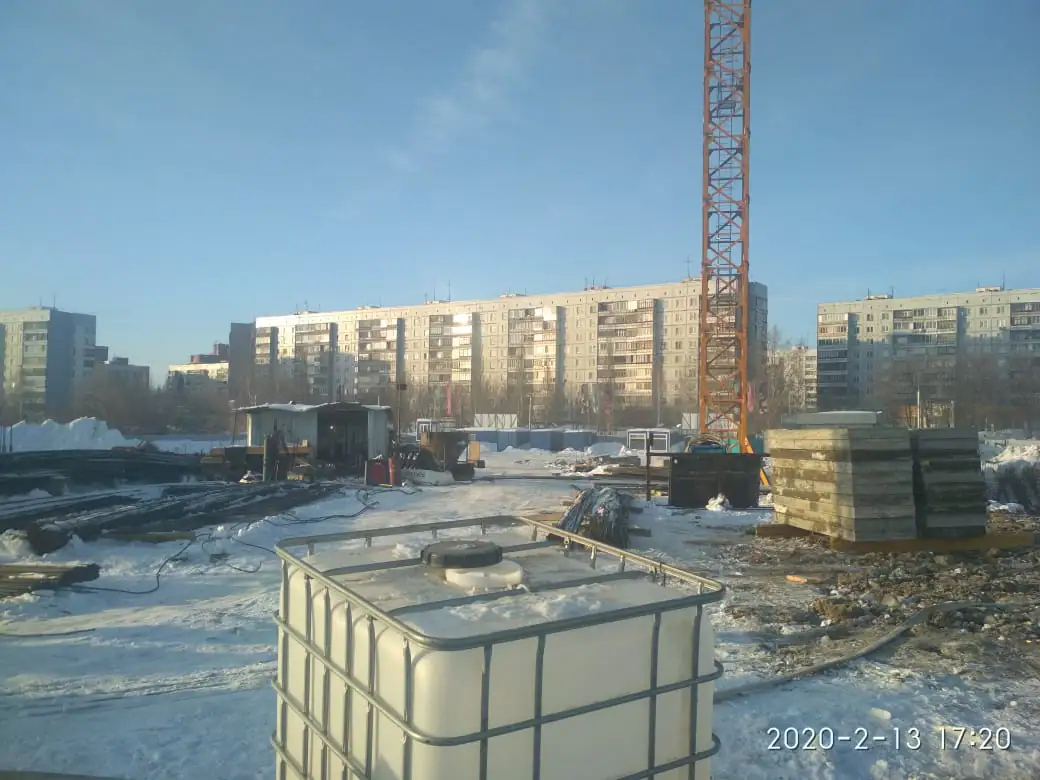

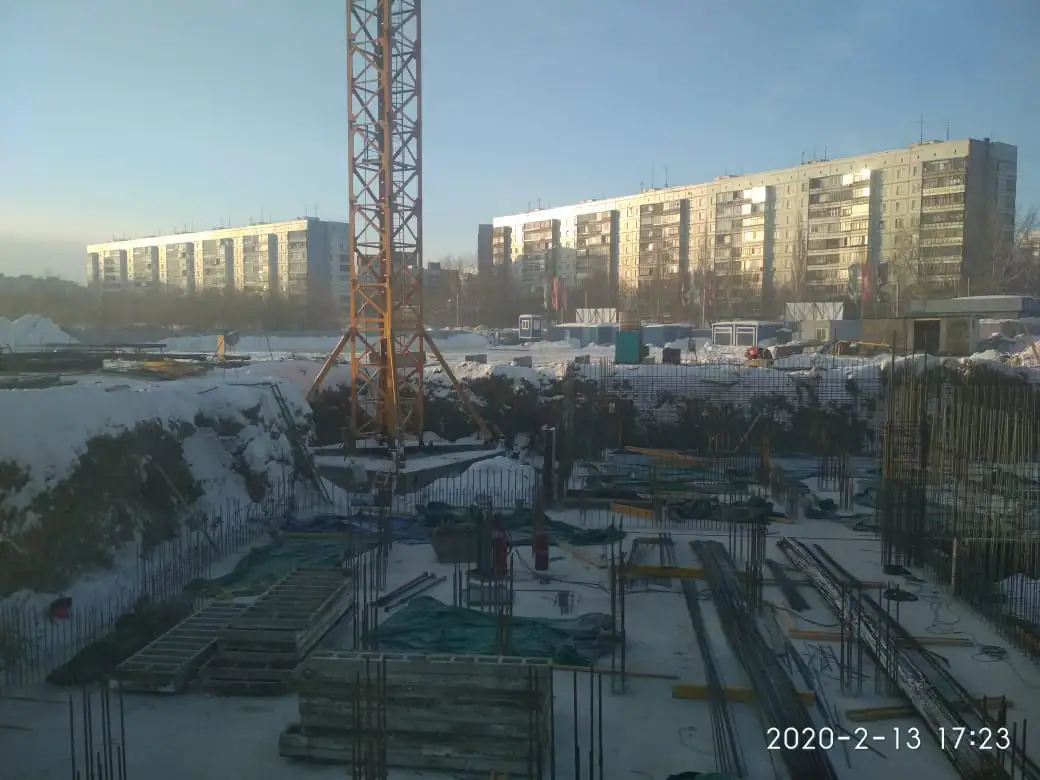

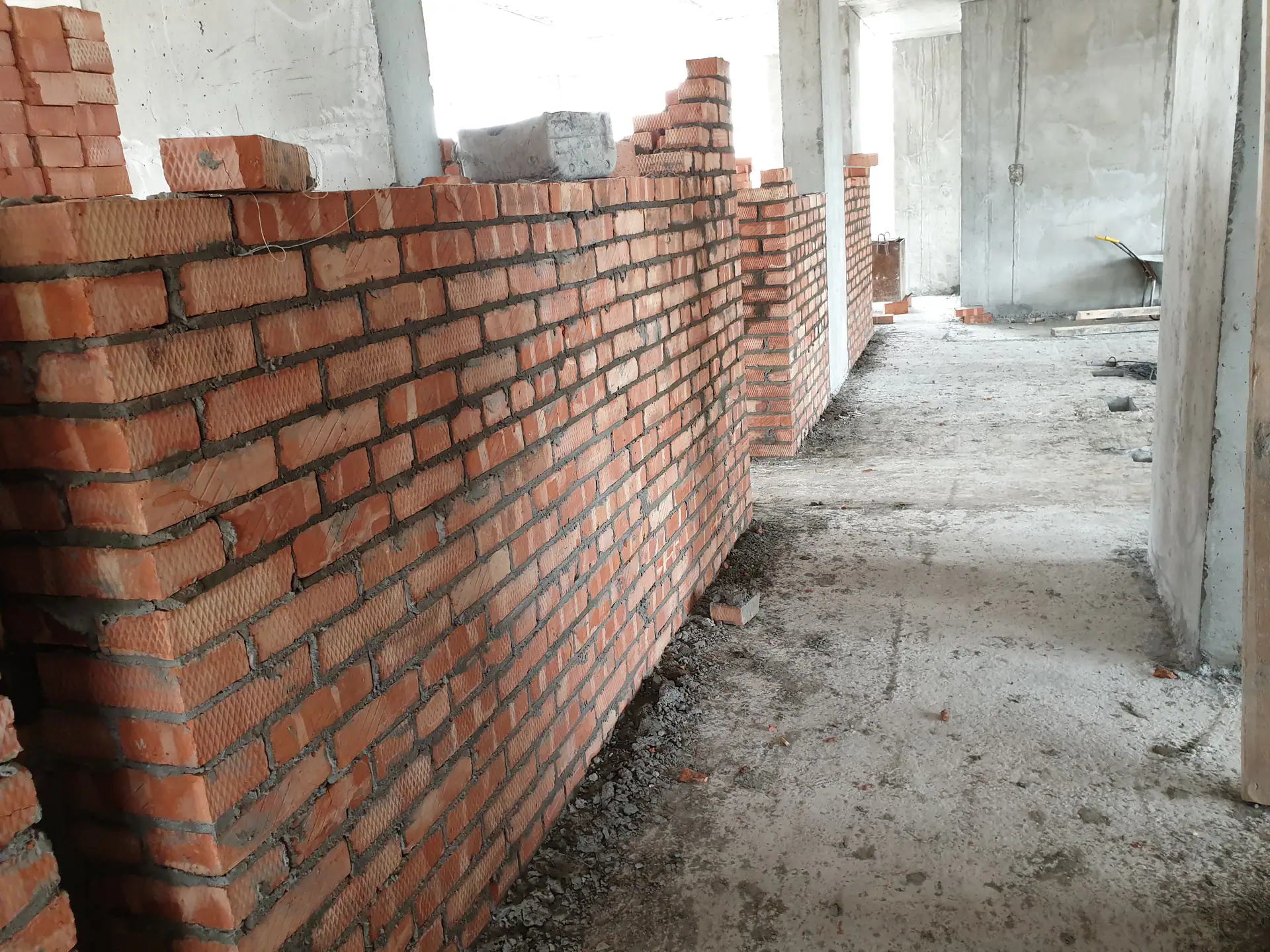

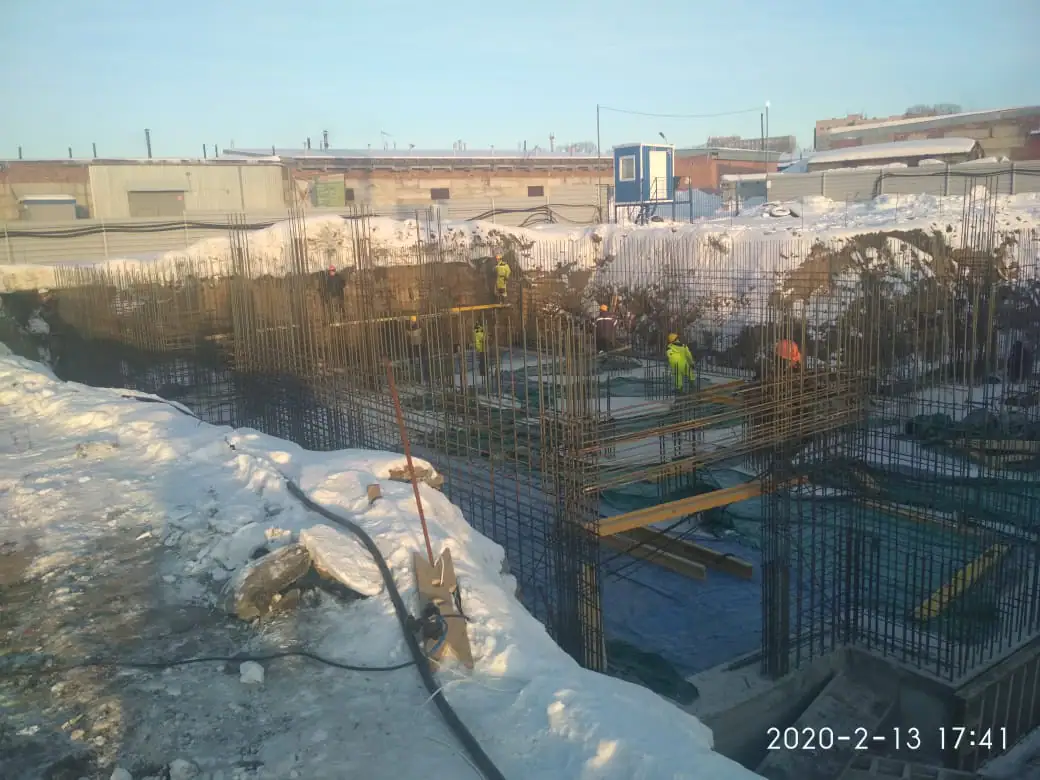

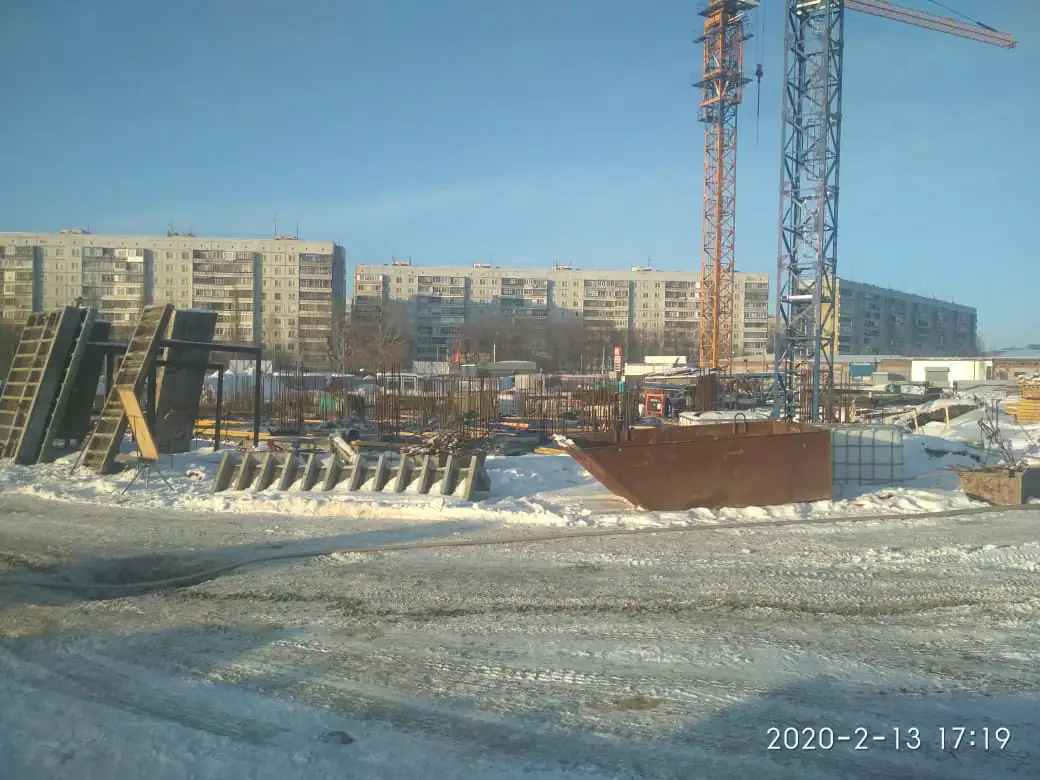

- I кв. 2020Фотоотчёт со стройки
- II кв. 2020Добавлен документ: Экспертиза проектной документации

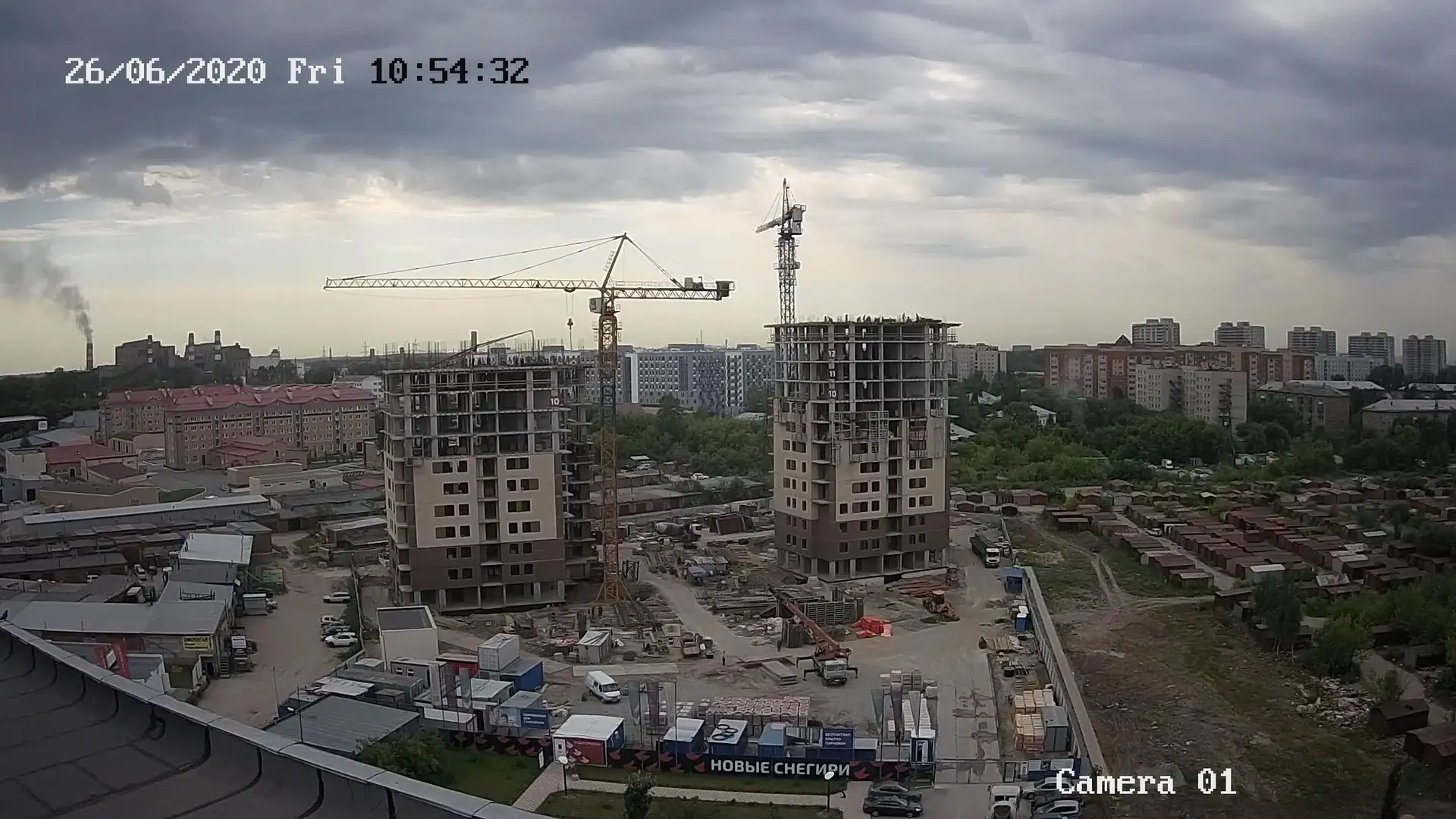

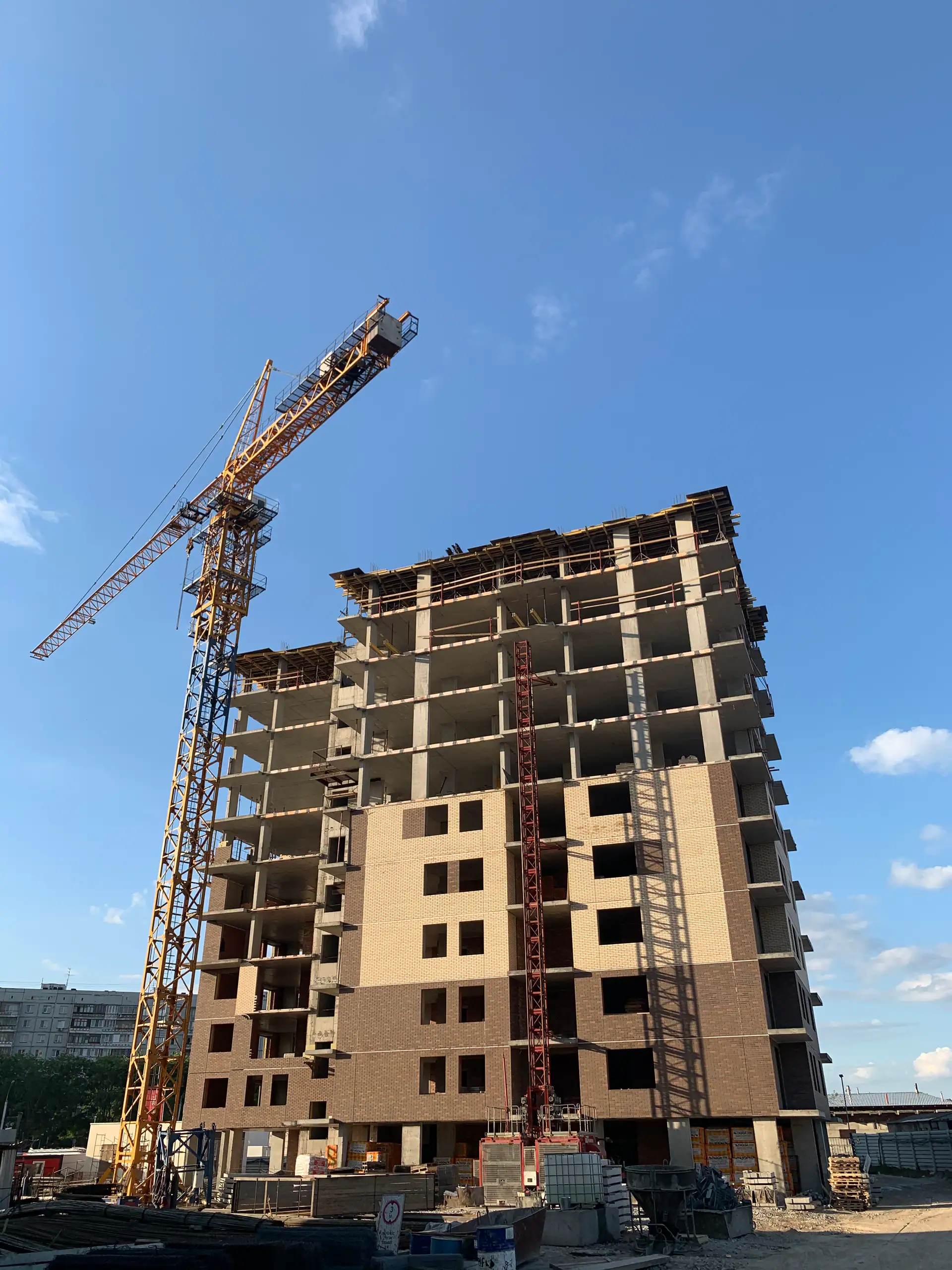

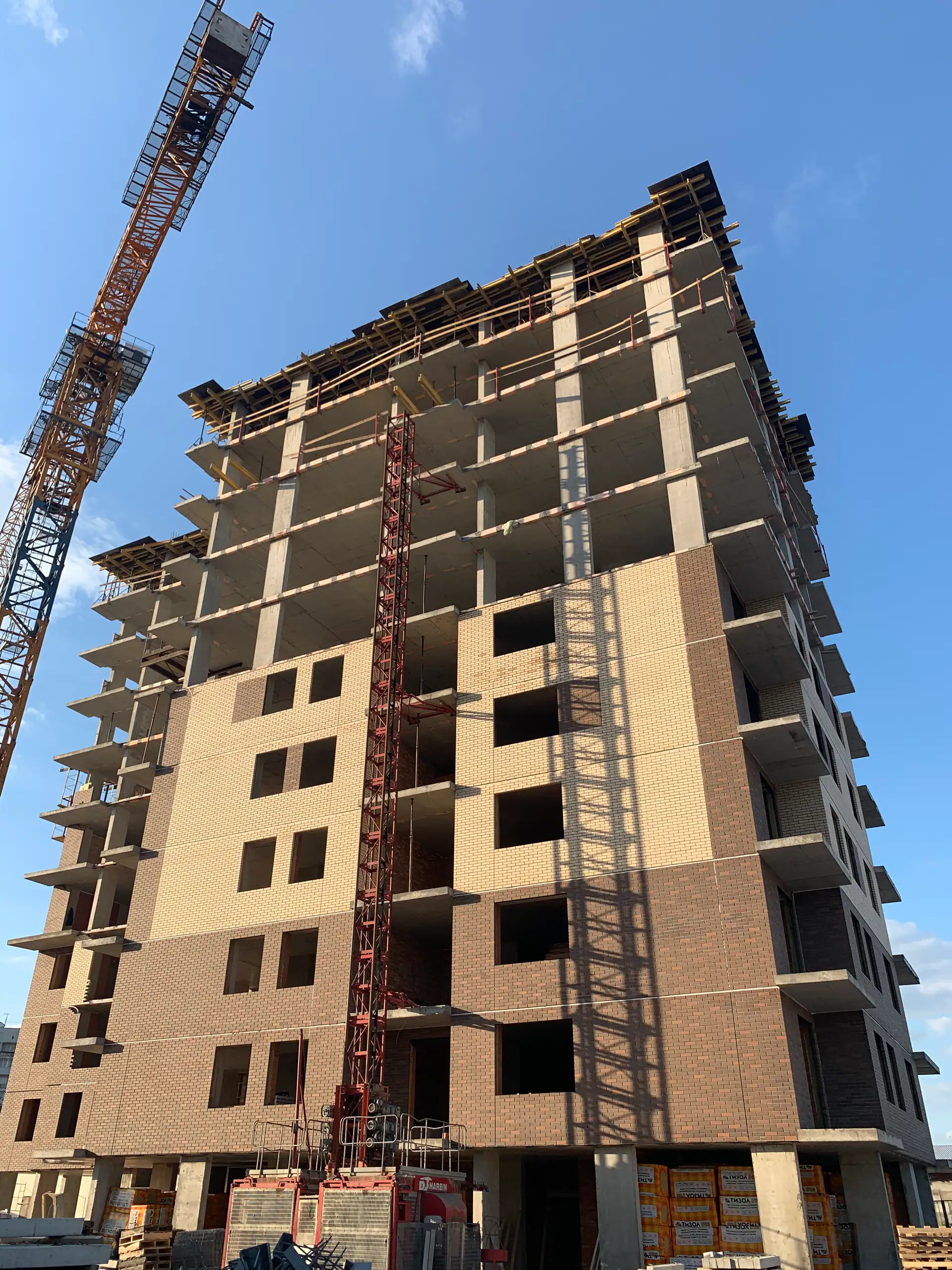

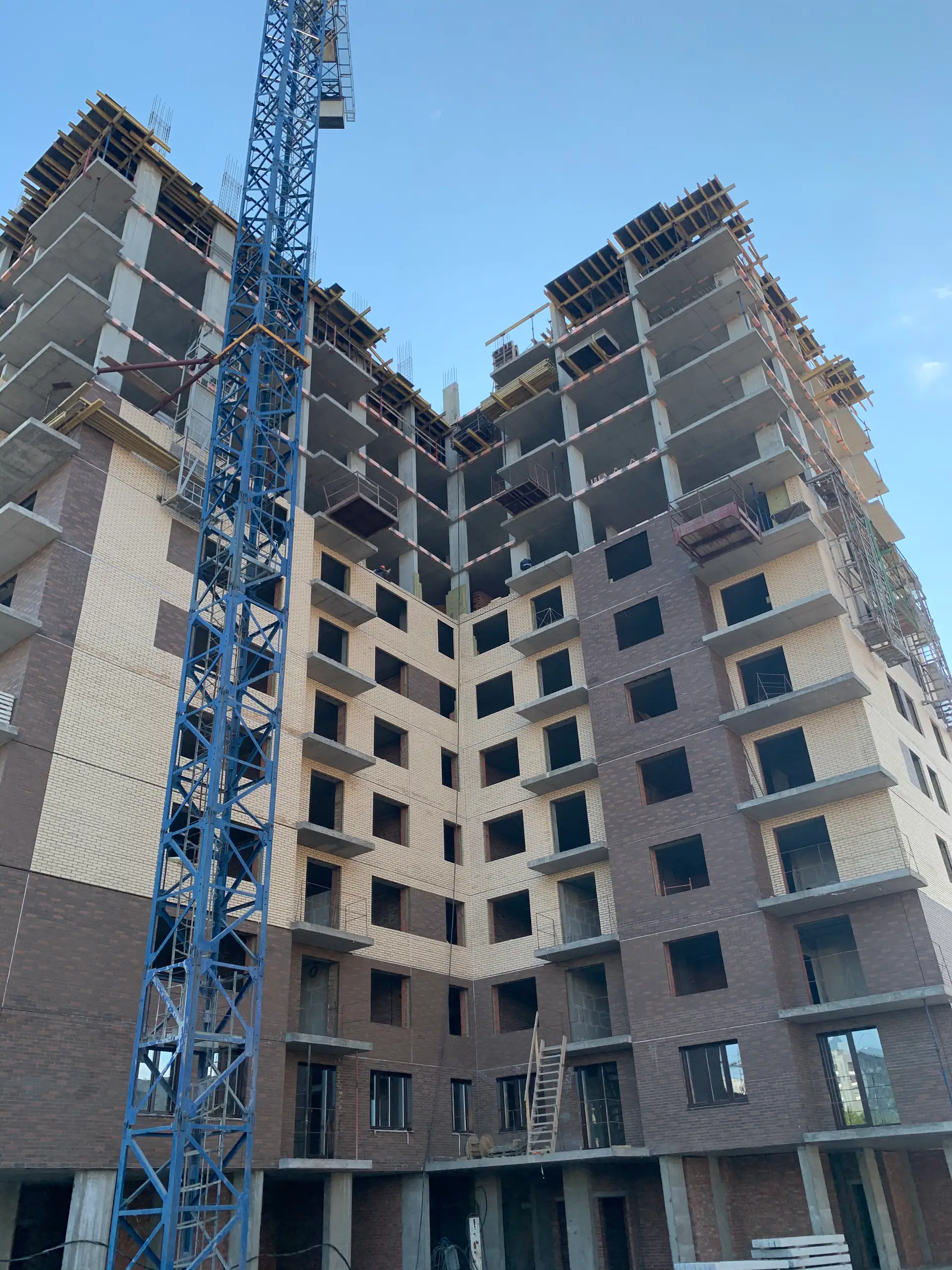

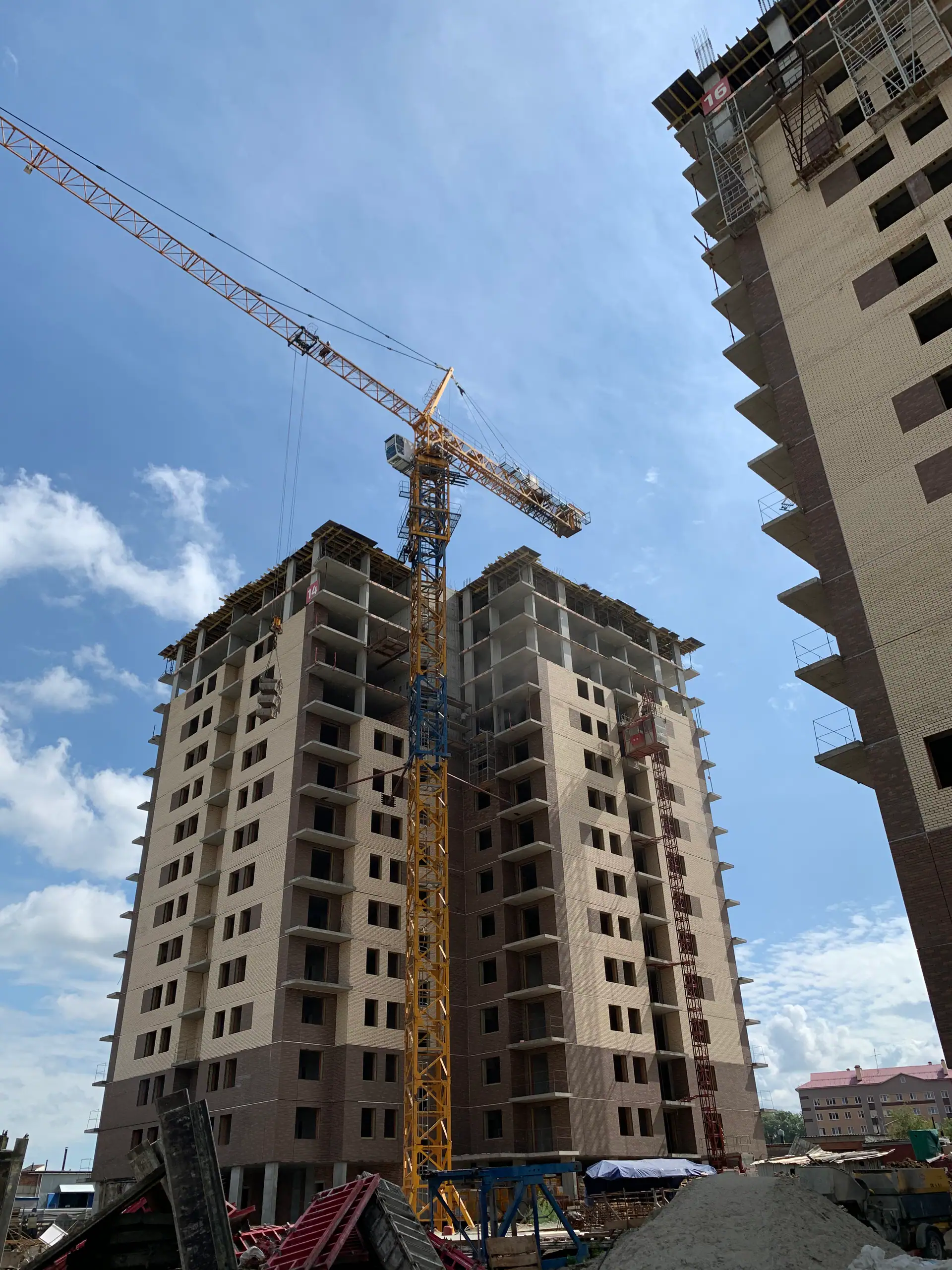

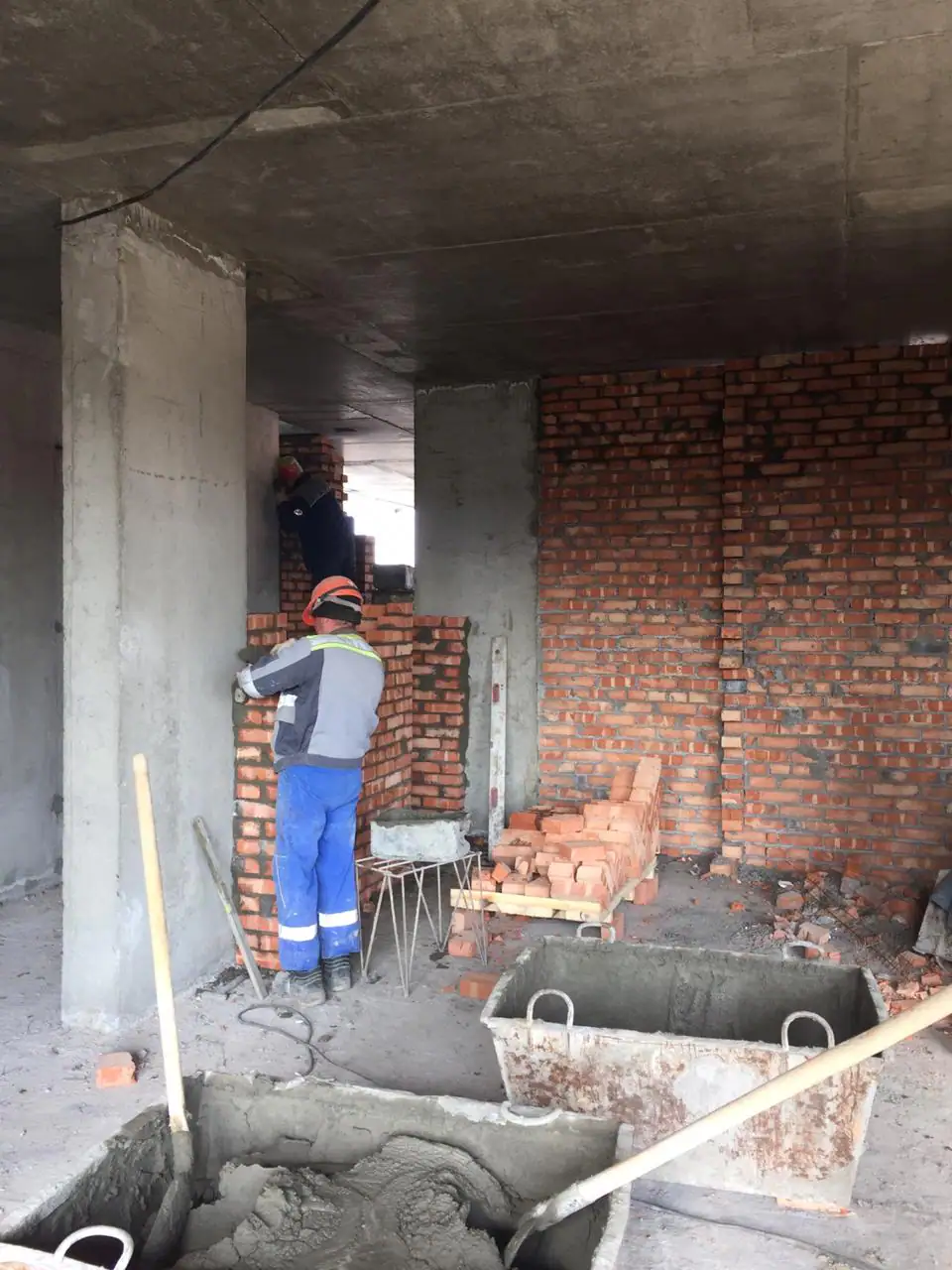

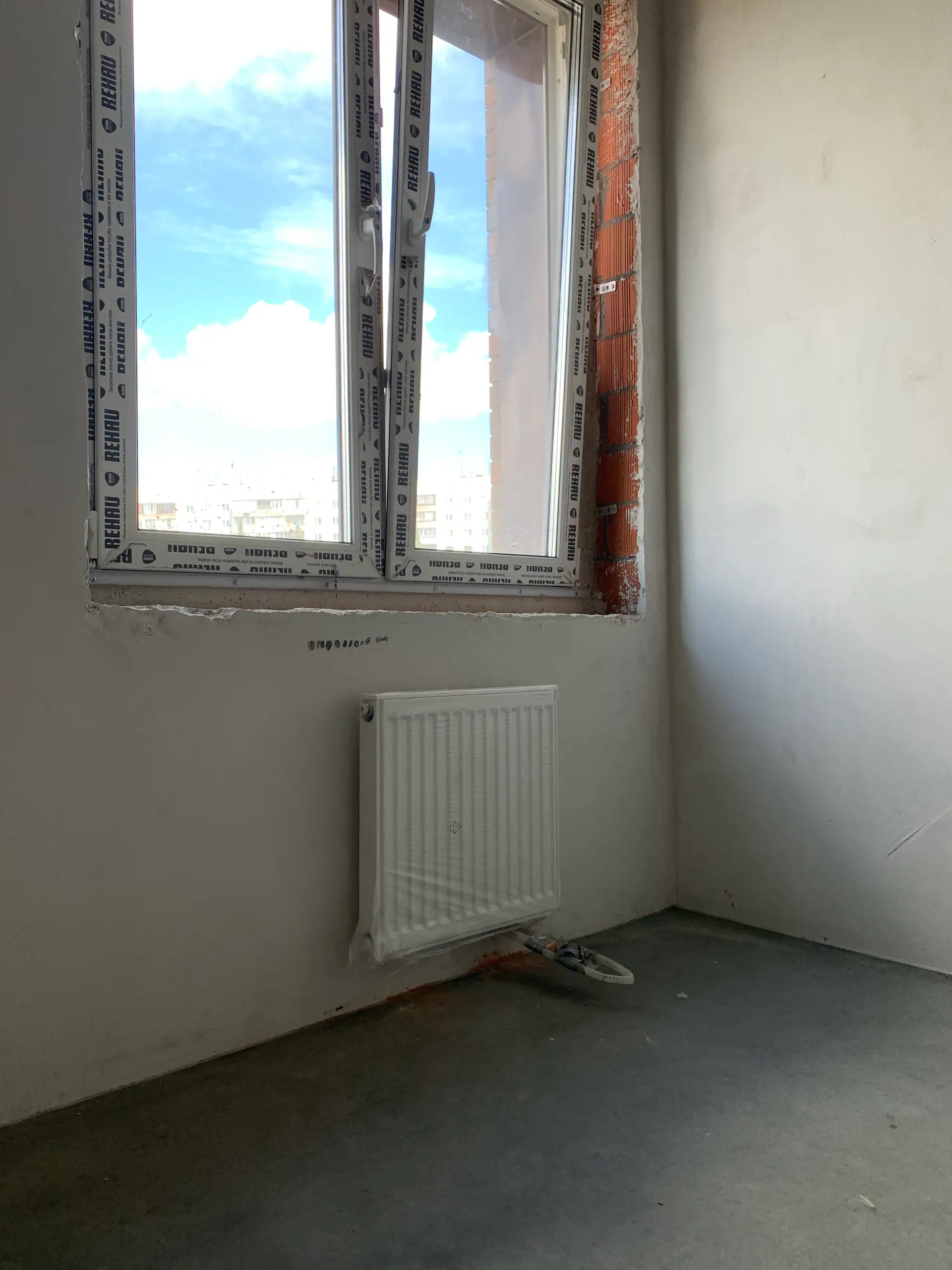

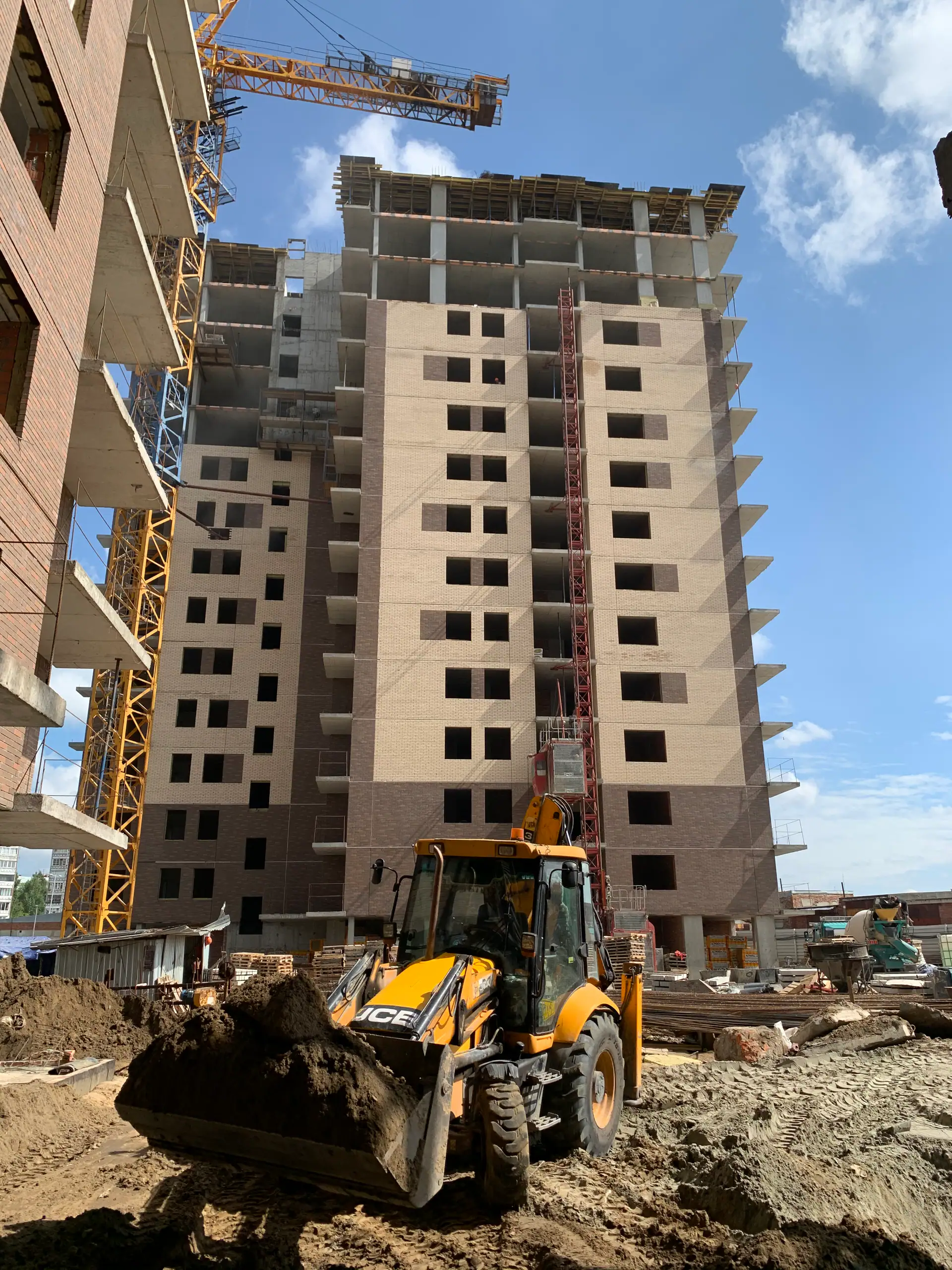

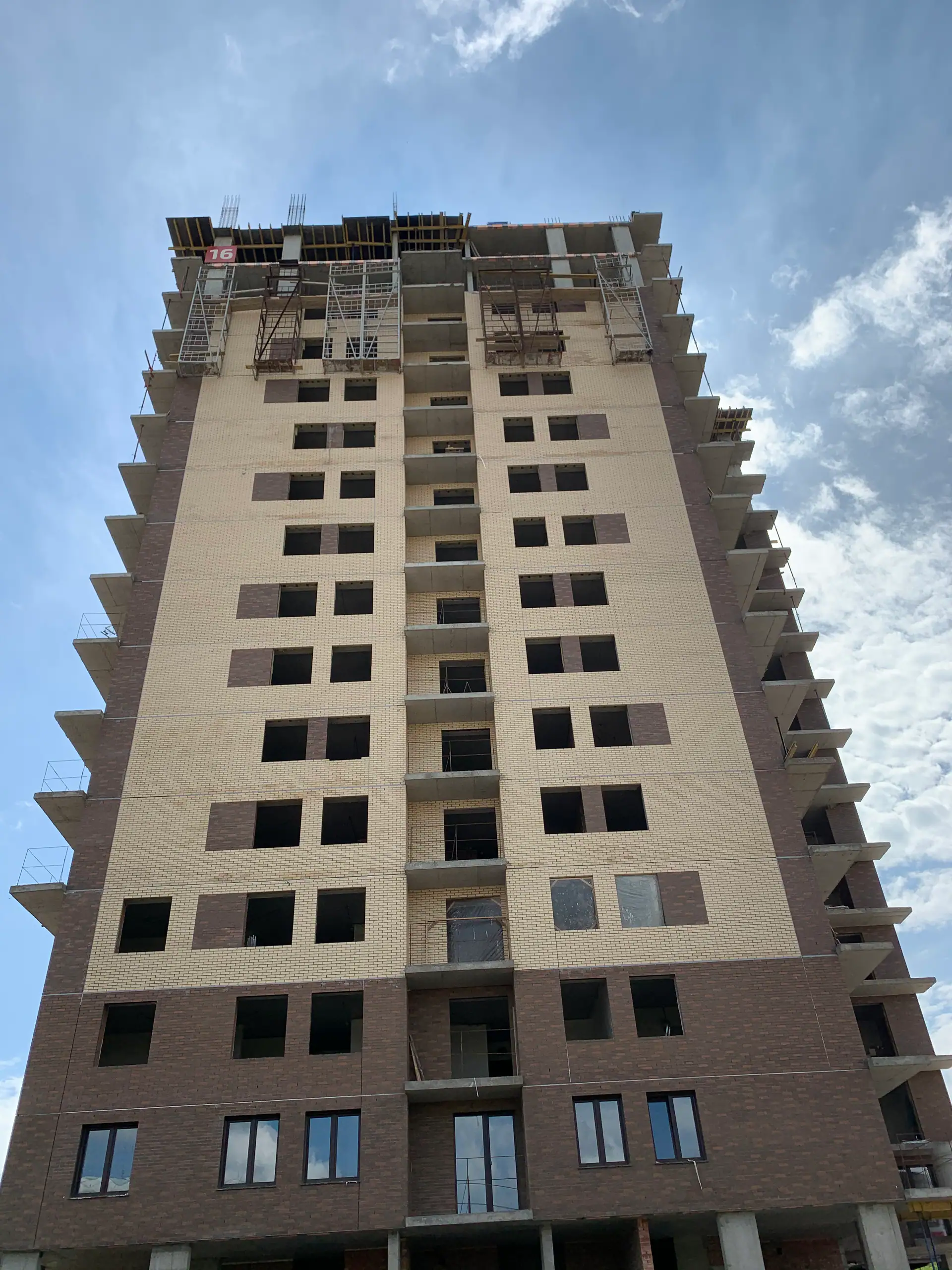

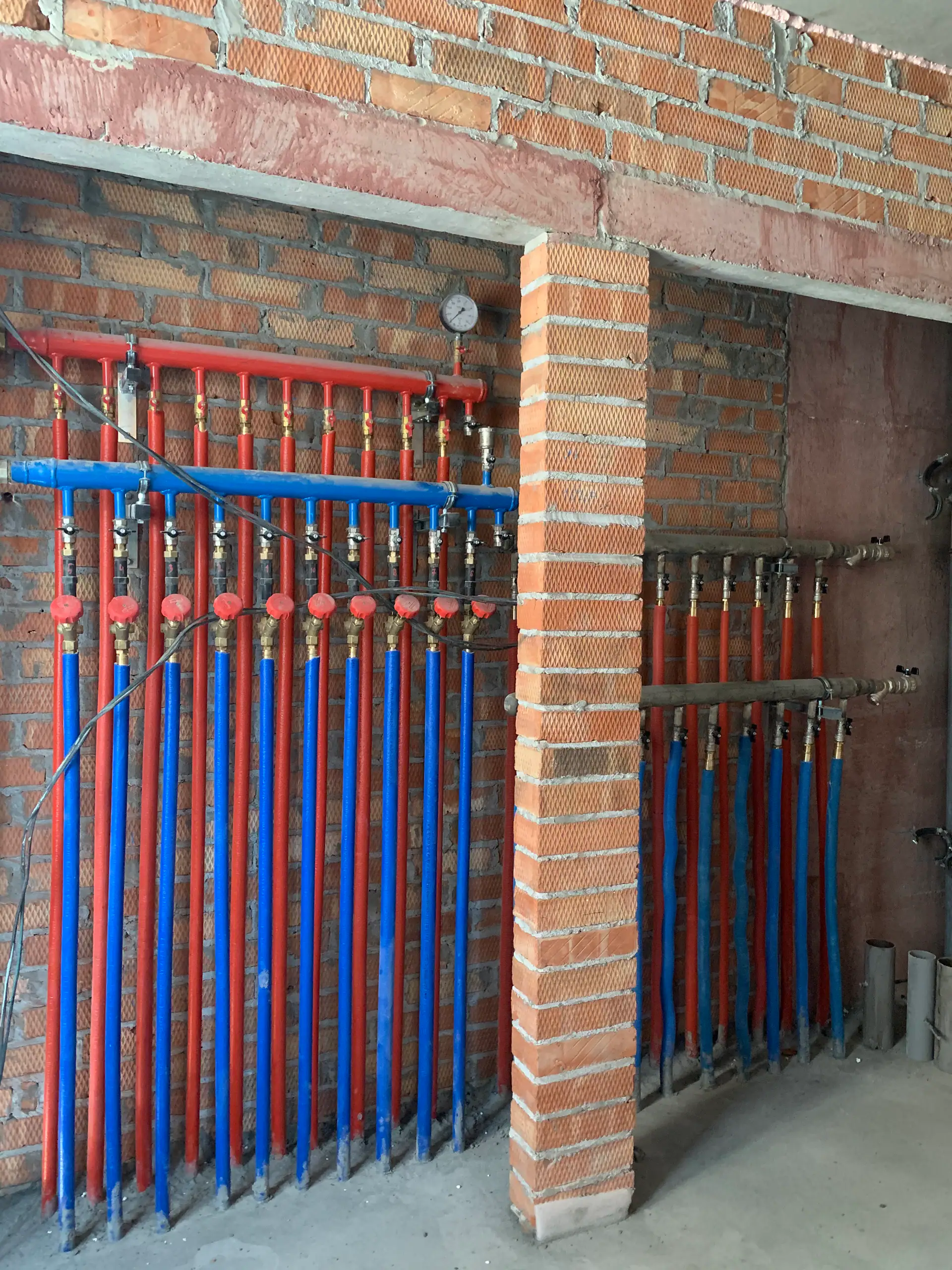

- II кв. 2020Фотоотчёт со стройки

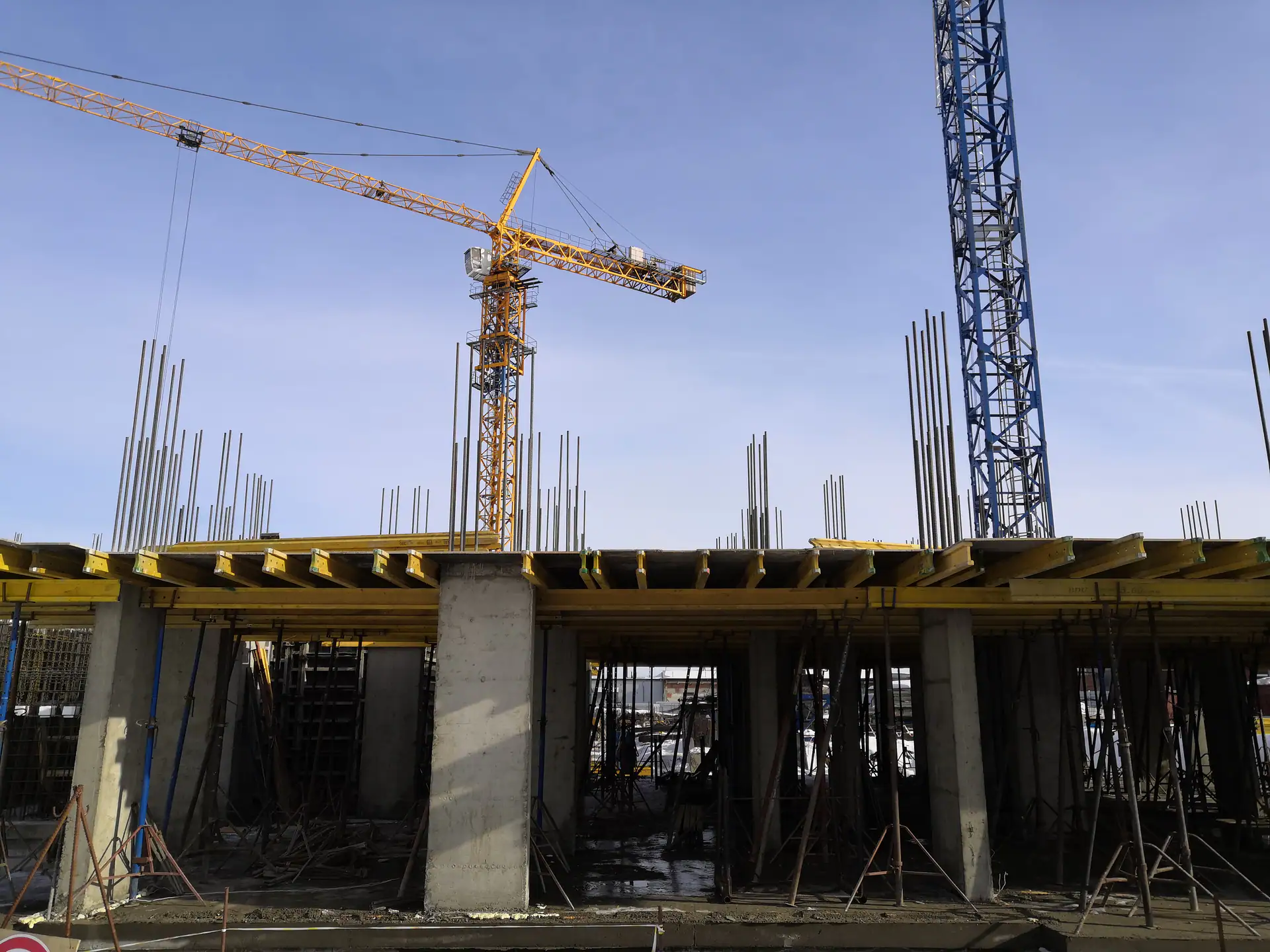

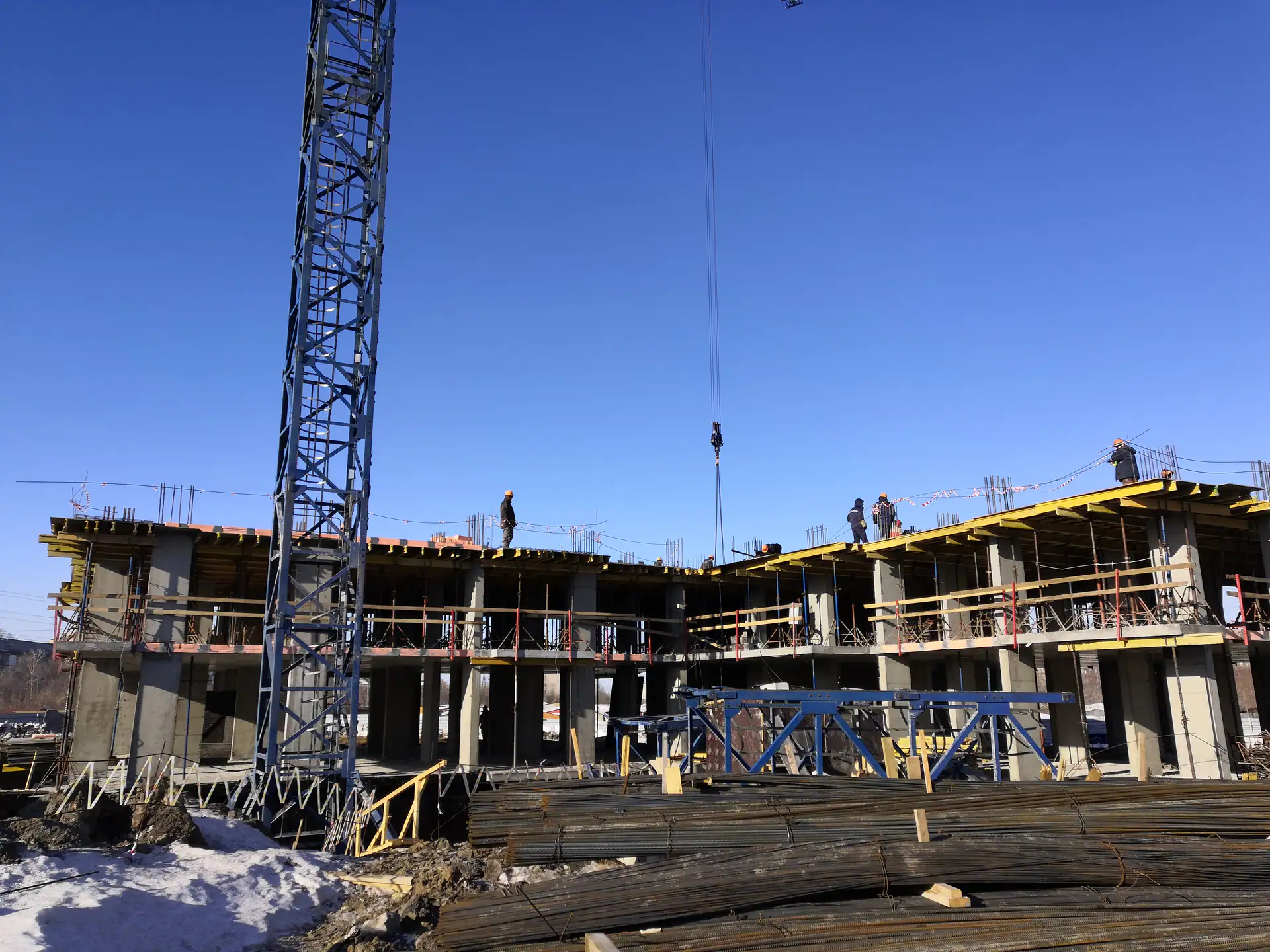

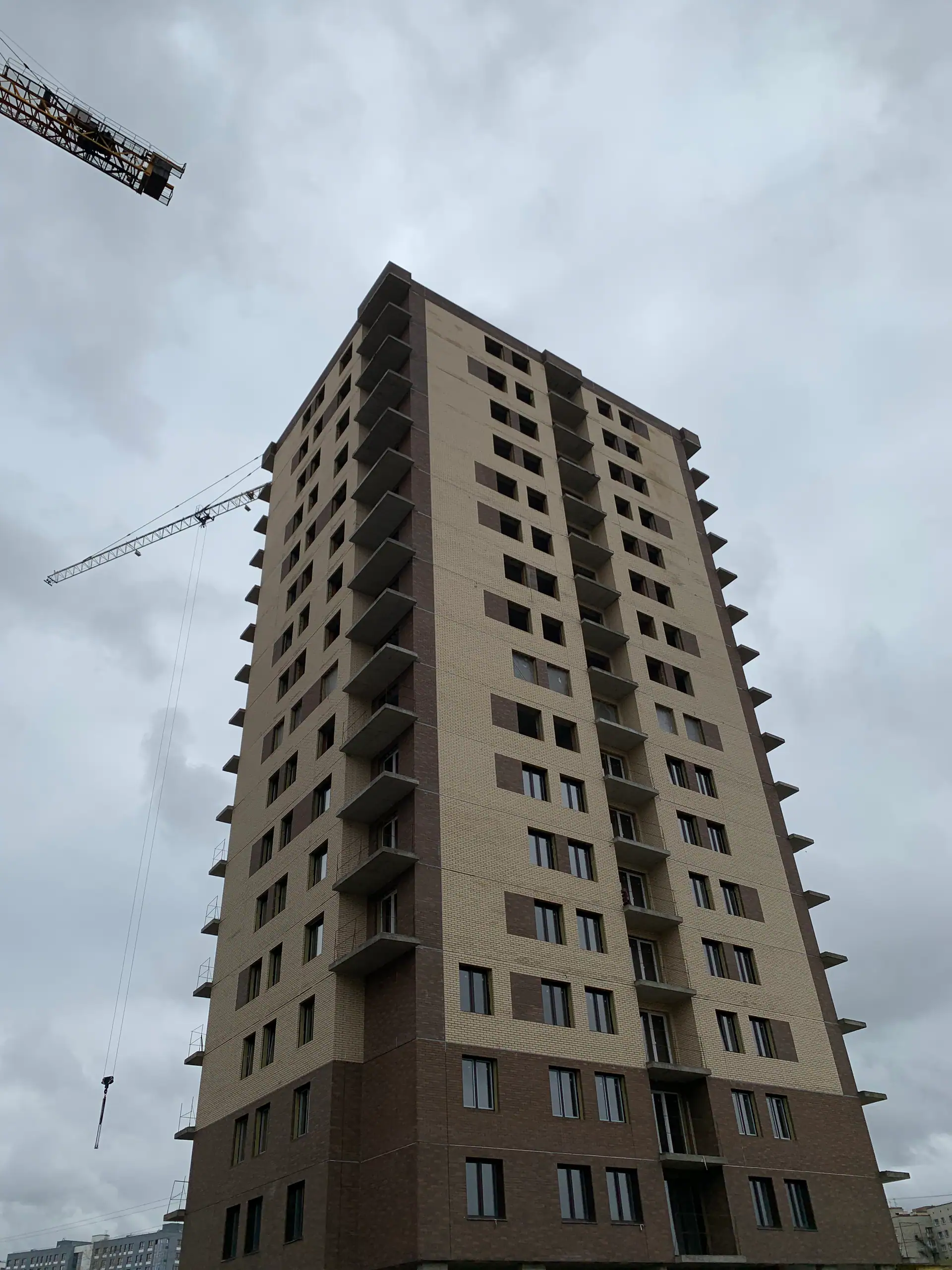

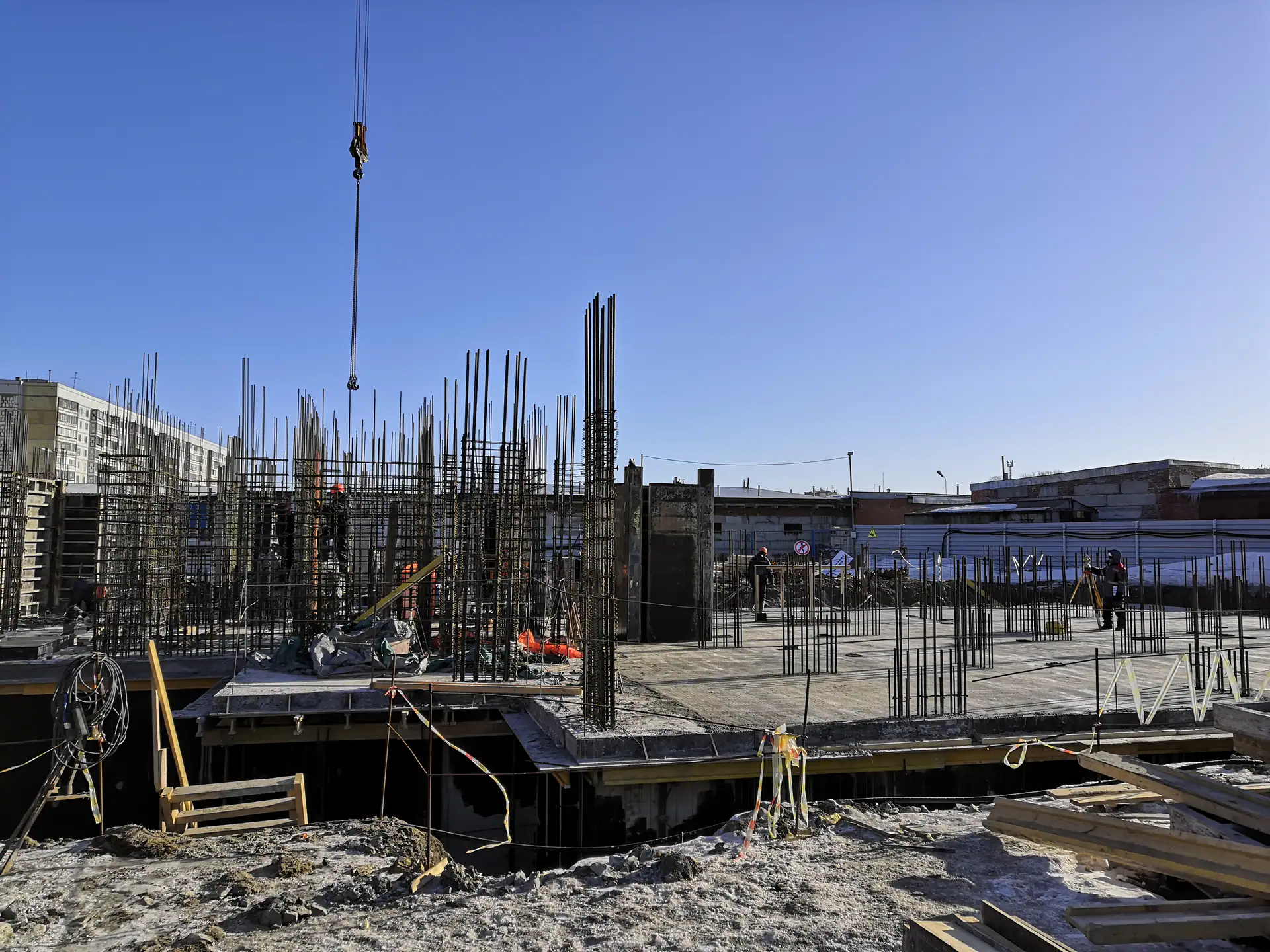

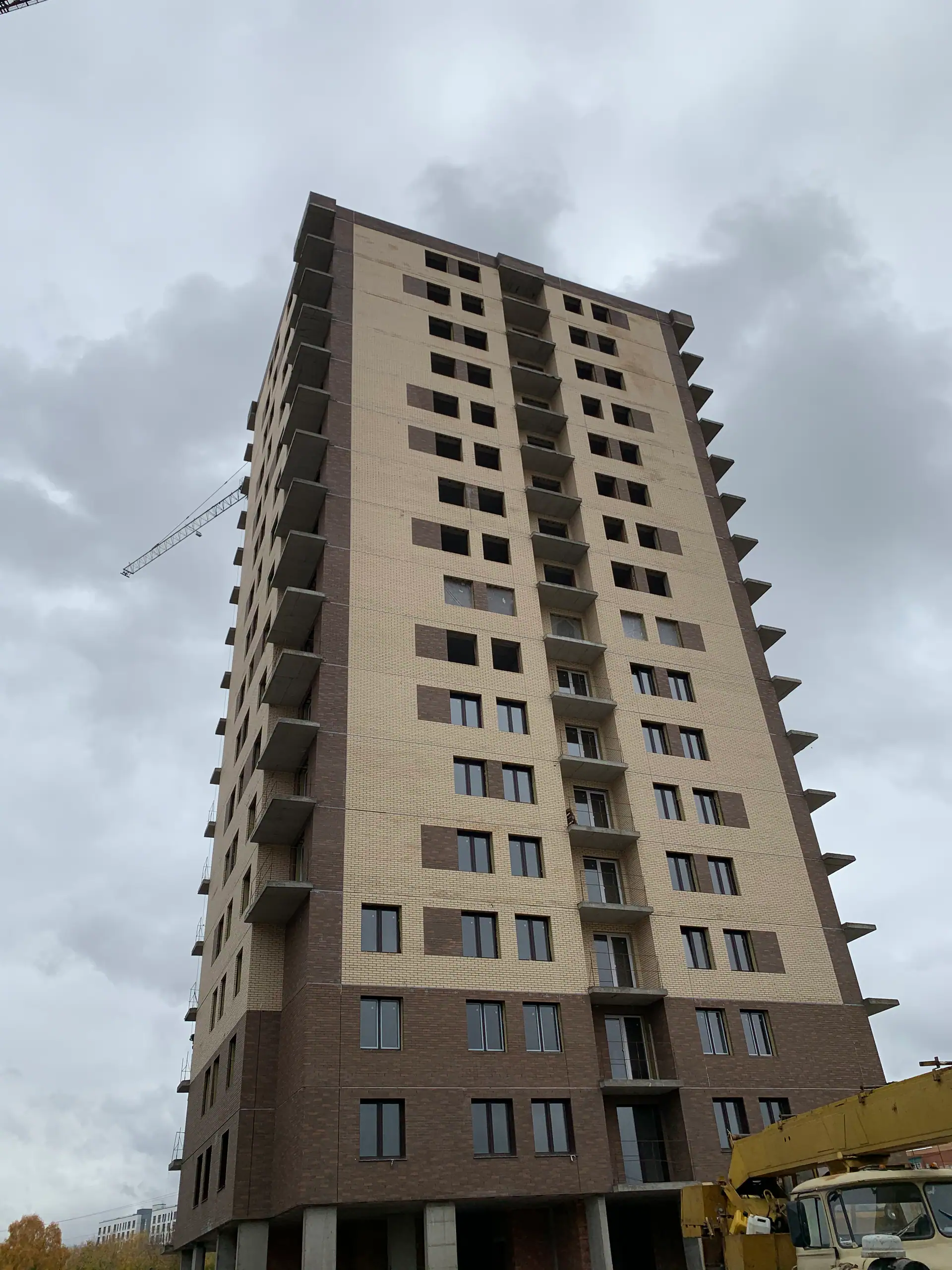

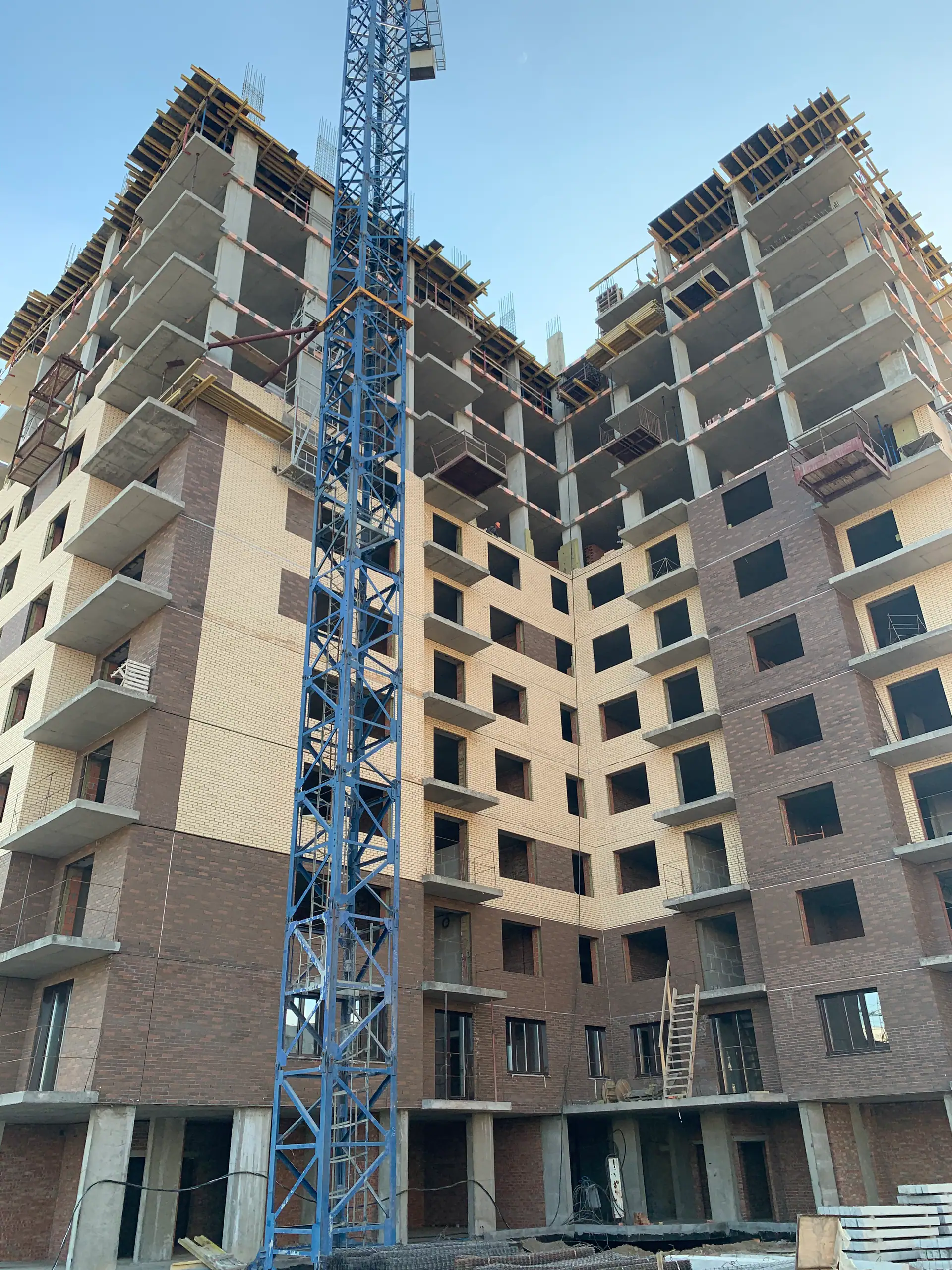

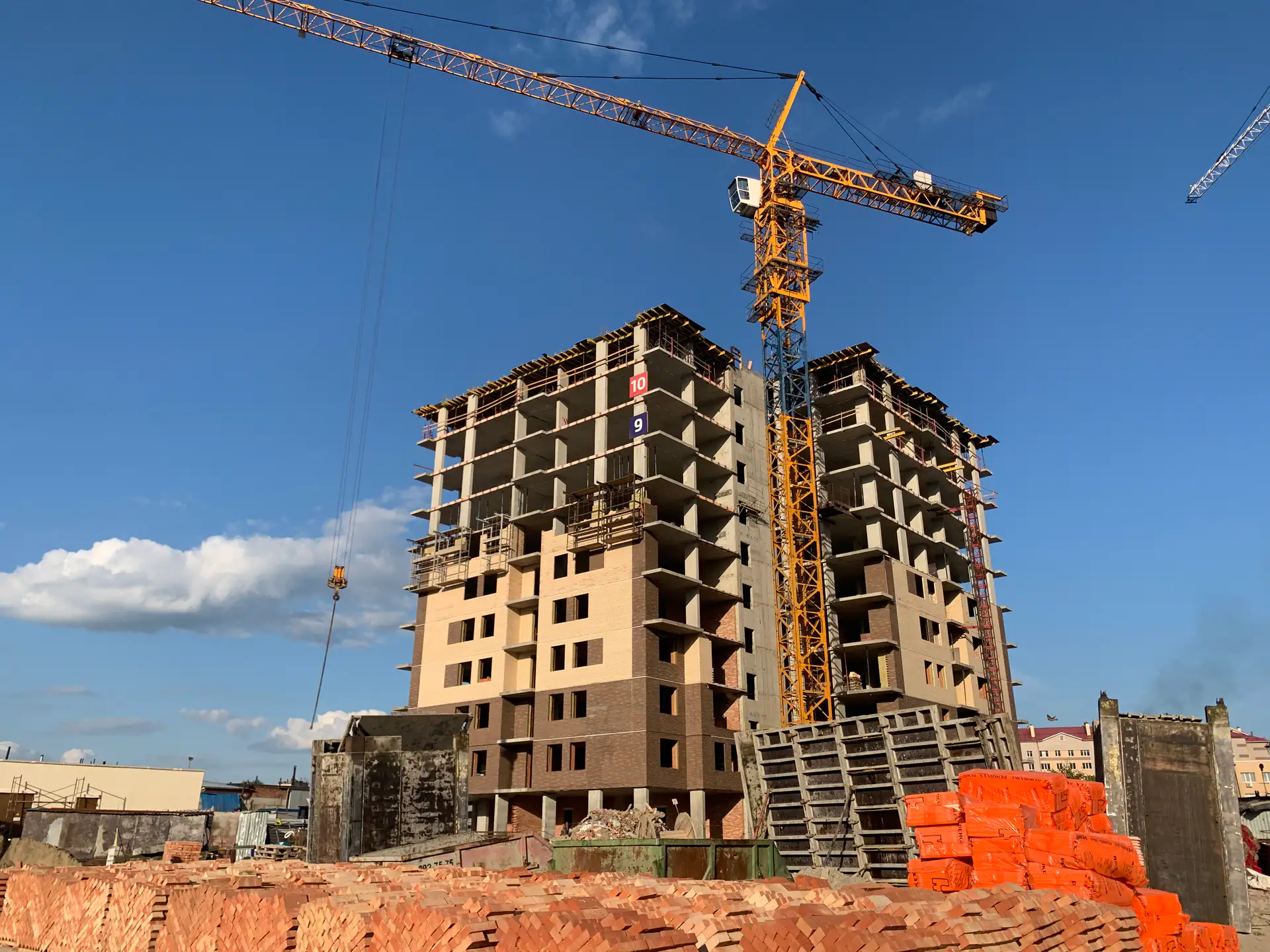

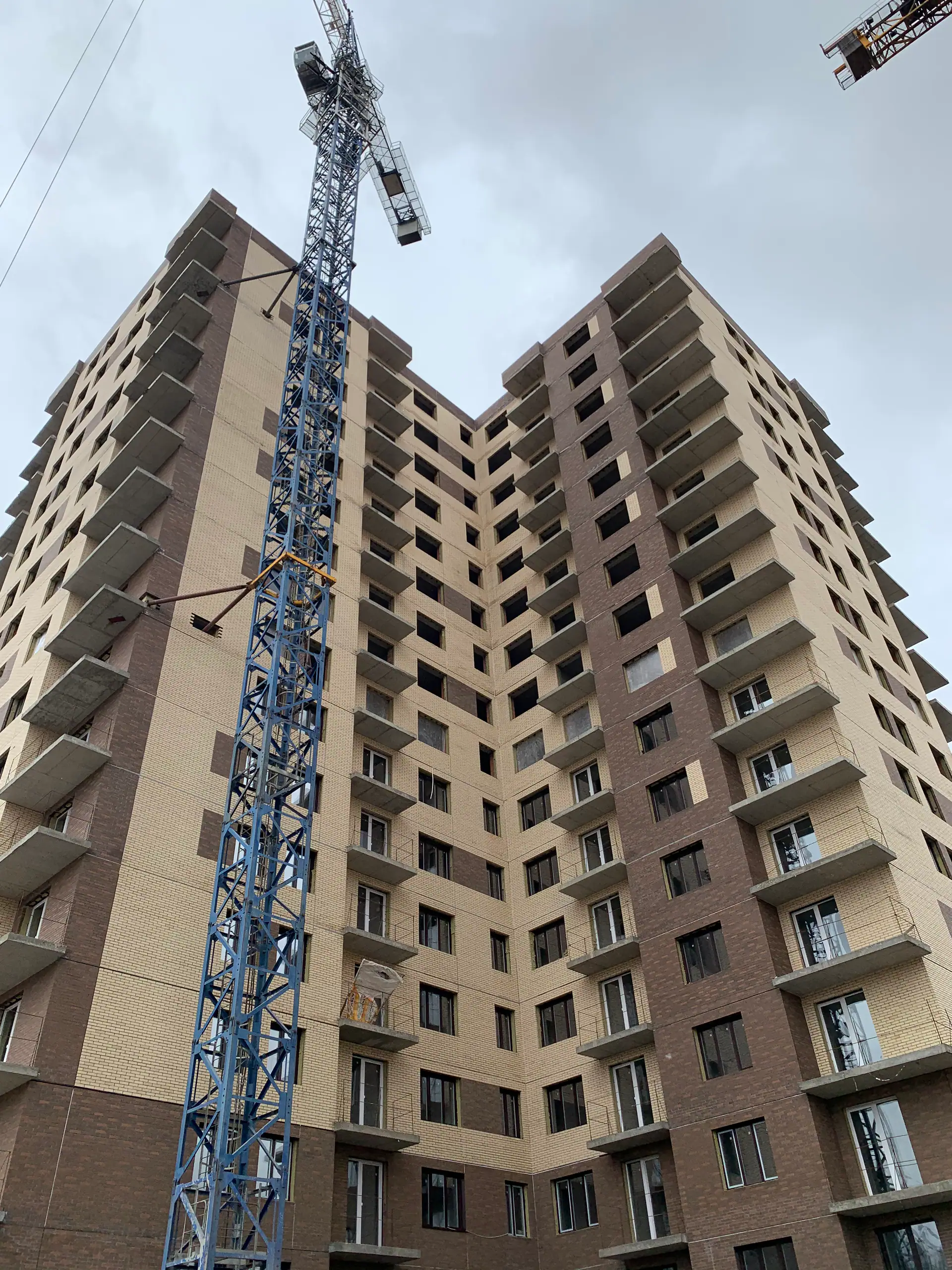

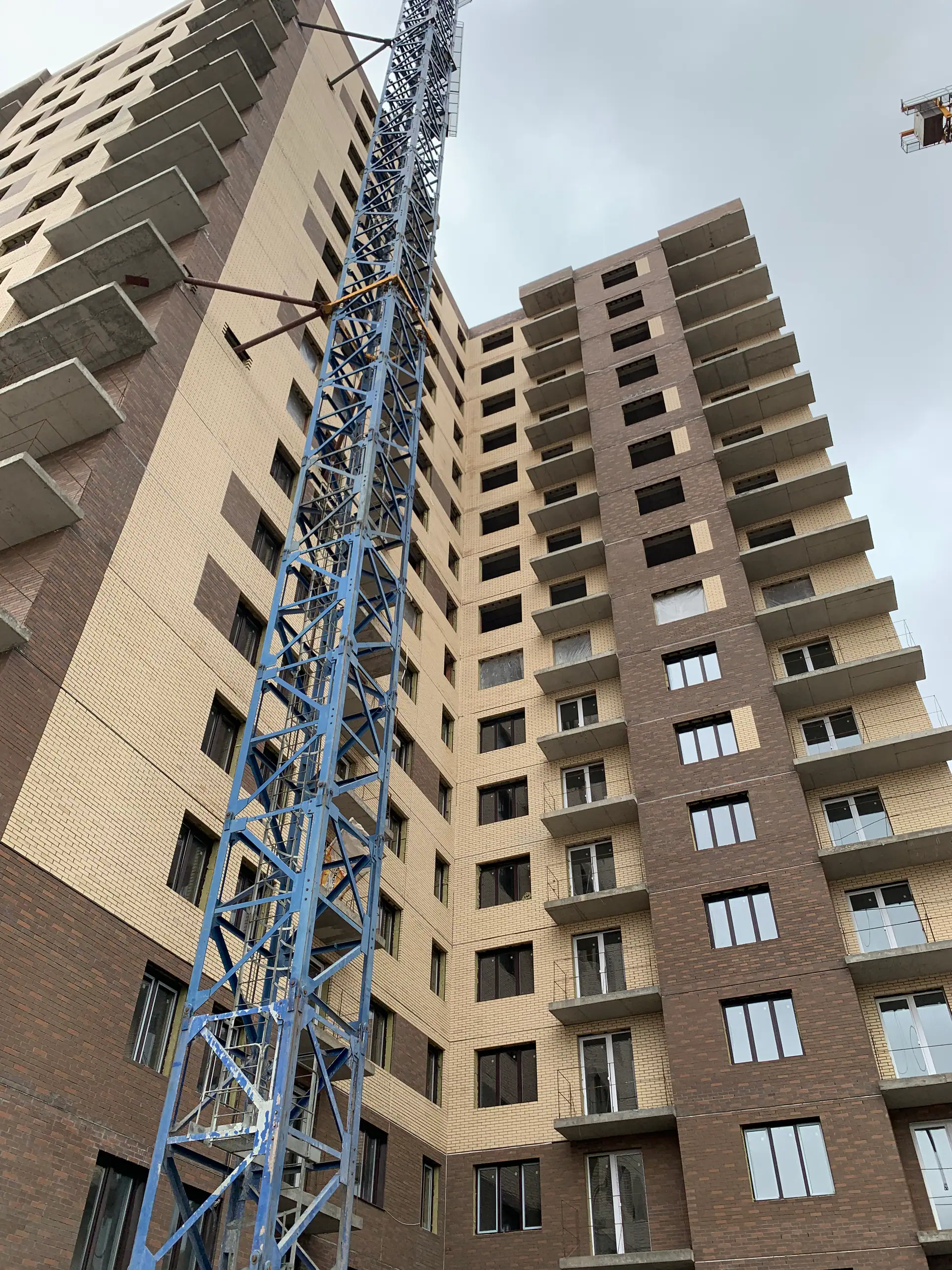

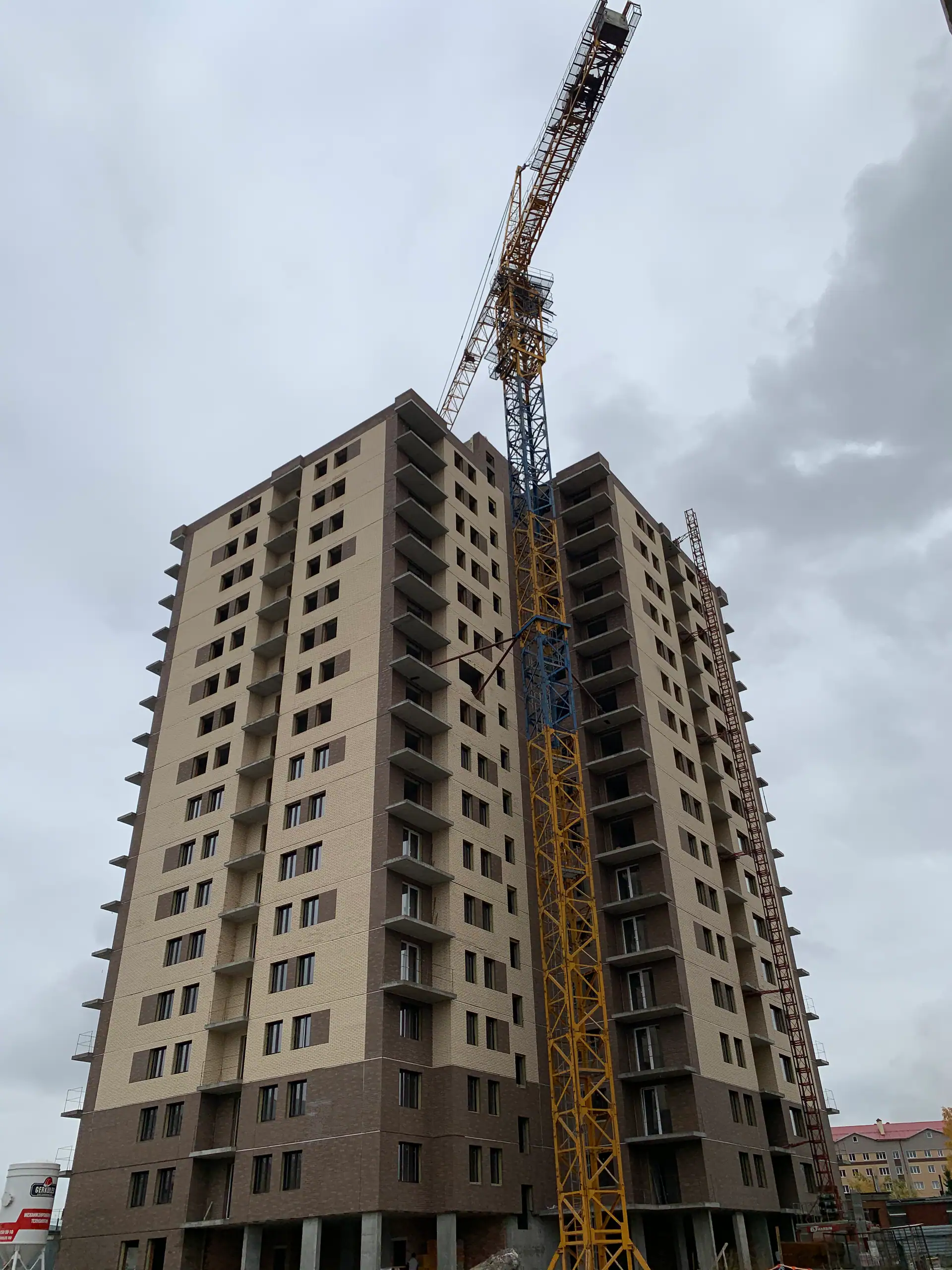

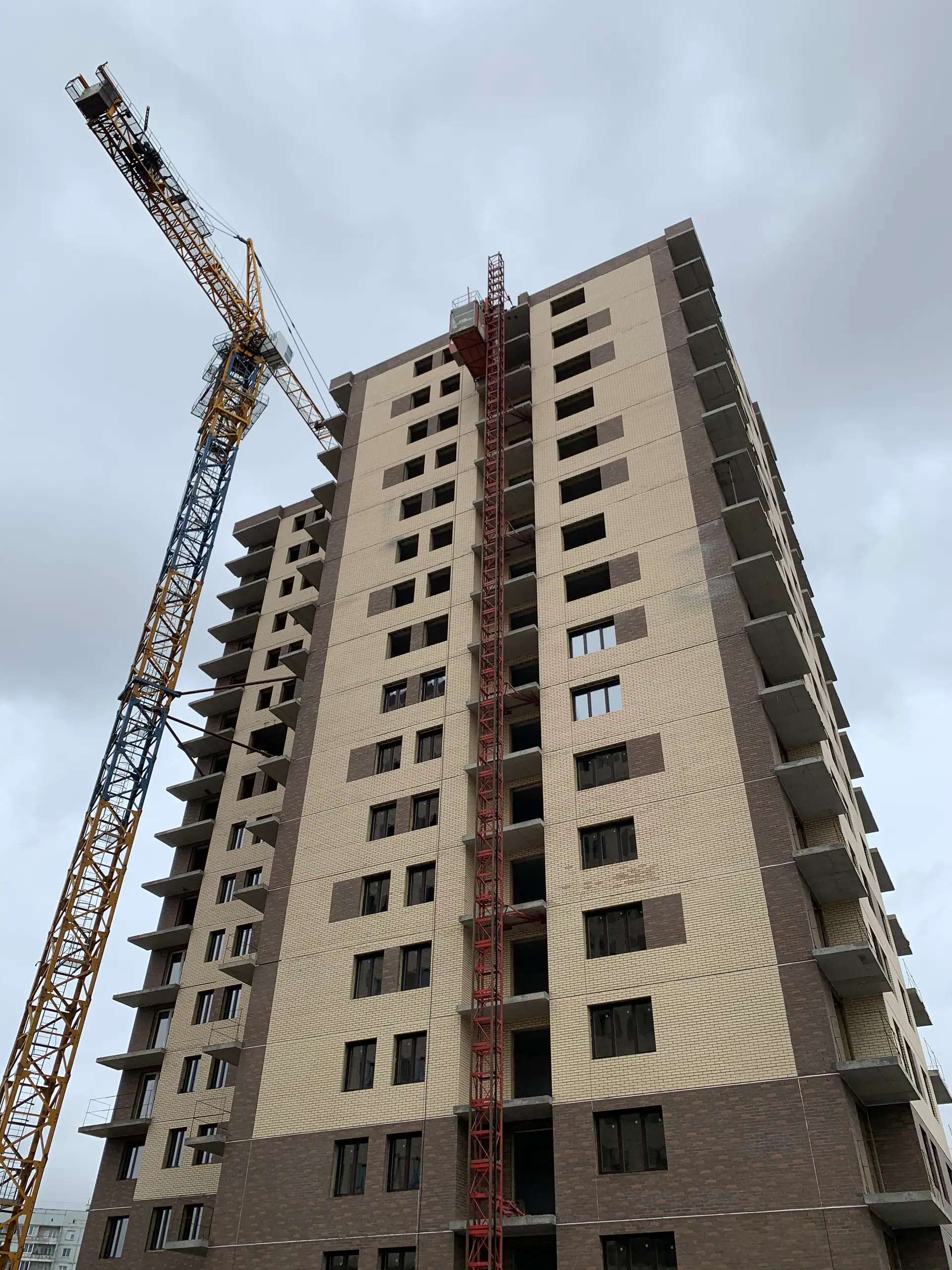

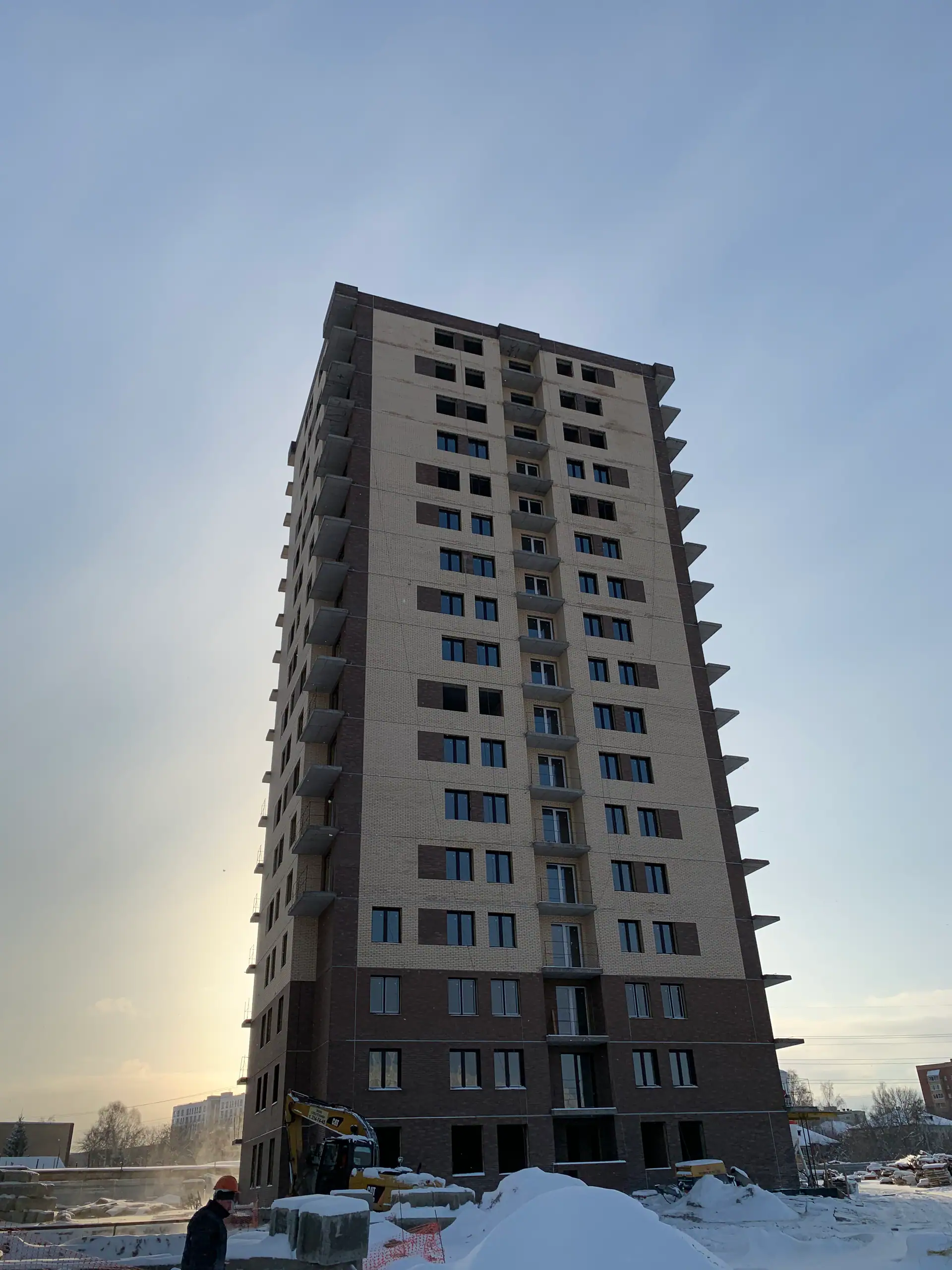

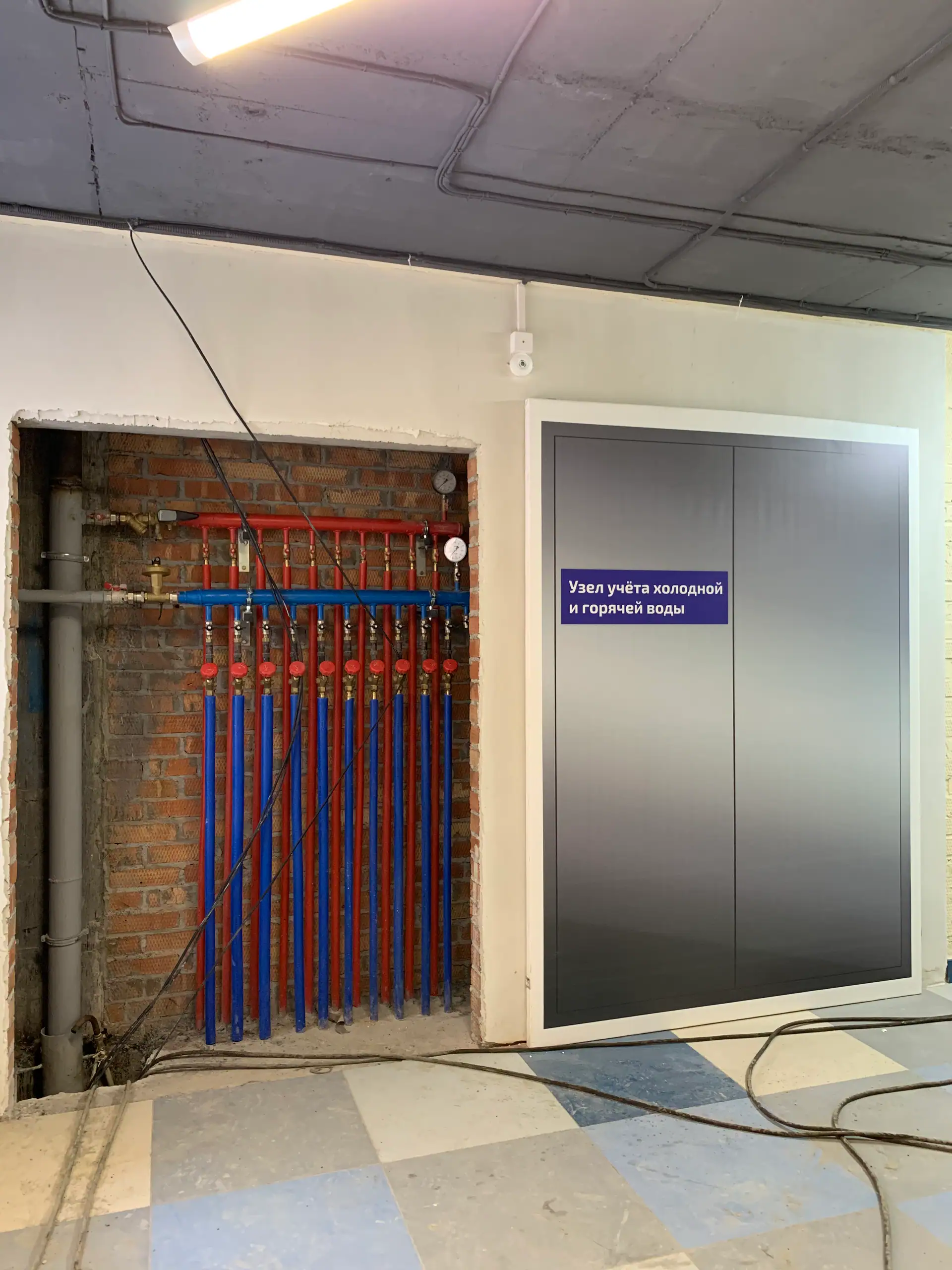

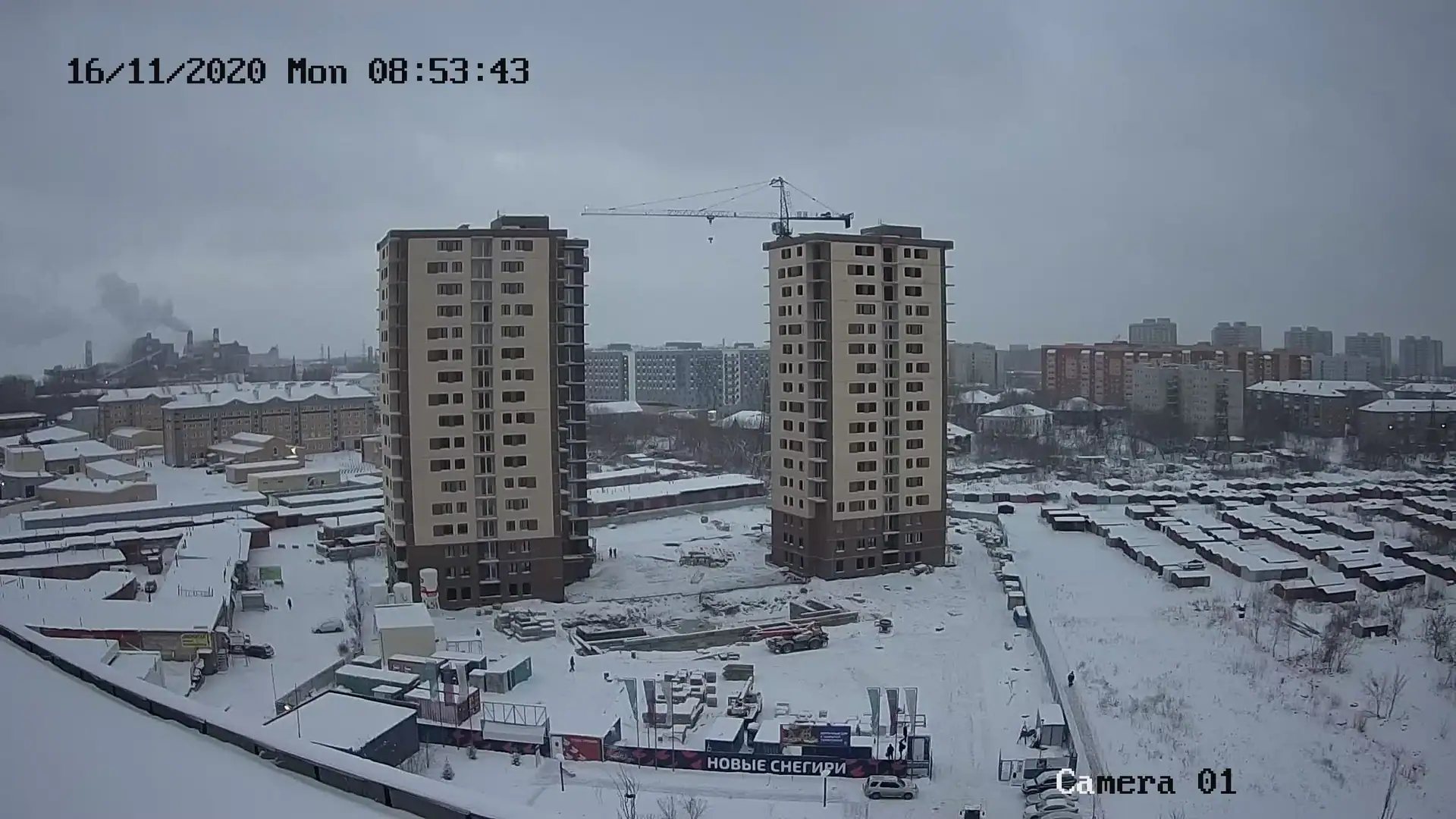

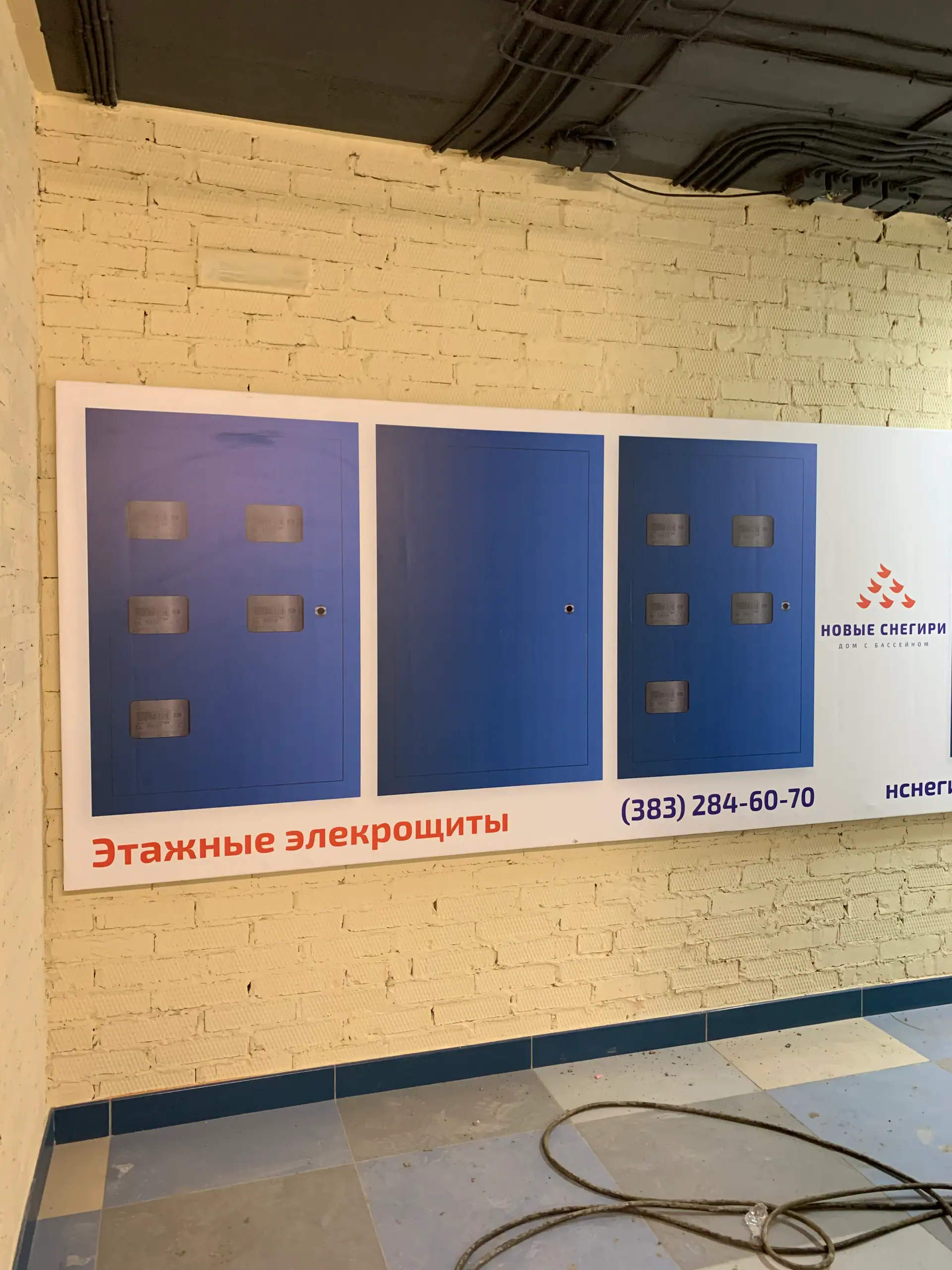

- III кв. 2020Фотоотчёт со стройки

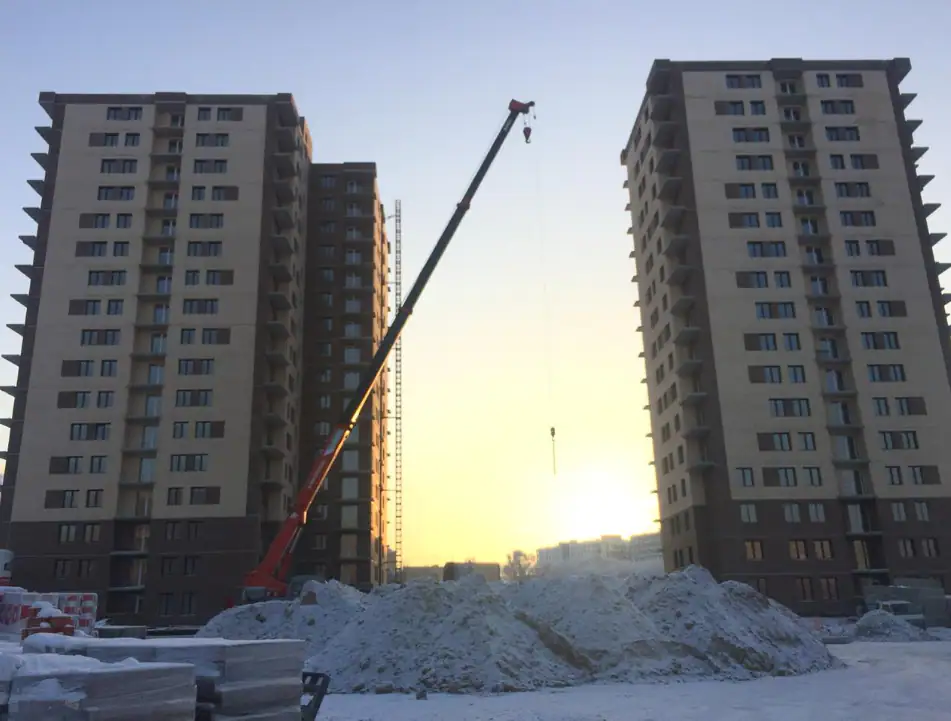

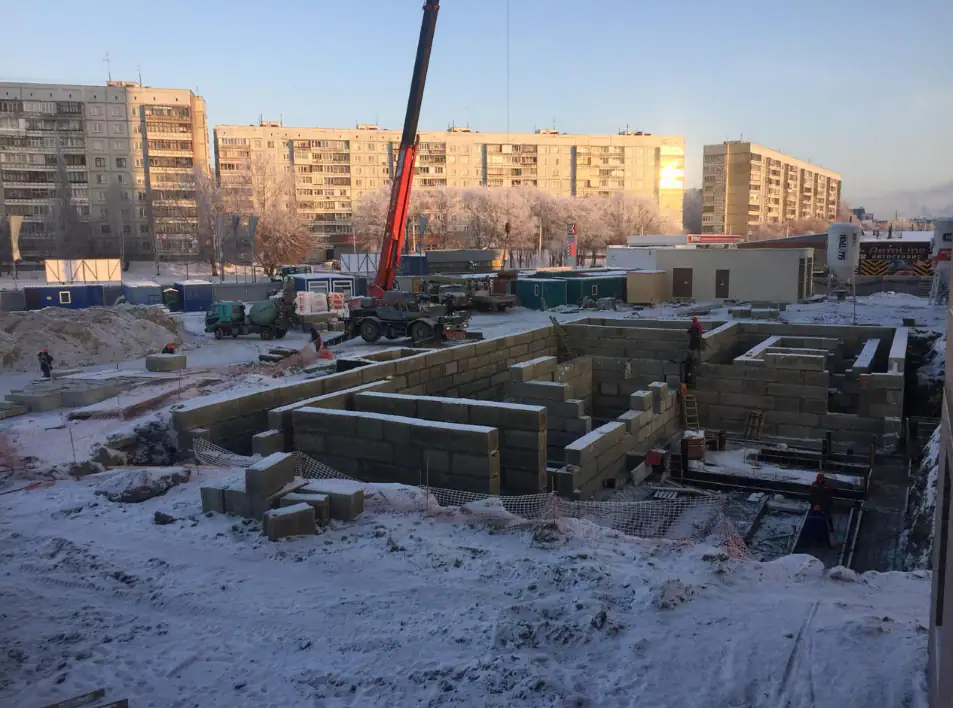

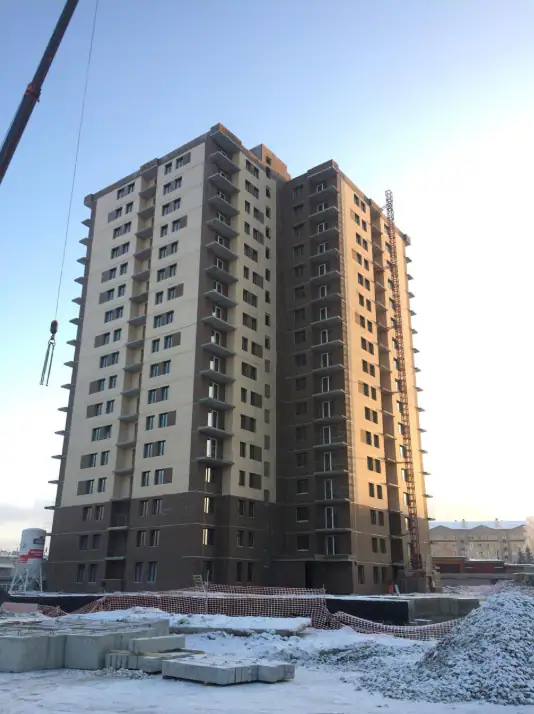

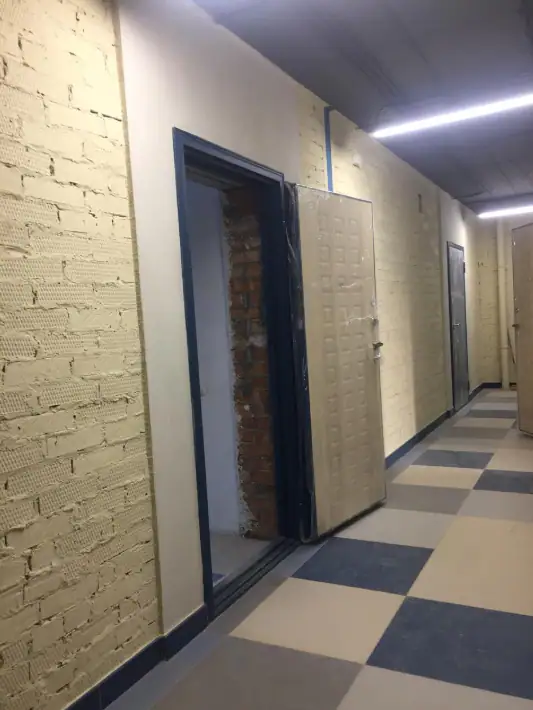

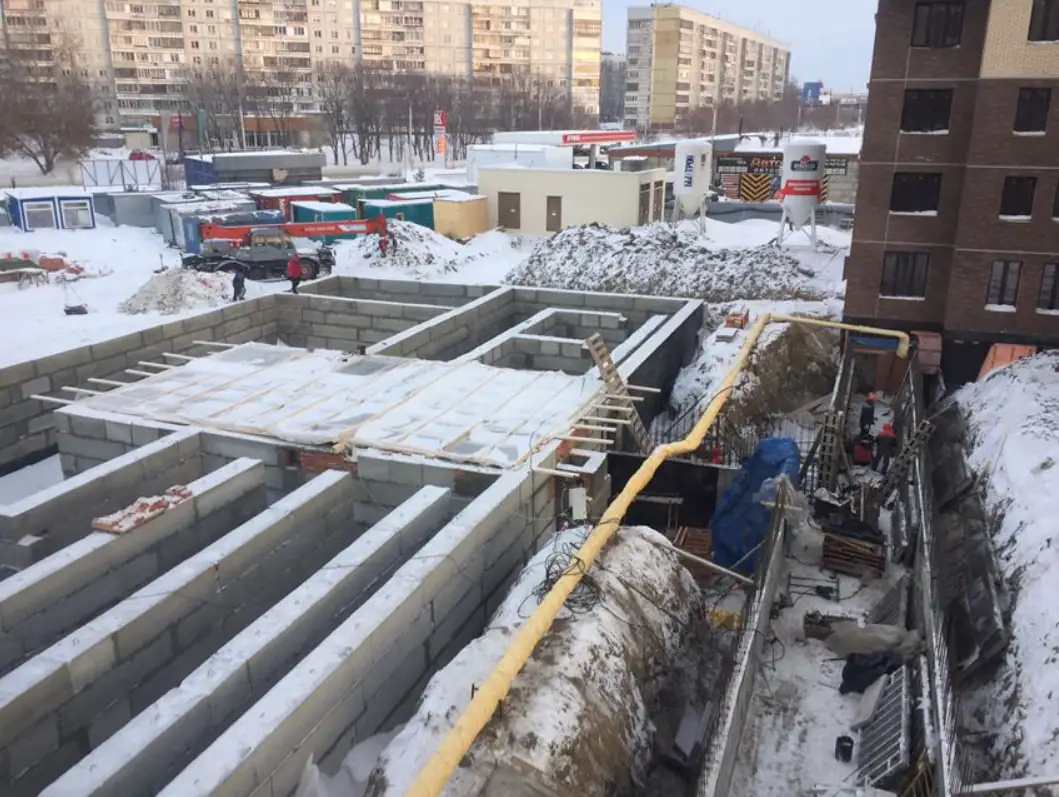

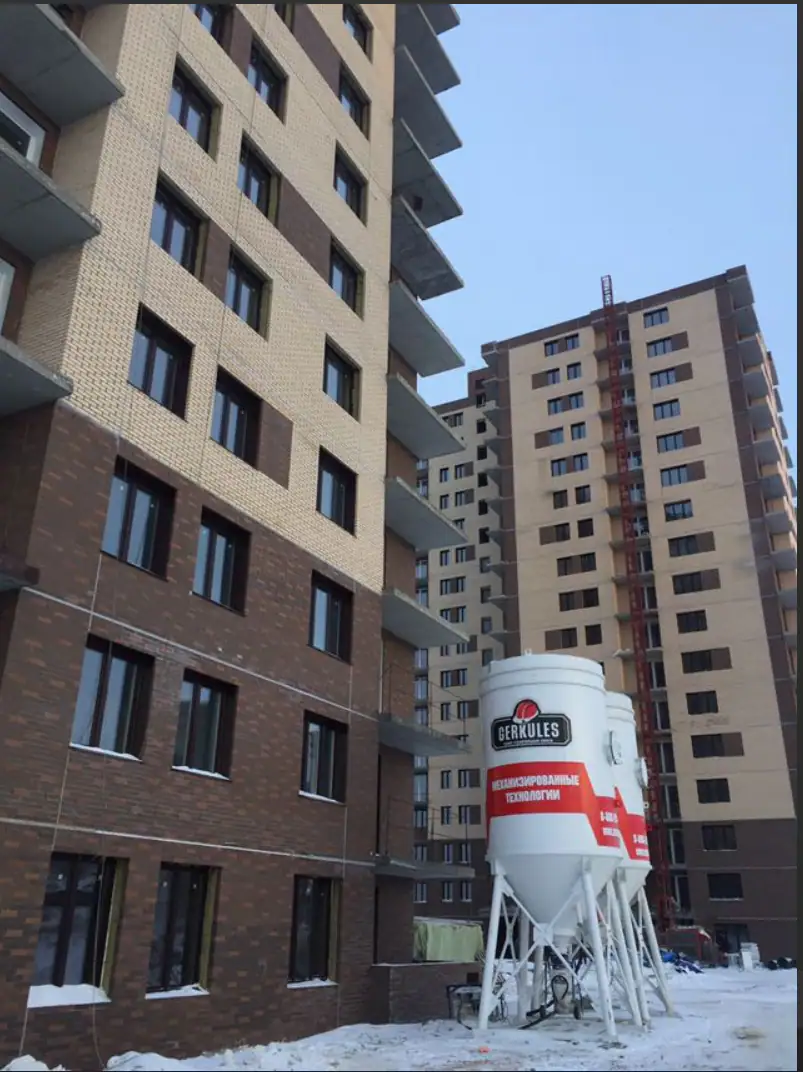

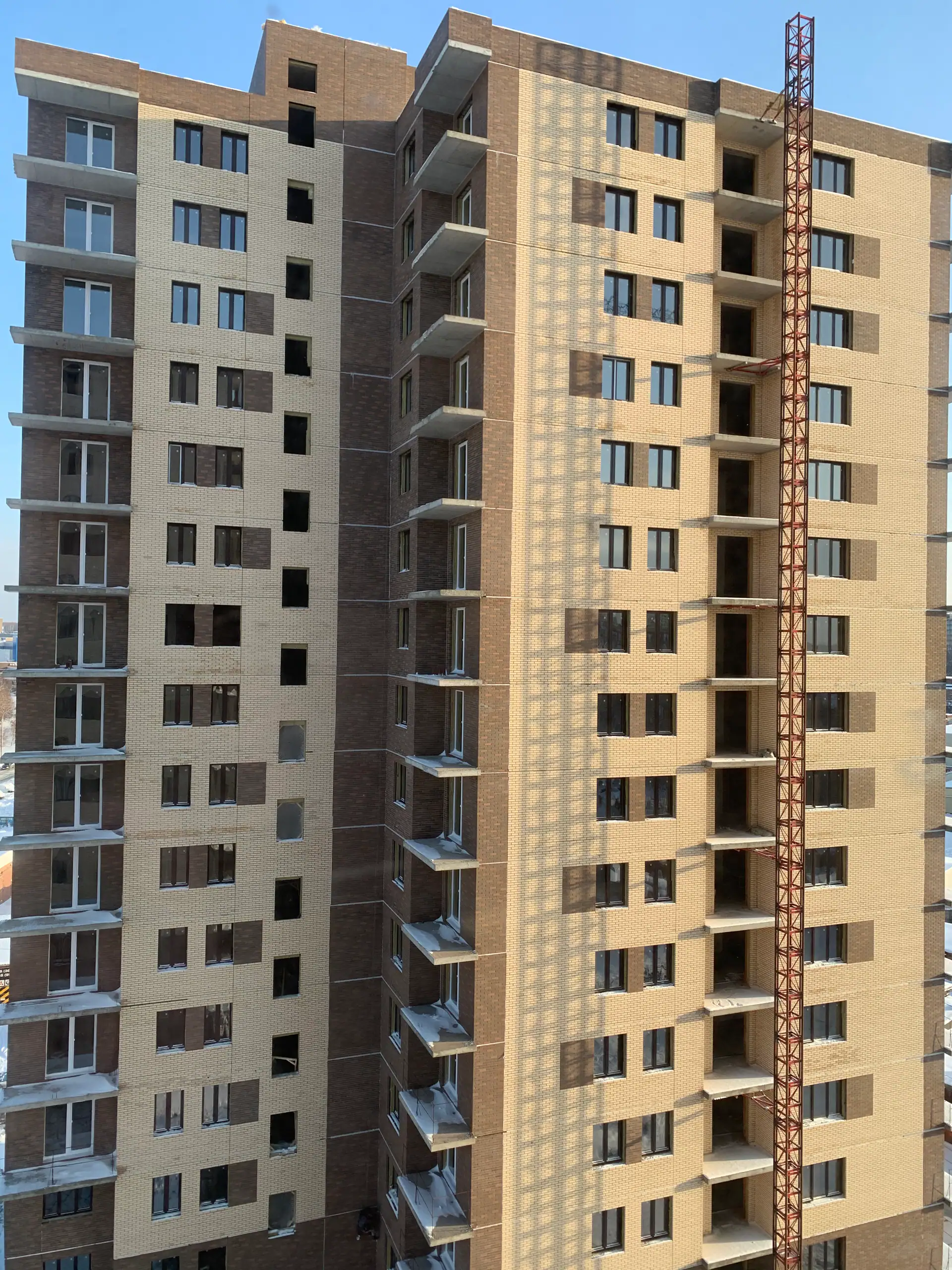

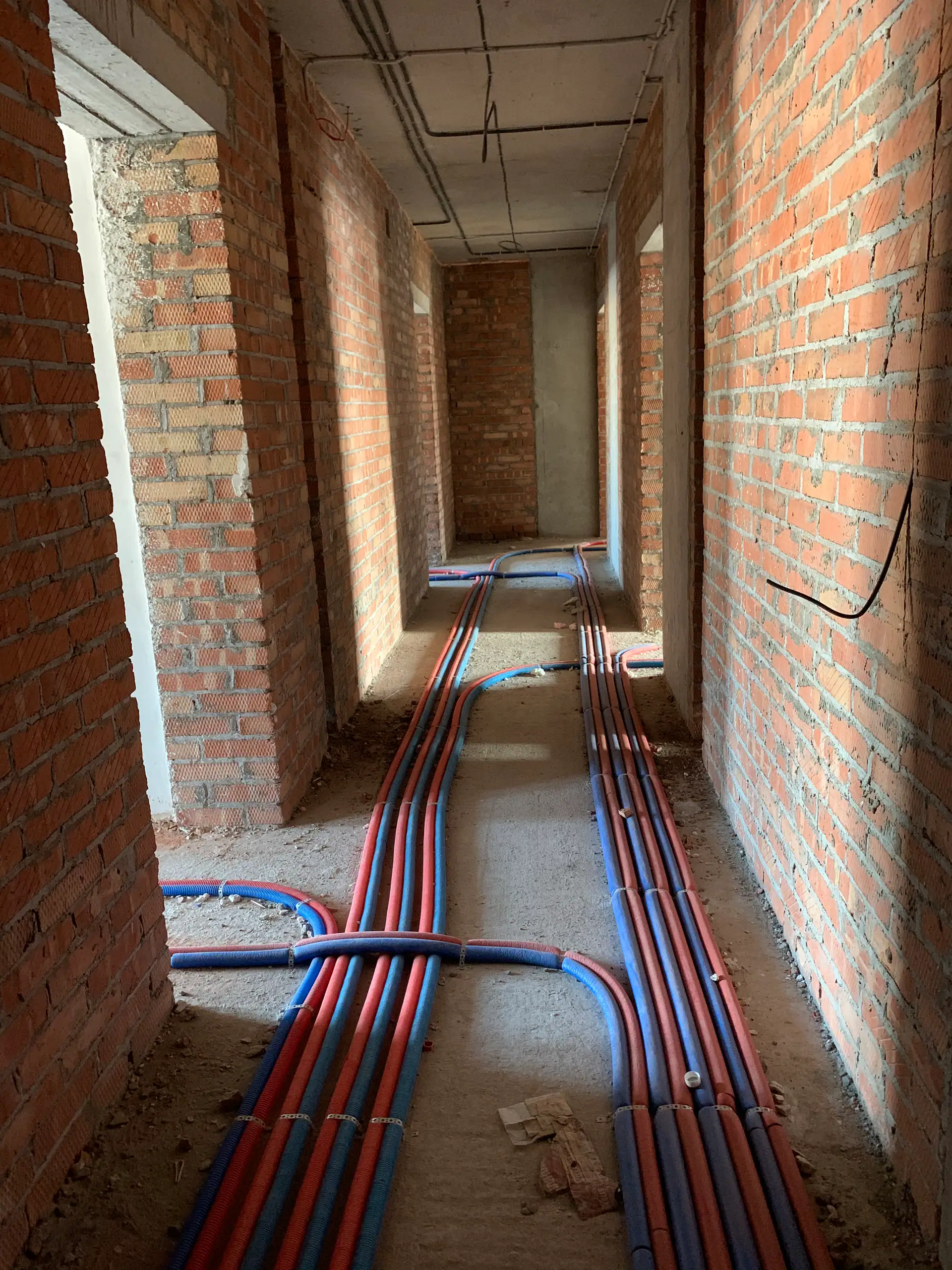

- IV кв. 2020Фотоотчёт со стройки

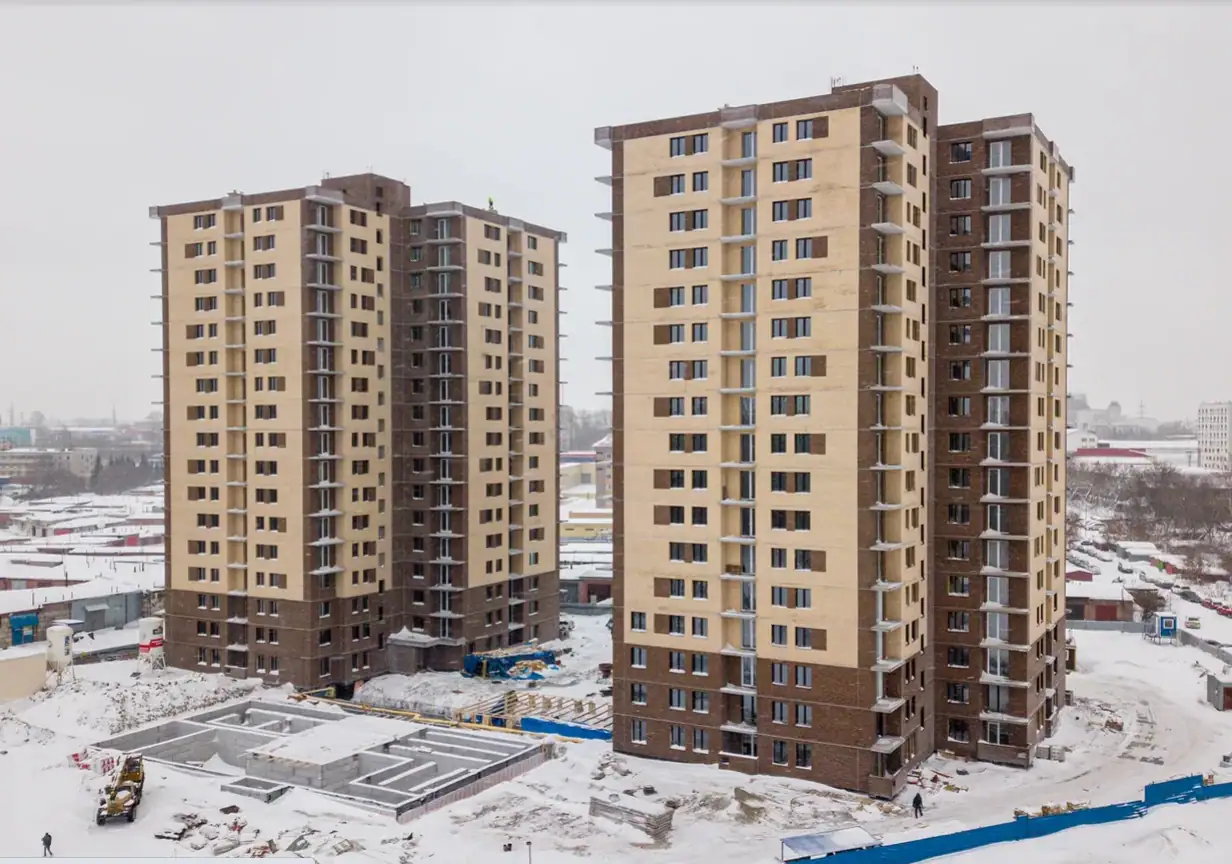

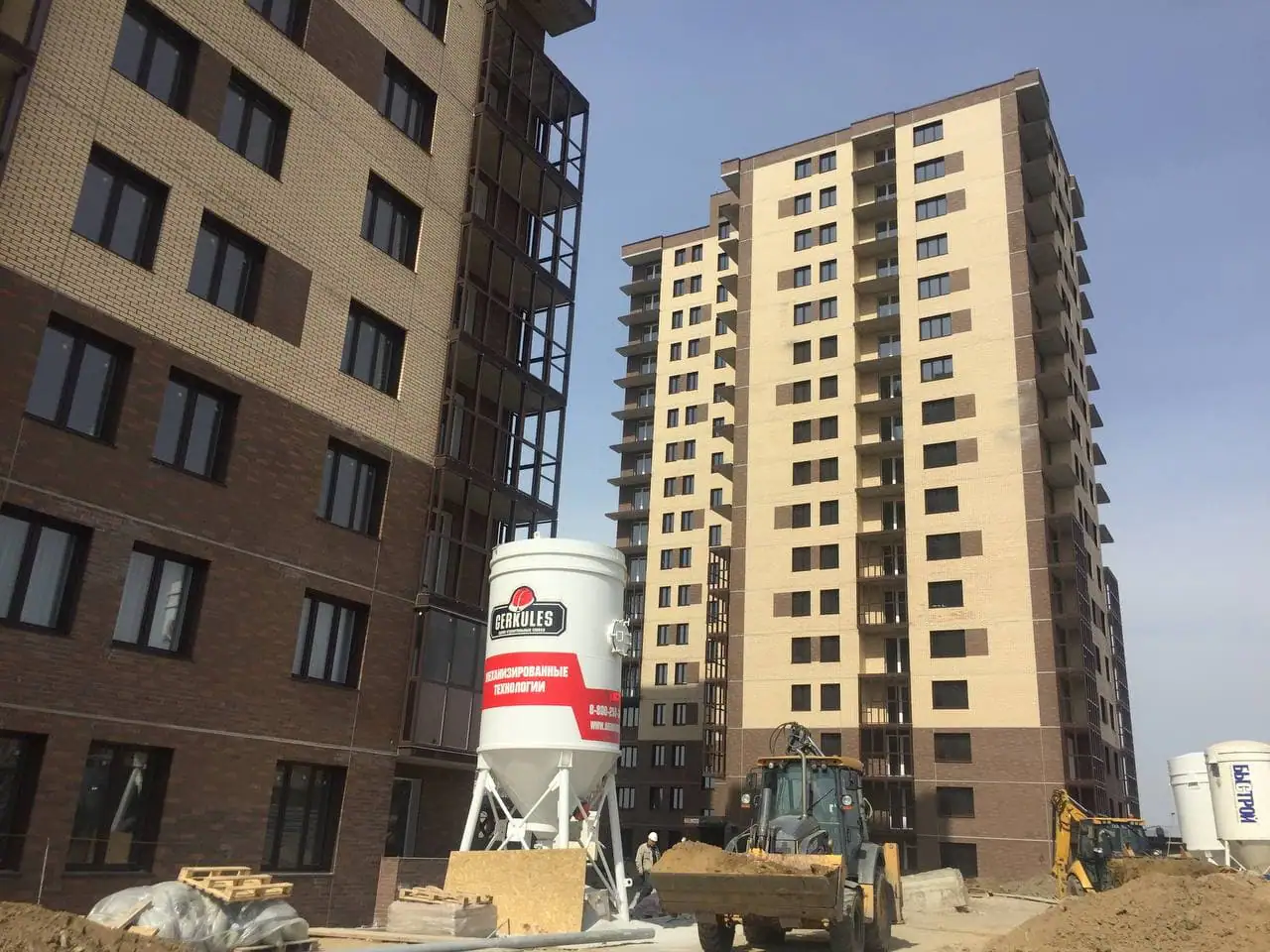

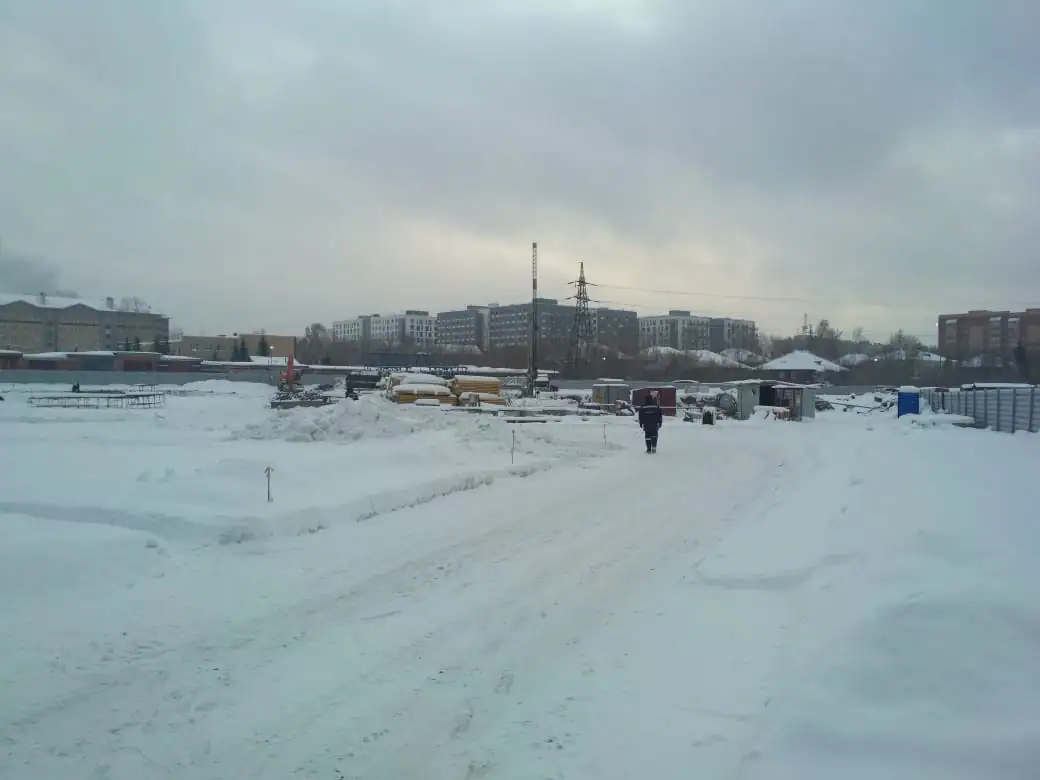

- I кв. 2021Фотоотчёт со стройки

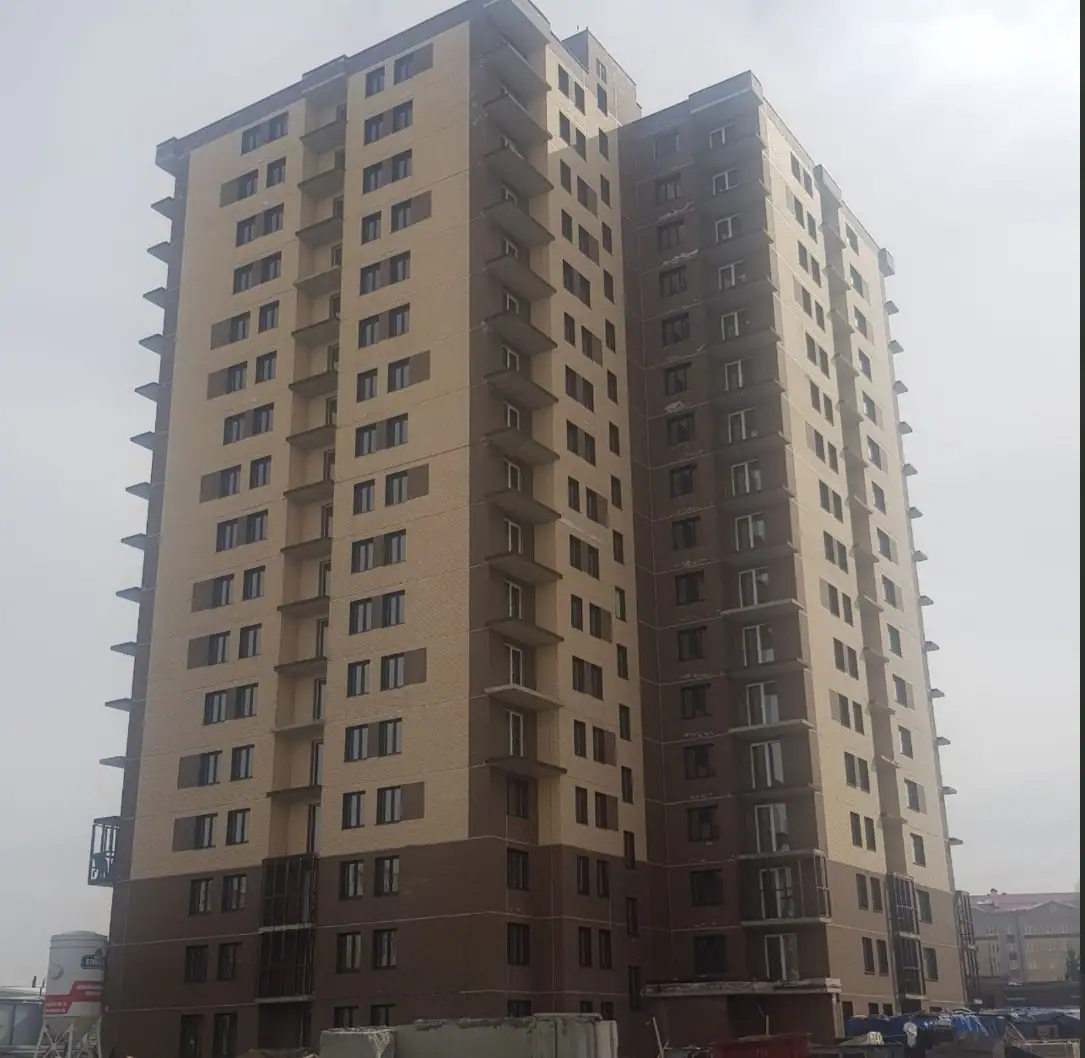

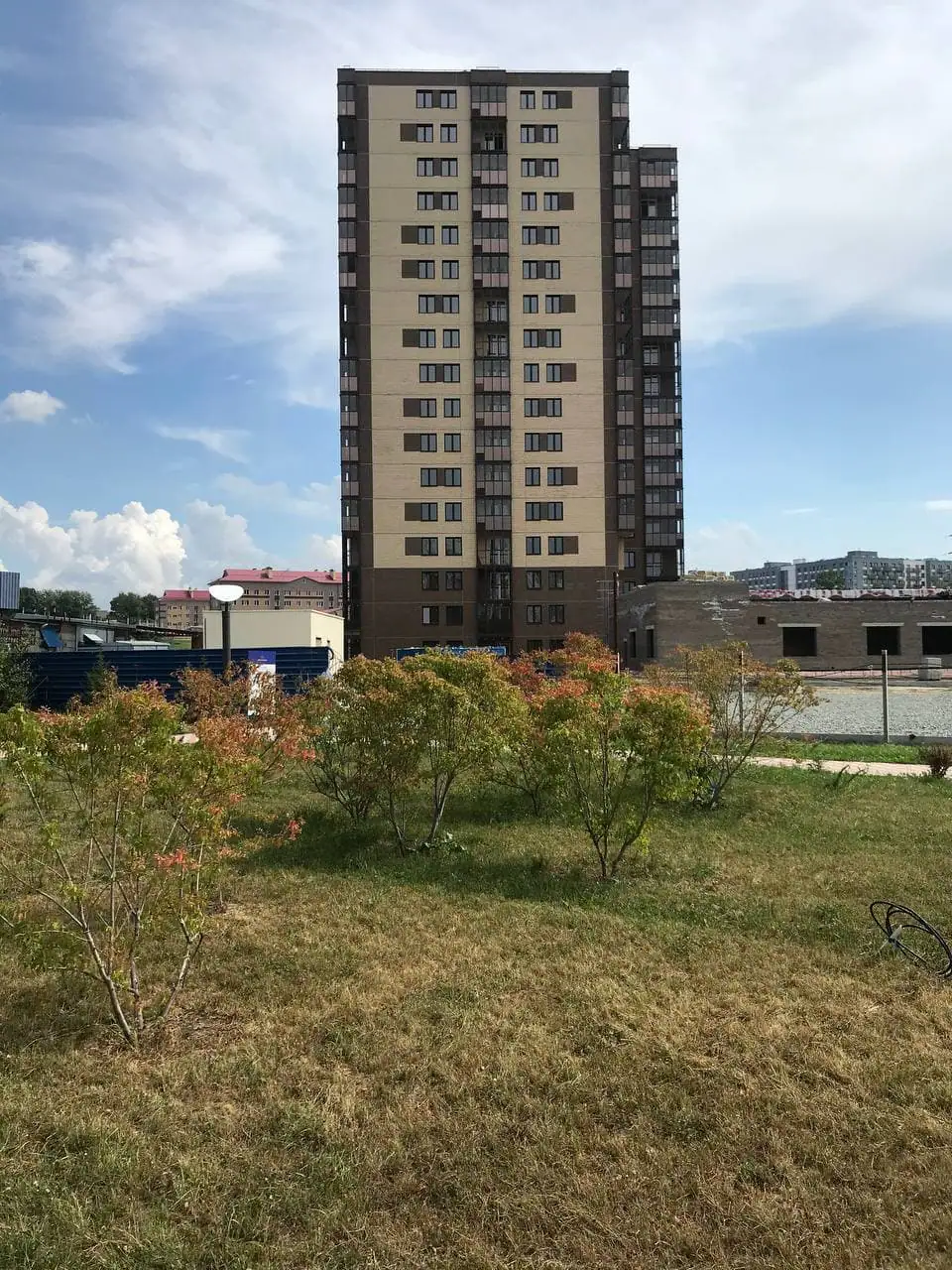

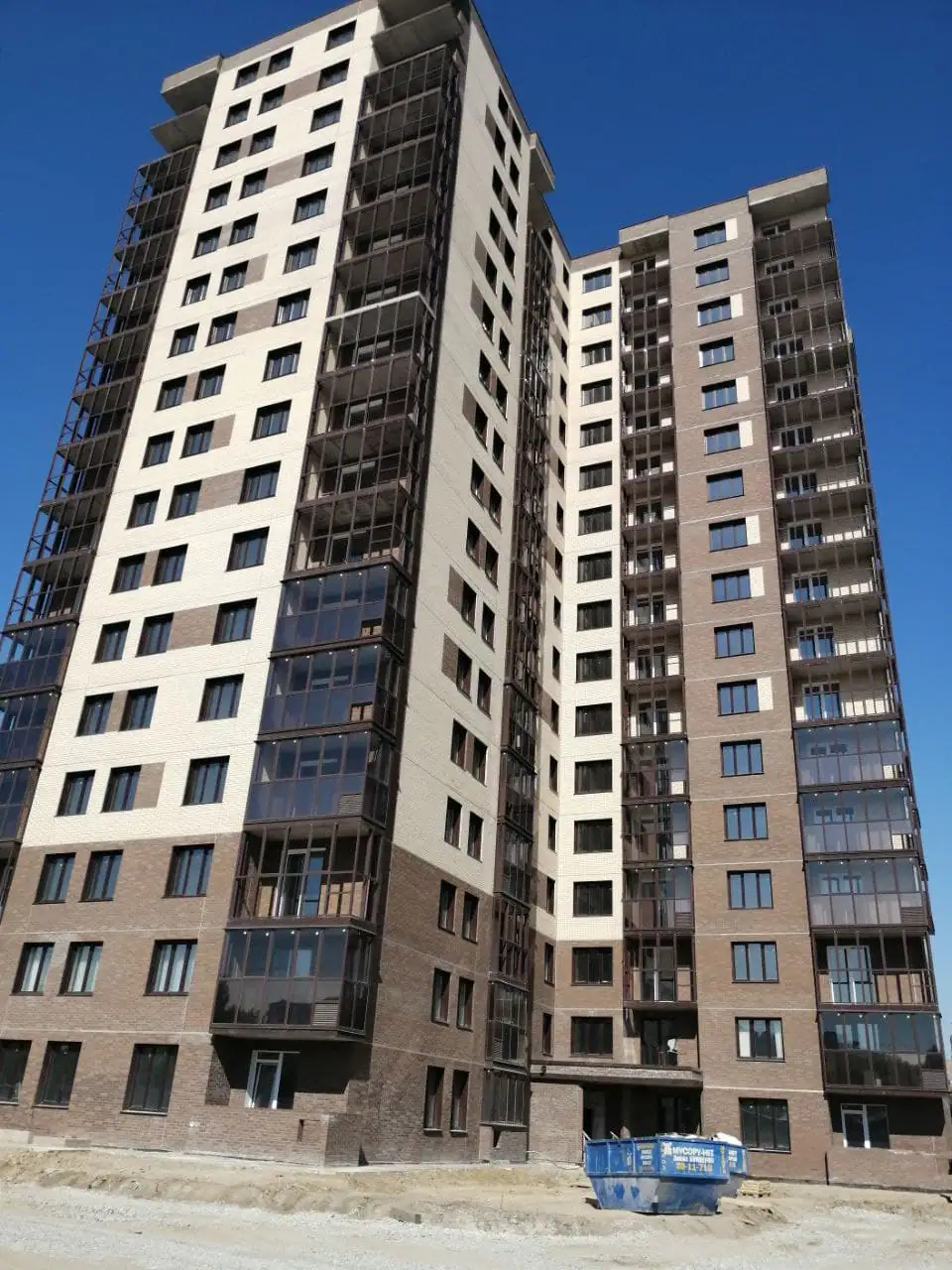

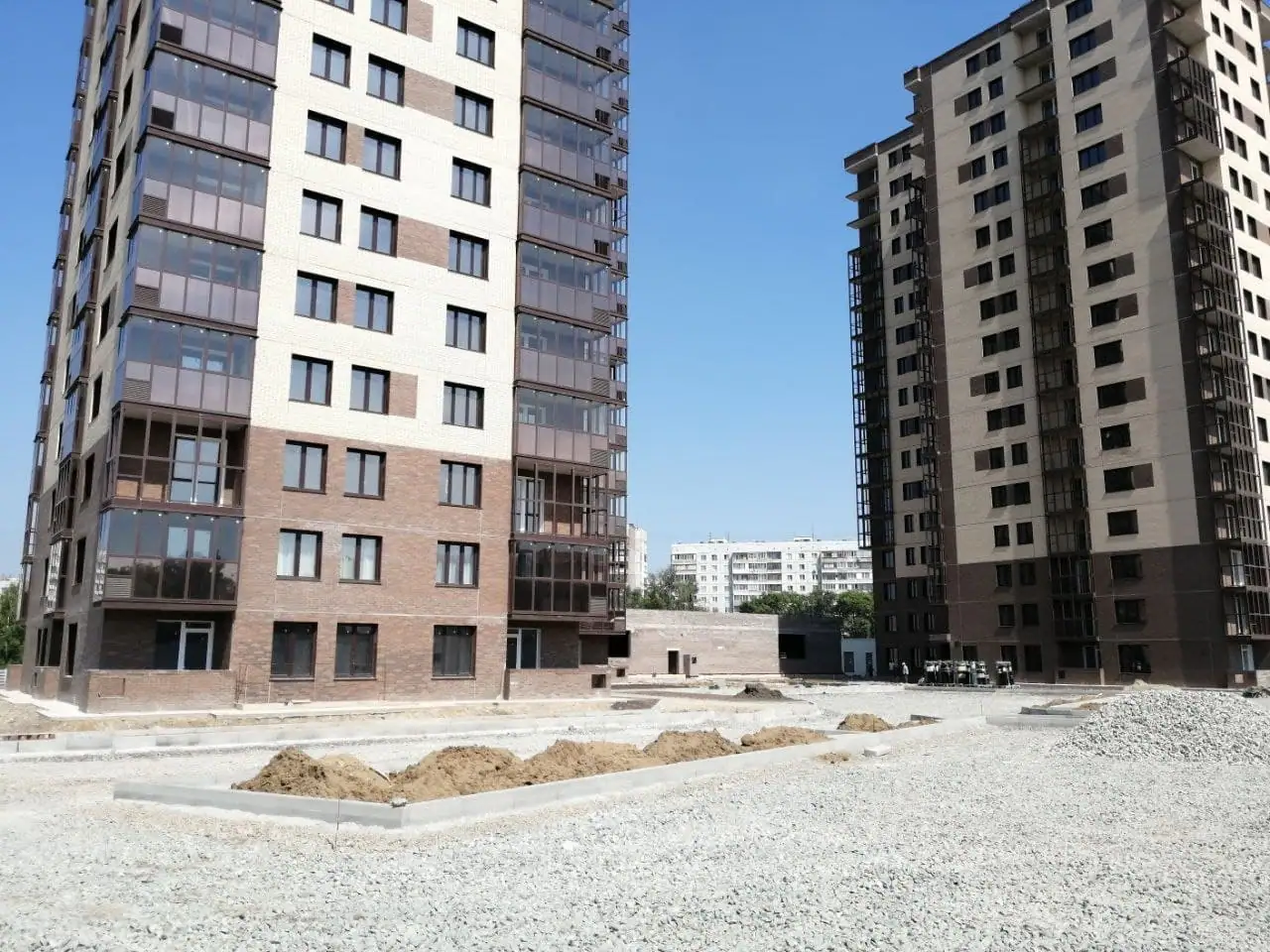

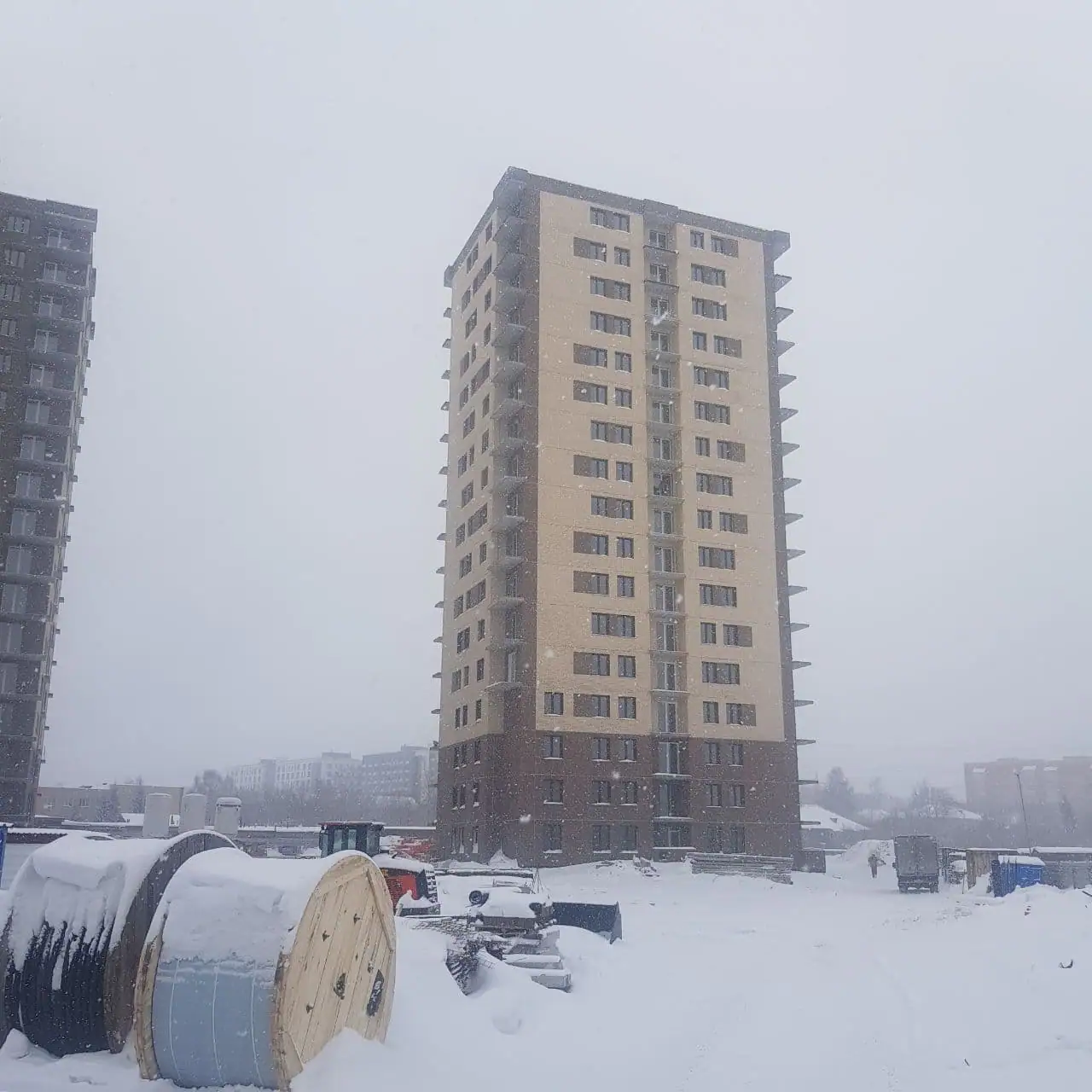

- II кв. 2021Фотоотчёт со стройки

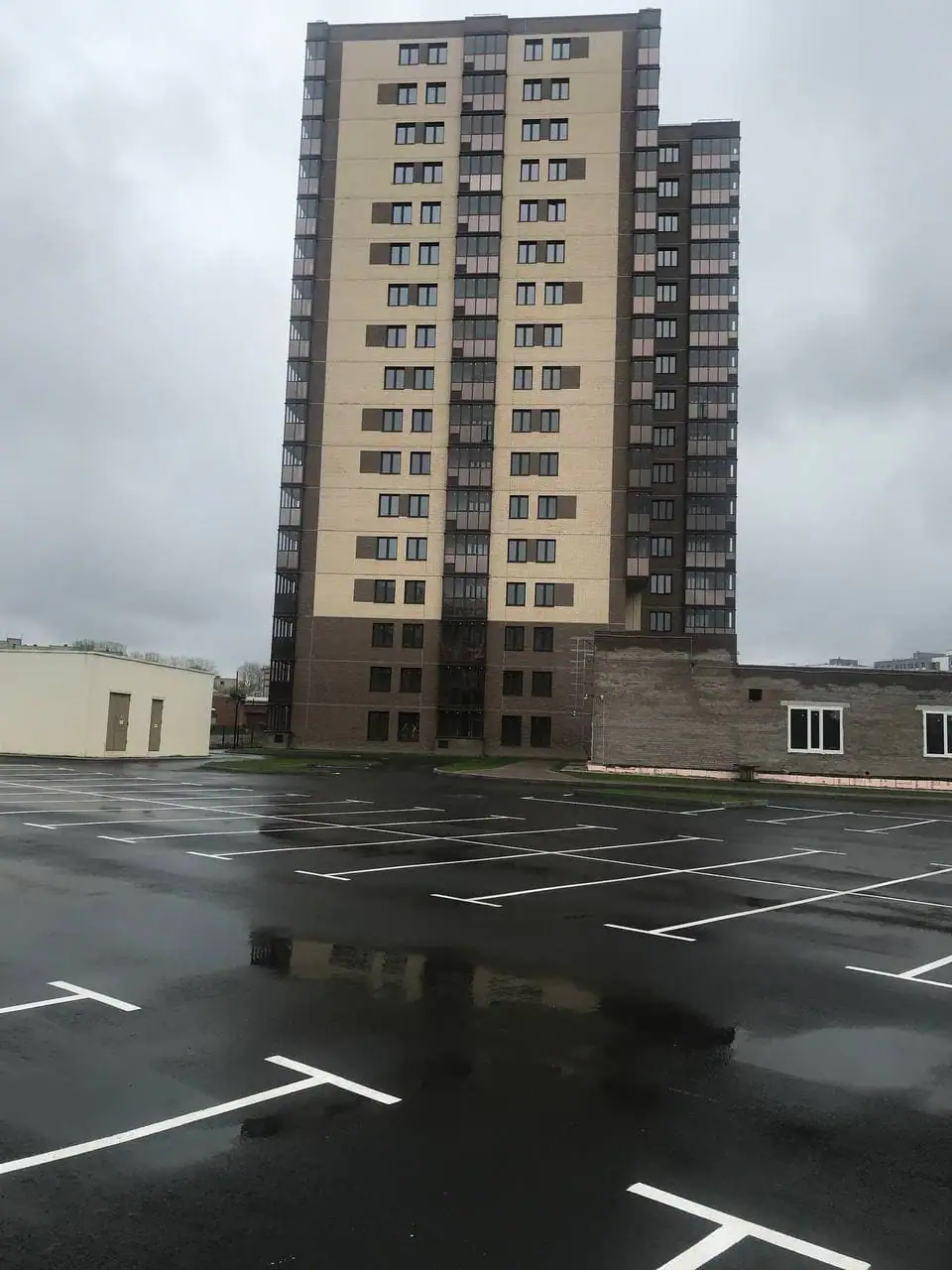

- III кв. 2021Сдано 3 корпусов: Дом 1, Дом 2, Дом 3
- III кв. 2021Добавлены документы (2)

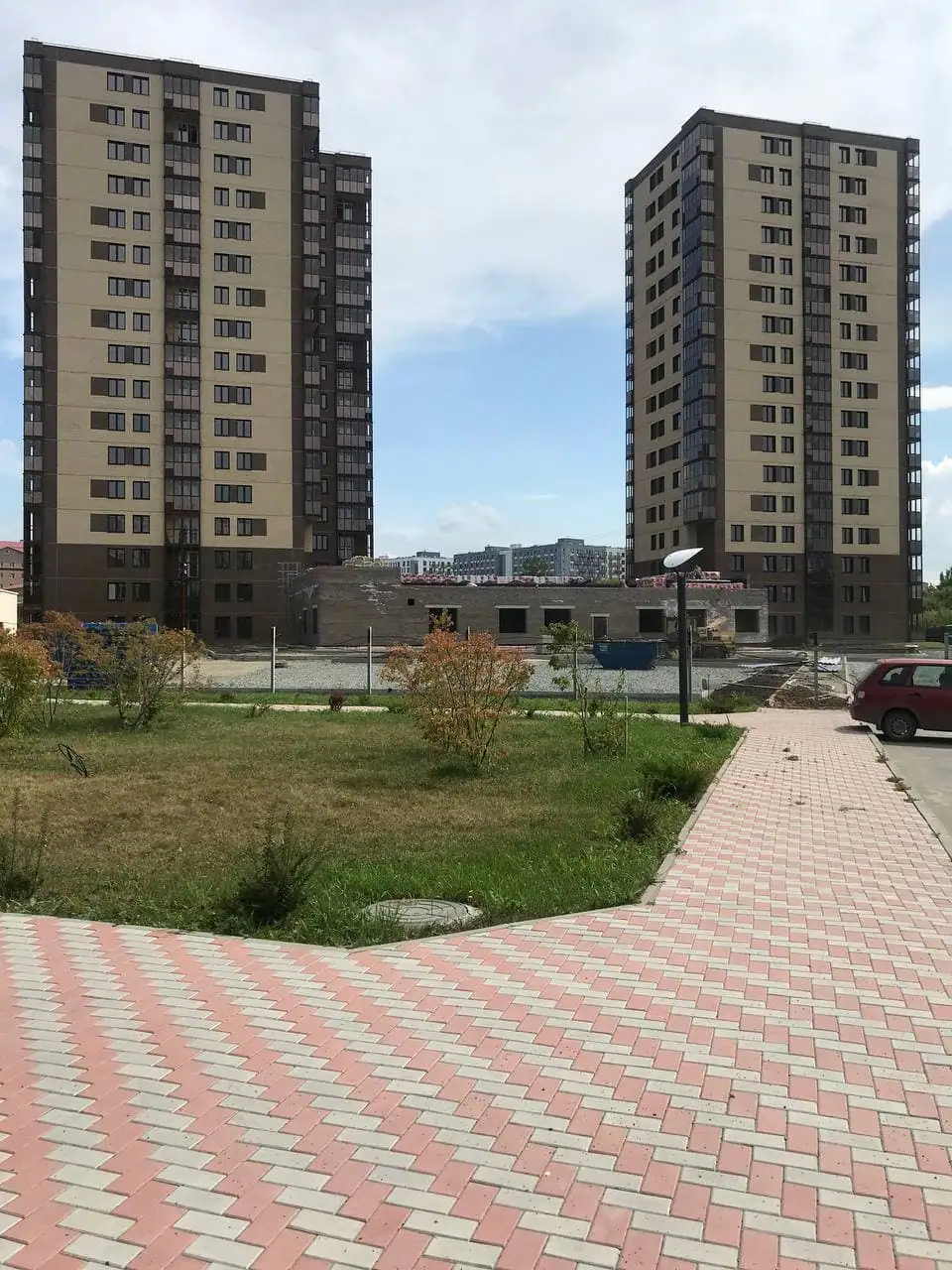

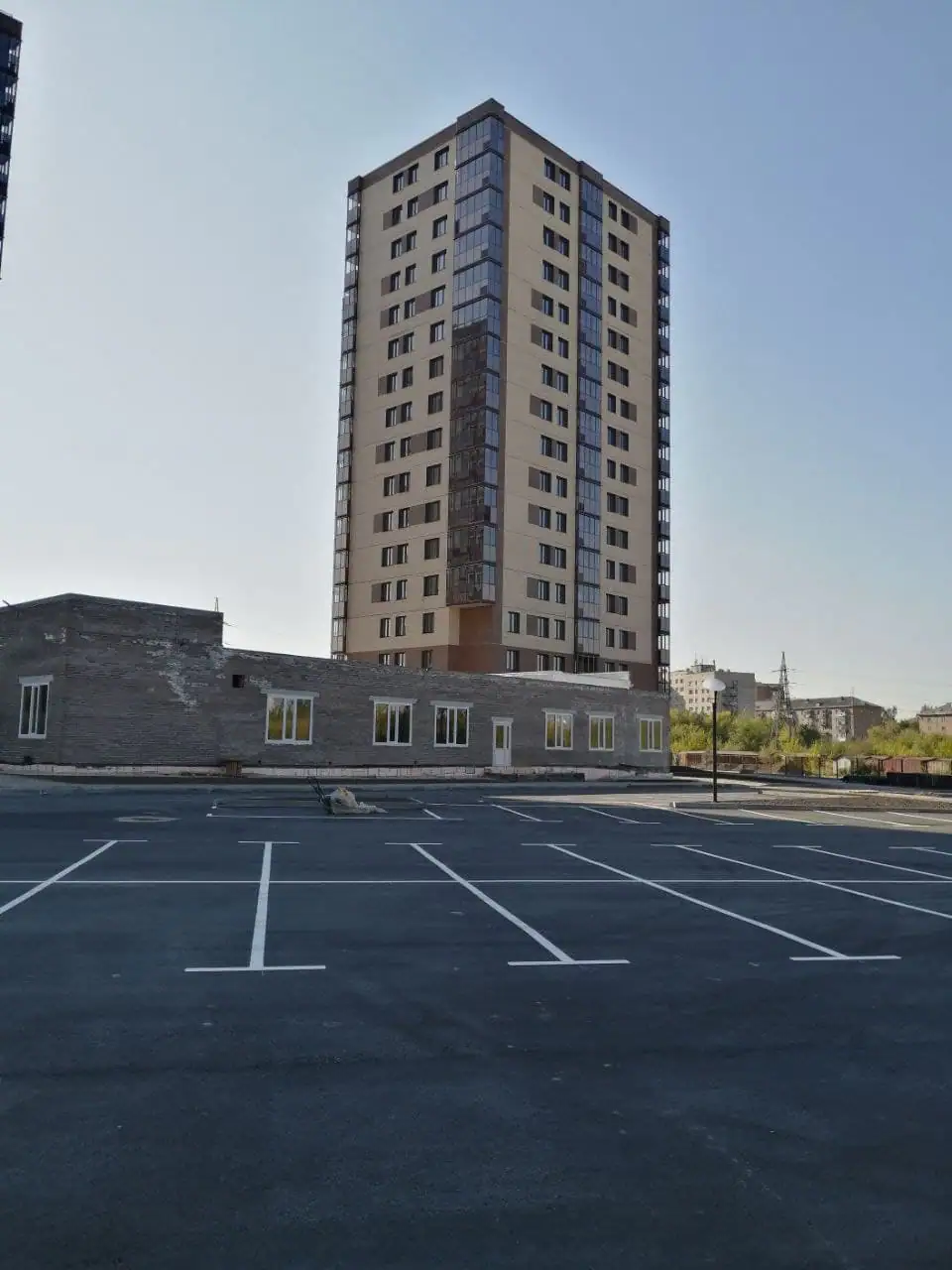

- III кв. 2021Фотоотчёт со стройки
- I кв. 2022Добавлен документ: Проектная декларация № 54-001057
