Ход строительства
Все корпуса сданы · срок сдачи: Сдан в 2023.
Хронология

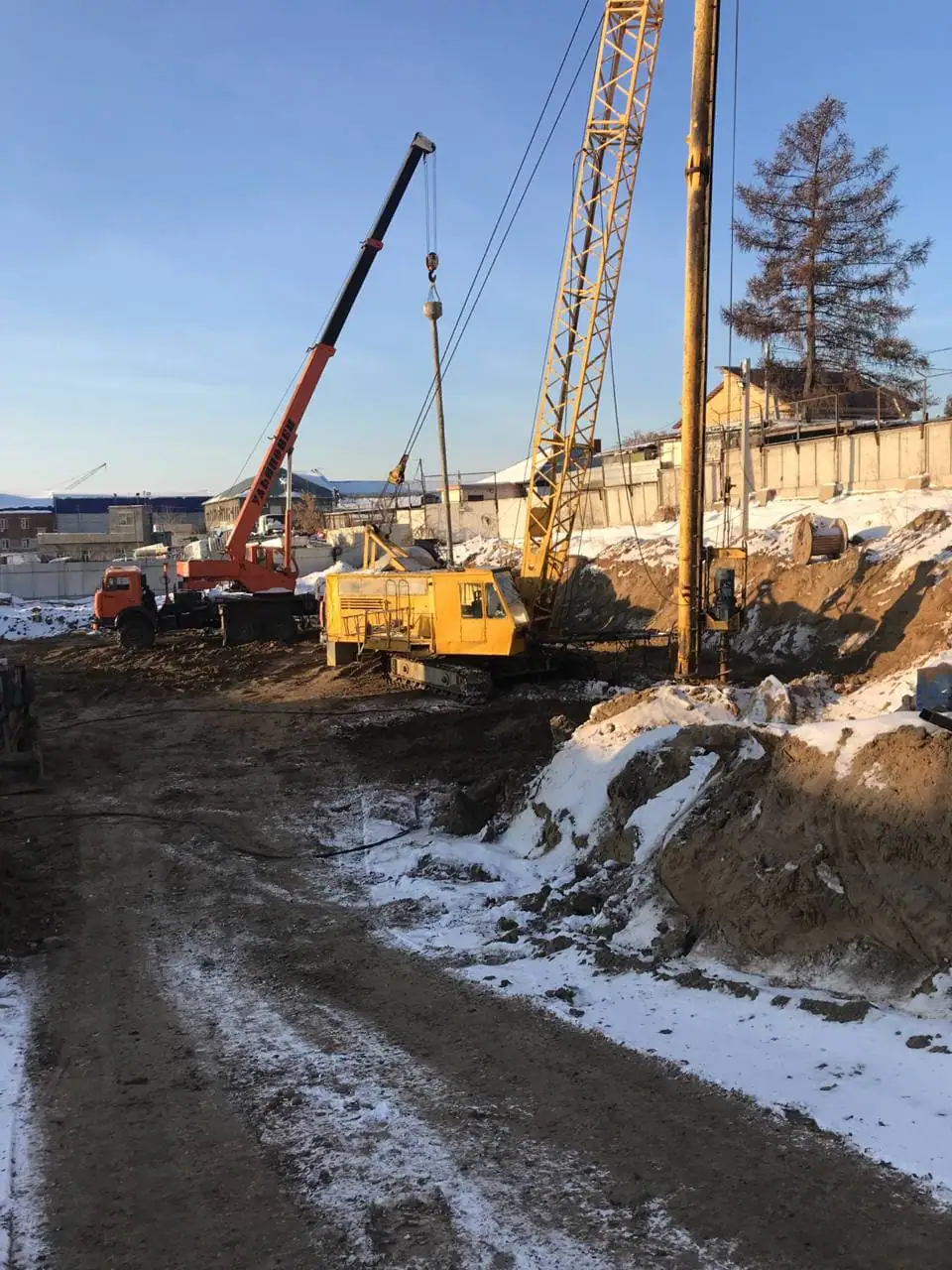

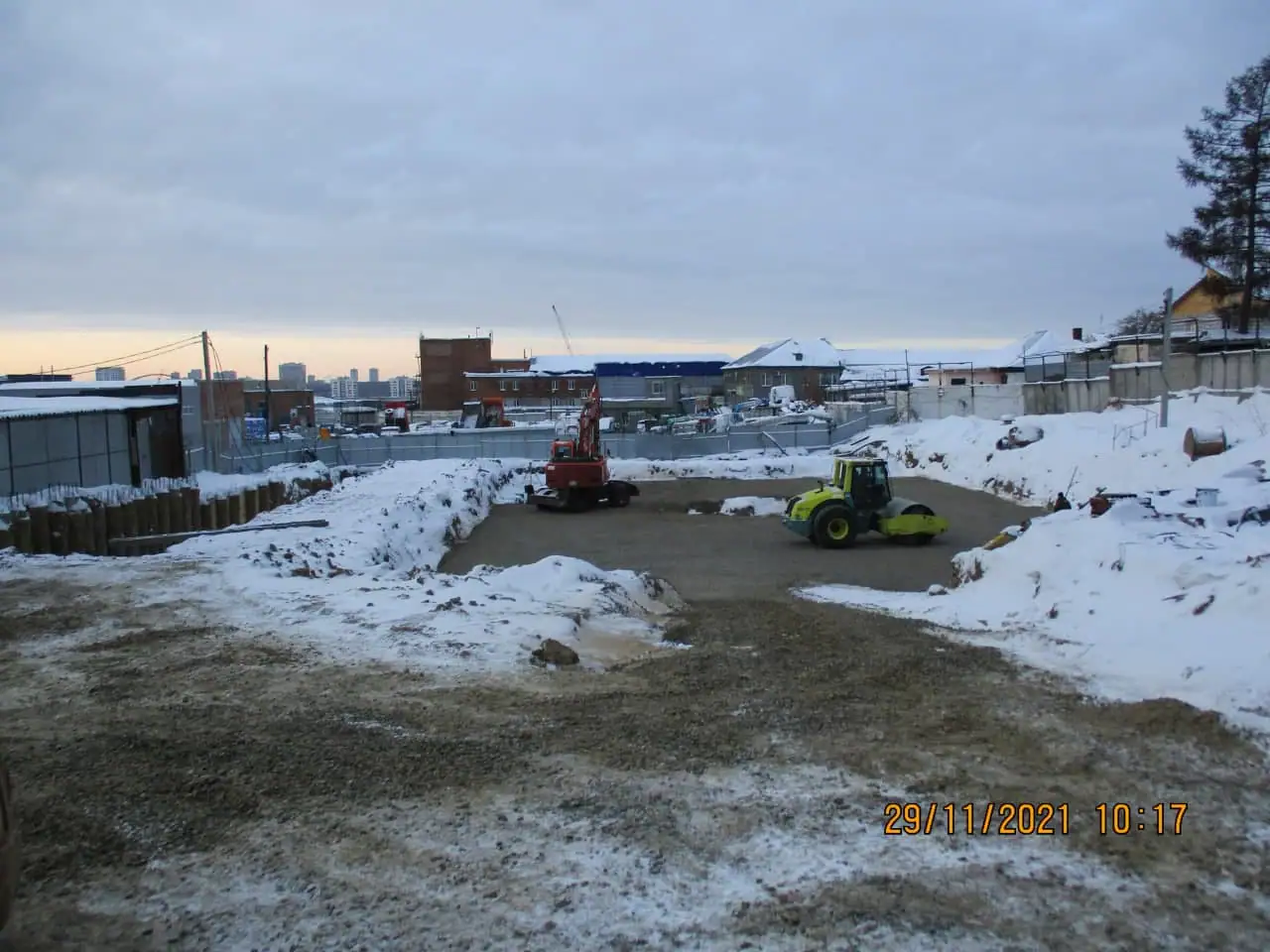

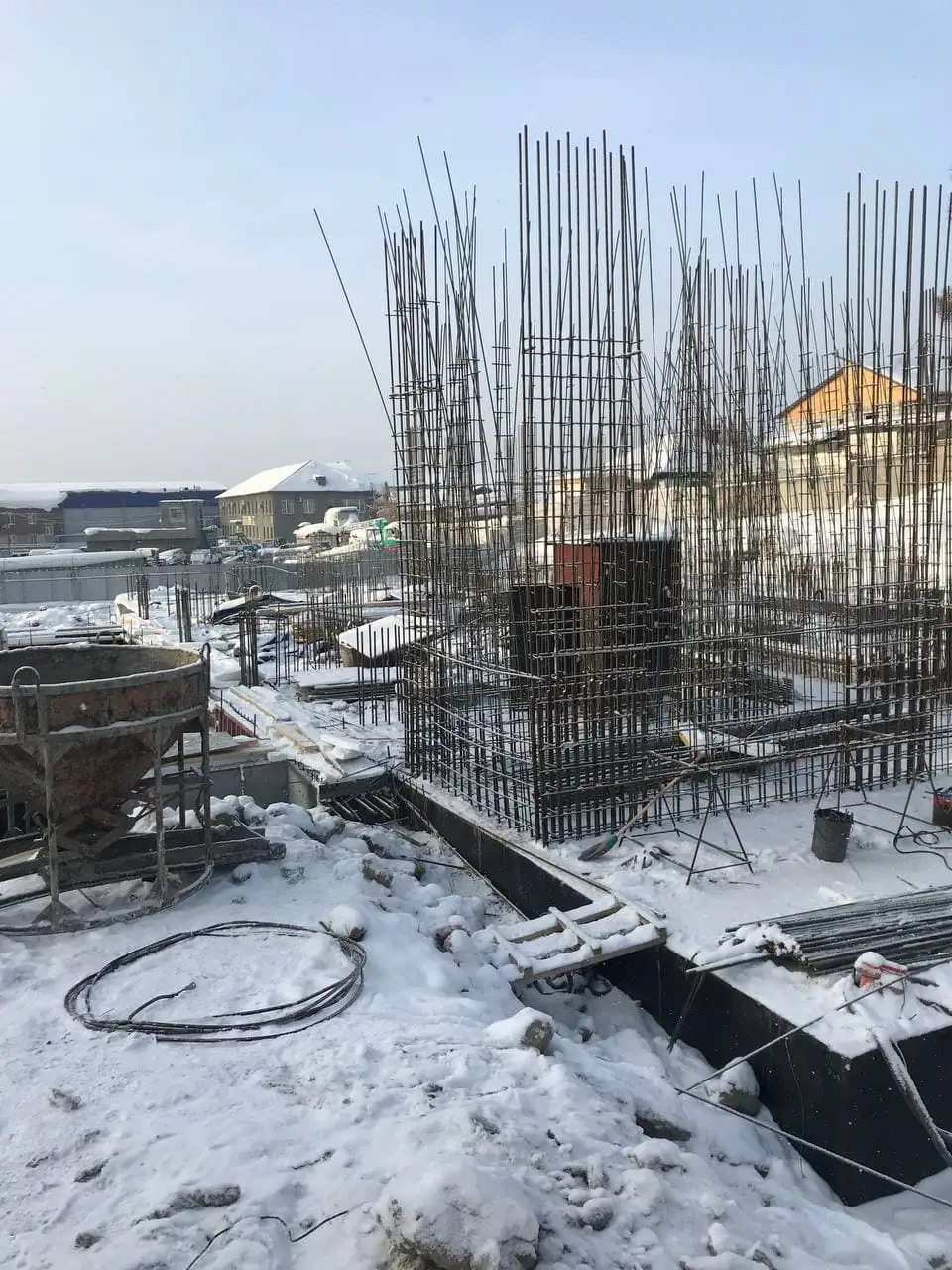

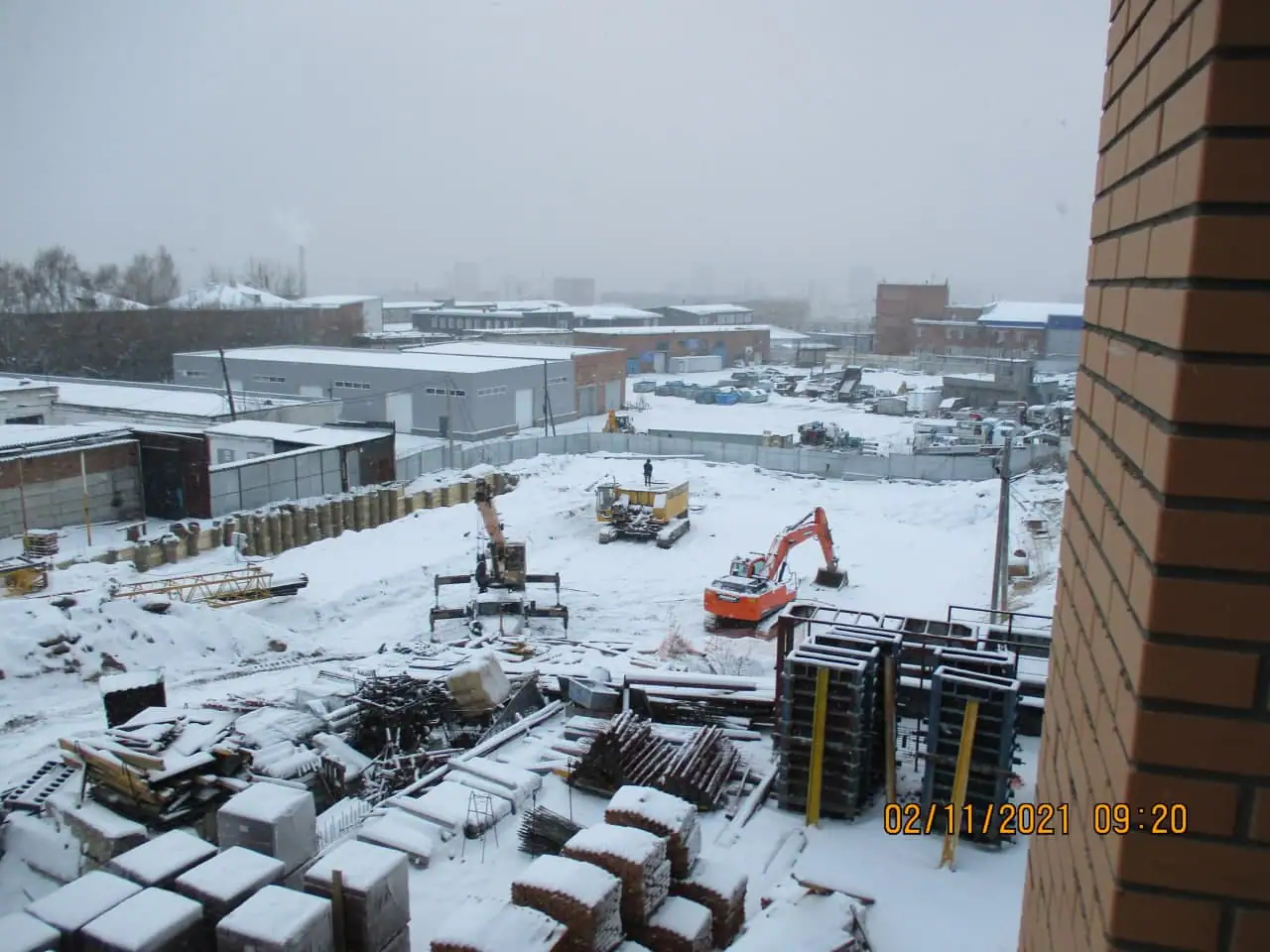

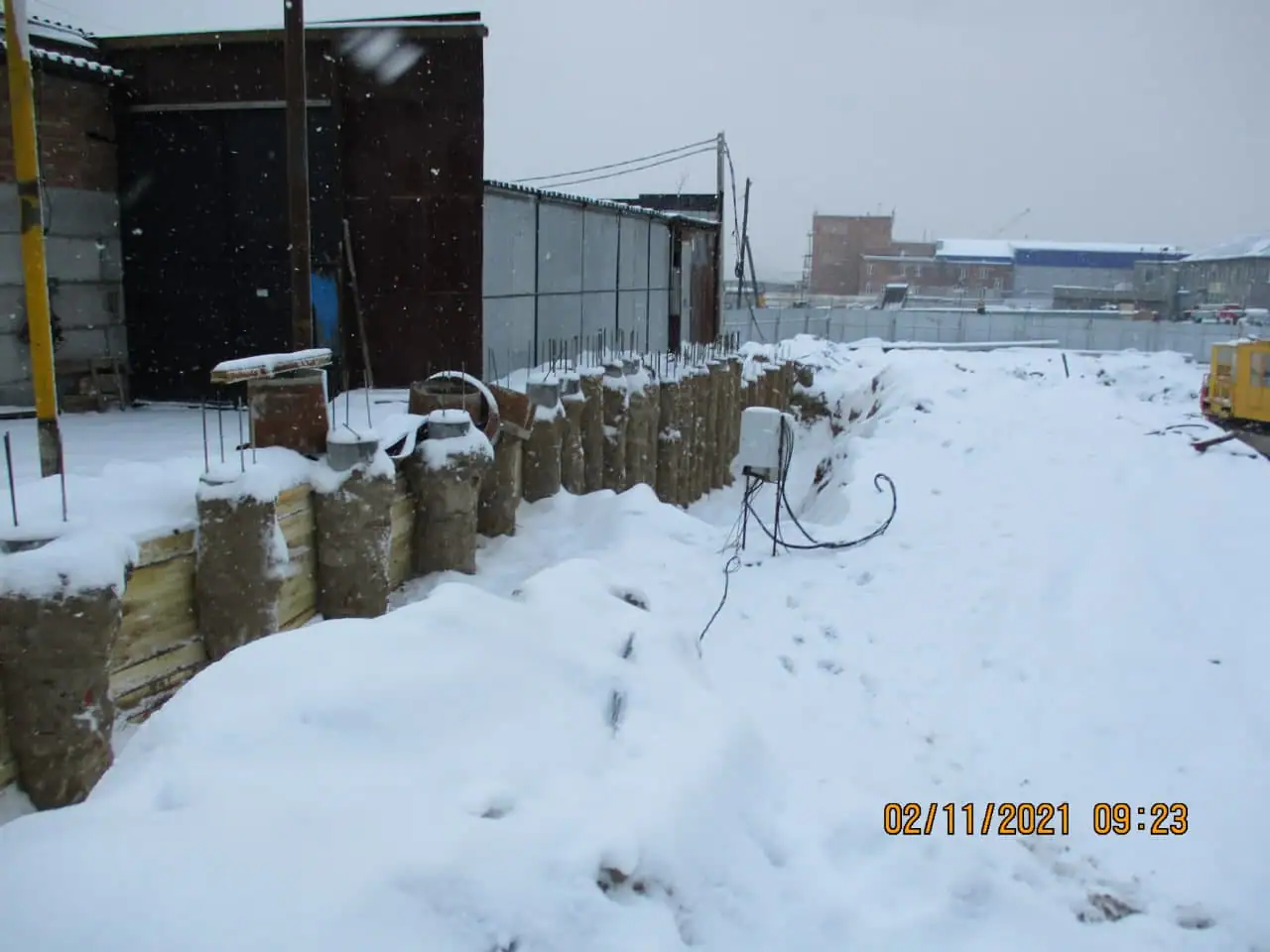

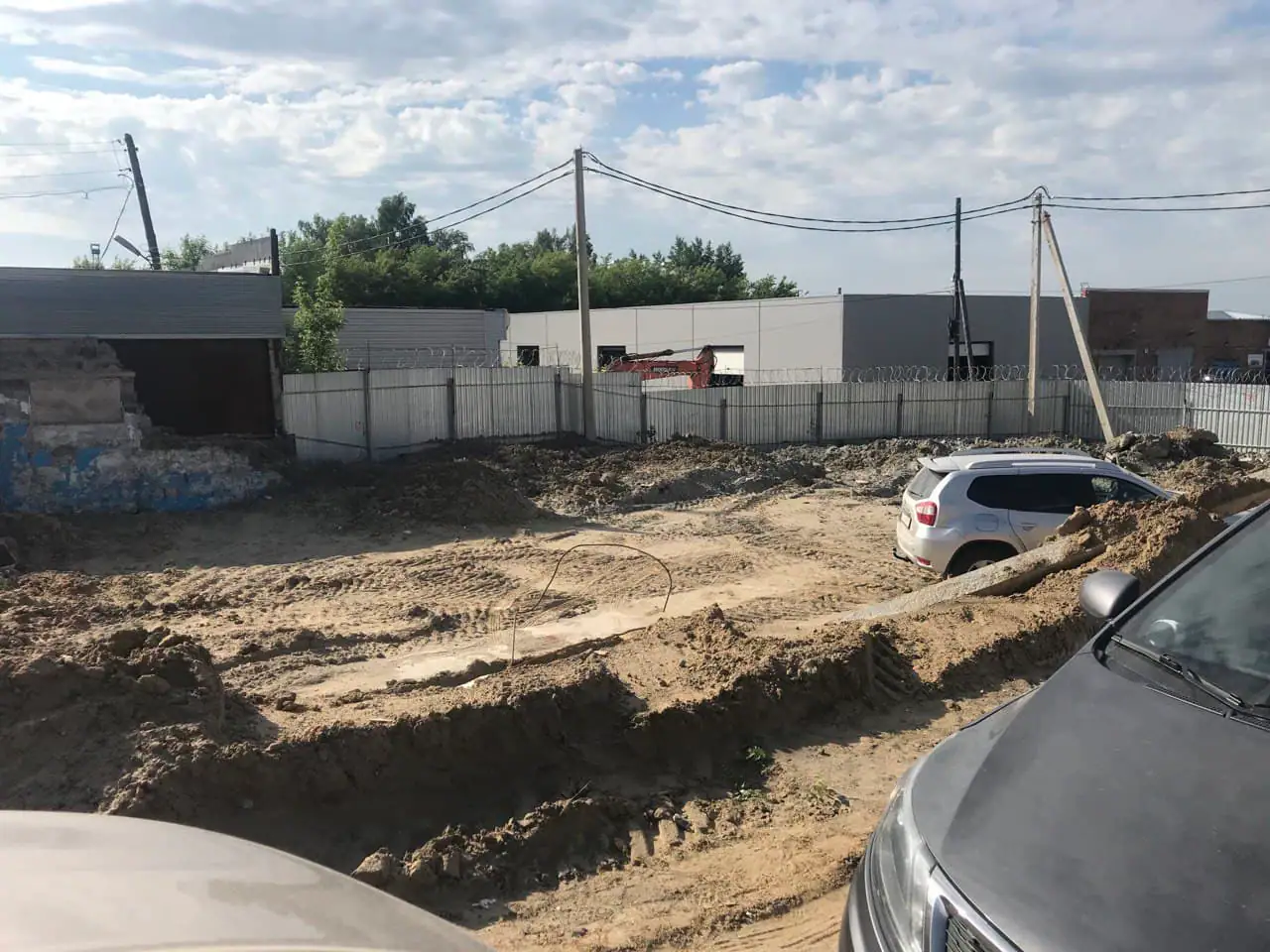

- III кв. 2021Добавлены документы (5)Разрешение на строительство № 54-RU54303000-173-2021Разрешение на строительствоРазрешение на строительство № 54-RU54303000-173И-2021Разрешение на строительствоЭкспертиза проектной документацииРазрешение на строительствоГрадостроительный план земельного участкаПроектная документацияСхема планировочной организации земельного участкаПроектная документация

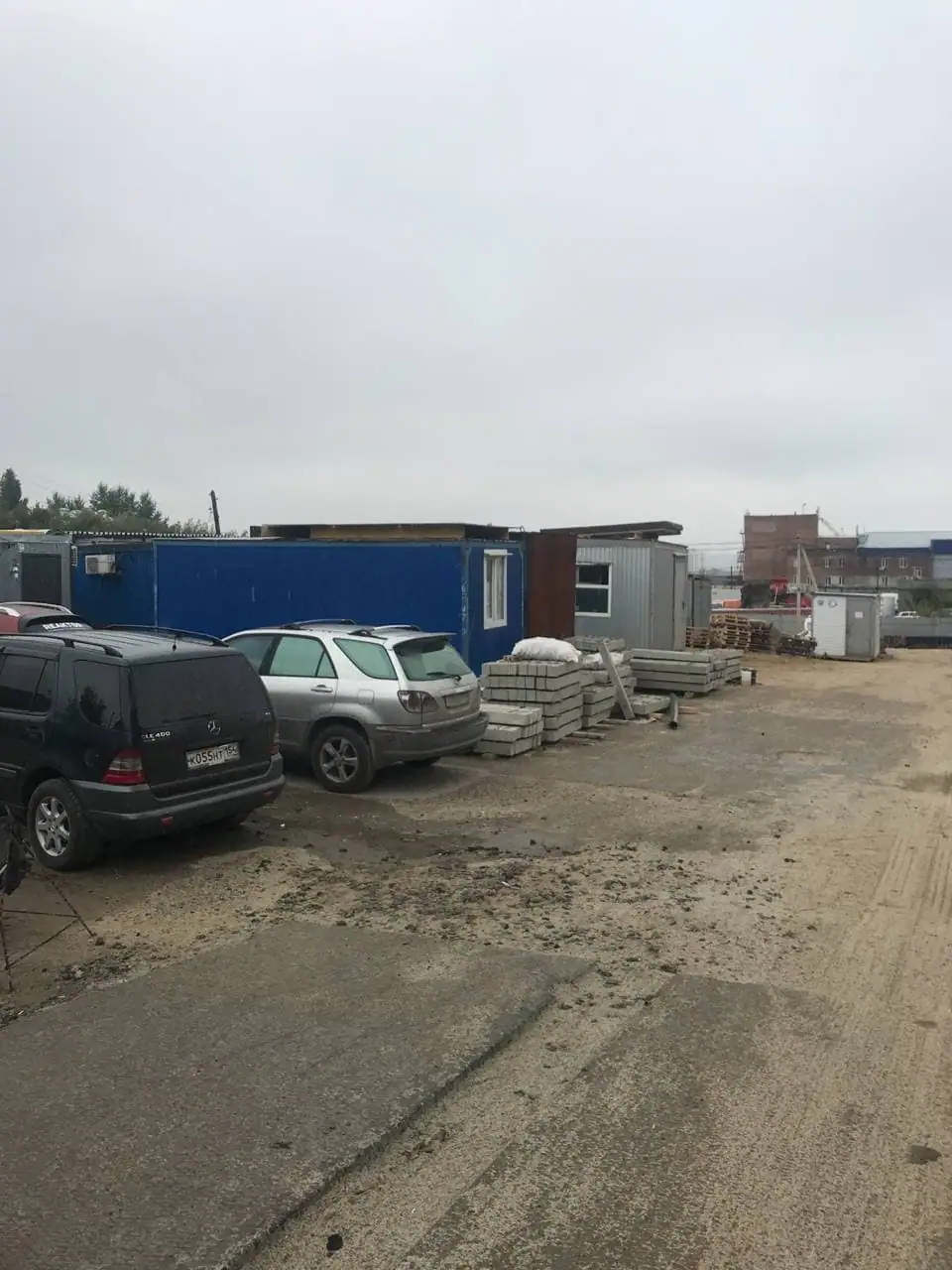

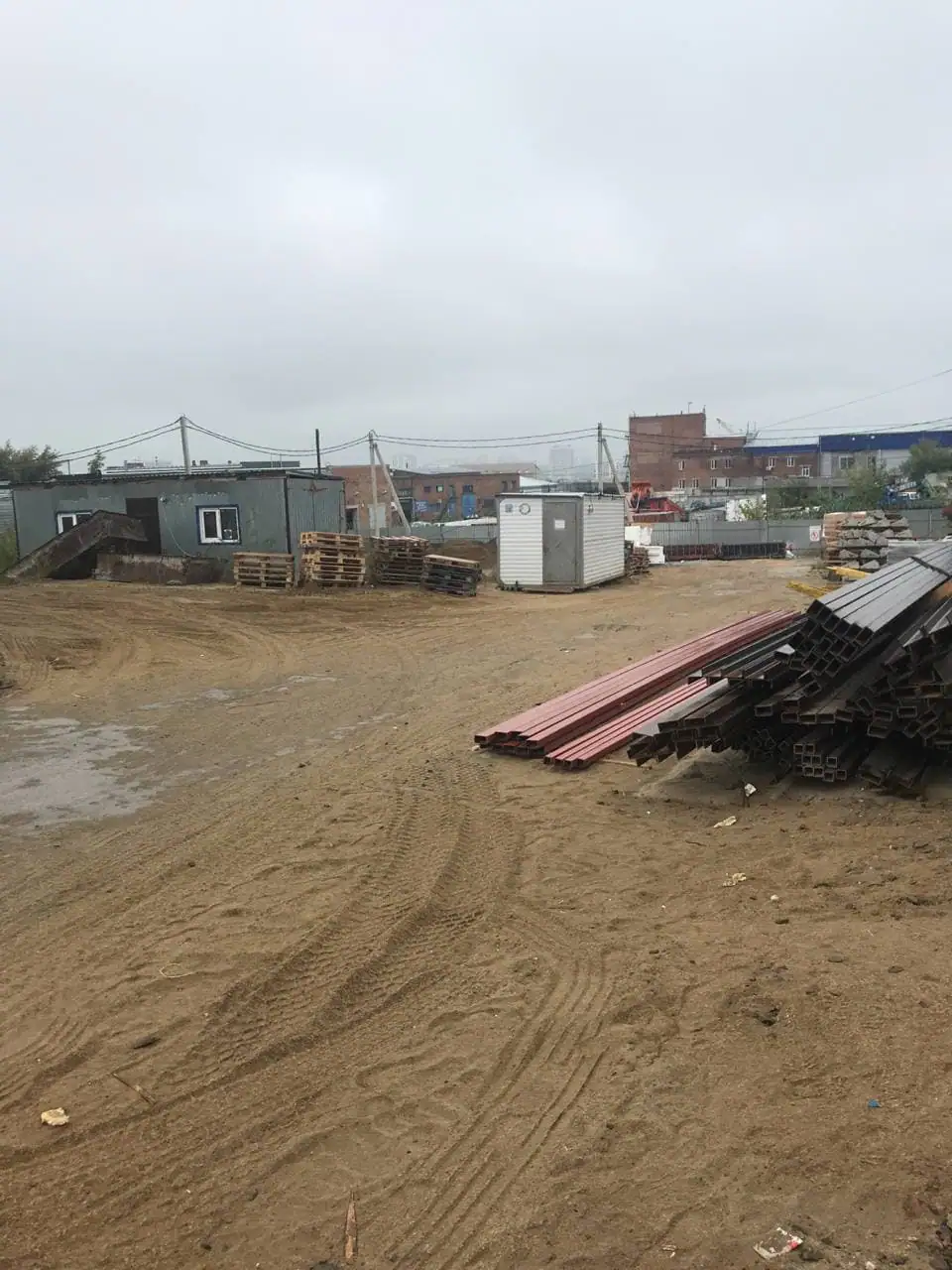

- III кв. 2021Фотоотчёт со стройки

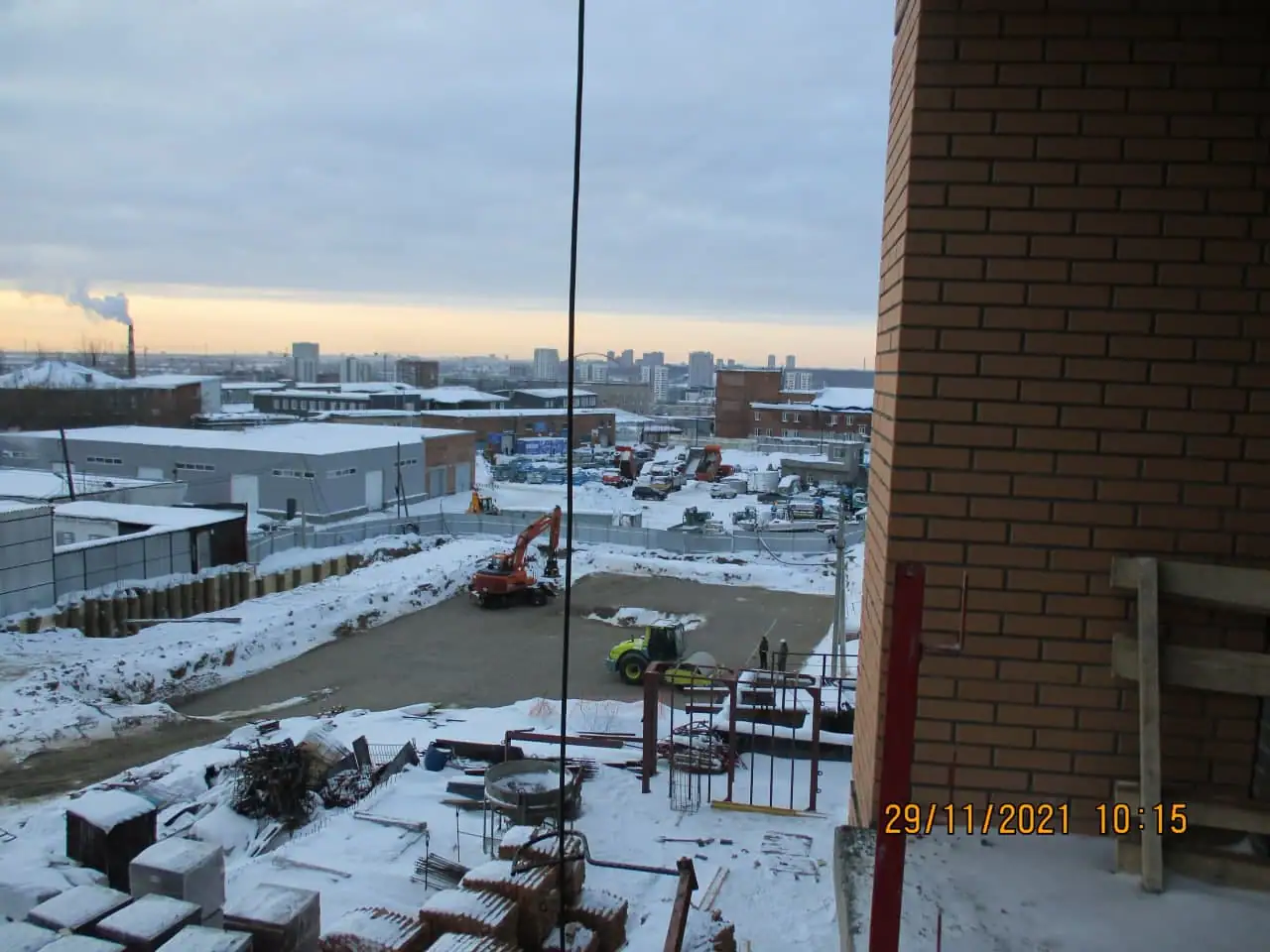

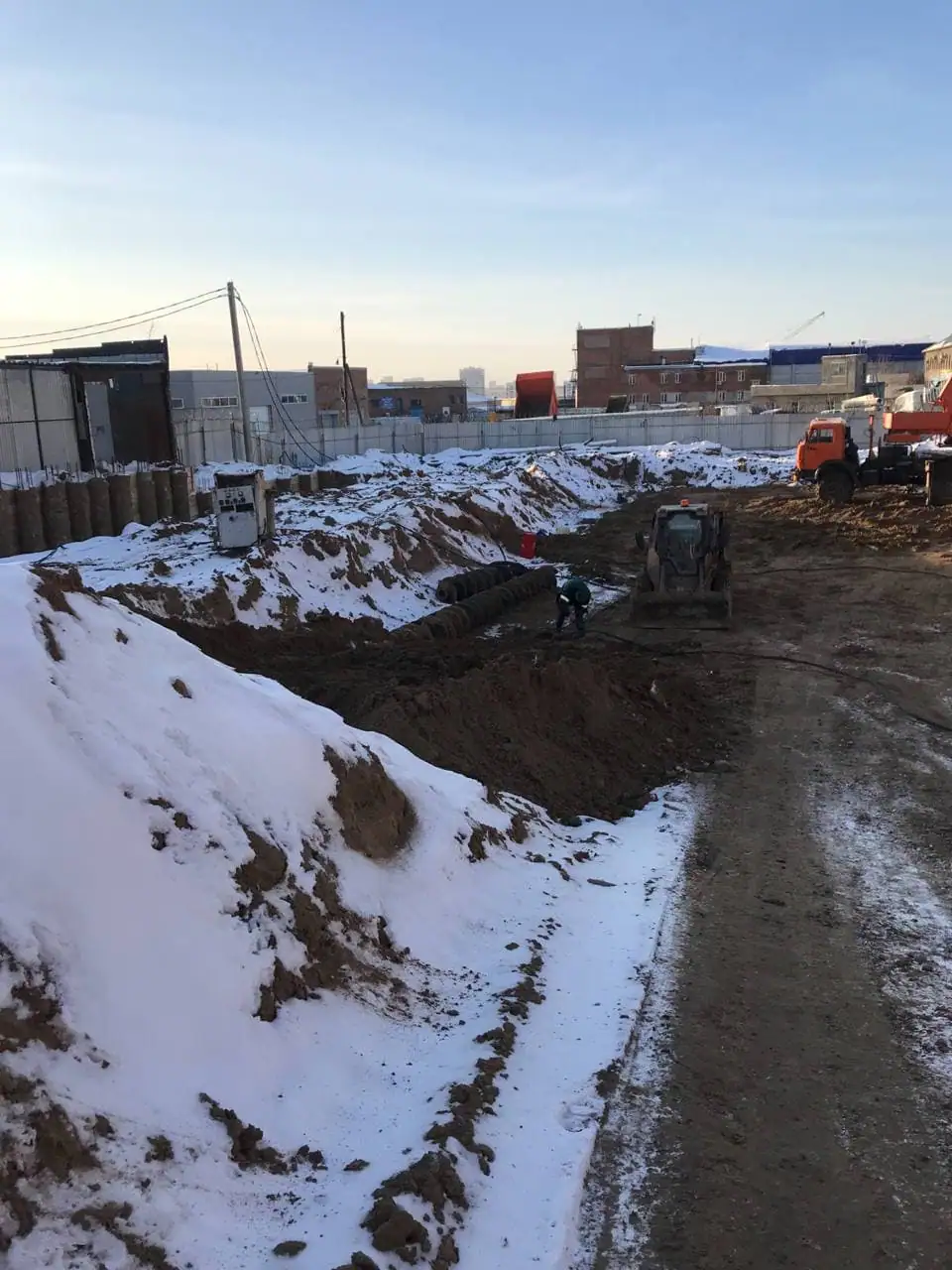

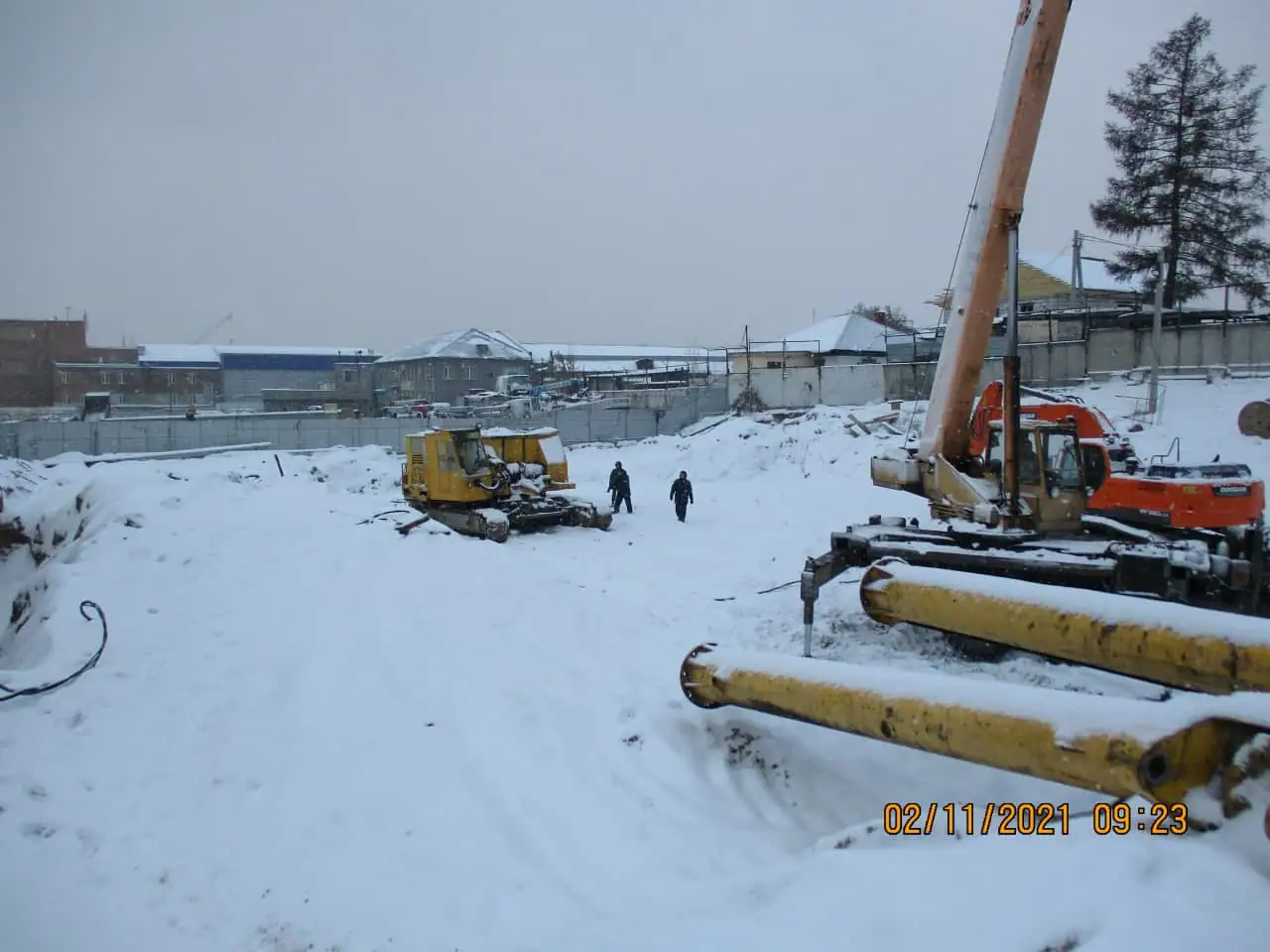

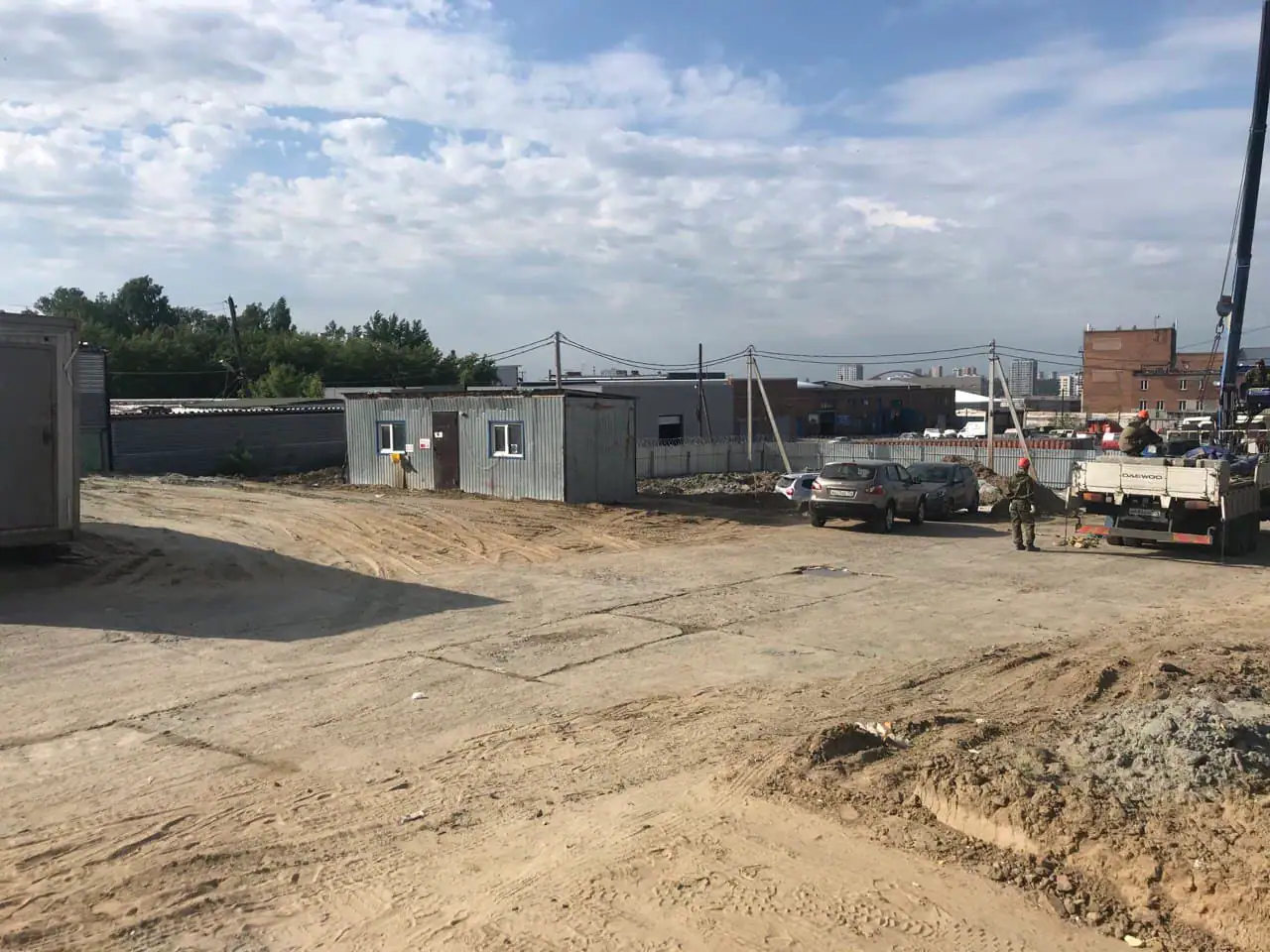

- IV кв. 2021Добавлен документ: Извещение о начале строительства

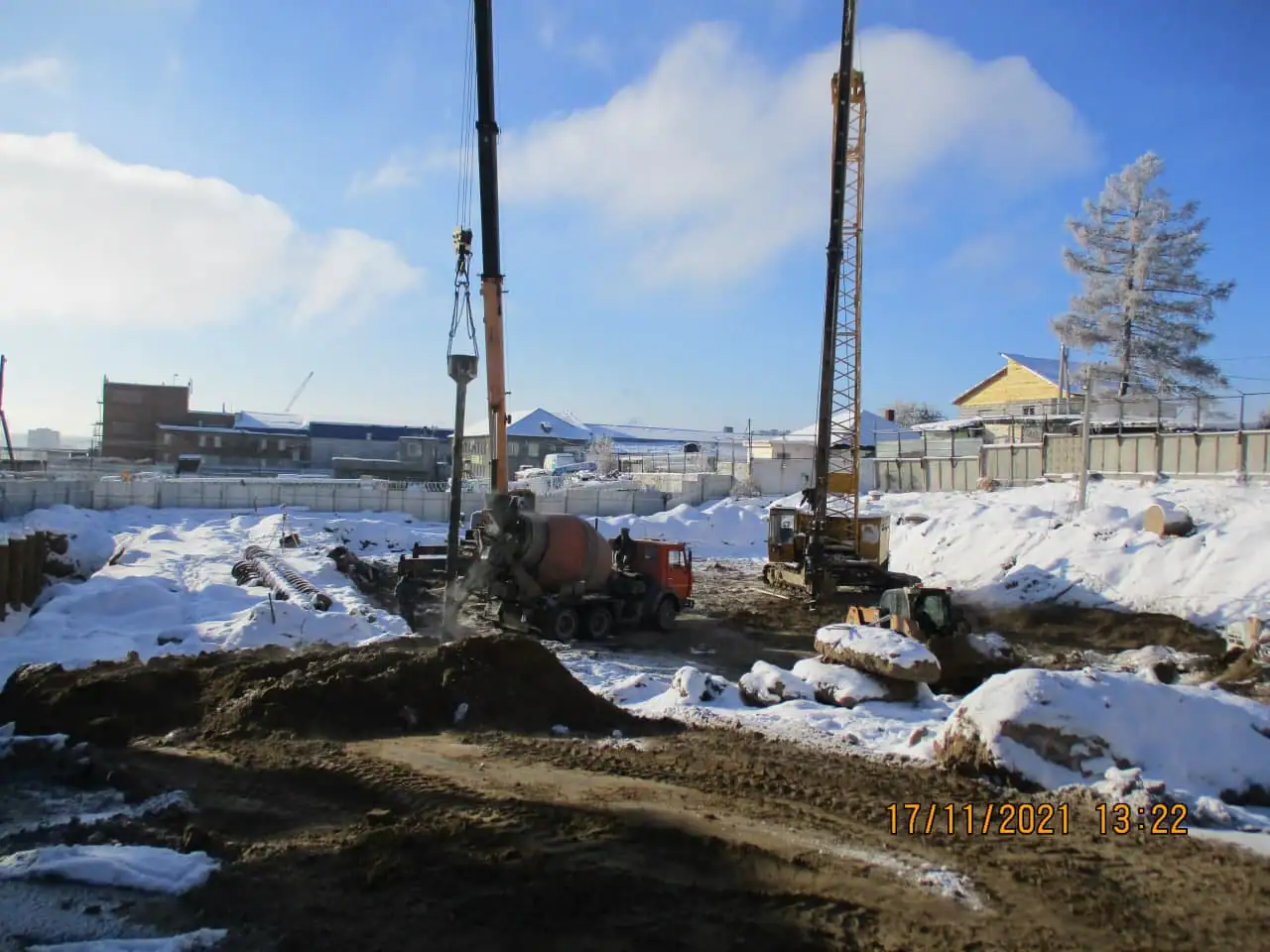

- IV кв. 2021Фотоотчёт со стройки

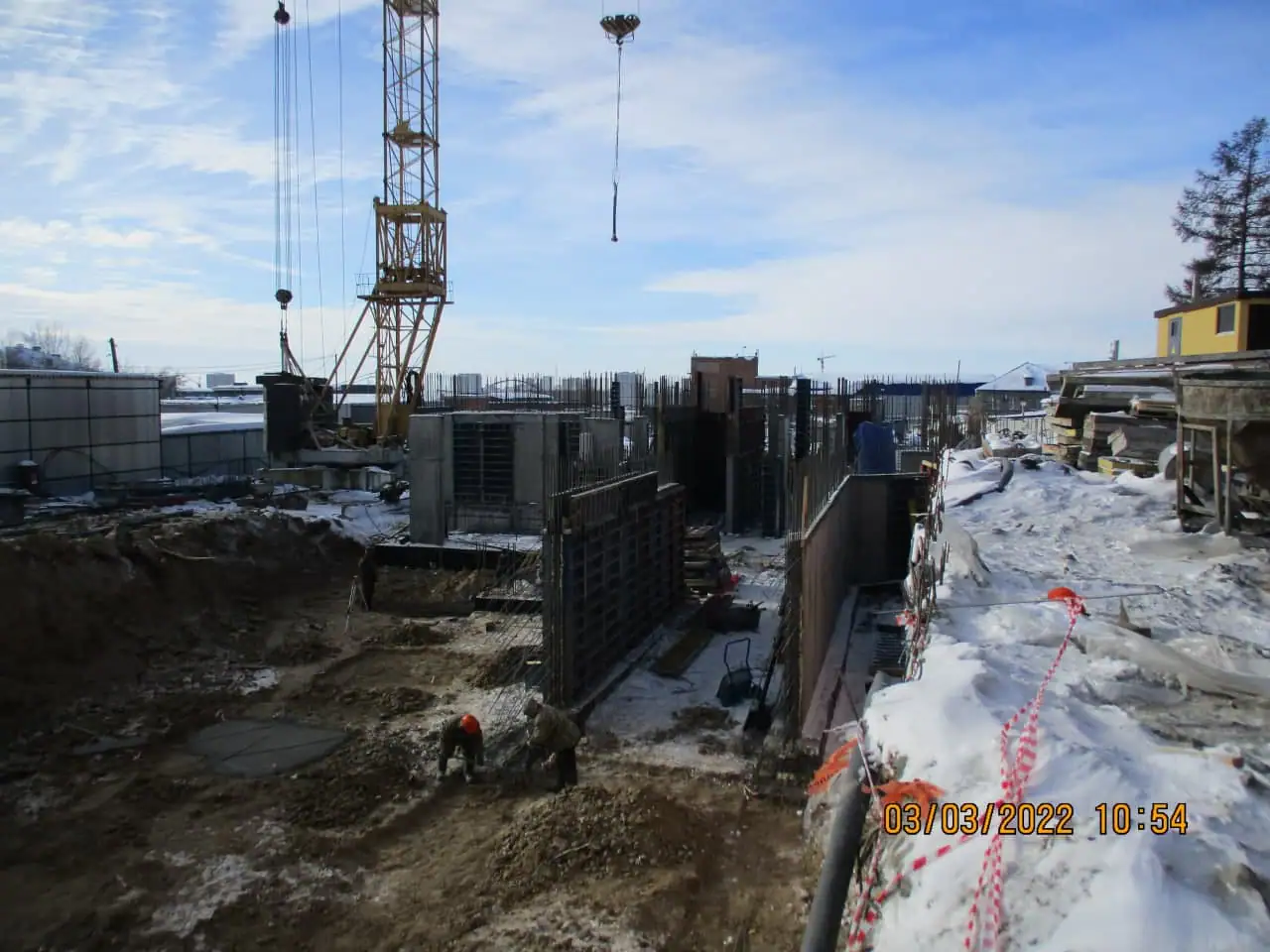

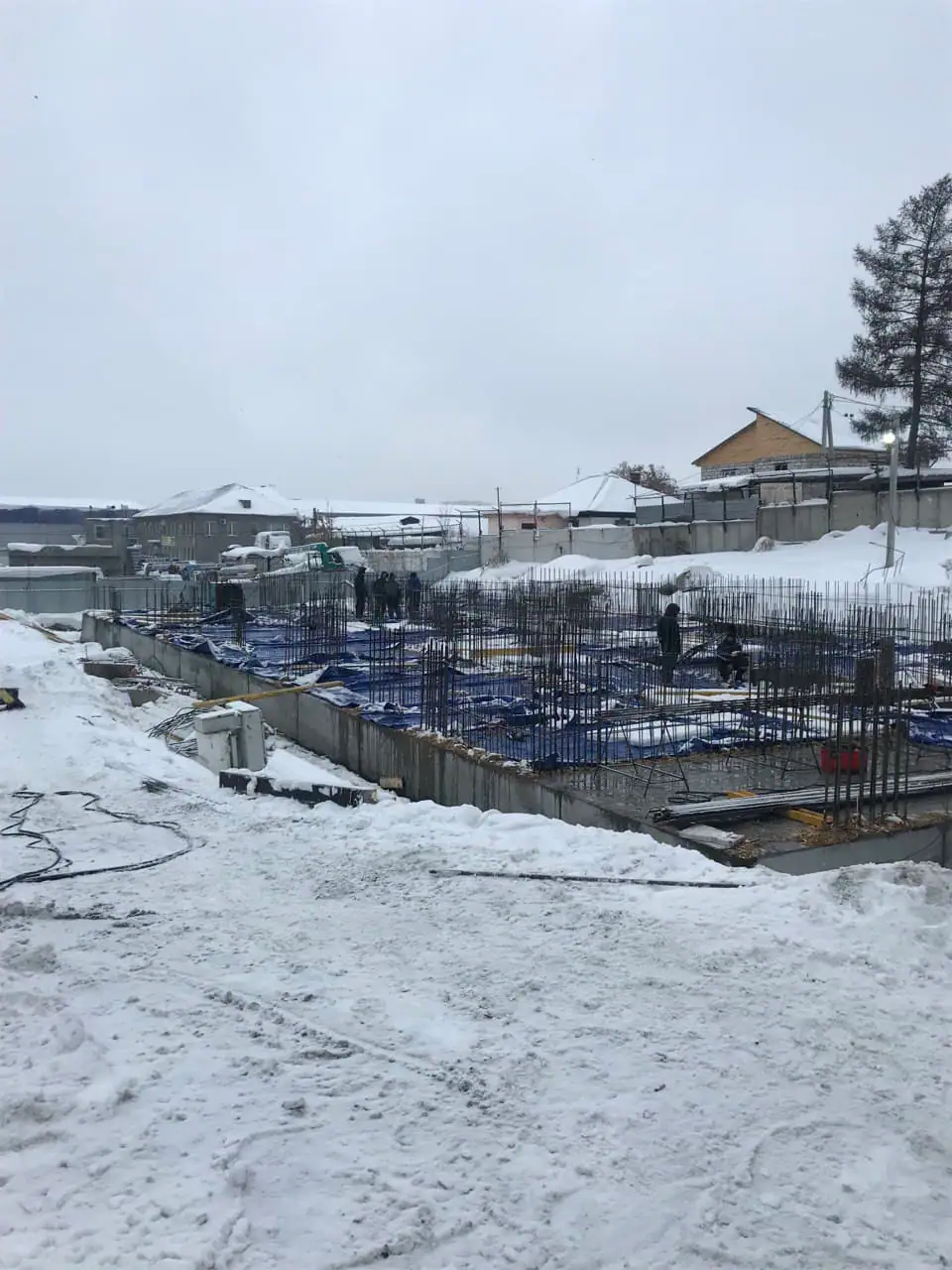

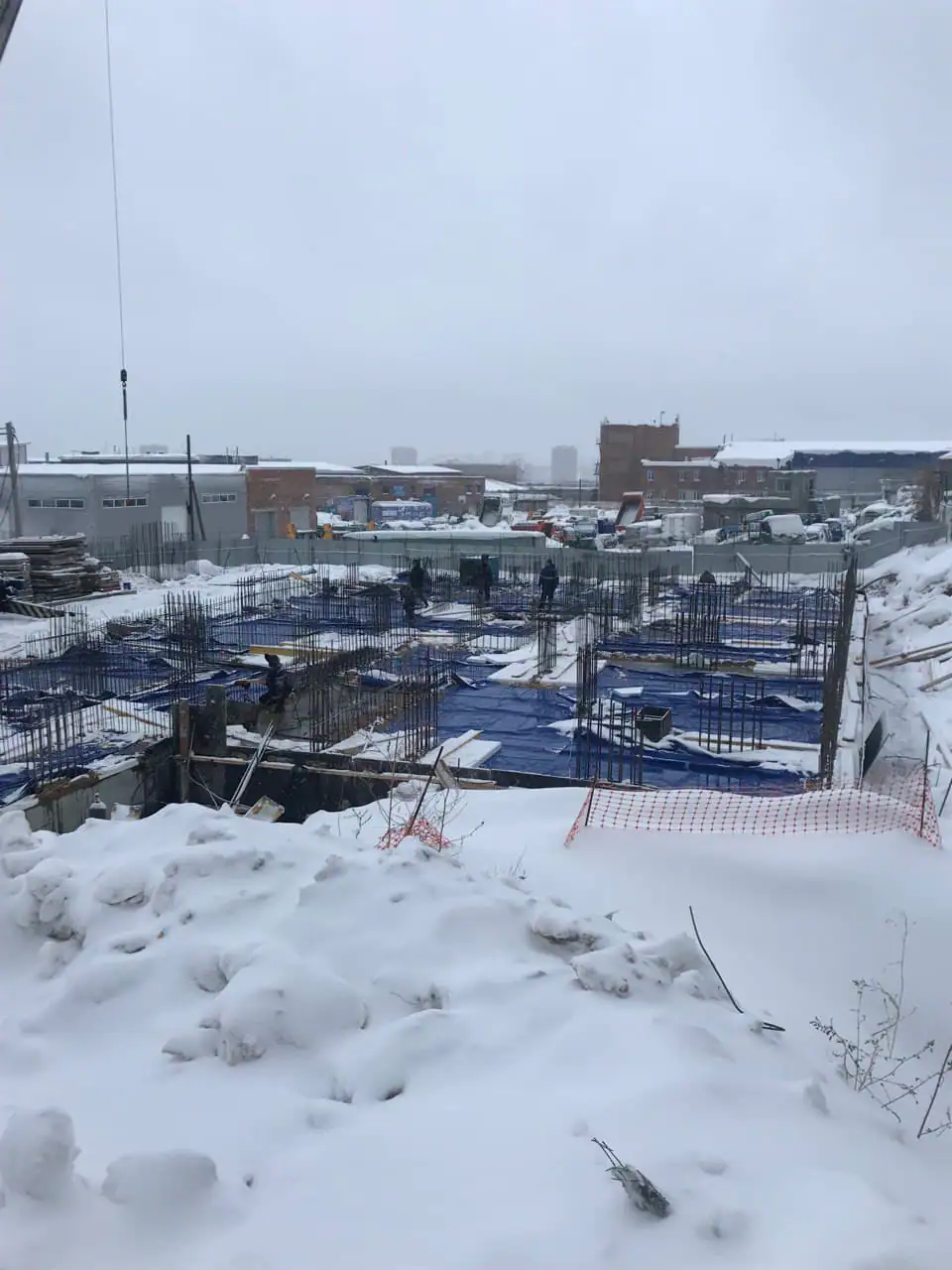

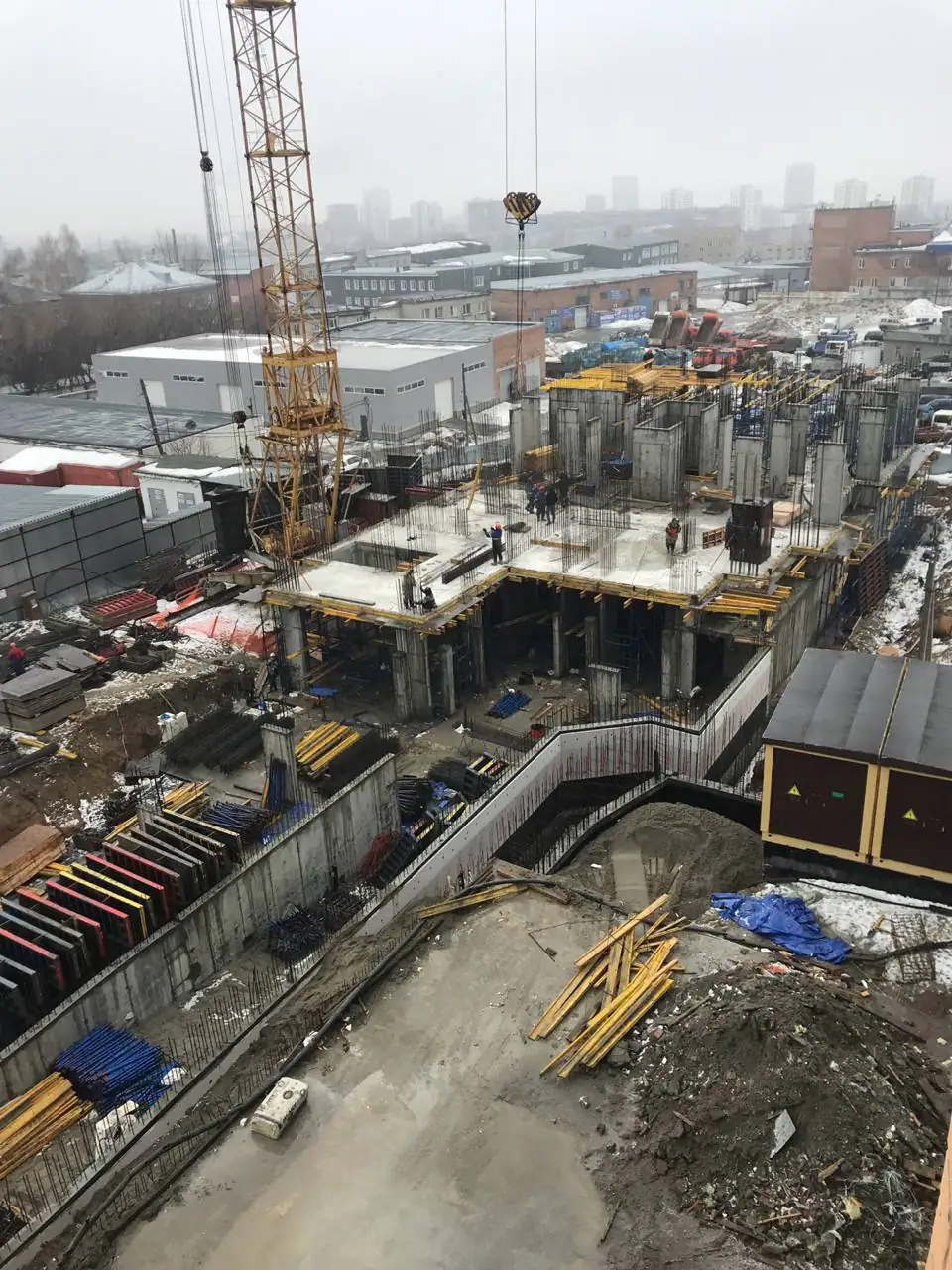

- I кв. 2022Добавлен документ: Проект договора участия в долевом строительстве

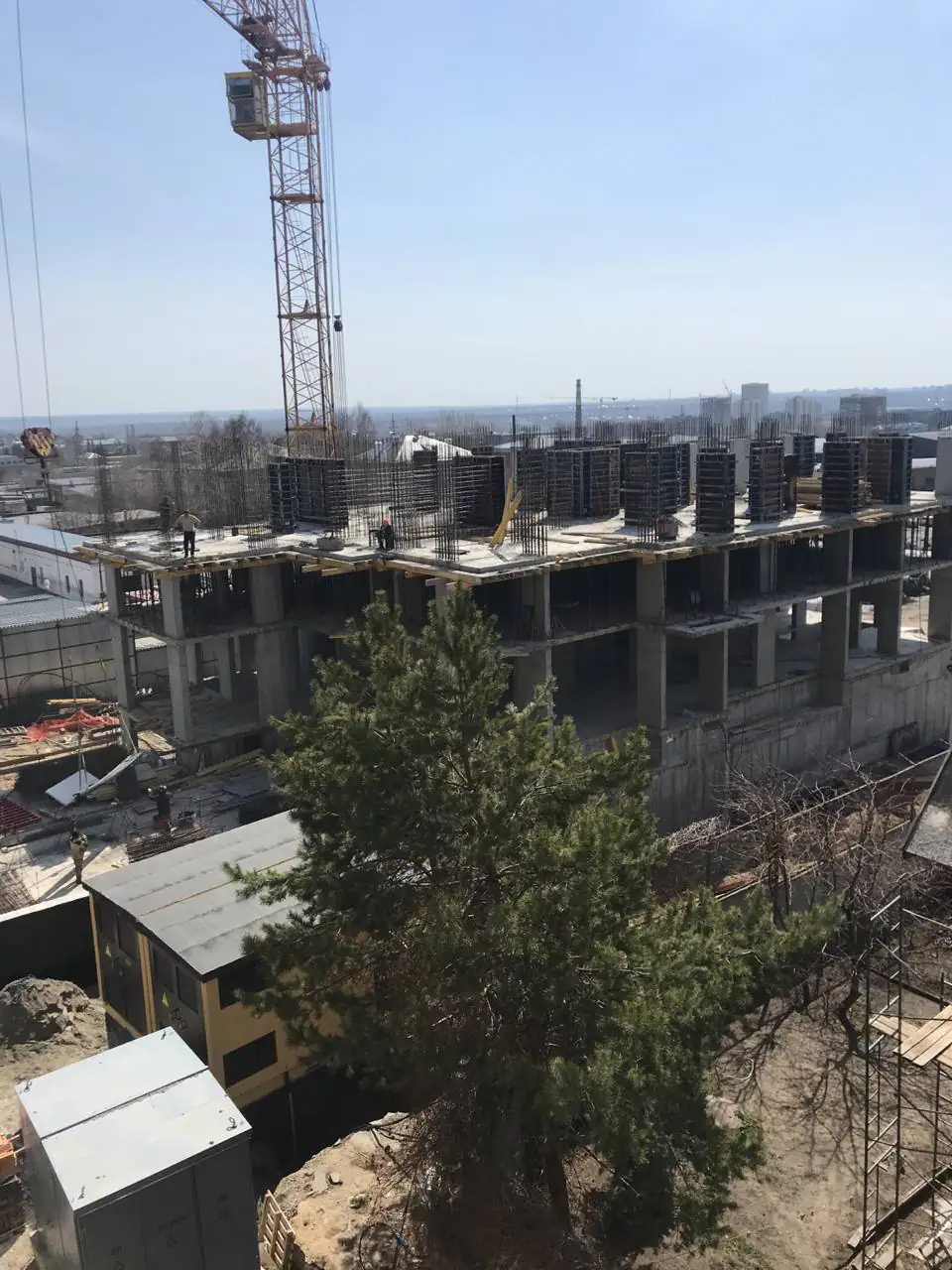

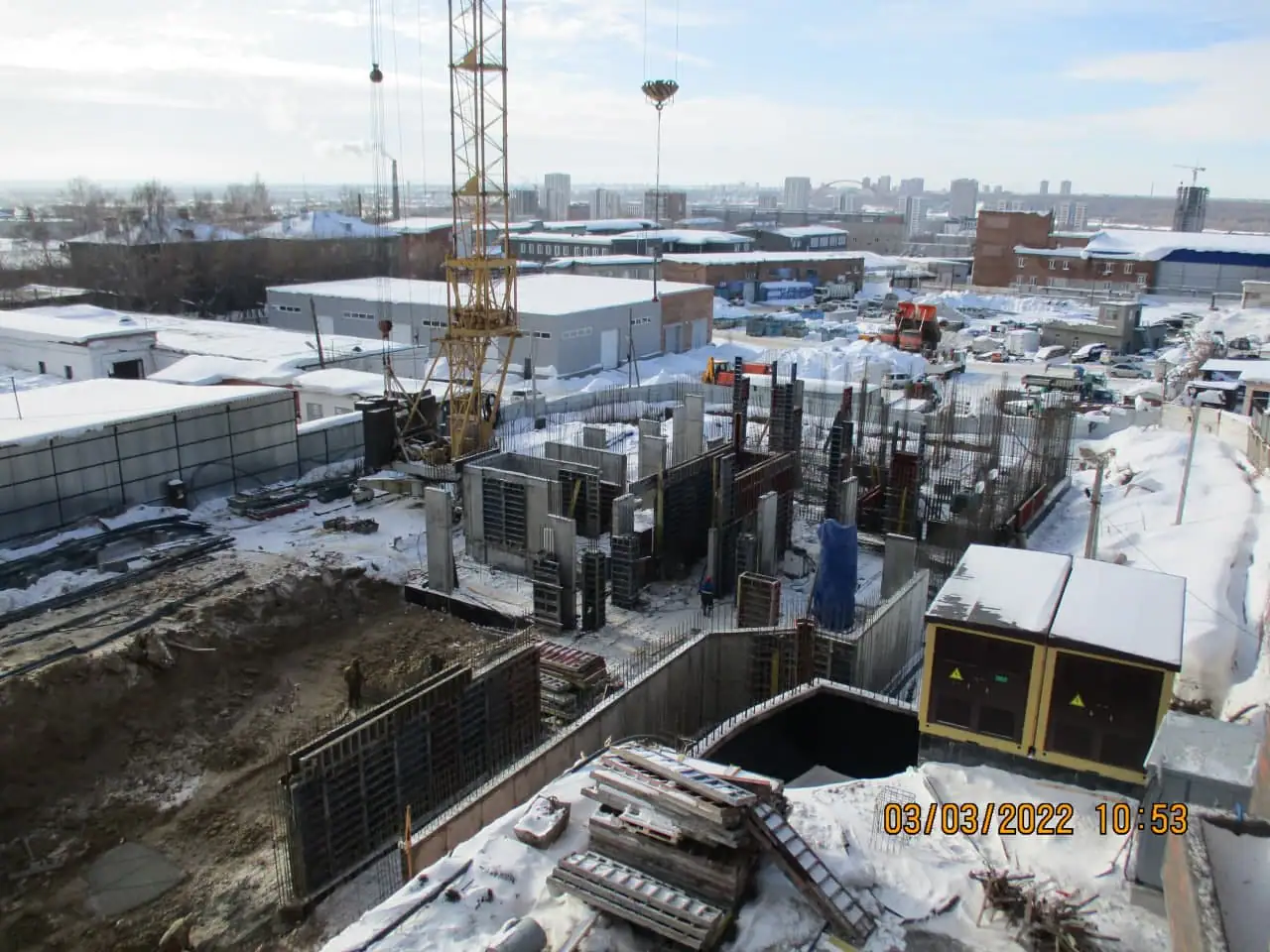

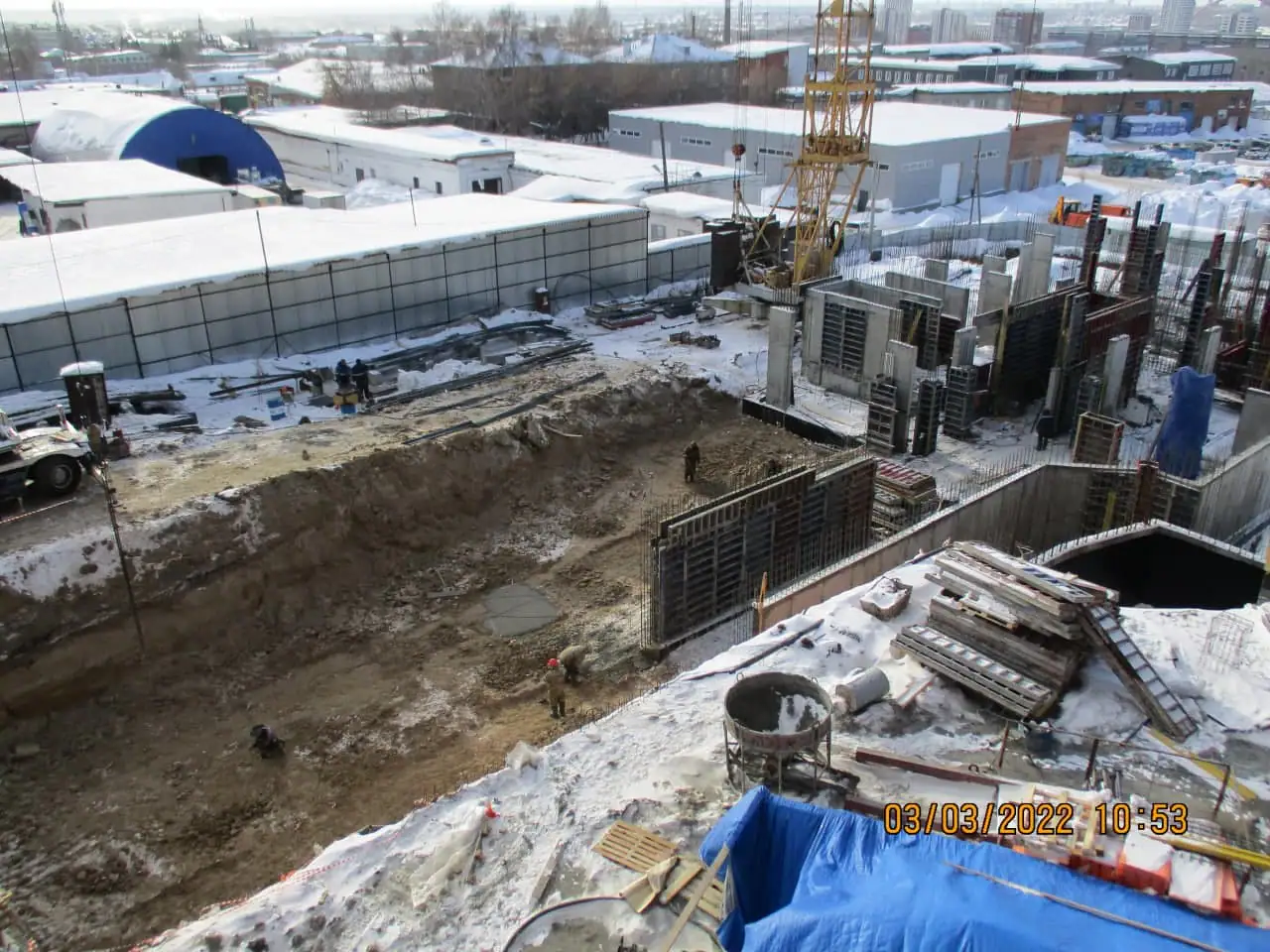

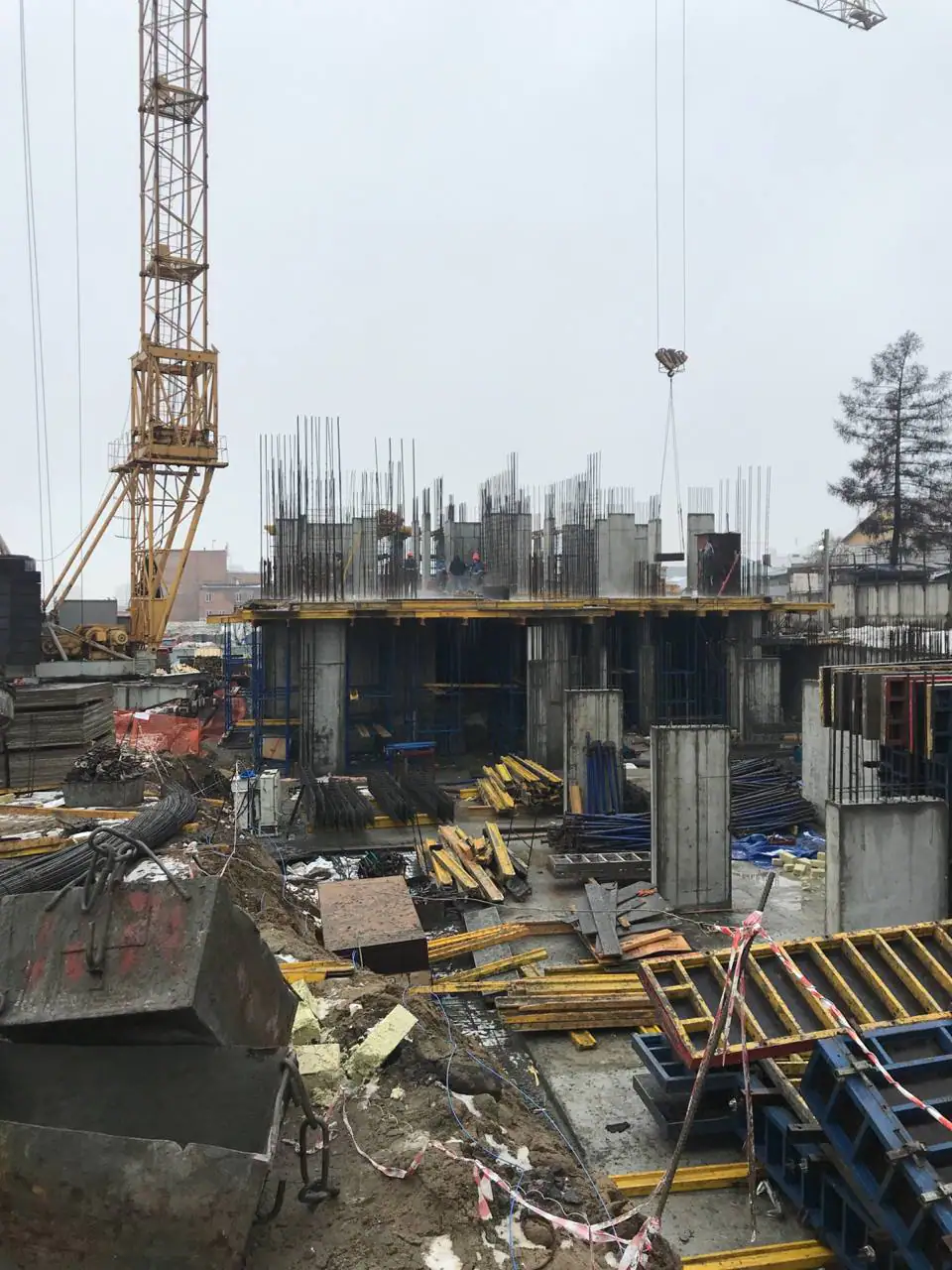

- I кв. 2022Фотоотчёт со стройки

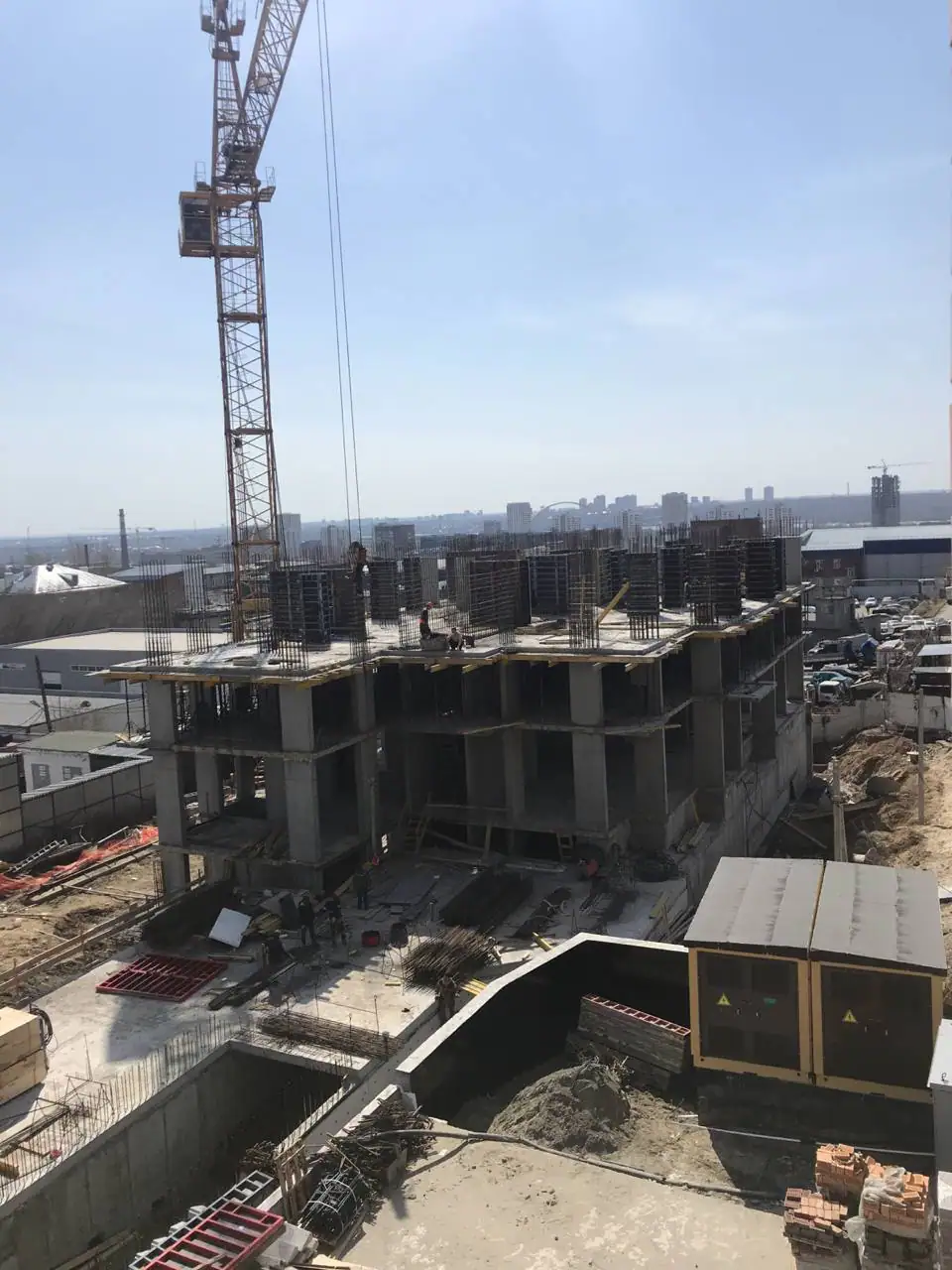

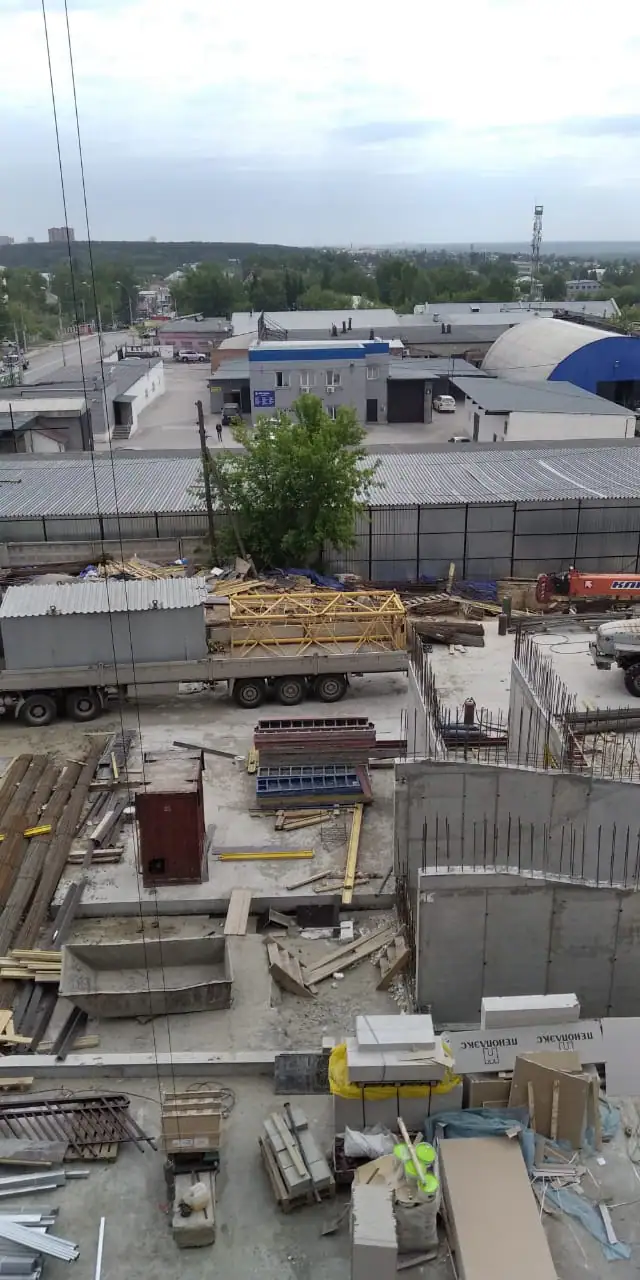

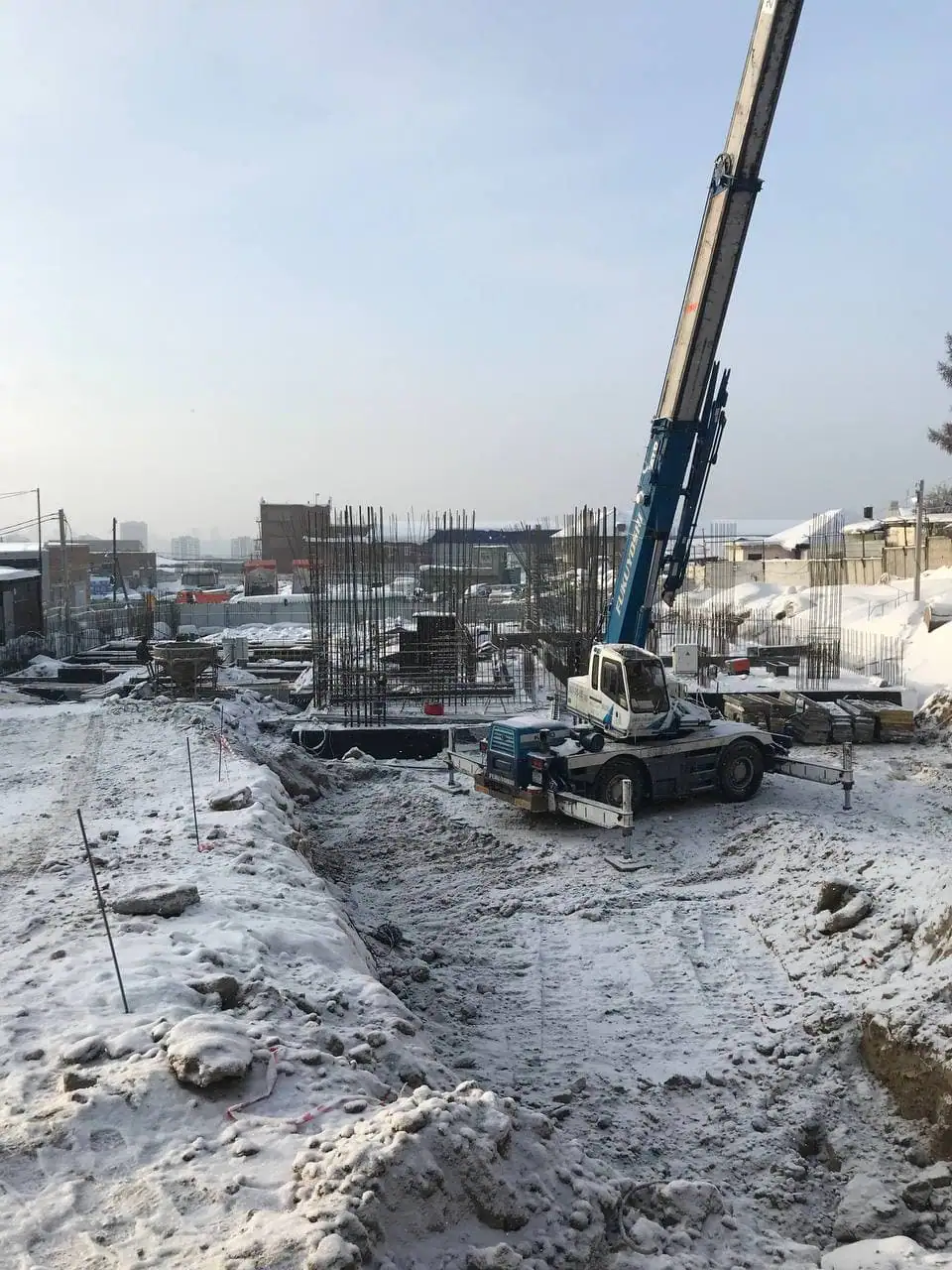

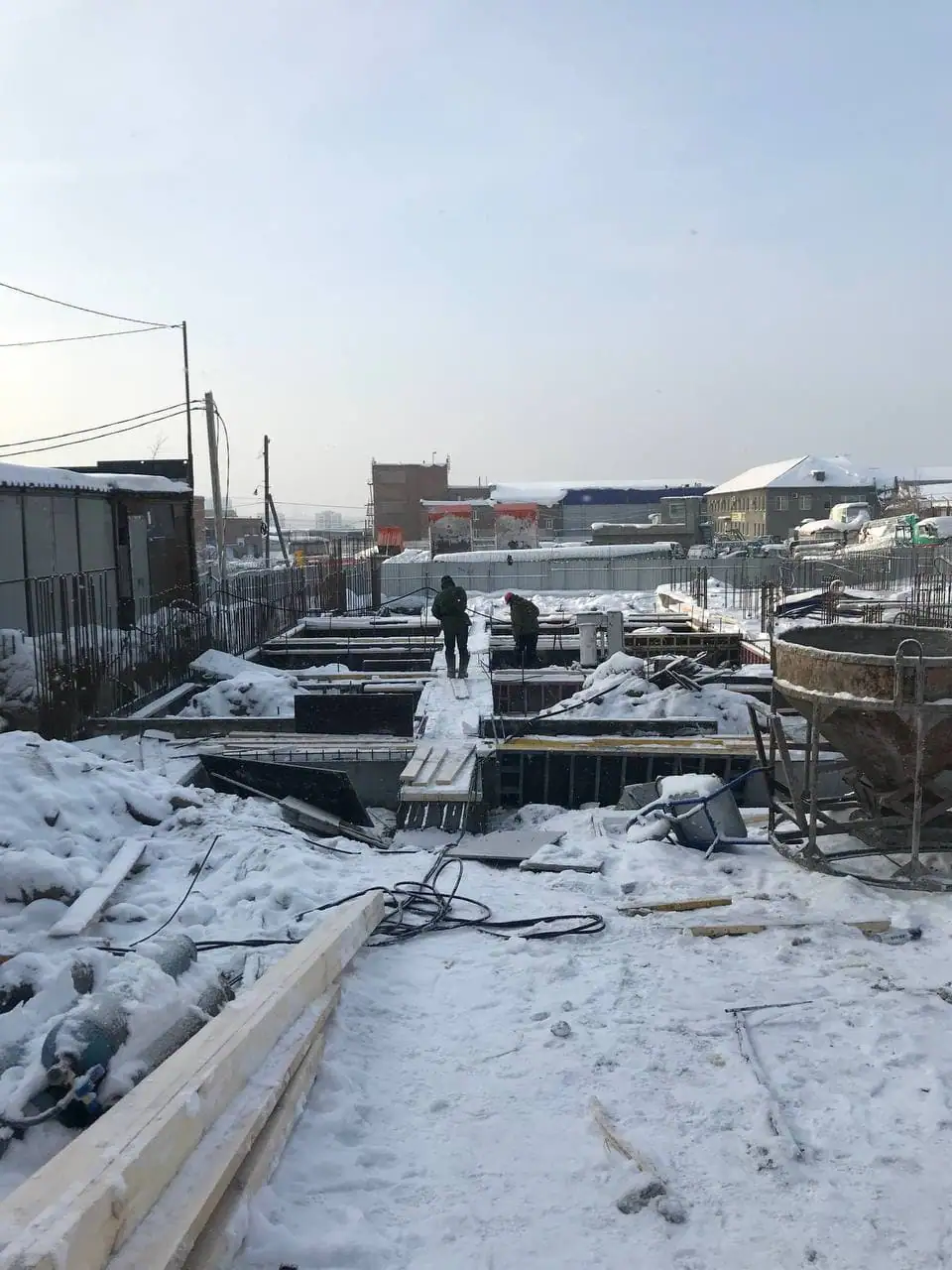

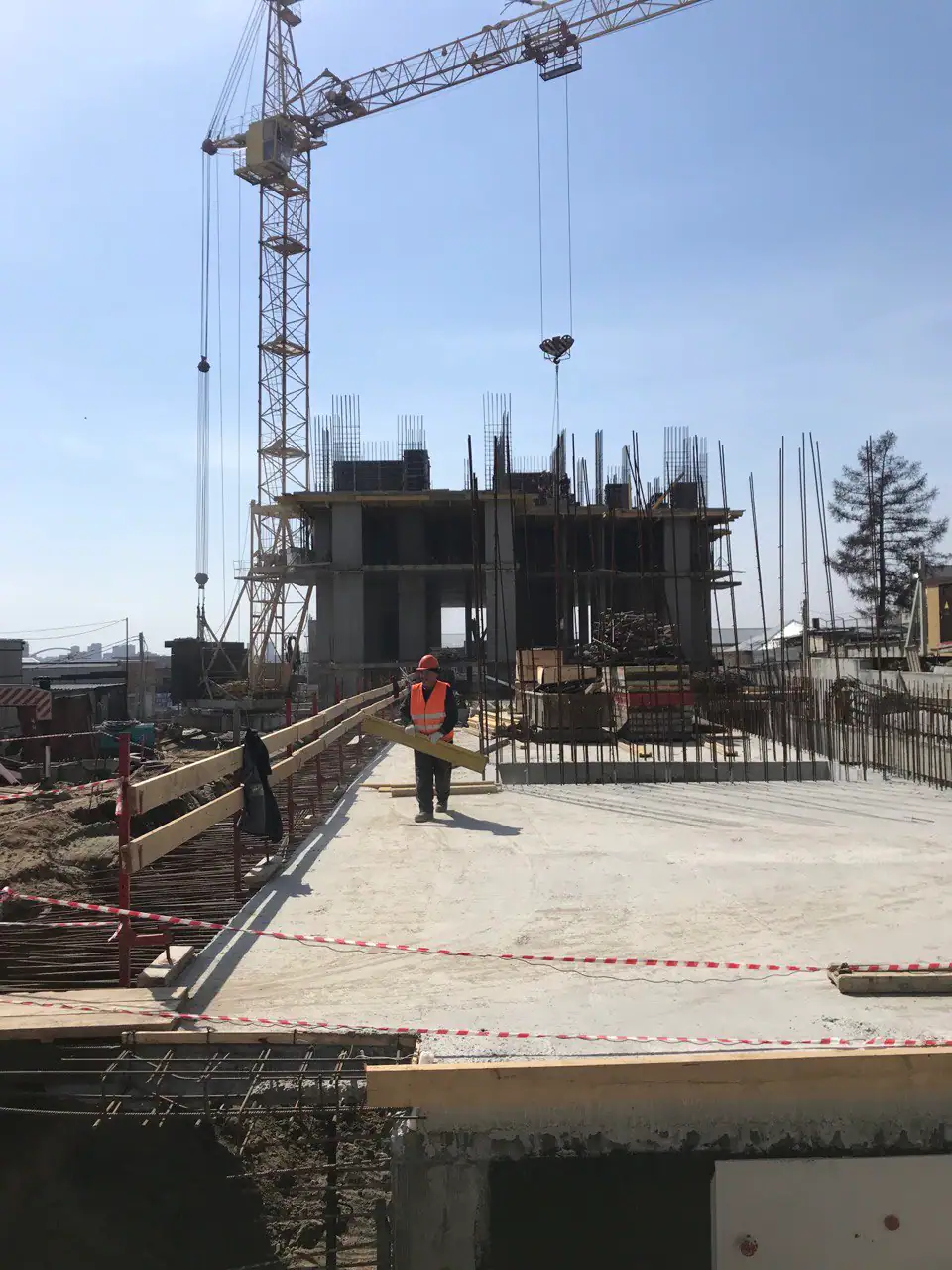

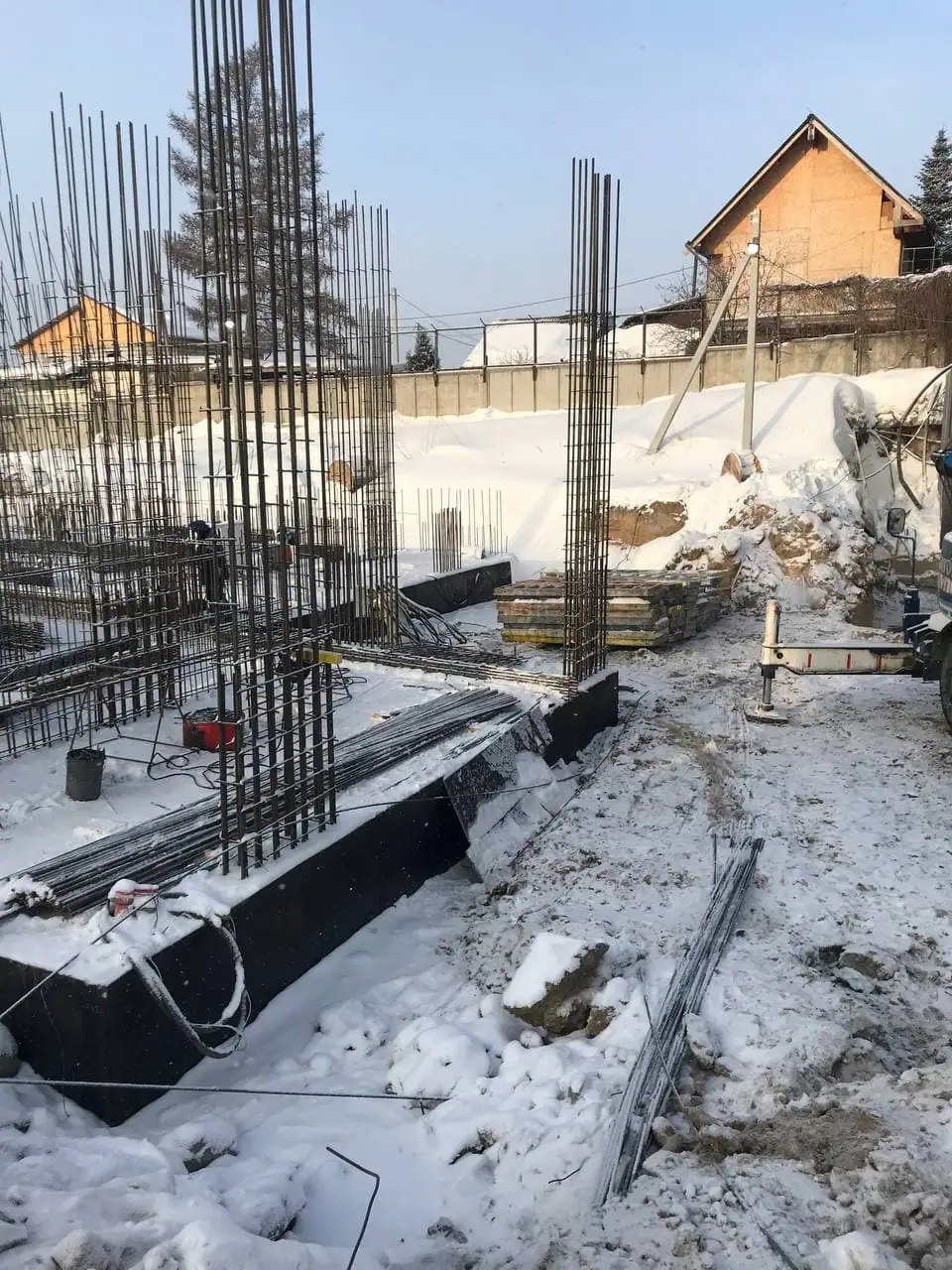

- II кв. 2022Фотоотчёт со стройки

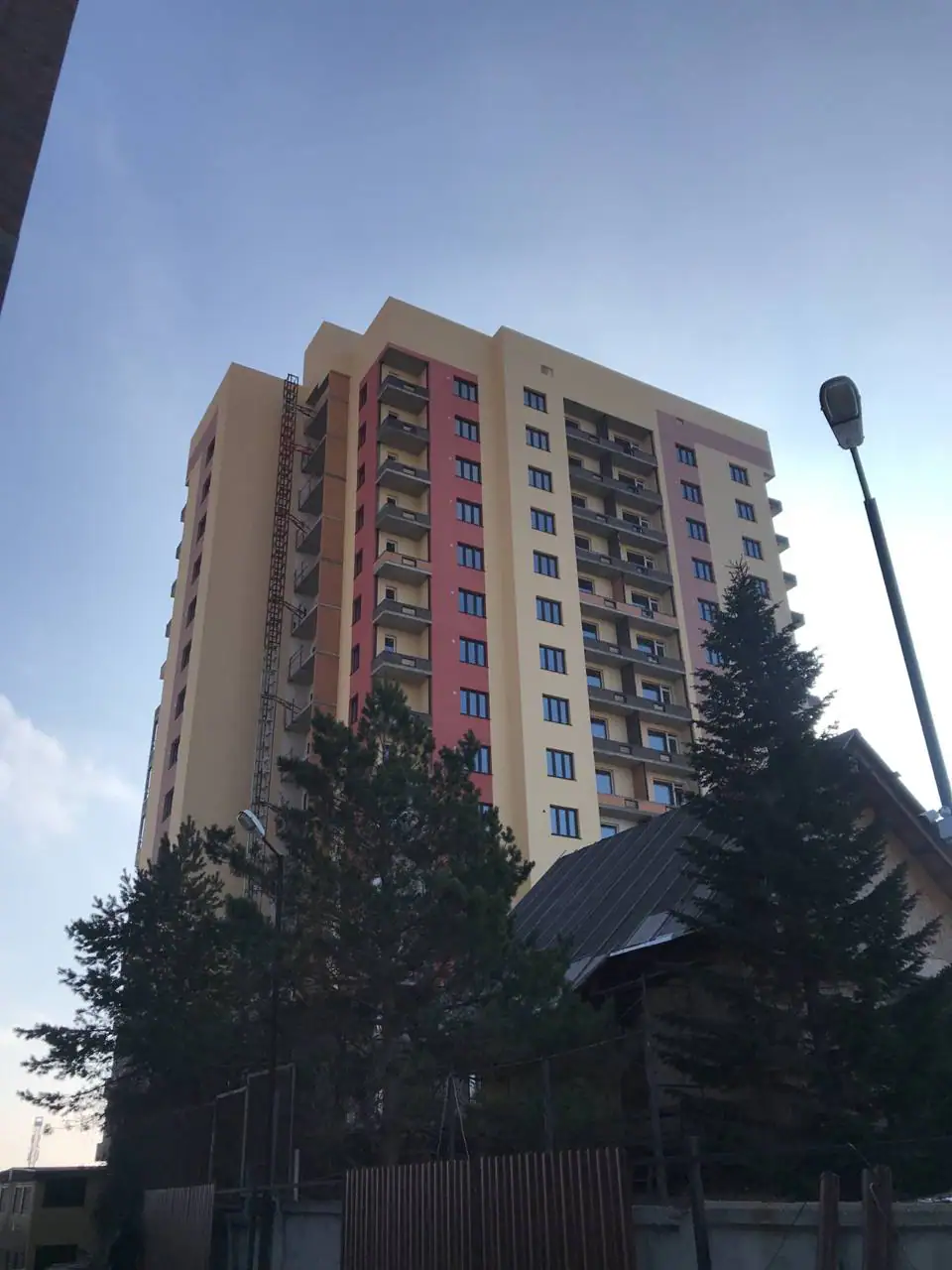

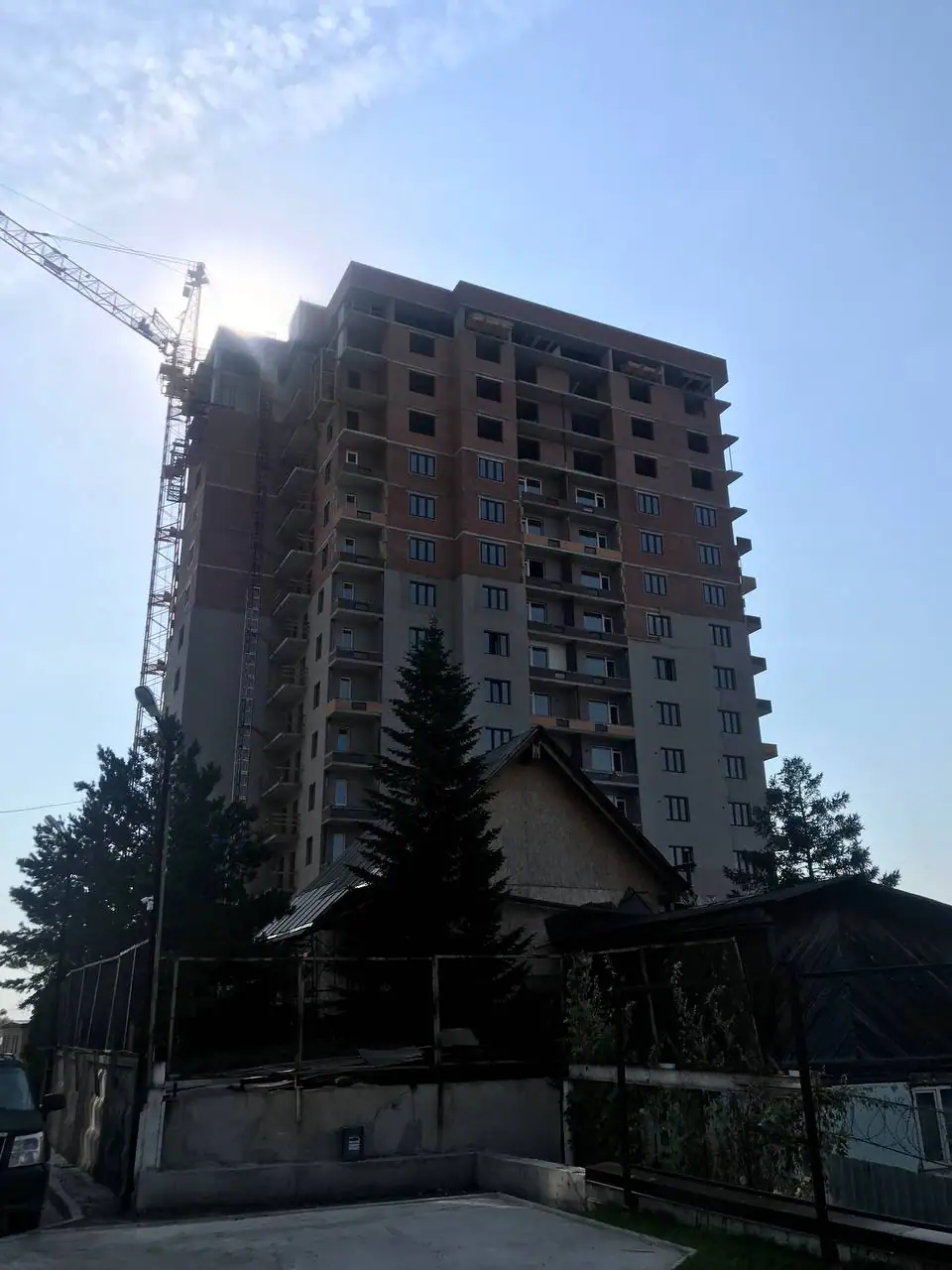

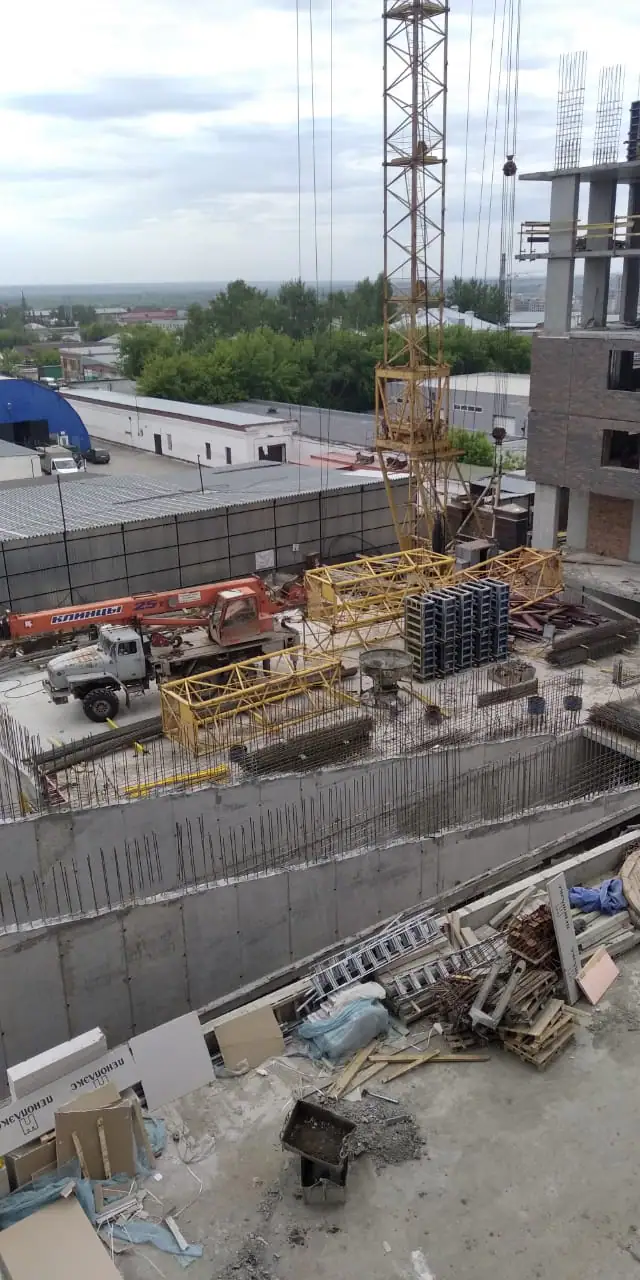

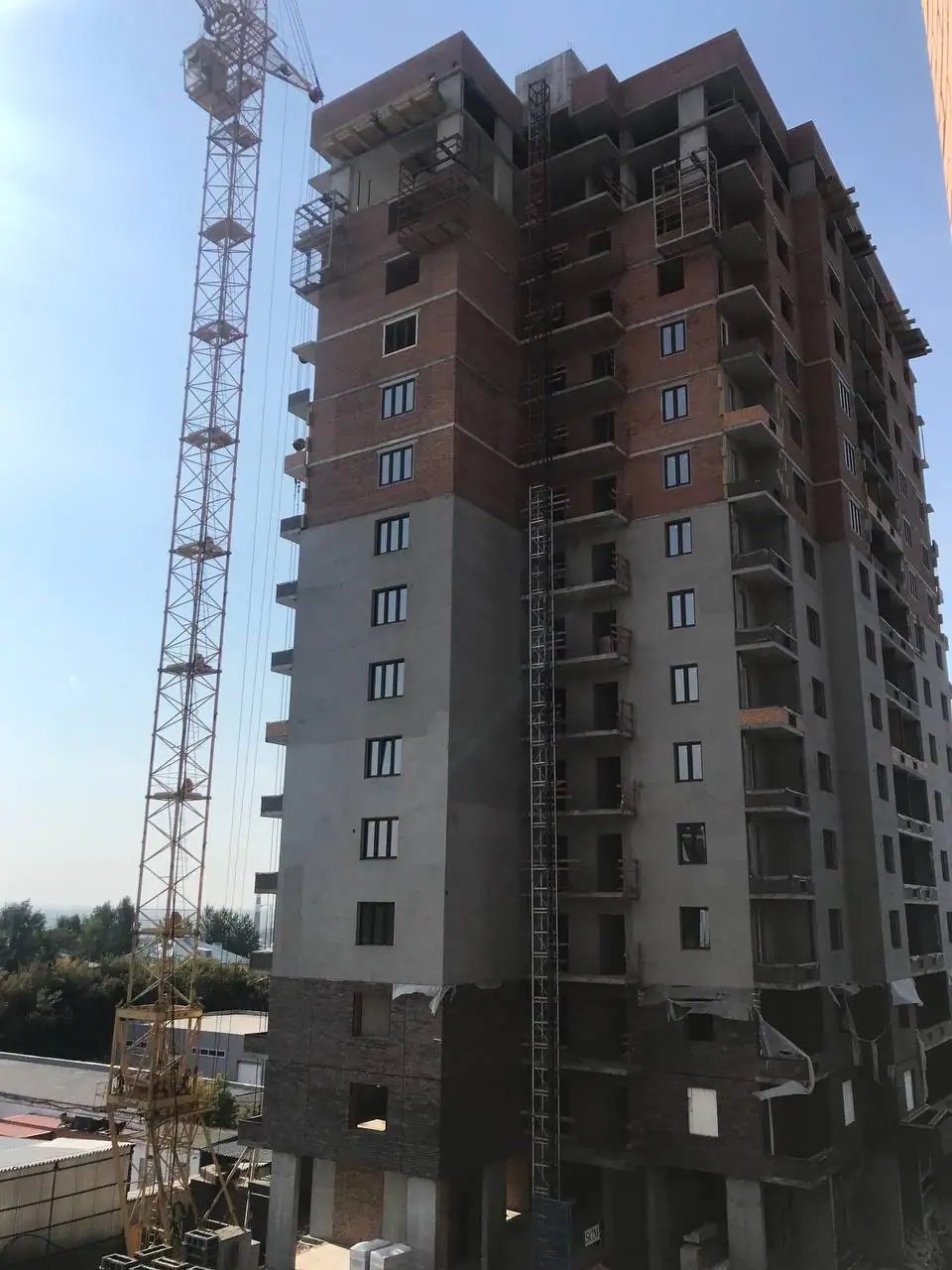

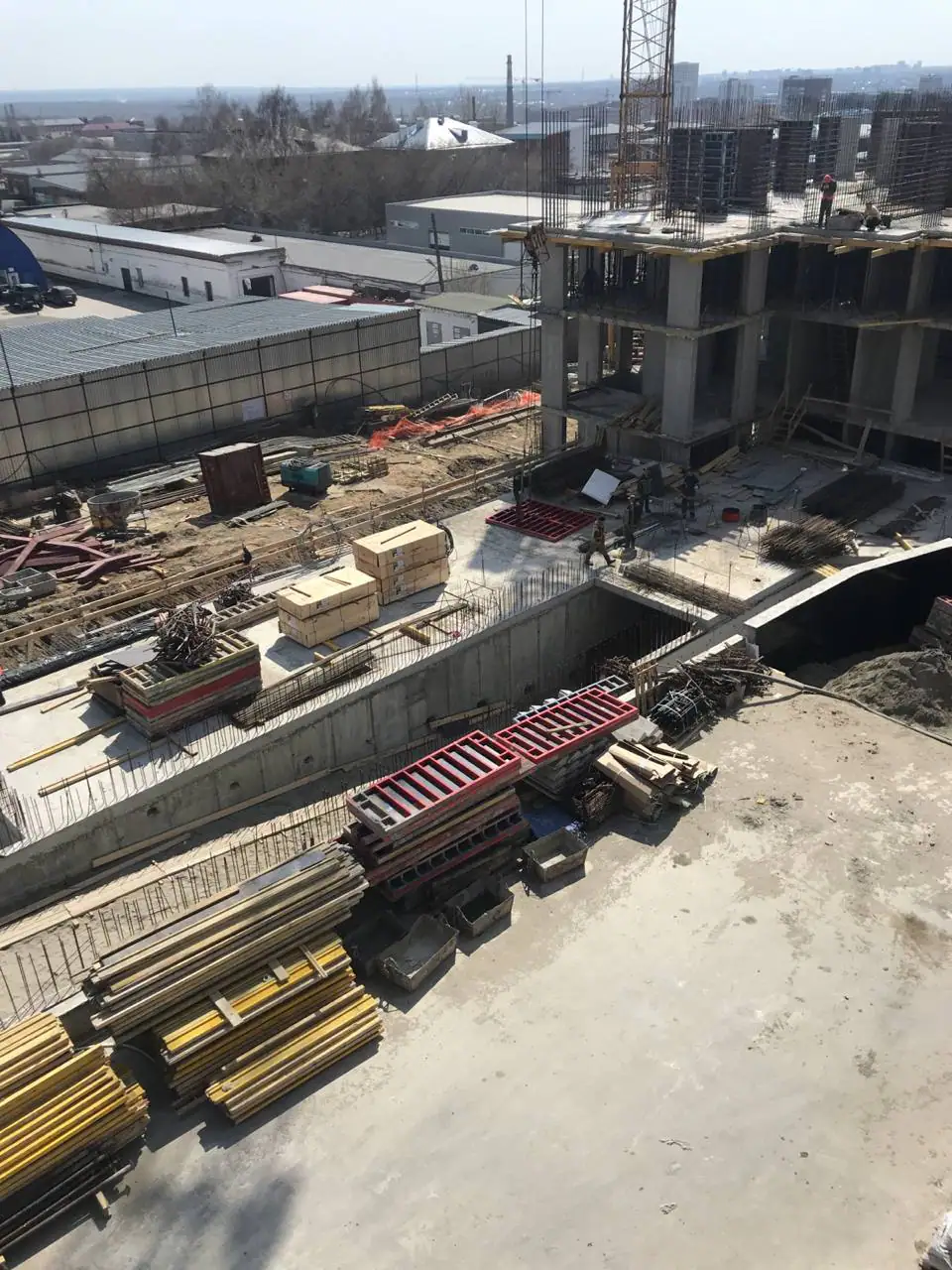

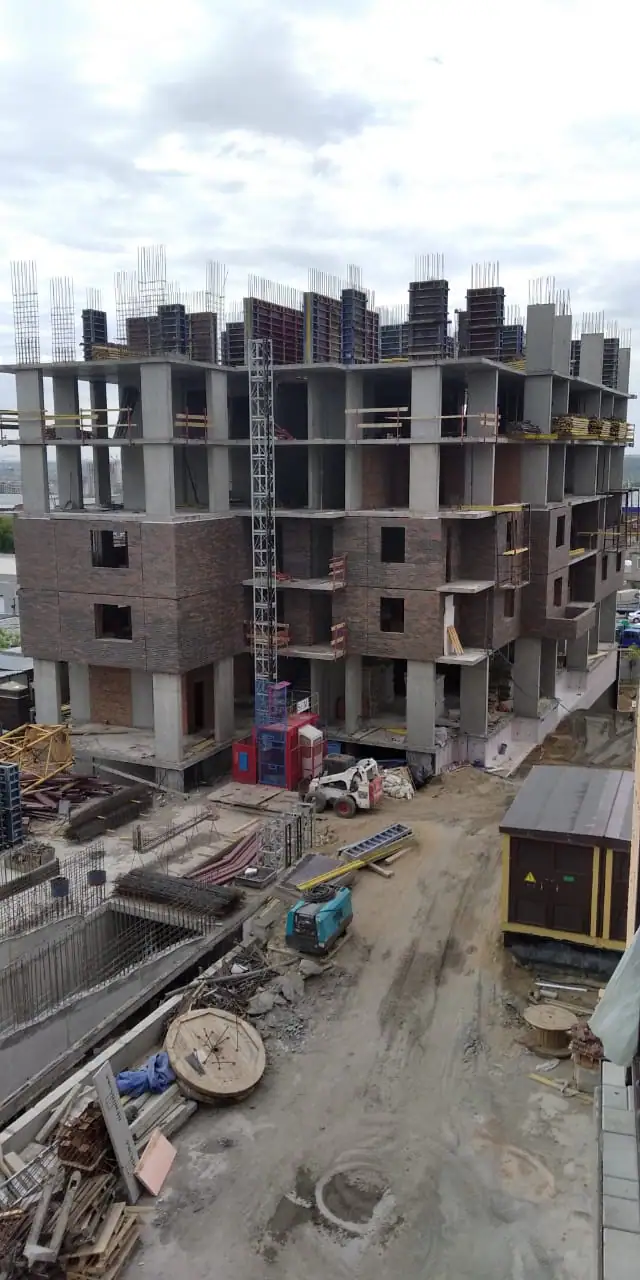

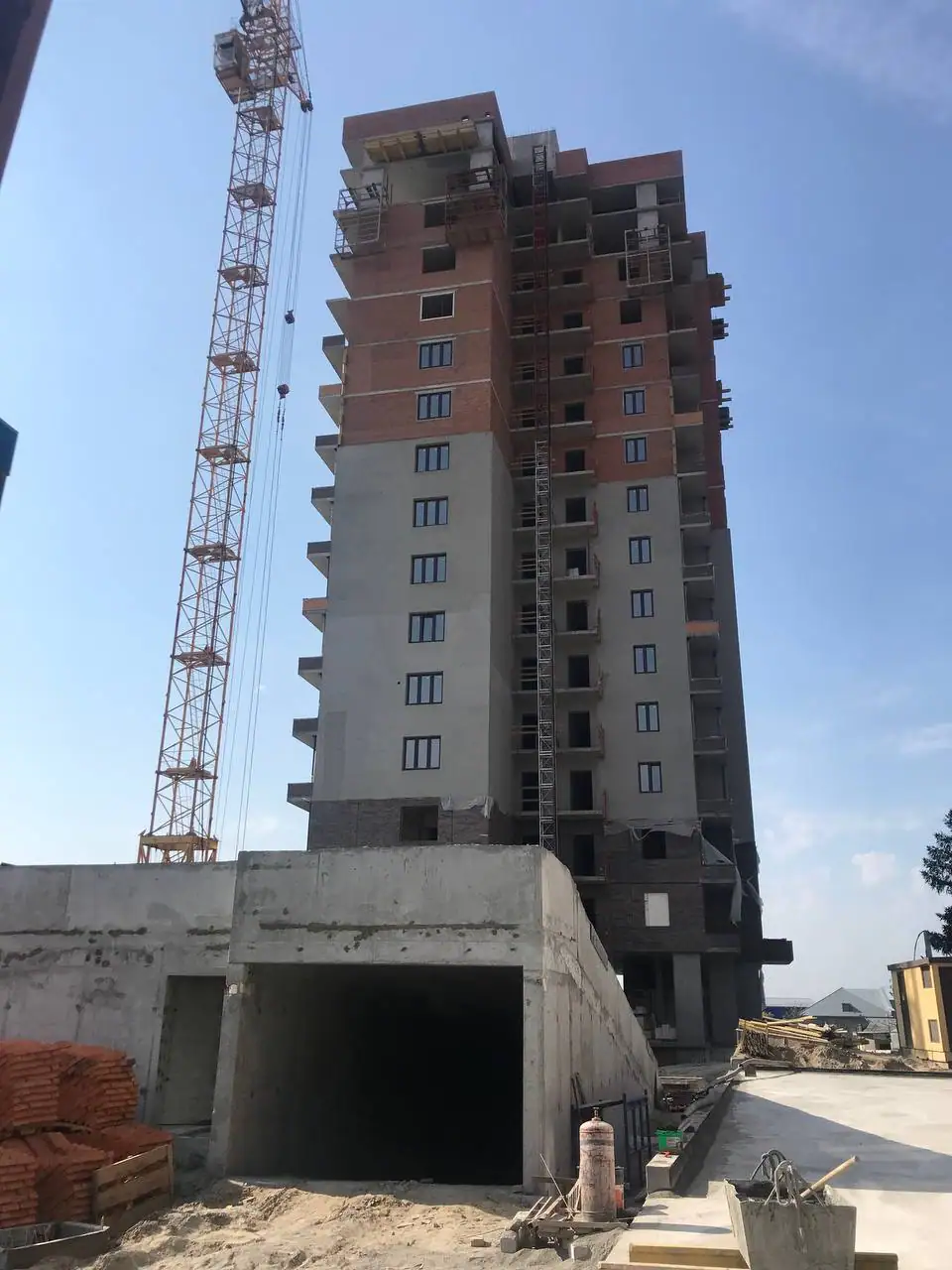

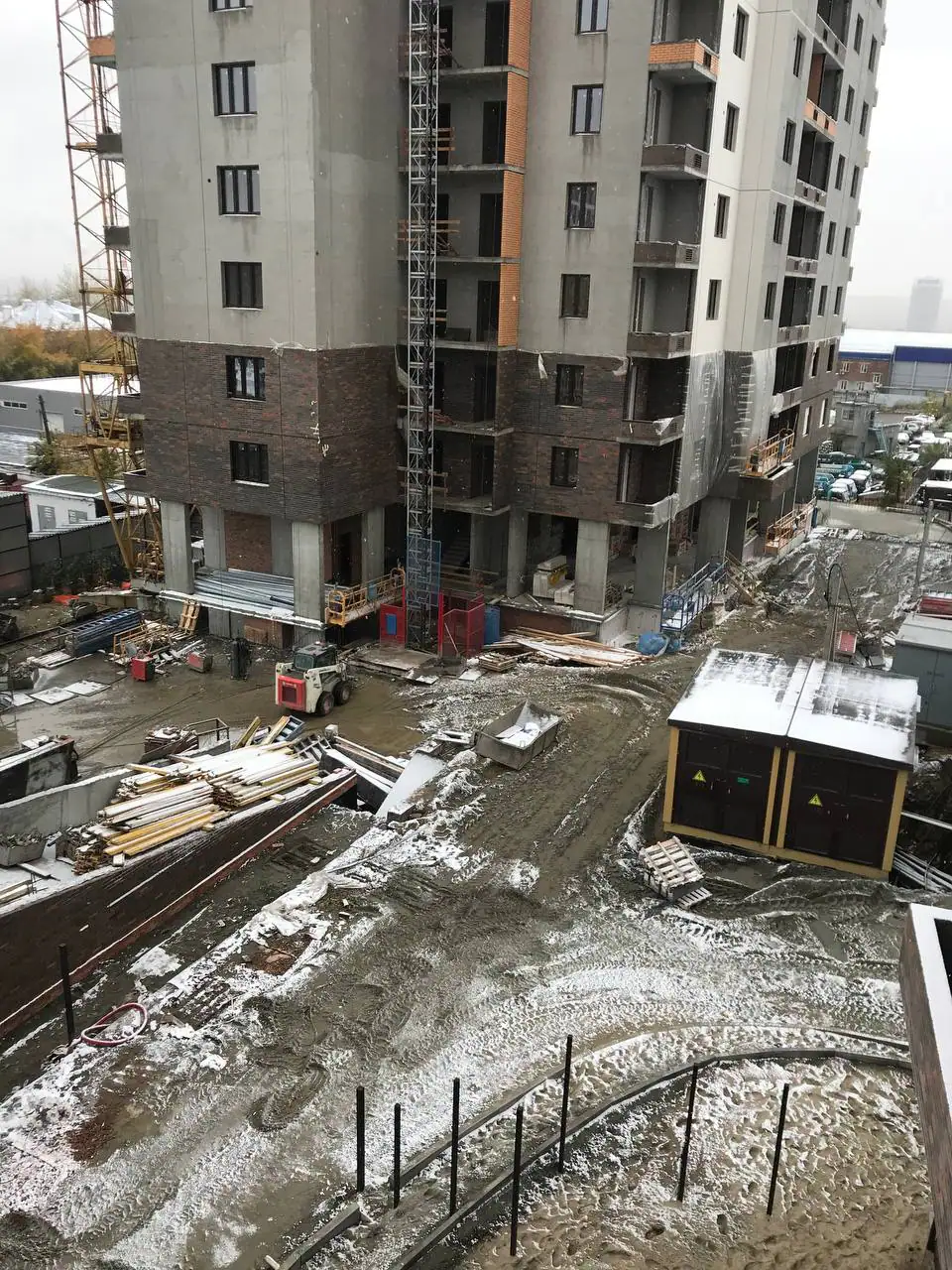

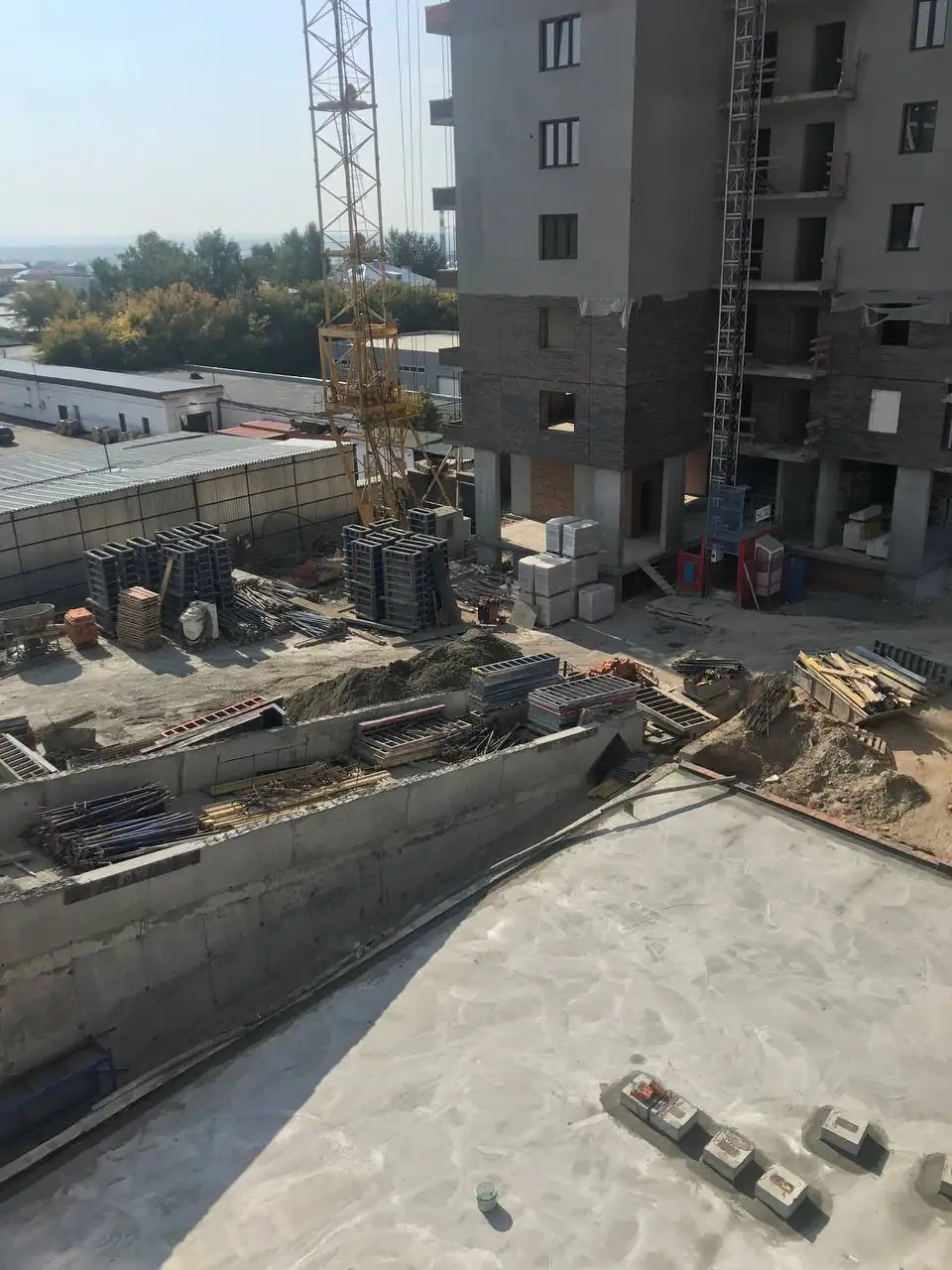

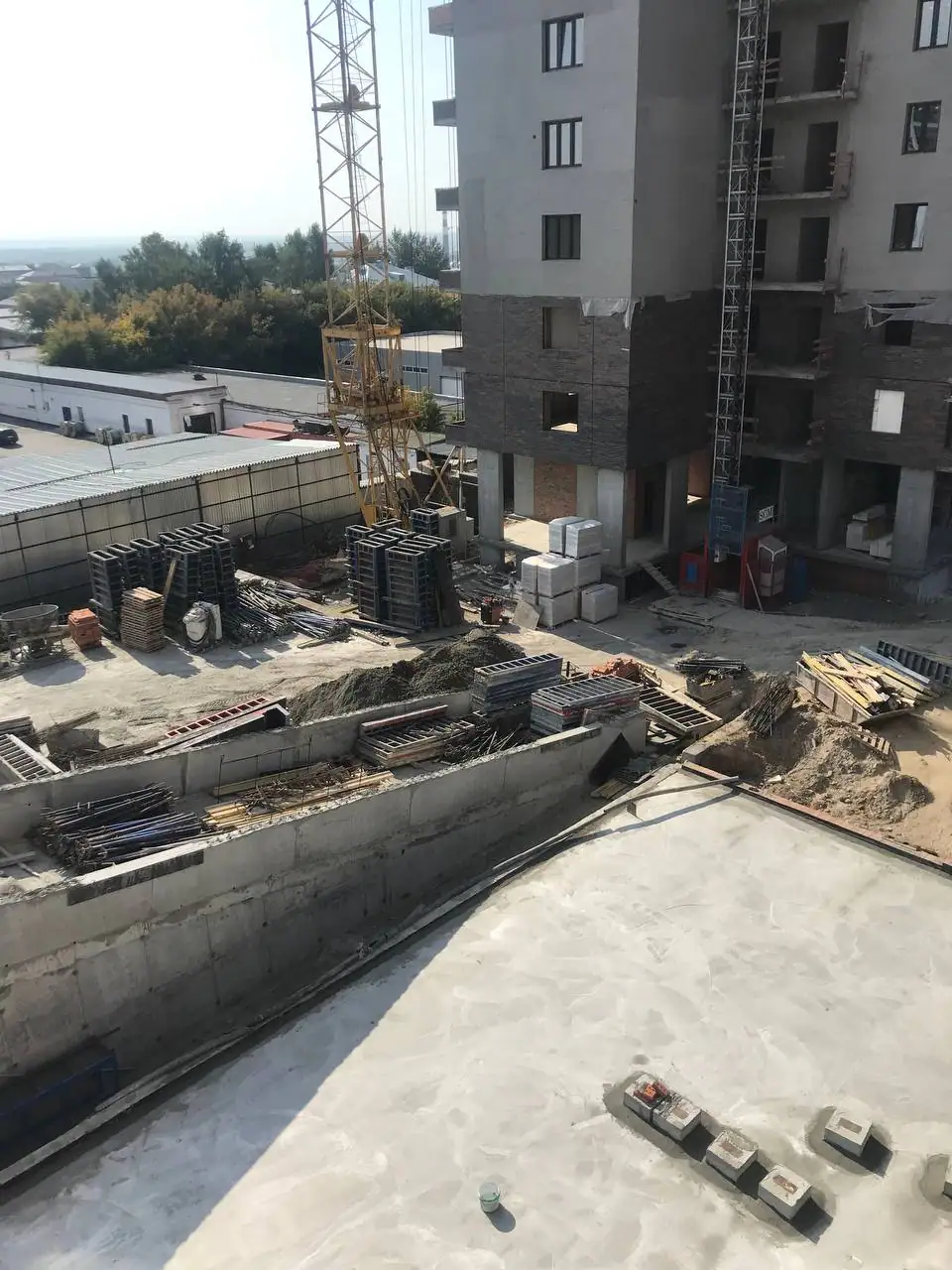

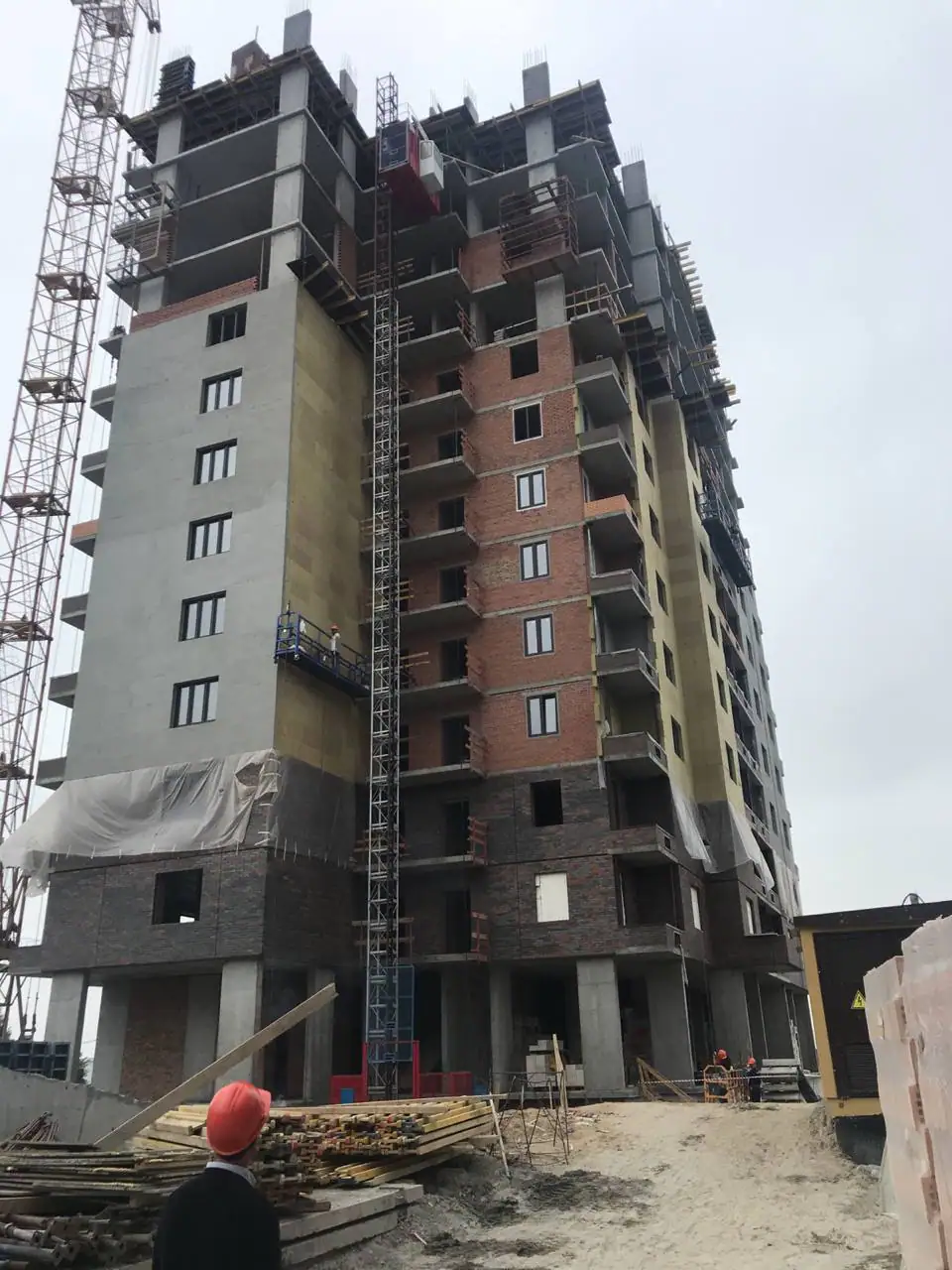

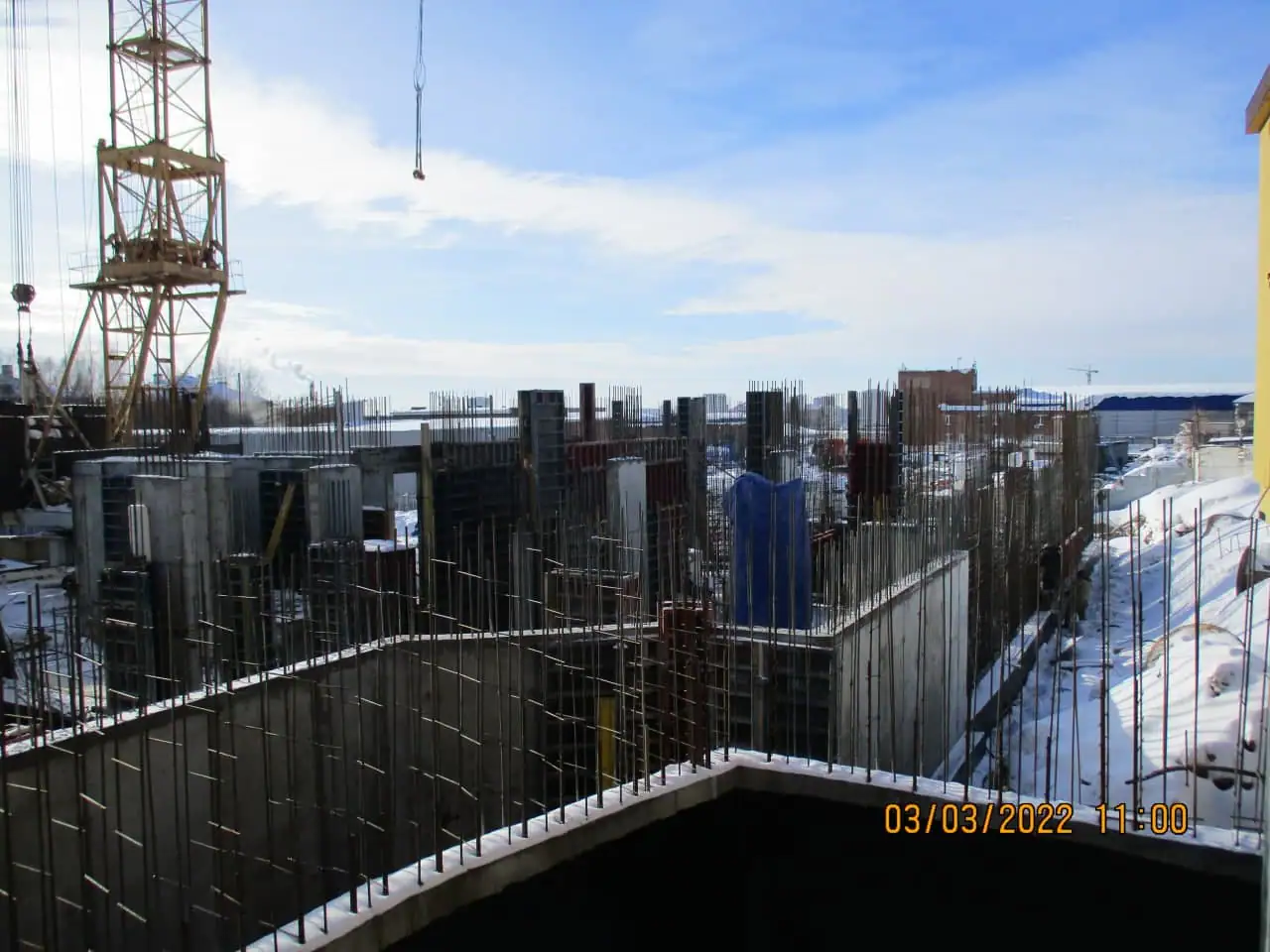

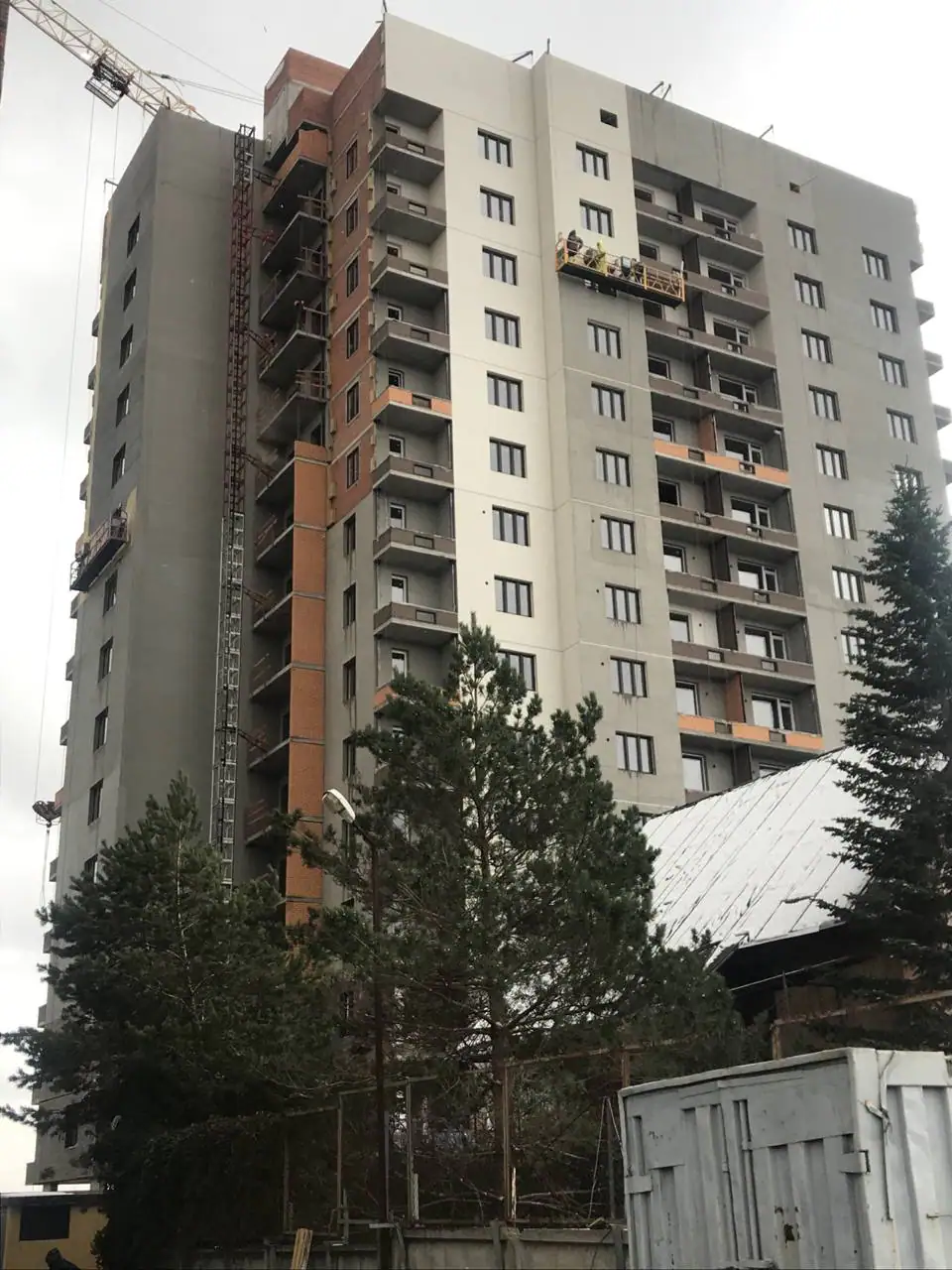

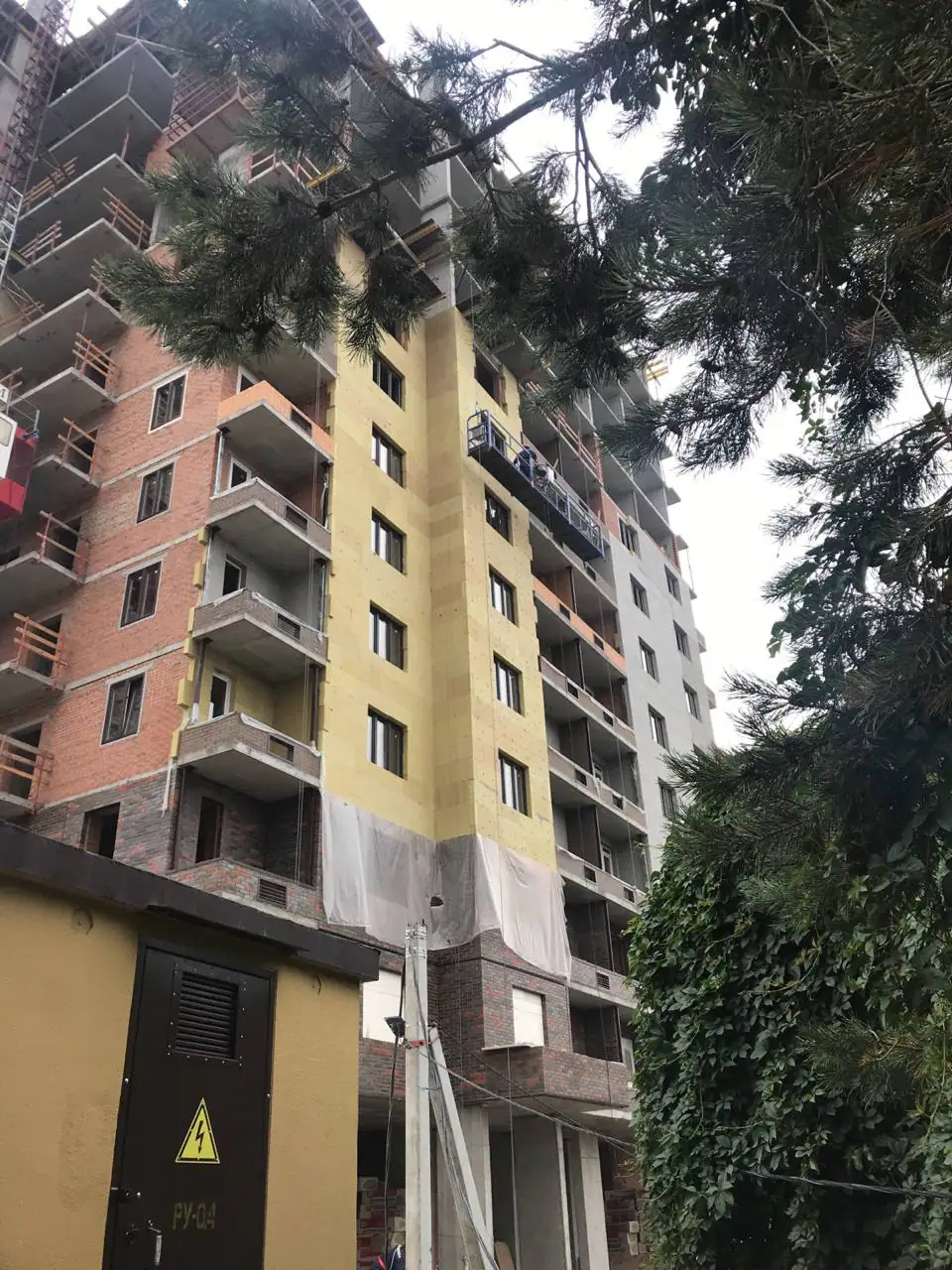

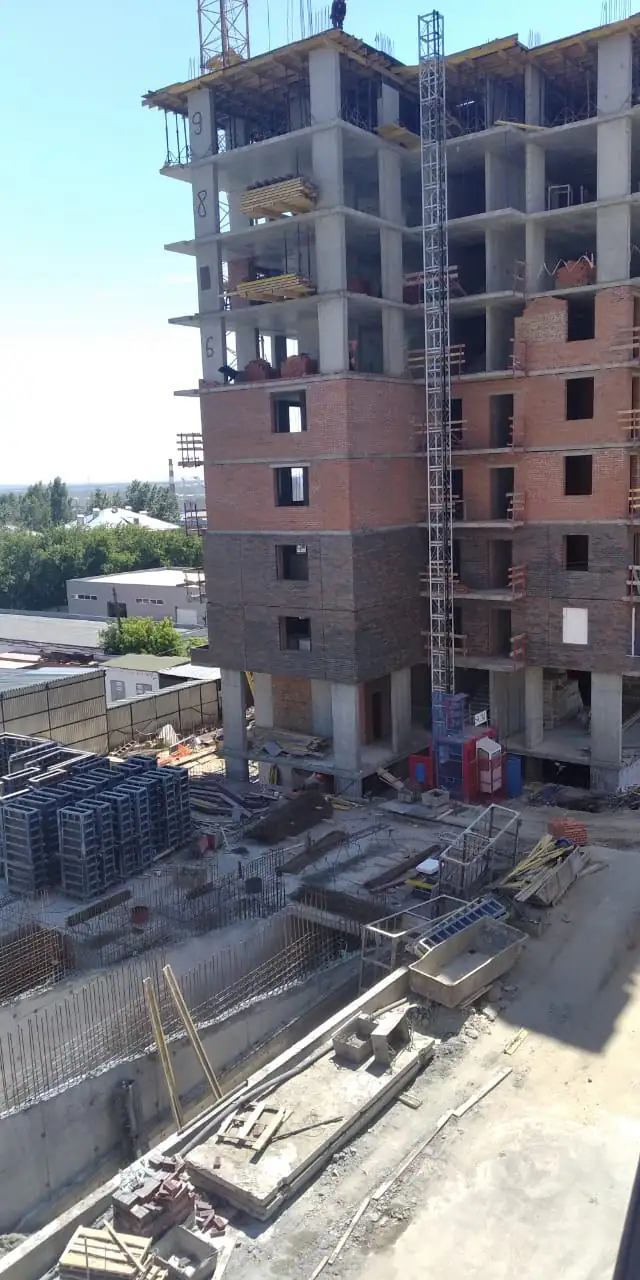

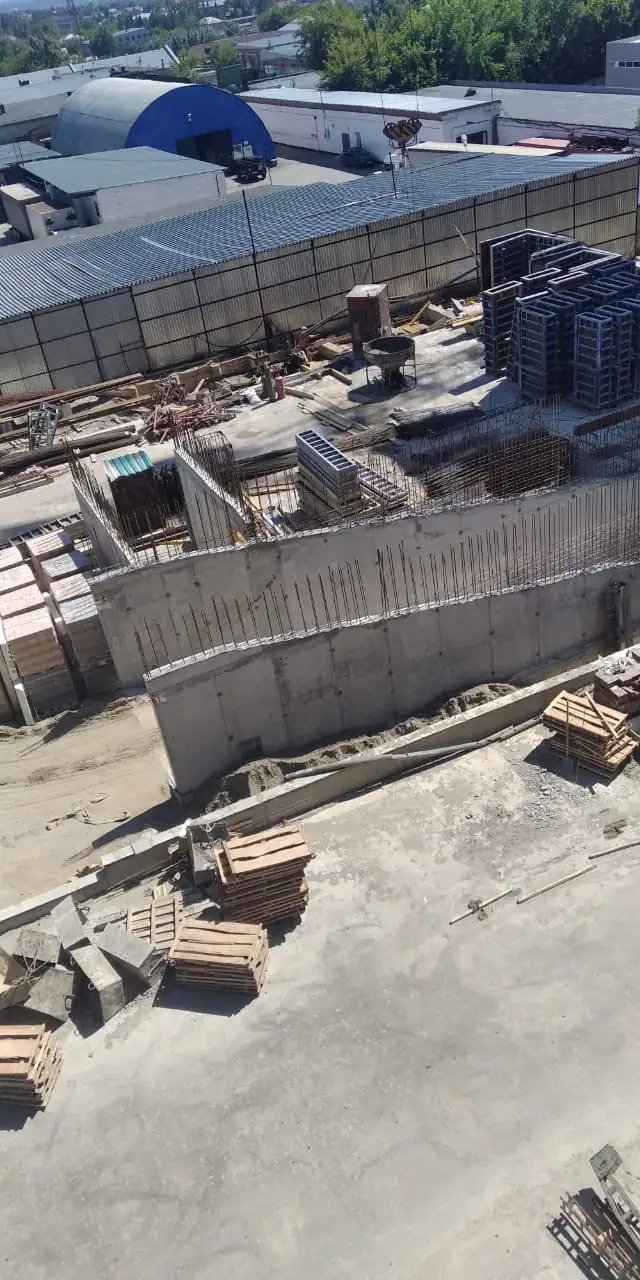

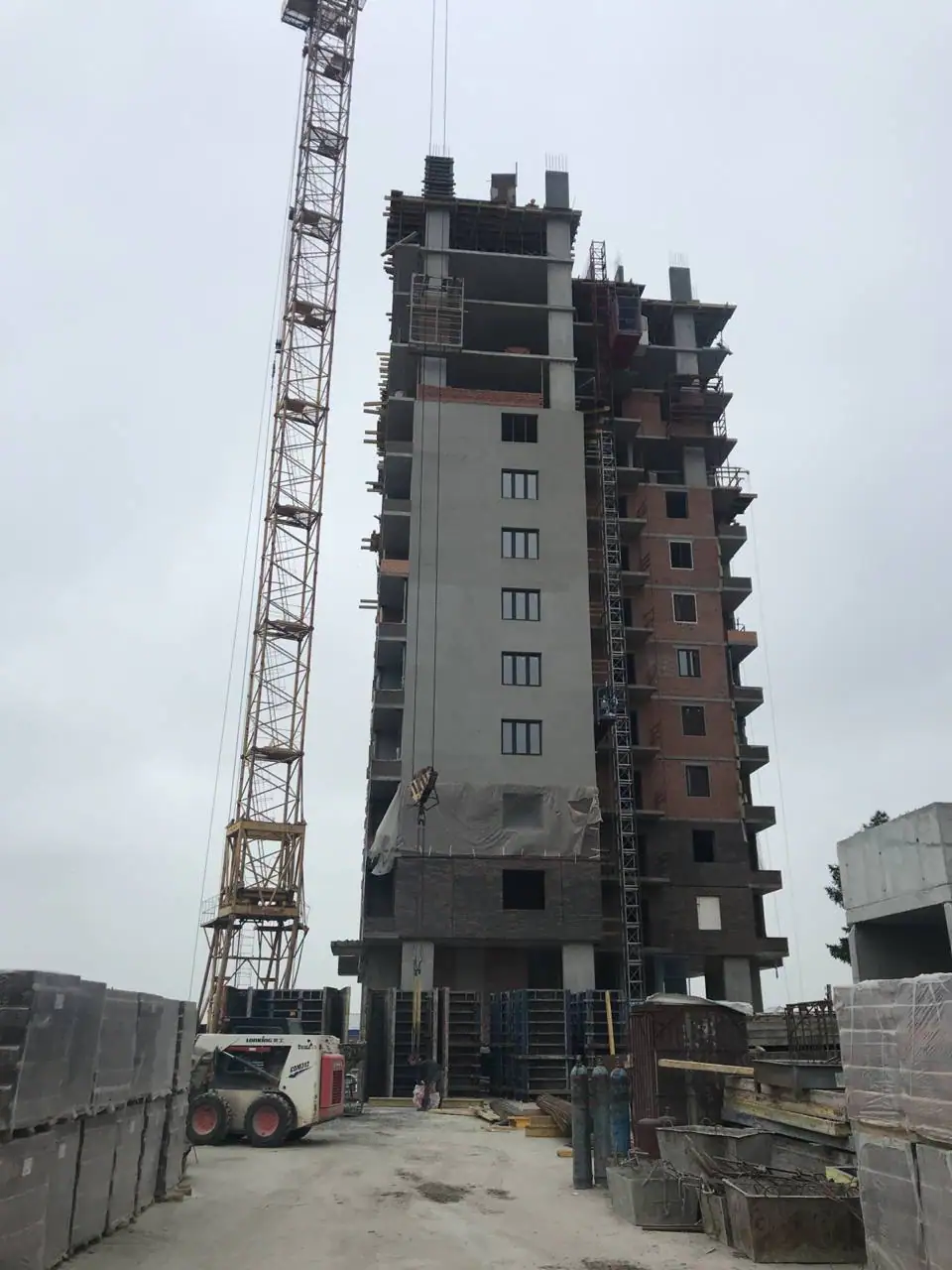

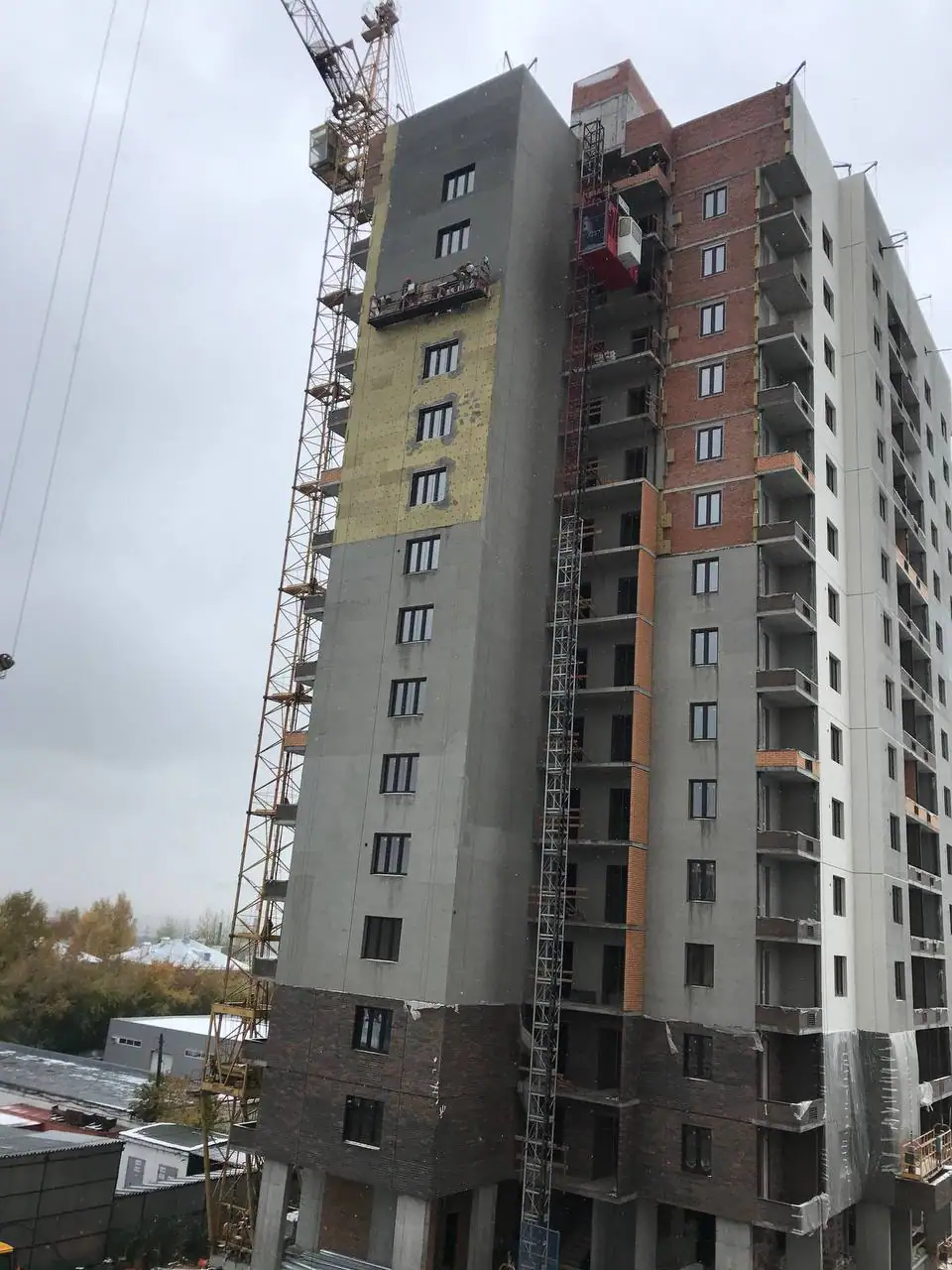

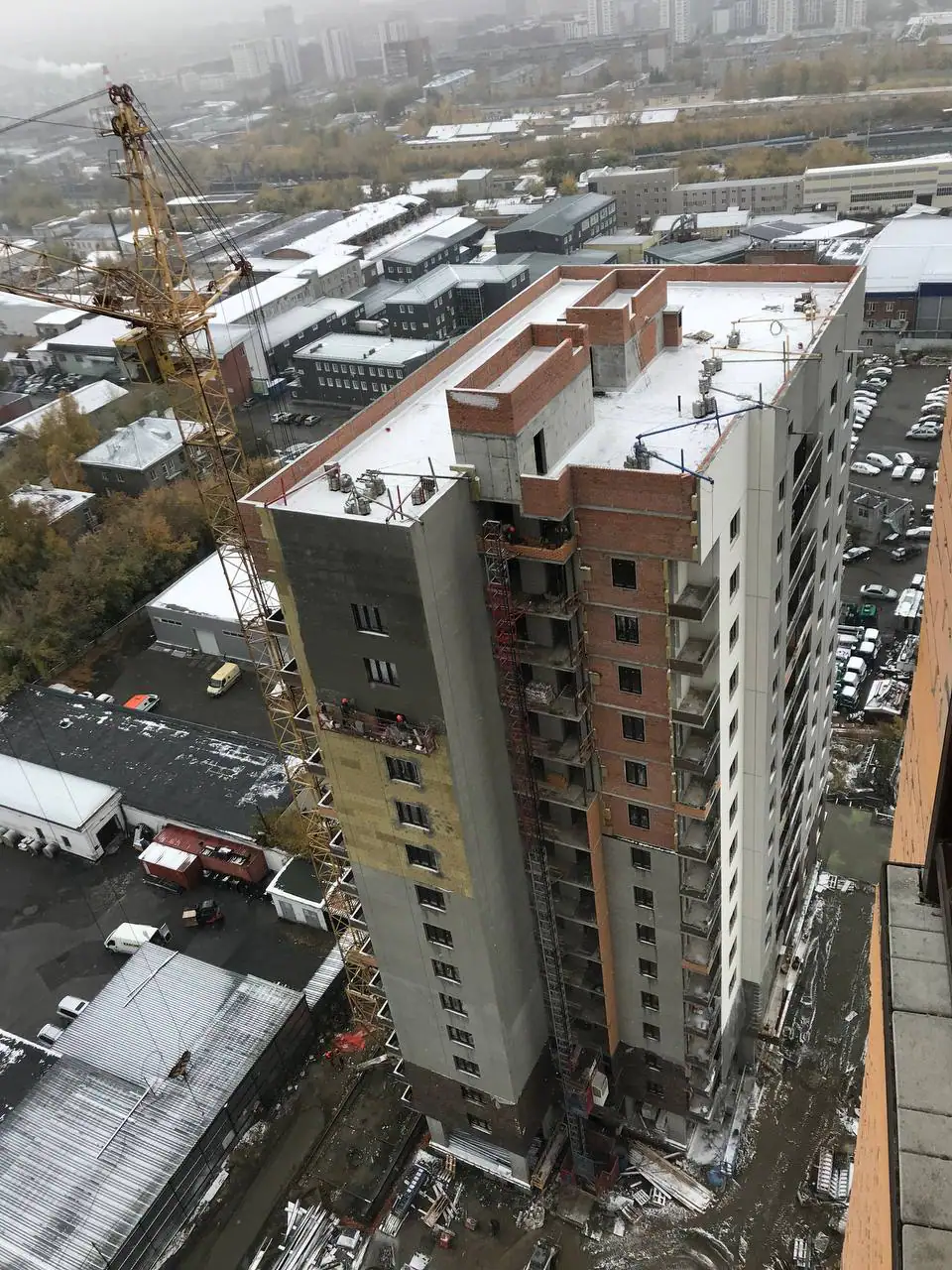

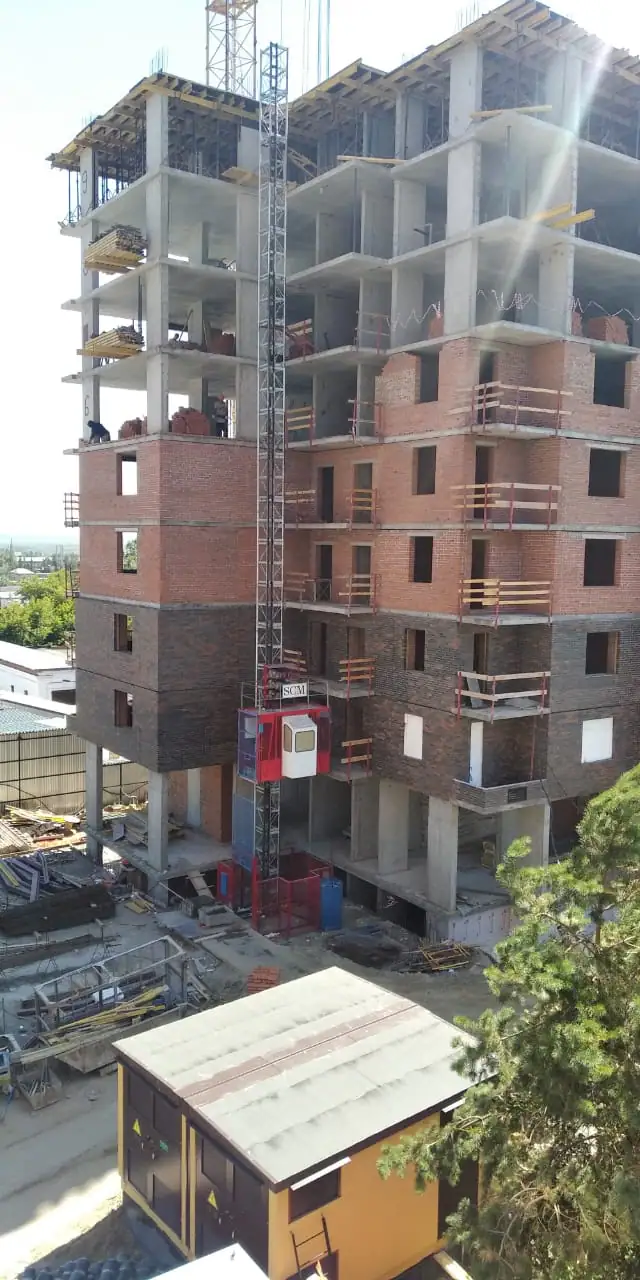

- III кв. 2022Фотоотчёт со стройки

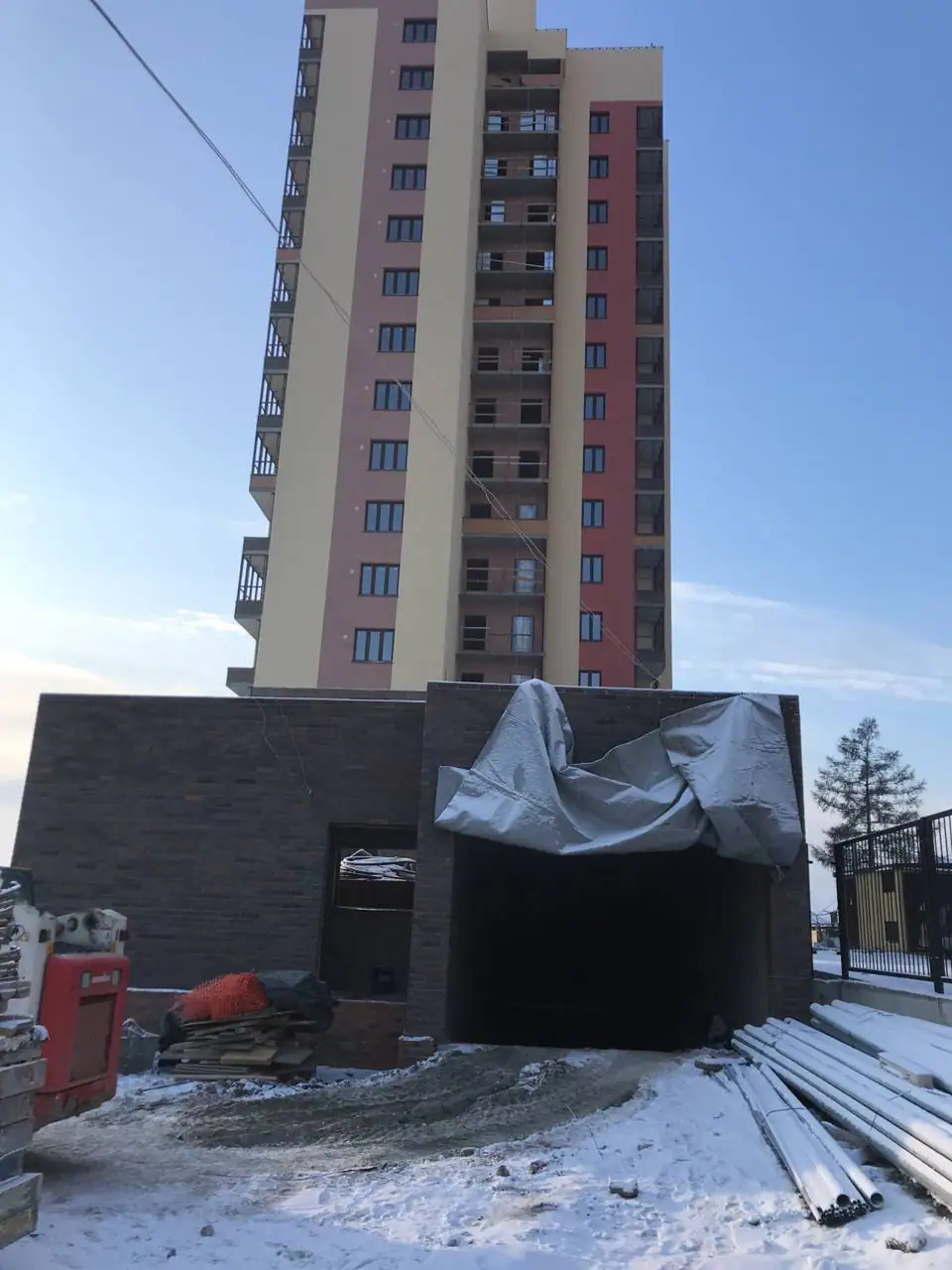

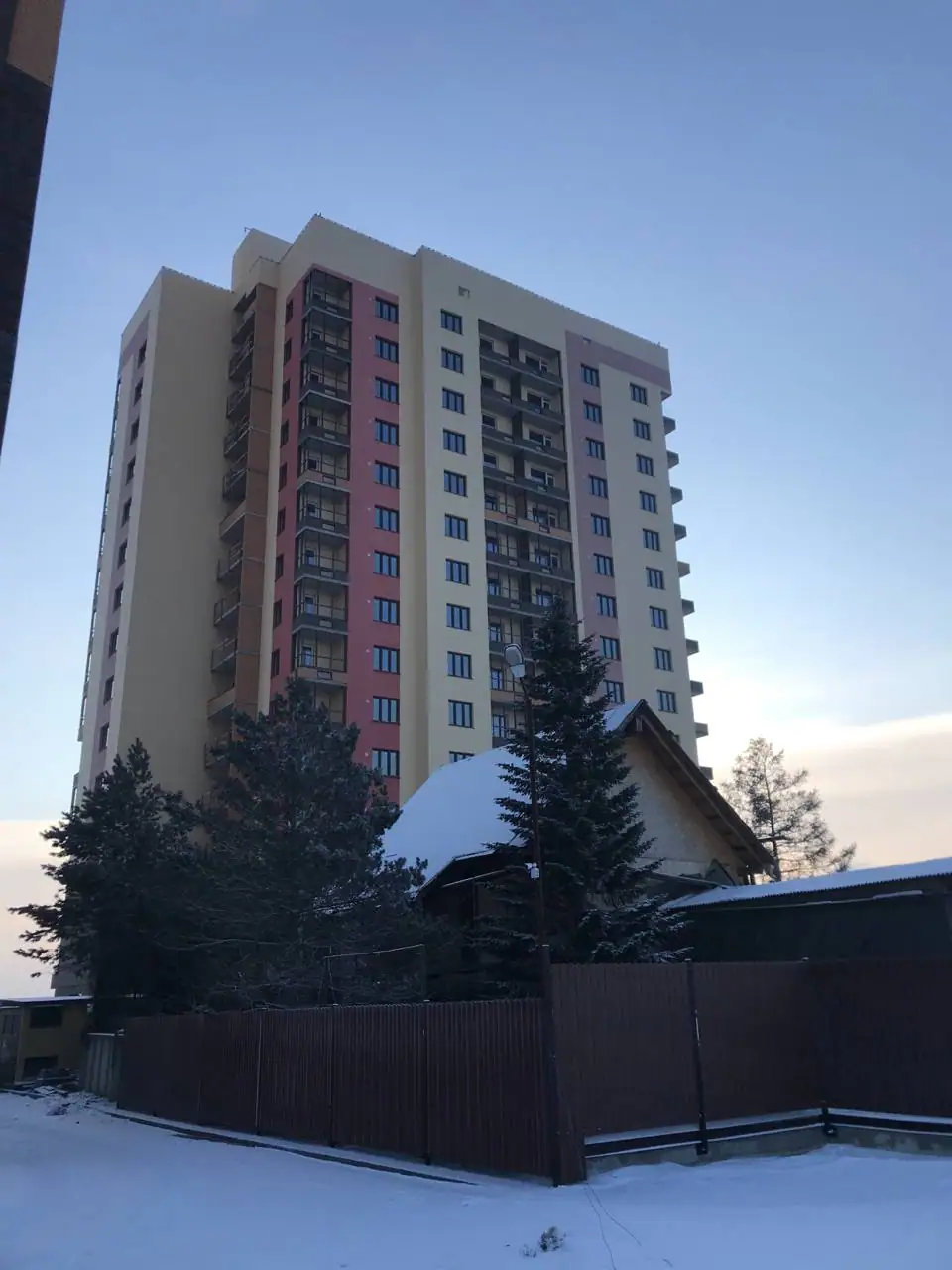

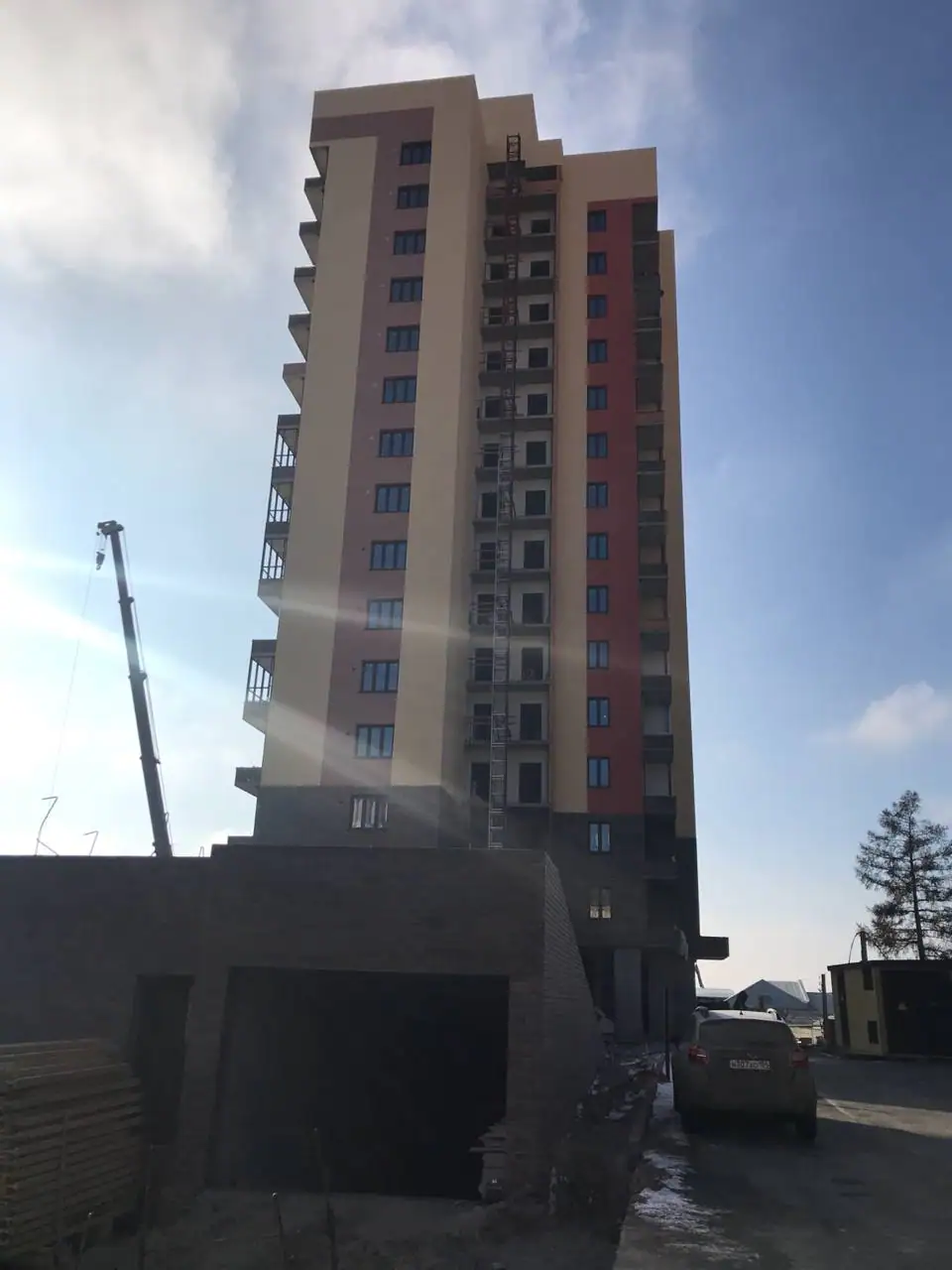

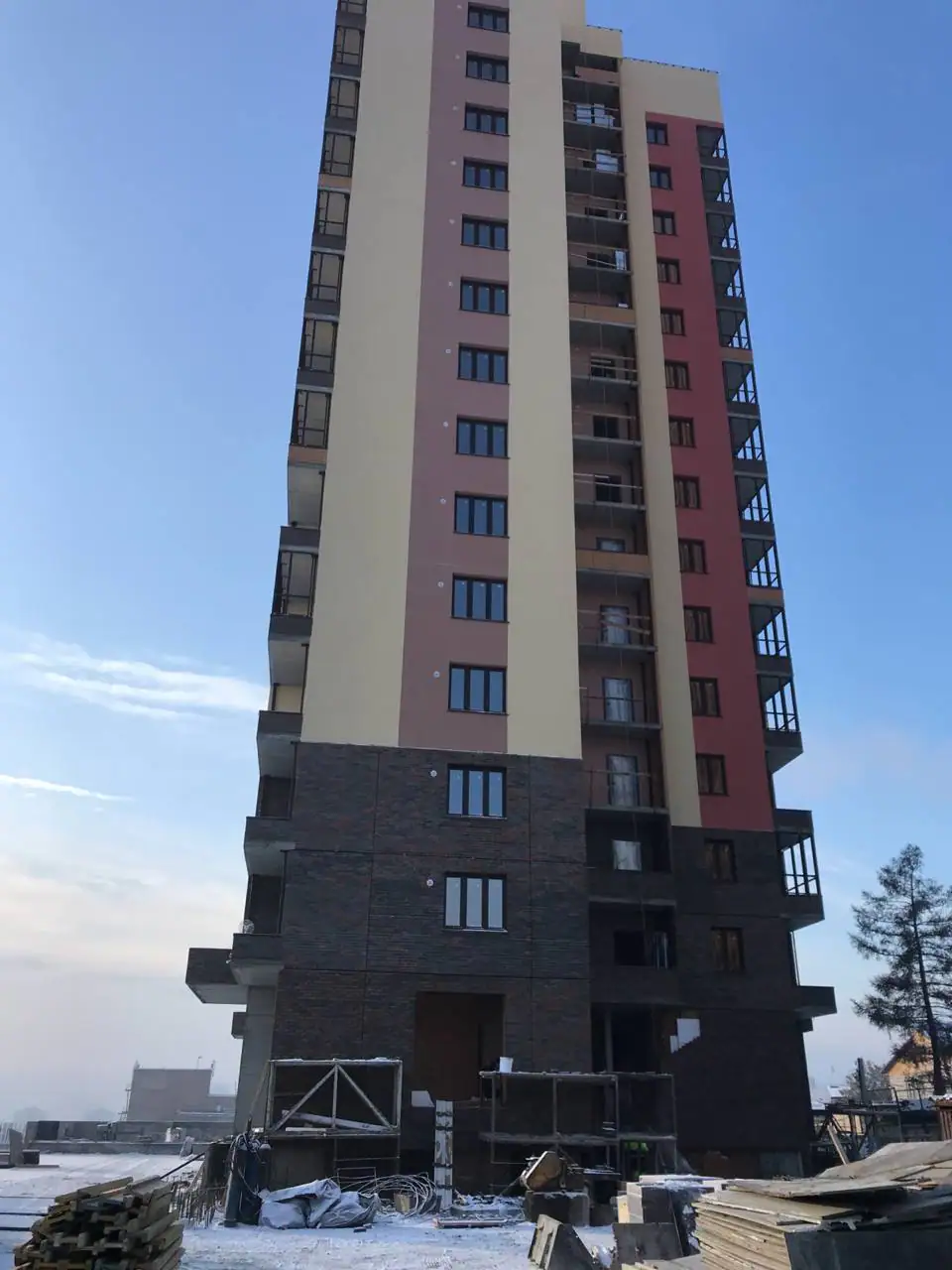

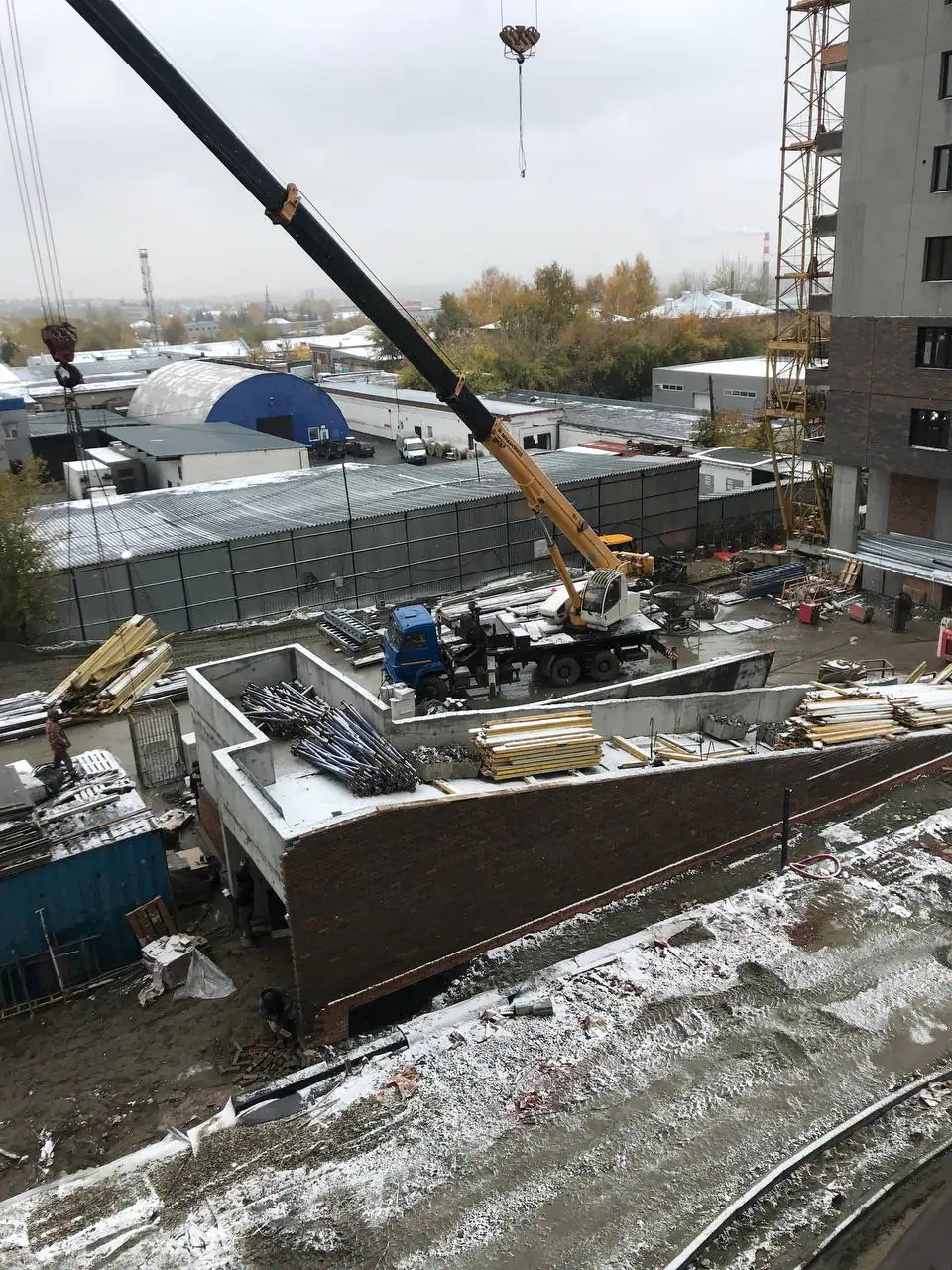

- IV кв. 2022Фотоотчёт со стройки

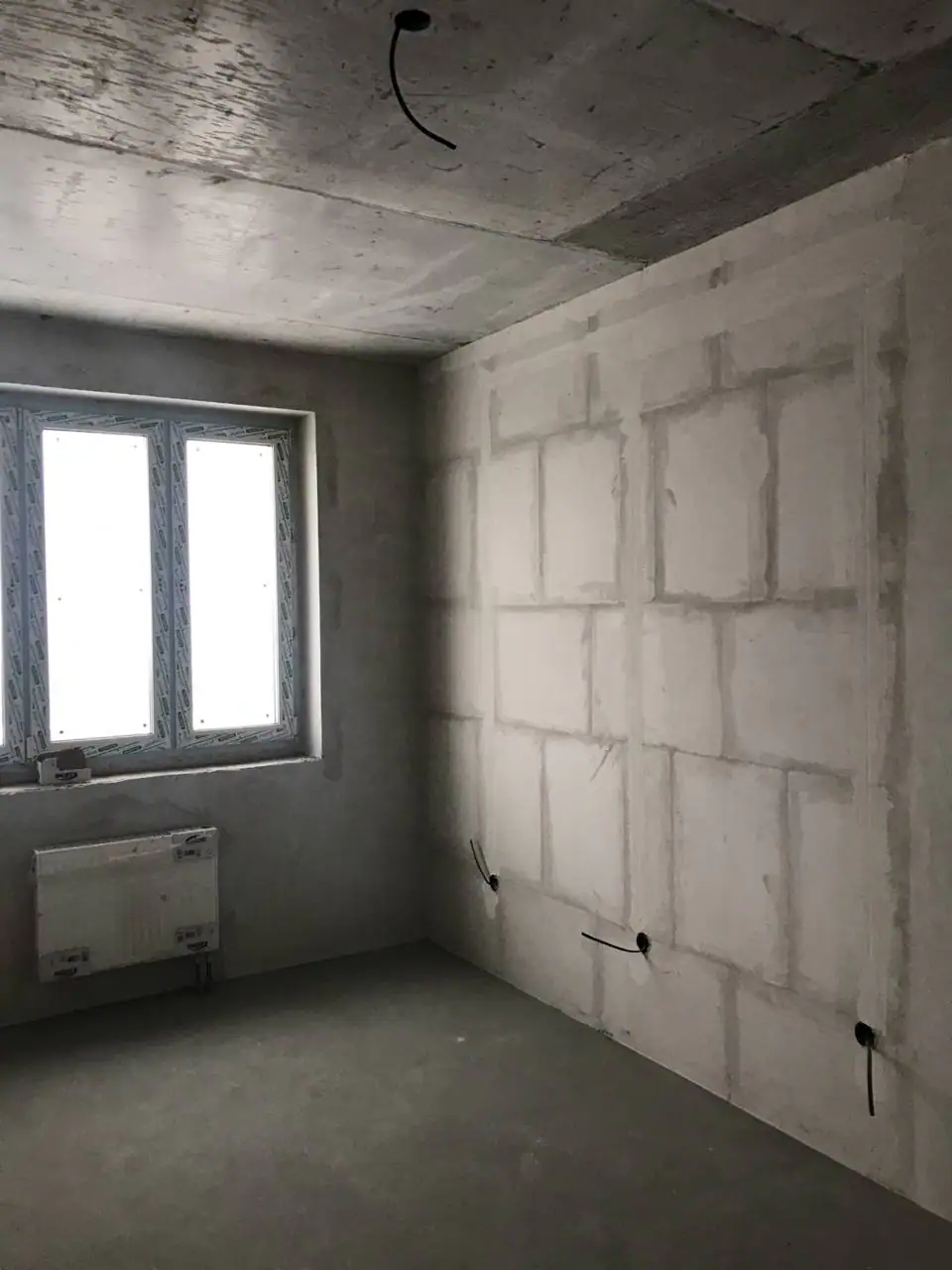

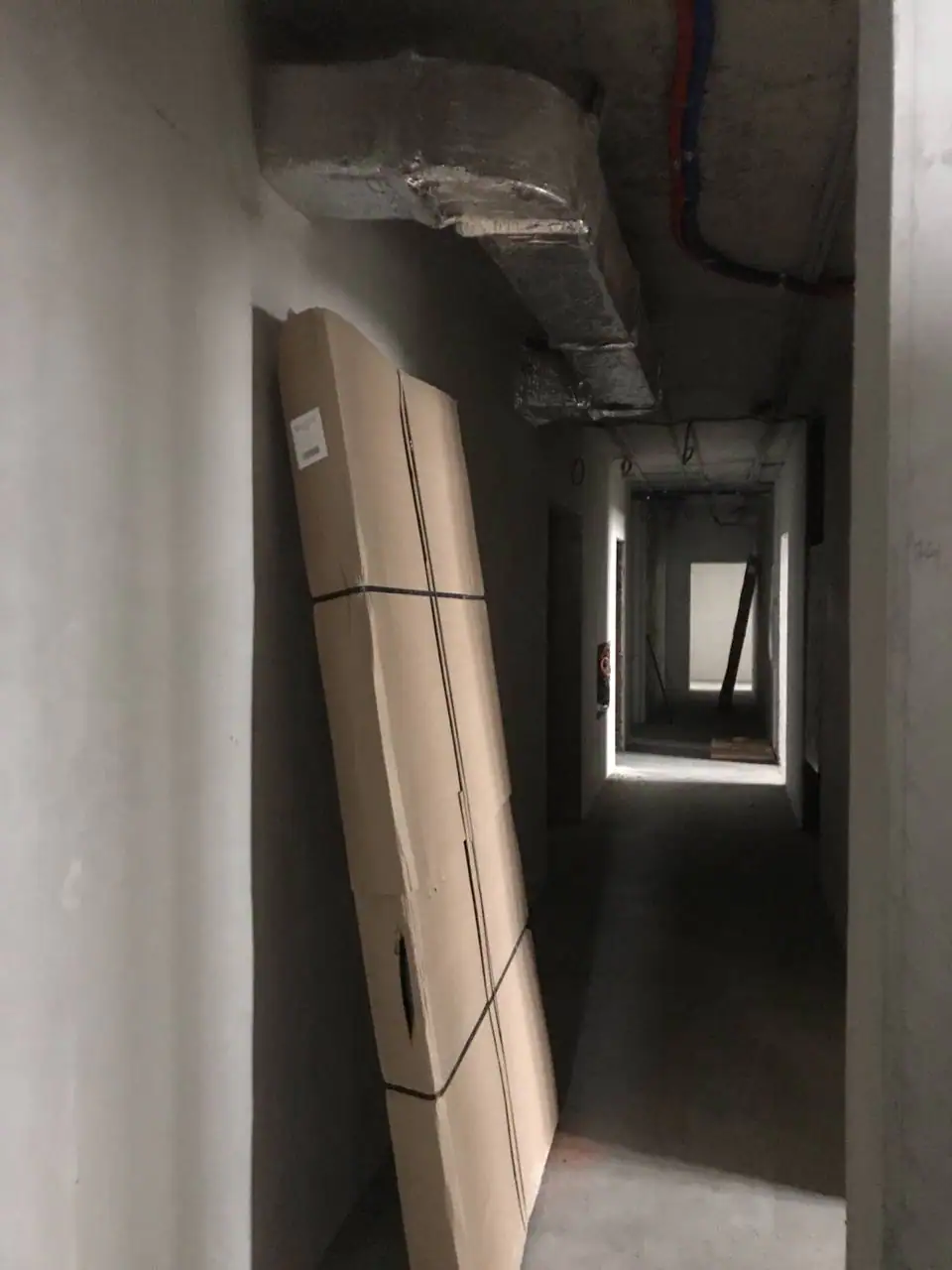

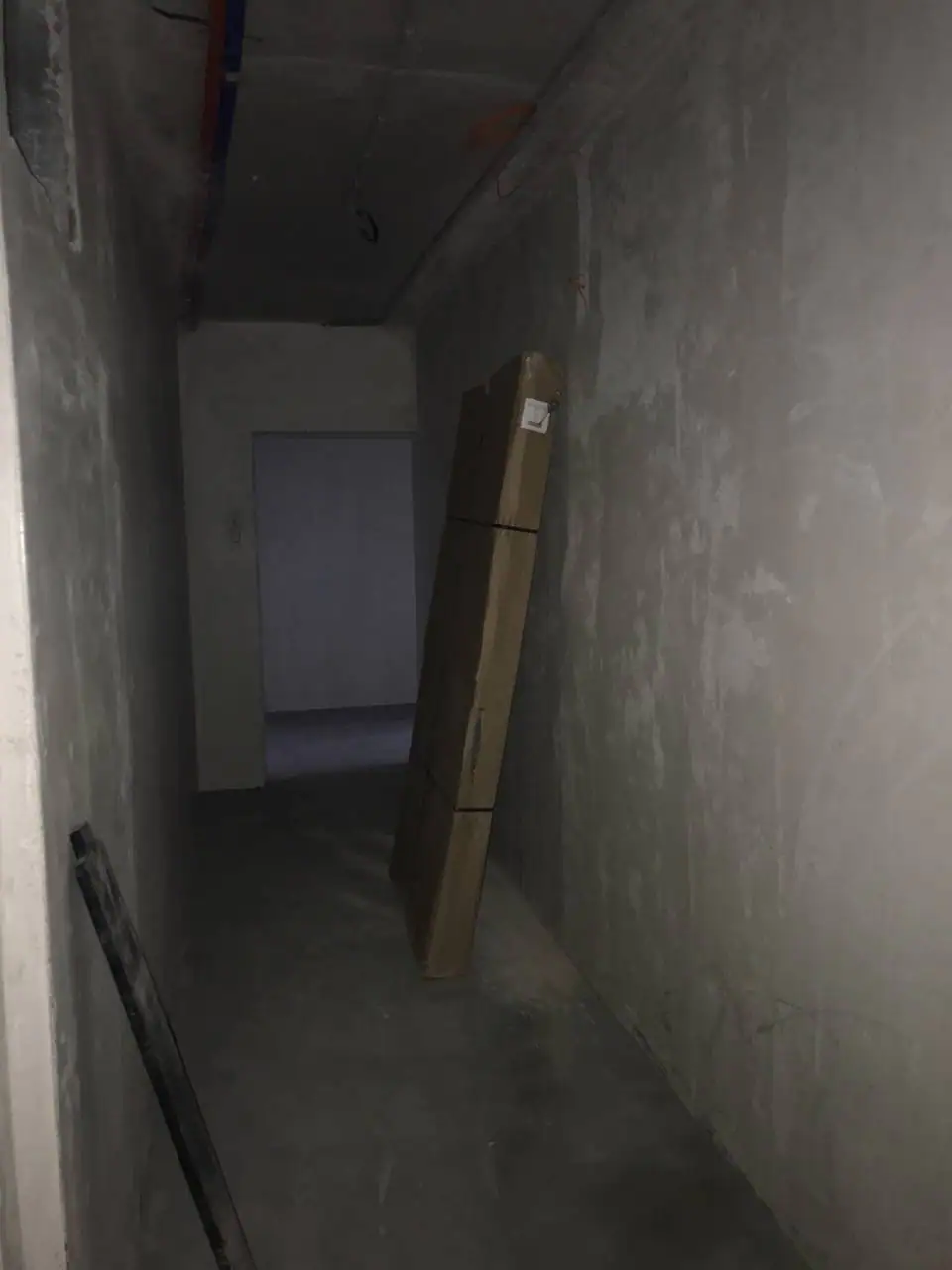

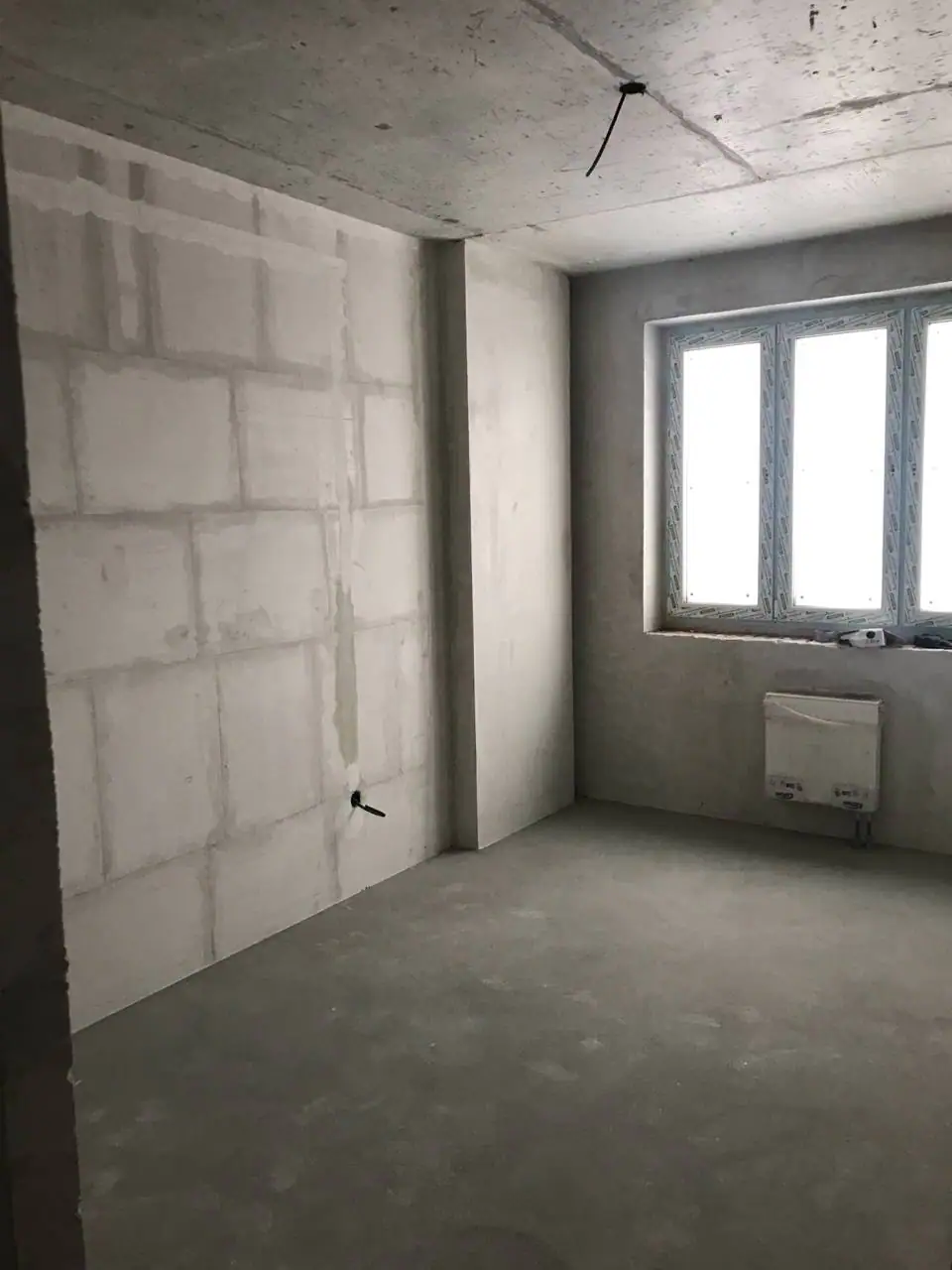

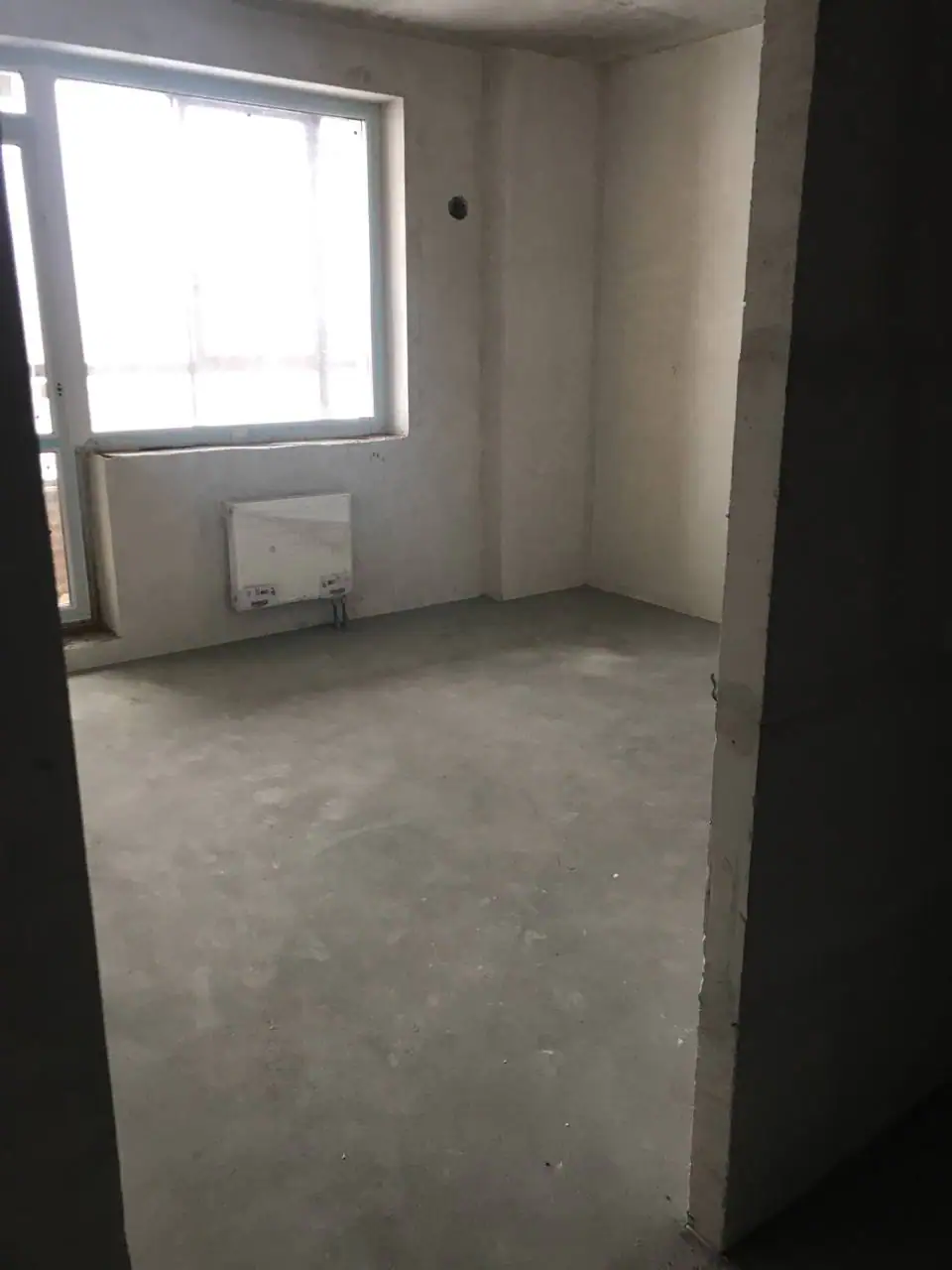

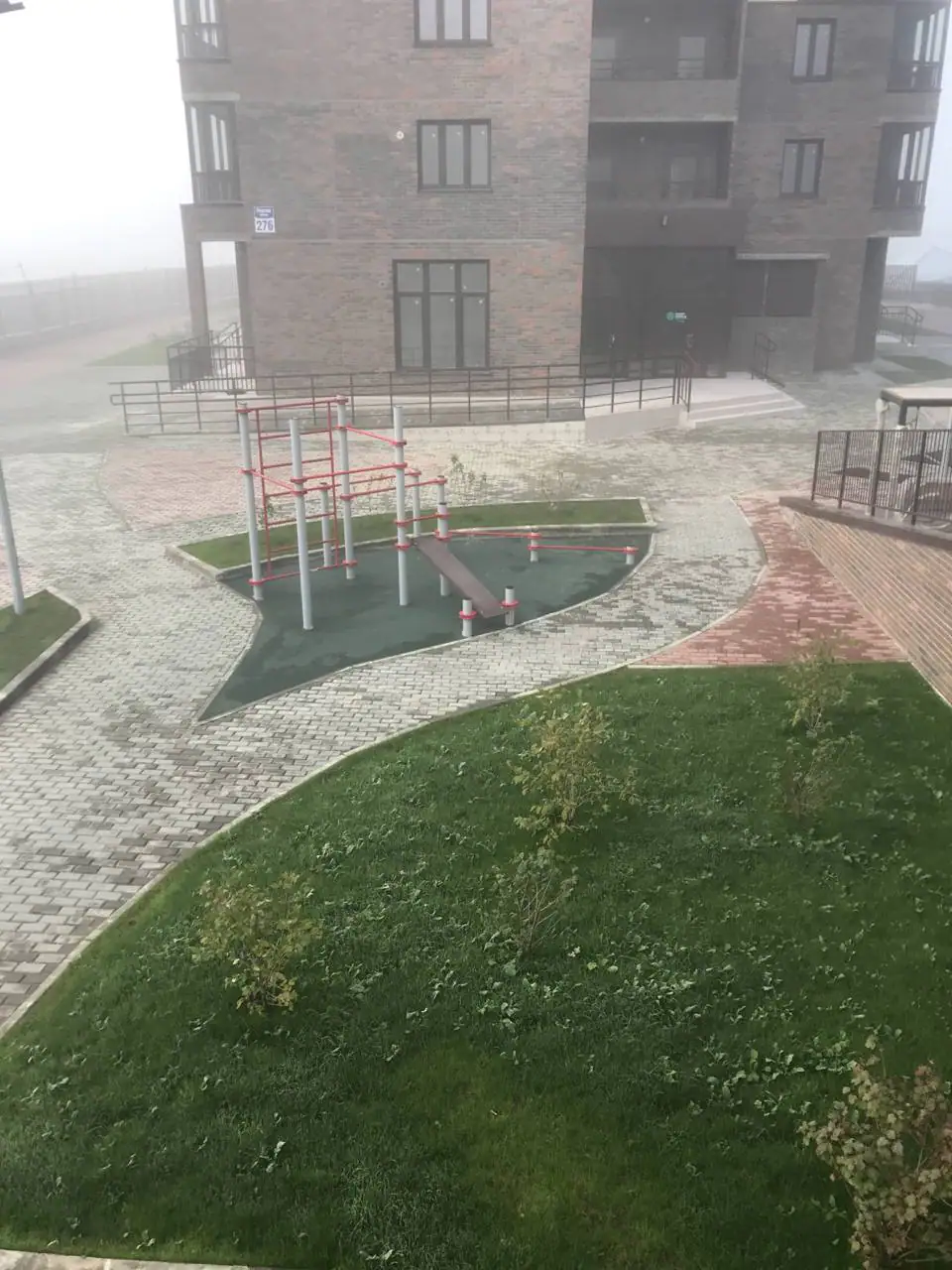

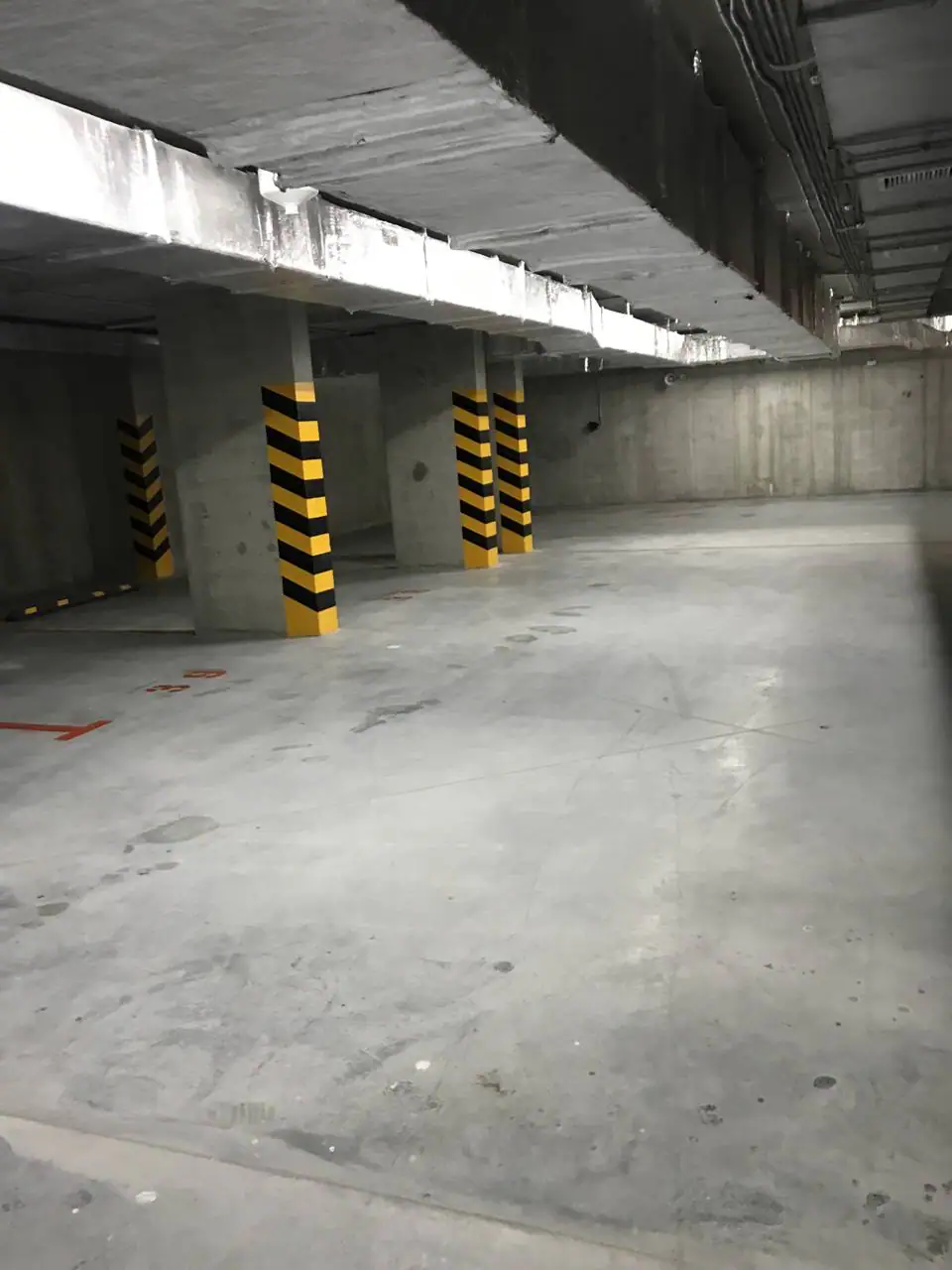

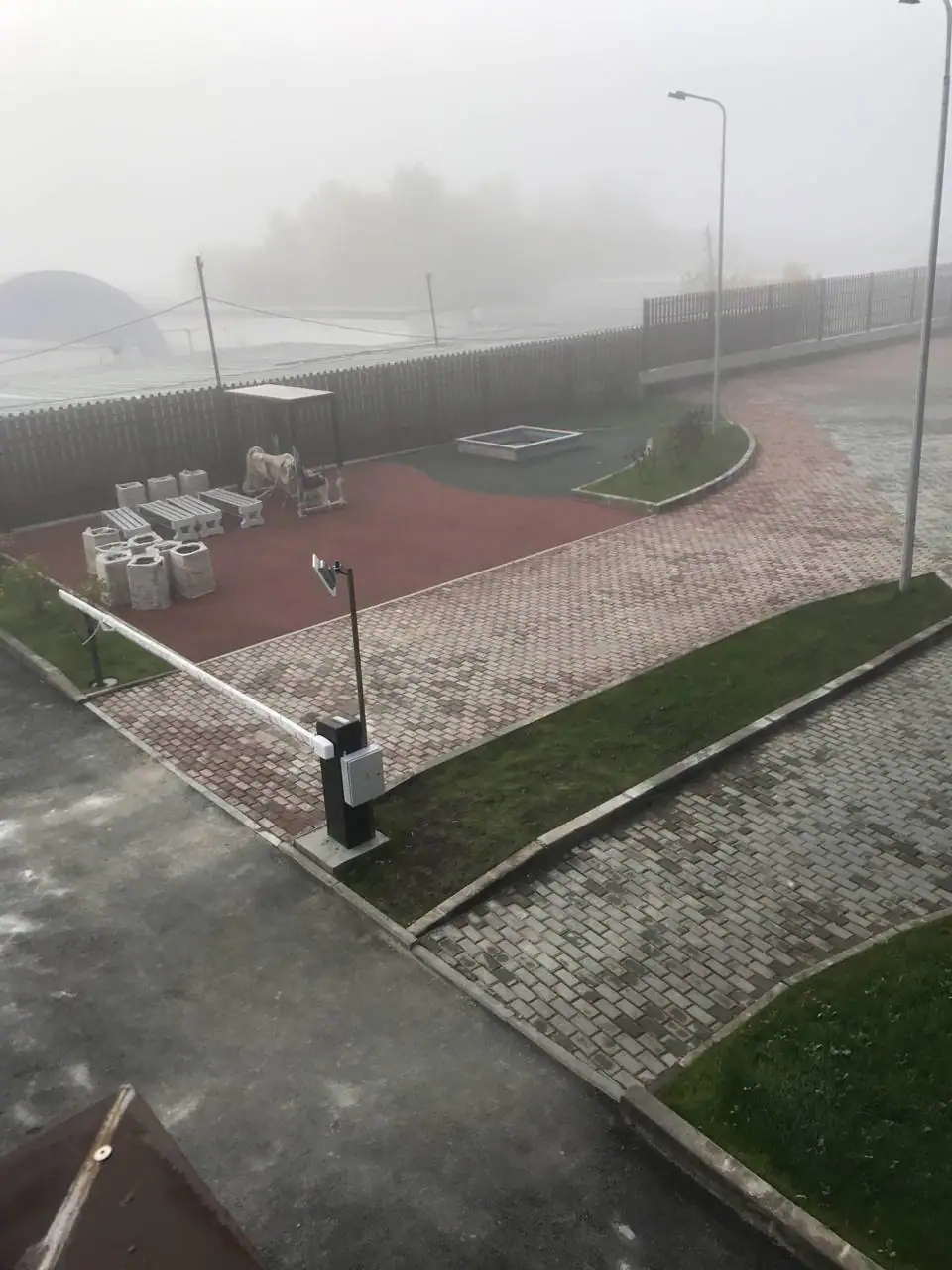

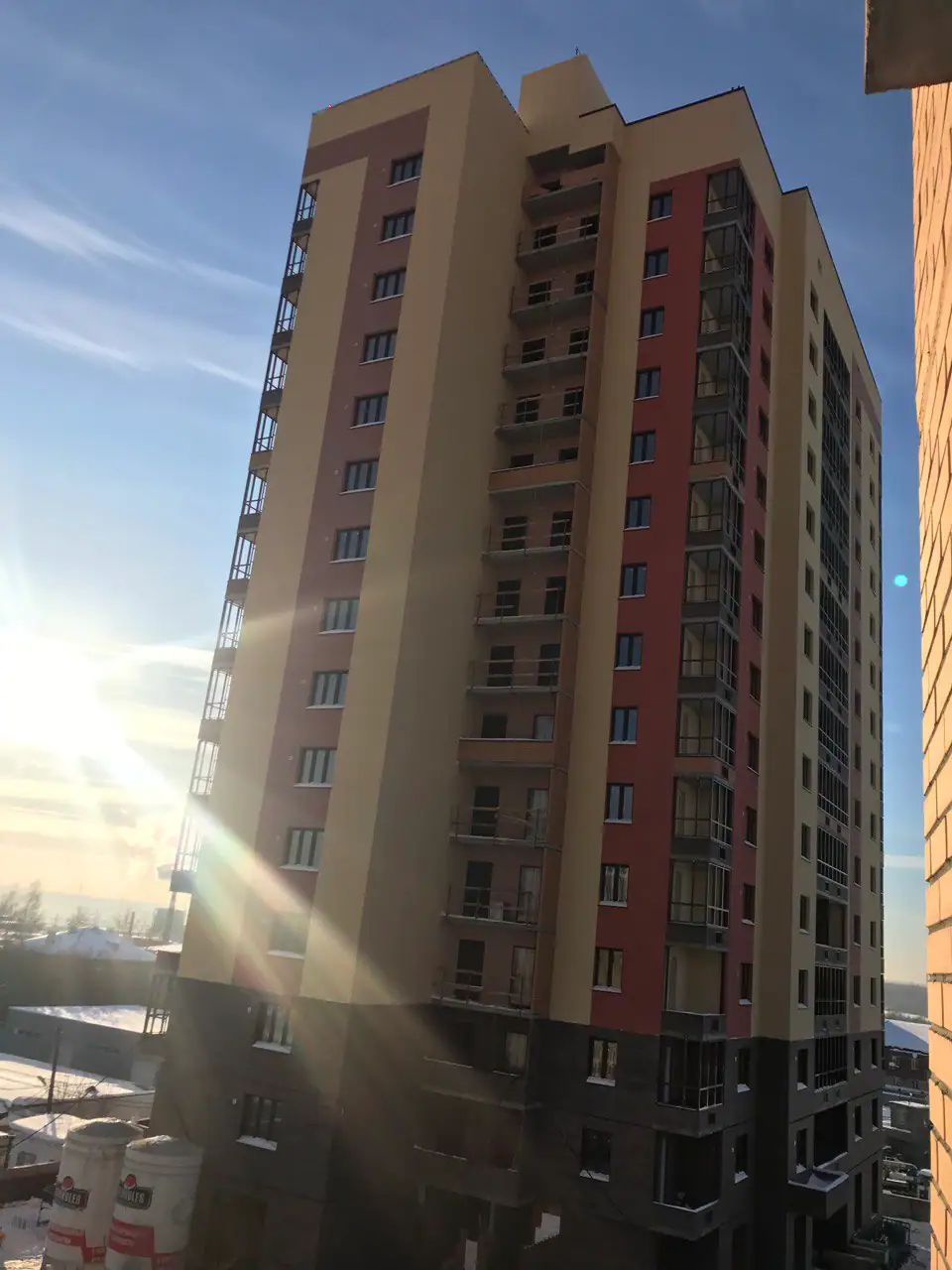

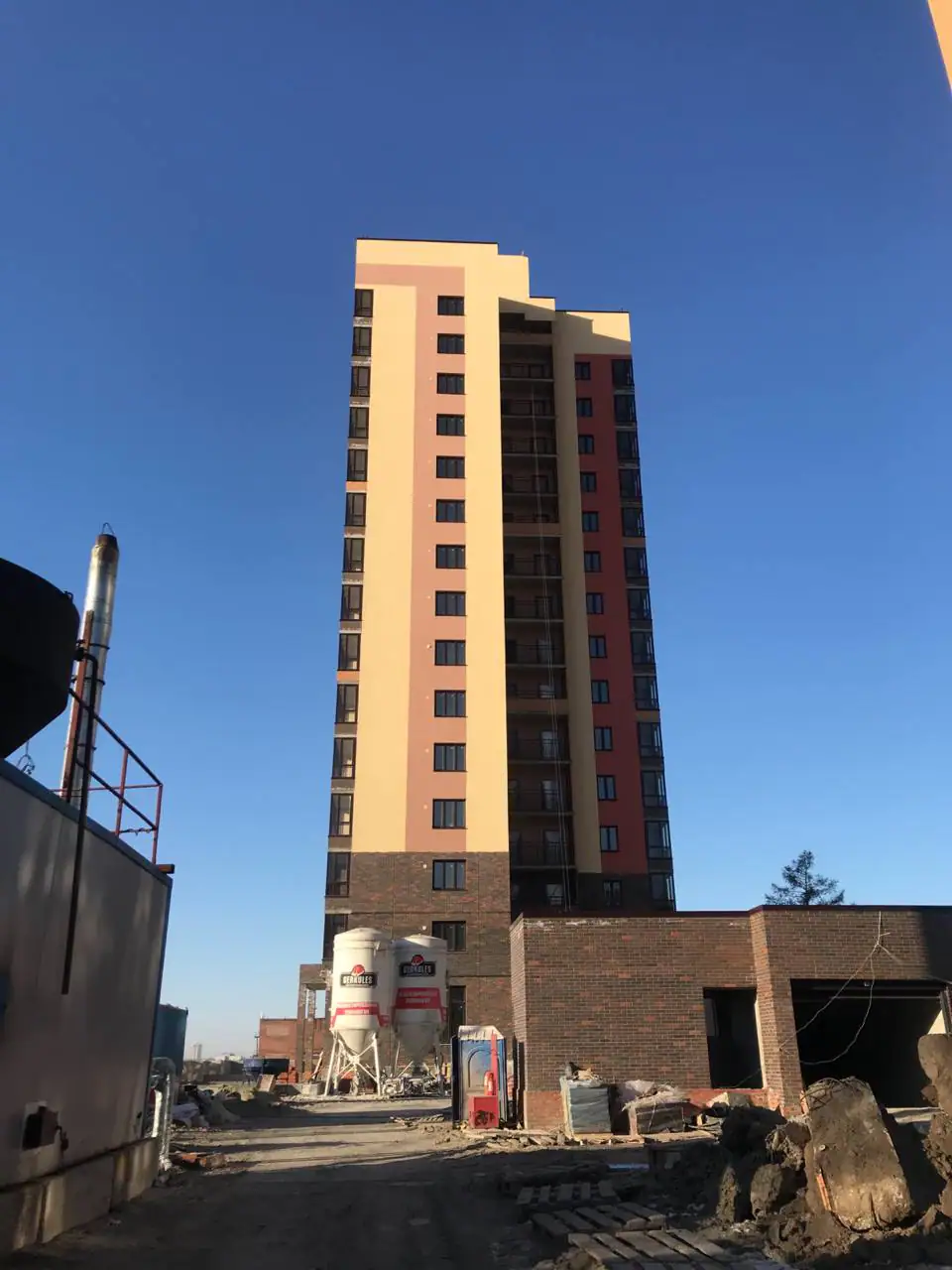

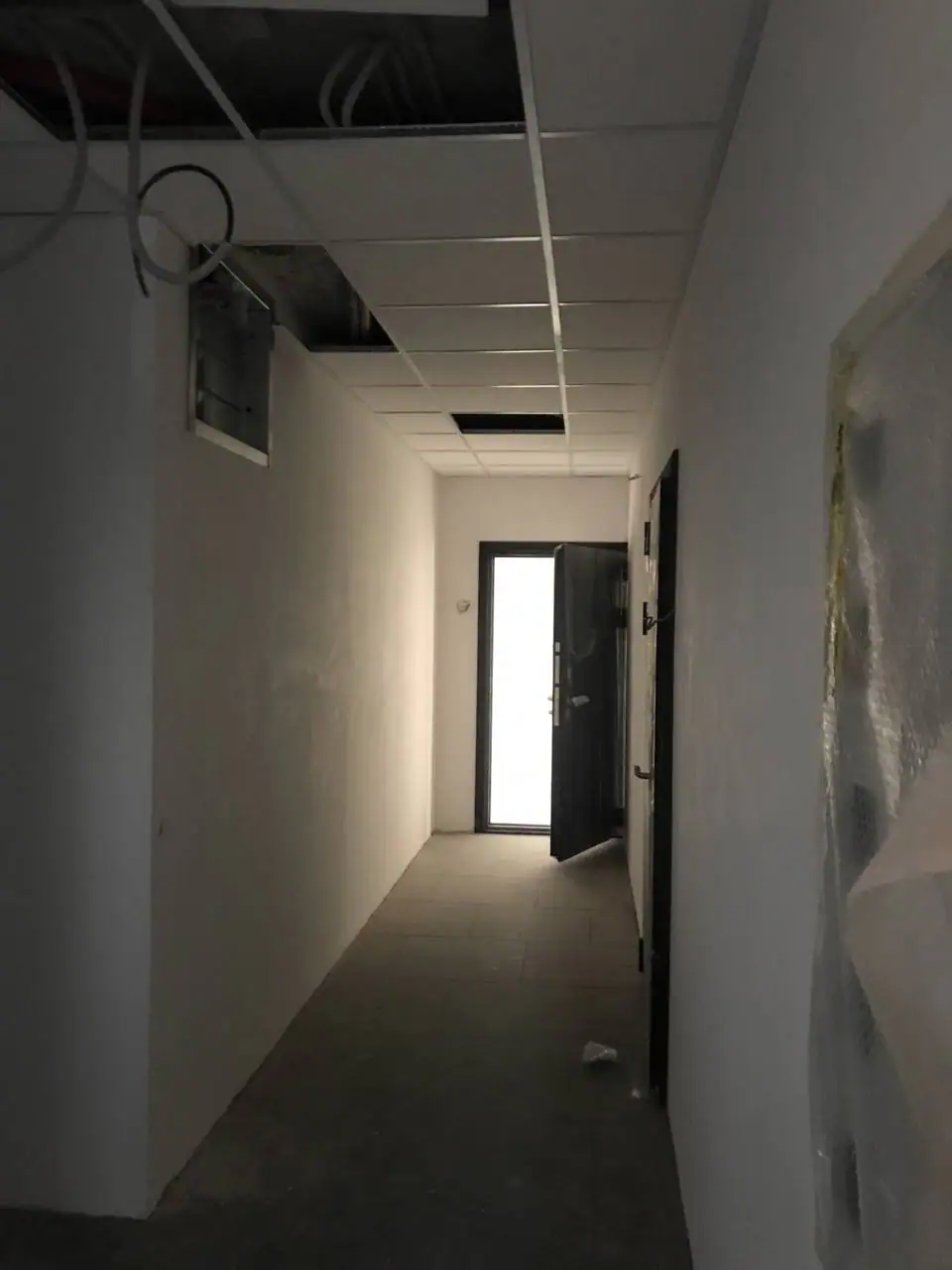

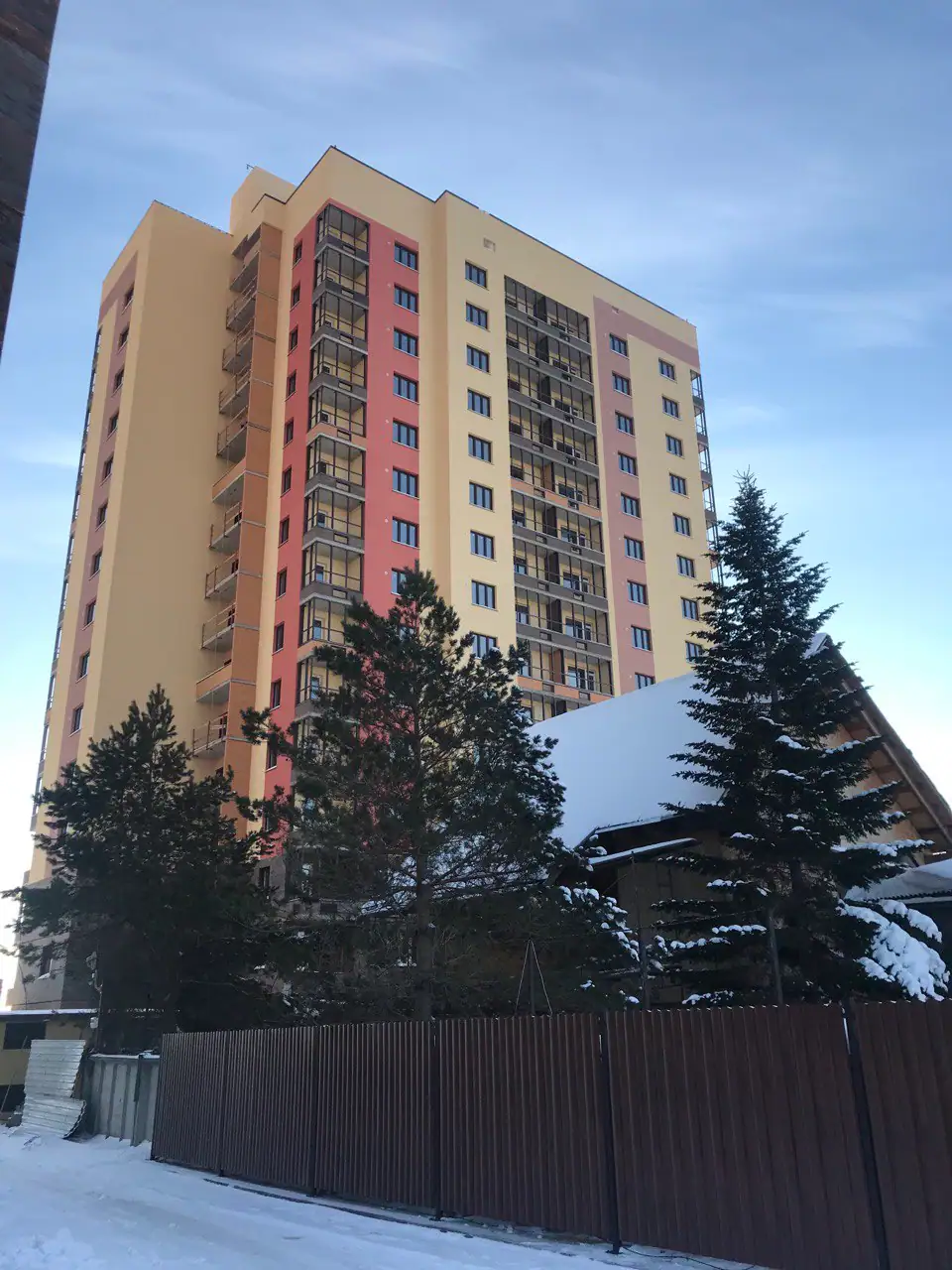

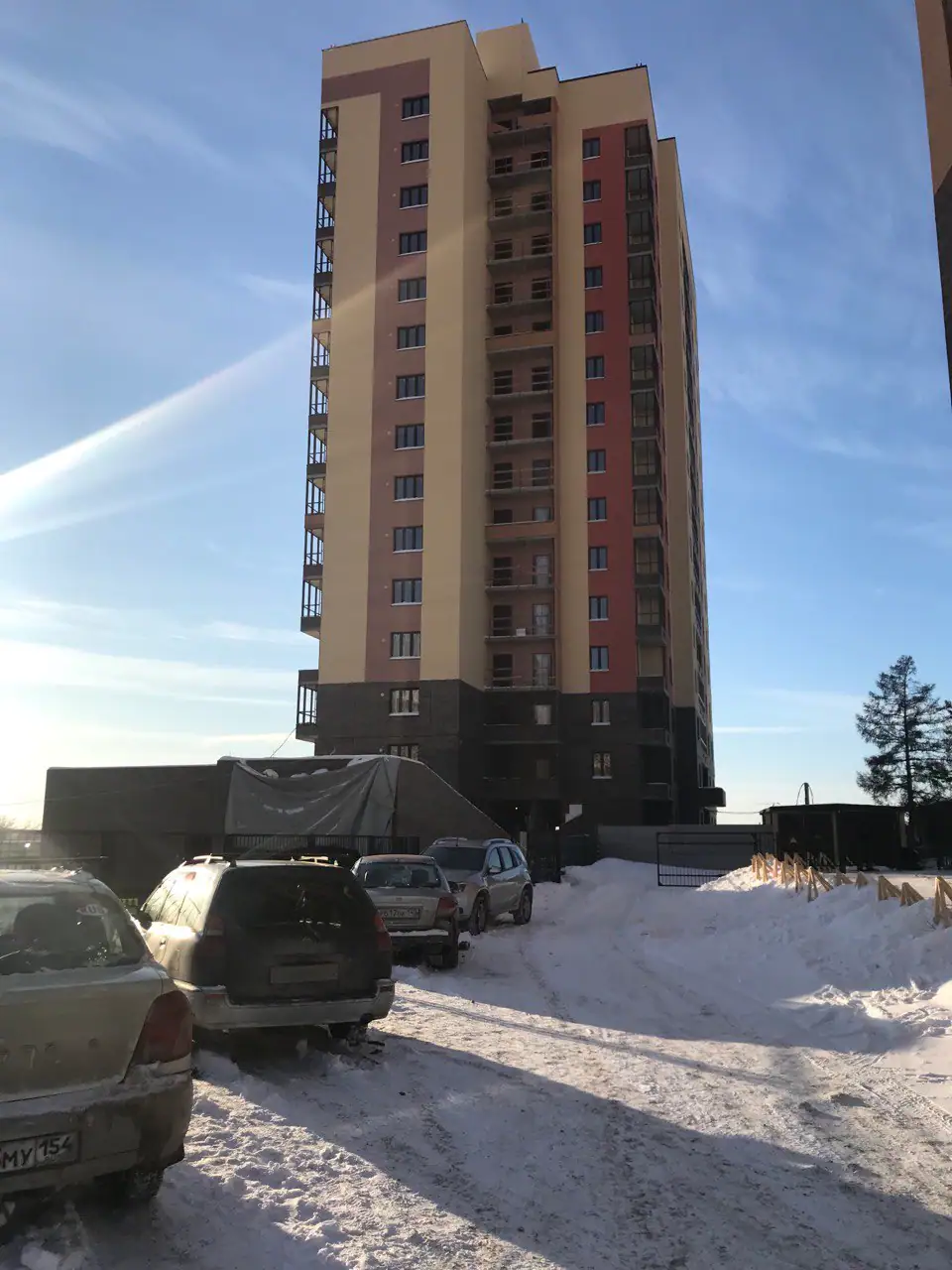

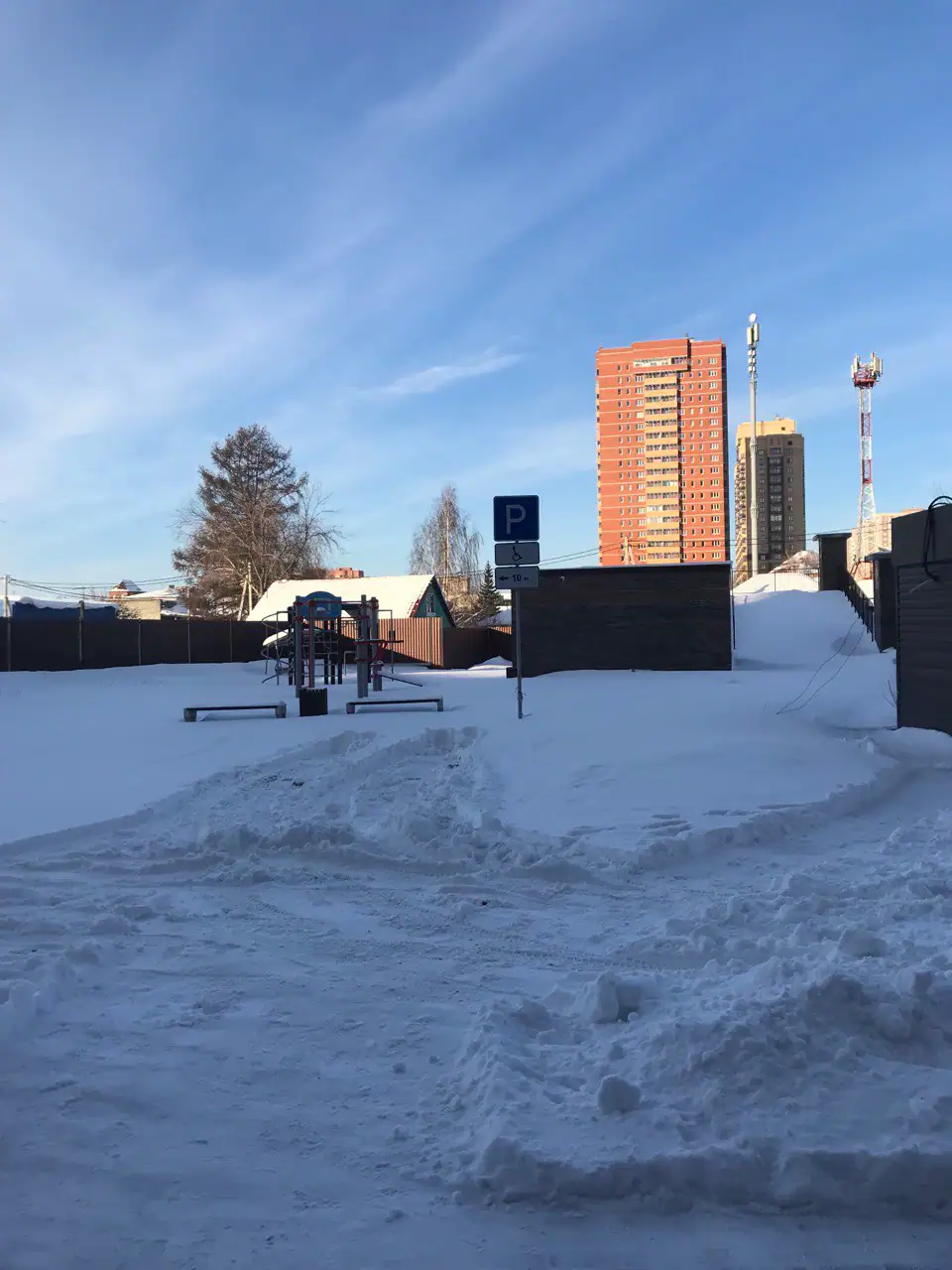

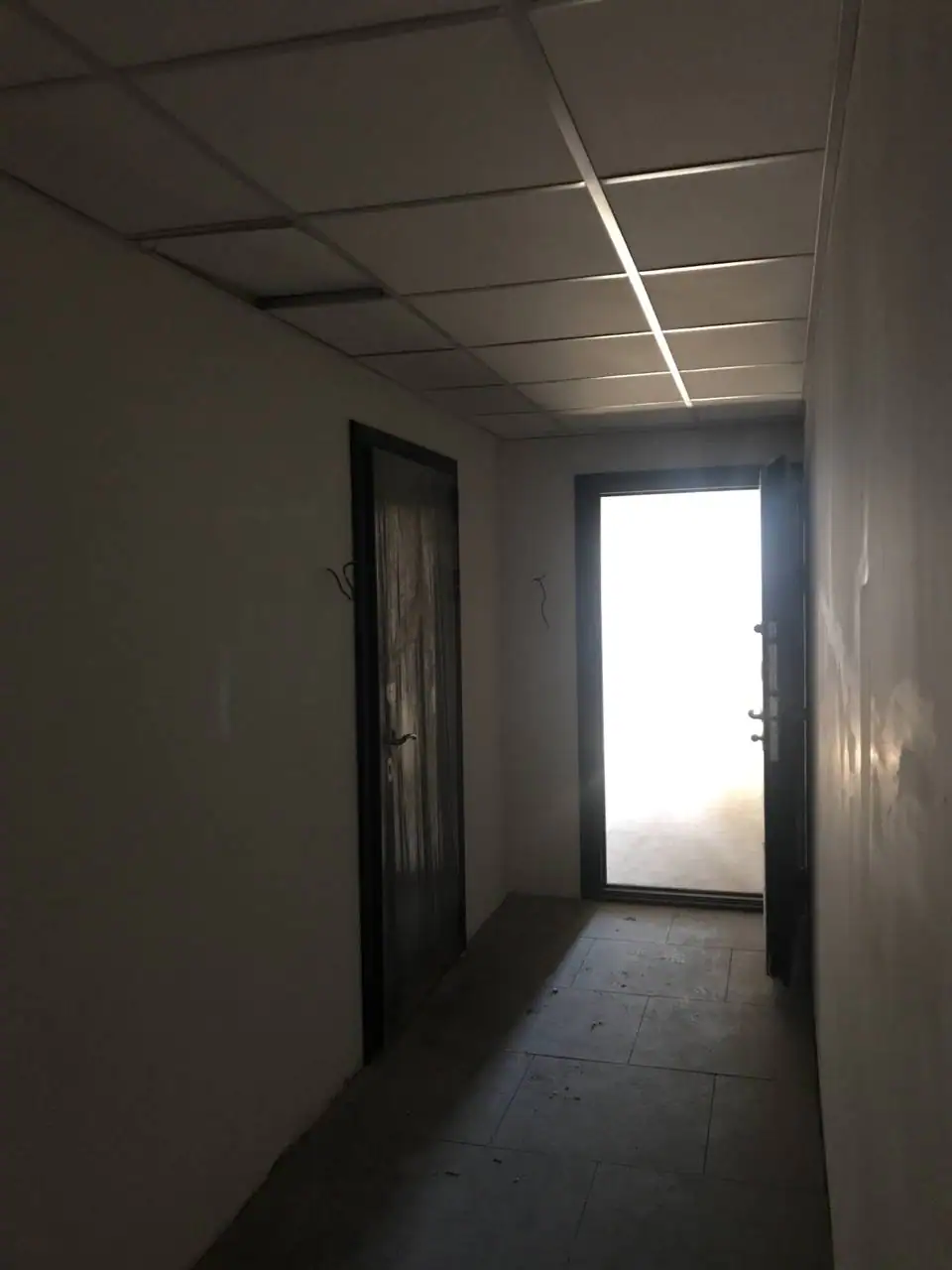

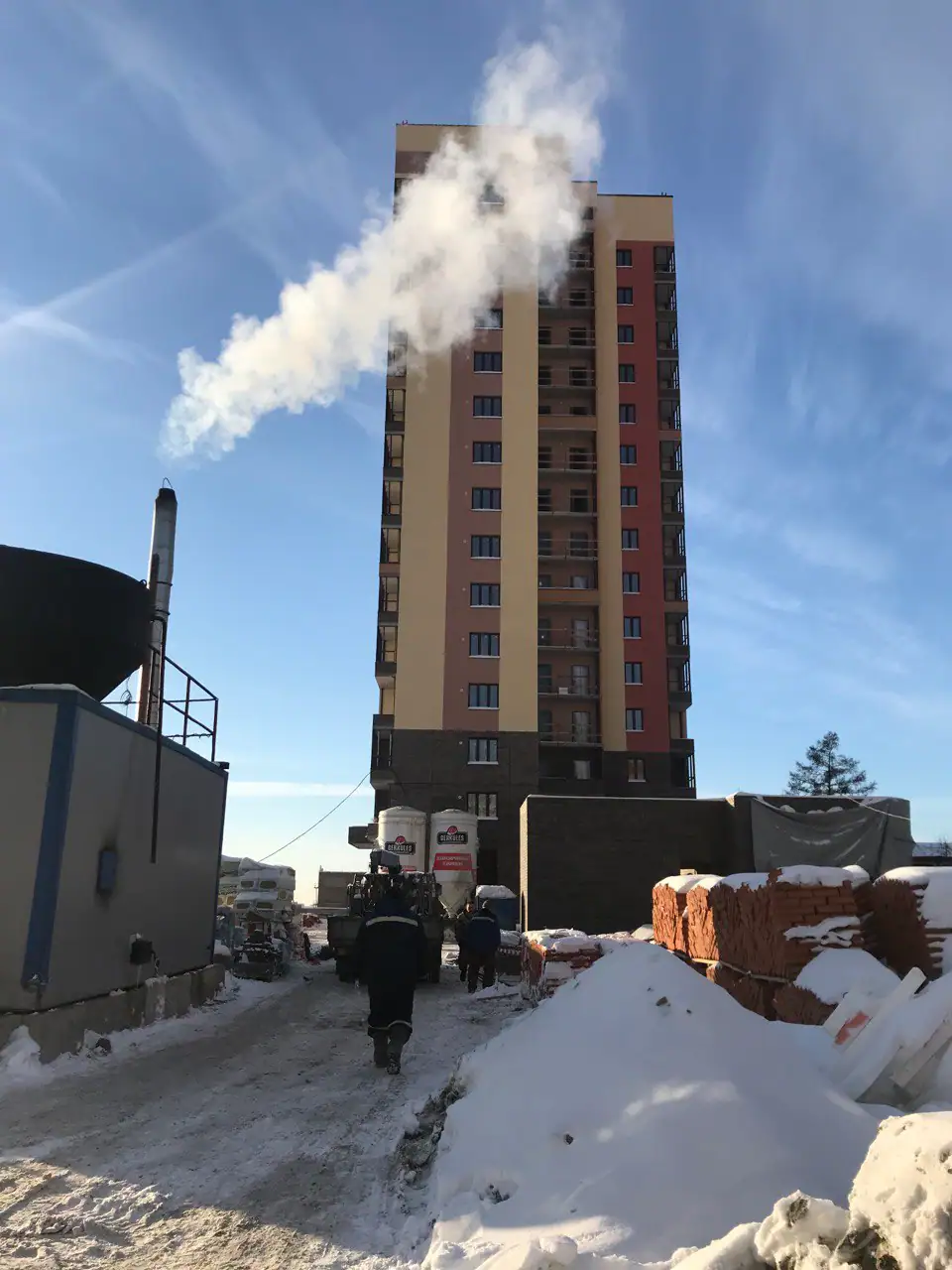

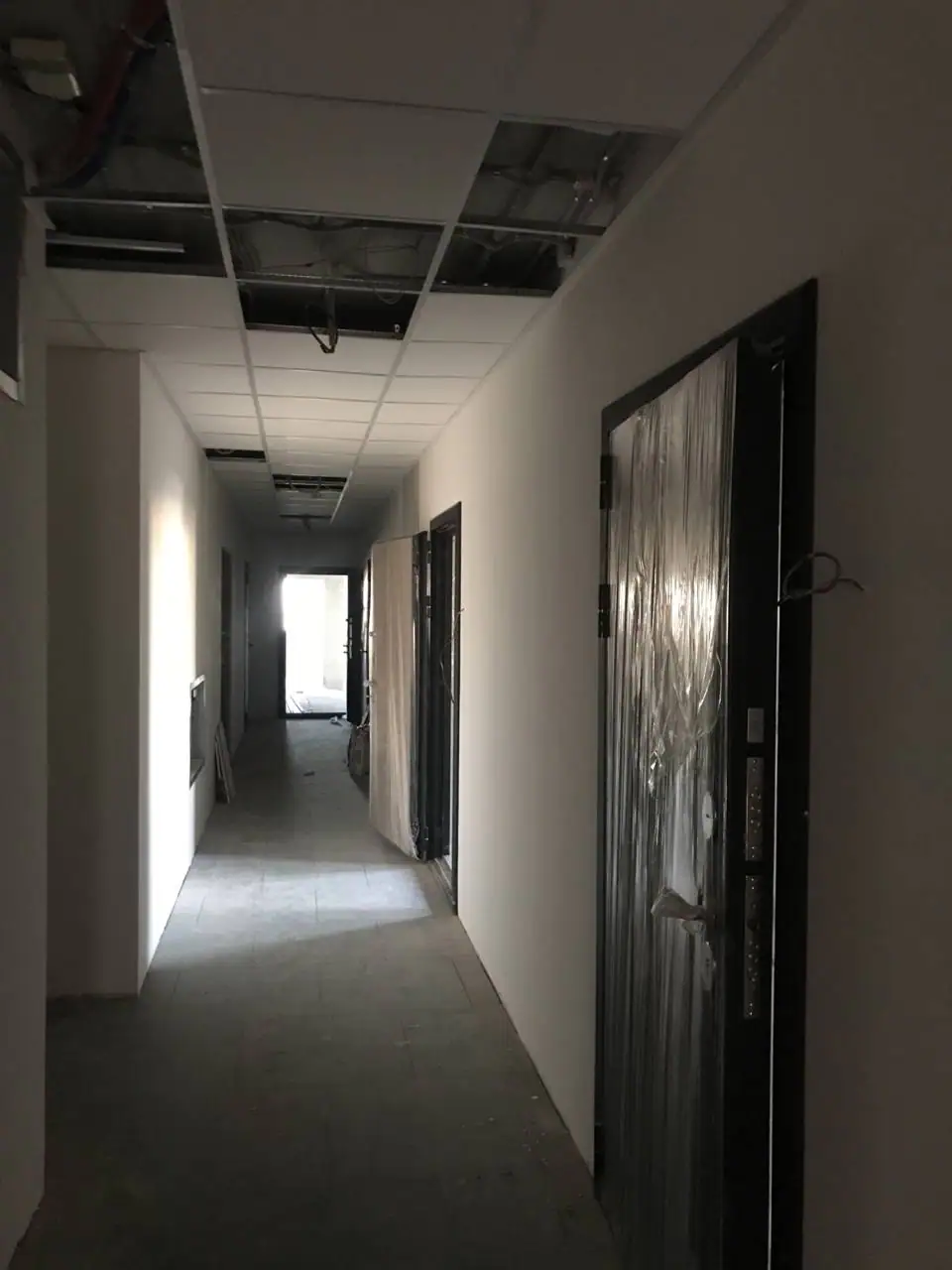

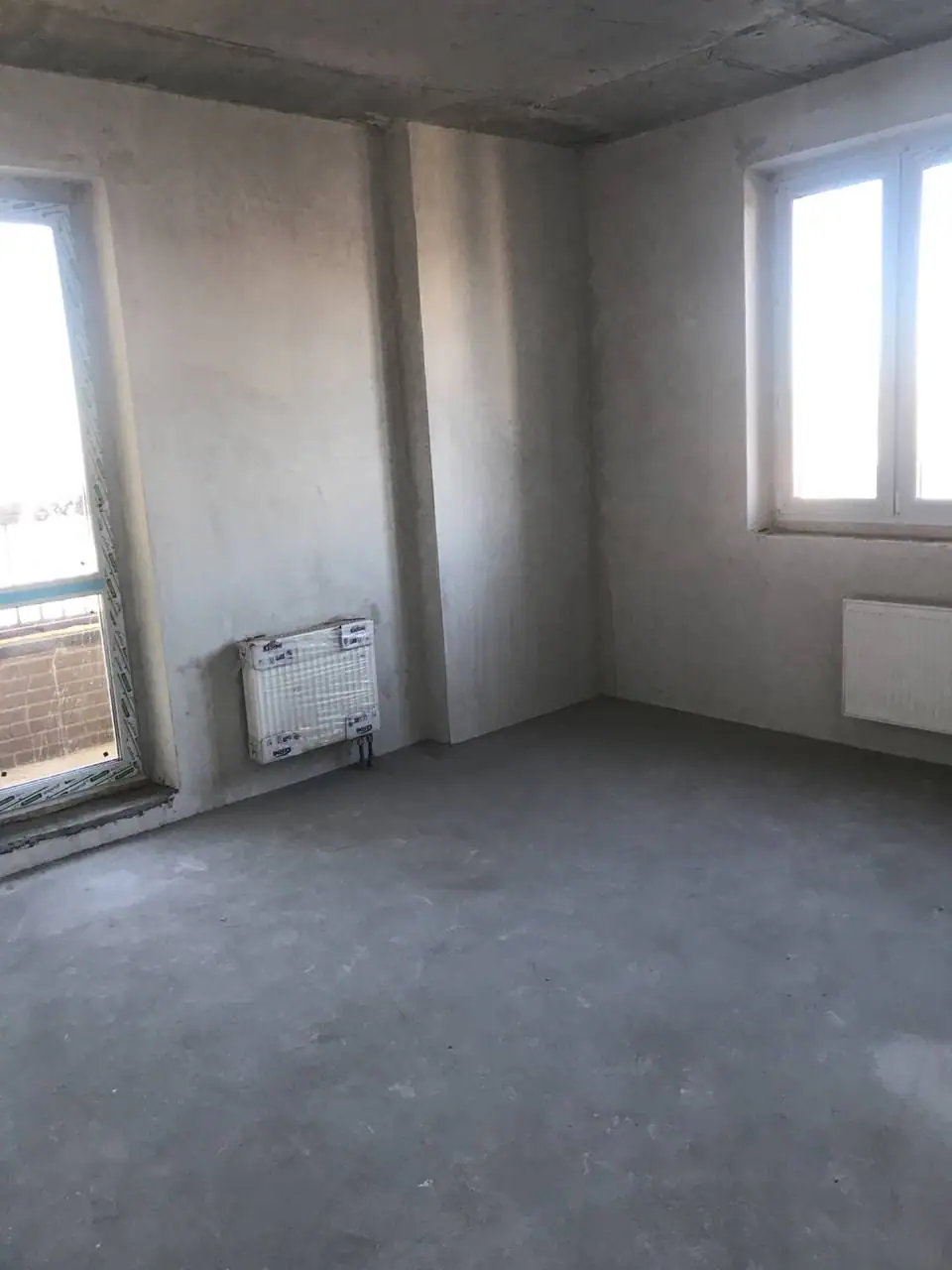

- I кв. 2023Фотоотчёт со стройки

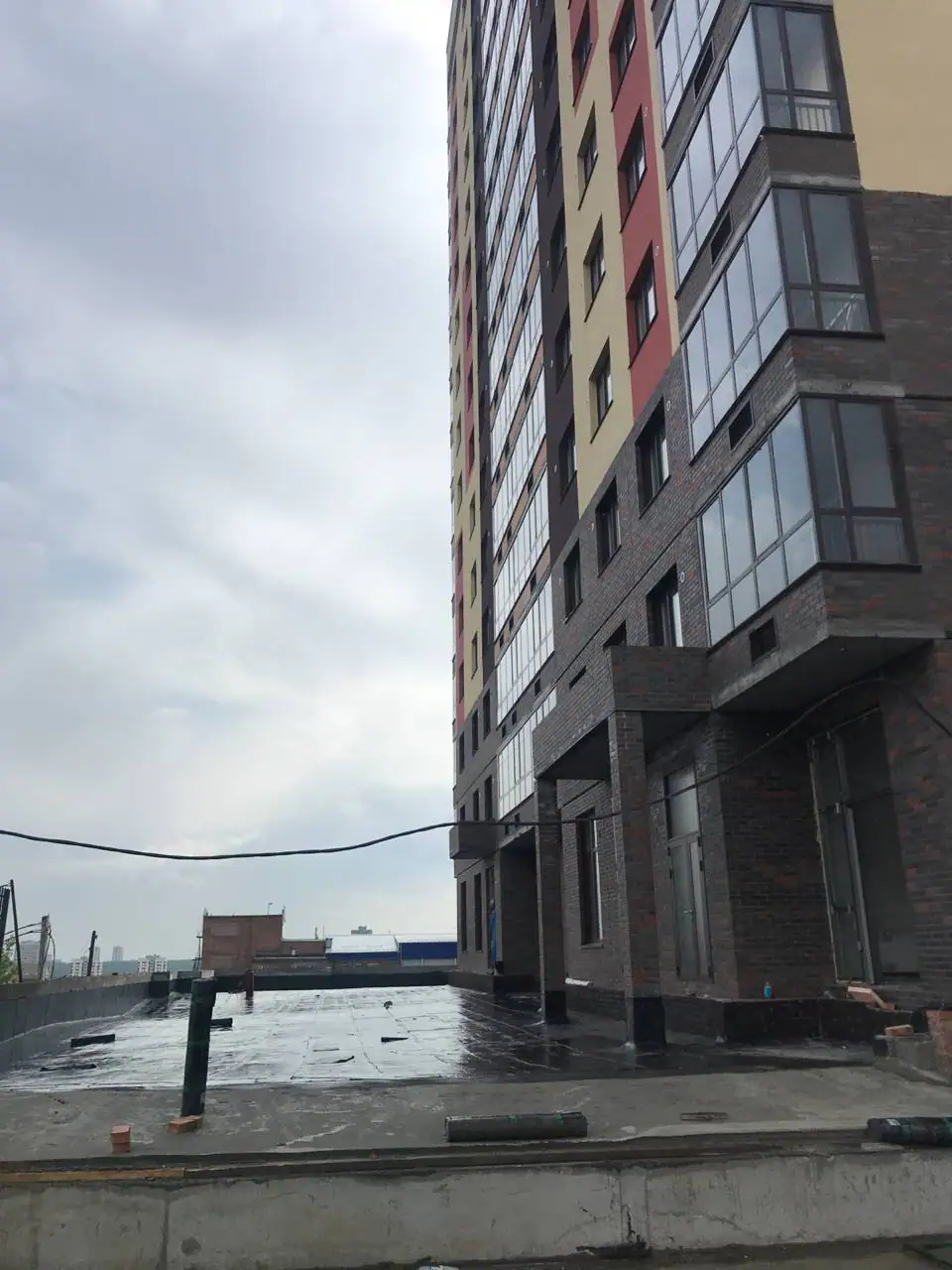

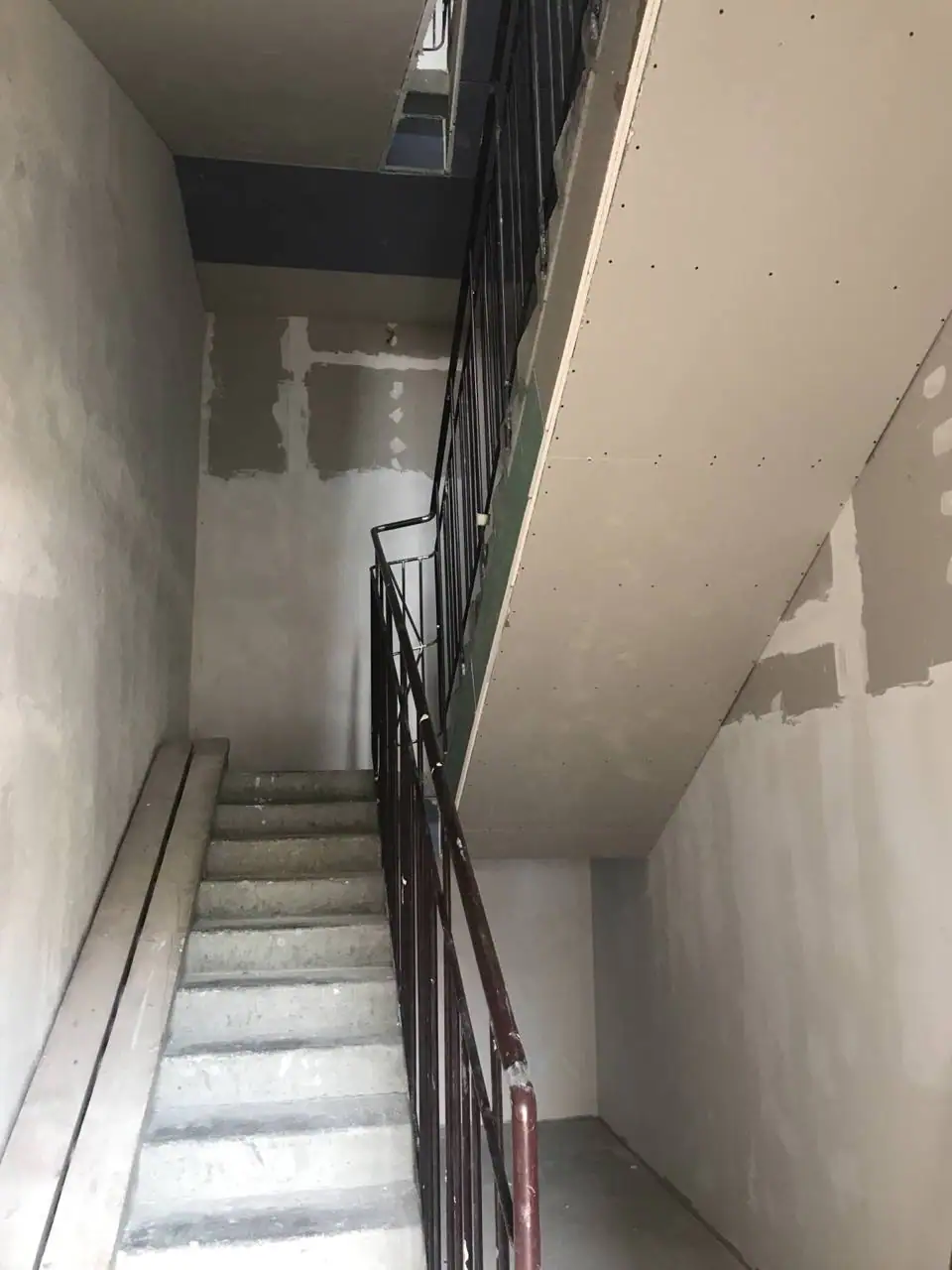

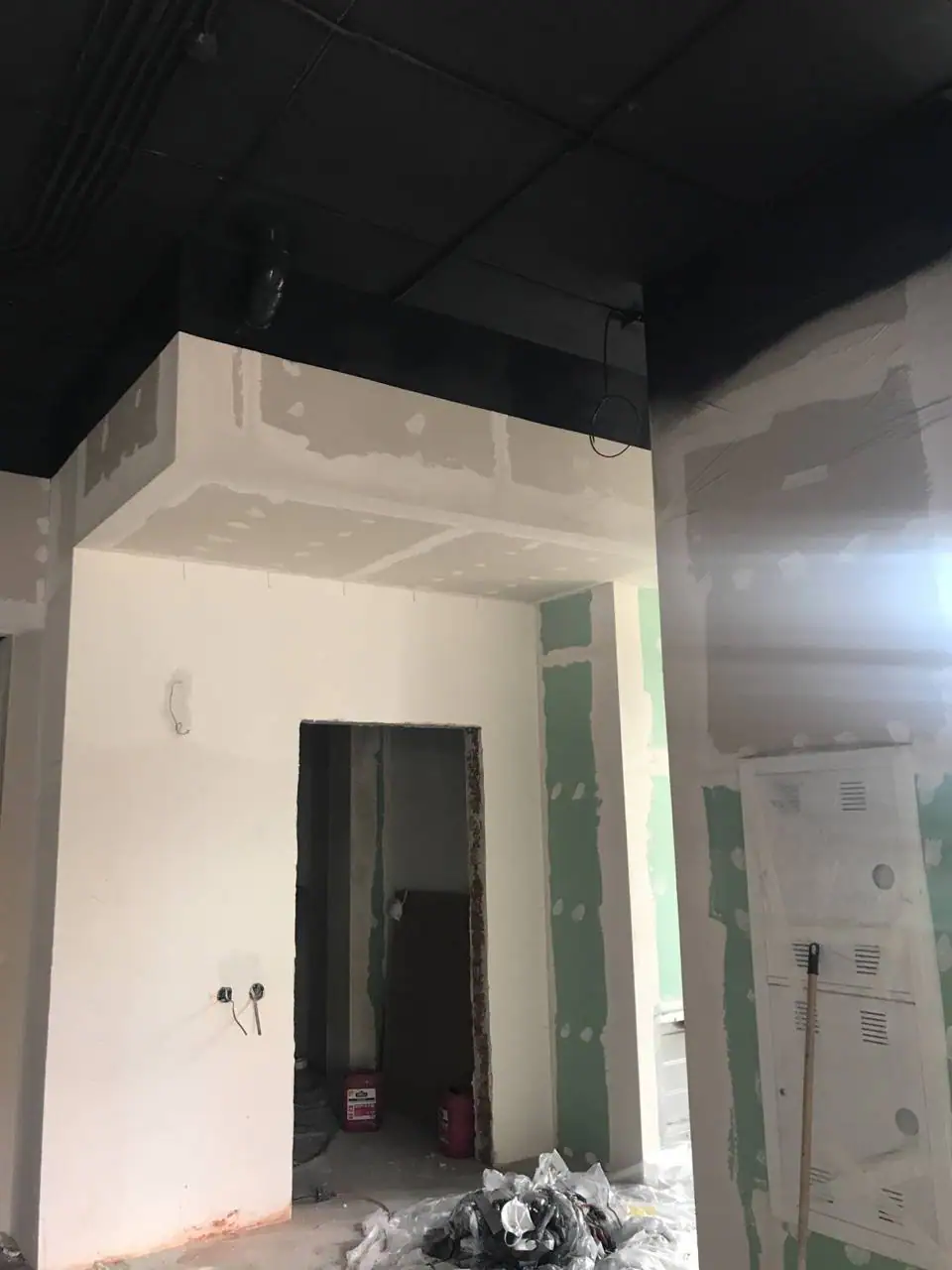

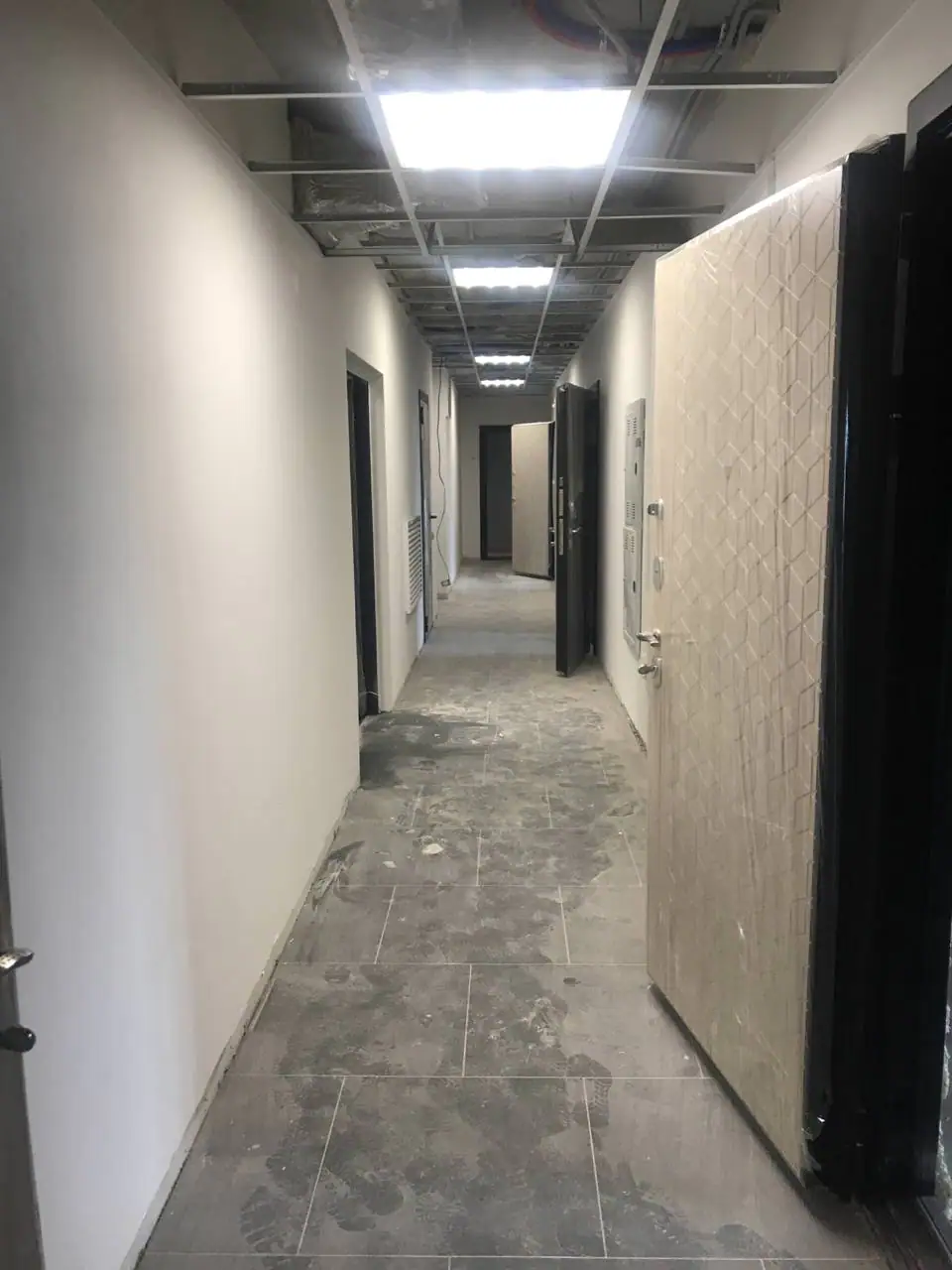

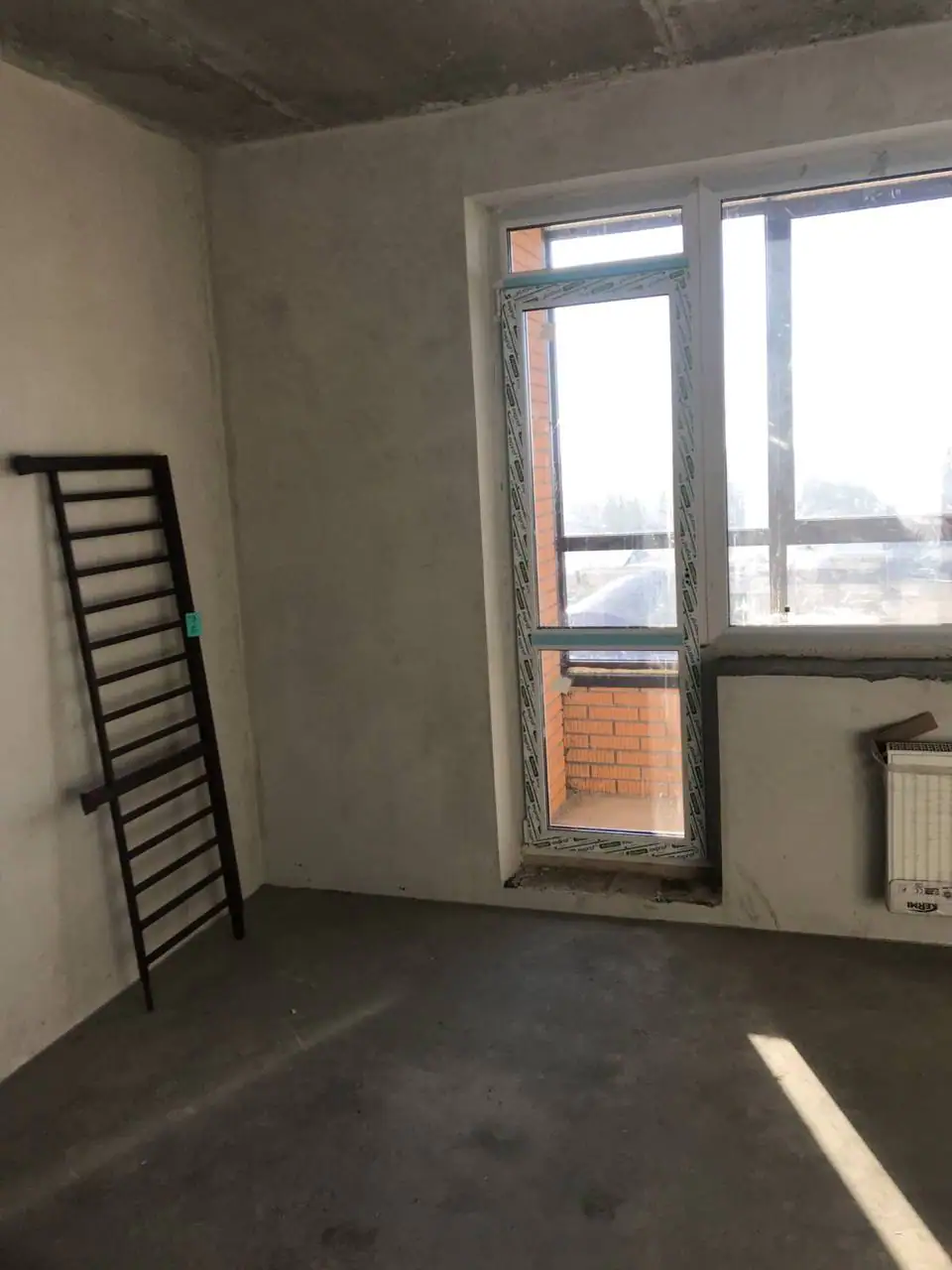

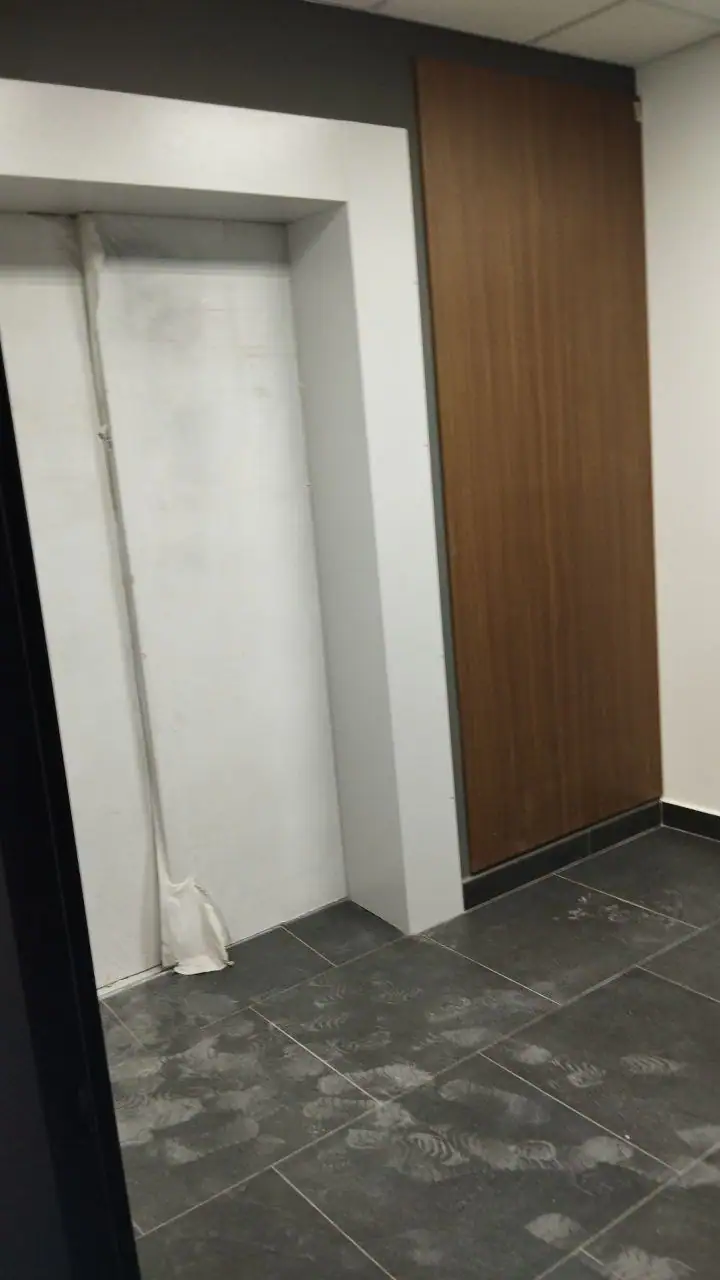

- II кв. 2023Фотоотчёт со стройки

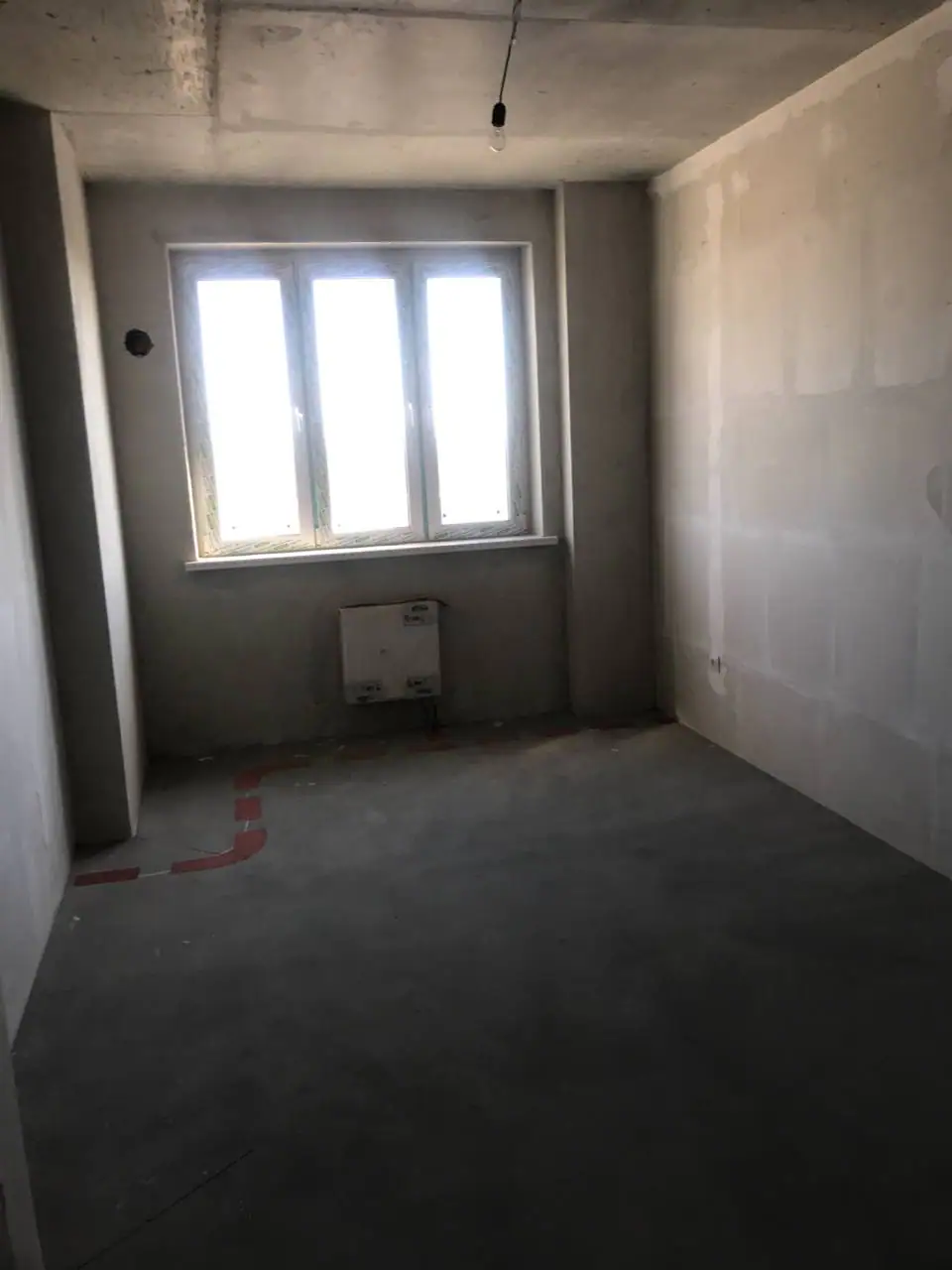

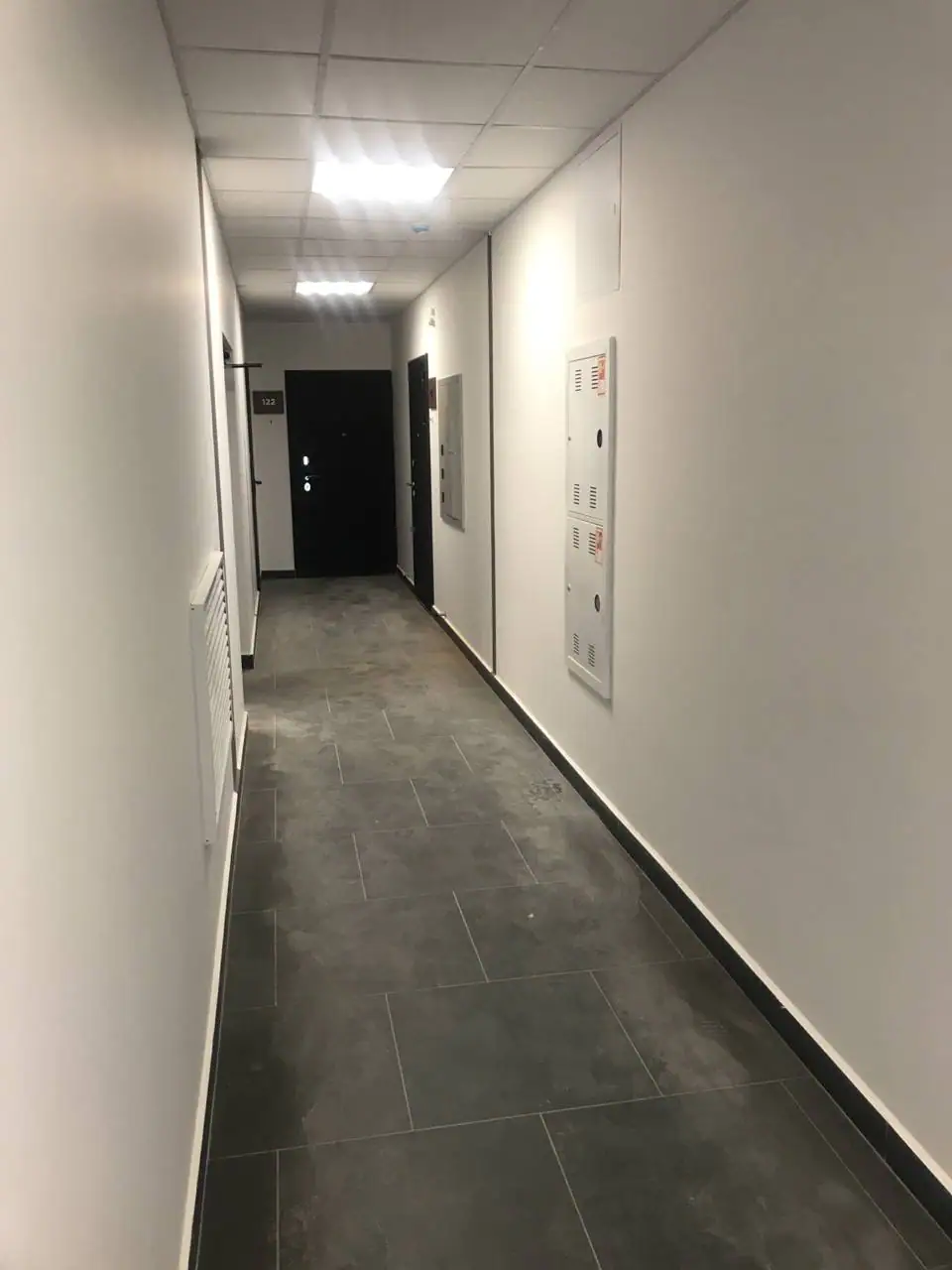

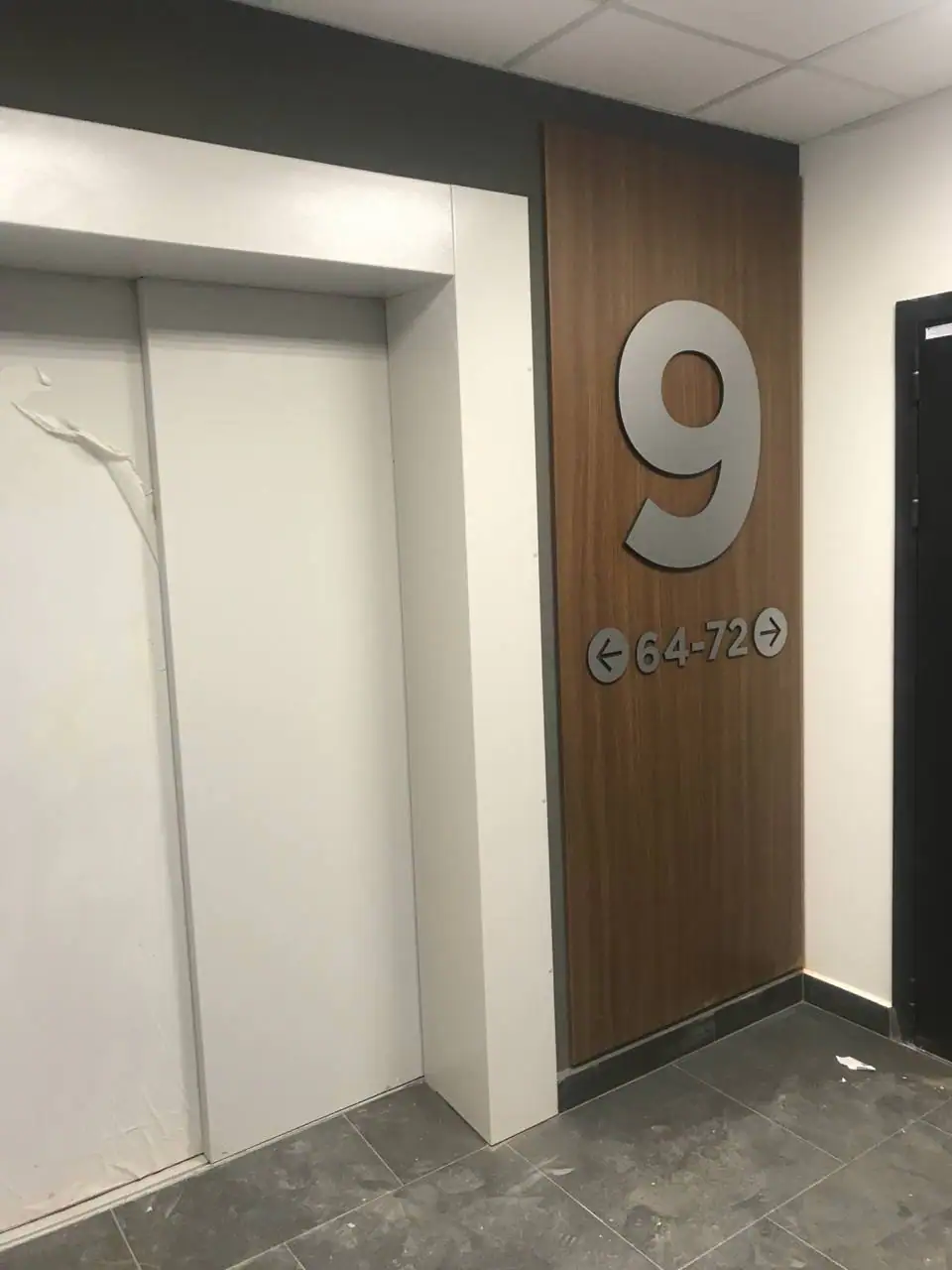

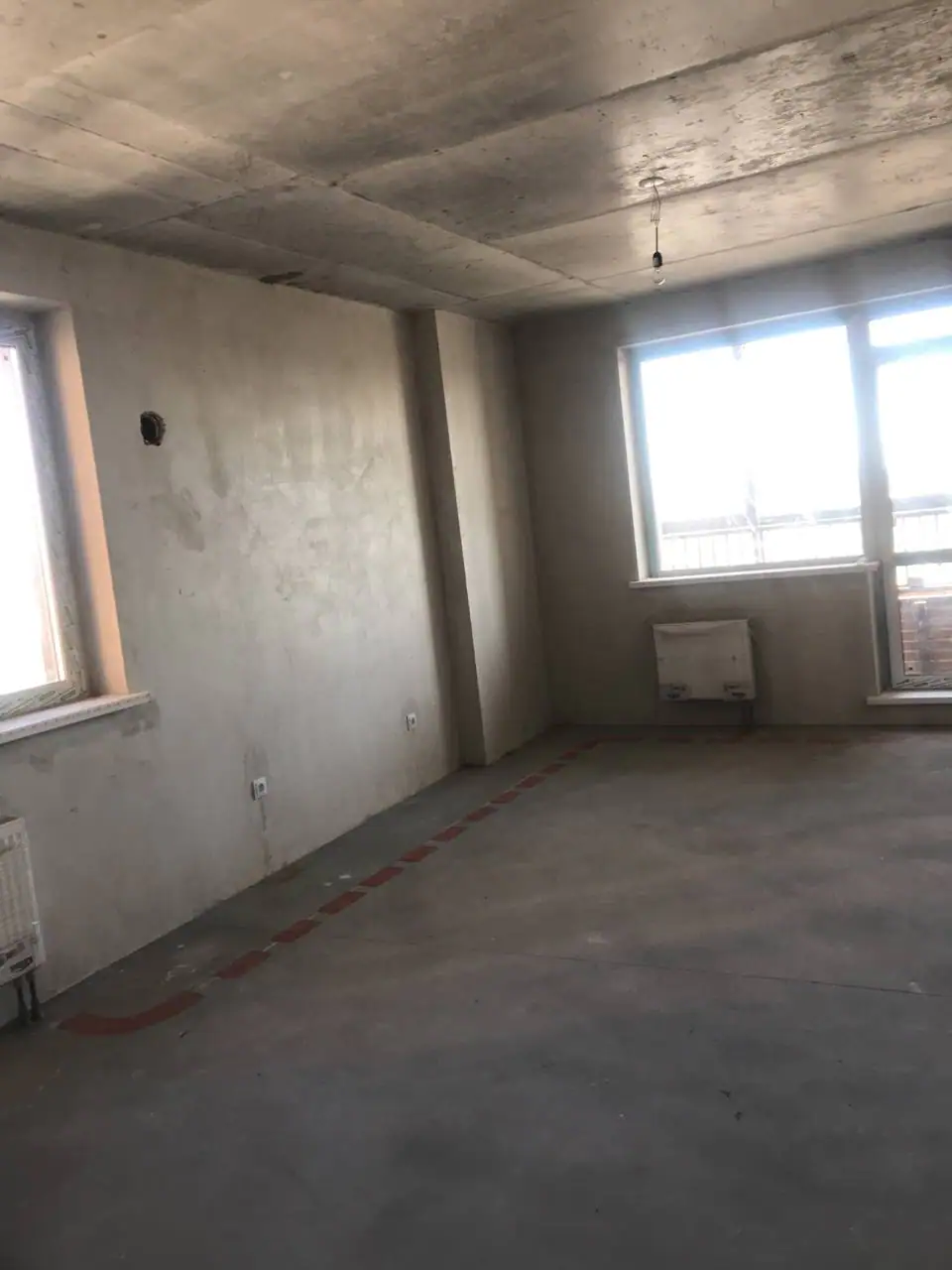

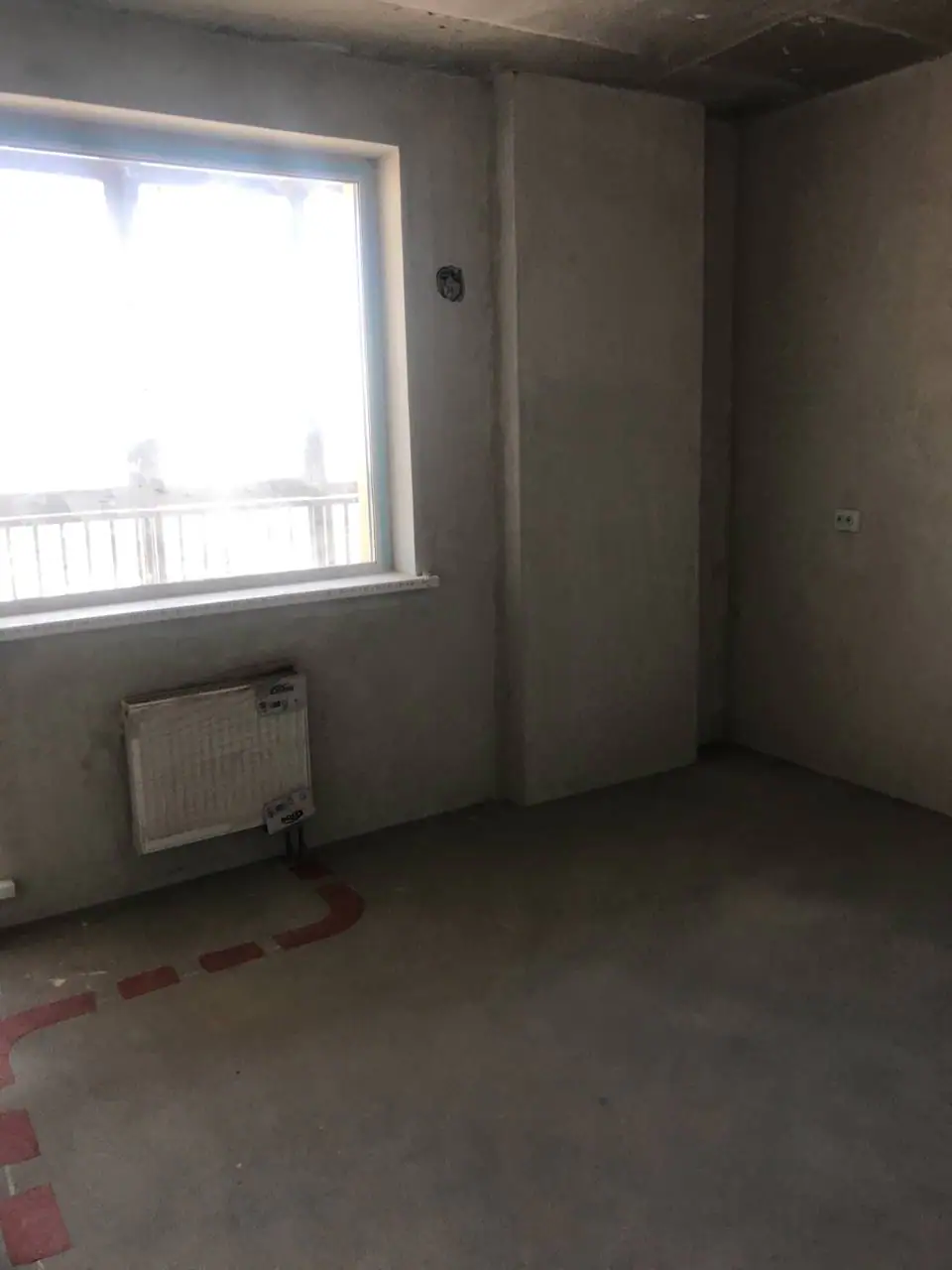

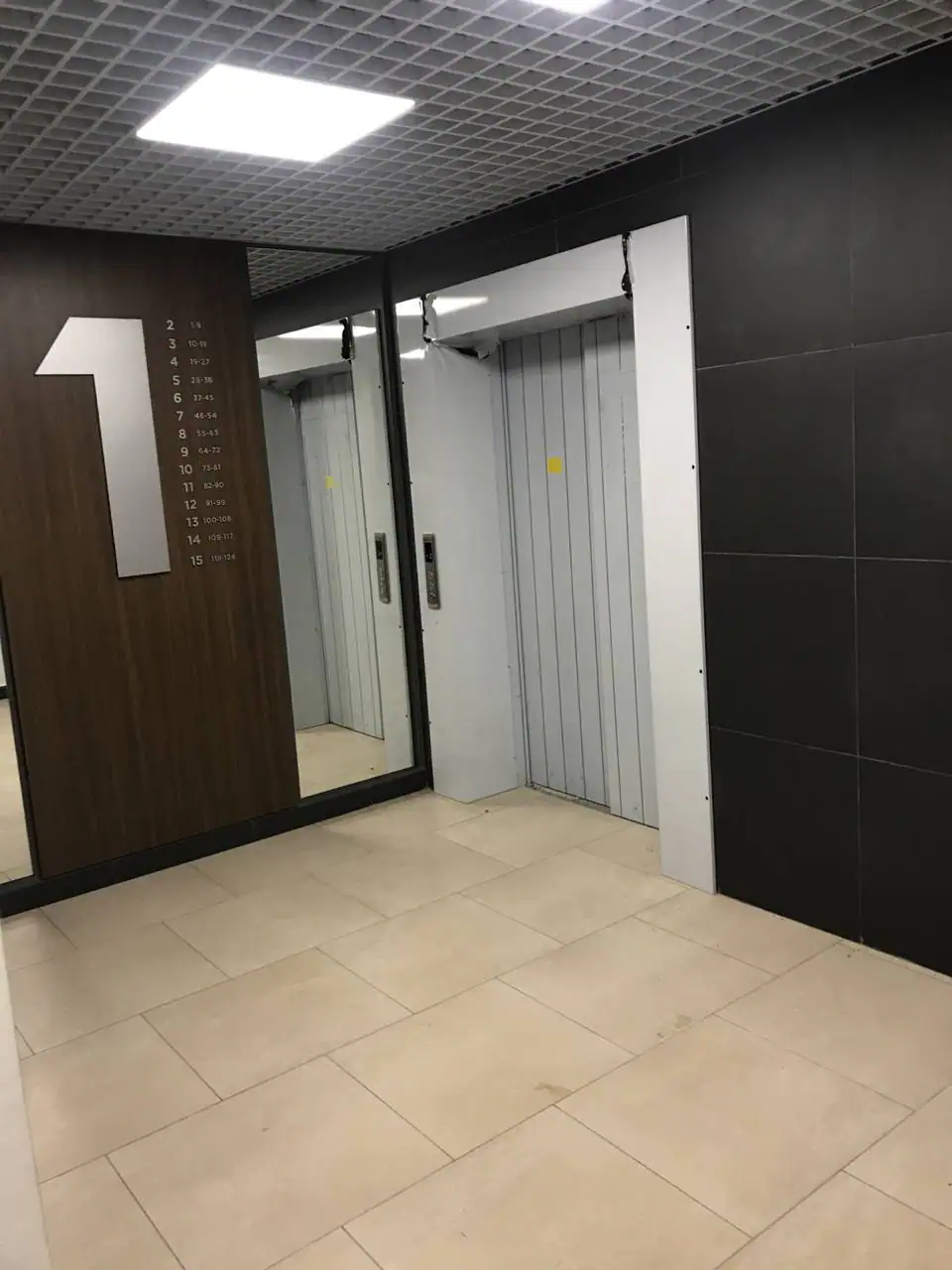

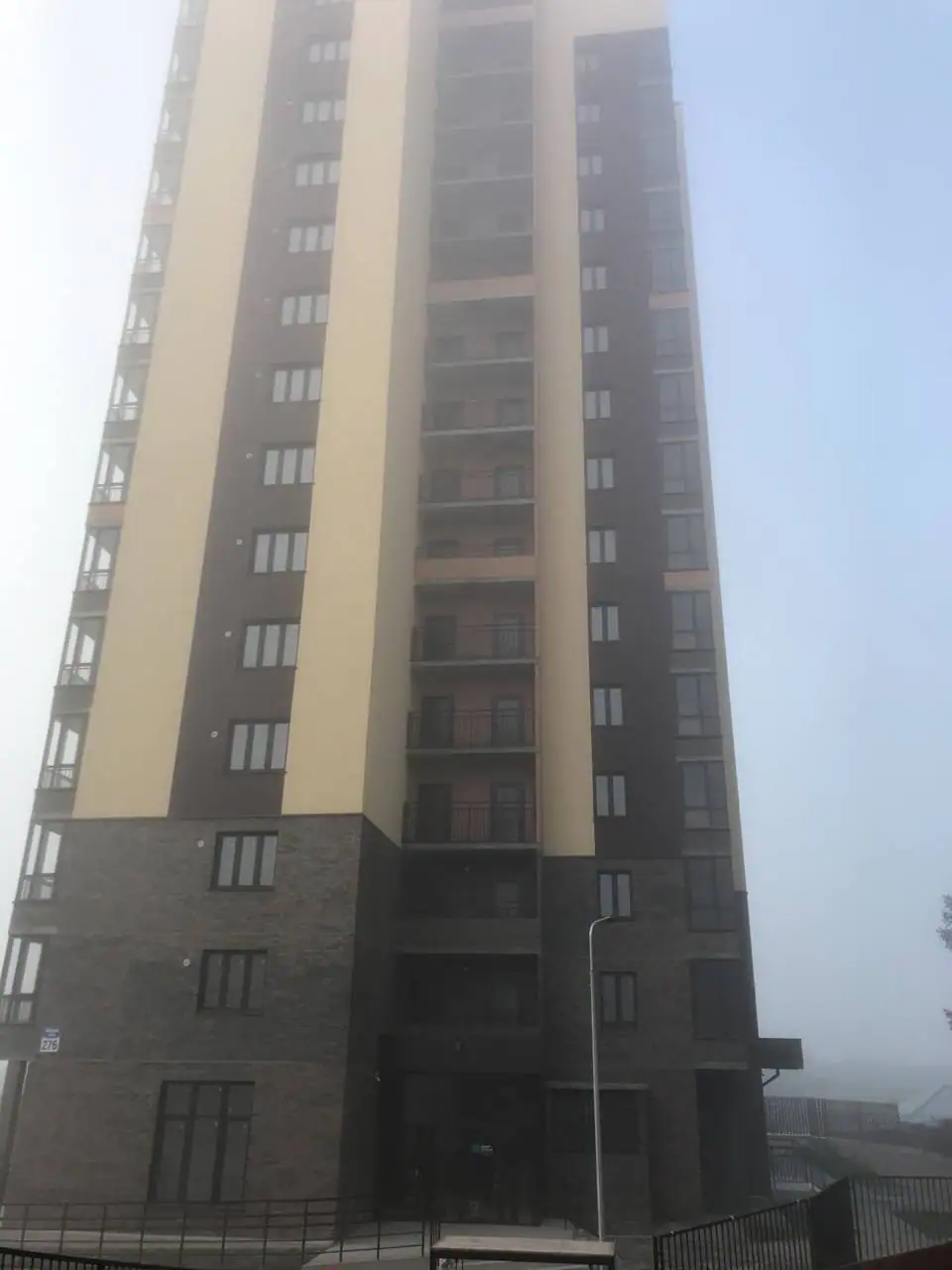

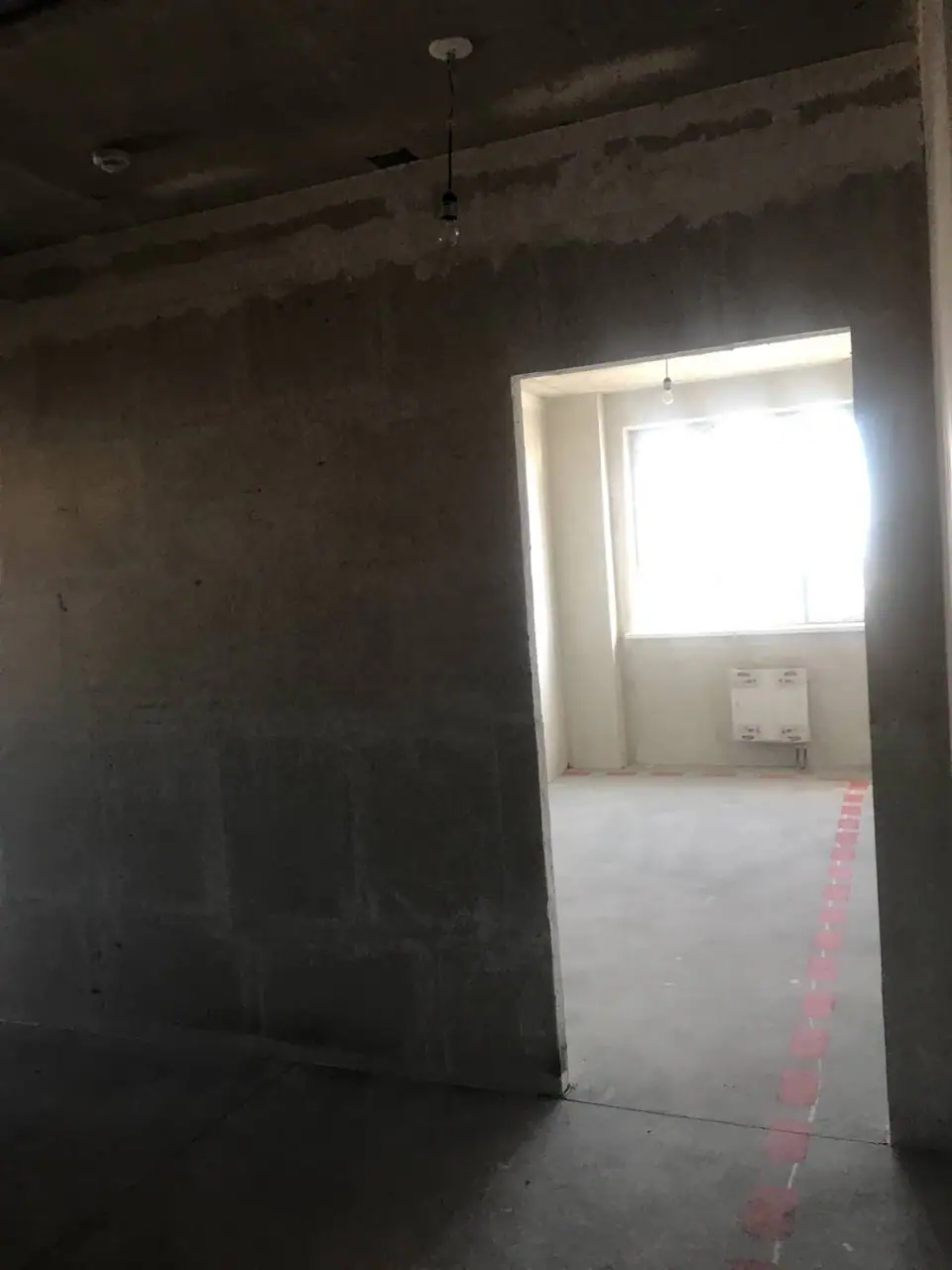

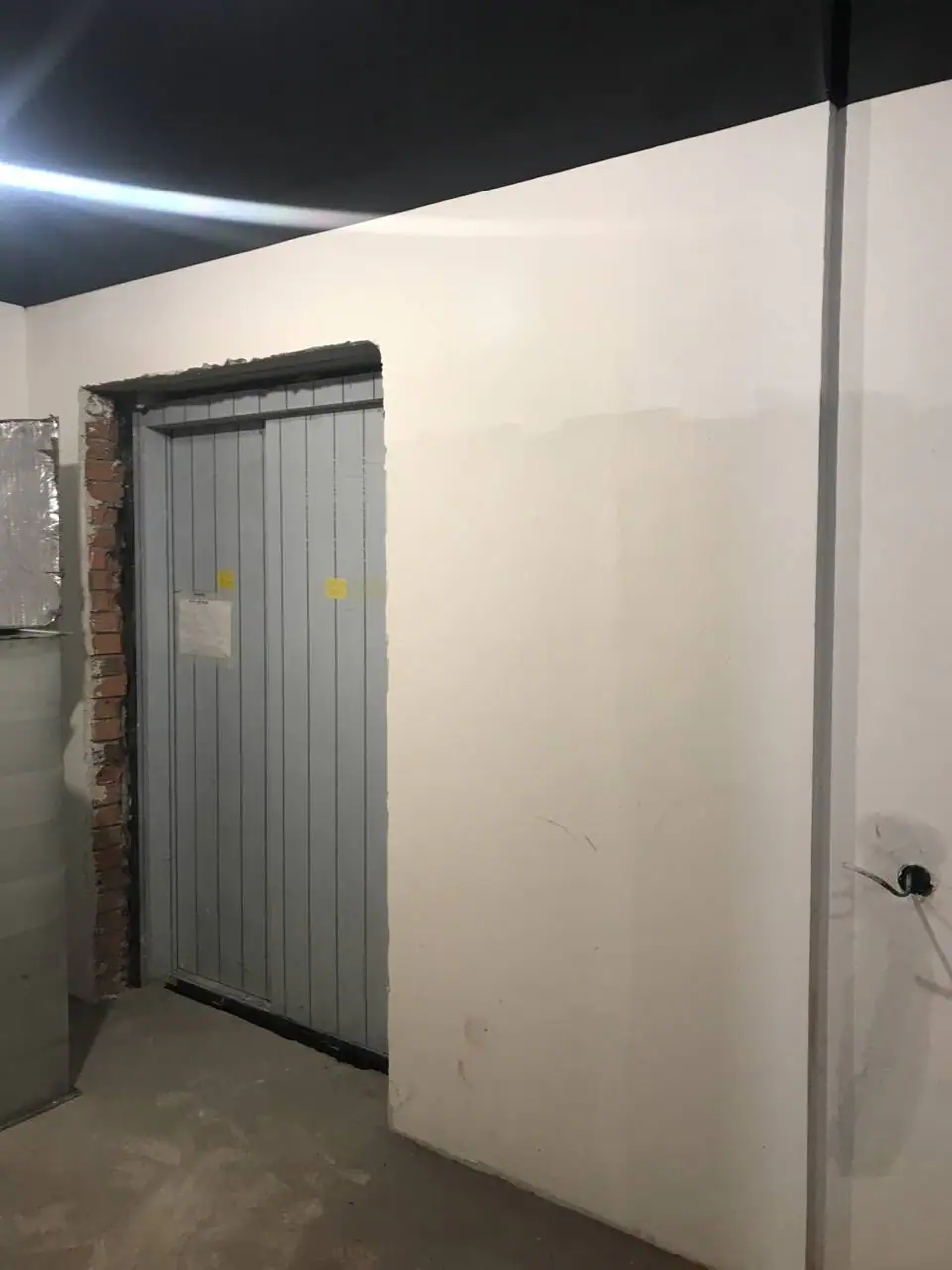

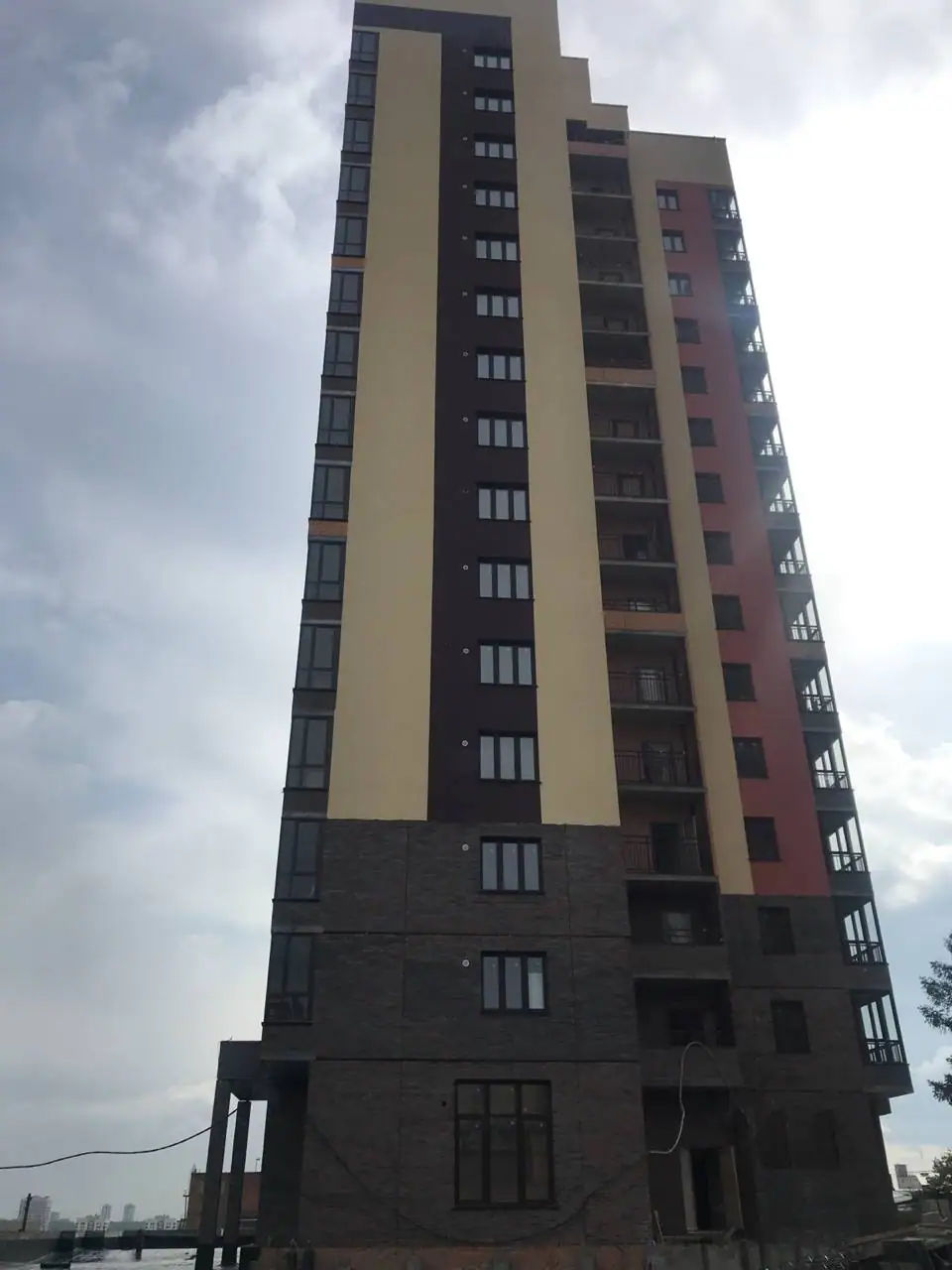

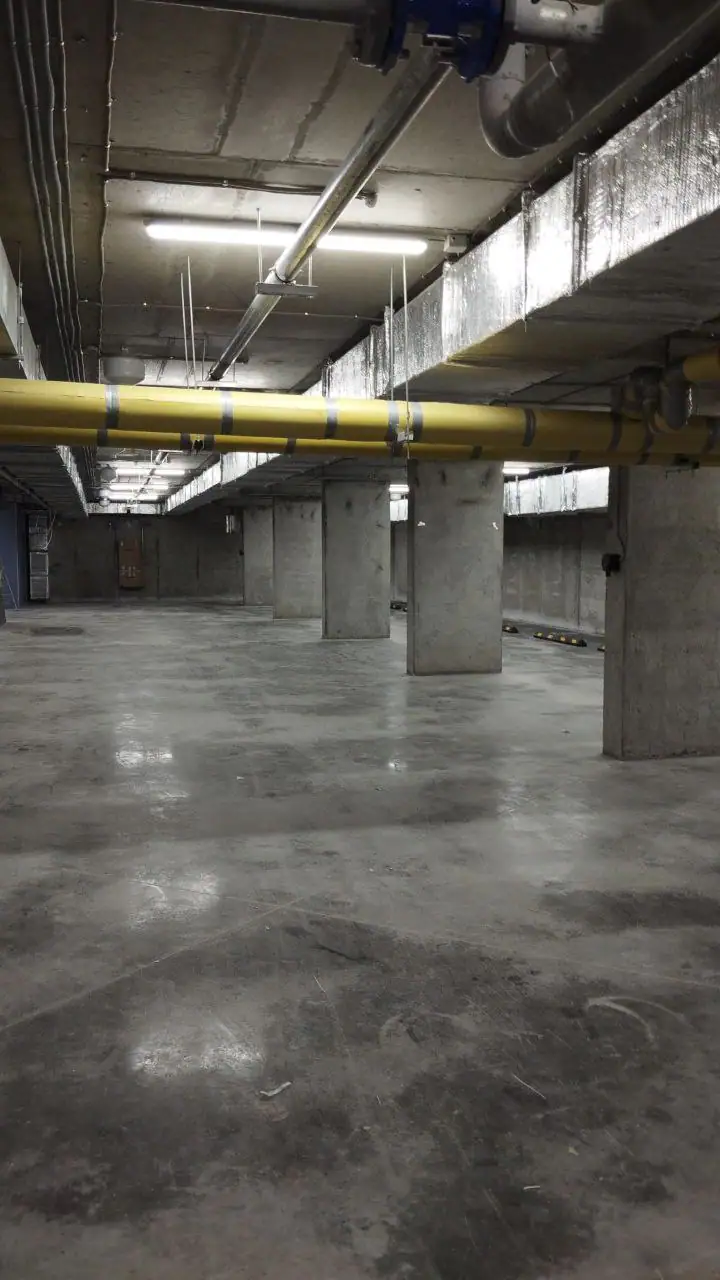

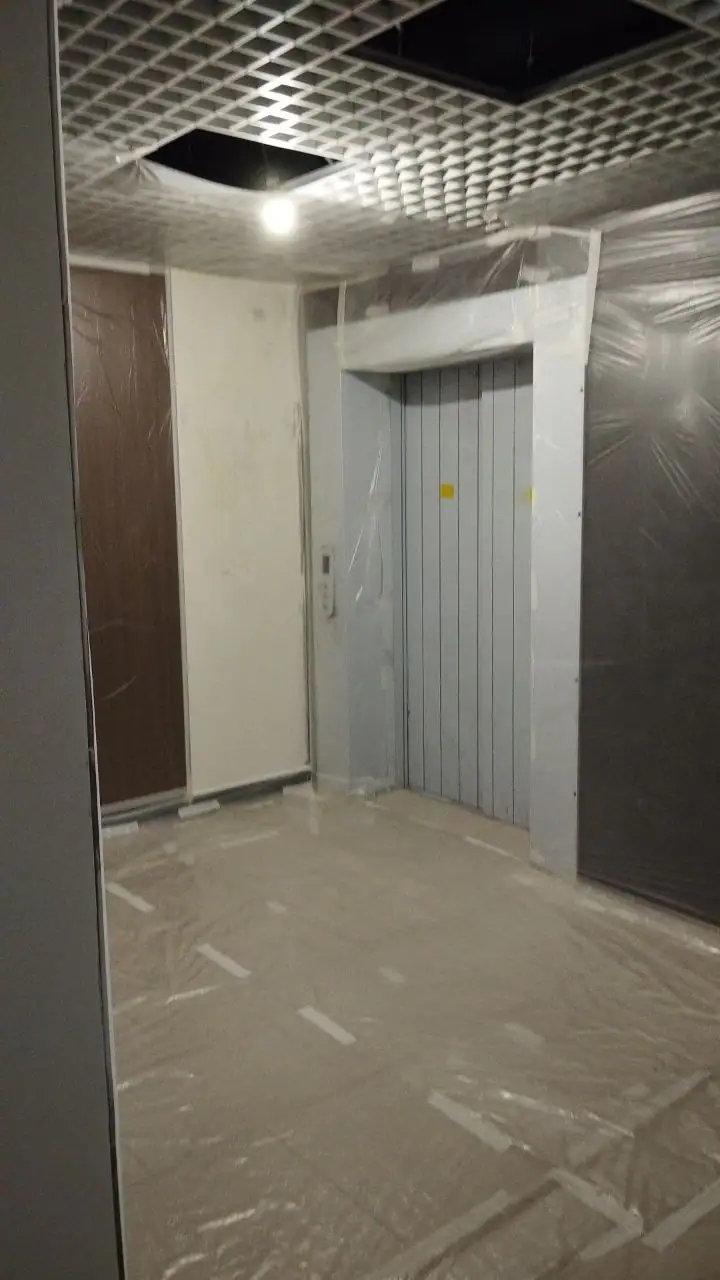

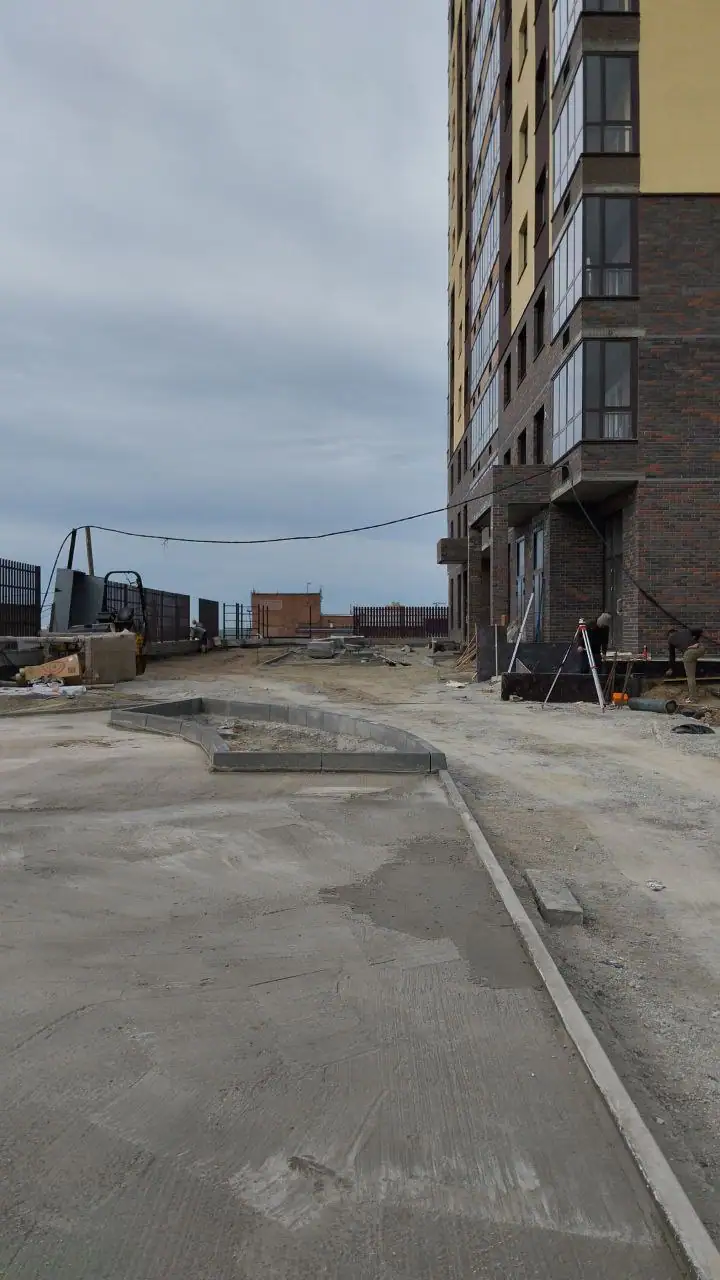

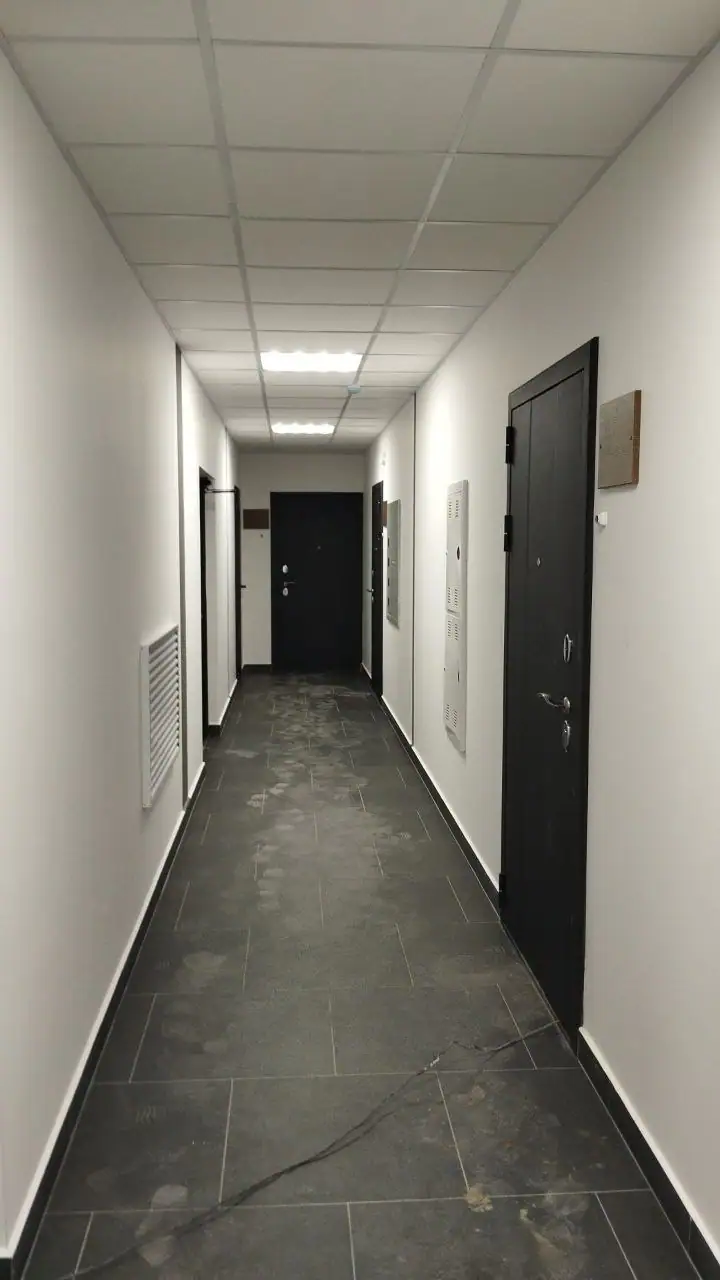

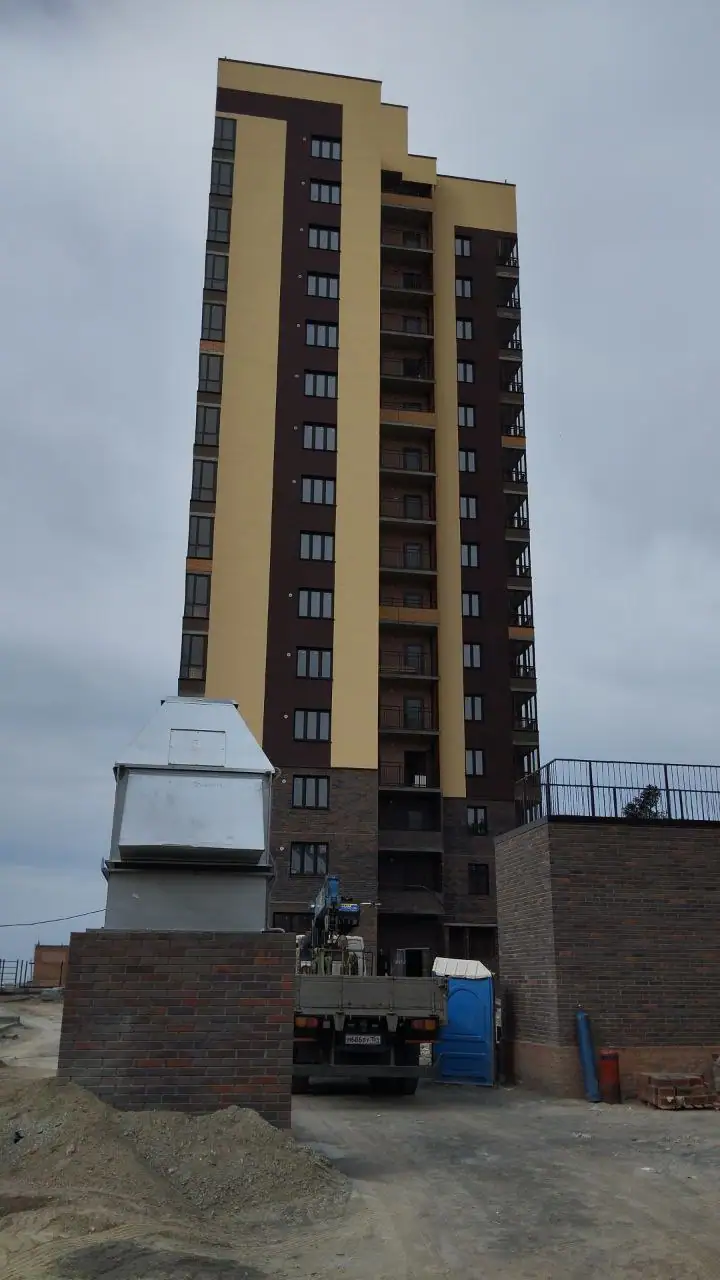

- III кв. 2023Фотоотчёт со стройки
- IV кв. 2023Сдан: Дом 1
- IV кв. 2023Добавлены документы (2)
- IV кв. 2023Фотоотчёт со стройки
