Ход строительства
Сдано 1 из 3 корпусов · срок сдачи: I кв. 2028.
Хронология

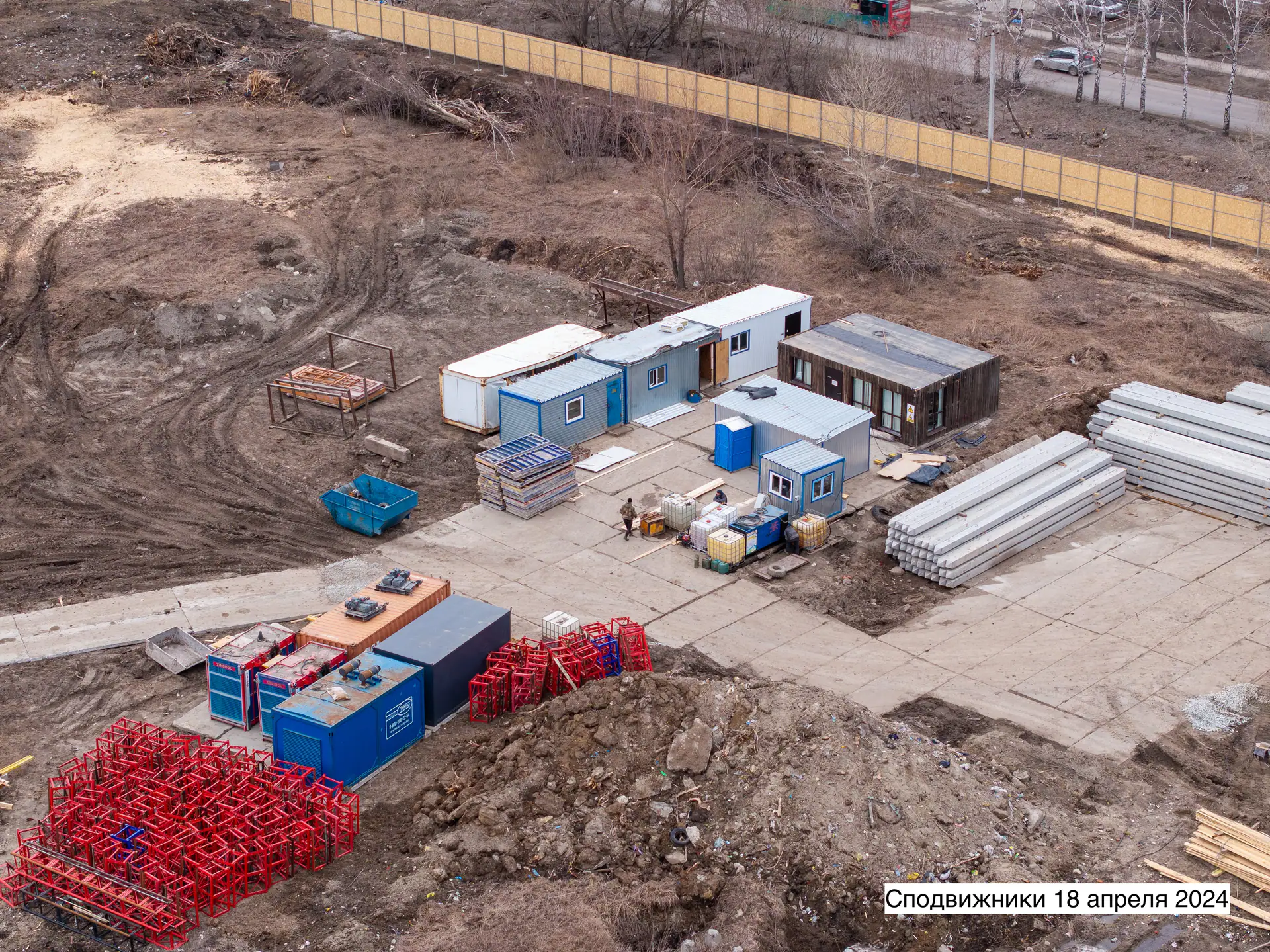

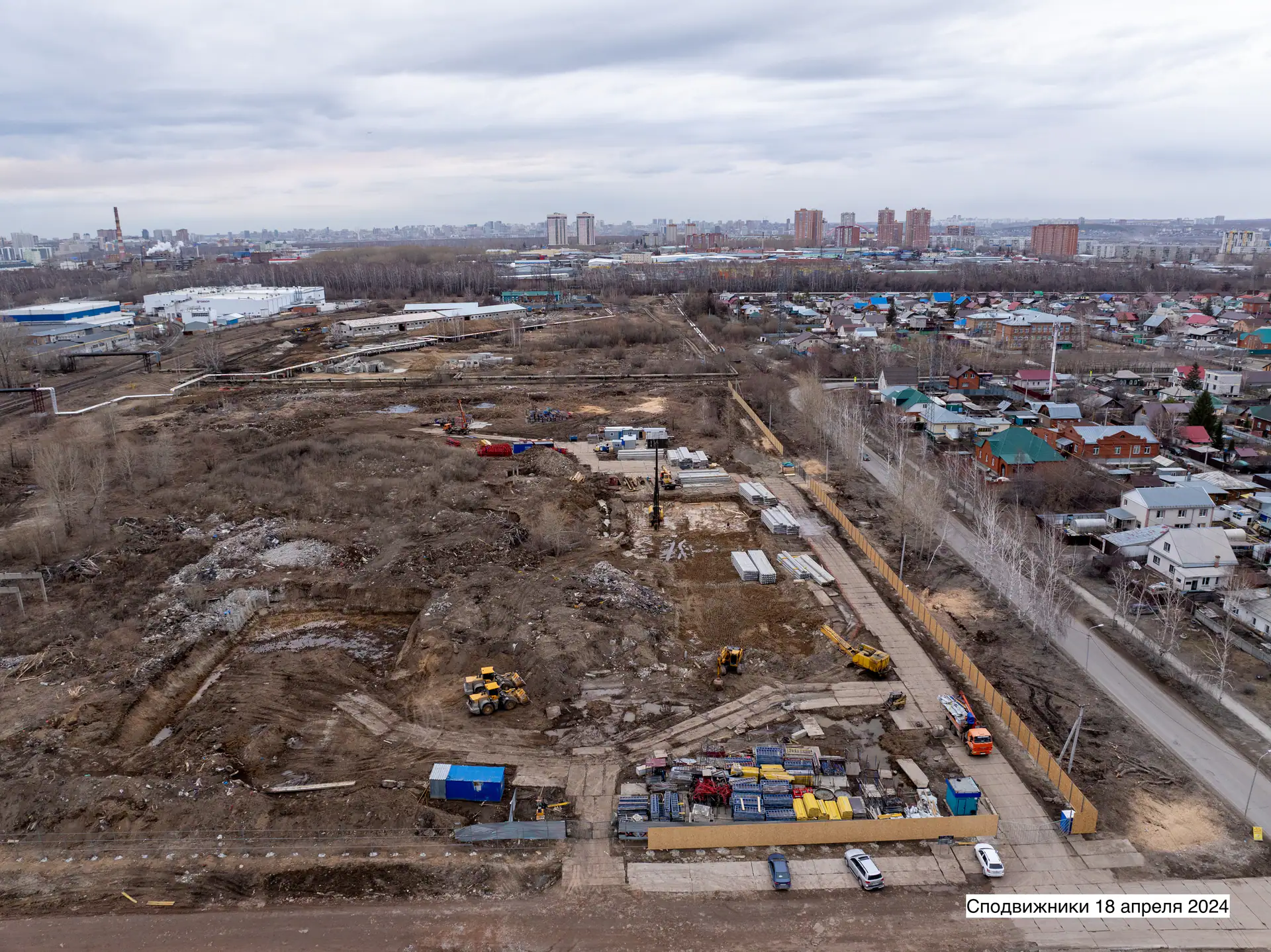

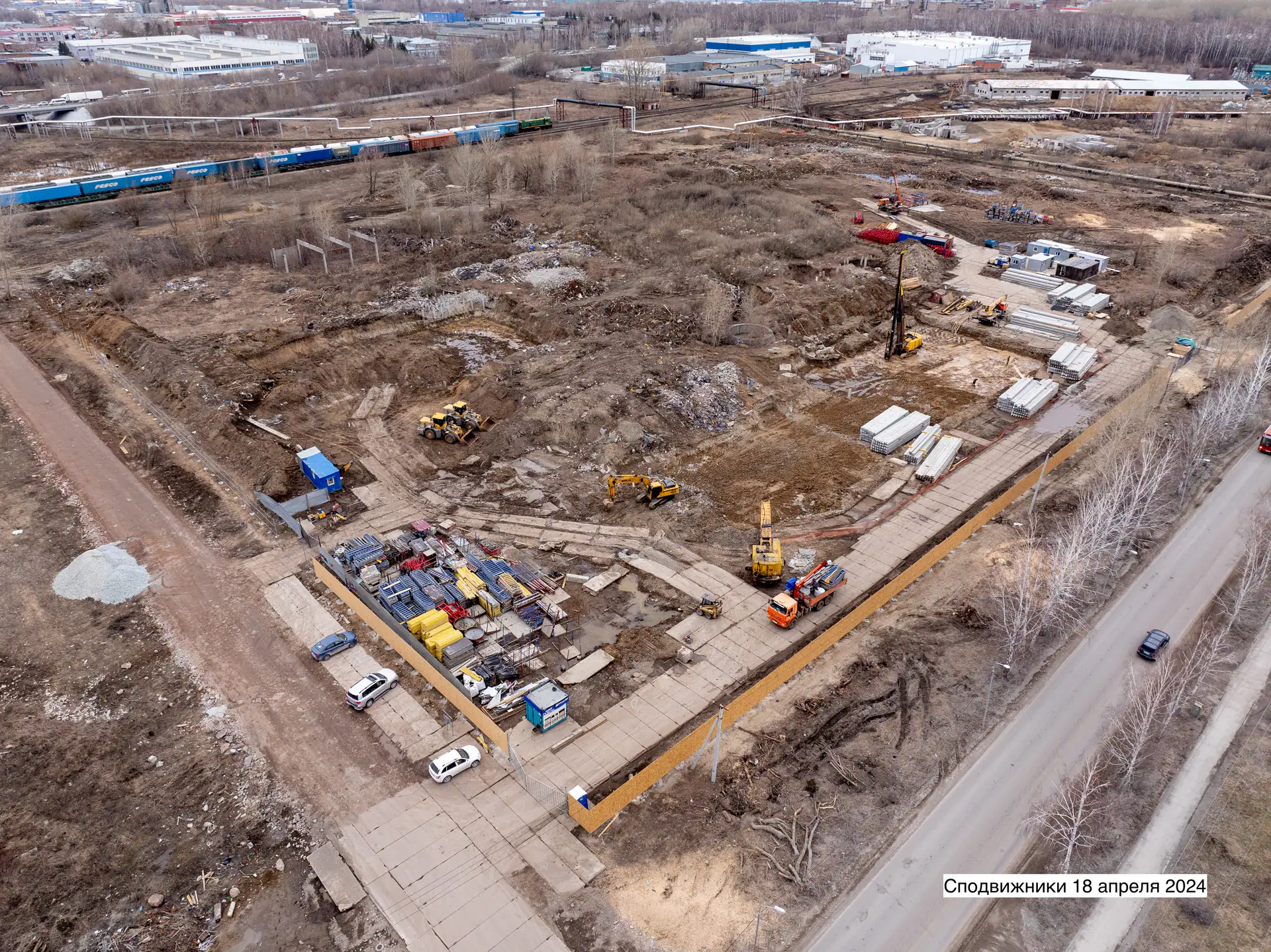

- IV кв. 2023Добавлен документ: Экспертиза проектной документации

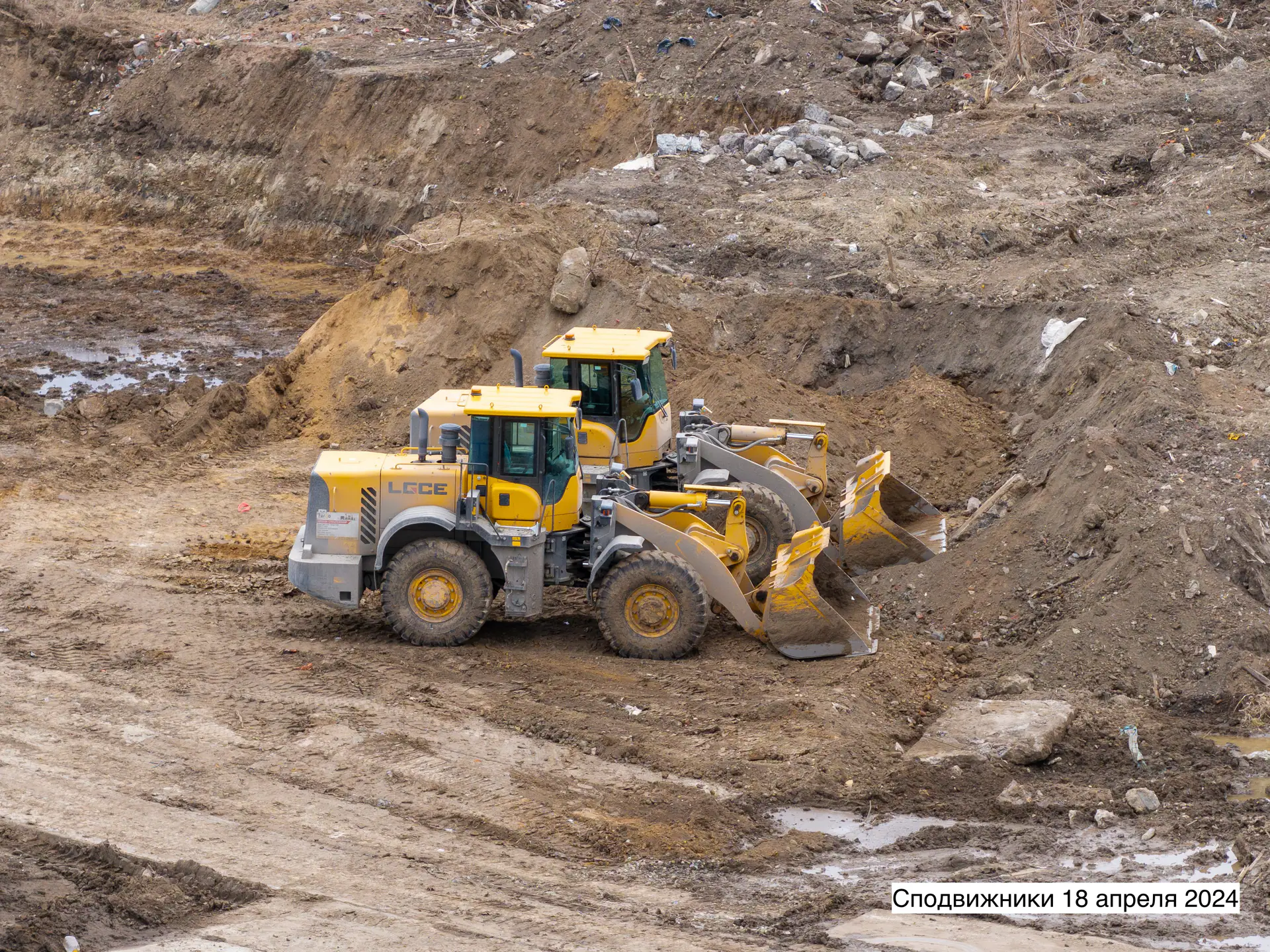

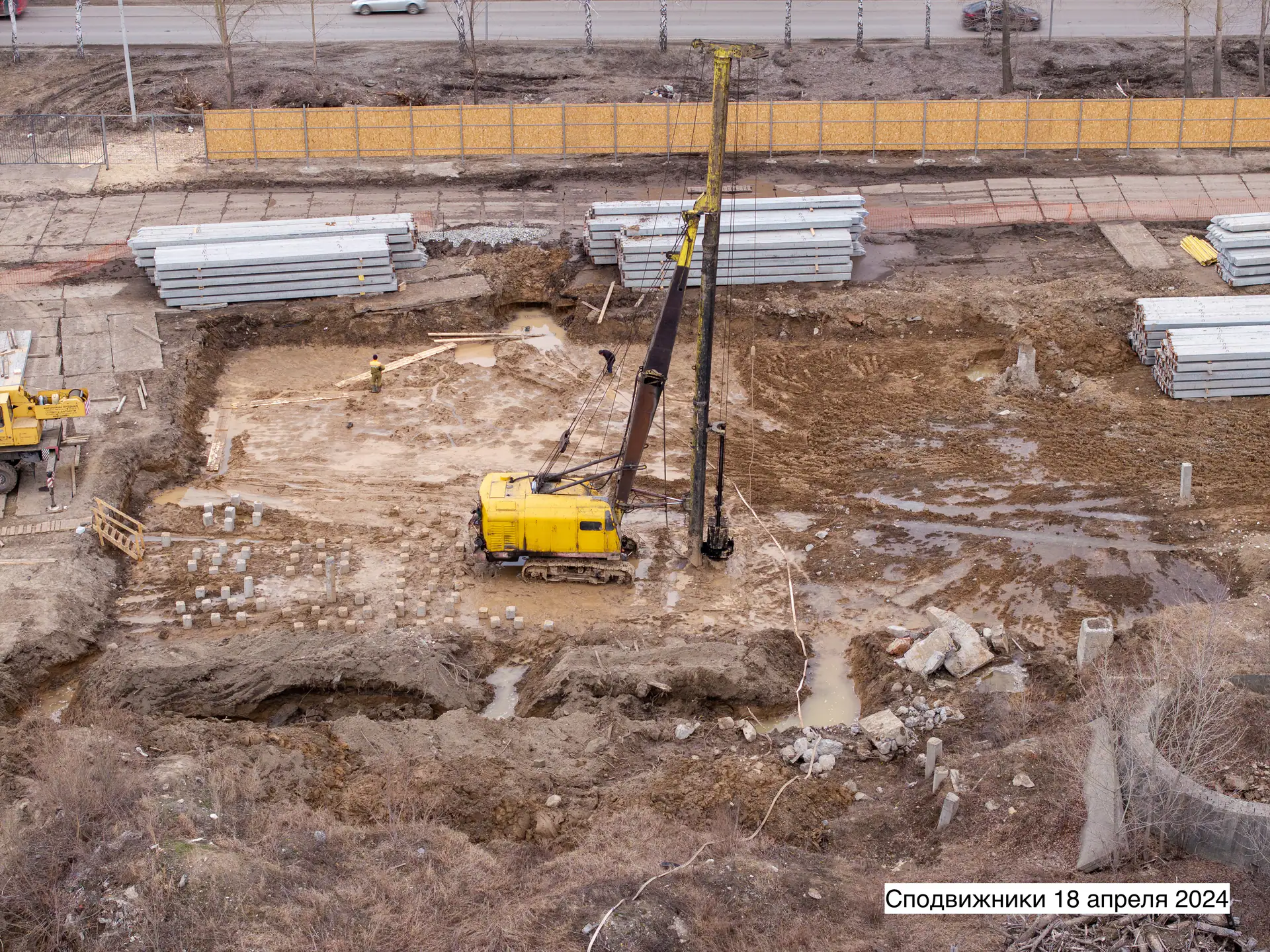

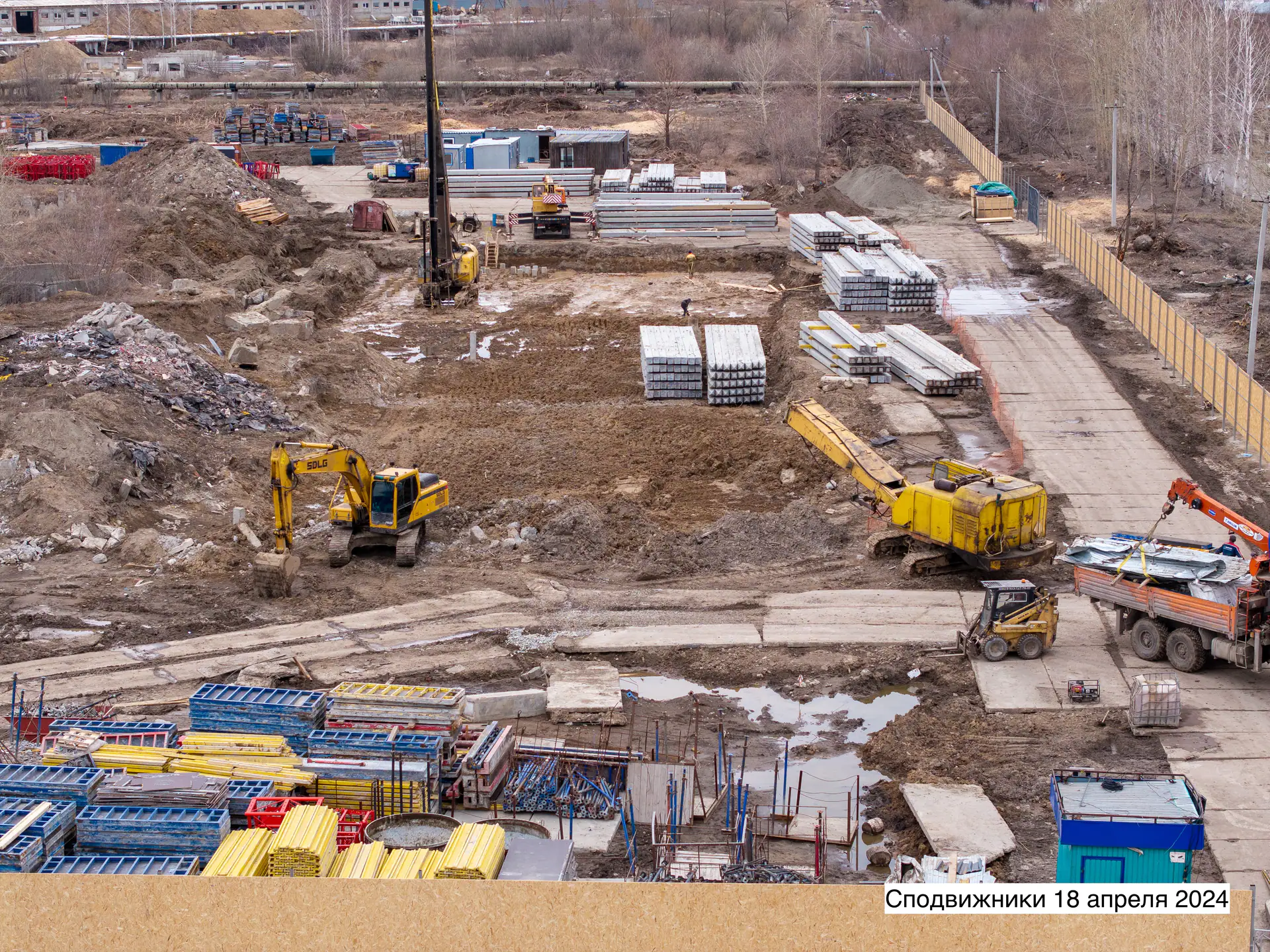

- I кв. 2024Добавлены документы (4)

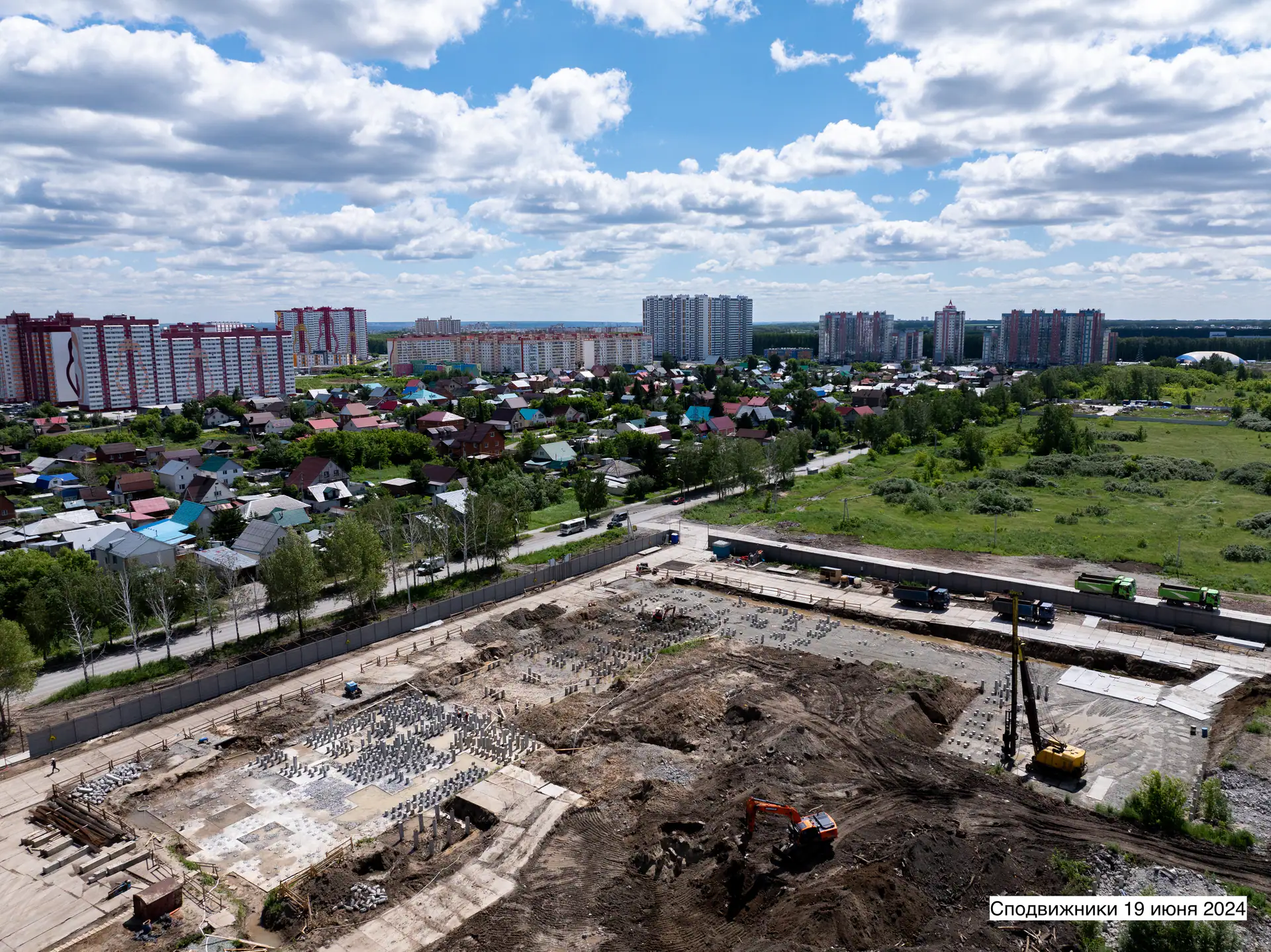

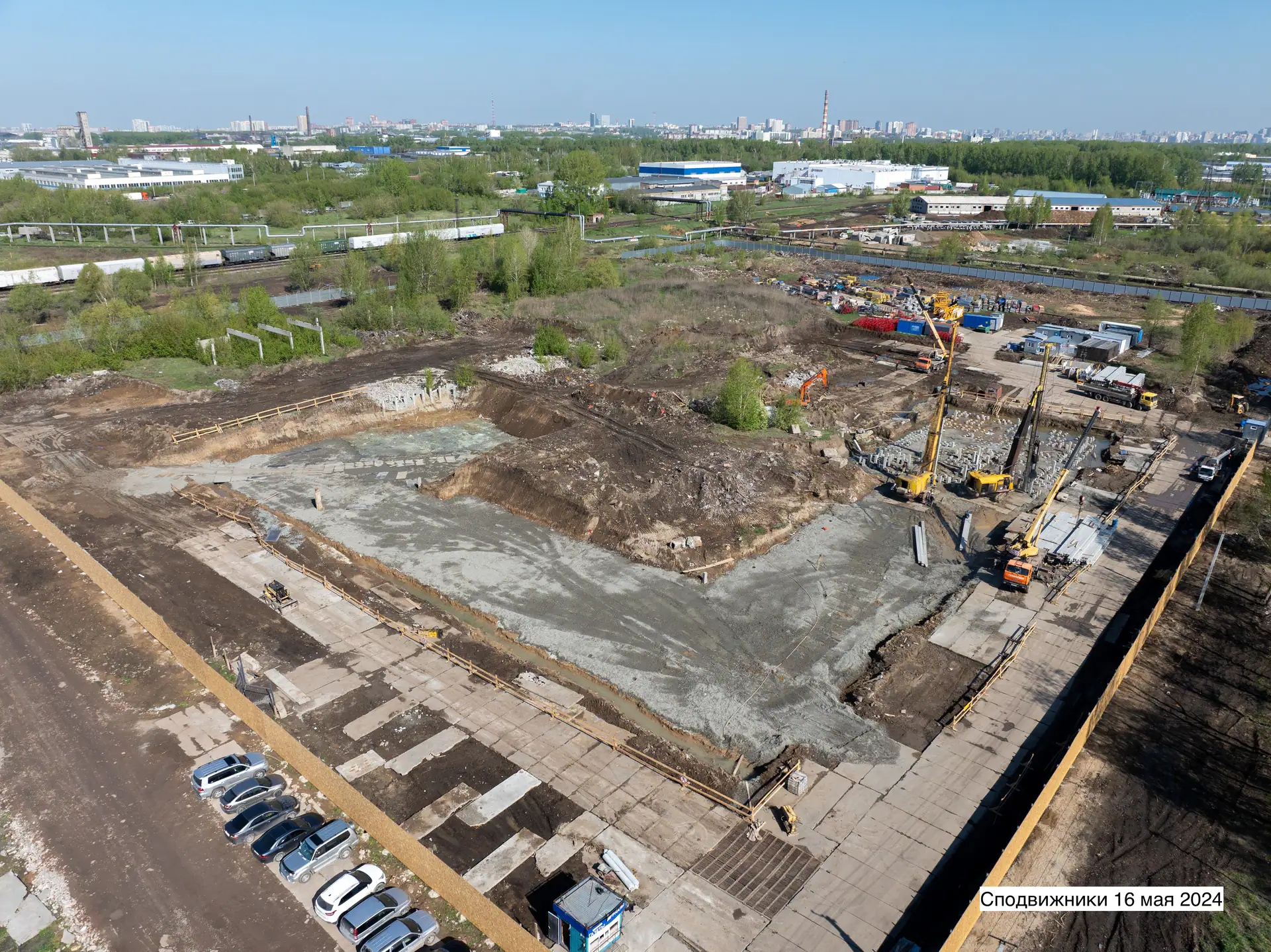

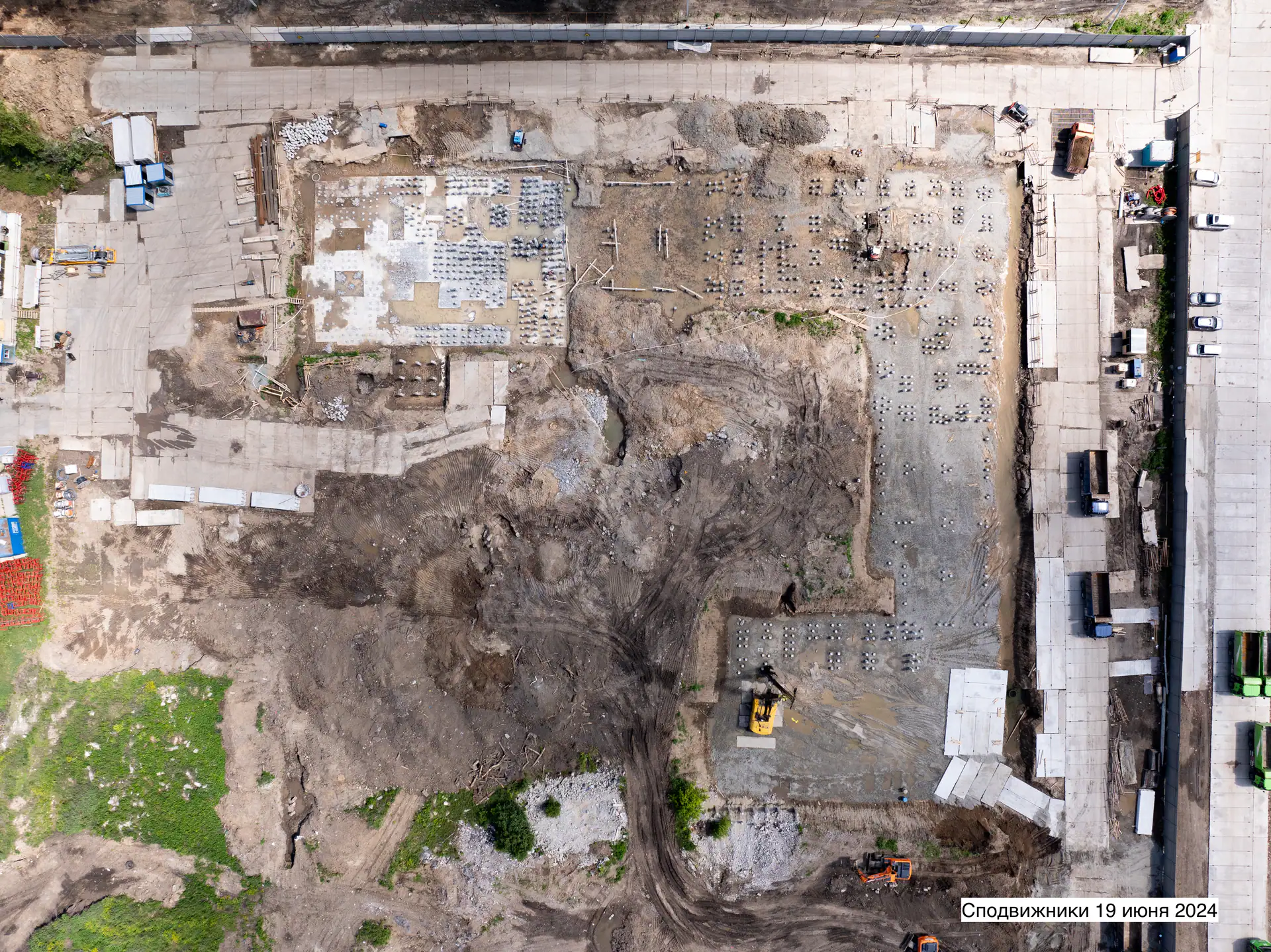

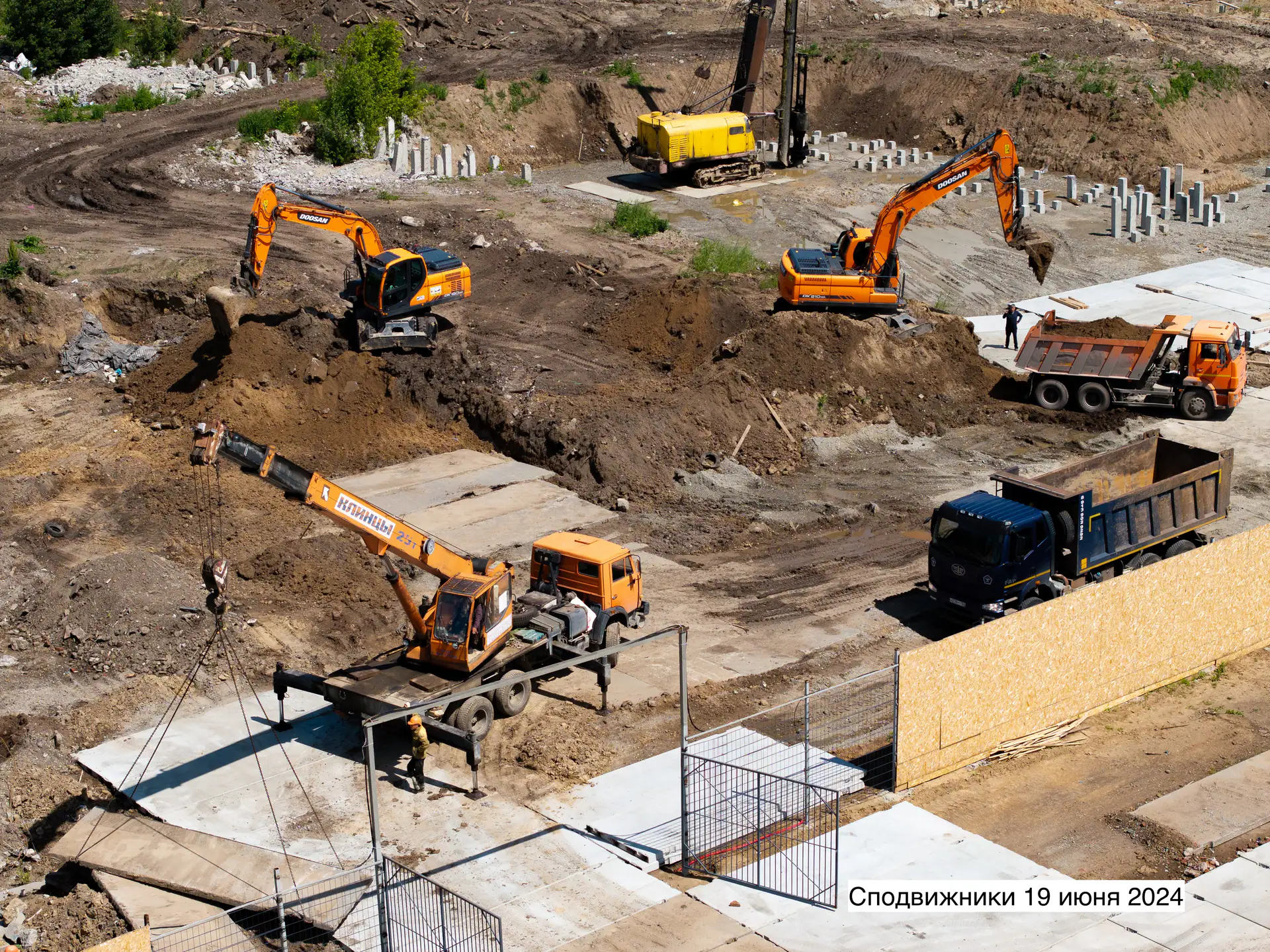

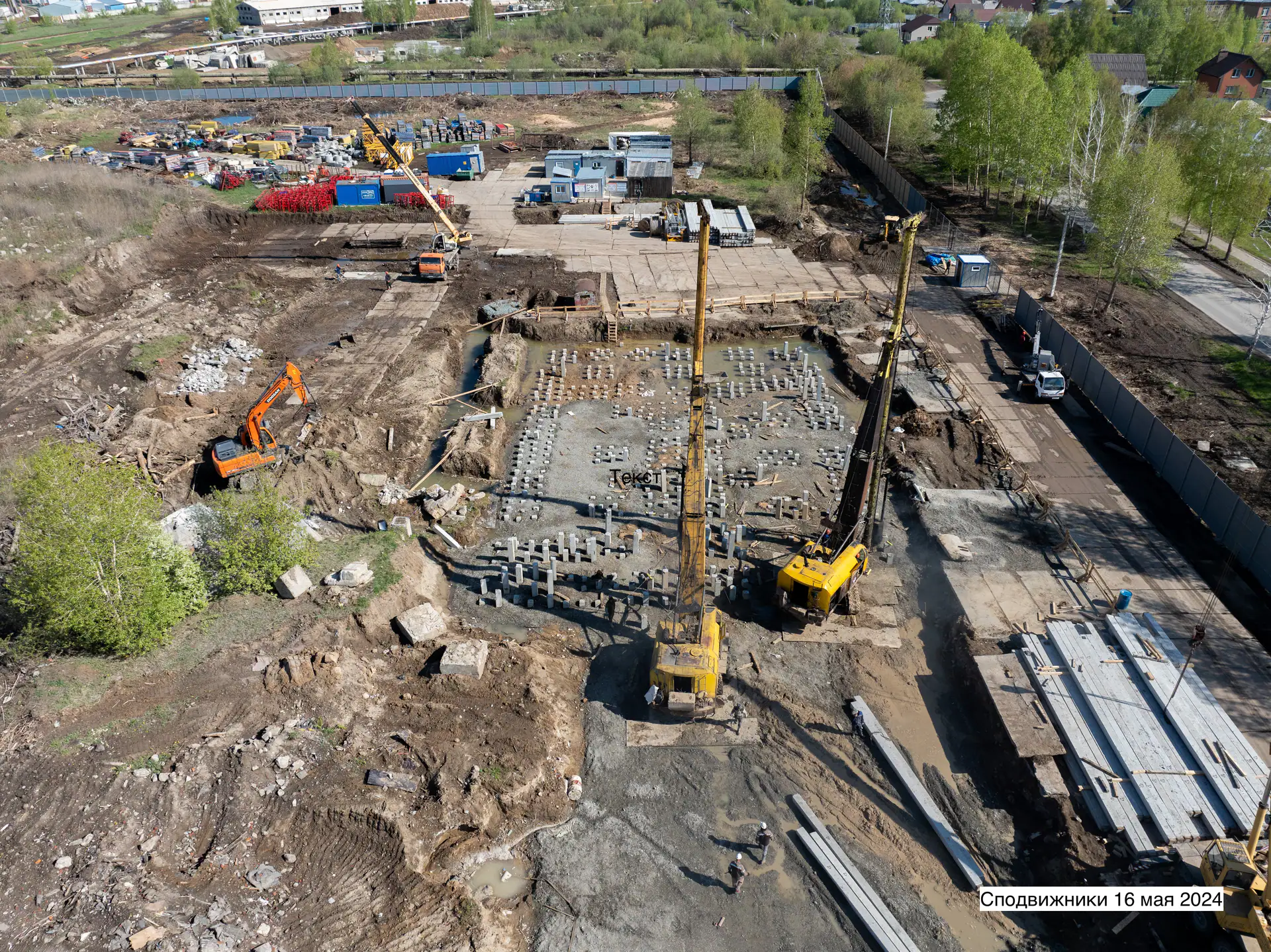

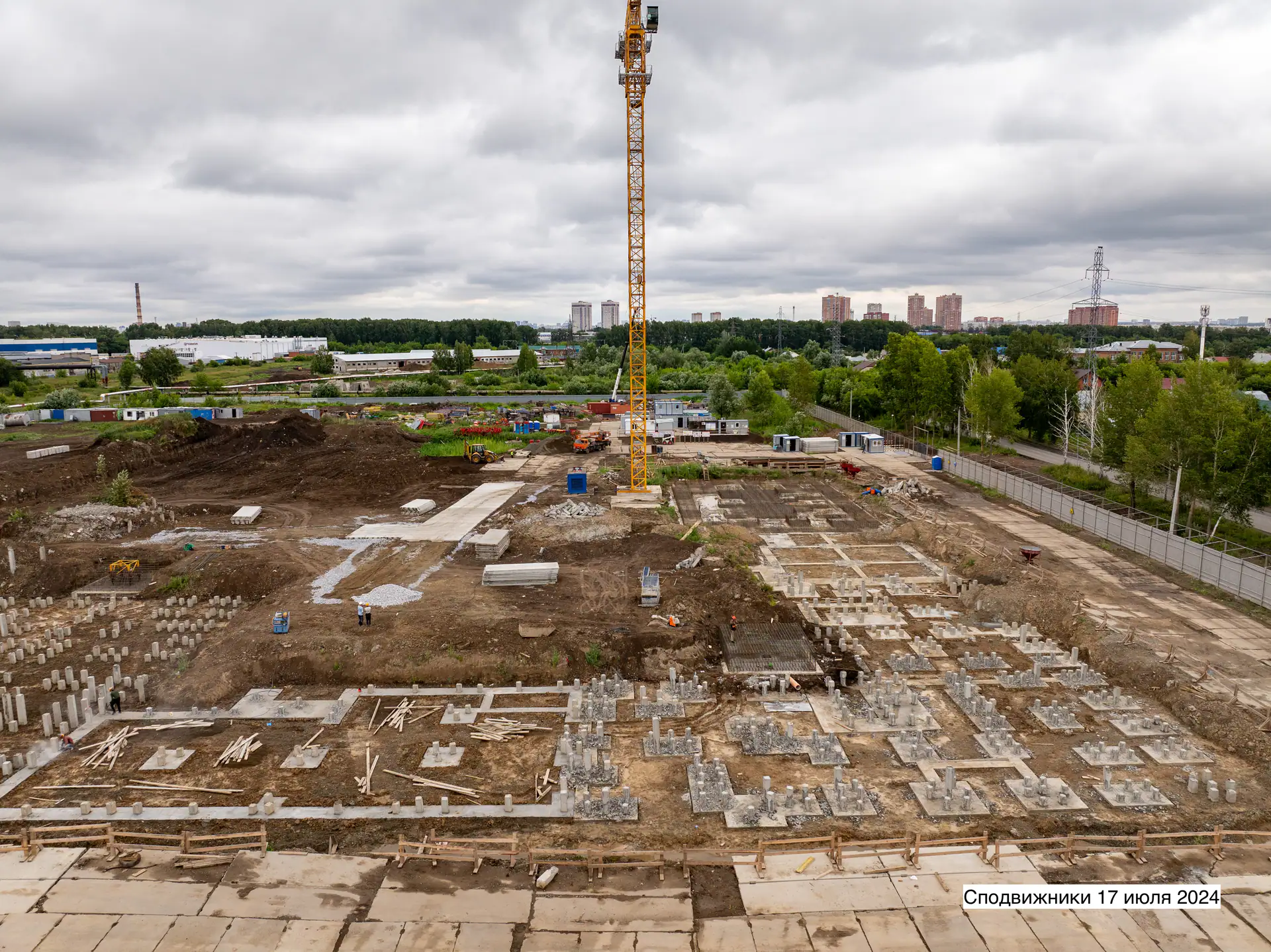

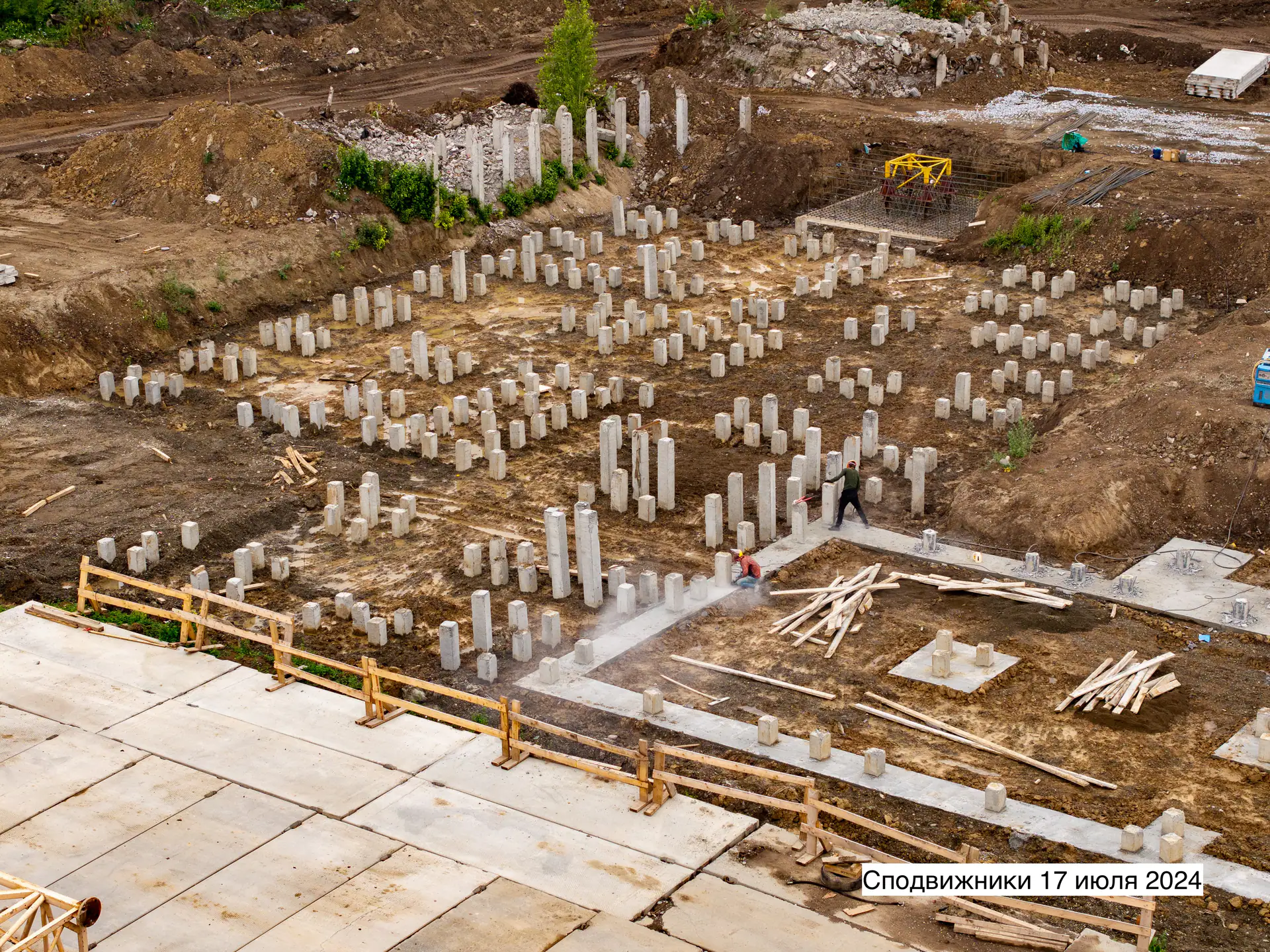

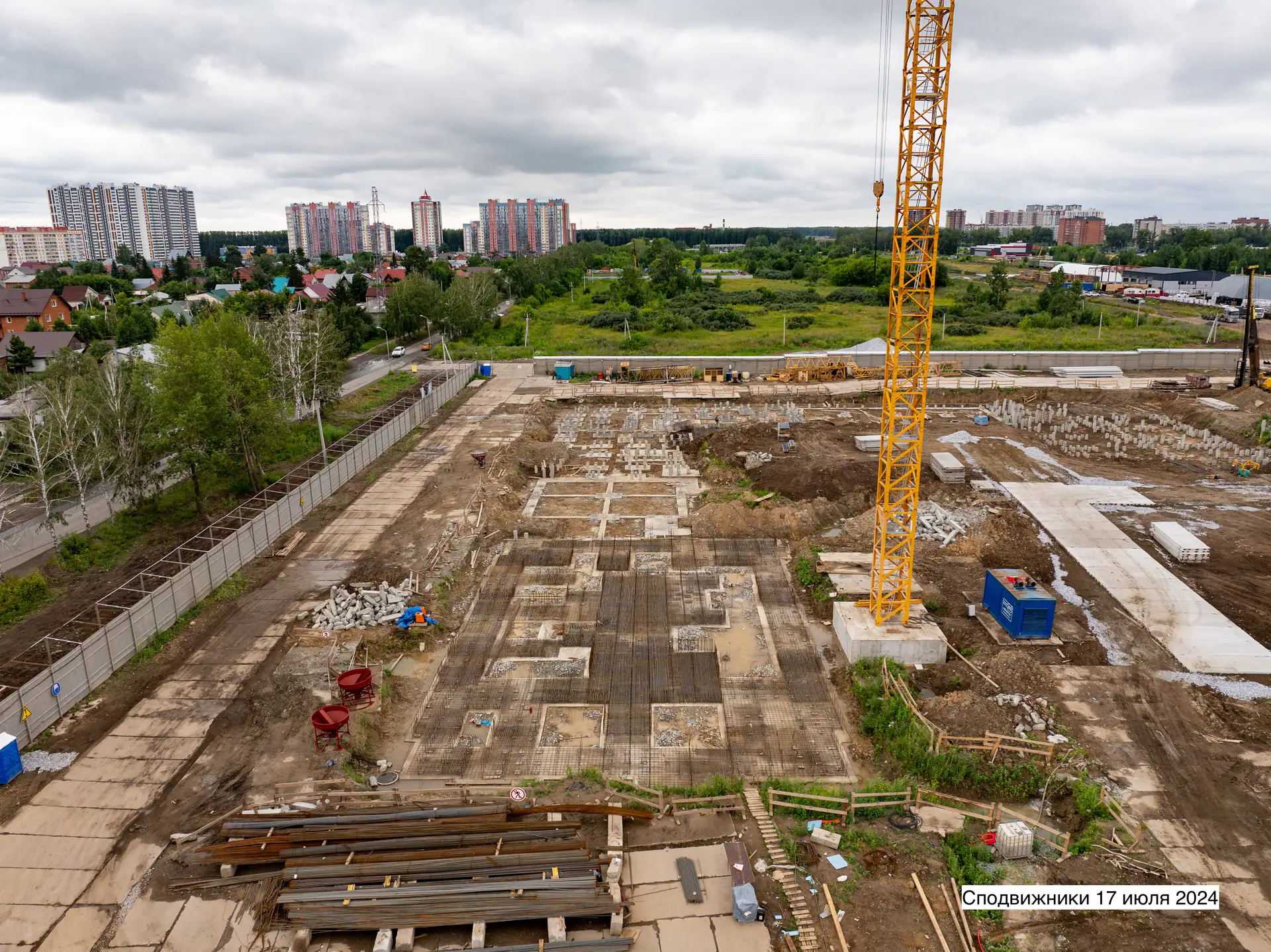

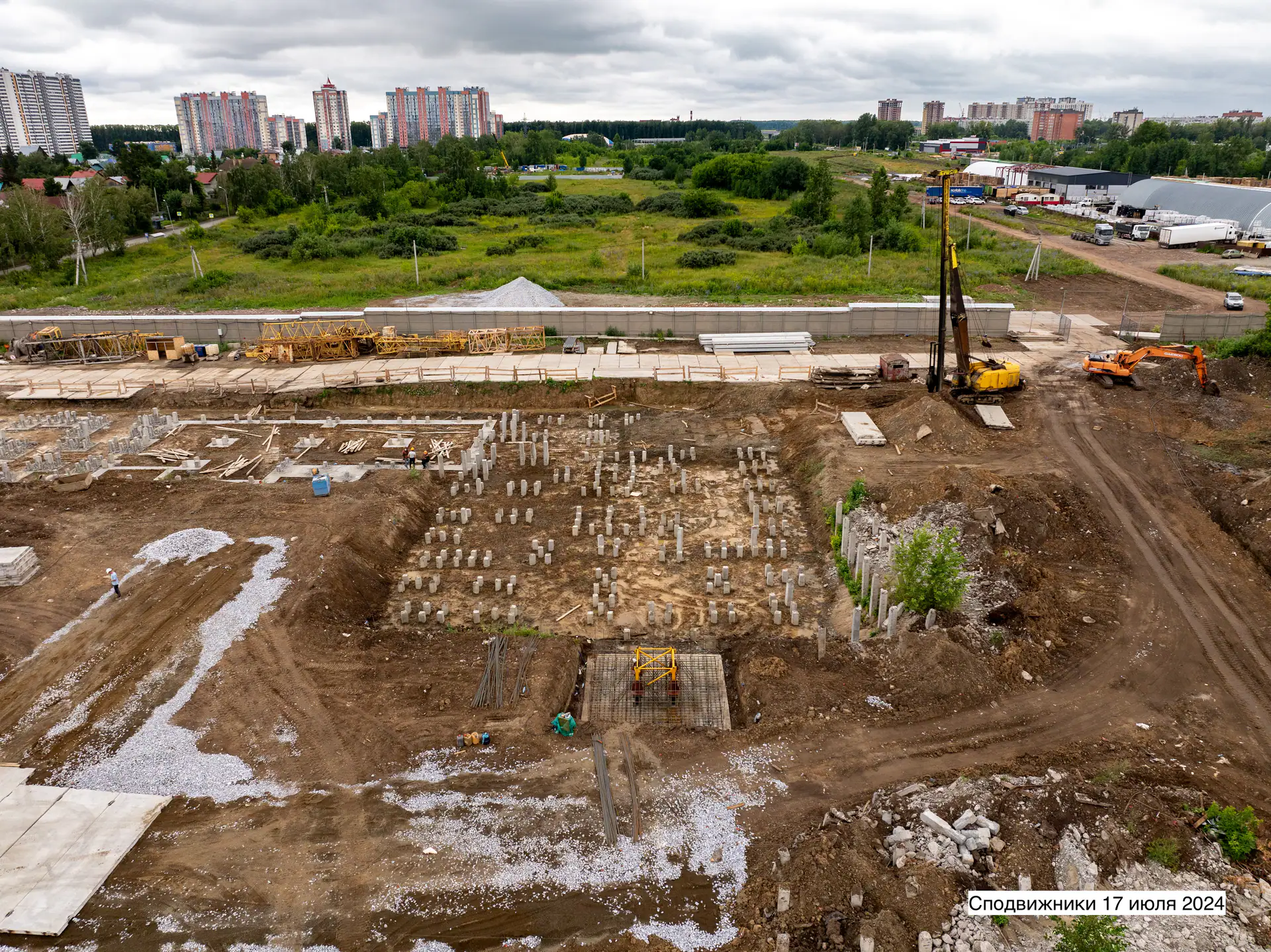

- II кв. 2024Фотоотчёт со стройки

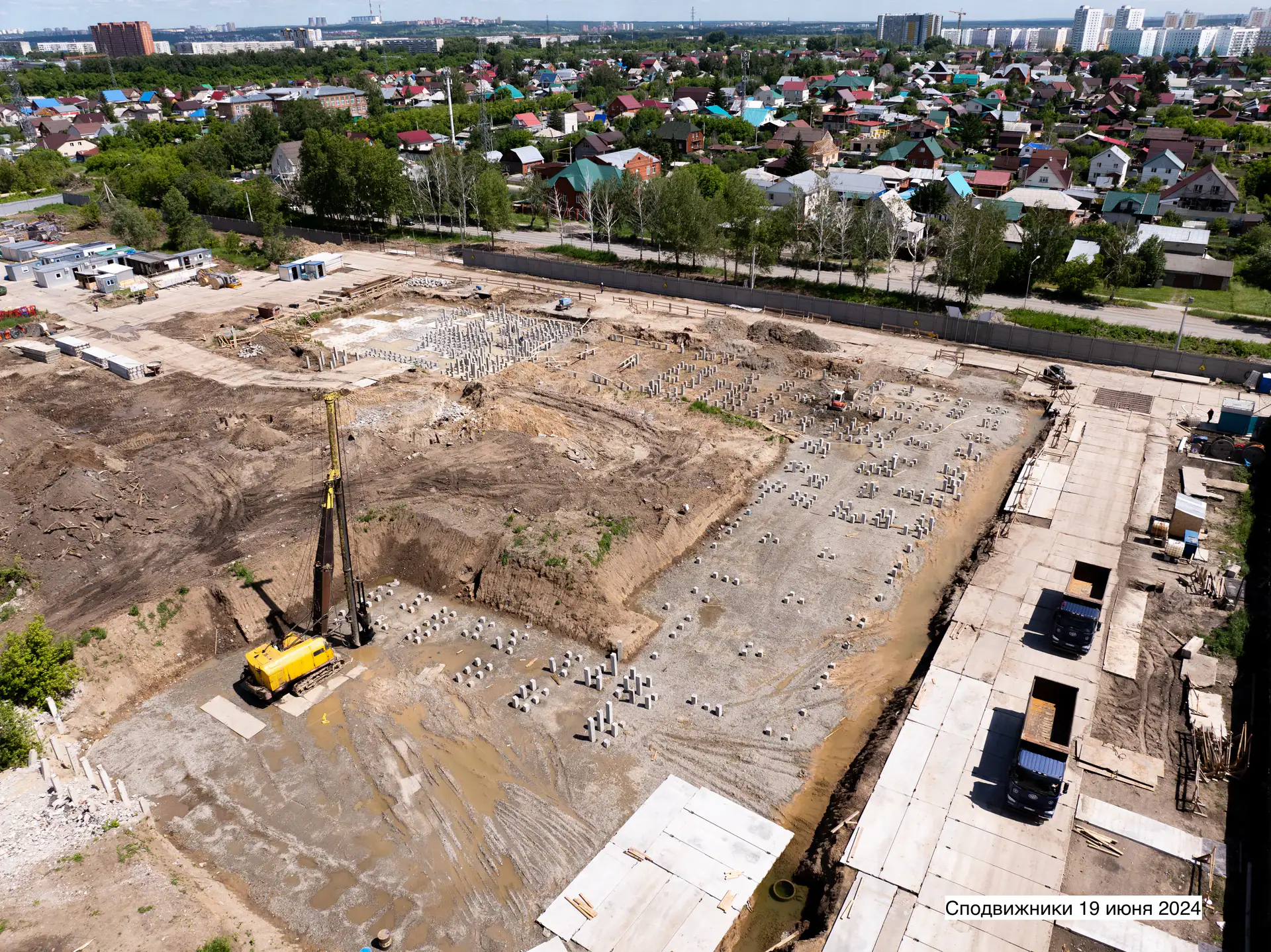

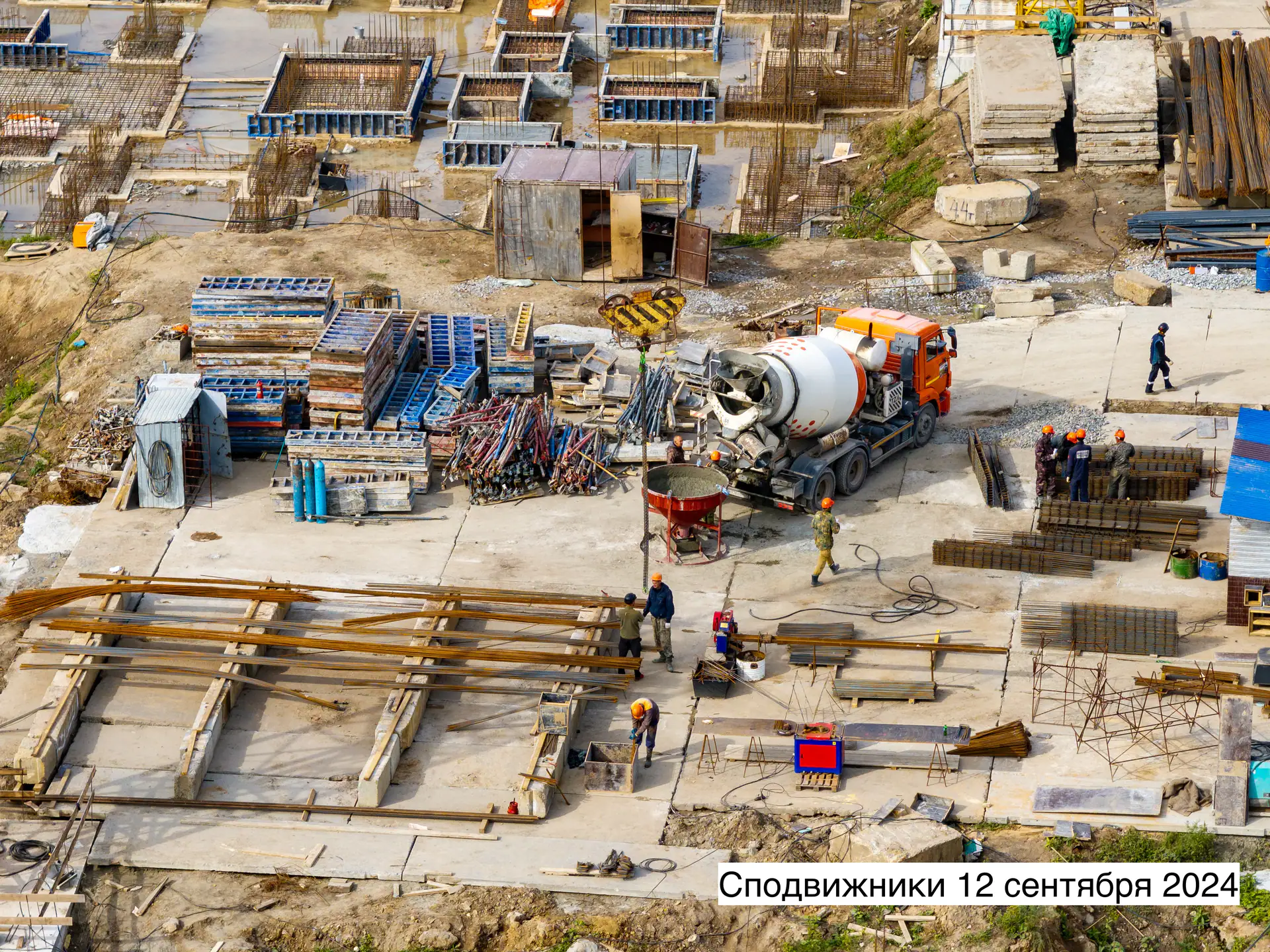

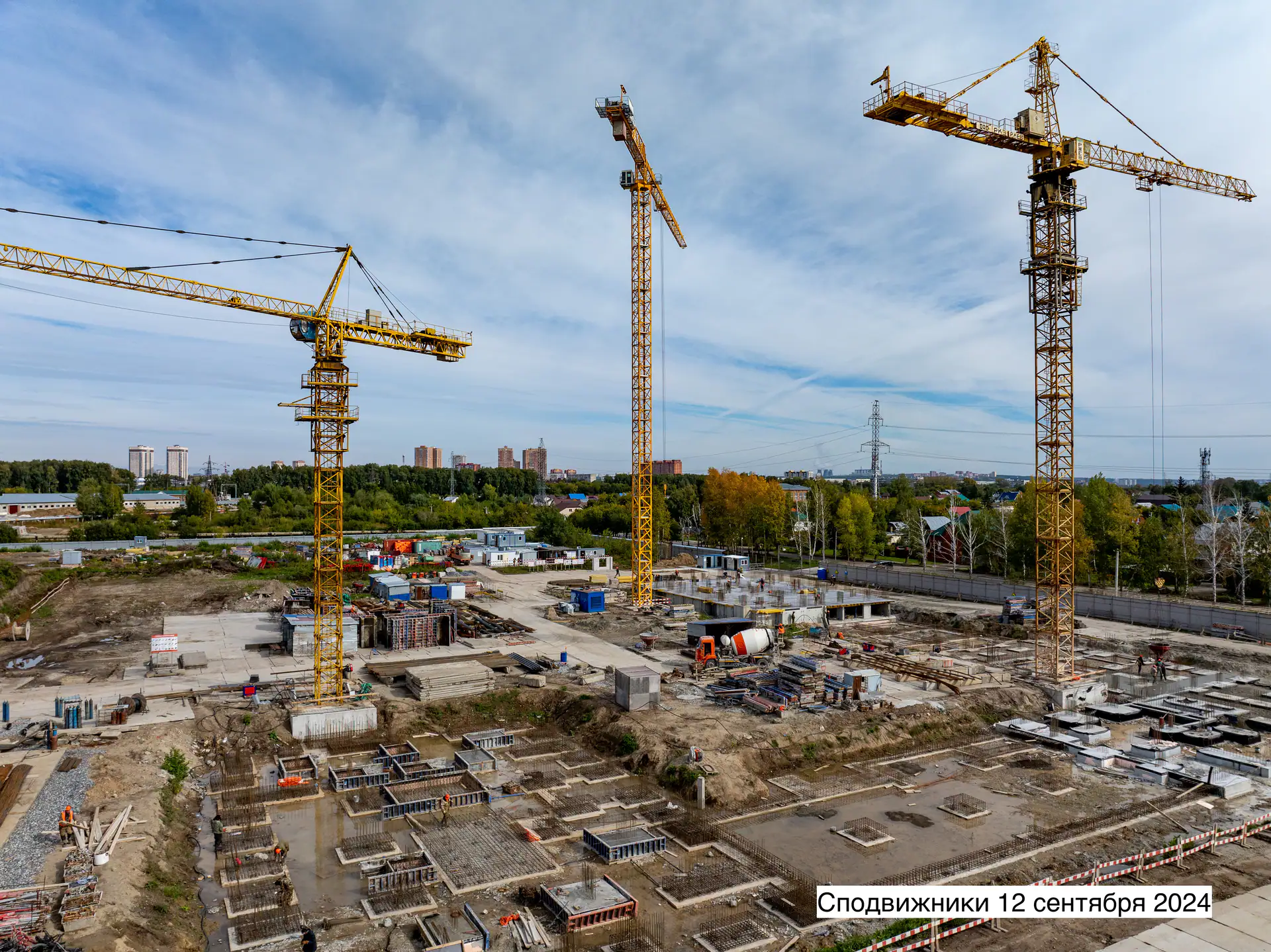

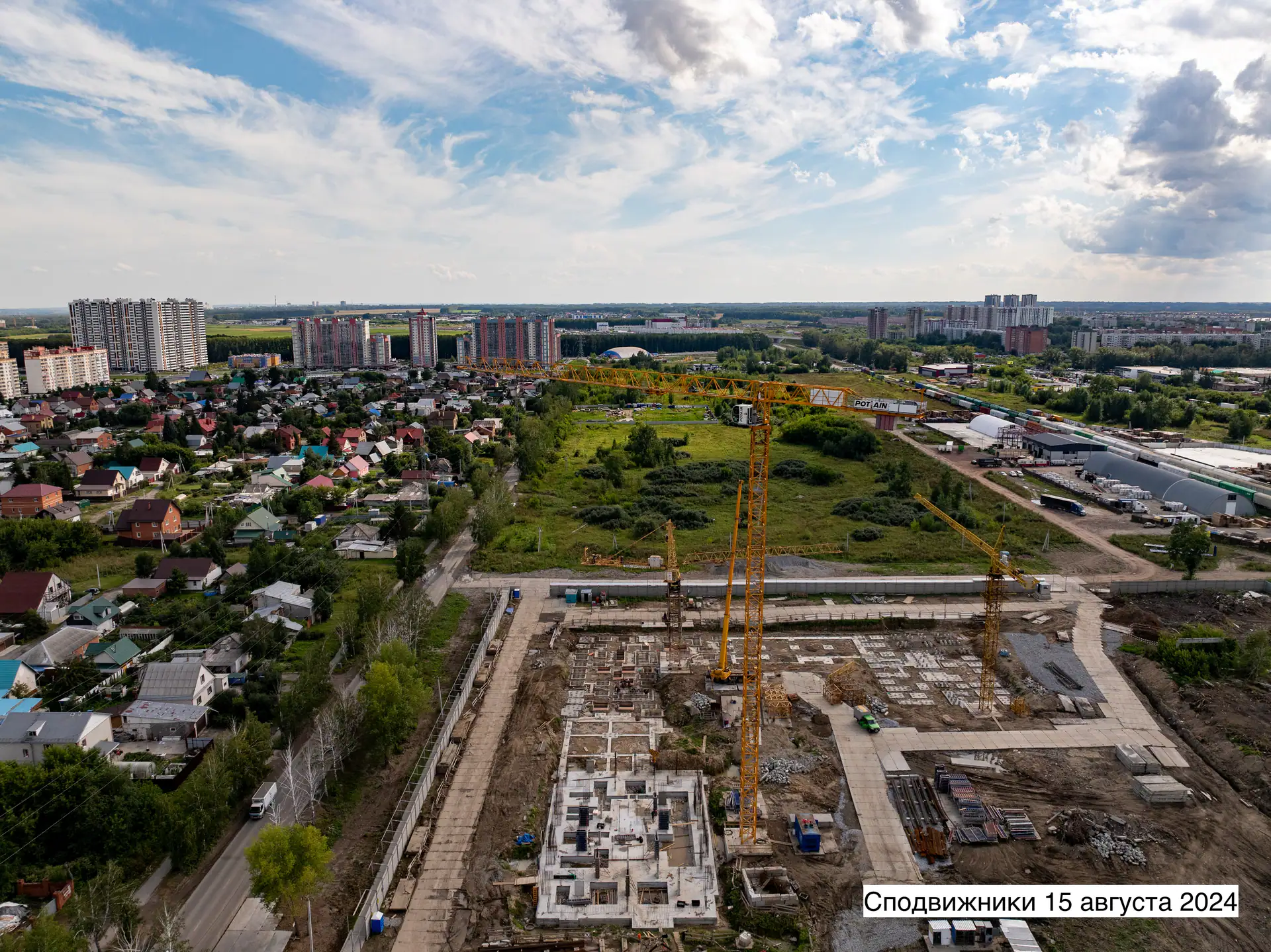

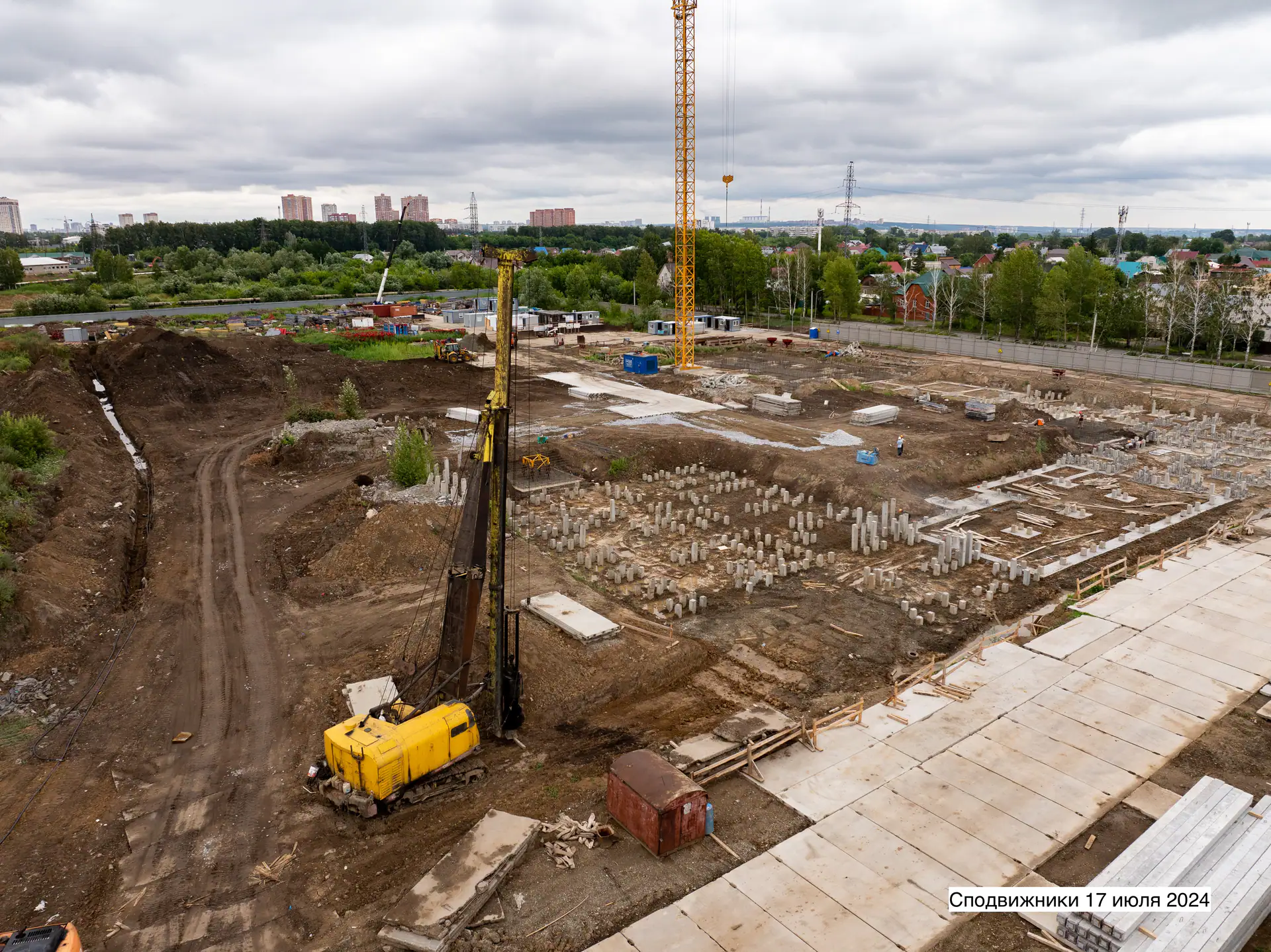

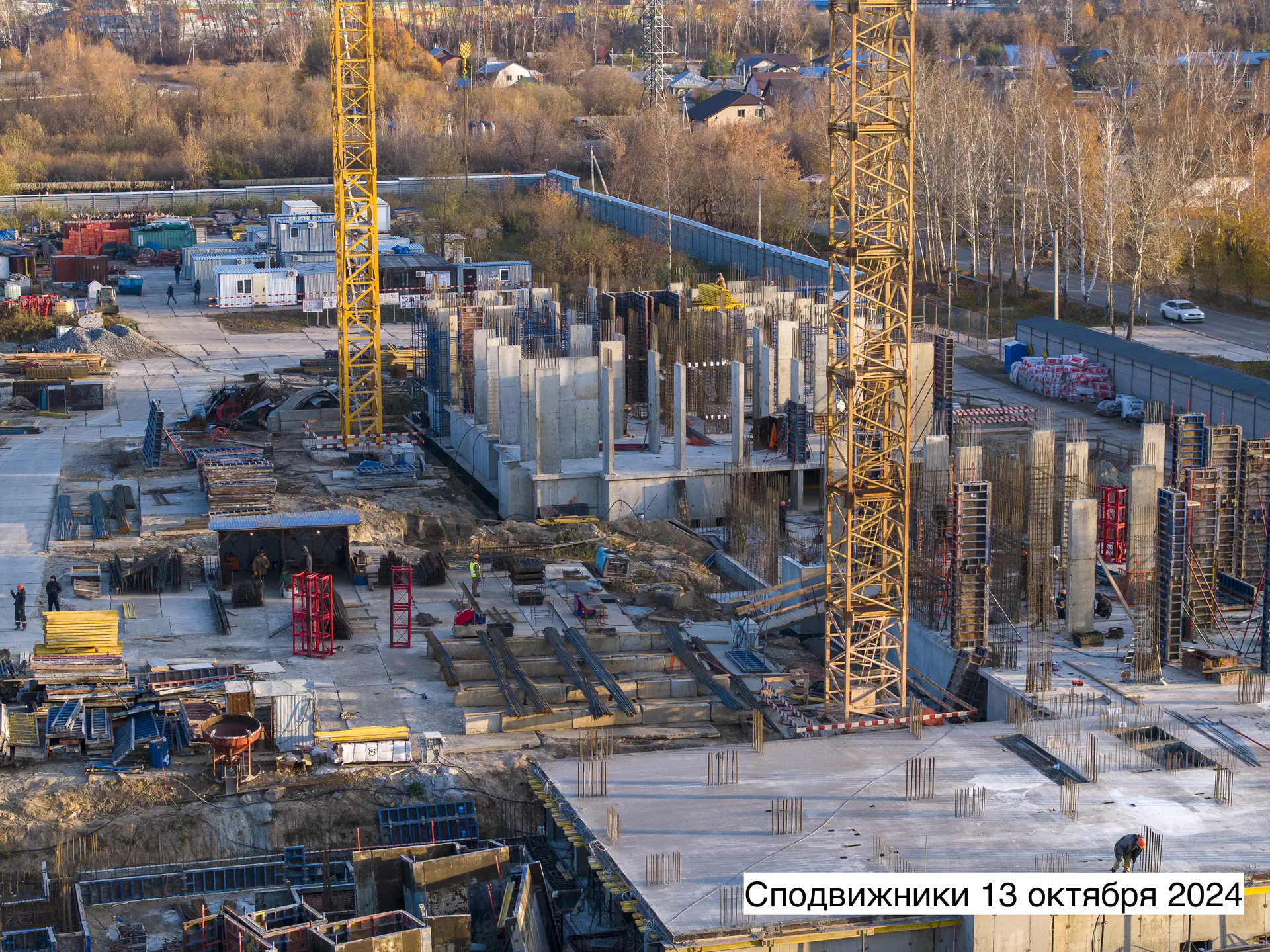

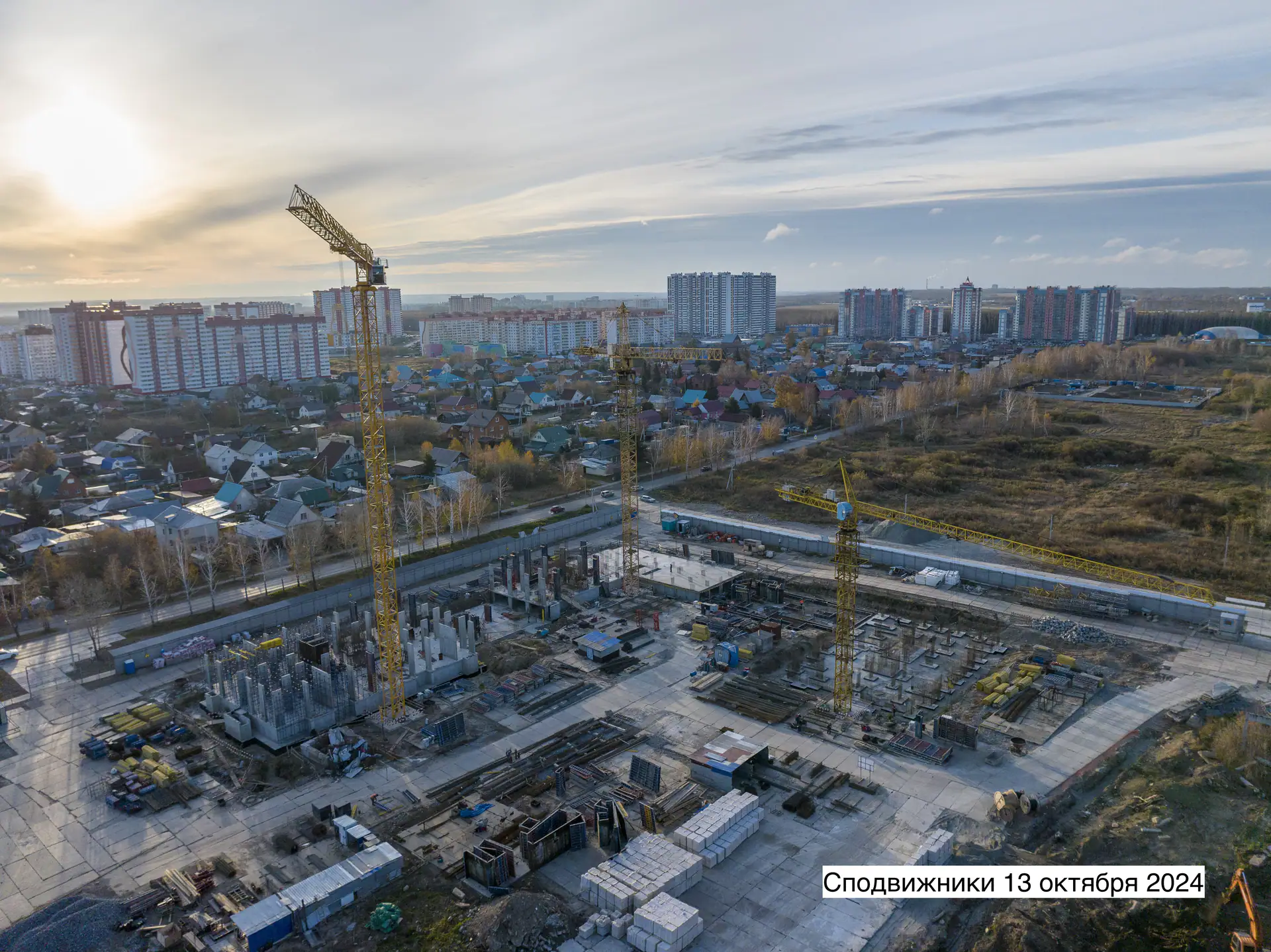

- III кв. 2024Фотоотчёт со стройки

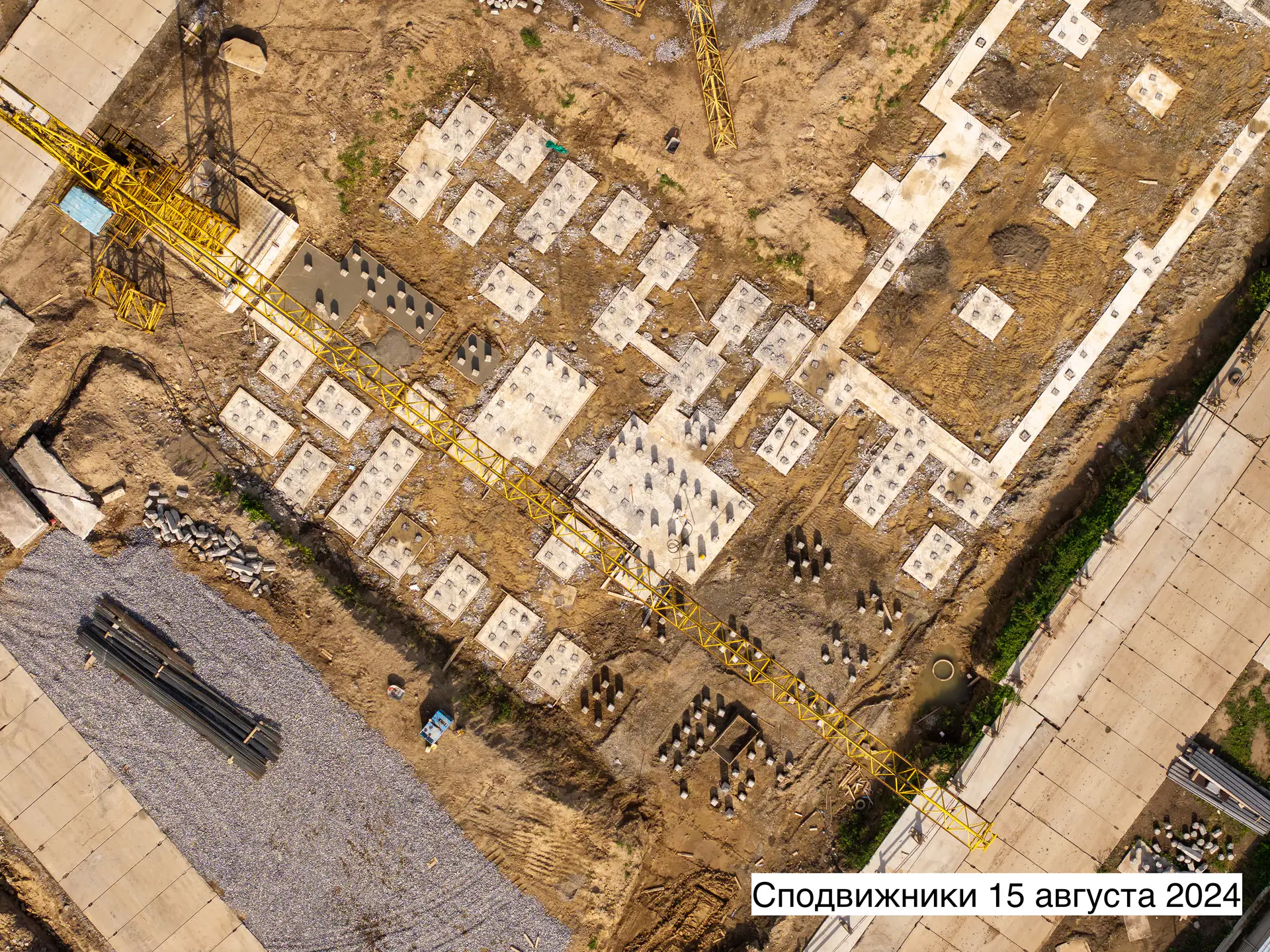

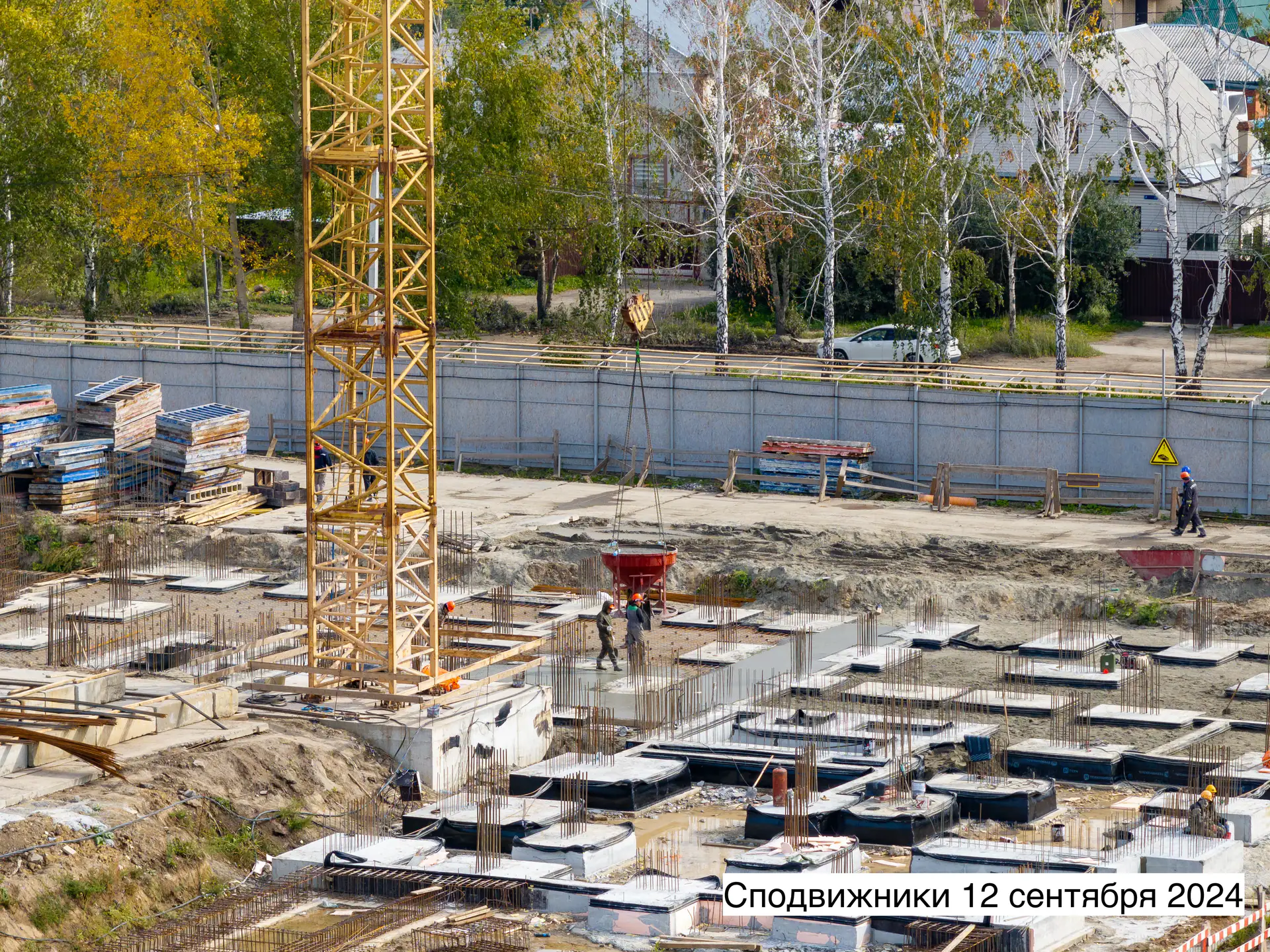

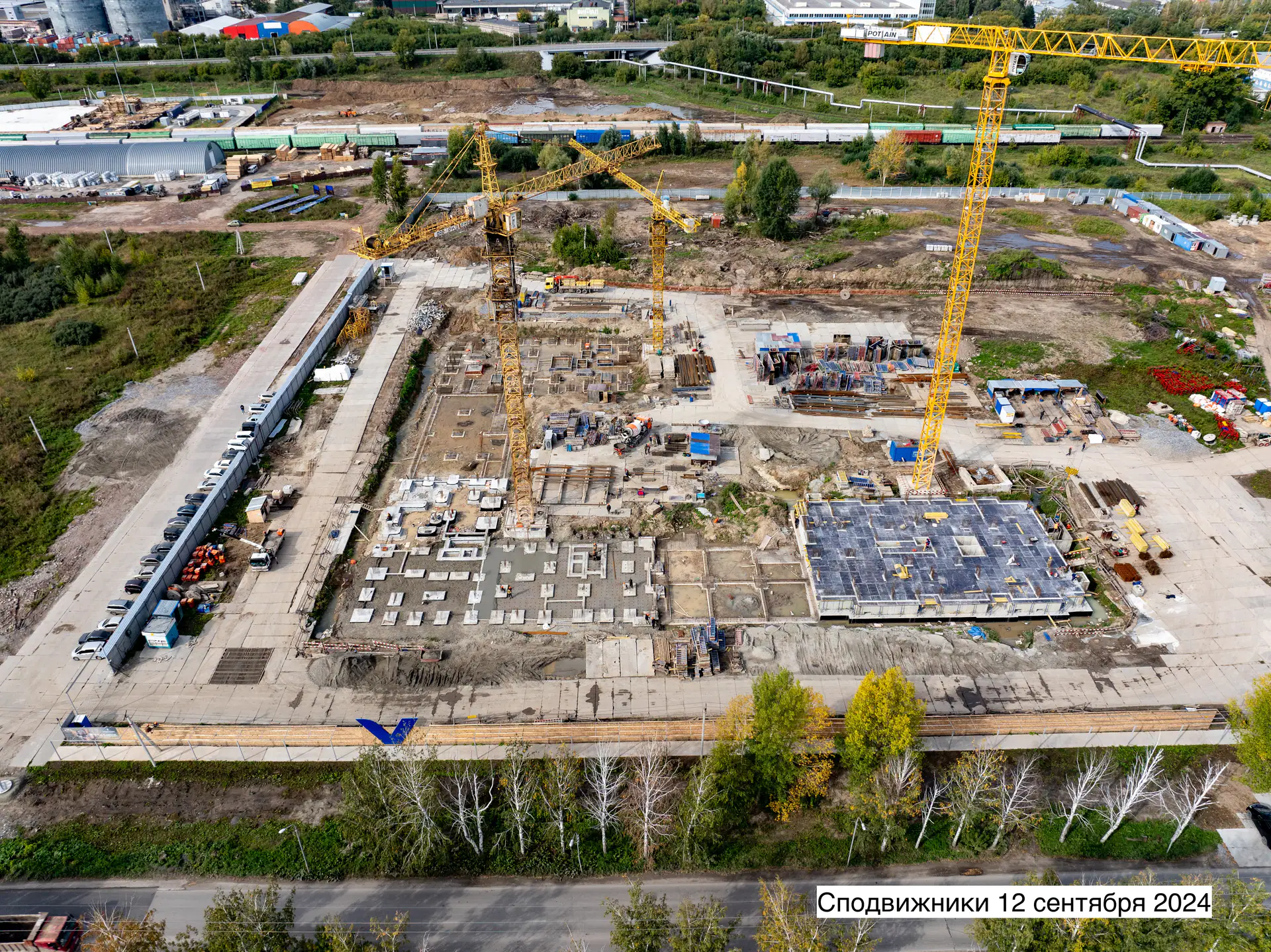

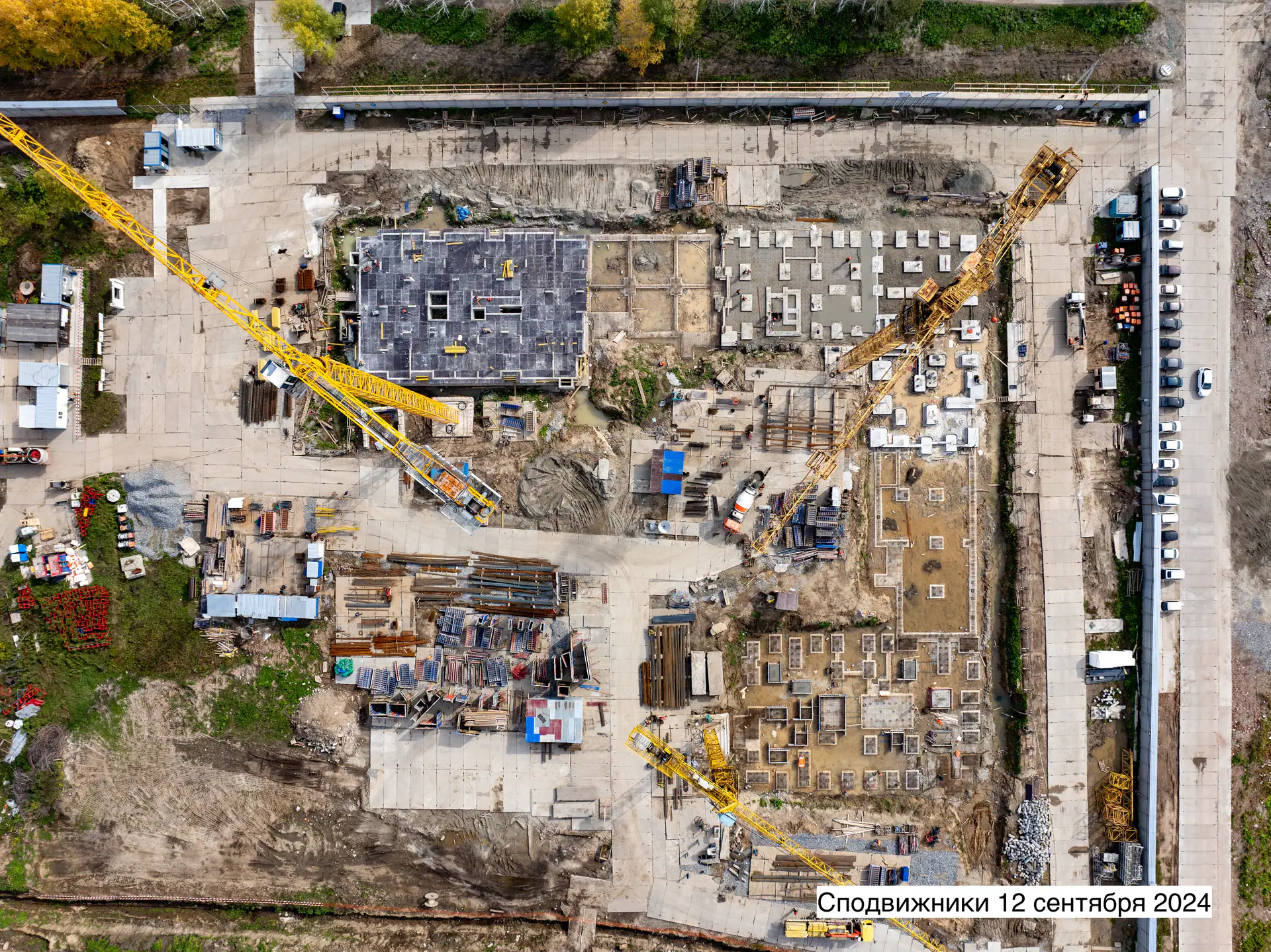

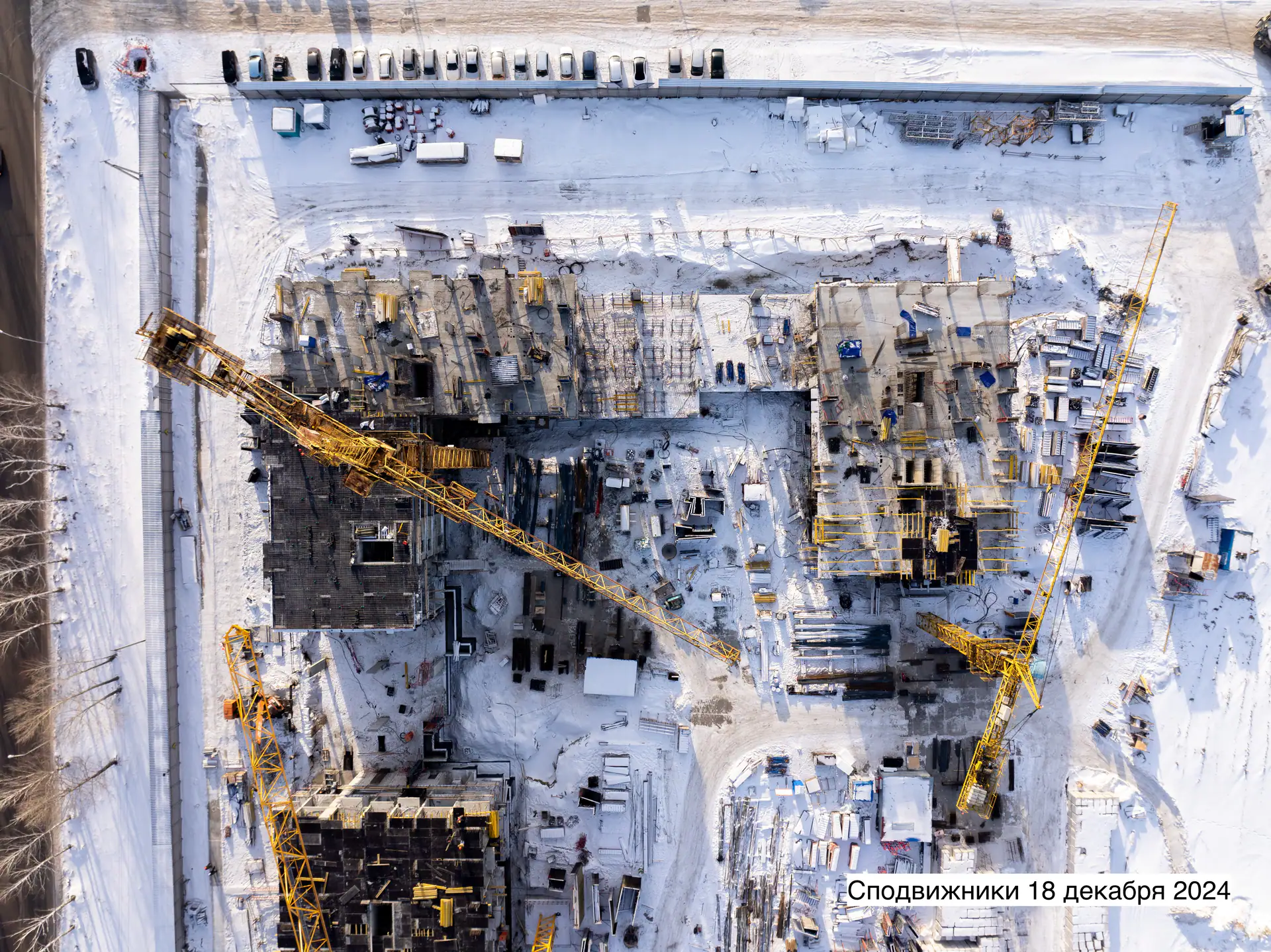

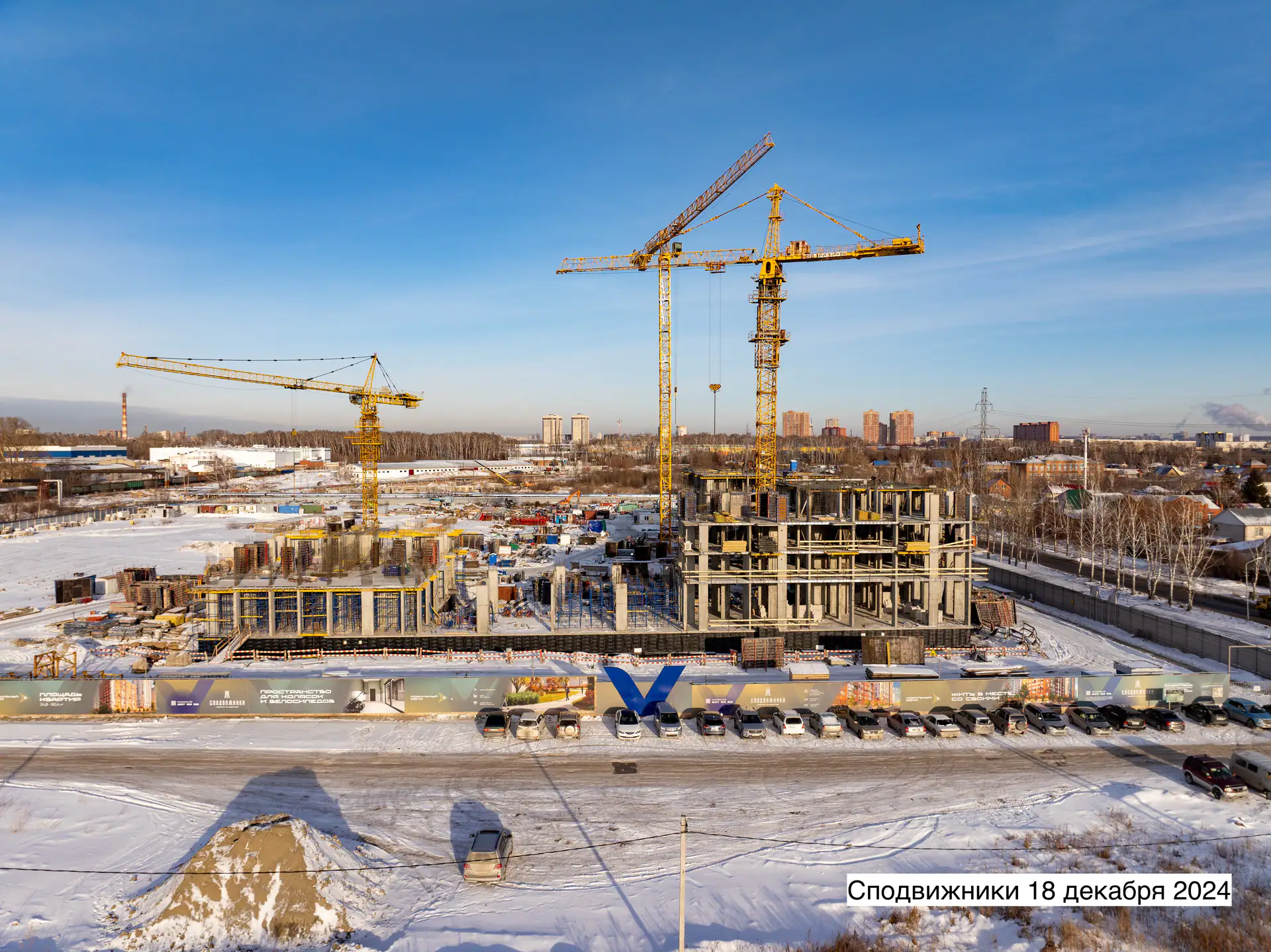

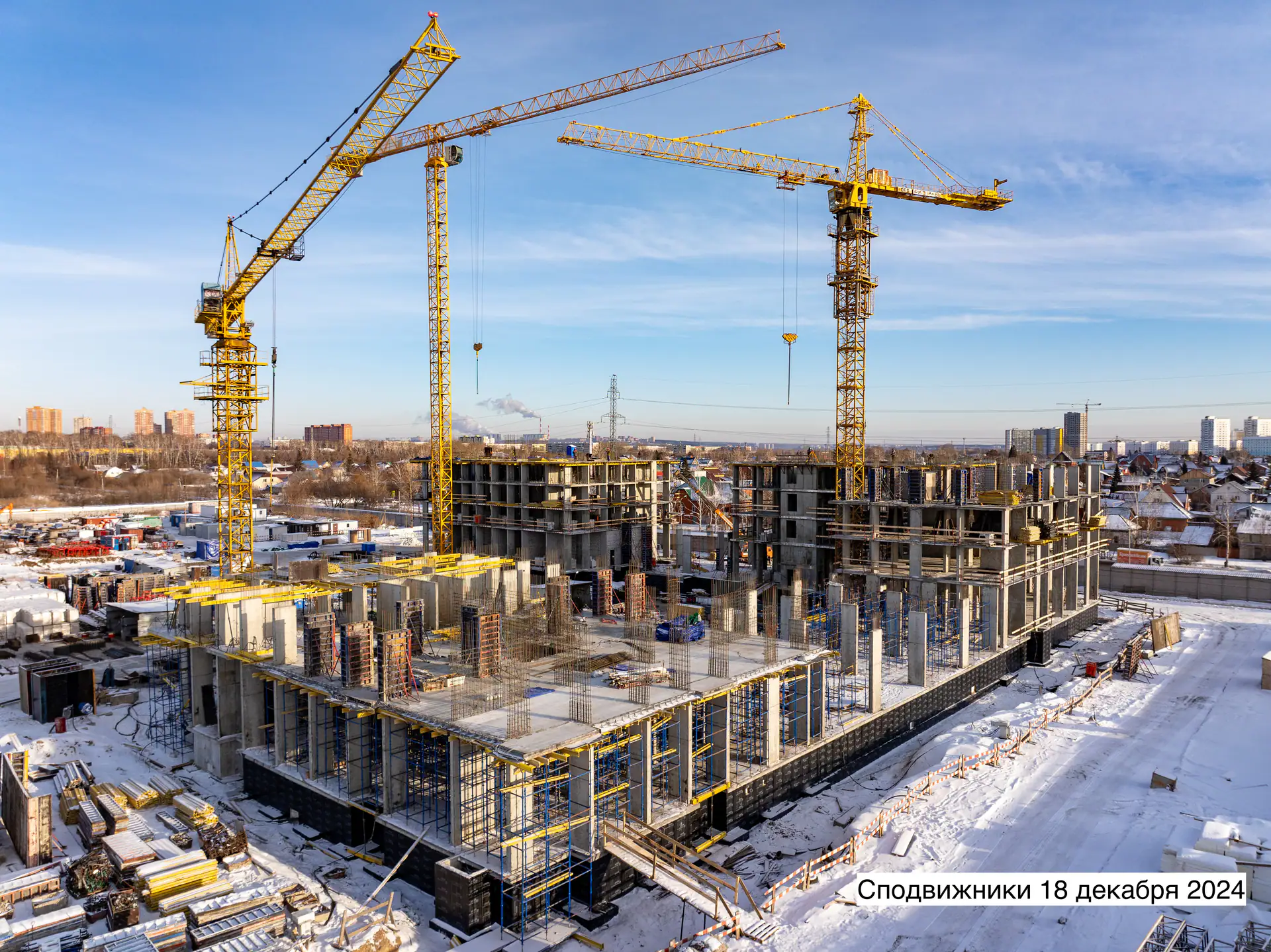

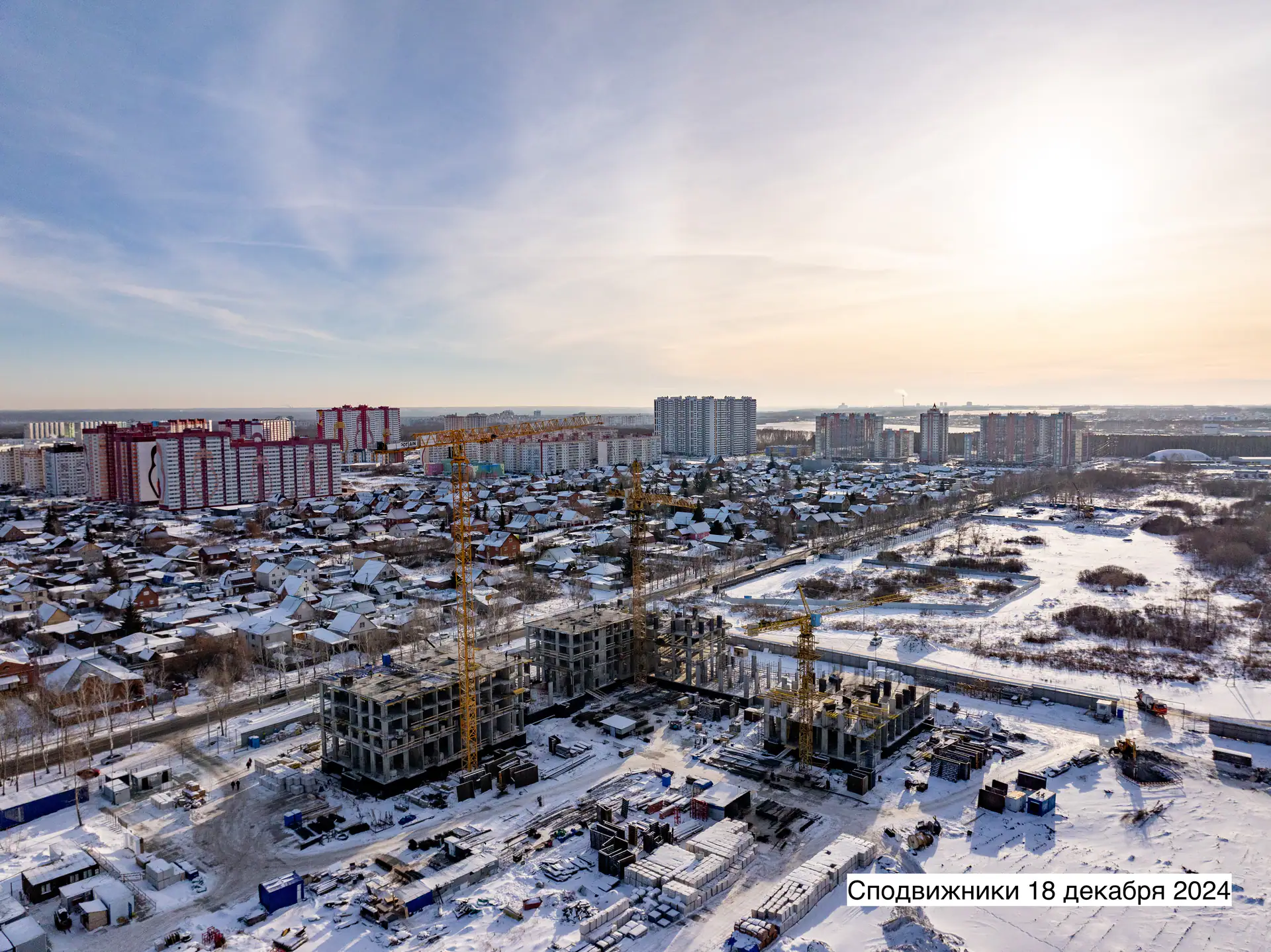

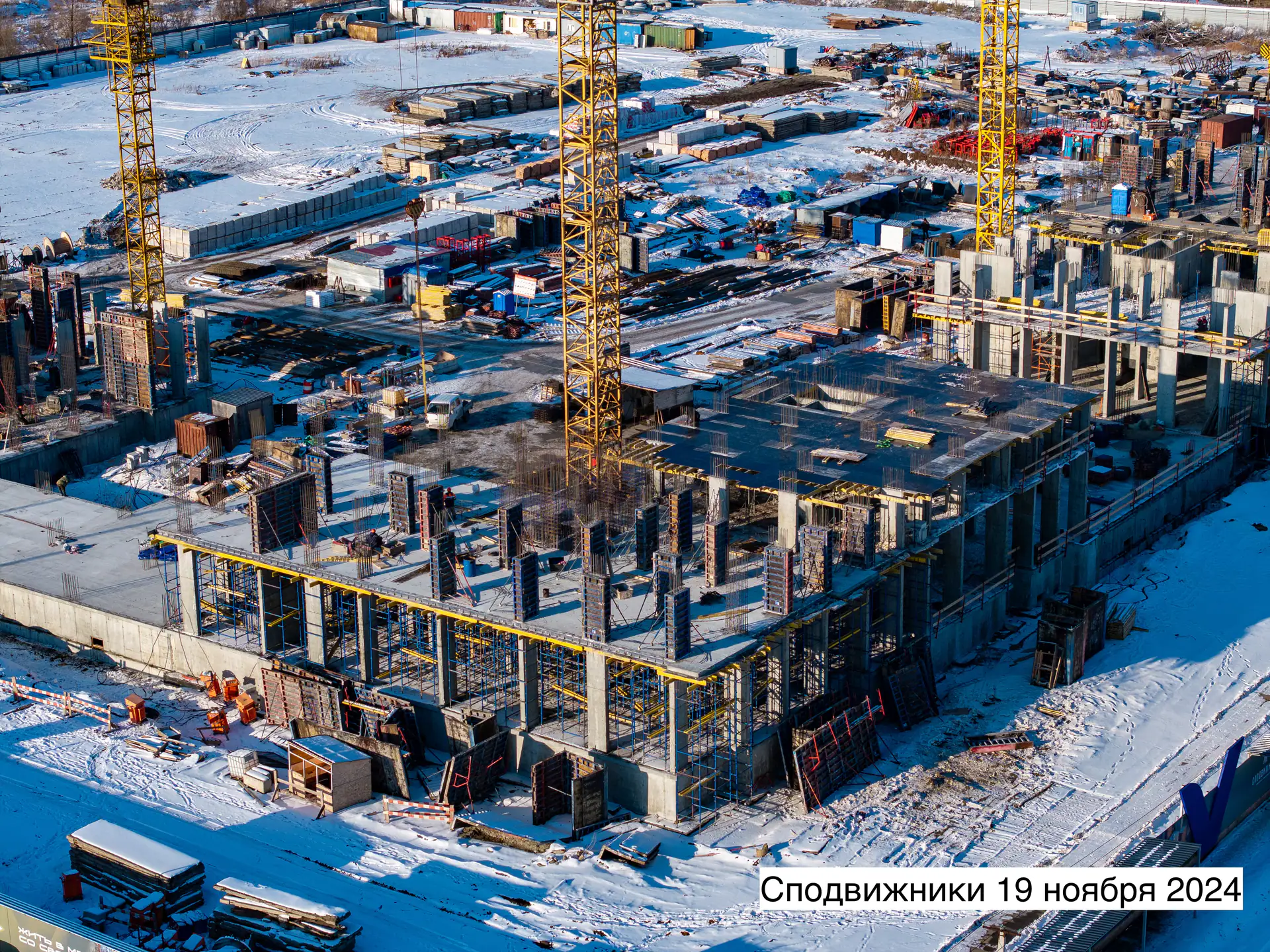

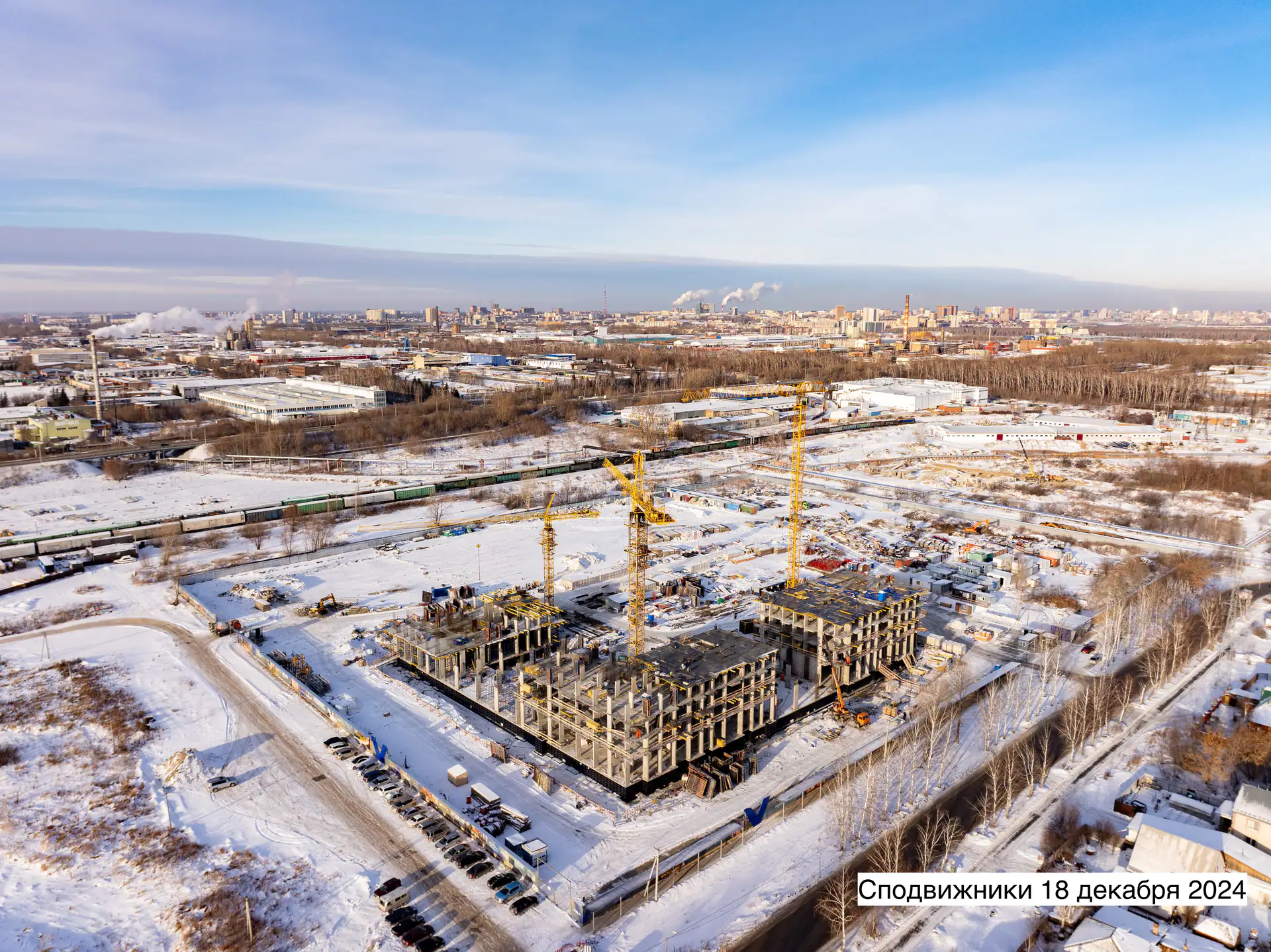

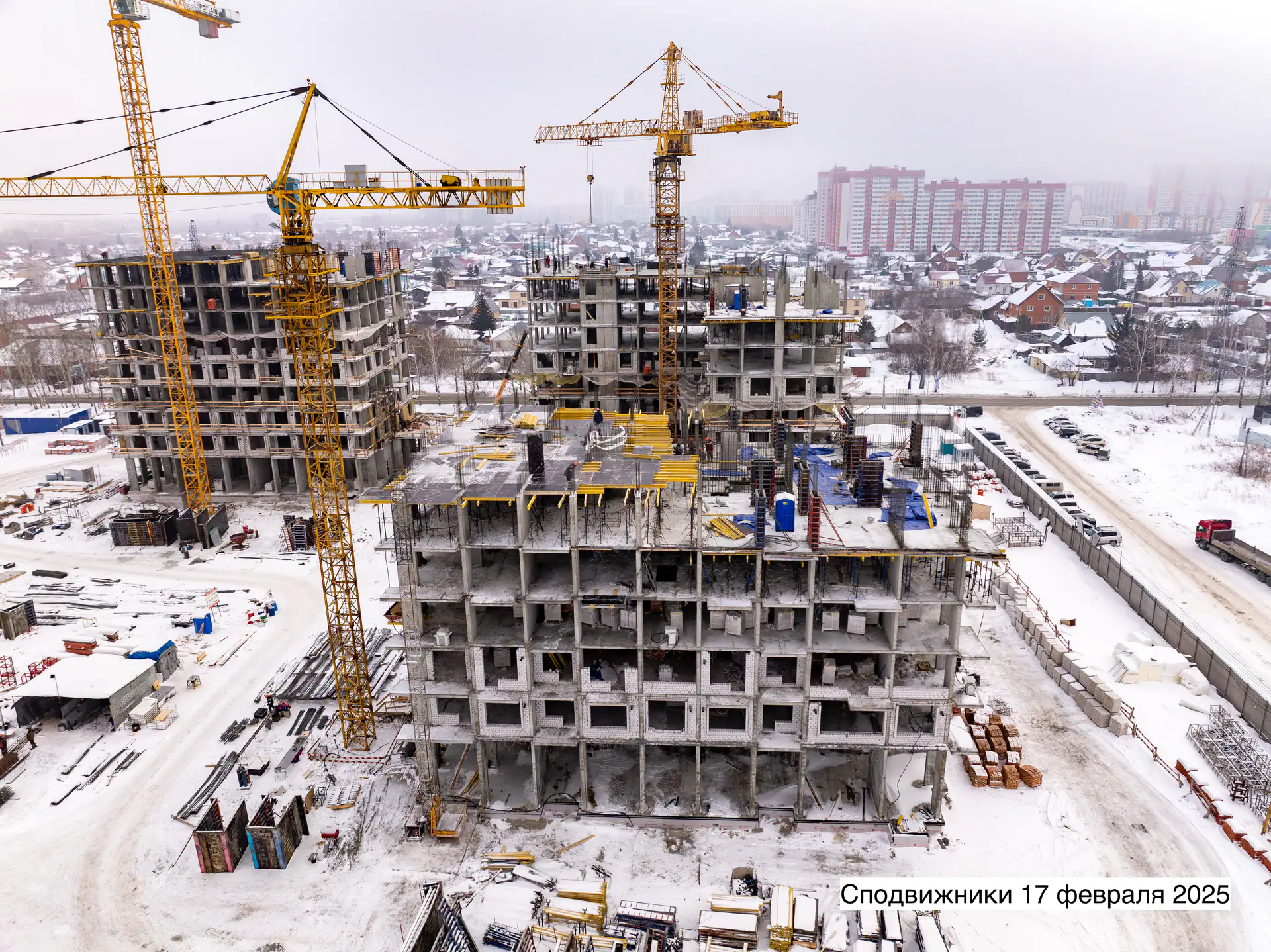

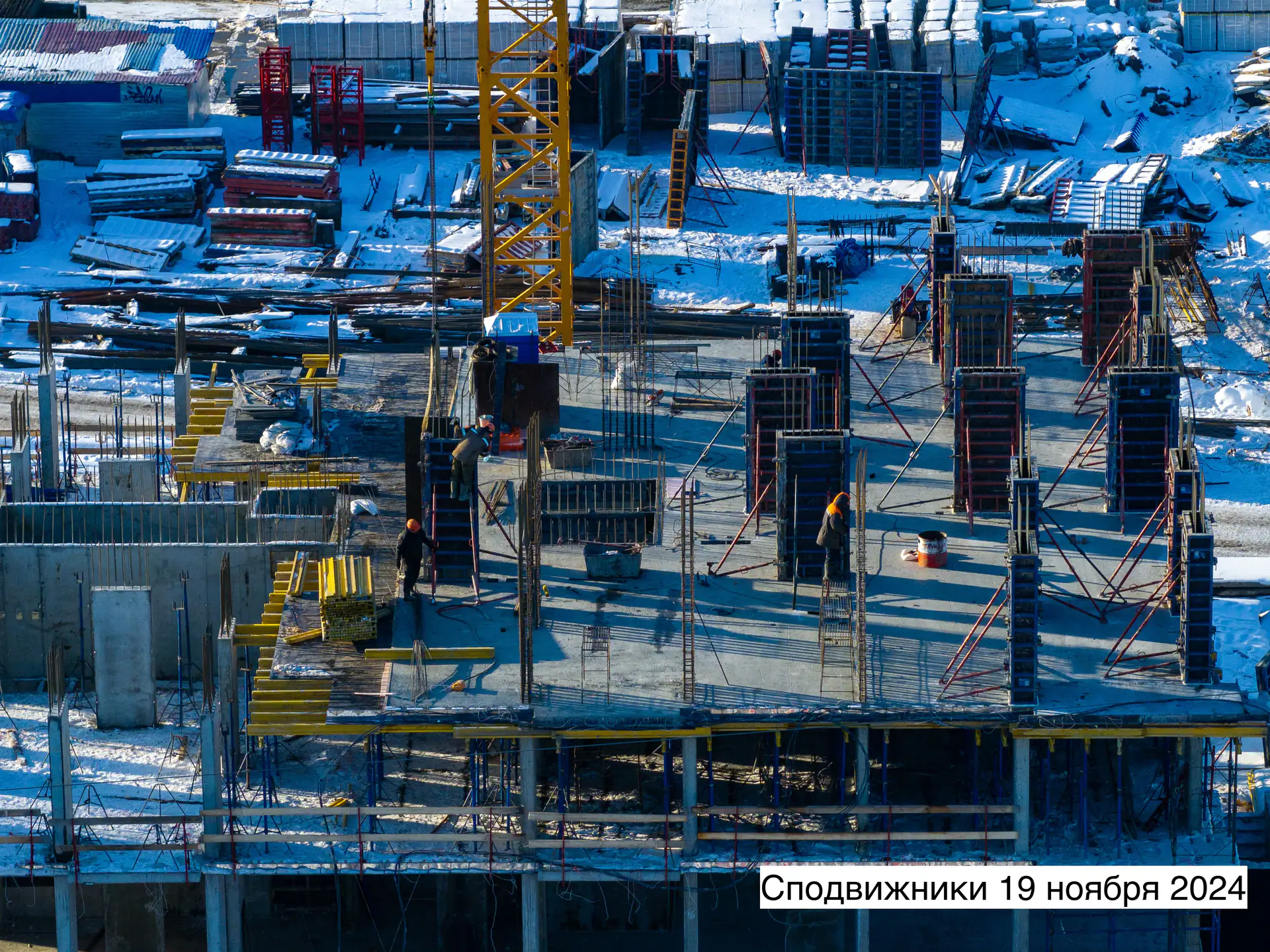

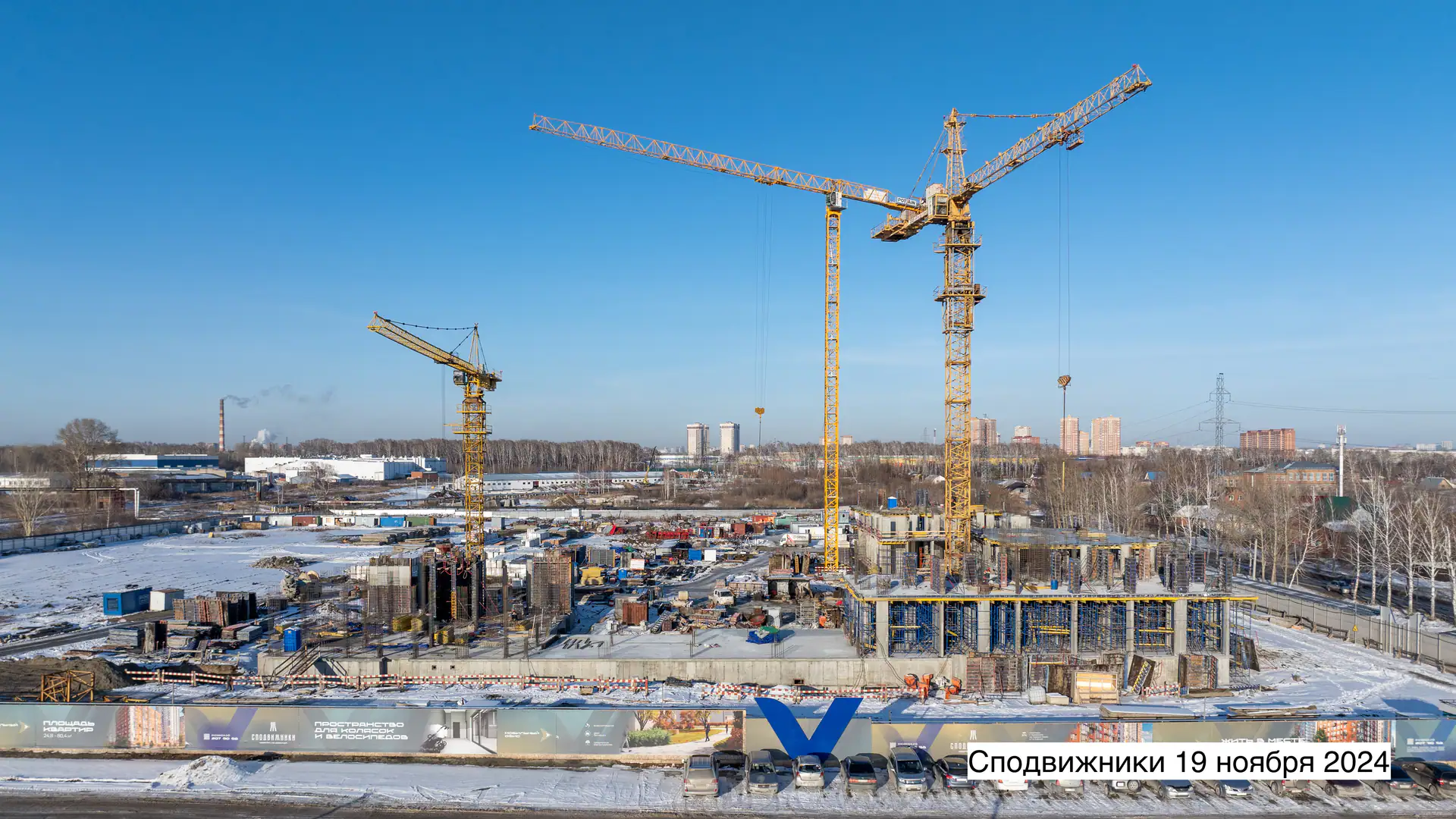

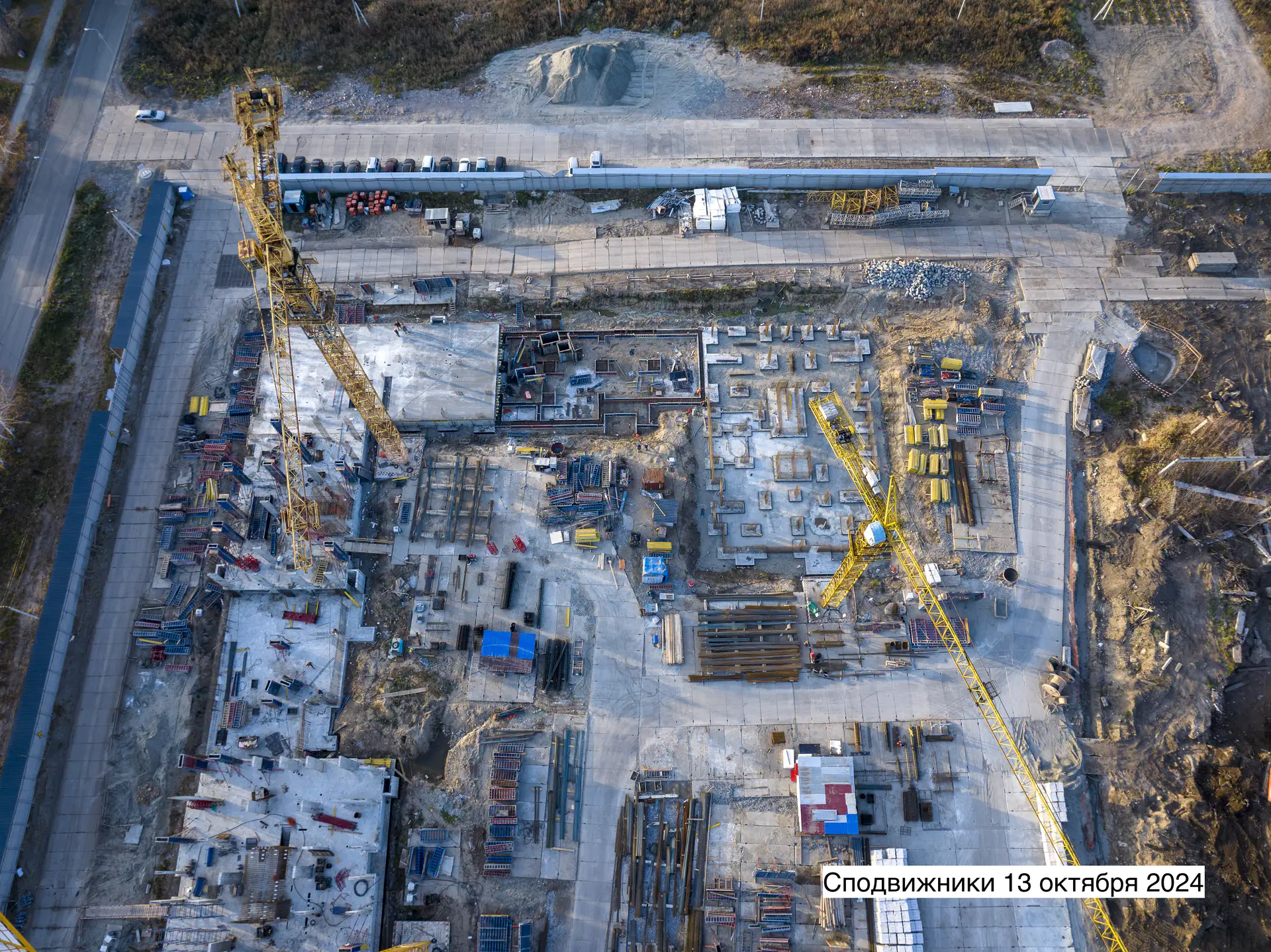

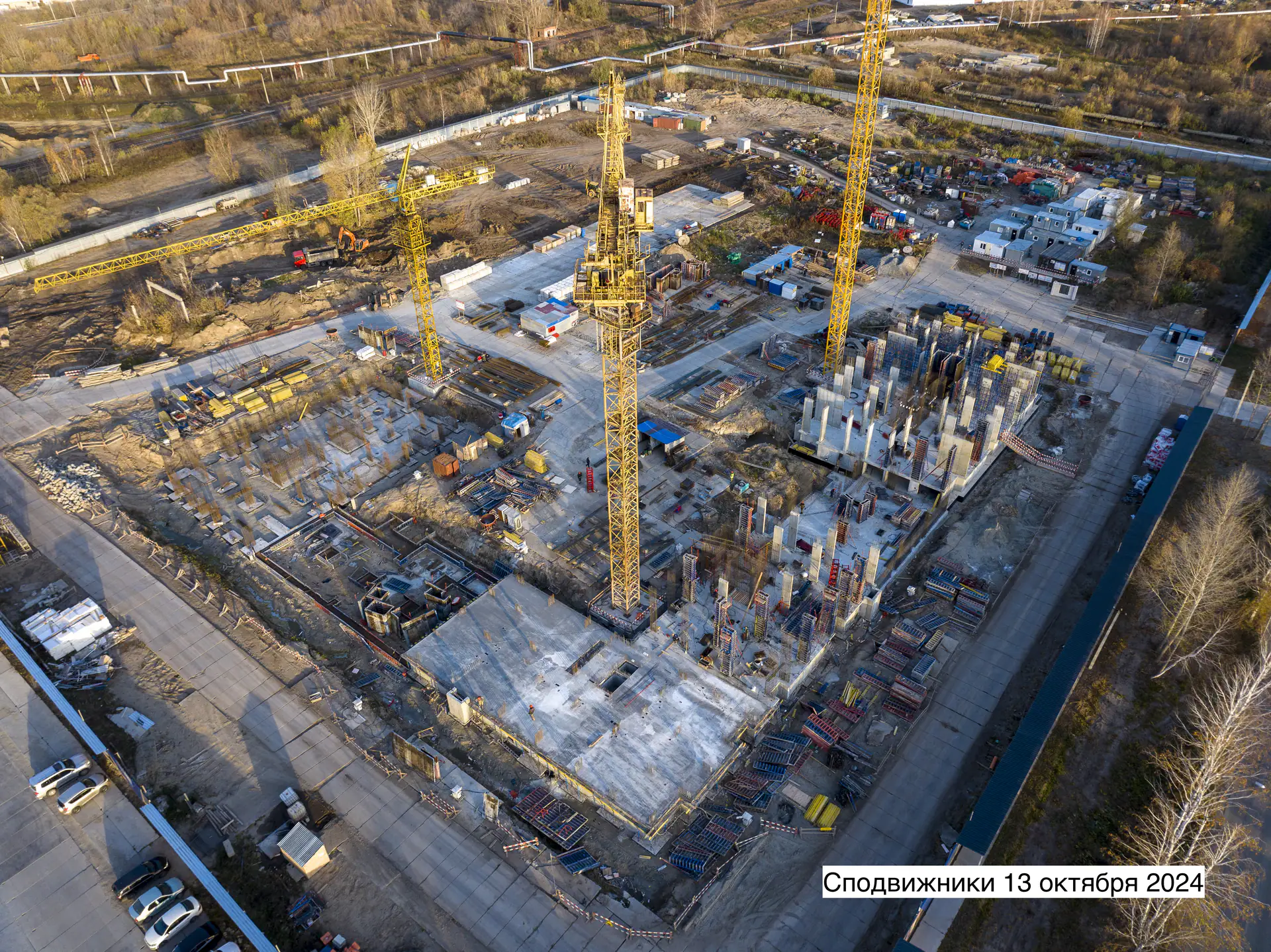

- IV кв. 2024Фотоотчёт со стройки

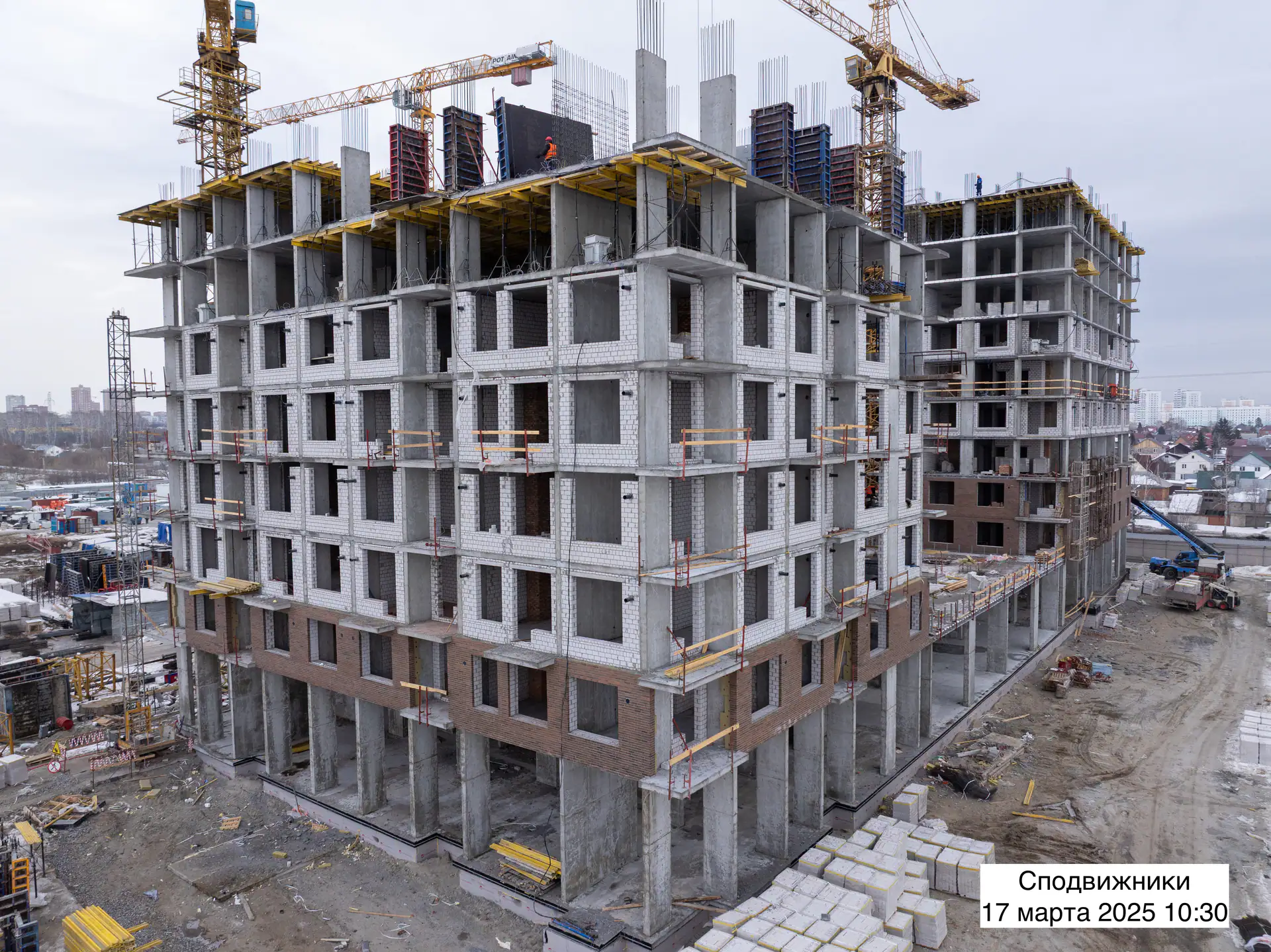

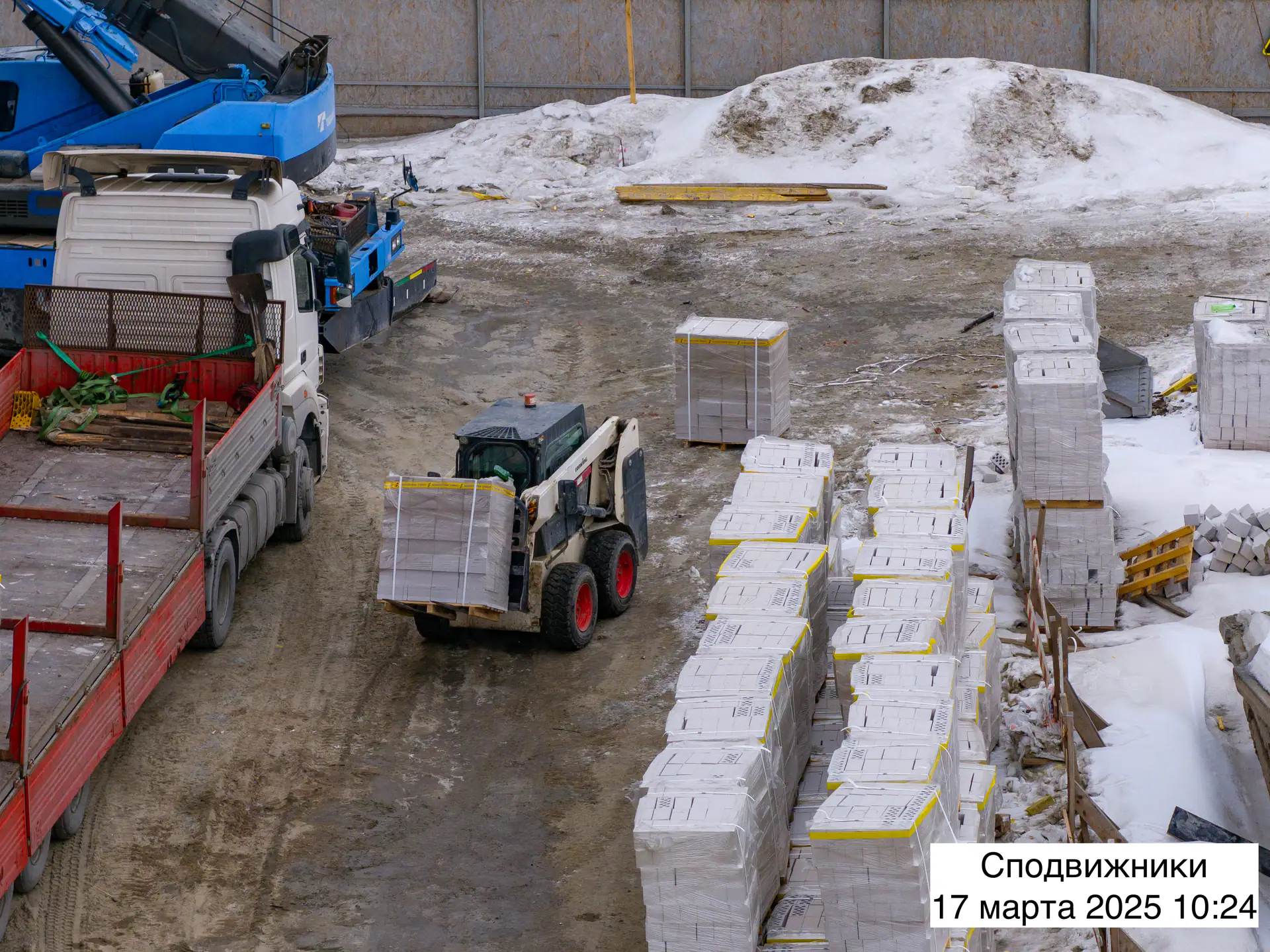

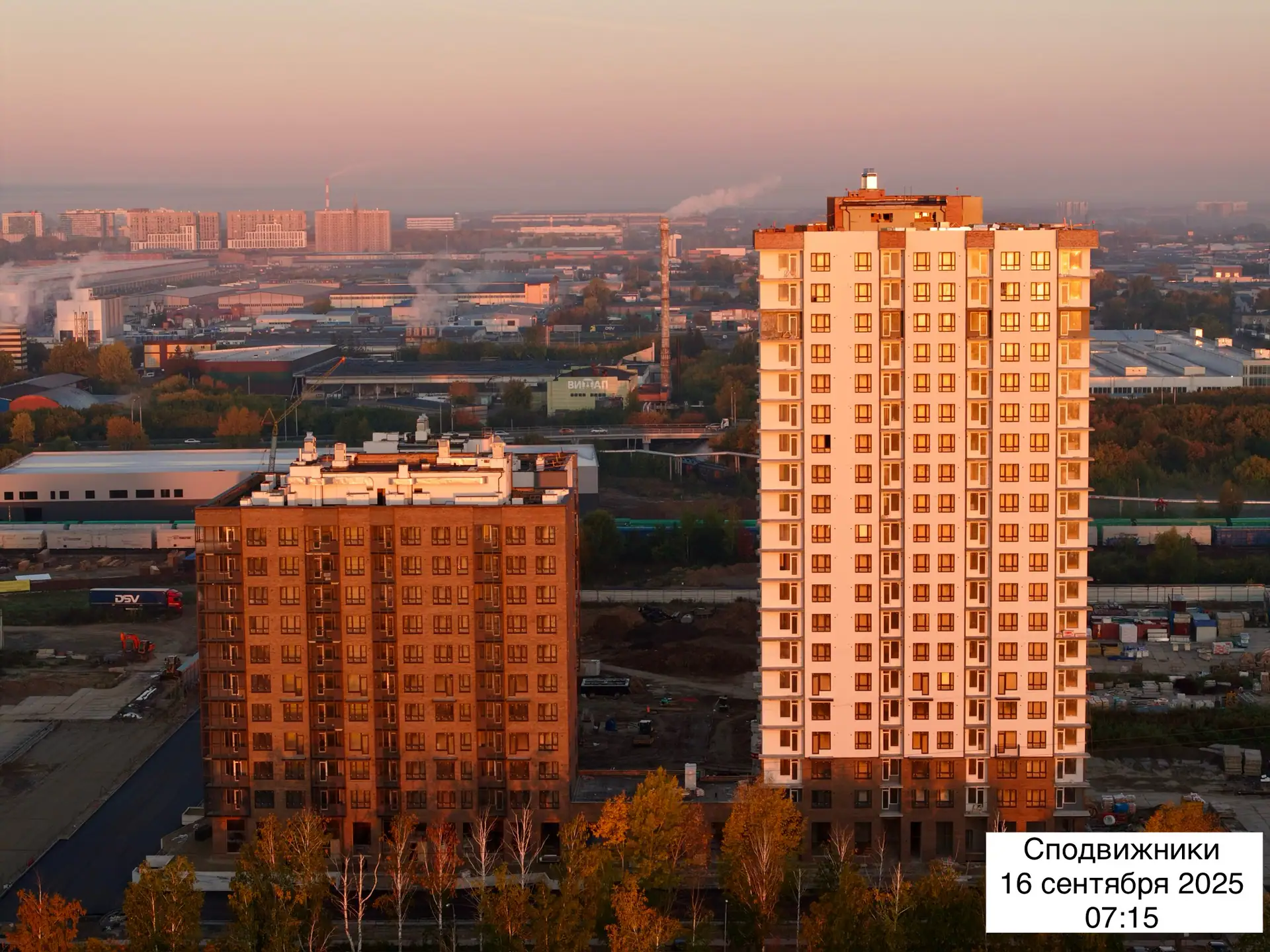

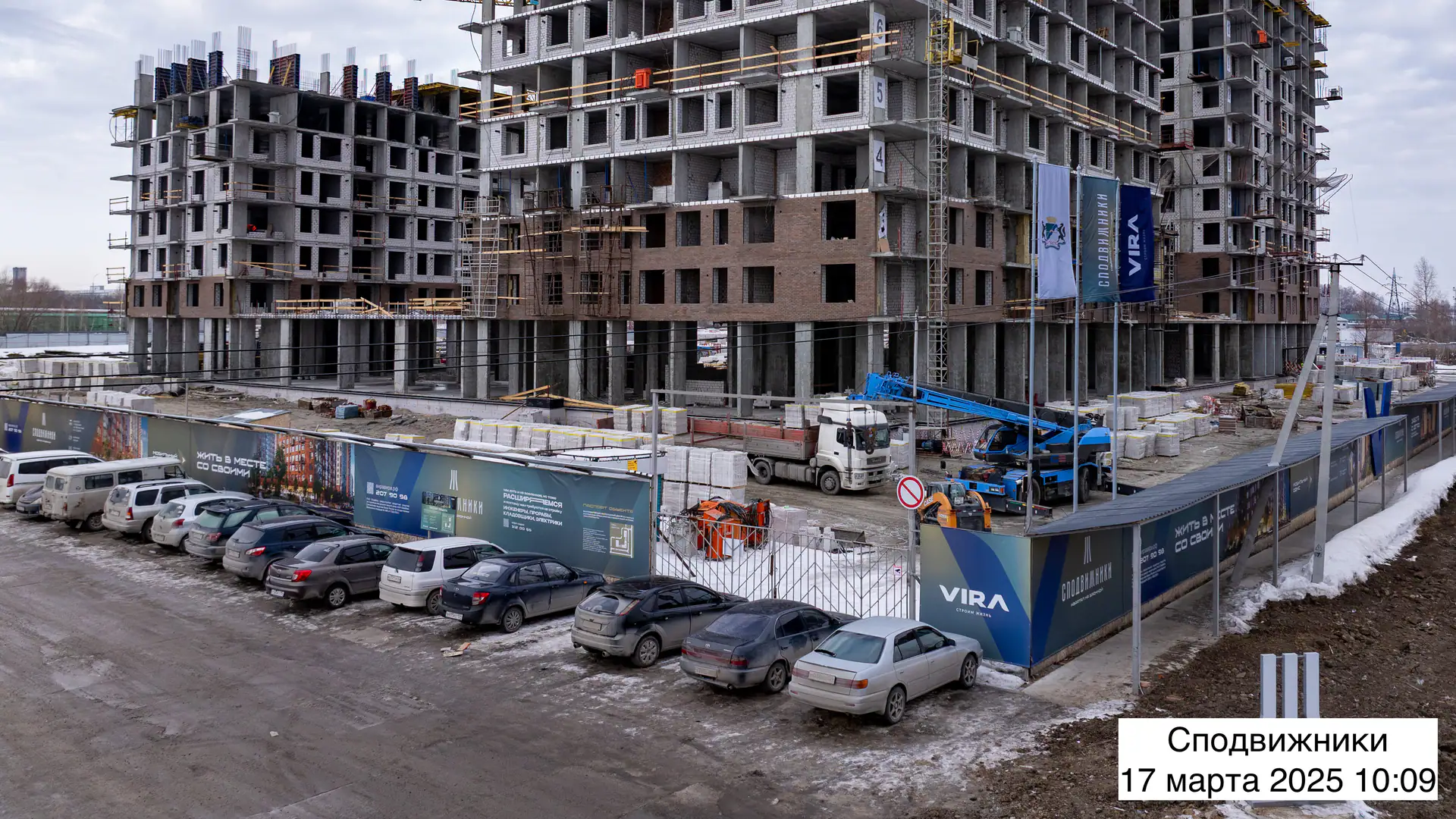

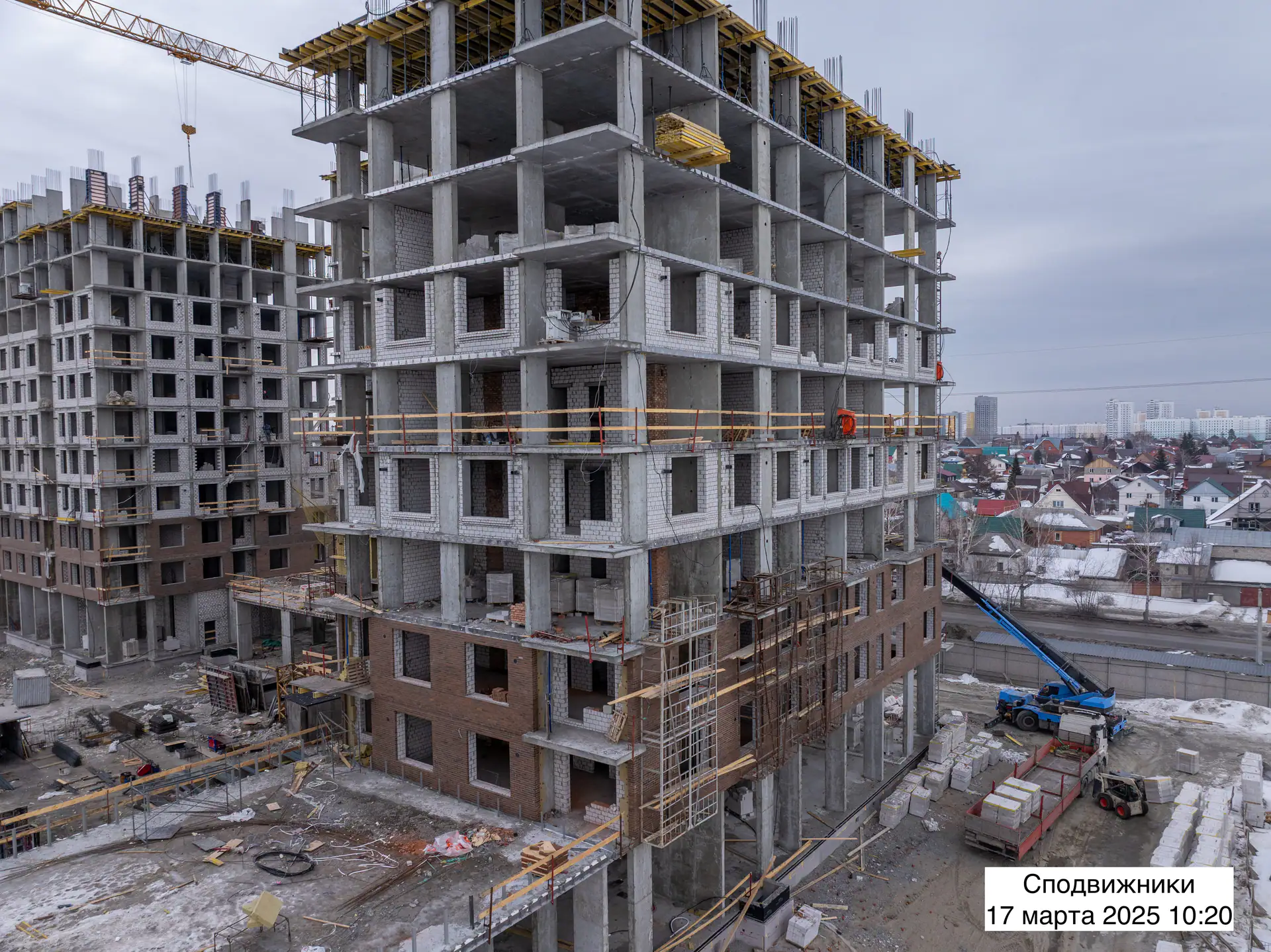

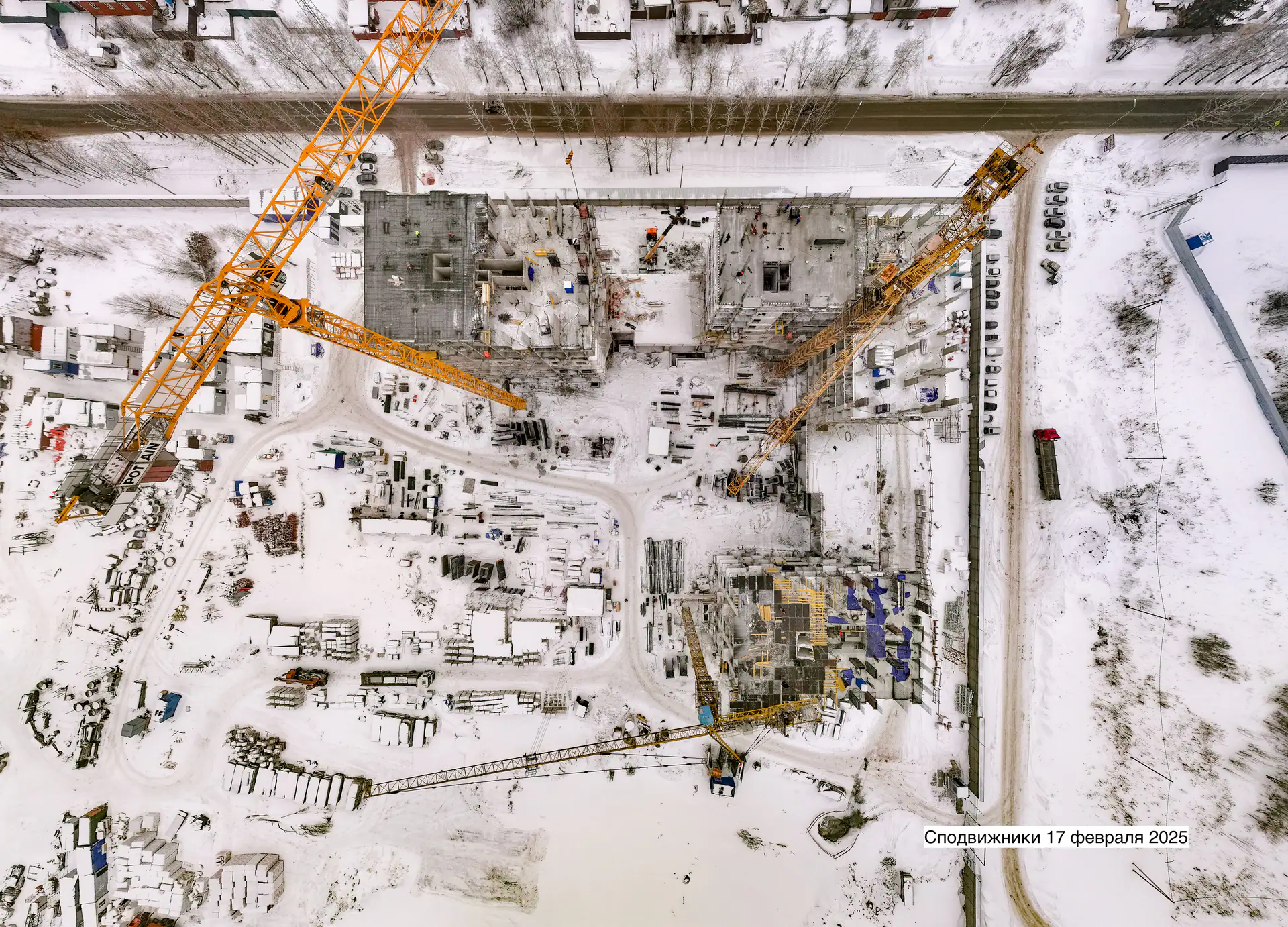

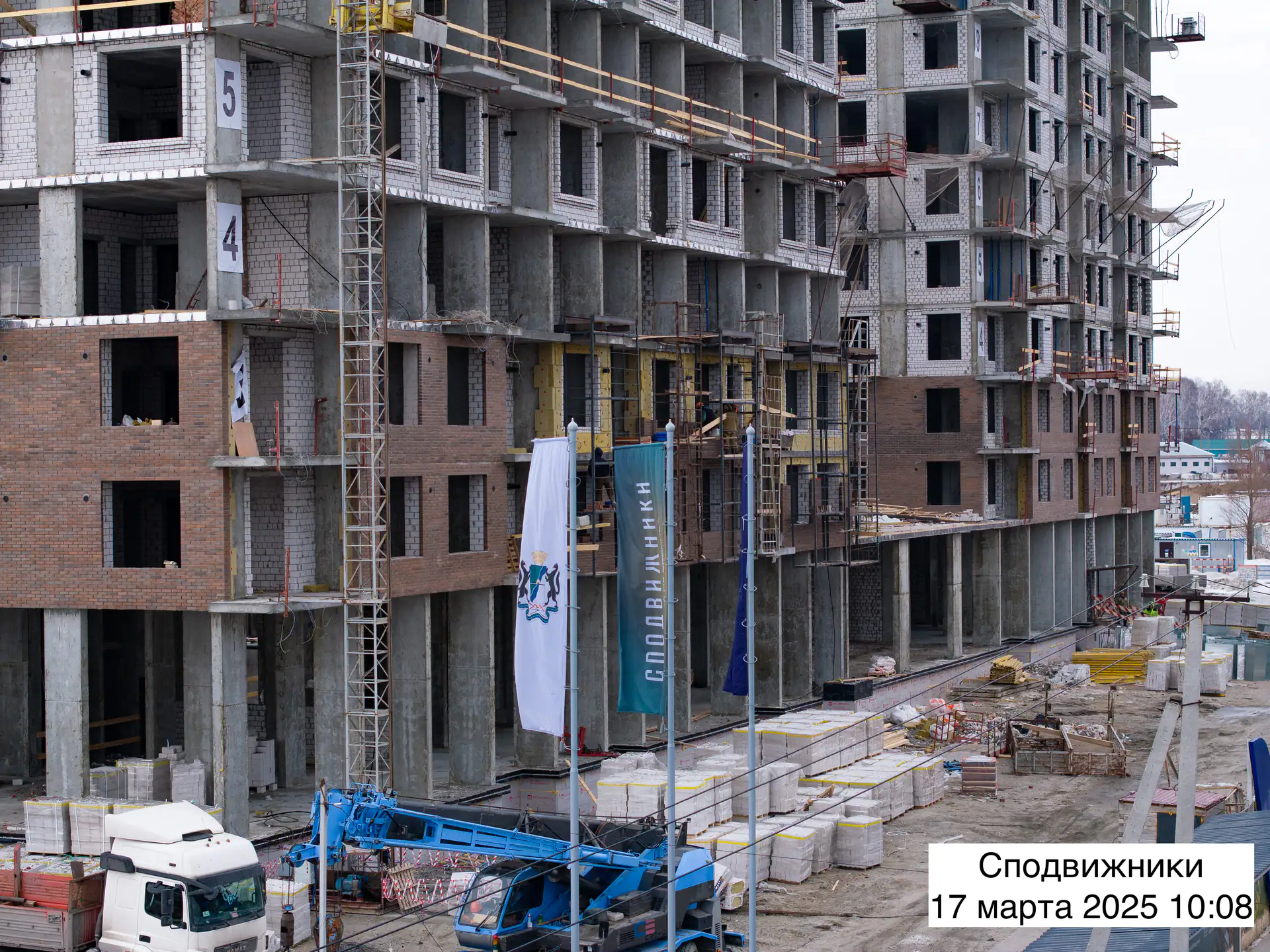

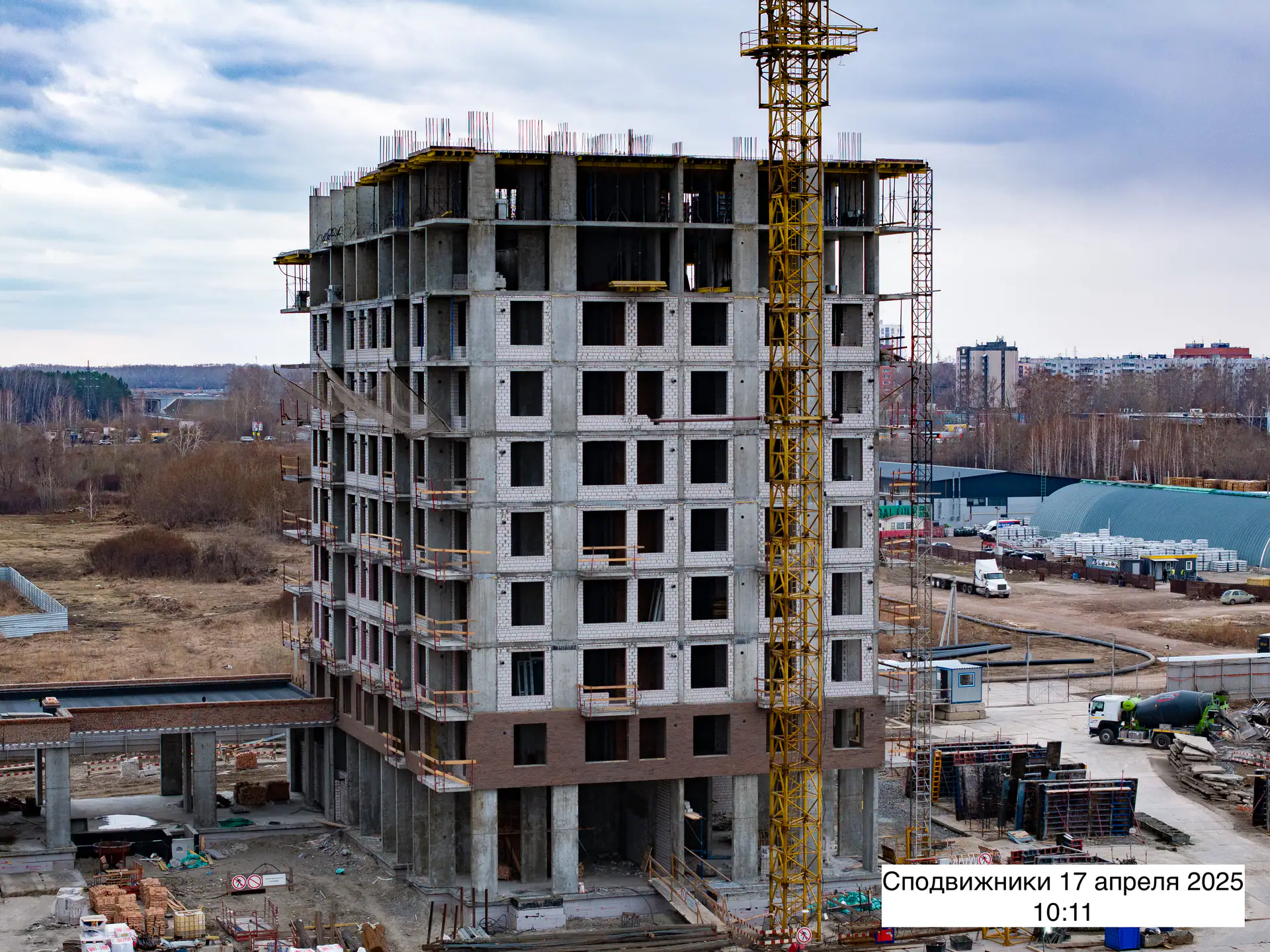

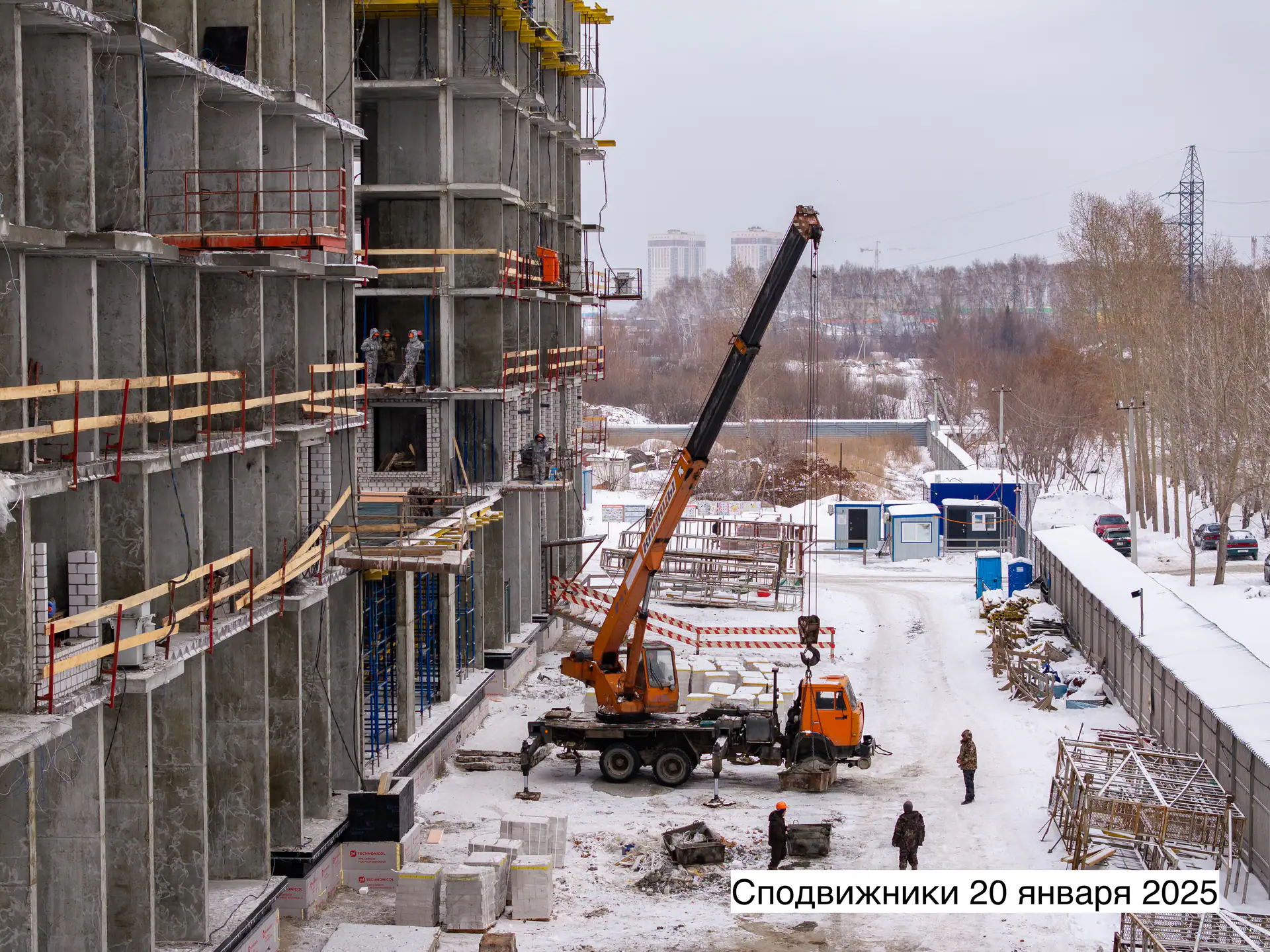

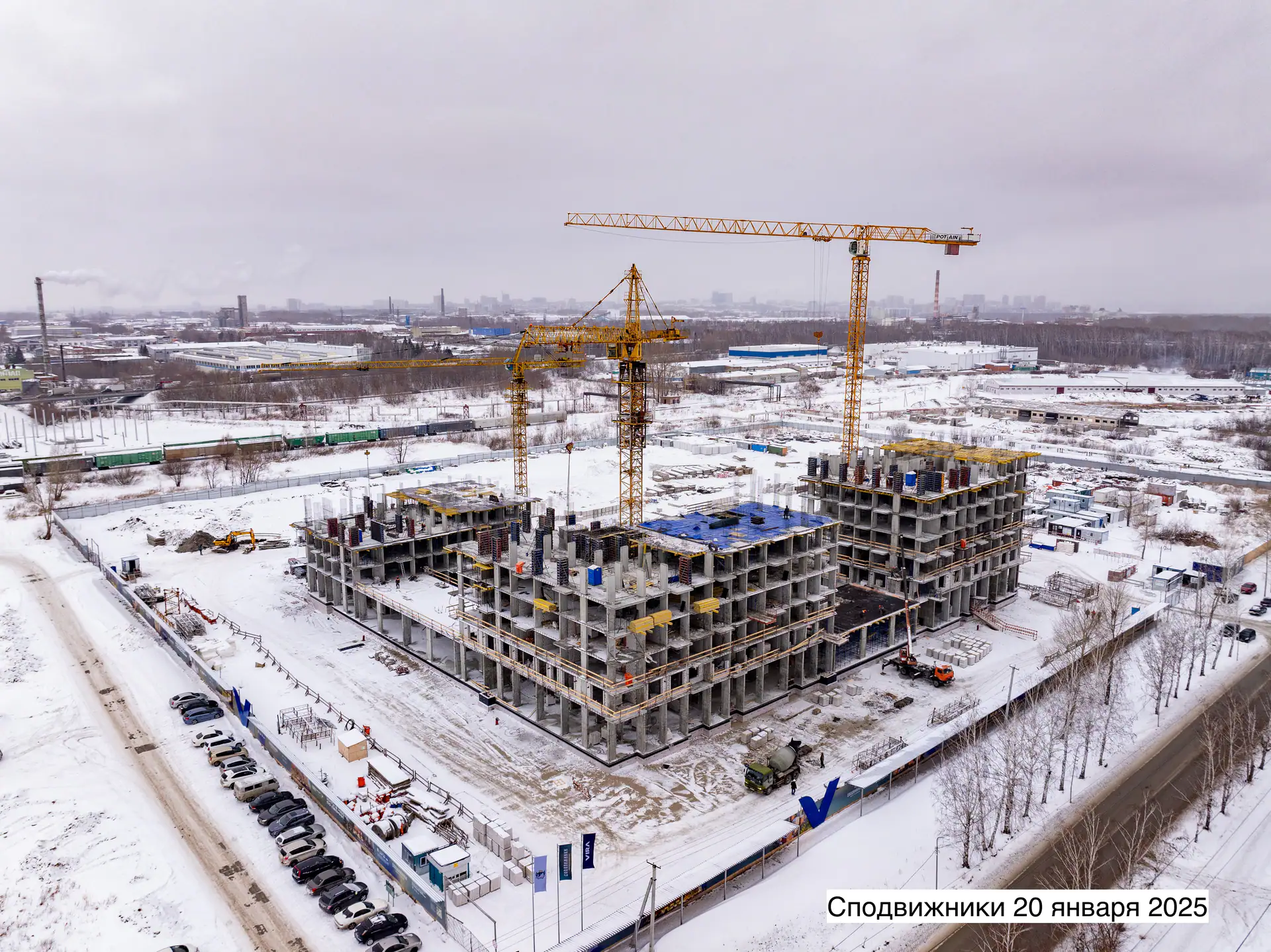

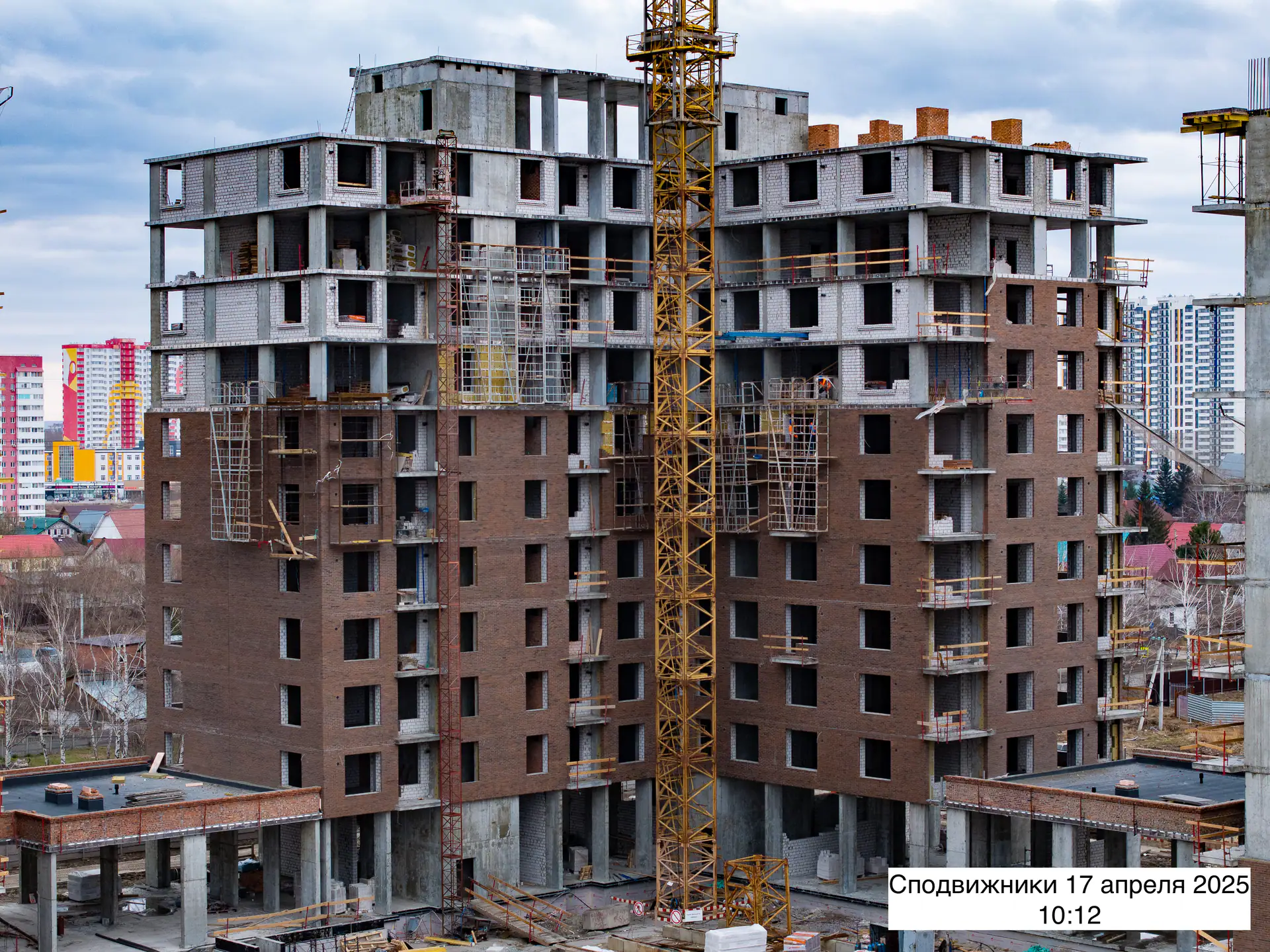

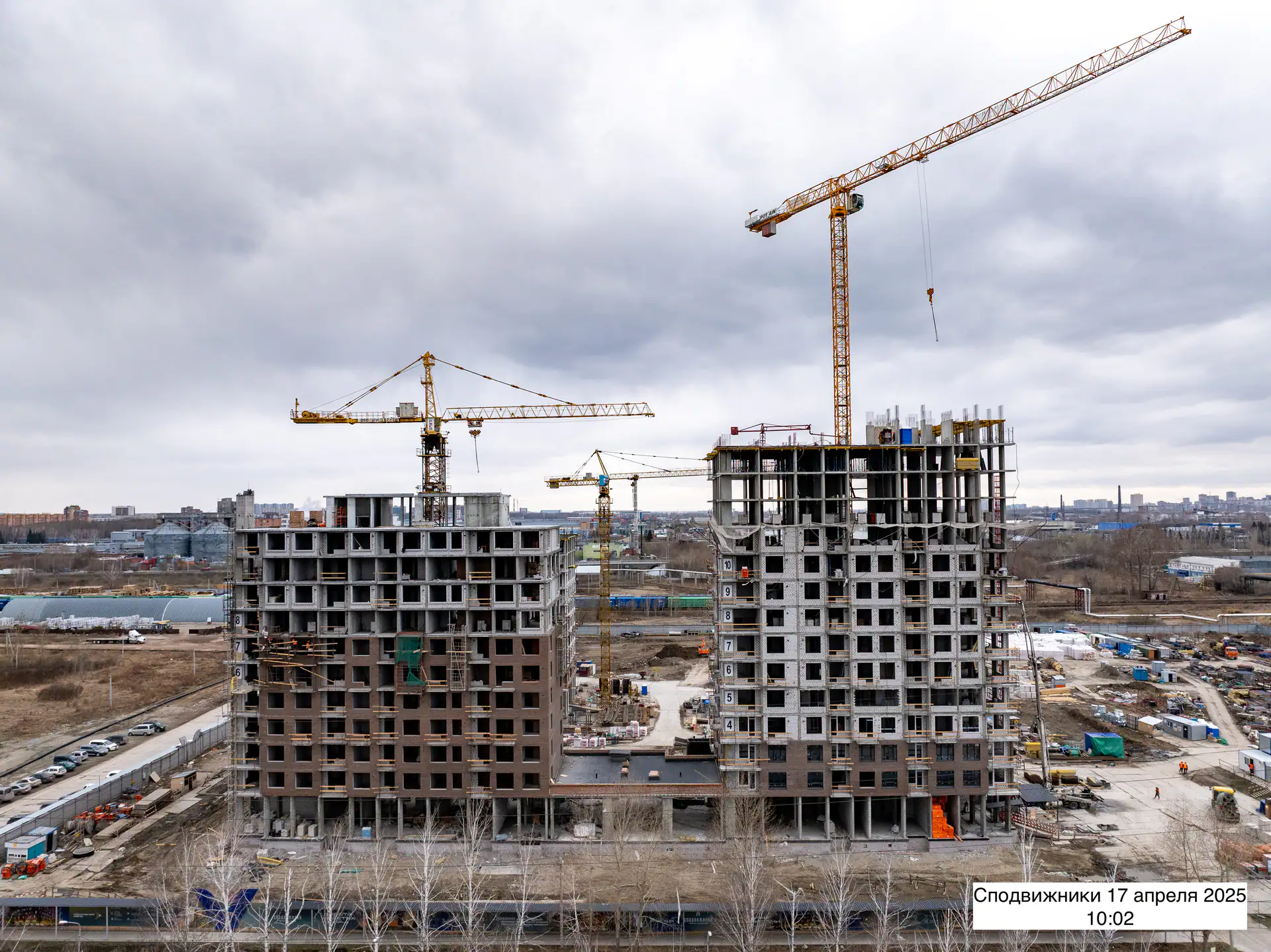

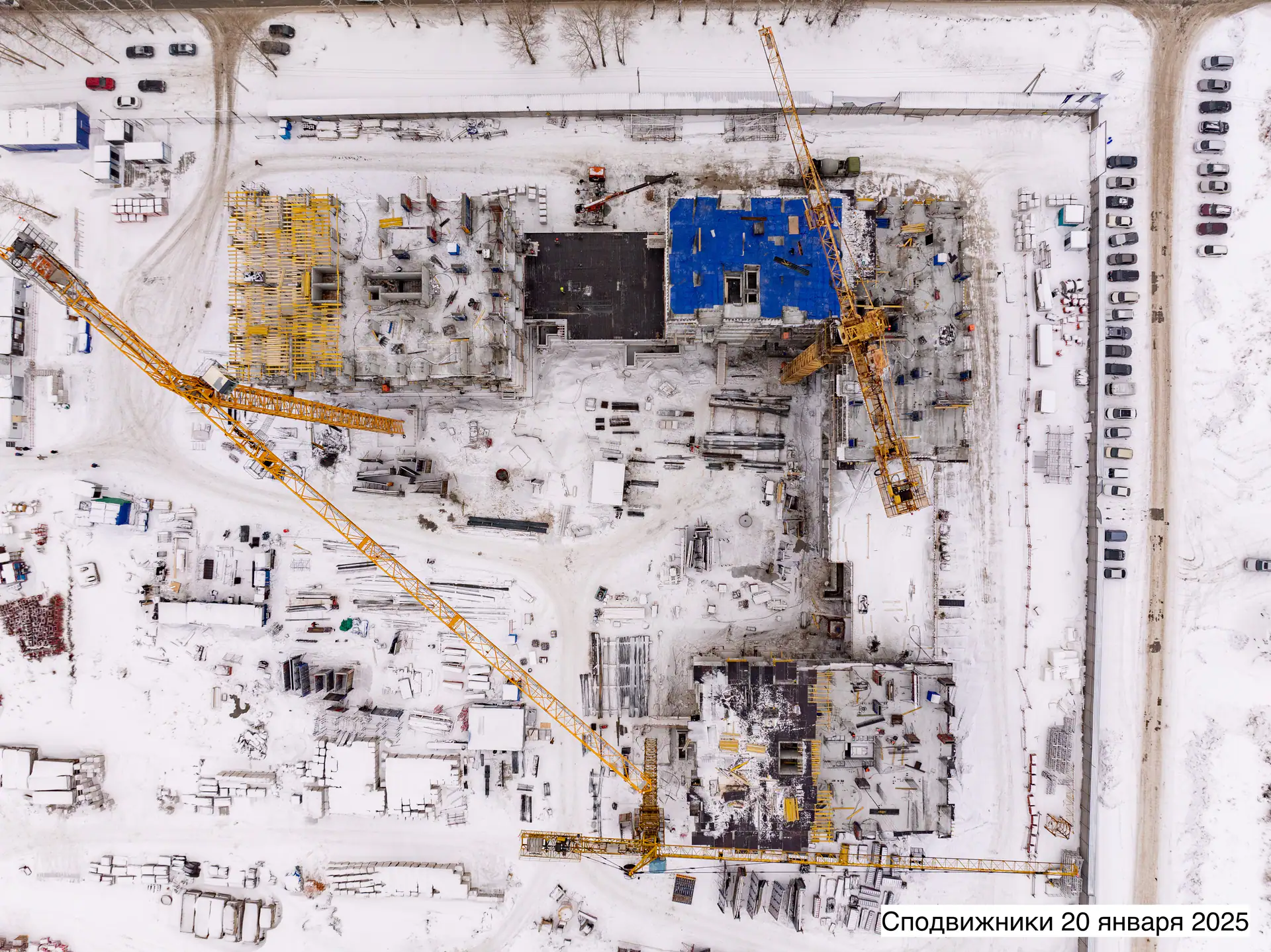

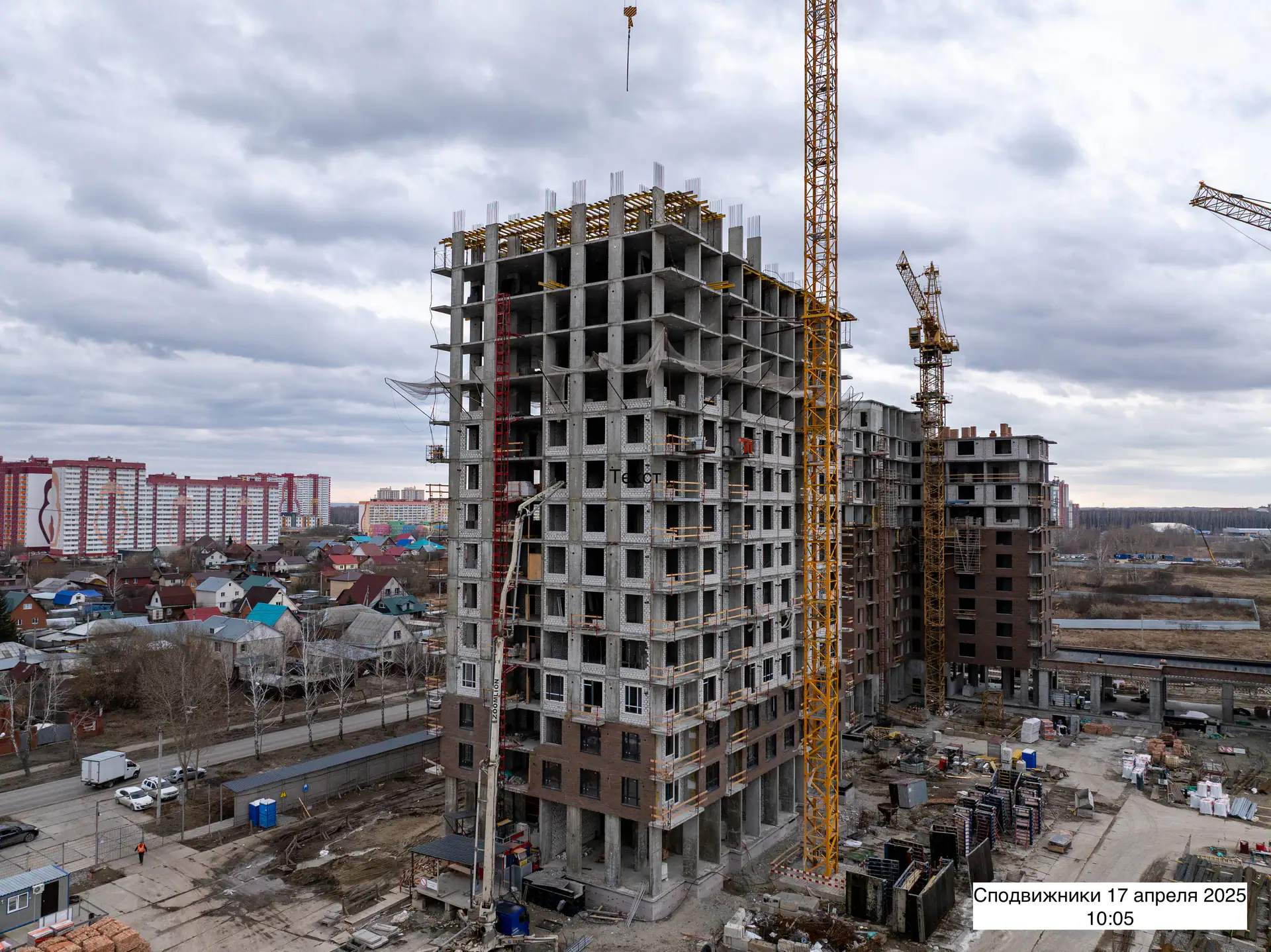

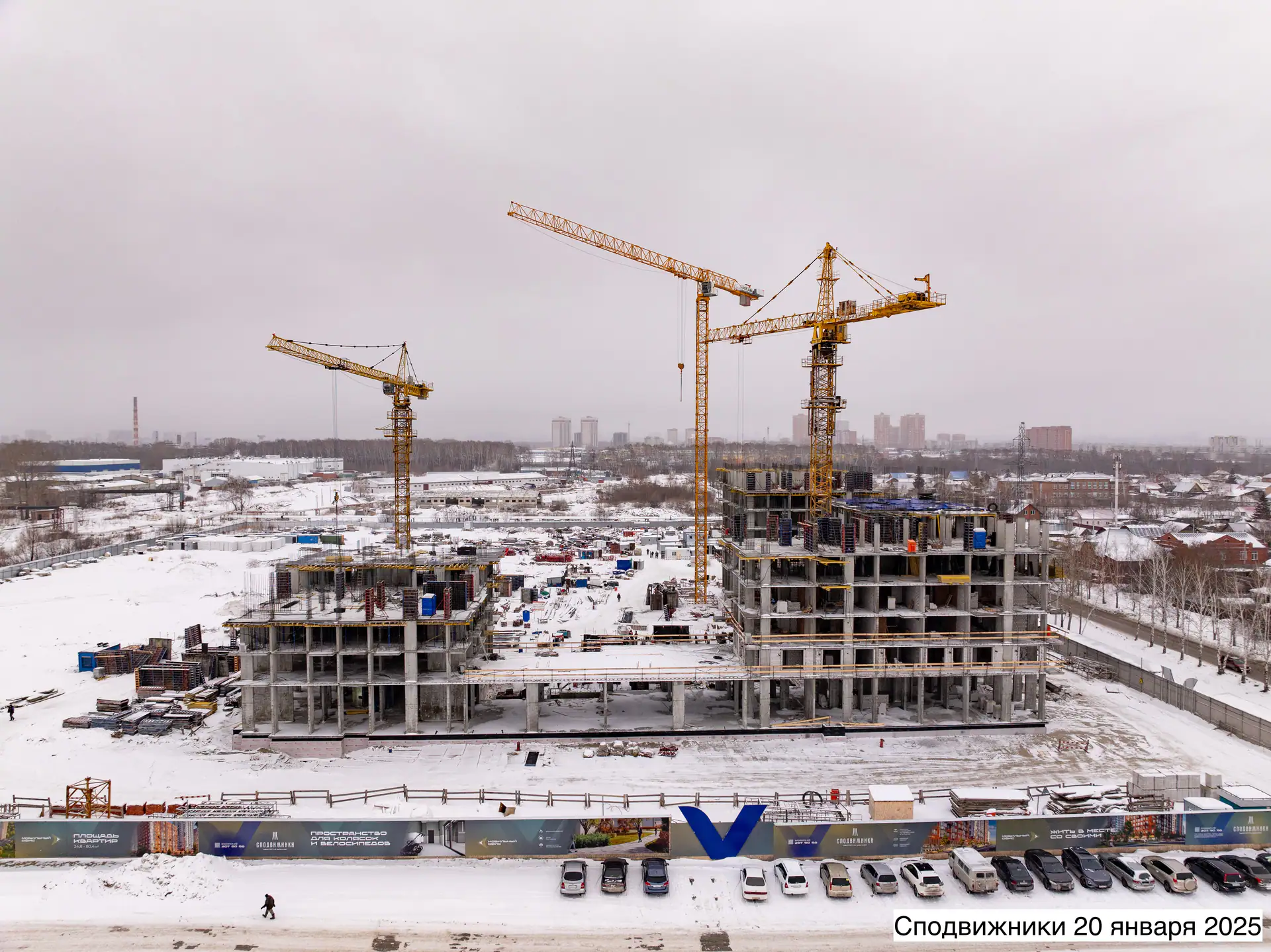

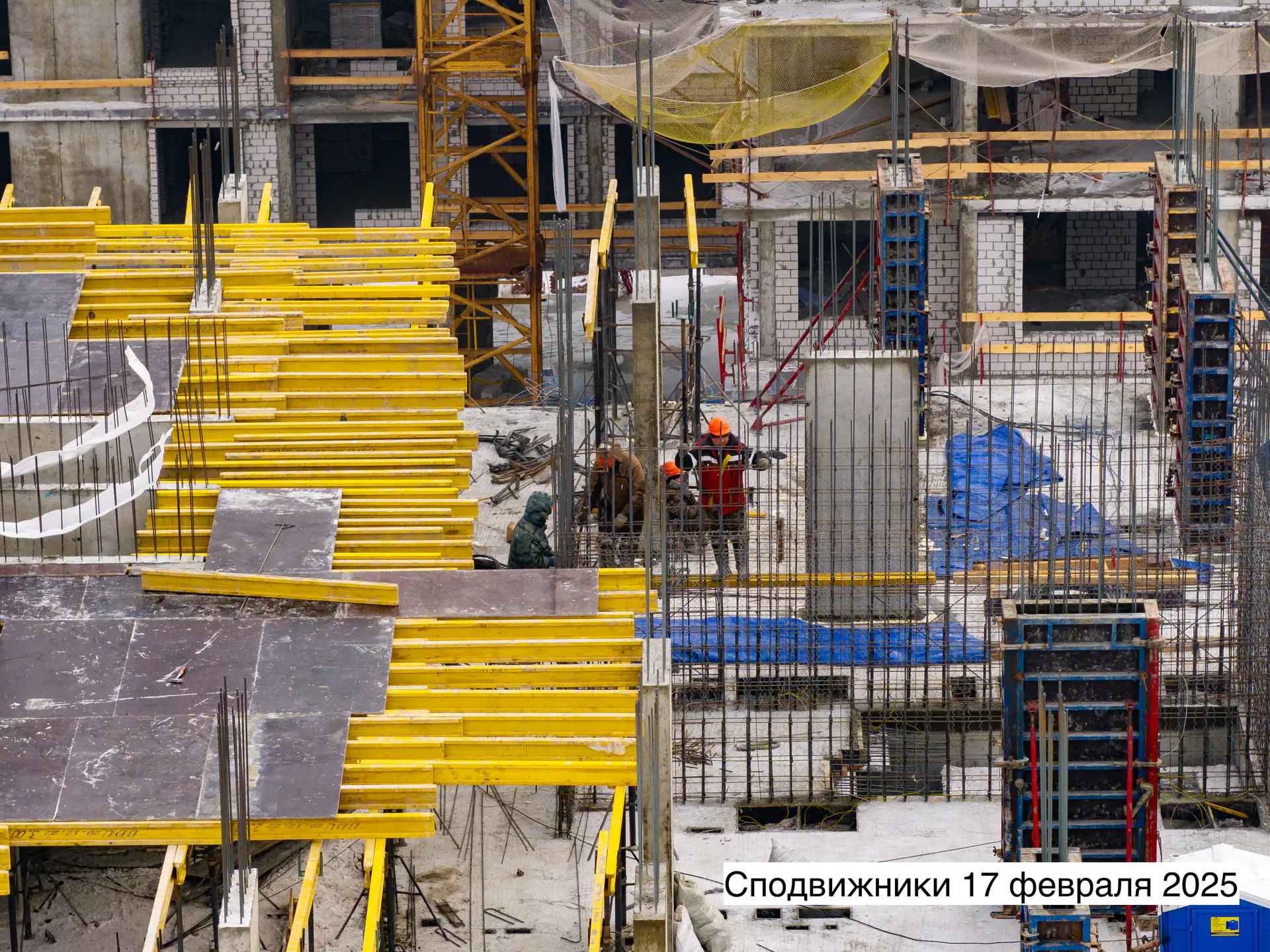

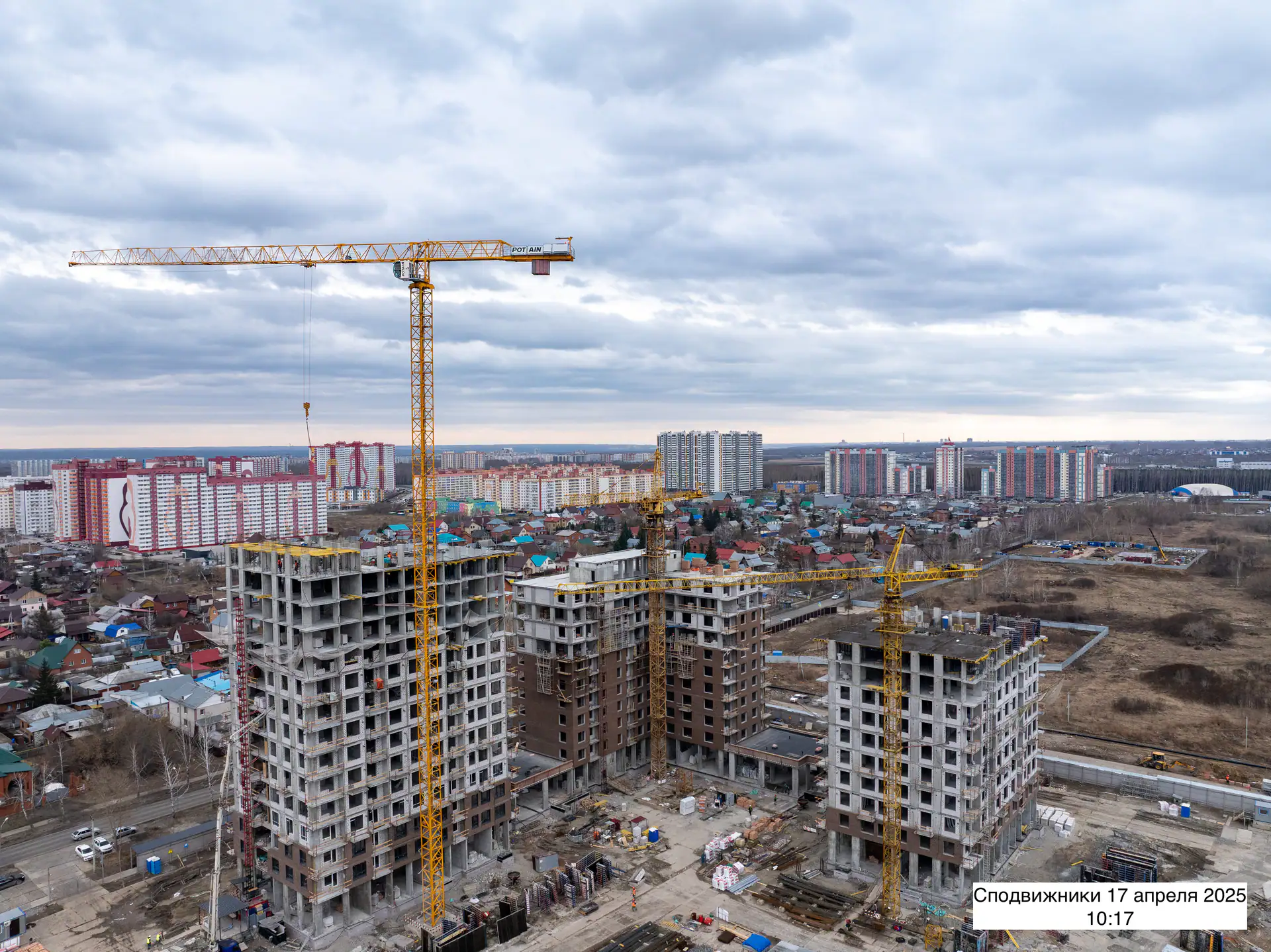

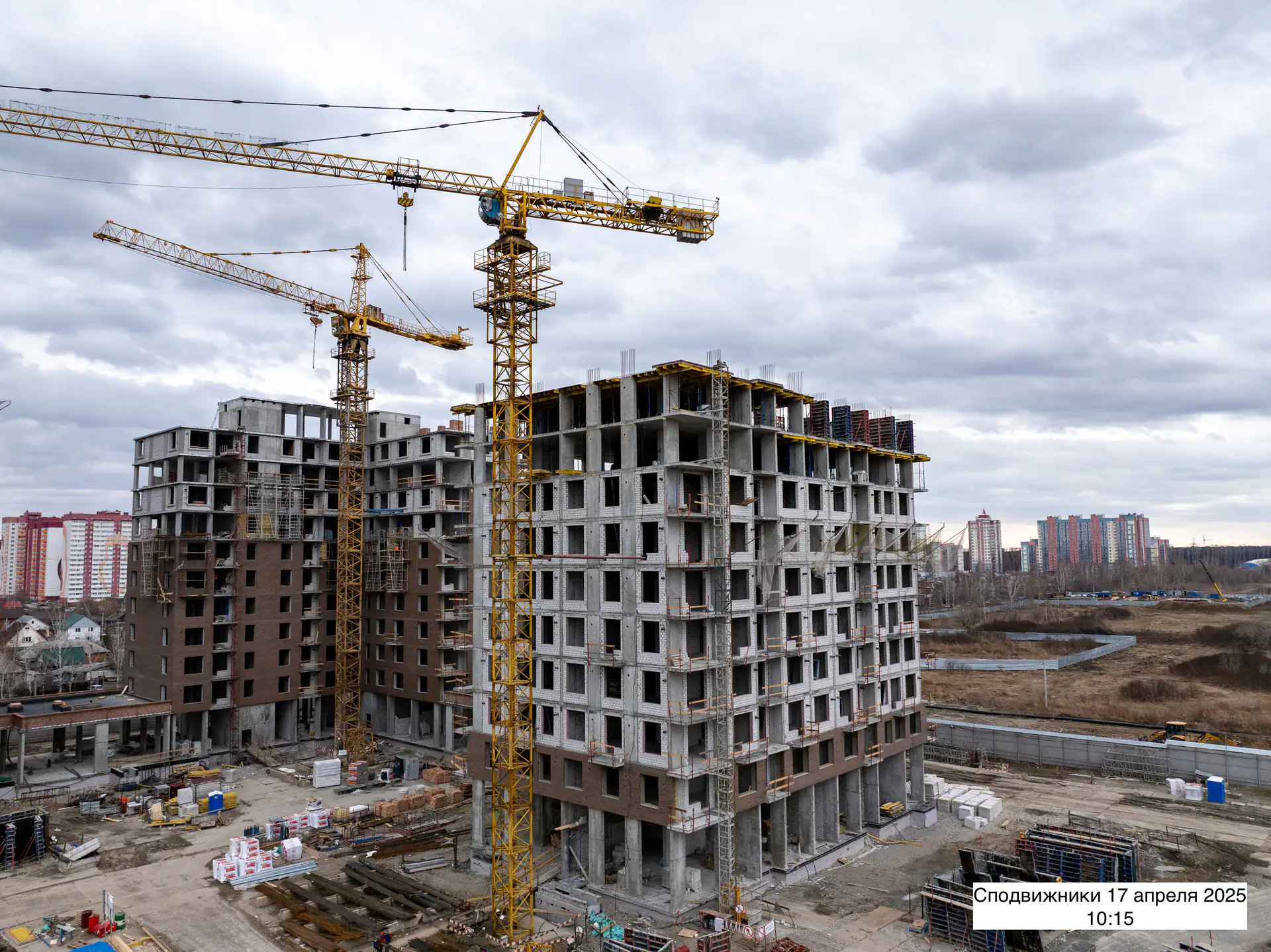

- I кв. 2025Фотоотчёт со стройки
- II кв. 2025Добавлен документ: Проект договора участия в долевом строительстве

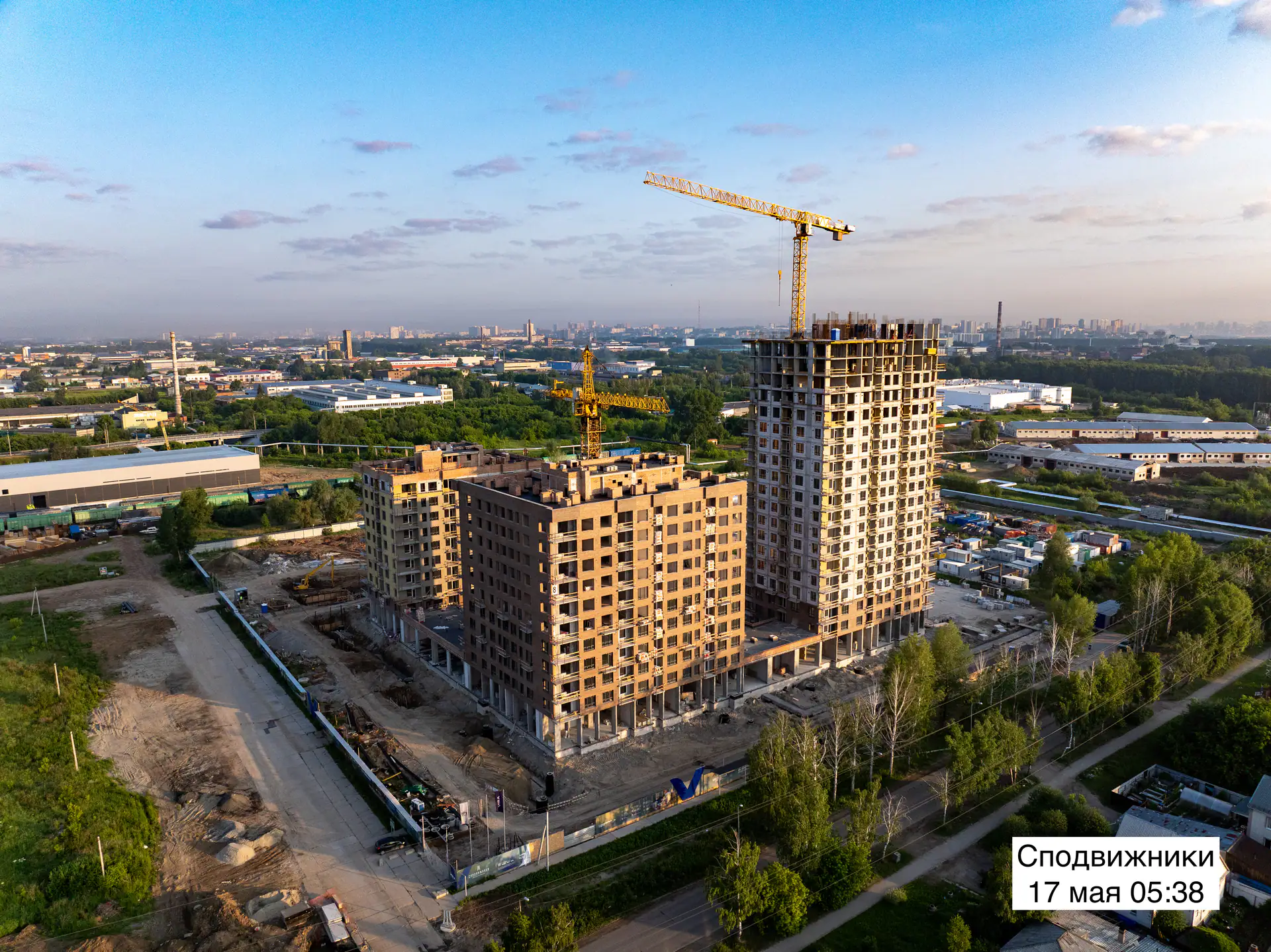

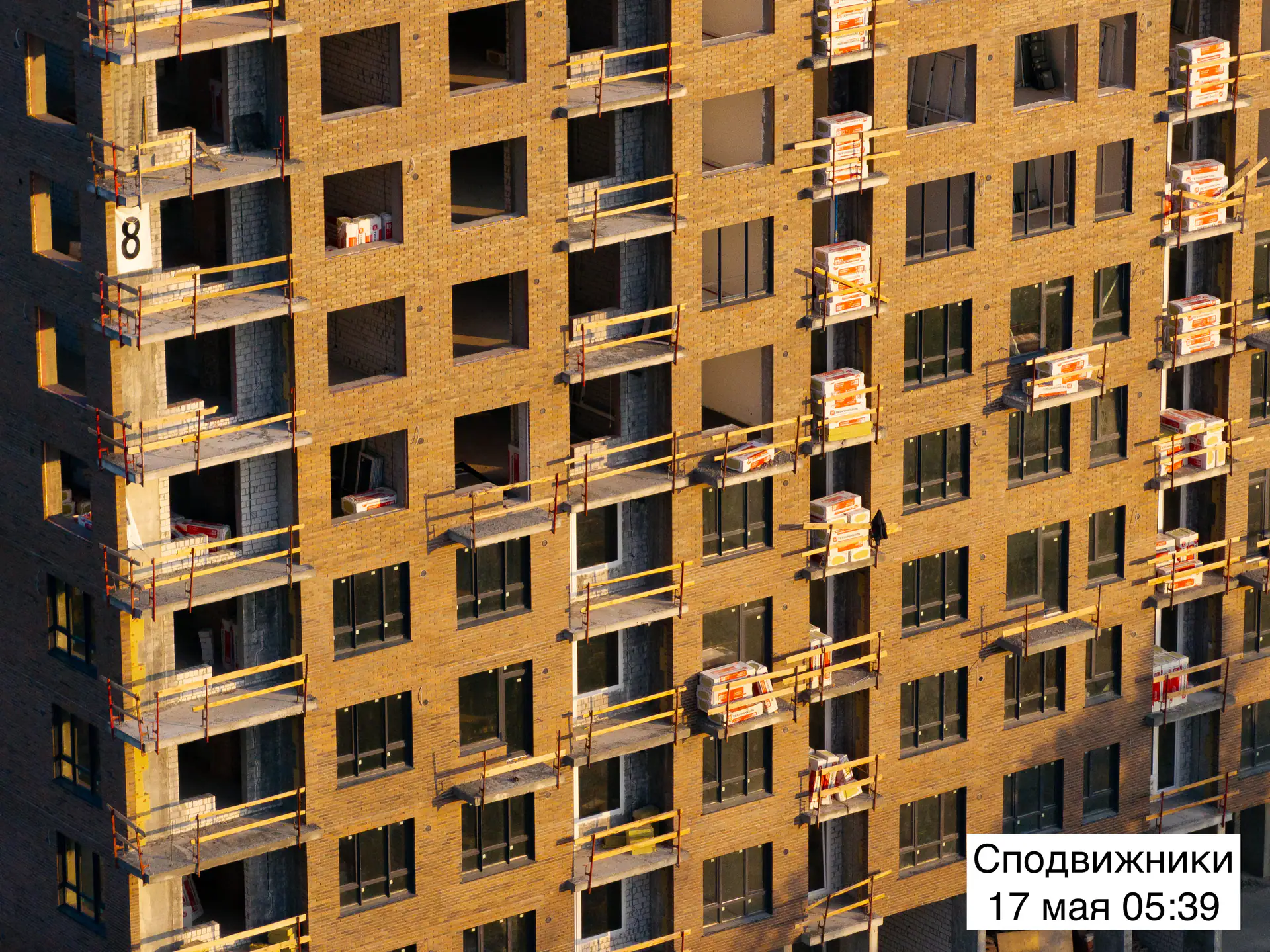

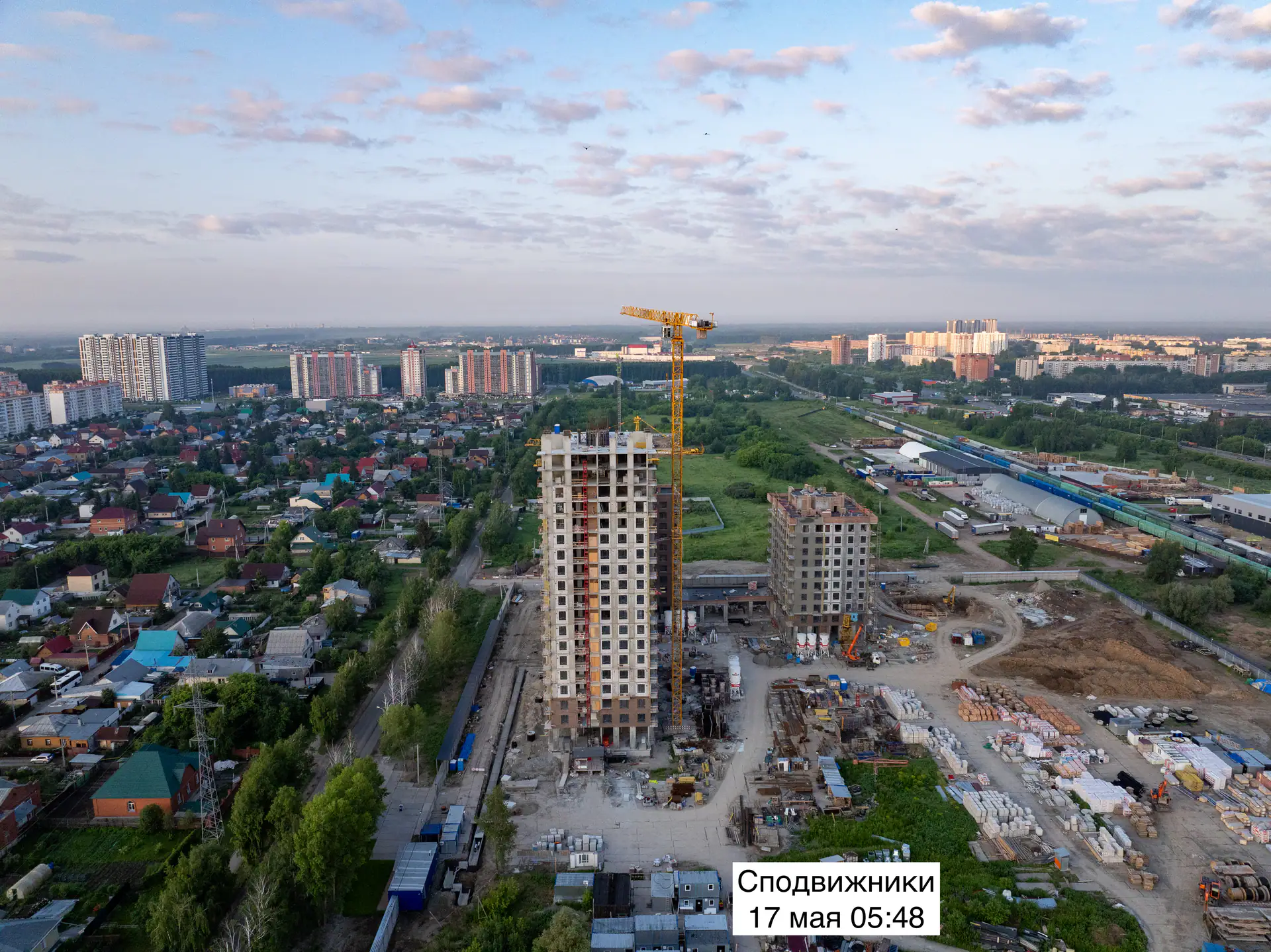

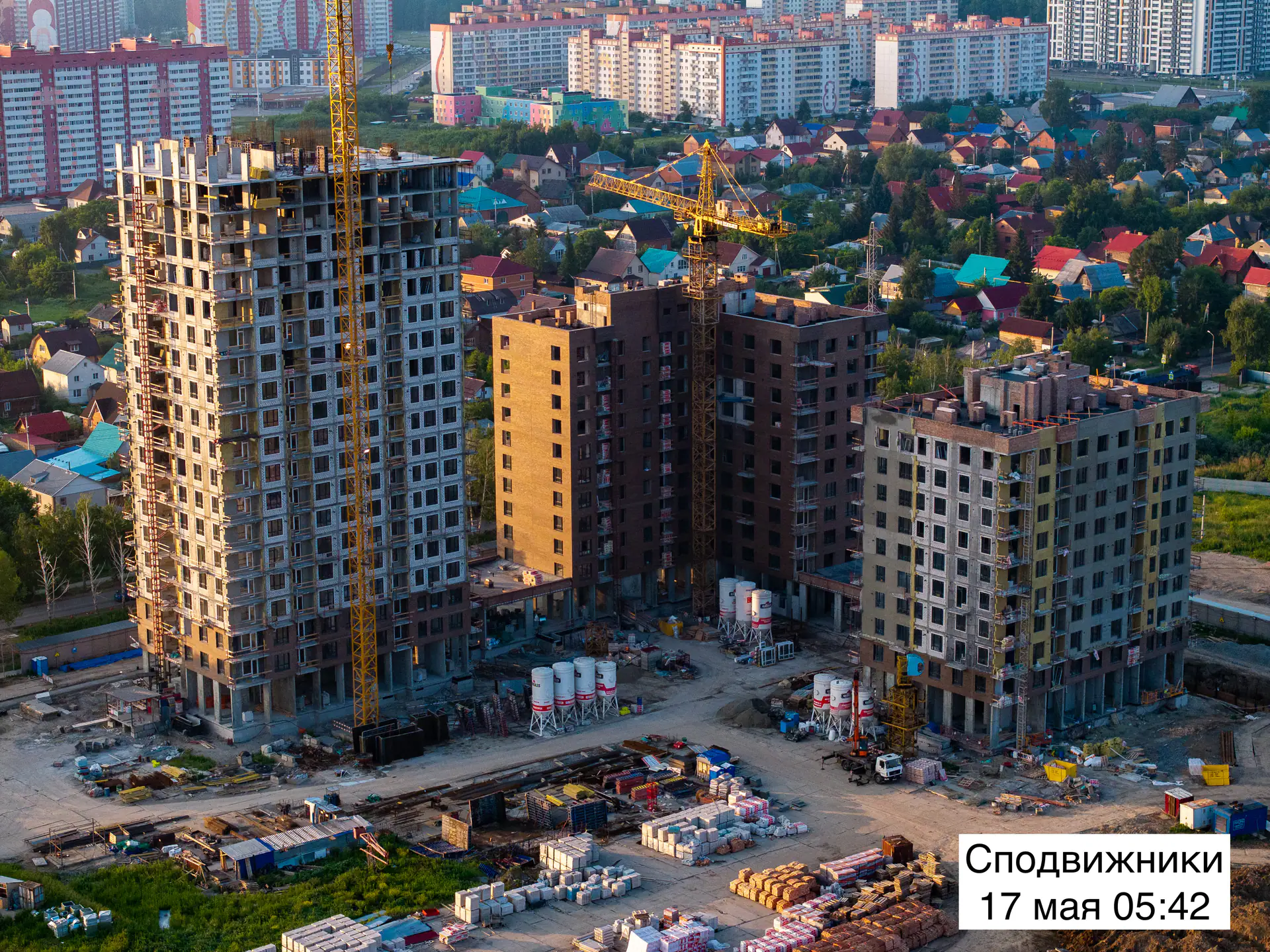

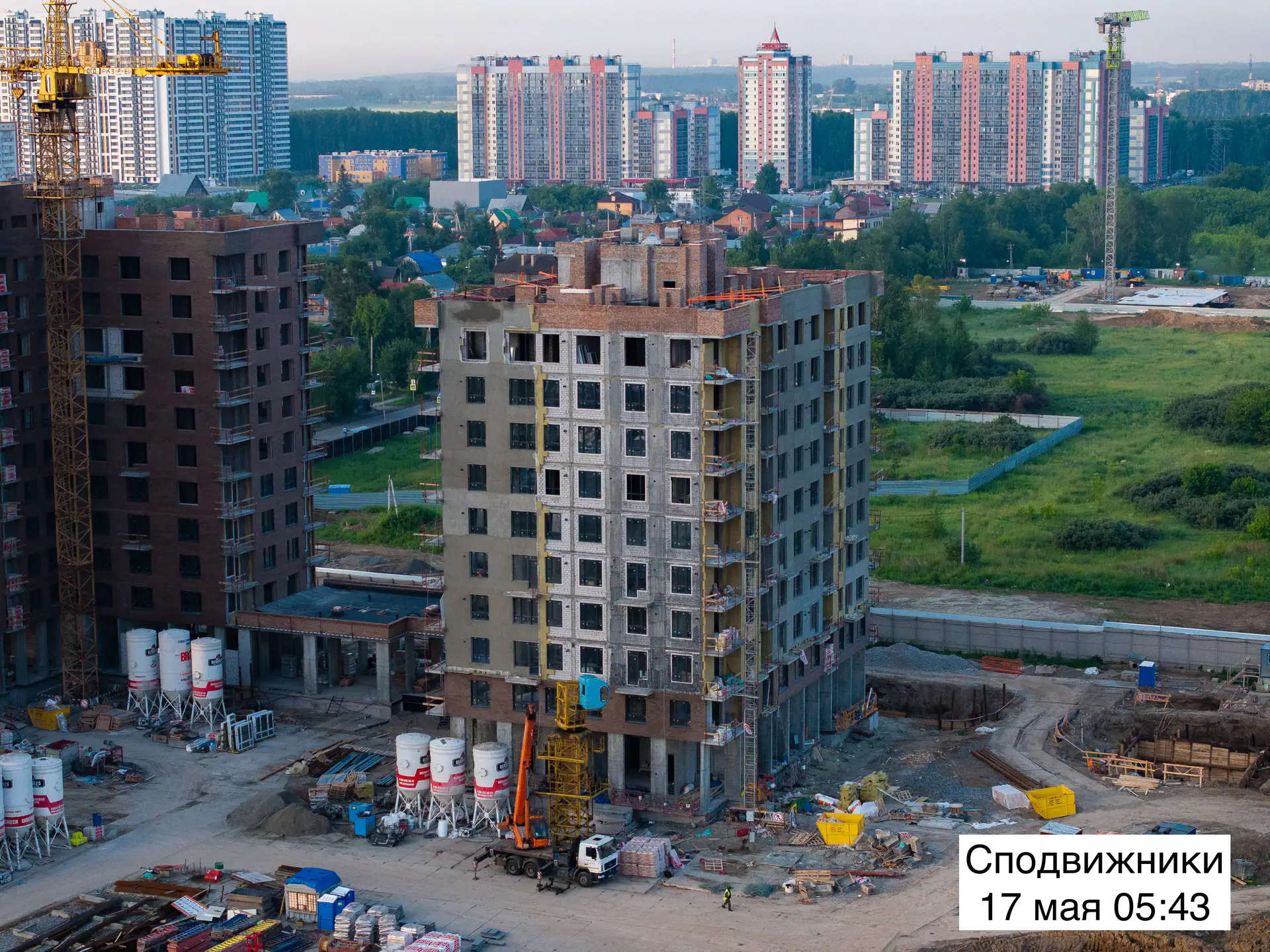

- II кв. 2025Фотоотчёт со стройки

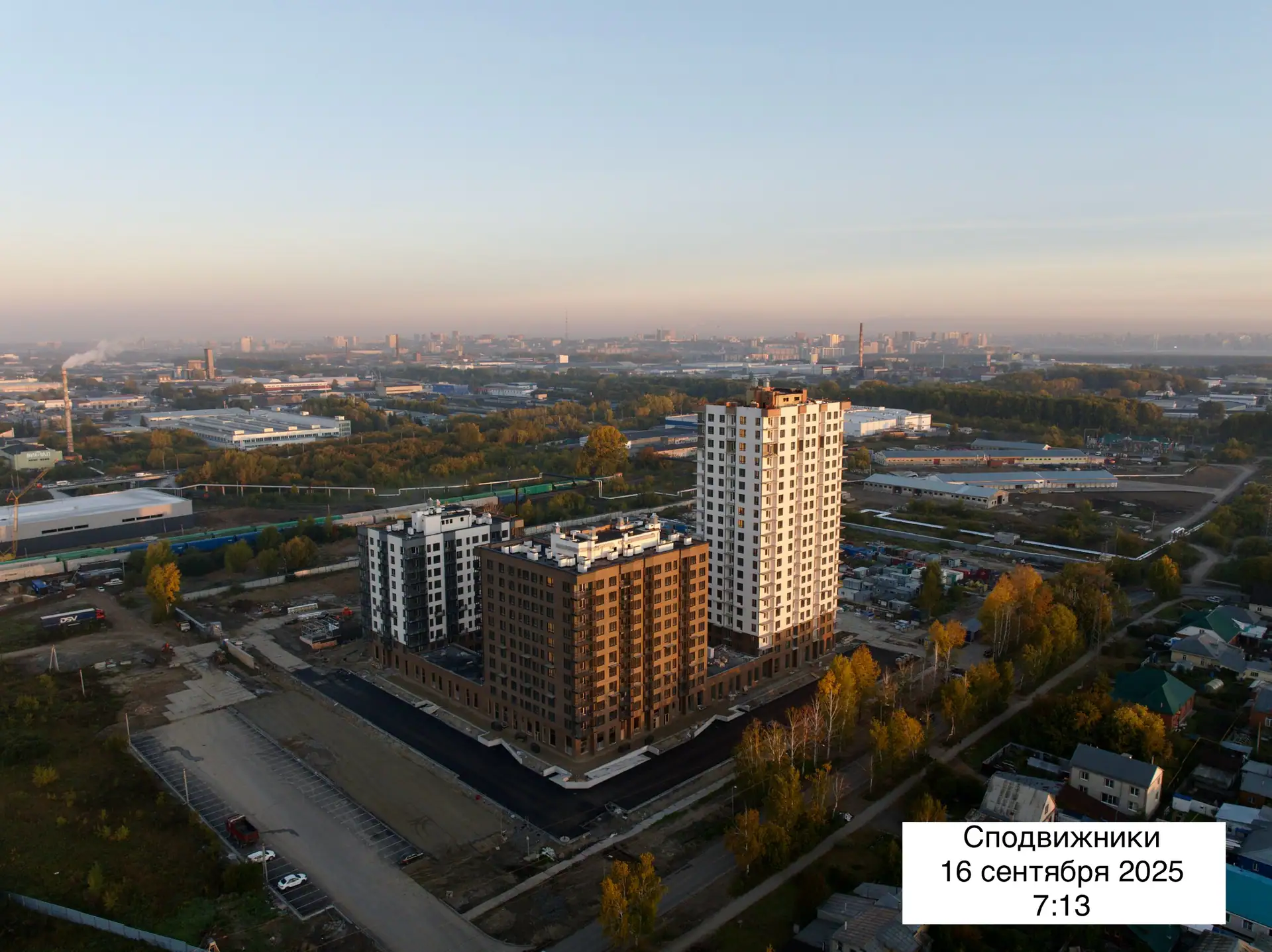

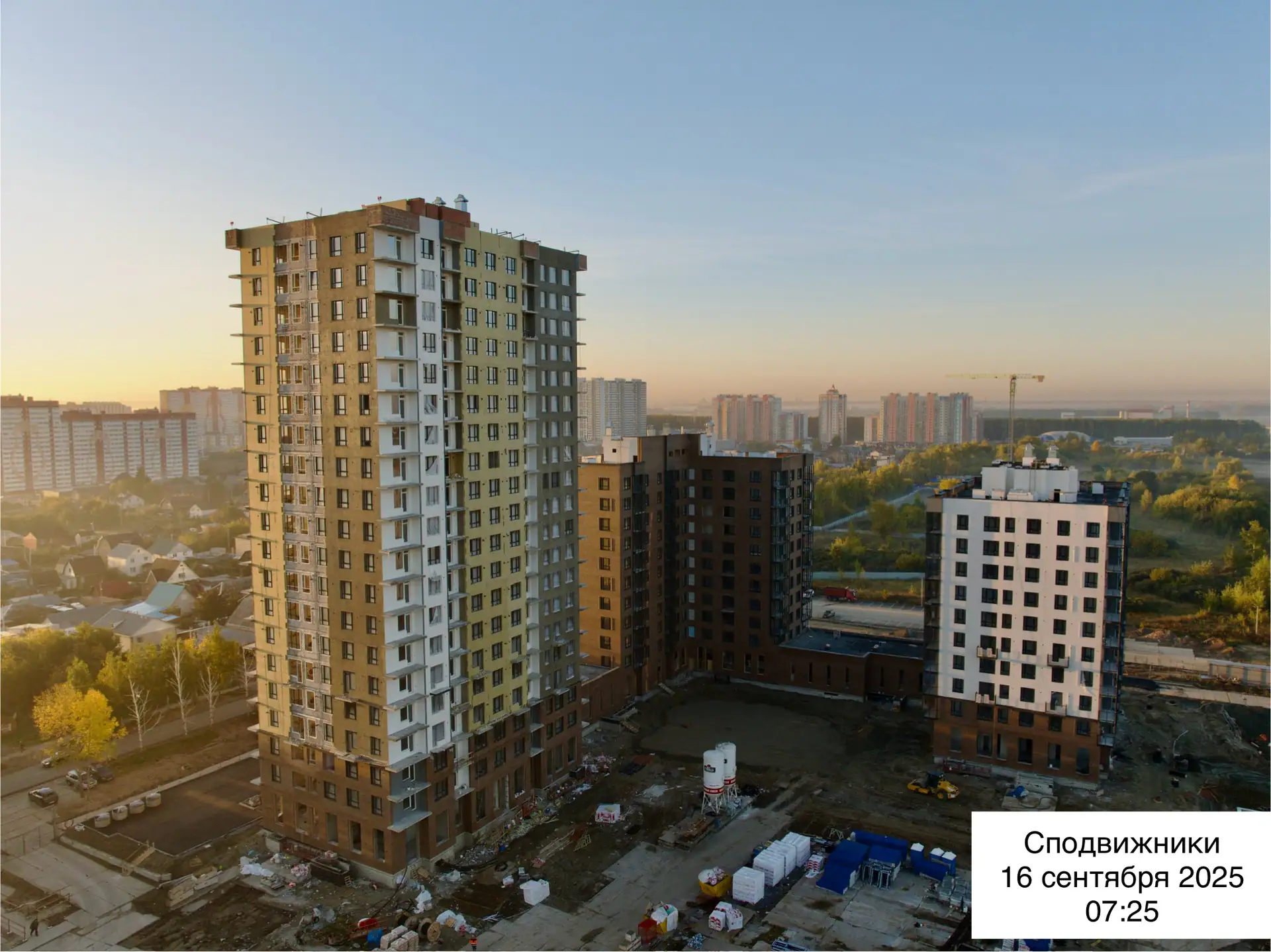

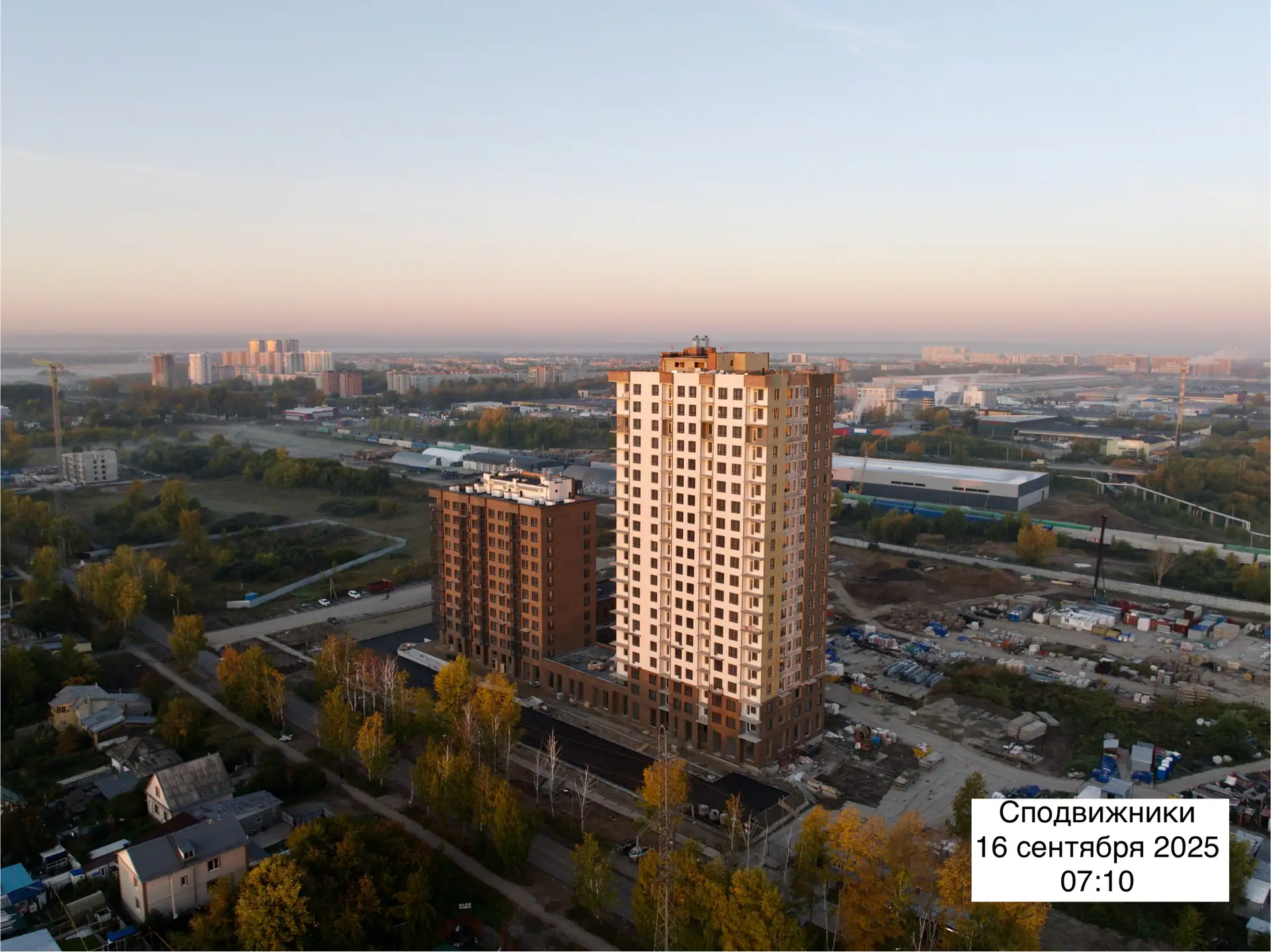

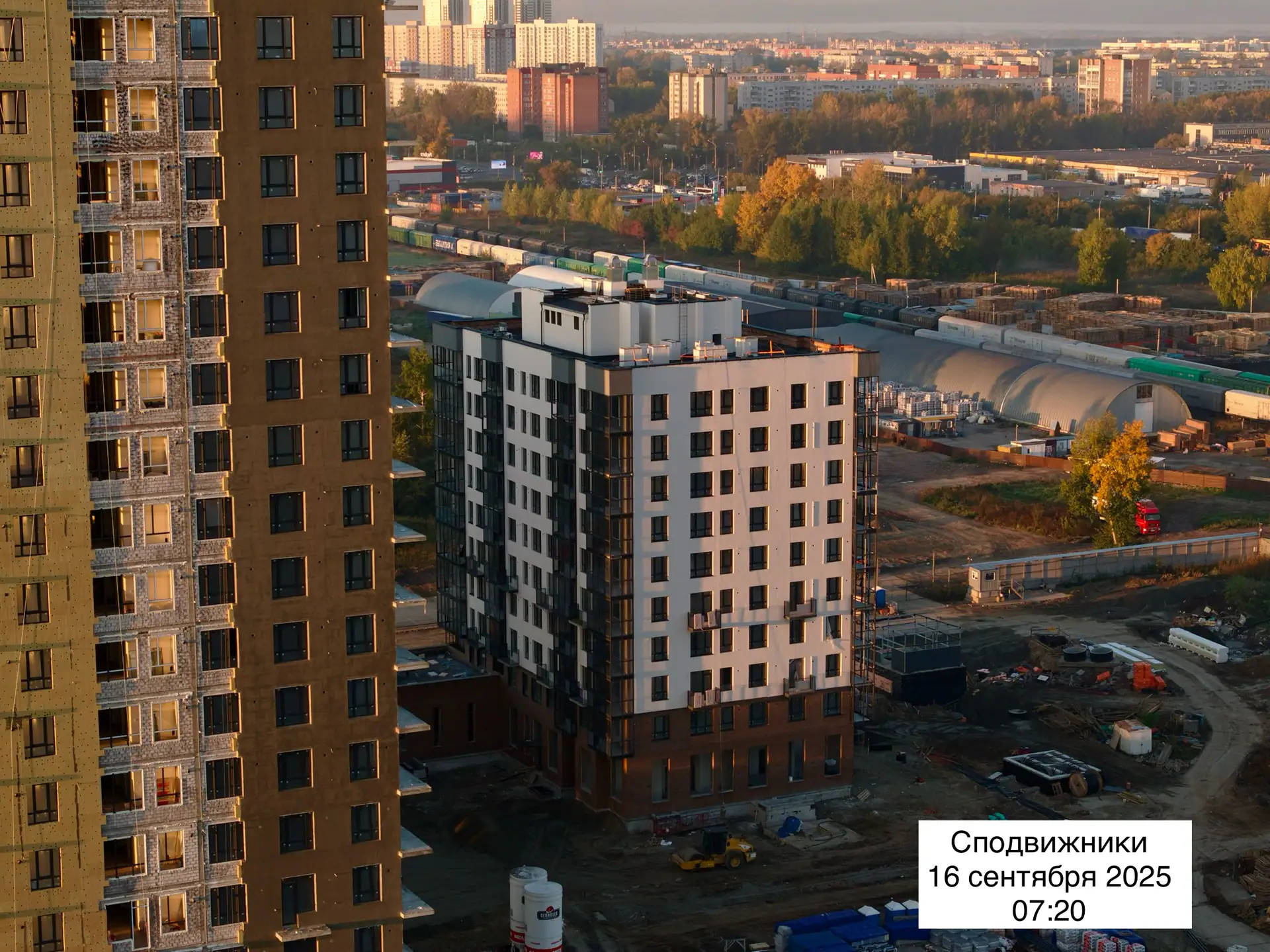

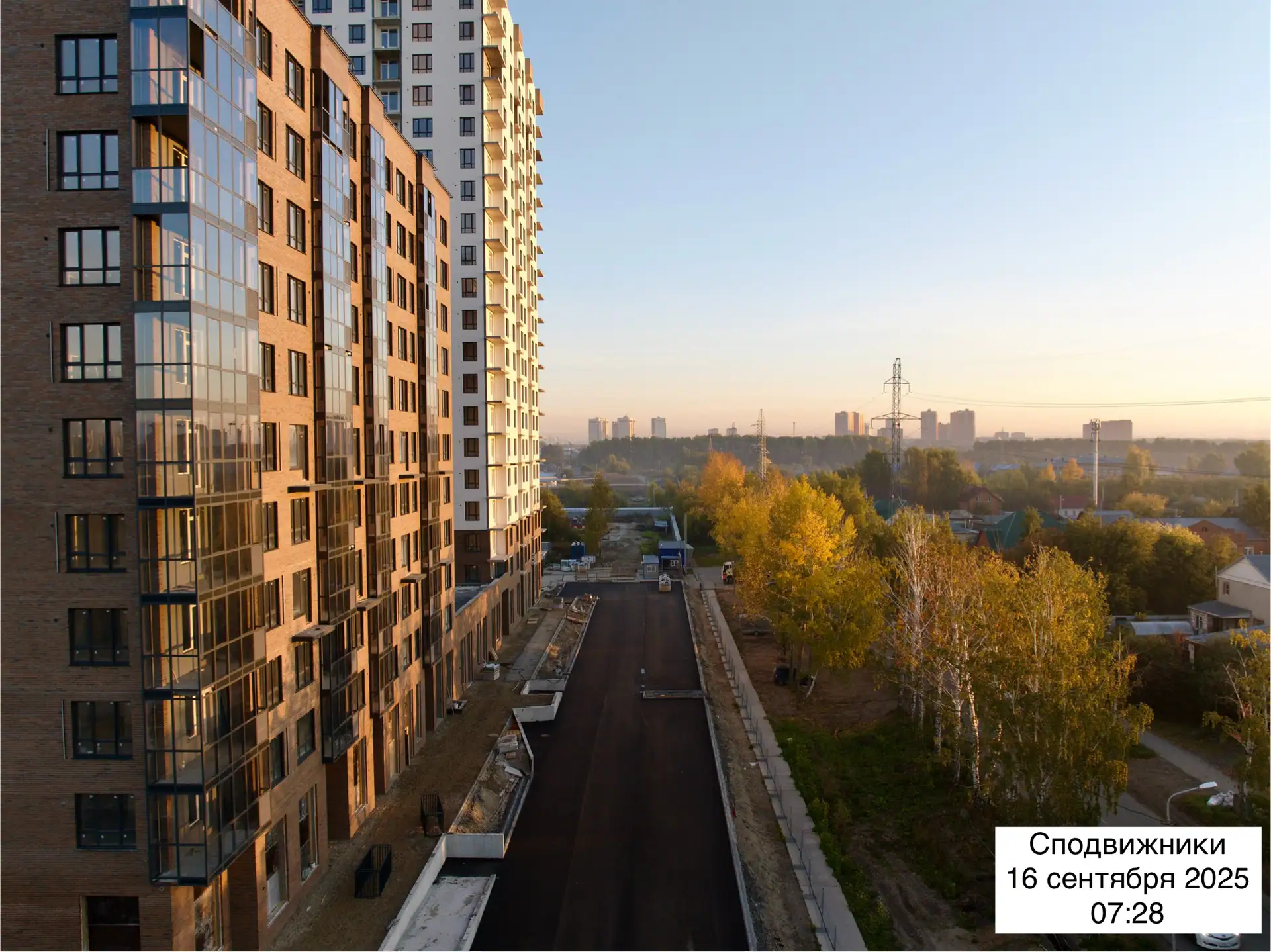

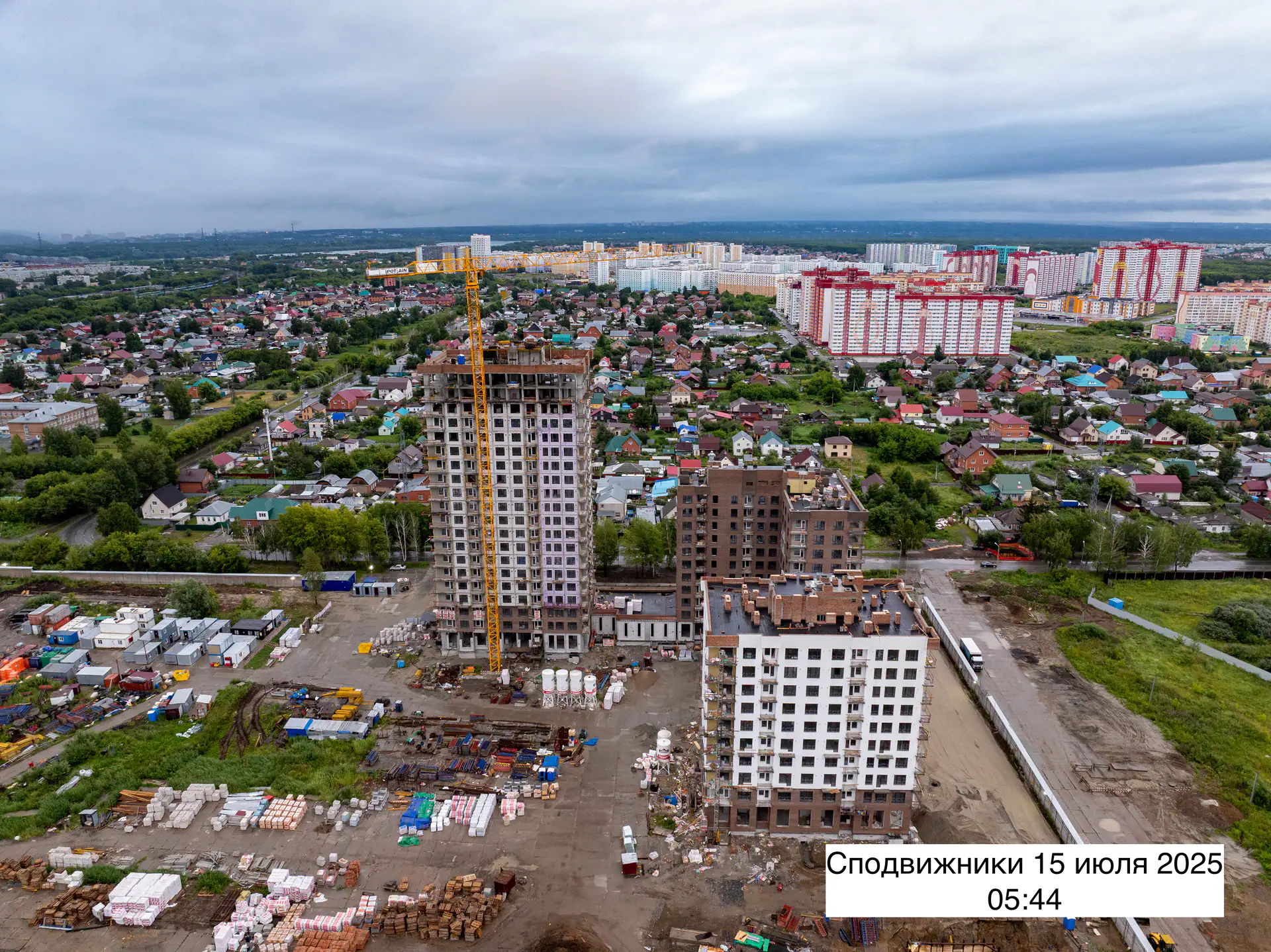

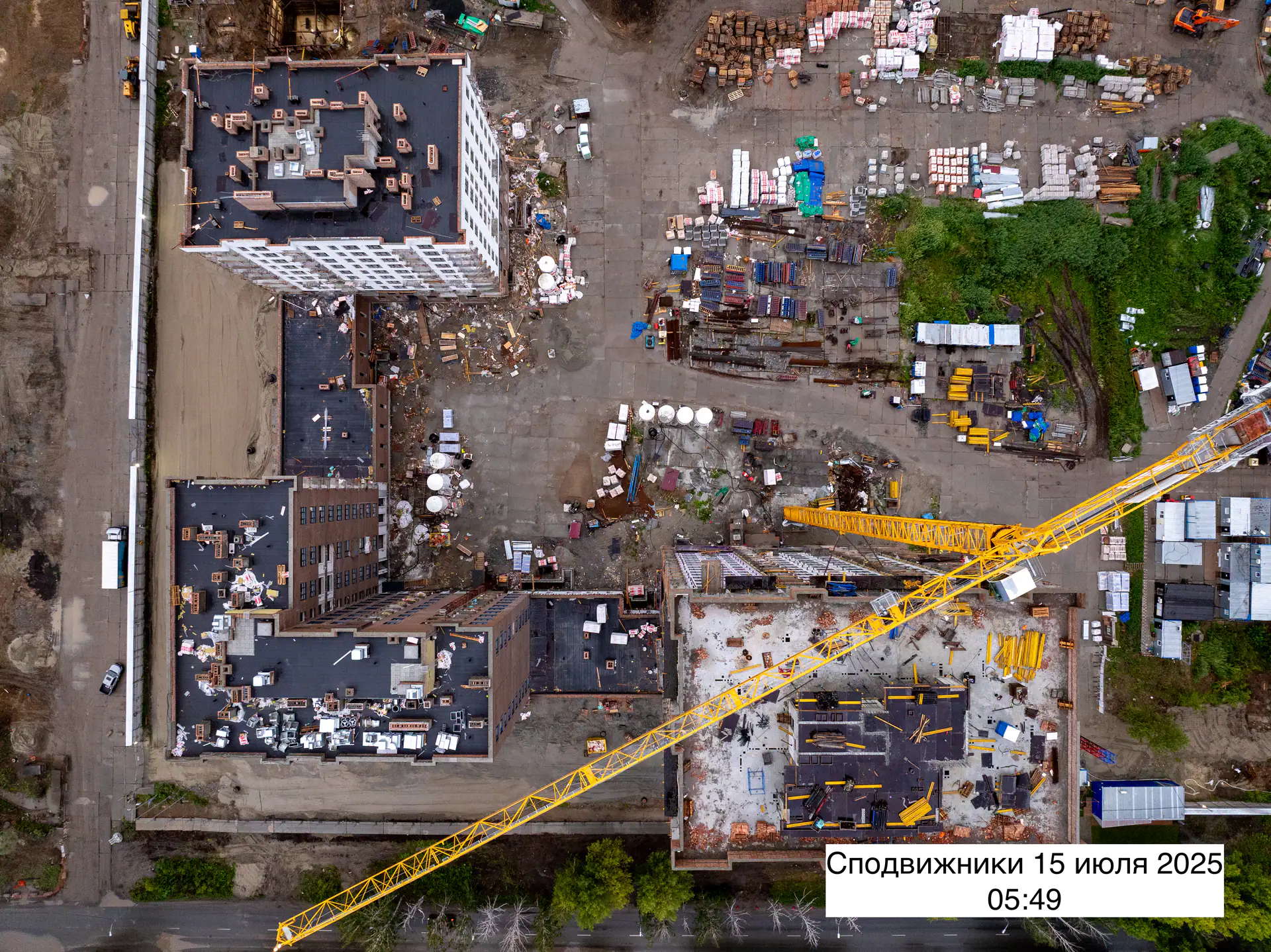

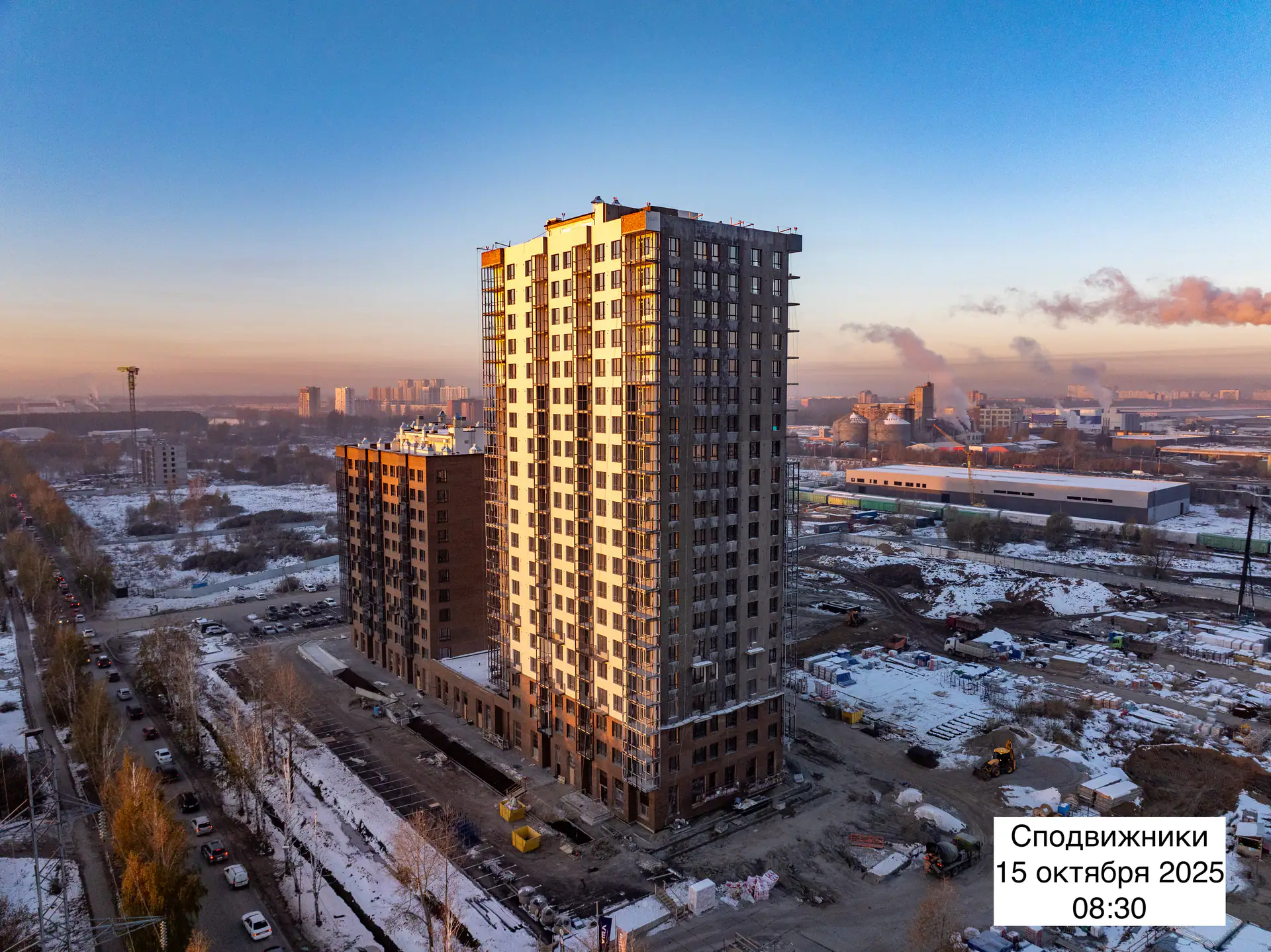

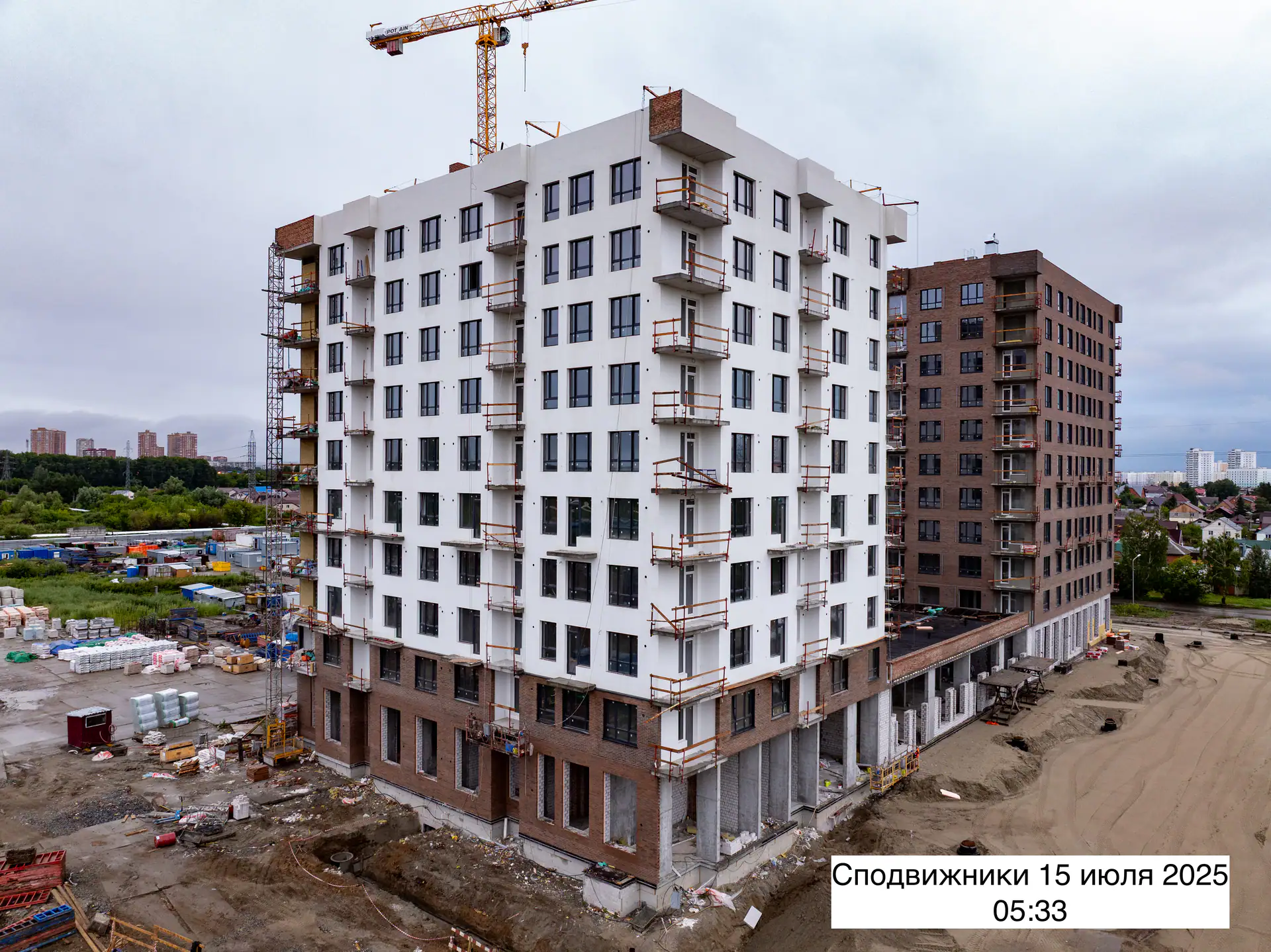

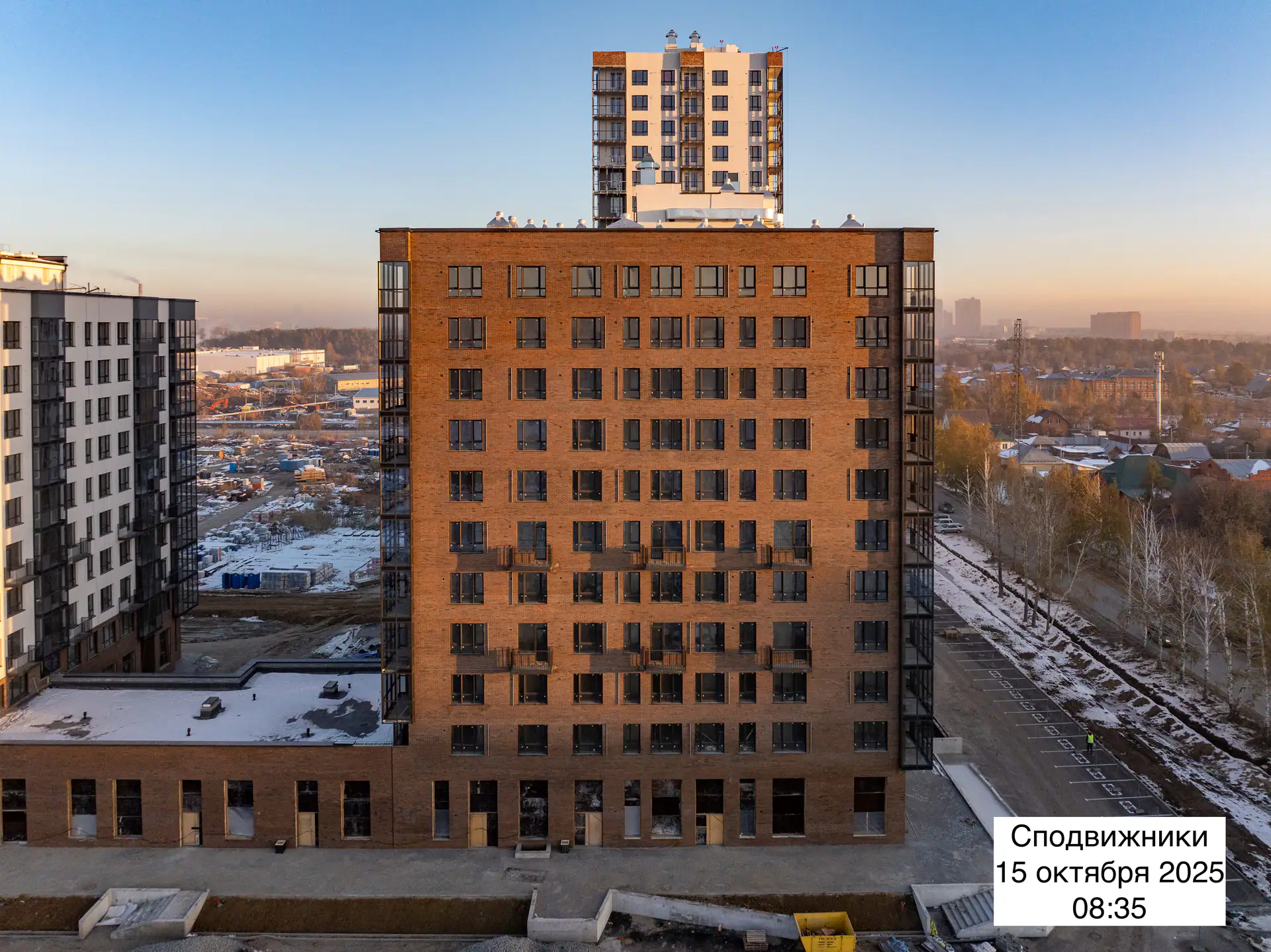

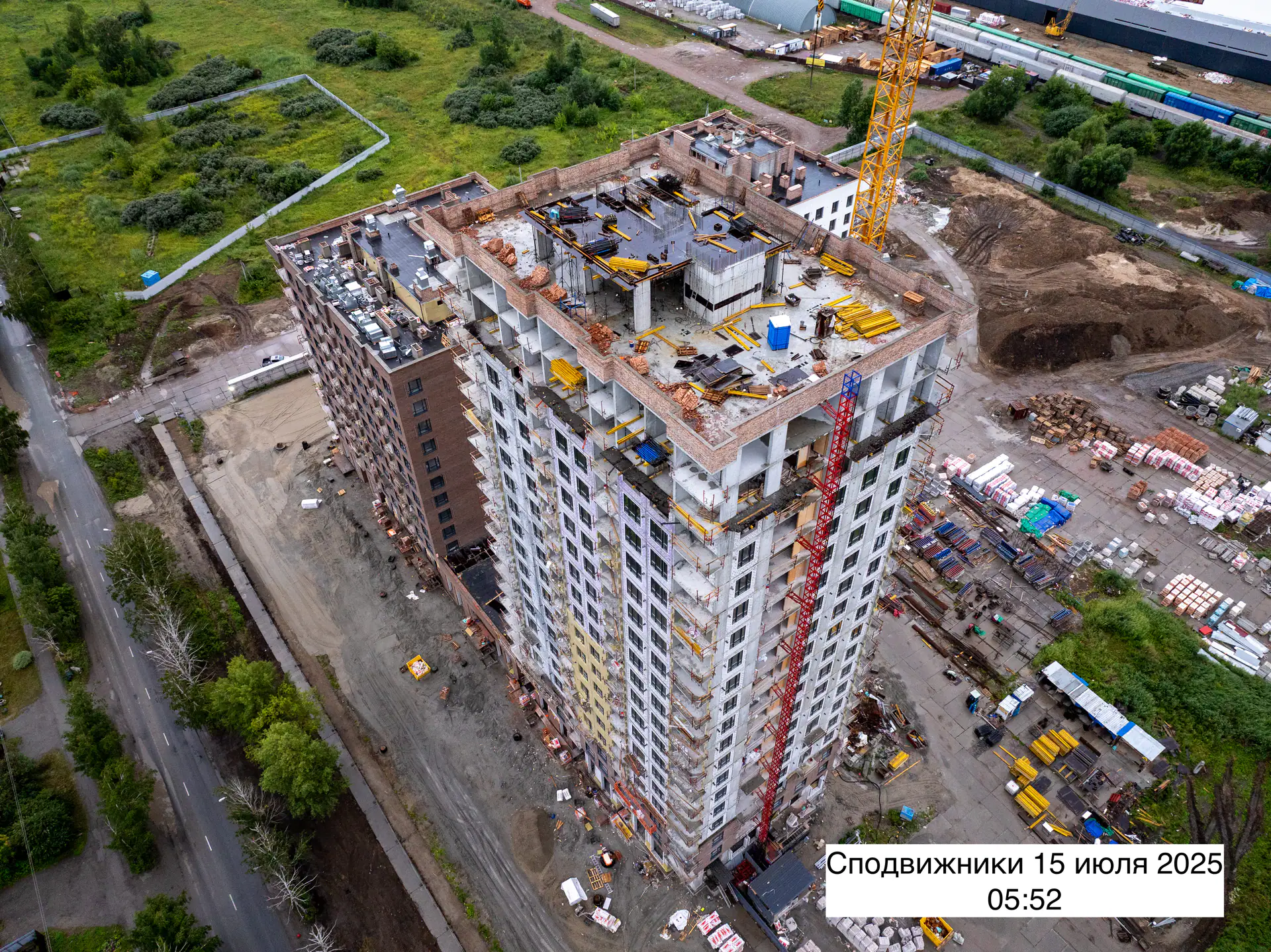

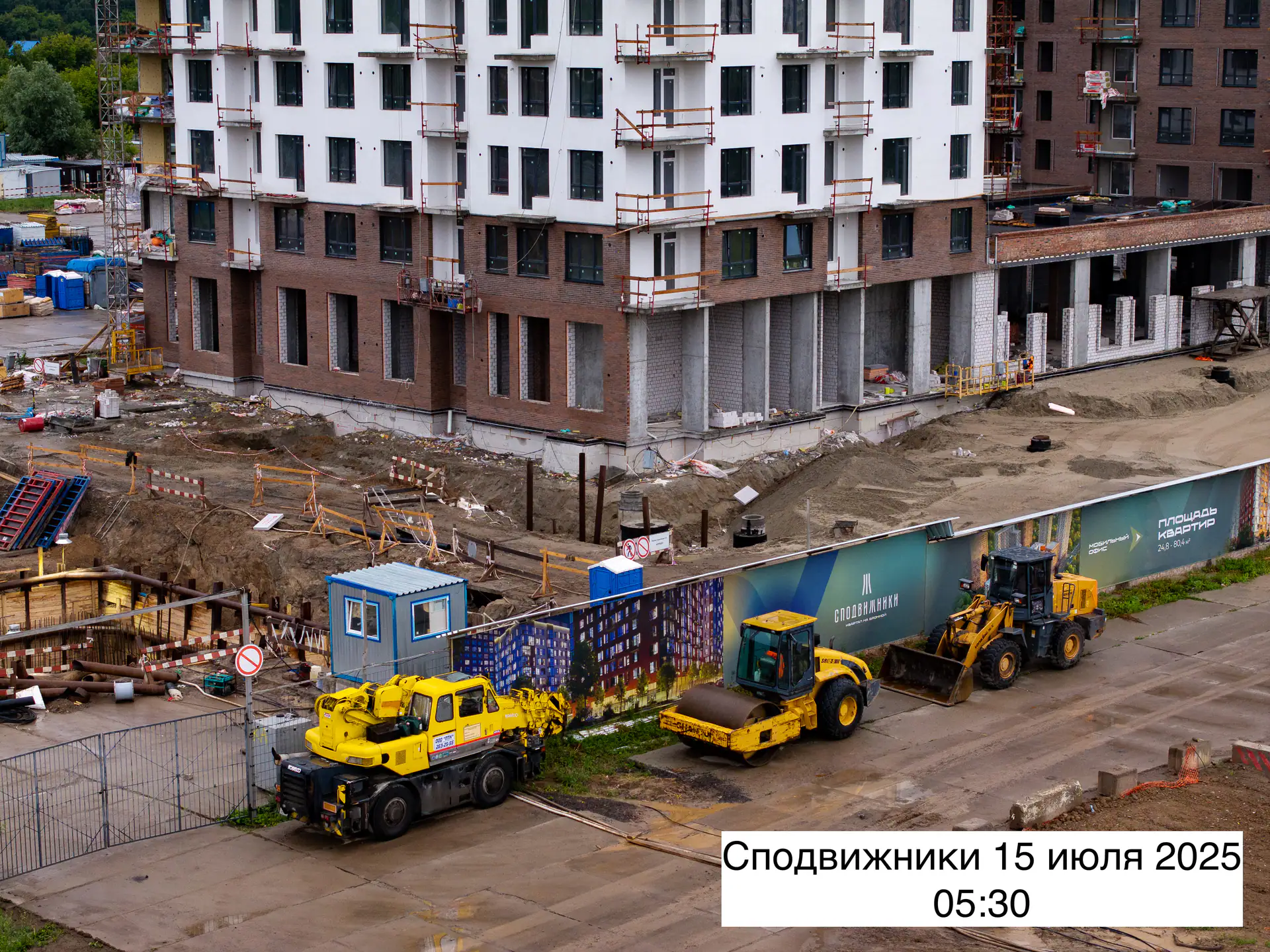

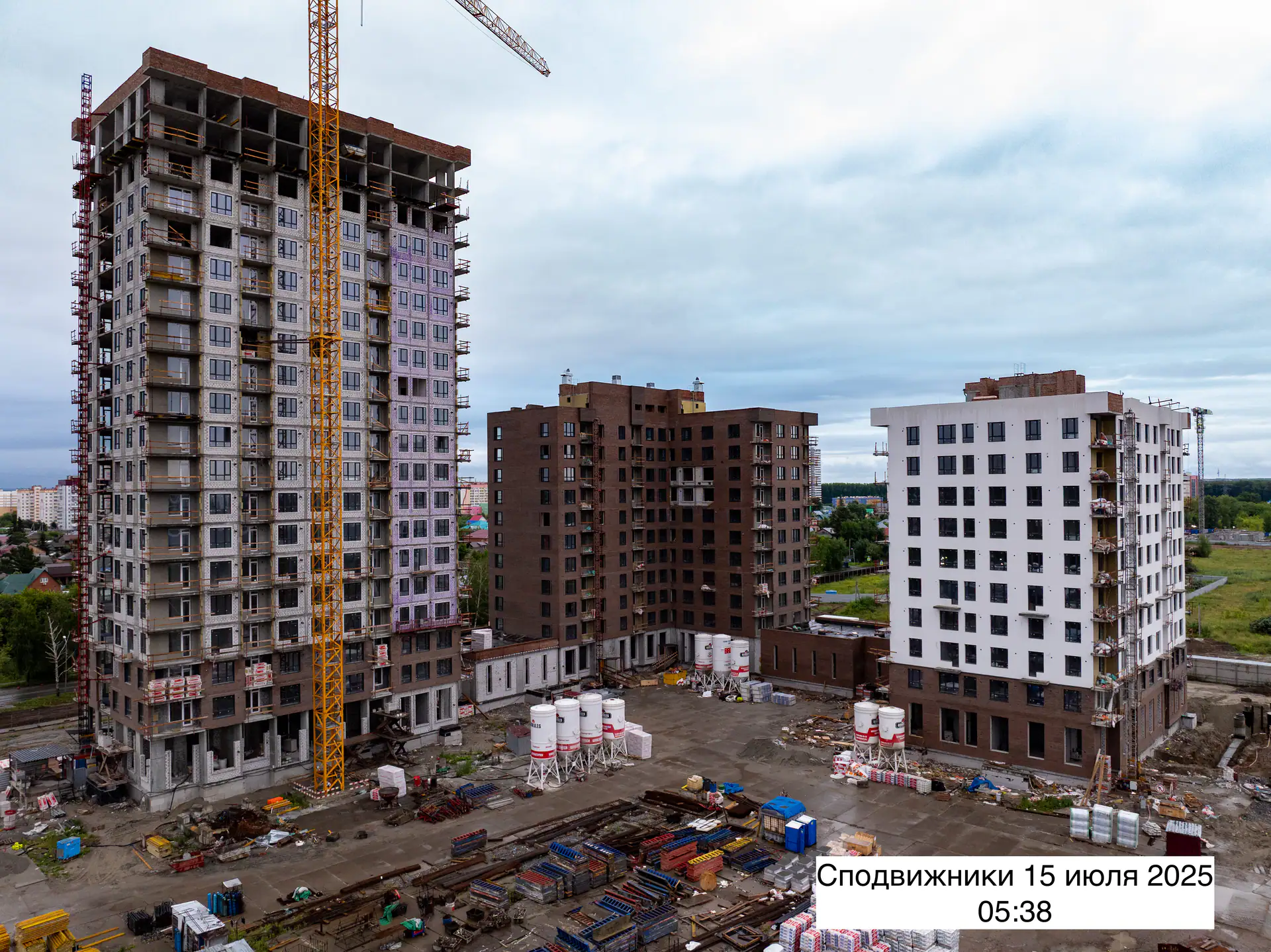

- III кв. 2025Фотоотчёт со стройки

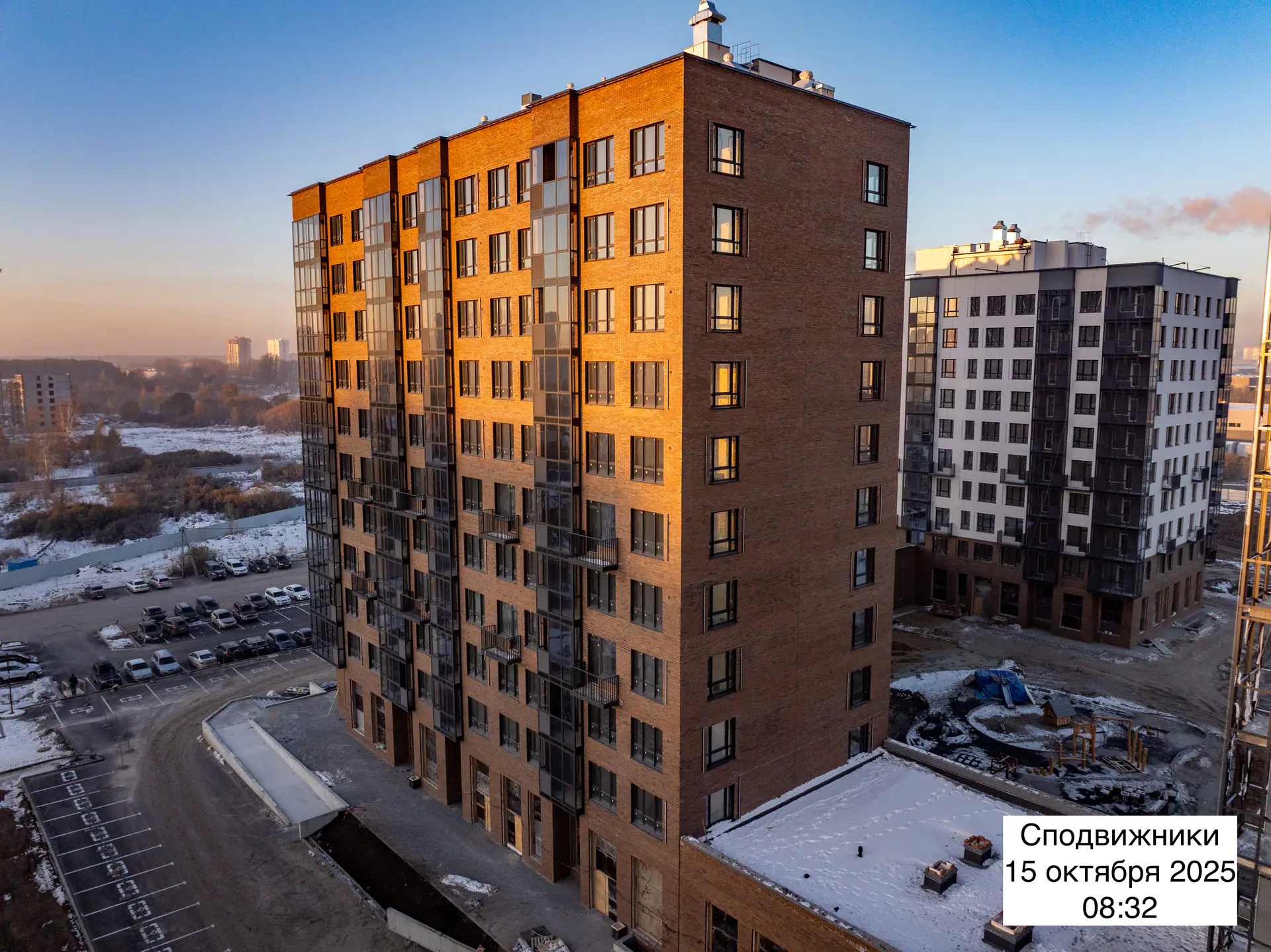

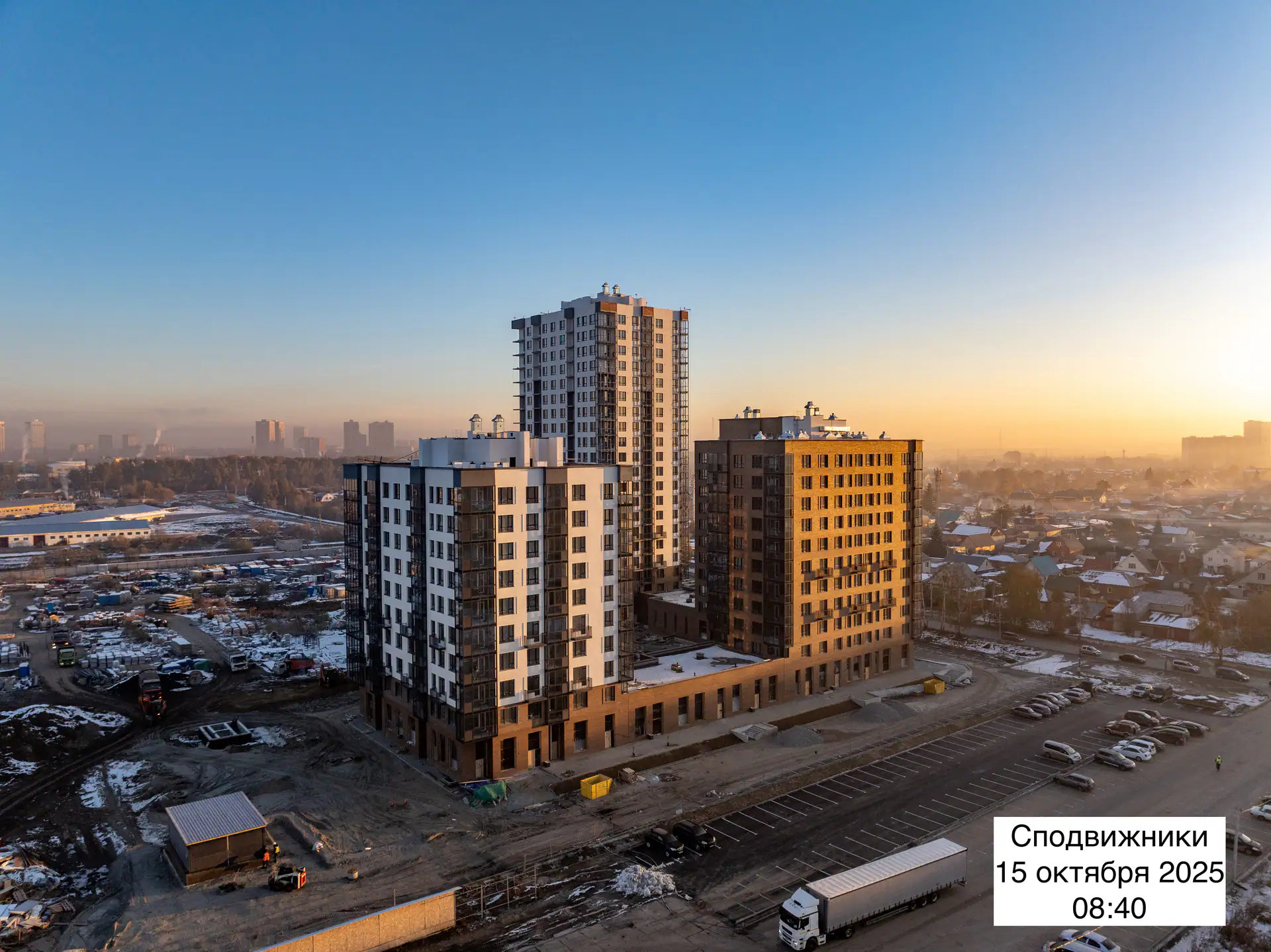

- IV кв. 2025Сдан: Дом 1

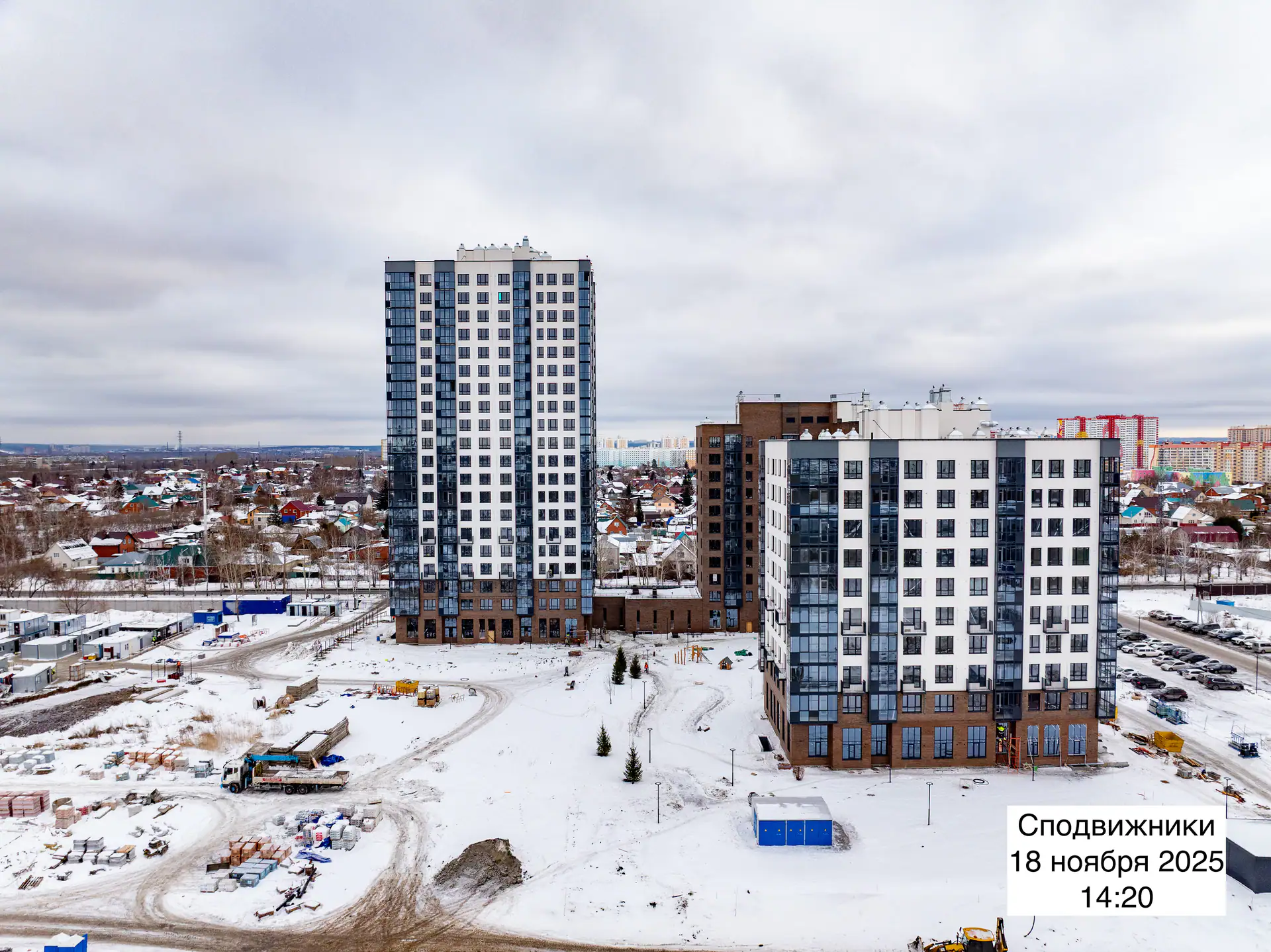

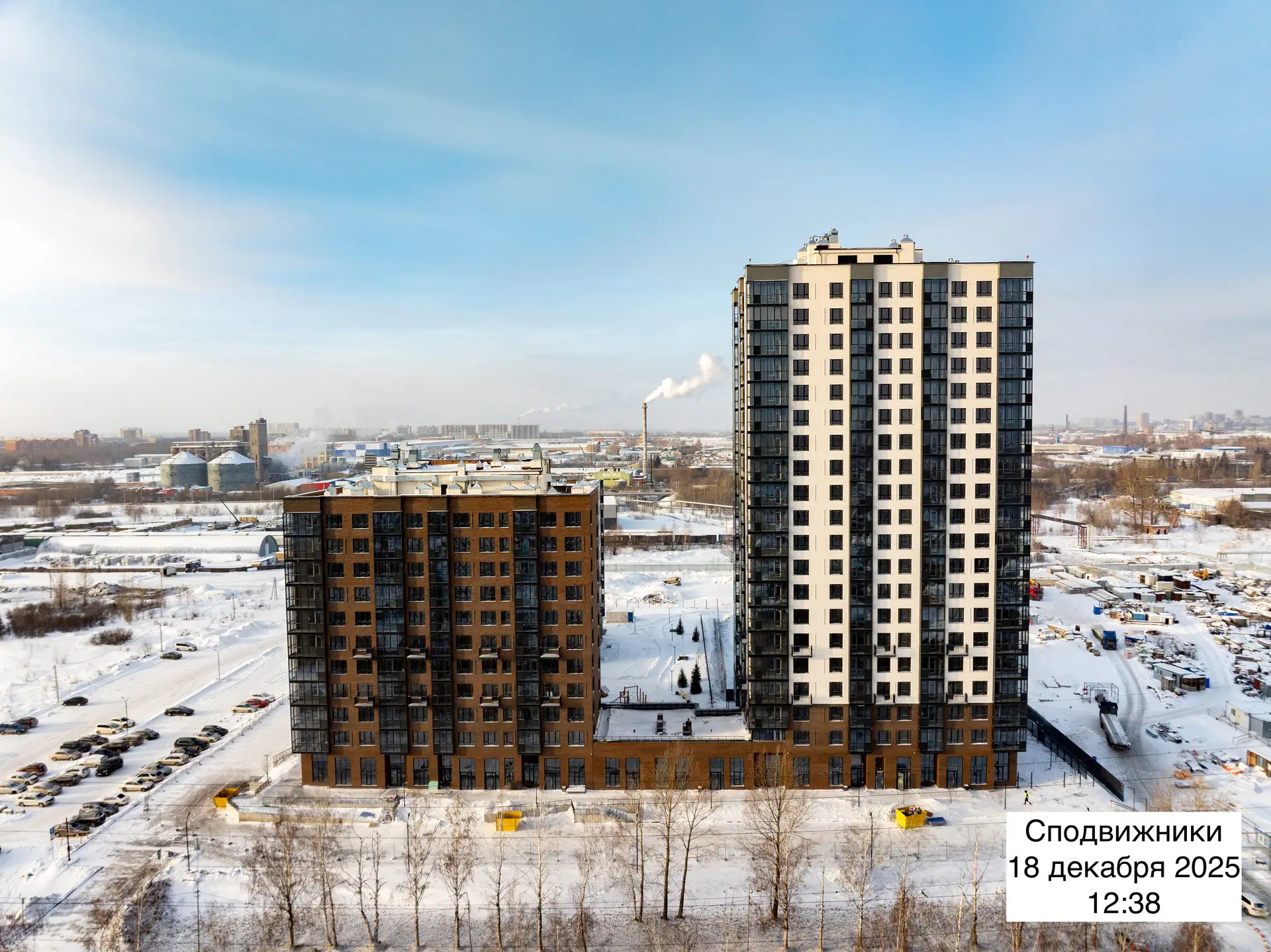

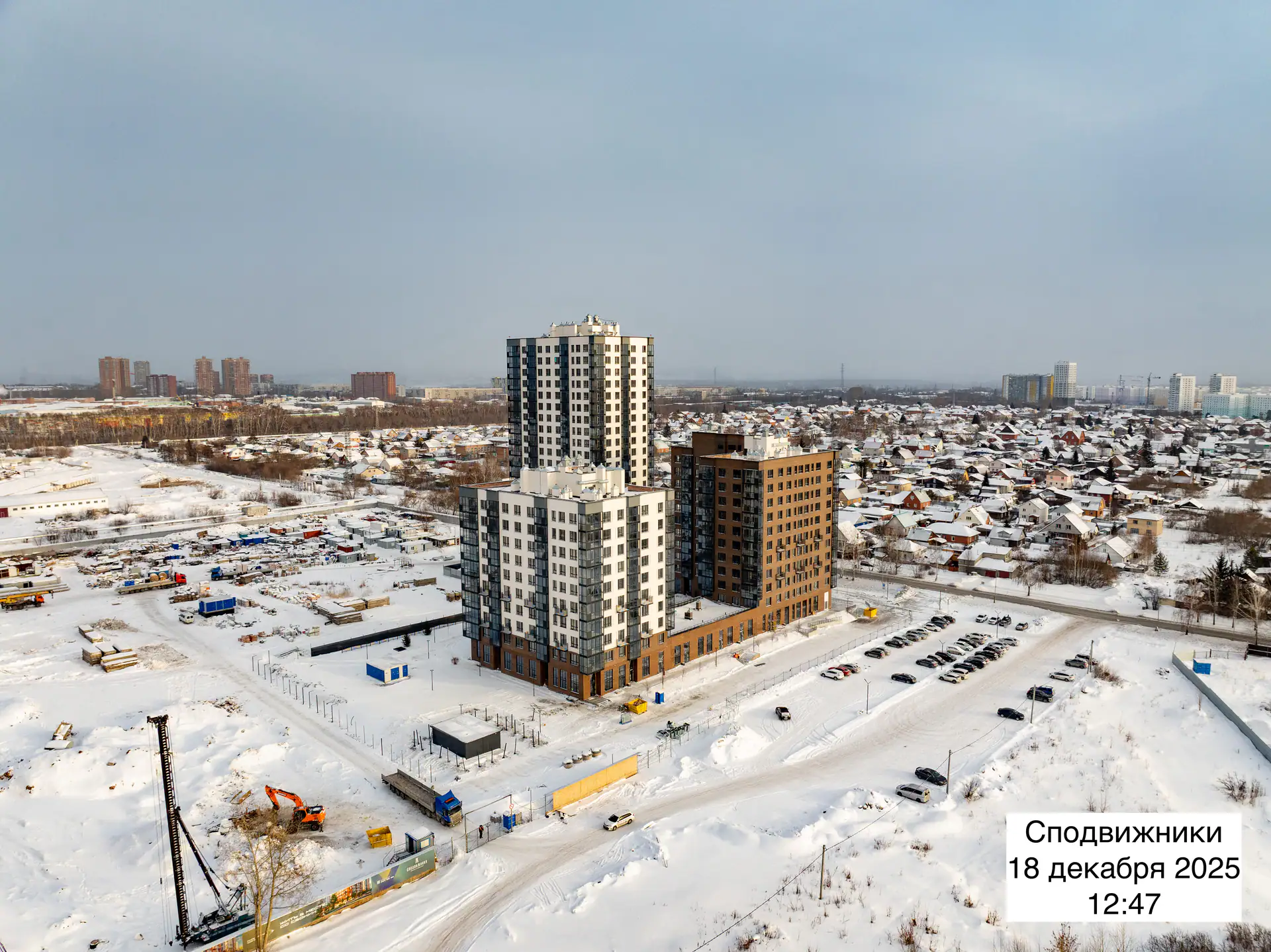

- IV кв. 2025Добавлены документы (2)

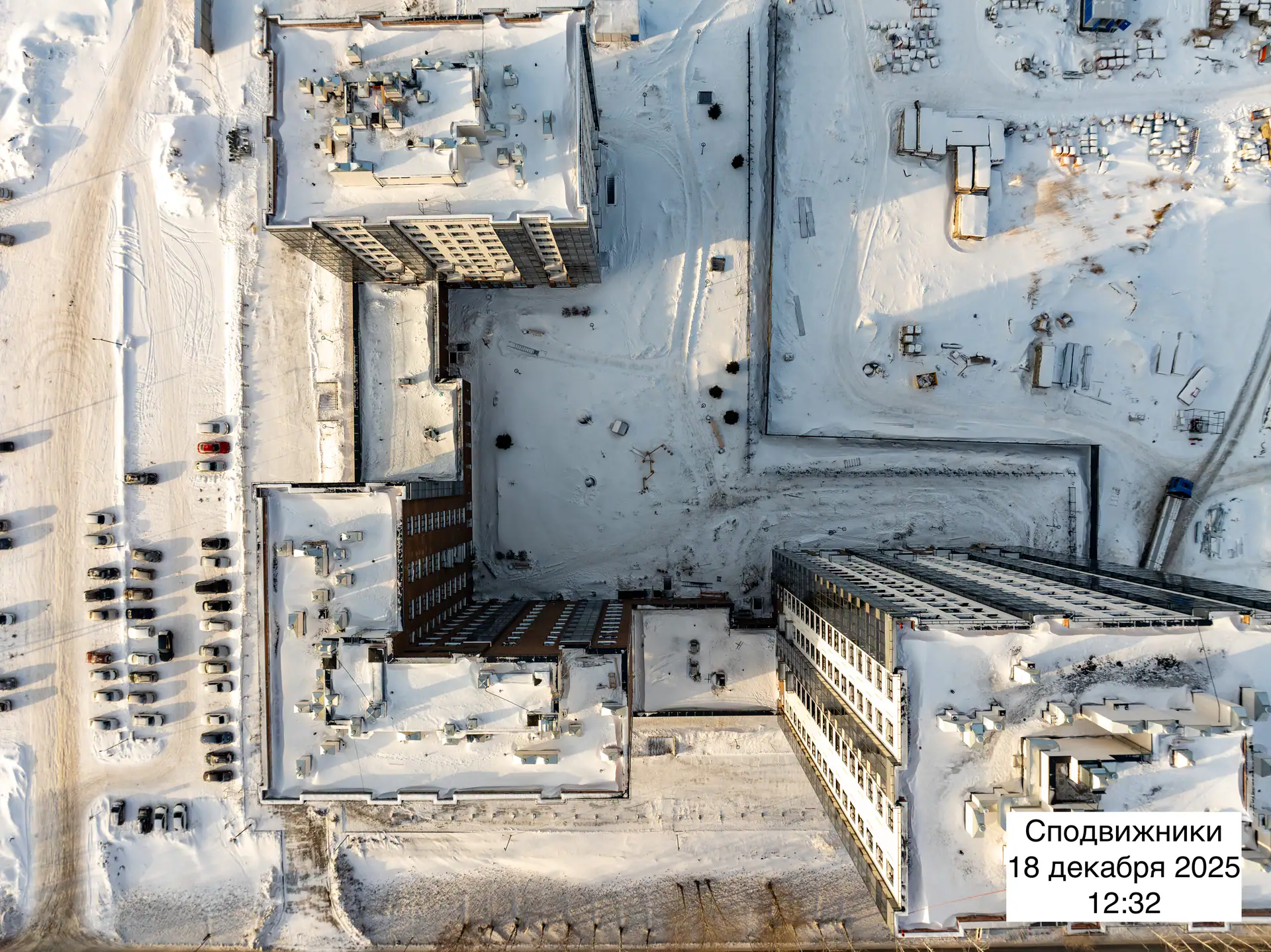

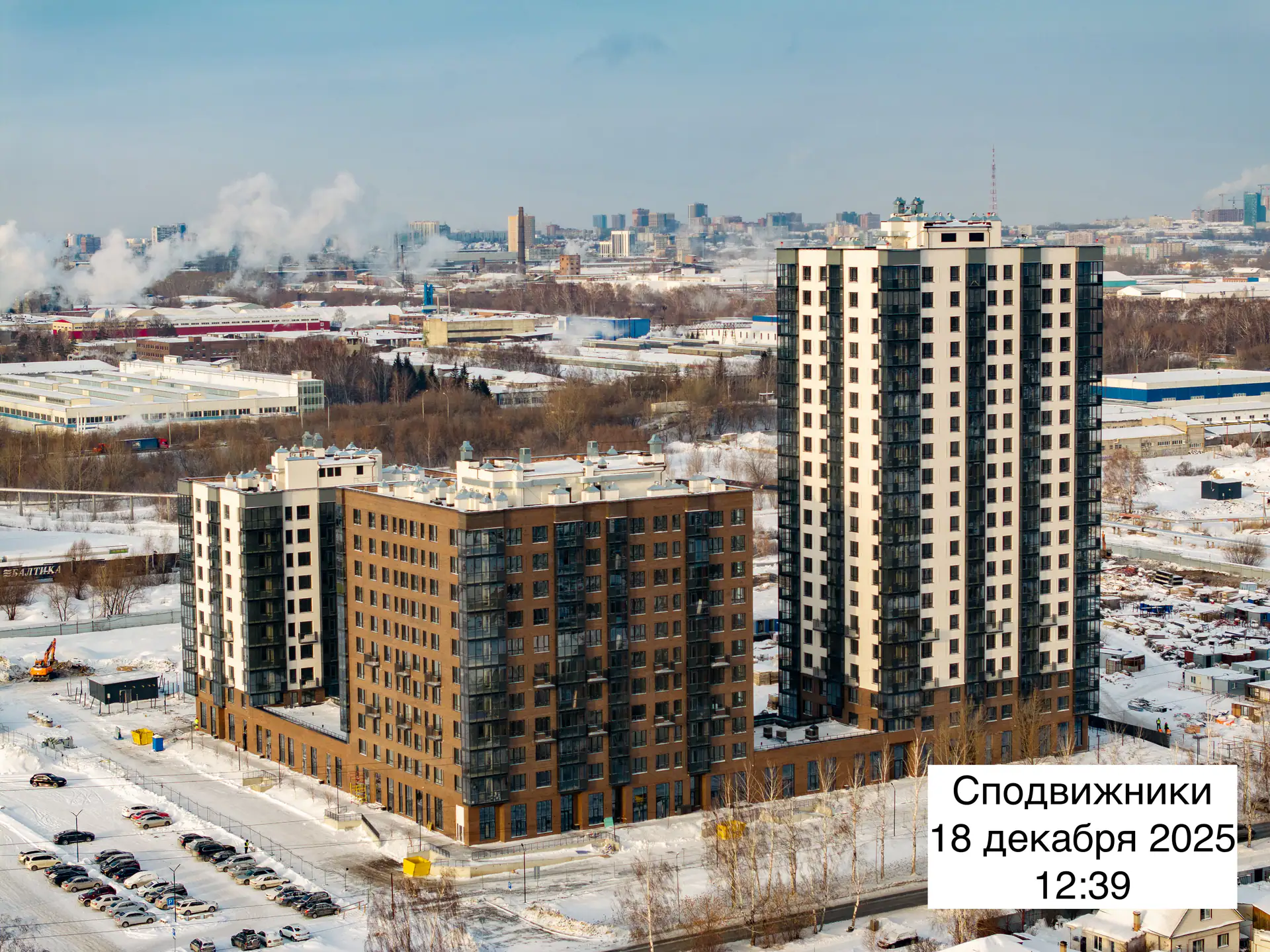

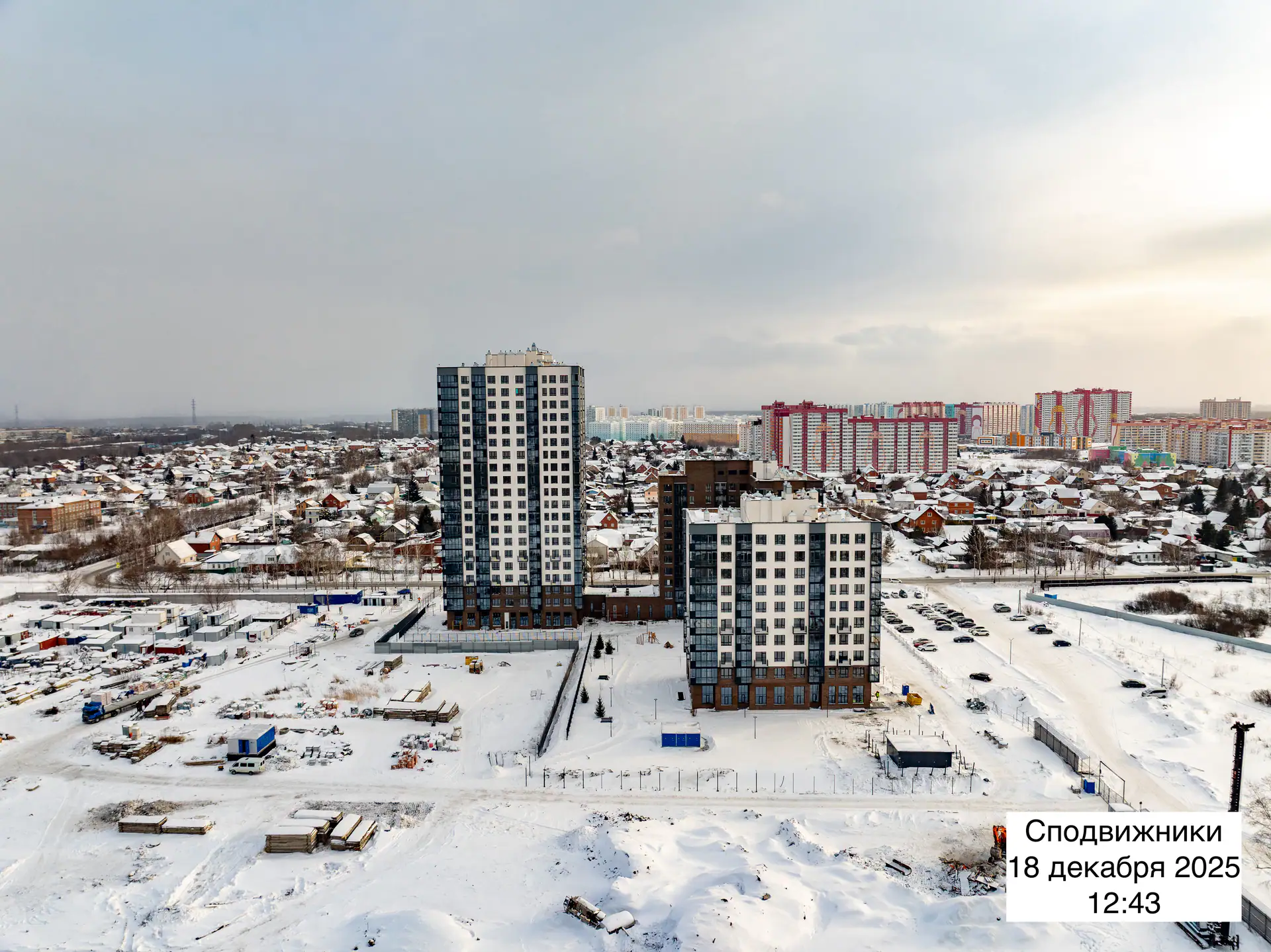

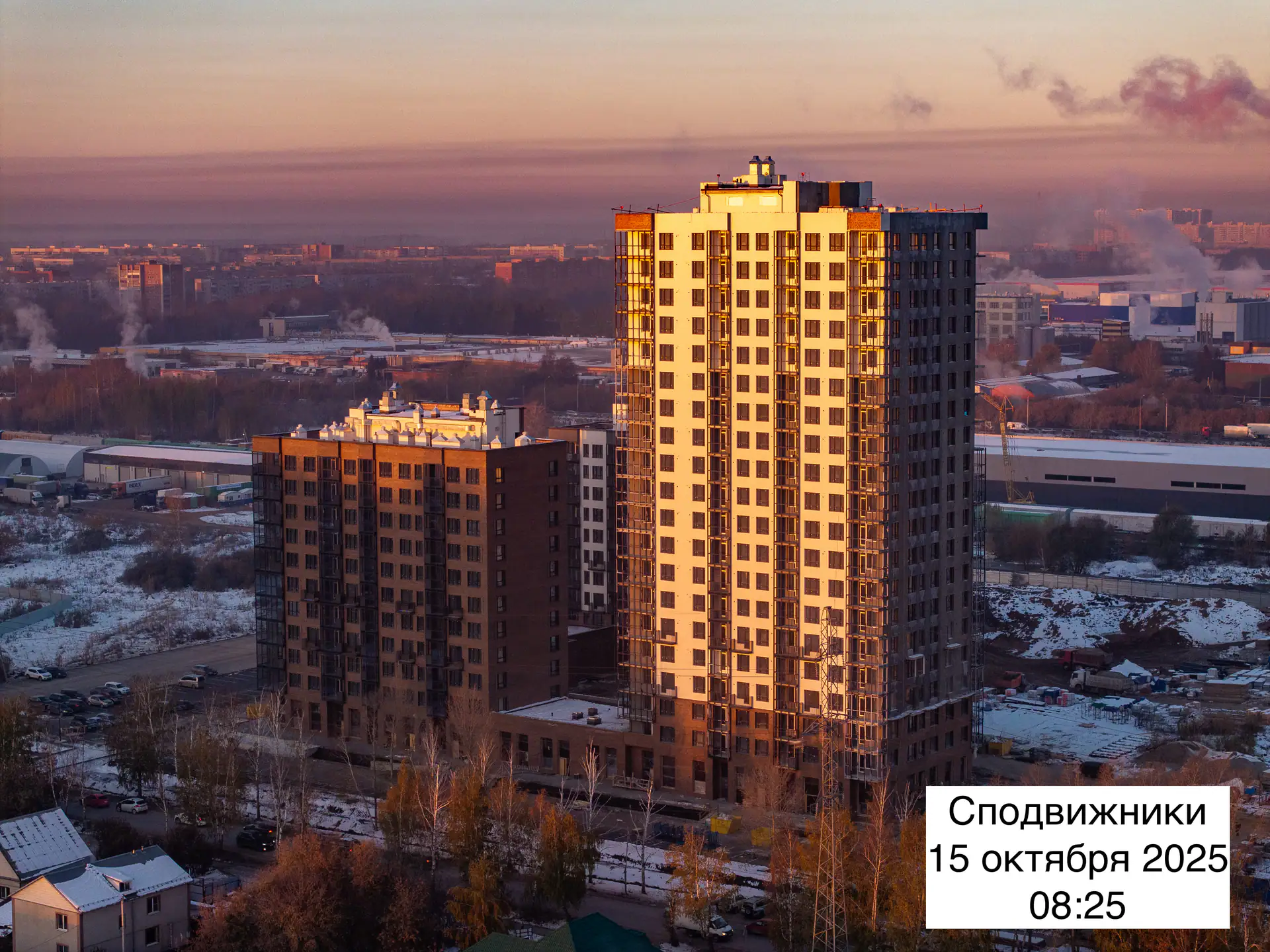

- IV кв. 2025Фотоотчёт со стройки
- I кв. 2028Плановая сдача 2 корпусов: Дом 2, Дом 3
Фото стройки
Фото хода строительства - из ЕИСЖС и от застройщика. Обновляются по мере поступления.
