Ход строительства
Сдано 2 из 3 корпусов · срок сдачи: I кв. 2027.
Хронология
- IV кв. 2022Добавлен документ: Разрешение на строительство № 54-35-173-2022

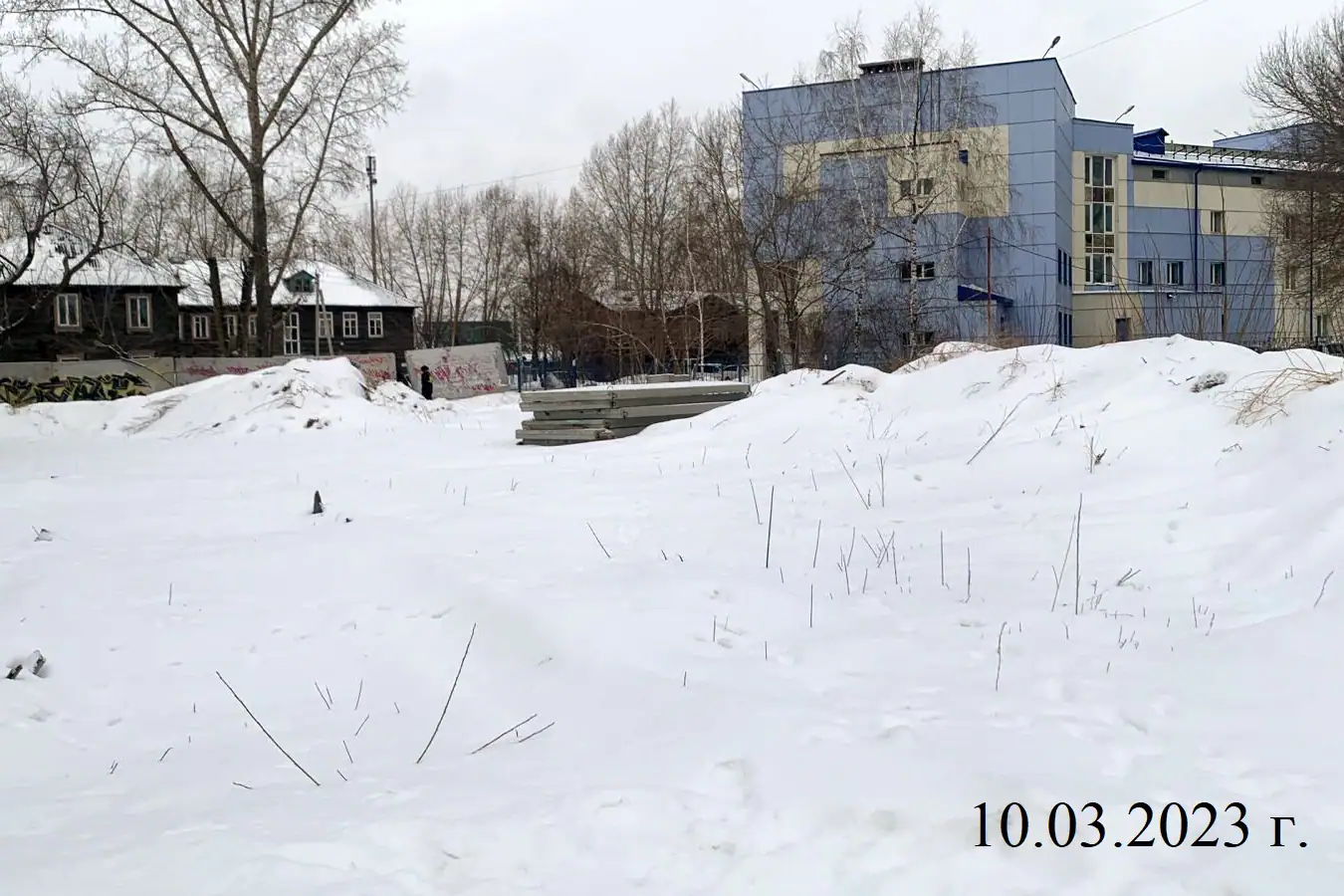

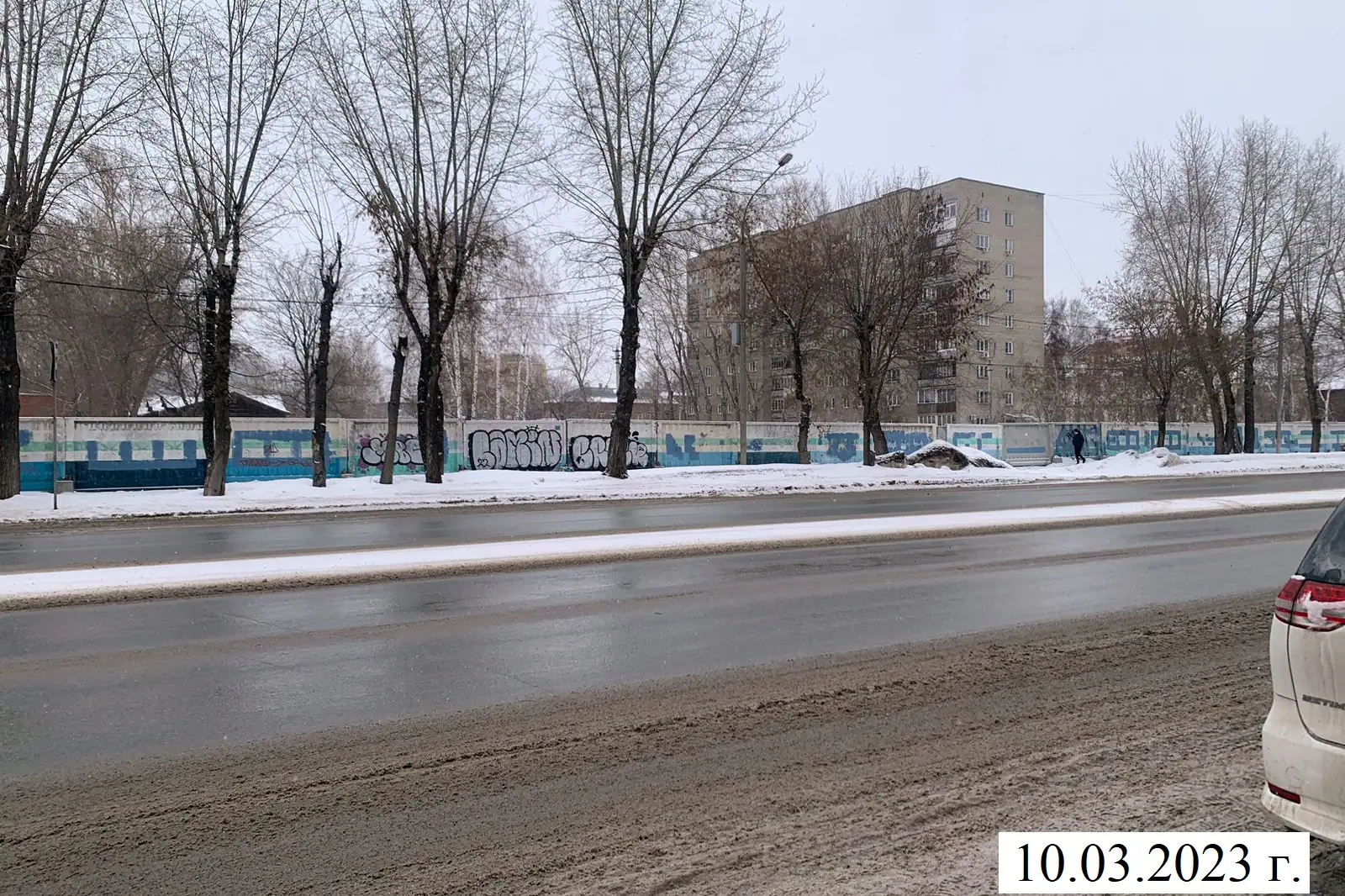

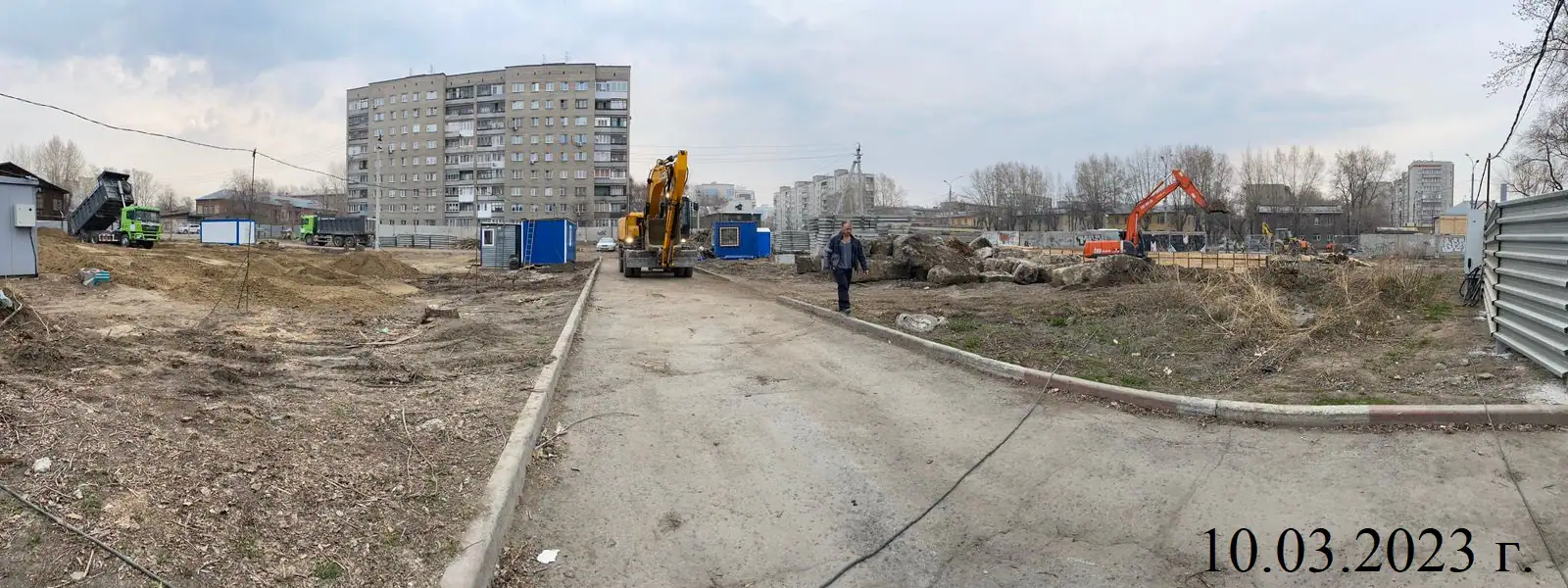

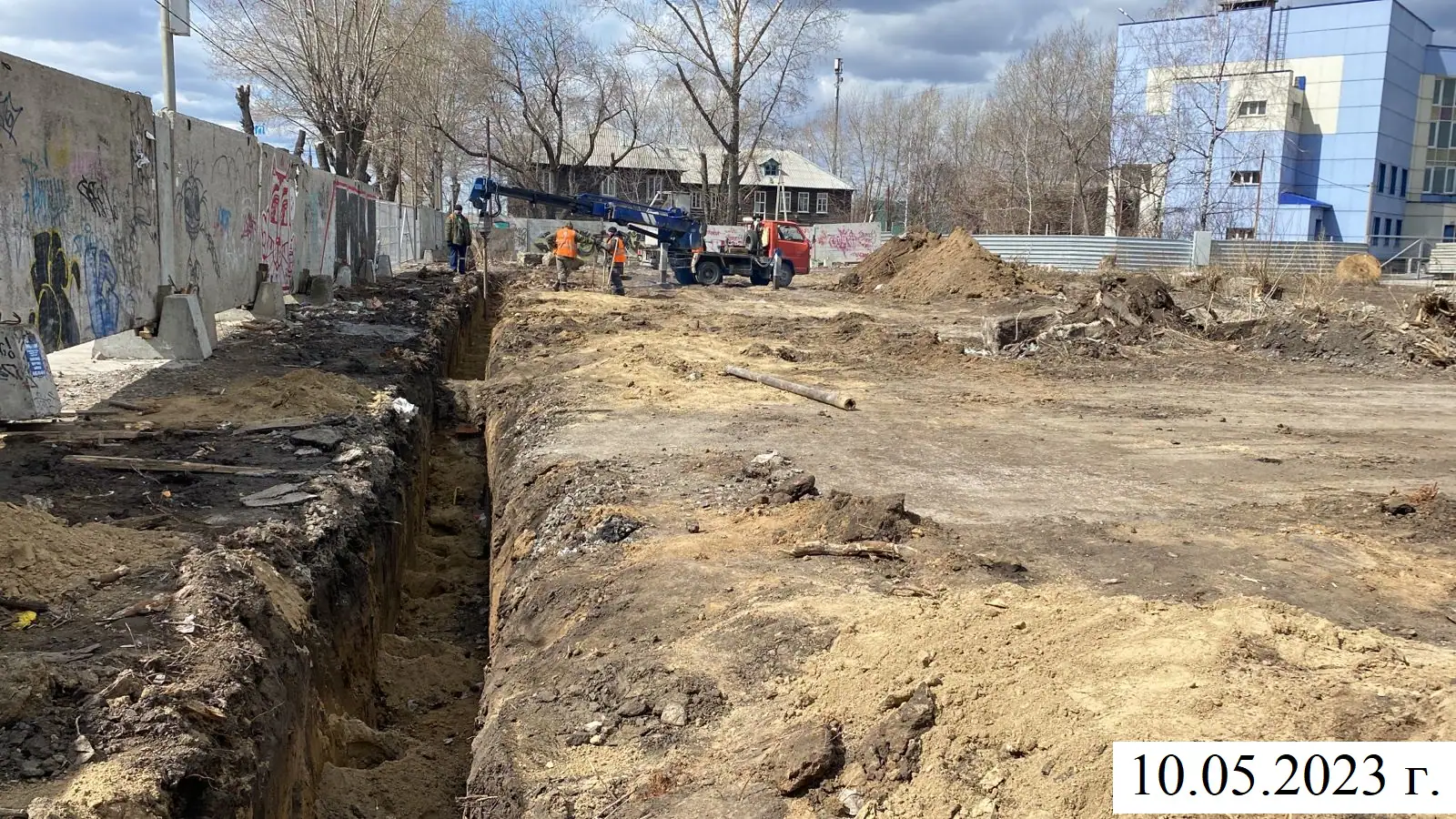

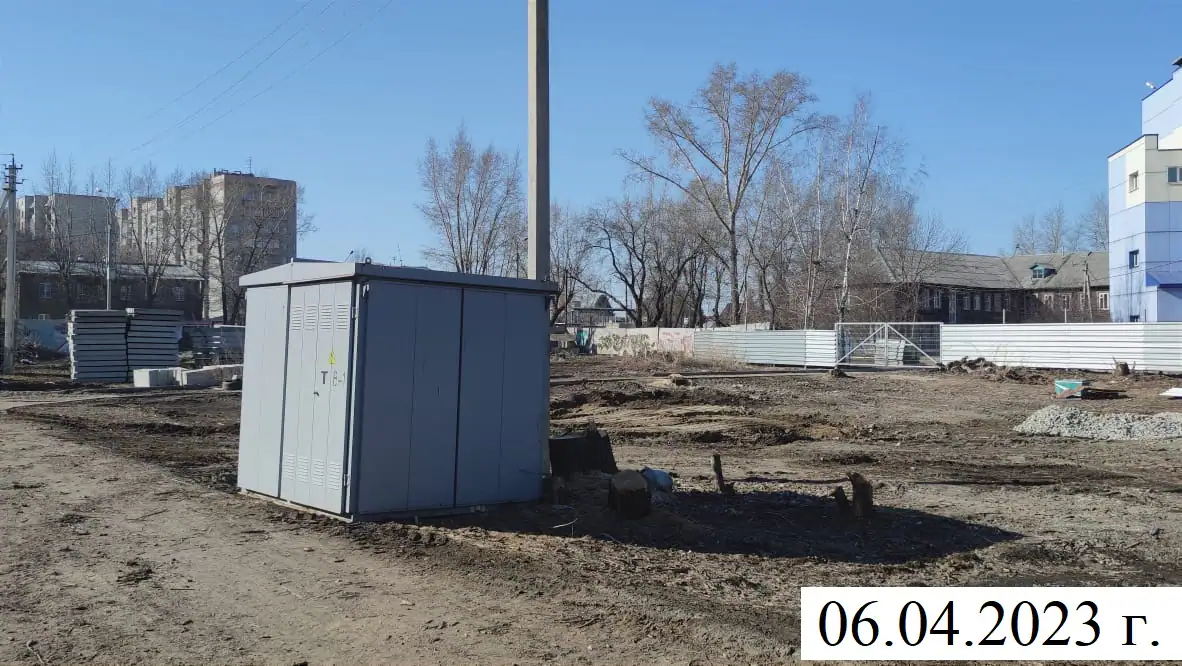

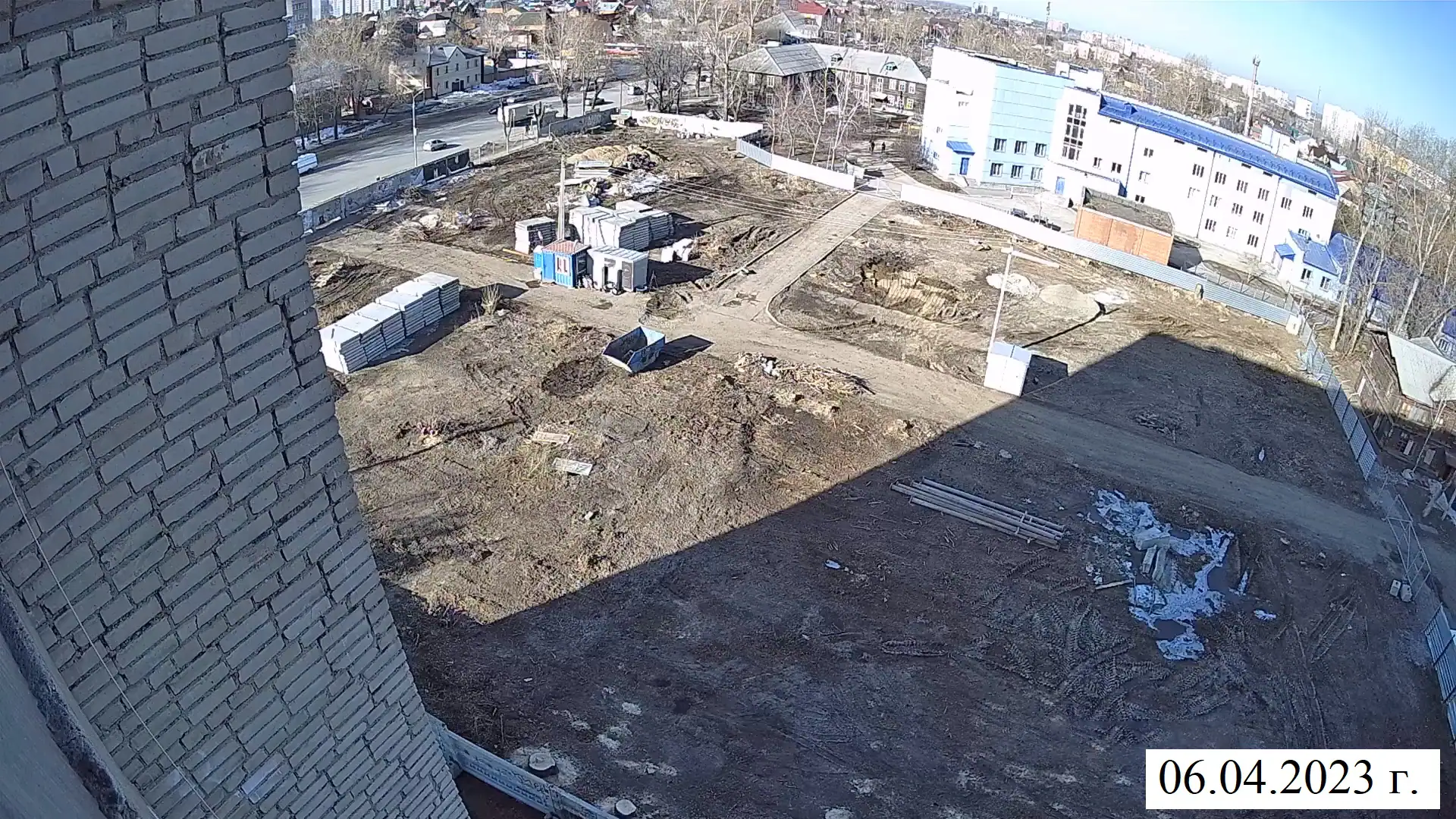

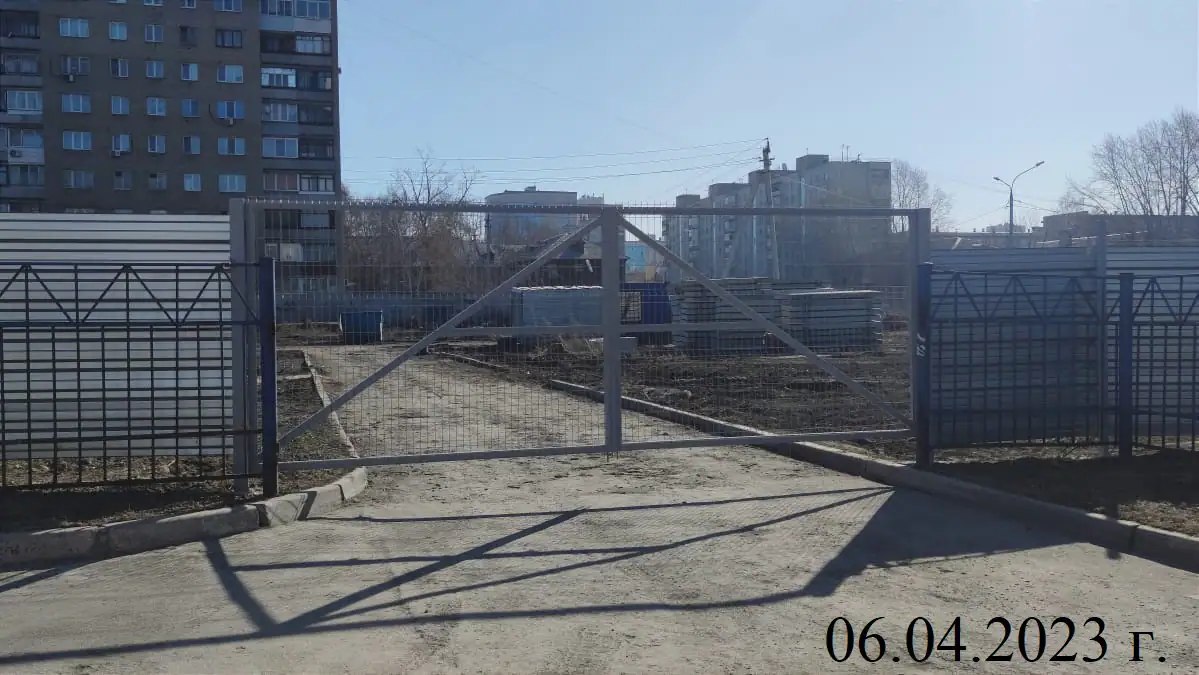

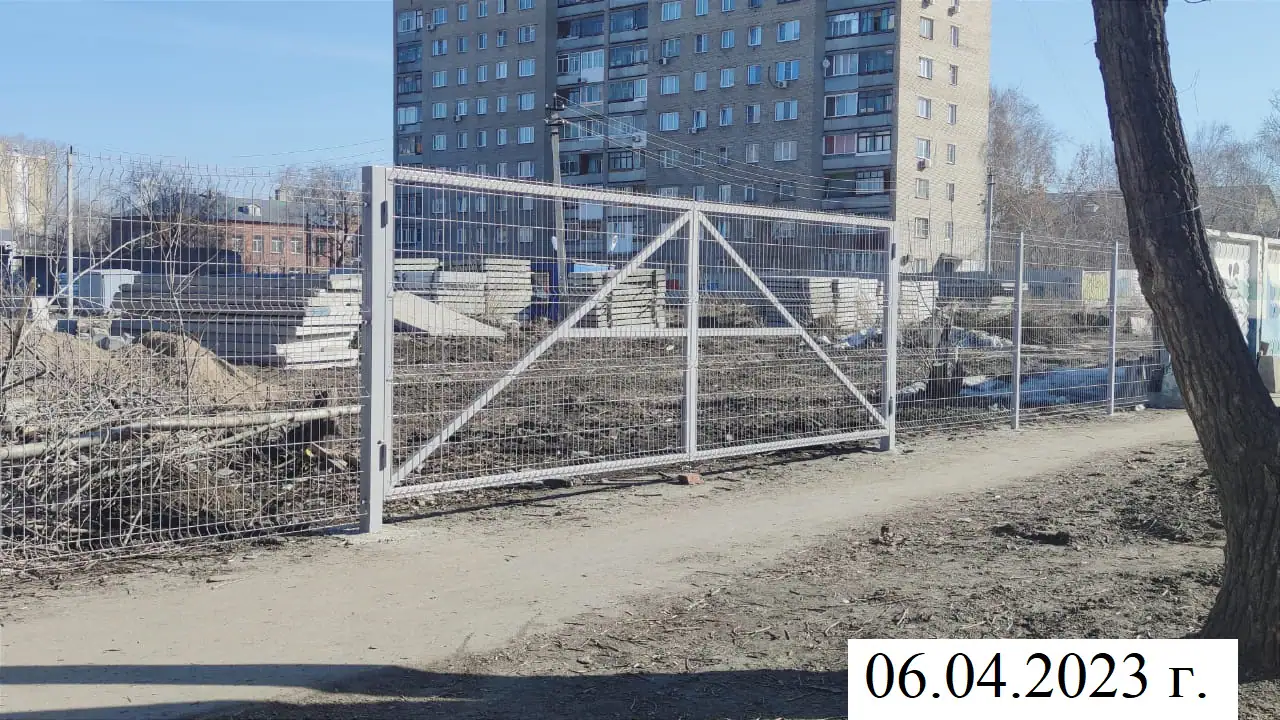

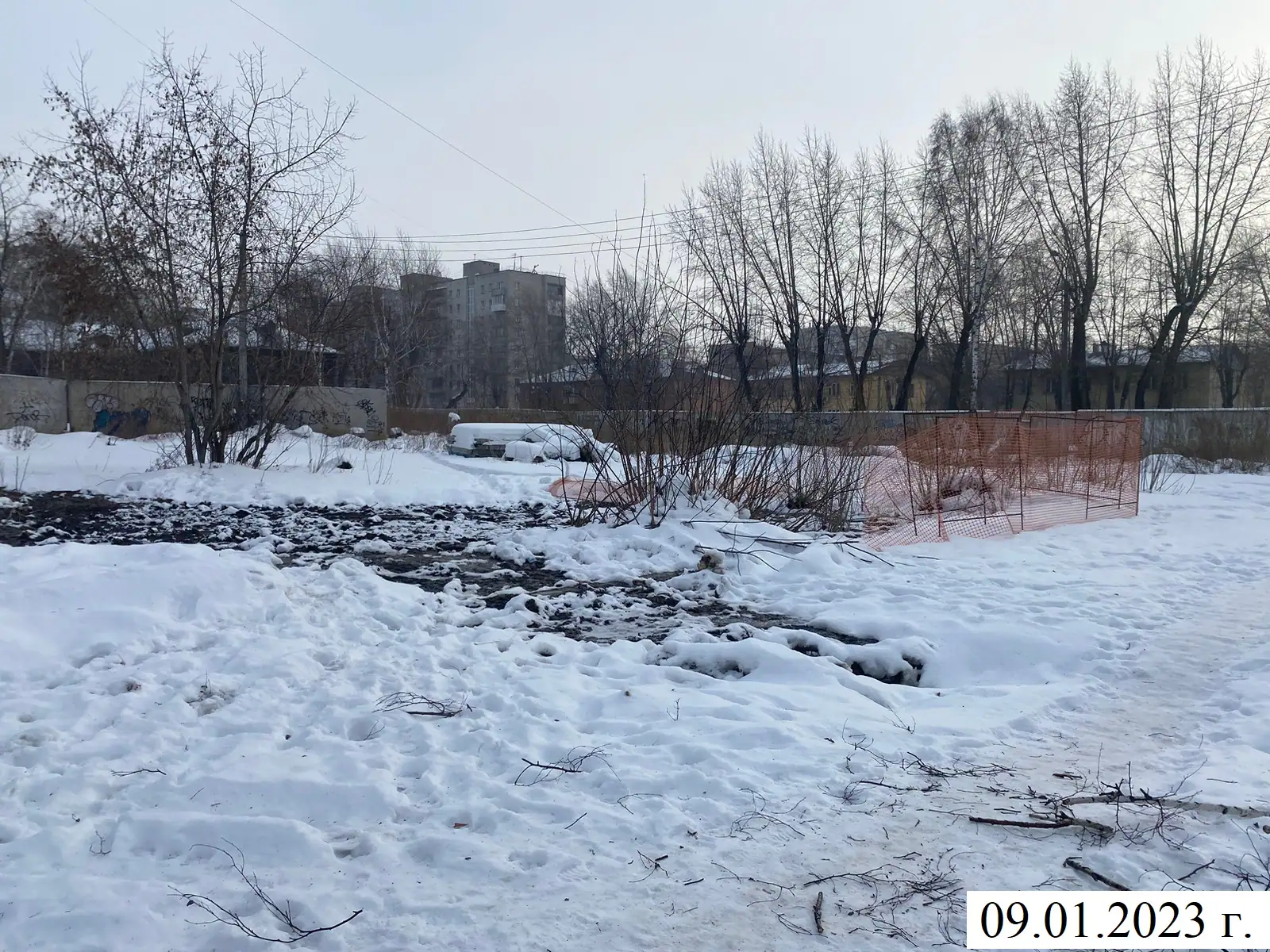

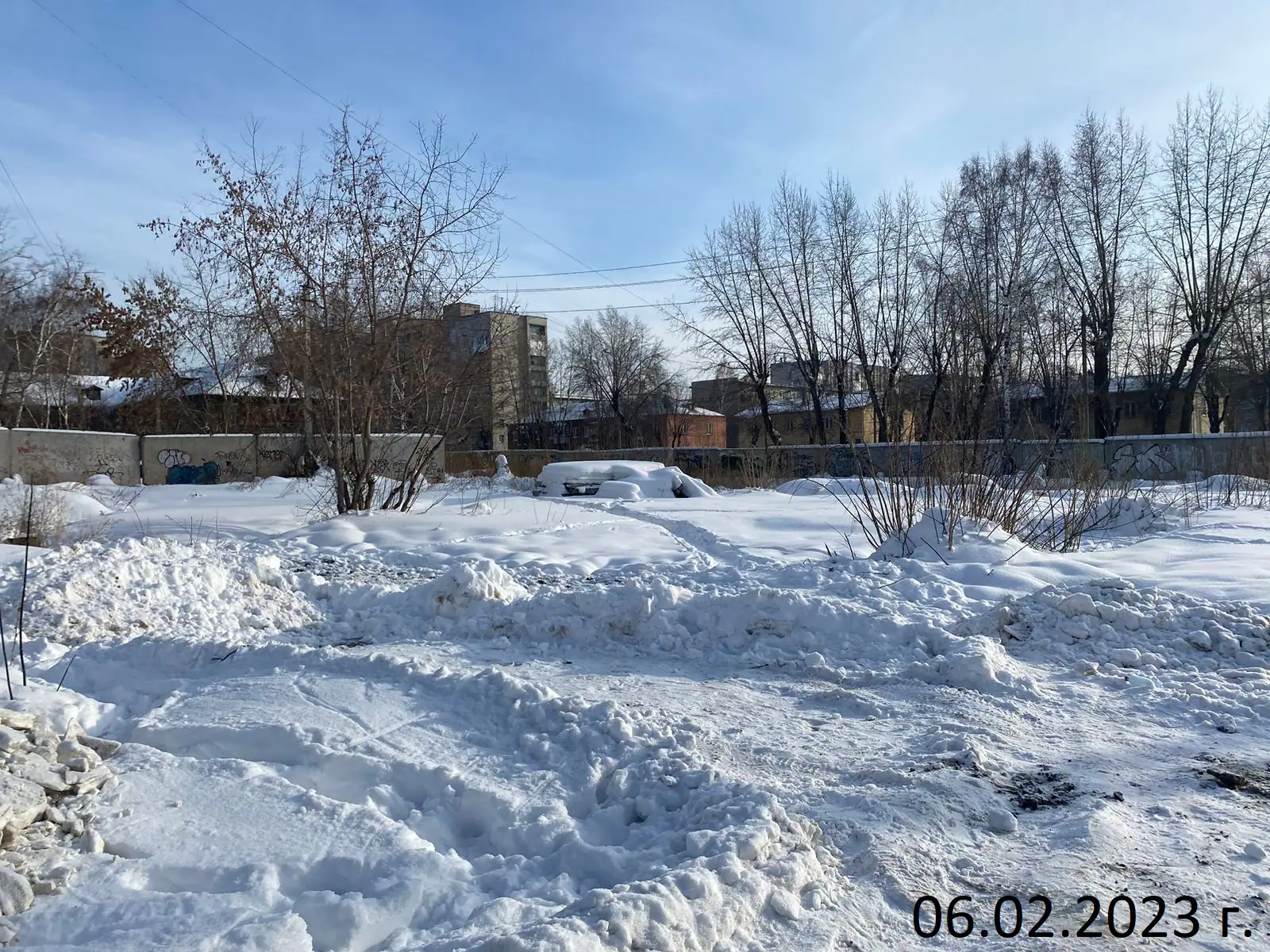

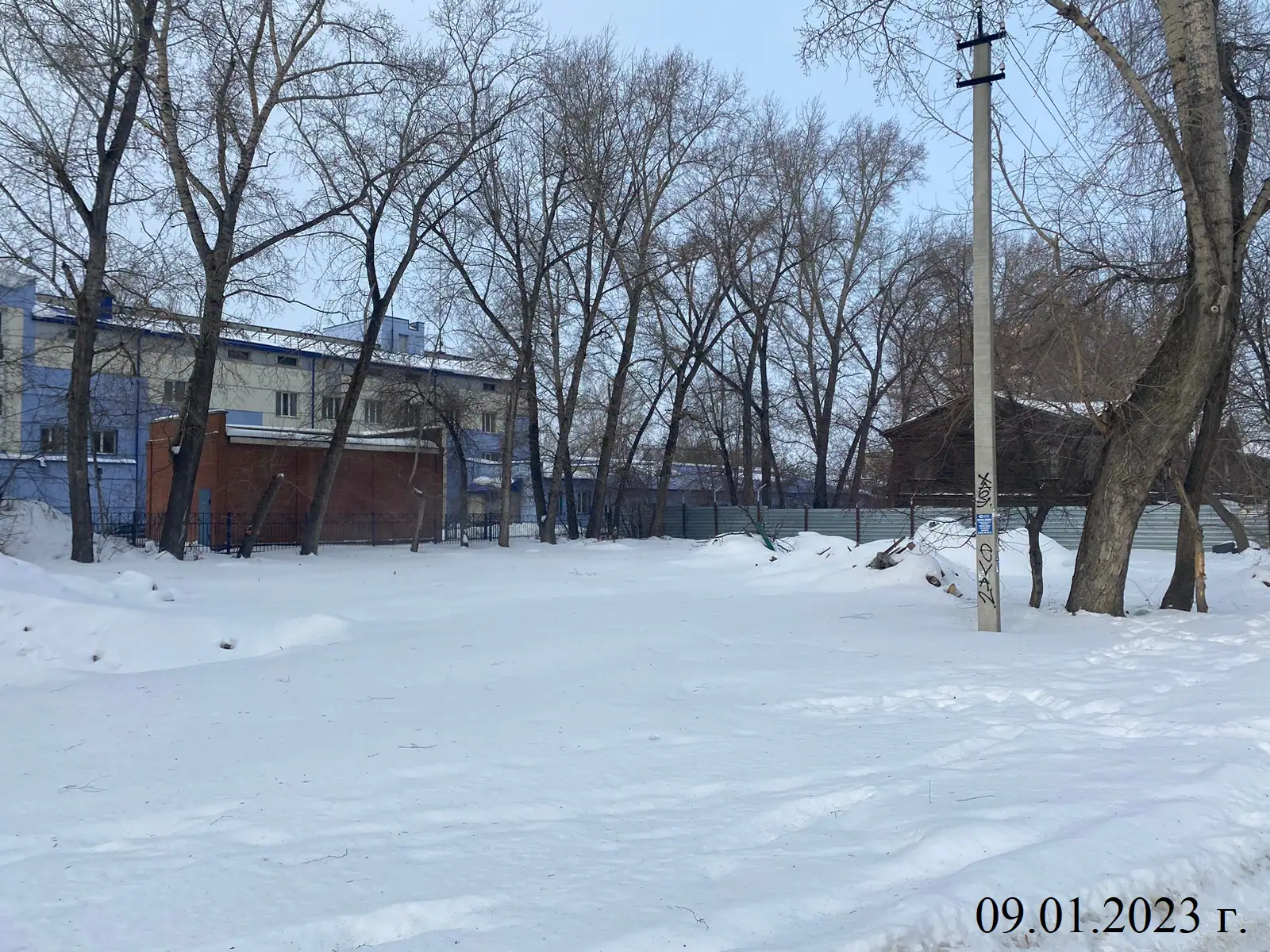

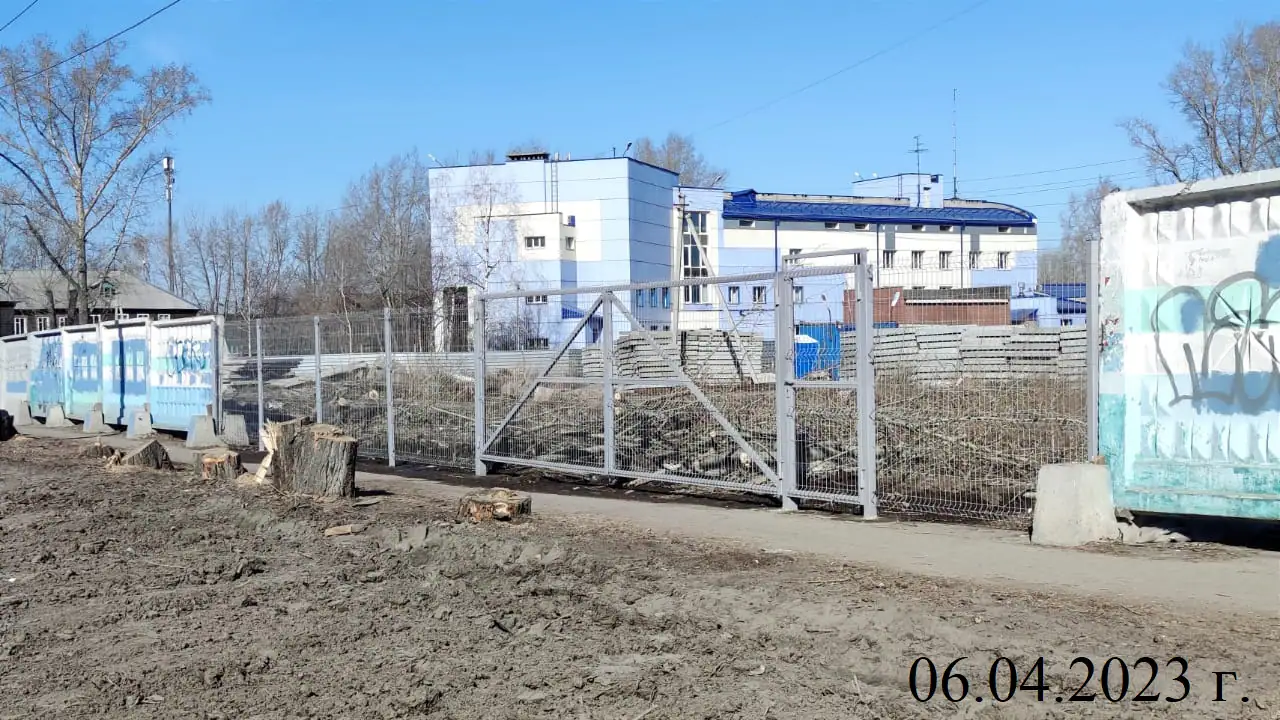

- I кв. 2023Фотоотчёт со стройки

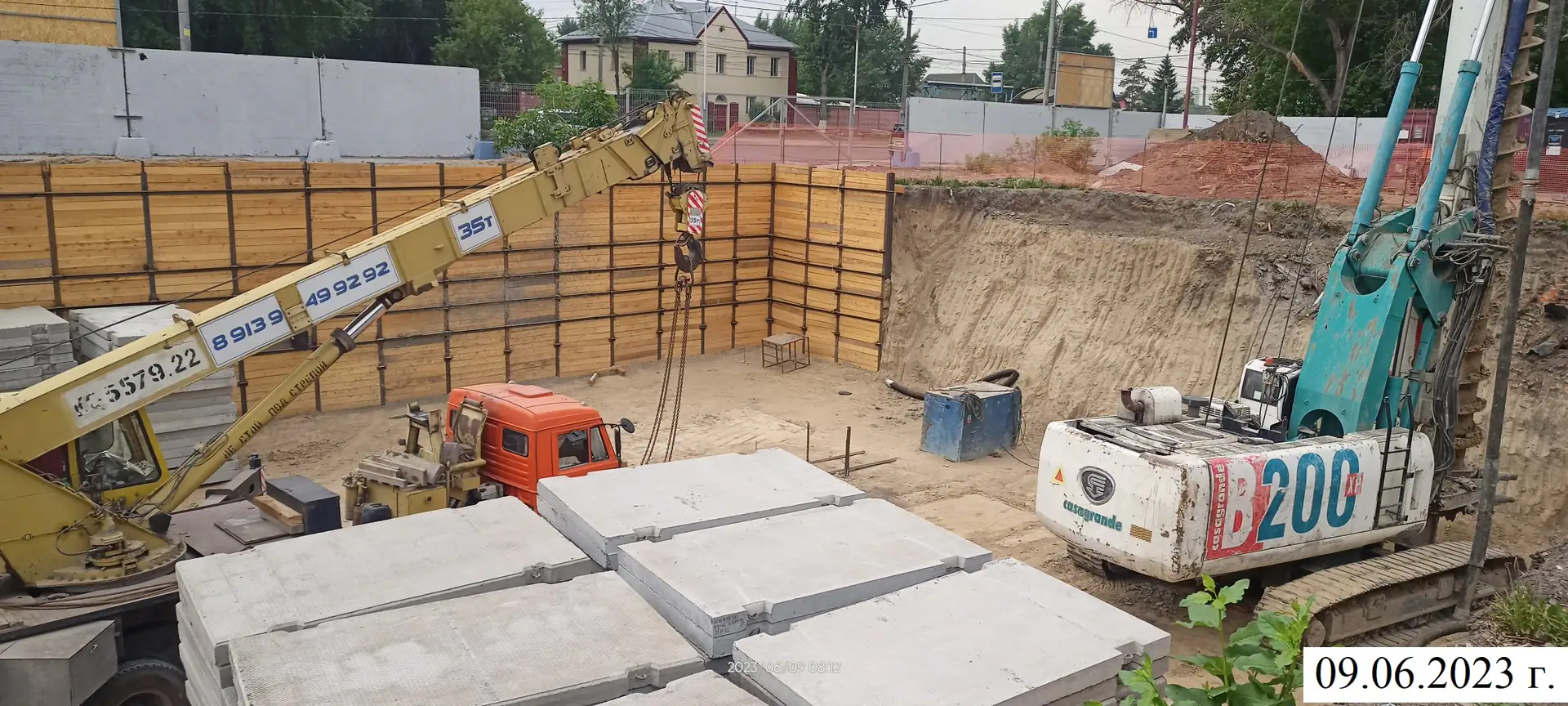

- II кв. 2023Добавлен документ: Извещение о начале строительства

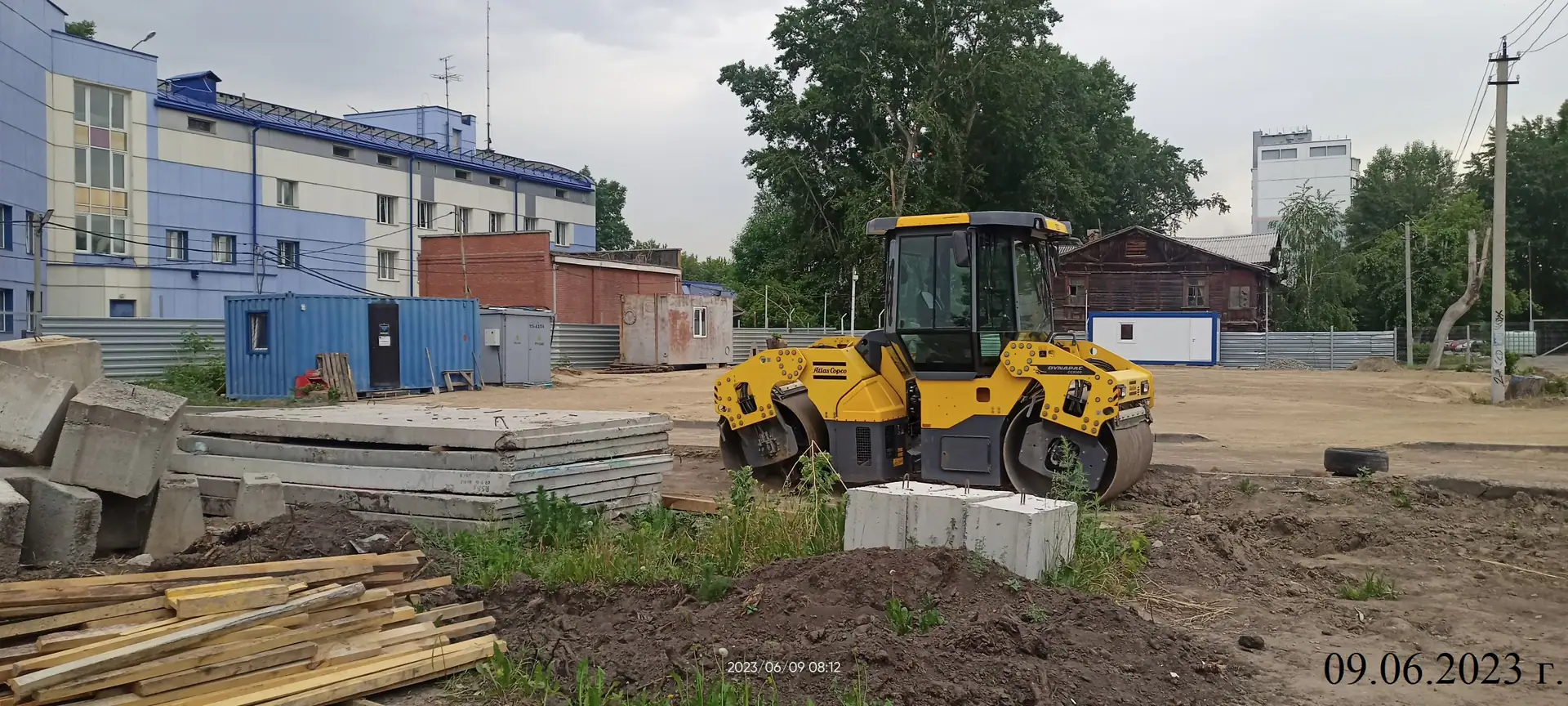

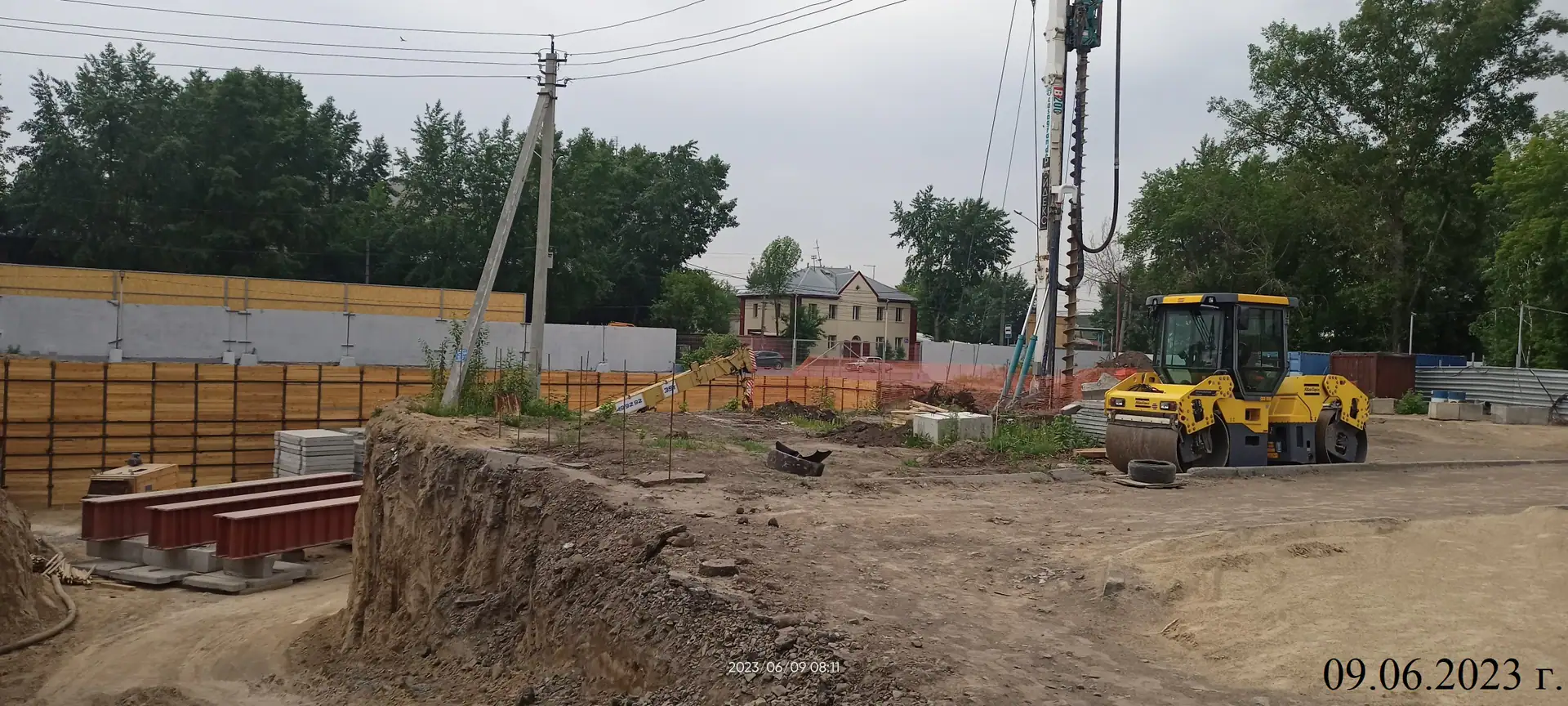

- II кв. 2023Фотоотчёт со стройки

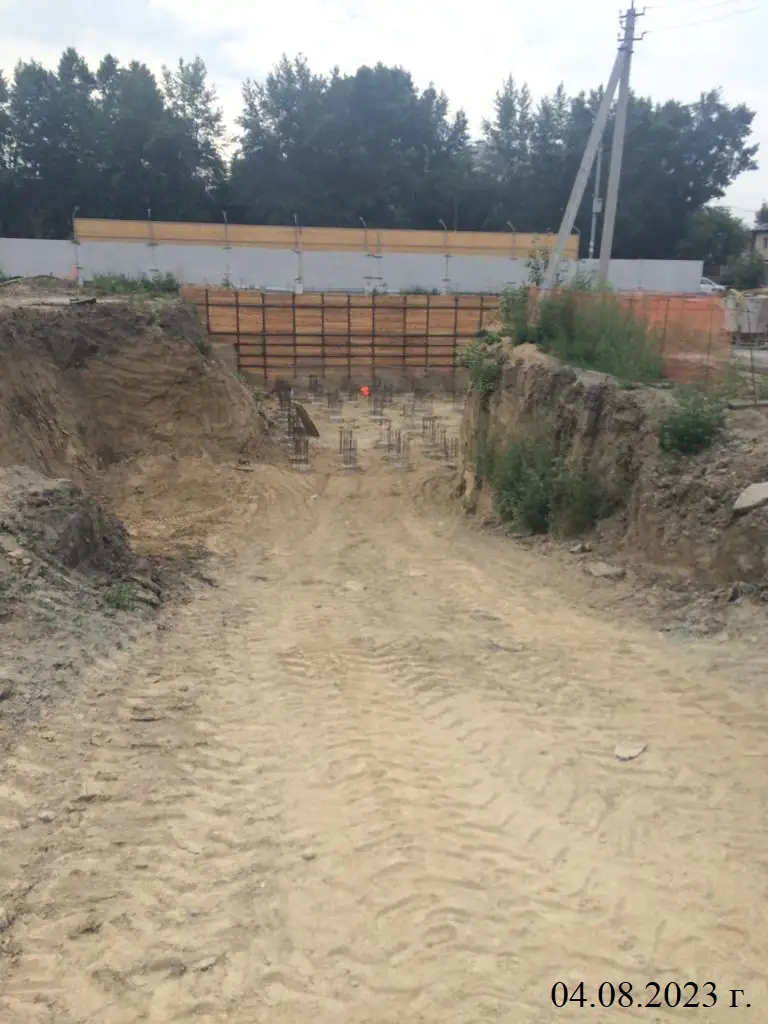

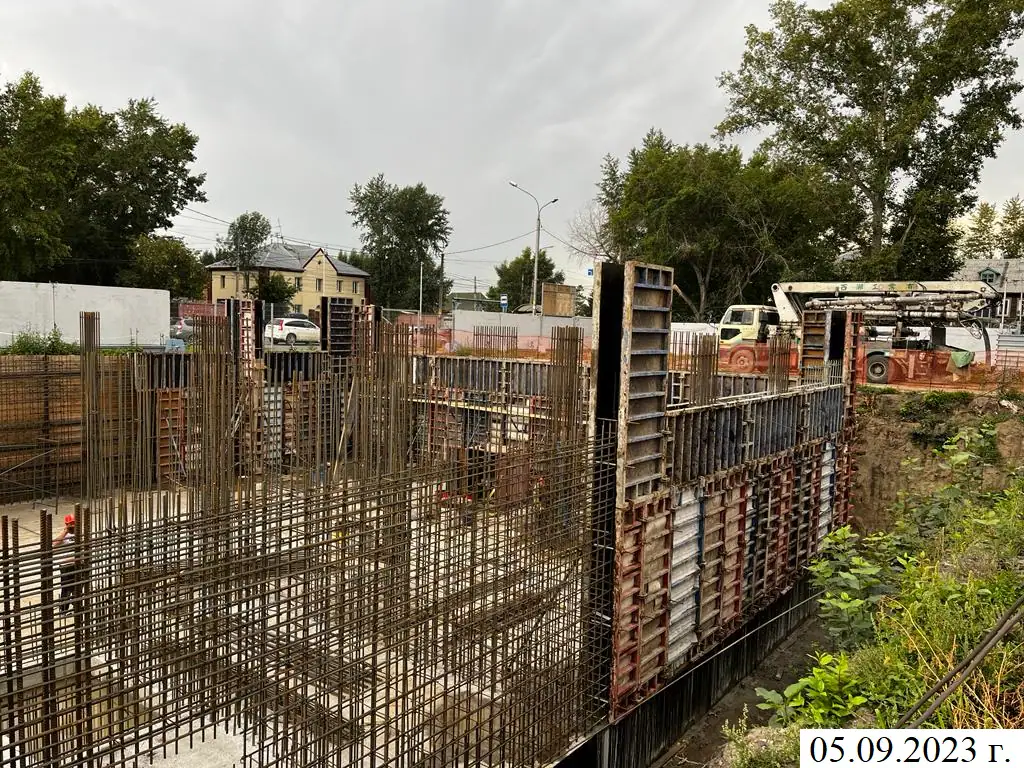

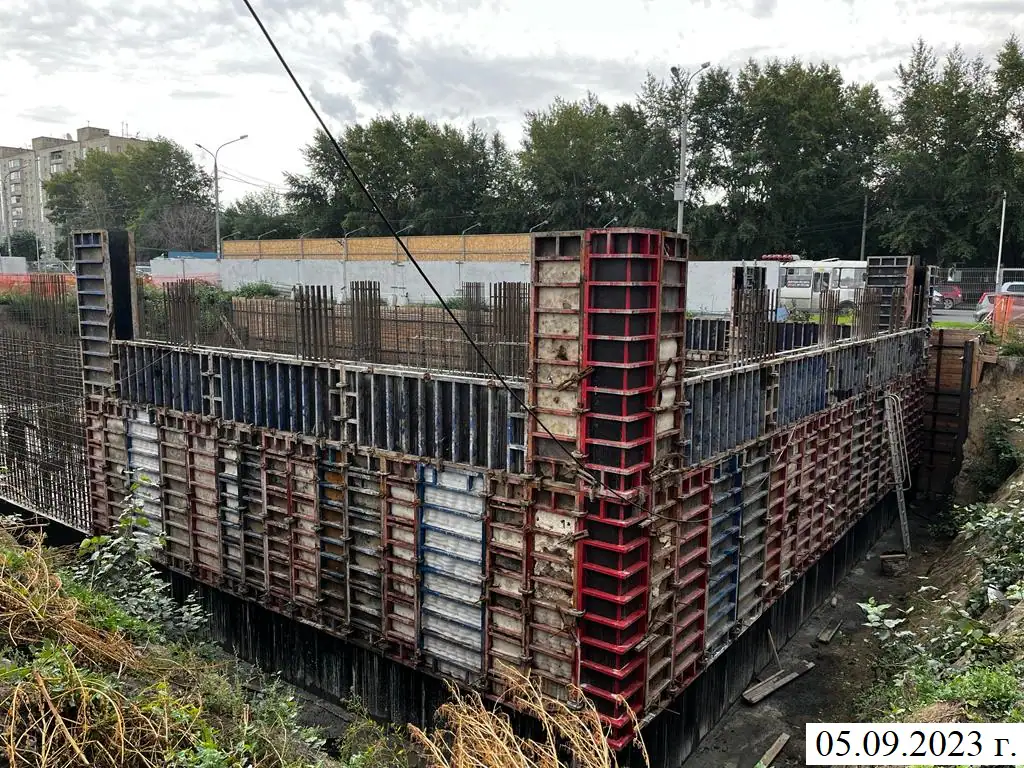

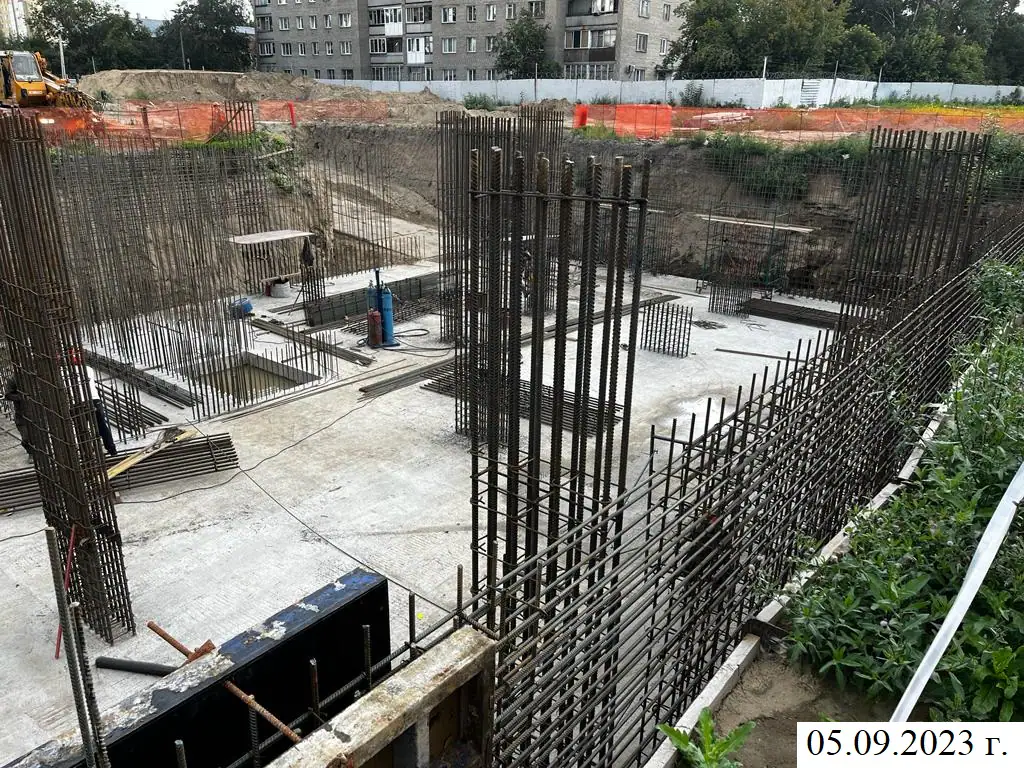

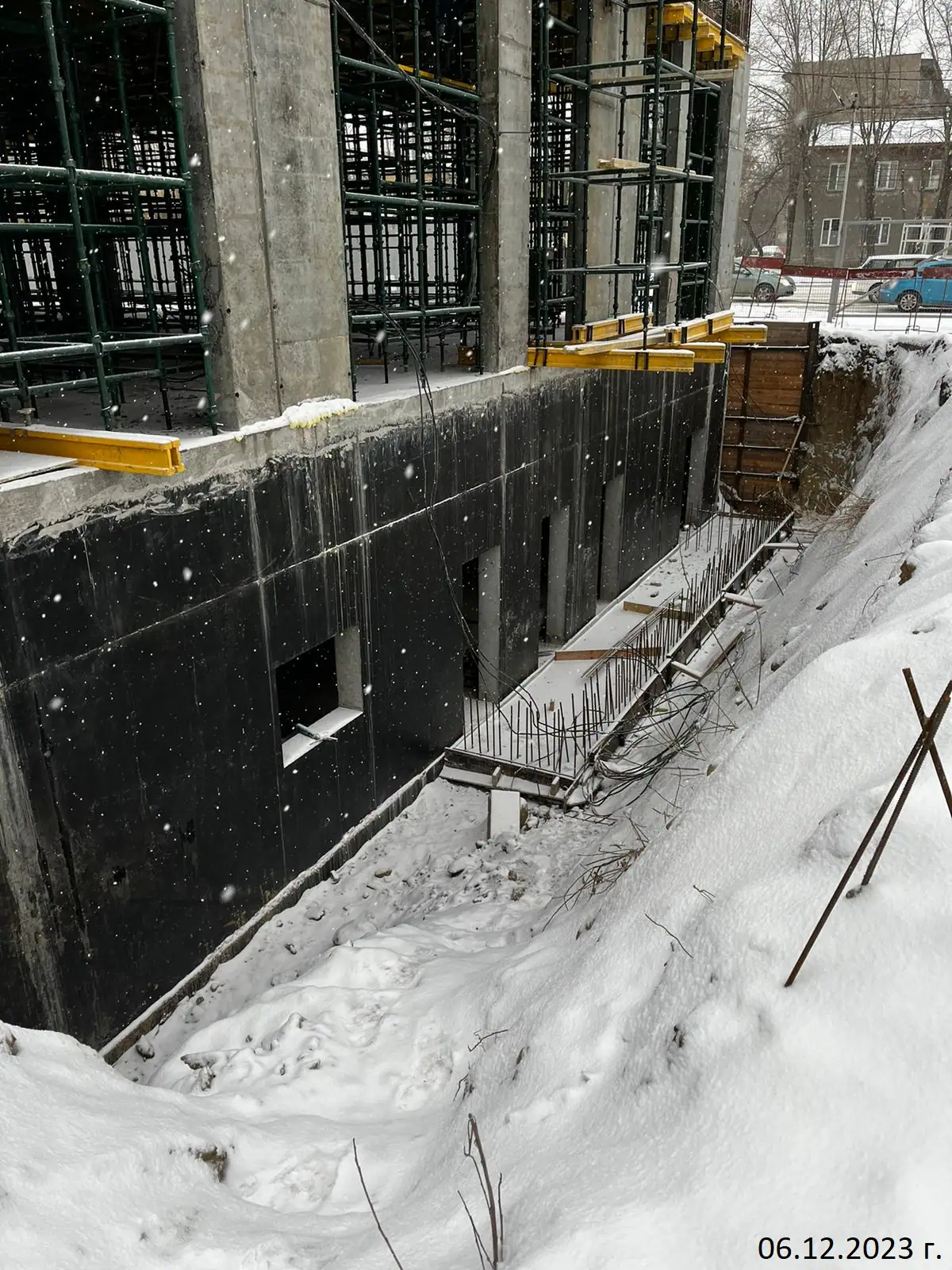

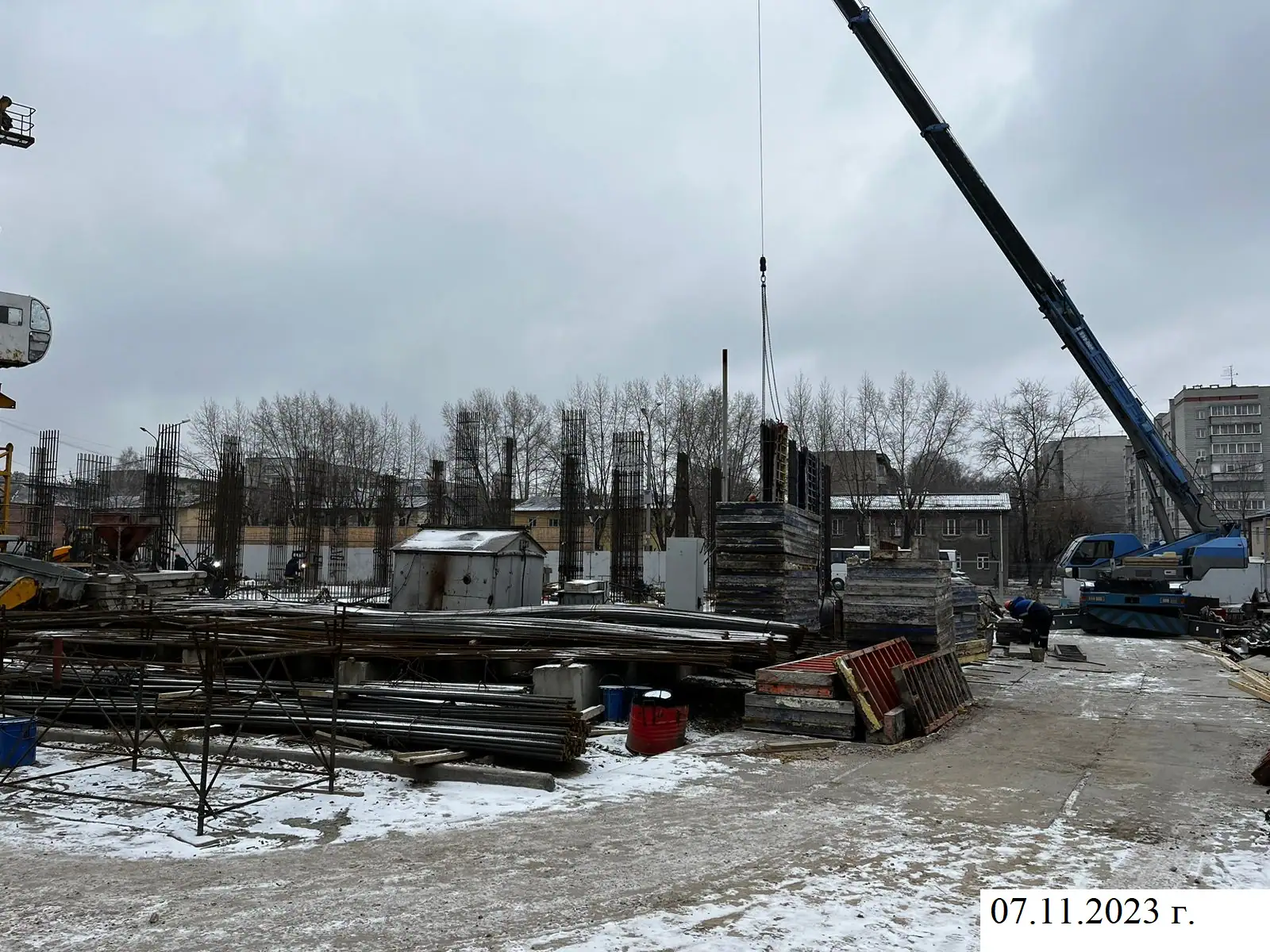

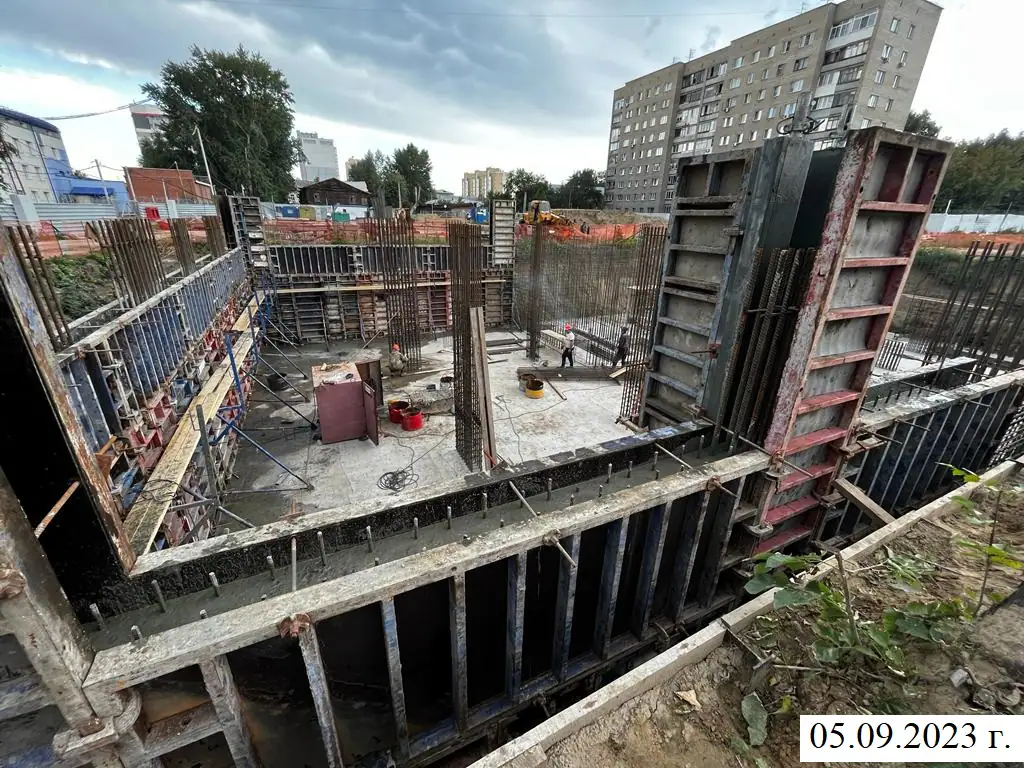

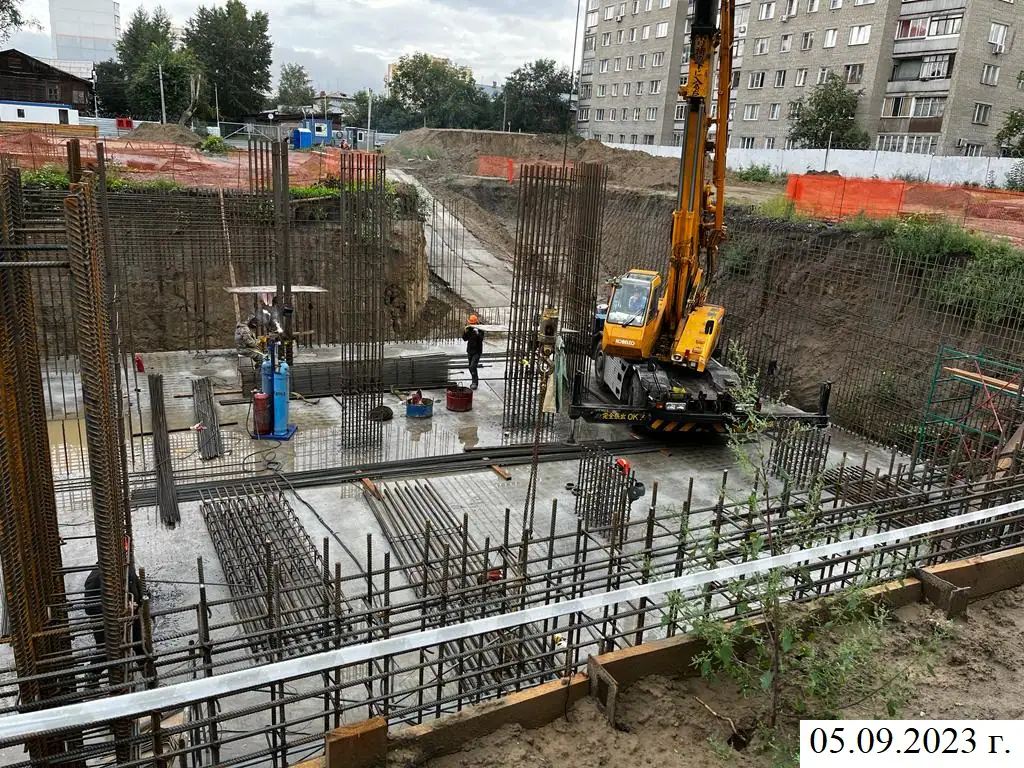

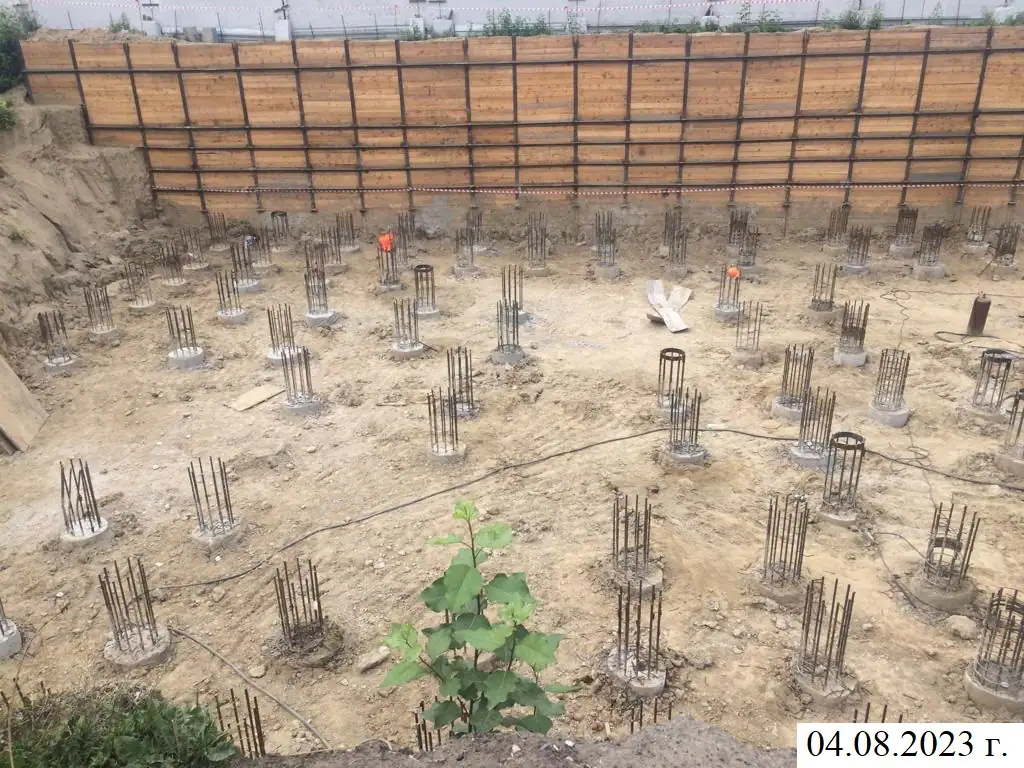

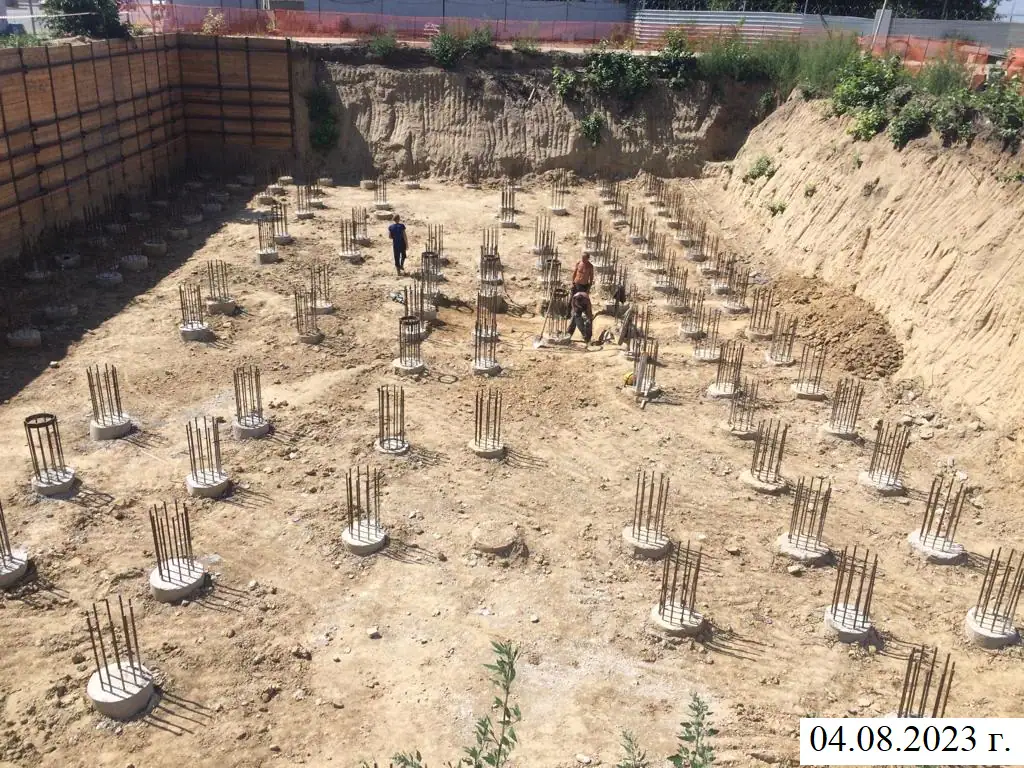

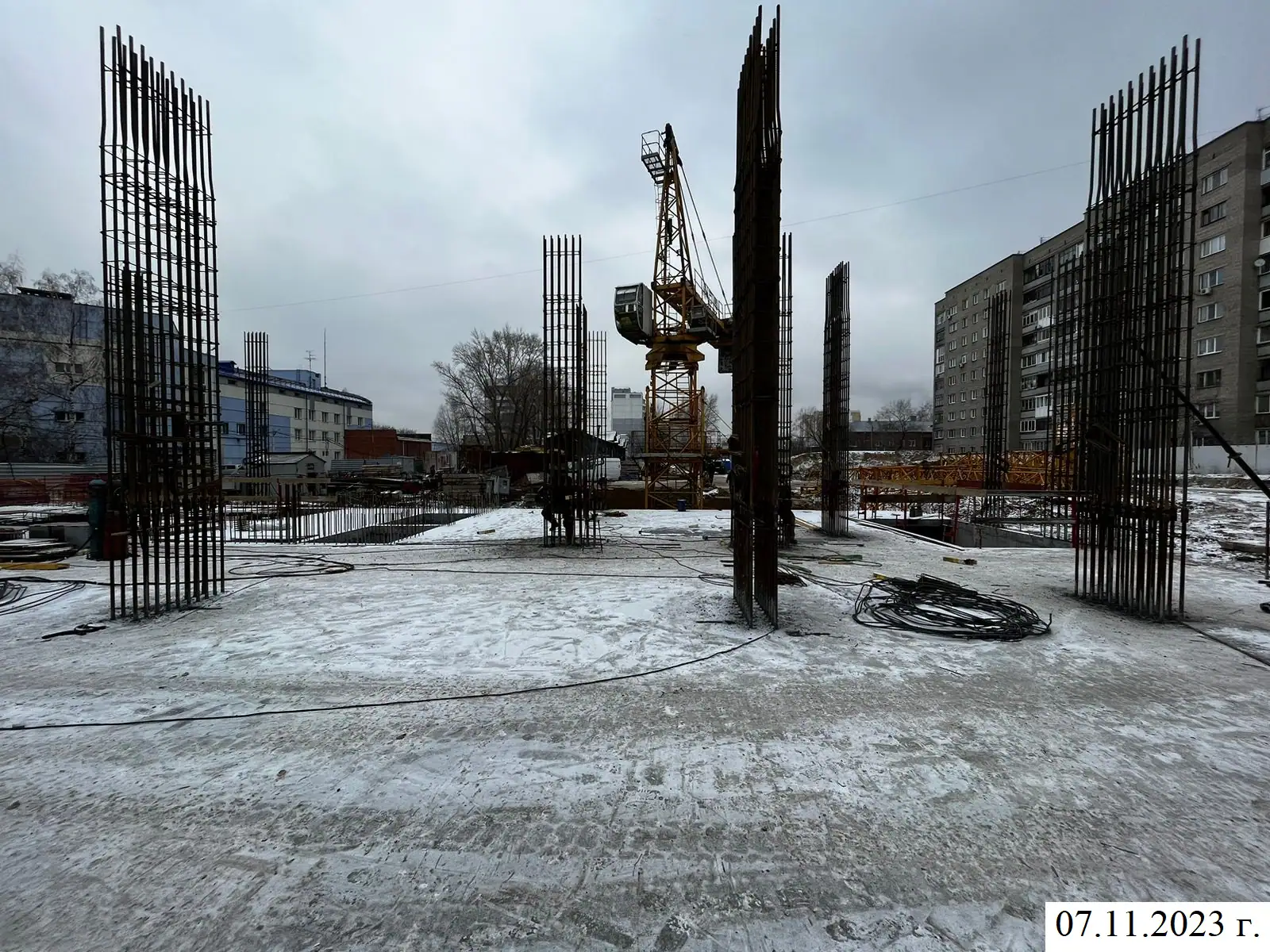

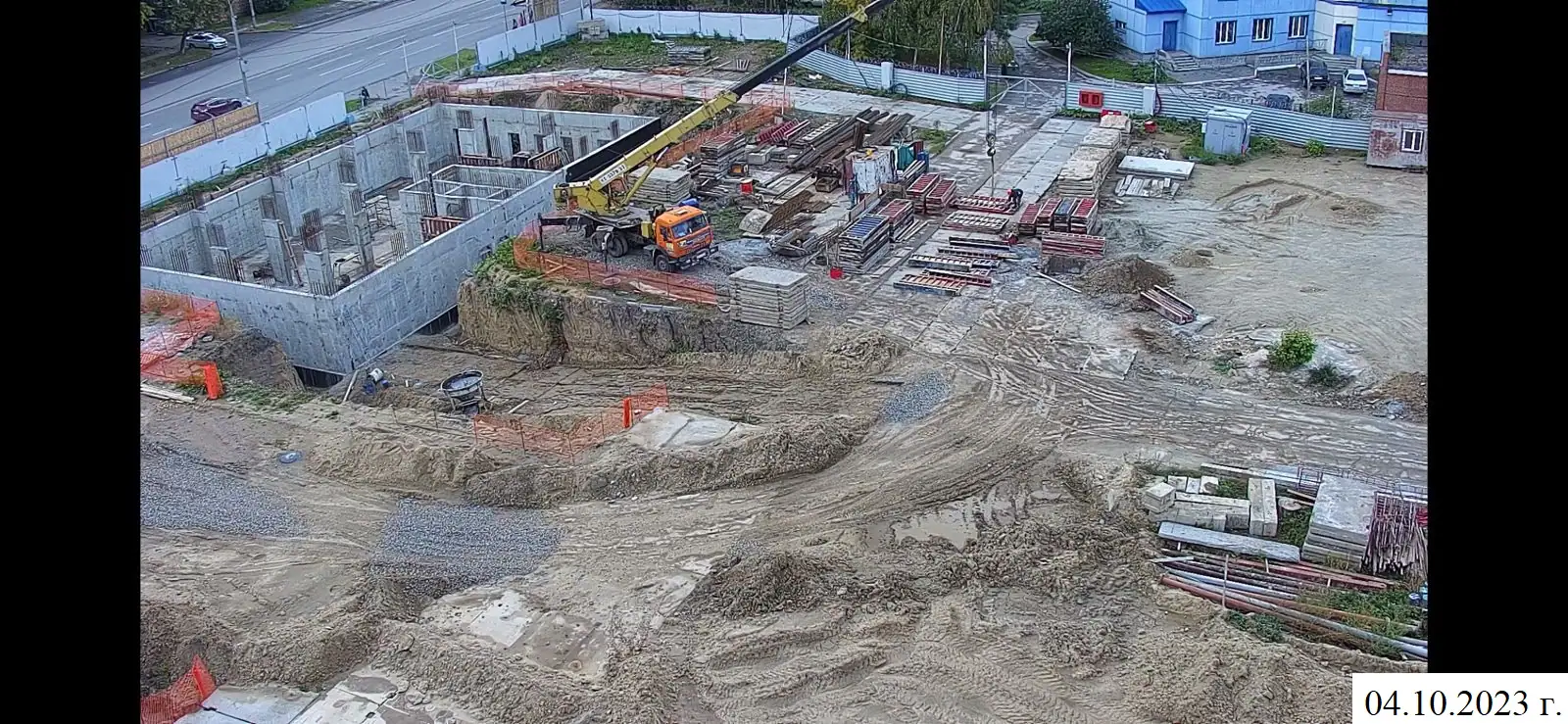

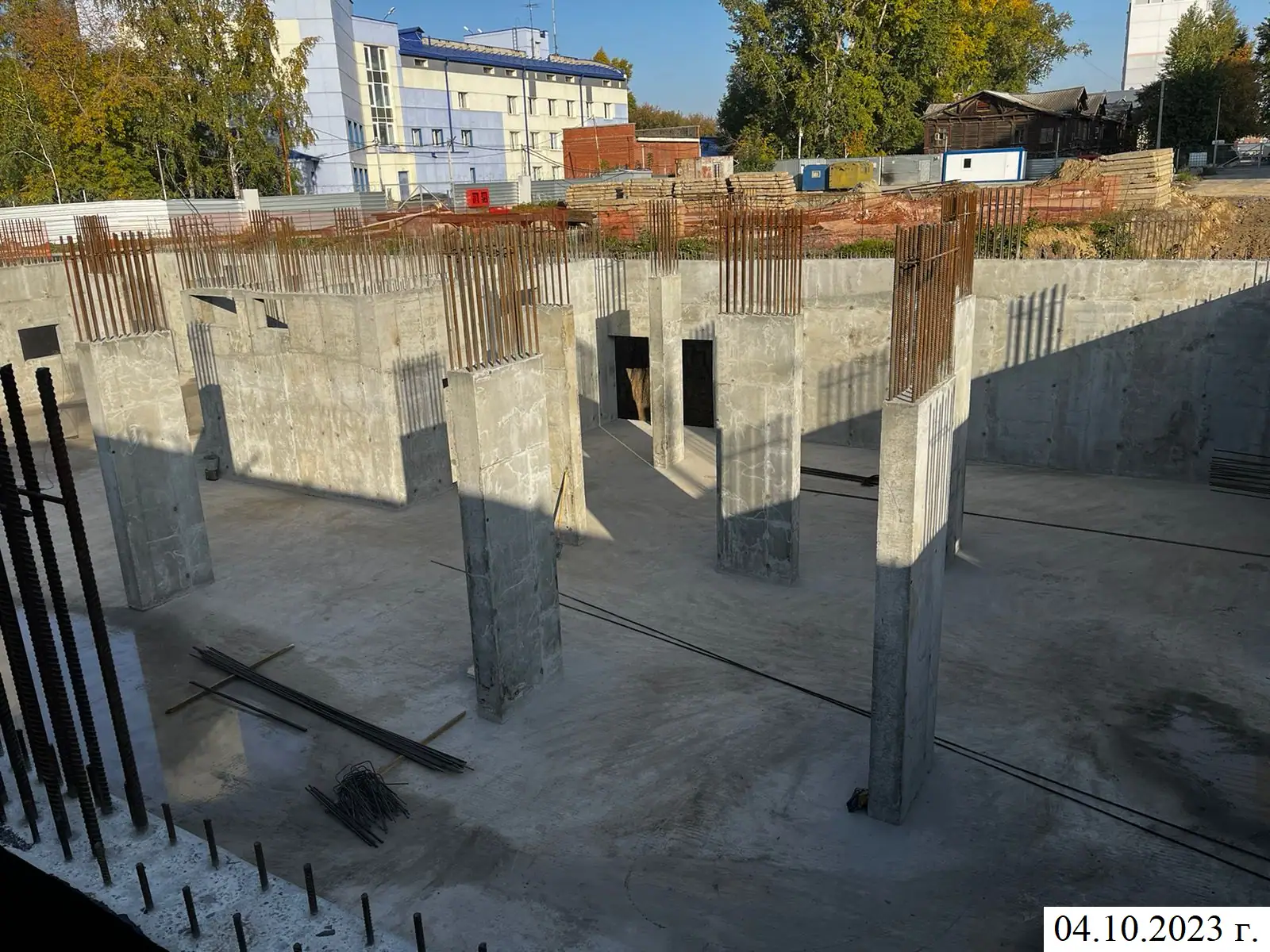

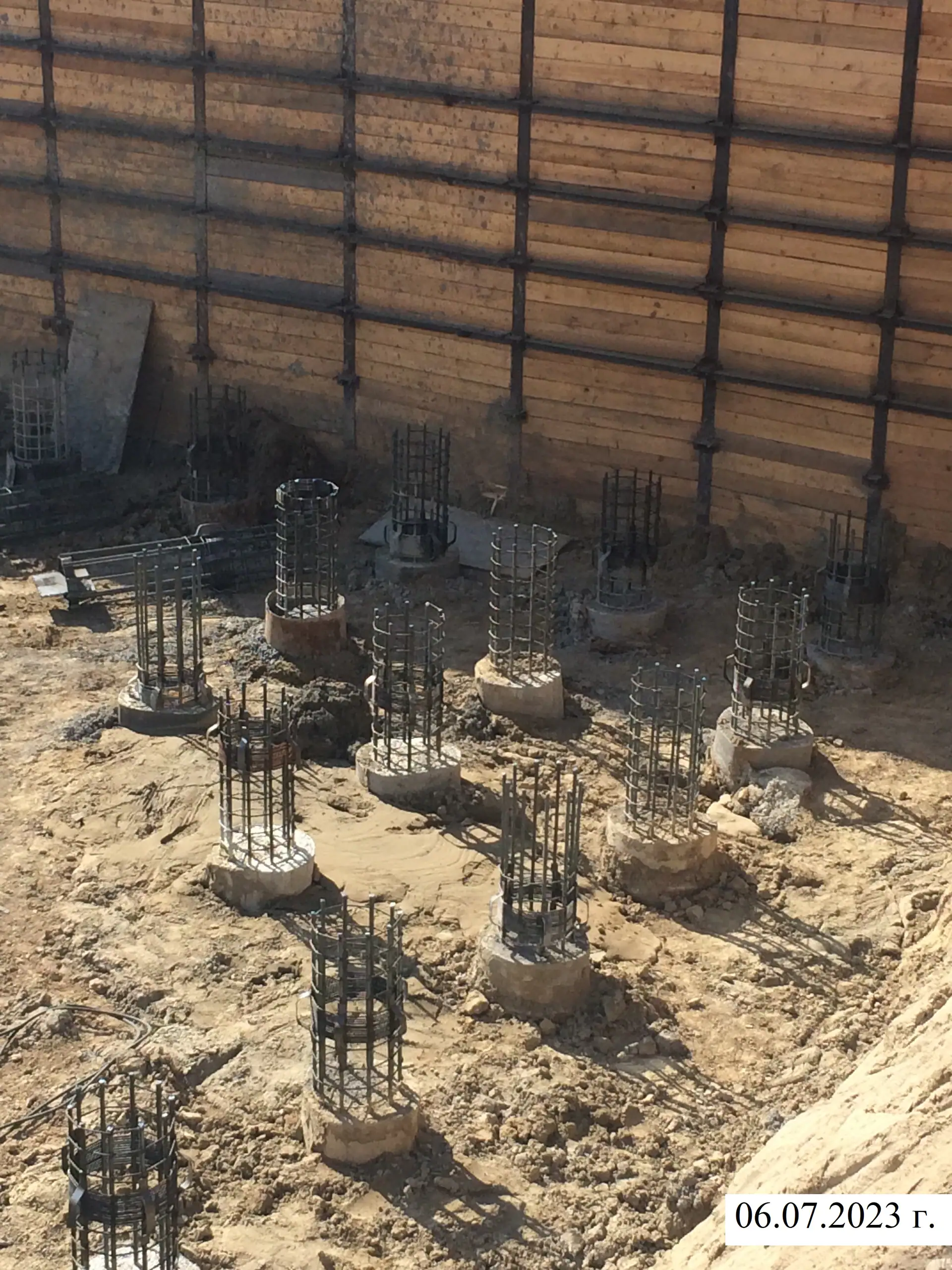

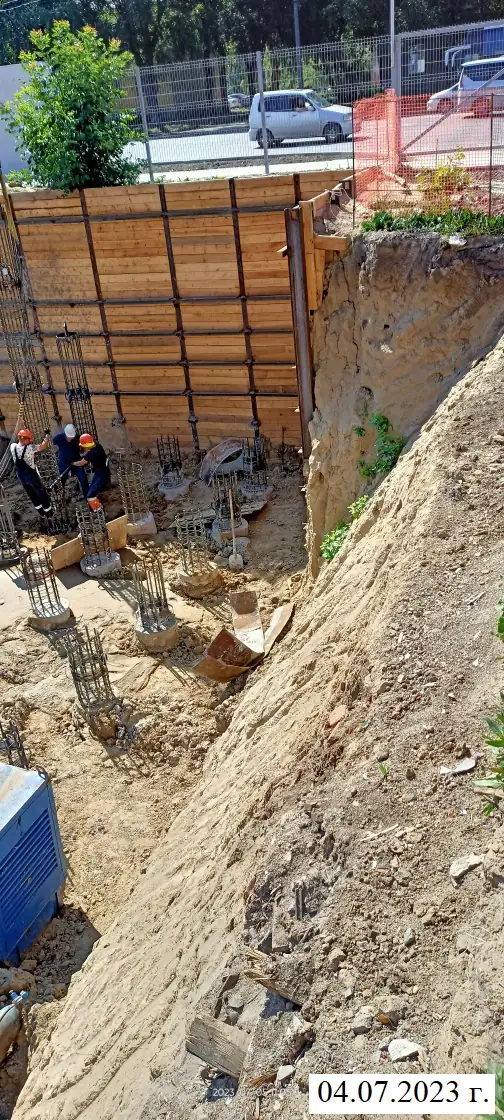

- III кв. 2023Фотоотчёт со стройки

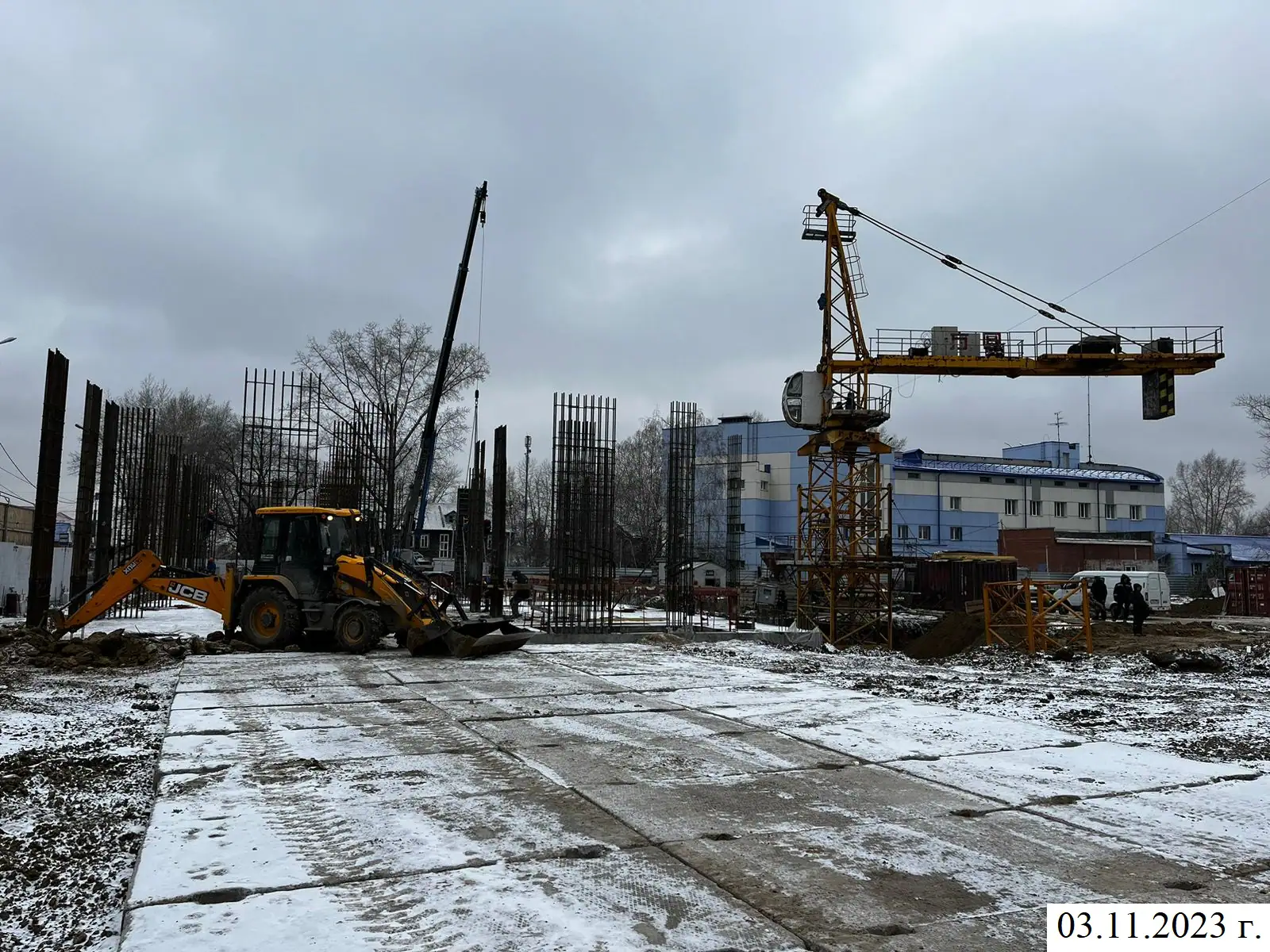

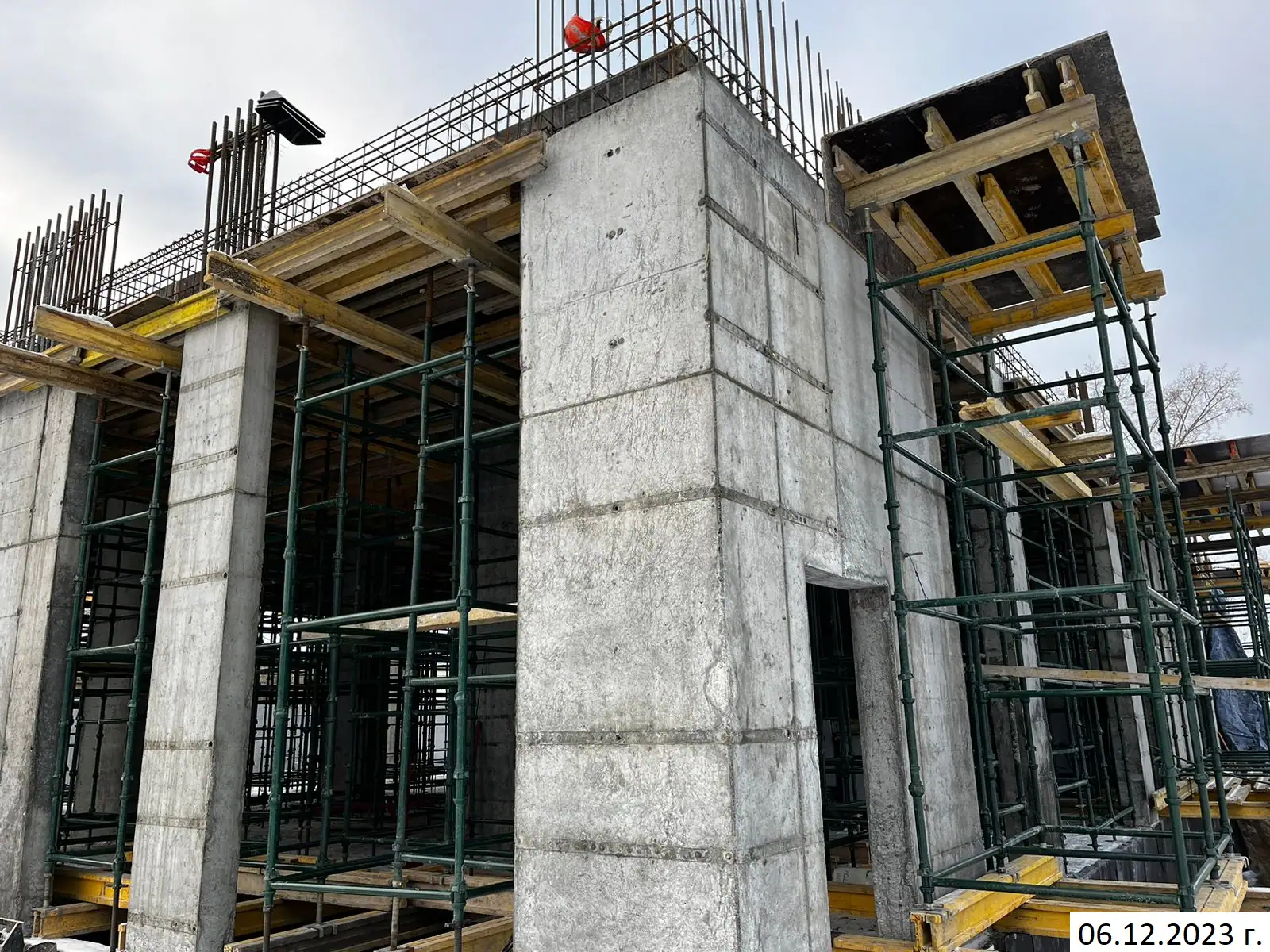

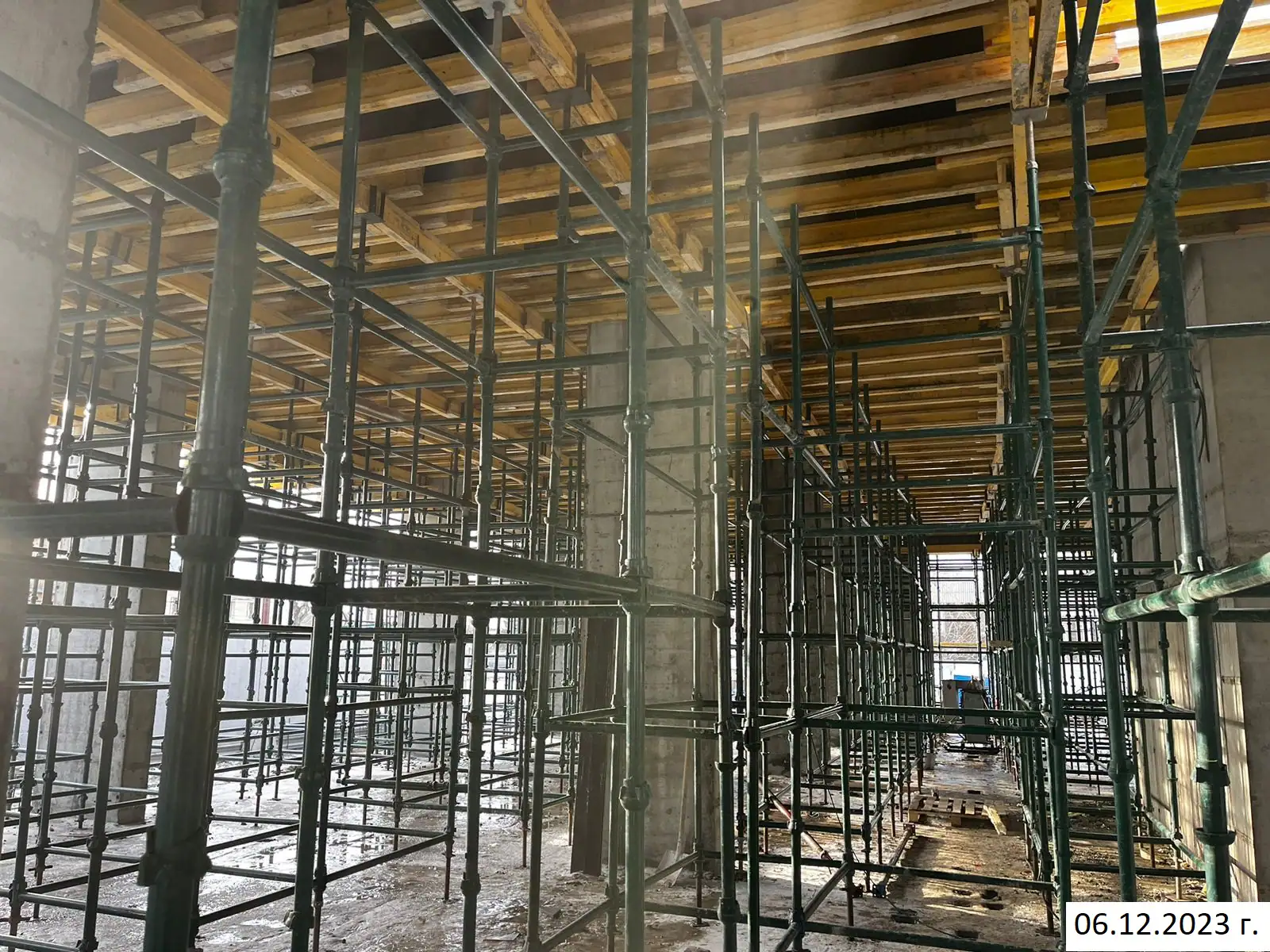

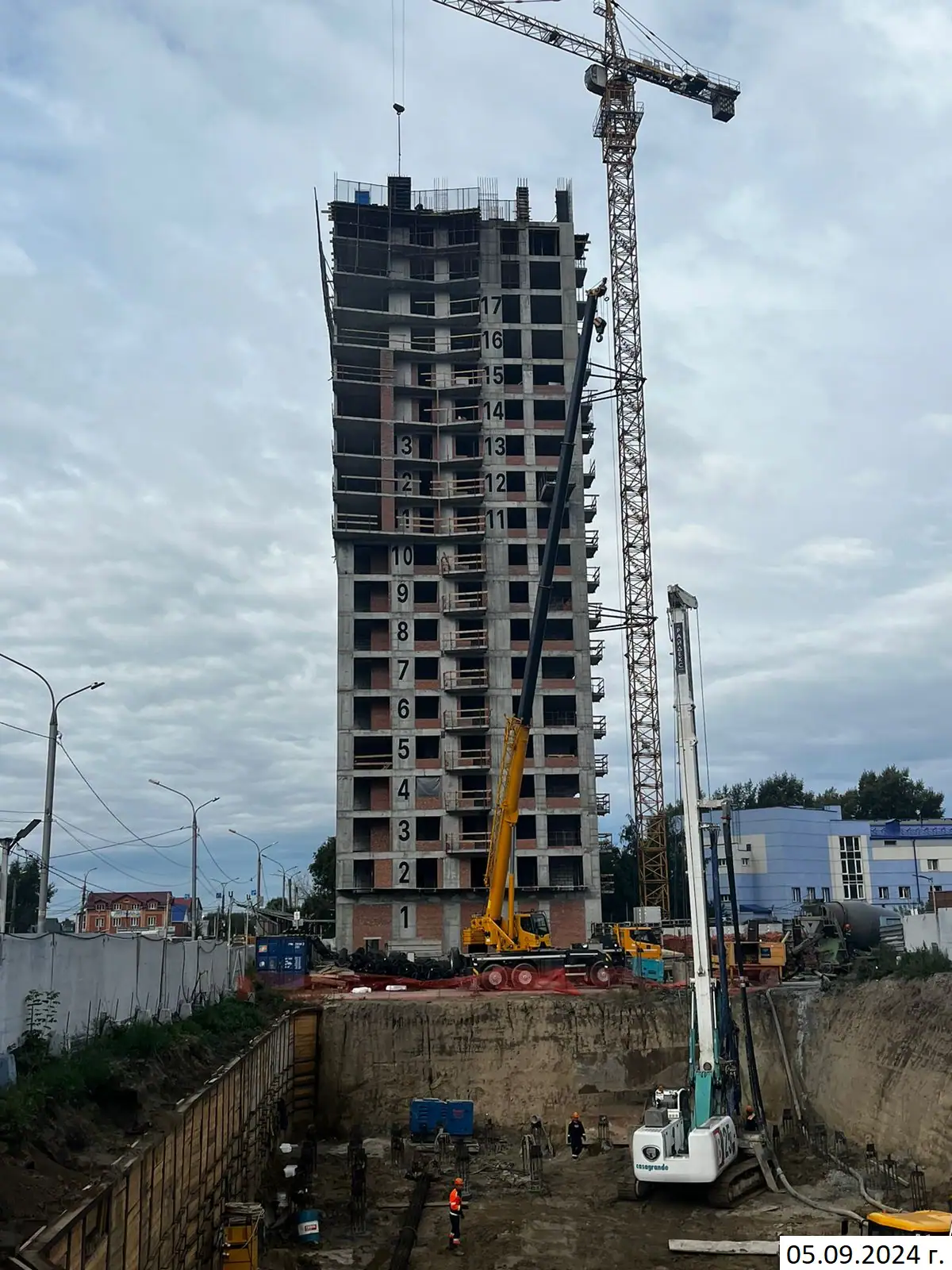

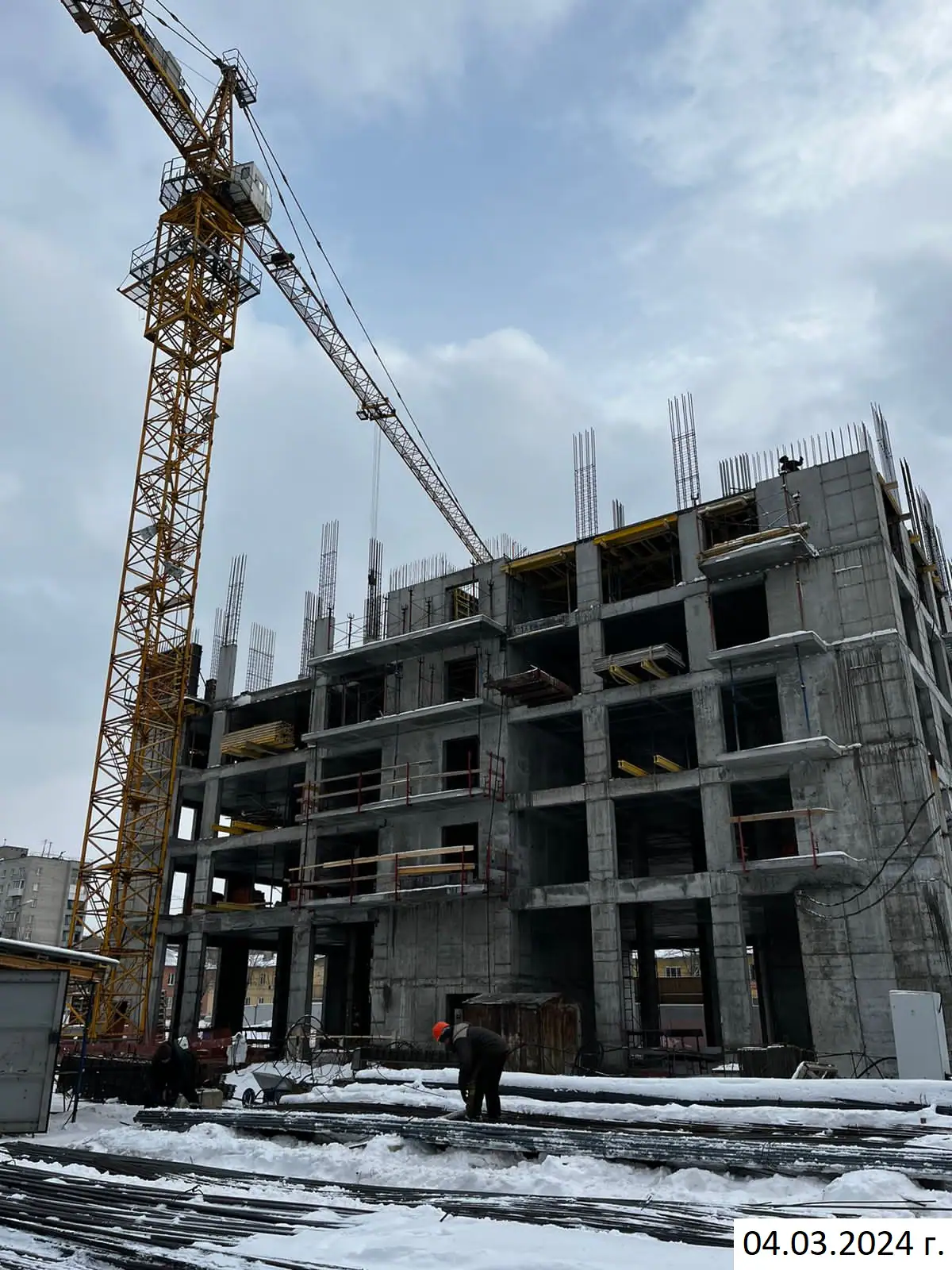

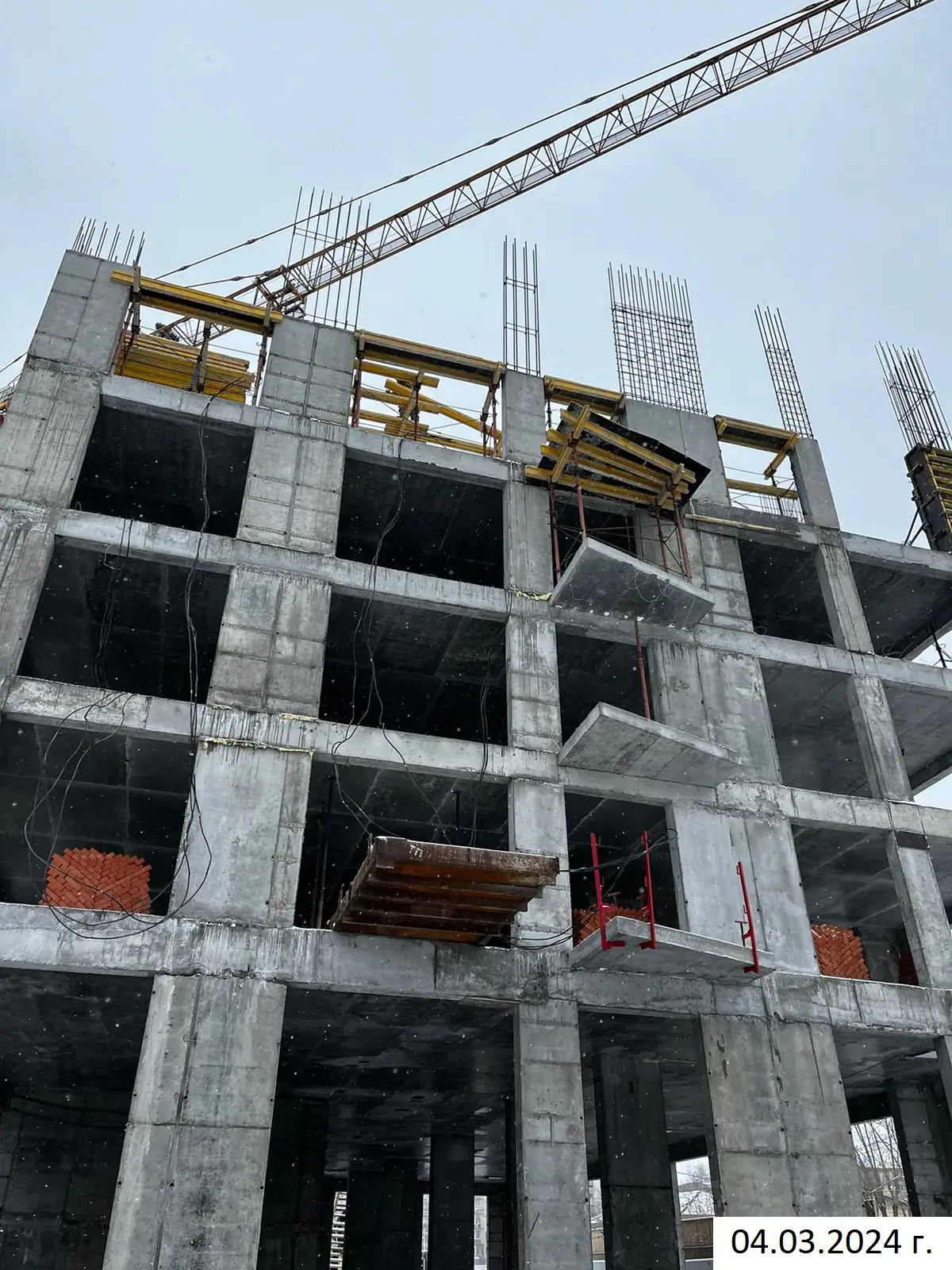

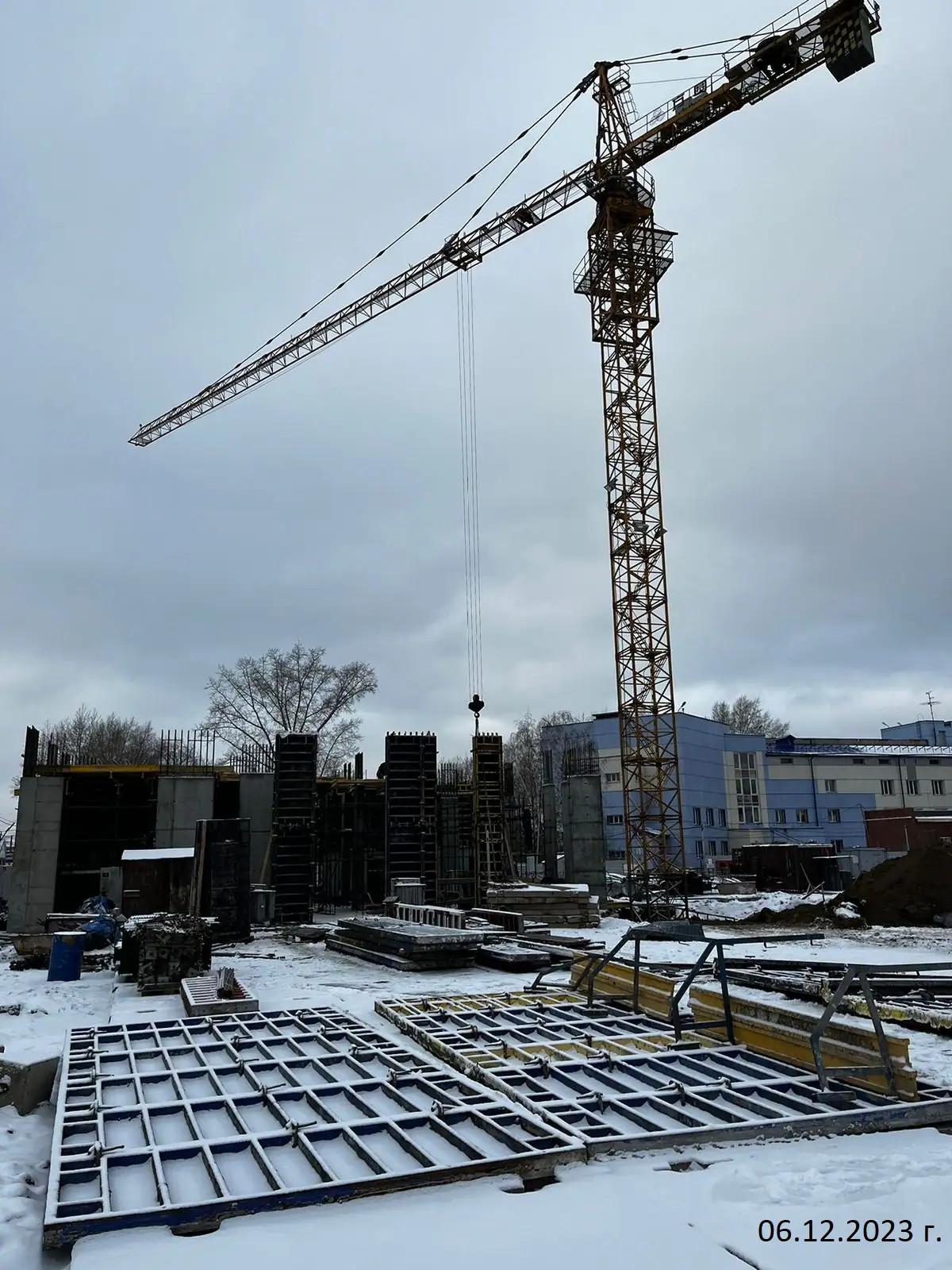

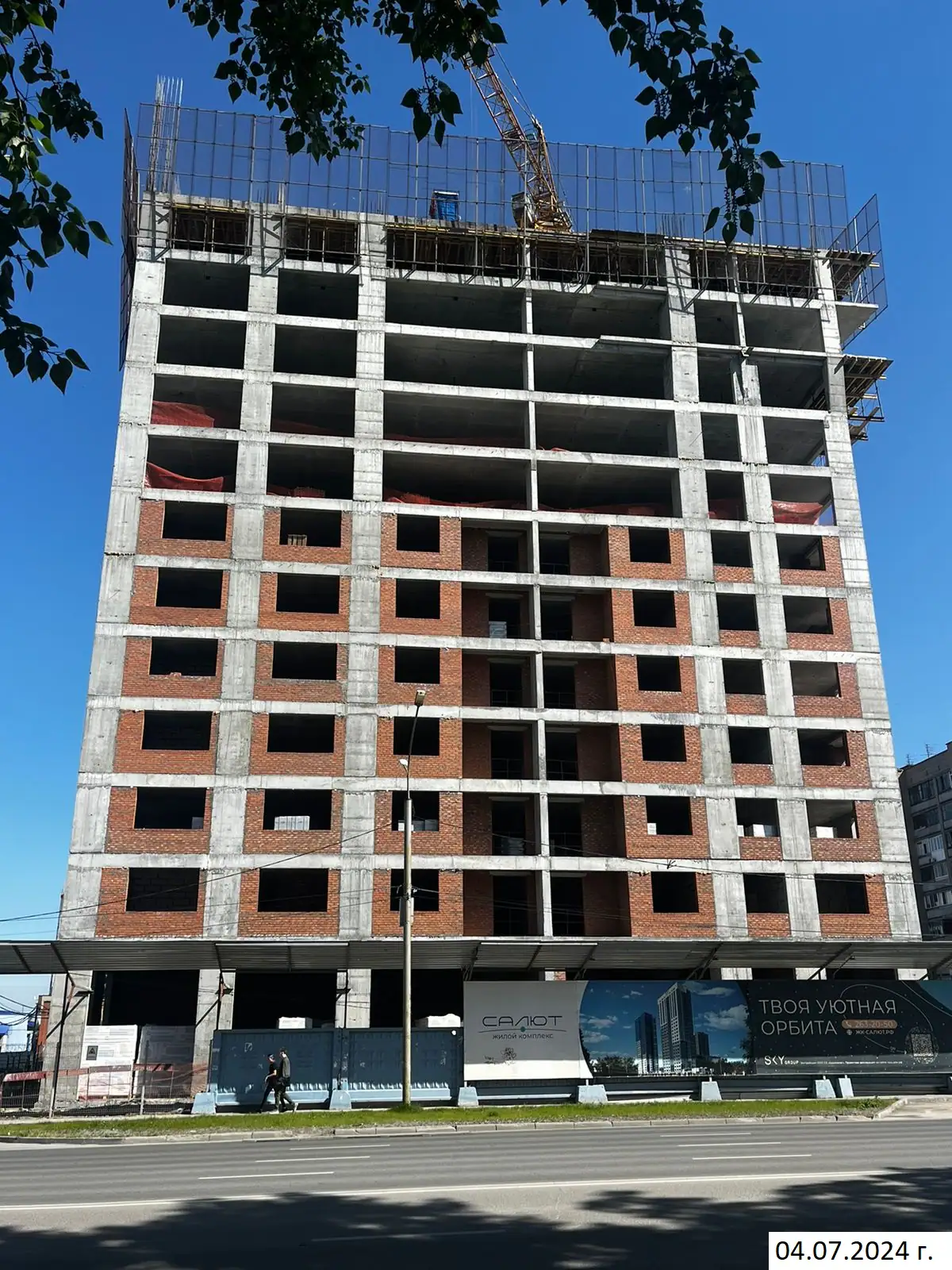

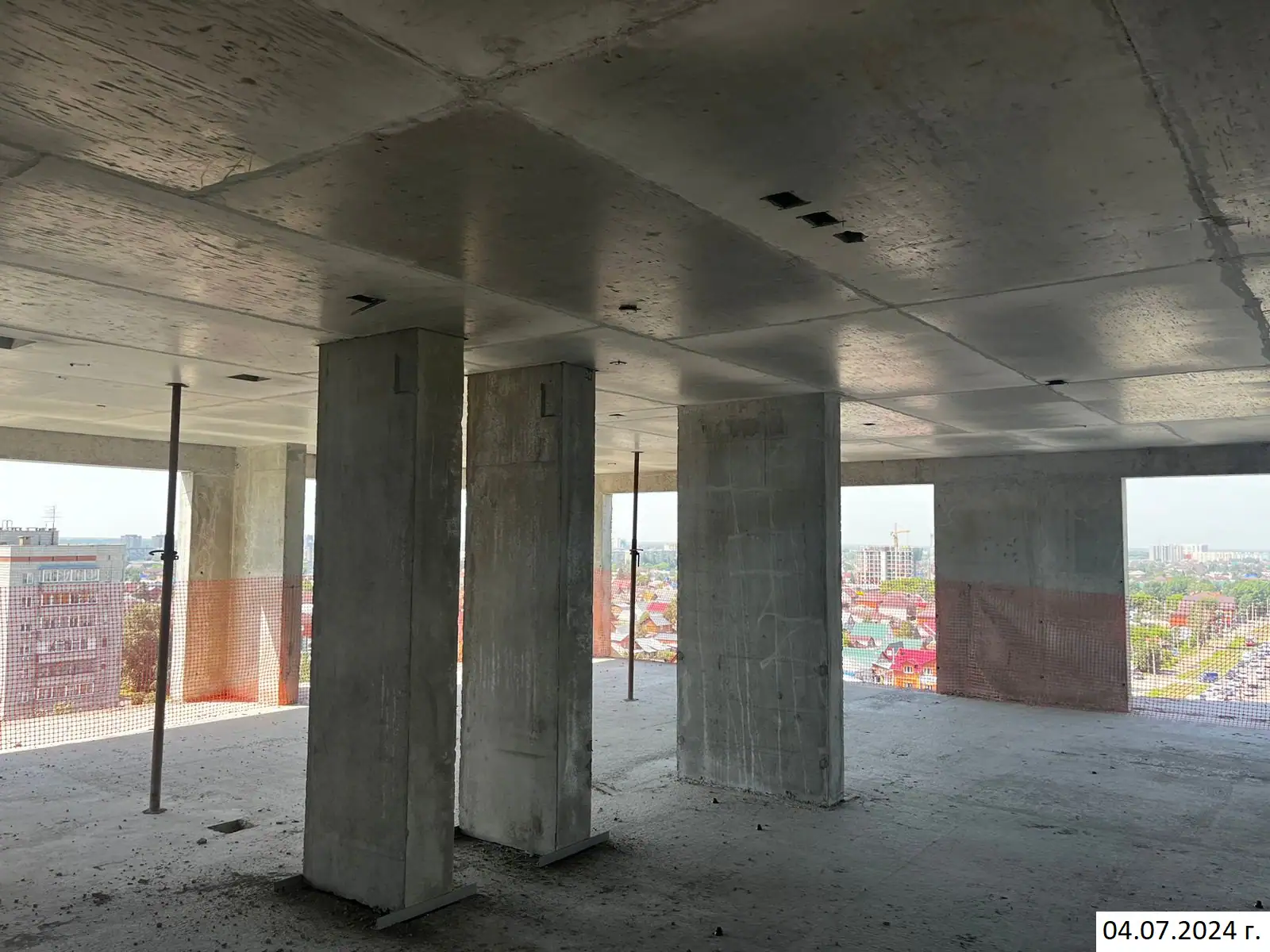

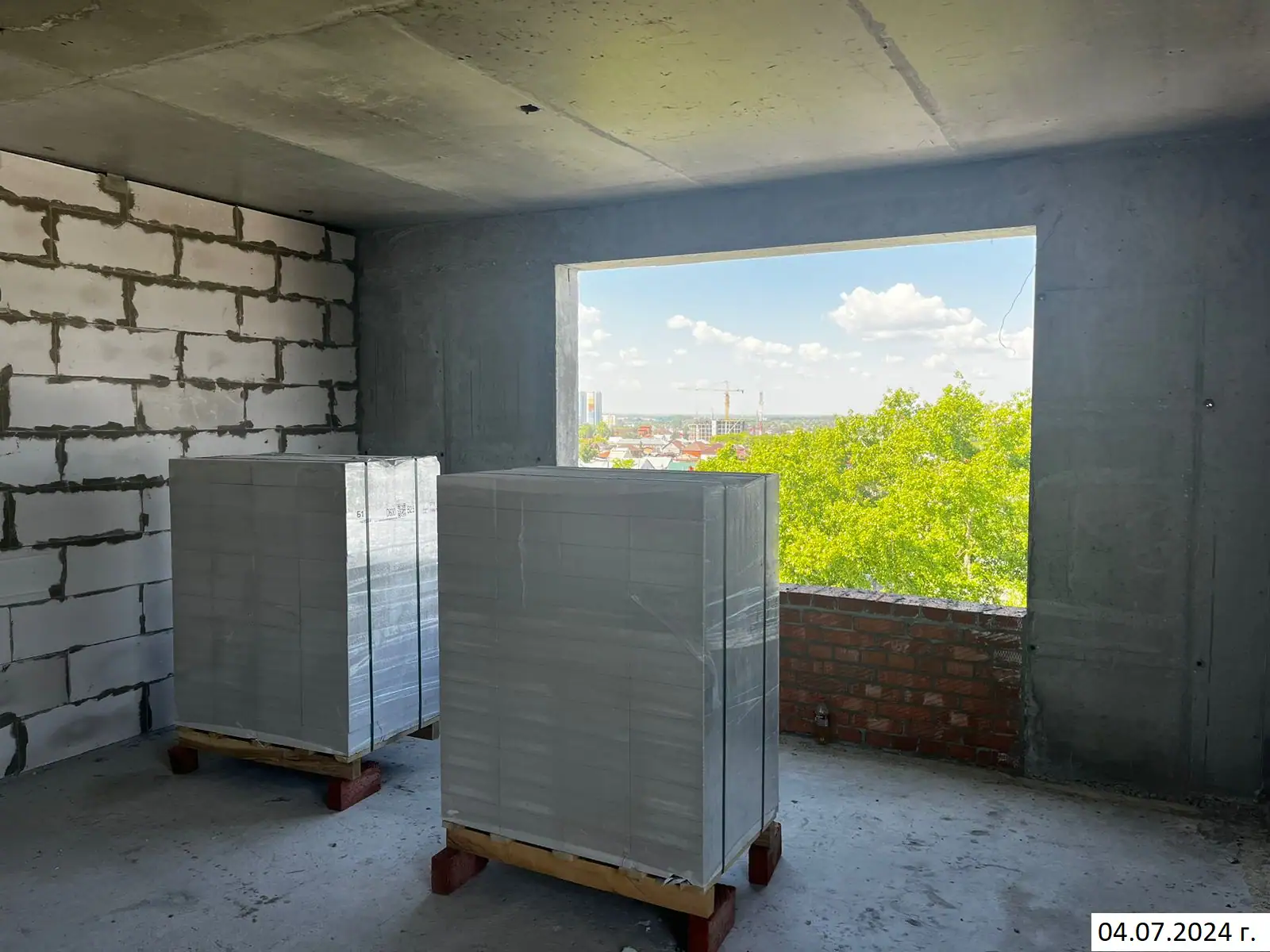

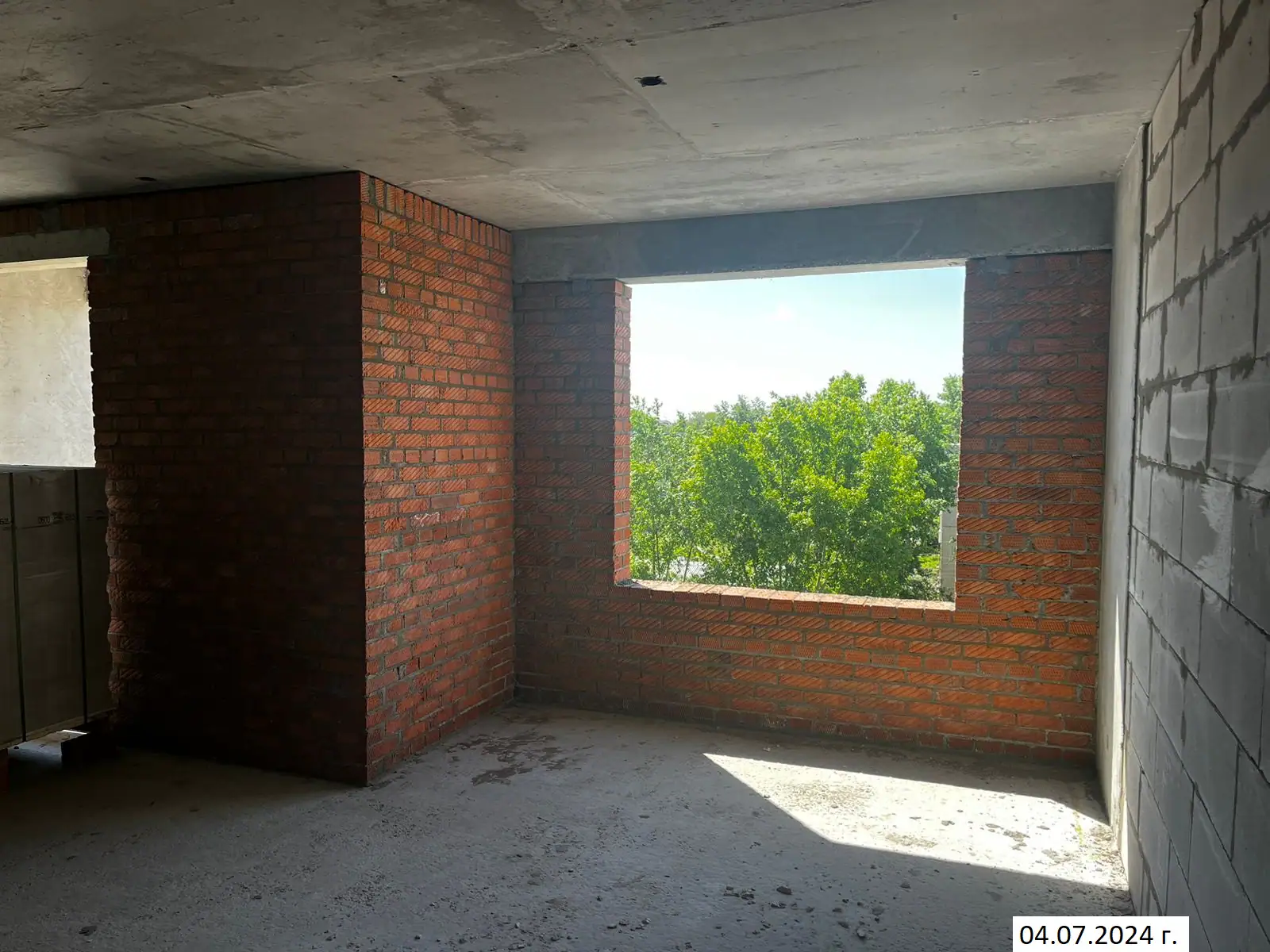

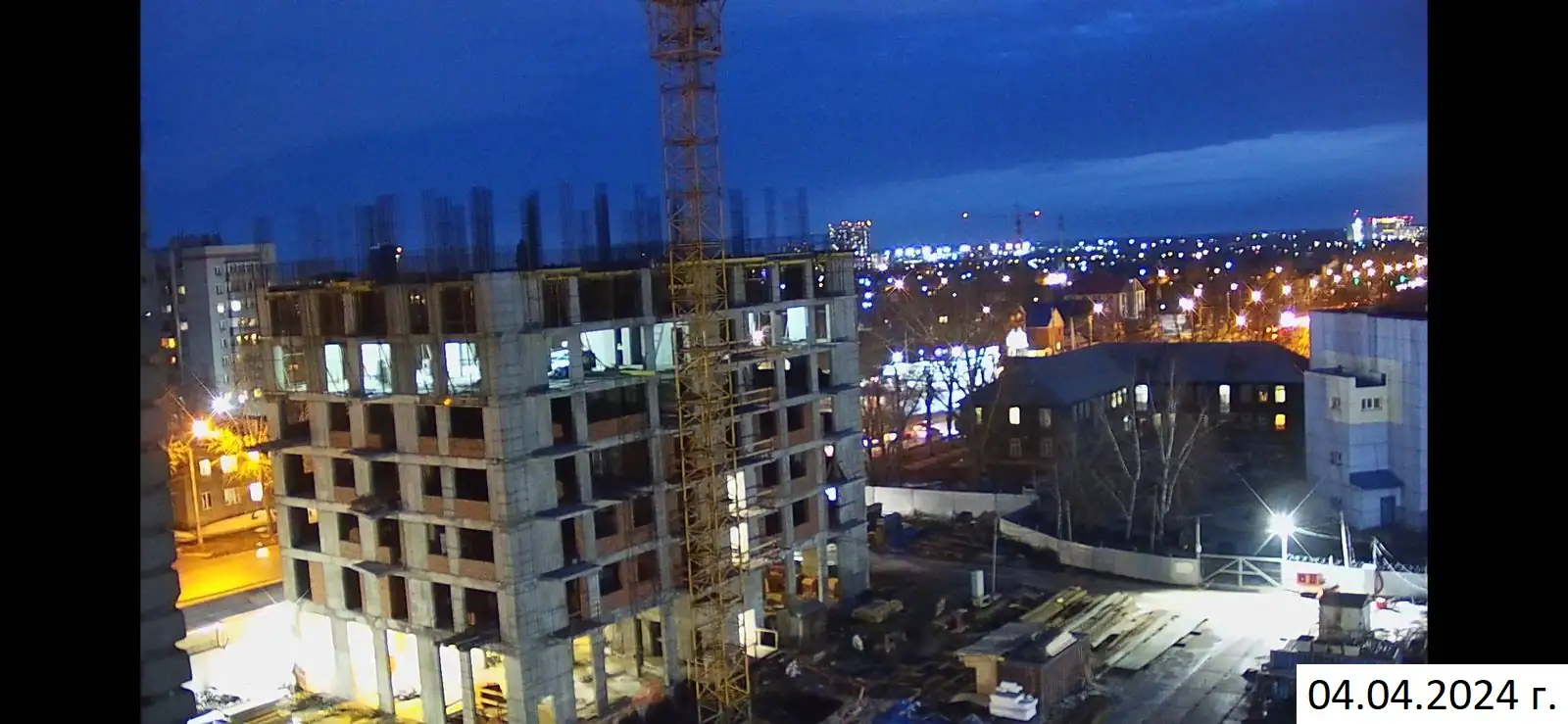

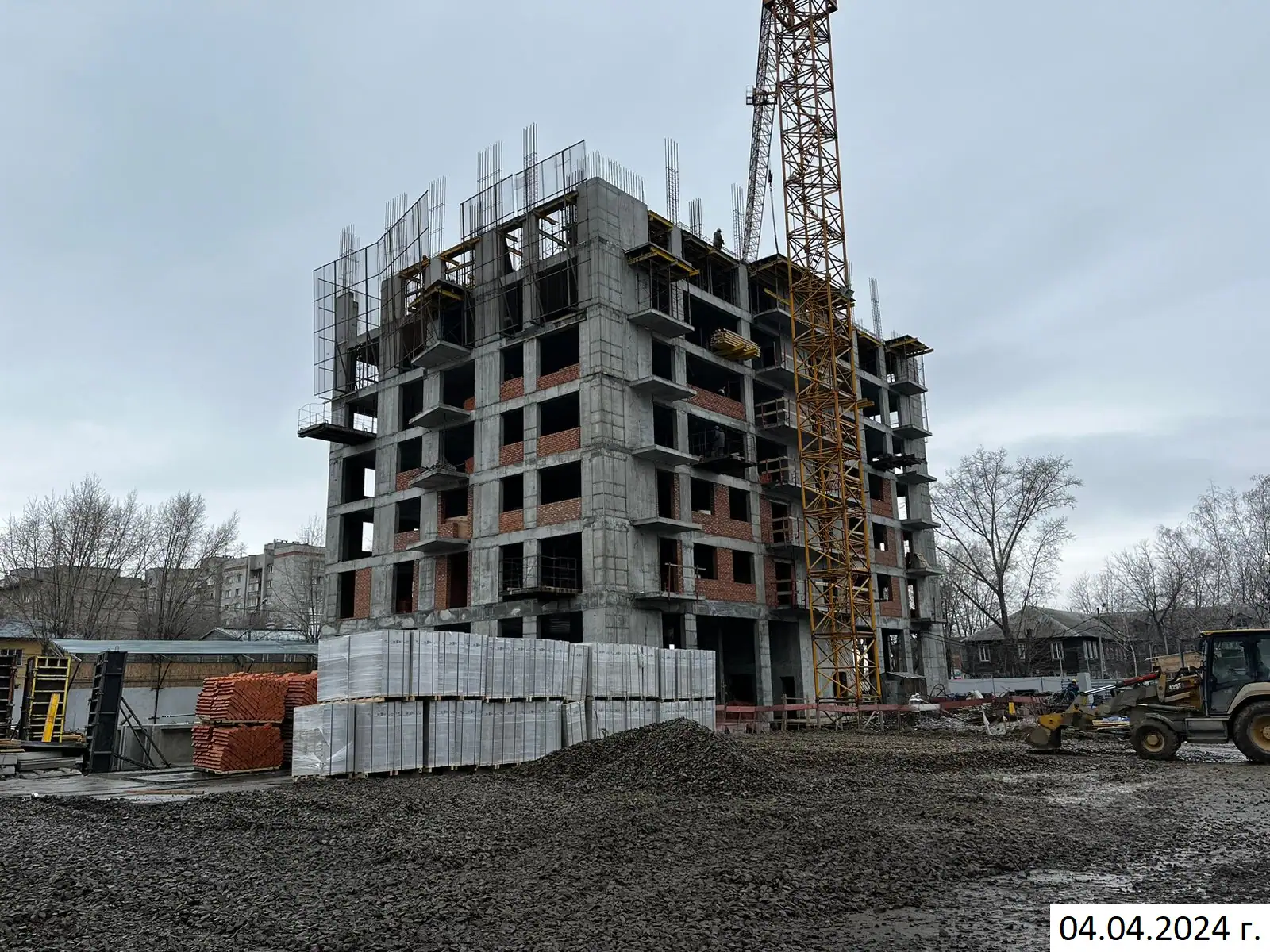

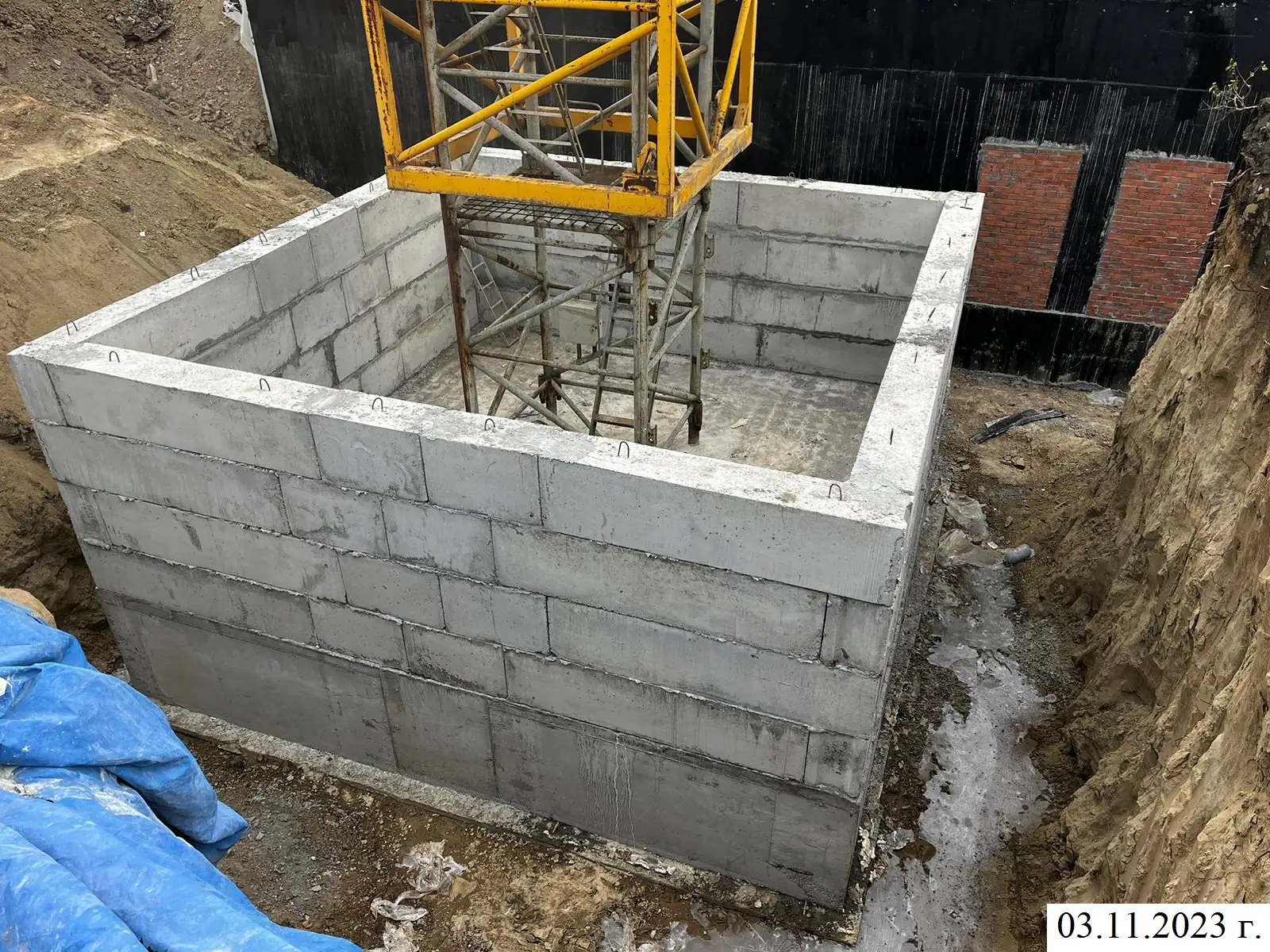

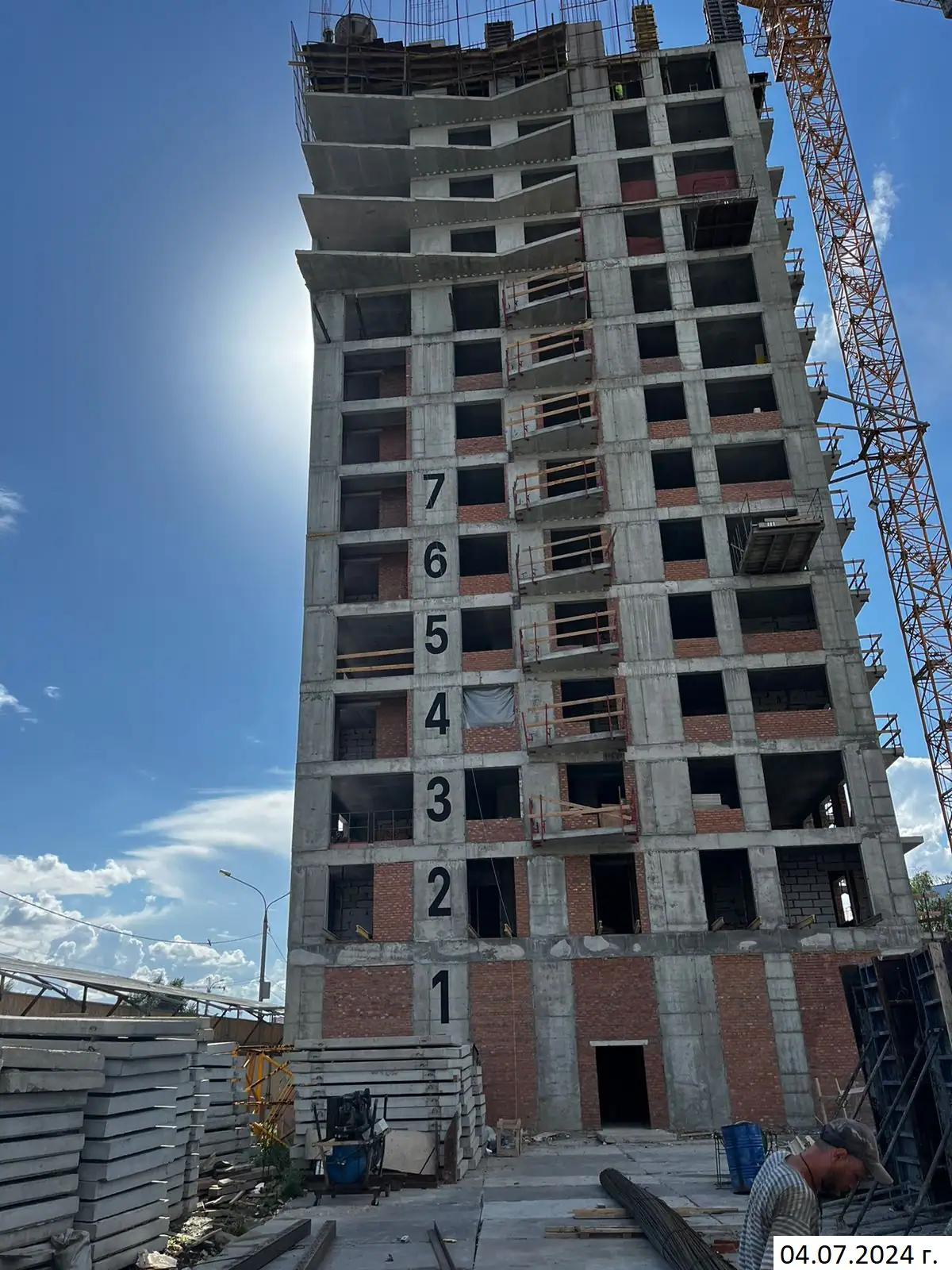

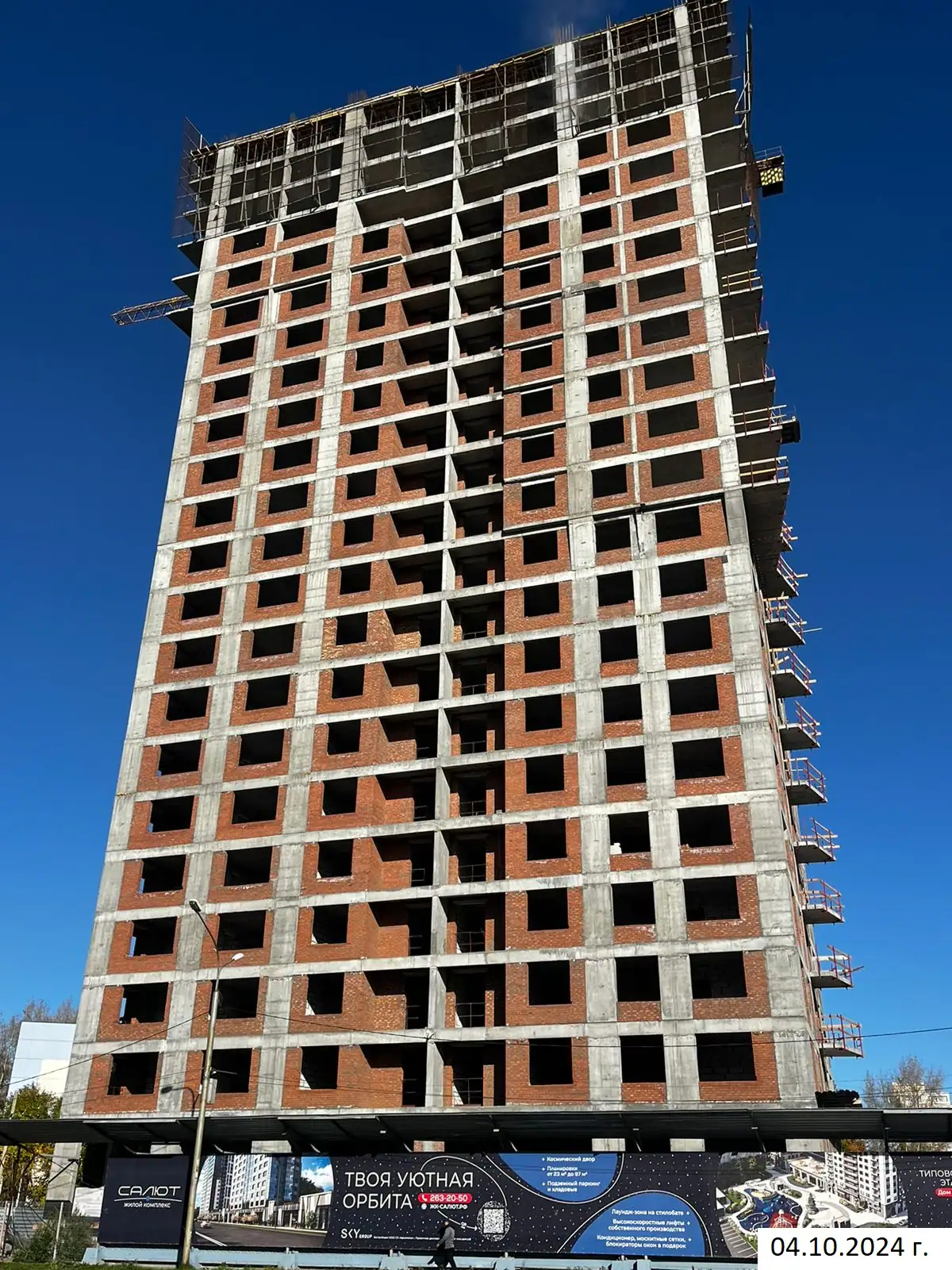

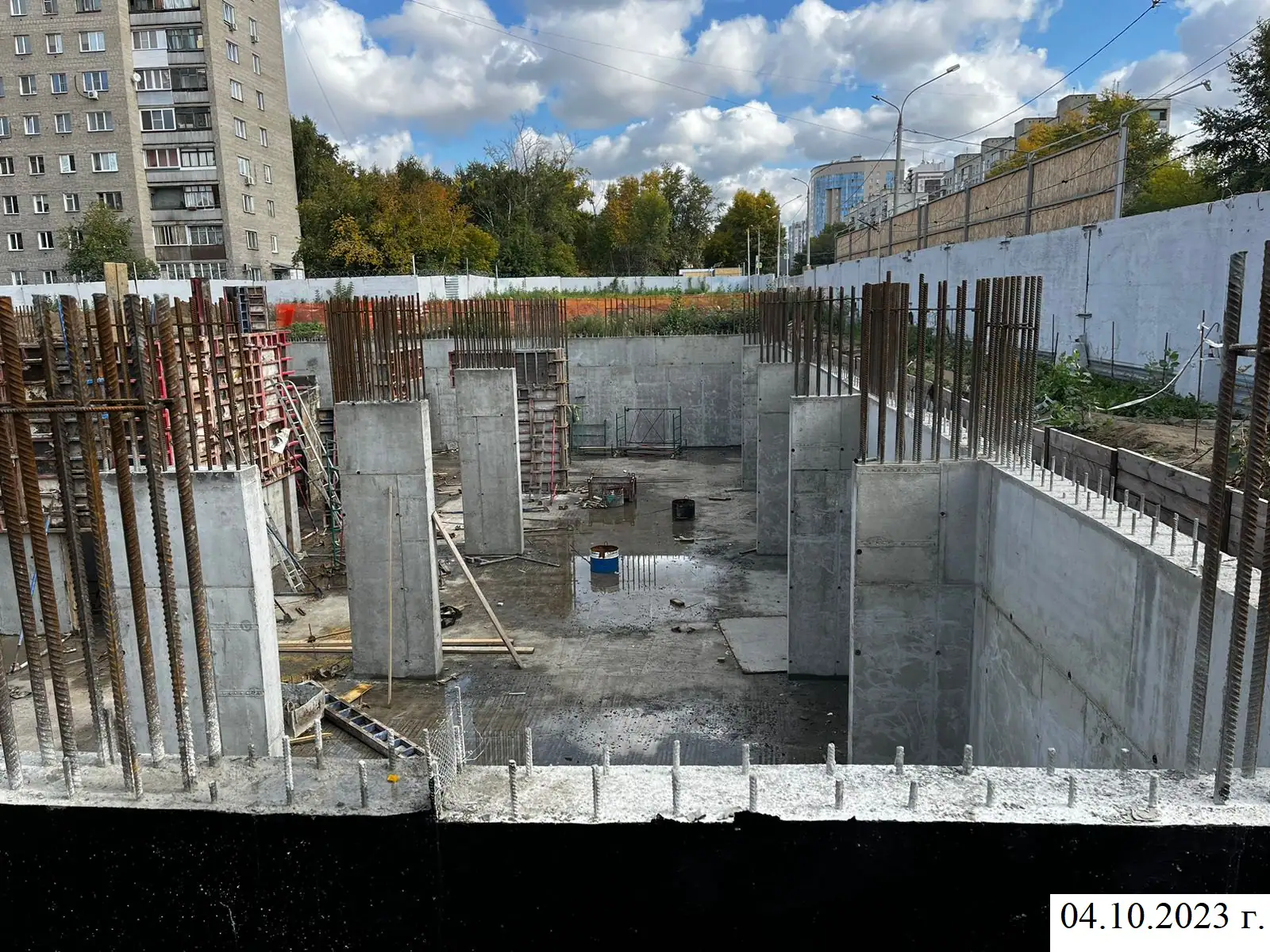

- IV кв. 2023Фотоотчёт со стройки

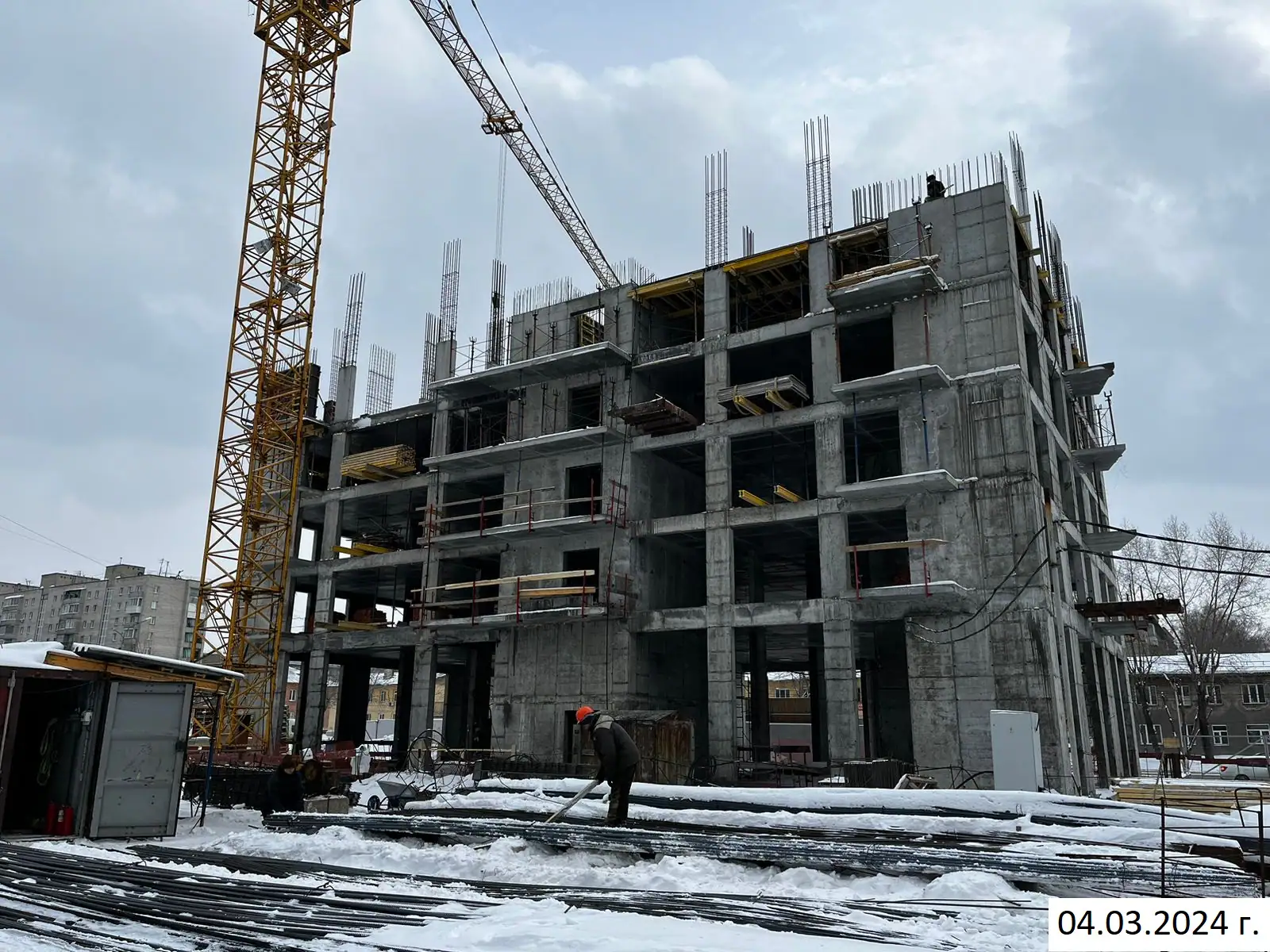

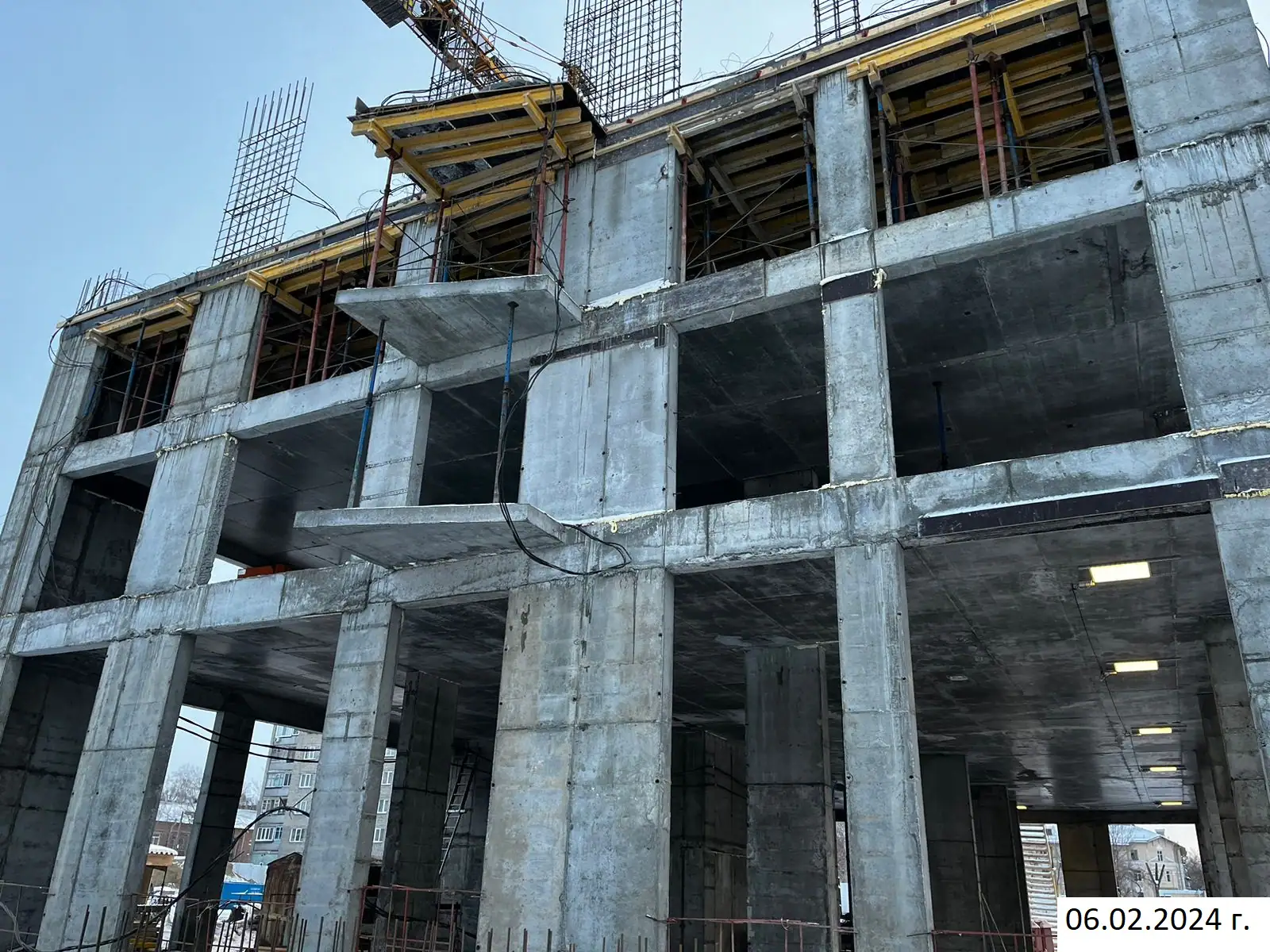

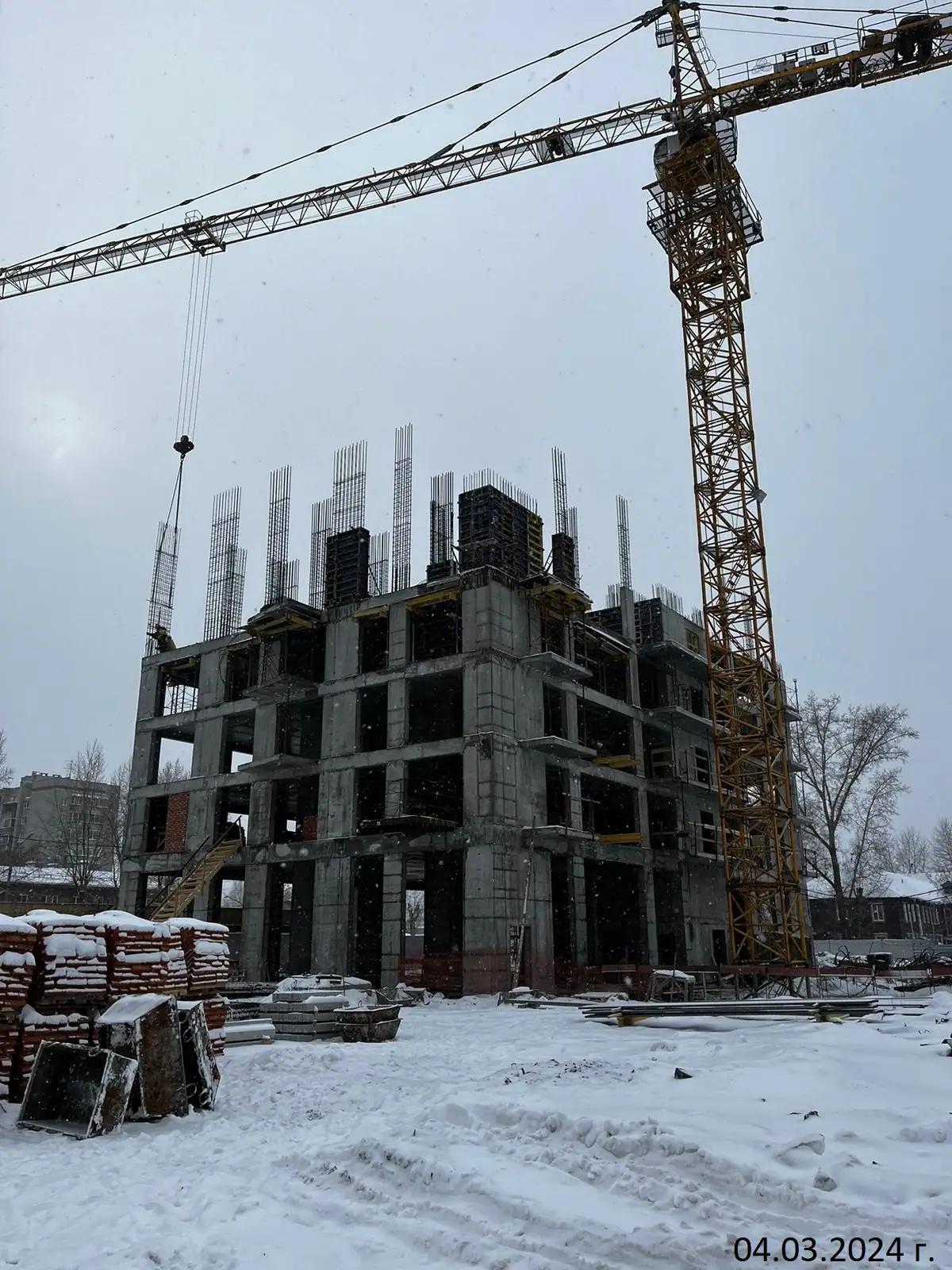

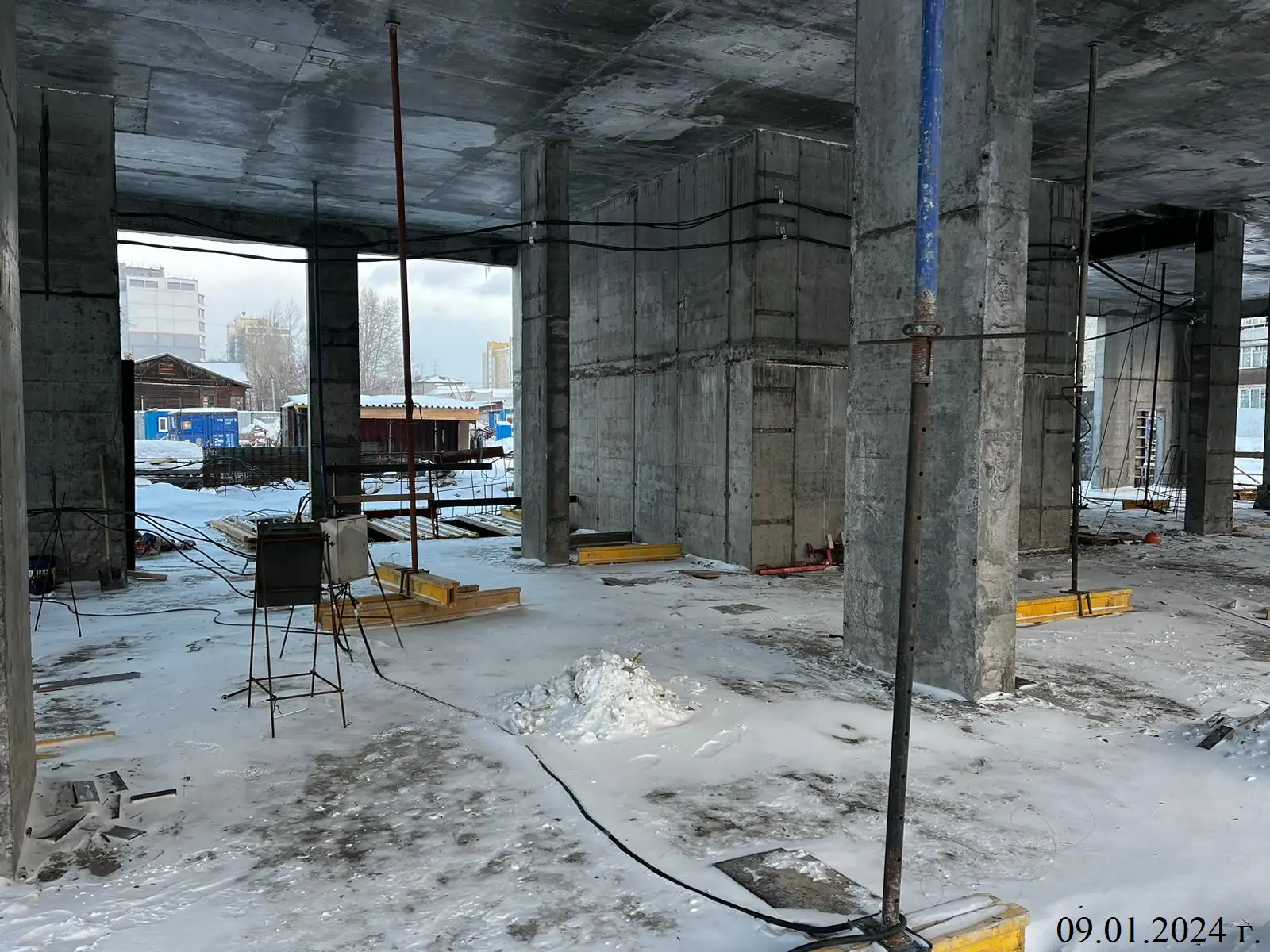

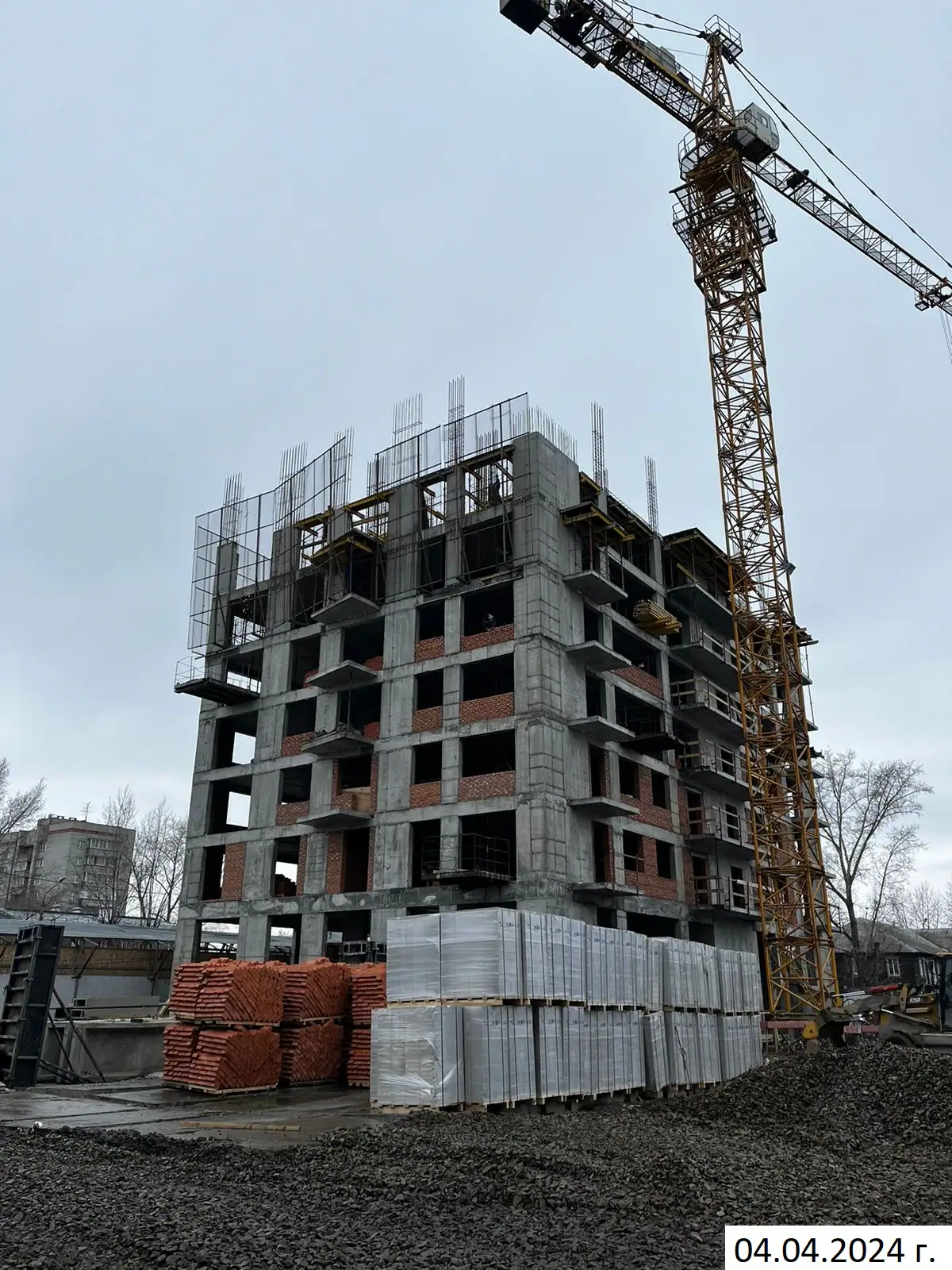

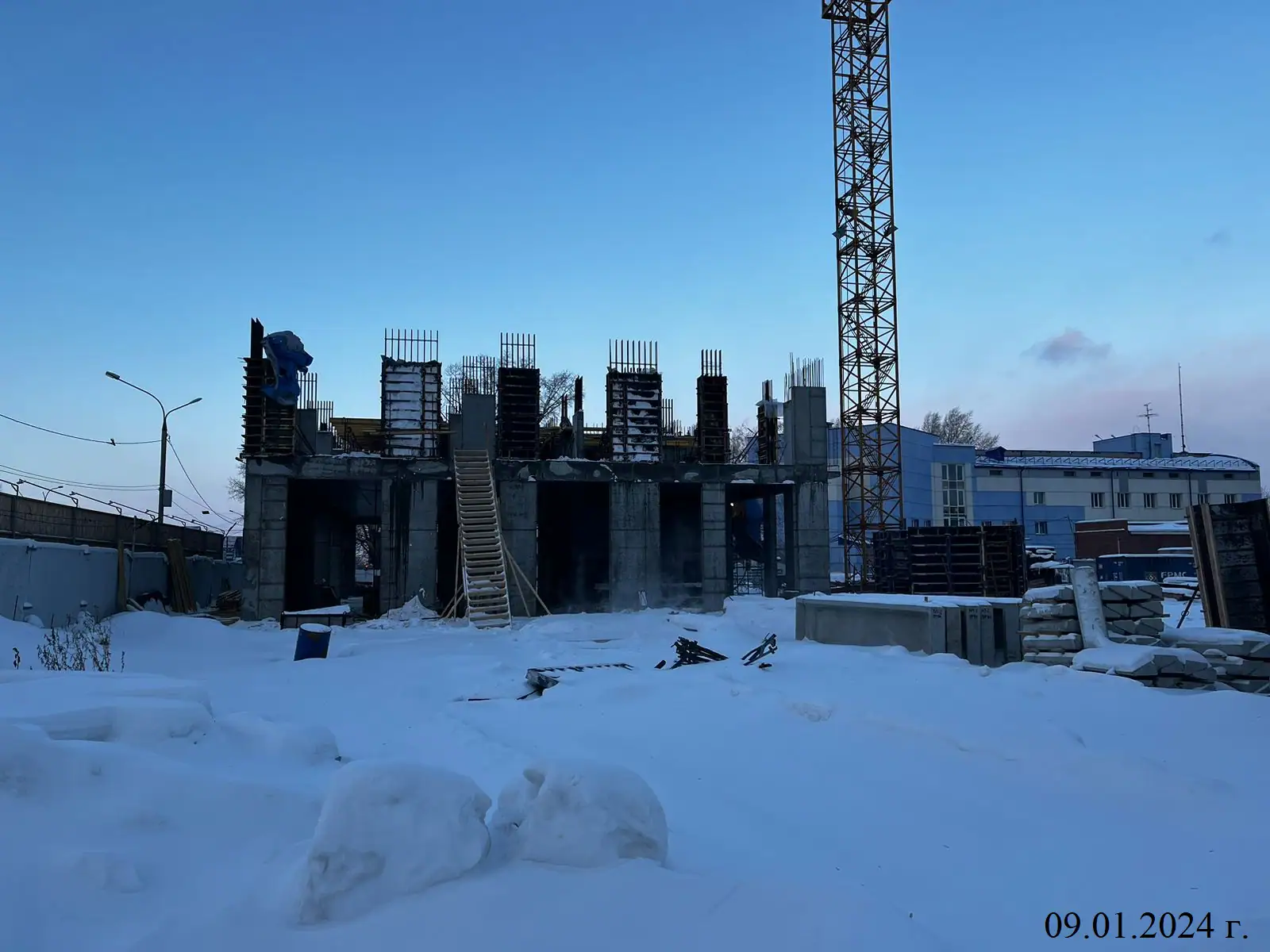

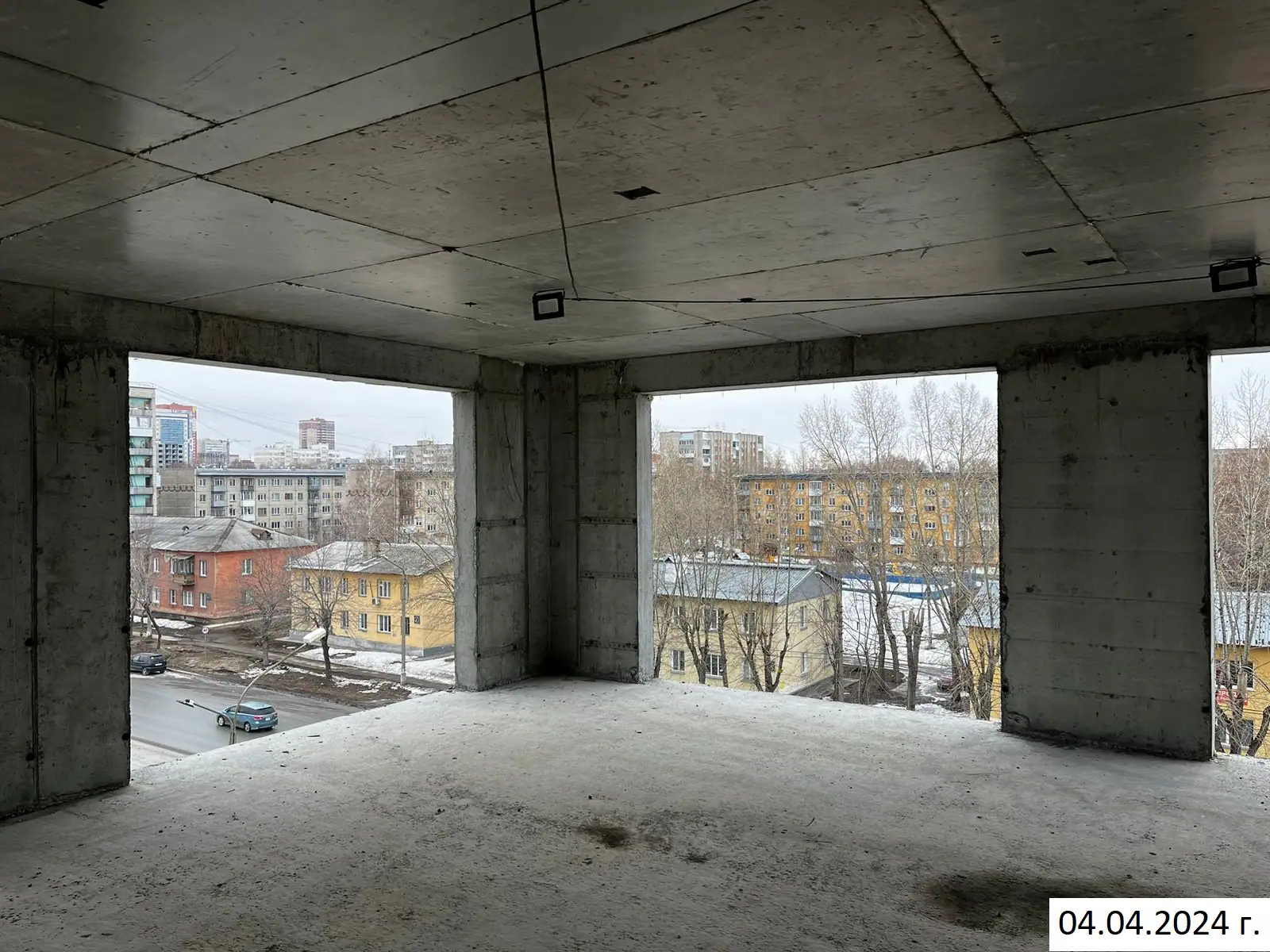

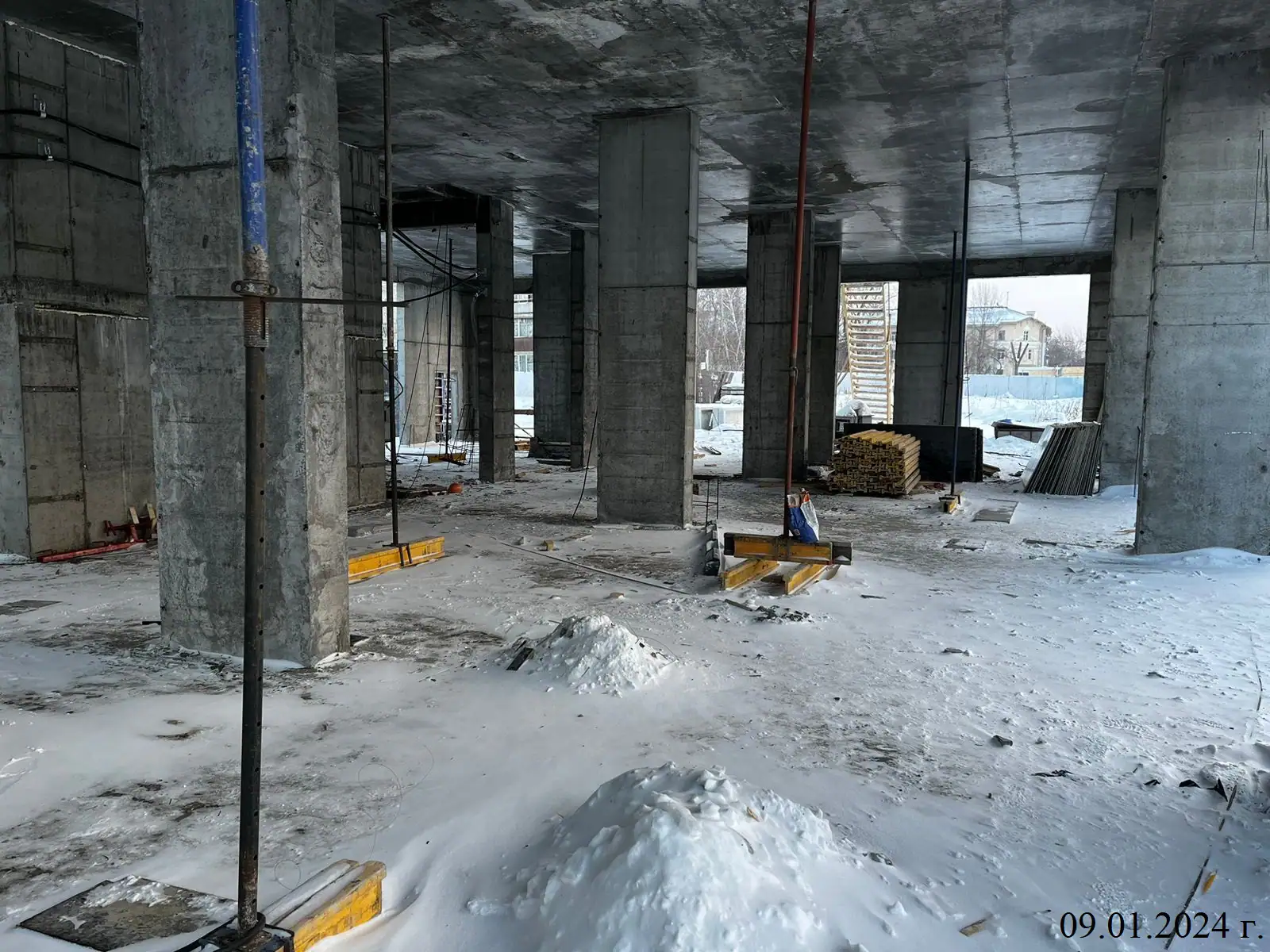

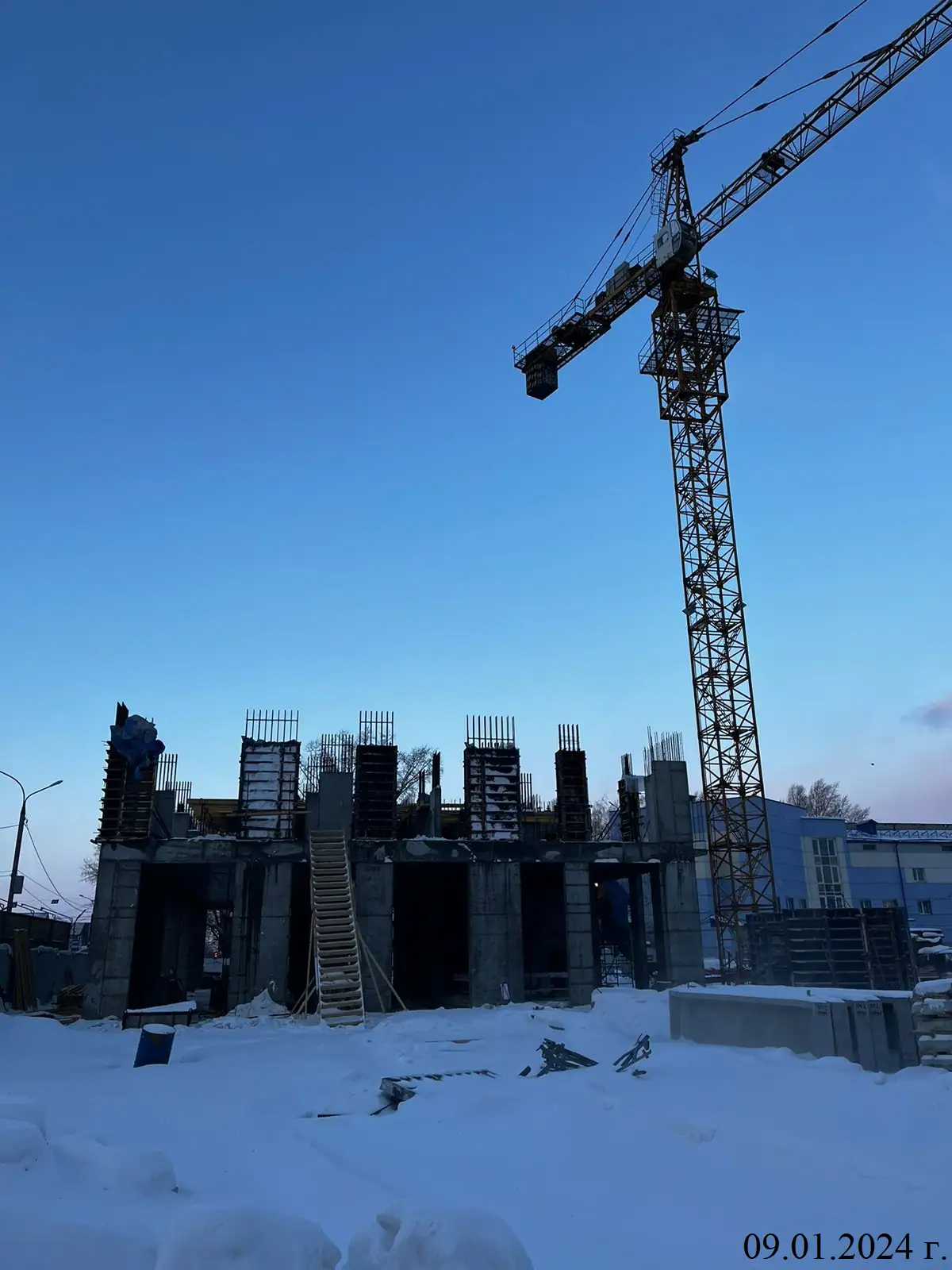

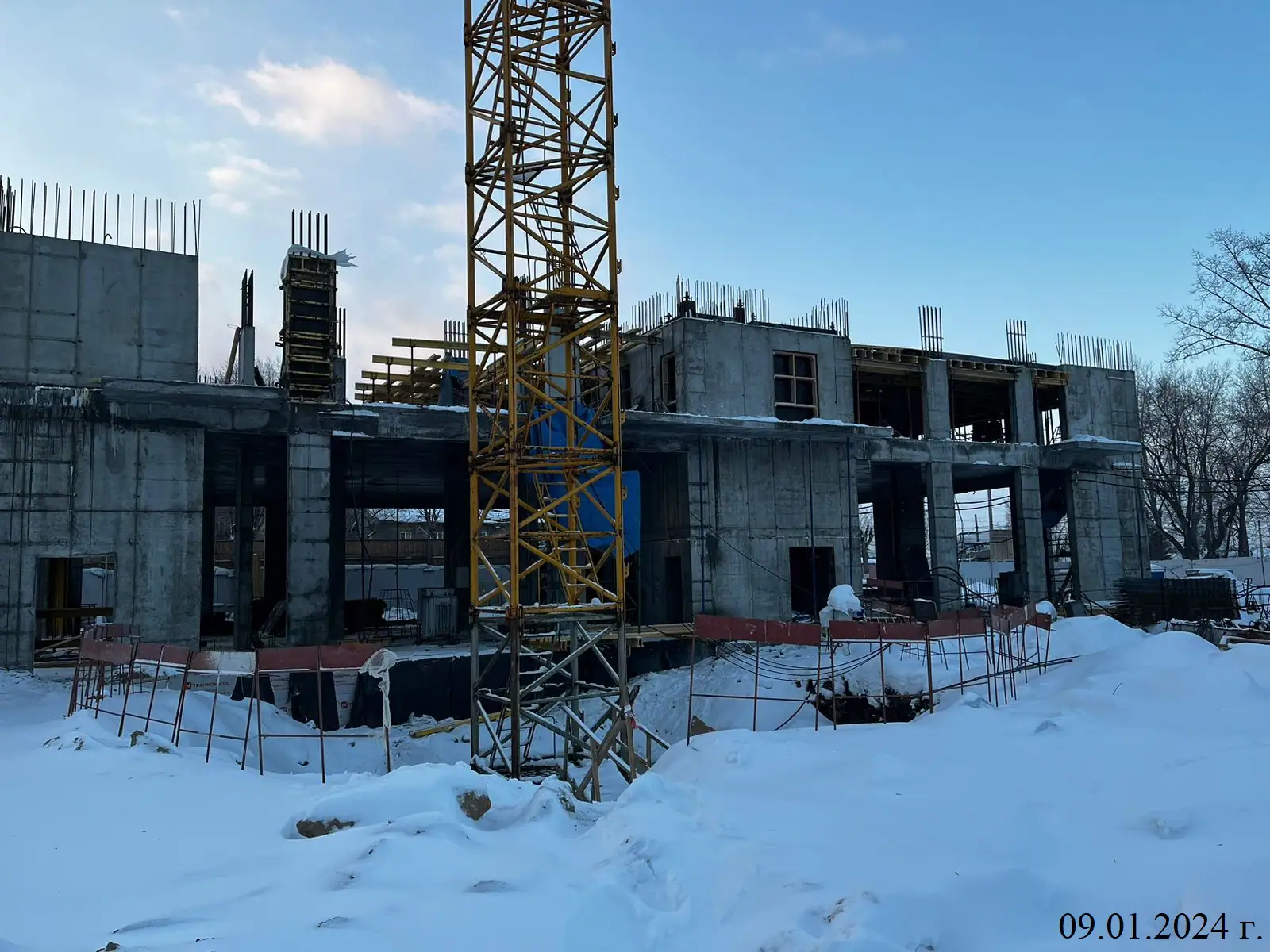

- I кв. 2024Фотоотчёт со стройки

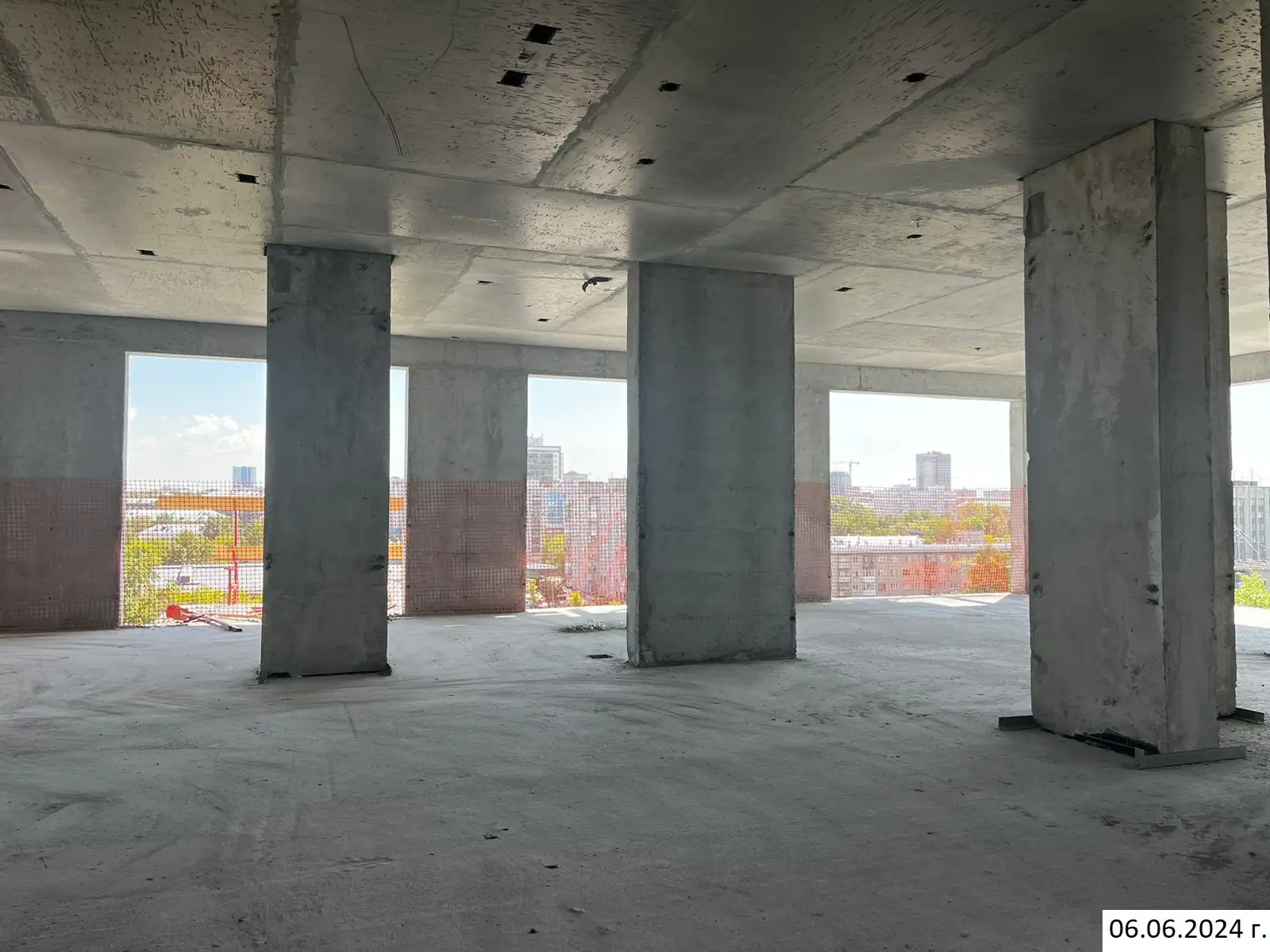

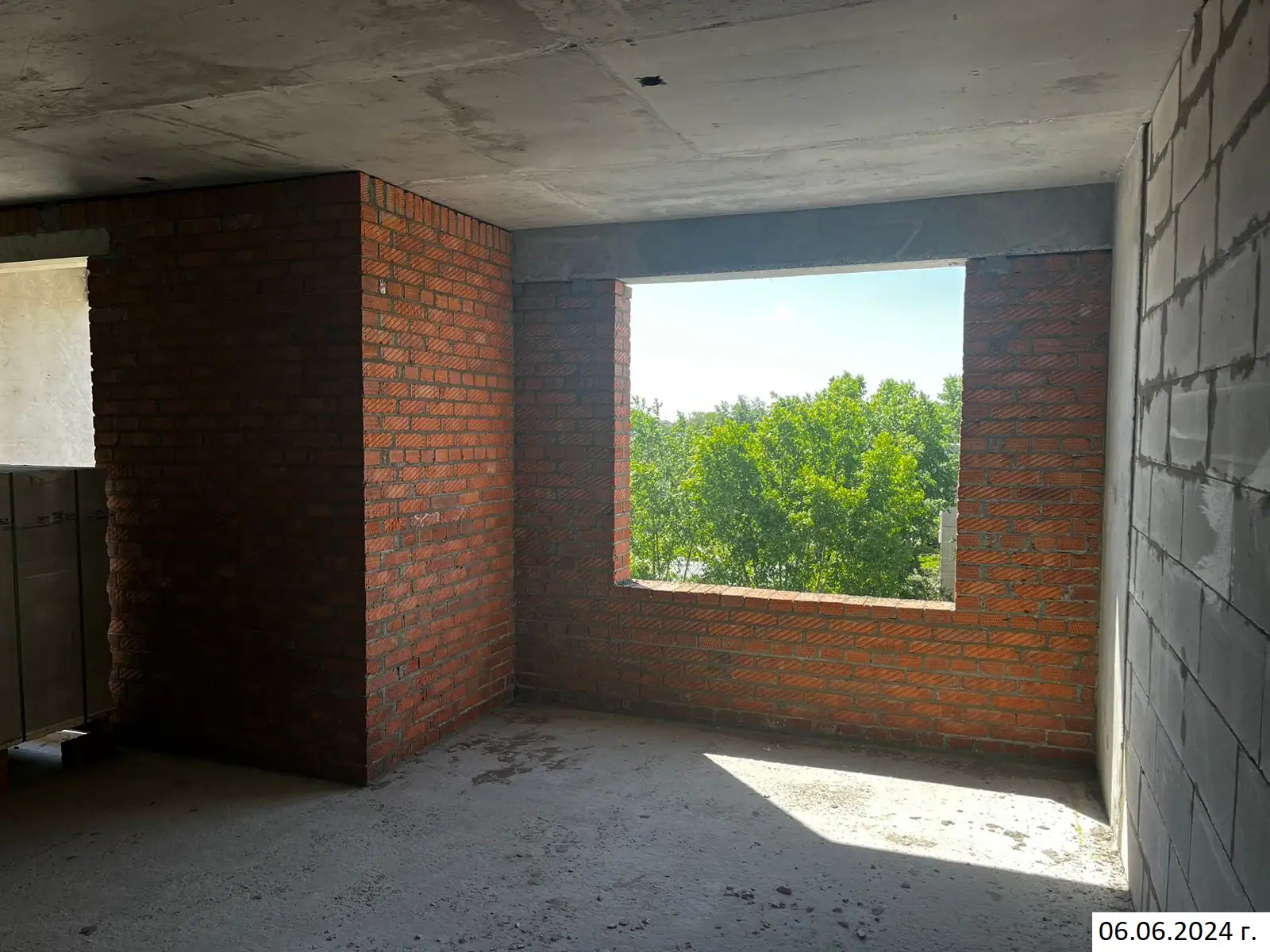

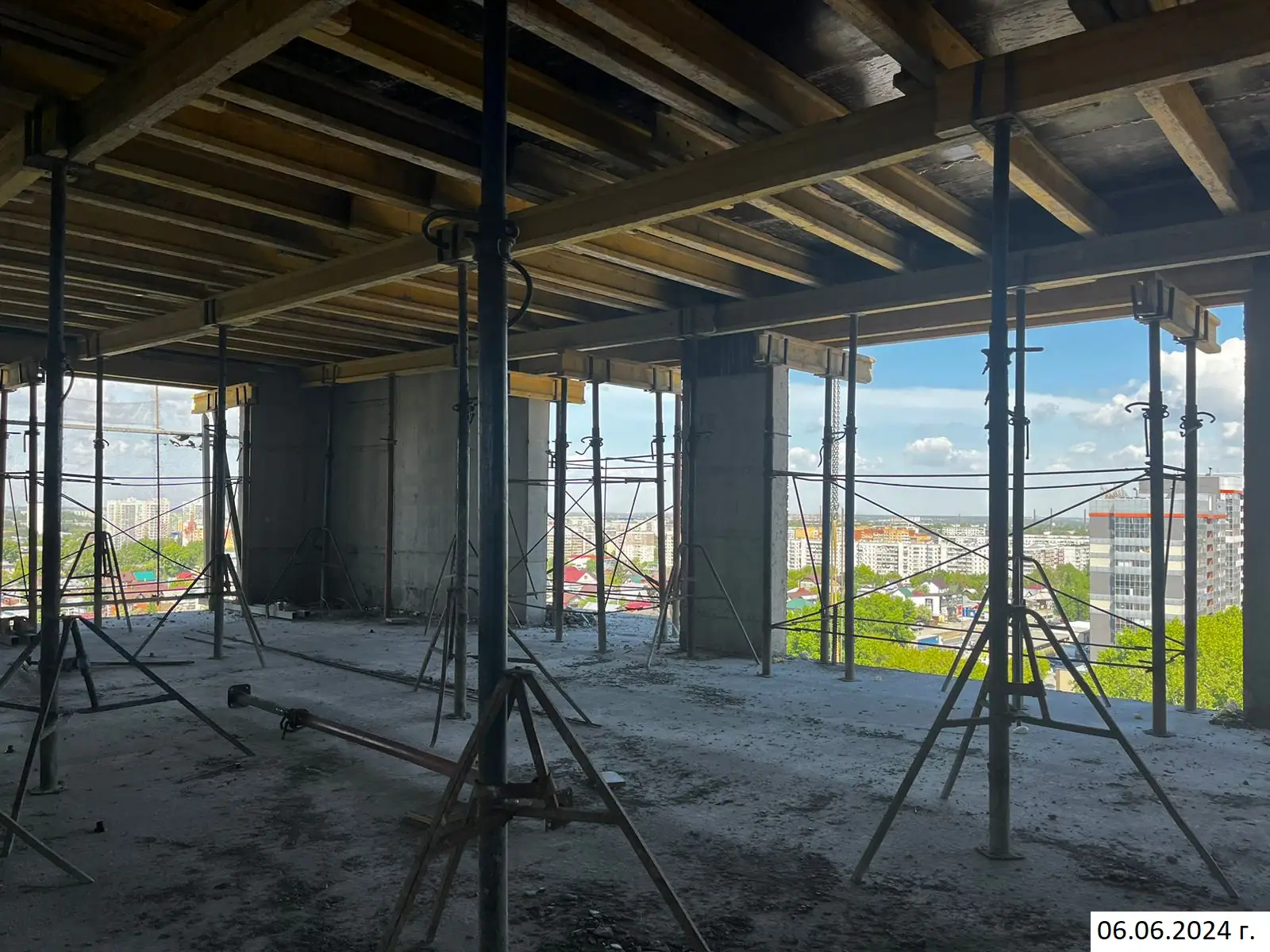

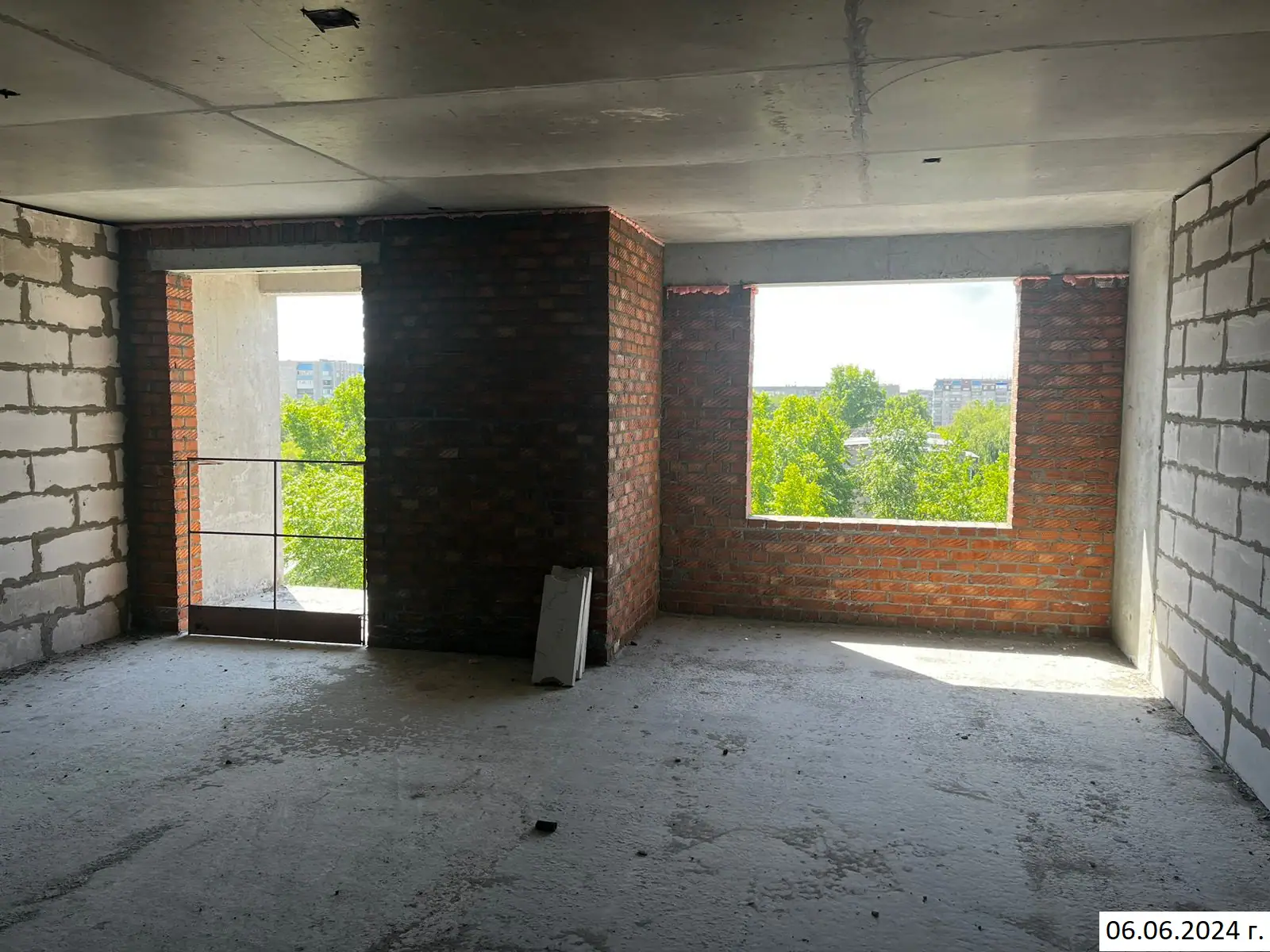

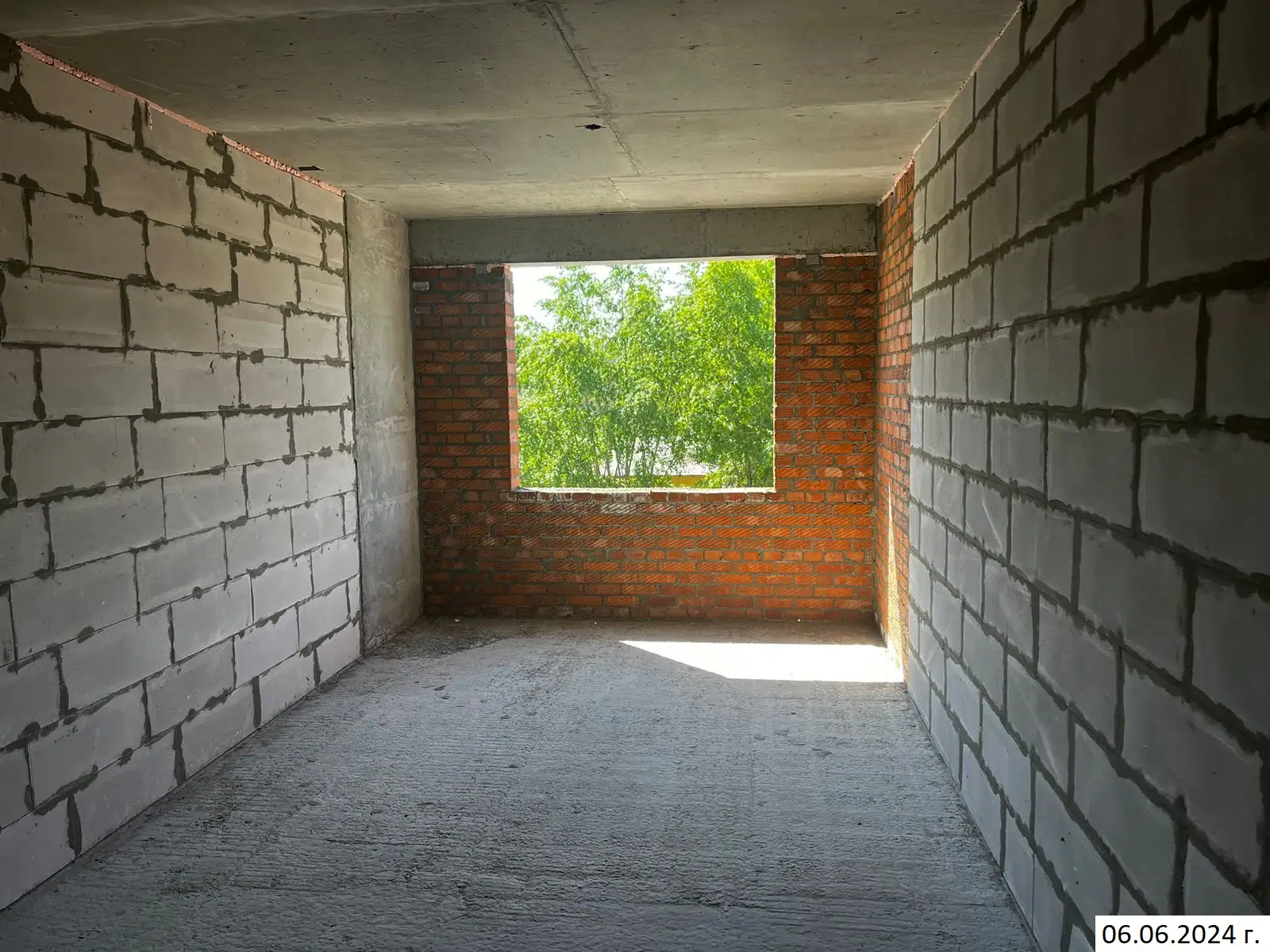

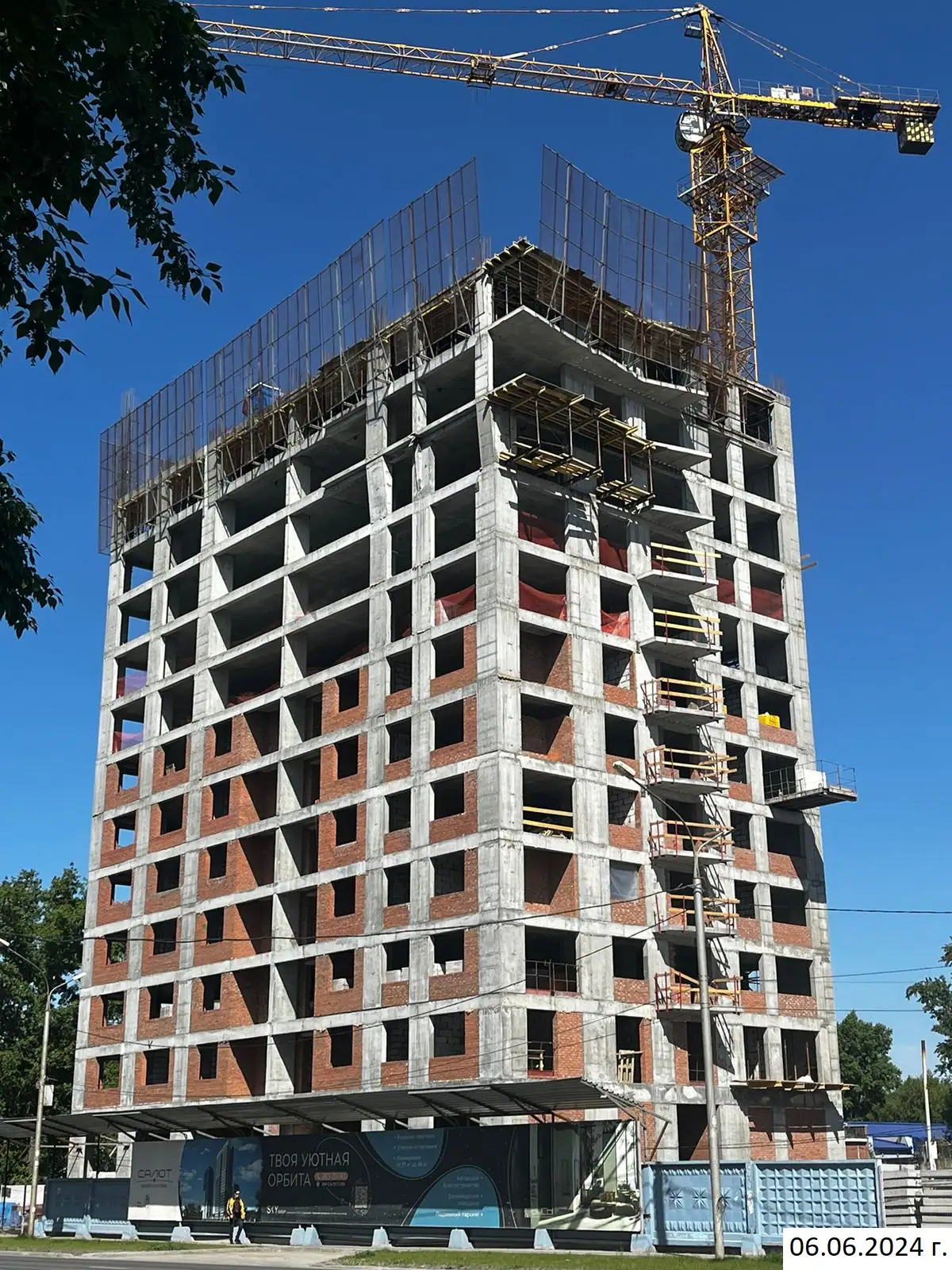

- II кв. 2024Фотоотчёт со стройки

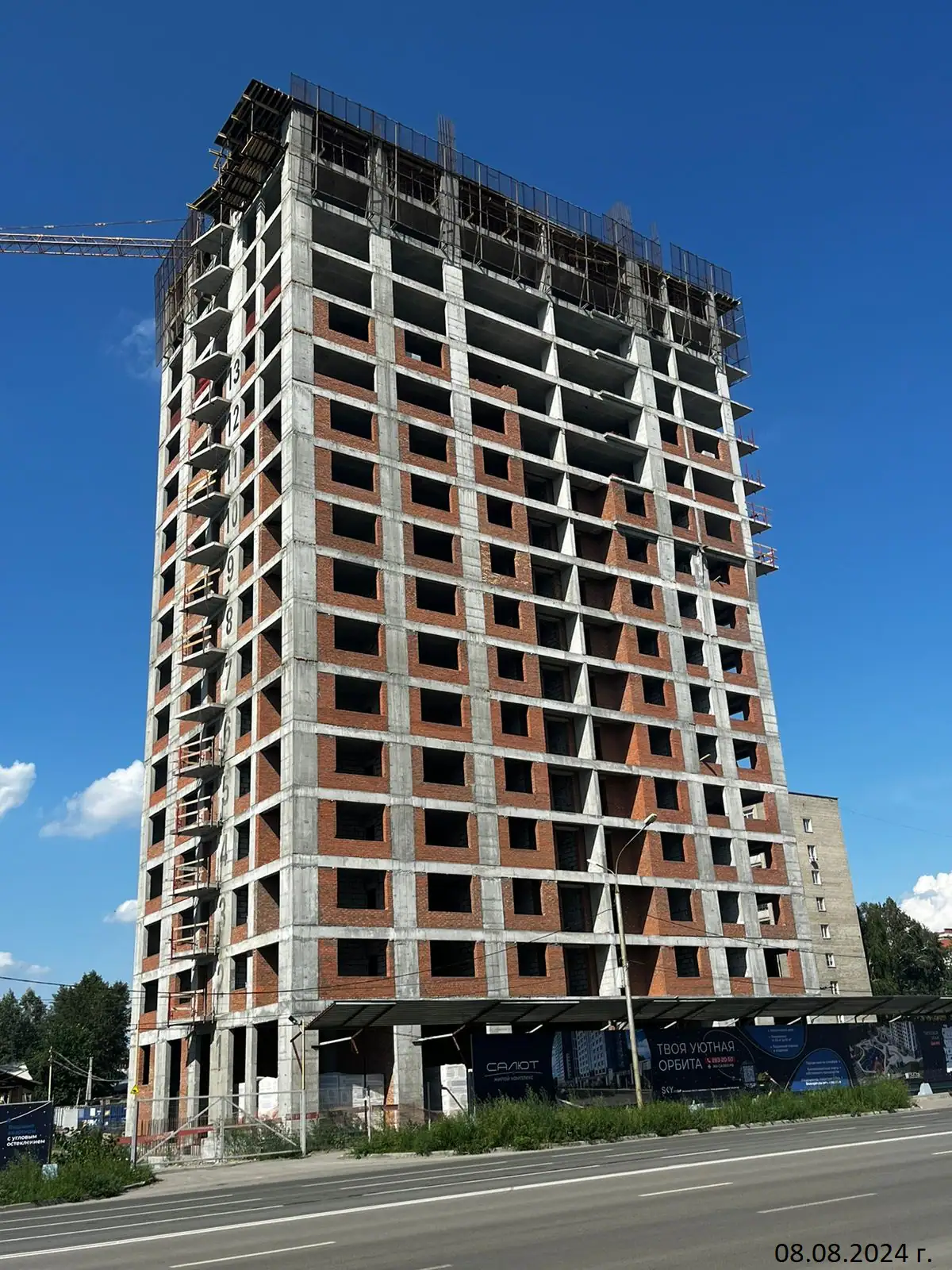

- III кв. 2024Фотоотчёт со стройки

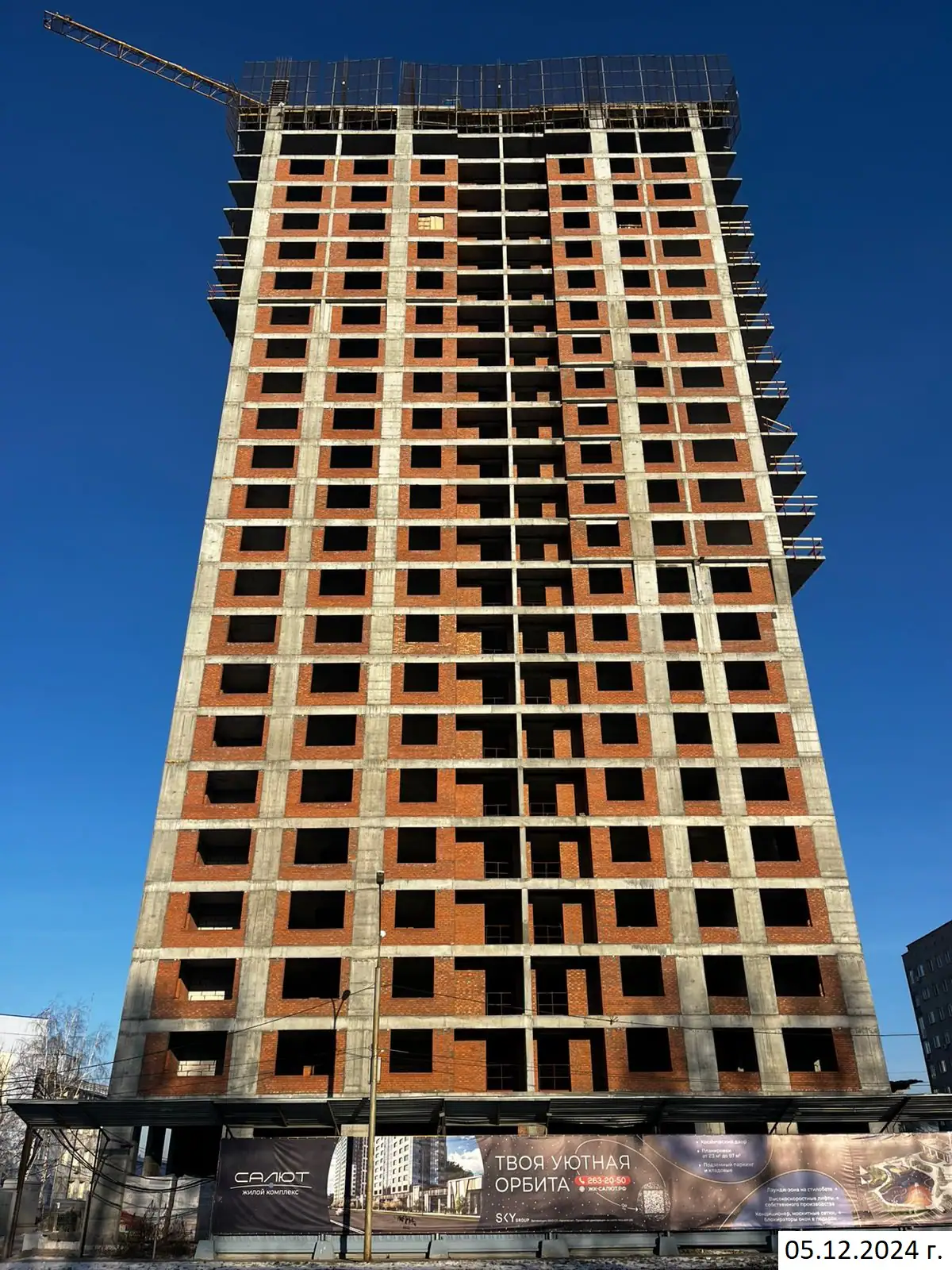

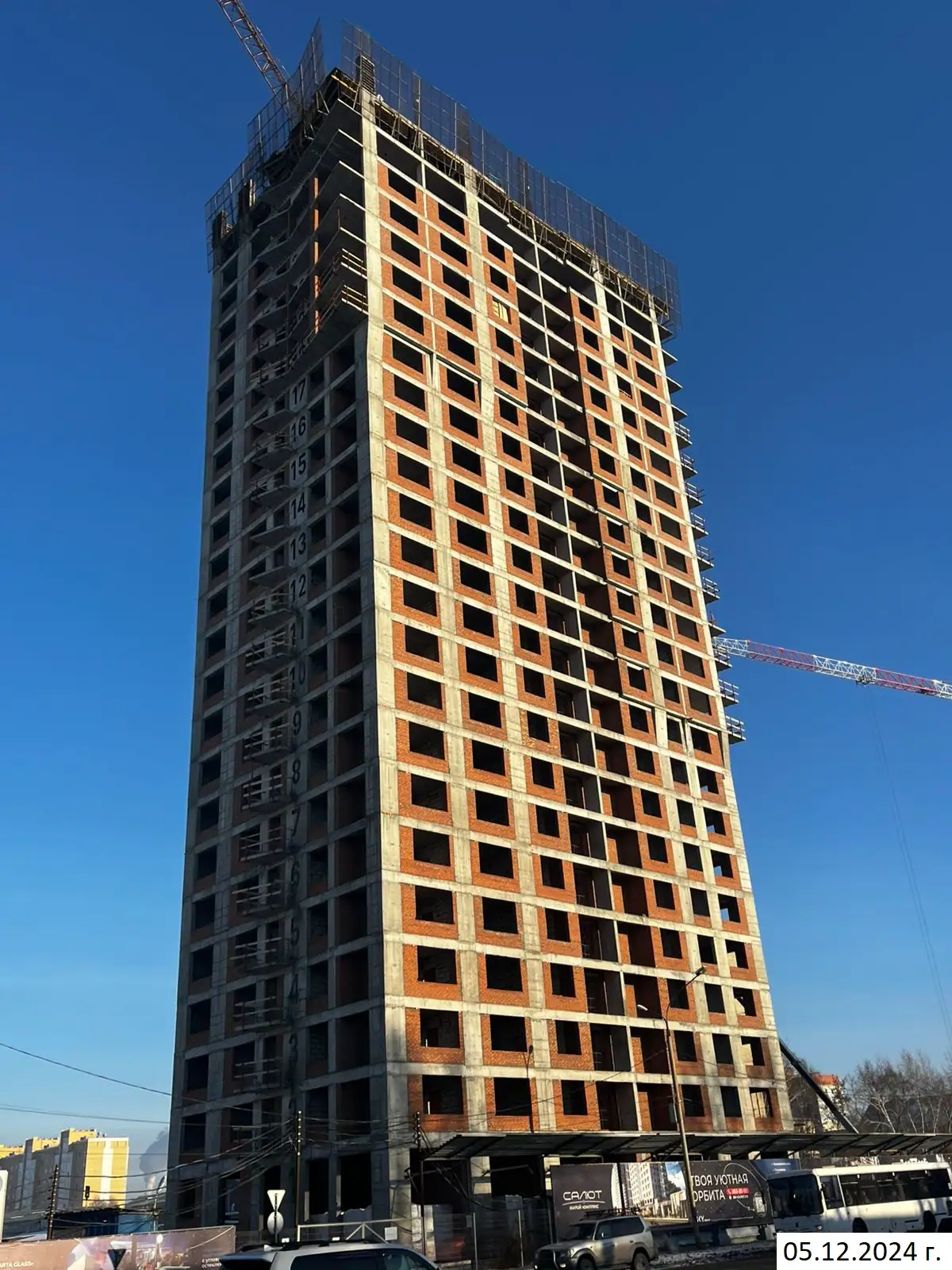

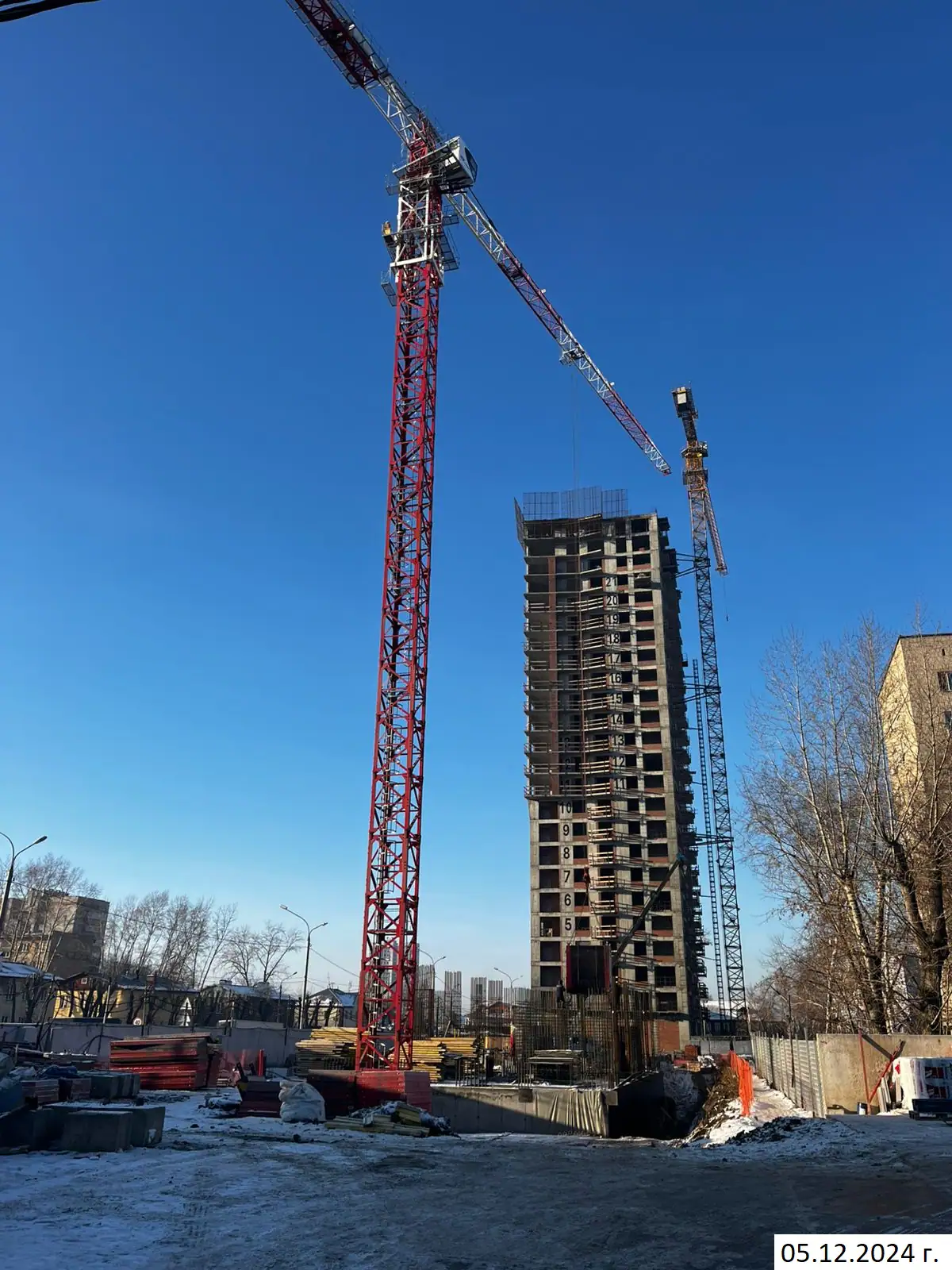

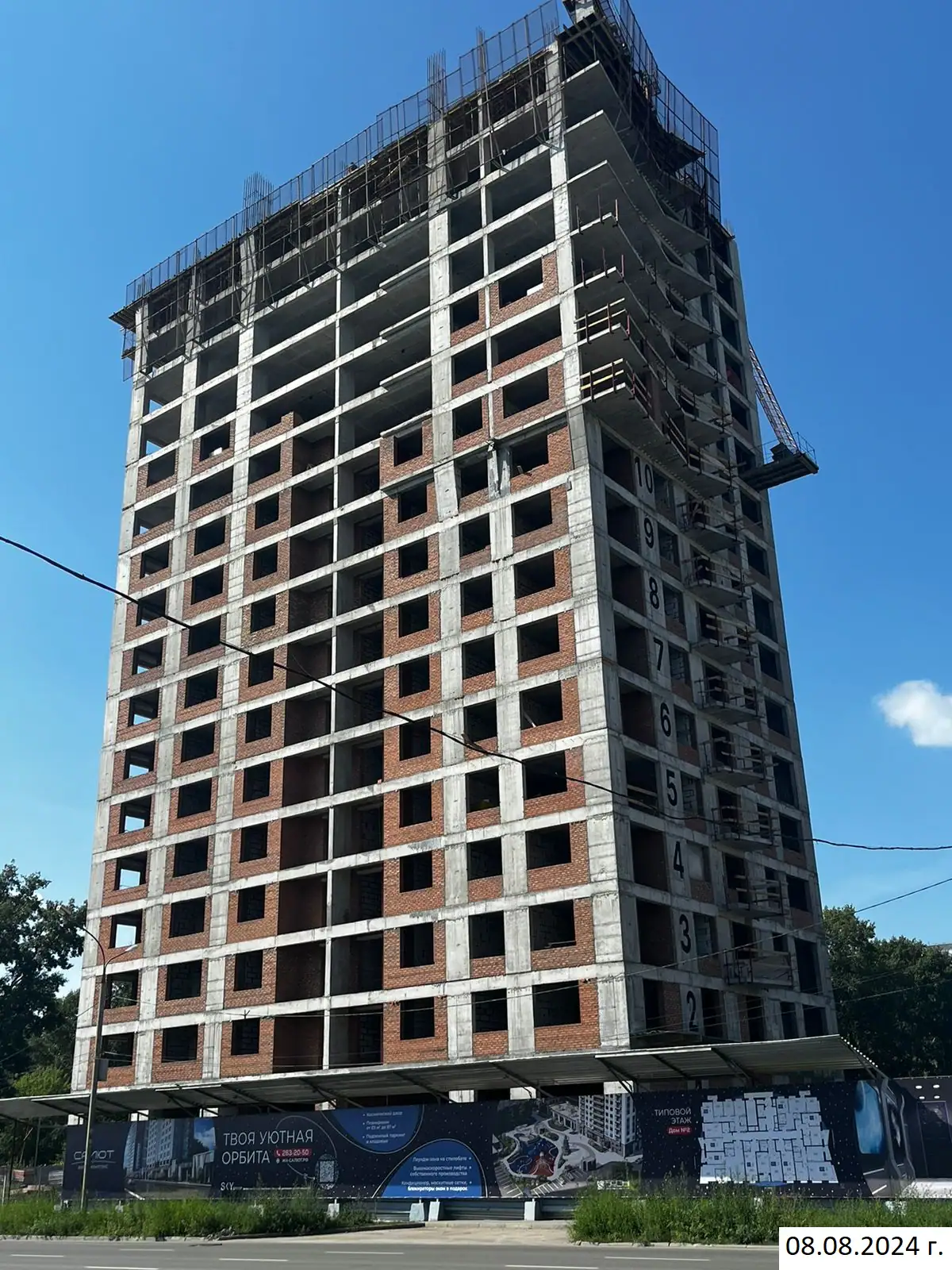

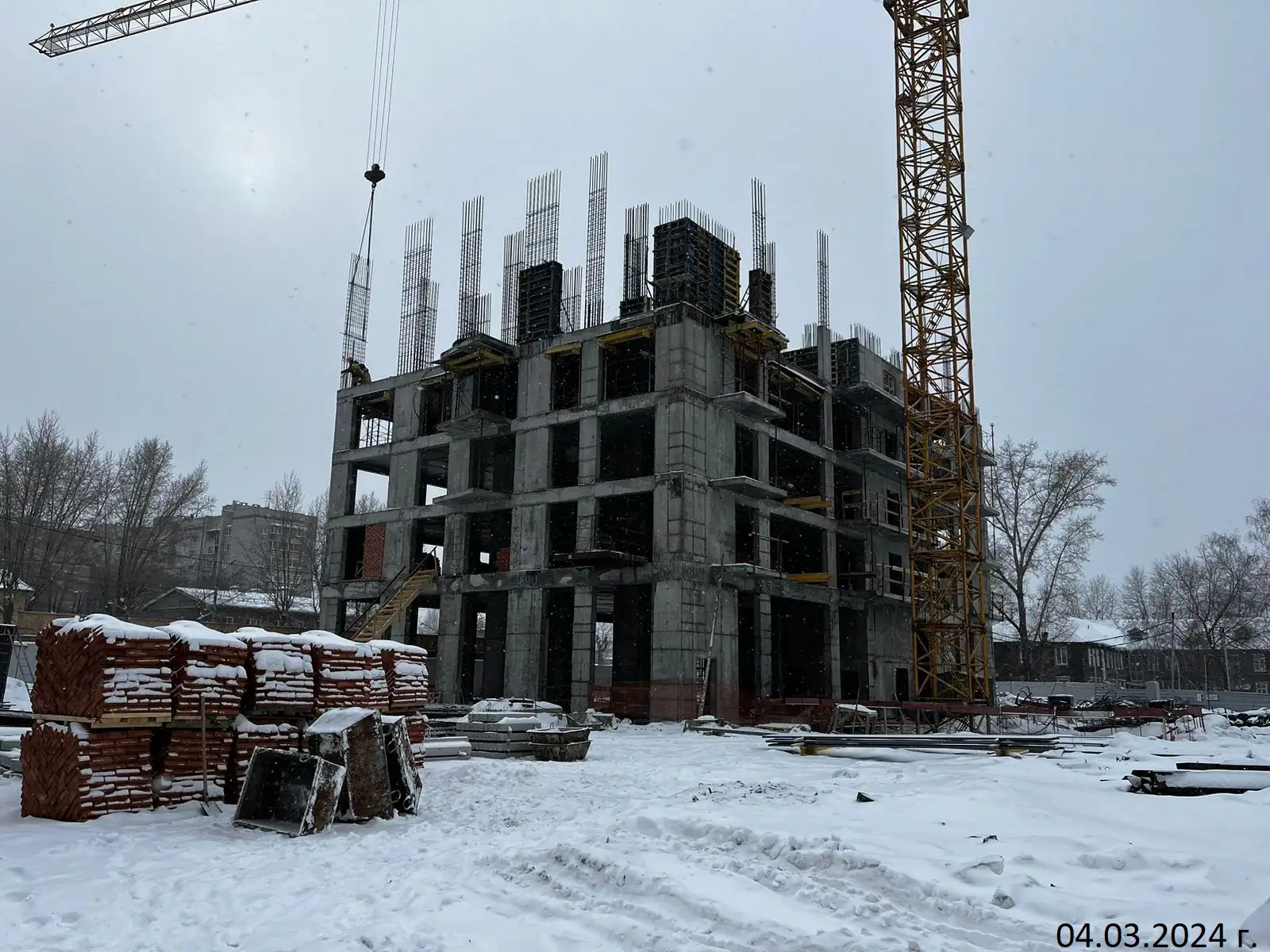

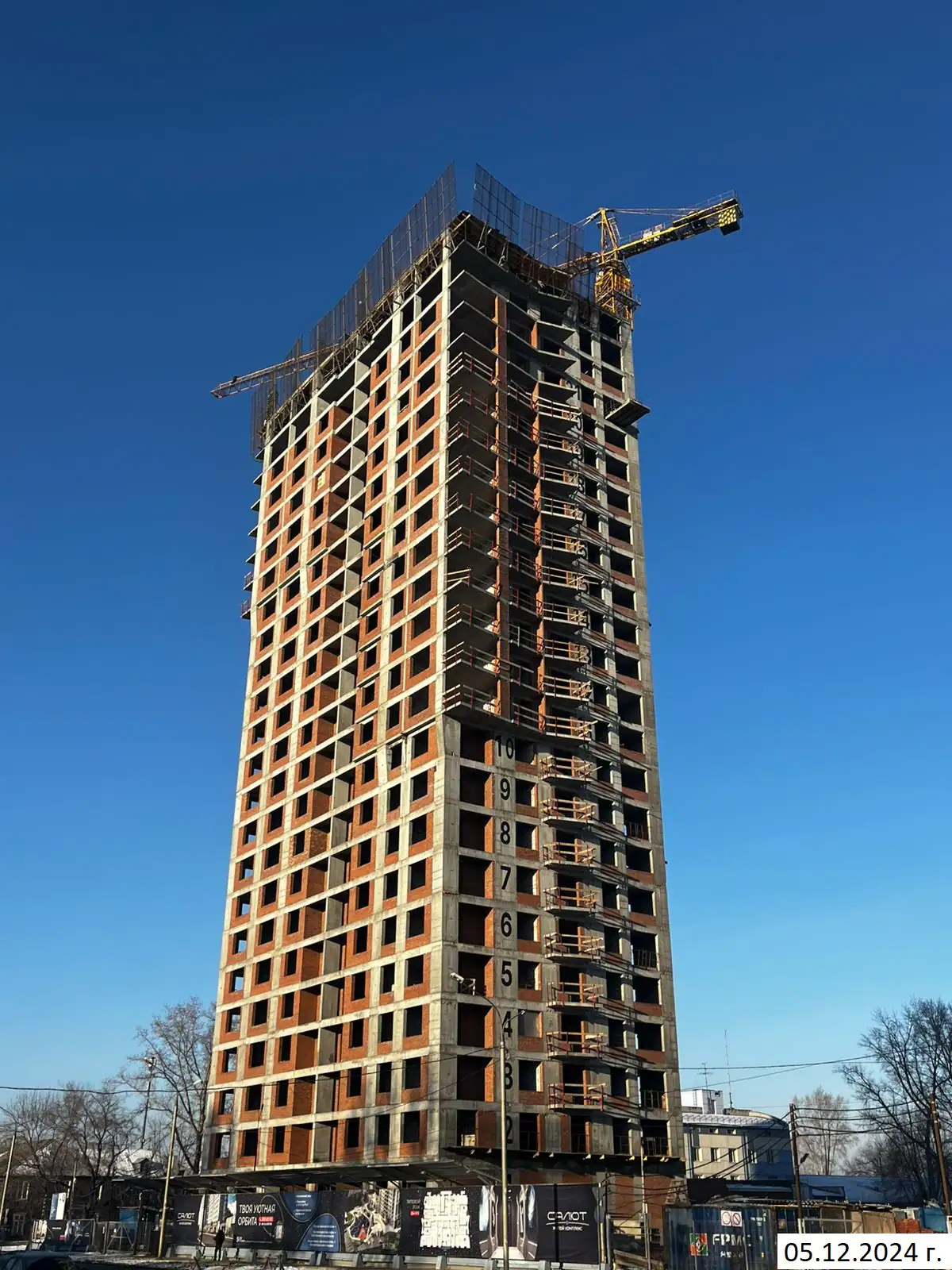

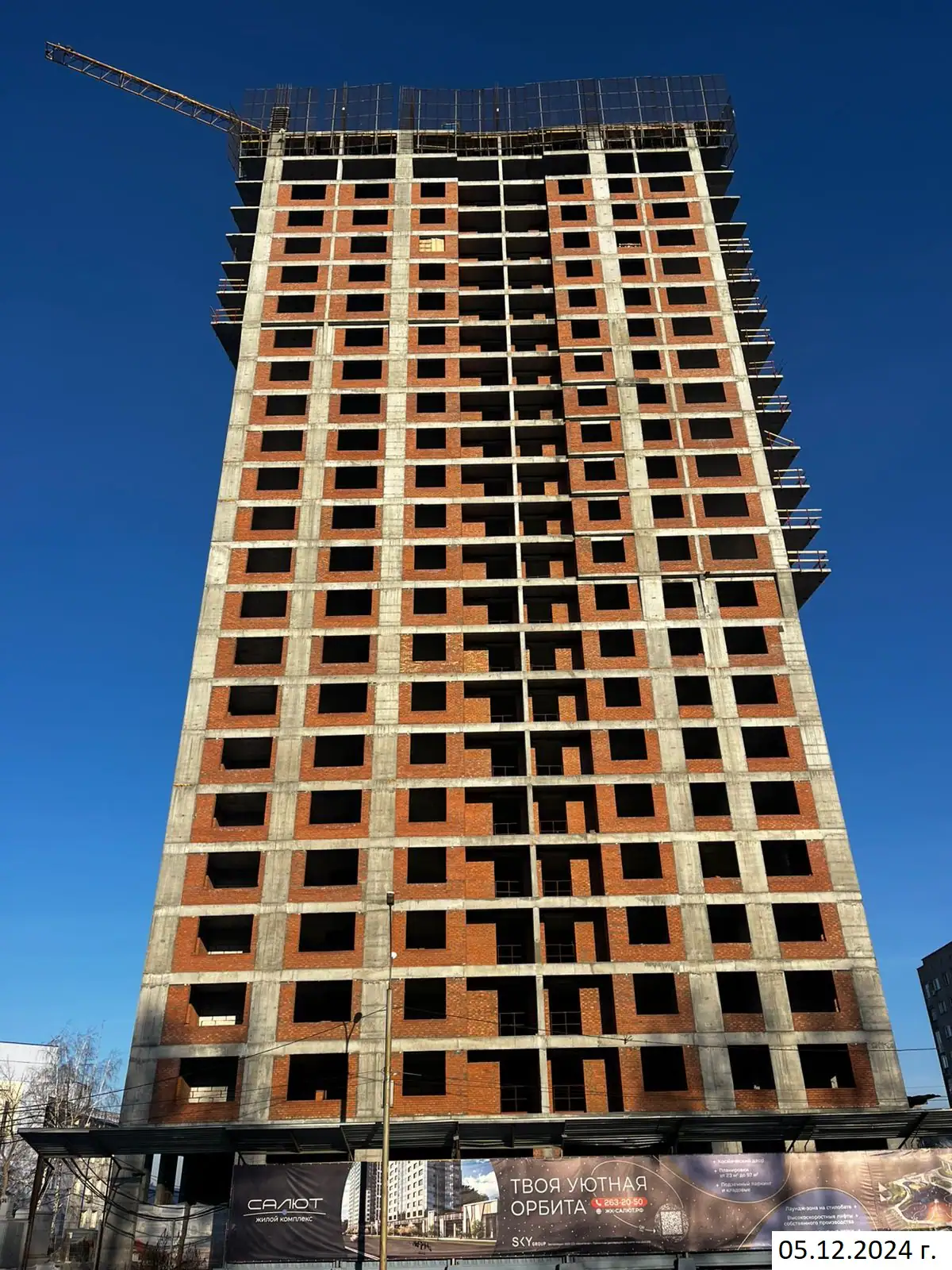

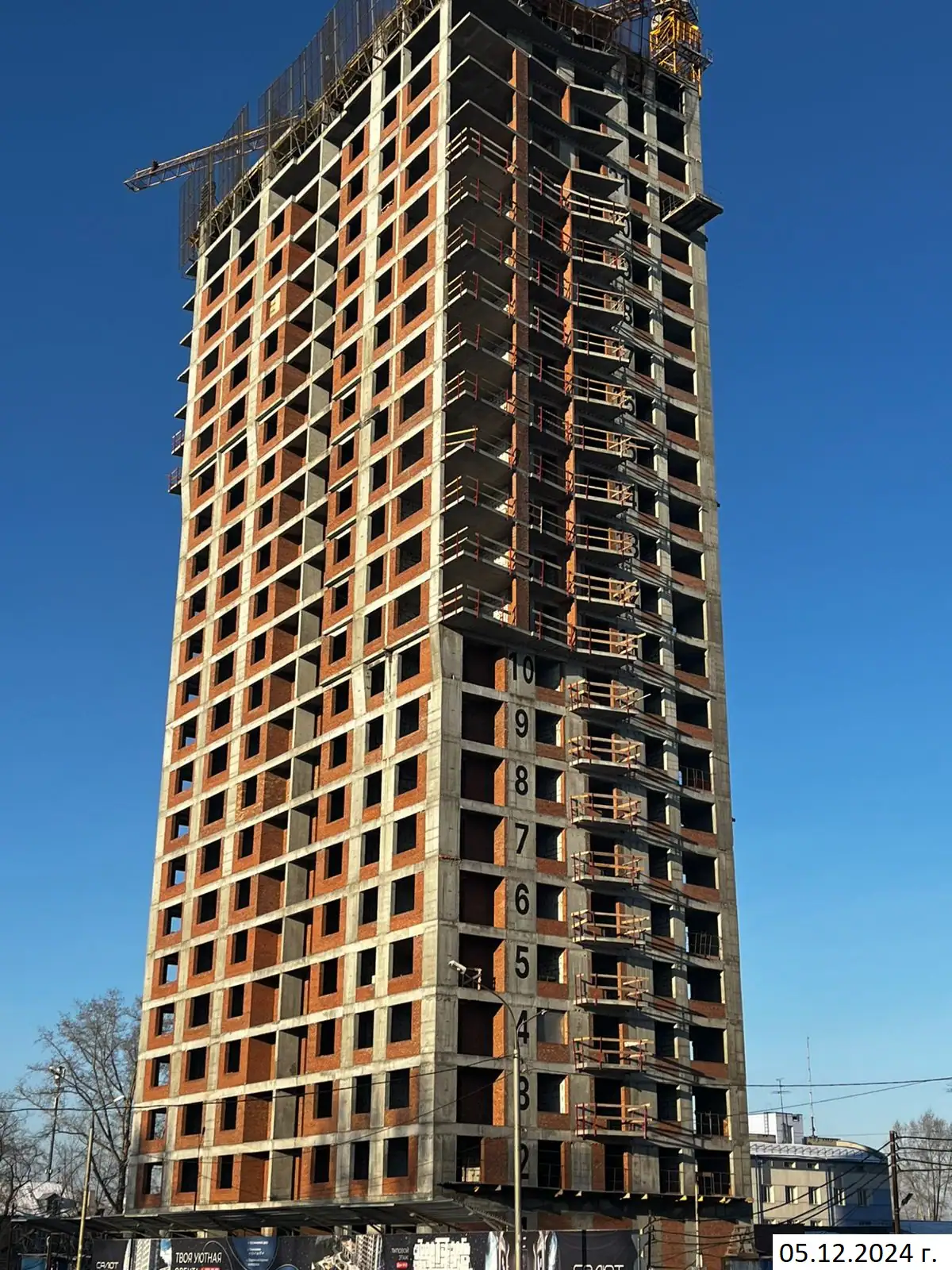

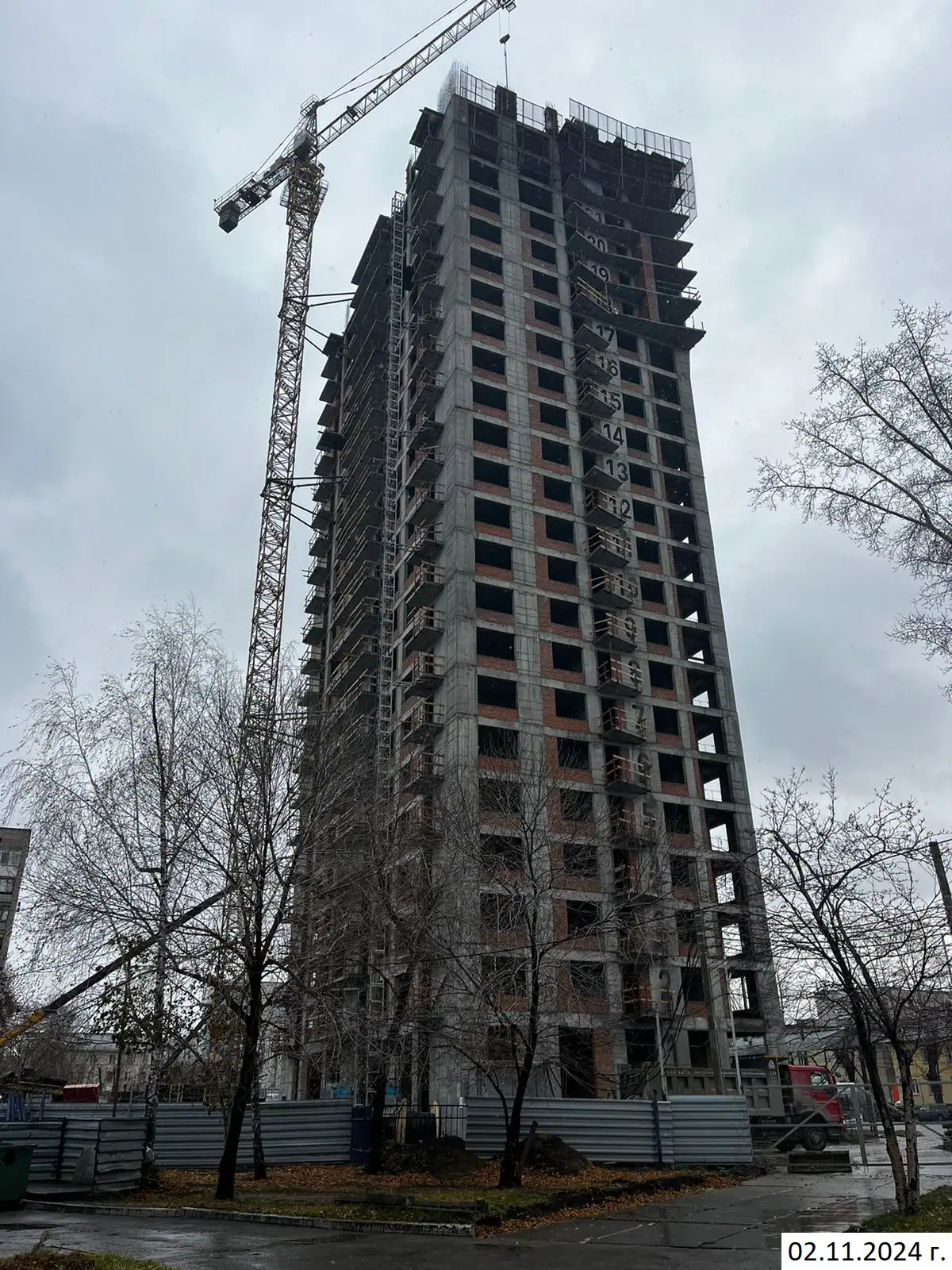

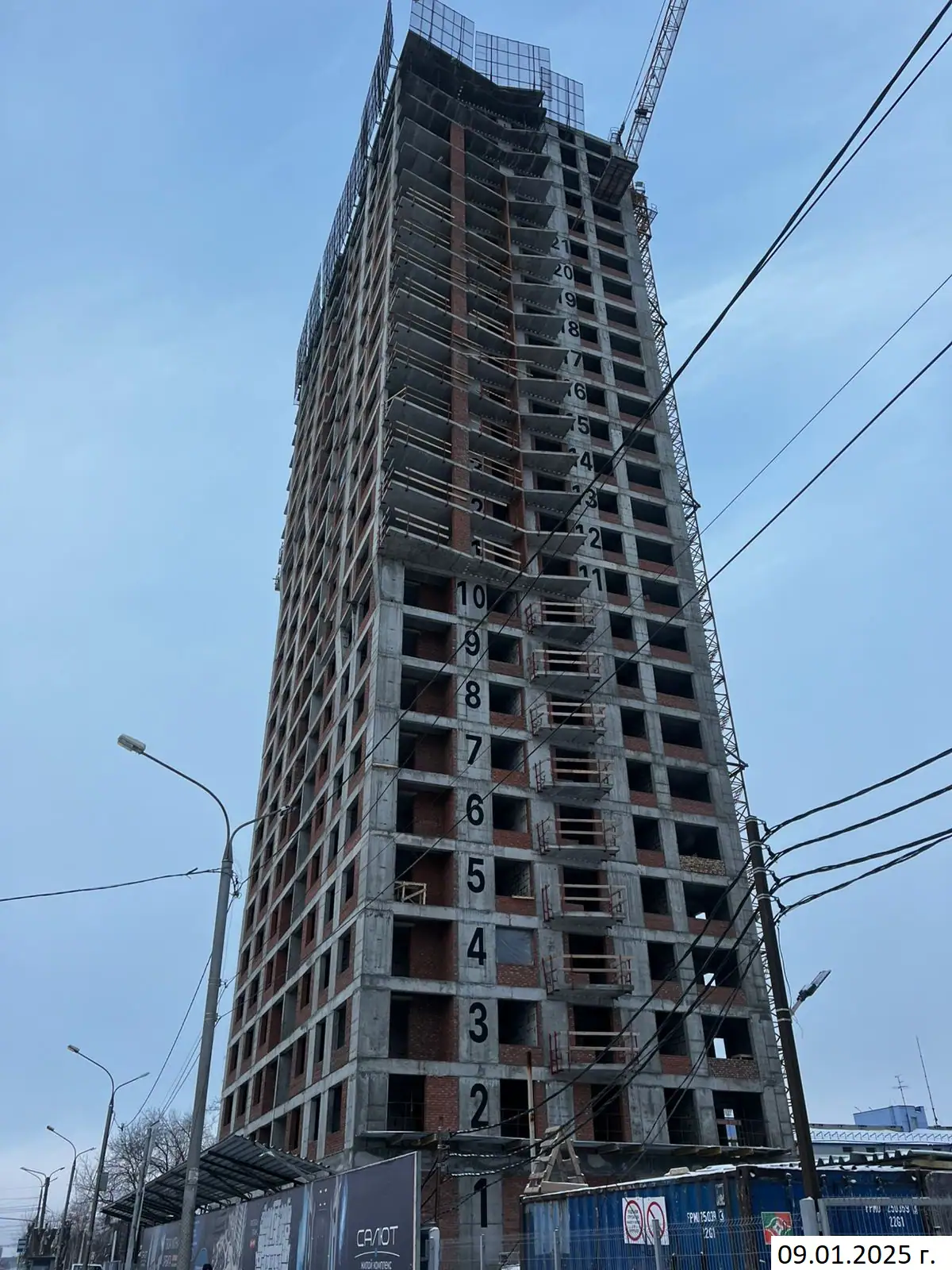

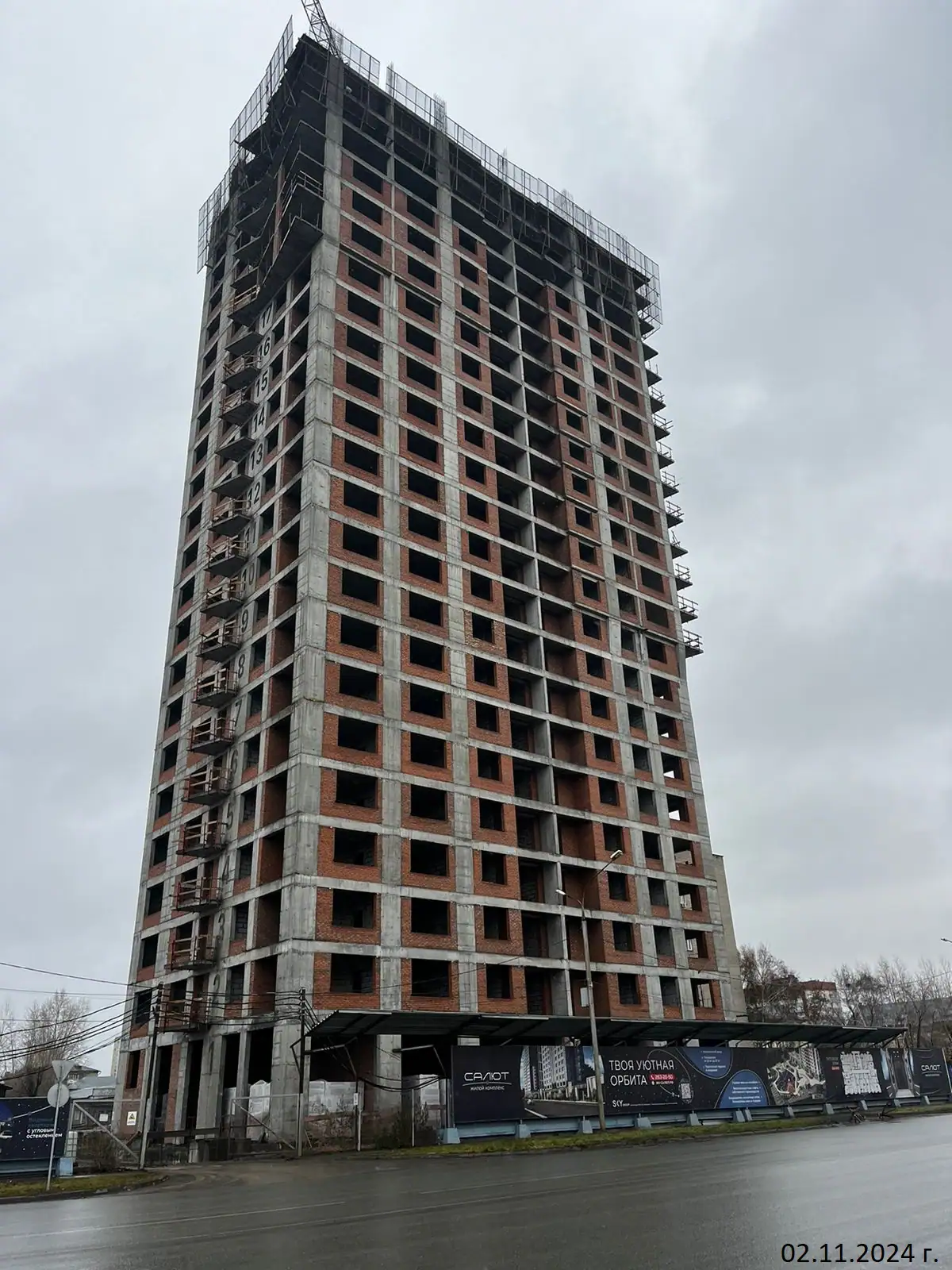

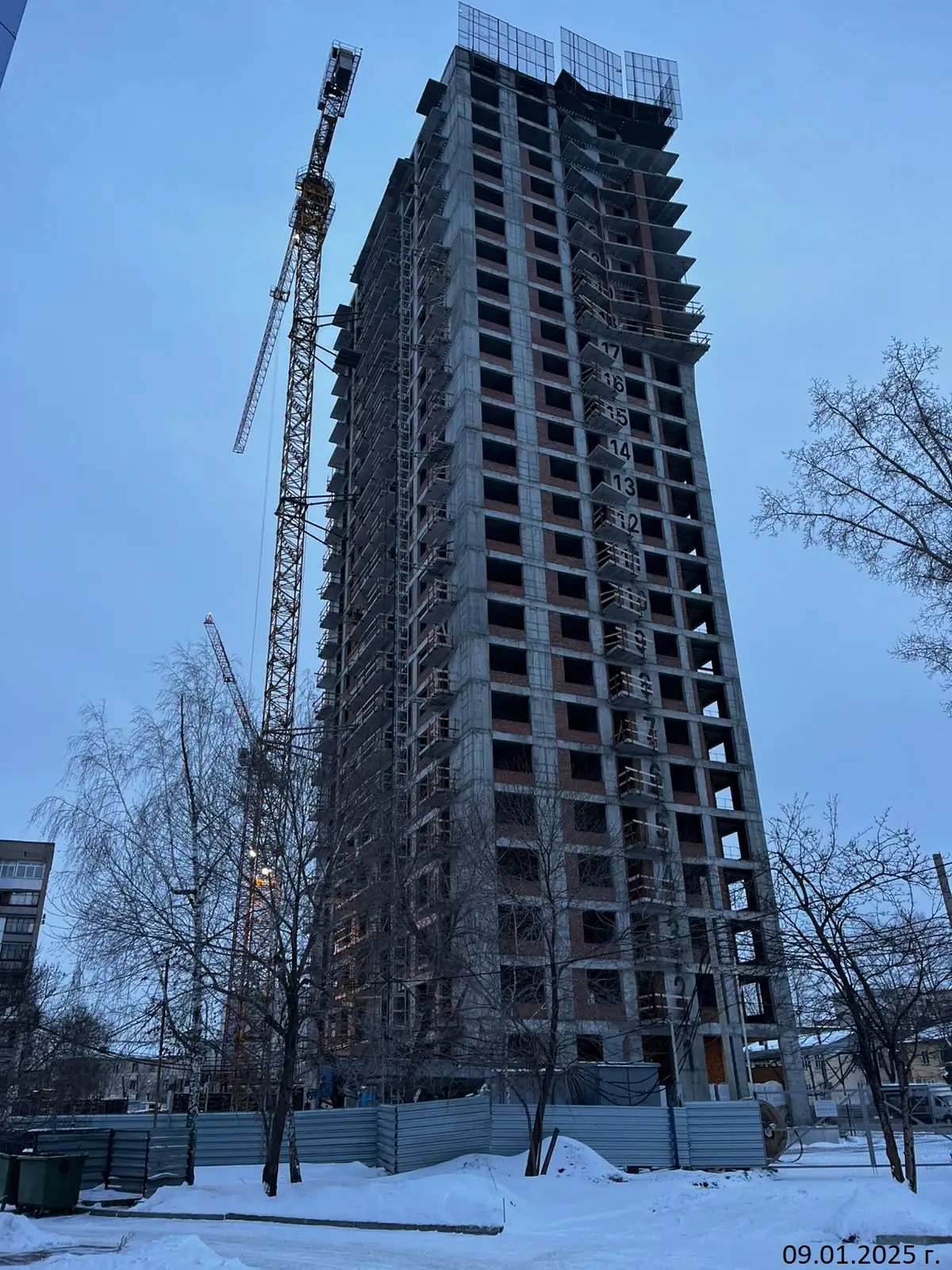

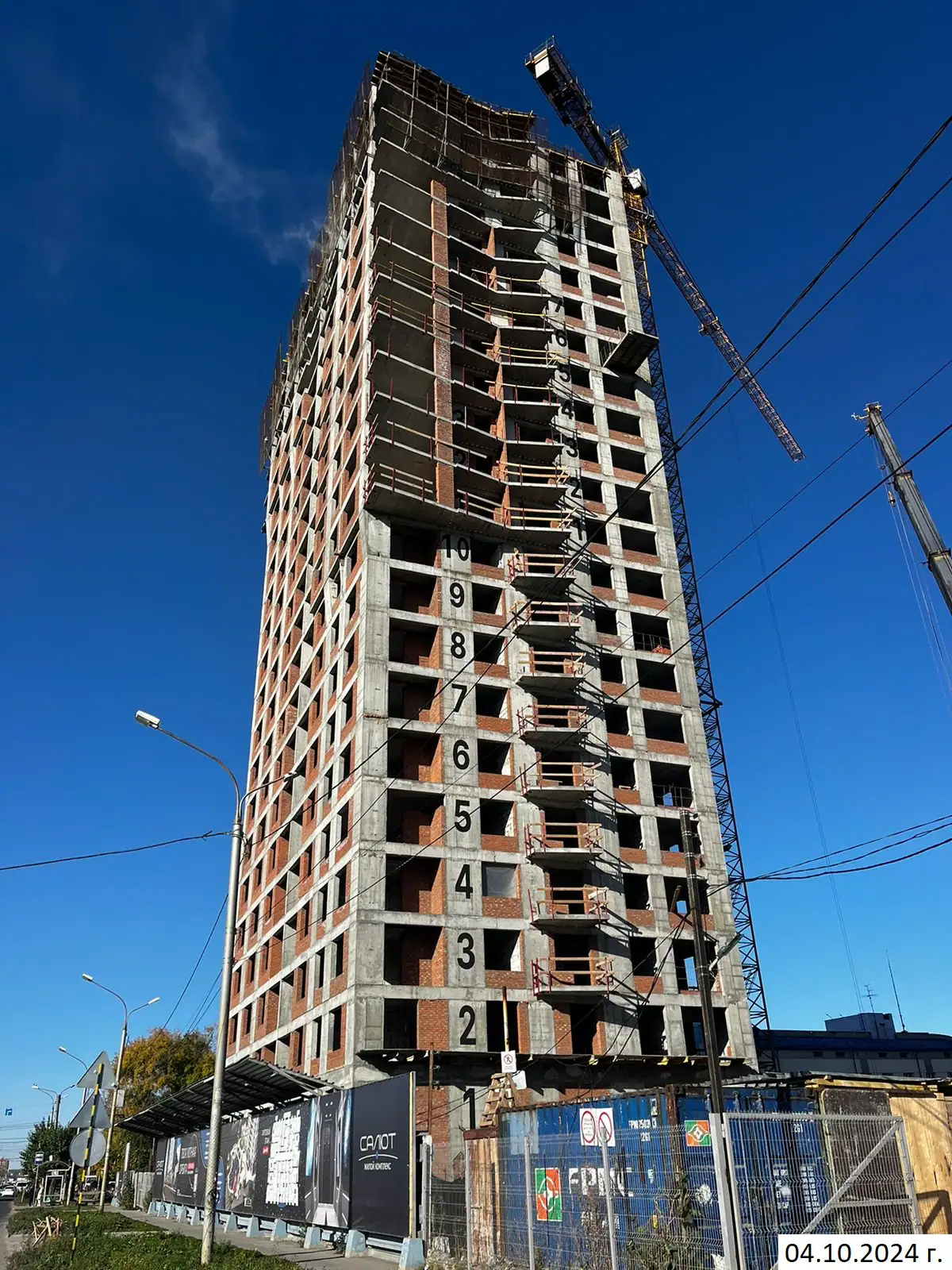

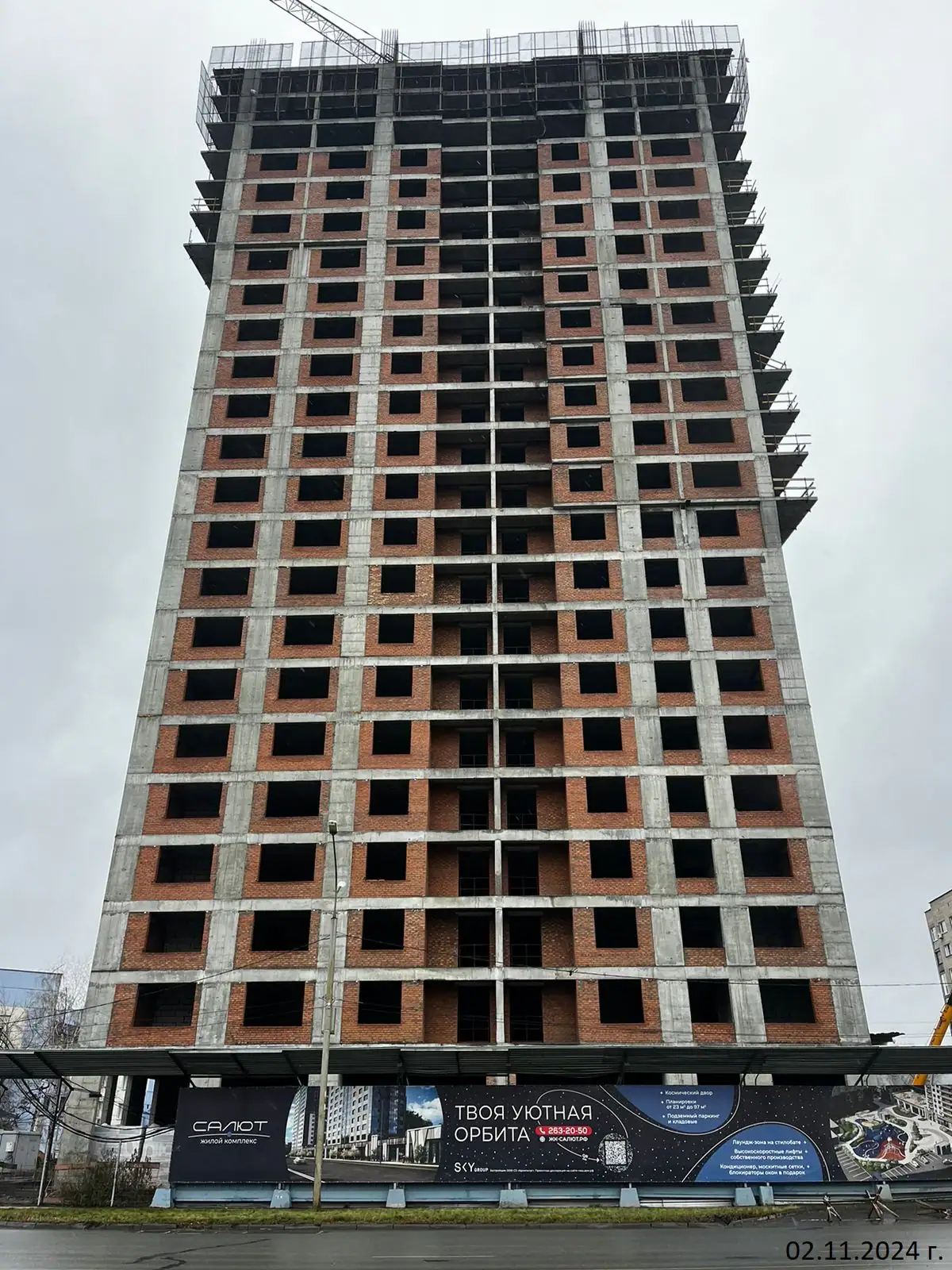

- IV кв. 2024Фотоотчёт со стройки

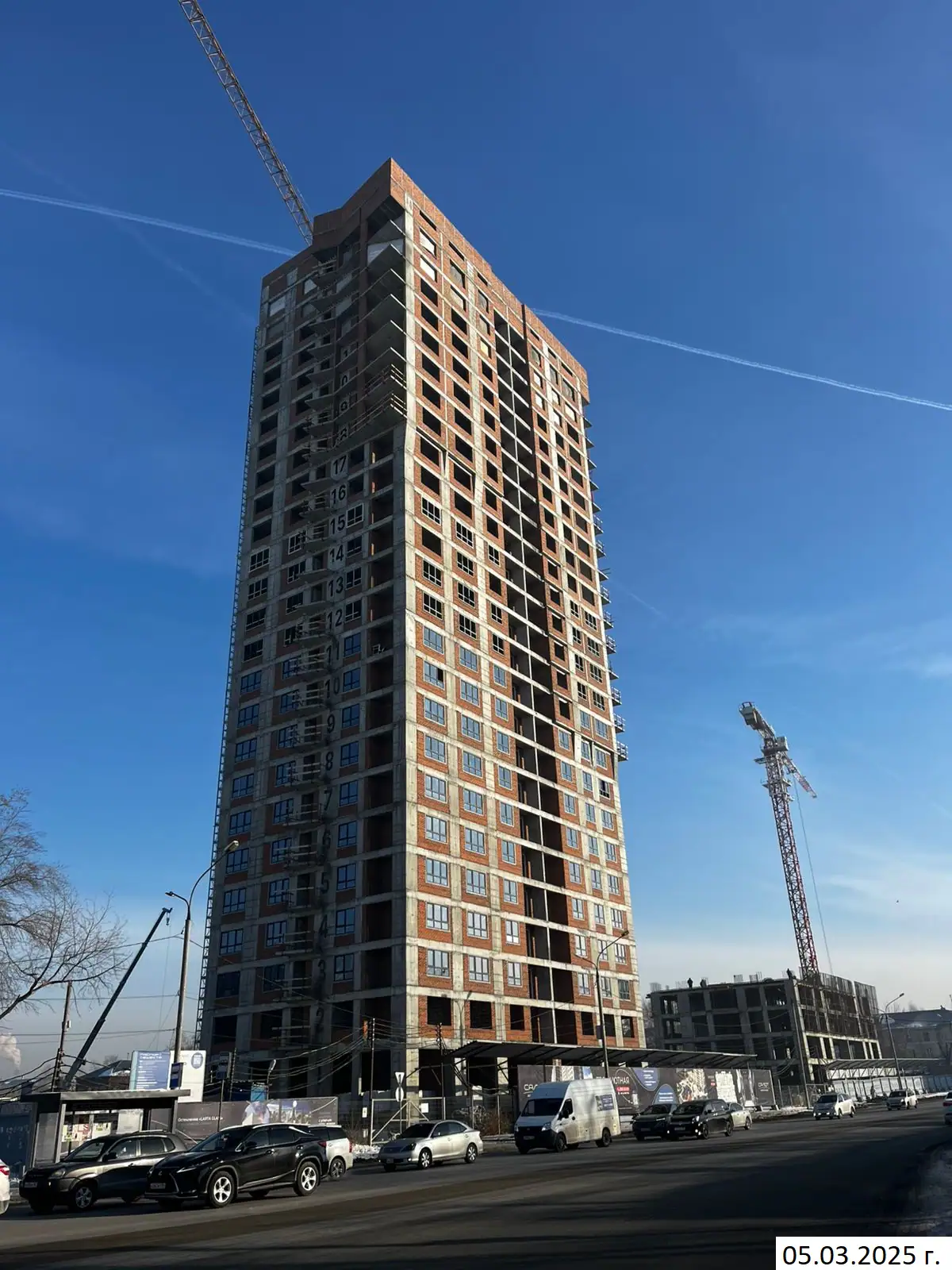

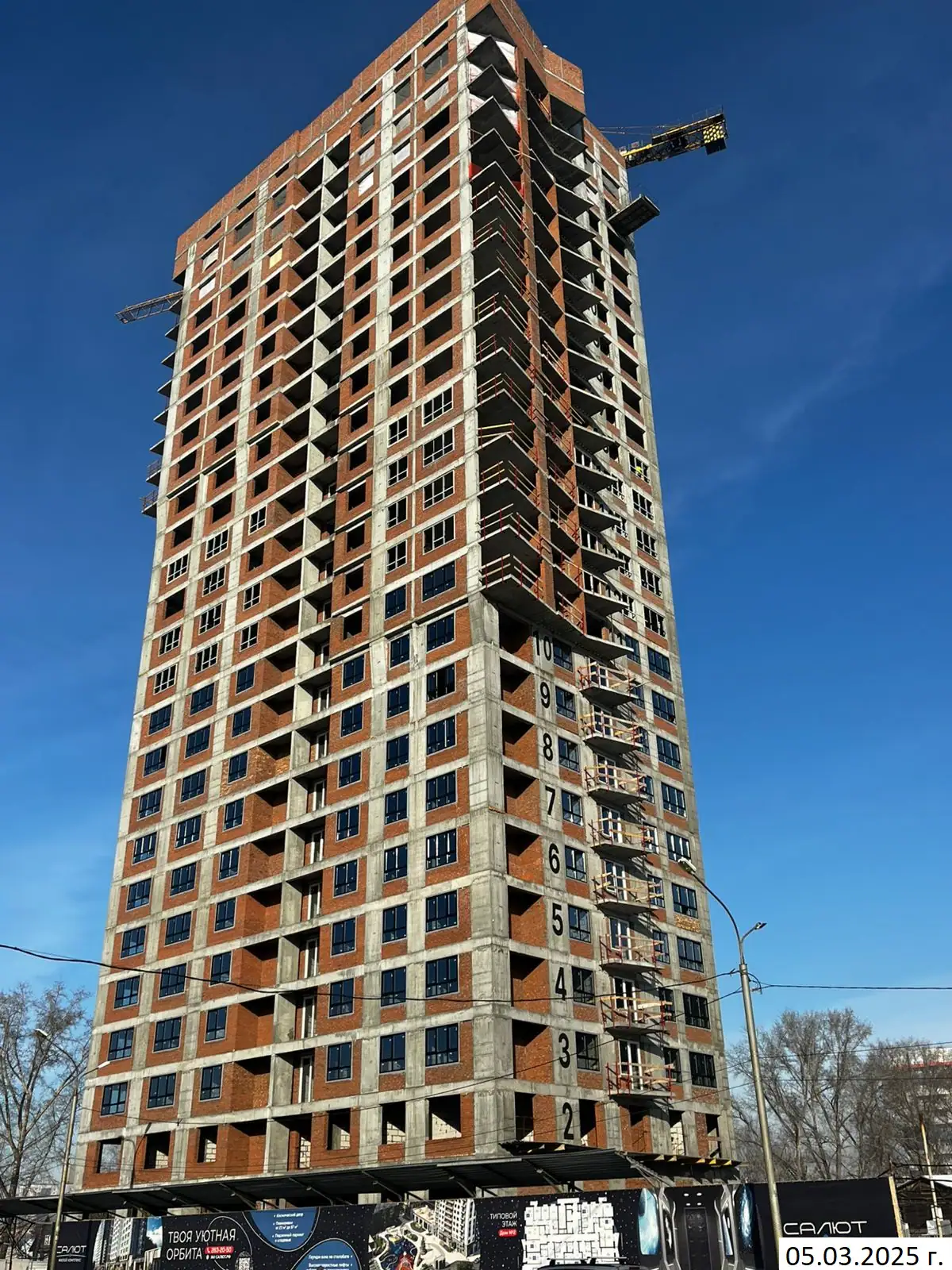

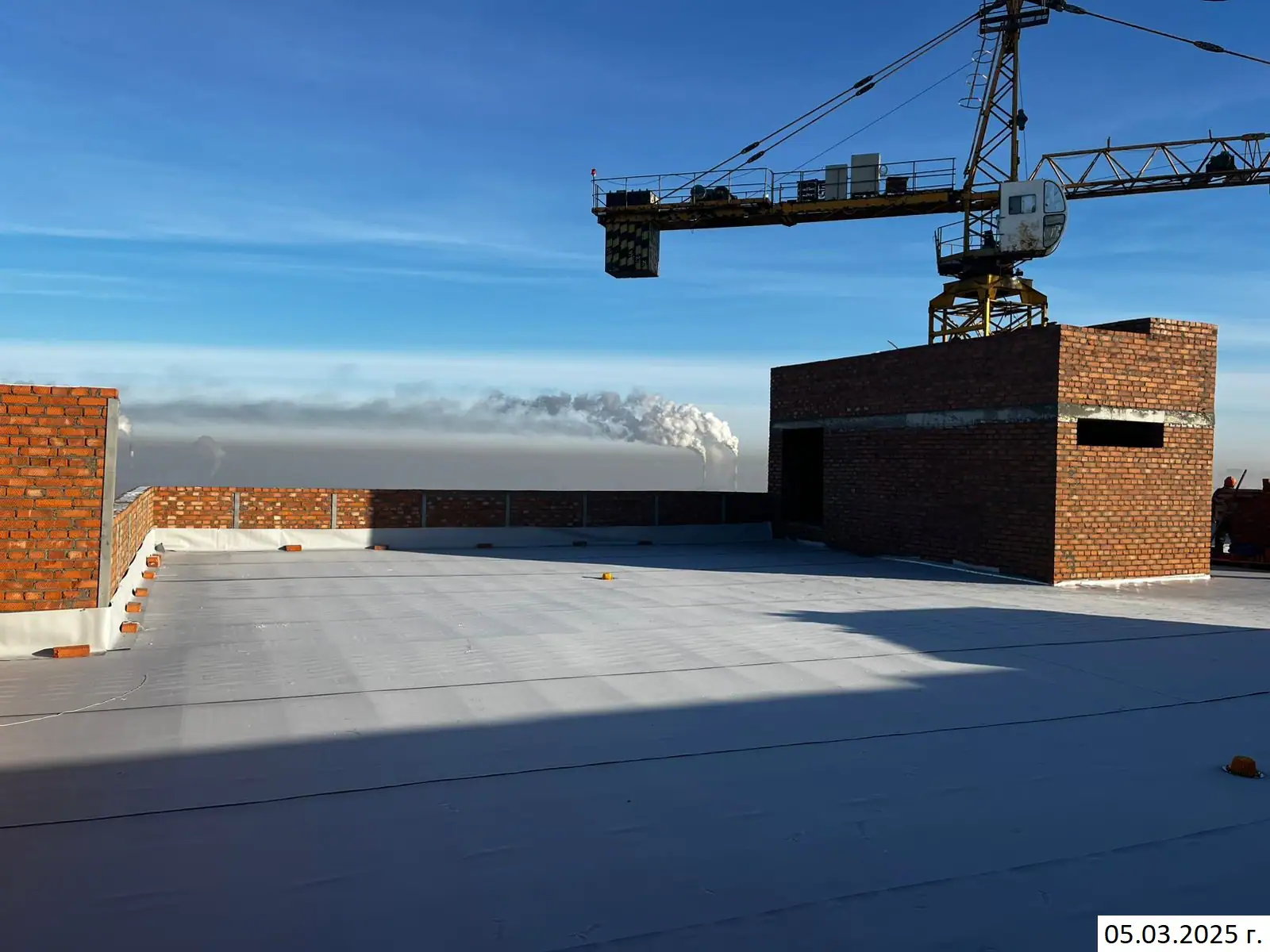

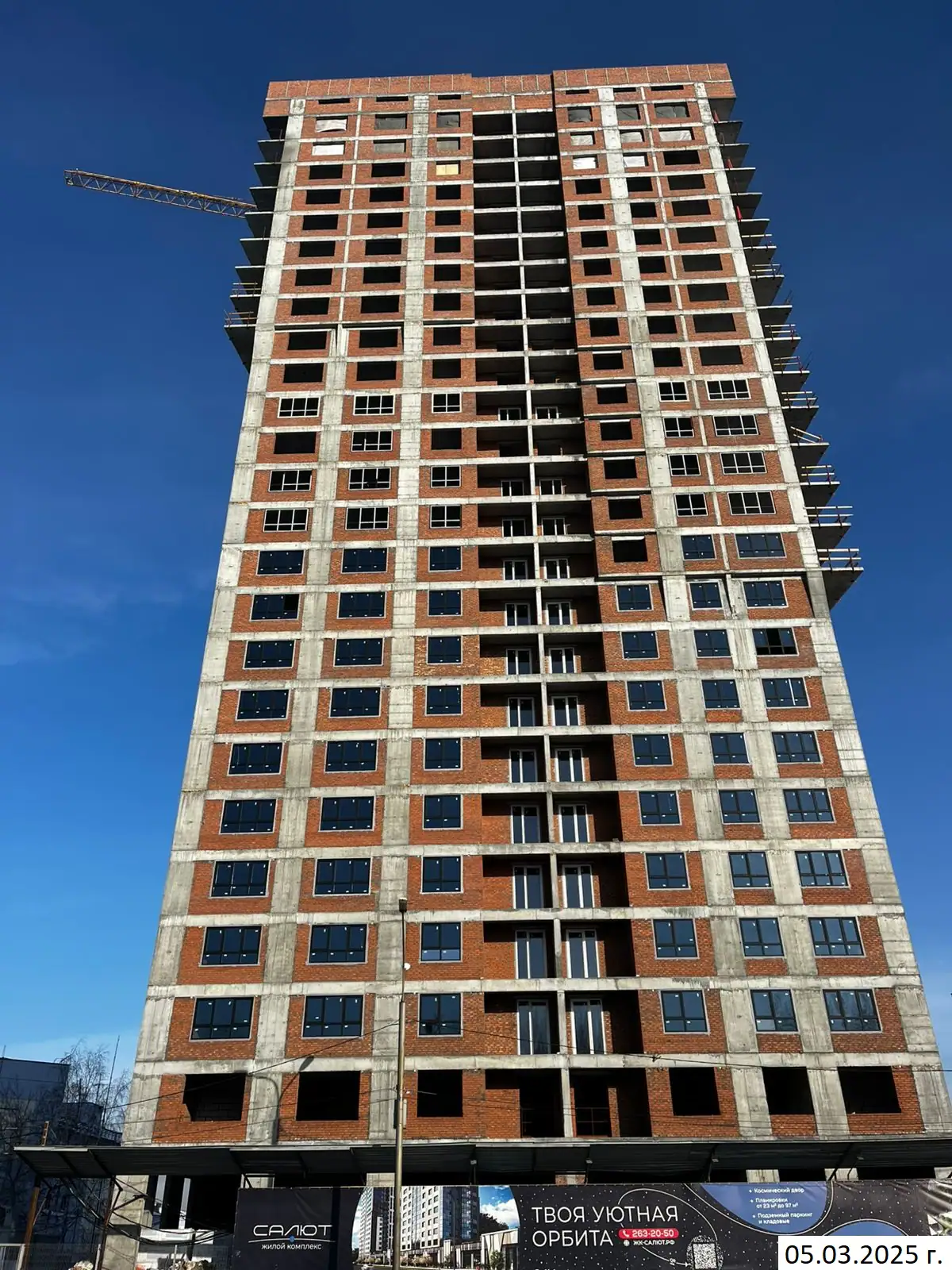

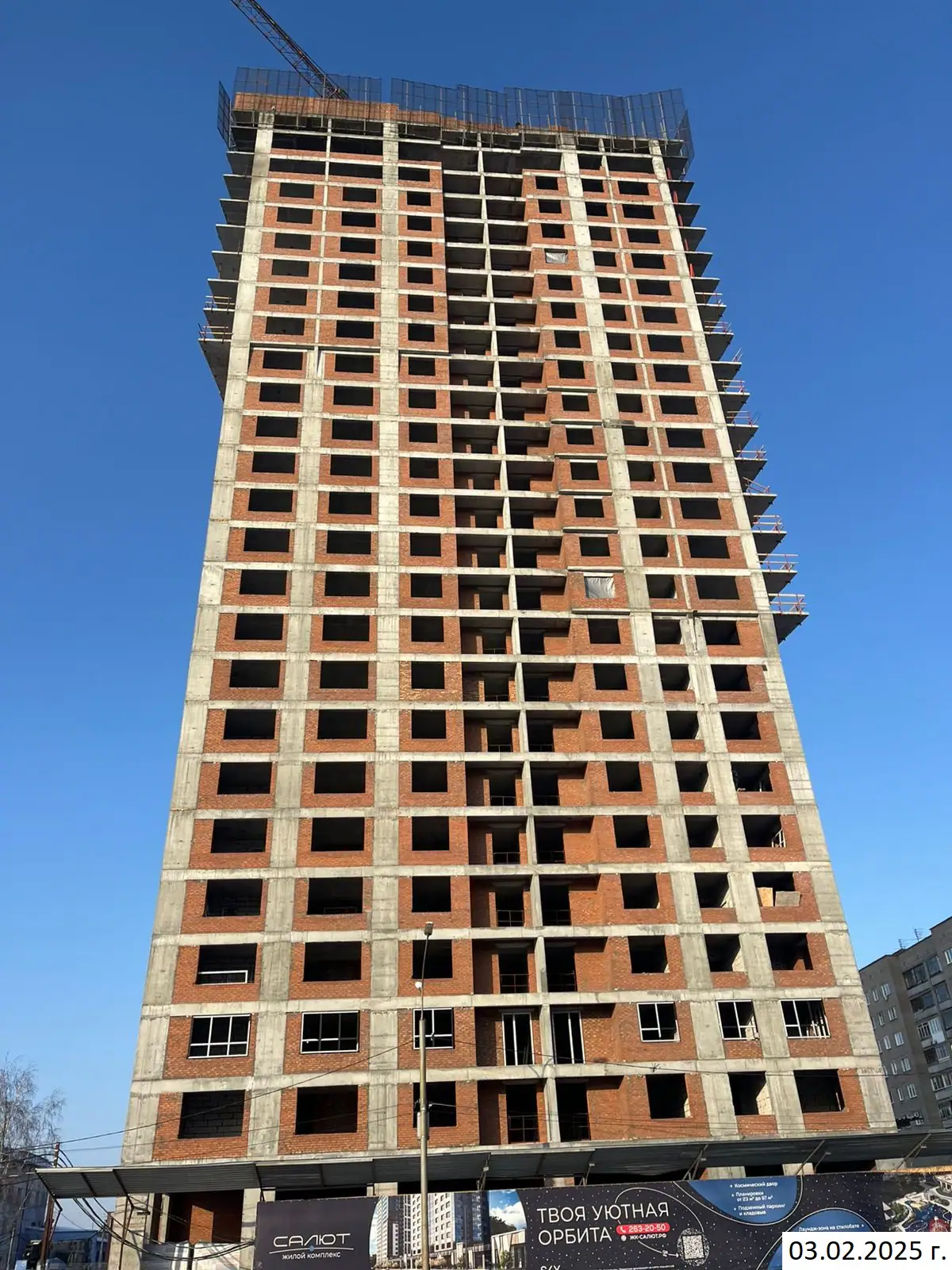

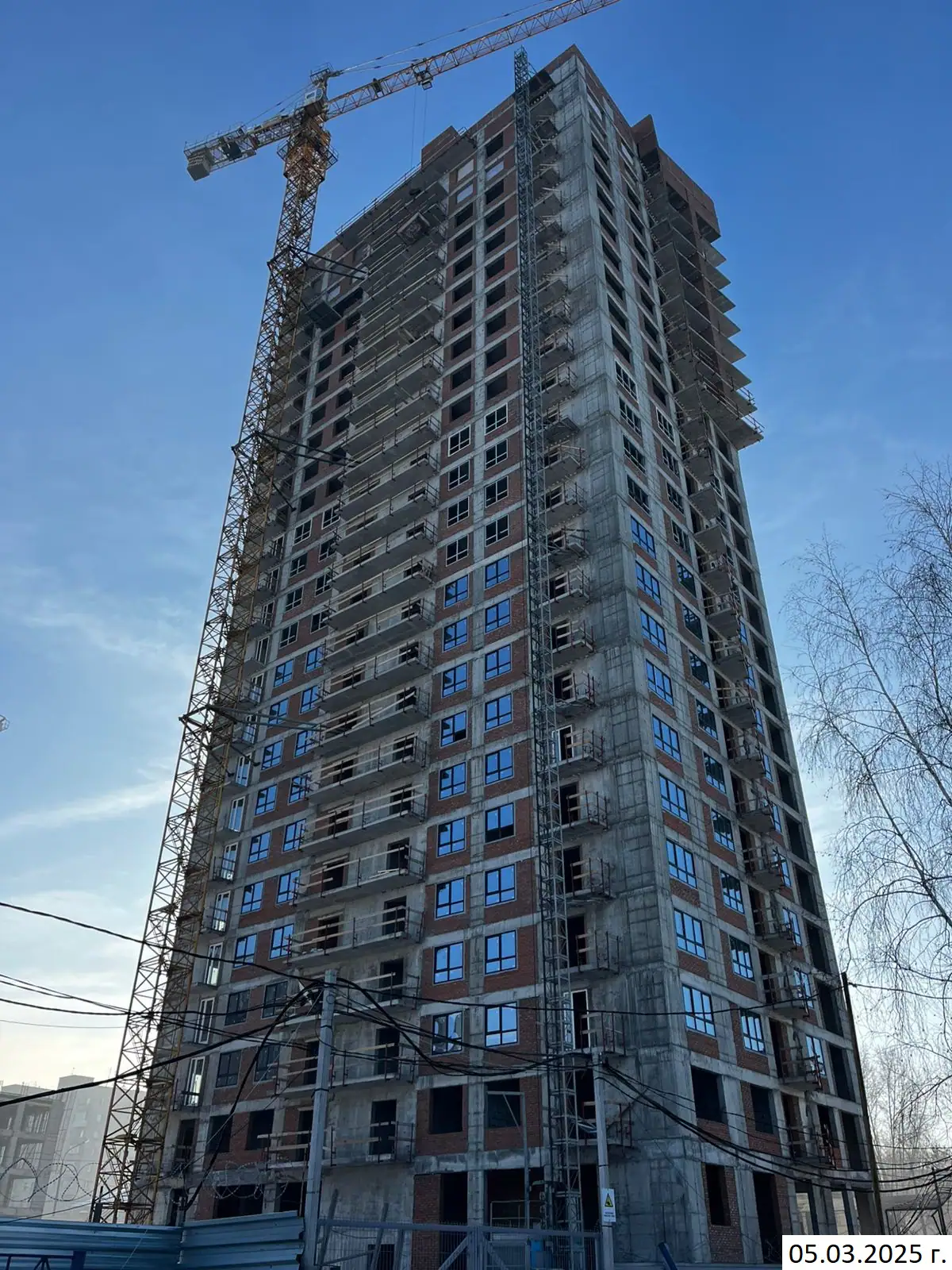

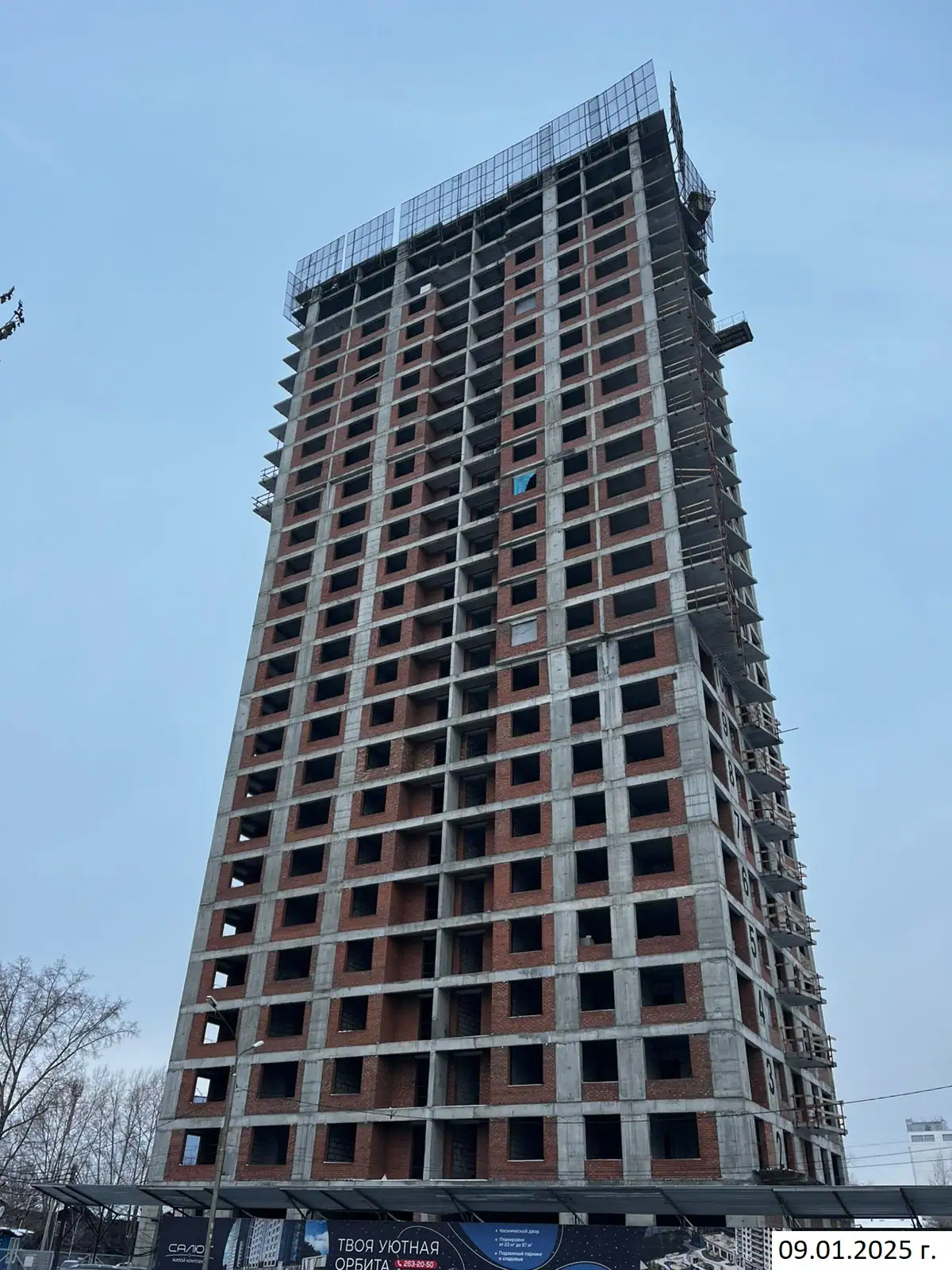

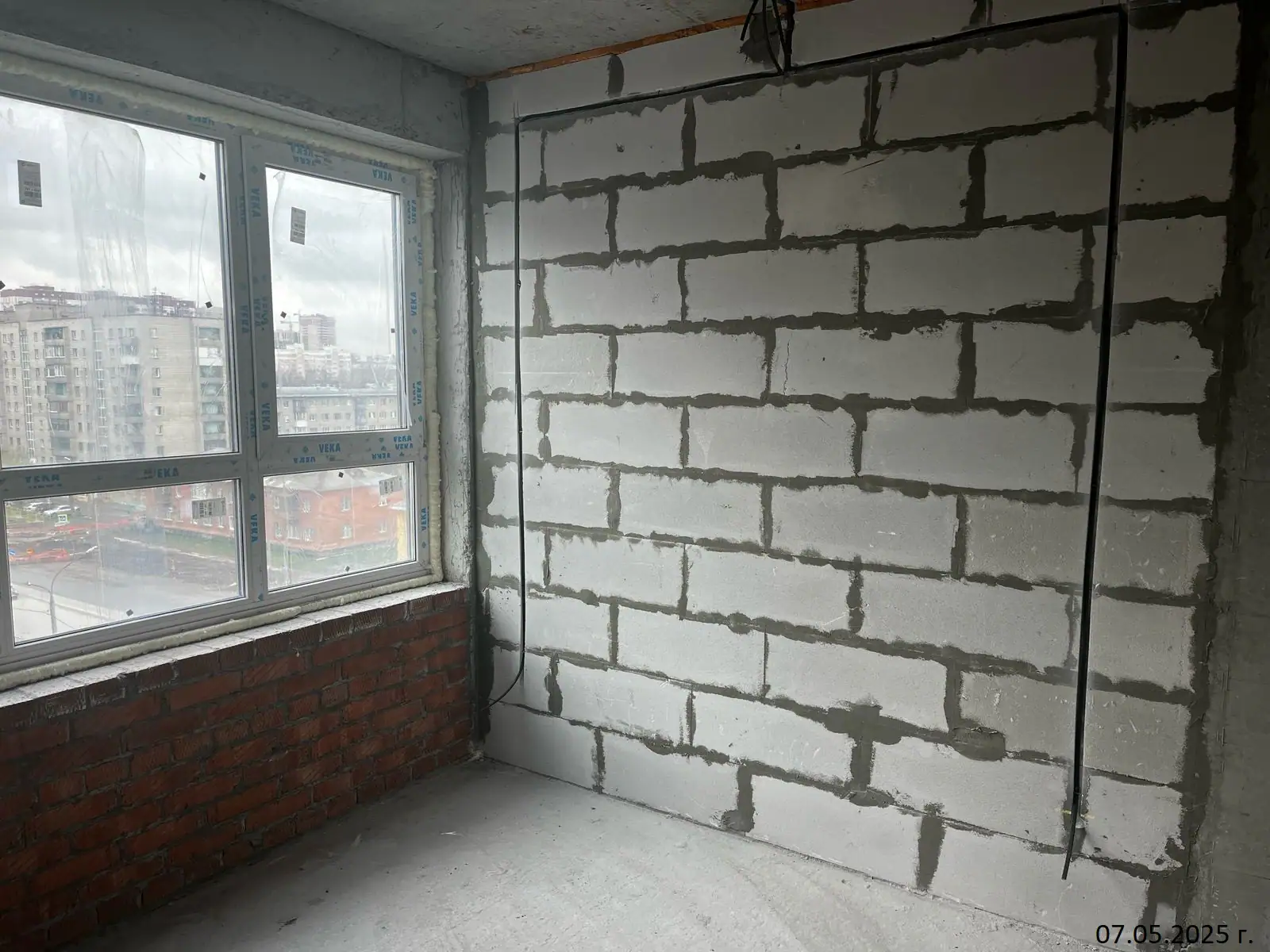

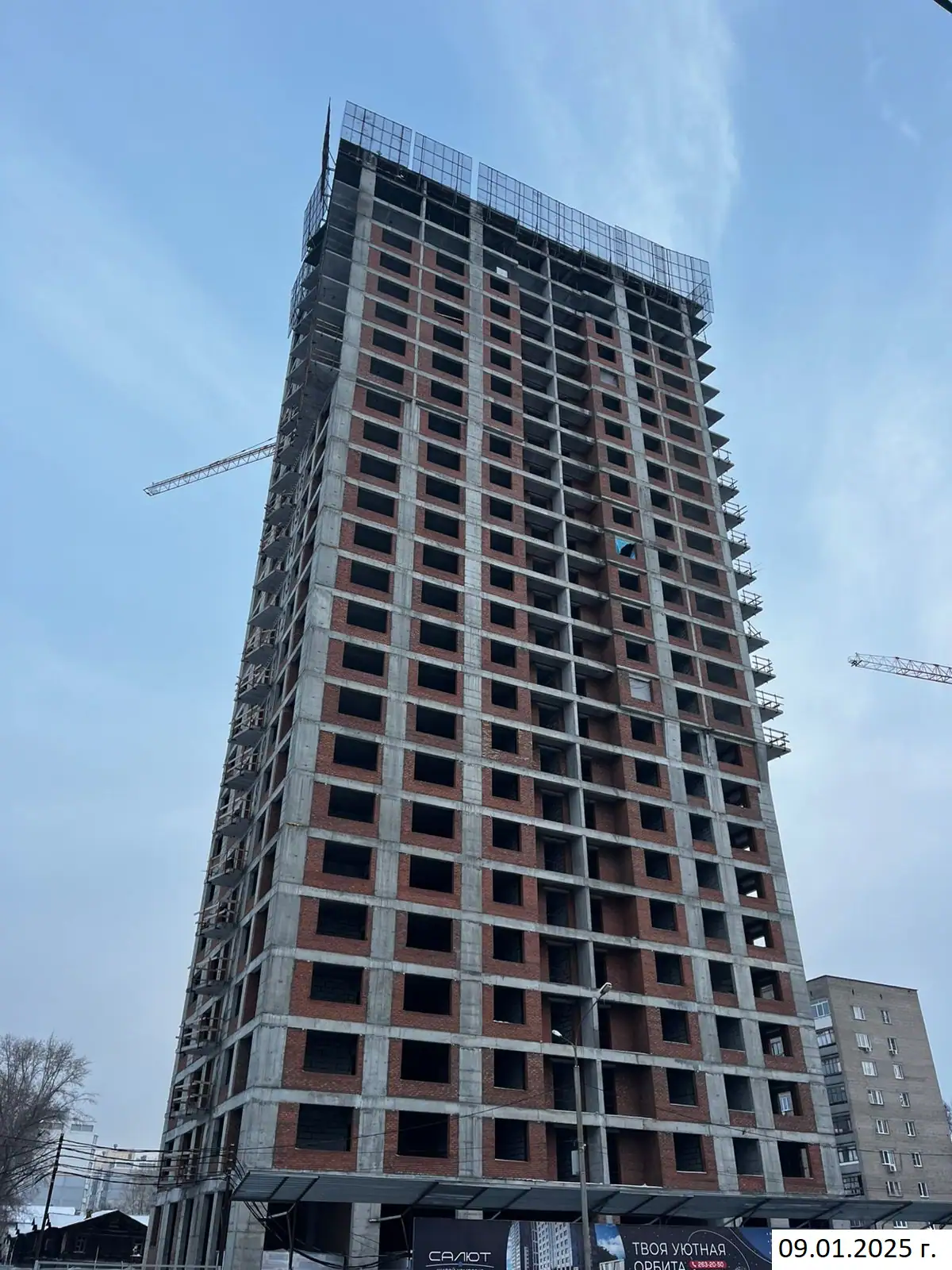

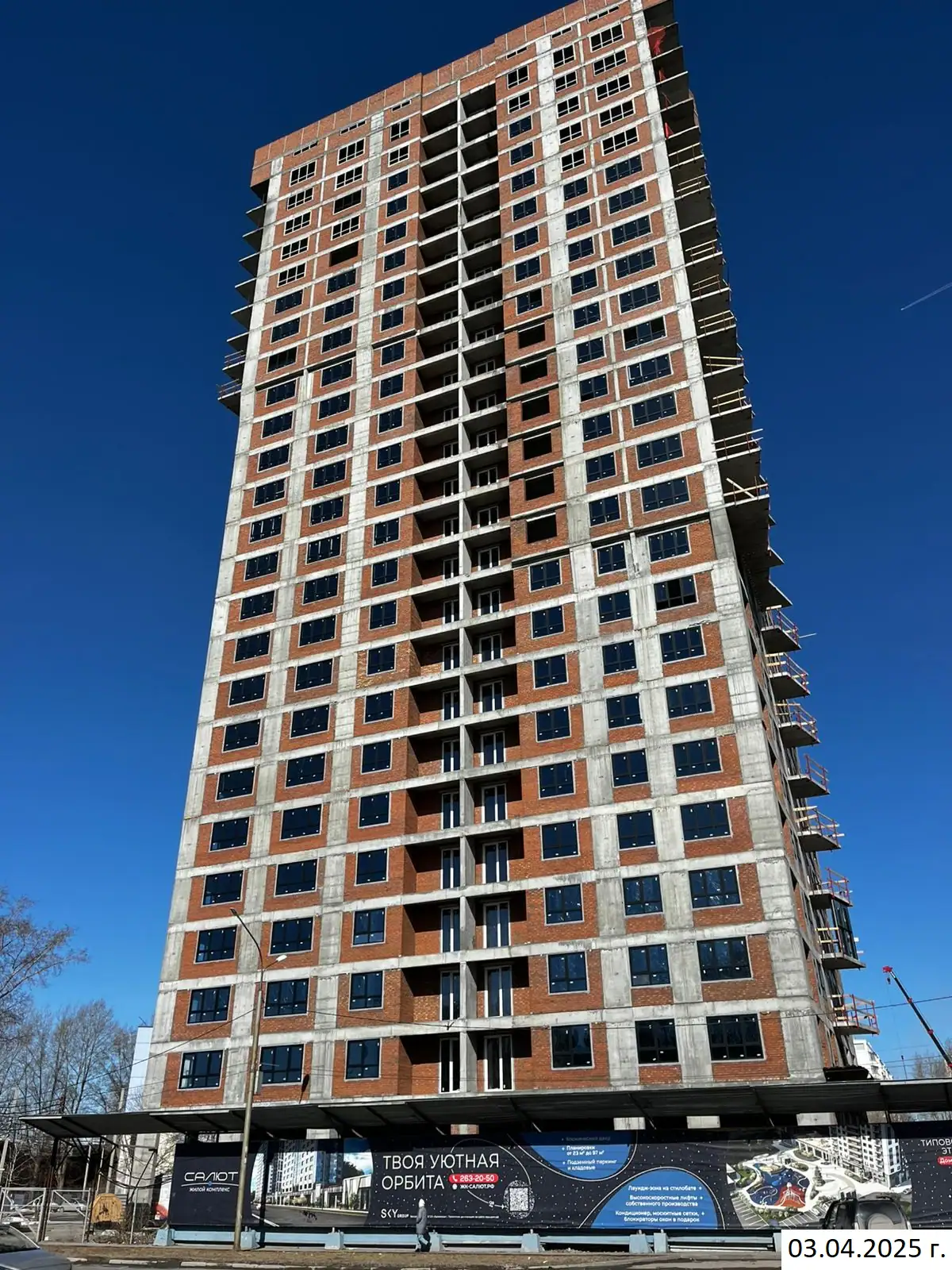

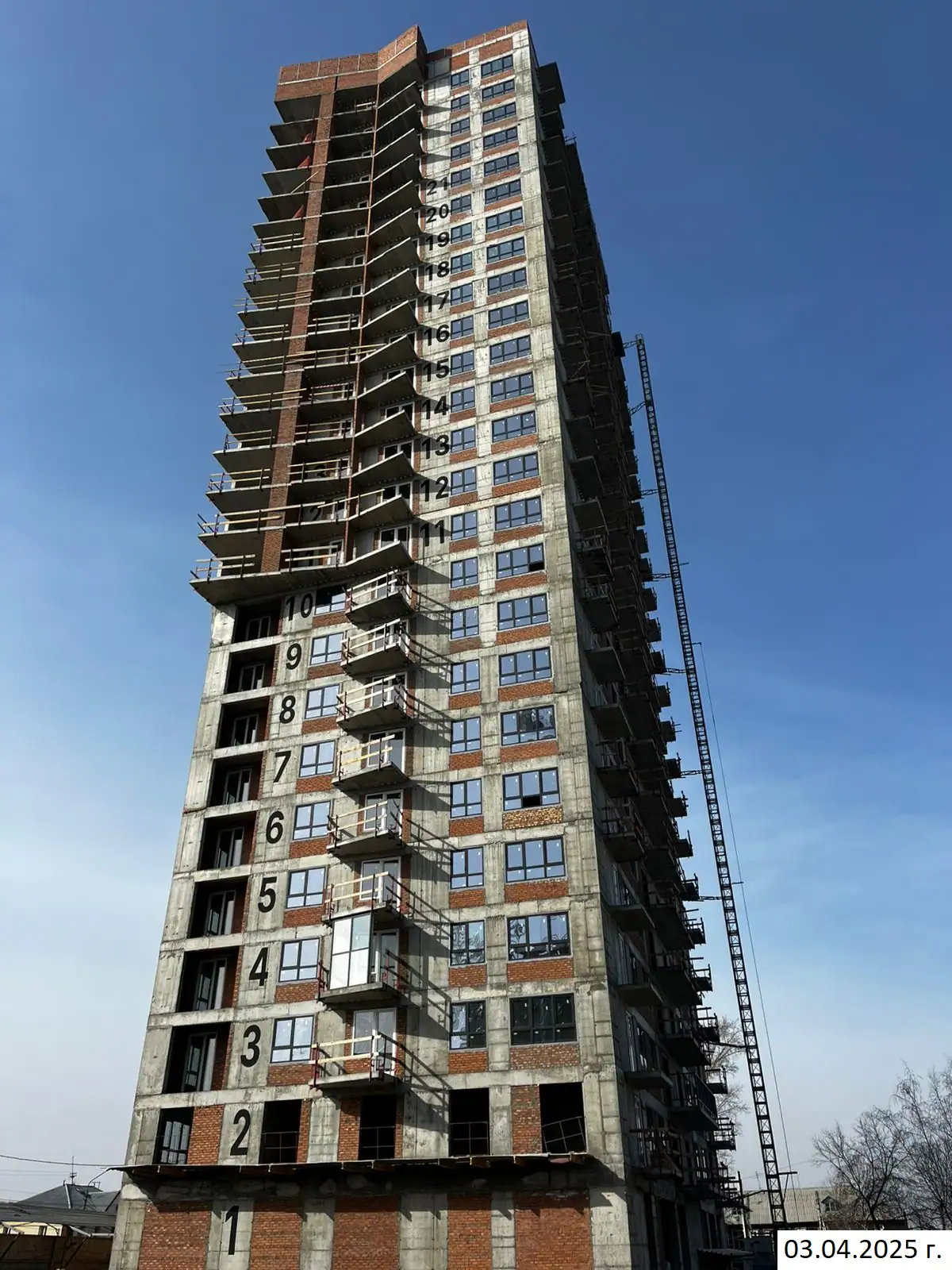

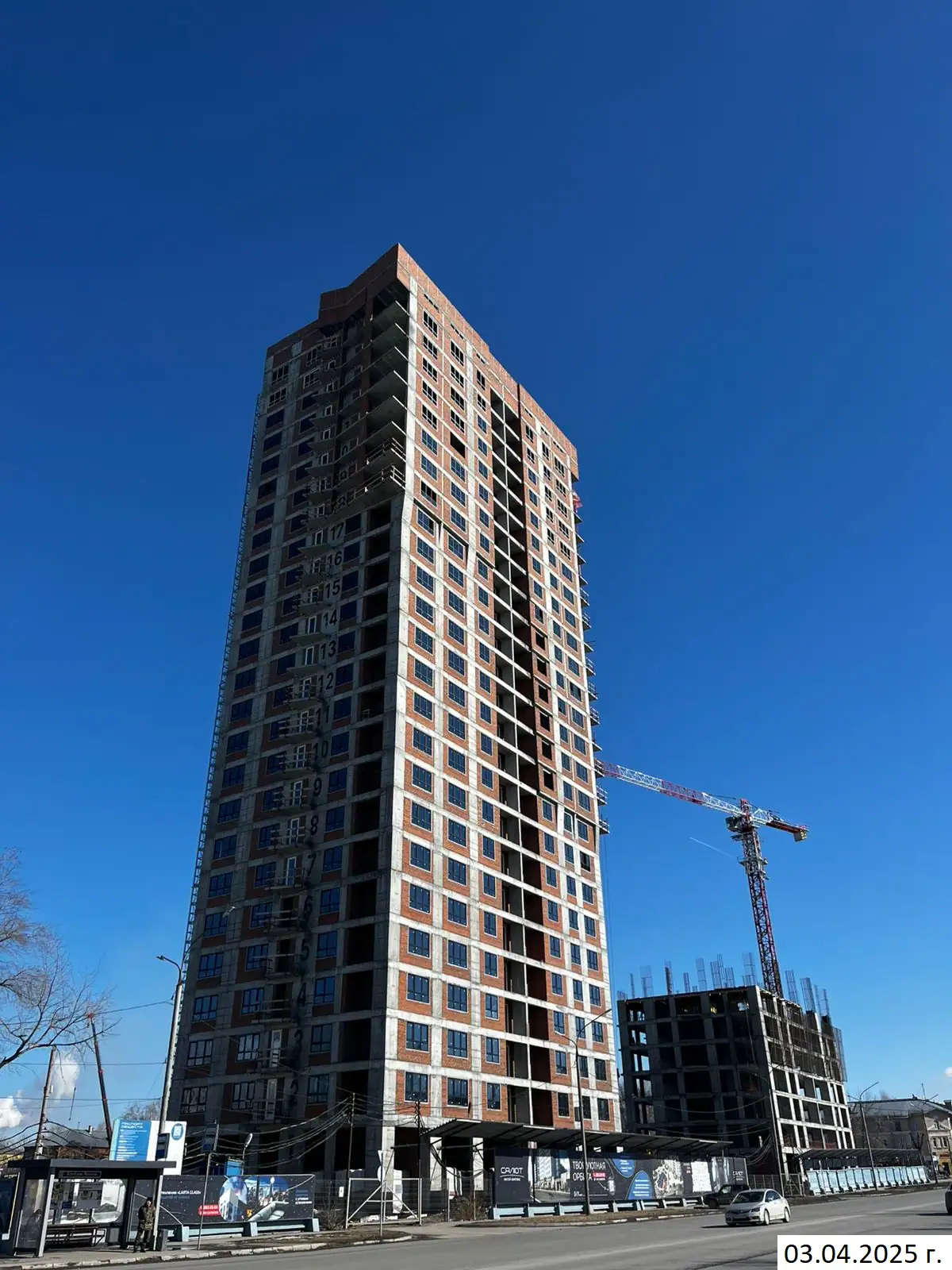

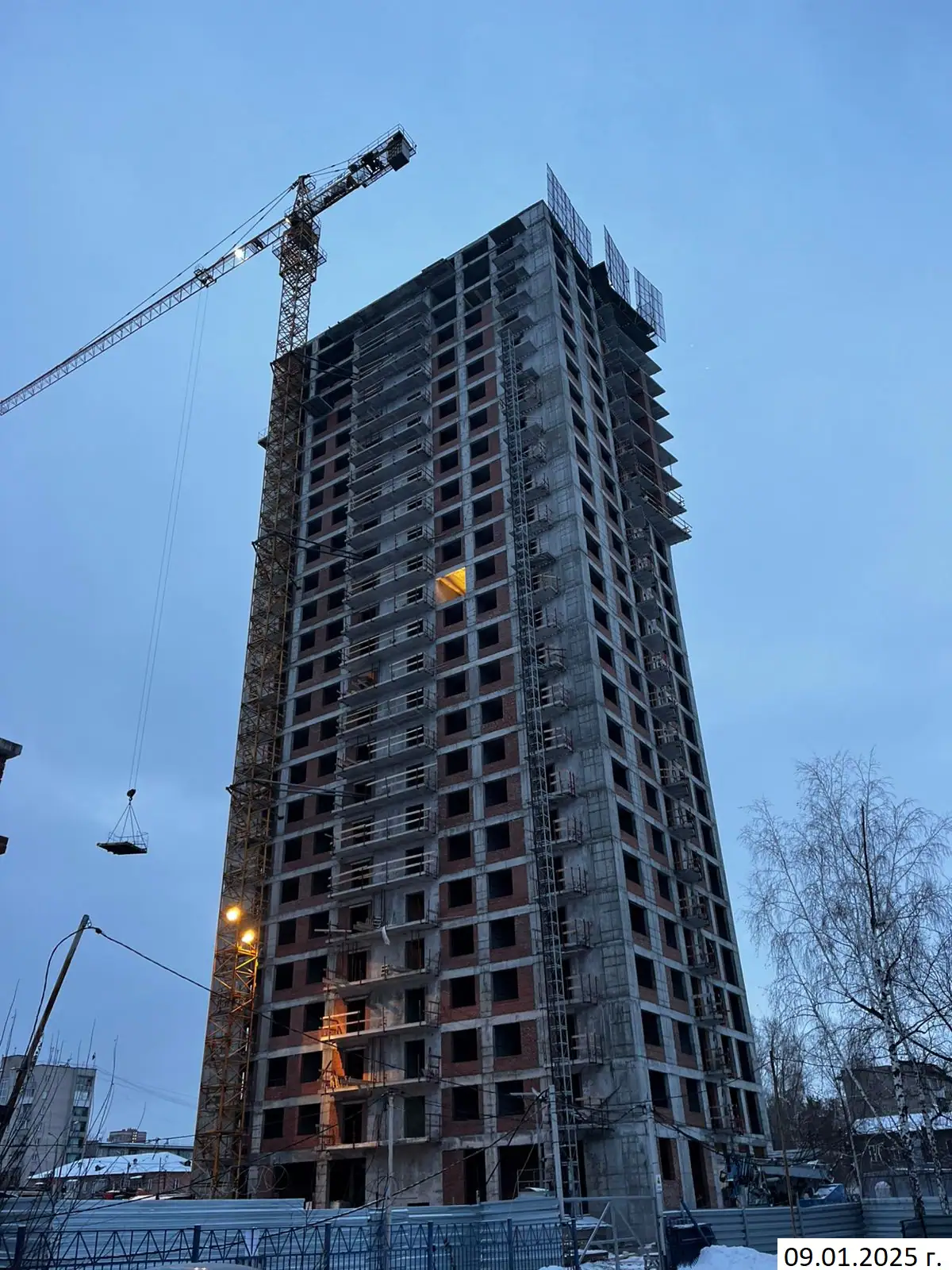

- I кв. 2025Фотоотчёт со стройки

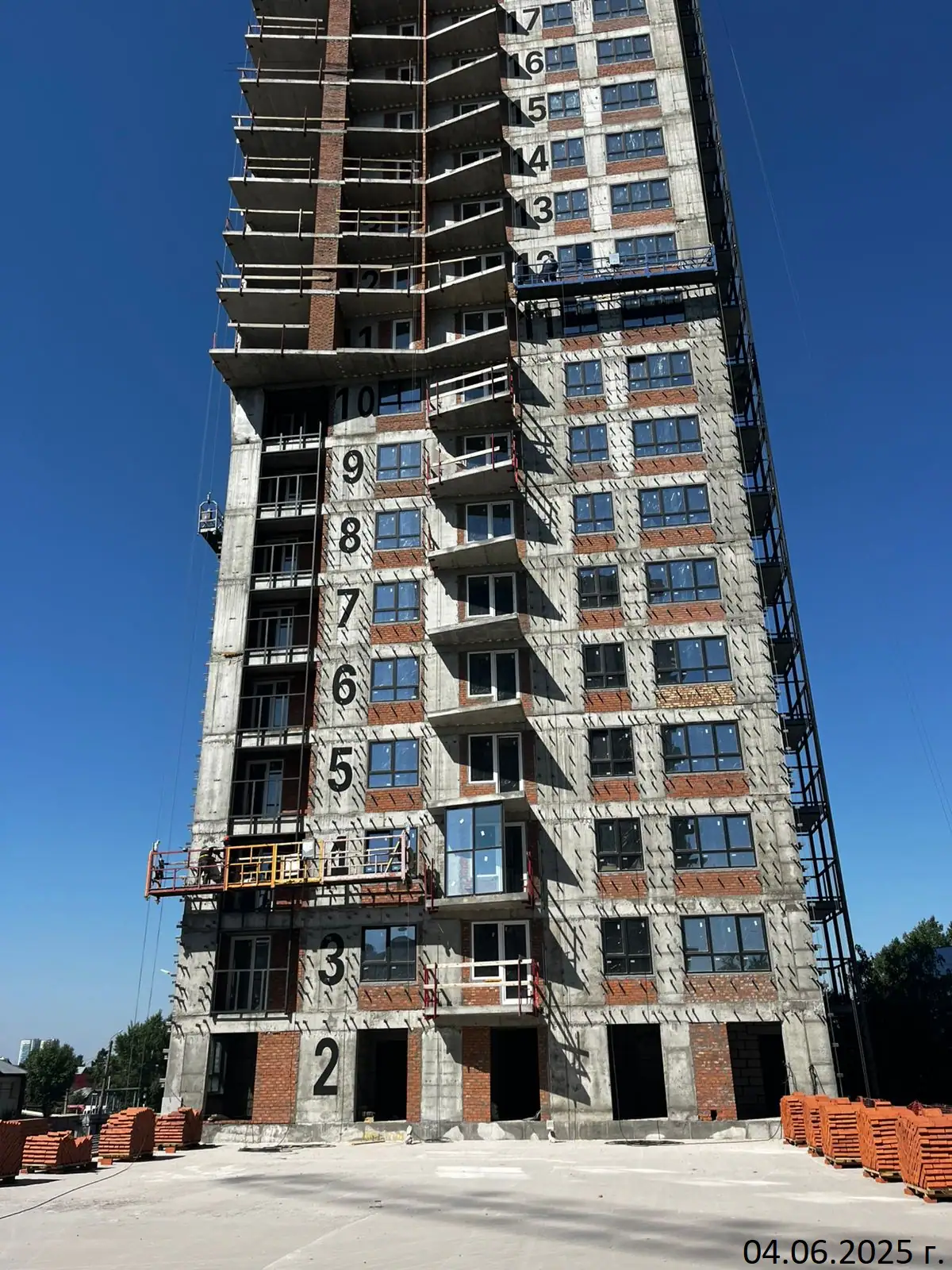

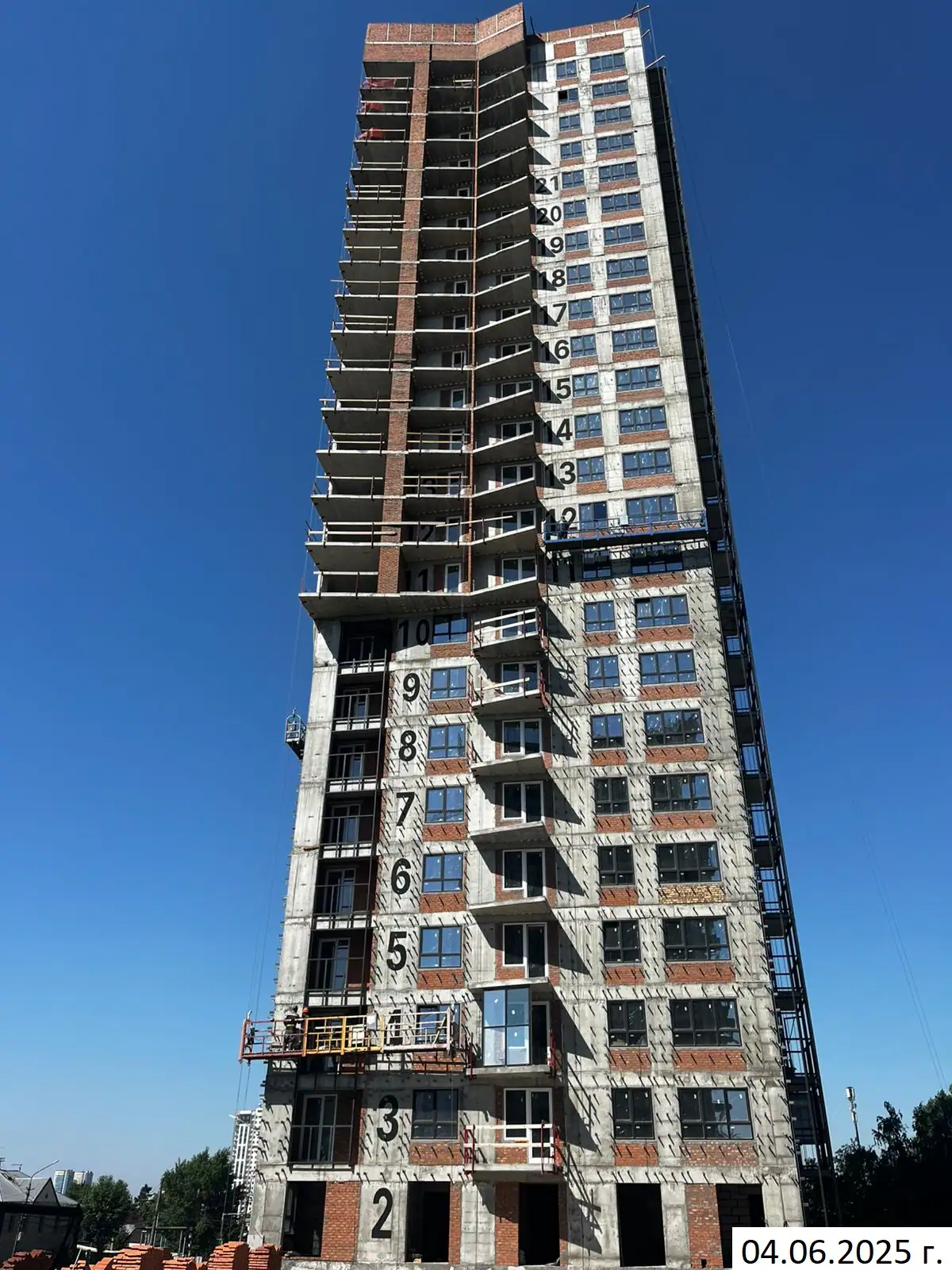

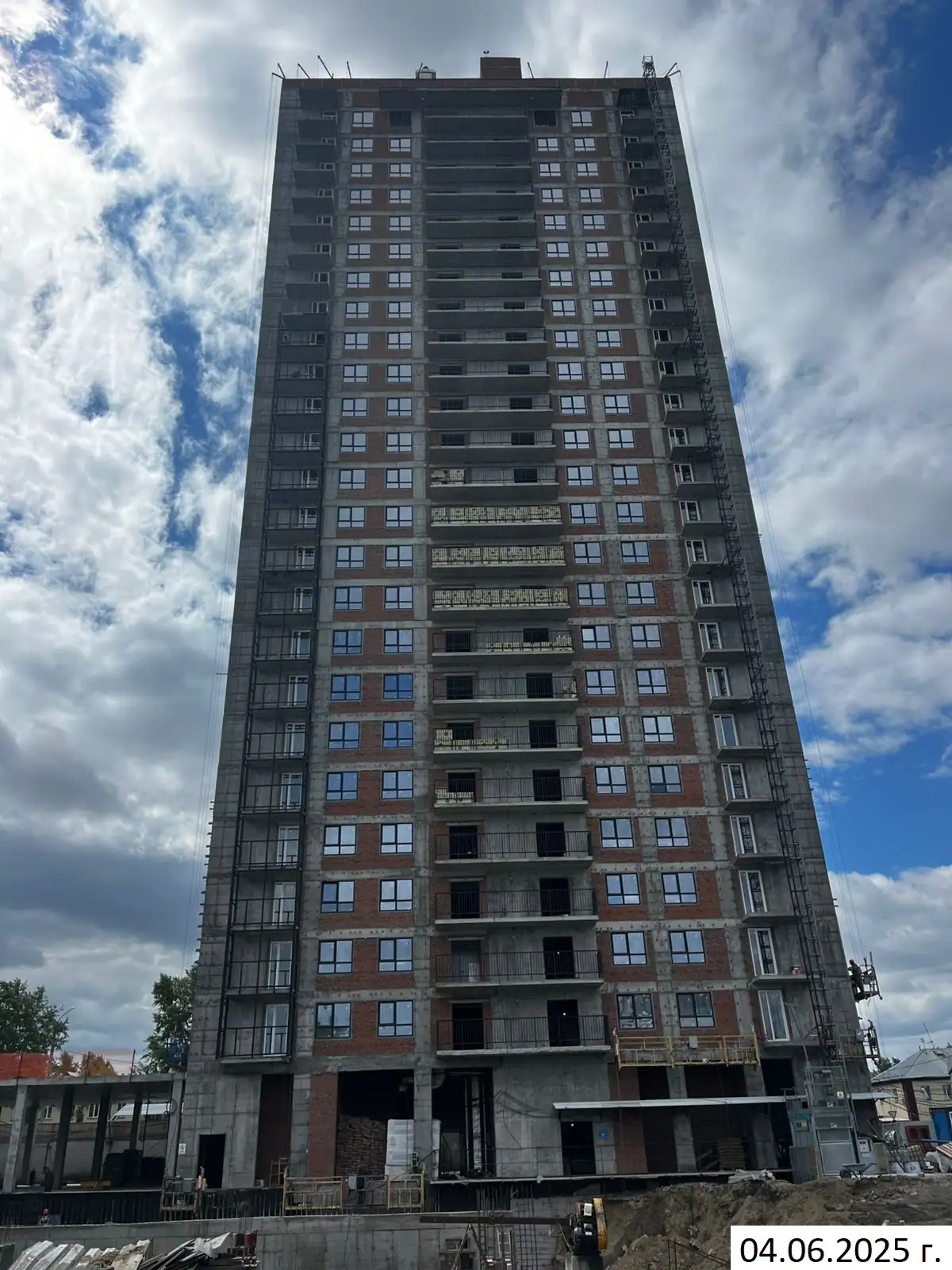

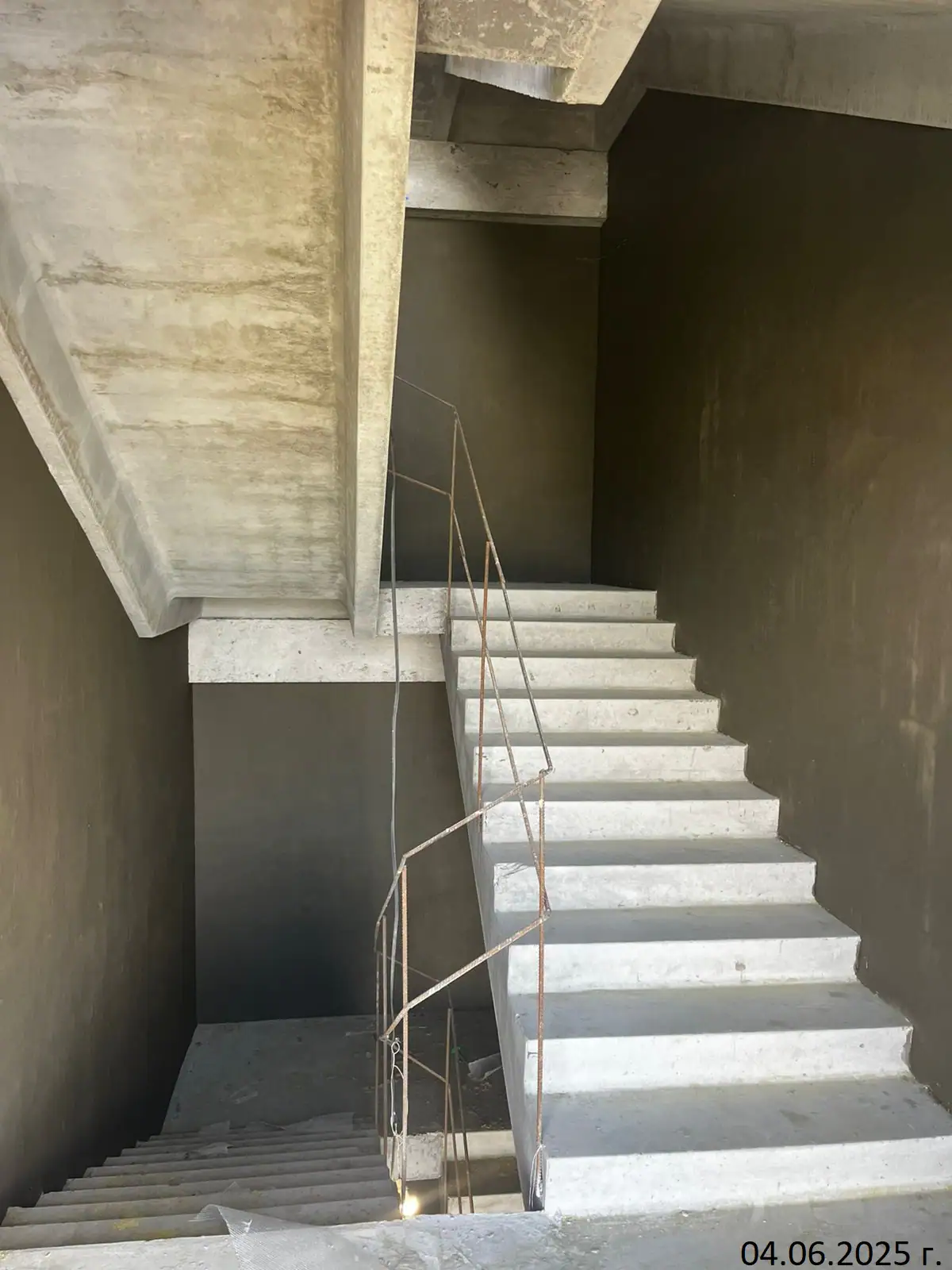

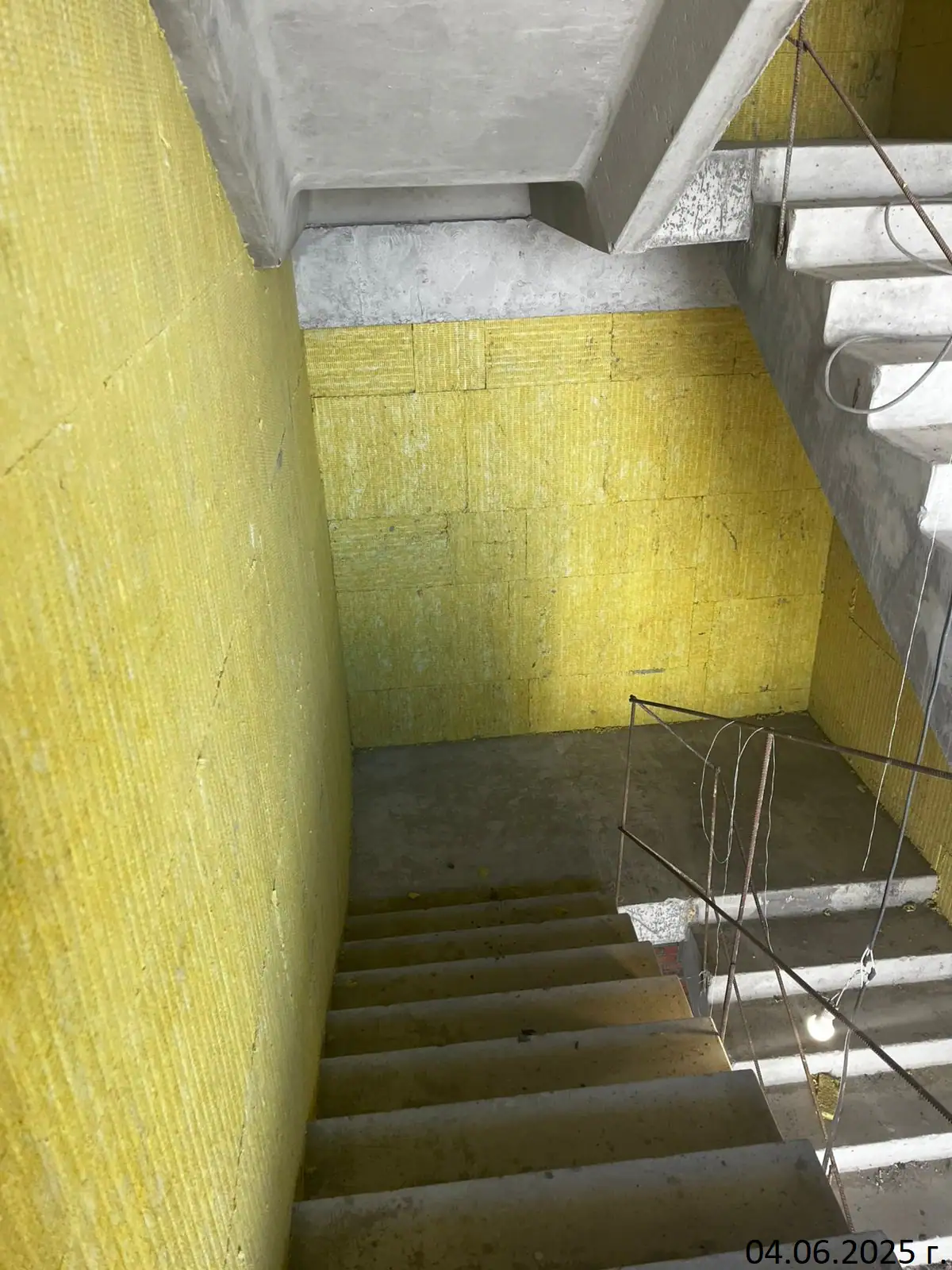

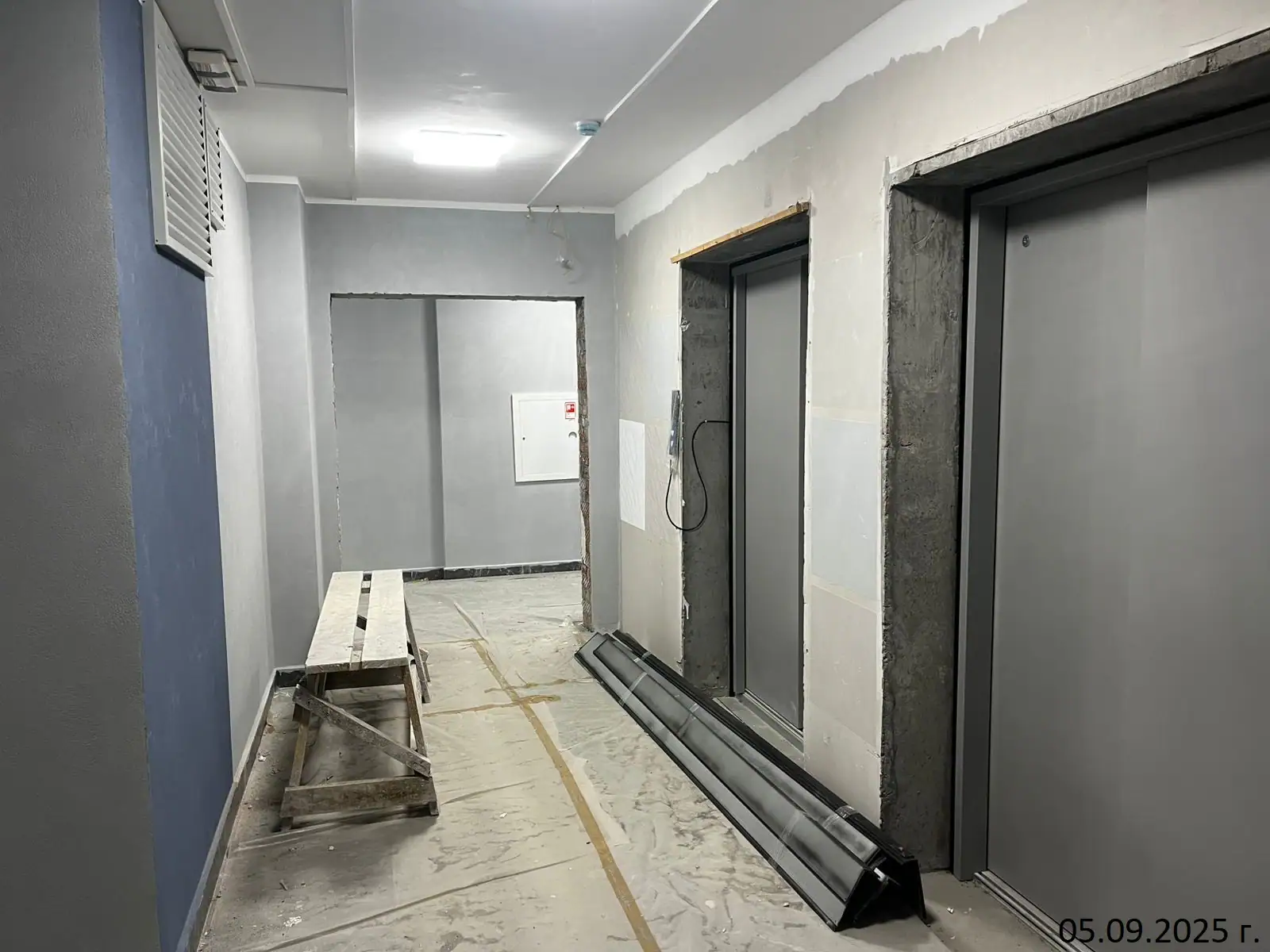

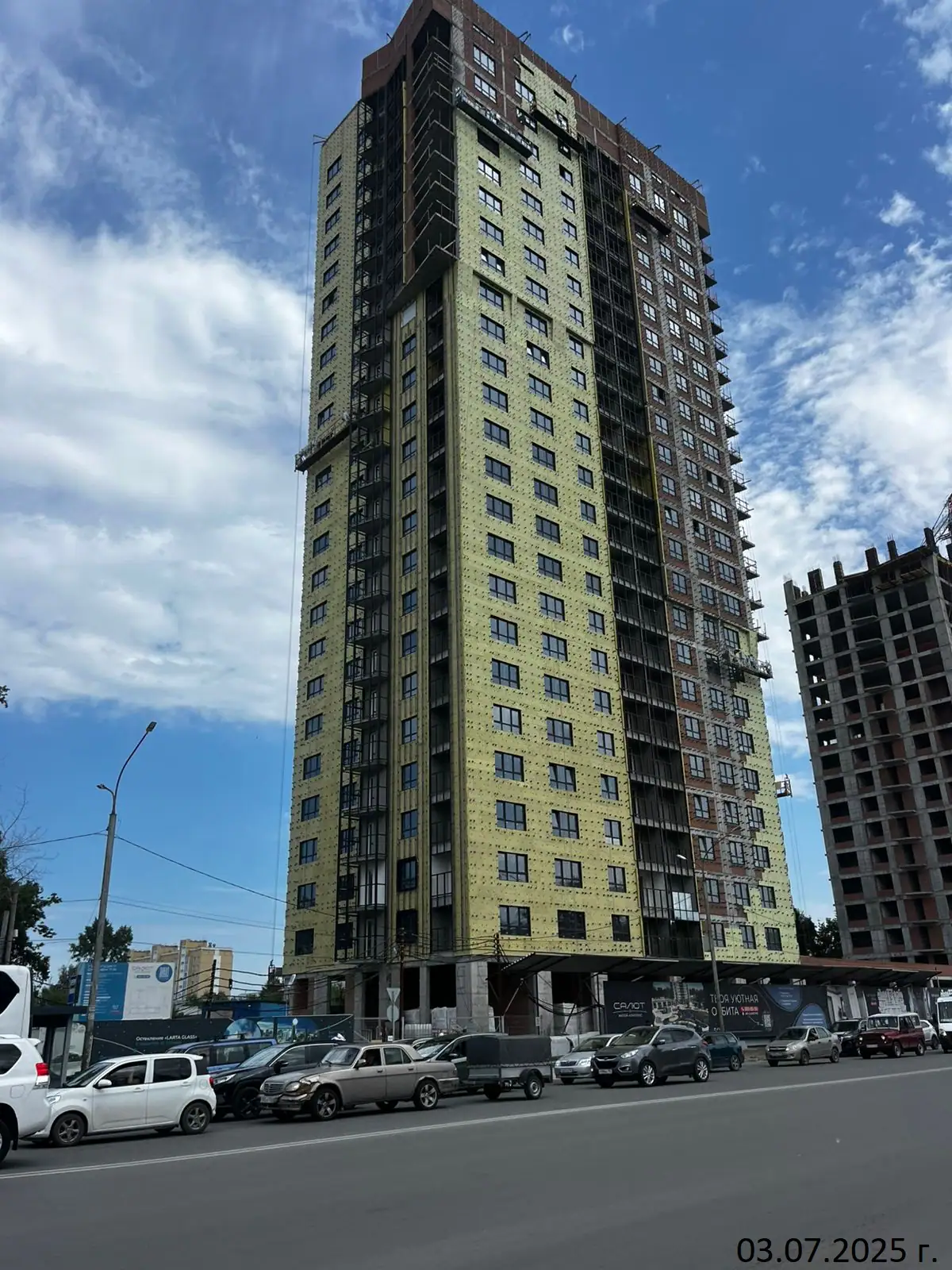

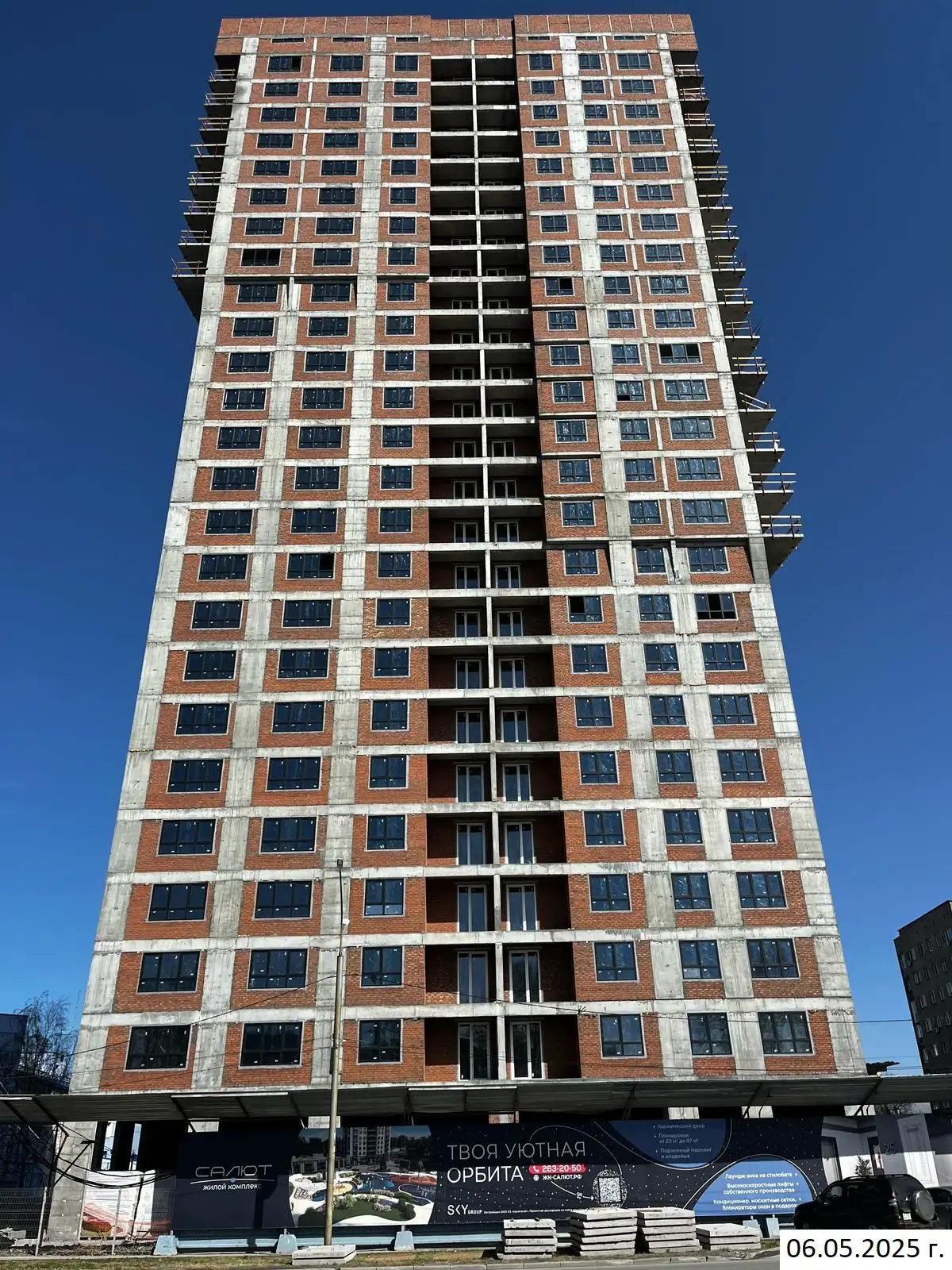

- II кв. 2025Фотоотчёт со стройки

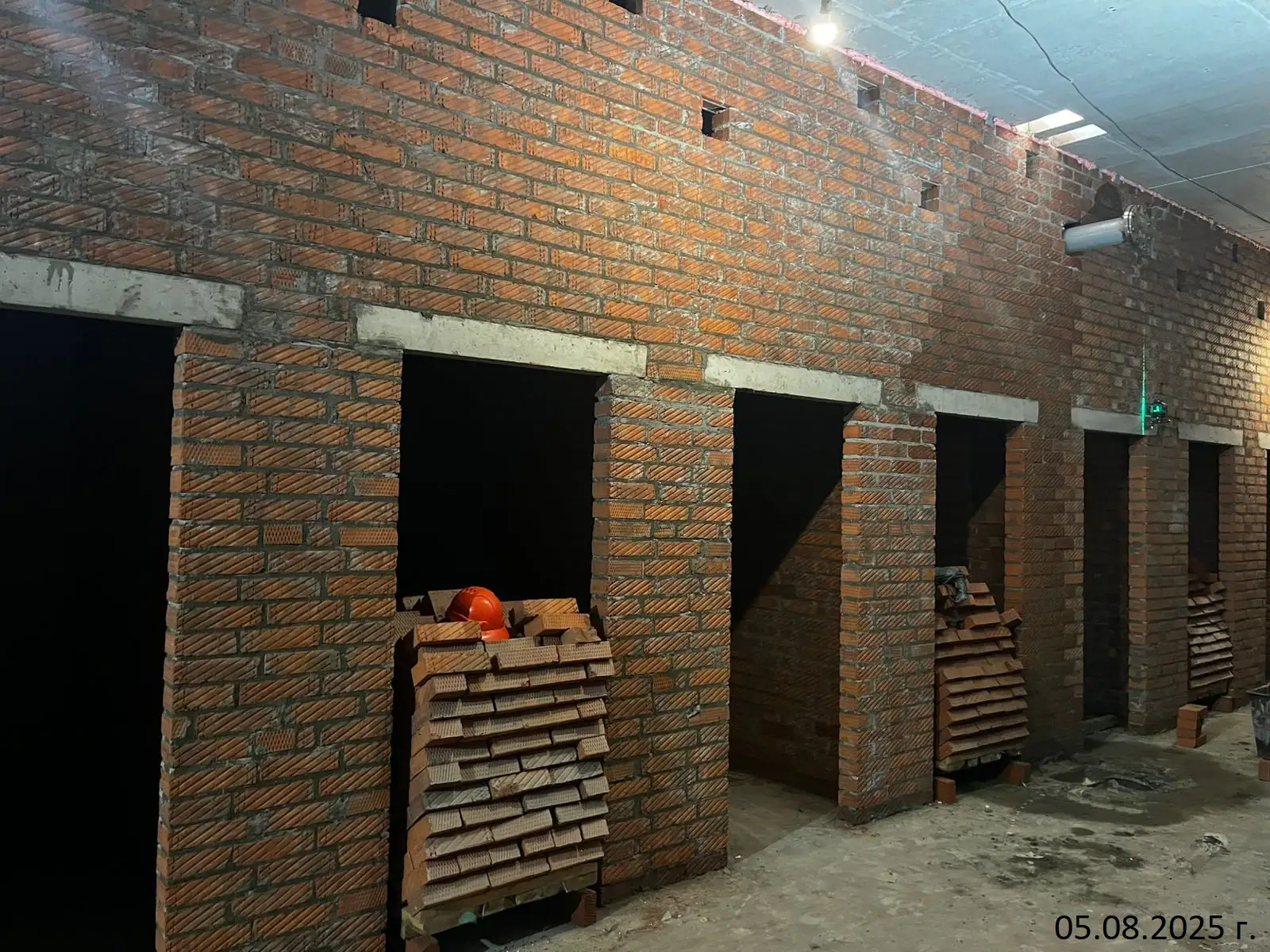

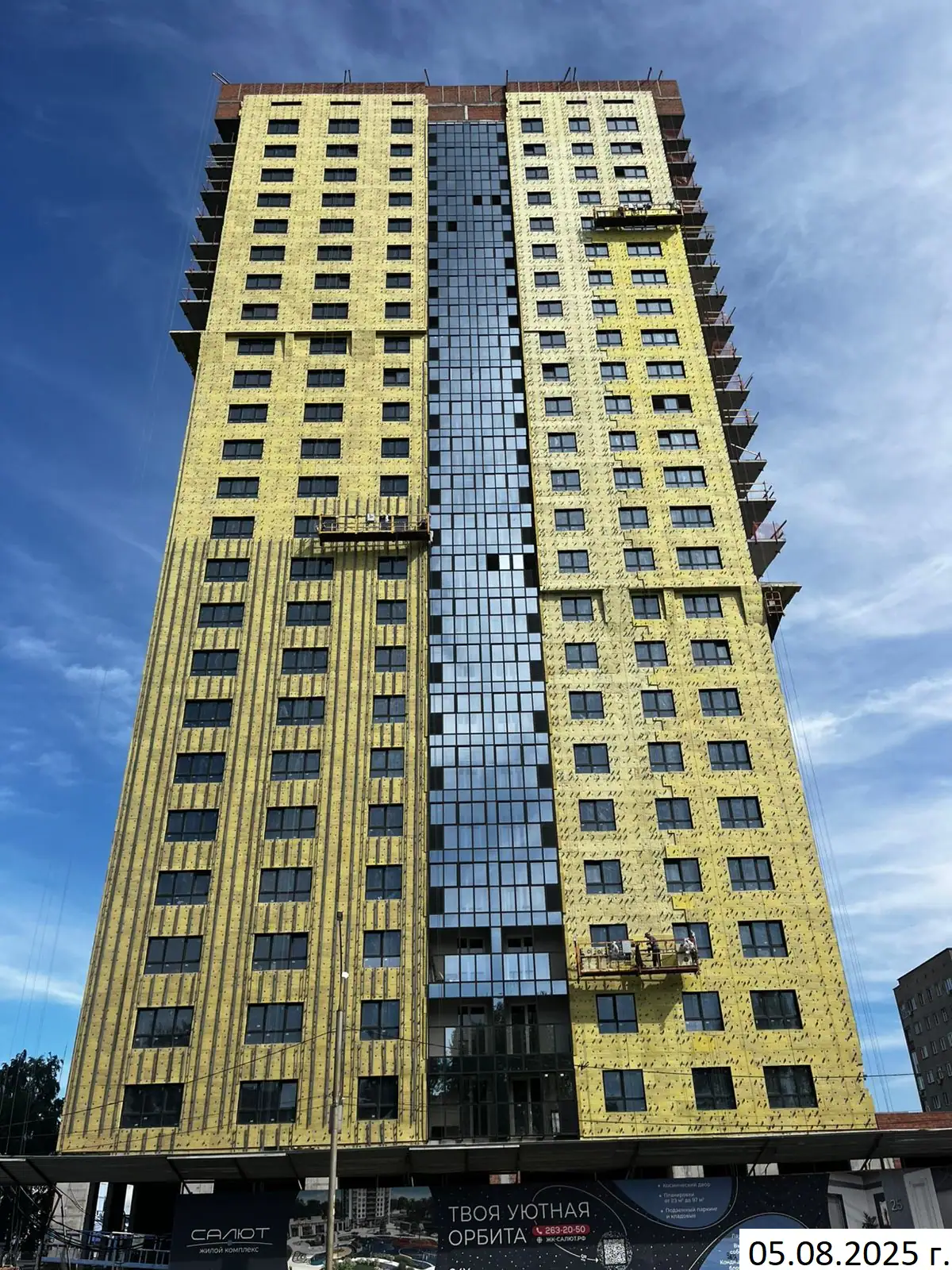

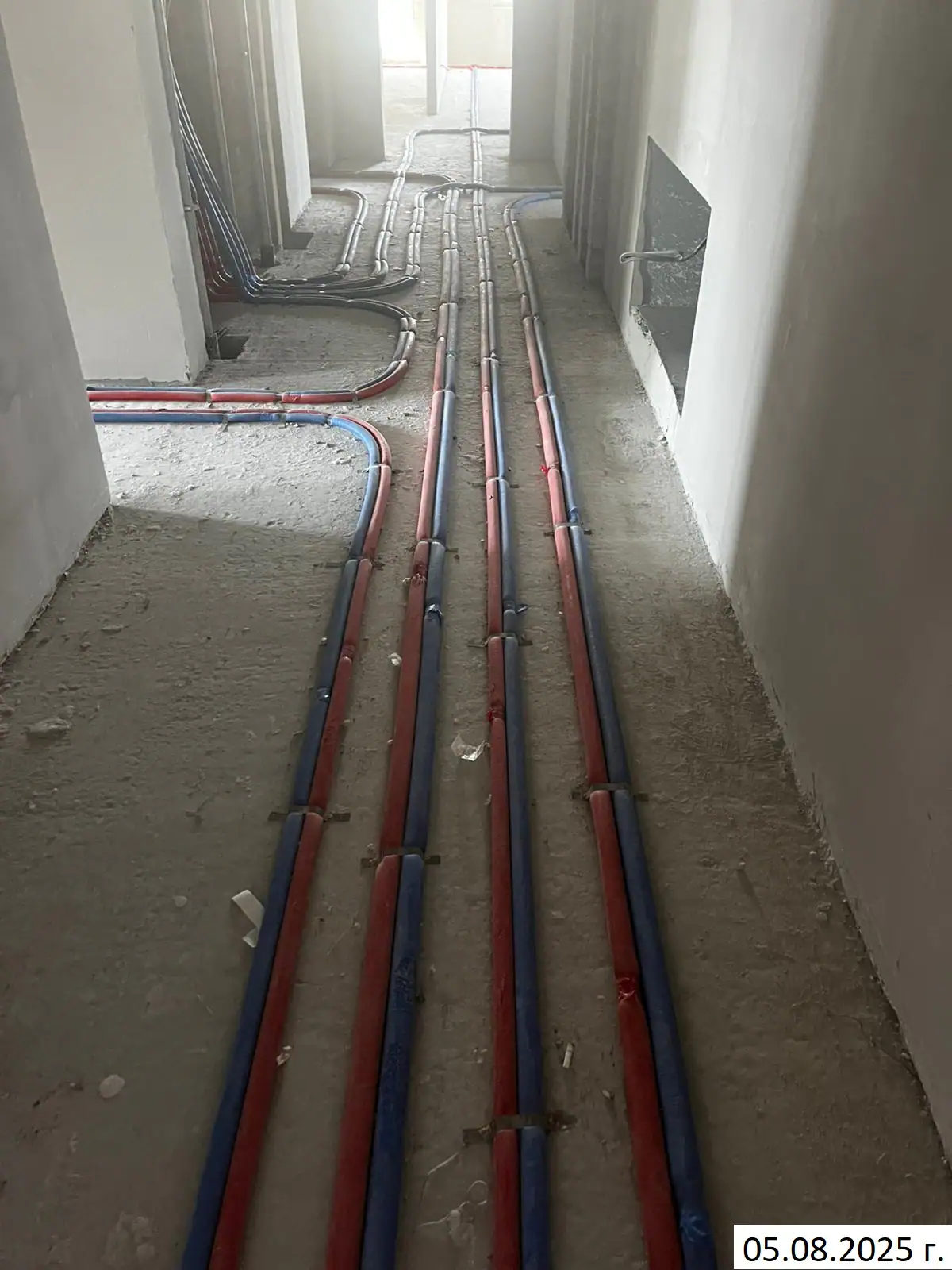

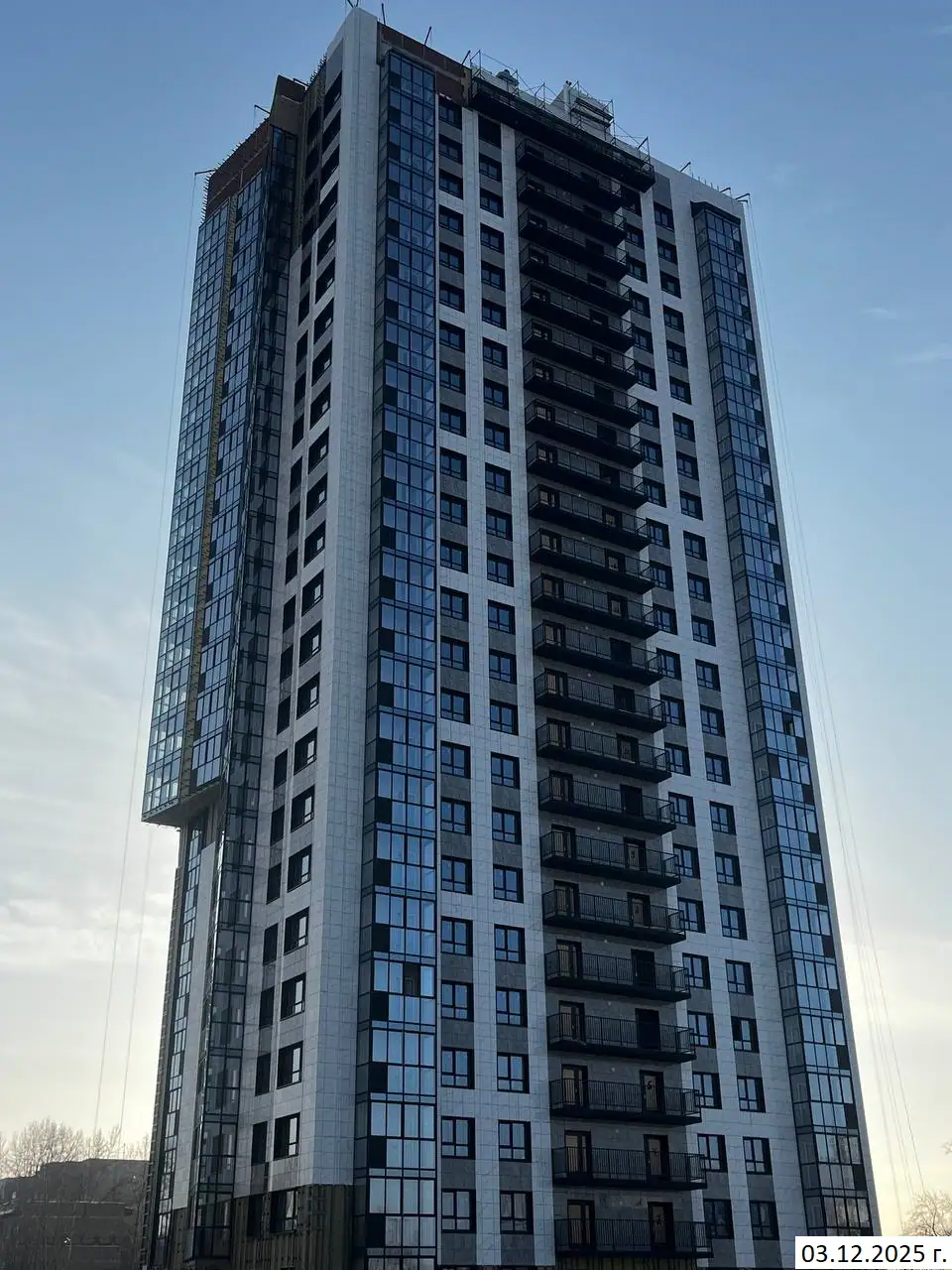

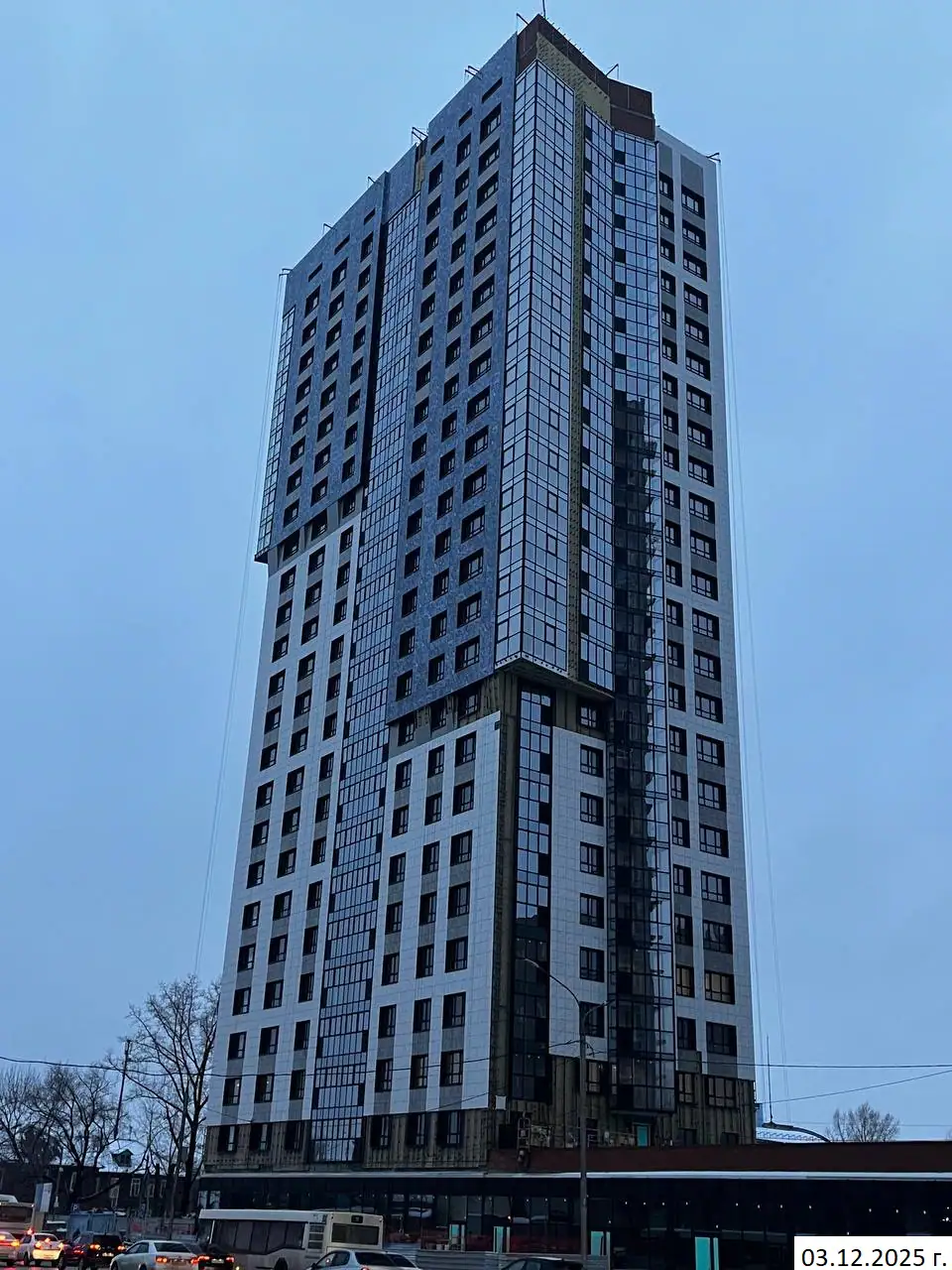

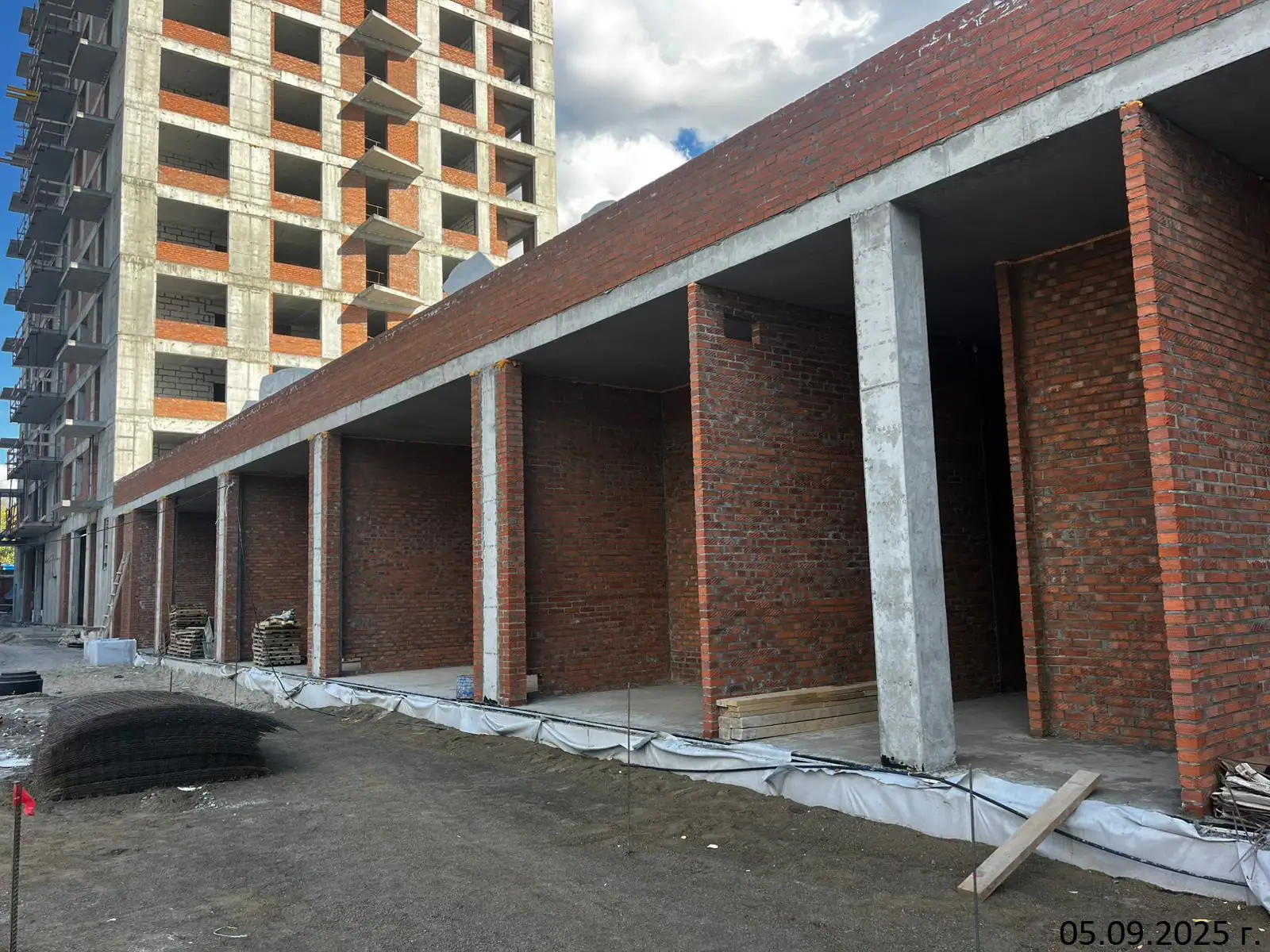

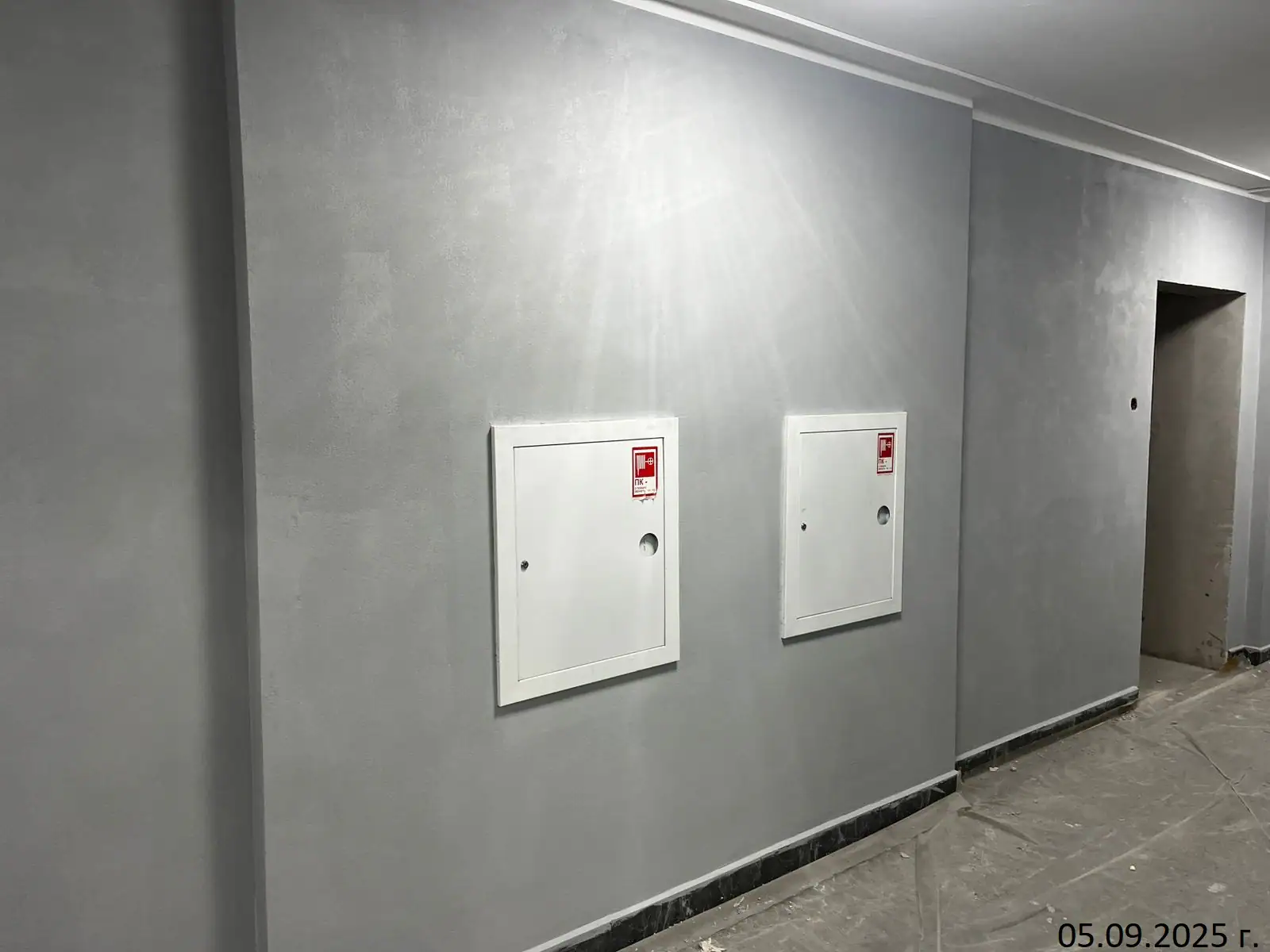

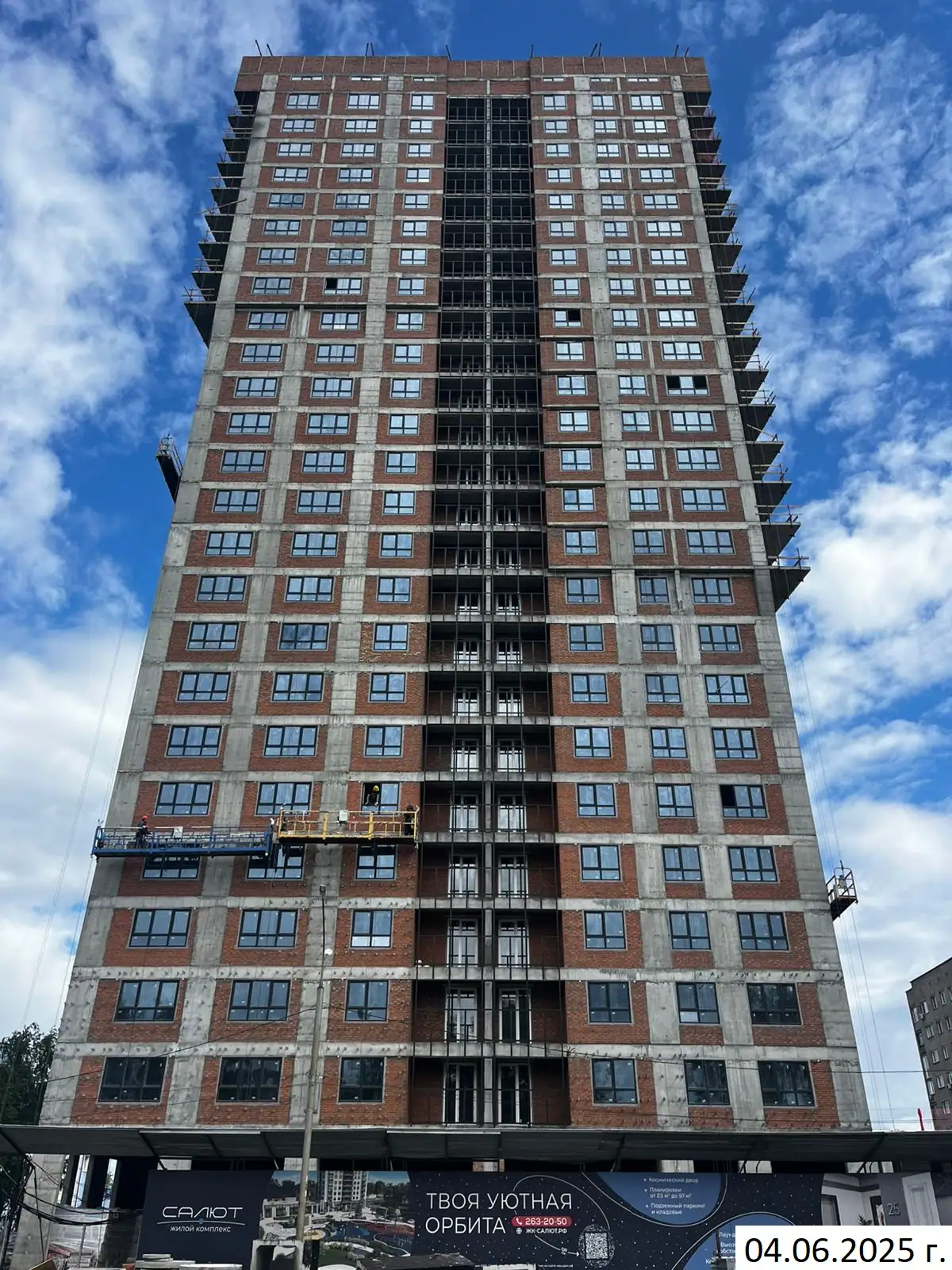

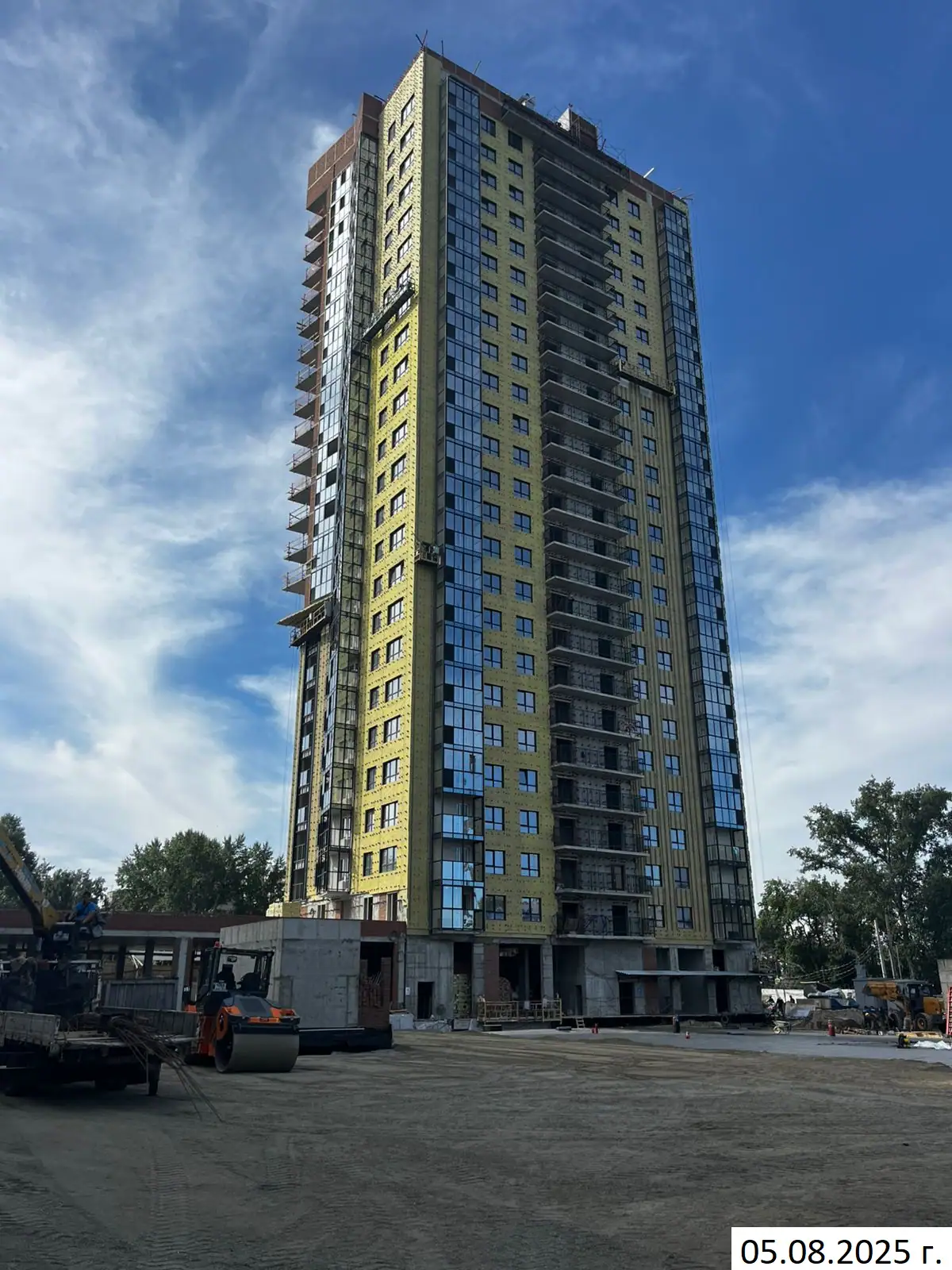

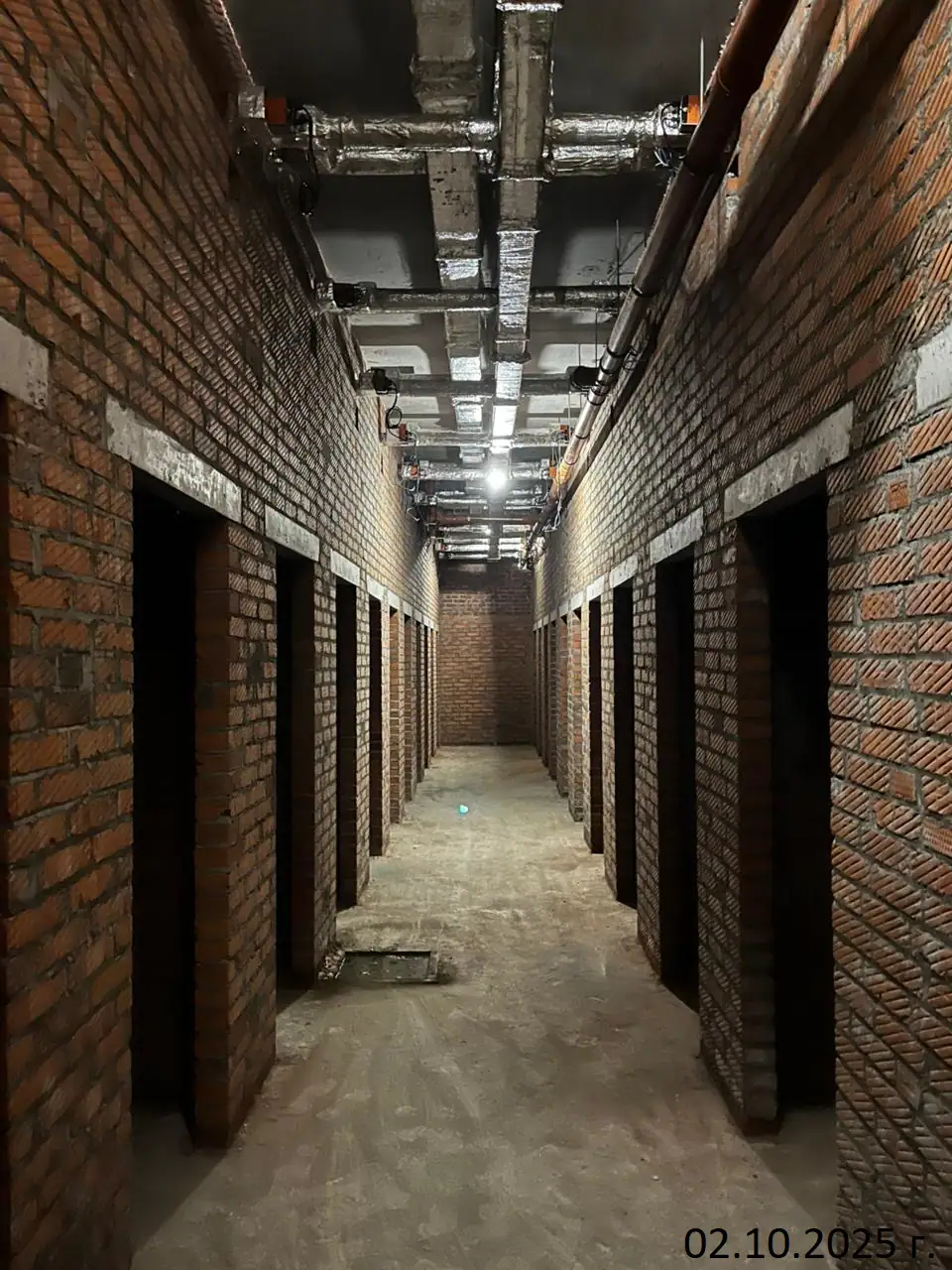

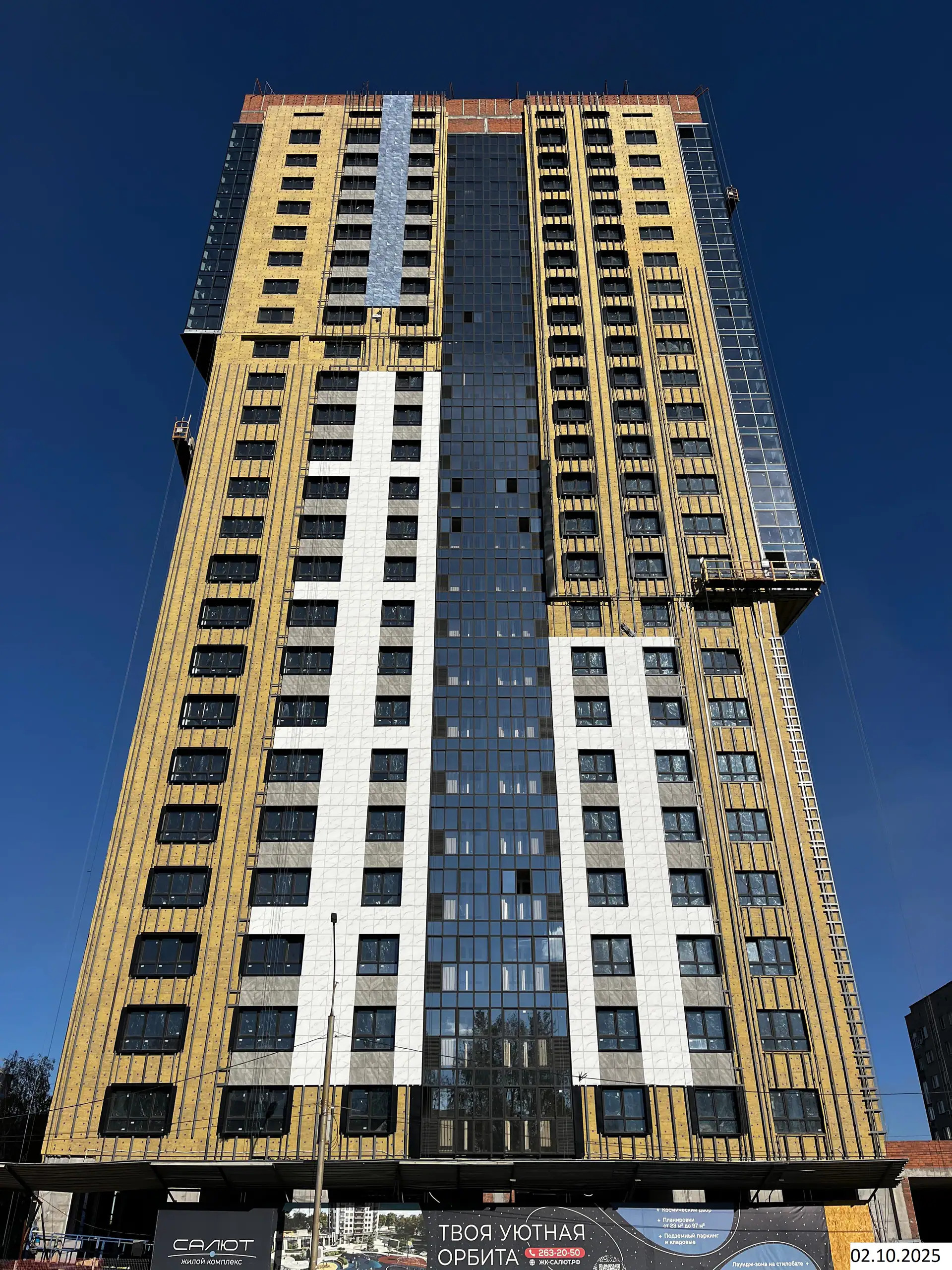

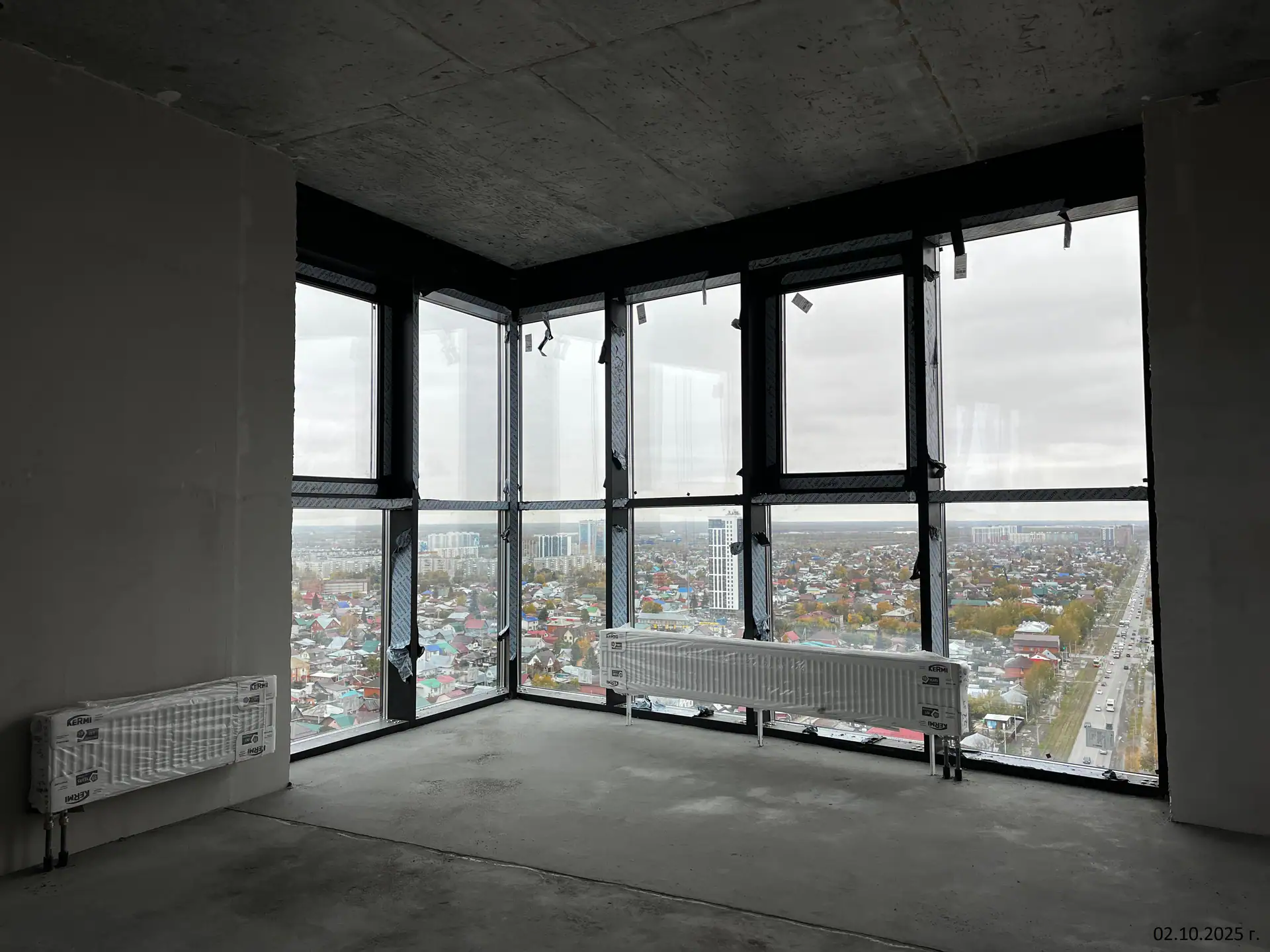

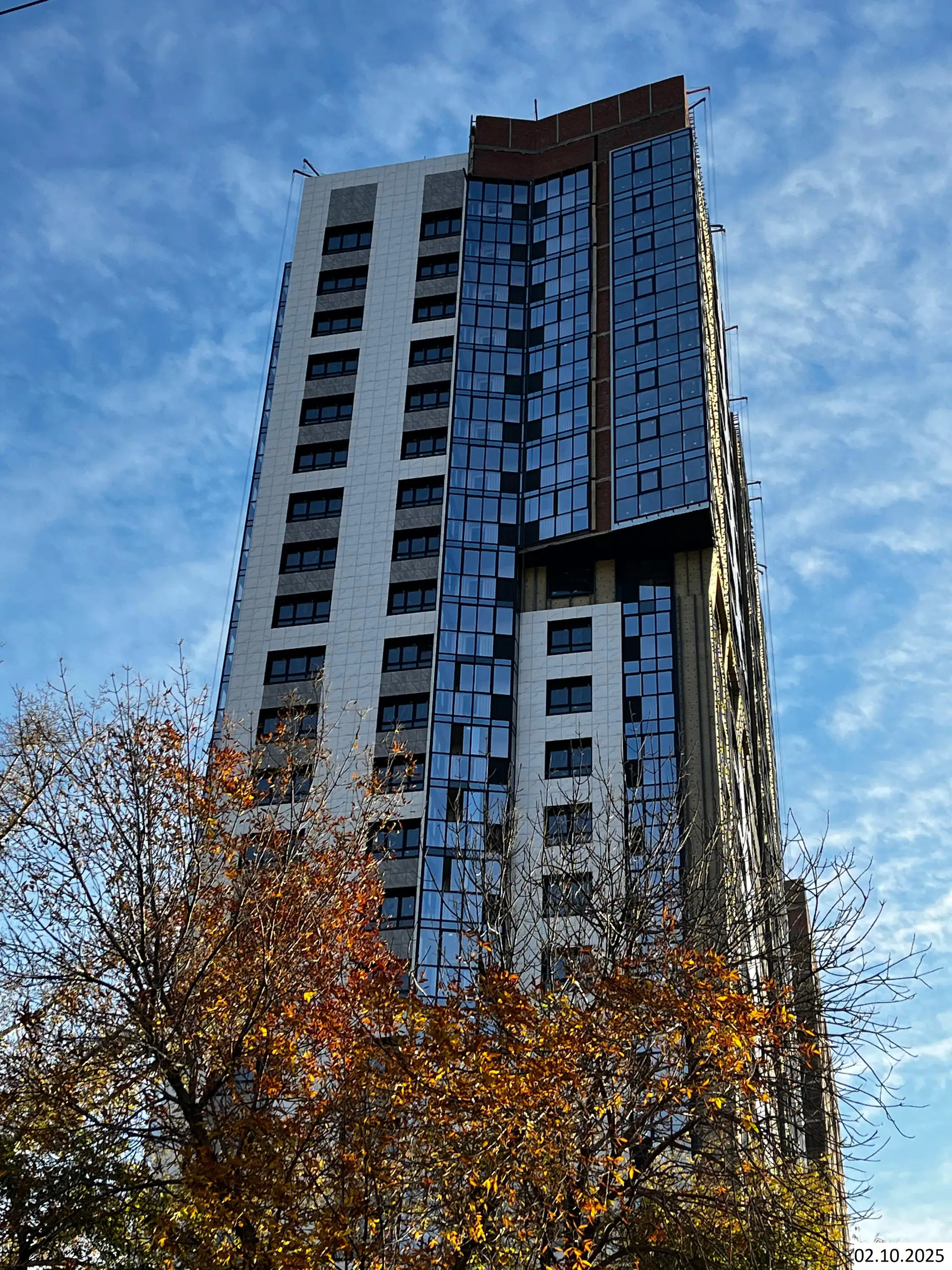

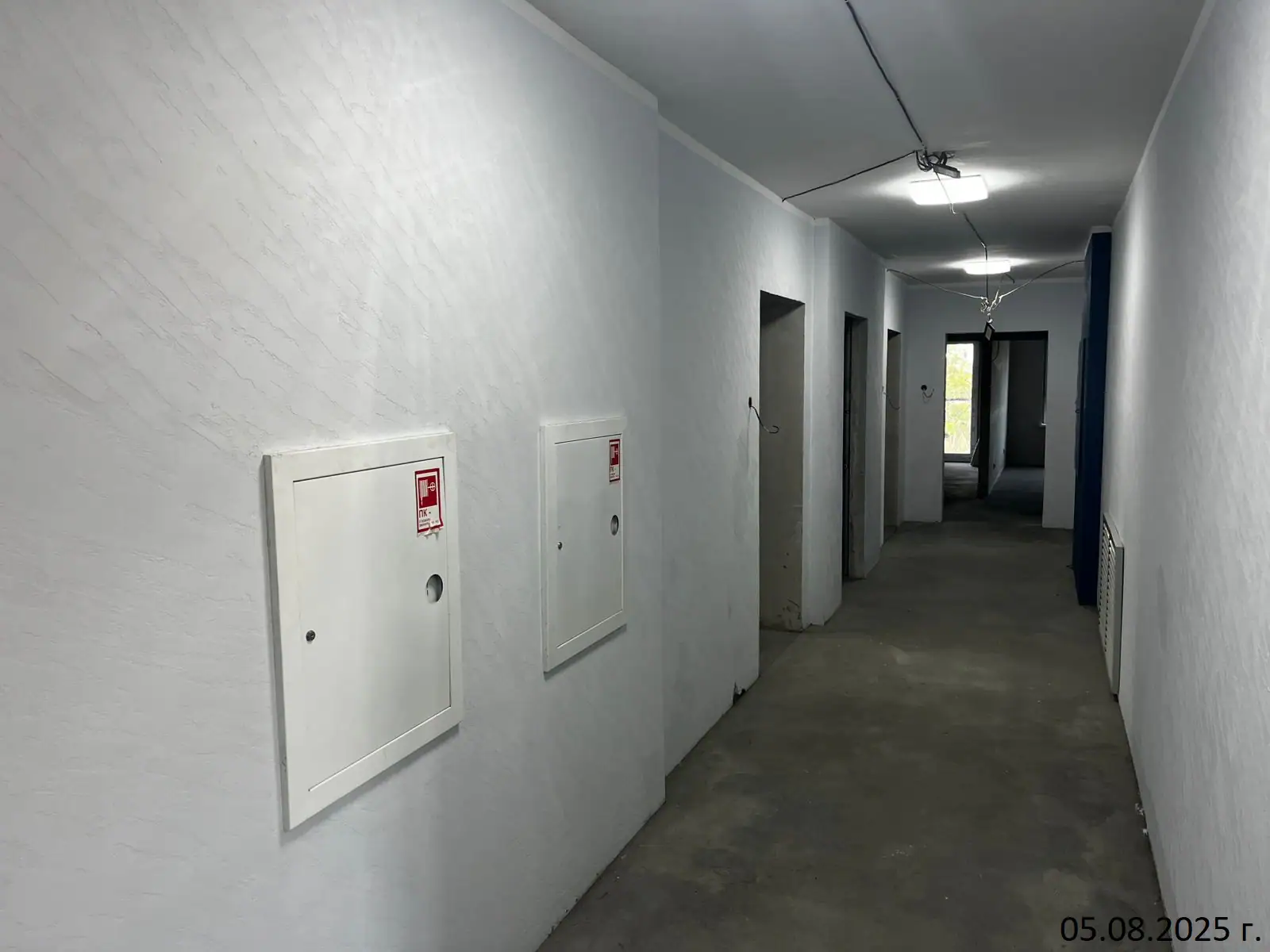

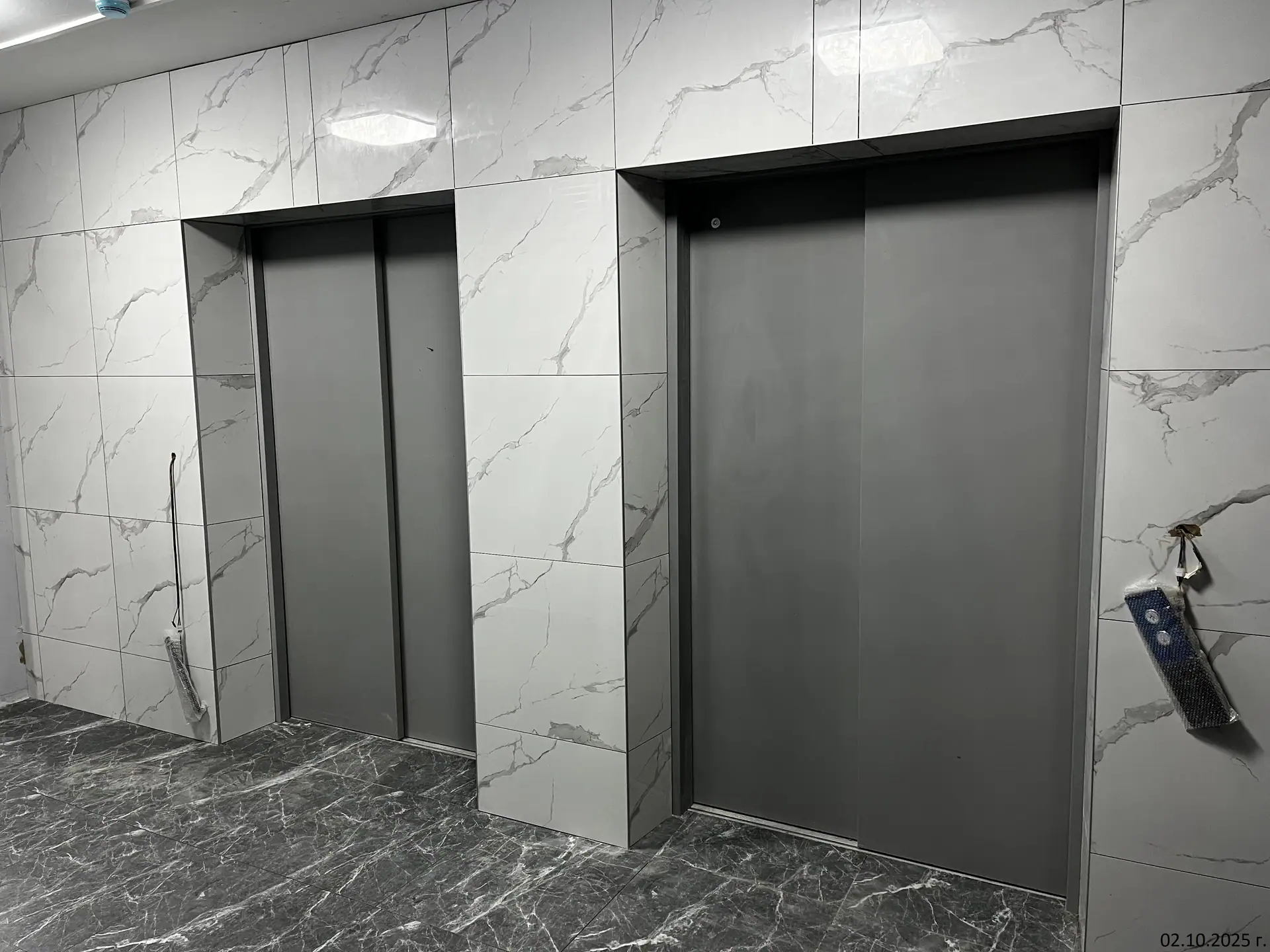

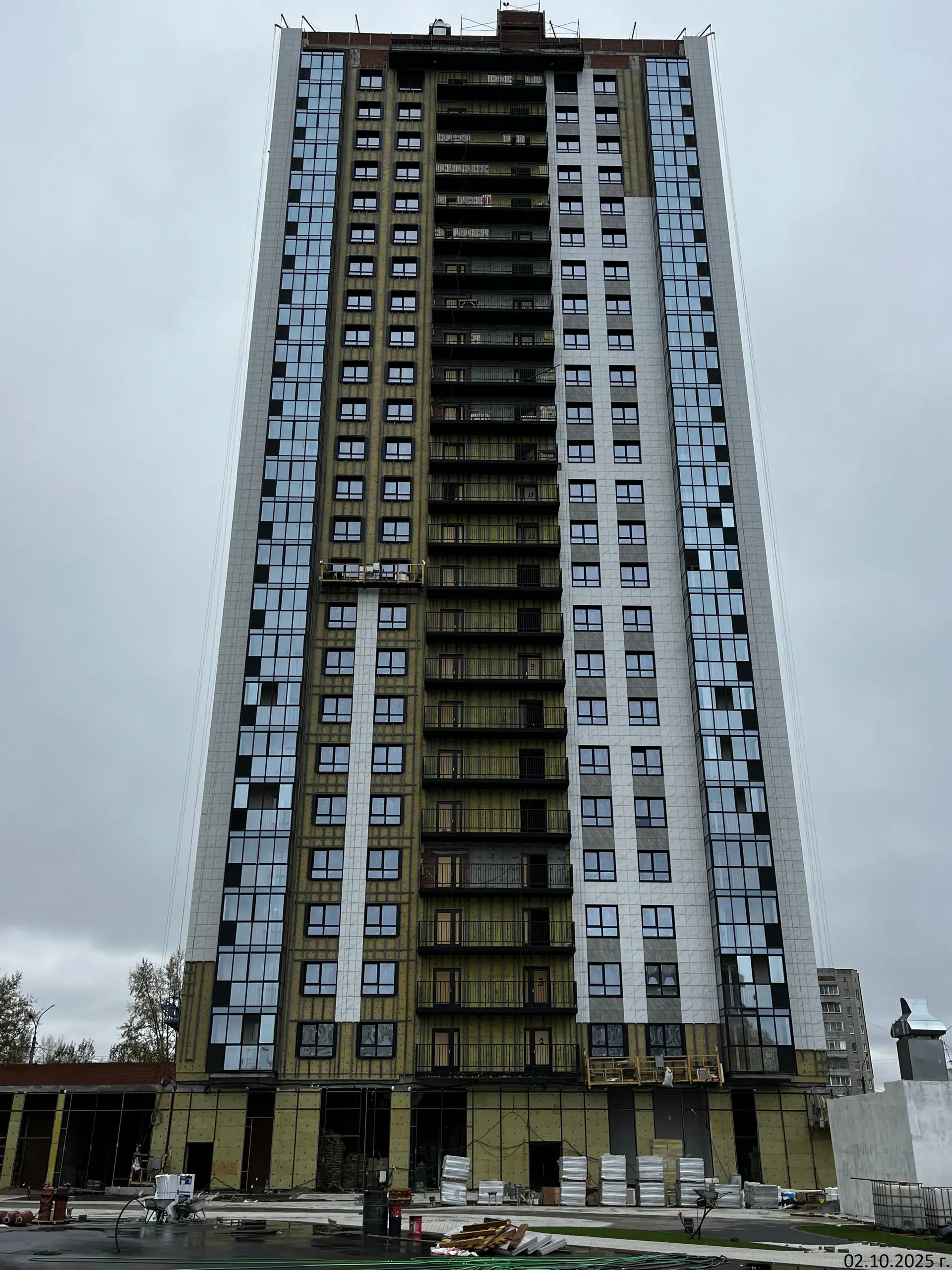

- III кв. 2025Фотоотчёт со стройки

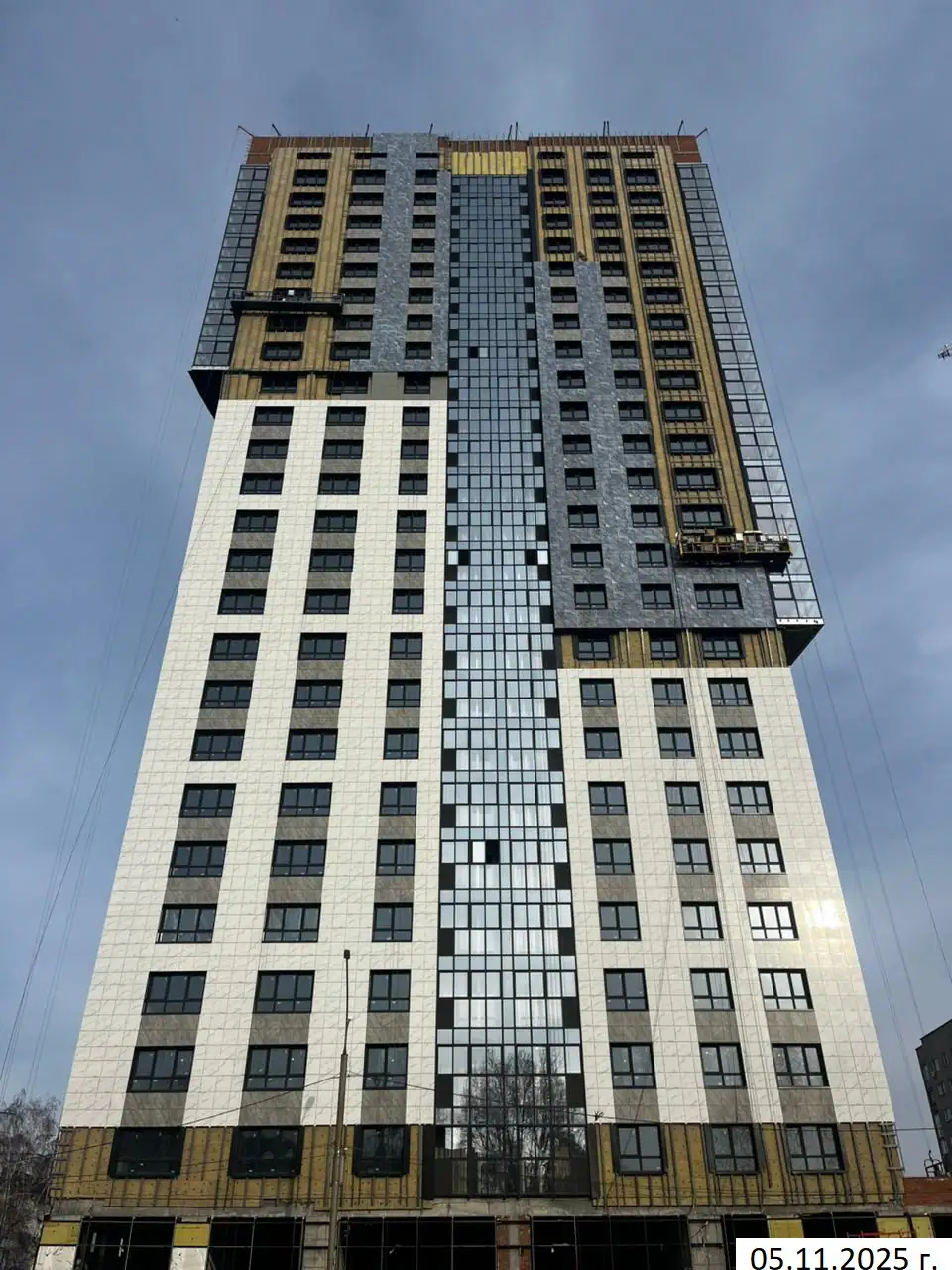

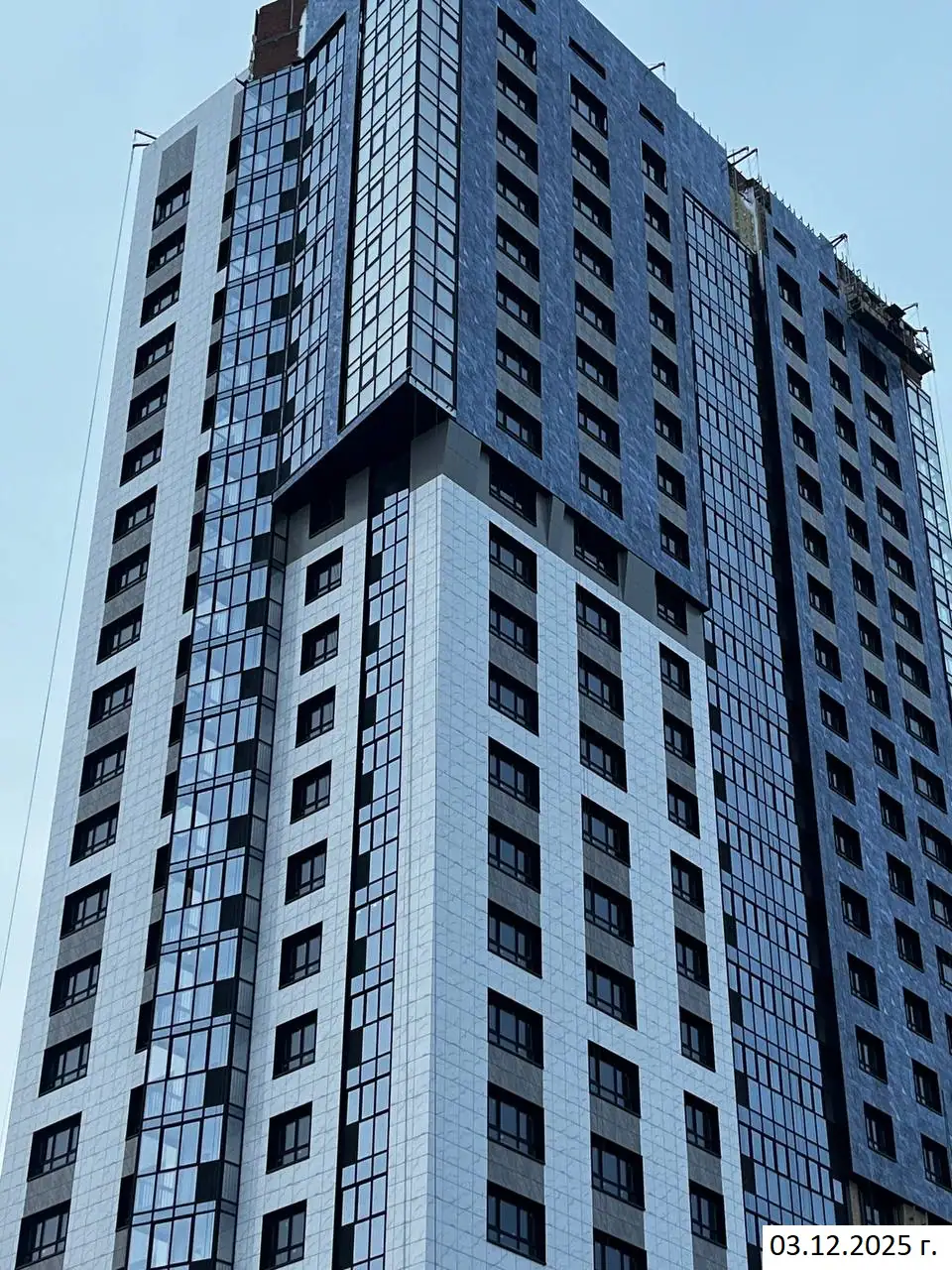

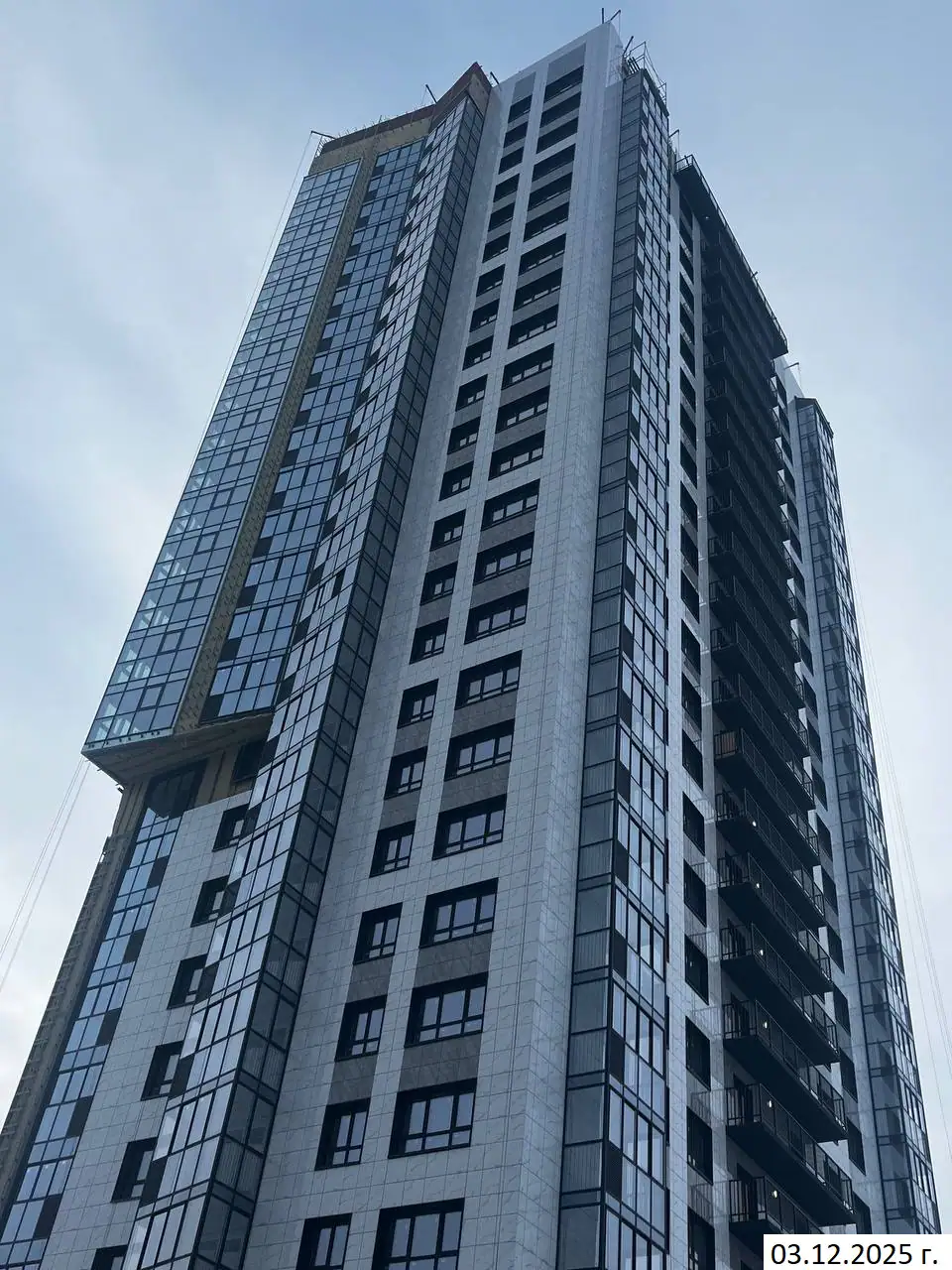

- IV кв. 2025Фотоотчёт со стройки

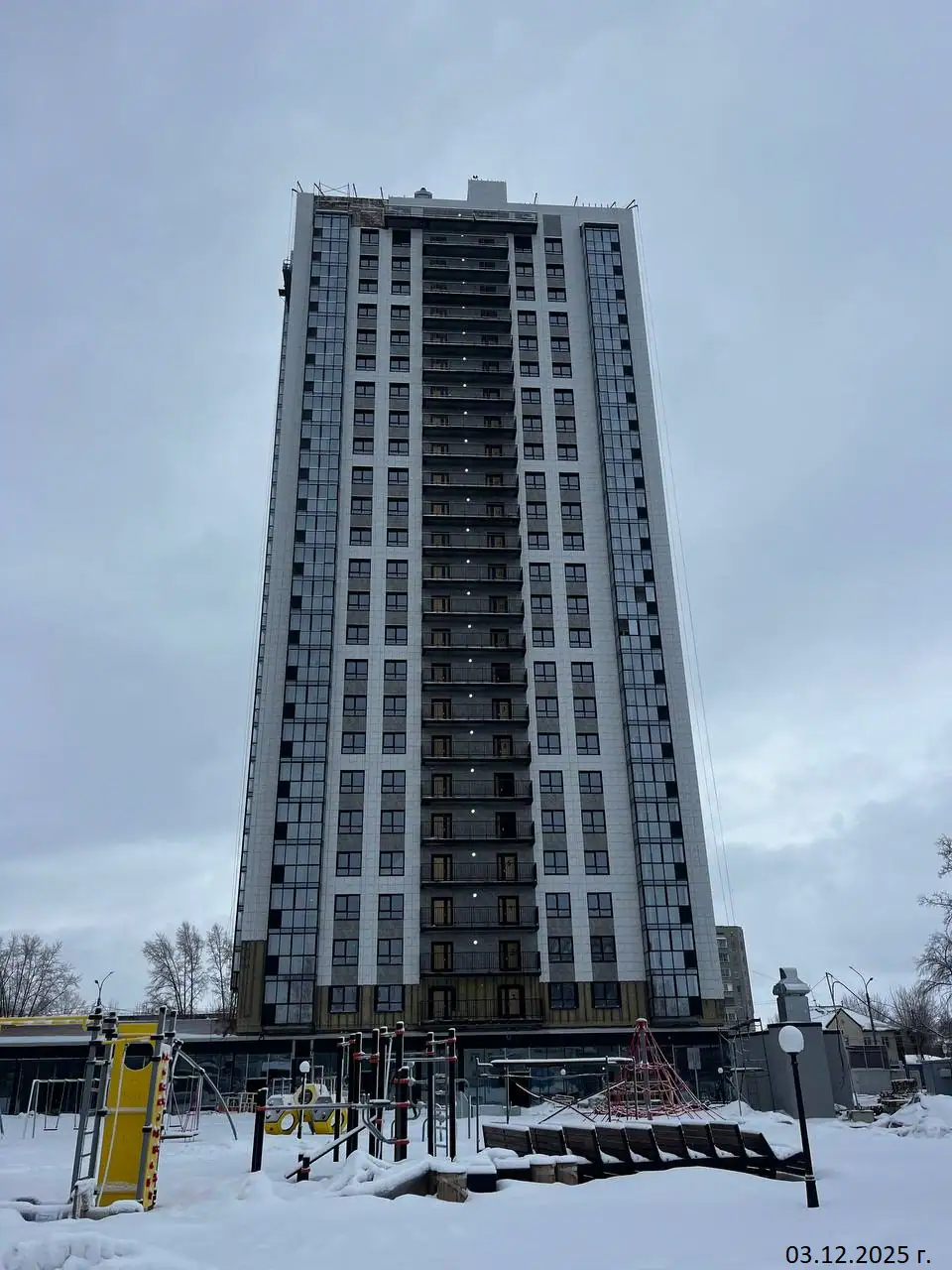

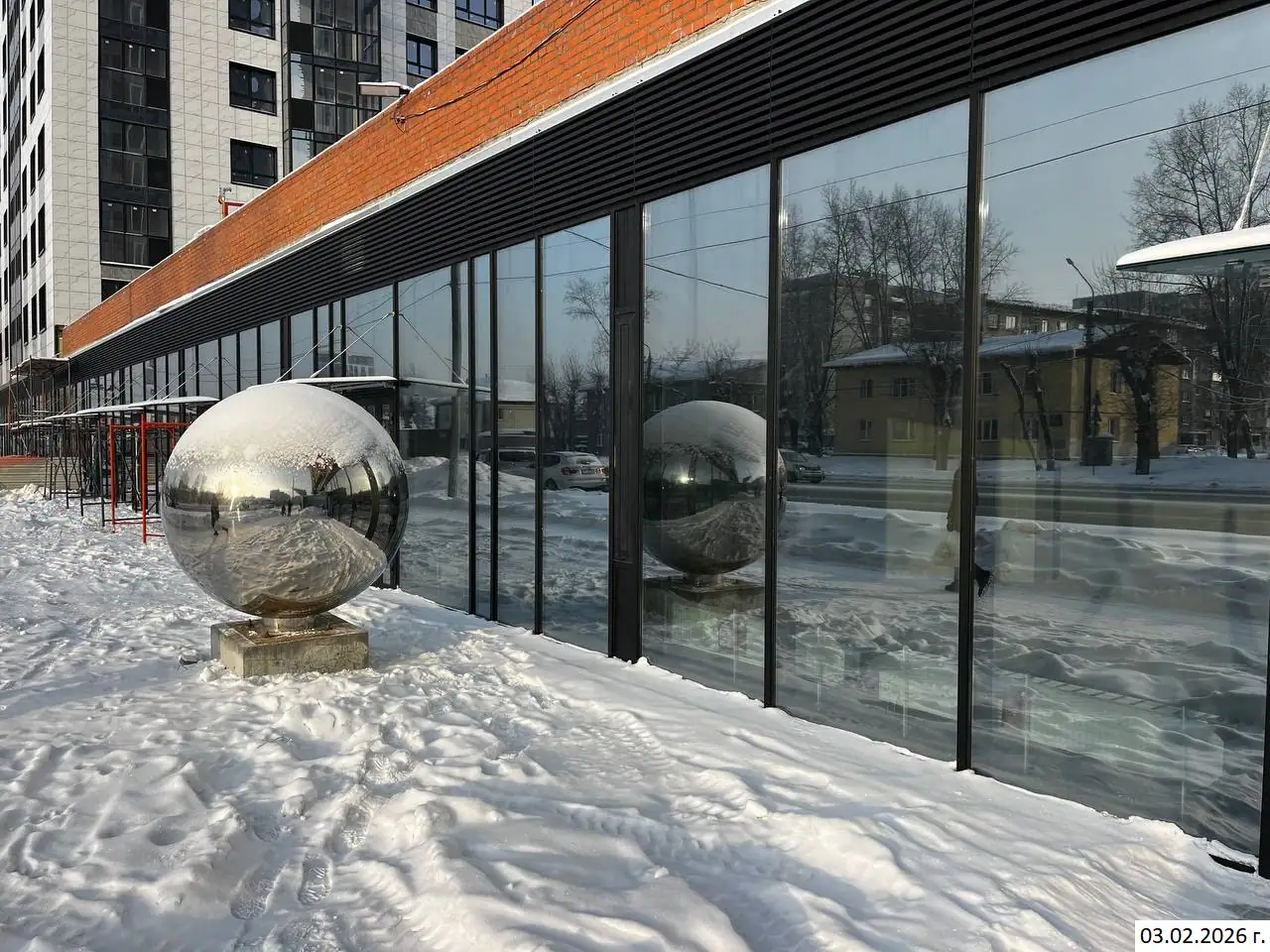

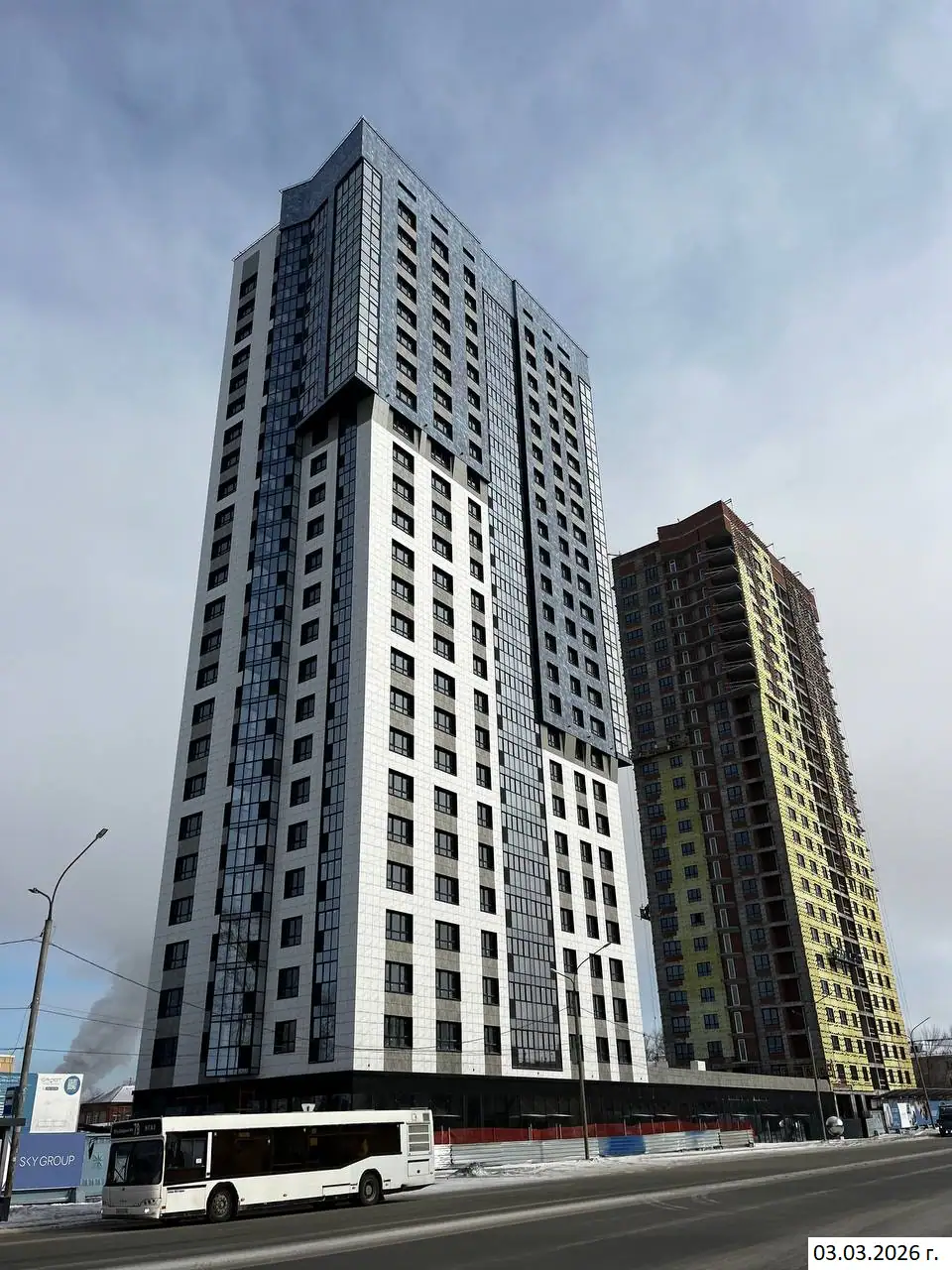

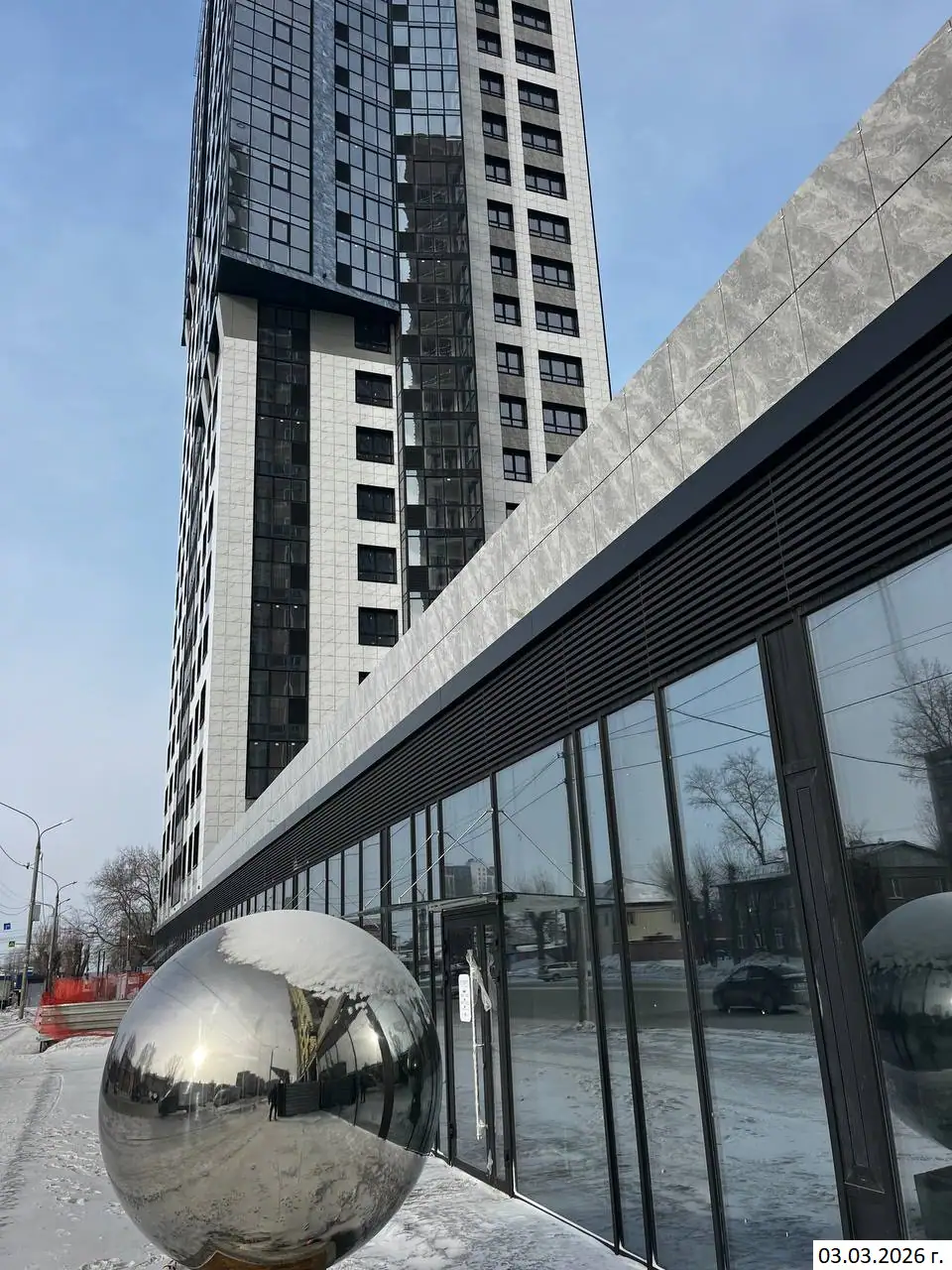

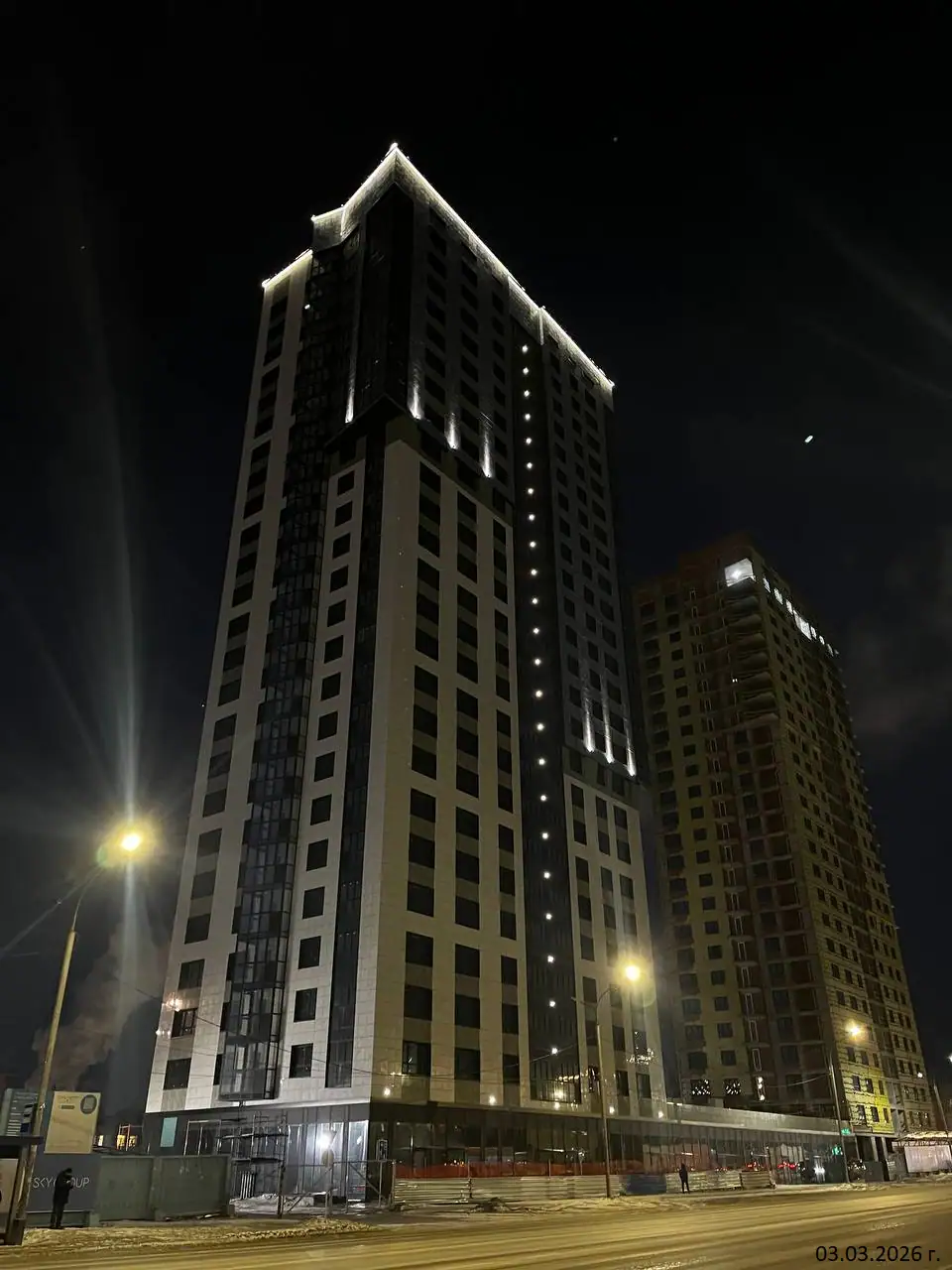

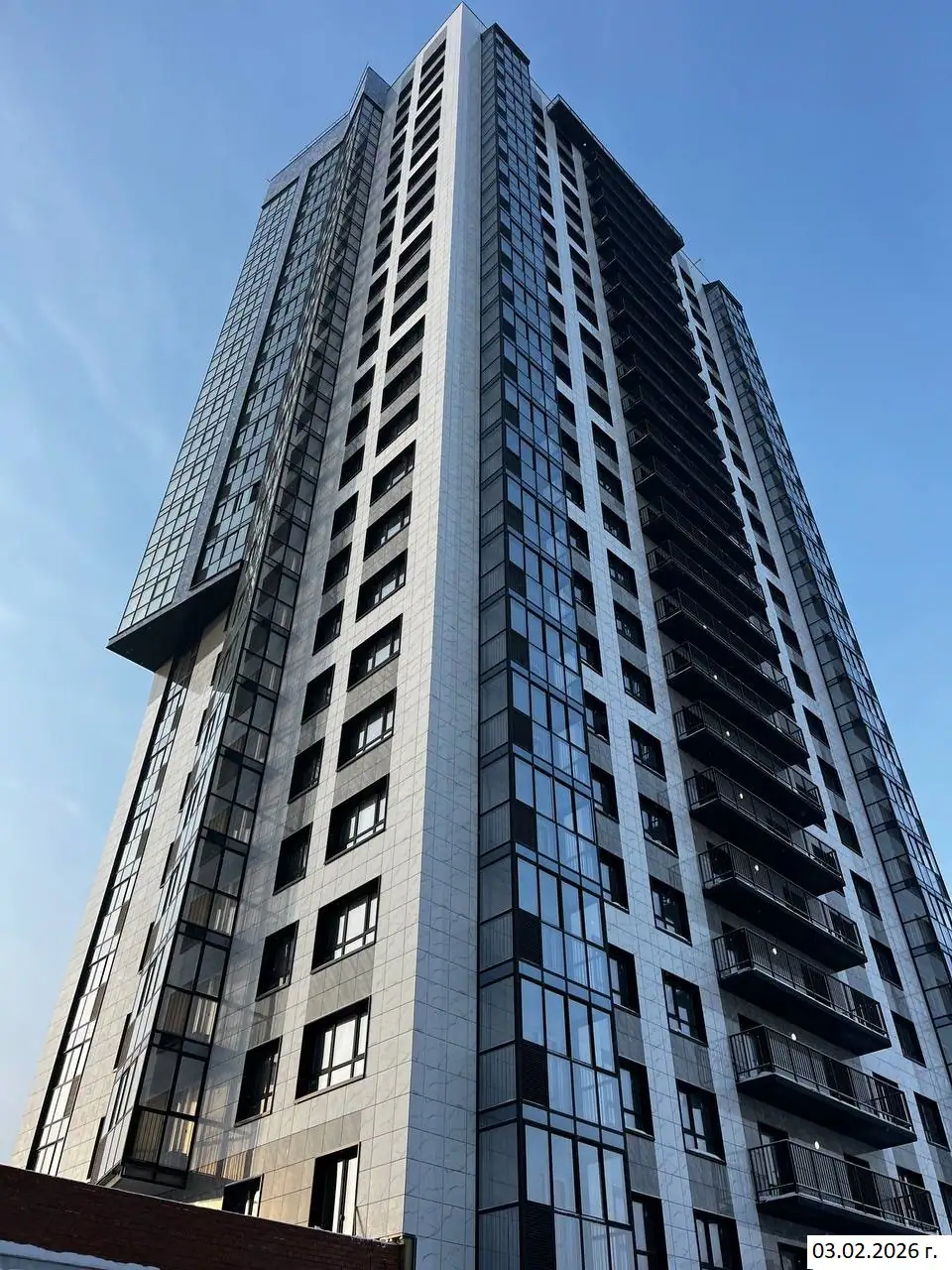

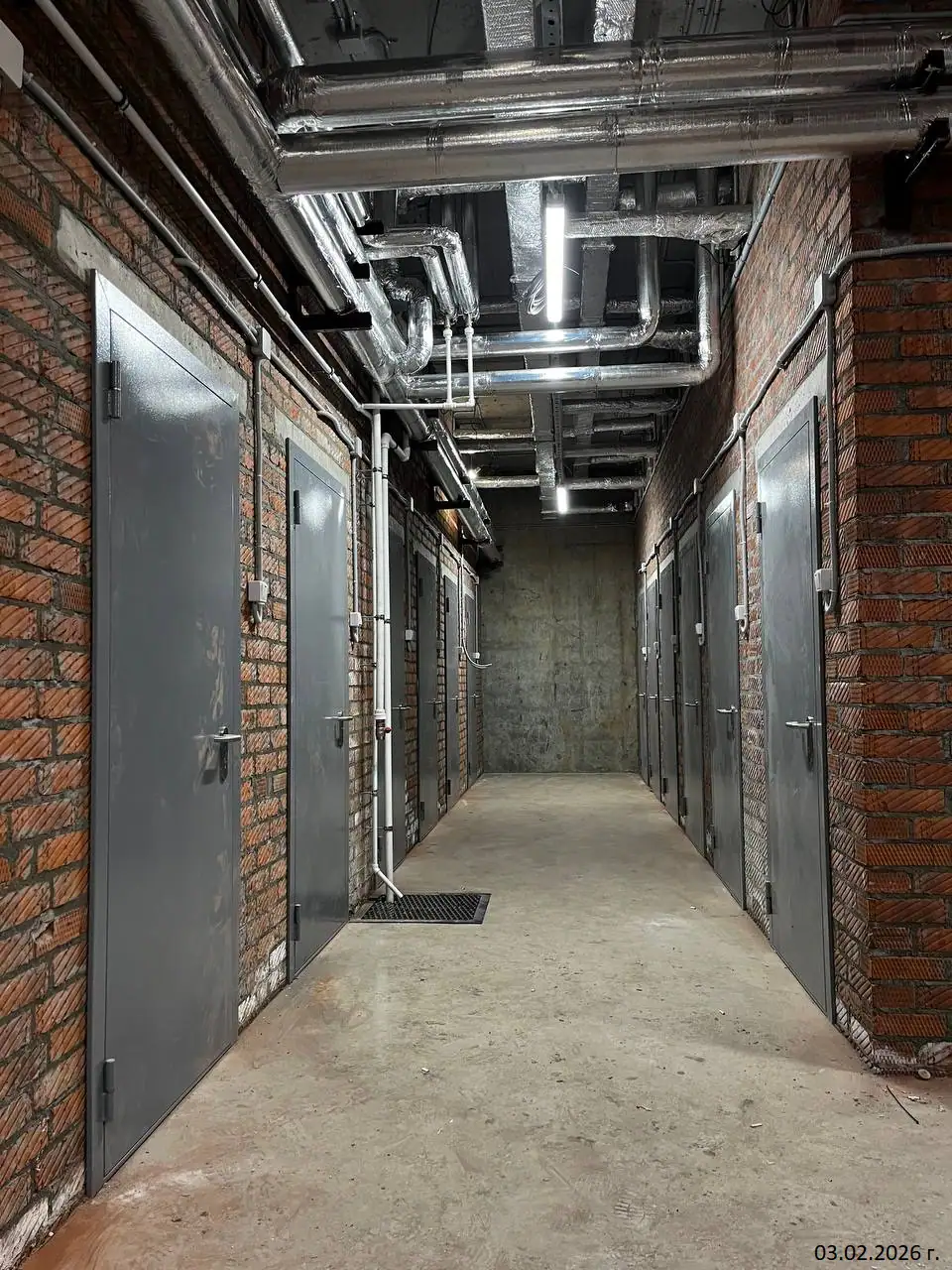

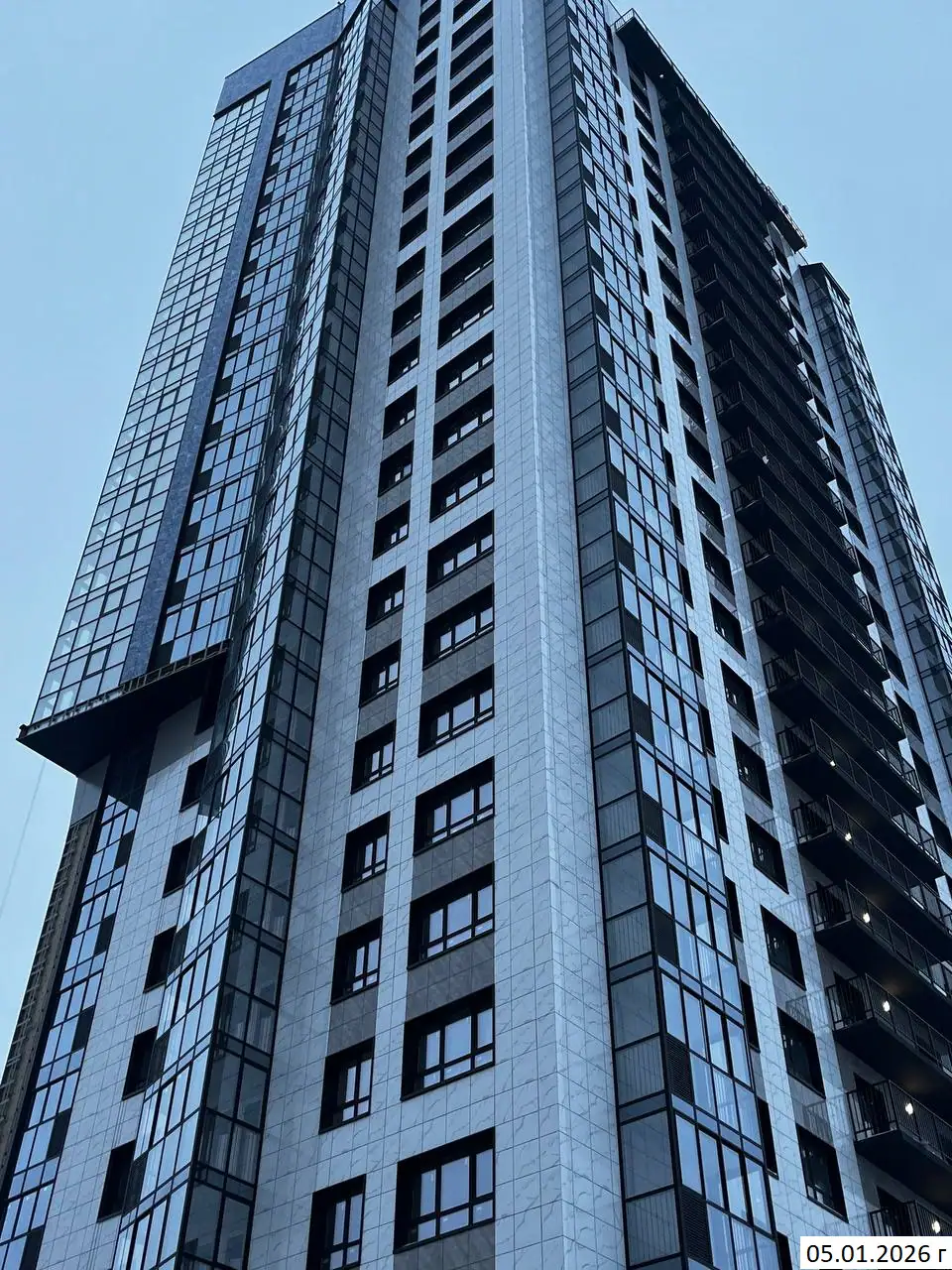

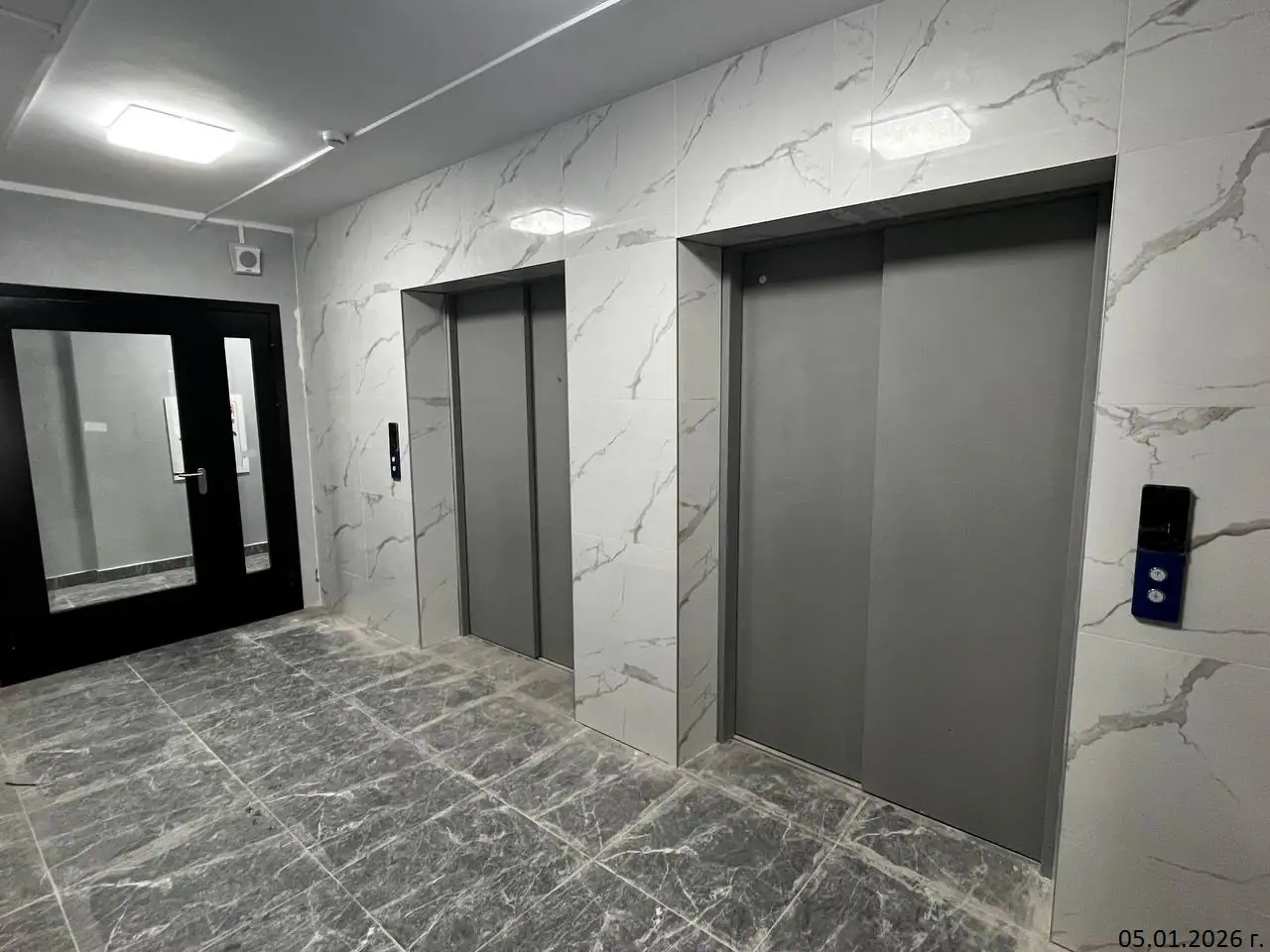

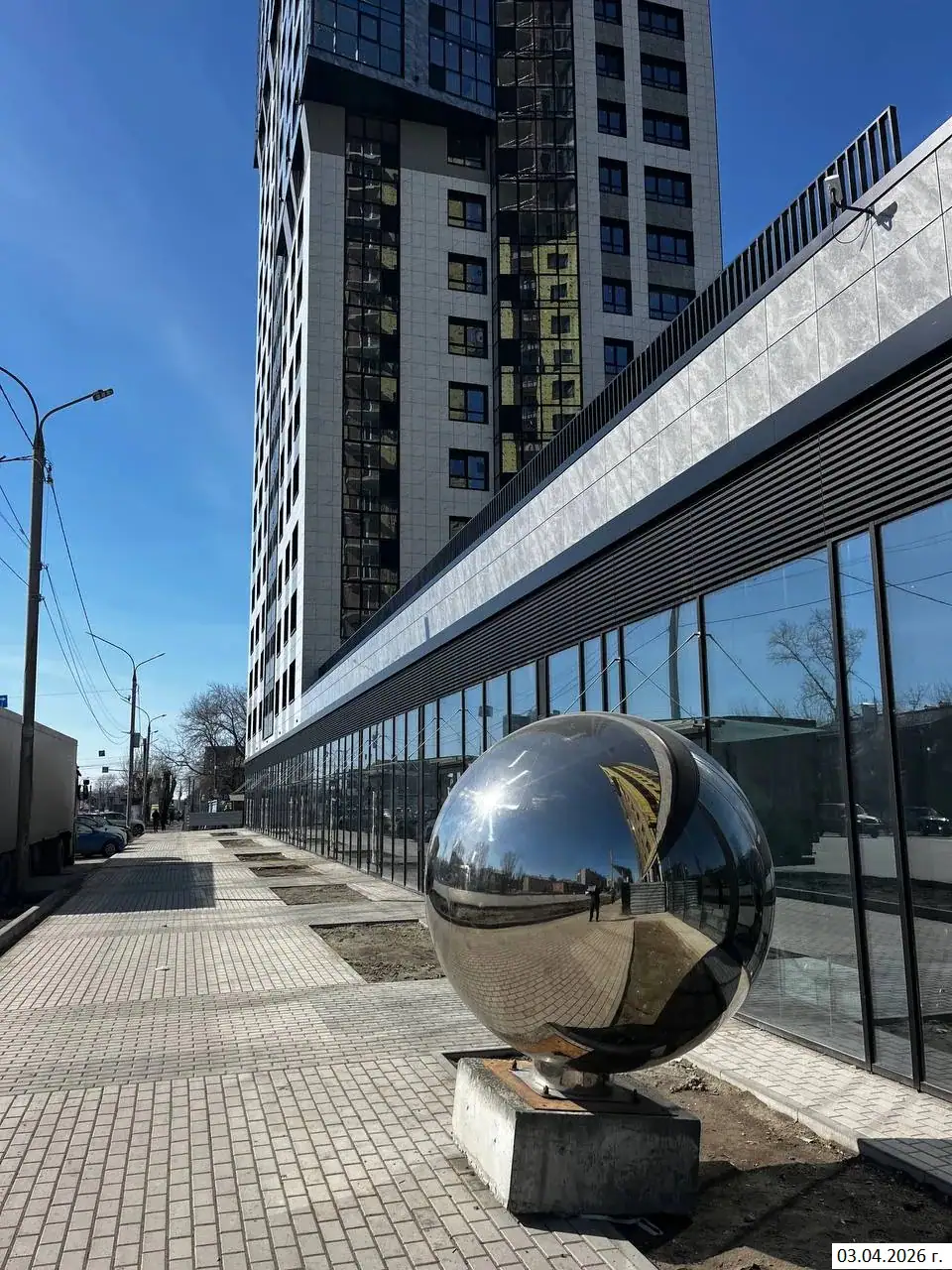

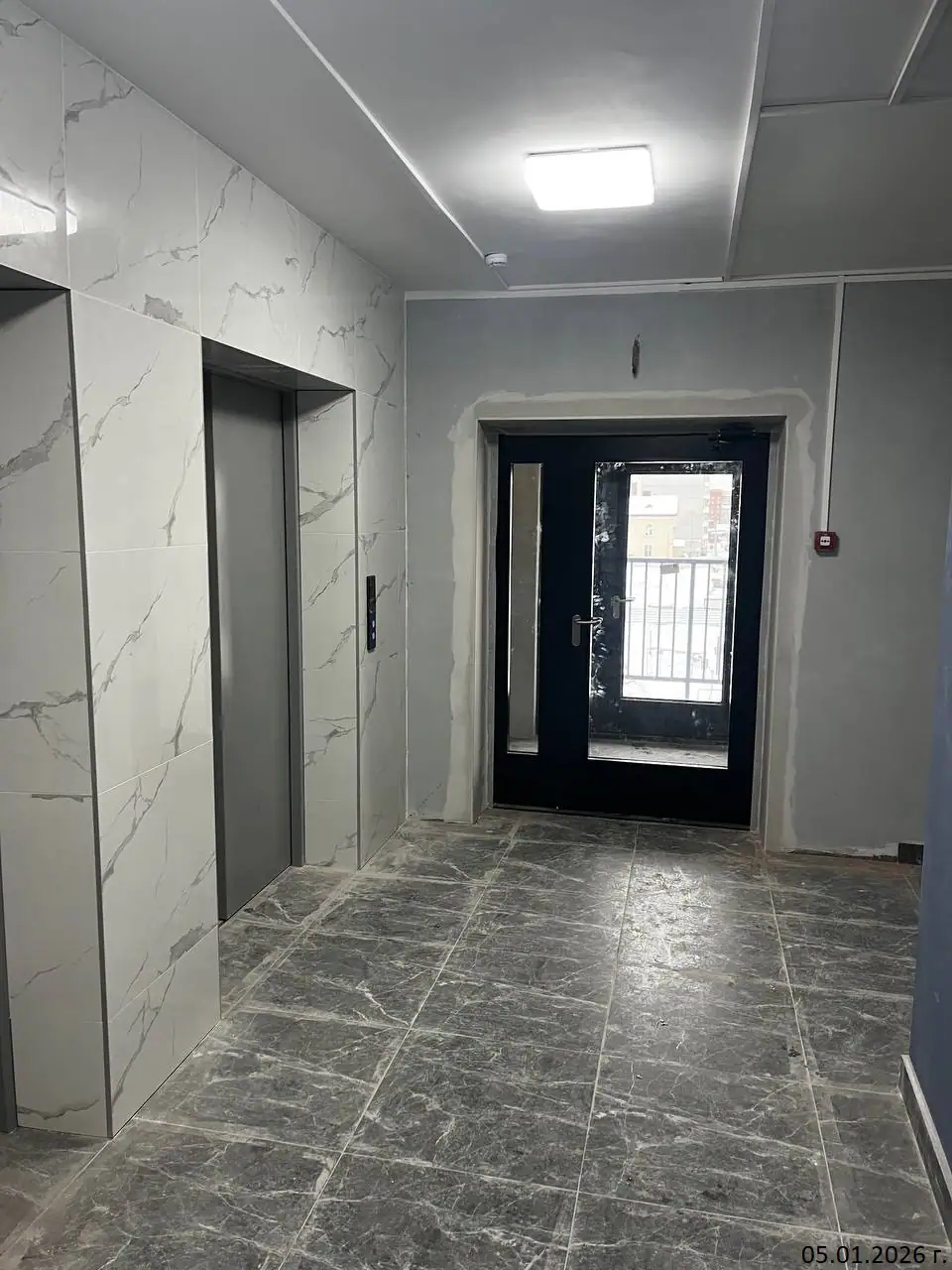

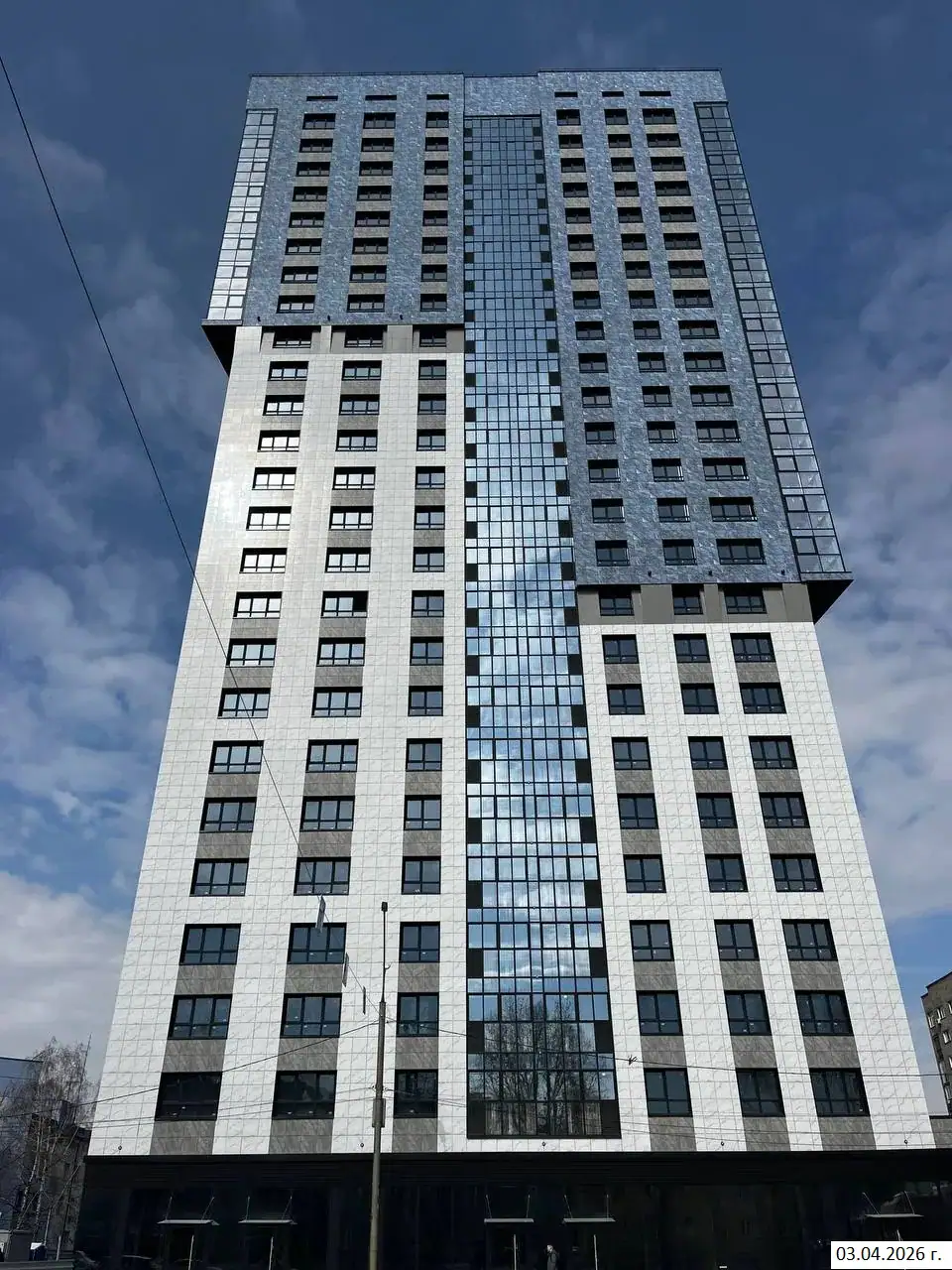

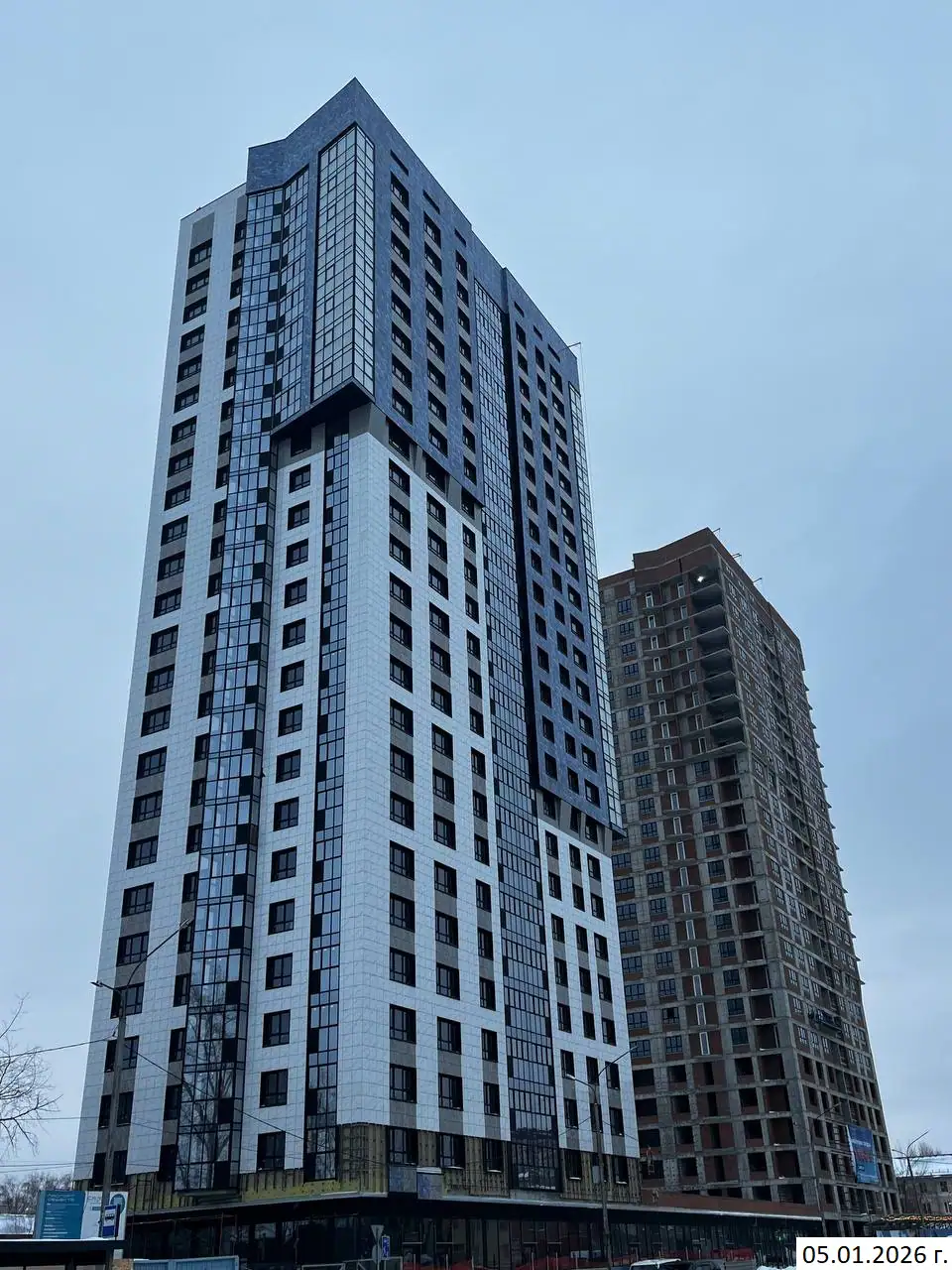

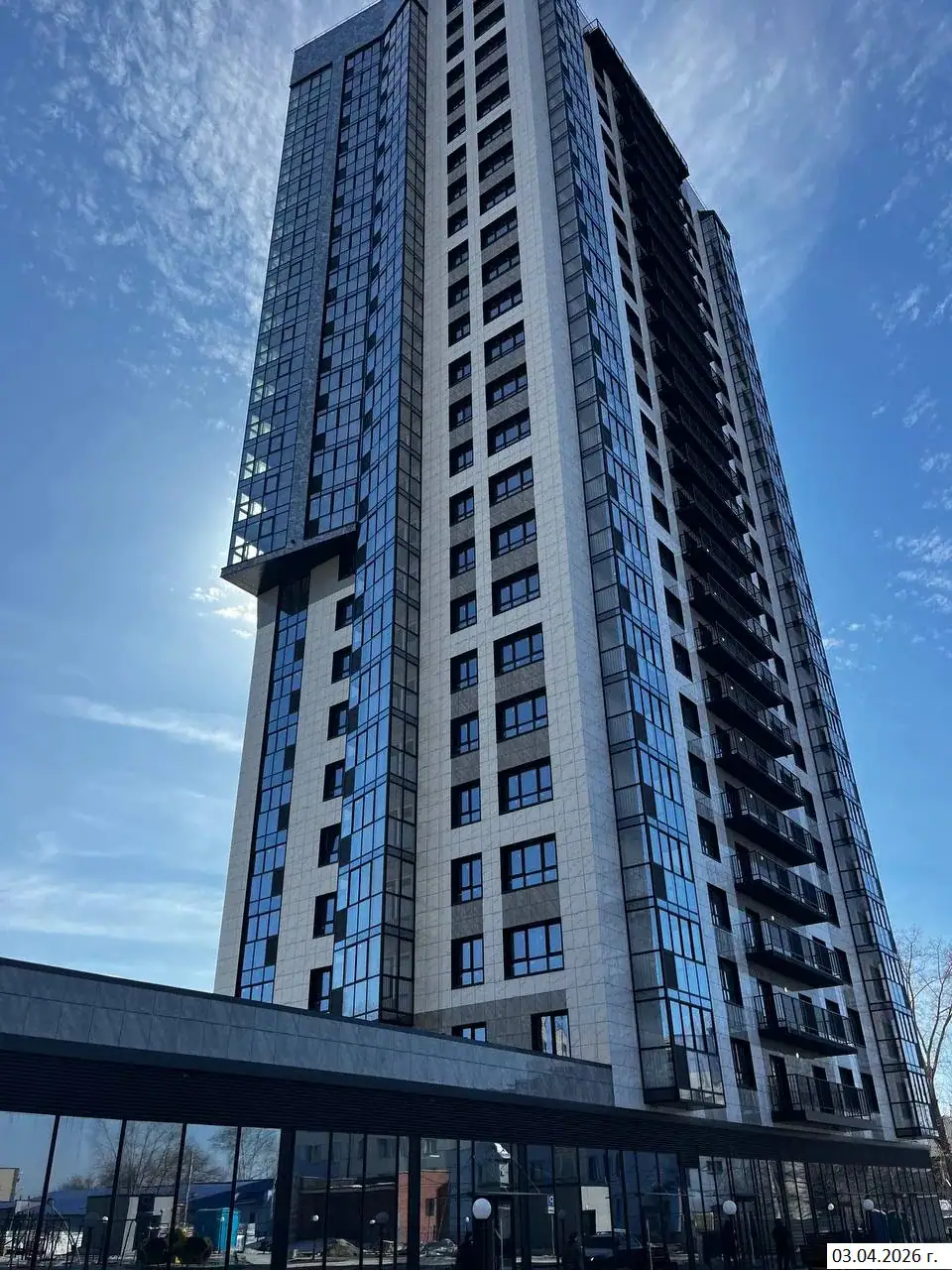

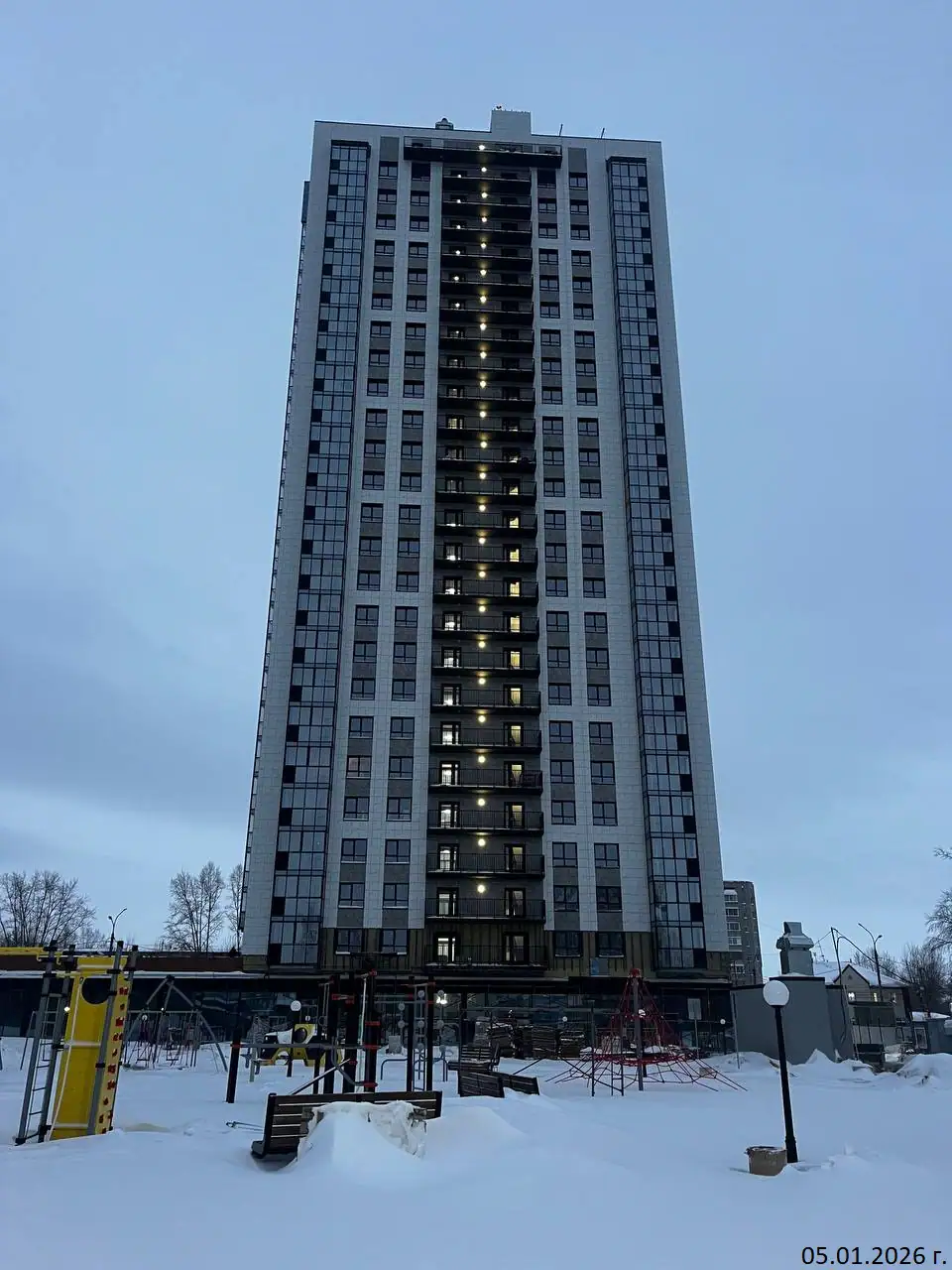

- I кв. 2026Фотоотчёт со стройки

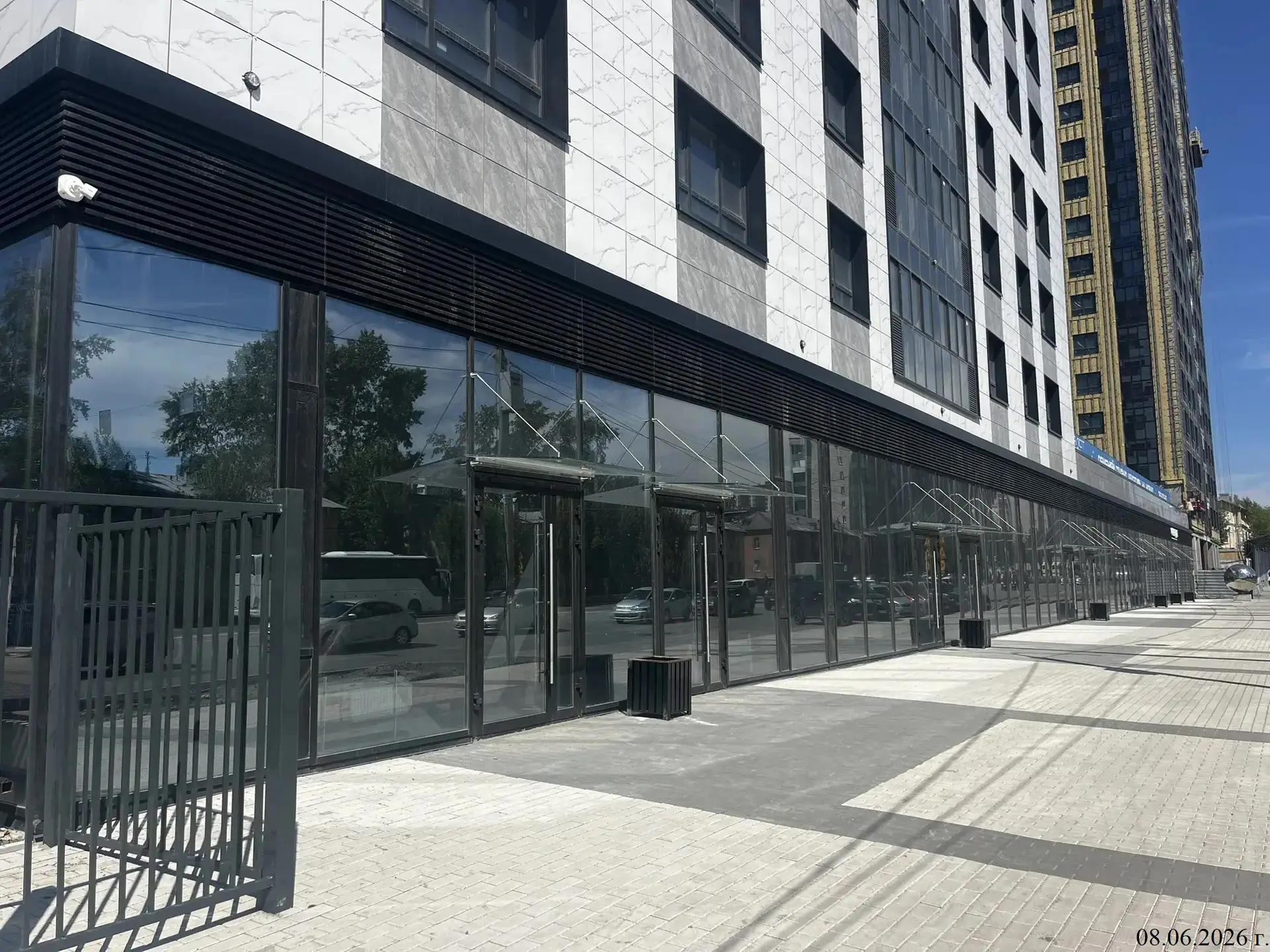

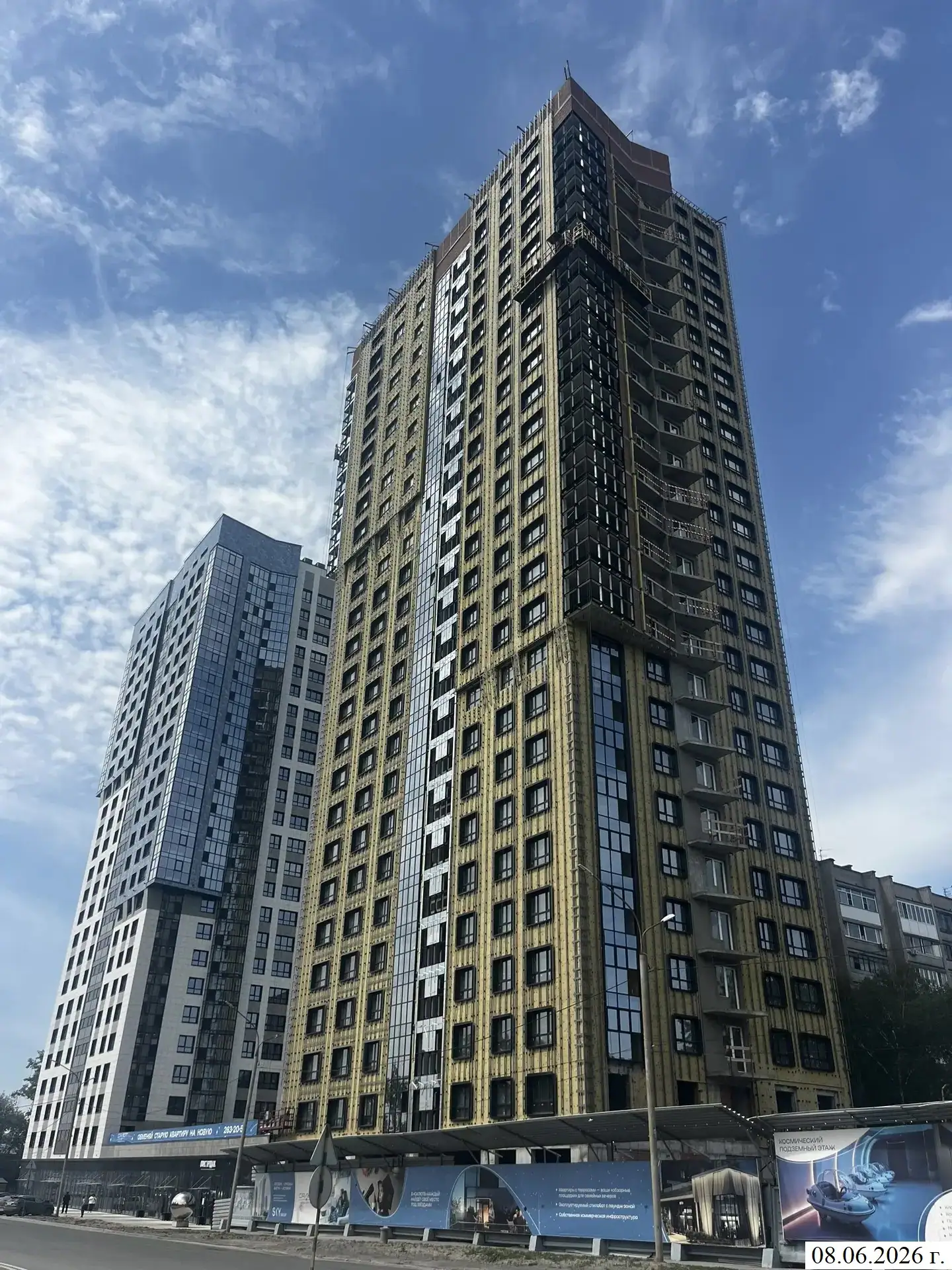

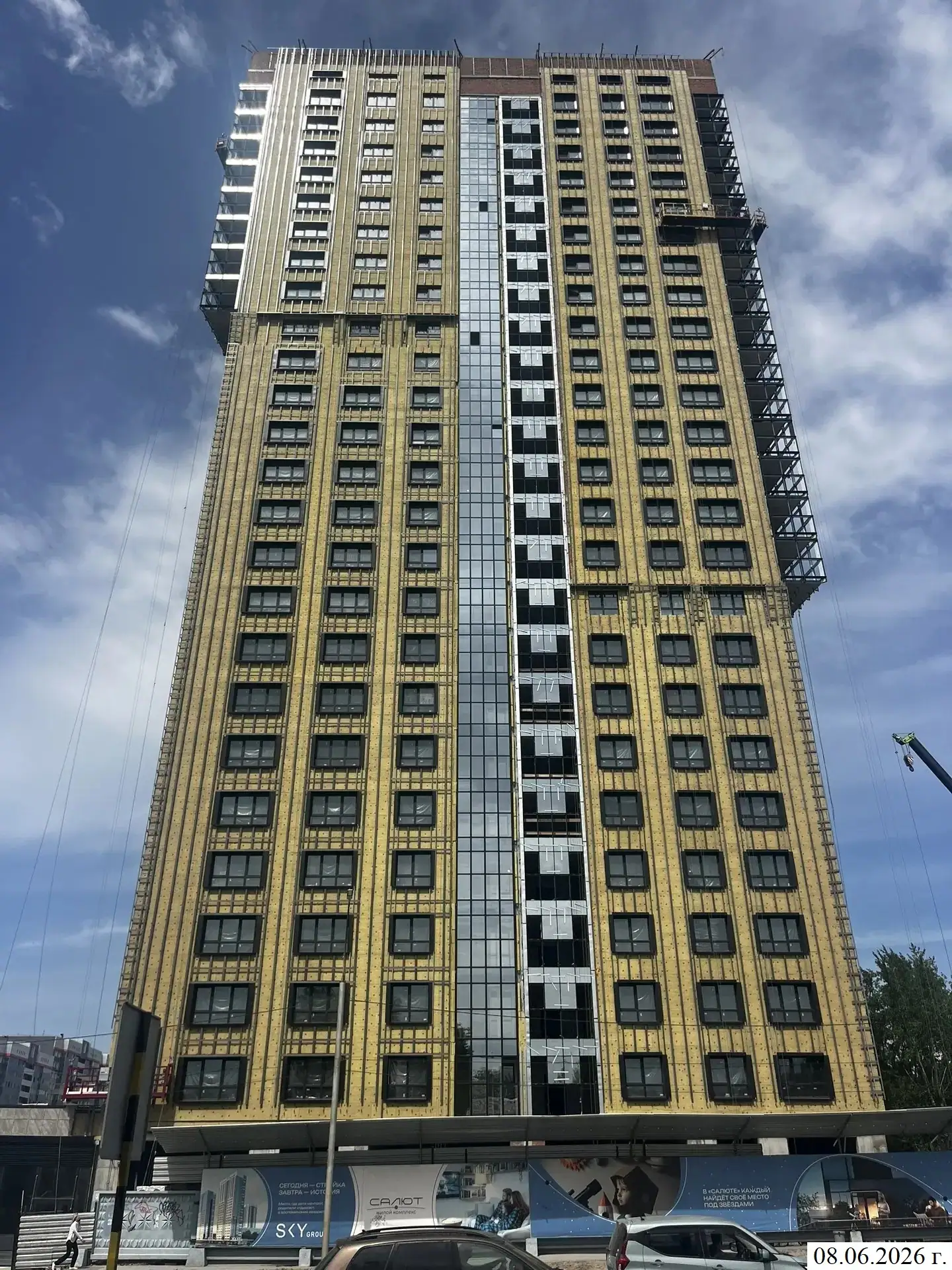

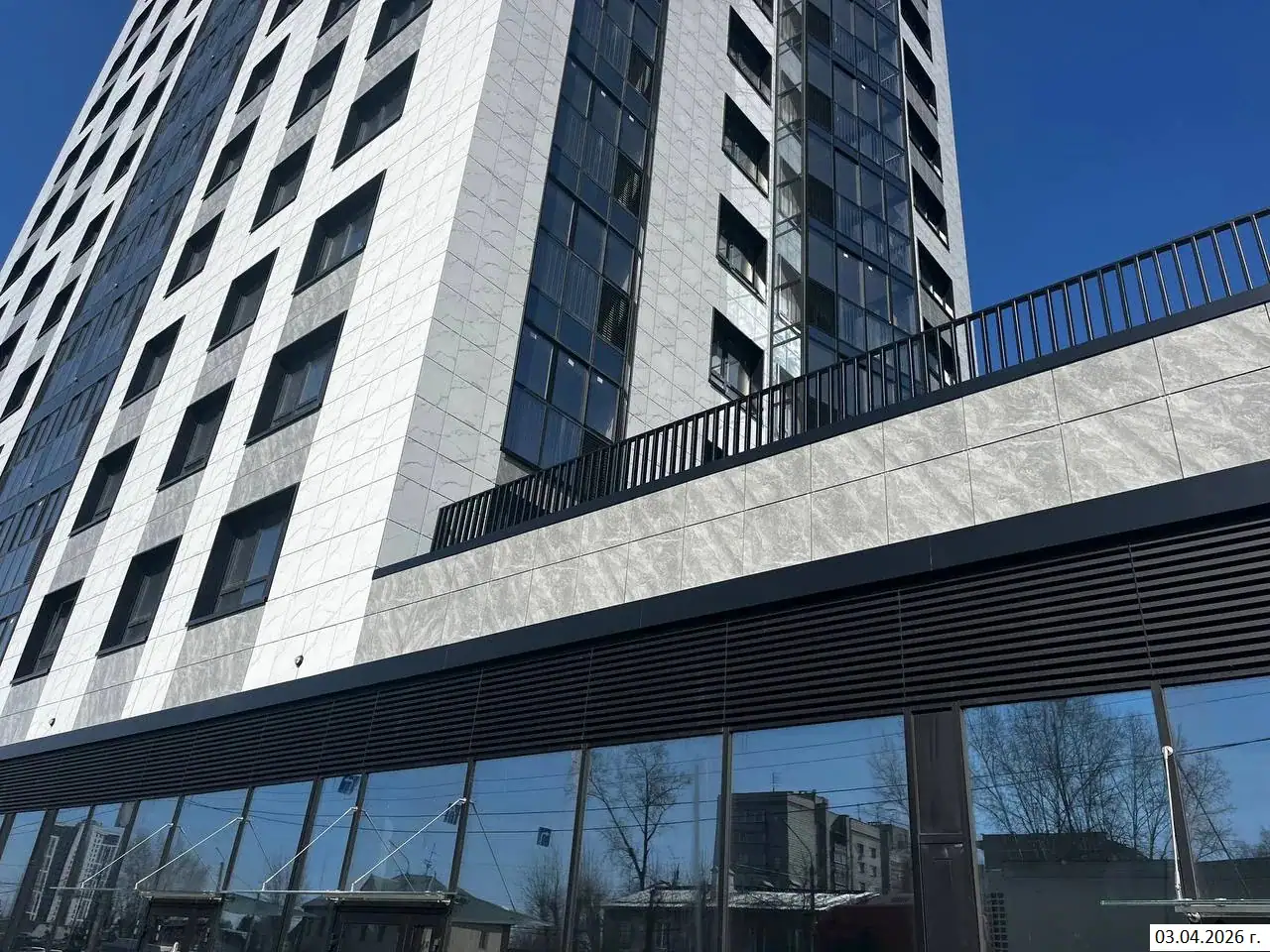

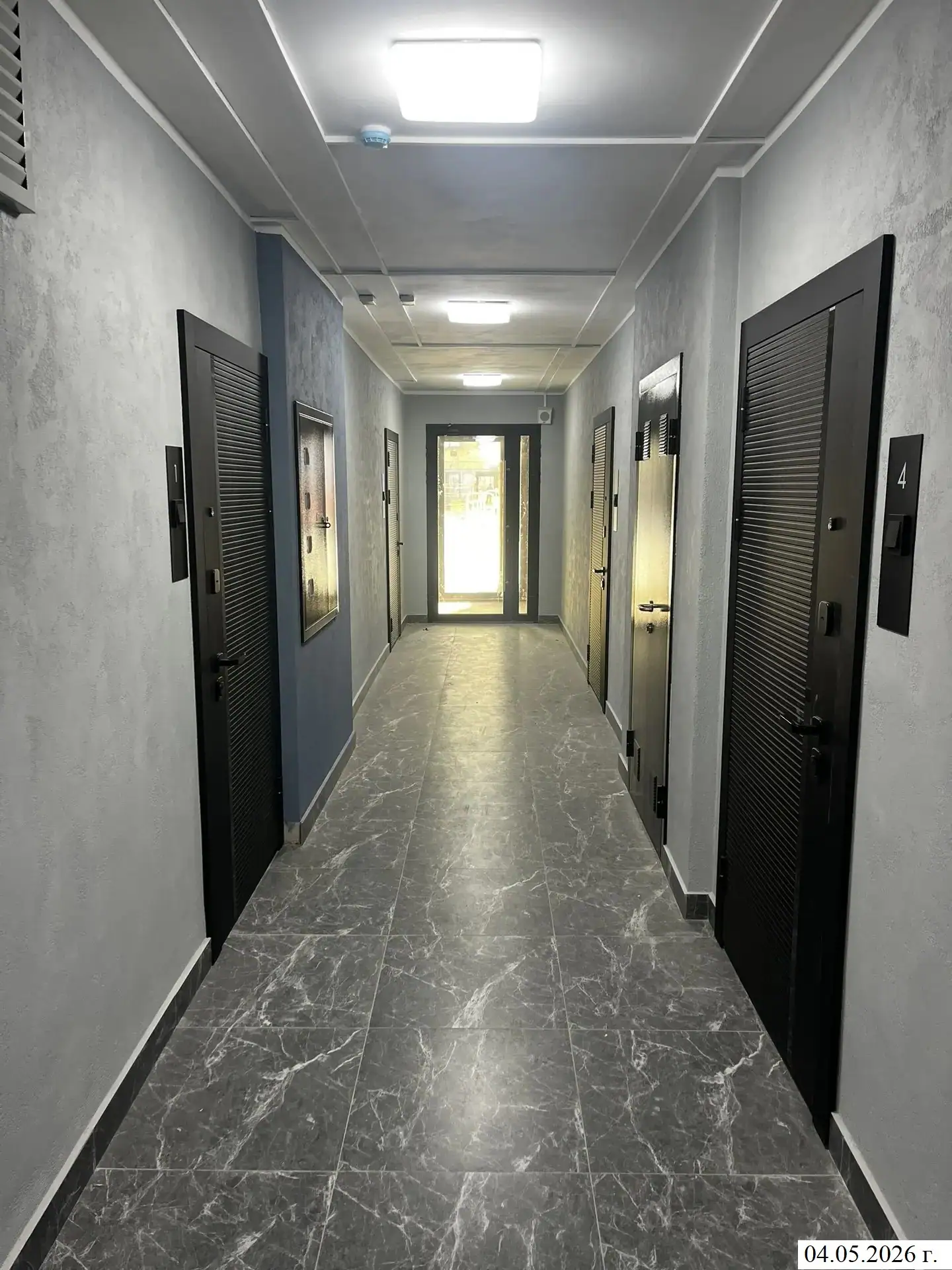

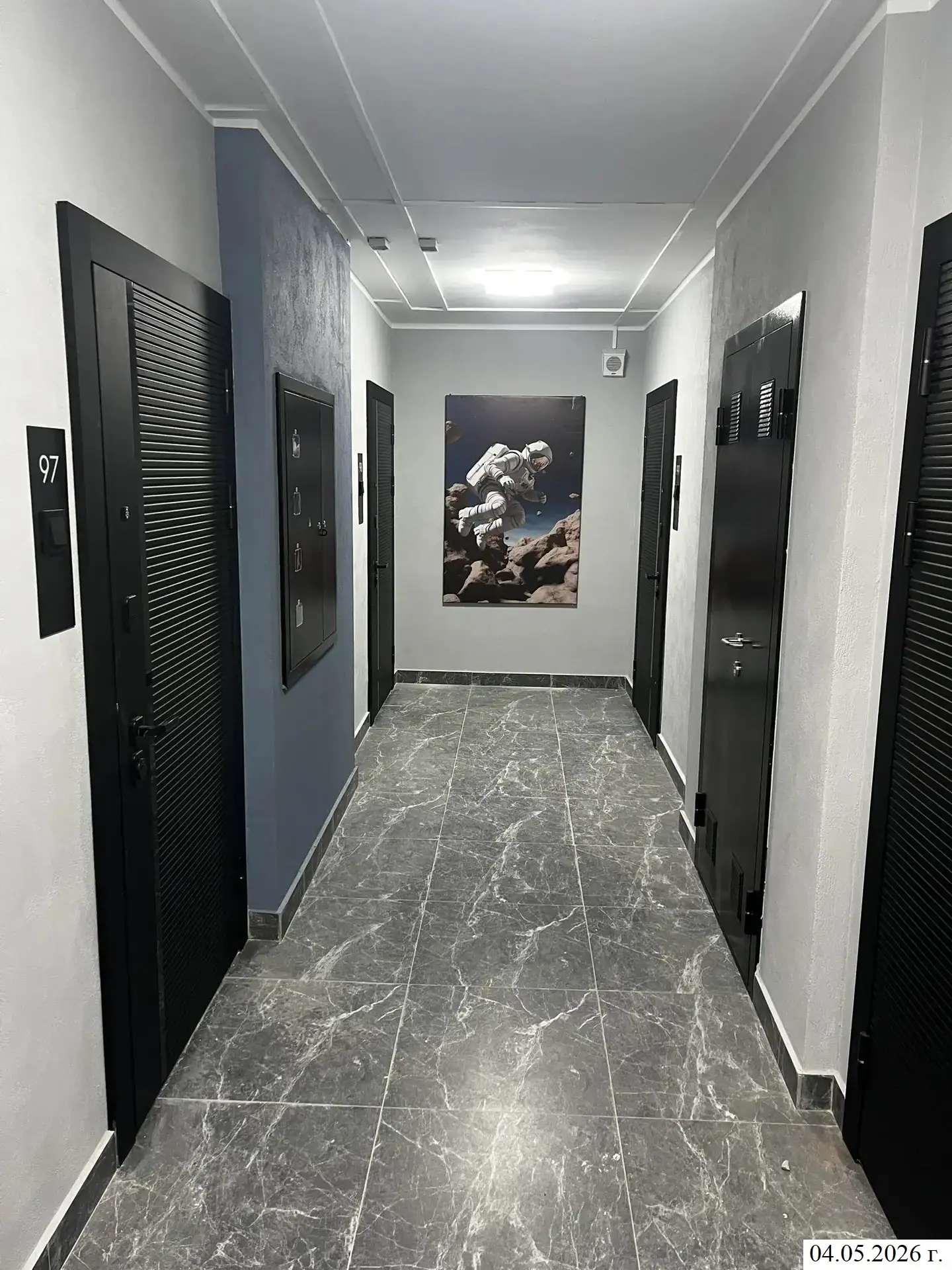

- II кв. 2026Сдано 2 корпусов: Дом 1, Дом 2
- II кв. 2026Добавлены документы (6)Проектная декларация № 54-001847Проектная декларацияРазрешение на ввод № 54-35-55-2026Разрешение на строительствоЭкспертиза проектной документацииРазрешение на строительствоГрадостроительный план земельного участкаПроектная документацияСхема планировочной организации земельного участкаПроектная документацияПроект договора участия в долевом строительствеПроектная документация

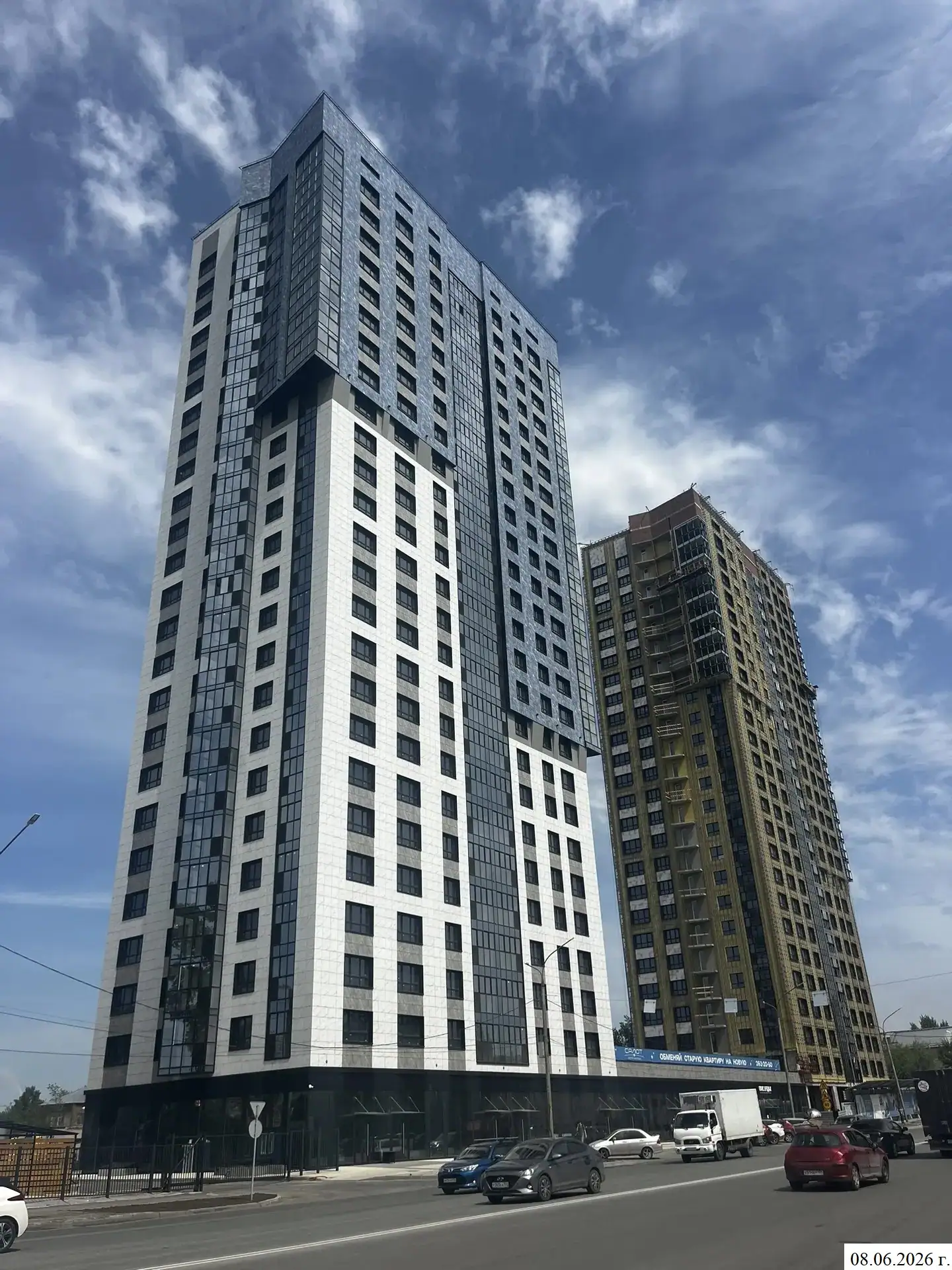

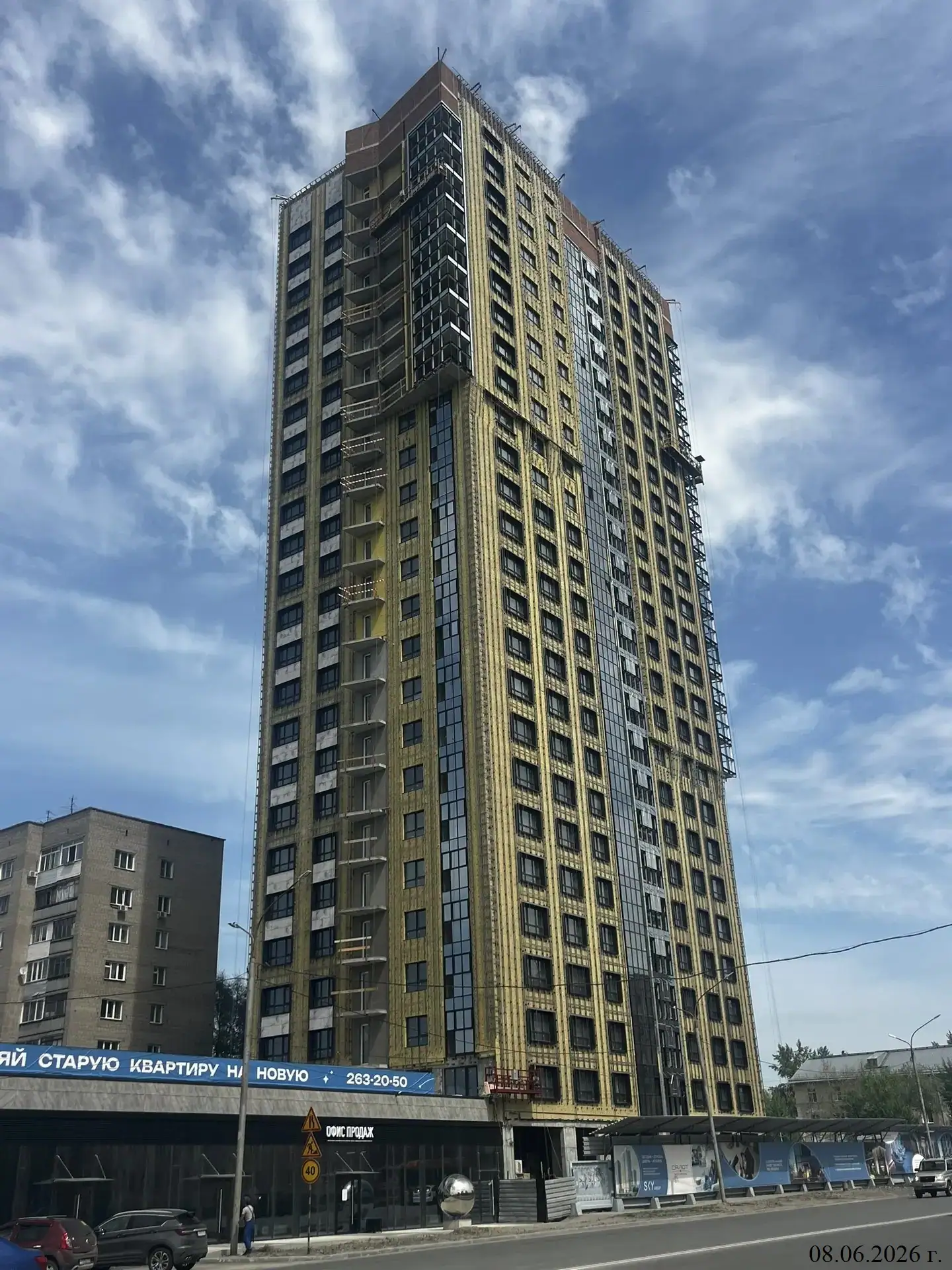

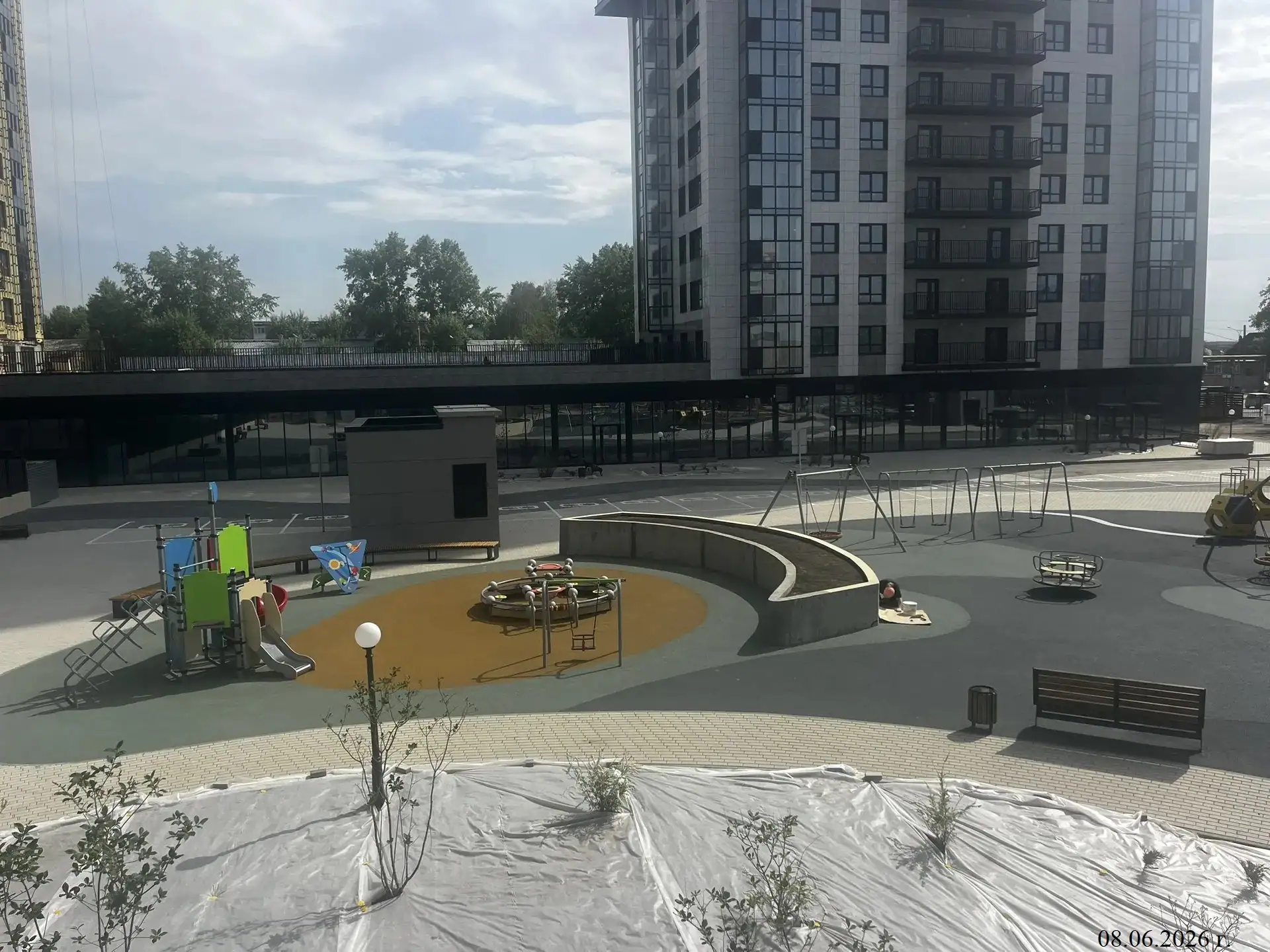

- II кв. 2026Фотоотчёт со стройки
- I кв. 2027Плановая сдача: Дом 3
