Ход строительства
Все корпуса сданы · срок сдачи: Сдан в 2023.
Хронология
- II кв. 2018Добавлен документ: Разрешение на строительство № 72-304-472-2018
- III кв. 2018Добавлен документ: Информация о выданных заключениях о соответствии застройщика и проектной декларации требованиям 214-ФЗ № 39-ДС

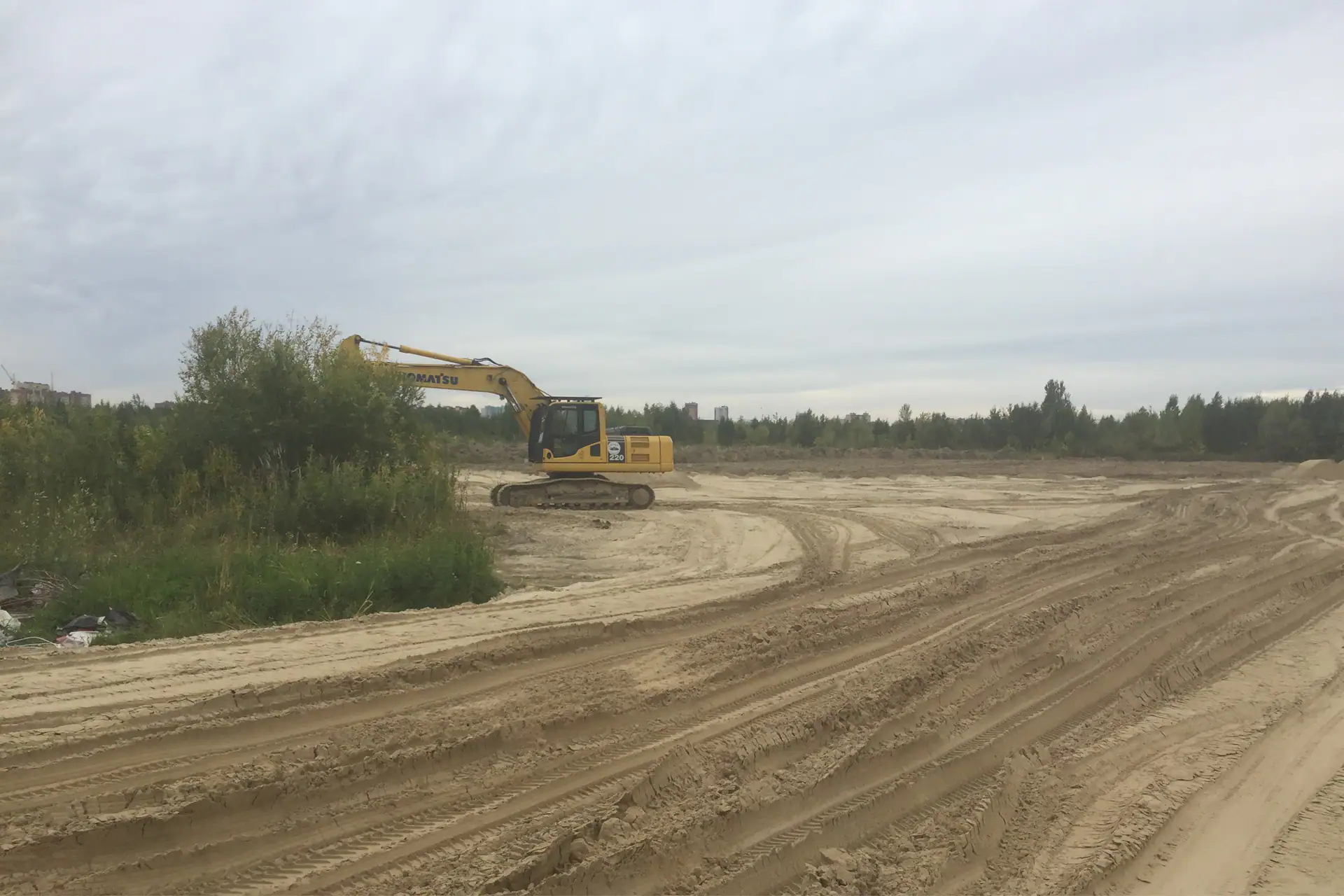

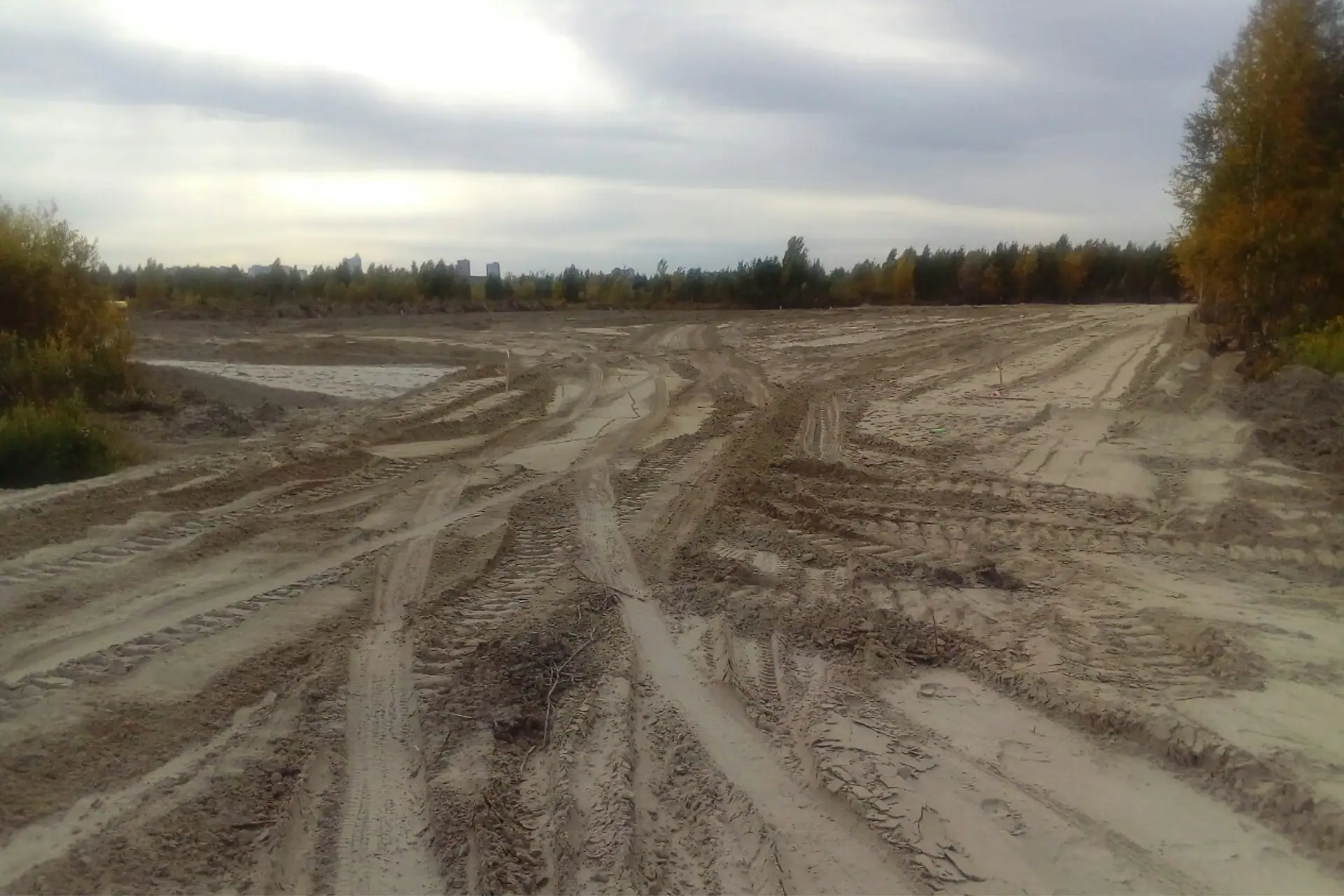

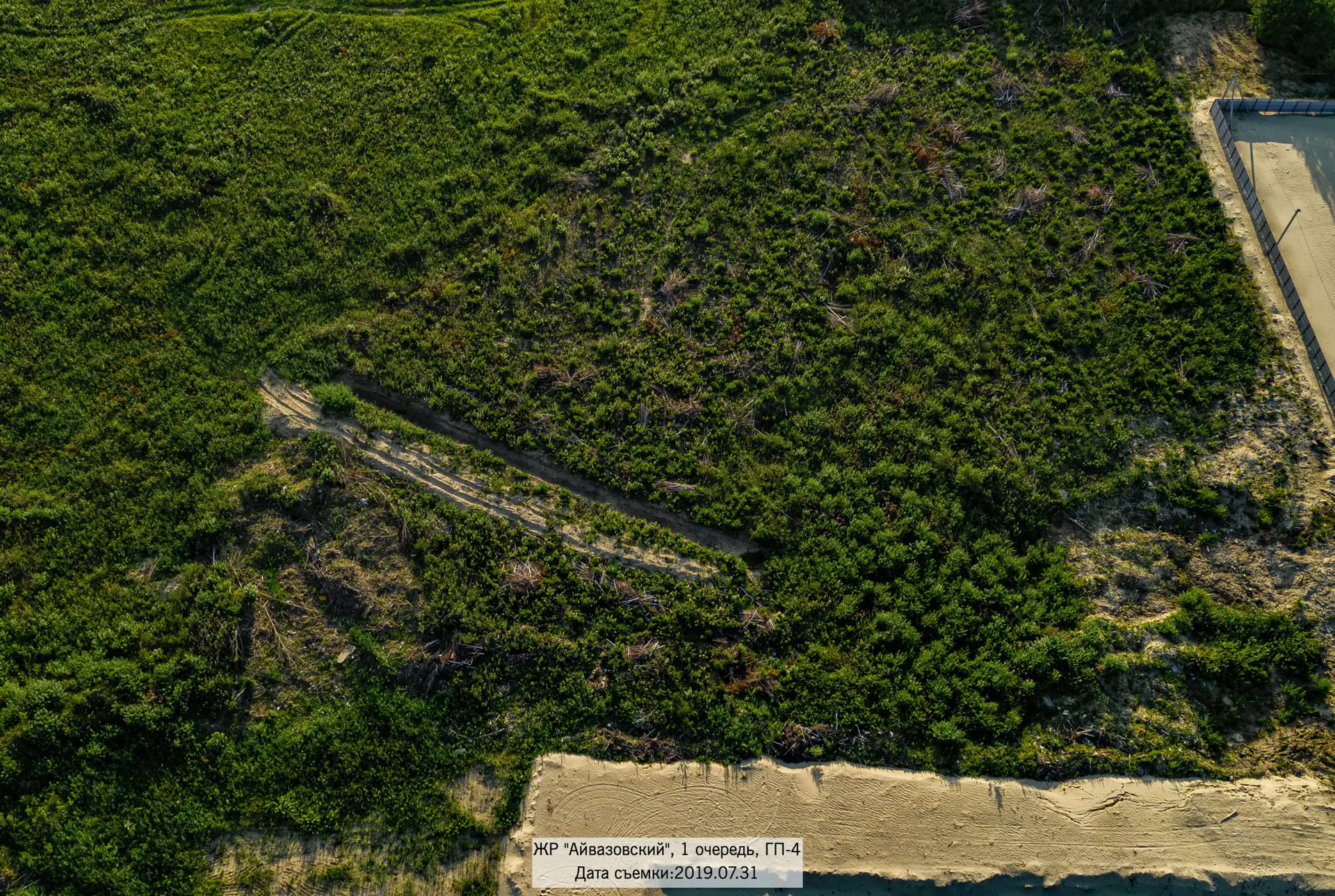

- III кв. 2018Фотоотчёт со стройки

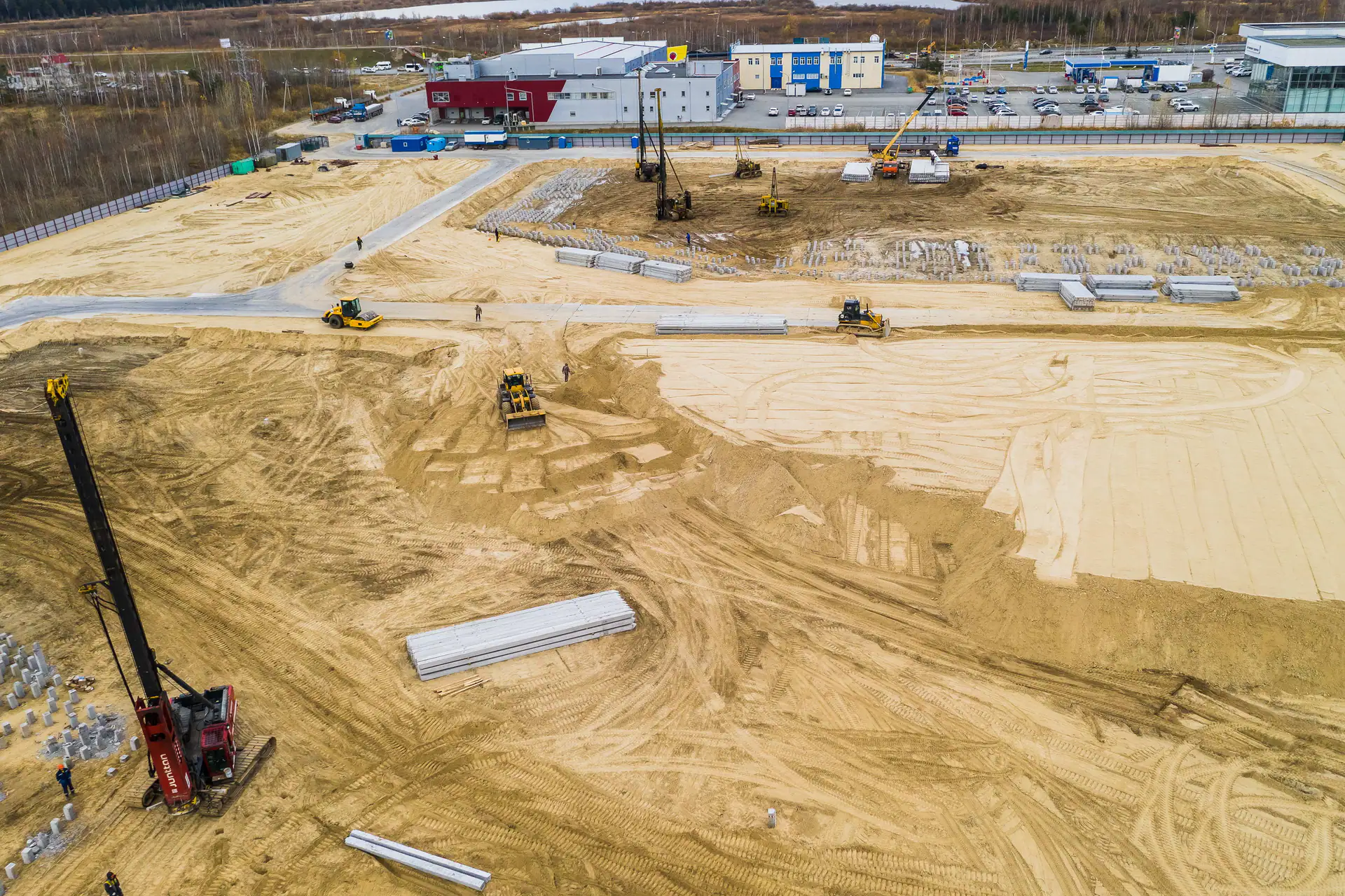

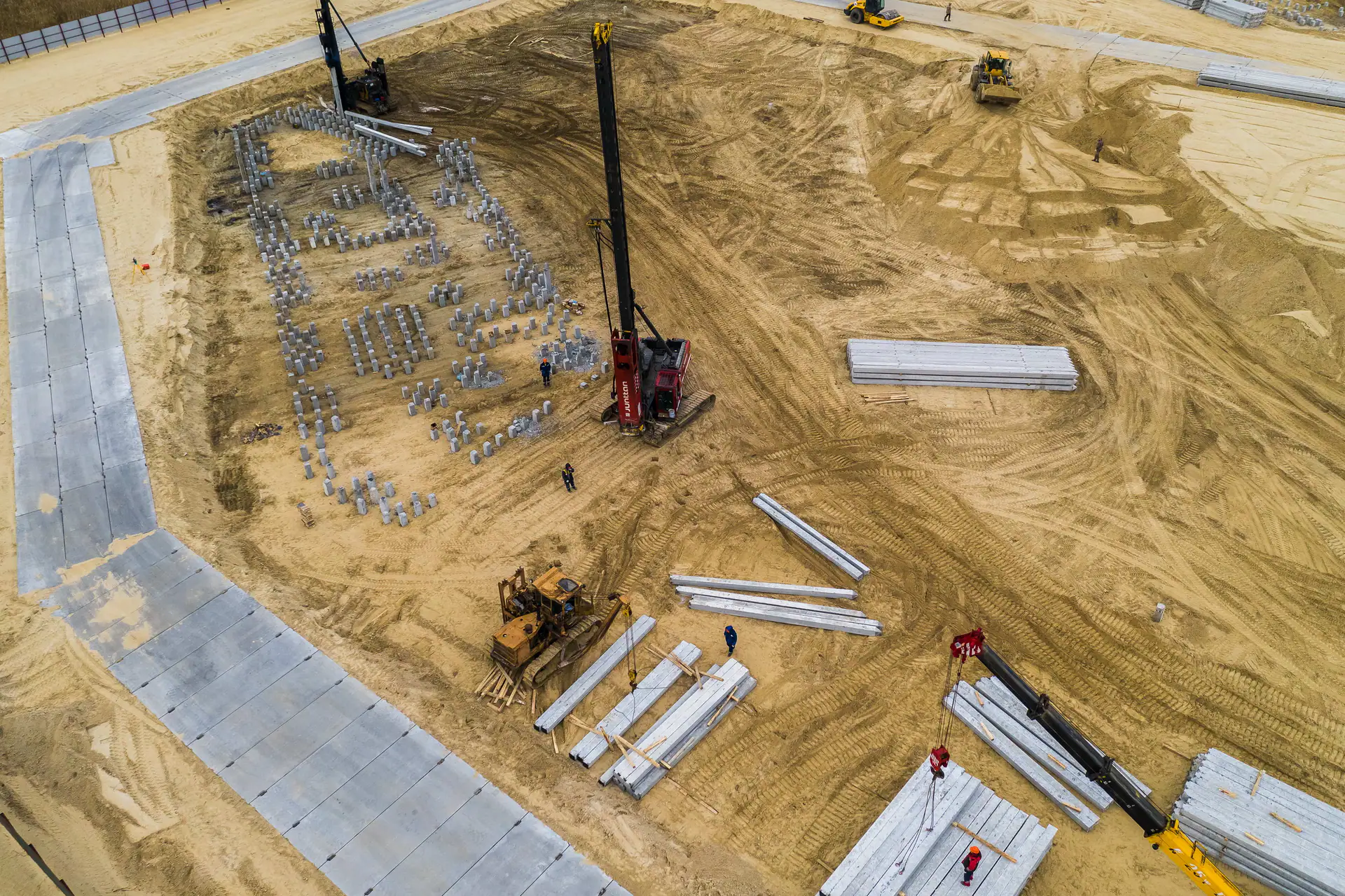

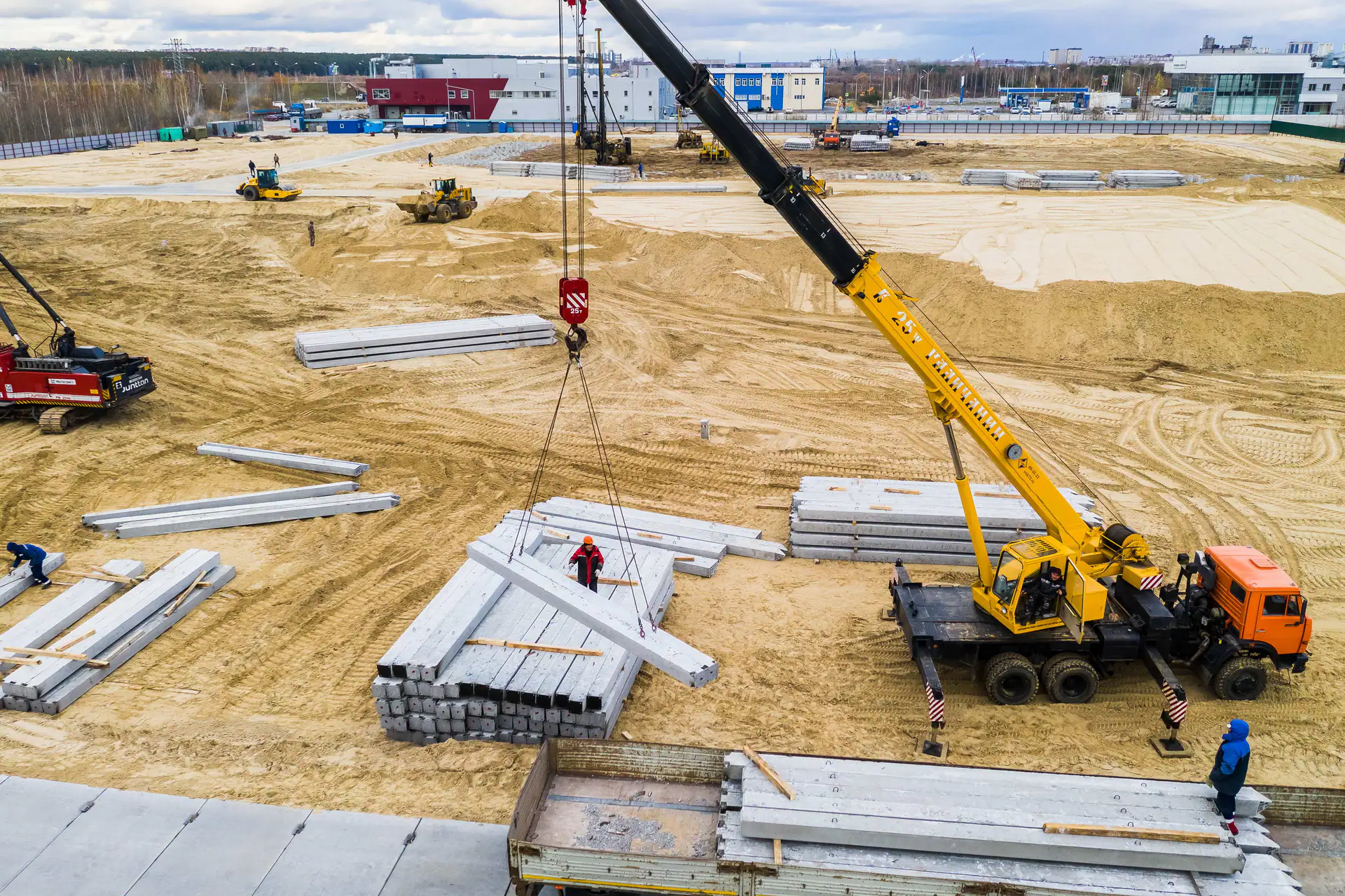

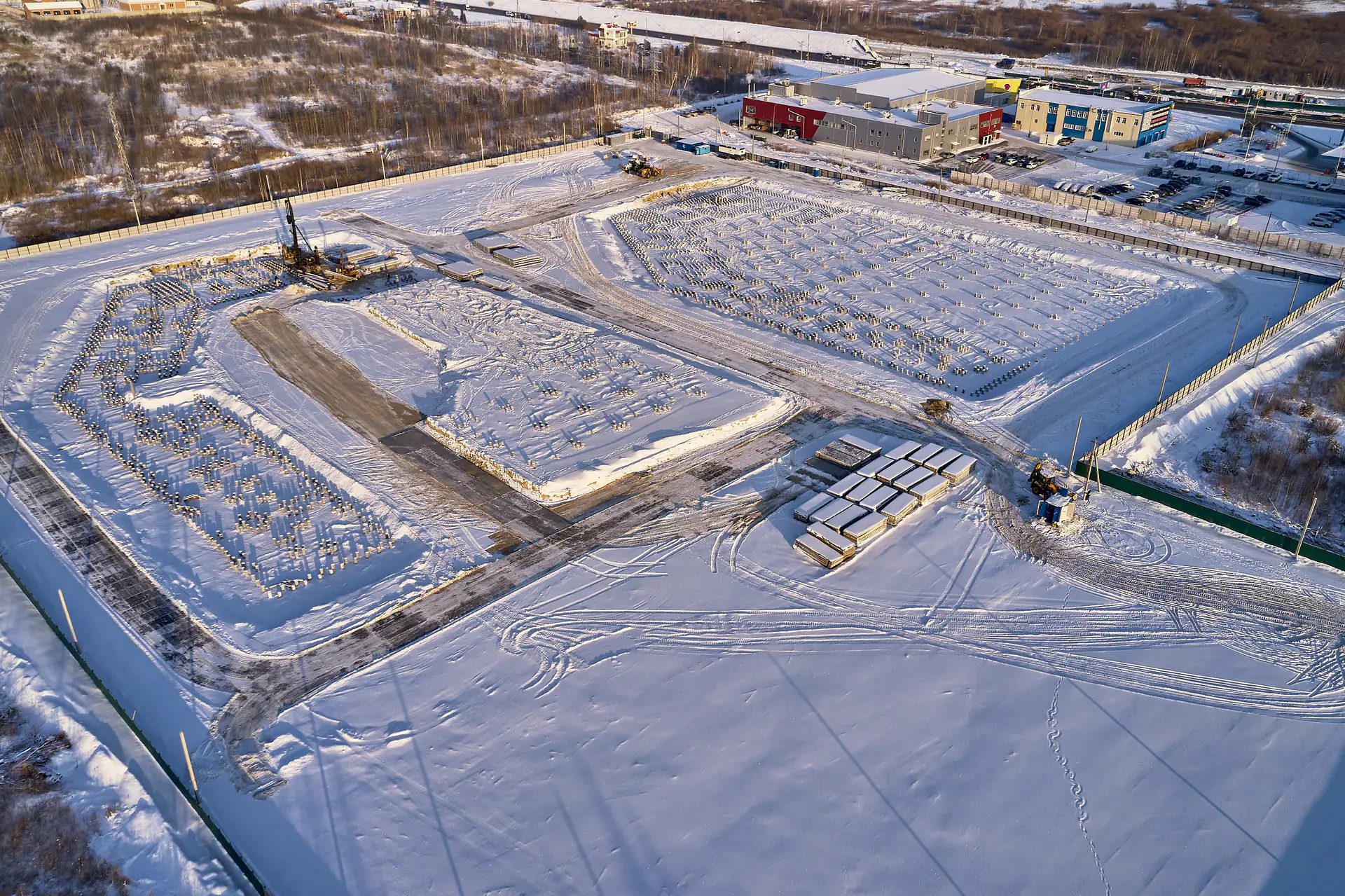

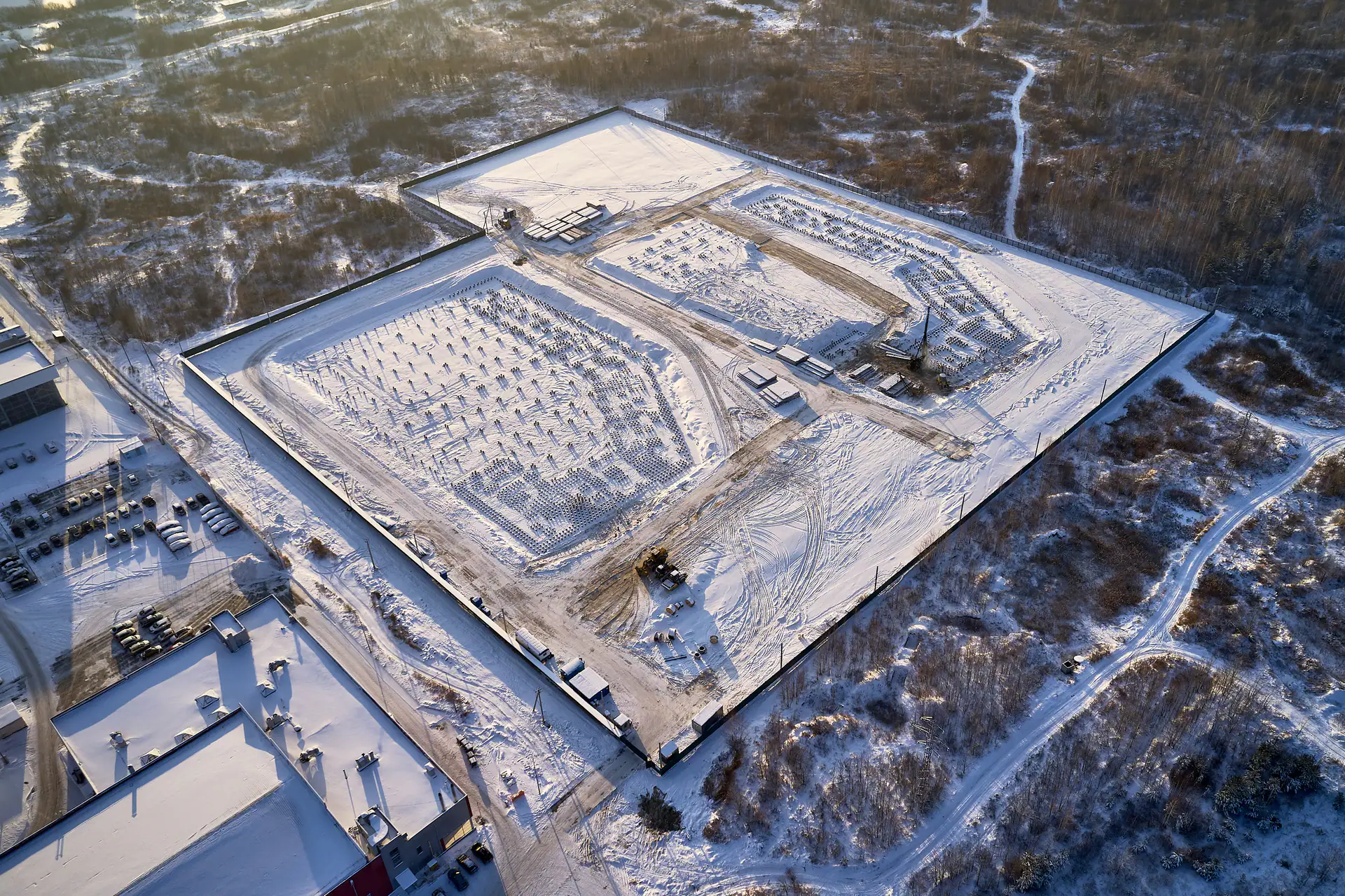

- IV кв. 2018Фотоотчёт со стройки

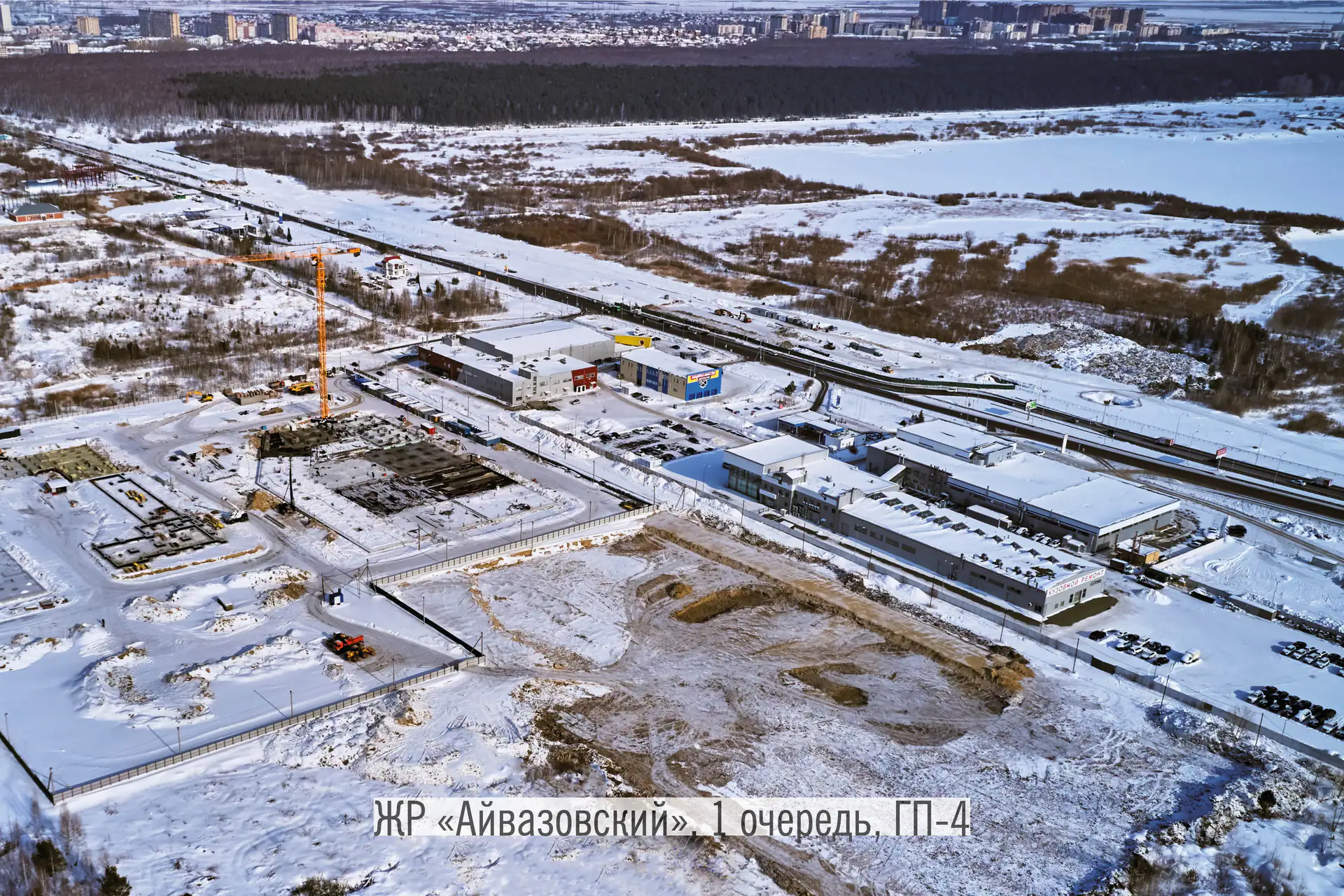

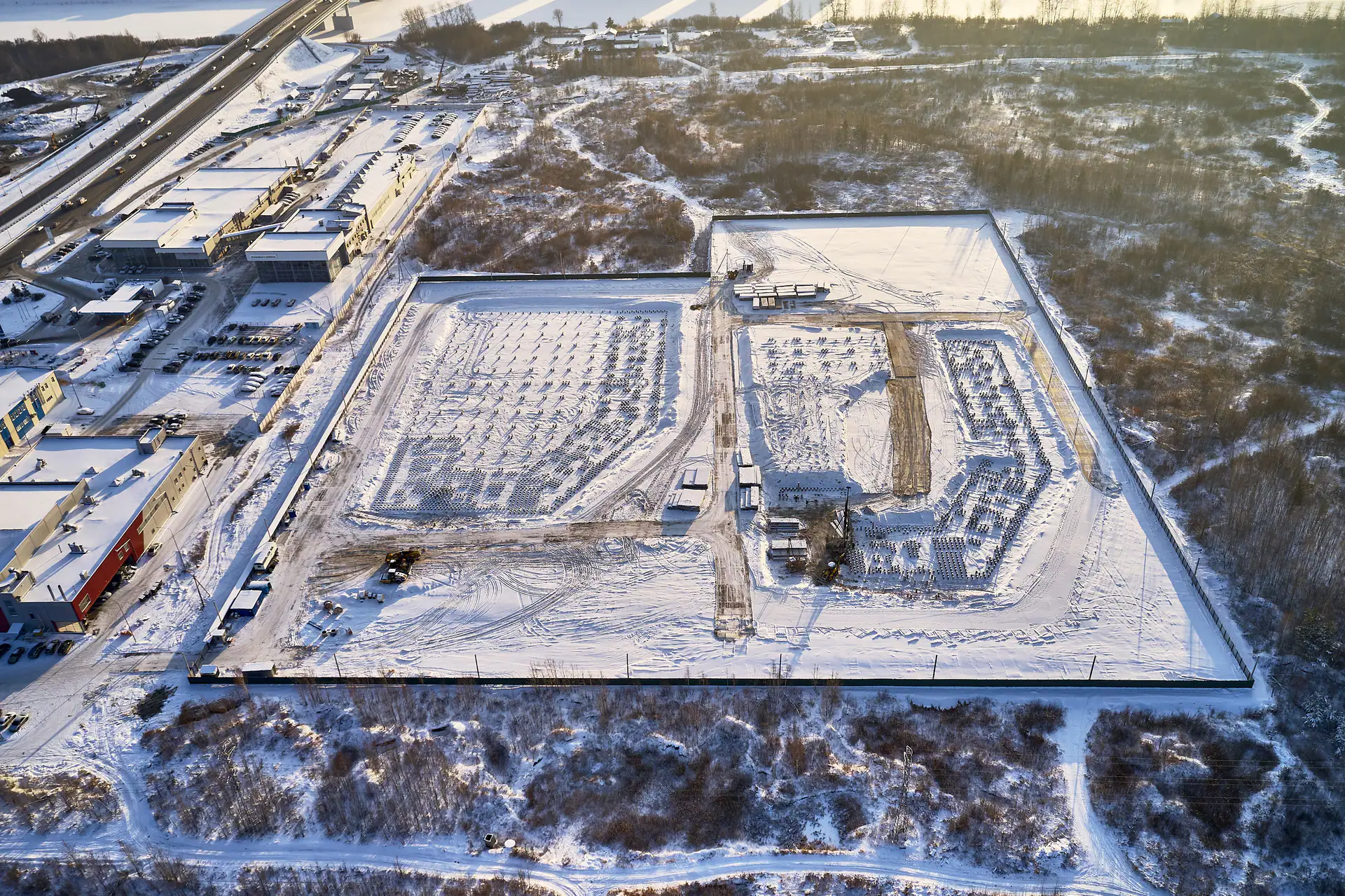

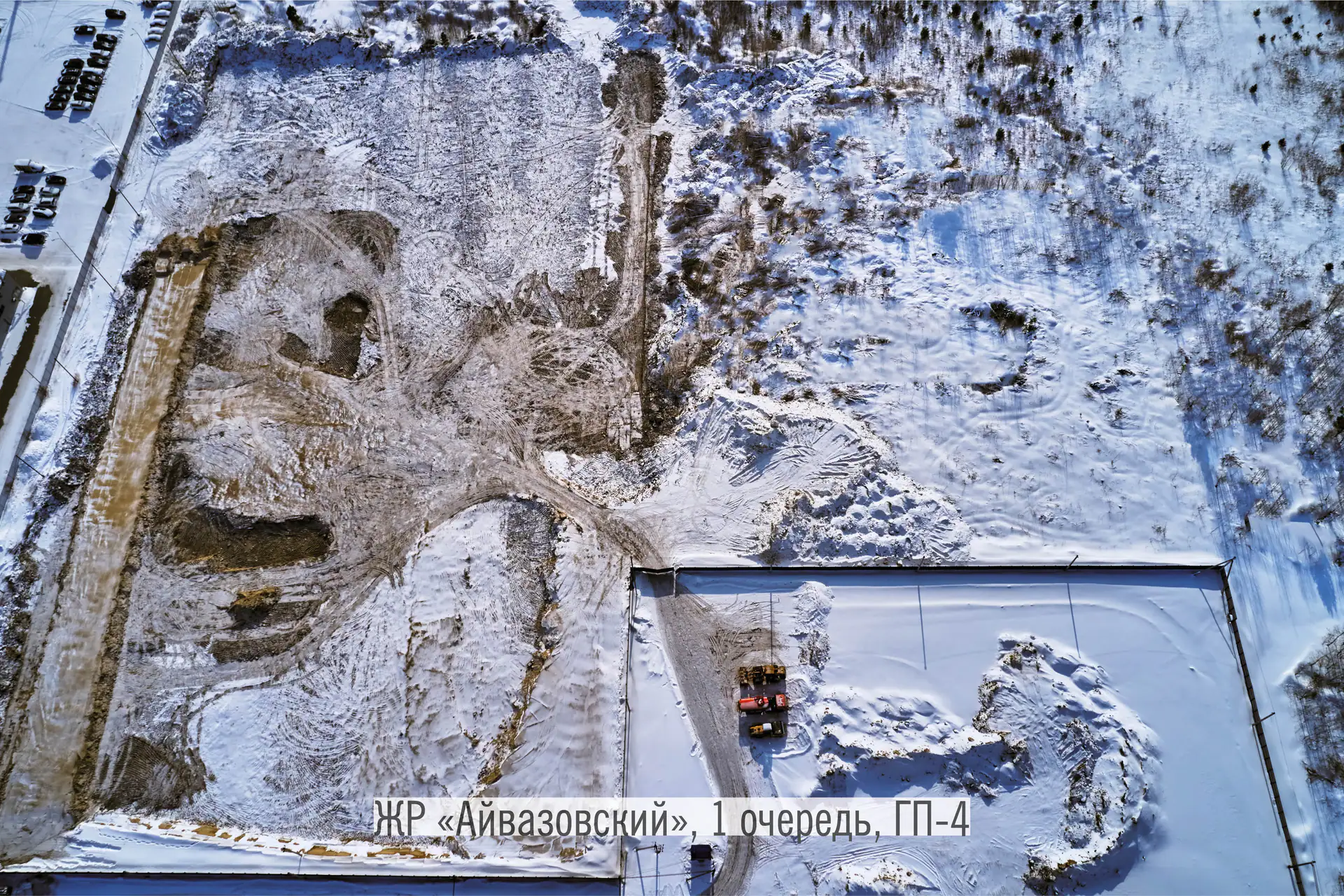

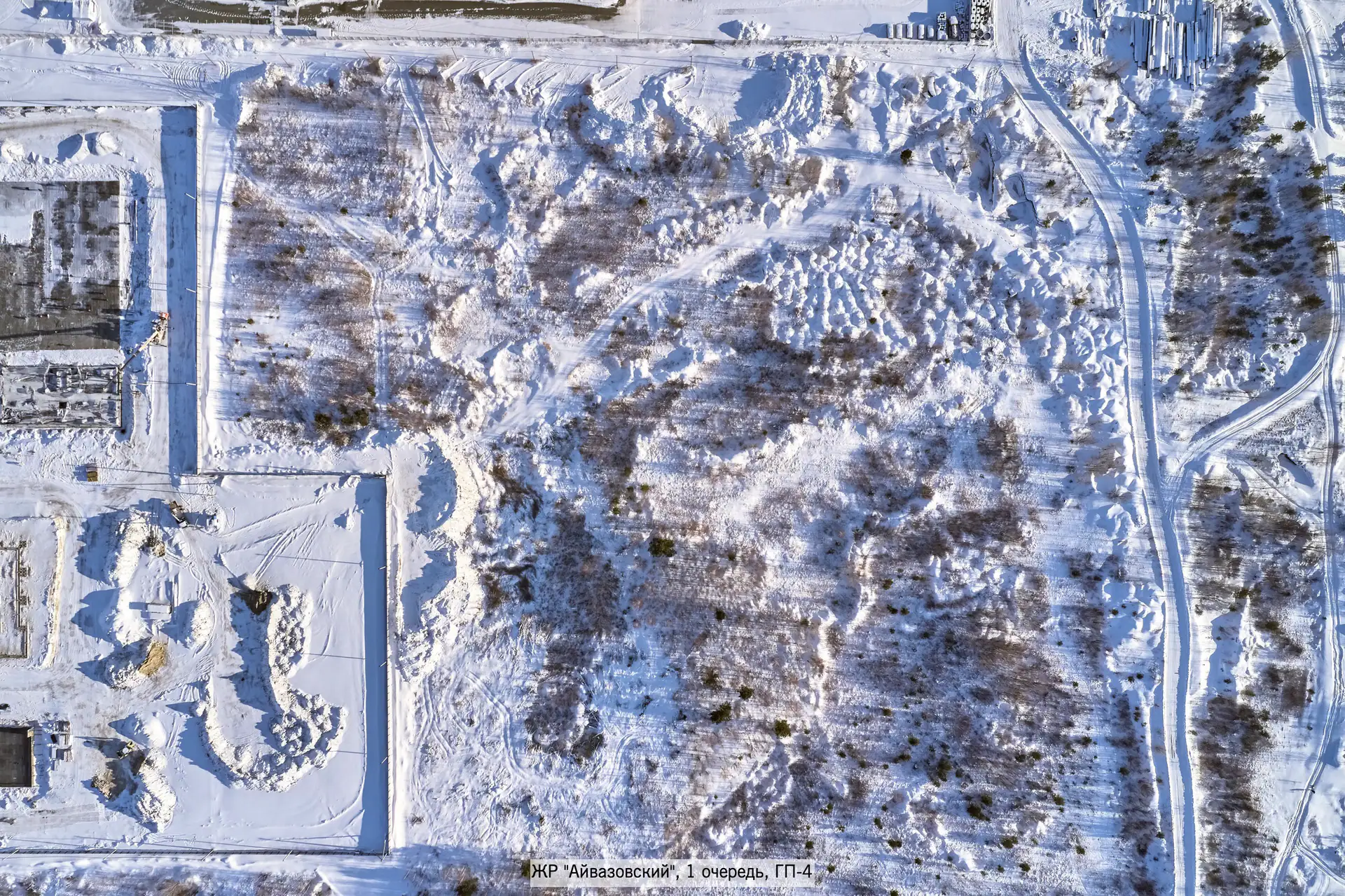

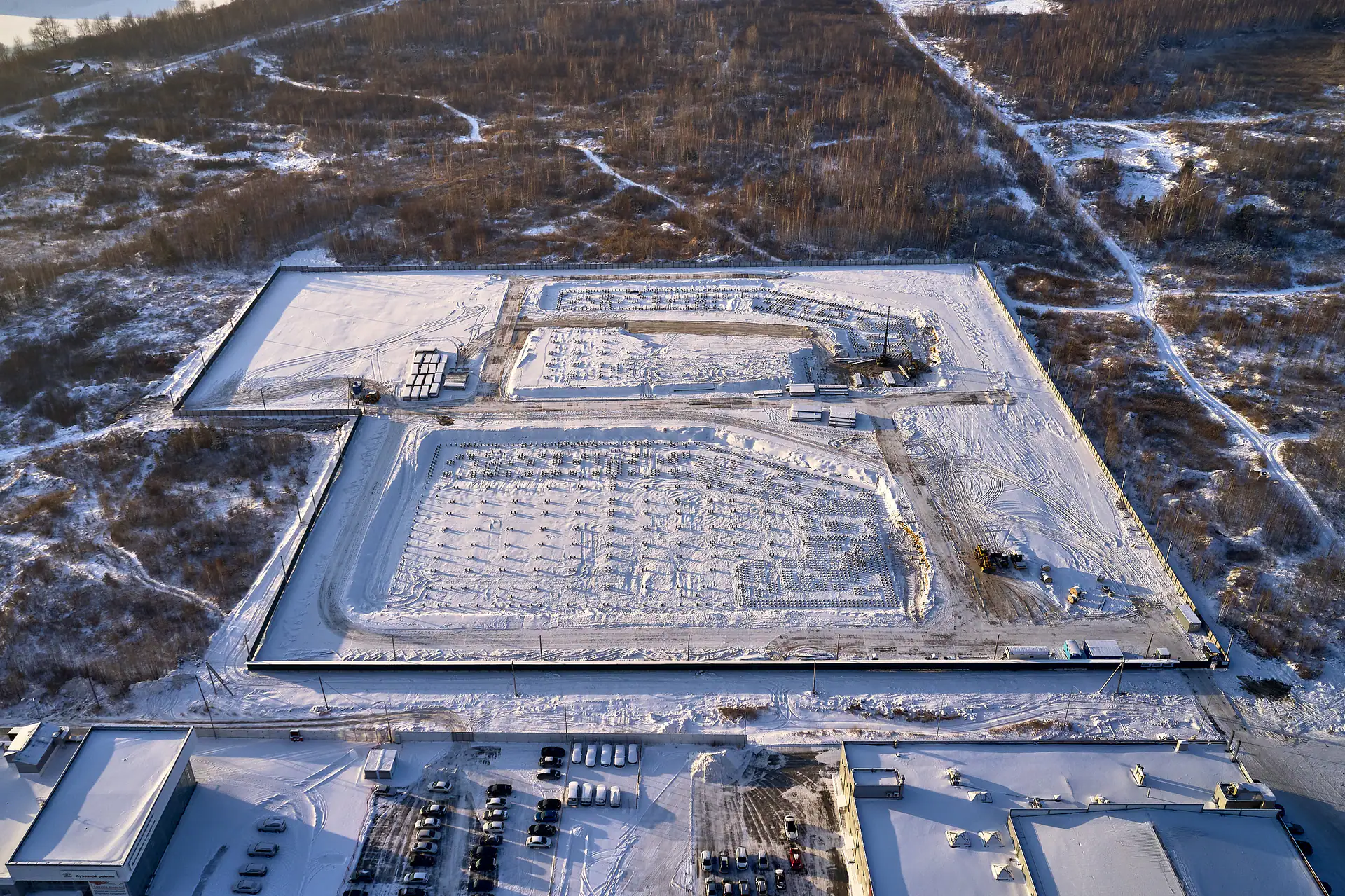

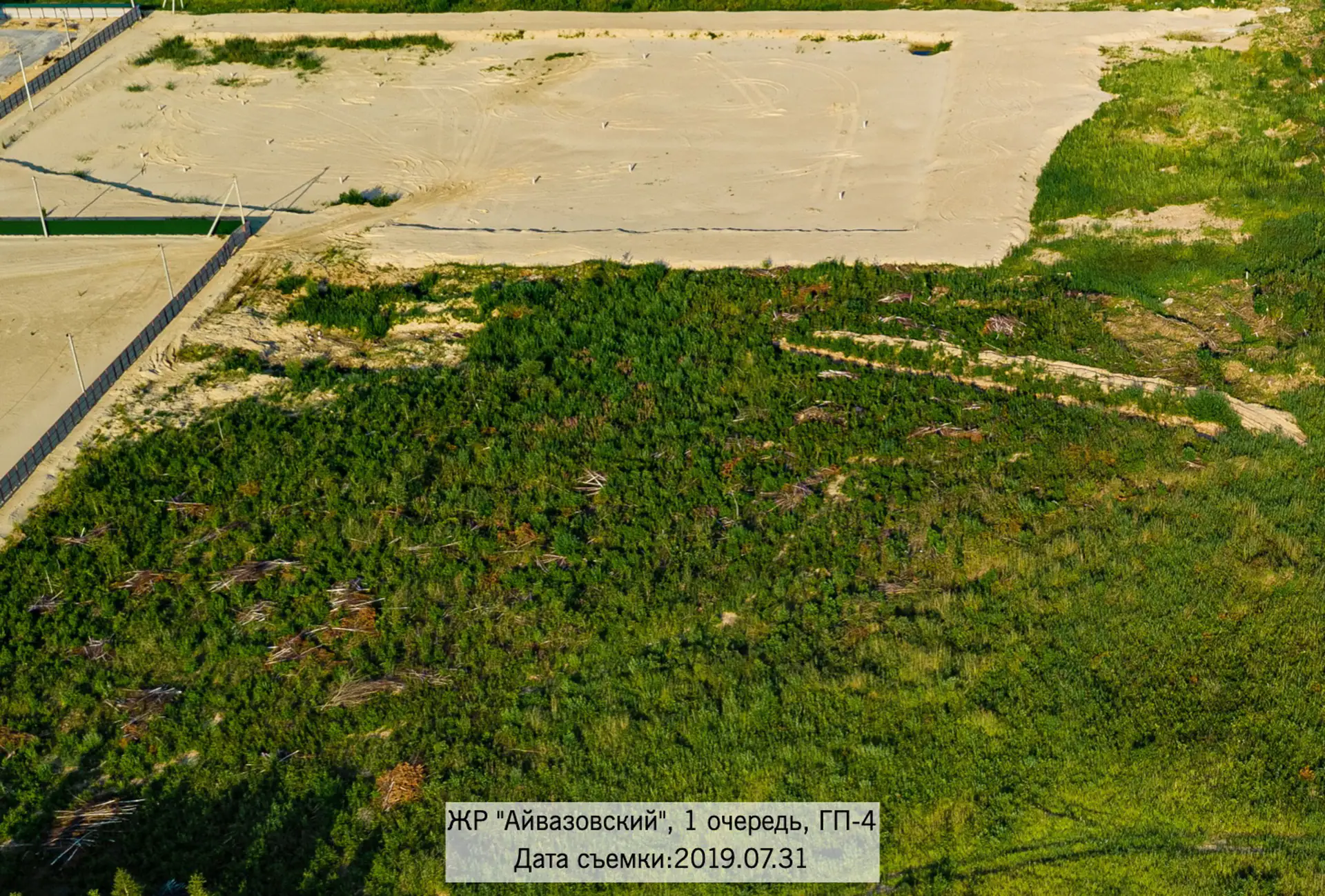

- I кв. 2019Фотоотчёт со стройки

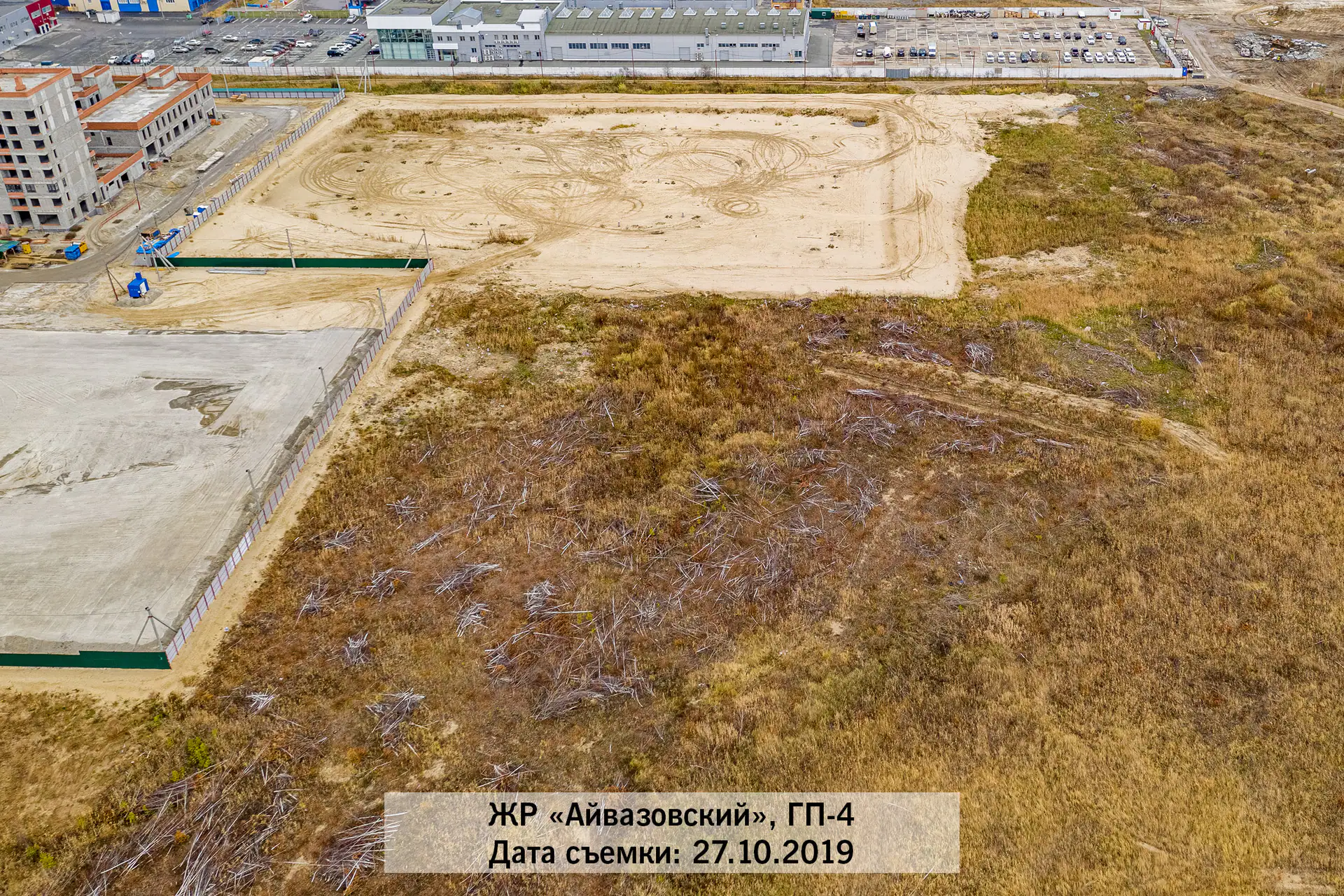

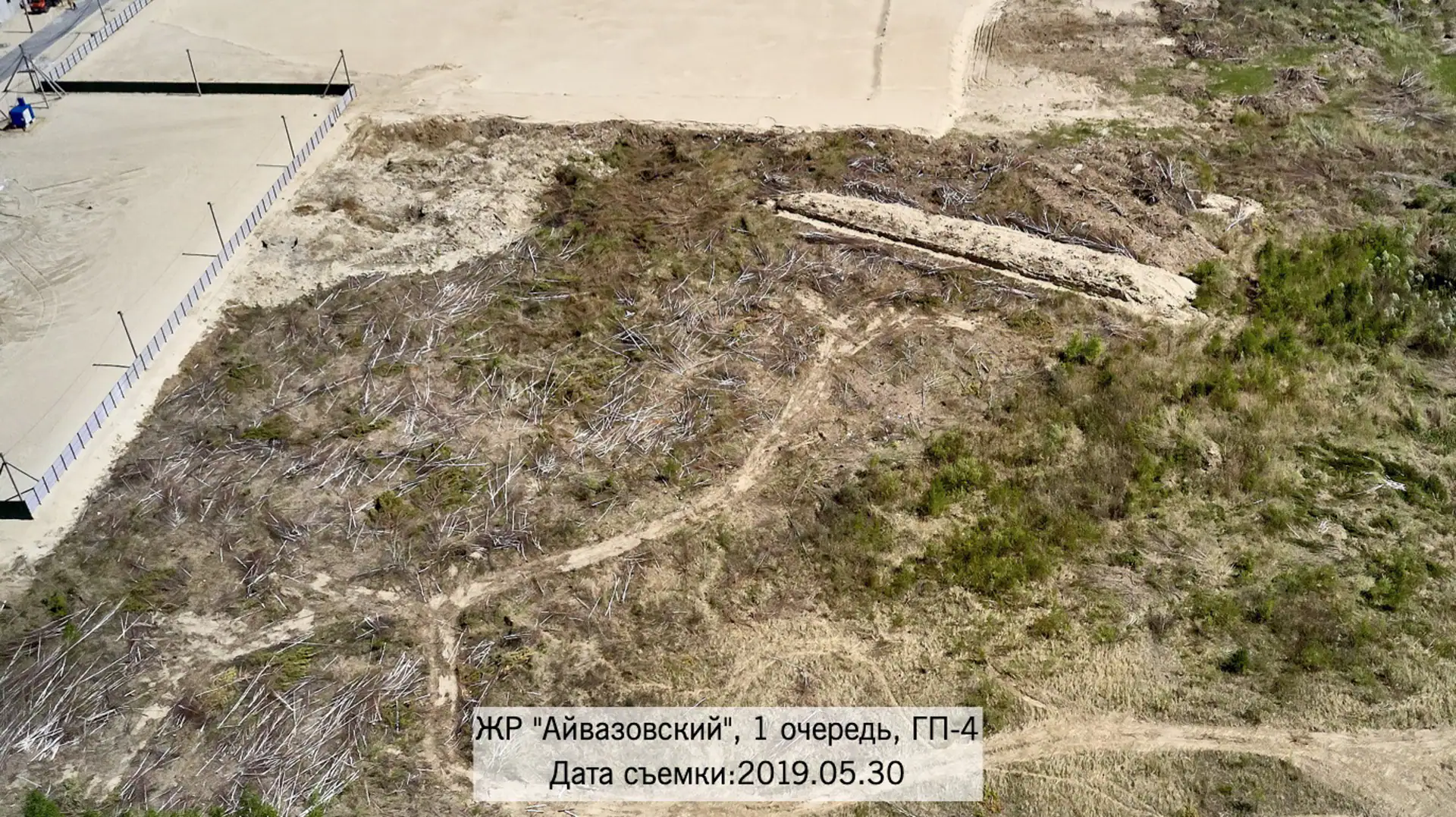

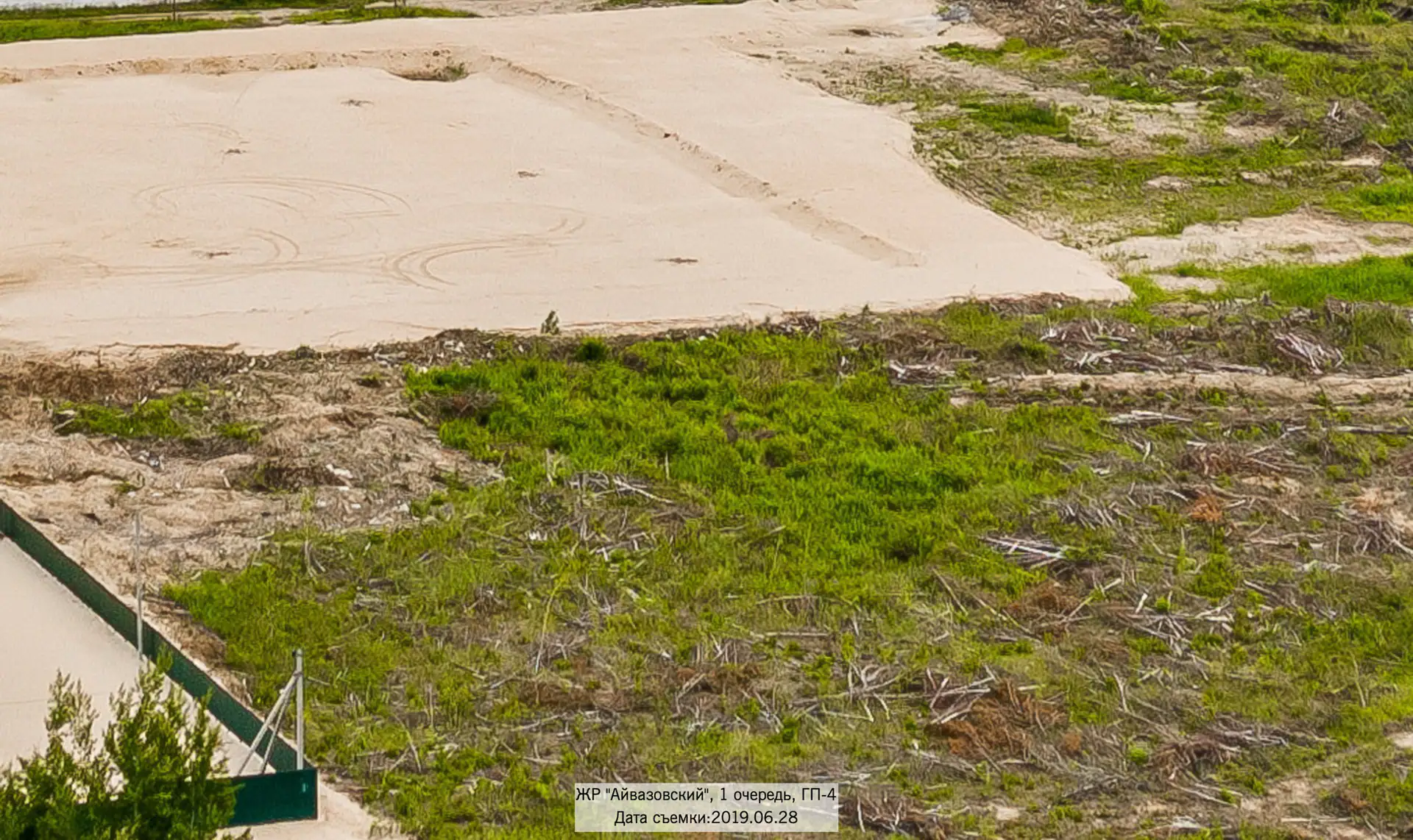

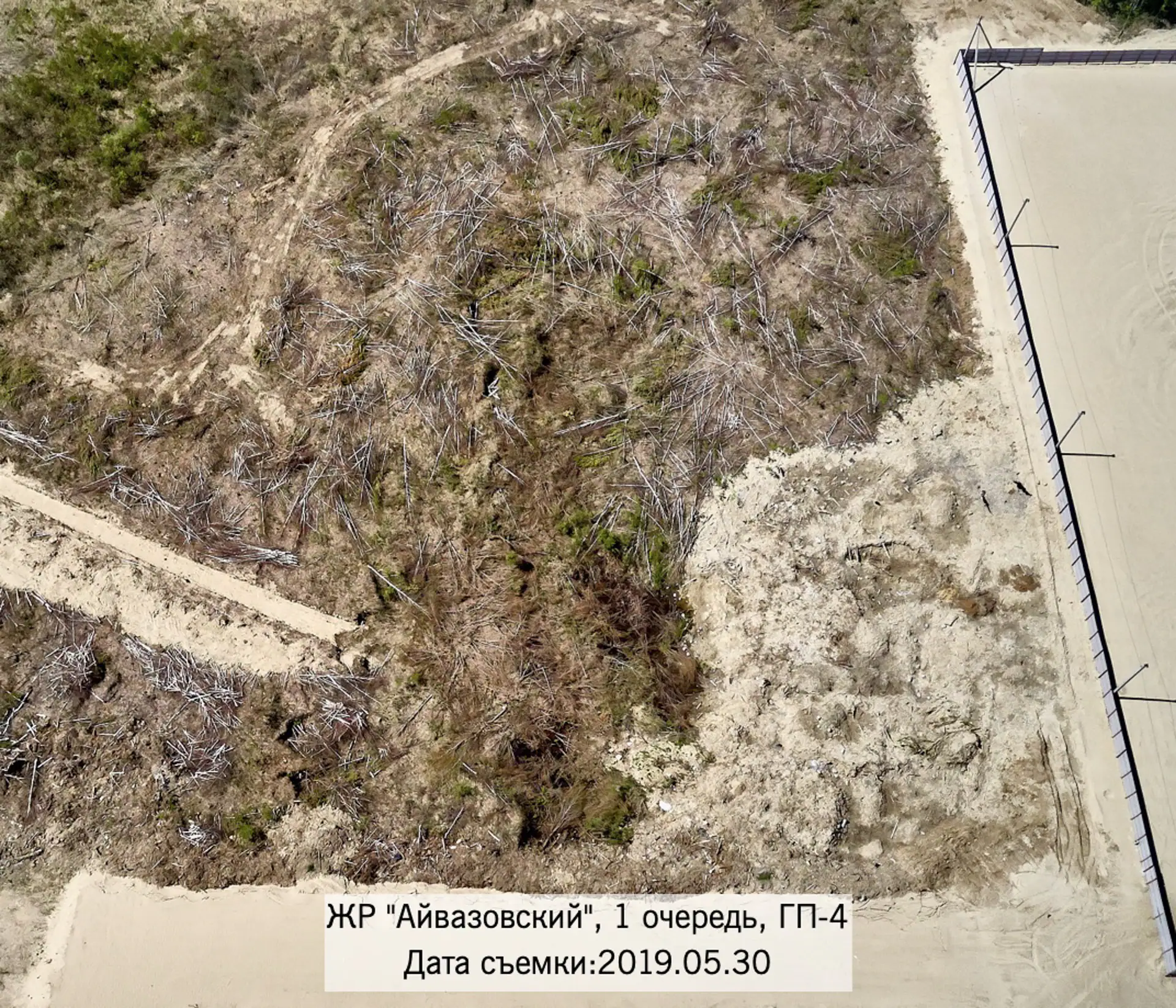

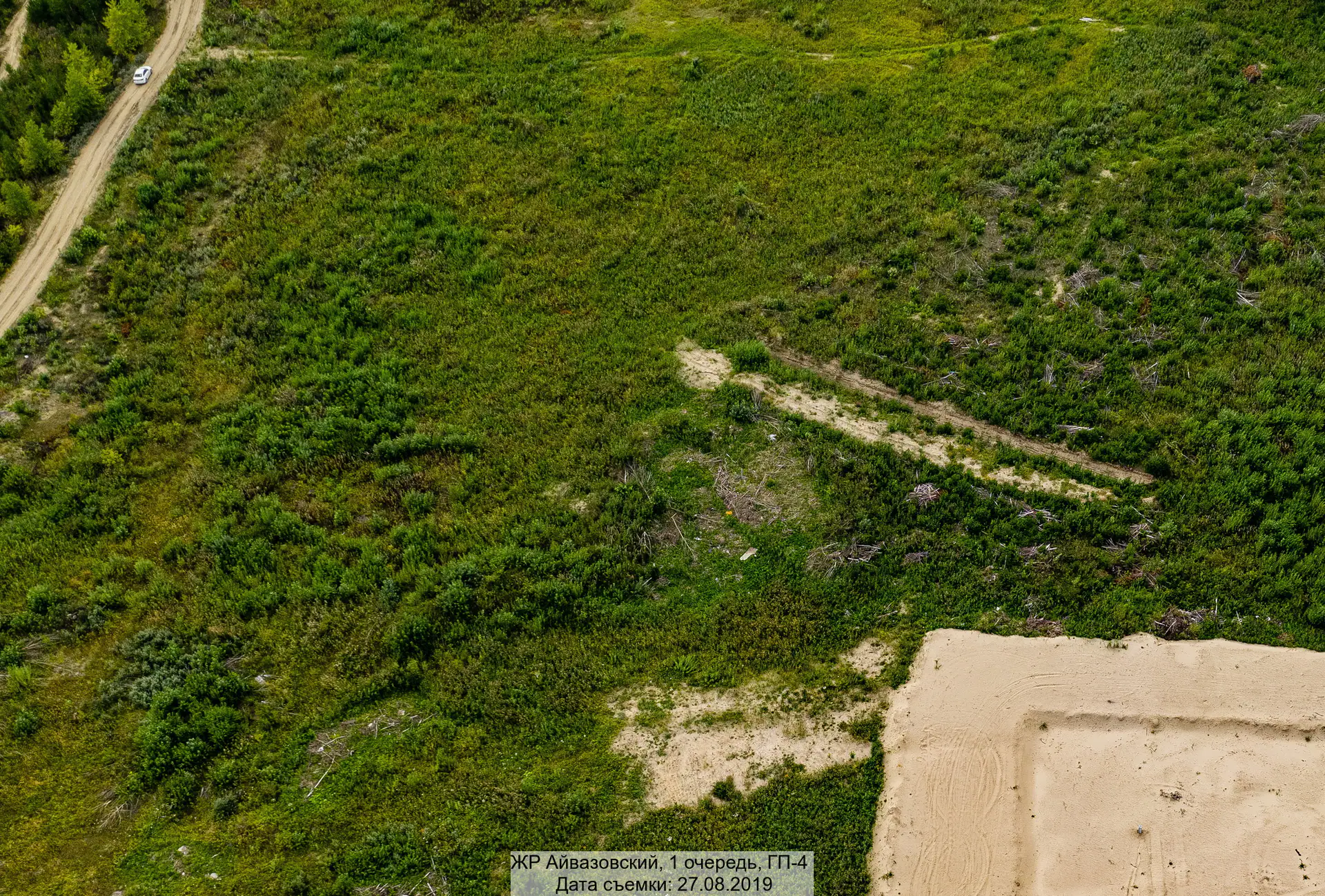

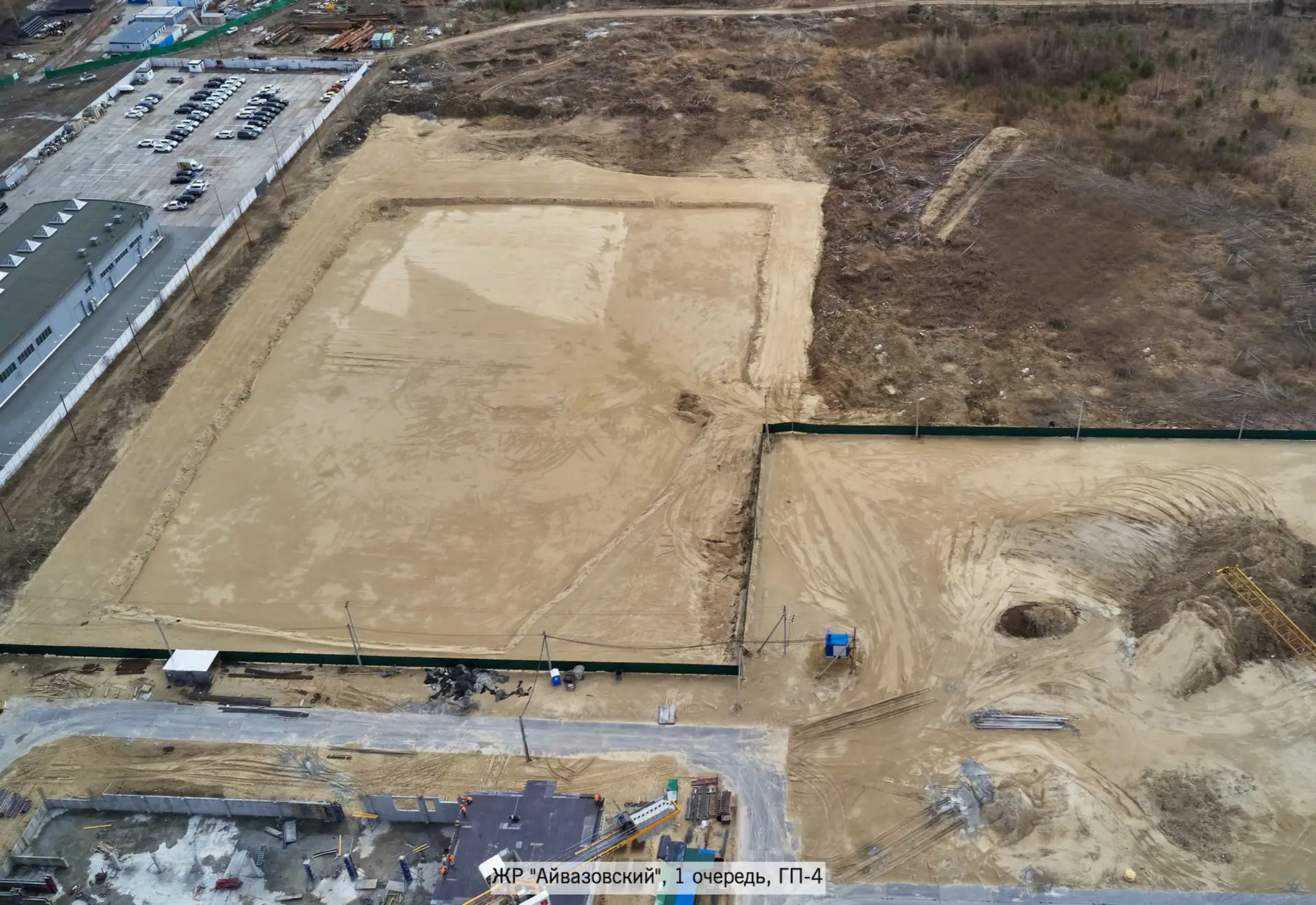

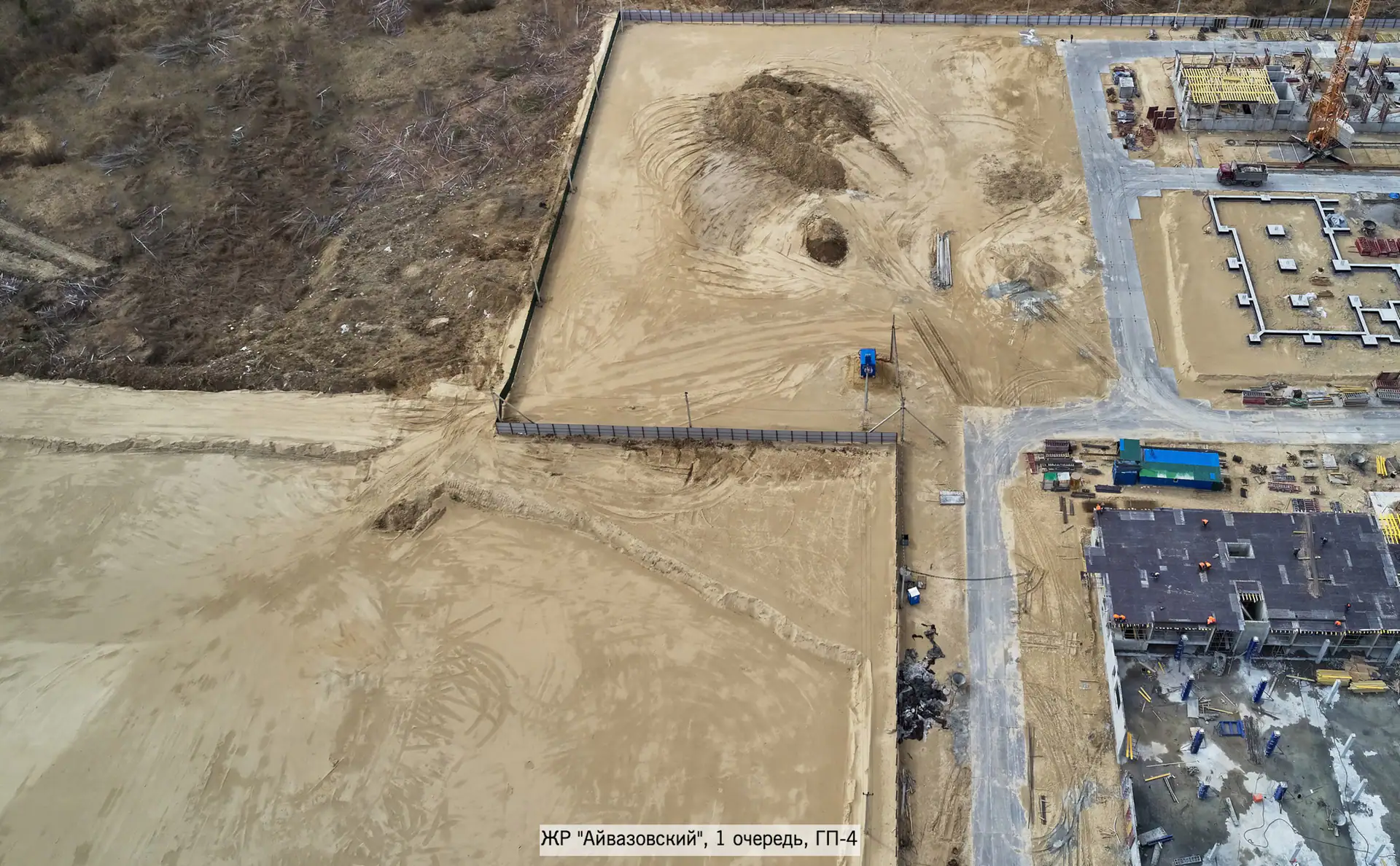

- II кв. 2019Фотоотчёт со стройки

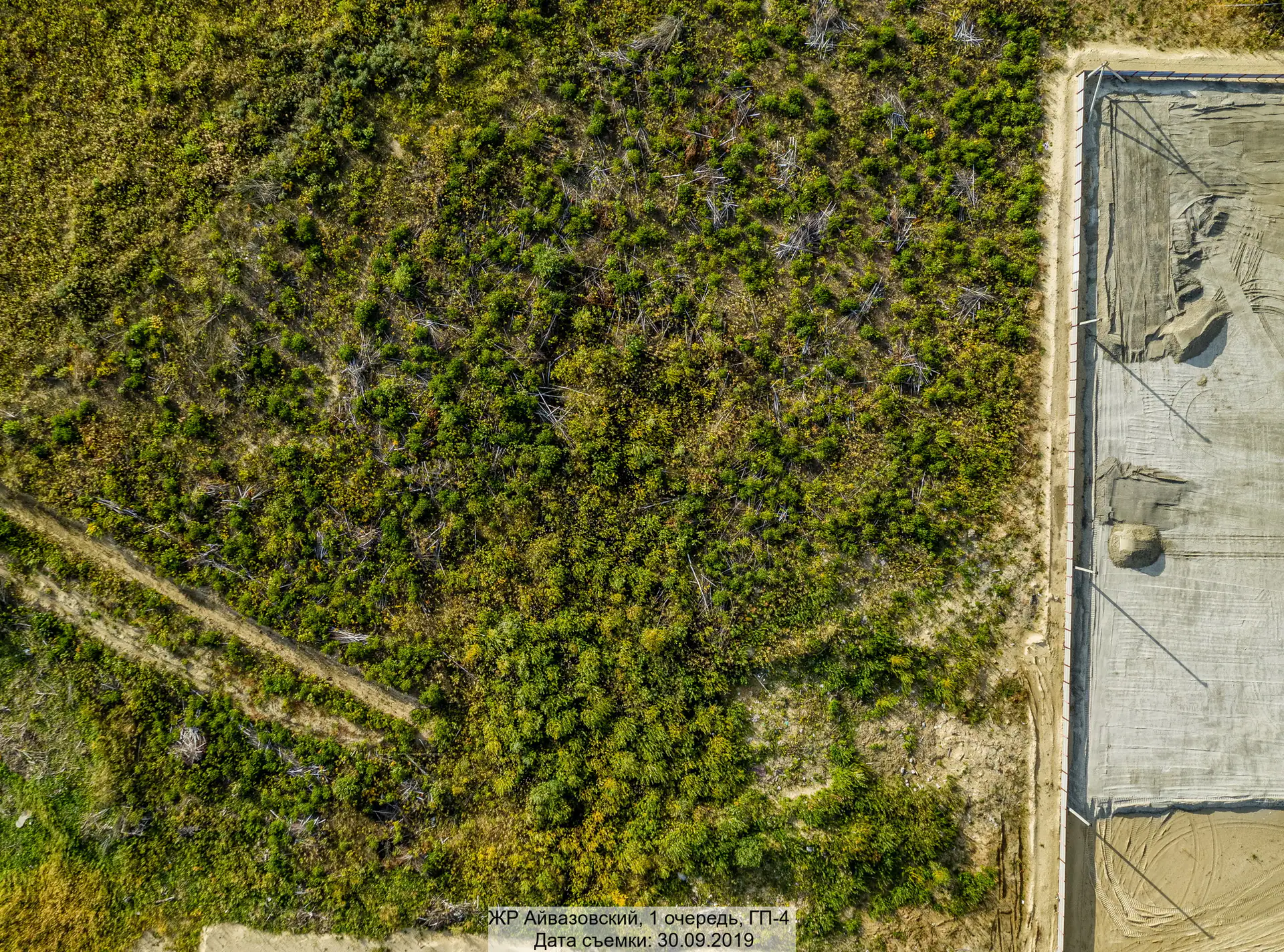

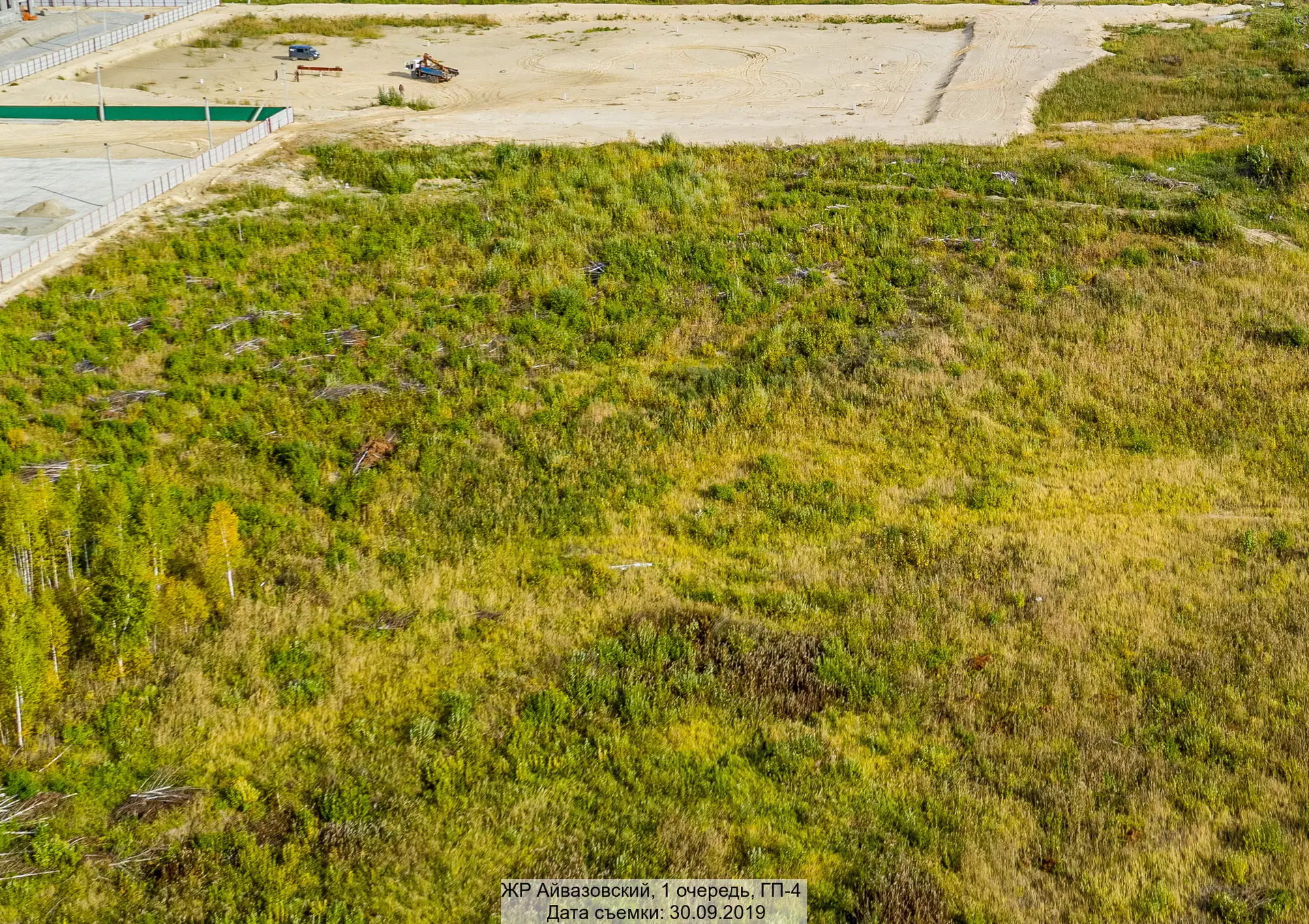

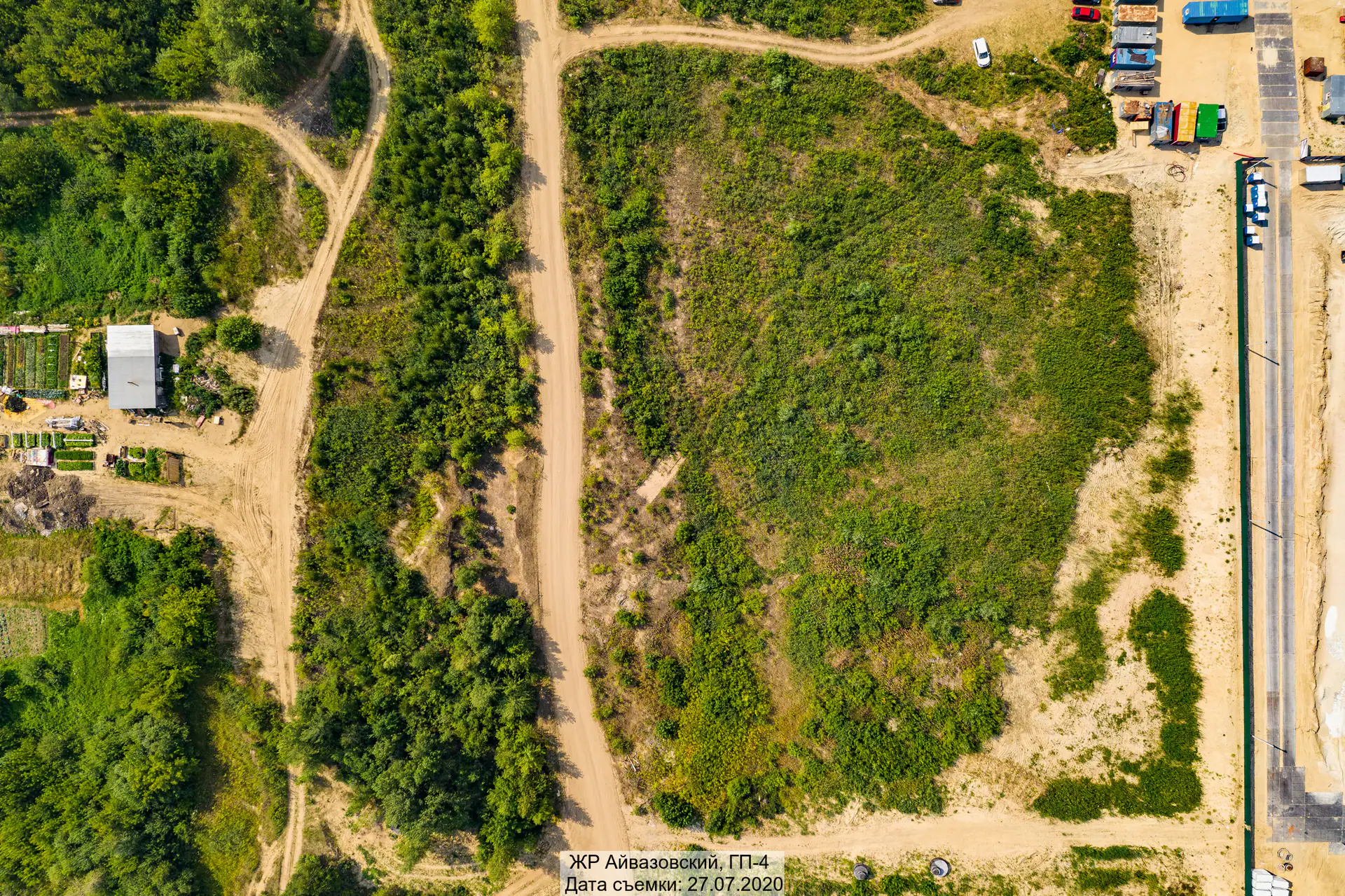

- III кв. 2019Фотоотчёт со стройки

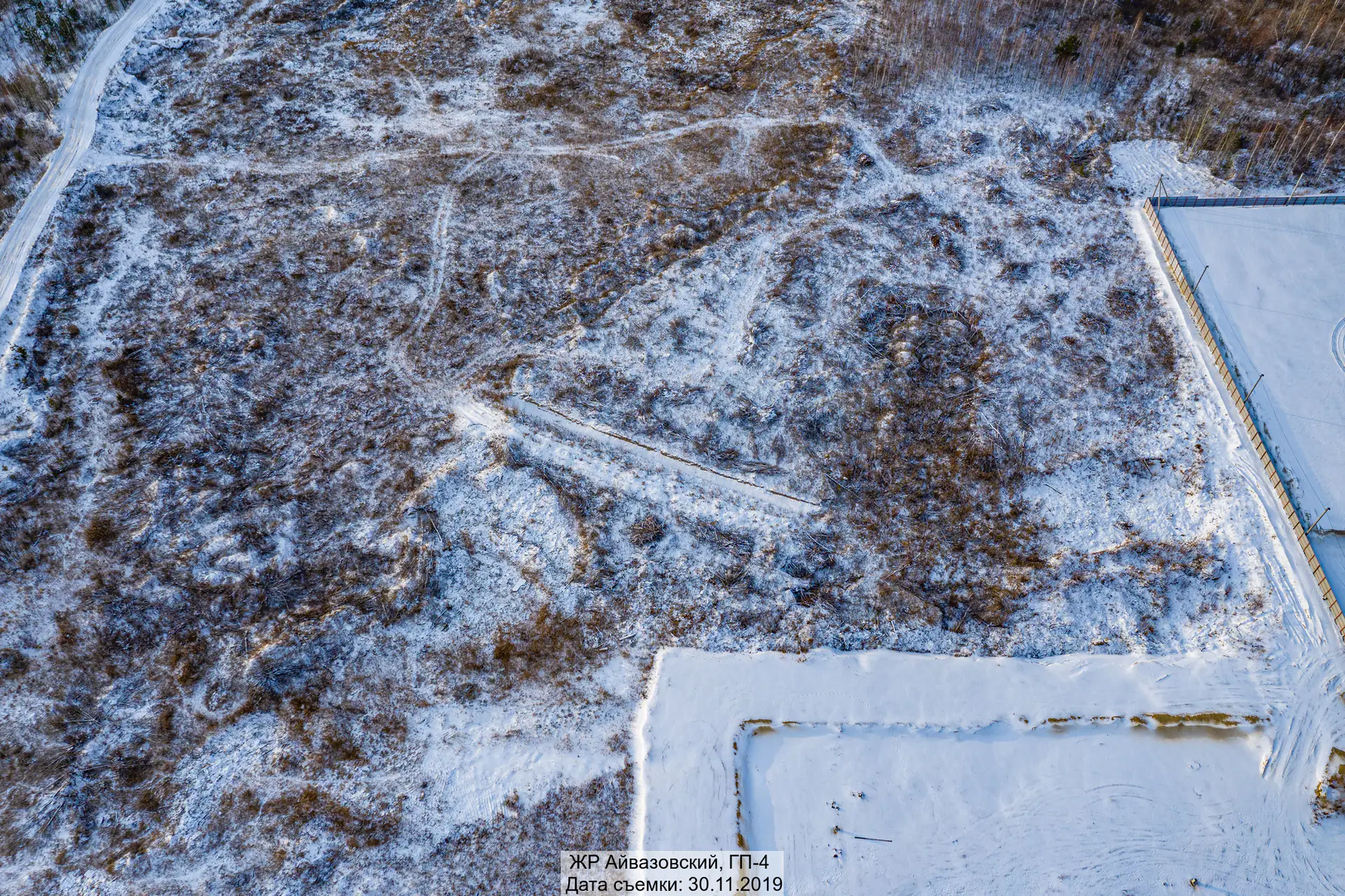

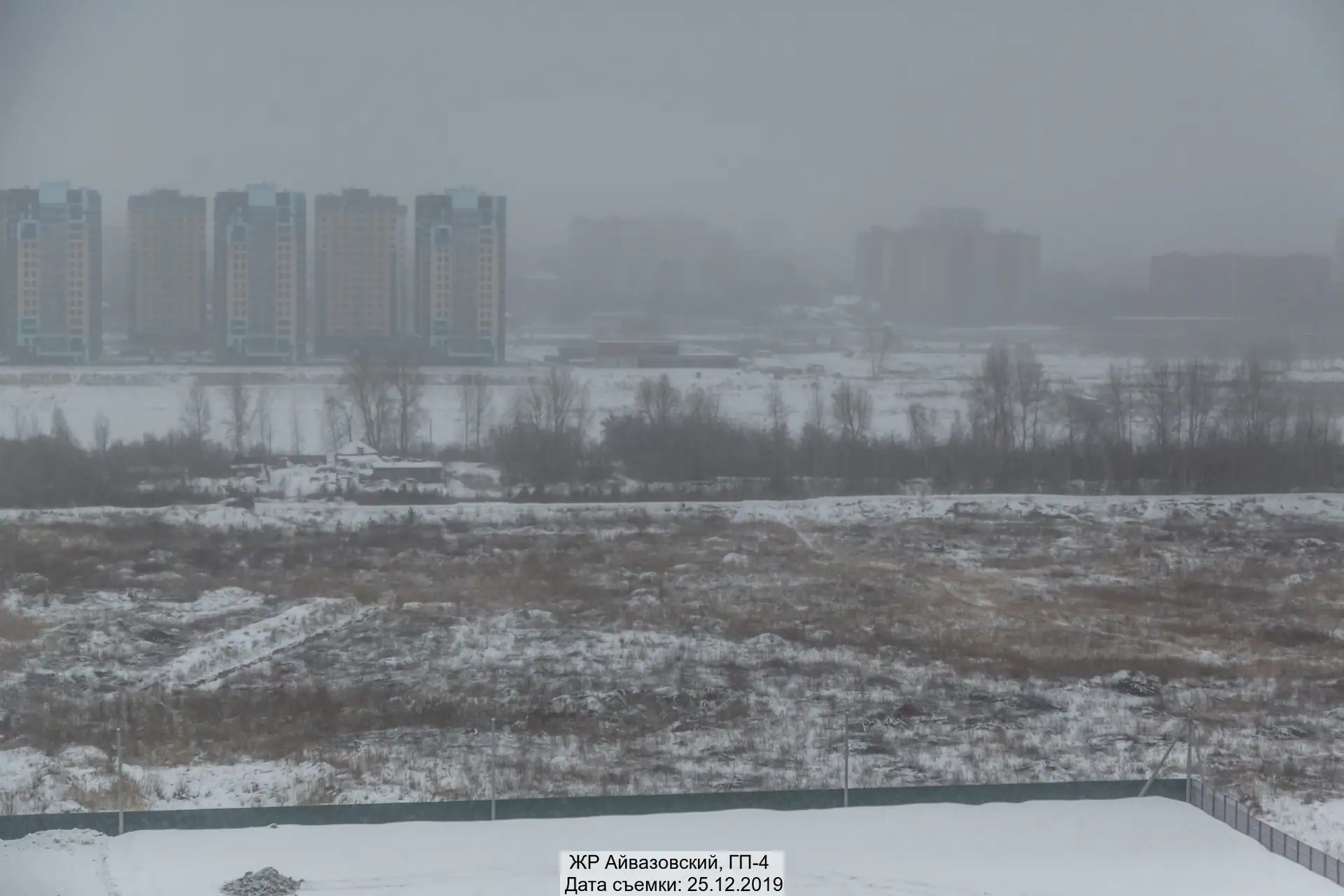

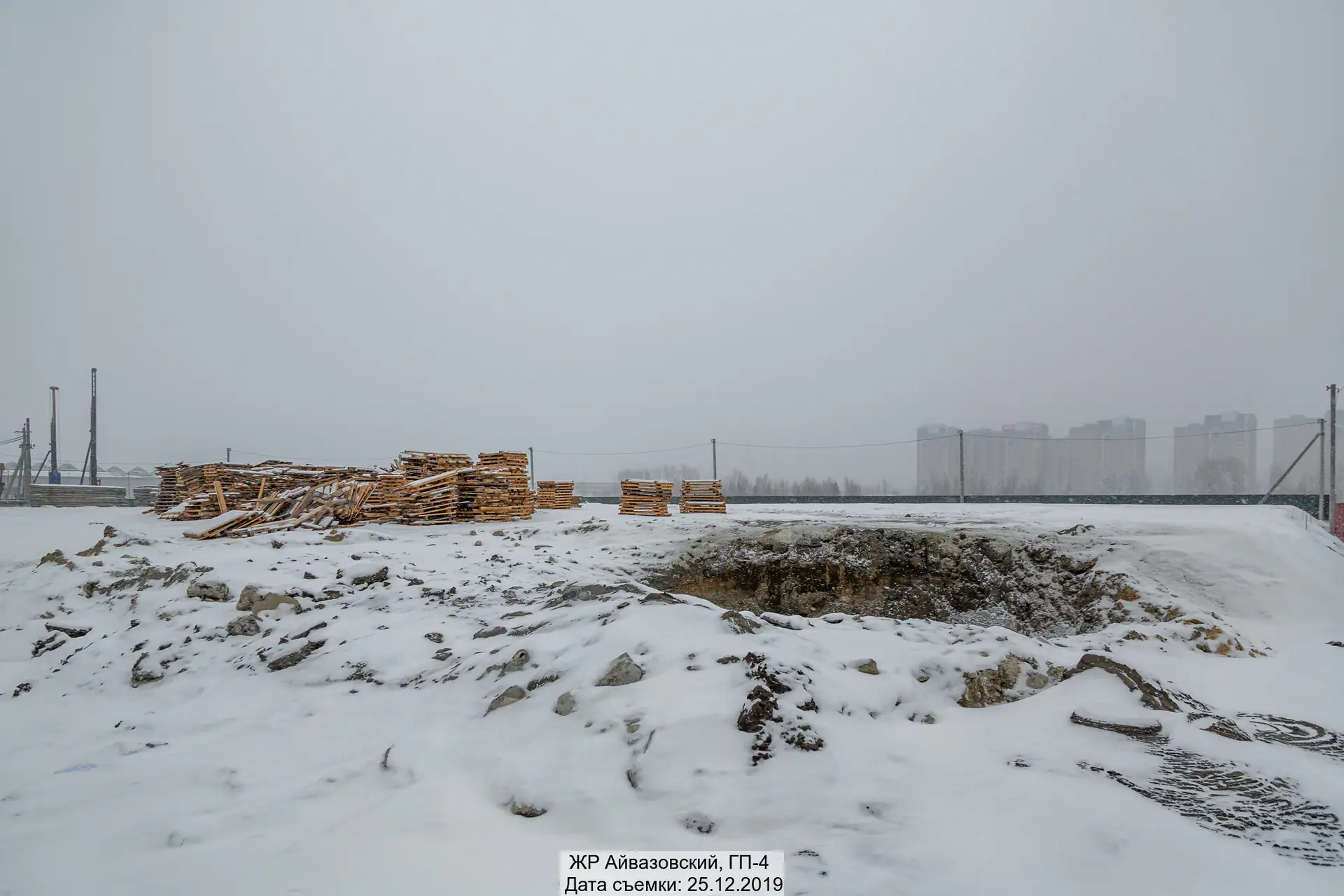

- IV кв. 2019Фотоотчёт со стройки

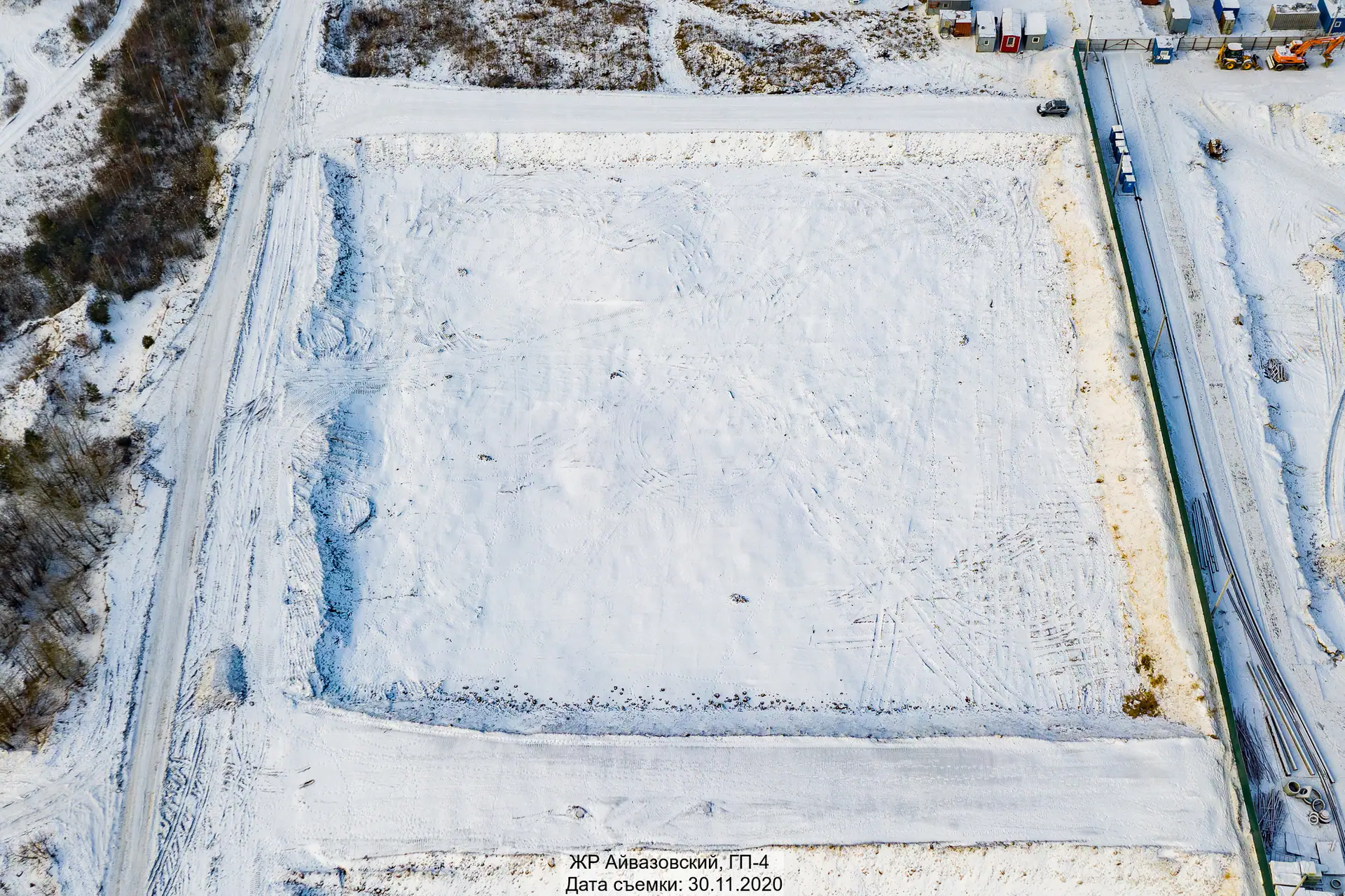

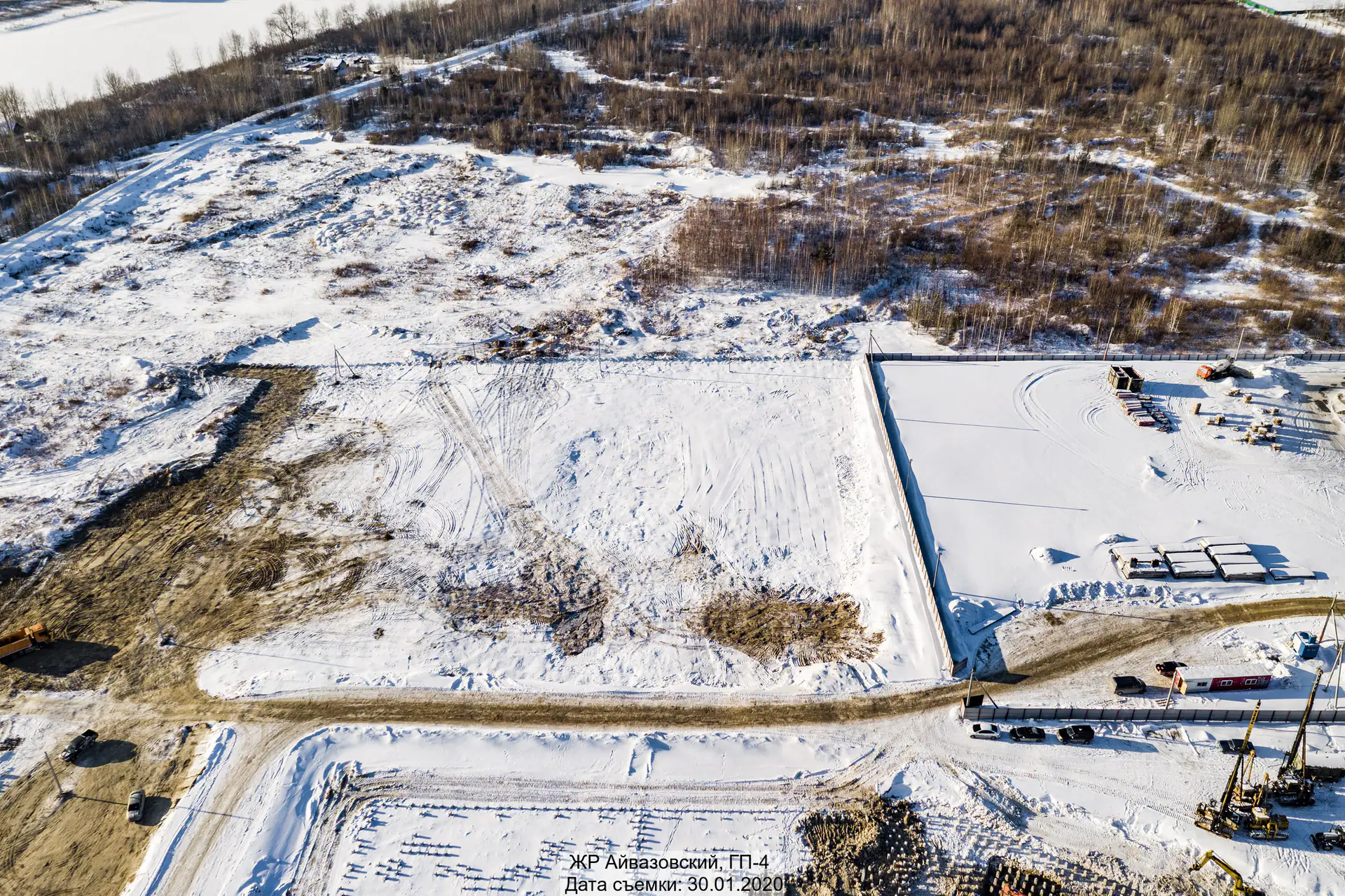

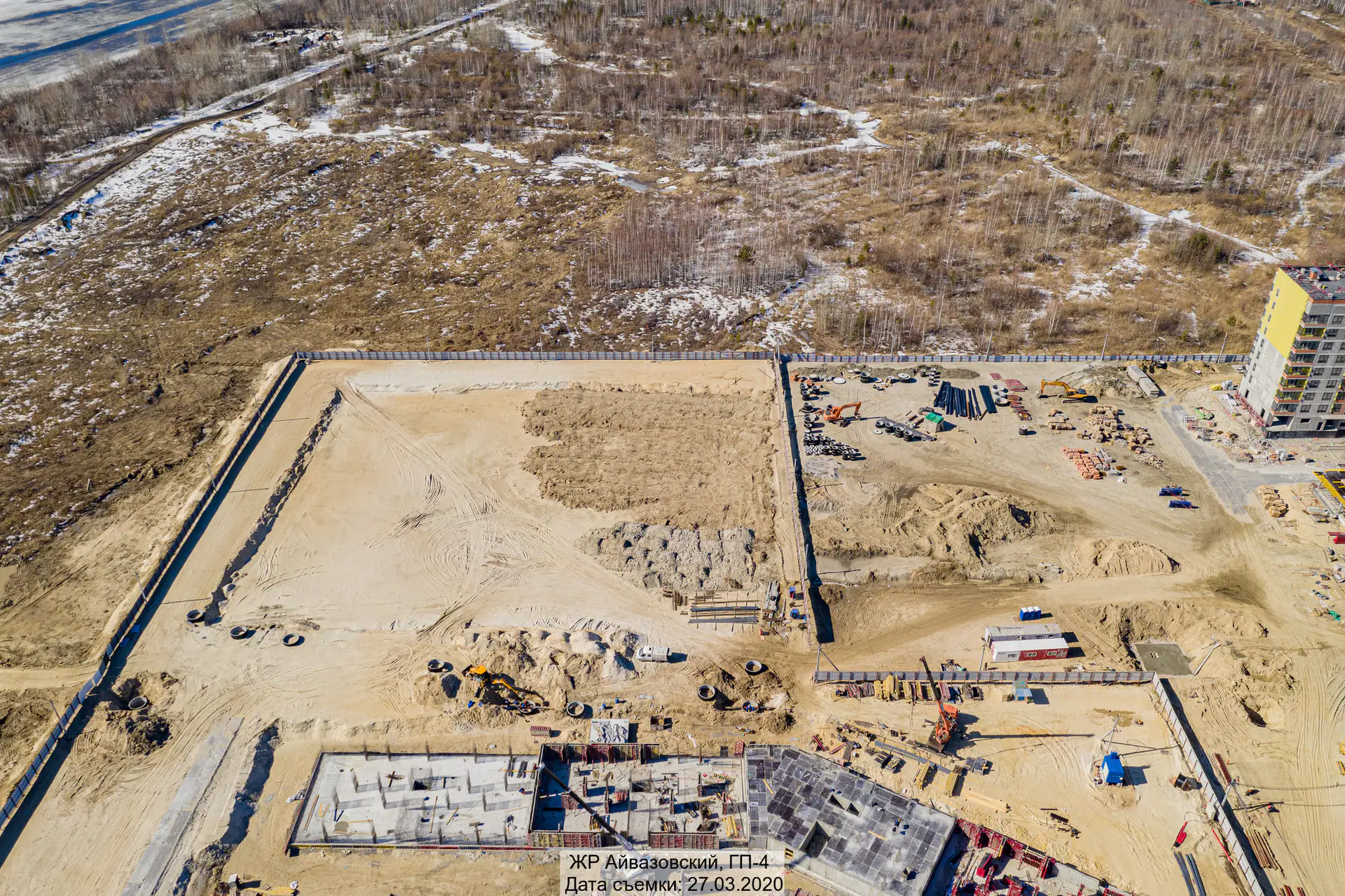

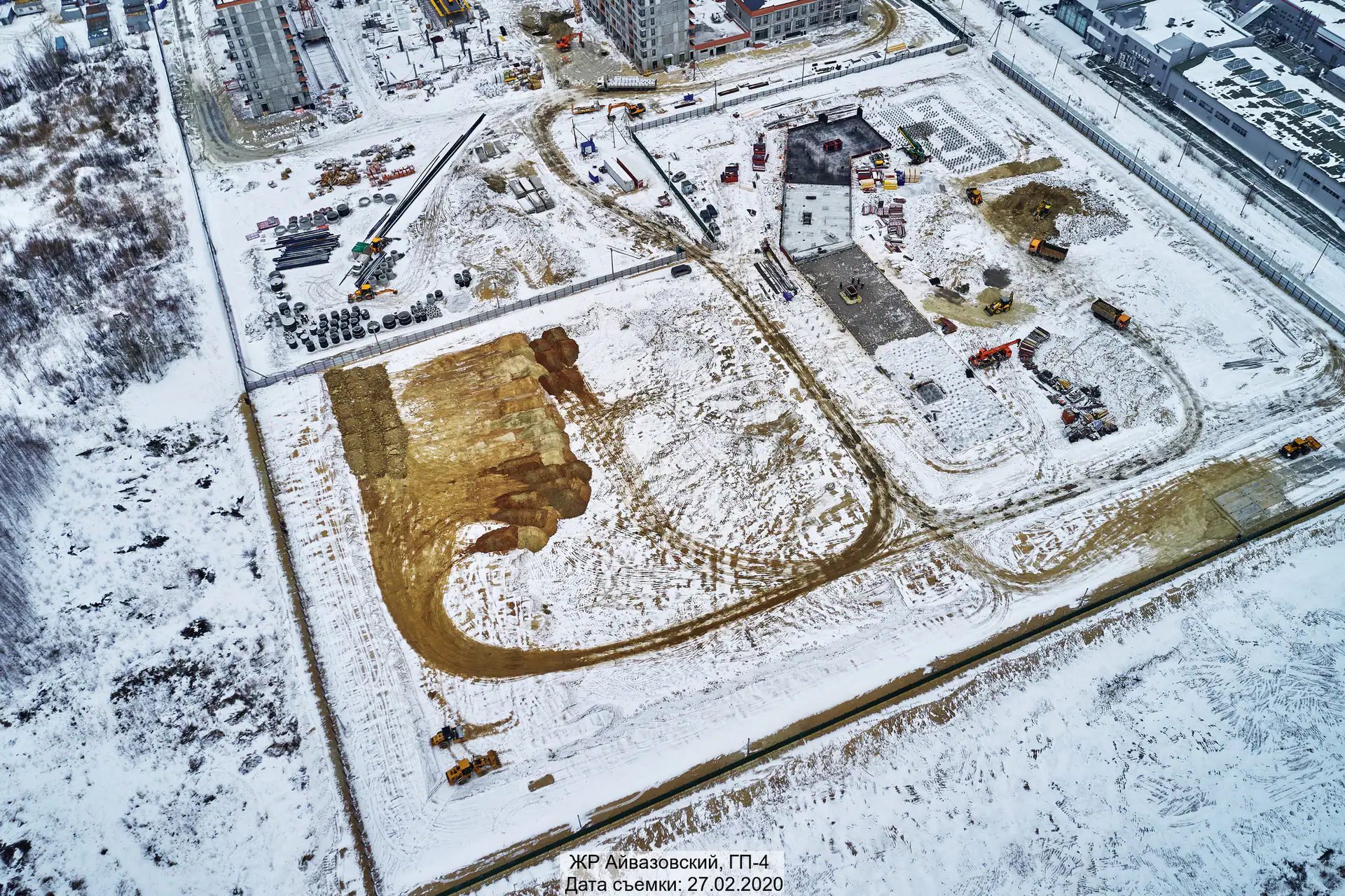

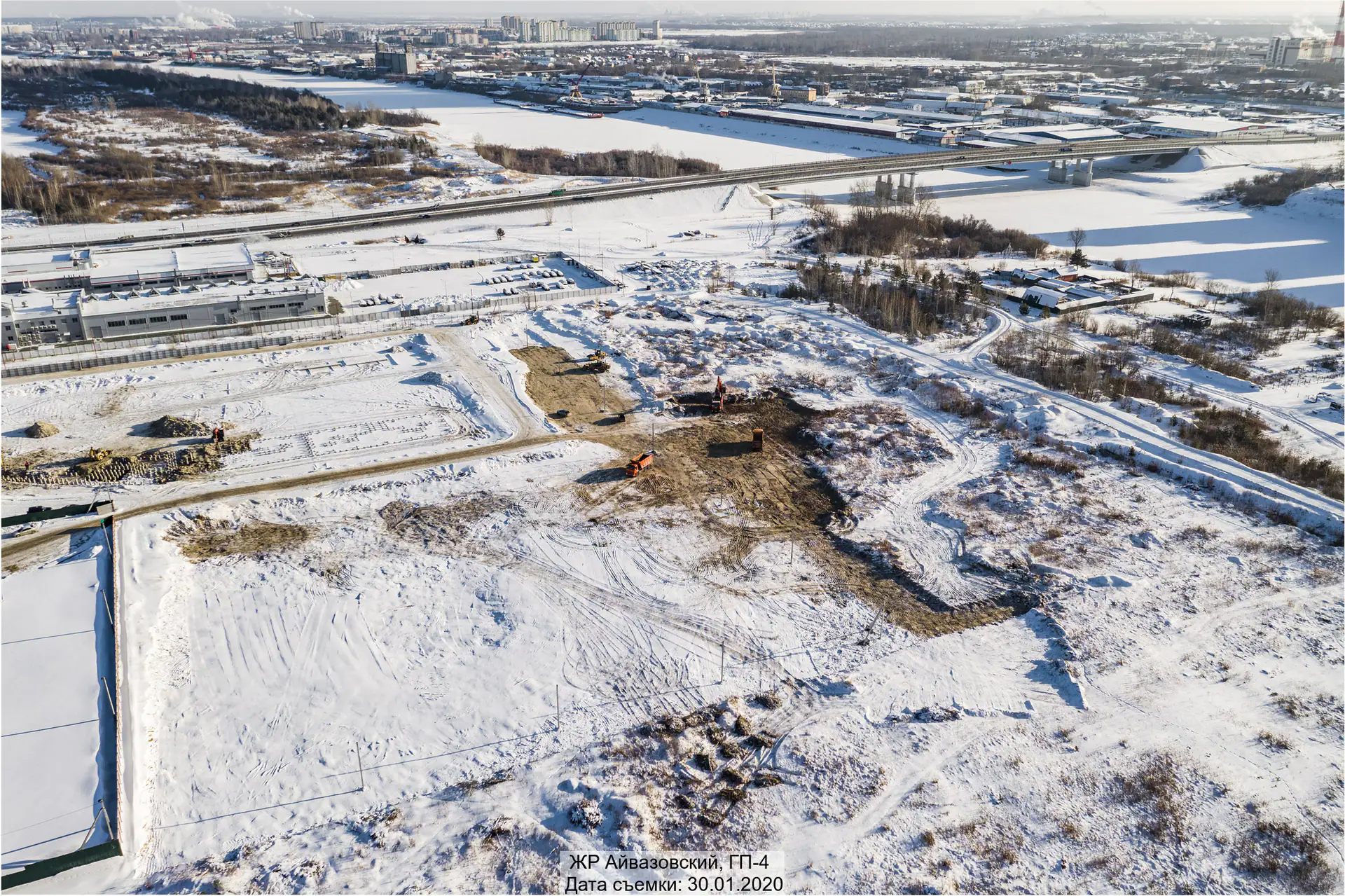

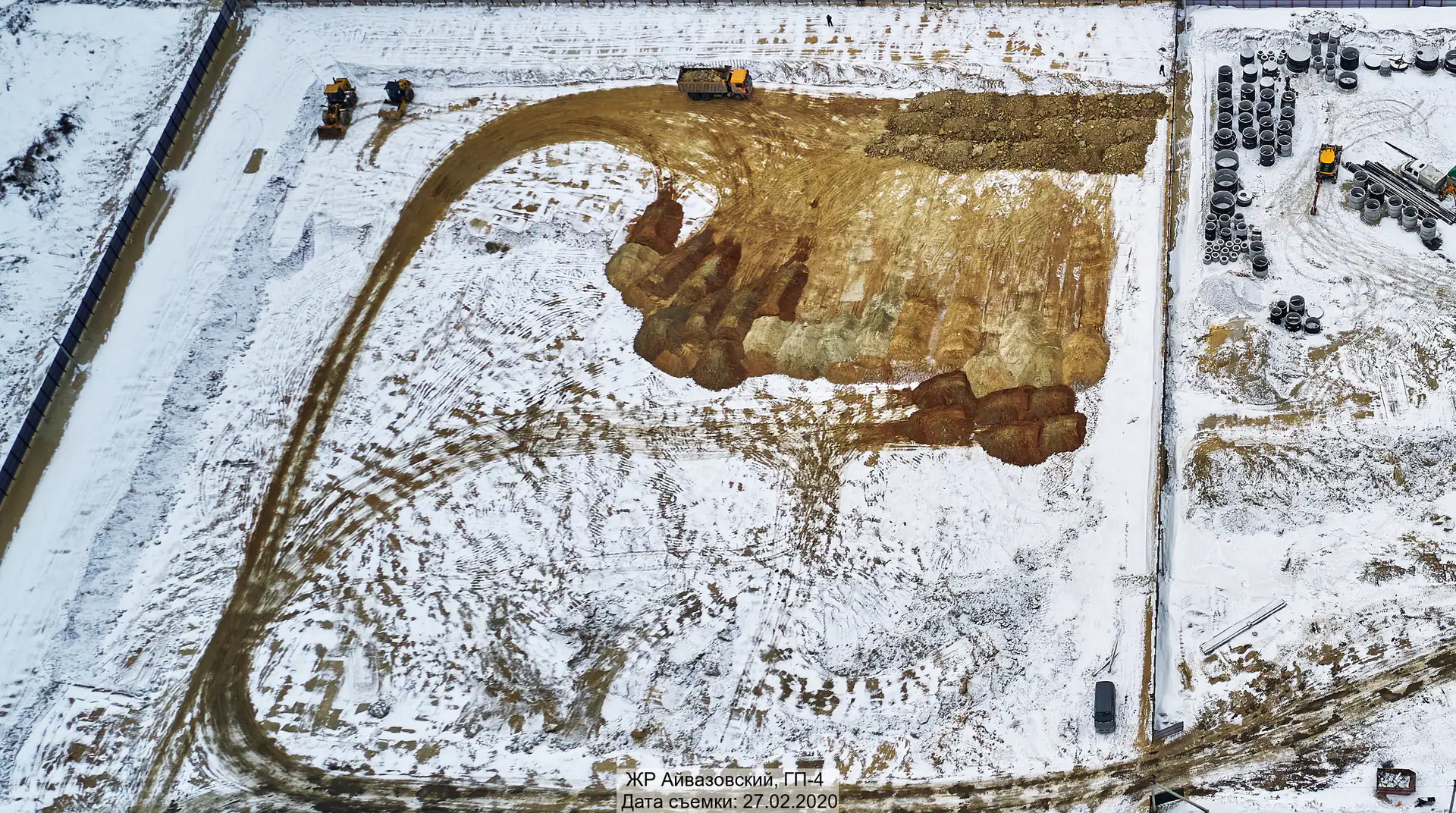

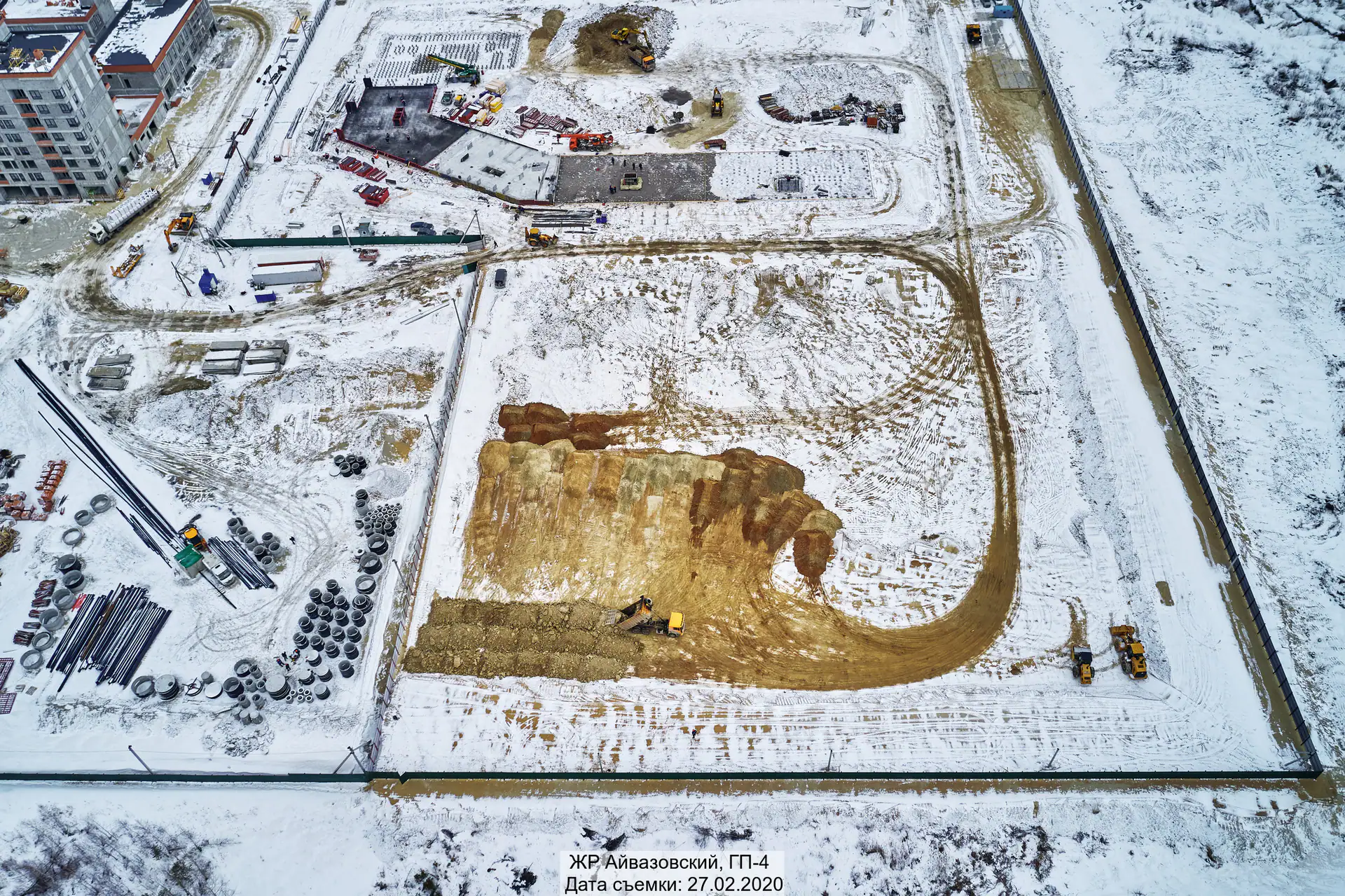

- I кв. 2020Фотоотчёт со стройки

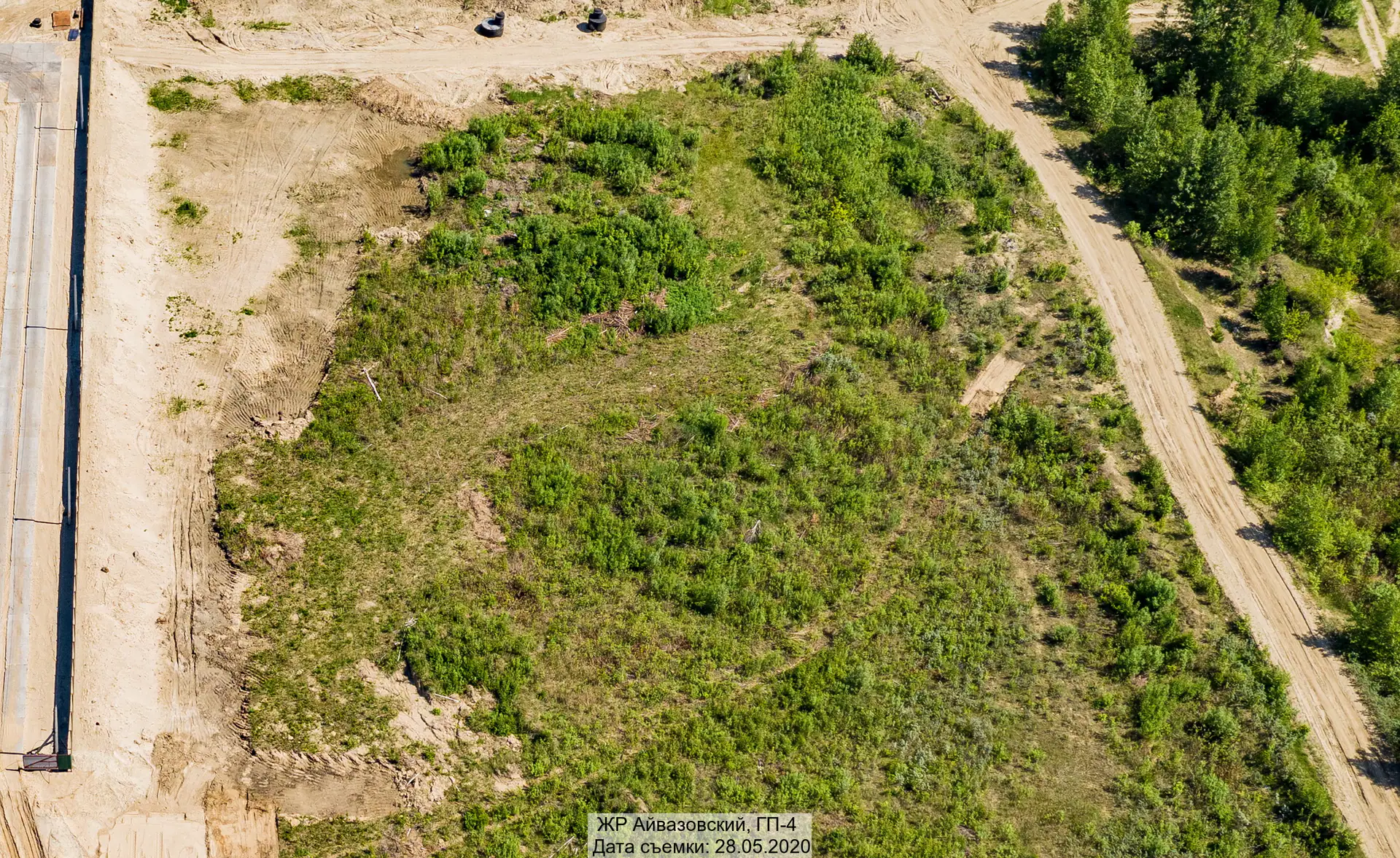

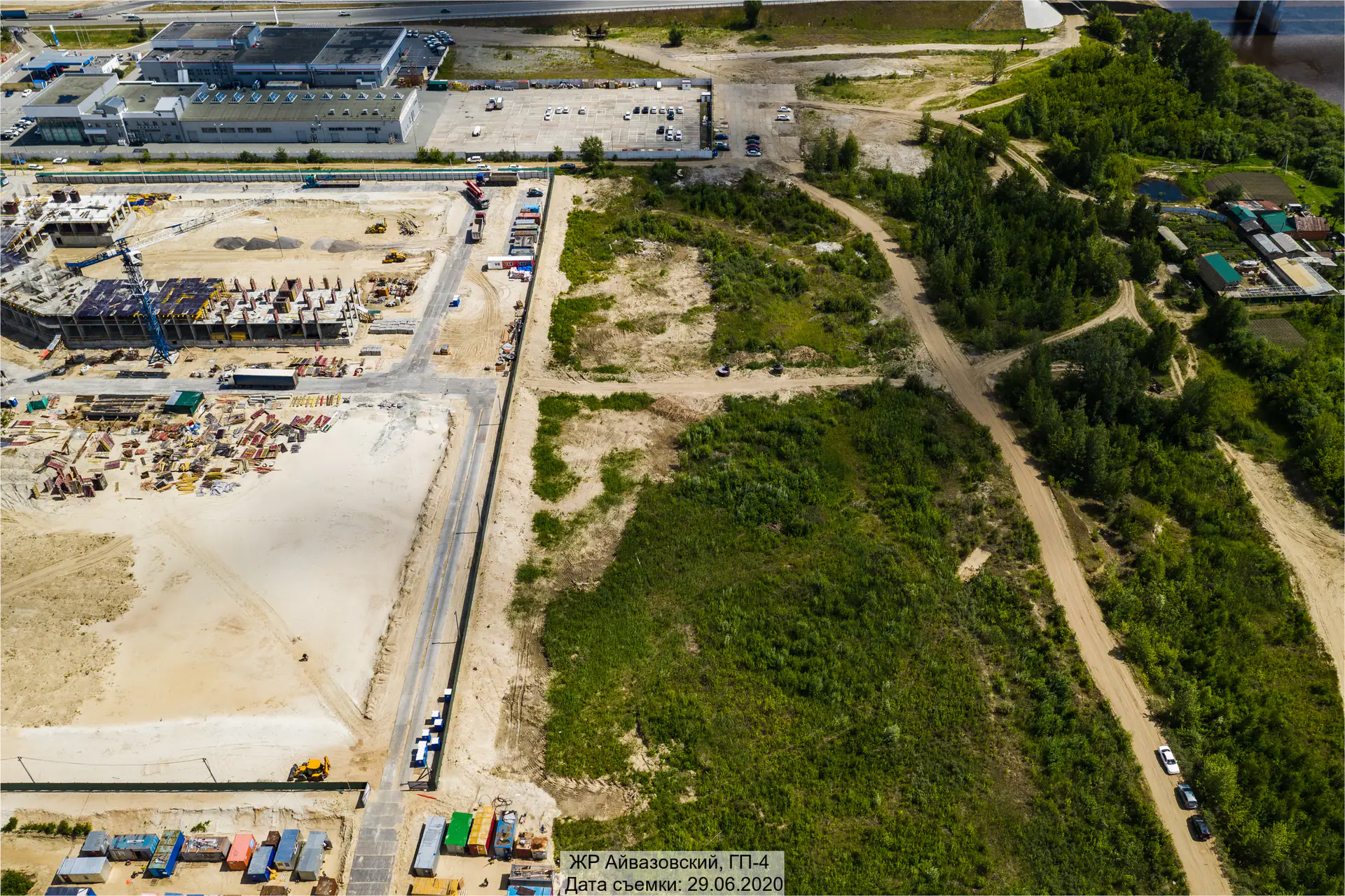

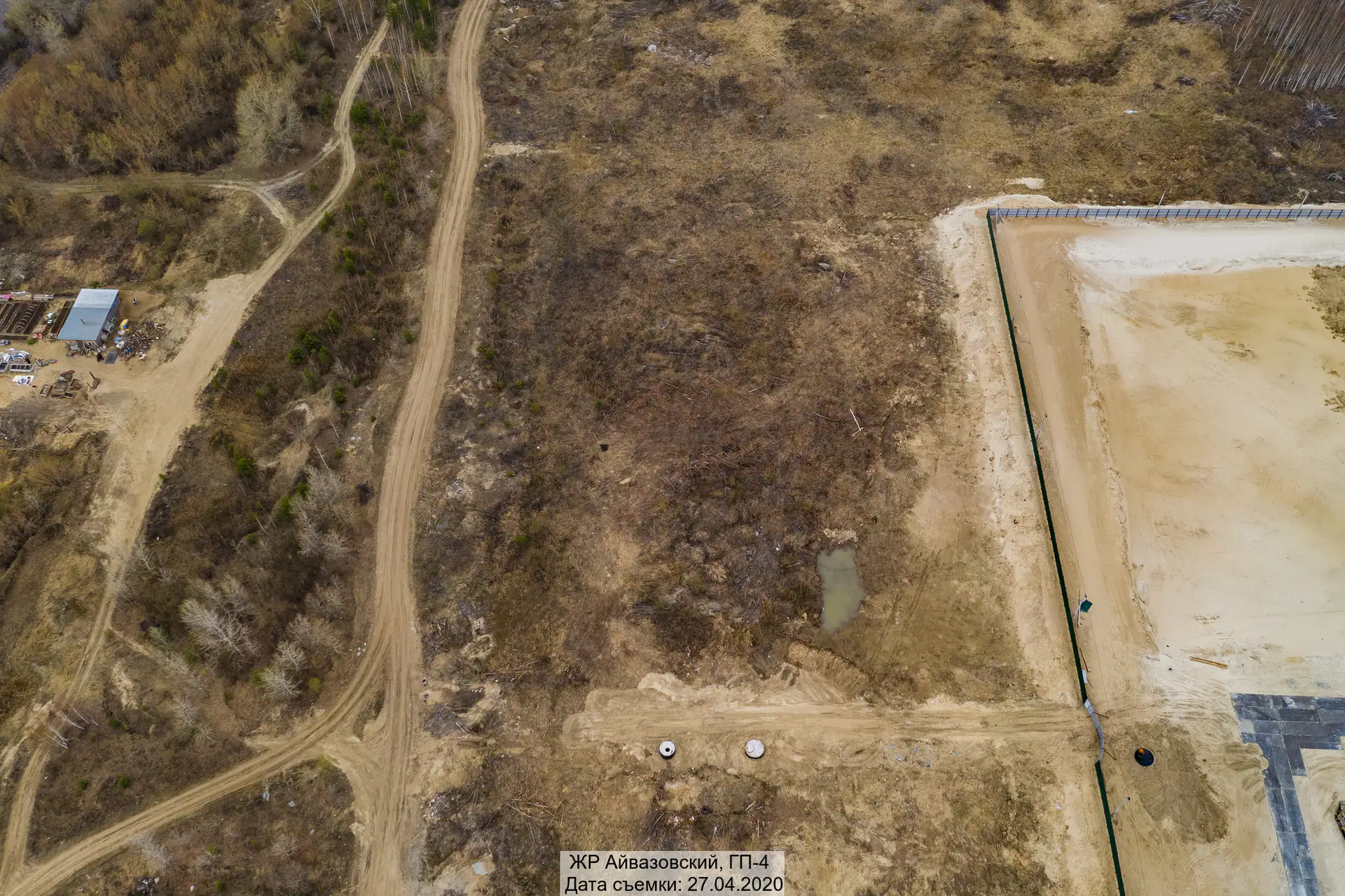

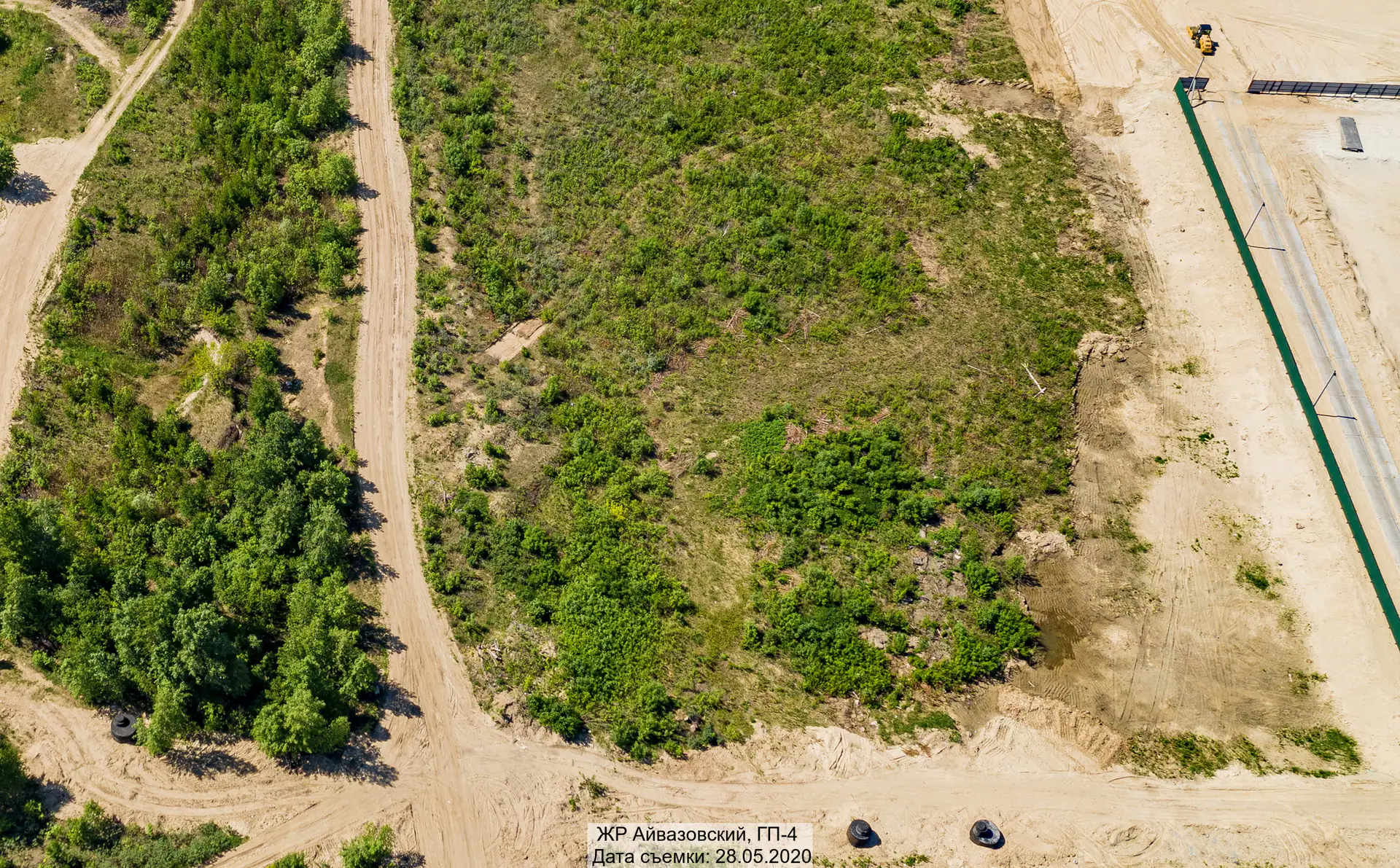

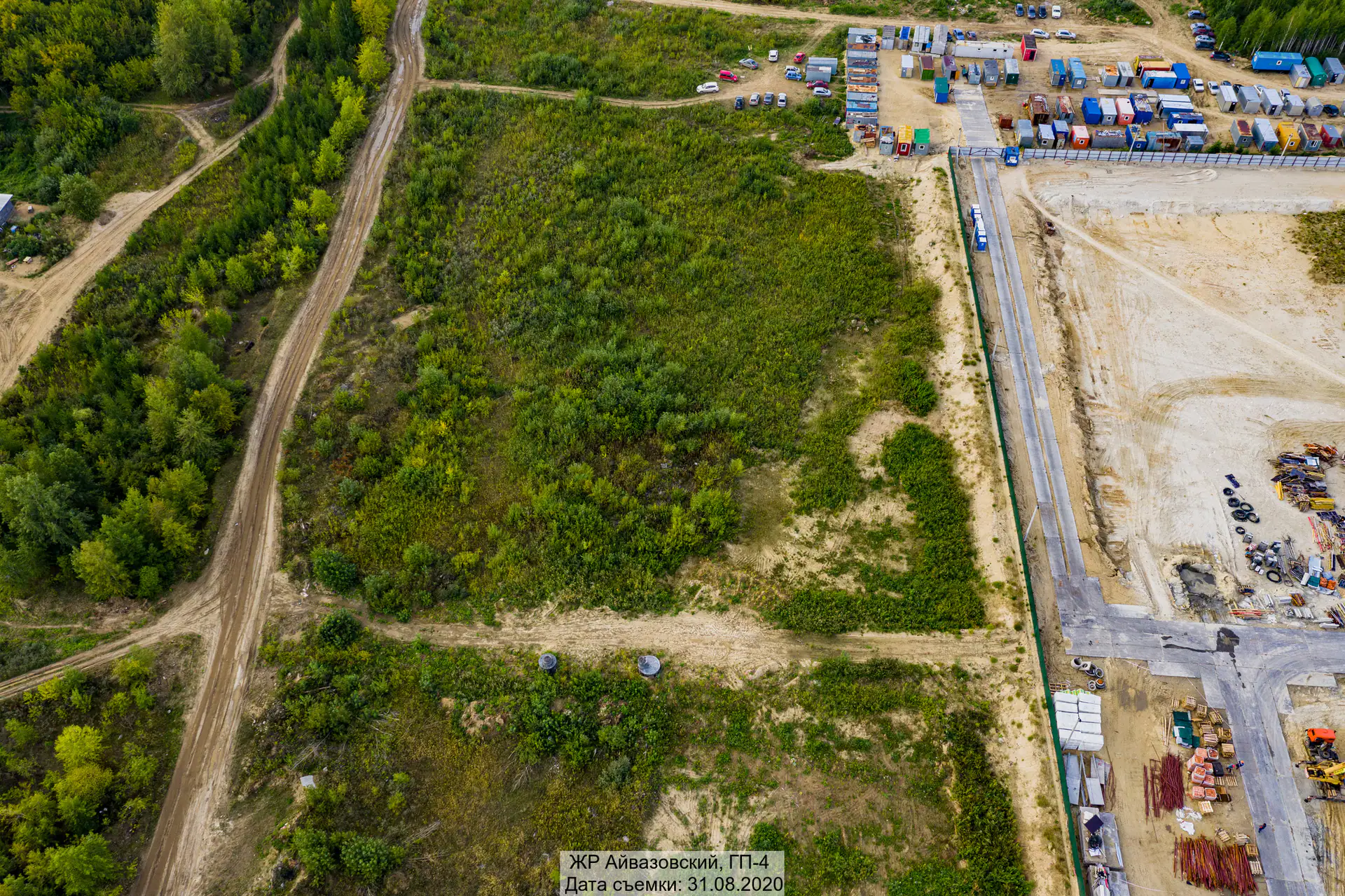

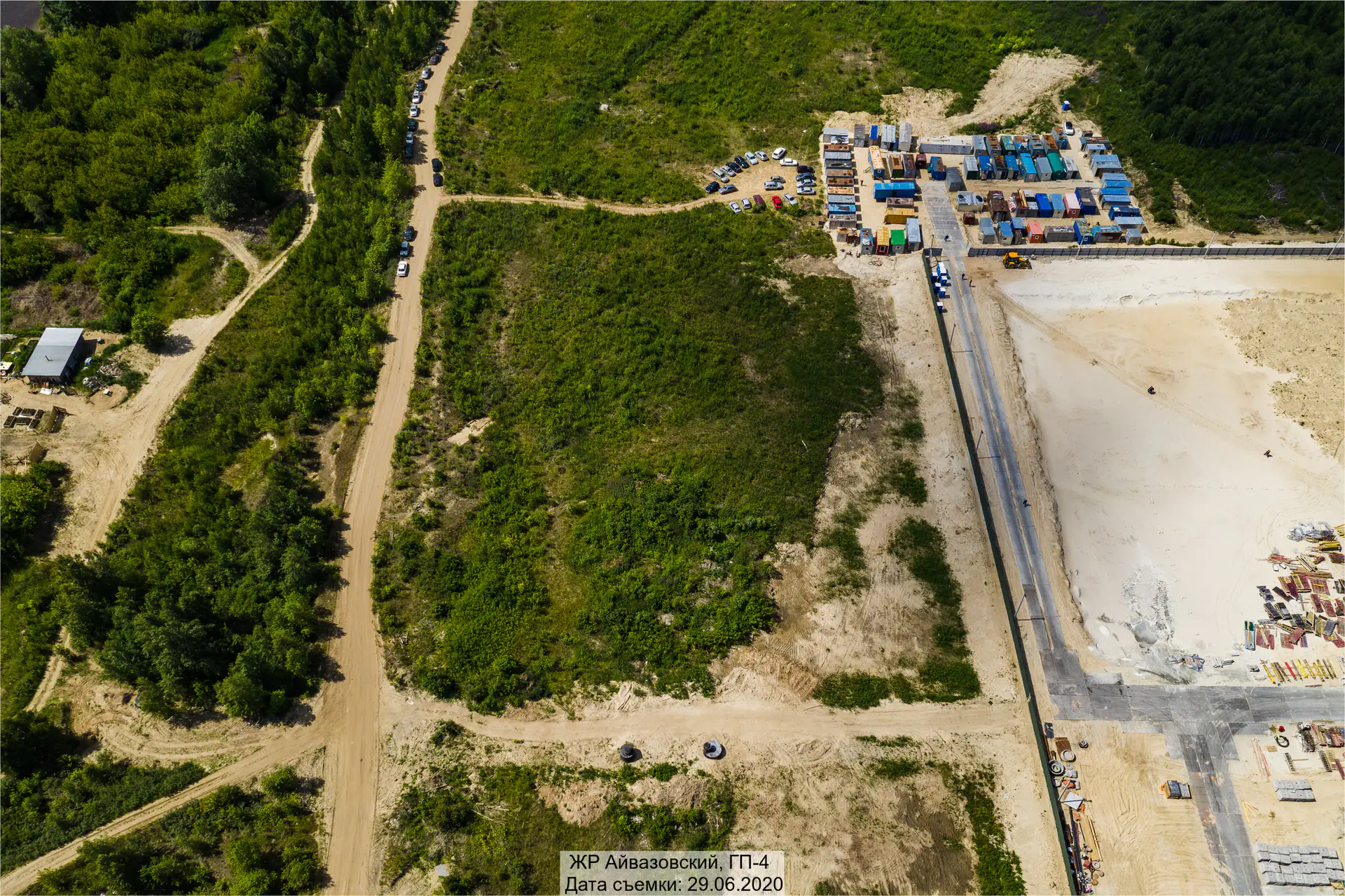

- II кв. 2020Фотоотчёт со стройки

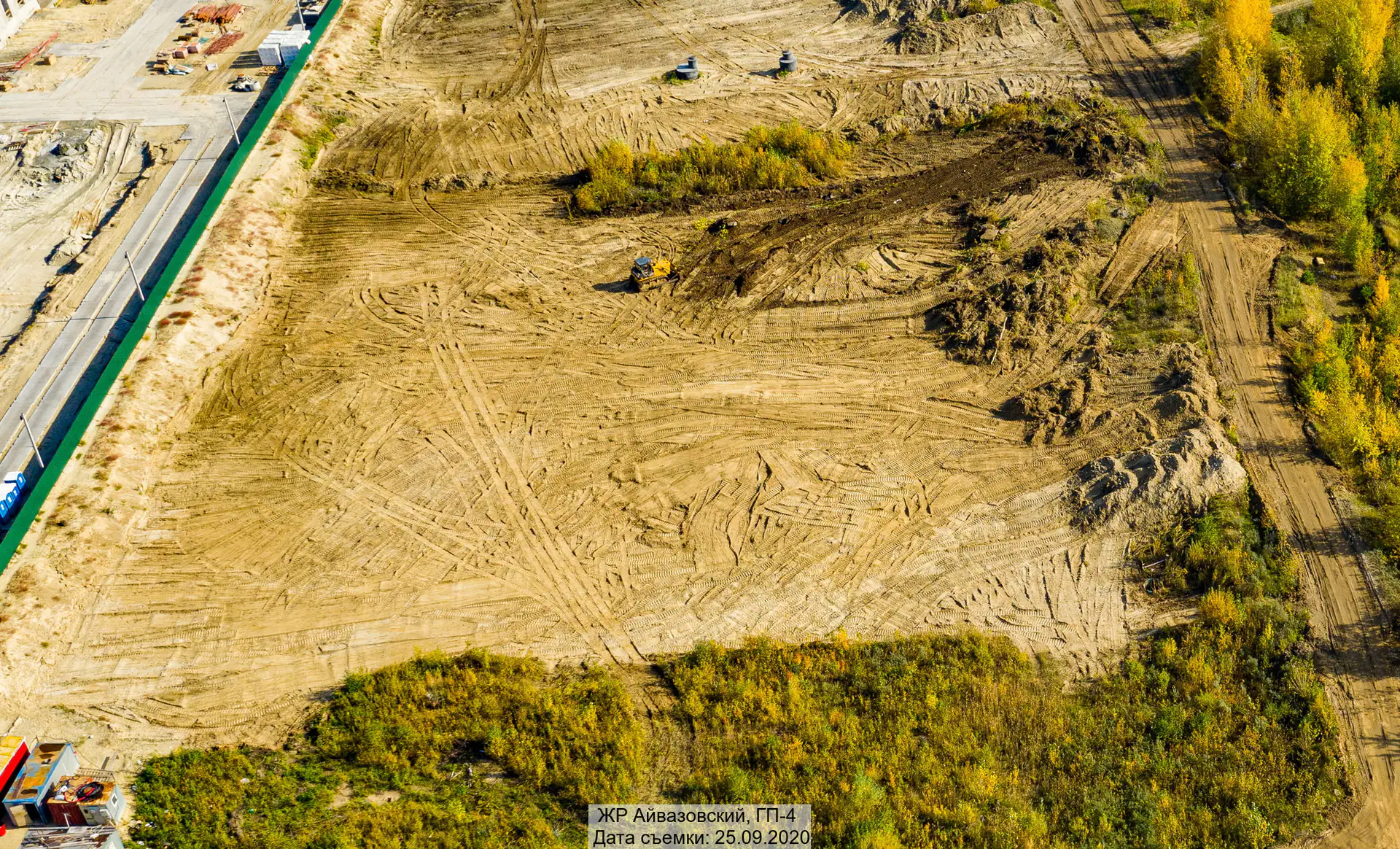

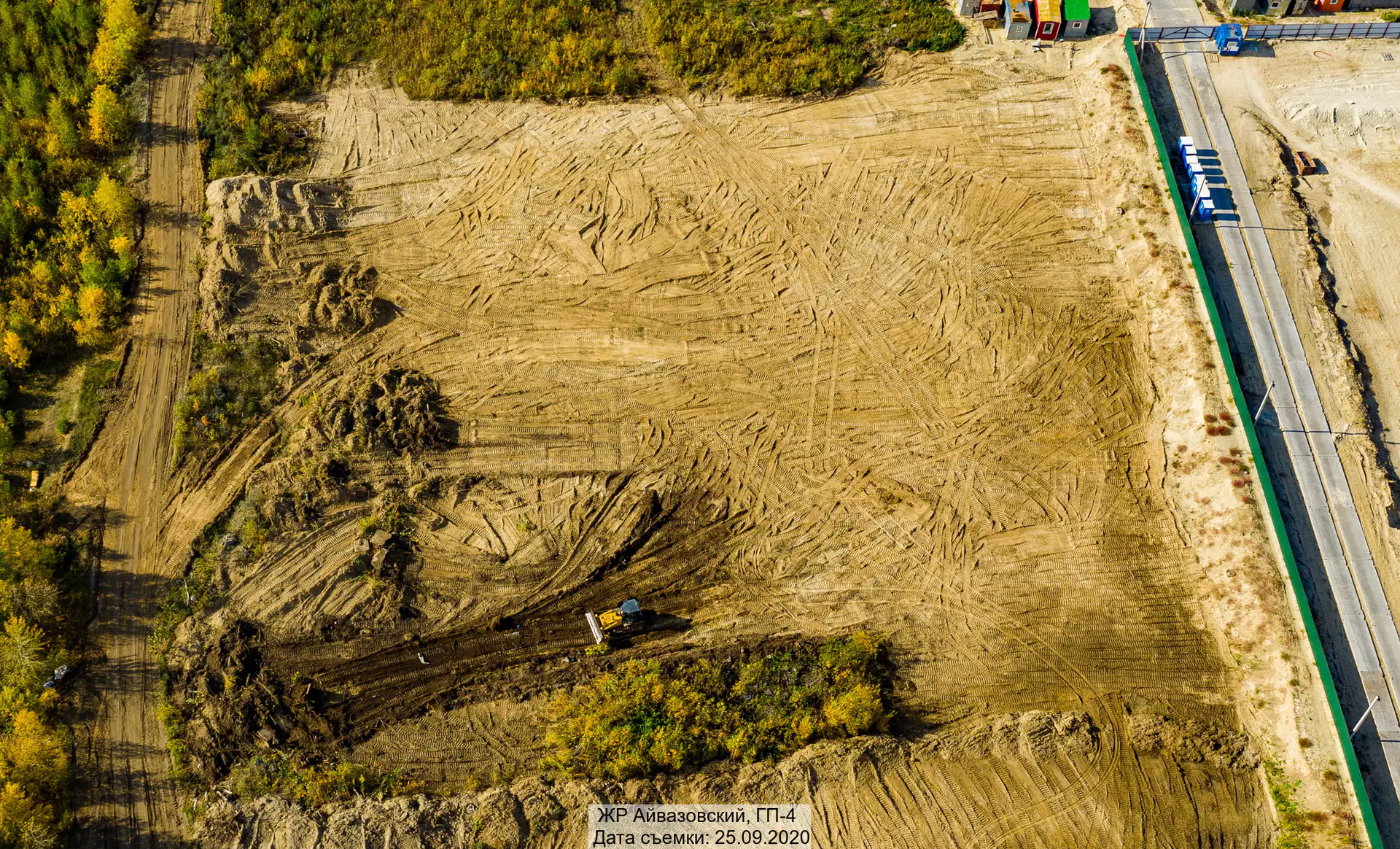

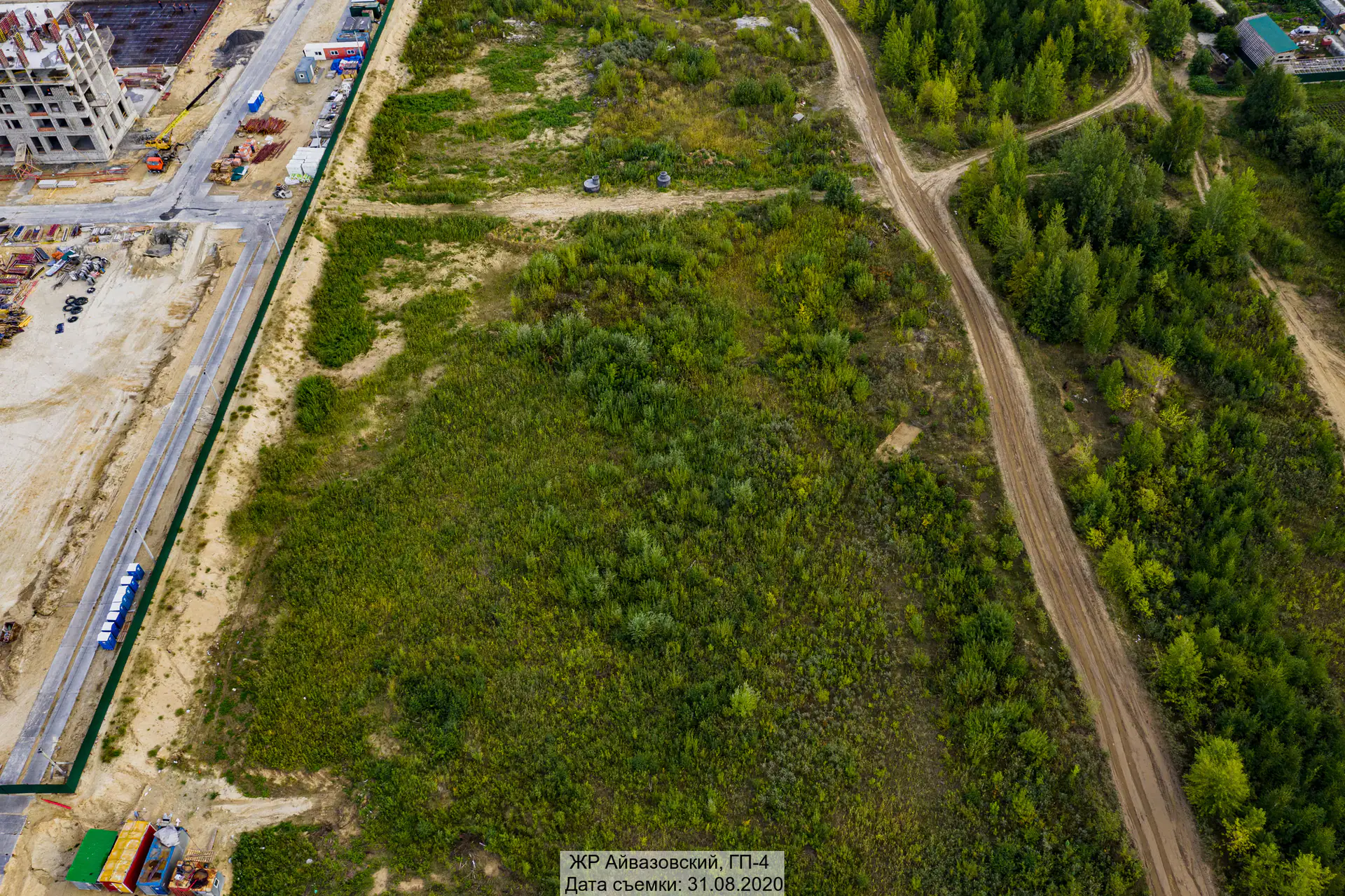

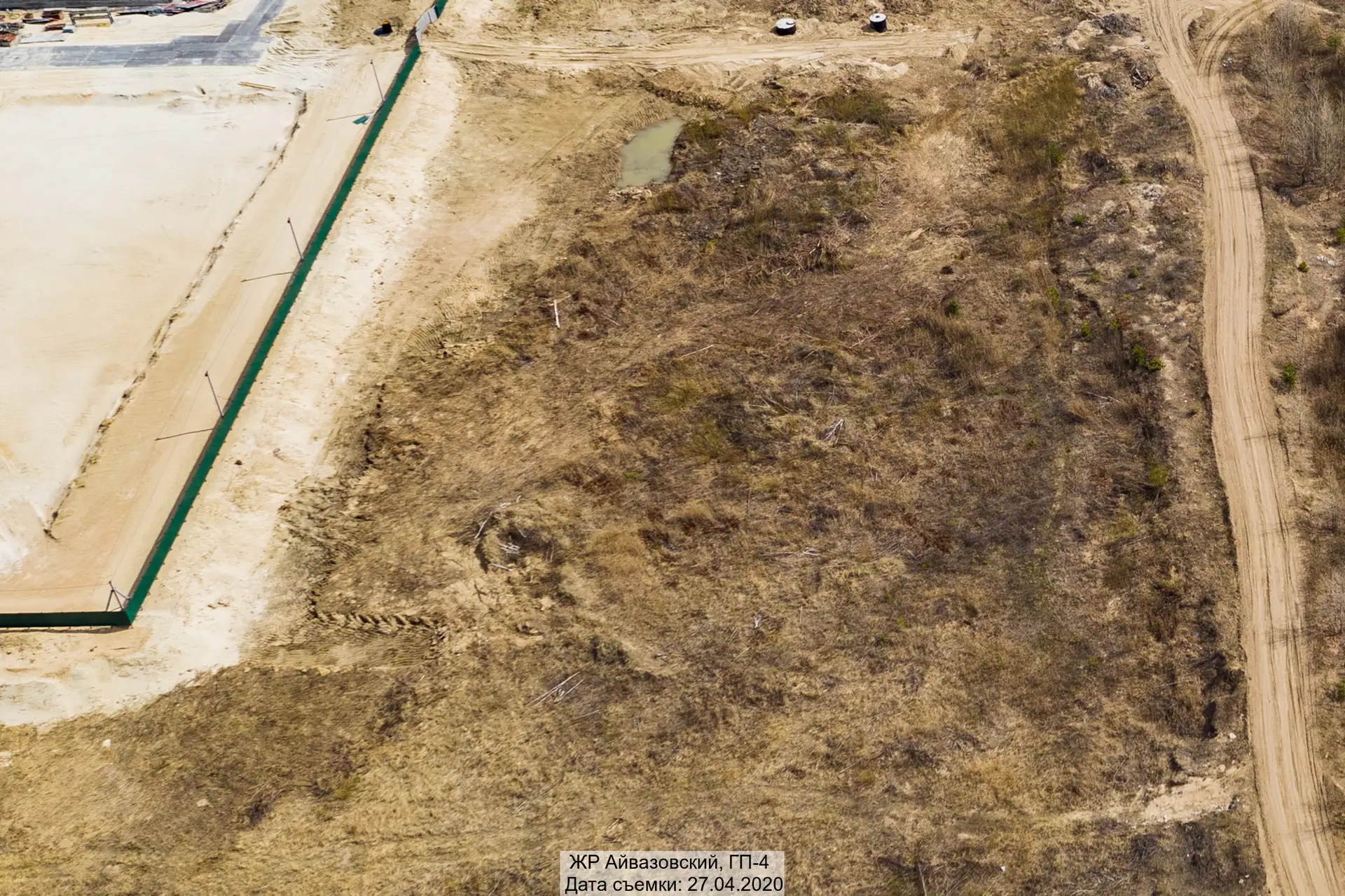

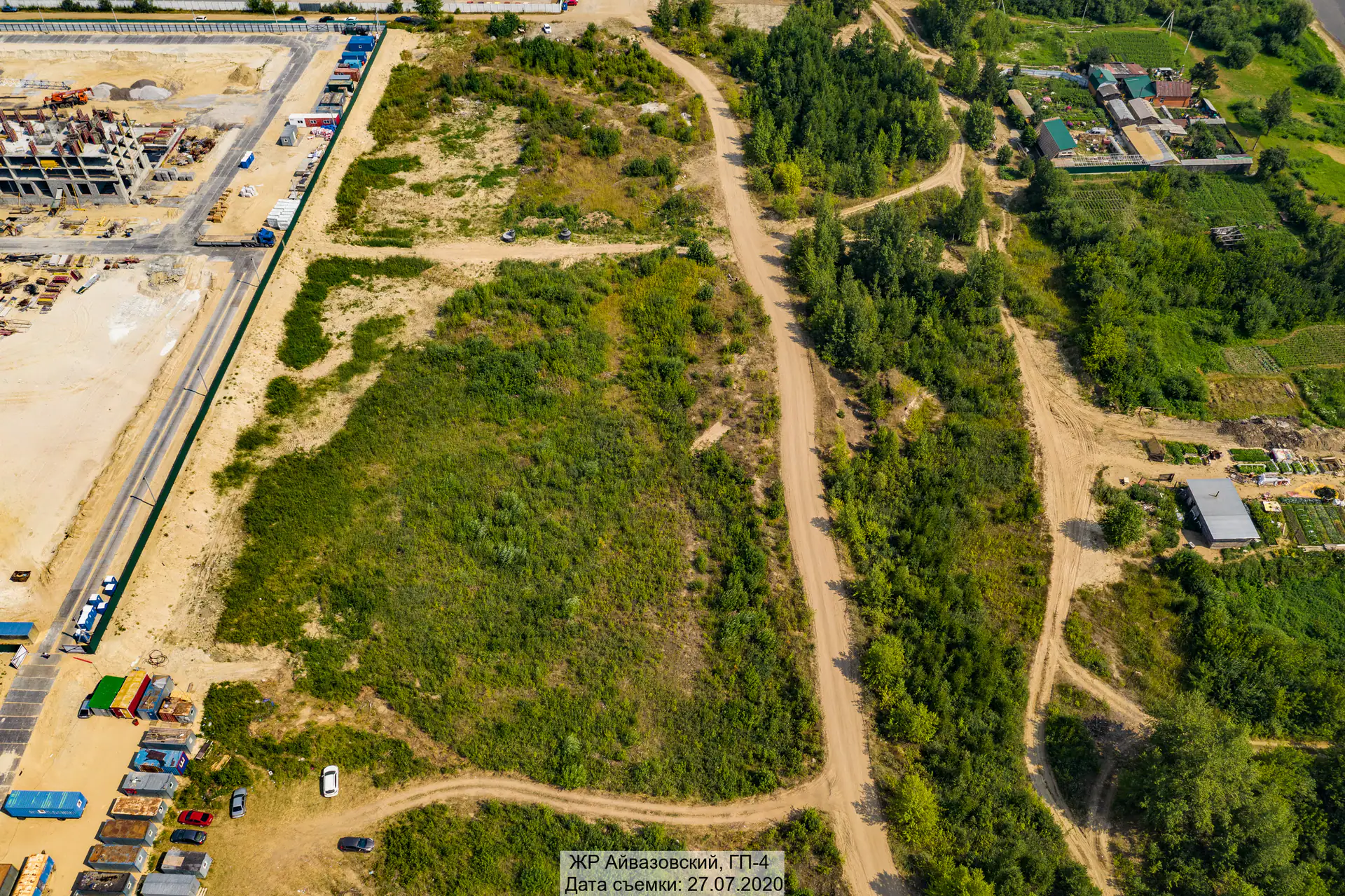

- III кв. 2020Фотоотчёт со стройки

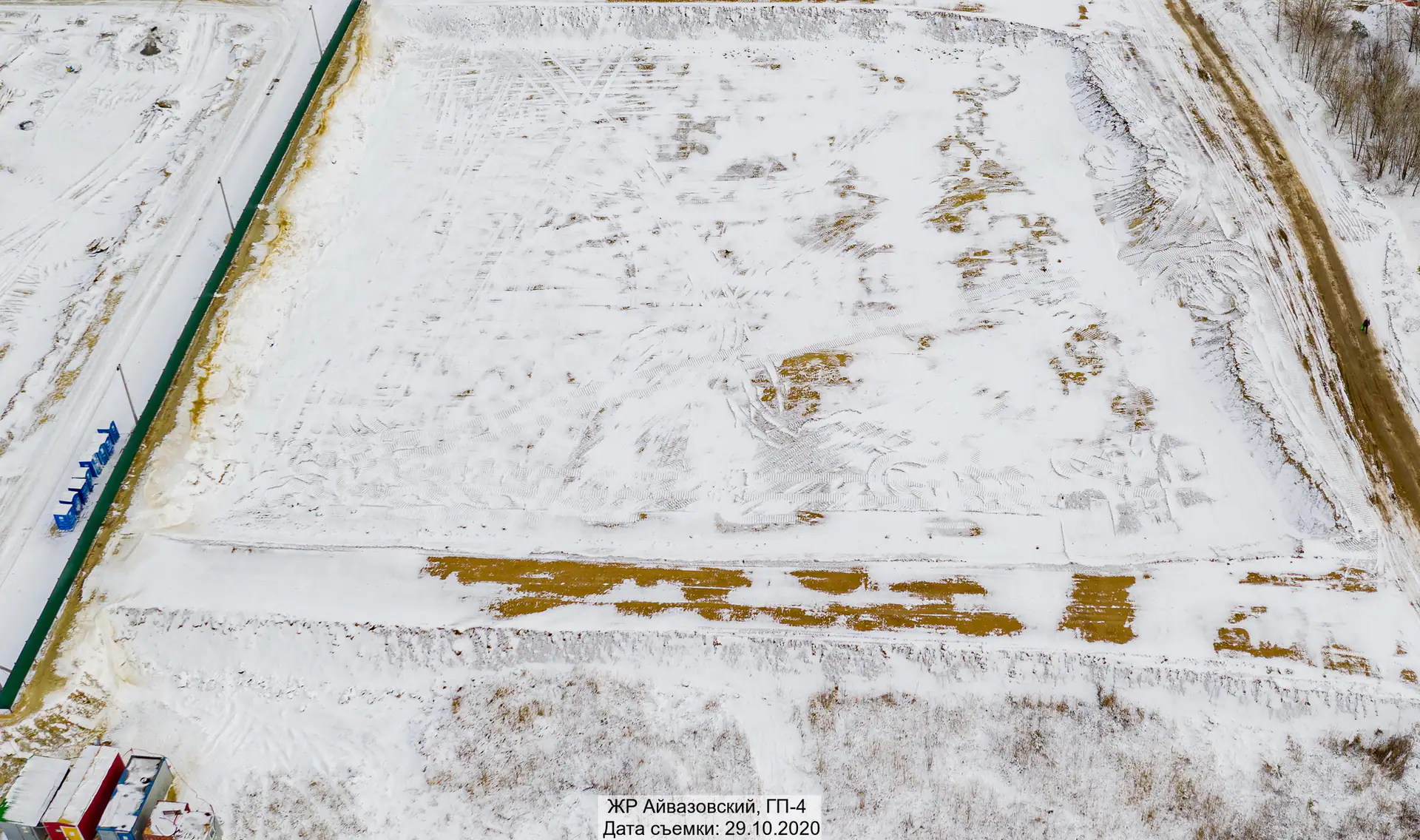

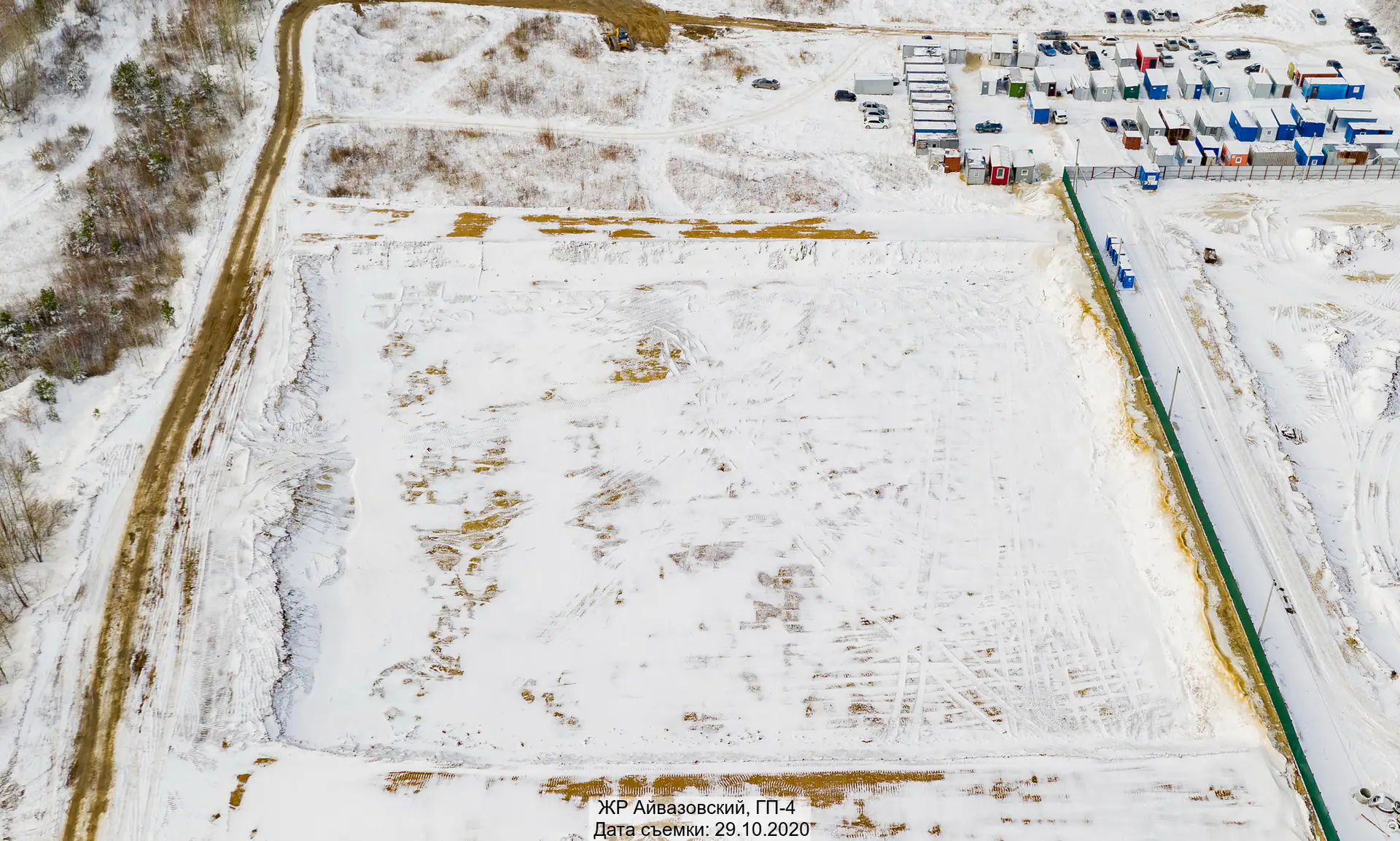

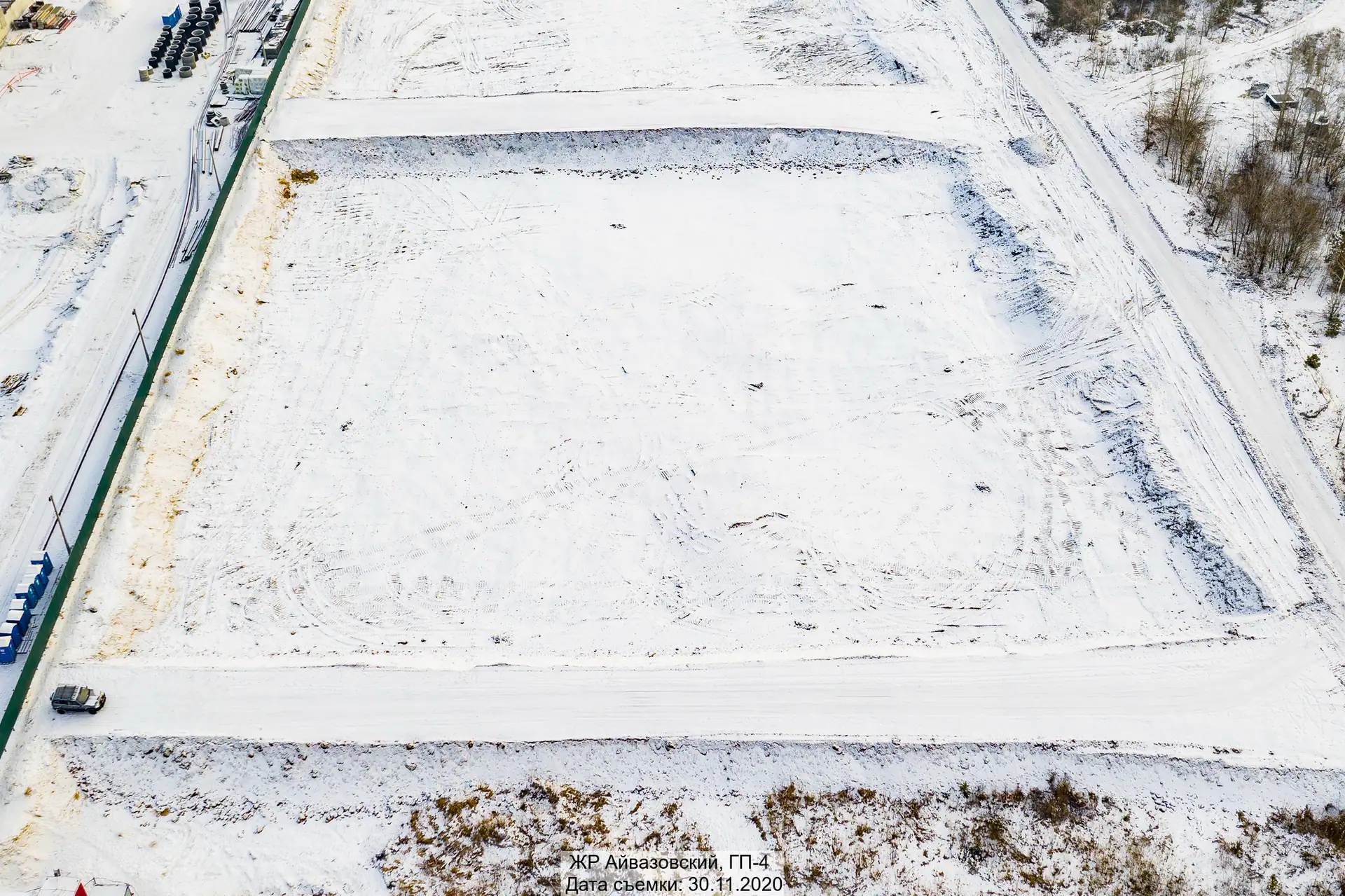

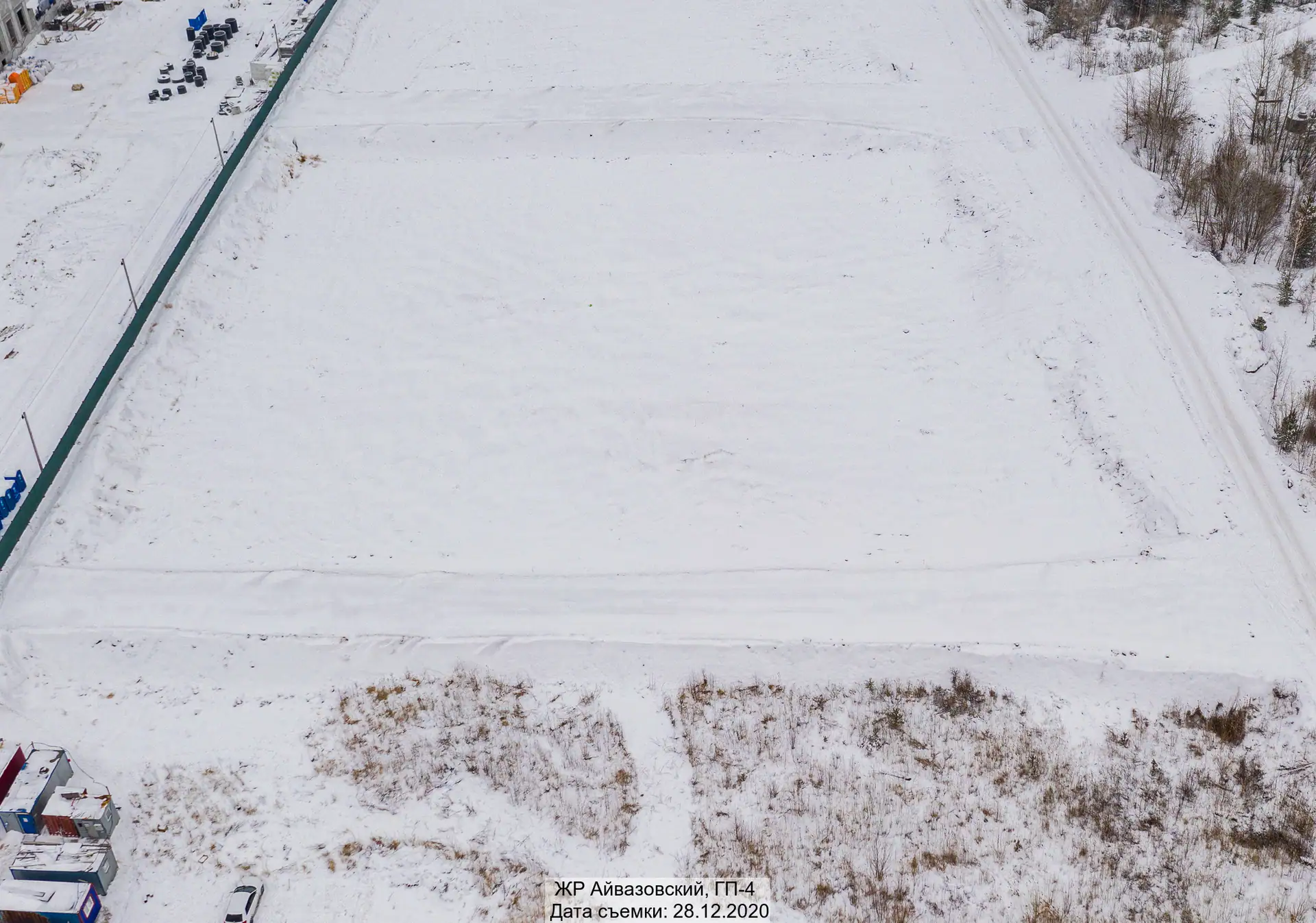

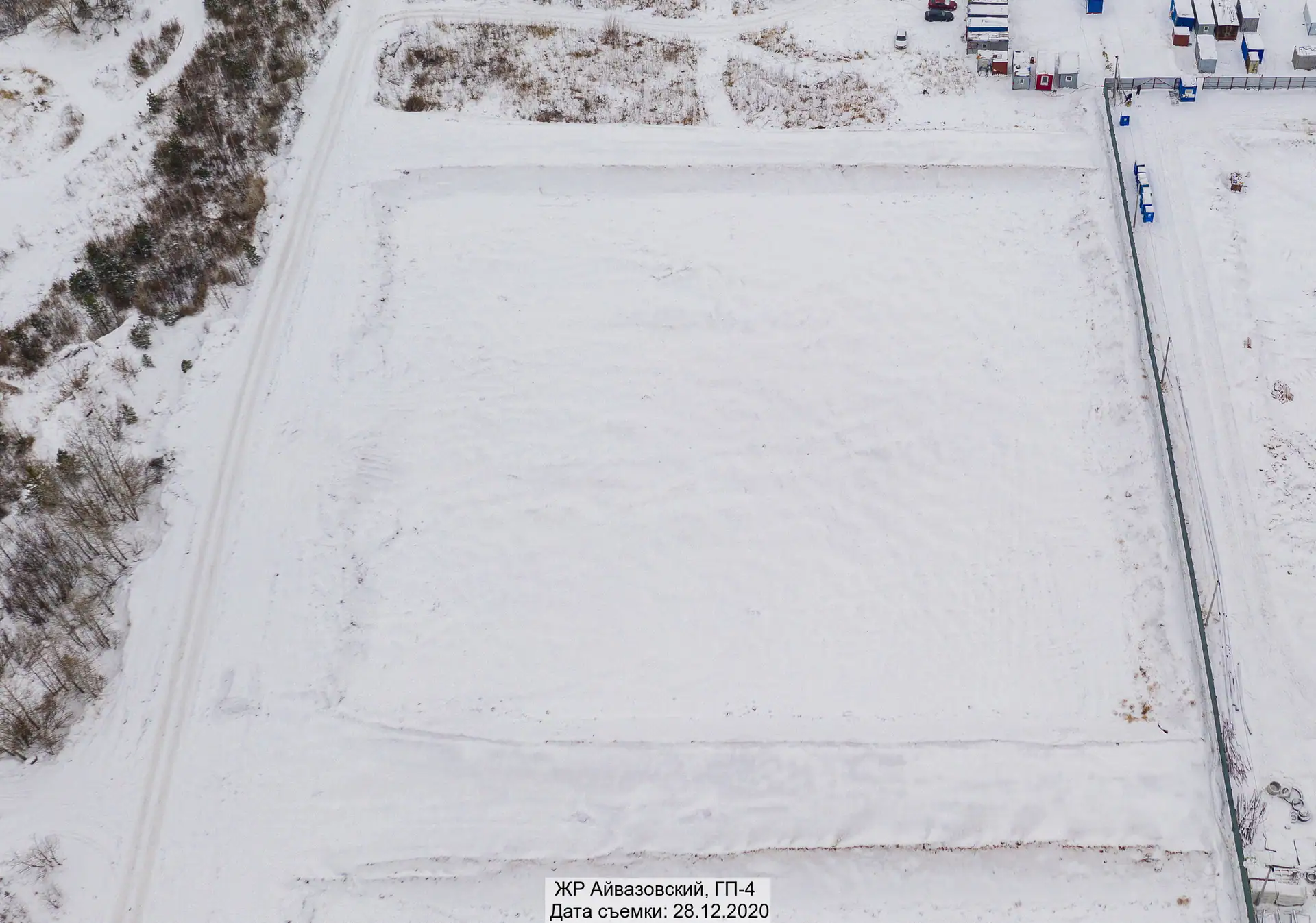

- IV кв. 2020Фотоотчёт со стройки

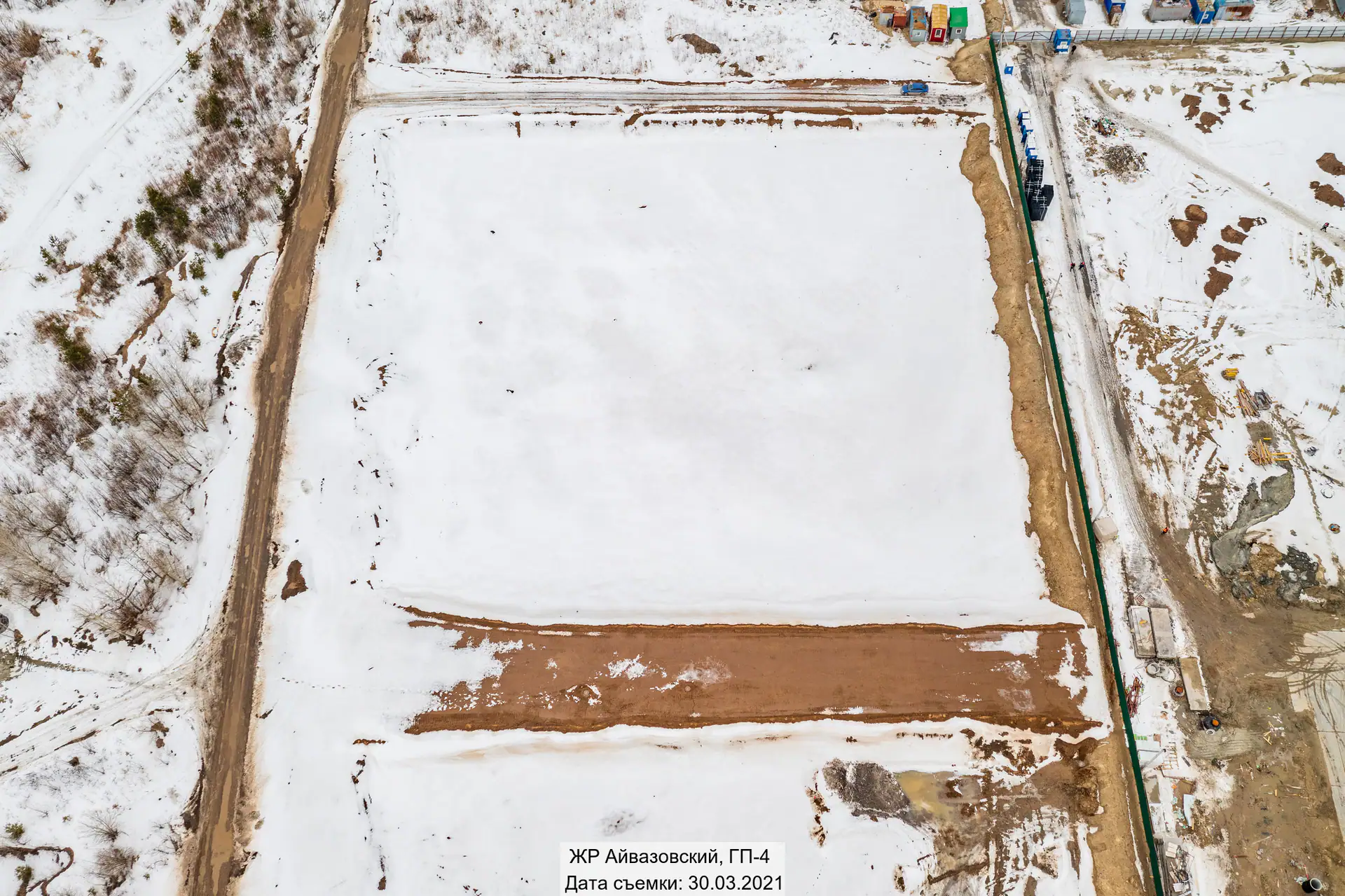

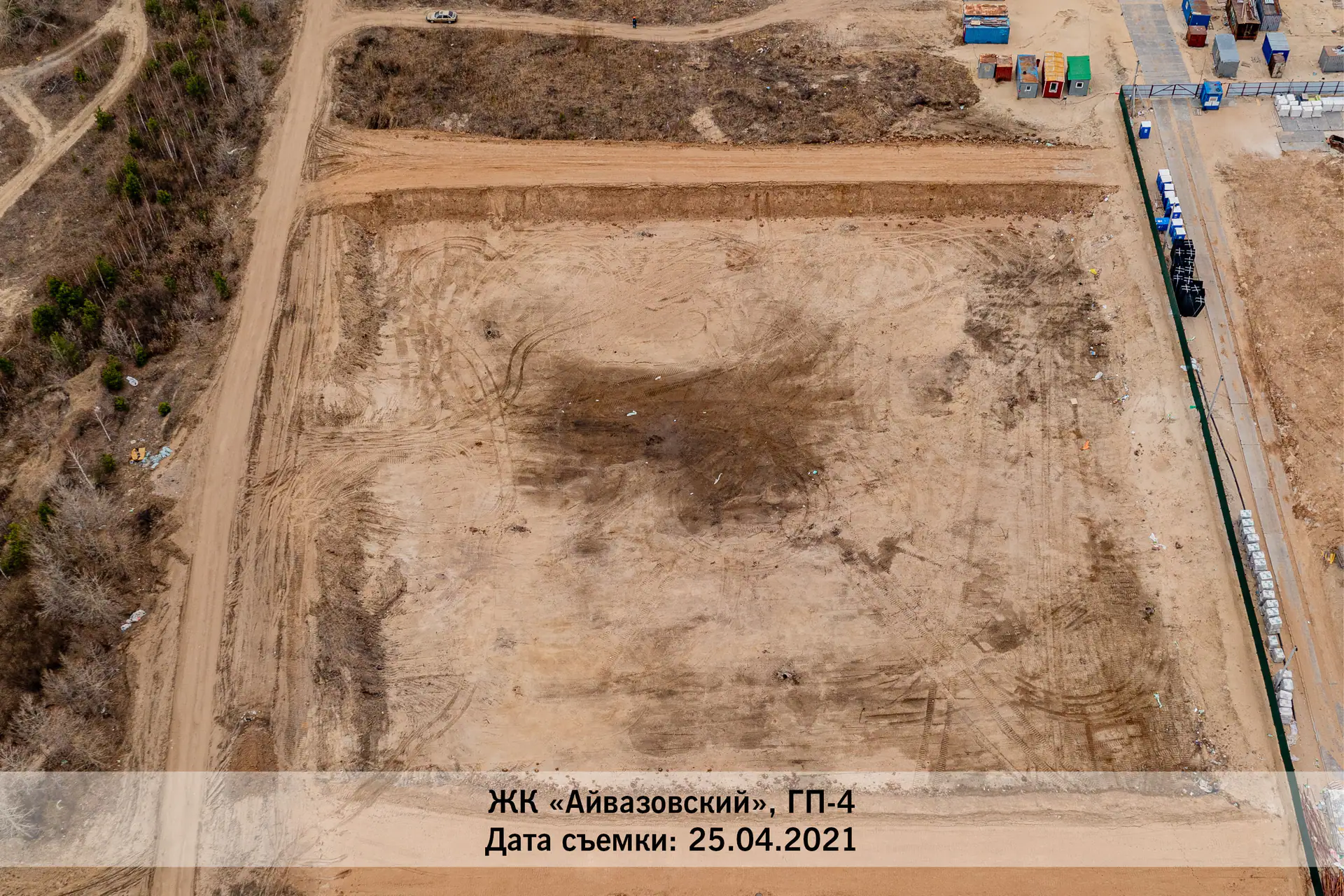

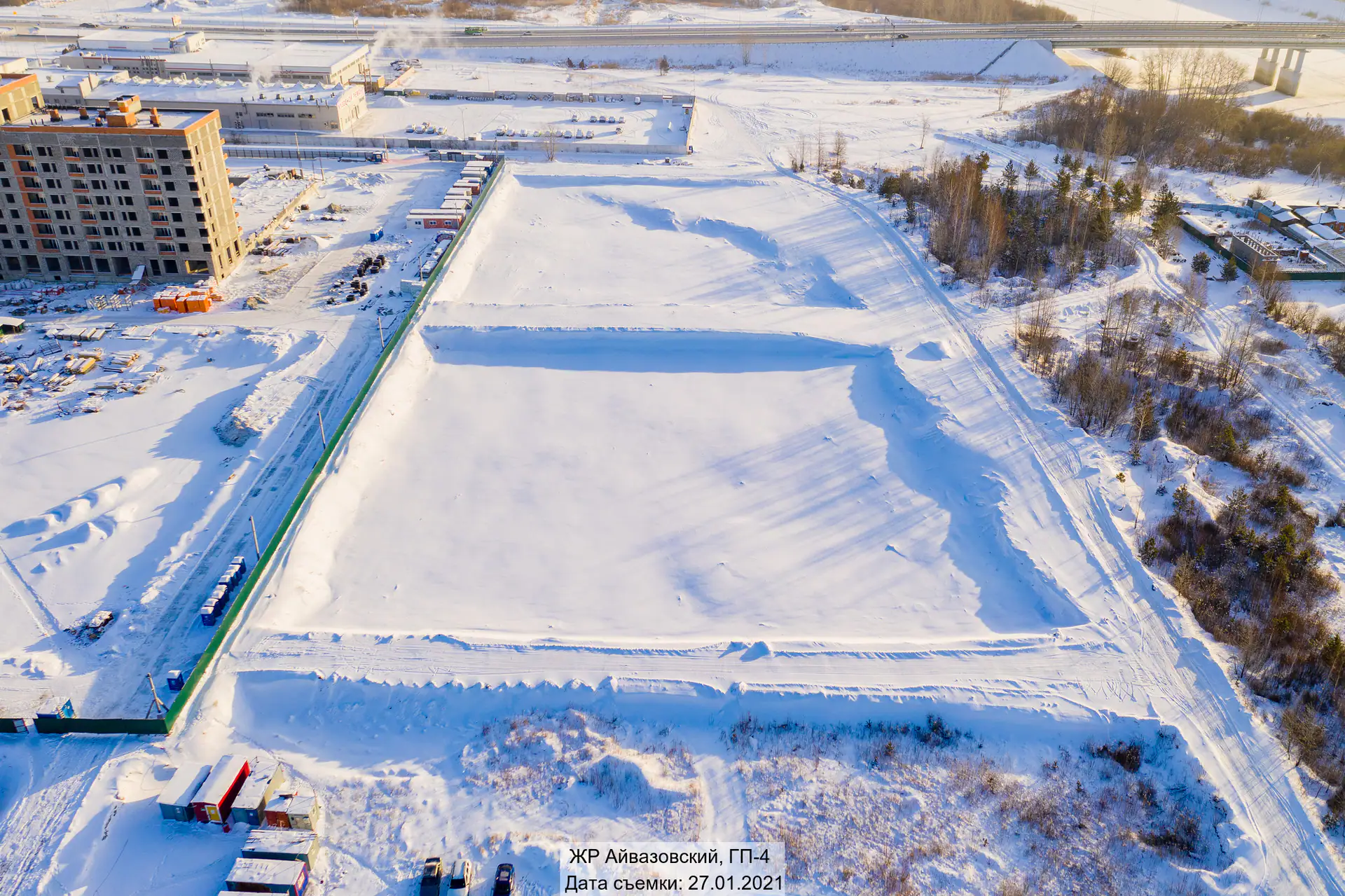

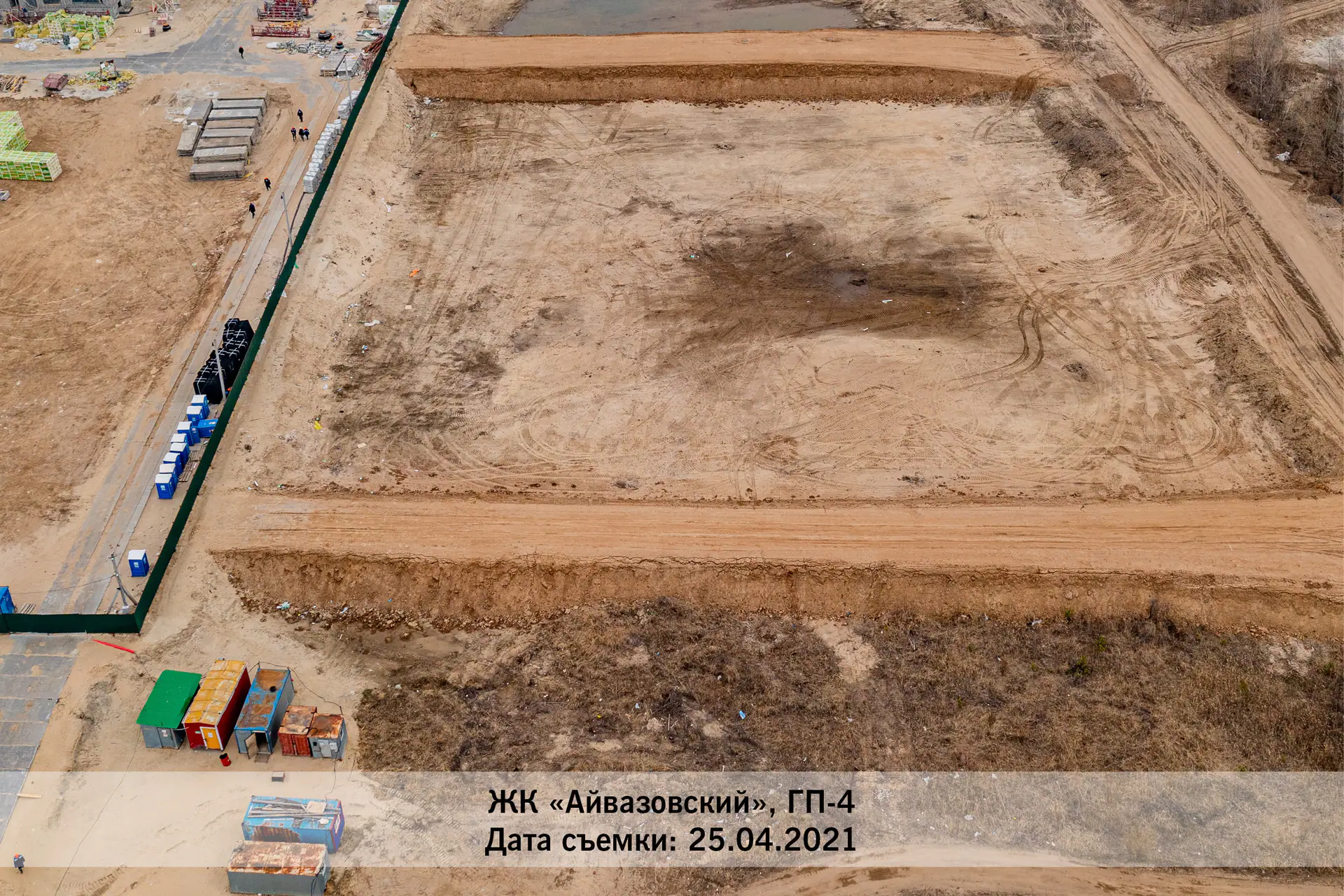

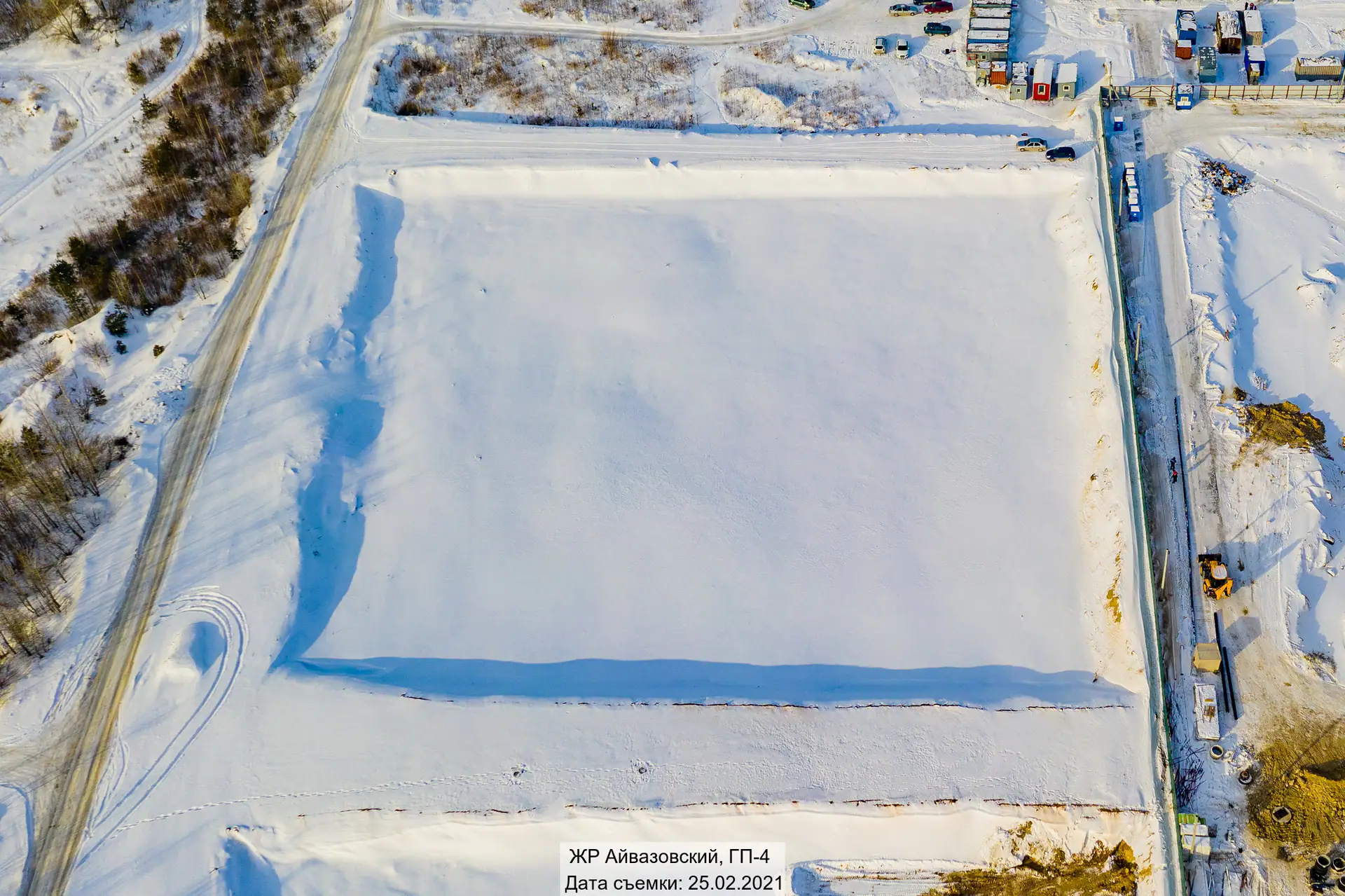

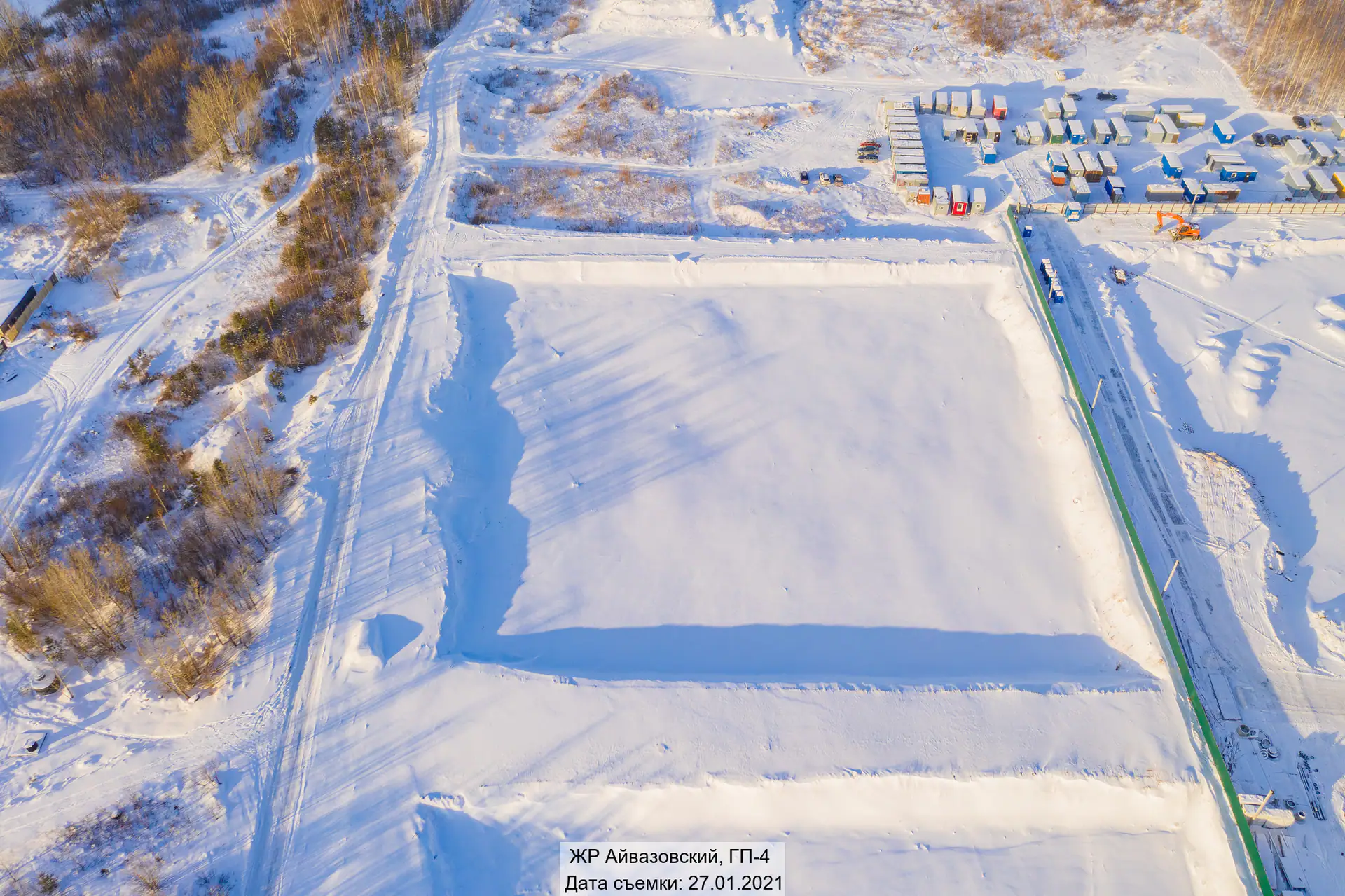

- I кв. 2021Добавлен документ: Градостроительный план земельного участка

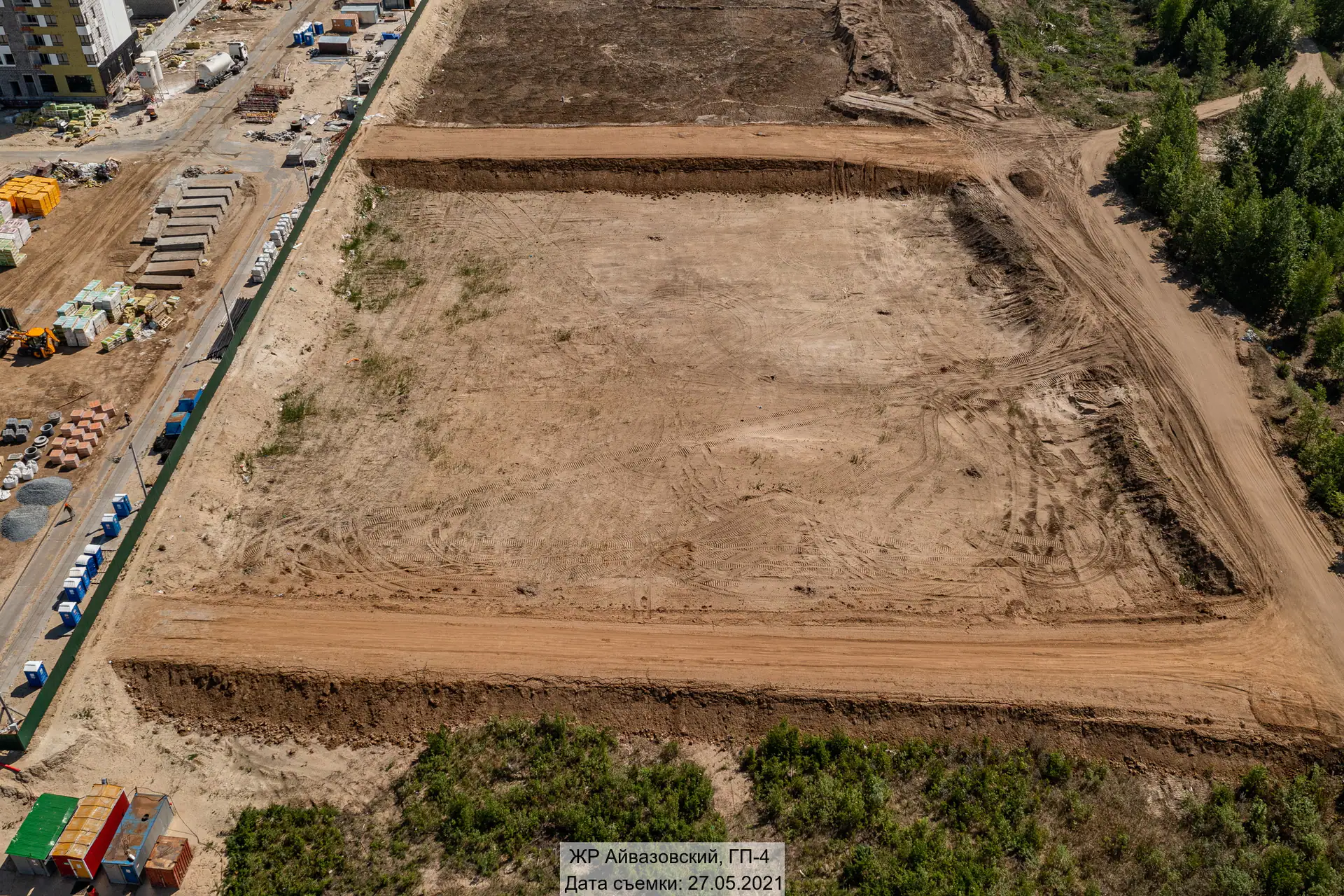

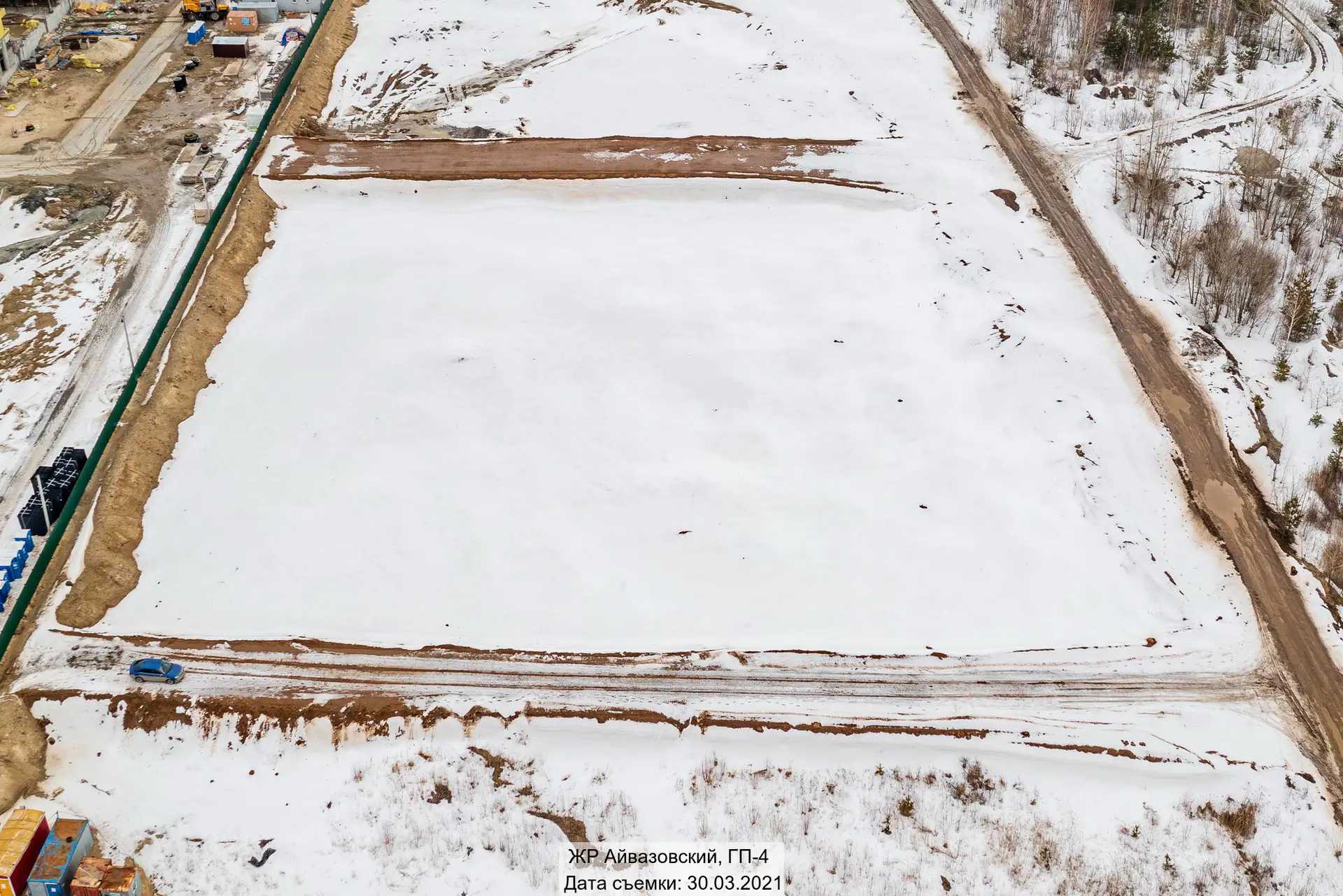

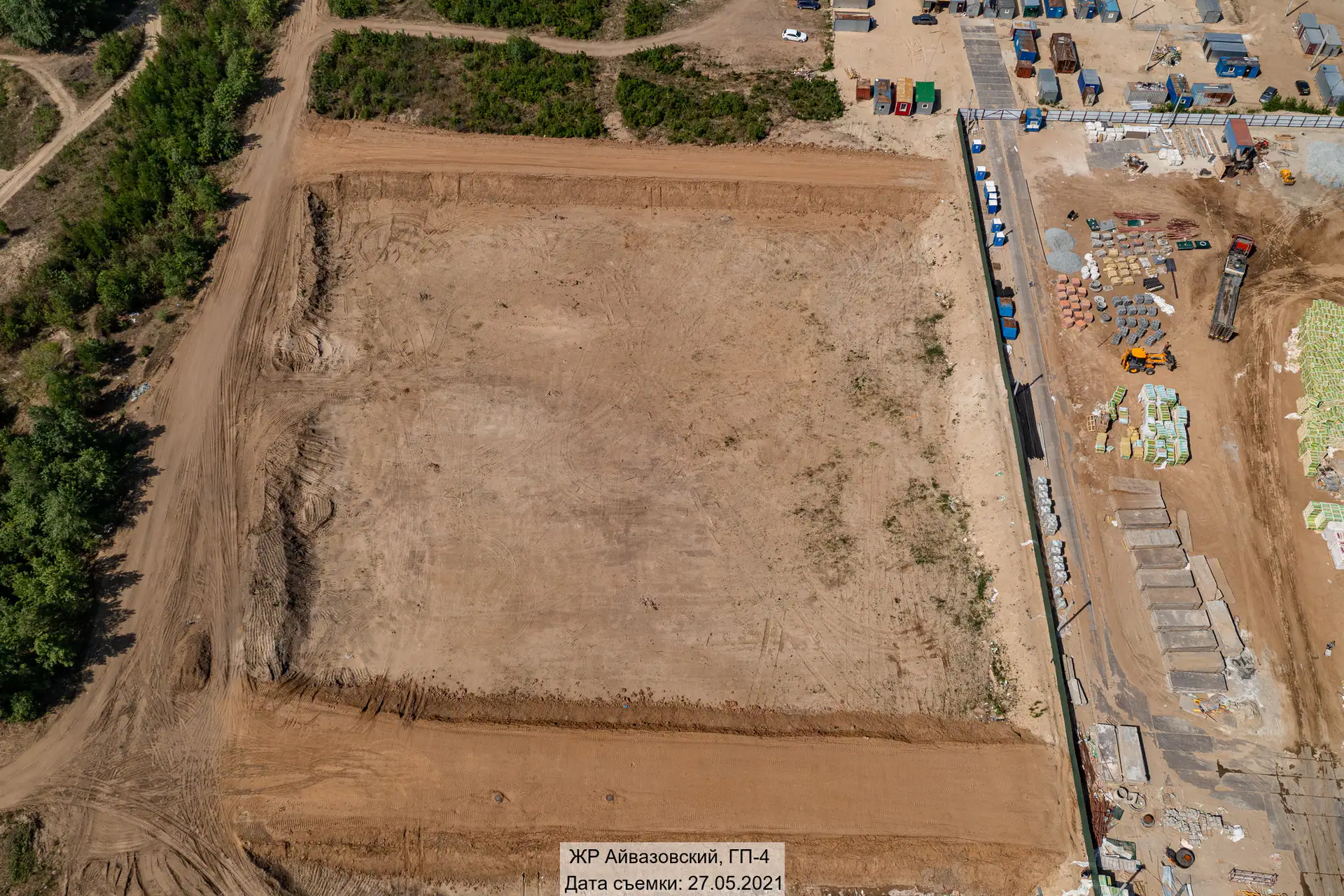

- I кв. 2021Фотоотчёт со стройки

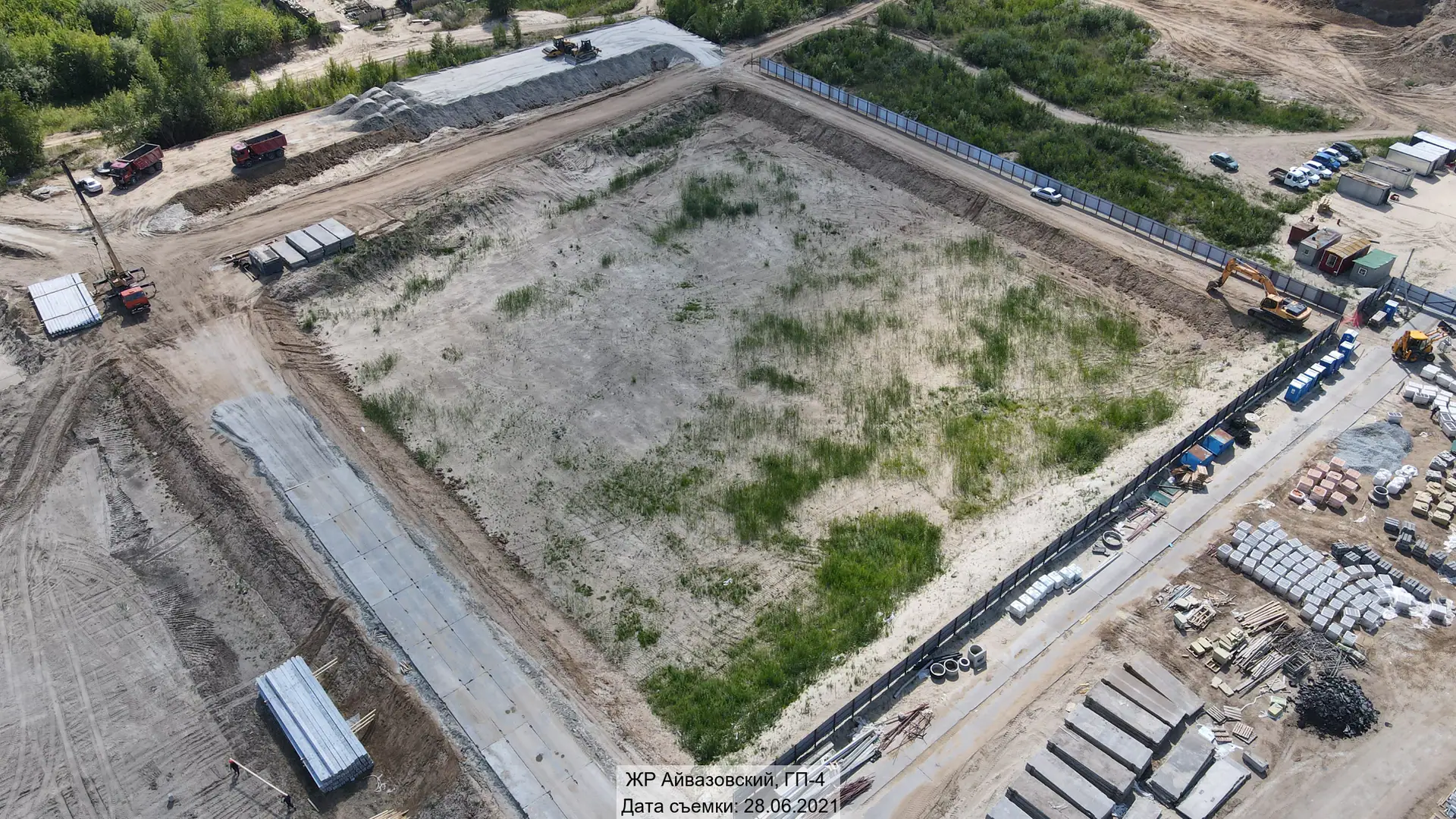

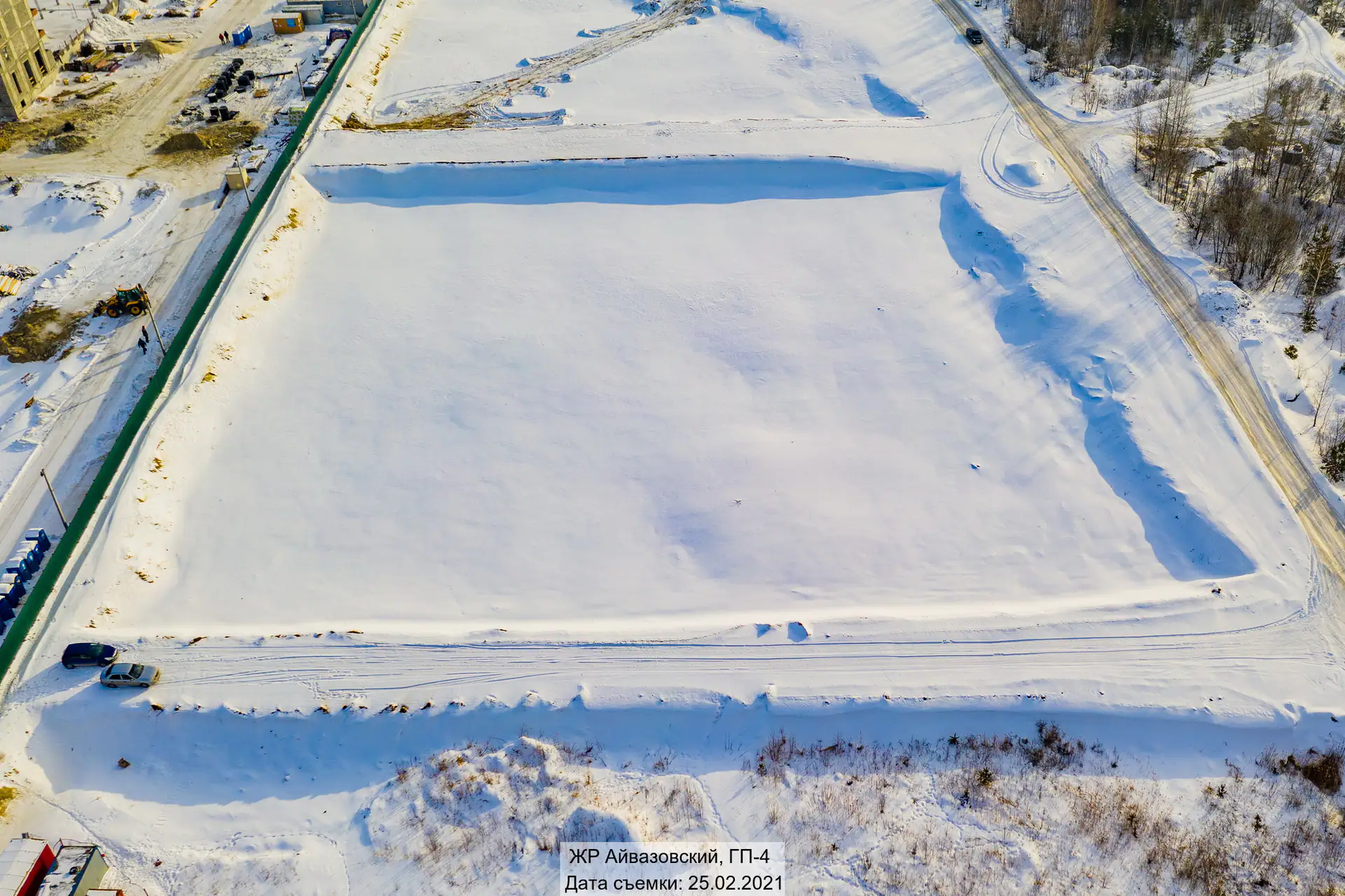

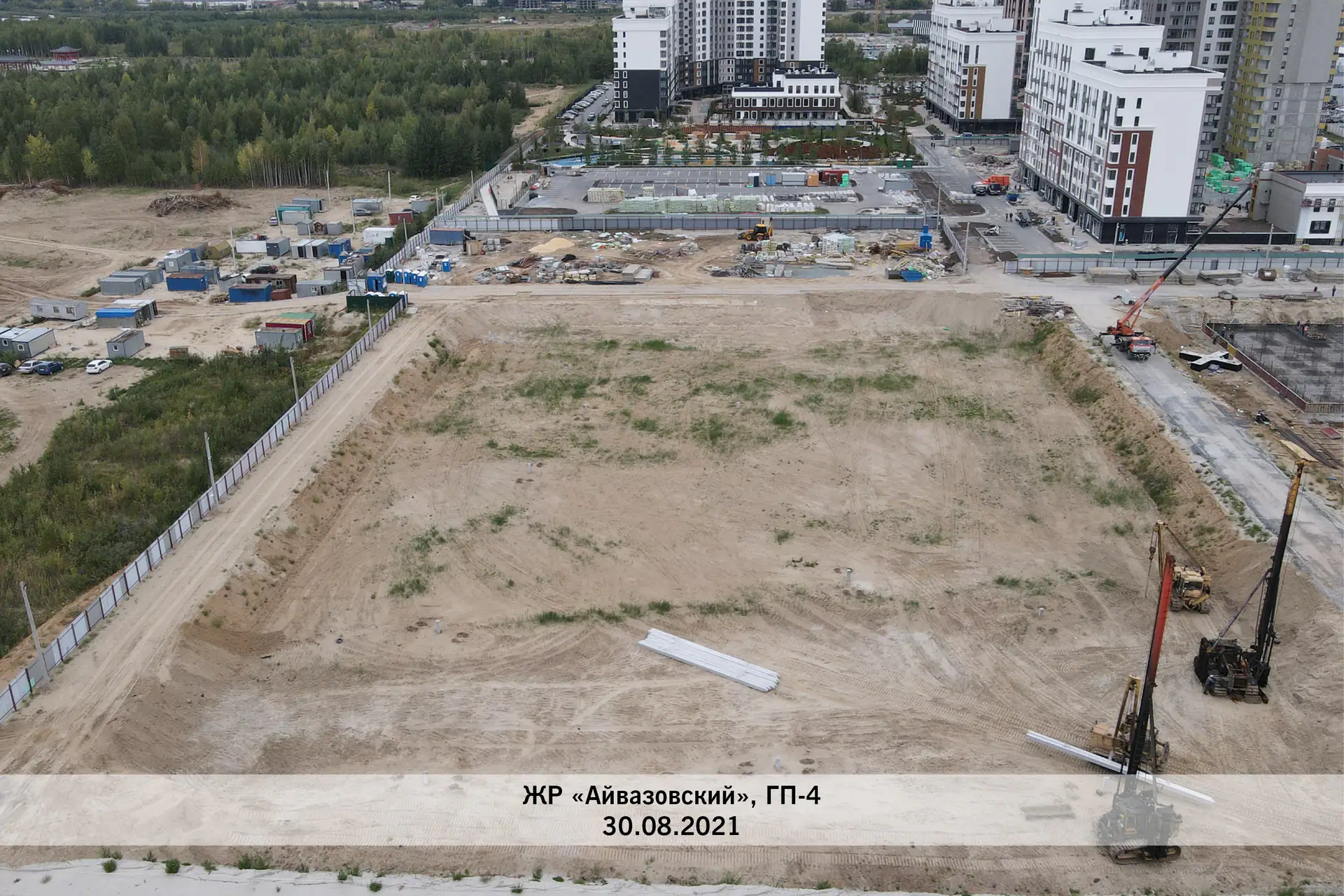

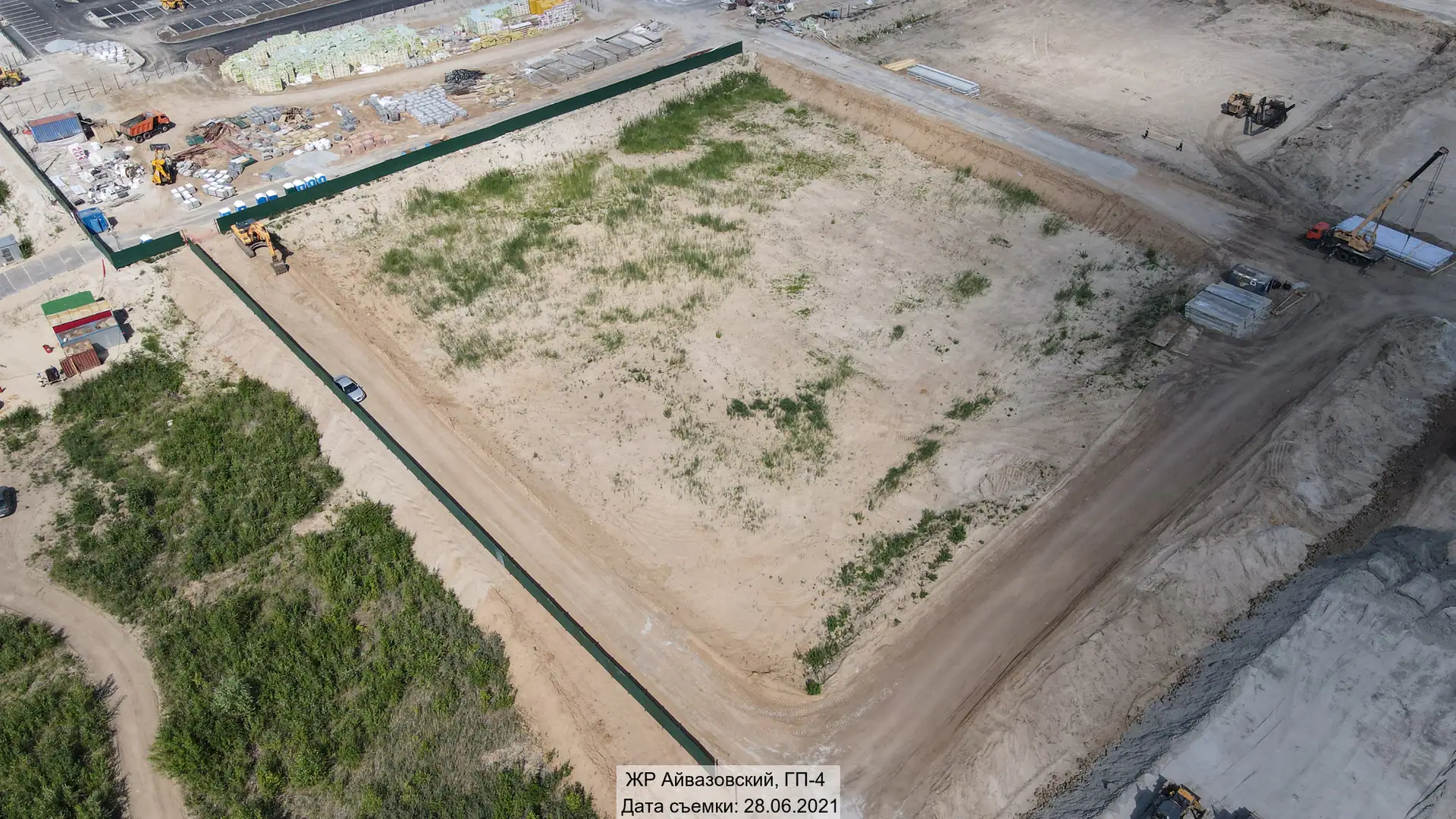

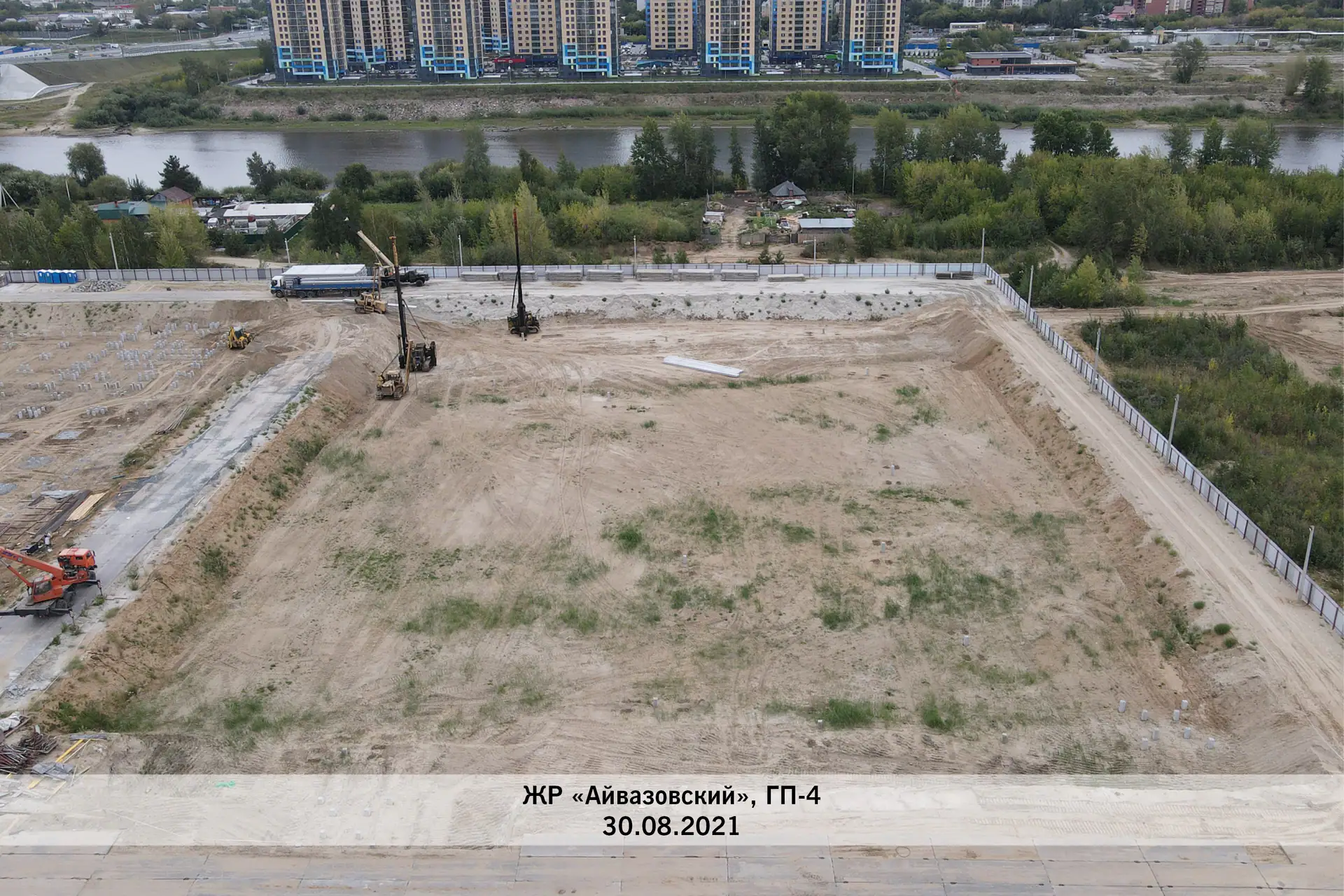

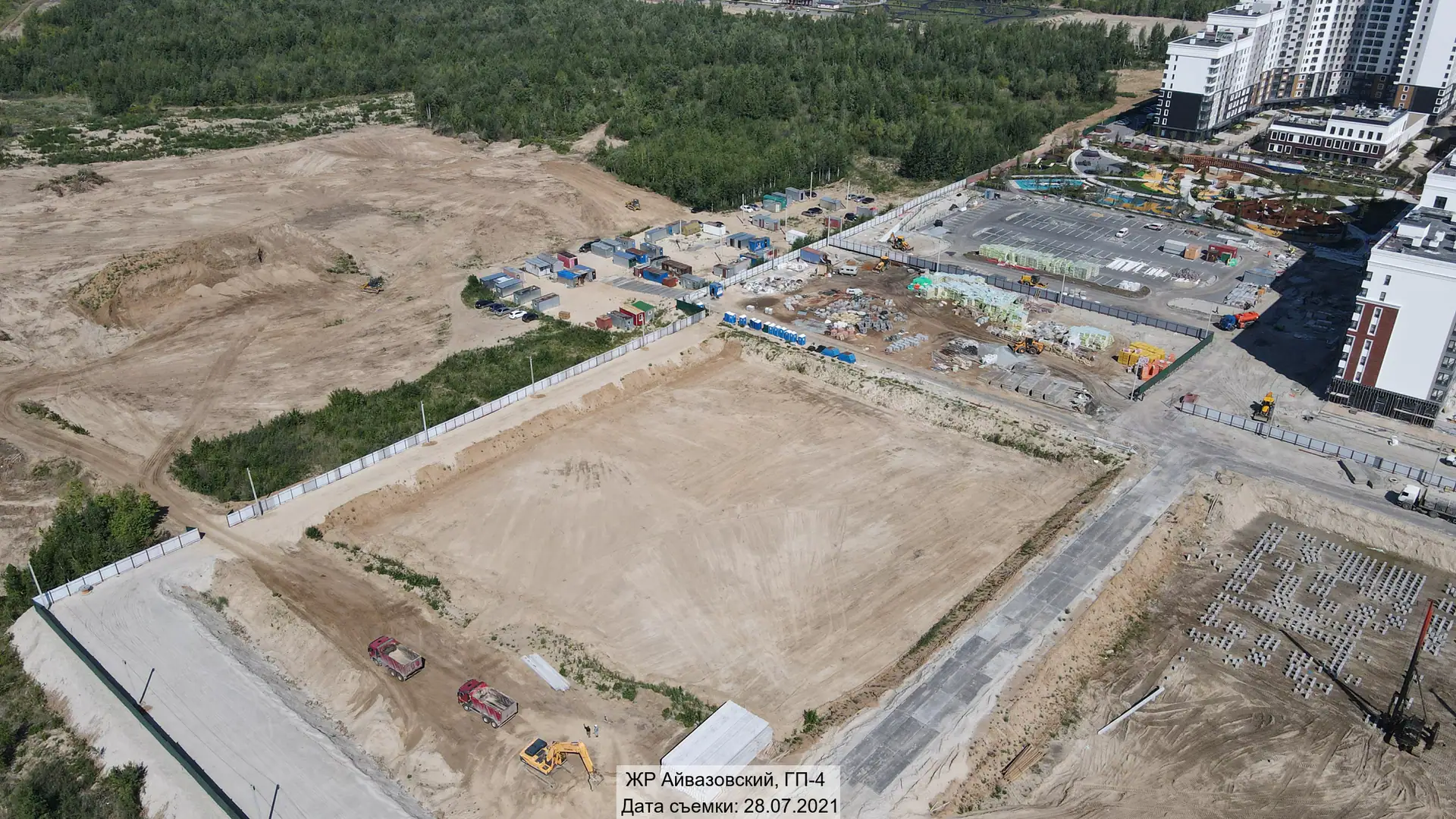

- II кв. 2021Фотоотчёт со стройки

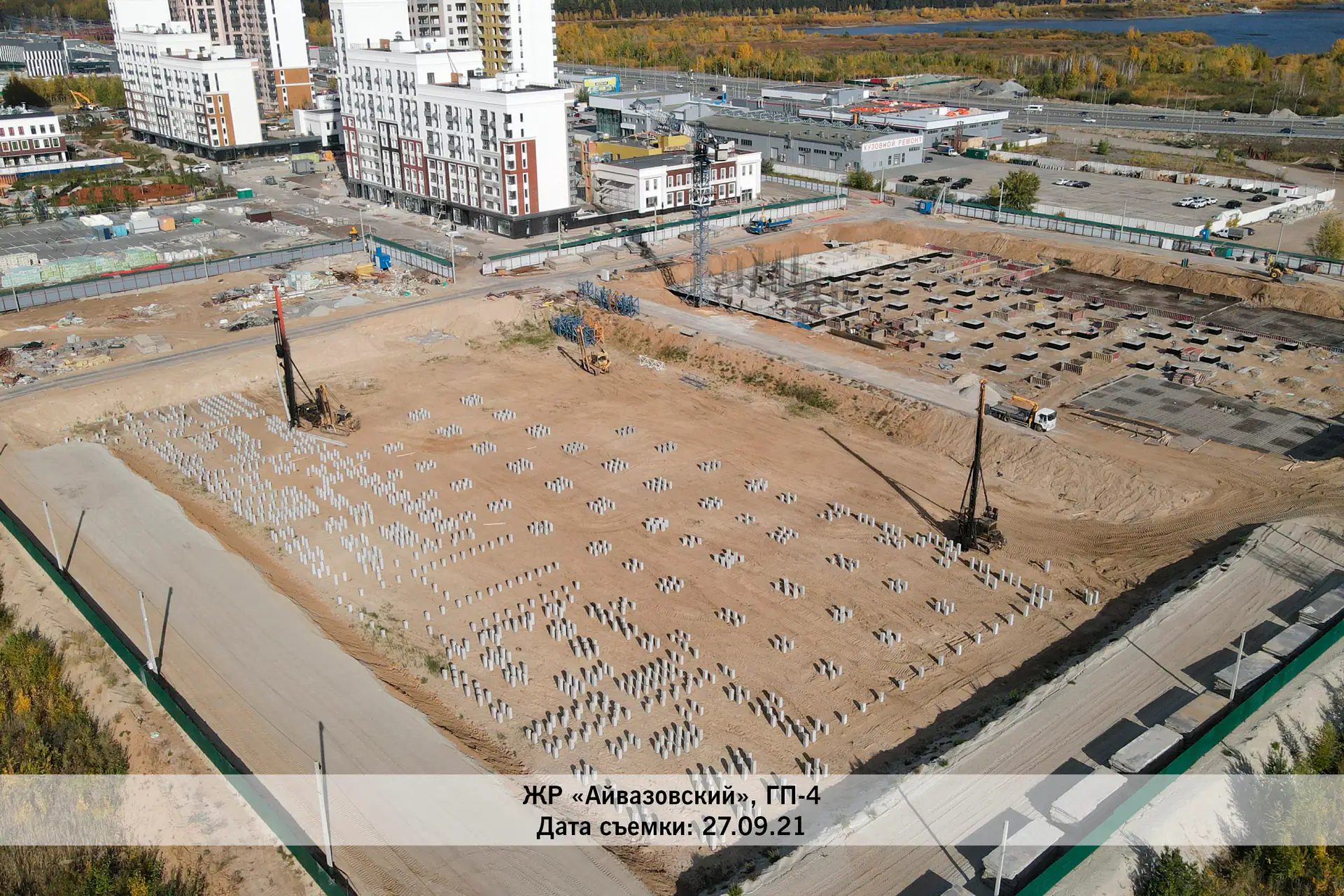

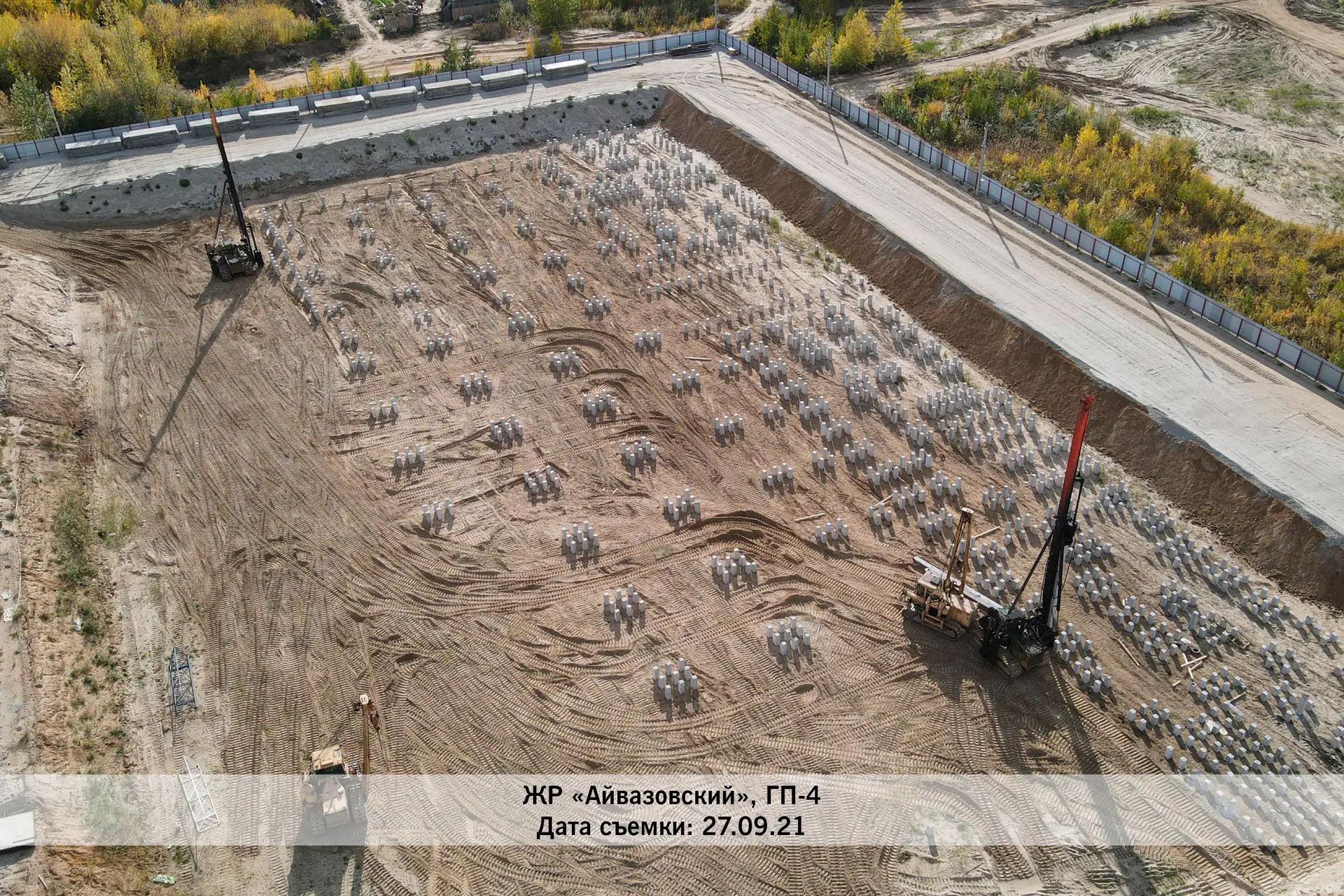

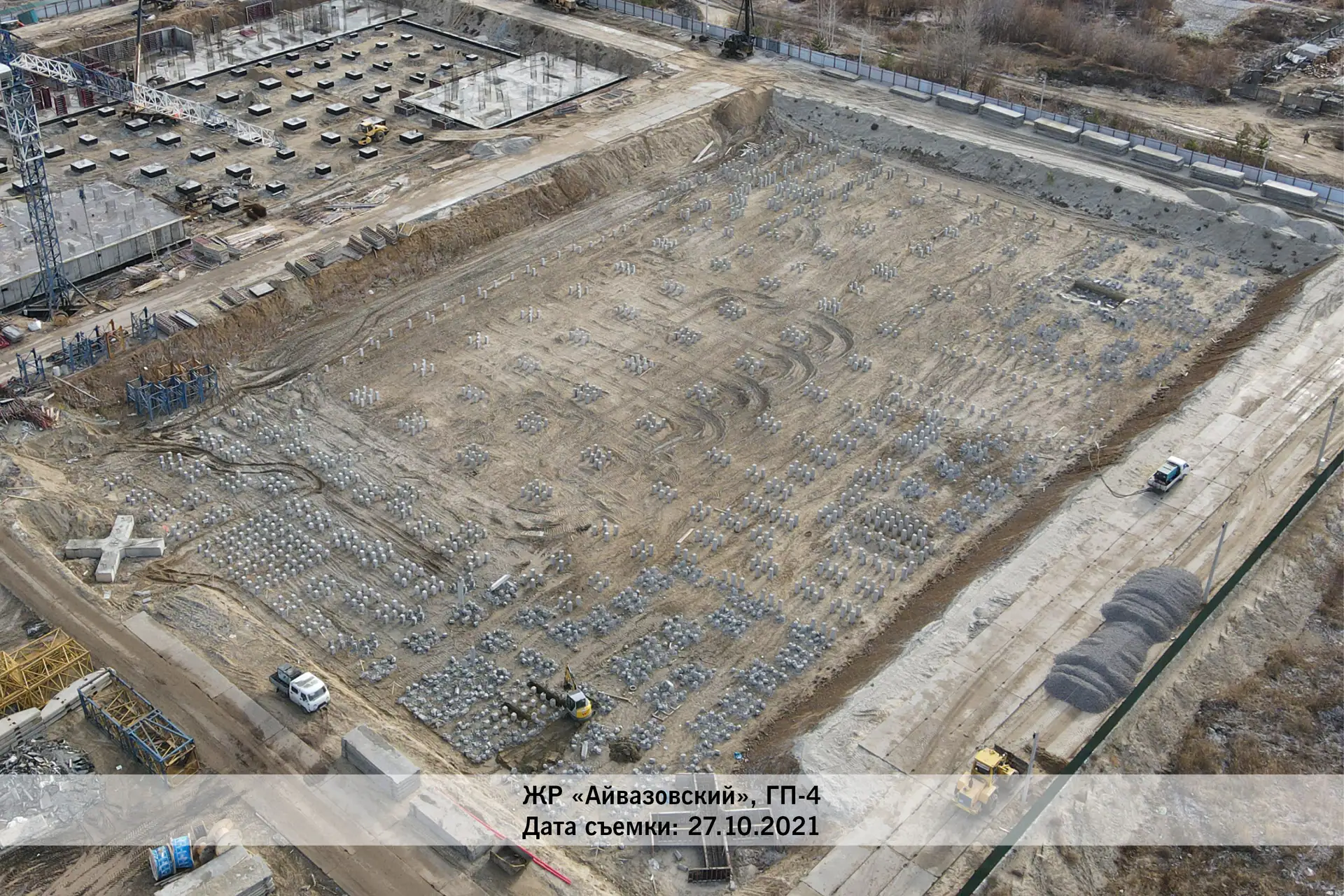

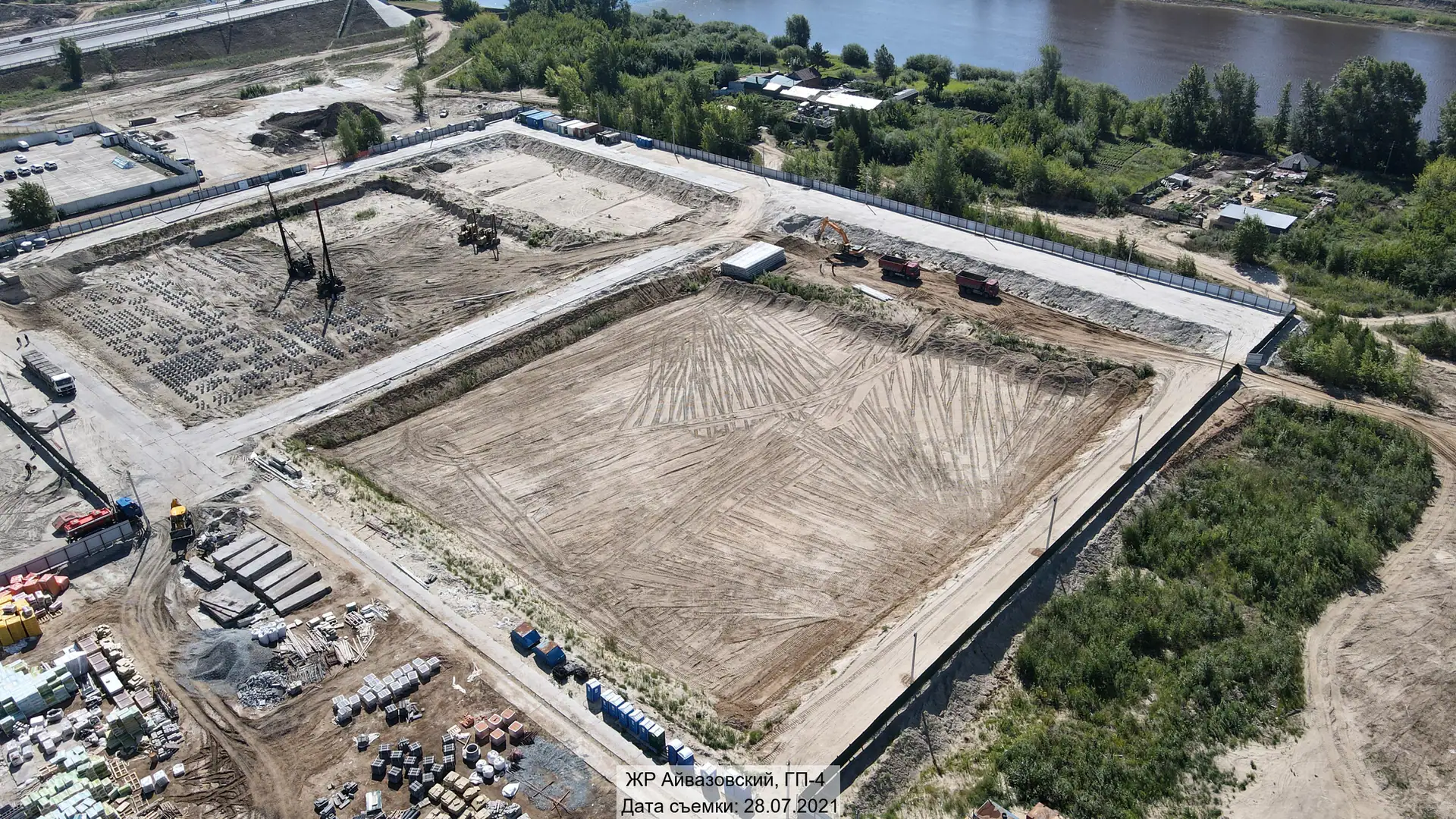

- III кв. 2021Добавлены документы (2)
- III кв. 2021Фотоотчёт со стройки

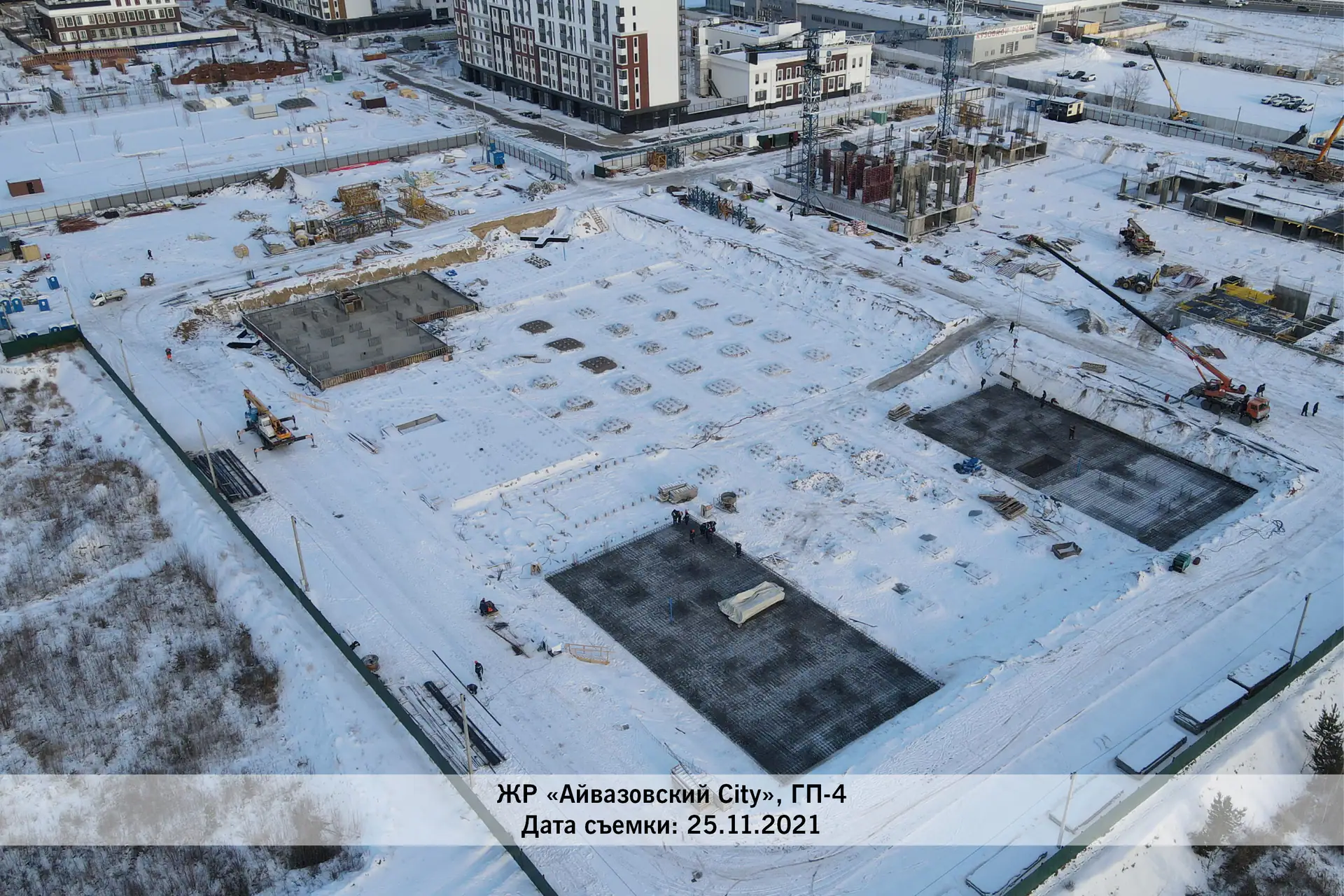

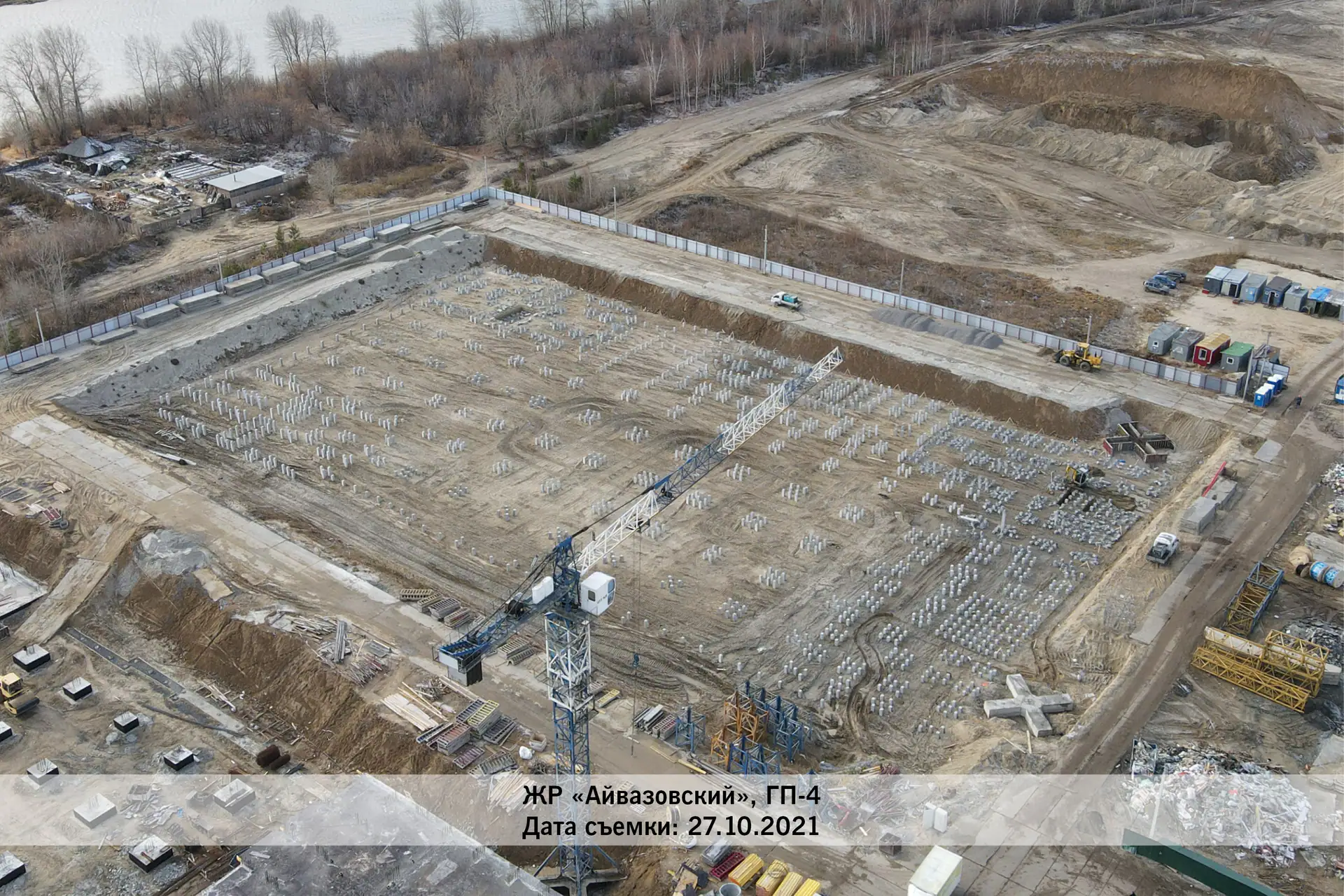

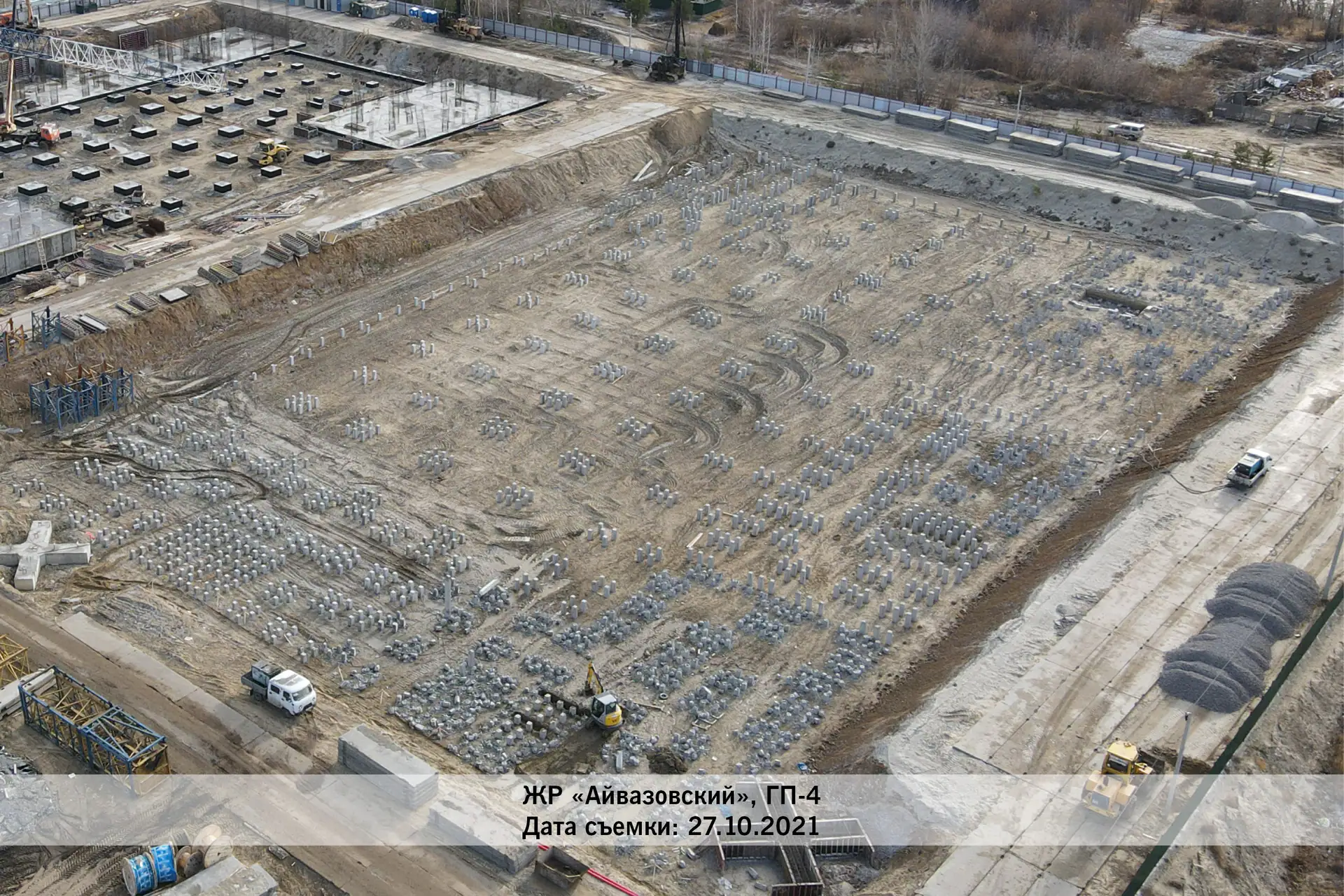

- IV кв. 2021Добавлен документ: Извещение о начале строительства

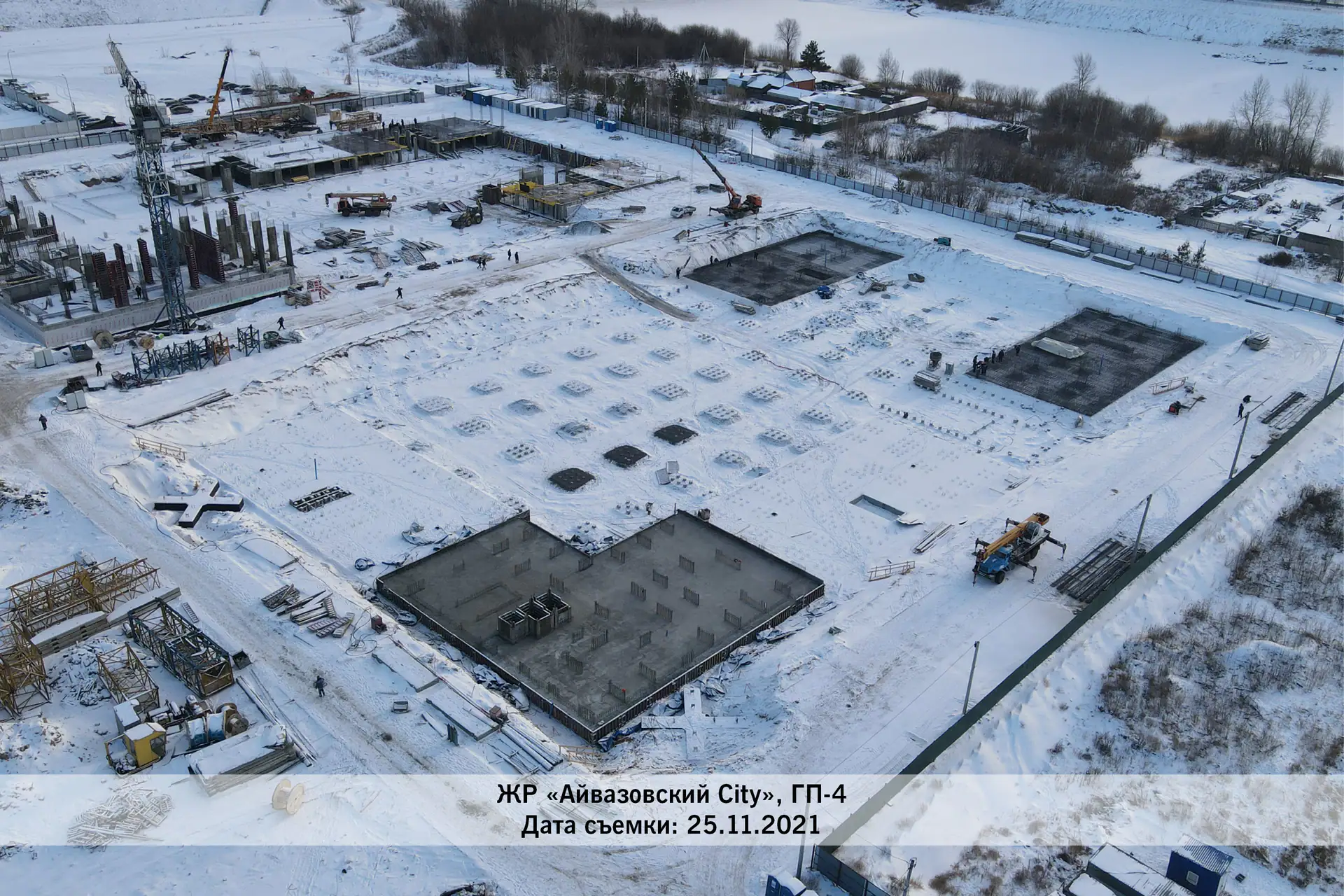

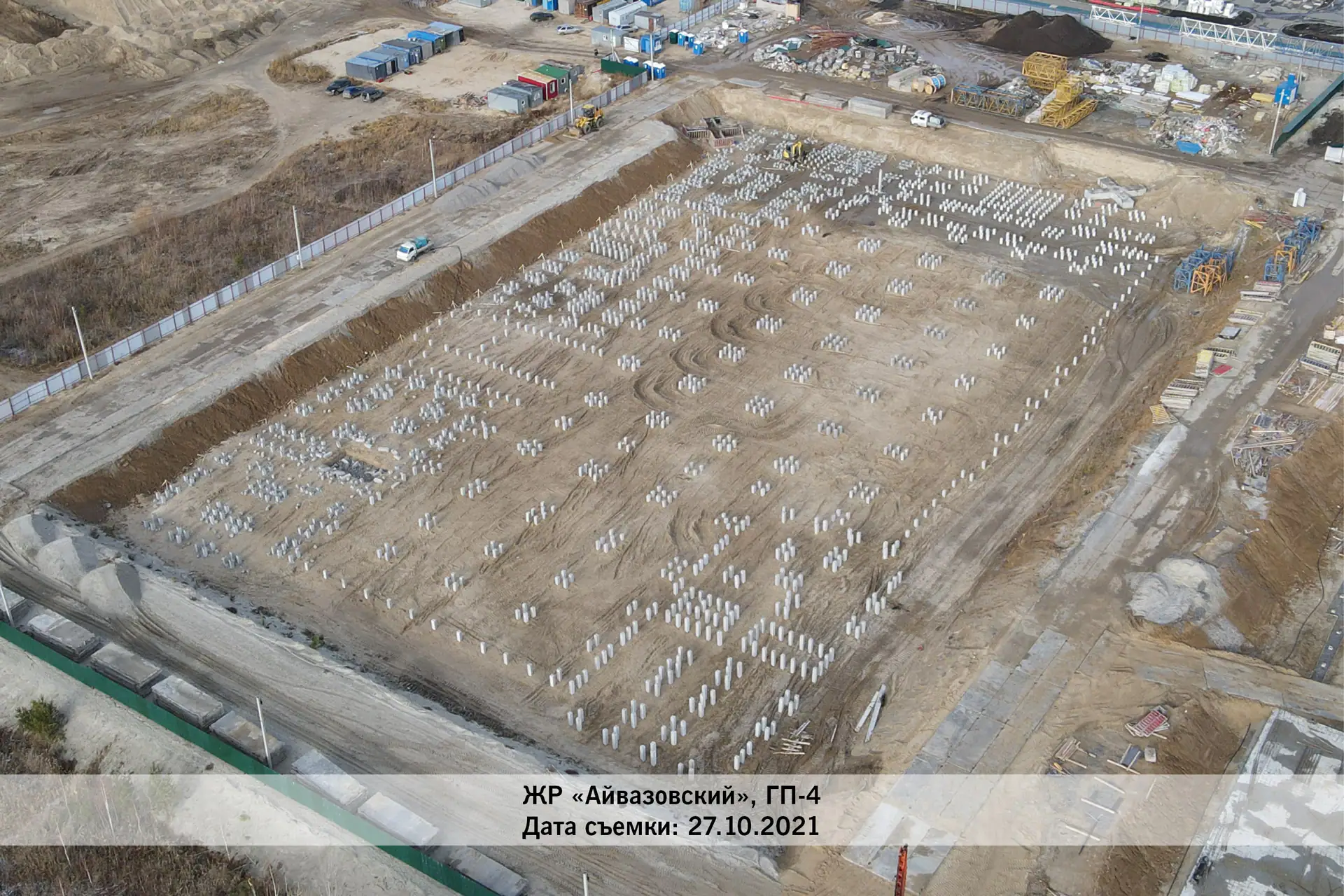

- IV кв. 2021Фотоотчёт со стройки

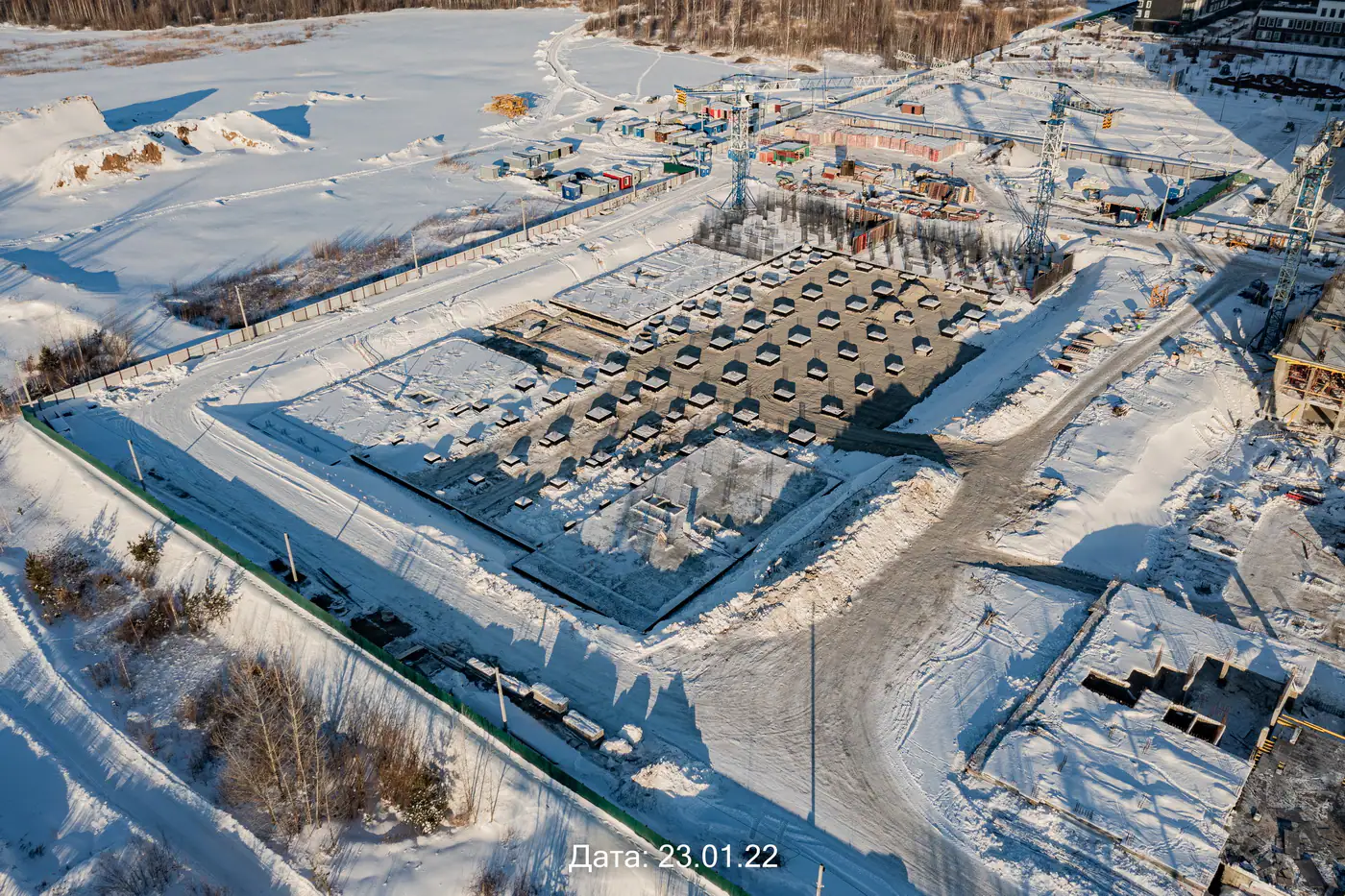

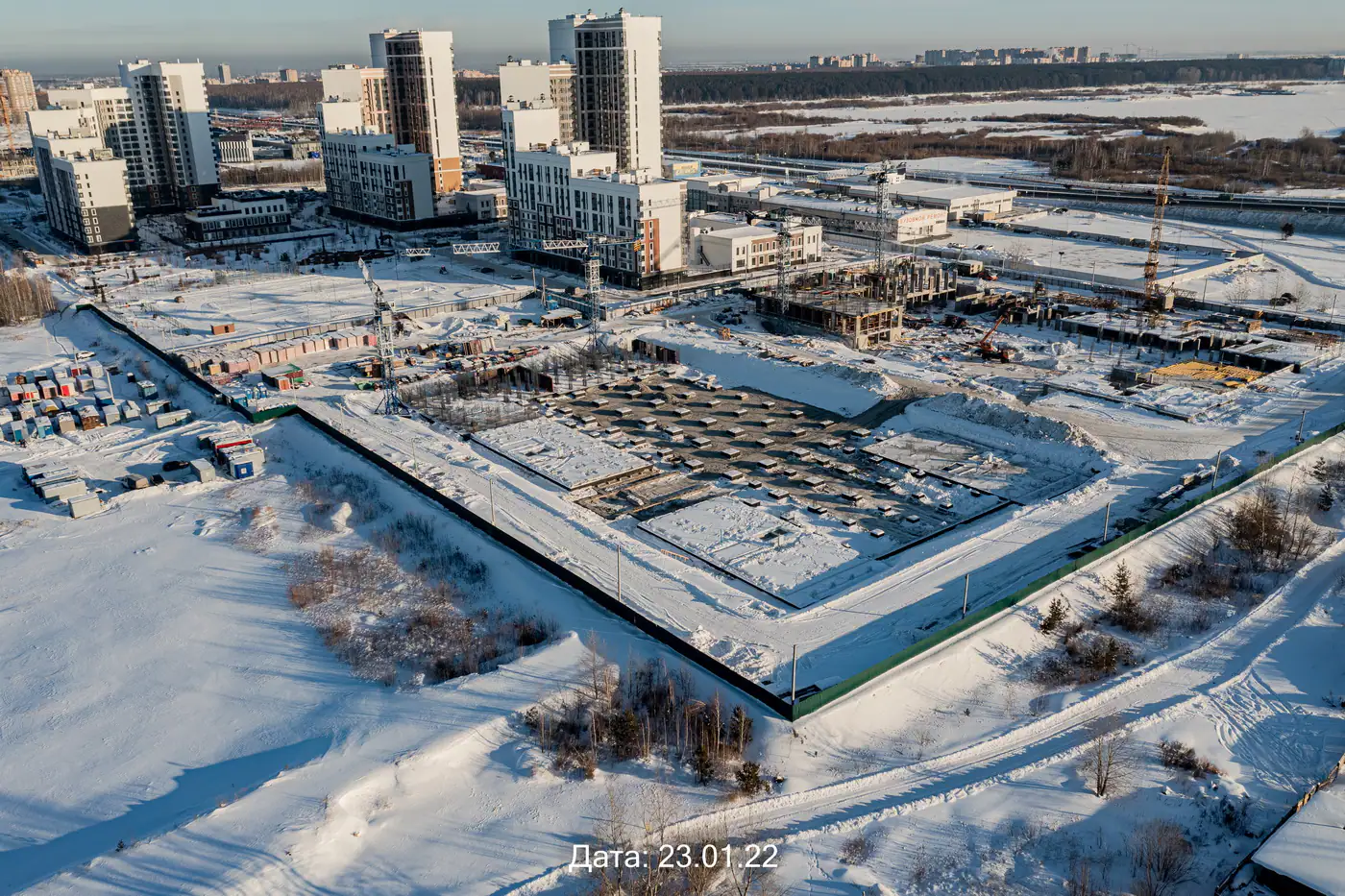

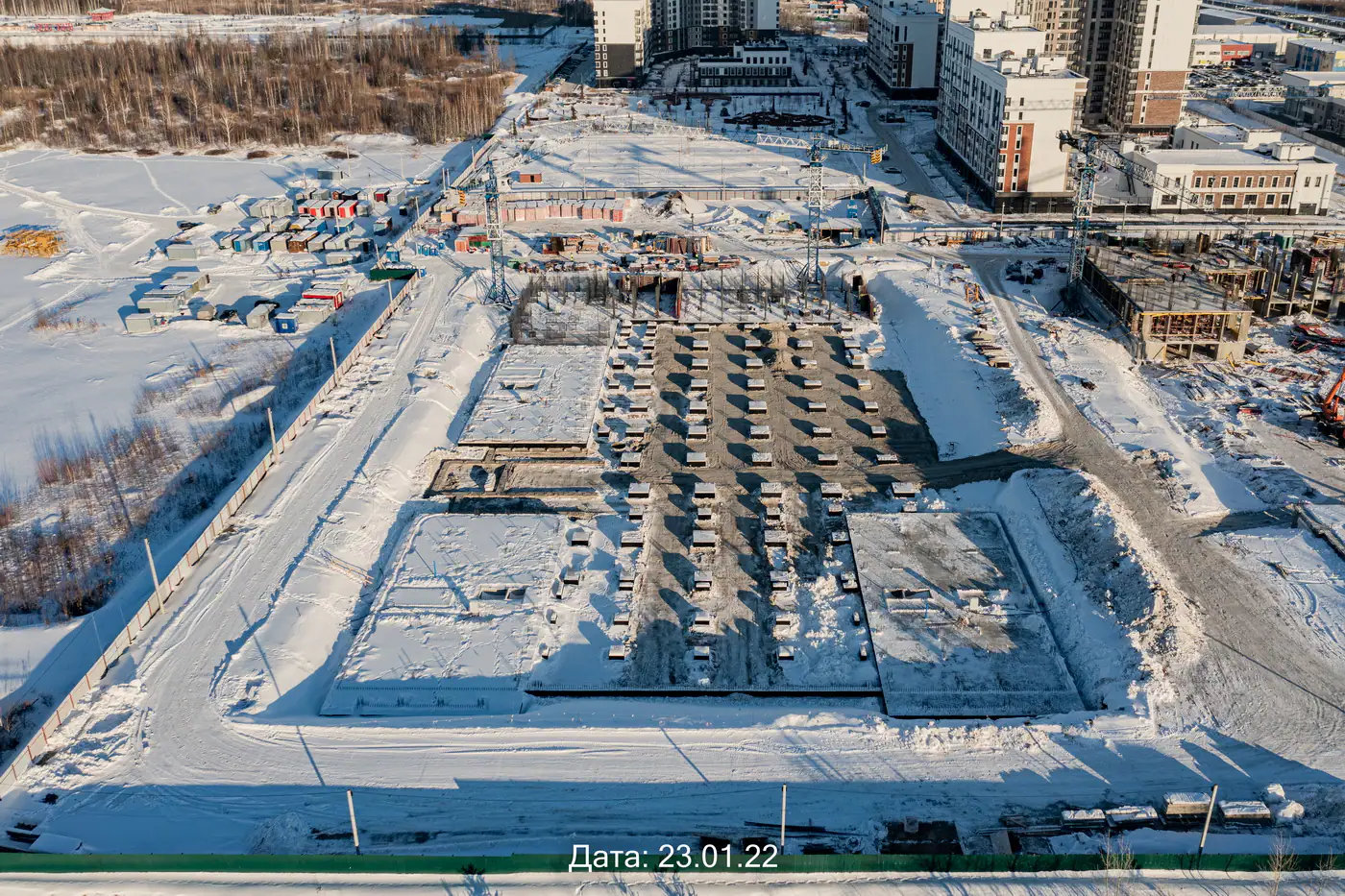

- I кв. 2022Добавлен документ: Проект договора участия в долевом строительстве

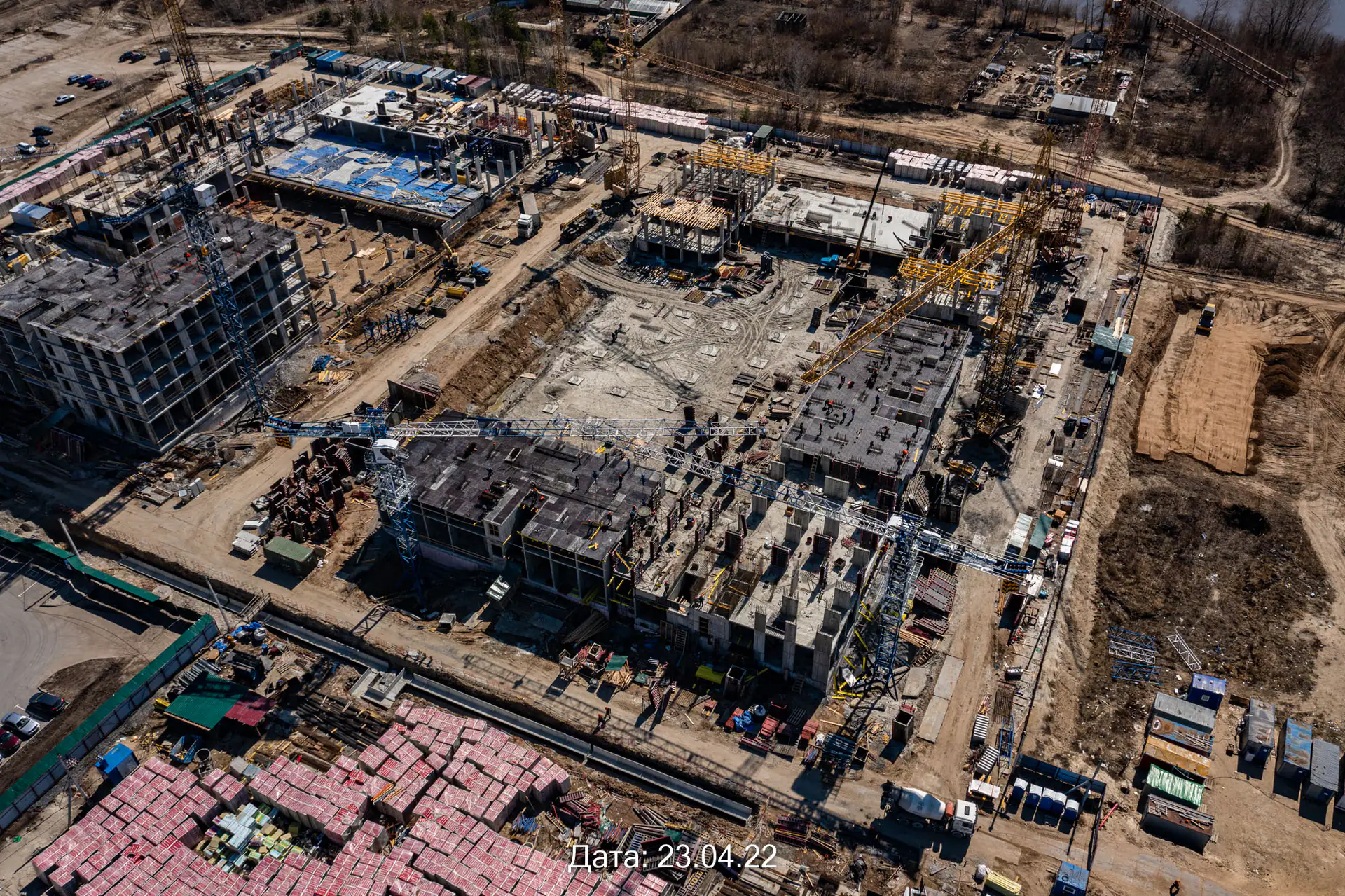

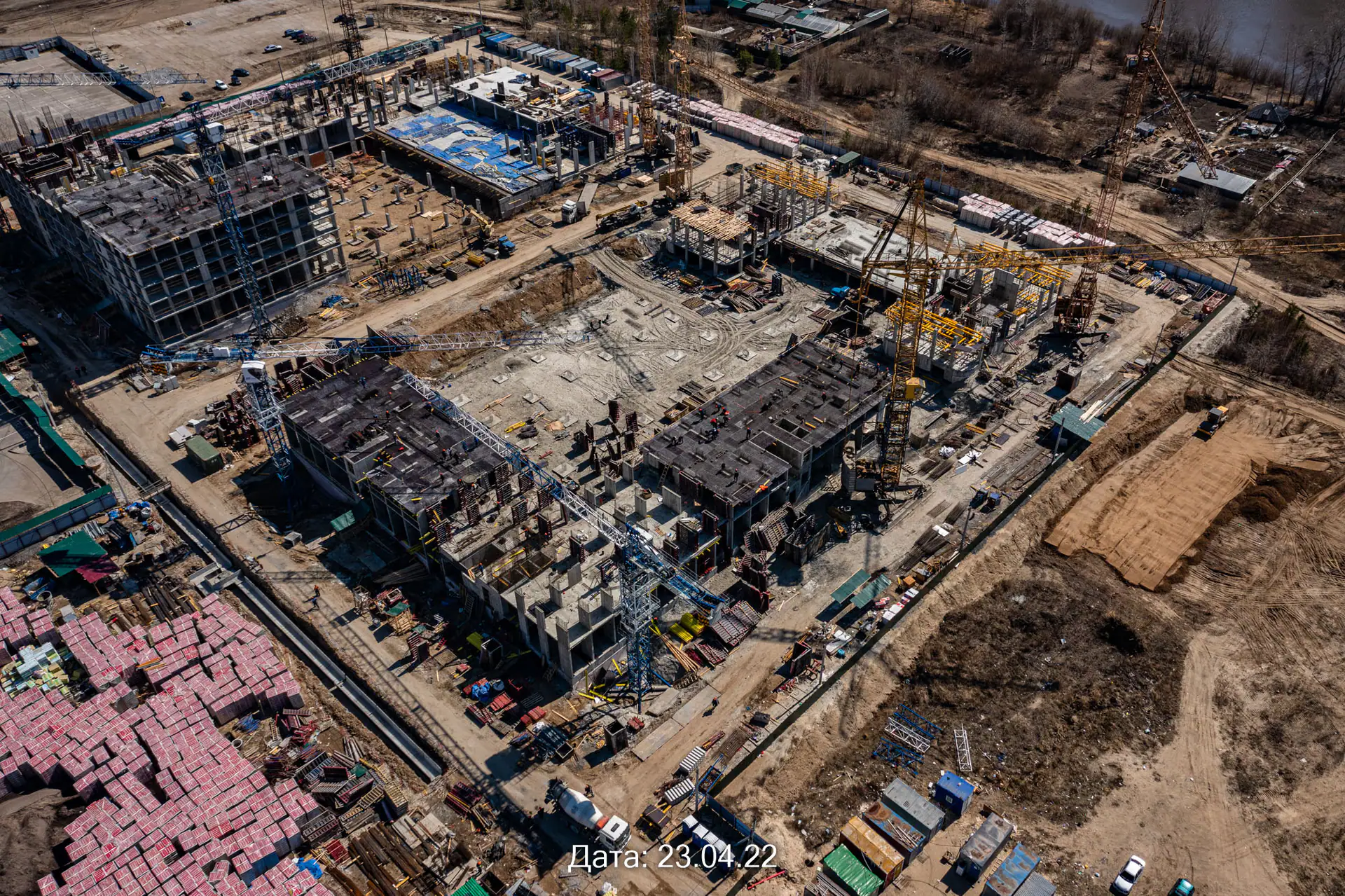

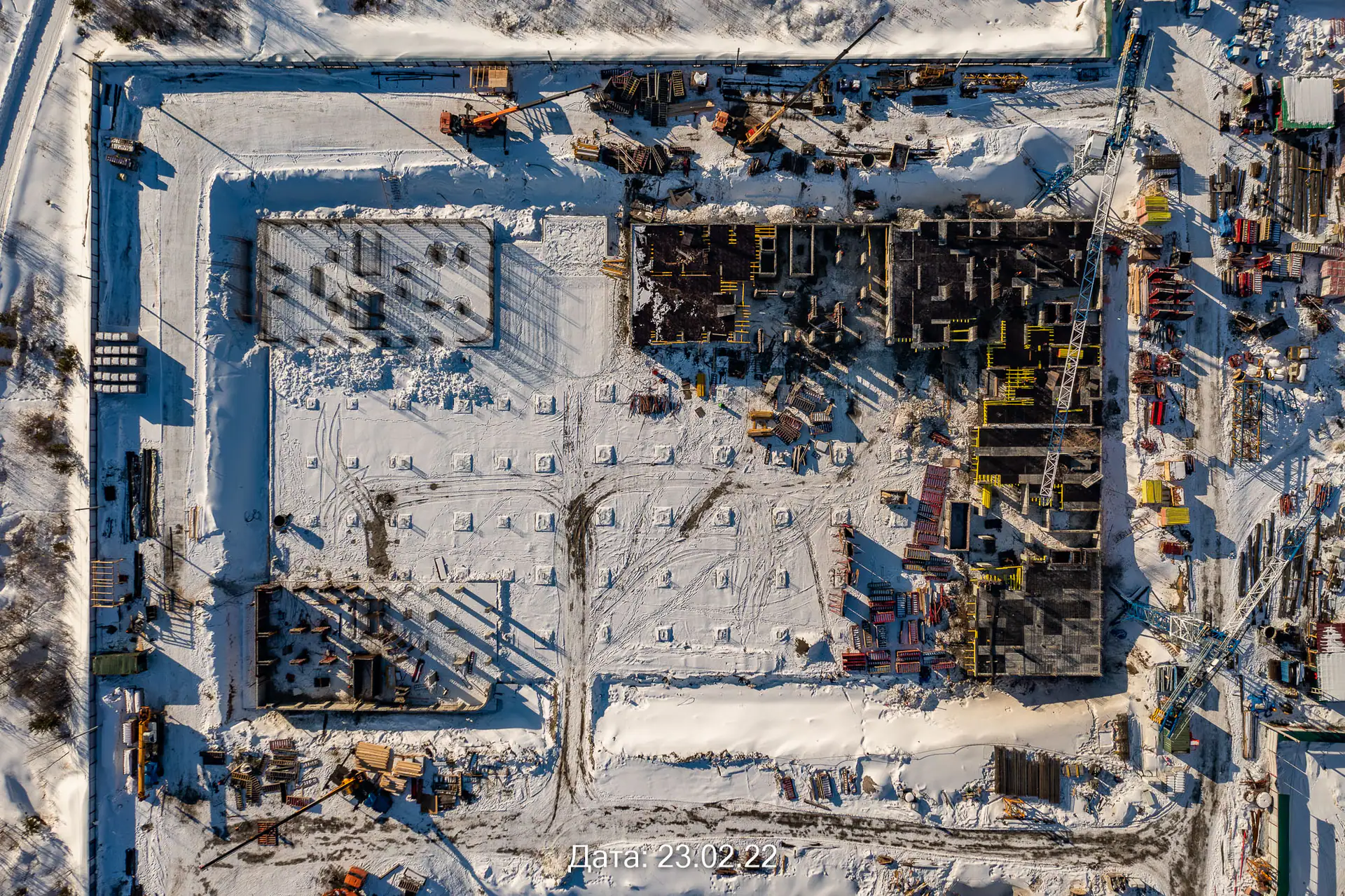

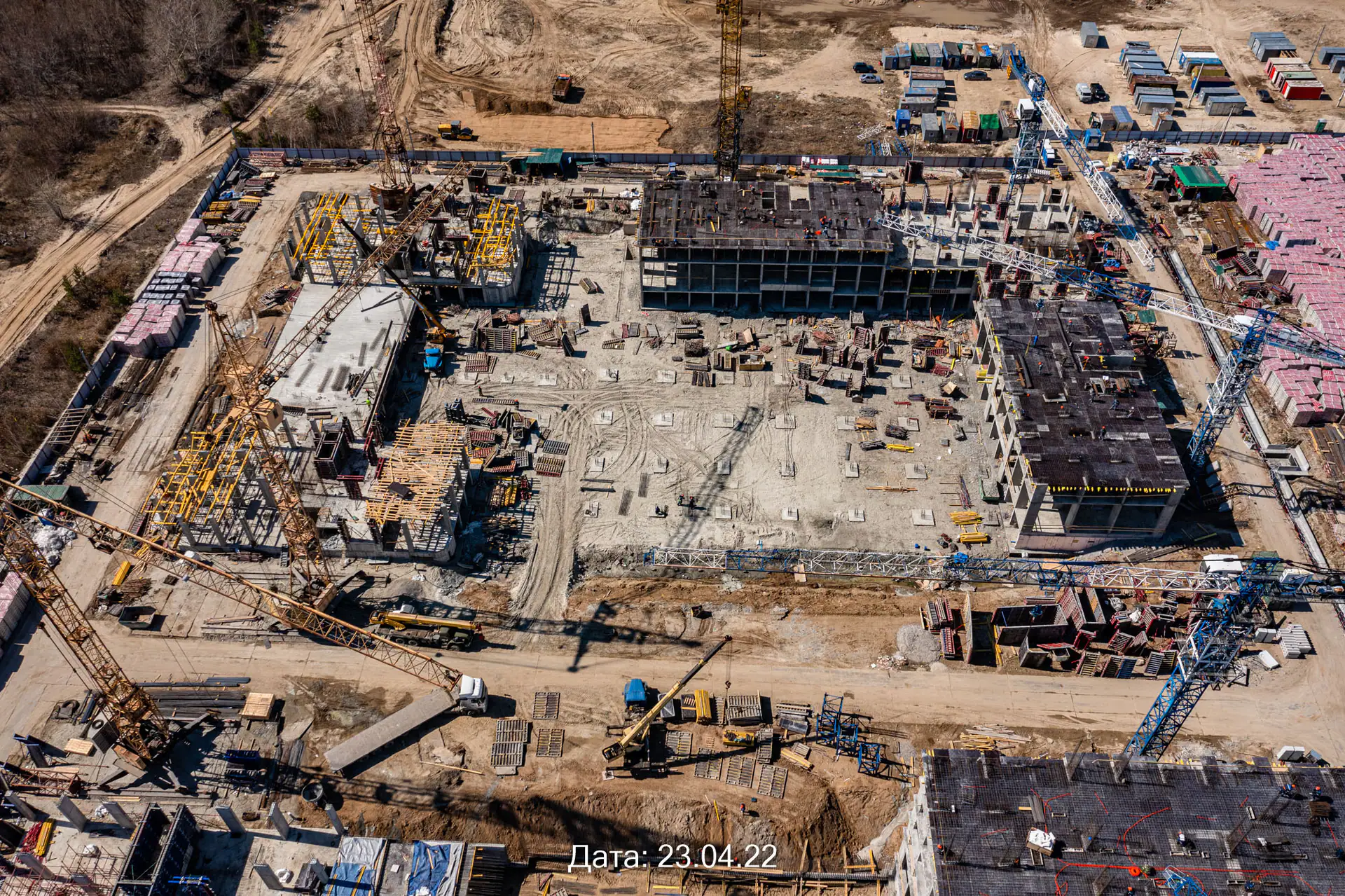

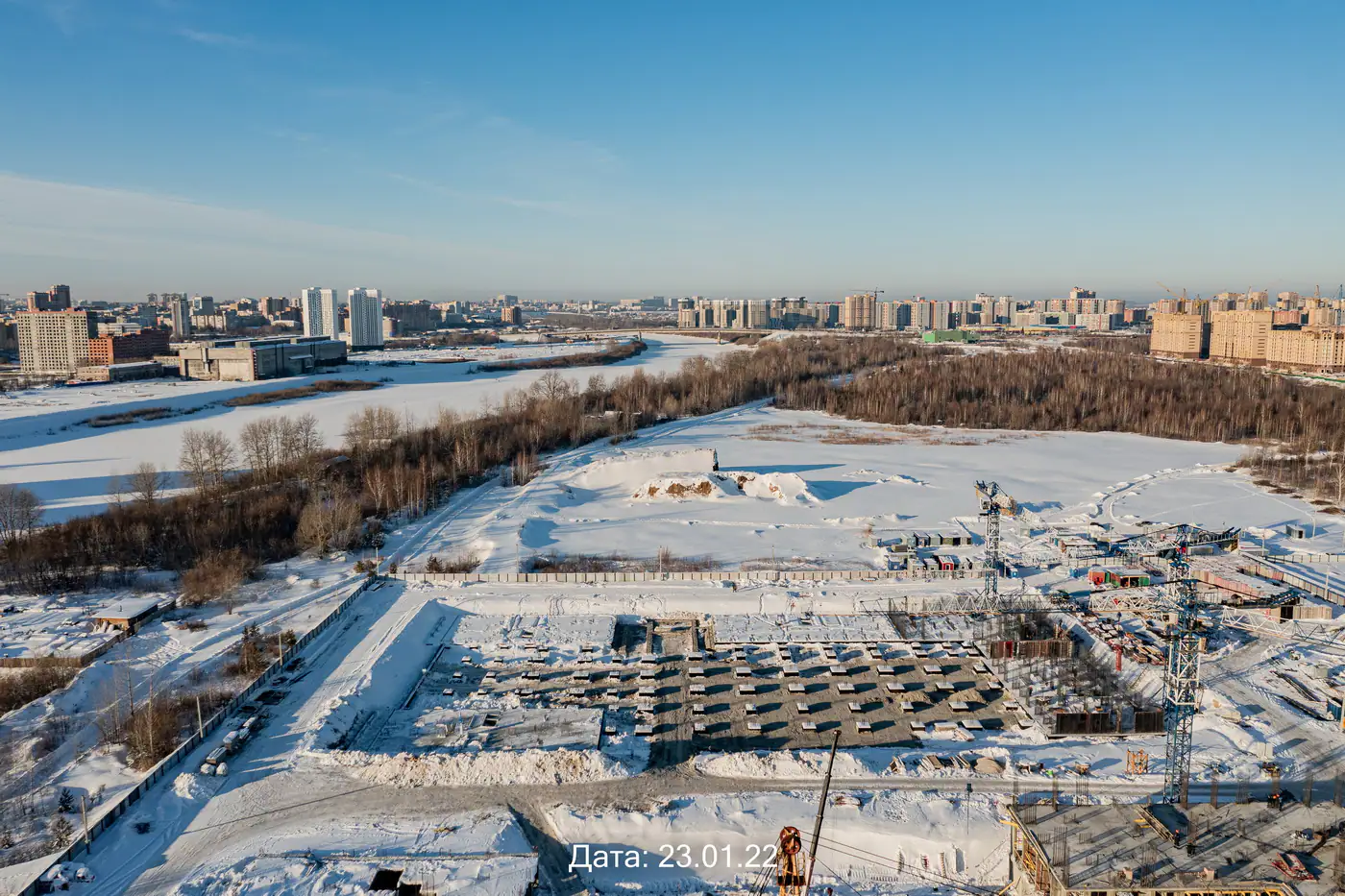

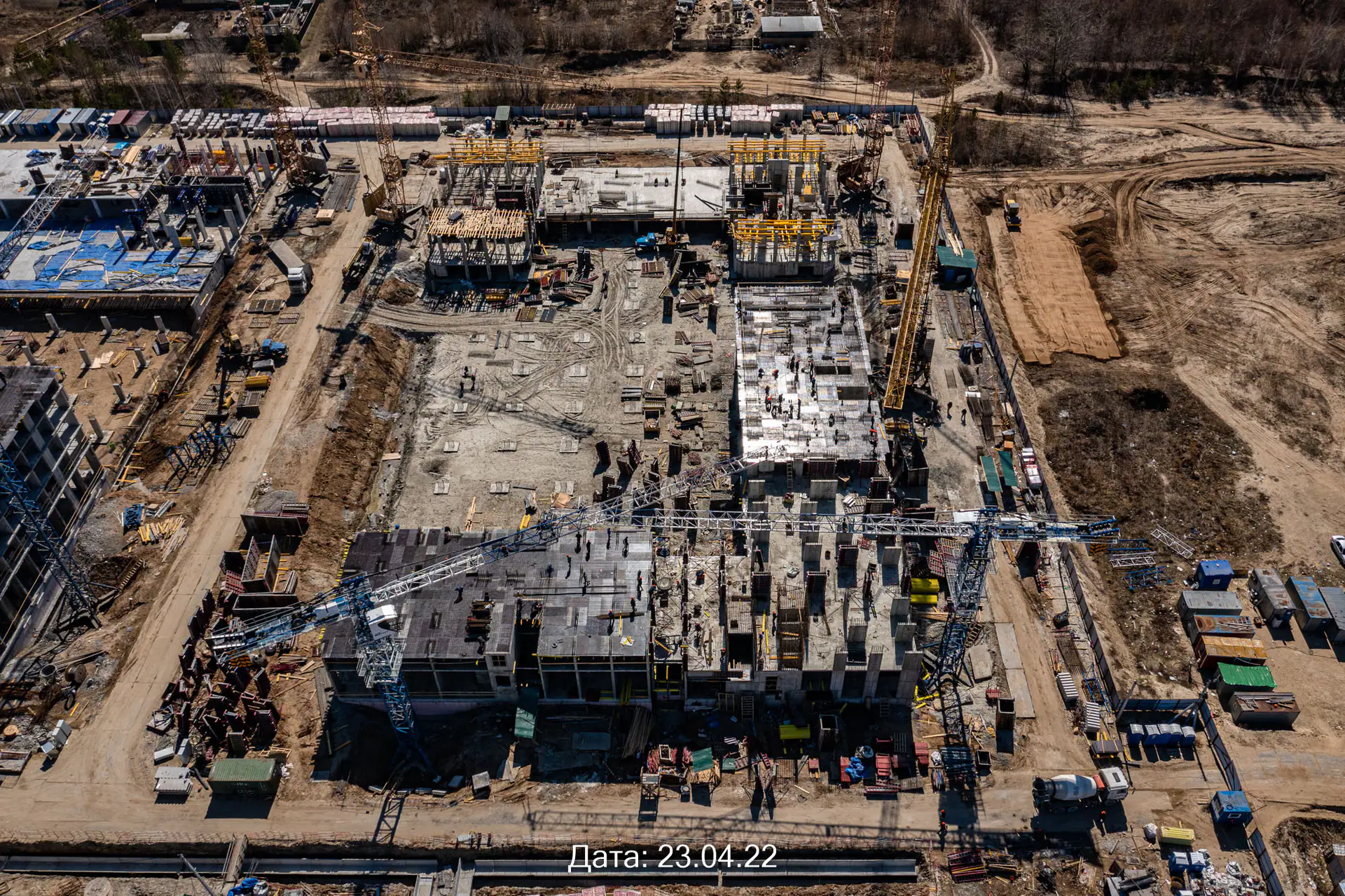

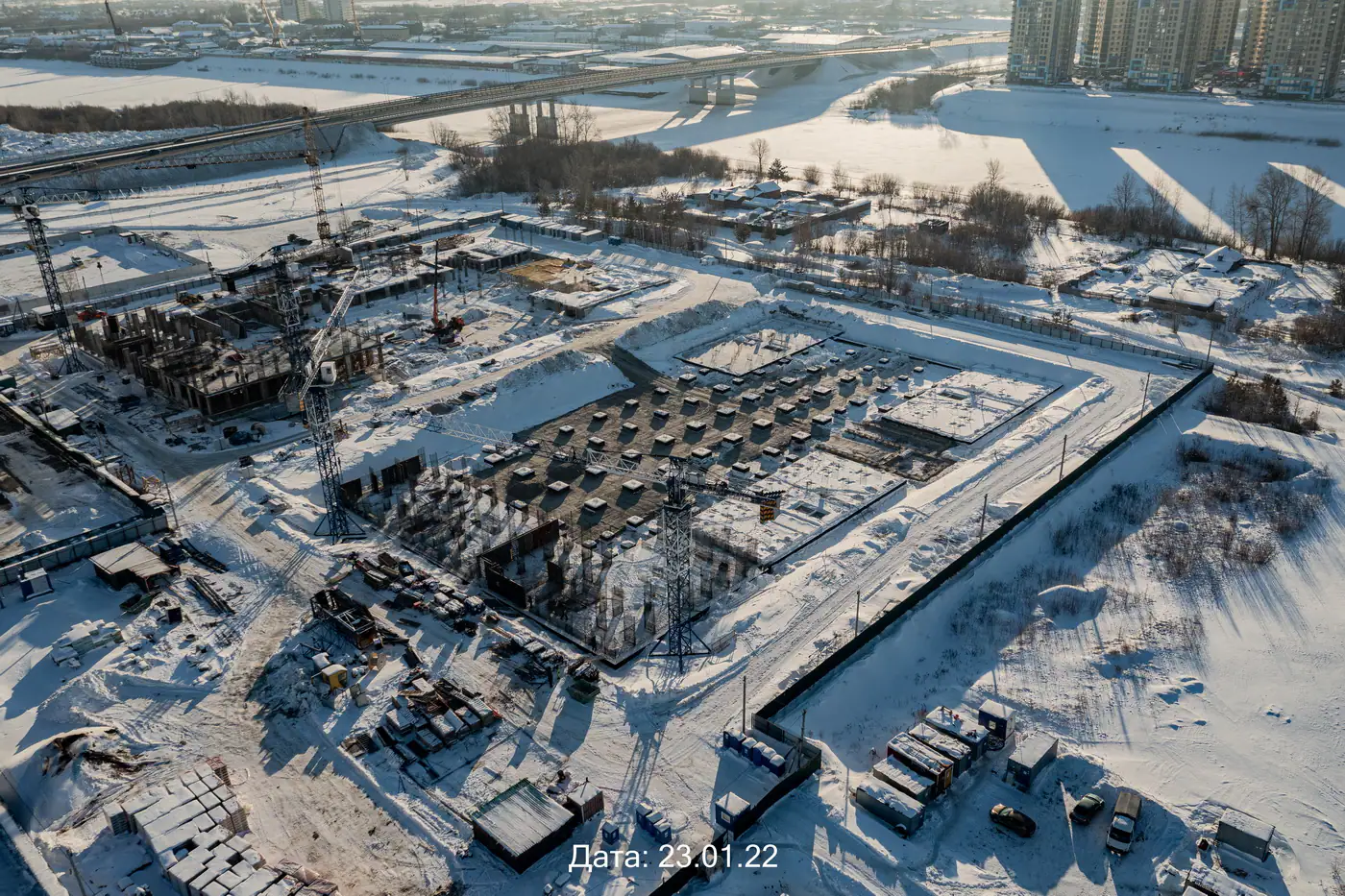

- I кв. 2022Фотоотчёт со стройки

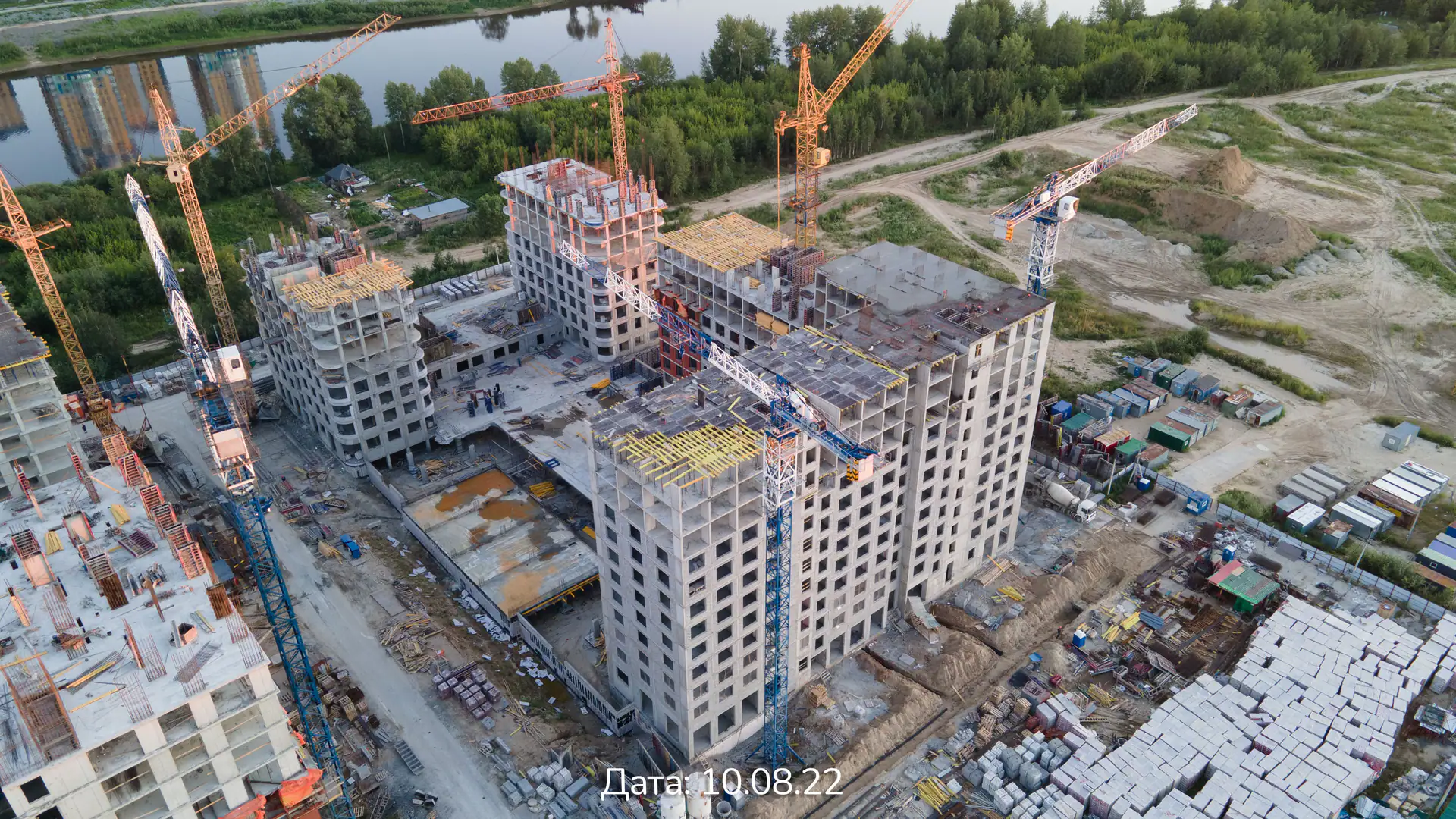

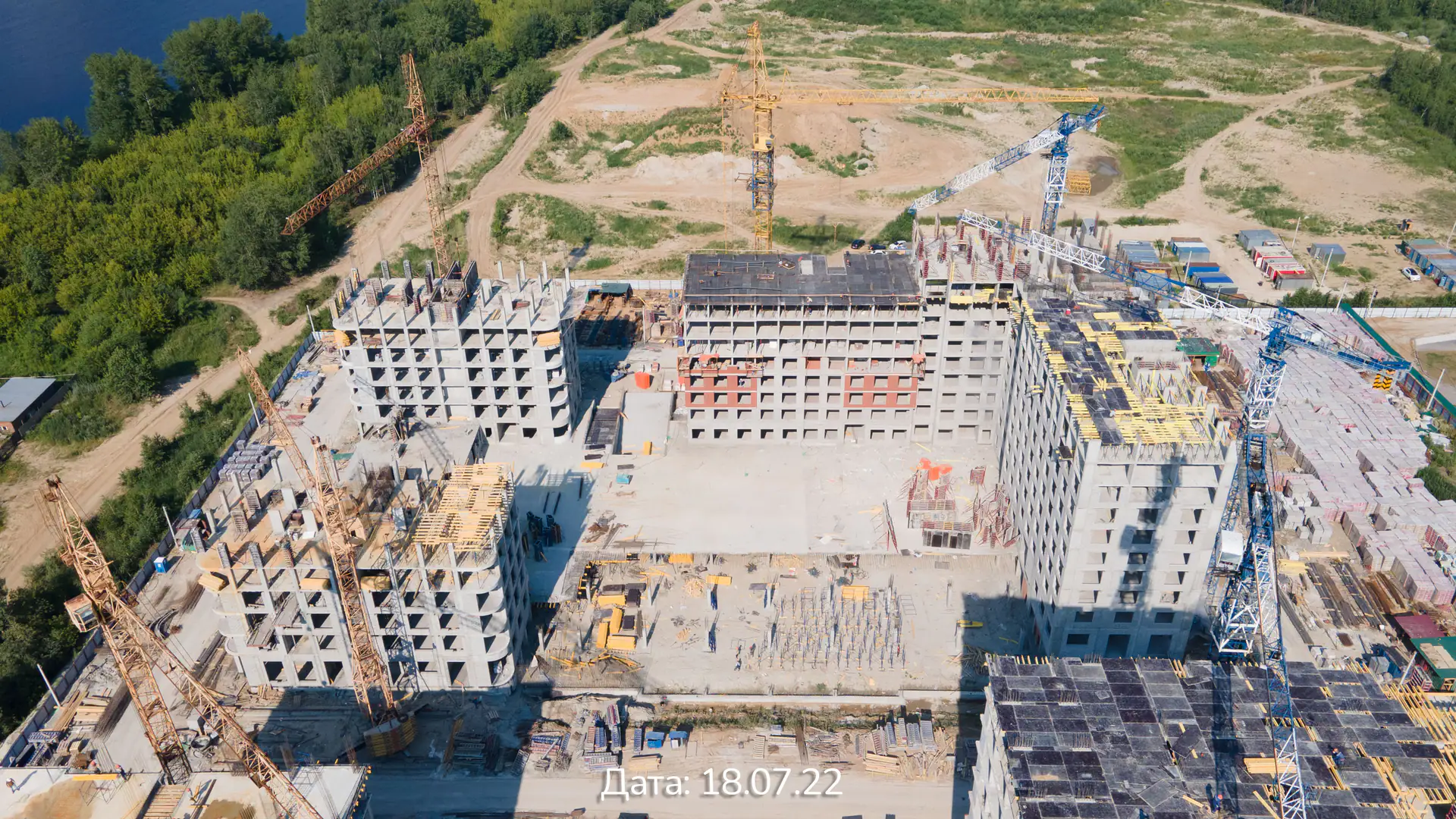

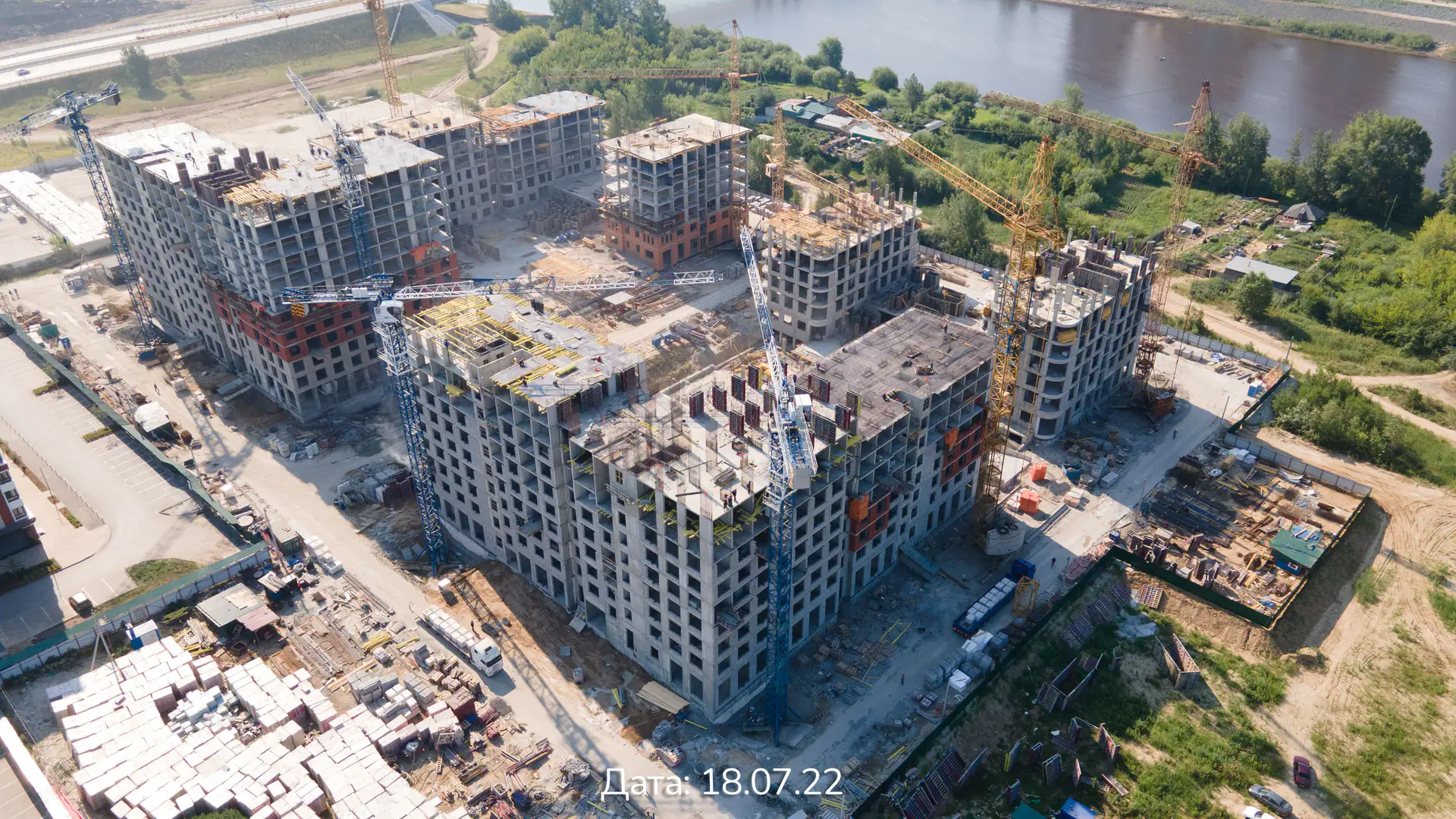

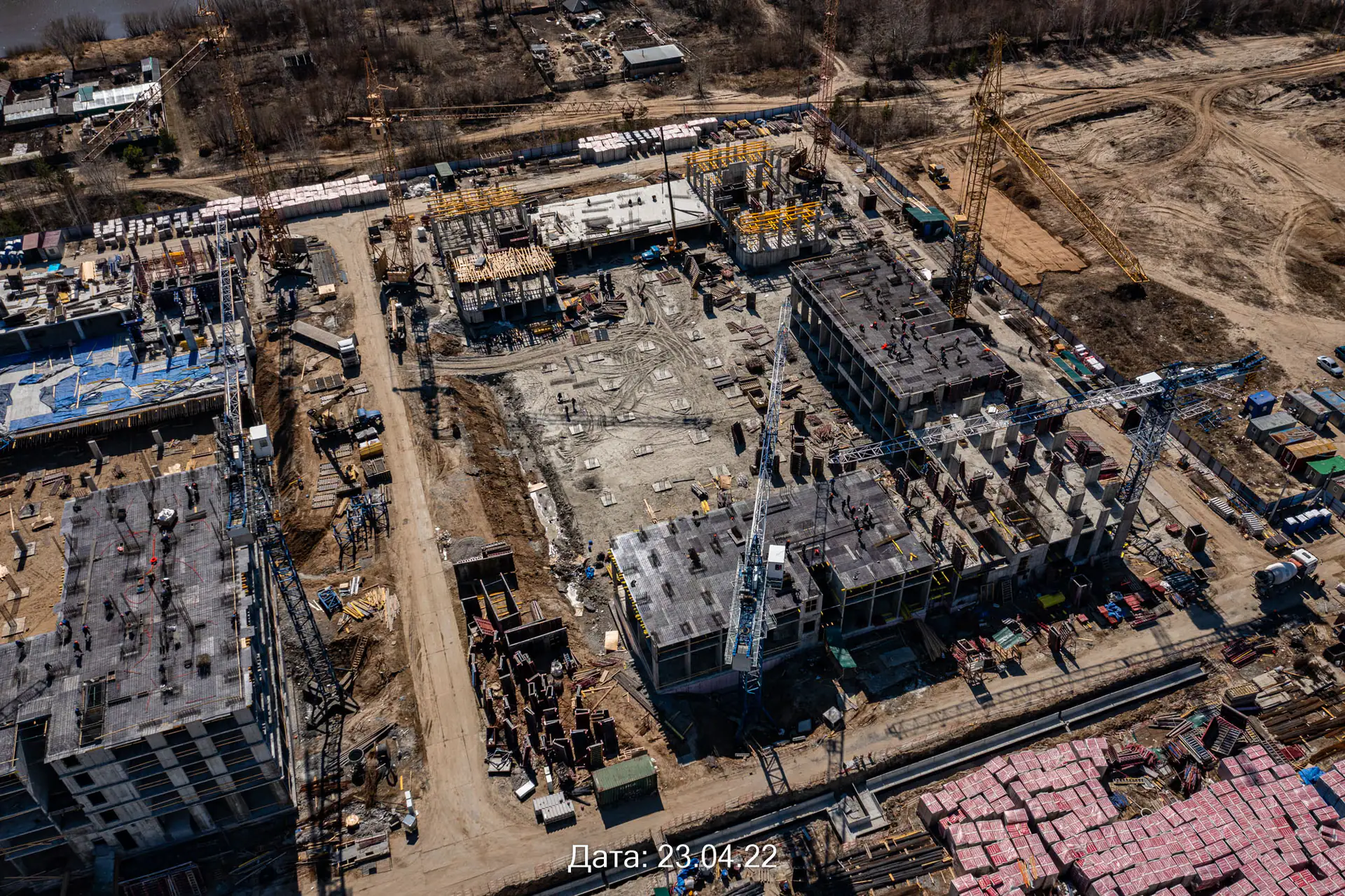

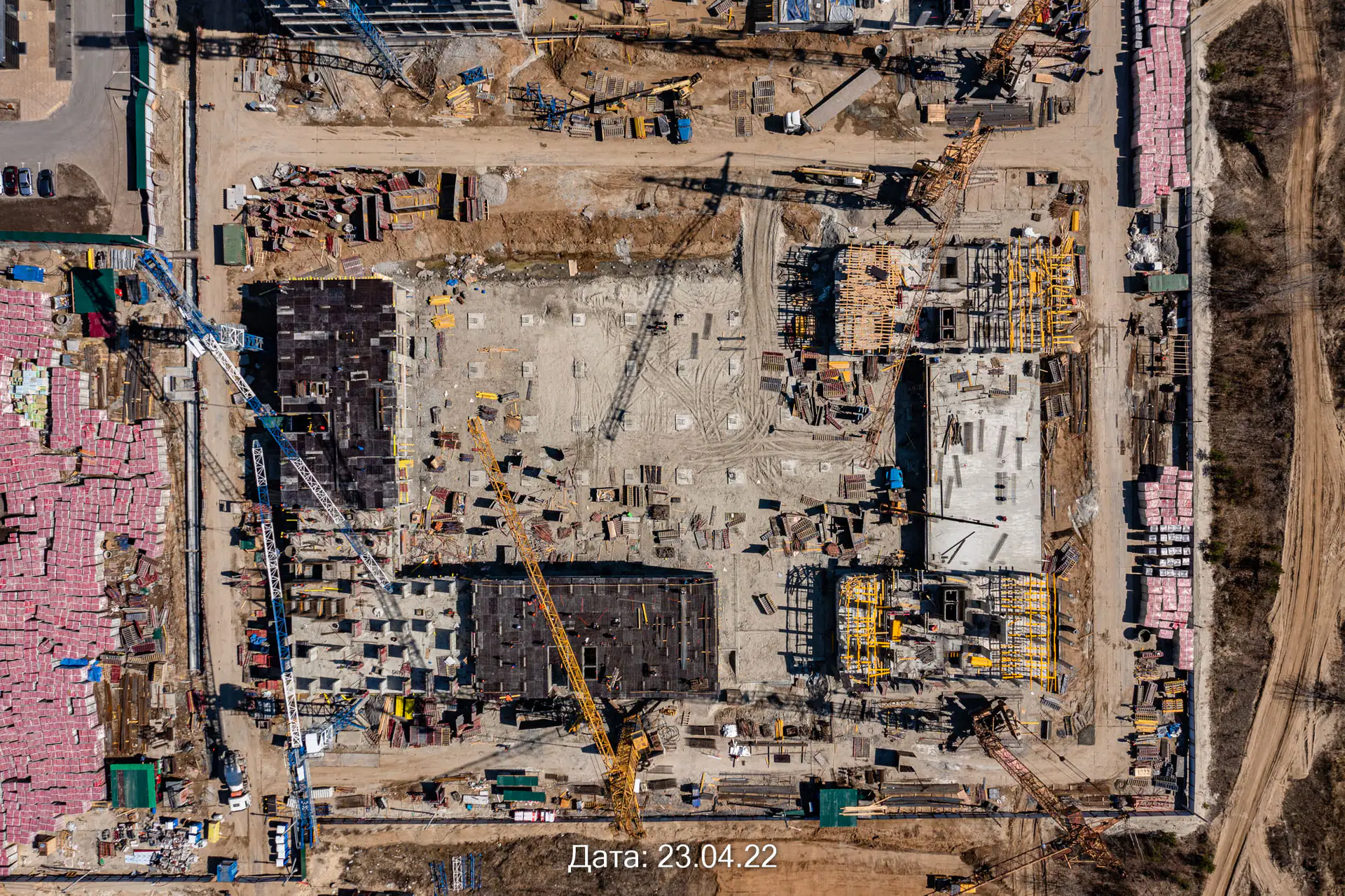

- II кв. 2022Фотоотчёт со стройки

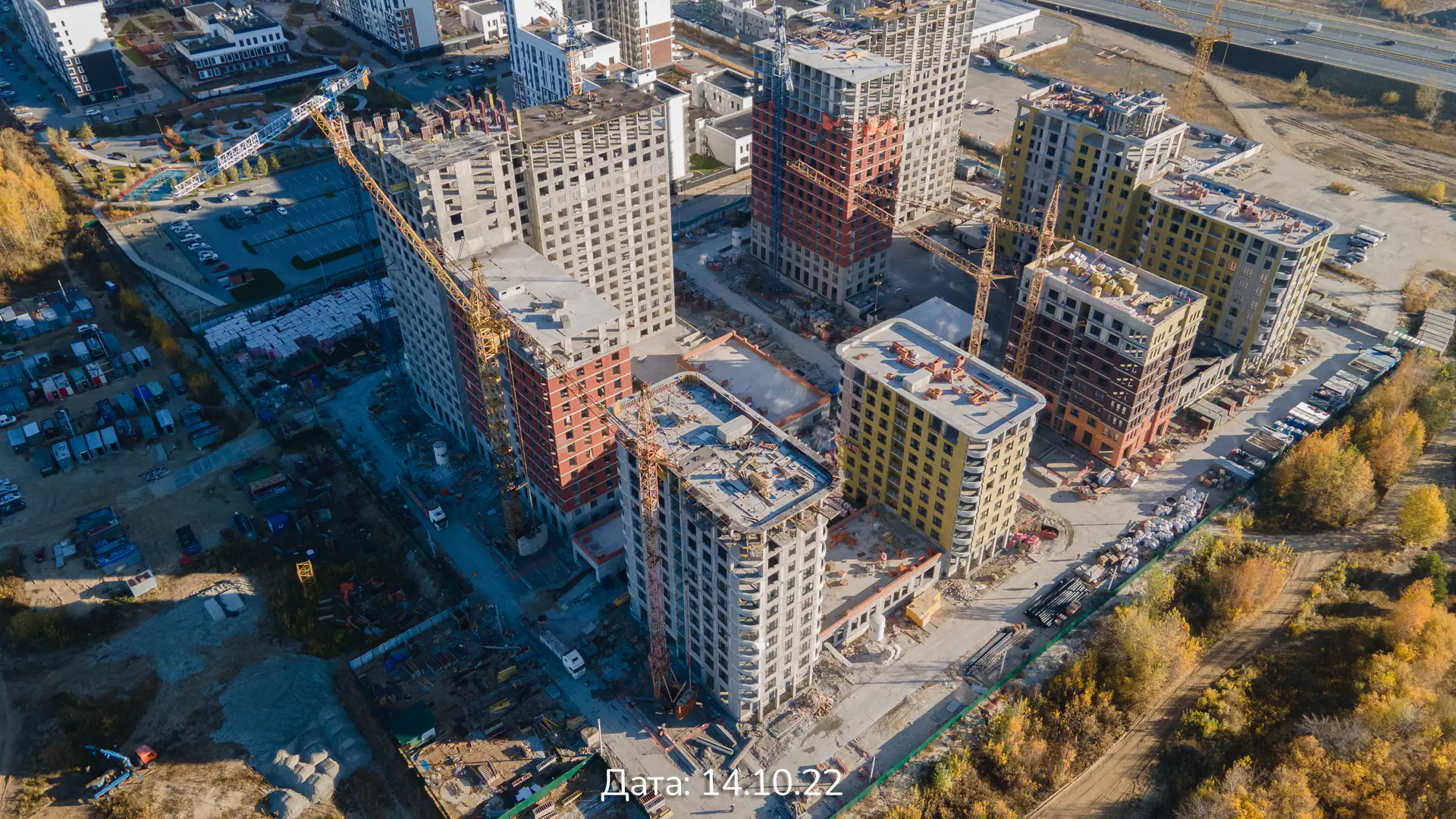

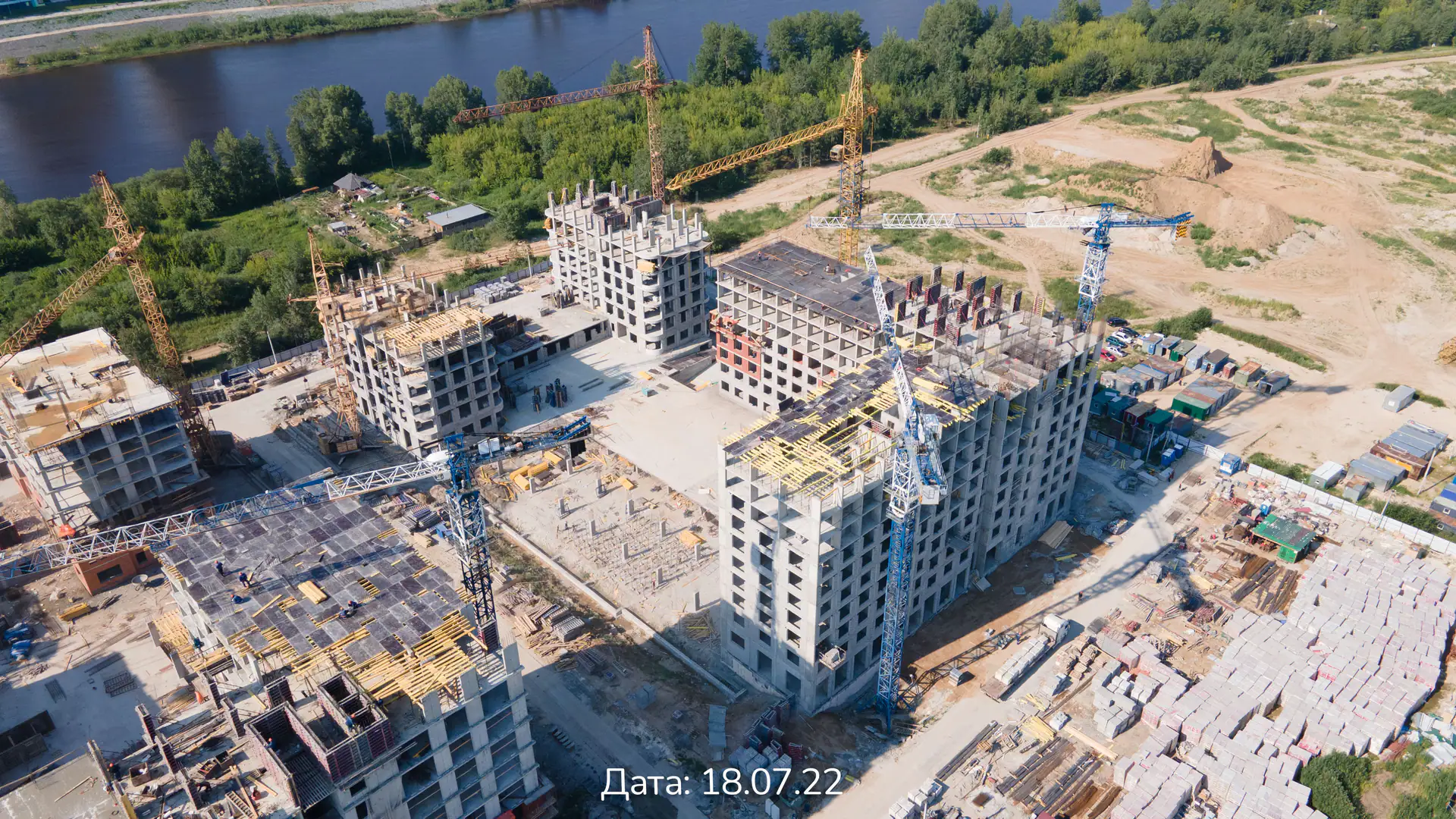

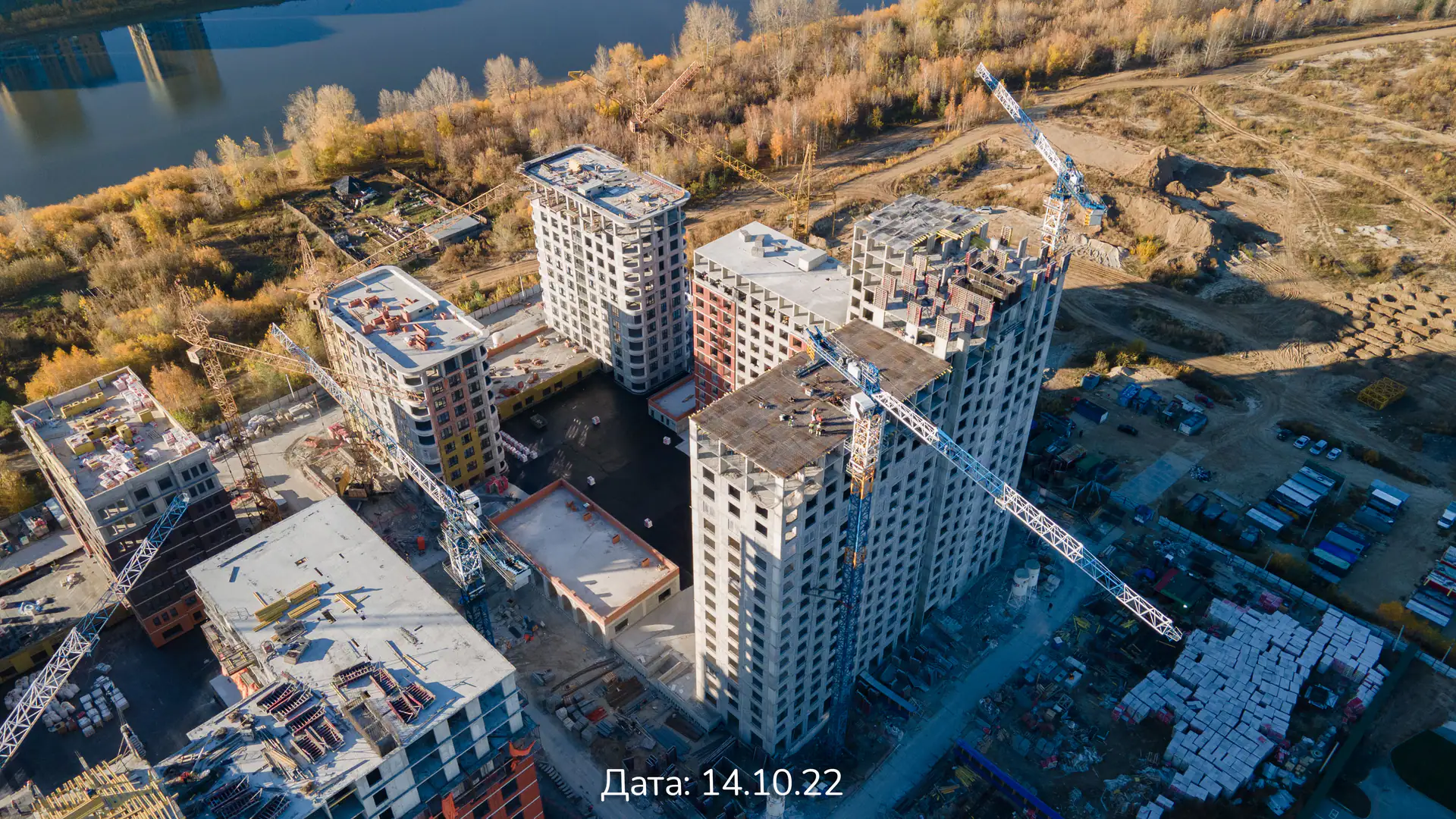

- III кв. 2022Добавлен документ: Сведения о расчете размера собственных средств и нормативах финансовой устойчивости застройщика

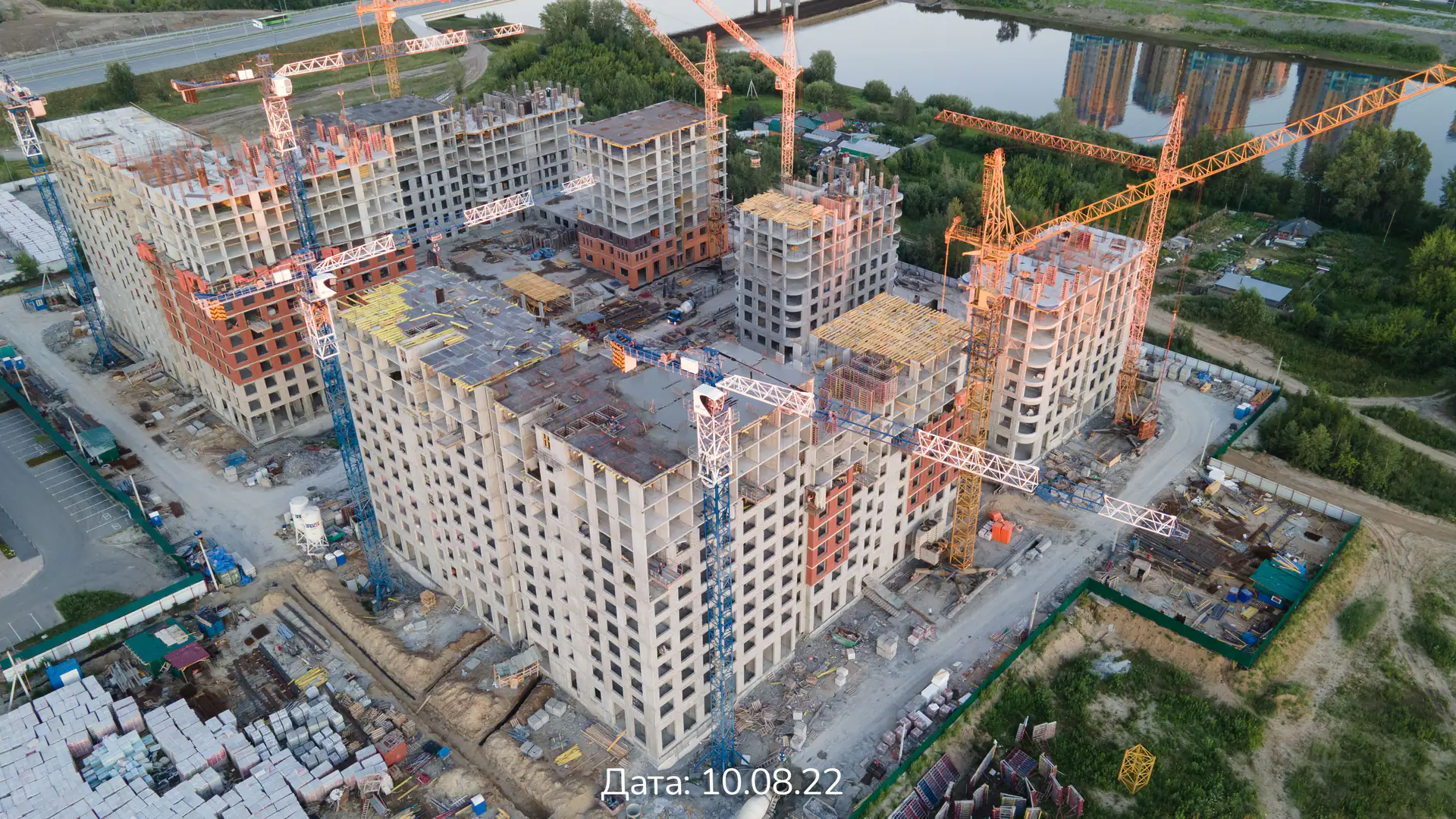

- III кв. 2022Фотоотчёт со стройки

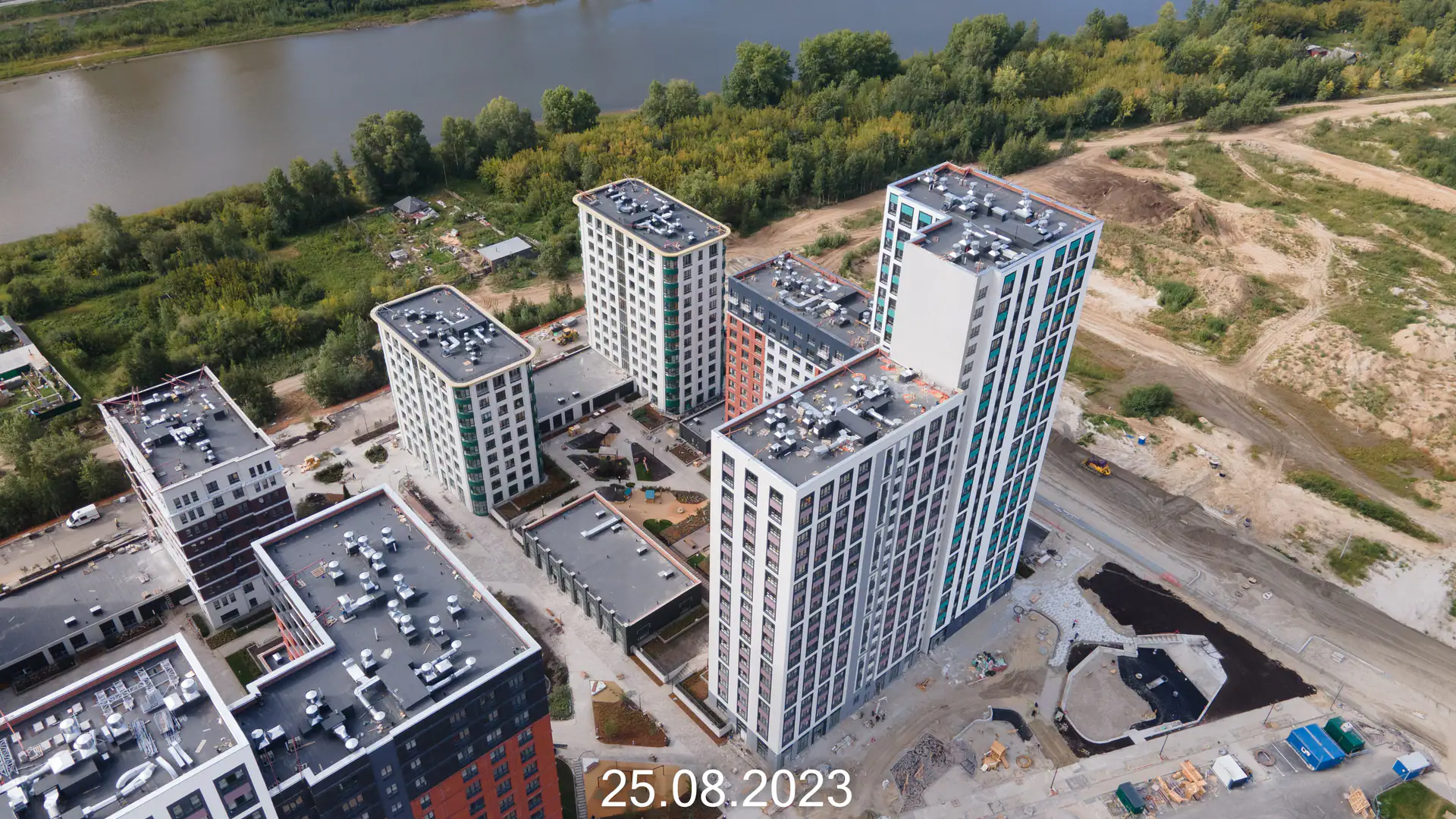

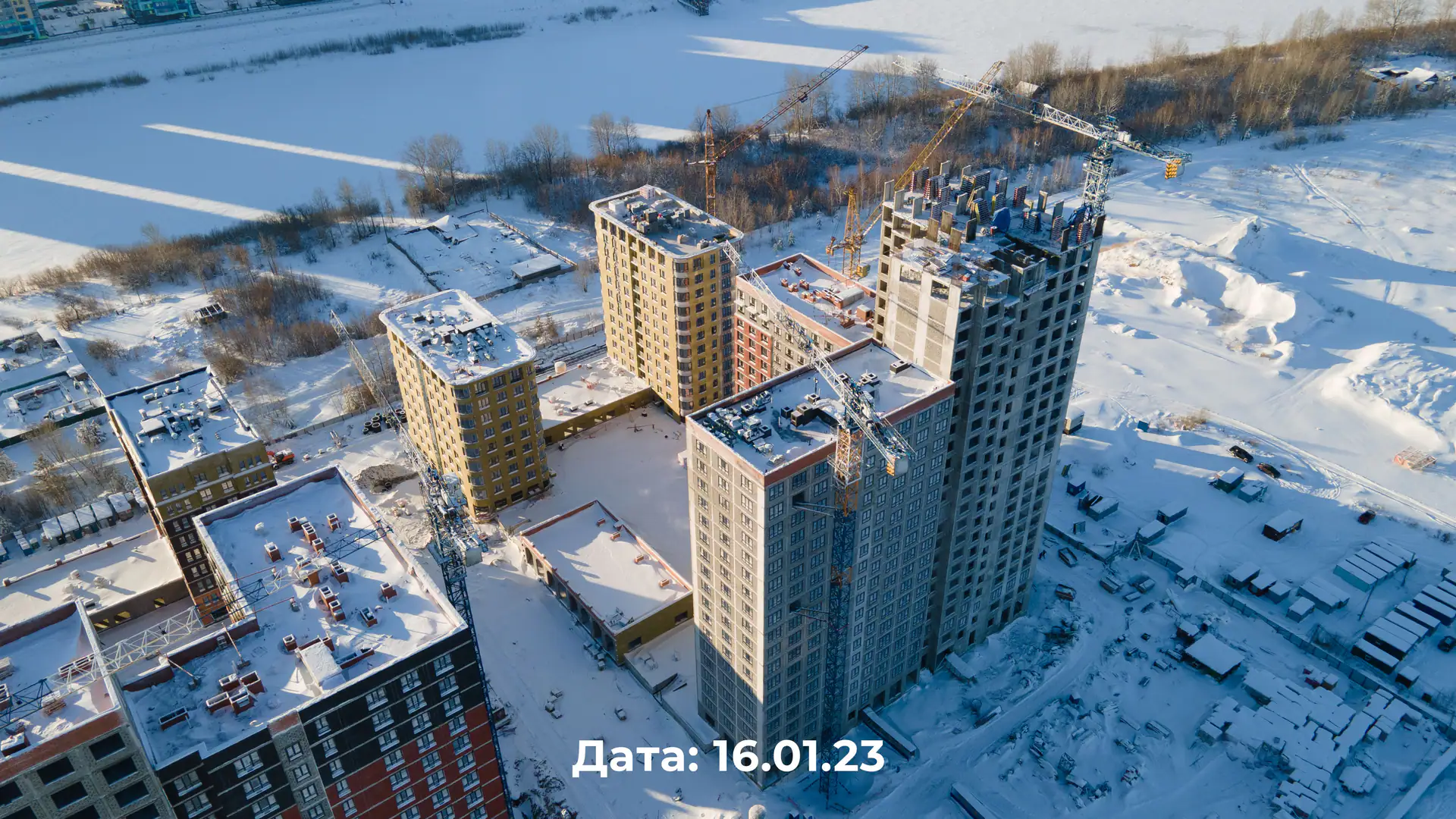

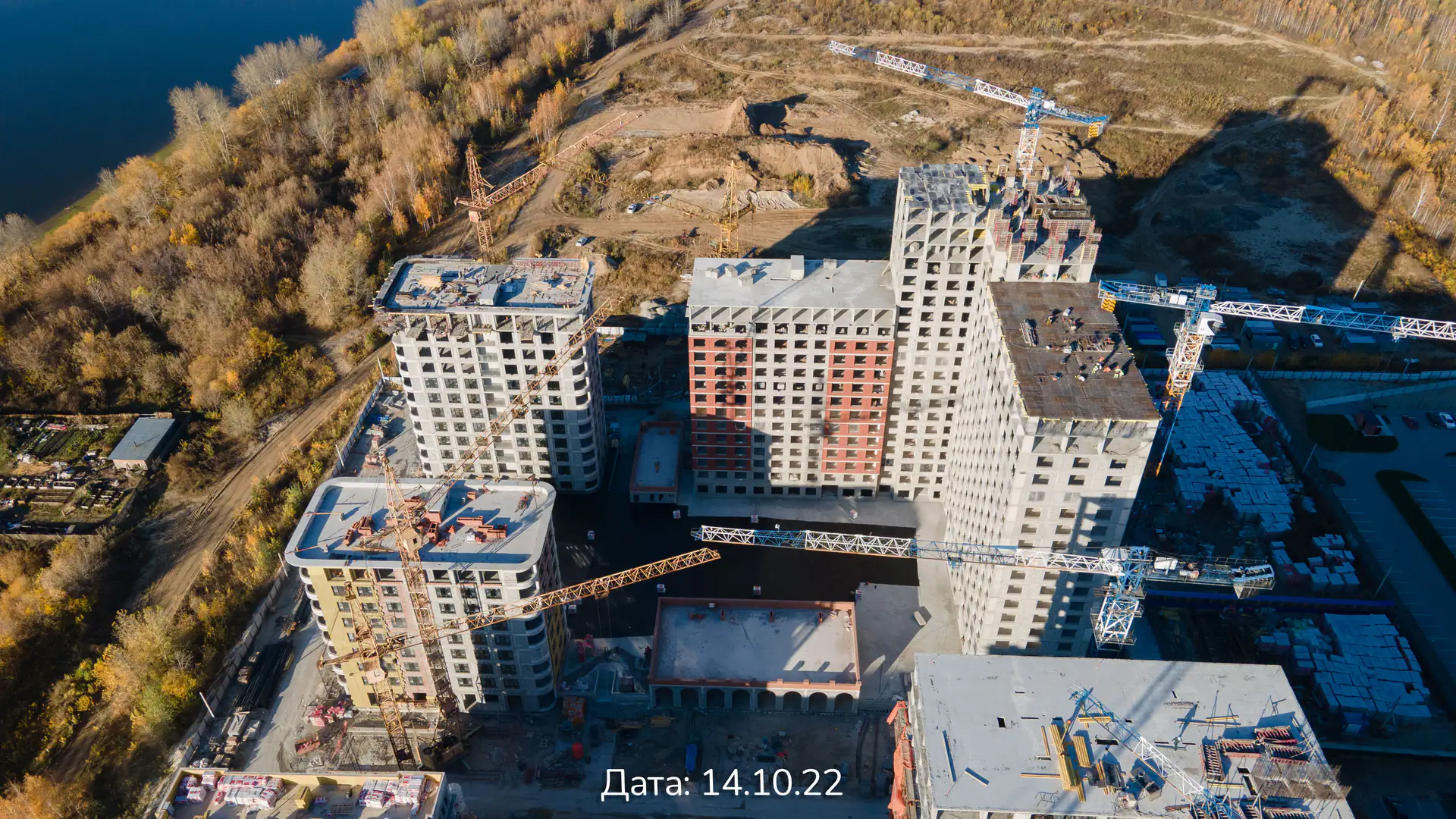

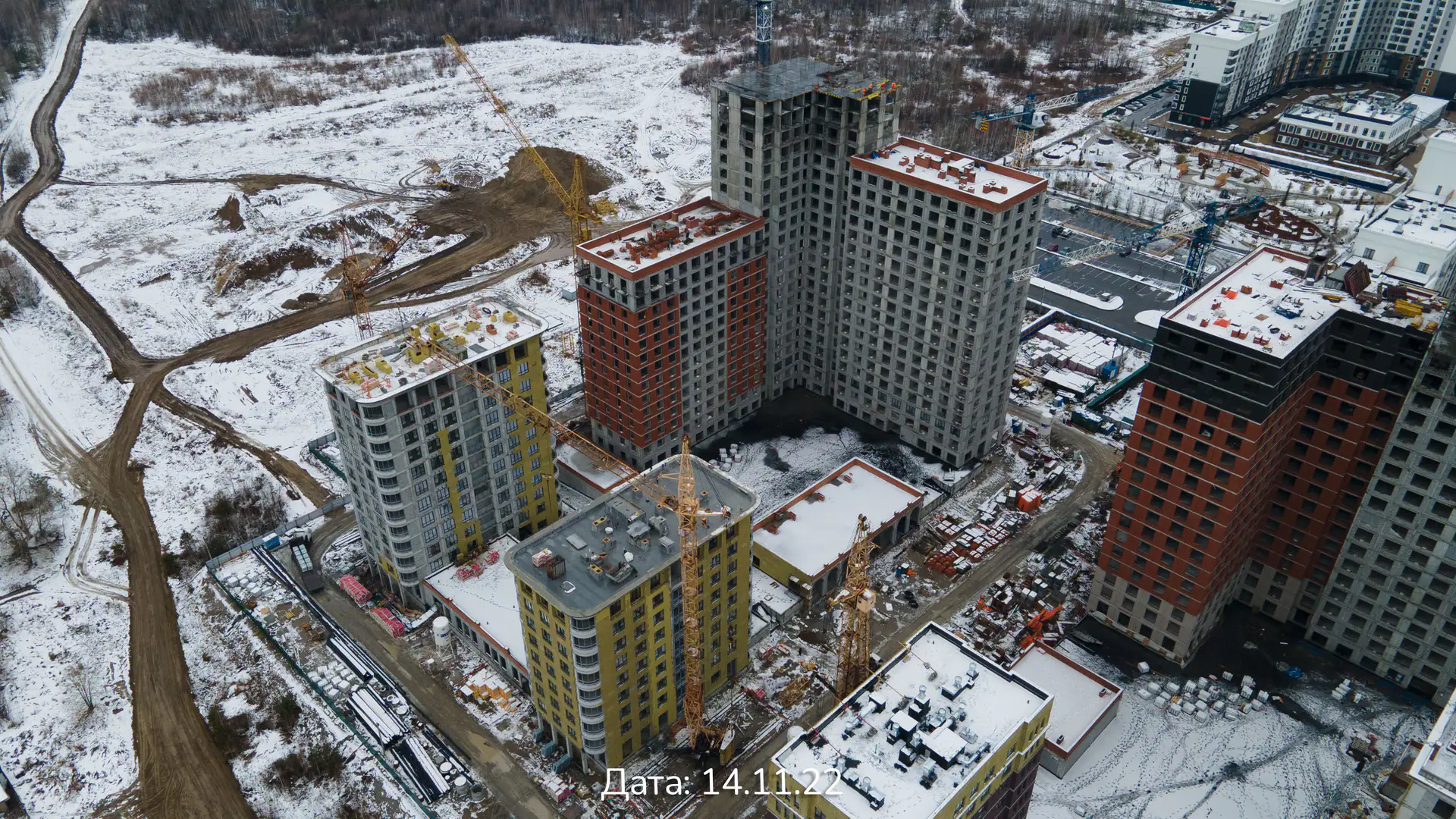

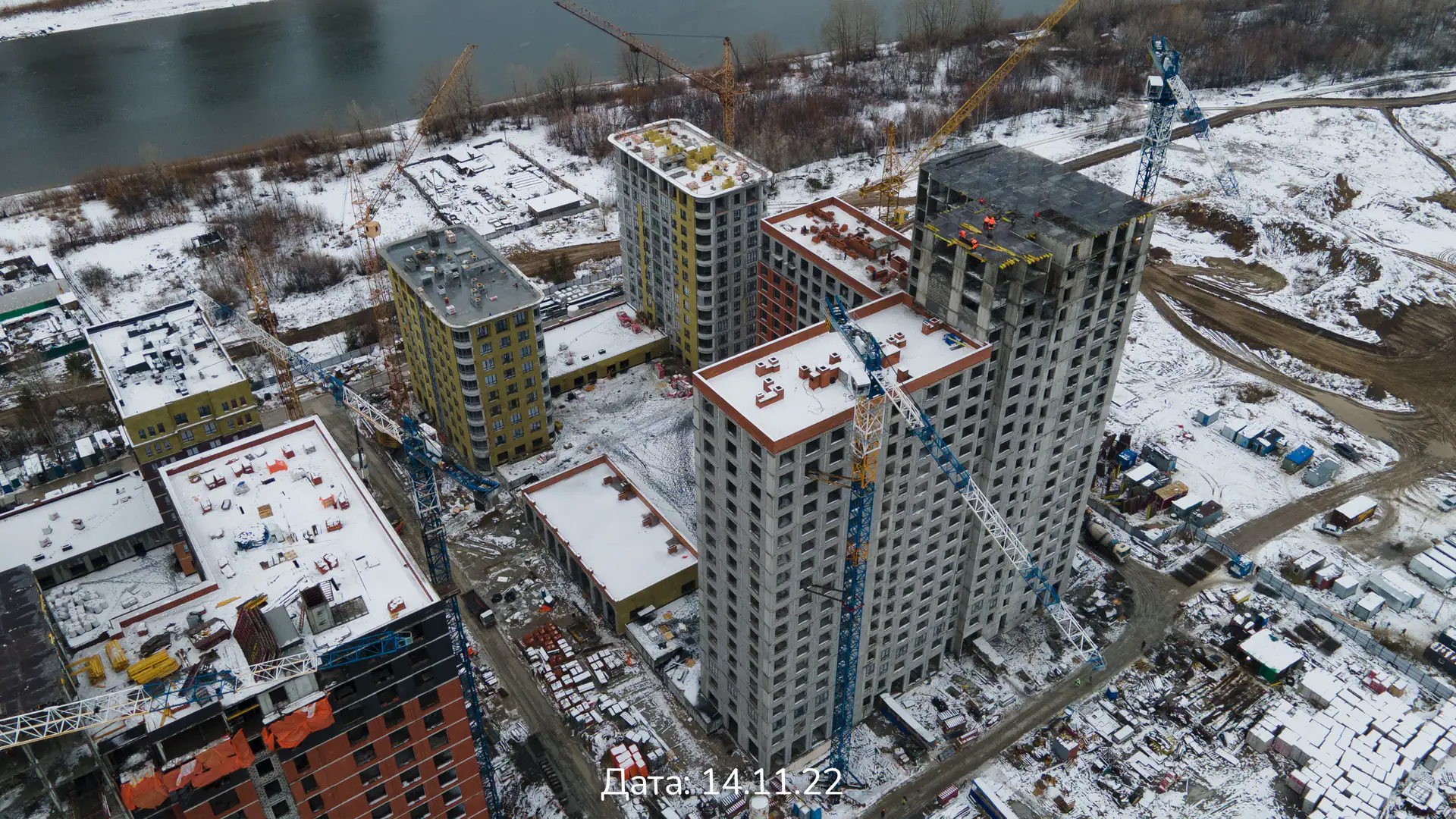

- IV кв. 2022Фотоотчёт со стройки

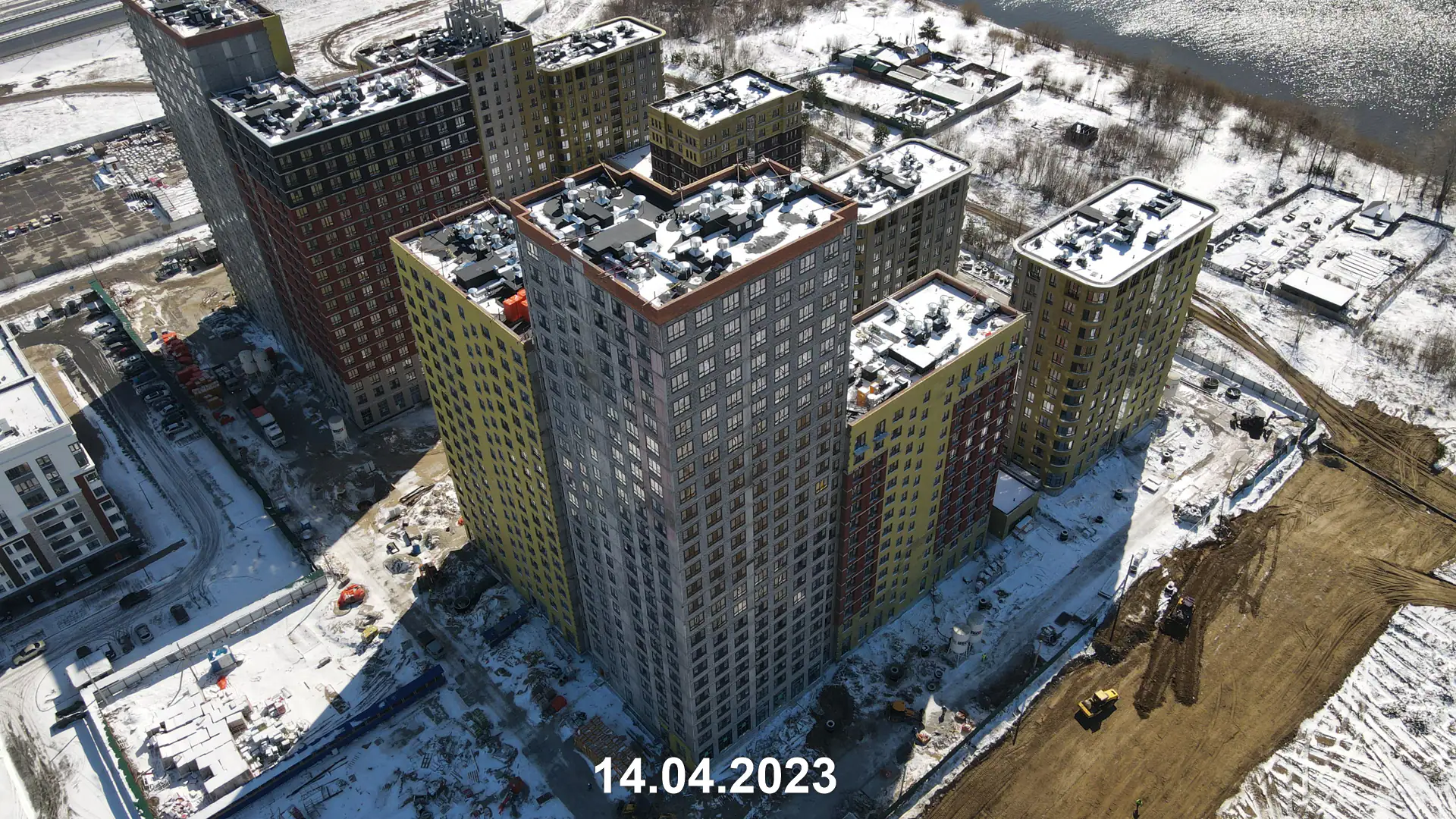

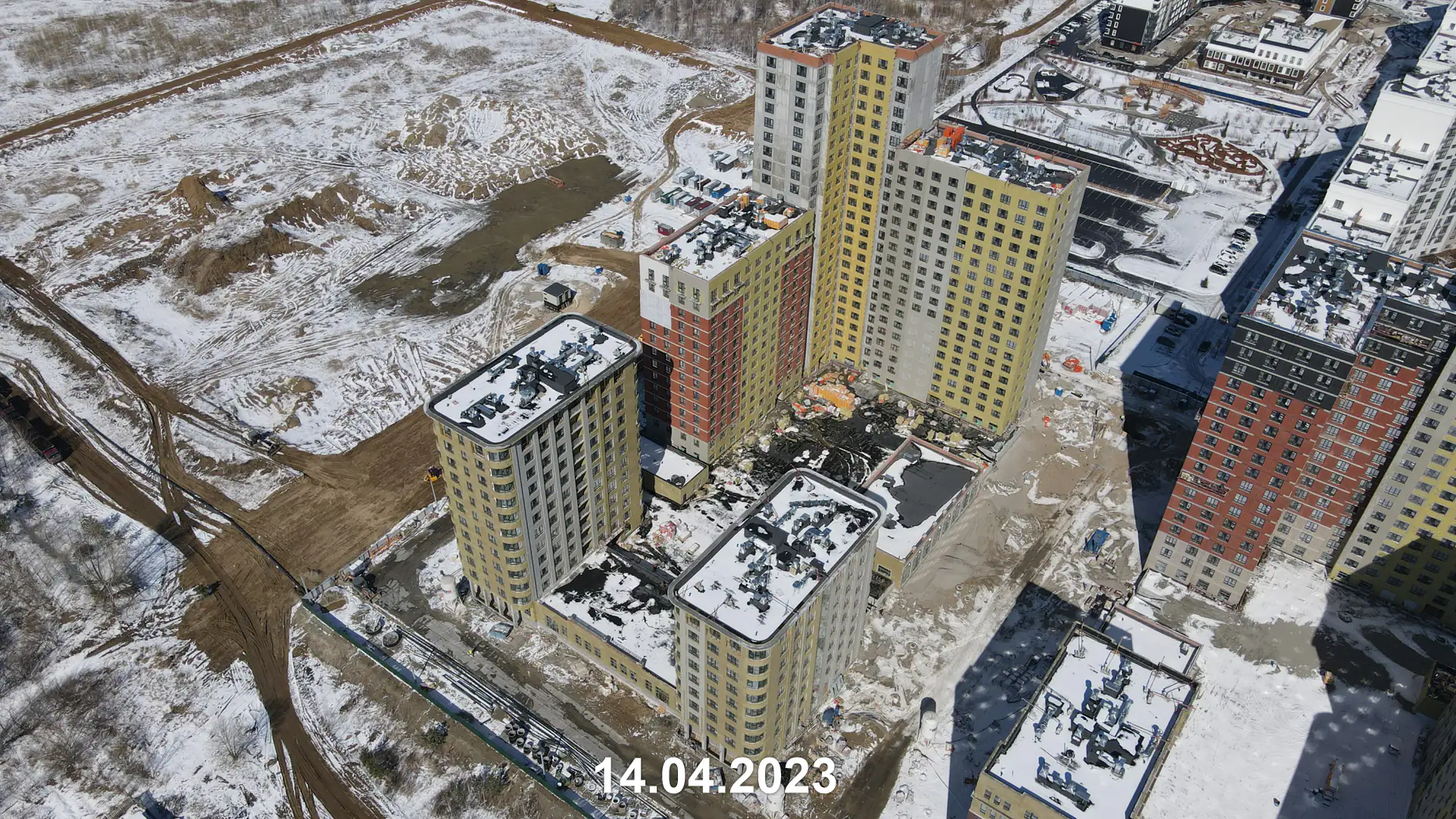

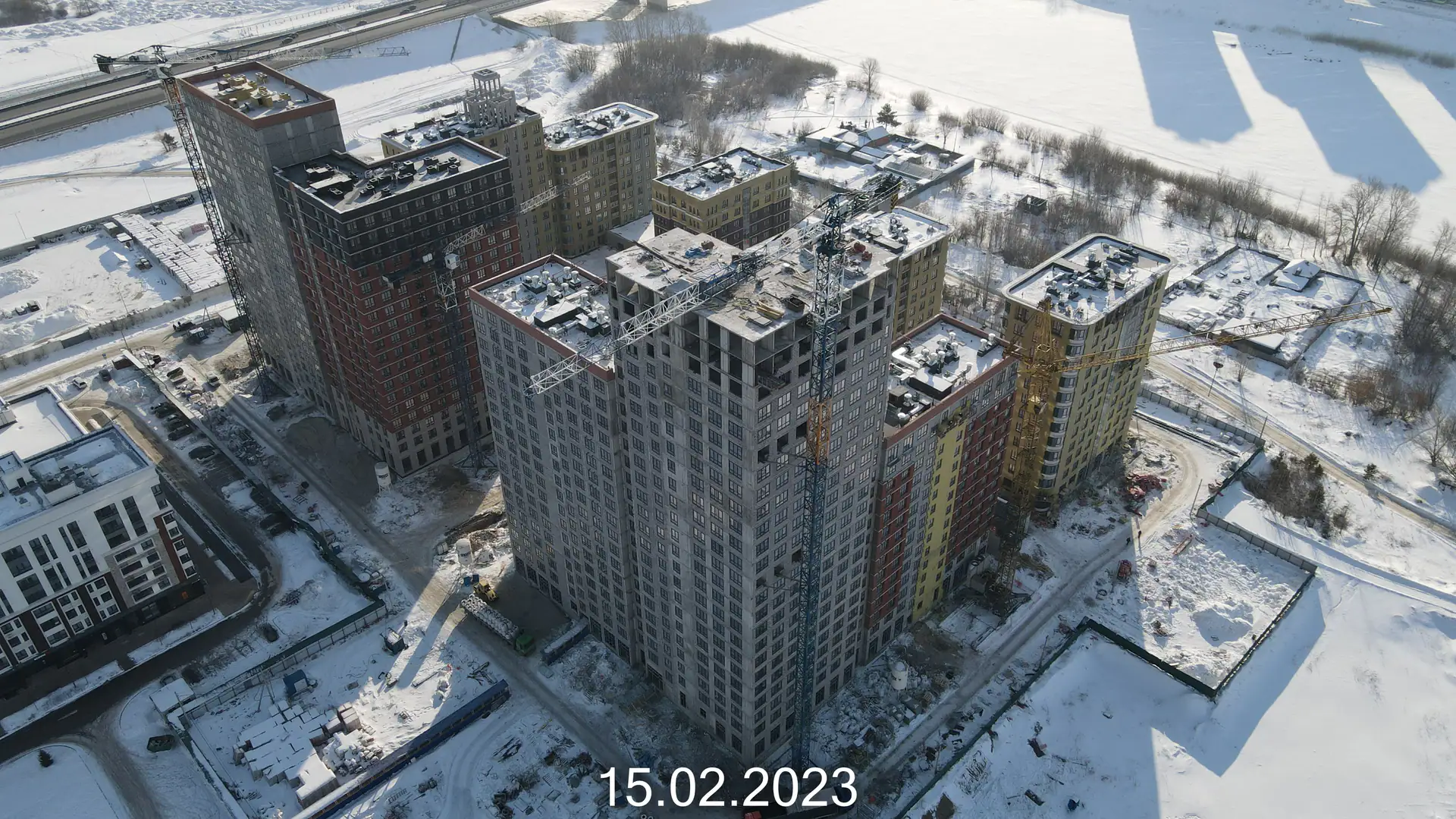

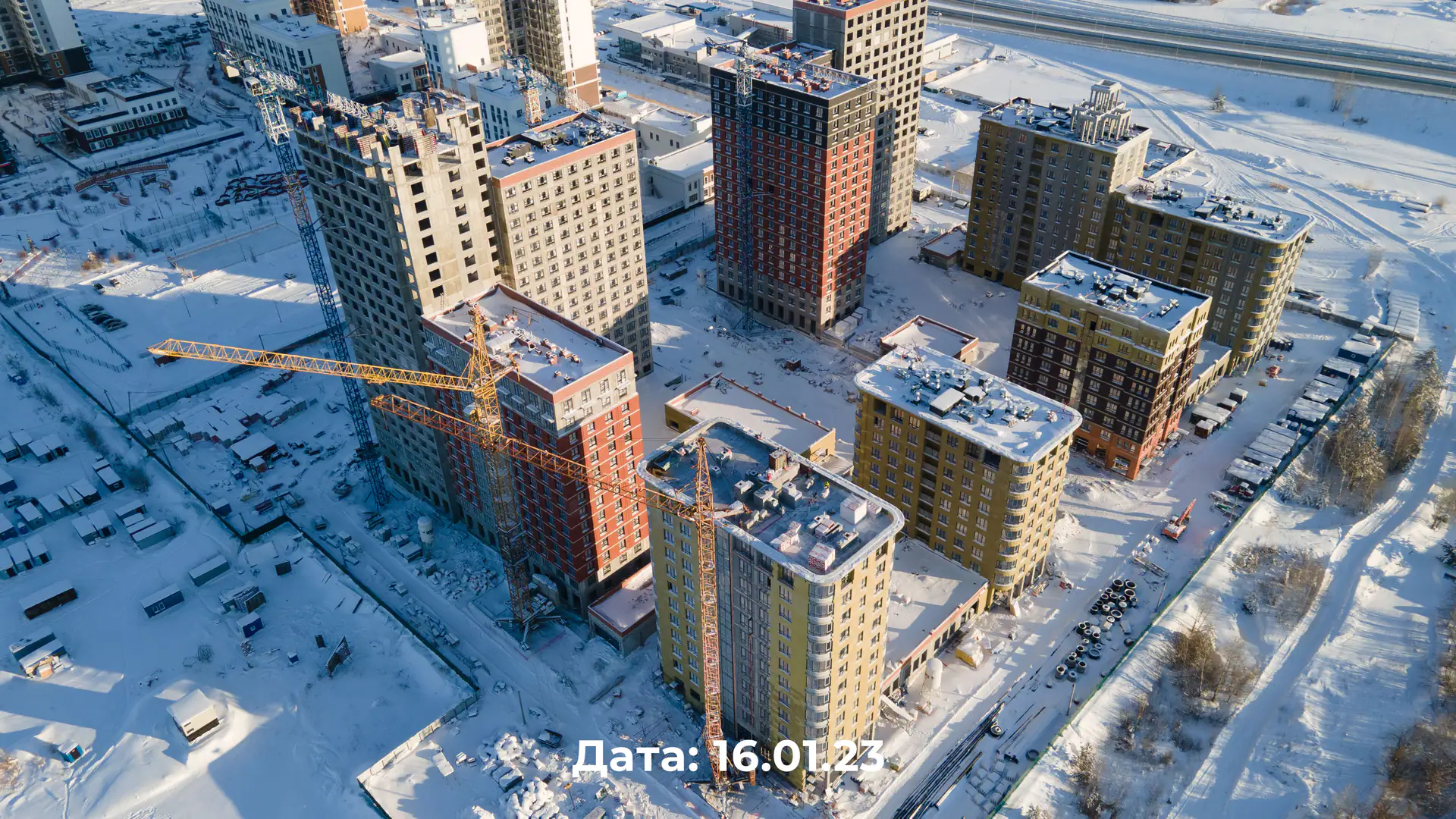

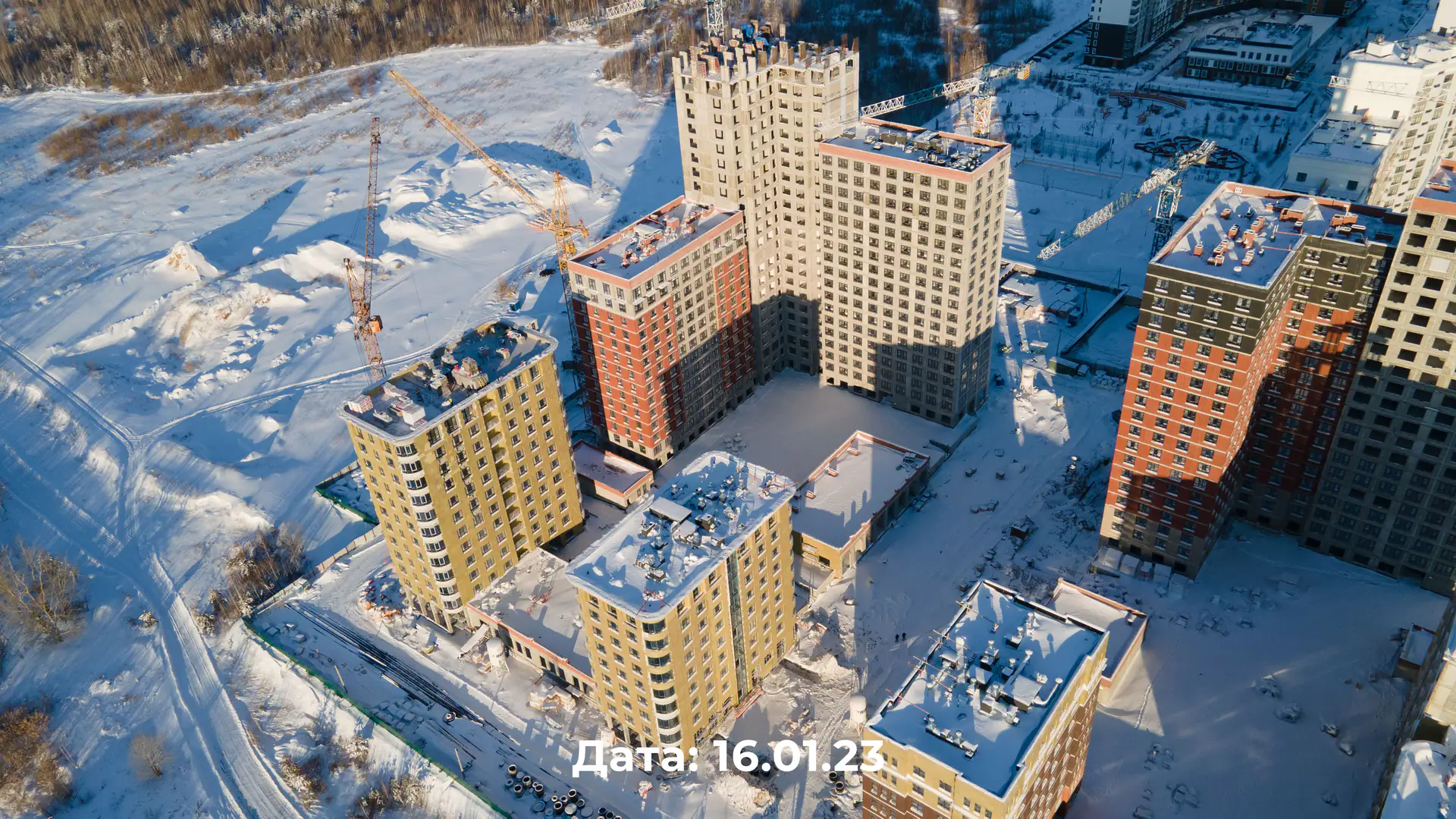

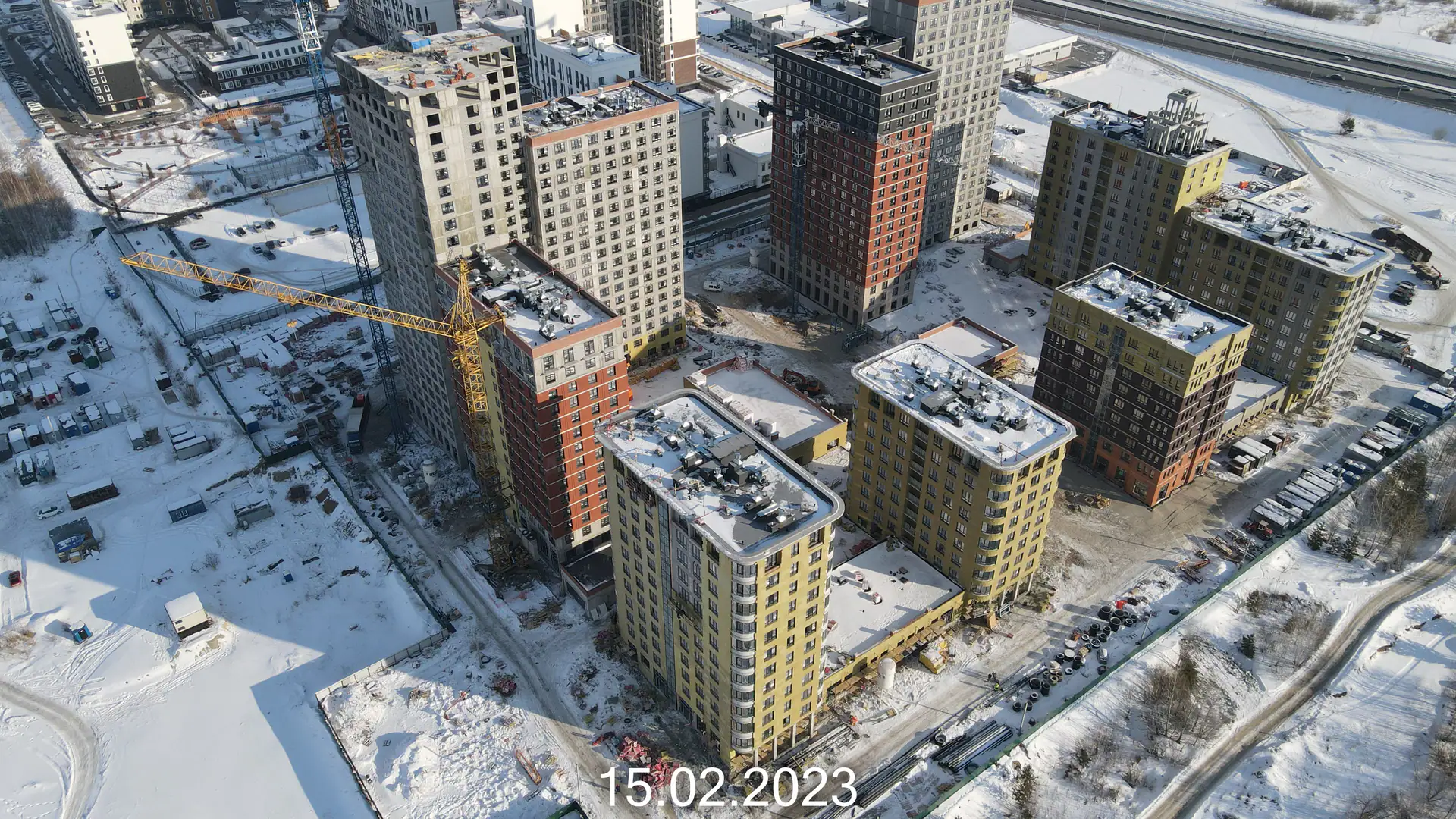

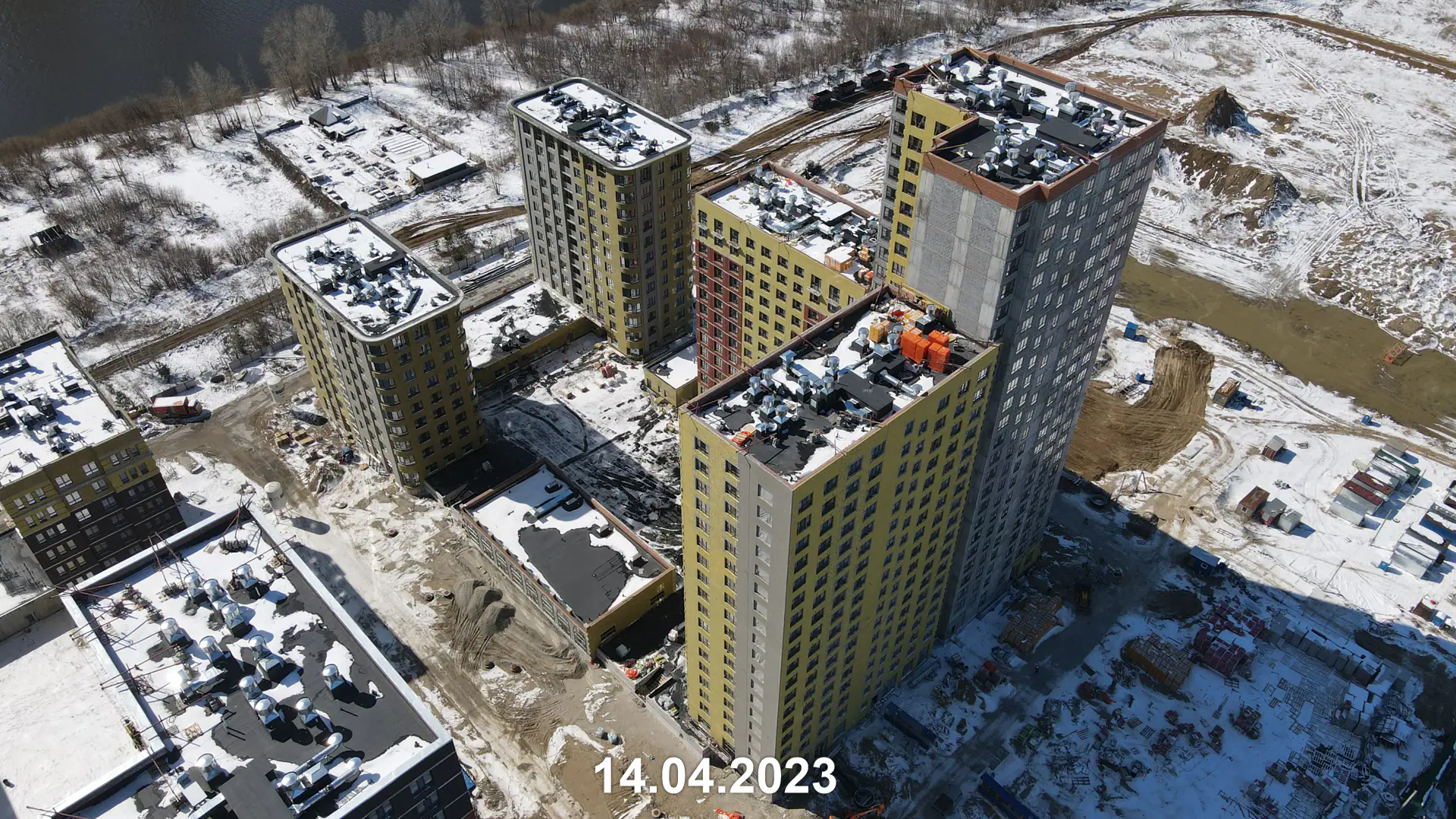

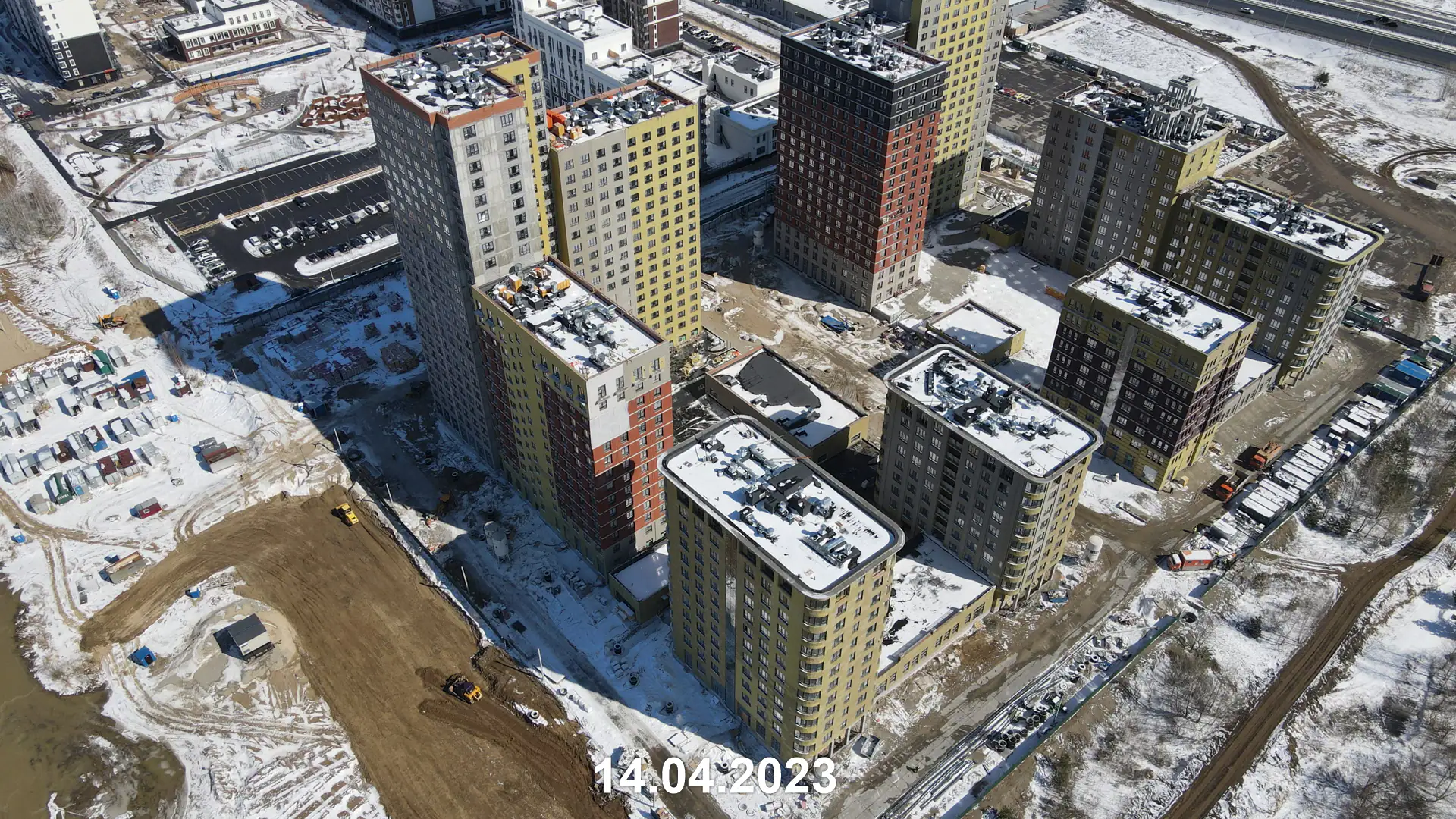

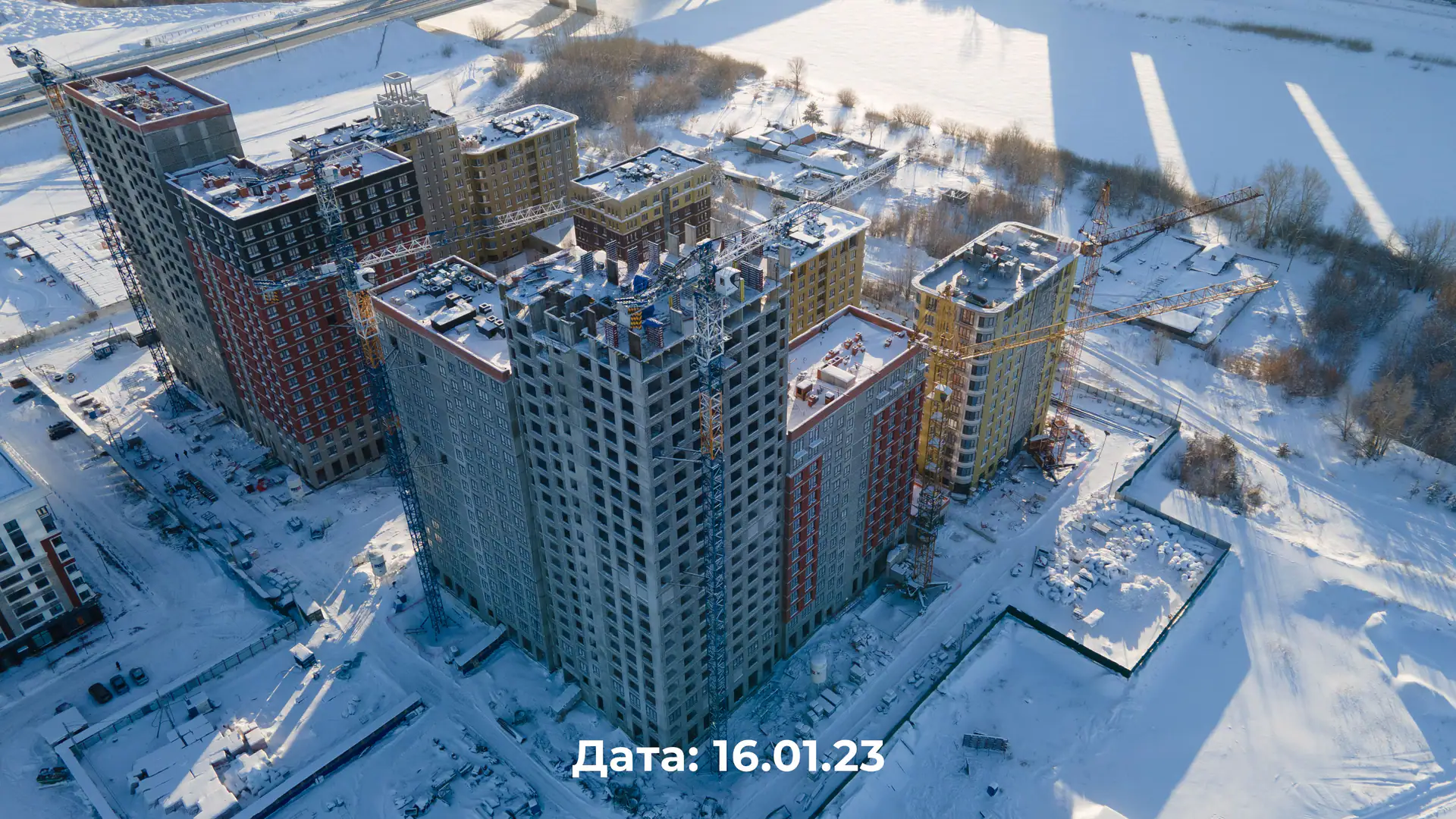

- I кв. 2023Фотоотчёт со стройки

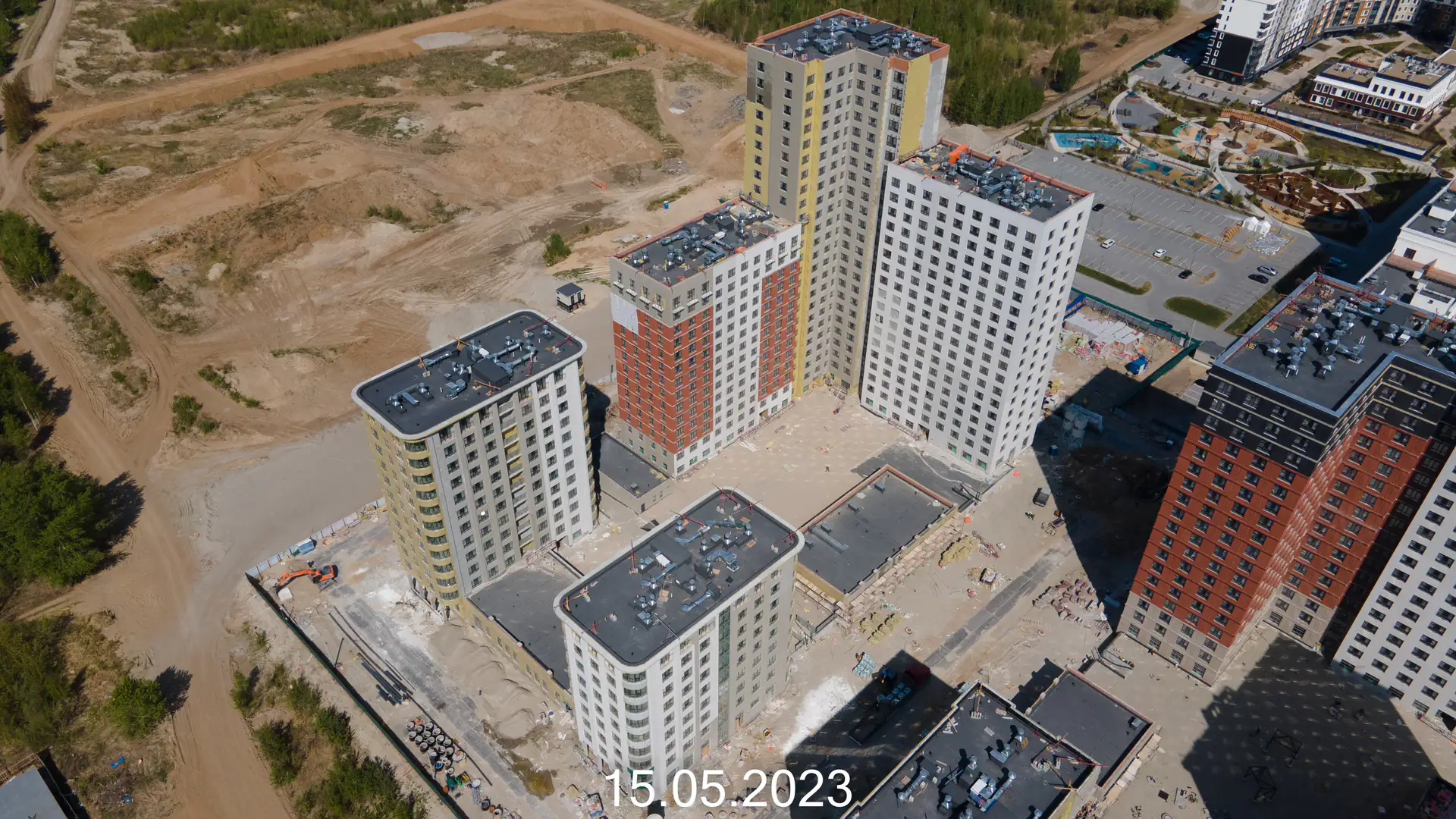

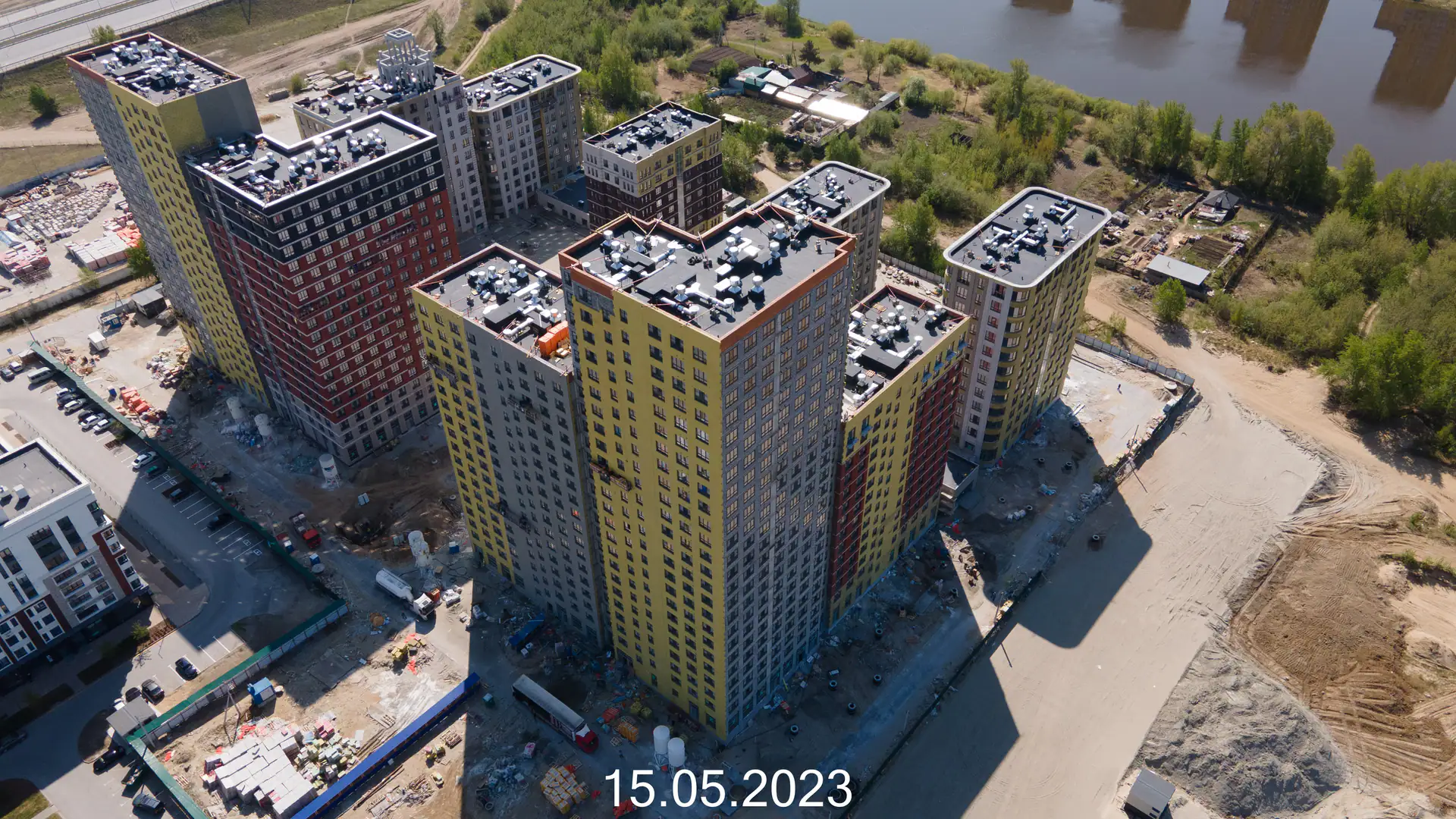

- II кв. 2023Фотоотчёт со стройки

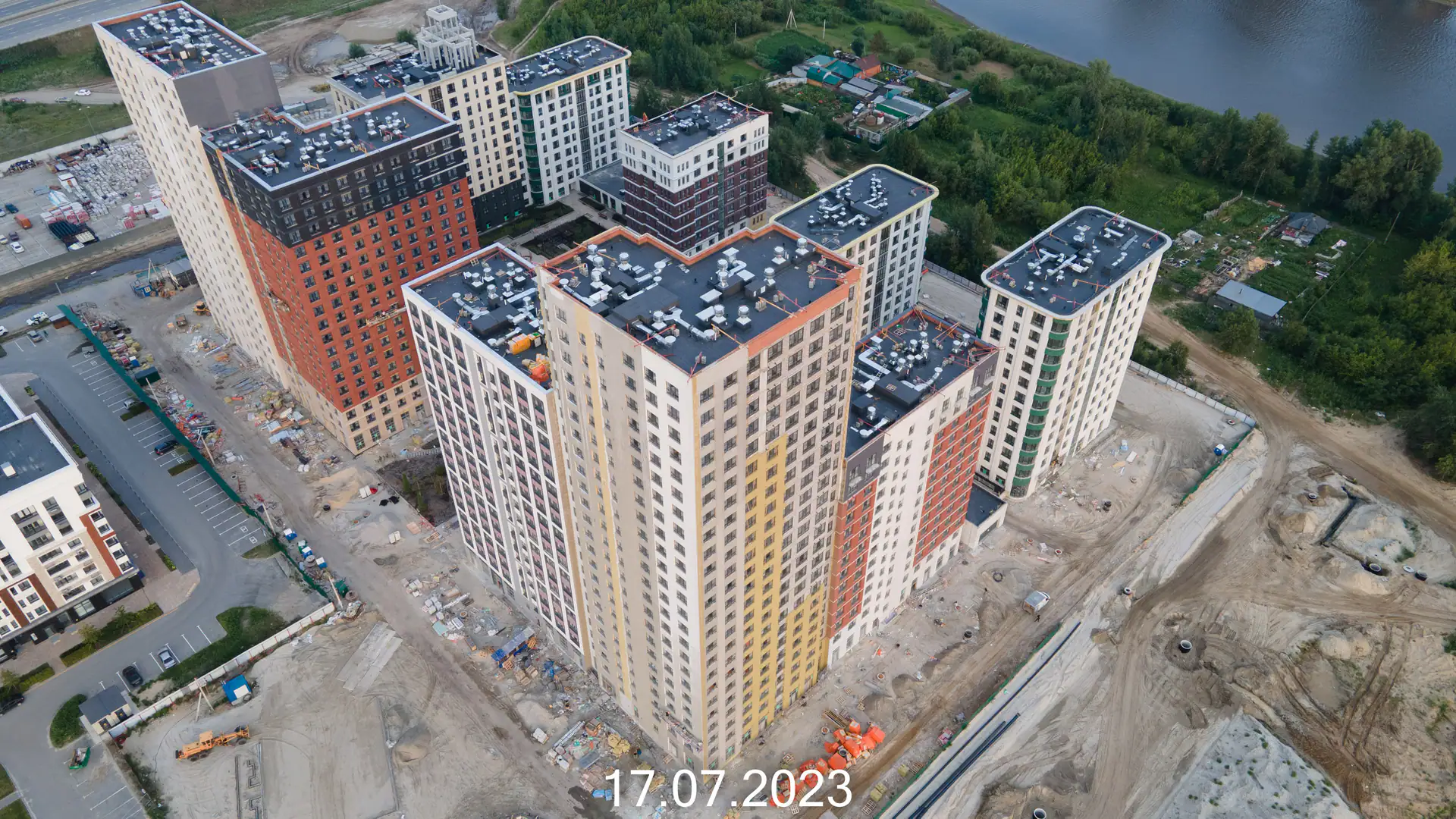

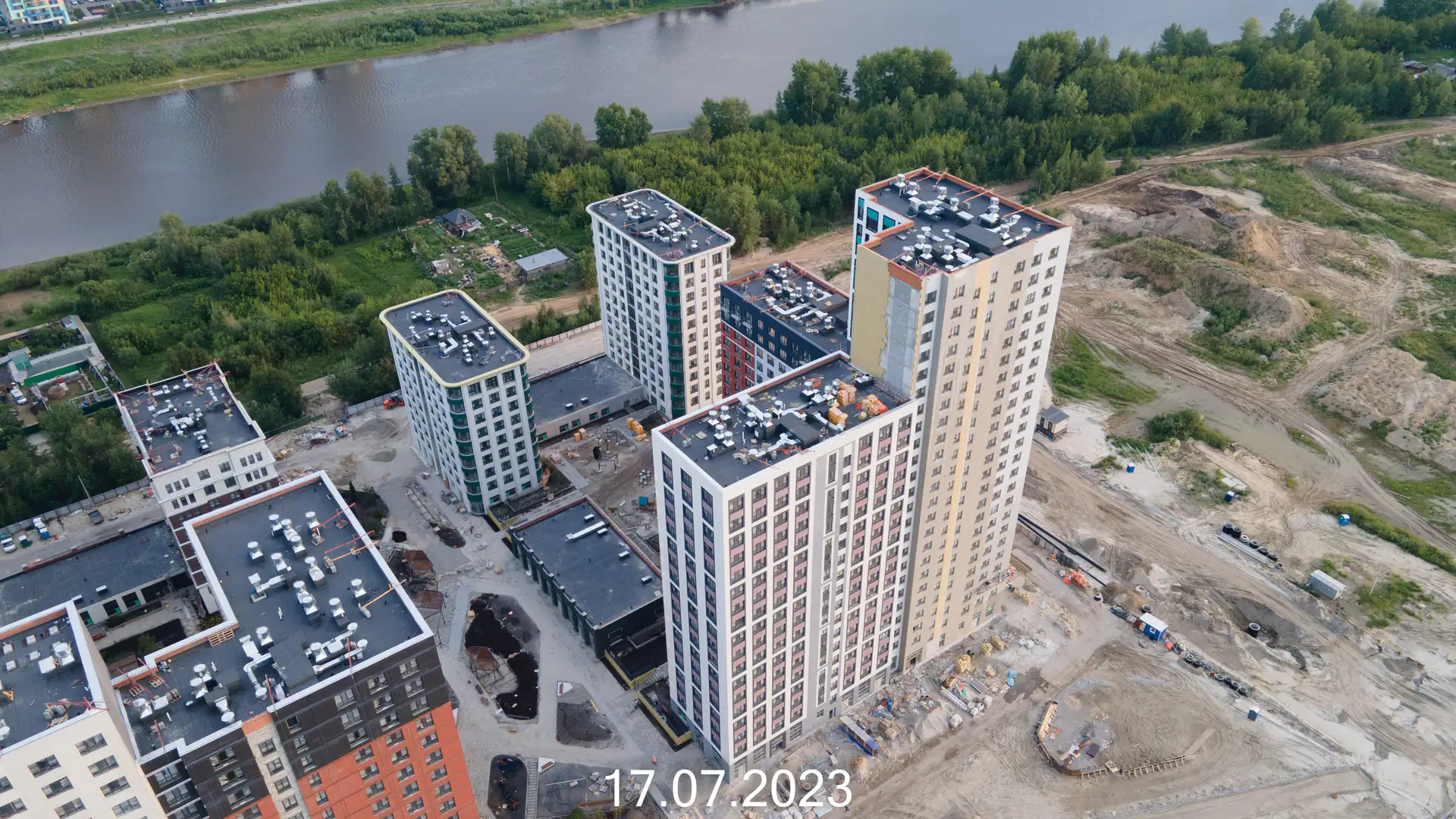

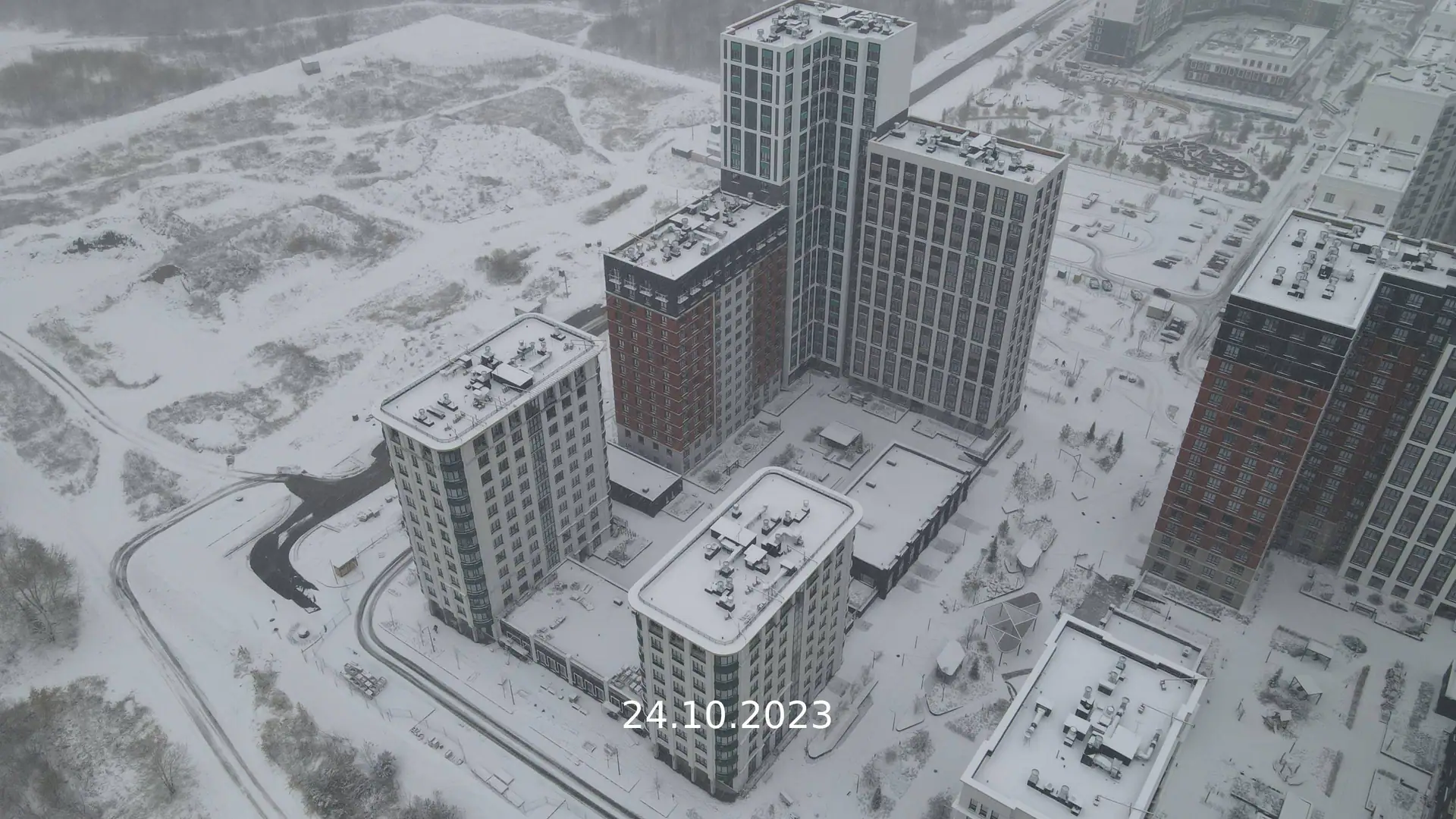

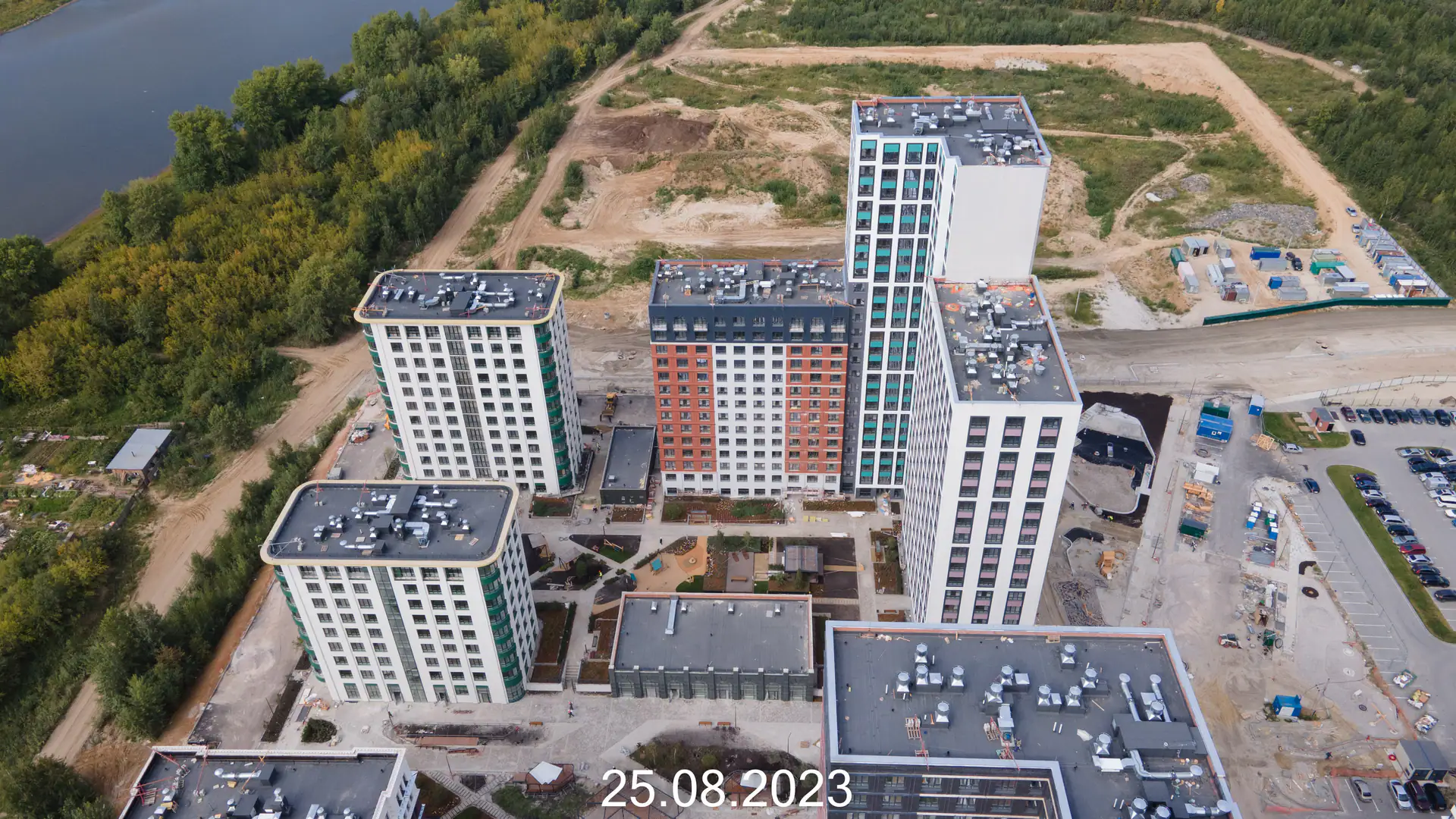

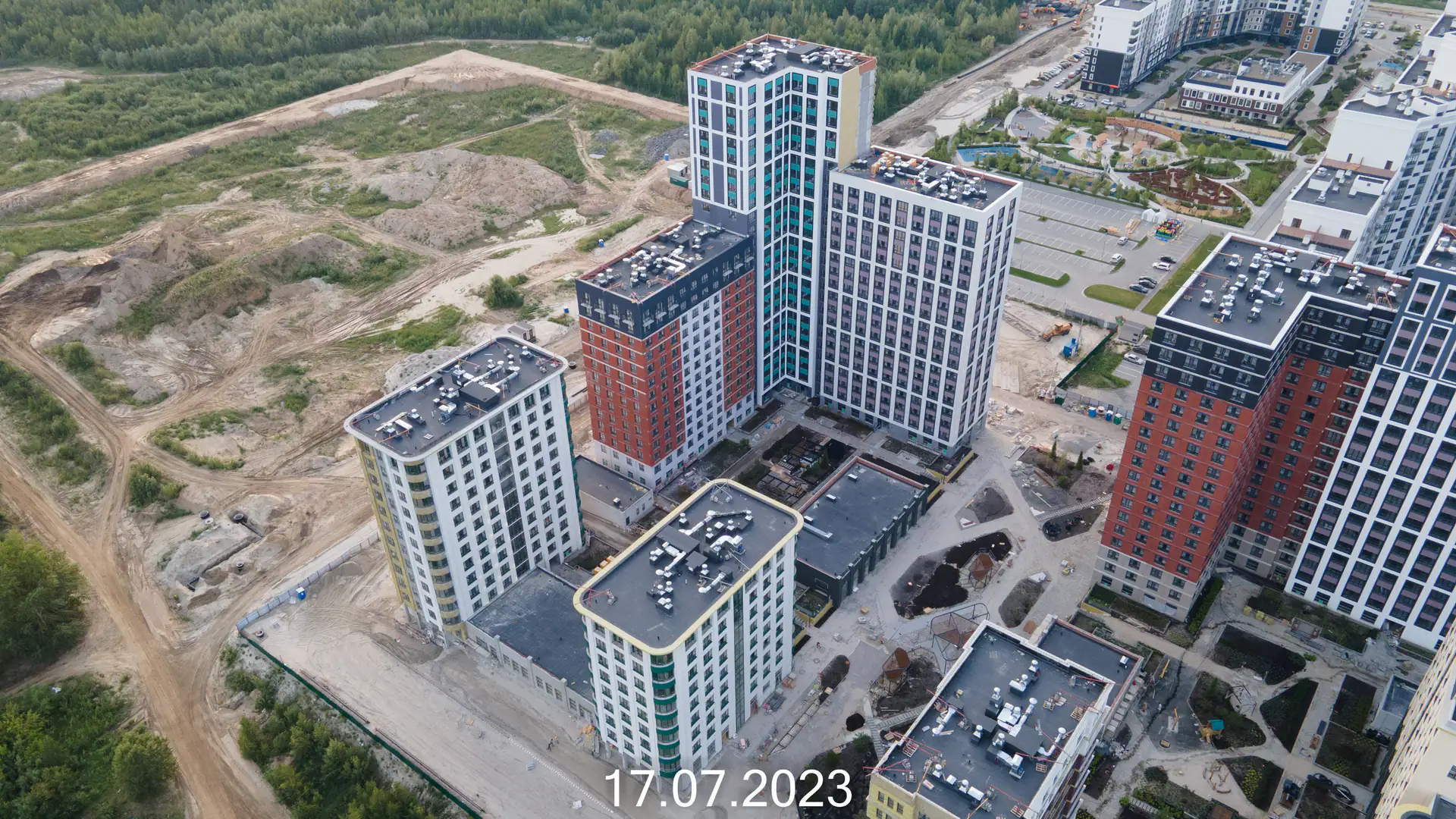

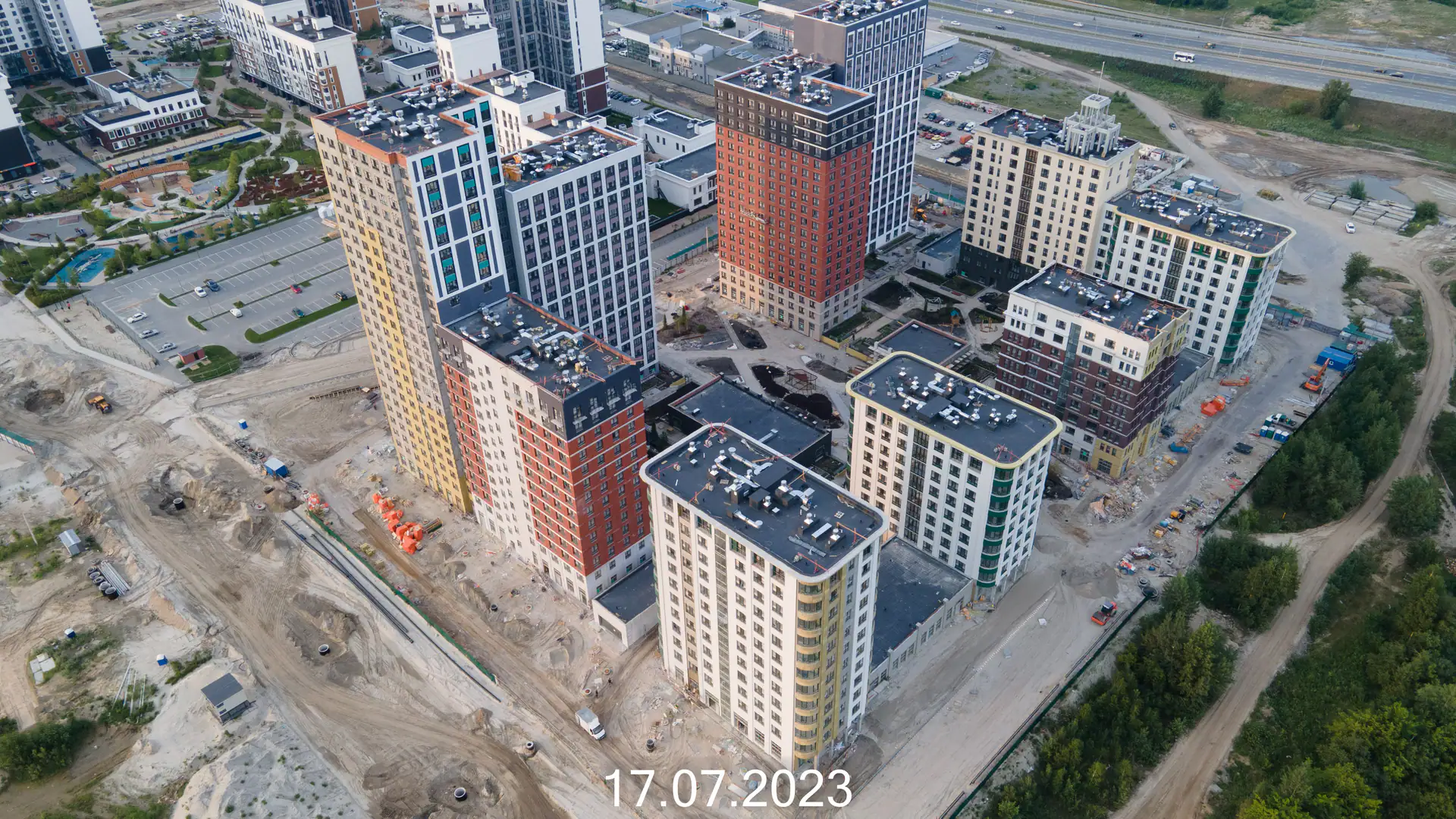

- III кв. 2023Фотоотчёт со стройки

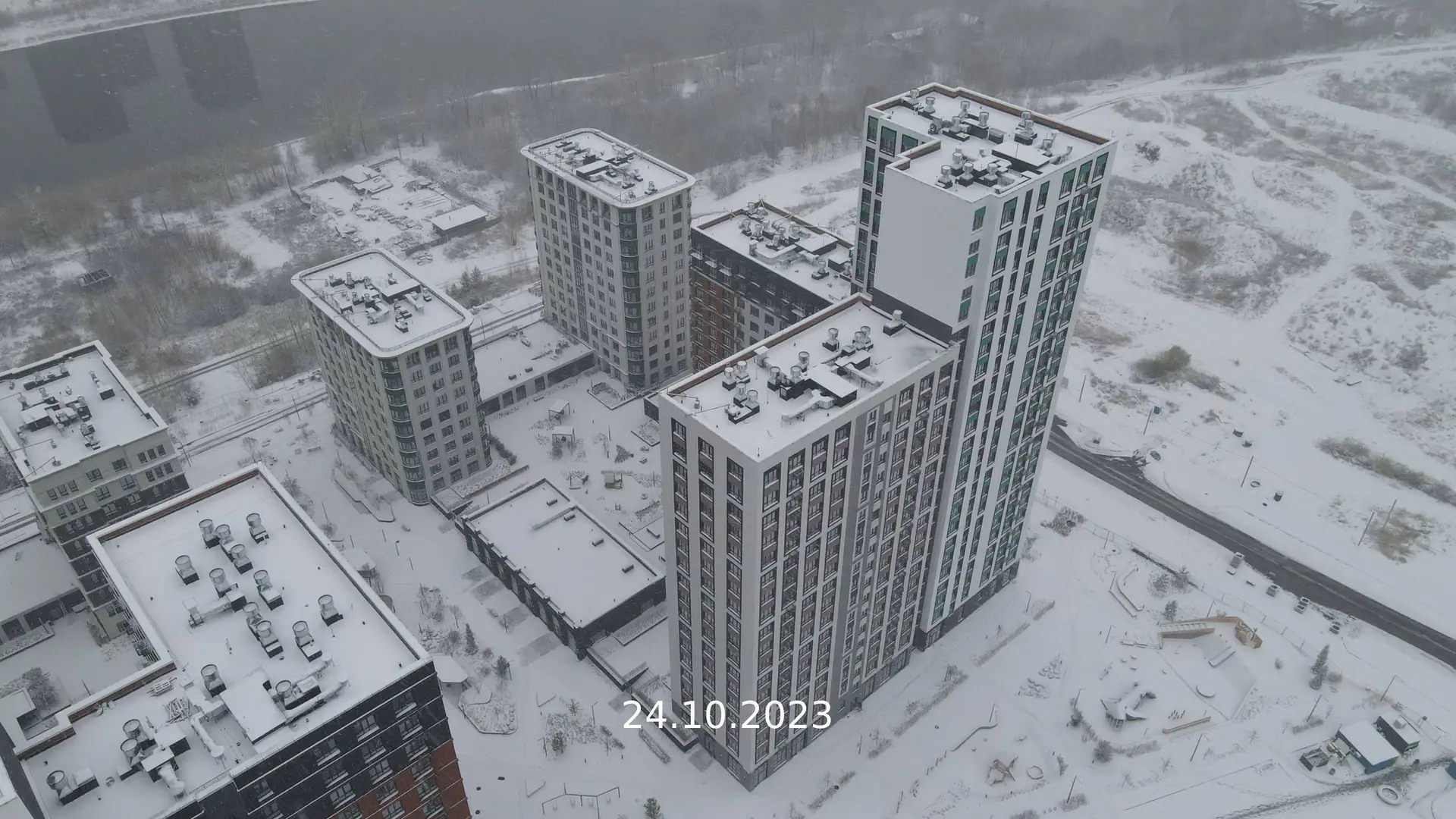

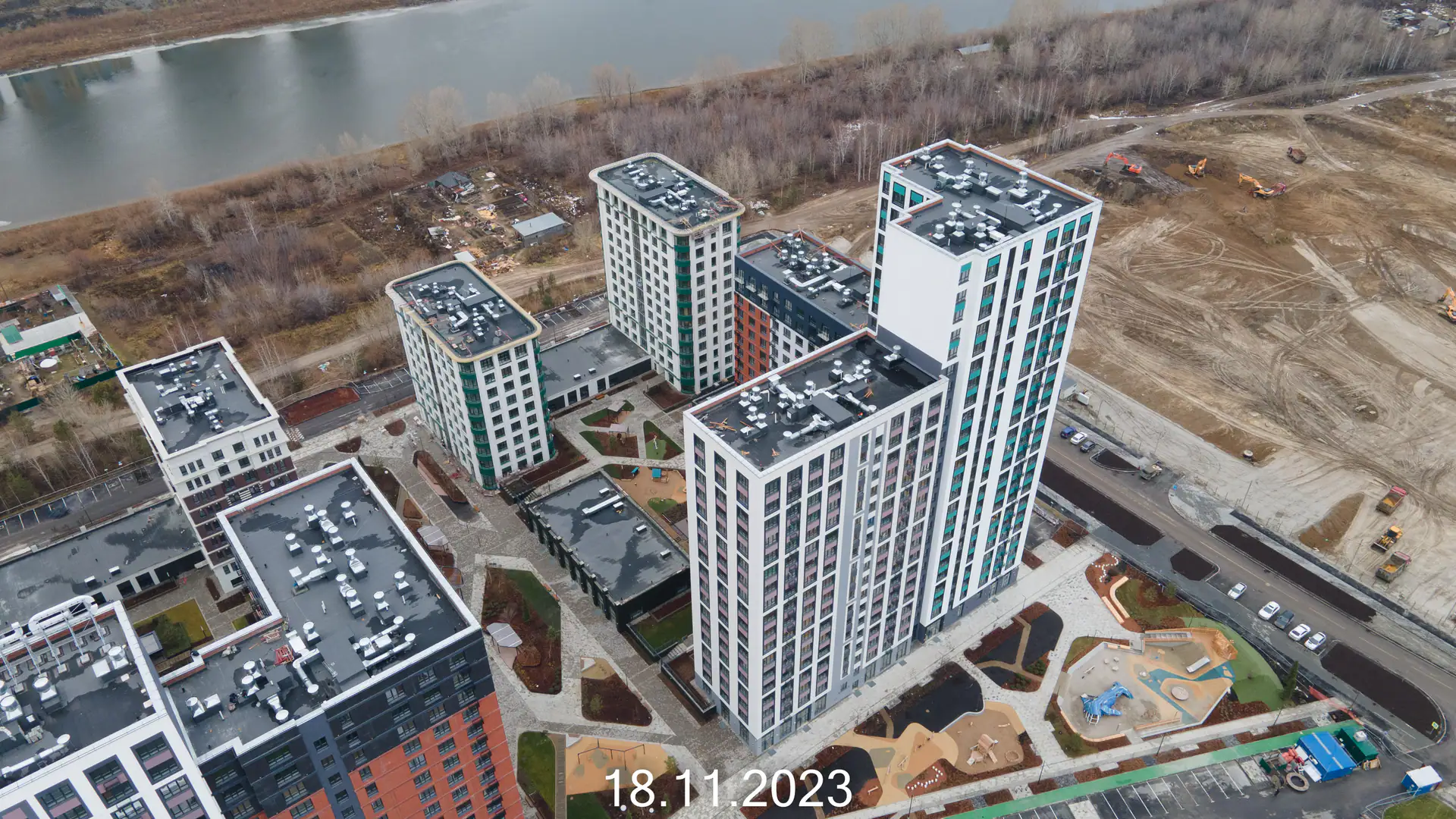

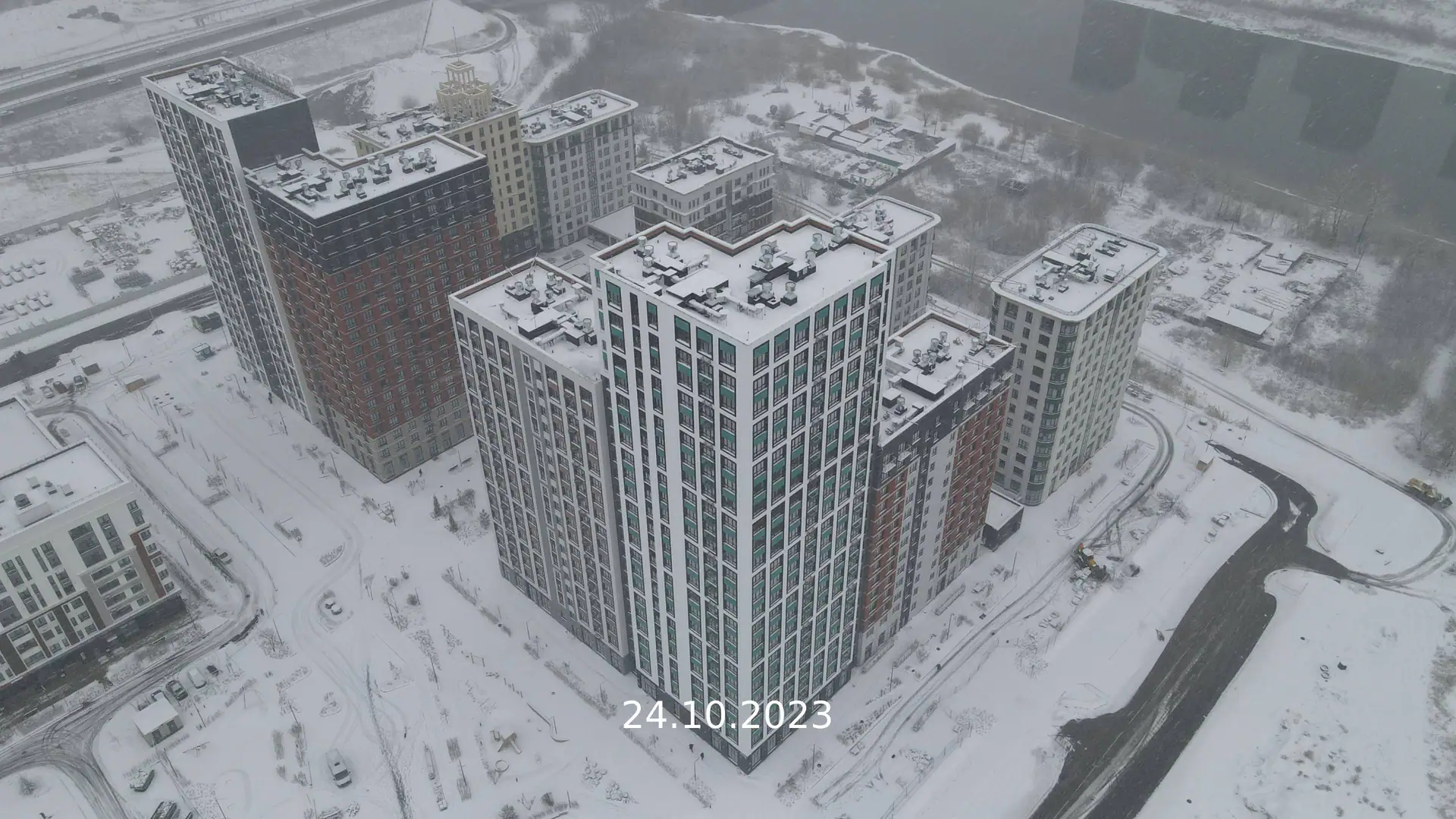

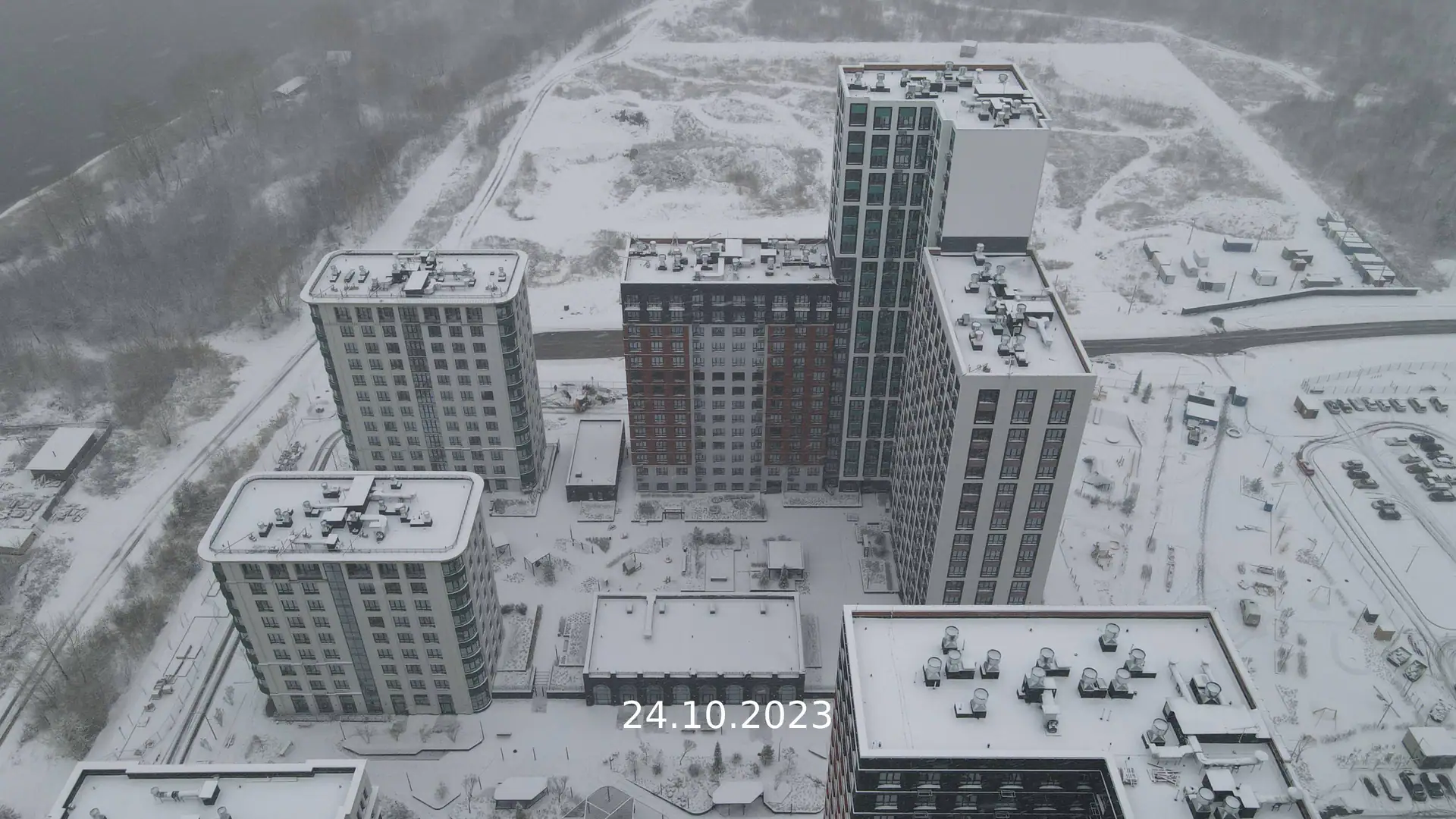

- IV кв. 2023Сдан: Дом 1
- IV кв. 2023Добавлены документы (2)

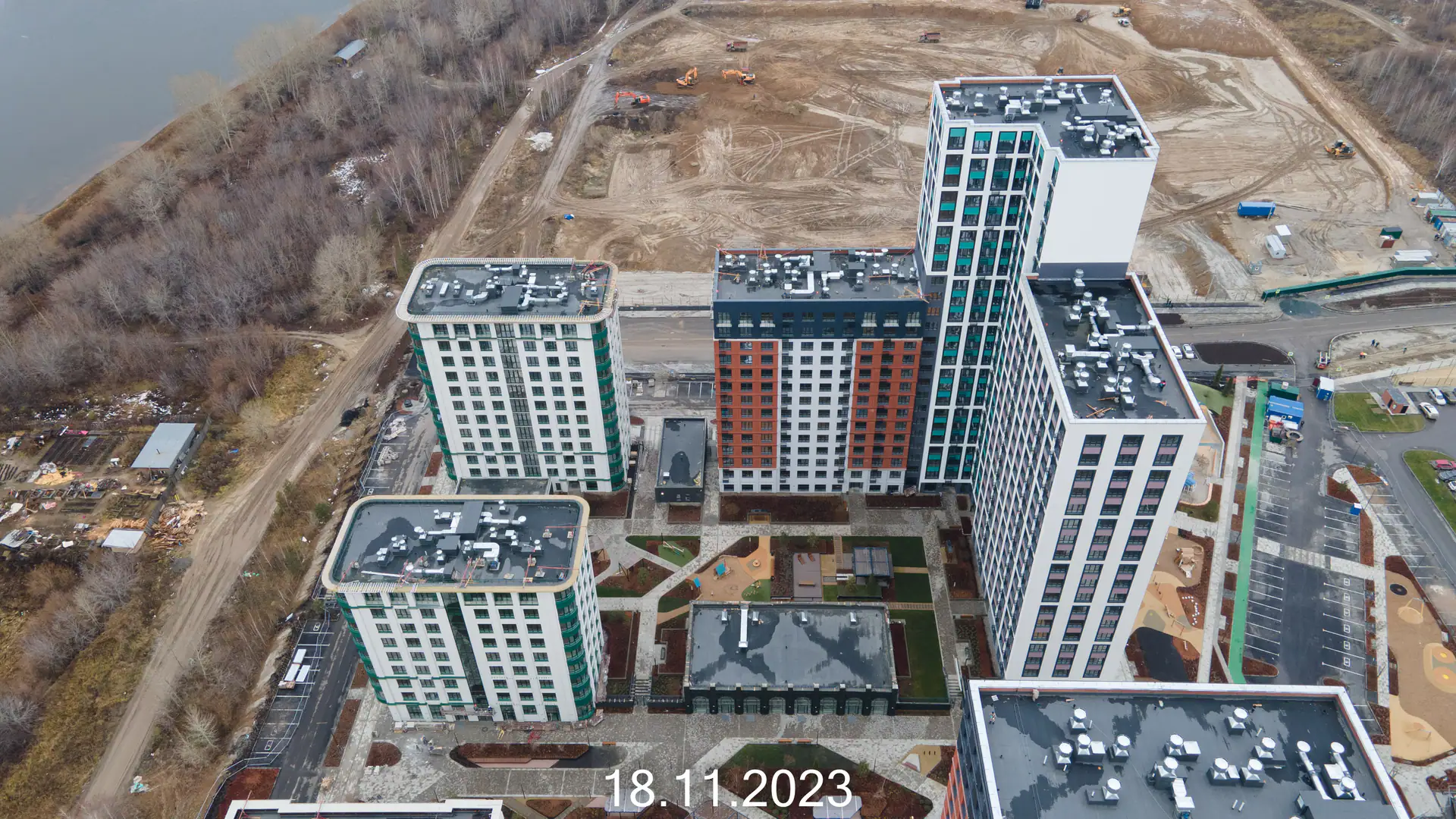

- IV кв. 2023Фотоотчёт со стройки
- I кв. 2025Добавлен документ: Аудиторское заключение
- IV кв. 2025Добавлен документ: Бухгалтерская отчетность
Фото стройки
Фото хода строительства - из ЕИСЖС и от застройщика. Обновляются по мере поступления.
