ЖК «Фатера»

Рубин · Город Тюмень, Полевая, д. 117, корпус 11

4.0

Ход строительства

В стадии строительства · срок сдачи: IV кв. 2030.

Хронология

  1. III кв. 2023
    Добавлен документ: Разрешение на строительство № 72-23-120-2023

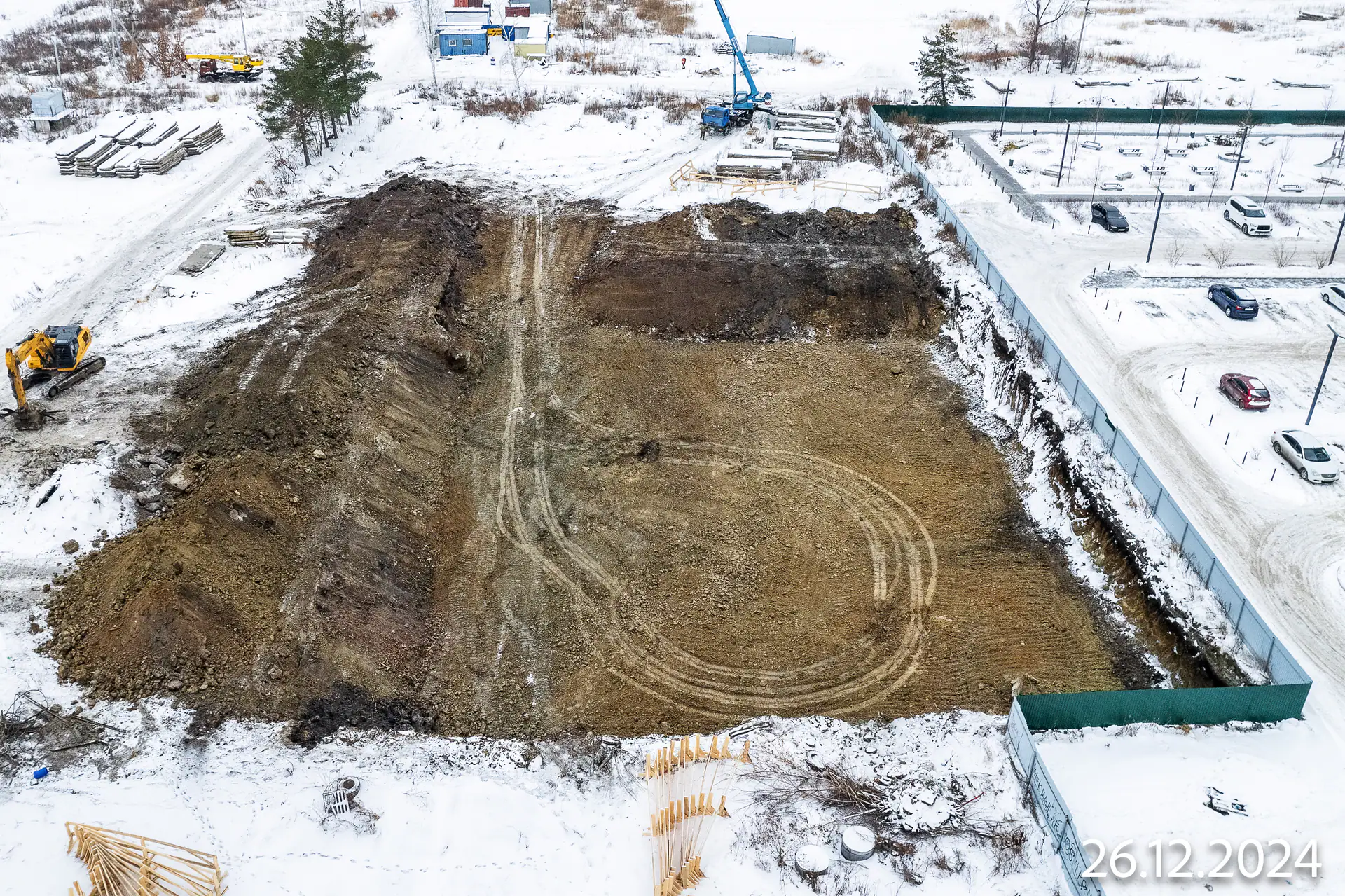

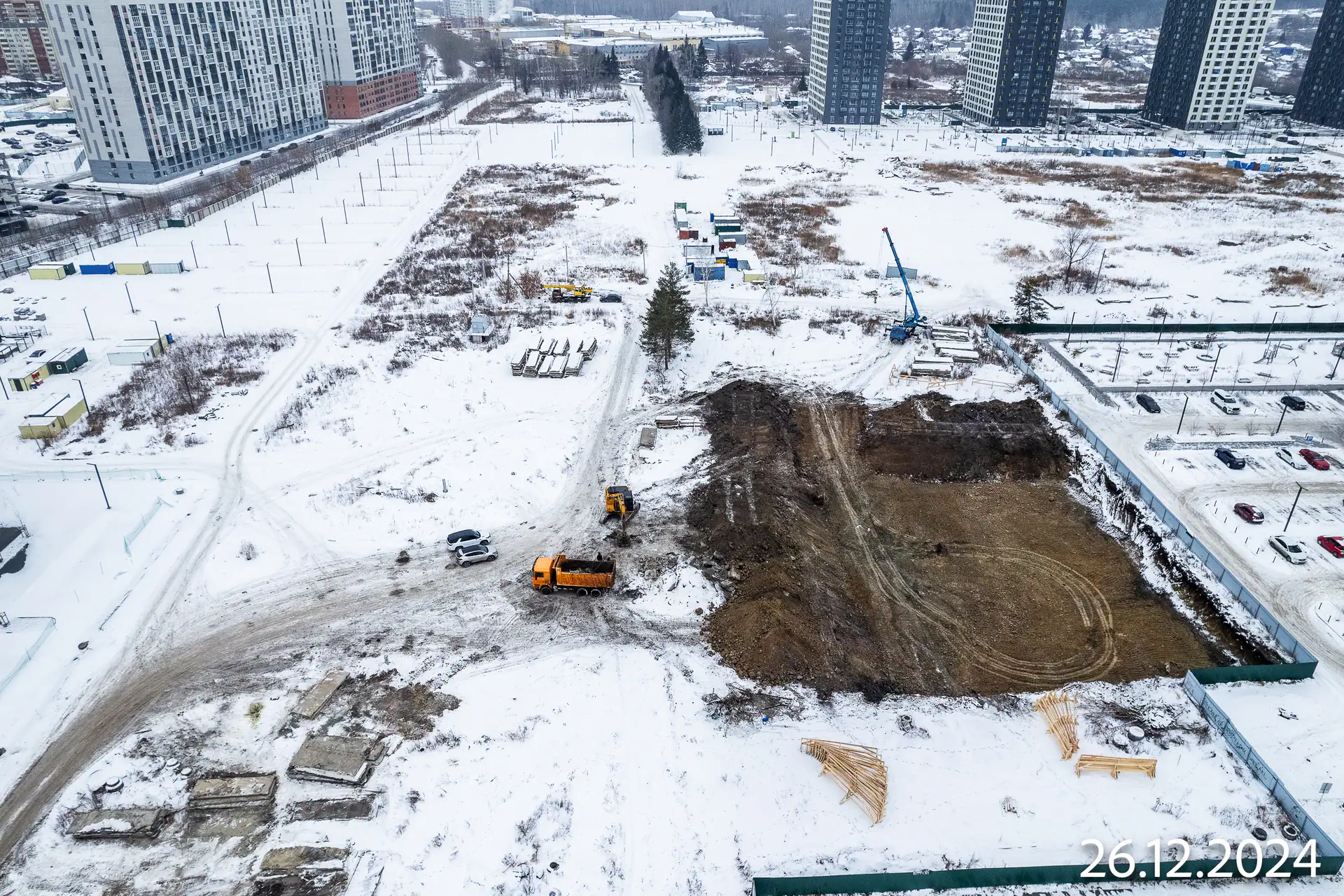

  2. IV кв. 2024
    Добавлен документ: Извещение о начале строительства

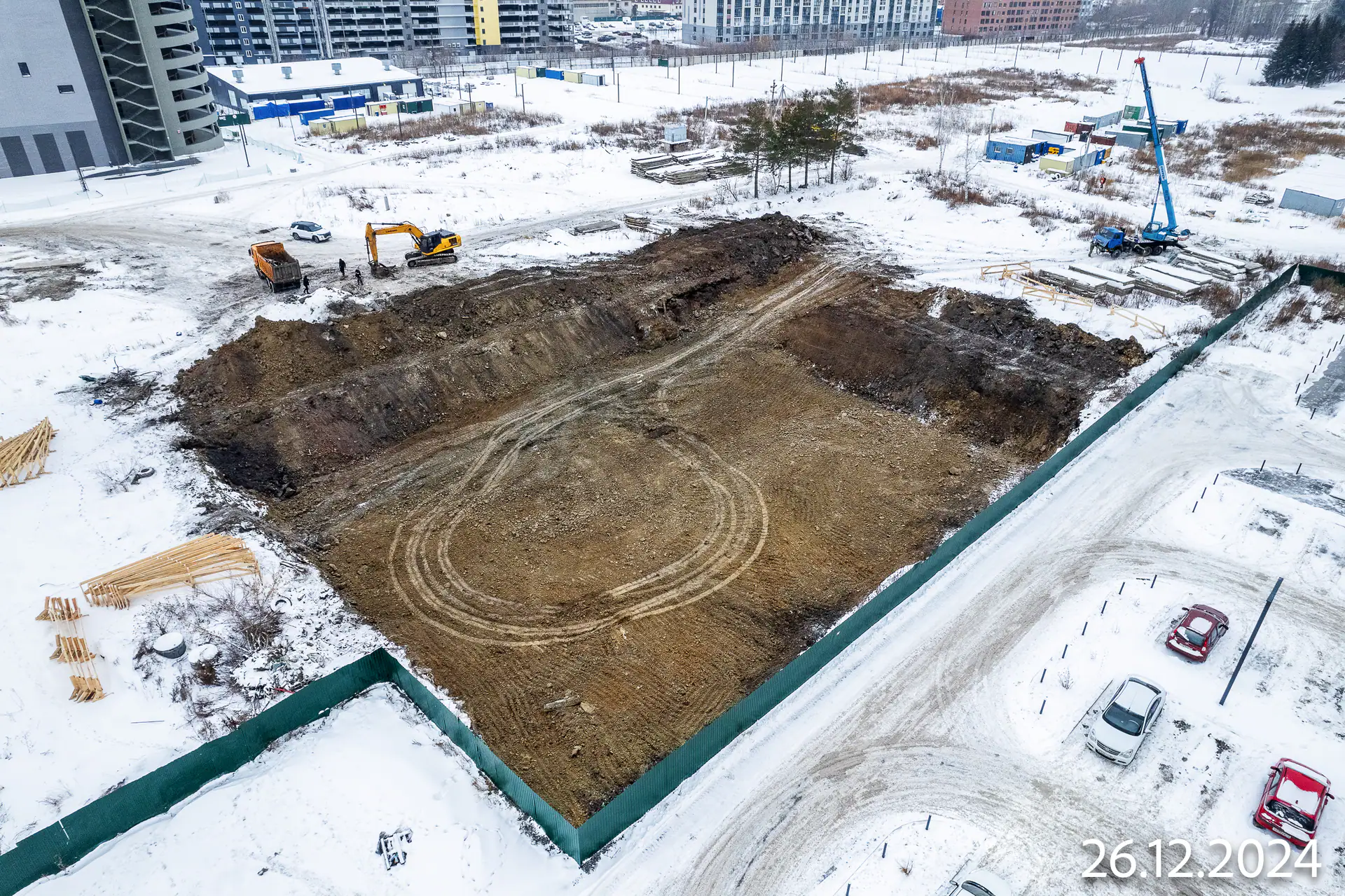

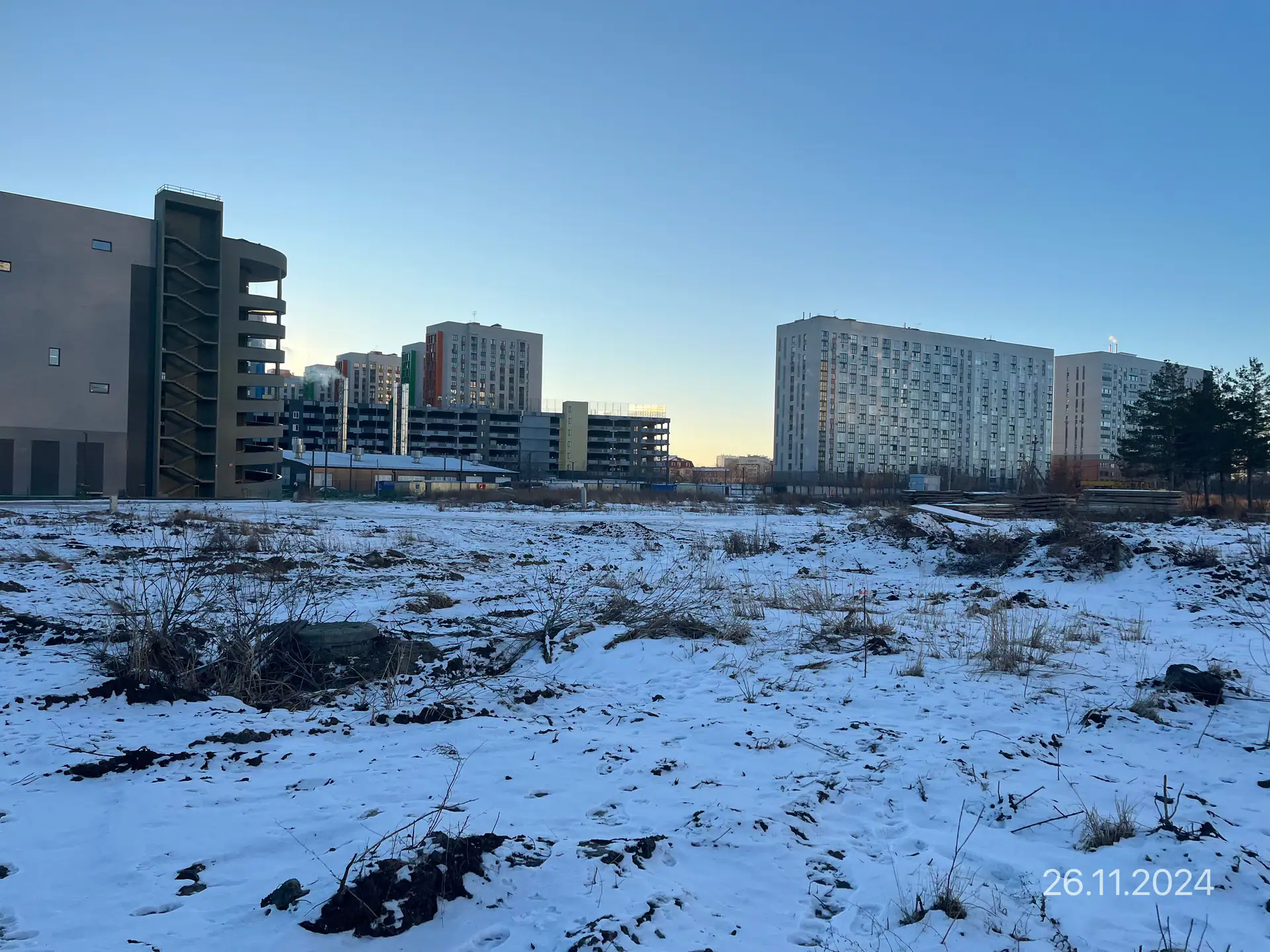

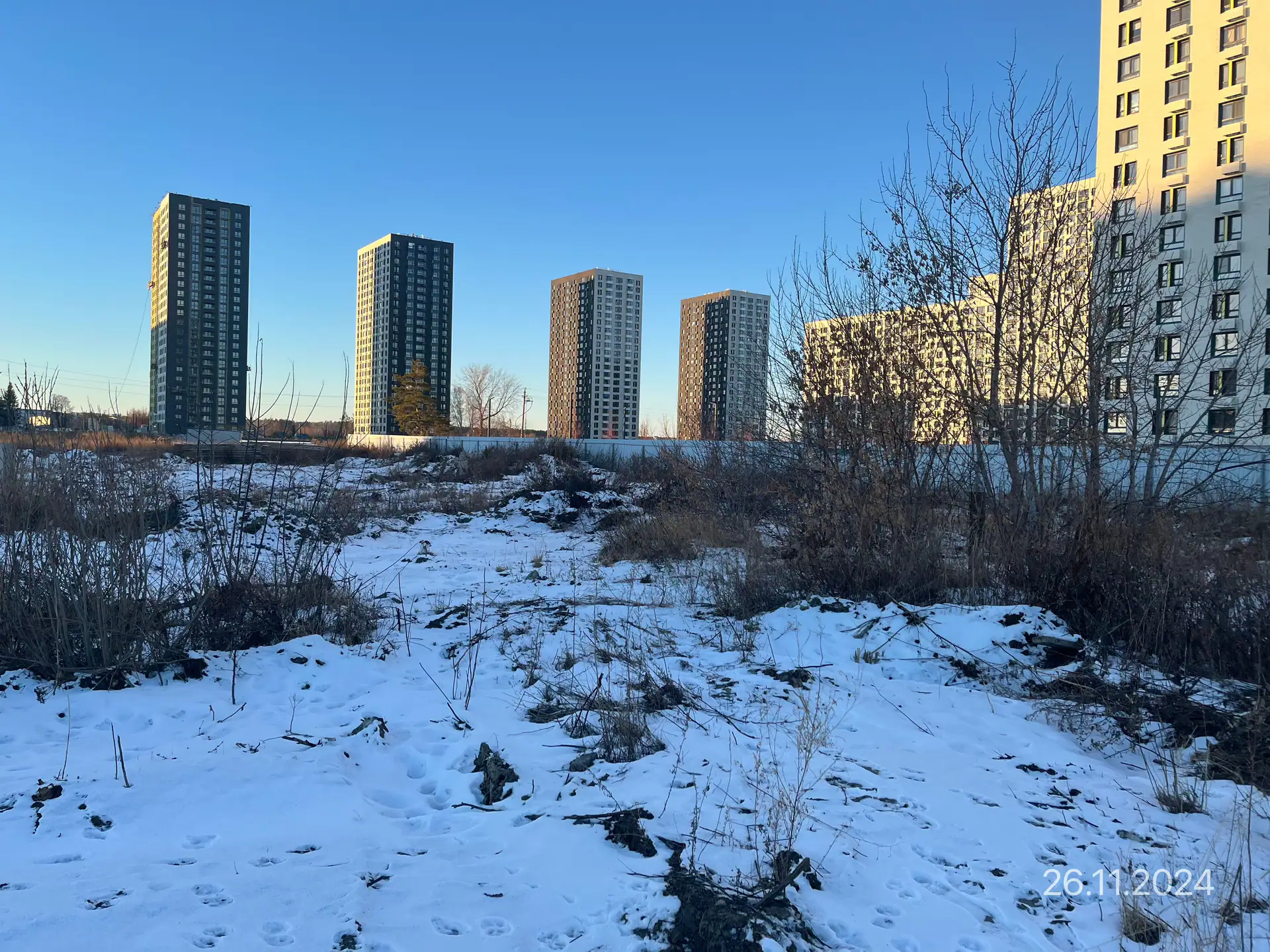

  3. IV кв. 2024
    Фотоотчёт со стройки

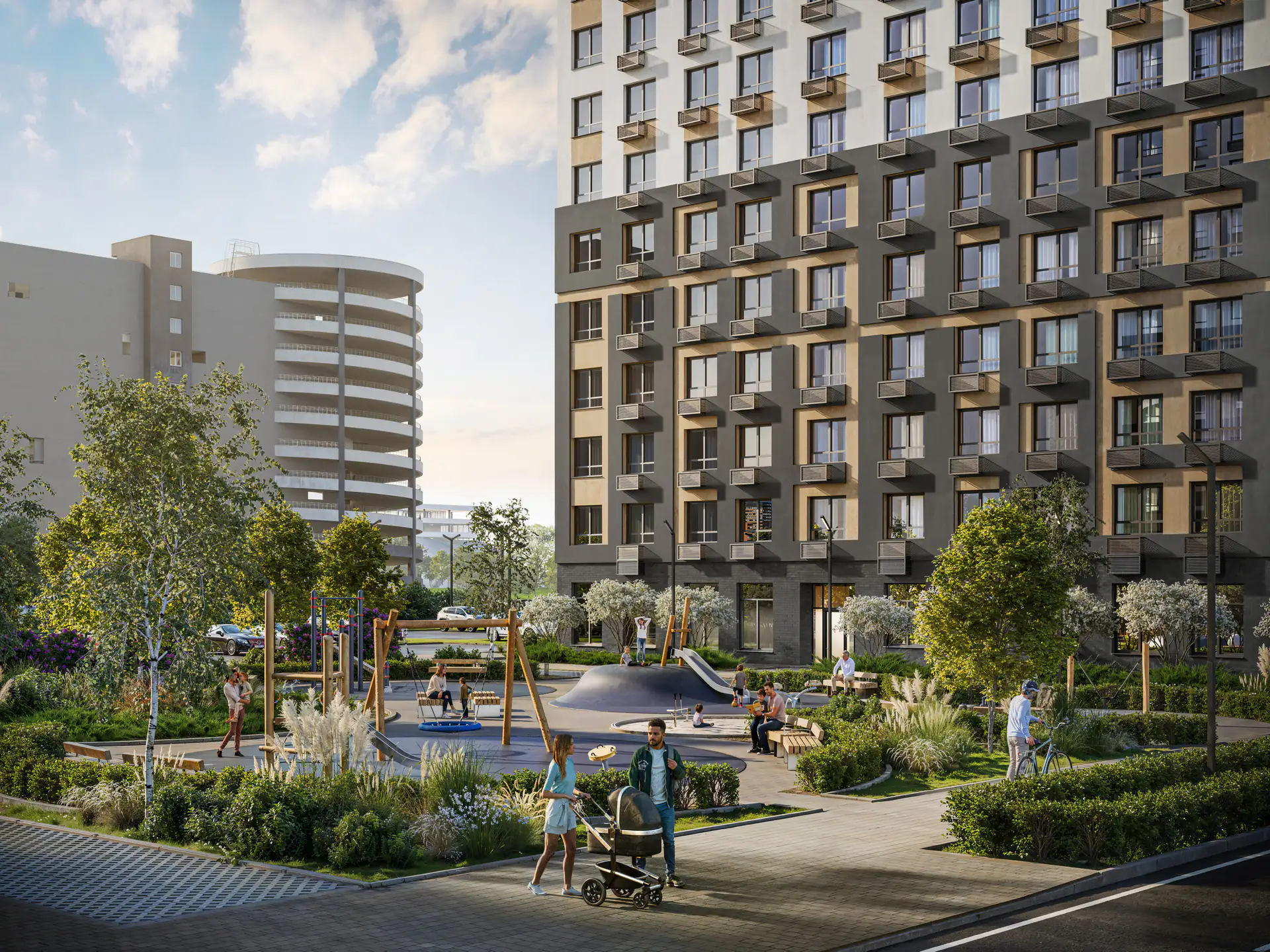

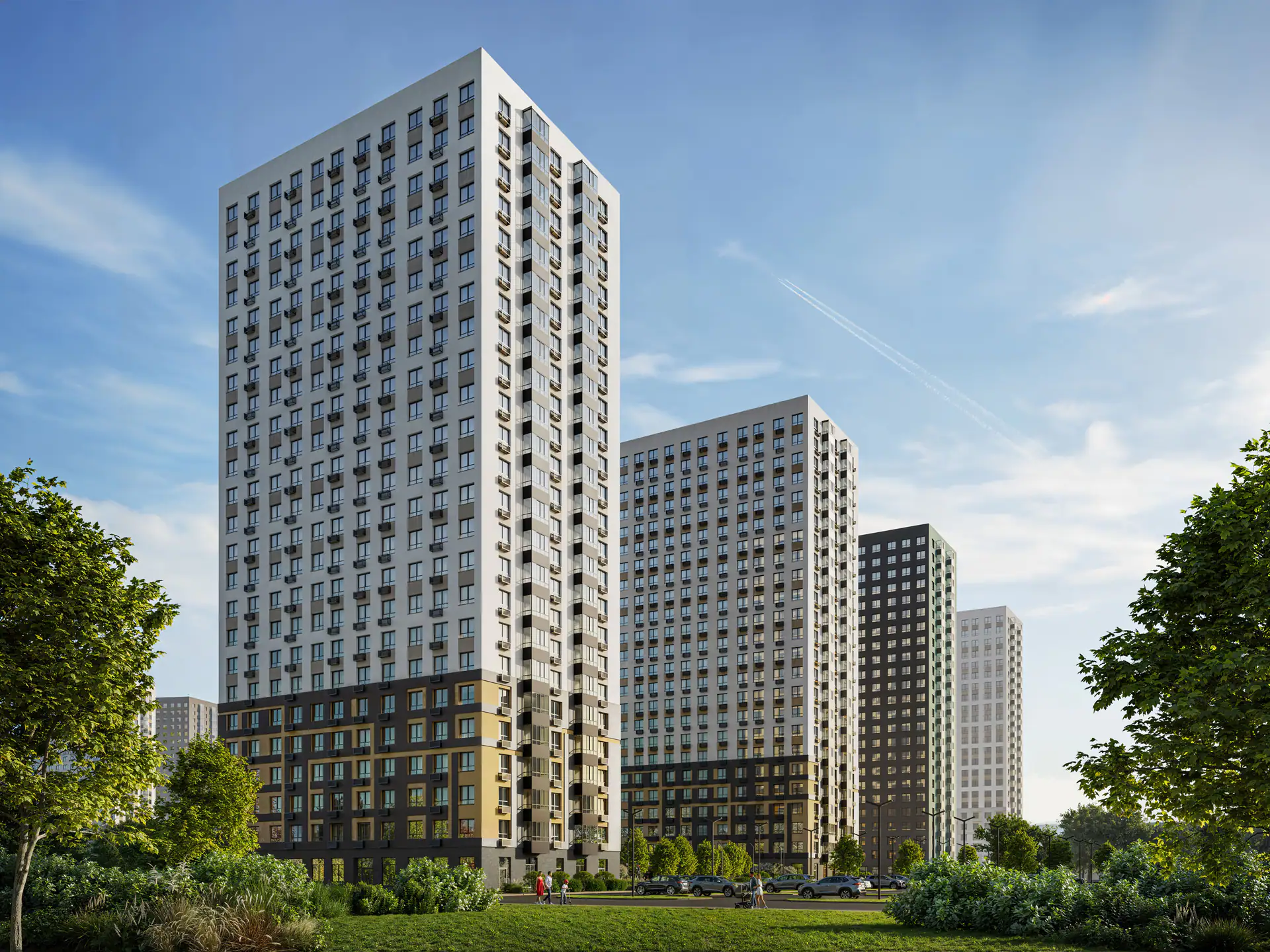

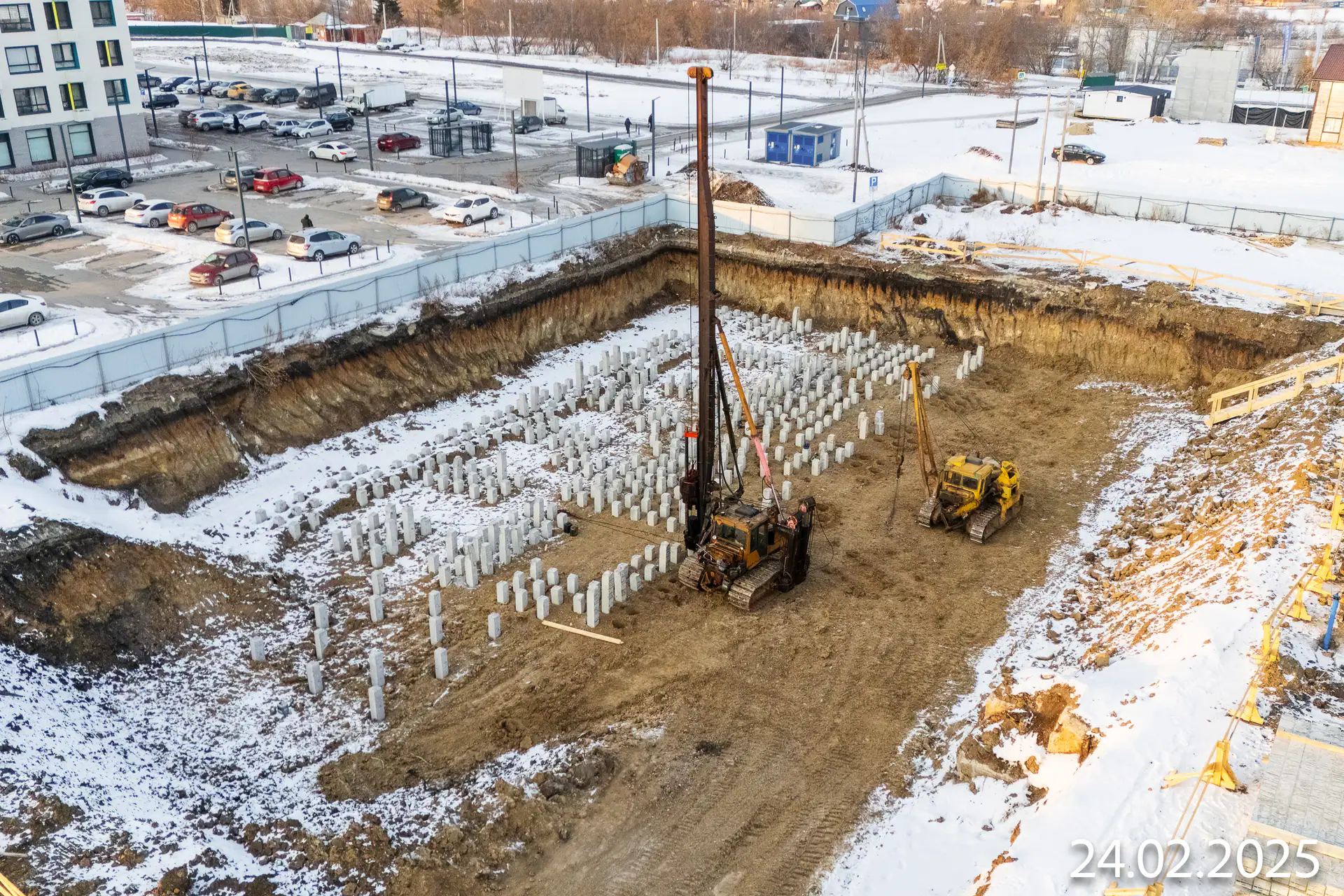

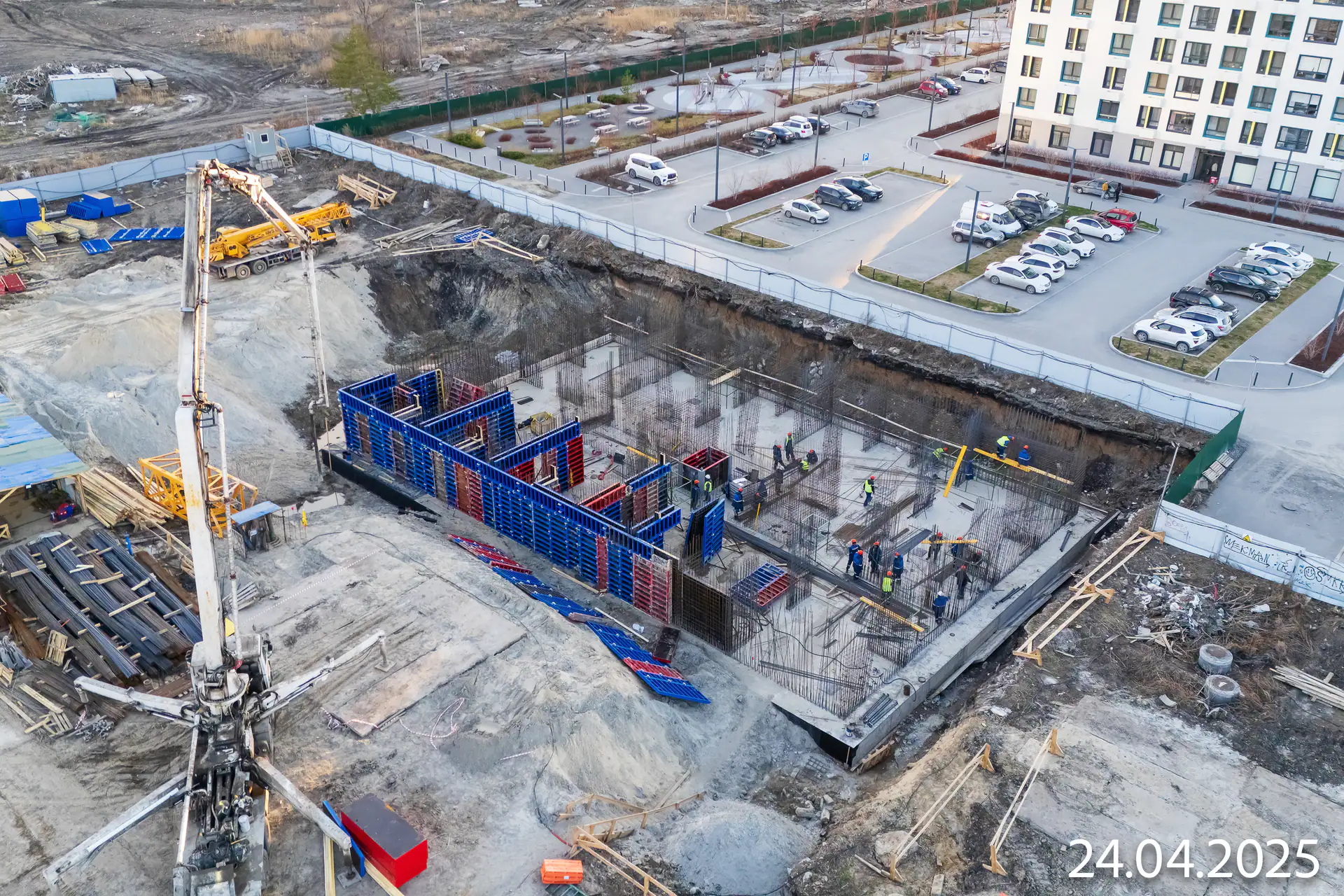

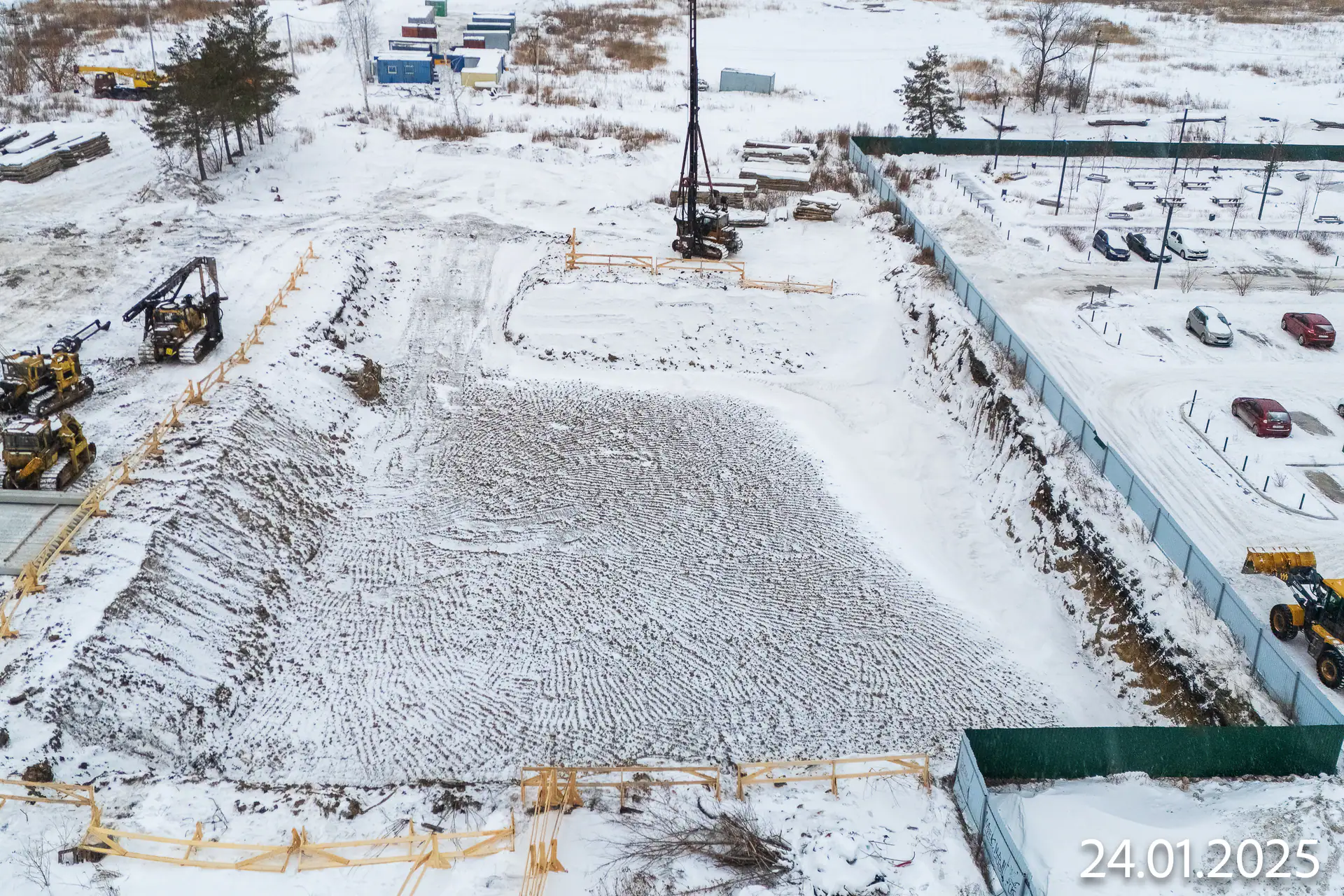

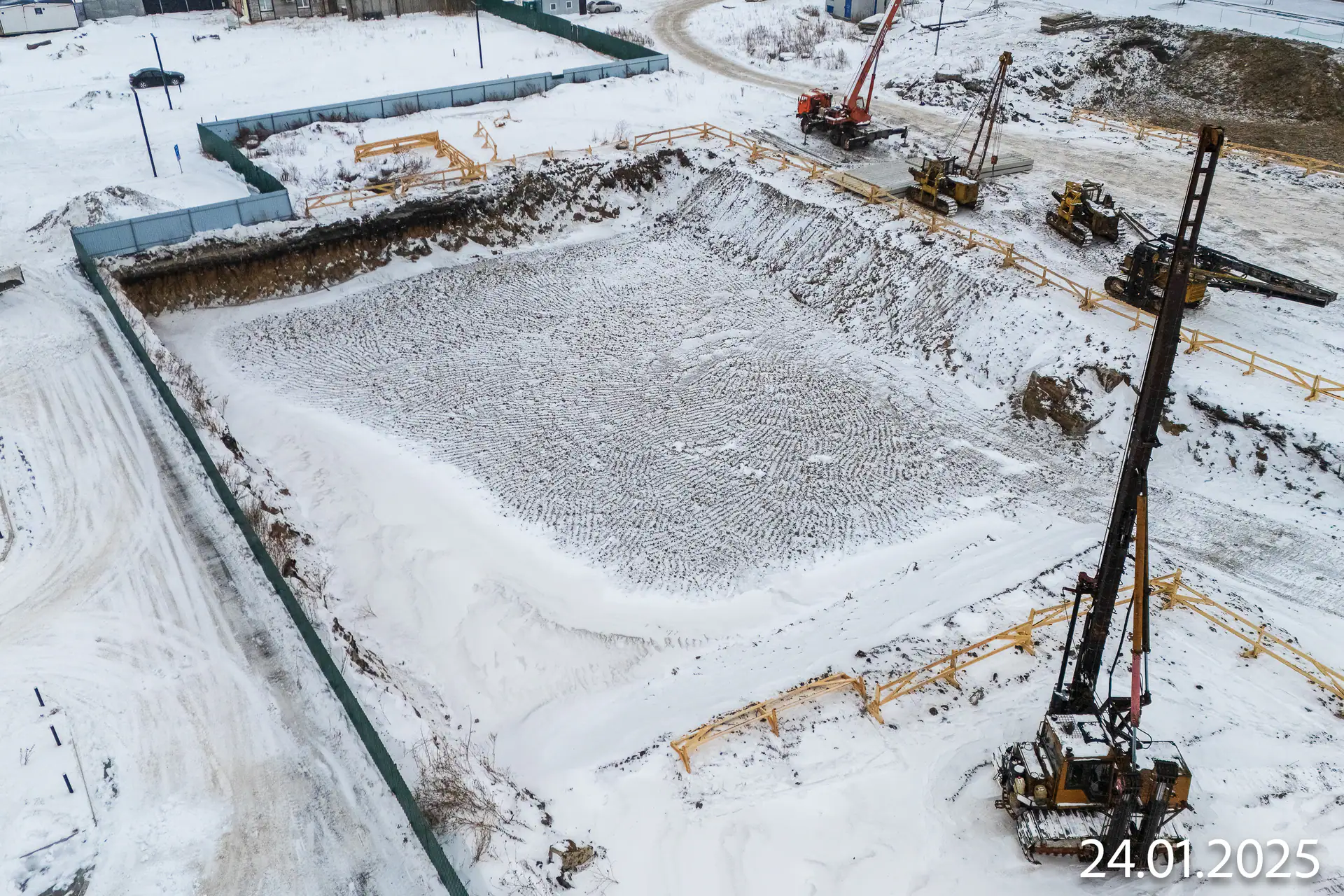

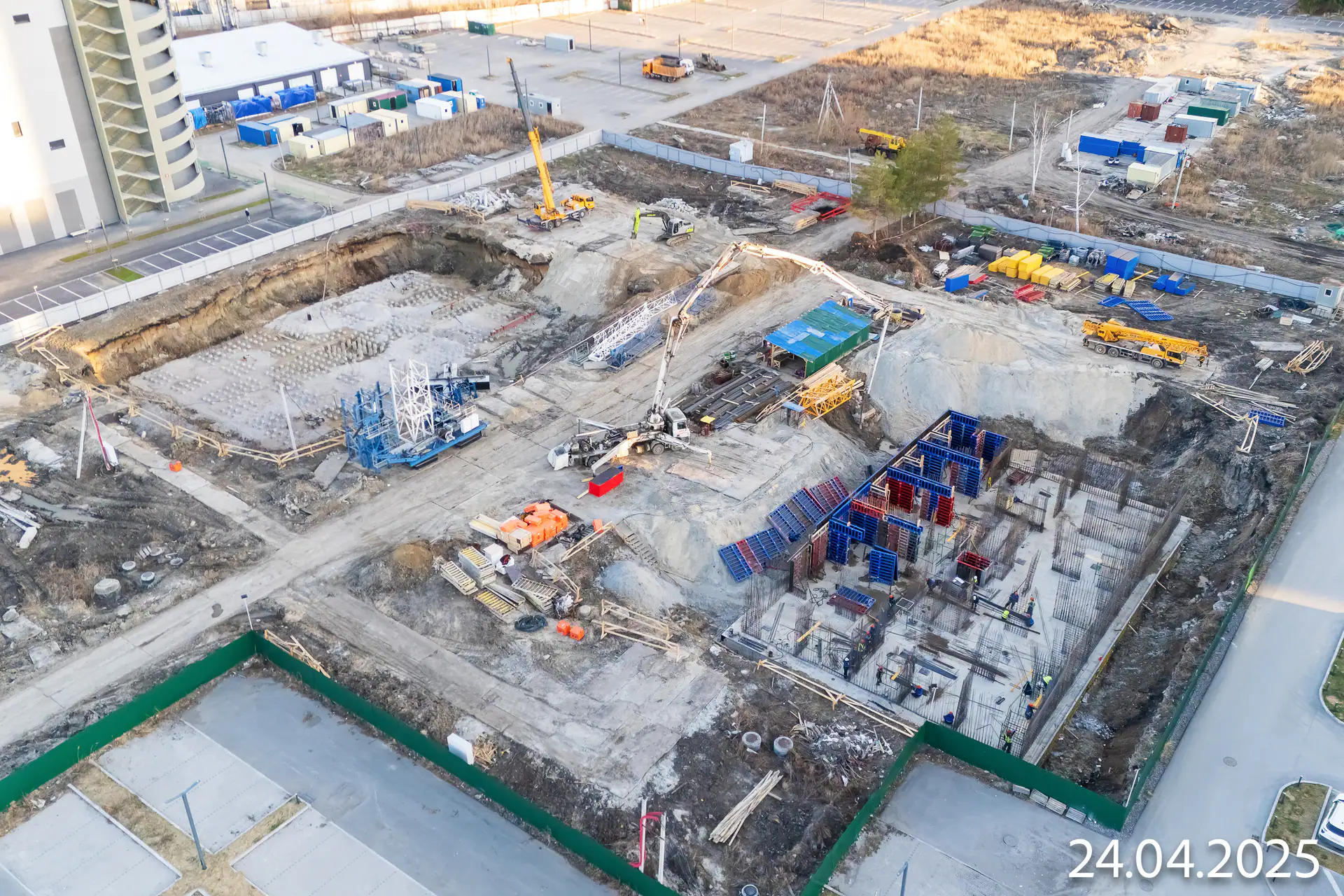

  4. I кв. 2025
    Фотоотчёт со стройки

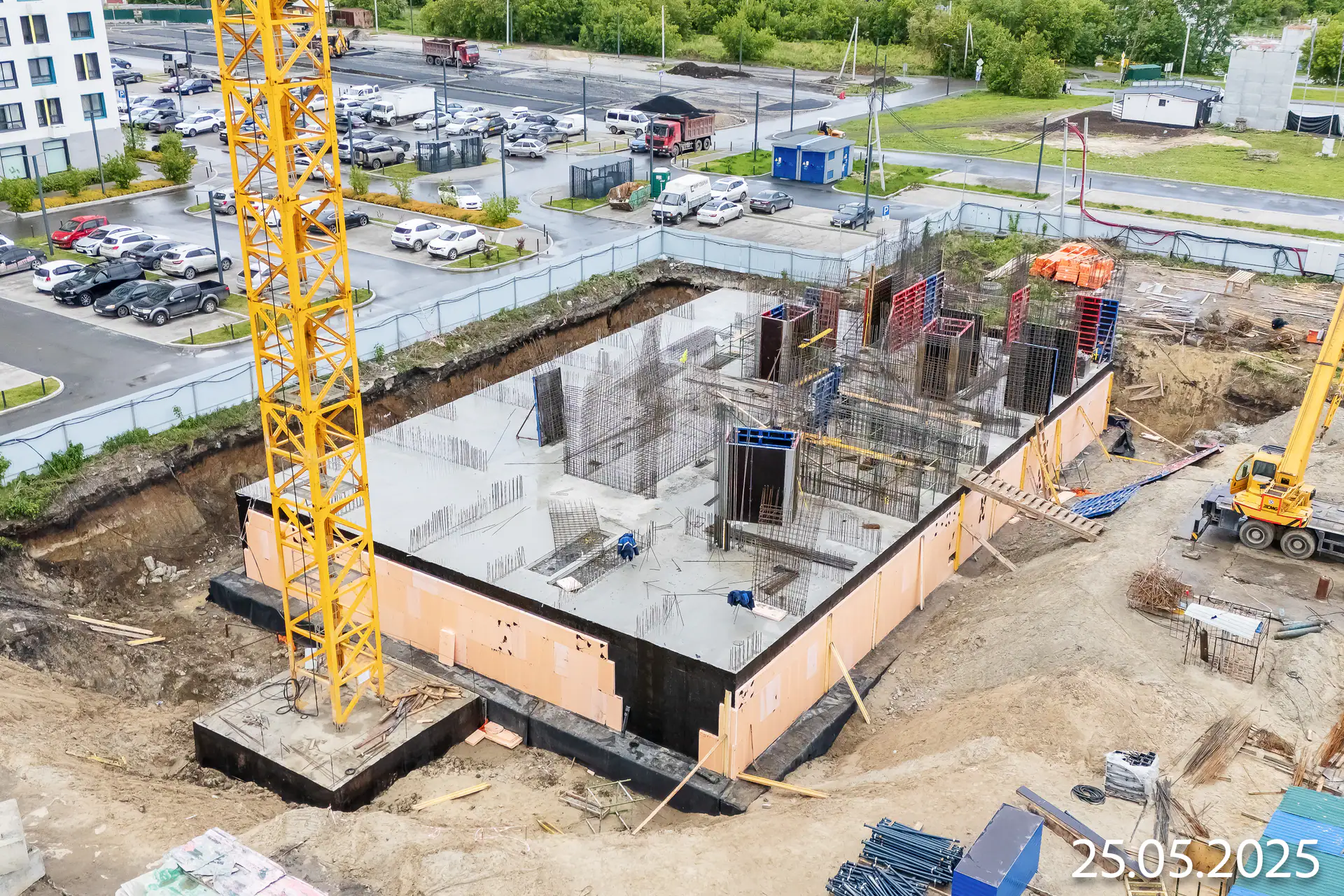

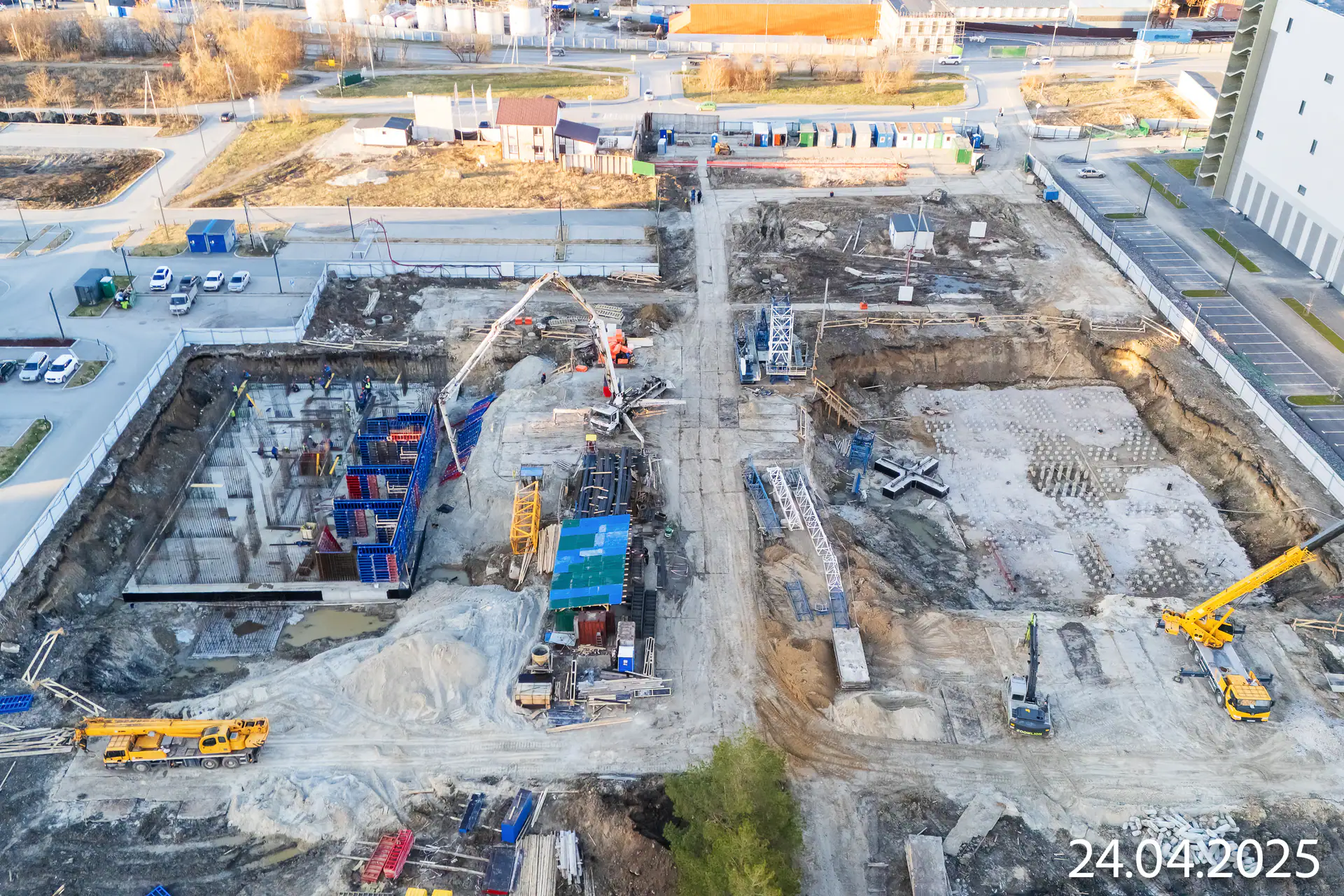

  5. II кв. 2025
    Добавлены документы (2)
  6. II кв. 2025
    Фотоотчёт со стройки

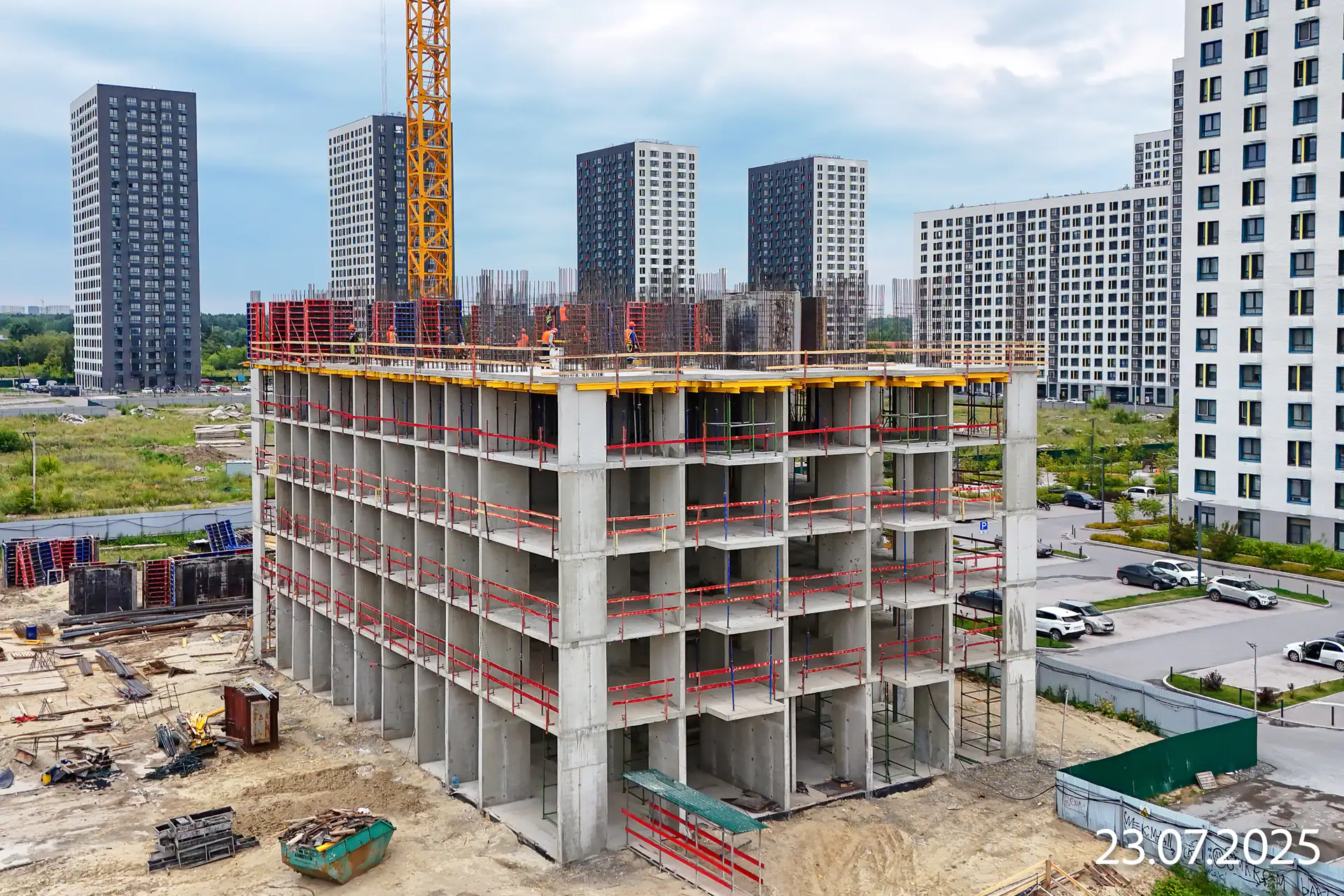

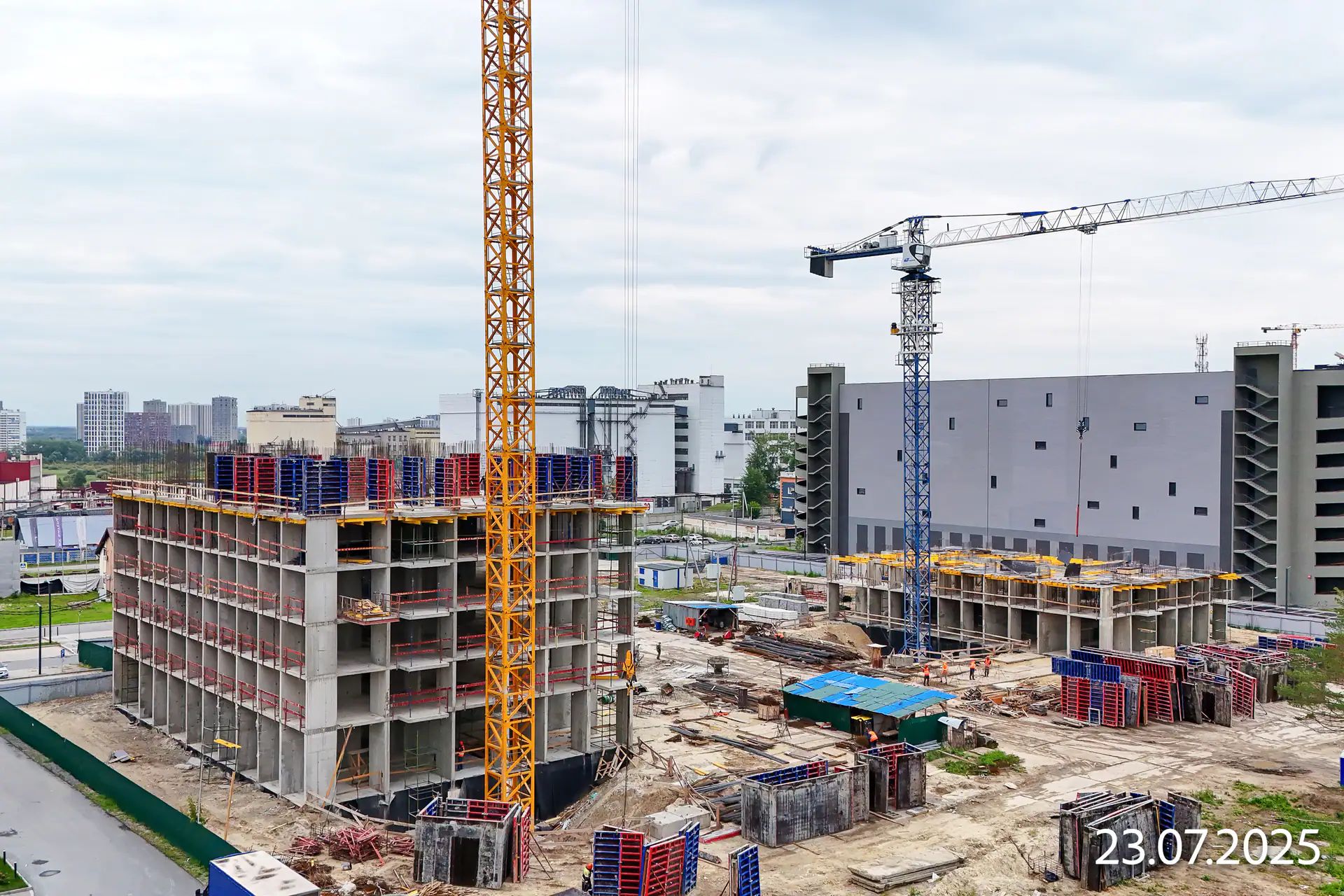

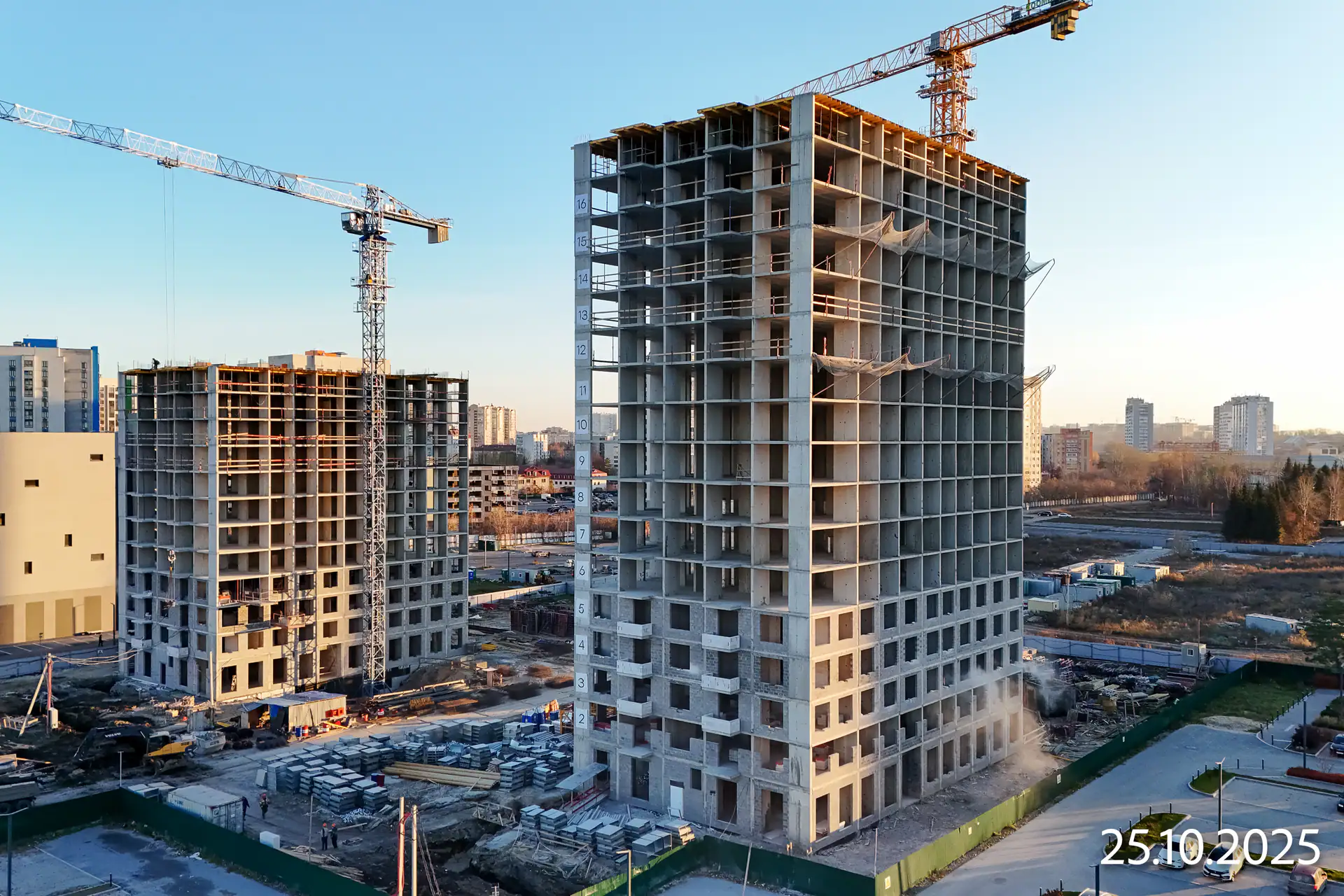

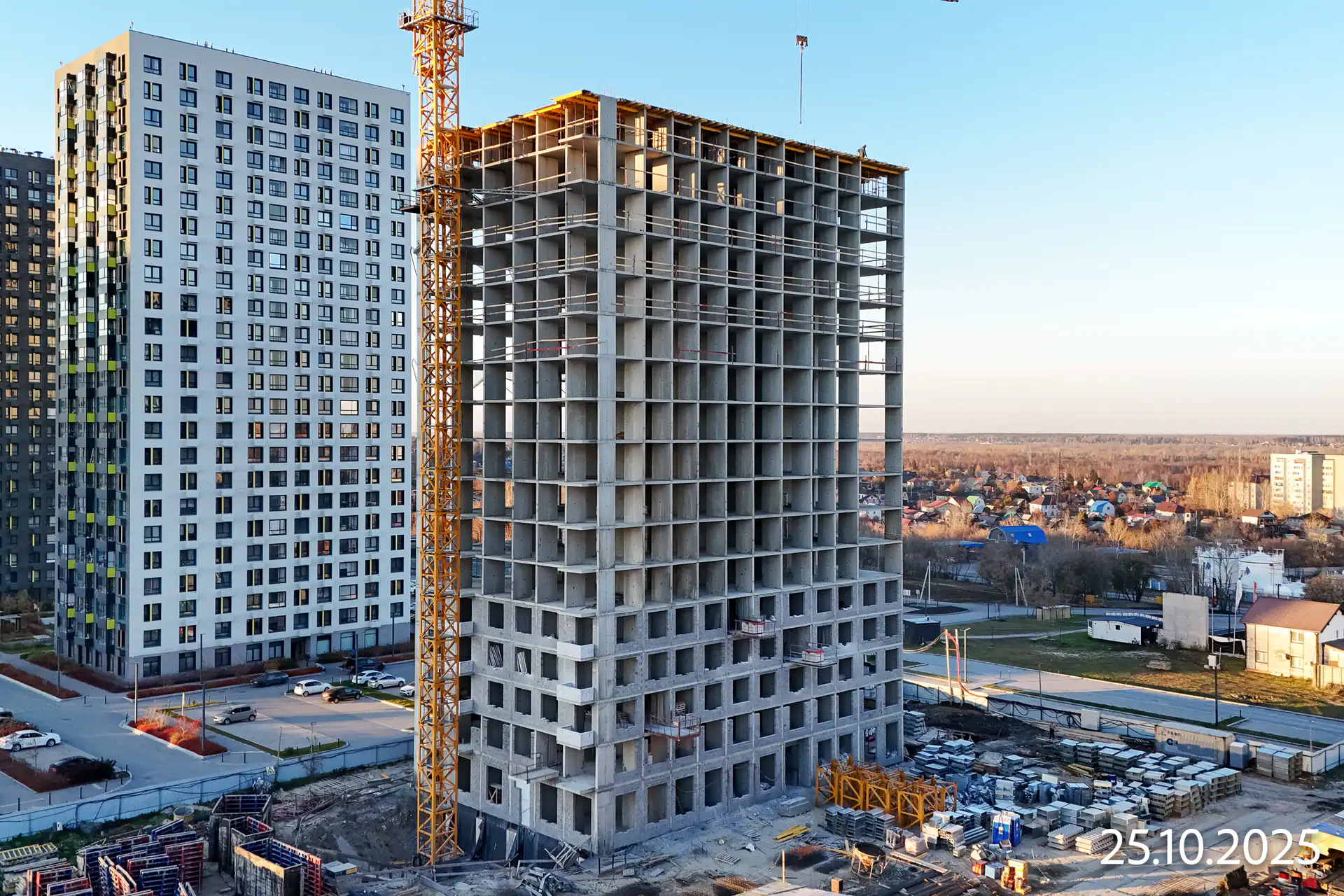

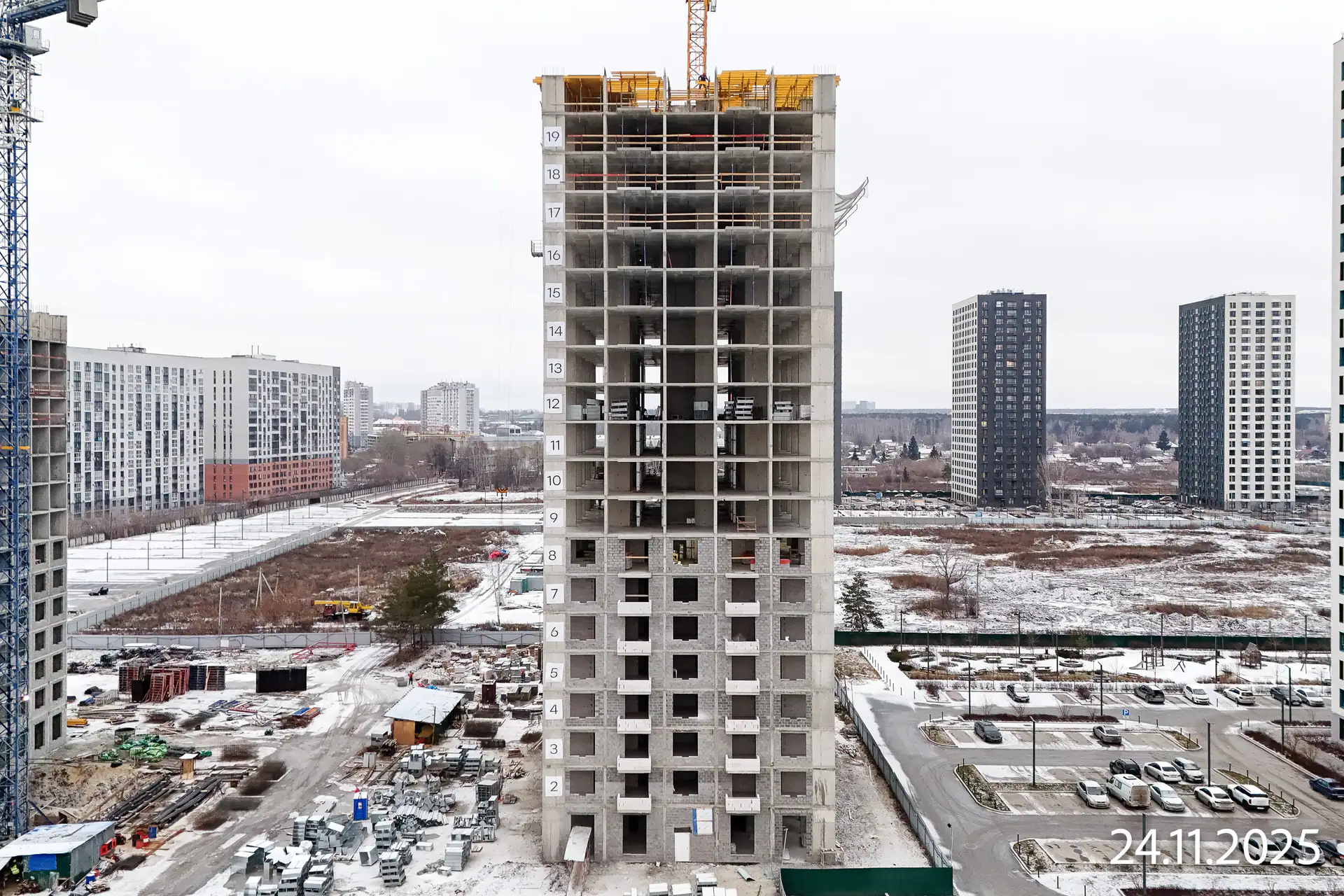

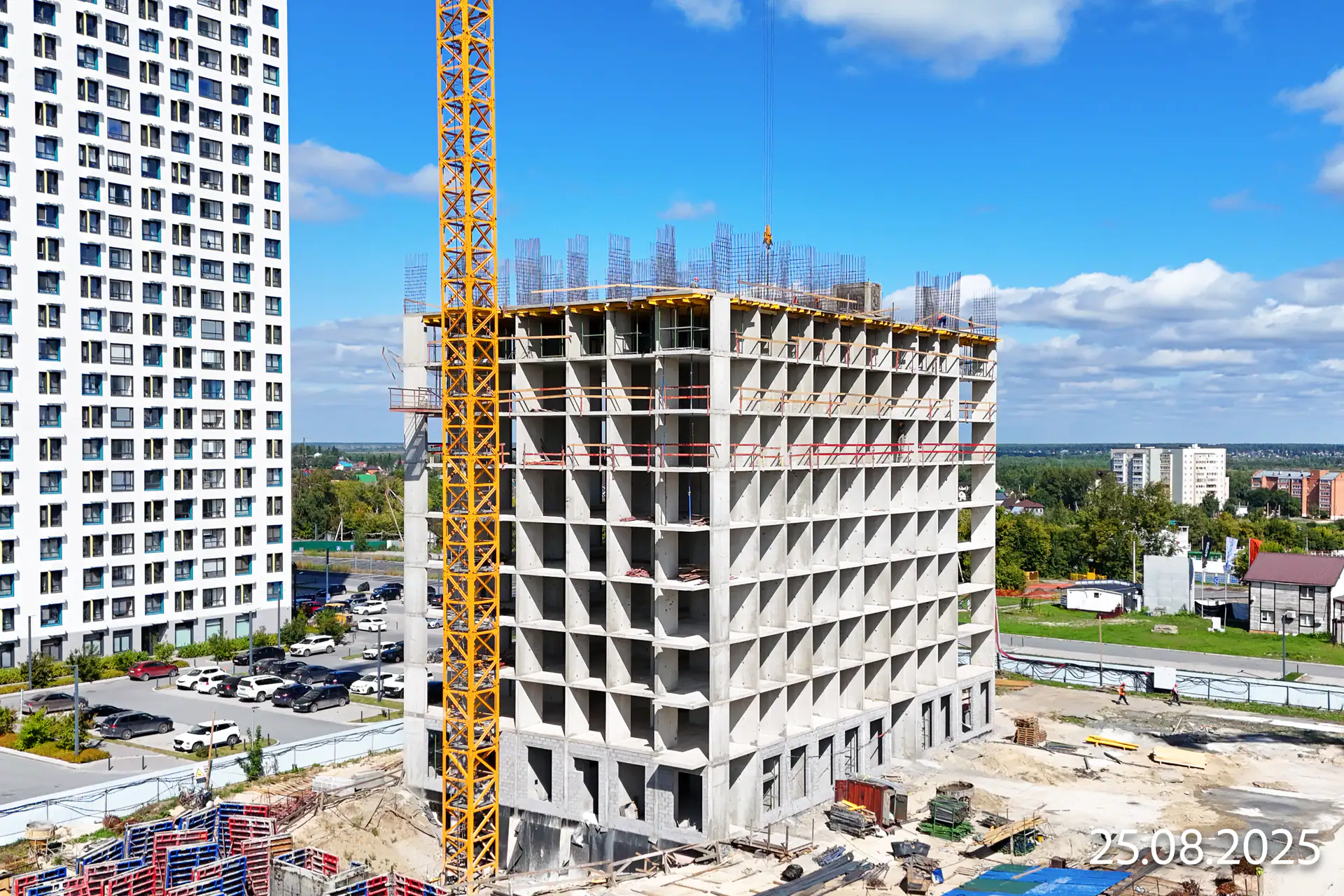

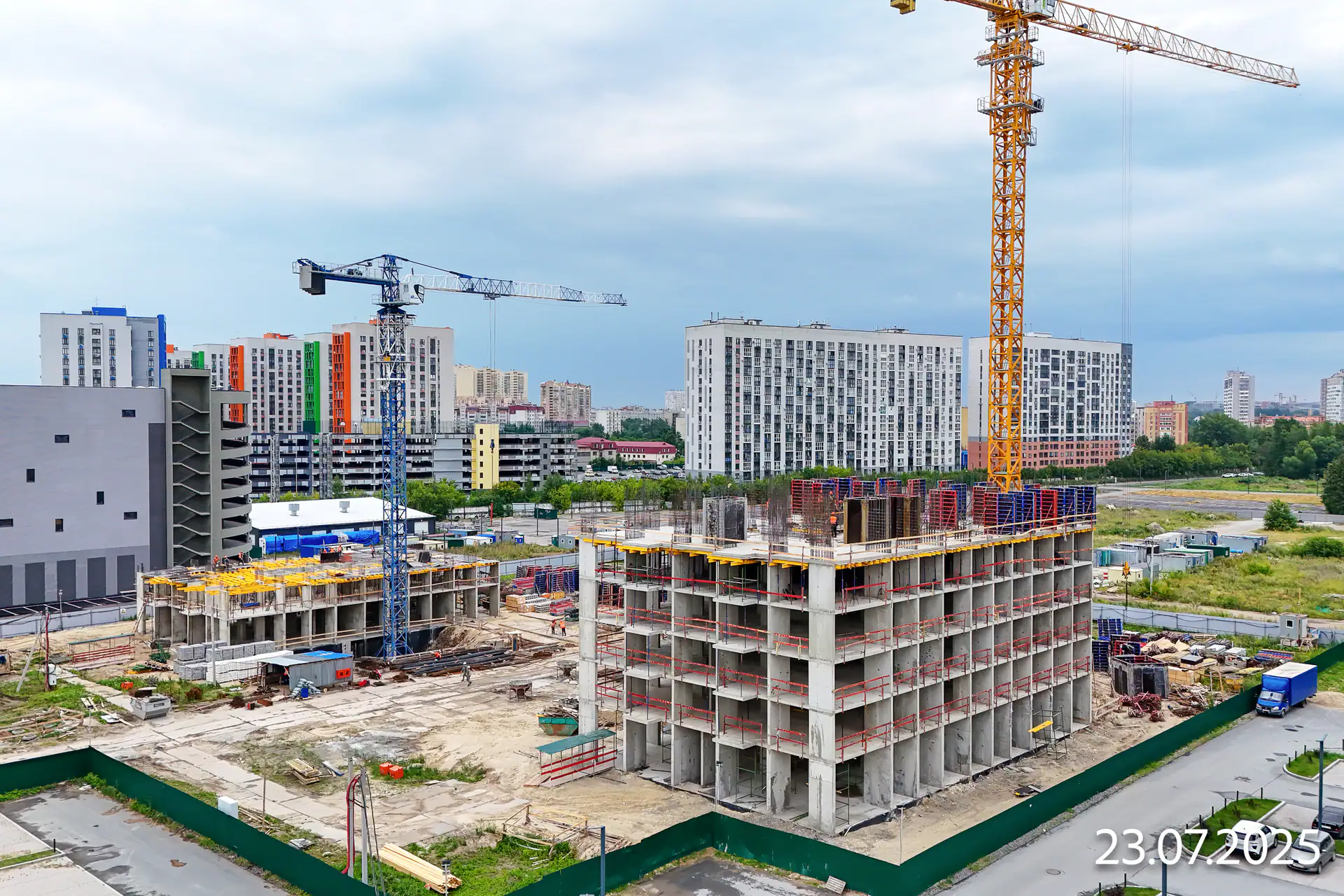

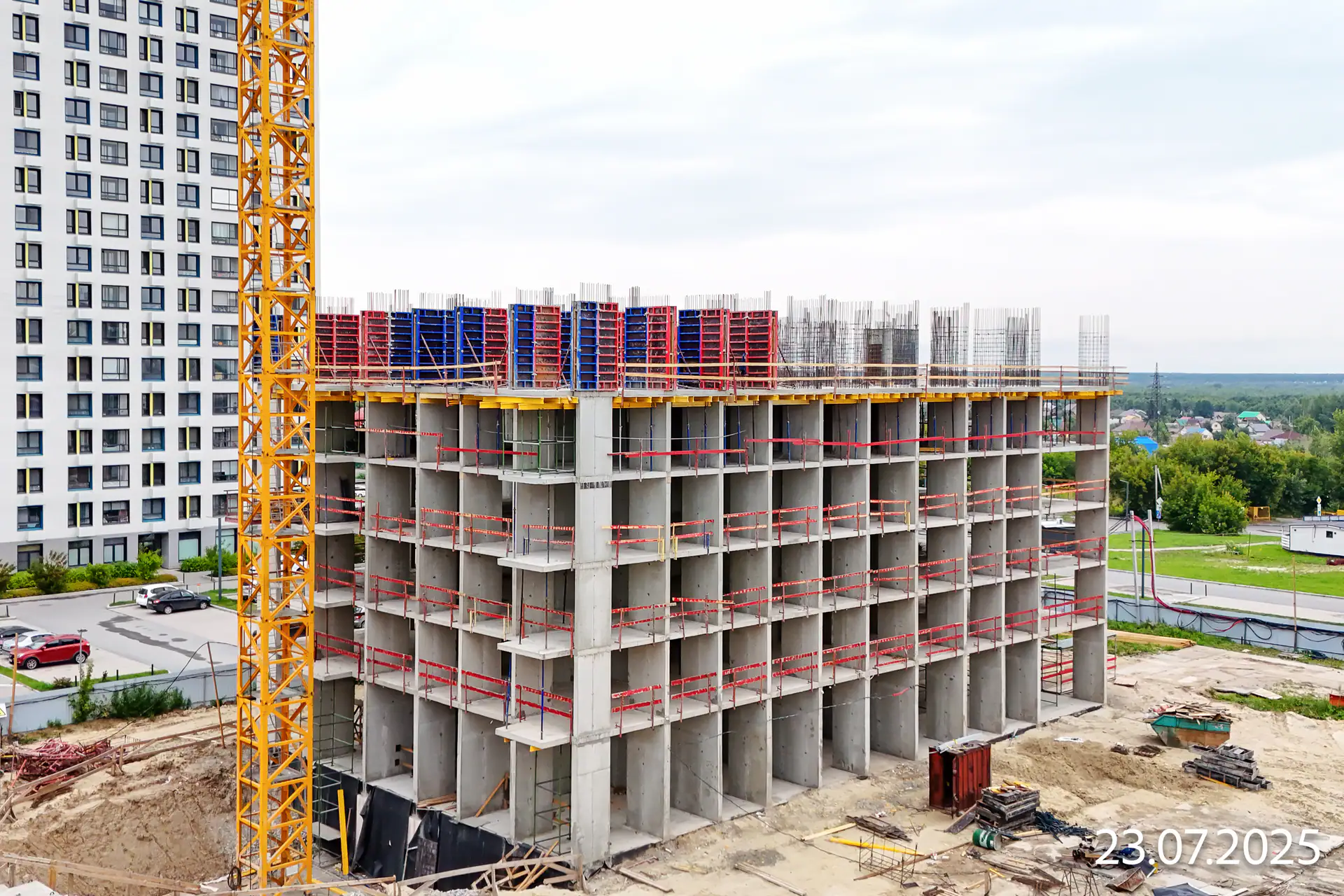

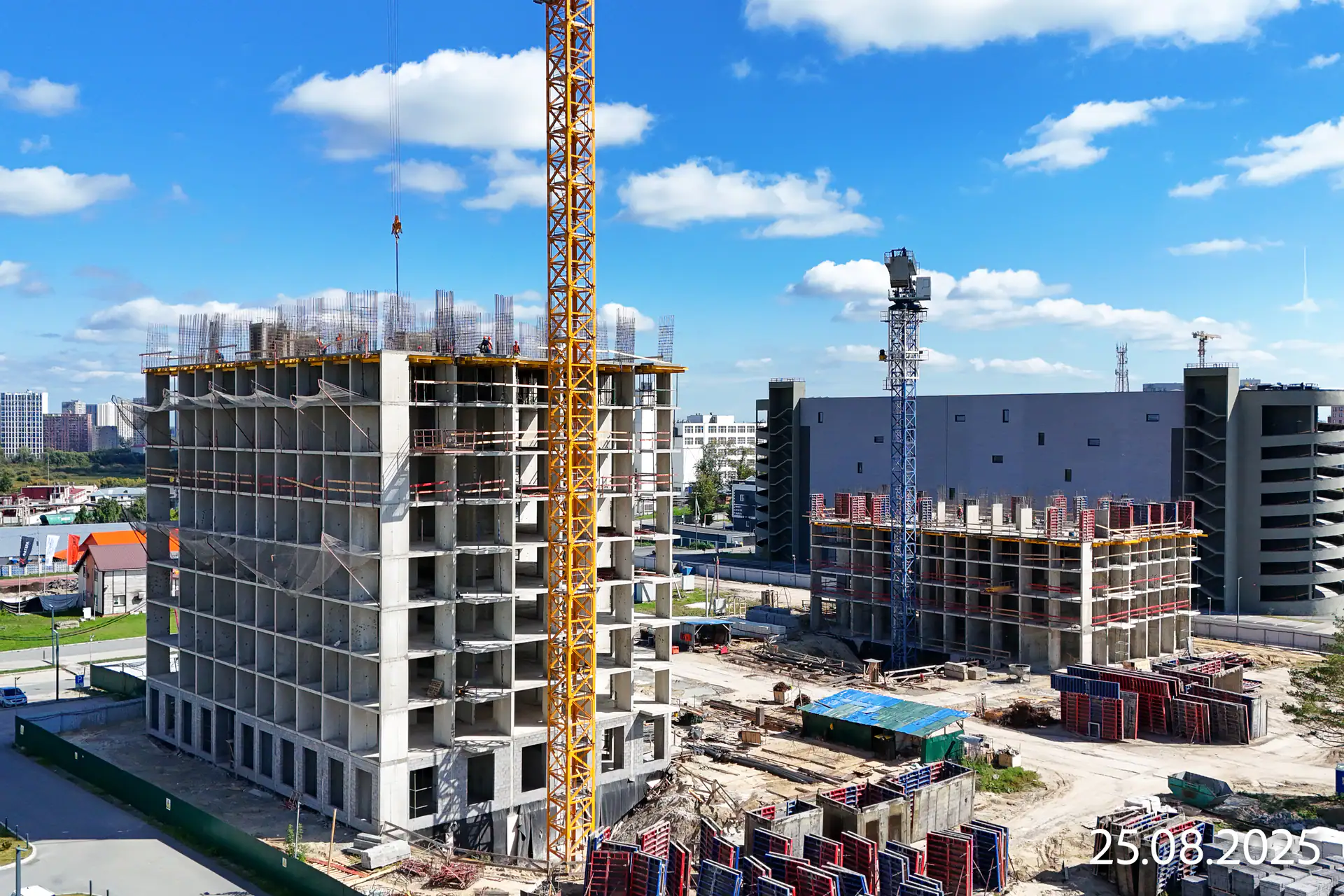

  7. III кв. 2025
    Фотоотчёт со стройки

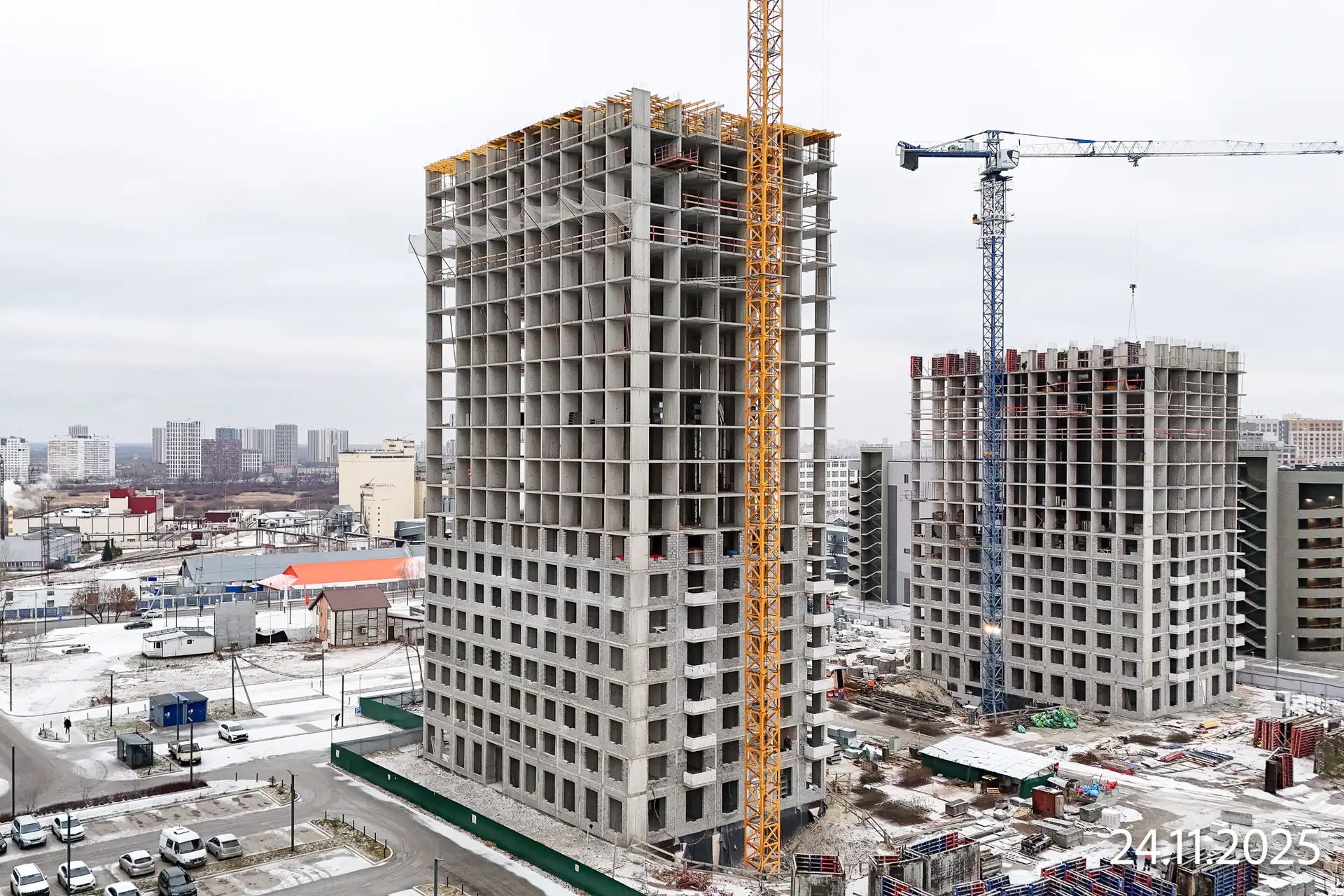

  8. IV кв. 2025
    Фотоотчёт со стройки
  9. I кв. 2026
    Добавлен документ: Схема планировочной организации земельного участка

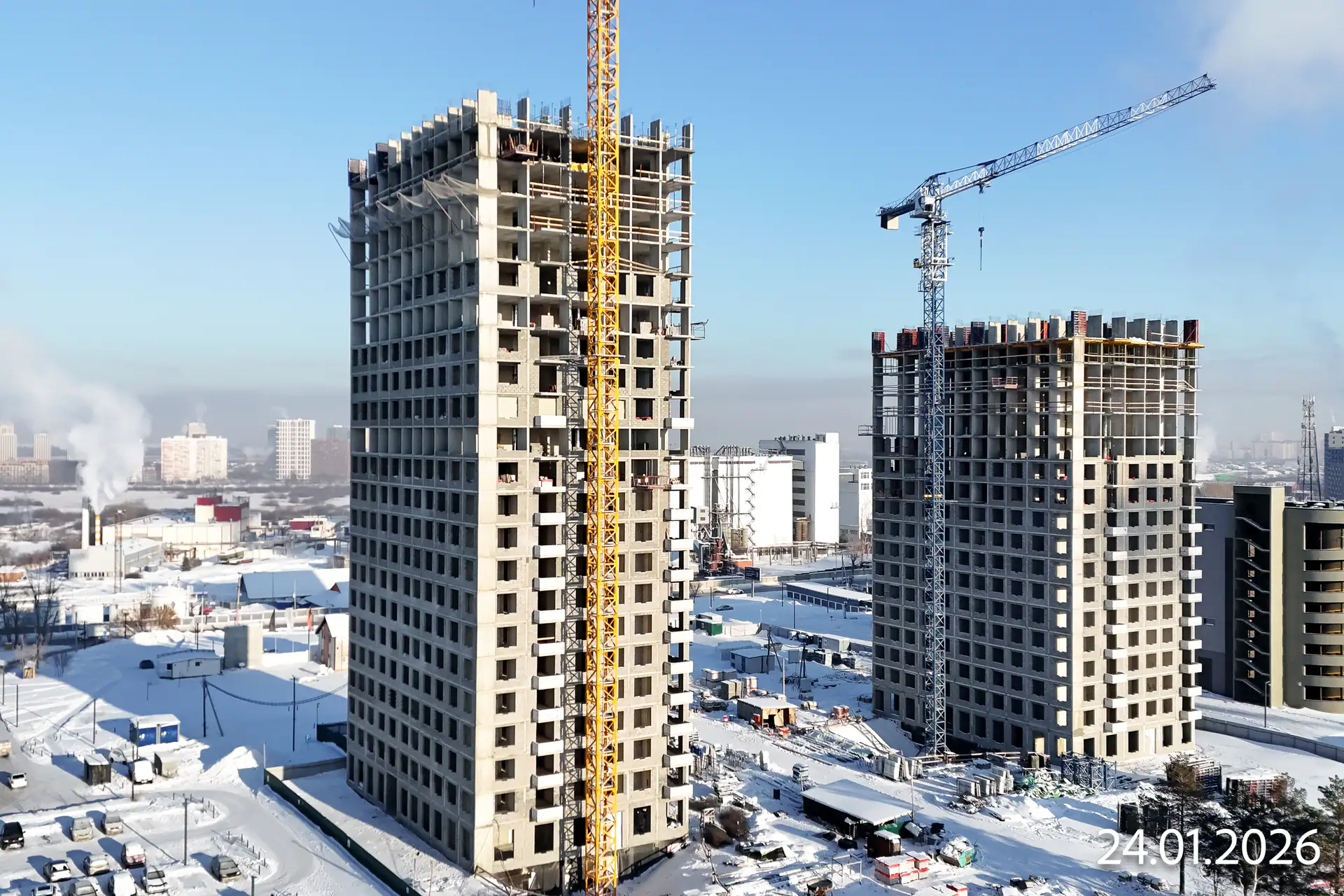

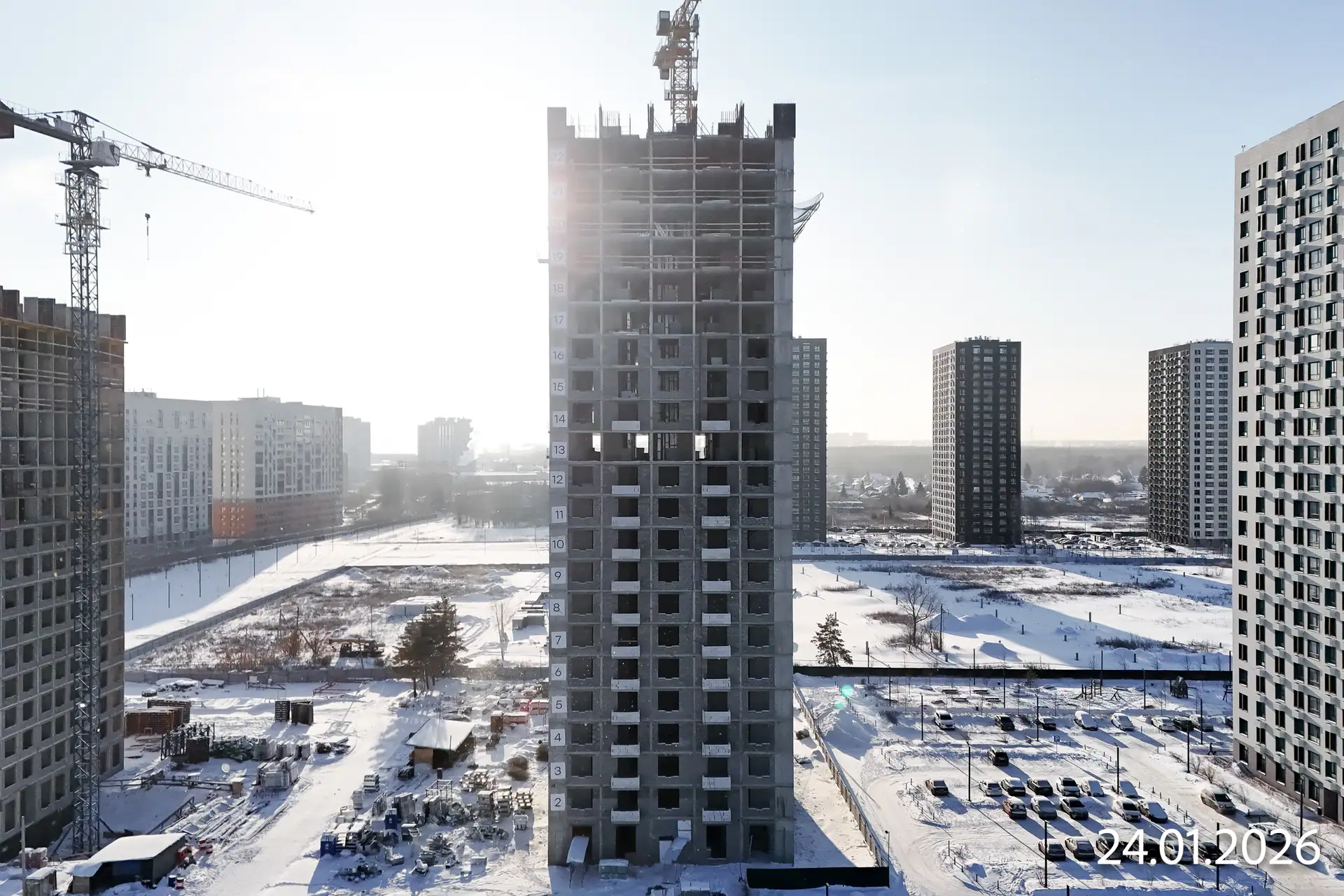

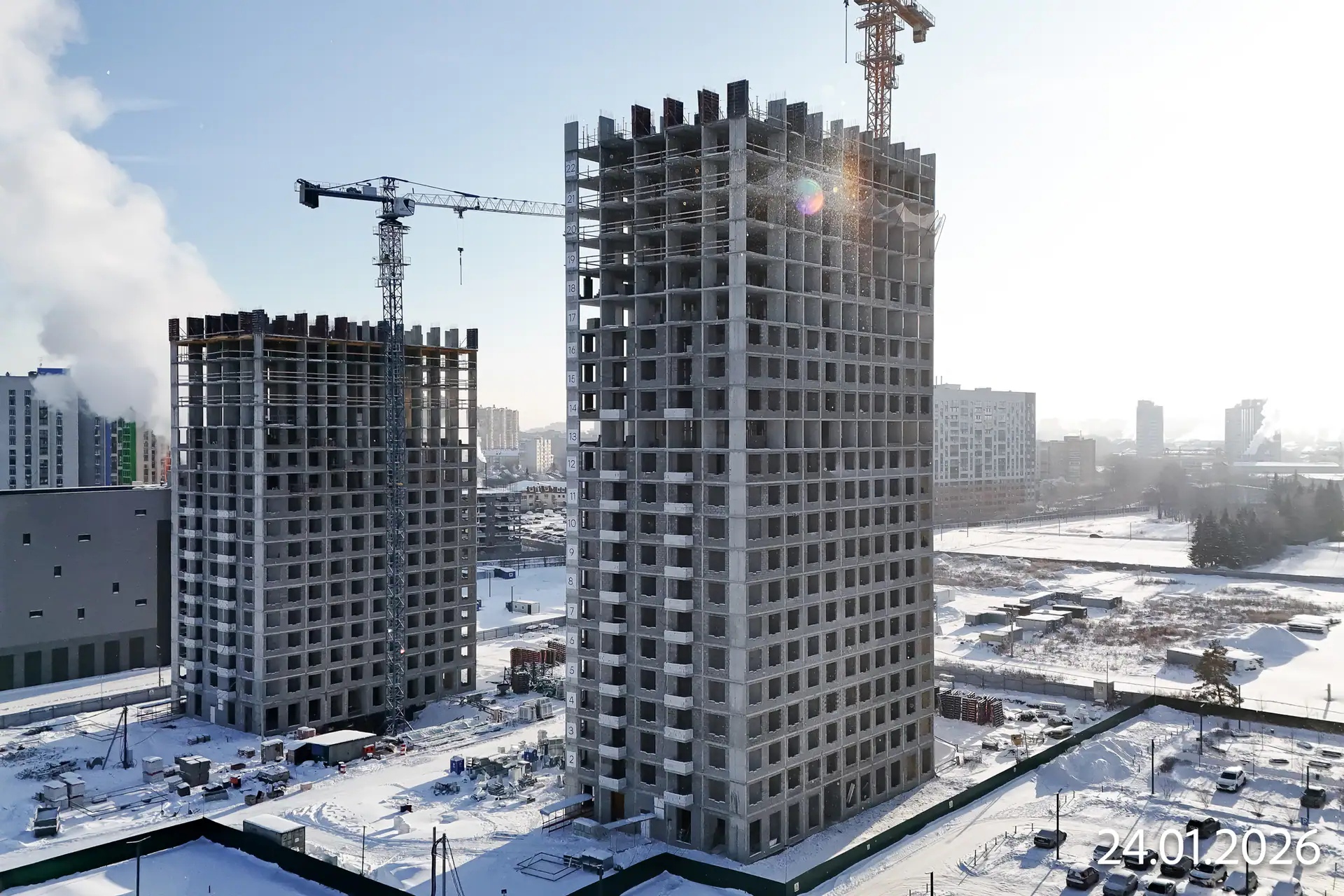

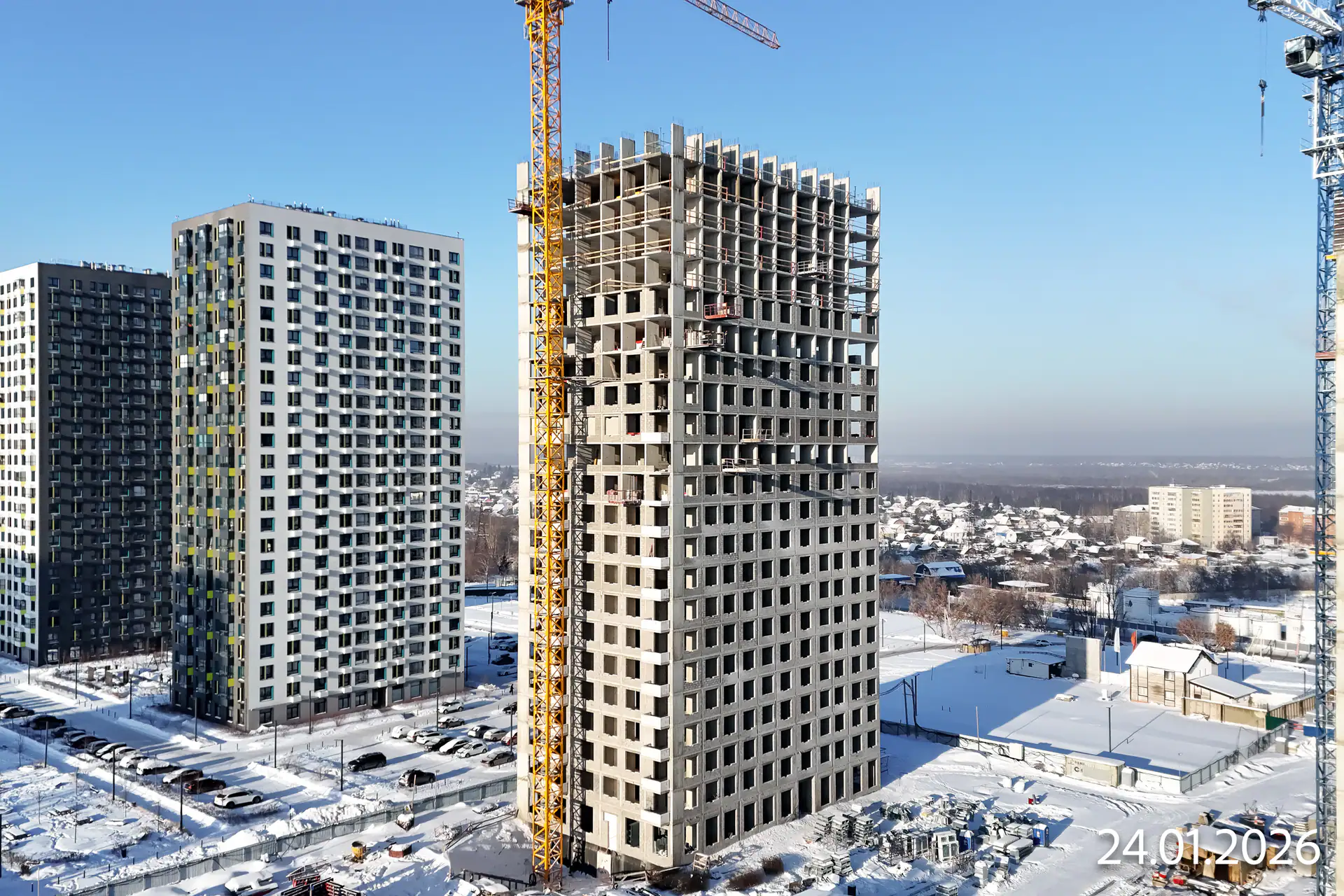

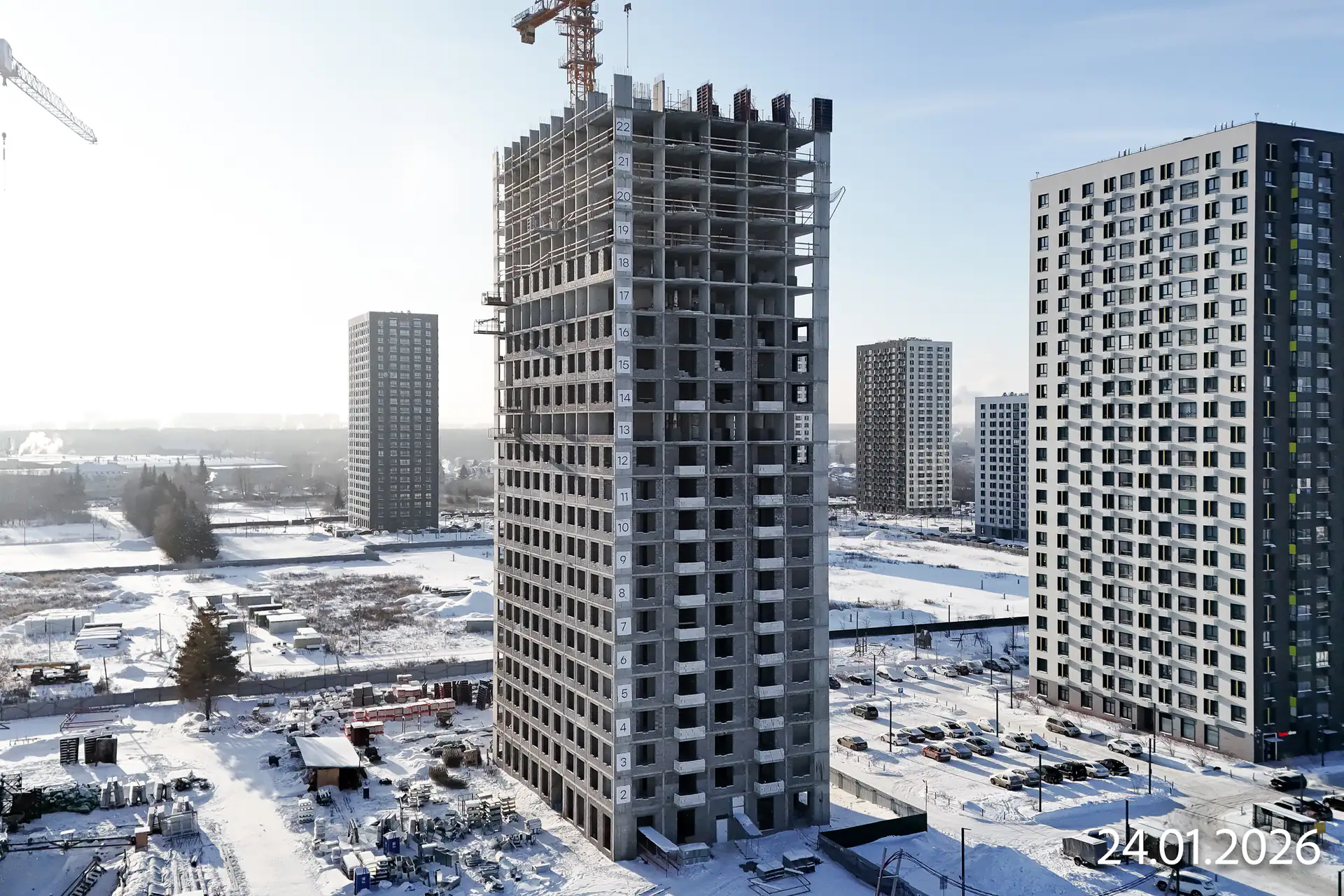

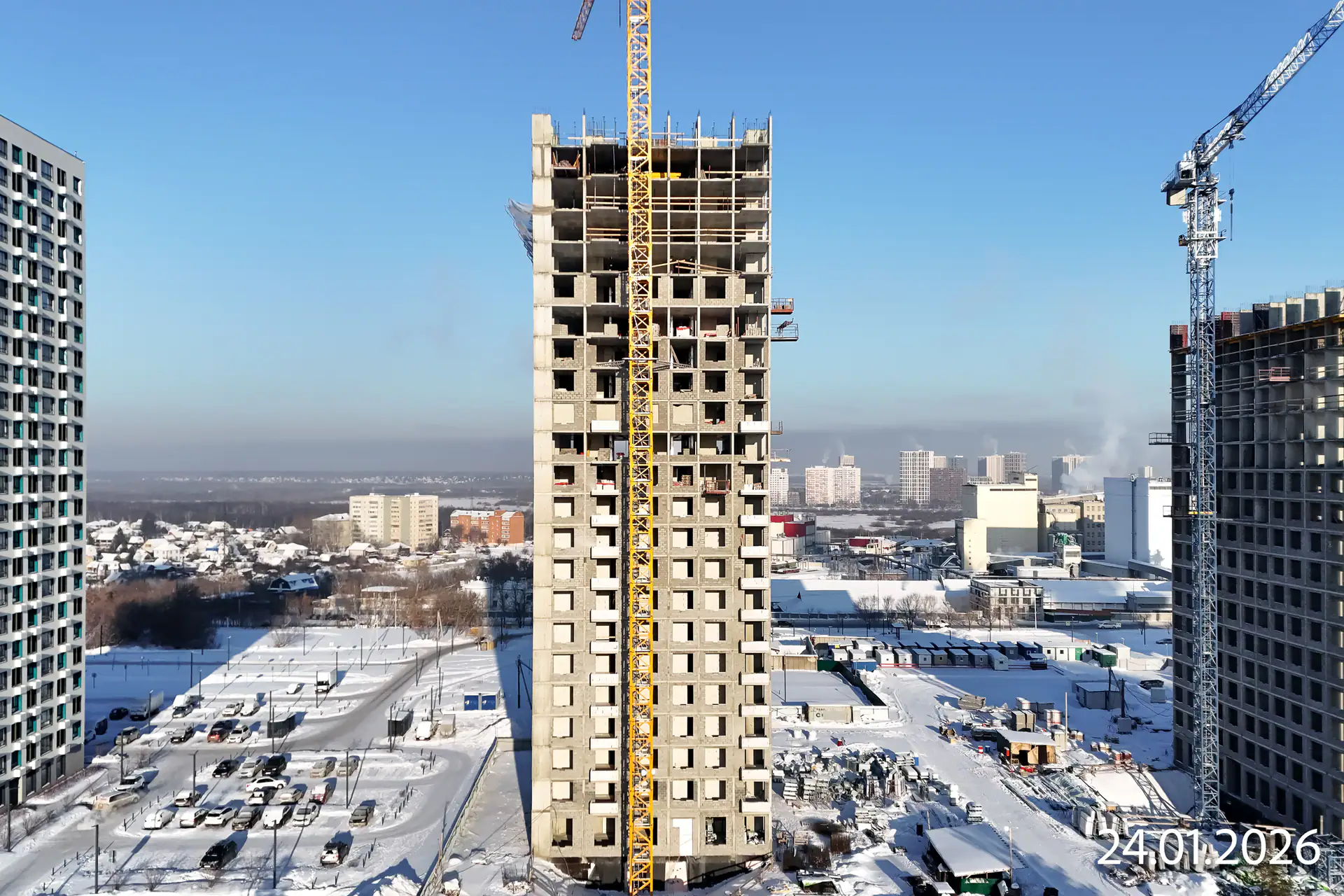

  10. I кв. 2026
    Фотоотчёт со стройки

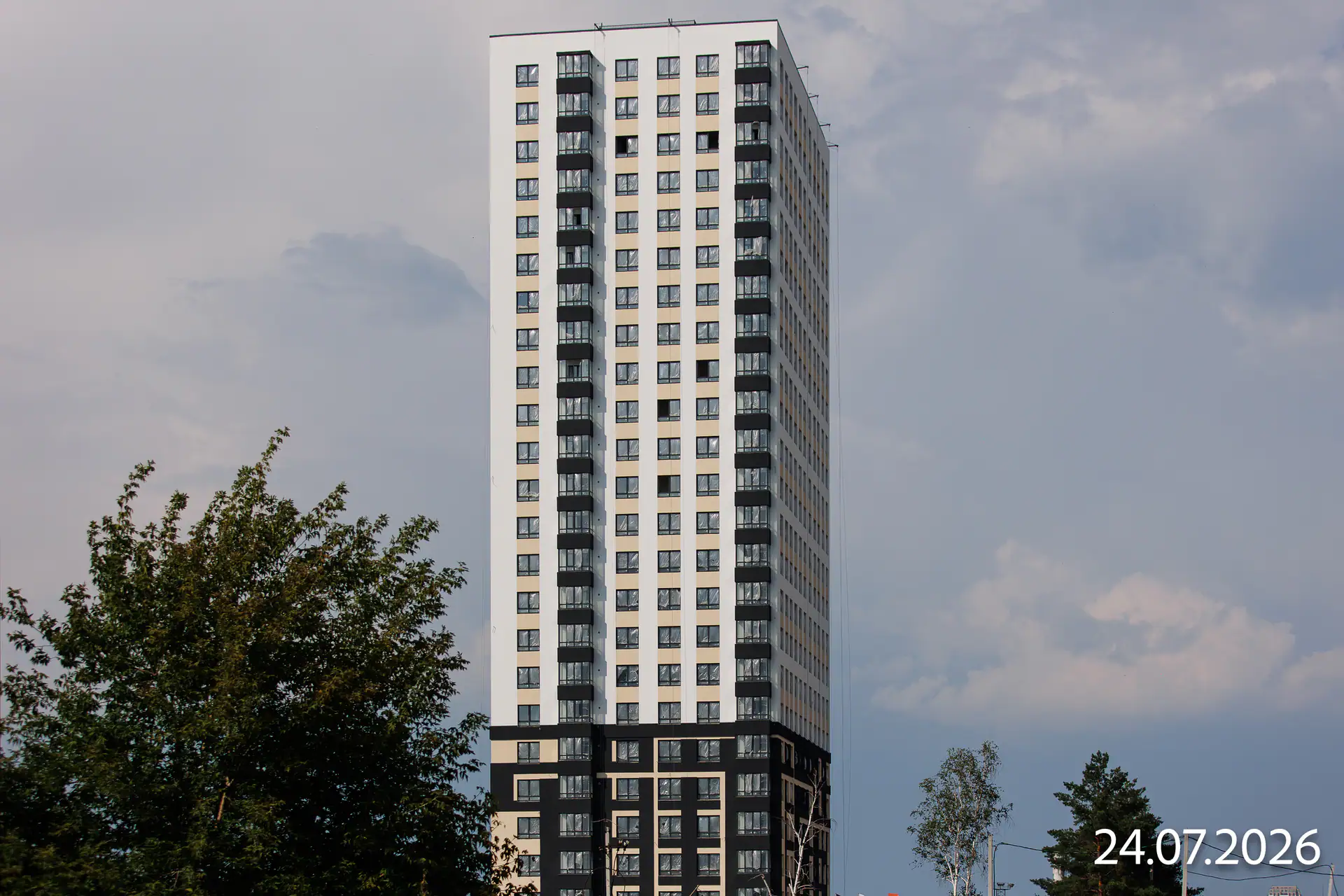

  11. II кв. 2026
    Добавлен документ: Аудиторское заключение

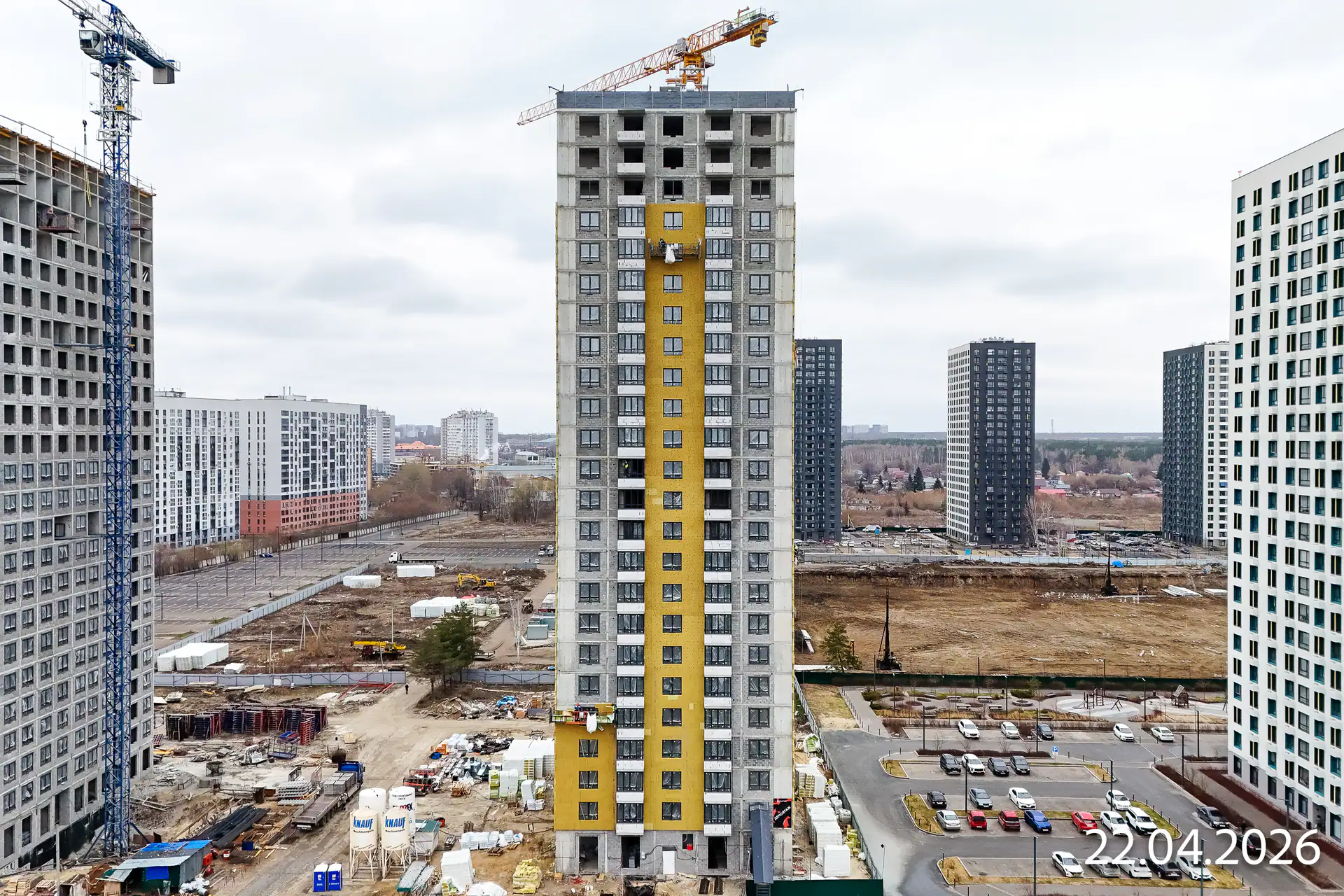

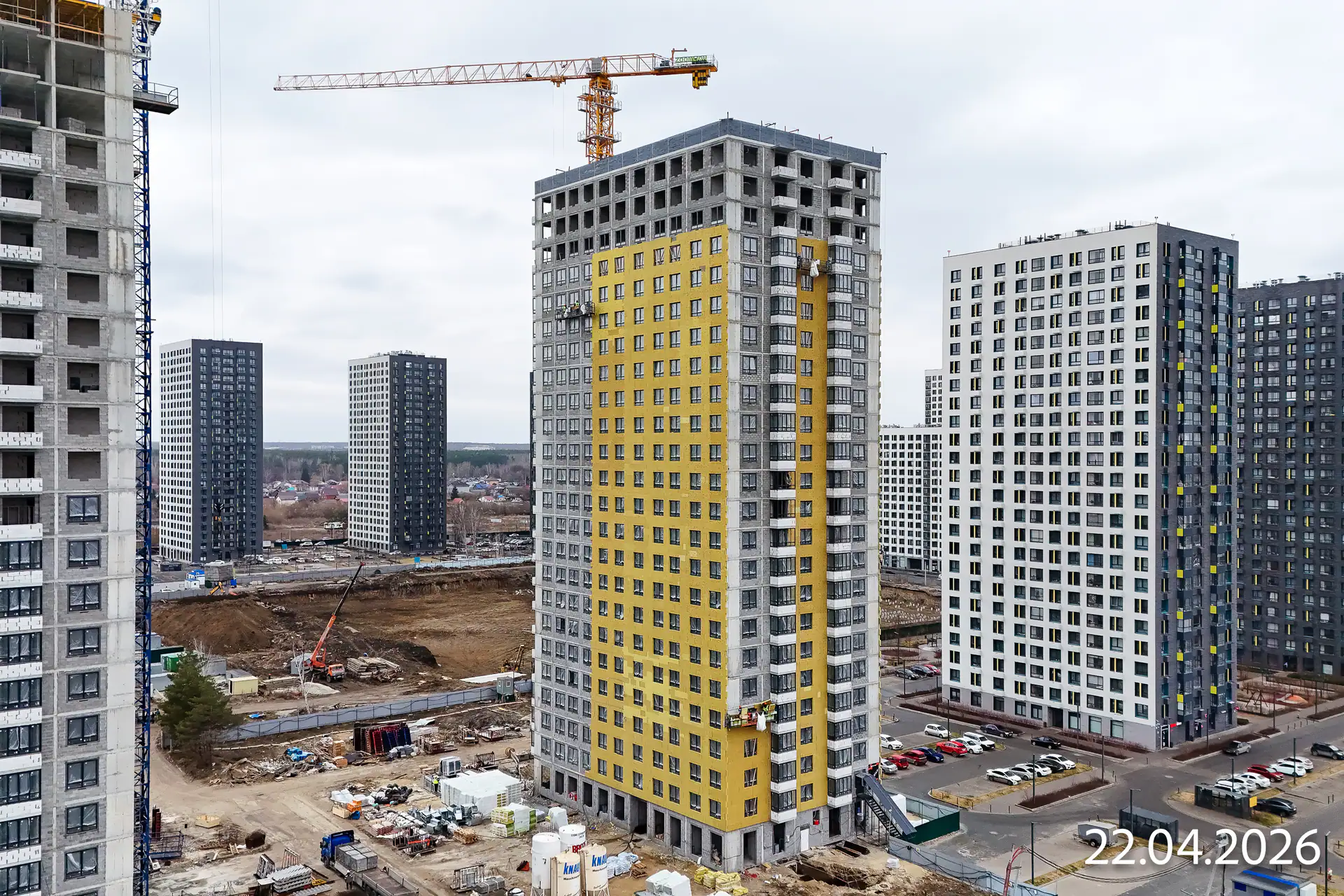

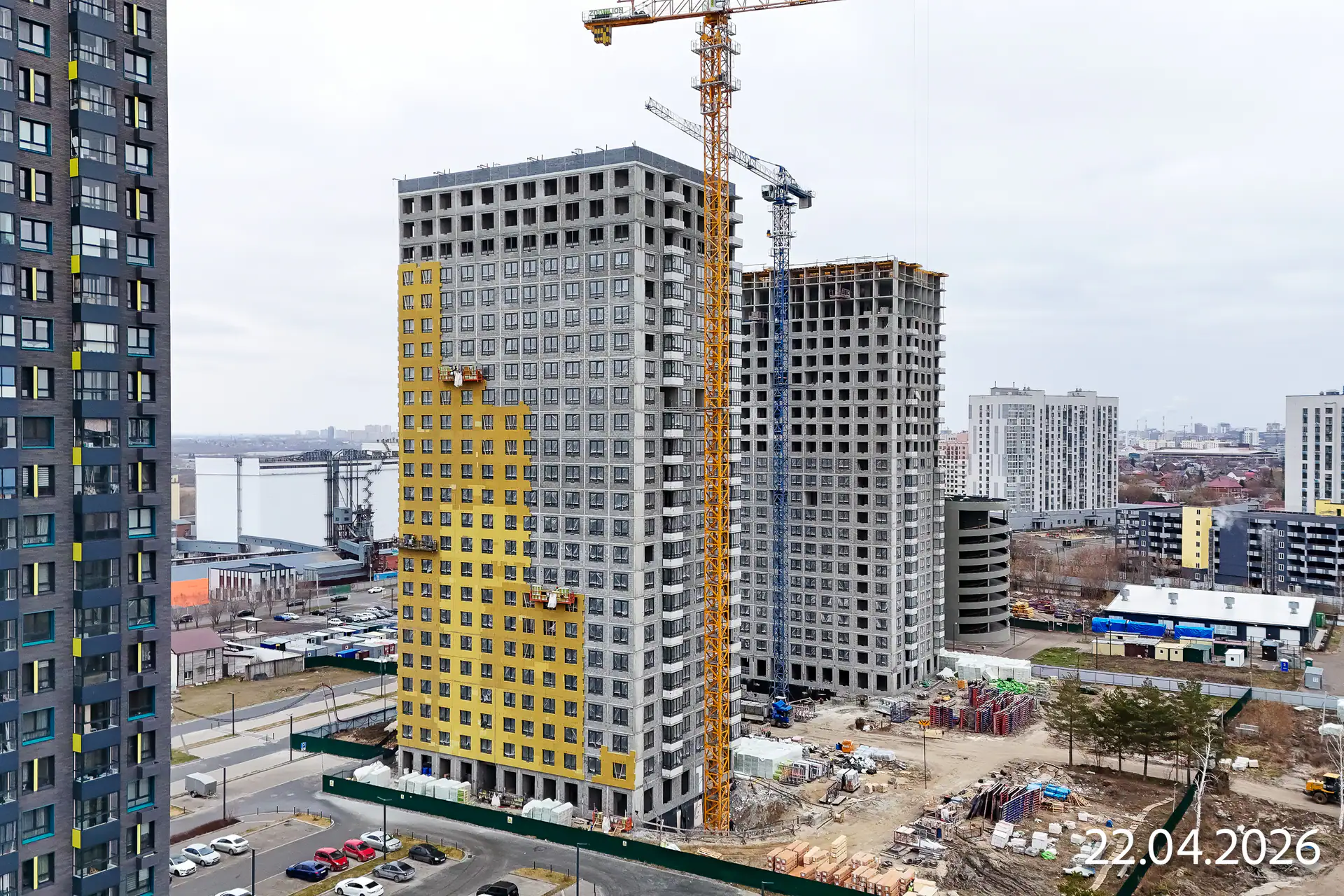

  12. II кв. 2026
    Фотоотчёт со стройки

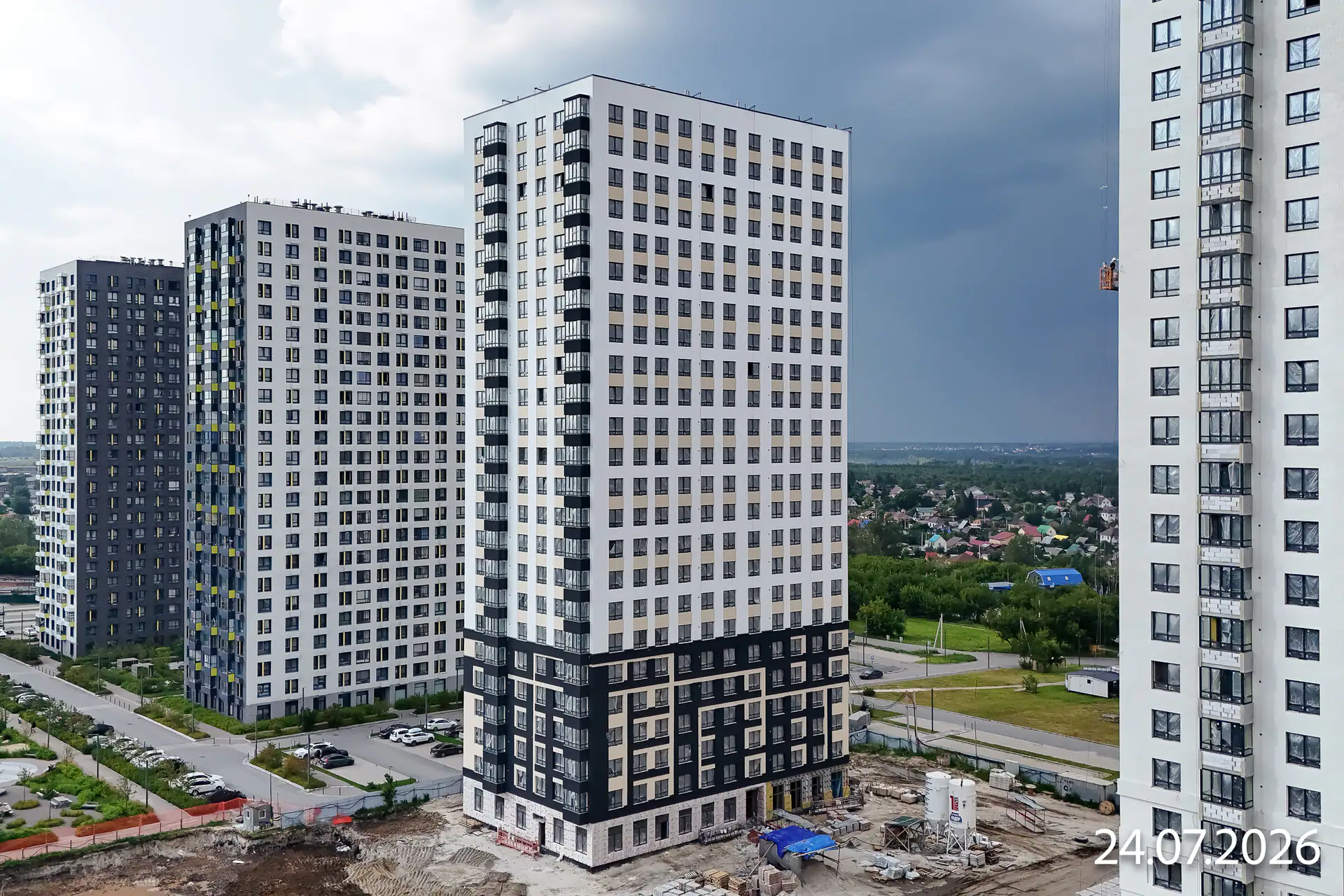

  13. III кв. 2026
    Добавлены документы (2)

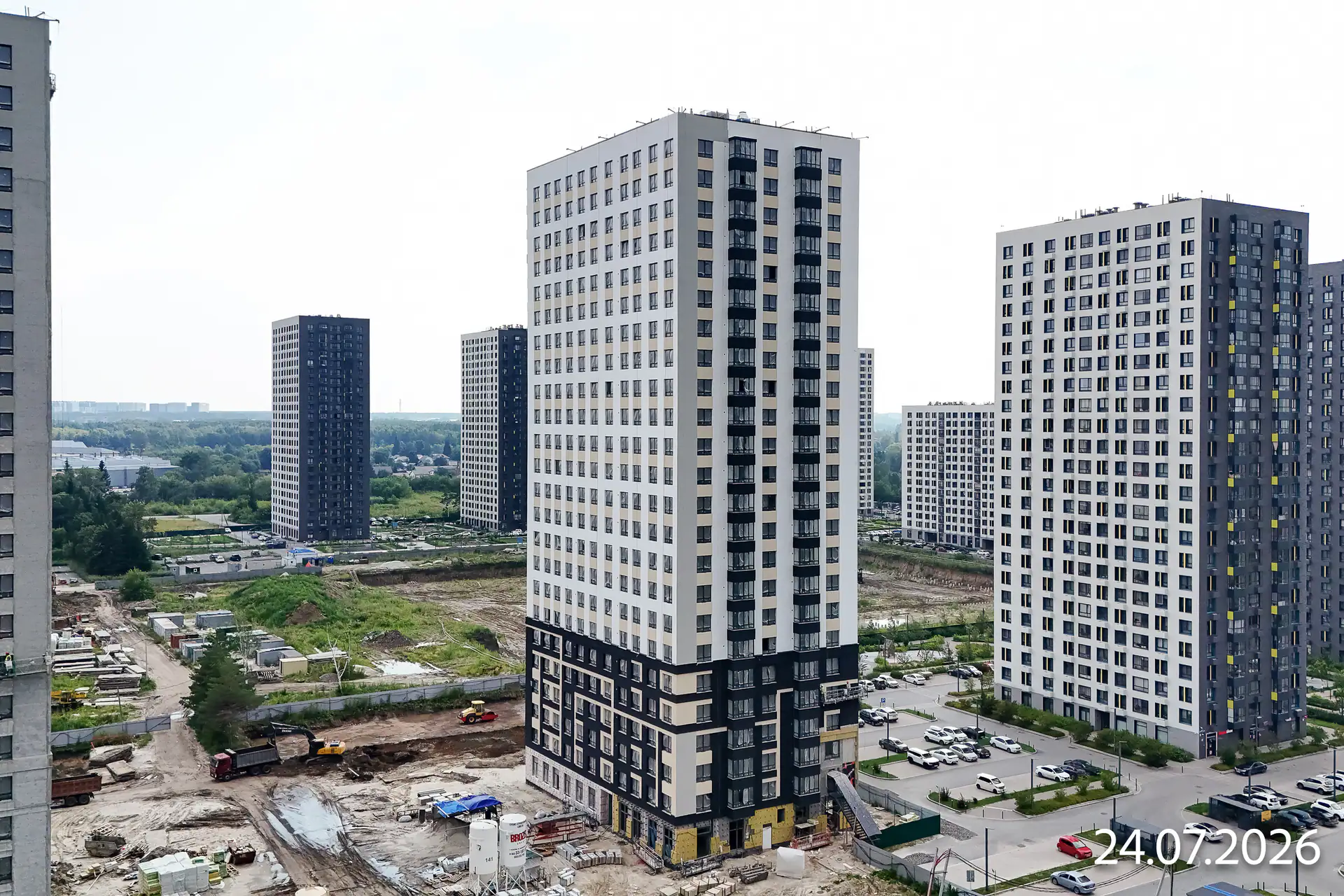

  14. III кв. 2026
    Фотоотчёт со стройки
  15. IV кв. 2026
    Плановая сдача 2 корпусов: Дом 1, Дом 2
  16. IV кв. 2026
    Добавлен документ: Проектная декларация № 72-001348
  17. IV кв. 2028
    Плановая сдача: Дом 3
  18. IV кв. 2029
    Плановая сдача: Дом 4
  19. IV кв. 2030
    Плановая сдача: Дом 5

Фото стройки

Фото хода строительства - из ЕИСЖС и от застройщика. Обновляются по мере поступления.
