Ход строительства
Все корпуса сданы · срок сдачи: Сдан в 2025.
Хронология
- IV кв. 2020Добавлен документ: Разрешение на строительство № 72-304-169-2020
- I кв. 2021Добавлен документ: Градостроительный план земельного участка
- III кв. 2022Добавлен документ: Экспертиза проектной документации

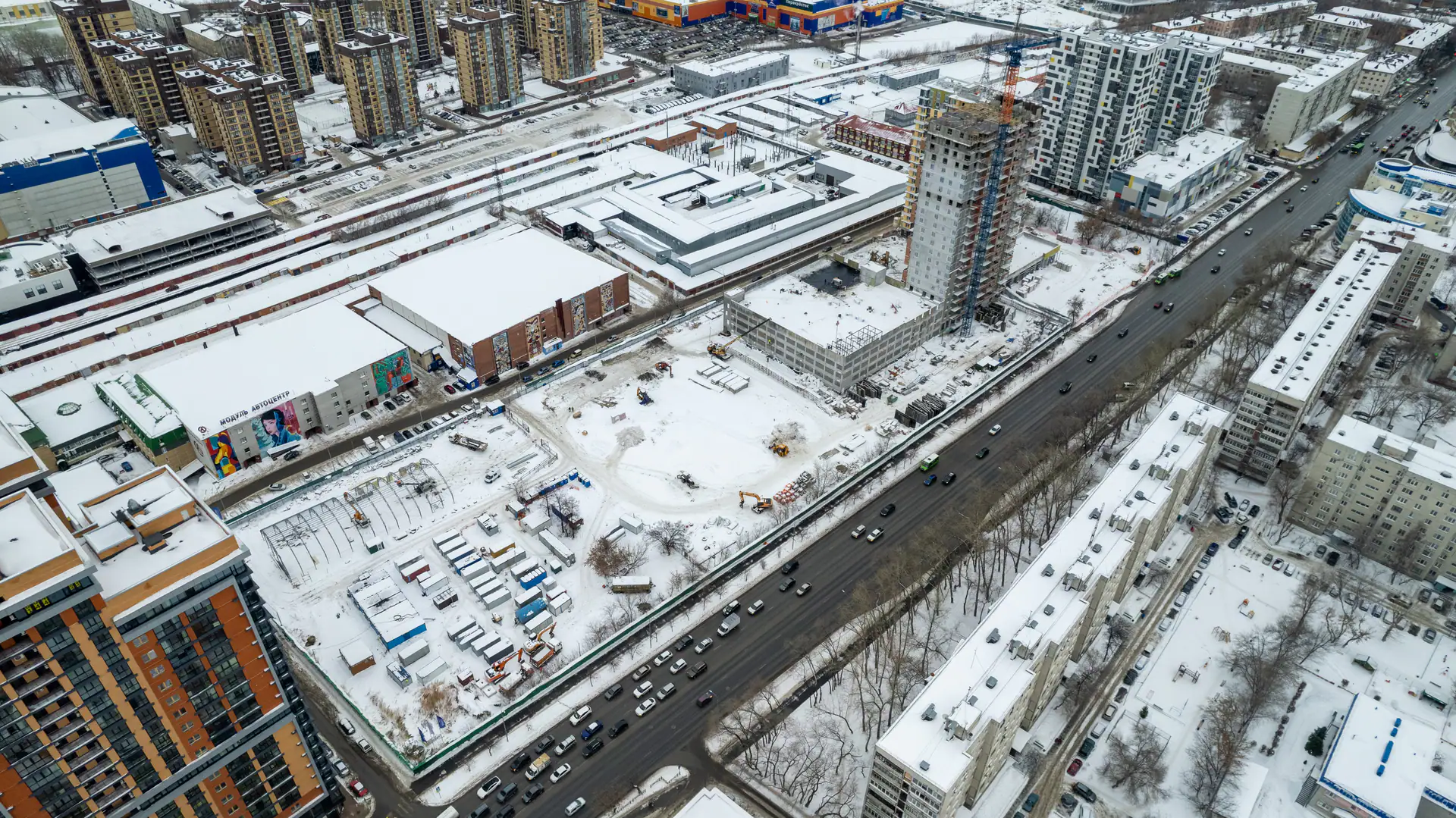

- IV кв. 2022Добавлен документ: Схема планировочной организации земельного участка

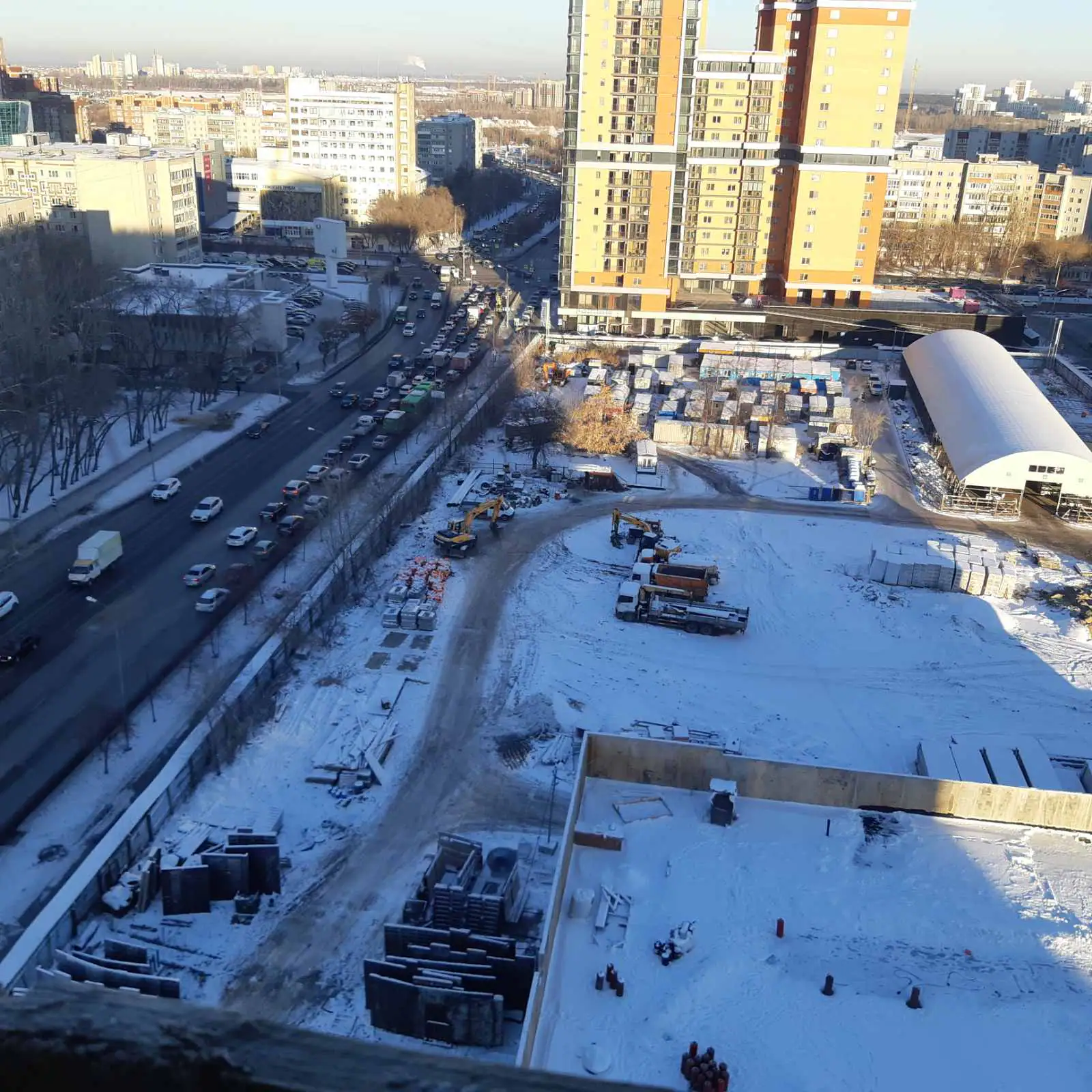

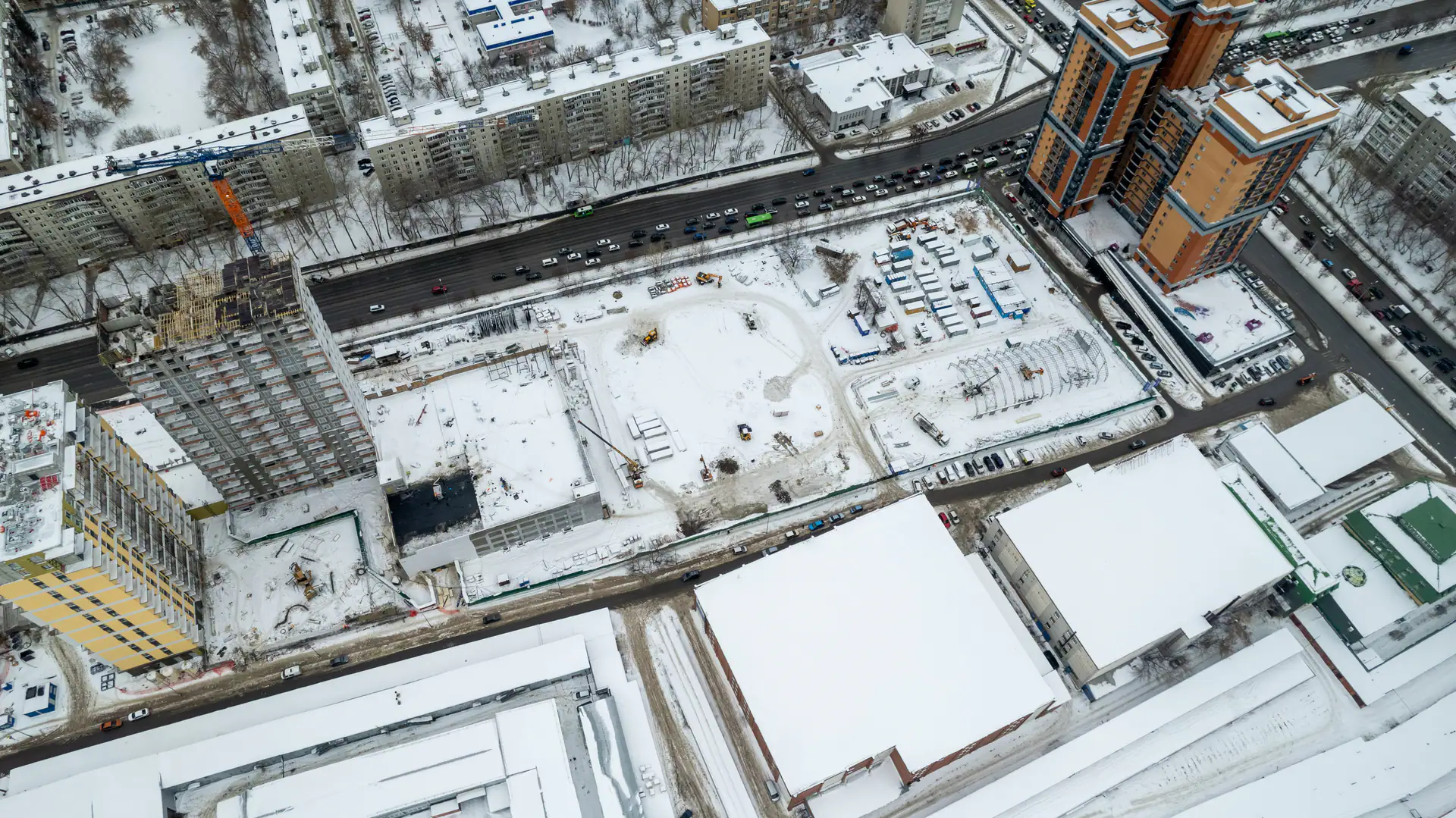

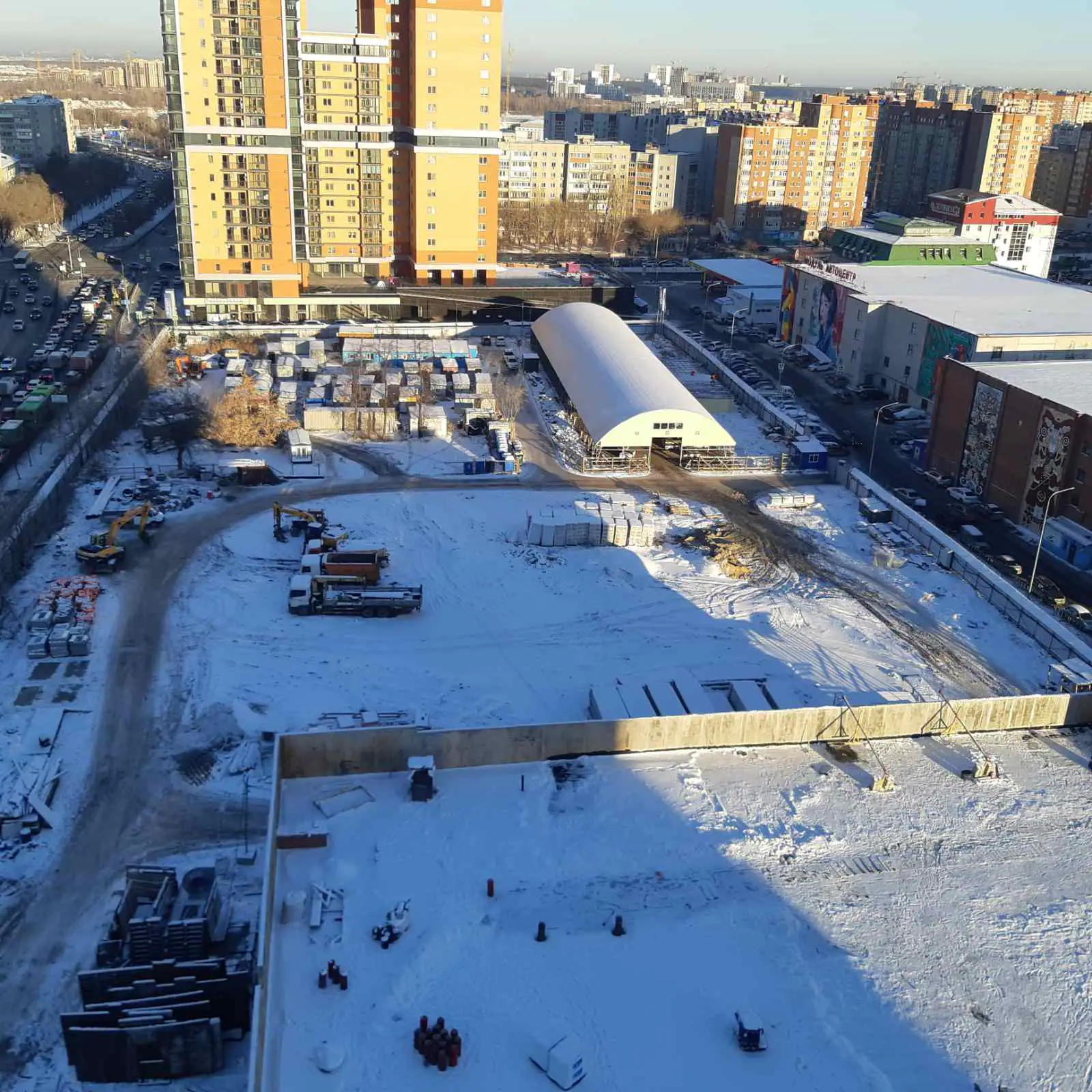

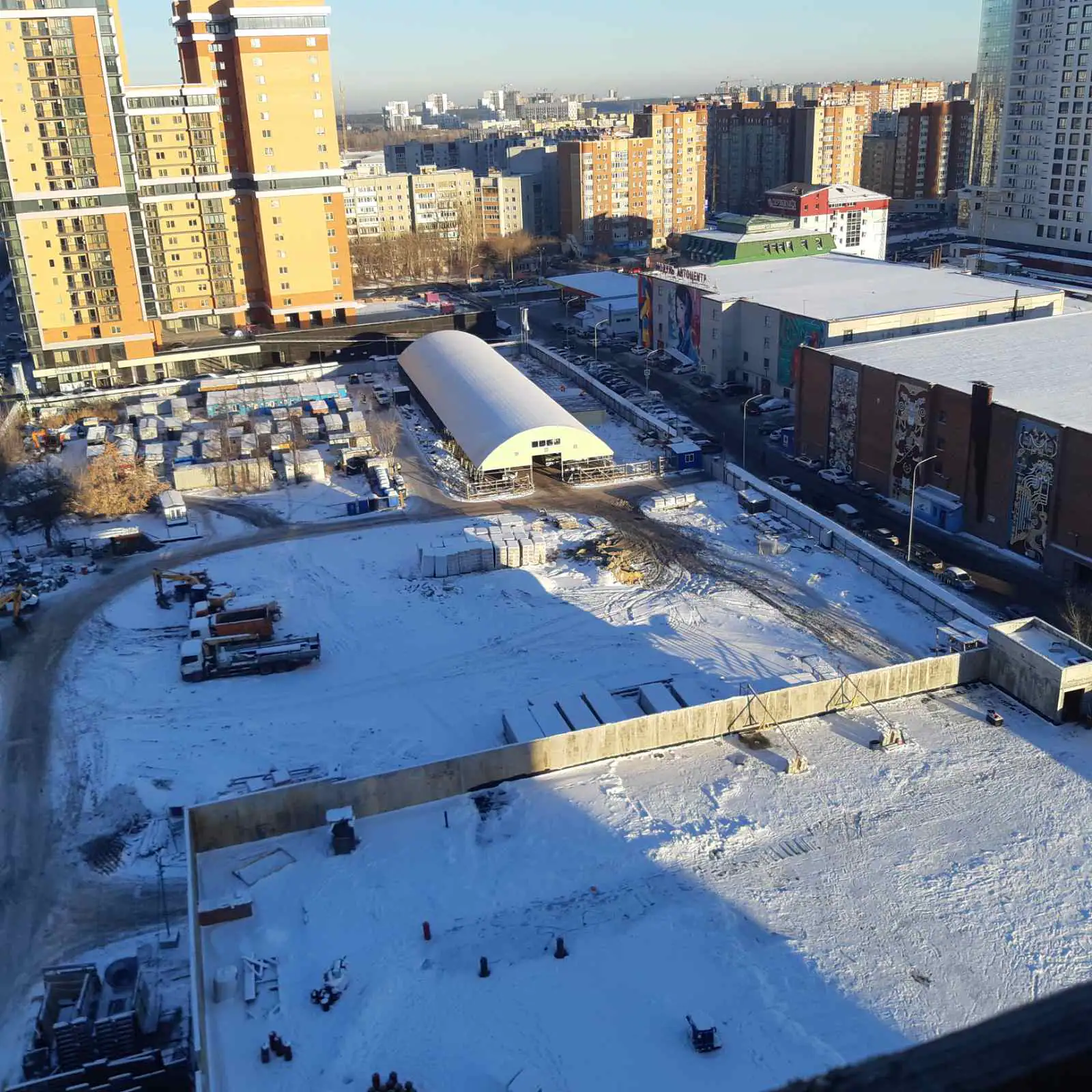

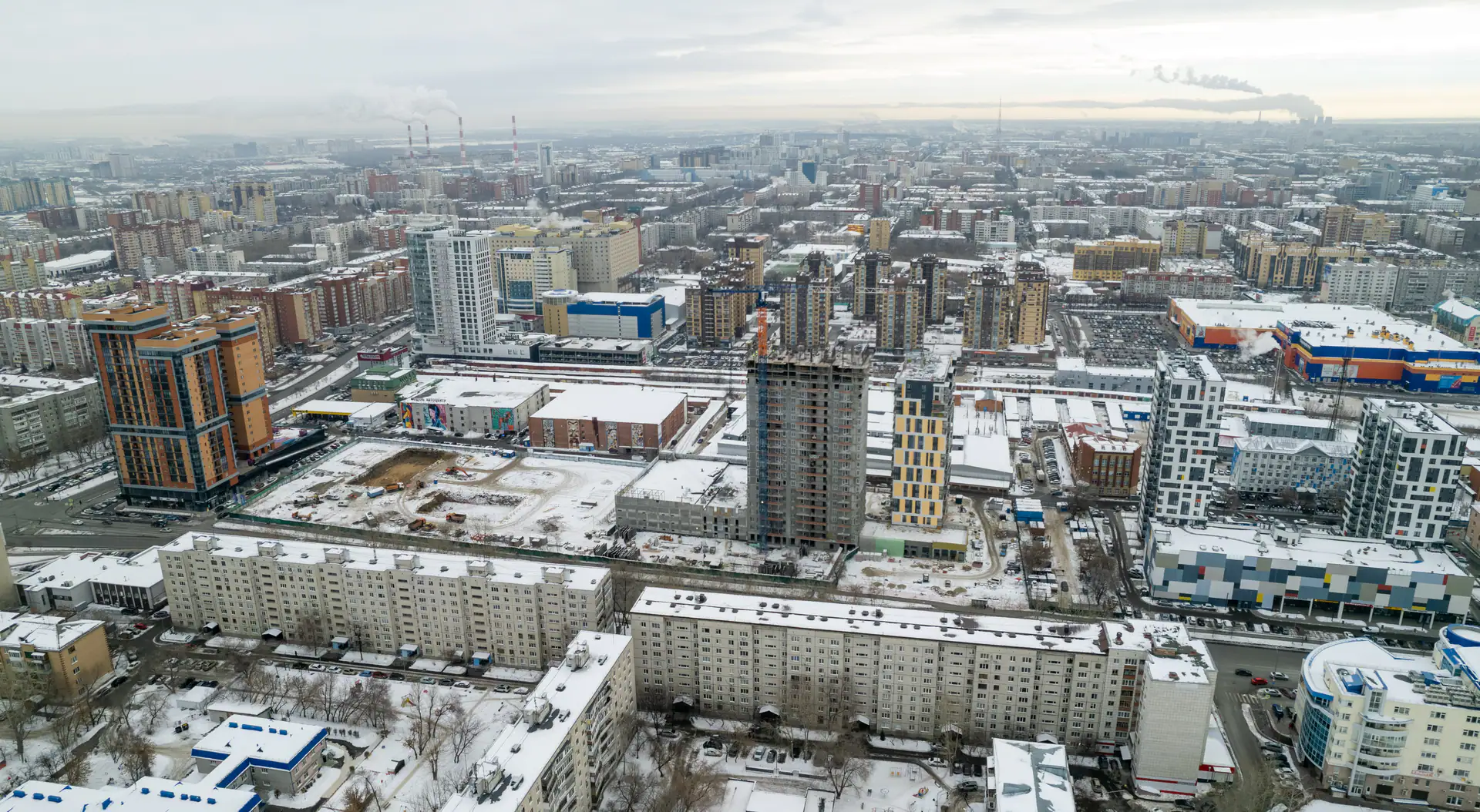

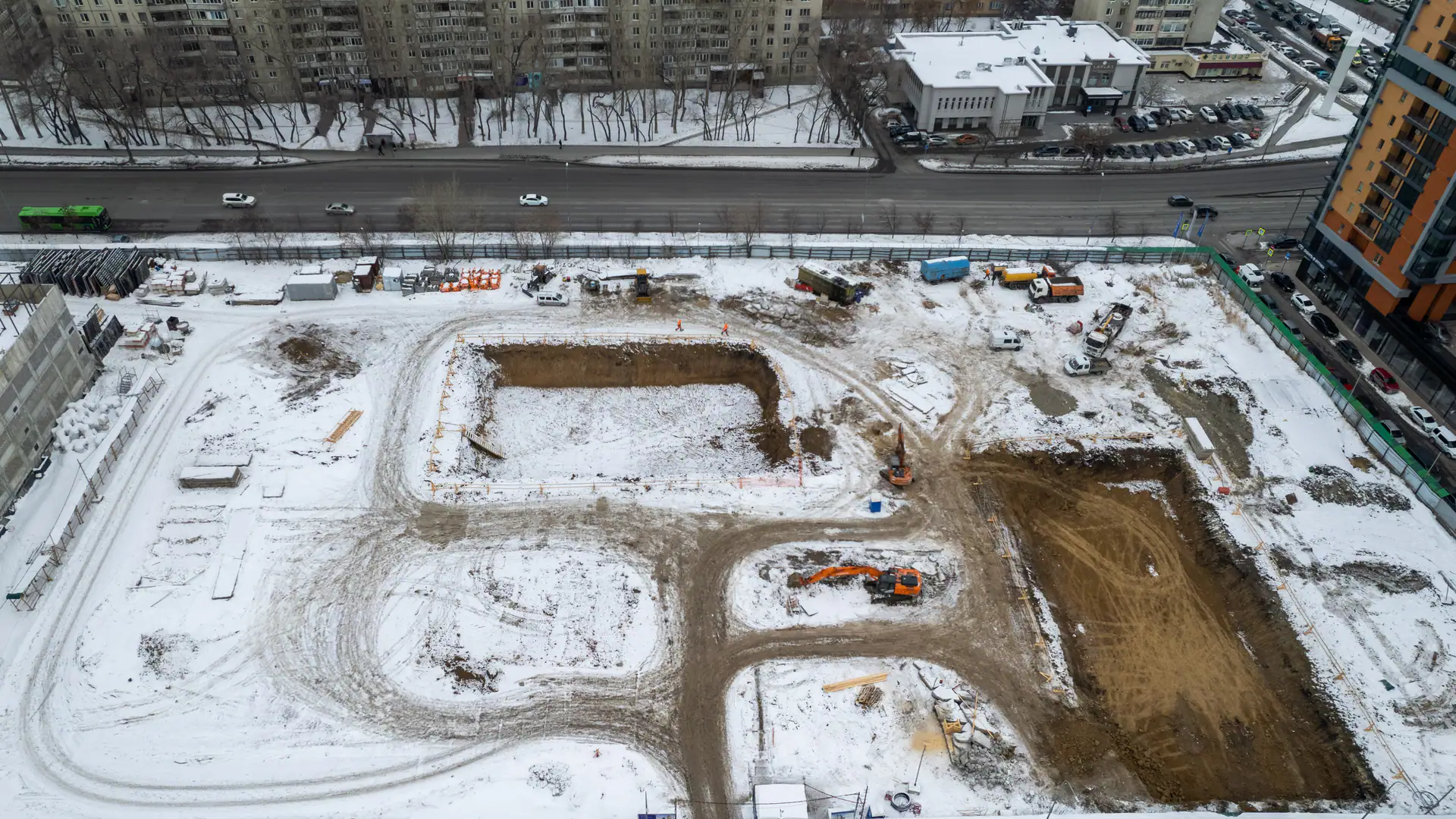

- IV кв. 2022Фотоотчёт со стройки

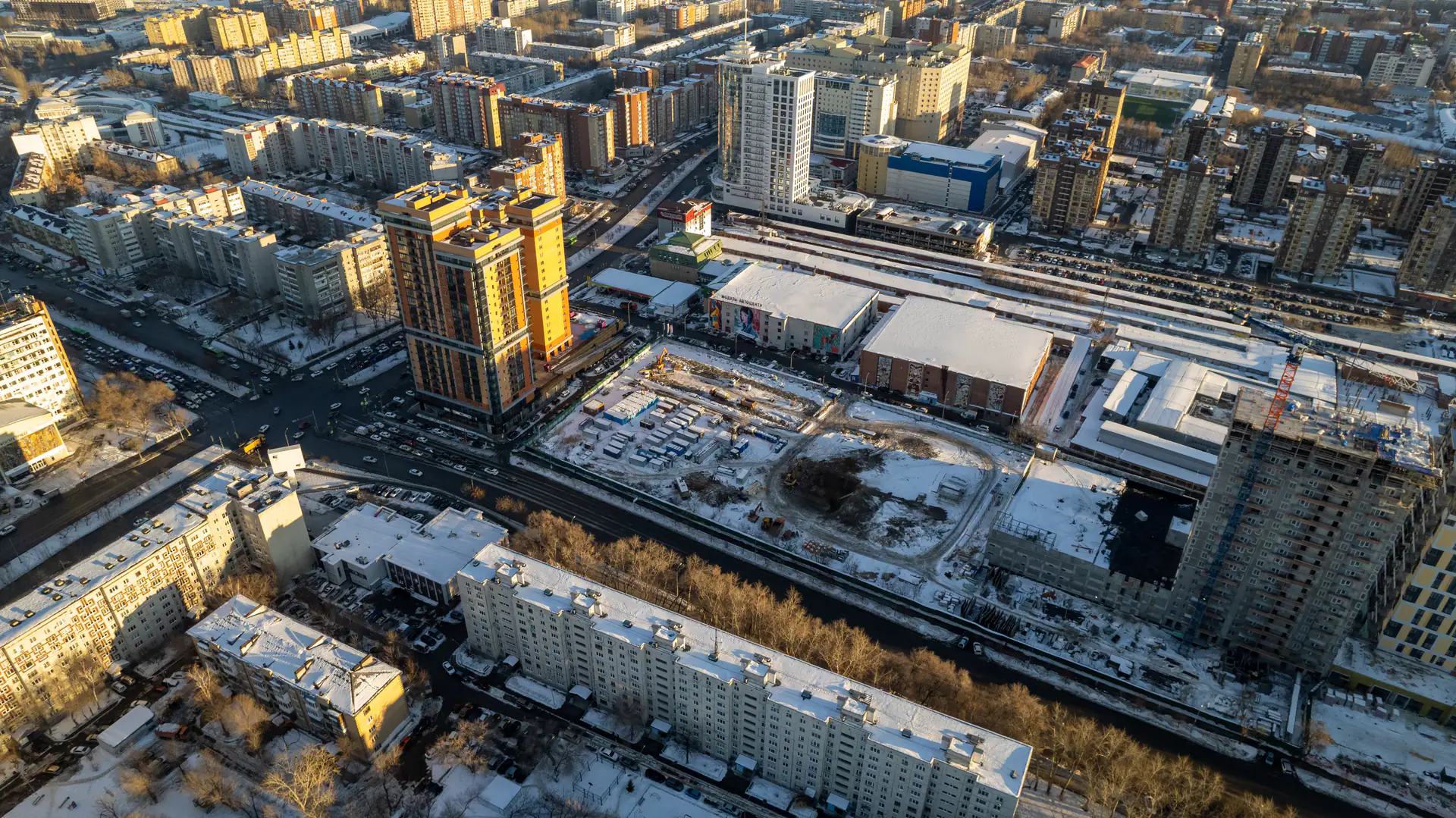

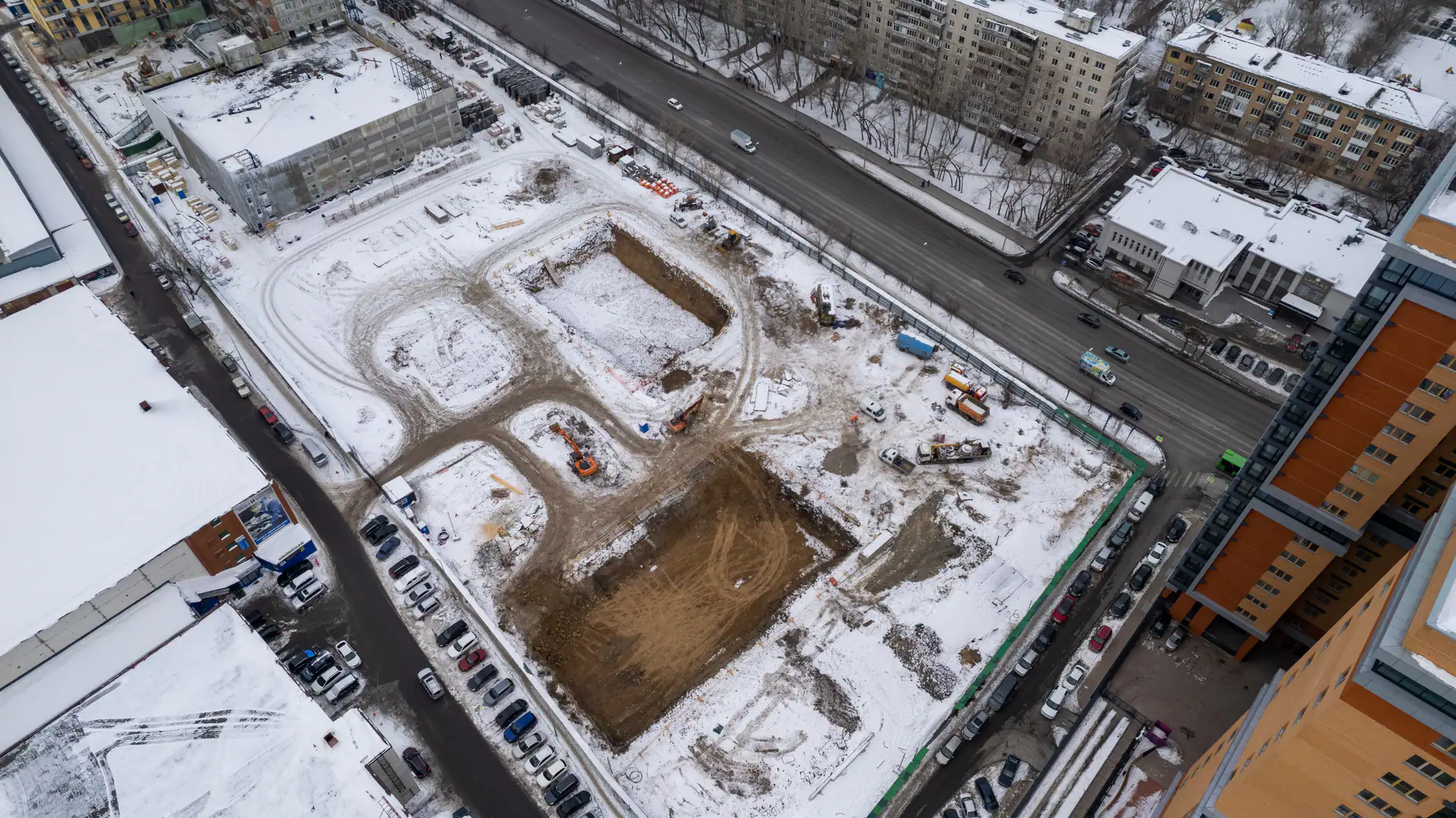

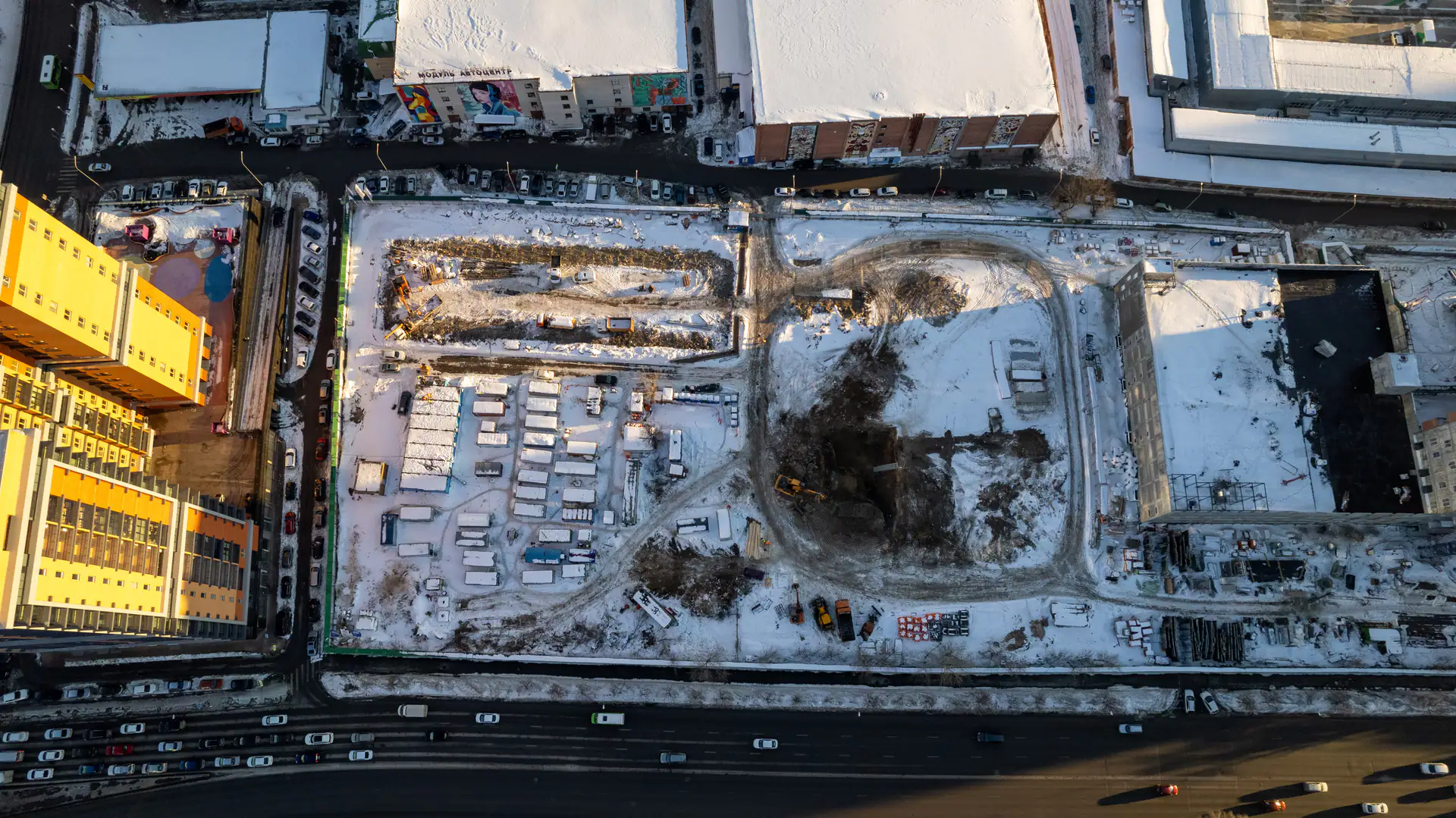

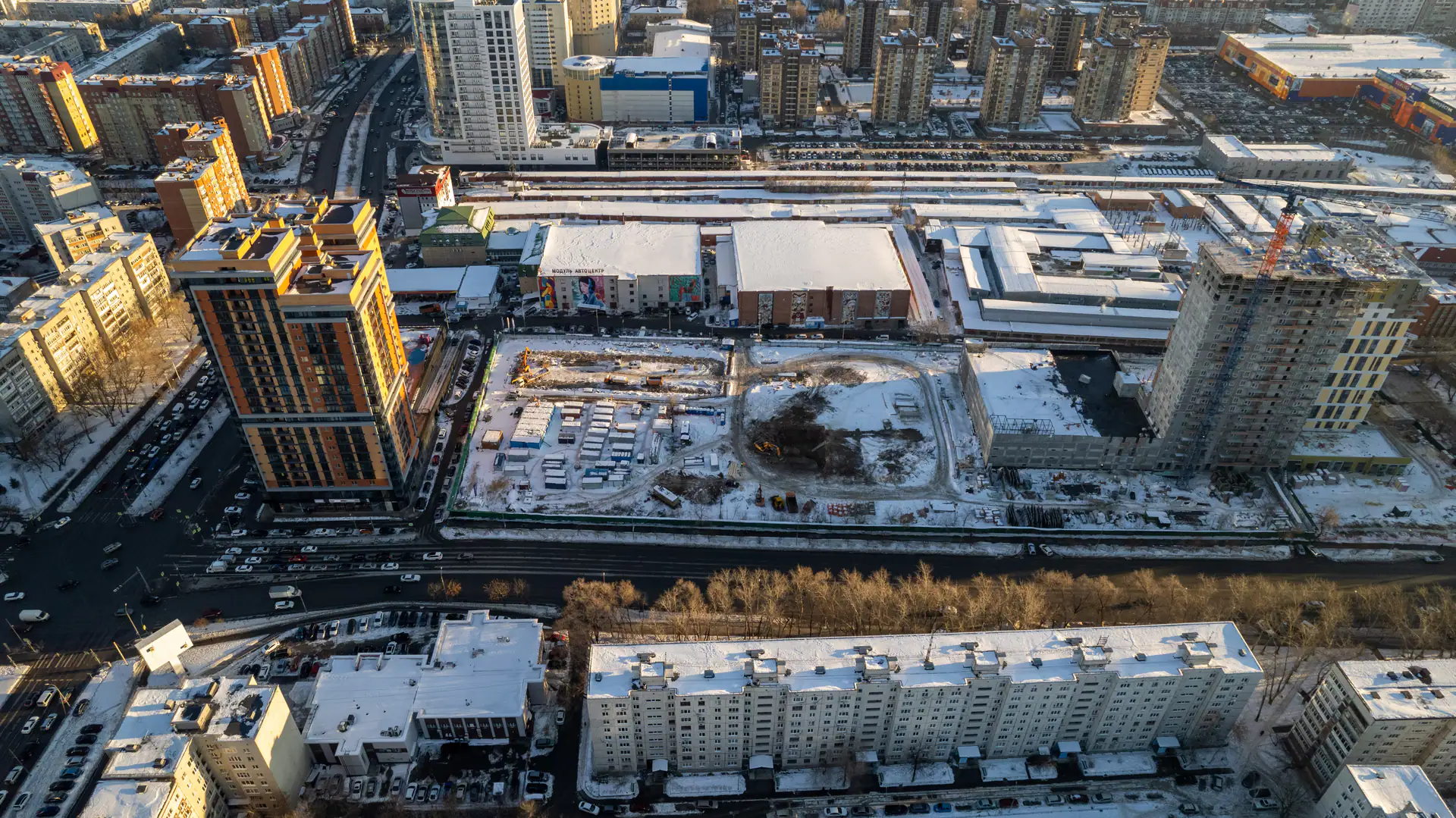

- I кв. 2023Добавлен документ: Извещение о начале строительства

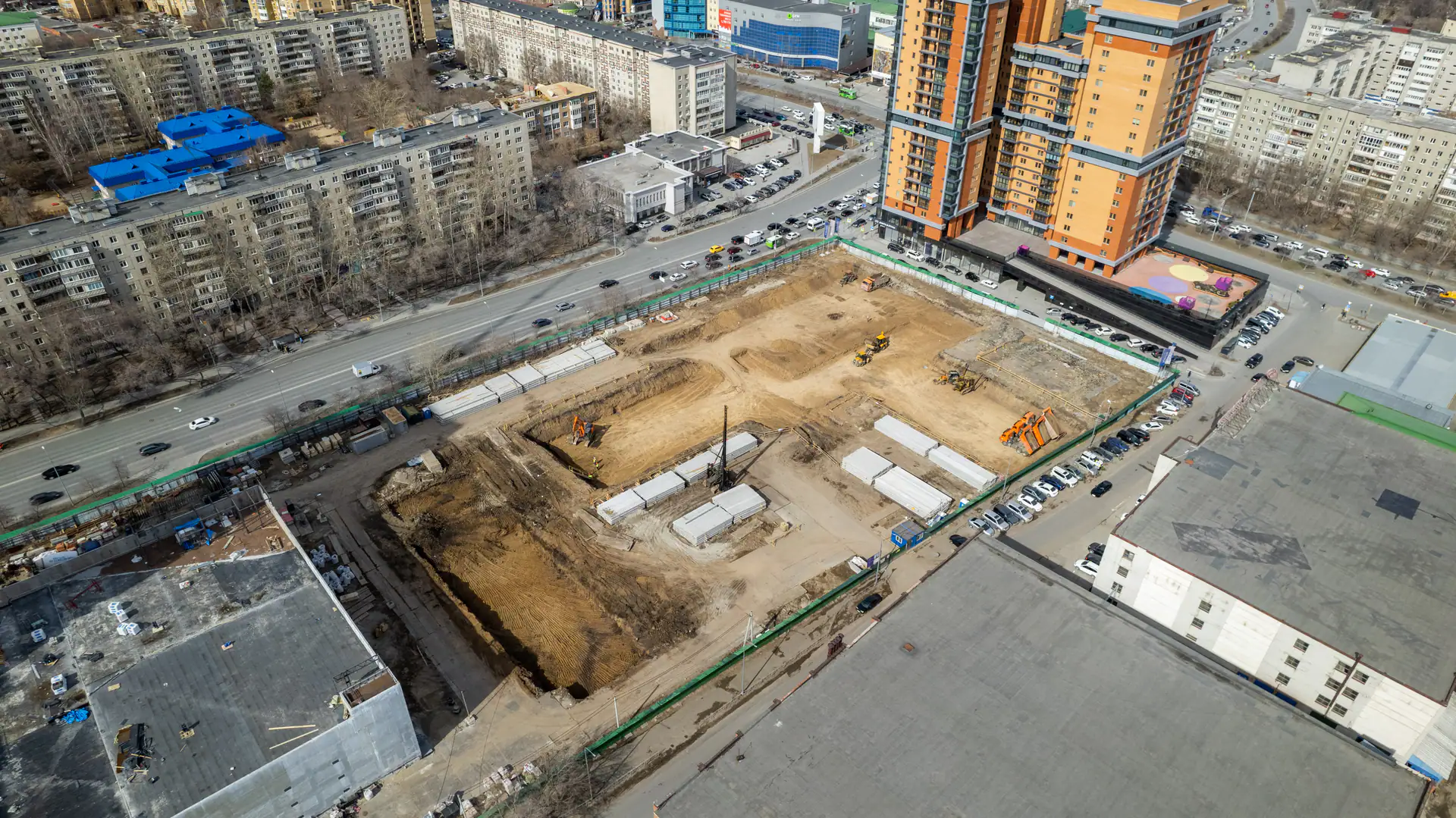

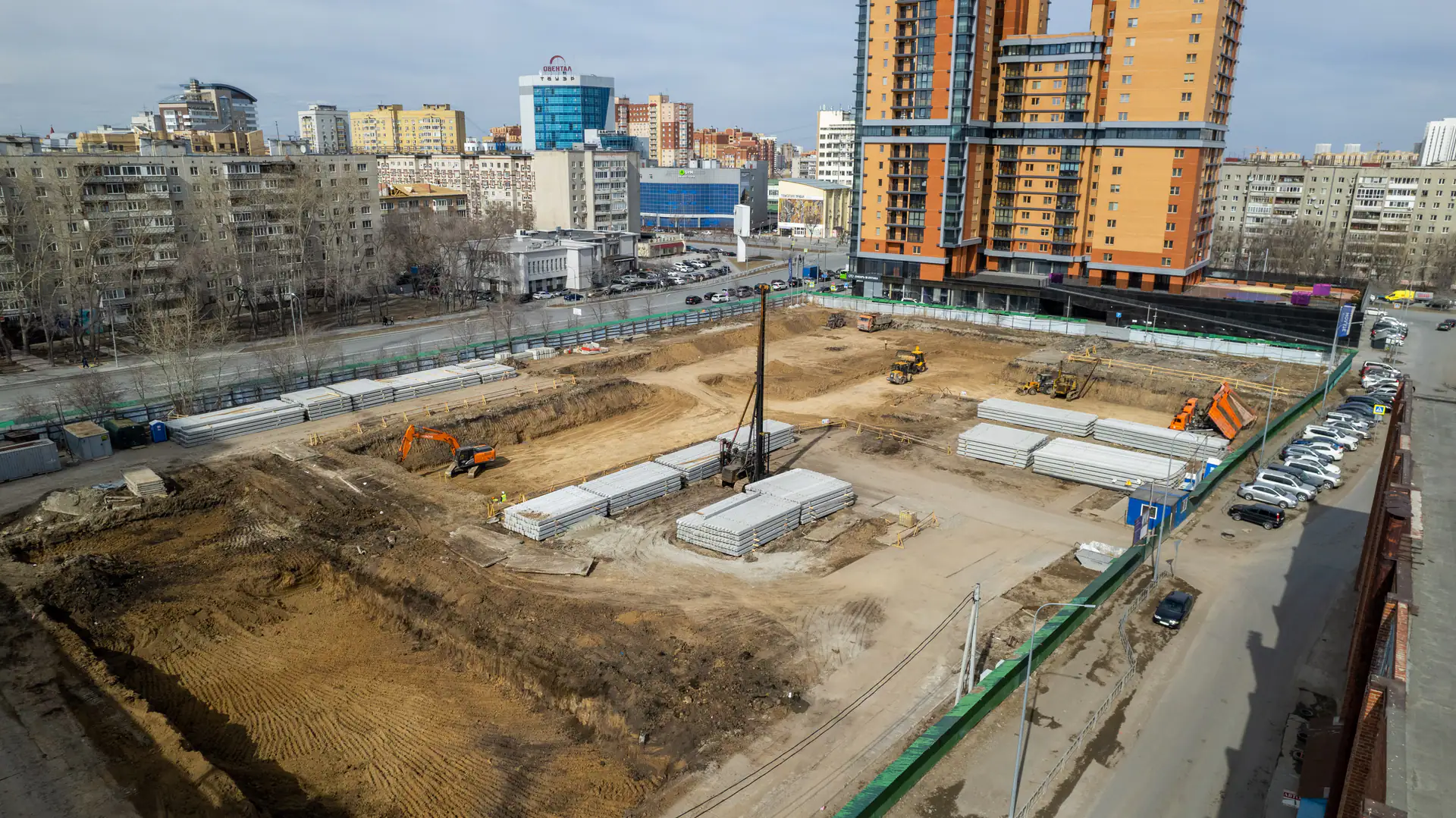

- I кв. 2023Фотоотчёт со стройки

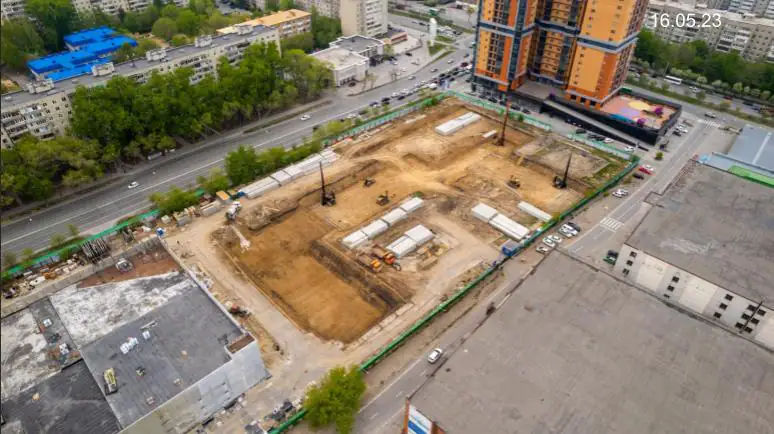

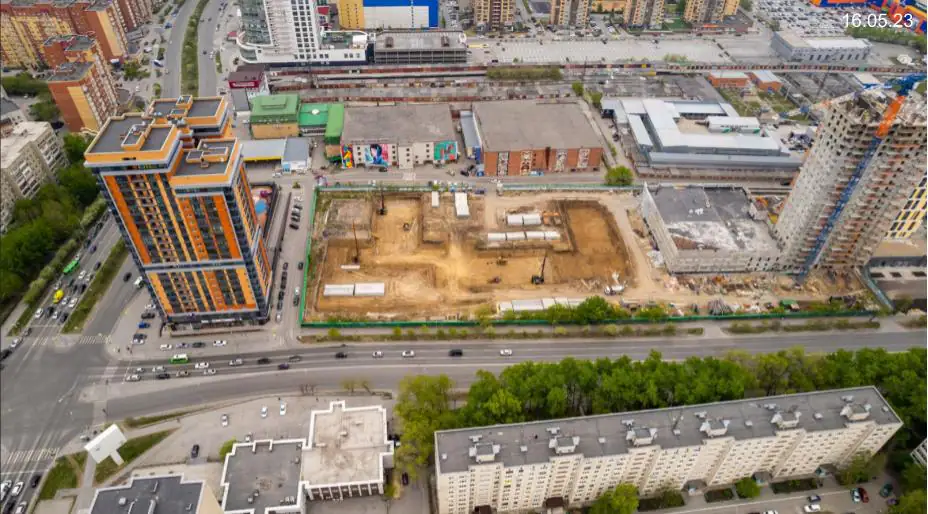

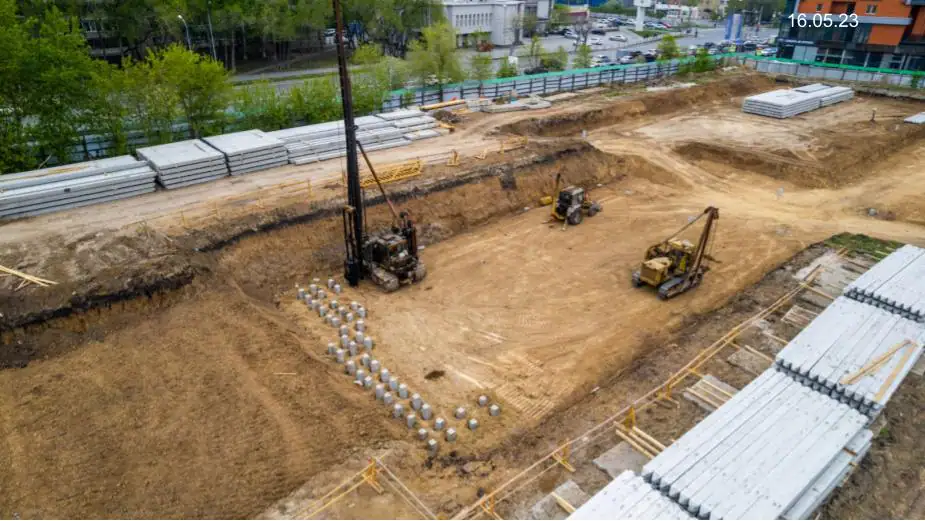

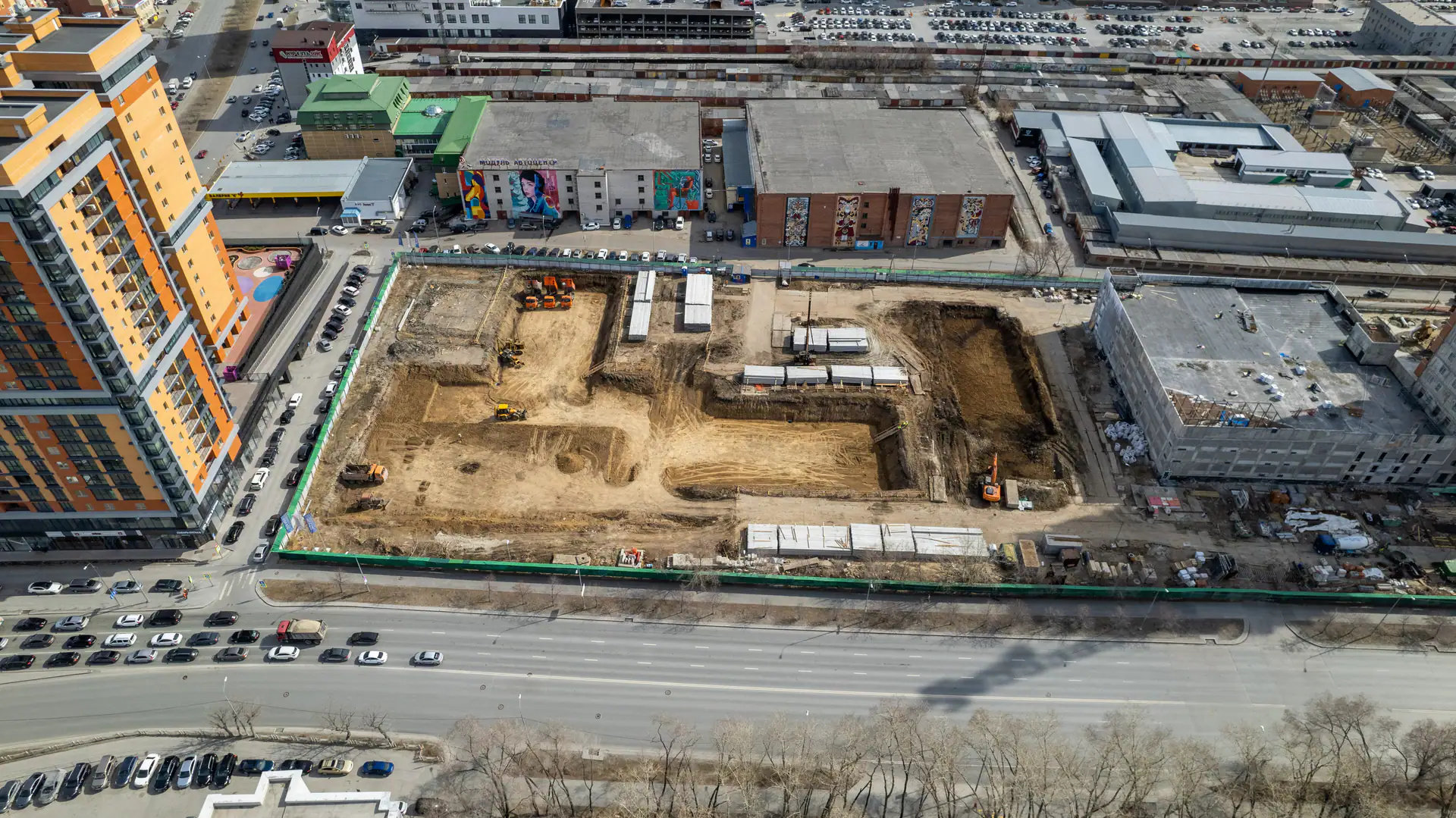

- II кв. 2023Фотоотчёт со стройки

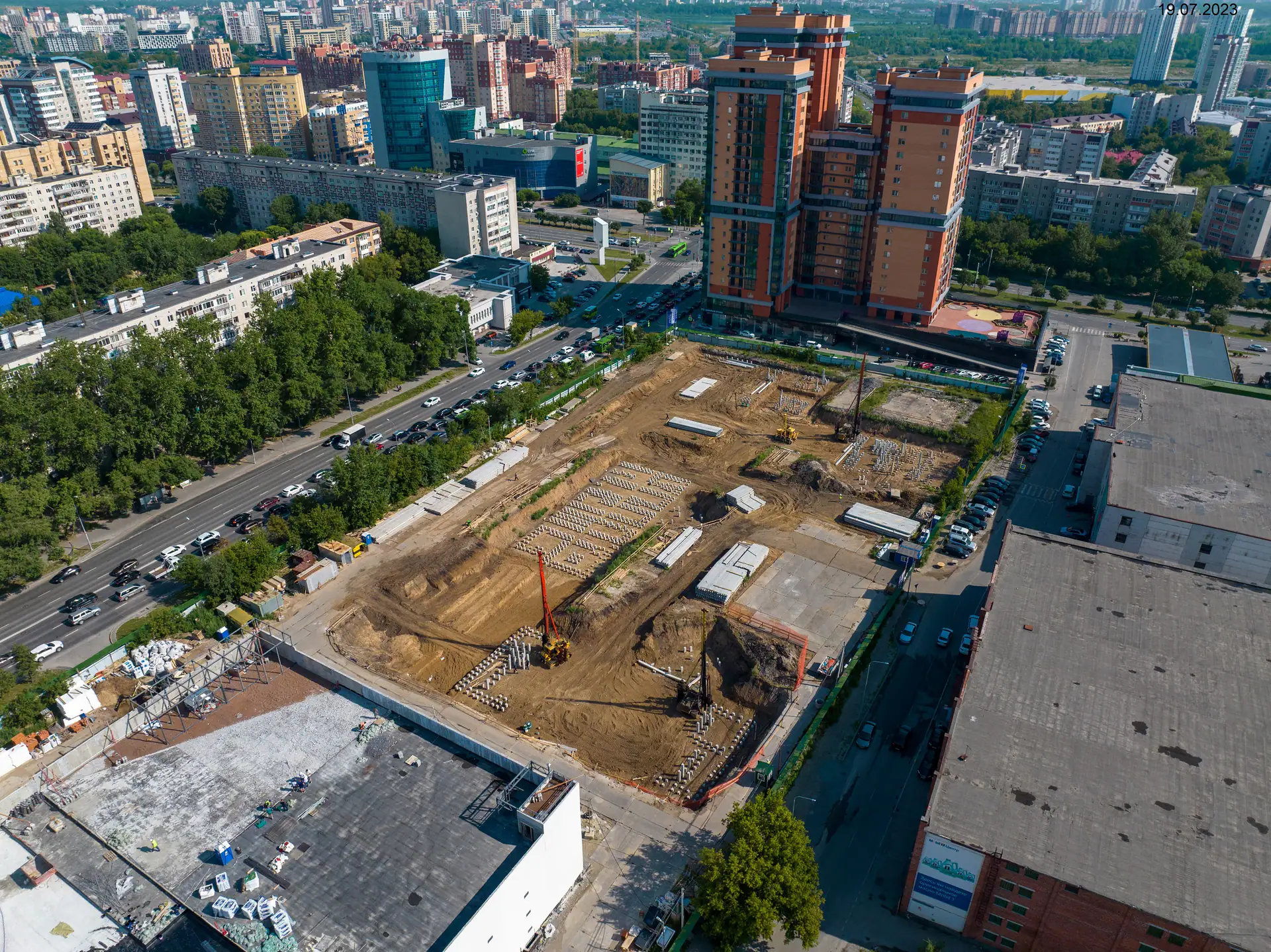

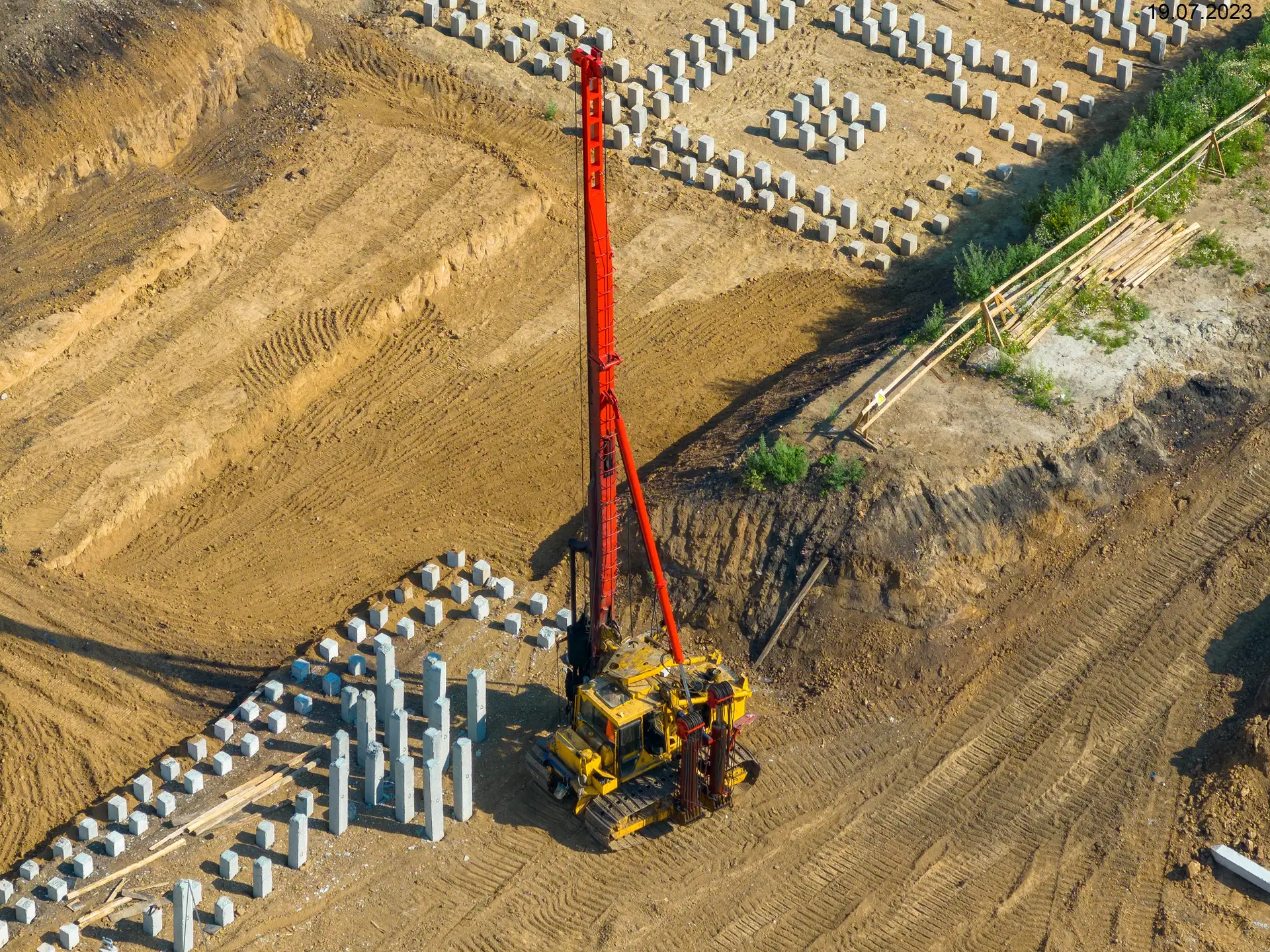

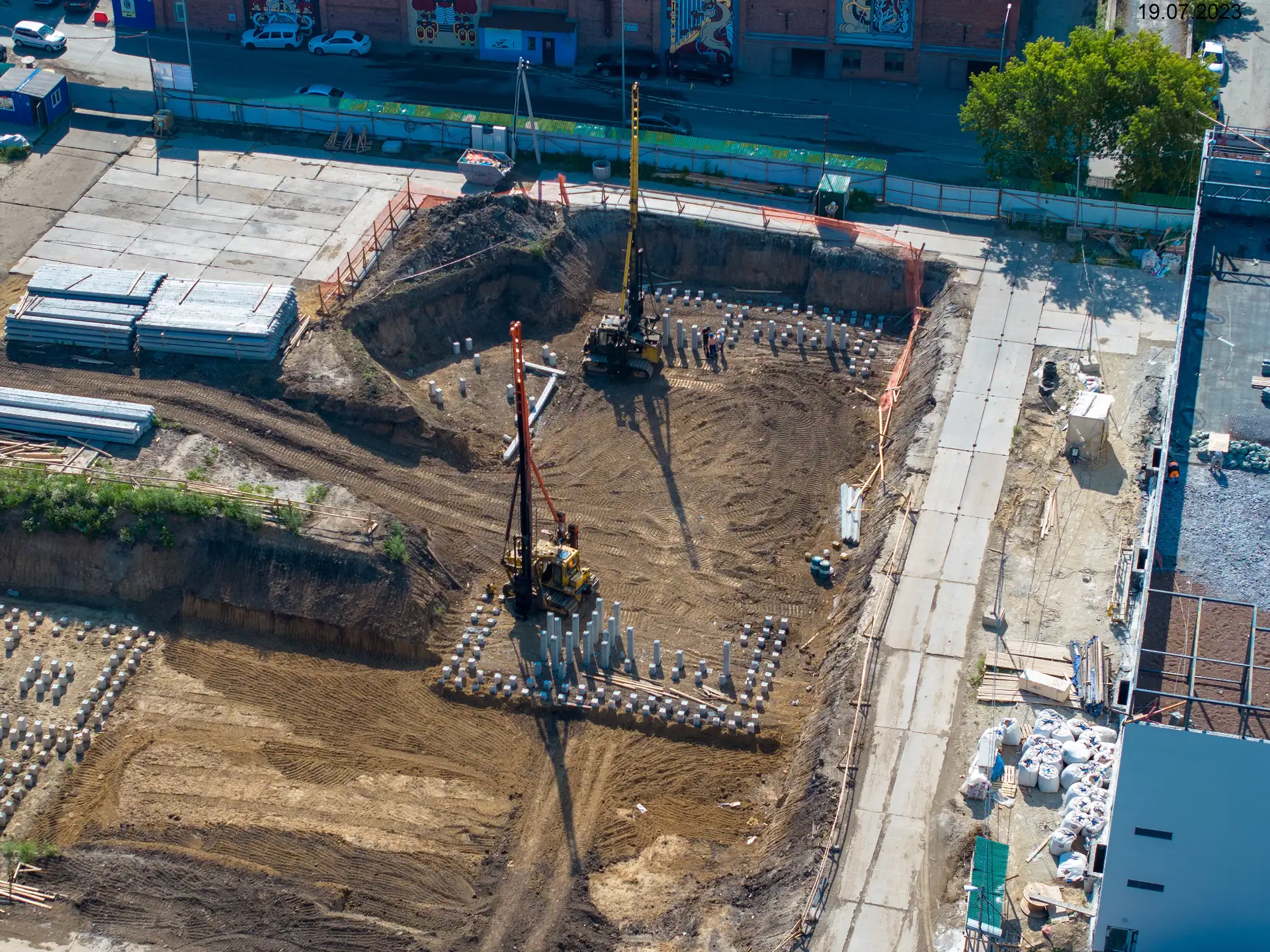

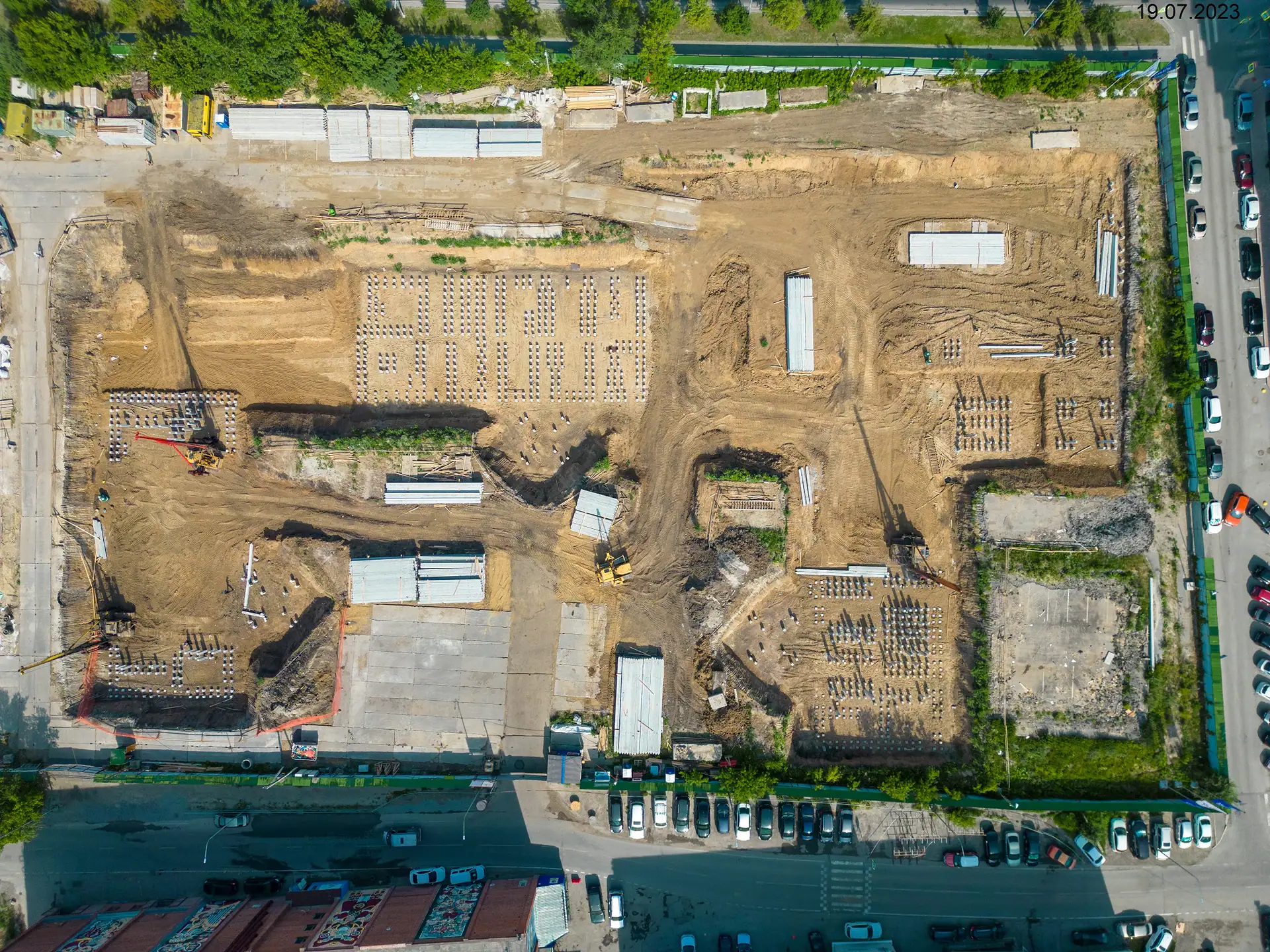

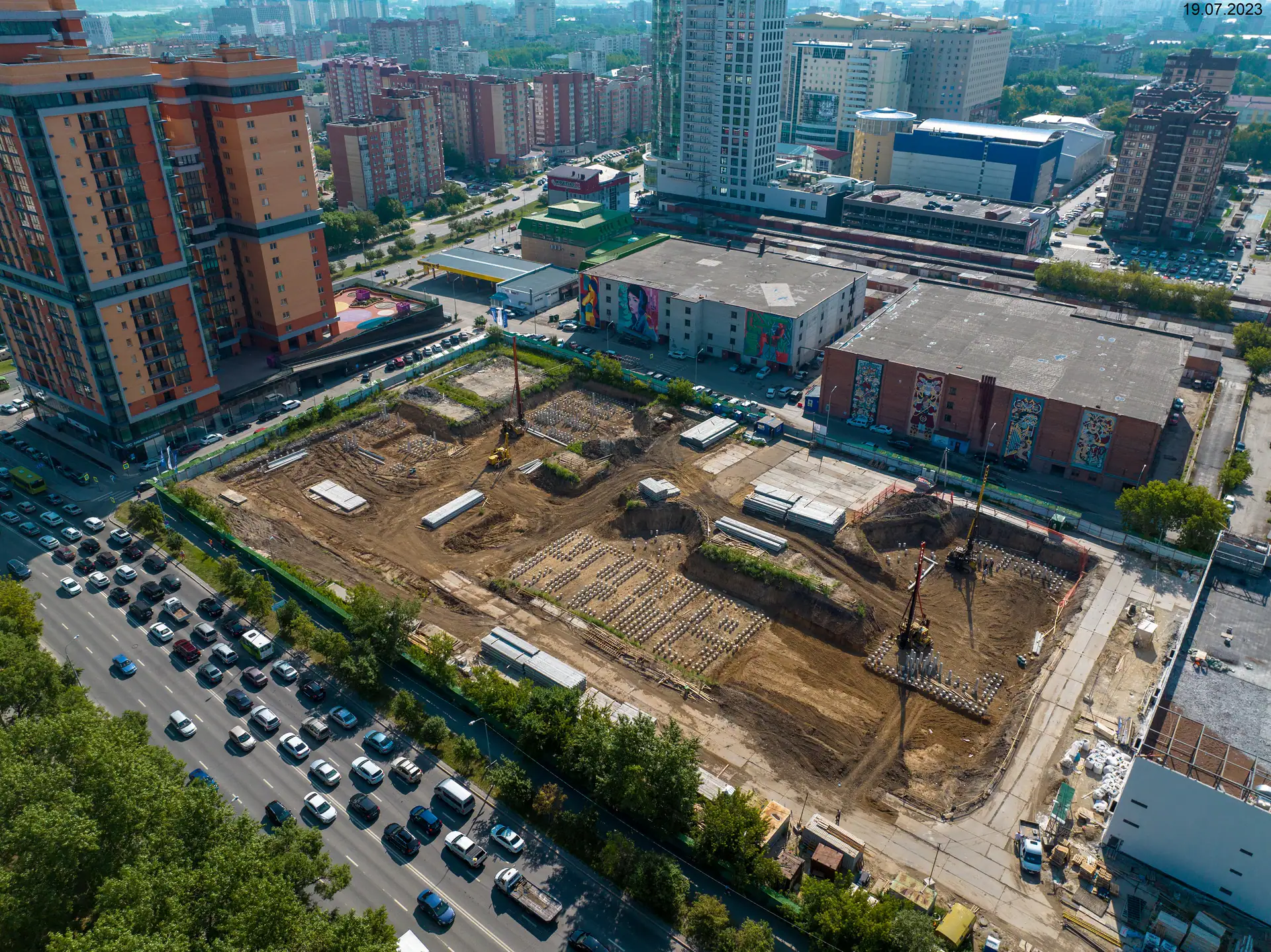

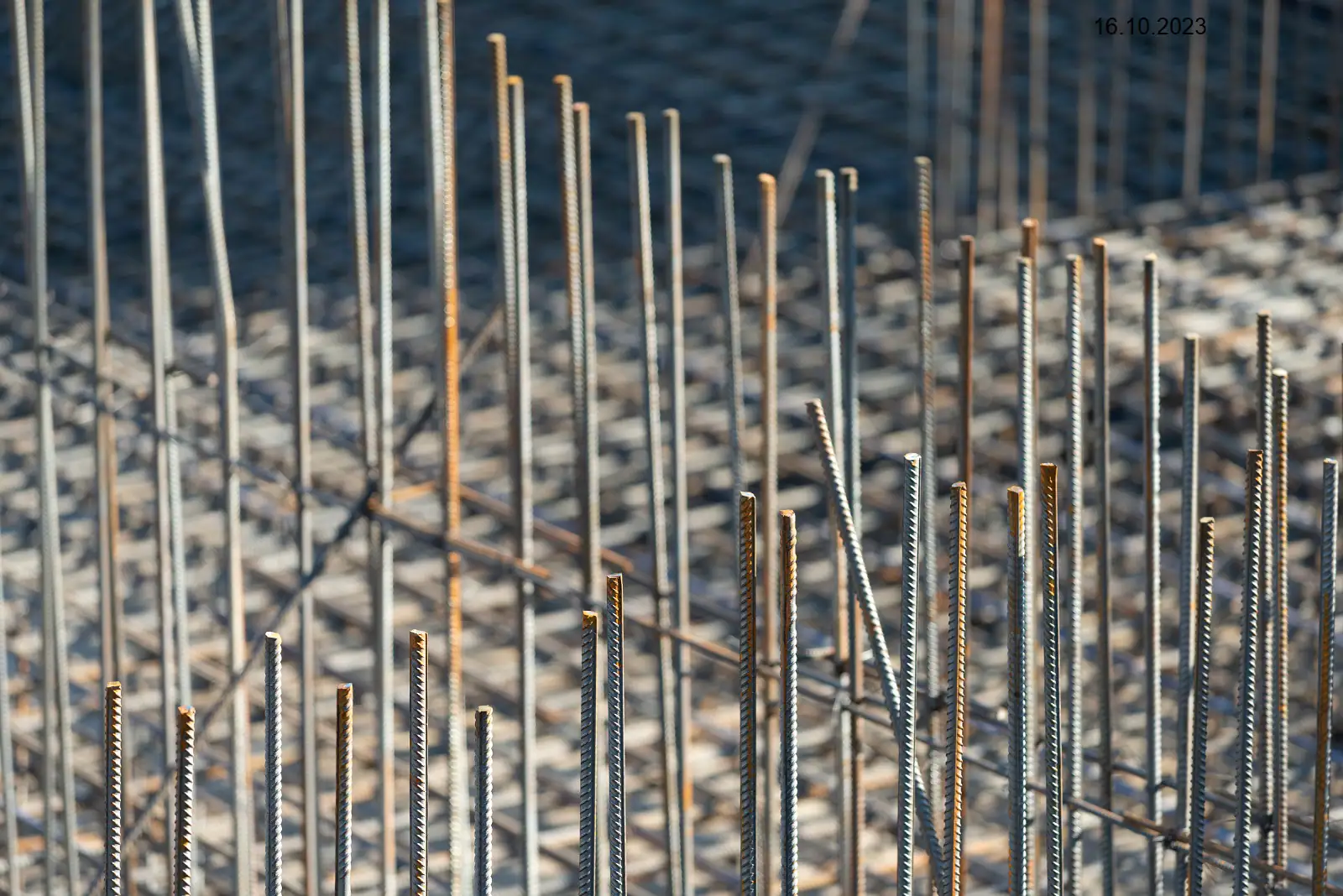

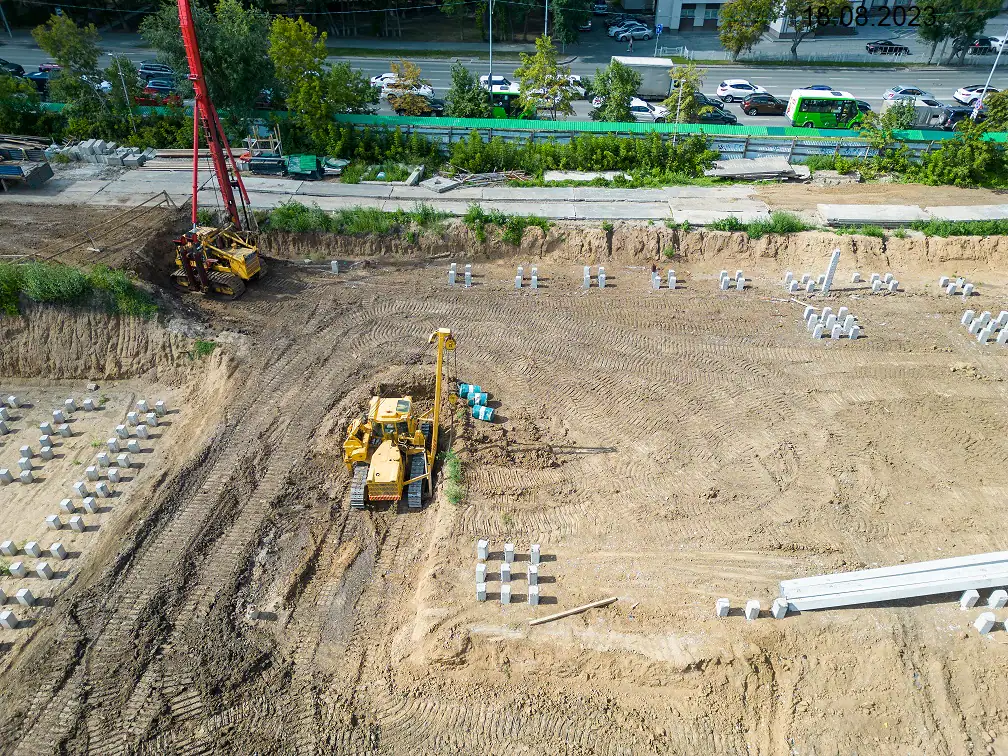

- III кв. 2023Фотоотчёт со стройки

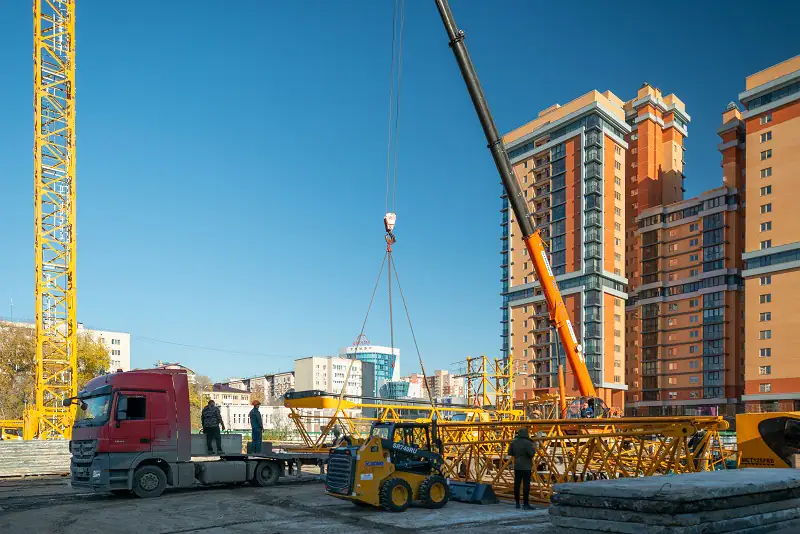

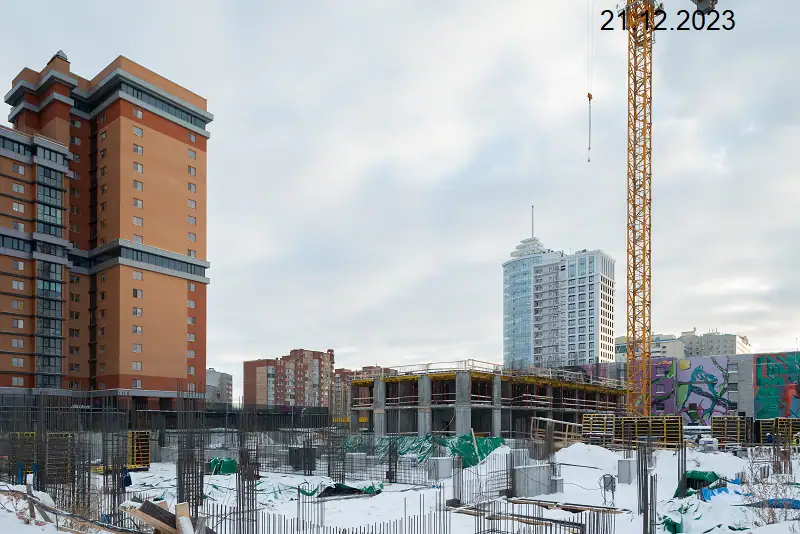

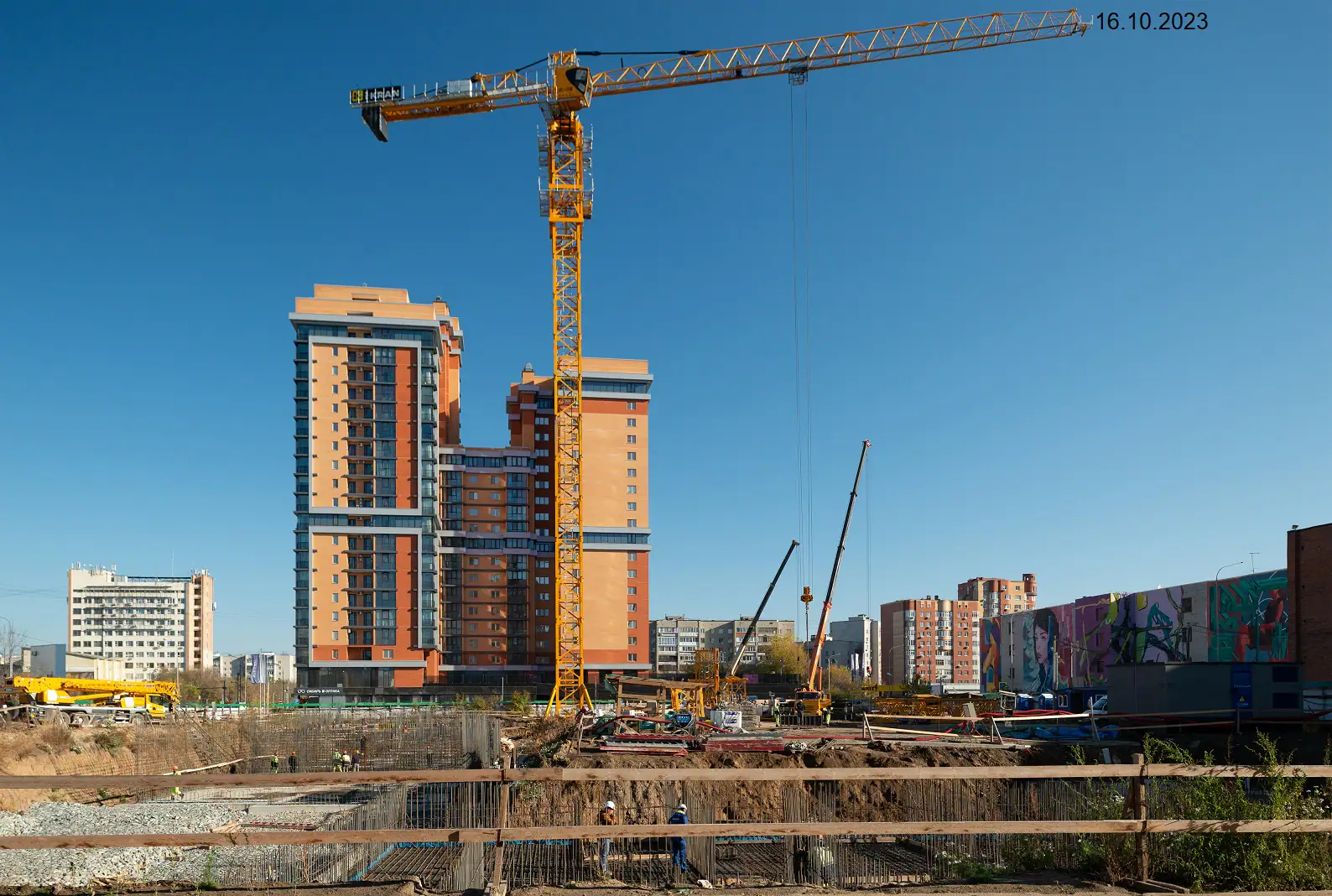

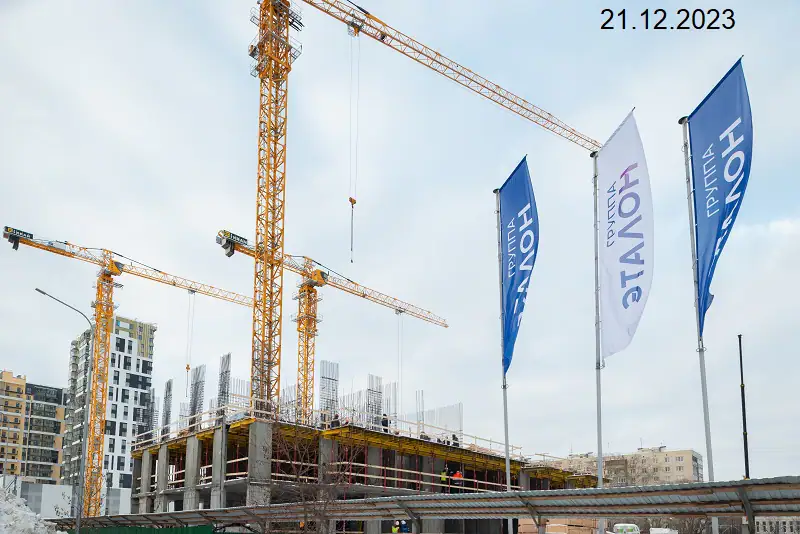

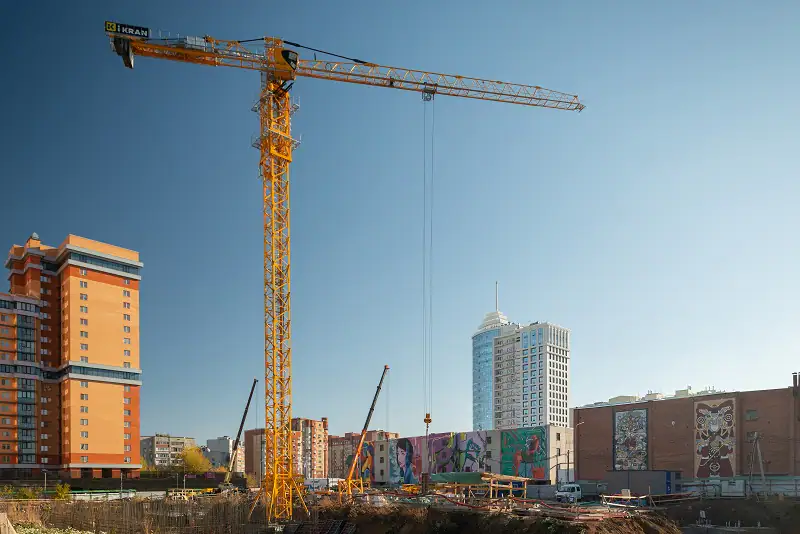

- IV кв. 2023Фотоотчёт со стройки

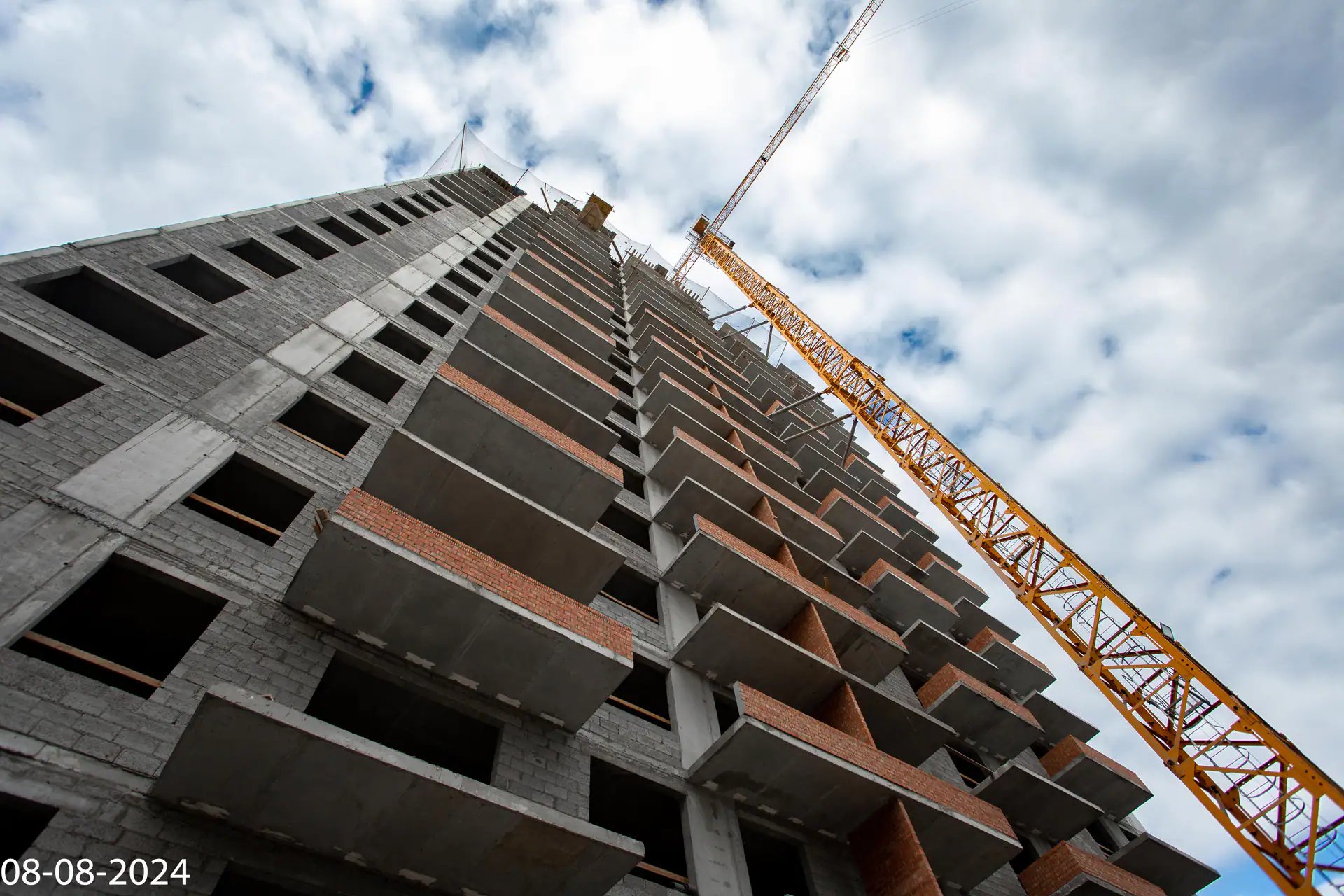

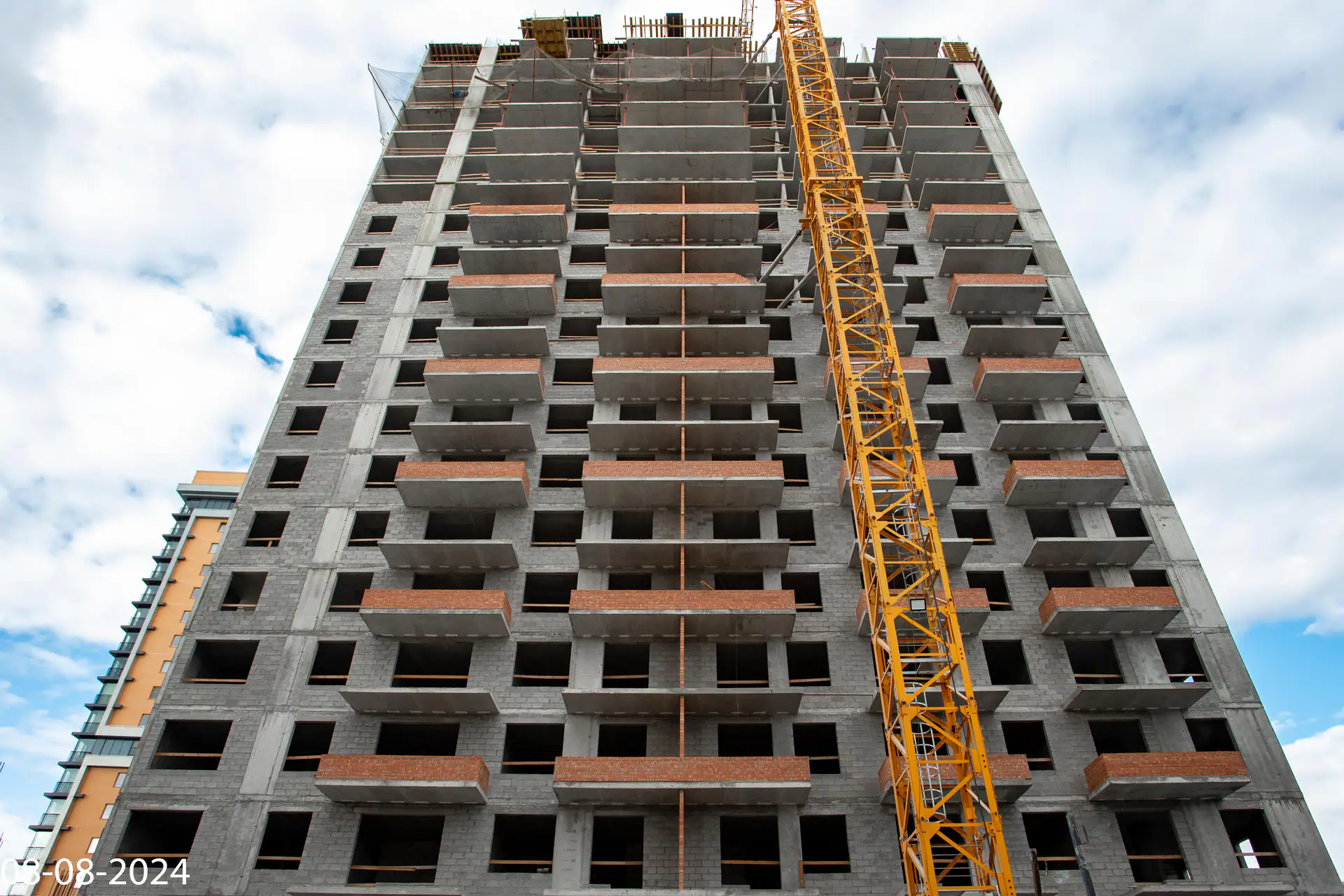

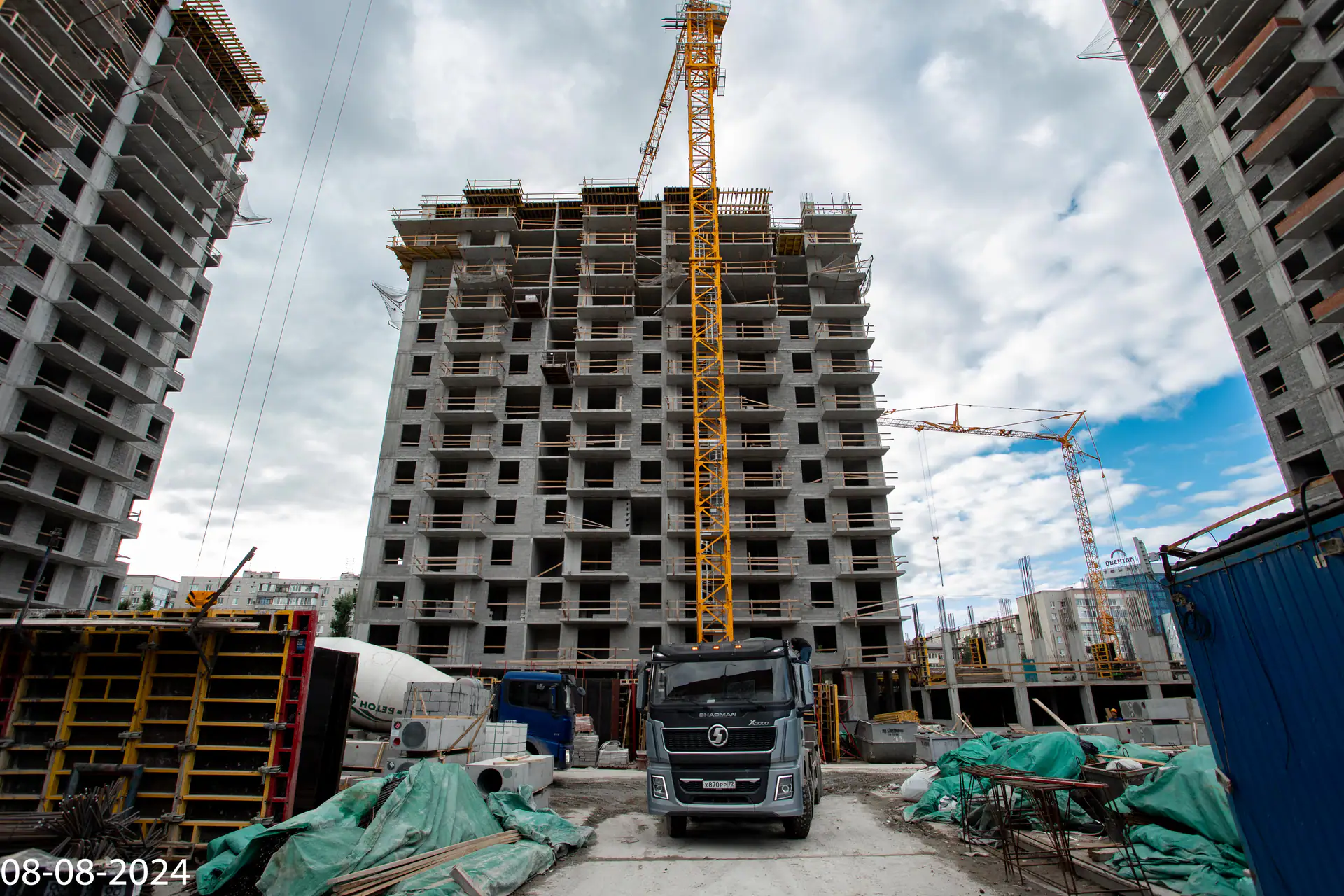

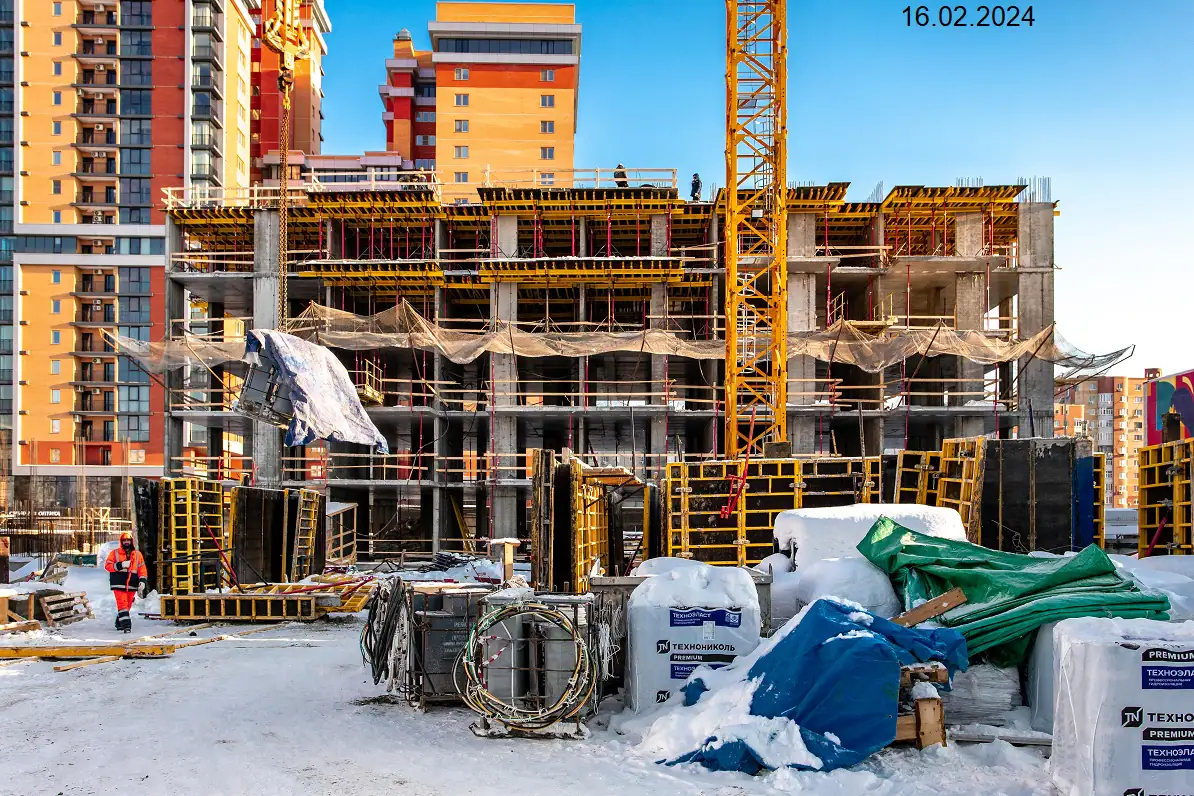

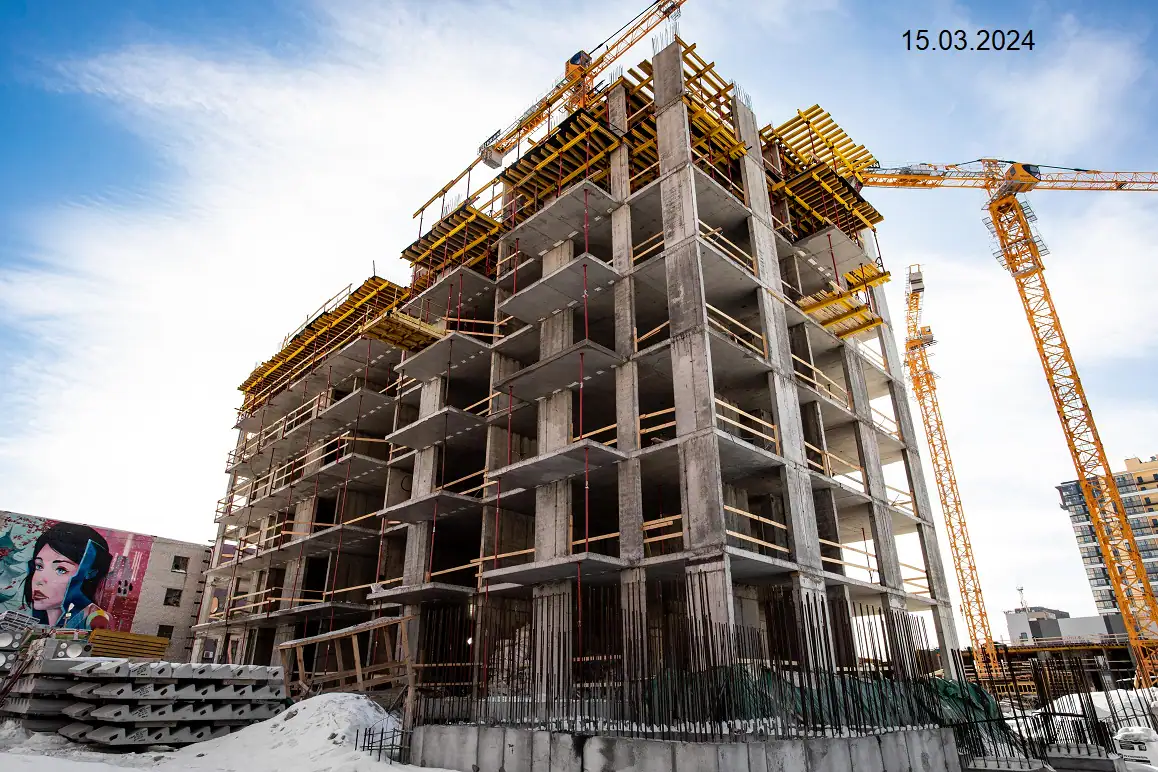

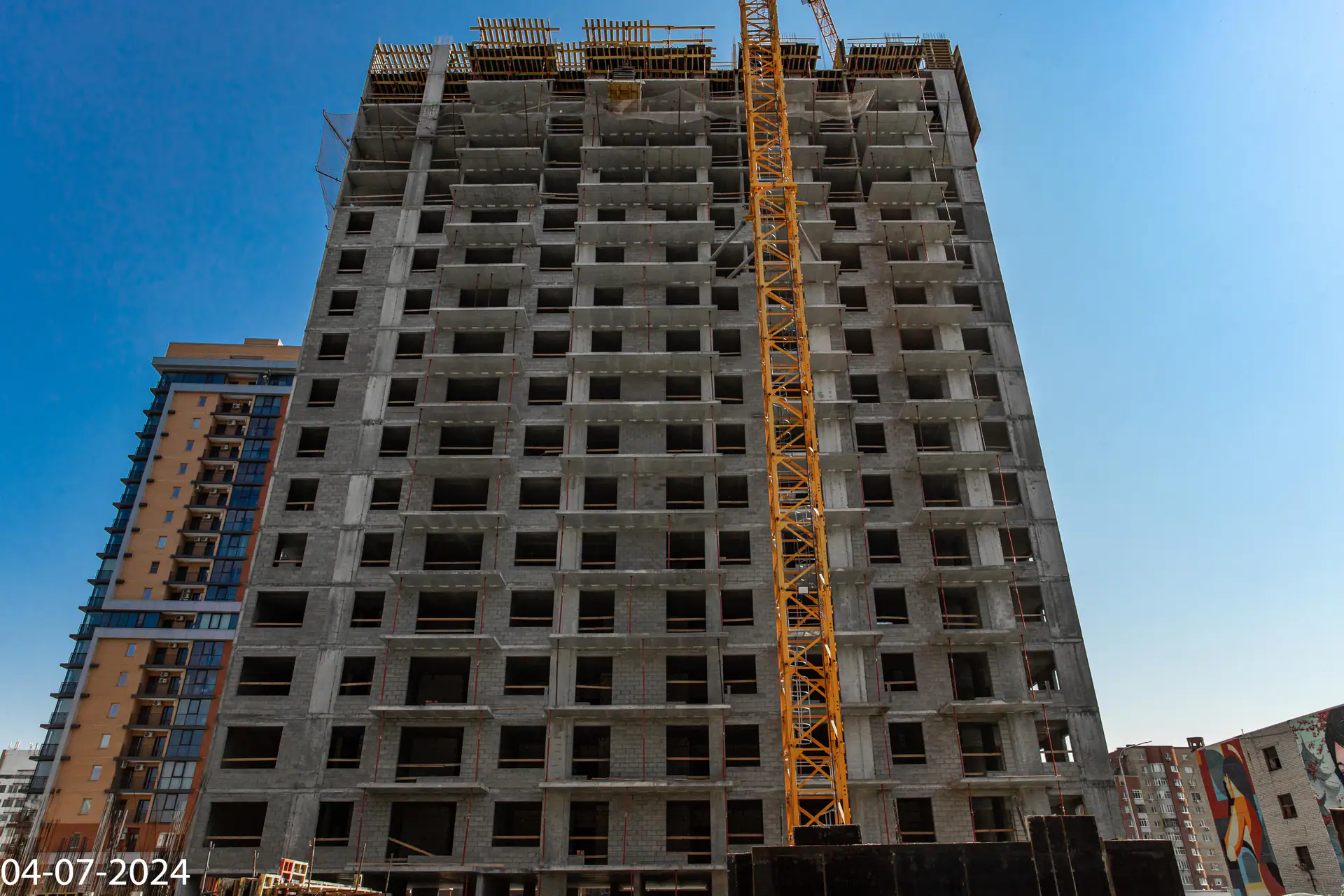

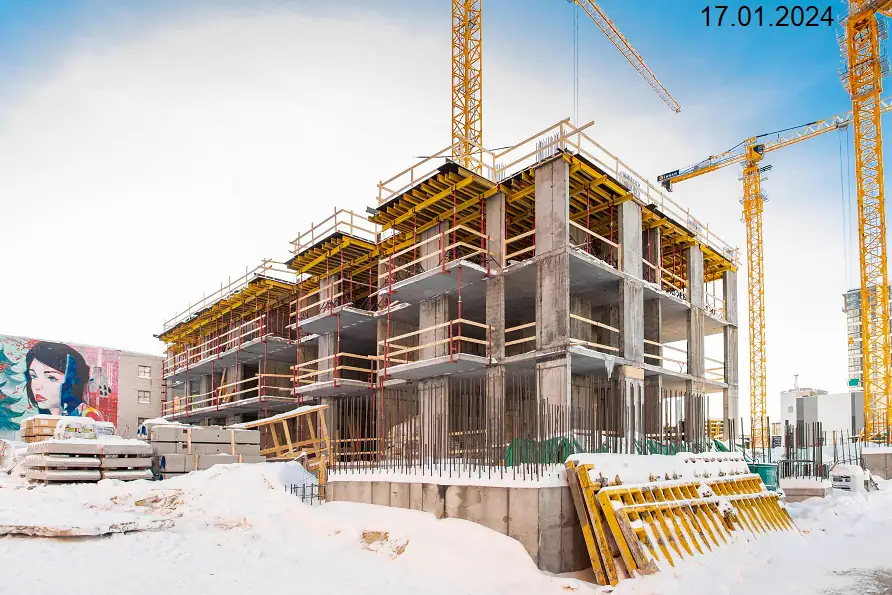

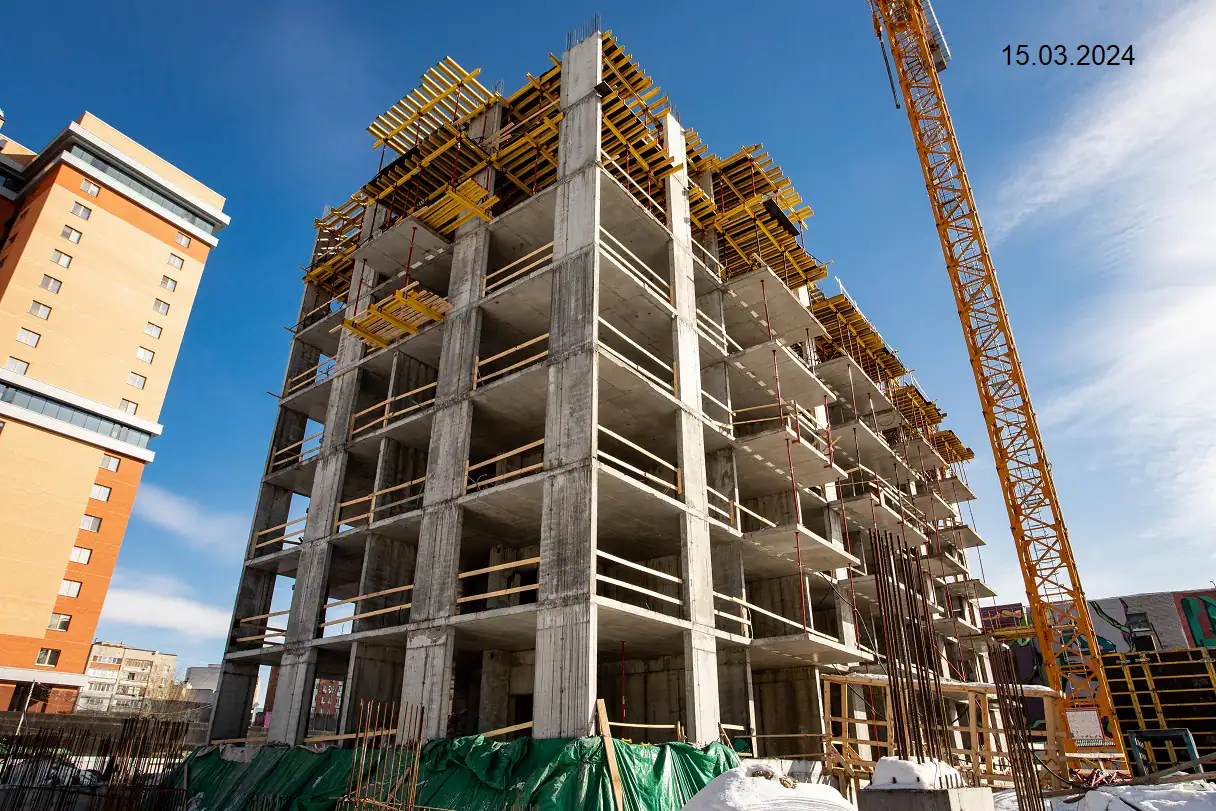

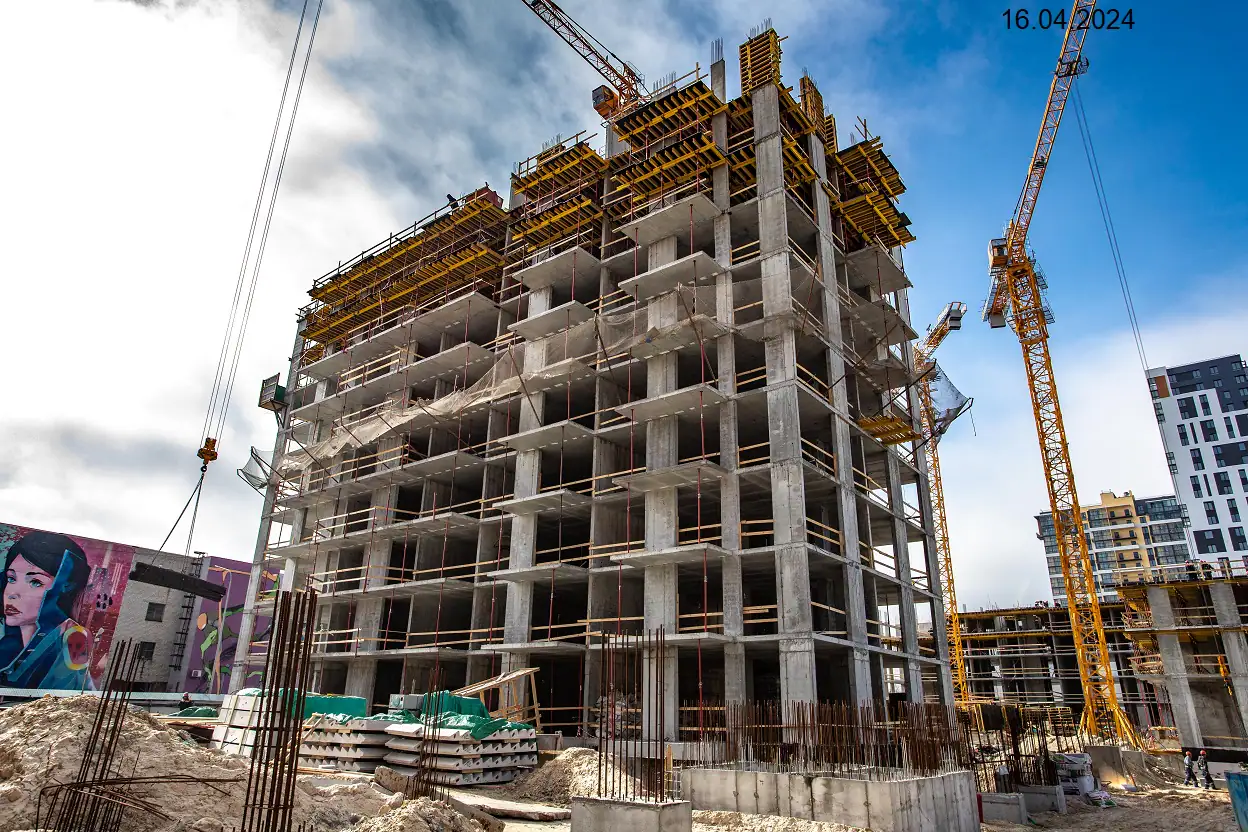

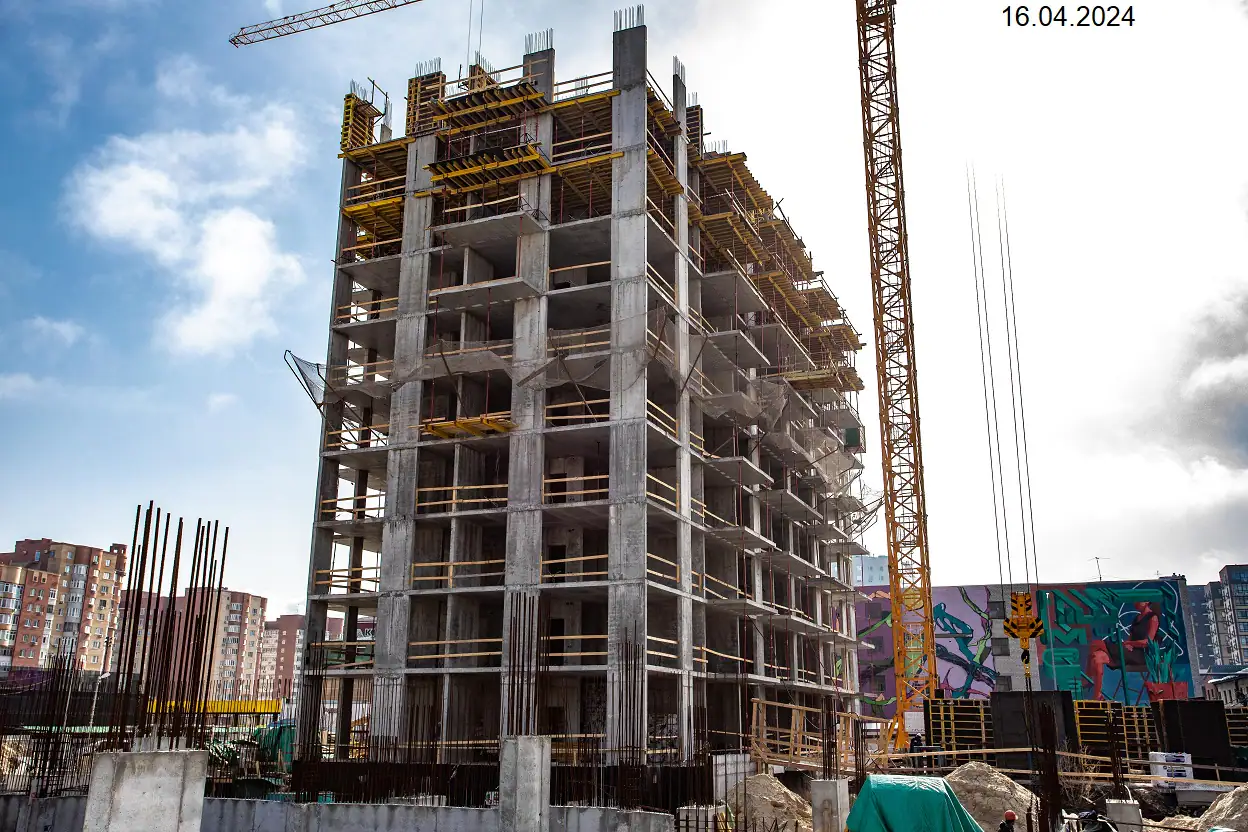

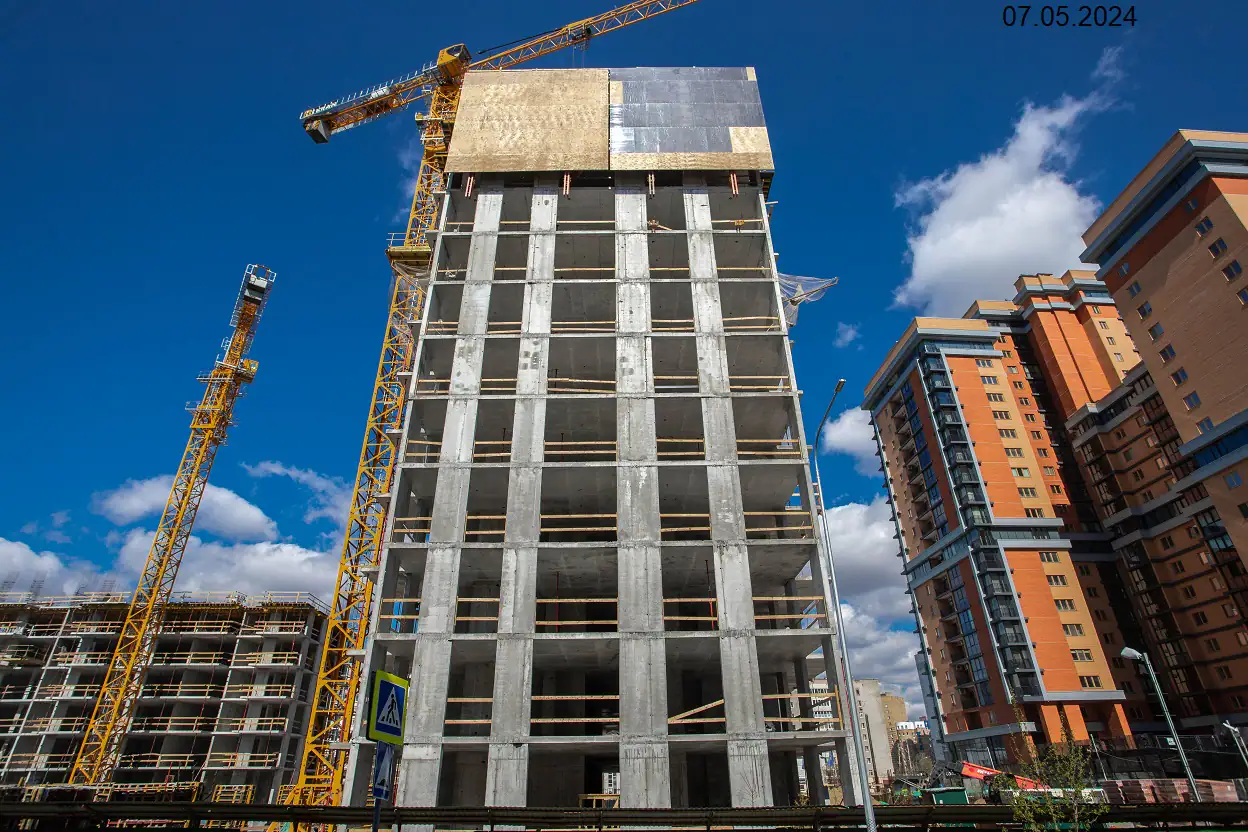

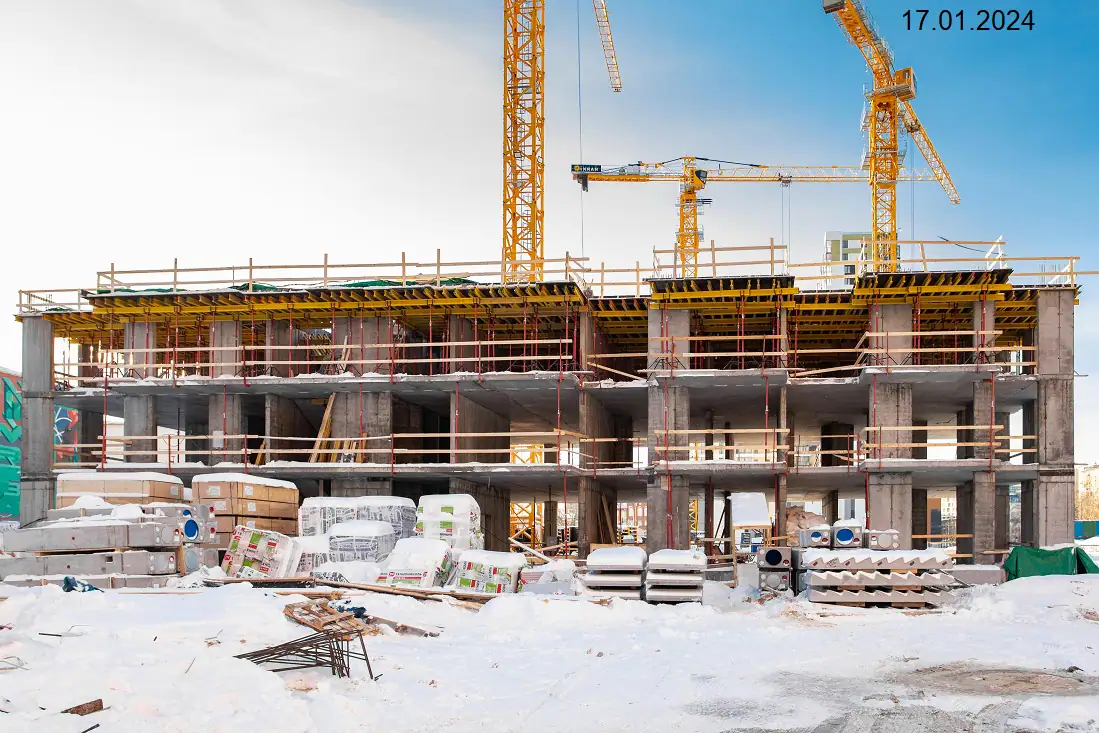

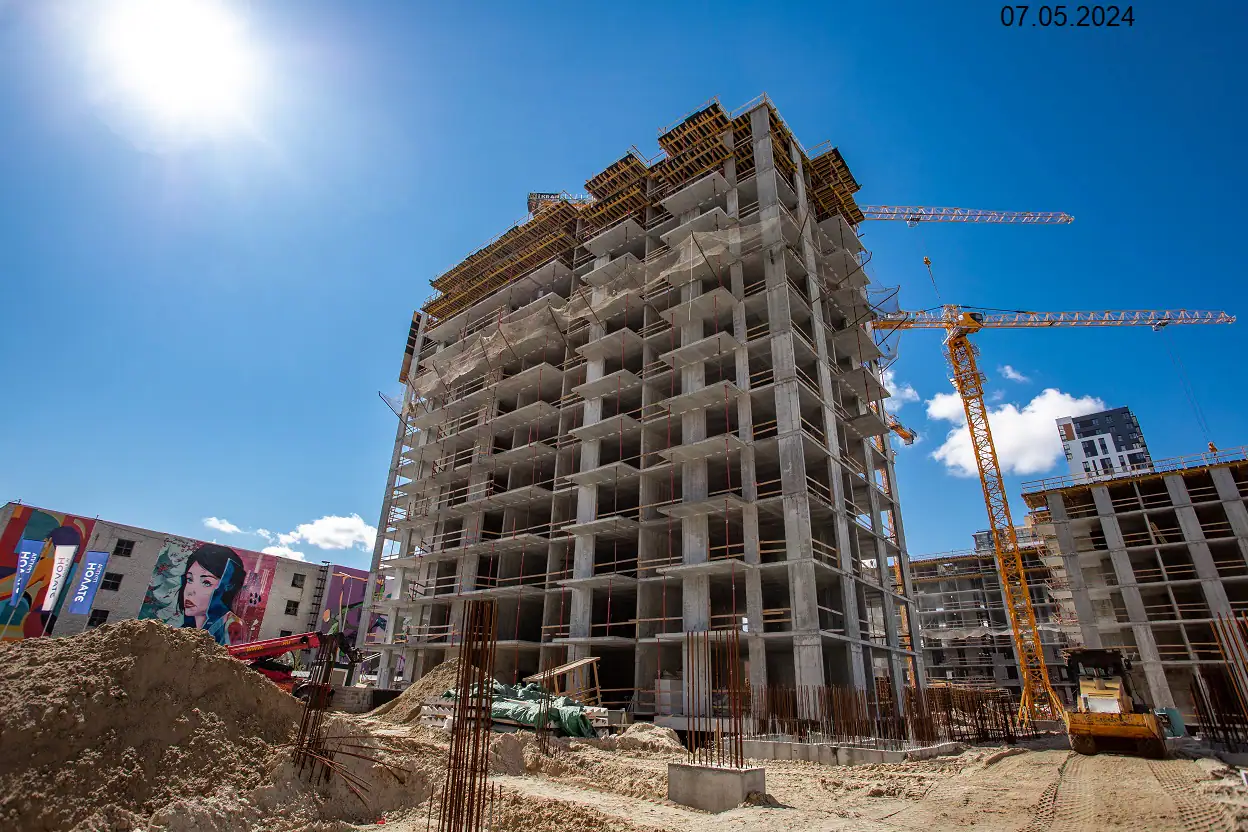

- I кв. 2024Фотоотчёт со стройки

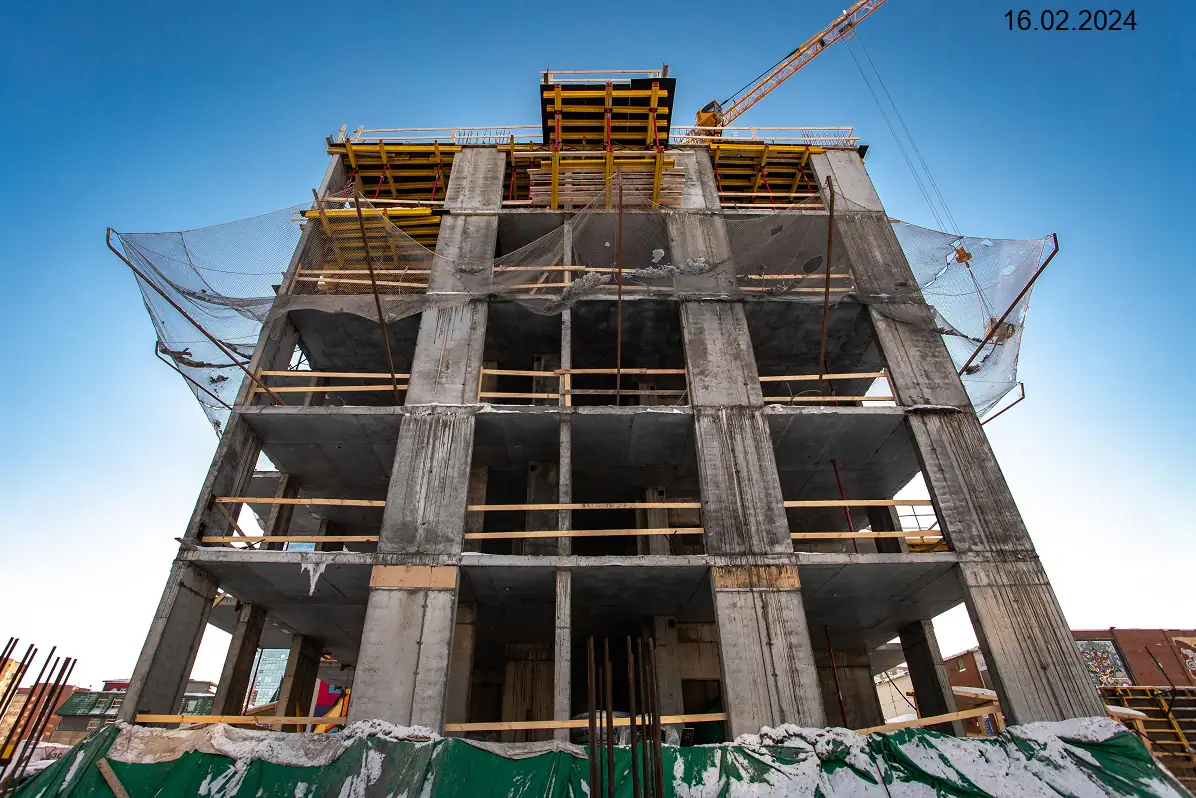

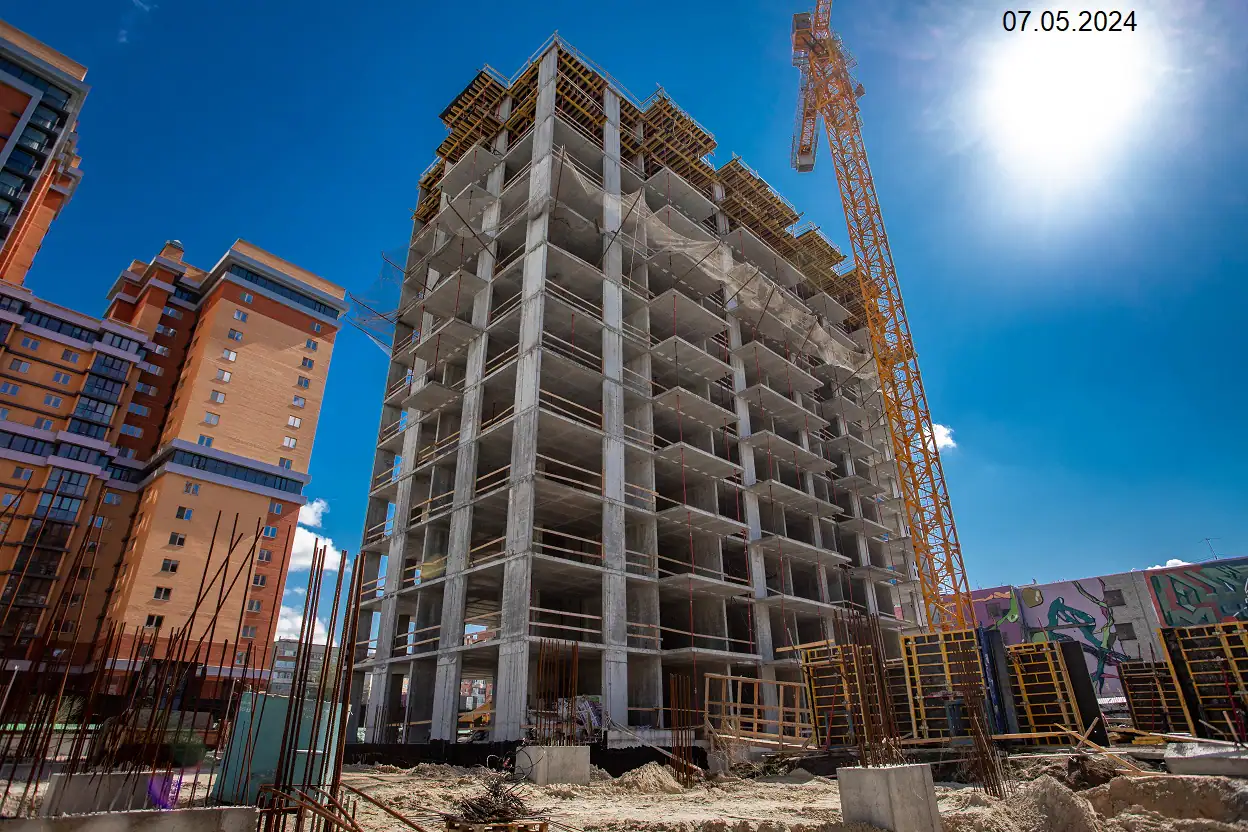

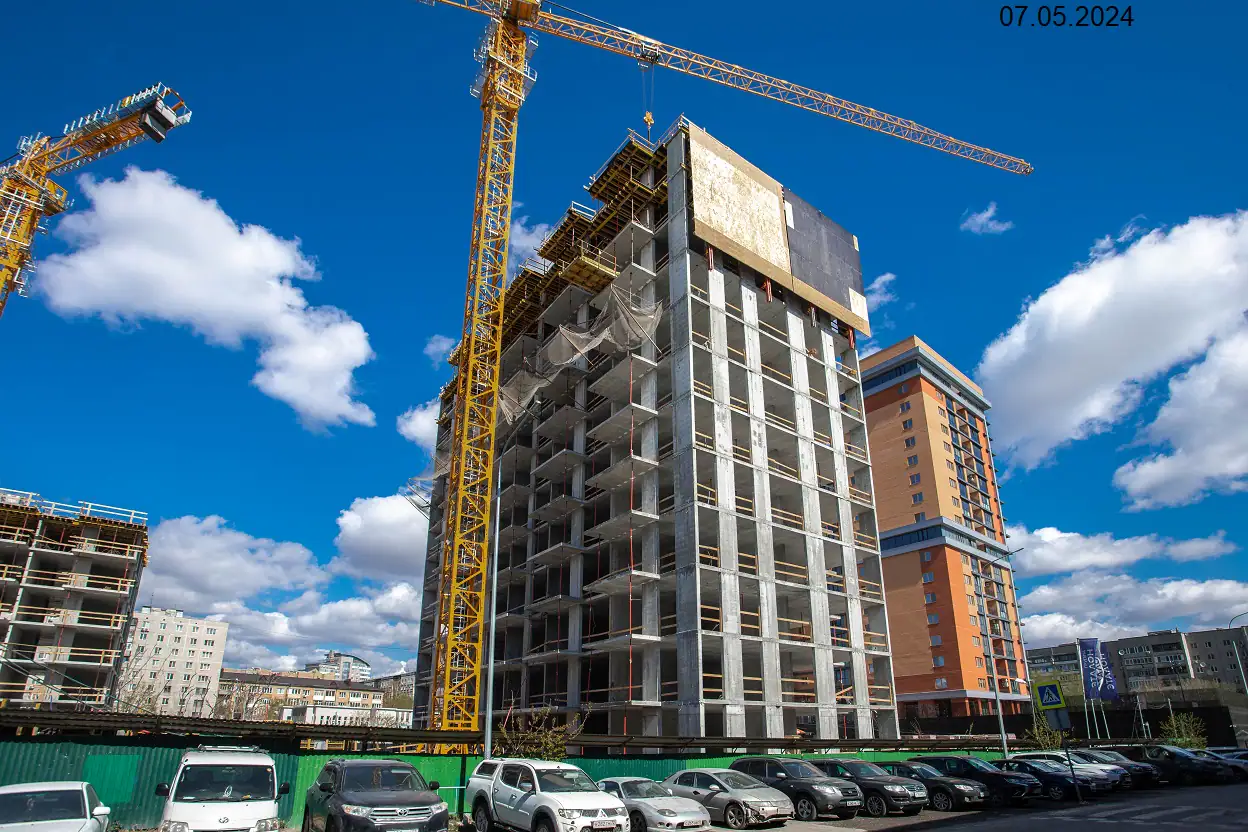

- II кв. 2024Фотоотчёт со стройки

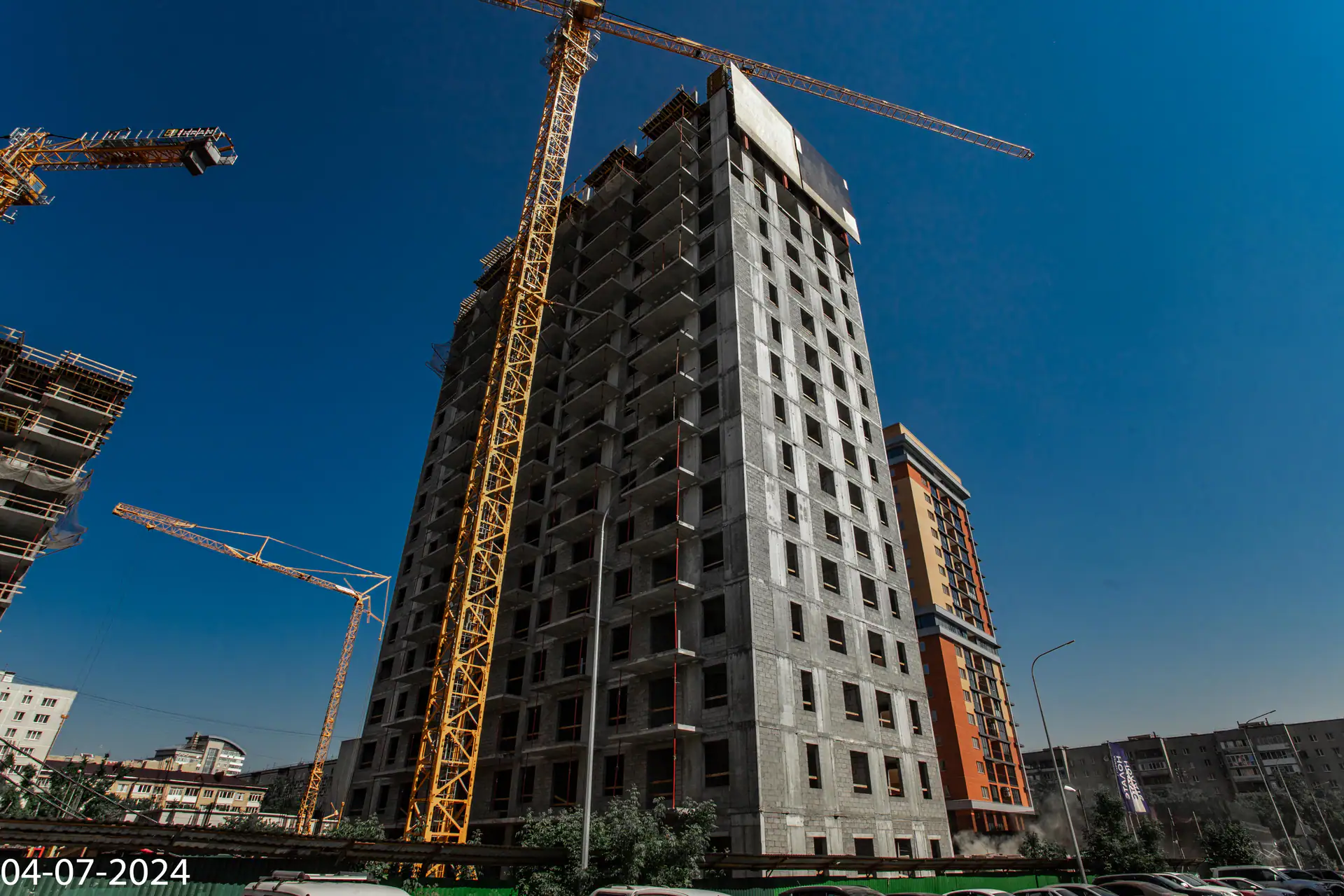

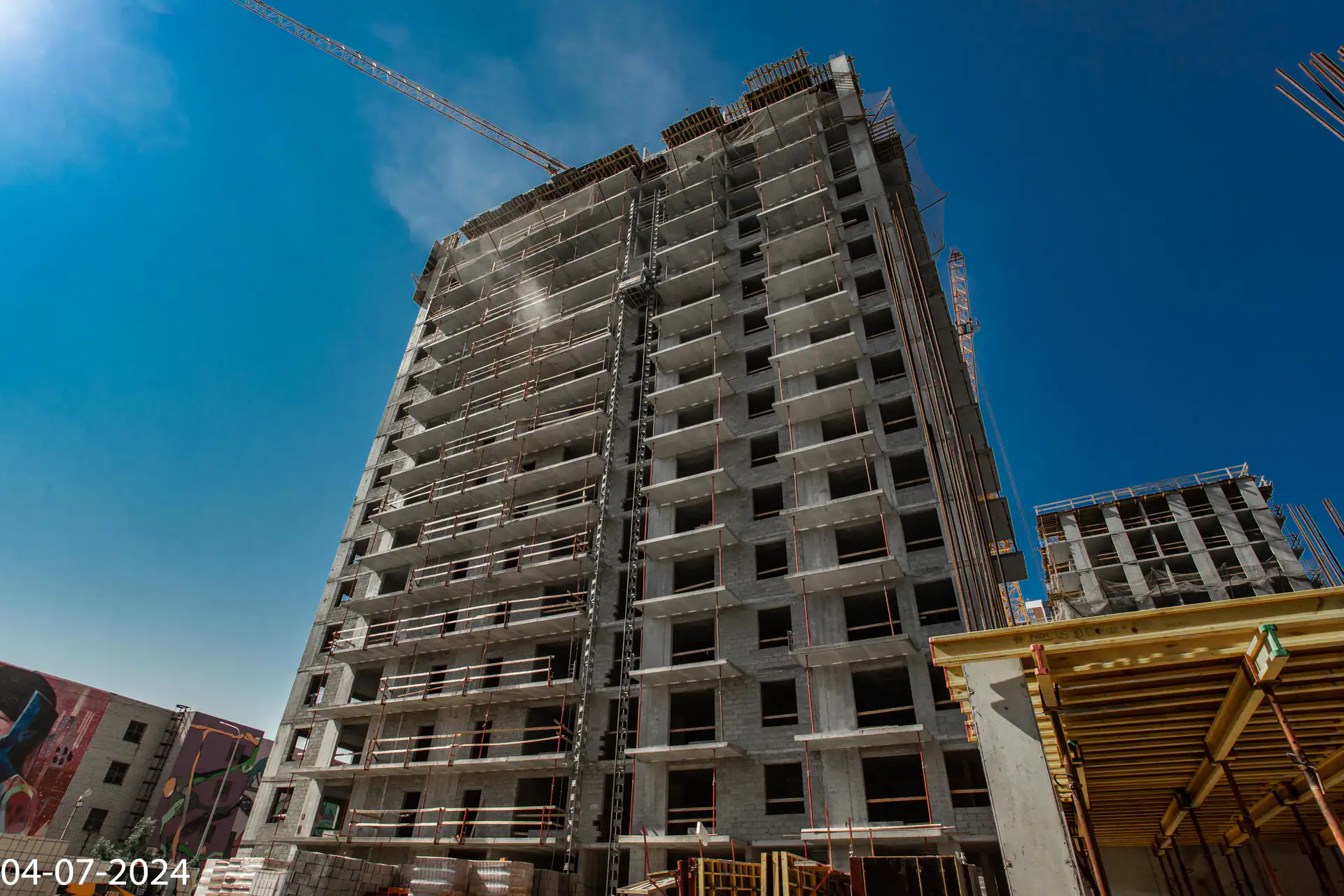

- III кв. 2024Фотоотчёт со стройки

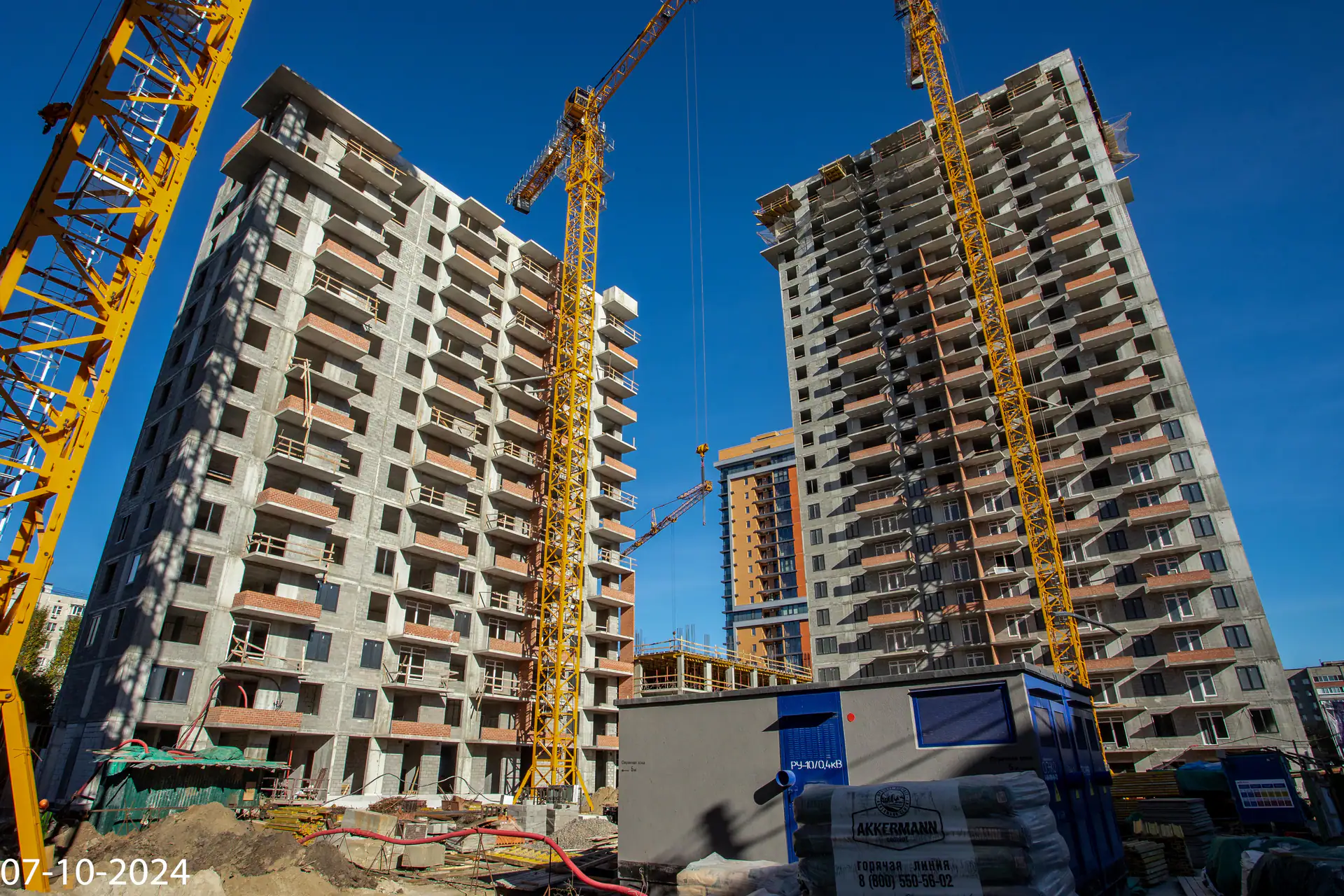

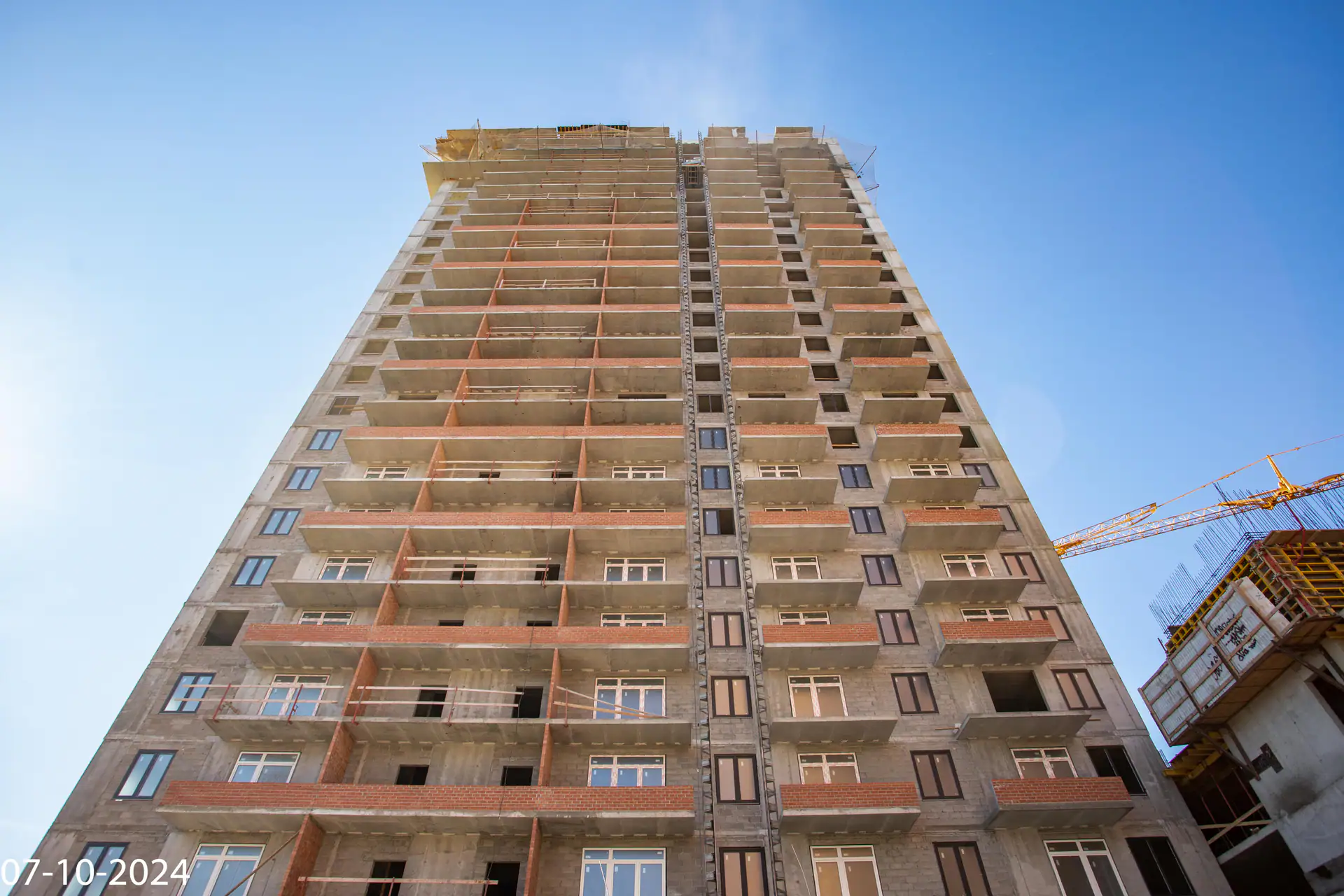

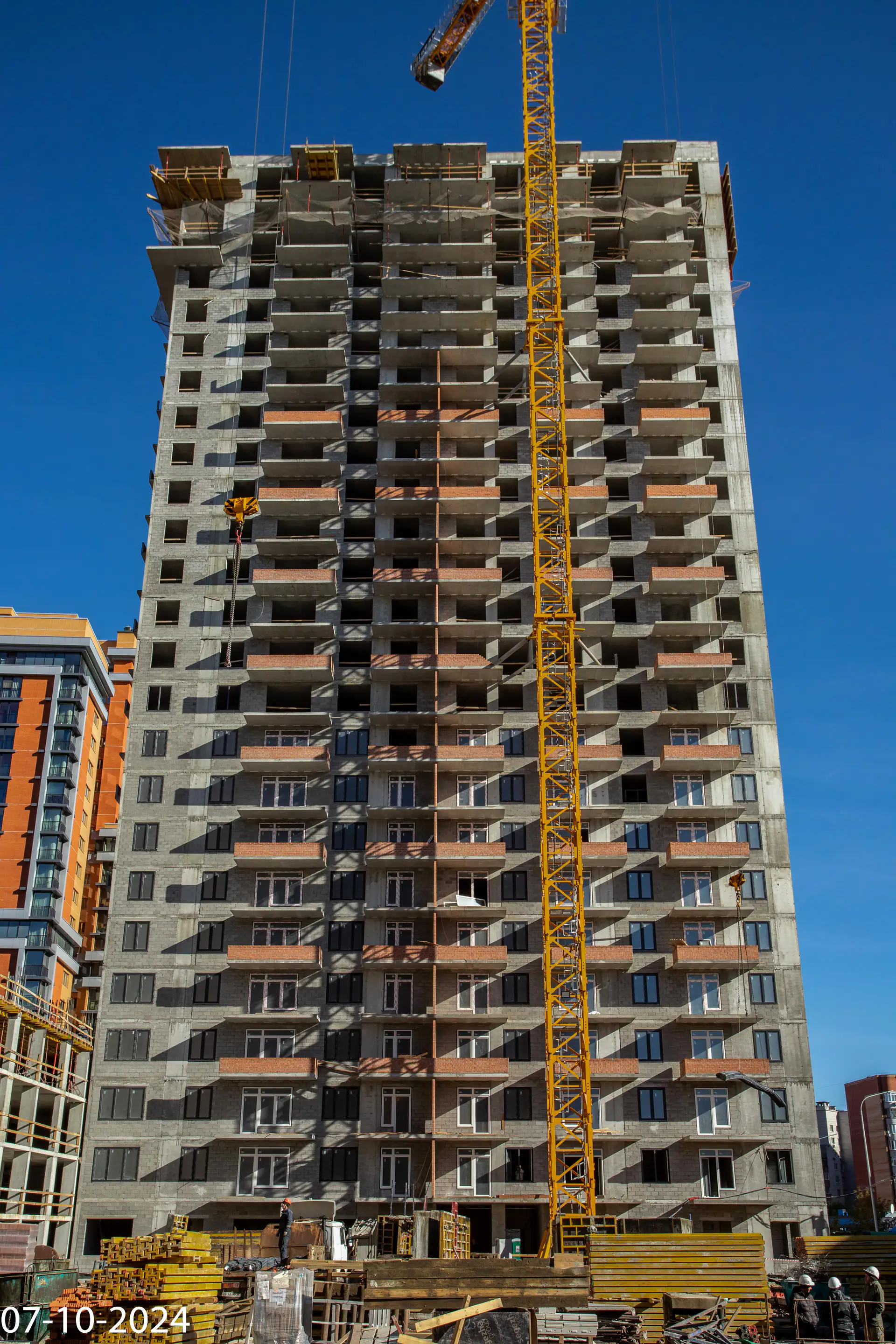

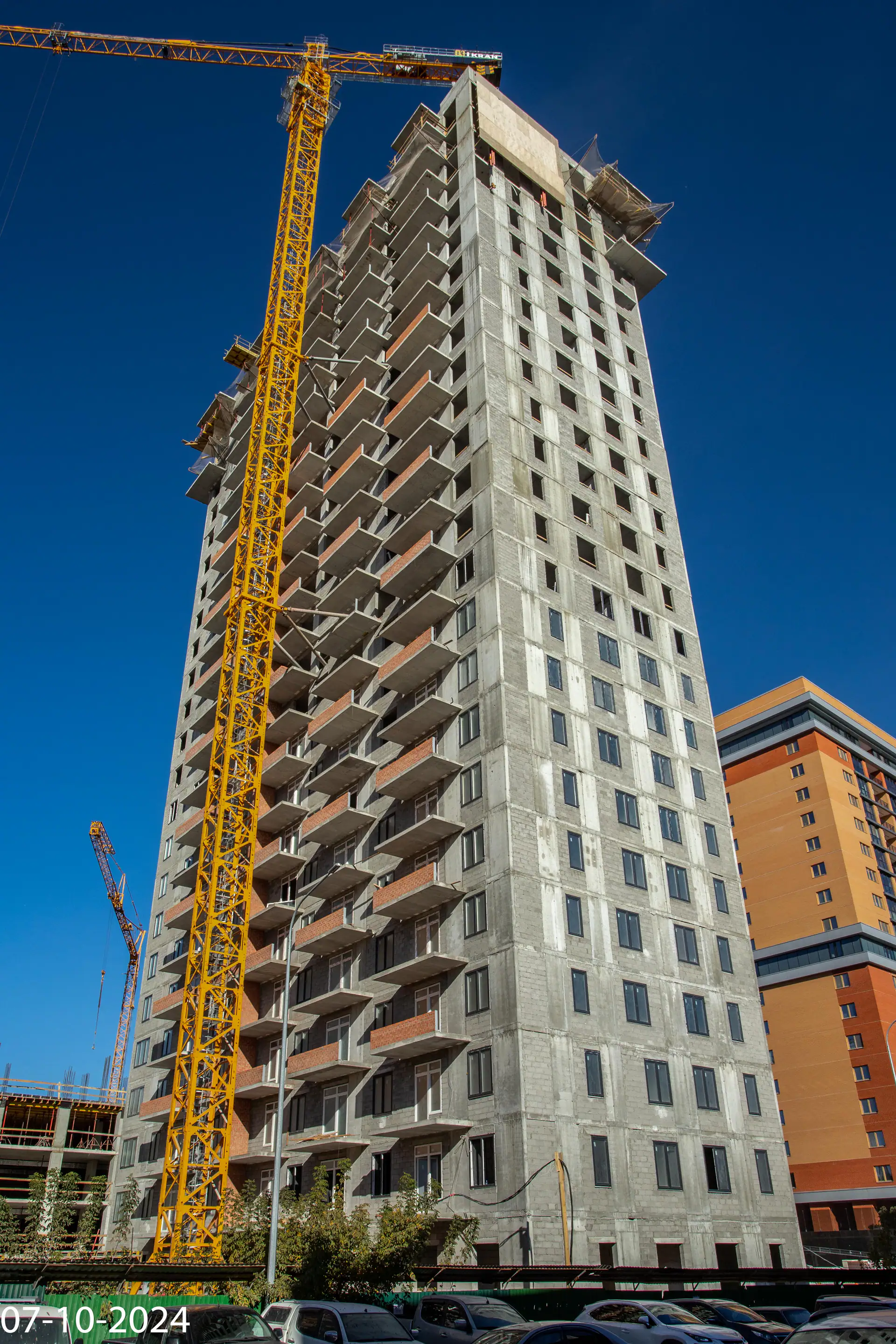

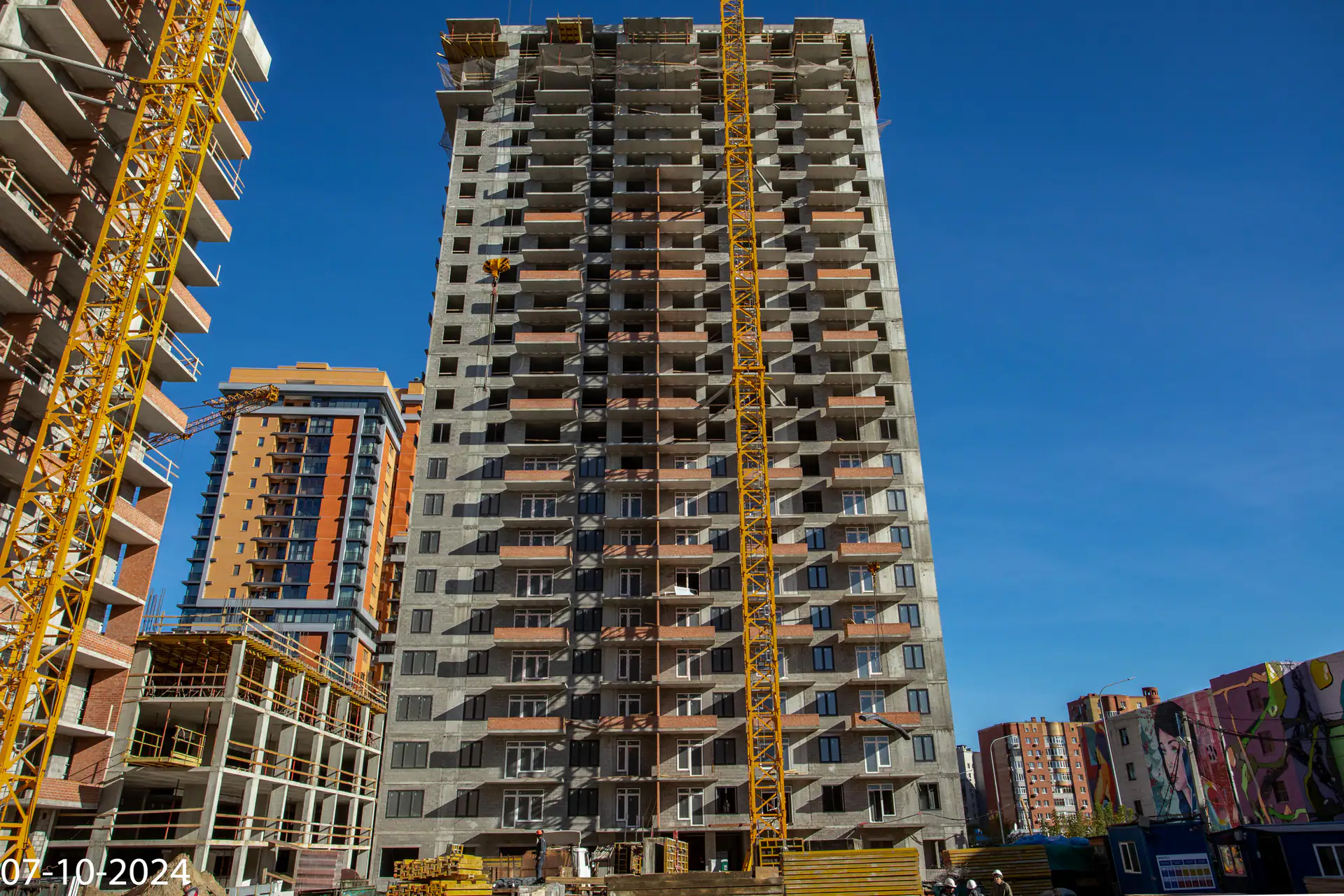

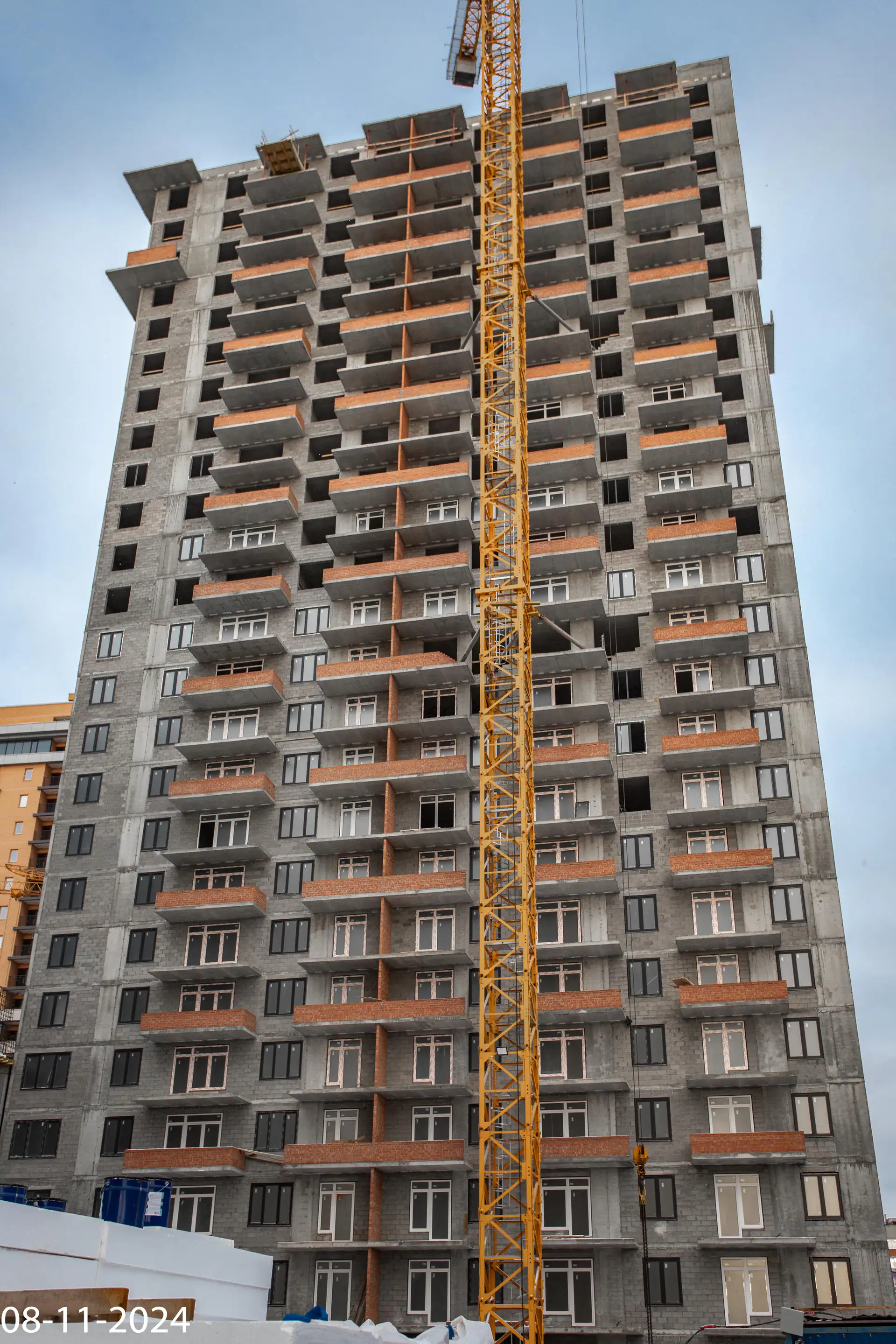

- IV кв. 2024Фотоотчёт со стройки

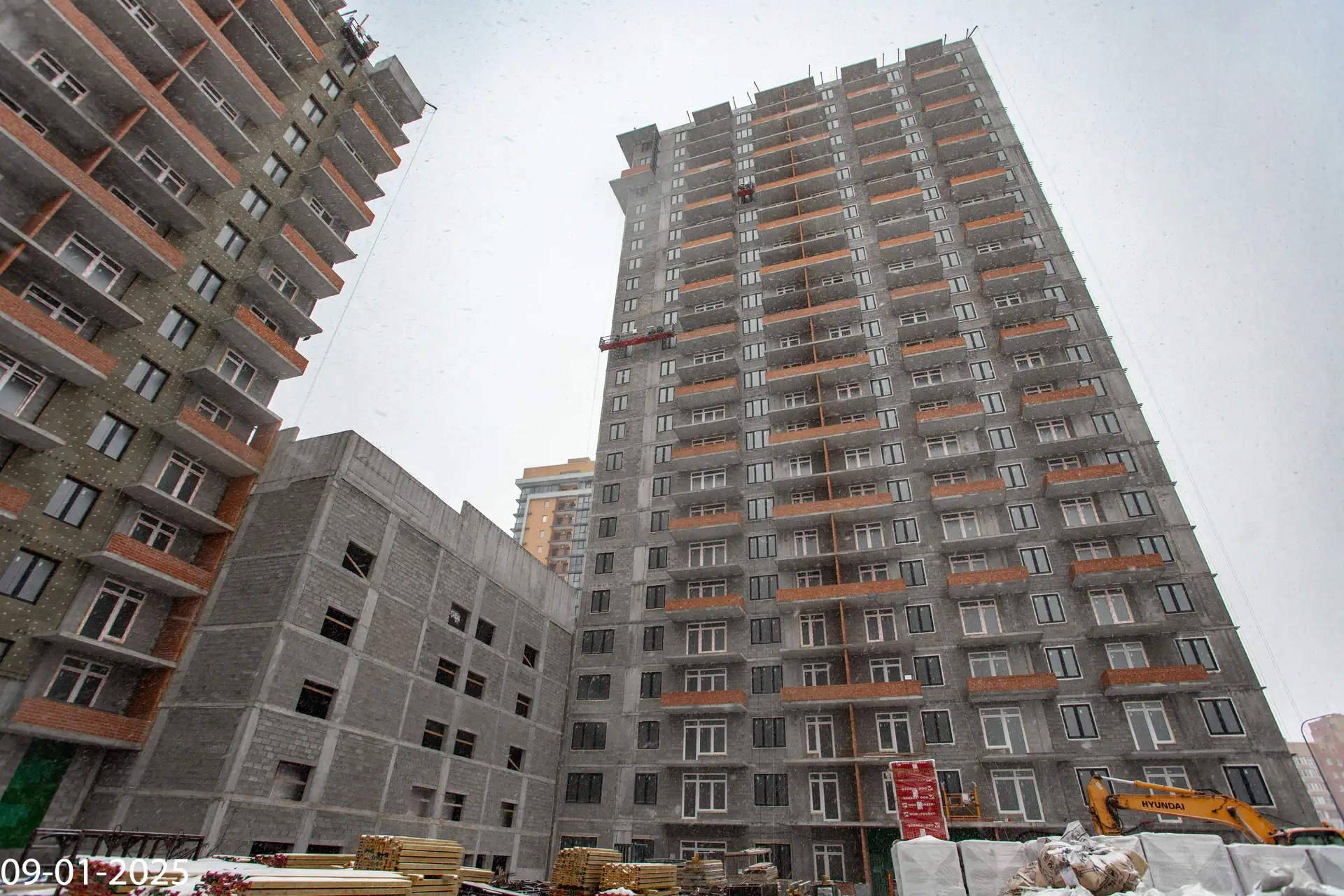

- I кв. 2025Добавлен документ: Проект договора участия в долевом строительстве

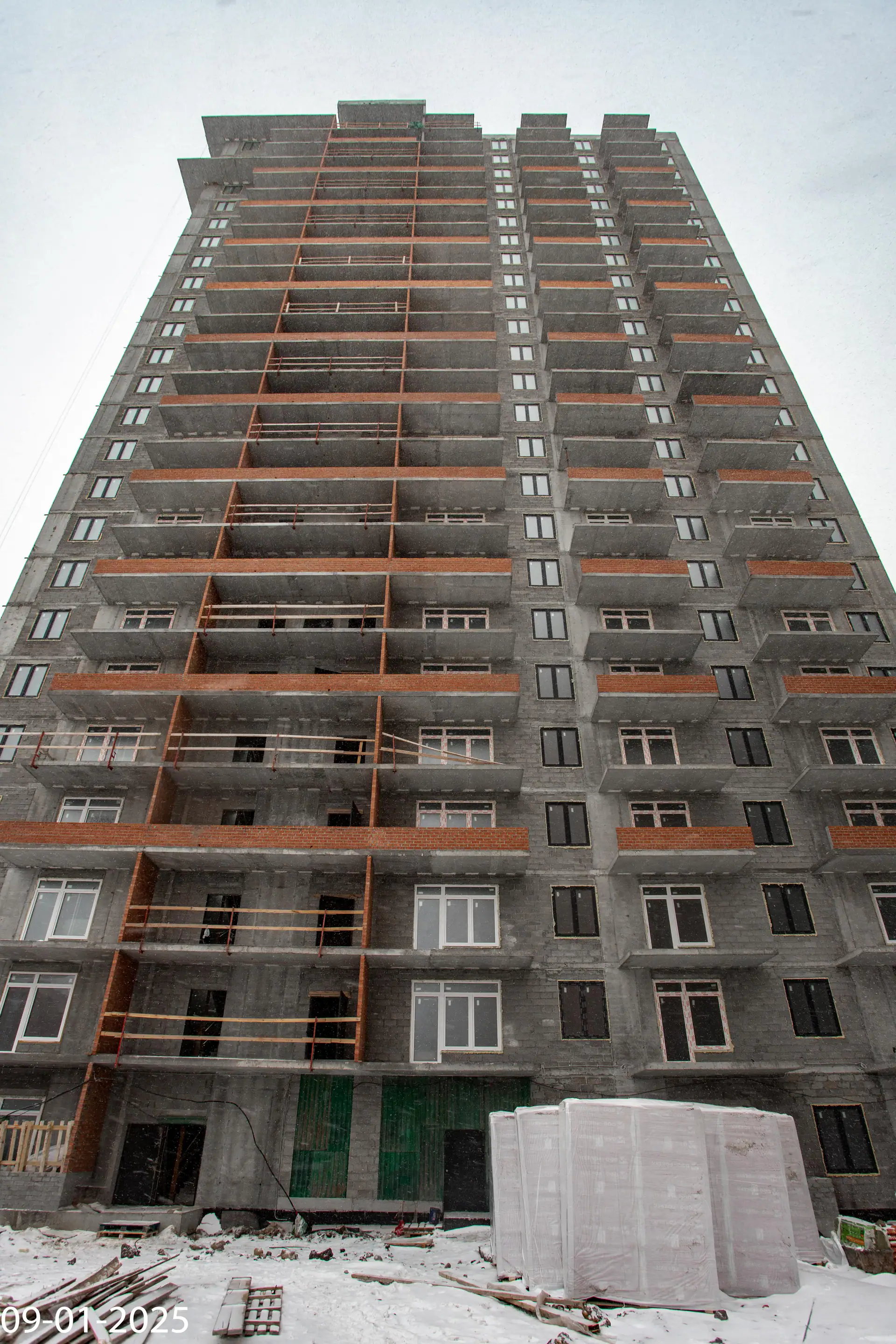

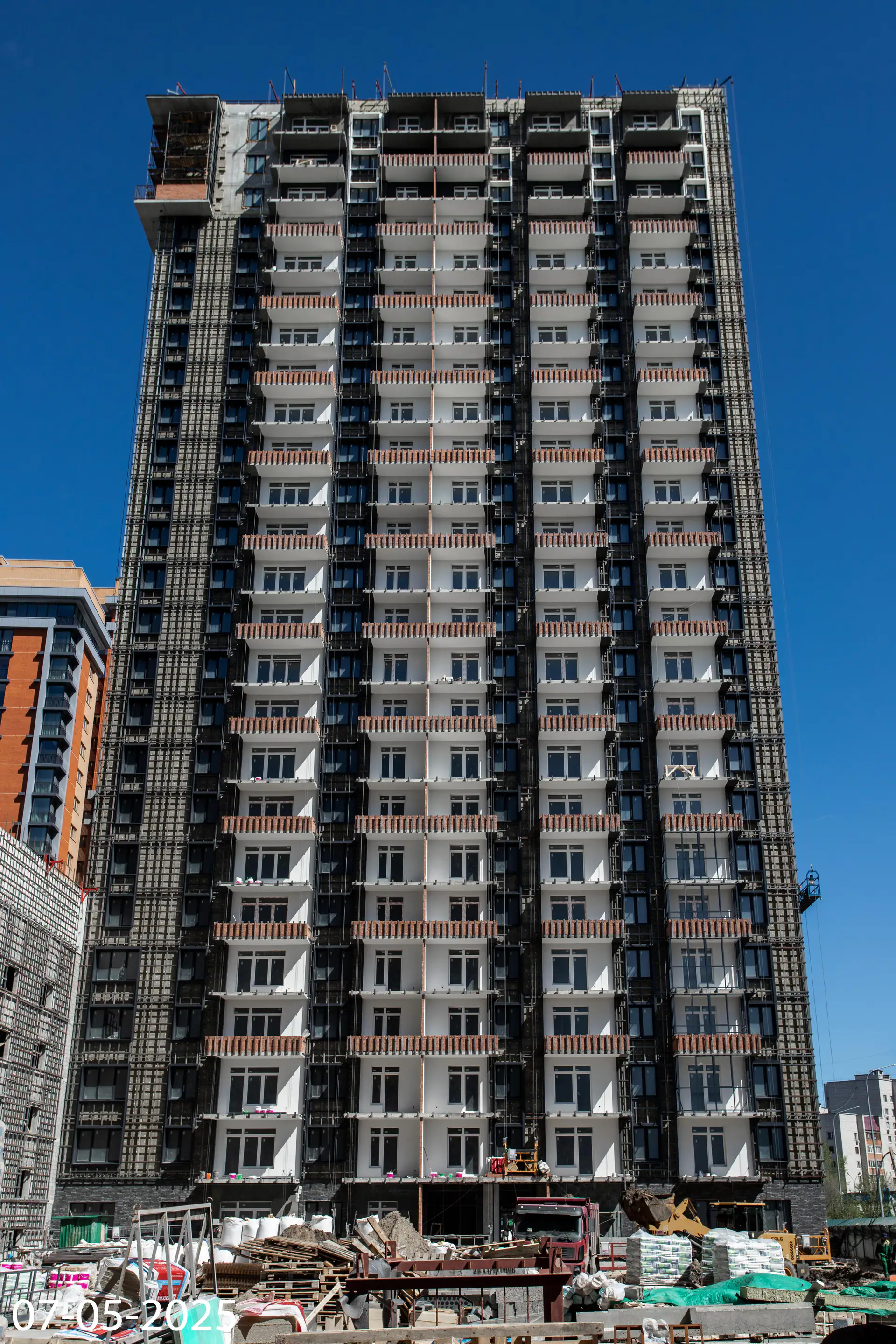

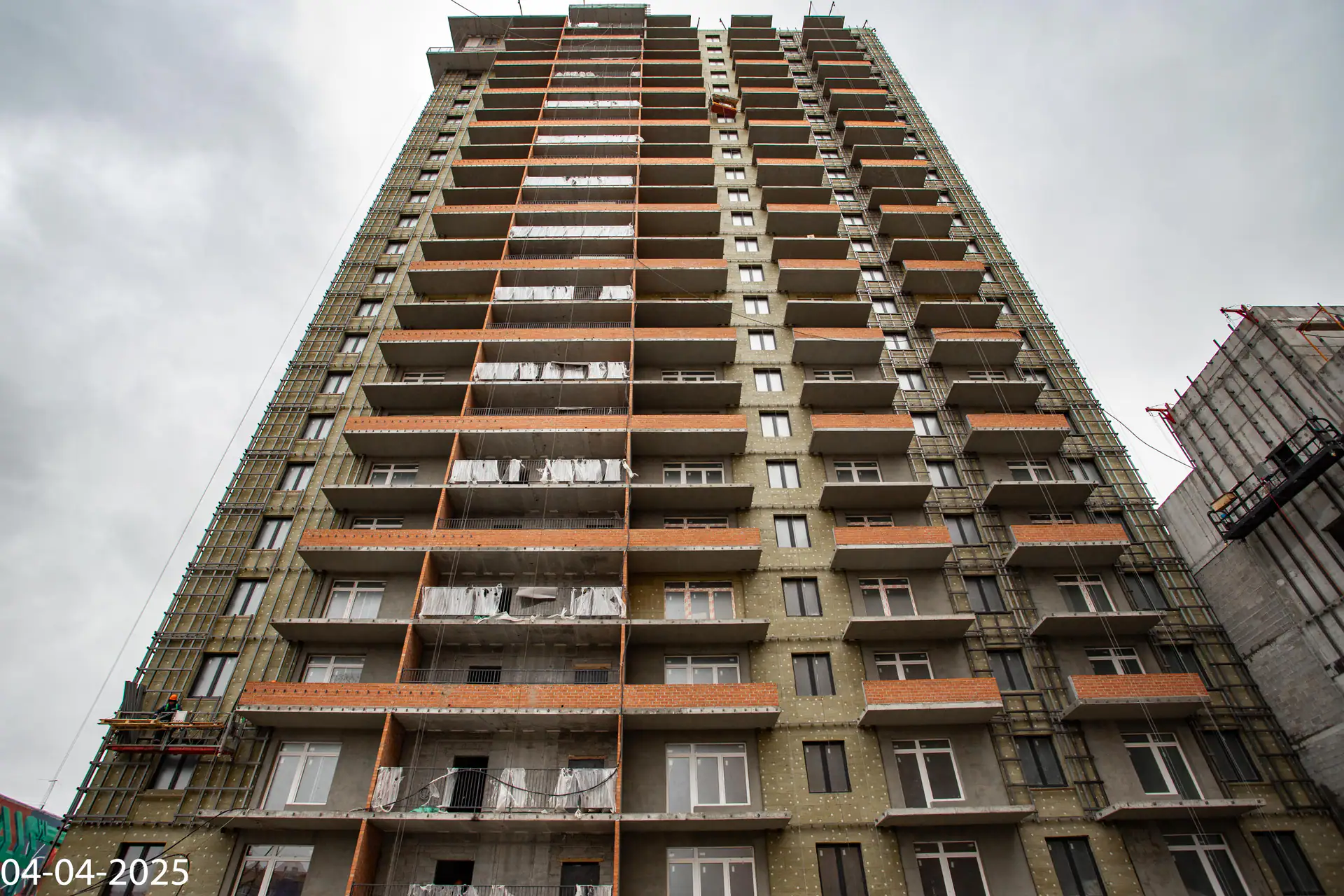

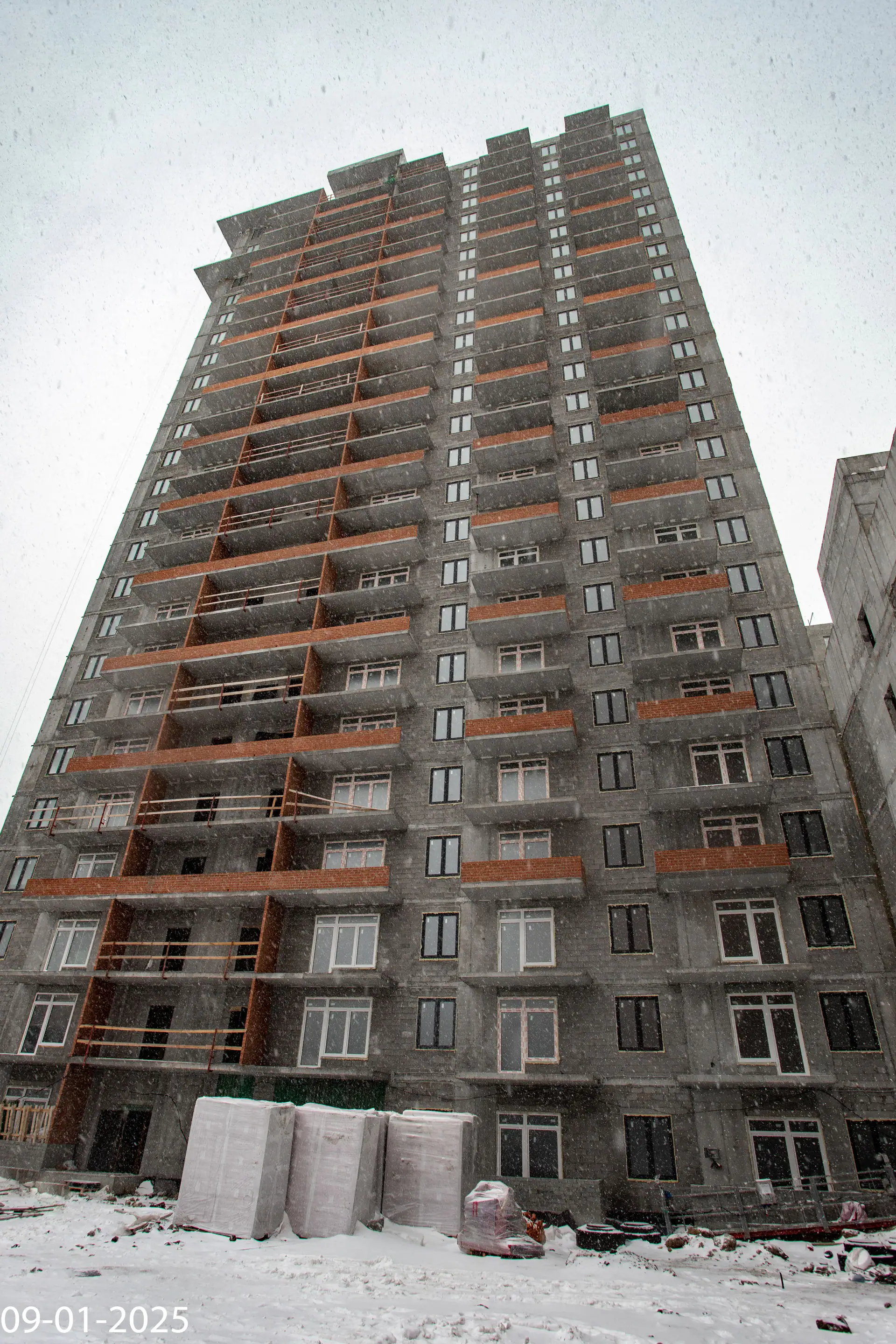

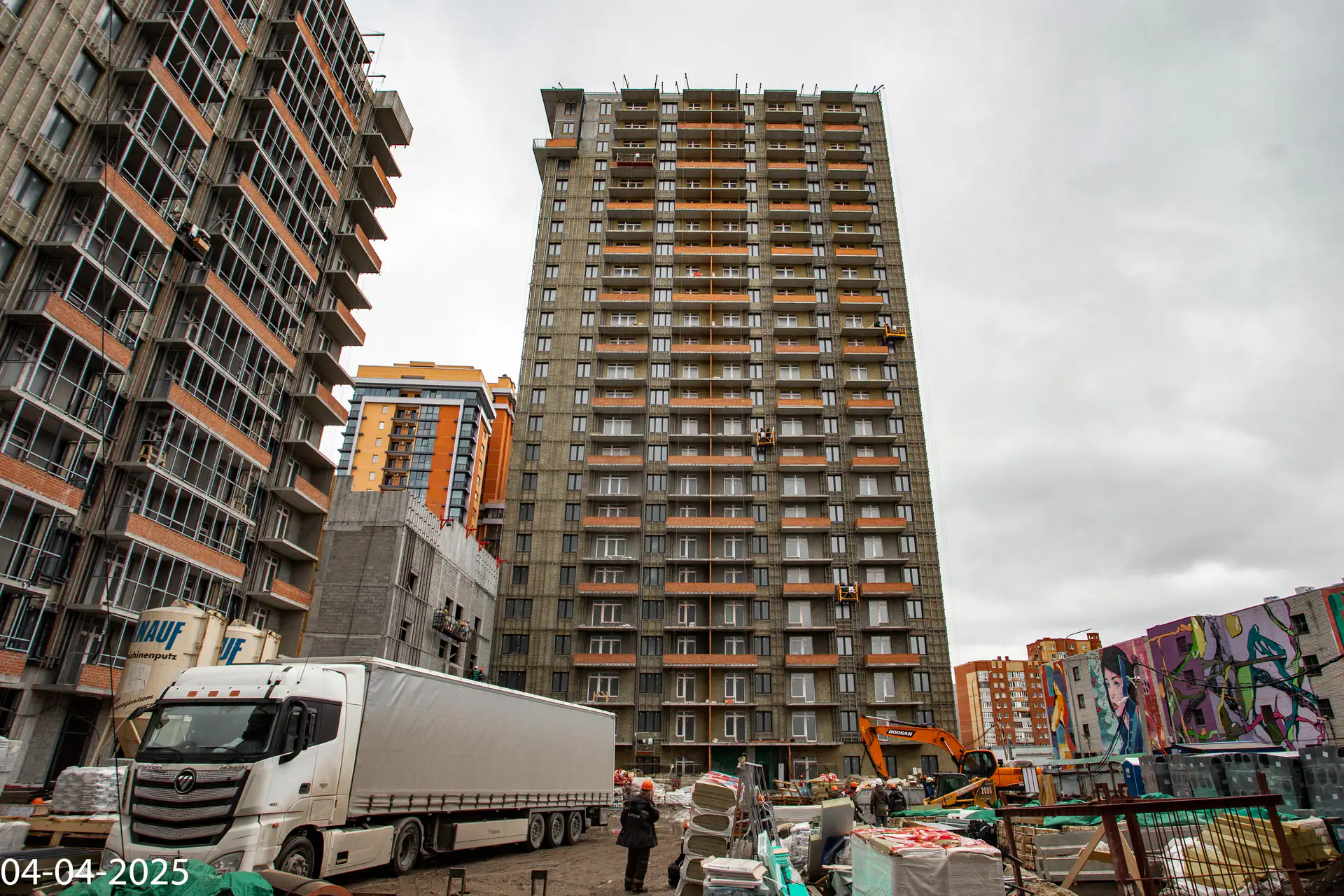

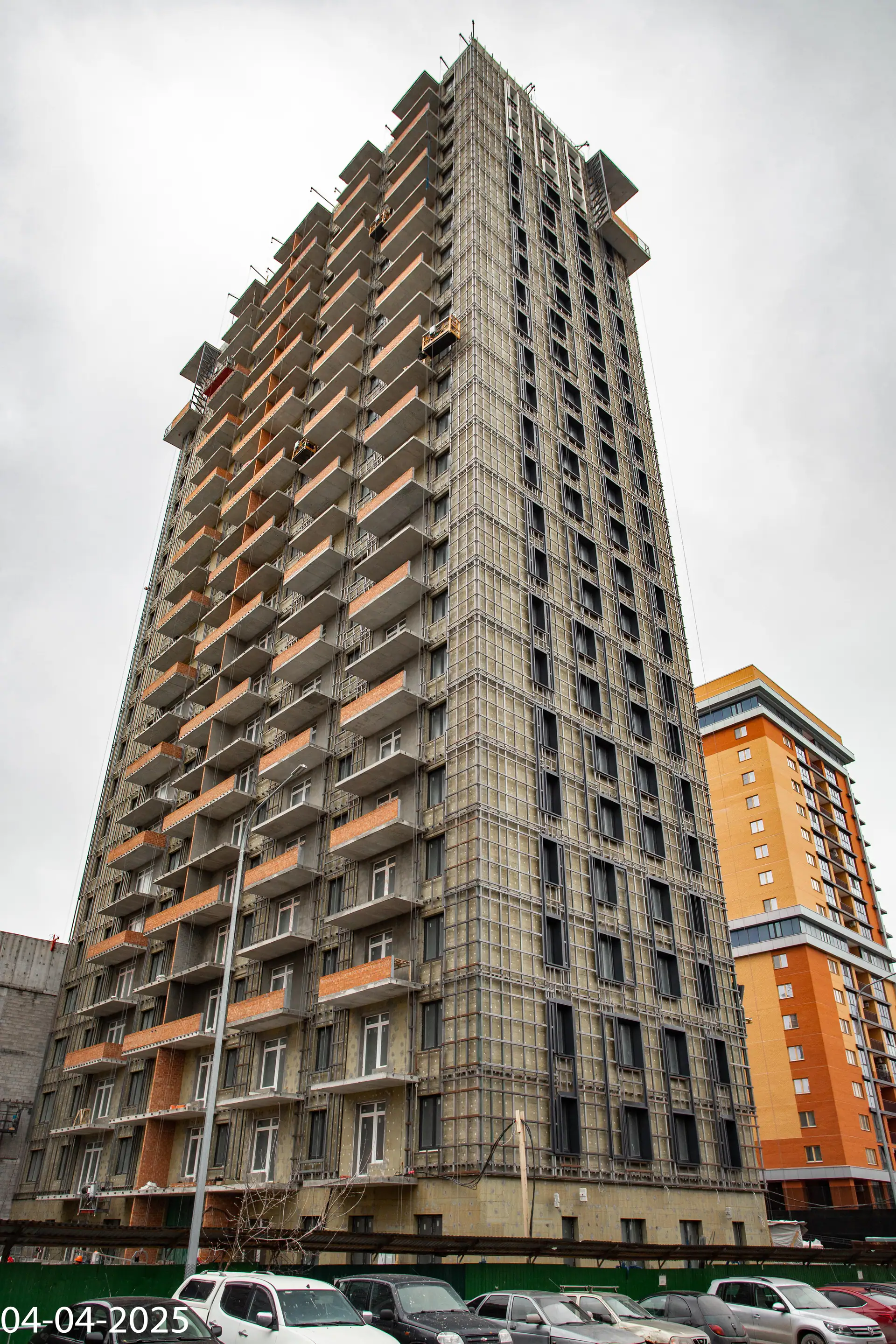

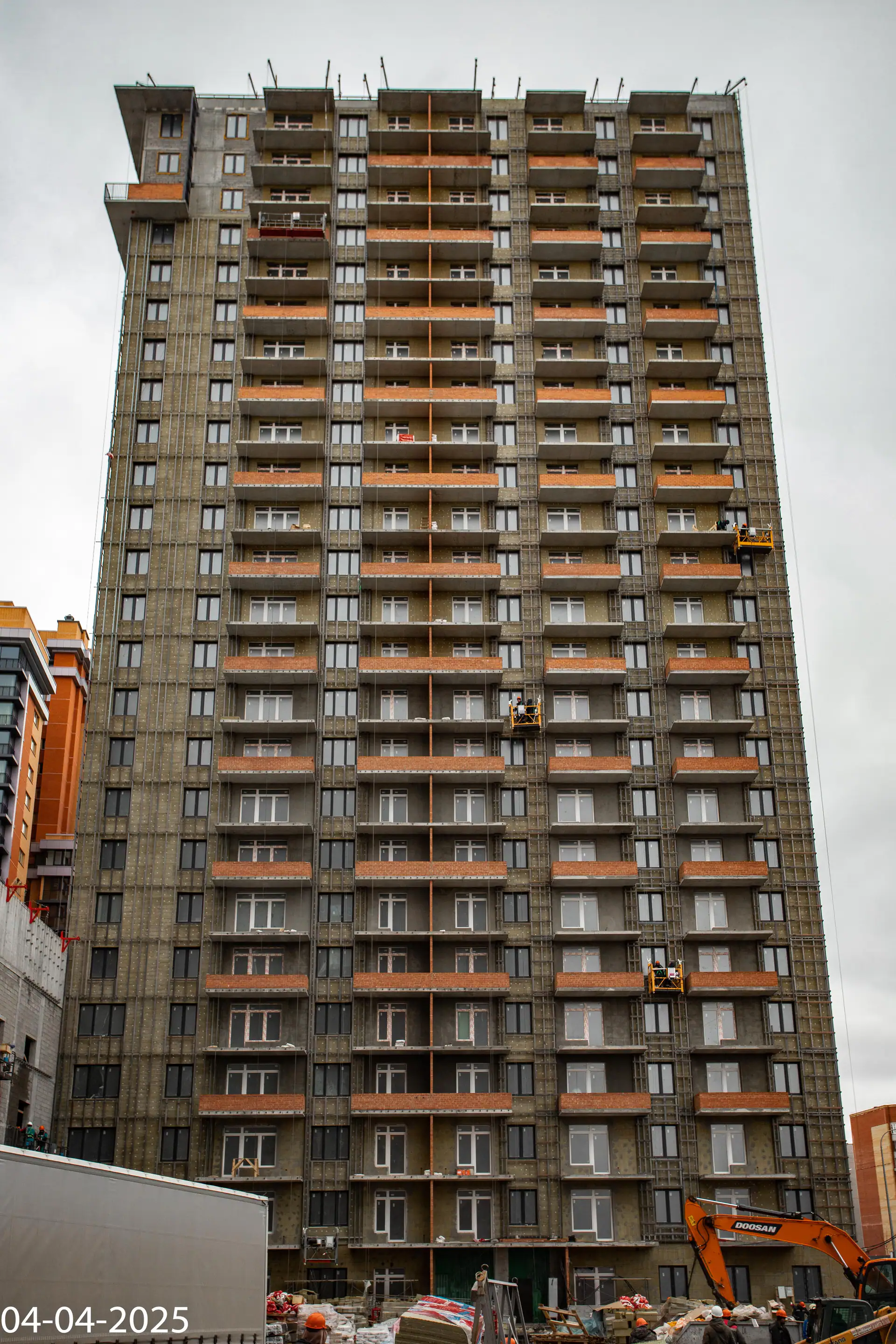

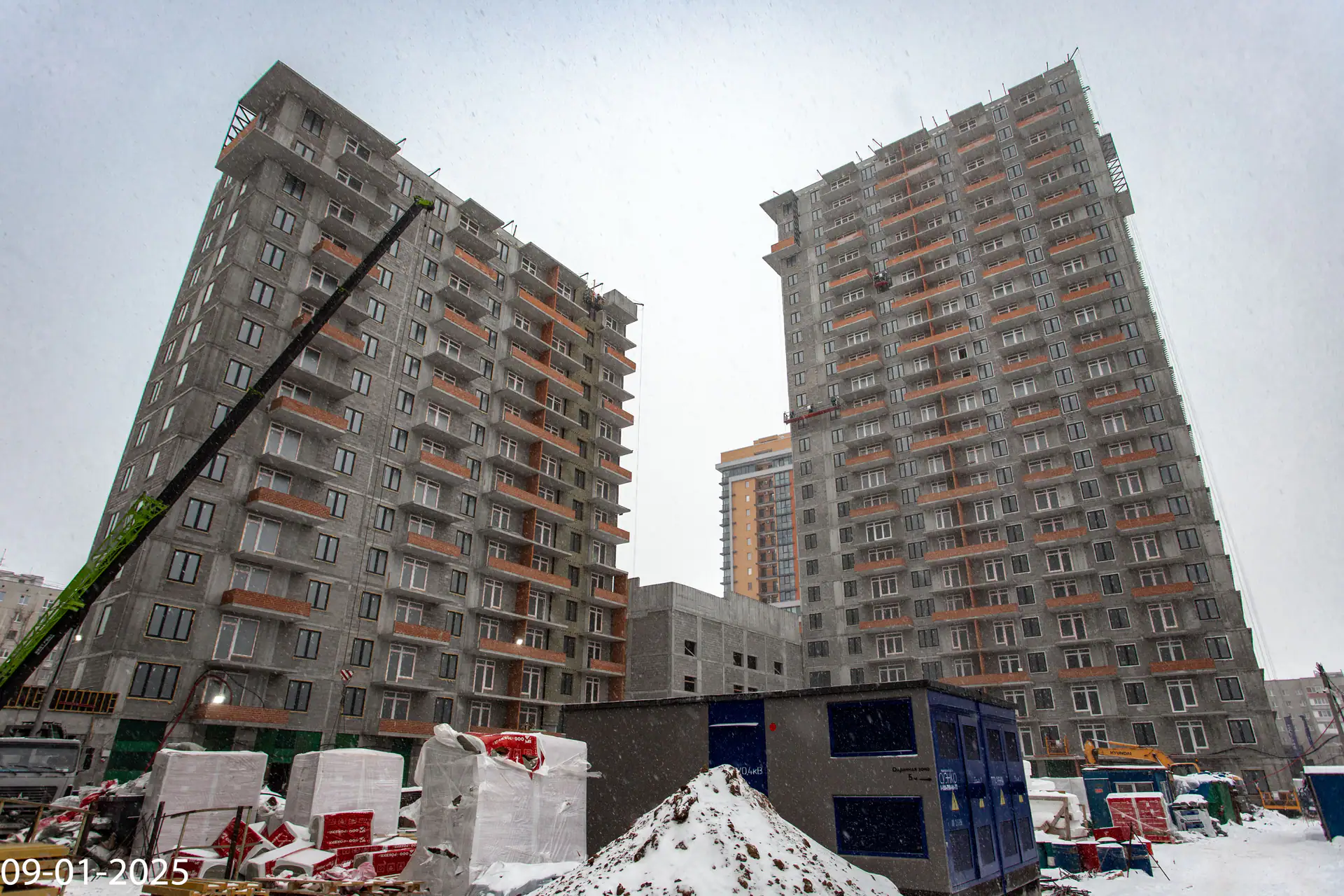

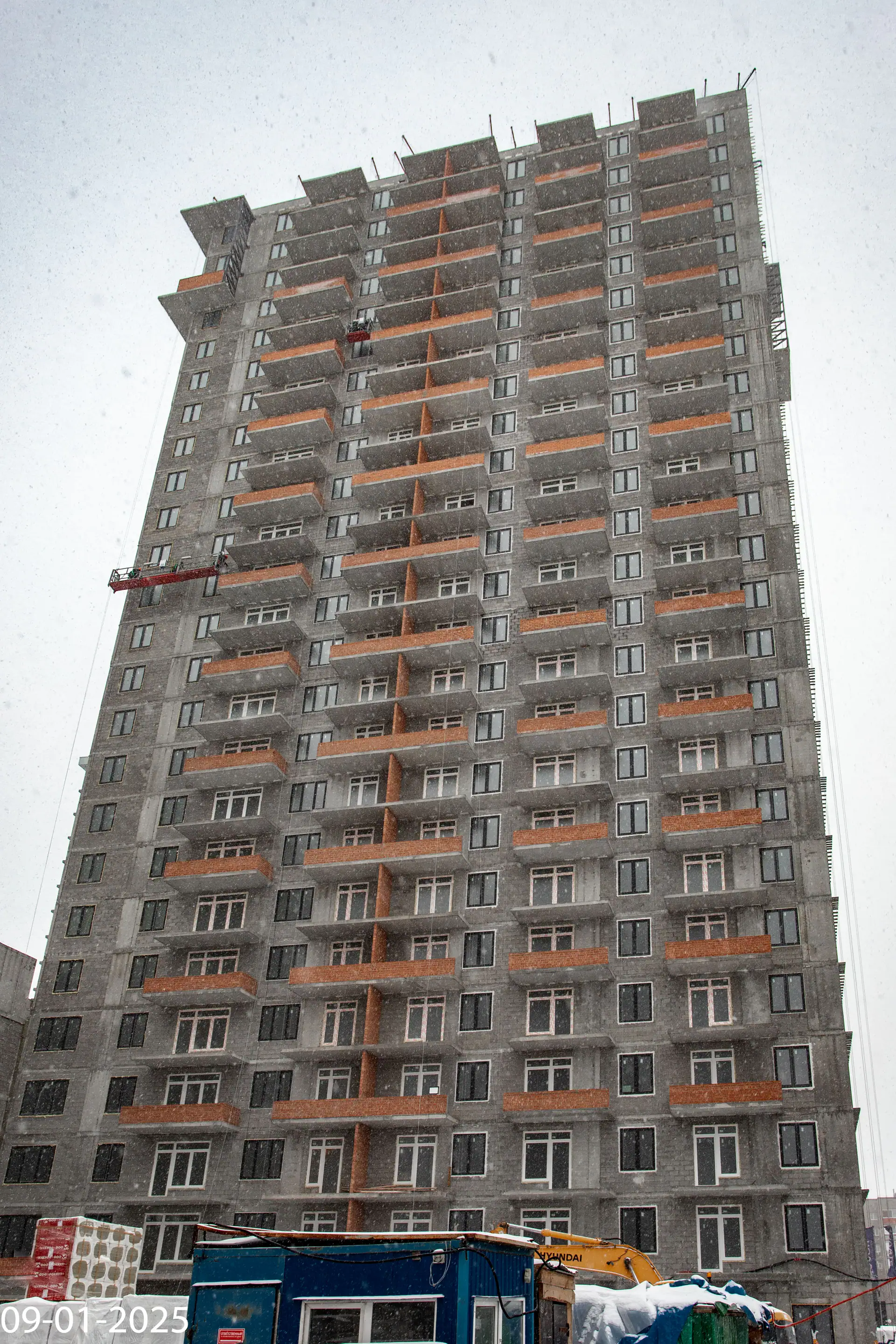

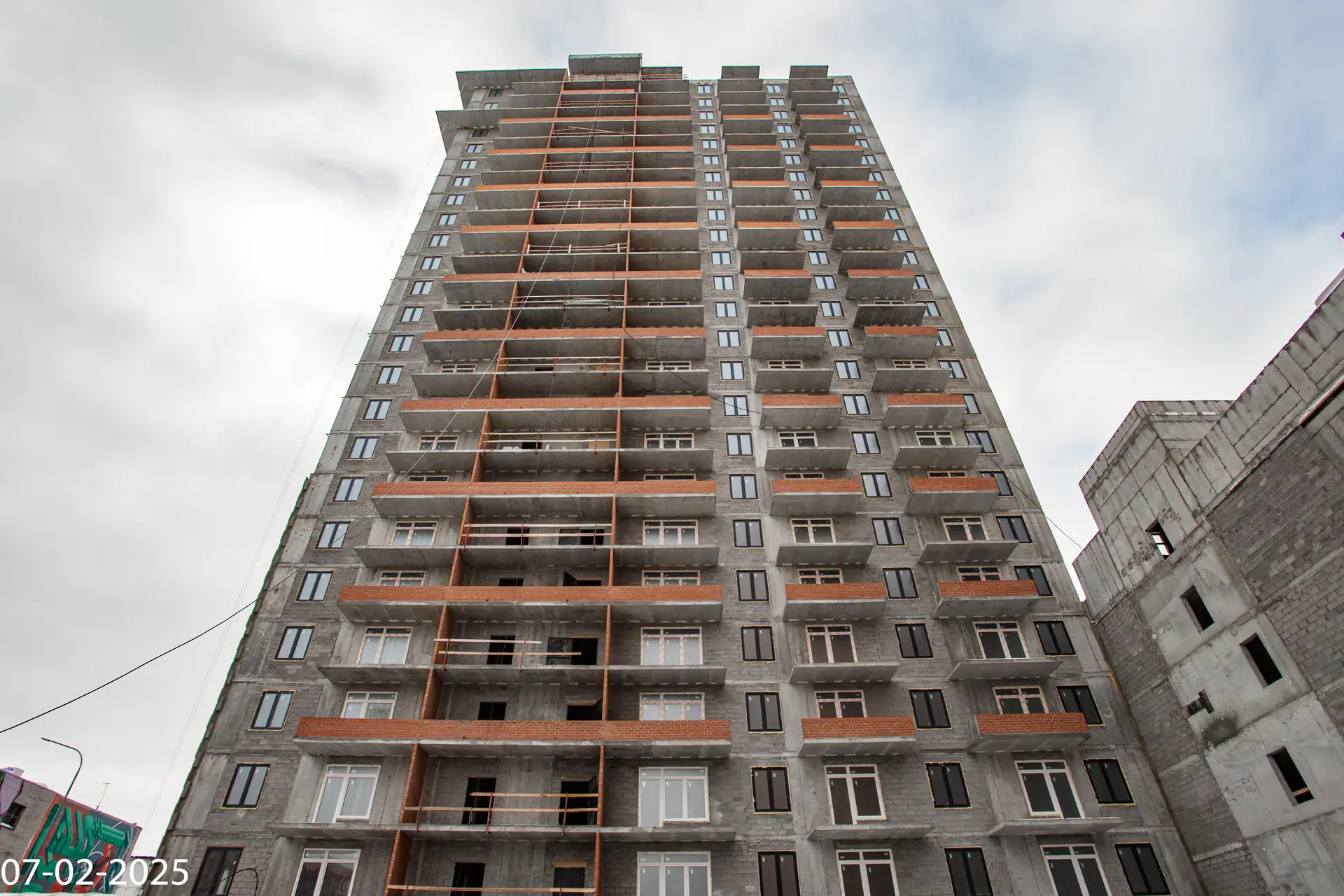

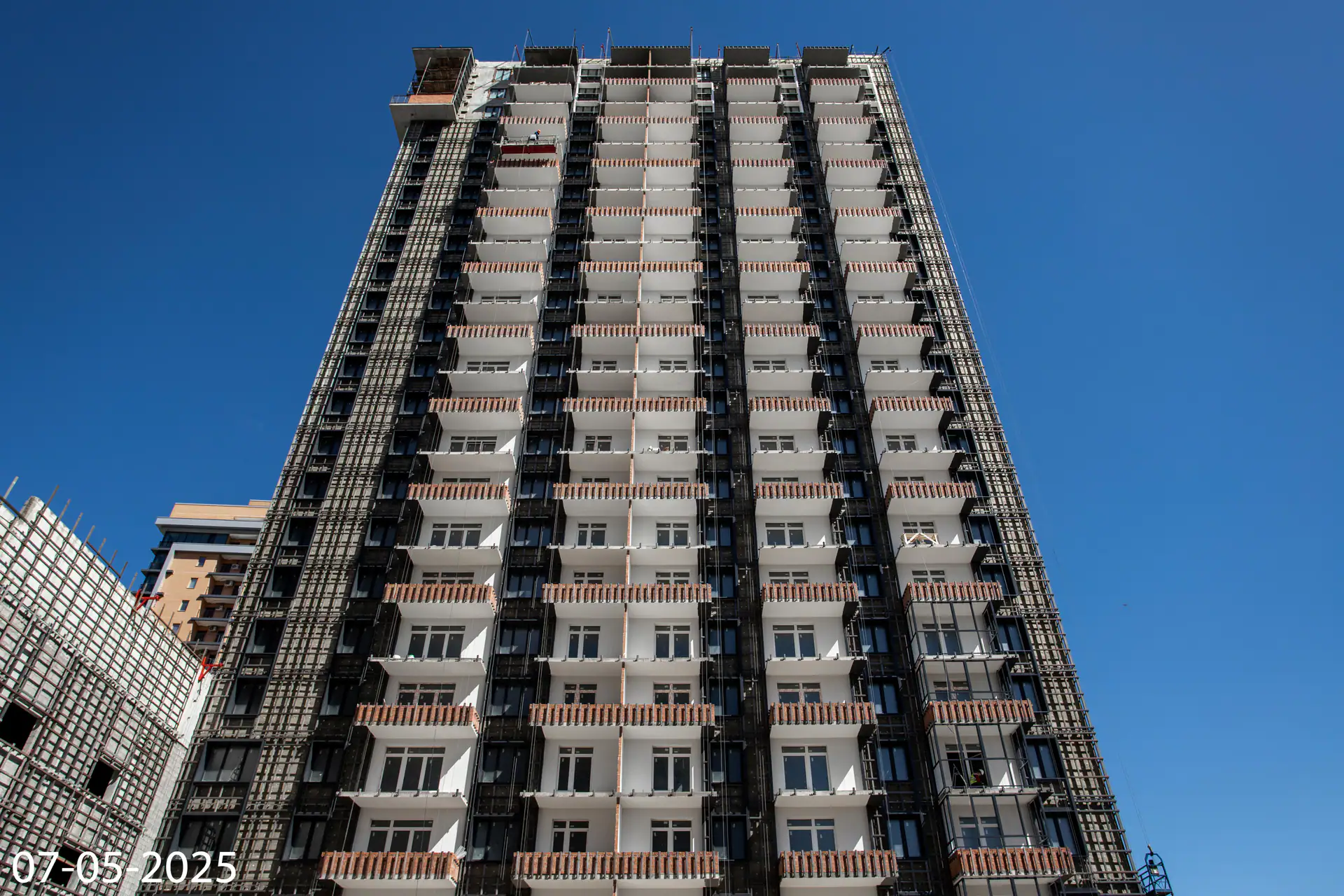

- I кв. 2025Фотоотчёт со стройки
- II кв. 2025Сдано 2 корпусов: Дом 1, Дом 2
- II кв. 2025Фотоотчёт со стройки

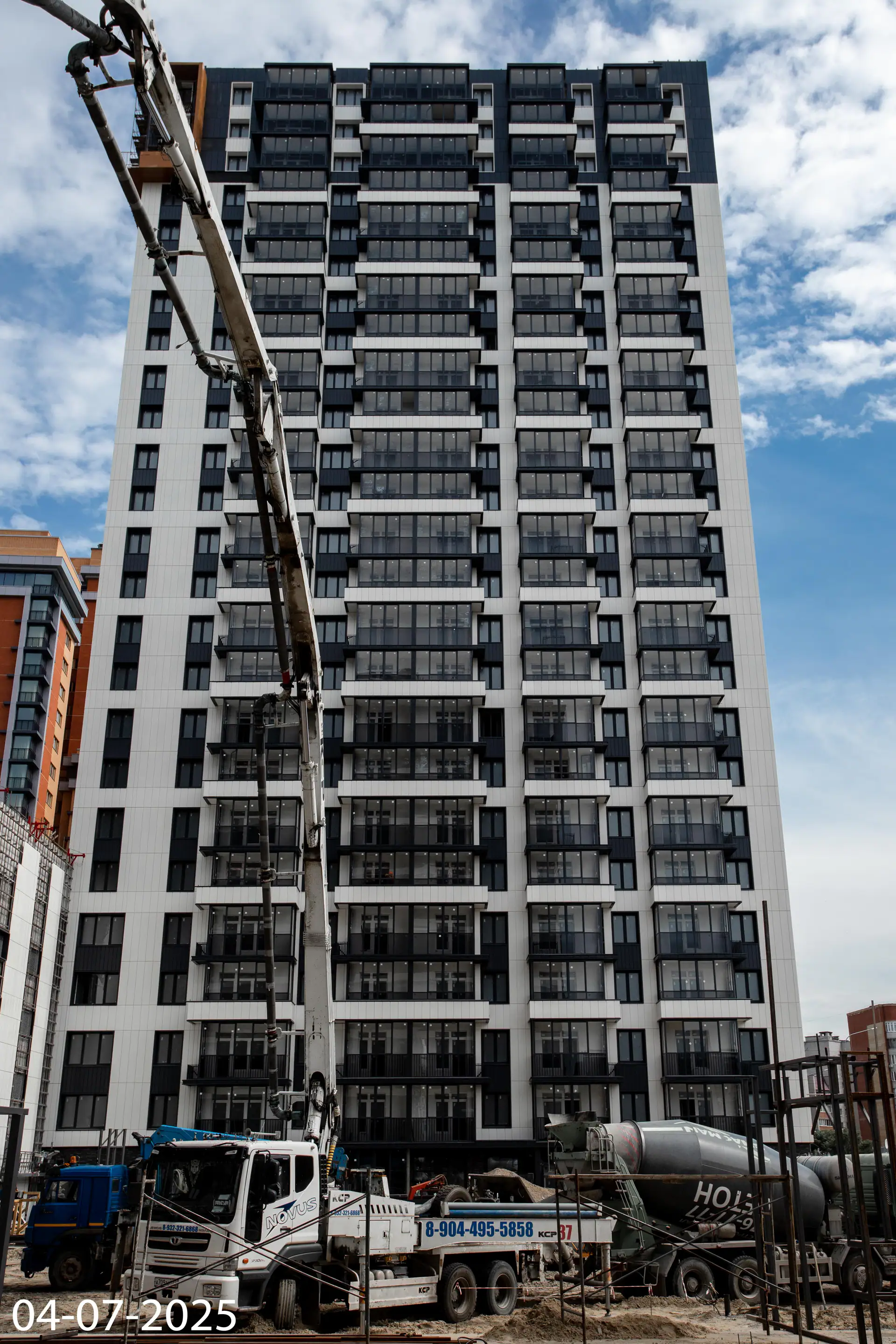

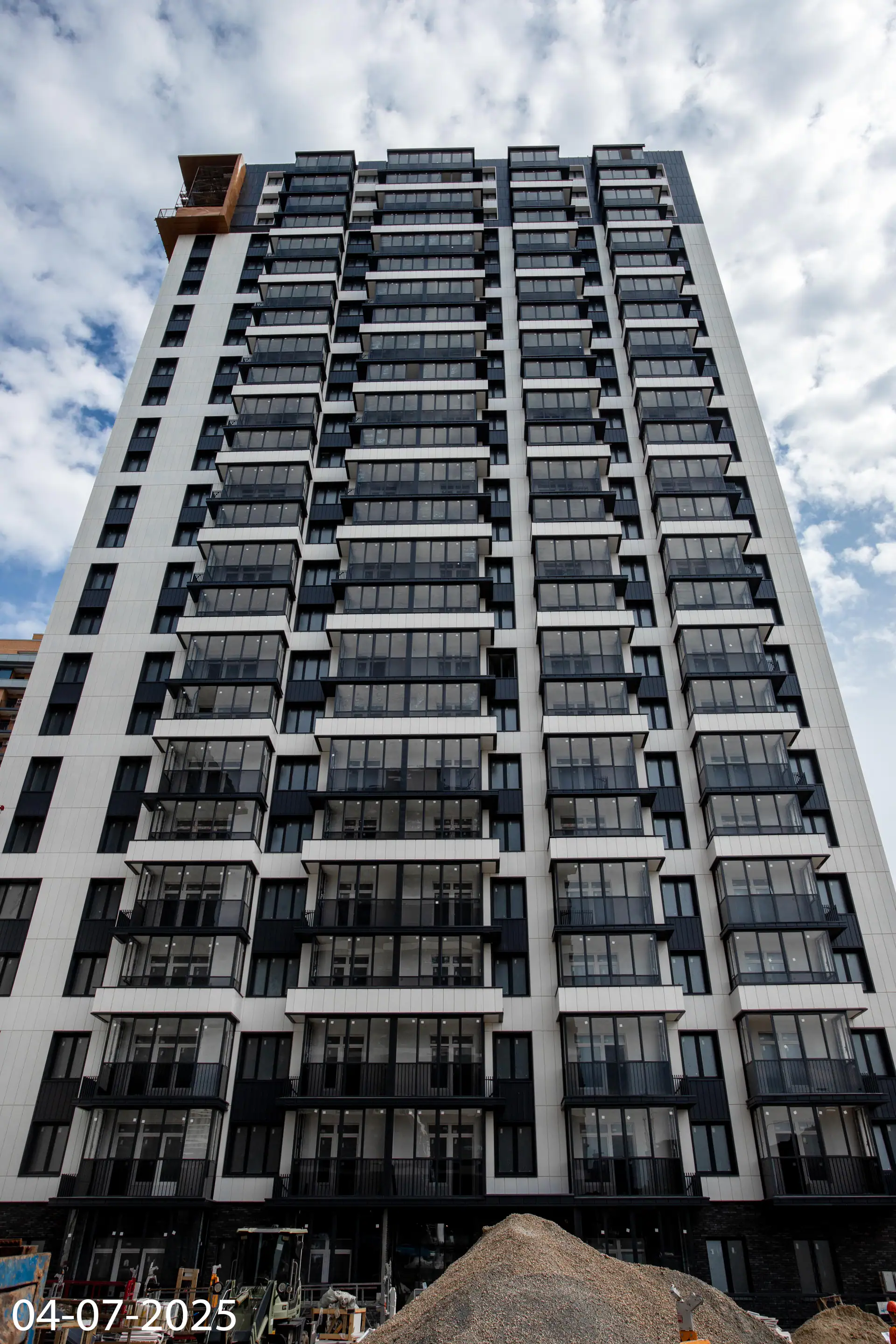

- III кв. 2025Сдано 2 корпусов: Дом 3, Дом 4
- III кв. 2025Добавлены документы (2)

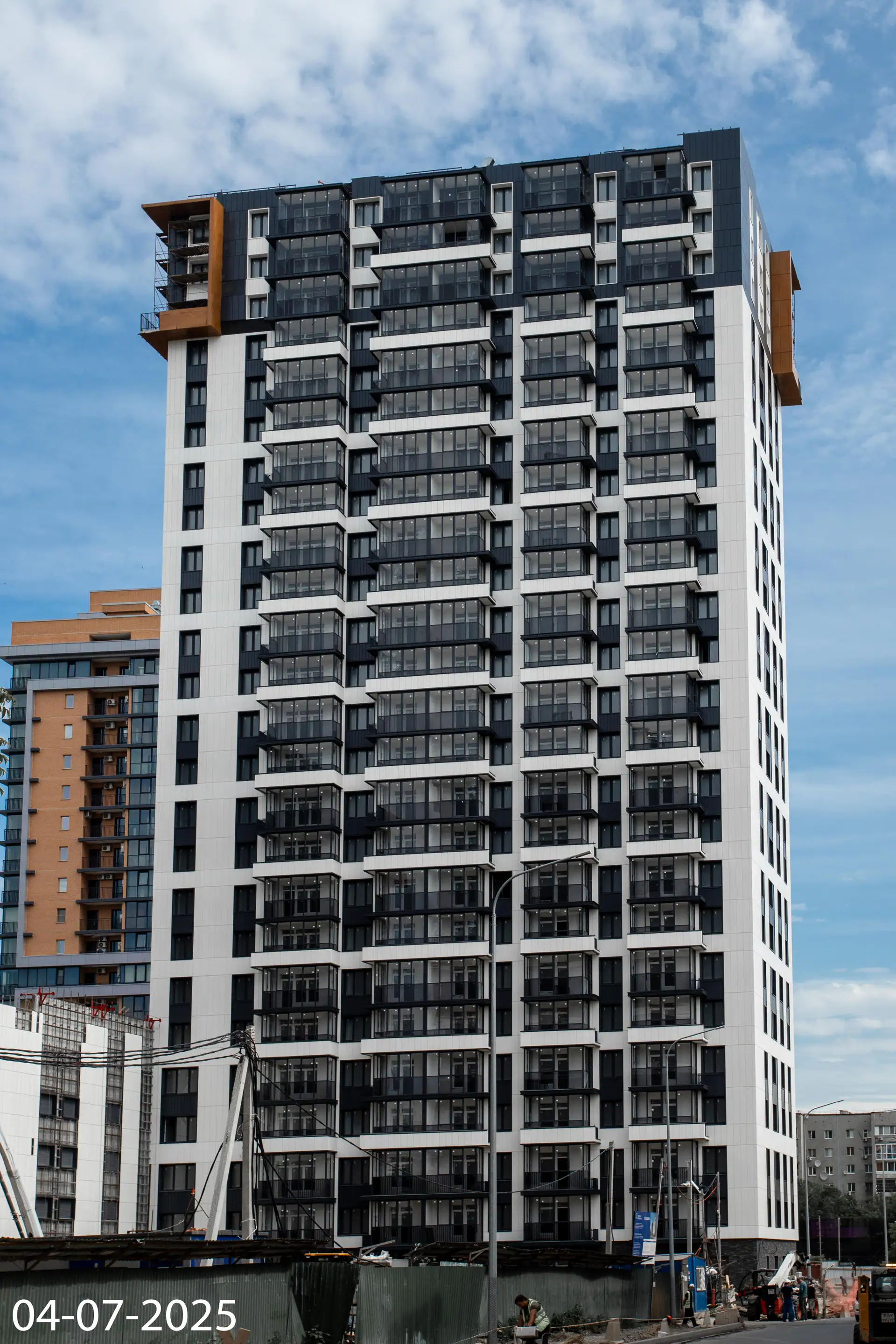

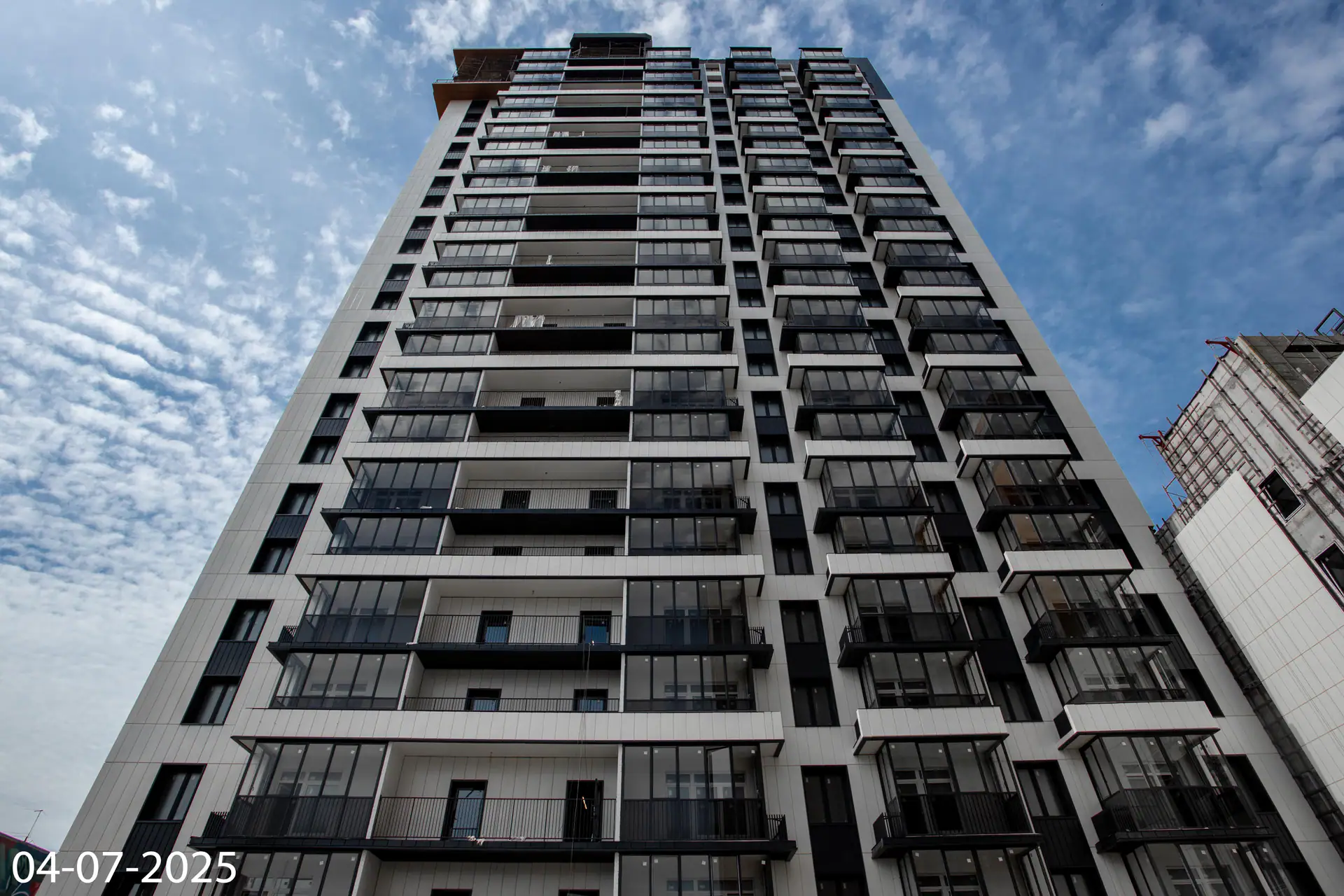

- III кв. 2025Фотоотчёт со стройки
- I кв. 2026Добавлены документы (2)
