Ход строительства
Все корпуса сданы · срок сдачи: Сдан в 2024.
Хронология
- II кв. 2018Добавлен документ: Разрешение на строительство № 72-304-569-2018
- III кв. 2018Добавлен документ: Информация о выданных заключениях о соответствии застройщика и проектной декларации требованиям 214-ФЗ № 55-дс
- IV кв. 2018Добавлен документ: Проектная декларация № 72-000169

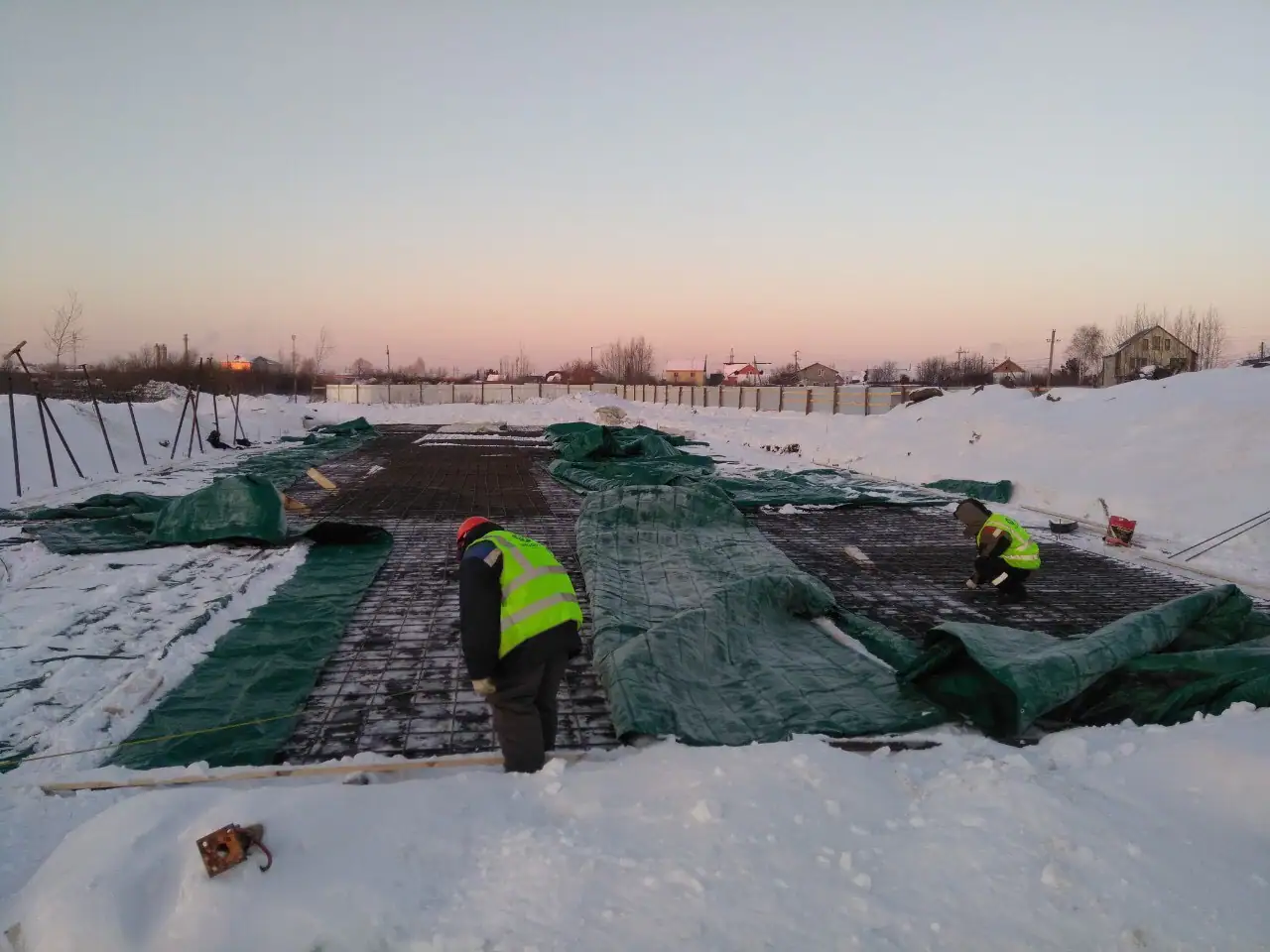

- I кв. 2019Добавлен документ: Информация о выданных заключениях о соответствии застройщика и проектной декларации требованиям 214-ФЗ № 26-дс

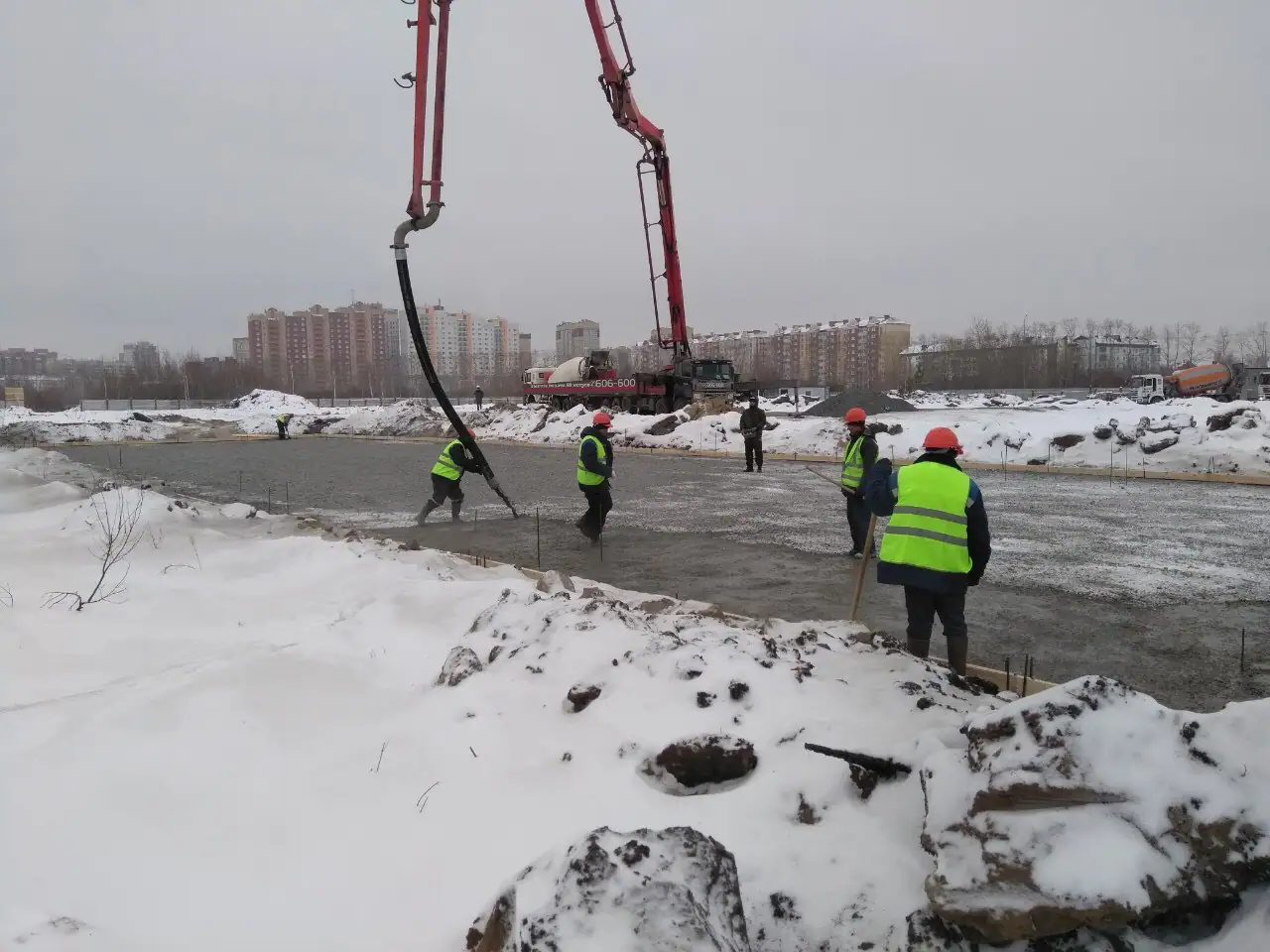

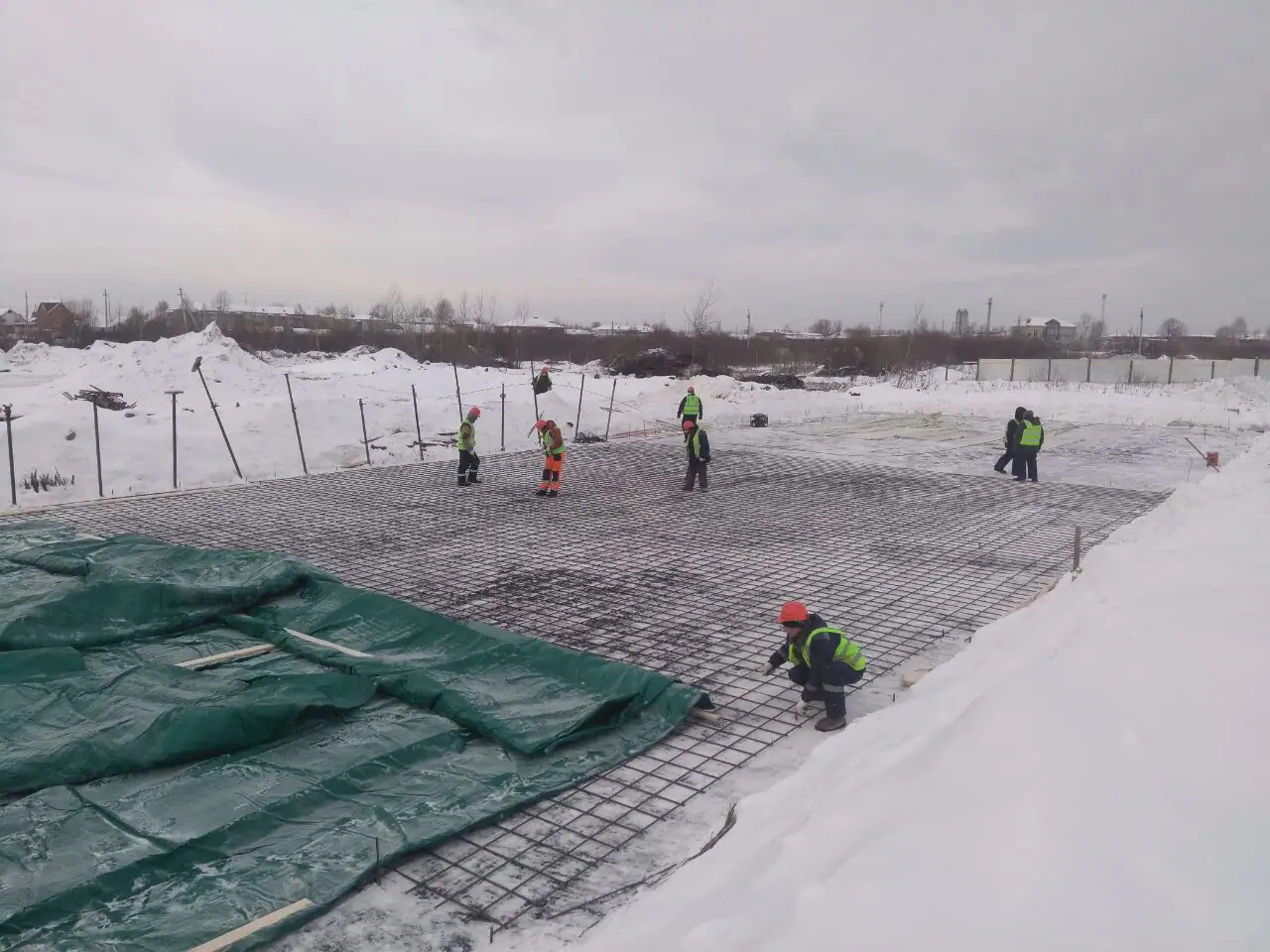

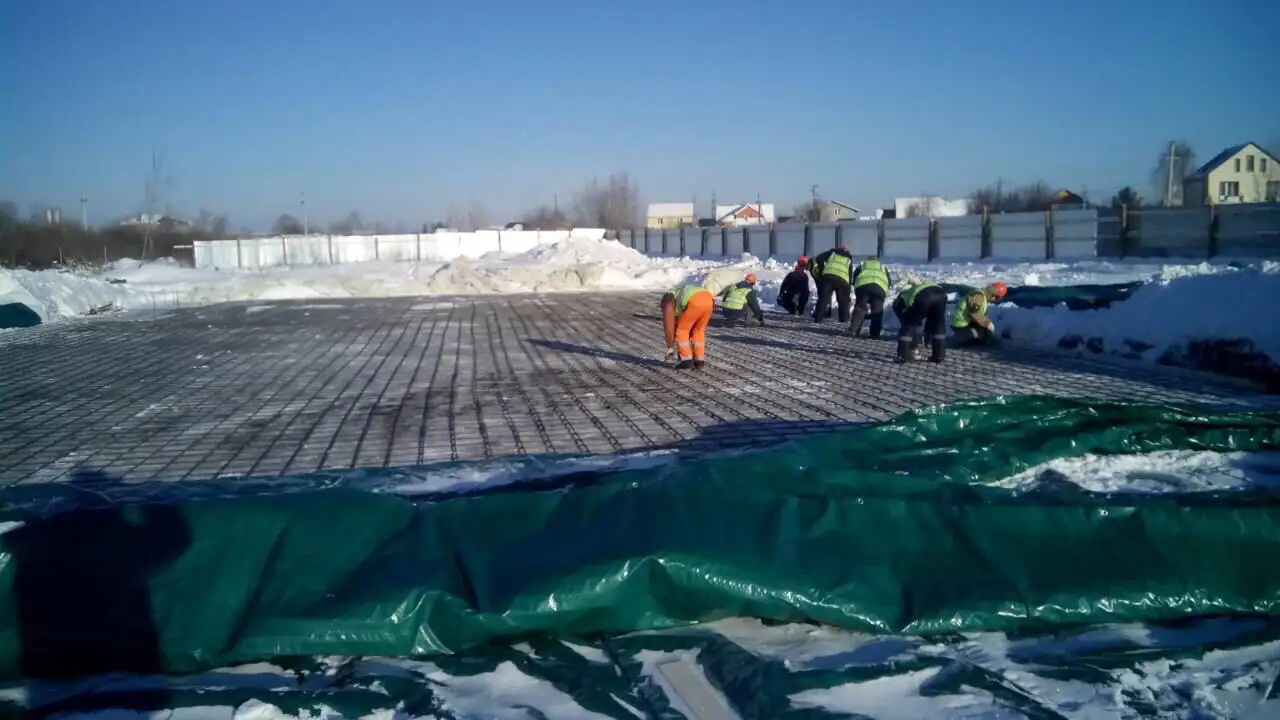

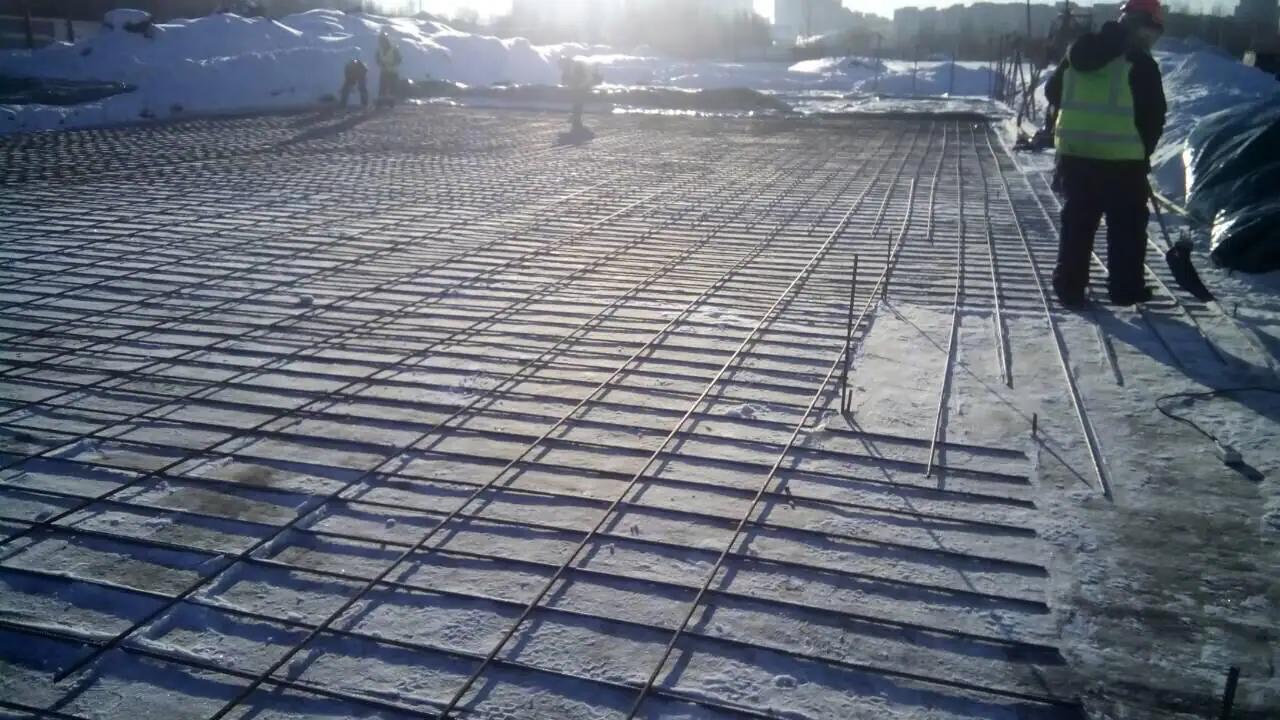

- I кв. 2019Фотоотчёт со стройки
- III кв. 2019Фотоотчёт со стройки
- IV кв. 2019Добавлен документ: Проект договора участия в долевом строительстве
- IV кв. 2019Фотоотчёт со стройки
- I кв. 2020Фотоотчёт со стройки
- II кв. 2020Добавлен документ: Извещение о начале строительства

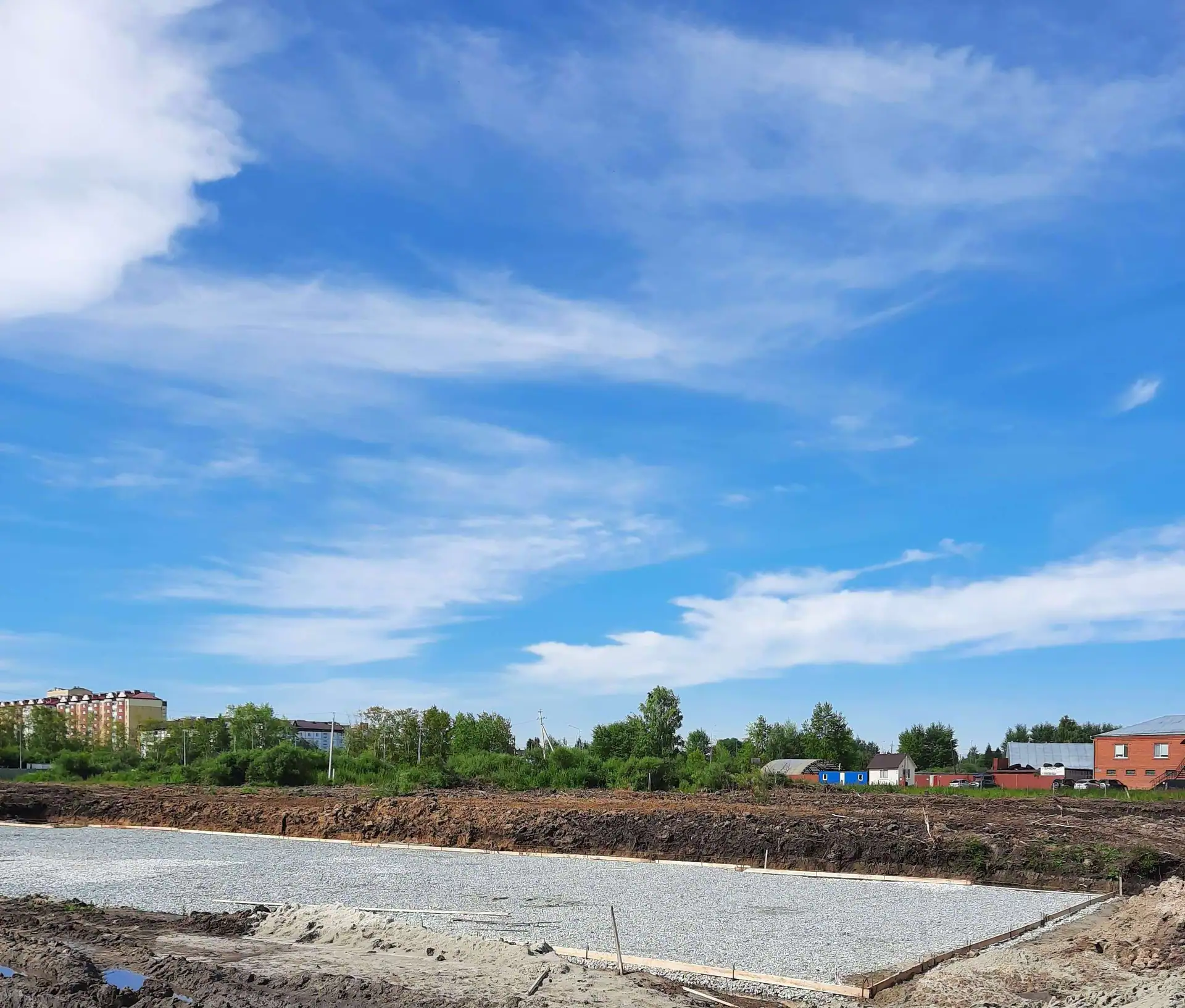

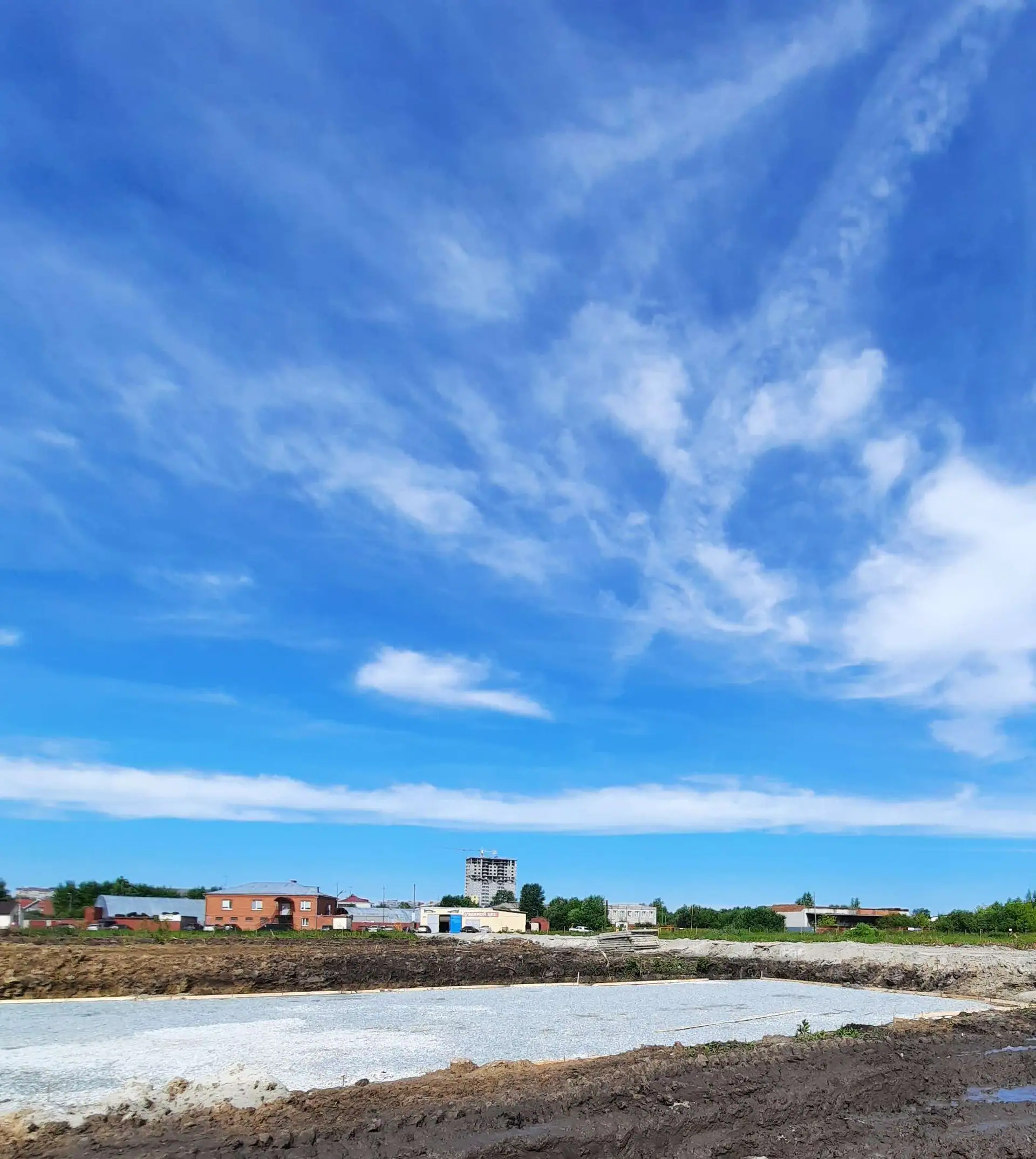

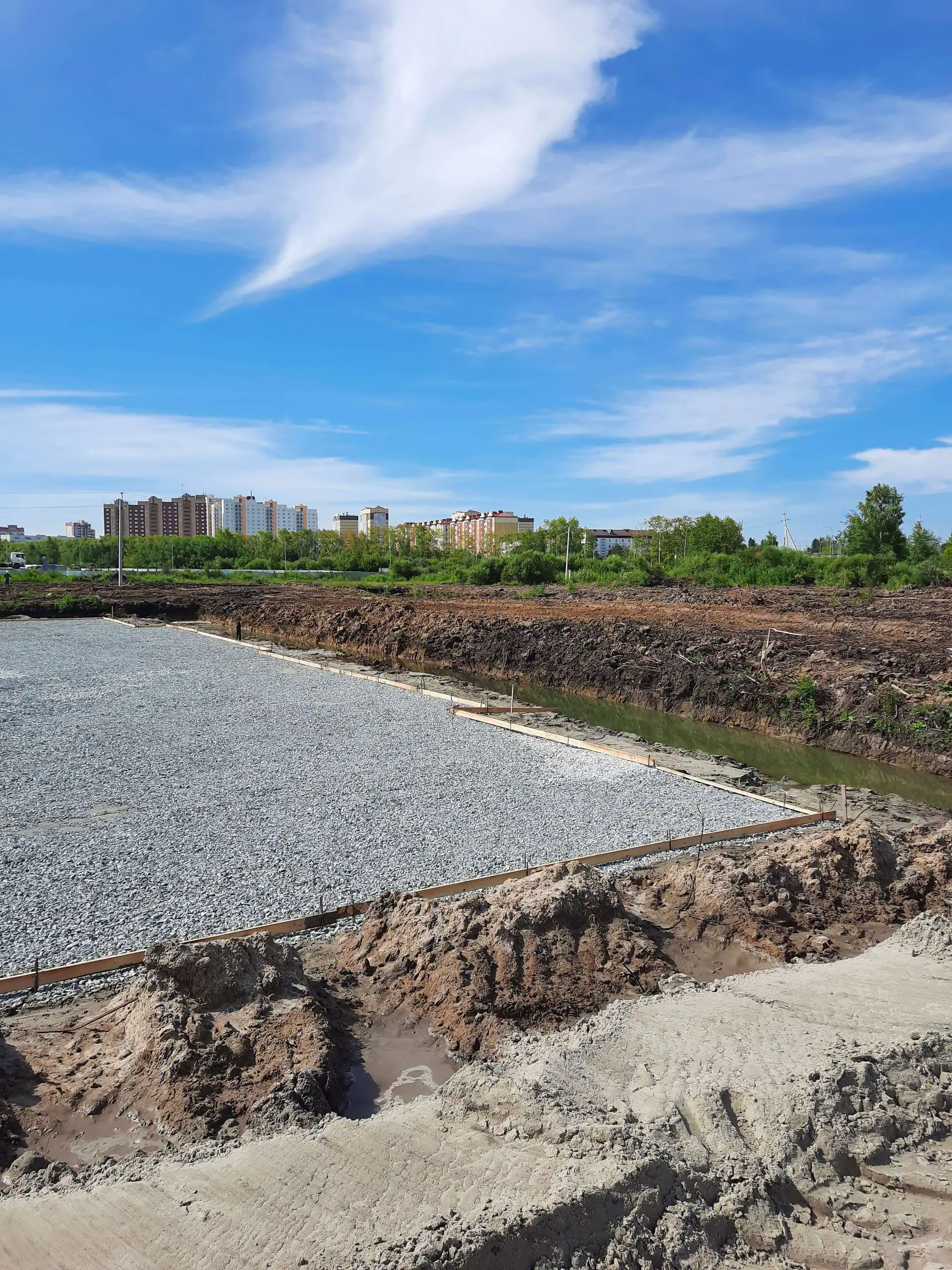

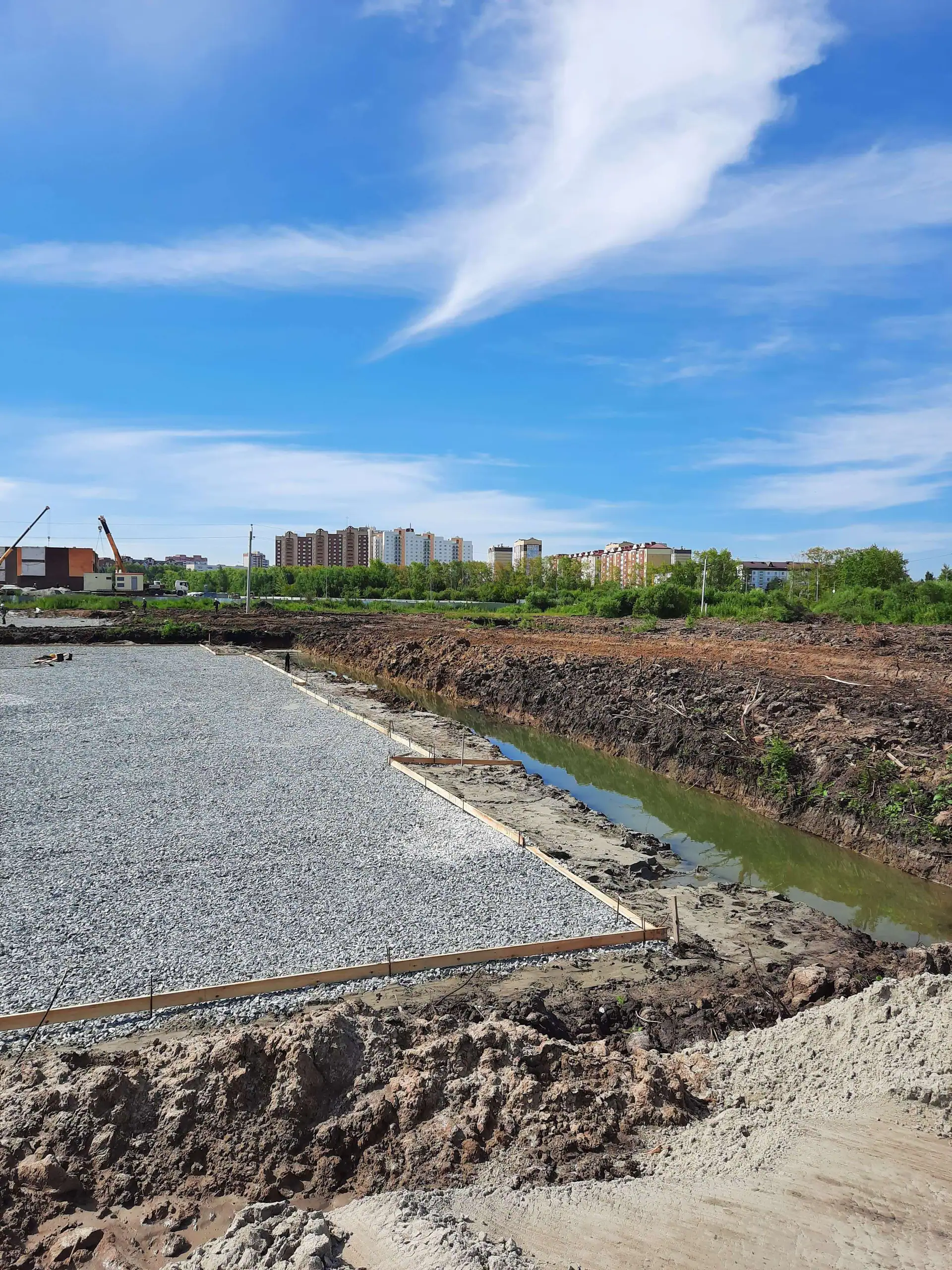

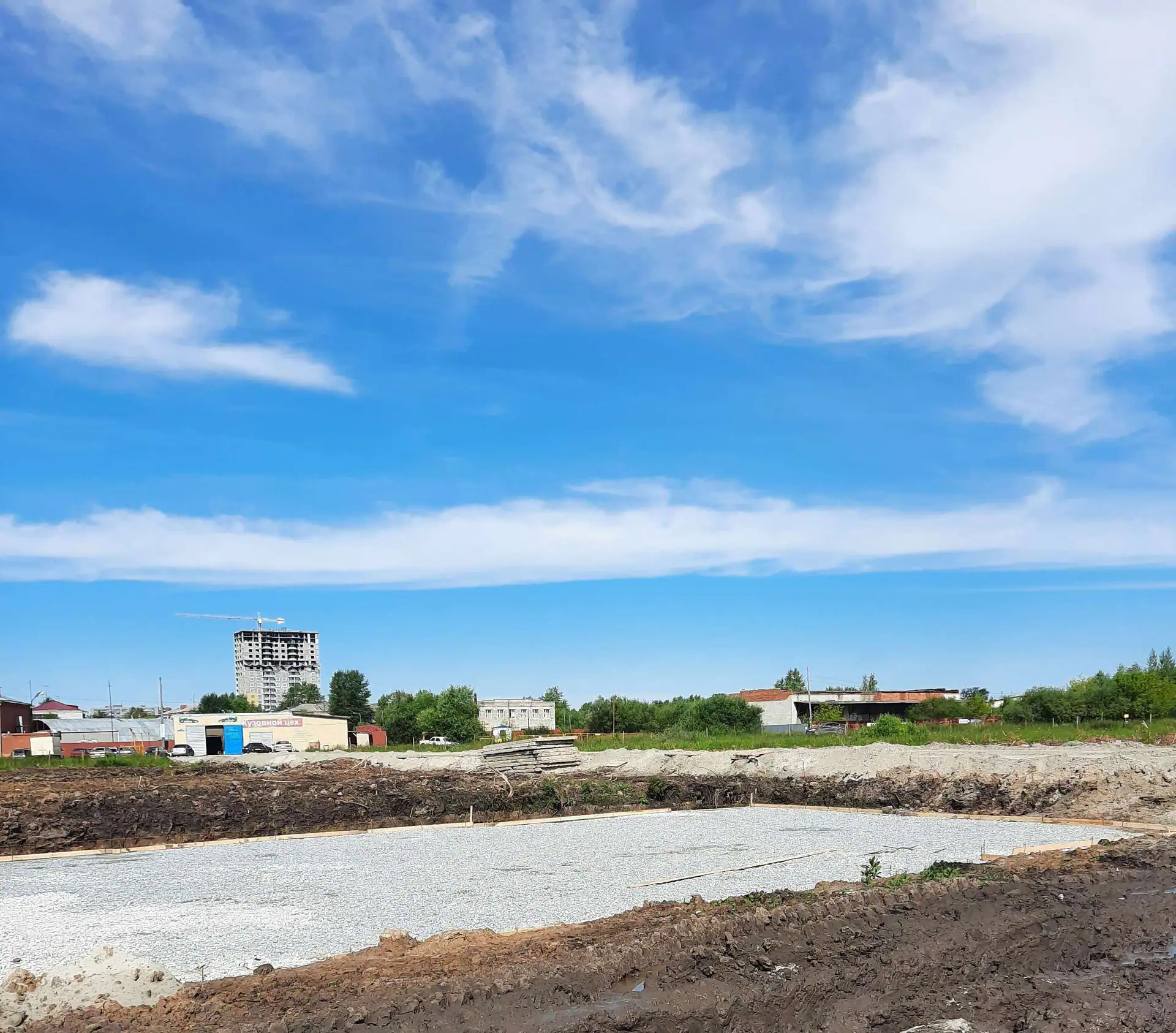

- II кв. 2020Фотоотчёт со стройки
- III кв. 2020Фотоотчёт со стройки

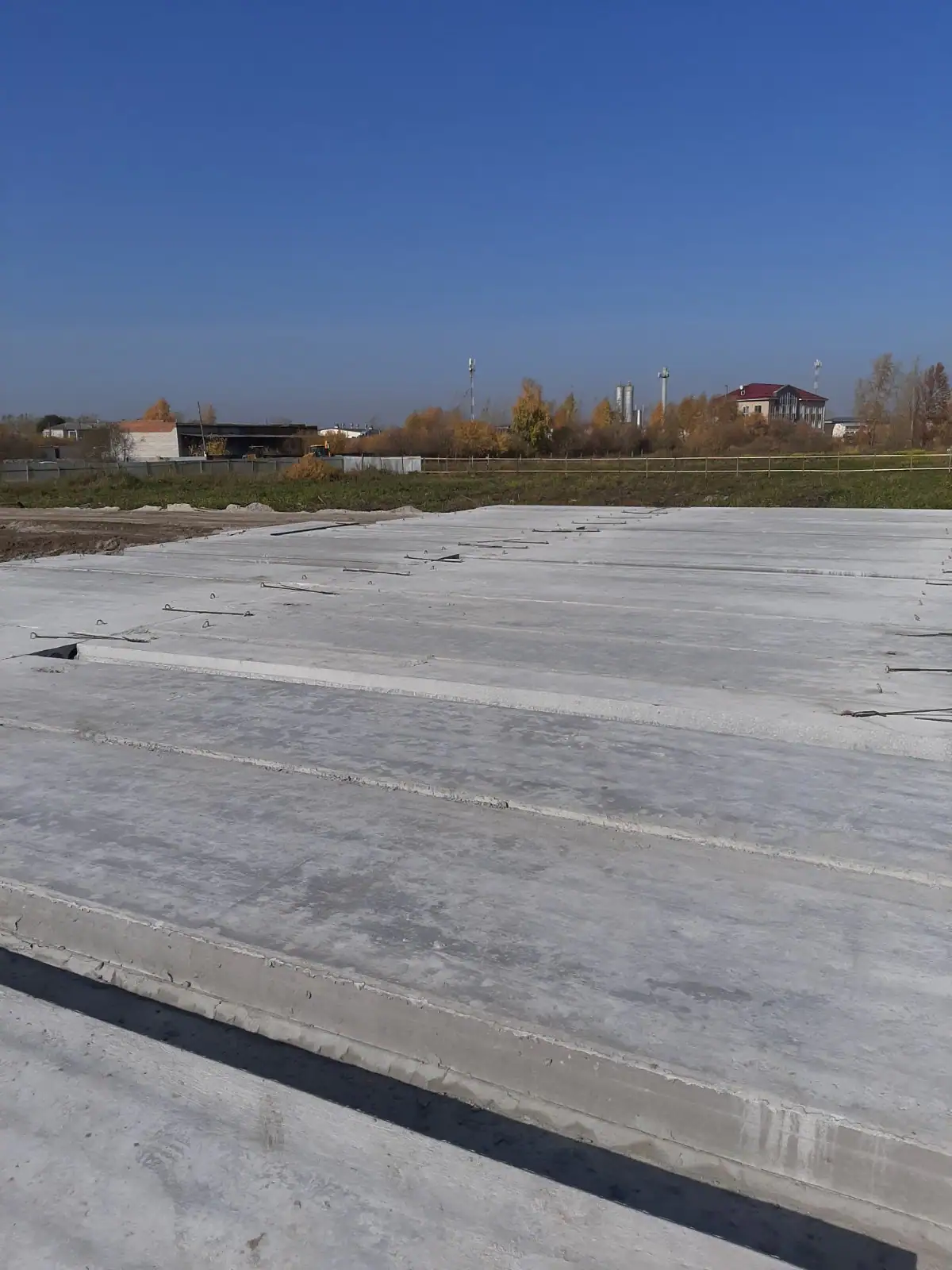

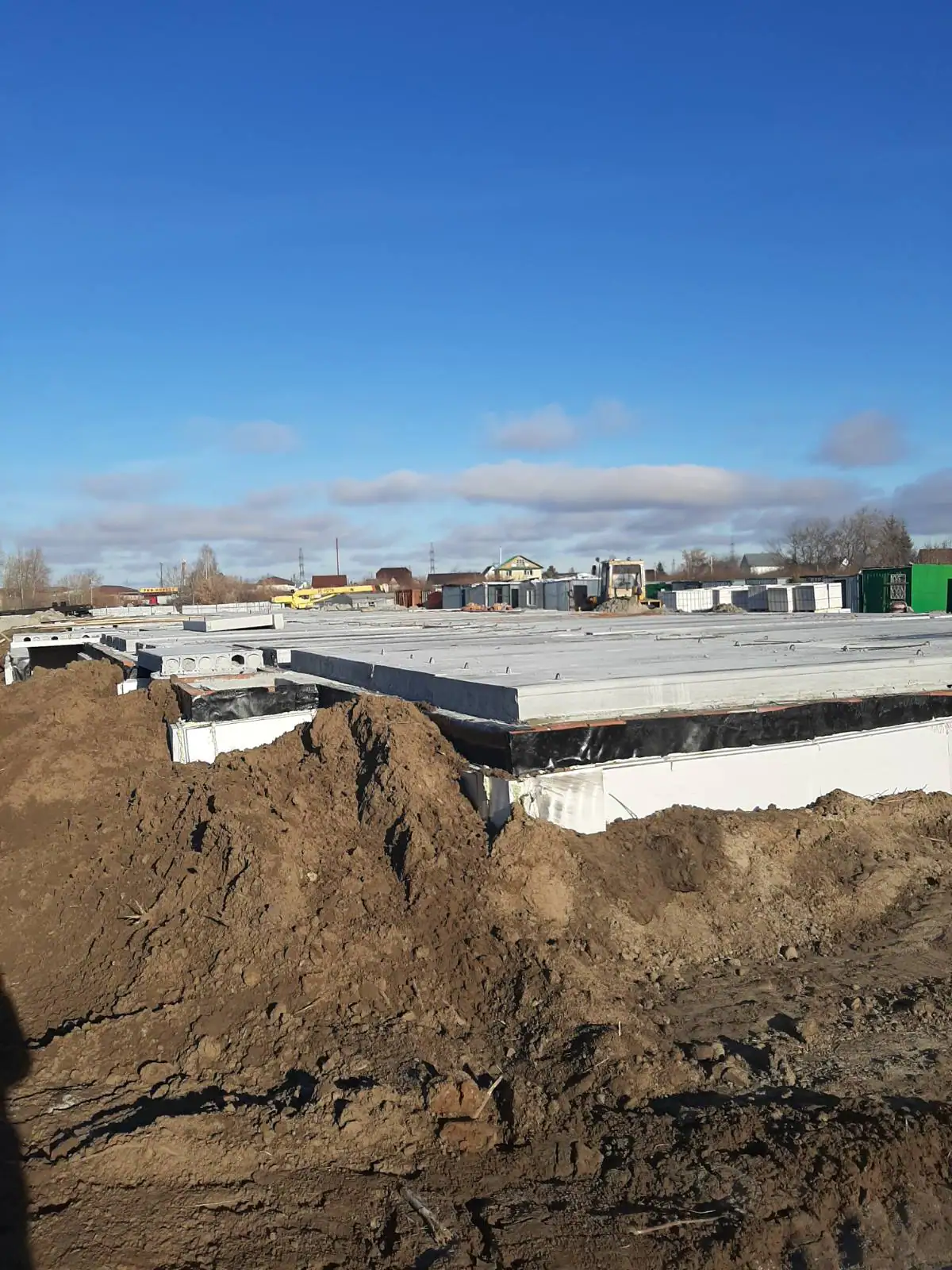

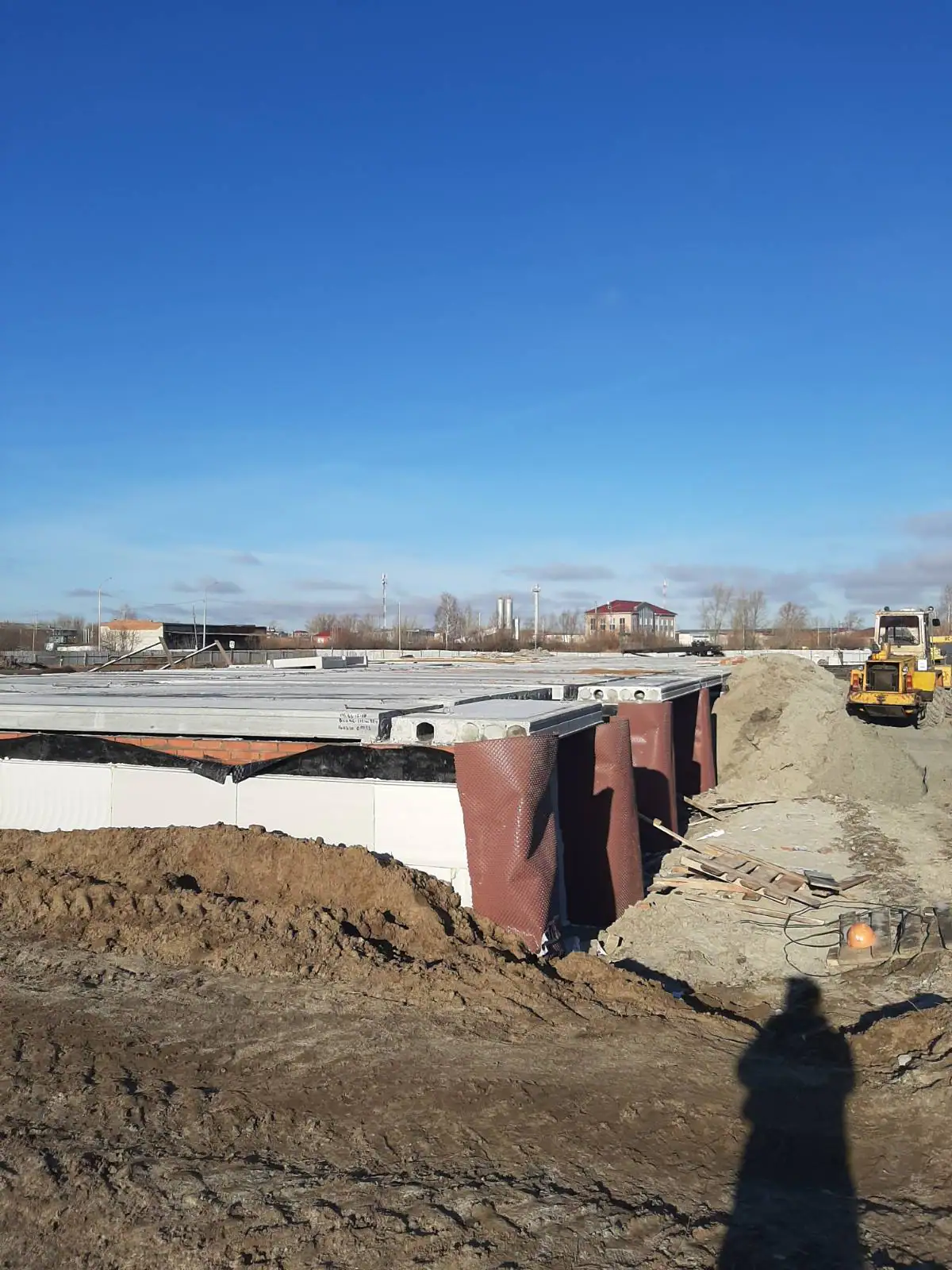

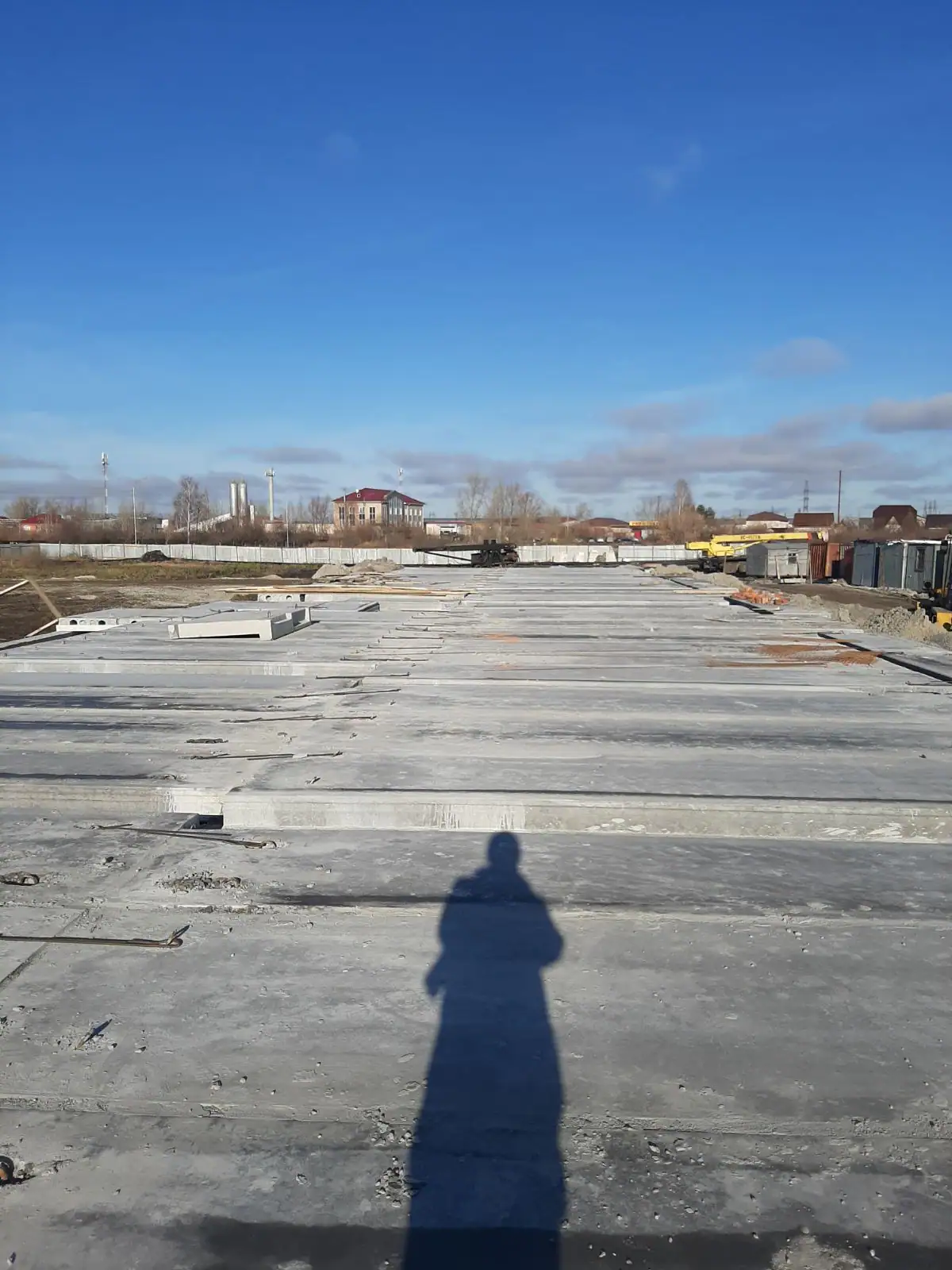

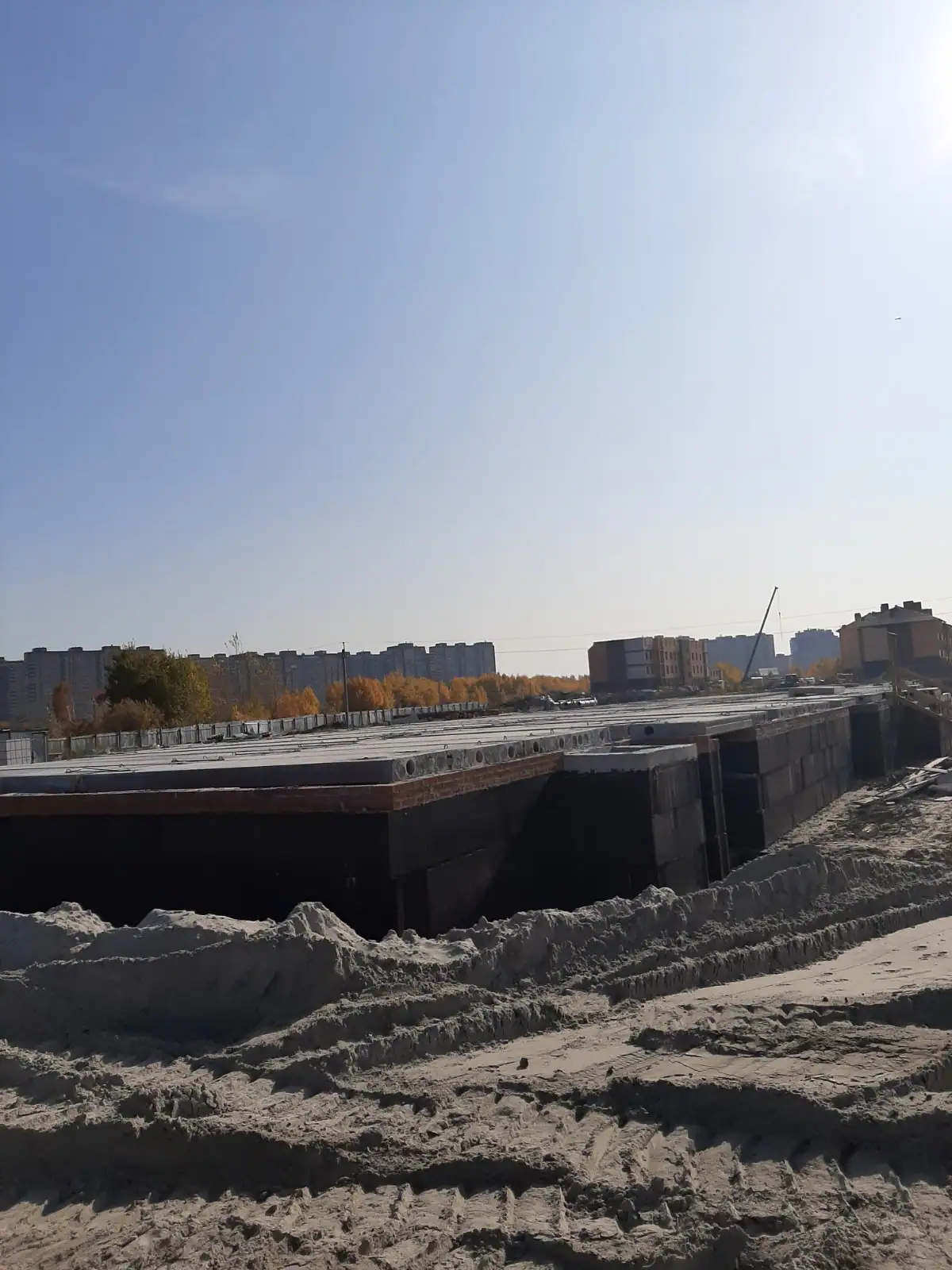

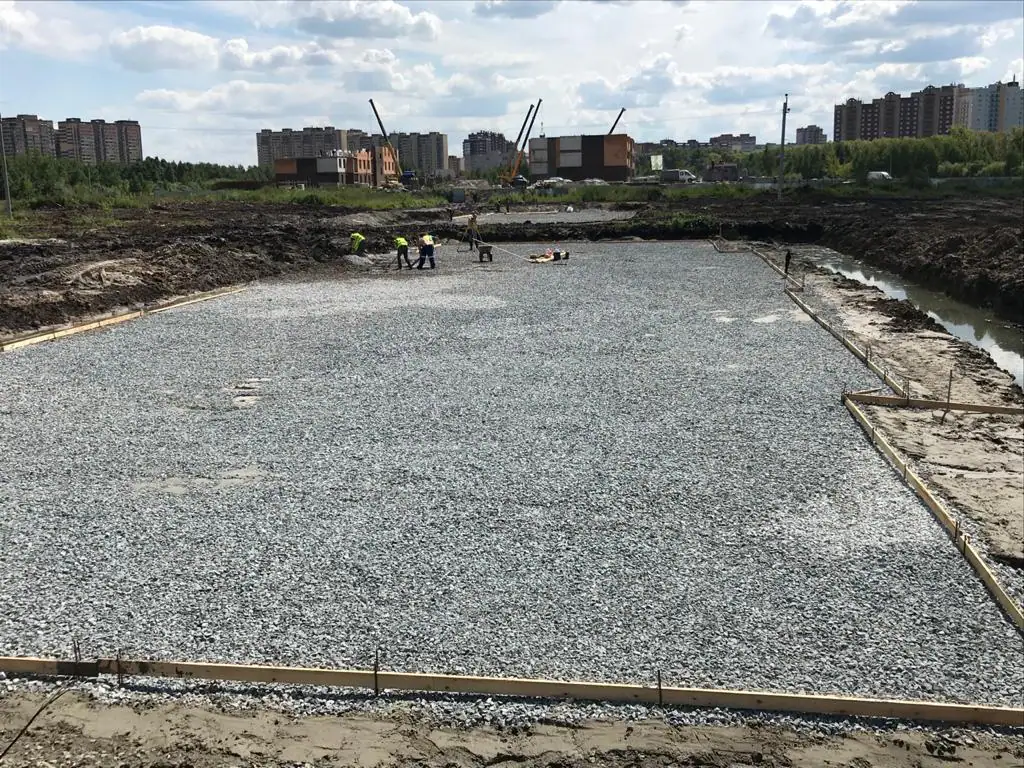

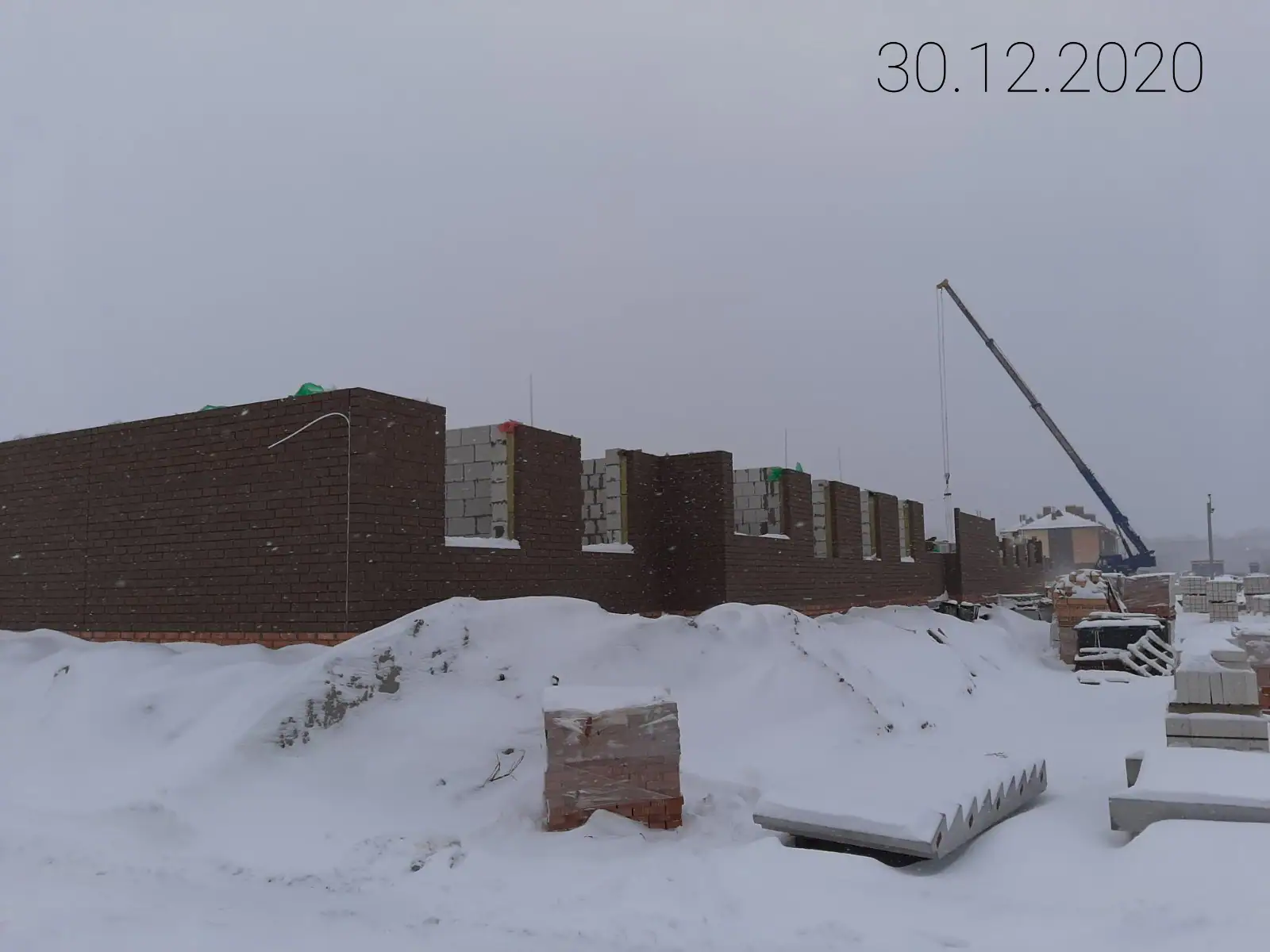

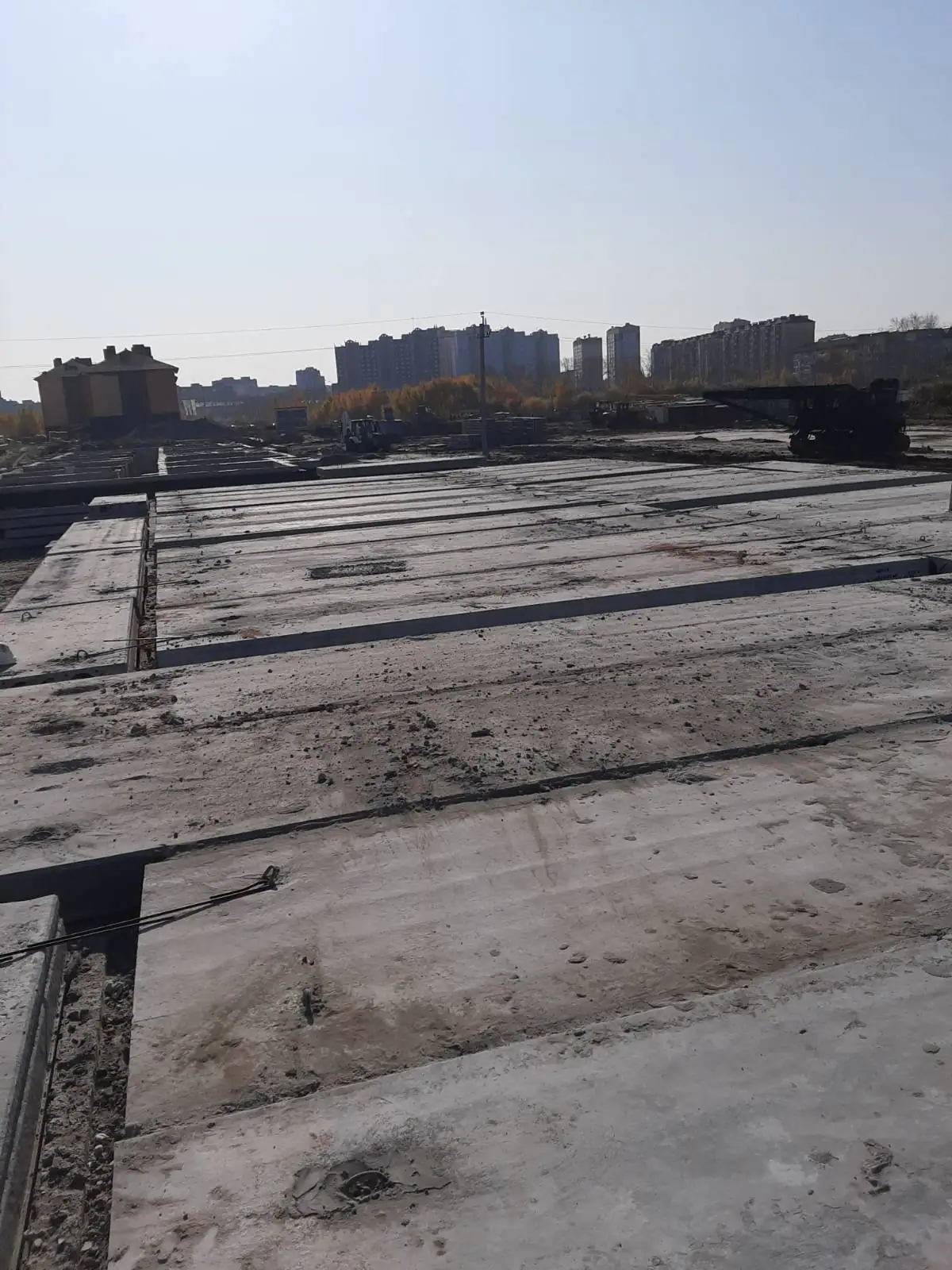

- IV кв. 2020Фотоотчёт со стройки

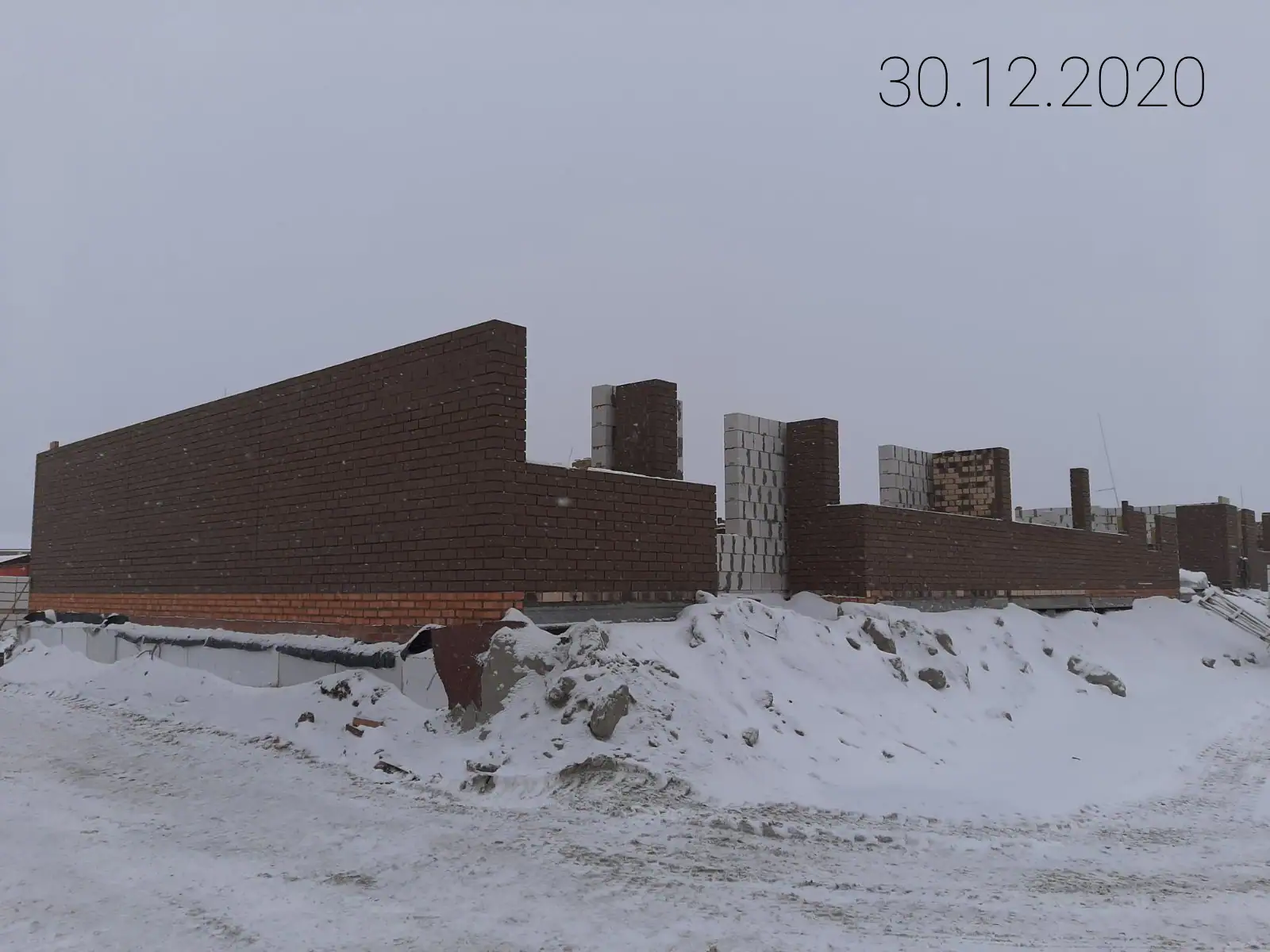

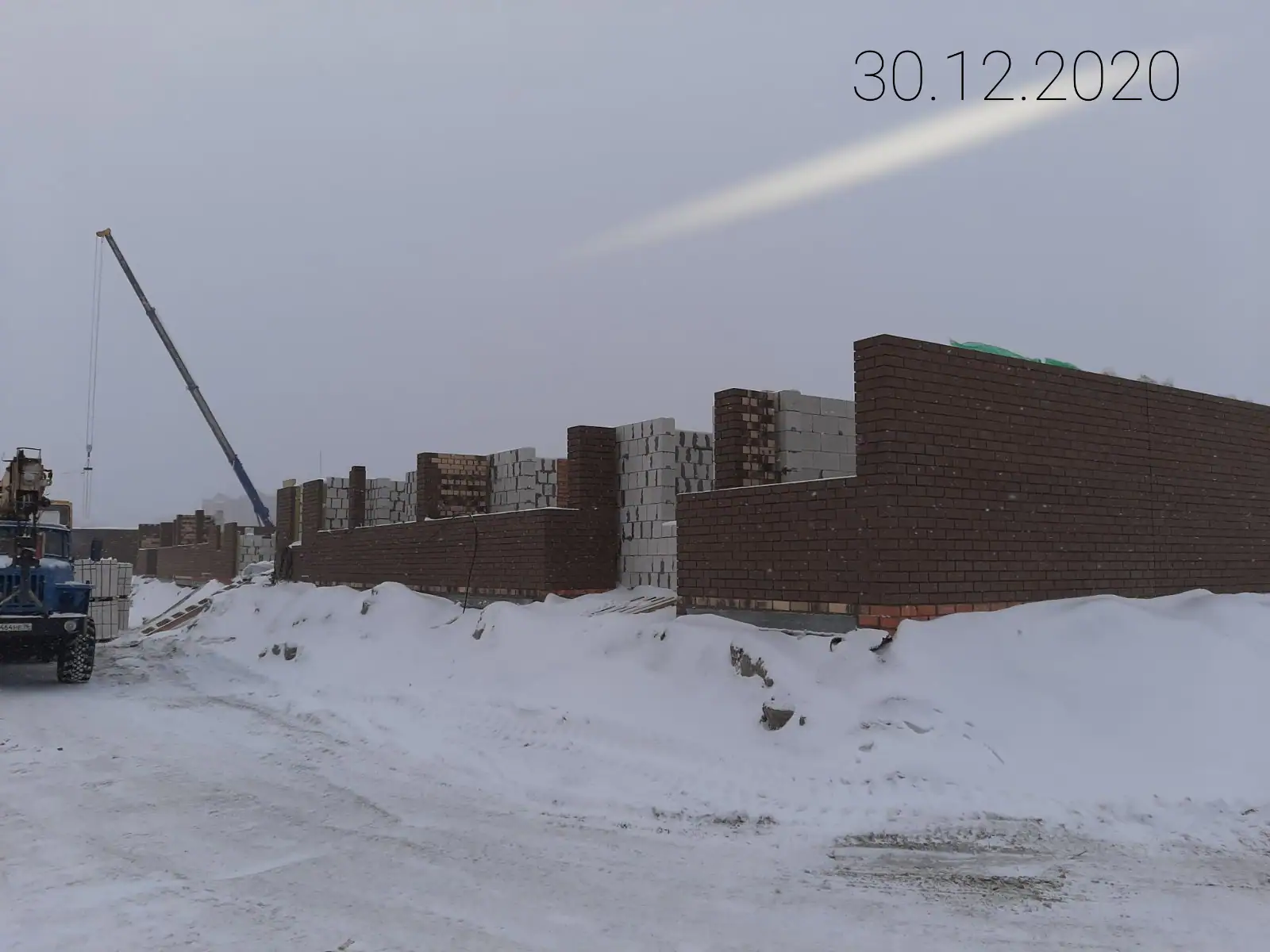

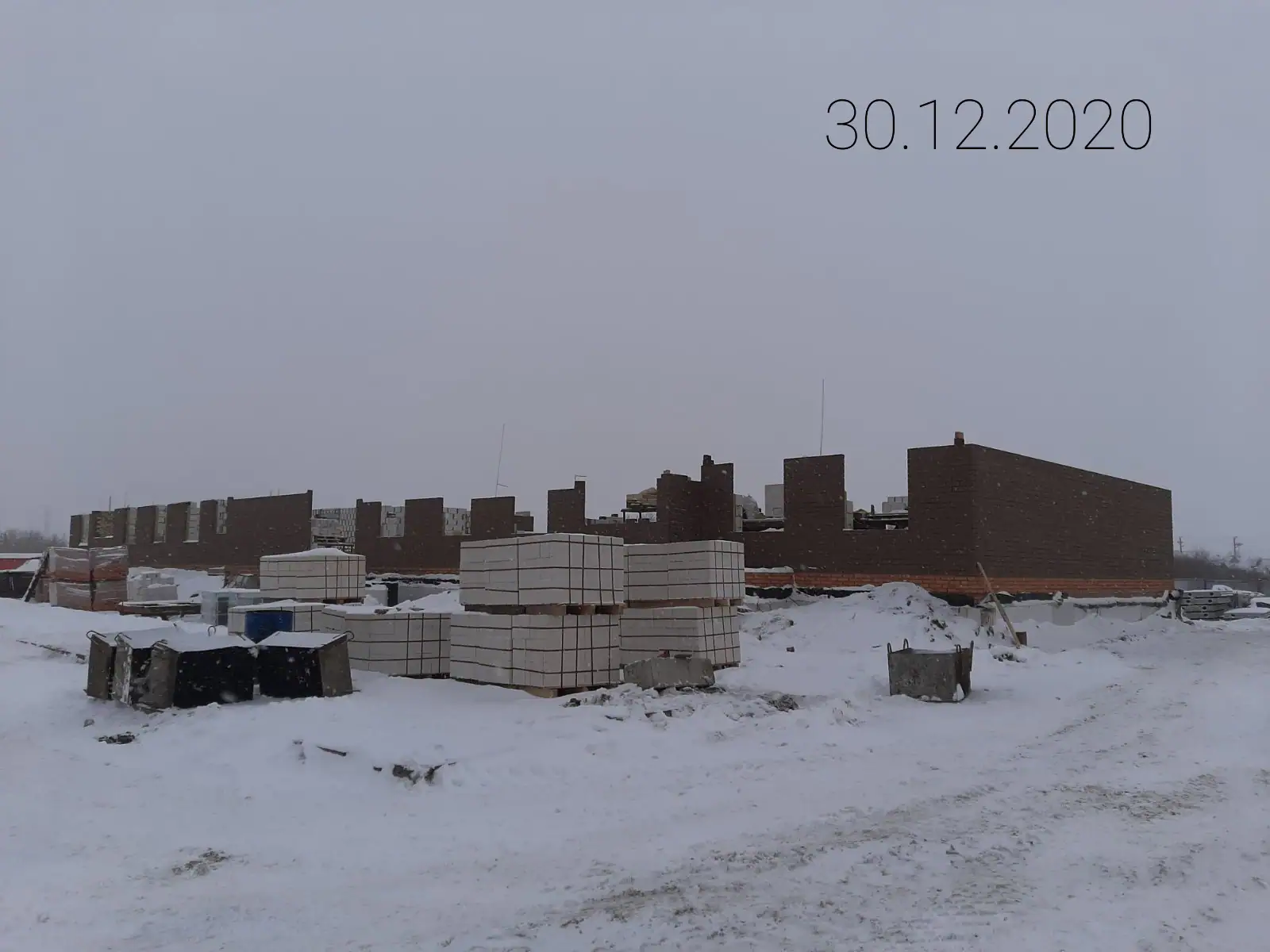

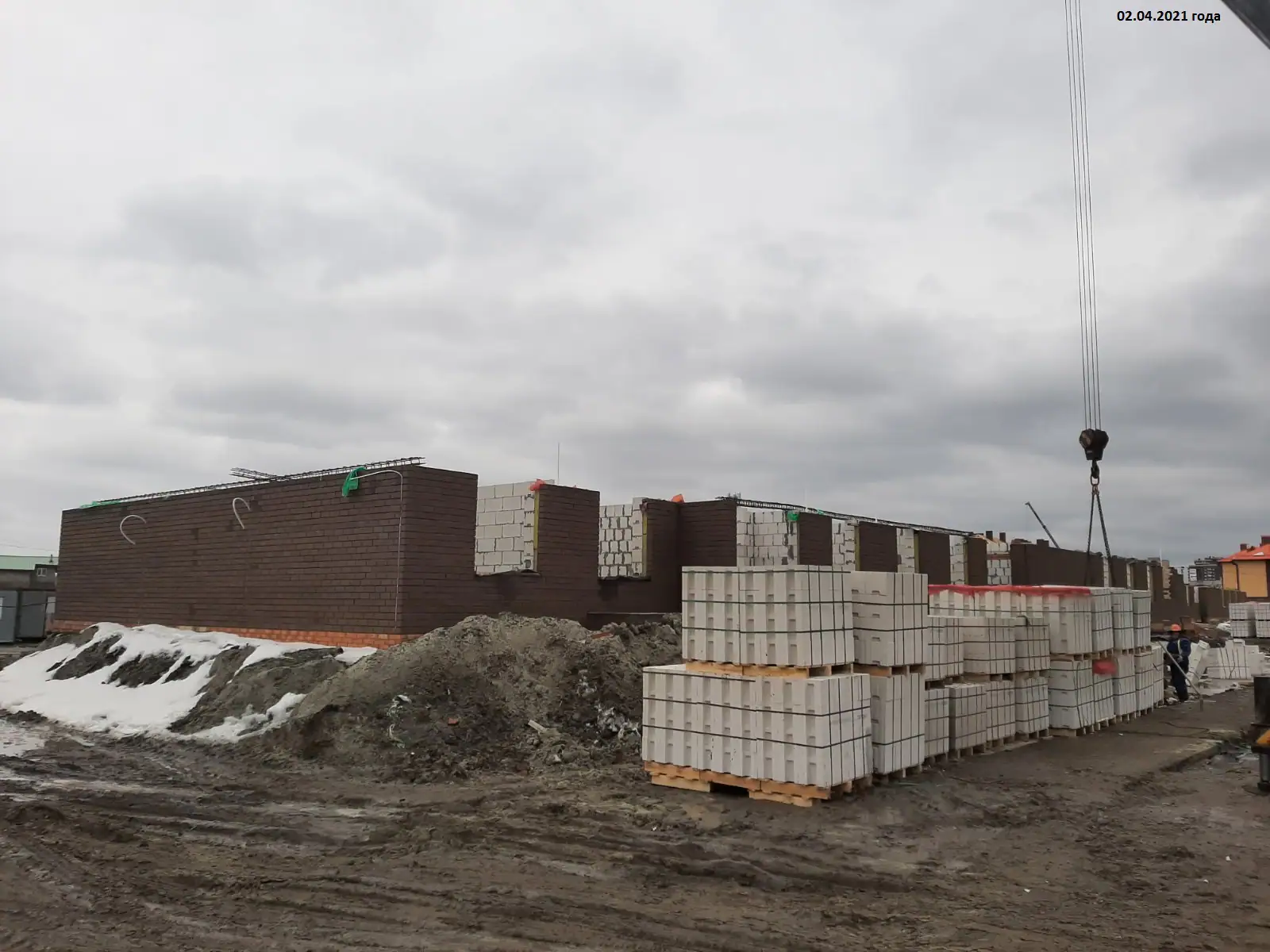

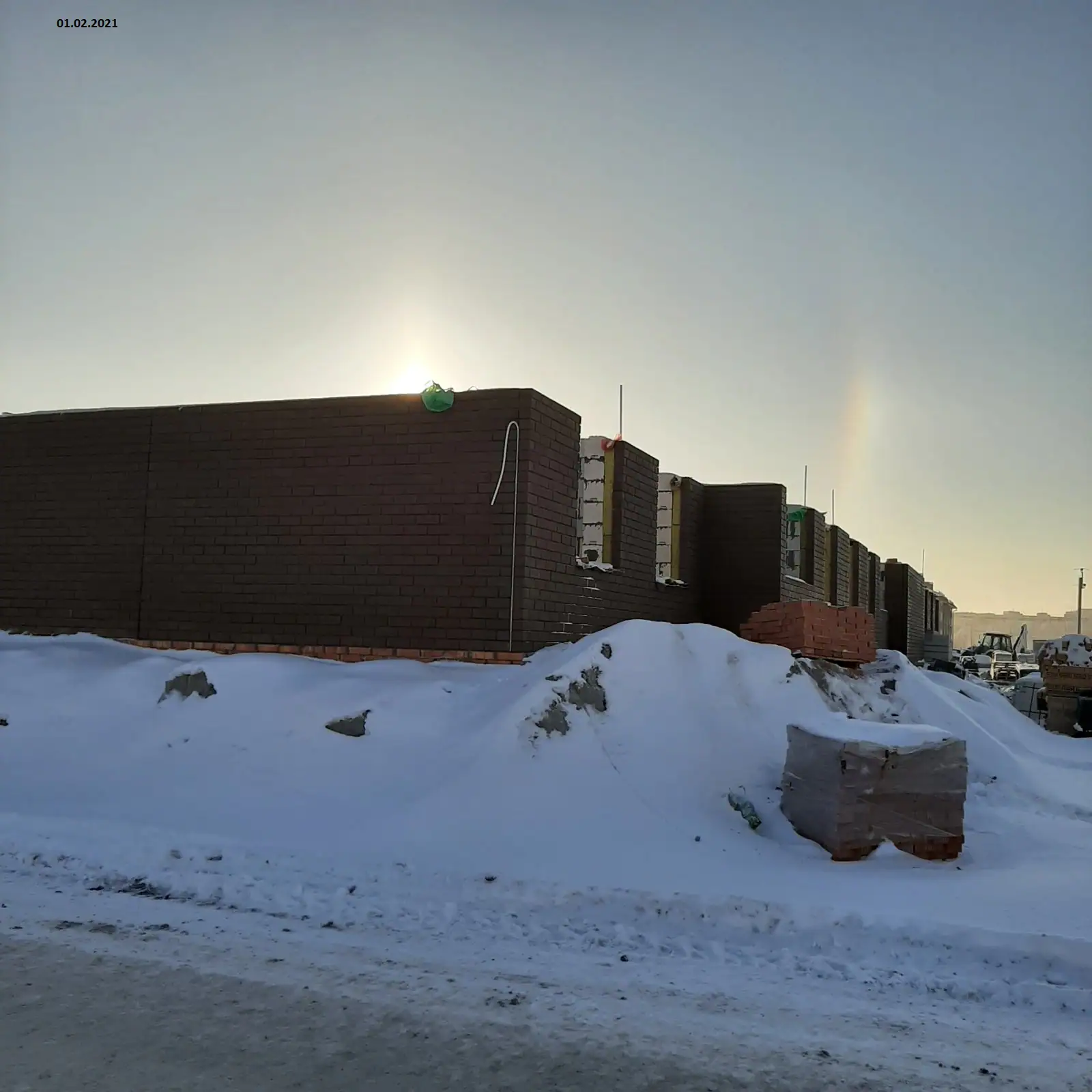

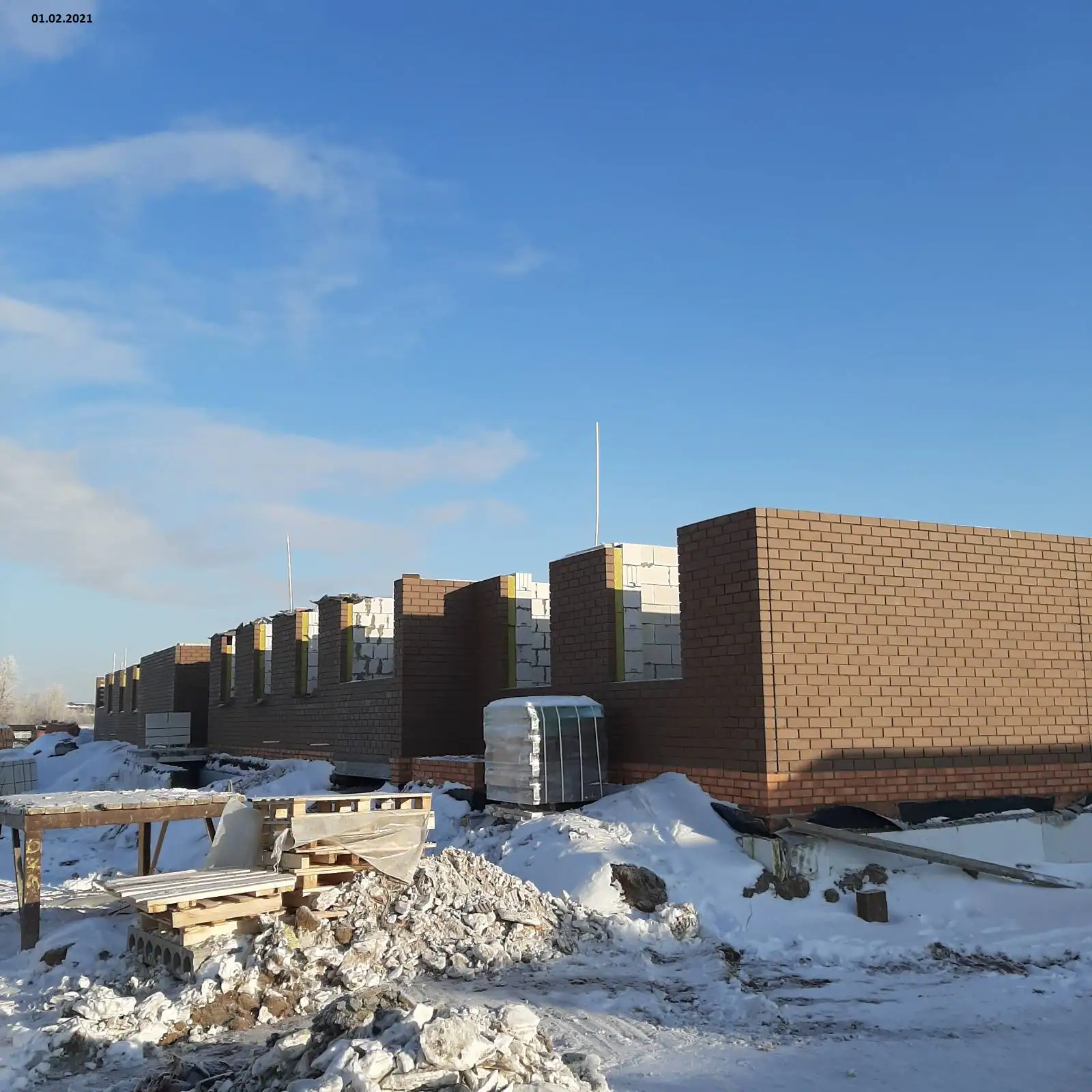

- I кв. 2021Фотоотчёт со стройки

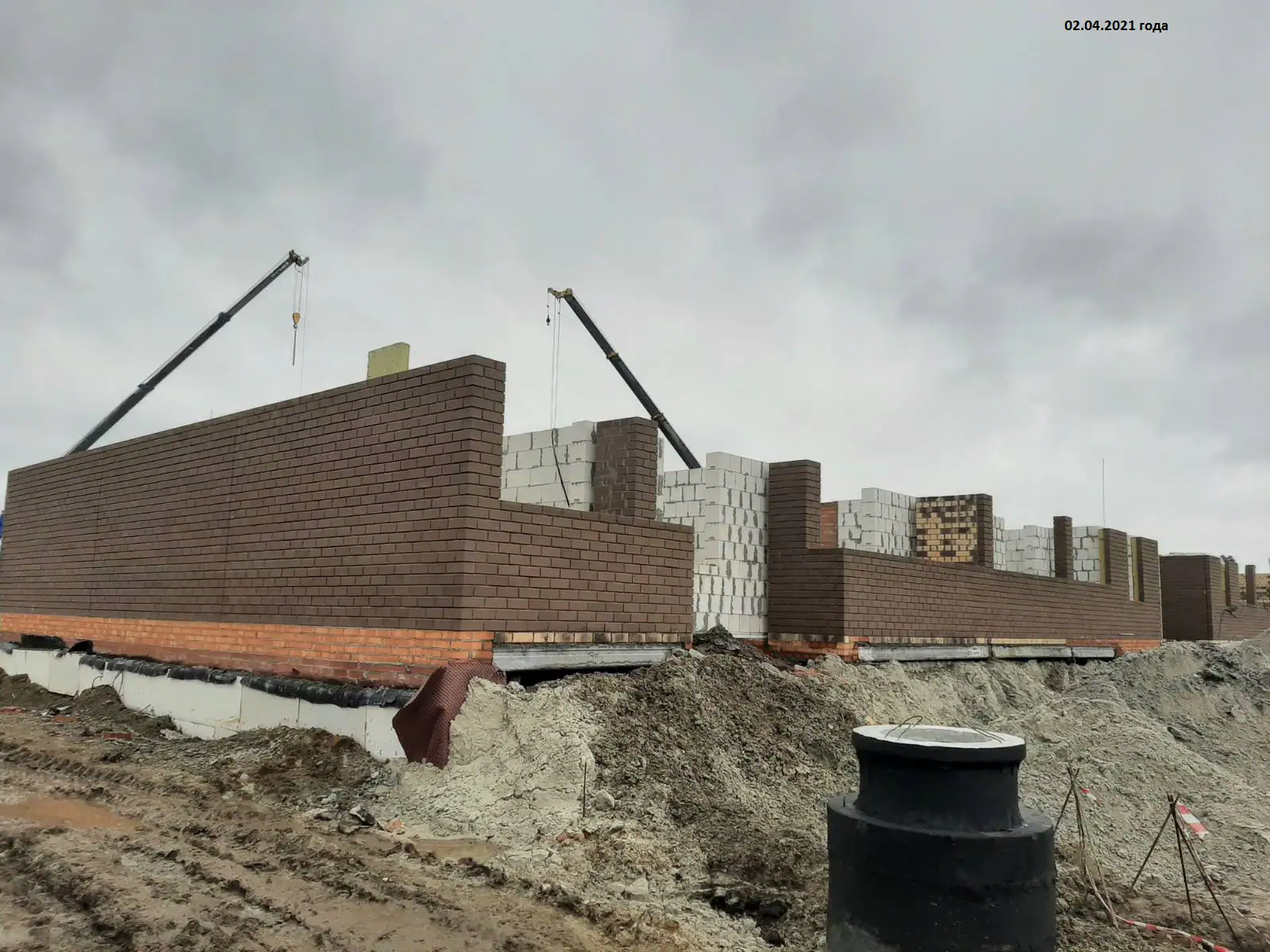

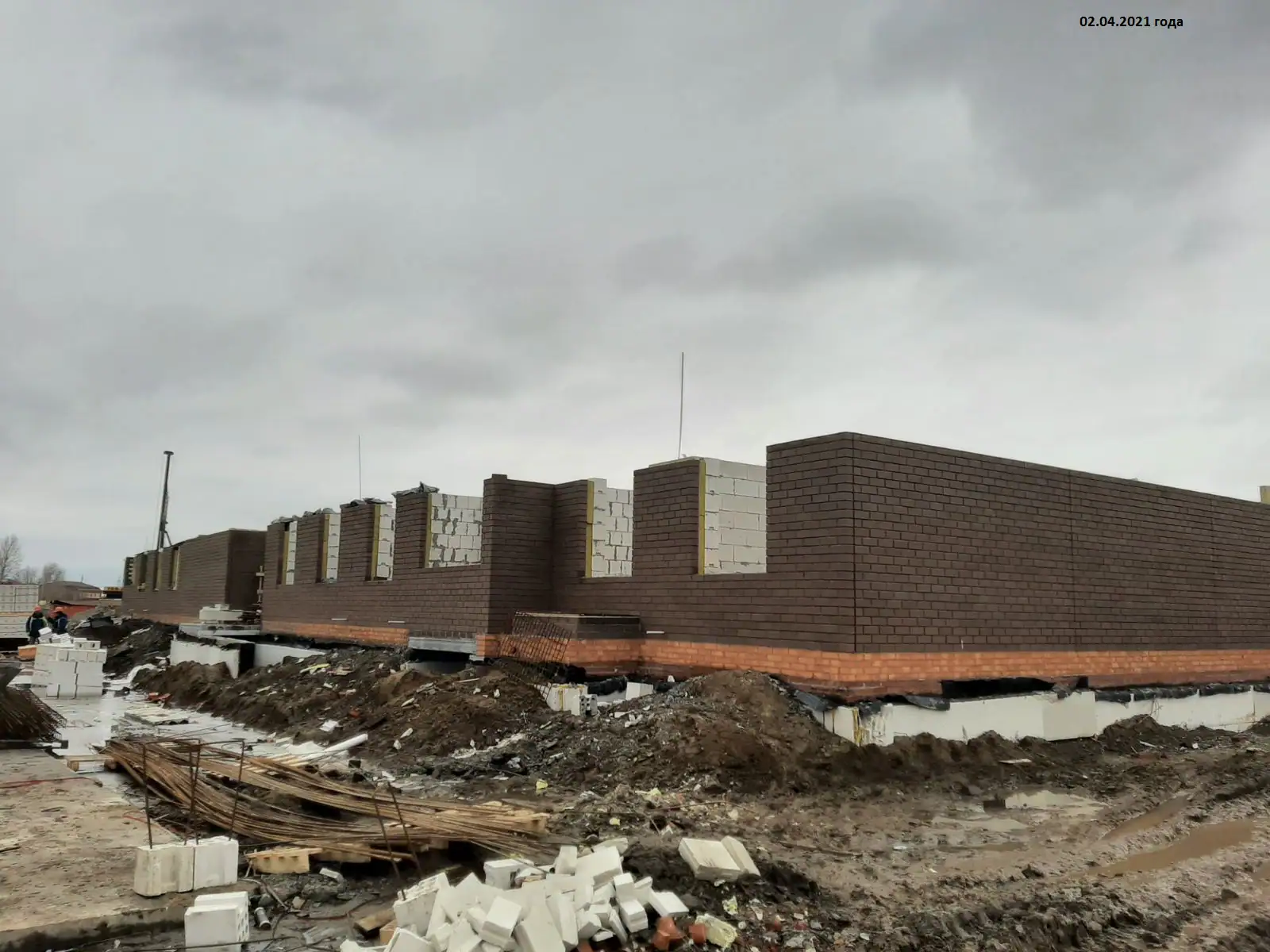

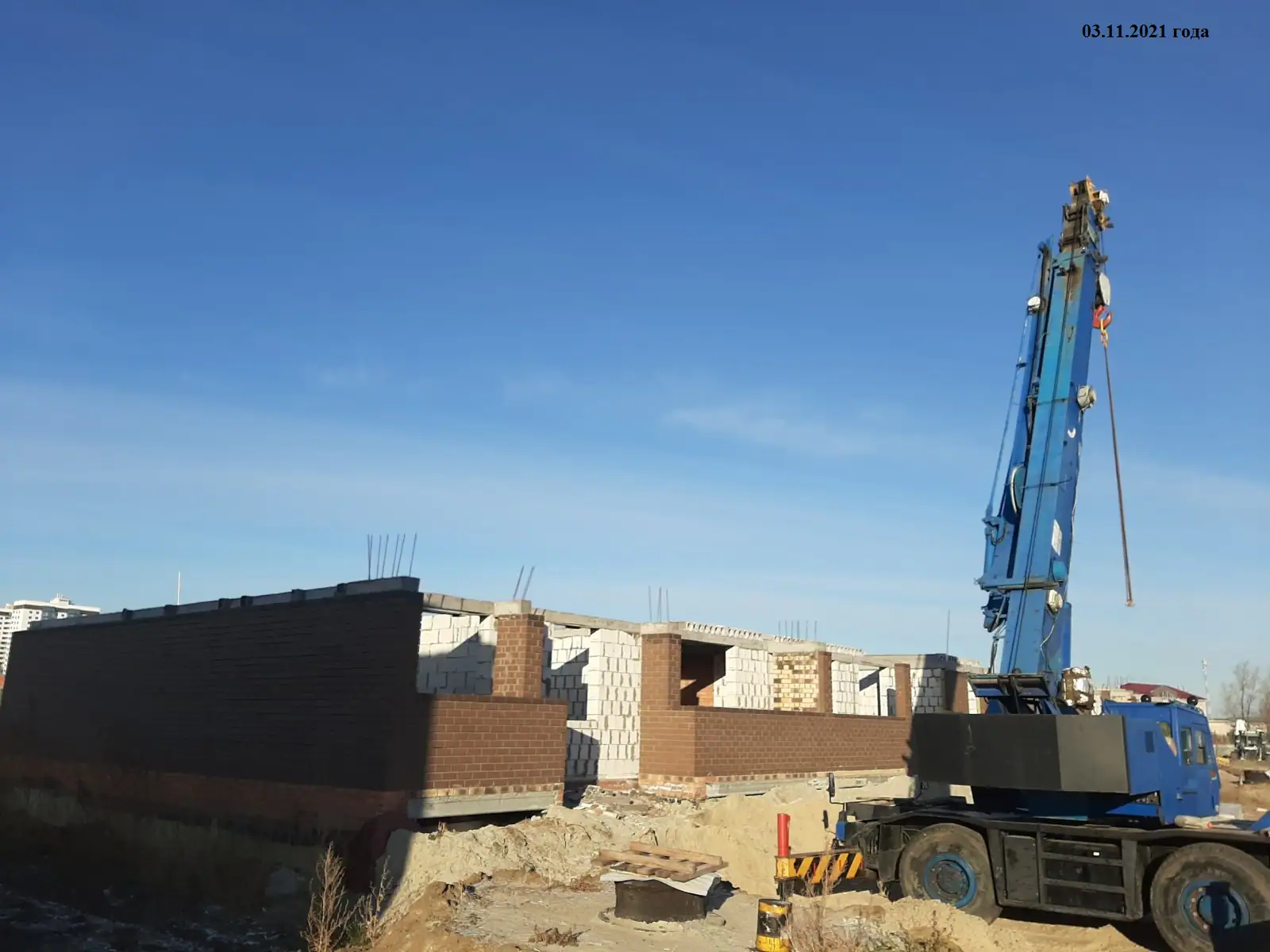

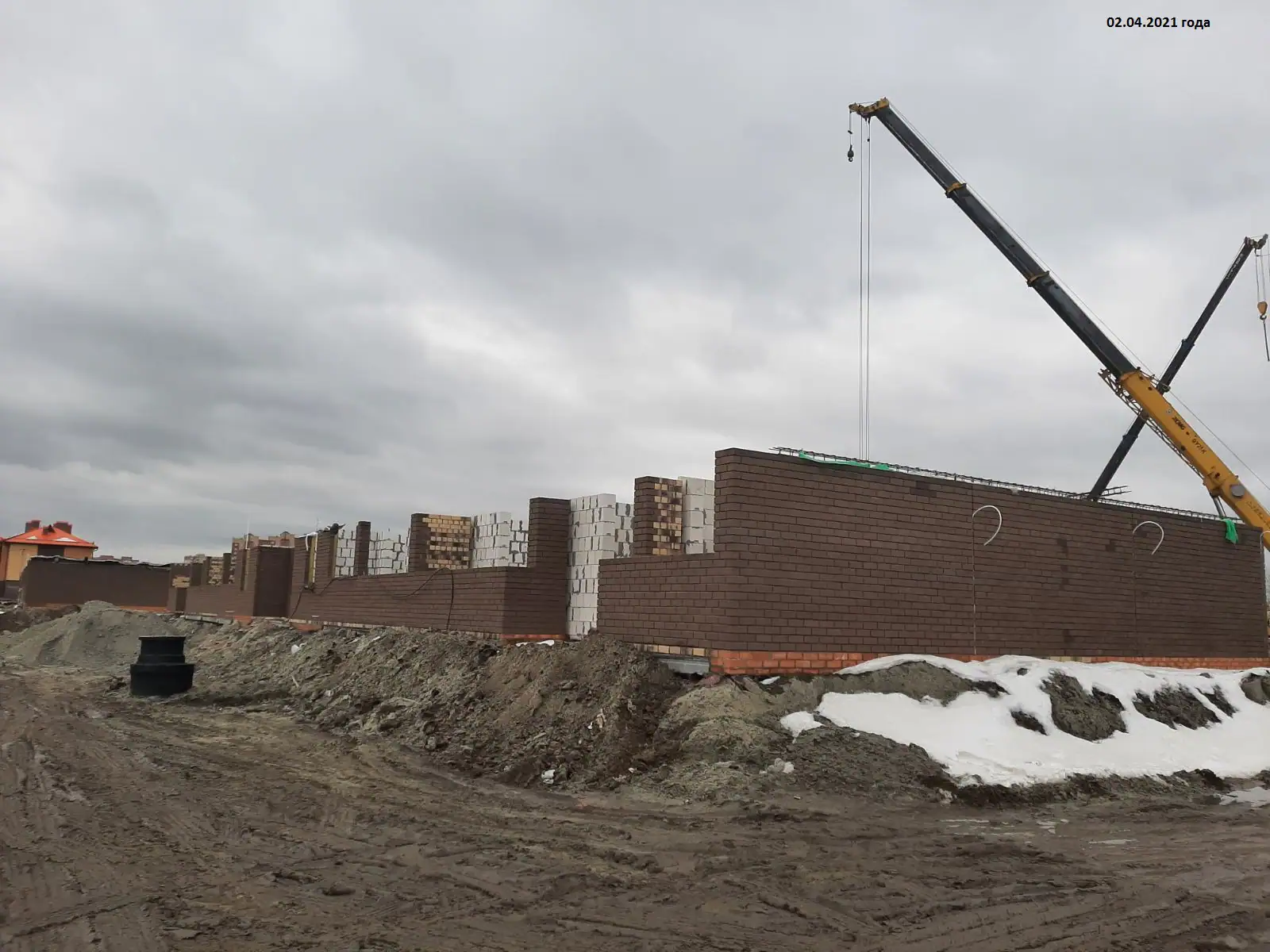

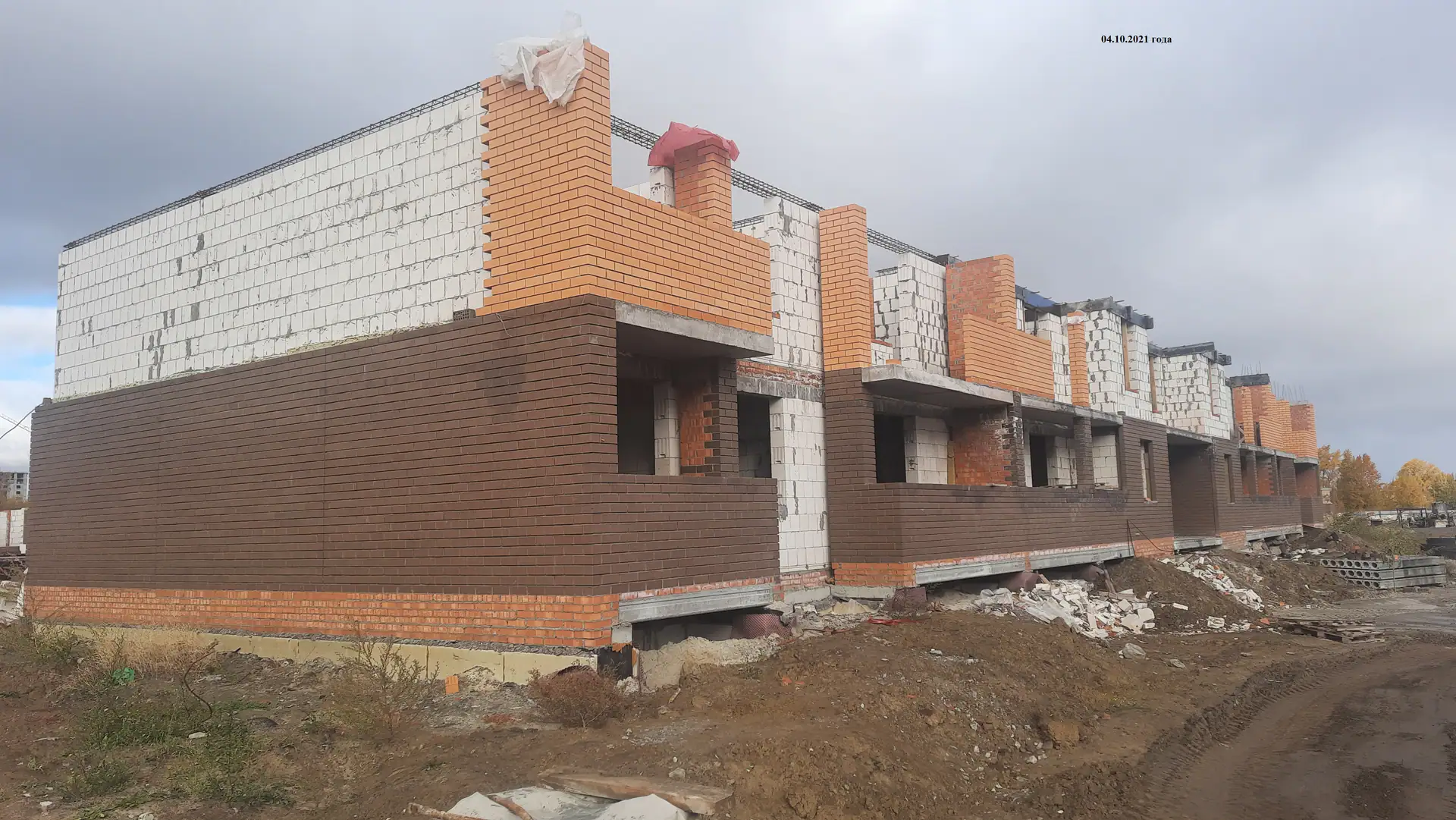

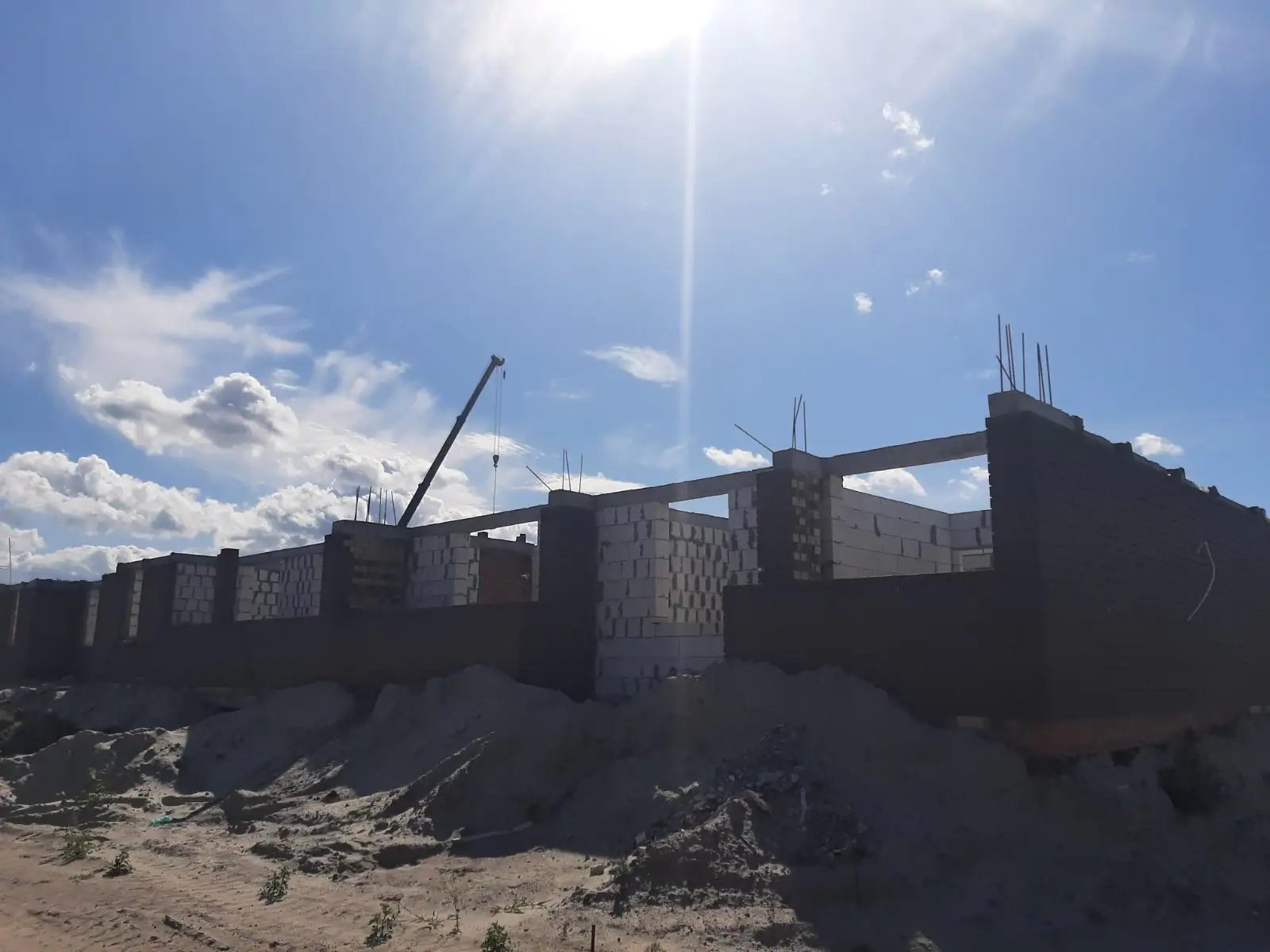

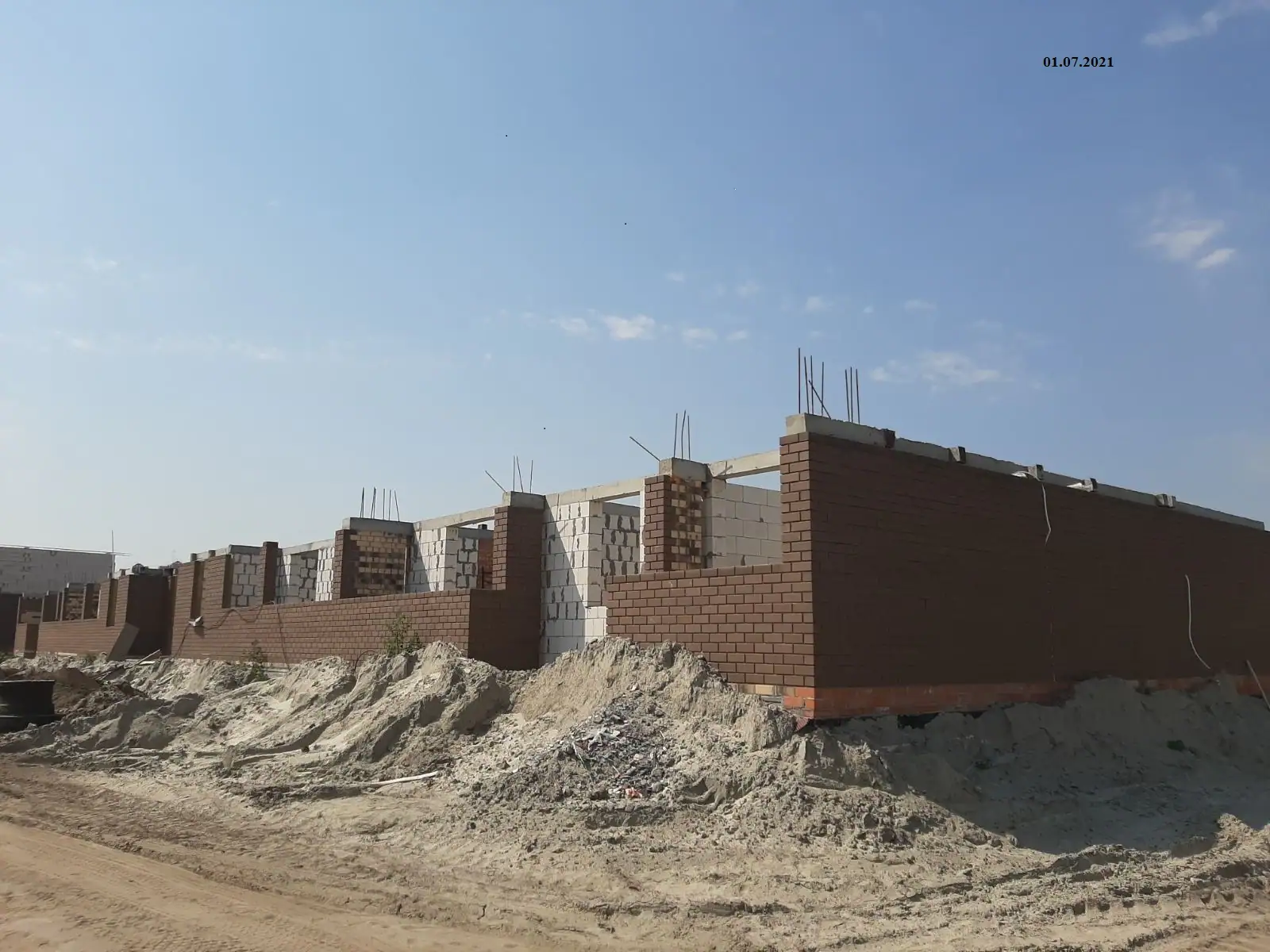

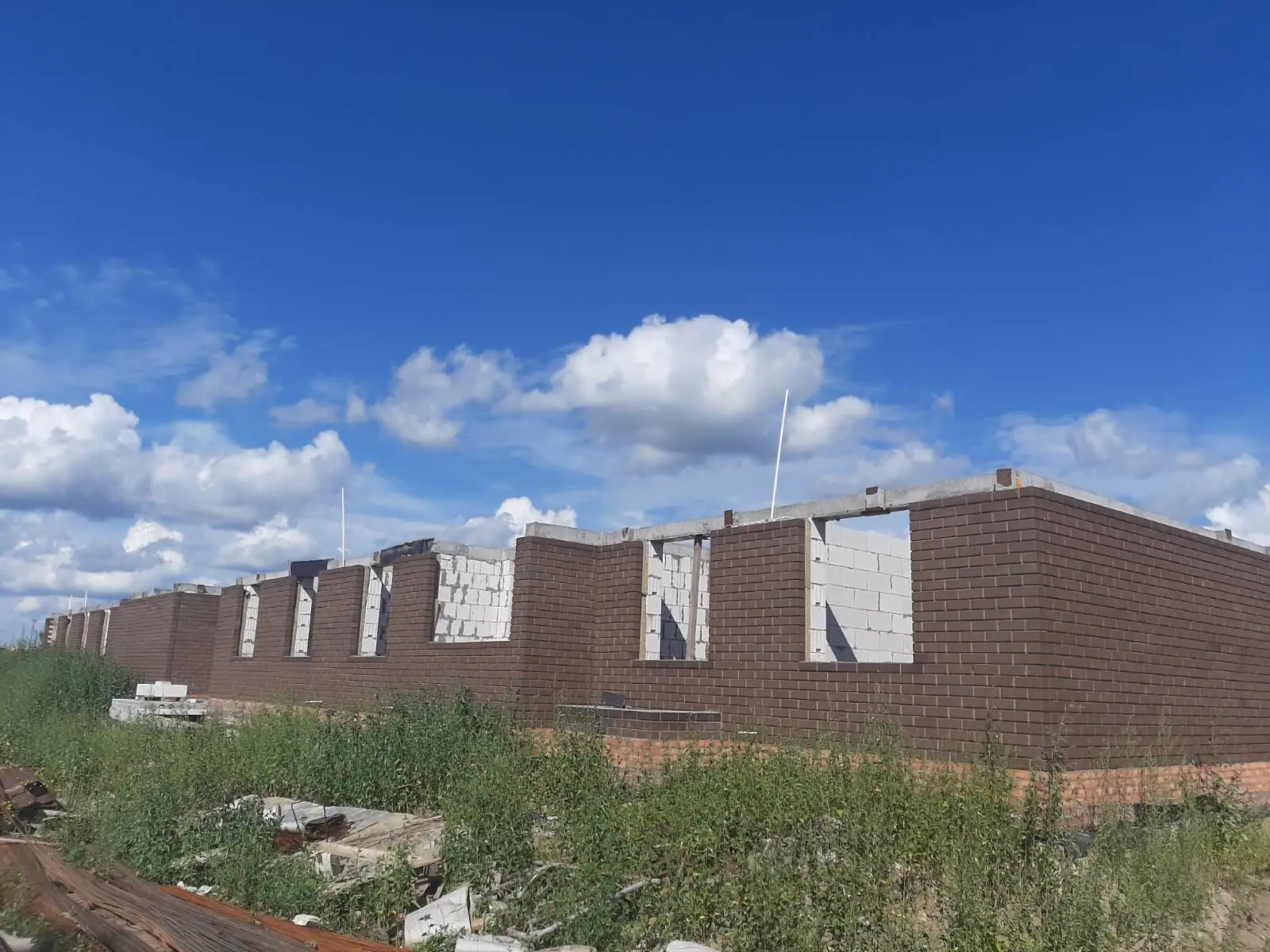

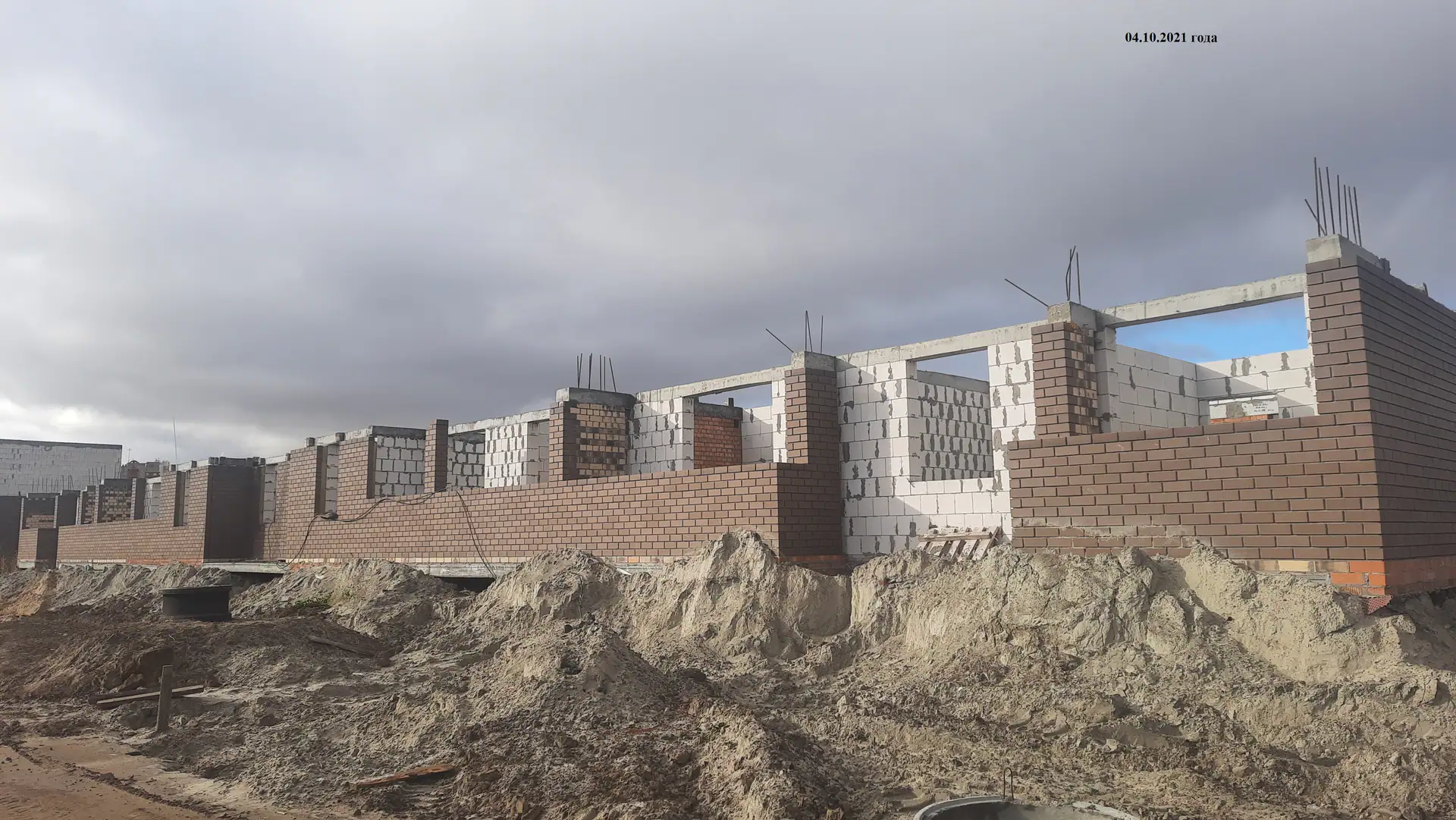

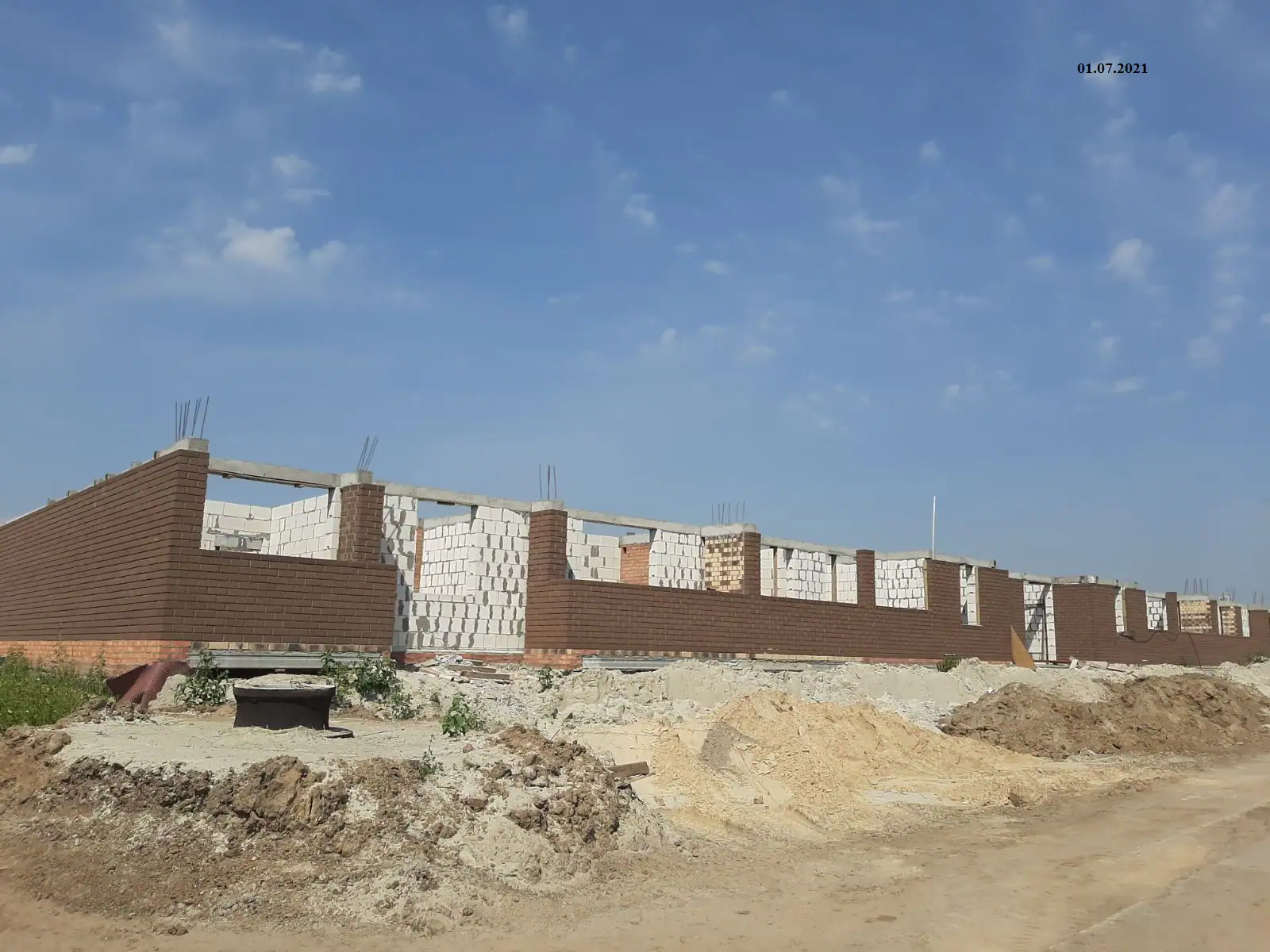

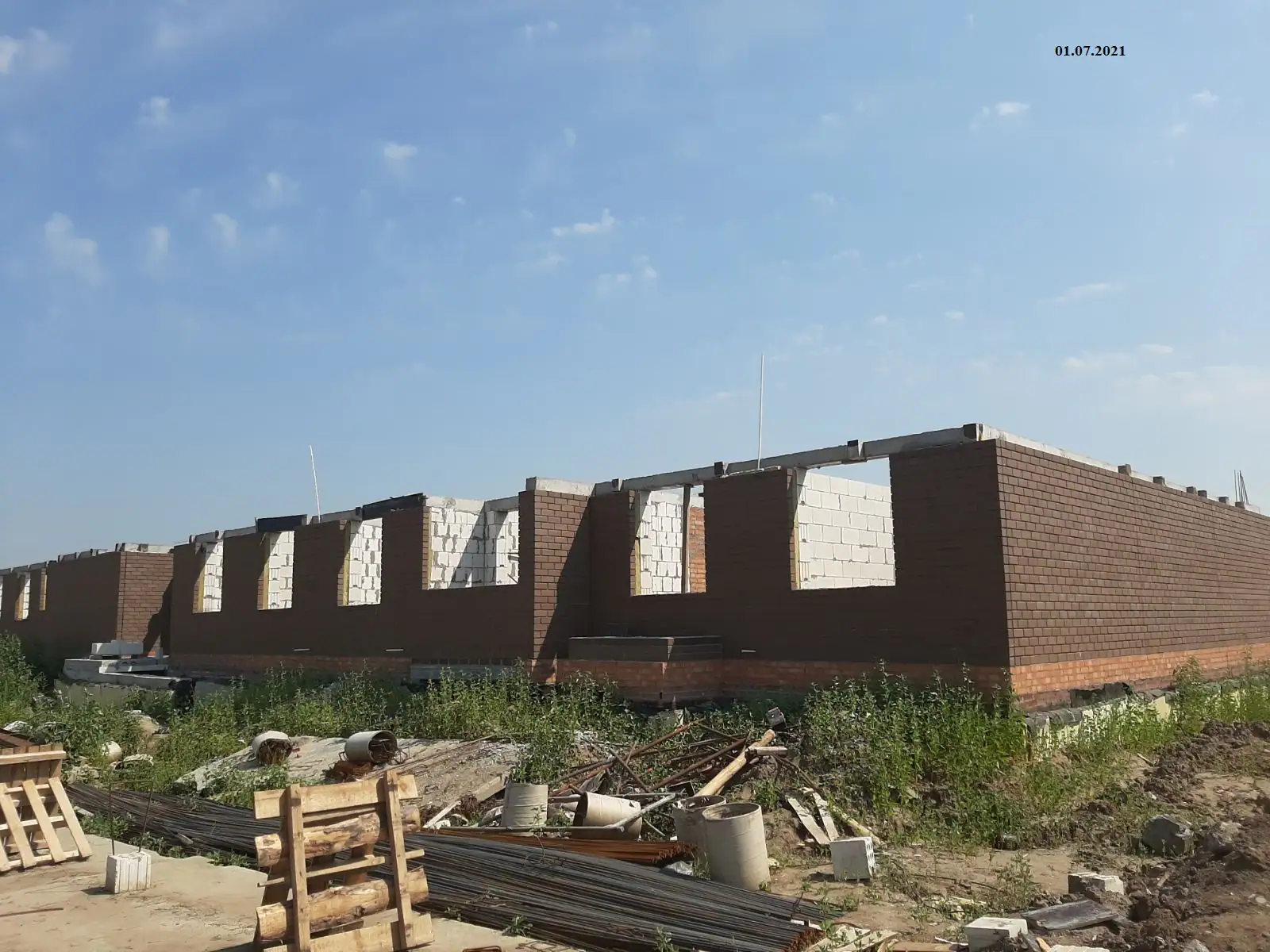

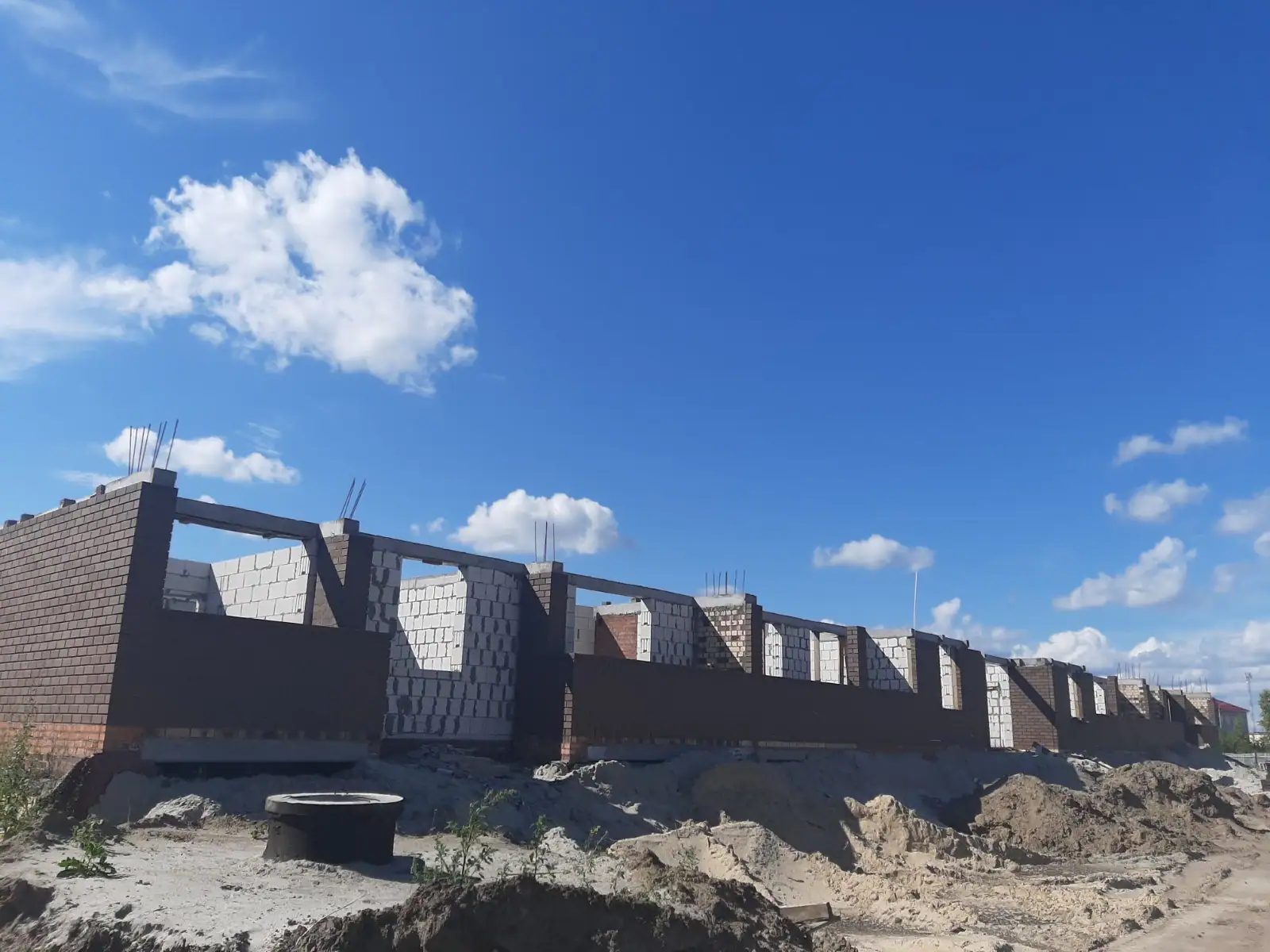

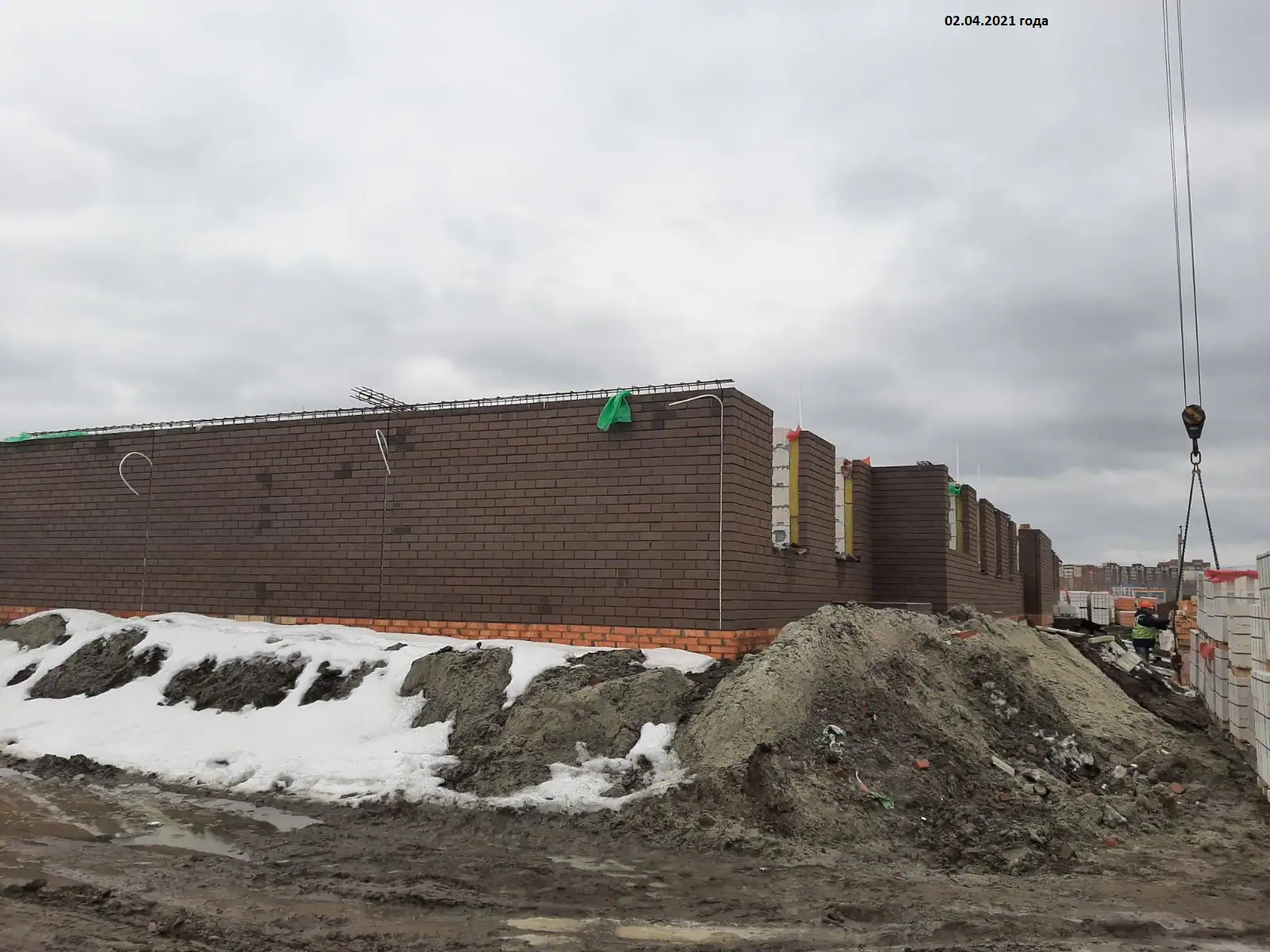

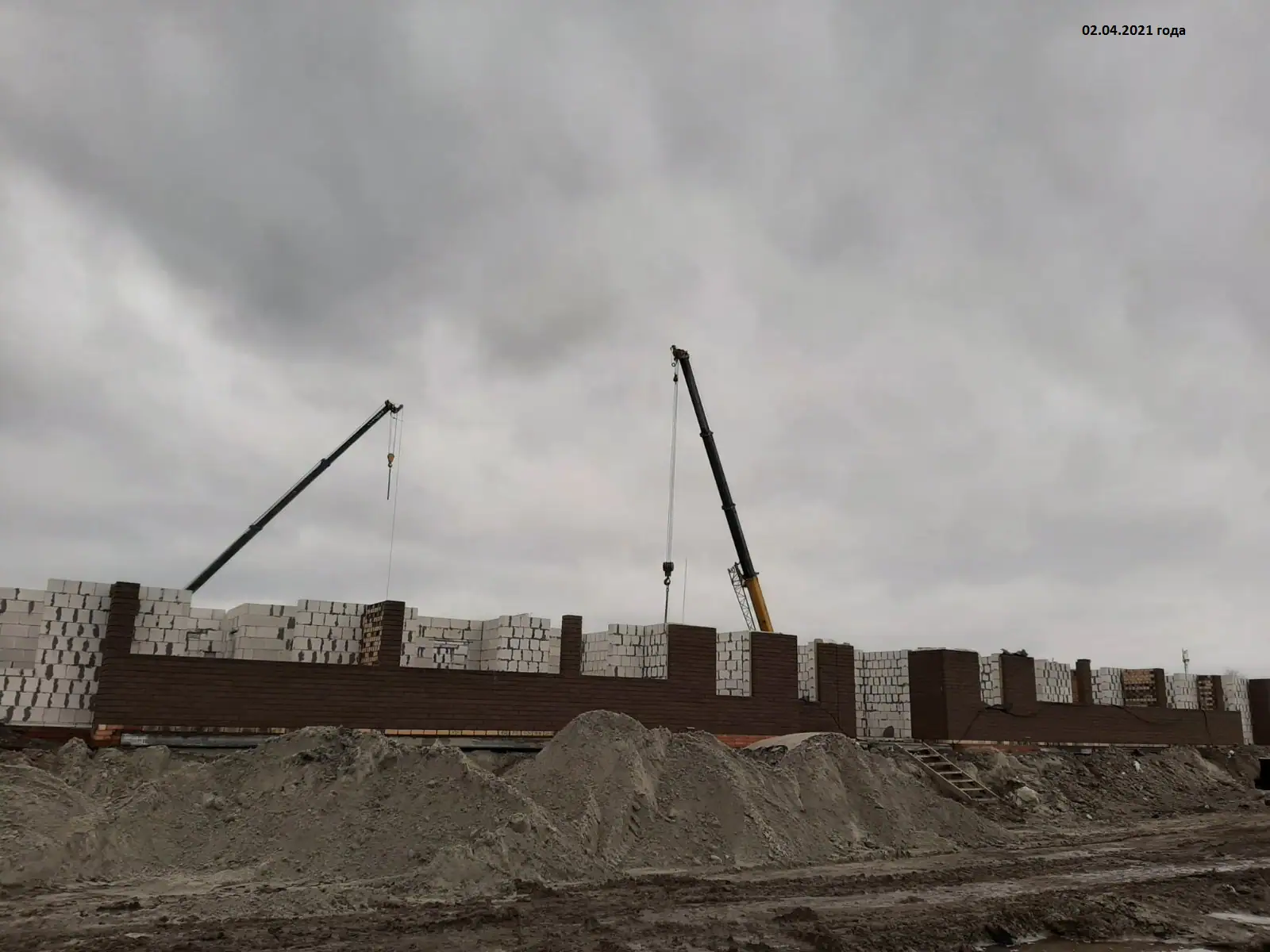

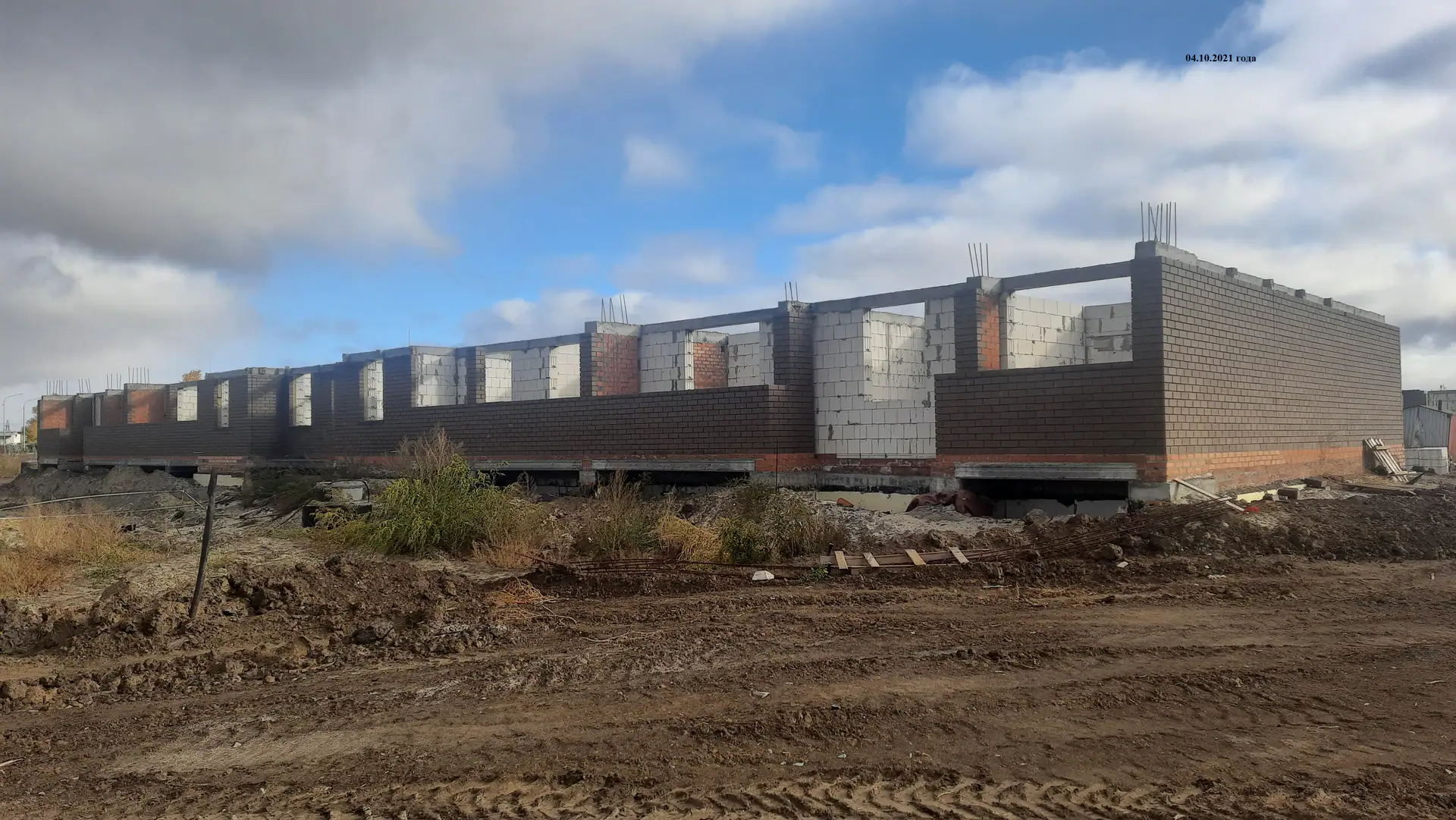

- II кв. 2021Фотоотчёт со стройки

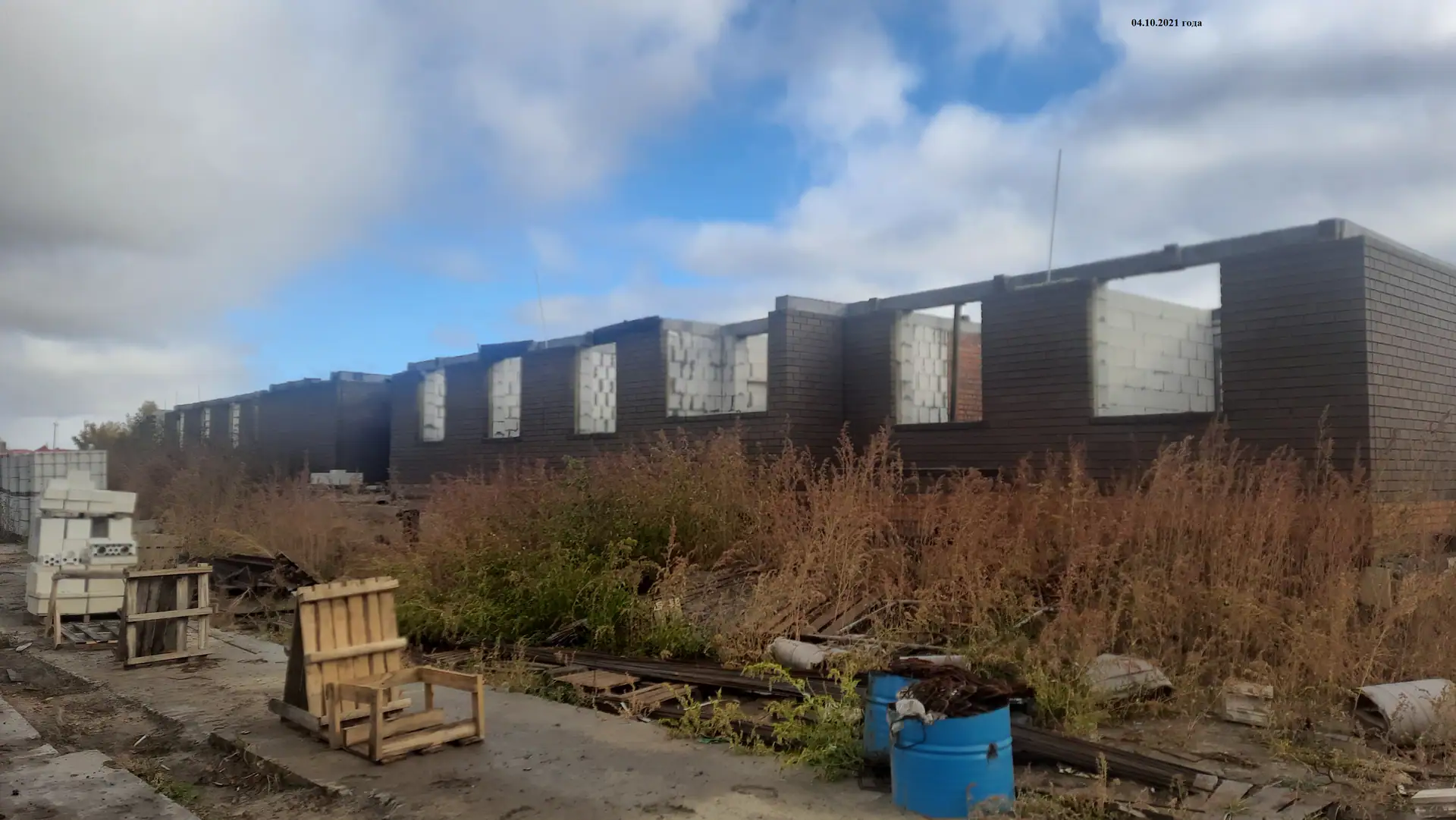

- III кв. 2021Фотоотчёт со стройки

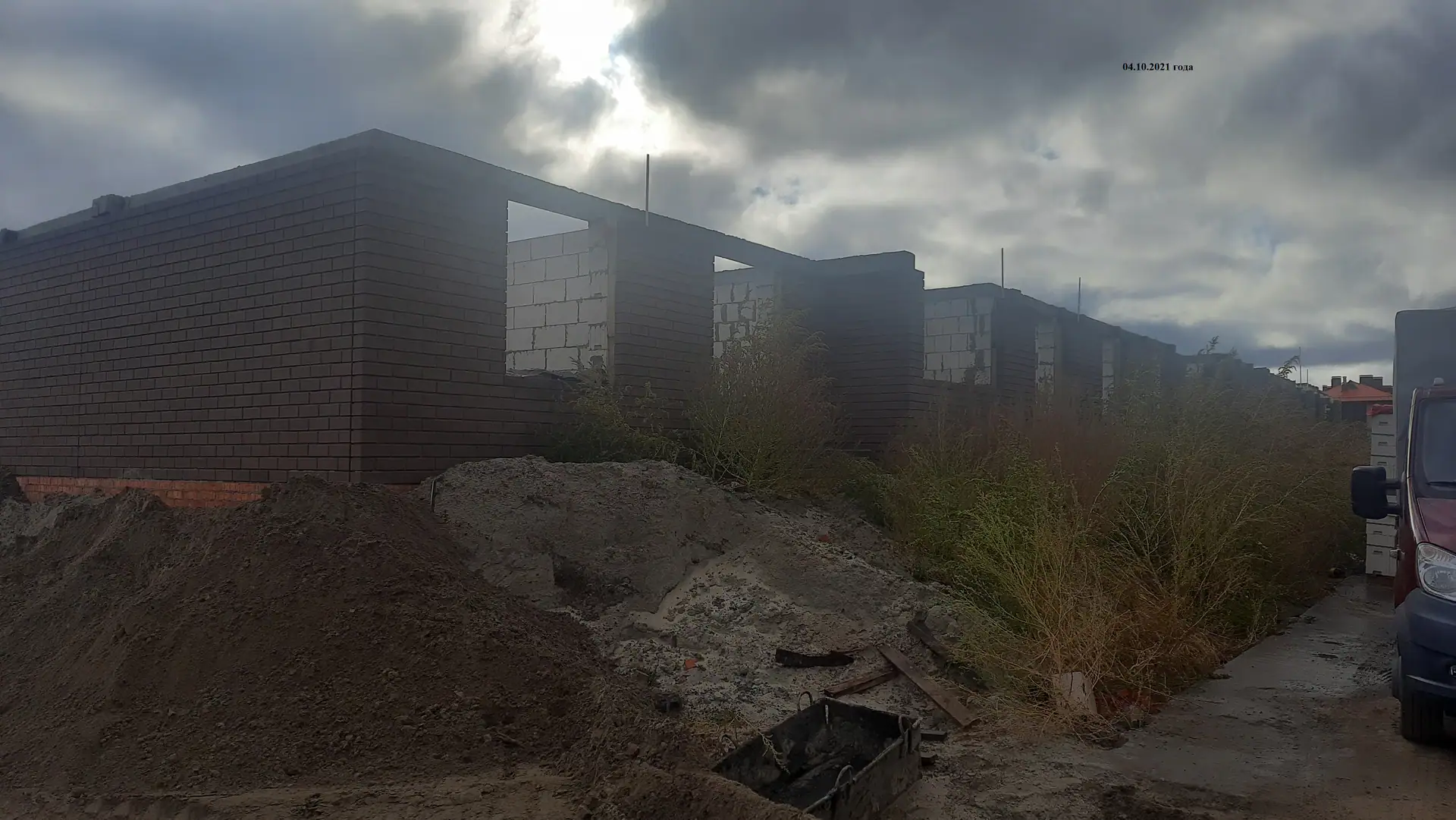

- IV кв. 2021Фотоотчёт со стройки

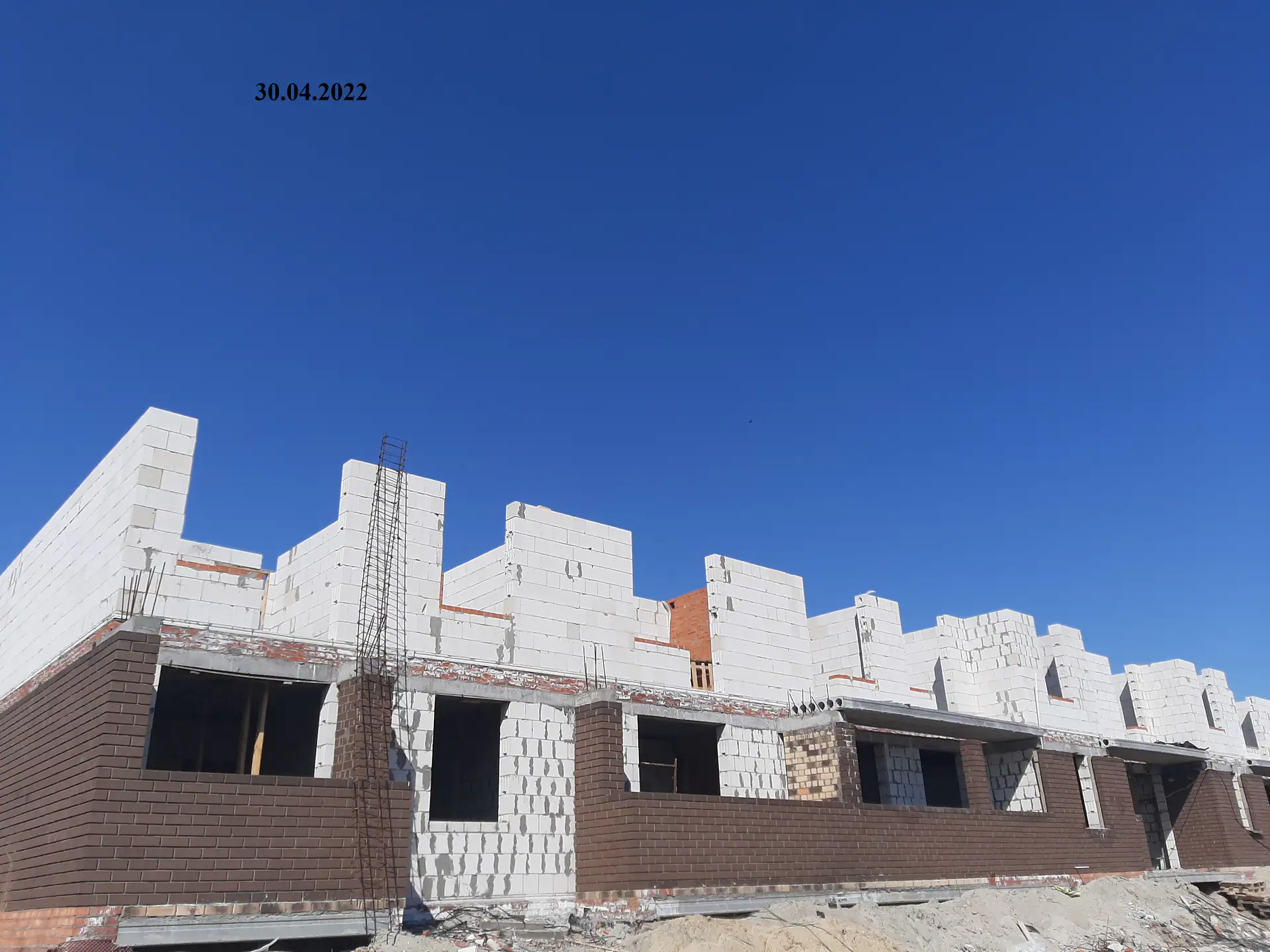

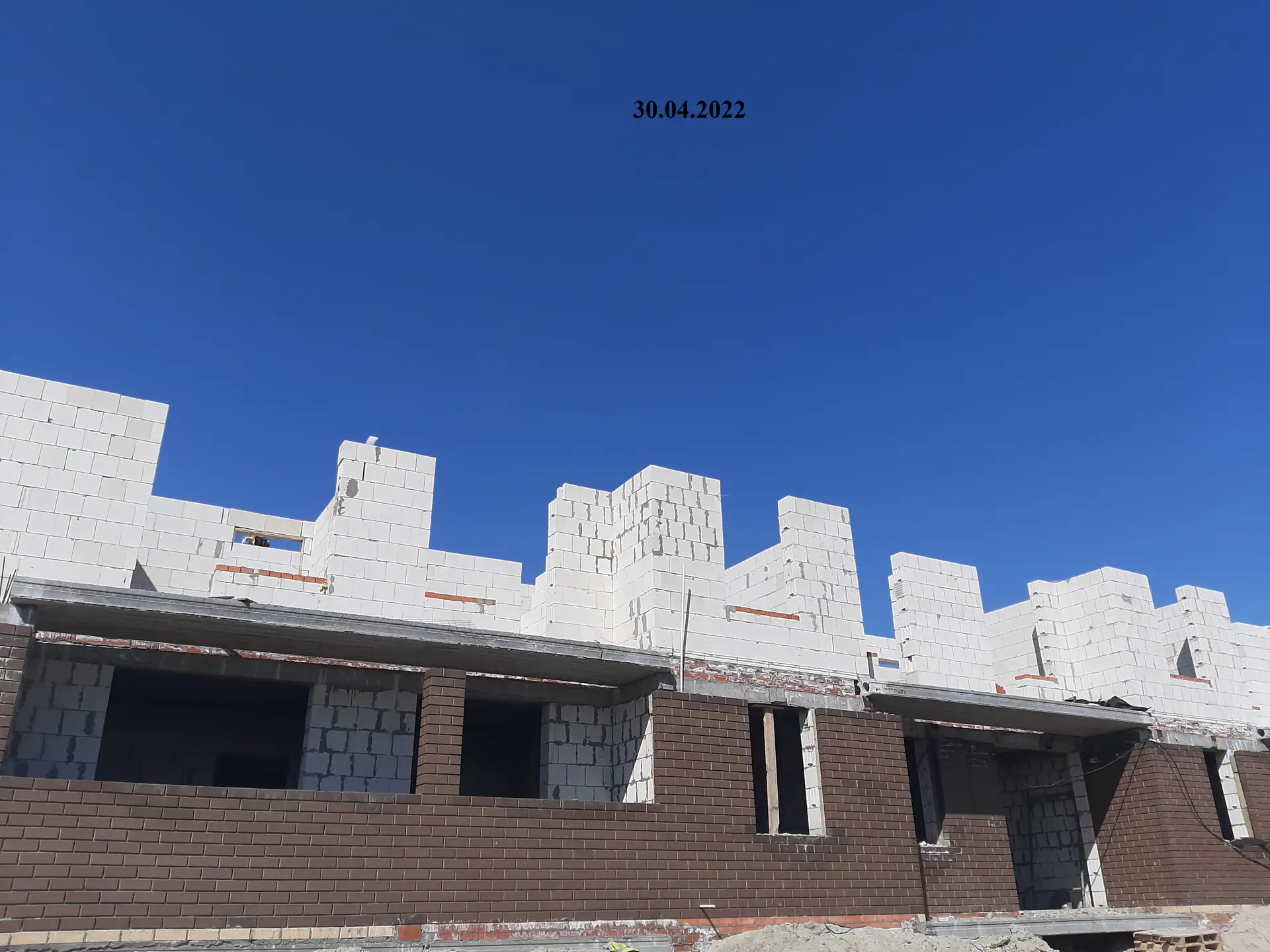

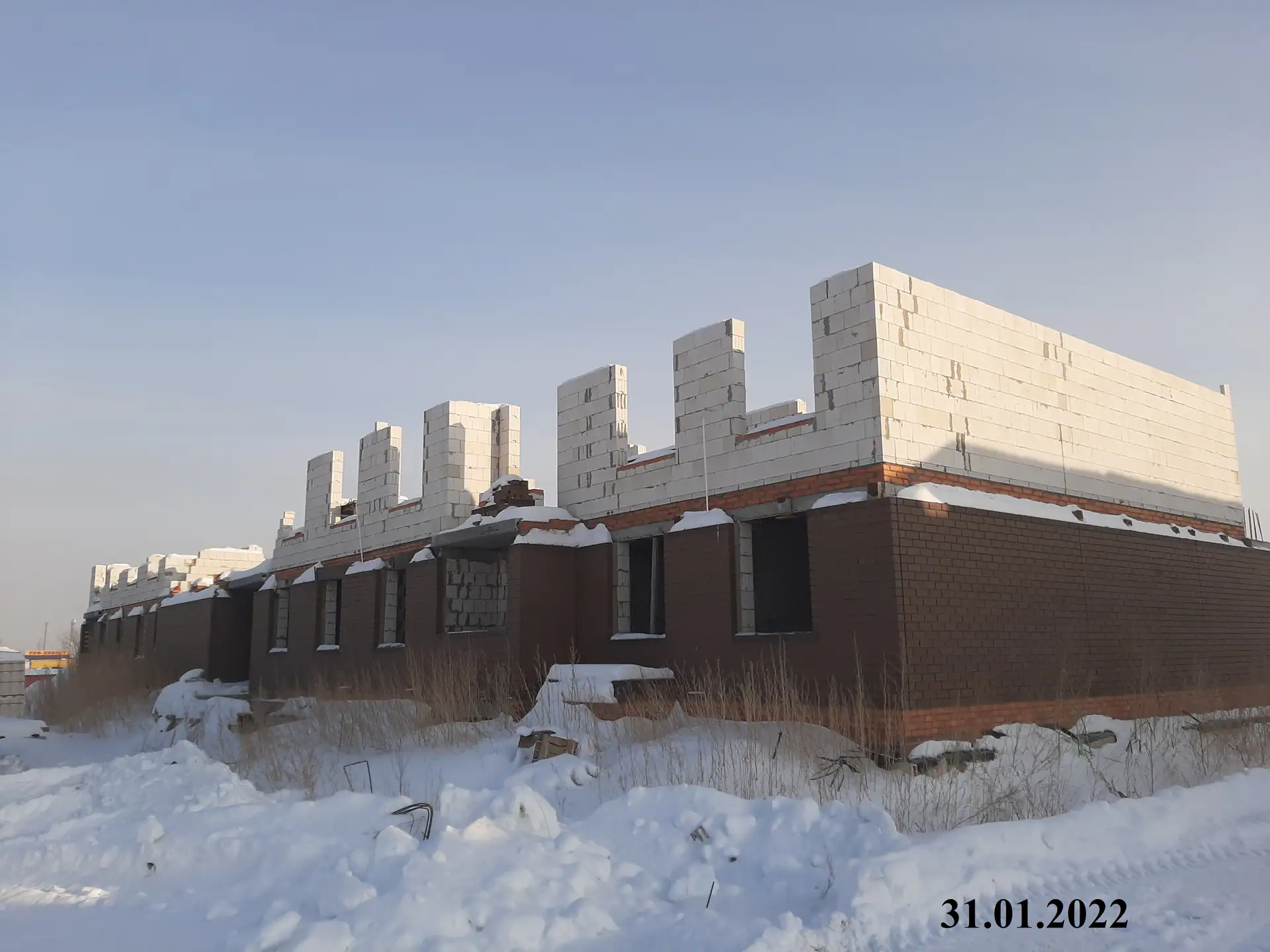

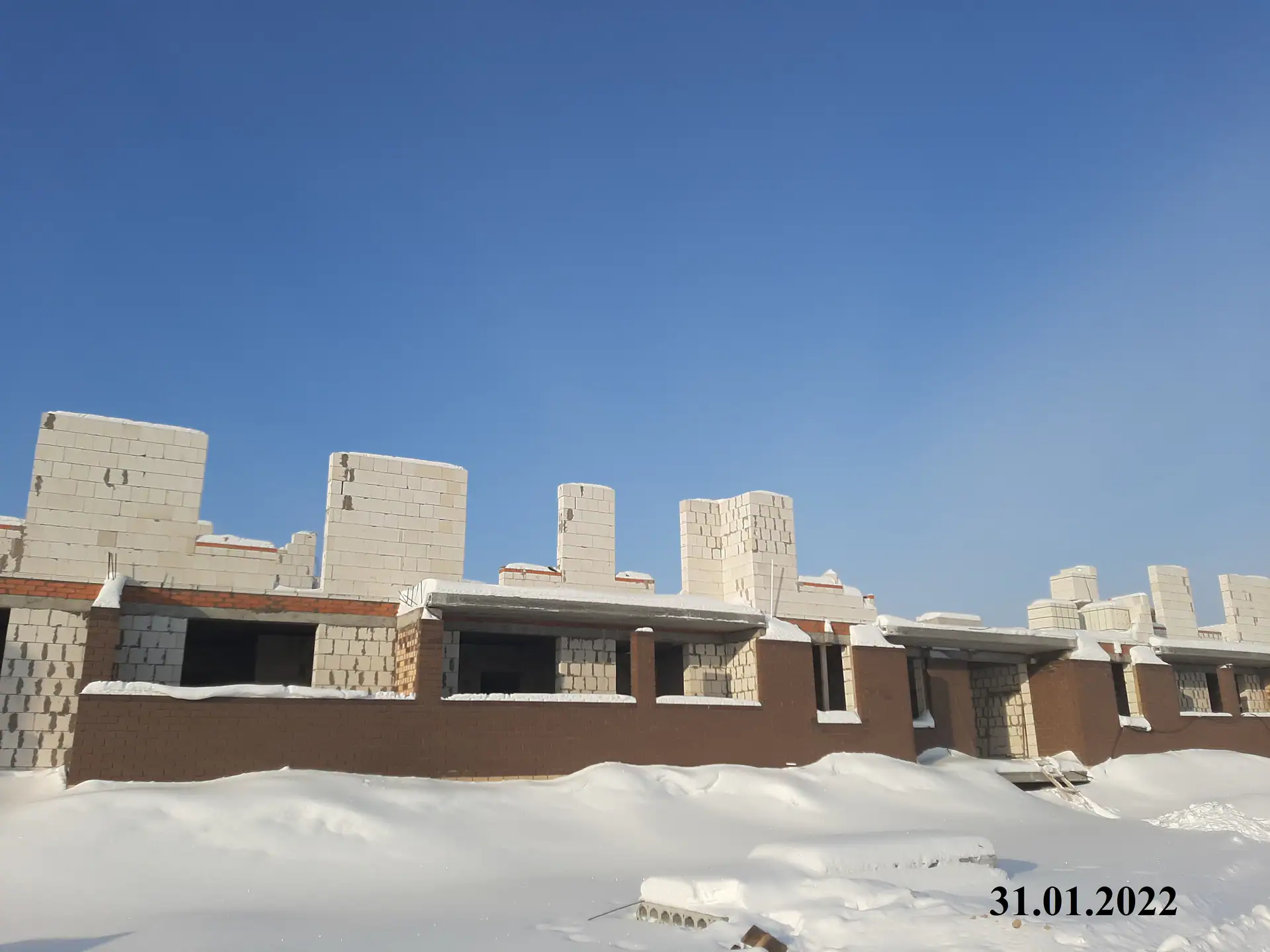

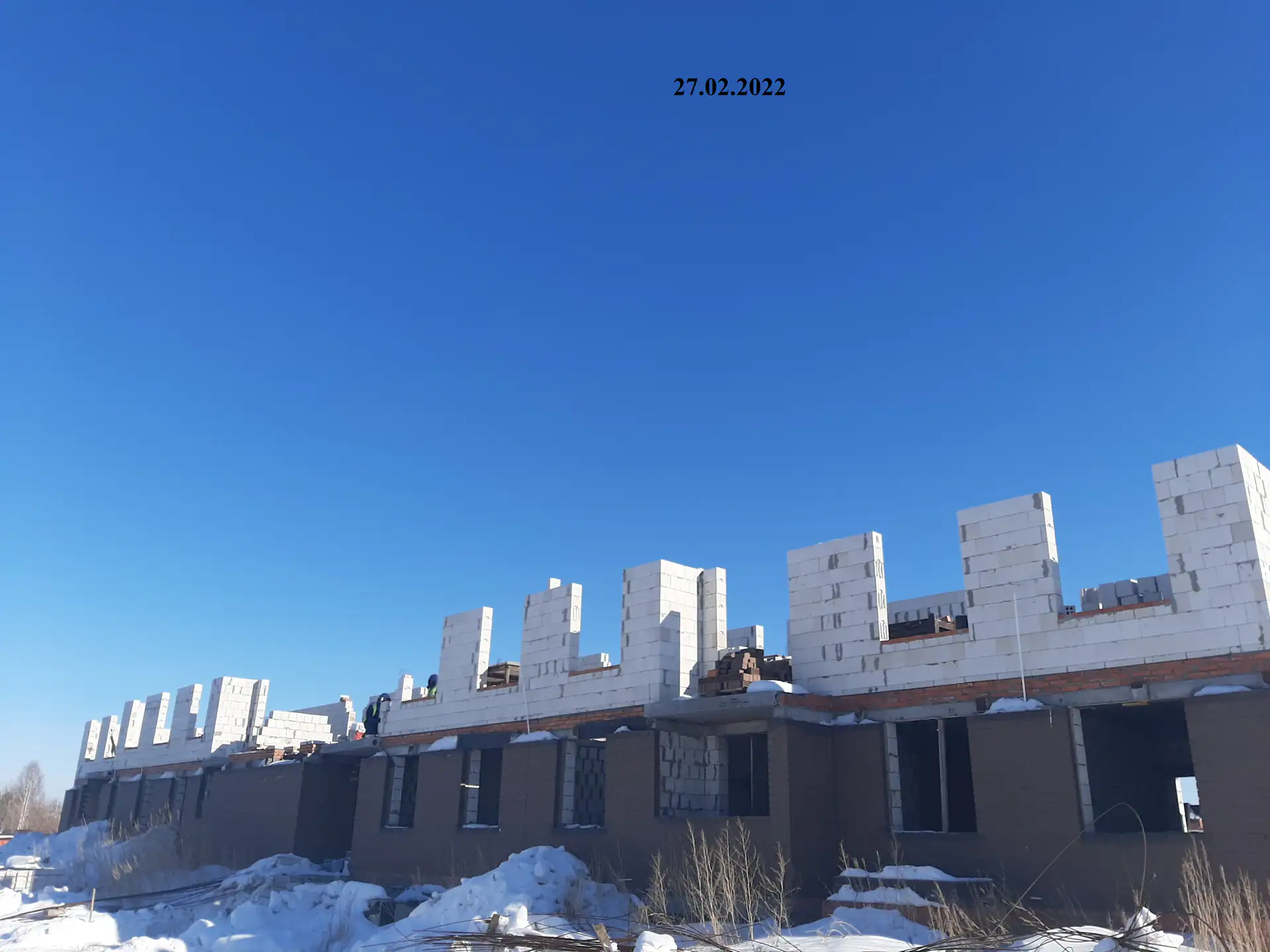

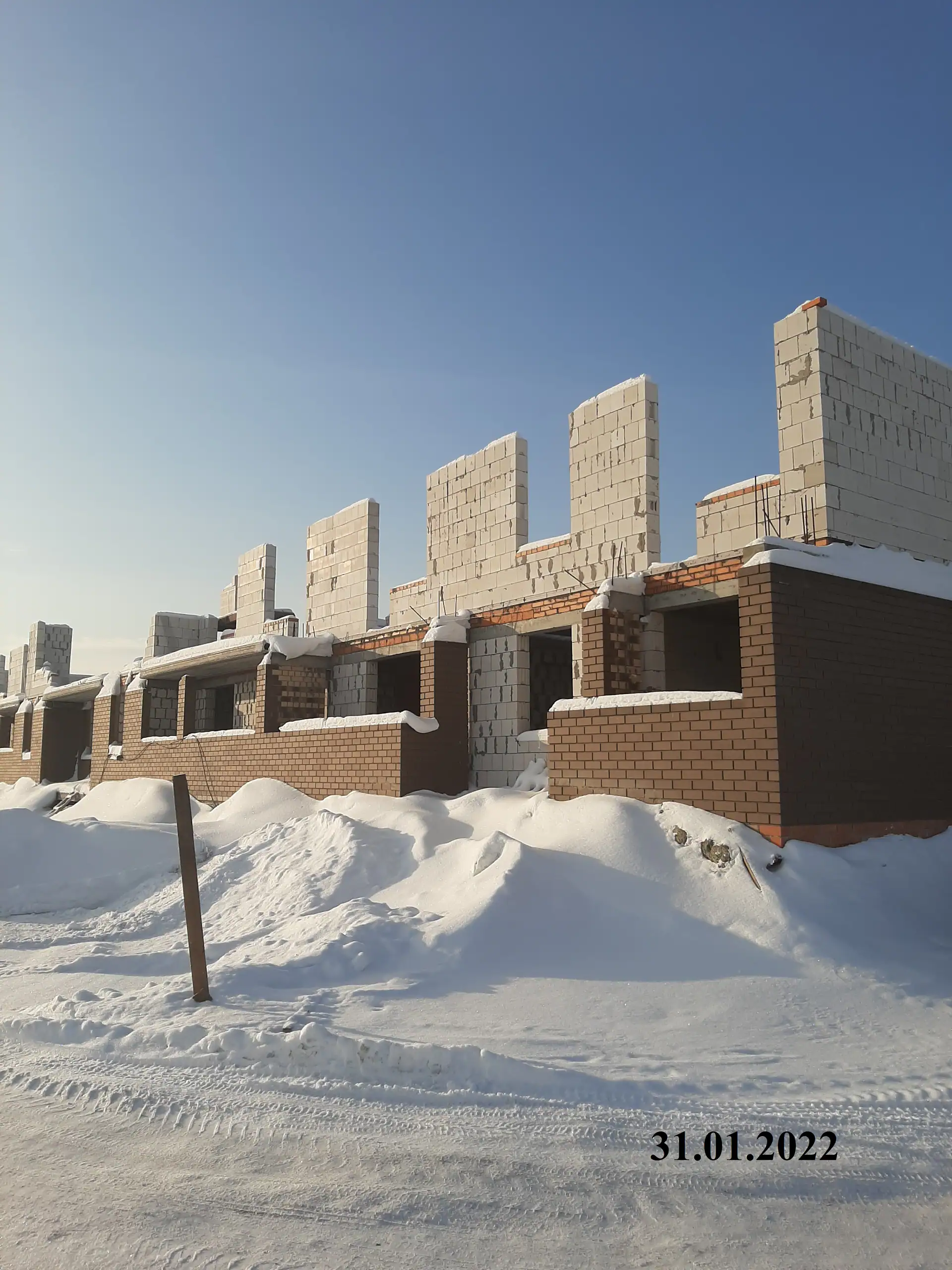

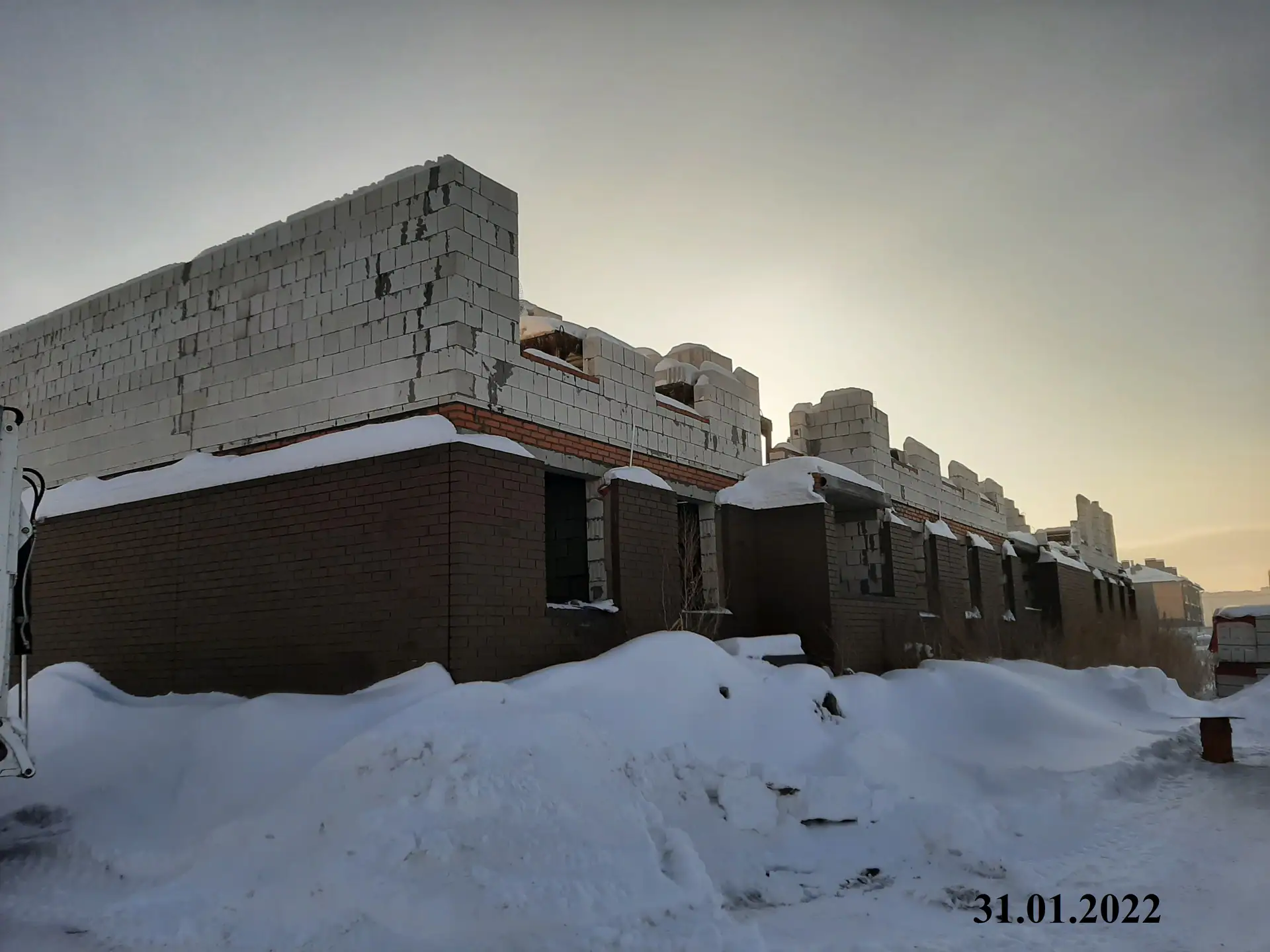

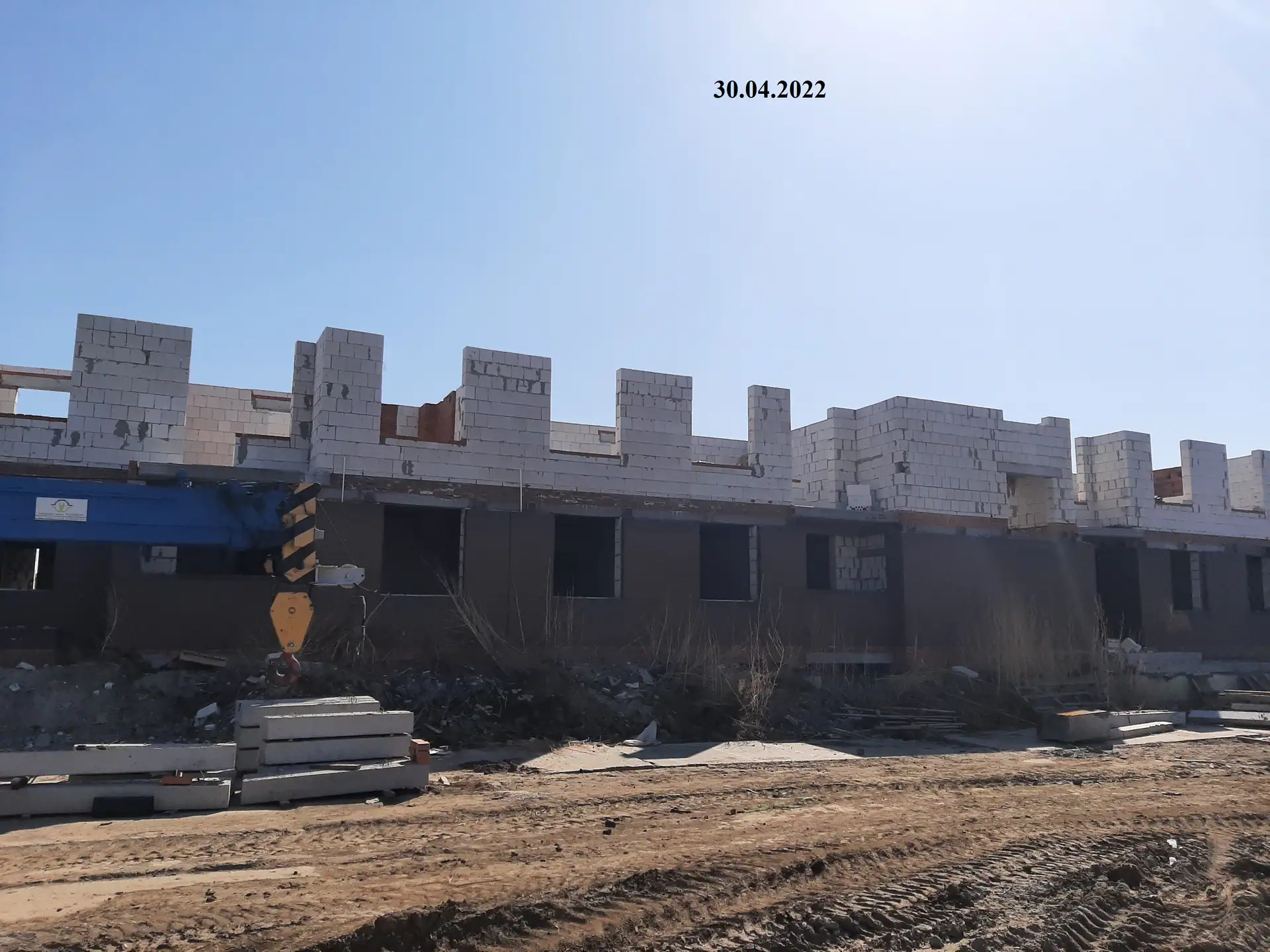

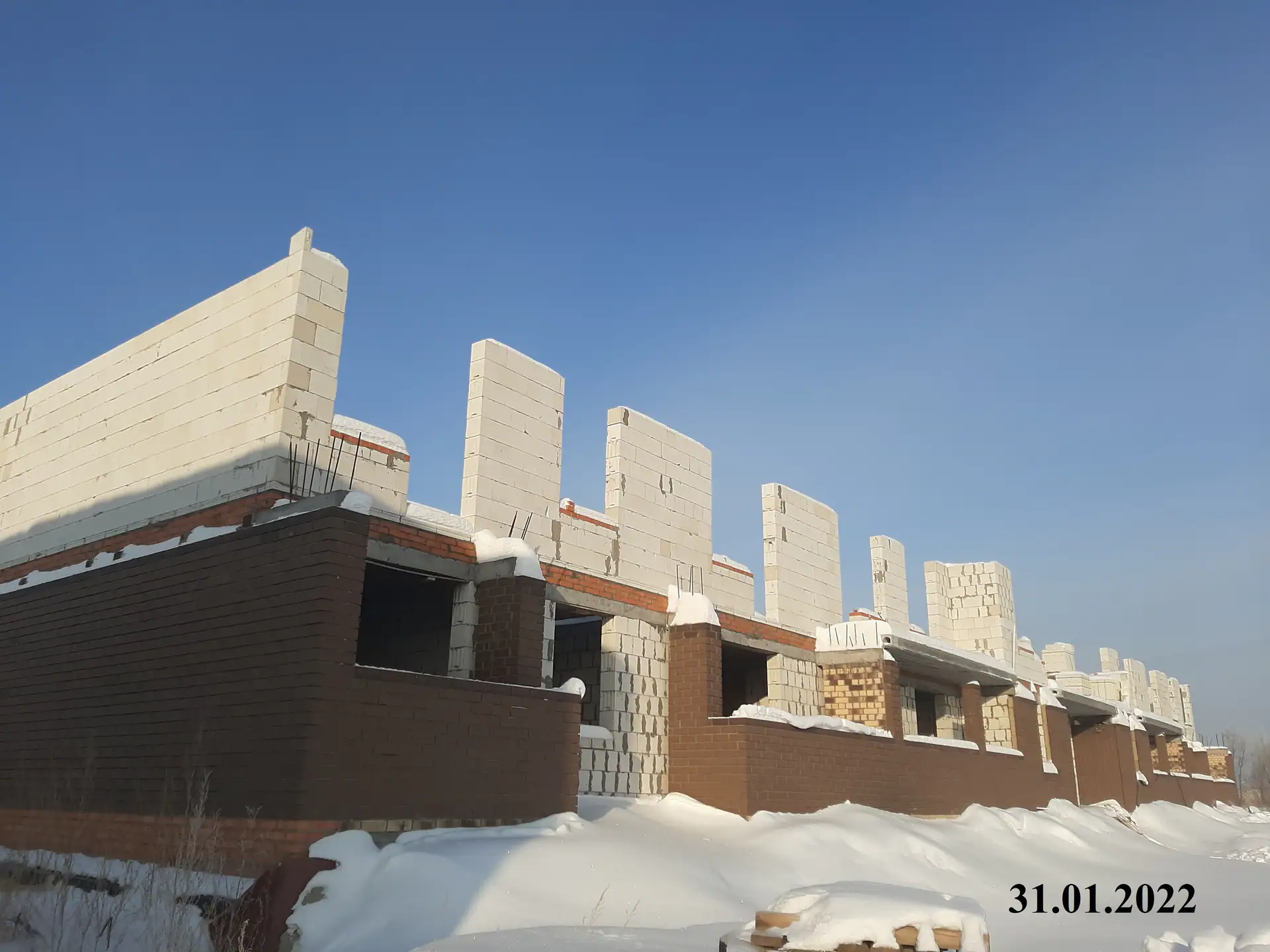

- I кв. 2022Фотоотчёт со стройки

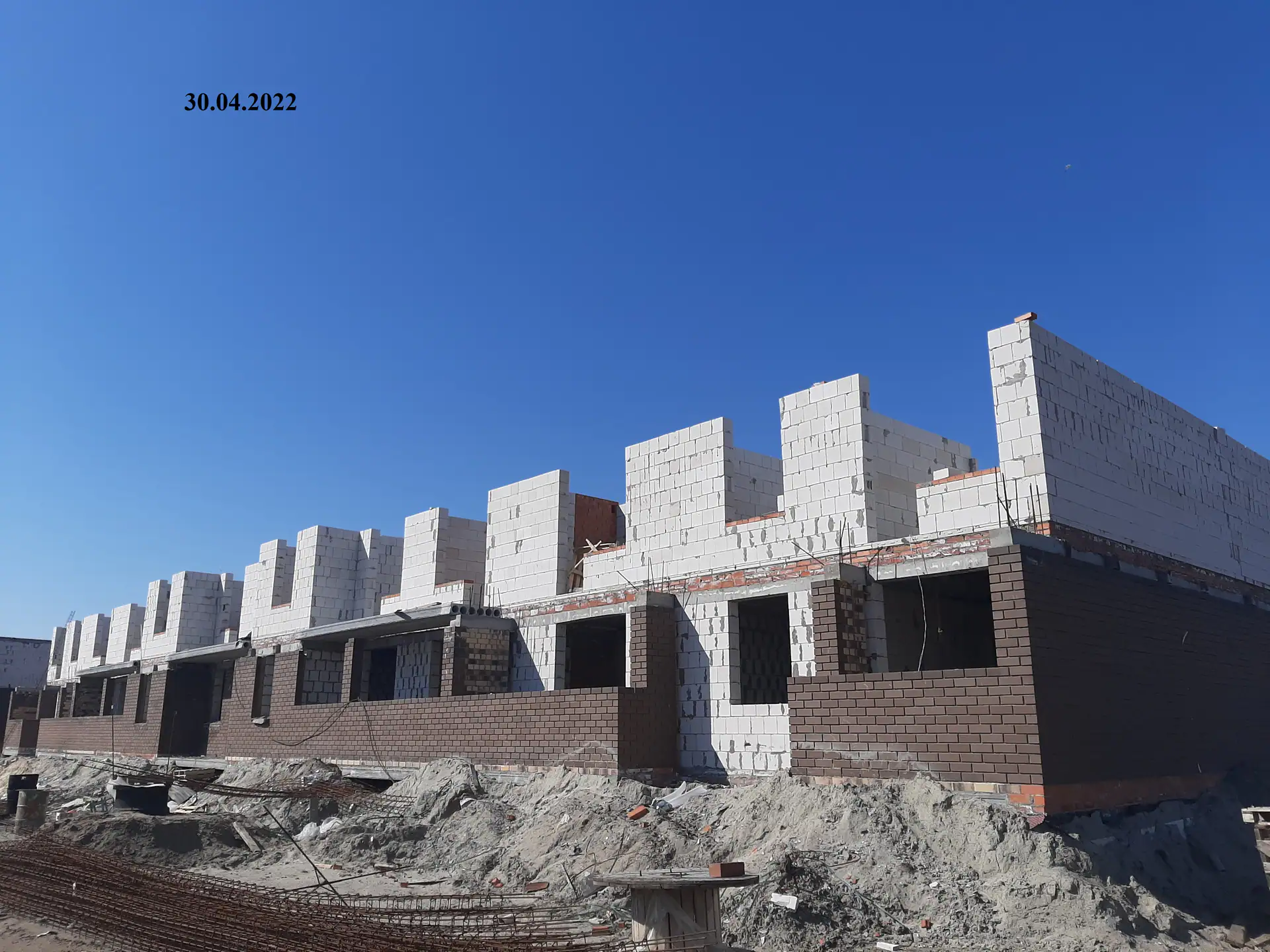

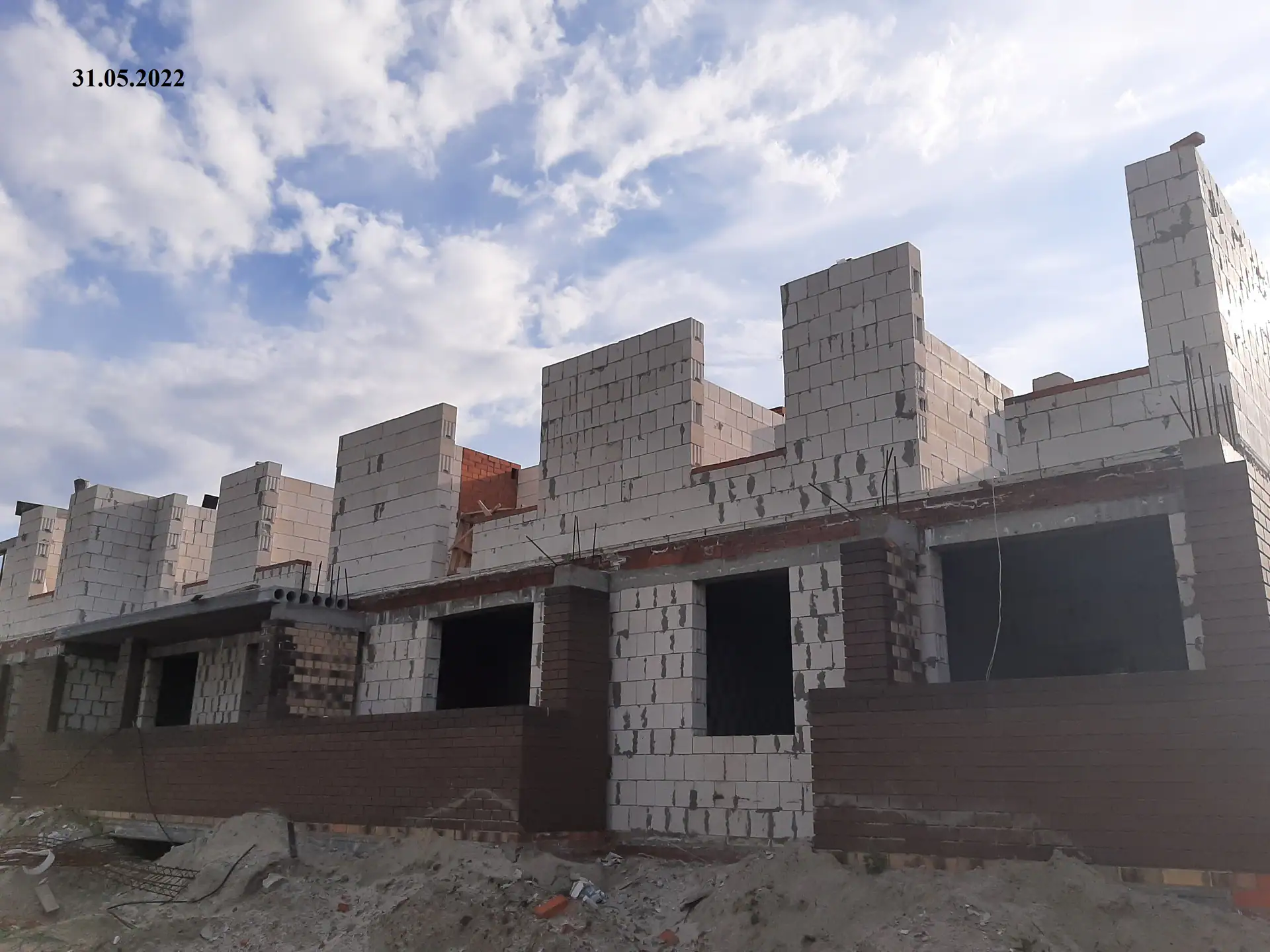

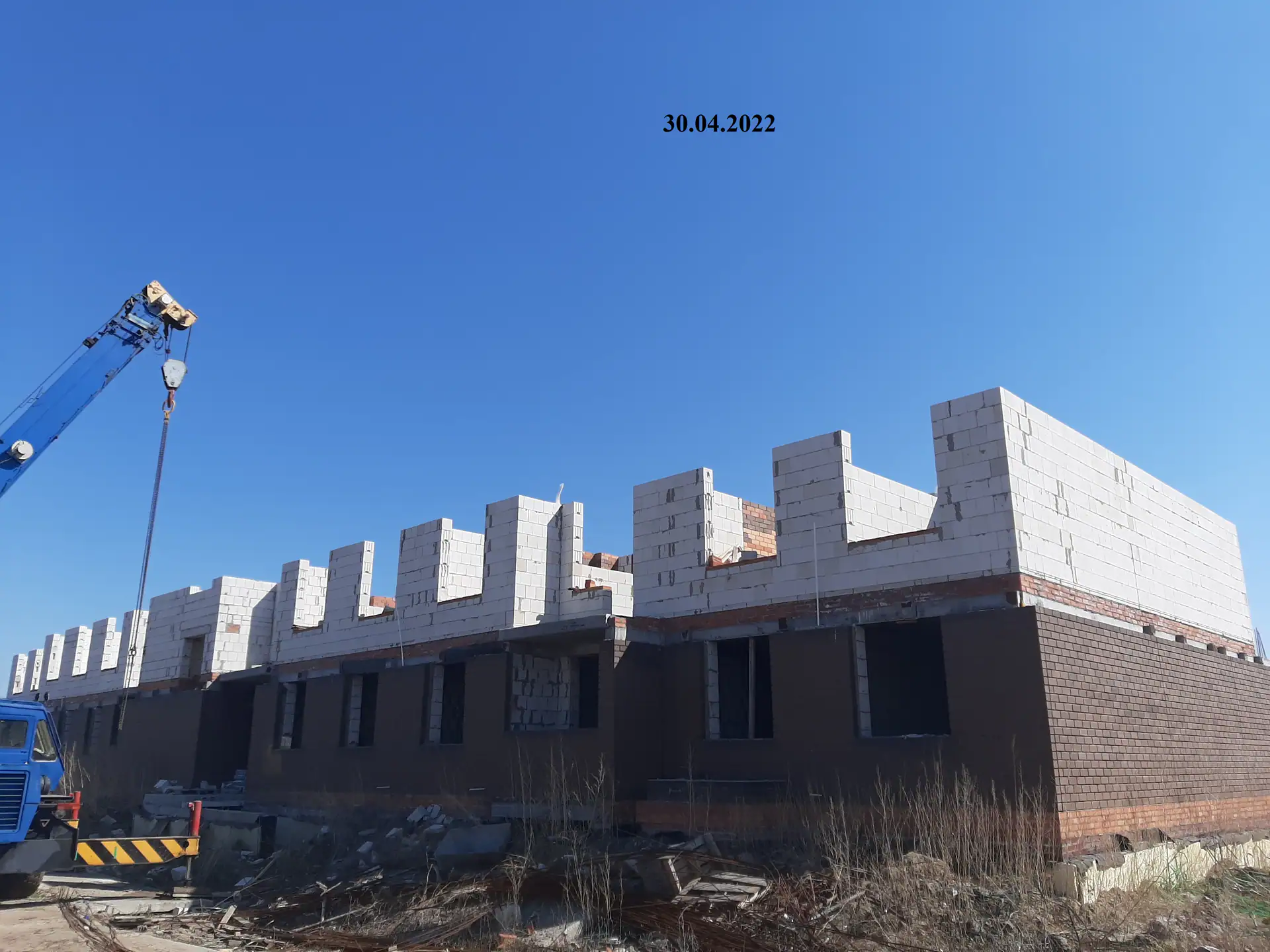

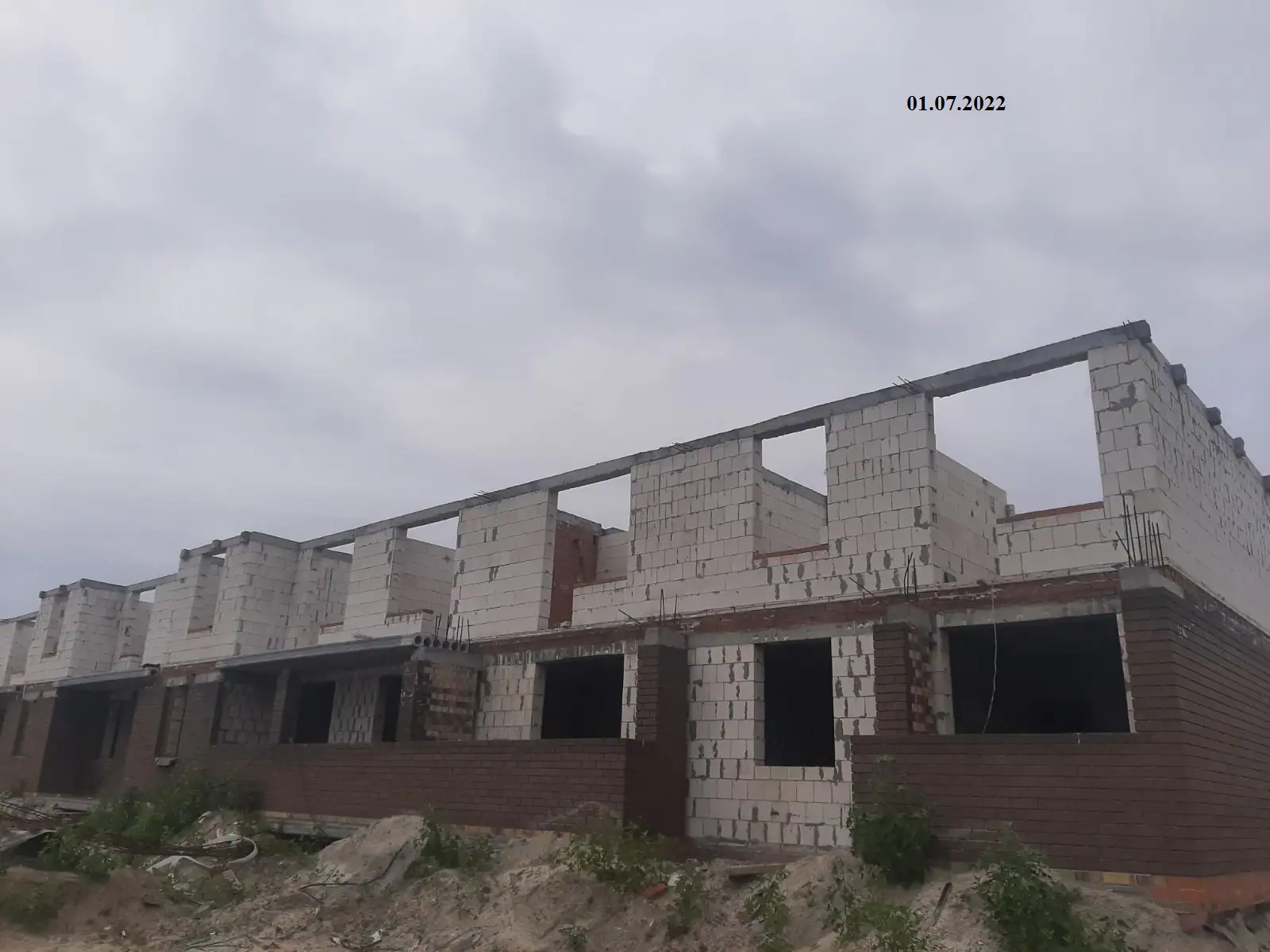

- II кв. 2022Сдано 2 корпусов: Дом 1, Дом 2

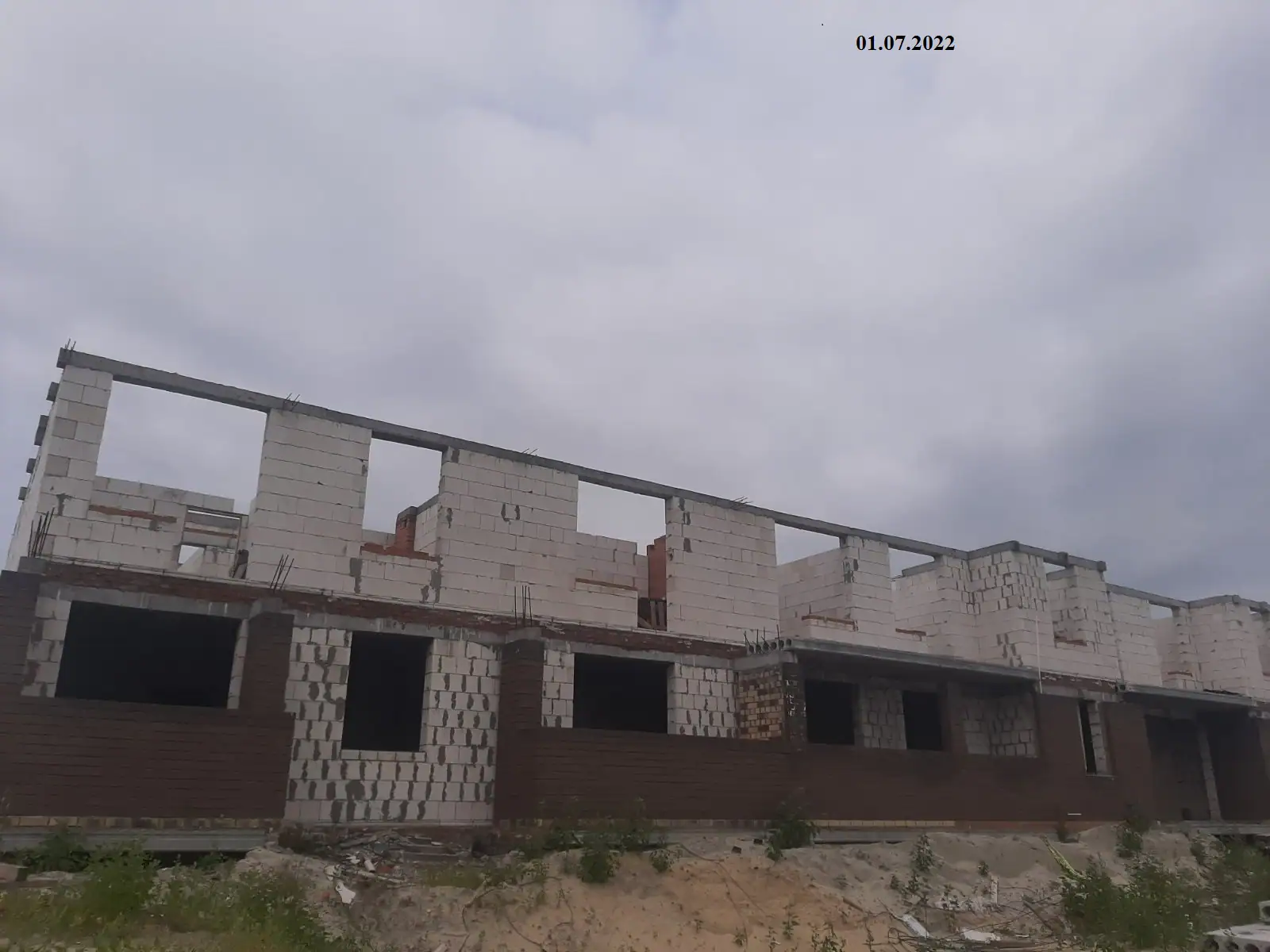

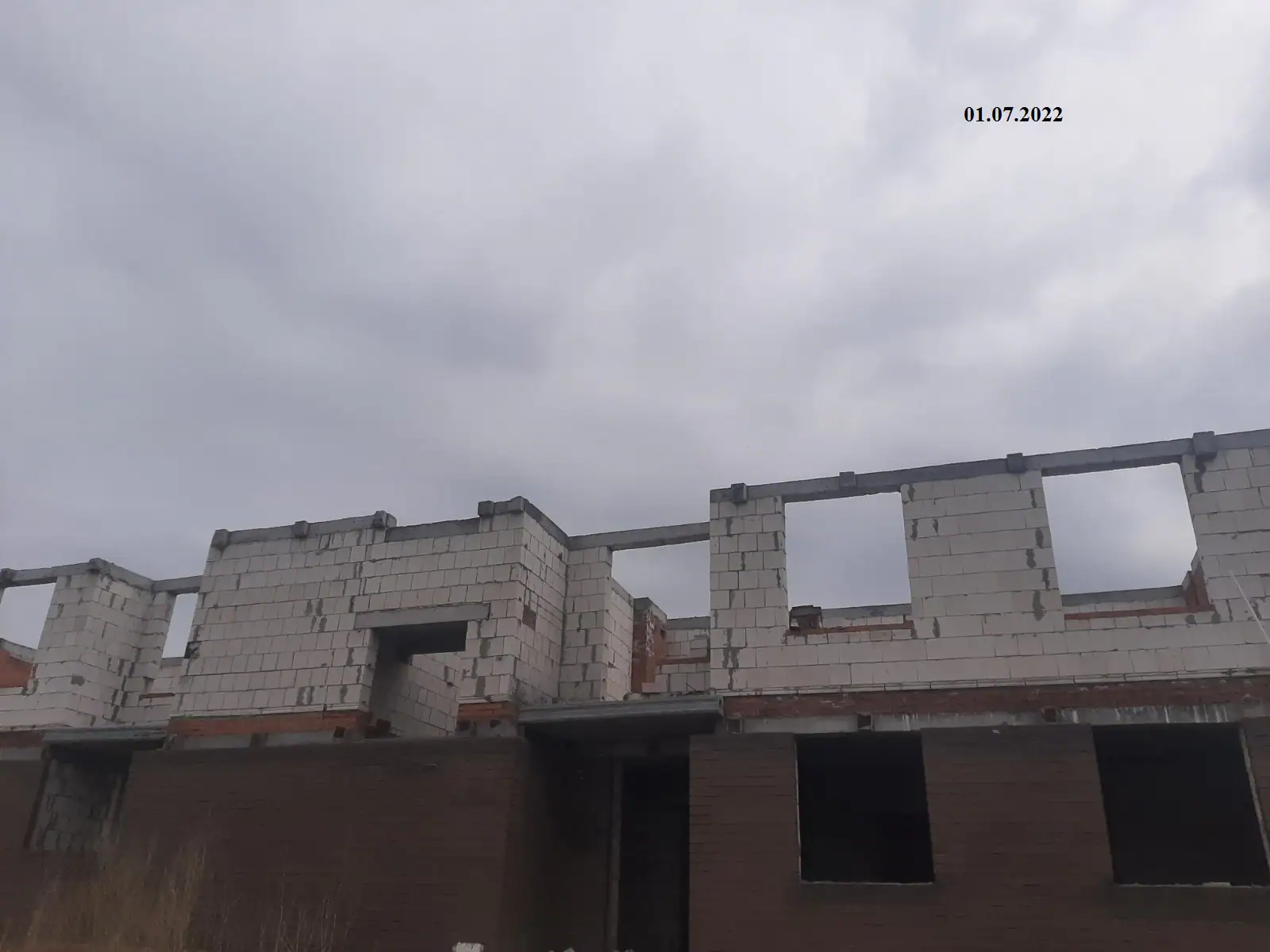

- II кв. 2022Фотоотчёт со стройки

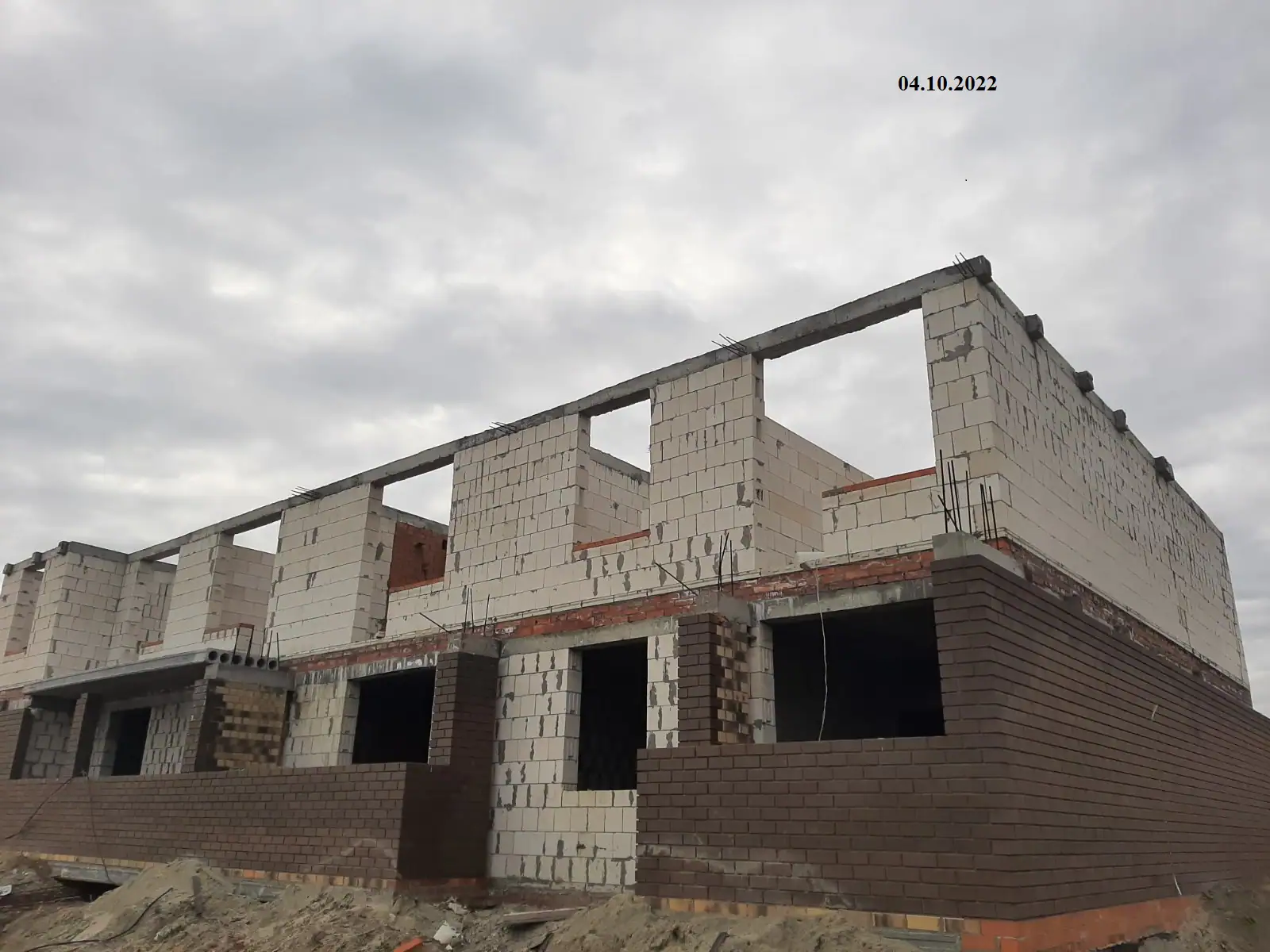

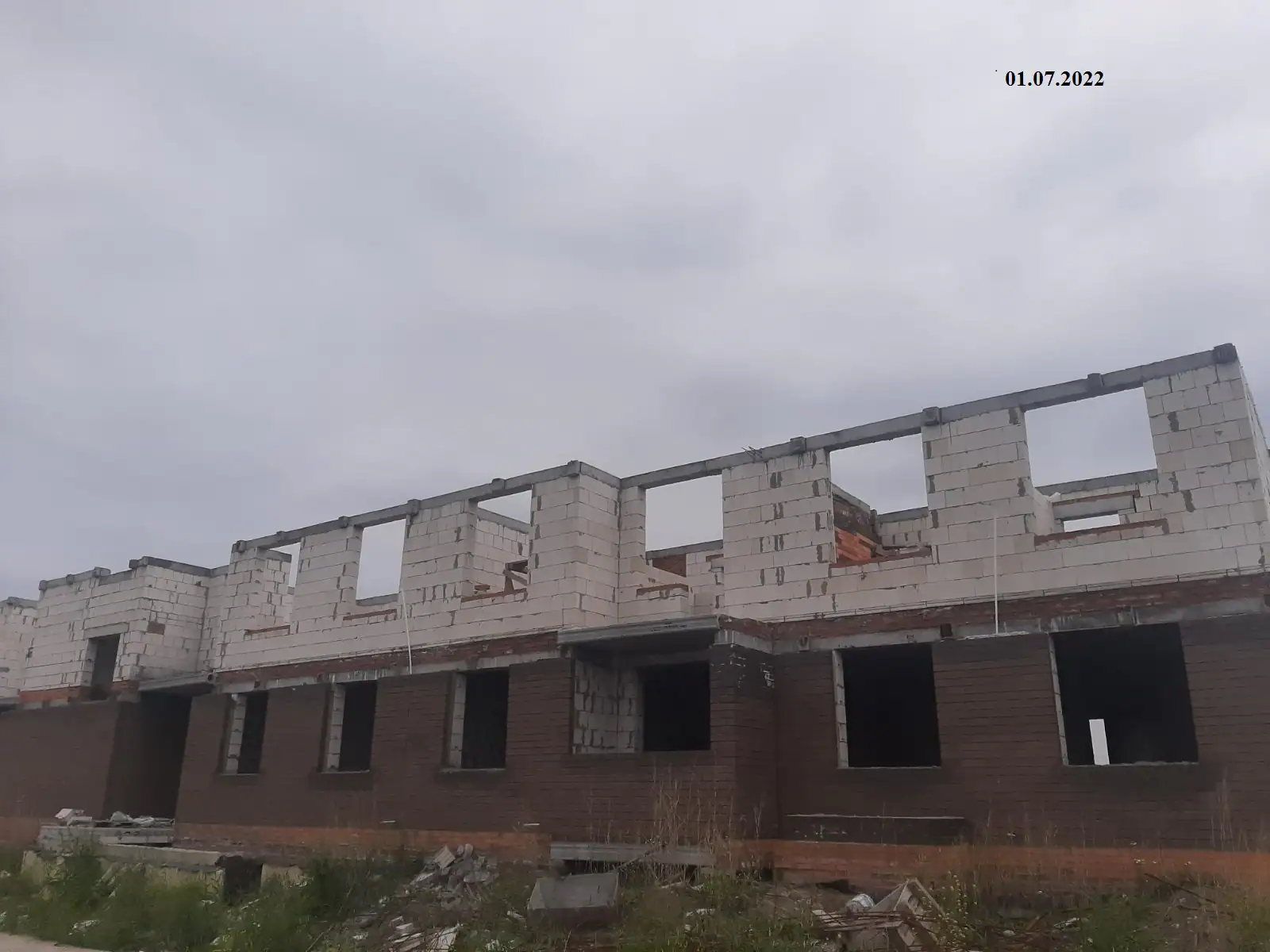

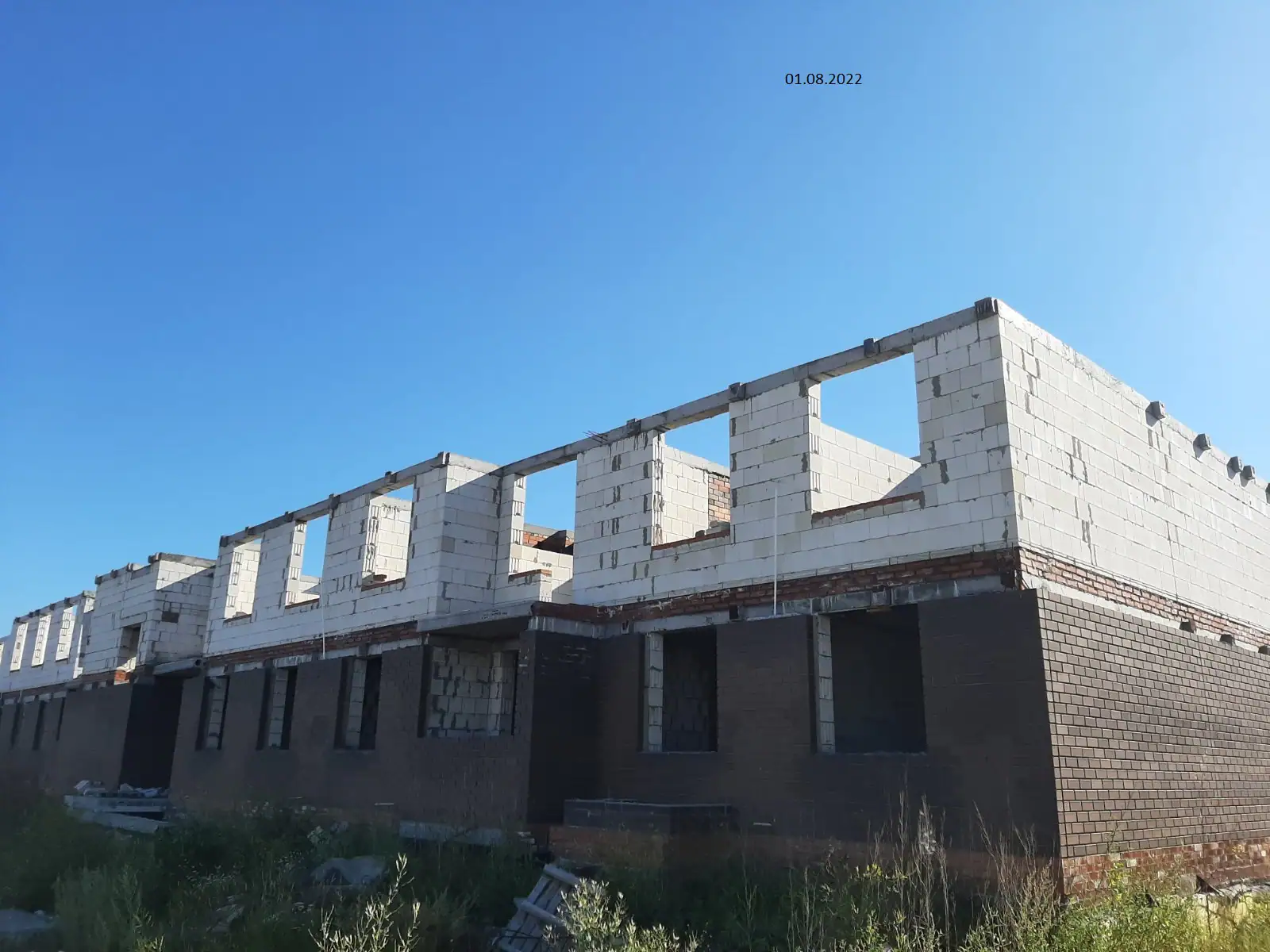

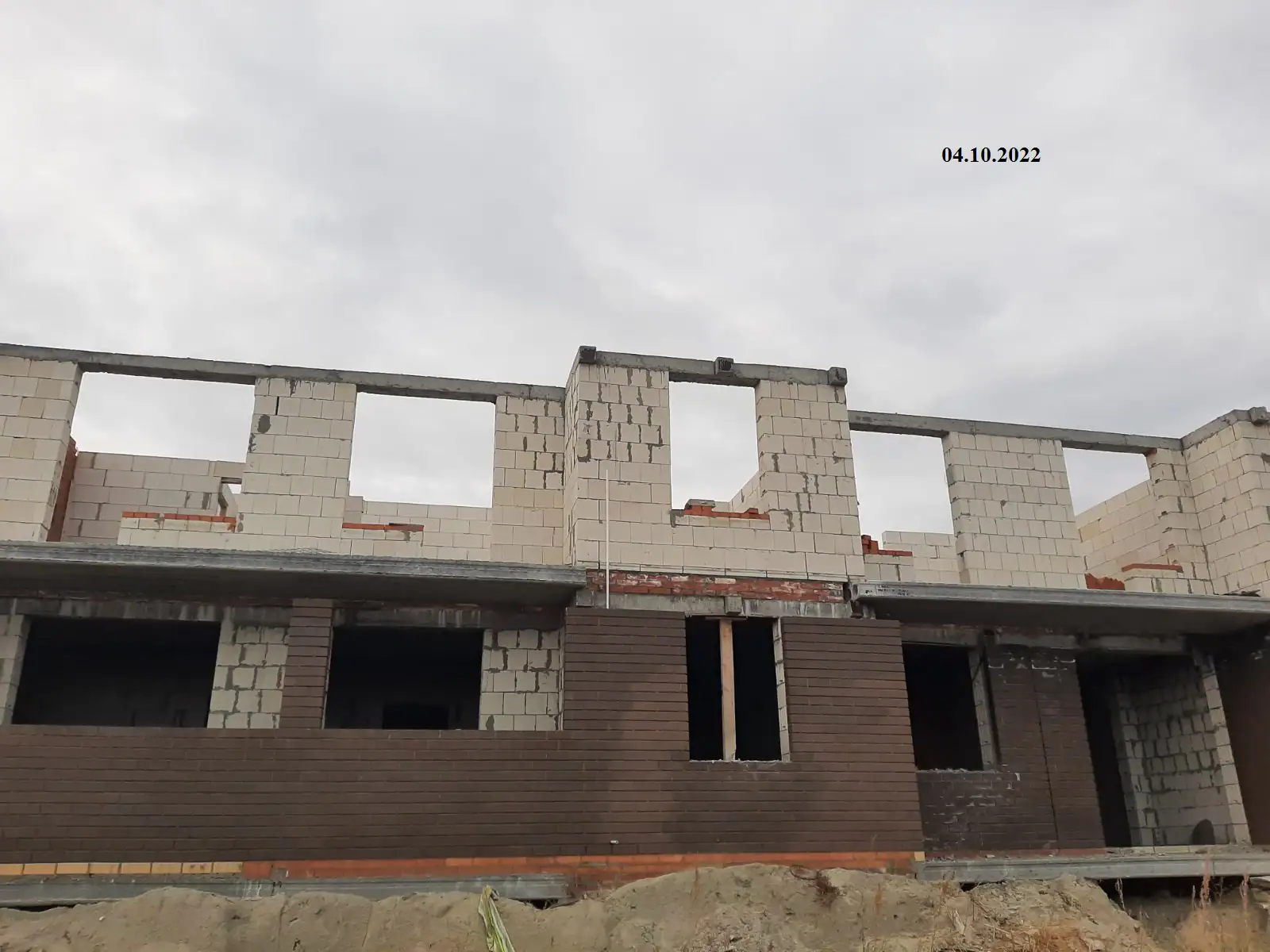

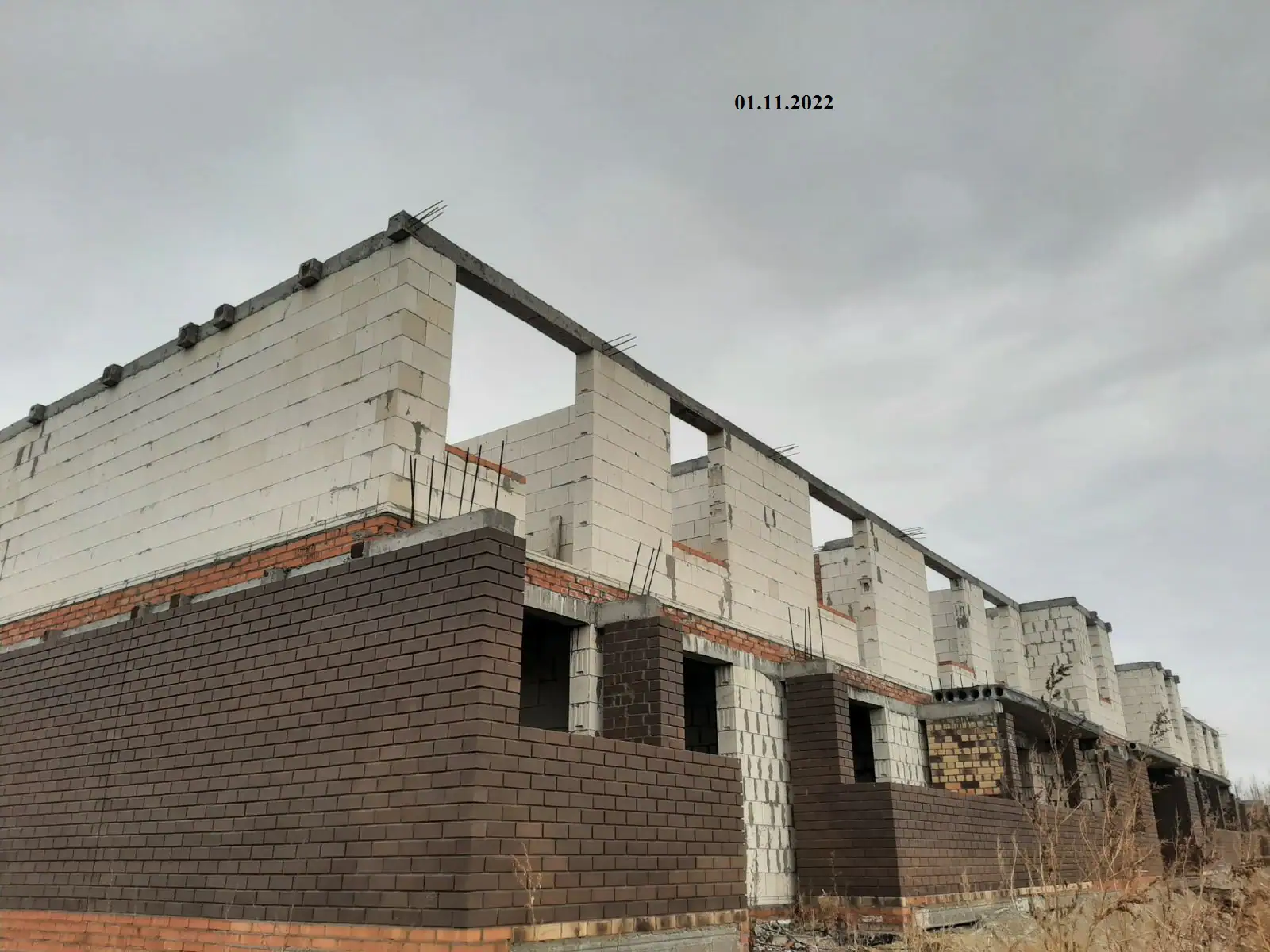

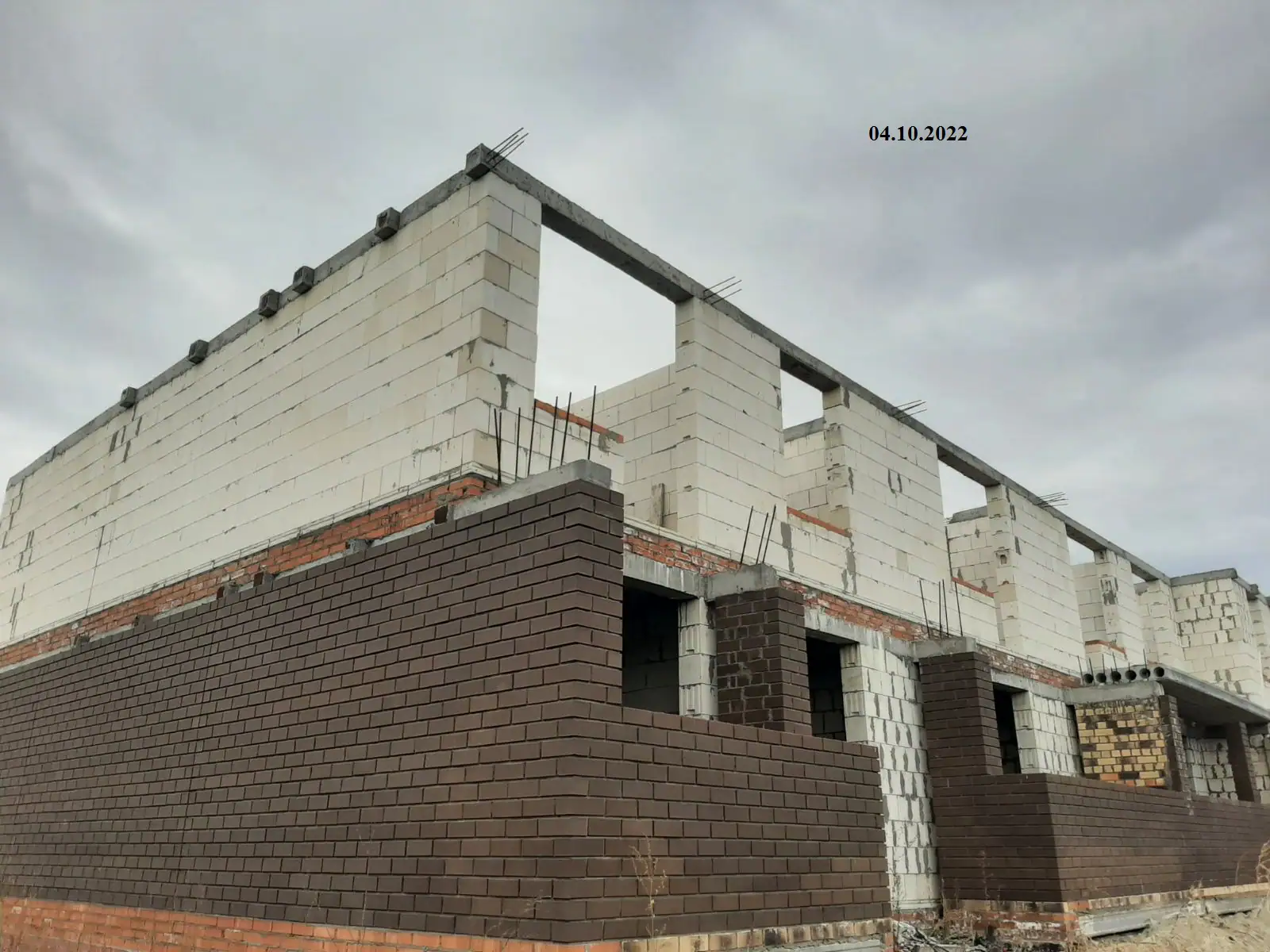

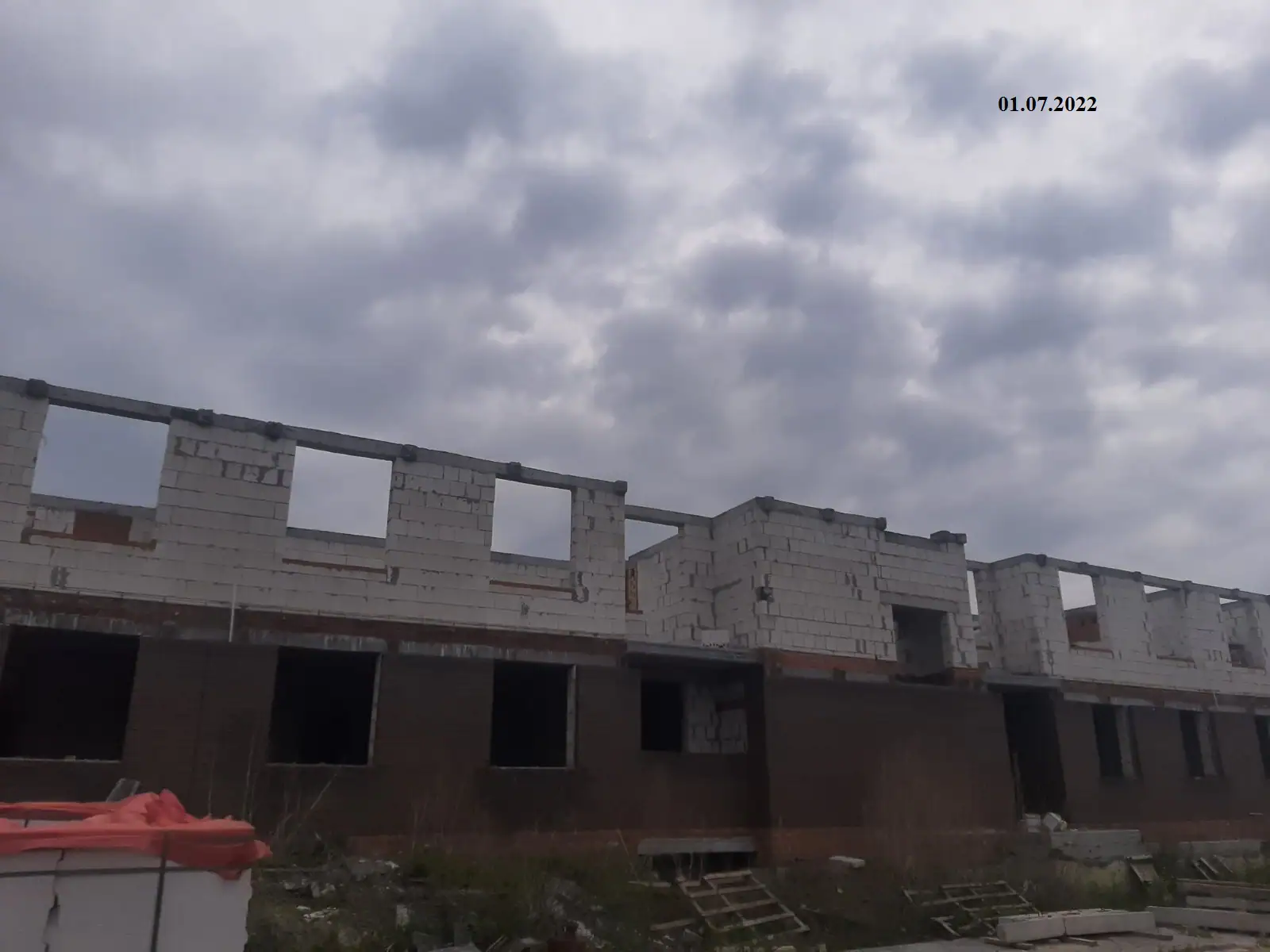

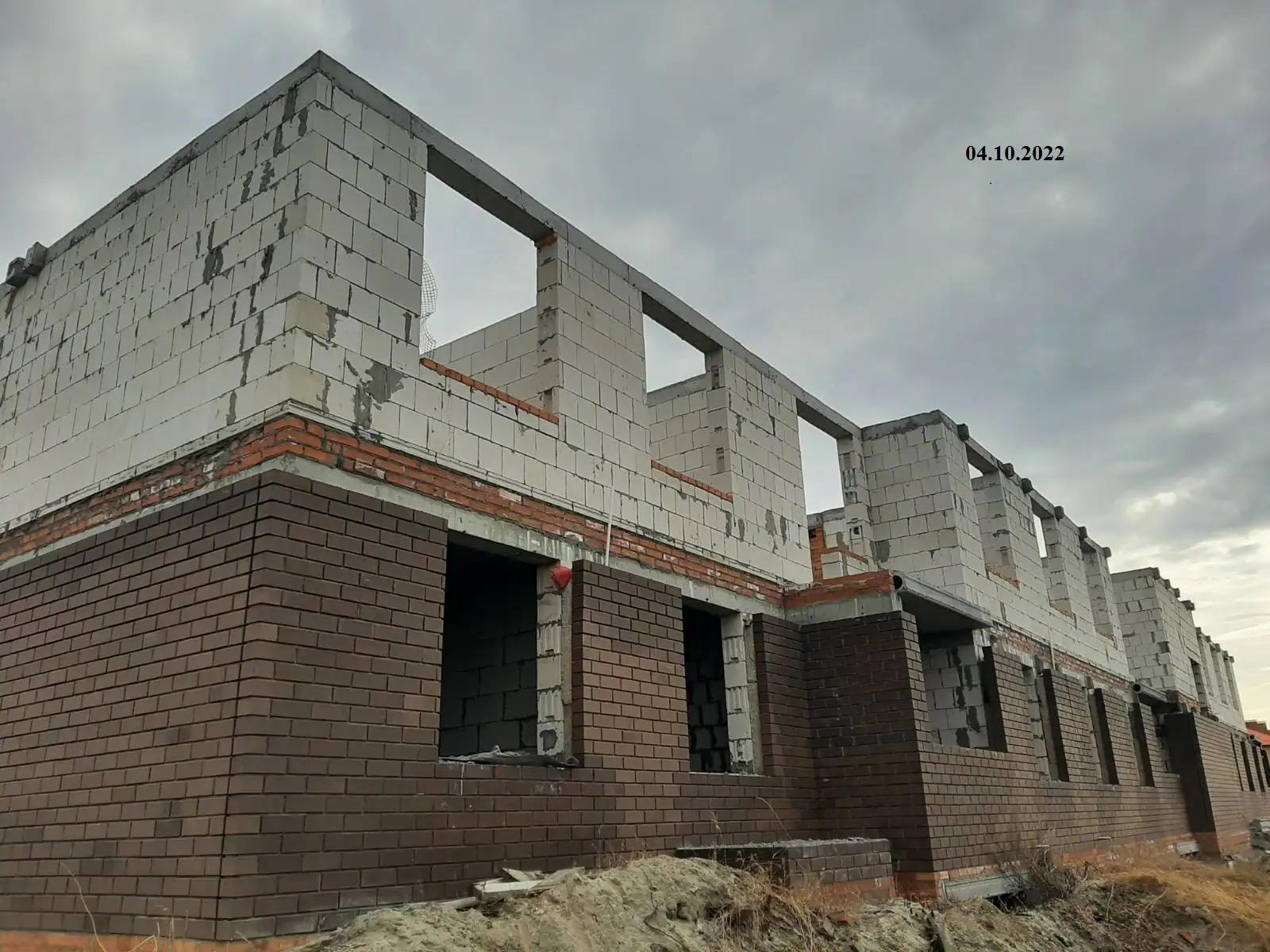

- III кв. 2022Фотоотчёт со стройки

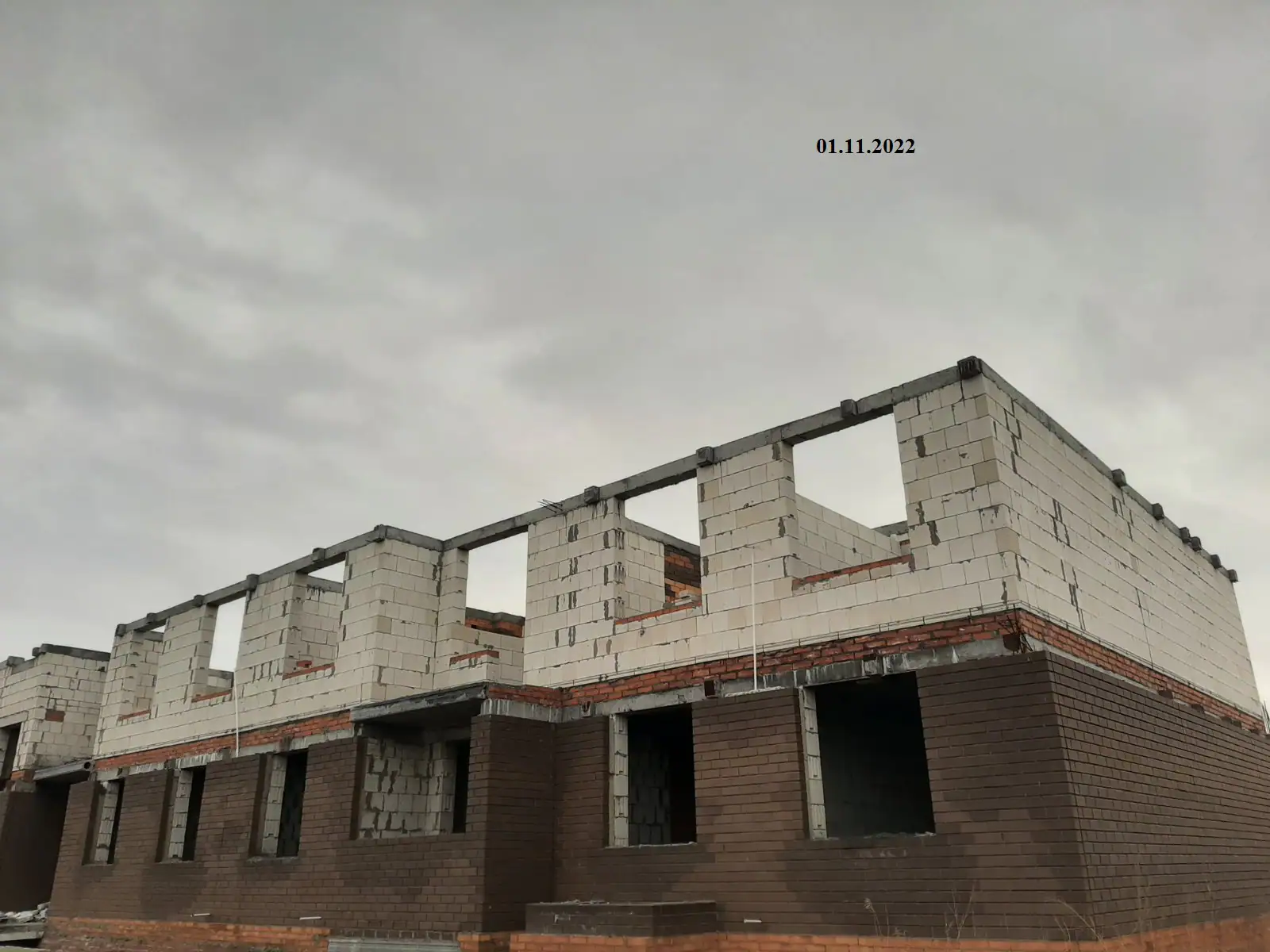

- IV кв. 2022Фотоотчёт со стройки

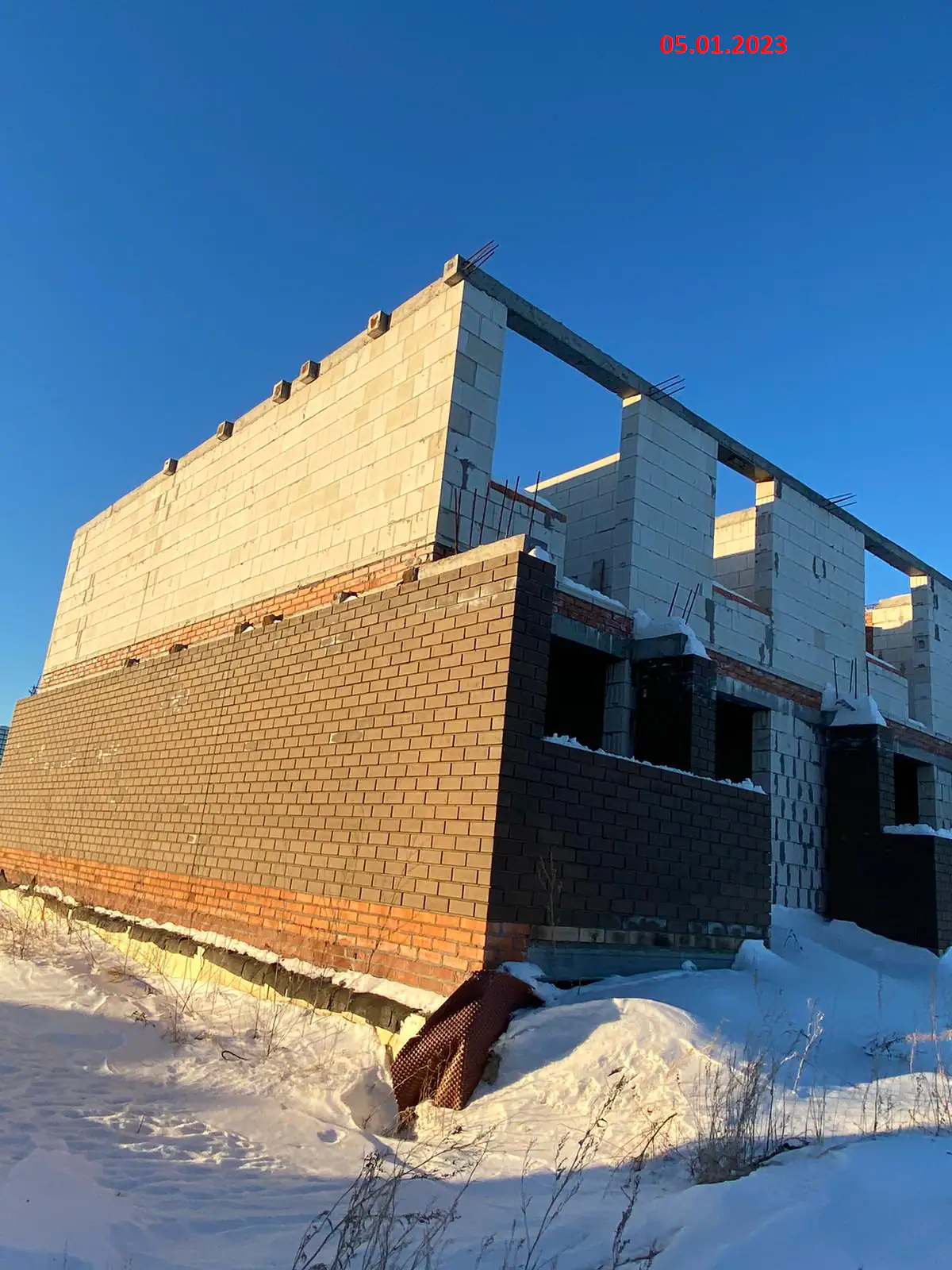

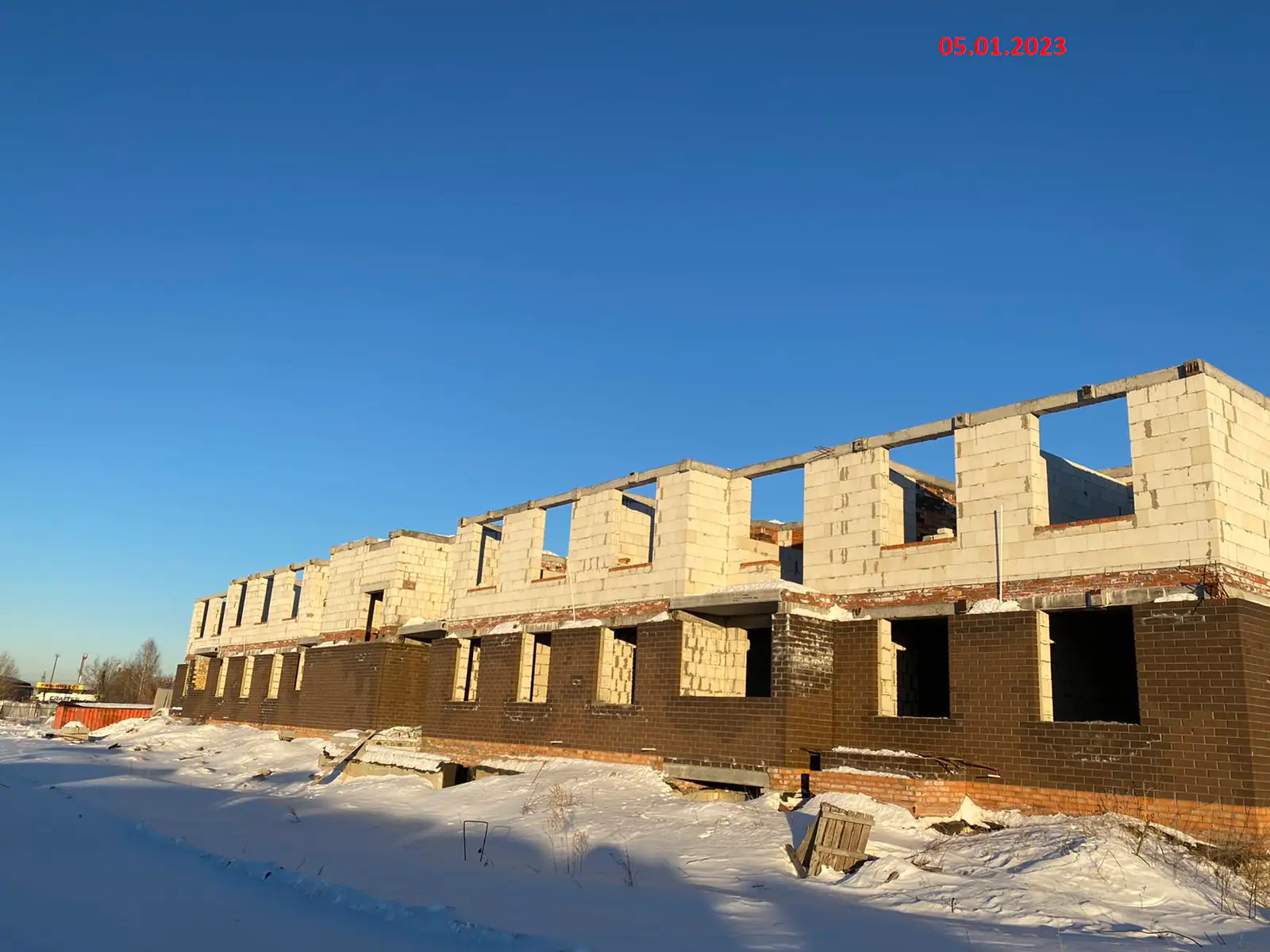

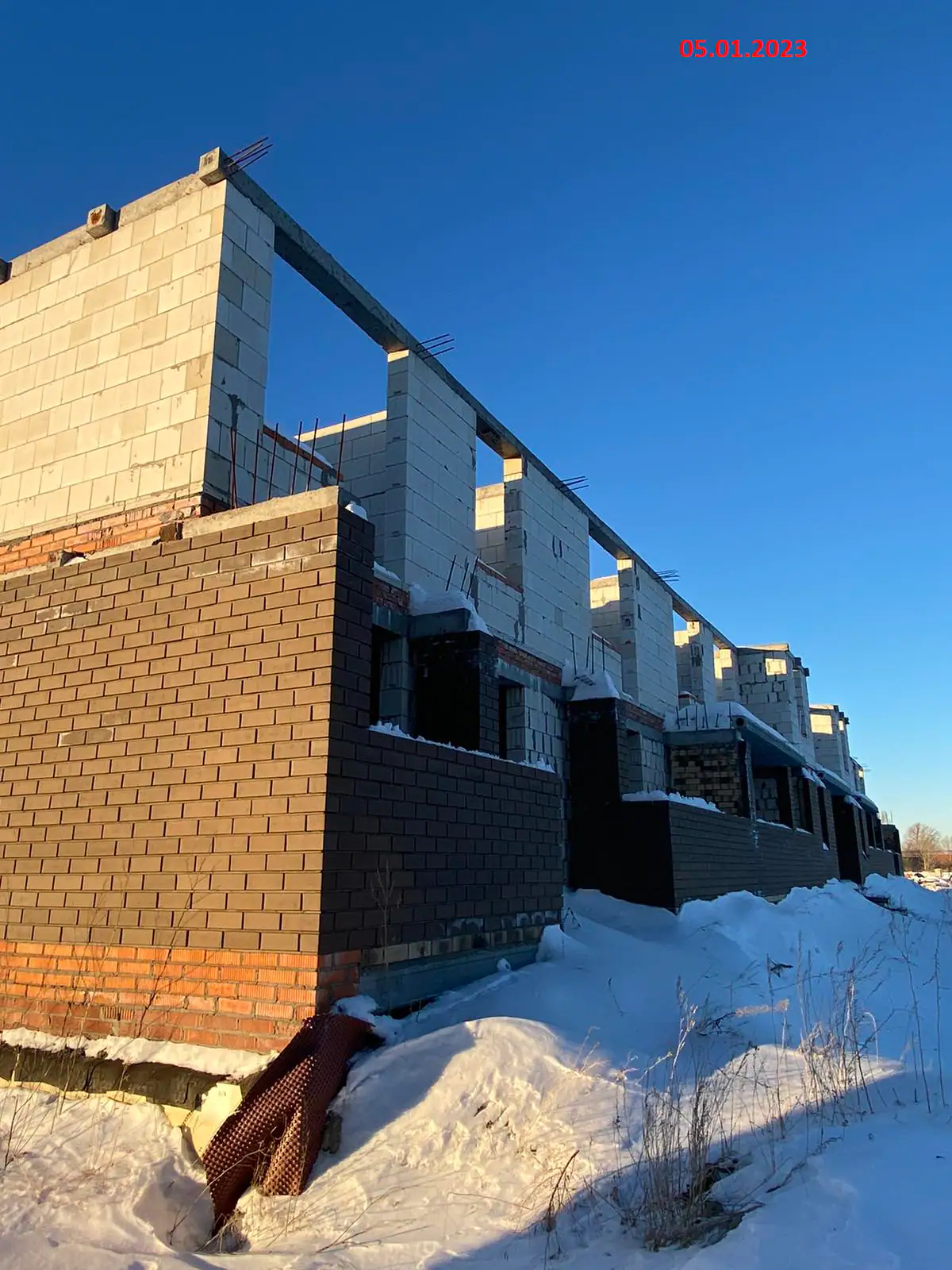

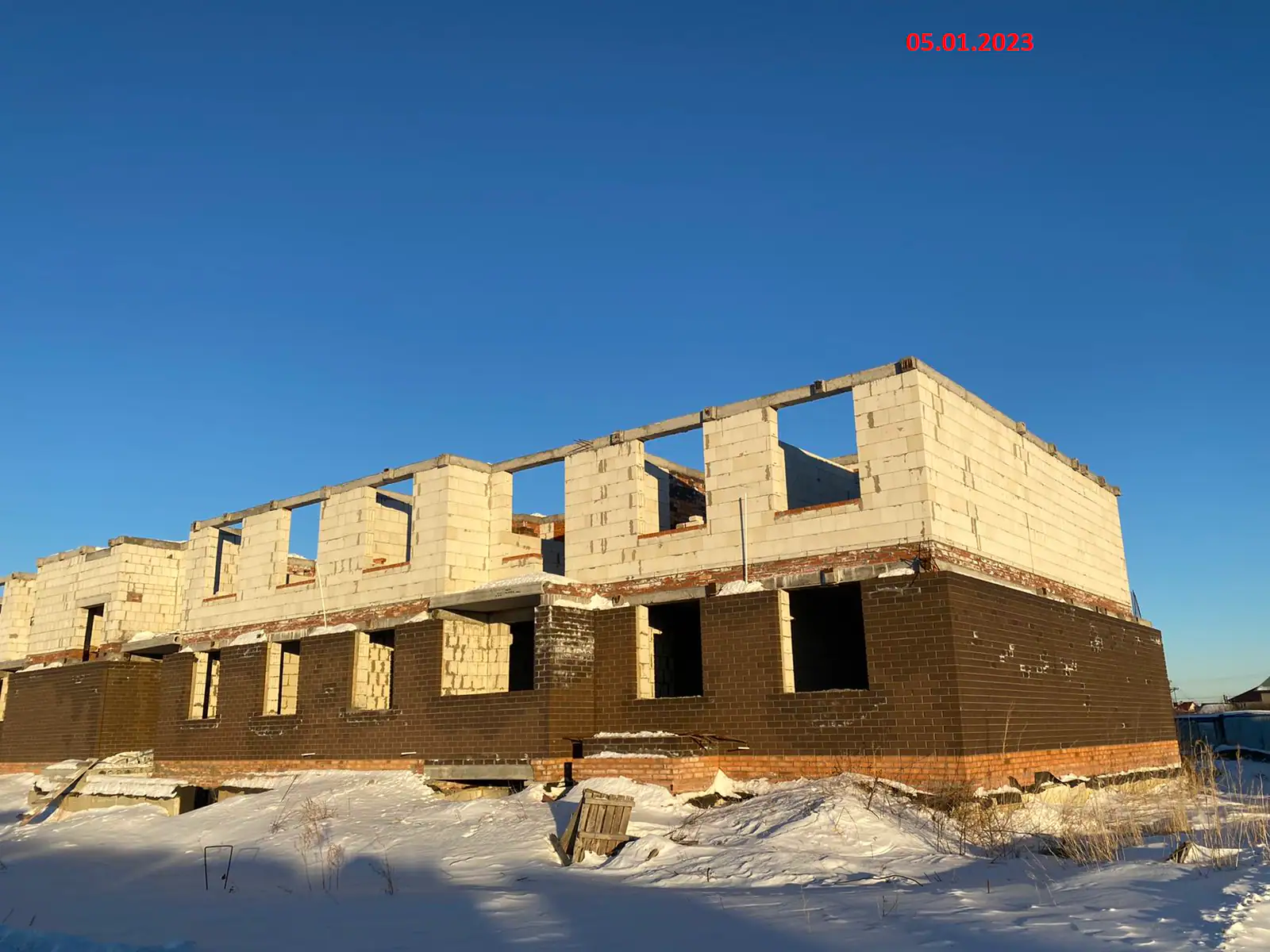

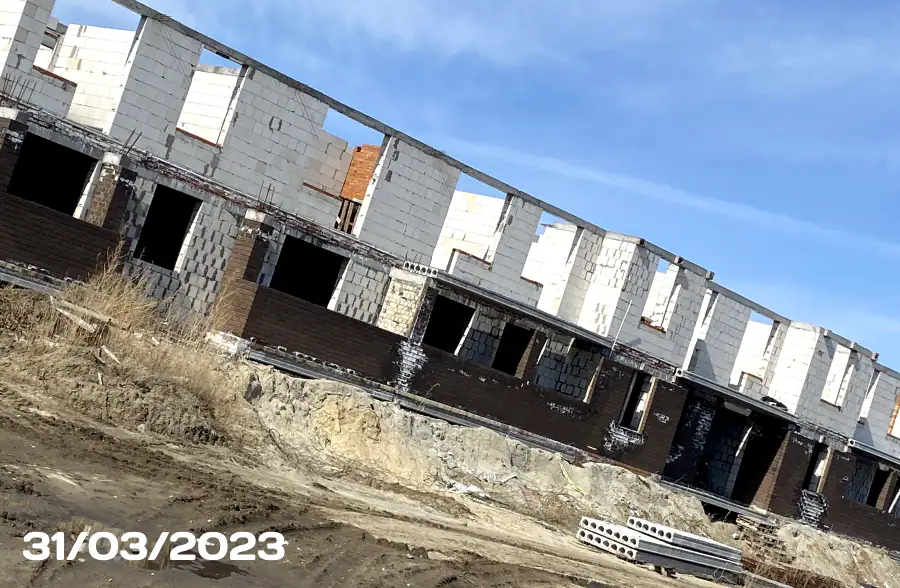

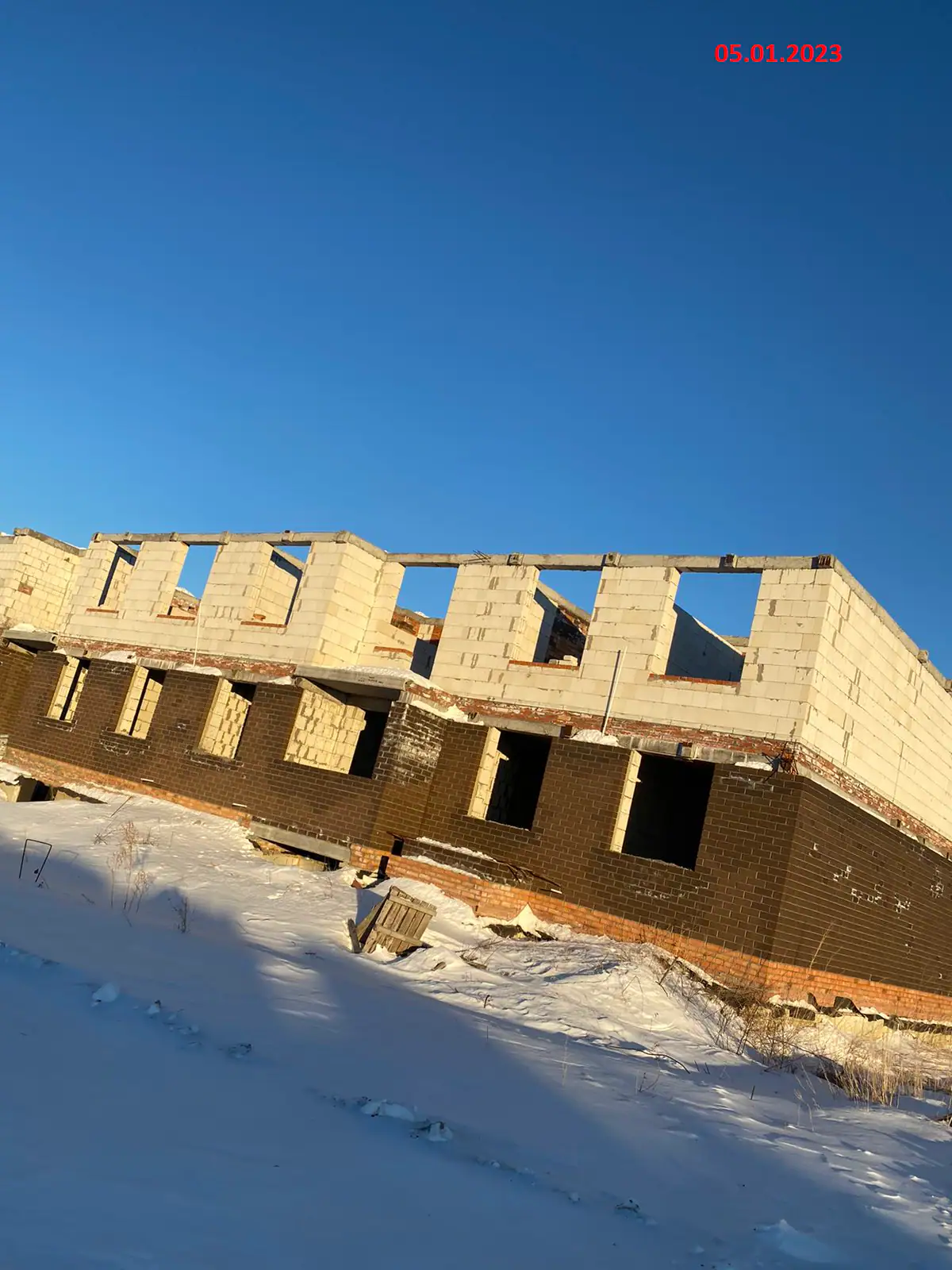

- I кв. 2023Фотоотчёт со стройки

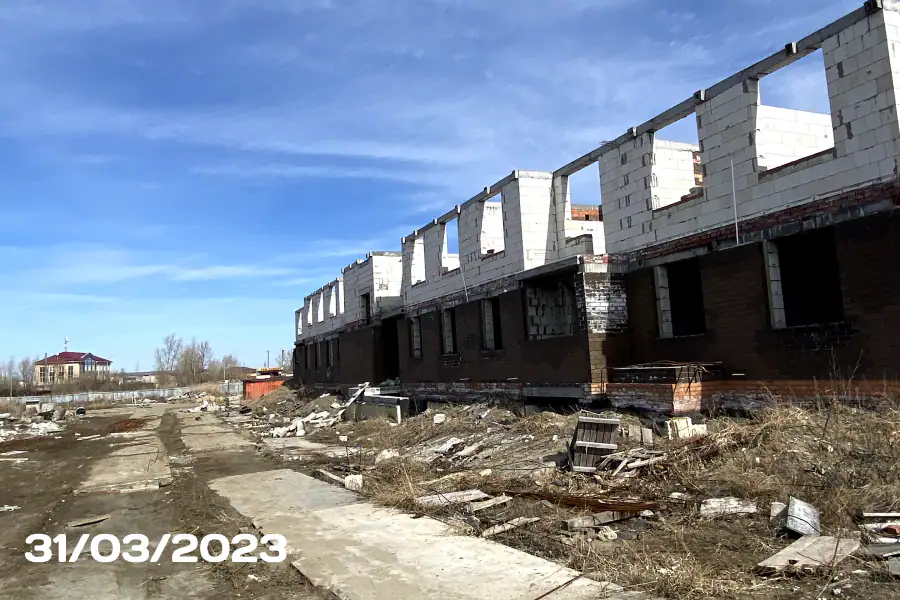

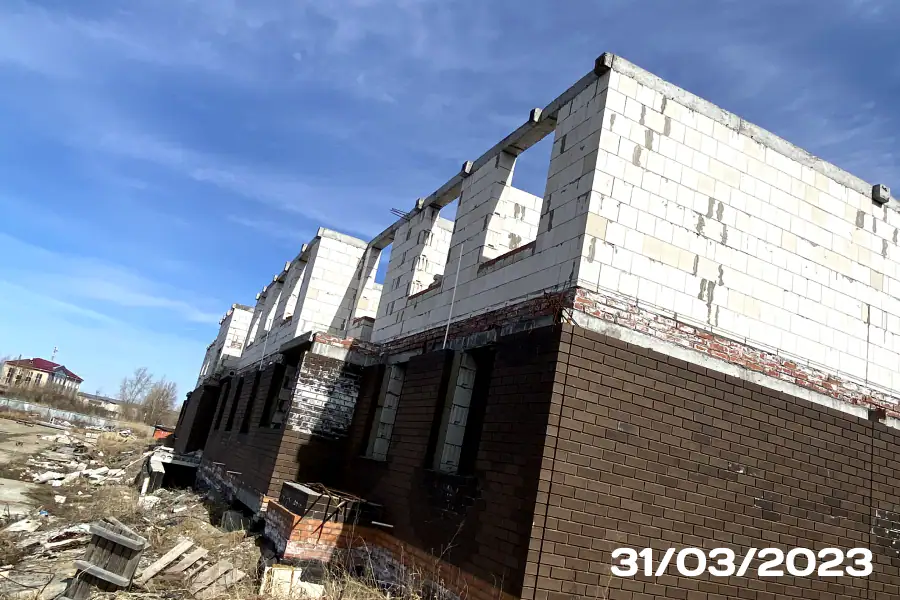

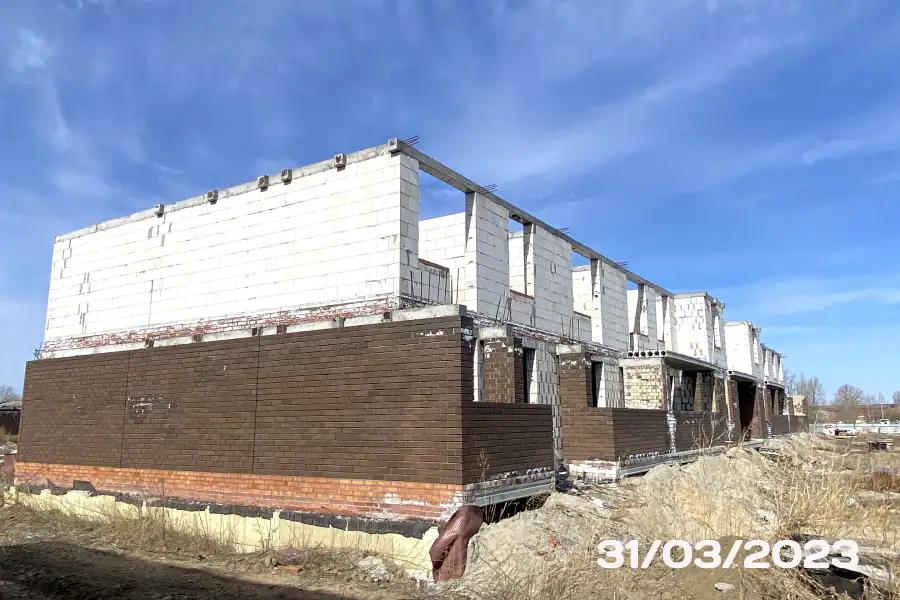

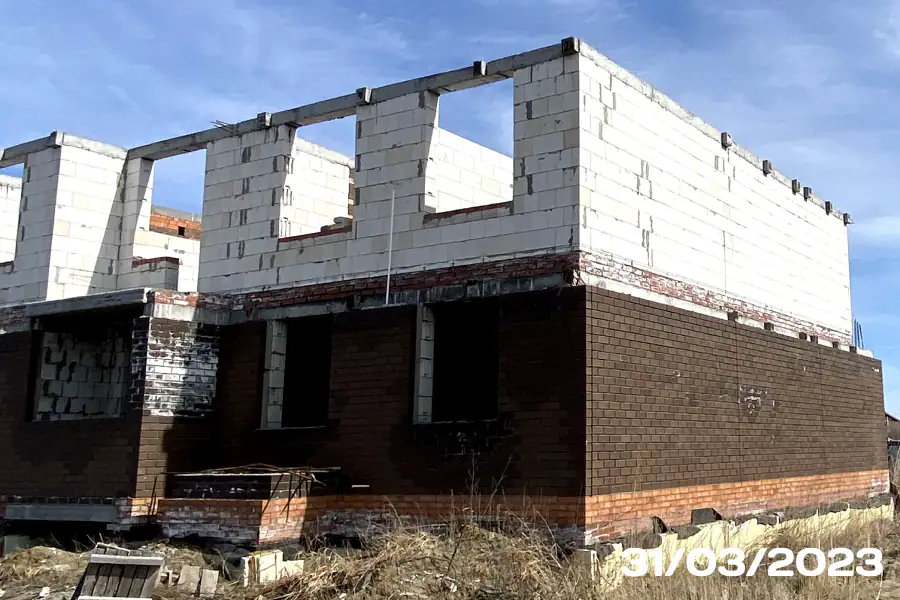

- II кв. 2023Фотоотчёт со стройки

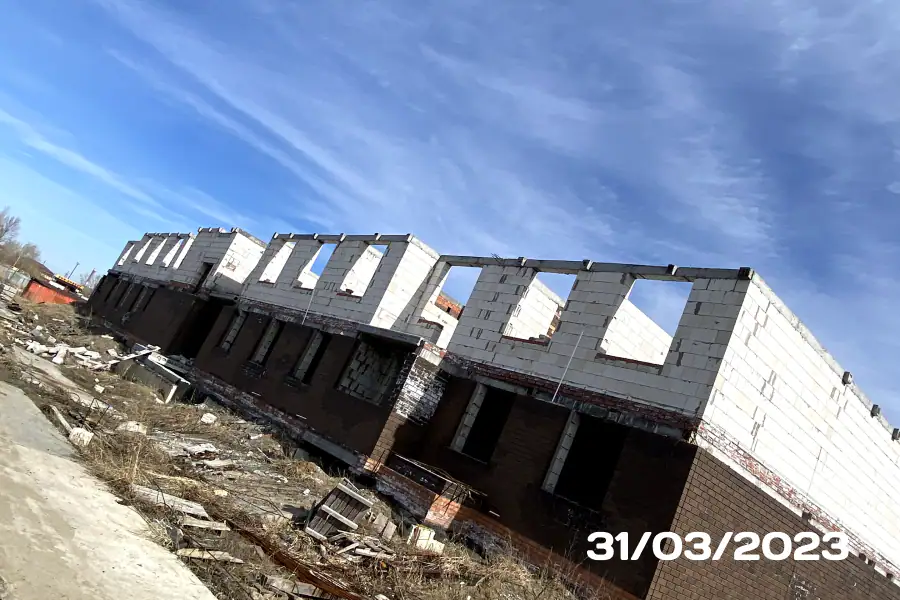

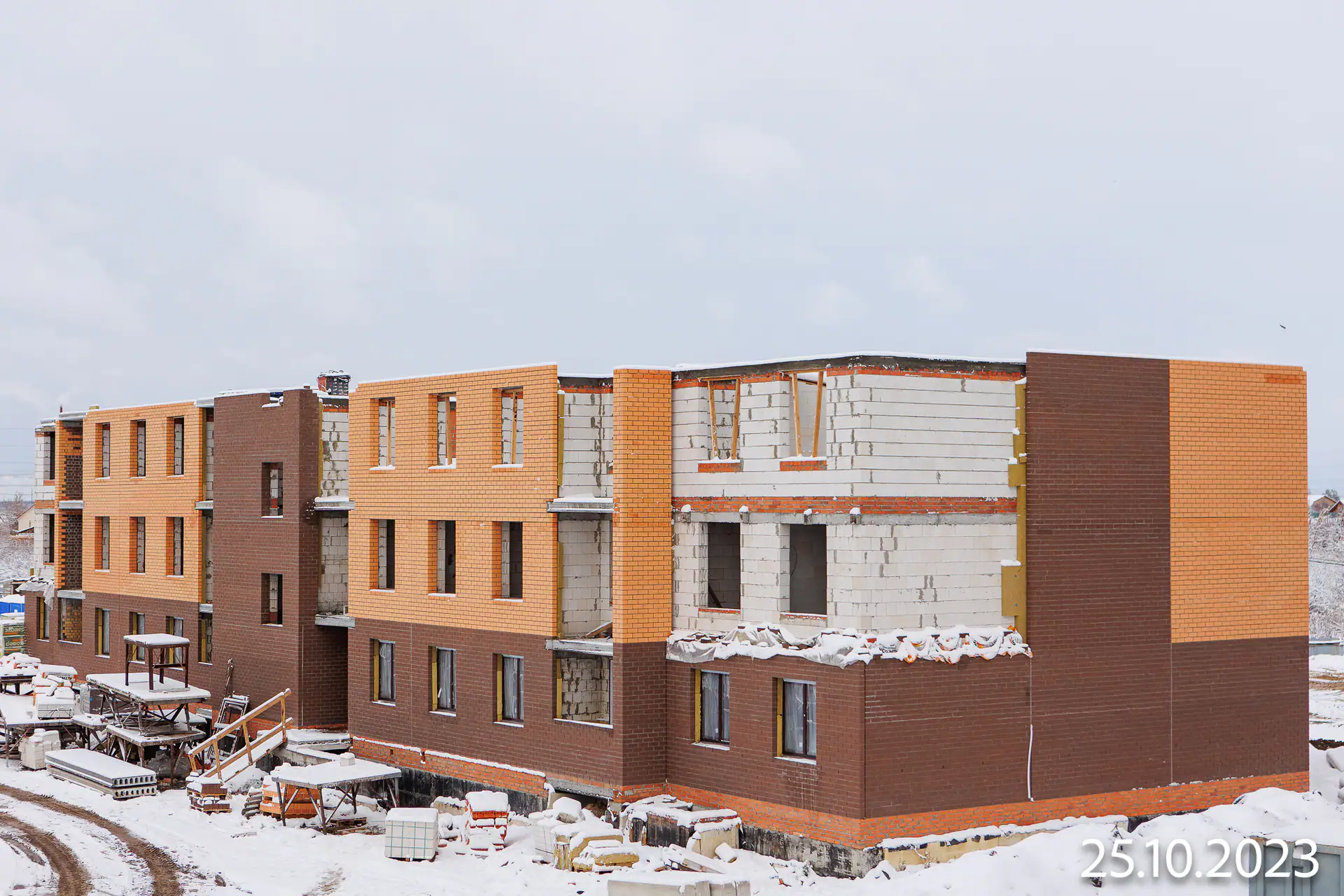

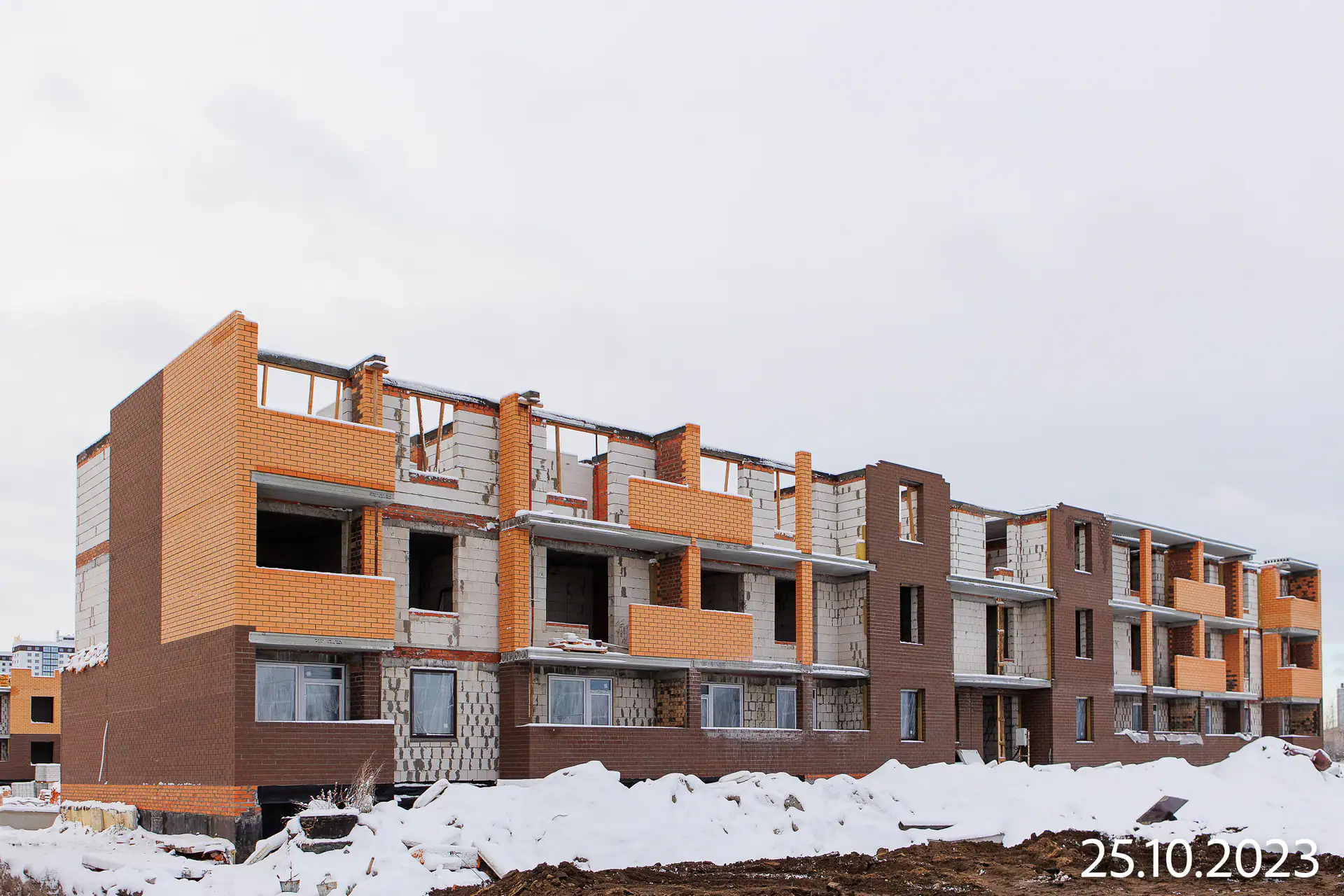

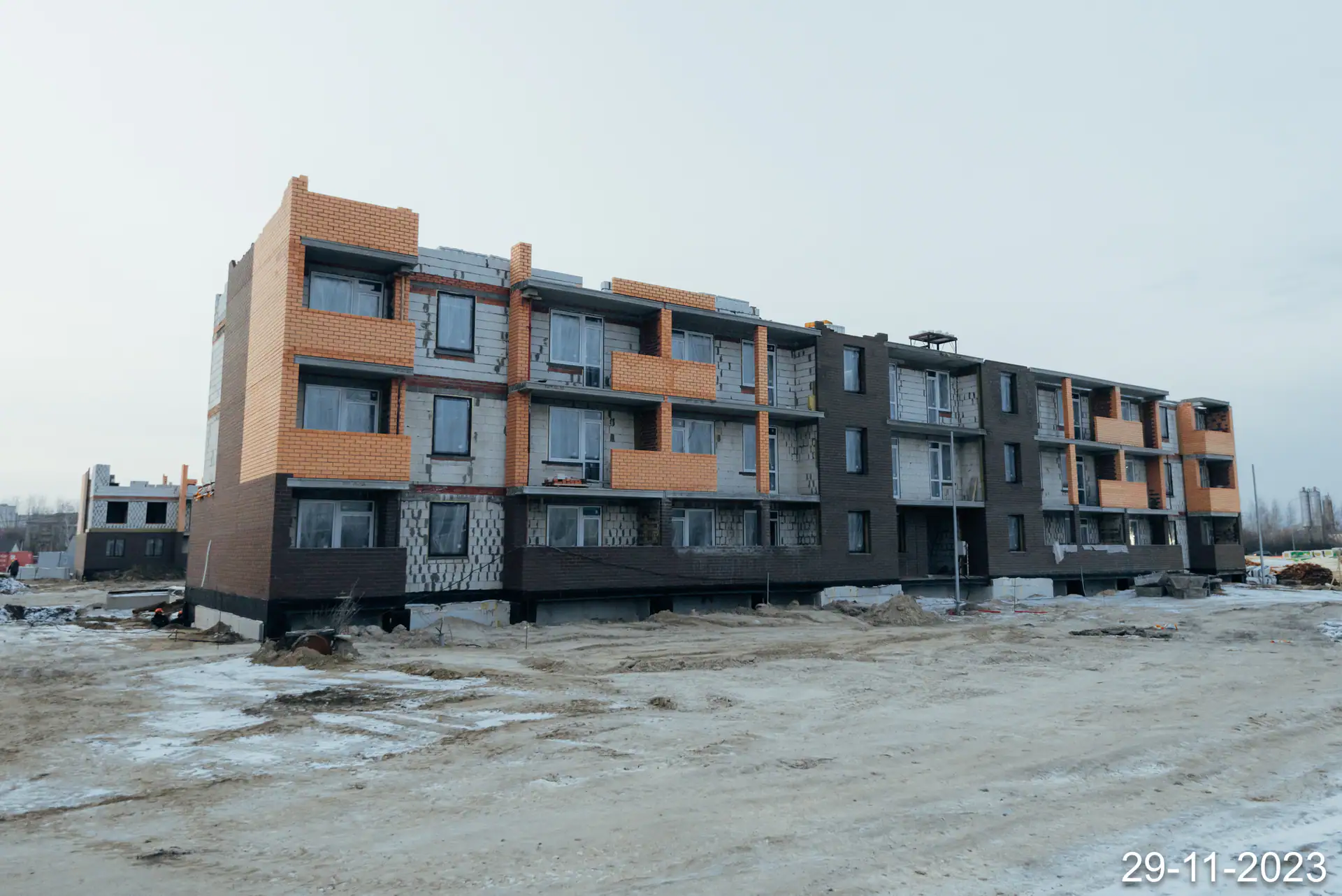

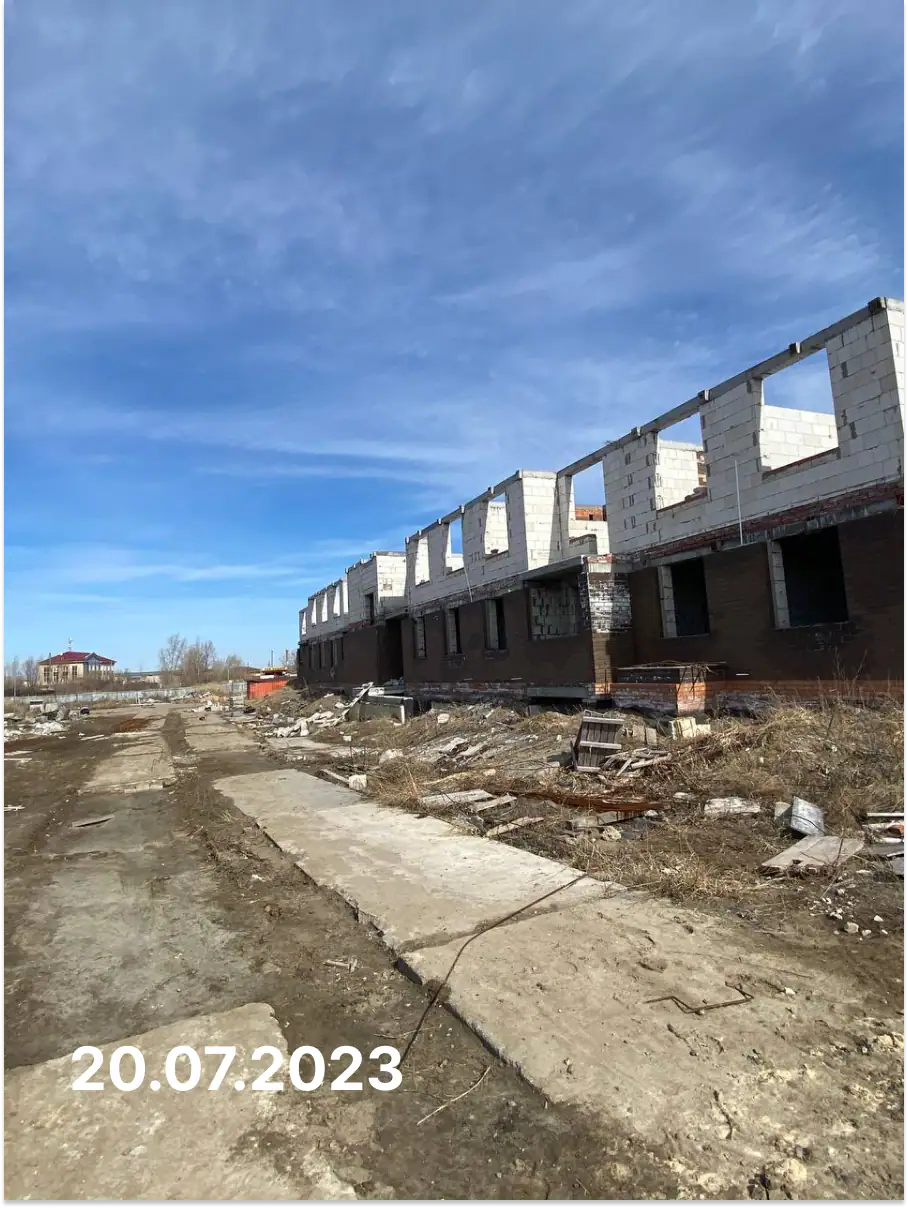

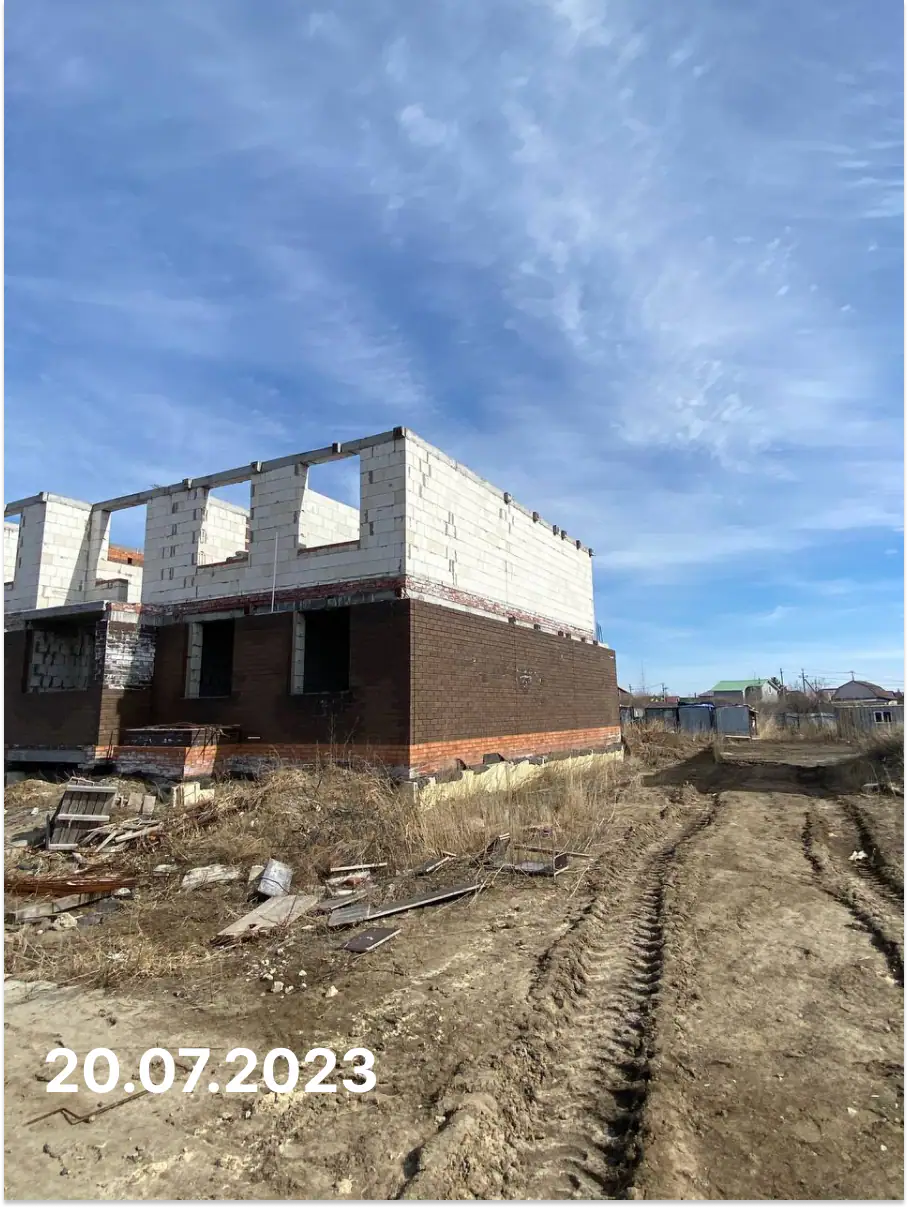

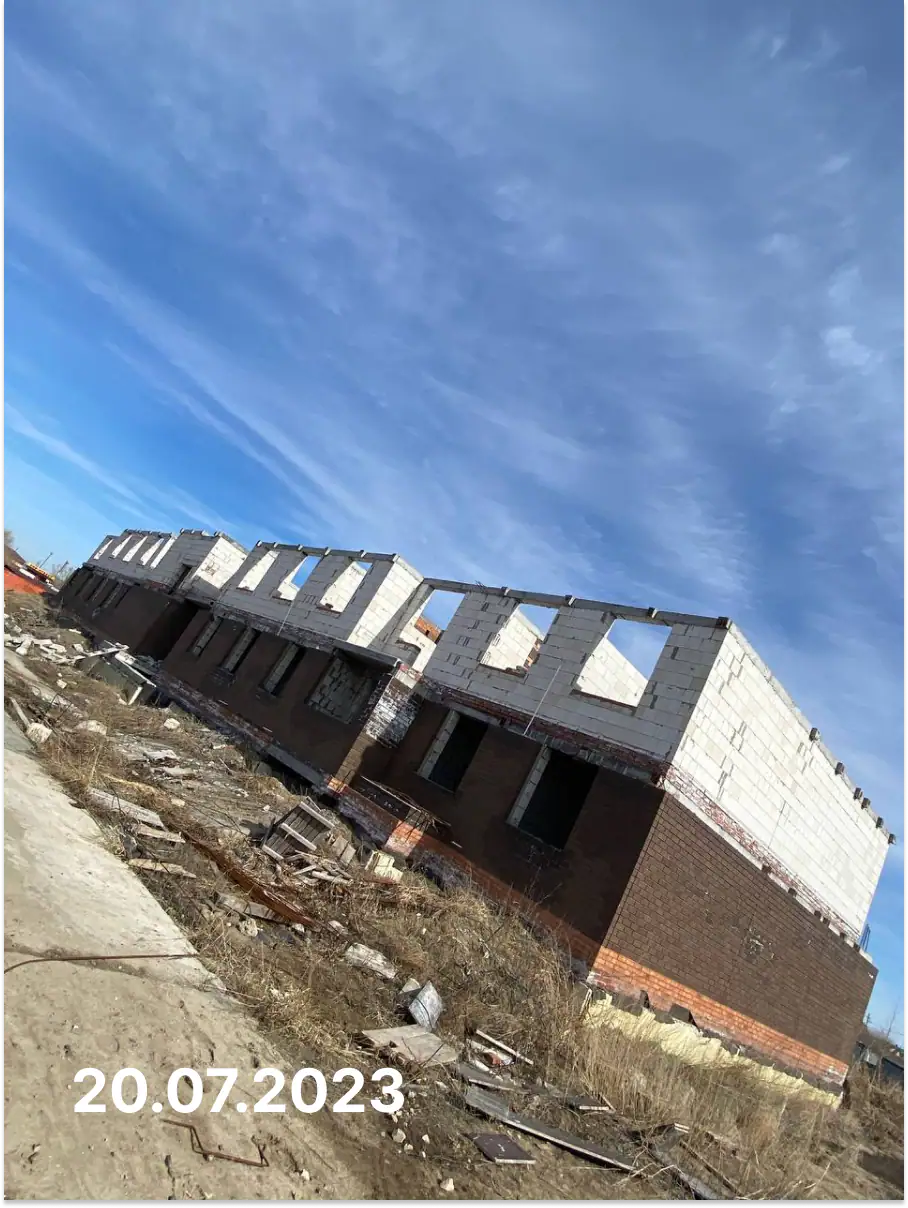

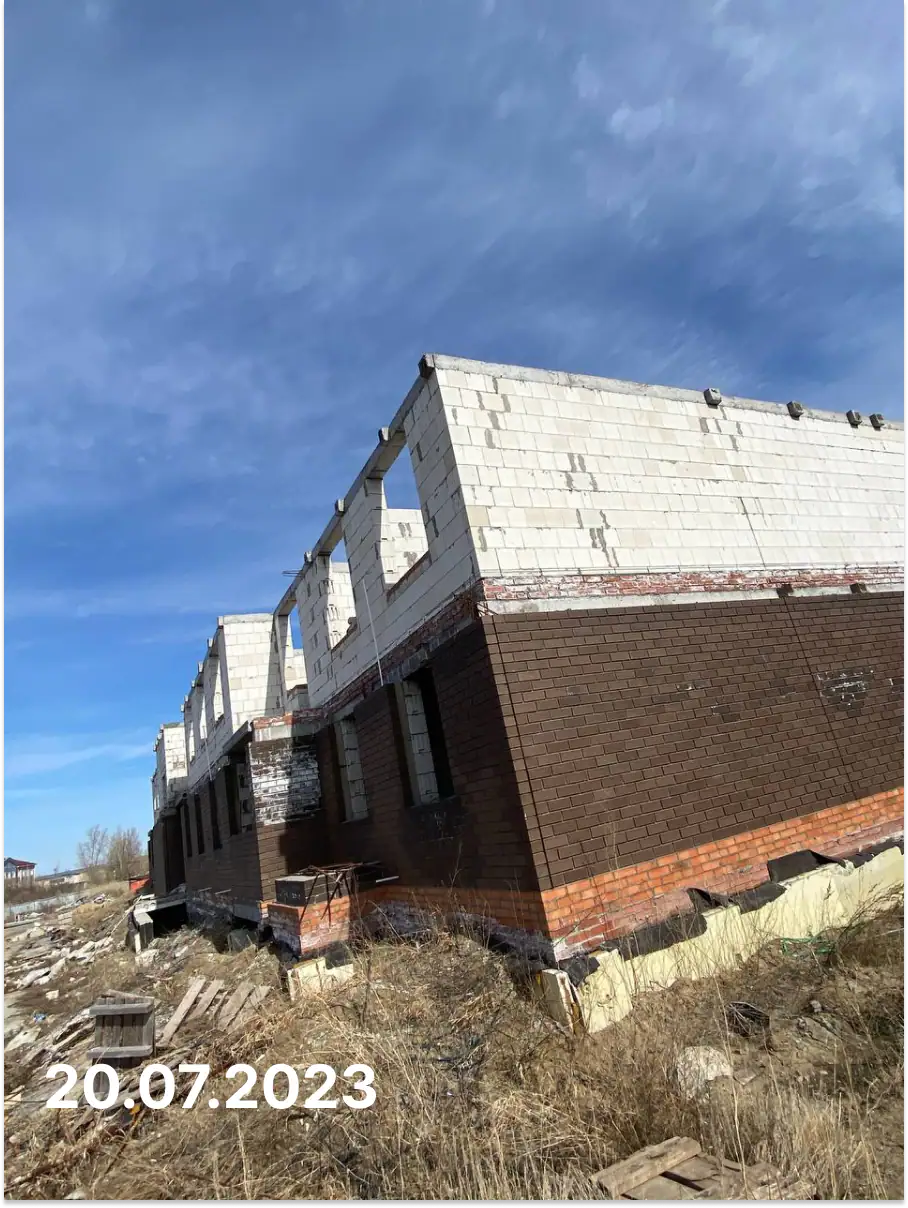

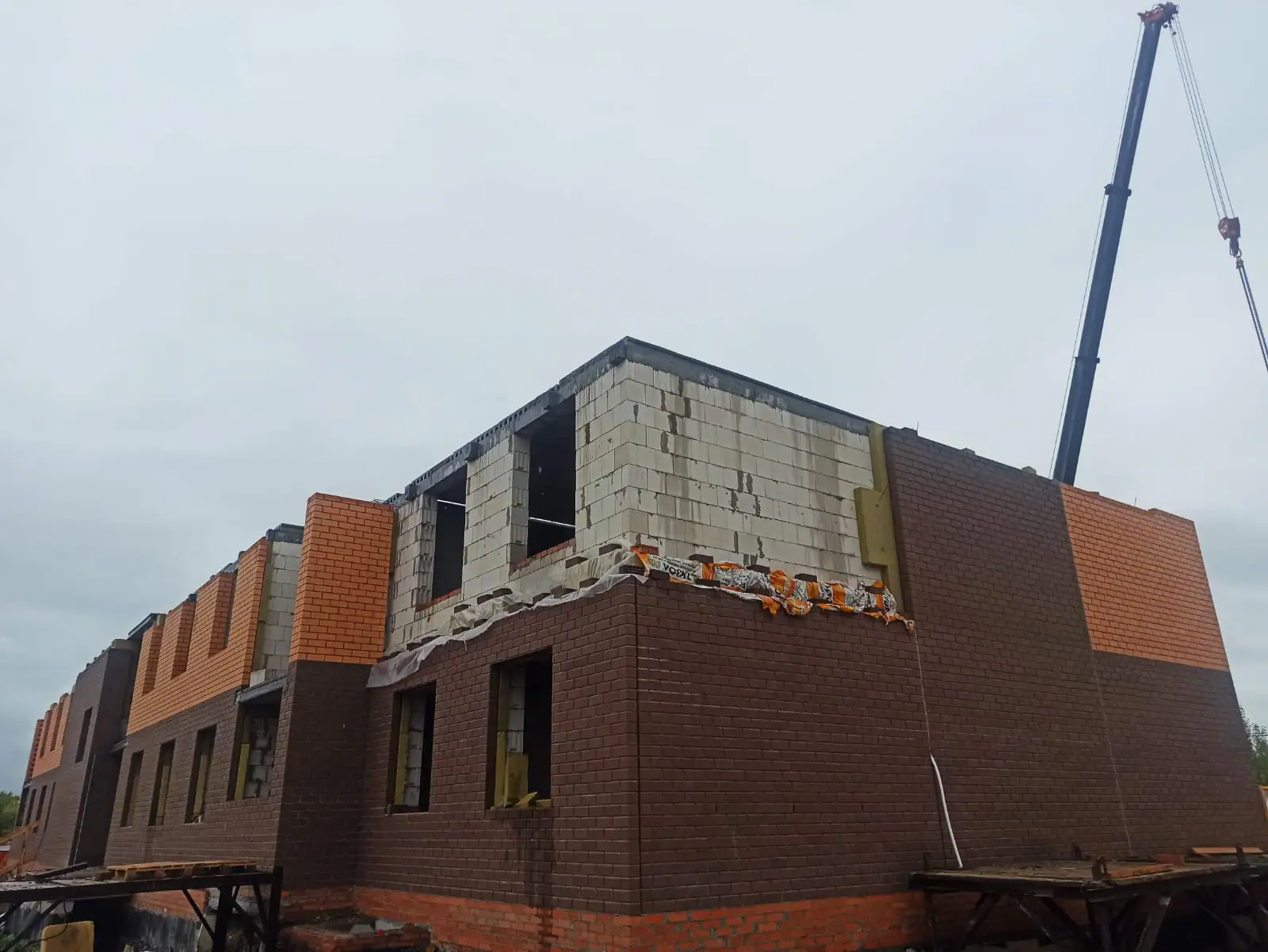

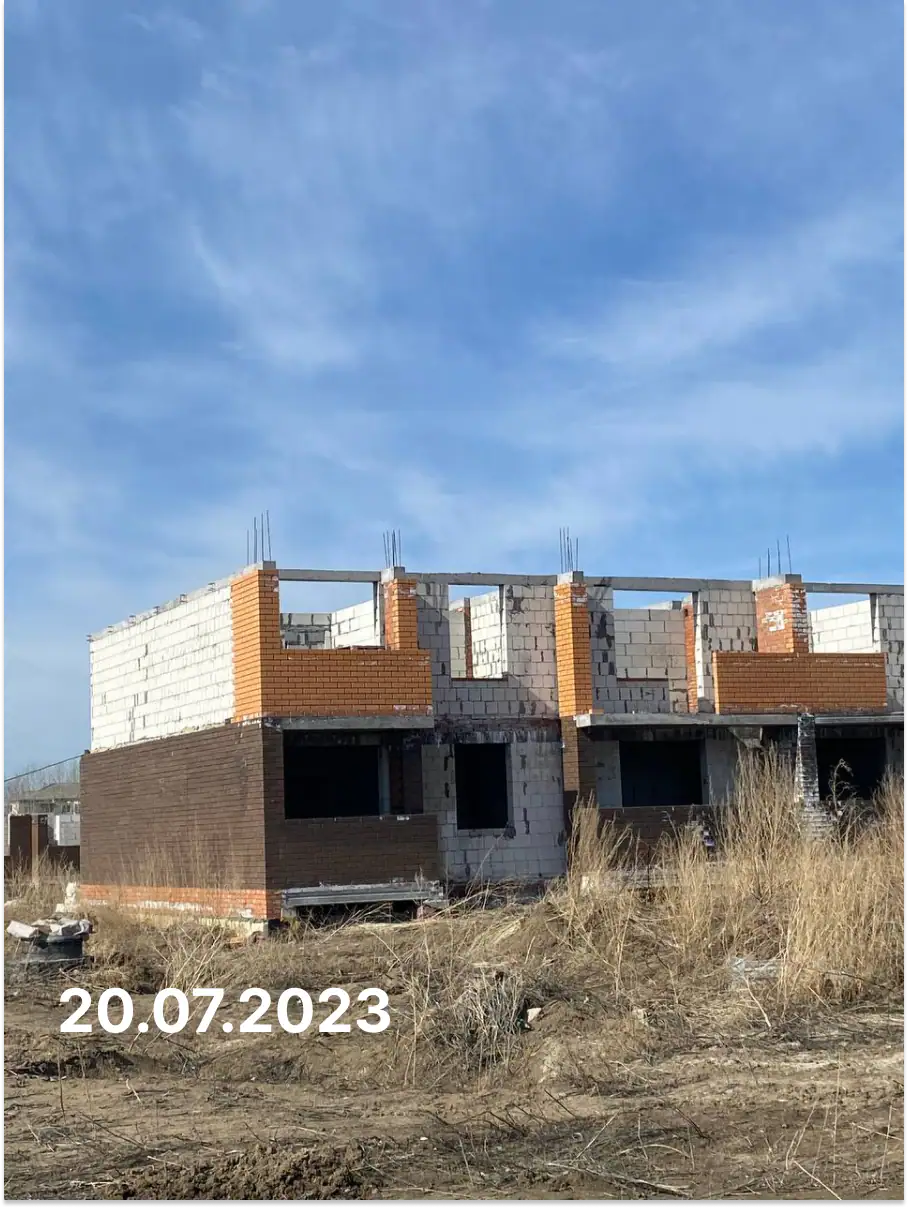

- III кв. 2023Фотоотчёт со стройки

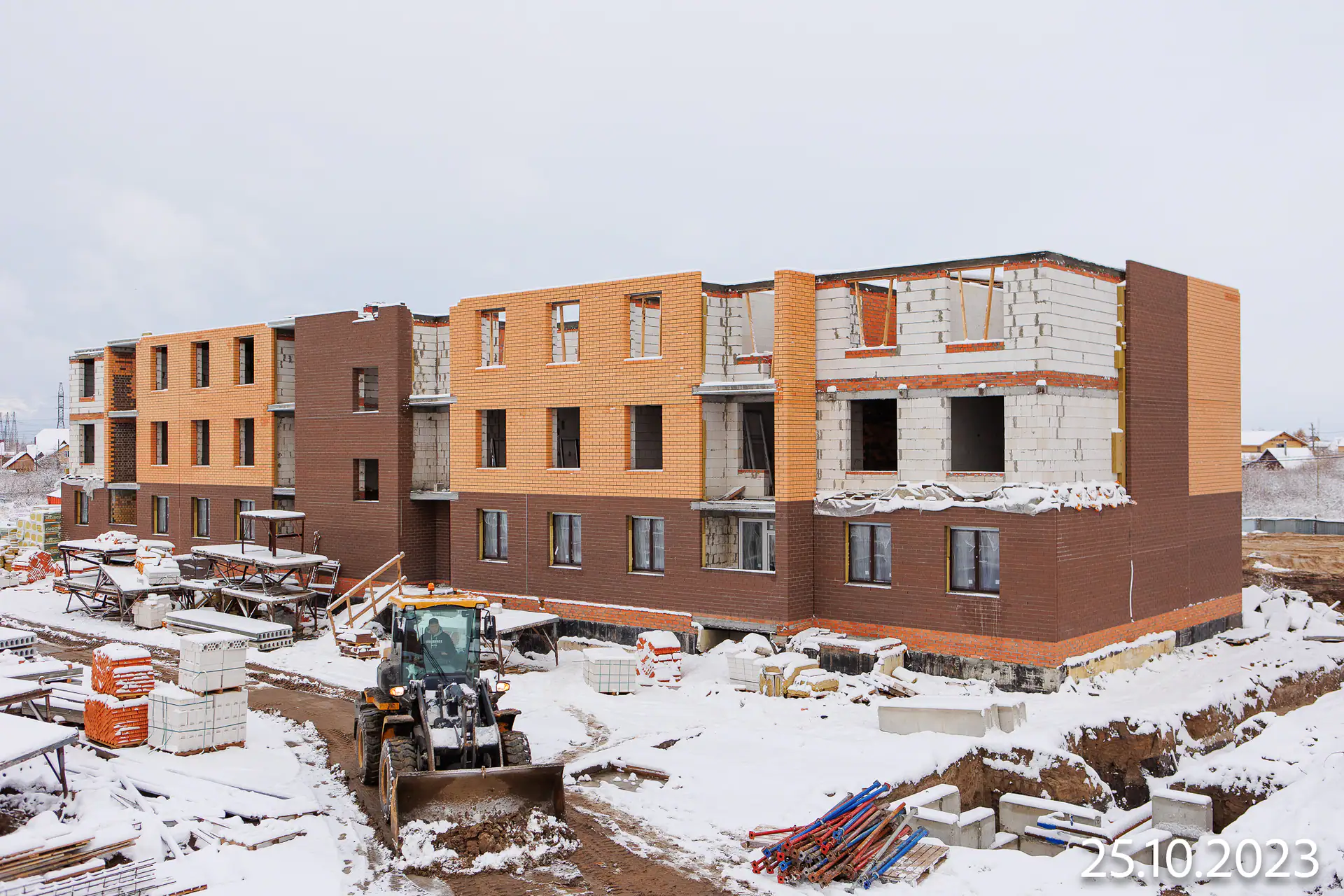

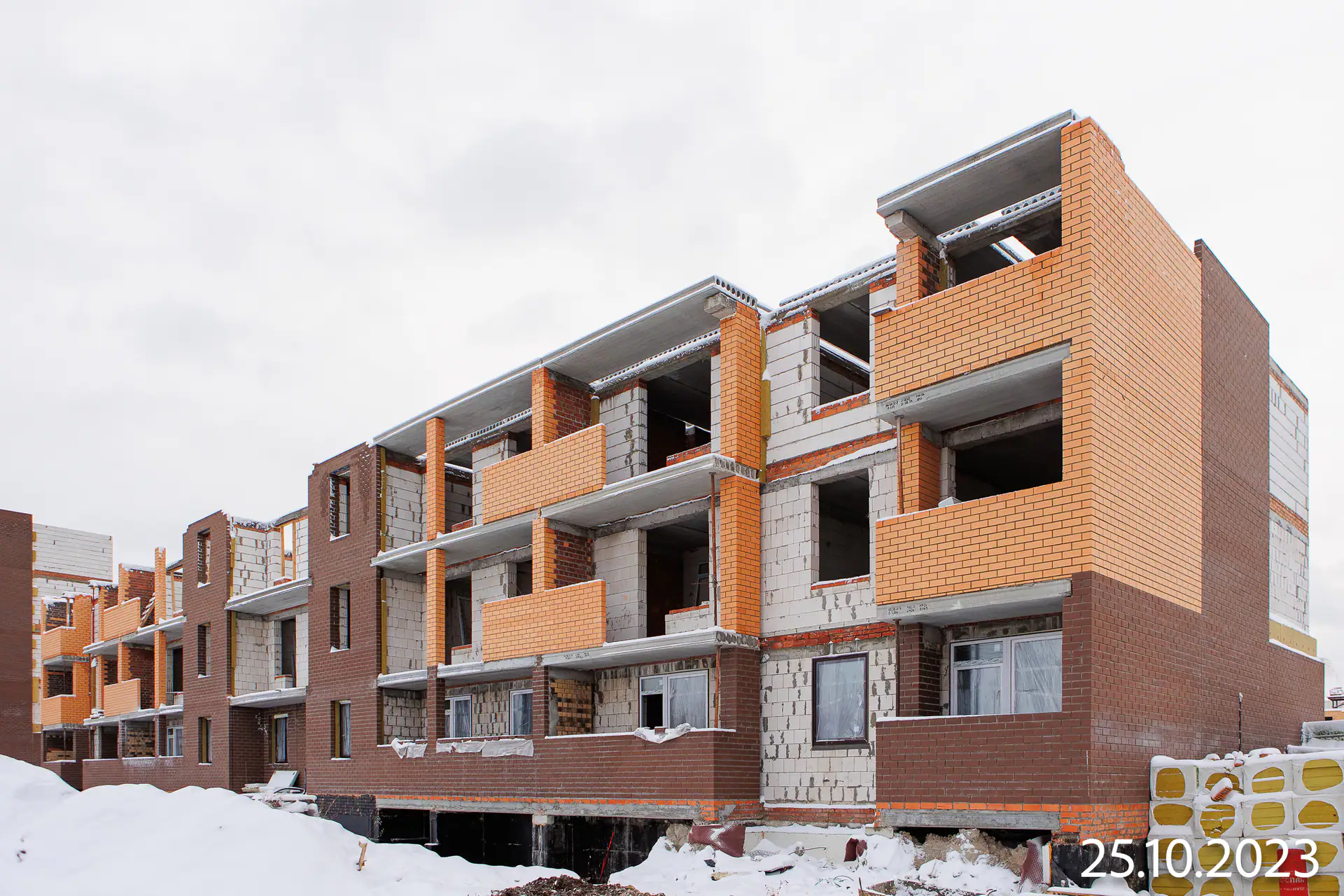

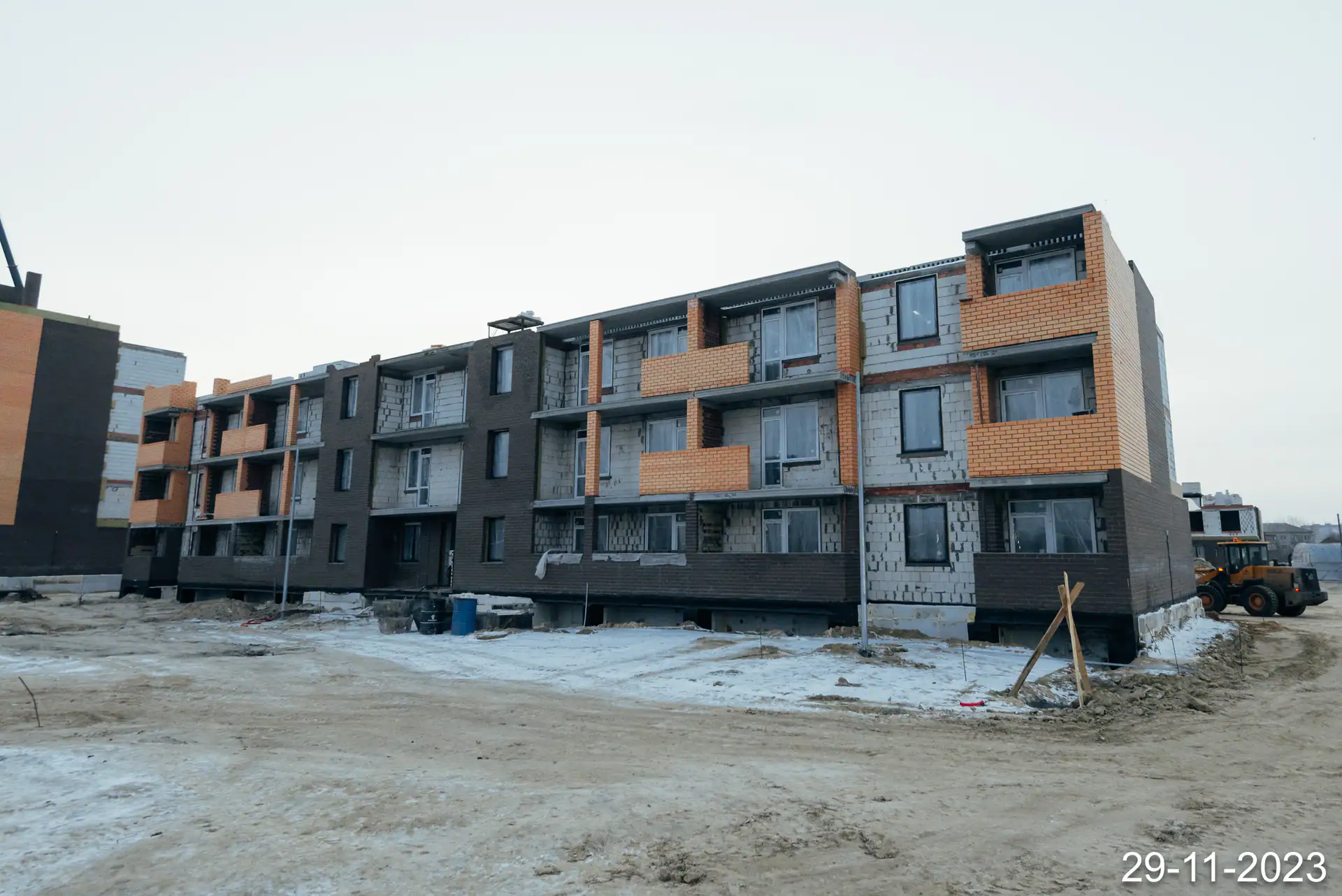

- IV кв. 2023Фотоотчёт со стройки

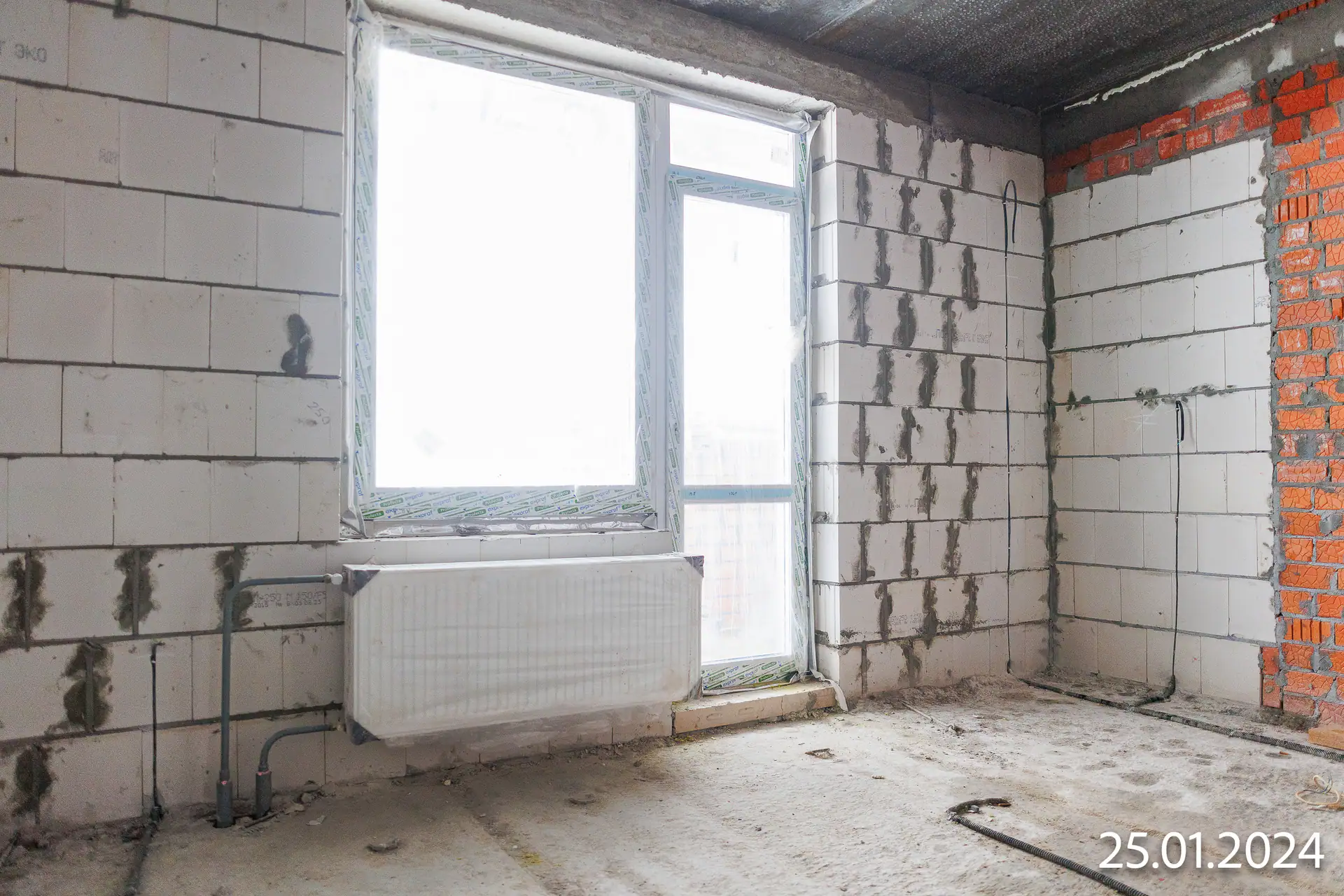

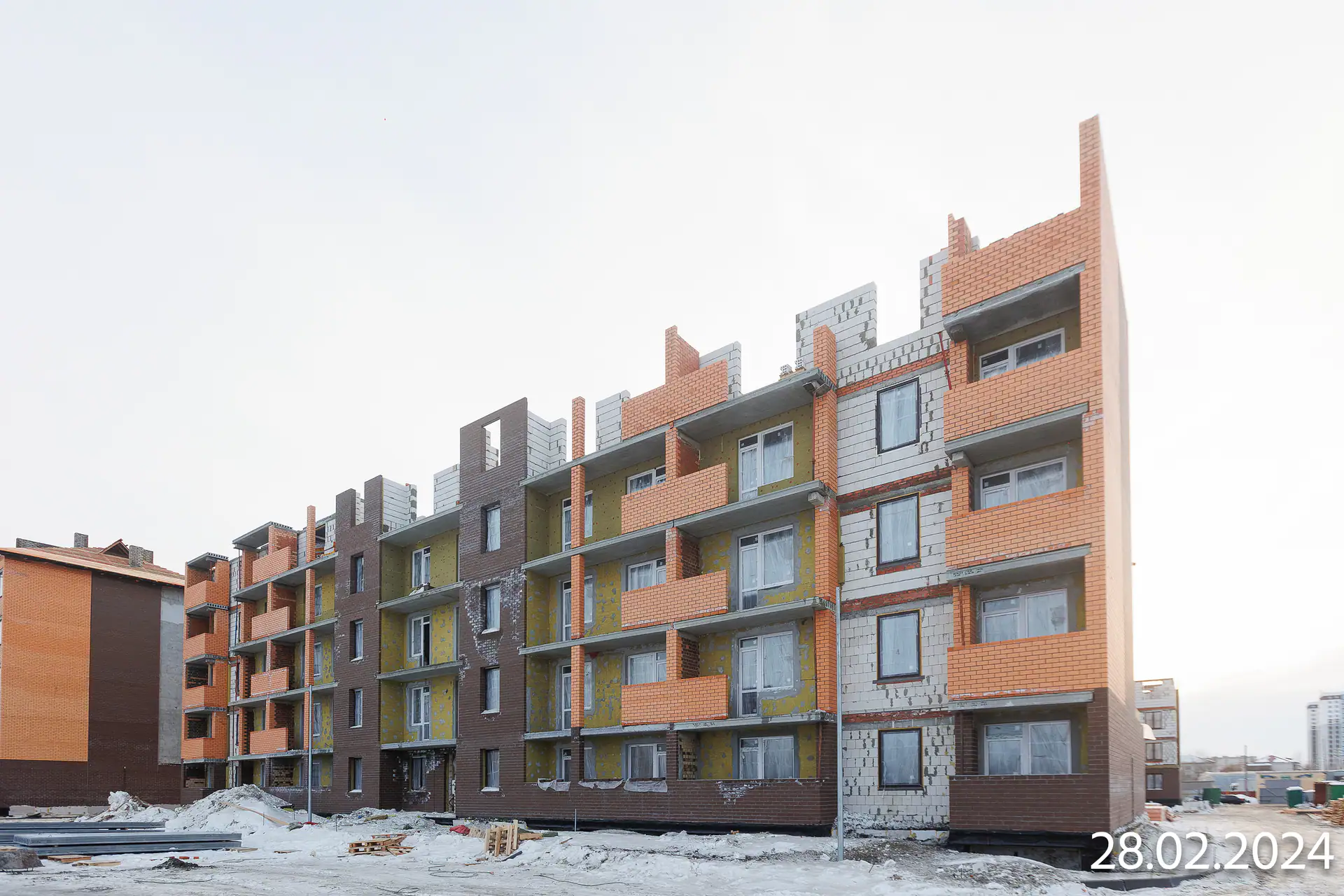

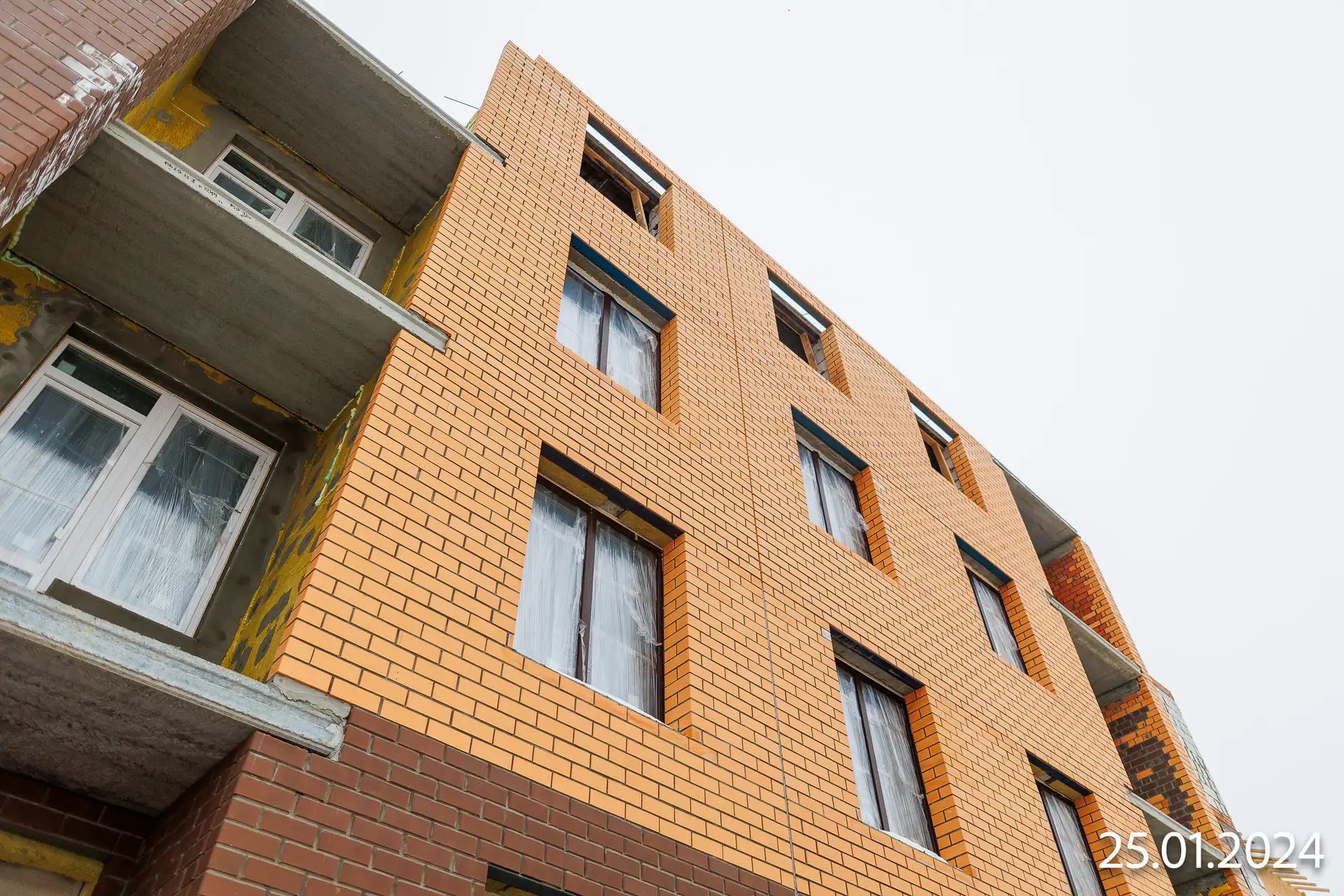

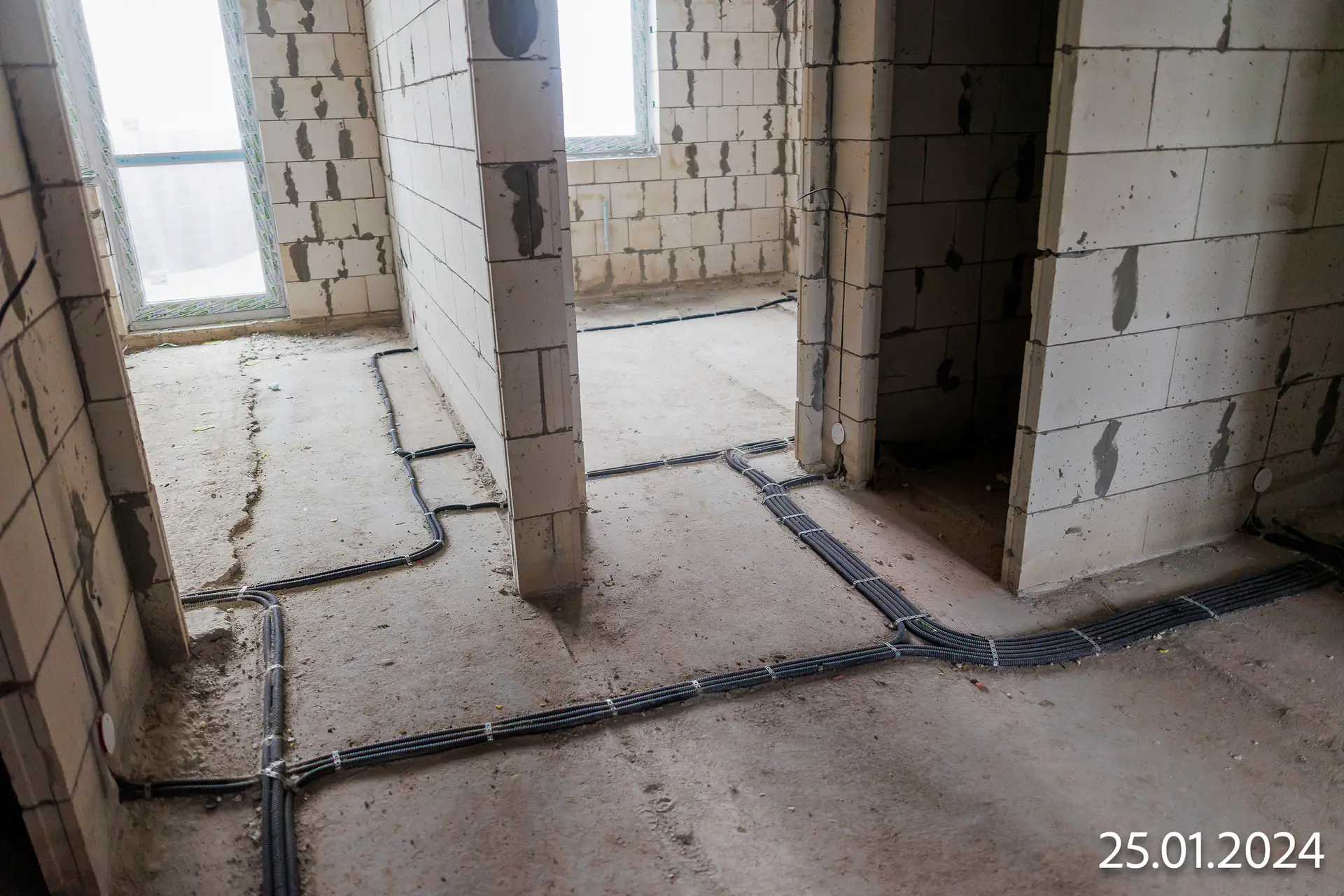

- I кв. 2024Добавлены документы (3)

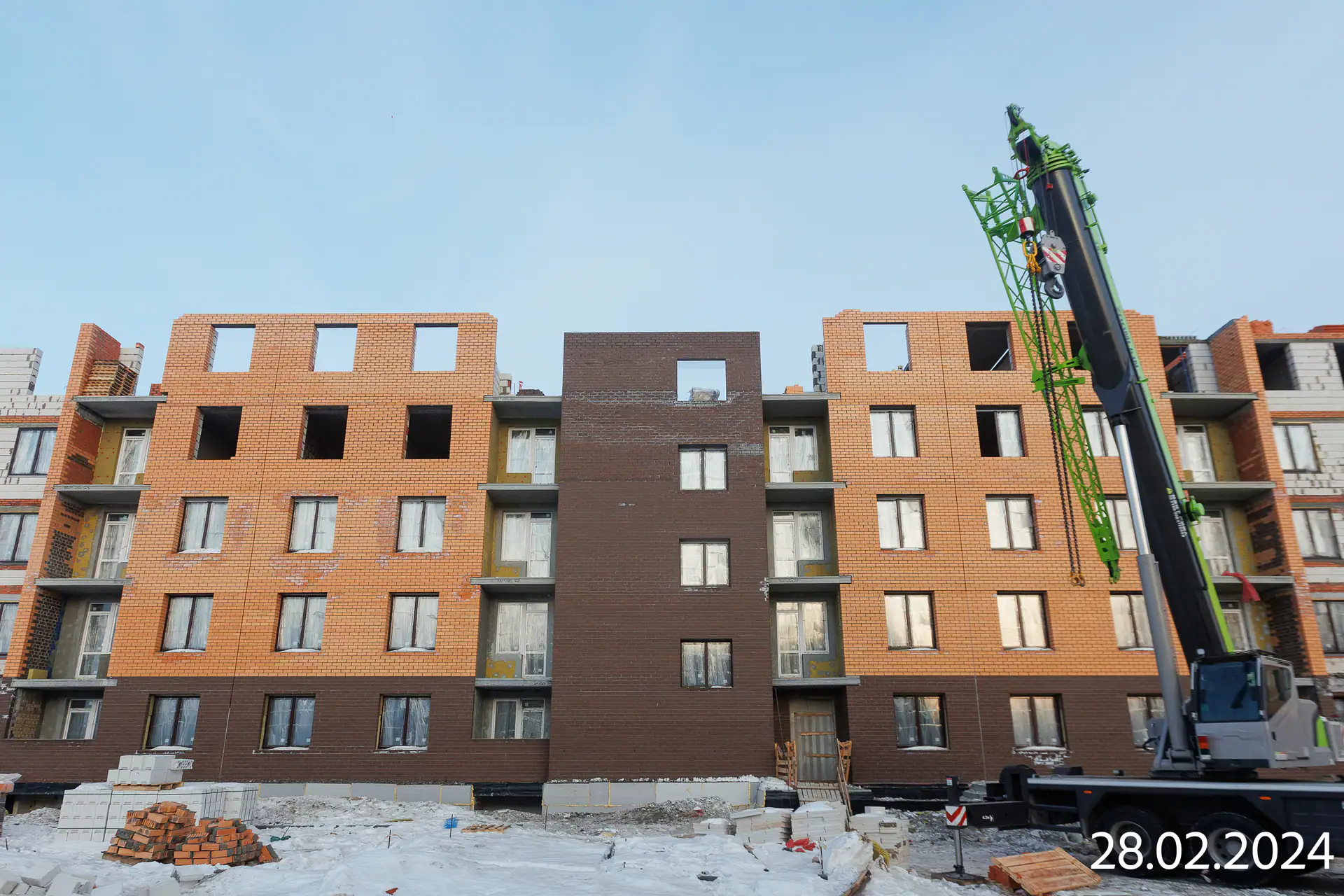

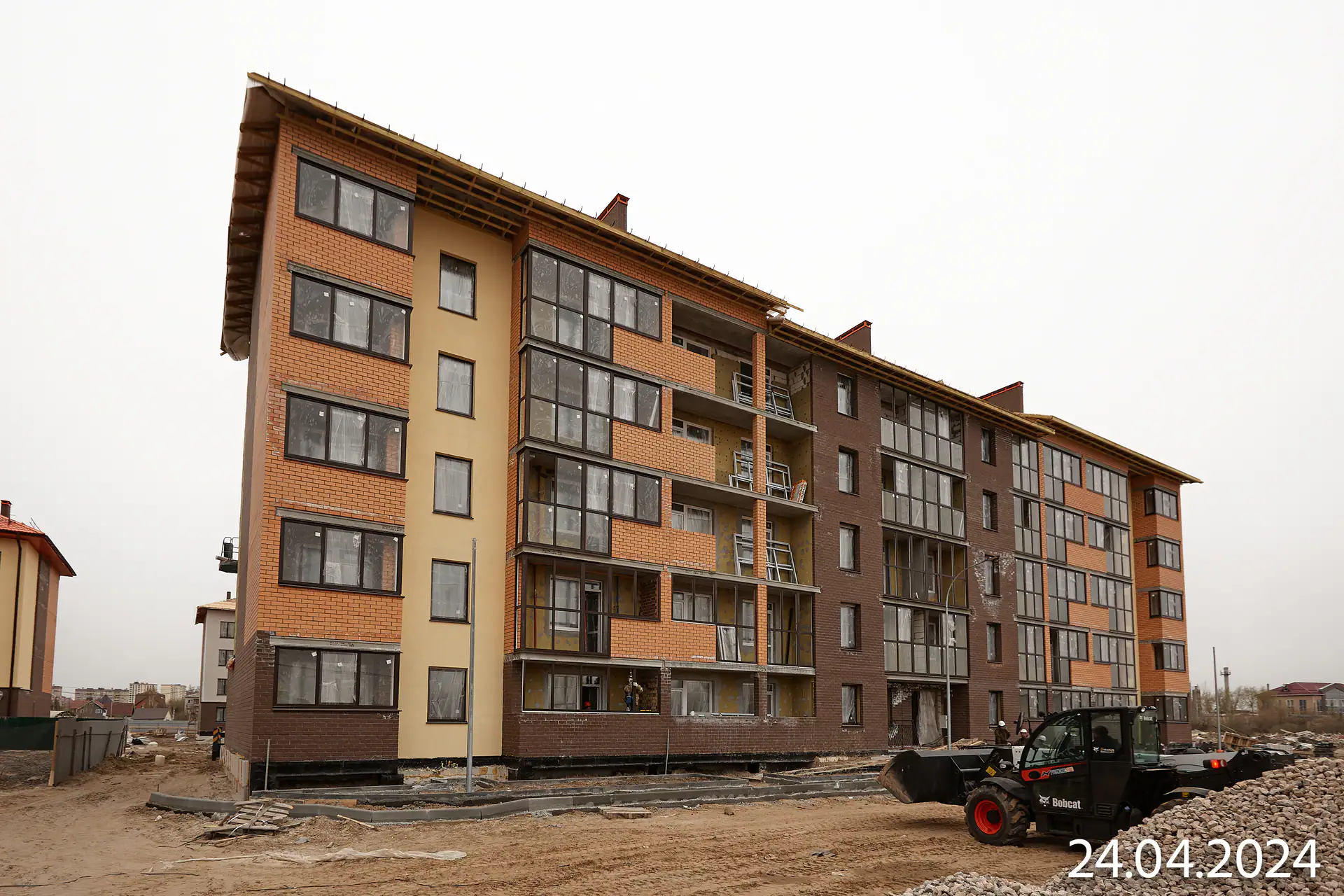

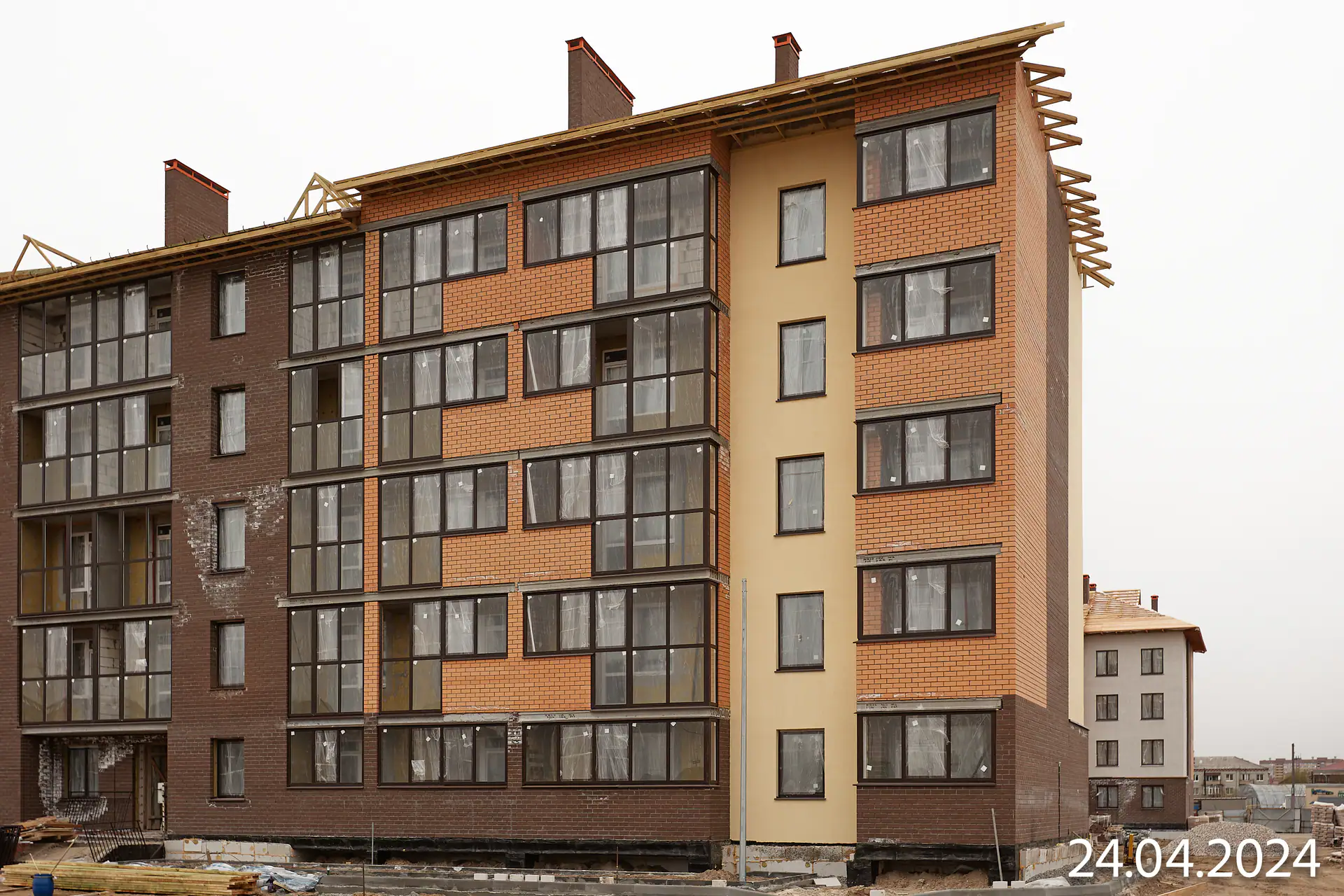

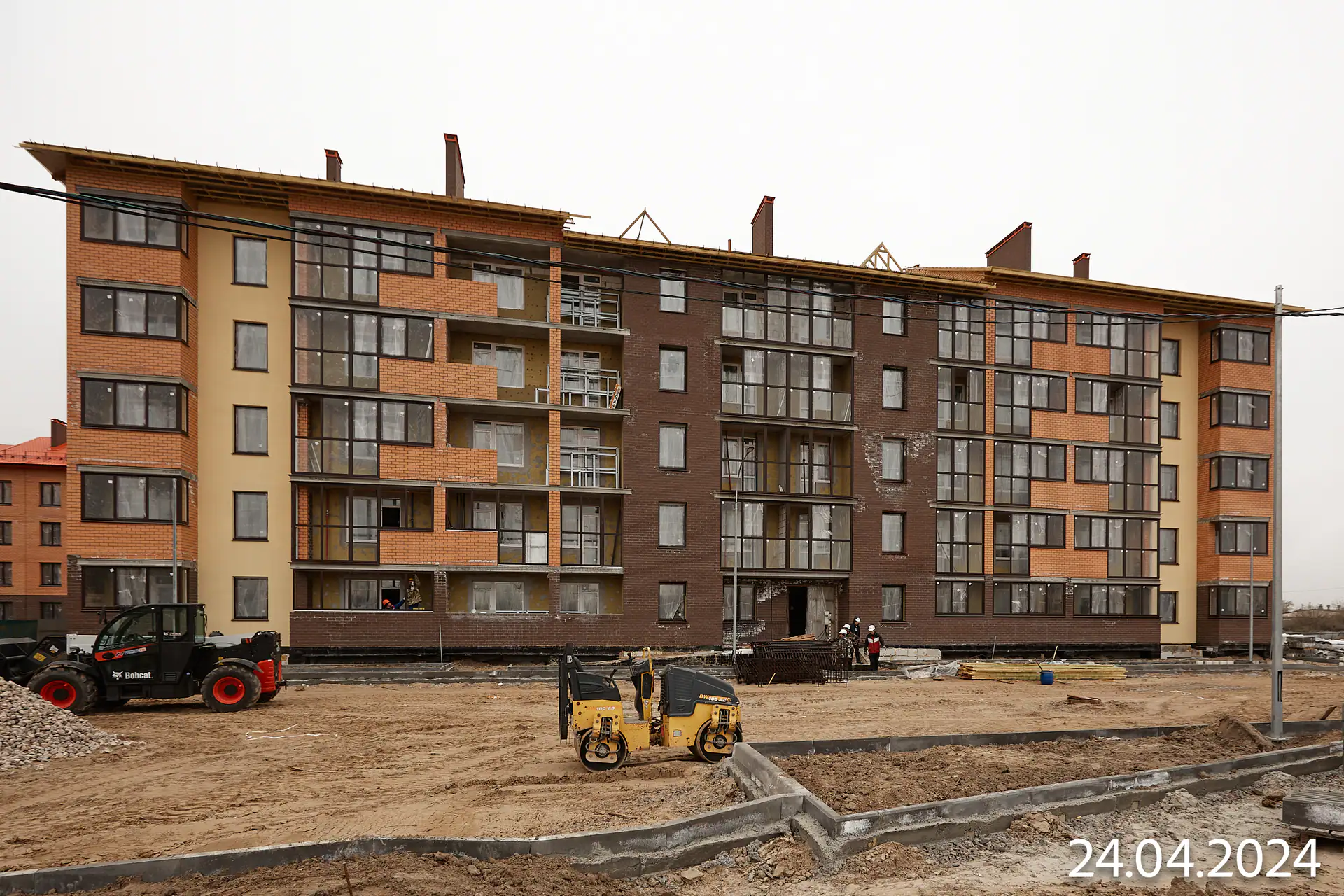

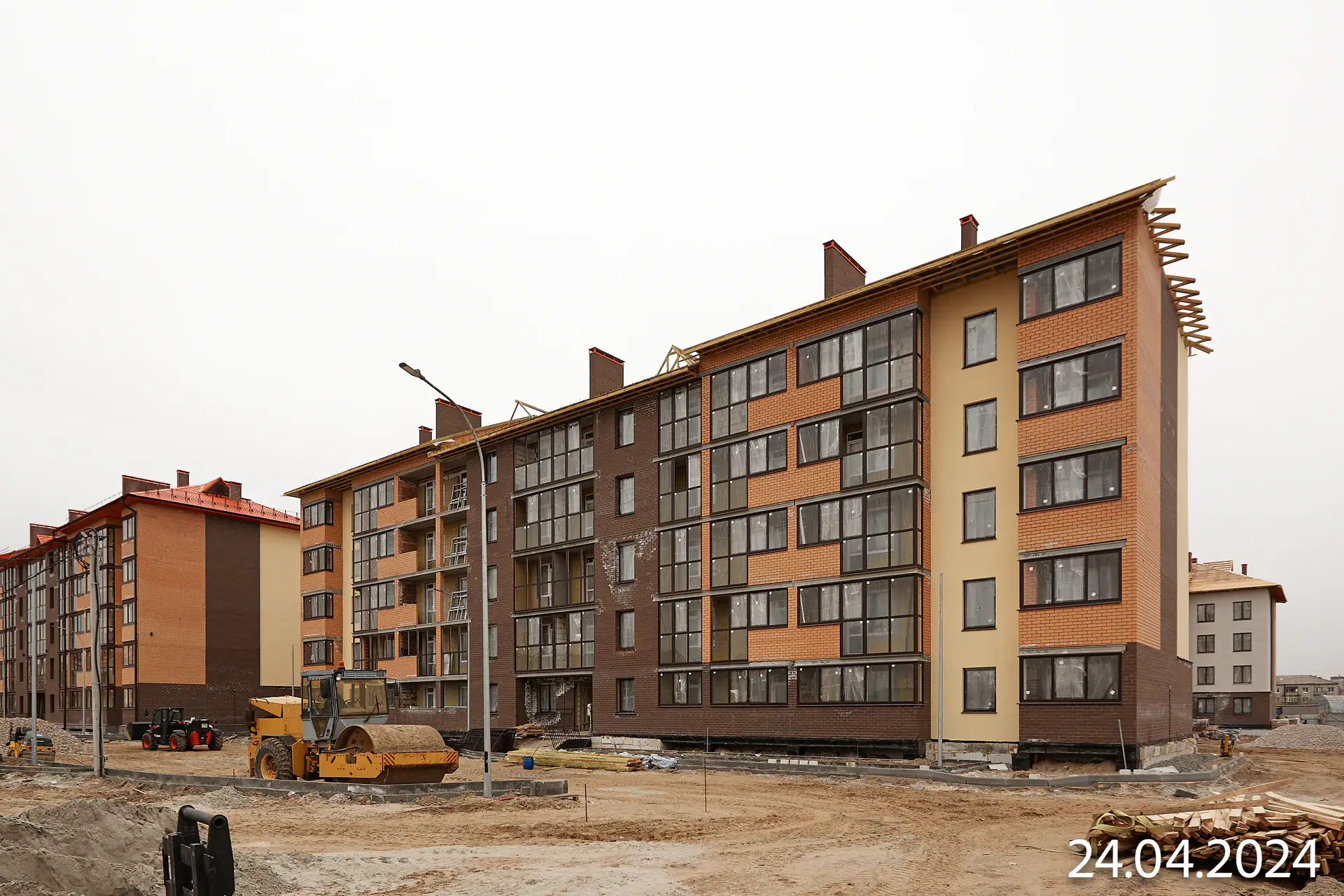

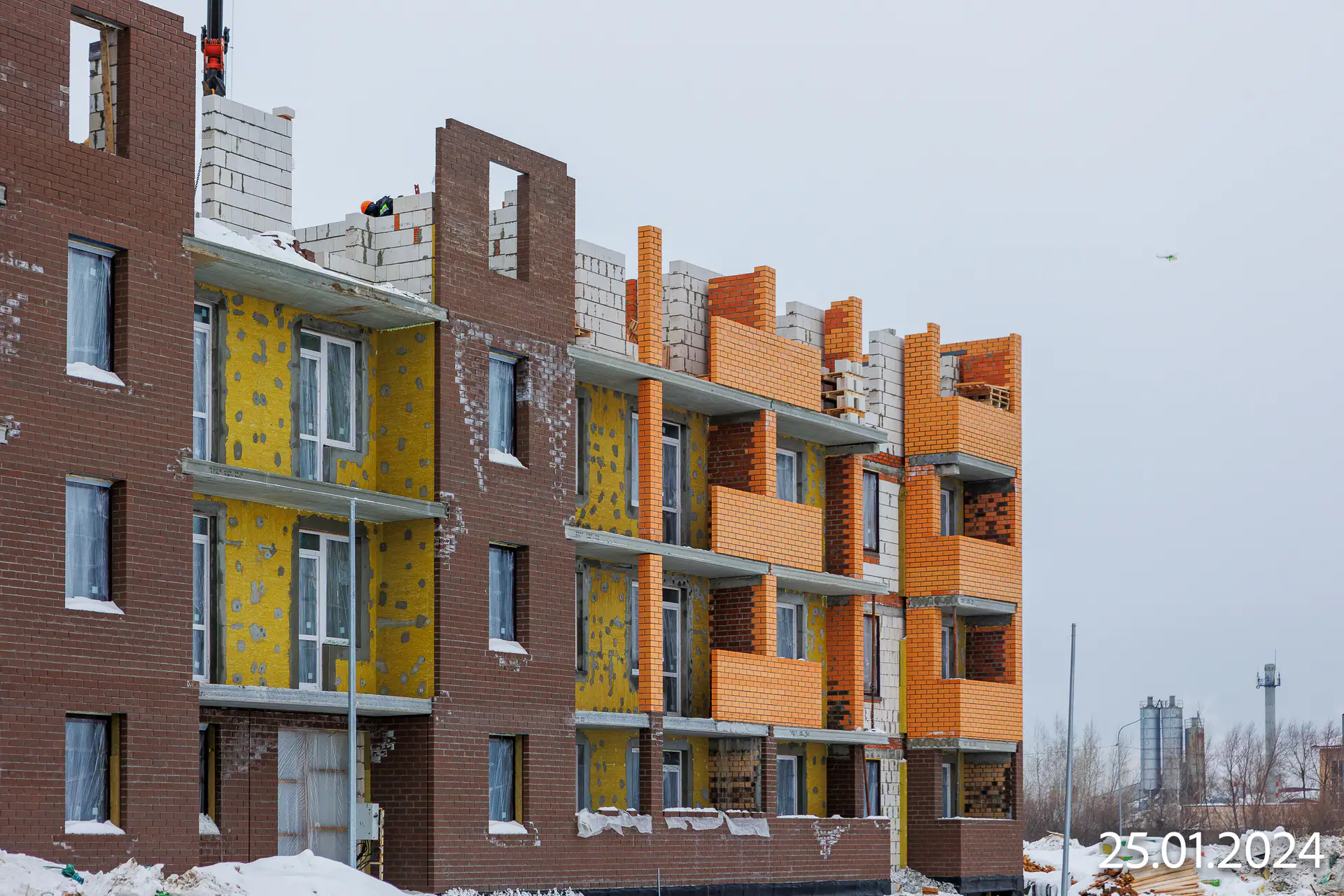

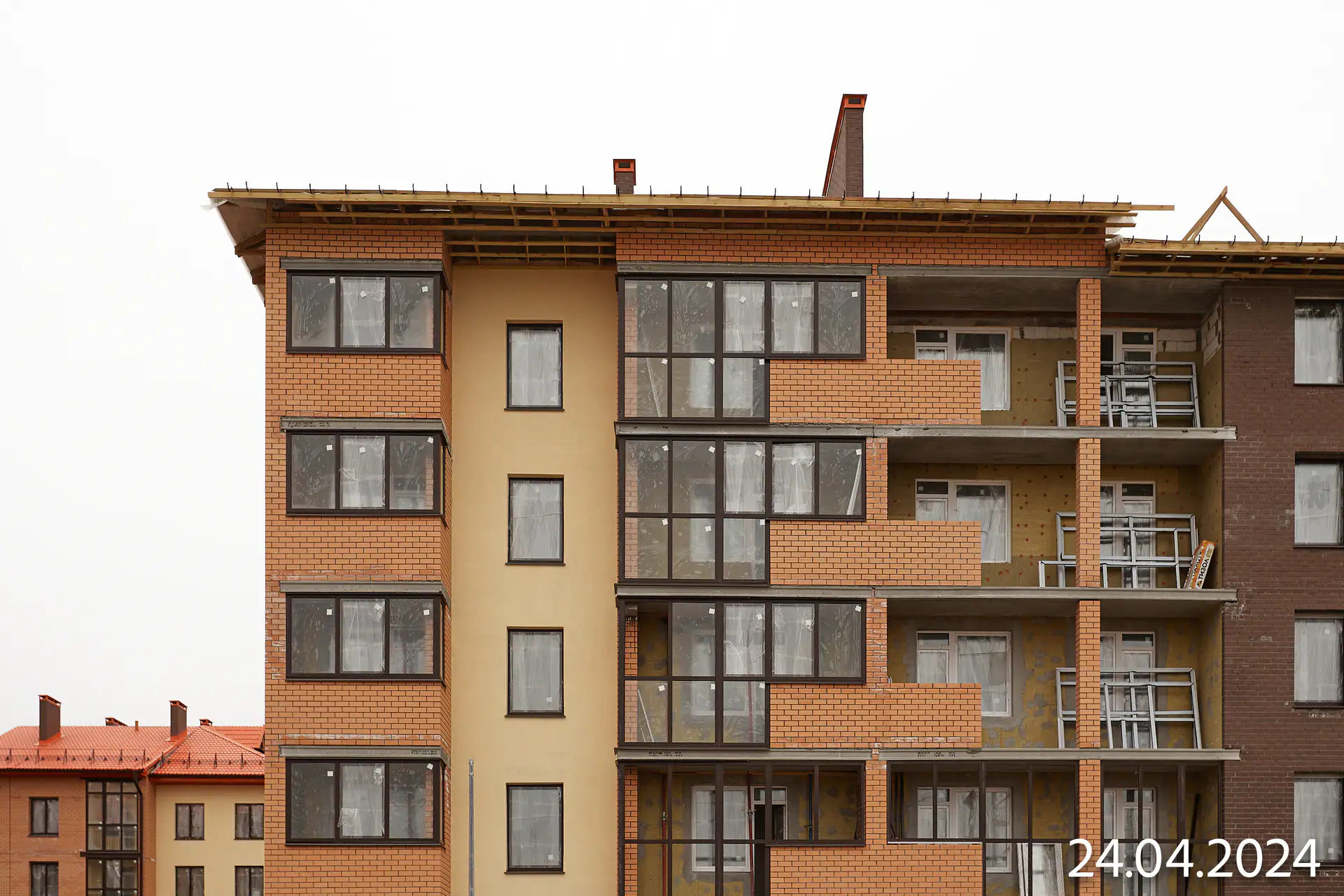

- I кв. 2024Фотоотчёт со стройки
- II кв. 2024Сдано 4 корпусов: Дом 3, Дом 4, Дом 5, Дом 6
- II кв. 2024Добавлены документы (2)

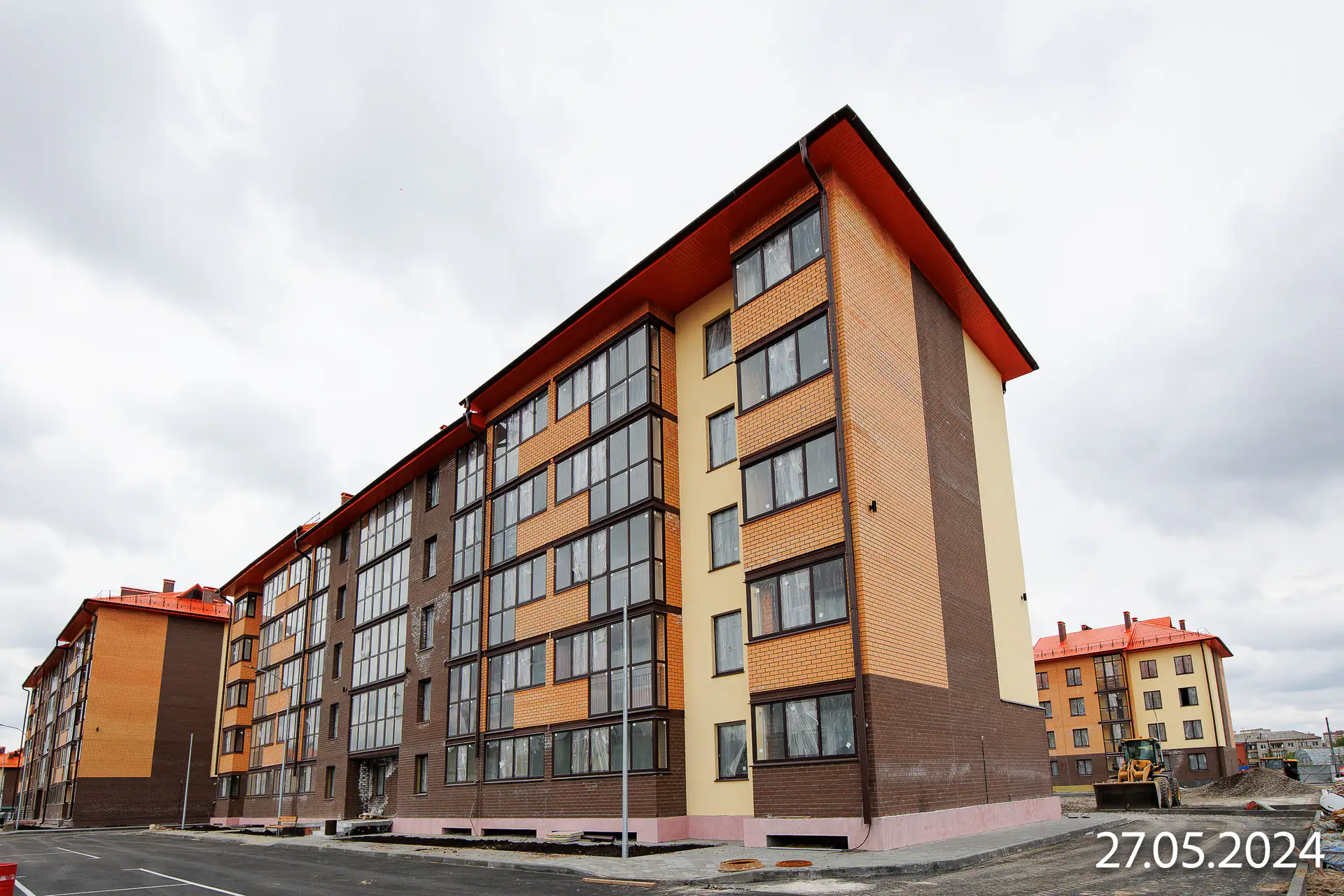

- II кв. 2024Фотоотчёт со стройки
- IV кв. 2024Добавлен документ: Сведения о расчете размера собственных средств и нормативах финансовой устойчивости застройщика
- II кв. 2026Добавлен документ: Аудиторское заключение
- III кв. 2026Добавлен документ: Бухгалтерская отчетность
