ЖК «Симфония»

Аква-Инвест · Город Тюмень, Улица Холодильная, д. 31, корпус 2

4.5

Ход строительства

Сдано 1 из 2 корпусов · срок сдачи: IV кв. 2027.

Хронология

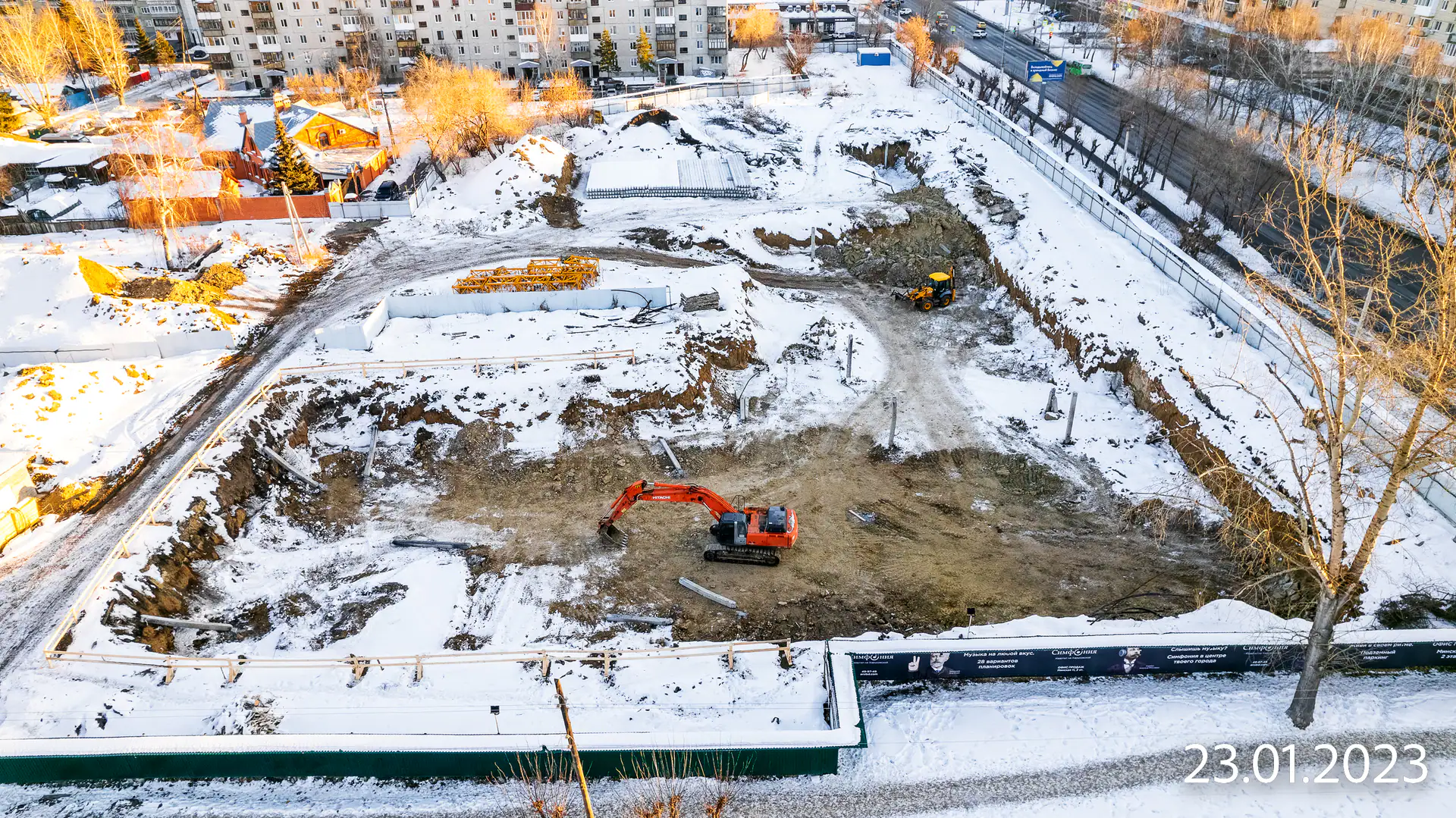

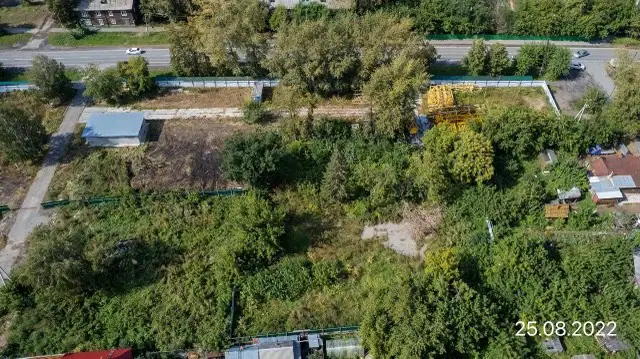

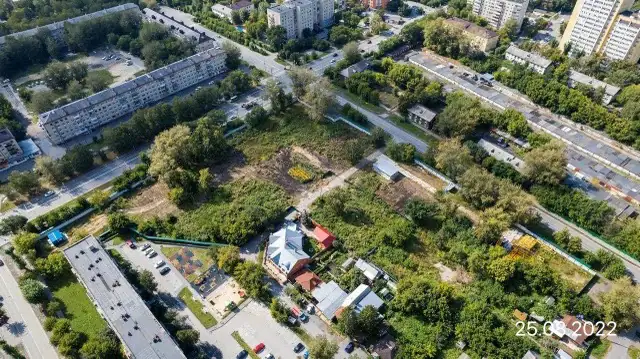

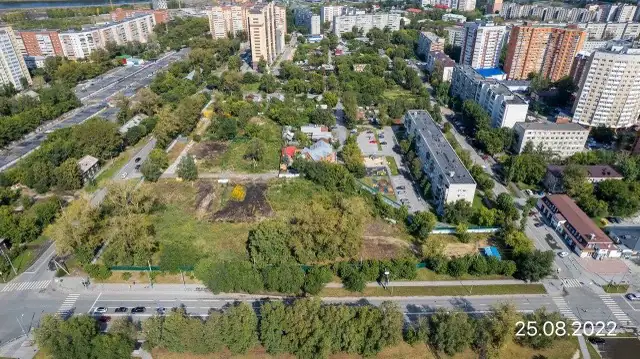

  1. III кв. 2022

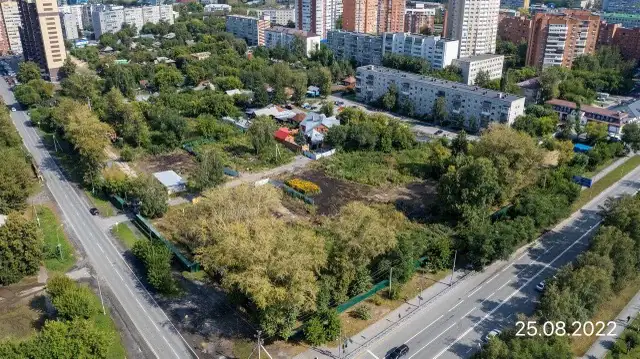

    Добавлены документы (2)

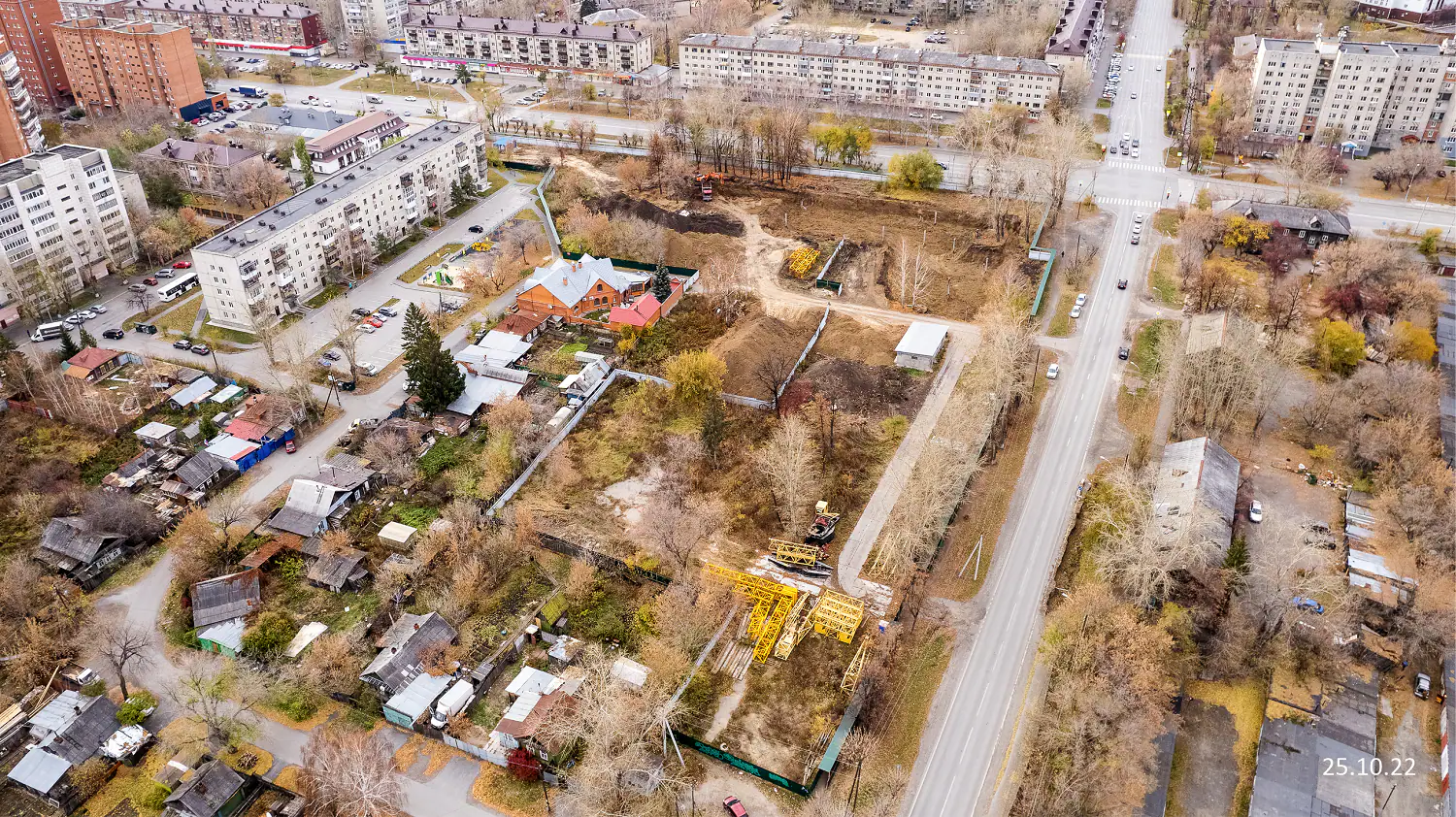

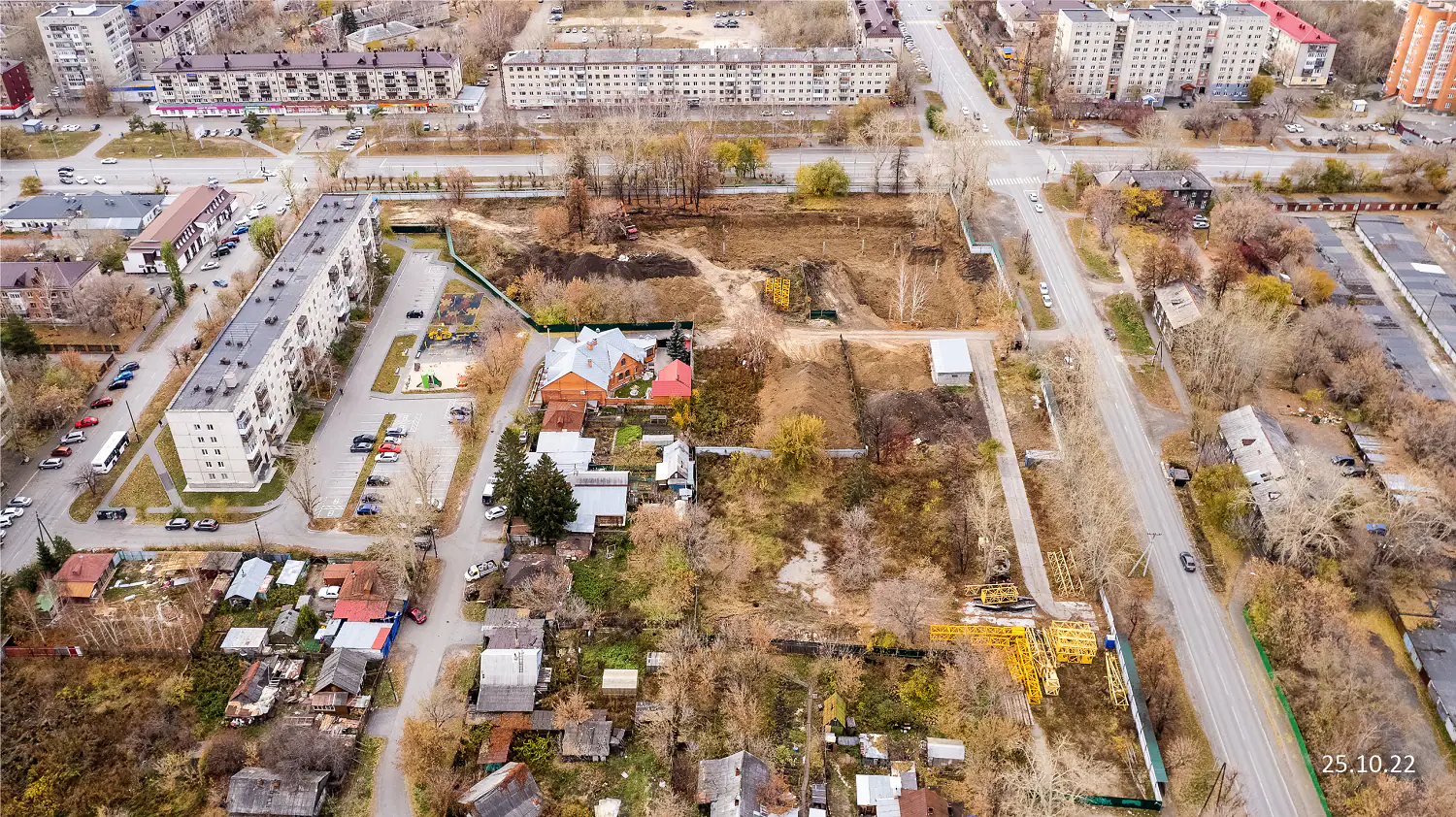

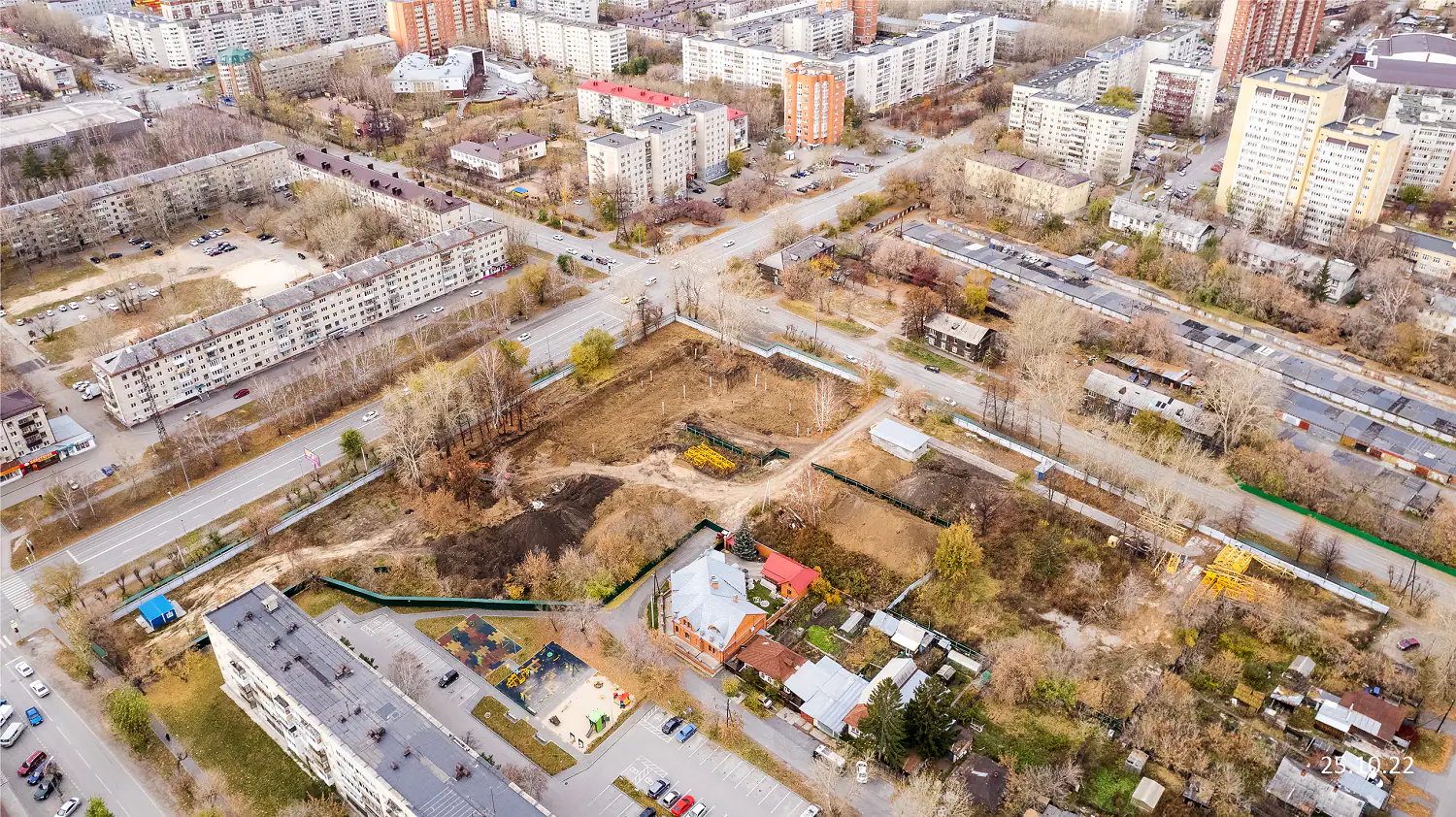

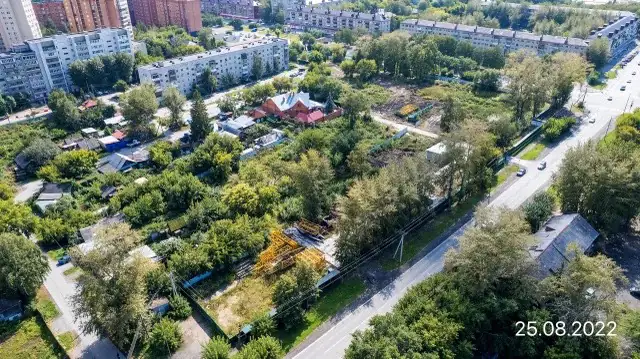

  2. III кв. 2022
    Фотоотчёт со стройки

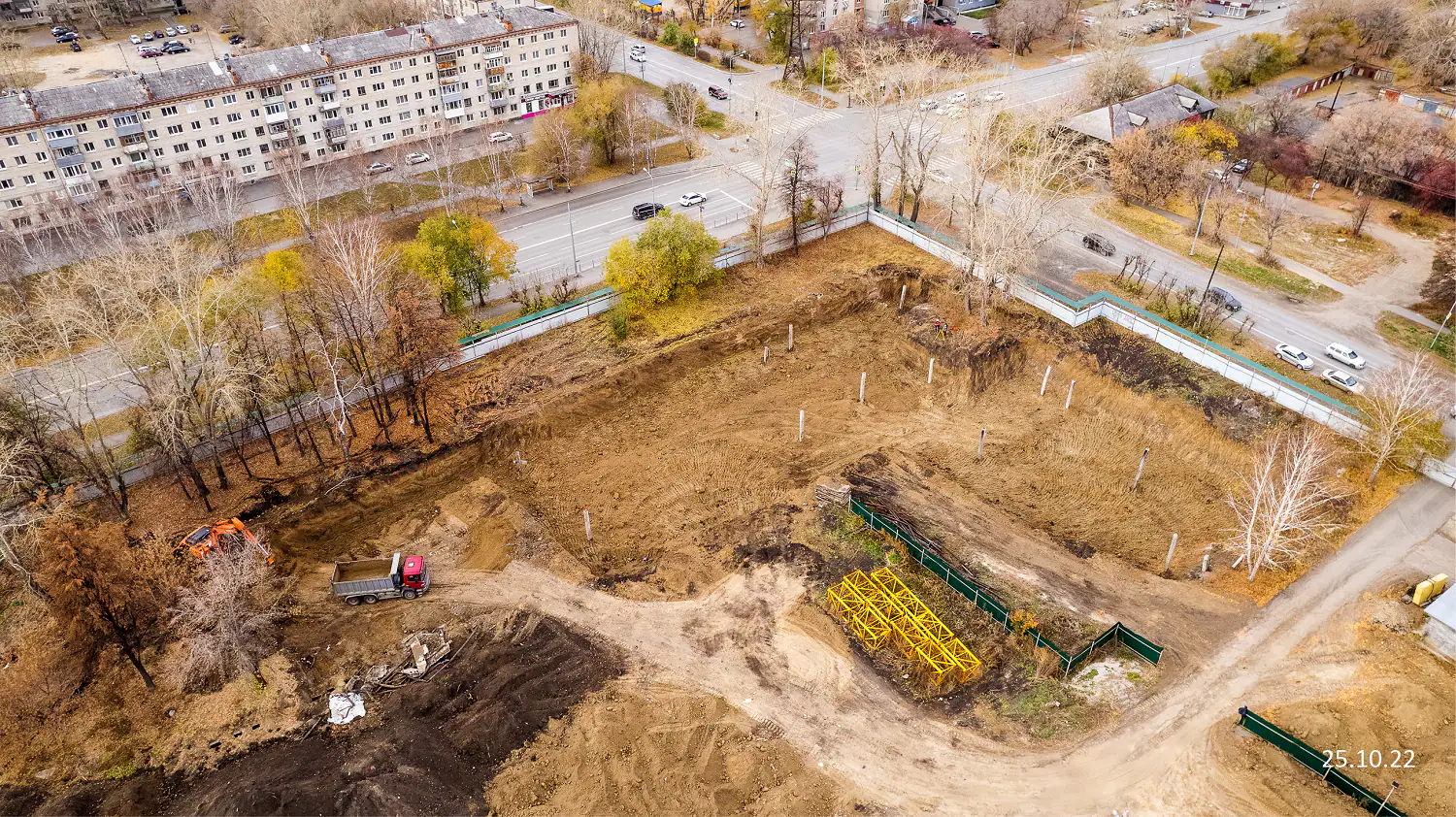

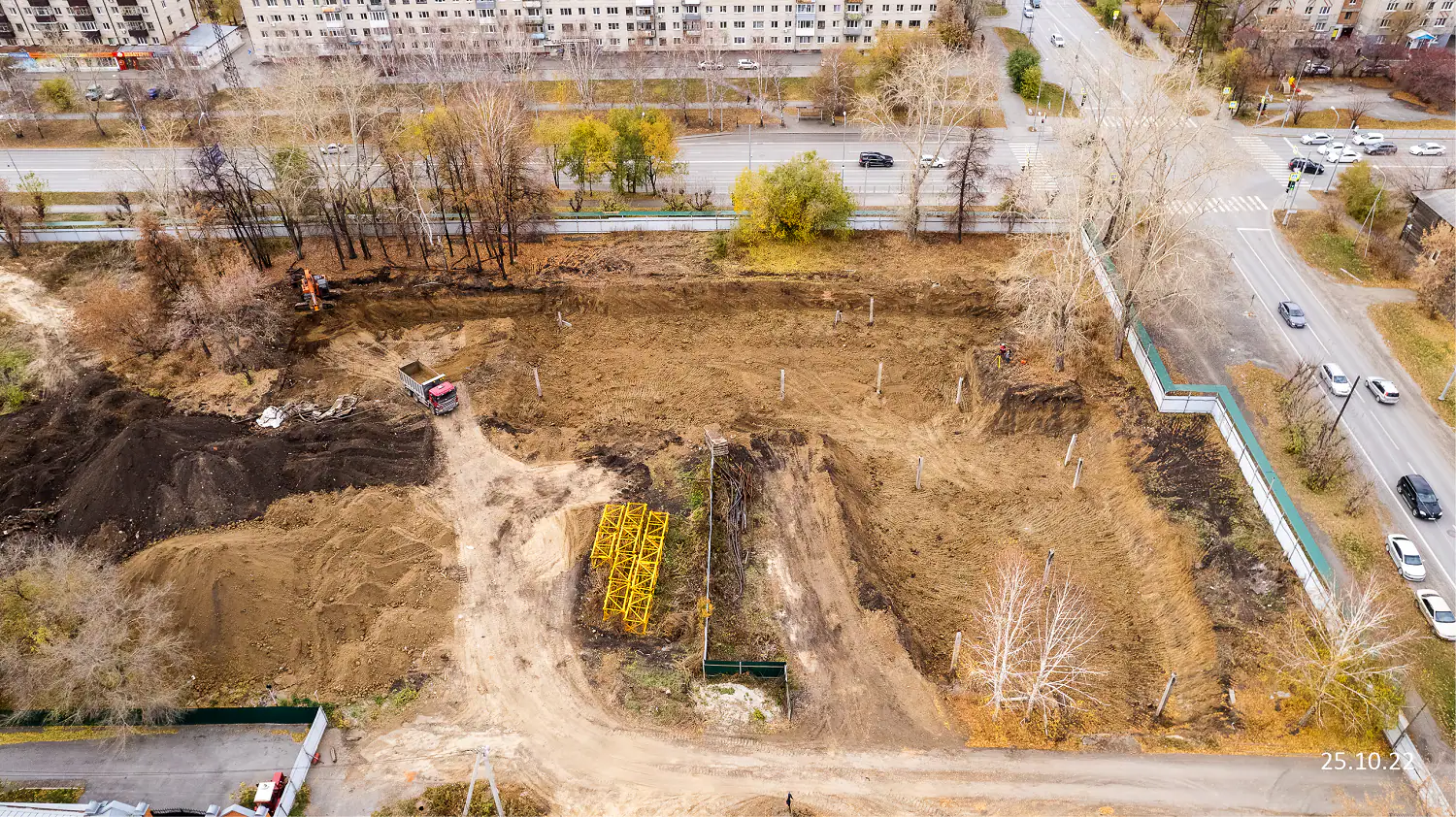

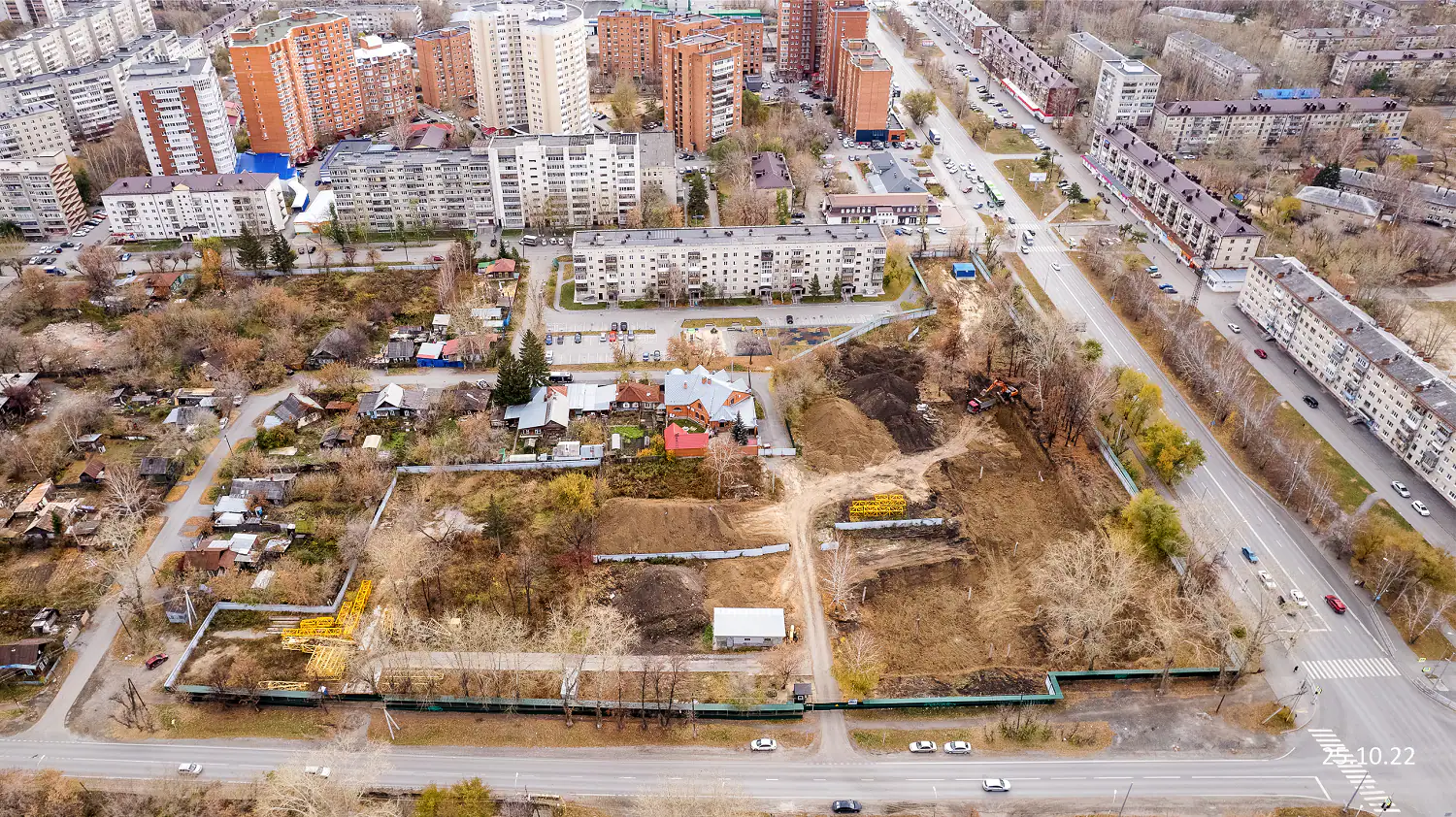

  3. IV кв. 2022
    Фотоотчёт со стройки

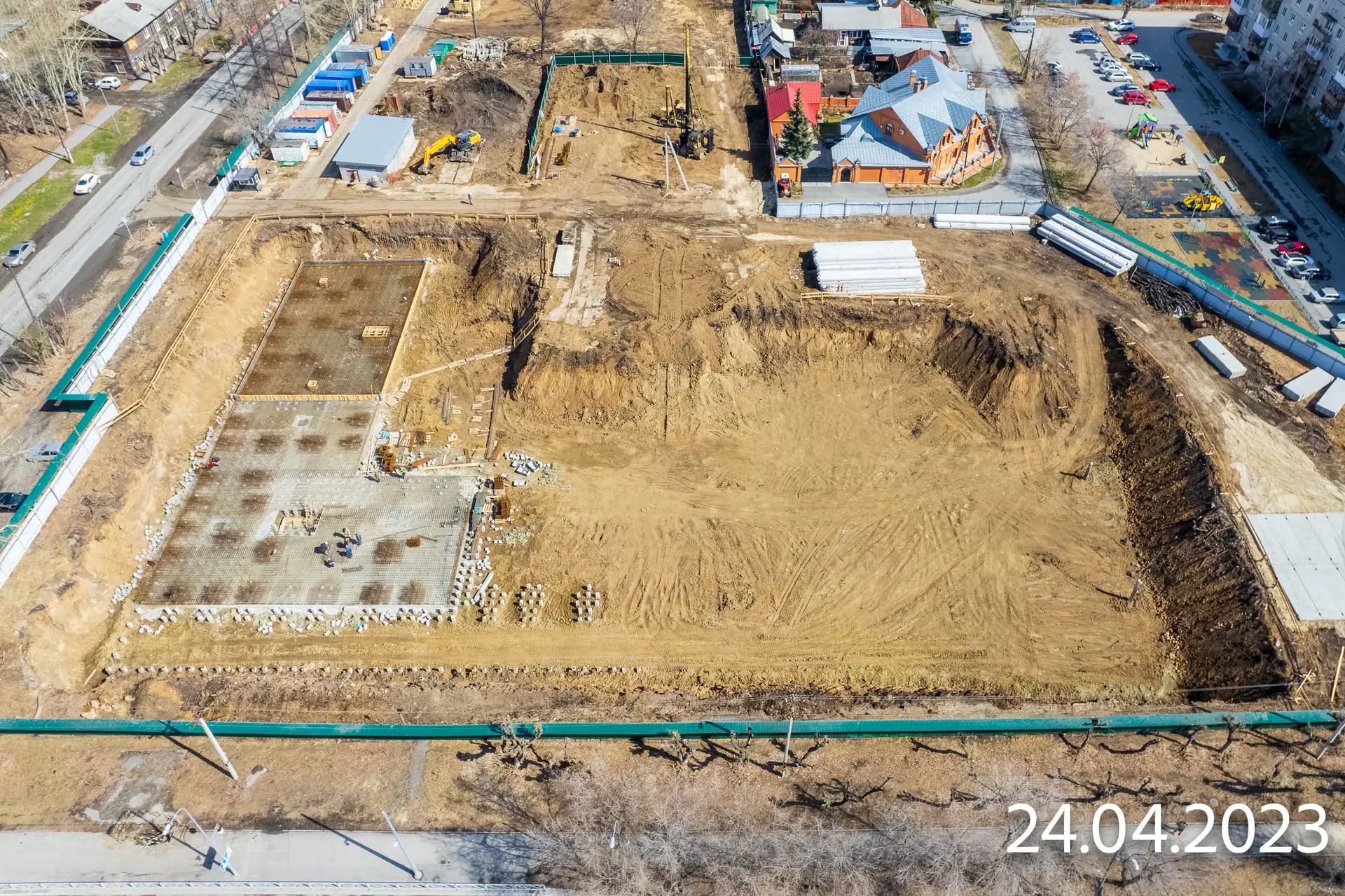

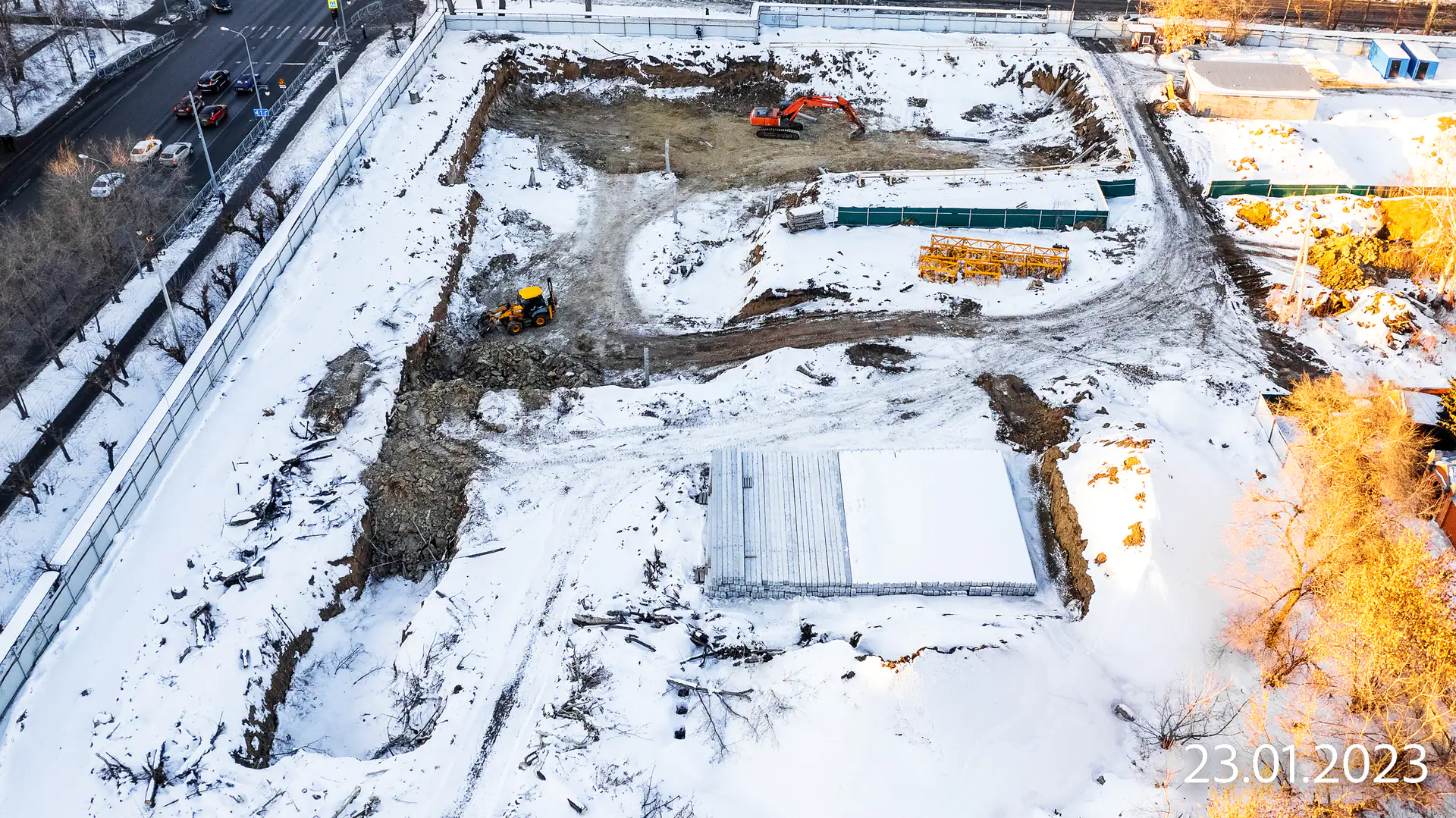

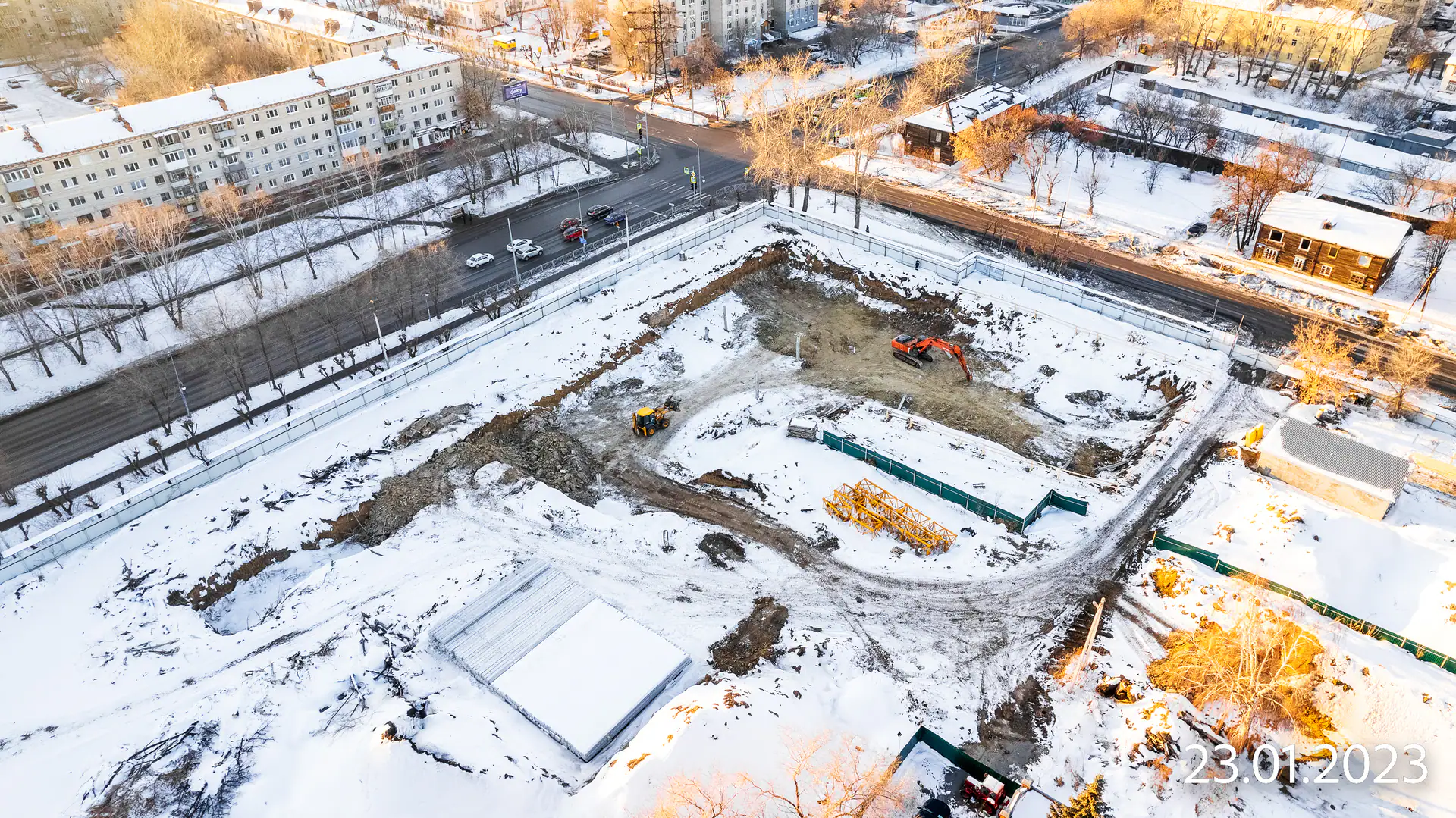

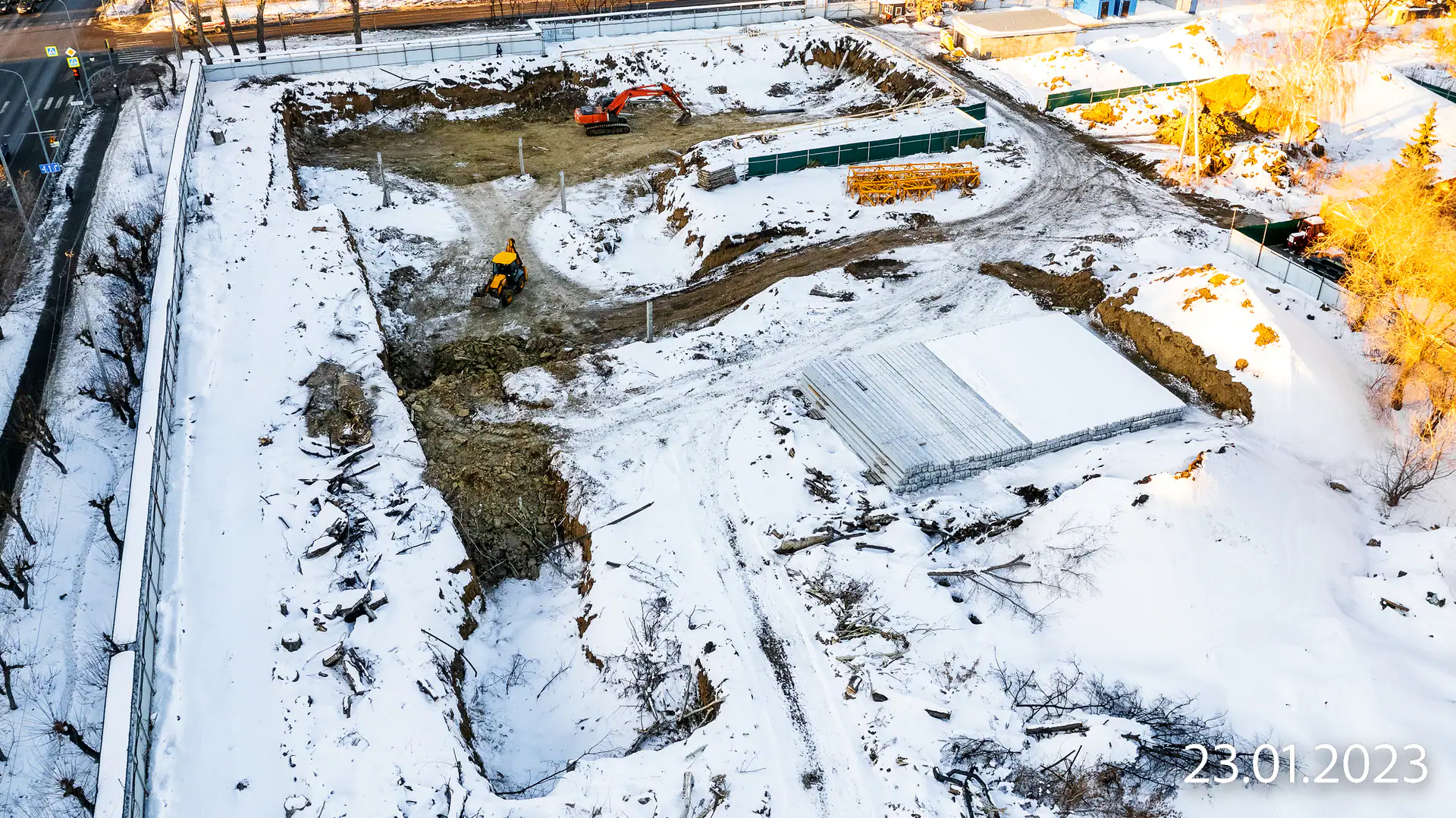

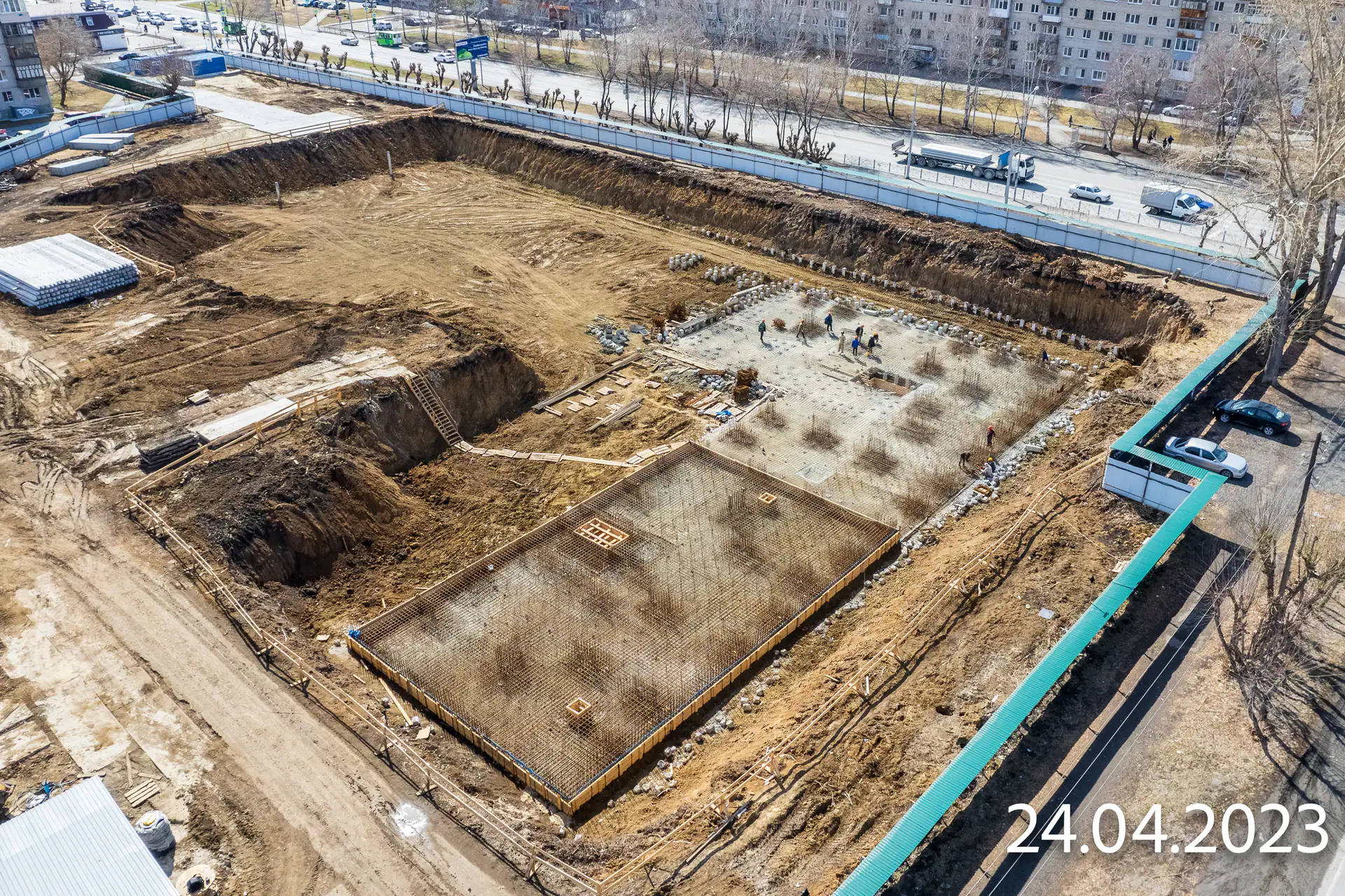

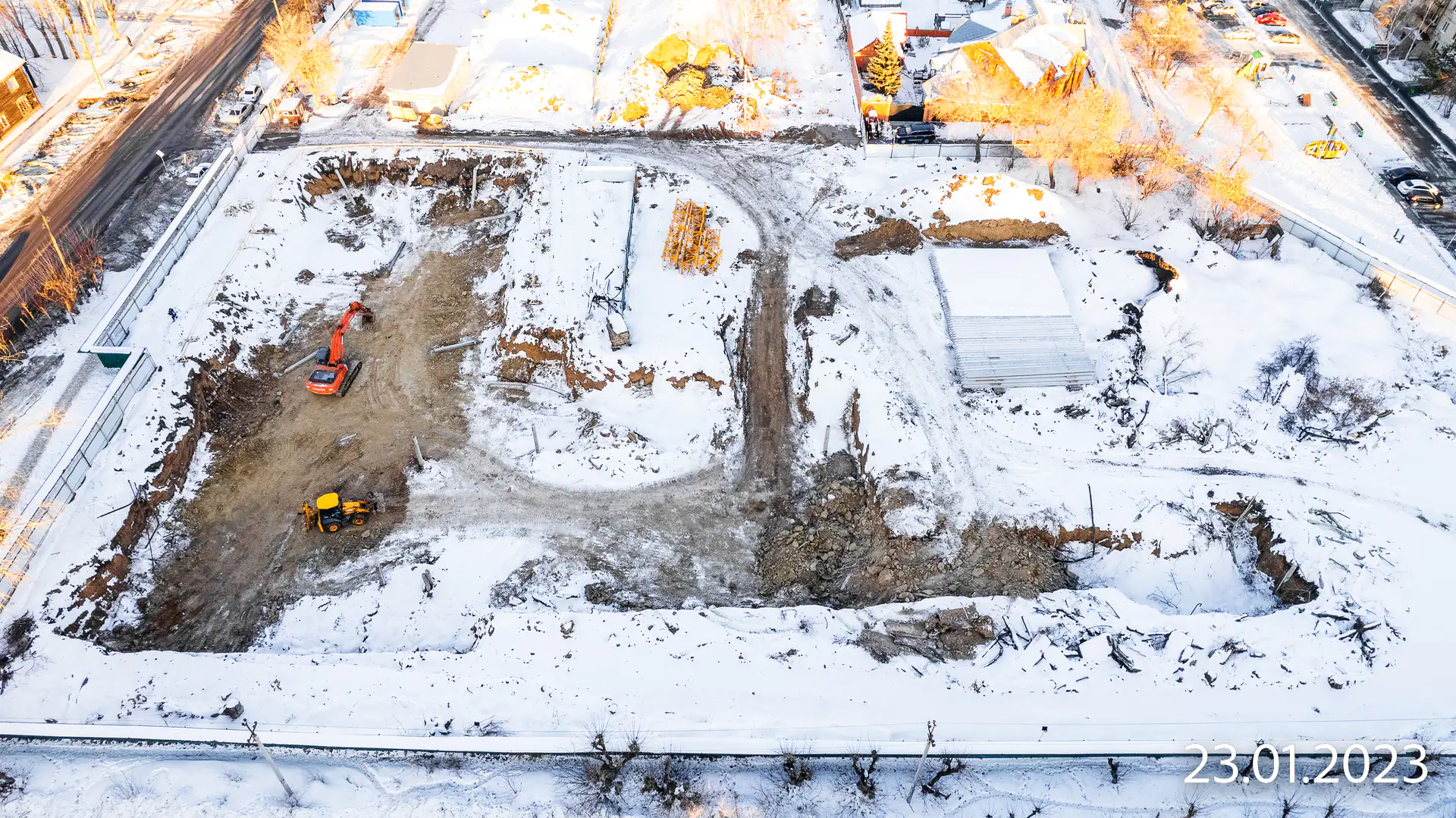

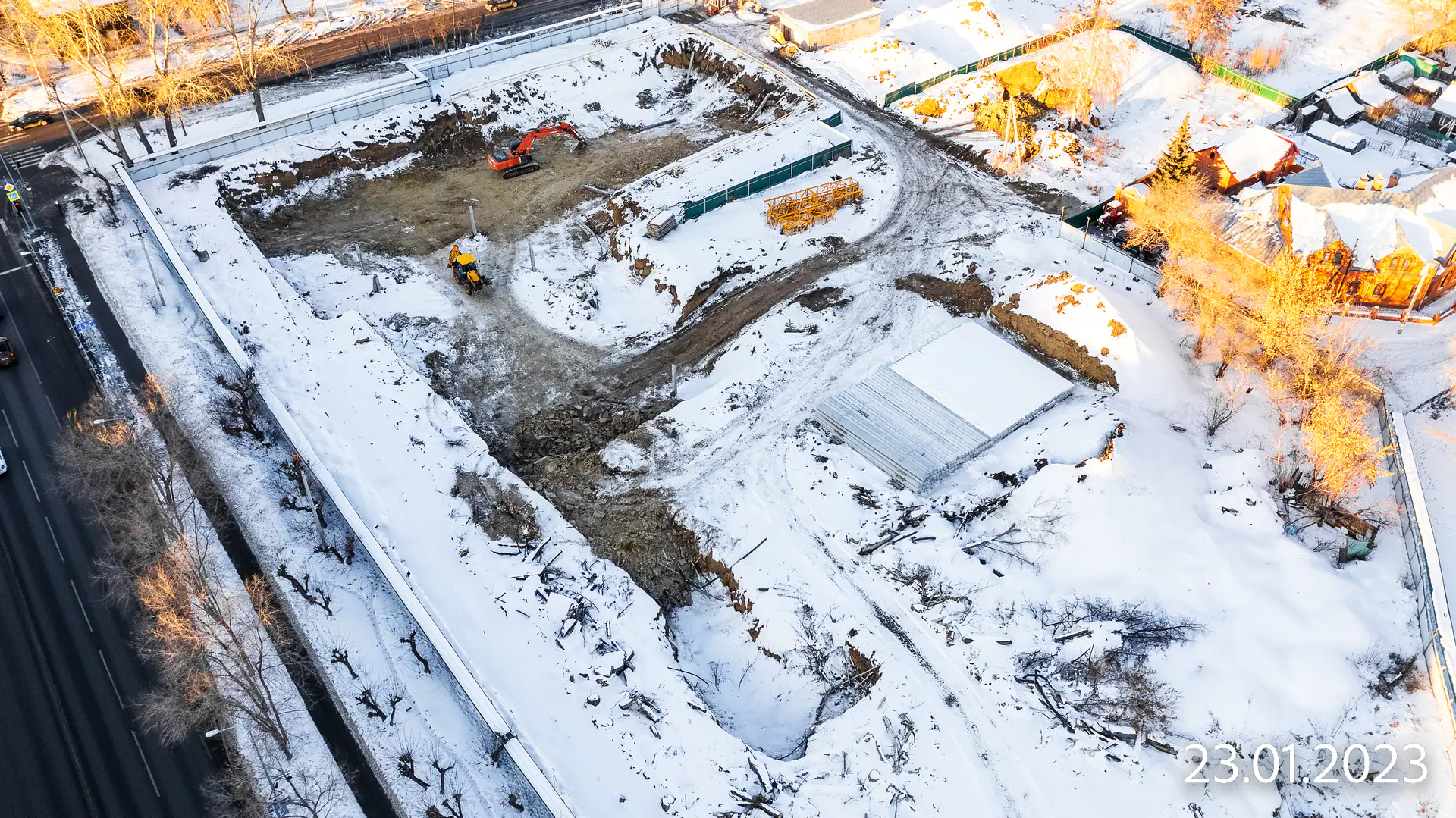

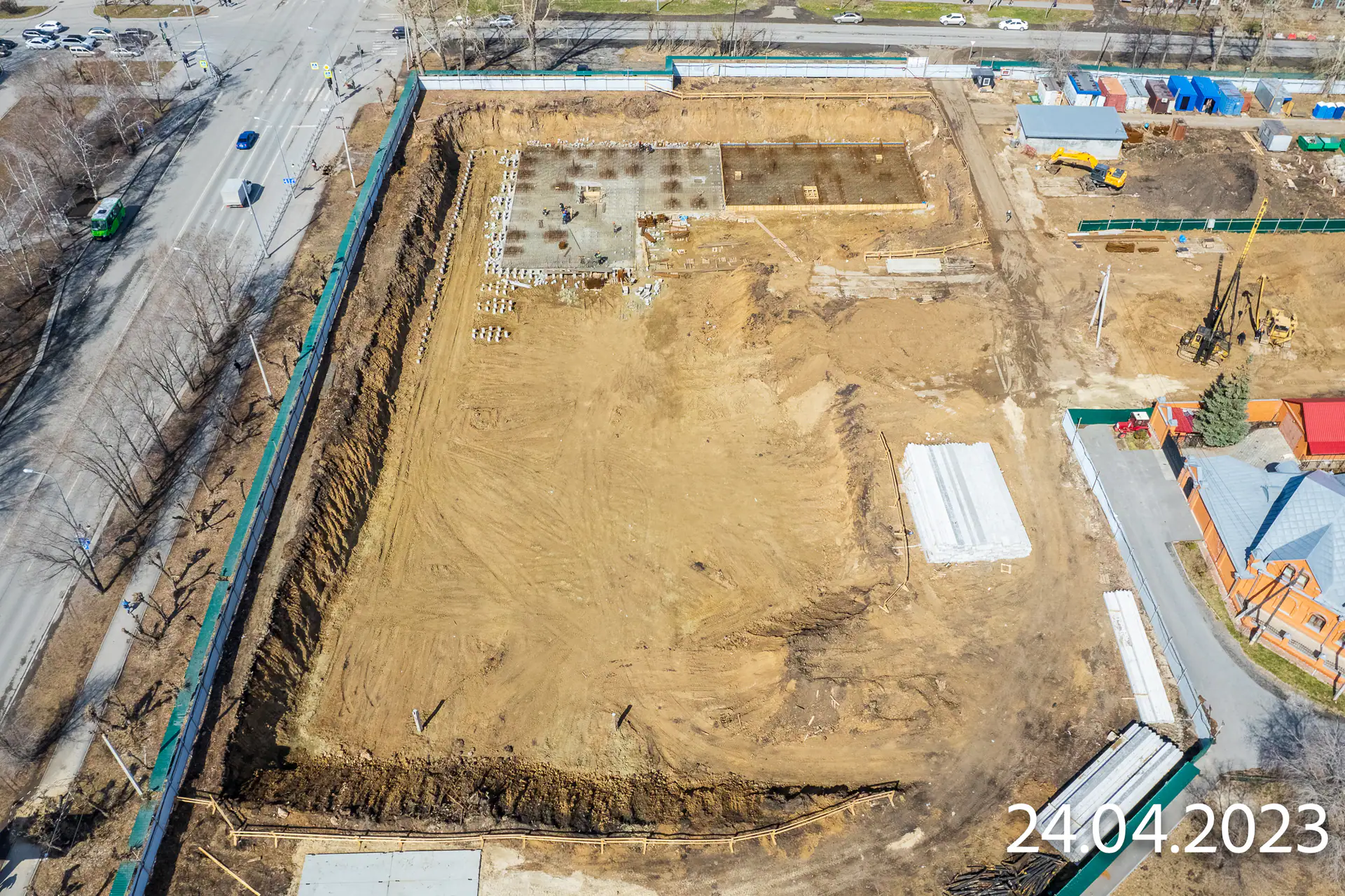

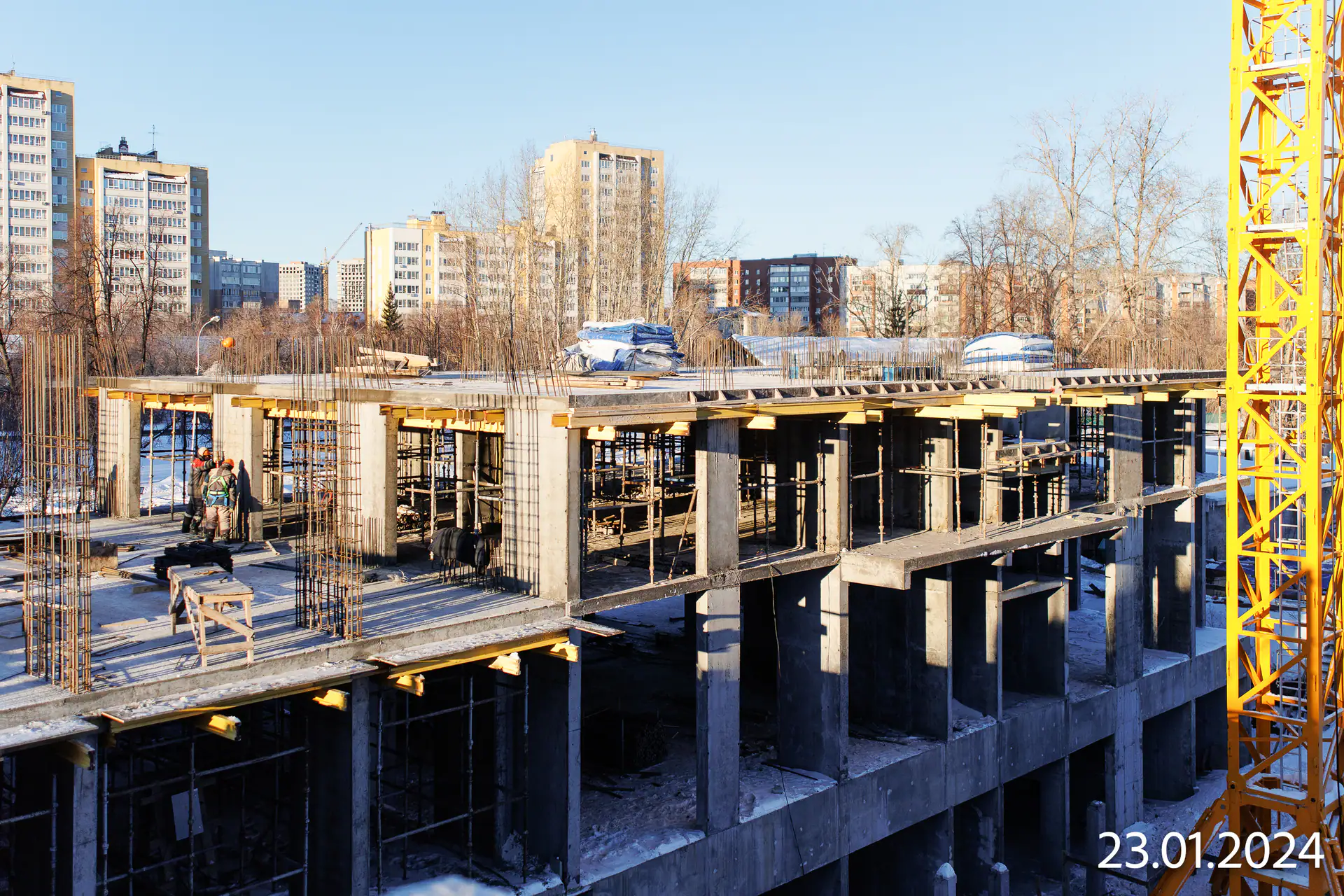

  4. I кв. 2023

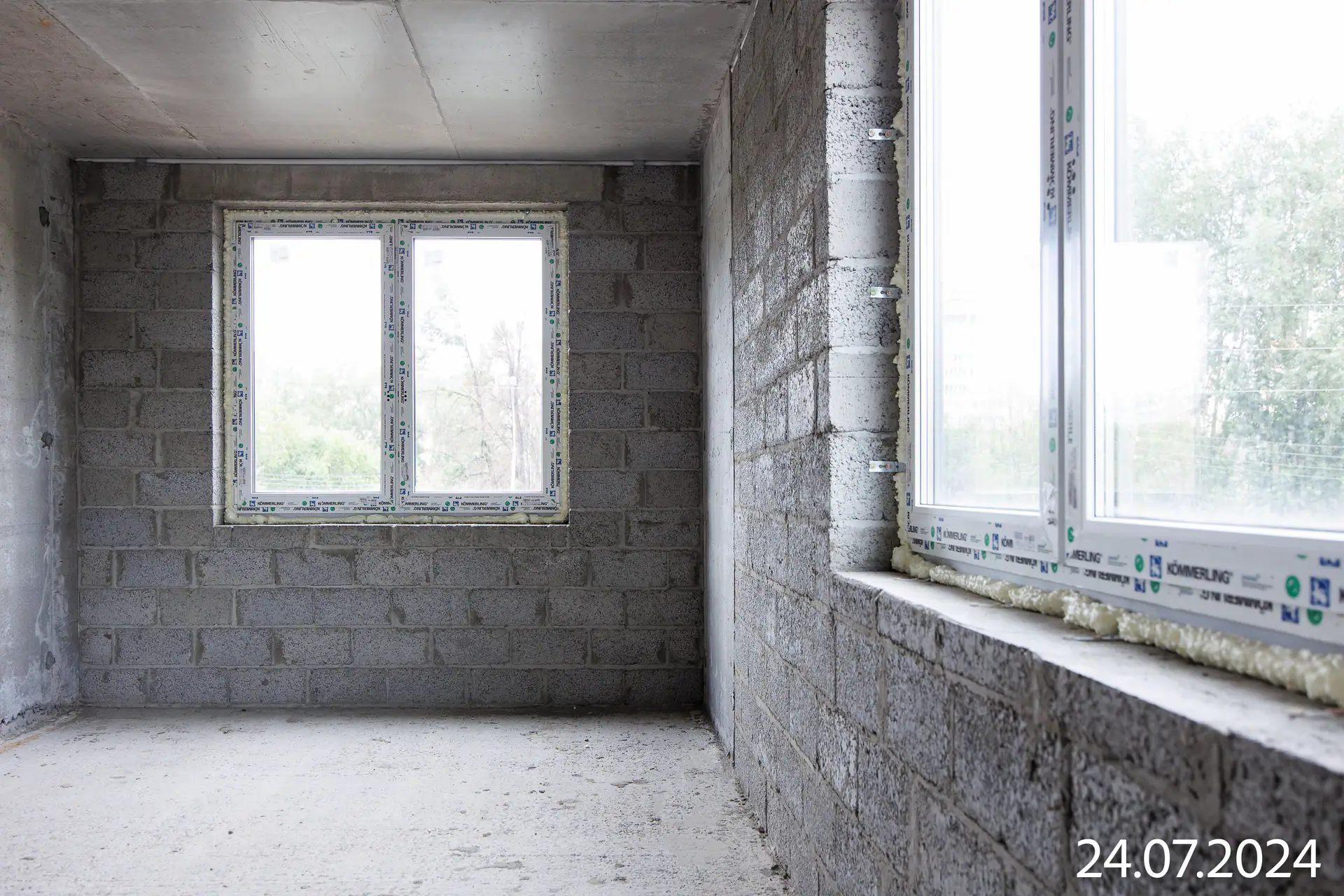

    Фотоотчёт со стройки

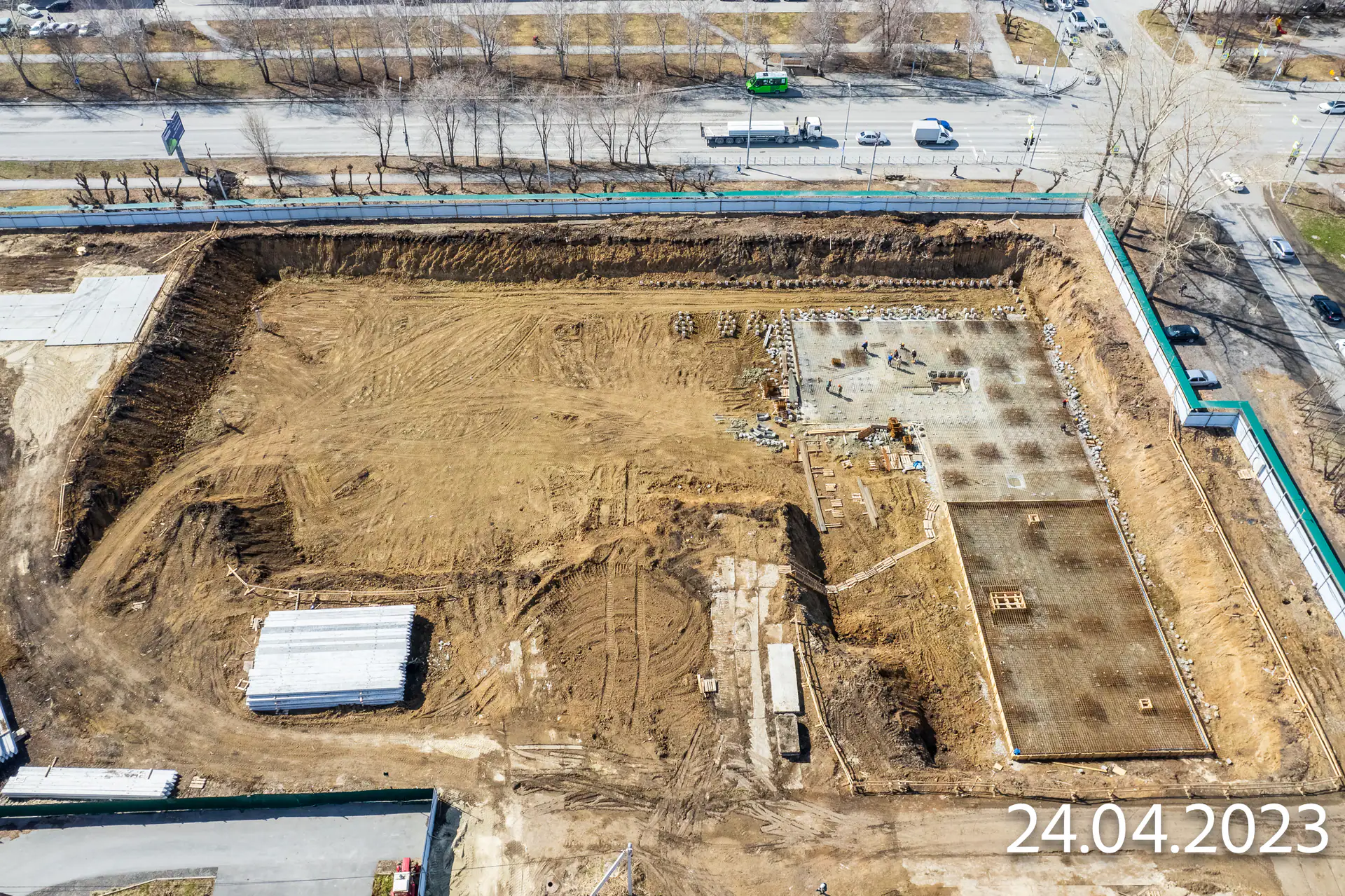

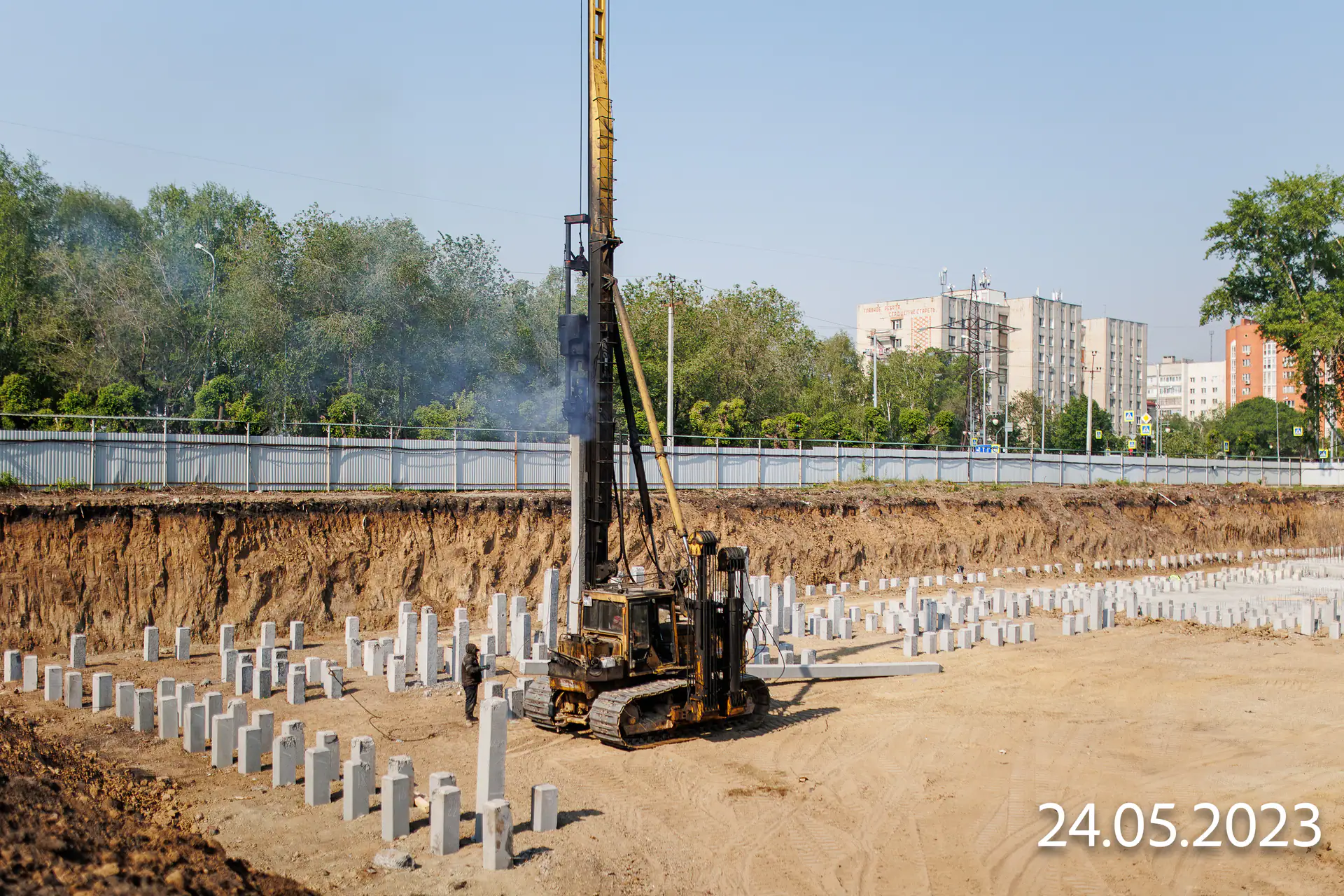

  5. II кв. 2023
    Фотоотчёт со стройки

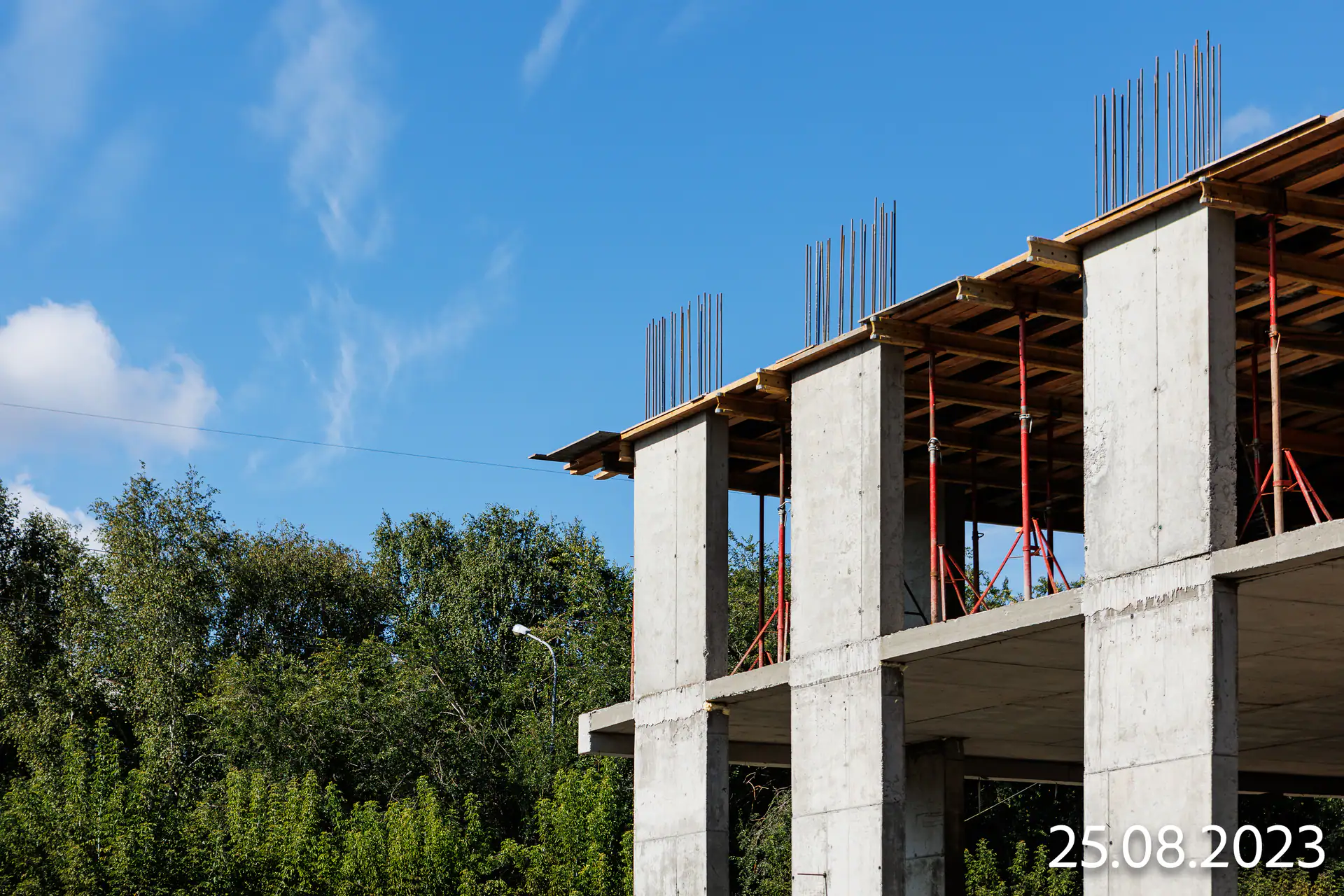

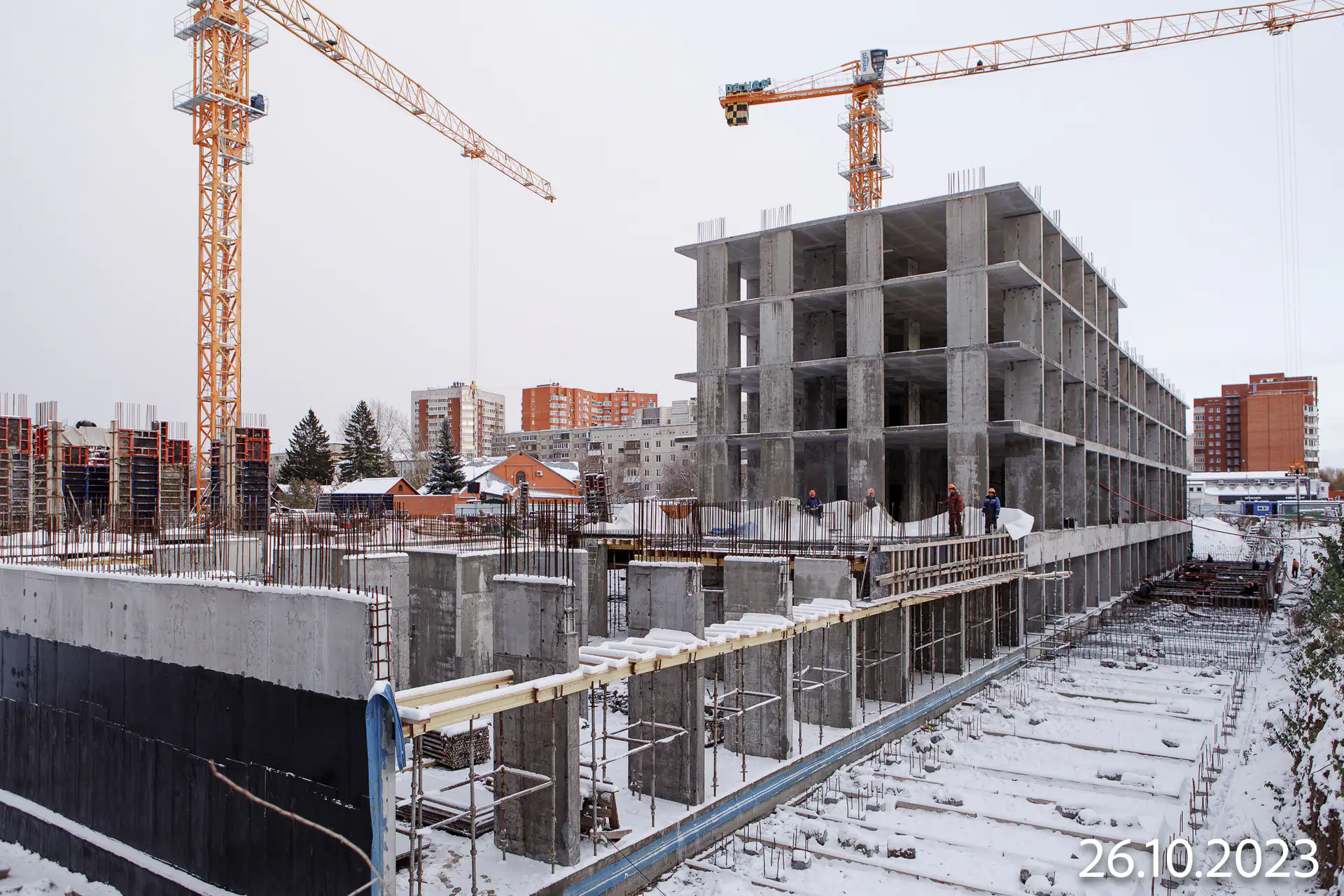

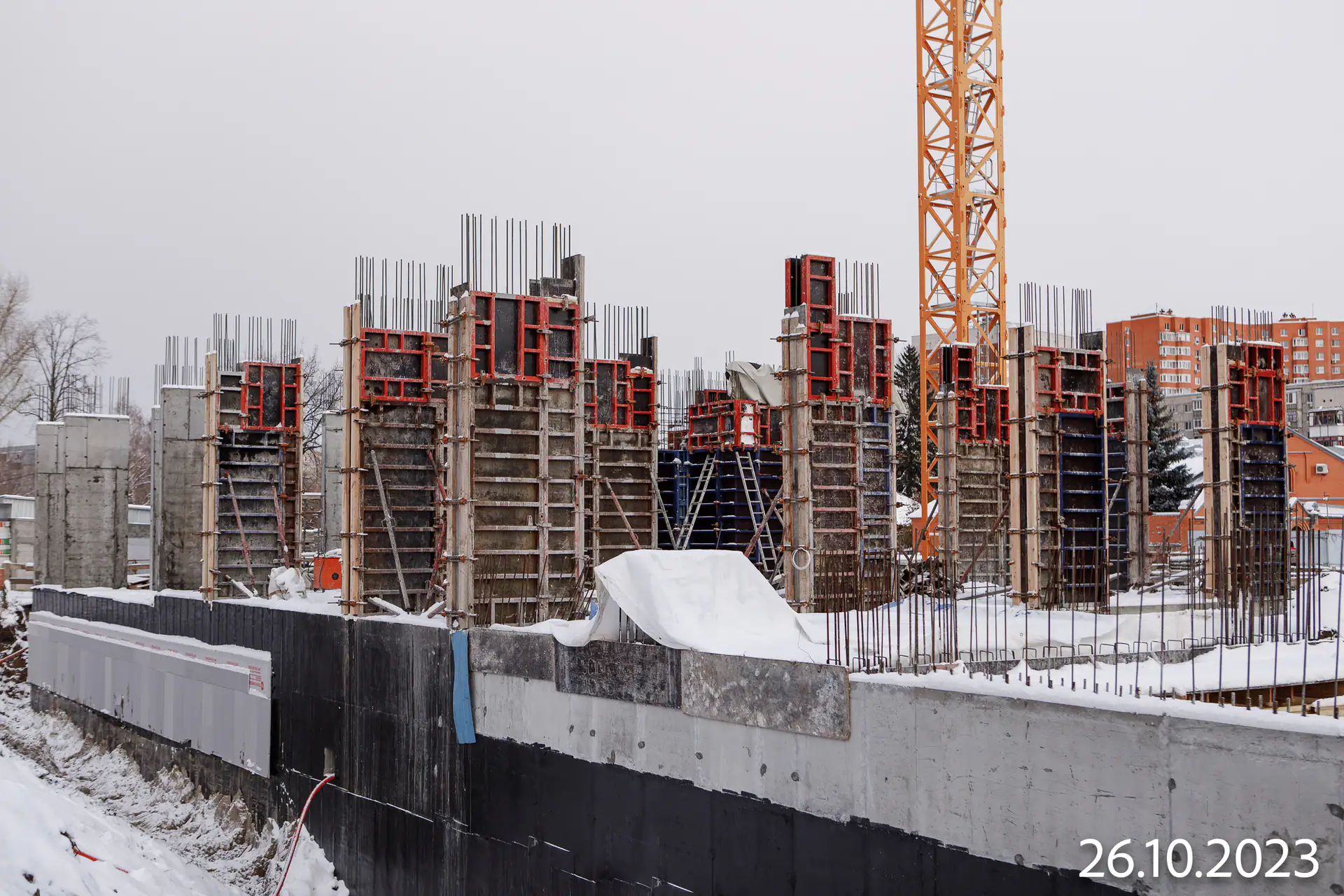

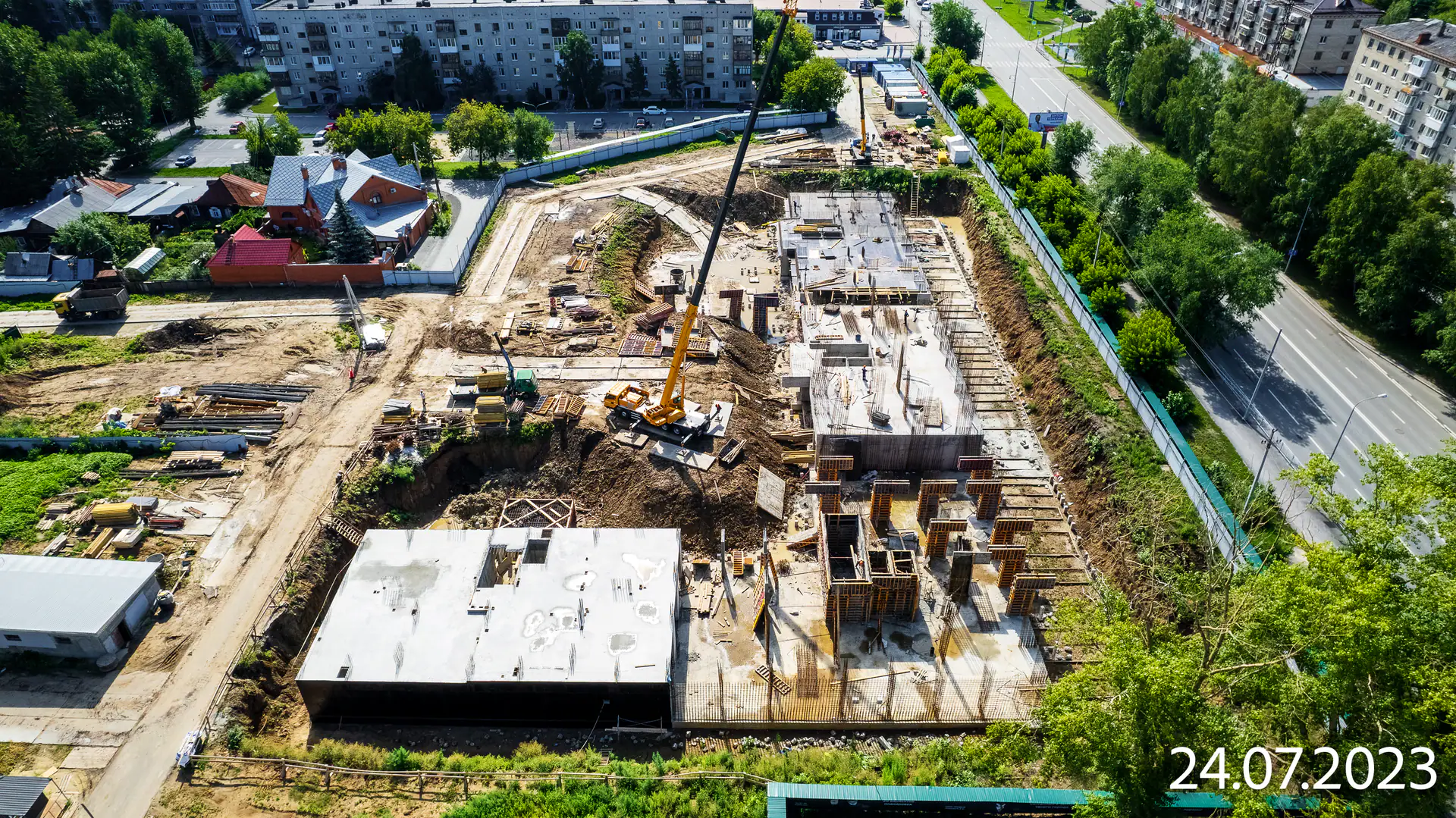

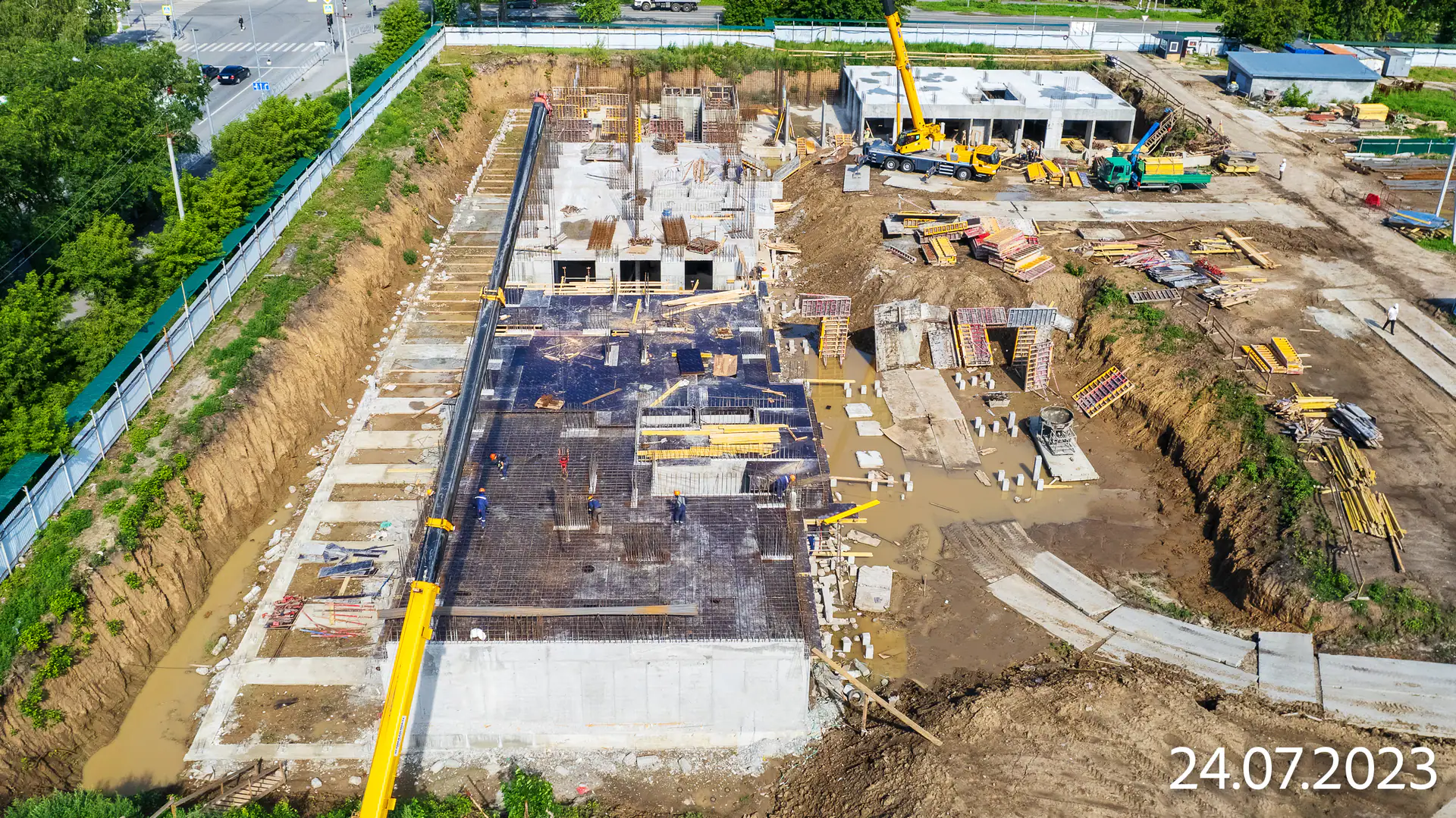

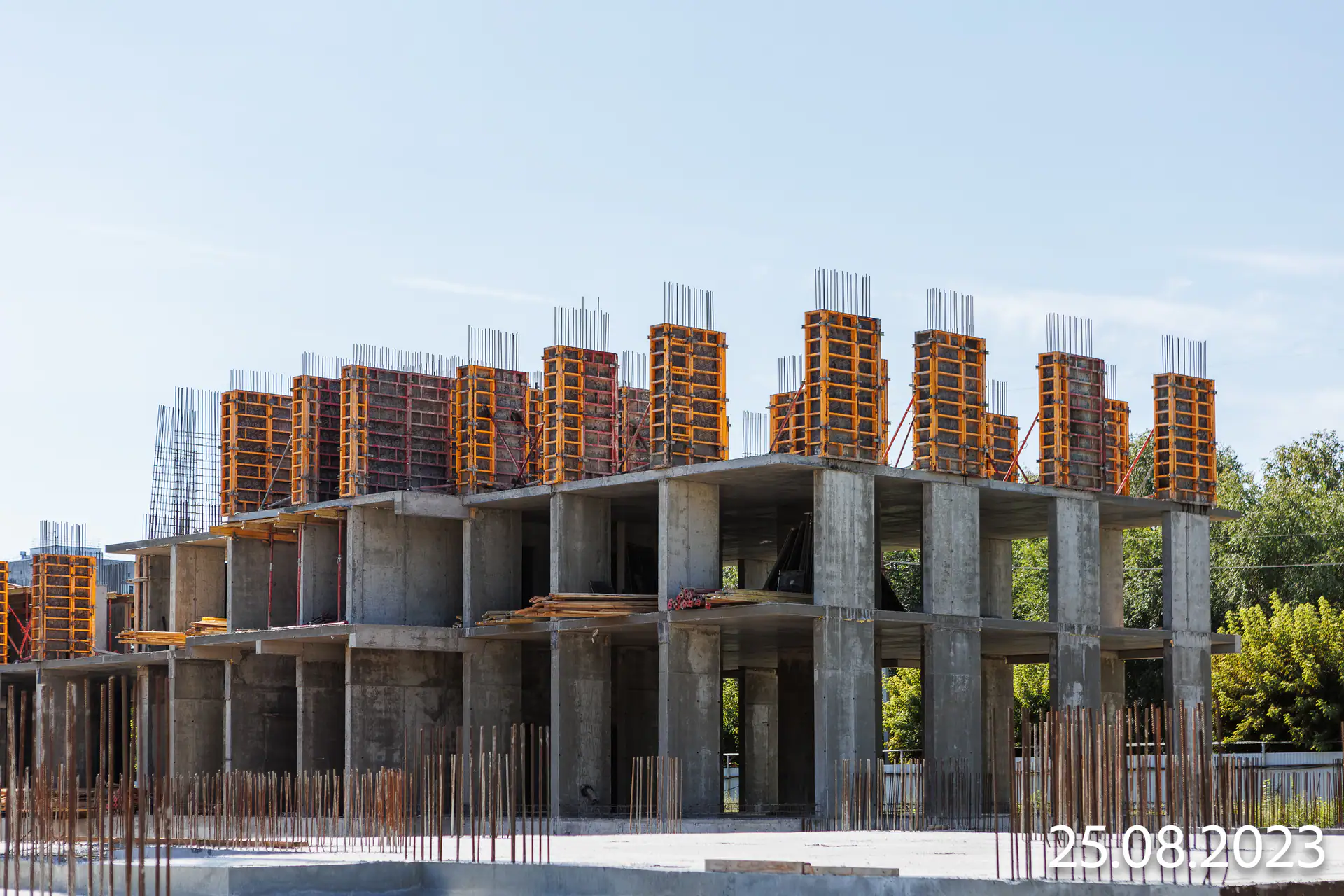

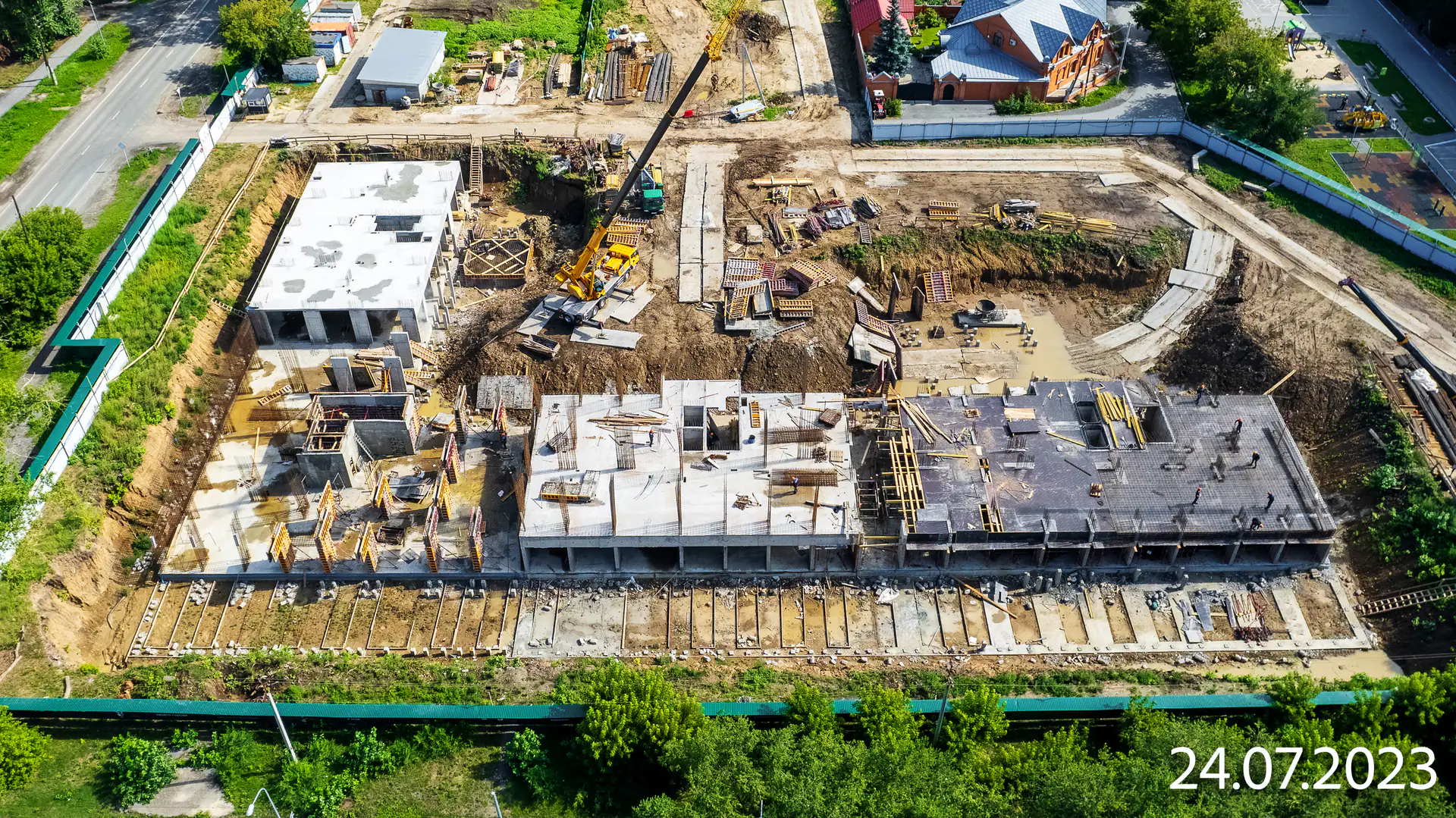

  6. III кв. 2023
    Фотоотчёт со стройки

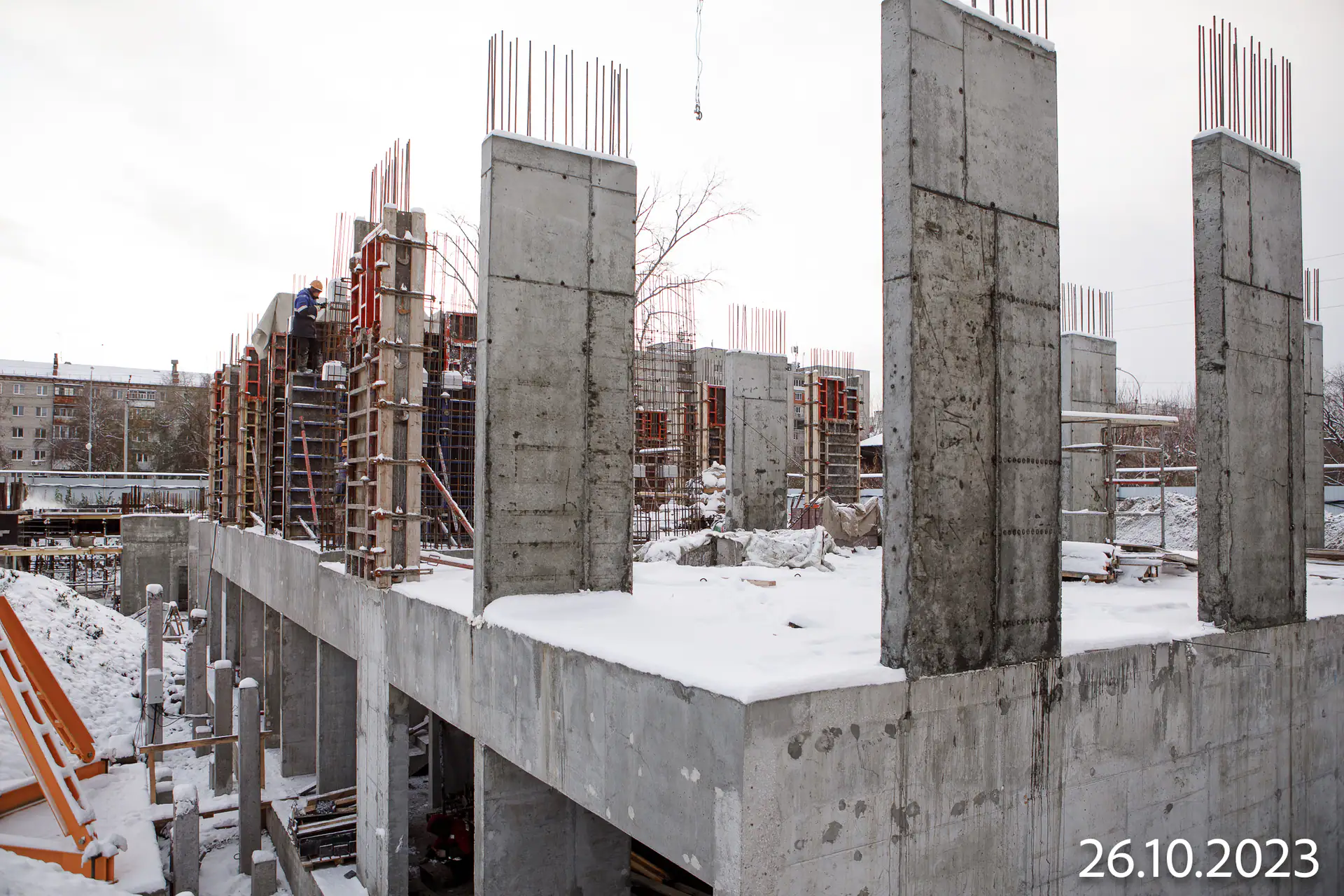

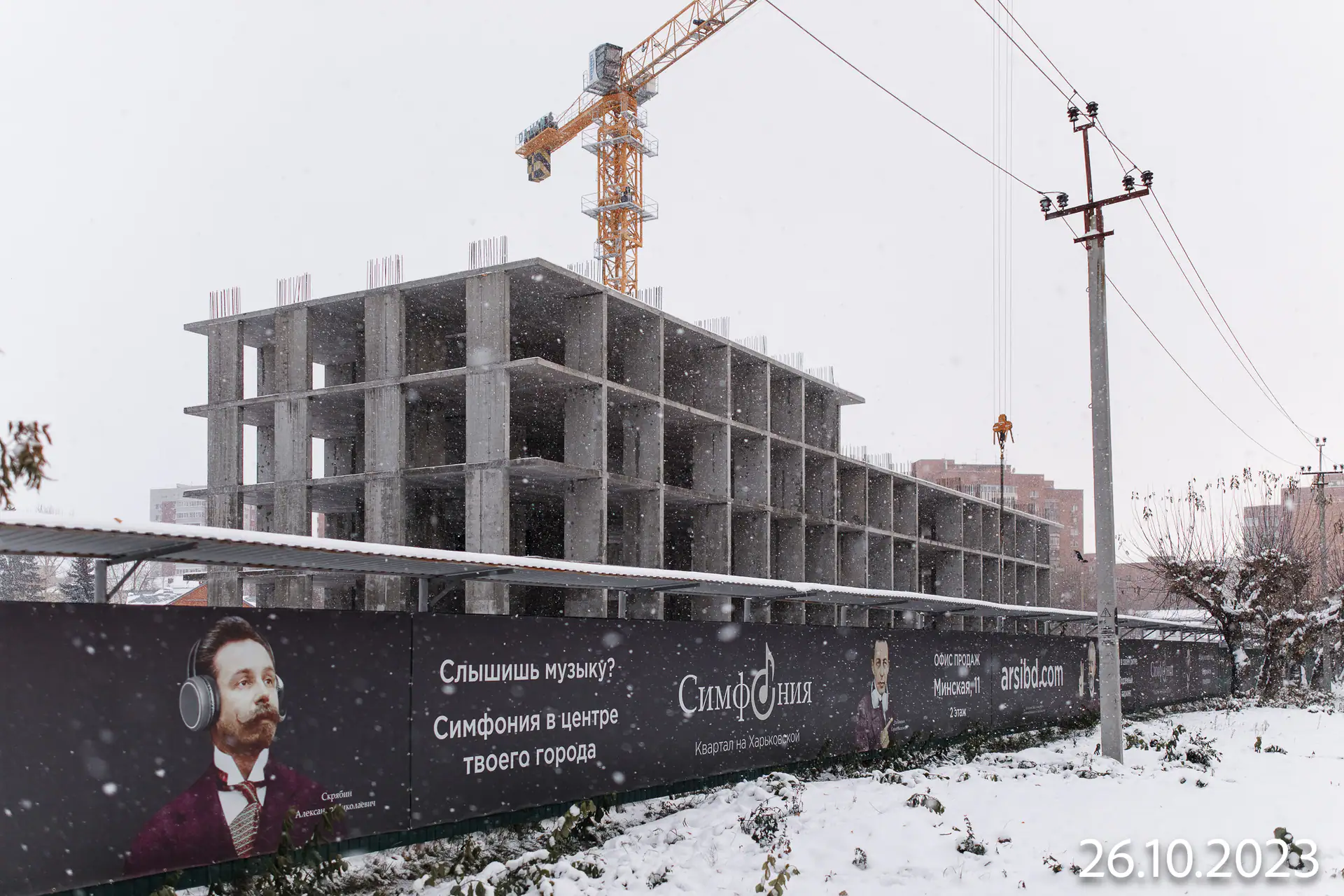

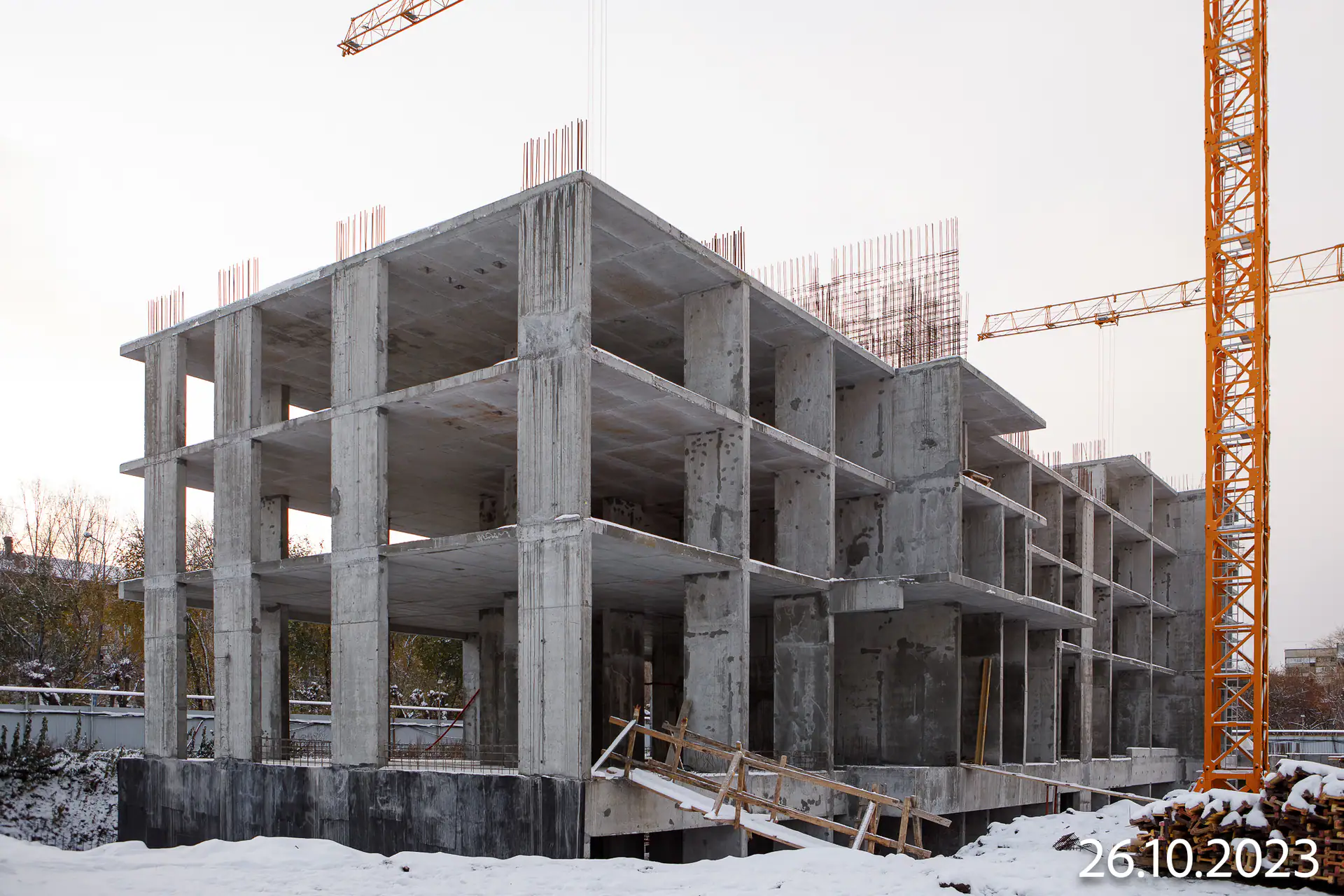

  7. IV кв. 2023
    Добавлен документ: Экспертиза проектной документации
  8. IV кв. 2023
    Фотоотчёт со стройки

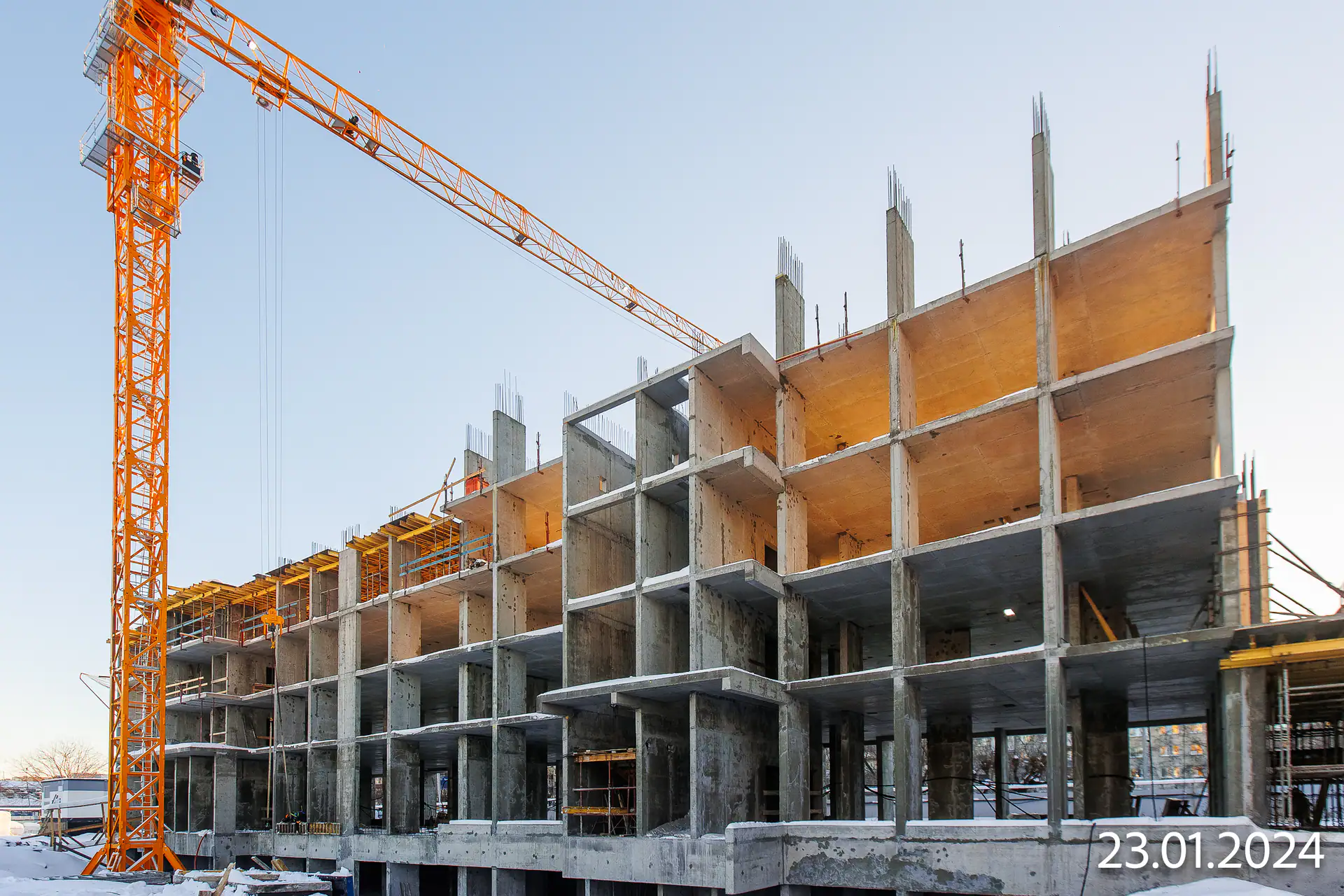

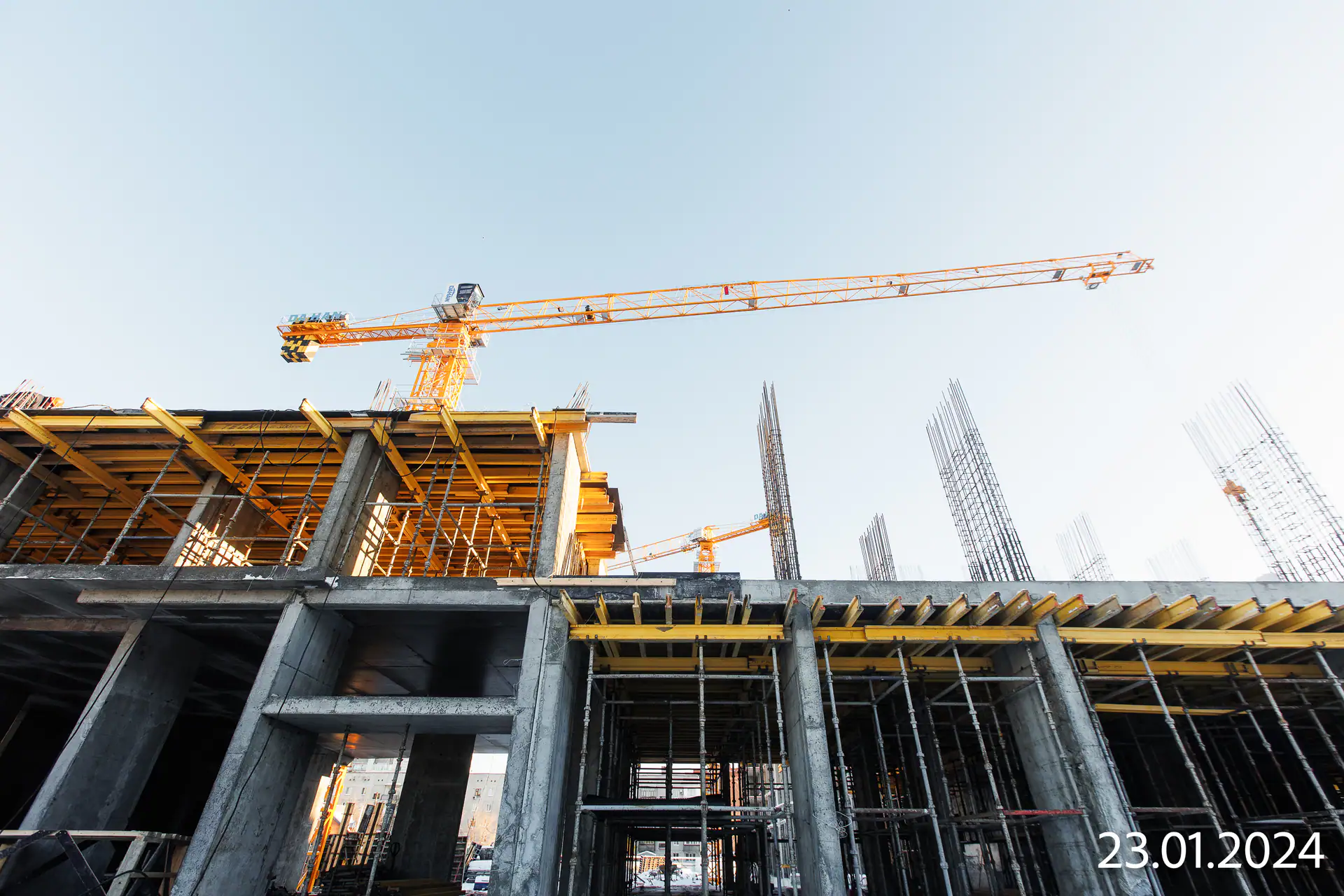

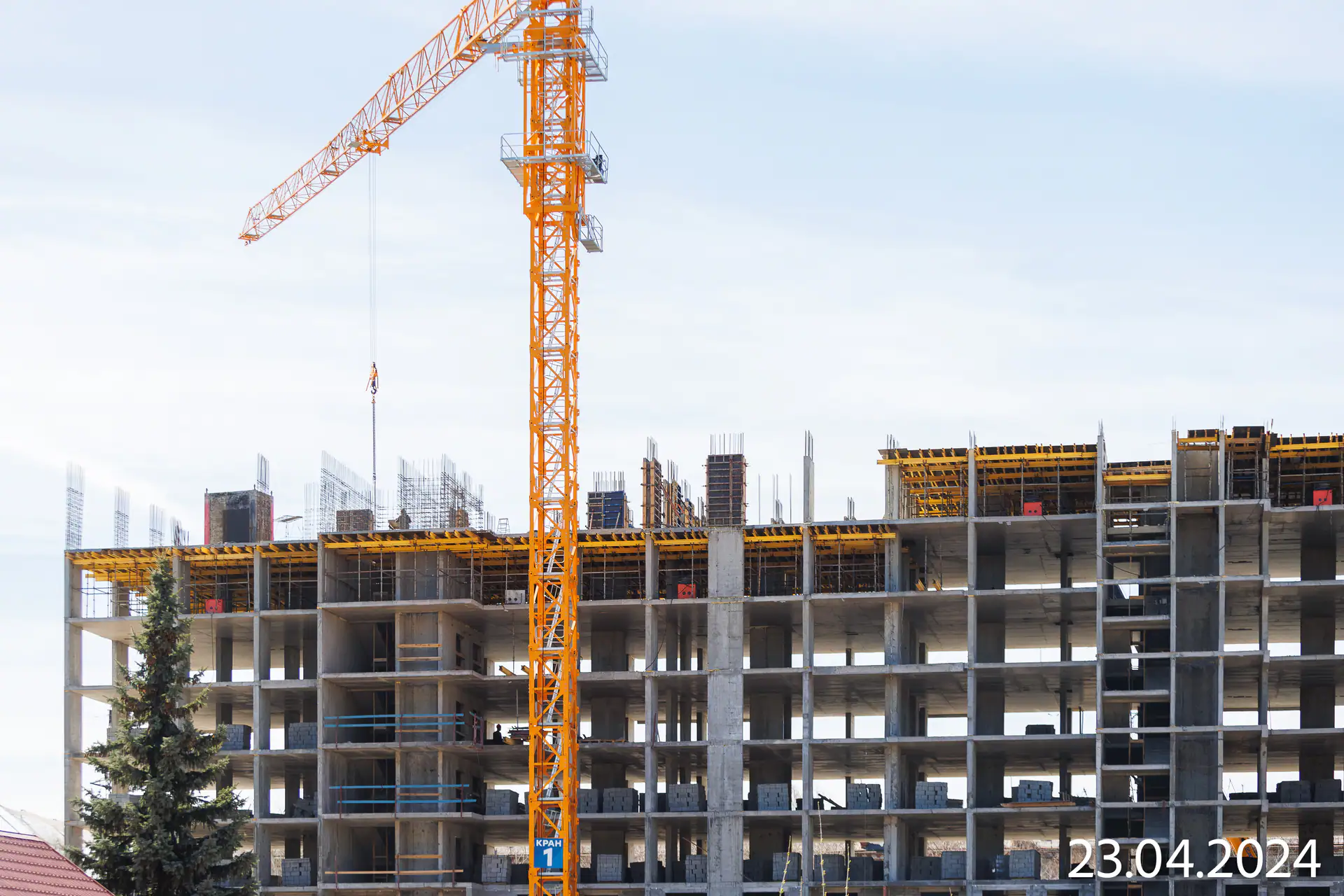

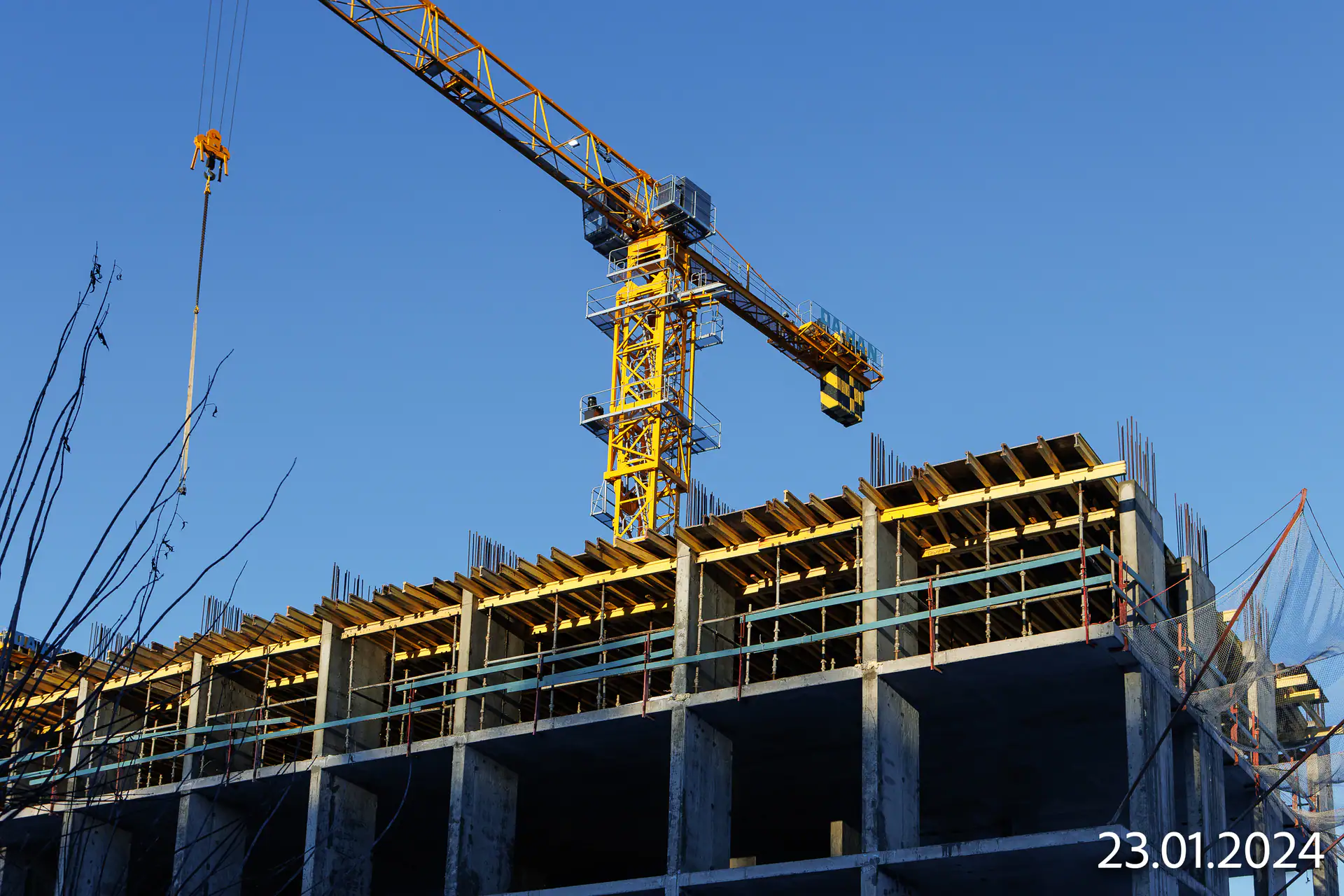

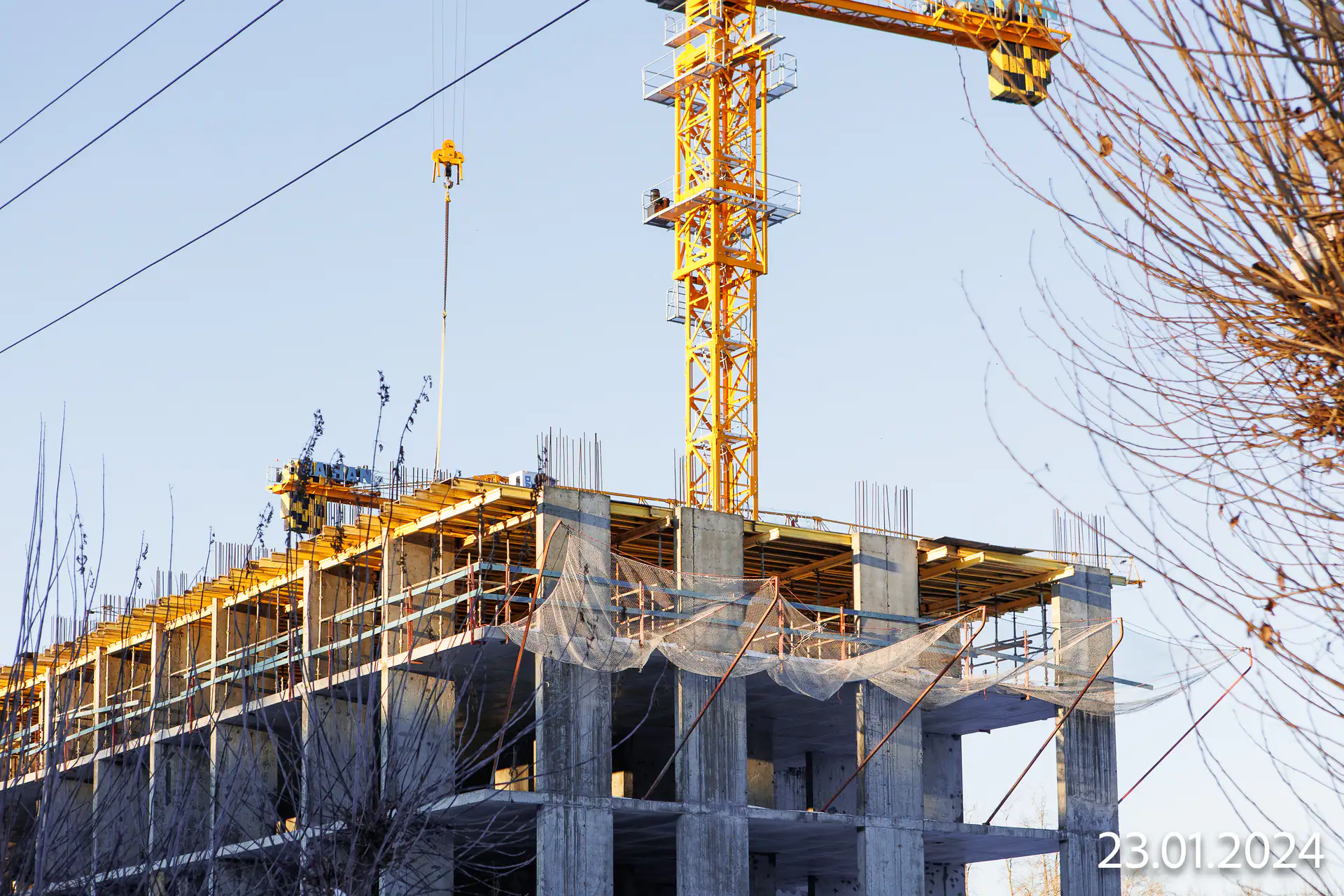

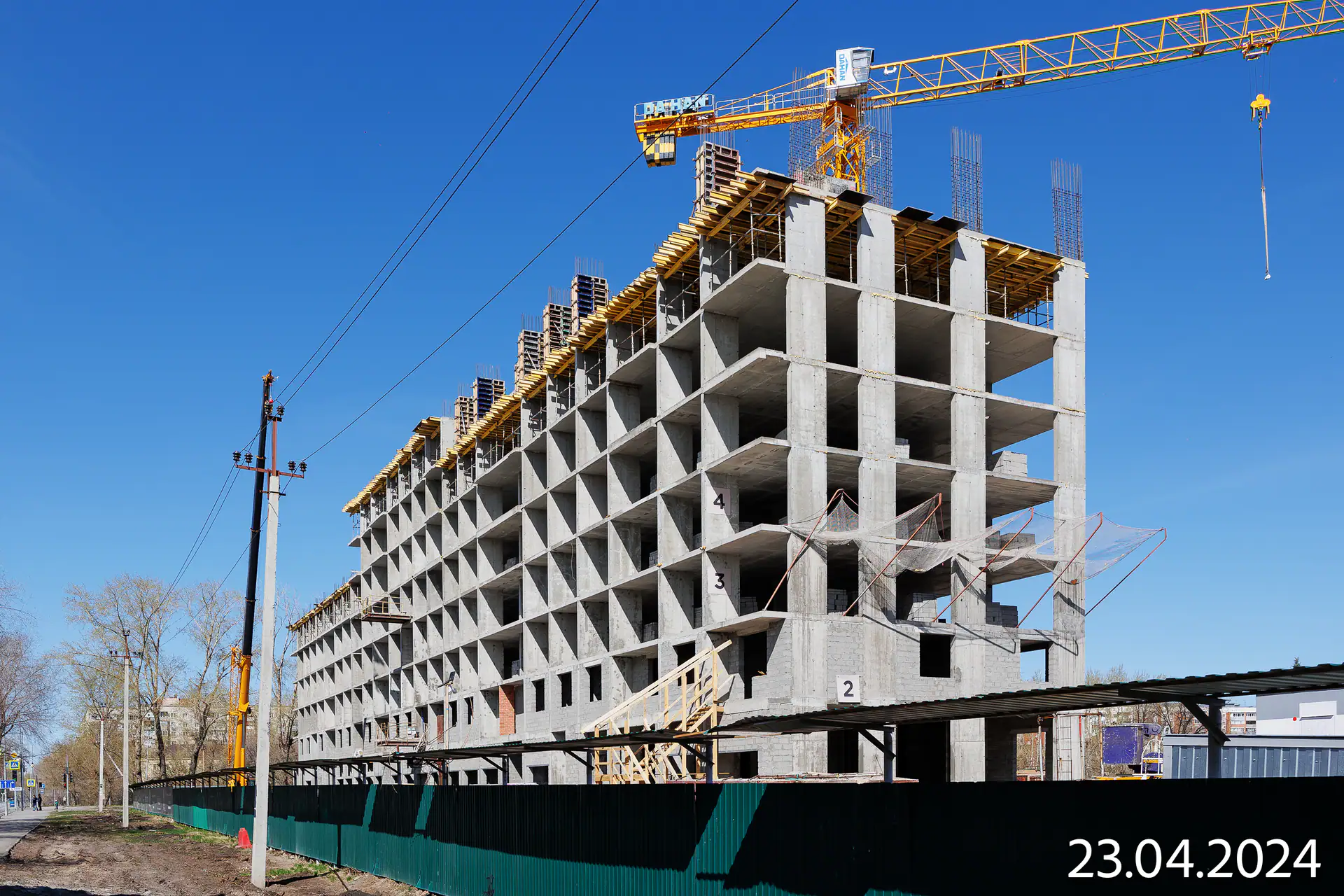

  9. I кв. 2024
    Фотоотчёт со стройки

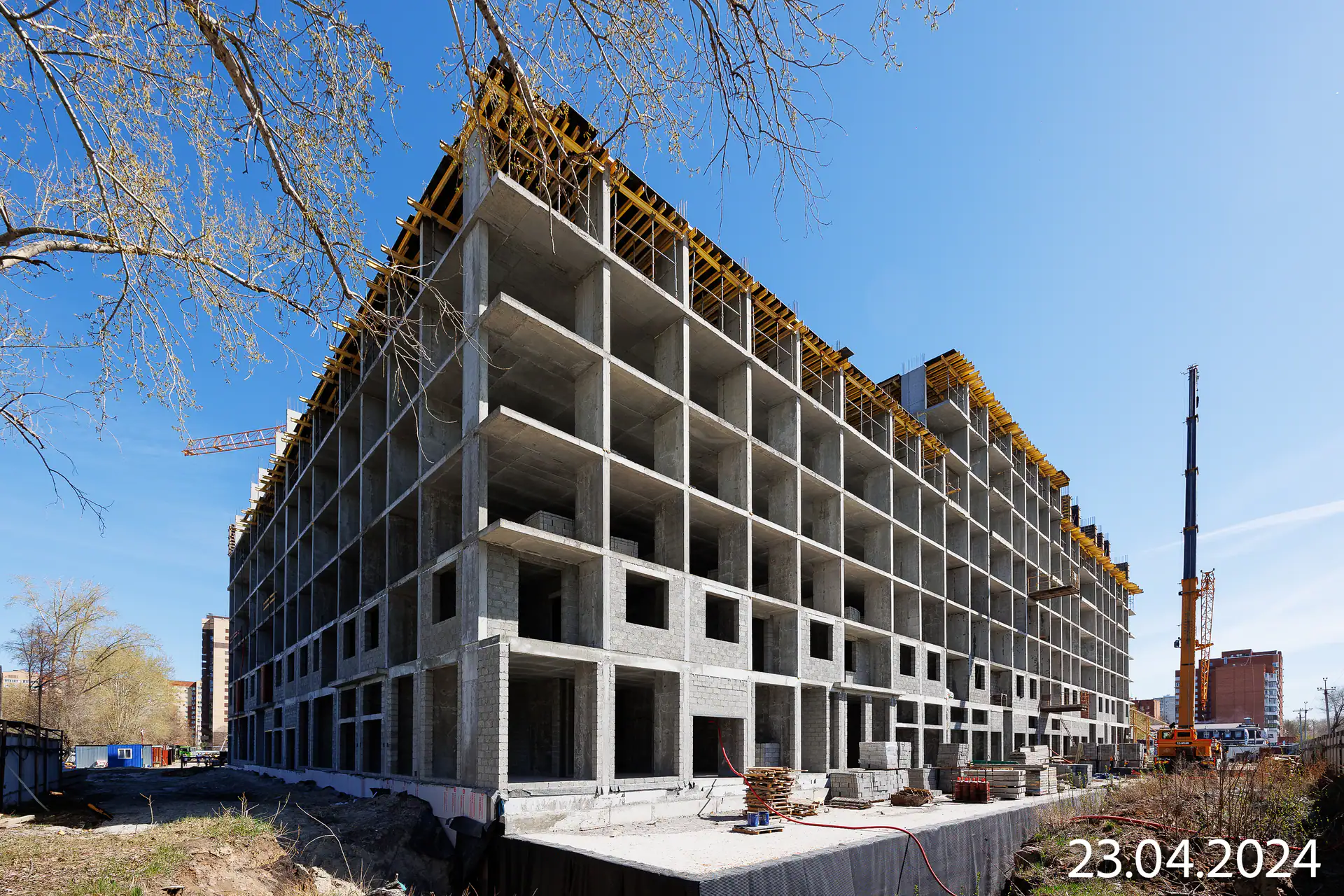

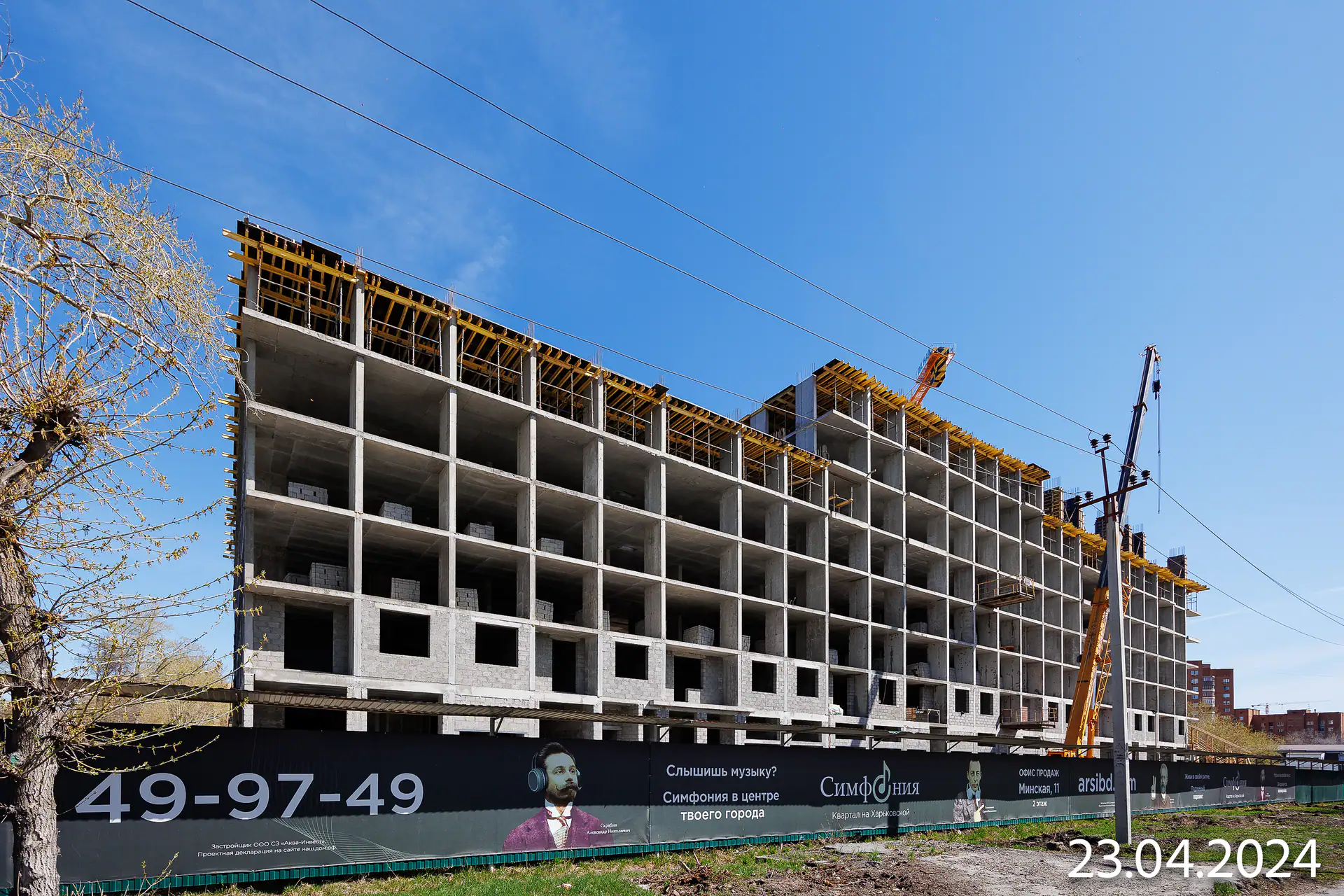

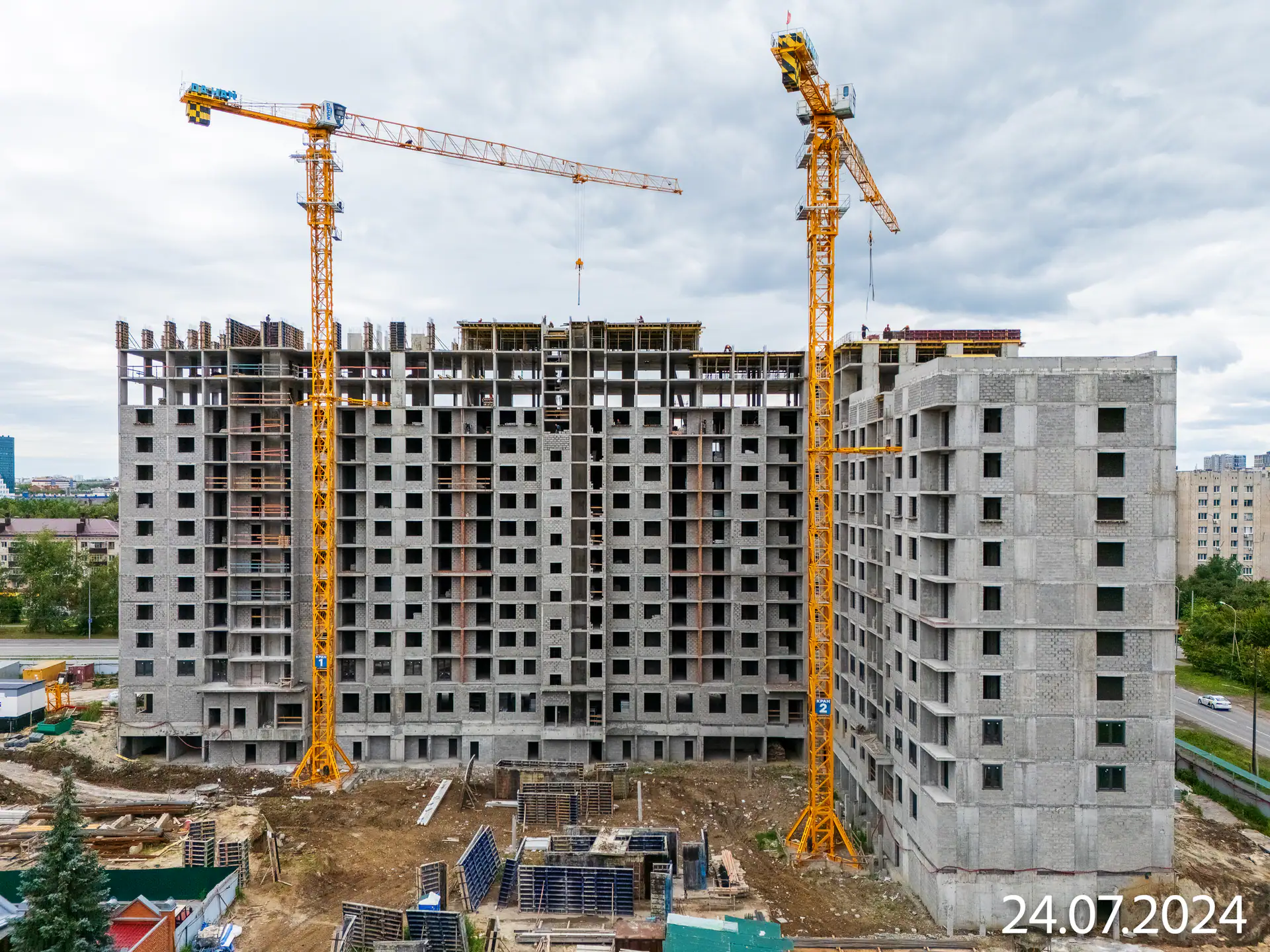

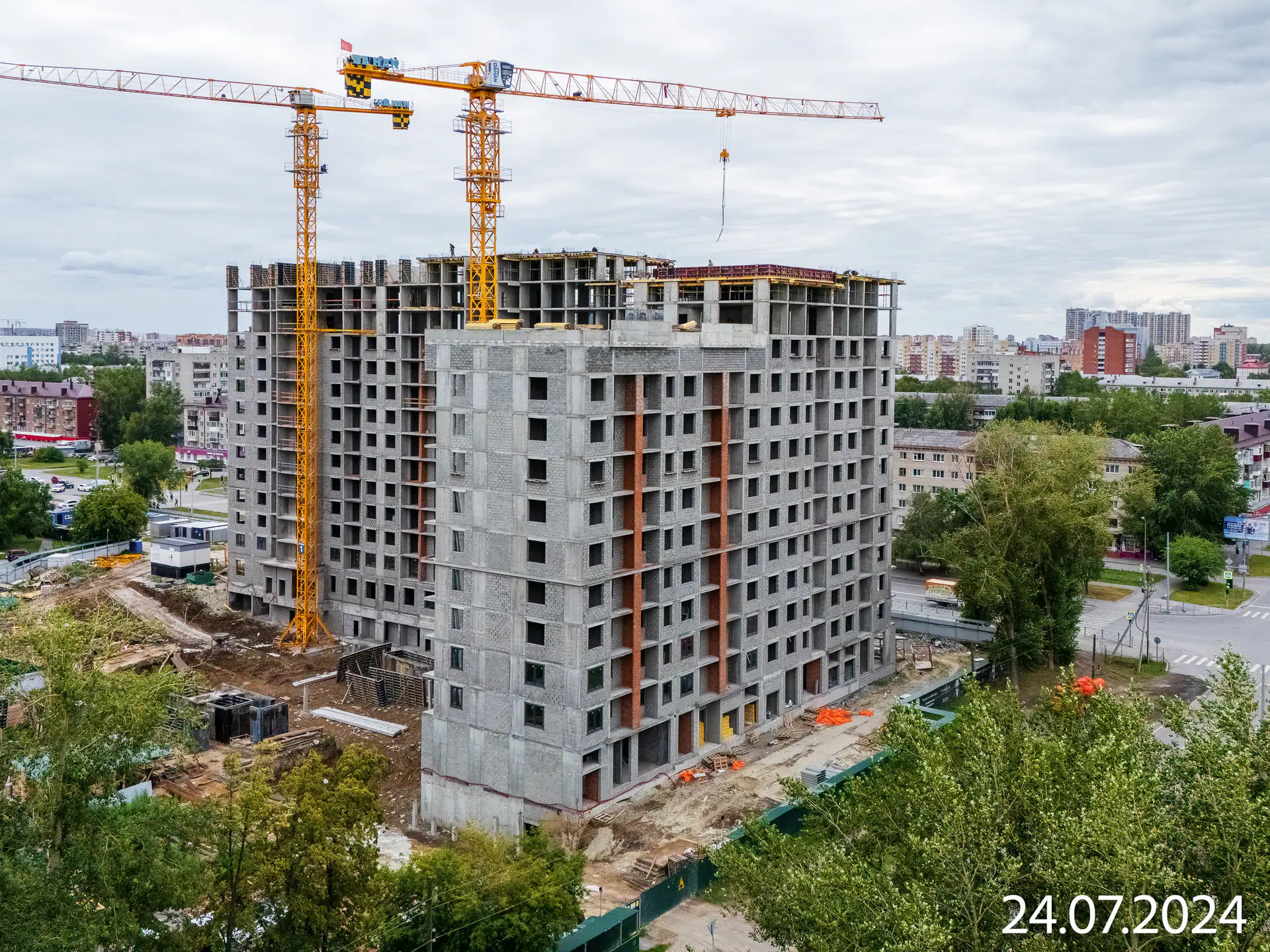

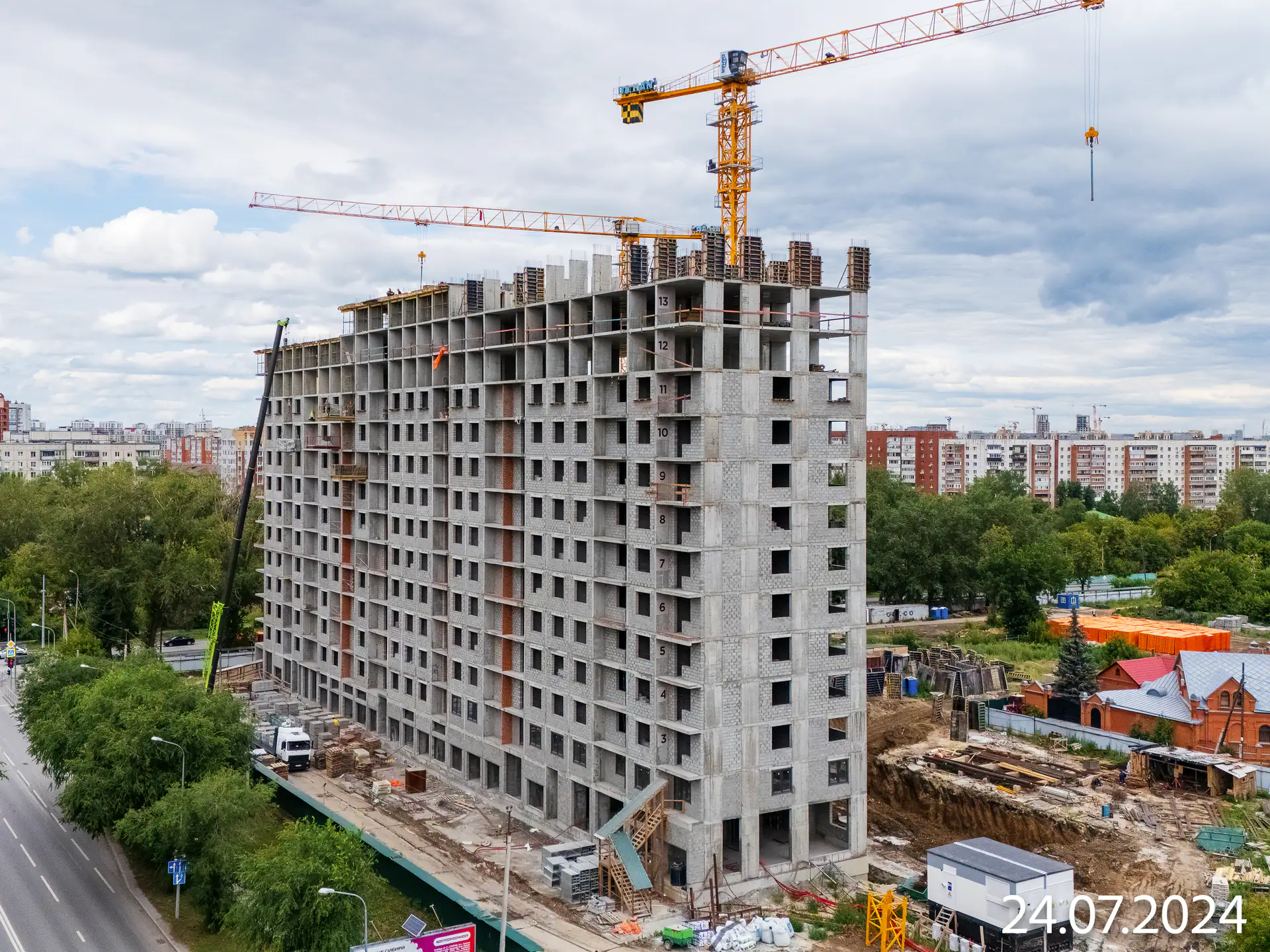

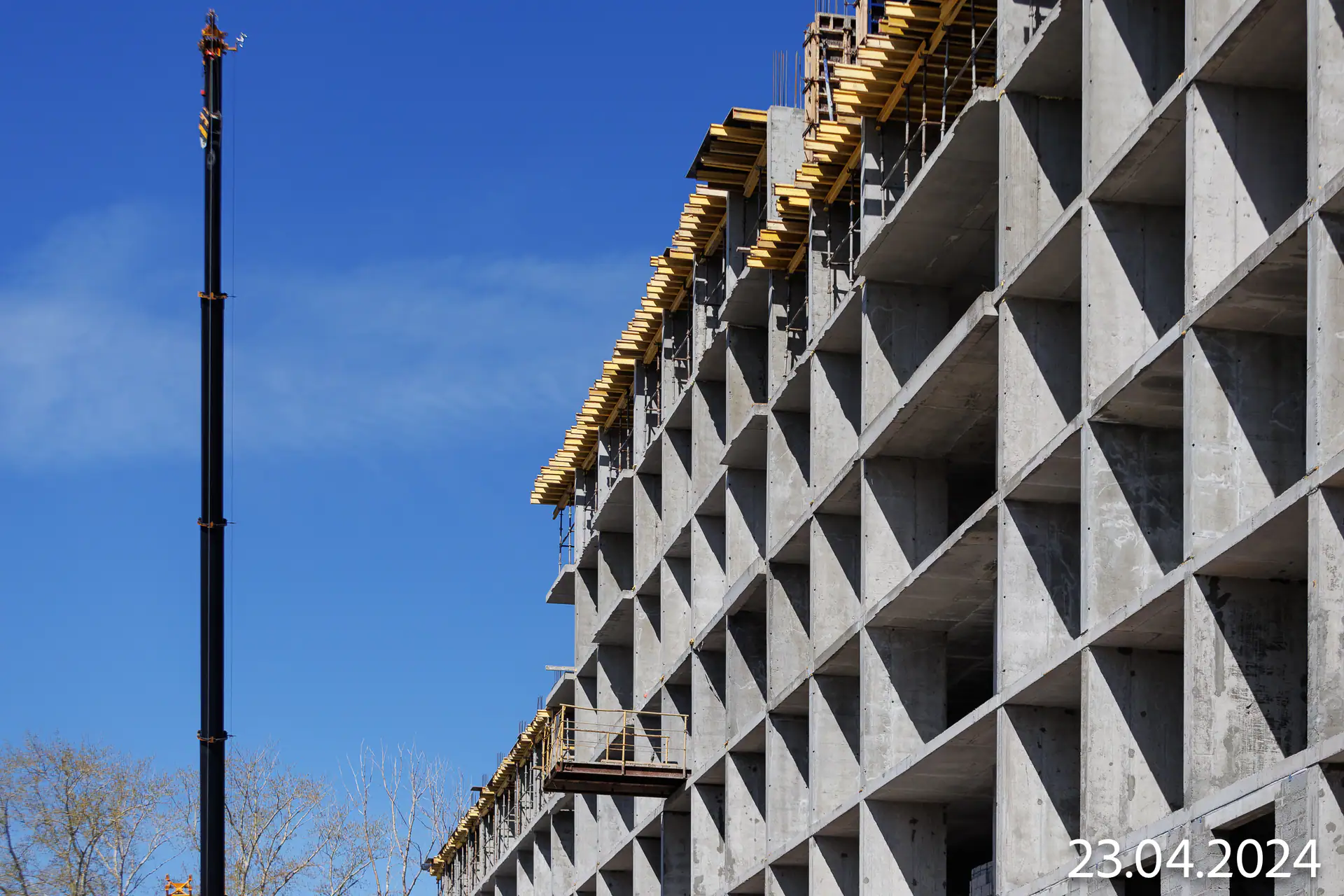

  10. II кв. 2024

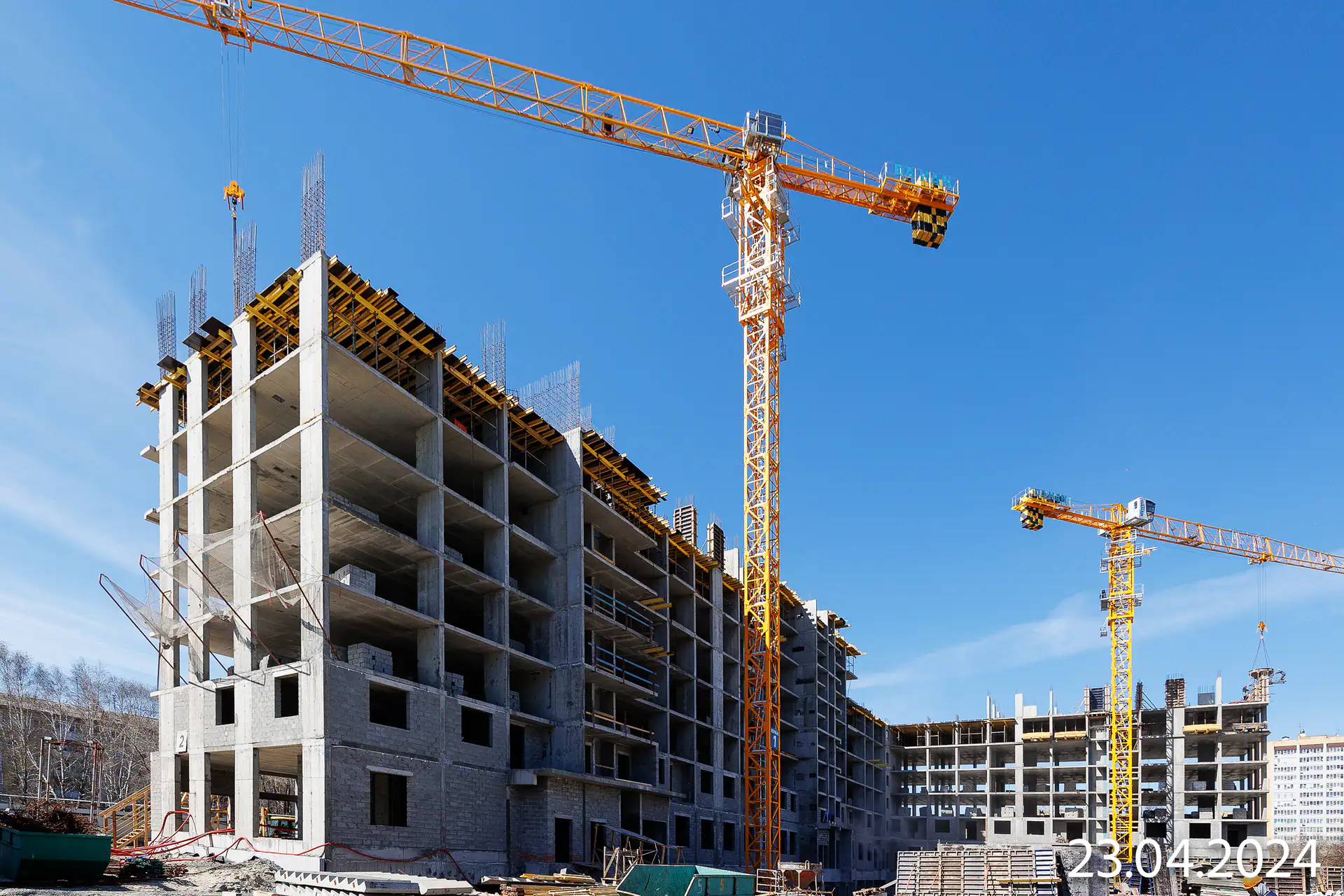

    Фотоотчёт со стройки
  11. III кв. 2024
    Фотоотчёт со стройки

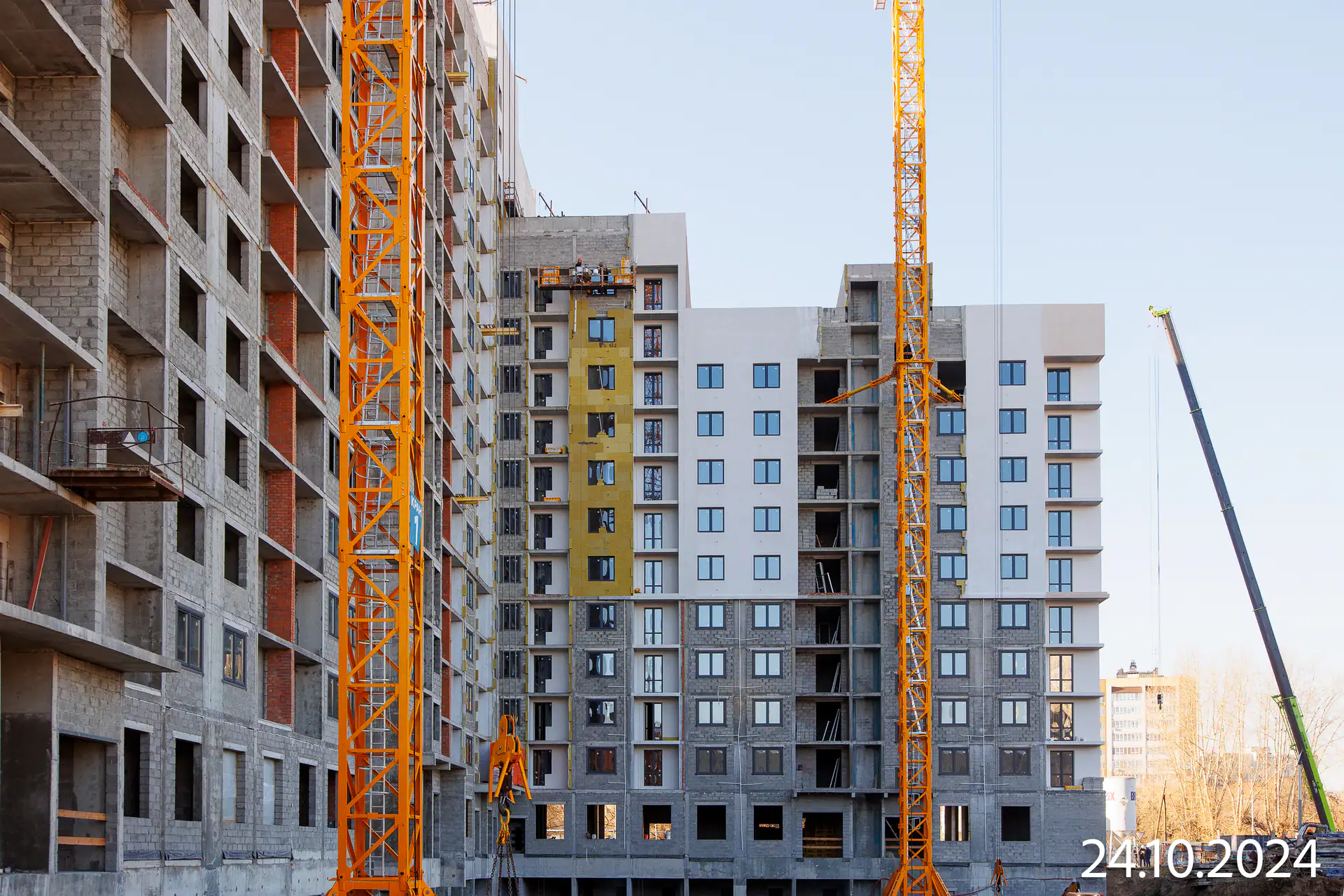

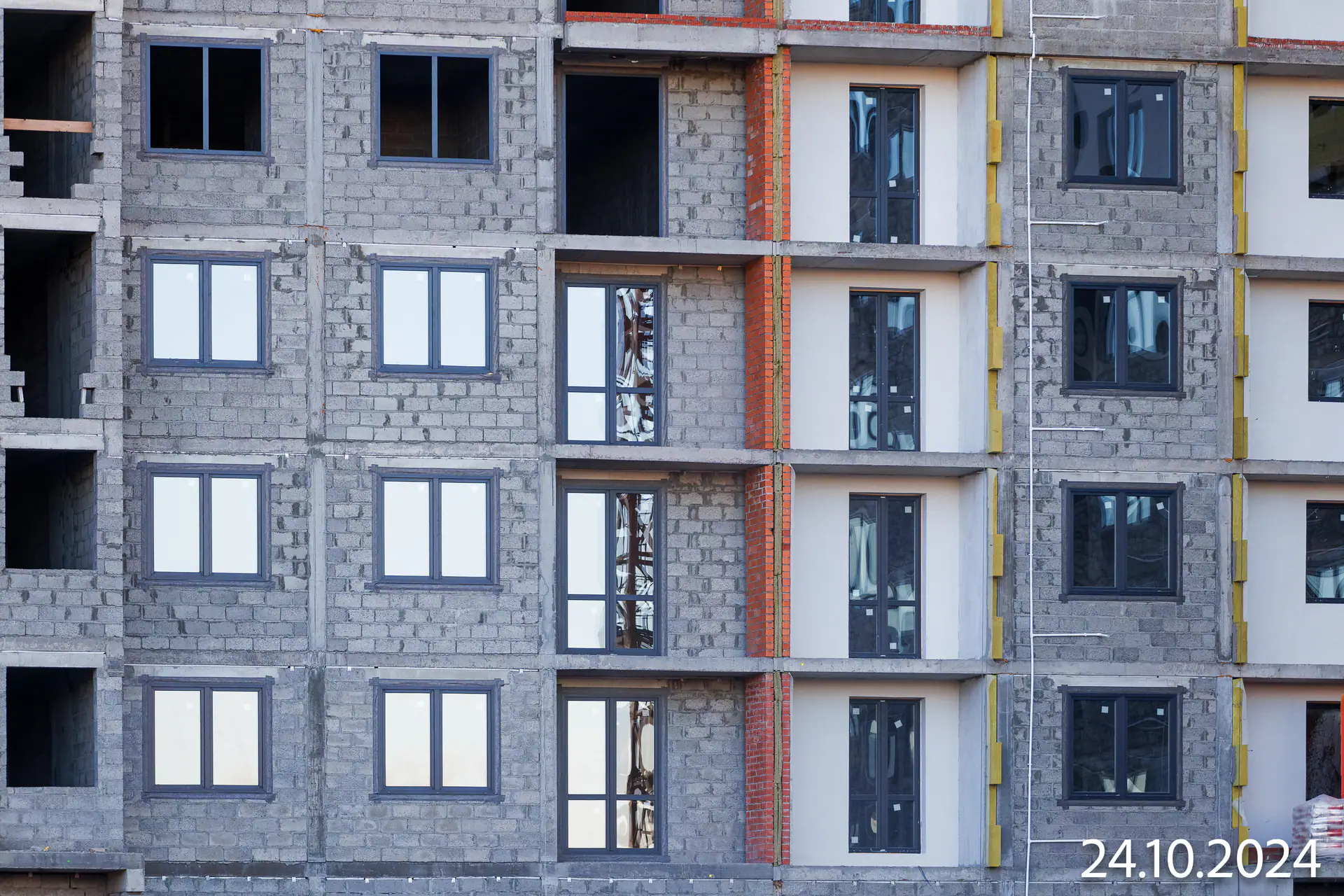

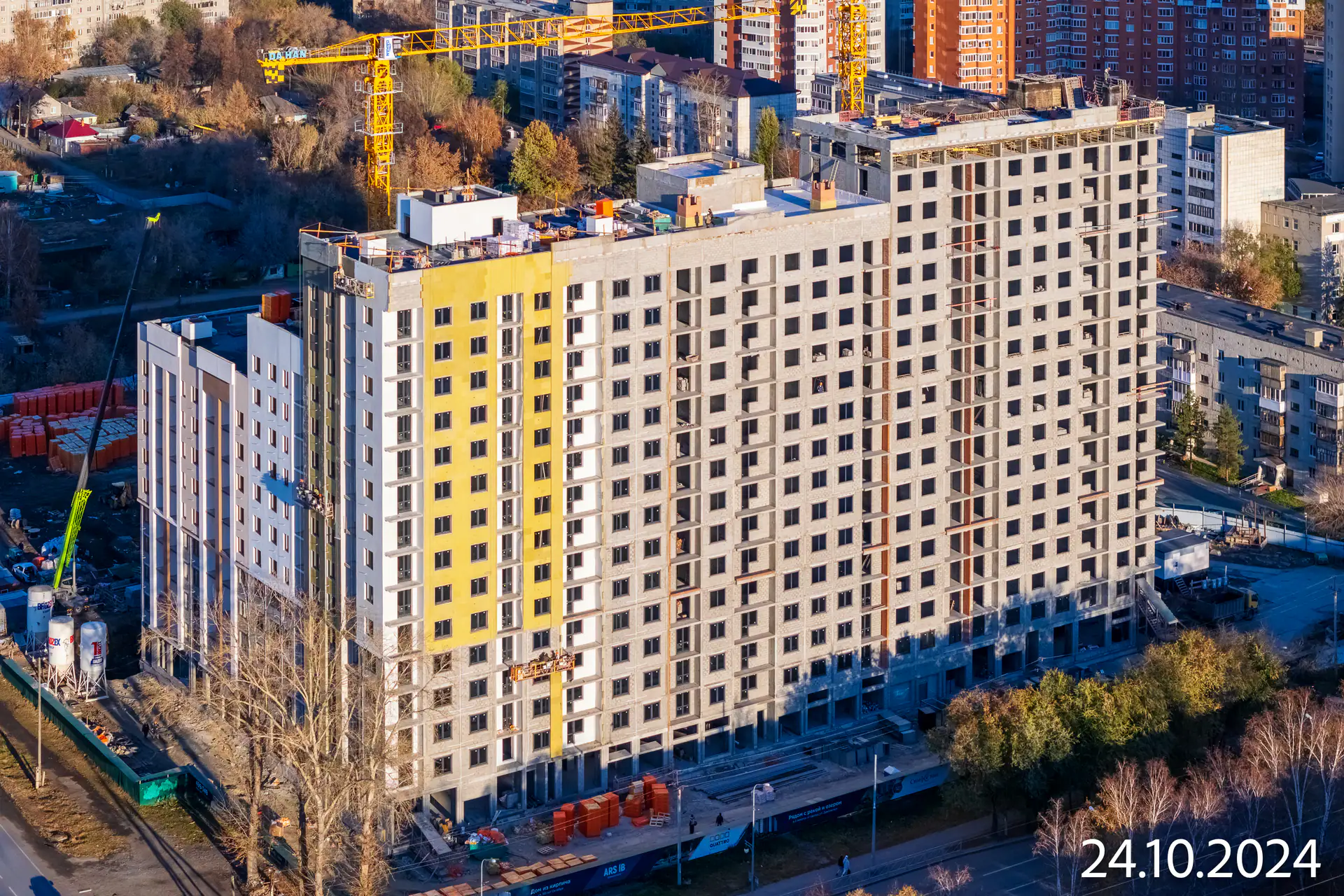

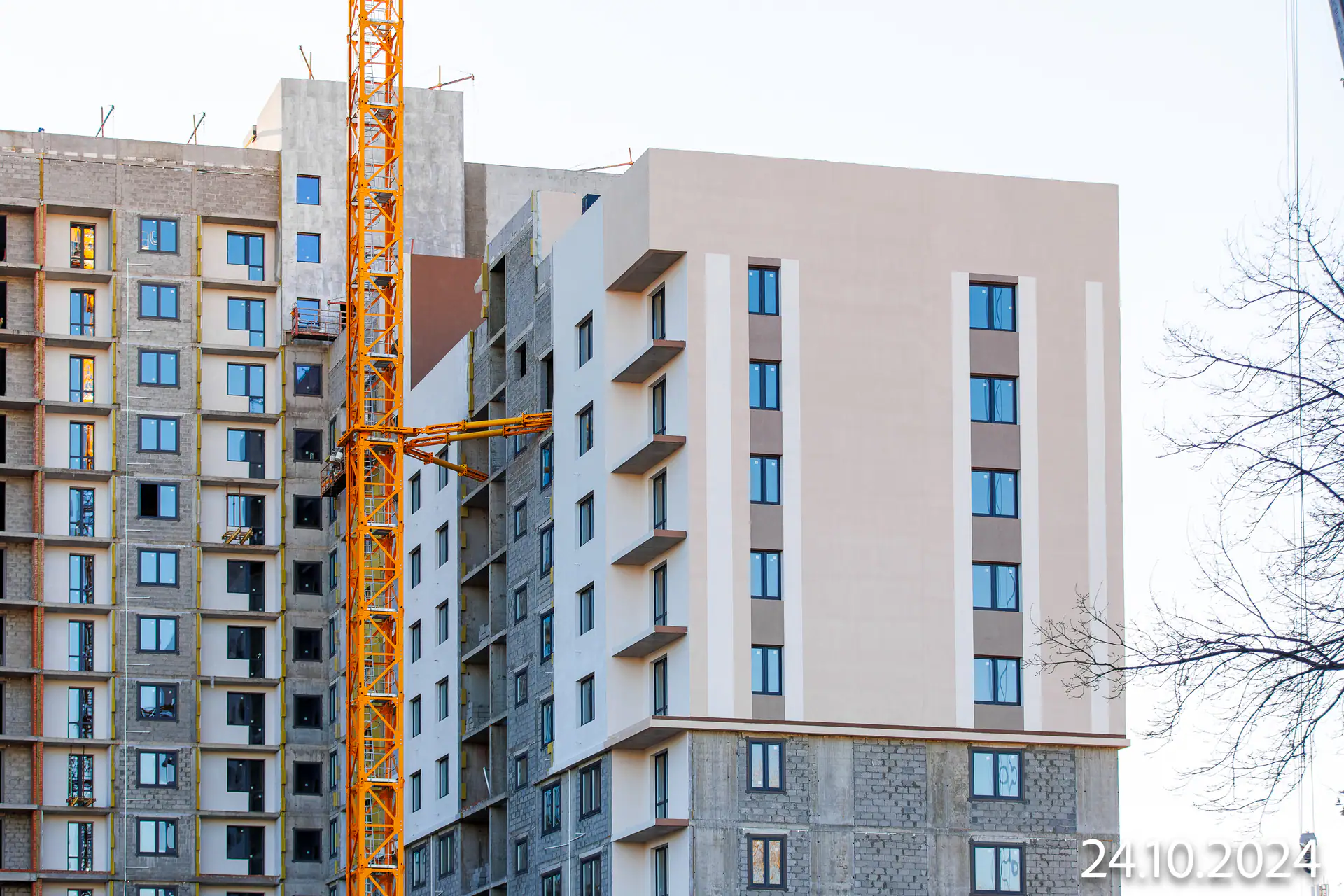

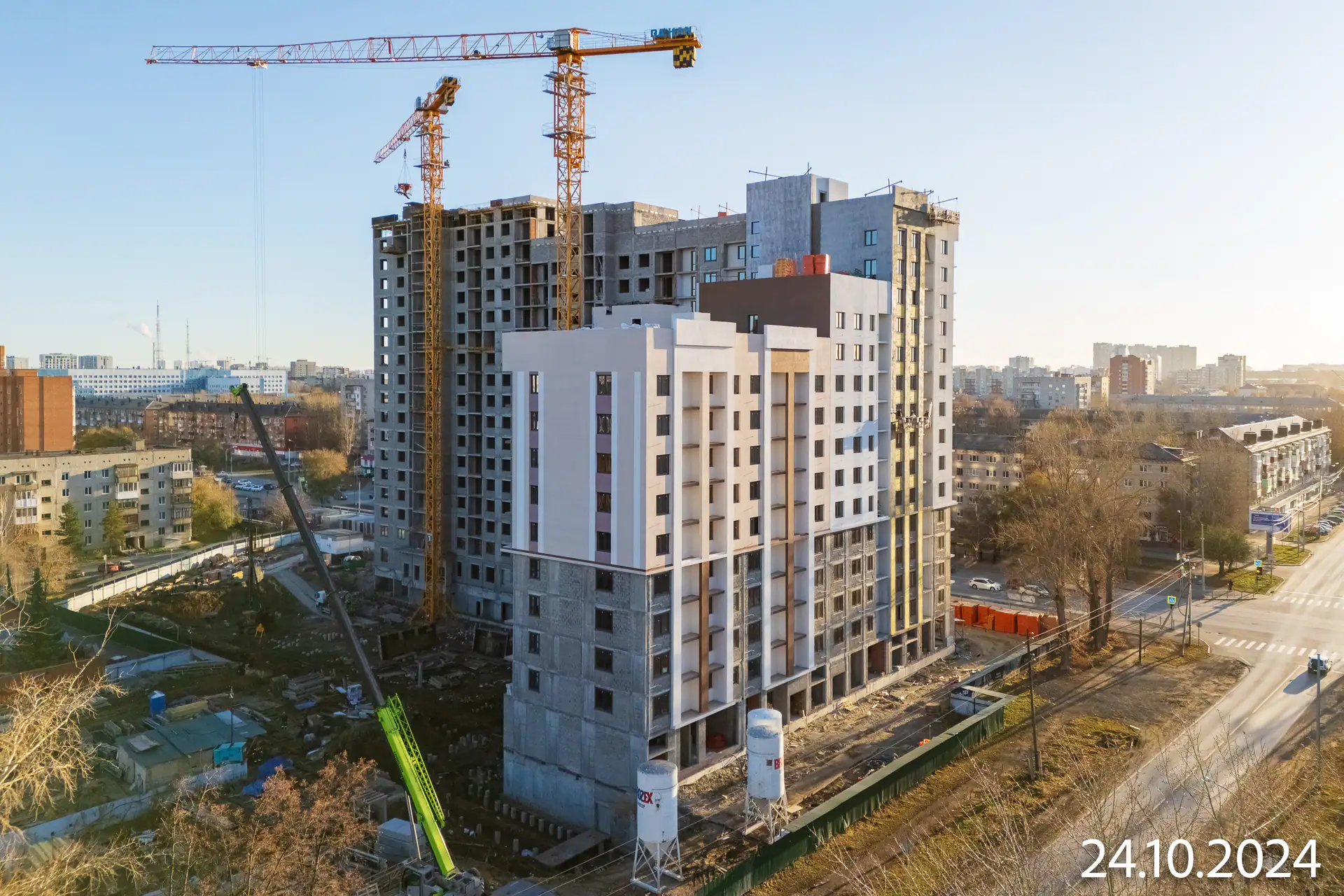

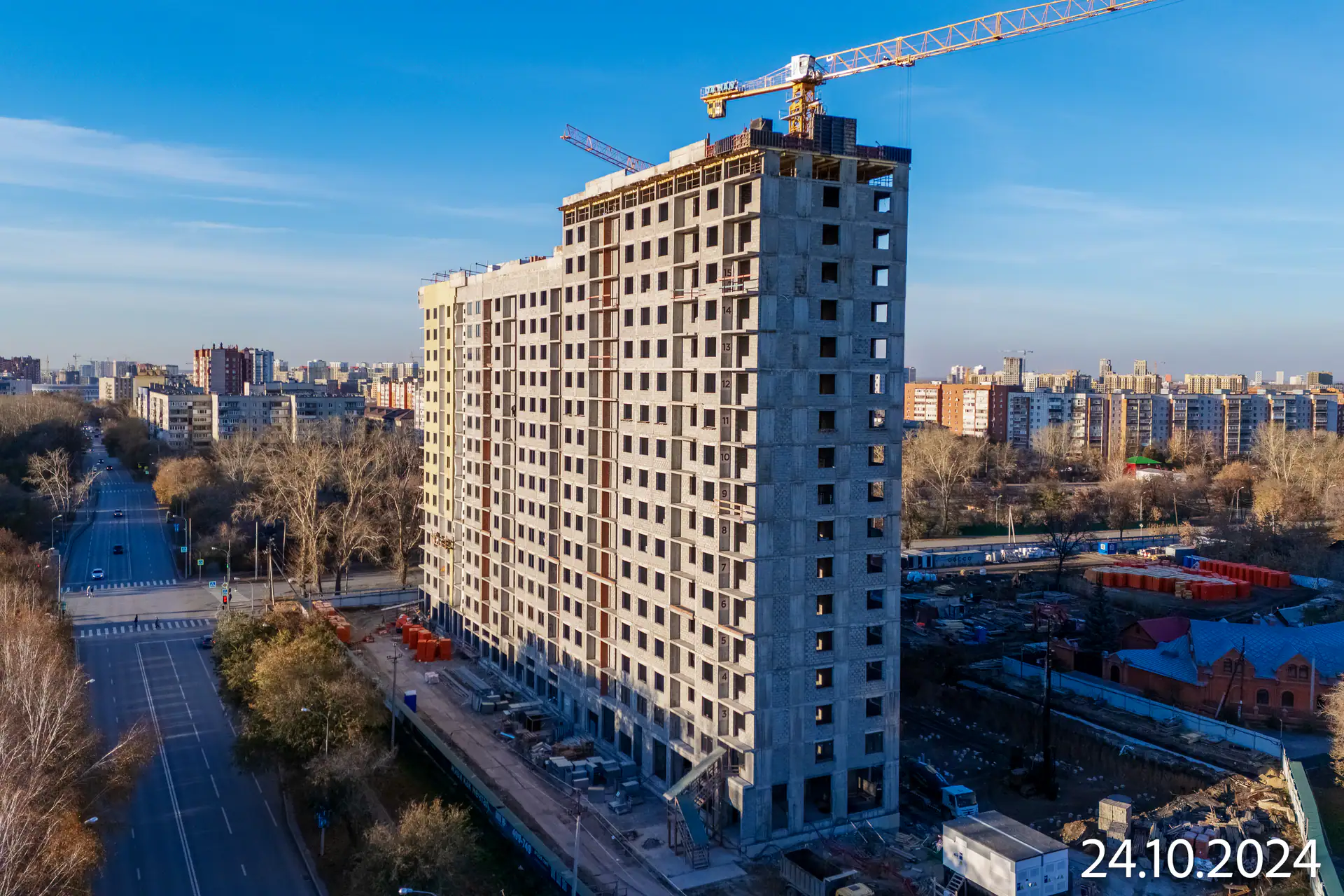

  12. IV кв. 2024
    Фотоотчёт со стройки

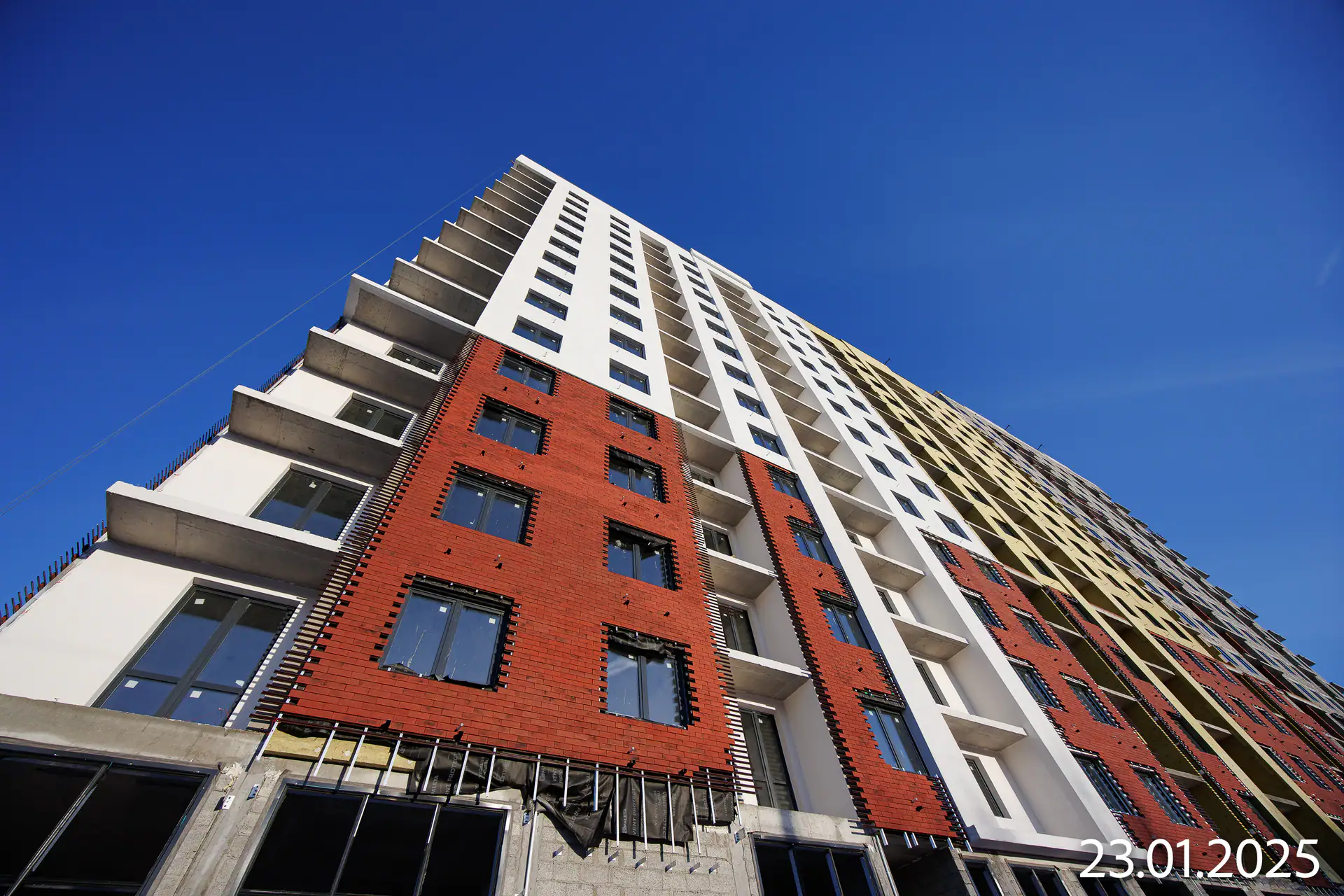

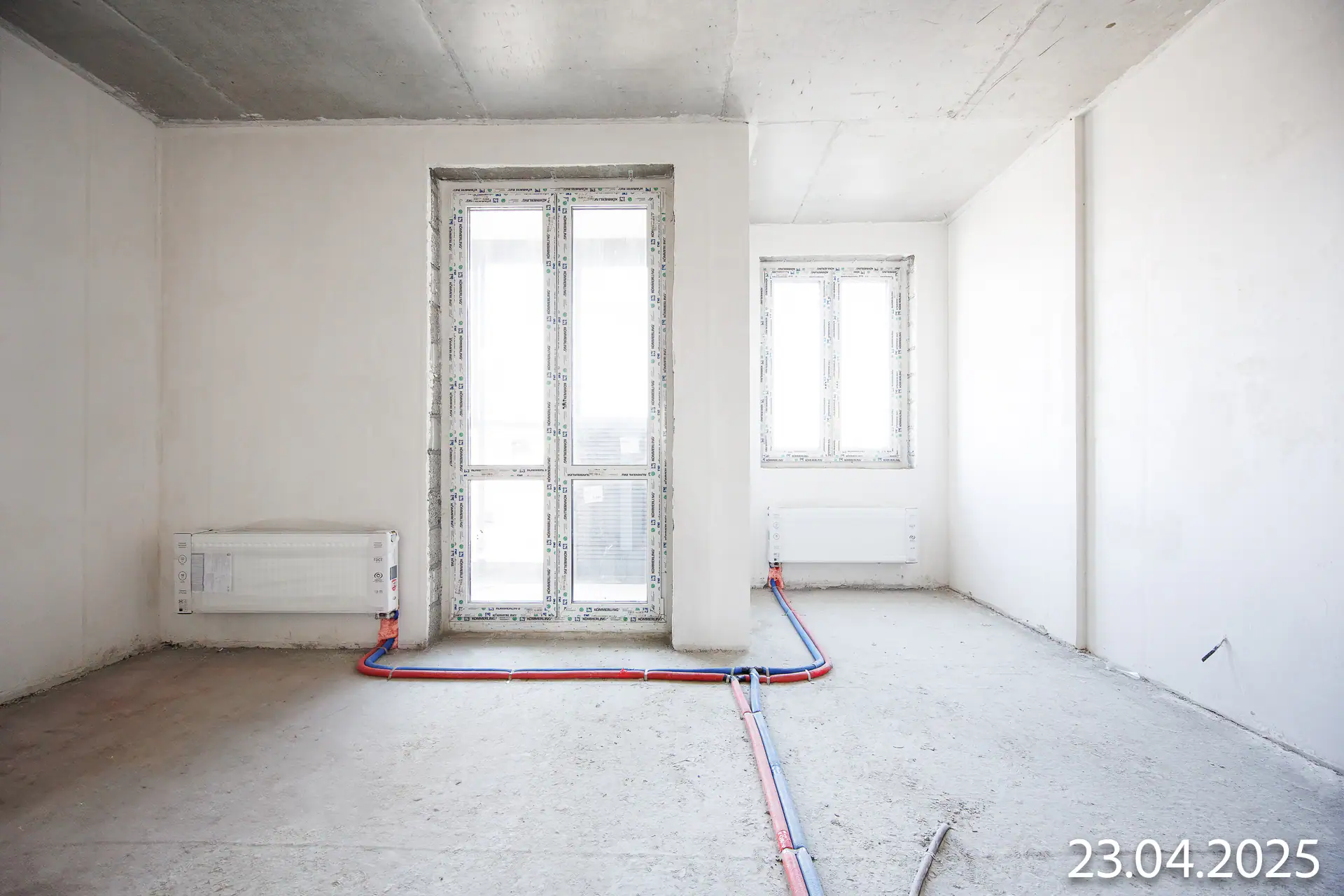

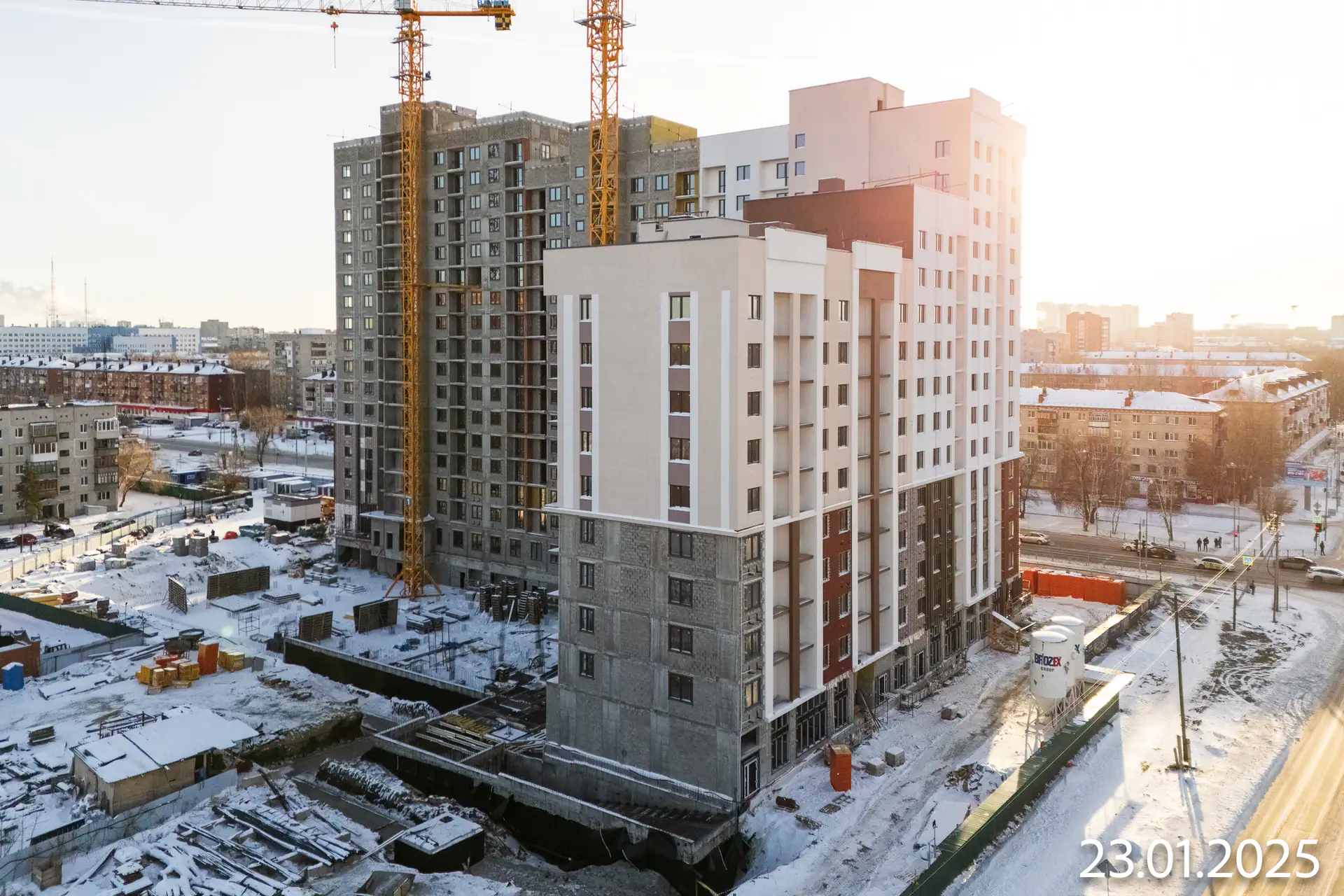

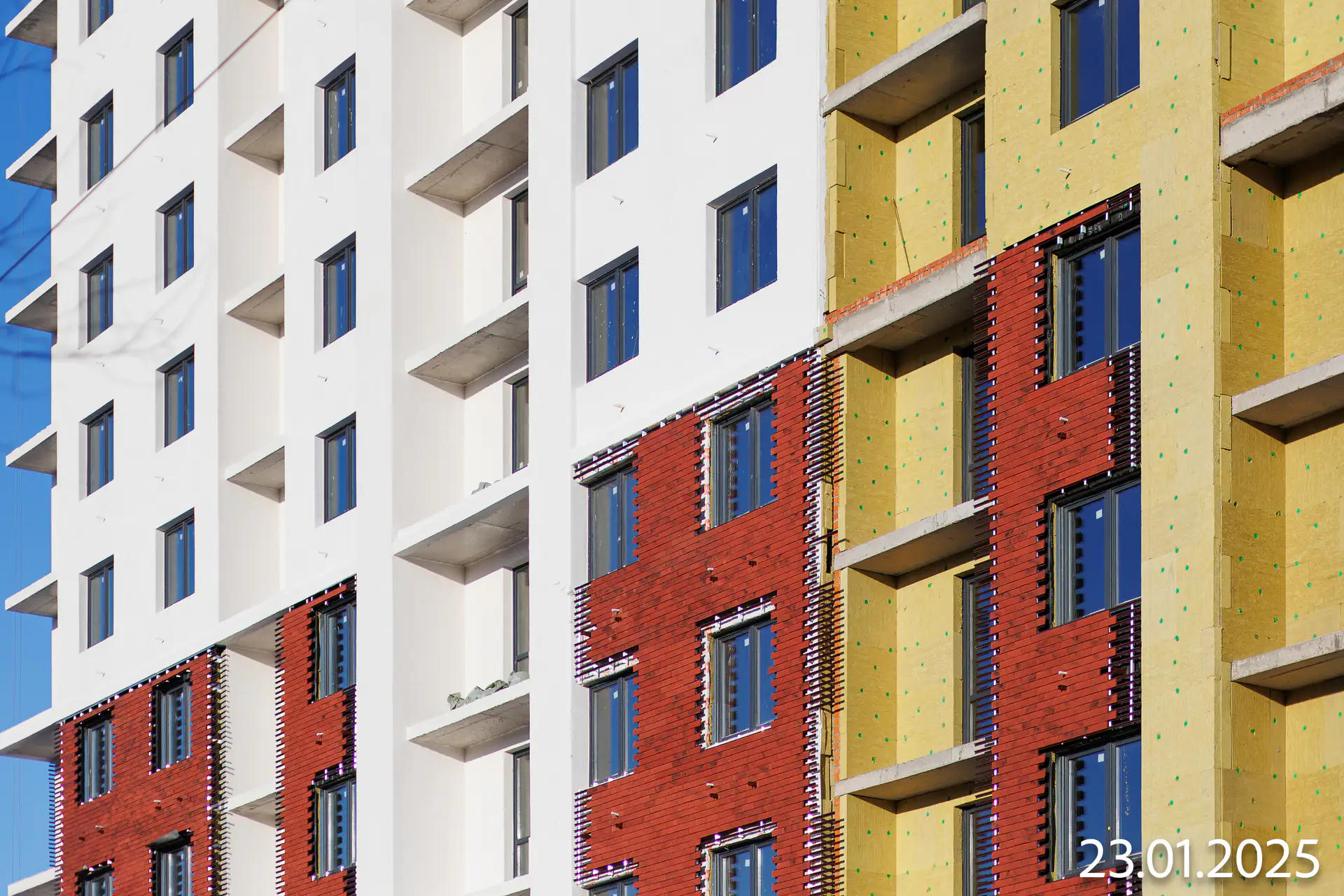

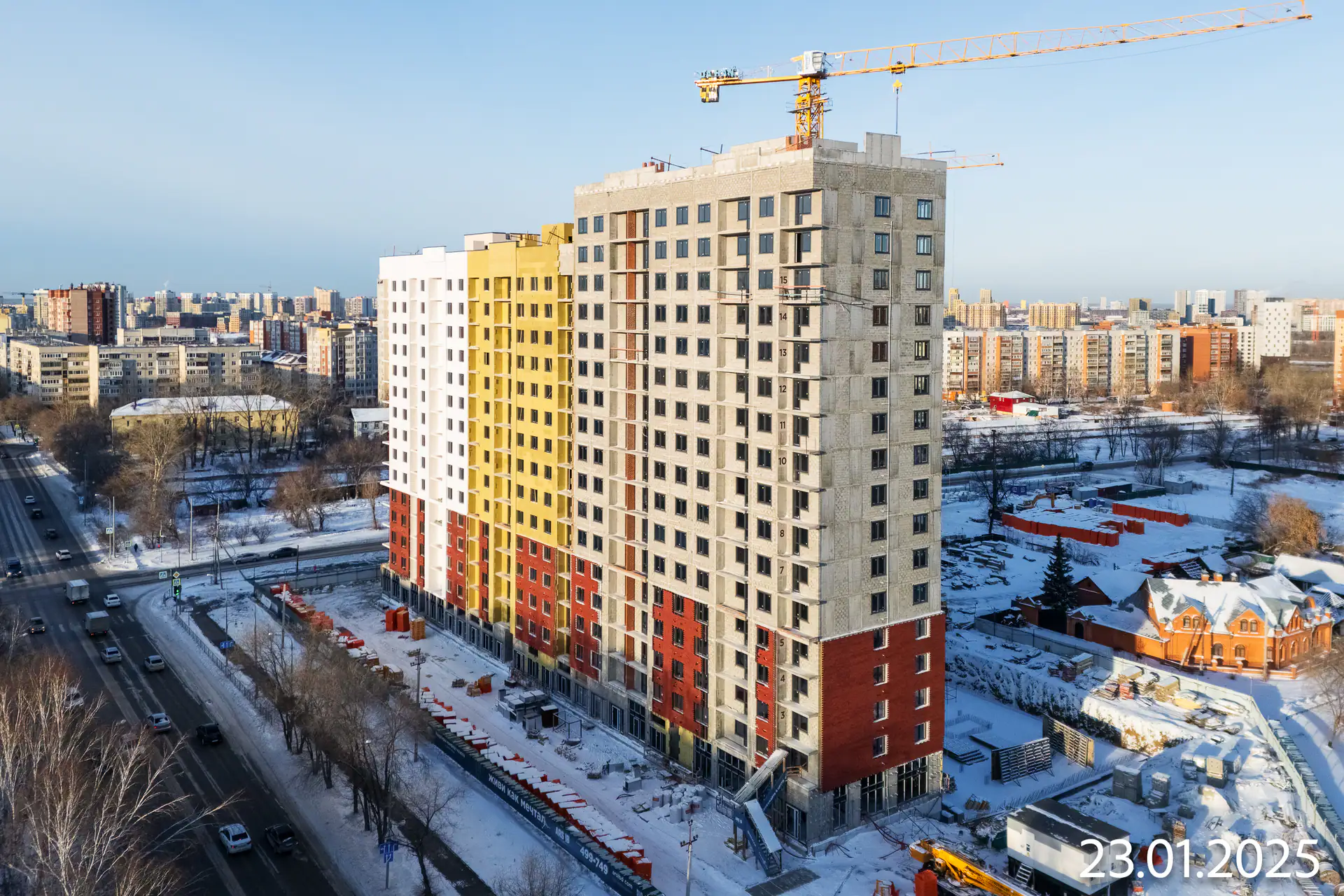

  13. I кв. 2025
    Фотоотчёт со стройки
  14. II кв. 2025

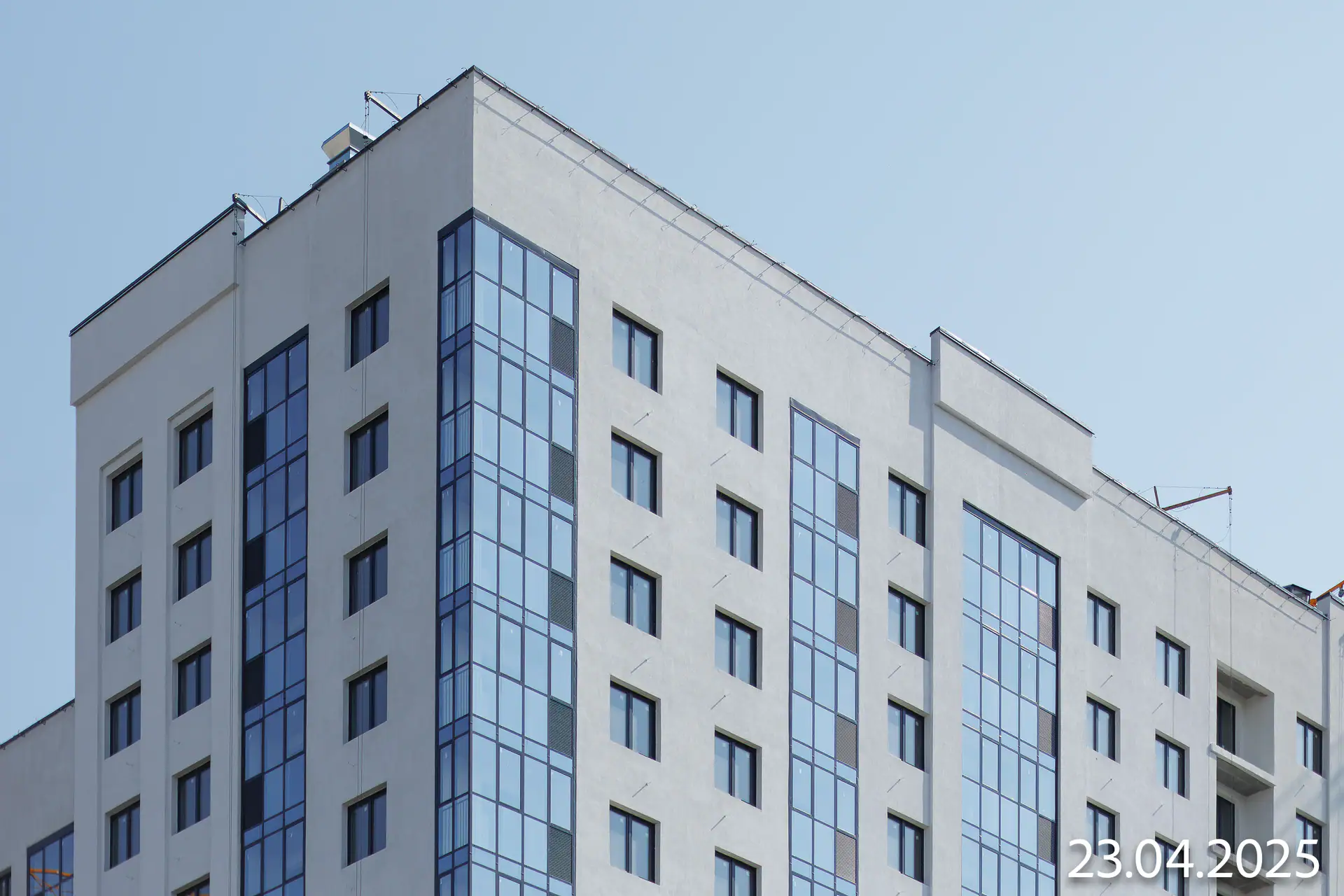

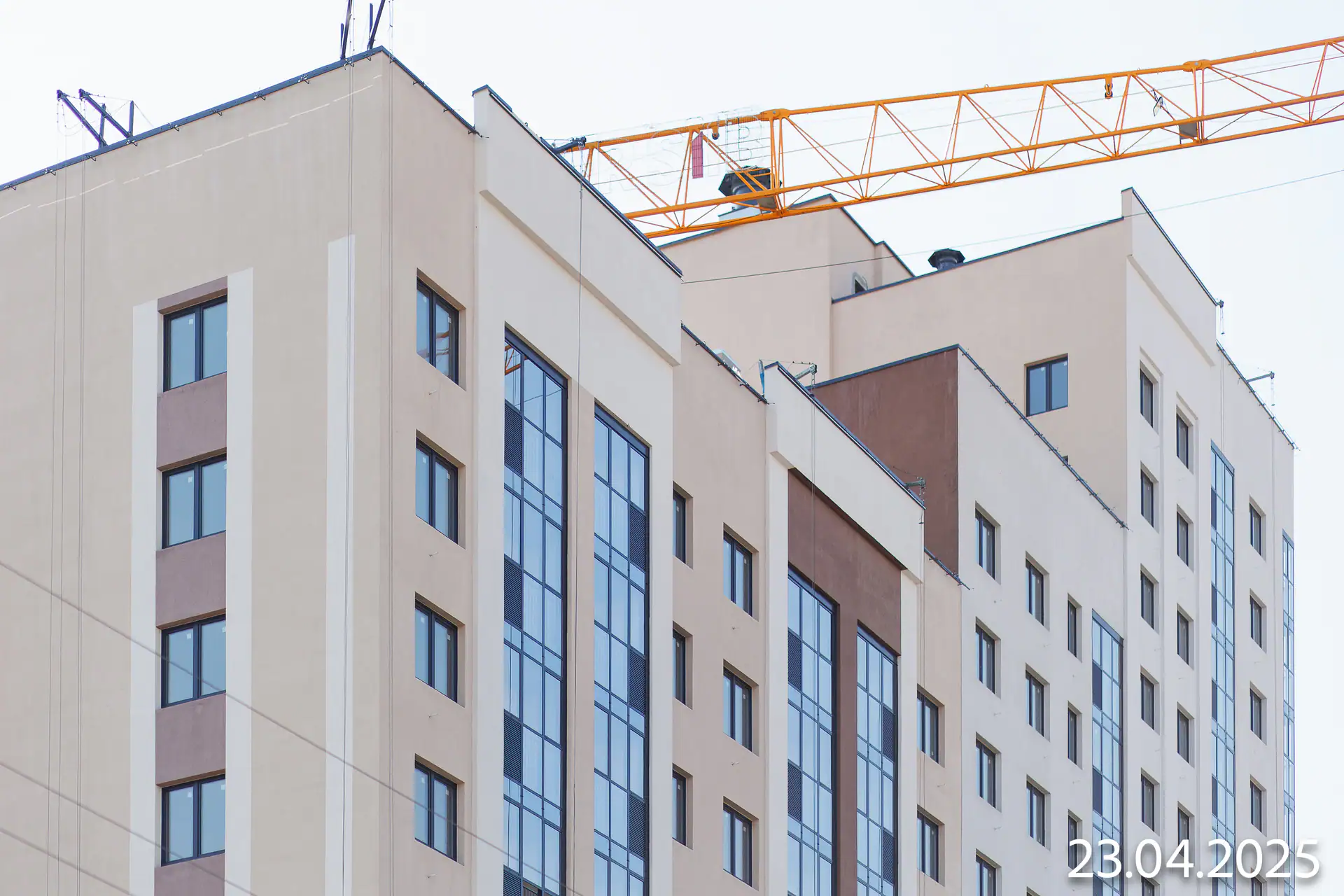

    Добавлен документ: Схема планировочной организации земельного участка

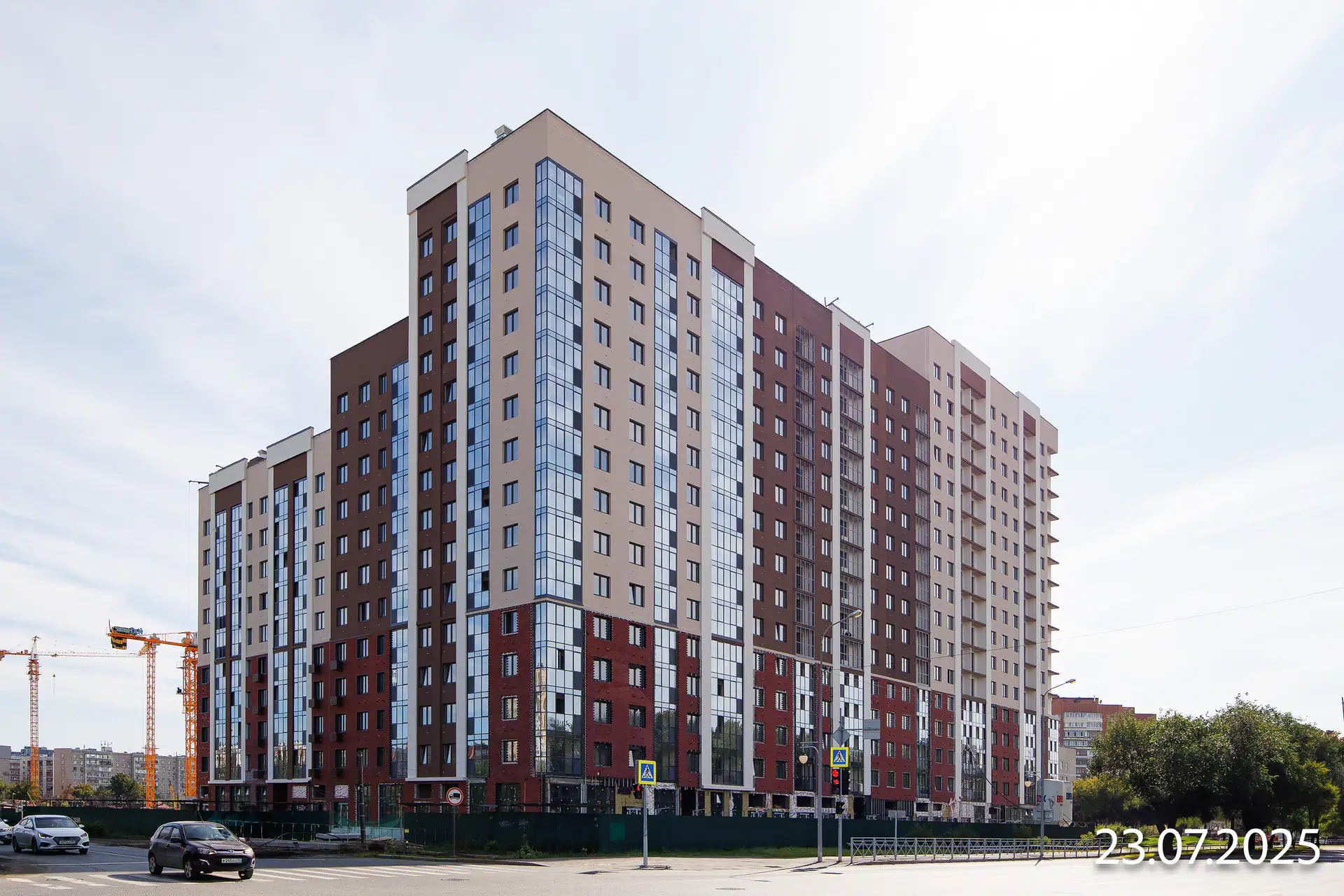

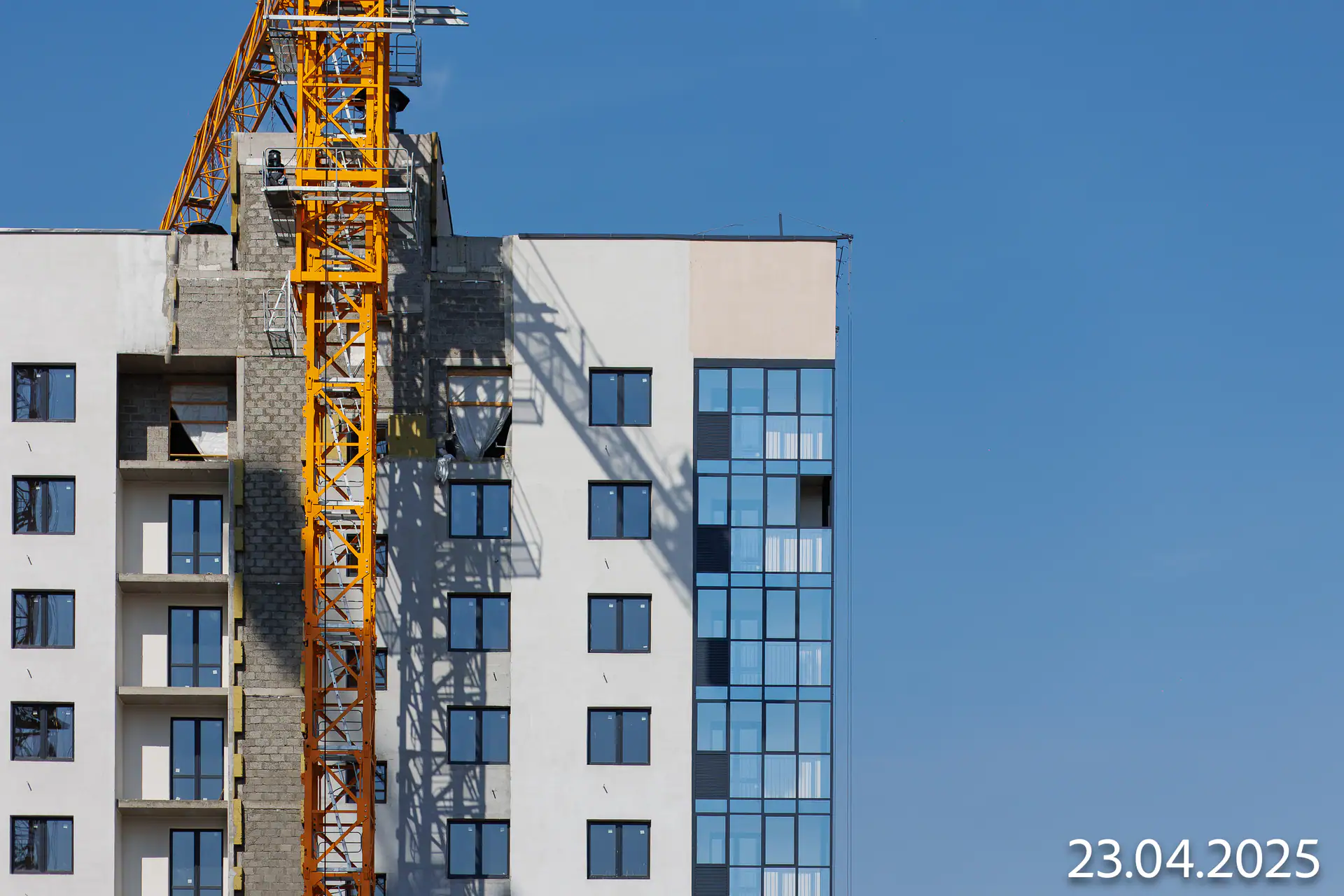

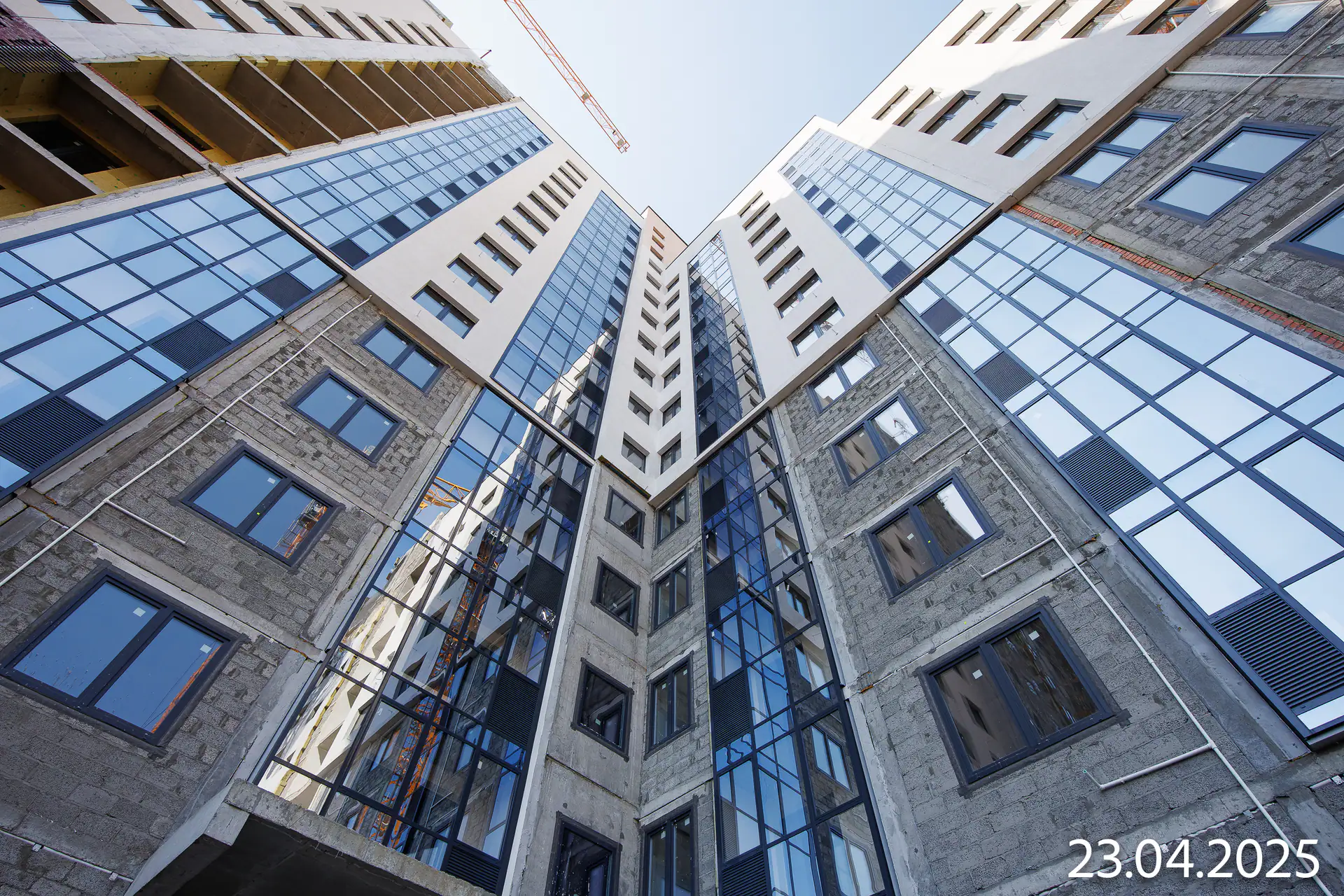

  15. II кв. 2025

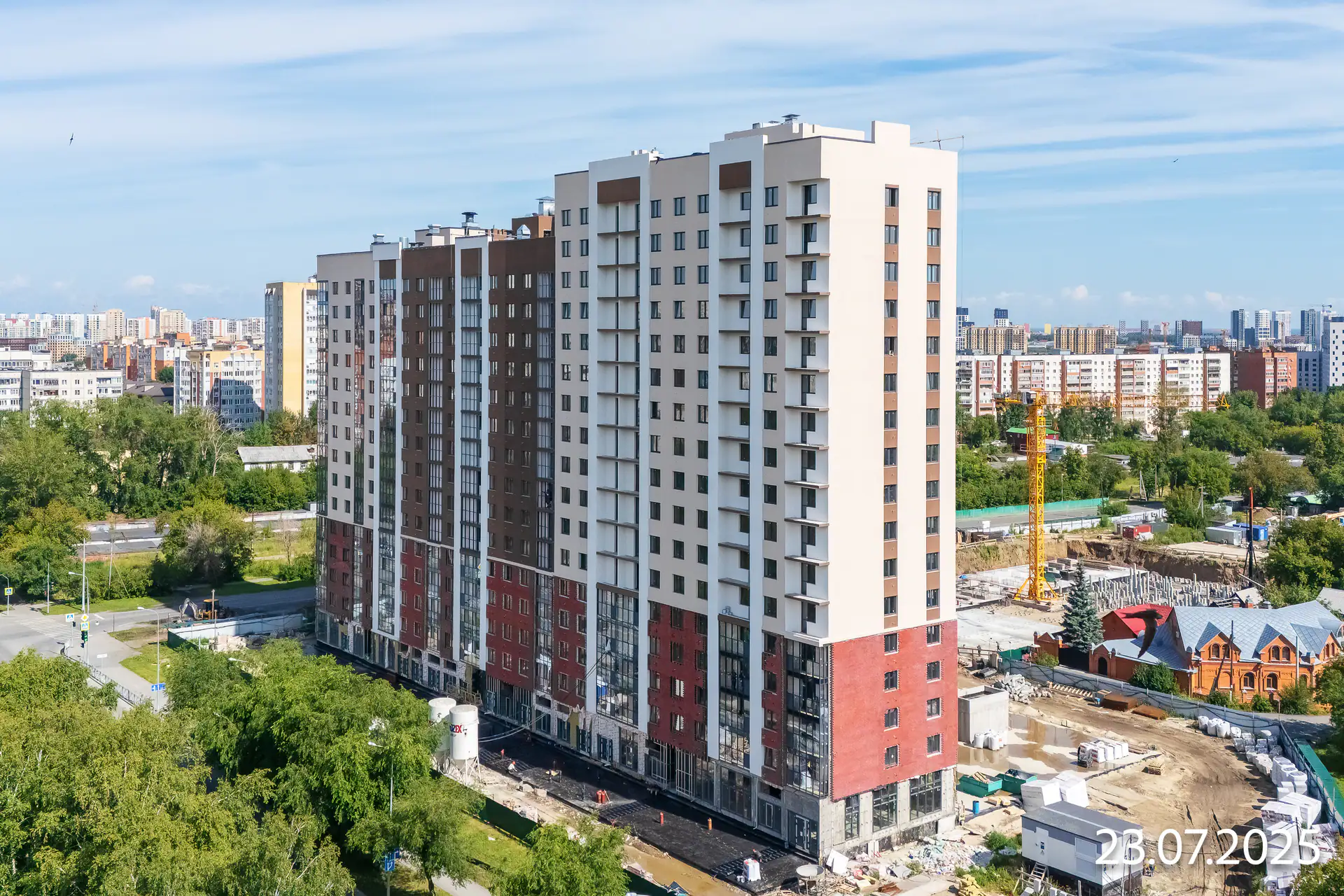

    Фотоотчёт со стройки

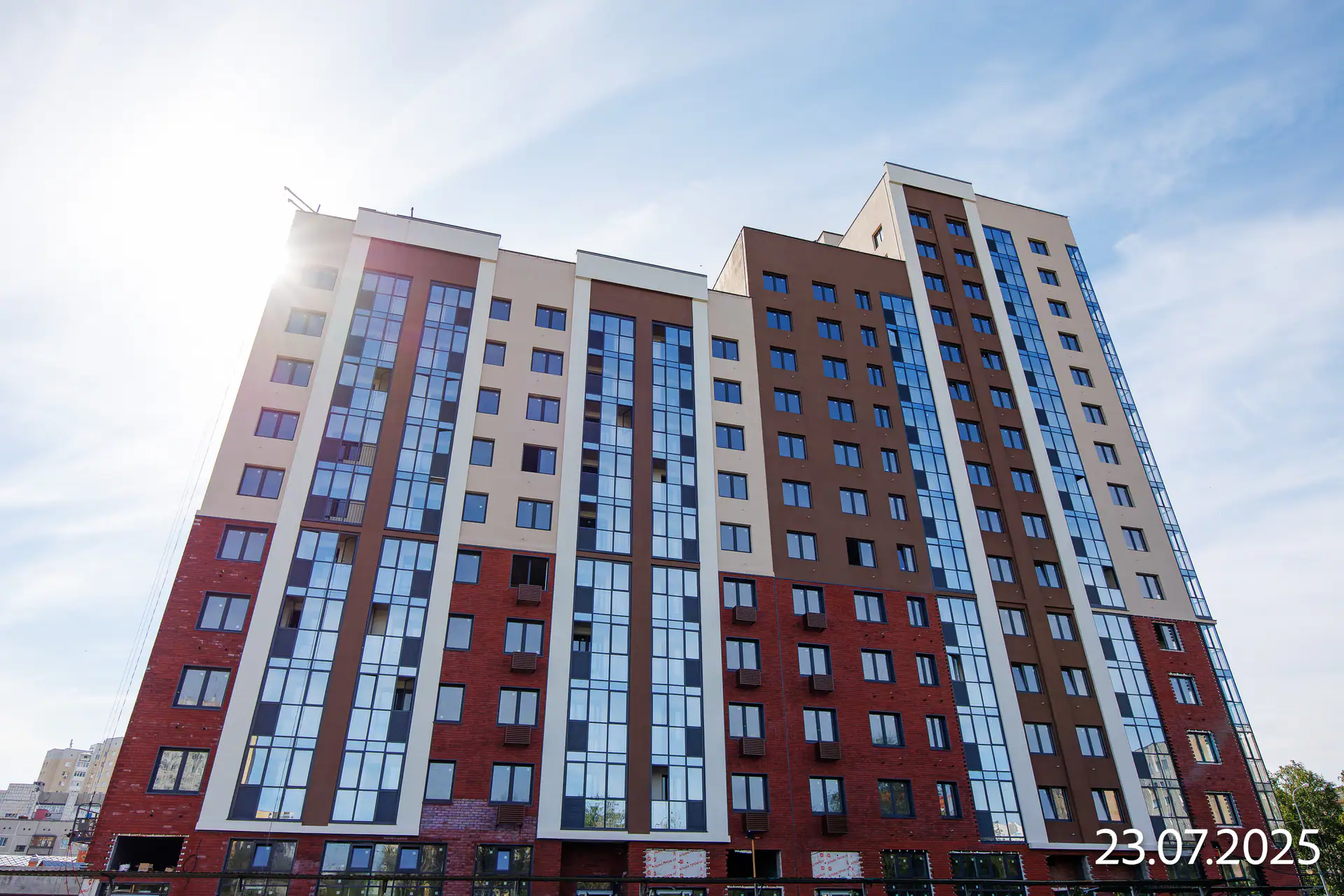

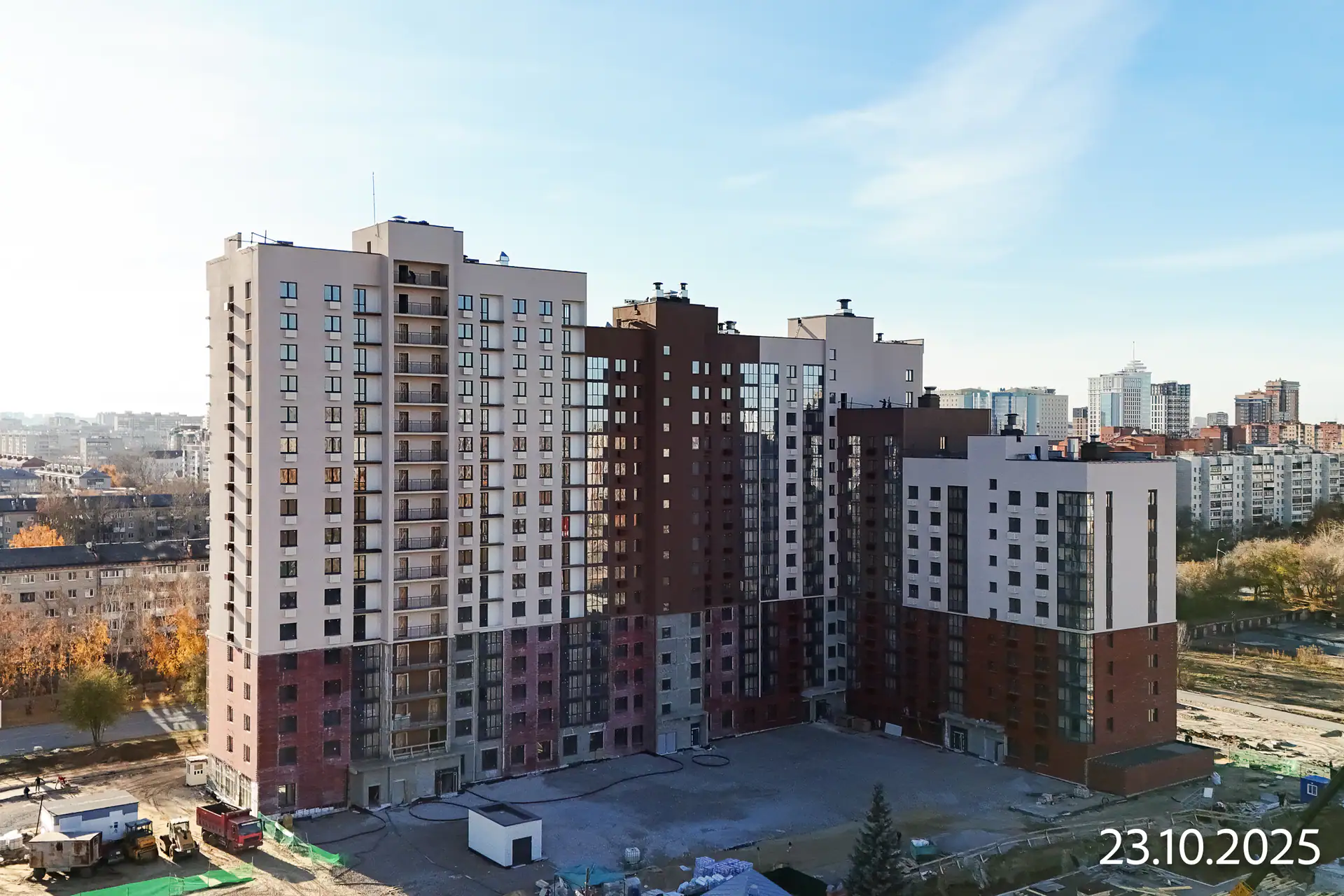

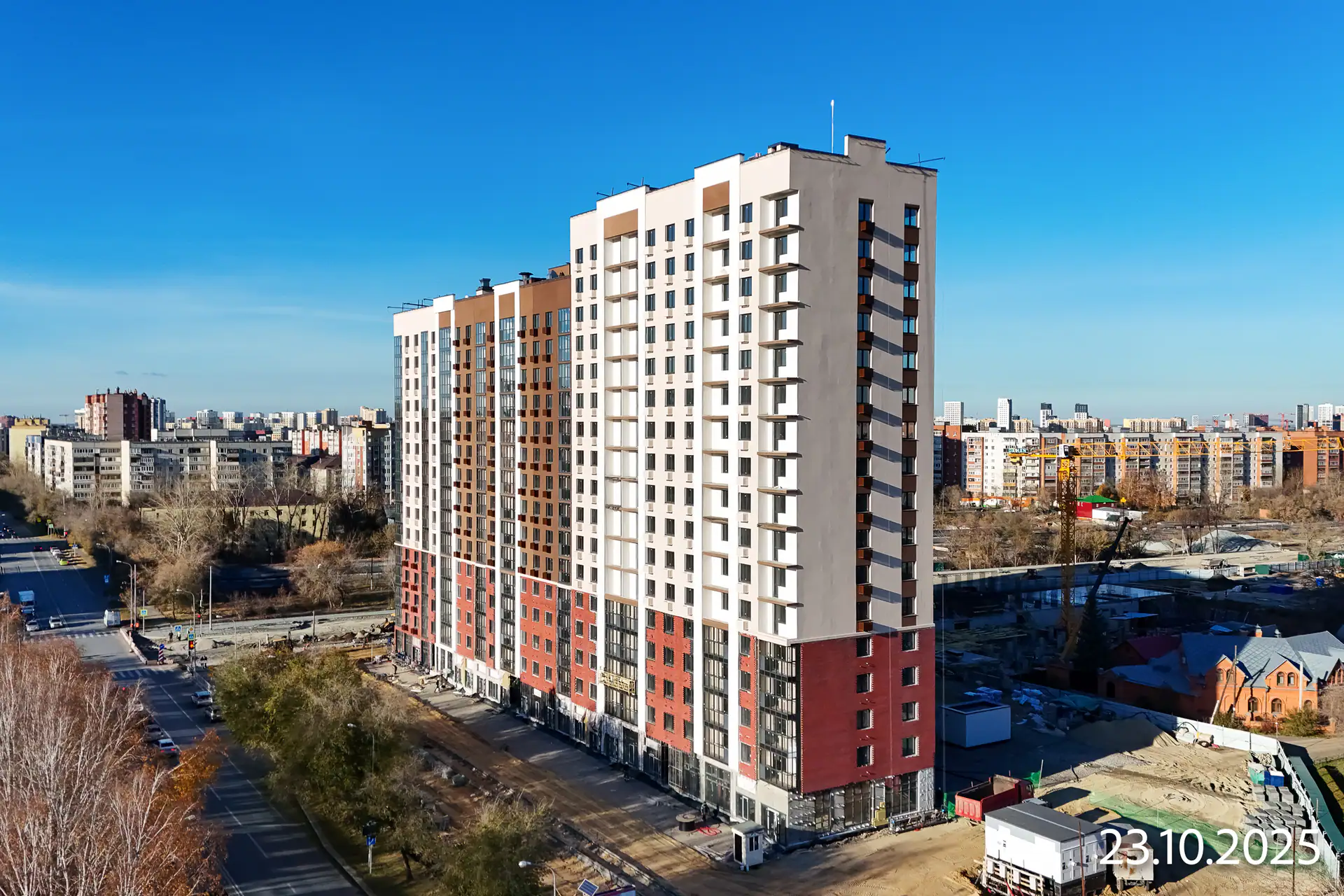

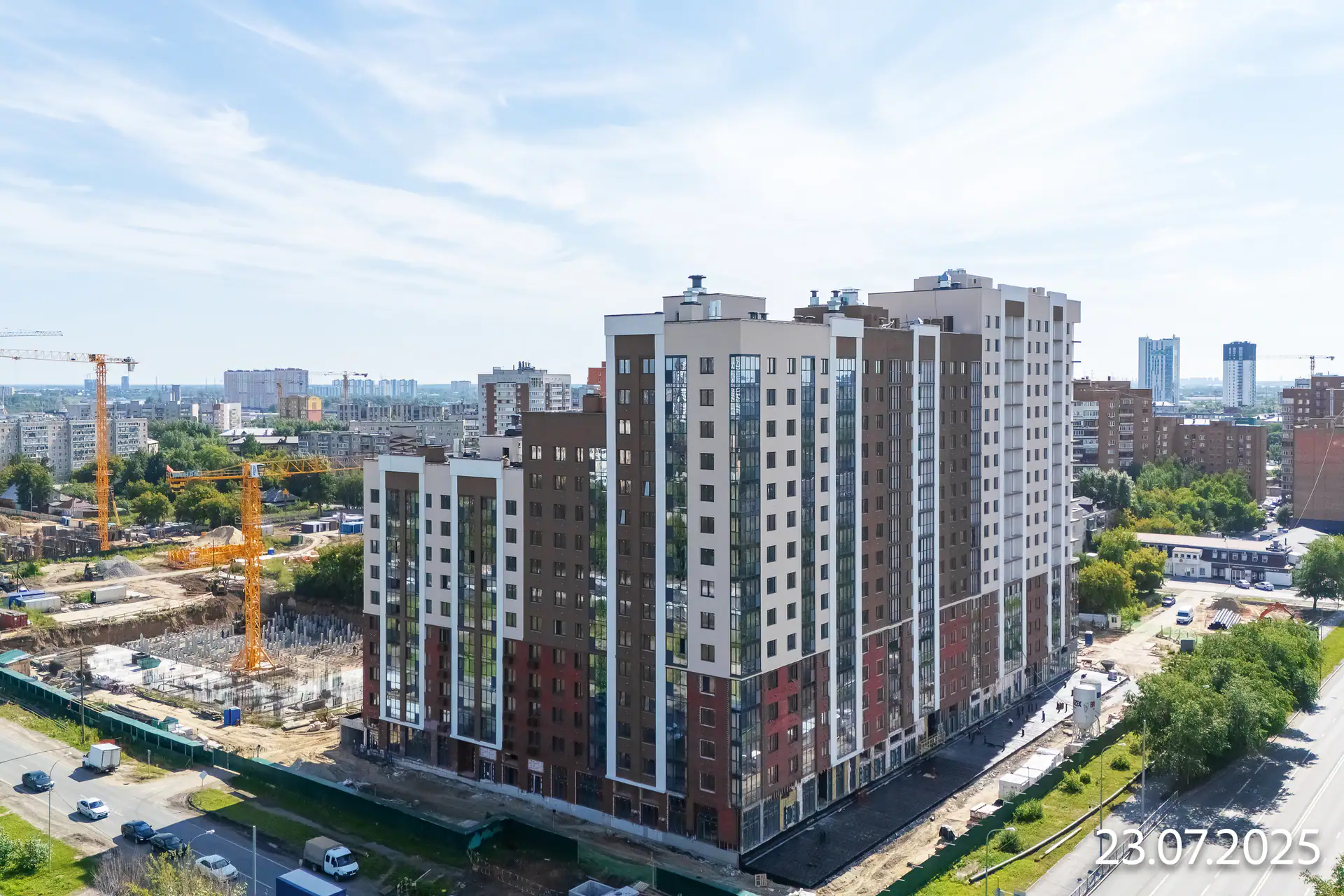

  16. III кв. 2025

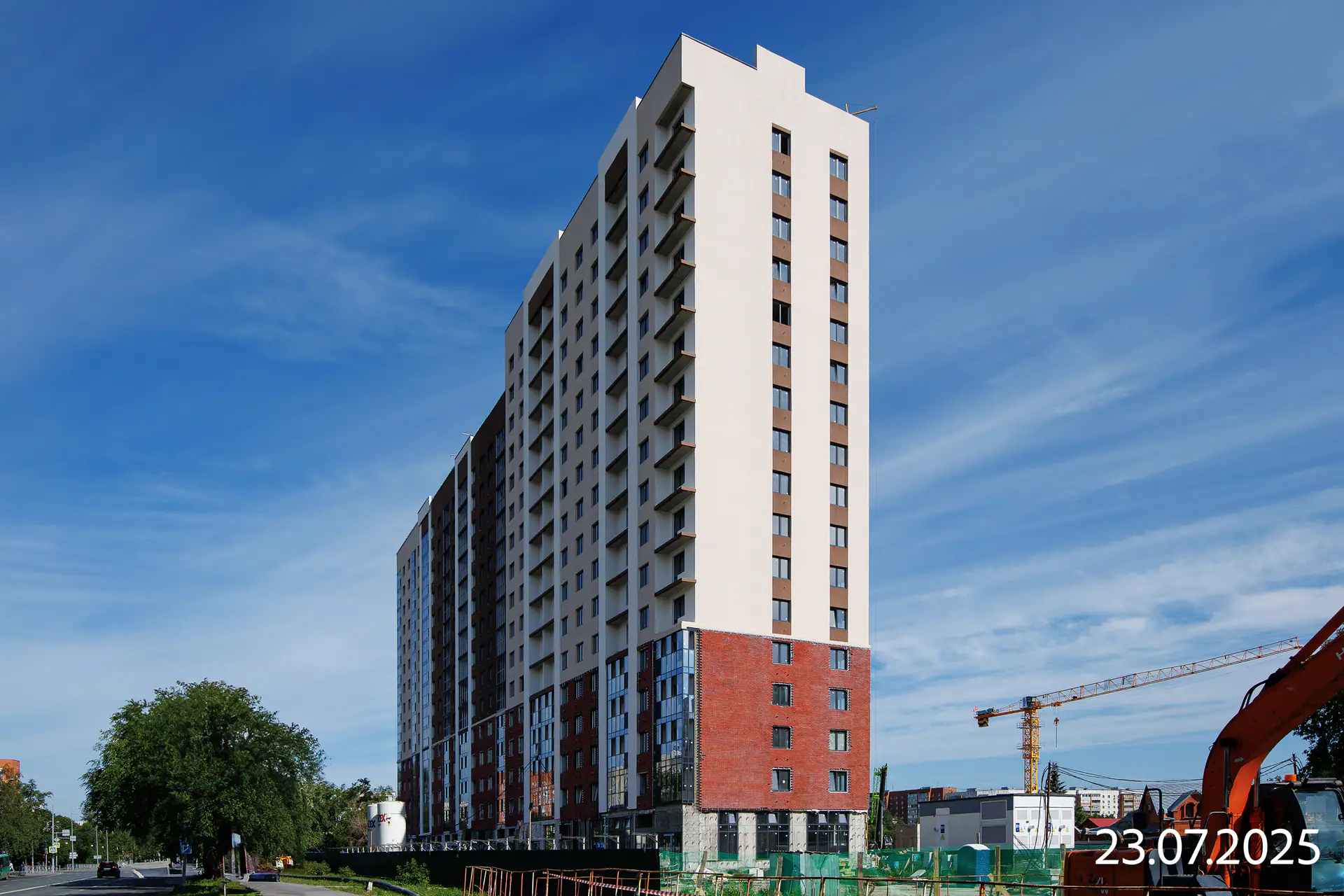

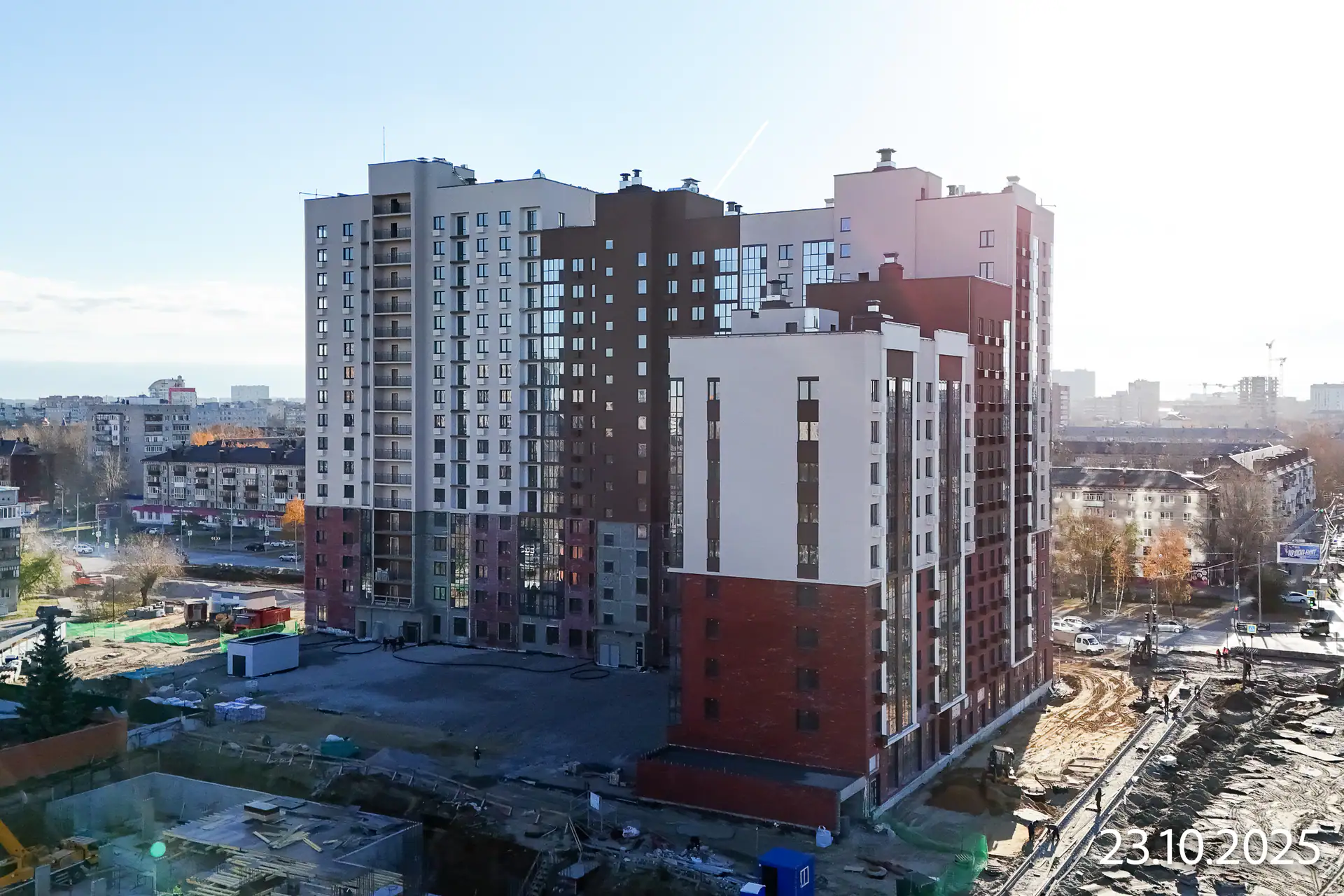

    Фотоотчёт со стройки

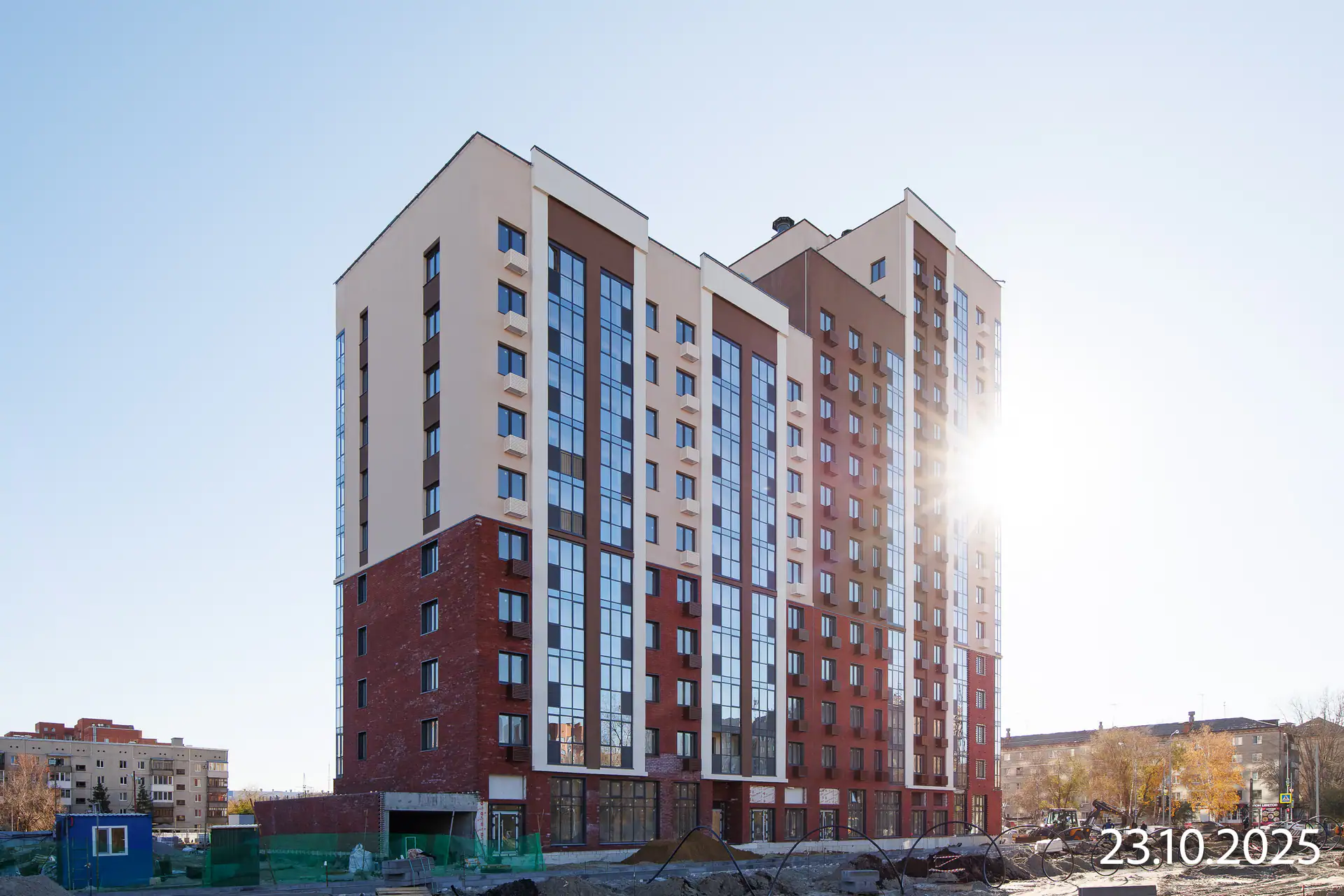

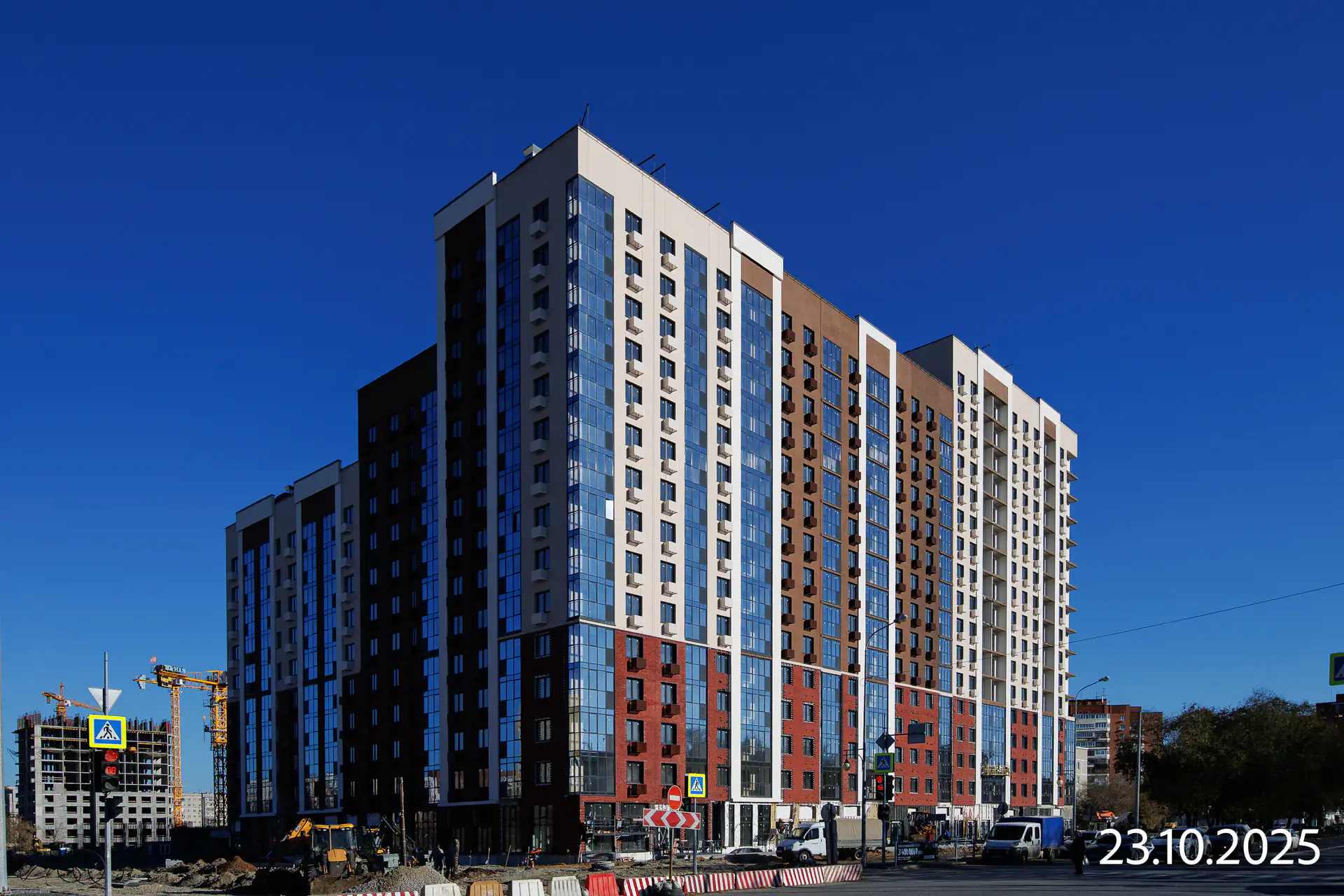

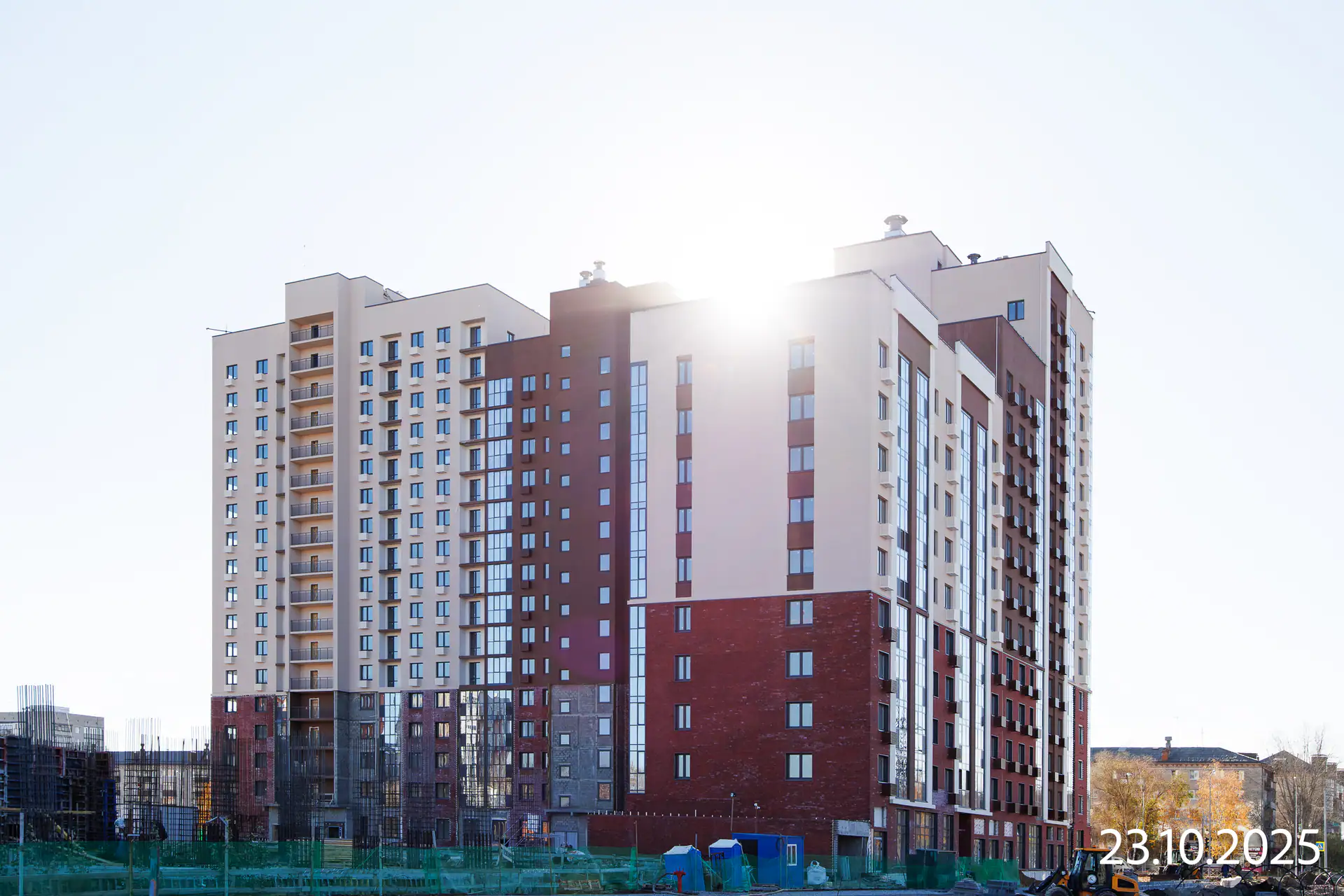

  17. IV кв. 2025
    Добавлен документ: Проект договора участия в долевом строительстве
  18. IV кв. 2025
    Фотоотчёт со стройки

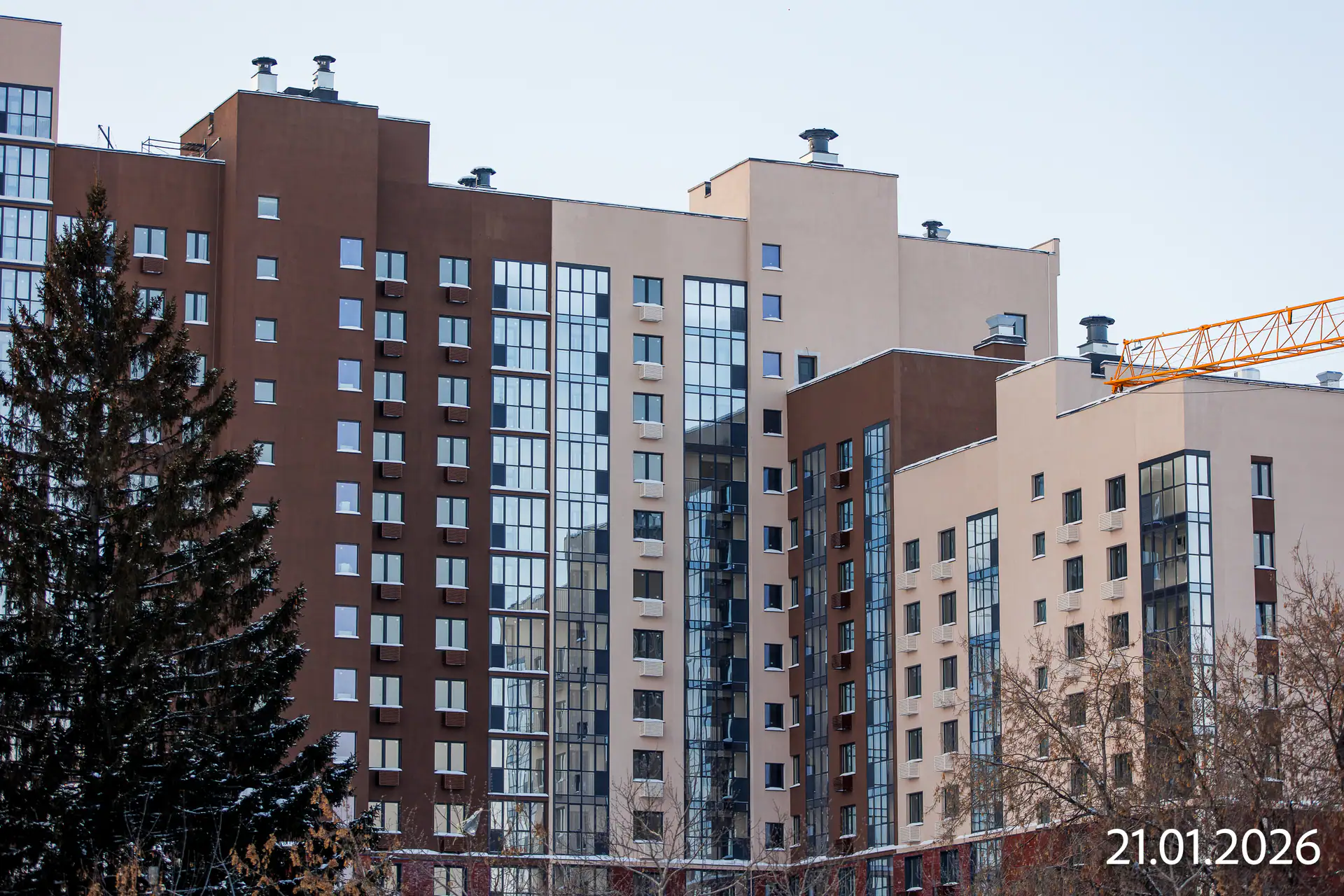

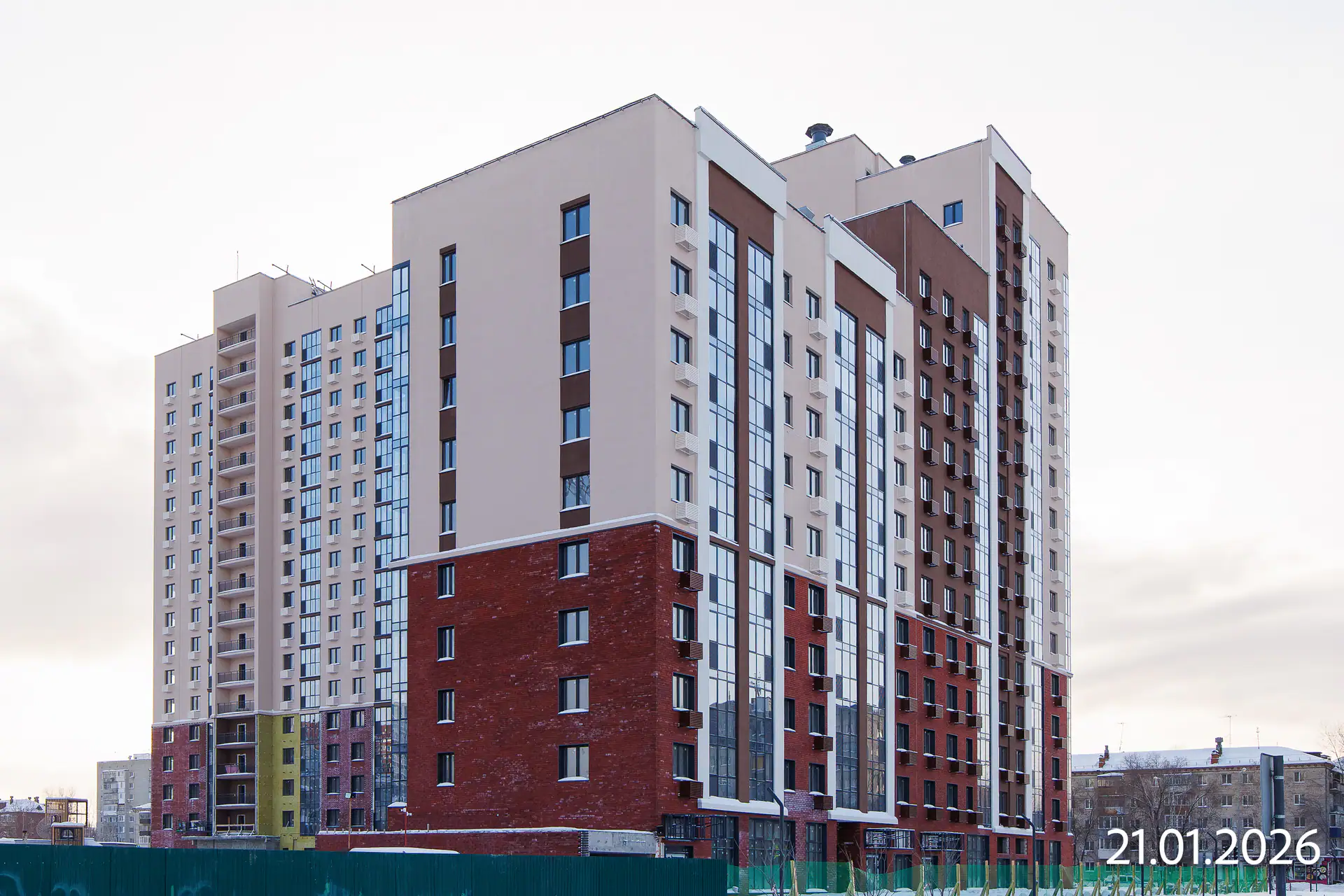

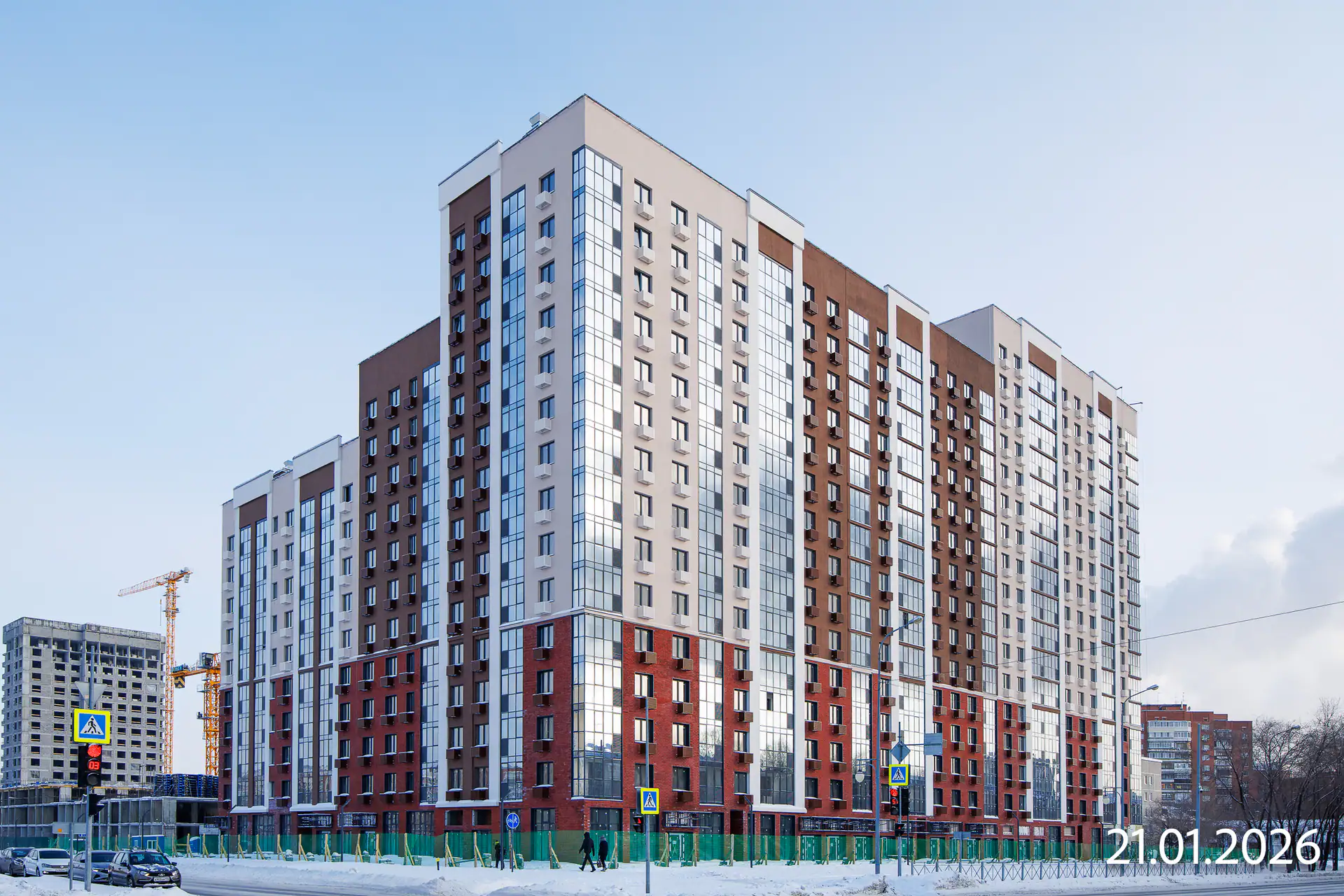

  19. I кв. 2026

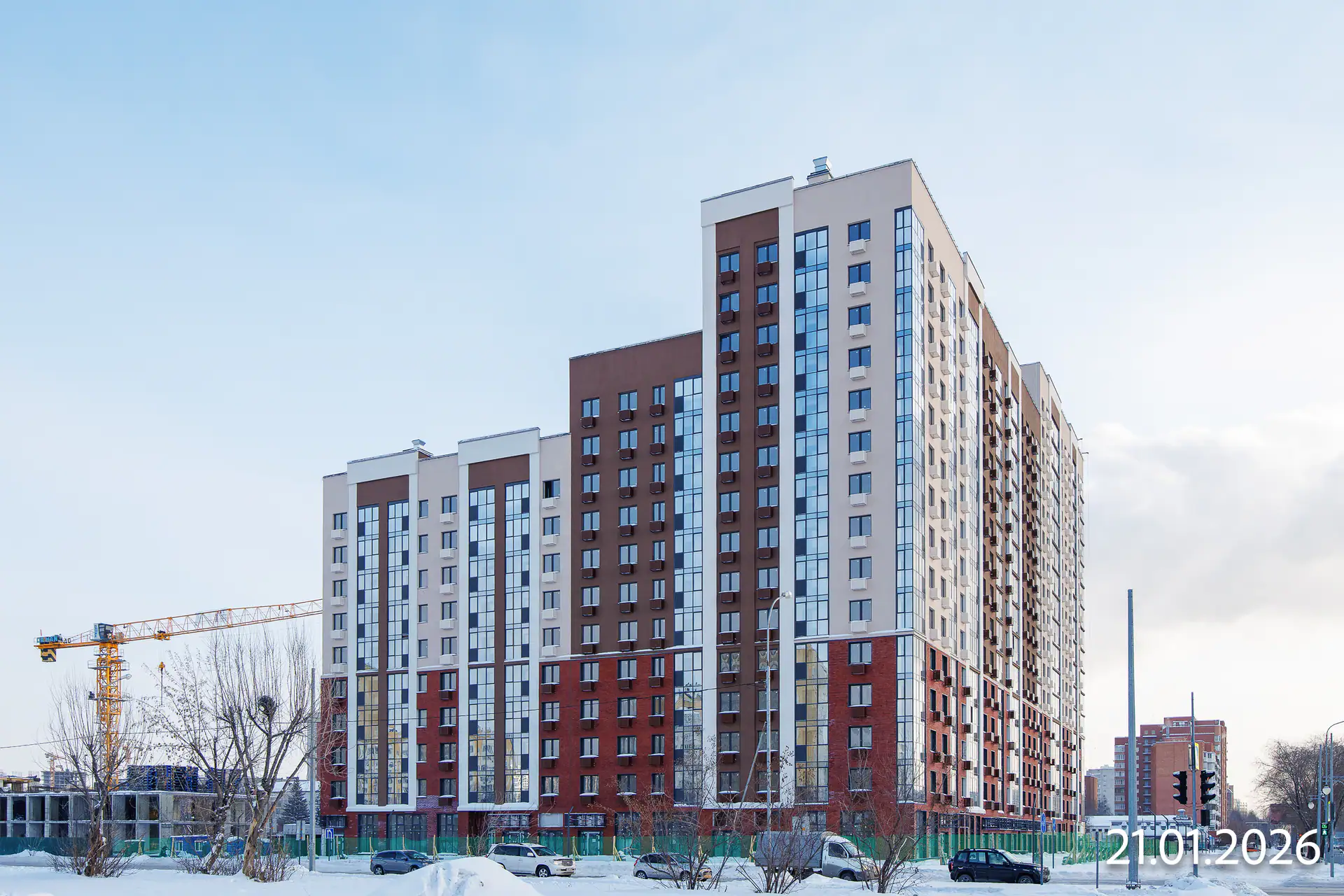

    Сдан: Дом 1
  20. I кв. 2026
    Добавлены документы (3)
  21. I кв. 2026
    Фотоотчёт со стройки
  22. II кв. 2026
    Добавлен документ: Аудиторское заключение
  23. III кв. 2026
    Добавлены документы (2)
  24. IV кв. 2027
    Плановая сдача: Дом 2

Фото стройки

Фото хода строительства - из ЕИСЖС и от застройщика. Обновляются по мере поступления.
